21 вересня 2018 р.

Ход строительства Жилого Комплекса

17.09.2018

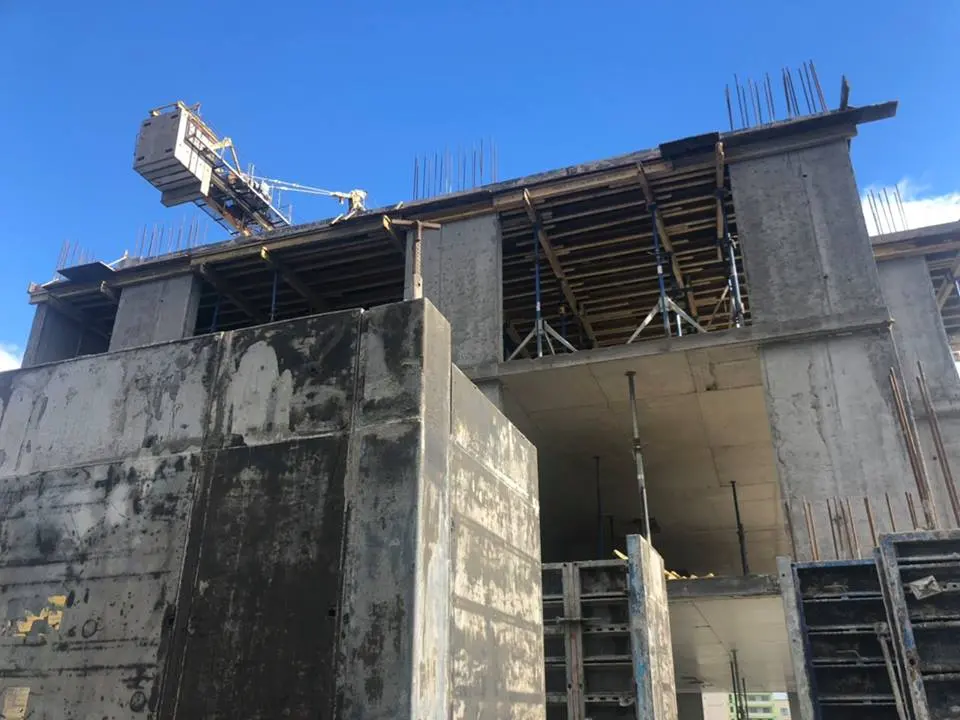

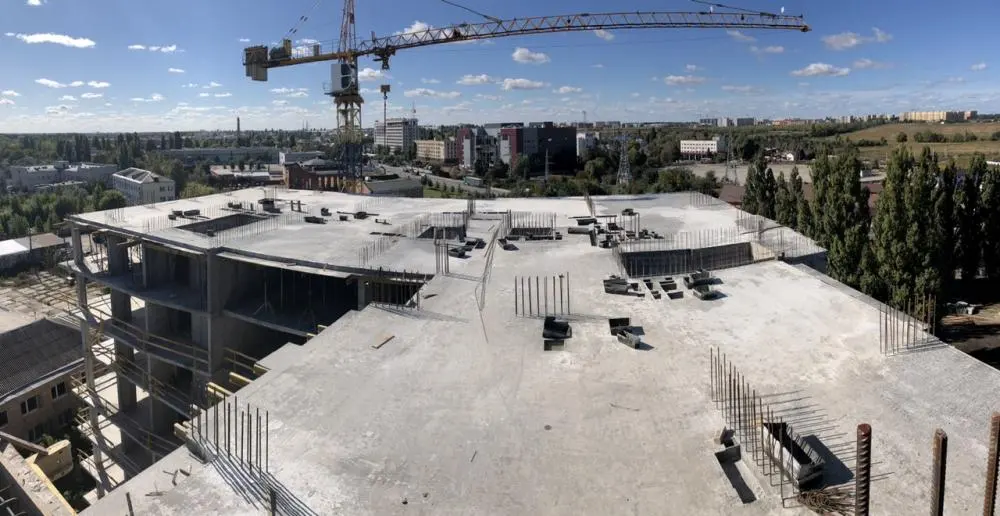

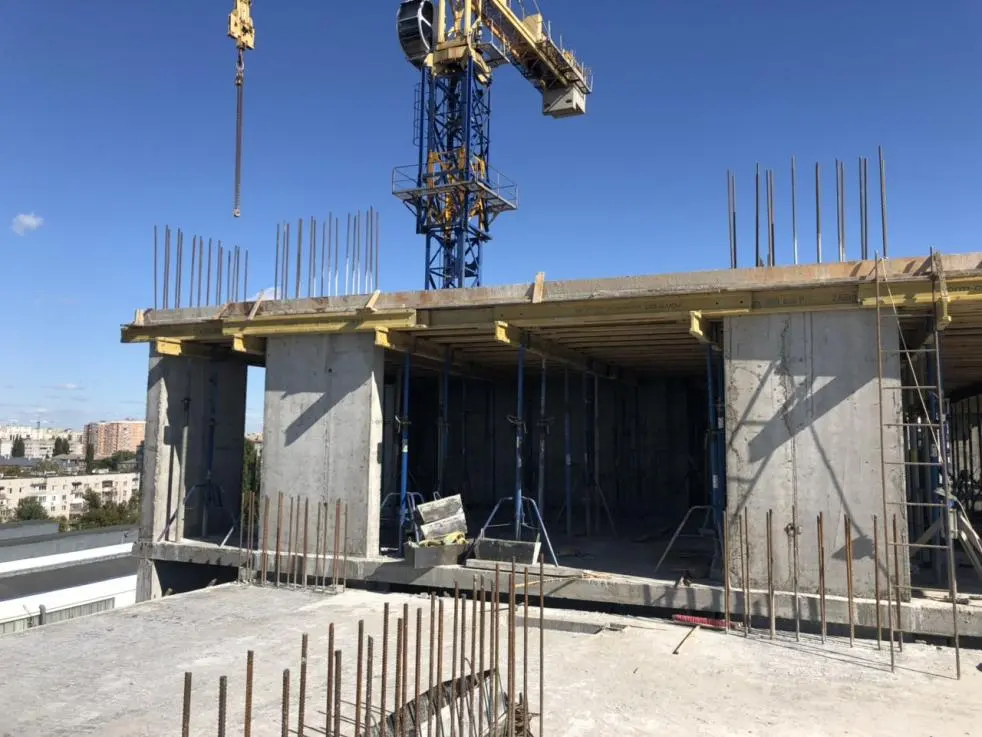

Вже залили перекриття 7-го поверху і колони 8-го поверху 2 секції, готуємось до залиття перекриттів 8-го поверху на обох секціях.

NE
Nelli18551 повід. · з 2016
16 жовтня 2018 р.

Ход строительства Жилого Комплекса

10.10.2018

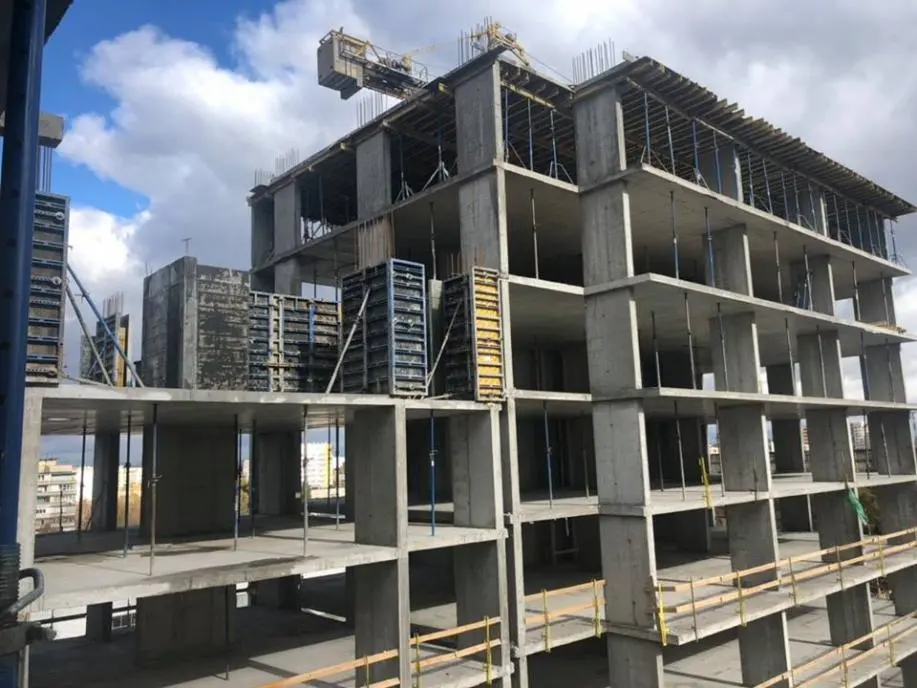

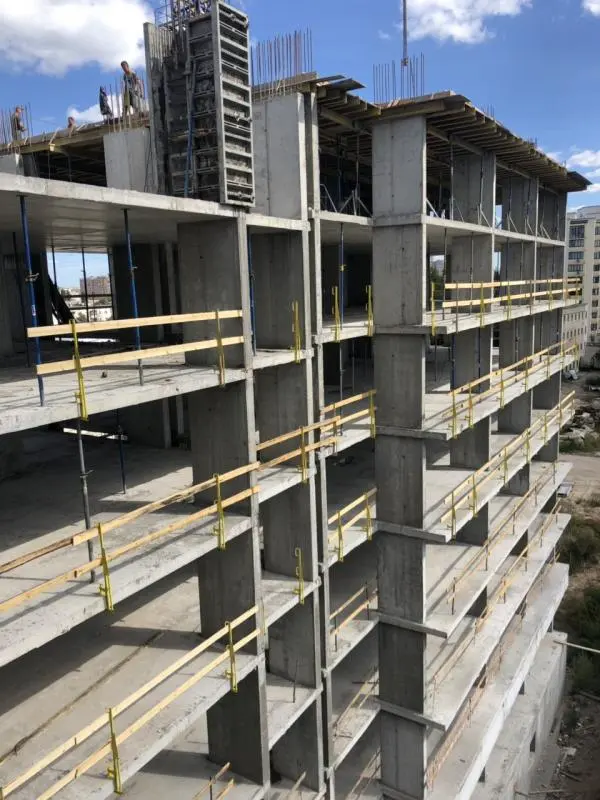

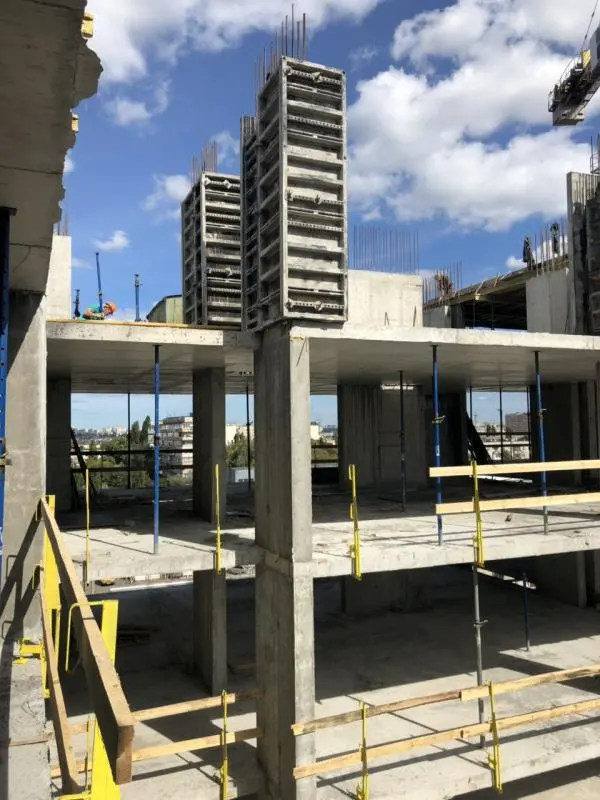

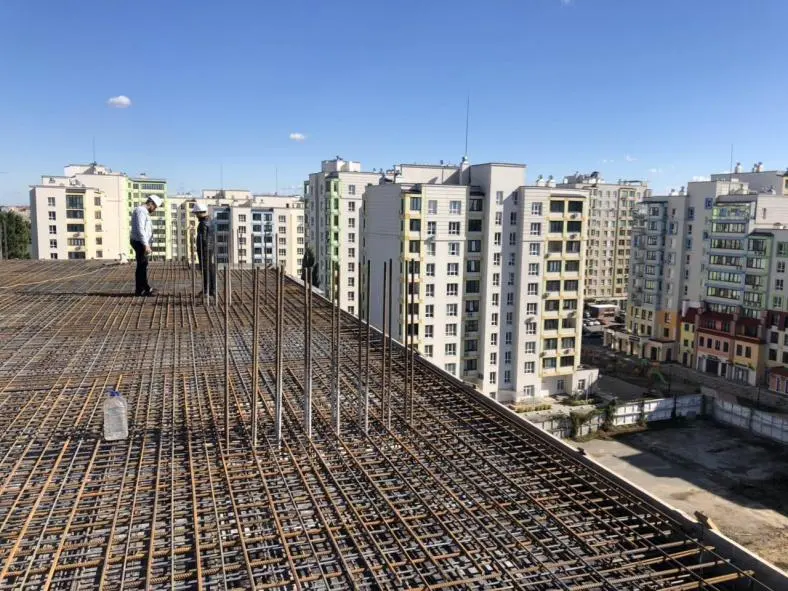

На 1 секції йде набір колон 9 поверху та підготовка до залиття перекриття 10 поверху.
На 2 секції вже залито перекриття 10 поверху і тривають роботи з залиття колон.

NE
Nelli18551 повід. · з 2016
25 жовтня 2018 р.

Ход строительства Жилого Комплекса

25.10.2018

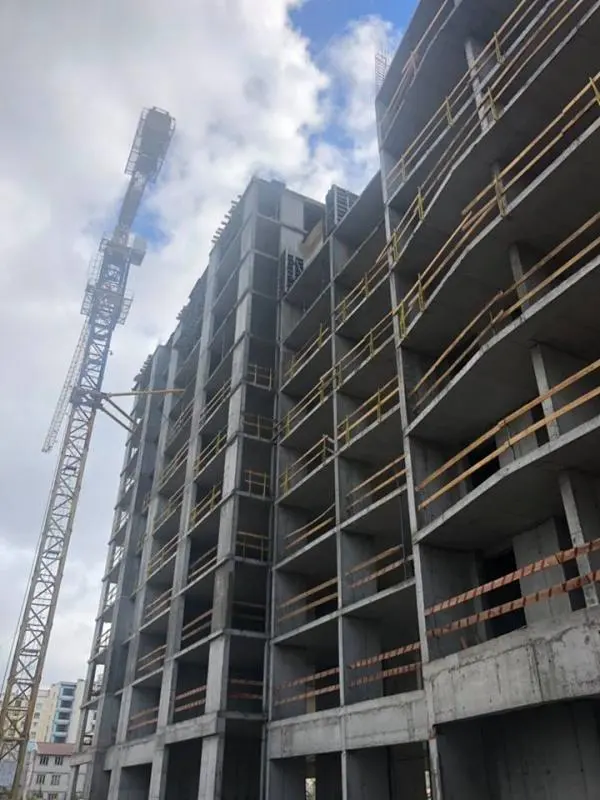

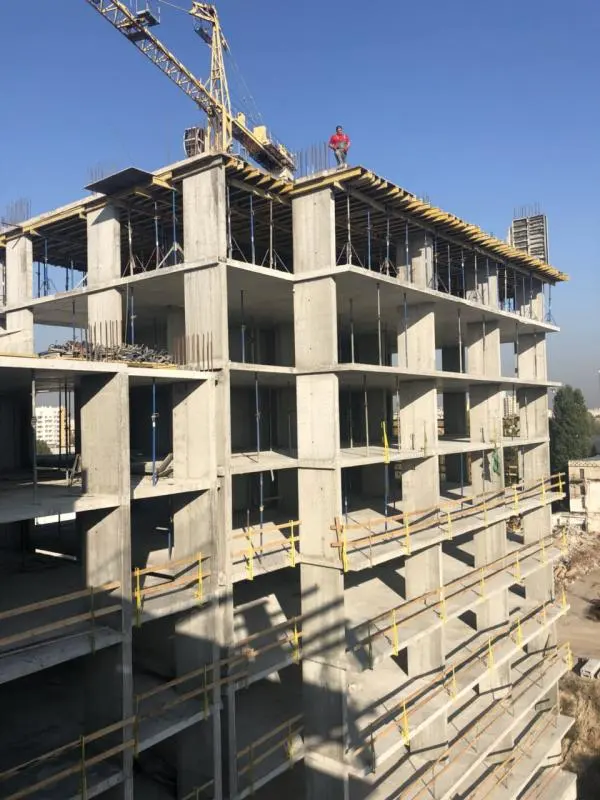

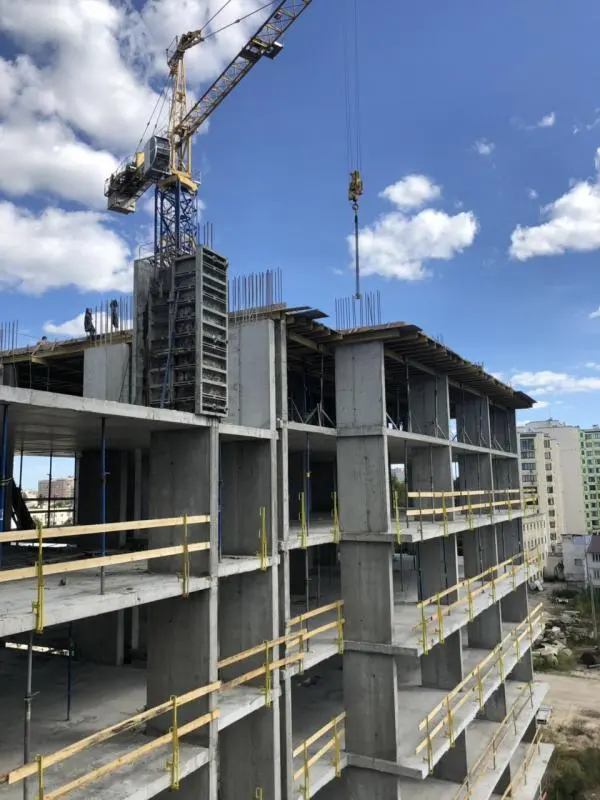

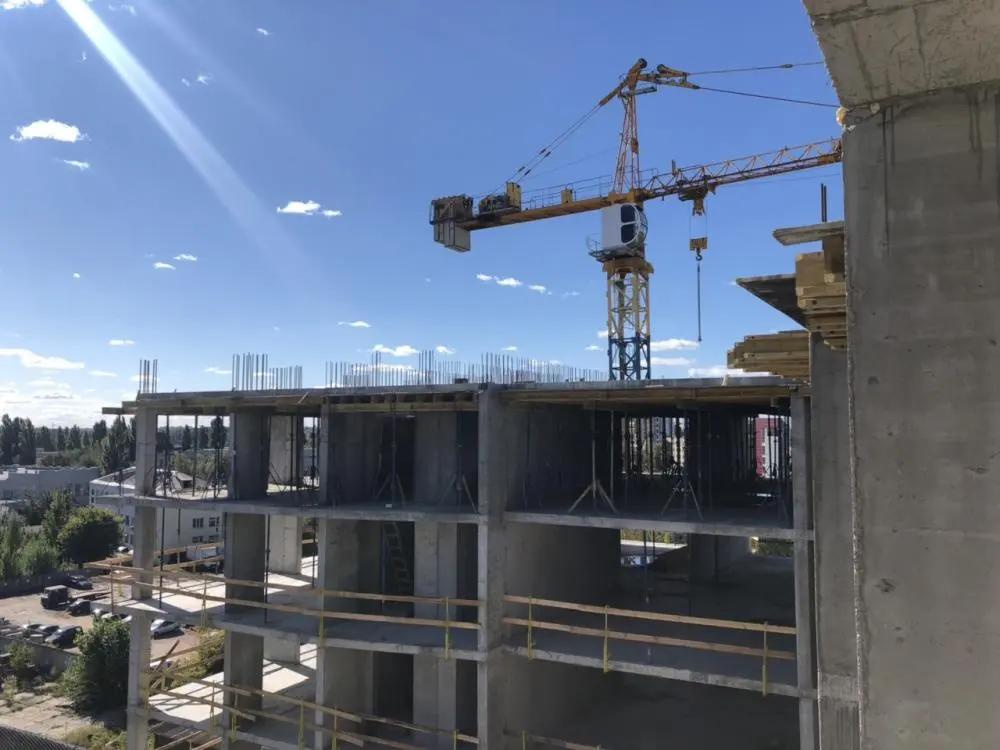

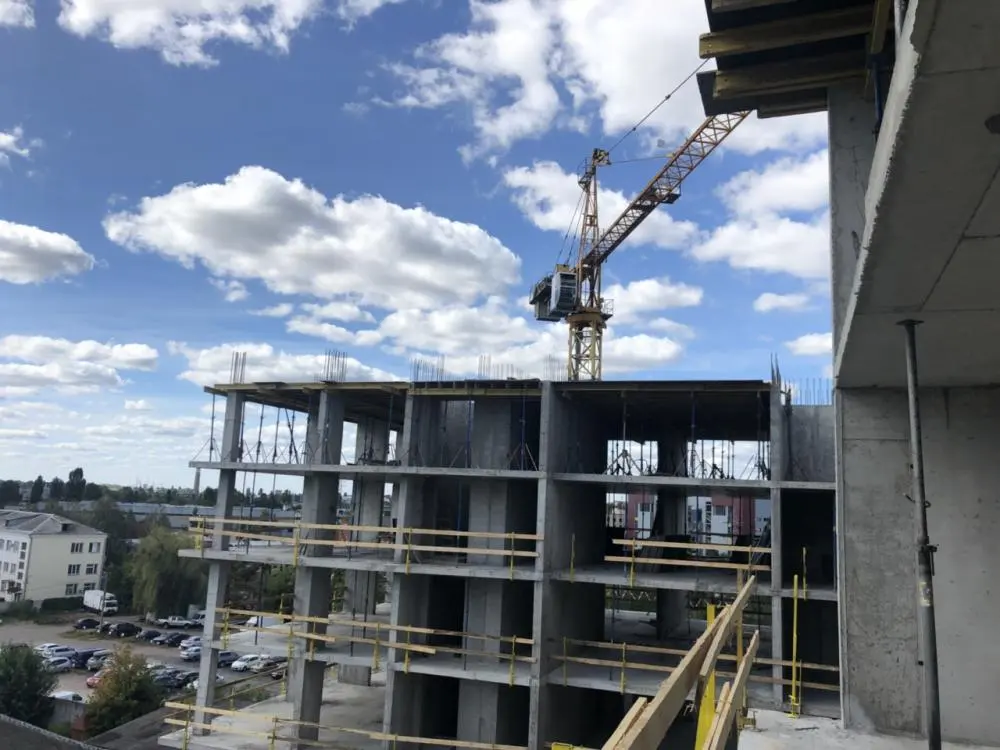

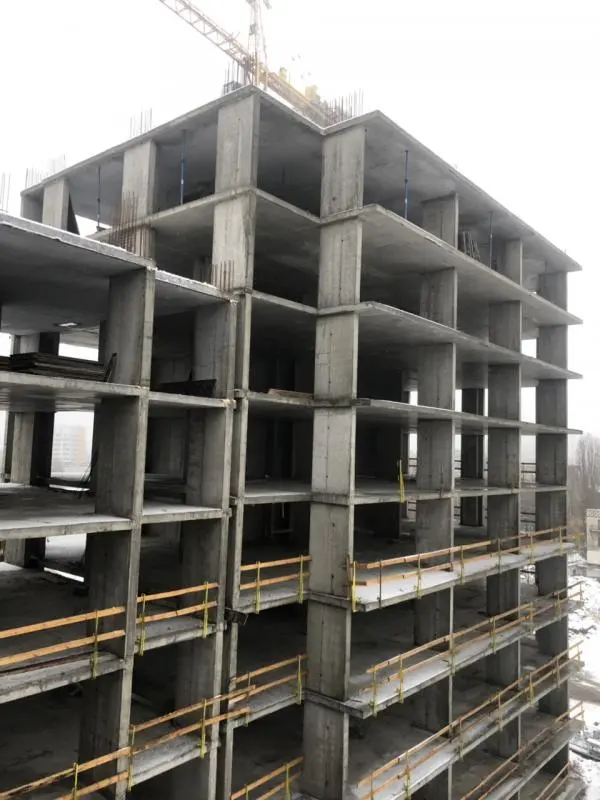

Будівельники вже залили перекриття 11-го поверху на 2 секції і почали набирати пілони 12-го. На 1 секції готуються заливати перекриття 10-го поверху.

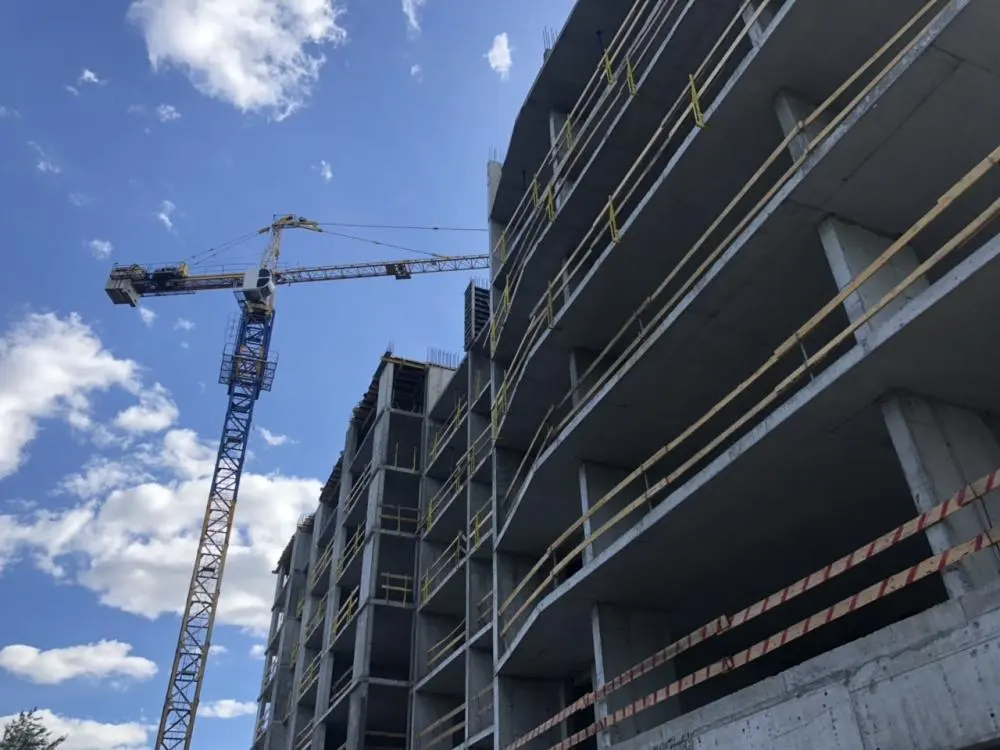

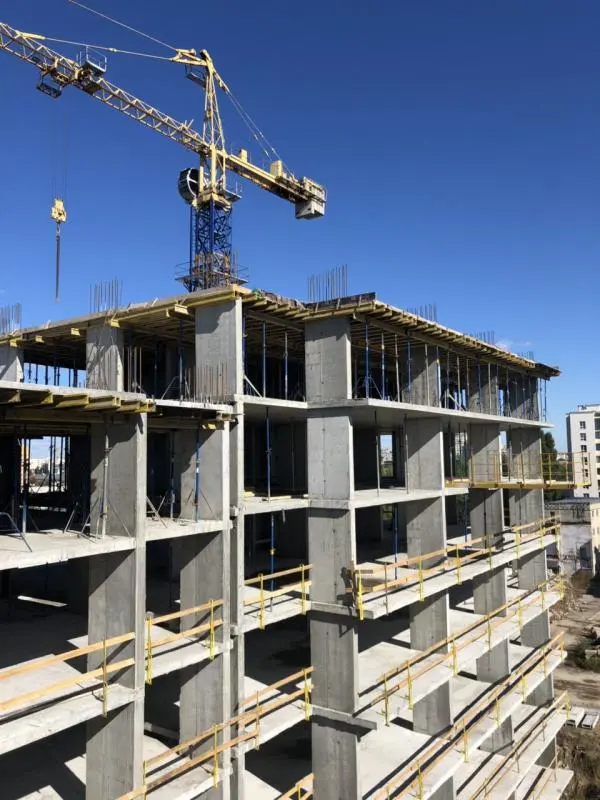

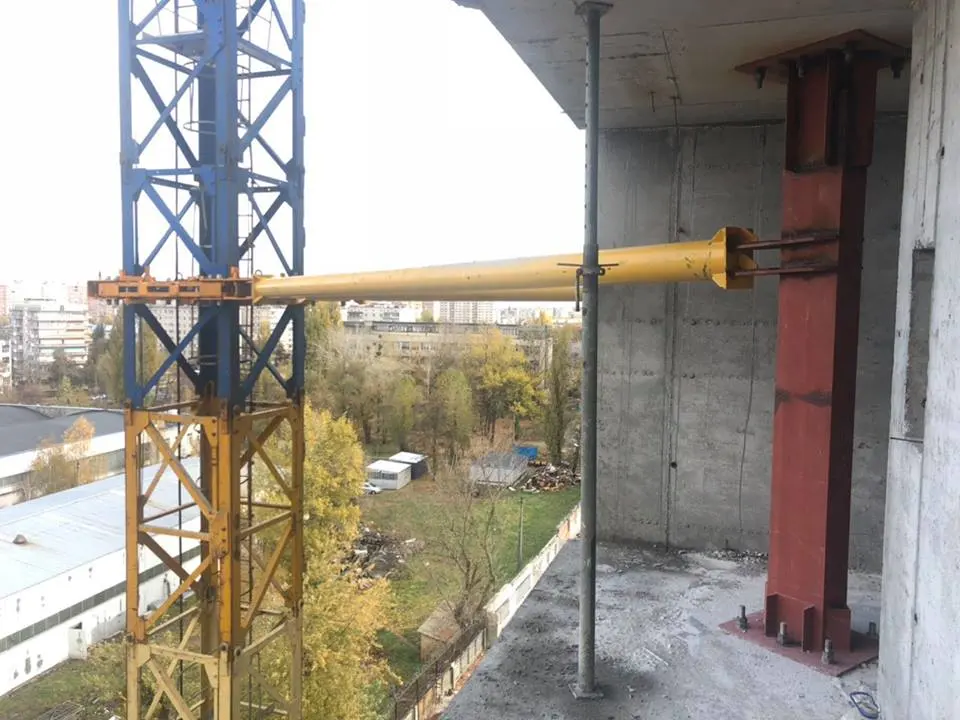

Ми досягли максимальної висоти будинку при поточній висоті баштового крану, тому готуємось до його підняття. Одразу після зміни положення крану активність на будмайданчику завирує з новою силою.

NE
Nelli18551 повід. · з 2016
27 листопада 2018 р.

Ход строительства Жилого Комплекса

27.11.2018

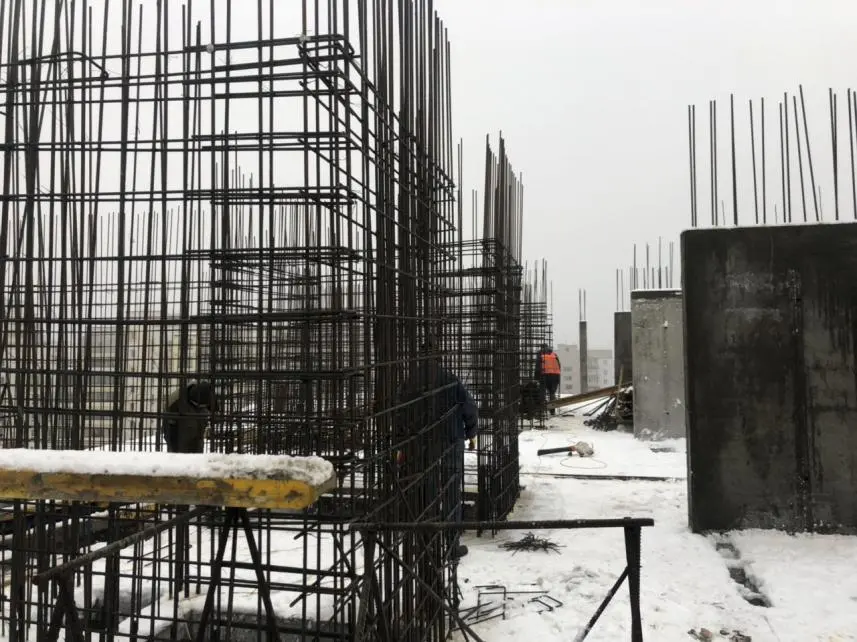

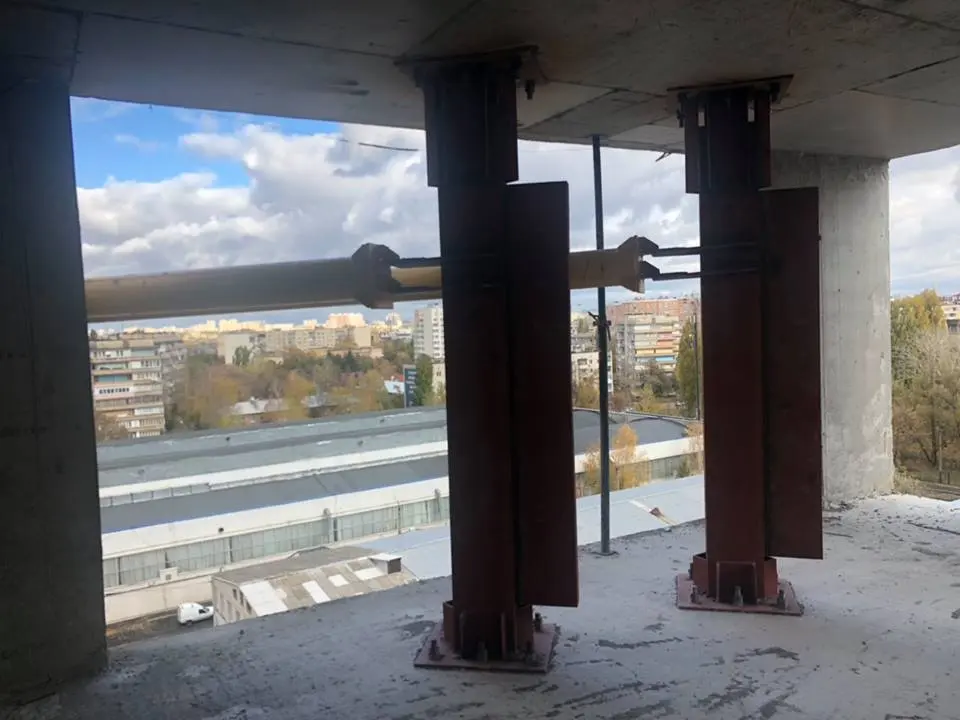

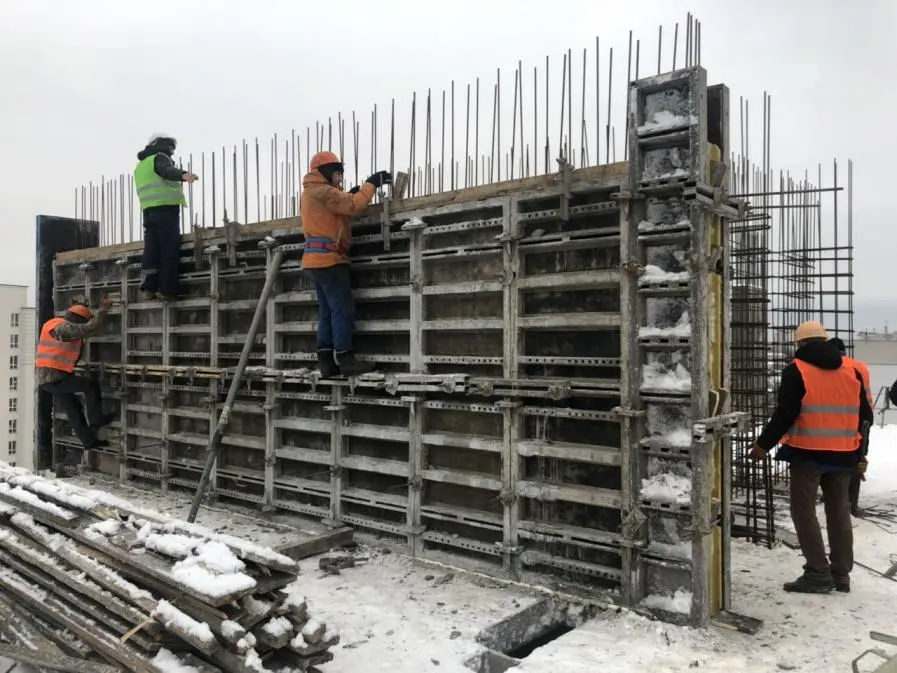

– ми здійснили перехід будівництва на зимовий період та наростили баштові крани;

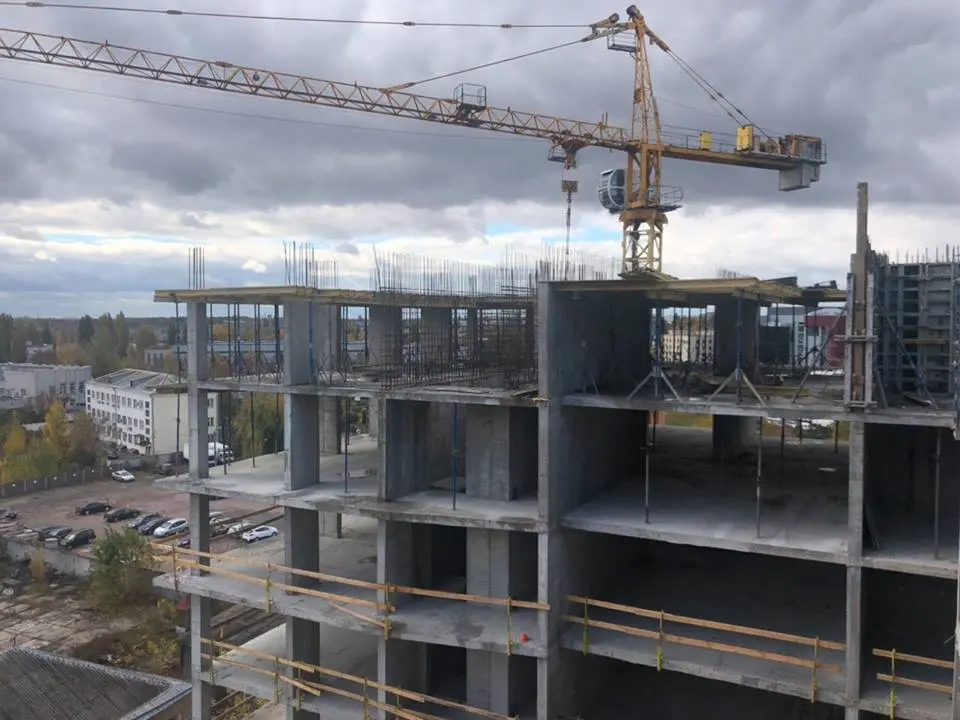

– залили перекриття 10-го поверху 1-ї секції та закінчуємо заливати вертикальні елементи 10-го поверху;

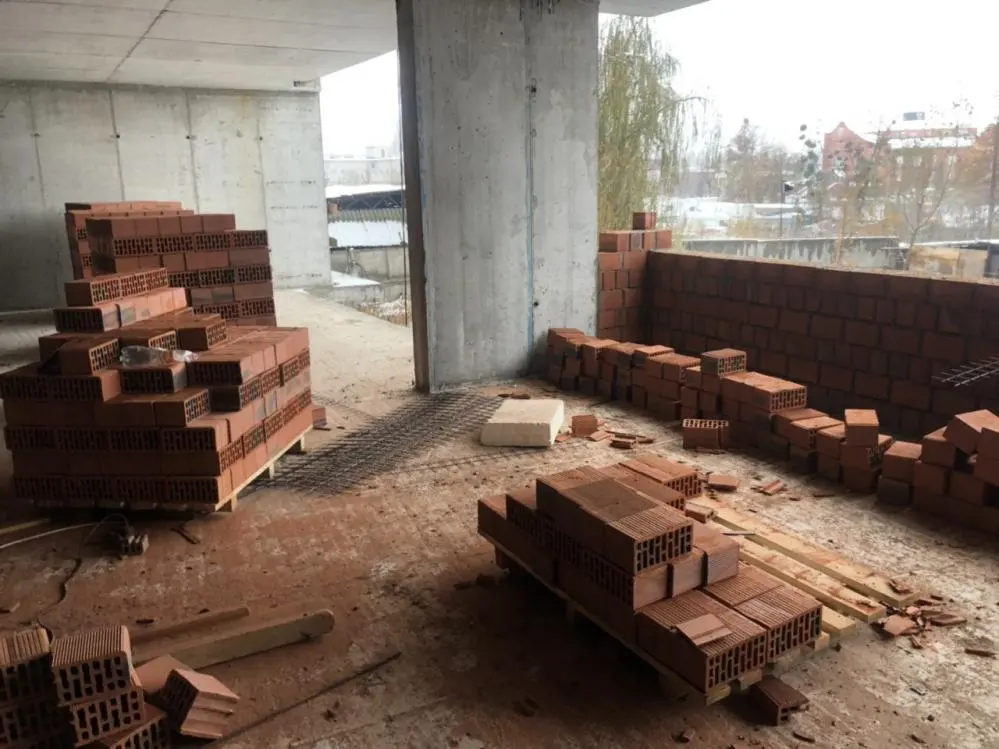

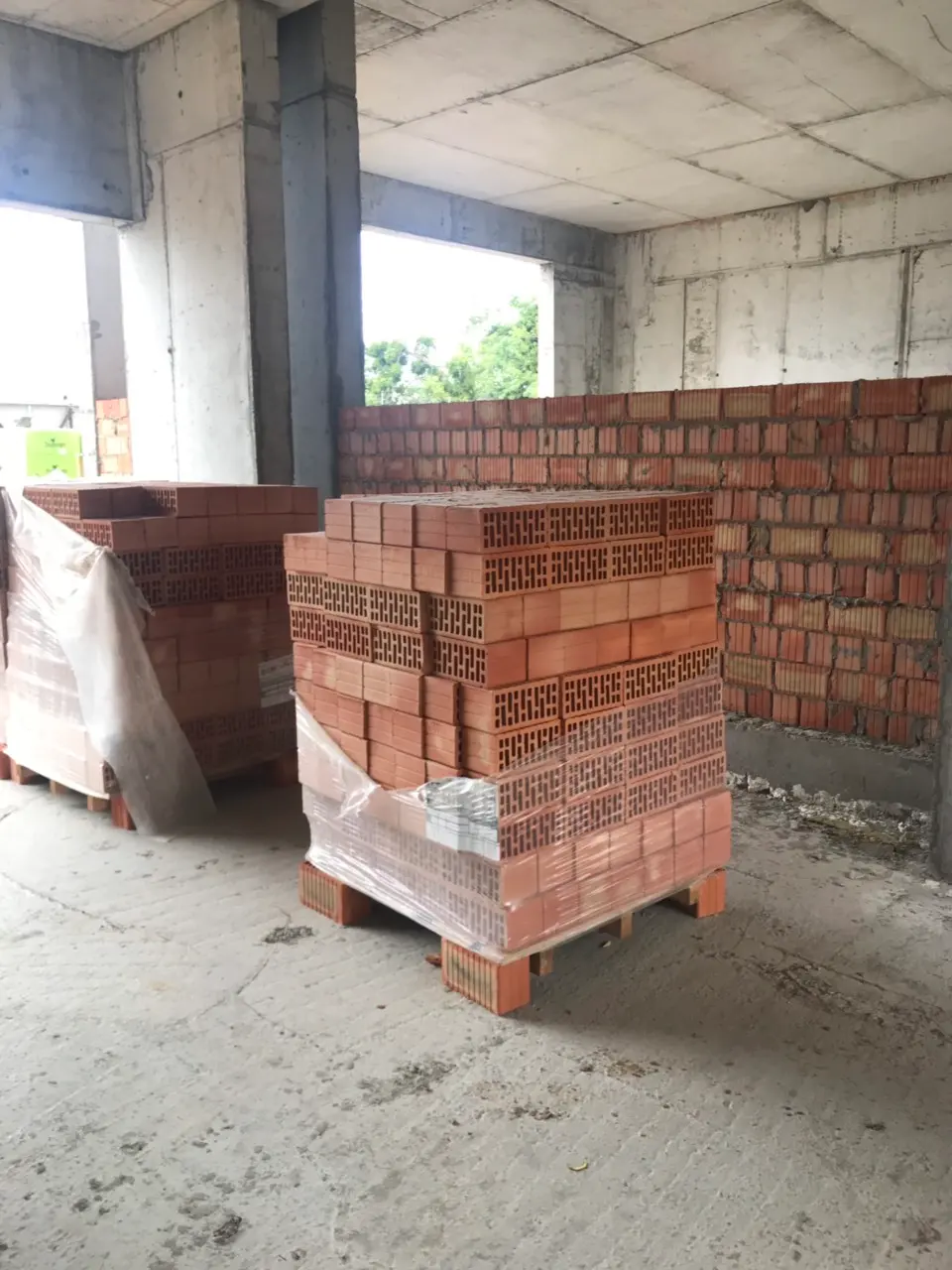

– почали закладати зовнішні стіни червоним керамоблоком.

NE
Nelli18551 повід. · з 2016
10 серпня 2019 р.

Ход строительства Жилого Комплекса
01.08.2019

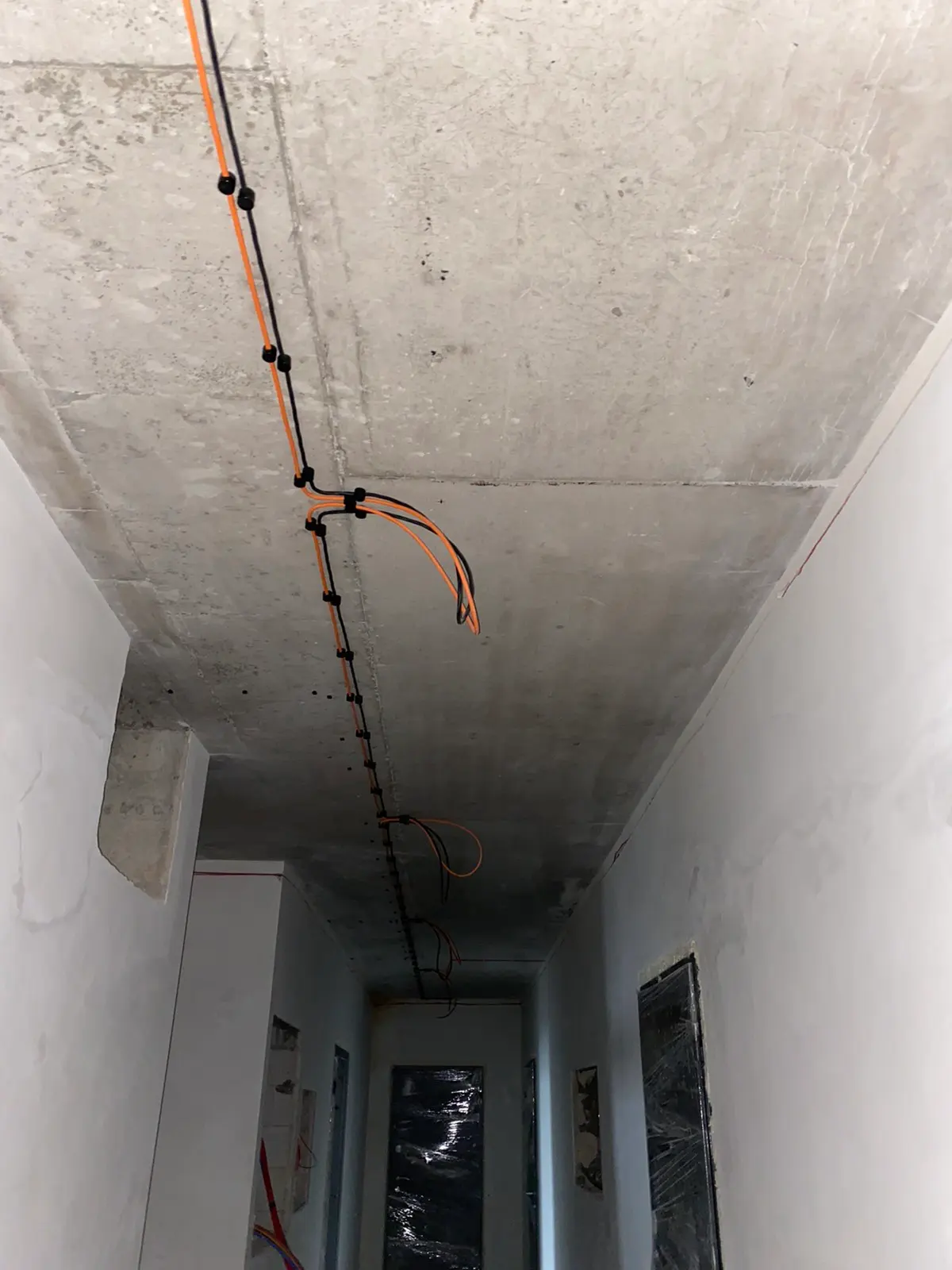

Отже, роботи у 1-й та 2-й секціях киплять. Тут розпочато монтаж внутрішньої електрики і активно ведуться роботи по штукатурці фасадів.
У секціях другої черги теж триває важливий етап – підготовка до залиття фундаменту.
Залишайтеся з нами і підписуйтеся на наші соцмережі, аби залишатися у курсі всіх найсвіжіших новин комплексу.

NE
Nelli18551 повід. · з 2016
9 вересня 2019 р.

Ход строительства Жилого Комплекса
01.09.2019
Завжди робити для своїх майбутніх мешканців більше – наше кредо. Саме тому, ми намагаємось максимально оперативно оновлювати інформацію щодо стану справ на будмайданчику ЖК One House.
У секціях першої черги продовжуються активні облицювальні роботи. Тут розпочато монтаж елементів навісних вентильованих фасадів. Внутрішню електрику розведено до 10 поверху, а також розпочато роботи з внутрішньої штукатурки.

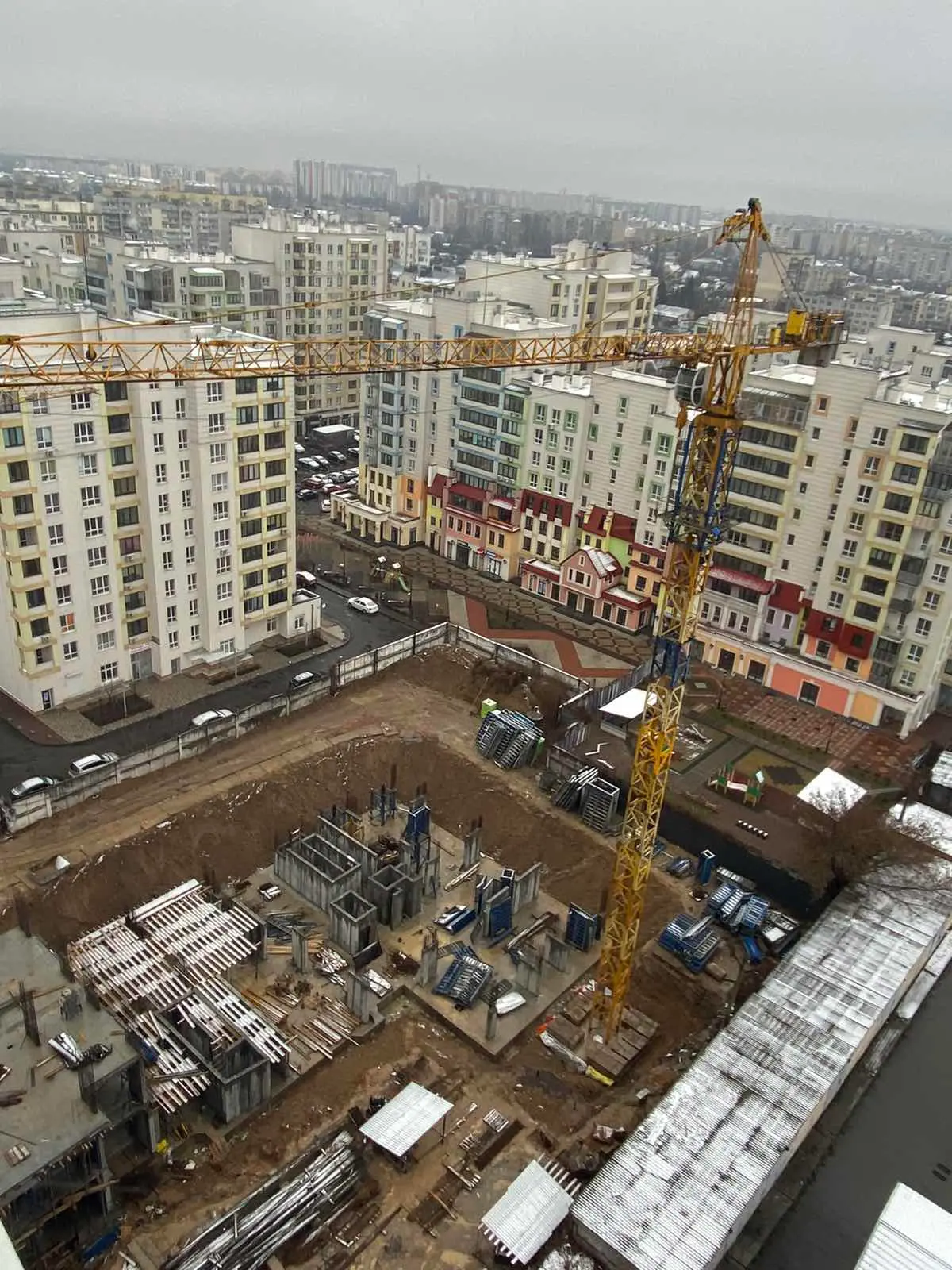

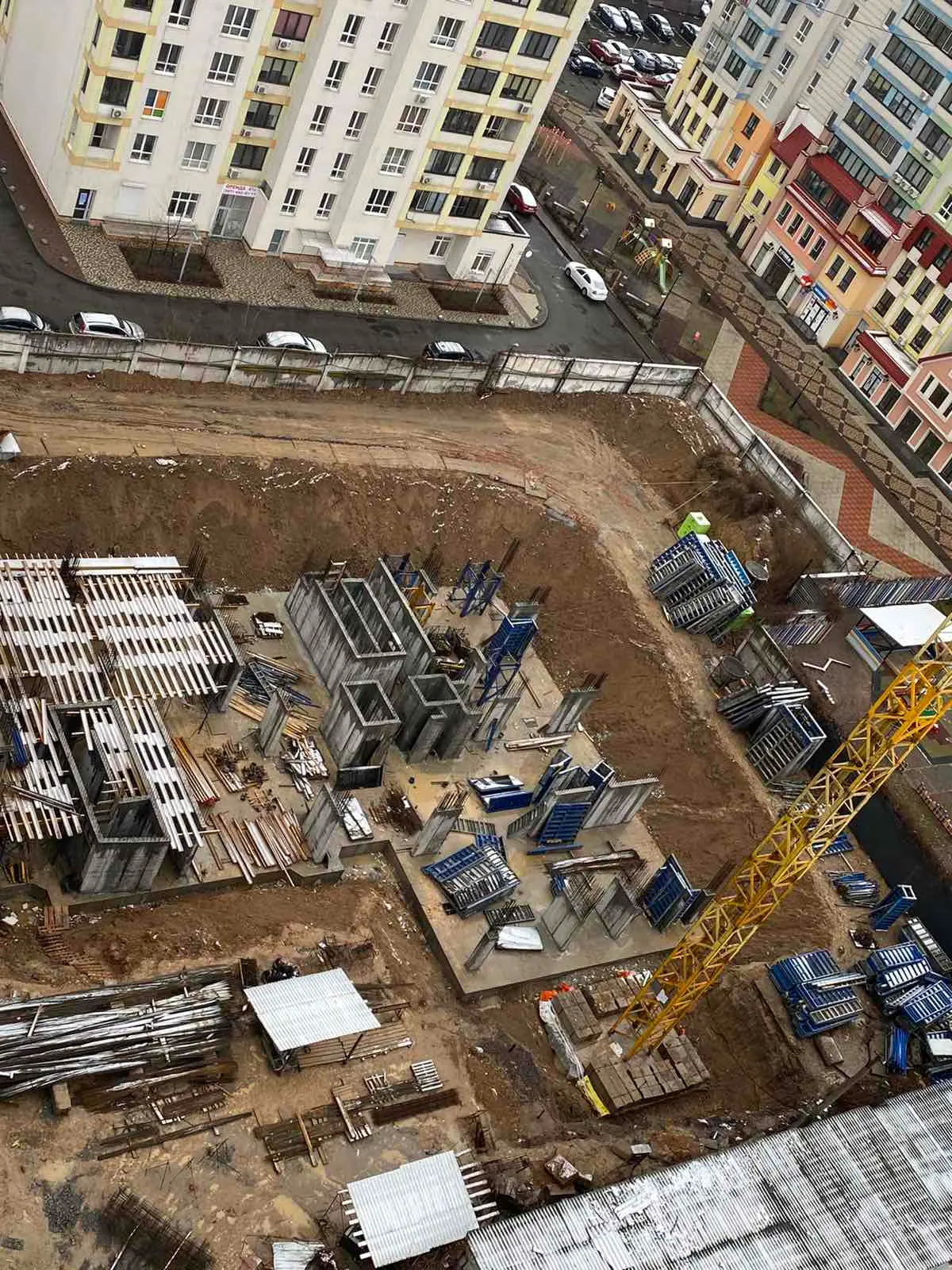

На будівництві другої черги майже закінчили свайне поле 4-ї секції та заливаємо пілони цокольного поверху на будмайданчику 3-ї.

NE
Nelli18551 повід. · з 2016
15 жовтня 2019 р.

Ход строительства Жилого Комплекса
08.10.2019

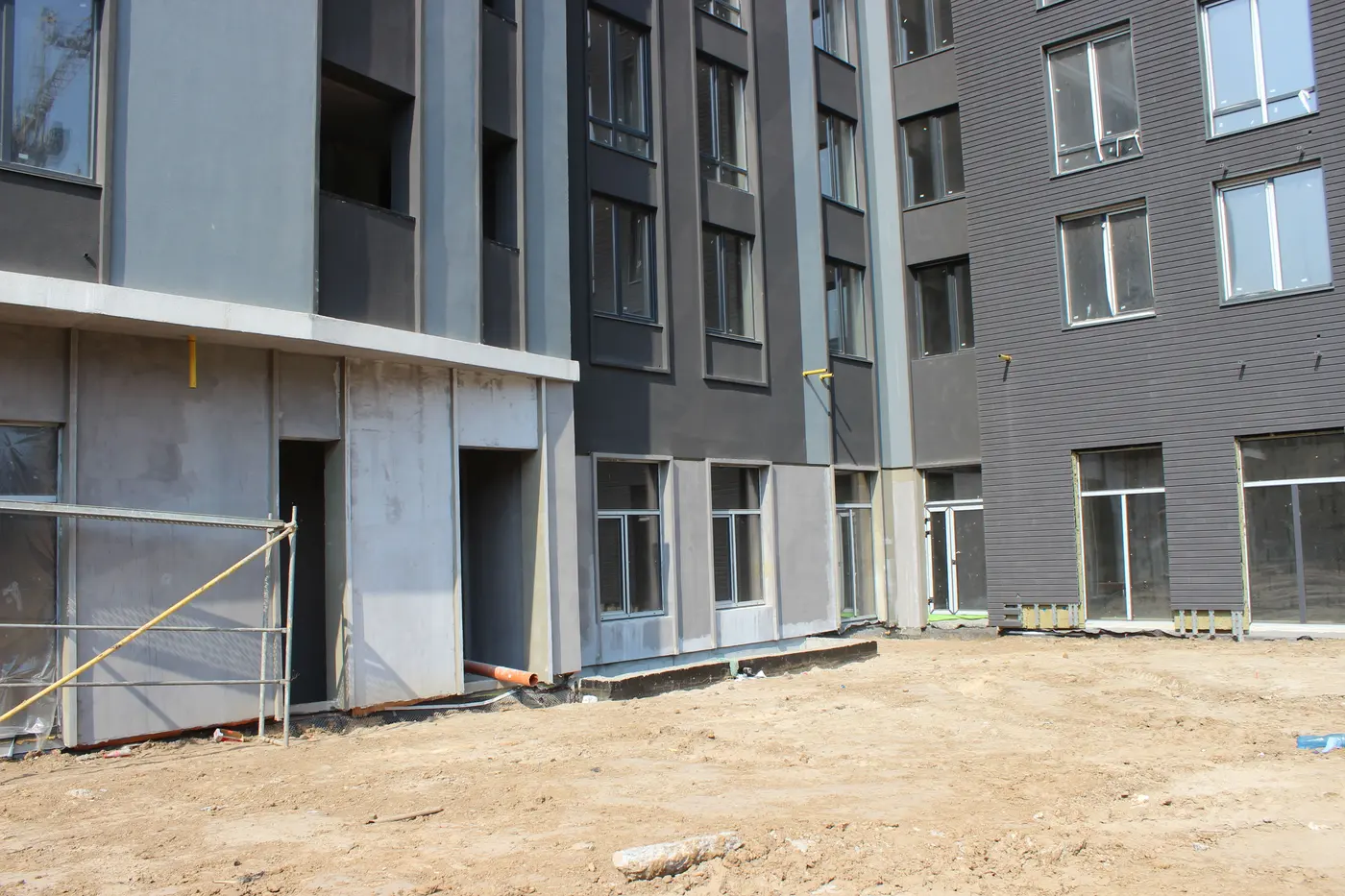

В 1-й та 2-й секціях продовжуються фасадні роботи та монтаж кріплень для навісного вентильованого фасаду, який буде зберігати тепло у ваших квартирах. Завершуємо внутрішні штукатурні роботи. Розведення внутрішньої електрики завершено і розпочато сантехнічні роботи: вертикальні стояки вже встановлені у секціях першої черги.
У 3-й секції встигли залити перекриття 1 поверху.
В 4-й триває фундаментна підготовка.

NE
Nelli18551 повід. · з 2016
13 листопада 2019 р.

Ход строительства Жилого Комплекса
01.11.2019

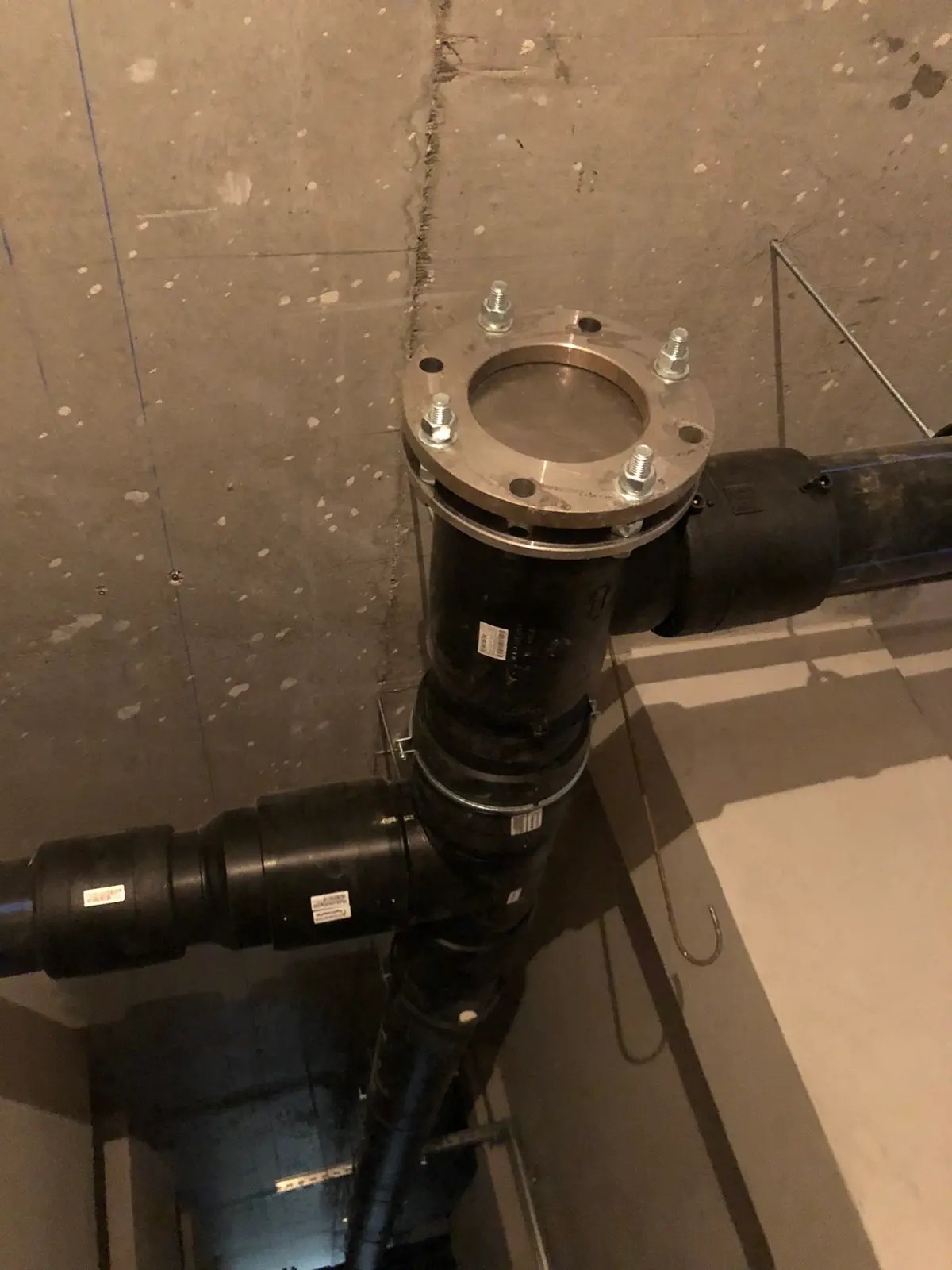

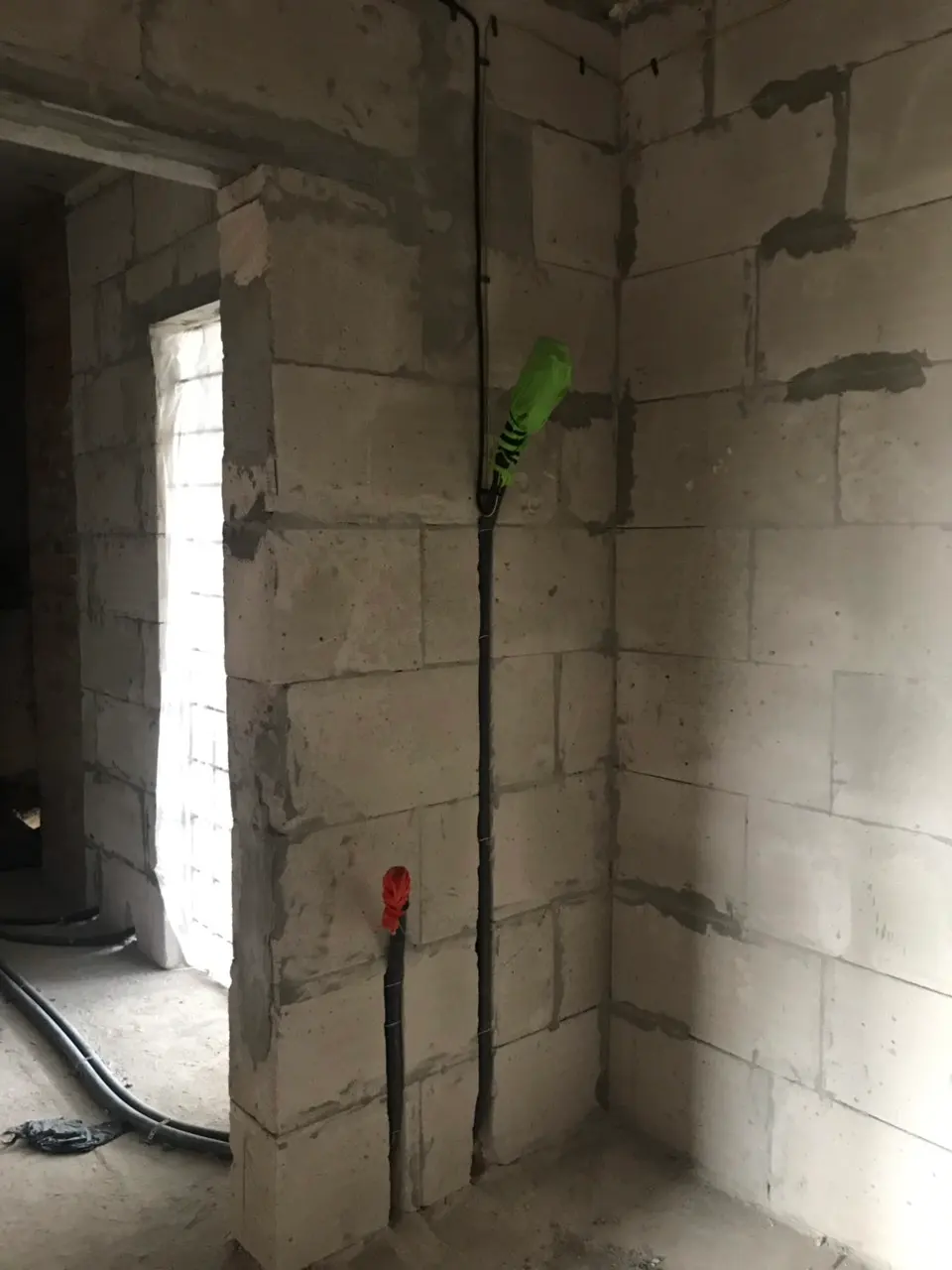

У 1-iй та 2-iй секціях завершено внутрішню штукатурку і тривають сантехнічні роботи — монтаж каналізації, систем опалення та водопостачання. Встановлено зливову каналізацію та дренажну систему.
На фінішній прямій роботи зi встановлення навісних вентильованих фасадів «Сканрок» – розпочато укладання верхньої захисної панелі з каменю. Покрівельні роботи завершенi у 1-iй секції та тривають у 2-iй.

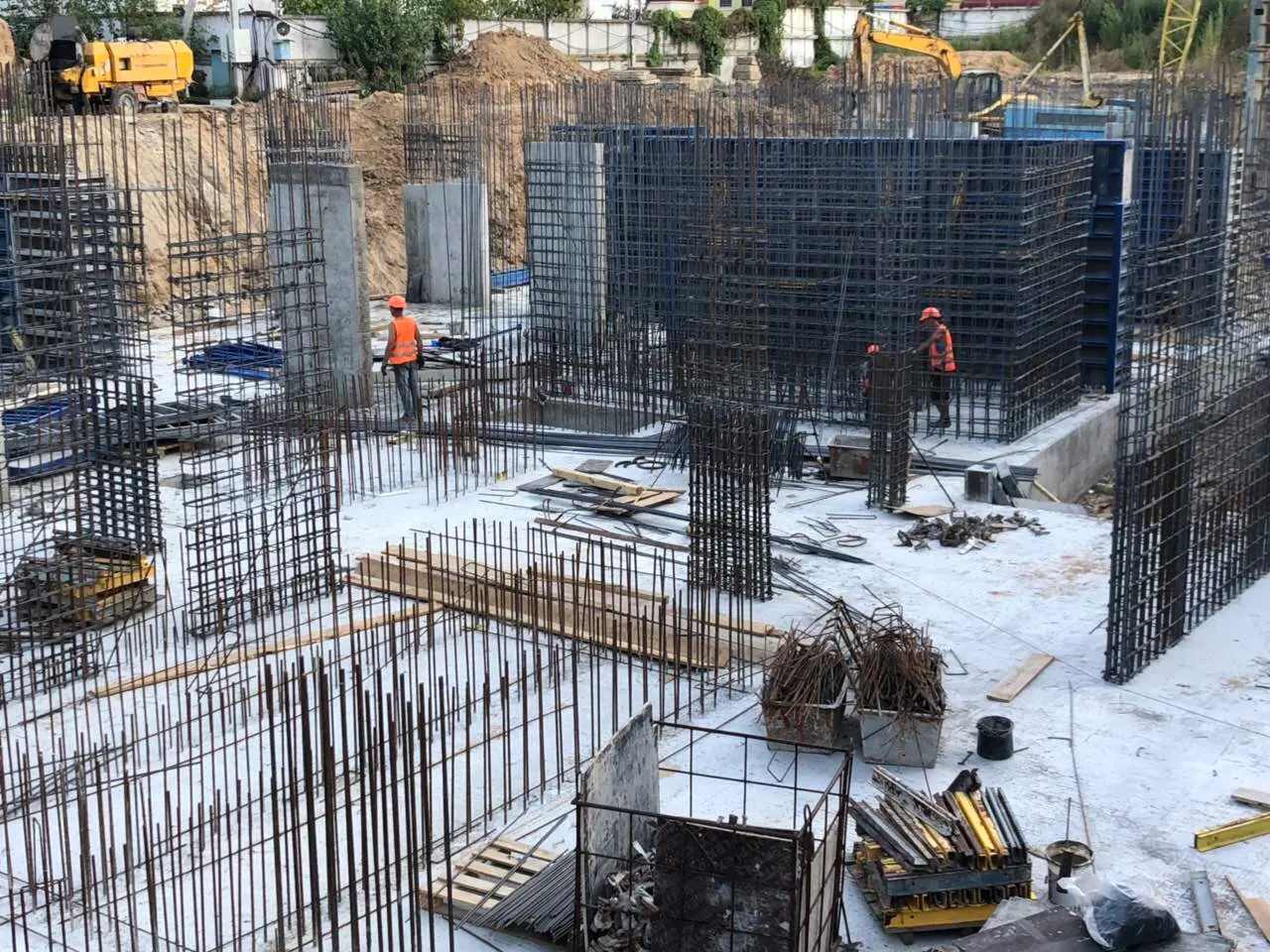

У 3-iй секції вже залито колони, пілони та сходові клітини першого поверху та проведено підготовку до залиття плит.

У 4-iй секції залито фундаментну плиту.

NE
Nelli18551 повід. · з 2016
5 грудня 2019 р.

Ход строительства Жилого Комплекса
04.12.2019
У 1-ій та 2-ій секціях всі роботи на фінальній стадії завершення:
Фасад: монтаж мокрого фасаду виконано на 92%, вентильованого фасаду Сканрок – на 85%.
Скління: у 1-й секції 1-го поверху нежитлового фонду вже встановлені вітражі, у 2-й секції скління 1-го поверху виконано на 70%. Триває установка відливів на вікнах.

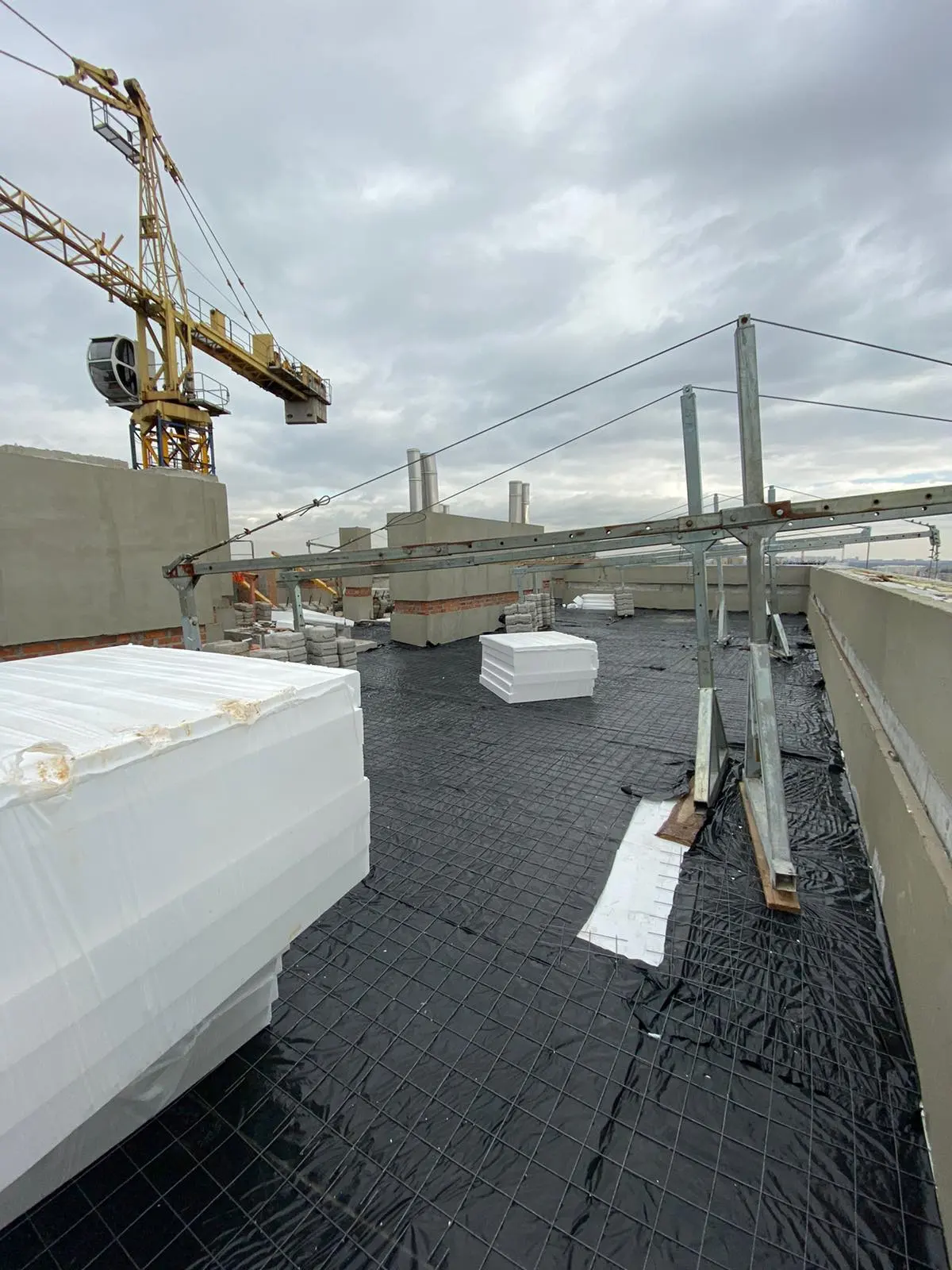

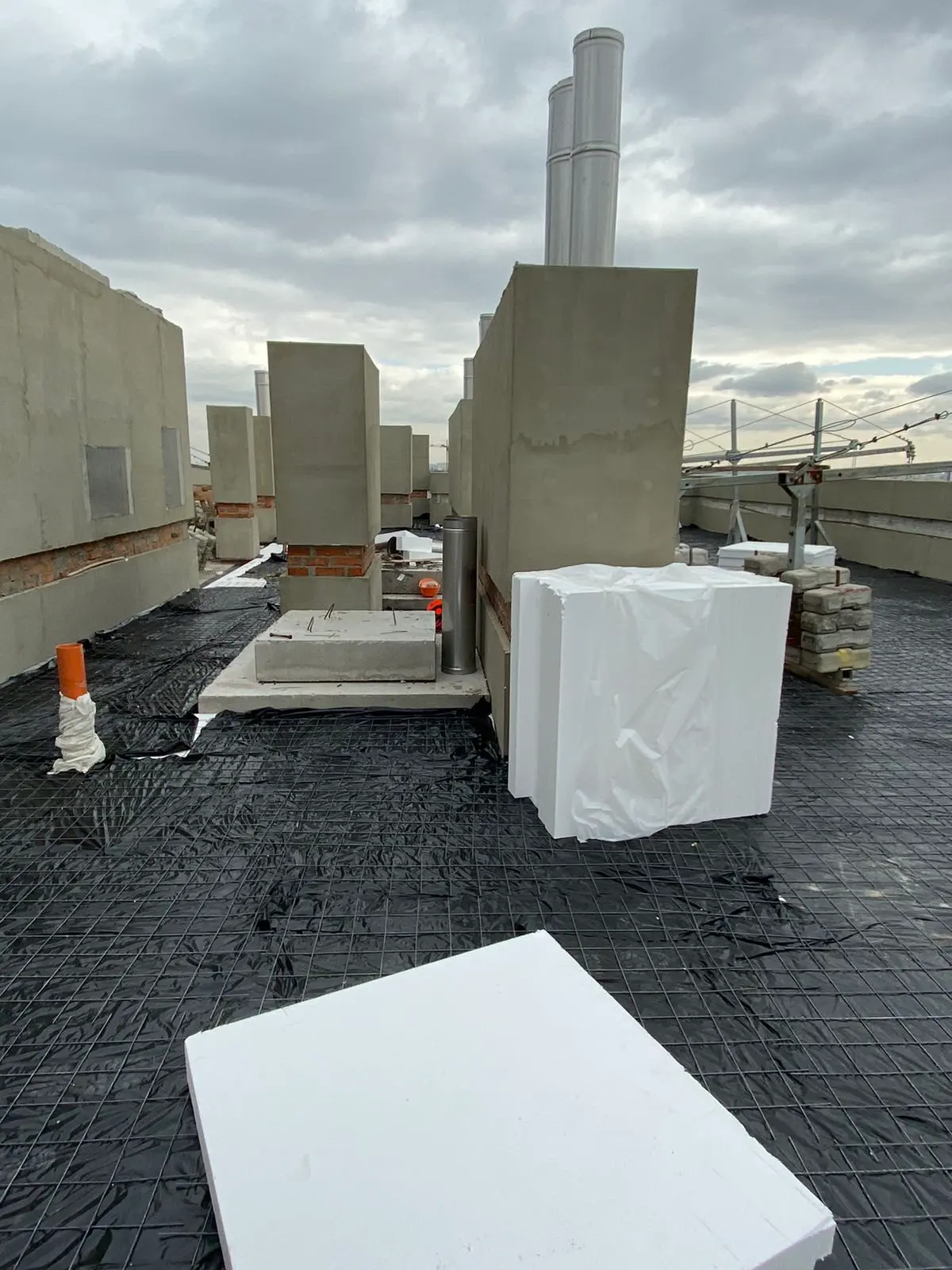

Дах: стяжку, утеплення та пароізоляцію покрівлі закінчено, роботи по примиканню мембрани по всьому периметру парапетів готові на 95%. Прямо зараз розпочинаємо встановлювати мембранну покрівлю та паралельно приступаємо до покриття парапетів сталлю (всіх виступаючих конструкцій).

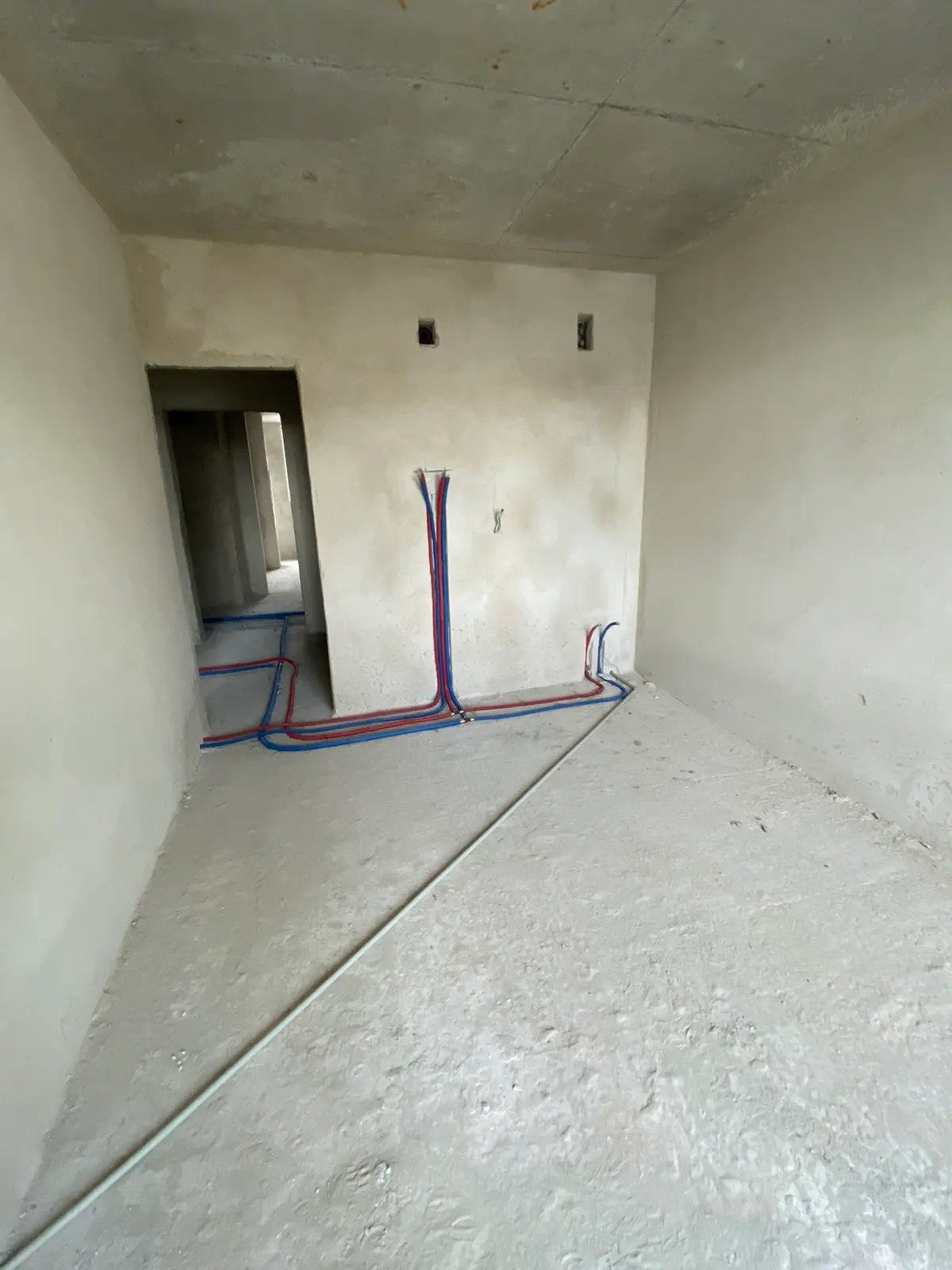

Сантехніка: закінчено роботи по встановленню водопроводу, поквартирна розводка у 1-й секції виконана з 2-го по 5-й поверх, у 2-й секції – з 4-го по 11-й, зливова каналізація у житловій частині готова на 100%.
У 3-ій секції встановлюється плита перекриття 1-го поверху.
Роботи у 4-ій секції знаходяться на етапі підготовки пілонів, колон та сходових клітин вертикалі підвальної частини.

NE
Nelli18551 повід. · з 2016
19 січня 2020 р.

Ход строительства Жилого Комплекса
01.01.2020

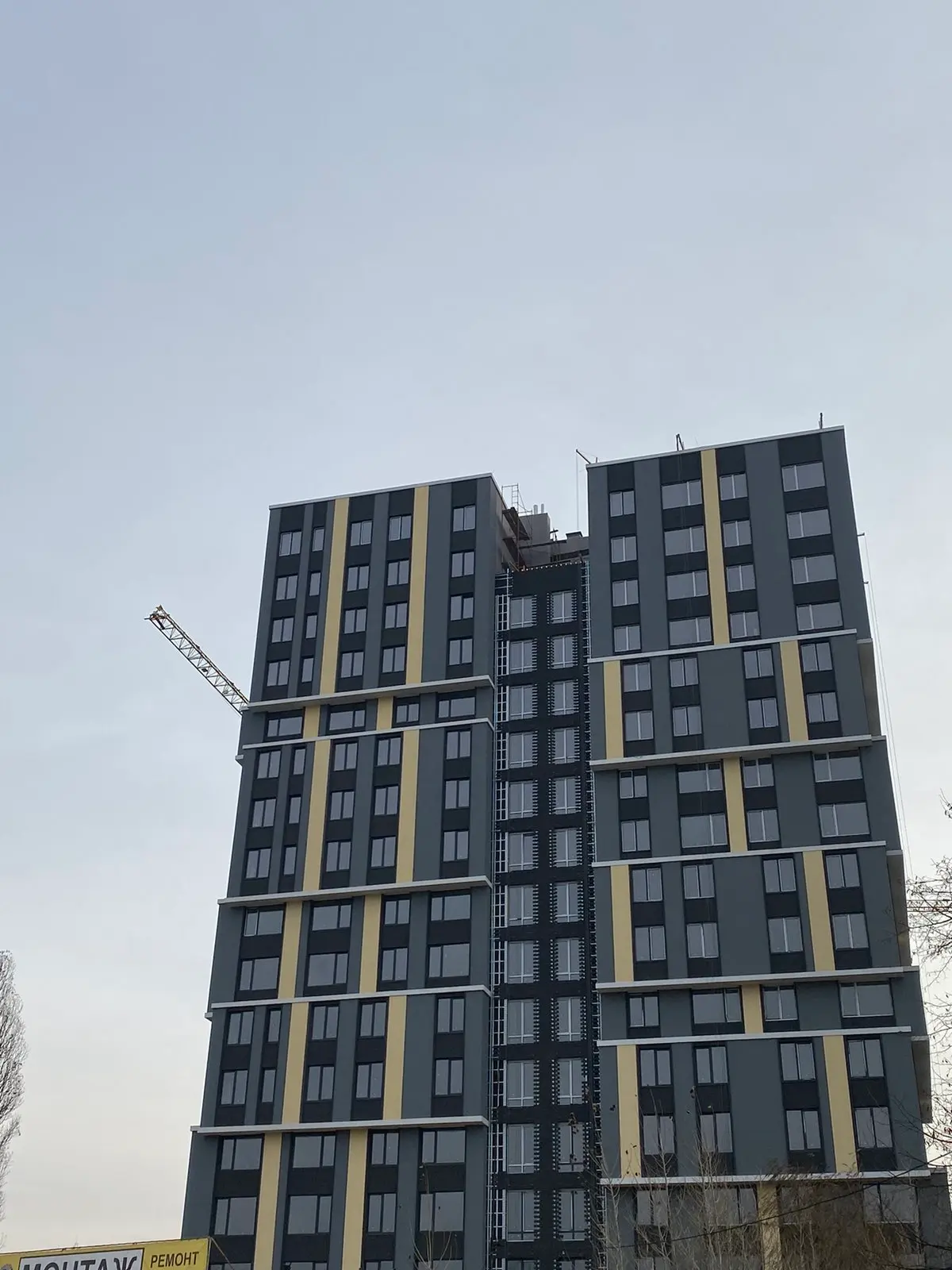

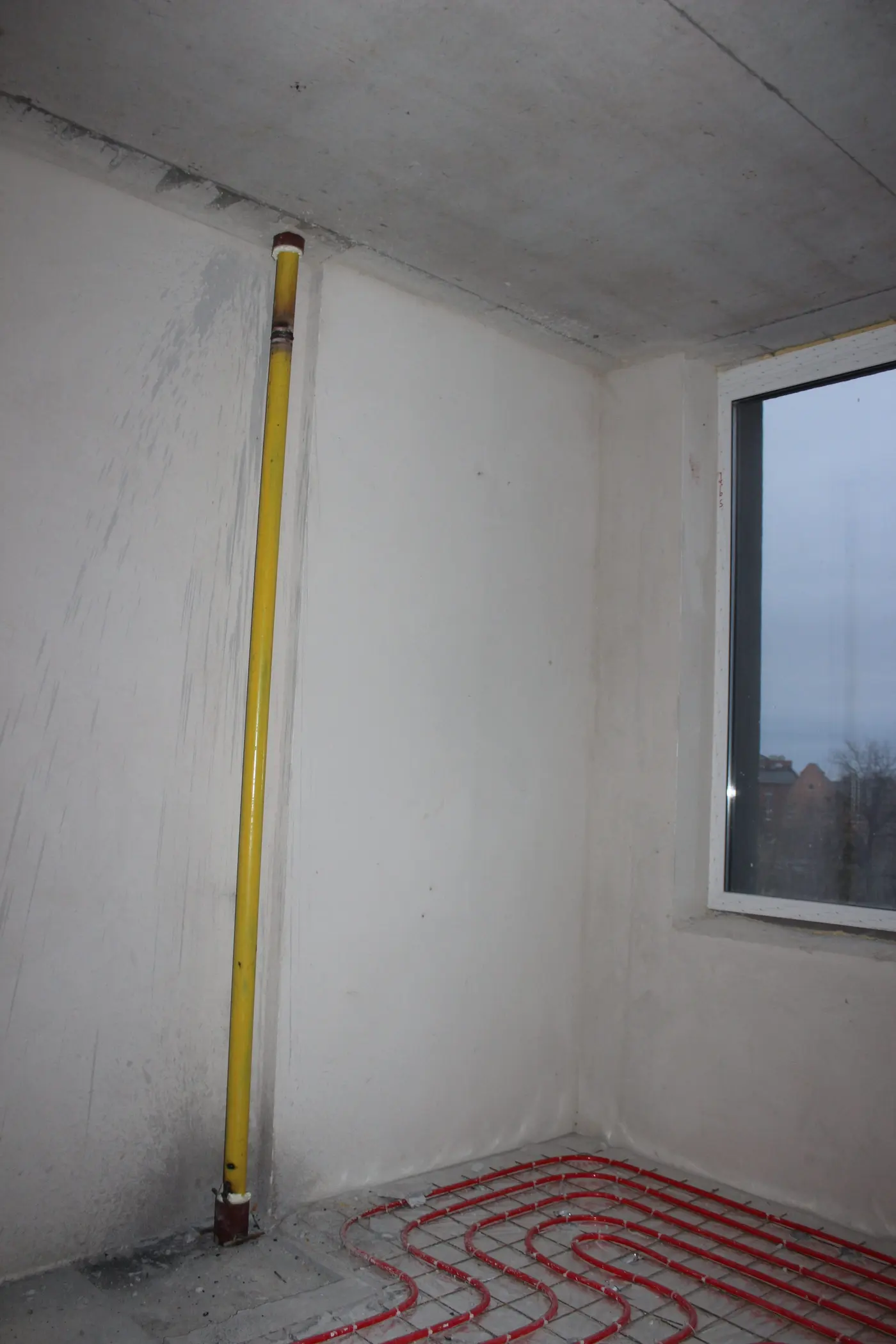

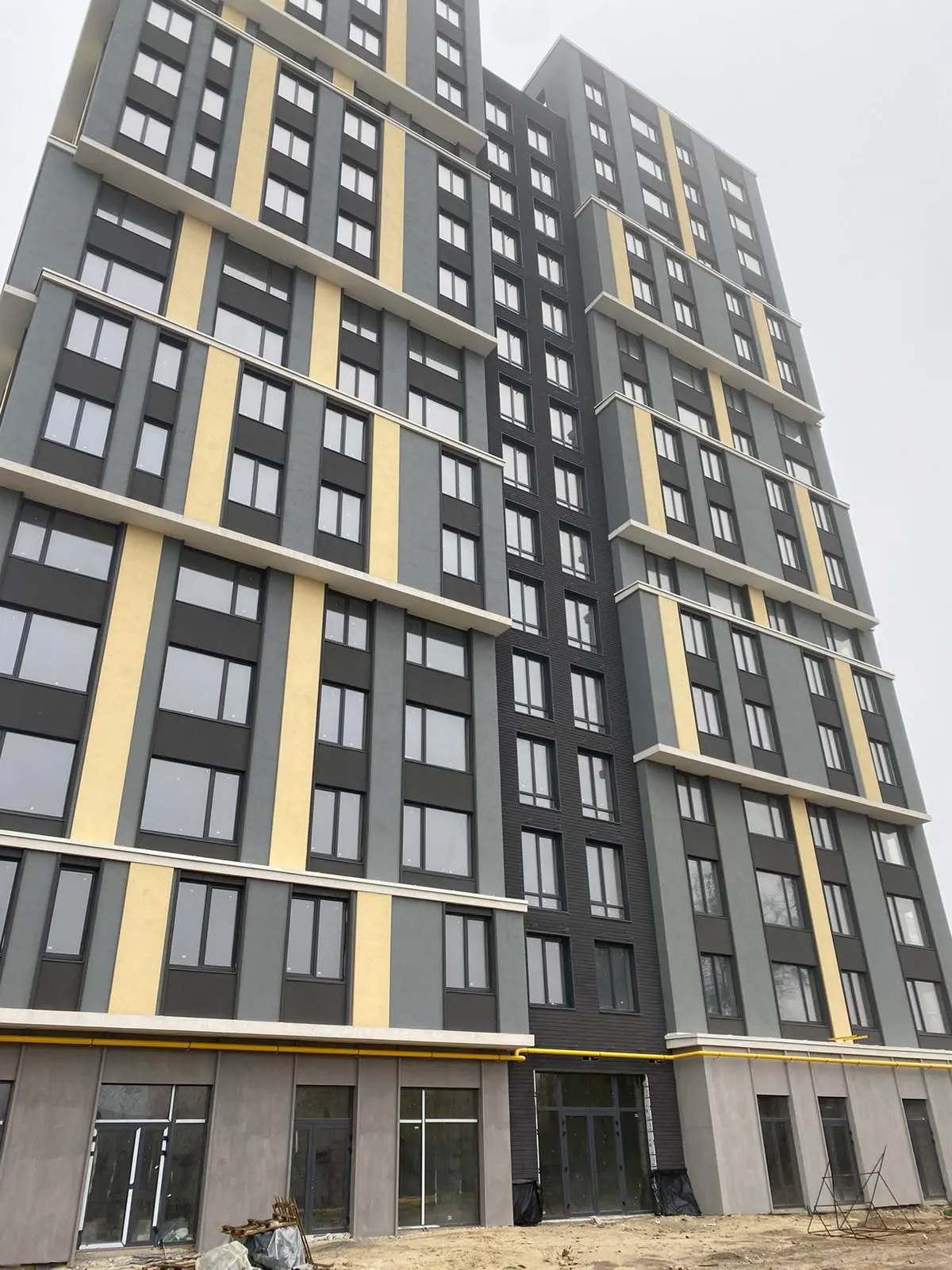

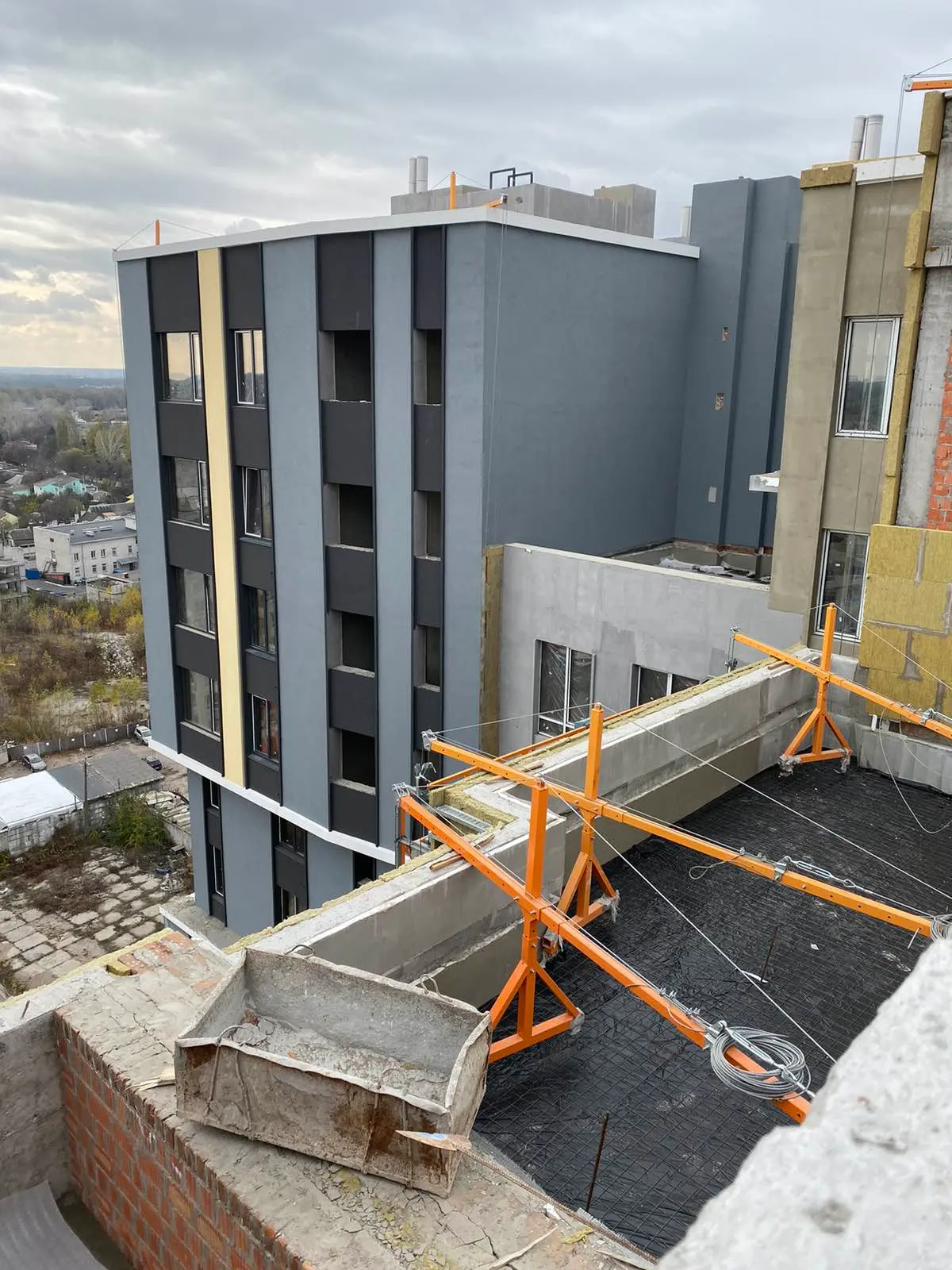

У 1-й та 2-й секціях засклення завершено, фасадні роботи виконано на 98%. На даху на вентблоках та димарях встановлено ковпаки та закінчено монтаж парапету покрівлі (покрито металом усі парапети). У деяких квартирах сантехніки встановлюють систему теплої підлоги (згідно з побажаннями інвесторів).
3-я секція.
Вертикал 2-го поверху вже в роботі, а також виконано демонтаж та монтаж другого крану на 3-ю та 4-у секції.
4-а секція.
Будівельники приступили до плити перекриття 1-го поверху.

NE
Nelli18551 повід. · з 2016
18 лютого 2020 р.

Ход строительства Жилого Комплекса
31.01.2020
Продовжуємо нашу добру традицію щомісяця радувати Вас гарними новинами з нашого будмайданчика.
1-а та 2-а секції на фінішній прямій – завершено роботи з облаштування покрівлі та монтажу парапетів, встановлено всі флюгарки. Вправні будівельники ведуть монтажно-налагоджувальні роботи зі встановлення ліфтів.

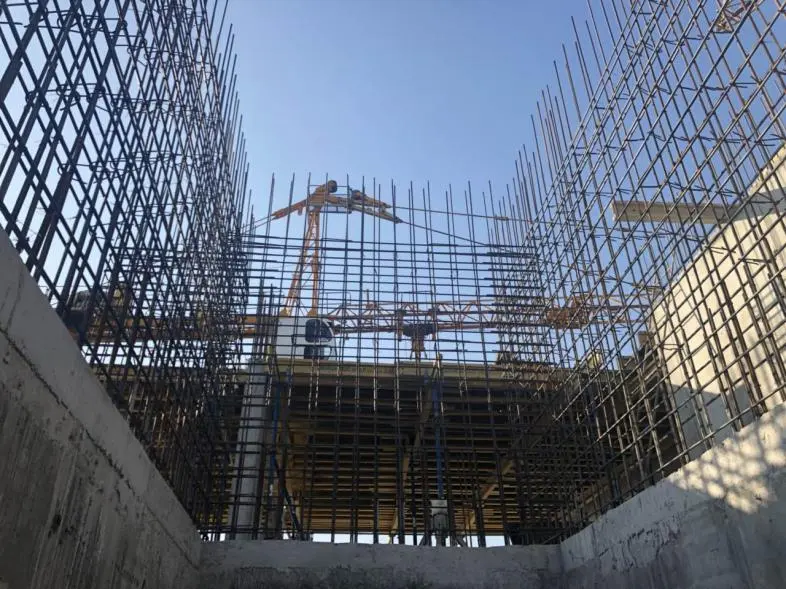

3-я секція: фахівці закінчили будівництво вертикалу 2-го поверху (встановили пілони, колони, сходові клітини) та залили плиту перекриття 3-го поверху.
4-а секція: залито плиту перекриття 1-го поверху, розпочато роботи з облаштування вертикалу 2-го поверху.

NE
Nelli18551 повід. · з 2016
4 березня 2020 р.

Ход строительства Жилого Комплекса
02.03.2020

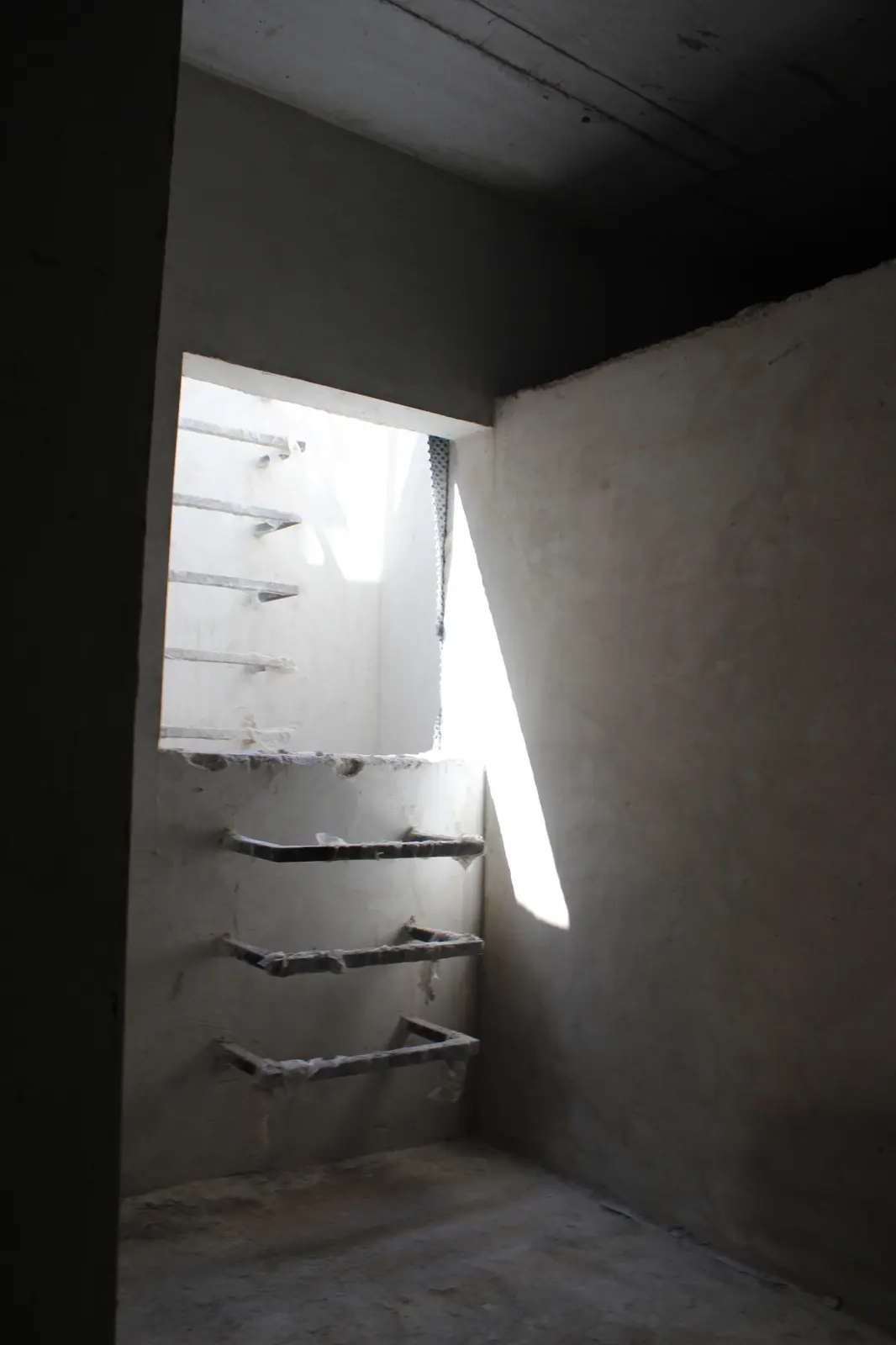

1-а та 2-а секції: проводяться сантехнічні роботи зі встановлення системи водопроводу та опалення, роботи з розведення внутрішньоквартирних газових систем, виконується монтаж ліфтового обладнання. Будівництво комор завершено. Фасадні роботи майже завершено – проводиться накриття карнизів металом. Гідроізоляцію стін підвалу закінчено, і виконується зворотна засипка пазух фундаменту 1-ї та 2-ї секцій. Повним ходом йде підготовка до прокладання зовнішніх мереж.

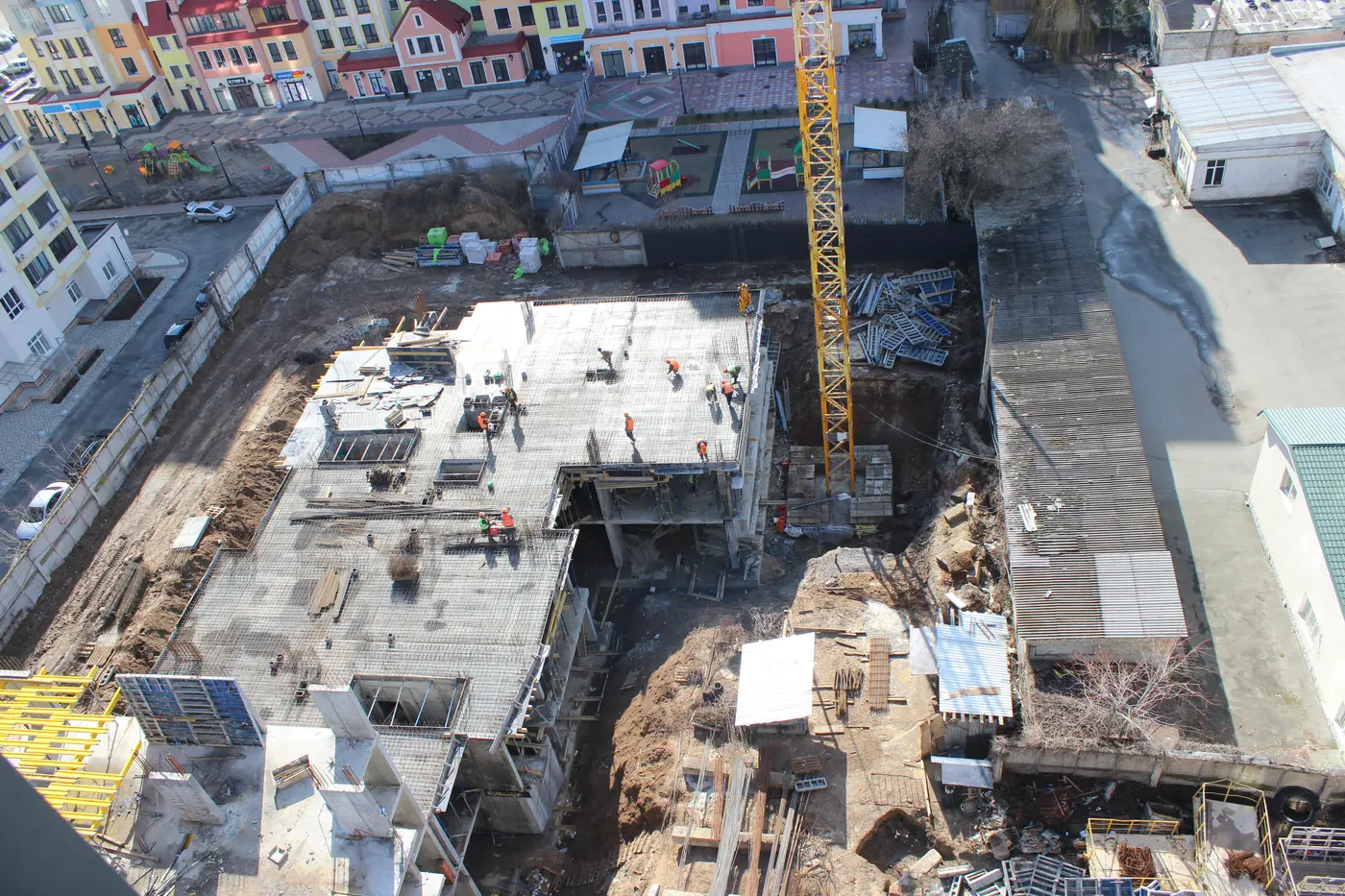

3-я та 4-а секції: будівельники приступили до цегляної кладки 1-го поверху 3-ї секції, залиття монолітних конструкцій виконано до 4-го поверху та до 2-го поверху відповідно.

NE
Nelli18551 повід. · з 2016
1 квітня 2020 р.

Ход строительства Жилого Комплекса
01.04.2020
У 1-й секції закінчили монтаж конструкцій під відливи в холодних переходах, накриття зовнішніх відливів також завершено. Роботи з монтажу газових систем майже закінчено у 1-й та 2-й секціях. Проводиться прибирання території.
У 3-й секції заливання монолітних конструкцій закінчено до 5-го поверху включно, починаємо заливати 6-й поверх. Закінчили роботи з кладки цегли на 2-му поверсі.
В 4-й секції закінчили перекриття 3-го поверху, почали роботи з укладання цегли.

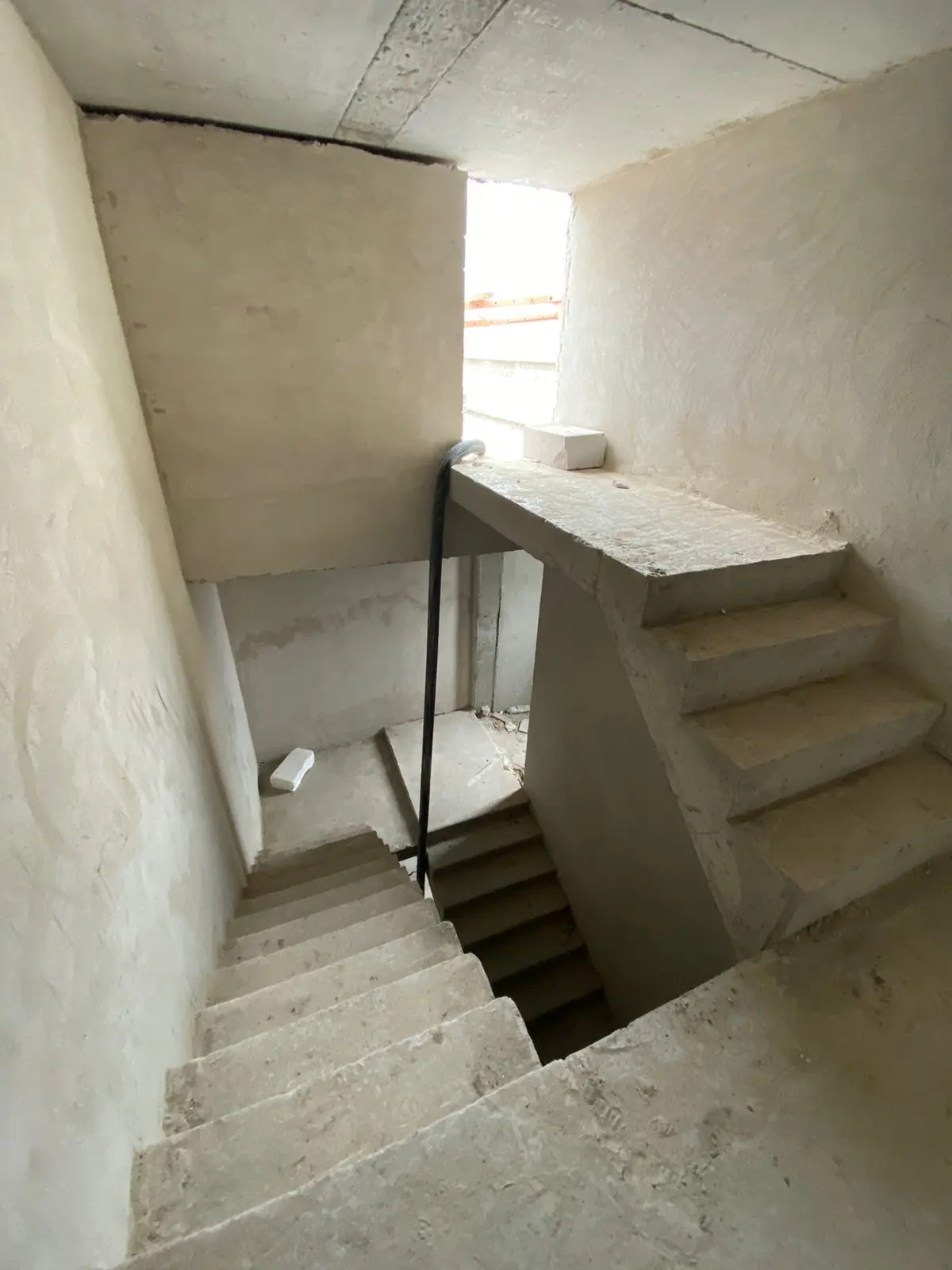

Завершили моноліт сходових маршів від підвалу до 2 поверху та приступили до монтажу збірних сходових маршів.

NE
Nelli18551 повід. · з 2016
7 травня 2020 р.

Ход строительства Жилого Комплекса
30.04.2020
Роботи у 1-й та 2-й секціях – на завершальній стадії перед здаванням будинку в експлуатацію.
У 3-й секції на 6-му поверсі завершено залиття монолітних конструкцій, будівельники розпочинають роботи на 7-му поверсі. На 2-му поверсі завершено роботи із кладки цегли.
У 4-й секції закінчено роботи з перекриття 4-го поверху, приступили до вертикалу 5-го поверху. Укладання цегли на 1-му поверсі наближається до завершення.

NE
Nelli18551 повід. · з 2016
24 липня 2020 р.

Ход строительства Жилого Комплекса
01.07.2020
1-а секція:
Систему водопостачання та водовідведення розведено сантехніками до 8-го поверху, стяжку підлоги виконано майстрами також до 8-го поверху.
2-а секція.
Майстри-штукатури проводять роботи в підвальній частині секції,стяжка підлоги готова до 9-го поверху, сантехніки повністю закінчили розведення системи водопостачання та водовідведення.

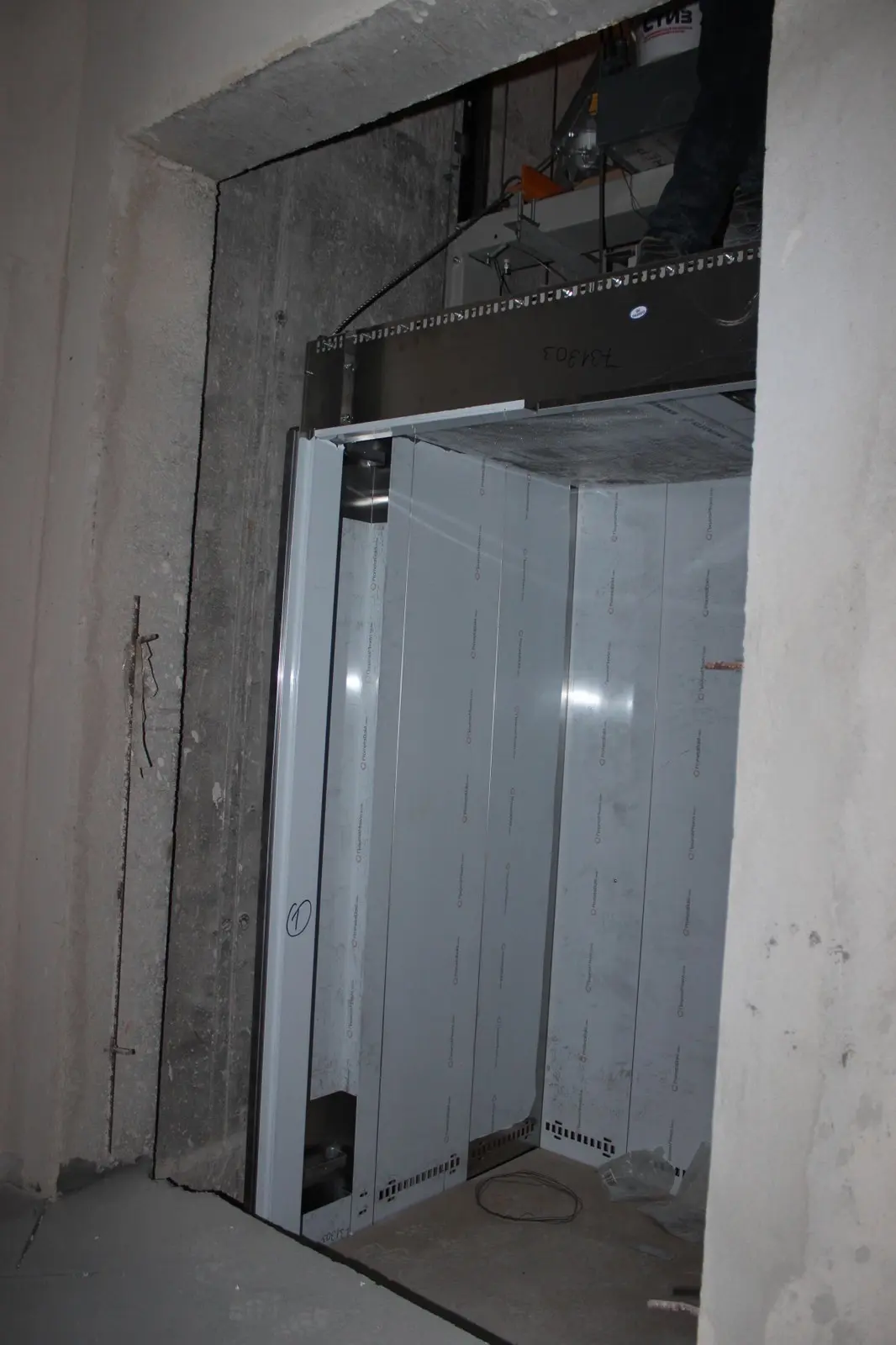

У 1-й та 2-й секціях проводиться монтаж ліфтів: по двох ліфтах уже завершено роботи, інші два –в активному процесі монтажу.
3-я секція. Завершуються роботи з будівництва вертикалу 10-го поверху, готуємося до залиття плити перекриття.
4-а секція. Проводяться роботи з перекриття плити 8-го поверху.

NE
Nelli18551 повід. · з 2016
10 вересня 2020 р.

Ход строительства Жилого Комплекса
01.09.2020

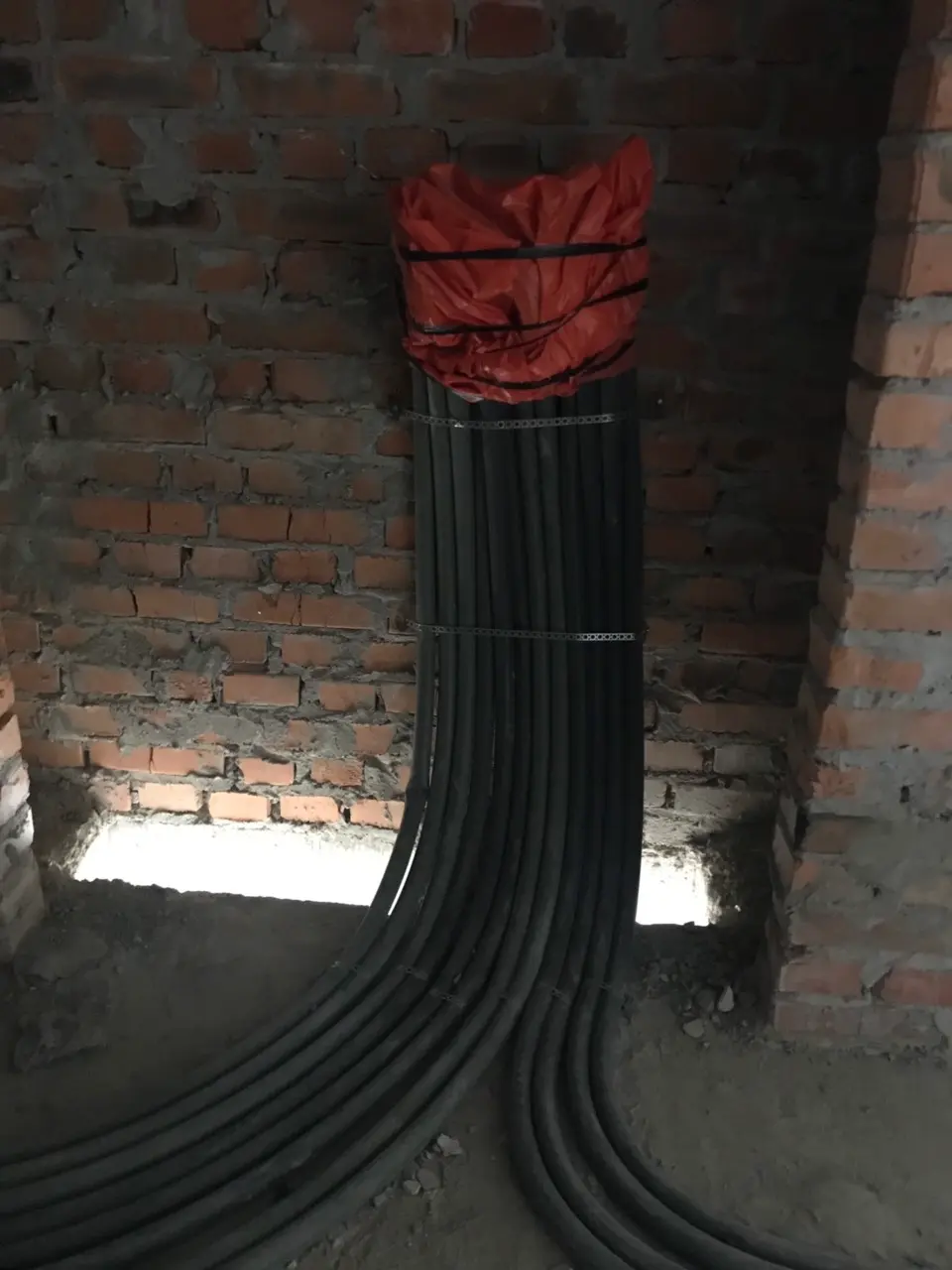

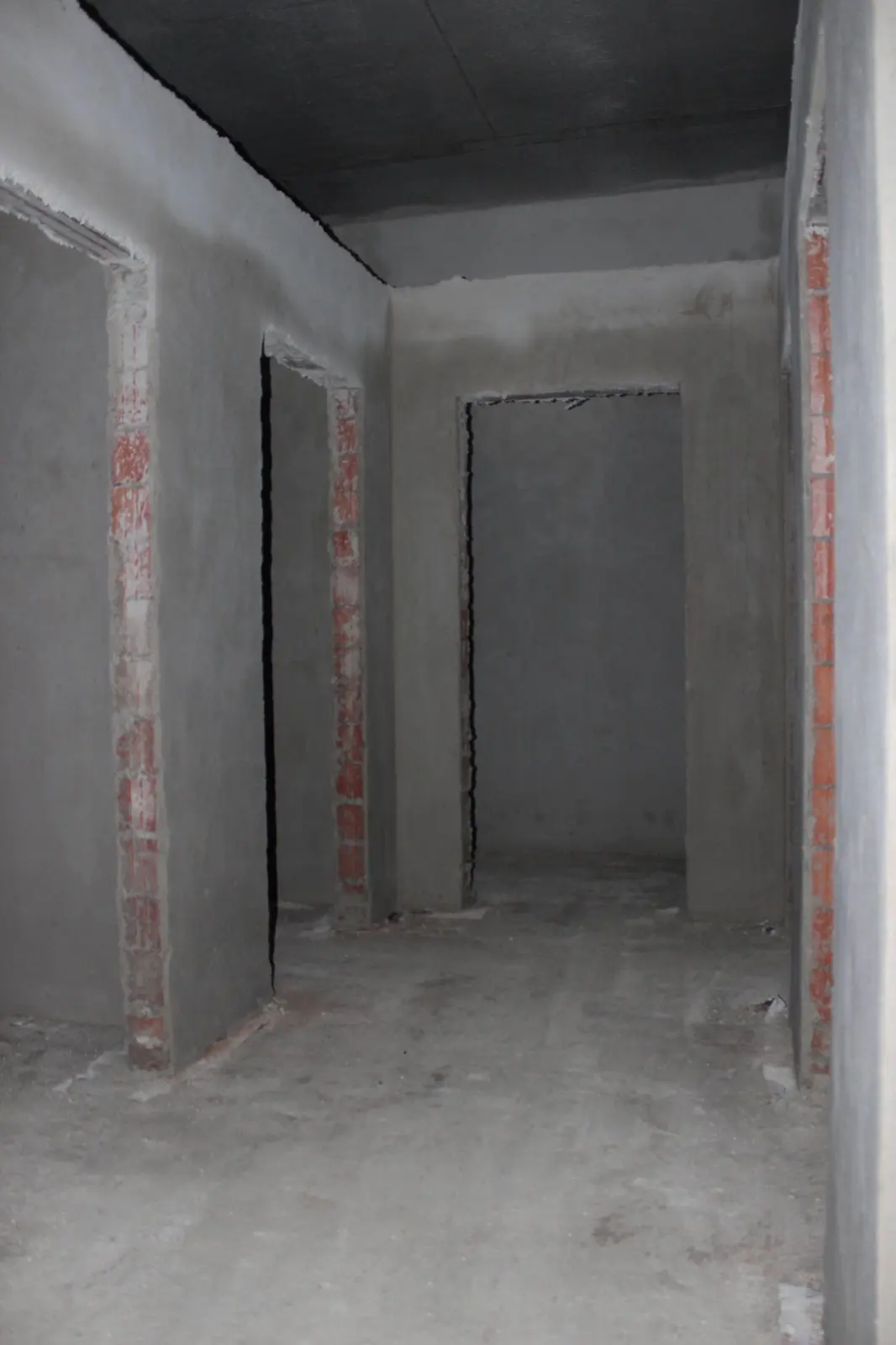

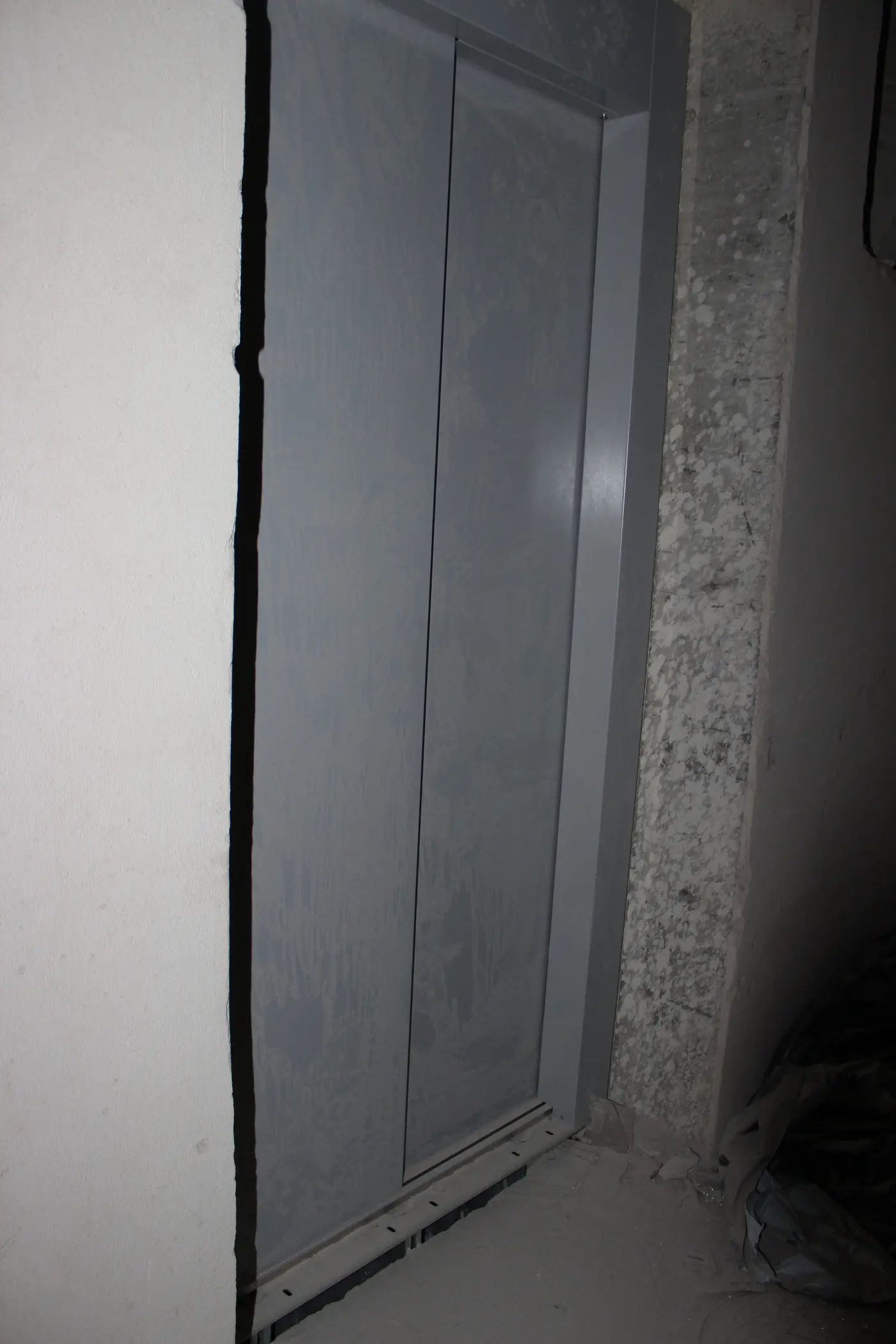

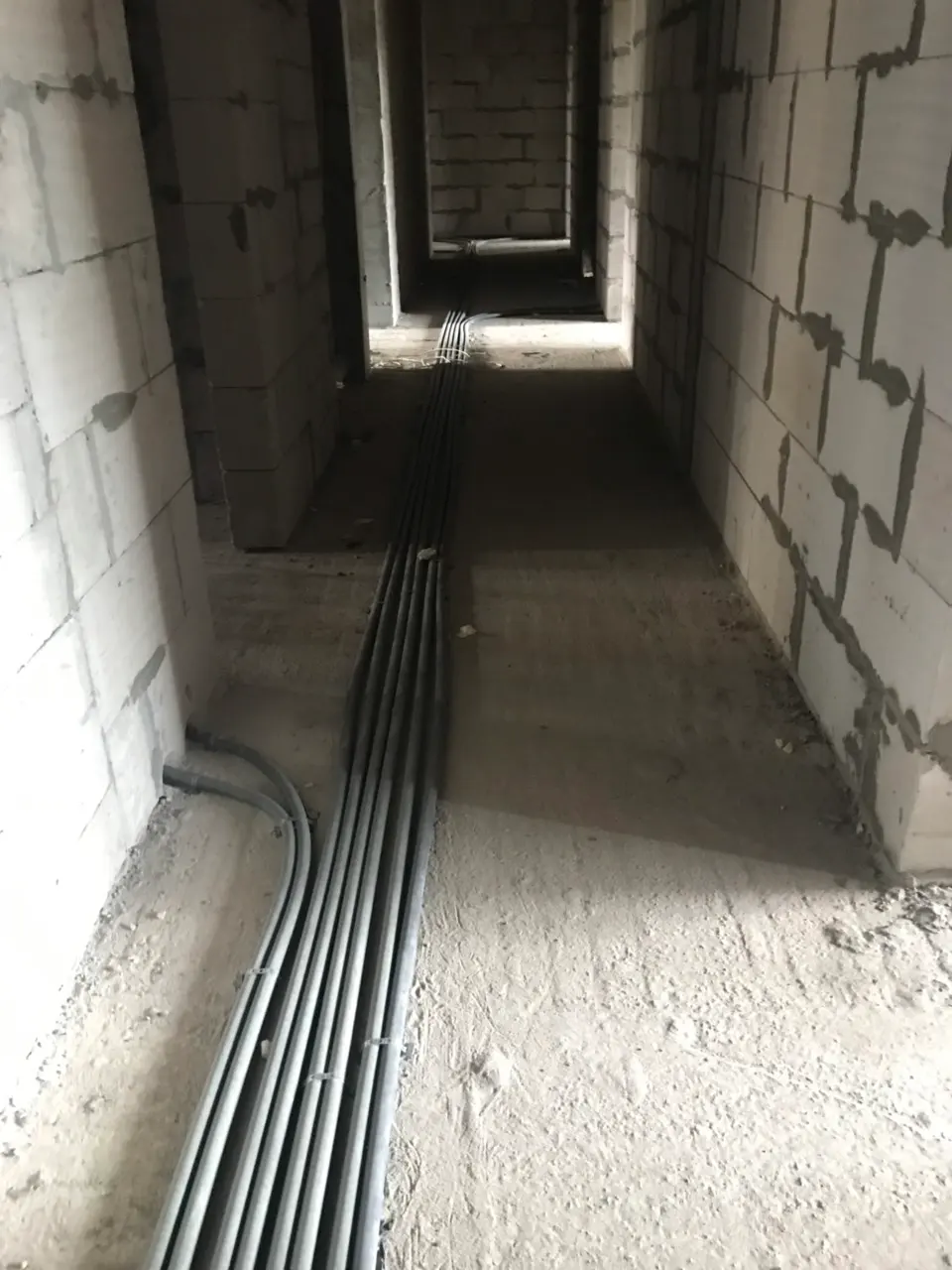

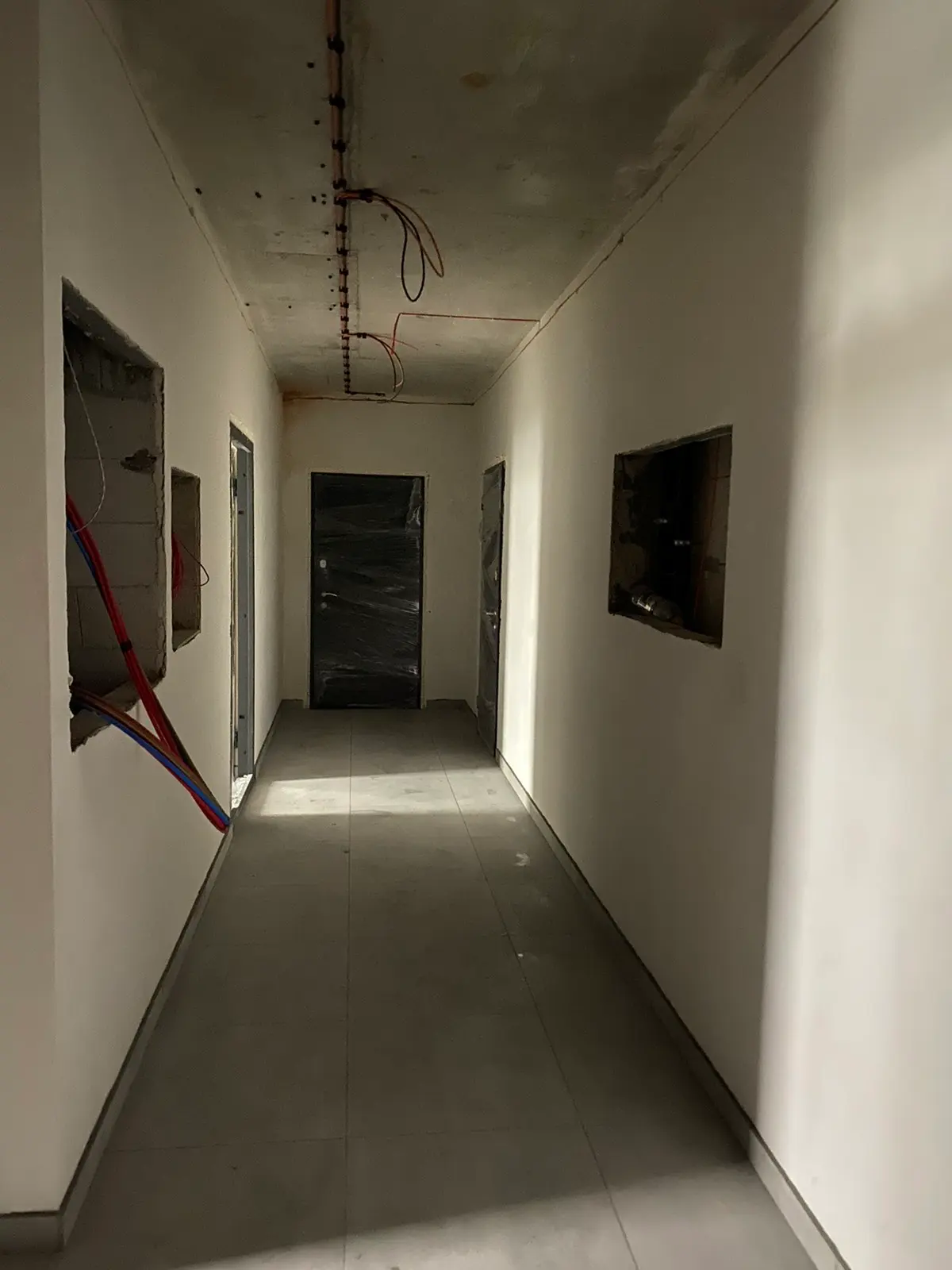

1-а та 2-а секції: будівельники повністю завершили стяжку; продовжується фарбування стін та укладання плитки в під’їздах; майстри завершили монтаж 4 ліфтів; пожежники прокладають внутрішній водопровід, датчики та слаботочкові системи оповіщення гасіння пожежі; сантехніки встановлюють каналізаційні стояки; електрики завершують укладання труб під кабель, переходять до розміщення електрощитів на поверхах та лічильників у підвалі будинку; газівники проклали вертикальні стояки в 1-й секції та закінчують поквартирне газопостачання в 2-й; майстри розпочали монтаж внутрішньоквартирних та ліфтових дверей у 2-й секції.

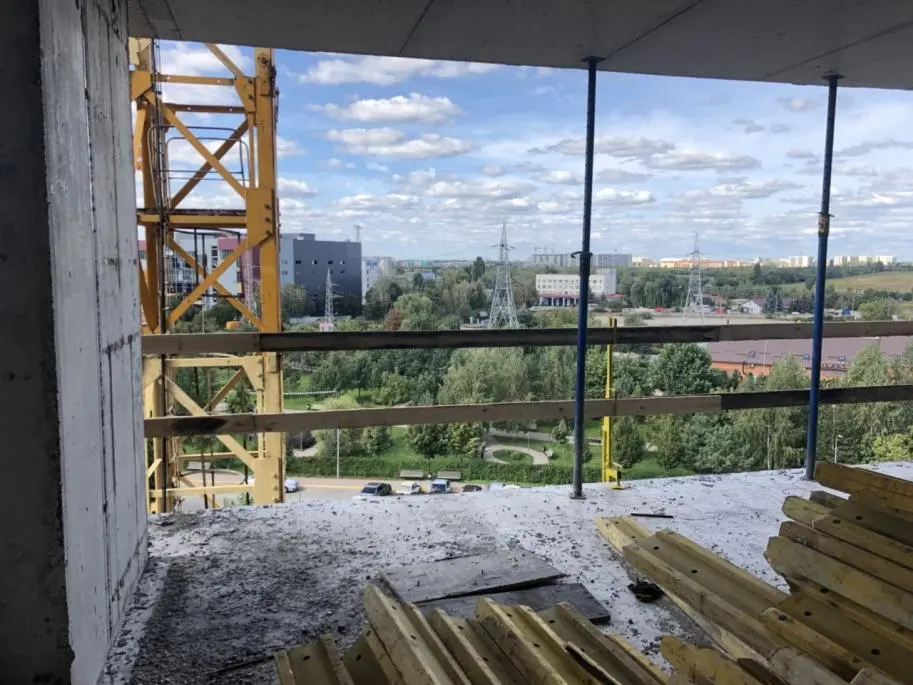

3-я секція: будівельники завершили вертикал 13-го поверху.
4-а секція: розпочато будівництво вертикалу 11-го поверху.

NE
Nelli18551 повід. · з 2016
15 жовтня 2020 р.

Ход строительства Жилого Комплекса
01.10.2020
У 1-й та 2-й секціях майстри наразі виконують такі роботи:
– завершують внутрішньоквартирну газову розводку: у 1-й секції повністю закінчено, у 2-й – до 10-го поверху включно;
– встановлюють пожежну сигналізацію у квартирах та обладнання для усунення диму на поверхах;

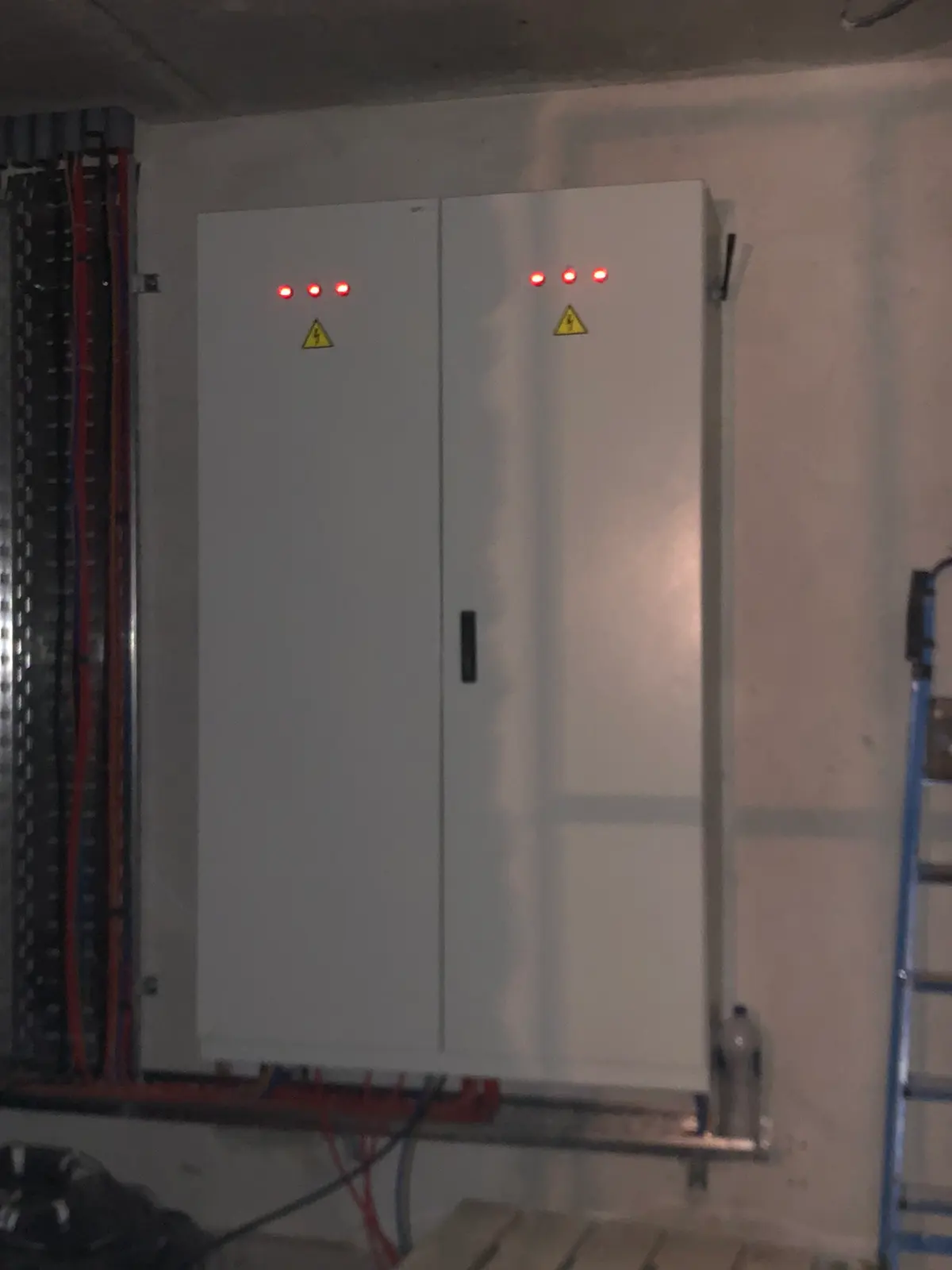

– розміщують електричні щитки на кожному поверсі (у 1-й секції все завершено);
– монтують квартирні двері та двері в холодних переходах коридорів (у 2-й секції роботи закінчено);
– укладають плитку в місцях загального користування: у 2-й секції роботи виконано до 15-го поверху;
– розпочали монтаж сантехнічних щитів на поверхах;
-виконують монтаж пожежних щитів;
– проводять роботи з фінального улаштування під’їздів;
– здійснюють шпаклювання під фарбу: підготовка стін до кінцевого оздоблення в 1-й секції виконана до 12-го поверху, у 2-й – повністю завершена.

У 3-й секції зводять вертикал 14-го поверху.

У 4-й секції розпочато будівництво вертикалу 13-го поверху.

NE
Nelli18551 повід. · з 2016
18 листопада 2020 р.

Ход строительства Жилого Комплекса
15.11.2020

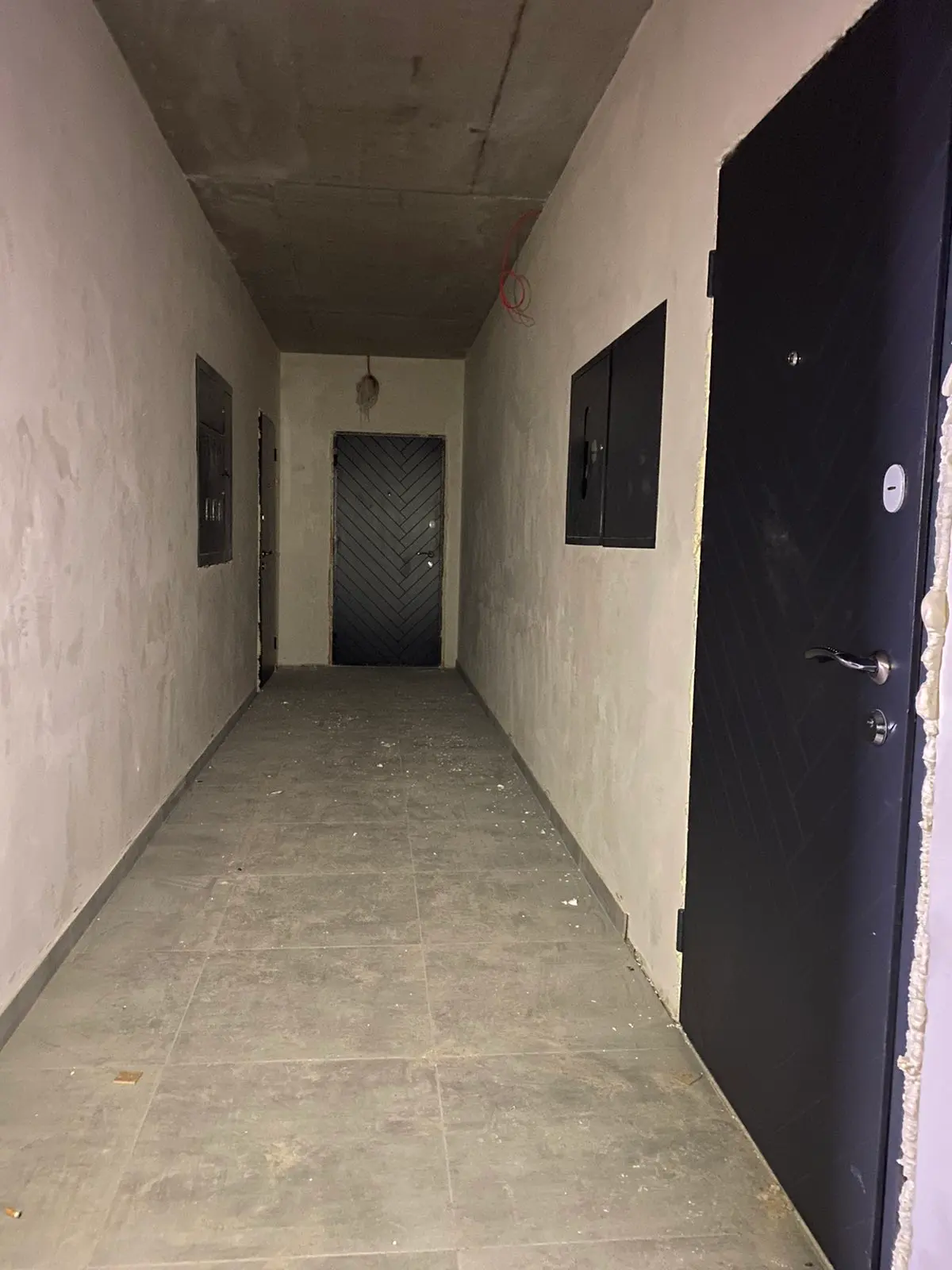

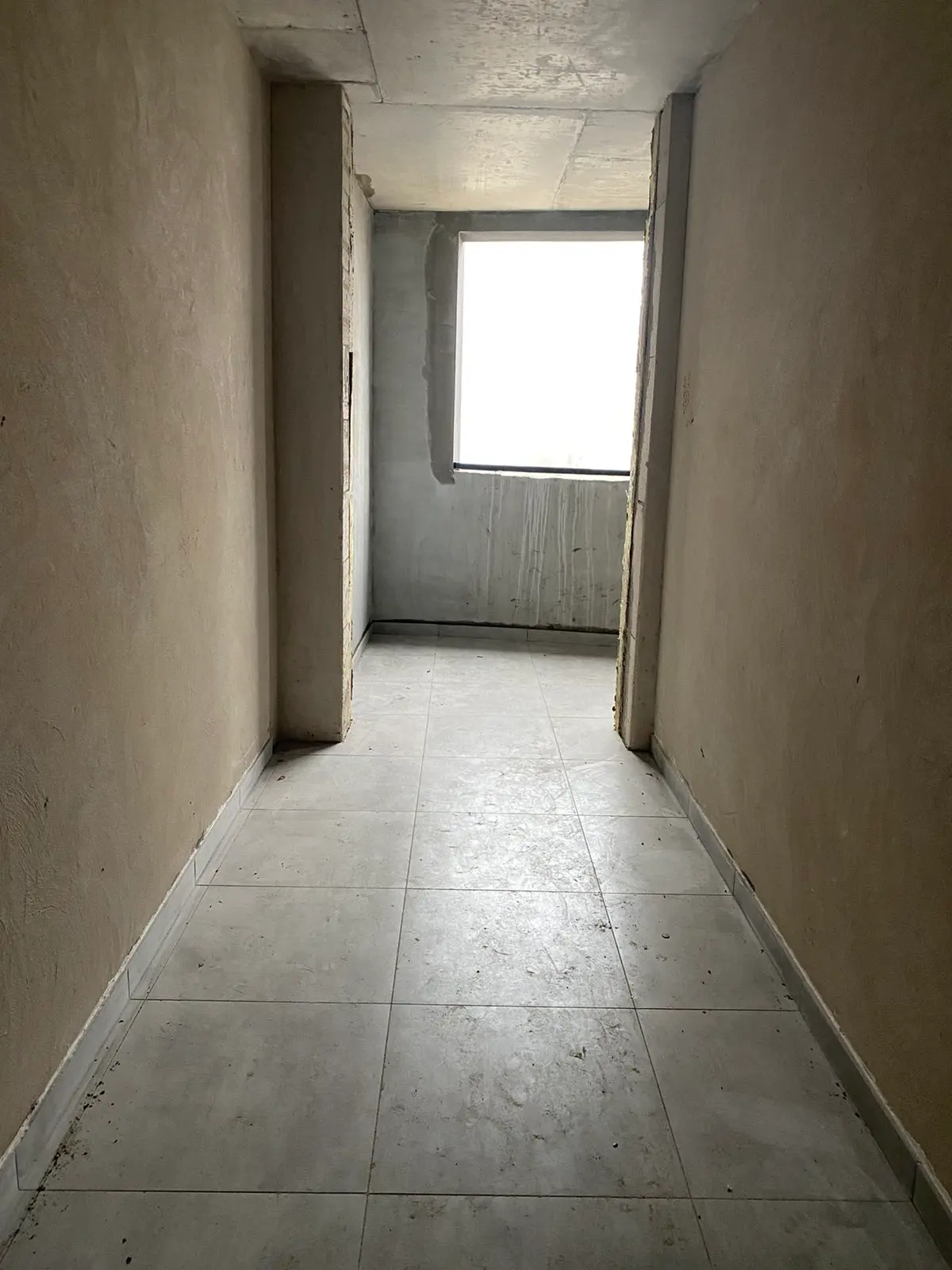

1-а секція: завершено монтаж квартирних дверей; укладання плитки в місцях загального користування виконано до 9 поверху включно.

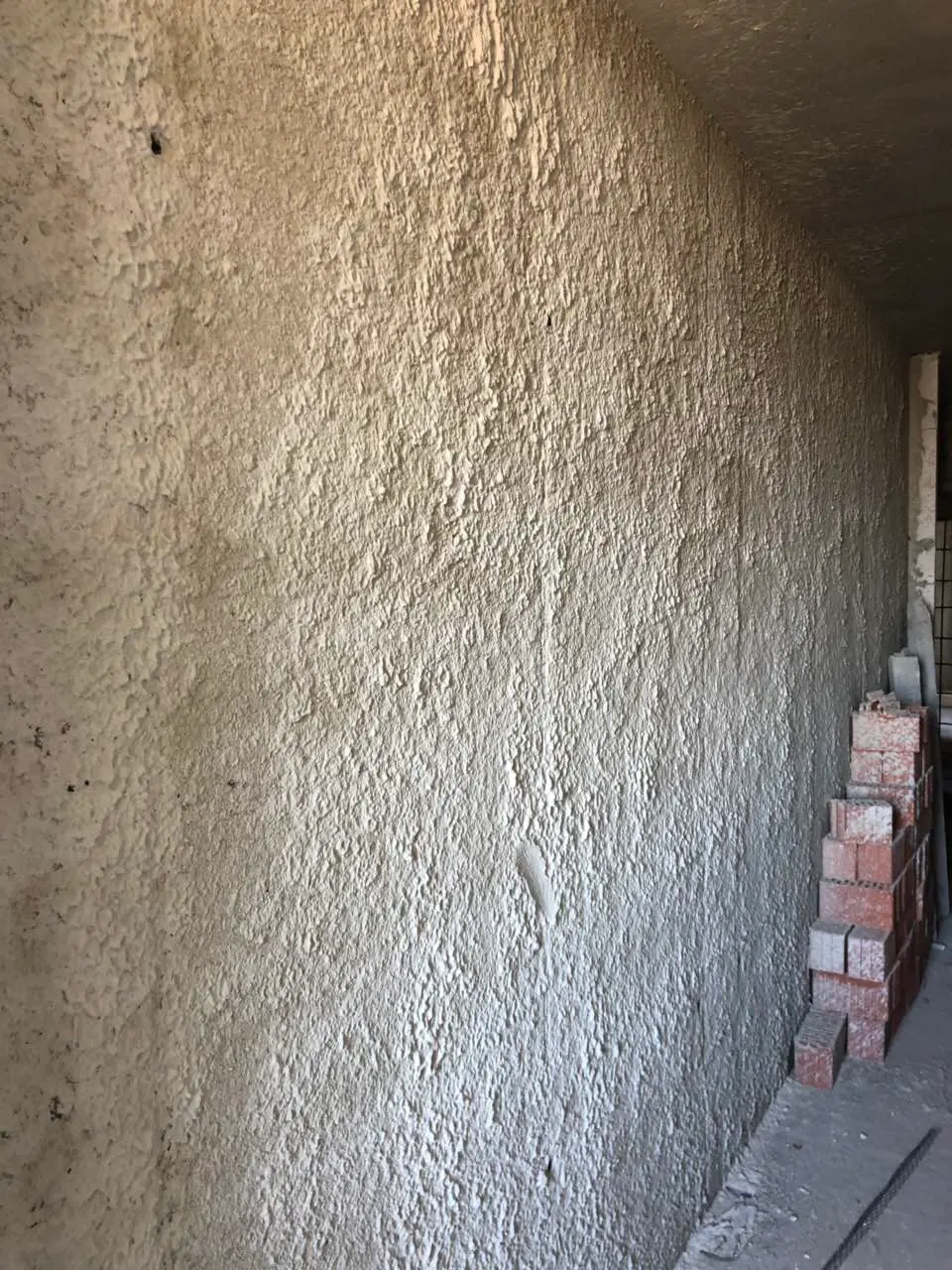

2-а секція: нанесено спрей-фактуру на всіх поверхах та сходових клітинах; майстри завершили улаштування дверних відкосів та підготували стіни до фарбування.
Розпочали оздоблювальні роботи в холах.
3-я секція: будівельники невдовзі будуть заливати плиту 16-го поверху.
4-а секція: тривають підготовчі роботи, необхідні перед залиттям плити 15-го поверху.

NE
Nelli18551 повід. · з 2016
25 січня 2021 р.

Ход строительства Жилого Комплекса
22.01.2021

Завершують фінішне фарбування холів житлового комплексу та приступають до їх умеблювання і до фарбування під’їздів. Що стосується питань безпеки, то вони вже встановили протипожежні клапани і систему димовидалення. Розпочали якраз монтування датчиків димовидалення в коридорах та системи пожежогасіння в цоколі.
У 3-й та 4-й секціях ЖК цього тижня будуть відновлені роботи.
