ЖК Багговутовский, Багговутовская, 17-21

29 відповідей · 9 988 переглядів
ГЕ
Геркулес Зевсович716 повід. · з 2018
13 лютого 2018 р.

Объект: ЖК "Багговутовский"

Ввод в эксплуатацию: 3-4 секции – 4 кв. 2018, 1-2 секции – в проекте

Адрес: г. Киев, Шевченковский район, ул. Багговутовская, 17-21

Ближайшее метро: "Лукьяновская" 1,6 км, "Тараса Шевченко" 2,6 км

Застройщик: "Галжитлобуд"

Ссылки:

::: Сайт проекта

::: Сайт застройщика

::: Описание на oStroyke

Технические характеристики:

Класс: комфорт
Домов: 1
Секций: 4
Этажность: 24
Количество квартир: 531
Закрытая территория: нет

NE
Nelli18551 повід. · з 2016
7 квітня 2018 р.

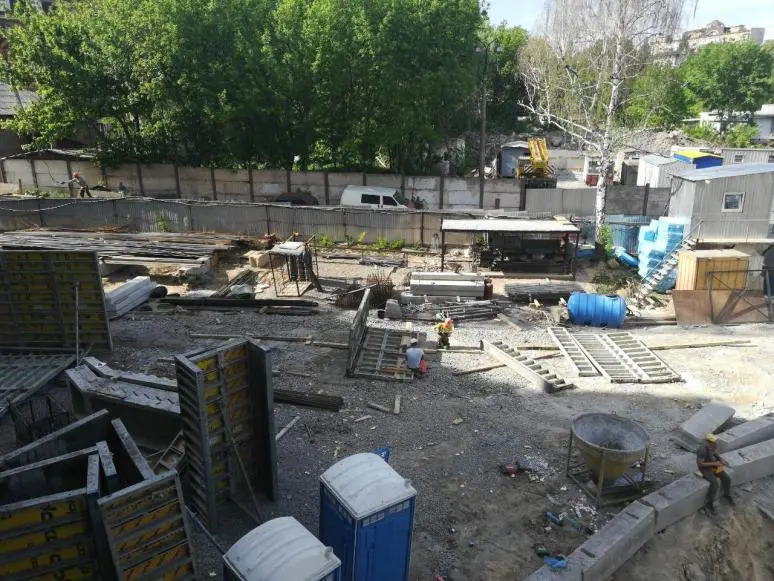

Ход строительства Жилого Комплекса

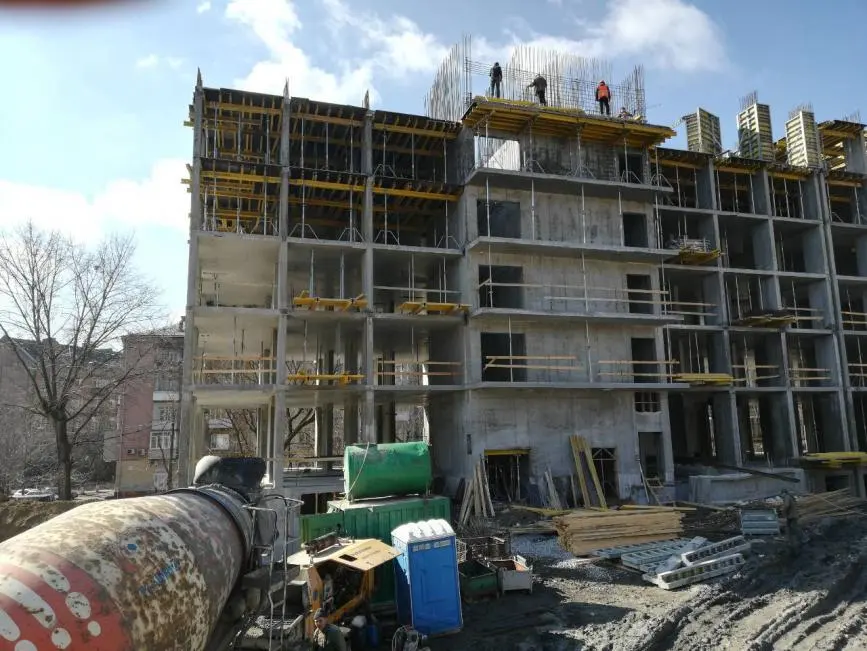

Март 2018

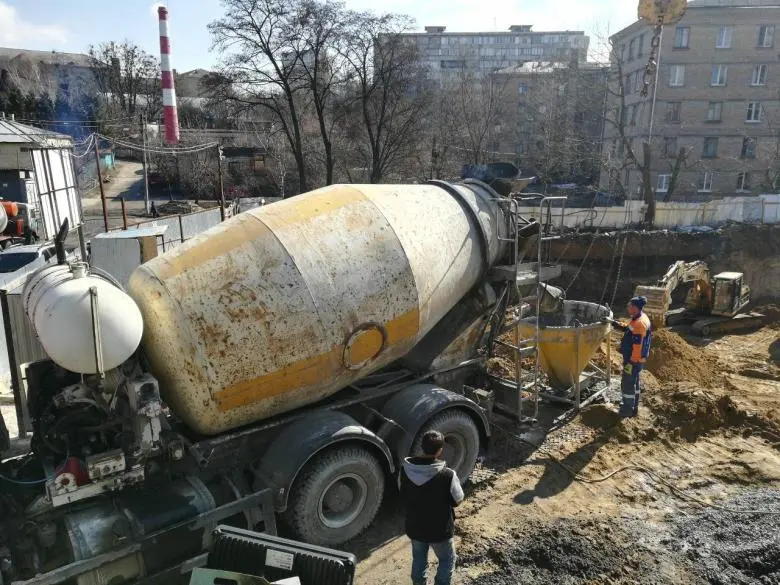

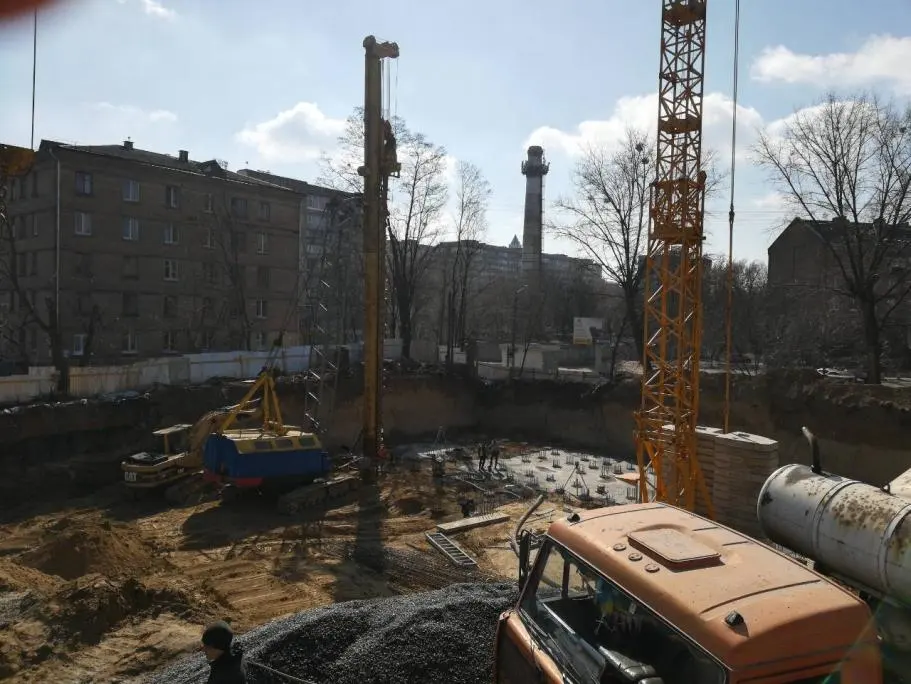

Выкопан котлован под 1-2 секции.
Бурят сваи под 2секцию.
Готовы 1-2 жилые этажи 3-4 секции.

NE
Nelli18551 повід. · з 2016
7 квітня 2018 р.

Ход строительства Жилого Комплекса

Апрель 2018
По 3,4 секции заканчивают строительство 5го жилого этажа.
1 Секция — выкопан котлован и бурят сваи.

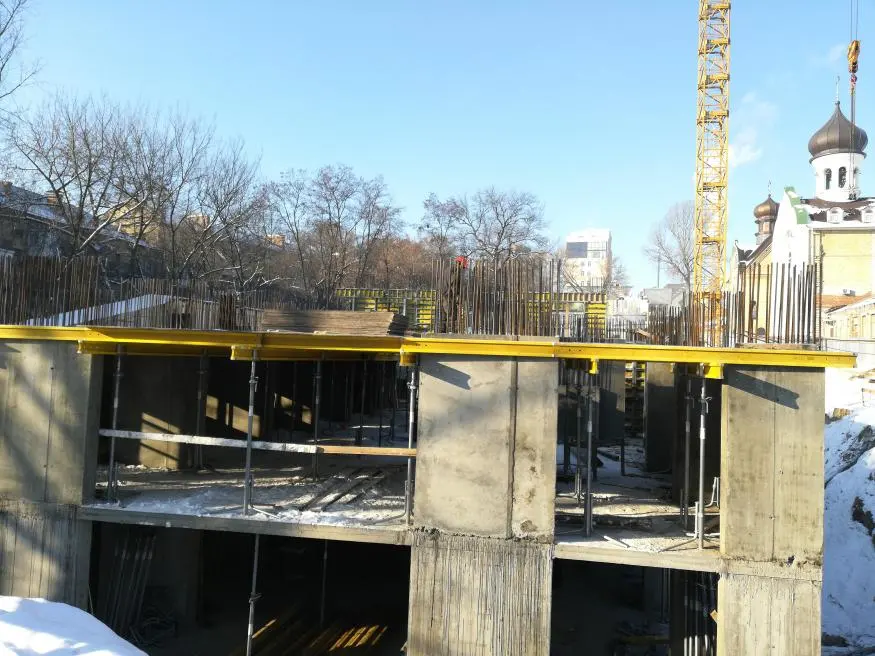

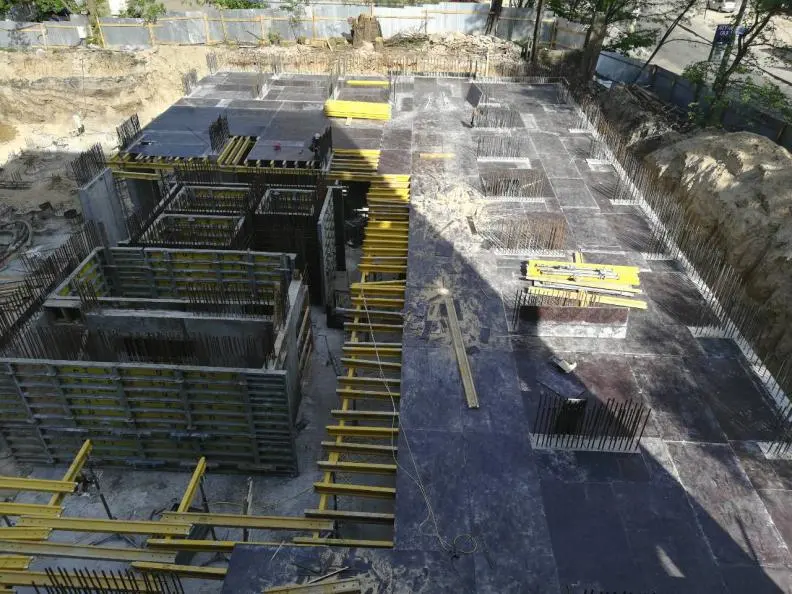

По 2 секции ведется подготовка к заливке монолитной плиты фундамента.

NE
Nelli18551 повід. · з 2016
13 квітня 2018 р.

Новости Жилого Комплекса

12.04.2018
В Жилом Комплексе “Багговутівський” буде автономна котельна!
Сезони купання в тазику офіційно закриваються.

NE
Nelli18551 повід. · з 2016
22 травня 2018 р.

Ход строительства Жилого Комплекса

Май 2018
Строится 8 этаж 4 секции.
Заканчивается строительство паркинга 2 секции.
1 секция — заканчивают бурить сваи.

NE
Nelli18551 повід. · з 2016
11 липня 2018 р.

Ход строительства Жилого Комплекса

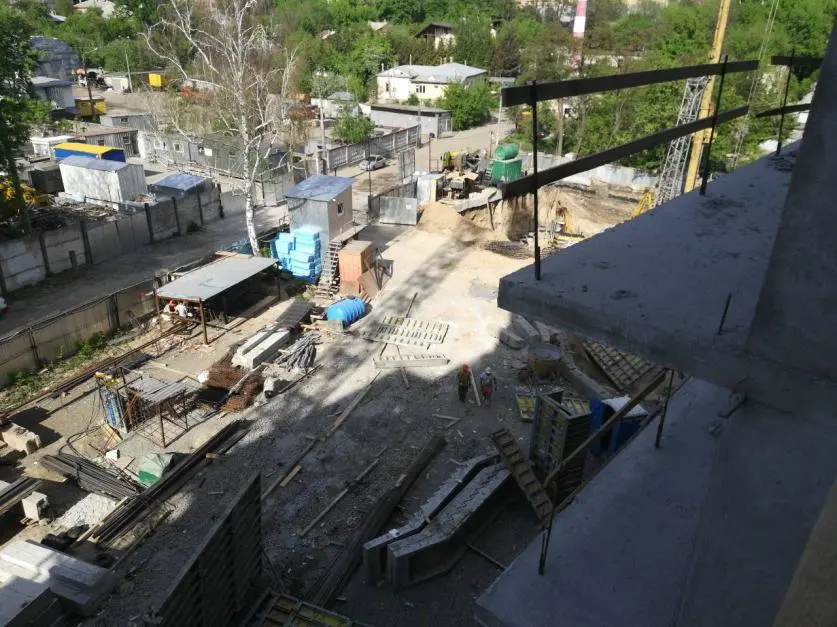

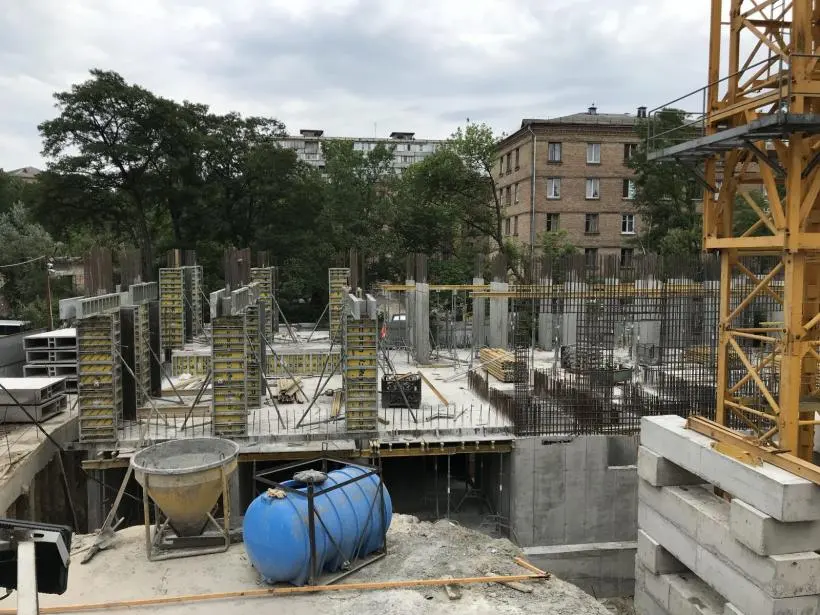

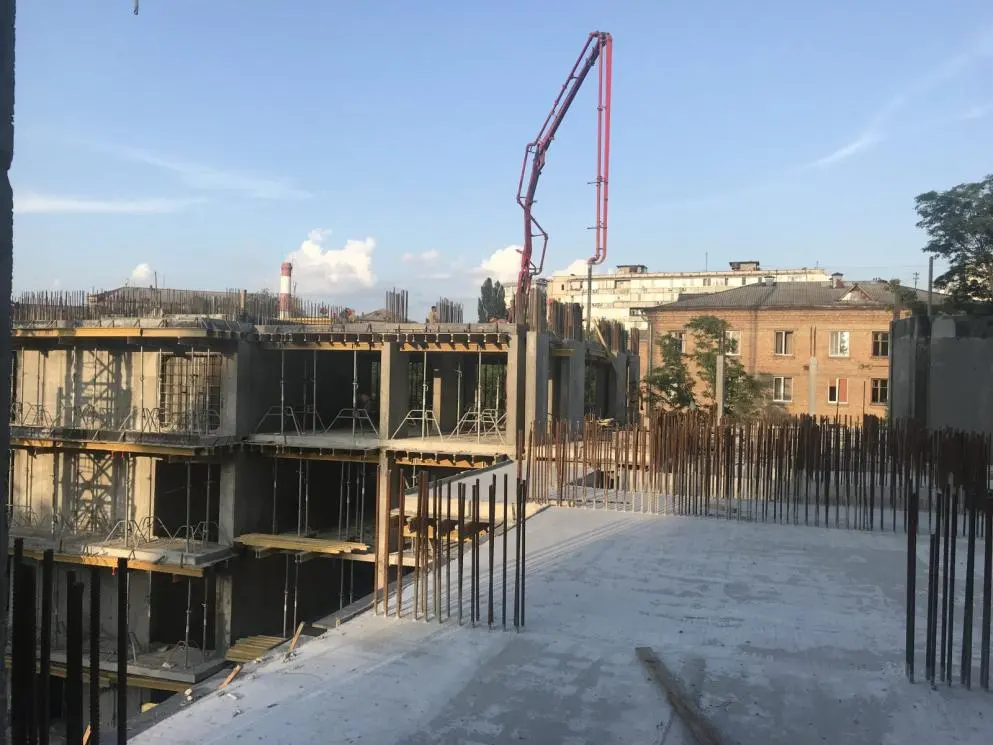

Июнь 2018

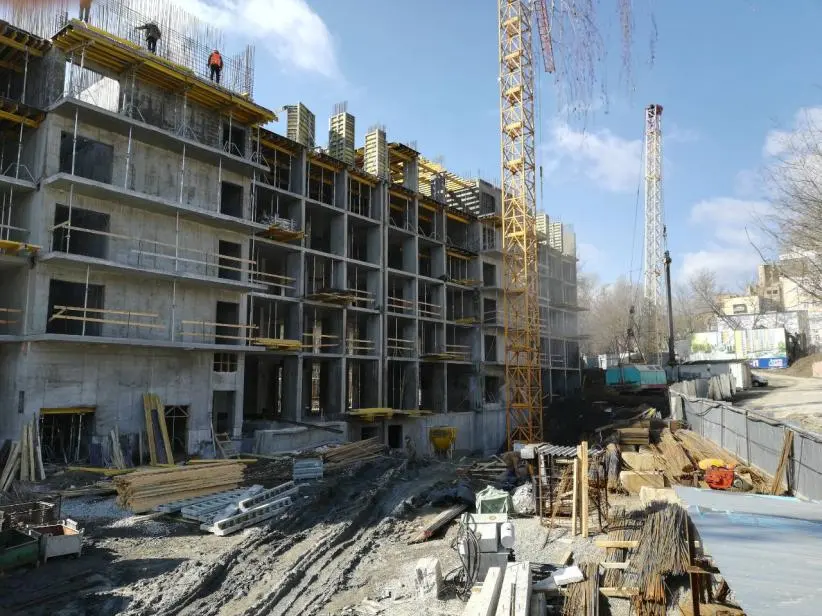

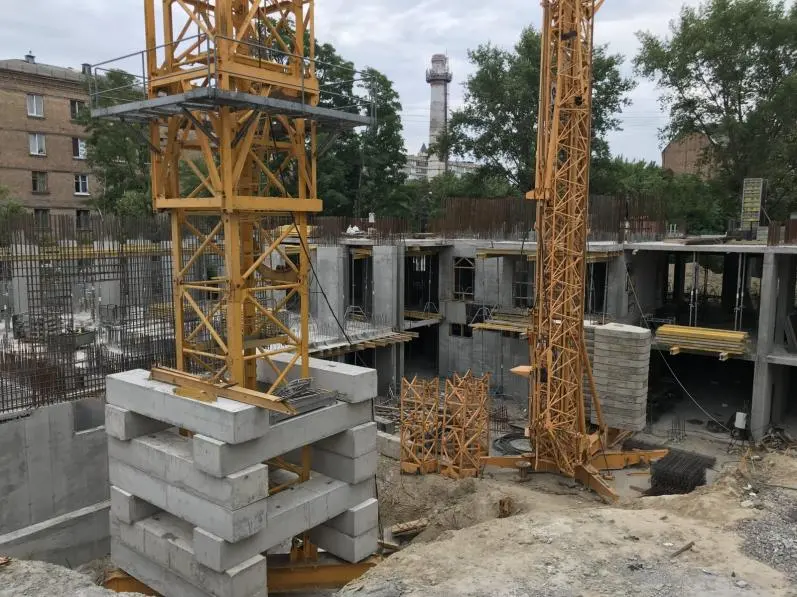

За июнь в Секции №4 построено 4 этажа монолита.
Ведутся работы по кирпичной кладке, построены 4 этажа кладки.
Построен 1 этаж в Секции №1.
Ведутся работы по армированию Секции №2.

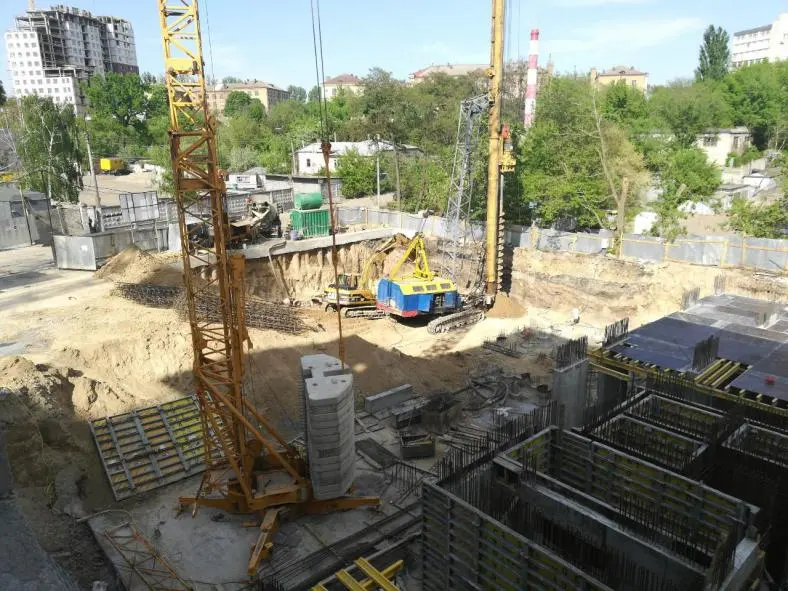

Выполнены работы по гидроизоляции стен паркинга (Секция №1 та №2).

NE
Nelli18551 повід. · з 2016
30 серпня 2018 р.

Ход строительства Жилого Комплекса

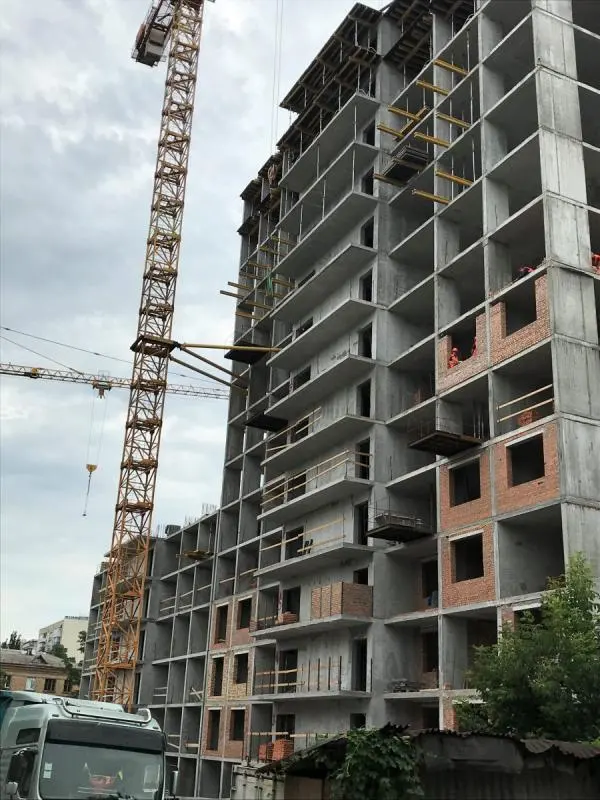

Июль 2018

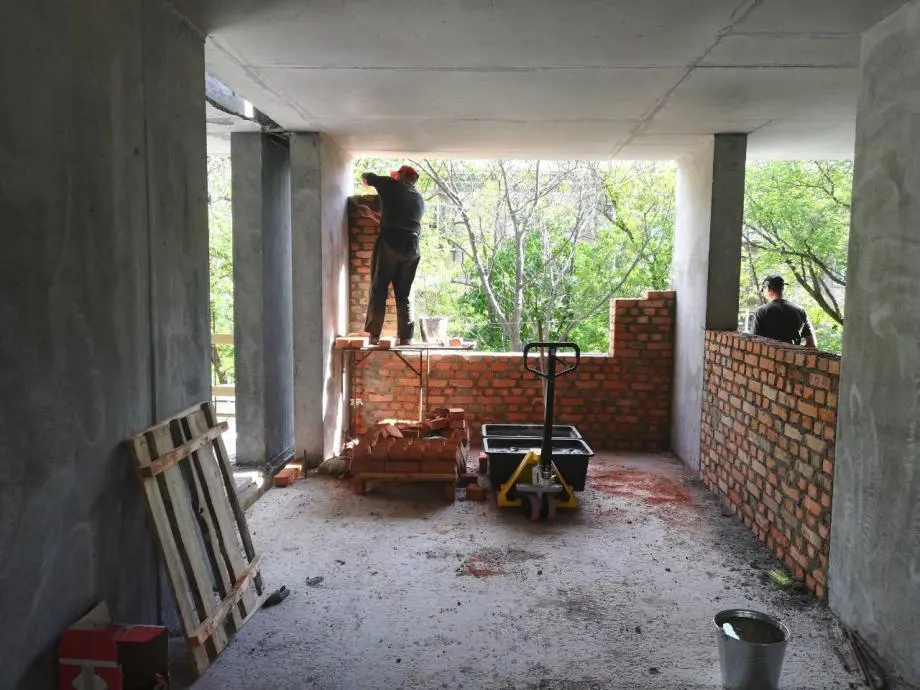

4 секция: построено 2 этажа монолита, заложено 4 этажа кирпичной кладки
3 секция: построено 1,5 этажа монолита, заложено 2 этажа кирпичной кладки
2 секция: построено 2 этажа монолита
1 секция: построено 3 этажа монолита

NE
Nelli18551 повід. · з 2016
11 листопада 2018 р.

Фото-отчет Жилого Комплекса

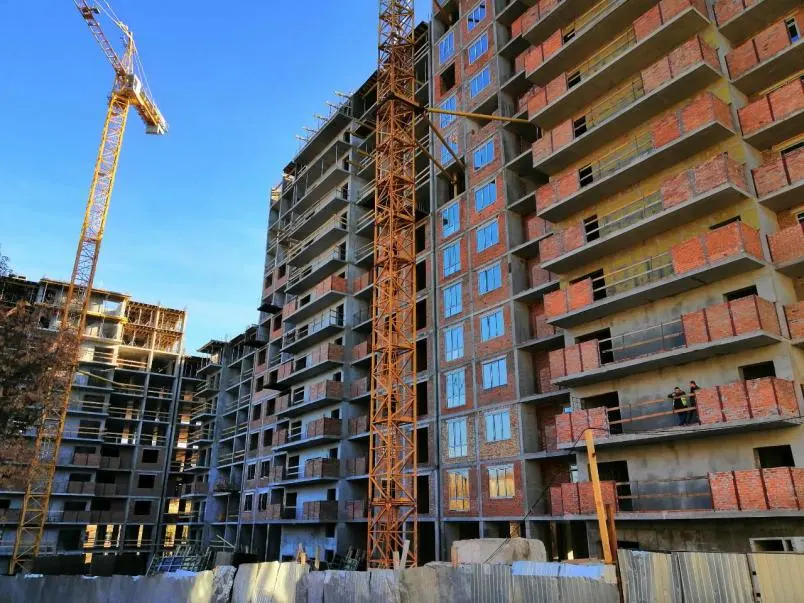

Октябрь 2018

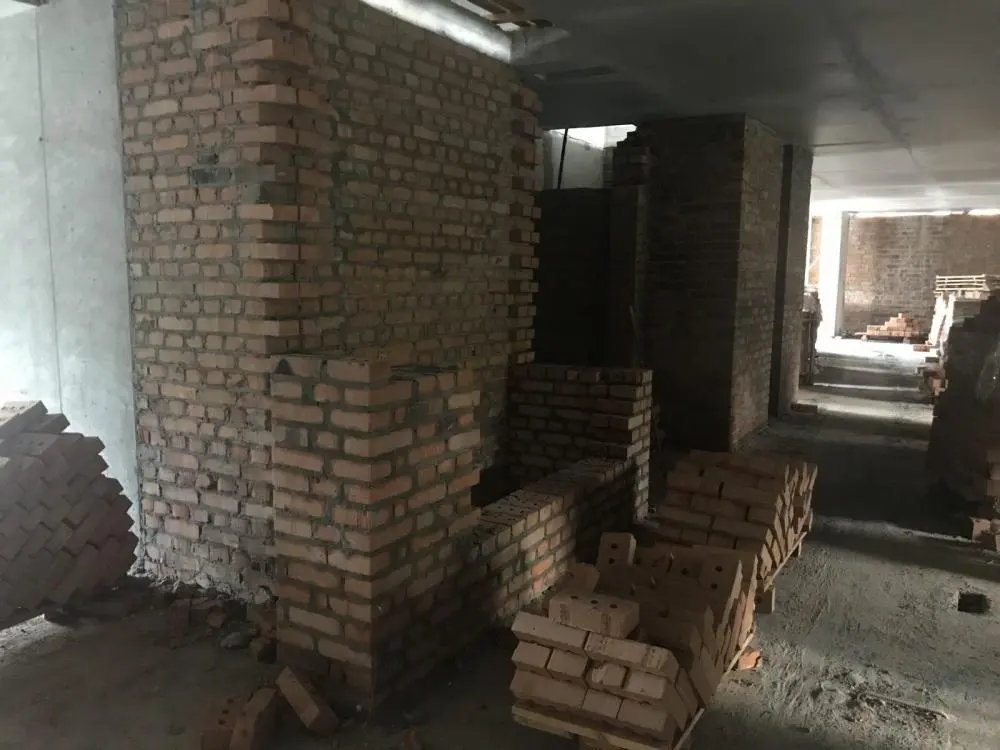

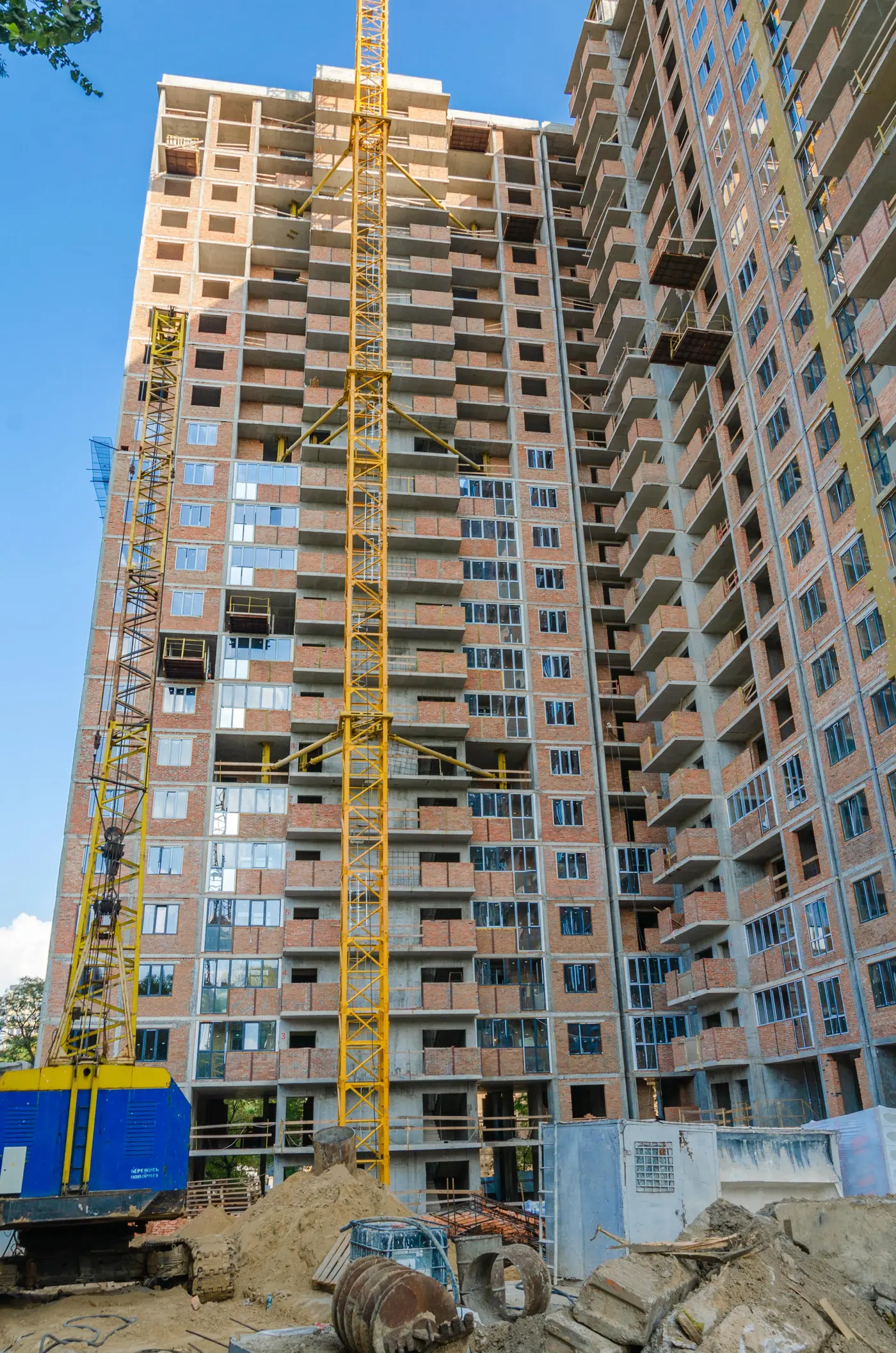

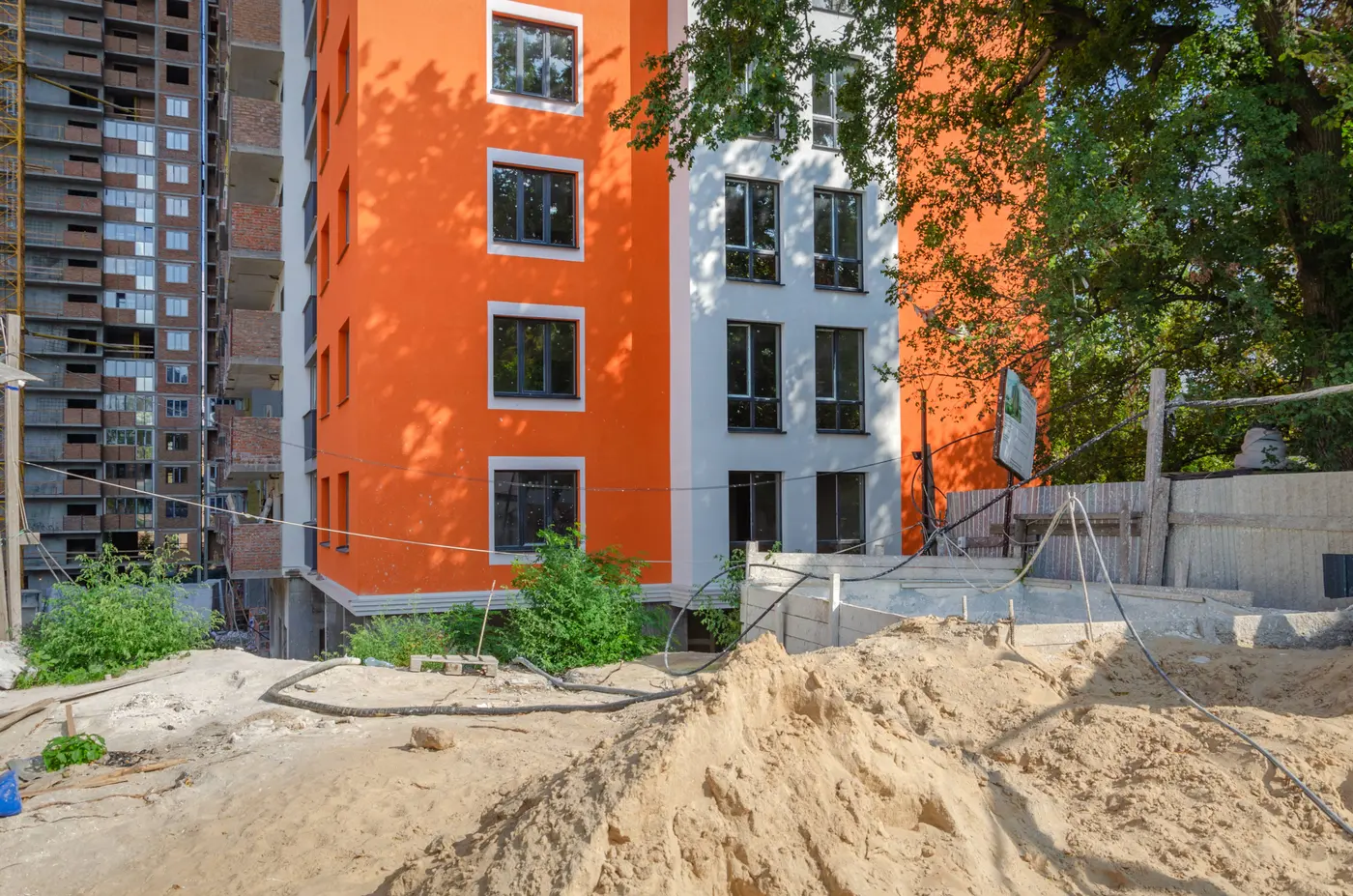

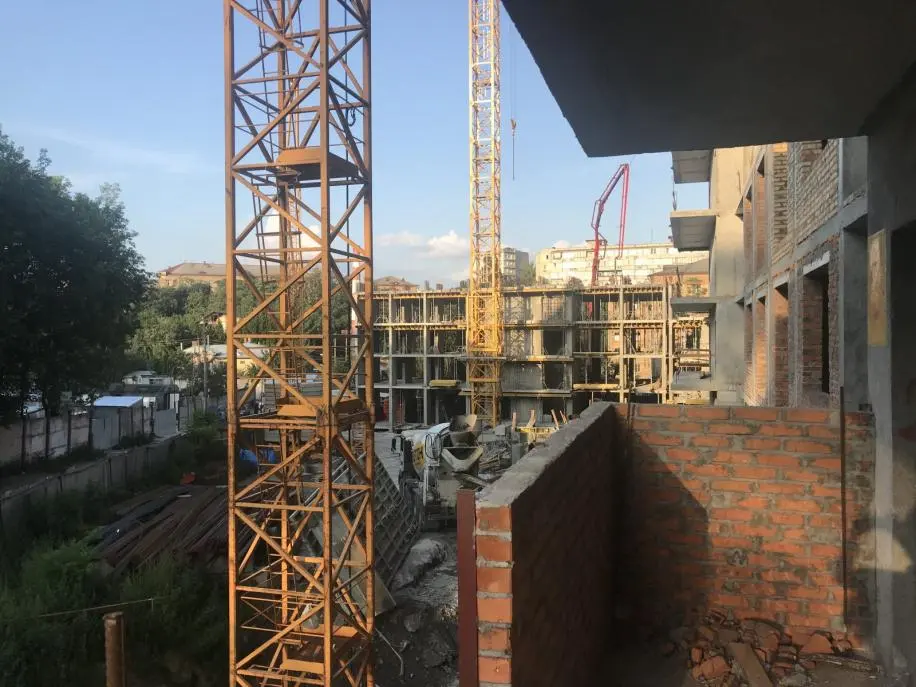

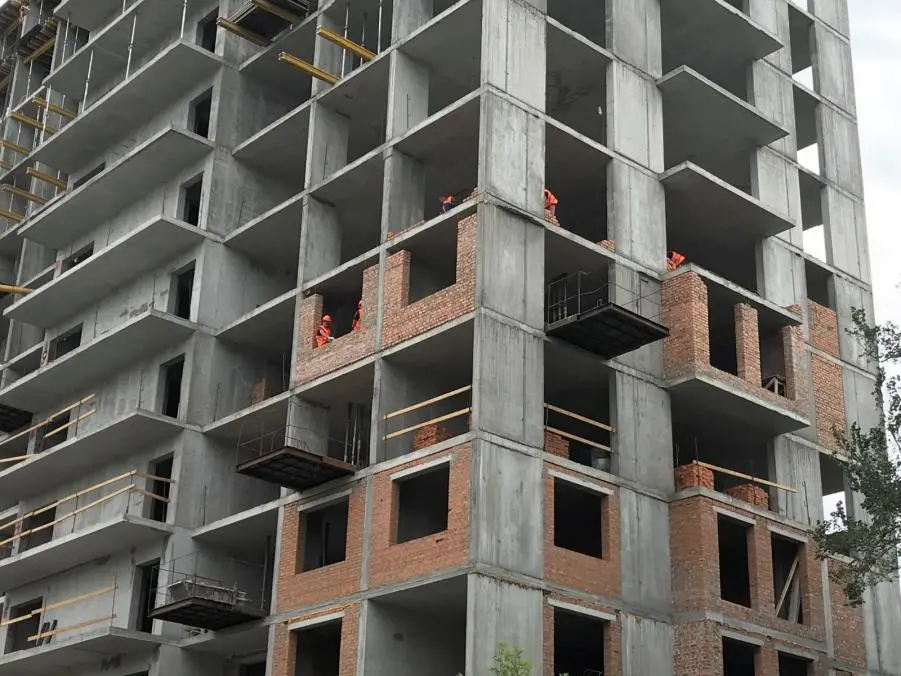

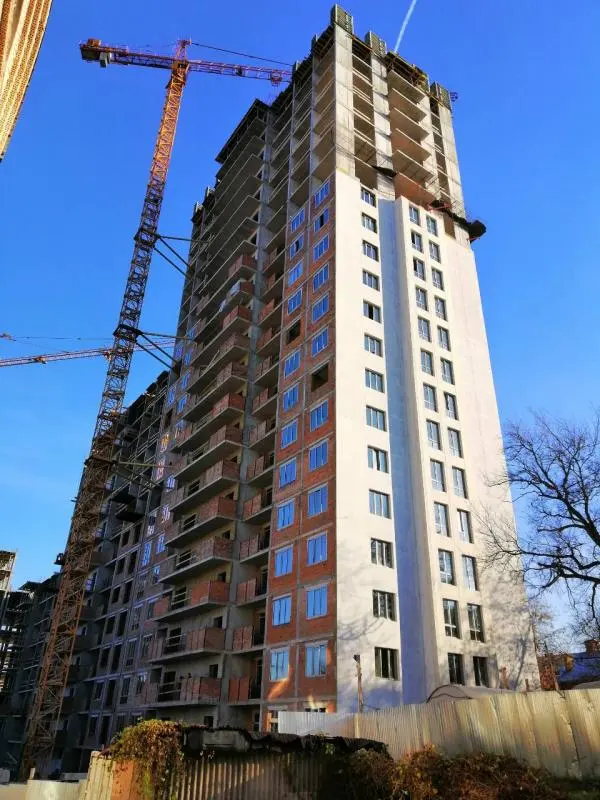

IV секция: построено 2 этажа монолита, 2 этажа кирпичной кладки. Секция полностью застеклена до 14 этажа включительно. Ведутся штукатурные работы, электромонтажные работы, приступаем к монтажу сантехники.
III секция: построено 2 этажа монолита, 3 этажа кирпичной кладки. Застеклено 2 этажа.
II секция: построено 2 этажа монолита. На первом этаже готова кирпичная кладка.
I секция: построено 1 этаж монолита, 2 этажа кирпичной кладки.

АЛ
АленаМер8 повід. · з 2018
27 листопада 2018 р.

Nelli: 12.04.2018
В Жилом Комплексе “Багговутівський” буде автономна котельна!
Сезони купання в тазику офіційно закриваються.
Почему-то у меня совсем с тазиками этот комплекс не ассоциируется( Застройщики проверяют вообще, что о них тут пишут?

NE
Nelli18551 повід. · з 2016
11 грудня 2018 р.

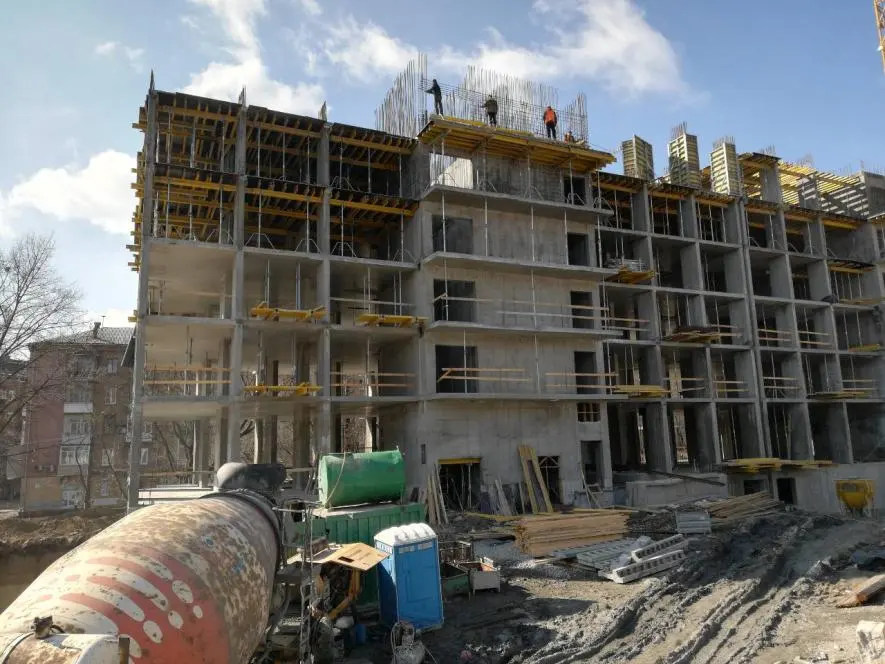

Ход строительства Жилого Комплекса

Ноябрь 2018
IV секция: построено 2 этажа монолита. Выполнены штукатурные работы на 12-14 этажах. Разведены трубы отопления, выполняются электромонтажные работы. Продолжается утепление фасадов со стороны ул. Багговутовской.
III секция: построено 2 этажа монолита, 3 этажа кирпичной кладки. Застеклено 4 этажа.
II секция: построено 1 этаж монолита, 1 этаж кирпичной кладки.
I секция: построено 2 этажа монолита, 2 этажа кирпичной кладки.

NE
Nelli18551 повід. · з 2016
12 серпня 2019 р.

Ход строительства Жилого Комплекса

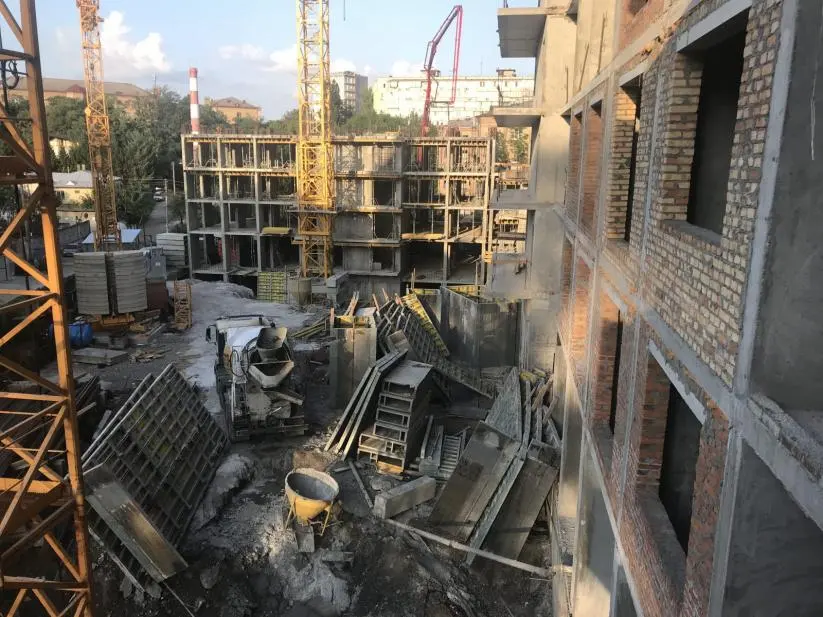

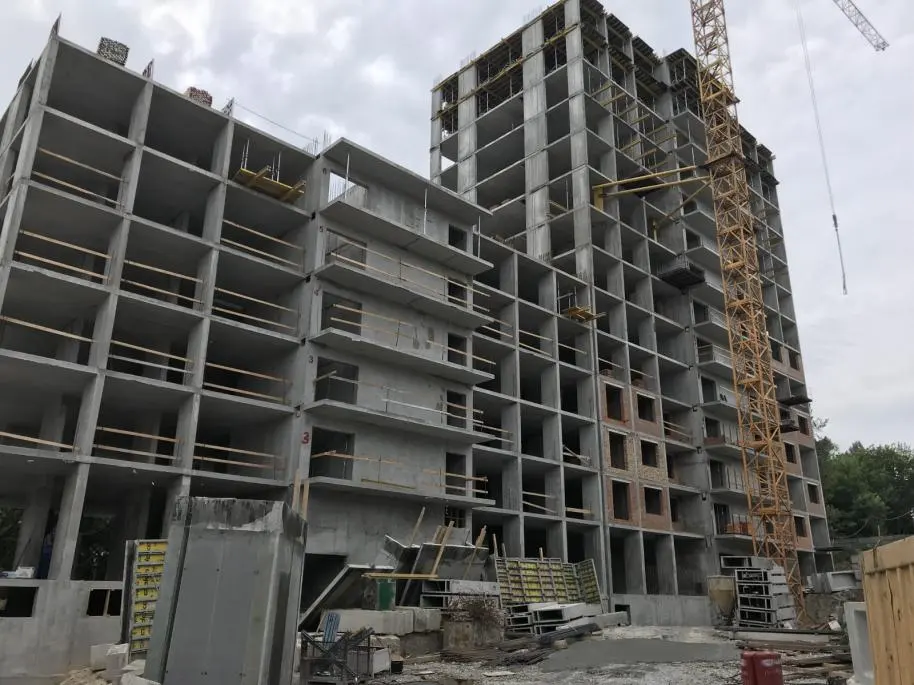

Июль 2019
4 СЕКЦИЯ:
ШТУКАТУРНЫЕ РАБОТЫ ГОТОВЫ НА 100%. ВЫПОЛНЕНА РАЗВОДКА ВНУТРЕННИХ КОМУНИКАЦИЙ ПО КВАРТИРАМ НА 100%. ЗАЛИТА СТЯЖКА В КВАРТИРАХ И МЕСТАХ ОБЩЕГО ПОЛЬЗОВАНИЯ НА 100%. ВЫПОЛНЕНА ОТДЕЛКА ТЕРРИТОРИЙ ОБЩЕГО ПОЛЬЗОВАНИЯ ДО 12 ЭТАЖА.
3 СЕКЦИЯ:
ШТУКАТУРНЫЕ РАБОТЫ ВЫПОЛНЕНЫ ДО 20 ЭТАЖА, СТЯЖКА ПОЛА — ДО 16 ЭТАЖА. УСТАНОВЛЕНЫ ОКНА ДО 22 ЭТАЖА. ВЕДЕТСЯ УТЕПЛЕНИЯ ФАСАДОВ.
2 СЕКЦИЯ:
КЛАДОЧНЫЕ РАБОТЫ ВЫПОЛНЕНЫ ПО ФАСАДНОЙ ЧАСТИ ДО 24 ЭТАЖА, УСТАНОВЛЕНЫ ОКНА ДО 4 ЭТАЖА. ШТУКАТУРНЫЕ РАБОТЫ ВЫПОЛНЕНЫ ДО 3 ЭТАЖА
1 СЕКЦИЯ:
КЛАДОЧНЫЕ РАБОТЫ ВЫПОЛНЕНЫ ПО ФАСАДНОЙ ЧАСТИ ДО 24 ЭТАЖА, УСТАНОВЛЕНЫ ОКНА ДО 7 ЭТАЖА. ШТУКАТУРНЫЕ РАБОТЫ ВЫПОЛНЕНЫ ДО 5 ЭТАЖА

NE
Nelli18551 повід. · з 2016
25 жовтня 2019 р.

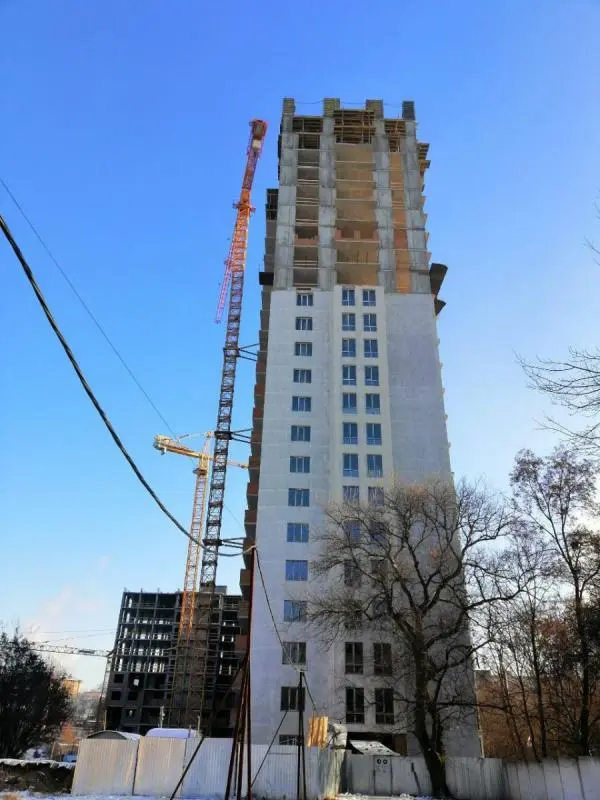

Ход строительства Жилого Комплекса

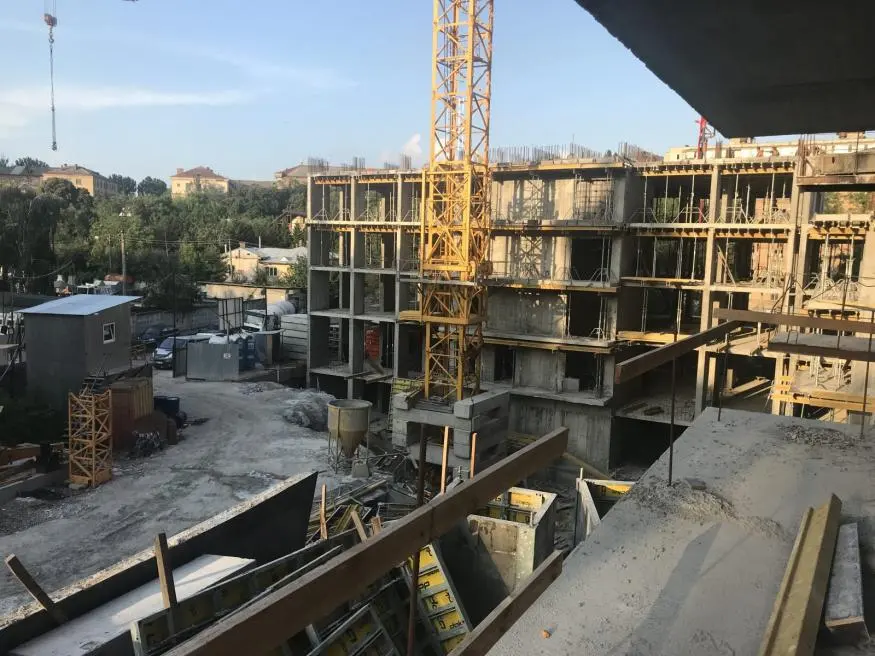

Сентябрь 2019
4 СЕКЦИЯ:
ШТУКАТУРНЫЕ РАБОТЫ ГОТОВЫ НА 100%.
ВЫПОЛНЕНА РАЗВОДКА ВНУТРЕННИХ КОМУНИКАЦИЙ ПО КВАРТИРАМ НА 100%.
ЗАЛИТА СТЯЖКА В КВАРТИРАХ И МЕСТАХ ОБЩЕГО ПОЛЬЗОВАНИЯ НА 100%.
ВЫПОЛНЕНА ОТДЕЛКА ТЕРРИТОРИЙ ОБЩЕГО ПОЛЬЗОВАНИЯ ДО 16 ЭТАЖА.
МАЛЯРКА ПО МЕСТАМ ОБЩЕГО ПОЛЬЗОВАНИЯ ВЫПОЛНЕНА НА 100%.

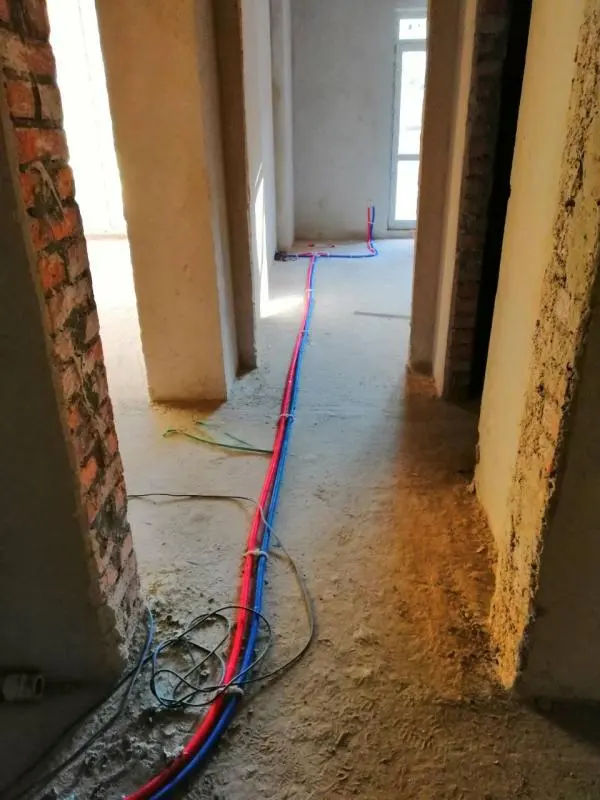

КВАРТИРНЫЕ ДВЕРИ СМОНТИРОВАНЫ ДО 20 ЭТАЖА.
ТЕХНИЧЕСКИЕ ДВЕРИ СМОНТИРОВАНЫ ДО 11 ЭТАЖА.
КРОВЛЯ ВЫПОЛНЕНА НА 70%.СМОНТИРОВАНА СИСТЕМА ДЫМОУДАЛЕНИЯ.
ЗАЛИТА ПЛИТА ПАРКИНГА ПРИМЫКАЮЩАЯ К 4 СЕКЦИИ, ВЕДУТСЯ РАБОТЫ ПО ЗАЛИВКЕ КОЛОН ПАРКИНГА.

3 СЕКЦИЯ:
ШТУКАТУРНЫЕ РАБОТЫ ВЫПОЛНЕНЫ НА 100% , СТЯЖКА ПОЛА ДО 22 ЭТАЖА.
РАЗВОДКА САНТЕХНИКИ ВЫПОЛНЕНА НА 100%
УСТАНОВЛЕНЫ ОКНА В КВАРТИРАХ НА 100%. ФАСАДНЫЕ РАБОТЫ ВЫПОЛНЕНЫ НА 70%
ВЫПОЛНЕНА ОТДЕЛКА ТЕРРИТОРИЙ ОБЩЕГО ПОЛЬЗОВАНИЯ ДО 15 ЭТАЖА.
МАЛЯРКА ПО МЕСТАМ ОБЩЕГО ПОЛЬЗОВАНИЯ ВЫПОЛНЕНА ПО 18 ЭТАЖ.
КРОВЛЯ ВЫПОЛНЕНА НА 100%
ПОМЕЩЕНИЕ КОТЕЛЬНОЙ ГОТОВО НА 100%, ОЖИДАЕТСЯ ПОСТАВКА ОБОРУДОВАНИЯ
СМОНТИРОВАНА СИСТЕМА ДЫМОУДАЛЕНИЯ

2 СЕКЦИЯ:
ВСЕ КЛАДОЧНЫЕ РАБОТЫ ЖИЛЫХ ЭТАЖЕЙ ВЫПОЛНЕНЫ НА 90%, УСТАНОВЛЕНЫ ОКНА ДО 8 ЭТАЖА. ШТУКАТУРНЫЕ РАБОТЫ ВЫПОЛНЕНЫ ДО 6 ЭТАЖА.

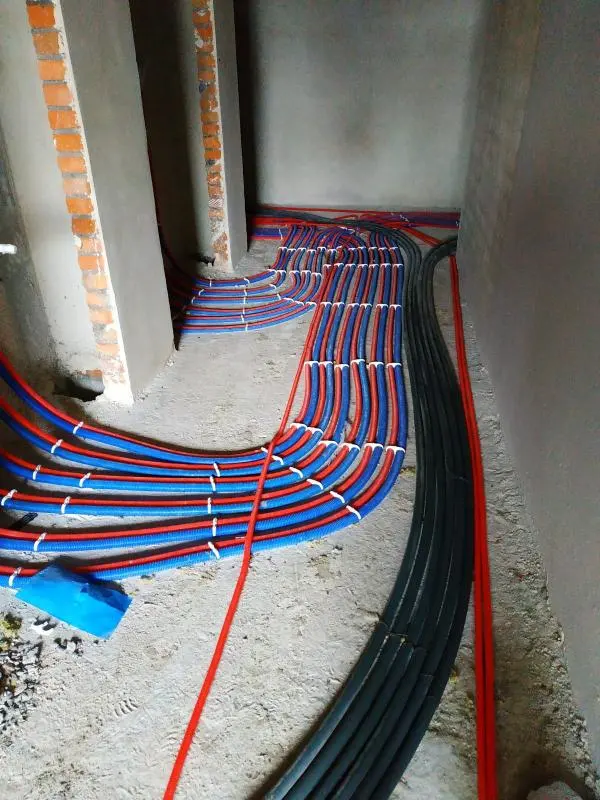

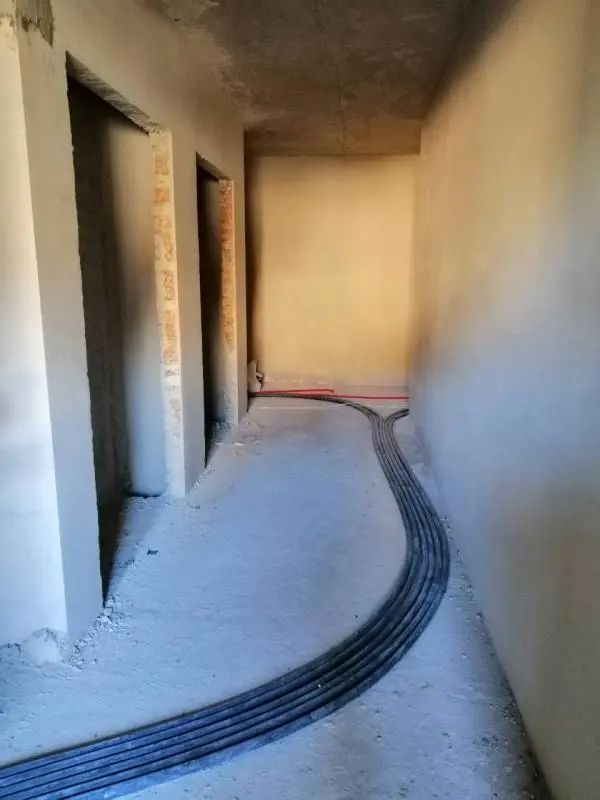

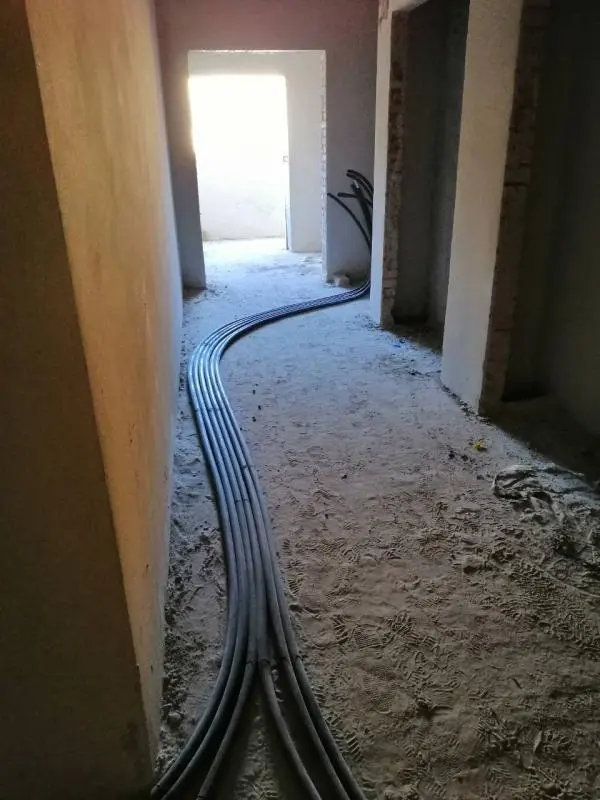

ВЫПОЛНЕН МОНТАЖ ОБЩИХ СТОЯКОВ ПО ВЕНТКАНАЛАМ,ОТОПЛЕНИЮ,КАНАЛИЗАЦИИ И ВОДЕ.

1 СЕКЦИЯ:
ВСЕ КЛАДОЧНЫЕ РАБОТЫ ЖИЛЫХ ЭТАЖЕЙ ВЫПОЛНЕНЫ НА 90%, УСТАНОВЛЕНЫ ОКНА ДО 15 ЭТАЖА. ШТУКАТУРНЫЕ РАБОТЫ ВЫПОЛНЕНЫ ДО 13 ЭТАЖА
ВЫПОЛНЕН МОНТАЖ ОБЩИХ СТОЯКОВ ПО ВЕНТКАНАЛАМ,ОТОПЛЕНИЮ,КАНАЛИЗАЦИИ И ВОДЕ.
ВЫПОЛНЯЮТСЯ РАБОТЫ ПО КРОВЛЕ КРЫШИ.

NE
Nelli18551 повід. · з 2016
12 грудня 2019 р.

Ход строительства Жилого Комплекса

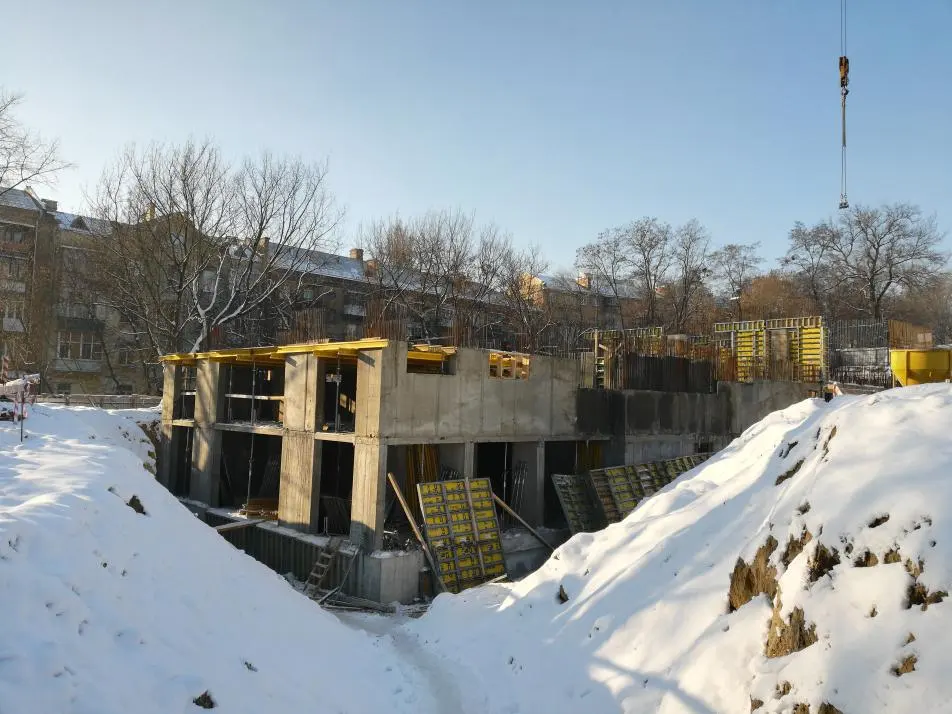

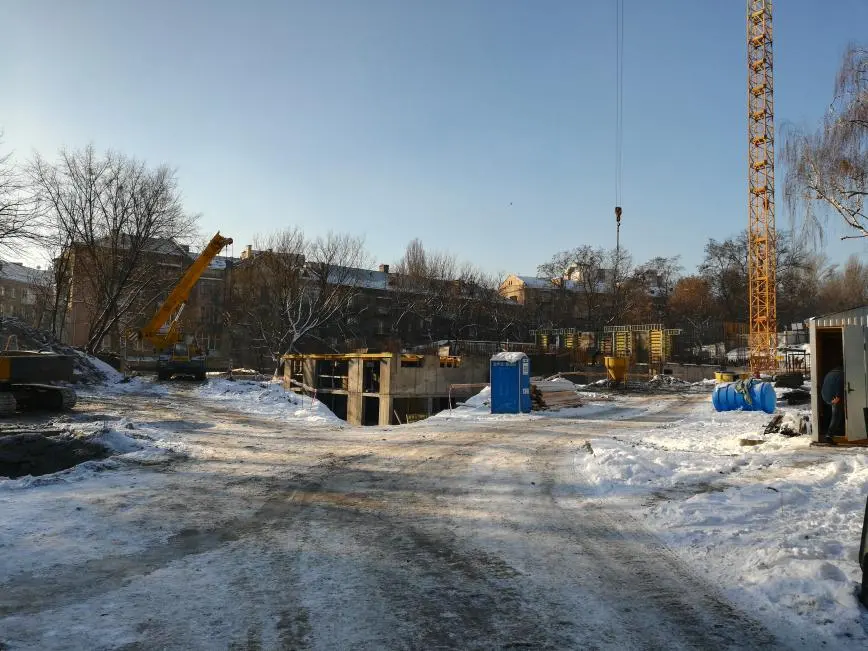

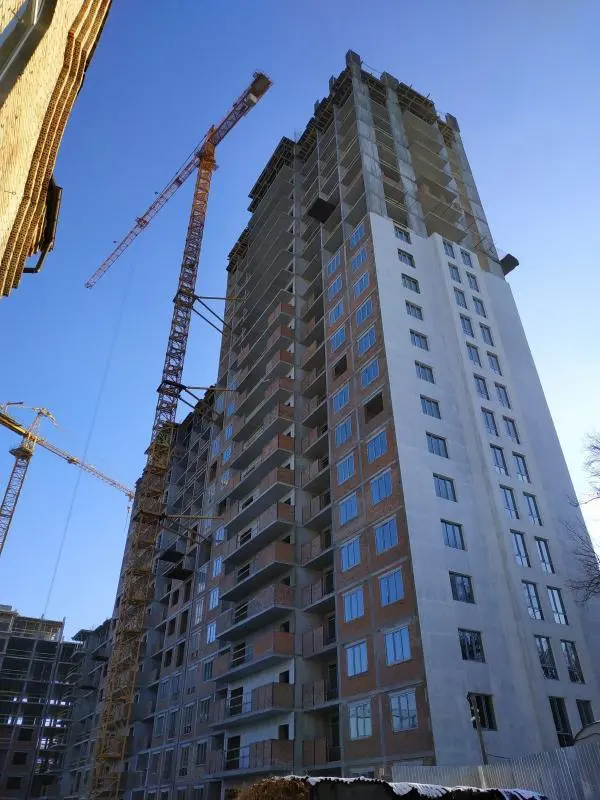

12.12.2019
4 секція:

? виконано облаштування територій загального користування на 100%.
? Квартирні двері змонтовані на 100%.технічні двері змонтовані на 100%.
? Покрівля виконана на 100% .
? Роботи по облаштуванню паркінгу в районі 4 секції виконано на 80%.
? Закінчена цегляна кладка першого комерційного поверху.
? Закінчена цегляна кладка в підвальних приміщеннях.
? Виконано розводку коммунікацій в підвальних приміщеннях.
? Ведуться підготовчі роботи для фінішного оздоблення сходової клітини.
? Виконано підготовку ліфтових шахт під встановлення ліфтового обладнання.

3 секція:
? штукатурні роботи виконані на 100%.
? Стяжку підлоги виконано на 100 %.
? Фасадні роботи виконані на 95 %, закінчують облаштування фасаду на місцях холодніх переходів. ? Квартирні двері встановлено 100%
технічні двері встановлені до 15 поверху.
? Виконано облаштування територій загального користування до 18 поверху.
? Малярка на місцях загального користування виконана по 22 поверх.
? Розпочато встановлення котельного обладнання.
? Роботи по облаштуванню паркінгу в районі 3 секції виконано на 50%
? кладка першого комерційного поверху виконано на 70%
? закінчена цегляна кладка в підвальних приміщеннях.
? Виконано розводку коммунікацій в підвальних приміщеннях.
? Ведуться підготовчі роботи для фінішного оздоблення сходової клітини.
? Виконано підготовку ліфтових шахт під встановлення ліфтового обладнання.
2 секція:
? встановлені вікна до 24 поверху.
? Штукатурні роботи виконані до 15 поверху.
? Виконано монтаж загальних стояків по каналізації,опаленню та водопостачанню.
? Розпочато монтаж поквартирної розводки труб.
? Розпочато влаштування стяжки на нижніх поверхах.
? Закінчена цегляна кладка першого комерційного поверху.
1 секція:
? всі кладочні роботи житлових поверхів виконані на 100 %.
? Закінчена цегляна кладка першого комерційного поверху.
? Встановлені вікна до 24 поверху.
? Штукатурні роботи виконані до 16 поверху
? виконано монтаж загальних стояків по каналізації,опаленню та водопостачанню.
? Виконано роботи по покрівлі даху на 100%.

NE
Nelli18551 повід. · з 2016

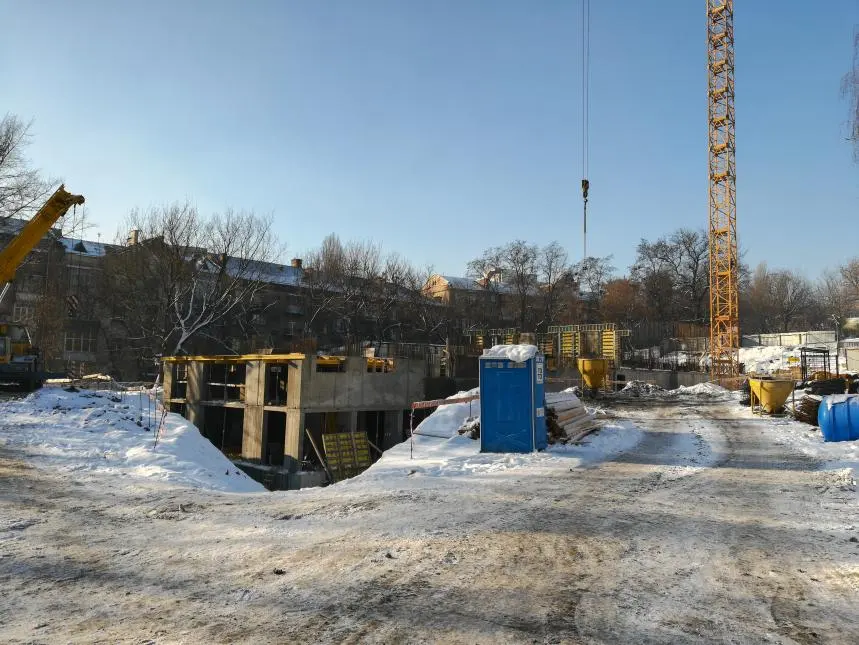

2 березня 2020 р.

Ход строительства Жилого Комплекса

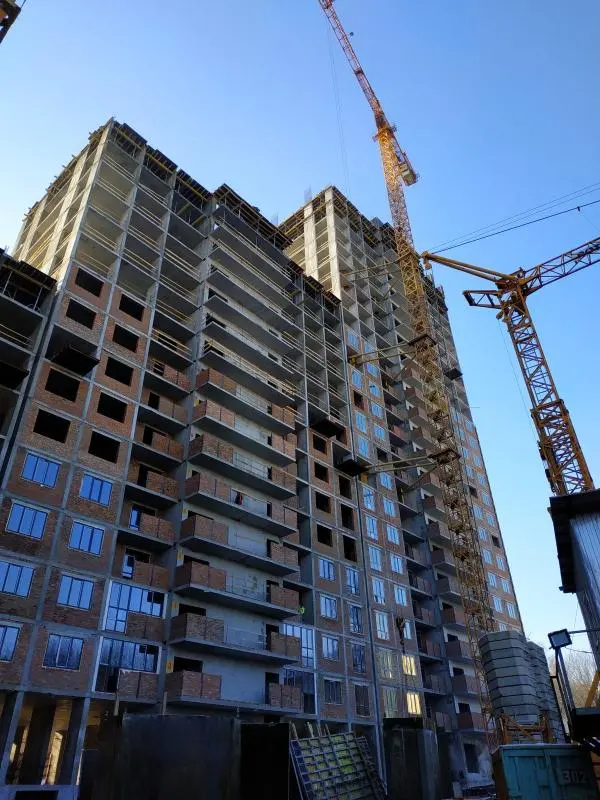

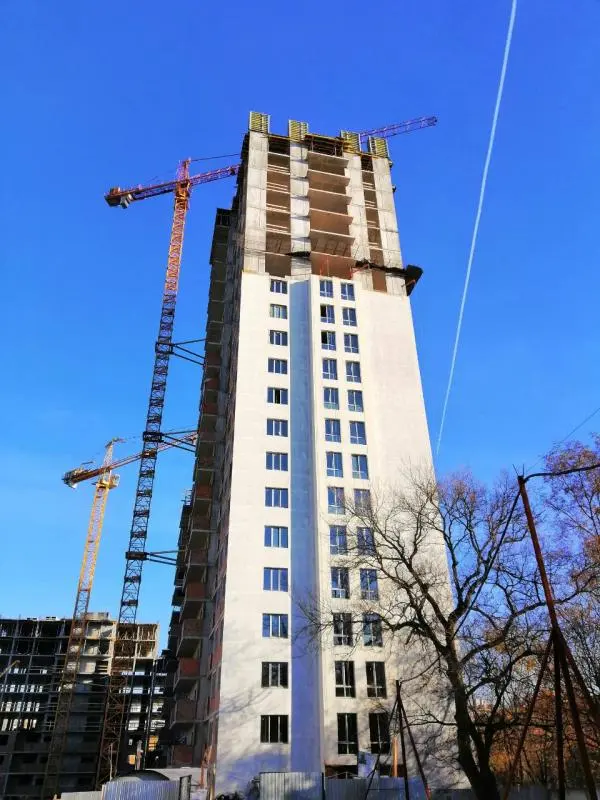

20.02.2020
4 секція?
— Закінчують укладати плитку на сходових маршах
— Повністю підготували сходову клітку під нанесення фінішного шару декоративної штукатурки
— Встановили щитові ящики в місцях установки лічильників на воду і опалення
— Змонтовані щитові ящики під установку протипожежної сигналізації
— Закінчили цегляну кладку комерційного поверху і підвального поверху
— Поштукатурили приміщення де буде розташовуватися насосна (обладнання замовлено, очікуємо поставки в наступному місяці).
⠀
3 секція?
— Ведуться роботи по установці котельні, фасадчики утеплюють приміщення котельні та машинних відділень ліфтів.
— Закінчили цегляну кладку комерційного поверху і підвального поверху.
— Змонтовано щитові ящики під установку протипожежної сигналізації.
— Ведуться підготовчі роботи для нанесення фінішного шару штукатурки на сходових клітках.
⠀
2 секція?
— Ведуться штукатурні роботи на 21 поверсі.
— Сантехніки роблять розведення труб під комунікації на поверхах з 3 по 8 поверх.
— Залита стяжка на 2-3 поверсі.
— Фасадчики утеплюють приміщення машинних відділень ліфтів.
— Закінчена цегляна кладка комерційного поверху.
— Привезли першу партію технічних дверей, днями приступлять до монтажу.

ЗО
Зорька3 повід. · з 2020
23 квітня 2020 р.

Из боггоутовского открываются нормальные виды! Да и поверьте опыту, что как только дом будет сдан, то район сразу же начнет меняться тоже!Хотя меня и так все устраивает, я бы ничего не меняла)))

СЕ
Сергей19844 повід. · з 2020
28 квітня 2020 р.

Это будет для нас вторая квартира, которая куплена подобным образом. Расширяемся. Поэтому только новостройка. Ну и плюс, если вовремя под суетиться можно выбрать просто прекрасный вариант квартиры, лучшее расположение, планировку лучшую этажность для себя. Поэтому минусов не вижу)) сам выбирал квартиру причем одним из первых.

РО
Роксана4 повід. · з 2020
28 квітня 2020 р.

Да уже сейчас есть время выбрать подходящую квартиру, по слухам из ОП - еще остались варианты. Это идеально для техх, кто хочет заселится уже в конце этого года.ДЛя меня преимущество, что все секции будут сданы разом, не придется годами жить рядом со стройкой.
