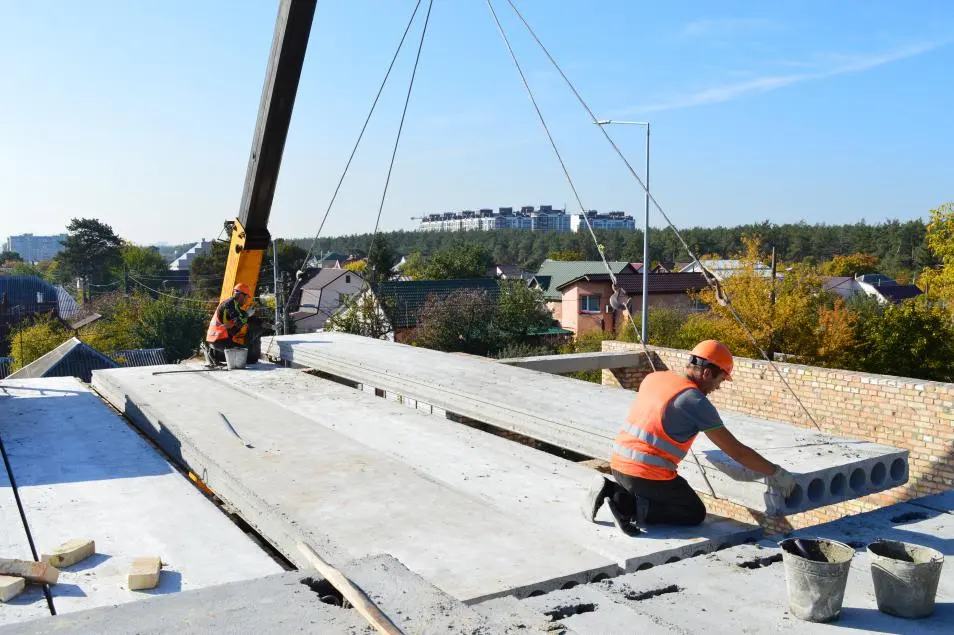

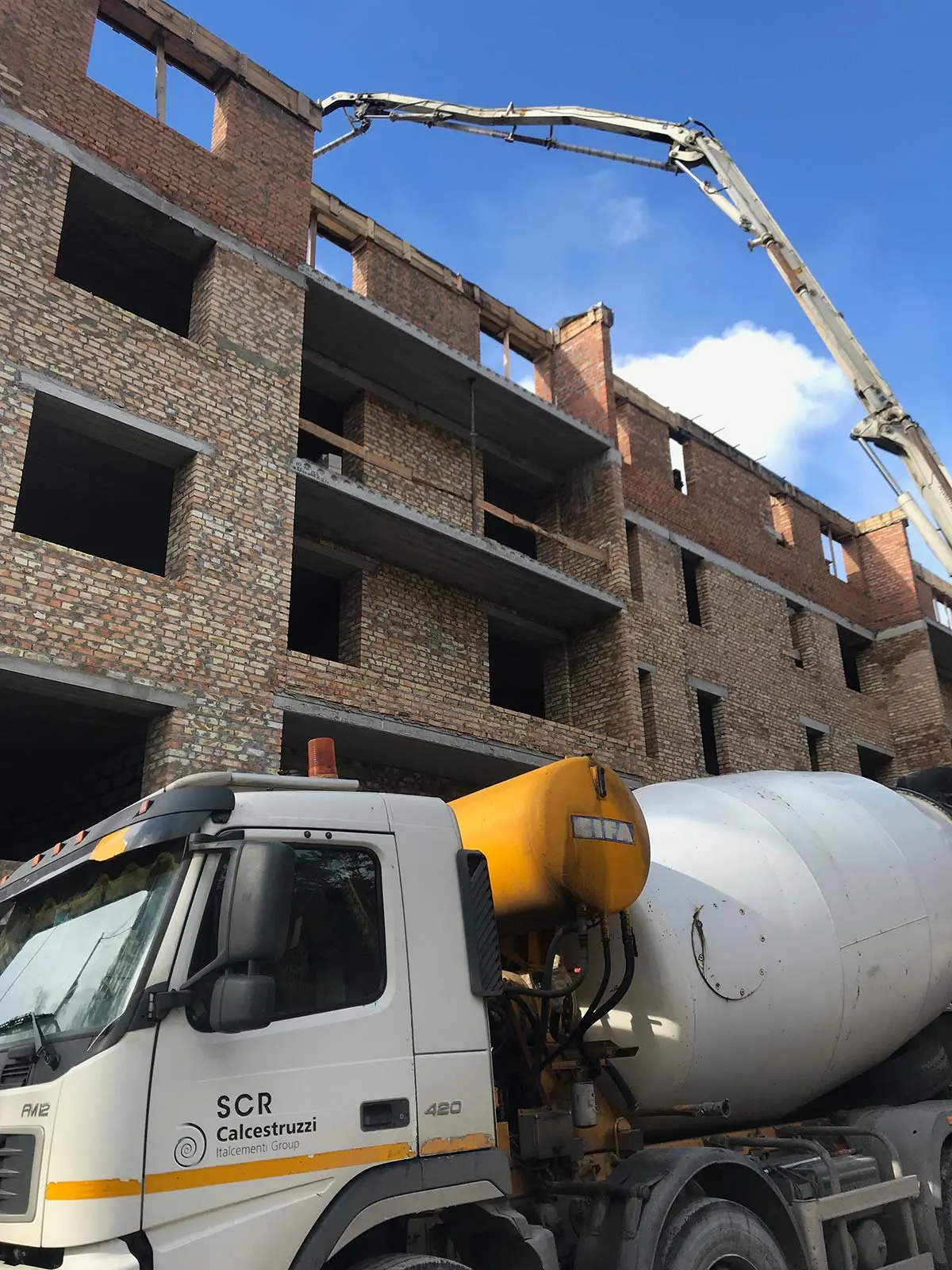

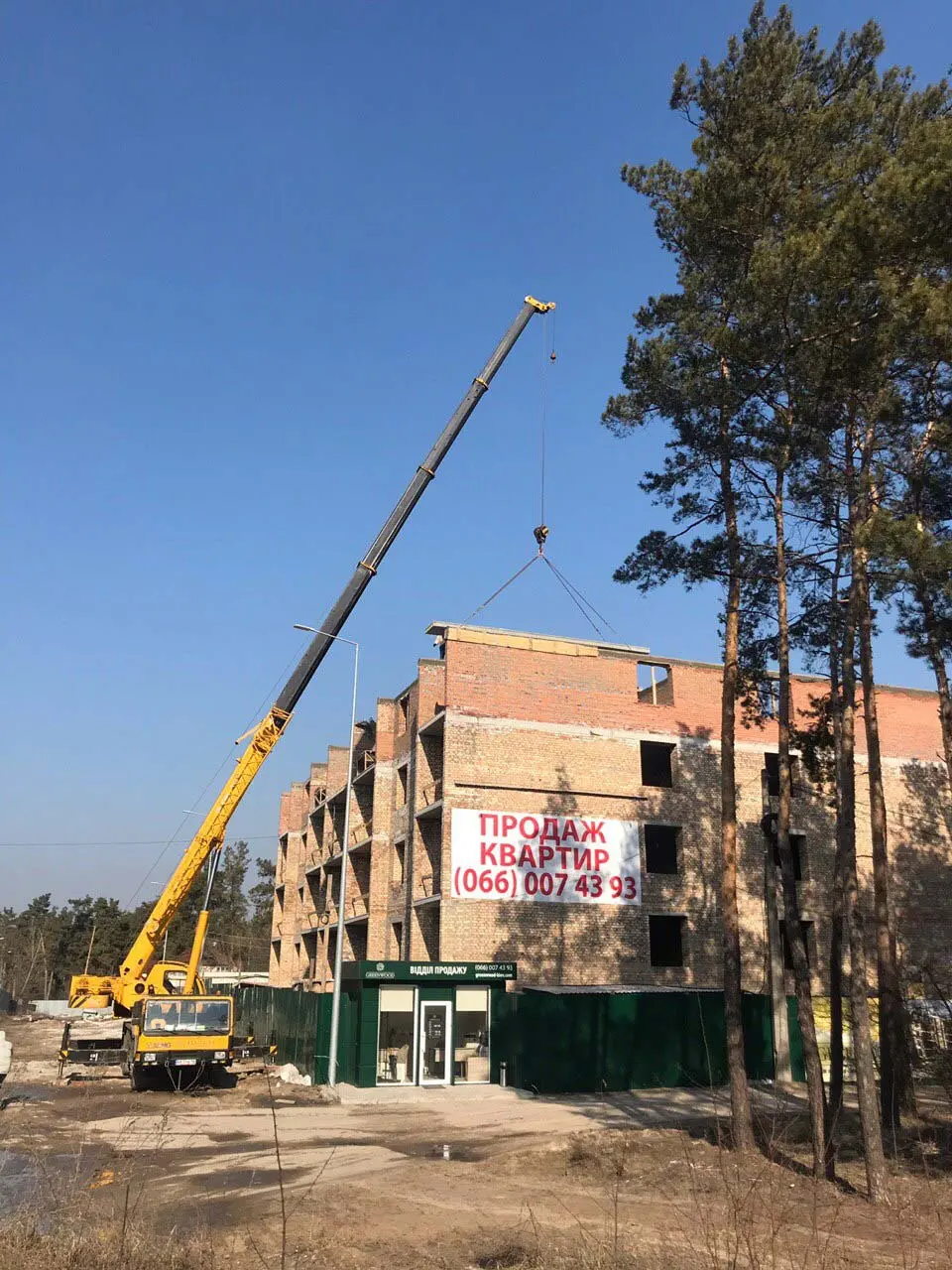

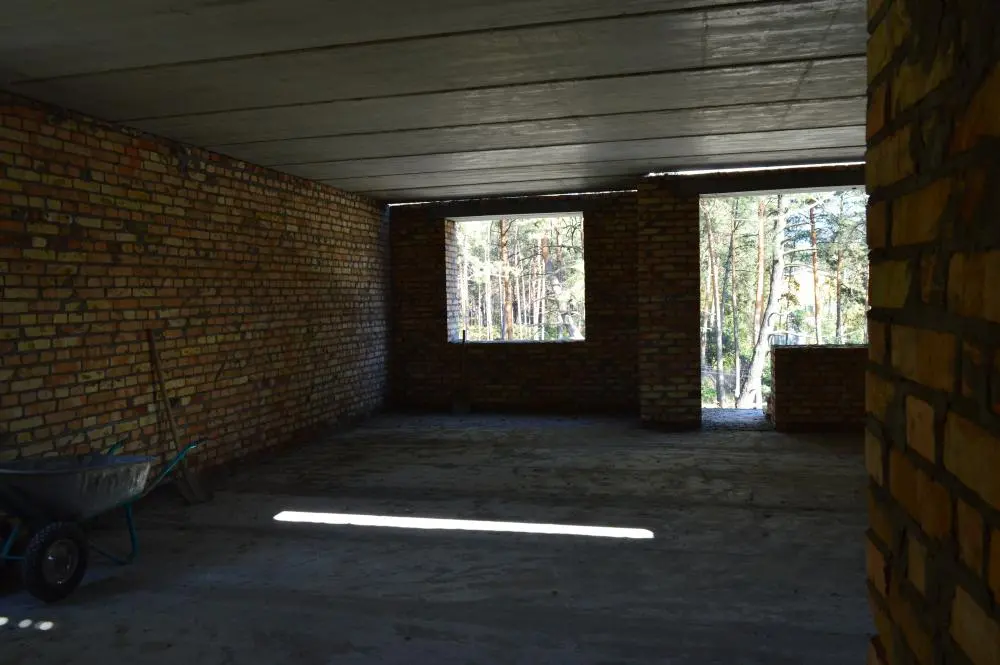

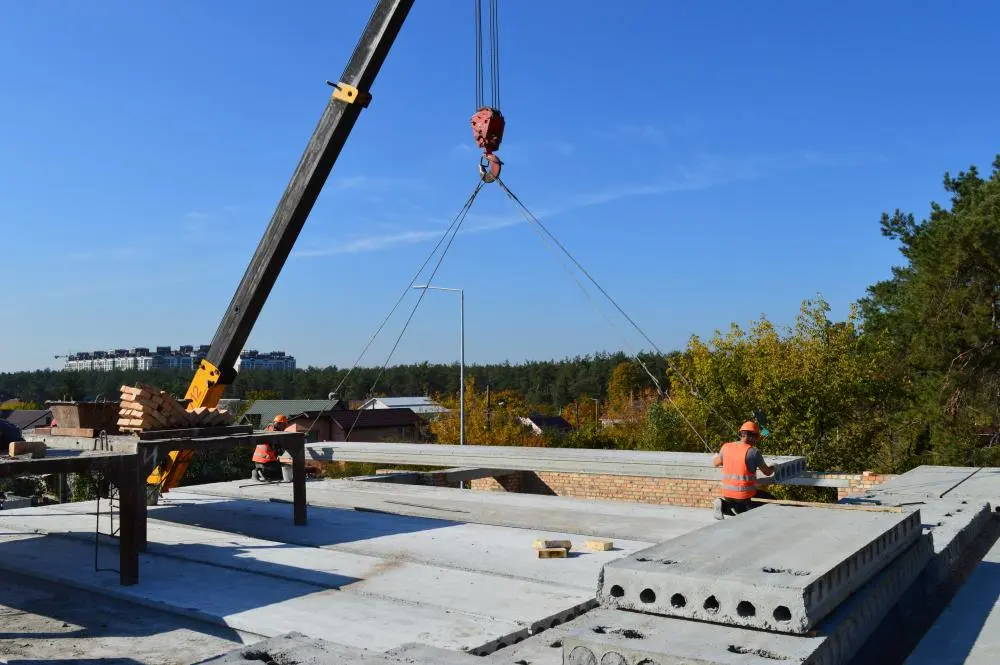

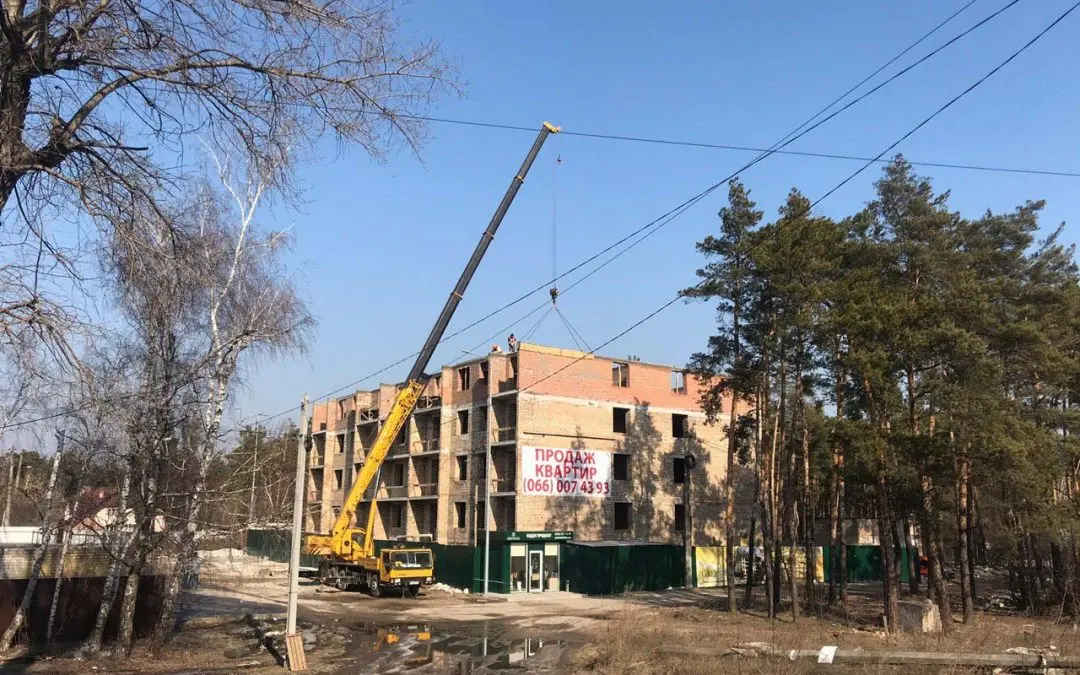

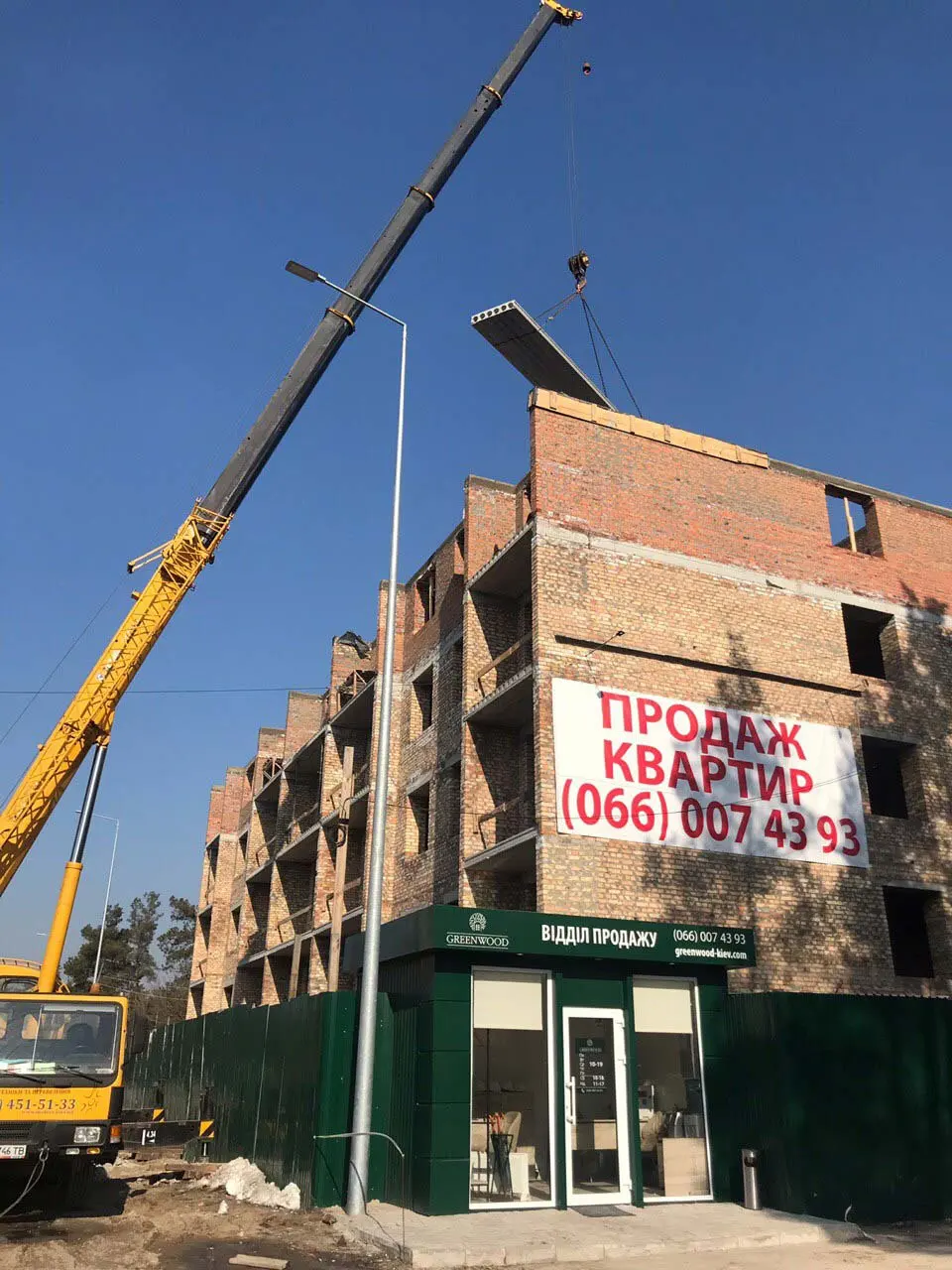

Ход строительства Жилого Комплекса

10.10.2018
— завершена кладка капитальных и межквартирных стен 2-го этажа (по факту 3го этажа)
— произведен монтаж плит перекрытия 2-го этажа (по факту третьего)
— произведен монтаж лестничного марша и площадки на 3-й этаж
— завершены работы по монтажу оконных и дверных перемычек 2го этажа
— системы оборудования по отоплению выполнены на 80%
— фундамент готов на 100%
— цокольный этаж под коммерческие помещения готов на 100%
— гидроизоляция и пояс между цоколем и жилым этажом выполнены на 100%
— завершены работы по устройству монолитных участков перекрытия цокольного этажа на 100%
— завершены работы по устройству кладки капитальных стен первого жилого этажа (по факту второго) на 100%
— завершены работы по монтажу перемычек дверных и оконных проемов первого жилого этажа (по факту второго) на 100%
— выполнены работы по укладке плит перекрытия первого жилого этажа (по факту второго) на 100%
— произведен монтаж лестничных маршей с первого на второй жилой этаж;
— производим устройство кладки капитальных стен второго жилого этажа (по факту третьего) на 50%

КД
КД "Greenwood"6 повід. · з 2018
23 жовтня 2018 р.

Ход строительства КД "Greenwood" на 19.10.2018 г.
Выполнены работы:
— завершена кладка капитальных и межквартирных стен 2-го этажа (по факту 3го этажа)
— произведен монтаж плит перекрытия 2-го этажа (по факту третьего)
— произведен монтаж лестничного марша и площадки на 3-й этаж
— завершены работы по монтажу оконных и дверных перемычек 2го этажа
— системы оборудования по отоплению выполнены на 80%
— фундамент готов на 100%
— цокольный этаж под коммерческие помещения готов на 100%
— гидроизоляция и пояс между цоколем и жилым этажом выполнены на 100%
— завершены работы по устройству монолитных участков перекрытия цокольного этажа на 100%
— завершены работы по устройству кладки капитальных стен первого жилого этажа (по факту второго) на 100%
— завершены работы по монтажу перемычек дверных и оконных проемов первого жилого этажа (по факту второго) на 100%
— выполнены работы по укладке плит перекрытия первого жилого этажа (по факту второго) на 100%
— произведен монтаж лестничных маршей с первого на второй жилой этаж;
— производим устройство кладки капитальных стен второго жилого этажа (по факту третьего) на 50%
Хотите быть первым в курсе всех актуальных новостей? ЖК Greenwood в социальных сетях:
https://www.facebook.com/greenwoodkiev/
https://www.instagram.com/greenwood.kiev/
Остались вопросы? Наши менеджеры готовы вам подсказать и помочь выбрать квартиру.
Мы работаем:
Пн-Пт: 10:00 — 19:00
Сб: 10:00 - 18:00
Вс: 11:00 - 17:00
Подробнее:+38 (068) 427 23 42

NE
Nelli18551 повід. · з 2016
31 жовтня 2018 р.

Ход строительства Жилого Комплекса

31.10.2018
Выполнены работы:
— Производится кладка капитальных и межквартирных стен 3-го жилого этажа (по факту 4 этажа). Работы по кладке 3 этажа выполнены на 60%
— завершена кладка капитальных и межквартирных стен 2-го жилого этажа (по факту 3 этажа)
— произведен монтаж плит перекрытия 2 жилого этажа (по факту третьего)
— произведен монтаж лестничного марша и площадки на 3 жилой этаж
— завершены работы по монтажу оконных и дверных перемычек 2го жилого этажа
— системы оборудования по отоплению выполнены на 80%
— фундамент готов на 100%
— цокольный этаж под коммерческие помещения готов на 100%
— гидроизоляция и пояс между цоколем и жилым этажом выполнены на 100%
— завершены работы по устройству монолитных участков перекрытия цокольного этажа на 100%
— завершены работы по устройству кладки капитальных стен первого жилого этажа (по факту второго) на 100%
— завершены работы по монтажу перемычек дверных и оконных проемов первого жилого этажа (по факту второго) на 100%
— выполнены работы по укладке плит перекрытия первого жилого этажа (по факту второго) на 100%
— произведен монтаж лестничных маршей с первого на второй жилой этаж;
— производим устройство кладки капитальных стен второго жилого этажа (по факту третьего) на 50%

NE
Nelli18551 повід. · з 2016
12 грудня 2018 р.

Ход строительства Жилого Комплекса

09.12.2018
Выполнены работы:
— завершено бетонирование армированного пояса. Выполнено на 100% — завершено армирование монолитного пояса. Выполнены на 100%
— завершена кладка капитальных и межквартирных стен 3 жилого этажа (по факту 4 этажа). Работы выполнены на 100%
— произведена кладка капитальных и межквартирных стен 3-го жилого этажа (по факту 4 этажа). Работы по кладке 3 этажа выполнены на 60%
— завершена кладка капитальных и межквартирных стен 2-го жилого этажа (по факту 3 этажа)
— произведен монтаж плит перекрытия 2 жилого этажа (по факту третьего)
— произведен монтаж лестничного марша и площадки на 3 жилой этаж
— завершены работы по монтажу оконных и дверных перемычек 2-го жилого этажа
— системы оборудования по отоплению выполнены на 80%
— фундамент готов на 100%
— цокольный этаж под коммерческие помещения готов на 100%
— гидроизоляция и пояс между цоколем и жилым этажом выполнены на 100%
— завершены работы по устройству монолитных участков перекрытия цокольного этажа на 100%
— завершены работы по устройству кладки капитальных стен первого жилого этажа (по факту второго) на 100%
— завершены работы по монтажу перемычек дверных и оконных проемов первого жилого этажа (по факту второго) на 100%
— выполнены работы по укладке плит перекрытия первого жилого этажа (по факту второго) на 100%
— произведен монтаж лестничных маршей с первого на второй жилой этаж;
— производим устройство кладки капитальных стен второго жилого этажа (по факту третьего) на 50%

NE
Nelli18551 повід. · з 2016
10 січня 2019 р.

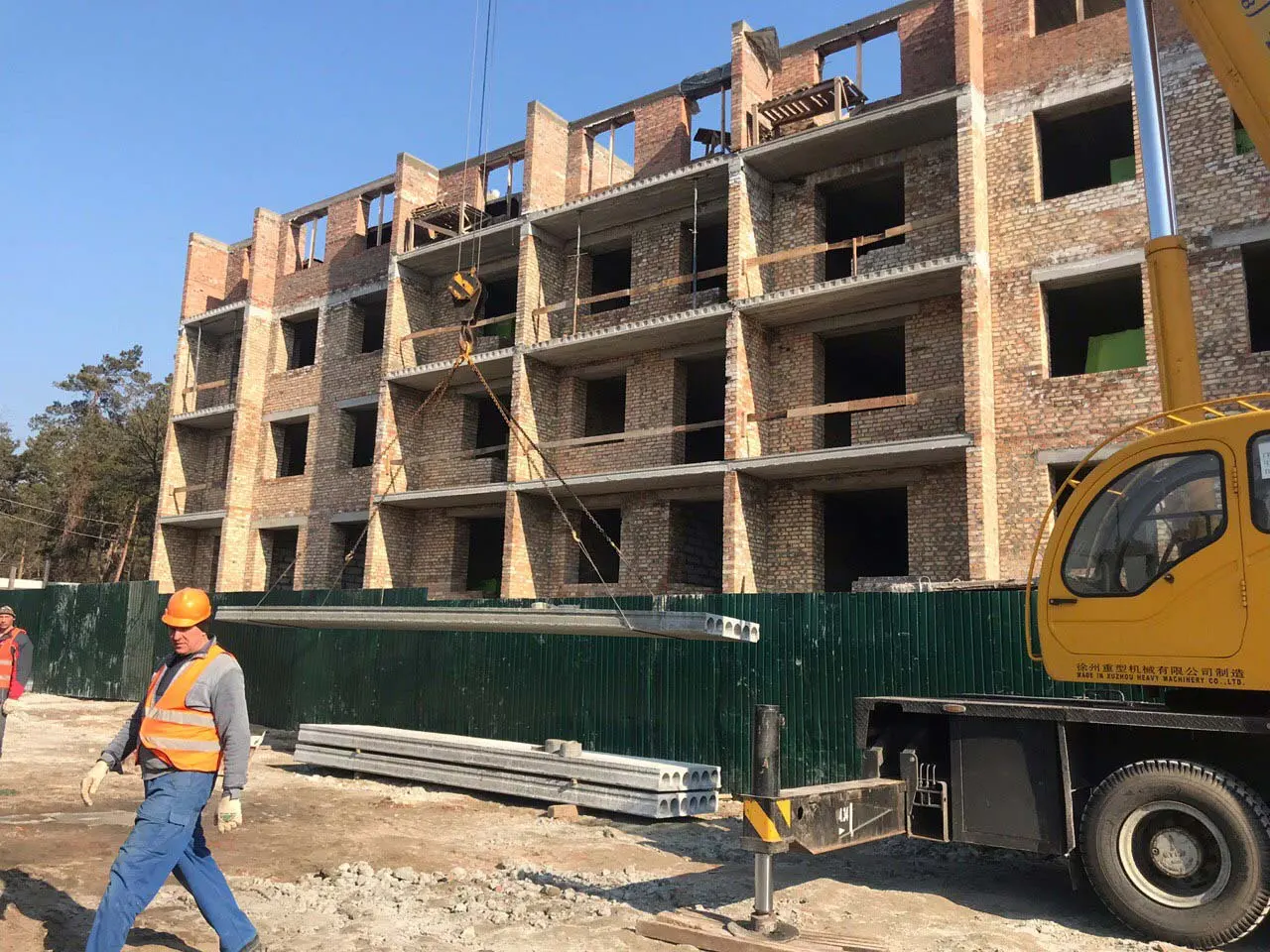

Ход строительства Жилого Комплекса
26.12.2018
— производится монтаж плит перекрытия 4 жилого этажа
— демонтаж опалубки 3 жилого этажа (по факту 4 этажа)
— выполнены работы под основание перегородок технических помещений
— завершено бетонирование армированного пояса. Выполнено на 100% — завершено армирование монолитного пояса. Выполнены на 100%
— завершена кладка капитальных и межквартирных стен 3 жилого этажа (по факту 4 этажа). Работы выполнены на 100%
— произведена кладка капитальных и межквартирных стен 3-го жилого этажа (по факту 4 этажа). Работы по кладке 3 этажа выполнены на 60%
— завершена кладка капитальных и межквартирных стен 2-го жилого этажа (по факту 3 этажа)
— произведен монтаж плит перекрытия 2 жилого этажа (по факту третьего)
— произведен монтаж лестничного марша и площадки на 3 жилой этаж
— завершены работы по монтажу оконных и дверных перемычек 2-го жилого этажа
— системы оборудования по отоплению выполнены на 80%
— фундамент готов на 100%
— цокольный этаж под коммерческие помещения готов на 100%
— гидроизоляция и пояс между цоколем и жилым этажом выполнены на 100%
— завершены работы по устройству монолитных участков перекрытия цокольного этажа на 100%
— завершены работы по устройству кладки капитальных стен первого жилого этажа (по факту второго) на 100%
— завершены работы по монтажу перемычек дверных и оконных проемов первого жилого этажа (по факту второго) на 100%
— выполнены работы по укладке плит перекрытия первого жилого этажа (по факту второго) на 100%
— произведен монтаж лестничных маршей с первого на второй жилой этаж;
— производим устройство кладки капитальных стен второго жилого этажа (по факту третьего) на 50%

КД
КД "Greenwood"6 повід. · з 2018
6 березня 2019 р.

Выполнены работы:
— производится монтаж плит перекрытия 5 этажа
— завершено бетонирование армированного пояса 4 этажа
Получены Технические Условия на подключение водоснабжения и канализации

Предыдущие выполненные работы:
— подготовка к бетонированию армированного пояса 4 этажа. Выполнено на 50%
— выполнена кладка межкомнатных стен 1 жилого этажа
— завершена кладка капитальных и межквартирных стен 4 жилого этажа
— производится монтаж плит перекрытия 4 жилого этажа
— демонтаж опалубки 3 жилого этажа (по факту 4 этажа)
— выполнены работы под основание перегородок технических помещений
— завершено бетонирование армированного пояса. Выполнено на 100% – завершено армирование монолитного пояса. Выполнены на 100%
— завершена кладка капитальных и межквартирных стен 3 жилого этажа (по факту 4 этажа). Работы выполнены на 100%
— произведена кладка капитальных и межквартирных стен 3-го жилого этажа (по факту 4 этажа). Работы по кладке 3 этажа выполнены на 60%
— завершена кладка капитальных и межквартирных стен 2-го жилого этажа (по факту 3 этажа)
— произведен монтаж плит перекрытия 2 жилого этажа (по факту третьего)
— произведен монтаж лестничного марша и площадки на 3 жилой этаж
— завершены работы по монтажу оконных и дверных перемычек 2-го жилого этажа
— системы оборудования по отоплению выполнены на 80%
— фундамент готов на 100%
— цокольный этаж под коммерческие помещения готов на 100%
— гидроизоляция и пояс между цоколем и жилым этажом выполнены на 100%
— завершены работы по устройству монолитных участков перекрытия цокольного этажа на 100%
— завершены работы по устройству кладки капитальных стен первого жилого этажа (по факту второго) на 100%
— завершены работы по монтажу перемычек дверных и оконных проемов первого жилого этажа (по факту второго) на 100%
— выполнены работы по укладке плит перекрытия первого жилого этажа (по факту второго) на 100%
— произведен монтаж лестничных маршей с первого на второй жилой этаж;
— производим устройство кладки капитальных стен второго жилого этажа (по факту третьего) на 50%

GO
Goblin41 повід. · з 2018
31 травня 2019 р.

Как я понимаю, стройку уже затянули на год? И документы все не получили?

NE
Nelli18551 повід. · з 2016
13 серпня 2019 р.

Ход строительства Жилого Комплекса
31.07.2019

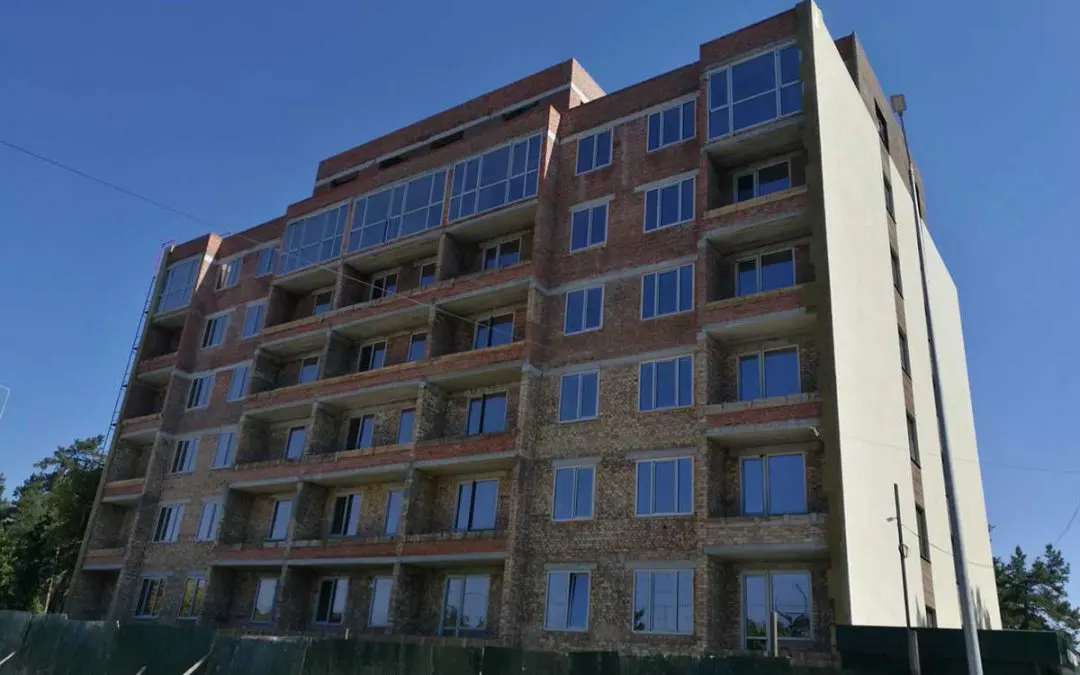

Выполнены работы:
— выполняются фасадные работы.
— Выполняется армирования и монтаж опалубки на балконах 1-5 этаж под монолитный пояс.
— Проводится кладка вентиляционных каналов на крыше.
— Производятся работы по устройству парапета на крыше.
— Производятся работы по кладке межквартирных стен седьмого этажа.
— Выполнен монтаж плит перекрытия 7 жилого этажа
— выполнены работы по монтажу окон 6 жилого этажа (100%)
— выполнена кладка межкомнатных стен пятого жилого этажа.
— Производится кладка межквартирных балконных стен.
— Производится кладка межкомнатных стен 7 жилого этажа.
— Выполнена кладка капитальных стен 7 жилого этажа.
— Выполнена кладка стен кладовых помещений с 2 по 4ый жилой этаж. — Выполнена кладка межкомнатных стен с 2 по 4ый жилой этаж.
— Производятся работы по монтажу окон лестничных маршей с 1 по 5 жилой этаж.
— Выполнены работы по монтажу окон с 2 по 5 жилой этаж (97%)
— Производится кладка капитальных и межквартирных стен 7 жилого этажа.
— Производятся работы по монтажу окон с 2 по 5 жилой этаж
— Производятся работы по устройству парапета на террасах 7-ого этажа.
— Произведен монтаж лестничных маршей на 7-ой жилой этаж
— Выполнен монтаж плит перекрытия 6 жилого этажа
— Завершено бетонирование армированного пояса 6-ого жилого этажа
— Выполнена кладка капитальных и межквартирных стен 6 жилого этажа на 100%.
— Выполнен монтаж плит перекрытия 5 жилого этажа
— Выполнена кладка капитальных и межквартирных стен 5 жилого этажа
— Производится кладка капитальных и межквартирных стен 6 жилого этажа. Выполнено на 70%
— Подписан договор с компанией Schindler на поставку и установку лифтового оборудования
— выполнены работы по монтажу окон 1 жилого этажа
— произведен монтаж лестничных маршей 5 и 6 этажей
— производится кладка межкомнатных стен 2 жилого этажа
— производится кладка капитальных и межквартирных стен 5 жилого этажа. Выполнено на 85%
— подготовка к монтажу плит перекрытия 5 жилого этажа
— производятся работы по монтажу оконных и дверных перемычек 5 этажа
— производится монтаж плит перекрытия 5 этажа
— завершено бетонирование армированного пояса 4 этажа

Получены Технические Условия на подключение водоснабжения и канализации
— подготовка к бетонированию армированного пояса 4 этажа. Выполнено на 50%
— выполнена кладка межкомнатных стен 1 жилого этажа
— завершена кладка капитальных и межквартирных стен 4 жилого этажа
— производится монтаж плит перекрытия 4 жилого этажа
— демонтаж опалубки 3 жилого этажа (по факту 4 этажа)
— выполнены работы под основание перегородок технических помещений
— завершено бетонирование армированного пояса. Выполнено на 100% – завершено армирование монолитного пояса. Выполнены на 100%
— завершена кладка капитальных и межквартирных стен 3 жилого этажа (по факту 4 этажа). Работы выполнены на 100%
— произведена кладка капитальных и межквартирных стен 3-го жилого этажа (по факту 4 этажа). Работы по кладке 3 этажа выполнены на 60%
— завершена кладка капитальных и межквартирных стен 2-го жилого этажа (по факту 3 этажа)
— произведен монтаж плит перекрытия 2 жилого этажа (по факту третьего)
— произведен монтаж лестничного марша и площадки на 3 жилой этаж
— завершены работы по монтажу оконных и дверных перемычек 2-го жилого этажа
— системы оборудования по отоплению выполнены на 80%
— фундамент готов на 100%
— цокольный этаж под коммерческие помещения готов на 100%
— гидроизоляция и пояс между цоколем и жилым этажом выполнены на 100%
— завершены работы по устройству монолитных участков перекрытия цокольного этажа на 100%
— завершены работы по устройству кладки капитальных стен первого жилого этажа (по факту второго) на 100%
— завершены работы по монтажу перемычек дверных и оконных проемов первого жилого этажа (по факту второго) на 100%
— выполнены работы по укладке плит перекрытия первого жилого этажа (по факту второго) на 100%
— произведен монтаж лестничных маршей с первого на второй жилой этаж;
— производим устройство кладки капитальных стен второго жилого этажа (по факту третьего) на 50%

NE
Nelli18551 повід. · з 2016
19 вересня 2019 р.

Ход строительства Жилого Комплекса
31.08.2019
Выполнены работы:
— выполняются фасадные работы.
— Выполнен монтаж кровли на 90%.
— Получены технические условия на подключение электроснабжения.
— Завели в дом коммуникации.
— Выполнен монтаж канализации с 1 по 7 этаж.
— выполнены работы по установке лифтового оборудования
— выполнены работы по армированию и монтажу опалубки на балконах с 1-7 этаж под монолитный пояс.
— Выполняется армирования и монтаж опалубки на балконах 1-5 этаж под монолитный пояс.
— Проводится кладка вентиляционных каналов на крыше.
— Производятся работы по устройству парапета на крыше.
— Производятся работы по кладке межквартирных стен седьмого этажа.
— Выполнен монтаж плит перекрытия 7 жилого этажа
— выполнены работы по монтажу окон 6 жилого этажа (100%)
— выполнена кладка межкомнатных стен пятого жилого этажа.
— Производится кладка межквартирных балконных стен.
— Производится кладка межкомнатных стен 7 жилого этажа.
— Выполнена кладка капитальных стен 7 жилого этажа.
— Выполнена кладка стен кладовых помещений с 2 по 4ый жилой этаж. — Выполнена кладка межкомнатных стен с 2 по 4ый жилой этаж.
— Производятся работы по монтажу окон лестничных маршей с 1 по 5 жилой этаж.
— Выполнены работы по монтажу окон с 2 по 5 жилой этаж (97%)
— Производится кладка капитальных и межквартирных стен 7 жилого этажа.
— Производятся работы по монтажу окон с 2 по 5 жилой этаж
— Производятся работы по устройству парапета на террасах 7-ого этажа.
— Произведен монтаж лестничных маршей на 7-ой жилой этаж
— Выполнен монтаж плит перекрытия 6 жилого этажа
— Завершено бетонирование армированного пояса 6-ого жилого этажа
— Выполнена кладка капитальных и межквартирных стен 6 жилого этажа на 100%.
— Выполнен монтаж плит перекрытия 5 жилого этажа
— Выполнена кладка капитальных и межквартирных стен 5 жилого этажа
— Производится кладка капитальных и межквартирных стен 6 жилого этажа. Выполнено на 70%
— Подписан договор с компанией Schindler на поставку и установку лифтового оборудования
— выполнены работы по монтажу окон 1 жилого этажа
— произведен монтаж лестничных маршей 5 и 6 этажей
— производится кладка межкомнатных стен 2 жилого этажа
— производится кладка капитальных и межквартирных стен 5 жилого этажа. Выполнено на 85%
— подготовка к монтажу плит перекрытия 5 жилого этажа
— производятся работы по монтажу оконных и дверных перемычек 5 этажа
— производится монтаж плит перекрытия 5 этажа
— завершено бетонирование армированного пояса 4 этажа

Получены Технические Условия на подключение водоснабжения и канализации
— подготовка к бетонированию армированного пояса 4 этажа. Выполнено на 50%
— выполнена кладка межкомнатных стен 1 жилого этажа
— завершена кладка капитальных и межквартирных стен 4 жилого этажа
— производится монтаж плит перекрытия 4 жилого этажа
— демонтаж опалубки 3 жилого этажа (по факту 4 этажа)
— выполнены работы под основание перегородок технических помещений
— завершено бетонирование армированного пояса. Выполнено на 100% – завершено армирование монолитного пояса. Выполнены на 100%
— завершена кладка капитальных и межквартирных стен 3 жилого этажа (по факту 4 этажа). Работы выполнены на 100%
— произведена кладка капитальных и межквартирных стен 3-го жилого этажа (по факту 4 этажа). Работы по кладке 3 этажа выполнены на 60%
— завершена кладка капитальных и межквартирных стен 2-го жилого этажа (по факту 3 этажа)
— произведен монтаж плит перекрытия 2 жилого этажа (по факту третьего)
— произведен монтаж лестничного марша и площадки на 3 жилой этаж
— завершены работы по монтажу оконных и дверных перемычек 2-го жилого этажа
— системы оборудования по отоплению выполнены на 80%
— фундамент готов на 100%
— цокольный этаж под коммерческие помещения готов на 100%
— гидроизоляция и пояс между цоколем и жилым этажом выполнены на 100%
— завершены работы по устройству монолитных участков перекрытия цокольного этажа на 100%
— завершены работы по устройству кладки капитальных стен первого жилого этажа (по факту второго) на 100%
— завершены работы по монтажу перемычек дверных и оконных проемов первого жилого этажа (по факту второго) на 100%
— выполнены работы по укладке плит перекрытия первого жилого этажа (по факту второго) на 100%
— произведен монтаж лестничных маршей с первого на второй жилой этаж;
— производим устройство кладки капитальных стен второго жилого этажа (по факту третьего) на 50%

NE
Nelli18551 повід. · з 2016
1 листопада 2019 р.

Ход строительства Жилого Комплекса
16.10.2019
Выполнены работы:
— выполняются фасадные работы.
— Выполнен монтаж водосточной системы с террас на 75%.
— Производятся работы по устройству гидроизоляции на террасах.
— Производятся отделочные работы в теплопункте.
— Выполнен монтаж мягкой кровли в 100%.
— Завершено устройство ливневой системы и основной кровли на 100%.
— Завершены работы по устройству монолитного пояса на экранах балконов.
— Завершены работы по обвязке канализационной системы в цокольном этаже.
— выполняются фасадные работы.
— Выполнен монтаж кровли на 90%.
— Получены технические условия на подключение электроснабжения.
— Завели в дом коммуникации.
— Выполнен монтаж канализации с 1 по 7 этаж.
— выполнены работы по установке лифтового оборудования
— выполнены работы по армированию и монтажу опалубки на балконах с 1-7 этаж под монолитный пояс.
— Выполняется армирования и монтаж опалубки на балконах 1-5 этаж под монолитный пояс.
— Проводится кладка вентиляционных каналов на крыше.
— Производятся работы по устройству парапета на крыше.
— Производятся работы по кладке межквартирных стен седьмого этажа.
— Выполнен монтаж плит перекрытия 7 жилого этажа
— выполнены работы по монтажу окон 6 жилого этажа (100%)
— выполнена кладка межкомнатных стен пятого жилого этажа.
— Производится кладка межквартирных балконных стен.
— Производится кладка межкомнатных стен 7 жилого этажа.
— Выполнена кладка капитальных стен 7 жилого этажа.
— Выполнена кладка стен кладовых помещений с 2 по 4ый жилой этаж. — Выполнена кладка межкомнатных стен с 2 по 4ый жилой этаж.
— Производятся работы по монтажу окон лестничных маршей с 1 по 5 жилой этаж.
— Выполнены работы по монтажу окон с 2 по 5 жилой этаж (97%)
— Производится кладка капитальных и межквартирных стен 7 жилого этажа.
— Производятся работы по монтажу окон с 2 по 5 жилой этаж
— Производятся работы по устройству парапета на террасах 7-ого этажа.
— Произведен монтаж лестничных маршей на 7-ой жилой этаж
— Выполнен монтаж плит перекрытия 6 жилого этажа
— Завершено бетонирование армированного пояса 6-ого жилого этажа
— Выполнена кладка капитальных и межквартирных стен 6 жилого этажа на 100%.
— Выполнен монтаж плит перекрытия 5 жилого этажа
— Выполнена кладка капитальных и межквартирных стен 5 жилого этажа
— Производится кладка капитальных и межквартирных стен 6 жилого этажа. Выполнено на 70%
— Подписан договор с компанией Schindler на поставку и установку лифтового оборудования
— выполнены работы по монтажу окон 1 жилого этажа
— произведен монтаж лестничных маршей 5 и 6 этажей
— производится кладка межкомнатных стен 2 жилого этажа
— производится кладка капитальных и межквартирных стен 5 жилого этажа. Выполнено на 85%
— подготовка к монтажу плит перекрытия 5 жилого этажа
— производятся работы по монтажу оконных и дверных перемычек 5 этажа
— производится монтаж плит перекрытия 5 этажа
— завершено бетонирование армированного пояса 4 этажа

Получены Технические Условия на подключение водоснабжения и канализации
— подготовка к бетонированию армированного пояса 4 этажа. Выполнено на 50%
— выполнена кладка межкомнатных стен 1 жилого этажа
— завершена кладка капитальных и межквартирных стен 4 жилого этажа
— производится монтаж плит перекрытия 4 жилого этажа
— демонтаж опалубки 3 жилого этажа (по факту 4 этажа)
— выполнены работы под основание перегородок технических помещений
— завершено бетонирование армированного пояса. Выполнено на 100% – завершено армирование монолитного пояса. Выполнены на 100%
— завершена кладка капитальных и межквартирных стен 3 жилого этажа (по факту 4 этажа). Работы выполнены на 100%
— произведена кладка капитальных и межквартирных стен 3-го жилого этажа (по факту 4 этажа). Работы по кладке 3 этажа выполнены на 60%
— завершена кладка капитальных и межквартирных стен 2-го жилого этажа (по факту 3 этажа)
— произведен монтаж плит перекрытия 2 жилого этажа (по факту третьего)
— произведен монтаж лестничного марша и площадки на 3 жилой этаж
— завершены работы по монтажу оконных и дверных перемычек 2-го жилого этажа
— системы оборудования по отоплению выполнены на 80%
— фундамент готов на 100%
— цокольный этаж под коммерческие помещения готов на 100%
— гидроизоляция и пояс между цоколем и жилым этажом выполнены на 100%
— завершены работы по устройству монолитных участков перекрытия цокольного этажа на 100%
— завершены работы по устройству кладки капитальных стен первого жилого этажа (по факту второго) на 100%
— завершены работы по монтажу перемычек дверных и оконных проемов первого жилого этажа (по факту второго) на 100%
— выполнены работы по укладке плит перекрытия первого жилого этажа (по факту второго) на 100%
— произведен монтаж лестничных маршей с первого на второй жилой этаж;
— производим устройство кладки капитальных стен второго жилого этажа (по факту третьего) на 50%

GO
Goblin41 повід. · з 2018
2 квітня 2020 р.

Почитал тему, пишут что жк грин вуд в Киеве строят быстро,а куда быстро, уже затянули на 2 года стройку, заявляли 2018 год ввод дома, там домик маленький, тупо у них нету денег и строят в доль трассы, и без всех документов. Понятно, что если они такой мелкий дом достроить не могут уже 3 года, то и людям не введут нормально.

GO
Goblin41 повід. · з 2018
2 квітня 2020 р.

ввели дом:
Декларация о готовности объекта к эксплуатации серии КВ №141200721674 от марта 2020 года (Индивидуальный жилой дом (усадебного типа).

было 4 этажа + 1, стало 8, и документы на частный дом. Жаль людей.

ВЛ
Владимир И8 повід. · з 2020
3 квітня 2020 р.

Goblin: Почитал тему, пишут что жк грин вуд в Киеве строят быстро,а куда быстро, уже затянули на 2 года стройку, заявляли 2018 год ввод дома, там домик маленький, тупо у них нету денег и строят в доль трассы, и без всех документов. Понятно, что если они такой мелкий дом достроить не могут уже 3 года, то и людям не введут нормально.

Что вы имеете ввиду под словом нормально? )

ВЛ
Владимир И8 повід. · з 2020
4 квітня 2020 р.

Купил квартиру в этом доме и нисколько не пожалел. Изначально хотел покупать в Укрбуде, возле метро Лесная, нравится этот район, вырос тут. Фух...правильное решение принял. Там со сроками совсем бела. Согласен тут немного задержали сроки. Но! Я как строитель со стажем могу сказать, что такого качества в наше время не встретишь, полметра стена, (конечно не вложились в срок) монолит то быстрее гонят, но качество? Тут дом-термос, летом- будет холодно, зимой-тепло, окна качественные. Уже на ремонт запускают. Так что Гоблин не знаю зачем вы нас жалеете, по-моему у нас все хорошо. Пожалейте себя, если у вас печальный опыт.

GO
Goblin41 повід. · з 2018
10 квітня 2020 р.

Владимир И: Что вы имеете ввиду под словом нормально? )

многоквартирный дом, это нормально, индивидуальный - это частный дом, где люди никто, а значит будут резать непонятные документы им и часть дома, а не квартира. Задержка 3 года нормально в доме мелком?

КД
КД "Greenwood"6 повід. · з 2018
10 квітня 2020 р.

Ход строительства Клубного дома Greenwood:

на 07.04.20г.

Выполнены работы:
- закуплена плитка на пол с 1го по 7й этаж в МОП;
- завершены работы по оштукатуриванию жилых этажей;
- завершены работы по гидравлическому испытанию узлов учета холодной и горячей воды;
- продолжаем работы по установке входных дверей в квартиры;
- завершены работы по устройству молниезащиты и контур заземления;
- выполняются работы по шпатлеванию стен в МОП 2-го этажа (под покраску)
- приступили к монтажу электросчетчиков;
- продолжаются работы по монтажу оборудования в электрощитовой;
- завершен монтаж счетчиков холодной и горячей воды на 100% ;
- Установлены поэтажные щитки в МОПах;
- Завершены работы по разводке электрики в МОПах;
- Завершены работы по заливке стяжки в МОПах и квартирах;
- Завершен монтаж балконного ограждения;
- закуплены и доставлены счётчики на отопление;
- выполнено бетонирование лестницы в цокольный этаж;
- завершены работы по замоноличиванию технических отверстий;
- залит фундамент входной группы цокольного этажа;
- выполнено бетонирование пандуса;
- приступили к уборке придомовой территории;
- завершены работы по утеплению и армированию фасада цокольного этажа;
- выполнена обратная засыпка пазухи пандуса;
- выполнено бетонирование стен пандуса;
- завершен монтаж последнего стояка отопления, холодной и горячей воды;
- завершены все работы по окрашиванию труб, стояков отопления, горячей и холодной воды;
- Провели гидравлическое испытание разводки отопления по квартирам

ВЛ
Владимир И8 повід. · з 2020
12 квітня 2020 р.

Goblin: многоквартирный дом, это нормально, индивидуальный - это частный дом, где люди никто, а значит будут резать непонятные документы им и часть дома, а не квартира. Задержка 3 года нормально в доме мелком?

Не несите ерунды, раз не знаете. У меня право собственности на квартиру!!! Раз вы так критикуете «маленький домик» и претендуете на «эксперта» расскажите о Лесной Сказке, что там? Может там можно покупать? ???

GO
Golodova8215 повід. · з 2019
12 квітня 2020 р.

Владимир И: Не несите ерунды, раз не знаете. У меня право собственности на квартиру!!! Раз вы так критикуете «маленький домик» и претендуете на «эксперта» расскажите о Лесной Сказке, что там? Может там можно покупать? ???

я так розумію, що документи може і є у вас на квартиру, але будинок введений незаконно, не як багатоповерховий, а значить у вас і право власності на квартиру виникло незаконно, тому можуть бути проблеми у майбутньому, раджу на це звернути увагу, друзі були у такій ситуації

ВЛ
Владимир И8 повід. · з 2020
13 квітня 2020 р.

Golodova82: я так розумію, що документи може і є у вас на квартиру, але будинок введений незаконно, не як багатоповерховий, а значить у вас і право власності на квартиру виникло незаконно, тому можуть бути проблеми у майбутньому, раджу на це звернути увагу, друзі були у такій ситуації

О, у Гоблина появилась поддержка.? « Друзья были в такой ситуации» - не смешите мои подковы ! ? Скажу вашими же словами, а что вы здесь забыли вместе с Гоблином? Я зашёл сюда, так как купил квартиру. Скажу больше, уже и ремонт делаю. А вам сколько платят за Тексты?

ВЛ
Владимир И8 повід. · з 2020
13 квітня 2020 р.

Golodova82: я так розумію, що документи може і є у вас на квартиру, але будинок введений незаконно, не як багатоповерховий, а значить у вас і право власності на квартиру виникло незаконно, тому можуть бути проблеми у майбутньому, раджу на це звернути увагу, друзі були у такій ситуації

Вас не устраивает ФАКТ того, что есть документы?! Вы спорите о их законности?! Это нормально, разве? Вы юрист, или работаете в органах, которые выдают документы, или купили здесь квартиру? По-моему у нас есть суды, что бы оспаривать законность документов? Это равносильно тому, что дальтоник на красный говорит синий. Вы кажется, купили квартиру в другом ЖК, так и займитесь там контролем!!!

Увійти та відповісти email або Google, 10 секунд
