Ход строительства Жилого Комплекса
08.10.2019
В Жилом Комплексе "West House" продолжаются работы по обустройству паркинга.
Заканчиваются работы по обустройству котлована под двухуровневый паркинг возле дома №1 и одноуровневый паркинг возле дома №2. Начато выполнение работ по обустройству дренажной системы (монтаж железобетонных колодцев, прокладка сетей). После этого начнутся работы по обустройству фундаментной плиты.

NE
Nelli18551 повід. · з 2016
24 жовтня 2019 р.

Новости Жилого Комплекса
15.10.2019
ОТП Банк, один из лидеров банковского рынка Украины, открывает уникальную кредитную программу для инвесторов Жилого Коиплекса "WEST HOUSE".
ОТП Банк предлагает кредит на покупку квартиры в ЖК "WEST HOUSE" на очень привлекательных условиях - низкая процентная ставка, без страховки и самое главное - без залога.

NE
Nelli18551 повід. · з 2016
24 жовтня 2019 р.

Новости Жилого Комплекса
23.10.2019
Старт продаж новой очереди паркинга в жилом комплексе «West House»!
В Жилом Комплексе бизнес-класса «West House» стартовали продажи новой очереди подземного паркинга. Паркоместо можно взять в кредит, оформить рассрочку или выплатить всю сумму единовременно. Каждый покупатель сможет быть уверен в том, что его автомобиль будет находиться в безопасности!

NE
Nelli18551 повід. · з 2016
18 листопада 2019 р.

Ход строительства Жилого Комплекса
25.10.2019
Полностью выполнено обустройство эксплуатируемой кровли жилого дома №2. Заканчиваются отделочные работы фасада автономной котельной на крыше дома №2. Также завершается монтаж оборудования дымоудаления и вентиляции на крыше дома №2.

NE
Nelli18551 повід. · з 2016
18 листопада 2019 р.

Ход строительства Жилого Комплекса
01.11.2019

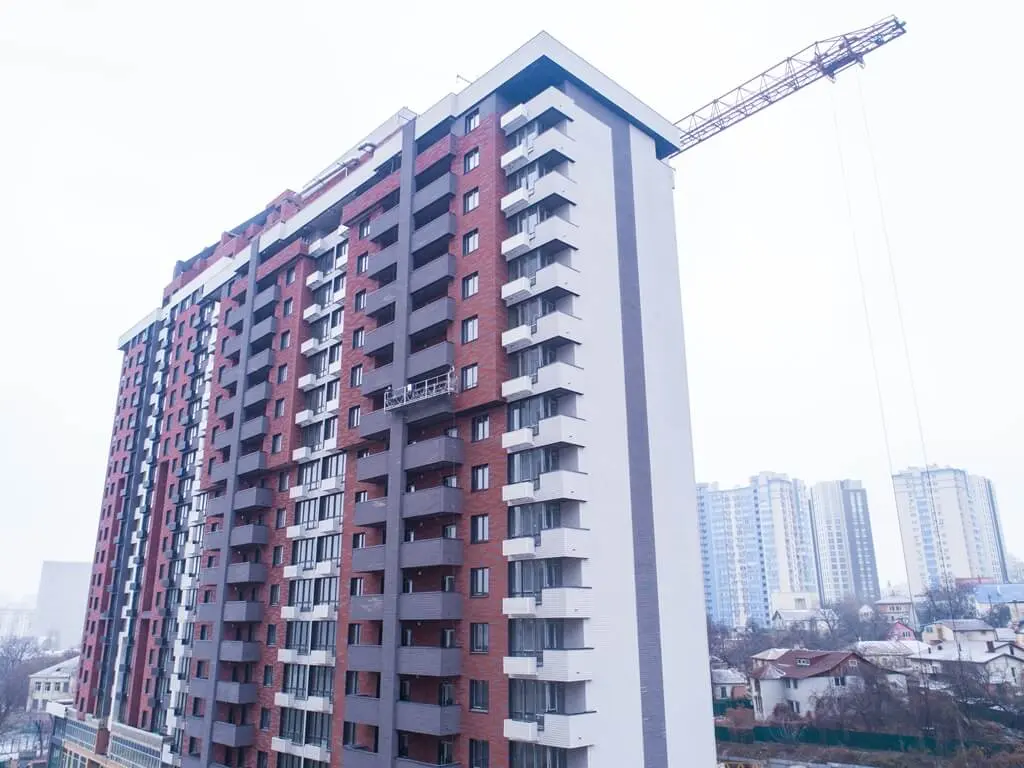

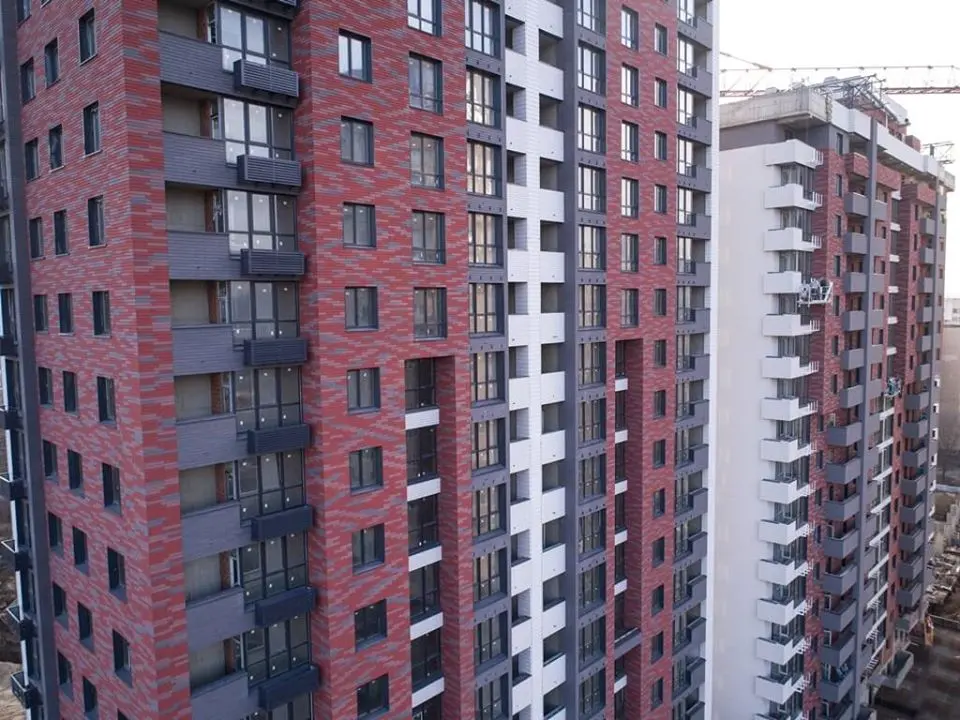

В Жилом Комплеккса "West House" продолжается монтаж вентилируемых фасадов из керамогранита.
При строительстве жилищного комплекса бизнес-класса “West House“ использованы лучшие материалы и самые современные технологии, которые гарантируют комфорт и безопасность каждого жителя.
Роскошный внешний вид.
Фасады из керамогранита Scanroс имеют плотную и гладкую поверхность, что препятствует накоплению пыли, появлению грязевых и других атмосферных отложений, разводов. Здания с такой отделкой очень долго сохраняют роскошный внешний вид без дополнительных затрат на ремонт.
Здоровый микроклимат внутри жилых помещений. Благодаря своей конструкции вентилируемые фасады обеспечивают постоянный естественный приток свежего воздуха в квартиры.

NE
Nelli18551 повід. · з 2016
18 листопада 2019 р.

Ход строительства Жилого Комплекса
07.11.2019
Дом №1:
- заканчиваются работы по обустройству кровли на террасах верхних этажей:
- продолжаются работы по монтажу вентилируемого фасада;
- входные двери установлены на 8 этажах, установка продолжается на последующих этажах ;

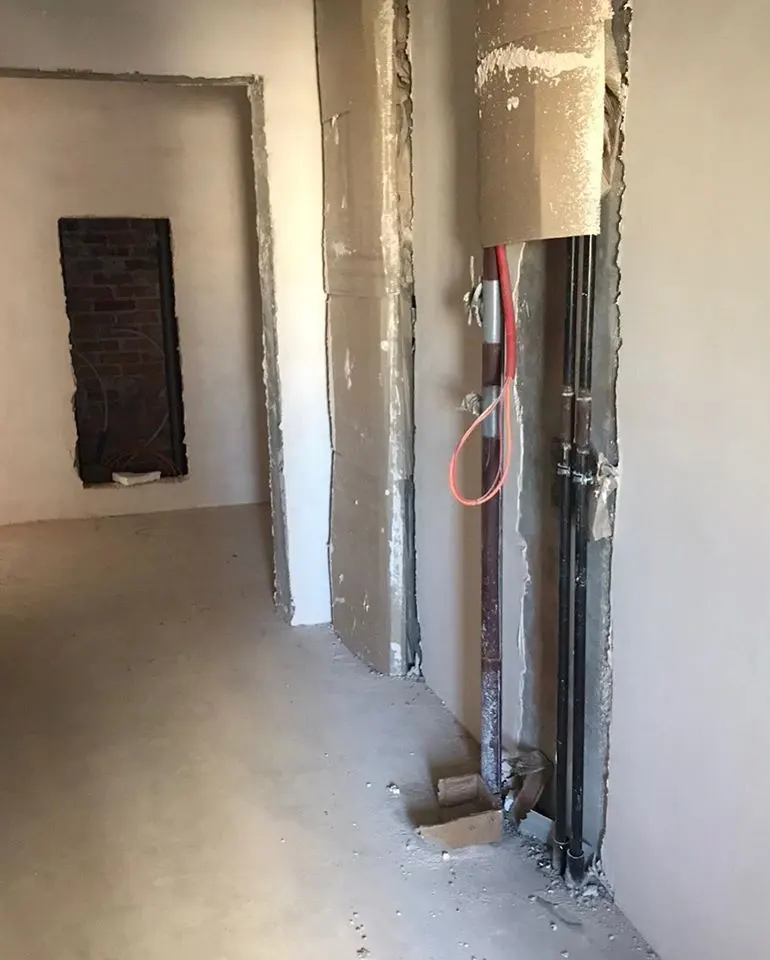

- выполнены работы по обустройству внутренних инженерных сетей (водопровод, канализация, электричество, отопление, вентиляция, противопожарная система и система дымоудаления);
- выполнен монтаж системы внешней молниезащиты;
- ведутся подготовительные работы к монтажу лифтового оборудования;
- ведутся работы по архитектурной подсветке фасада;
- заканчиваются работы по штукатурке мест общего пользования и технических помещений ;
- заканчиваются работы по обустройству стяжки пола.
Дом №2:
- полностью выполнен монтаж оконных конструкций;
- выполнен монтаж оборудования газовой котельной, идут наладочные работы;
- выполнены работы по обустройству кровли;
- выполнены работы по штукатурке технических помещений;
- продолжается монтаж внутренних инженерных сетей;
- начаты работы по устройству стяжки пола;
- продолжаются работы по монтажу вентилируемого фасада;
- выполнен монтаж системы внешней молниезащиты;
- заканчиваются работы по монтажу лифтового оборудования;

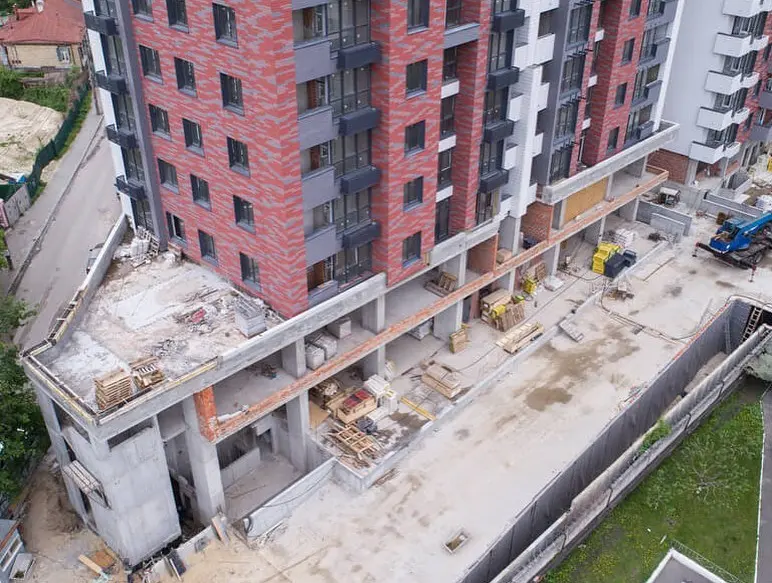

Паркинг

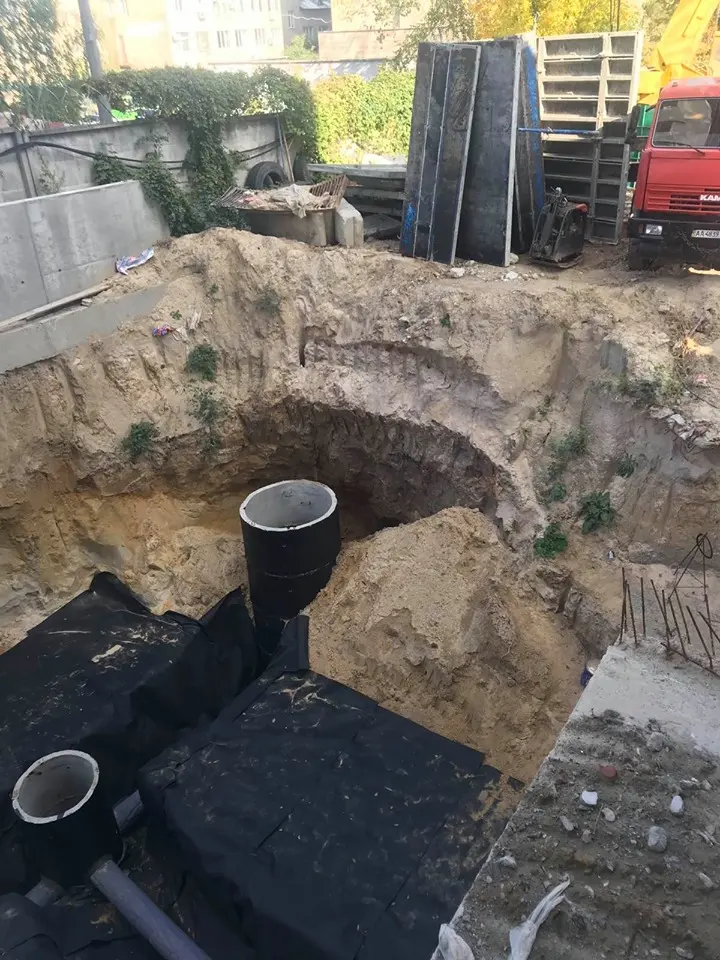

- залита фундаментная плита подземного паркинга возле дома №1;
- частично выполнены вертикальные стены;
- идут подготовительные работы к обустройству фундаментной плиты подземного паркинга возле дома №2;

NE
Nelli18551 повід. · з 2016
26 грудня 2019 р.

Ход строительства Жилого Комплекса
10.12.2019
Дом №1:
- выполнены работы по обустройству кровли дома №1, в т.ч.на террасах верхних этажей:
- заканчиваются работы по обшивке металлических конструкций на кровле дома;
- продолжаются работы по монтажу вентилируемого фасада;
- продолжается установка входных дверей ;
- ведутся работы по архитектурной подсветке фасада;
- выполнены работы по штукатурке мест общего пользования и технических помещений с 4 по 21 этаж, заканчиваются работы на верхних этажах;
- выполнены работы по обустройству стяжки пола с 4 по 22 этаж,заканчиваются работы на верхних этажах;
- выполняются монолитные работы под устройство лестничного марша возле дома №1;

Дом №2:
- продолжается монтаж внутренних инженерных сетей;
- выполнены работы по устройству стяжки пола на 10 этажах и продолжаются дальше;
- продолжаются работы по монтажу вентилируемого фасада;
- выполнены работы по монтажу лифтового оборудования, идут наладочные работы;
Паркинг
- залито перекрытие -1 этажа паркинга возле дома №1;
- выполнена вертикальная и горизонтальная гидроизоляция паркинга возле дома №1;
- обустроена фундаментная плита подземного паркинга возле дома №2;

NE
Nelli18551 повід. · з 2016
2 березня 2020 р.

Ход строительства Жилого Комплекса
07.02.2020
Дом №1:
- выполнены работы по обшивке металлических конструкций на крыше дома;

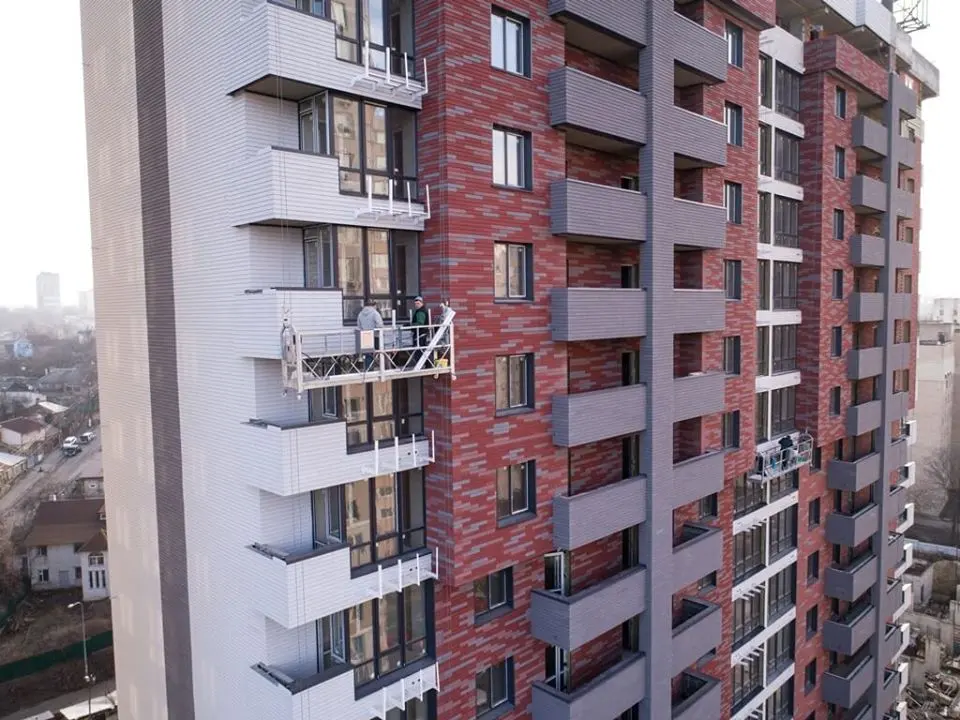

- продолжаются работы по монтажу вентилируемого фасада на верхних этажах;
- выполнена установка входных дверей ;
- выполнены работы по устройству системы водоснабжения и канализации;
-начат монтаж лифтового оборудования;
- начаты работы по монтажу электрооборудования щитовых;
Дом №2:
- выполнены работы по устройству стяжки пола на 14 этажах и продолжаются дальше;
- продолжаются работы по монтажу вентилируемого фасада;
-начаты работы по штукатурке мест общего пользования и тех.помещений;
-завершаются работы по отделке тех.помещений;
-выполнены работы по монтажу оборудования в крышной котельной;
Паркинг
- заканчиваются общестроительные работы подземного паркинга возле дома №1 и дома №2

NE
Nelli18551 повід. · з 2016
24 березня 2020 р.

Ход строительства Жилого Комплекса
05.03.2020
Дом №1:
- продолжаются работы по монтажу вентилируемого фасада ;
- продолжается монтаж лифтового оборудования;
- начаты работы по прокладке электрических сетей и установке щитков в квартирах;
- продолжаются работы по монтажу электрооборудования щитовых;
- начаты работы по обустройству трансформаторной подстанции;
- выполнены работы по обустройству террасы 3-го этажа;
- продолжаются работы по установке корзин под кондиционеры;
Дом №2:
- выполнены работы по устройству стяжки пола ;
- продолжаются работы по монтажу вентилируемого фасада;
-продолжаются работы по штукатурке мест общего пользования и тех.помещений ;
-завершаются работы по отделке тех.помещений, в т.ч. крышной котельной;
- выполнен монтаж внутренних инженерных сетей;
Паркинг
- выполнены общестроительные работы подземного паркинга возле дома №1 и заканчиваются возле дома №2

NE
Nelli18551 повід. · з 2016
26 квітня 2020 р.

Ход строительства Жилого Комплекса
05.04.2020
Будинок №1:
- закінчуються роботи з монтажу вентильованого фасаду на верхніх поверхах;
- виконано монтаж і пусконалагоджувальні роботи першого з трьох ліфтів і закінчуються роботи з іншими;
- тривають роботи з прокладання електричних мереж та встановлення щитків в квартирах;
- тривають роботи з монтажу електрообладнання щитових;
- виконані загальнобудівельні роботи з облаштування трансформаторної підстанції;
- тривають роботи по встановленню кошиків під кондиціонери;
- виконано роботи по архітектурному підсвічуванні фасаду.

Будинок №2:
- тривають роботи з монтажу вентильованого фасаду;
- виконано встановлення квартирних дверей в секції №2;
- виконані електромонтажні роботи по освітленню сходів і місць загального користування;
- виконані штукатурні роботи в секції №2 і тривають в секції №1;
- тривають роботи по встановленню кошиків під кондиціонери;
- розпочато монтаж внутрішнього газопроводу;
- виконана обробка технічних приміщень в т.ч. дахової котельні;
- виконані електротехнічні роботи по встановленню сигнальних маркувальних вогнів на даху будинку.

NE
Nelli18551 повід. · з 2016
18 червня 2020 р.

Ход строительства Жилого Комплекса
15.05.2020
- розпочато підготовчі роботи з облаштування підпірної стінки з боку вулиці Кустанайської.

Будинок №1:
- виконано монтаж та пусконалагоджувальні роботи другого з трьох ліфтів і тривають монтажні роботи по третьому;
- виконані роботи по прокладанню електричних мереж та встановленню щитків в квартирах , закінчуються роботи з прокладання електричних мереж в стояках;

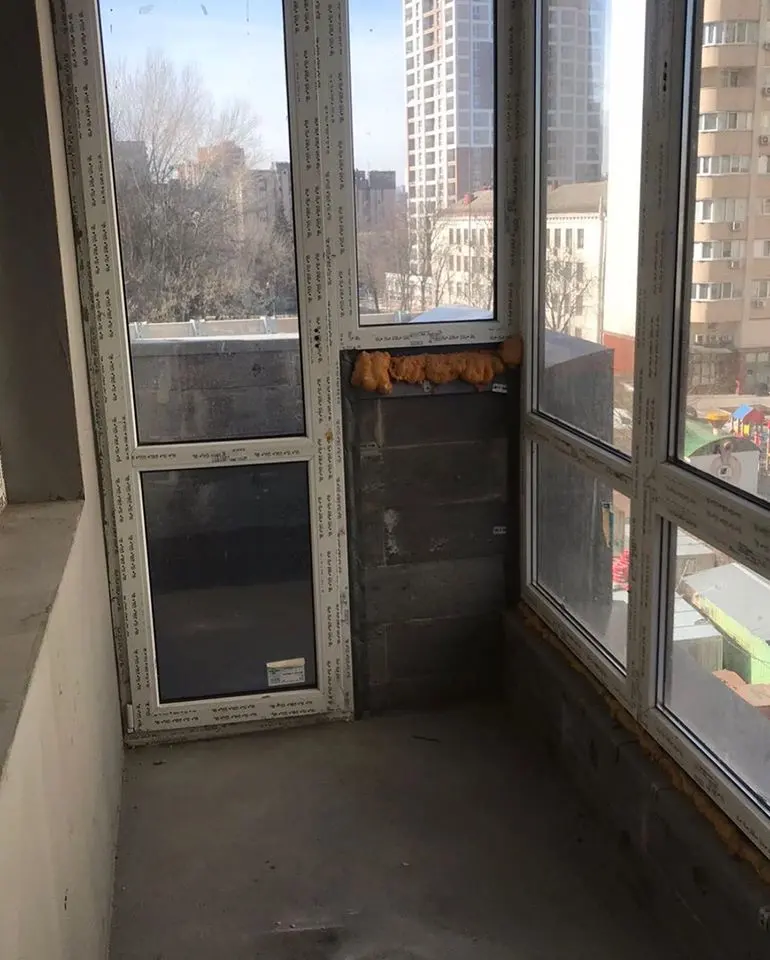

- розпочато роботи зі скління металопластиковими конструкціями другого поверху;
- розпочато роботи по оздобленню місць загального користування. Виконано роботи з укладання плитки, декоративного фарбування стін та встановлення дверцят інженерних ніш на 6 поверсі. Оздоблювальні роботи тривають на інших поверхах.

Будинок №2:
- тривають роботи з монтажу вентильованого фасаду;
- розпочато встановлення квартирних дверей в секції №1;
- закінчуються штукатурні роботи в секції №1;
- триває монтаж внутрішнього газопроводу;
- розпочато монтаж віконних конструкцій на другому поверсі;

Паркінг:
- виконано роботи по гідроізоляції підземного паркінгу біля будинку №1 та будинку №2.

NE
Nelli18551 повід. · з 2016
22 листопада 2020 р.

Ход строительства Жилого Комплекса
30.10.2020

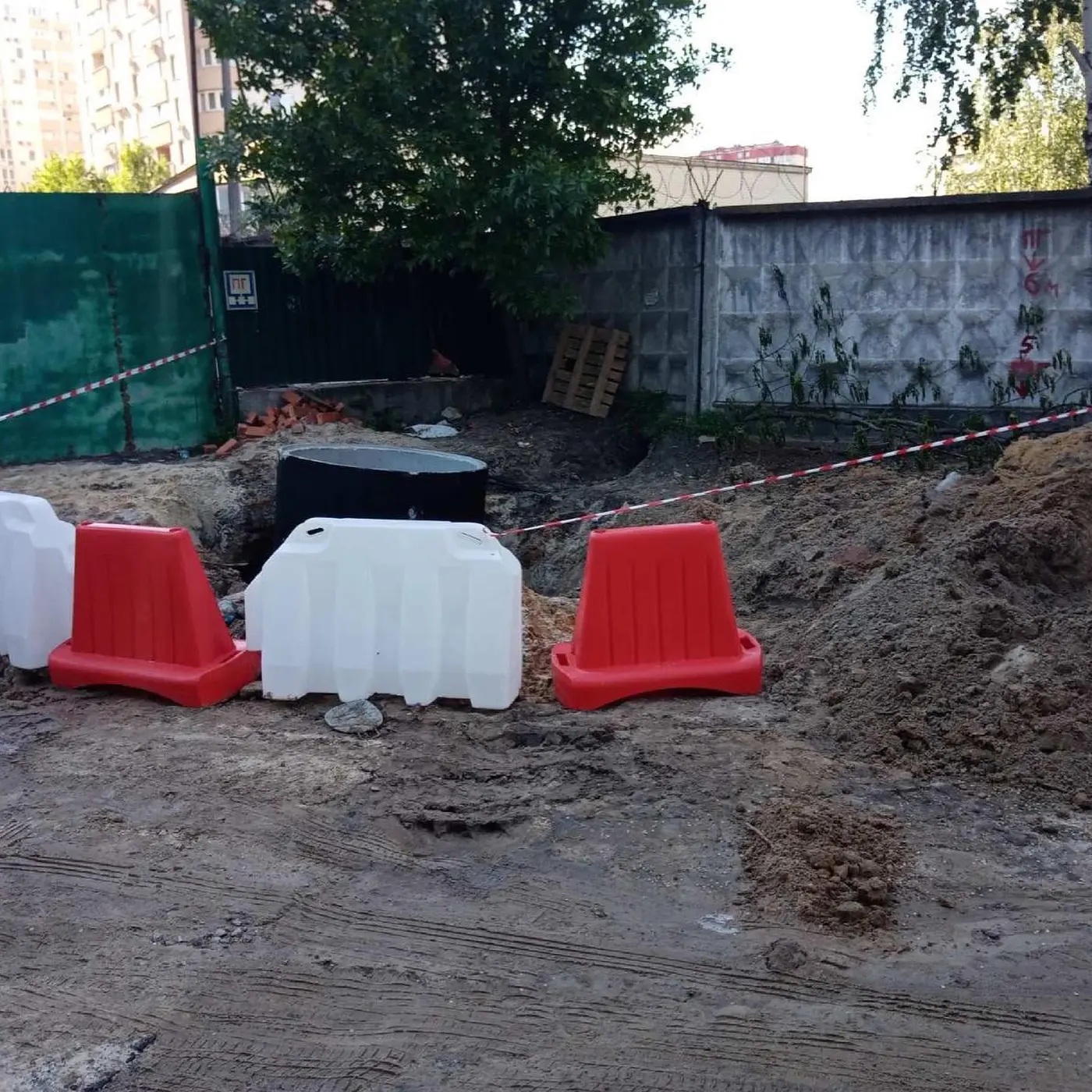

- начаты работы по прокладке внутриплощадочных инженерных сетей;
- выполнен монтаж оборудования трансформаторной подстанции и РУ-04Кв и РУ-10 Кв.;
- завершен монтаж оборудования насосных. Выполняются испытания;
- выполнены работы по демонтажу старых подпорных стен и фундамента внутри двора со стороны ул.Кустанайской;
- полностью выполнены работы по обустройству подпорных стен;
Дом №1:
- завершены работы по остеклению первого этажа;
- выполнен монтаж радиаторов отопления в квартирах;
- выполнены работы по укладке плитки на холодных переходах с 3-ого этажа;
- выполнены работы по обустройству керамической плиткой на лестничных площадках с 19 по 23 этаж и продолжаются дальше;
- заканчиваются работы по декоративной отделке 1-й лестницы , продолжаются по 2-й;
- начаты подготовительные работы по обустройству вентилируемого фасада на 1-2 этажах;
Дом №2:
- полностью выполнены работы по укладке плитки в секции №1; выполнены работы по декоративной покраске в секции №1 по 10 этаж; продолжаются работы по укладке плитки на холодных переходах. Выполнены работы по укладке плитки и декоративной покраске в секции №2. Продолжаются работы по отделке лестниц.
- выполнен монтаж радиаторов в секциях №1 и №2;
- выполнены работы по остеклению первого этажа;
- выполнены все работы по обустройству входной группы первого этажа;
- выполняется установка электрических светильников в местах общего пользования в обеих секциях.

NE
Nelli18551 повід. · з 2016
21 грудня 2020 р.

Ход строительства Жилого Комплекса
09.12.2020
- выполнены работы по прокладке внутриплощадочной ливневой канализации и продолжаются по прокладке других инженерных сетей;
- выполнены испытания оборудования насосных;
Дом №1:
- выполнены работы по обустройству керамической плиткой на лестничных площадках с 5 по 23 этаж и продолжаются дальше;
- выполнены работы по декоративной отделке 1-й и 2-й лестницы ;

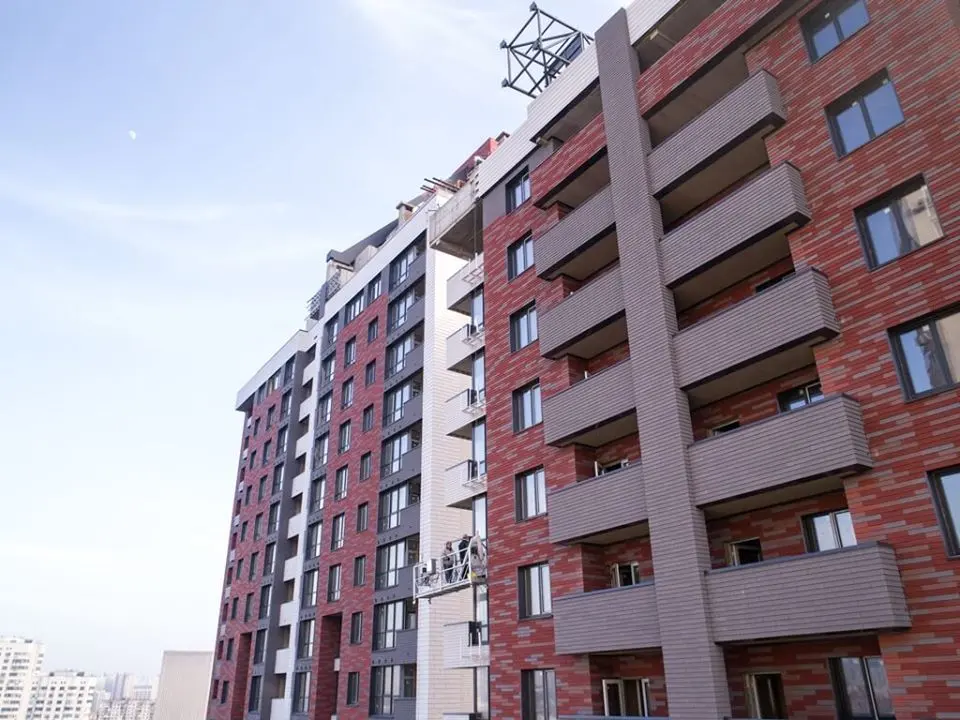

- продолжаются работы по обустройству вентилируемого фасада на 1-2 этажах;
- заканчиваются работы по освещению (установке светильников) лестничных клеток и мест общего пользования;
Дом №2:
- выполнены работы по декоративной покраске в обеих секциях;
- выполнены работы по укладке плитки на холодных переходах;
- выполнены работы по отделке лестниц;
- выполнена установка электрических светильников в местах общего пользования в обеих секциях.
Паркинг:

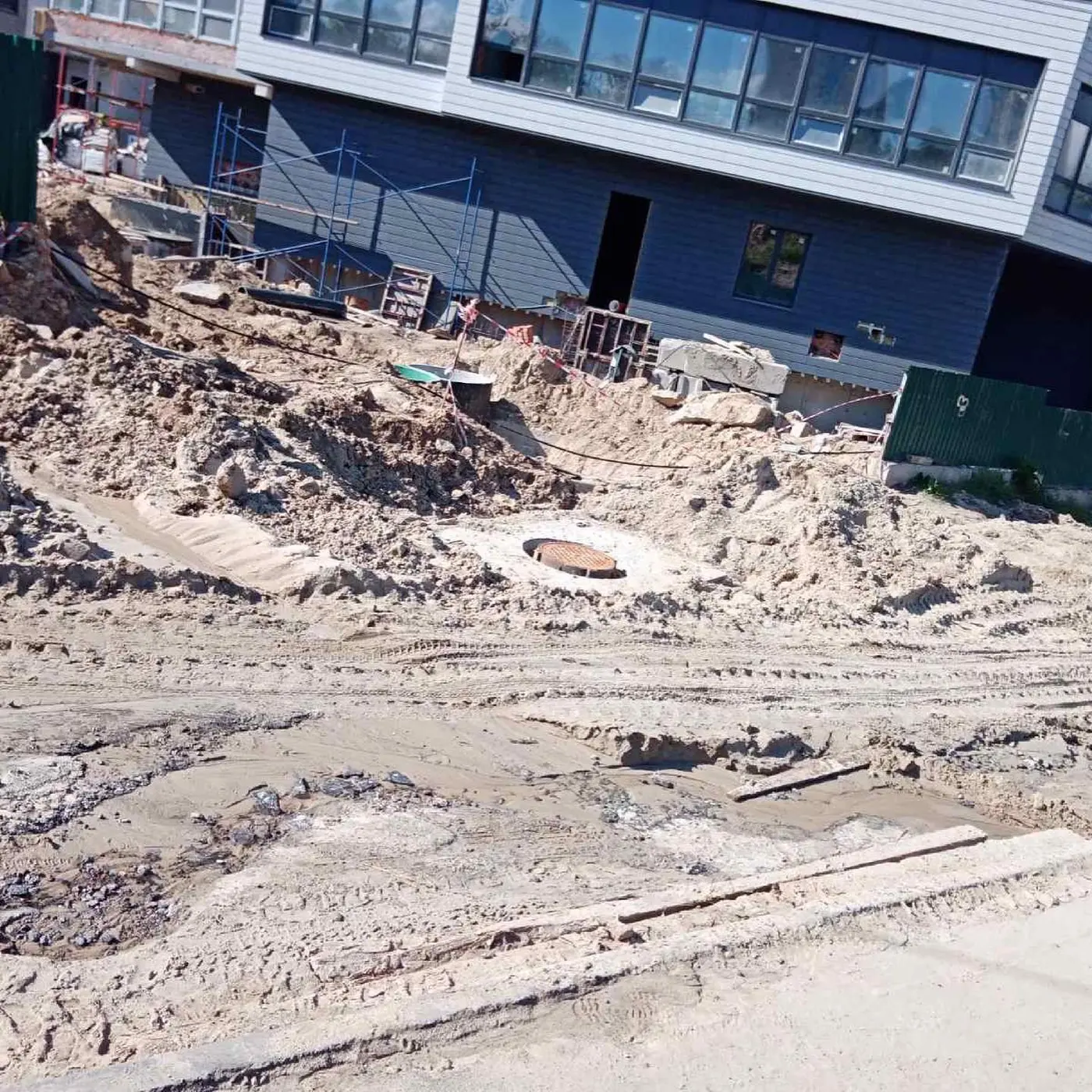

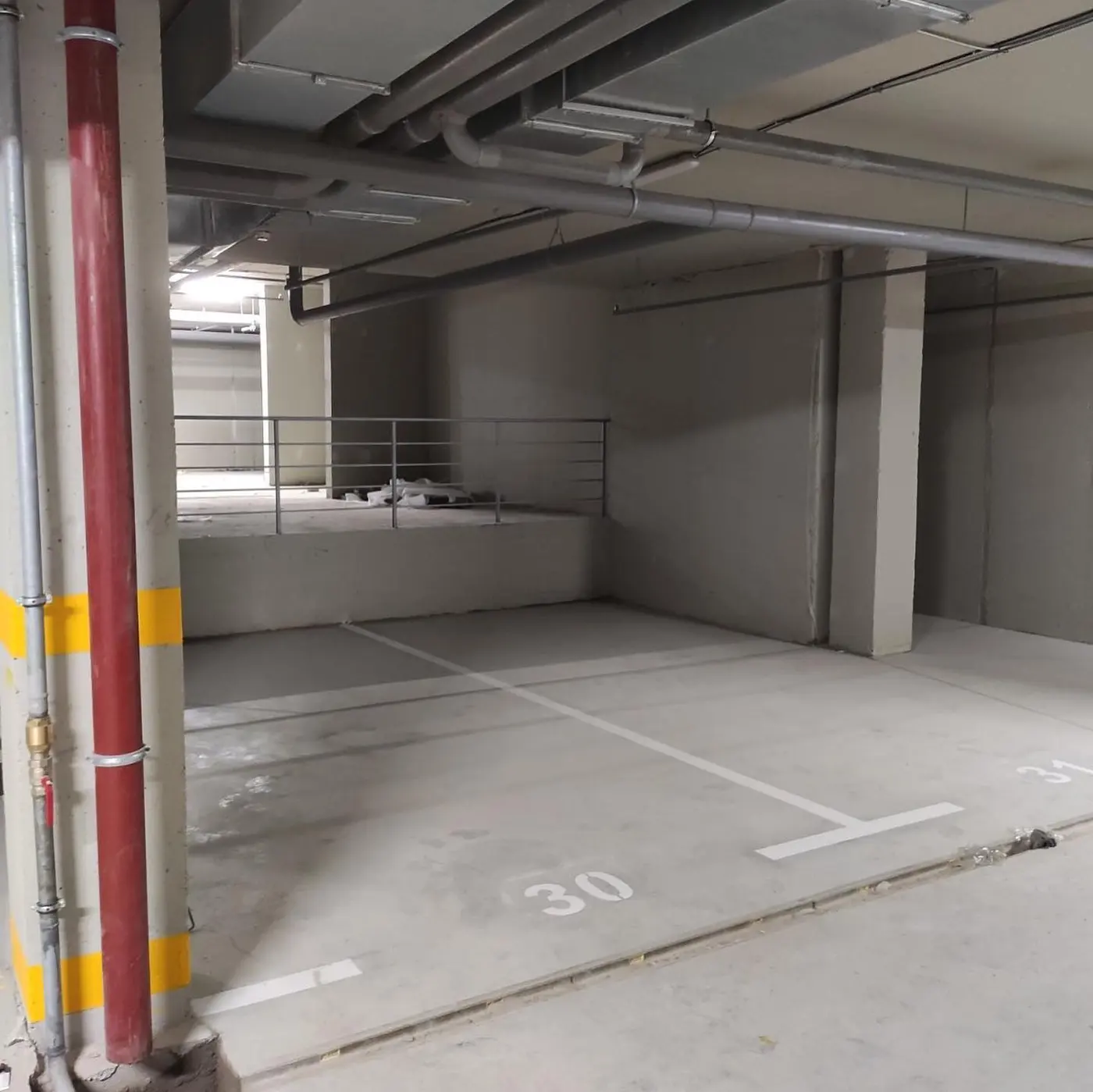

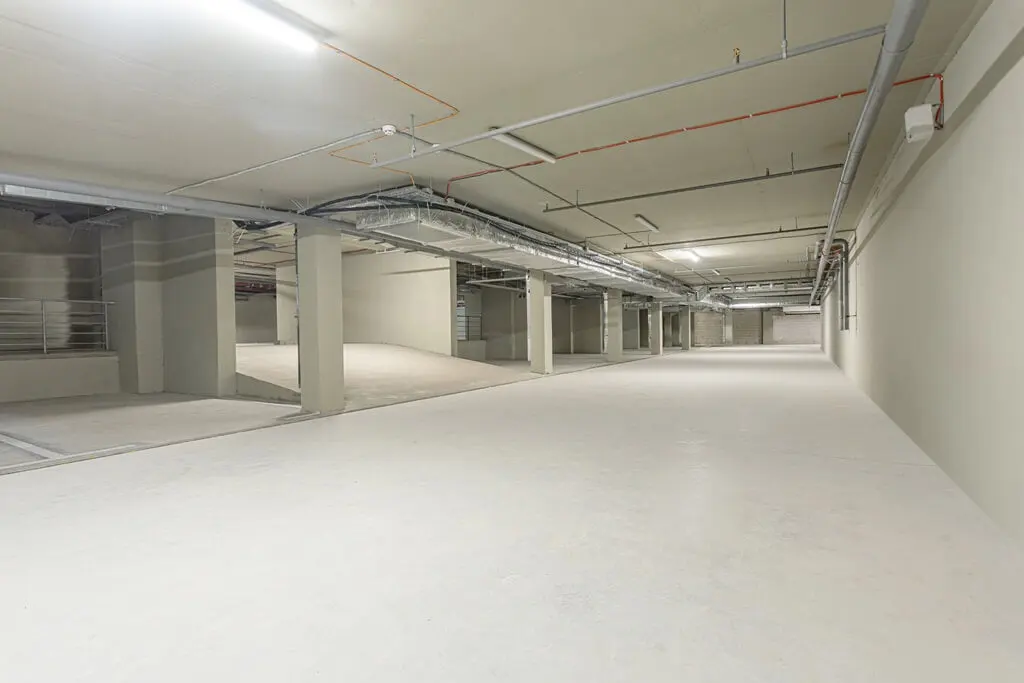

- продолжаются работы по обустройству бетонных полов подземного паркинга;
- продолжаются работы по монтажу кабельных линий и светильников подземного паркинга;
-заканчиваются работы по обустройству кровли подземного паркинга (в т.ч. гидроизоляция, утепление и т.д.).

NE
Nelli18551 повід. · з 2016
18 лютого 2021 р.

Ход строительства Жилого Комплекса
05.02.2021
-заканчиваются работы по укладке тротуарной плитки ФЭМ с фасадной стороны дома №1 и между домами №1 и №2;
- начаты работы по демонтажу башенного крана ( будут завершены в течение 14 дней);

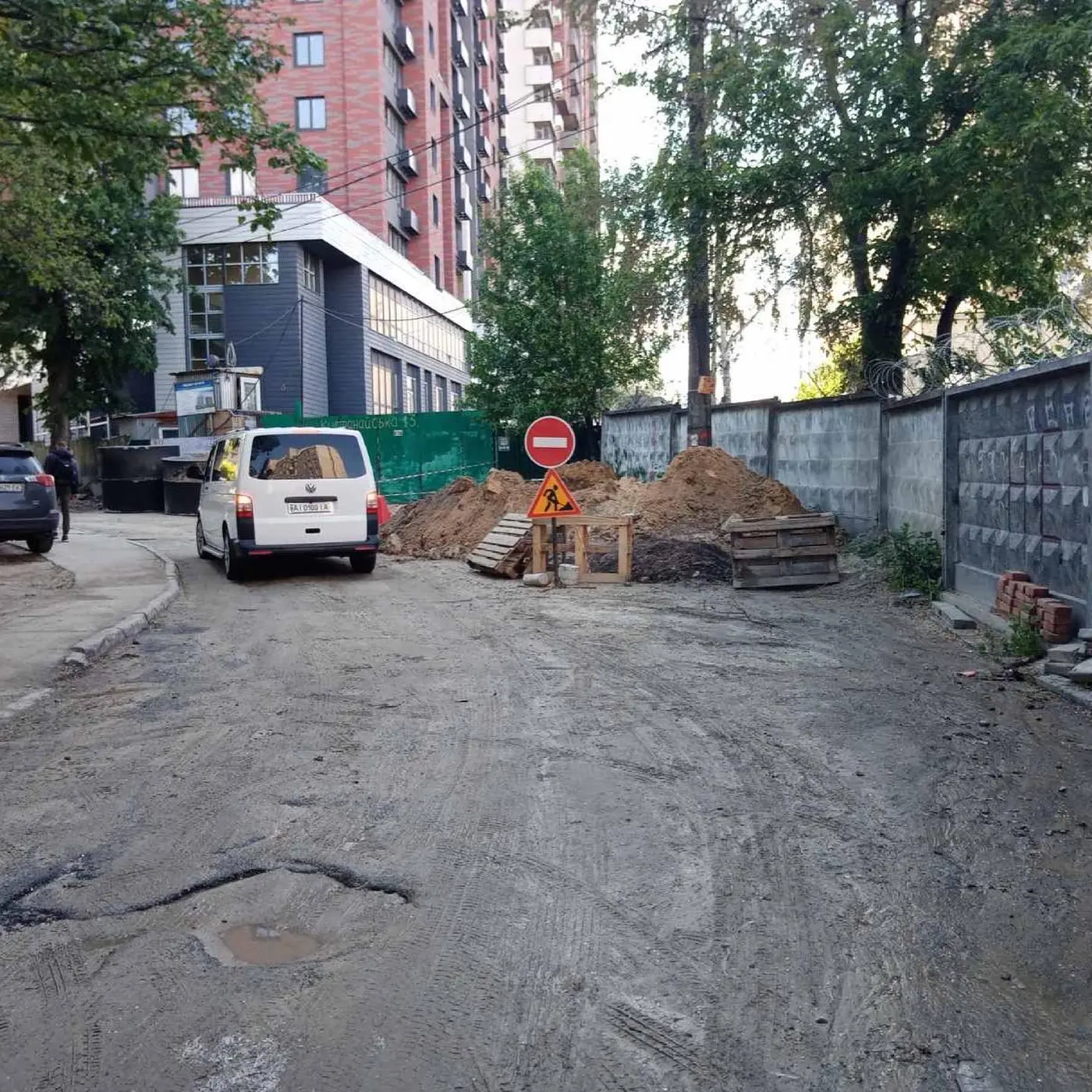

- начаты работы по обустройству внешних электрических сетей;
- выполнены работы по обустройству пандусов, ступенек, клумб, а также рампы дома №1;
- начаты работы по выносу линий связи и строительству телефонной канализации;
- выполняются работы по диспетчеризации инженерных систем ( насосные, вентиляция, вода, канализация и т.д), лифтов, котельной
Дом №1:
- выполнены работы по укладке керамической плитки на лестничных площадках на 24 и 25 этажах;
- заканчиваются работы по обустройству вентилируемого фасада на 1-2 этажах;
- выполнены работы по штукатурке мест общего пользования этажей 1 и 2;
- выполнены работы по монтажу ограждений лестничных маршей;
- выполнены работы по монтажу корзин для кондиционеров;
- продолжаются работы по обустройству н/ж ограждений террас, балконов и парапетов;
- выполнены работы по монтажу противопожарных систем в т.ч. пожарной и охранной сигнализации, оповещения о пожаре, автоматической системы газового пожаротушения, системы противодымной защиты, а также автоматизация систем противодымной защиты, противопожарных клапанов, внутреннего противопожарного водопровода;
- заканчиваются работы по монтажу системы отопления нежилых этажей;
- заканчиваются работы по монтажу системы электропитания нежилых этажей;
- выполнен монтаж системы принудительной (вытяжной и приточной) вентиляции и тепловентиляторов с обвязкой теплопроводами;
Дом №2:
- выполнены работы по обустройству вентилируемого фасада;
- выполнены работы по монтажу ограждений лестничных маршей;
- начаты работы по штукатурке цокольного этажа;
- выполнены работы по монтажу корзин для кондиционеров;
- выполнены работы по обустройству крылец и входных групп в помещения первого и цокольного этажей по торцам и фасаду;
- выполнены работы по обустройству приямков с тыльной стороны дома;
- выполнены работы по монтажу противопожарных систем в т.ч. пожарной и охранной сигнализации, оповещения о пожаре, автоматической системы газового пожаротушения, системы противодымной защиты, а также автоматизация систем противодымной защиты, противопожарных клапанов, внутреннего противопожарного водопровода.
- заканчиваются работы по монтажу системы отопления нежилых этажей;
- заканчиваются работы по монтажу системы электропитания нежилых этажей;
- выполнен монтаж системы принудительной (вытяжной и приточной) вентиляции и тепловентиляторов с обвязкой теплопроводами;
Паркинг:
- выполнены работы по обустройству бетонных полов подземного паркинга;
- продолжаются работы по монтажу кабельных линий и светильников подземного паркинга;
-выполнены работы по обустройству кровли подземного паркинга возле дома №1 и начаты возле дома №2;
- выполнены работы по обустройству автоматической спринклерной системы водяного пожаротушения;
- начаты работы по отделке подвалов и помещений подземного паркинга;
- продолжаются работы по утеплению стен и потолков въезда в подземный паркинг;

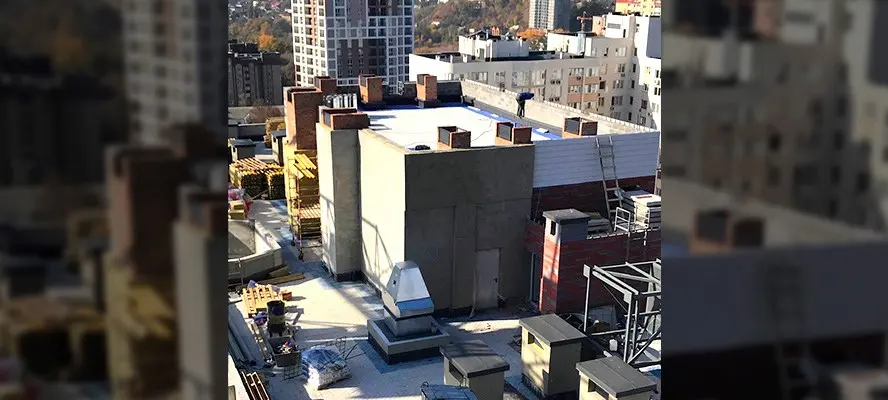

- выполнен монтаж систем дымоудаления и подпора воздуха;
- выполнен монтаж вентиляторов дымоудаления ;
- выполнен монтаж системы принудительной (вытяжной и приточной) вентиляции и тепловентиляторов с обвязкой теплопроводами.

NE
Nelli18551 повід. · з 2016
16 березня 2021 р.

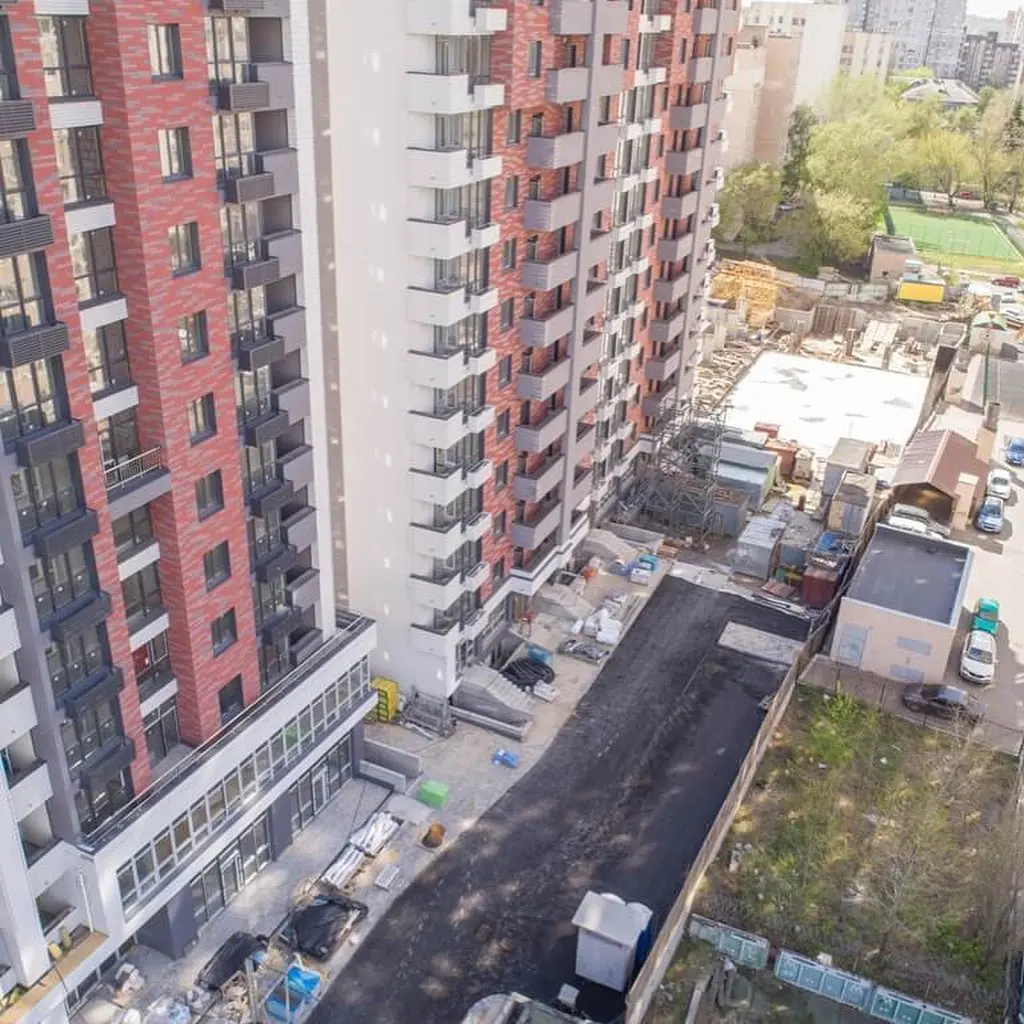

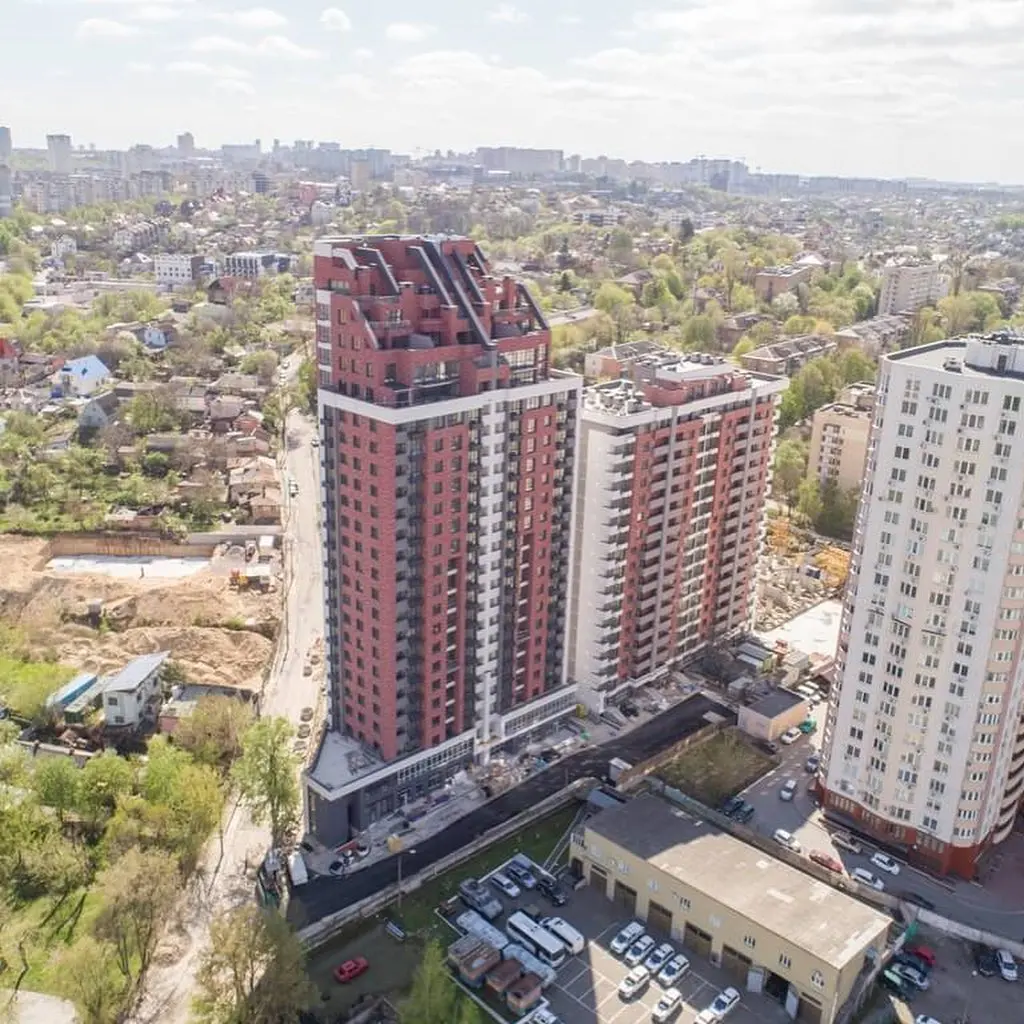

Ход строительства Жилого Комплекса

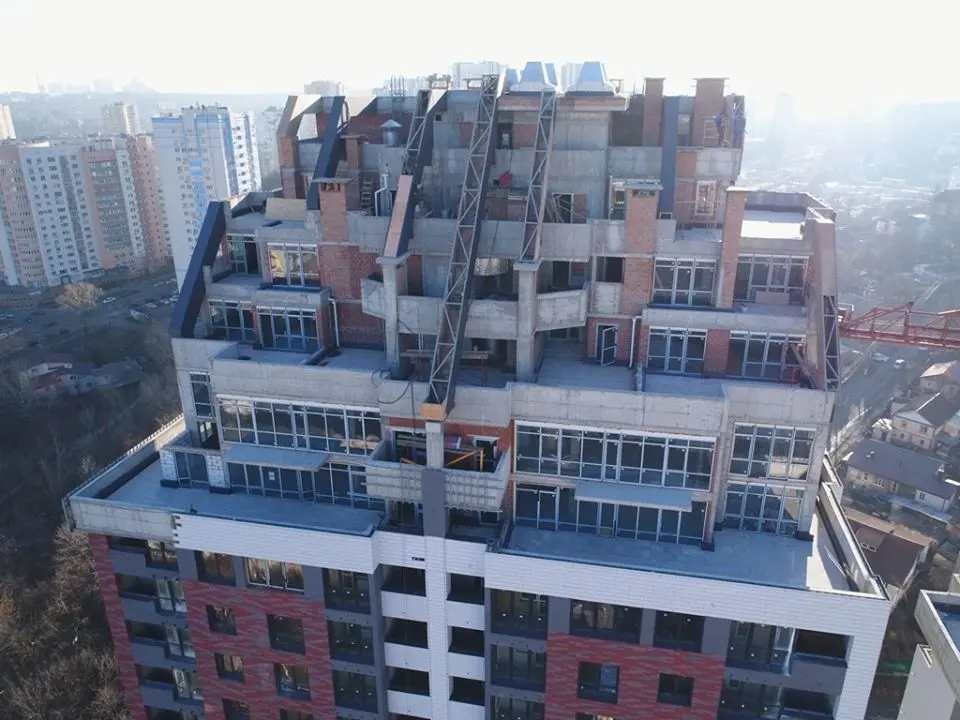

10.03.2021
- виконані роботи з укладання тротуарної плитки ФЕМ з фасадної сторони будинку №1 та між будинками №1 та №2;

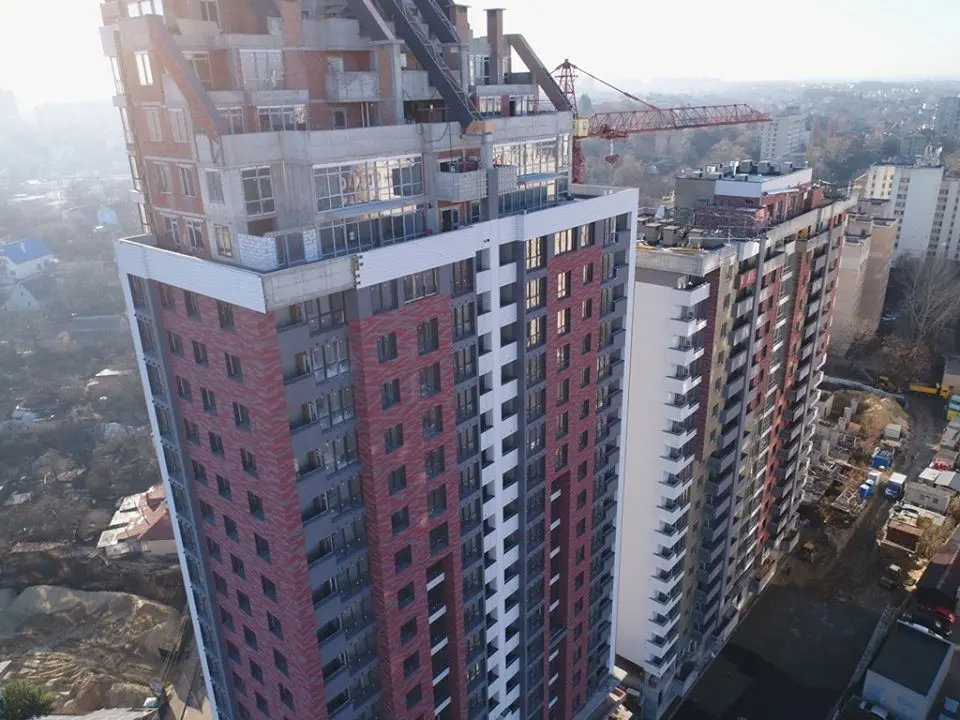

- виконані роботи з демонтажу баштового крана ;
- завершуються роботи з влаштування зовнішніх внутрішньомайданчикових мереж;
- продовжуються роботи з виносу ліній зв'язку та будівництва телефонної каналізації;
- продовжується будівництво III черги підземного паркінгу;
- виконані роботи з влаштування дренажу III черги підземного паркінгу;
- виконані роботи з влаштування зовнішнього освітлення, в т.ч. опор освітлення;


Будинок №1:
- виконані роботи з монтажу системи опалення нежитлових приміщень;
- виконані роботи з монтажу системи електроживлення нежитлових приміщень;
- виконані роботи з облаштування н /ж огорож терас, балконів і парапетів;

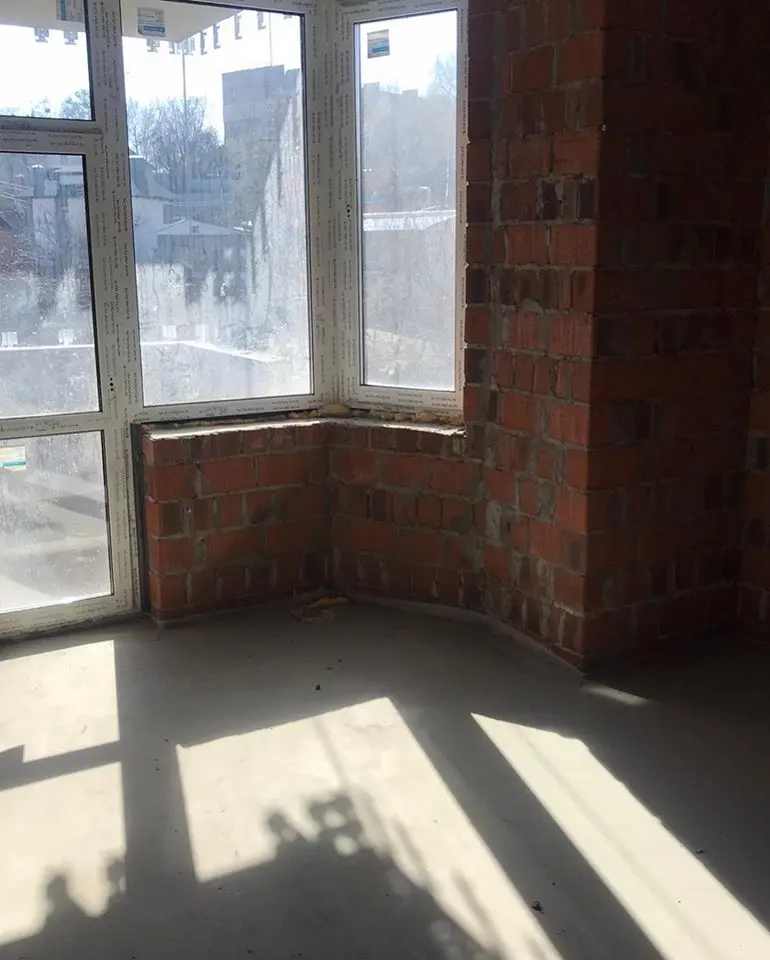

- виконуються роботи з влаштування гіпсокартонних конструкцій на 1-2 поверхах;
- виконані роботи з влаштування стяжки підлоги 2-ого поверху;

Будинок №2:
- виконані роботи по штукатурці цокольного,першого та другого поверху;
- виконані роботи з монтажу системи опалення на першому поверсі;
- виконані роботи з монтажу системи електроживлення нежитлових приміщень;
- виконані роботи з облаштування ґанків і вхідних груп в приміщення першого і цокольного поверхів з тильної сторони будинку;
- виконуються роботи з влаштування гіпсокартонних конструкцій на цокольному та першому поверхах;
- виконані роботи по фарбуванню стін підвального поверху;


Паркінг:
- виконані роботи з монтажу кабельних ліній і світильників підземного паркінгу;
- продовжуються роботи по оздобленню підвалів та приміщень підземного паркінгу;

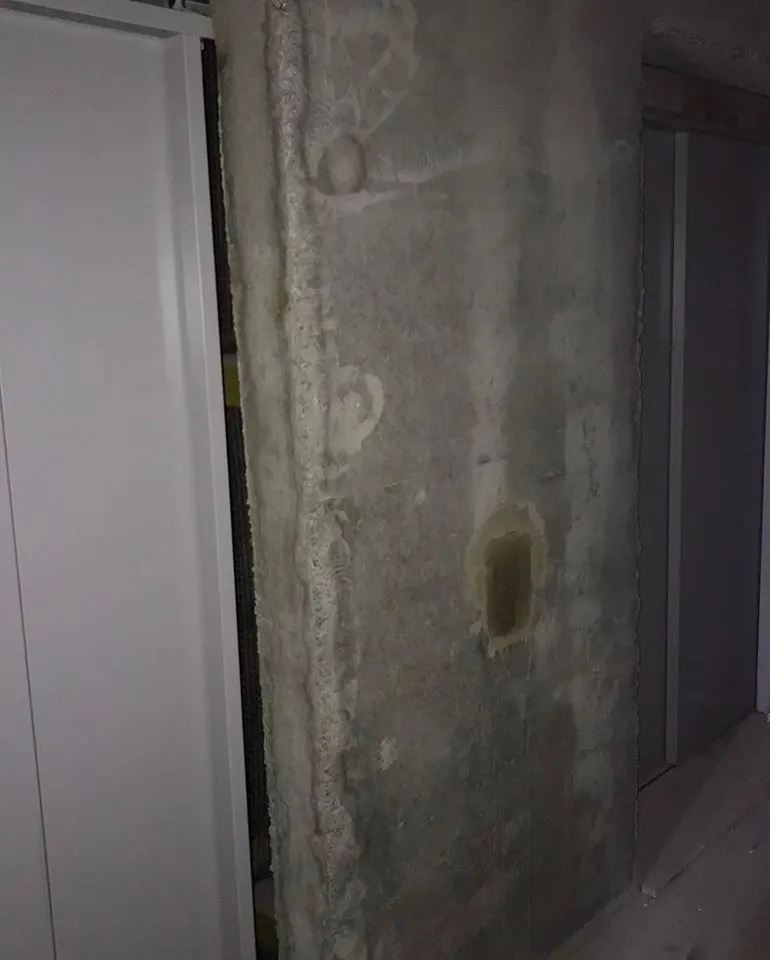

- виконані роботи з утеплення стін і стель в'їзду в підземний паркінг.

NE
Nelli18551 повід. · з 2016
13 травня 2021 р.

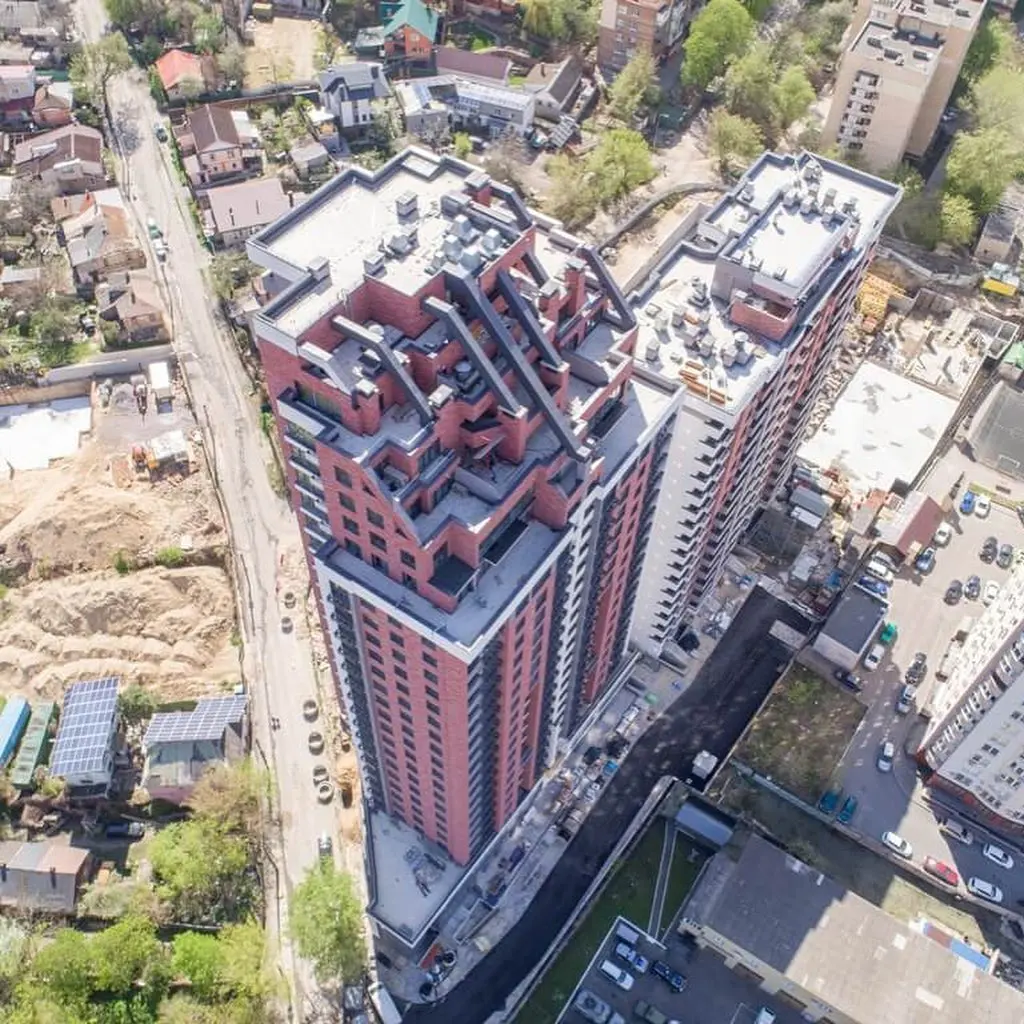

Ход строительства Жилого Комплекса
05.05.2021

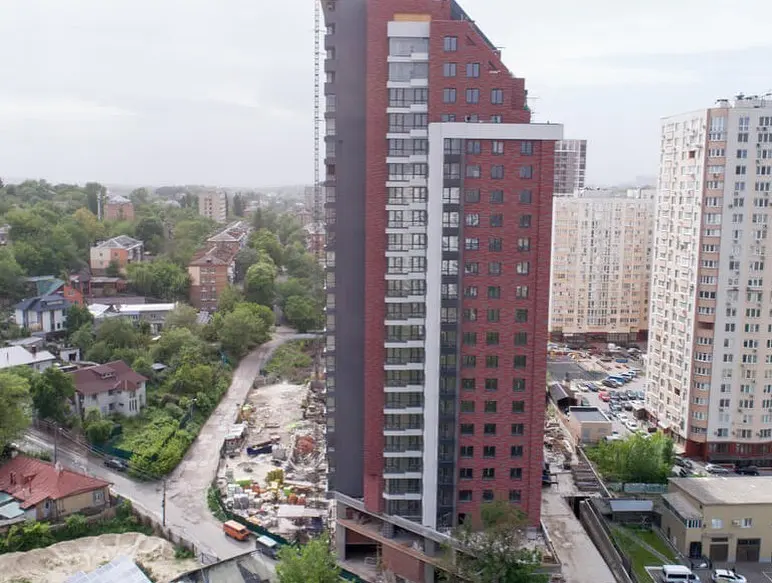

- выполнены работы по укладке тротуарной плитки возле большей части дома №2;

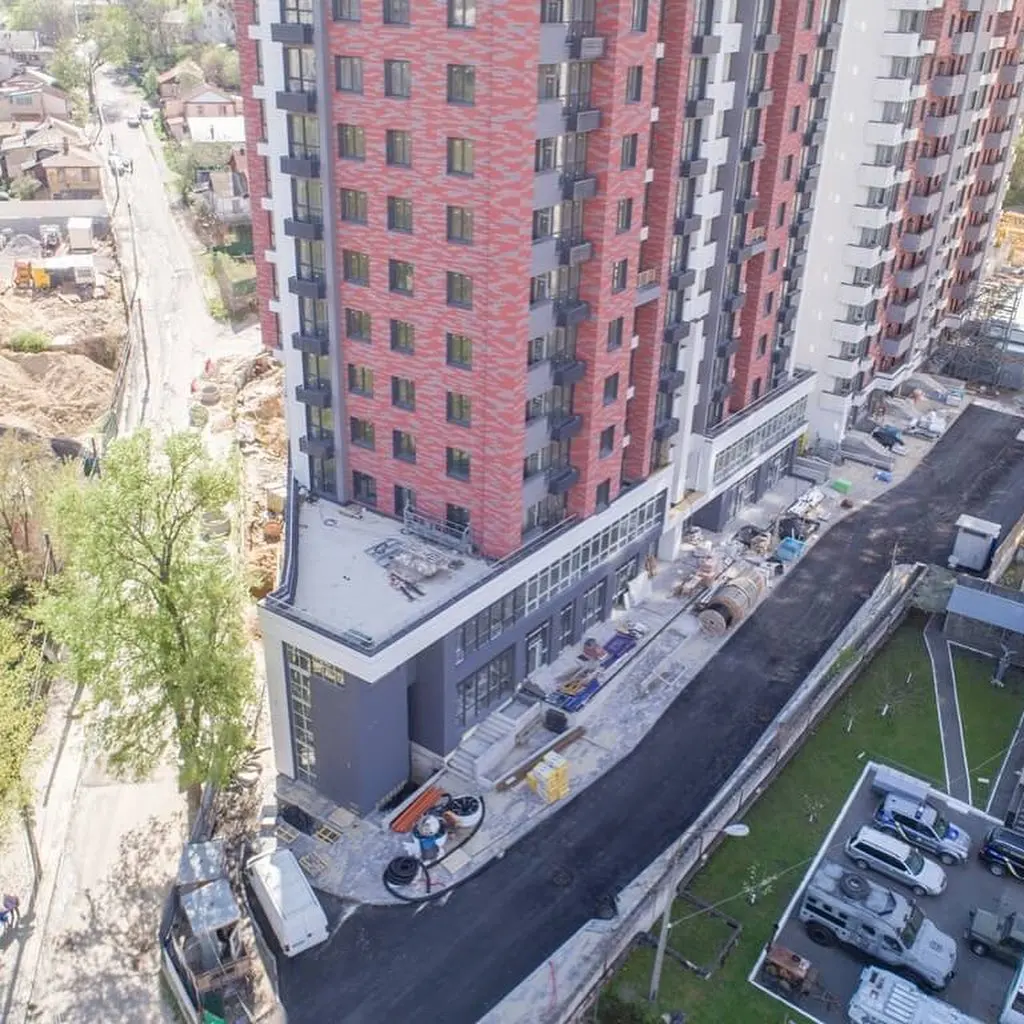

- выполнена укладка асфальтобетонного покрытия с фасадной стороны дома №1 и большей части №2;
- выполнены работы по обустройству внешних внутриплощадочных сетей (электрические, вода, бытовая и ливневая канализация) и продолжаются по остальным;
- выполняются работы по обустройству внешних инженерных сетей (электрические, вода, бытовая и ливневая канализация) за пределами участка;
- заканчиваются общестроительные работы по строительству III очереди подземного паркинга;
- заканчиваются работы по выносу линий связи и строительству телефонной канализации;
Дом №1:
- выполнены работы по обустройству гипсокартонных конструкций 1-2 этажей;
- выполнены работы по устройству стяжки пола 1-ого этажа;
- выполнены работы по укладке напольной плитки 1-2 этажей и продолжаются работы по укладке настенной;

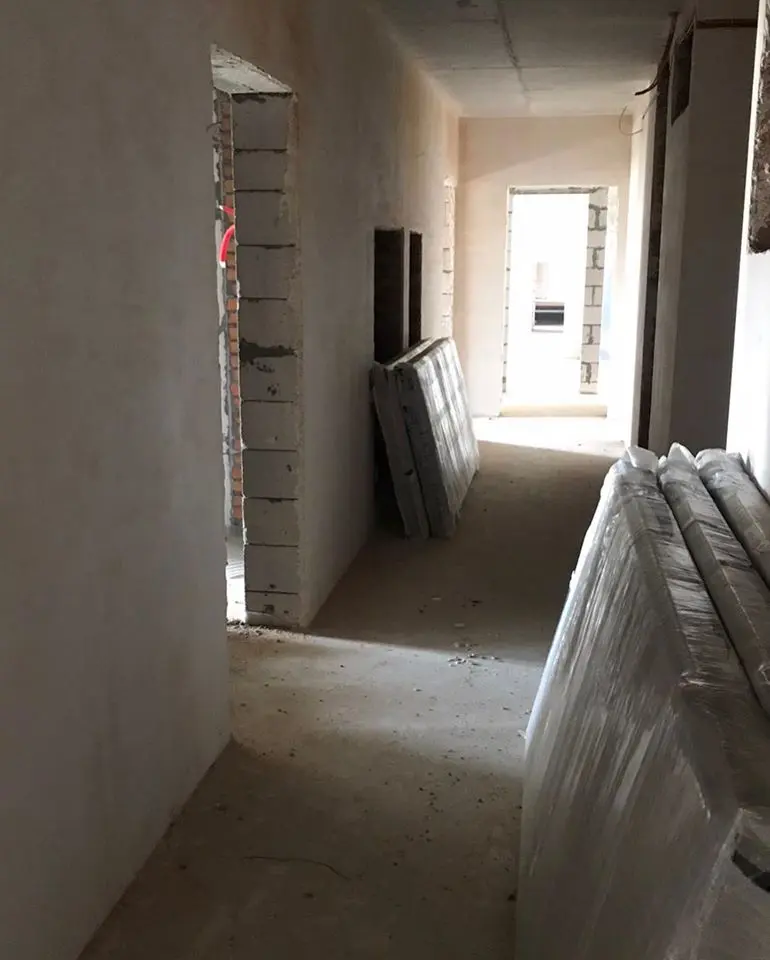

- продолжаются отделочные работы на 1-2 этажах;
- выполнены работы по устройству инсталляций в санузлах нежилых этажей;
Дом №2:
- выполнены работы по устройству стяжки пола 1-ого этажа и продолжаются на цокольном этаже;
- заканчиваются работы по обустройству крылец и входных групп в помещения первого и цокольного этажей с тыльной стороны дома;
- выполнены работы по обустройству гипсокартонных конструкций цокольного и 1 этажей;
- выполнены работы по устройству инсталляций в санузлах нежилых этажей;
Паркинг:
- выполнены работы по отделке ( в т.ч. покраска) подвалов и помещений подземного паркинга;

NE
Nelli18551 повід. · з 2016
3 червня 2021 р.

Ход строительства Жилого Комплекса

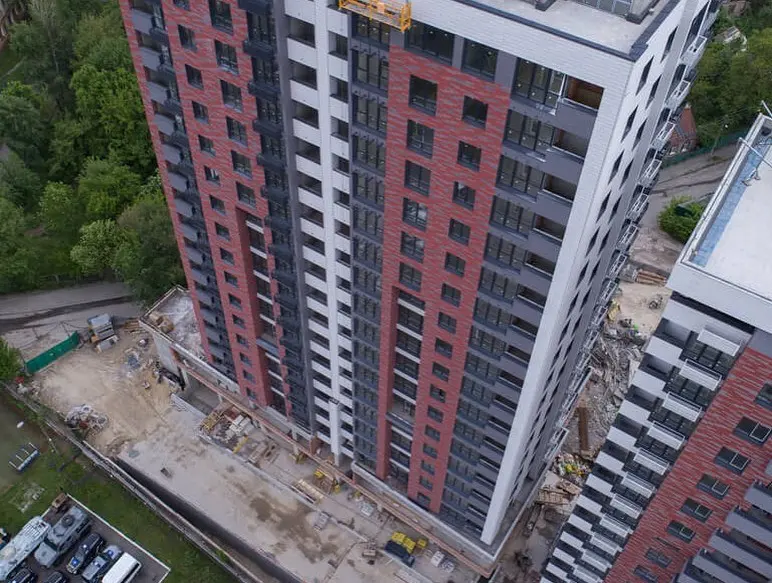

24.05.2021

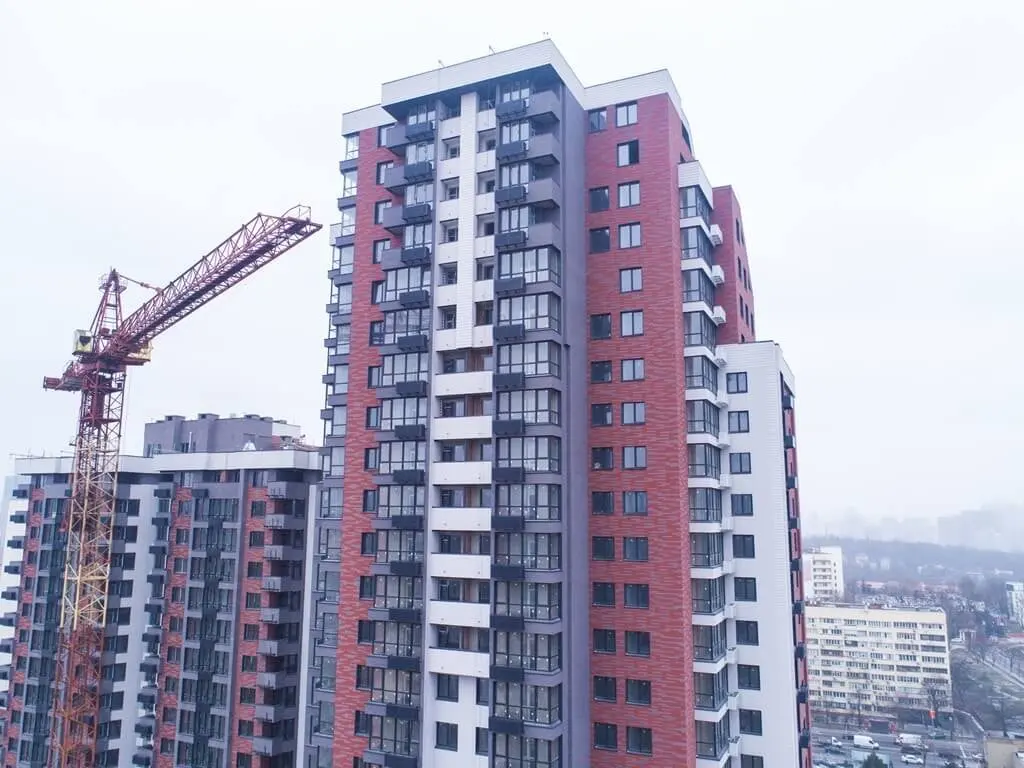

Выполнена прокладка линии электрических сетей по улице Демеевской и Казацкой. Восстановлено благоустройство;
продолжаются работы по прокладке водопроводных и канализационных сетей по улице Казацкой

NE
Nelli18551 повід. · з 2016
7 липня 2021 р.

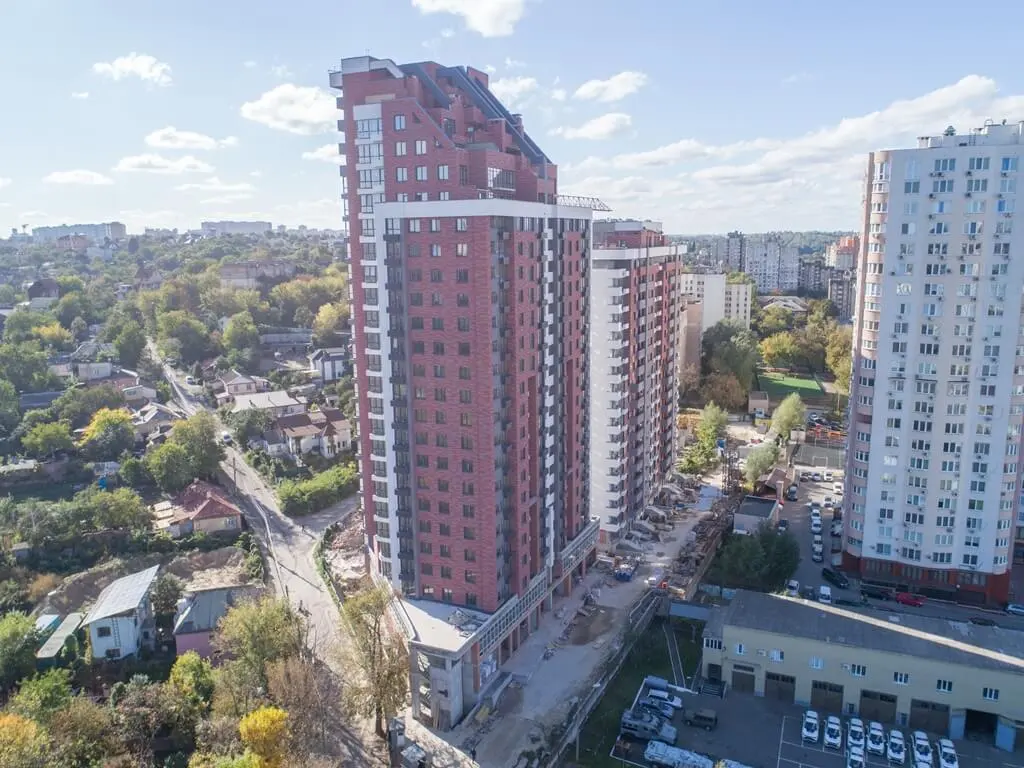

Ход строительства Жилого Комплекса
30.06.2021

NE
Nelli18551 повід. · з 2016
23 липня 2021 р.

Ход строительства Жилого Комплекса
16.07.2021

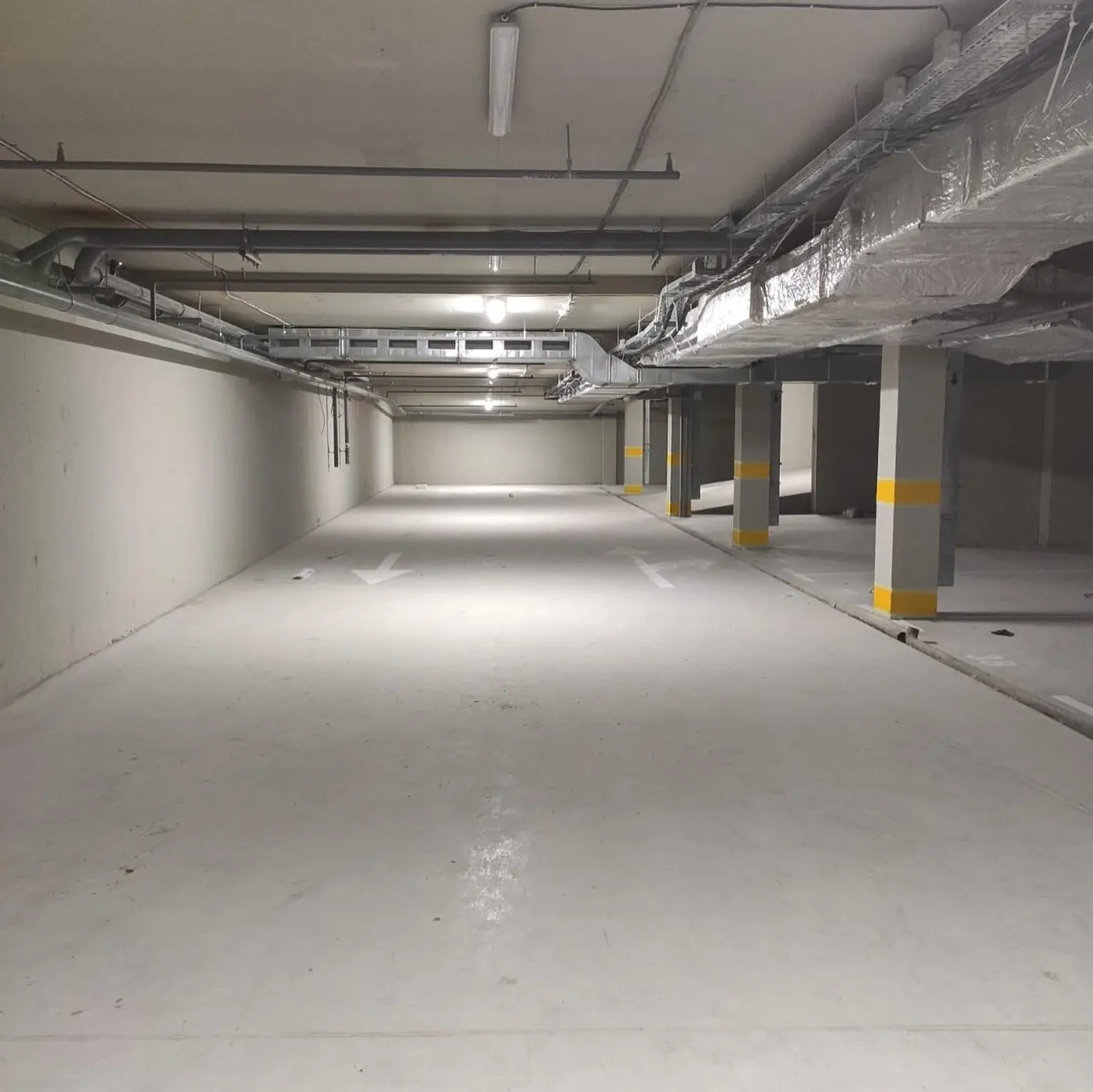

В подземном паркинге ЖК «West House» выполнены работы по нанесению разметки ( в т.ч направления движения, нумерация мест и т.д) и установлены въездные ворота на каждый уровень паркинга.
