Жилой комплекс West House ( ул. Кустанайская, 13)

39 відповідей · 10 164 переглядів
ЕК
Екатерина7797 повід. · з 2017
11 грудня 2017 р.

ЖК West House

Адрес: г. Киев, Голосеевский р-н, ул. Кустанайская, 13

Характеристики:

Класс: бизнес
Технология строительства: монолитно-каркасная
Отопление: автономное
Паркинг: подземный (211 машиномест)
Состояние квартиры: без отделки
Закрытая территория: от авто и гостей

NE
Nelli18551 повід. · з 2016
8 лютого 2018 р.

Акция Жилого Комплекса

09.02.2018
По случаю Дня Святого Валентина Жилого Комплекса «West House» дарит возможность всем влюбленным купить квартиру своей мечты!
Скидка 14% на однокомнатные квартиры с 10 по 20 февраля!
Ждем Вас в нашем отделе продаж!

NE
Nelli18551 повід. · з 2016
12 березня 2018 р.

Акция Жилого Комплекса

12.03.2018
Жилой Комплекс WEST HOUSE предлагает Вам уникальную возможность получить скидку 10 % при покупке в рассрочку. При этом срок рассрочки увеличен с 1,5 до 2 лет.
Условия акции Вы можете узнать, перезвонив нам в отдел продаж, или приезжайте к нам в любой удобный для вас день. Вкусный кофе и отличное настроение гарантируем 7 дней в неделю!

NE
Nelli18551 повід. · з 2016
30 березня 2018 р.

Ход строительства Жилого Комплекса

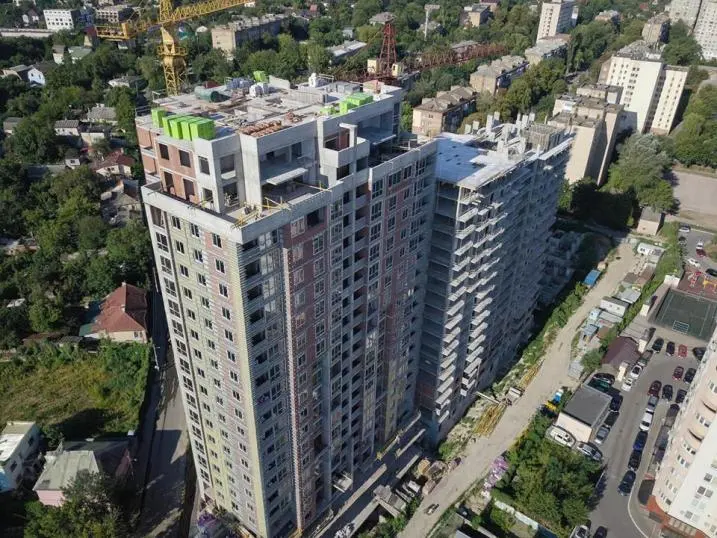

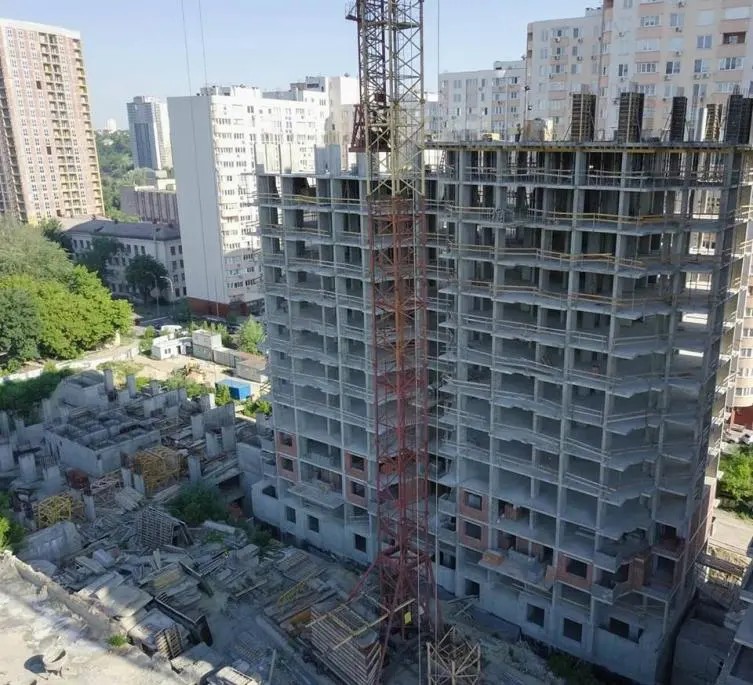

16.03.2018

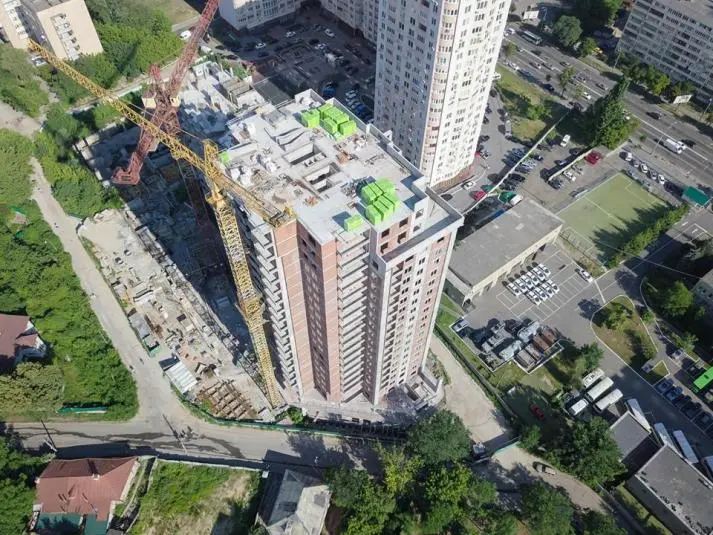

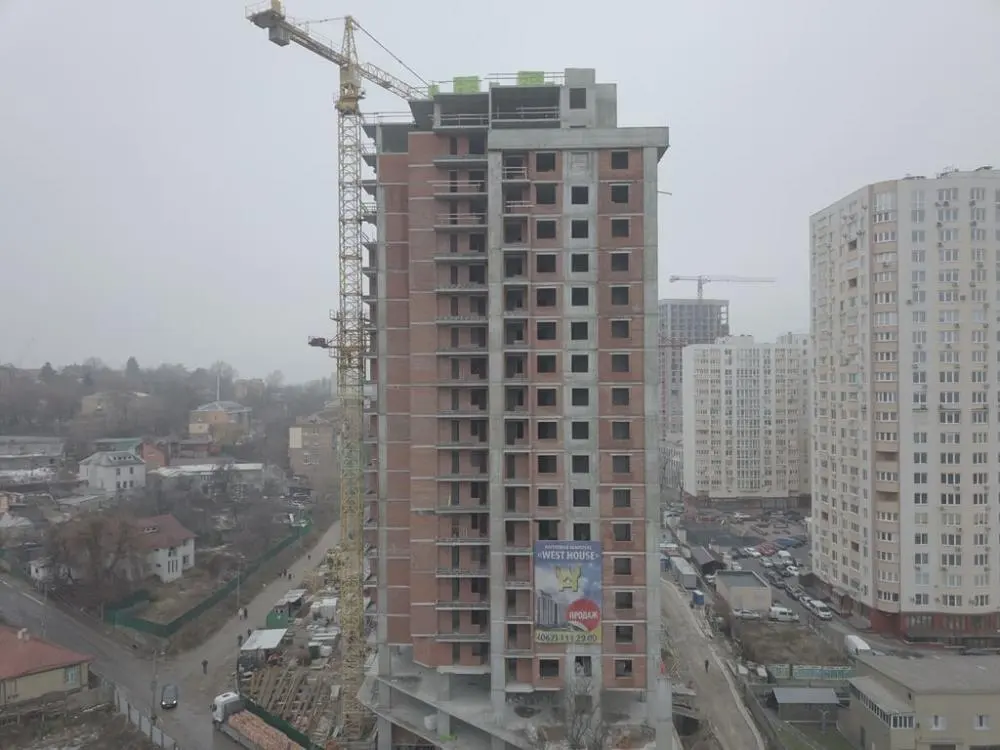

Дом №1 : кирпичная кладка выполнена на 20 этажах и продолжается на 21;
кладка внутренних стен и перегородок выполнена на 20 этажах и продолжается на 21;
начат монтаж оконных конструкций на 5-6 этажах;
Дом №2: сделаны работы по возведению монолитного каркаса на уровне 7 этажа и начаты работы по возведению 8;
сделана кирпичная кладка внешних и внутренних стен и перегородок на 2 этаже.

NE
Nelli18551 повід. · з 2016
12 квітня 2018 р.

Акция Жилого Комплекса

26.03.2018
Жилого Комплекс «WEST HOUSE» розпочинає святкову акцію до Великодня та дарує знижку до -15% на квартири!
Скористатись акційними умовами придбання квартири можна до 26 квітня! Телефонуйте, щоб дізнатись деталі або завітайте до відділу продажів в будь-який зручний для Вас час! Є можливість оглянути квартиру, яка Вам сподобалась і ми обов'язково пригостимо Вас смачною кавою!

NE
Nelli18551 повід. · з 2016
18 квітня 2018 р.

Ход строительства Жилого Комплекса

13.04.2018
Дом №1 : кирпичная кладка выполнена на 21 этаже;
кладка внутренних стен и перегородок выполнена на 21 этаже;
закончена большая часть монтажа оконных конструкций на 5-11 этажах и продолжается выше;
Дом №2: сделаны работы по возведению монолитного каркаса на уровне 9 этажа и начаты работы по возведению 10;

NE
Nelli18551 повід. · з 2016
17 травня 2018 р.

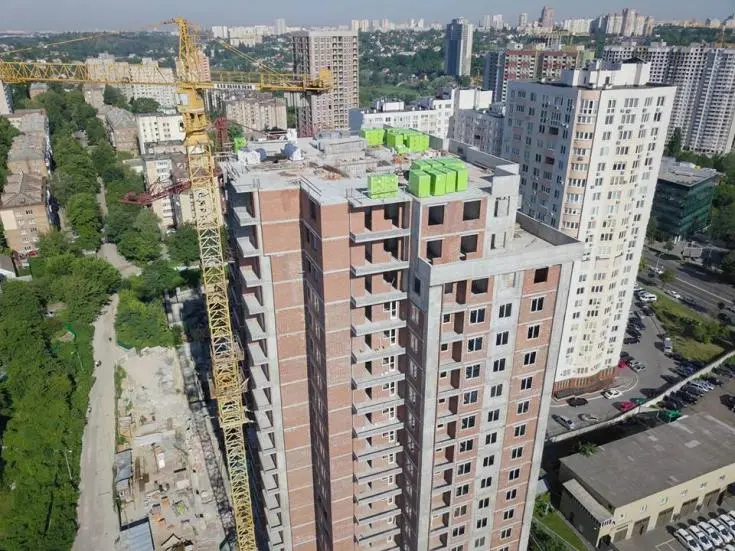

Ход строительства Жилого Комплекса

08.05.2018
Дом №1:
закончена большая часть монтажа оконных конструкций на 16 этажах и продолжается выше;
заканчиваются работы по выполнению усиления стен балконов и лоджий металлическими конструкциями;
окончены ранее недовыполненные работы по кирпичной кладке на 4 этаже;
Дом №2:
сделаны работы по возведению монолитного каркаса на уровне 11 этажа и начаты работы по возведению 12;
кирпичная кладка выполнена на 3 этаже;

NE
Nelli18551 повід. · з 2016
6 червня 2018 р.

Новости Жилого Комплекса

01.06.2018

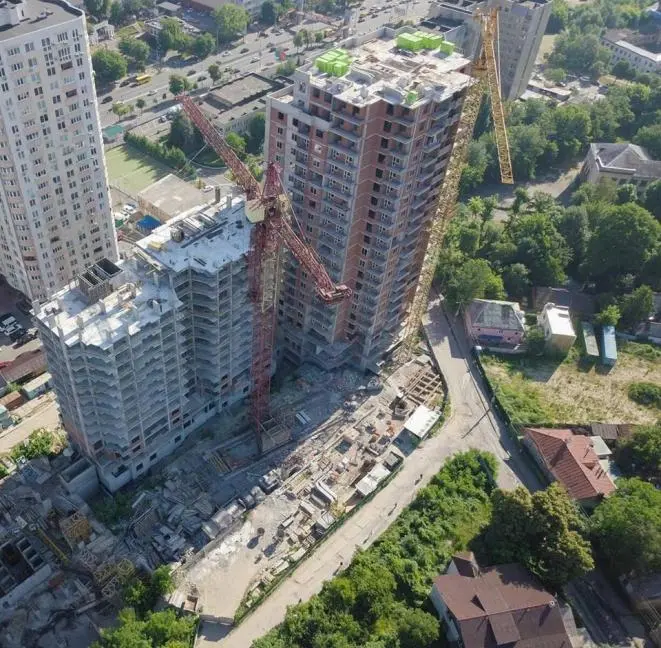

В Жилом Комплексе "WEST HOUSE" стартовали продажи в доме №2! Успейте приобрести квартиру по фиксированной цене - 21 500 грн/м2!

NE
Nelli18551 повід. · з 2016
6 червня 2018 р.

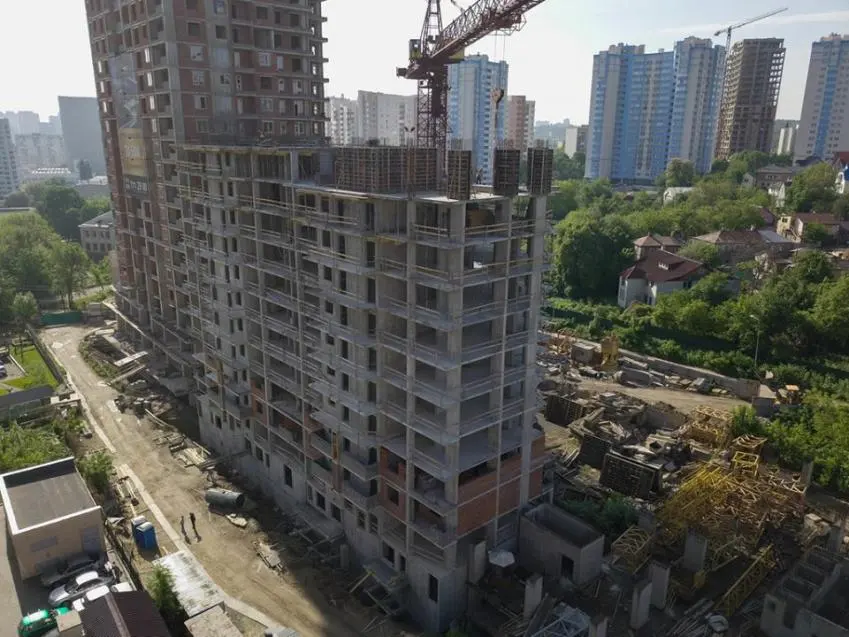

Ход строительства Жилого Комплекса

04.06.2018
Дом №1:
выполнена большая часть монтажа оконных конструкций на 19 этажах и продолжается выше;
начинается монтаж оконных конструкций балконов и лоджий ;
заканчиваются ранее недовыполненные работы по кирпичной кладке на 3 этаже;
начинаются подготовительные работы для монтажа фасадных конструкций;
Дом №2:

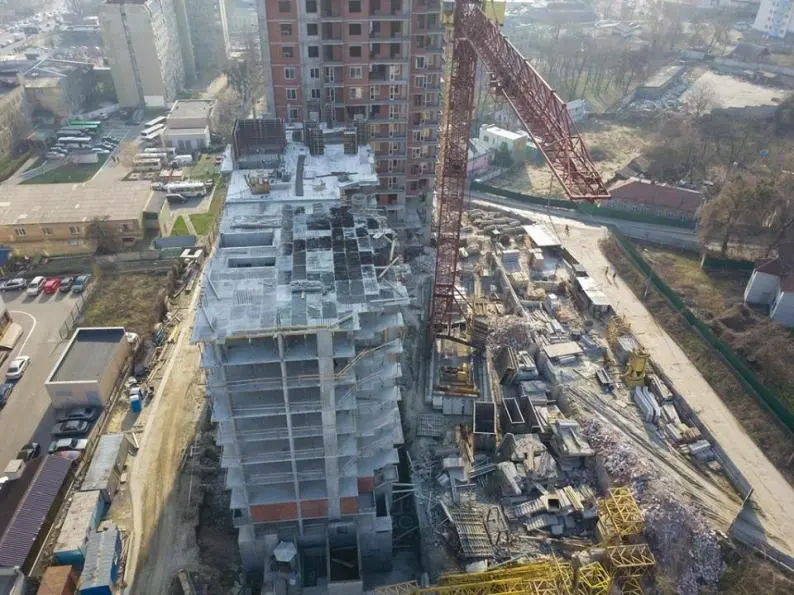

сделаны работы по возведению монолитного каркаса на уровне 13 этажа ;

NE
Nelli18551 повід. · з 2016
27 серпня 2018 р.

Ход строительства Жилого Комплекса

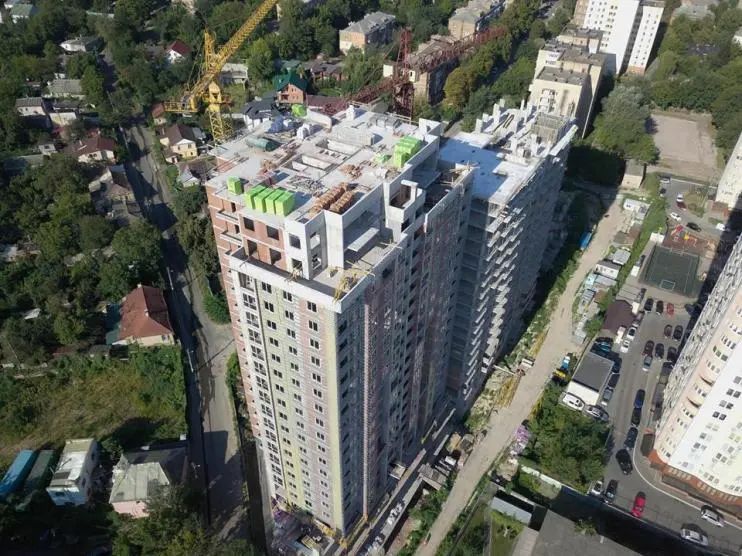

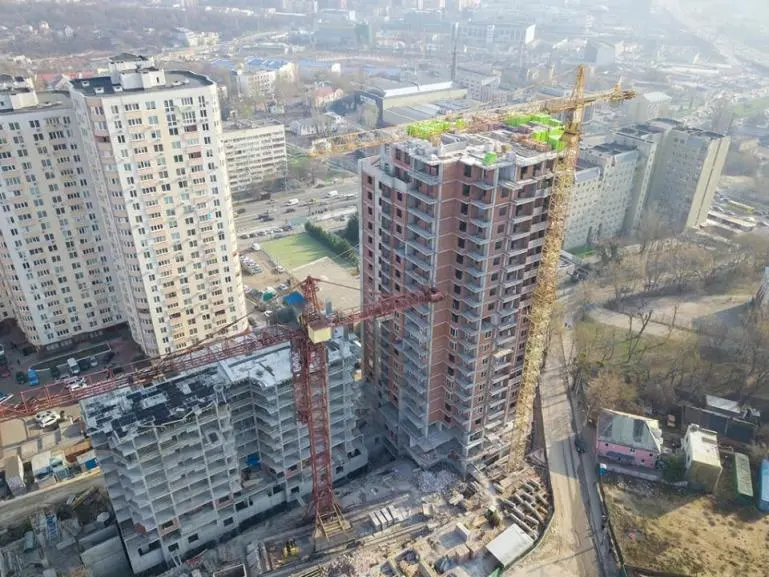

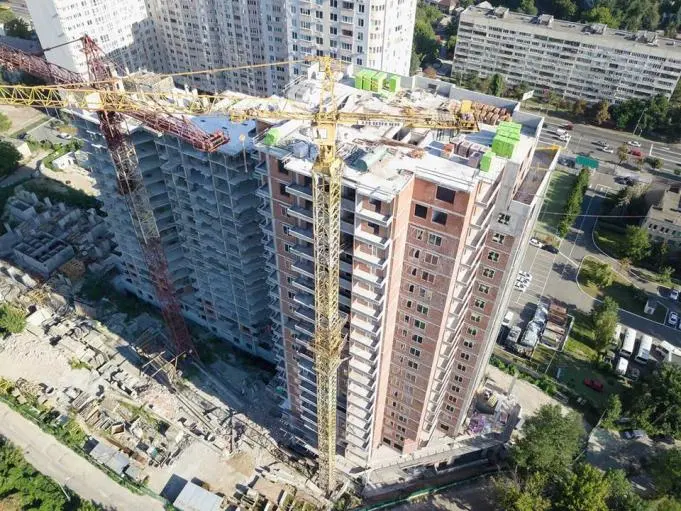

13.08.2018
Дом №1:
заканчивается монтаж оконных конструкций ( в том числе балконов и лоджий) по 19 этаж;
выполнены работы по кирпичной кладке 3-4 этажей;

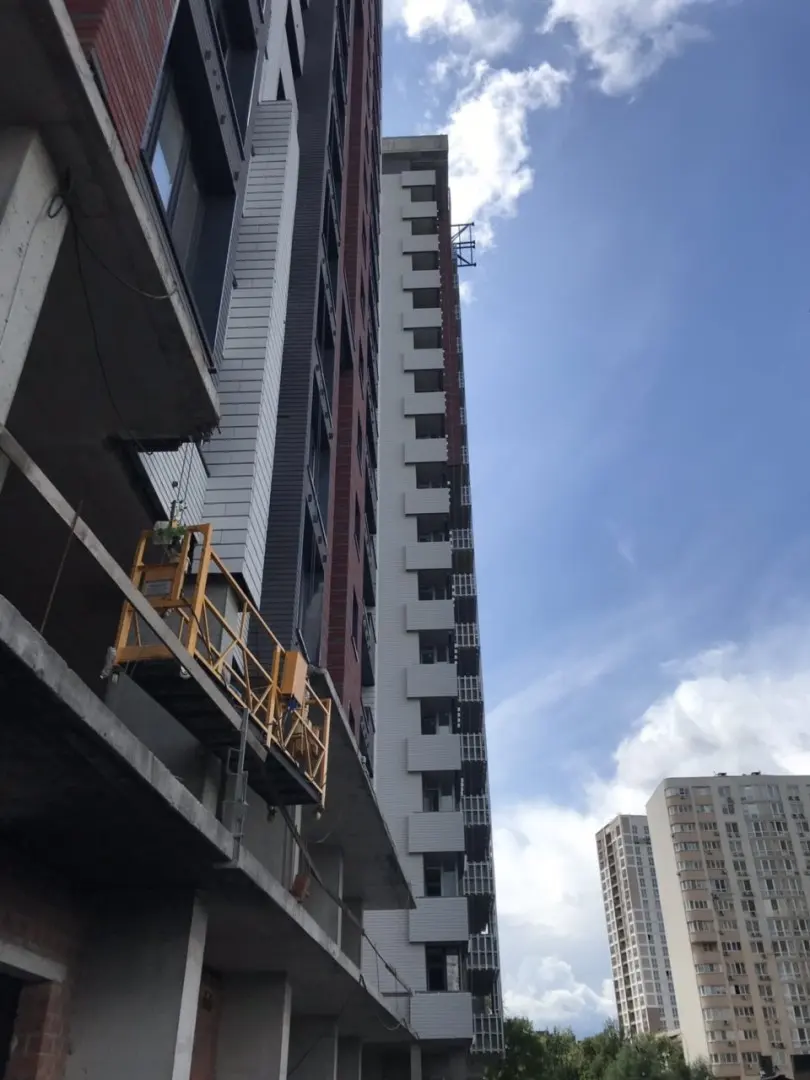

идут работы по установке вент.фасада (в том числе монтаж утеплителя);
продолжаются работы по обустройству инженерных систем отопления,водо-, канализации, электричества.
Дом №2:
закончены работы по возведению монолитного каркаса 16 этажей и 17- ого технического;
начаты работы по обустройству кровли и крышной котельной;
начаты подготовительные работы для выполнения кирпичной кладки на 4-5 этажах.

NE
Nelli18551 повід. · з 2016
4 жовтня 2018 р.

Ход строительства Жилого Комплекса

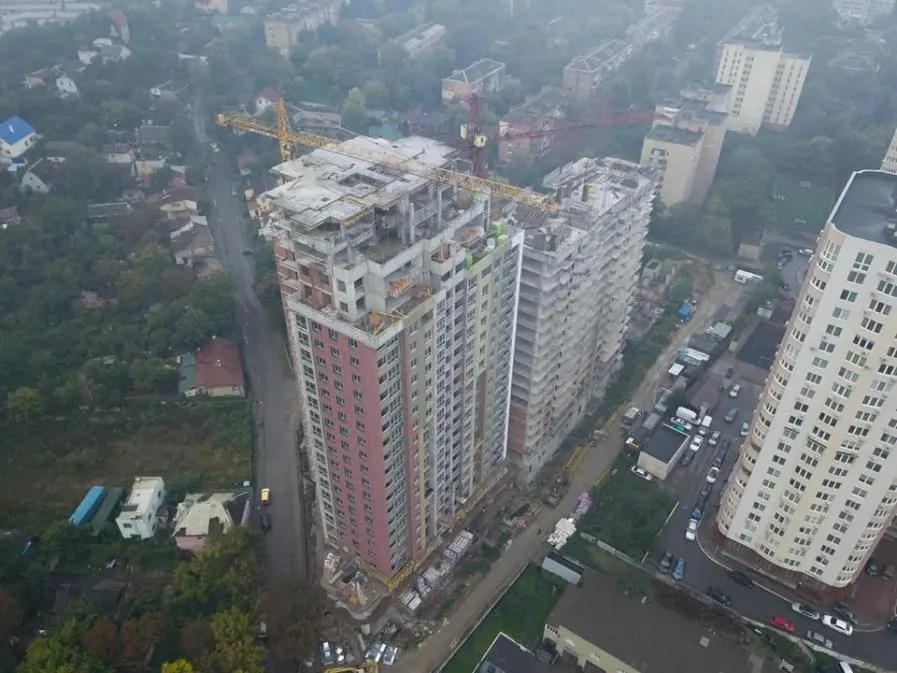

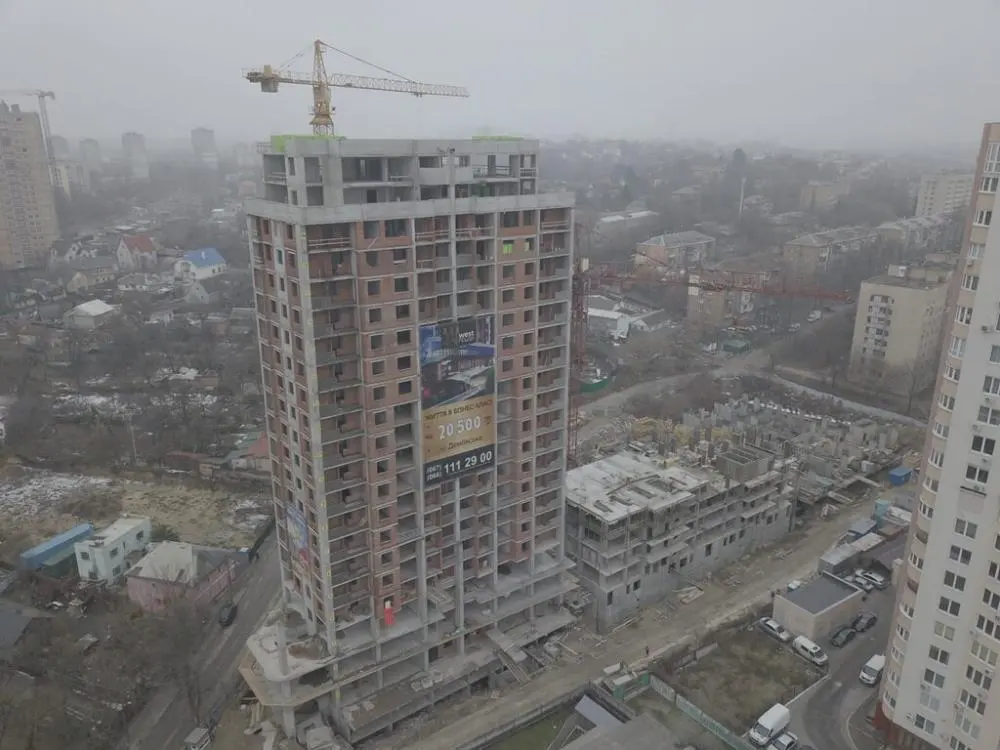

04.10.2018
Дом №1:

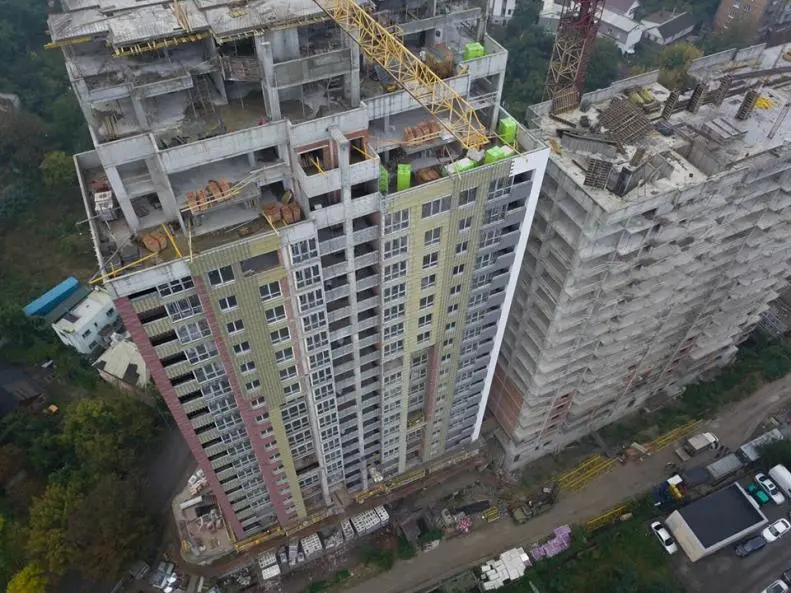

выполнены работы по обустройству монолитного каркаса 22-23 этажей;
практически закончен монтаж оконных конструкций по 19 этаж;
выполнены работы по установке вент.фасада со стороны ул.Казацкой, заканчивается установка вент.фасада со стороны просп.Лобановского;
продолжаются работы по обустройству инженерных систем отопления,водо-, канализации, электричества;
выполняются работы по обустройству молниезащиты.
Дом №2:
выполнены работы по кирпичной кладке на 3,4,5 этажах. и начаты на 6-ом;
продолжается монтаж лестничных маршей и вент. блоков;

NE
Nelli18551 повід. · з 2016
21 листопада 2018 р.

Акция Жилого Комплекса

19.11.2018
В честь всемирного Дня скидок Жилого Комплекса "West House" предлагает Вам взять участие в беспроигрышной лотерее и получить дополнительную скидку на квартиру к гарантированным 10%! Детальные условия акции Вы можете узнать, перезвонивв отдел продаж или приезжайте в любой удобный для Вас день!

NE
Nelli18551 повід. · з 2016
10 грудня 2018 р.

Акция Жилого Комплекса

05.12.2018
К Новогодним праздникам для наших любимых клиентов Жилого Комплекса «WEST HOUSE» подготовил подарки — индивидуальную систему скидок!!! Звоните нам, уточняйте, какая скидка возможна на понравившуюся Вам квартиру!
Спешим сообщить, что скидки возможны не только при 100 % оплате, но и при оплате в рассрочку. Ждем Вас в нашем отделе продаж 7 дней в неделю.

NE
Nelli18551 повід. · з 2016
10 грудня 2018 р.

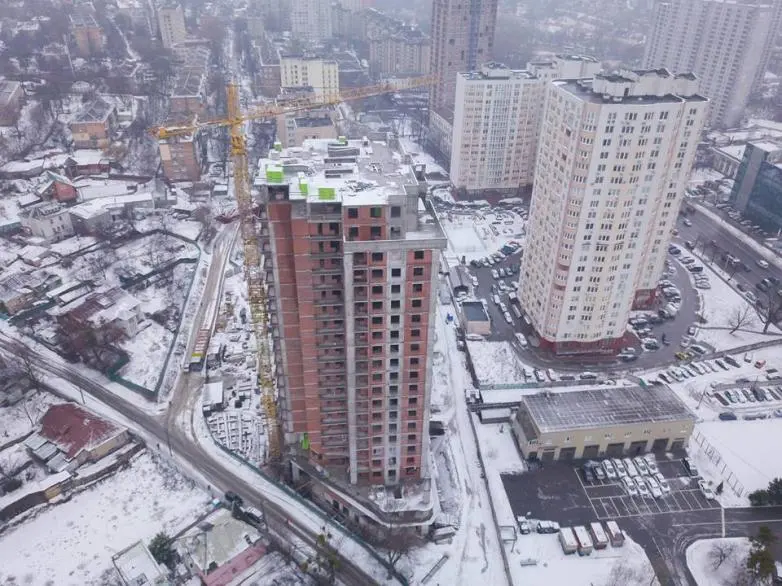

Ход строительства Жилого Комплекса

10.12.2018
Дом №1:

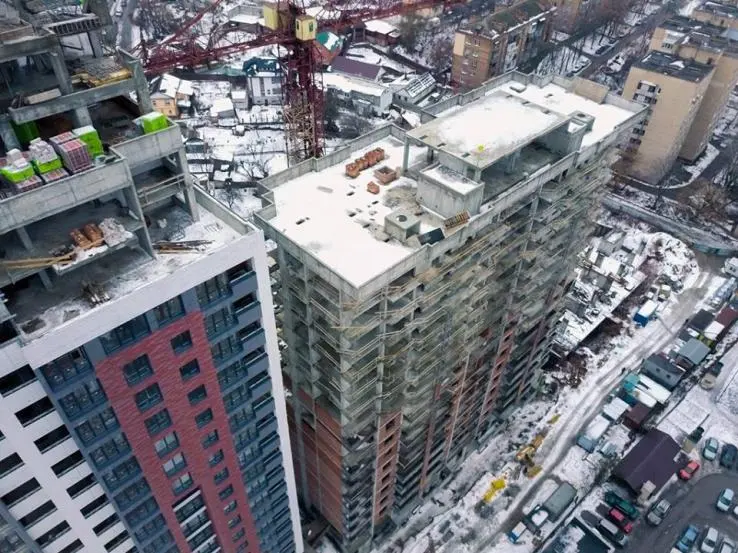

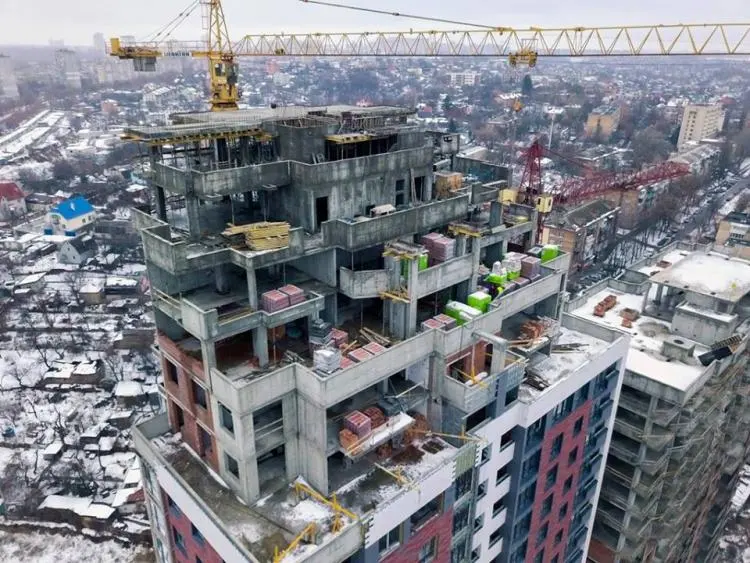

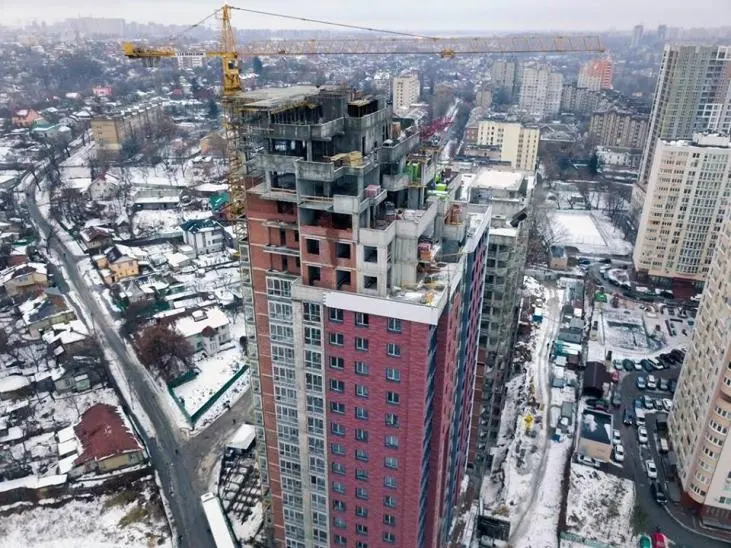

закончены работы по возведению монолитного каркаса 25 этажей дома №1;
начаты работы по обустройству кровли;
выполняются кладочные работы с 21 по 25 этаж;
частично закончены работы по установке вент.фасада с западной стороны дома;
выполнен монтаж инженерных сетей с 4 по 14 этаж;
поэтажно проводятся гидравлические испытания систем отопления;
начаты работы по обустройству конструкции и покрытия полов (стяжек);
Дом №2:
выполнены работы по кирпичной кладке на 10 этажах;
продолжается монтаж лестничных маршей и вент. блоков;

NE

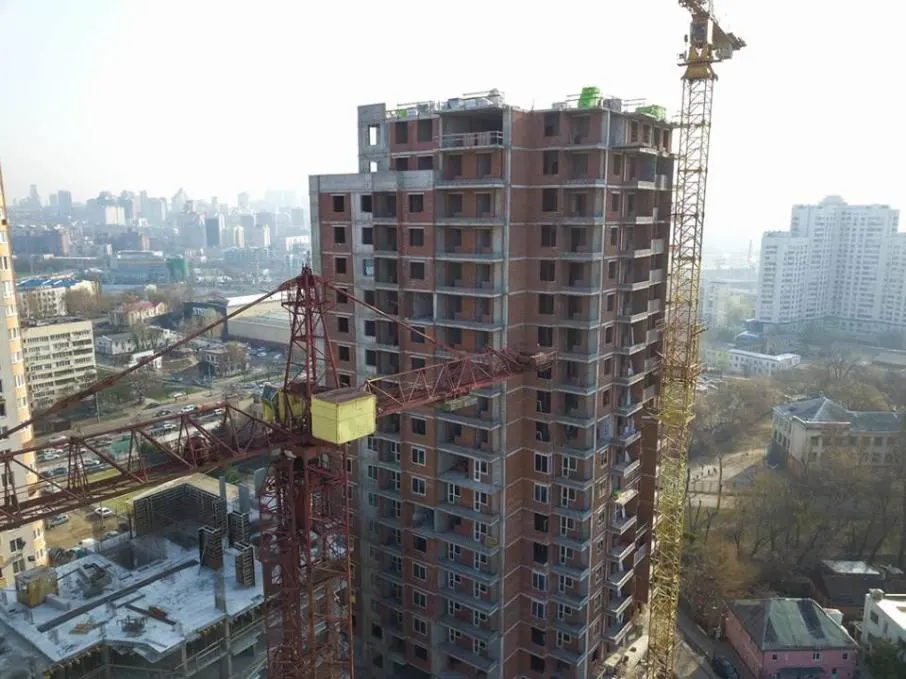

Nelli18551 повід. · з 2016
9 вересня 2019 р.

Новости Жилого Комплекса
04.09.2019
Уважаемые инвесторы Жилого Комплекса "WEST HOUSE" !
По ситуации со снятием ареста и запрета на строительство: юридически существует два законных пути снятия ареста:
1. через подачу ходатайства на основании новых доводов и документов, которые не изучал Голосеевский районный суд, накладывая арест.
2. через обжалование решения в апелляционном суде.
Наши адвокаты выбрали первый путь, как более быстрый и эффективный. Ведь представители Застройщика не были уведомлены о судебном заседании, на котором был наложен арест, и, соответственно, не смогли предоставить суду все разрешительные документы, в т.ч. «Містобудівні умови та обмеження забудови земельної ділянки», где четко указано, что никаких согласований с Минкультом не надо, положительные акты проверок ГАСКа, решение Верховного суда Украины, которым было установлено, что границ исторического ареала г. Киева не существует и т.д.
Как вы знаете, за 3 дня до рассмотрения нашего ходатайства в Голосеевском районном суде один из наших инвесторов, никого не предупредив, подал иск в Киевский апелляционный суд, который затребовал все материалы.
Соответственно, Голосеевский районный суд приостановил рассмотрение дела, ведь все материалы были переданы в апелляционный суд.
Апелляция инвестора была подана по формальным причинам, а не на основании наличия разрешительных документов на строительство. Поэтому уже постфактум адвокатам и юристам пришлось подстраиваться под поданный иск, вносить срочные изменения в разработанный и уже действующий план.
Поэтому были поданы иски от другого инвестора и застройщика, но уже с приложением всех документов, подтверждающих законность строительства.
К сожалению, сегодня апелляционный суд отказался снять запрет на стройку, так как посчитал, что основным требованием был иск инвестора, поданный по формальным причинам, а не дополнительные иски застройщика и второго инвестора, поданные уже по существу дела.
Для двух инвесторов суд снял запрет на распоряжение их имущественными правами, что абсолютно никоим образом не решает вопрос возобновления строительства, и по-факту, ничего не дает.
Ситуация показала, что, к сожалению, инициатива инвестора не принесла результат, а наоборот, на два месяца затянула процесс во времени, т.к. мы все равно вернулись к продолжению рассмотрения дела в районном суде.
После 09.09.2019 мы ждём передачи материалов из апелляционного суда в Голосеевский районный суд, где будет продолжено рассмотрение нашего иска.
Уважаемые инвесторы Жилого Комплекса "WEST HOUSE" !
Из-за произвола чиновников мы потеряли несколько месяцев, но наша стройка абсолютно законна и обязательно будет достроена и сдана в эксплуатацию!
Еще раз благодарим вас за терпение и убедительно просим не совершать никаких самостоятельных действий, не согласованных с Застройщиком.

NE
Nelli18551 повід. · з 2016
24 жовтня 2019 р.

Ход строительства Жилого Комплекса

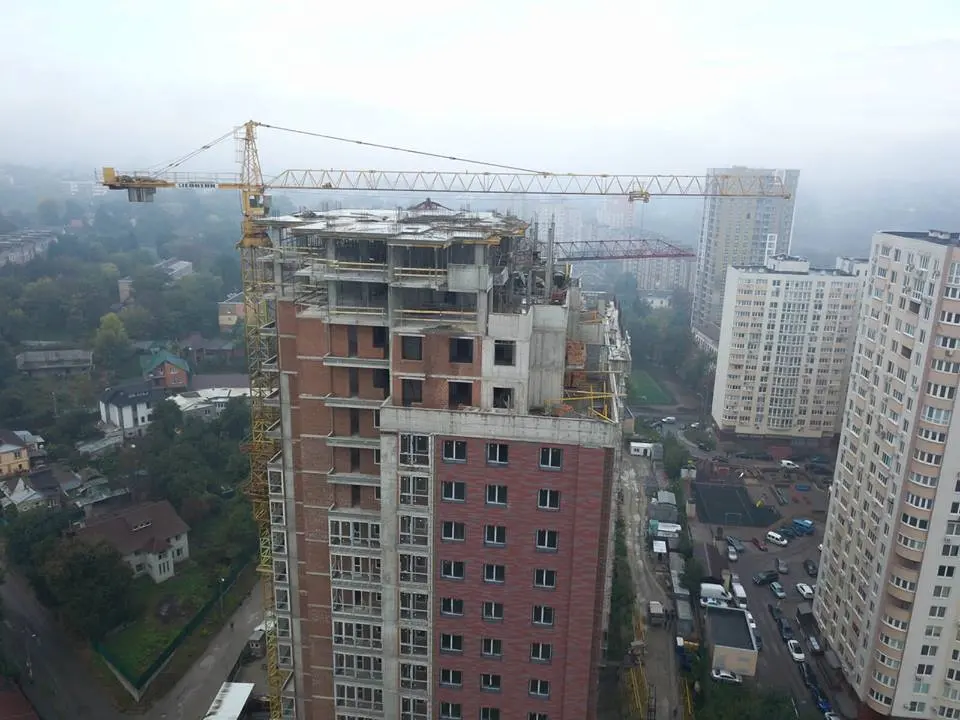

25.09.2019

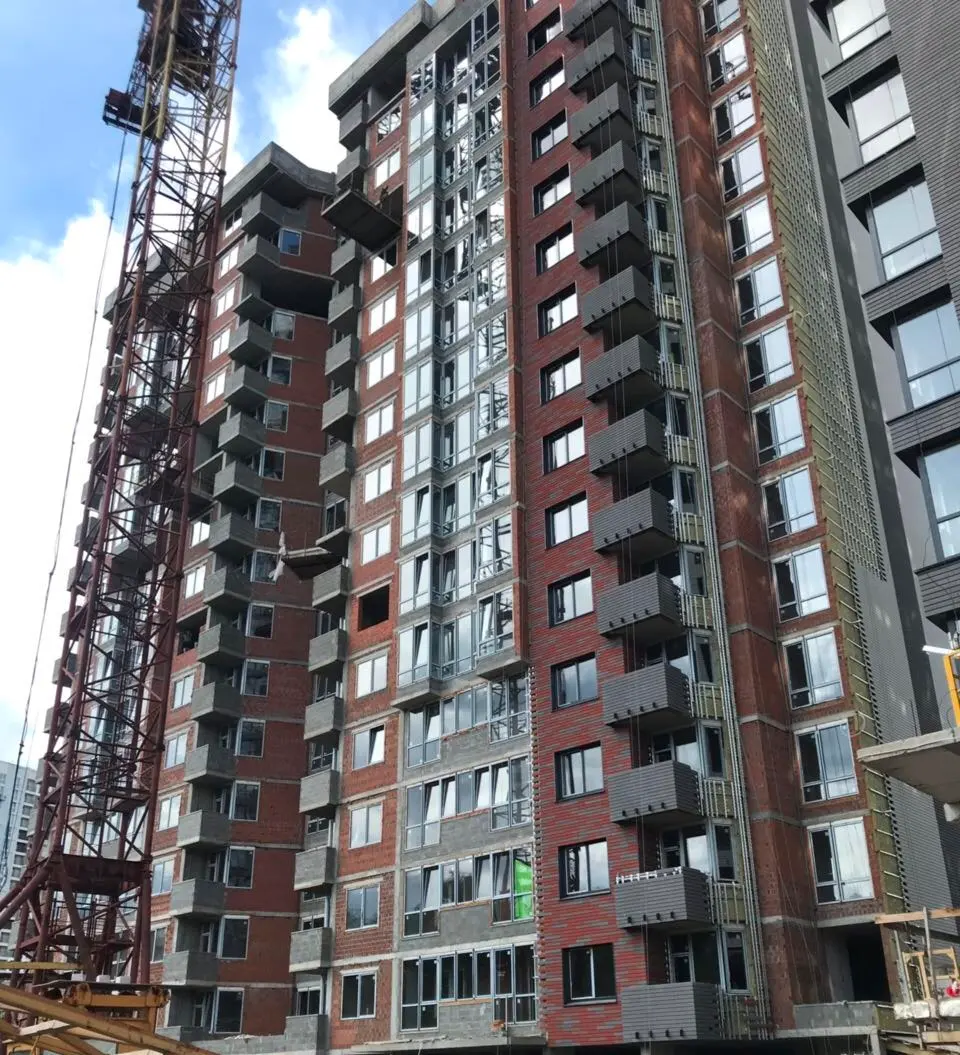

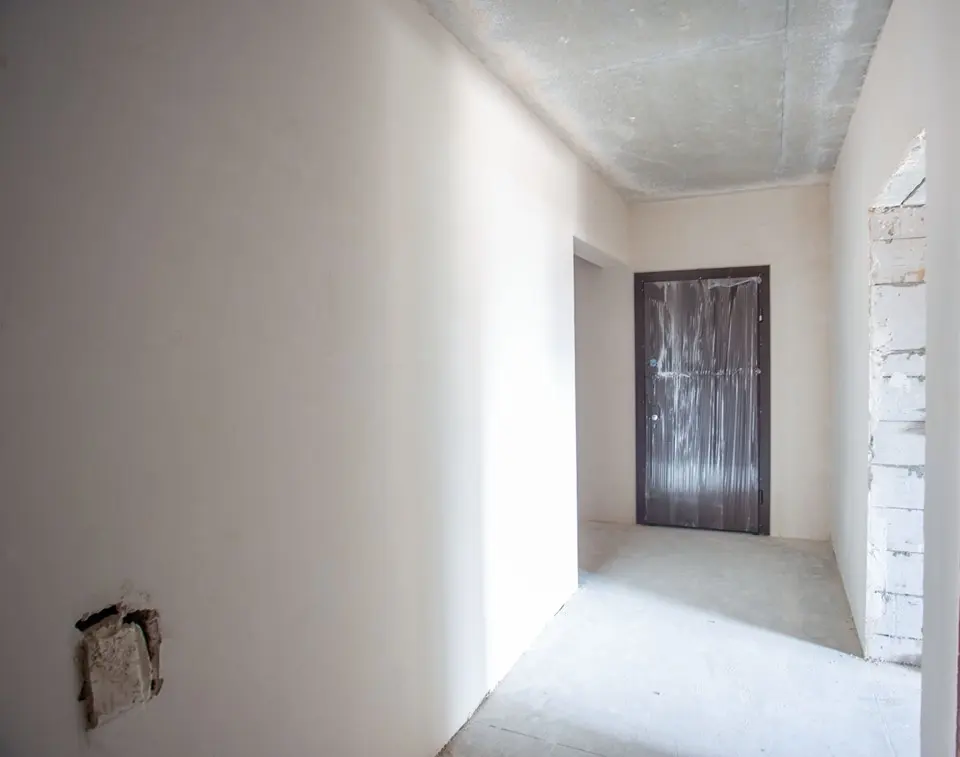

Сегодня в первом доме Жилого Комплекса «West House» начата установка квартирных дверей. Устанавливаемая модель дверей отличается высоким качеством и надежностью!
Двери изготовлены из металла, имеют дополнительные МДФ накладки с обеих сторон, продольные и поперечные стальные усилители. Внутри утеплены сертифицированной минеральной ватой, по периметру установлена противопожарная лента.

NE
Nelli18551 повід. · з 2016

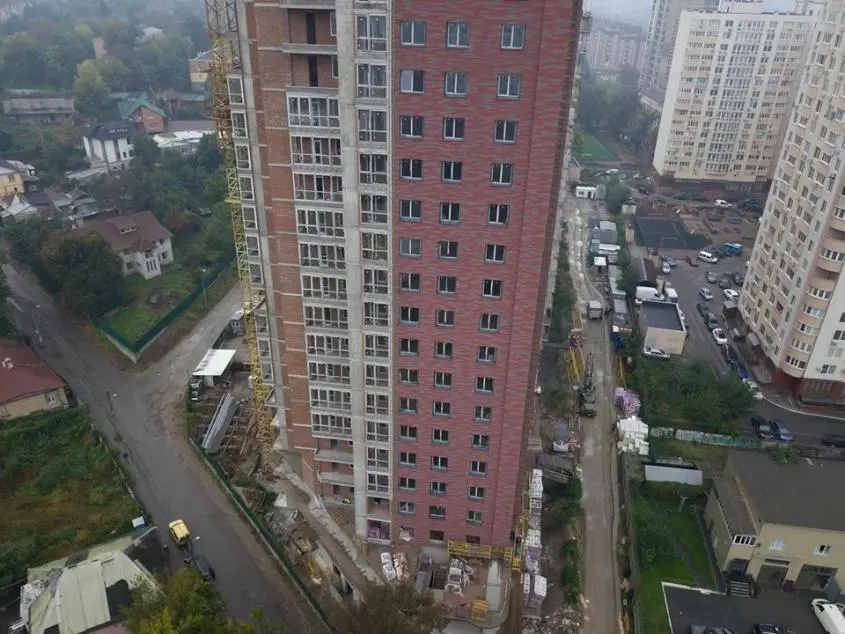

24 жовтня 2019 р.

Ход строительства Жилого Комплекса
30.09.2019

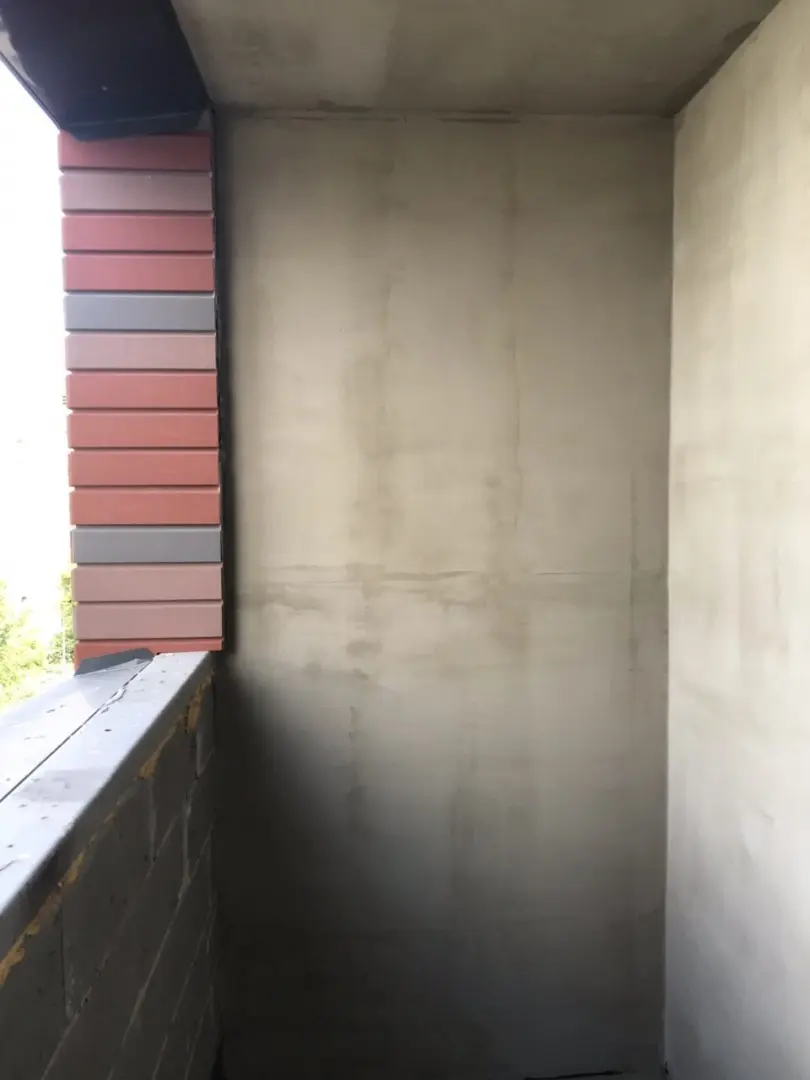

Активно продолжаются работы по прокладке инженерных сетей; выполняются работы по внутренней штукатурке, в том числе мест общего пользования, а также работы по устройству стяжки пола в квартирах на верхних этажах.

NE
Nelli18551 повід. · з 2016
24 жовтня 2019 р.

Ход строительства Жилого Комплекса
03.10.2019

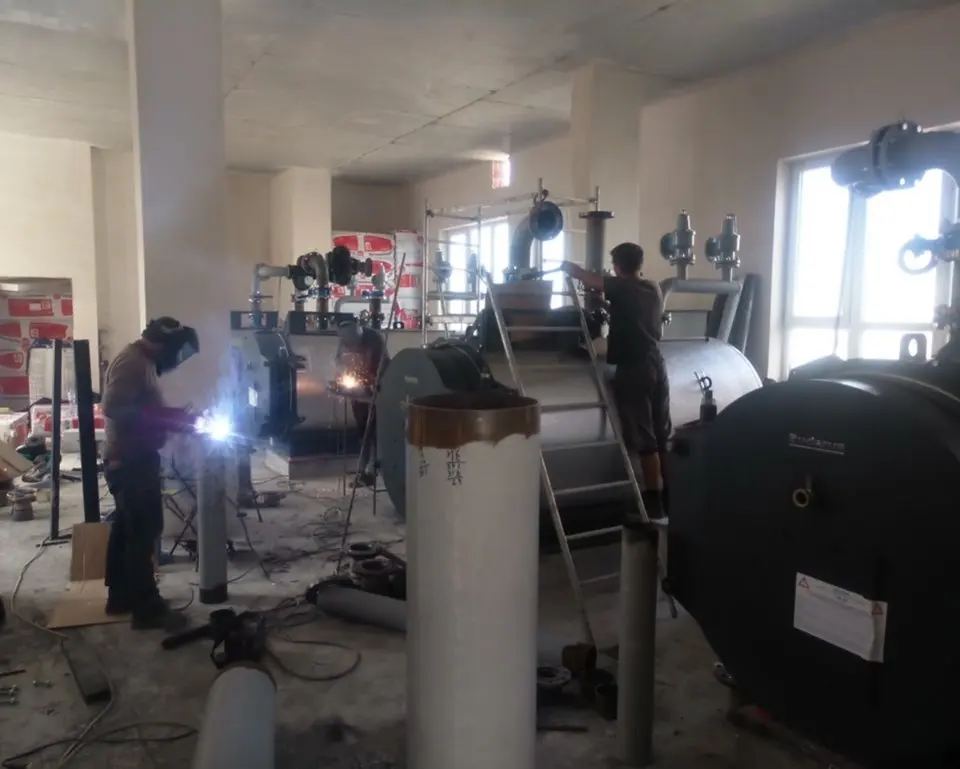

Продолжается монтаж автономной газовой котельной на крыше Жилого Комплексе «Вест Хаус».
В автономной котельной Жимплекса К «Вест Хаус» установлено одно из самых лучших оборудований: четыре газовых котла от немецкой компании Buderus - мирового лидера по производству отопительного оборудования. Вспомогательные системы также от известных брендов, славящихся своим качеством и энергоэффективностью: системы программного управления Logomatic, насосы WILO и многое другое. Общая установленная тепловая мощность котельной составит 4,160 мегаватт (3,577 гигакалории).

Автономная котельная позволит жильцам нашего комплекса не зависеть от прихотей погоды и официальных сроков отопительного сезона - можно подавать ровно столько тепла, сколько требуется в данный момент.
Кроме того, затраты на отопление в ЖК «Вест Хаус» будут существенно ниже, чем в комплексах, подключенных к городской системе отопления - ведь не надо платить за ремонты изношенных городских теплосетей, за обогрев атмосферы из-за прорыва труб, за зарплаты сотен конторских служащих, евроремонты в начальственных кабинетах и другие расходы, которые входят в тариф отопления домов, подключенных к городской системе отопления.
