Новости Жилого Комплекса

13.04.2018
Жилой Комплекс «МАЛАХІТ» ТА «ПАРКОВІ ОЗЕРА» ВИЗНАНІ КРАЩИМИ СЕРЕД НОВОБУДОВ СТОЛИЦІ.
Серед 161 комплексу столиці Жилой Комплекс "Малахіт" та "Паркові озера" будівельної компанії "Інтергал-Буд" стали переможцями одразу в декількох номінаціях і взяли Гран-прі за підсумками незалежного дослідження "Ревізор новобудов"!
Жилой Комплекс "Паркові озера" переміг в номінації "Фінансові умови" в тому ж середньому ціновому сегменті, зайнявши 1-е місце.

NE
Nelli18551 повід. · з 2016
18 квітня 2018 р.

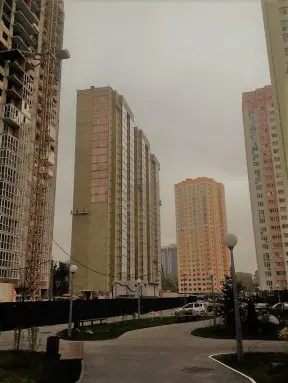

Ход строительства Жилого Комплекса

17.04.2018
Дом № 12
Устройство стен и перегородок - 99%
Монтаж оконных конструкций - 95%
Сантехнические работы - 67%
Электромонтажные работы - 72%
Слаботочные системы - 65%Вентиляция и дымоудаления - 53%
Устройство стяжки - 62%
Штукатурка стен - 81%
Отделка мест общего пользования - 22%
Устройство фасадов - 40%
Монтаж лифтов - 52%
Устройство кровли - 46%
Входная группа - 6%
Строительно-монтажные работы - 37%
Дом № 13
Установка стен и перегородок, кладка (внешние) - 54%
Установка стен и перегородок, кладка (внутренние) - 37%
Монтаж оконных конструкций - 34%
Сантехнические работы - 22%
Электромонтажные работы - 8%
Устройство кирпичной кладки на кровле - 100%

NE
Nelli18551 повід. · з 2016
26 квітня 2018 р.

Новости Жилого Комплекса

26.04.2018

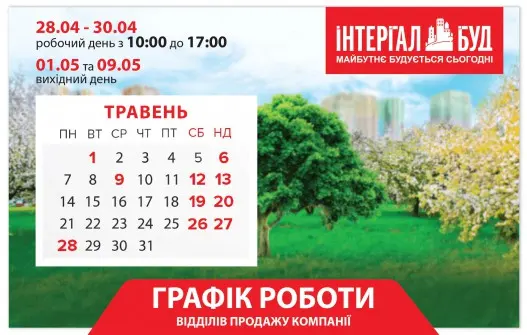

Уважаемые покупатели! Компания «Интергал-Буд» сообщает, что на майские праздники отделы продаж жилых комплексов будут работать по следующему графику:28.04.-30.04 - рабочий день с 10:00 до 17:00.01.05 и 09.05 - выходные дни.

NE
Nelli18551 повід. · з 2016
7 травня 2018 р.

Ход строительства Жилого Комплекса

05.05.2018
Будинок № 12
Влаштування стін і перегородок – 99%
Монтаж віконних конструкцій – 95%
Сантехнічні роботи – 71%
Електромонтажні роботи – 72%
Слаботочні системи – 65%
Вентиляція та димовидалення – 53%
Влаштування стяжки – 74%
Штукатурка стін – 91%
Оздоблення місць загального користування – 36%
Влаштування фасадів – 41%
Монтаж ліфтів – 55%
Влаштування покрівлі – 46%
Вхідна група – 18%
Будівельно-монтажні роботи – 59%

Будинок № 13
Встановлення стін та перегородок, кладка (зовнішні) – 78%
Встановлення стін та перегородок, кладка (внутрішні) – 55%
Монтаж віконних конструкцій – 54%
Сантехнічні роботи – 22%
Електромонтажні роботи – 11%
Штукатурка стін – 2%
Вхідна група – 7%

NE
Nelli18551 повід. · з 2016
22 травня 2018 р.

Ход строительства Жилого Комплекса

18.05.2018
Будинок № 12
Завершуються роботи по влаштуванню стін, перегородок, штукатурка стін та монтаж віконних конструкцій.
Активно ведуться сантехнічні та електромонтажні роботи.
В роботі слаботочні системи, вентиляція та димовидалення, оздоблення місць загального користування, монтаж ліфтів.
Продовжується влаштування фасадів, стяжки та покрівлі.
Будинок № 13
Ведуться роботи по встановленню стін та перегородок, кладка.
В роботі: монтаж віконних конструкцій.
Розпочато сантехнічні, електромонтажні роботи, штукатурку стін та улаштування стяжки.

NE
Nelli18551 повід. · з 2016
4 червня 2018 р.

Ход строительства Жилого Комплекса

31.05.2018
Привабливі умови купівлі квартири в Жилом Комплексе «Паркові озера»: житло зі знижкою 5% у вигідну розстрочку без переплат!

NE
Nelli18551 повід. · з 2016
4 червня 2018 р.

Ход строительства Жилого Комплекса

01.06.2018
Будинок № 12
Завершуються роботи по влаштуванню стін, перегородок, штукатурка стін та монтаж віконних конструкцій.
Активно ведуться сантехнічні та електромонтажні роботи.
В роботі слаботочні системи, вентиляція та димовидалення, оздоблення місць загального користування, монтаж ліфтів, вхідна група.
Продовжується влаштування фасадів, стяжки та покрівлі.
Будинок № 13
Ведуться роботи по встановленню стін та перегородок, кладка.
В роботі: монтаж віконних конструкцій.
Розпочато сантехнічні, електромонтажні роботи, штукатурку стін та улаштування стяжки.

NE
Nelli18551 повід. · з 2016
2 липня 2018 р.

Ход строительства Жилого Комплекса

15.06.2018
Будинок № 12
Завершуються роботи по влаштуванню стін, перегородок, стяжки, штукатурка стін та монтаж віконних конструкцій.
Активно ведуться сантехнічні та електромонтажні роботи.
В роботі слаботочні системи, вентиляція та димовидалення, оздоблення місць загального користування, монтаж ліфтів, вхідна група.
Продовжується влаштування фасадів.

Будинок № 13
Активно ведуться роботи по встановленню стін та перегородок, кладка, монтаж віконних конструкцій.
В роботі: сантехнічні, електромонтажні роботи.
Розпочато: слаботочні системи, штукатурку стін та улаштування стяжки, вхідну групу.

NE
Nelli18551 повід. · з 2016
7 липня 2018 р.

Ход строительства Жилого Комплекса

03.07.2018
Будинок № 12
Завершуються роботи по влаштуванню стін, перегородок, стяжки, покрівлі, штукатурка стін та монтаж віконних конструкцій, сантехнічні, слаботочні та електромонтажні роботи, улаштування стяжки та монтаж ліфтів.
В роботі вентиляція та димовидалення, оздоблення місць загального користування, вхідна група та благоустрій території.

Будинок № 13
Активно ведуться роботи по встановленню стін та перегородок, кладка, монтаж віконних конструкцій.
В роботі: влаштування покрівлі та вхідна група.
Ведуться сантехнічні, електромонтажні, слабточні роботи, штукатурка стін.
Розпочато: улаштування стяжки, утеплення фасадів, монтаж ліфтів.

NE
Nelli18551 повід. · з 2016
20 липня 2018 р.

Ход строительства Жилого Комплекса

18.07.2018
Будинок № 12
Завершуються роботи по монтажу віконних конструкцій, сантехнічні, слаботочні та електромонтажні роботи, вентиляція та димовидалення, монтаж ліфтів, оздоблення місць загального користування, штукатурка стін, улаштування фасадів, покрівлі,
В роботі: вхідна група та благоустрій території.
Будинок № 13
Активно ведуться роботи по встановленню стін та перегородок, кладка, монтаж віконних конструкцій.
В роботі: влаштування покрівлі та вхідна група.
Ведуться сантехнічні, електромонтажні, слаботочні роботи, штукатурка стін, монтаж ліфтів.
Розпочато: улаштування стяжки, утеплення фасадів.

GO
goodWIN2 повід. · з 2018
23 липня 2018 р.

Хороший комплекс, жаль только что интергал зеленой зоны столько снес под строительство

NE
Nelli18551 повід. · з 2016
7 серпня 2018 р.

Ход строительства Жилого Комплекса

02.08.2018
Будинок № 12
Завершуються роботи по монтажу віконних конструкцій, сантехнічні, слаботочні та електромонтажні роботи, вентиляція та димовидалення, монтаж ліфтів, оздоблення місць загального користування, штукатурка стін, улаштування фасадів, покрівлі, вхідна група та благоустрій території.
Будинок № 13
Завершуються роботи по встановленню стін та перегородок, кладка, монтаж віконних конструкцій.
В активній роботі: влаштування покрівлі, монтаж ліфтів та вхідна група.
Ведуться сантехнічні, електромонтажні, слаботочні роботи, штукатурка стін.
Розпочато: улаштування стяжки, утеплення, улаштування та оздоблення фасадів, вентиляція та димовидалення.

NE
Nelli18551 повід. · з 2016
21 серпня 2018 р.

Ход строительства Жилого Комплекса

16.08.2018
Будинок № 12
Ведуться ремонтні роботи в квартирах.

Будинок № 13
Завершуються роботи по встановленню стін та перегородок, кладка, монтаж віконних конструкцій.
В активній роботі: влаштування покрівлі, монтаж ліфтів та вхідна група.
Ведуться сантехнічні, електромонтажні, слаботочні роботи, штукатурка стін, улаштування стяжки, улаштування фасадів.
Розпочато роботи по вентиляції та димовидаленню.

NE
Nelli18551 повід. · з 2016
29 серпня 2018 р.

Ход строительства Жилого Комплекса

23.08.2018
Будинок № 12
Ведуться ремонтні роботи в квартирах.

Будинок № 13
Улаштування стін, перегородок, кладка (внутрішні) - 93% (виконуються інженерні ніші на 21 та 24 поверхах, міжсекційні переходи, інженерні проходки в підвалі).
Монтаж віконних конструкцій - 89% (регулювання ручок, підвіконня)
Сантехнічні роботи – 33% (4-14 поверх)
Електромонтажні роботи – 22% (1-15 поверх)
Вентиляція і димовидалення – 11%
Слаботочні системи – 17% (4-13 поверх)
Штукатурка стін – 26%
Улаштування стяжки – 21% (в роботі 7, 13, 25 поверхи (холодні переходи)
Монтаж ліфтів і пусконалагоджувальні роботи – 80%
Улаштування фасадів – 24 %
Утеплення фасадів – 44%
Оздоблення фасадів – 25%
Влаштування покрівлі – 69%
Вхідна група – 42%

NE
Nelli18551 повід. · з 2016
30 серпня 2018 р.

Ход строительства Жилого Комплекса

30.08.2018
Будинок № 12
Ведуться ремонтні роботи в квартирах.

Будинок № 13
Улаштування стін, перегородок, кладка (внутрішні) - 93% (виконуються інженерні ніші на 21 та 24 поверхах, міжсекційні переходи, інженерні проходки в підвалі).
Монтаж віконних конструкцій - 93% (регулювання ручок, підвіконня)
Сантехнічні роботи – 33% (4-14 поверх)
Електромонтажні роботи – 22% (1-15 поверх)
Вентиляція і димовидалення – 11%
Слаботочні системи – 17% (4-13 поверх)
Штукатурка стін – 26%
Улаштування стяжки – 22% (в роботі 3, 10 поверх (холодні переходи)
Монтаж ліфтів і пусконалагоджувальні роботи – 80%
Улаштування фасадів – 28 %
Утеплення фасадів – 59%
Оздоблення фасадів – 30%
Влаштування покрівлі – 69%
Вхідна група – 42%

NE
Nelli18551 повід. · з 2016
14 вересня 2018 р.

Ход строительства Жилого Комплекса

10.09.2018
Будинок № 12
Ведуться ремонтні роботи в квартирах.

Будинок № 13
Улаштування стін, перегородок, кладка (внутрішні) - 95% (виконується кладка парапетів вхідних груп, залишилися міжсекційні переходи (15-25 поверх), підвал - інженерні проходки).
Монтаж віконних конструкцій - 96% (регулювання ручок, підвіконня)
Сантехнічні роботи – 35%
Електромонтажні роботи – 26%
Вентиляція і димовидалення – 19%
Слаботочні системи – 17%
Штукатурка стін – 30%
Улаштування стяжки – 26%
Монтаж ліфтів і пусконалагоджувальні роботи – 80%
Улаштування фасадів – 37%
Утеплення фасадів – 70%
Оздоблення фасадів – 44%
Влаштування покрівлі – 69%
Вхідна група – 42%

NE
Nelli18551 повід. · з 2016
14 вересня 2018 р.

Новости Жилого Комплекса

13.09.2018
Трансформаторна підстанція в Жилом Комплексе «Паркові озера» набула нового яскравого вигляду – кожна грань будівлі тепер особлива, вона розфарбована героями мультфільму «Зоотрополіс», котрі нікого не залишать без посмішки.

NE
Nelli18551 повід. · з 2016
20 вересня 2018 р.

Ход строительства Жилого Комплекса

20.09.2018
Будинок № 12
Ведуться ремонтні роботи в квартирах.

Будинок № 13
Улаштування стін, перегородок, кладка (внутрішні) - 96% (виконується кладка парапетів вхідних груп, залишилися міжсекційні переходи, підвал - інженерні проходки).
Монтаж віконних конструкцій - 96% (регулювання ручок, підвіконня)
Сантехнічні роботи – 35%
Електромонтажні роботи – 30%
Вентиляція і димовидалення – 19%
Слаботочні системи – 17%
Штукатурка стін – 30%
Улаштування стяжки – 26%
Монтаж ліфтів і пусконалагоджувальні роботи – 80%
Улаштування фасадів – 44%
Утеплення фасадів – 74%
Оздоблення фасадів – 48%
Влаштування покрівлі – 69%
Вхідна група – 42%

NE
Nelli18551 повід. · з 2016
1 жовтня 2018 р.

Ход строительства Жилого Комплекса

27.09.2018
Будинок № 12
Ведуться ремонтні роботи в квартирах.

Будинок № 13
Улаштування стін, перегородок, кладка (внутрішні) - 97%
Монтаж віконних конструкцій - 96%
Сантехнічні роботи – 35%
Електромонтажні роботи – 30%
Вентиляція і димовидалення – 19%
Слаботочні системи – 17%
Штукатурка стін – 31%
Улаштування стяжки – 27%
Монтаж ліфтів і пусконалагоджувальні роботи – 80%
Улаштування фасадів – 54%
Утеплення фасадів – 78%
Оздоблення фасадів – 58%
Влаштування покрівлі – 69%
Вхідна група – 42%
