Район, метро, ЖК або вулиця
UARU
Подати оголошення
ГоловнаФорумЛівий берегЖилой комплекс "Парковые озера"

Жилой комплекс "Парковые озера"

147 відповідей · 43 792 переглядів
NE
Nelli18551 повід. · з 2016
14 жовтня 2017 р.

Акция Жилого Комплекса

12.10.2017
Збільшення знижок на комори в Жилом Комплексе «Паркові озера»!
Придбайте комори з акційними знижками до кінця жовтня та користуйтесь житловою площею для життя, а не збереження речей!
До 31.10.* збільшені знижки на купівлю комор:
• 2700 грн за кв. м – Одночасна купівля комори та квартири при 100 % сплаті.
• 2000 грн за кв. м – Купівля тільки комори при 100 % сплаті.
• 2000 грн за кв. м – Одночасна купівля комори та квартири у розстрочку.
• 1350 грн за кв. м – Купівля тільки комори в розстрочку.

Придбайте комори з акційними знижками до кінця жовтня та користуйтесь житловою площею для життя, а не збереження речей!

*Знижки дійсні тільки при наявності акційних комор, кількість яких обмежена.

NE
Nelli18551 повід. · з 2016
25 жовтня 2017 р.

Ход строительства Жилого Комплекса

24.10.2017
Будинок №11:
Влаштування зовнішніх стін і перегородок (кладка) завершено.
Влаштування внутрішніх стін і перегородок завершено.
Влаштування покрівлі завершено.
Монтаж віконних конструкцій завершено.
Влаштування фасадів завершено.
Штукатурення стін завершено.
Сантехнічні роботи – встановлення лічильників, опресування системи, пусконалагоджування індивідуальних теплових пунктів (85 %).
Стяжка підлоги завершена.
Монтування системи внутрішнього електропостачання – проводяться роботи по монтуванню електрощитової та підключення будинку до постійної схеми (95 %).
Слабкострумові системи – завершуються пусконалагоджувальні роботи та встановлення датчиків (96 %).
Вентиляція та димовидалення – залишились пусконалагоджувальні роботи (97 %).
Монтаж ліфтів – ведуться пусконалагоджувальні роботи (93 %).
Чистове оздоблення місць загального користування – 98 %. Виправлення зауважень.
Благоустрій території – 98 %. Виправлення зауважень.
Будинок №12:

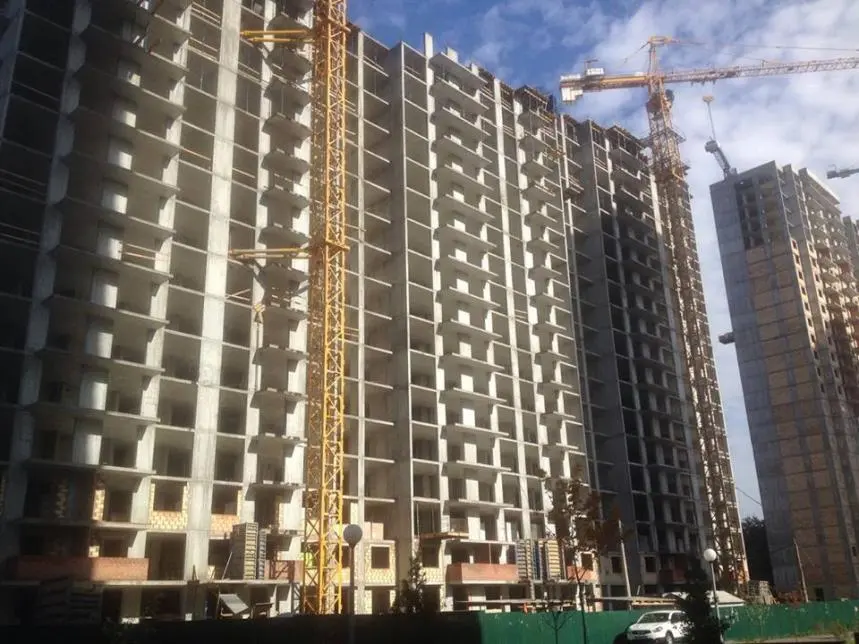

Влаштування монолітного каркаса виконується на технічному поверсі (97 %).
Влаштування стін і перегородок виконується по 17-23-й поверхи (67 %).
Влаштування вентиляційних каналів – виконується на 19-му поверсі (68%).
Монтаж віконних конструкцій – виконується на 11-12-му поверхах (41 %).
Сантехнічні роботи – вертикалка до 19 поверху (37 %).
Електромонтажні роботи – виконано розведення на 3-8-му поверхах (11 %).
Слаботочні системи – виконуються на 2-му поверху (8 %).
Штукатурення стін – виконується на 8-10-му поверхах (30 %).
Оснащення місць загального користування плиткою та шпалерами – закінчено на 2-му поверсі (4 %).
Будинок №13:

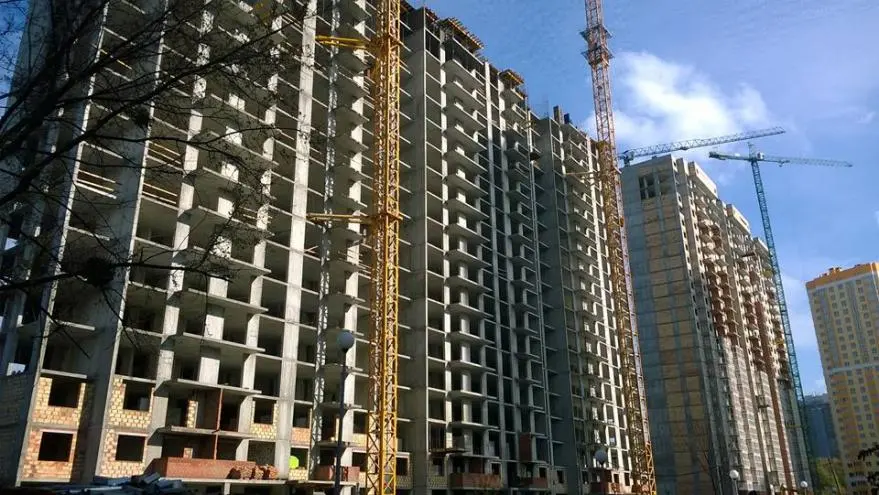

Влаштування монолітного каркасу виконується на 18-19 поверхах (67 %).
Розпочато оснащення стін та перегородок (2-3-й поверх).
Влаштування вентиляційних каналів – виконано на 14-16-х поверхах (51%).
Вхідна група – частково зроблений залізо-бетонний каркас (11%).

NE
Nelli18551 повід. · з 2016
16 листопада 2017 р.

Ход строительства Жилого Комплекса

15.11.2017
Будинок № 11:
Влаштування зовнішніх стін і перегородок (кладка) – 100%.
Влаштування внутрішніх стін і перегородок – 100% .
Влаштування покрівлі – 100%.
Монтаж віконних конструкцій – 100%.
Влаштування фасадів – 100%.
Штукатурка стін – 100%.
Сантехнічні роботи – 85%.
Стяжка підлоги – 100%.
Монтаж системи внутрішнього електропостачання – 95%.
Слабкострумові системи – завершуються роботи щодо встановлення лічильників (96 %).
Вентиляція та димовидалення – 97 %.
Монтаж ліфтів – 93 %.

Будинок № 12:
Влаштування монолітного каркаса виконується на покрівлі, парапетах і накривках (98%).

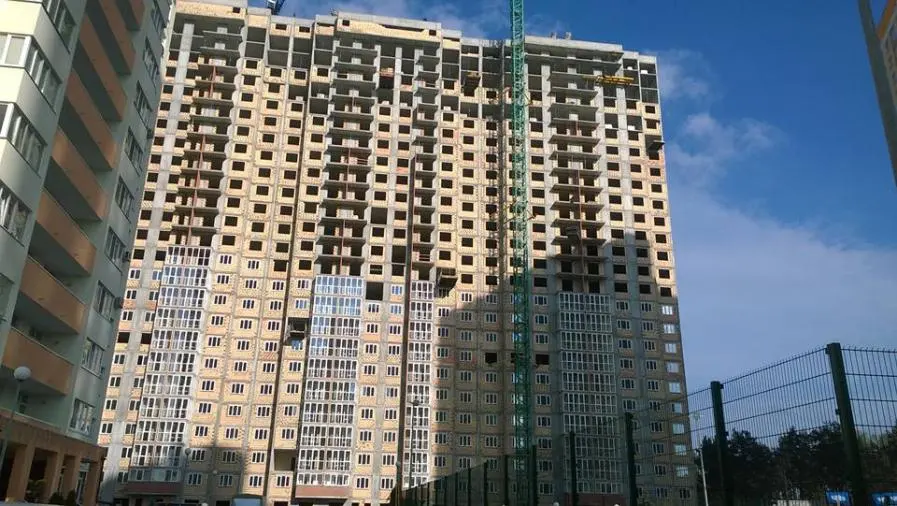

Влаштування стін і перегородок виконується по 17-26- поверхах (70%).
Влаштування вентиляційних каналів – виконано на 74%.
Монтаж віконних конструкцій – виконується на 12-17-му поверхах (48%).
Сантехнічні роботи – вертикалка до 25 поверху (41%).
Електромонтажні роботи – виконано розведення на 12-му поверсі (33%).
Слаботочні системи – виконуються на 2-му поверсі (19%).
Штукатурення стін – виконується на 9-10-му поверсі (33%).
Оздоблення місць загального користування – закінчено на 2-му поверсі (4%).

Будинок № 13:
Влаштування монолітного каркасу виконується на 20-22 поверхах (74%).
Розпочато оснащення стін та перегородок на 2-4 поверхах (7%).
Влаштування вентиляційних каналів – виконується монтаж на 19-21-х поверхах (59%).

NE
Nelli18551 повід. · з 2016
26 листопада 2017 р.

Новости Жилого Комплекса

23.11.2017
Піклуючись про комфорт своїх покупців, «Інтергал-Буд» передбачив електричні бойлери з підведенням до сантехніки в квартирах житлових комплексів, що будуються.

Тепер покупці квартир з ремонтом від забудовника не будуть відчувати незручностей навіть під час гідравлічних і ремонтних робіт, коли централізоване гаряче водопостачання відключають, - гаряча вода буде в квартирі завжди!

Електричні водонагрівачі встановлять в житлових комплексах:

• «Традиція» (будинки №№ 2,4);
• «Нивки-Парк» (починаючи з будинків №№ 3,4,5);
• «Паркові озера» (будинок № 13);
• «Яскравий» (будинок №5 та №2);
• «Теремки» (всі будинки);
• «Сирецькі сади» (всі будинки).

Крім комфорту, використання бойлерів допоможе заощадити сімейний бюджет.

За підрахунками експертів, в середньому, сім'я з трьох осіб використовує 4,8 кубометрів гарячої води. Якщо нагрівати її в бойлері, в Києві за такий обсяг води доведеться заплатити 153,4 грн. (77,7 грн. за електроенергію і 75,7 грн. за холодну воду). Відповідно до діючих тарифів, 4,8 кубометра гарячої води обійдуться в 398,8 грн., тобто різниця у порівнянні з бойлером складе 245,4 грн.!

Таким чином, власники бойлерів можуть щомісячно економити більше 60% від звичайного платежу на гарячу воду, користуватися нею постійно та не залежати від центрального водопостачання.

NE
Nelli18551 повід. · з 2016
21 грудня 2017 р.

Новости Жилого Комплекса

18.12.2017

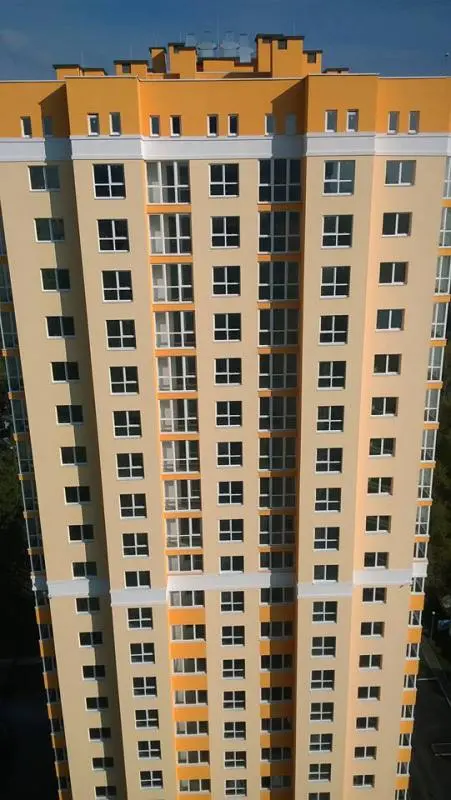

В Жилом Комплексе "Паркові озера" здано в експлуатацію будинок №11. Зверніть увагу на шикарні трикімнатні квартири!

NE
Nelli18551 повід. · з 2016
21 грудня 2017 р.

Акция Жилого Комплекса

20.12.2017
Новорічні знижки в Жилом Комплексе "Паркові озера"!

NE
Nelli18551 повід. · з 2016
17 січня 2018 р.

Ход строительства Жилого Комплекса

12.01.2018
Будинок № 11

Влаштування зовнішніх стін і перегородок (кладка) – 100%

Влаштування внутрішніх стін і перегородок – 100%

Влаштування покрівлі – 100%

Монтаж віконних конструкцій – 100%

Влаштування фасадів – 100%

Штукатурка стін – 100%

Сантехнічні роботи – 89%

Стяжка підлоги – 100%

Монтаж системи внутрішнього електропостачання – 95%

Слабкострумові системи – завершуються роботи щодо встановлення лічильників - 96 %

Вентиляція та димовидалення – 97 %

Монтаж ліфтів – 93 %.

Інженерні мережі – 96%

Благоустрій території – 100%

Чистове оздоблення – 100%

Будинок № 12

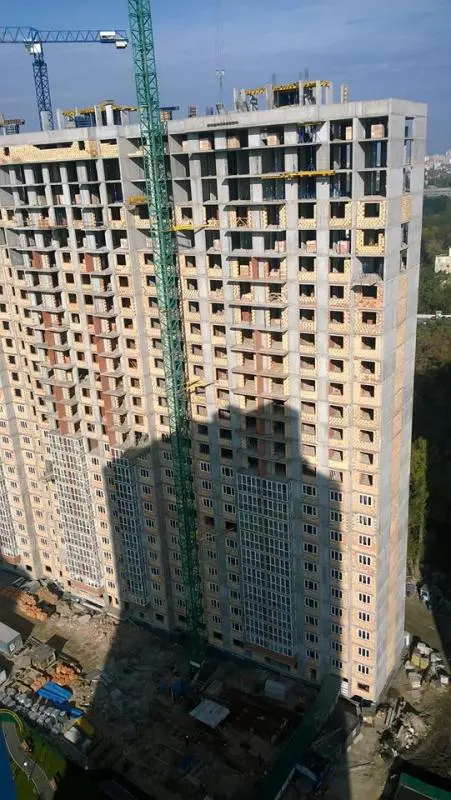

Влаштування монолітного каркасу – 100%

Влаштування стін і перегородок – 85%

Влаштування вентиляційних каналів – 100%

Монтаж віконних конструкцій – 67%

Сантехнічні роботи – 48%

Електромонтажні роботи – 37%

Слаботочні системи – 23%

Вентиляція та димовидалення – 19%

Влаштування стяжки – 36%

Штукатурення стін – 53%

Оздоблення місць загального користування – 15%
Монтаж ліфтів – 7%

Влаштування цегляної кладки на покрівлі – 100%

Будинок № 13

Влаштування фундаментної плити – 100%

Встановлення монолітного каркасу – 95%

Встановлення стін та перегородок – 13%

Влаштування вентиляційних каналів – 93%

NE
Nelli18551 повід. · з 2016
24 січня 2018 р.

Ход строительства Жилого Комплекса

24.01.2018
Будинок № 11

Сантехнічні роботи – 89%
Монтаж системи внутрішнього електропостачання – 95%
Слабкострумові системи – завершуються роботи щодо встановлення лічильників - 96%
Вентиляція та димовидалення – 97%
Монтаж ліфтів – 93 %
Інженерні мережі – 96%
Введення в експлуатацію – 99%

Будинок № 12

Влаштування стін і перегородок – 90%
Монтаж віконних конструкцій – 70%
Сантехнічні роботи – 51%
Електромонтажні роботи – 37%
Слаботочні системи – 26%
Вентиляція та димовидалення – 30%
Влаштування стяжки – 38%
Штукатурення стін – 53%
Оздоблення місць загального користування – 16%
Монтаж ліфтів – 11%
Влаштування покрівлі – 46%
Вхідна група – 6%
Будівельно-монтажні роботи – 30%

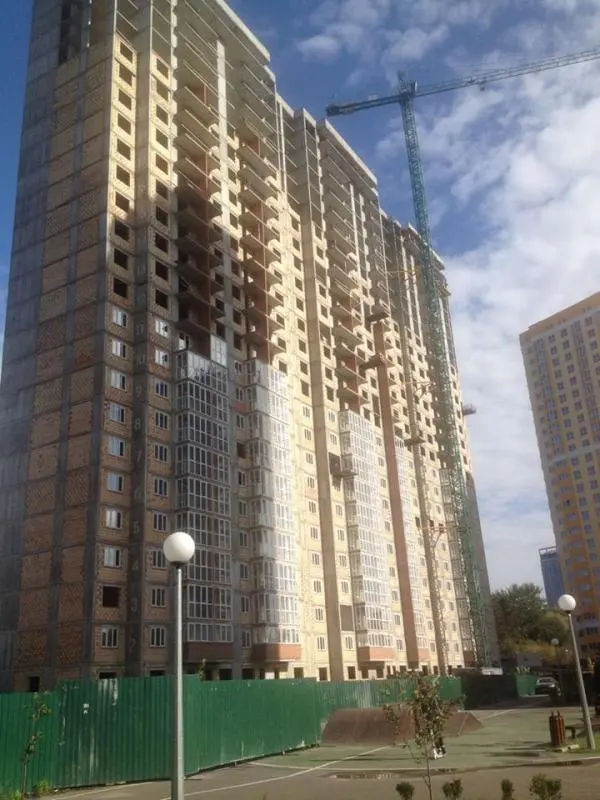

Будинок № 13

Встановлення монолітного каркасу – 96%
Встановлення стін та перегородок – 14%

NE
Nelli18551 повід. · з 2016
7 лютого 2018 р.

Ход строительства Жилого Комплекса

07.02.2018
Будинок № 12
Влаштування стін і перегородок – 93%
Монтаж віконних конструкцій – 74%
Сантехнічні роботи – 51%
Електромонтажні роботи – 37%
Слаботочні системи – 26%
Вентиляція та димовидалення – 30%
Влаштування стяжки – 39%
Штукатурення стін – 59%
Оздоблення місць загального користування – 16%
Монтаж ліфтів – 19%
Влаштування покрівлі – 46%
Вхідна група – 6%
Будівельно-монтажні роботи – 37%

Будинок № 13
Встановлення монолітного каркасу – 96%
Встановлення стін та перегородок – 19%

NE
Nelli18551 повід. · з 2016
13 лютого 2018 р.

Акция Жилого Комплекса

09.02.2018
Тільки до кінця місяця!
Знижки до 320 000 гривень на просторі видові 3-кімнатні квартири в Жилом Комплексе "Паркові озера"

NE
Nelli18551 повід. · з 2016
13 лютого 2018 р.

Акция Жилого Комплекса

09.02.2018
Щастя мати власне житло! Ловіть вдалу нагоду!
Лише у лютому акція на квартири в будинку №13 Жилого Комплекса "Паркові озера"

NE
Nelli18551 повід. · з 2016
21 лютого 2018 р.

Ход строительства Жилого Комплекса

21.02.2018
Будинок № 12
Влаштування стін і перегородок – 98%
Монтаж віконних конструкцій – 93%
Сантехнічні роботи – 56%
Електромонтажні роботи – 46%
Слаботочні системи – 28%
Вентиляція та димовидалення – 30%
Влаштування стяжки – 48%
Штукатурка стін – 63%
Оздоблення місць загального користування – 16%
Монтаж ліфтів – 21%
Влаштування покрівлі – 46%
Вхідна група – 6%
Будівельно-монтажні роботи – 37%

Будинок № 13
Встановлення монолітного каркасу – 98%
Встановлення стін та перегородок, кладка (зовнішні) – 34%
Встановлення стін та перегородок, кладка (внутрішні) – 29%
Монтаж віконних конструкцій – 5%
Сантехнічні роботи – 2%
Влаштування цегляної кладки на покрівлі – 74%

NE
Nelli18551 повід. · з 2016
7 березня 2018 р.

Ход строительства Жилого Комплекса

07.03.2018
Будинок № 12
Влаштування стін і перегородок – 99%
Монтаж віконних конструкцій – 95%
Сантехнічні роботи – 57%
Електромонтажні роботи – 48%
Слаботочні системи – 28%
Вентиляція та димовидалення – 30%
Влаштування стяжки – 52%
Штукатурка стін – 63%
Оздоблення місць загального користування – 19%
Монтаж ліфтів – 30%
Влаштування покрівлі – 46%
Вхідна група – 6%
Будівельно-монтажні роботи – 37%

Будинок № 13
Встановлення монолітного з/б каркасу – 99%
Встановлення стін та перегородок, кладка (зовнішні) – 37%
Встановлення стін та перегородок, кладка (внутрішні) – 29%
Монтаж віконних конструкцій – 7%
Сантехнічні роботи – 2%
Влаштування цегляної кладки на покрівлі – 74%

NE
Nelli18551 повід. · з 2016
22 березня 2018 р.

Ход строительства Жилого Комплекса

22.03.2018
Будинок № 12

Влаштування стін і перегородок – 99%
Монтаж віконних конструкцій – 95%
Сантехнічні роботи – 59%
Електромонтажні роботи – 48%
Слаботочні системи – 33%
Вентиляція та димовидалення – 30%
Влаштування стяжки – 53%
Штукатурка стін – 67%
Оздоблення місць загального користування – 20%
Монтаж ліфтів – 33%
Влаштування покрівлі – 46%
Вхідна група – 6%
Будівельно-монтажні роботи – 37%

Будинок № 13

Встановлення монолітного з/б каркасу – 99%
Встановлення стін та перегородок, кладка (зовнішні) – 44%
Встановлення стін та перегородок, кладка (внутрішні) – 31%
Монтаж віконних конструкцій – 16%
Сантехнічні роботи – 6%
Електромонтажні роботи – 4%
Влаштування цегляної кладки на покрівлі – 77%

NE
Nelli18551 повід. · з 2016
5 квітня 2018 р.

Новости Жилого Комплекса

05.04.2018
Компанія «Інтергал-Буд» повідомляє, що у святкові дні відділи продажу житлових комплексів будуть працювати за таким графіком:
07.04.18 – робочий день з 10:00 до 17:00.
08.04.18 – вихідний день.
09.04.18 – робочий день з 10:00 до 17:00.
З десятого квітня відділи продажу будуть працювати у звичайному режимі.

NE
Nelli18551 повід. · з 2016
5 квітня 2018 р.

Ход строительства Жилого Комплекса

05.04.2018
Будинок № 12
Влаштування стін і перегородок – 99%
Монтаж віконних конструкцій – 95%
Сантехнічні роботи – 65%
Електромонтажні роботи – 67%
Слаботочні системи – 47%
Вентиляція та димовидалення – 36%
Влаштування стяжки – 59%
Штукатурка стін – 78%
Оздоблення місць загального користування – 22%
Влаштування фасадів – 37%
Монтаж ліфтів – 52%
Влаштування покрівлі – 46%
Вхідна група – 6%
Будівельно-монтажні роботи – 37%

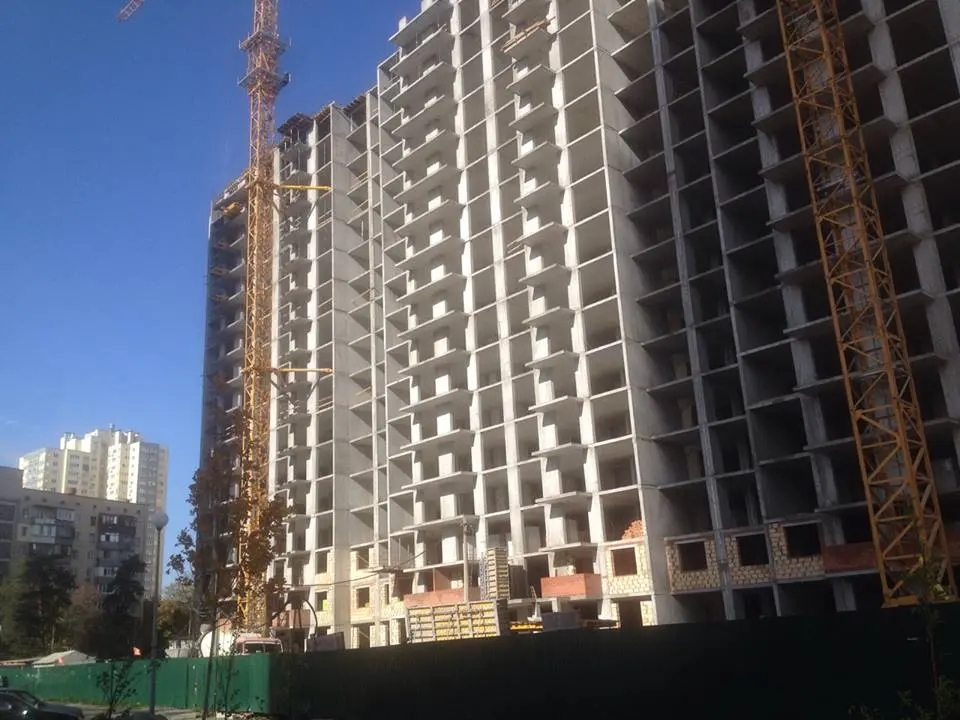

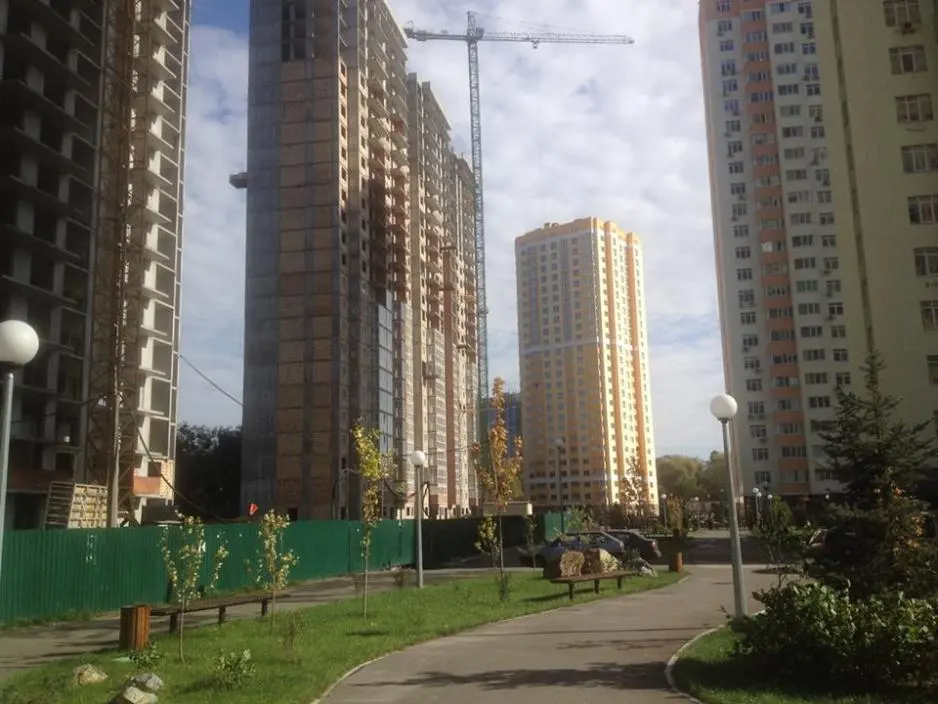

Будинок № 13

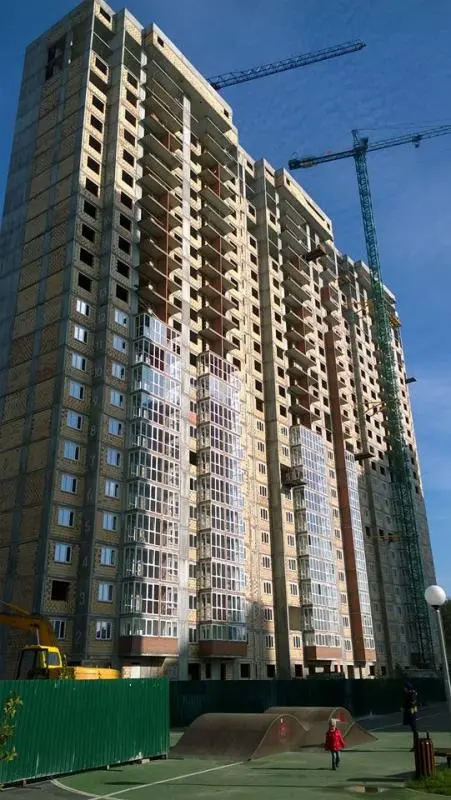

Встановлення стін та перегородок, кладка (зовнішні) – 52%
Встановлення стін та перегородок, кладка (внутрішні) – 35%
Монтаж віконних конструкцій – 22%
Сантехнічні роботи – 11%
Електромонтажні роботи – 7%
Влаштування цегляної кладки на покрівлі – 80%

Увійти та відповісти email або Google, 10 секунд
