Із задоволенням звітуємо про хід будівництва SAN FRANCISCO Creative House та додаємо нові фото.
Перша черга

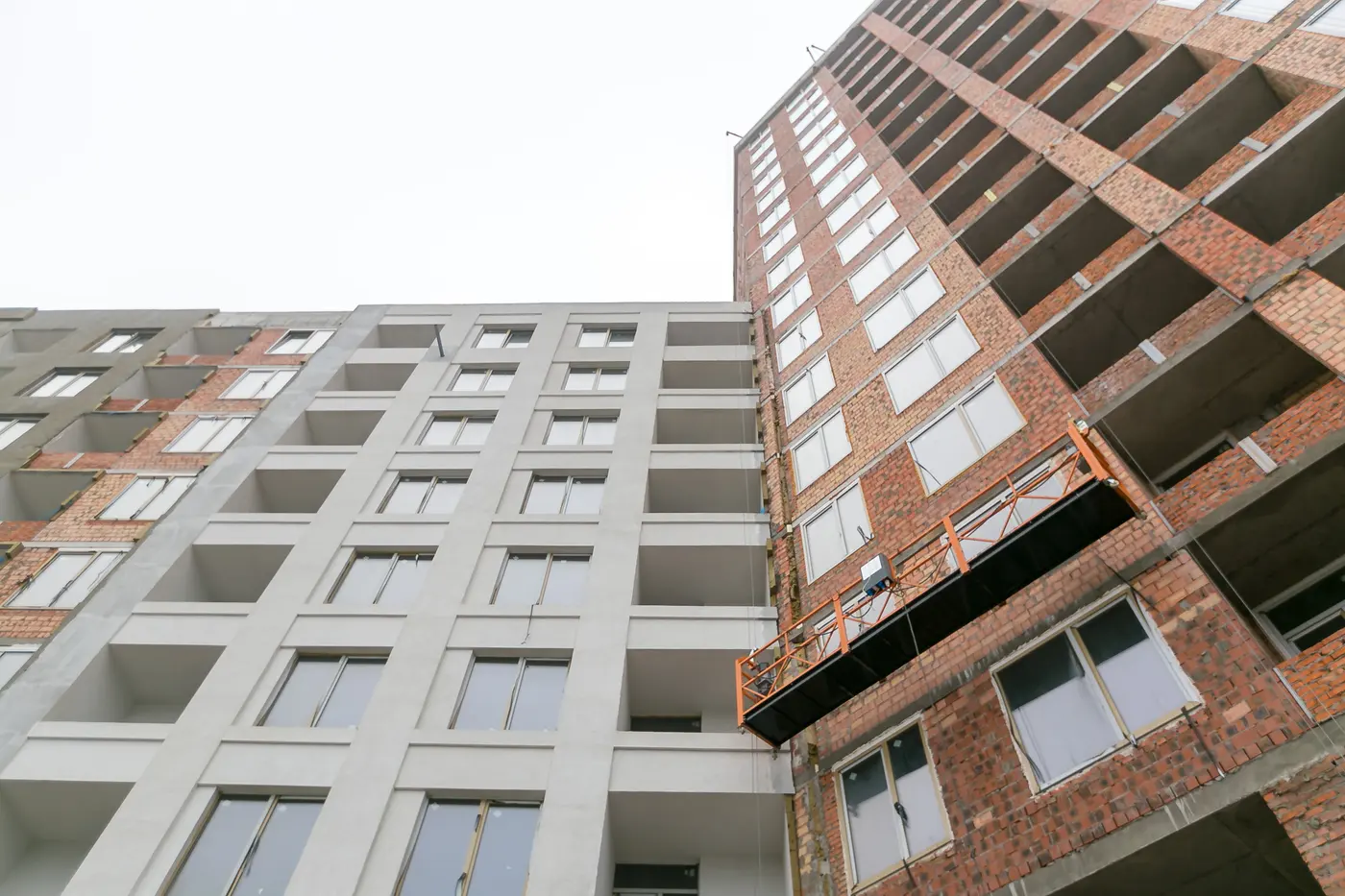

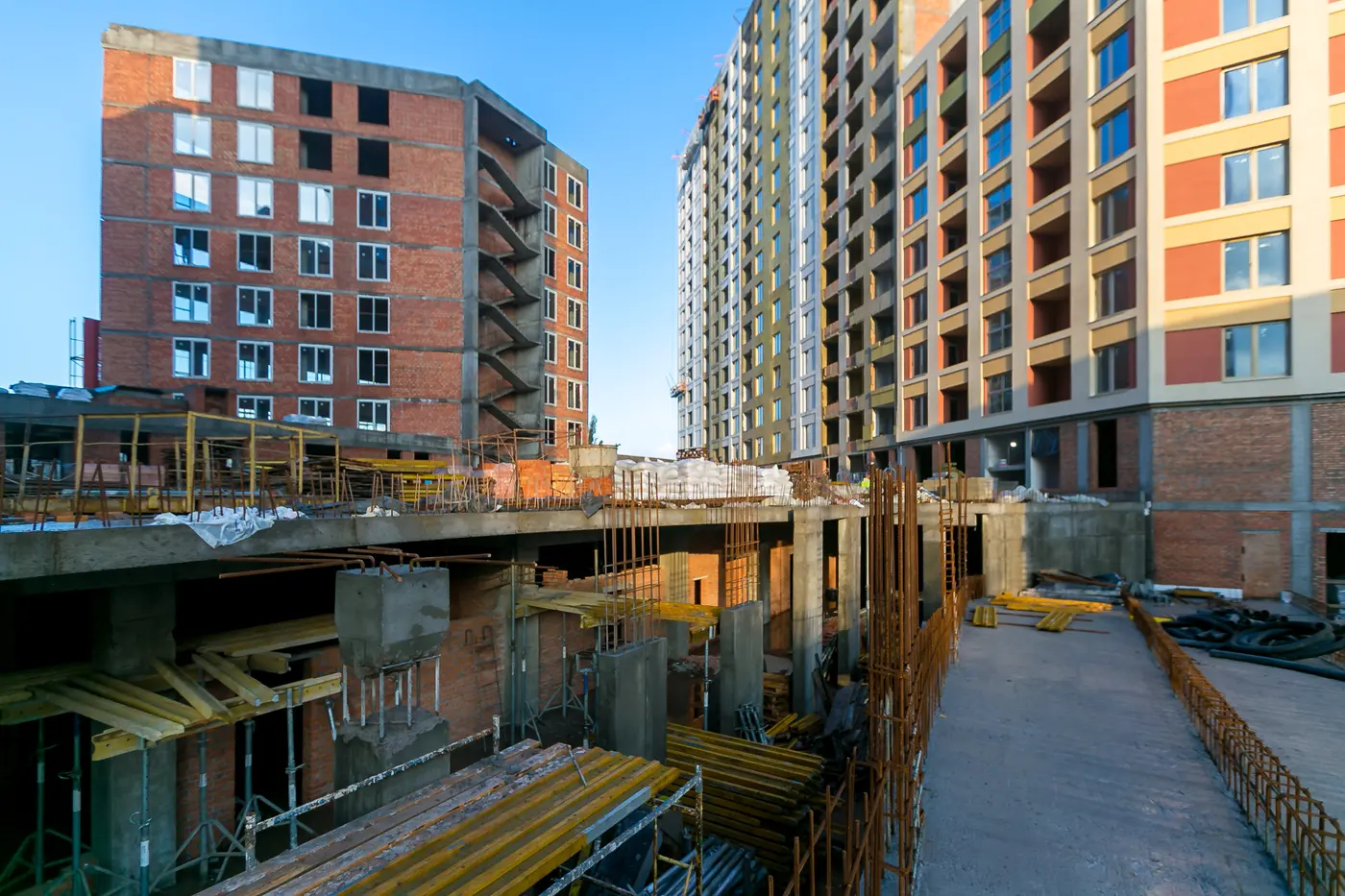

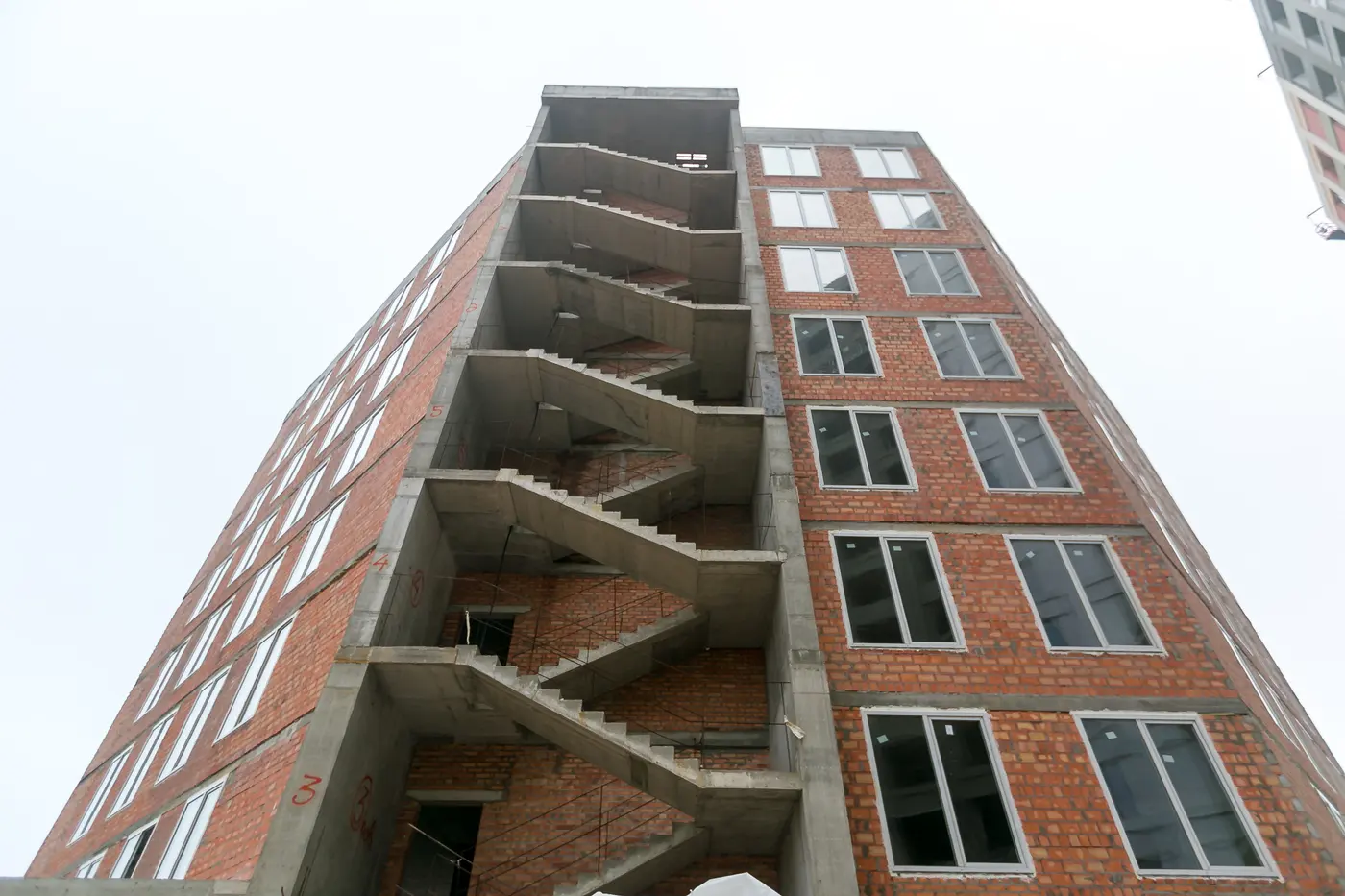

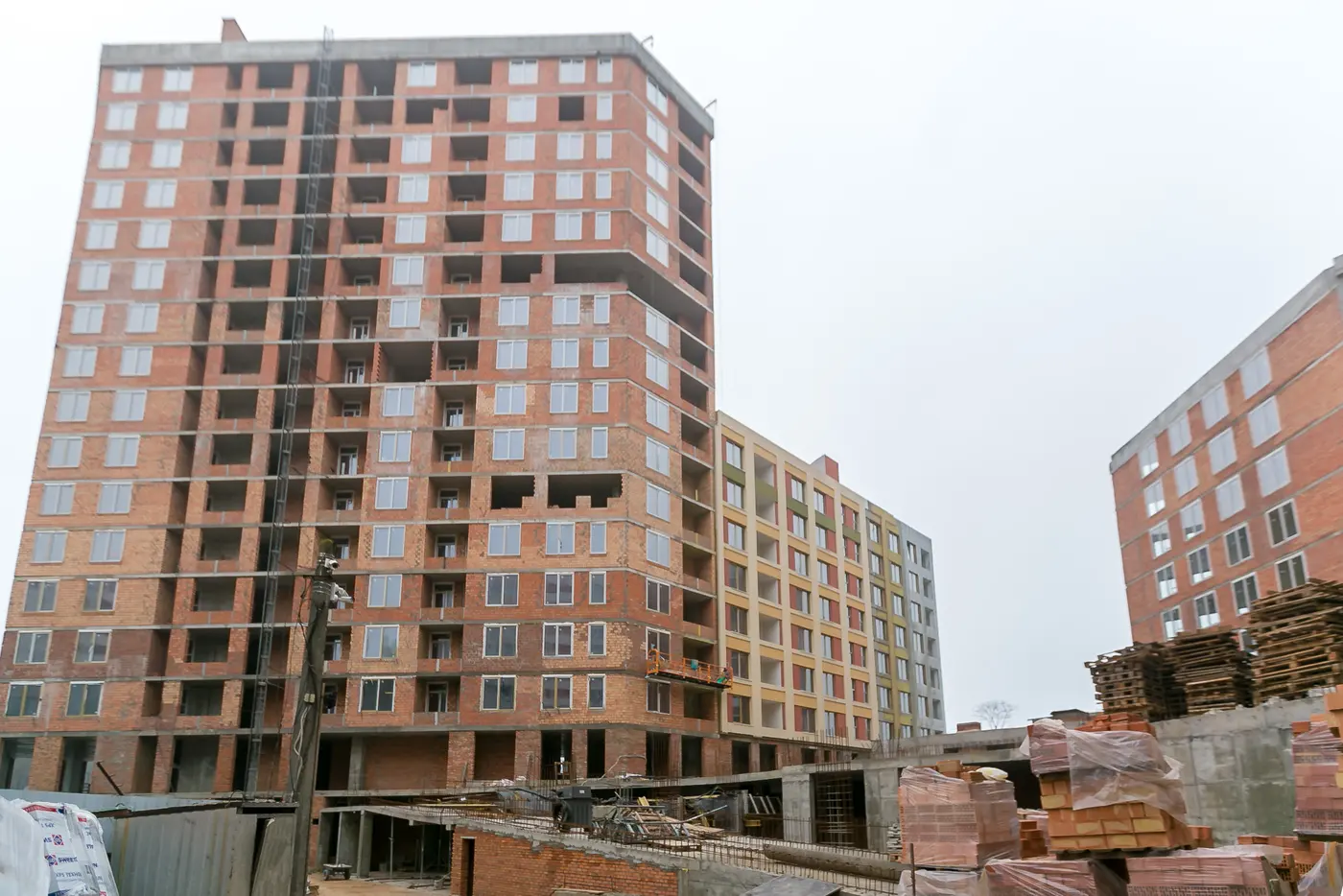

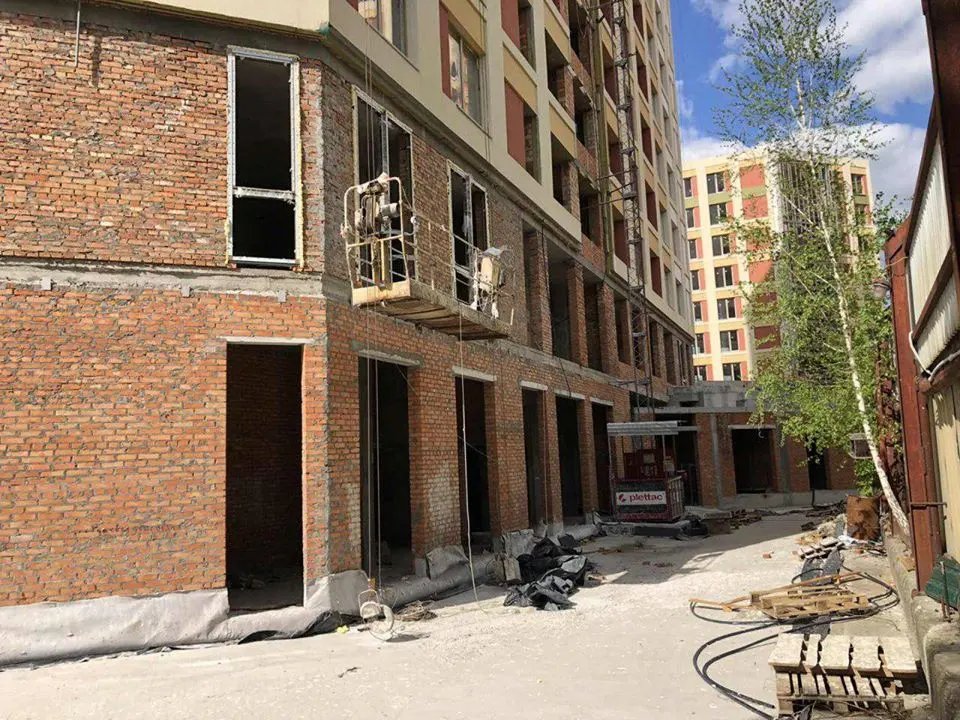

Цегляна кладка: завершено зовнішню кладку. Кладка внутрішніх перегородок готова на 99% - виконується кладка міжсекційного переходу на 1-му поверсі. Завершено кладку на даху.

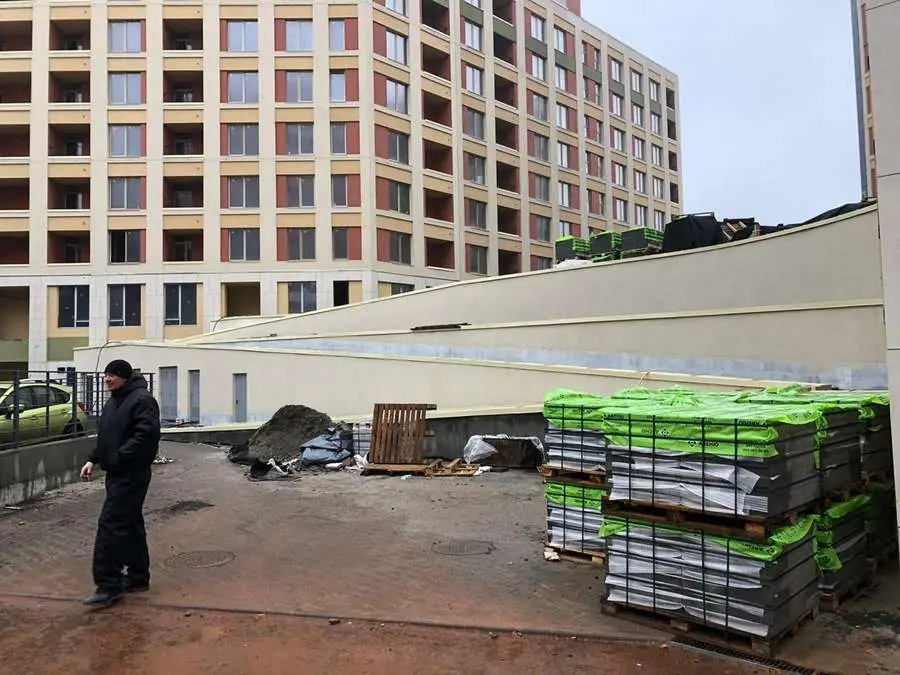

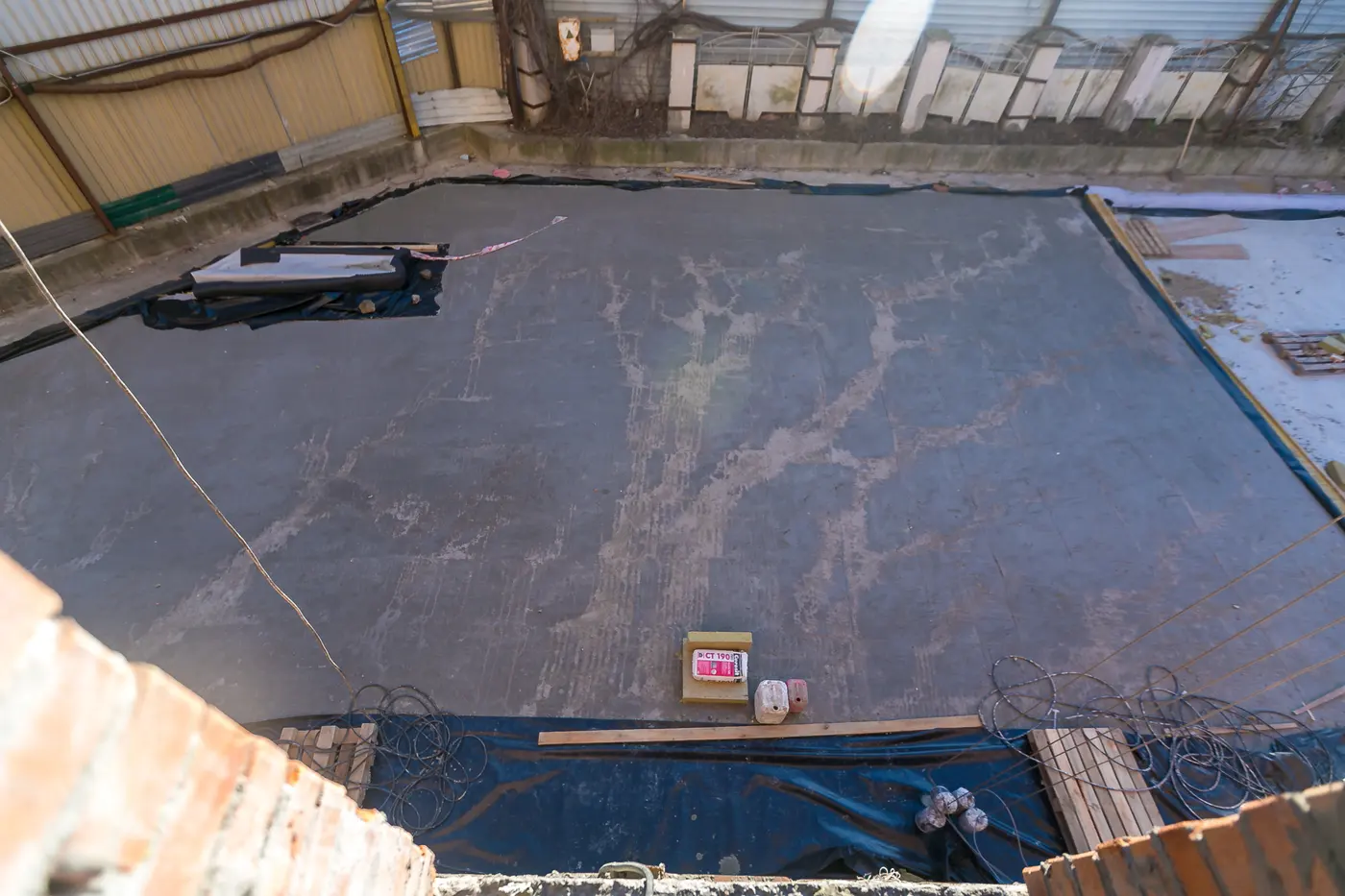

Покрівля: у секціях 1.1 і 1.3 завершено роботи, у секції 1.2 - роботи виконано на 90% (на першій половині покрівлі роботи завершено, на другій половині закінчуються роботи з випробування гідроізоляції).

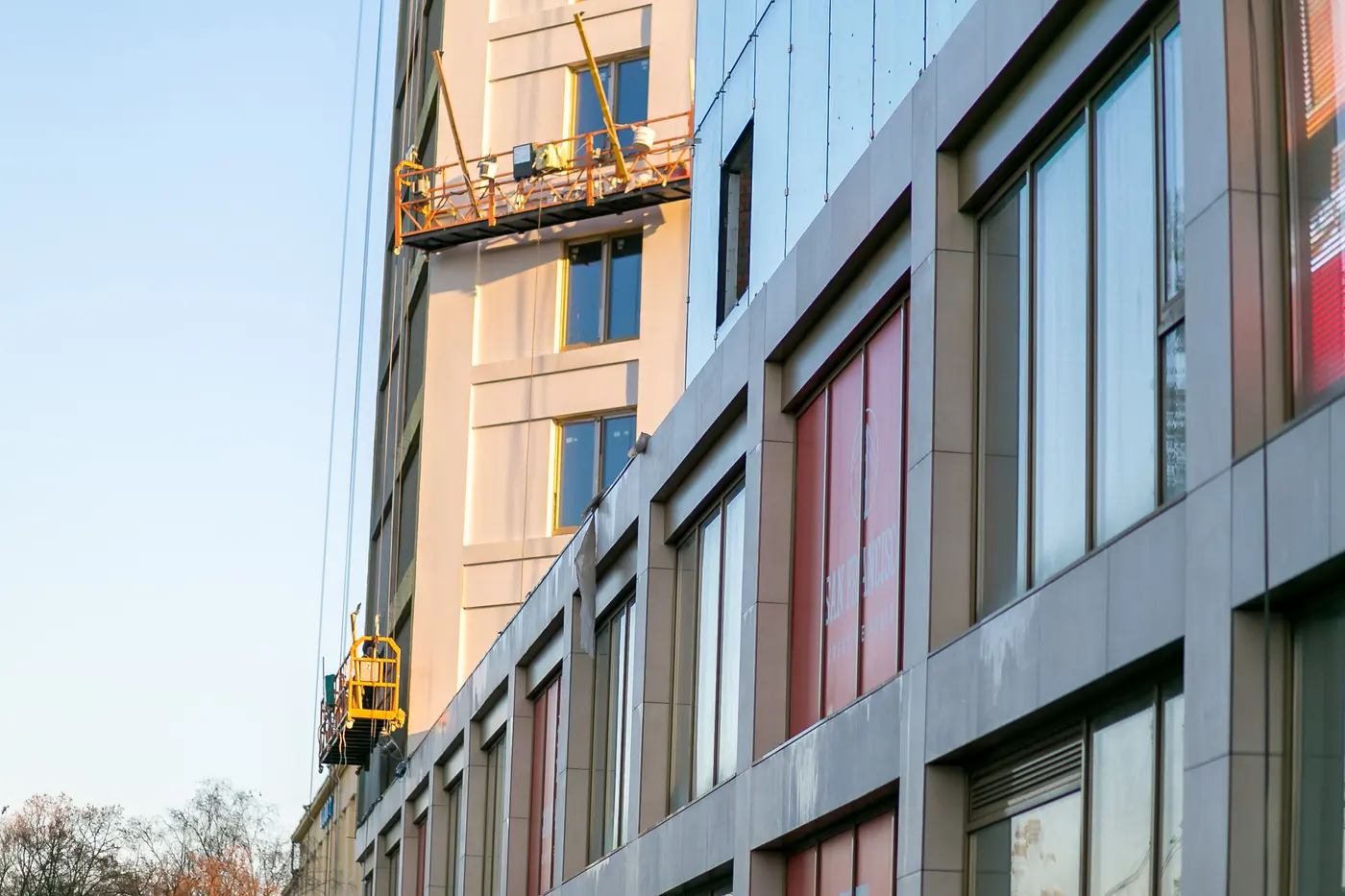

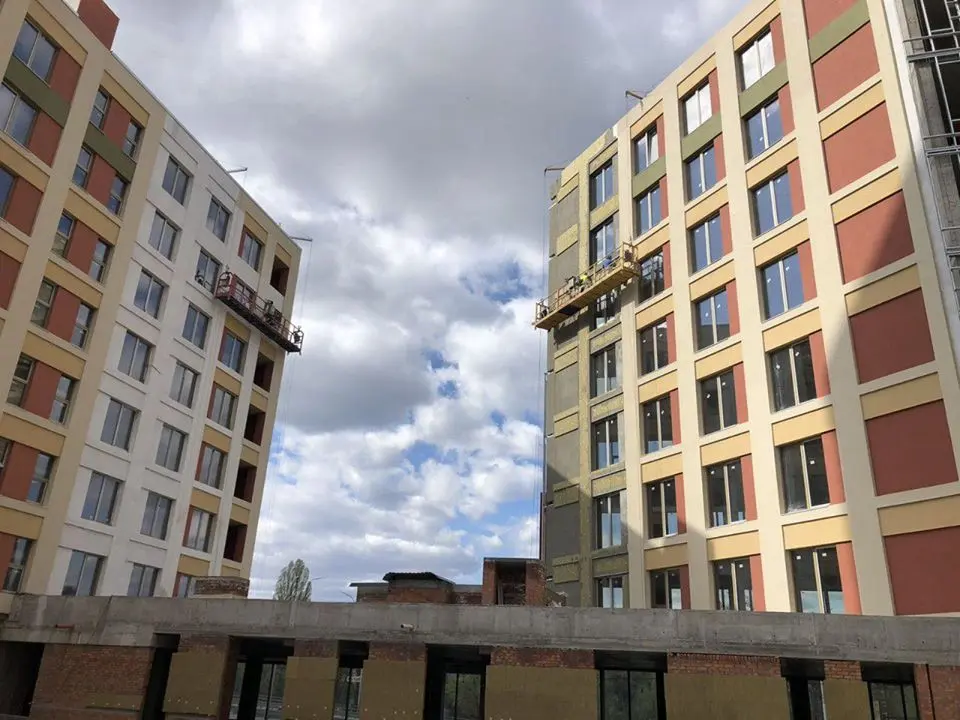

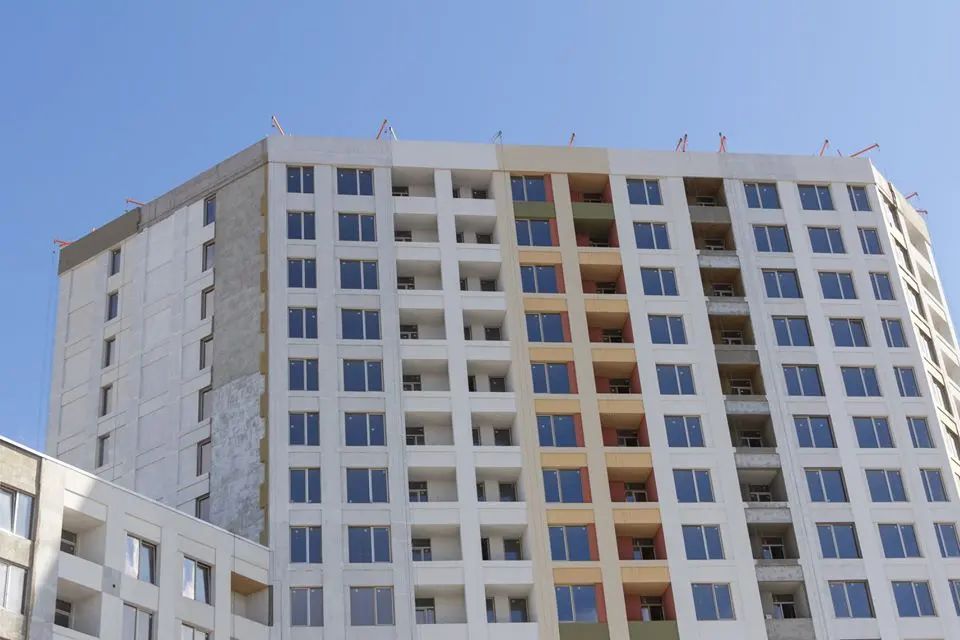

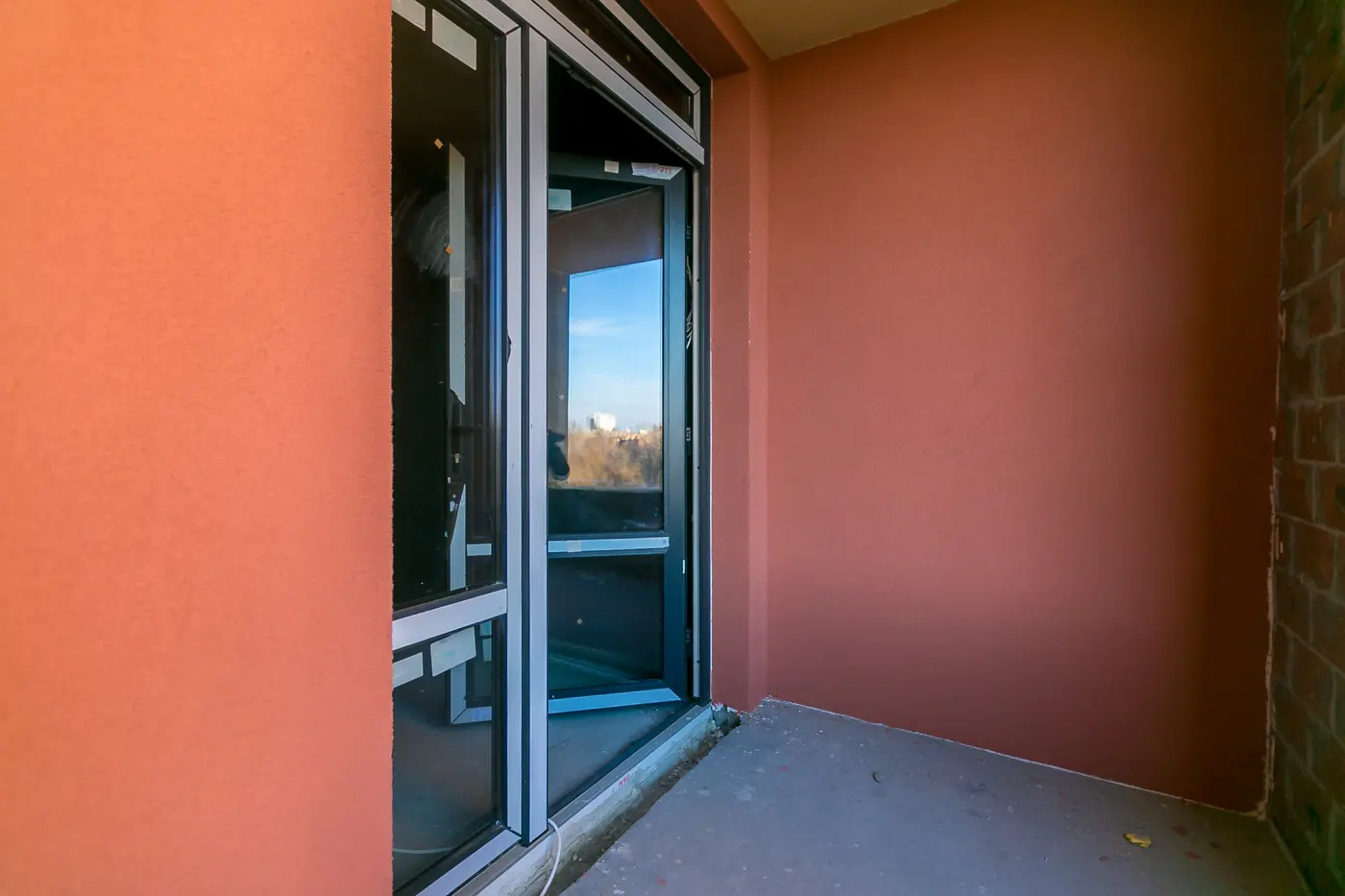

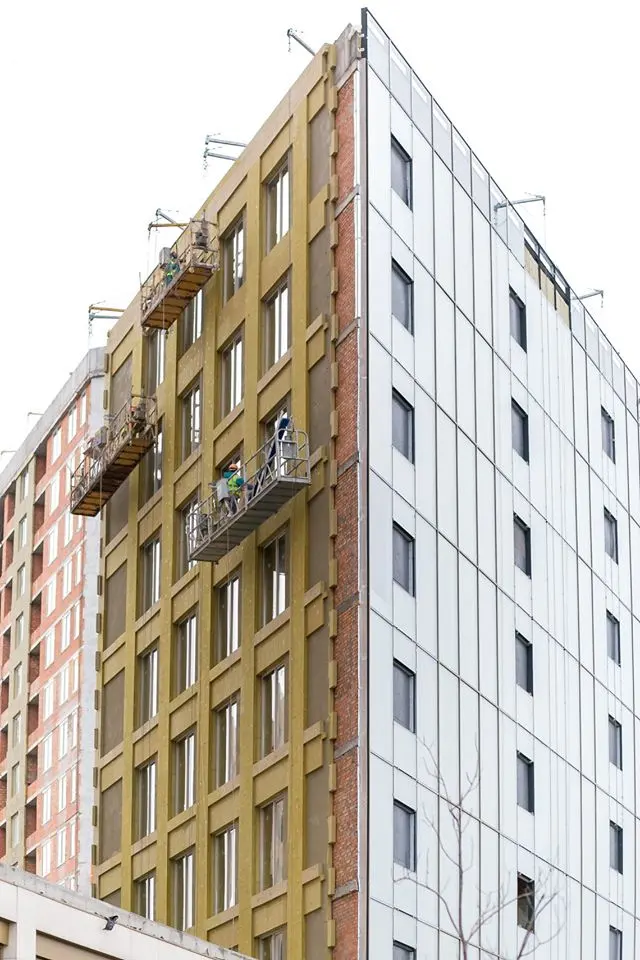

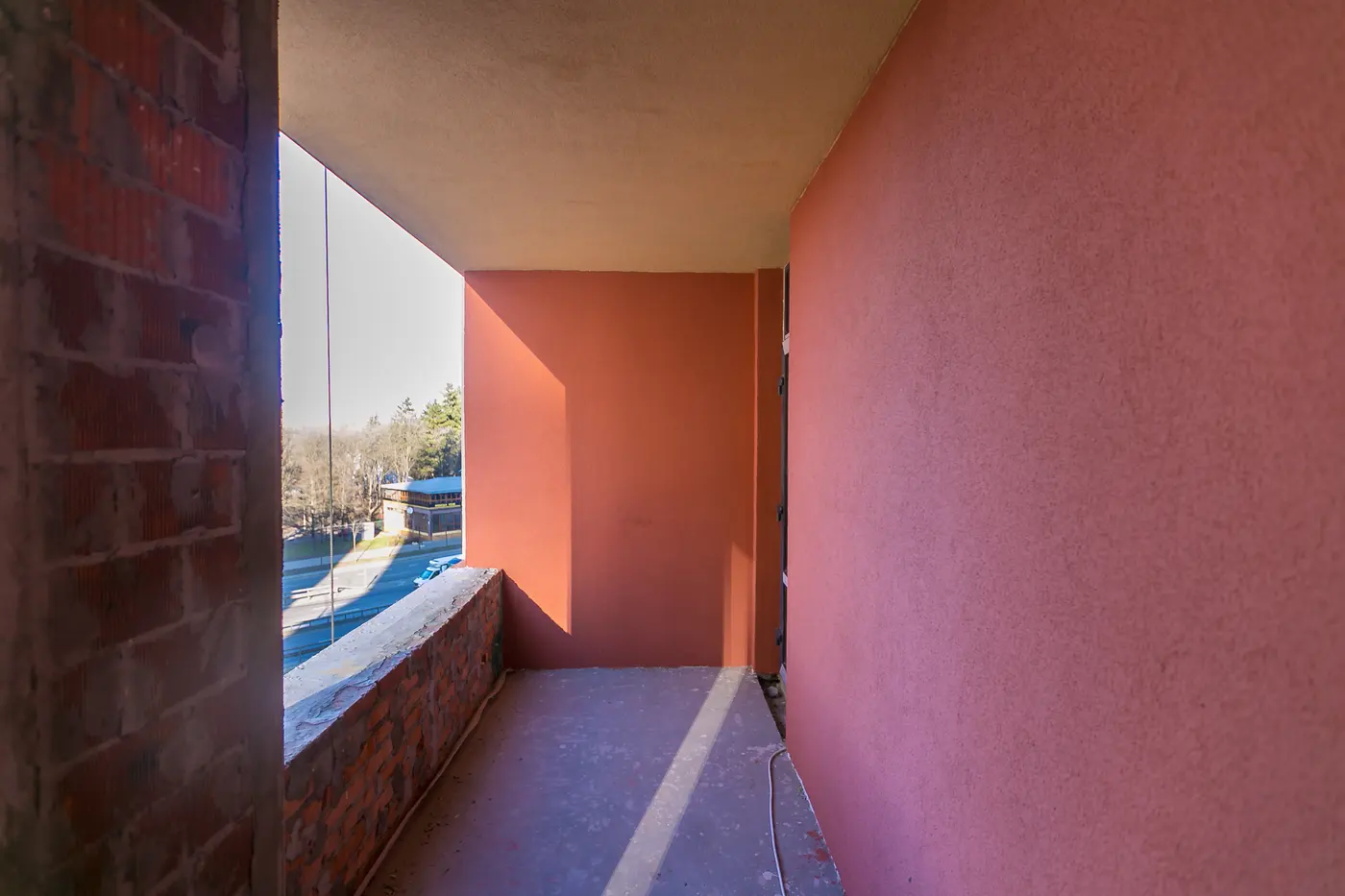

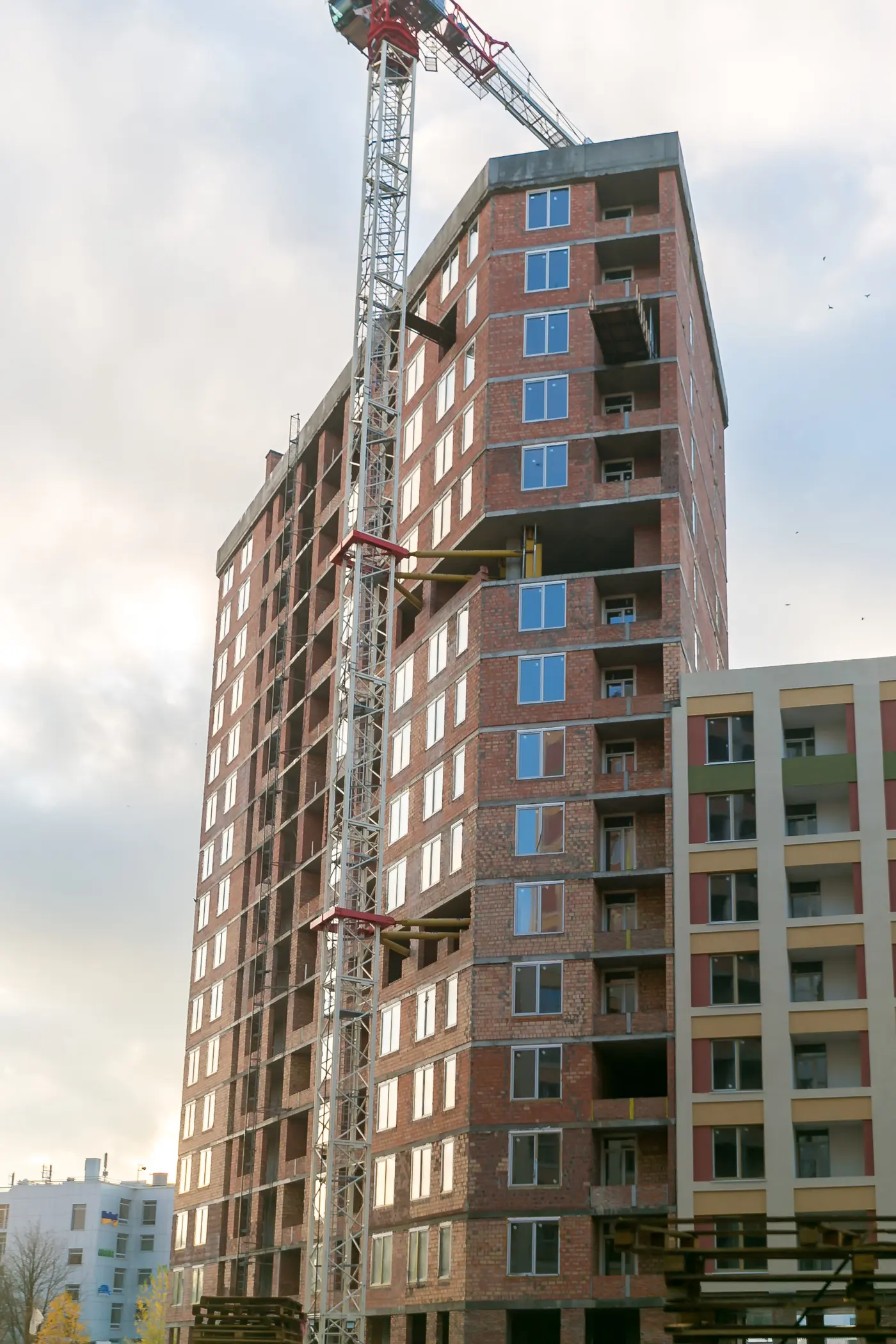

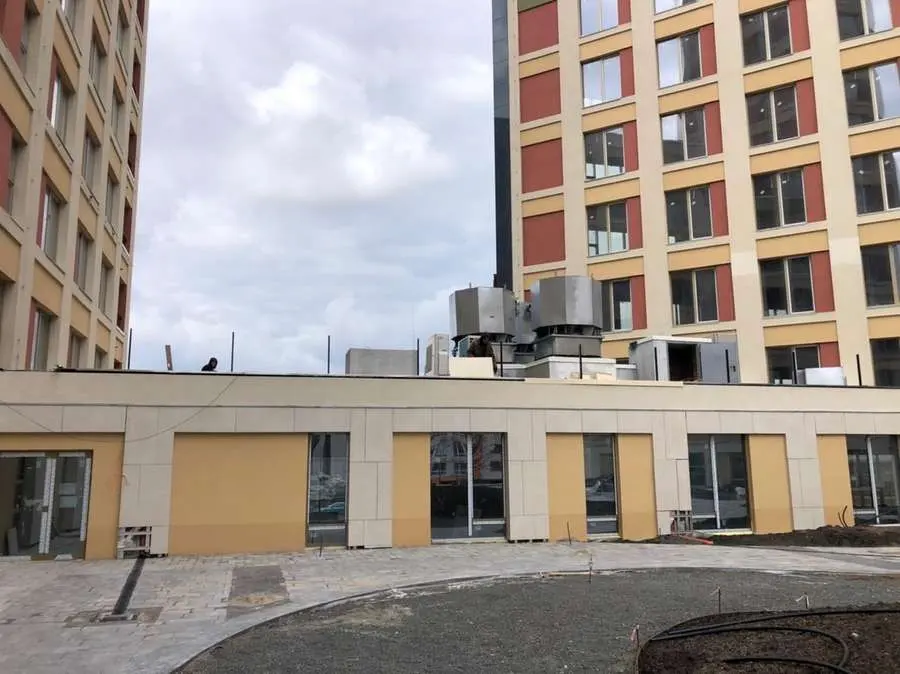

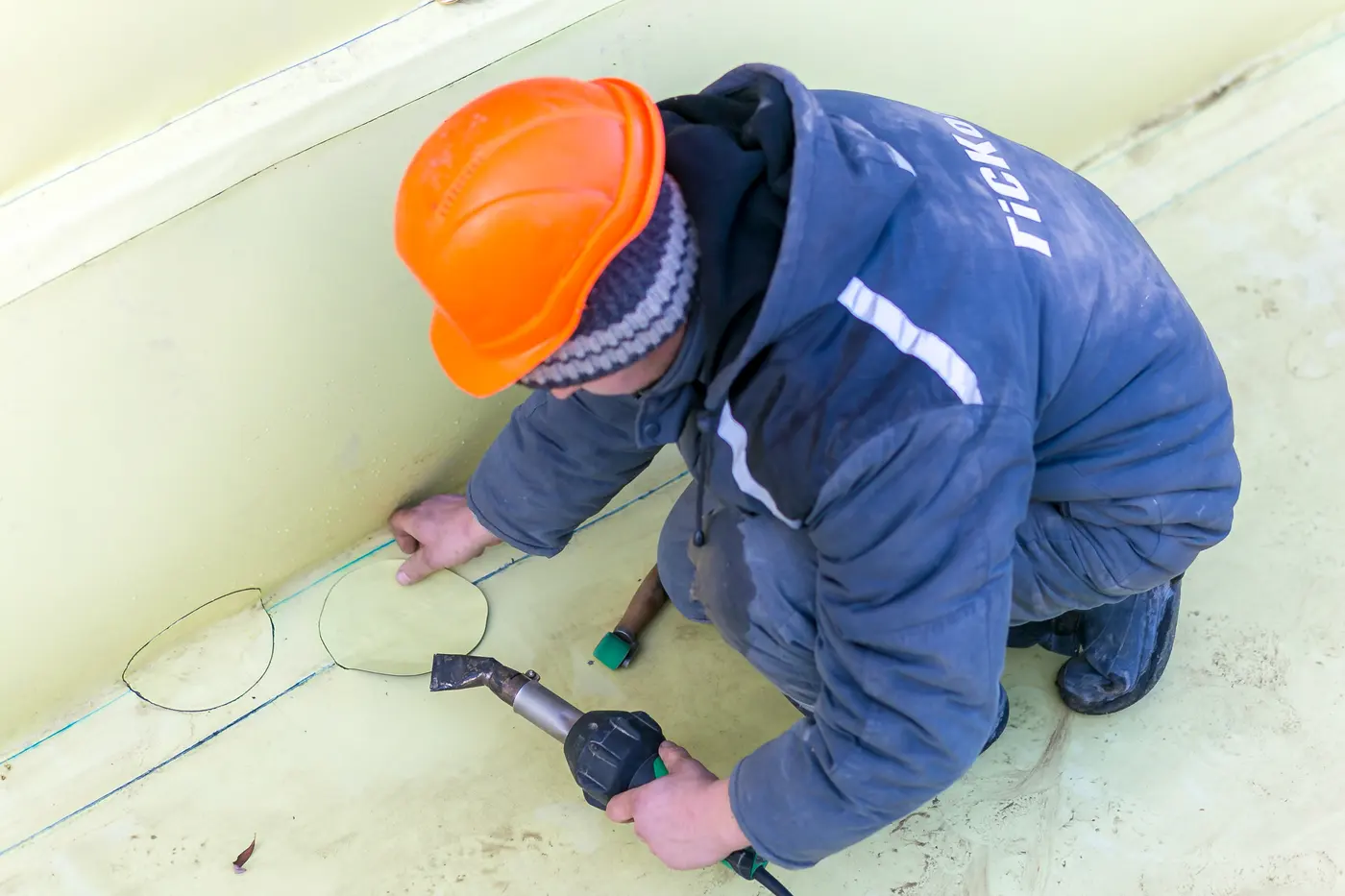

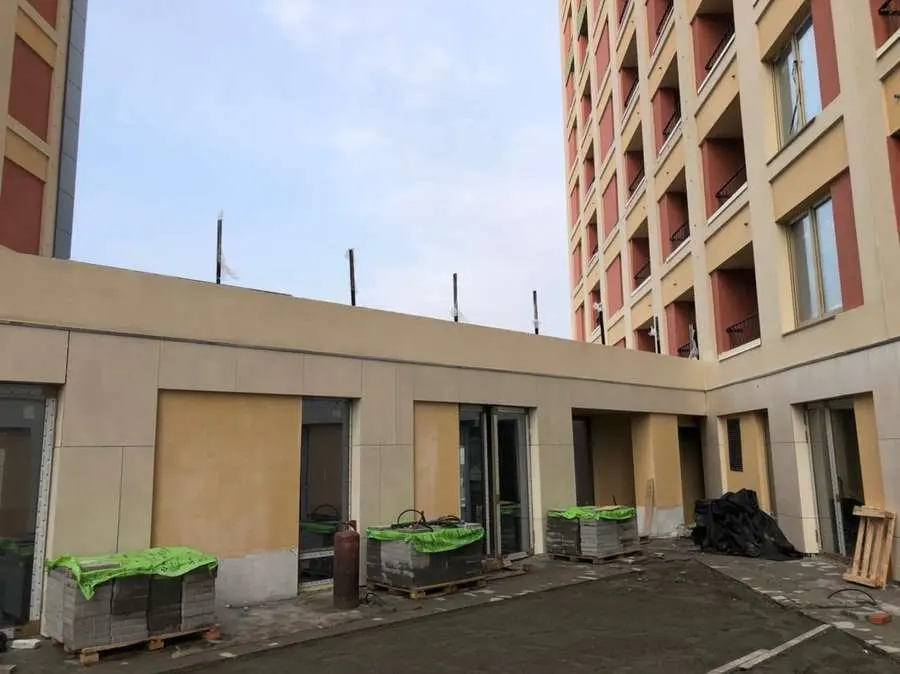

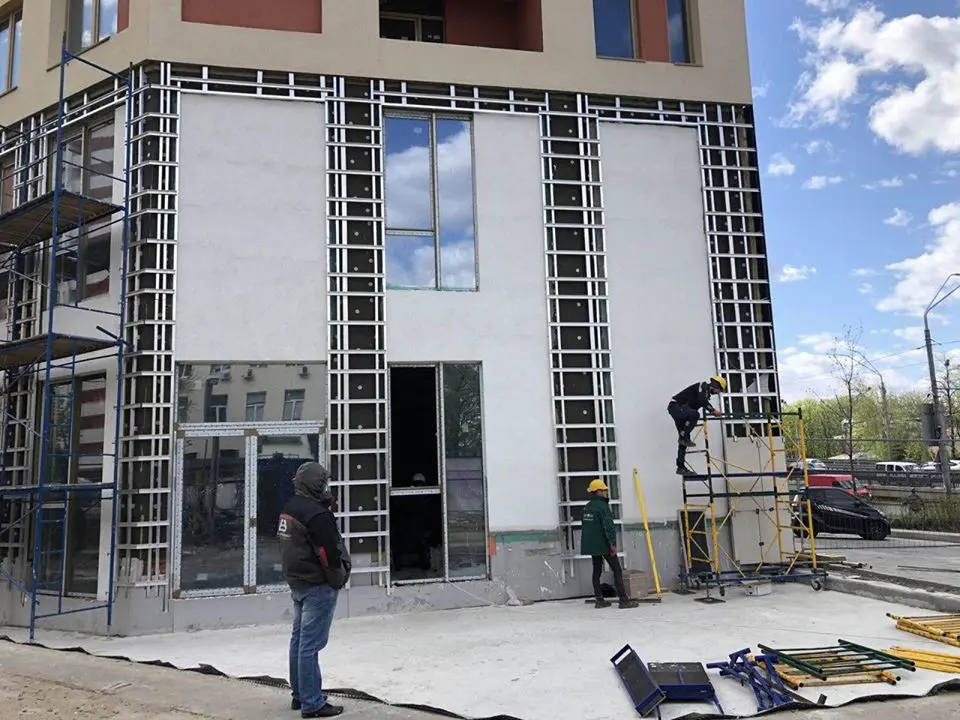

Фасад: триває влаштування мокрого фасаду. У секції 1.1 мокрий фасад готовий на 93%. У секції 1.2 - на 90%. У секції 1.3 - роботи завершено.

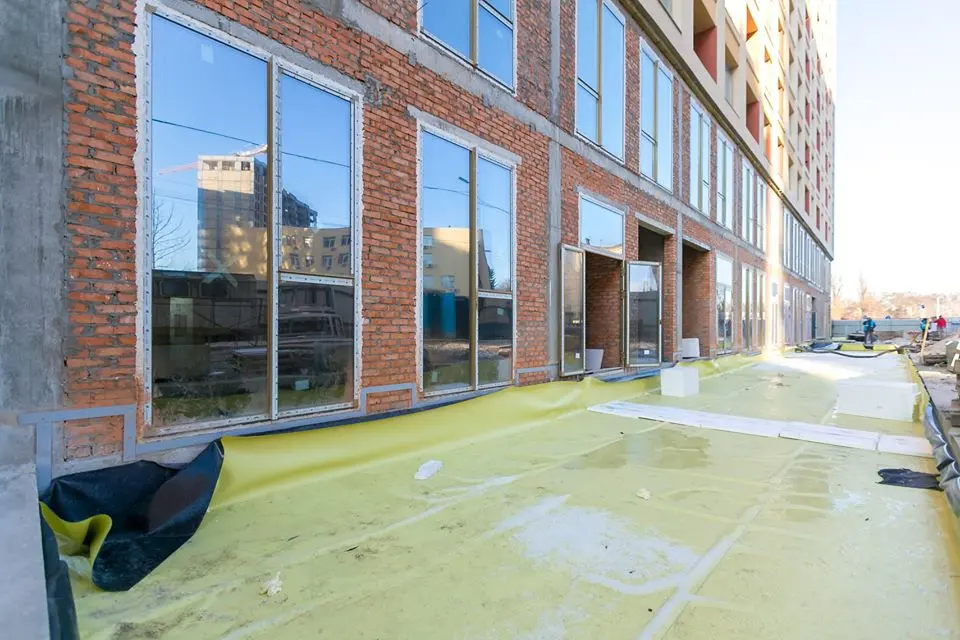

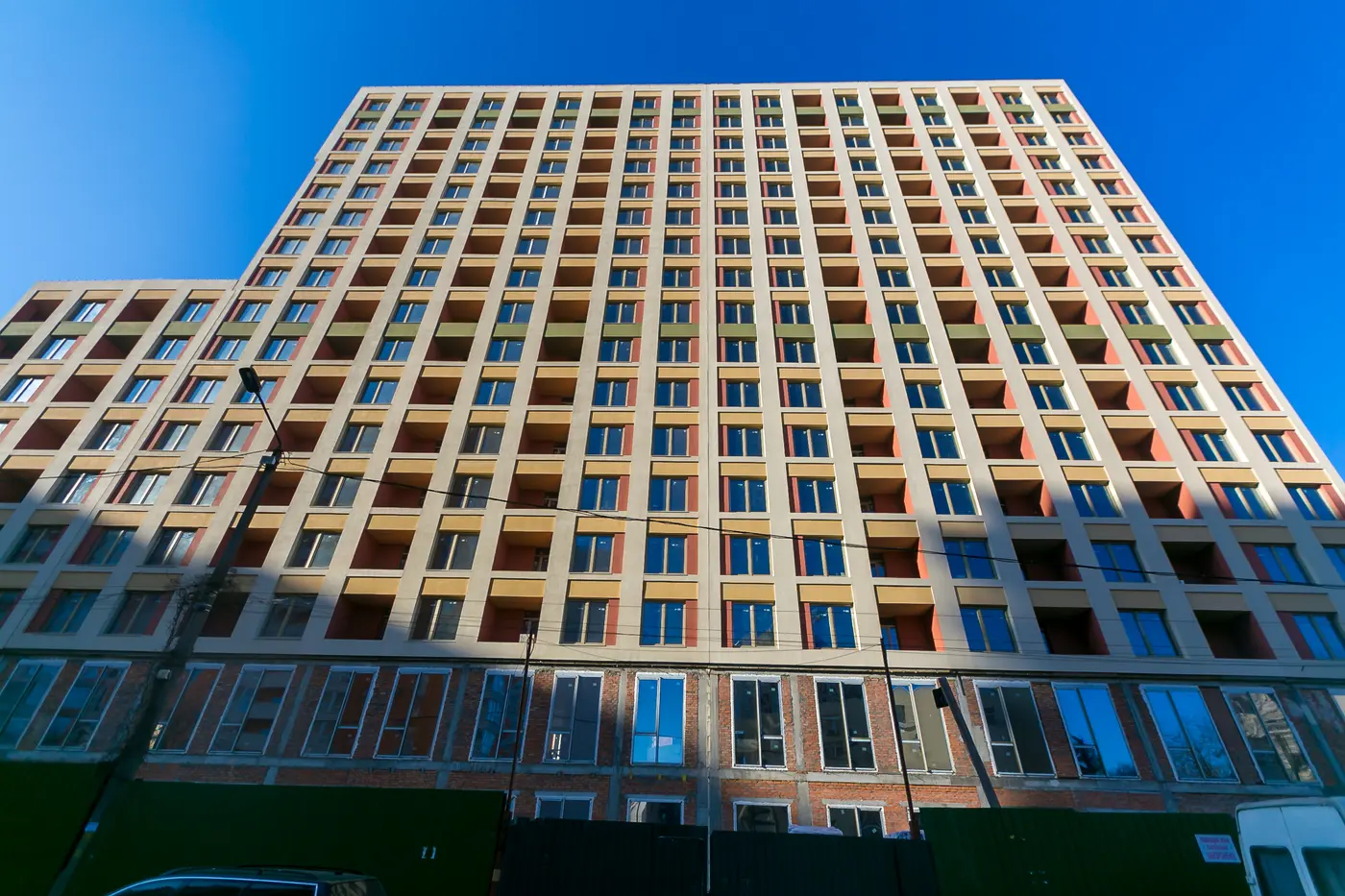

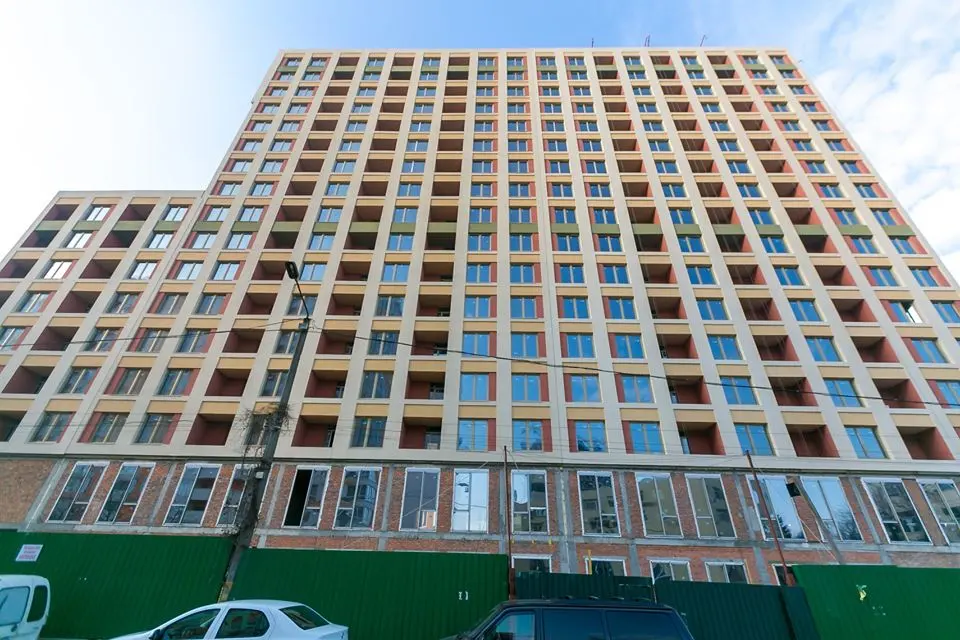

Монтаж вікон: роботи завершено.

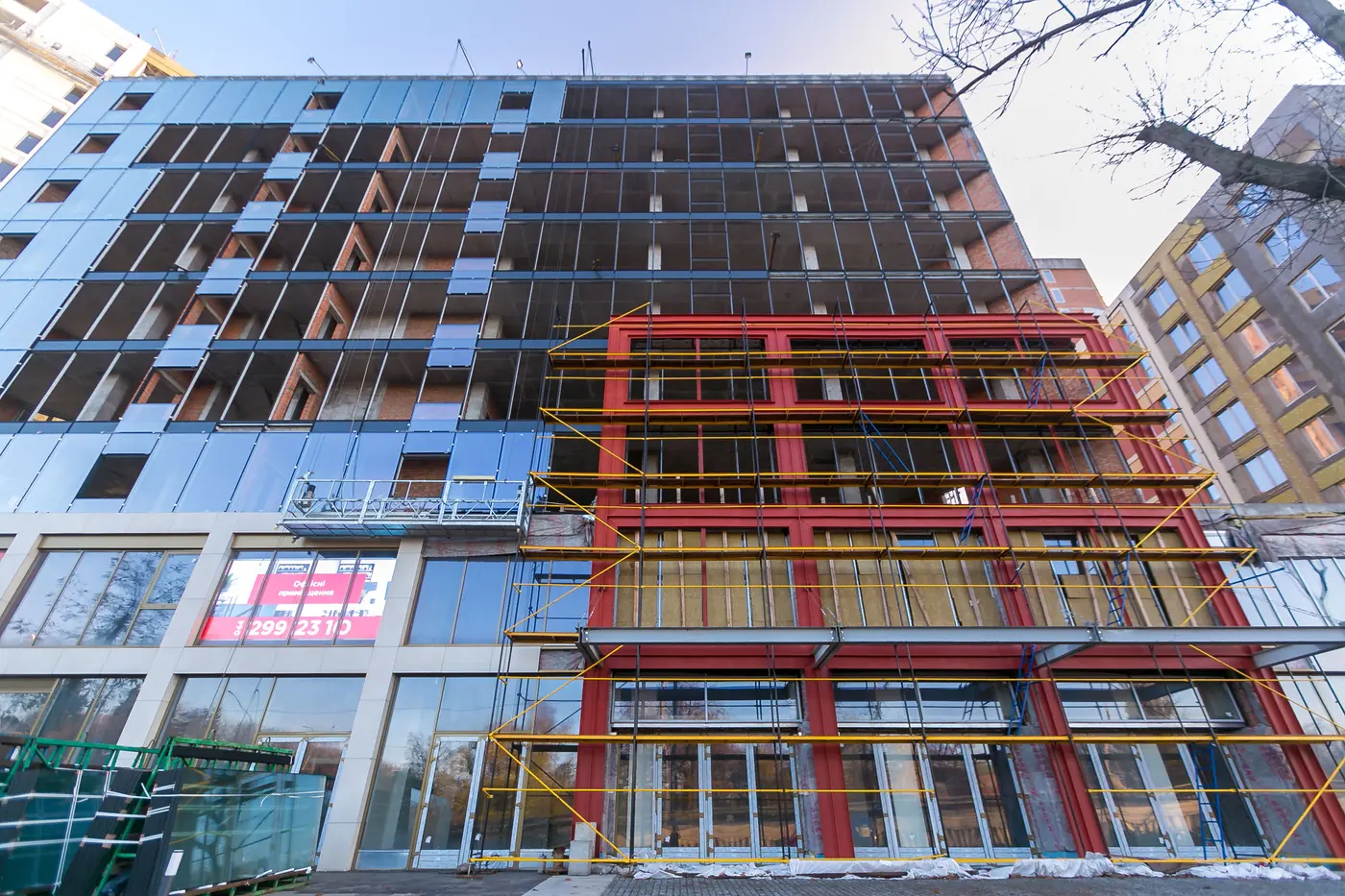

Монтаж світлопрозорих огороджуючих конструкцій: готовність - 75%.

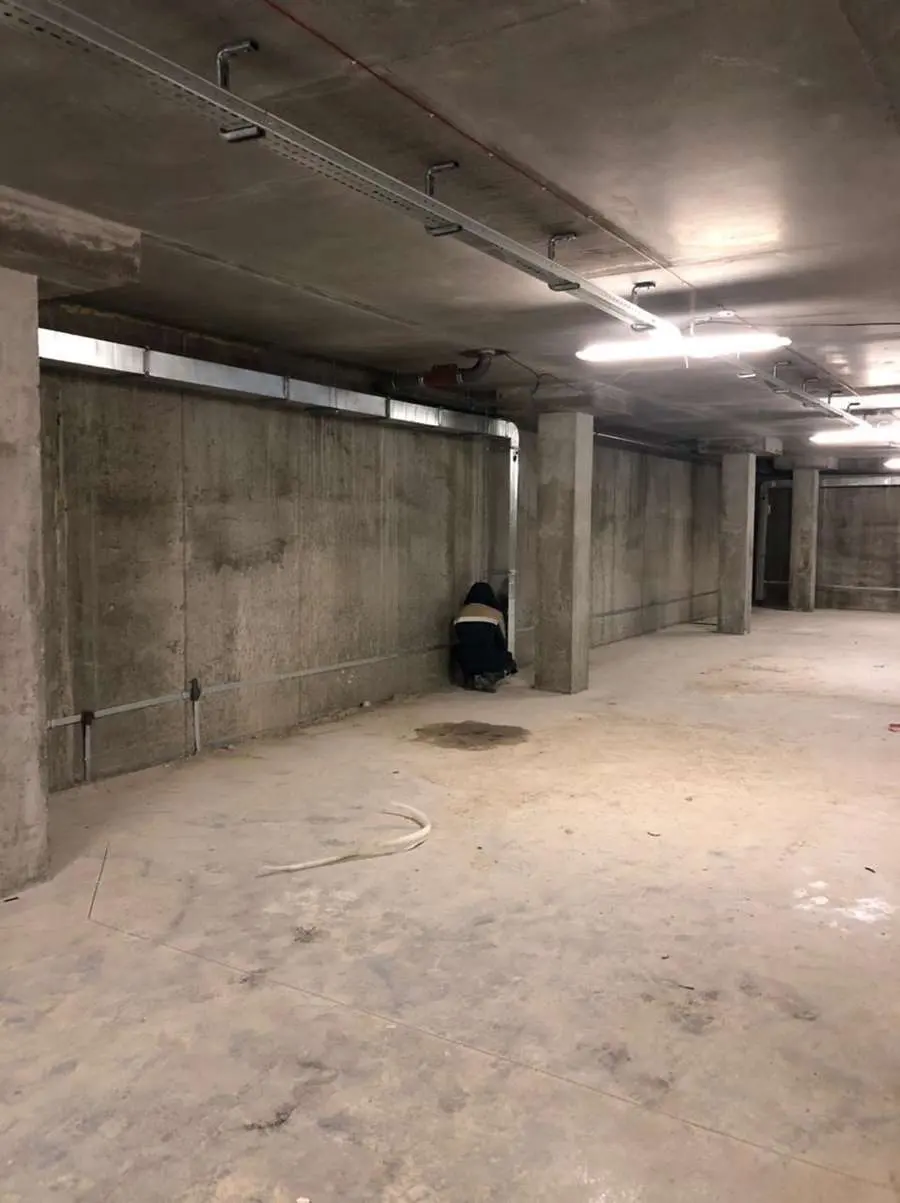

Водопровід і каналізація: монтаж стояків виконано на 99%.

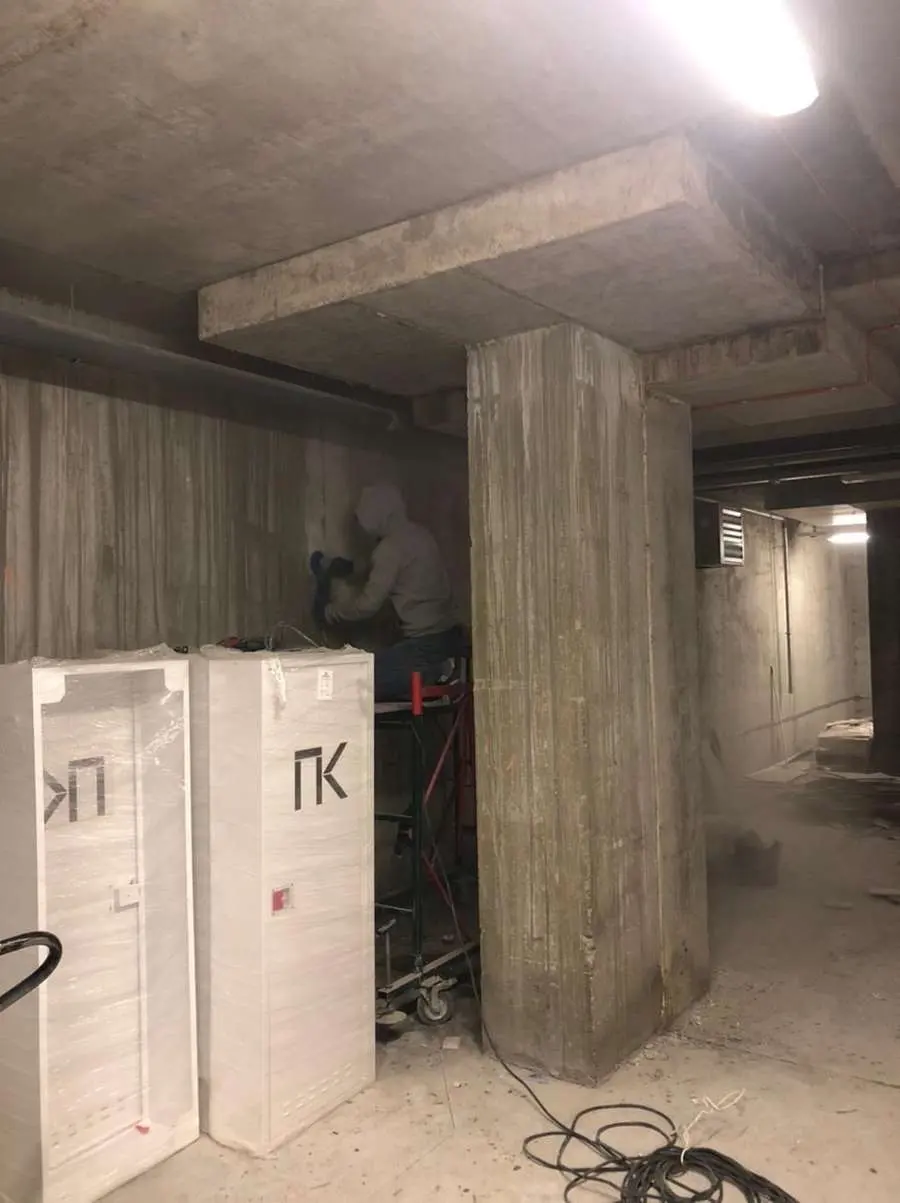

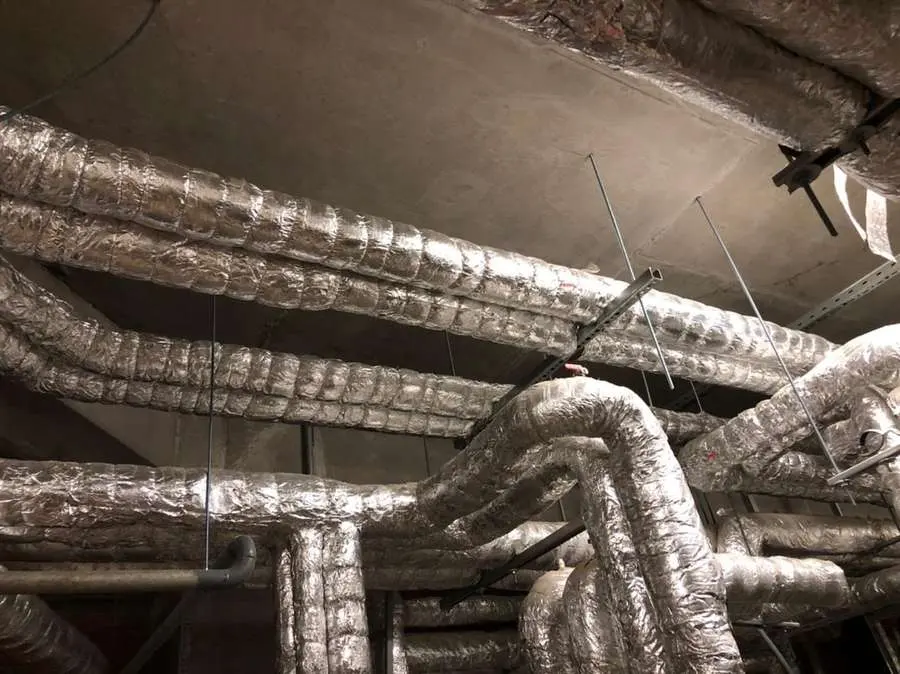

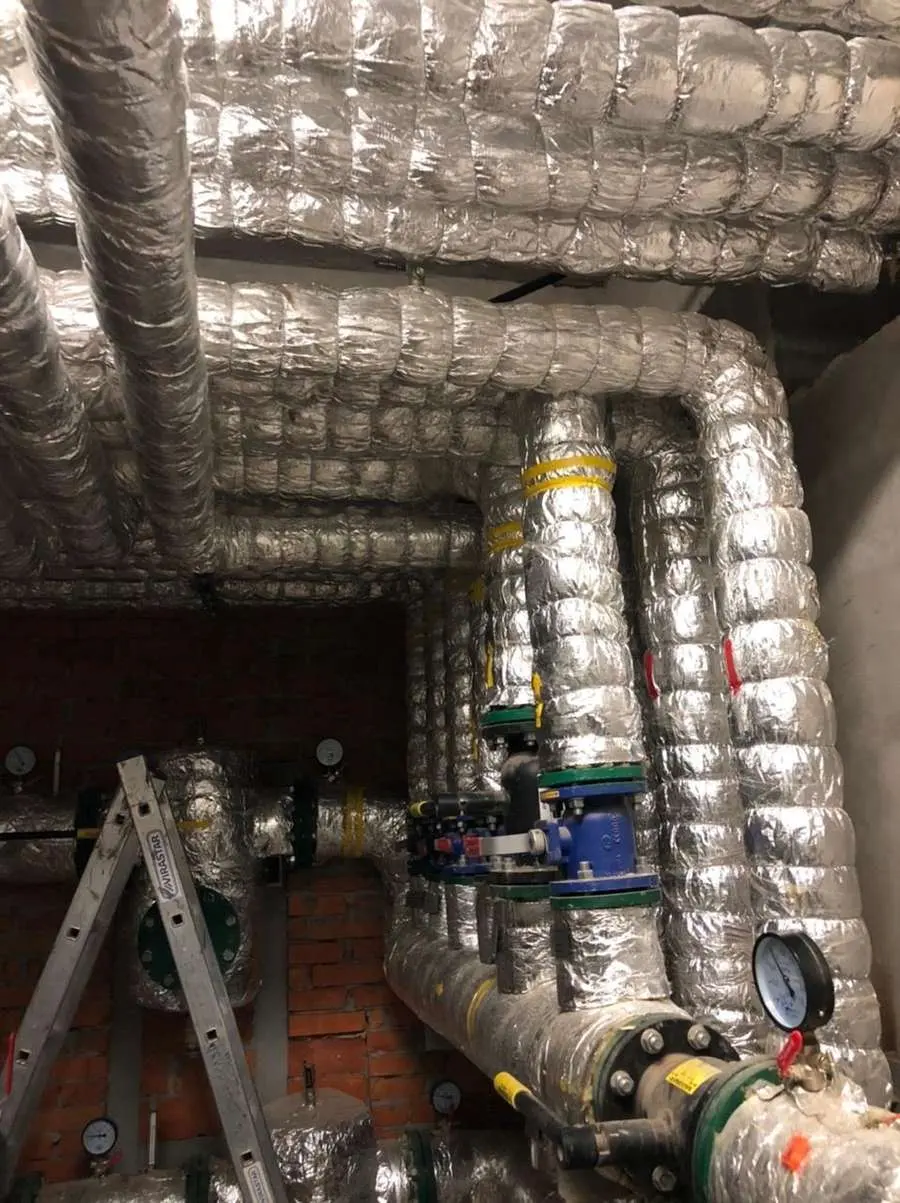

Опалення та вентиляція: виконано монтаж каналів димовидалення в секціях 1.1, 1.2, 1.3. Виконується раскатка труб: у секції 1.1 роботи виконано на 4-17 поверхах, у секції 1.2 - на 4-16 поверхах, у секції 1.3 - на 4-9 поверхах.

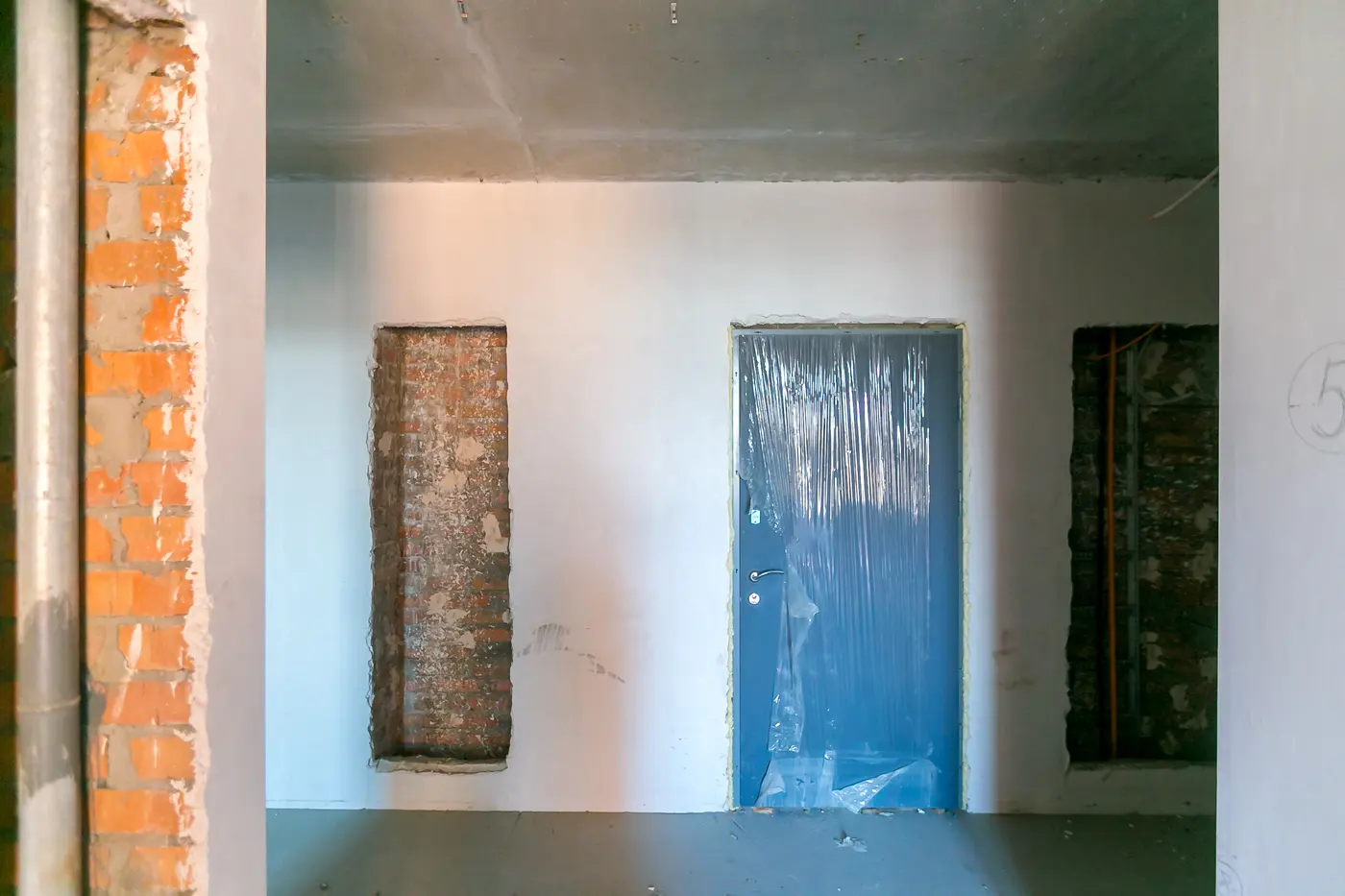

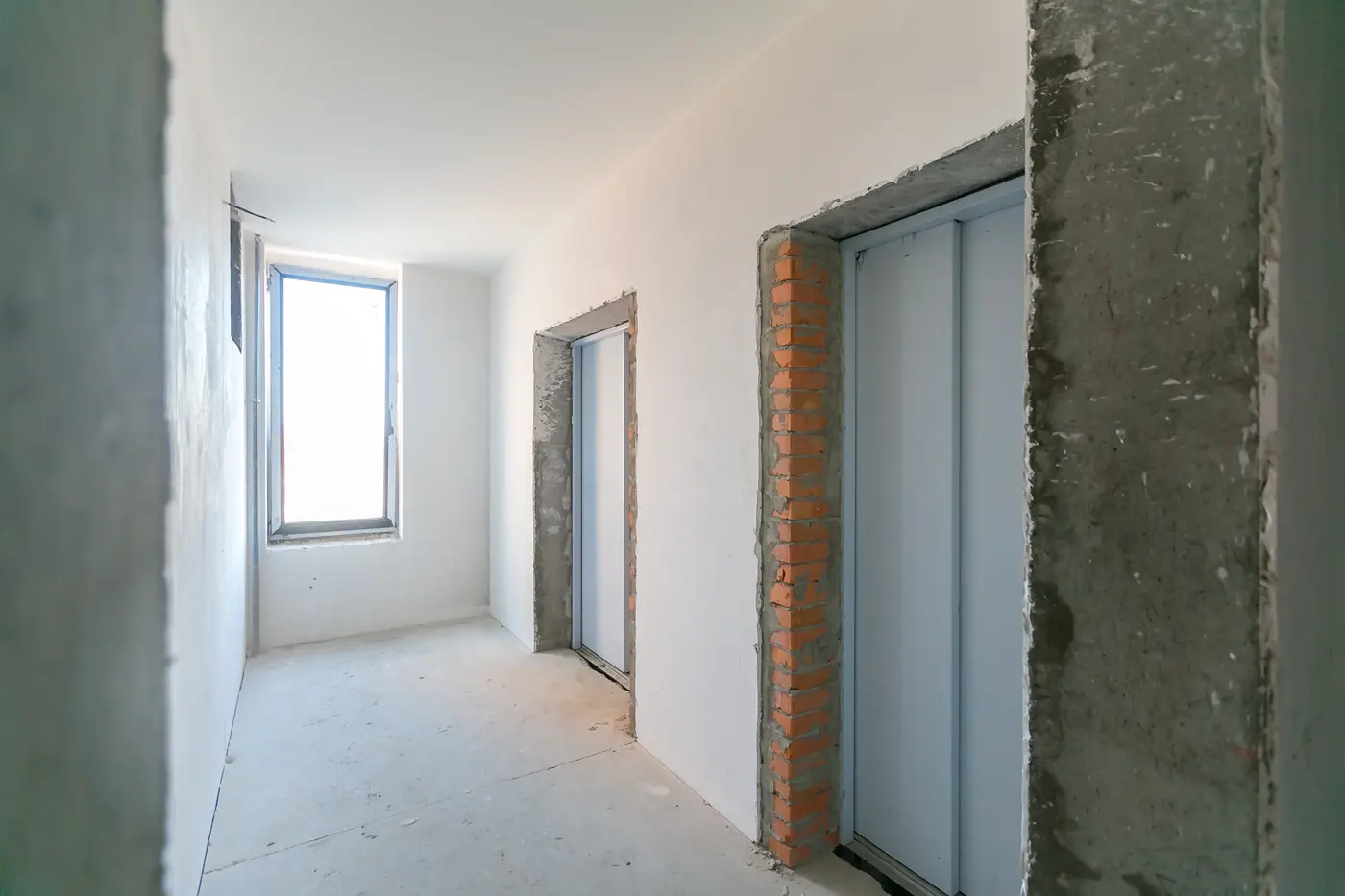

Монтаж дверей: роботи виконано на 70% (сек. 1.1, 1.2).
Друга черга

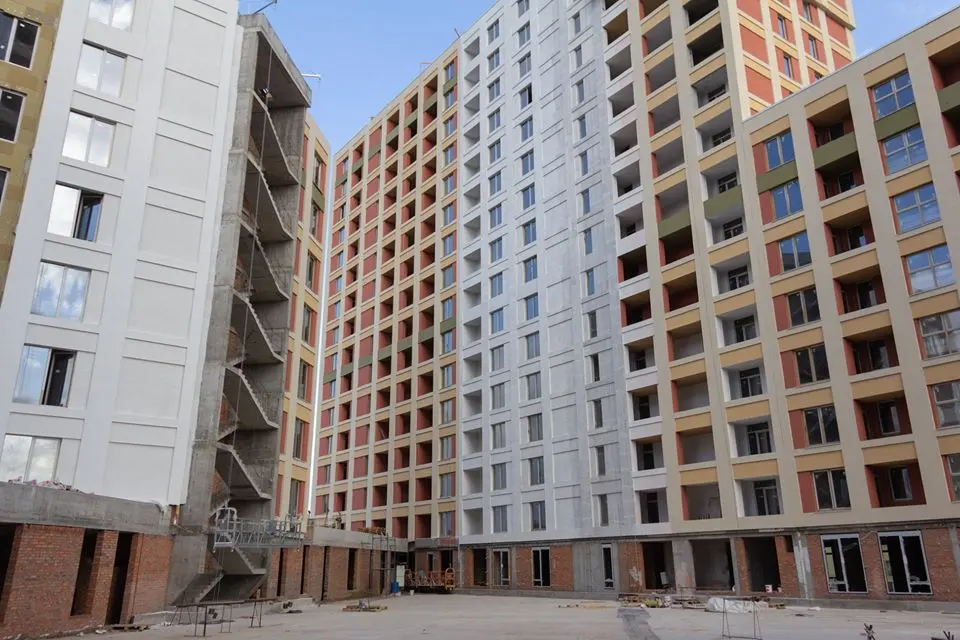

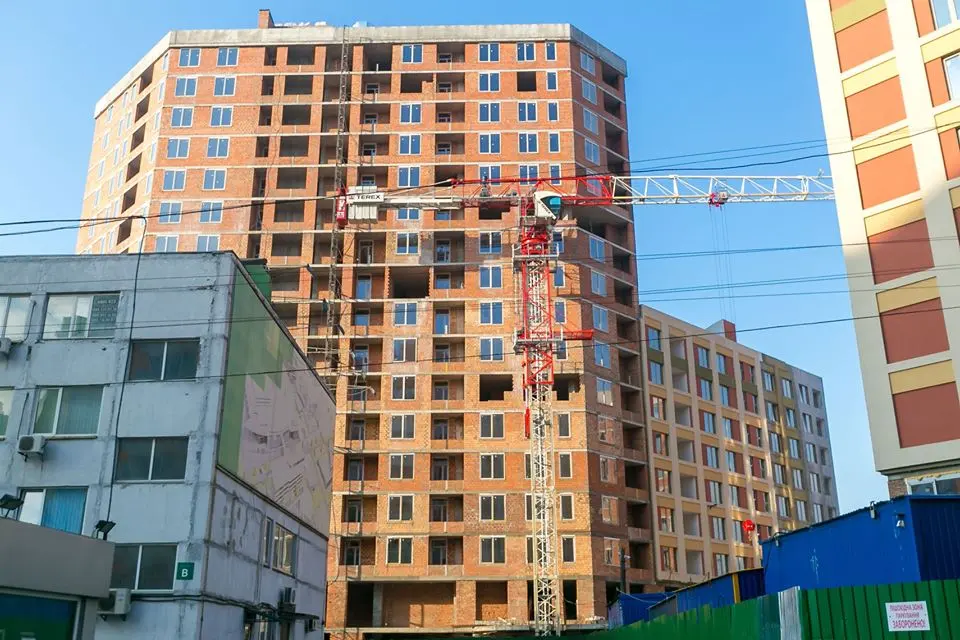

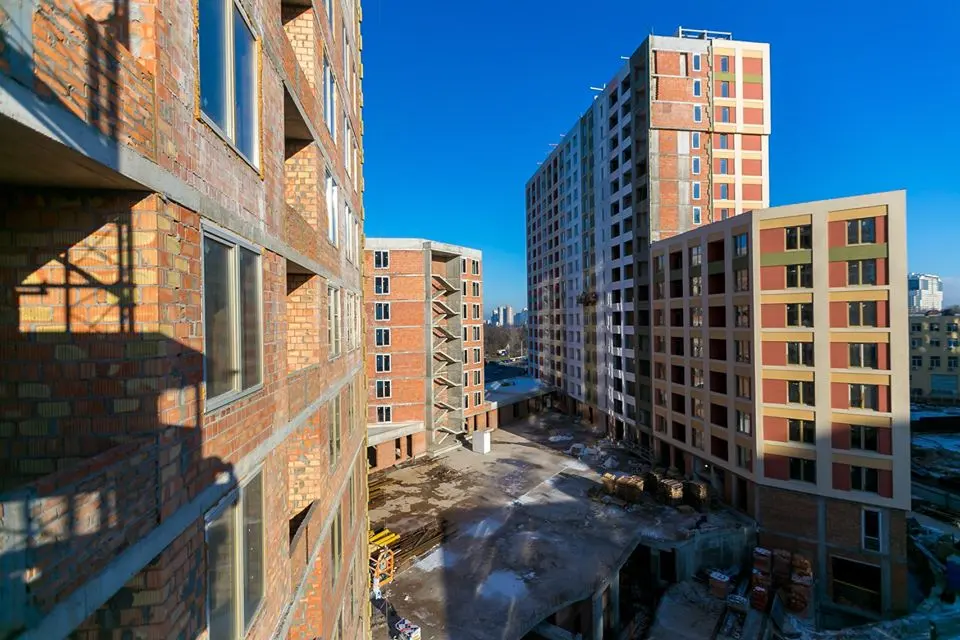

Цегляна кладка: у секції 2.1 роботи завершено, у секції 2.2 на 1-17 поверхах роботи виконано на 99%.
Монтаж вікон: у секції 2.1 вікна змонтовані на 100%, у секції 2.2 вікна змонтовані з 3 по 17 поверхи.

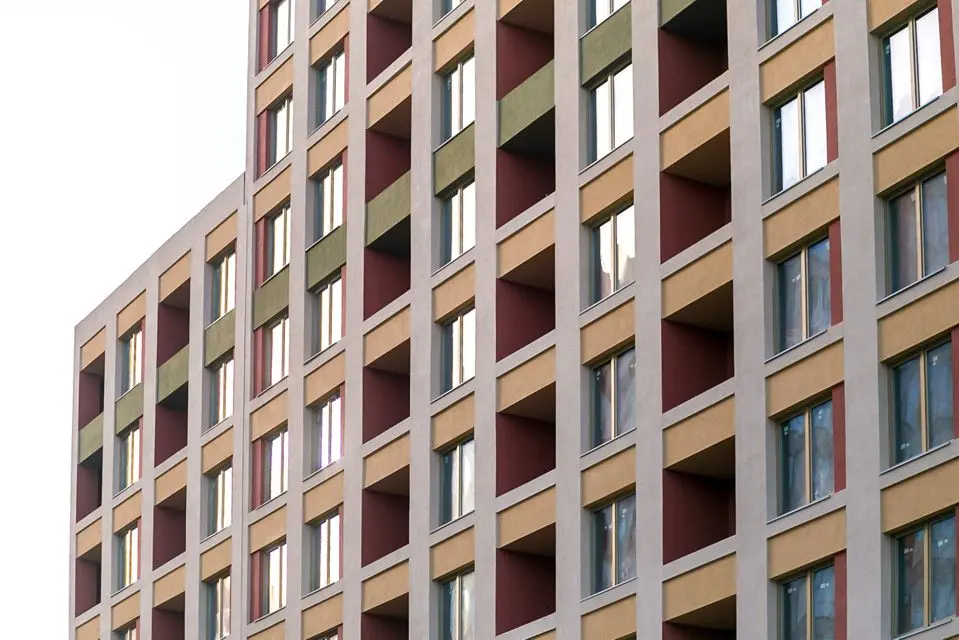

Фасад: виконуються роботи з влаштування мокрого фасаду. У секції 2.1 роботи виконано на 95% (триває фінішне фарбування).

Покрівля: у секції 2.1 роботи завершено, у секціях 2.2 і 2.3 на 100% готові тераси-приямки, у секції 2.4 роботи виконано на 70%, у секції 2.5 - на 100%.
Третя черга

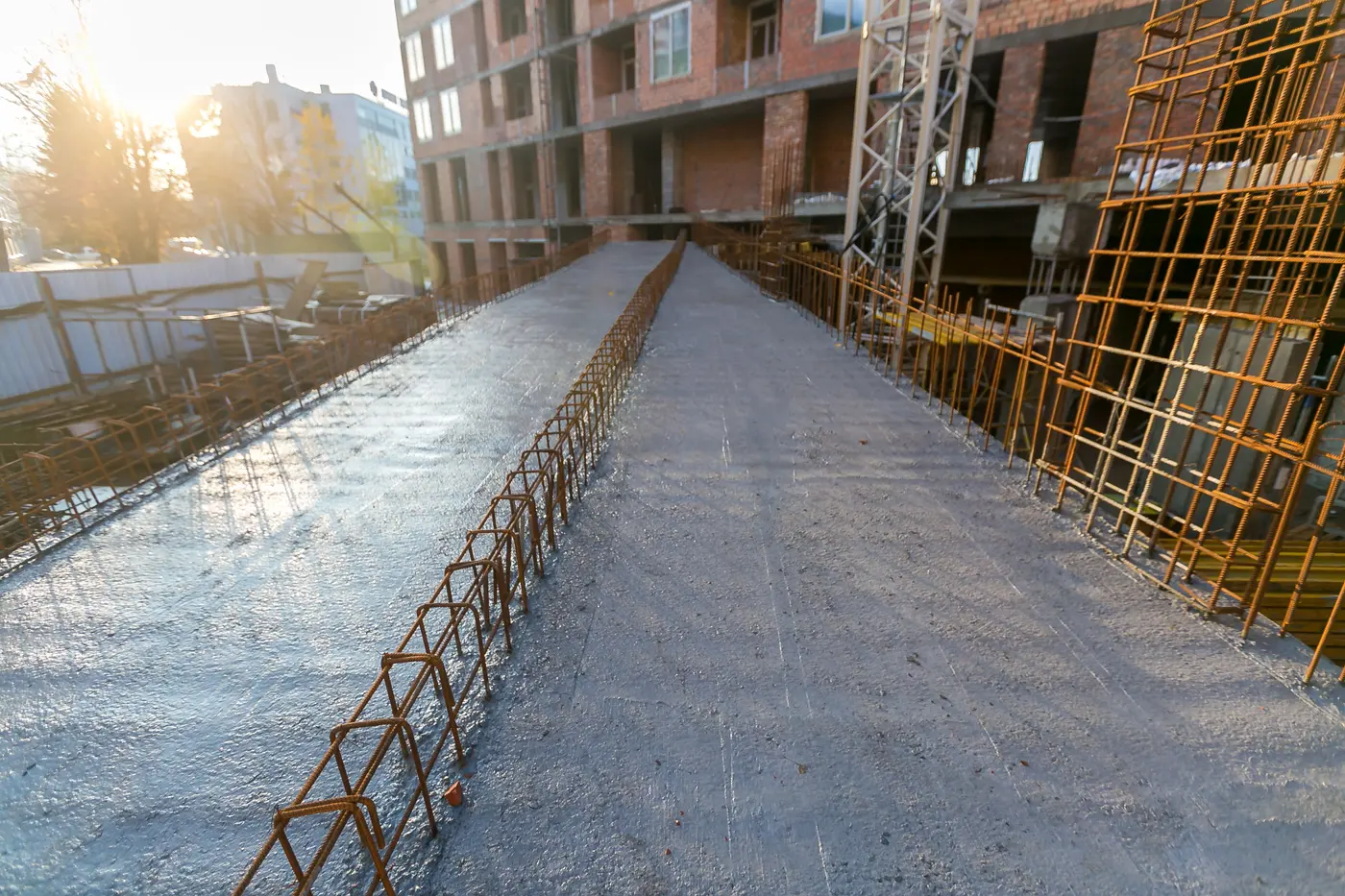

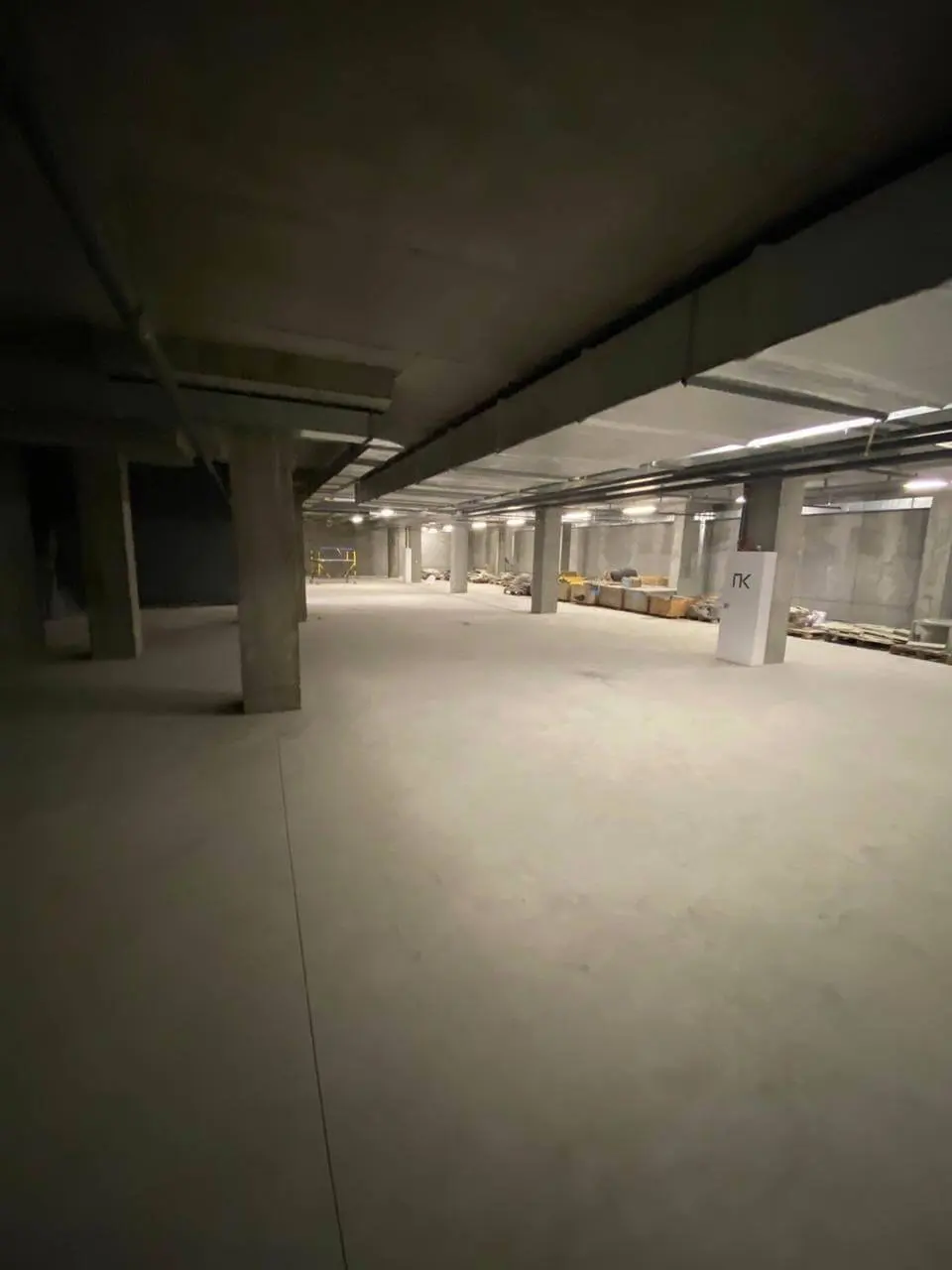

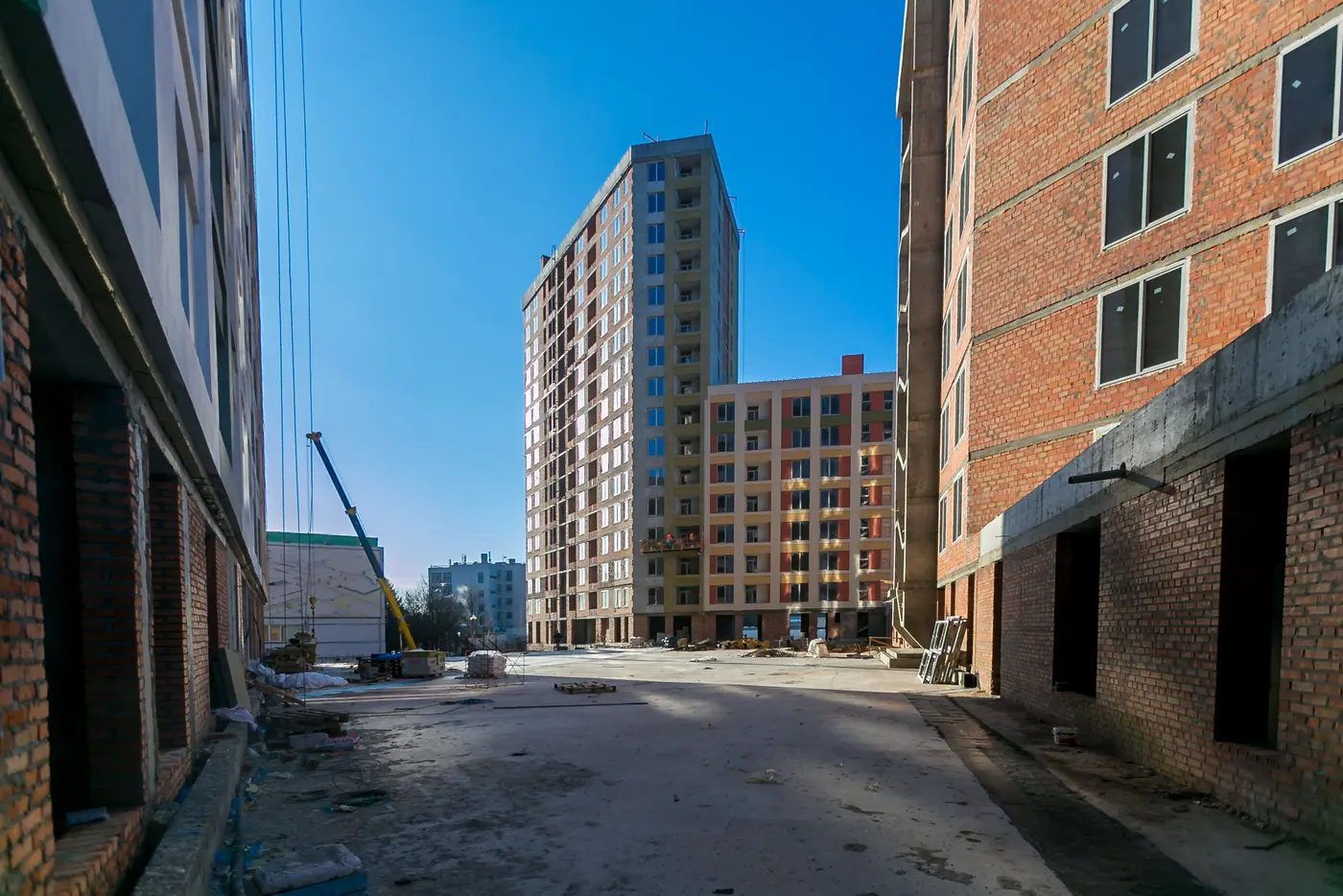

Моноліт: тривають роботи в секції 3.5 - готовність 95%.

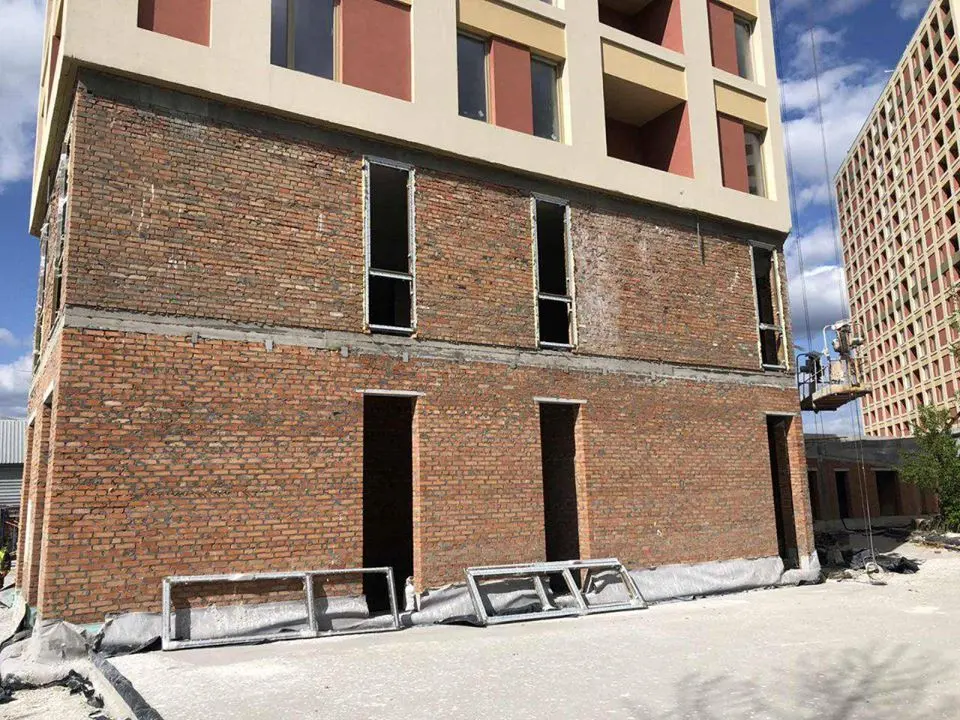

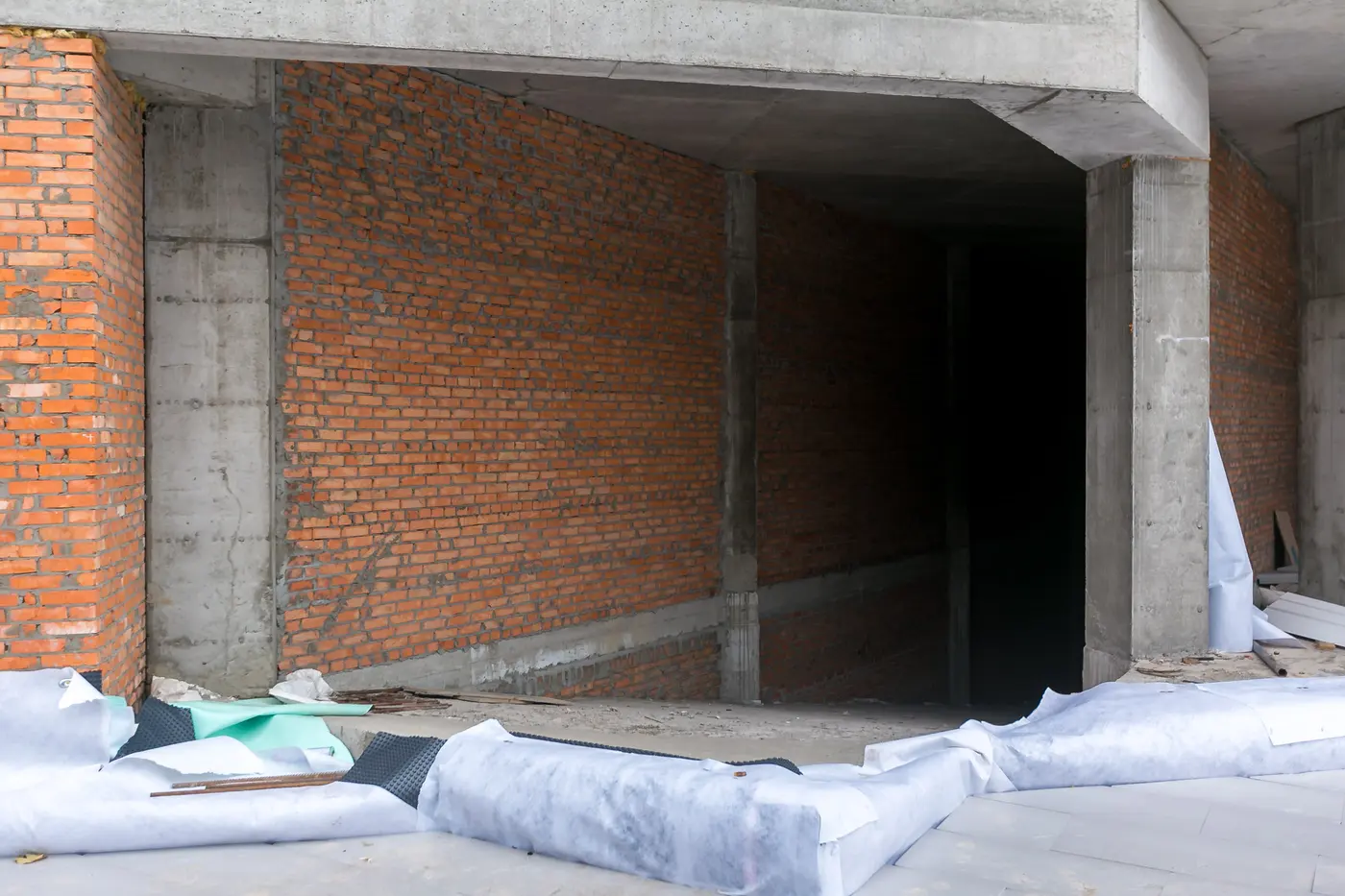

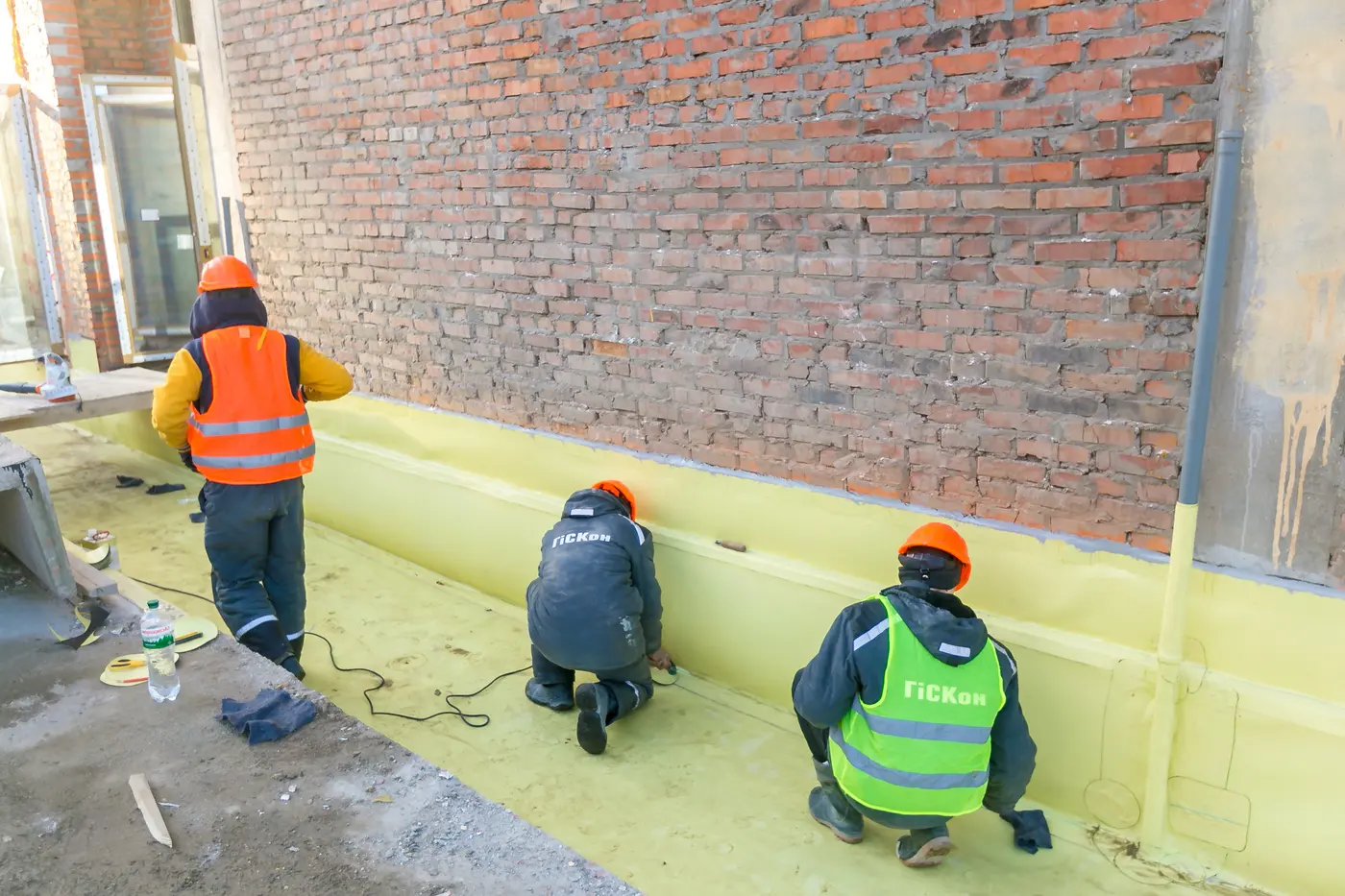

Цегляна кладка: у секції 3.1 на 3-9 поверхах роботи виконано на 95%. У холі 1-го поверху (відділі продажу та сервісному відділі) завершено кладку стін.
Внутрішнє опорядження: завершено штукатурку стін у холі на 1-му поверсі секції 3.1. Стяжка підлоги готова на 99%.
Монтаж вікон: з 3-го по 6-ий поверхи вікна змонтовані.
Монтаж світлопрозорих огороджуючих конструкцій: на 1-му та 2-му поверхах роботи виконано на 95%.

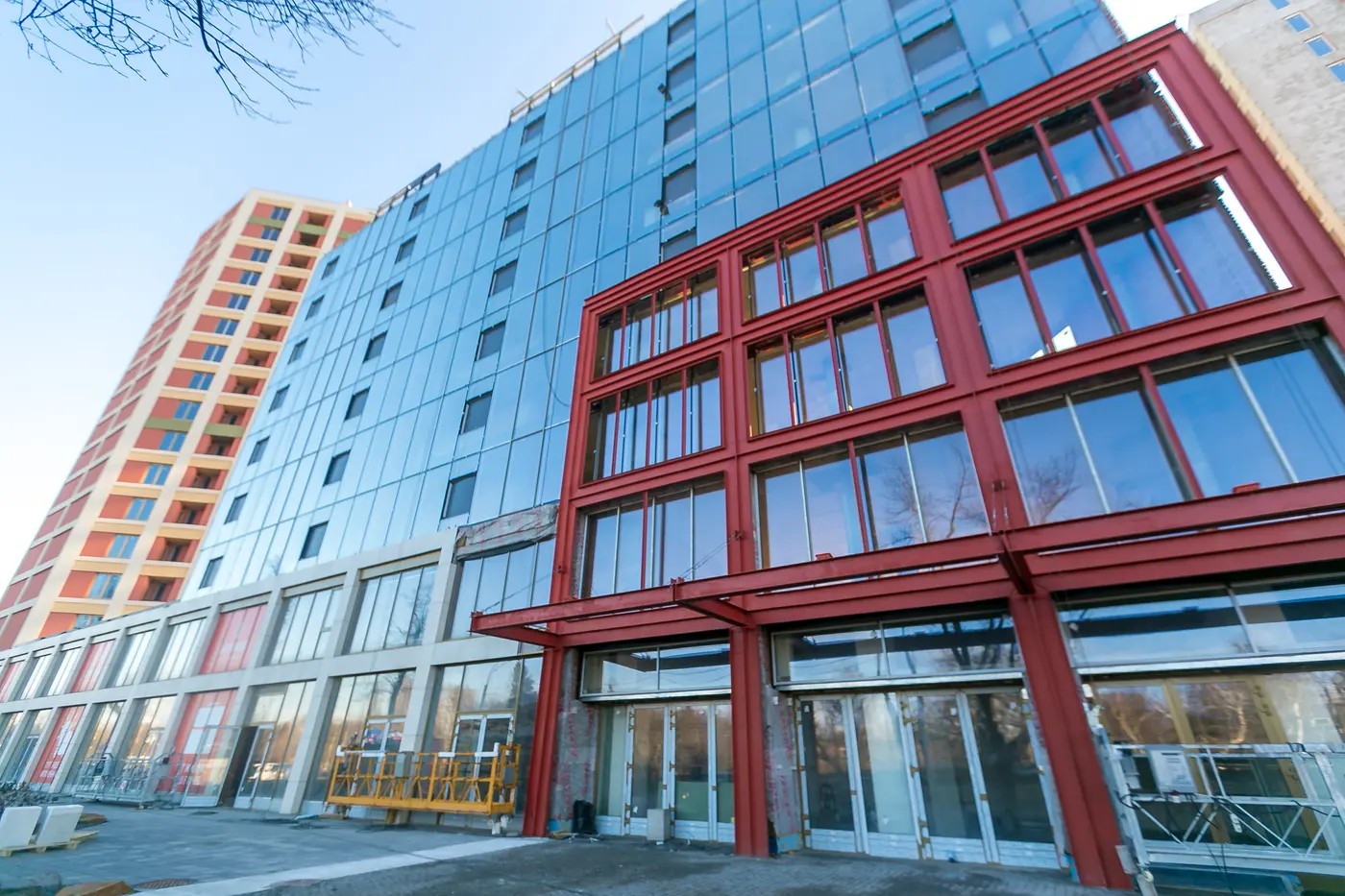

Фасад: влаштування вітражних фасадів - готовність 50%.
Підписуйтеся на Instagram-акаунт житлового комплексу https://www.instagram.com/sf_kyiv/
