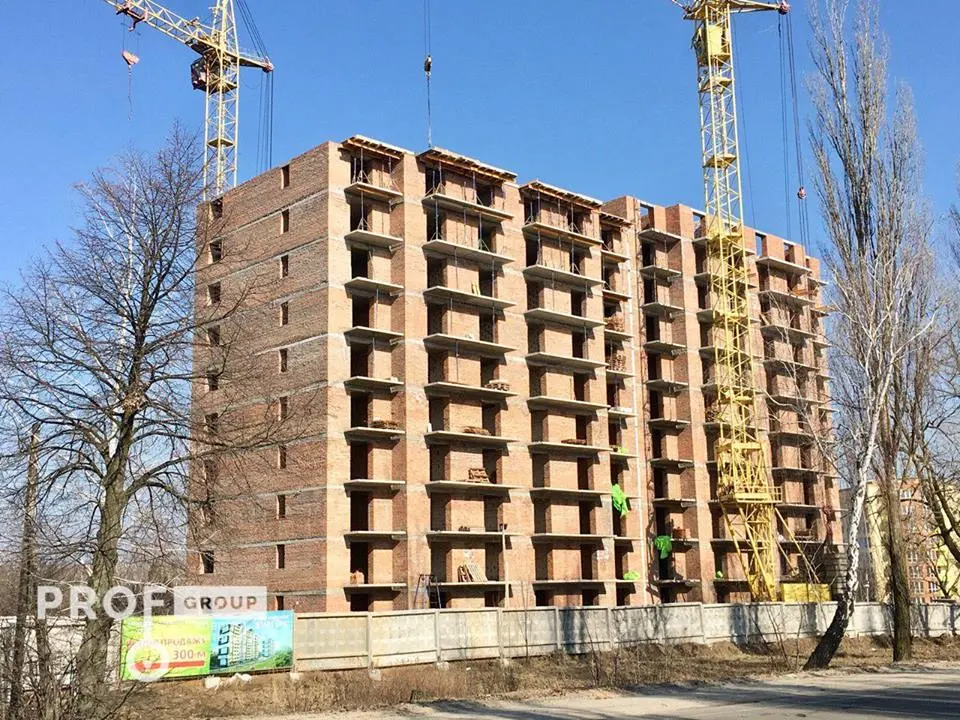

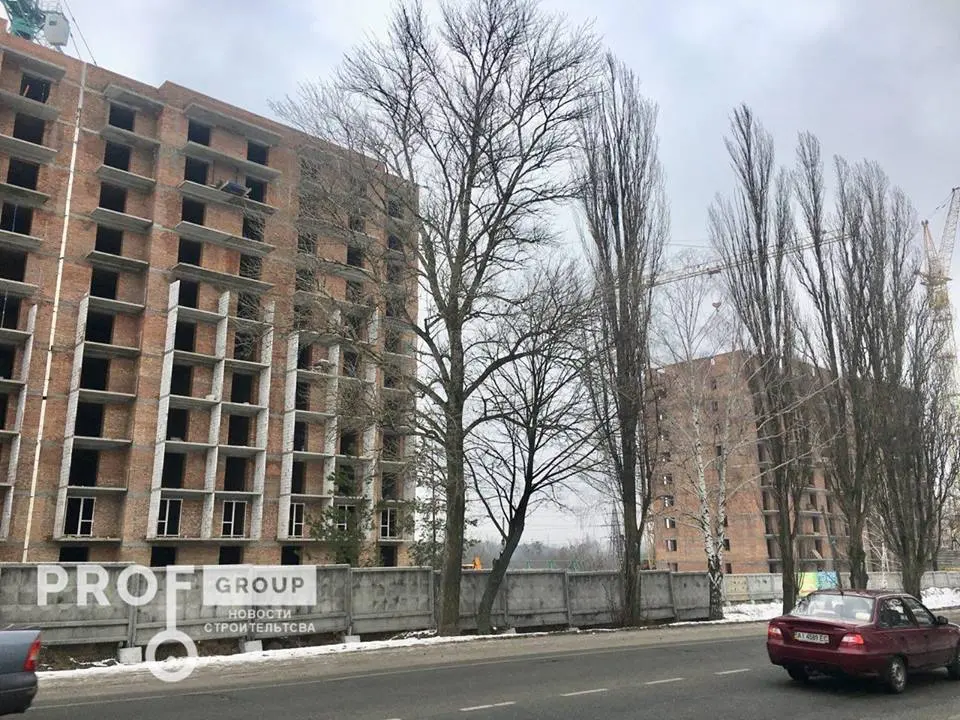

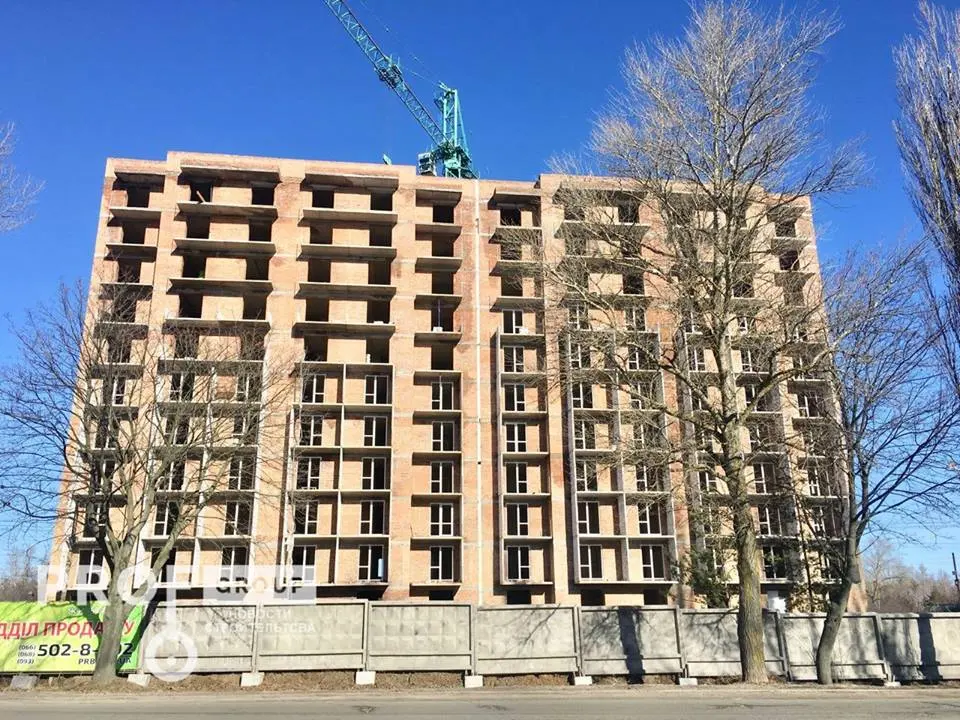

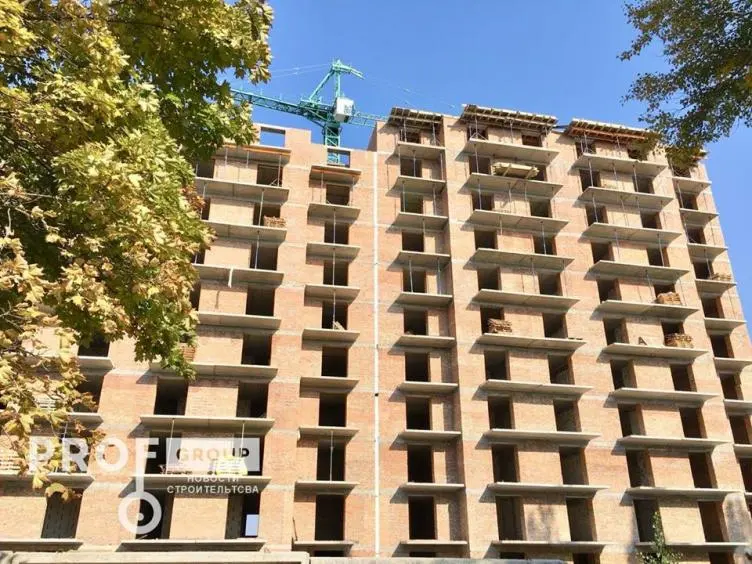

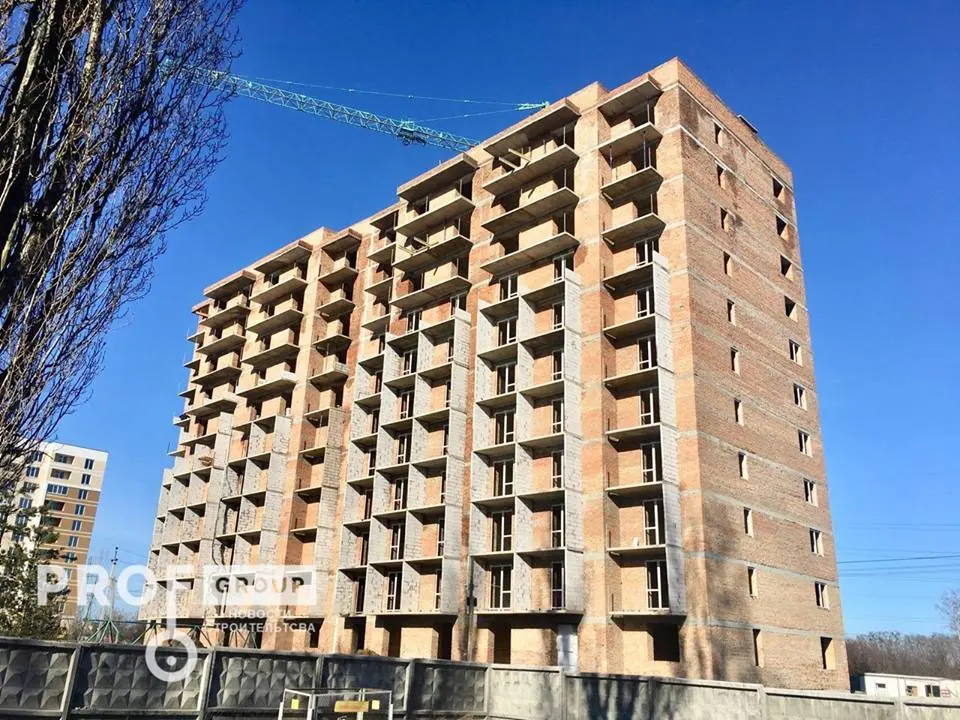

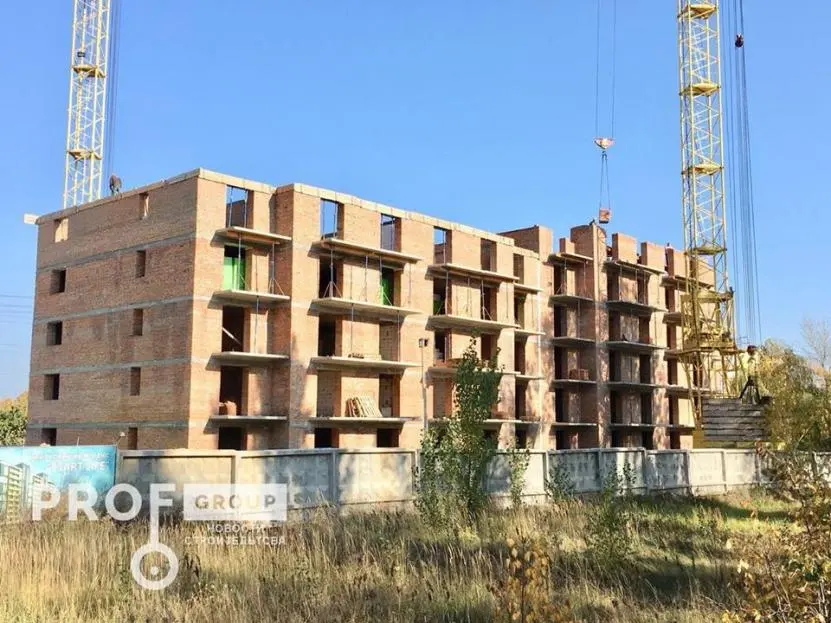

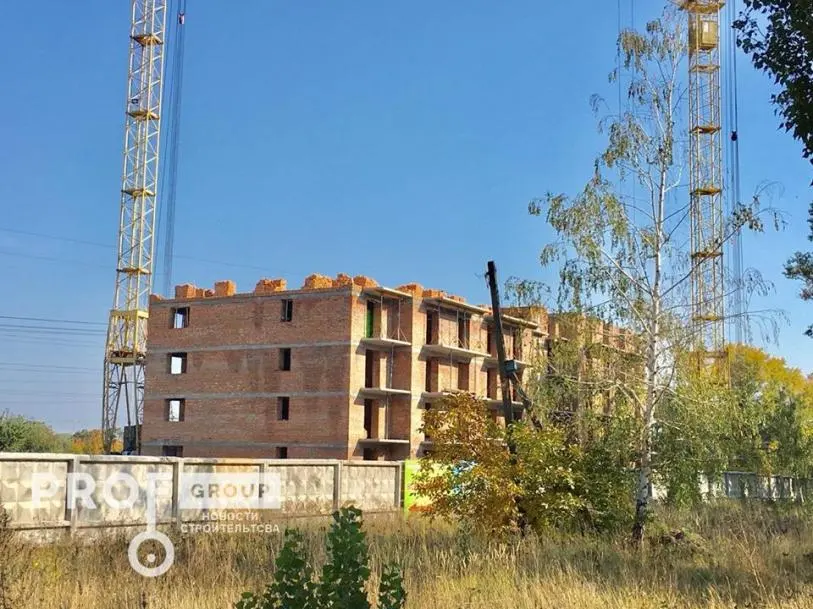

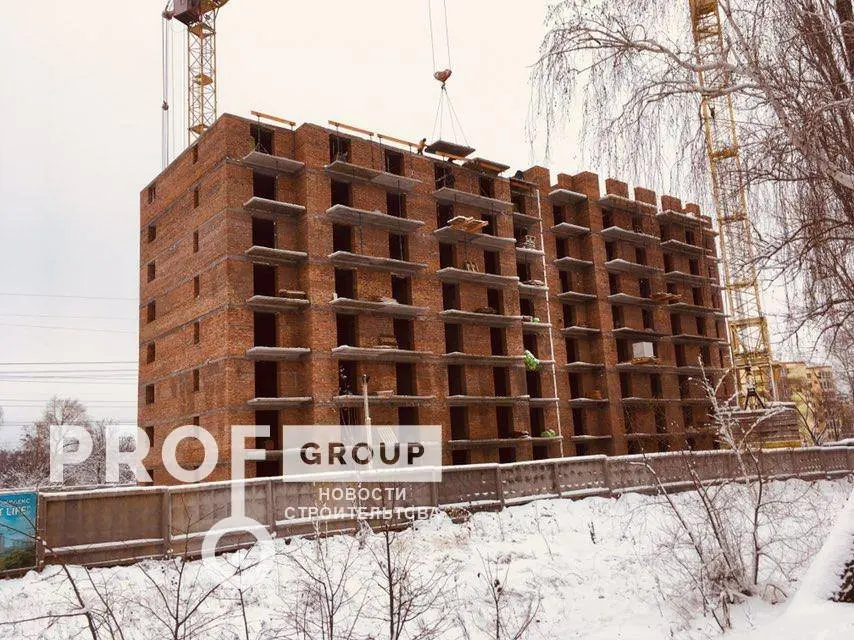

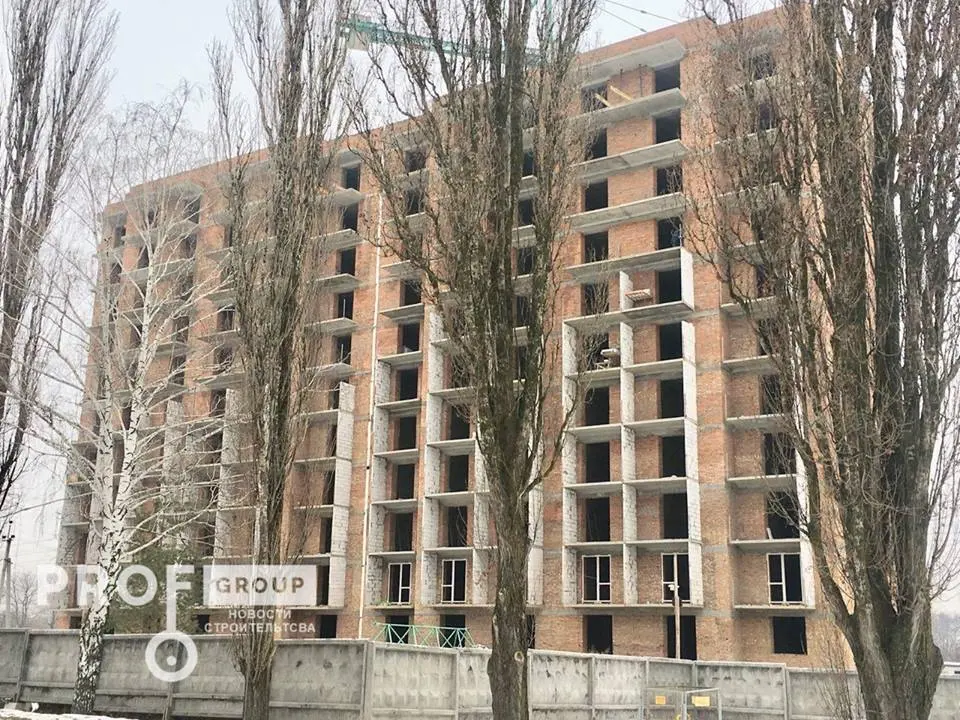

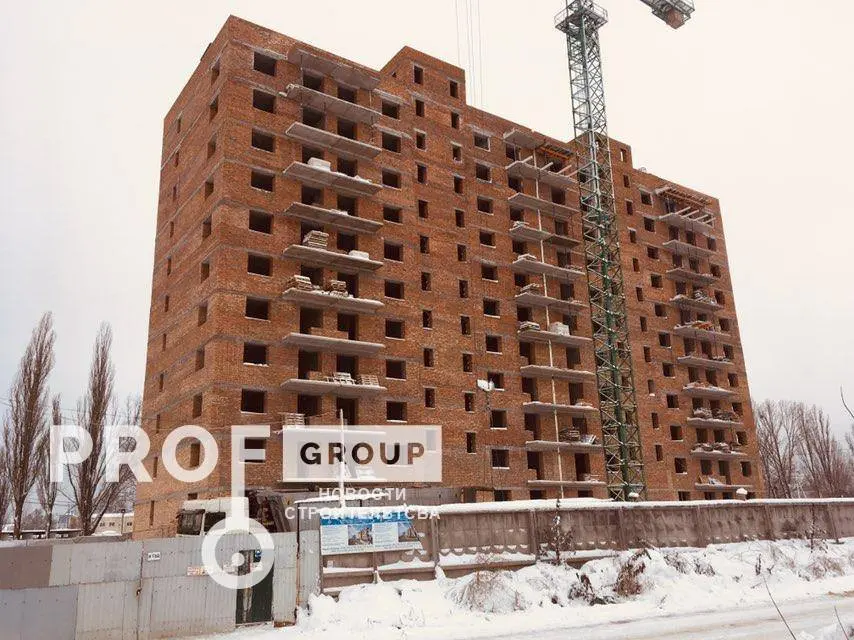

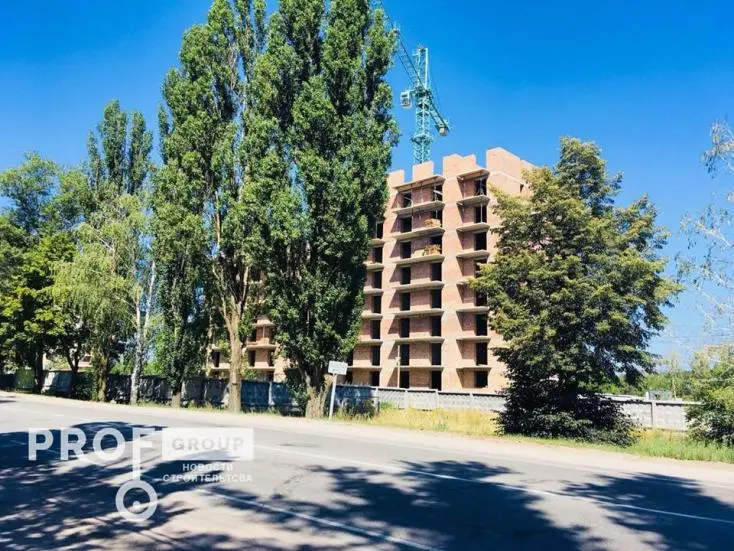

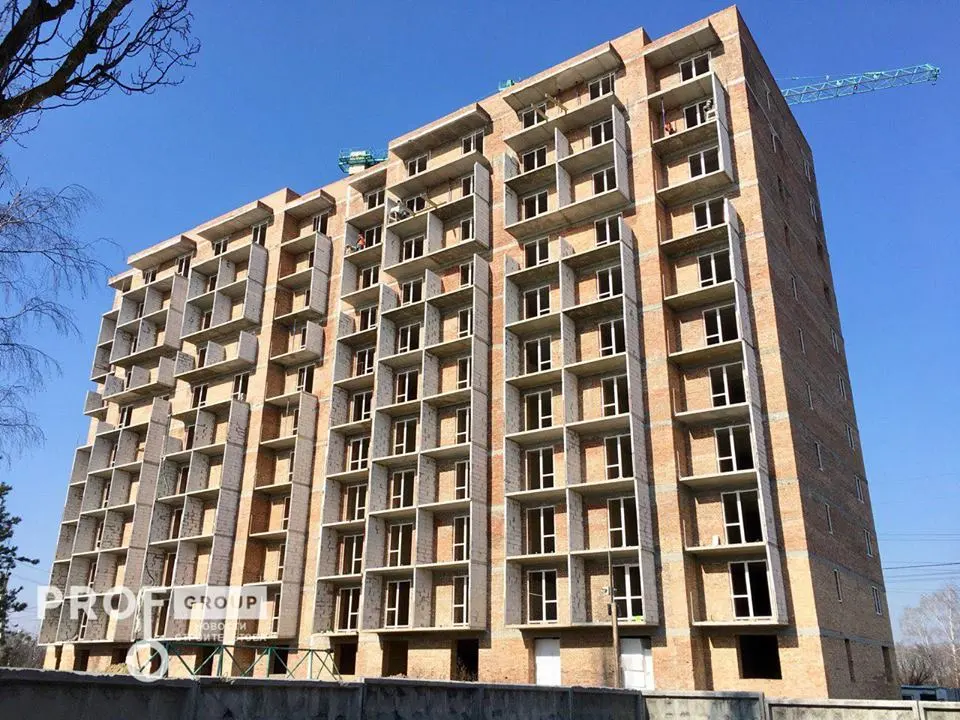

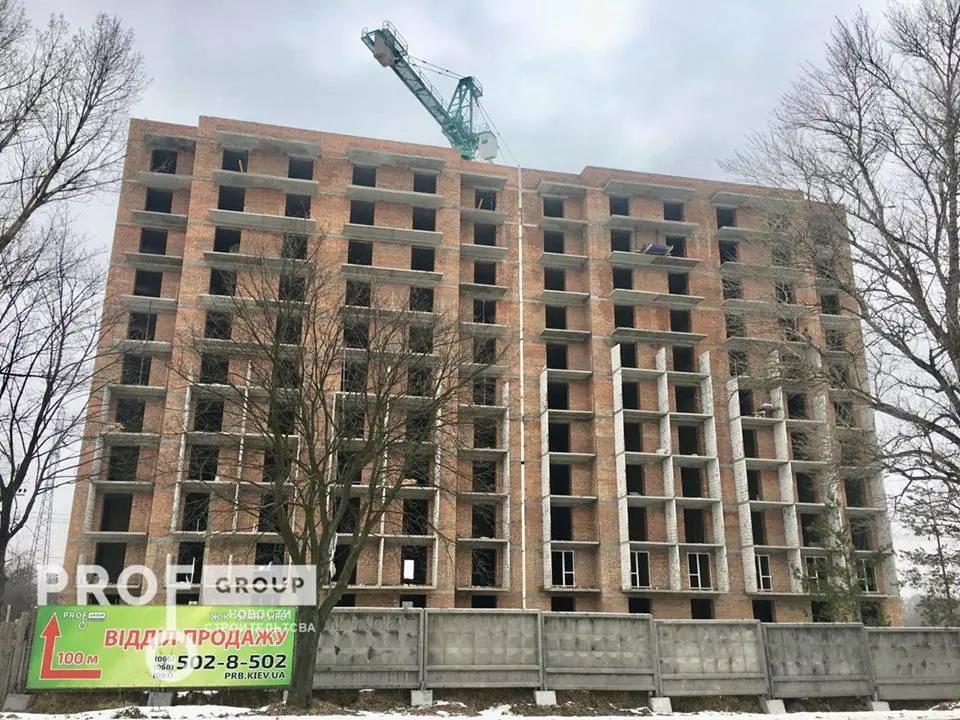

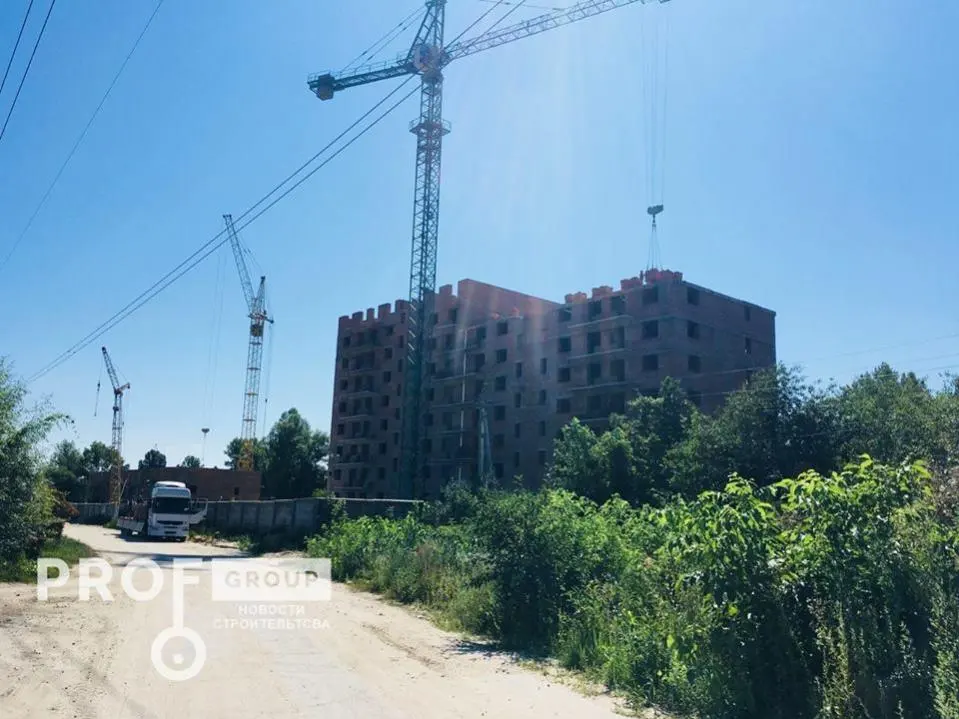

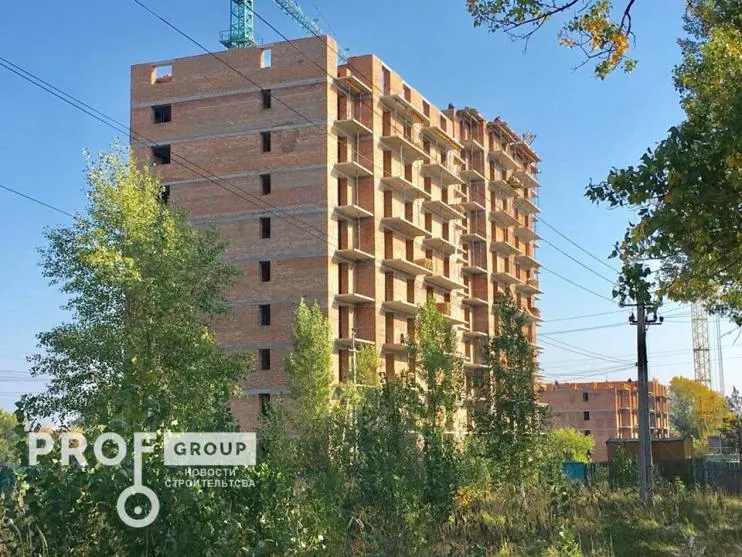

Новости строительства ЖК «Start Life» на 06.08.2018г.🏗️
✒️Секция № 2 сдача 1 кв. 2019 года.
📍Парадное №1:
- завершены работы по кладке кирпича 9-го этажа.
- подготовительные работы по монтажу армопояса 9-го этажа.
📍Парадное №2:
- завершены работы по кладке кирпича 7-го этажа.
- завершены работы по монтажу армопояса 7-го этажа.
- ведутся подготовительные работы по монтажу плит перекрытия 7-го этажа
✒️Секция №1 сдача 4 кв. 2019 года.
📍Парадное №1:
- ведутся подготовительные работы по монтажу плит перекрытия 3-го этажа;
- завершены работы по монтажу армопояса 3-го этажа.
📍Парадное №2:
- завершены работы по кладке кирпича 3-го этажа.
- продолжаются работы по монтажу армопояса 3-го этажа.
С уважением, Prof-Group!😉

NE
Nelli18551 повід. · з 2016
17 серпня 2018 р.

Ход строительства Жилого Комплекса

13.08.2018
Секция № 2 сдача 1 кв. 2019 года.

Парадное №1:
- завершены работы по кладке кирпича 9-го этажа.
- подготовительные работы по монтажу армопояса 9-го этажа.
Парадное №2:
- завершены работы по кладке кирпича 7-го этажа.
- завершены работы по монтажу армопояса 7-го этажа.
- завершены работы по монтажу плит перекрытия 7-го этажа
- ведутся работы по кладке кирпича 8-го этажа.

Секция №1 сдача 4 кв. 2019 года.

Парадное №1:
- ведутся подготовительные работы по монтажу плит перекрытия 3-го этажа;
- завершены работы по монтажу армопояса 3-го этажа.
Парадное №2:
- завершены работы по кладке кирпича 3-го этажа.
- завершены работы по монтажу армопояса 3-го этажа.

ЖК
ЖК Start Life111 повід. · з 2017
28 серпня 2018 р.

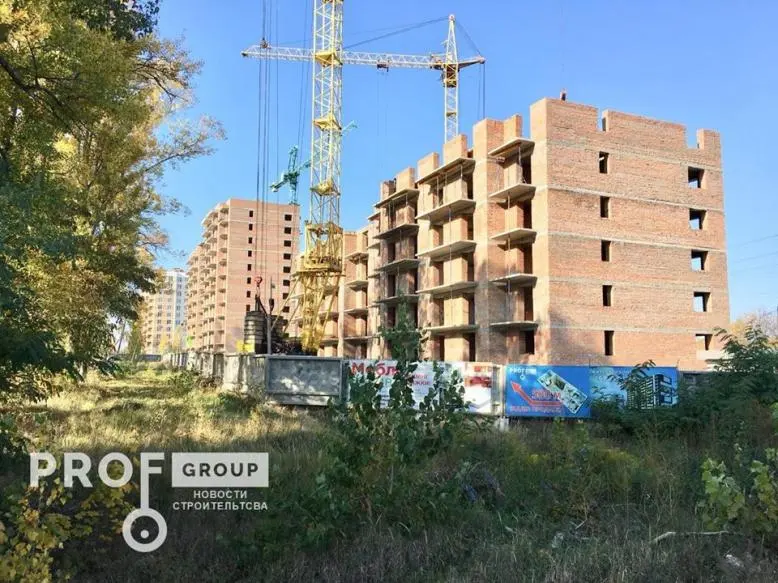

Новости строительства ЖК «Start Life» на 27.08.2018г.🏗️
✒️Секция № 2 сдача 1 кв. 2019 года.
📍Парадное №1:
- продолжаются работы по кладке кирпича 10-го этажа.
📍Парадное №2:
- завершены работы по монтажу армопояса 8-го этажа.
- ведутся подготовительные работы для монтажа плит перекрытия 8-го этажа.
✒️Секция №1 сдача 4 кв. 2019 года.
📍Парадное №1:
- ведутся работы по монтажу плит перекрытия 3-го этажа;
📍Парадное №2:
- ведутся работы по монтажу плит перекрытия 3-го этажа.
С уважением, Prof-Group!😉

ЖК
ЖК Start Life111 повід. · з 2017
3 вересня 2018 р.

Новости строительства ЖК «Start Life» на 03.09.2018г.
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- завершены работы по кладке кирпича 10-го этажа;
- ведутся подготовительные работы по монолитном перекрытию.
Парадное №2:
- завершены работы по монтажу армопояса 8-го этажа.
- завершены работы для монтажа плит перекрытия 8-го этажа;
- ведутся работы по кладке кирпича 9-го этажа.
Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- продолжаются работы по монтажу плит перекрытия 3-го этажа;
-ведутся работы по кладке кирпича 4-го этажа.
Парадное №2:
- продолжаются работы по монтажу плит перекрытия 3-го этажа.
С уважением, Prof-Group!

ЖК
ЖК Start Life111 повід. · з 2017
17 вересня 2018 р.

Новости строительства ЖК «Start Life» на 17.09.2018г.
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- ведутся работы по кладке кирпича 11-го этажа;
- завершены работы по монолитному перекрытию 10 этажа.
Парадное №2:
- завершены работы по монтажу армопояса на 9-ом этаже.
- ведутся подготовительные работы по монтажу плит перекрытия.
��️Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- завершены работы по кладке кирпича 4-го этажа;
- ведутся работы по монтажу армопояса на 4-ом этаже;
Парадное №2:
- продолжаются работы по кладке кирпича 4-го этажа.
С уважением, Prof-Group!��

NE
Nelli18551 повід. · з 2016
24 вересня 2018 р.

Ход строительства Жилого Комплекса

24.09.2018
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- завершены работы по кладке кирпича 11-го этажа;
- ведутся подготовительные работы по монтажу монолитного перекрытия 11-го этажа;

Парадное №2:
- завершены работы по монтажу армопояса на 9-ом этаже.
- завершены подготовительные работы по монтажу плит перекрытия.
- ведутся подготовительные работы по кладке кирпича 10-го этажа;Секция №1 сдача 4 кв. 2019 года.

Парадное №1:- завершены работы по кладке кирпича 4-го этажа;
- завершены работы по монтажу армопояса на 4-ом этаже;
- завершены работы по монтажу плит перекрытия 4-го этажа;

Парадное №2:
- завершены работы по кладке кирпича 4-го этажа.
- ведутся подготовительные работы по монтажу армопояса 4-го этажа.

ЖК
ЖК Start Life111 повід. · з 2017
25 вересня 2018 р.

Новости строительства ЖК «Start Life» на 24.09.2018г.
🏗️Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- завершены работы по кладке кирпича 11-го этажа;
- ведутся подготовительные работы по монтажу монолитного перекрытия 11-го этажа;
Парадное №2:
- завершены работы по монтажу армопояса на 9-ом этаже.
- завершены подготовительные работы по монтажу плит перекрытия.
- ведутся подготовительные работы по кладке кирпича 10-го этажа;
🏗️Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- завершены работы по кладке кирпича 4-го этажа;
- завершены работы по монтажу армопояса на 4-ом этаже;
- завершены работы по монтажу плит перекрытия 4-го этажа;
Парадное №2:
- завершены работы по кладке кирпича 4-го этажа.
- ведутся подготовительные работы по монтажу армопояса 4-го этажа.
С уважением, Prof-Group! 😉

ЖК
ЖК Start Life111 повід. · з 2017
8 жовтня 2018 р.

Новости строительства ЖК «Start Life» на 08.10.2018г.
🏗️Секция № 2 сдача 1 кв. 2019 года.
📍Парадное №1:
- продолжаются работы по монтажу монолитного перекрытия 11-го этажа.
📍Парадное №2:
- продолжаются работы по кладке 10-го этажа.
🏗️Секция №1 сдача 4 кв. 2019 года.
📍Парадное №1:
- завершены работы по кладке 5-го этажа;
- ведутся подготовительные работы по монтажу армопояса 5-го этажа.
📍Парадное №2:
- завершены работы по монтажу плиты перекрытия 4-го этажа;
- ведутся работы по кладке кирпича 5-го этажа.
С уважением, Prof-Group!😉

ЖК
ЖК Start Life111 повід. · з 2017

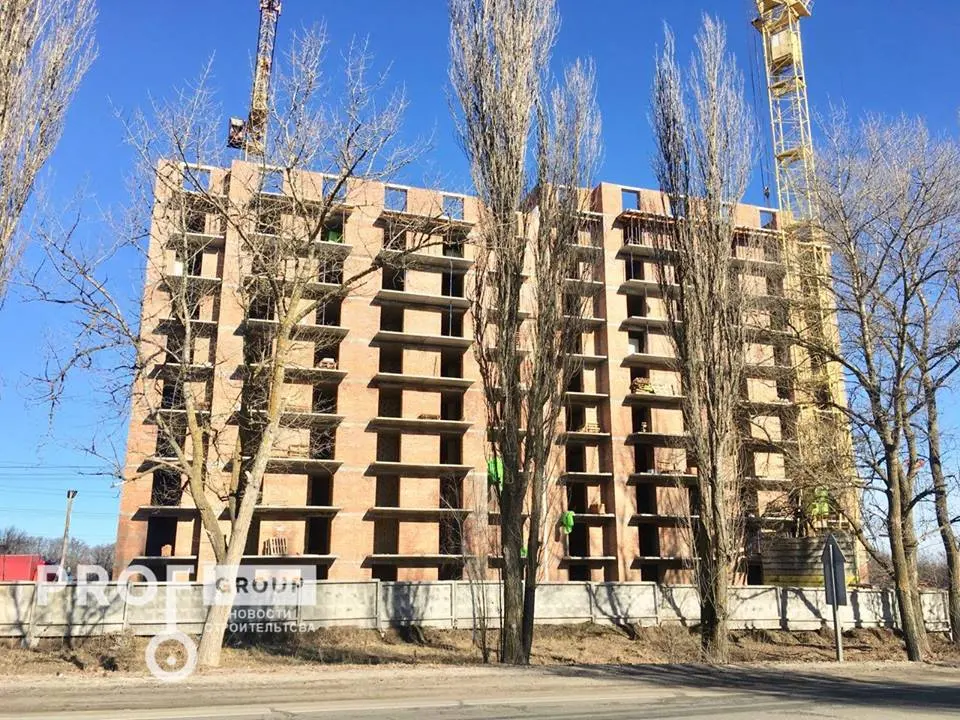

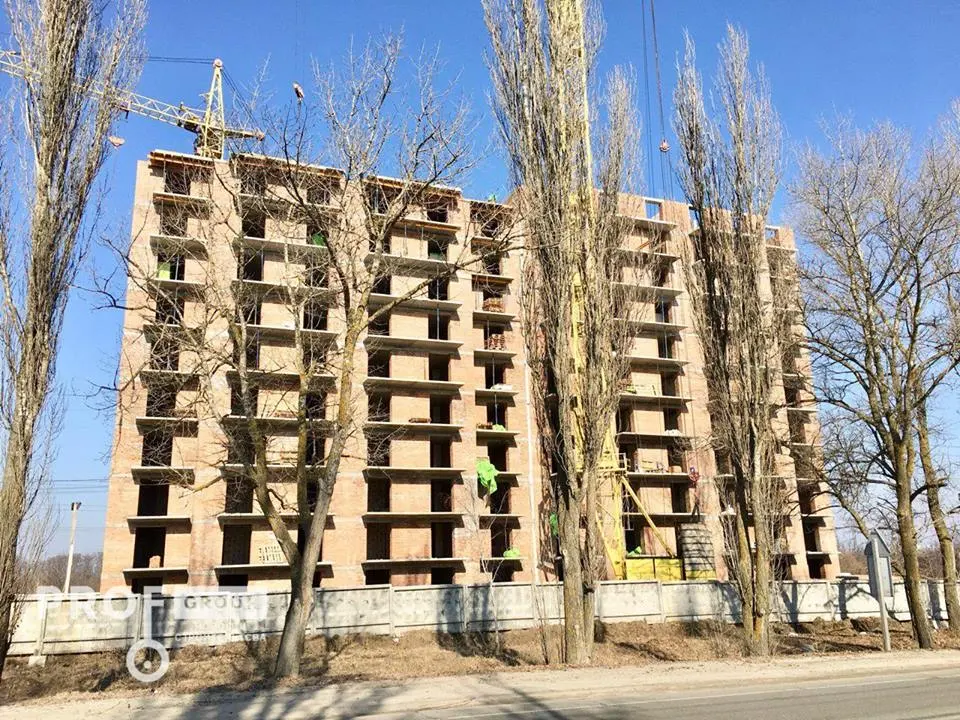

22 жовтня 2018 р.

Новости строительства ЖК «Start Life» на 22.10.2018г.
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- продолжаются работы по кирпичной кладке парапетов и машинного отделения.
- ведутся подготовительные работы по штукатурке.
Парадное №2:
- ведутся работы по монолитному перекрытию 10-го этажа.
Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- ведутся работы по кладке кирпича 6-го этажа;
Парадное №2:
- завершены работы по монтажу армопояса 5-го этажа;
- ведутся работы по монолитному перекрытию 5-го этажа.
С уважением, Prof-Group!

NE
Nelli18551 повід. · з 2016

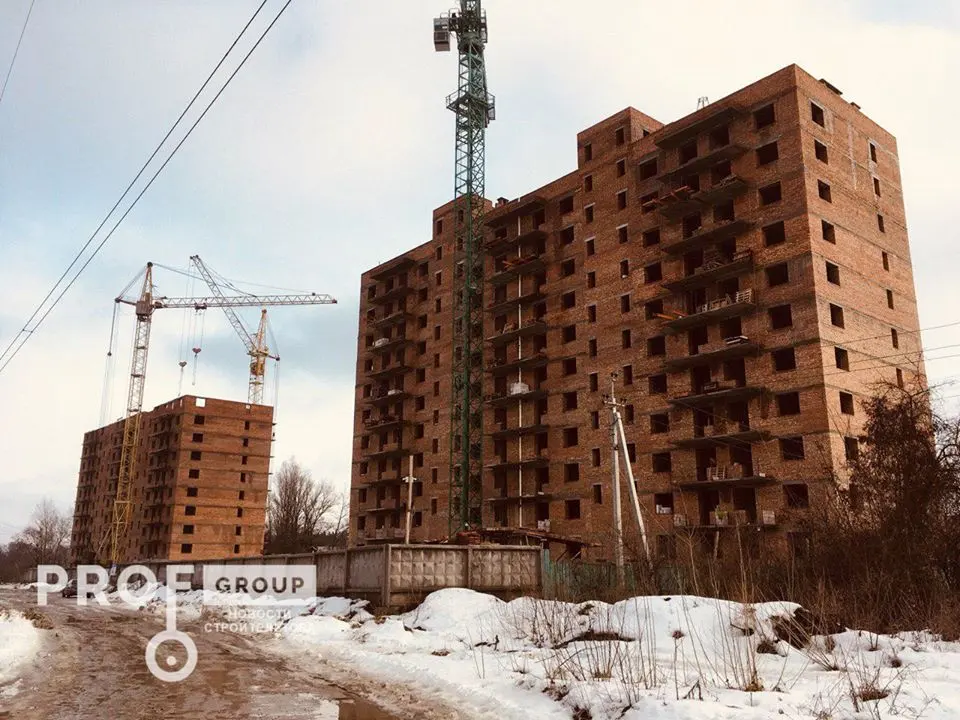

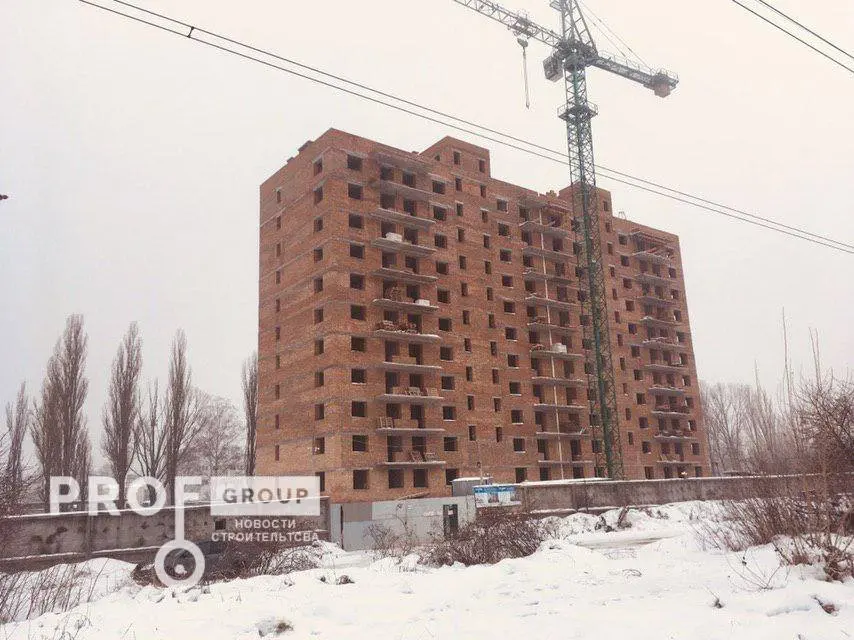

14 листопада 2018 р.

Ход строительства Жилого Комплекса

05.11.2018
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- ведутся подготовительные работы по перекрытию котельни.
- ведутся штукатурные работы.
Парадное №2:
- ведутся работы по кладке кирпича 11 этажа;

Секция №1 сдача 4 кв. 2019 года.

Парадное №1:
- завершены работы по монтажу армопояса 6-го этажа;
- ведутся работы по монтажу плит перекрытия 6-го этажа;
Парадное №2:
- завершены работы по кладке кирпича 6-го этажа.
- завершены работы по монтажу армопояса 6-го этажа;
- ведутся работы по монтажу плит перекрытия 6-го этажа;

NE
Nelli18551 повід. · з 2016
14 листопада 2018 р.

Ход строительства Жилого Комплекса

12.11.2018
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- завершили работы по перекрытию котельни.
- ведутся штукатурные работы.
Парадное №2:
- завершили работы по кладке кирпича 11 этажа;
- ведутся подготовительные работы для монтажа монолитной плиты перекрытия 11-го этажа;
Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- завершили работы по монтажу плит перекрытия 6-го этажа;
- завершили работы по монтажу армопояса и плит перекрытия 6-го этажа;
- ведутся работы по кладке кирпича 7-го этажа;
Парадное №2:
- завершили работы по монтажу плит перекрытия 6-го этажа;
- завершили работы по монтажу армопояса и плит перекрытия 6-го этажа;
- ведутся работы по кладке кирпича 7-го этажа;

ЖК
ЖК Start Life111 повід. · з 2017
19 листопада 2018 р.

Новости строительства ЖК «Start Life» на 19.11.2018г.
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- приостановлены штукатурные работы в связи с погодными условиями.
Парадное №2:
- ведутся работы для монтажа монолитной плиты перекрытия 11-го этажа;
Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- завершены работы по кладке кирпича 7-го этажа;
- ведутся подготовительные работы для монтажа армопояса 7-го этажа;
Парадное №2:
- ведутся работы по кладке кирпича 7-го этажа;
С уважением, Prof-Group!

NE
Nelli18551 повід. · з 2016
27 листопада 2018 р.

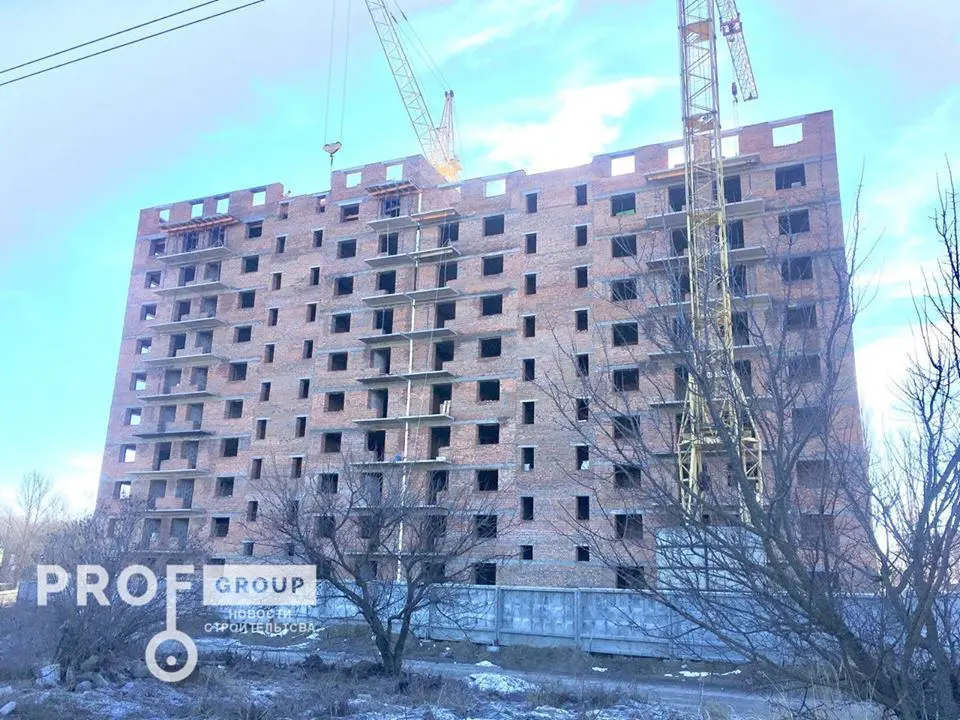

Ход строительства Жилого Комплекса

26.11.2018
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- приостановлены штукатурные работы в связи с погодными условиями;

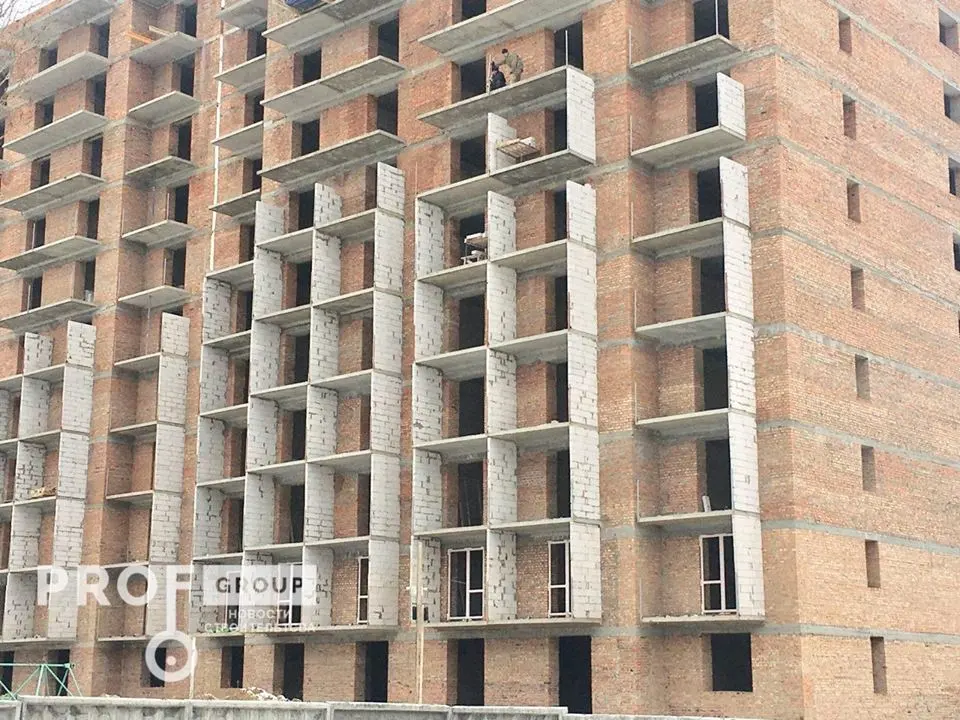

- продолжаются работы по монтажу межкомнатных перегородок;
Парадное №2:
- завершены работы по монтажу монолитной плиты перекрытия 11-го этажа;
- ведутся работы по кладке кирпича машинного отделения, парапетов и котельни;
- продолжаются работы по монтажу межкомнатных перегородок;

Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- завершены работы по монтажу армопояса 7-го этажа;
- завершены работы по монтажу плит перекрытия 7-го этажа;
- ведутся работы по кирпичной кладке 8-го этажа;
Парадное №2:
- завершены работы по кладке кирпича 7-го этажа;
- ведутся работы по монтажу армопояса 7-го этажа;

ЖК
ЖК Start Life111 повід. · з 2017

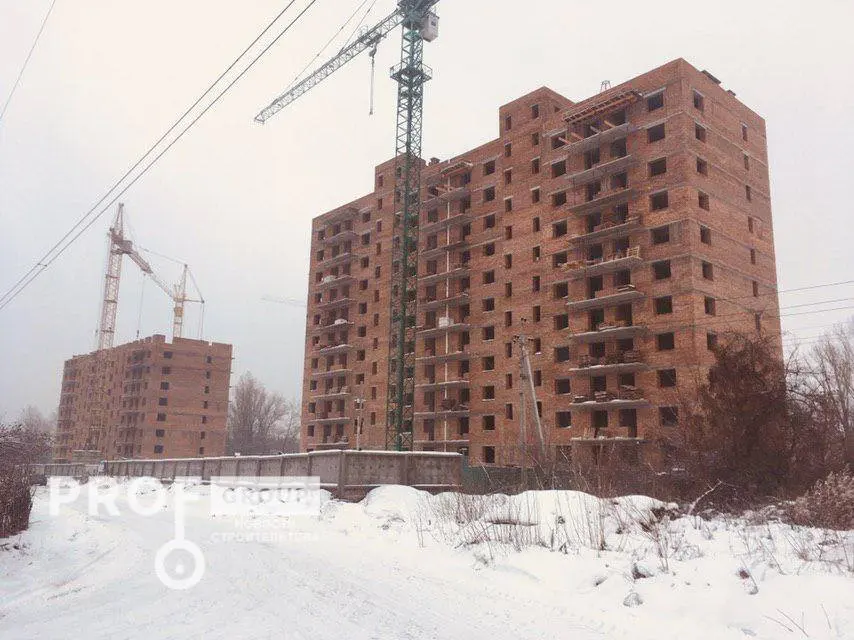

3 грудня 2018 р.

Новости строительства ЖК «Start Life» на 03.12.2018г.
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- приостановлены штукатурные работы в связи с погодными условиями;
- завершены работы по монтажу межкомнатных перегородок;
Парадное №2:
- ведутся работы по кладке кирпича машинного отделения, парапетов и котельни;
- продолжаются работы по монтажу межкомнатных перегородок;
Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- завершены работы по монтажу вент-каналов 5-го этажа;
- заврешены работы по кирпичной кладке 8-го этажа;
Парадное №2:
- ведутся подготовительные работы по монтажу армопояса 8-го этажа;
- ведутся работы по кладке кирпича 8-го этажа;- ведутся работы по монтажу внутренних перегородок поквартирно на 6-ом этаже;
- ведутся работы по монтажу вент-каналов 6-го этажа;
С уважением, Prof-Group!

ЖК
ЖК Start Life111 повід. · з 2017

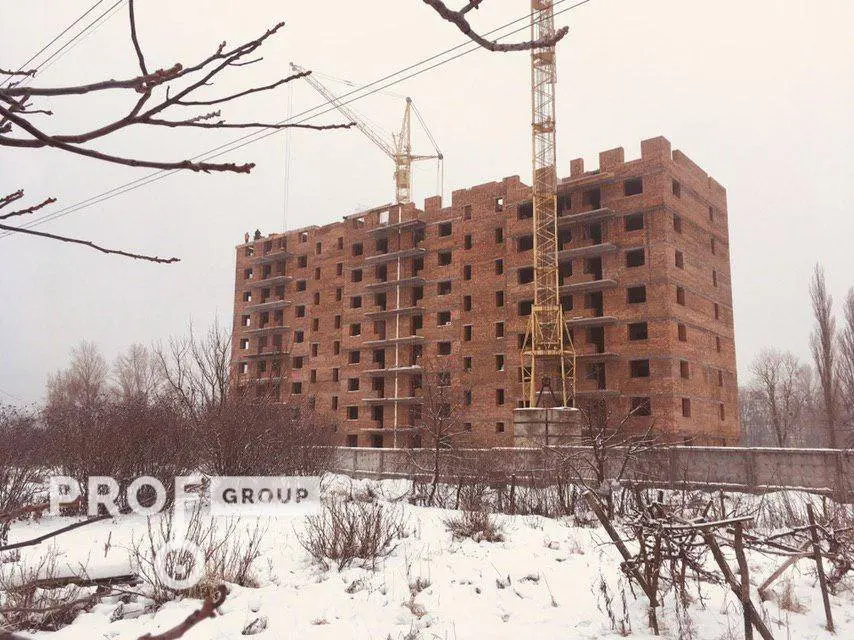

17 грудня 2018 р.

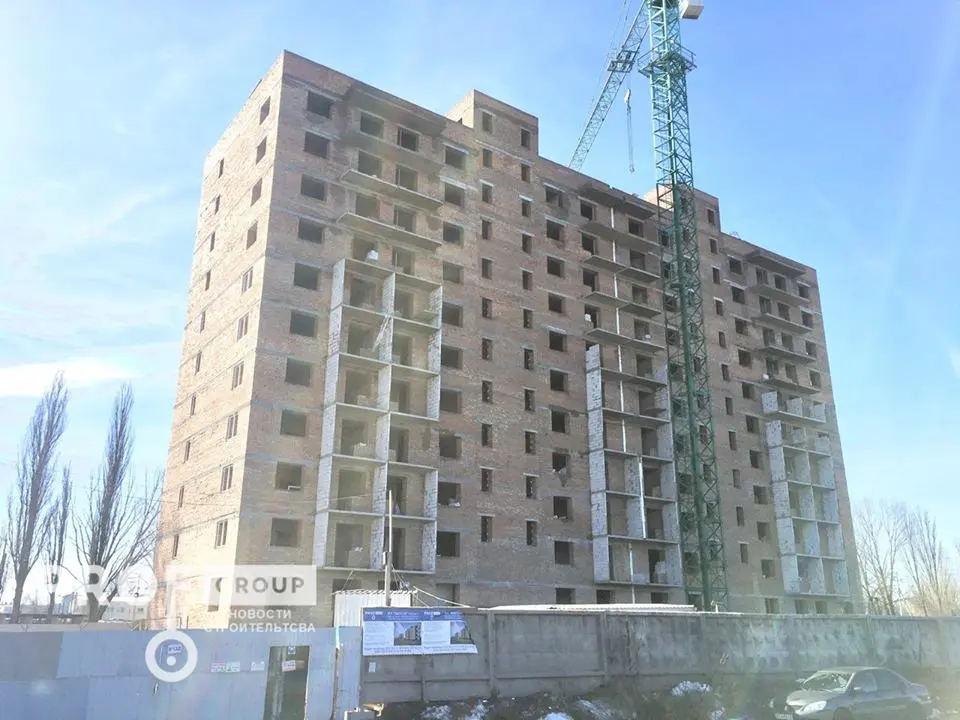

Новости строительства ЖК «Start Life» на 17.12.2018г.
?Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- приостановлены штукатурные работы в связи с погодными условиями;
Парадное №2:
- завершаются работы по кладке кирпича машинного отделения, парапетов и котельной;
- продолжаются работы по монтажу межкомнатных перегородок 11-го этажа.
?Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- завершены работы по монтажу вент-каналов 6-го этажа;
- ведутся работы по монтажу вент-каналов 7-го этажа;
- завершены работы по кладке кирпича 9-го этажа;
- продолжаются работы по армопоясу 9-го этажа.
Парадное №2:
- завершены работы по монтажу внутренних перегородок поквартирно на 7-ом этаже;
- завершены работы по монтажу вент-каналов 7-го этажа;
- завершены работы по монтажу плит перекрытия 8-го этажа.
С уважением, Prof-Group!

ЖК
ЖК Start Life111 повід. · з 2017
24 грудня 2018 р.

Новости строительства ЖК «Start Life» на 24.12.2018г.
?Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- приостановлены штукатурные работы в связи с погодными условиями;
Парадное №2:
- завершены работы по кладке кирпича машинного отделения, парапетов и котельной;
- продолжаются работы по монтажу межкомнатных перегородок 11-го этажа.
?Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- завершены работы по монтажу вент-каналов 6-го этажа;

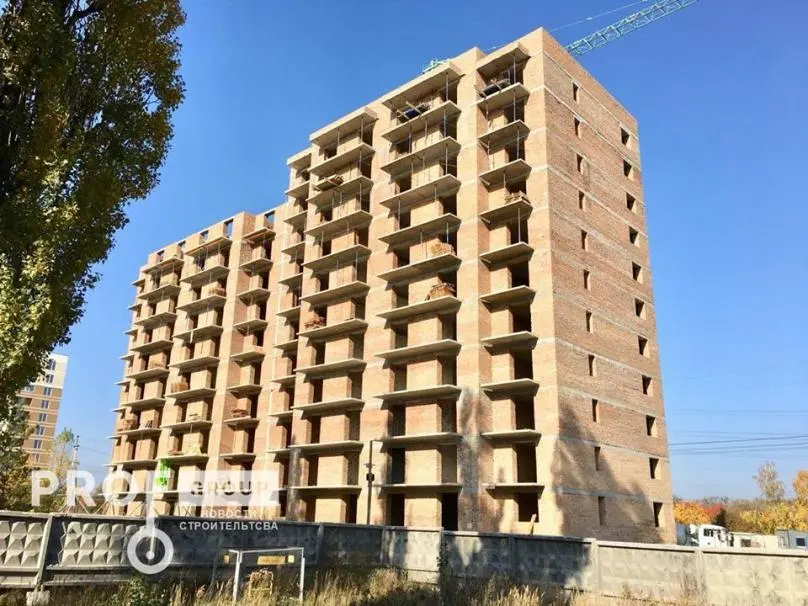

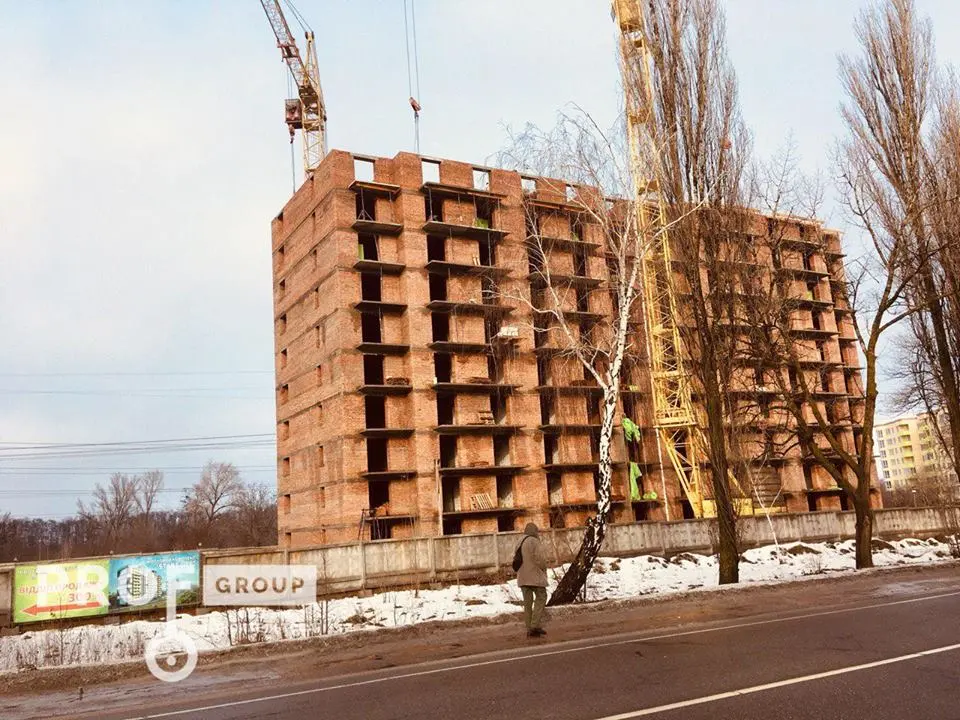

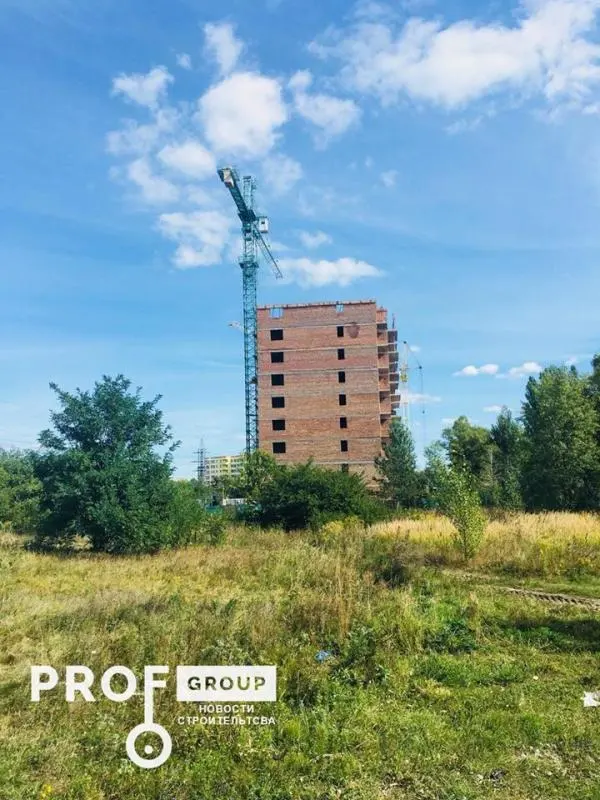

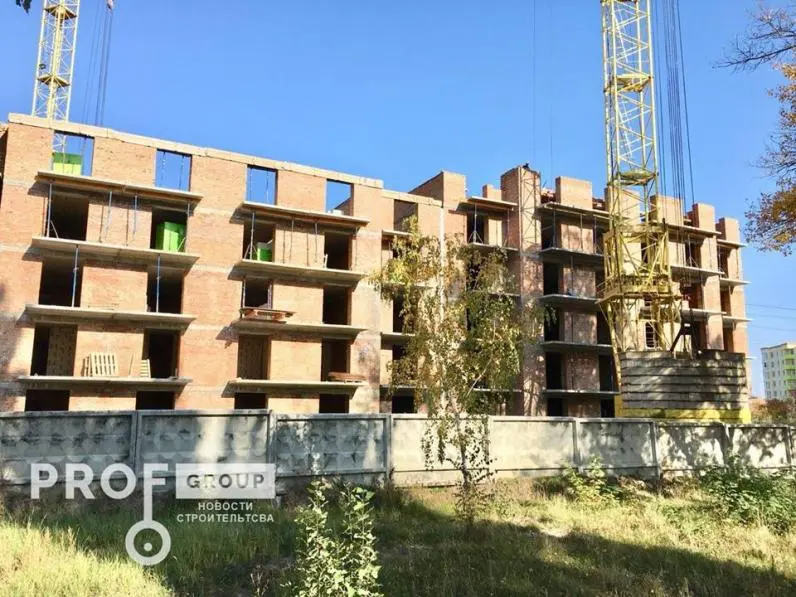

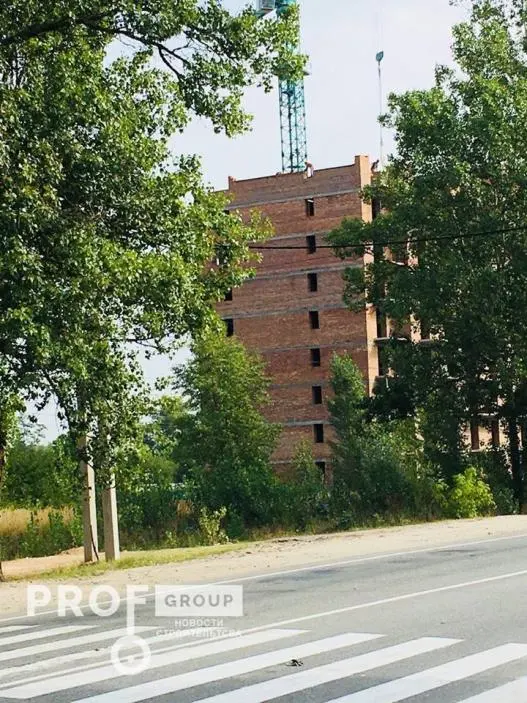

- ведутся работы по монтажу вент-каналов 7-го этажа;
- завершены работы по кладке кирпича 9-го этажа;
- завершены работы по армопоясу 9-го этажа.
- ведутся работы по монтажу плит перекрытия 9-го этажа;
Парадное №2:
- ведутся работы по монтажу внутренних перегородок поквартирно на 8-ом этаже;
- ведутся работы по монтажу вент-каналов 8-го этажа;
- завершены работы по кладке кирпича 9-го этажа;
С уважением, Prof-Group!

ЖК
ЖК Start Life111 повід. · з 2017
4 лютого 2019 р.

Новости строительства ЖК «Start Life» на 04.02.2019 г.
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- ведутся работы по монтажу ограждений и кладке газоблока на балконах (2 этаж) ;
- ведутся подготовительные работы по монтажу ограждений и кладке газоблока на балконах (3-4 этаж);
Парадное №2:
- подготовительные работы по монтажу окон;
- ведутся работы по монтажу ограждений и кладке газоблока на балконах (2 этаж);
-ведутся подготовительные работы по монтажу ограждений и кладке газоблока на балконах (3-4 этаж);

Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- завершены работы по кладке кирпича 10-го этажа;
- продолжаются работы по монтажу монолитной плиты перекрытия 10-го этажа;
Парадное №2:
- завершены работы по монтажу плит перекрытия 9-го этажа;
- завершены работы по кладке кирпича 10-го этажа;
С уважением, Prof-Group!

ЖК
ЖК Start Life111 повід. · з 2017
11 лютого 2019 р.

Новости строительства ЖК «Start Life» на 11.02.2019 г.
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- ведутся работы по монтажу ограждений и кладке газоблока на балконах (6-7 этаж) ;
- ведутся работы по монтажу окон;
Парадное №2:
- подготовительные работы по монтажу окон;
- ведутся работы по монтажу ограждений и кладке газоблока на балконах (6-7 этаж);
- ведутся работы по монтажу окон;
Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- ведутся работы по монтажу монолитной плиты перекрытия 10-го этажа;
- ведутся работы по кладке кирпича на 11 этаже;
Парадное №2:
- завершены работы по монтажу монолитной плиты перекрытия 10-го этажа;
- ведутся работы по кладке кирпича на 11 этаже;
С уважением, Prof-Group!

ЖК
ЖК Start Life111 повід. · з 2017
18 лютого 2019 р.

Новости строительства ЖК «Start Life» на 18.02.2019 г.
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- ведутся работы по монтажу ограждений и кладке газоблока на балконах (8 этаж) ;
- ведутся работы по монтажу окон;
- ведутся работы по монтажу входных групп;
Парадное №2:
- ведутся работы по монтажу ограждений и кладке газоблока на балконах (6-7 этаж);
- ведутся работы по монтажу окон;
Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- завершены работы по монтажу монолитной плиты перекрытия 10-го этажа;
- завершаются работы по кладке кирпича на 11 этаже;
Парадное №2:
- ведутся работы по монтажу монолитной плиты перекрытия 10-го этажа;
- ведутся работы по монтажу вент-каналов;
С уважением, Prof-Group!

ЖК
ЖК Start Life111 повід. · з 2017
25 лютого 2019 р.

Новости строительства ЖК «Start Life» на 25.02.2019 г.
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- продолжаются работы по монтажу ограждений и кладке газоблока на балконах (поэтажно) ;
- ведутся работы по монтажу окон;
- ведутся работы по монтажу входных групп;
- ведутся работы по монтажу устройства крыши с утеплением;
Парадное №2:
- ведутся работы по монтажу ограждений и кладке газоблока на балконах (поэтажно);
- ведутся работы по монтажу окон;
- ведутся работы по монтажу устройства крыши с утеплением;
Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- ведутся работы по монтажу монолитной плиты перекрытия 11-го этажа;
Парадное №2:
- завершаются работы по монтажу монолитной плиты перекрытия 10-го этажа;
- завершаются работы по монтажу вент-каналов;
- ведутся работы по монтажу внутренних перегородок поквартирно.
С уважением, Prof-Group!
