Ход строительства ЖК "Старт Лайф" на 12.02.2018 года
Парадное №1:
- начато работы по кирпичной кладке 3-го этажа;
- ведутся работы по монтажу вент. блоков на 2-ом этаже;
- продолжаются работы по монтажу балконов;
- закончены работы по монтажу армопояса;
- закончены работы по монтажу плит перекрытия 2-го этажа;
Парадное №2:
- закончены работы по кирпичной кладке 2-го этажа;
- ведутся работы по заливке армопояса;
- продолжаются работы по монтажу балконов.

ЖК
ЖК Start Life111 повід. · з 2017
19 лютого 2018 р.

Ход строительства ЖК "Старт Лайф" на 19.02.2018 года
Парадное №1:
- ведутся работы по кирпичной кладке 3-го этажа;
- ведутся работы по монтажу вент. блоков на 2-ом этаже;
- продолжаются работы по монтажу балконов;
Парадное №2:
- закончены работы по кирпичной кладке 2-го этажа;
- ведутся работы по заливке армопояса;
- продолжаются работы по монтажу балконов.

ЖК
ЖК Start Life111 повід. · з 2017
26 лютого 2018 р.

Ход строительства ЖК "Старт Лайф" на 26.02.2018 года
Парадное №1:
- продолжаются работы по кирпичной кладке 3-го этажа;
- ведутся работы по заливке армопояса;
- закончены работы по монтажу вент. блоков на 2-ом этаже;
- продолжаются работы по монтажу балконов;
Парадное №2:
- закончены работы по кирпичной кладке 2-го этажа;
- ведутся работы по заливке армопояса;
- продолжаются работы по монтажу балконов;
- ведутся работы по монтажу башенного крана.

ЖК
ЖК Start Life111 повід. · з 2017
5 березня 2018 р.

Ход строительства ЖК "Старт Лайф" на 05.03.2018 года
Парадное №1:
- закончено работы по кирпичной кладке 3-го этажа;
- закончены работы по заливке армопояса;
- закончены работы по монтажу вент. блоков на 2-ом этаже;
- закончены работы по монтажу балконов;
- ведутся работы по монтажу плит перекрытия 3-го этажа.
Парадное №2:
- закончены работы по кирпичной кладке 2-го этажа;
- впродолжаются работы по заливке армопояса;
- продолжаются работы по монтажу балконов;
- закончены работы по монтажу башенного крана.

ЖК12 березня 2018 р.

Ход строительства ЖК "Старт Лайф" на 12.03.2018 года
Парадное №1:
- завершены работы по кирпичной кладке 3-го этажа;
- завершены работы по монтажу плит перекрытия 3-го этажа;
- ведутся работы по кирпичной кладке 4-го этажа;
Парадное №2:
- завершены работы по кирпичной кладке 2-го этажа;
- подготовительные работы по монтажу плит перекрытия 2-го
этажа;
- продолжаются работы по заливке армопояса;
- завешены работы по монтажу балконов на 2-ом этаже;
- завершены работы по монтажу башенного крана;

ЖК
ЖК Start Life111 повід. · з 2017
19 березня 2018 р.

Ход строительства ЖК "Старт Лайф" на 19.03.2018 года🏗️🏗️🏗️🏗️🏚️🏘️
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- продолжаются работы по кирпичной кладке 4-го этажа;
- ведутся работы по монтажу армопояса 4-го этажа;
- завершены работы по монтажу газоблочных перегородок на 2-ом этаже.
Парадное №2:
- завершены работы по монтажу плит перекрытия 2-го
этажа;
- завершены работы по заливке армопояса 2-го этажа;
- ведутся работы по кирпичной кладке 3-го этажа;
Секция №1 сдача 4 кв. 2019 года.
- завершены работы по монтажу фундамента;
- ведутся работы по монтажу блоков ФБС цокольного этажа.

ЖК
ЖК Start Life111 повід. · з 2017
26 березня 2018 р.

Ход строительства ЖК "Старт Лайф" на 26.03.2018 года🏗️🏗️🏗️🏗️🏚️🏘️
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- завершены работы по кирпичной кладке 4-го этажа;
- завершены работы по монтажу армопояса 4-го этажа;
- ведутся работы по монтажу плит перекрытия 4-го этажа.
Парадное №2:
- продолжаются работы по кирпичной кладке 3-го этажа;
- ведутся подготовительные работы по заливке армопояса
3-го этажа;
😎
Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- ведутся подготовительные работы по монтажу армопояса цокольного этажа;
- ведутся работы по кирпичной кладке в цокольном этаже;😎😎
Парадное №2:
- ведутся работы по монтажу блоков ФБС цокольного этажа.

NE
Nelli18551 повід. · з 2016
7 квітня 2018 р.

Ход строительства Жилого Комплекса

02.04.2018
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1: - ведутся работы по кирпичной кладке 5-го этажа; - завершены работы по монтажу плит перекрытия 4-го этажа. - завершены работы по монтажу межкомнатных перегородок (3-4 этаж);
Парадное №2: - завершены работы по кирпичной кладке 3-го этажа; - завершаются подготовительные работы по заливке армопояса;3-го этажа;

Секция №1 сдача 4 кв. 2019 года.
Парадное №1: - завершены работы по монтажу армопояса цокольного этажа; - ведутся работы по монтажу плит перекрытия цокольного этажа;
Парадное №2: - завершены работы по монтажу блоков ФБС цокольного этажа. - ведутся работы по кладке кирпича в цокольном этаже;

ЖК
ЖК Start Life111 повід. · з 2017
16 квітня 2018 р.

Ход строительства ЖК "Старт Лайф" на 16.04.2018 года🏗️🏗️🏚️🏘️
📌Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- продолжаются работы по кирпичной кладке 5-го этажа;
- завершены работы по монтажу плит перекрытия 4-го этажа.
- завершены работы по монтажу межкомнатных перегородок (3-4 этаж).
Парадное №2:
- завершены работы по кирпичной кладке 3-го этажа;
- завершены работы по заливке армопояса 3-го этажа;
- ведутся работы по монтажу плит перекрытия 3-го этажа.
📌Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- завершены работы по монтажу цокольного этажа;
- ведутся работы по монтажу гидроизоляции цокольного этажа.
Парадное №2:
- ведутся работы по монтажу армопояса цокольного этажа;
- завершены работы по кладке кирпича в цокольном этаже.
C уважением, Prof-Group😉

NE
Nelli18551 повід. · з 2016
23 квітня 2018 р.

Ход строительства Жилого Комплекса

23.04.2018
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- ведутся завершительные работы по кирпичной кладке 5-го этажа;
- ведутся подготовительные работы для монтажа армопояса 5-го этажа.
Парадное №2:
- завершены работы по монтажу плиты перекрытия 3-го этажа;
- ведутся подготовительные работы для кладки кирпича 4-го этажа.

Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- завершены работы по гидроизоляции цокольного этажа;
- завершены работы по монтажу армопояса и панельного перекрытия цокольного этажа;
- ведутся подготовительные работы для кирпичной кладки 1-го этажа.
Парадное №2:
- завершаются работы по монтажу армопояса цокольного этажа;
- ведутся подготовительные работы для монтажа плиты перекрытия цокольного этажа.

NE
Nelli18551 повід. · з 2016
10 травня 2018 р.

Ход строительства Жилого Комплекса

02.05.2018
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- завершены работы по кирпичной кладке 5-го этажа;
- завершены работы по монтажу армопояса 5-го этажа.
- ведутся работы по монтажу плиты перекрытия 5-го этажа;
Парадное №2:
- ведутся работы по кирпичной кладке 4-го этажа

Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- завершены работы по гидроизоляции цокольного этажа;
- завершены работы по монтажу армопояса и панельного перекрытия цокольного этажа;
- ведутся работы по кирпичной кладке 1-го этажа;
Парадное №2:
- завершены работы по монтажу армопояса цокольного этажа;
- завершены работы для монтажа плиты перекрытия цокольного этажа;

NE
Nelli18551 повід. · з 2016
10 травня 2018 р.

Ход строительства Жилого Комплекса

07.05.2018
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- завершены работы по кирпичной кладке 5-го этажа;
- завершены работы по монтажу армопояса 5-го этажа.
- завершены работы по монтажу плиты перекрытия 5-го этажа;
- ведутся работы по кладке кирпича 6-го этажа.
Парадное №2:
- завершены работы по кирпичной кладке 4-го этажа;
- ведутся подготовительные работы по монтажу армопояса 4-го этажа.

Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- завершены работы по гидроизоляции цокольного этажа;
- завершены работы по монтажу армопояса и панельного перекрытия цокольного этажа;
- завершены работы по кирпичной кладке 1-го этажа;
- ведутся работы по монтажу армопояса 1-го этажа.
Парадное №2:
- завершены работы по монтажу армопояса цокольного этажа;
- завершены работы для монтажа плиты перекрытия цокольного этажа;
- ведутся работы по кладке кирпича первого этажа.

ЖК
ЖК Start Life111 повід. · з 2017
21 травня 2018 р.

Ход строительства ЖК «Старт Лайф» на 21.05.2018 г.🏗🏘
📌Секция № 2 сдача 1 кв. 2019 года.

Парадное №1:
- завершены работы по кирпичной кладке 6-го этажа;
- начато монтаж армопояса на 6-ом этаже;
- ведутся подготовительные работы по монтажу плит перекрытия 6-го этажа;

Парадное №2:
- завершены работы по монтажу армопояса и плит перекрытия 4-го этажа.
- начато работы по кирпичной кладке 5-го этажа;

📌Секция №1 сдача 4 кв. 2019 года.

Парадное №1:
- завершены работы по монтажу армопояса 1-го этажа;
- завершены работы по кладке кирпича 1-го этажа;
- ведутся работы по монтажу плит перекрытия 1-го этажа;
- ведутся подготовительные работы по кладке кирпича на 2-ом этаже.

Парадное №2:
- продолжаются работы по кирпичной кладке 1-го этажа;

NE
Nelli18551 повід. · з 2016
28 травня 2018 р.

Ход строительства Жилого Комплекса

14.05.2018
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- продолжаются работы по кирпичной кладке 6-го этажа;
Парадное №2
- завершены работы по монтажу армопояса и плит перекрытия 4-го этажа.
- ведутся подготовительные работы по кирпичной кладке 5-го этажа;

Секция №1 сдача 4 кв. 2019 года.
Парадное №1
- завершаются работы по монтажу армопояса 1-го этажа;
Парадное №2:
- ведутся работы по кирпичной кладке 1-го этажа;

ЖК
ЖК Start Life111 повід. · з 2017
30 травня 2018 р.

Ход строительства ЖК «Старт Лайф» на 29.05.2018 г.
��️��️
��Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- ведутся работы по монтажу плит перекрытия 6-го этажа;
Парадное №2:
- продолжаются работы по кирпичной кладке 5-го этажа;
��Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- завершены работы по кладке кирпича 1-го этажа;
- завершены работы по монтажу плит перекрытия 1-го этажа;
- ведутся работы по кладке кирпича на 2-ом этаже.
Парадное №2:
- завершены работы по кирпичной кладке 1-го этажа;
- подготовительные работы по монтажу плит перекрытия 1-го этажа;
- завершены работы по монтажу армопояса 1-го этажа;

ЖК
ЖК Start Life111 повід. · з 2017
11 червня 2018 р.

Ход строительства ЖК «Старт Лайф» на 11.06.2018 г.
🏗️
📌Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- завершены работы по монтажу плит перекрытия 6-го этажа;
- продолжается кладка кирпича 7-го этажа.
Парадное №2:
-завершаются подготовительные работы по монтажу армопояса 5-го этажа;
- ведутся подготовительные работы по монтажу плит перекрытия;
Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- завершены работы по кладке кирпича на 2-ом этаже;
- ведутся подготовительные работы по монтажу армопояса 2-го этажа;
Парадное №2:
- ведутся работы по кладке кирпича на 2-ом этаже;

ЖК
ЖК Start Life111 повід. · з 2017
25 червня 2018 р.

Ход строительства ЖК «Старт Лайф» на 25.06.2018 г.

Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- закончены работы по монтажу армопояса 7-го этажа.
- ведутся работы по монтажу плит перекрытия 7-го этажа.
Парадное №2:
- закончено работы по монтажу плит перекрытия 5-го этажа;
- ведутся работы по кладке кирпича 6-го этажа.
Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- завершены работы по монтажу плит перекрытия 2-го этажа;
- ведутся работы по кладке кирпича 3-го этажа;
Парадное №2:
- ведутся работы по монтажу армопояса на 2-ом этаже;
- ведутся подготовительные работы по монтажу плит перекрытия на 2-ом этаже.

ЖК
ЖК Start Life111 повід. · з 2017
2 липня 2018 р.

Ход строительства ЖК «Старт Лайф» на 02.07.2018 г.
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- ведутся работы по кладке кирпича 8-го этажа

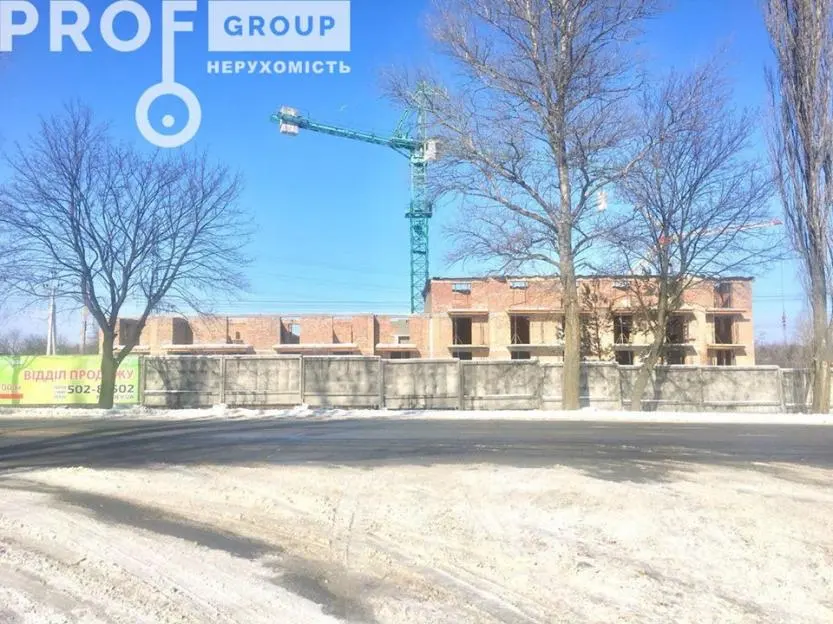

- завершены работы по монтажу плит перекрытия 7-го этажа
Парадное №2:
- ведутся работы по монтажу армопояса 6-го этажа.
- завершены работы по кладке кирпича 6-го этажа
📌Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- ведутся работы по кладке кирпича 3-го этажа;
Парадное №2:
- завершены работы по монтажу армопояса на 2-ом этаже;
- ведутся работы по монтажу плит перекрытия на 2-ом этаже.
С уважением, Prof-Group!

ЖК
ЖК Start Life111 повід. · з 2017
9 липня 2018 р.

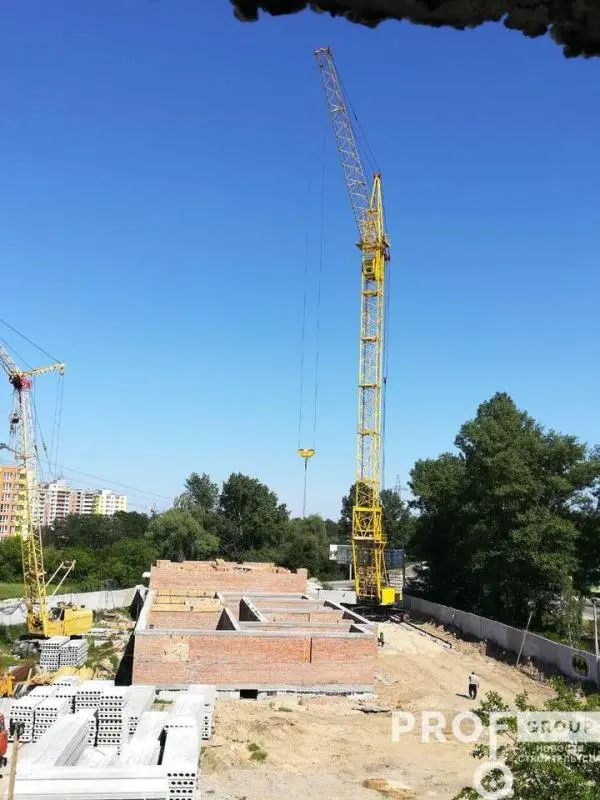

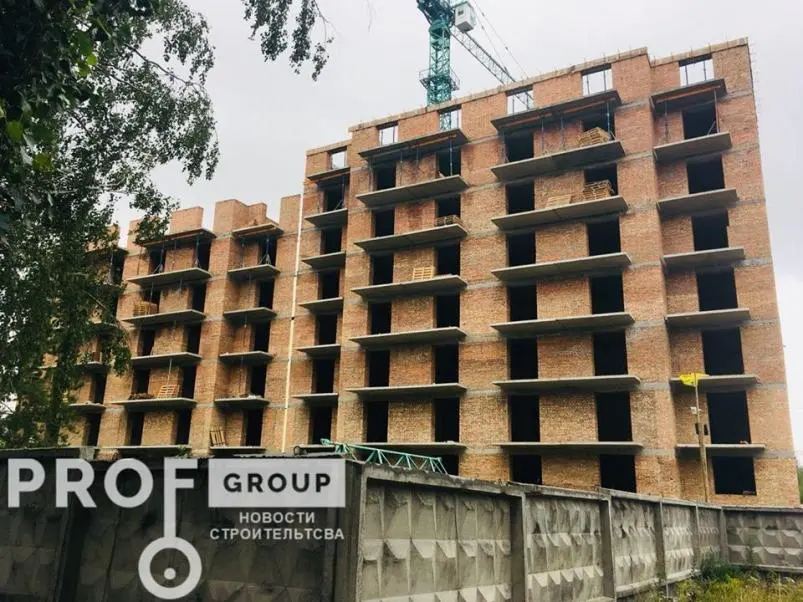

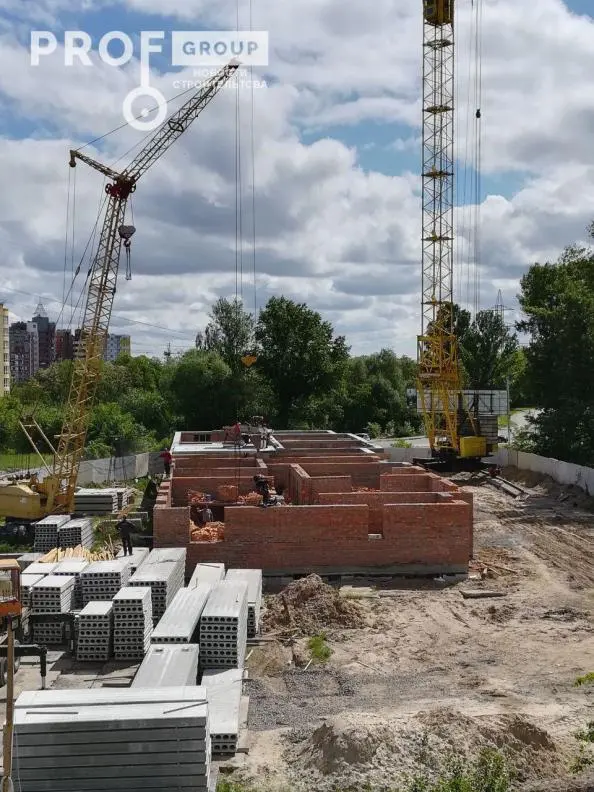

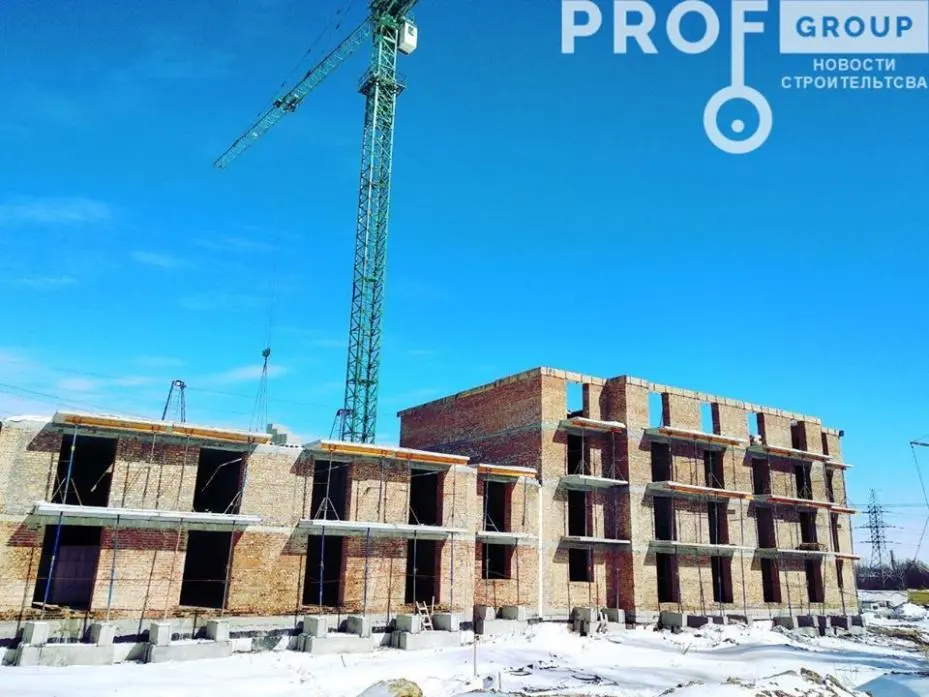

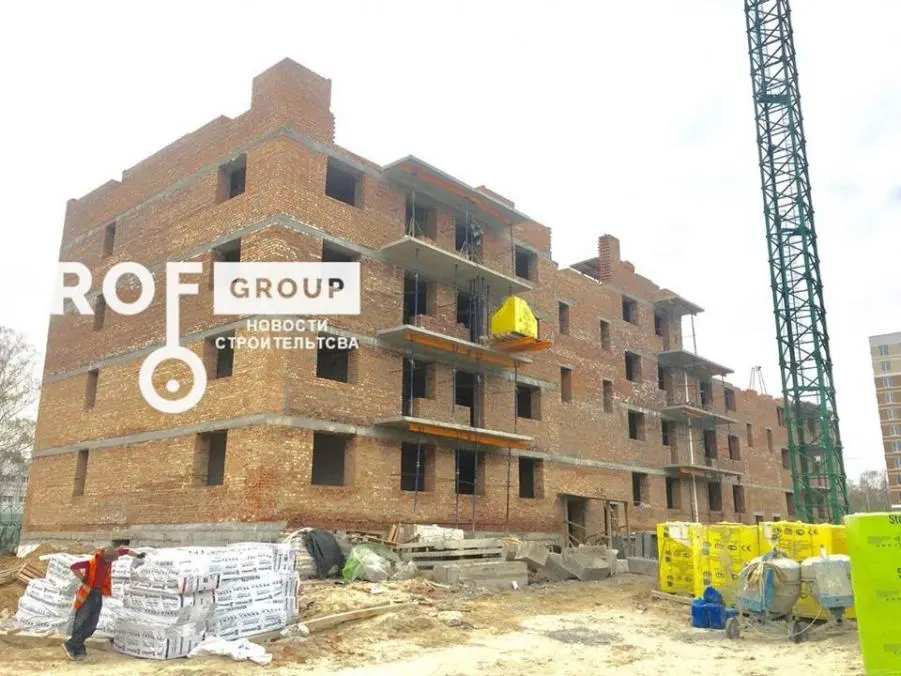

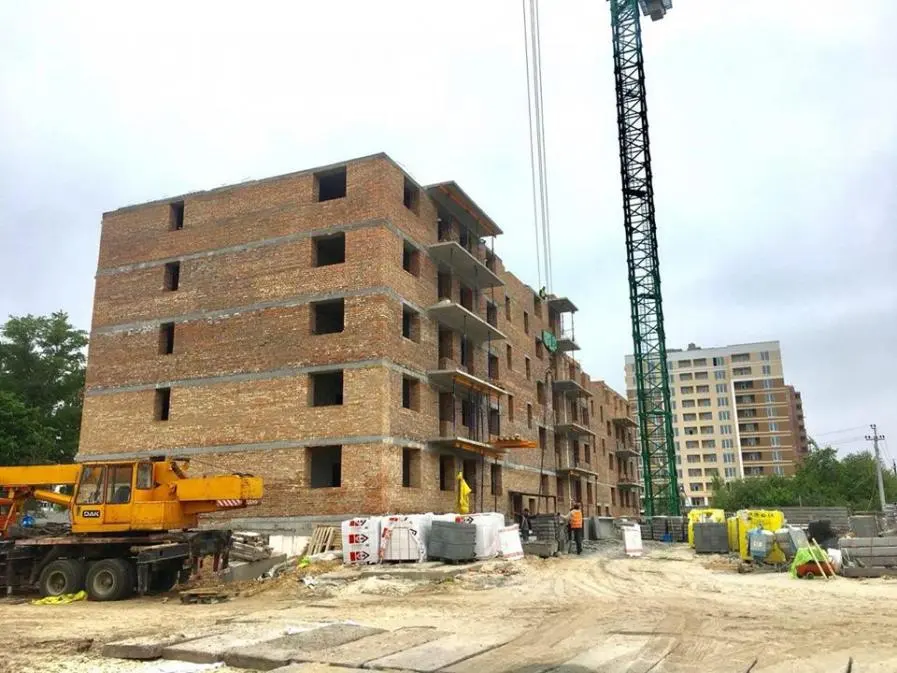

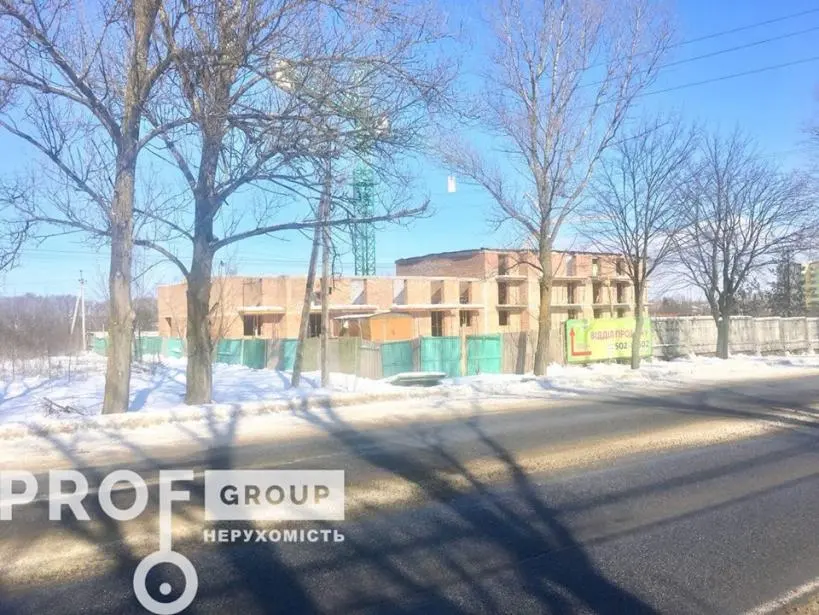

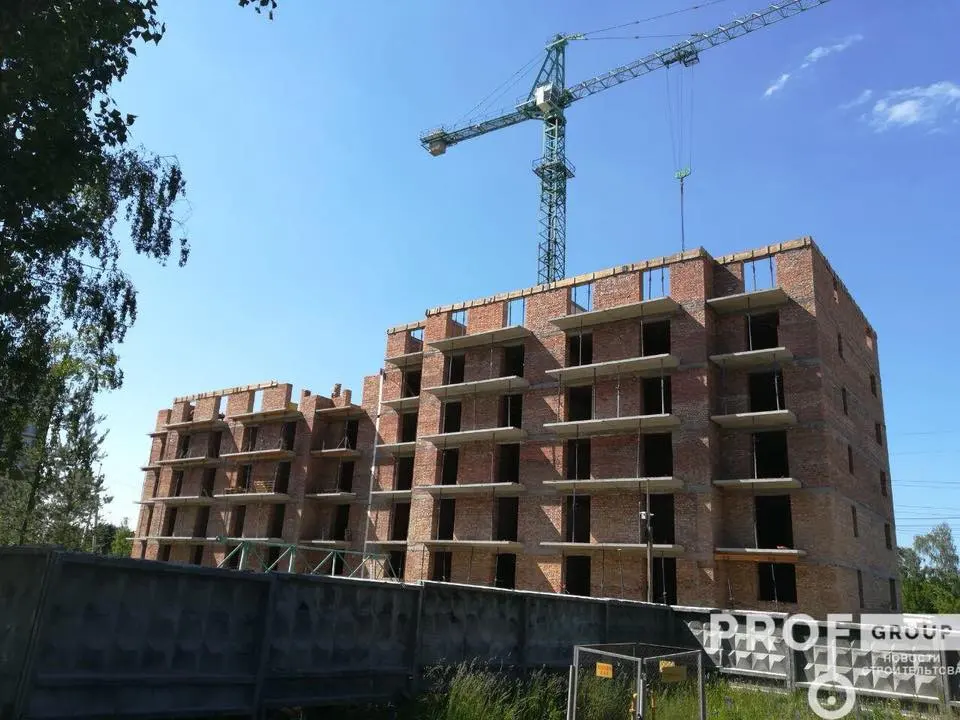

Ход строительства ЖК «Старт Лайф» на 09.07.2018 г.
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- продолжаются работы по кладке кирпича 8-го этажа
Парадное №2:
- завершены работы по монтажу армопояса 6-го этажа.
- завершены работы по кладке кирпича 6-го этажа
- ведутся подготовительные работы по монтажу плит перекрытия 6-го этажа.
Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- завершены работы по кладке кирпича 3-го этажа;
- ведутся подготовительные работы по монтажу армопояса на 3-м этаже.
Парадное №2:
- завершены работы по монтажу армопояса на 2-ом этаже;
- завершены работы по монтажу плит перекрытия на 2-ом этаже.
- ведутся работы по кладке кирпича 3-го этажа.
С уважением, Prof-Group!

ЖК
ЖК Start Life111 повід. · з 2017
23 липня 2018 р.

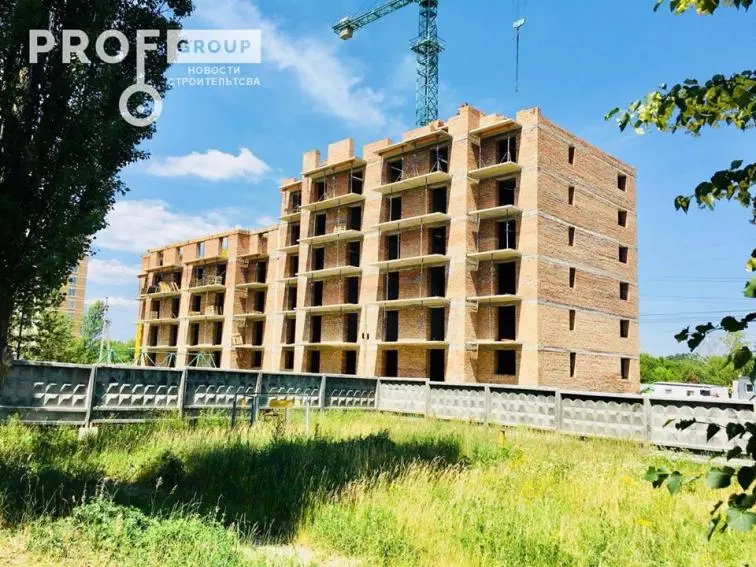

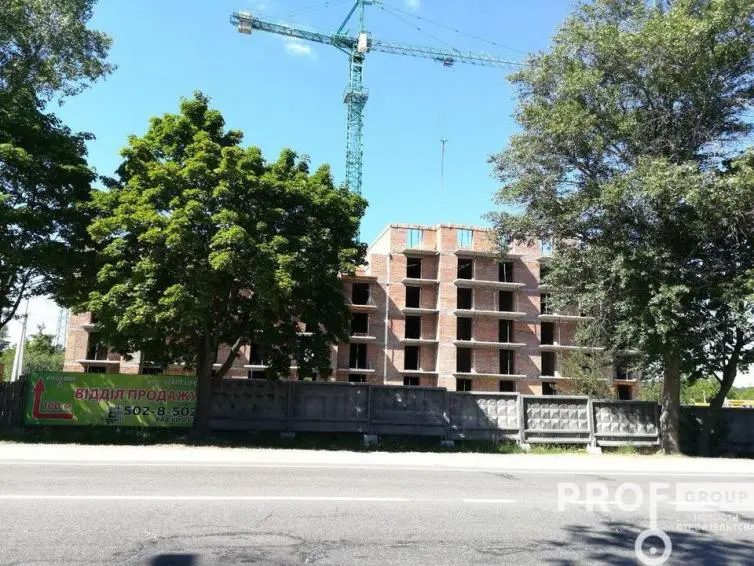

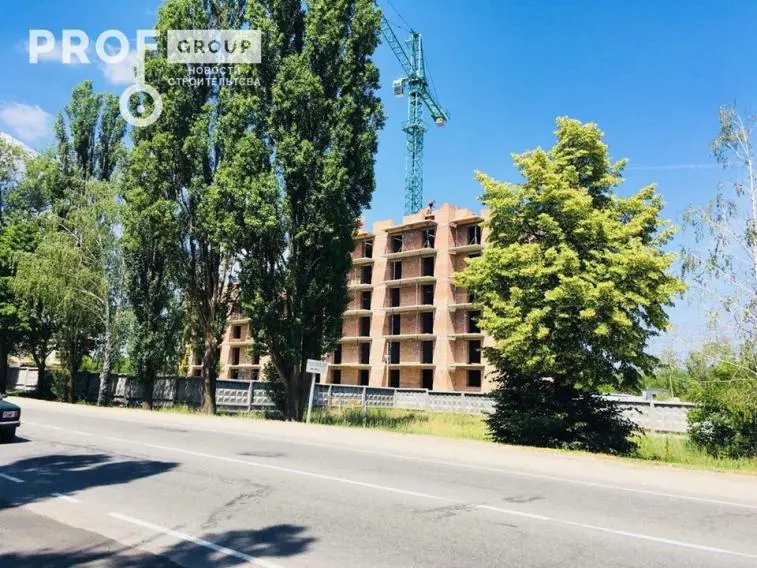

Новости строительства ЖК «Start Life» на 23.07.2018г.🏗️
✒️Секция № 2 сдача 1 кв. 2019 года.
📍Парадное №1:
- завершены работы по кладке кирпича 8-го этажа.
- ведутся работы по монтажу армопояса 8-го этажа.
- ведутся подготовительные работы по монтажу плиты перекрытия 8-го этажа.
📍Парадное №2:
- завершены работы по монтажу армопояса 6-го этажа.
- завершены работы по монтажу плит перекрытия 6-го этажа.
- ведутся работы по кладке кирпича 7-го этажа.
- ведутся подготовительные работы для монтажа армопояса 7-го этажа.
✒️Секция №1 сдача 4 кв. 2019 года.
📍Парадное №1:
- завершены работы по кладке кирпича 3-го этажа;
- завершены работы по монтажу армопояса 3-го этаже;
- ведутся подготовительные работы для монтажа армопояса 3-го этажа.
📍Парадное №2:
- завершены работы по монтажу плит перекрытия на 2-ом этаже.
- завершены работы по монтажу плит перекрытия 2-го этажа.
- ведутся работы по кладке кирпича 3-го этажа.
- ведутся подготовительные работы для монтажа армопояса 3-го этажа.
С уважением, Prof-Group!😉
