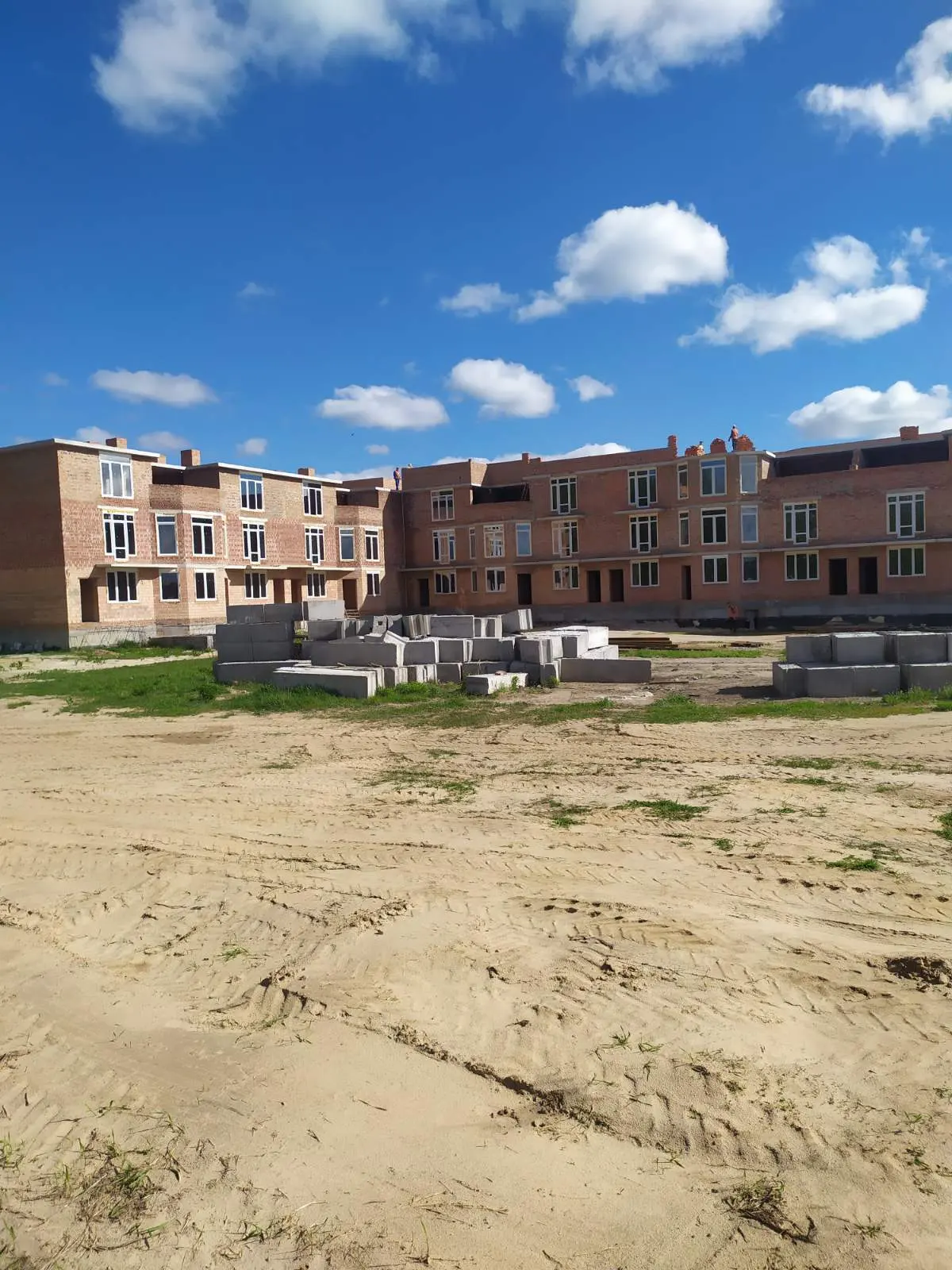

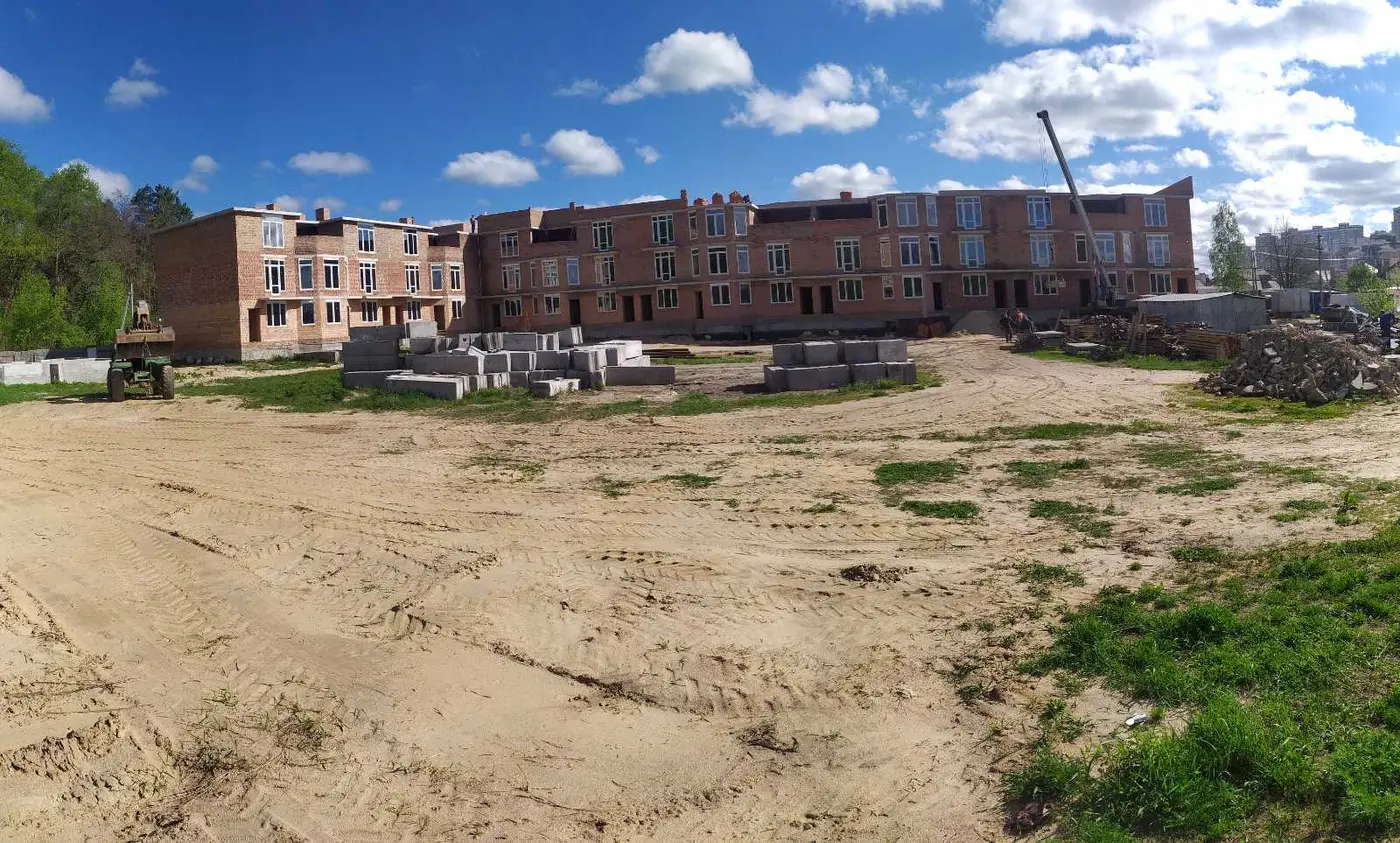

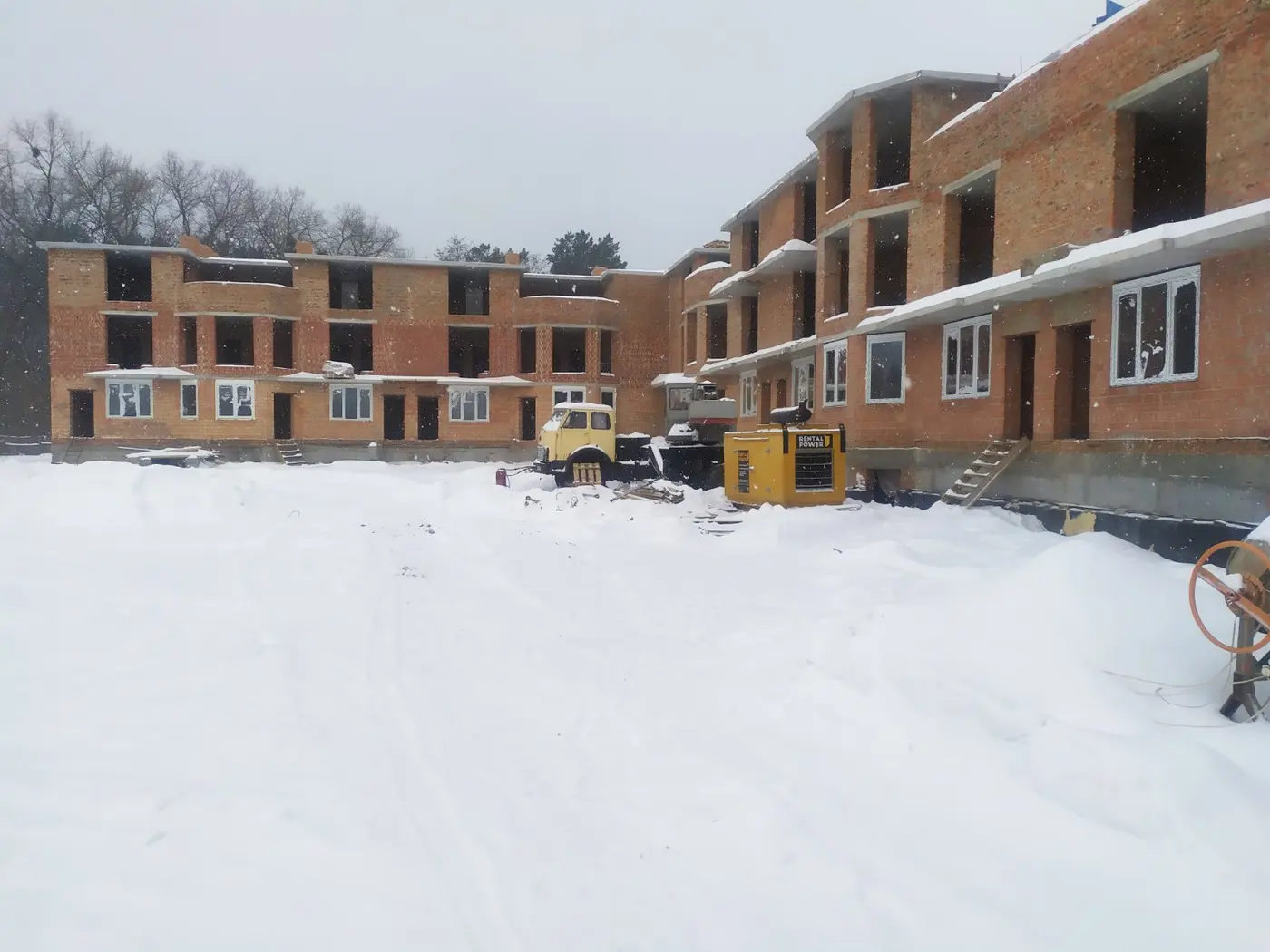

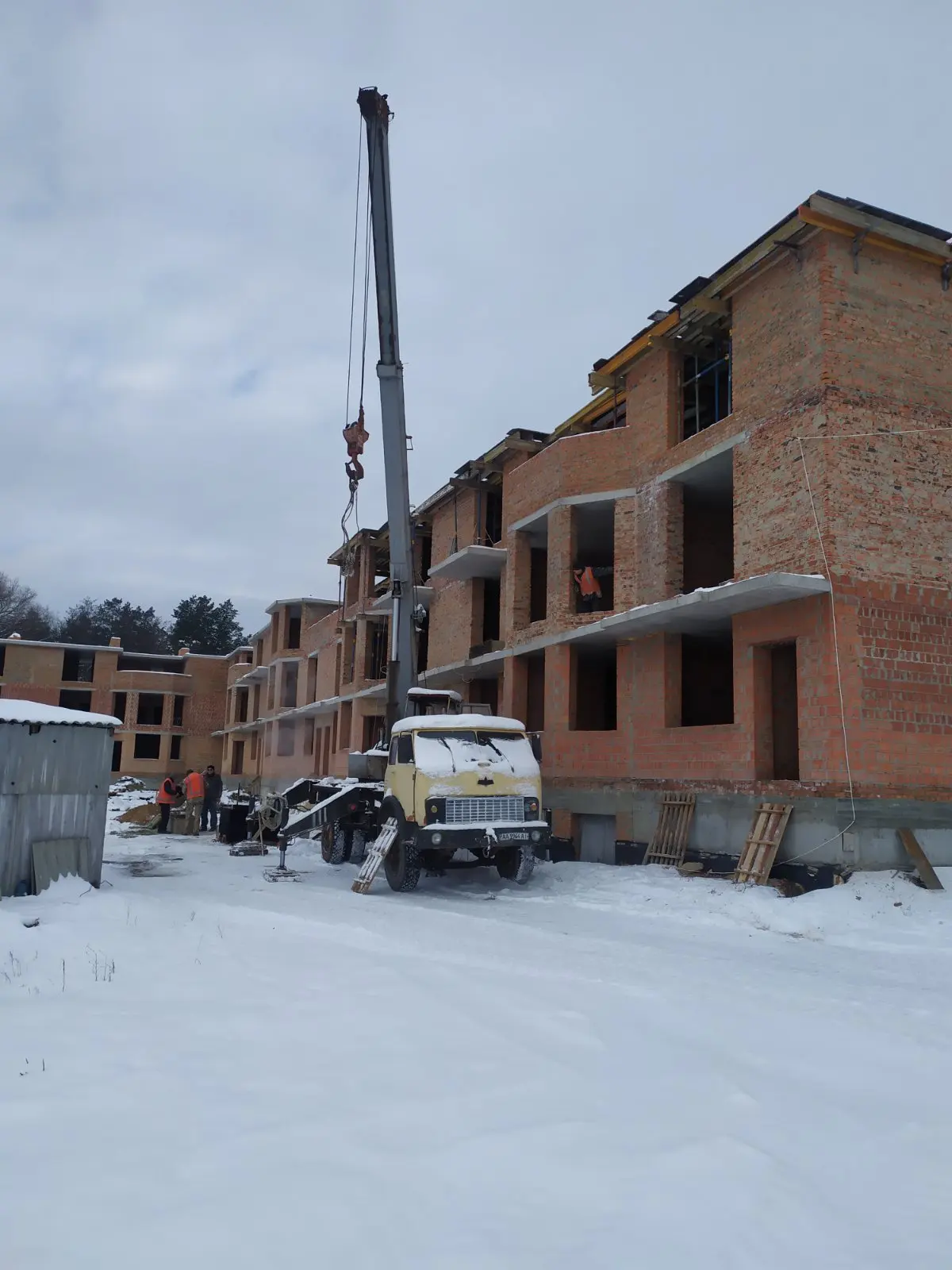

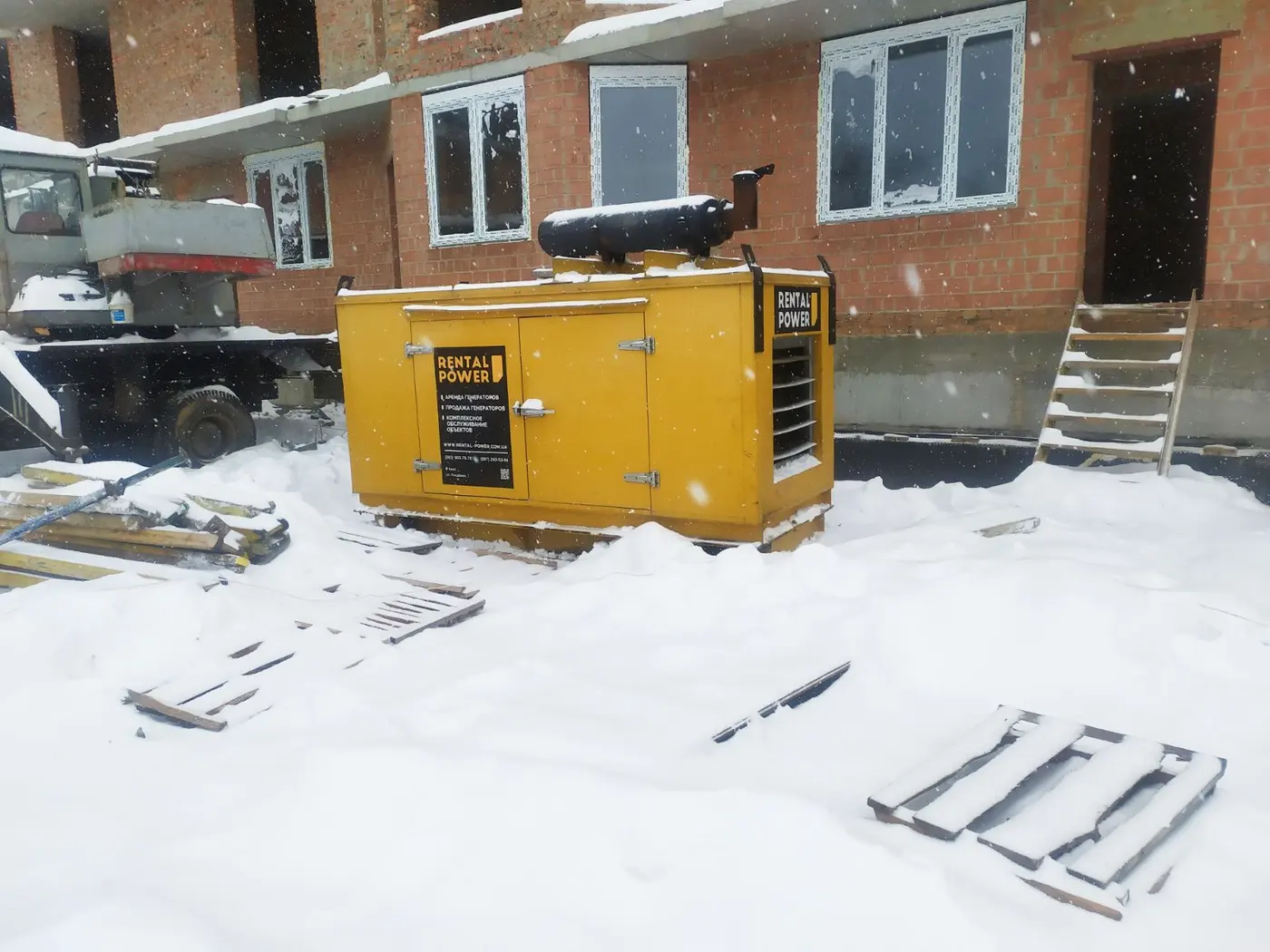

Хід будівництва 27.01.2021
Нові фото:
Хід будівництва 27.01.2021
Нові фото:

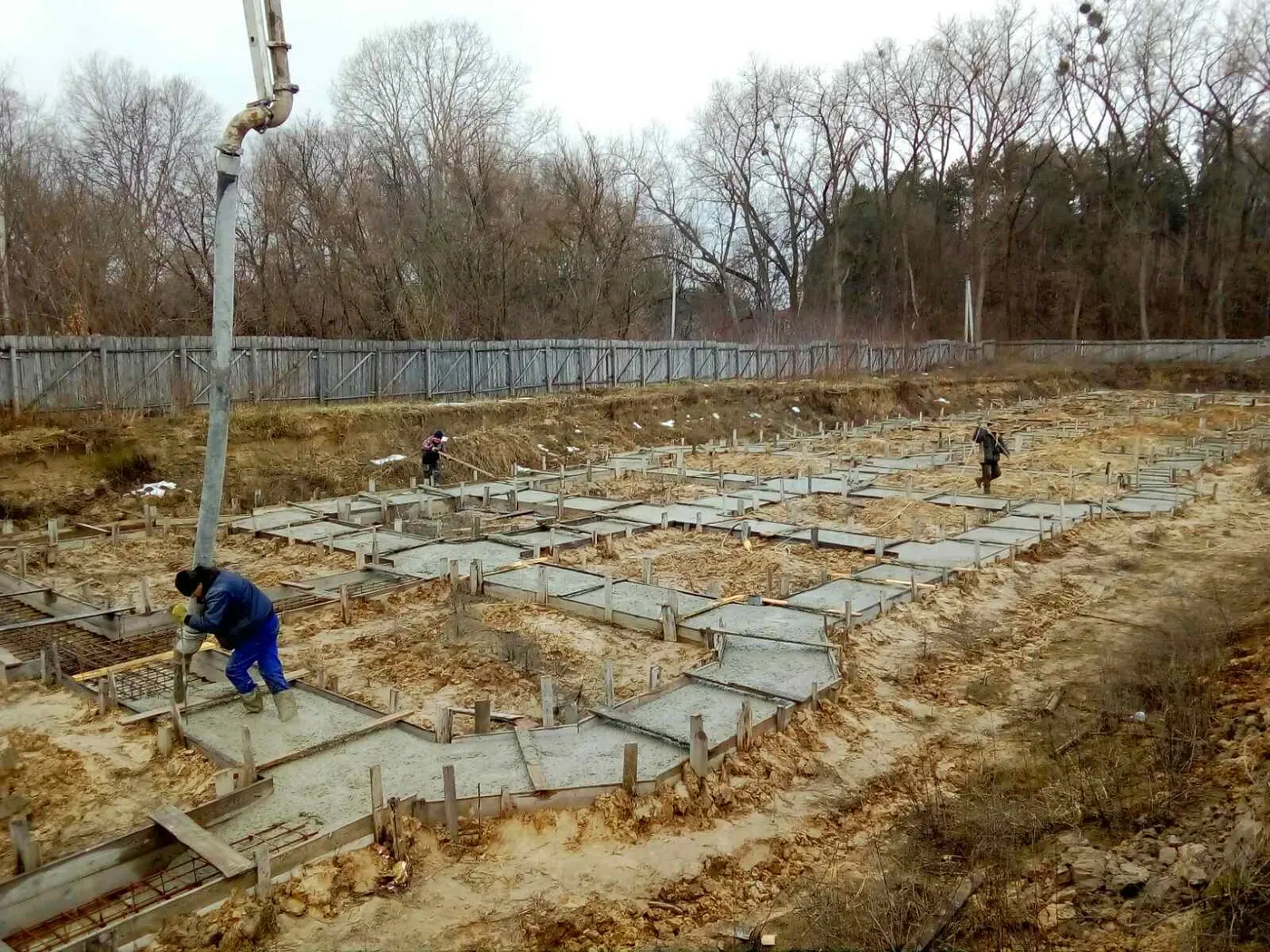

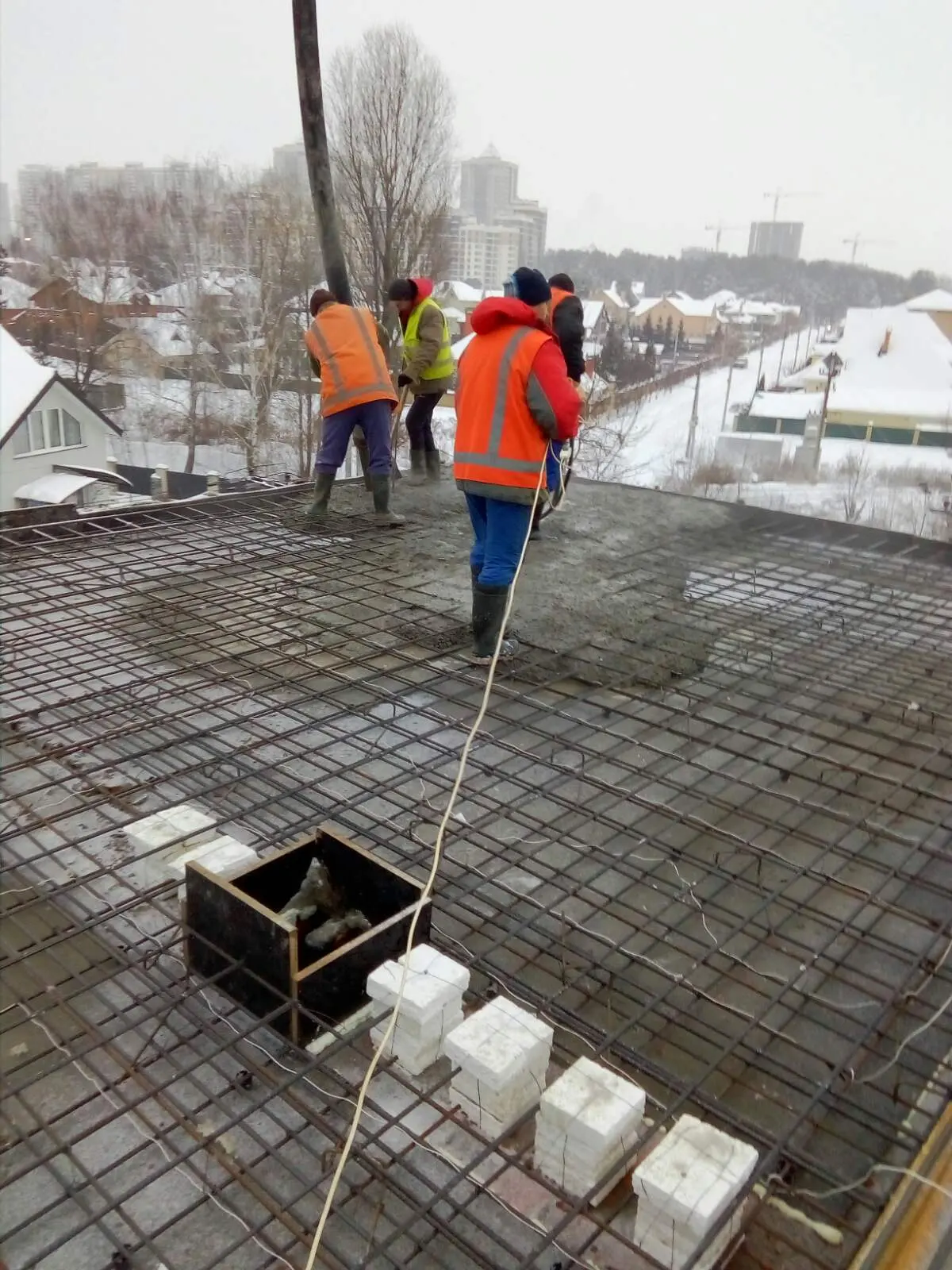

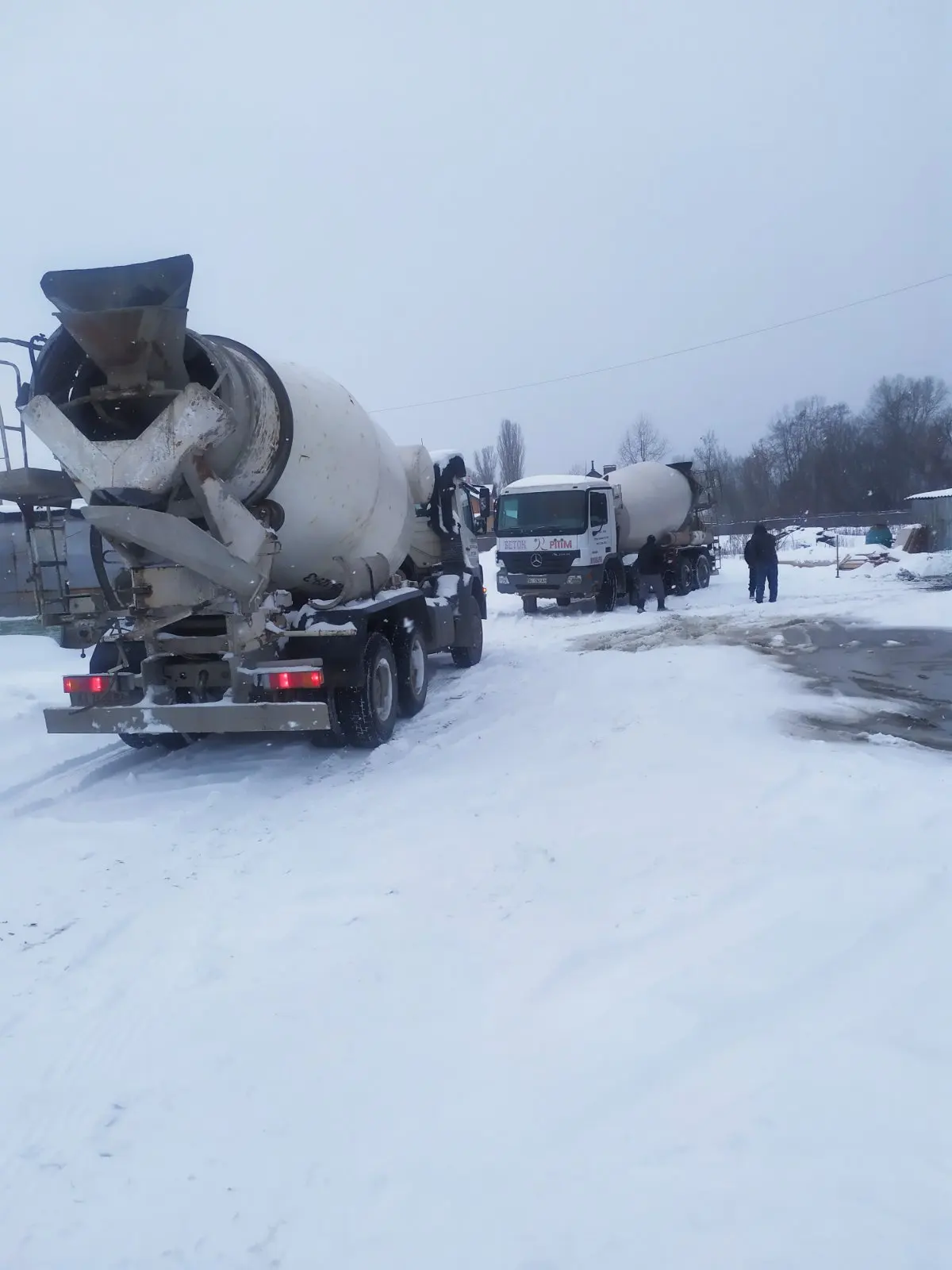

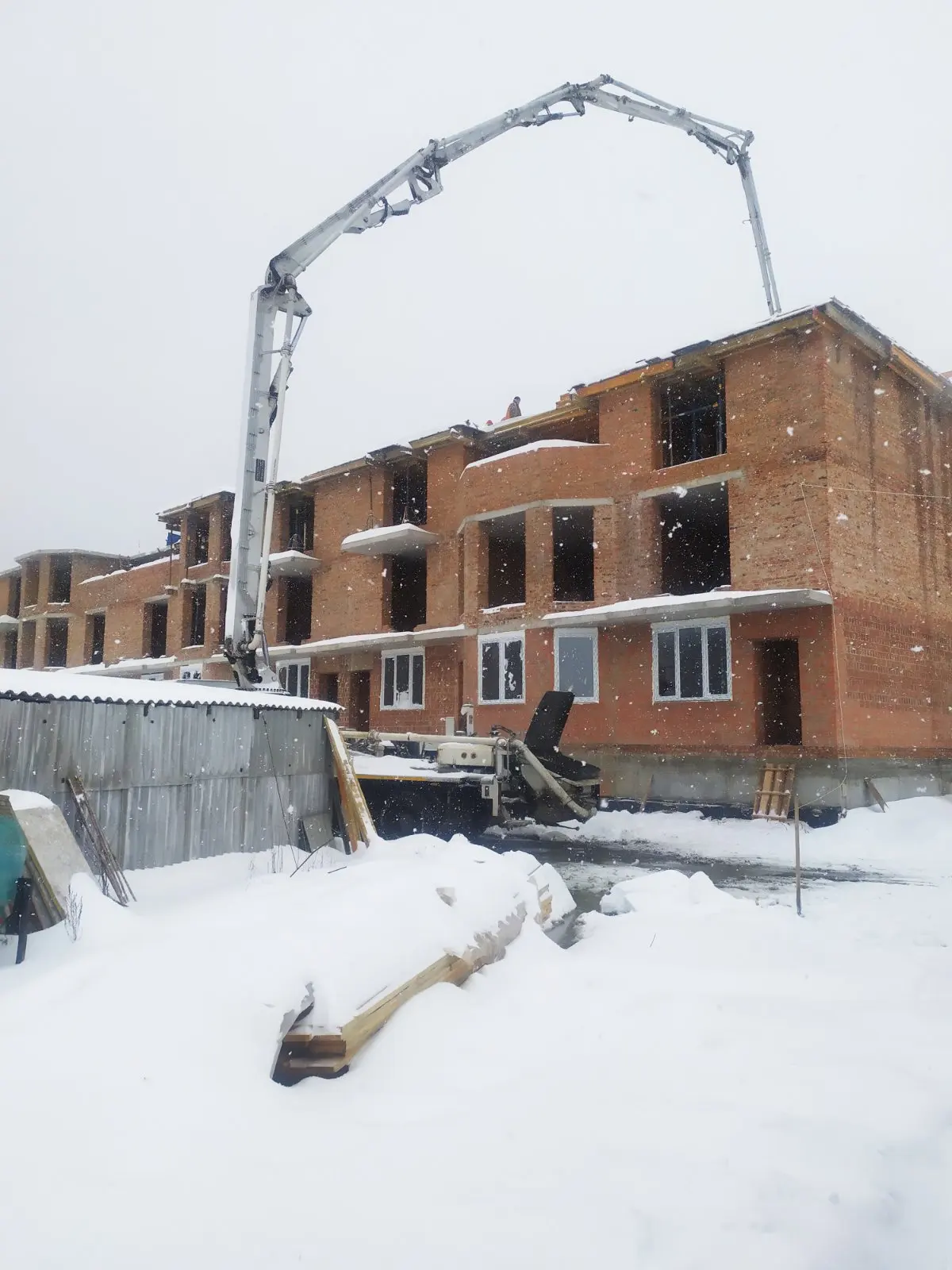

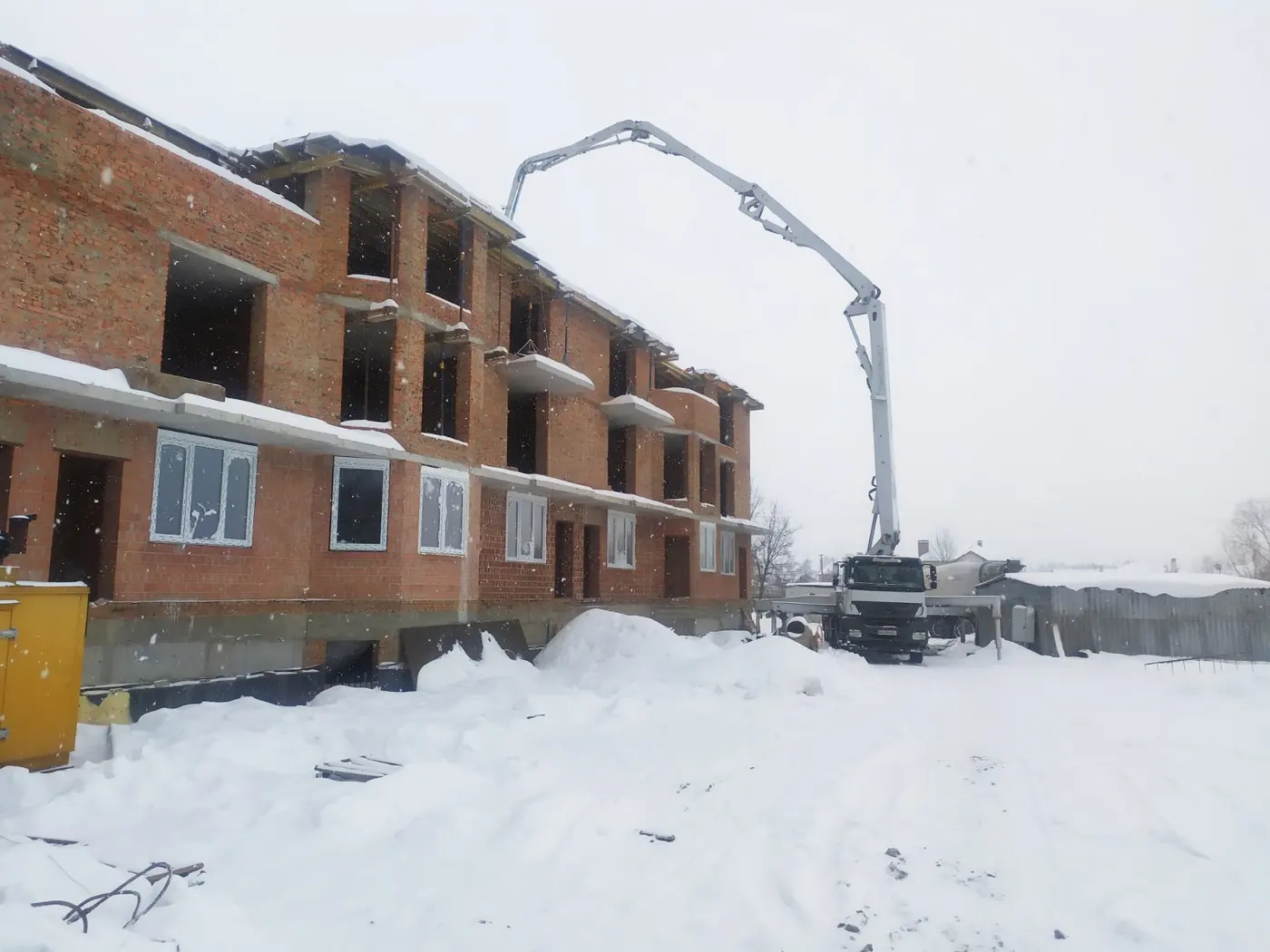

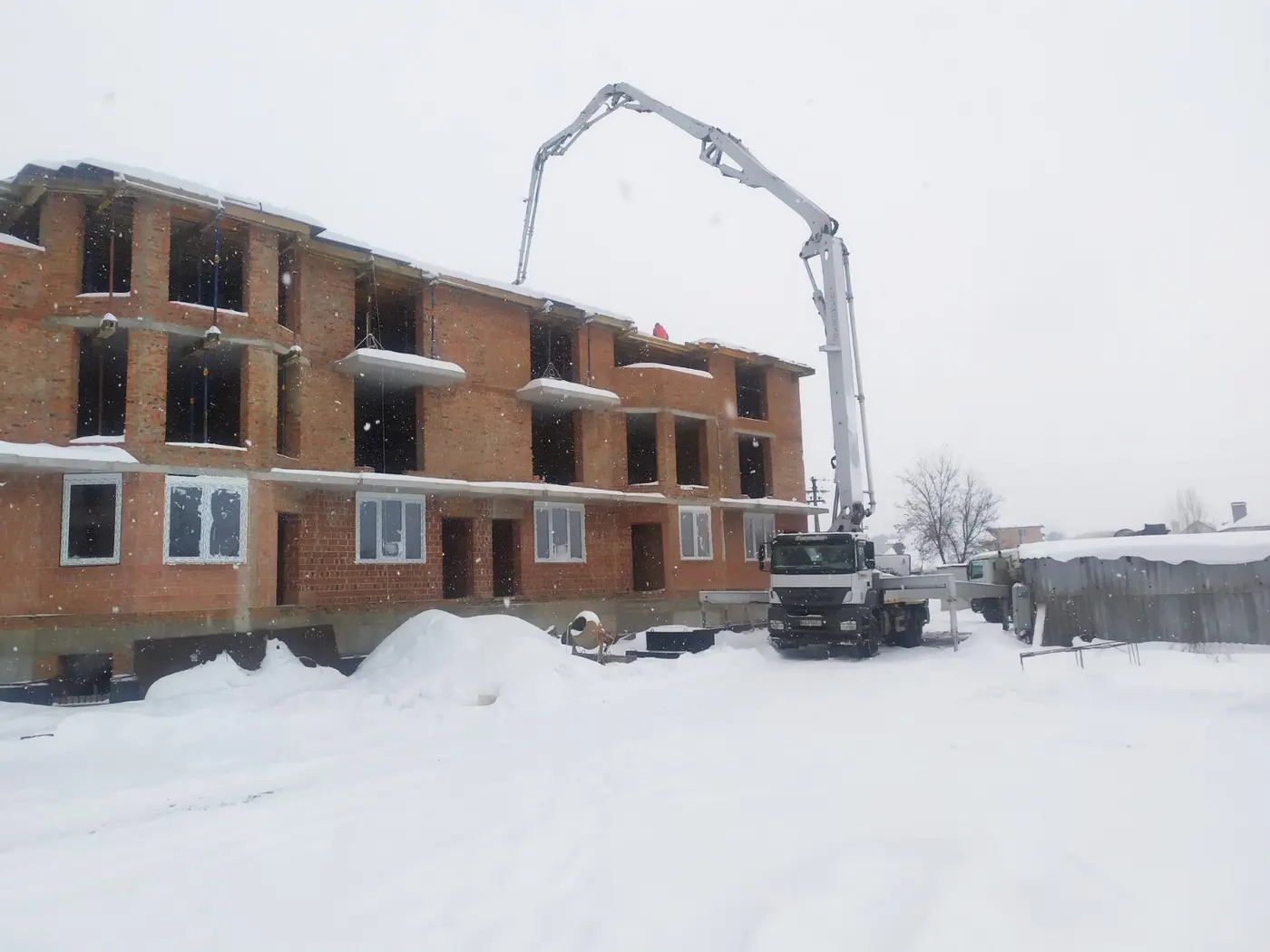

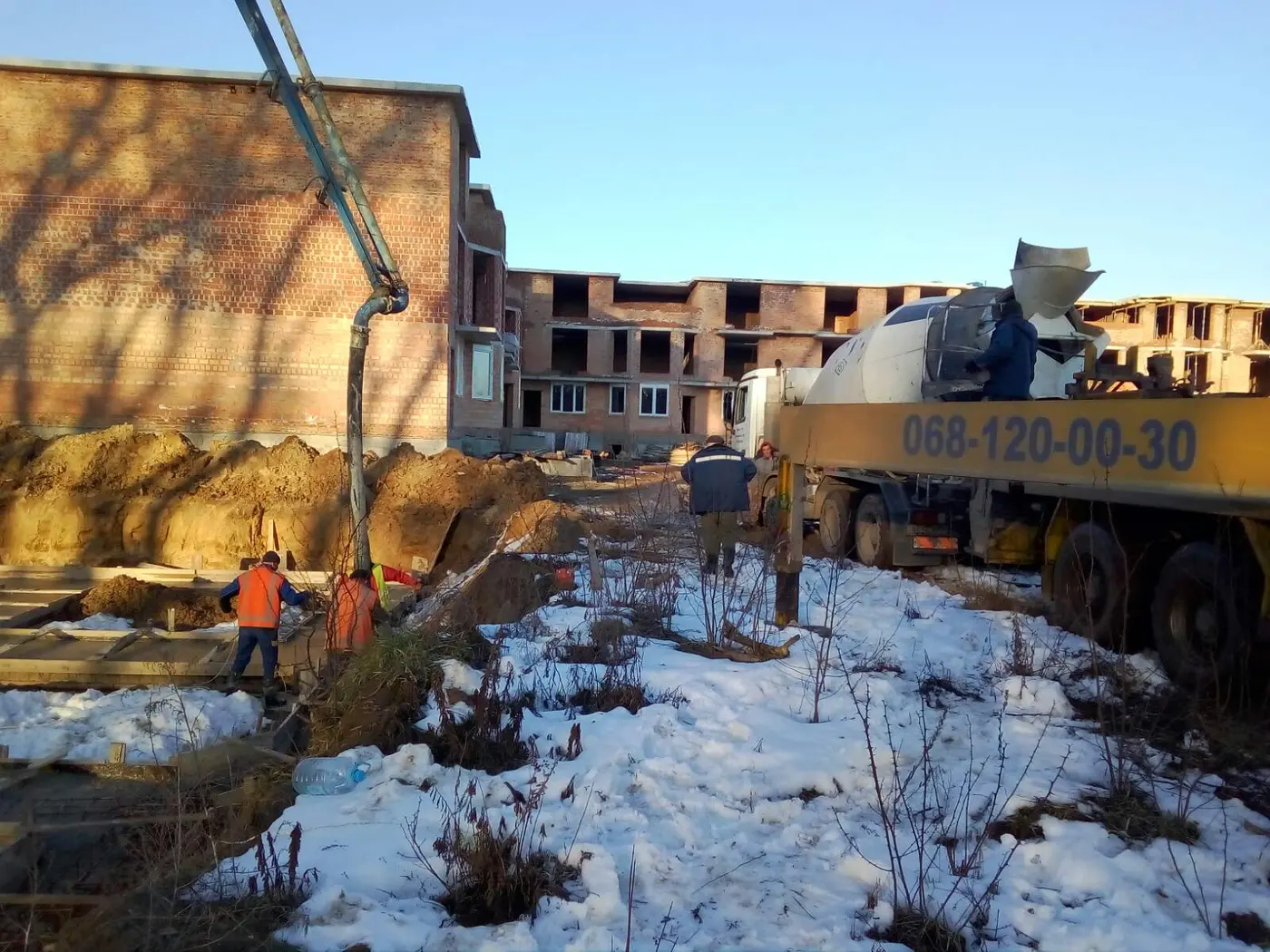

Доброго дня! Хід будівництва на 02.02.2021. Встановили опалубки під плиту перекриття 3-го поверху, приступили до армування, готуємось до залиття її бетоном.
Продовжуються також внутрішні роботи по:
- перестінкам в квартирах,
- інженерним приміщенням в підвалі,

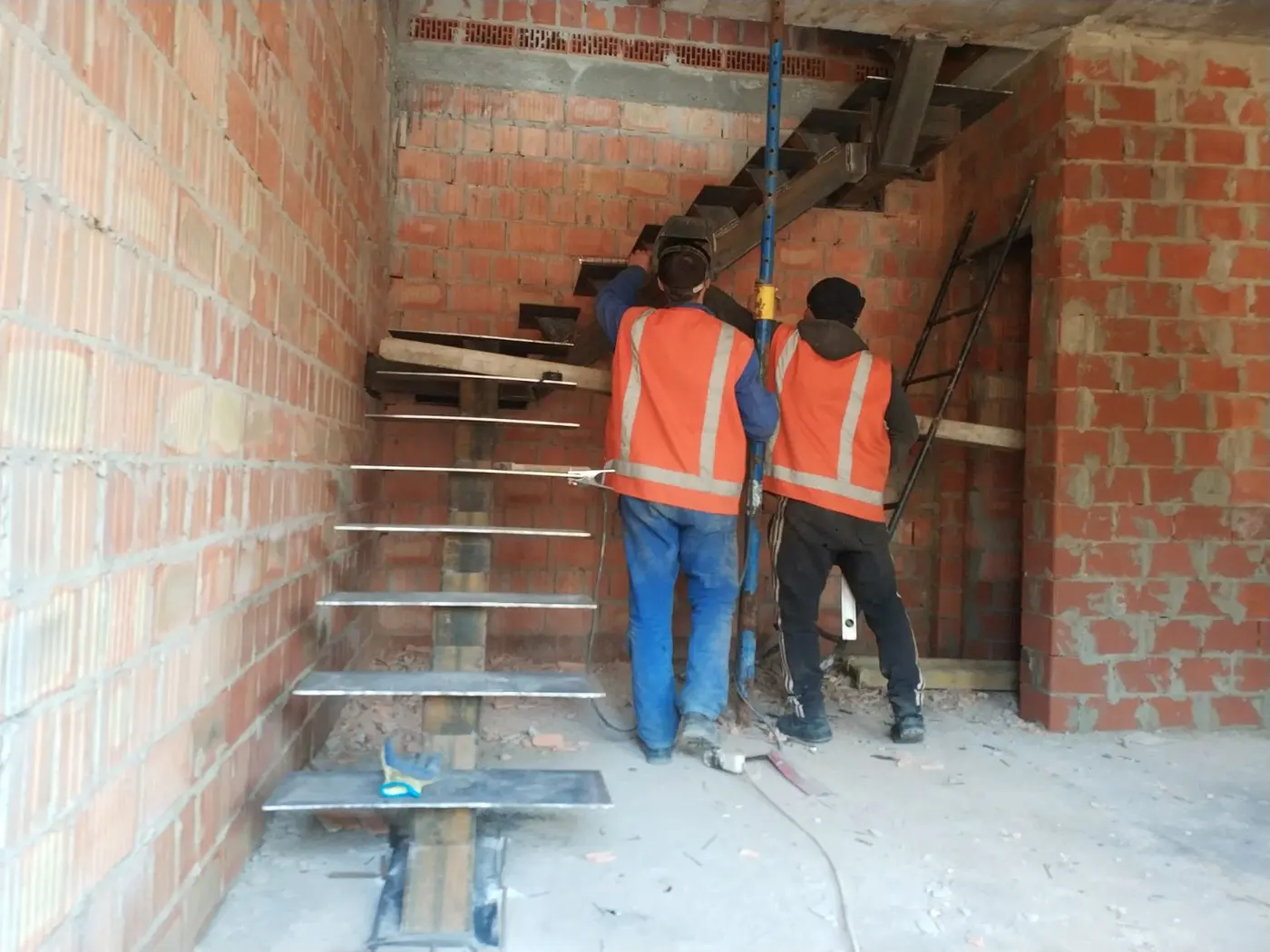

- зварювання металевих сходів.
Всім гарного дня.
Доброго дня!
Хід будівництва на 13.02.2021. На будівництві продовжуються роботи:

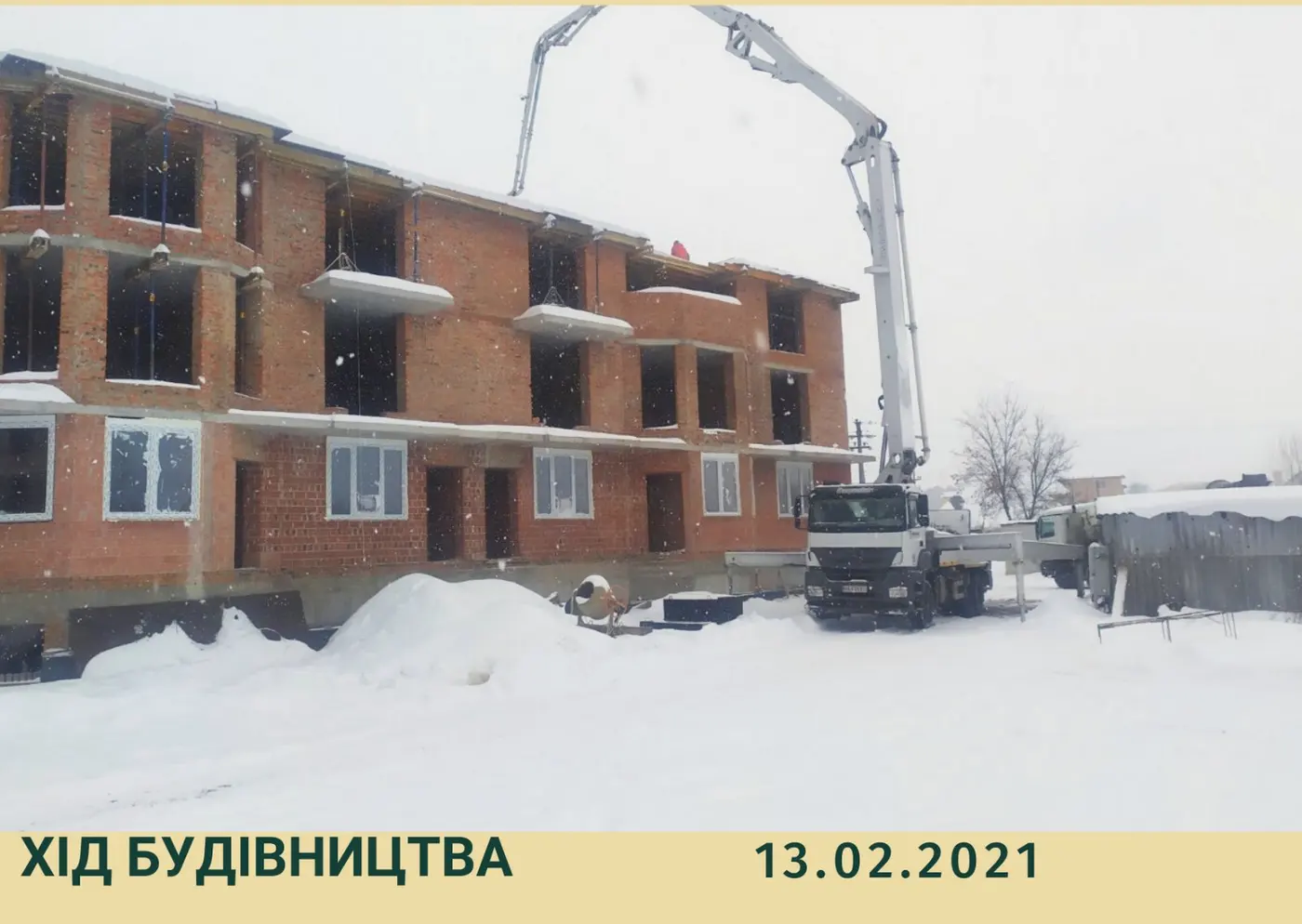

- залили бетоном плиту перекриття 3-го поверху першого будинку;

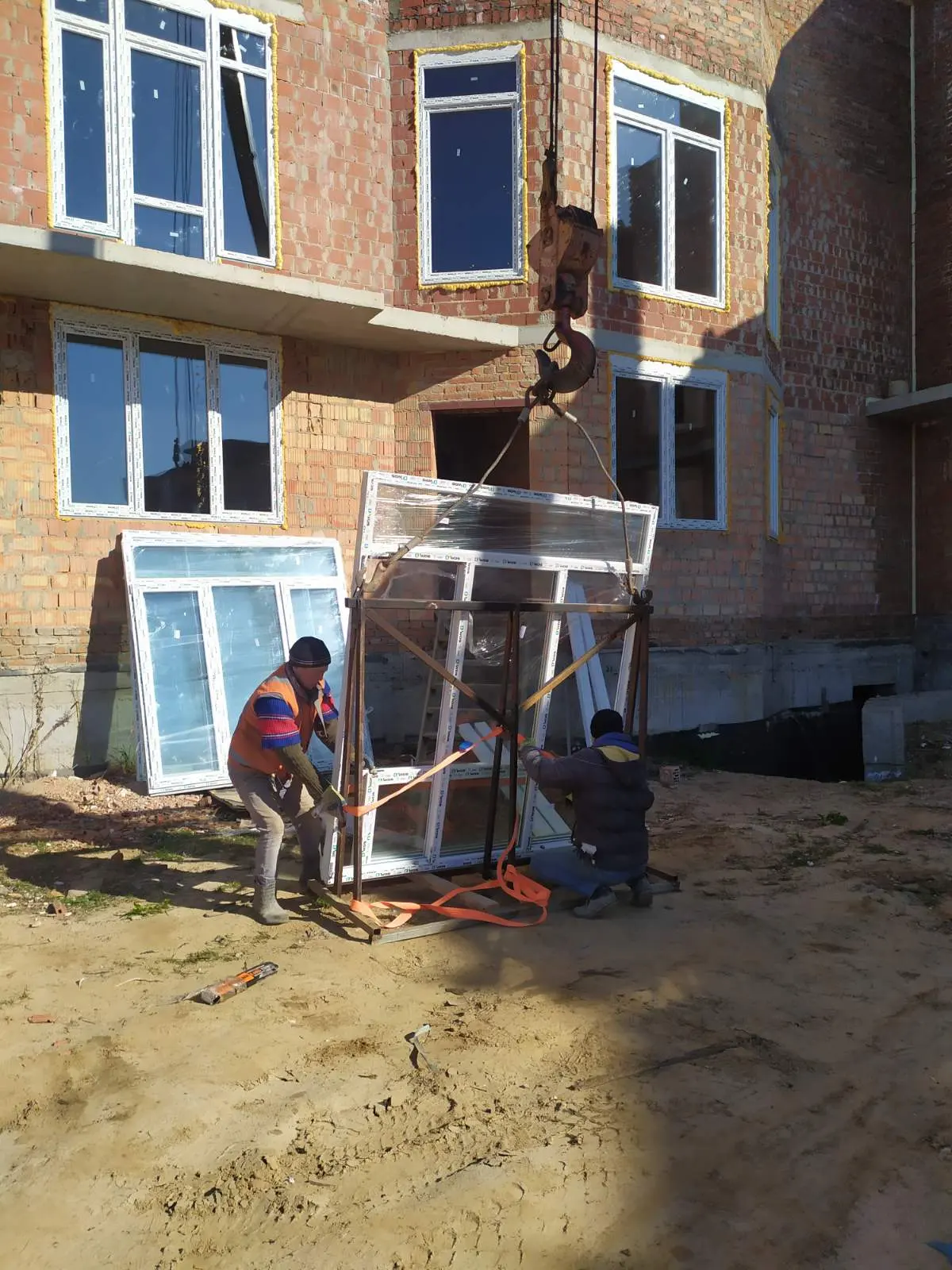

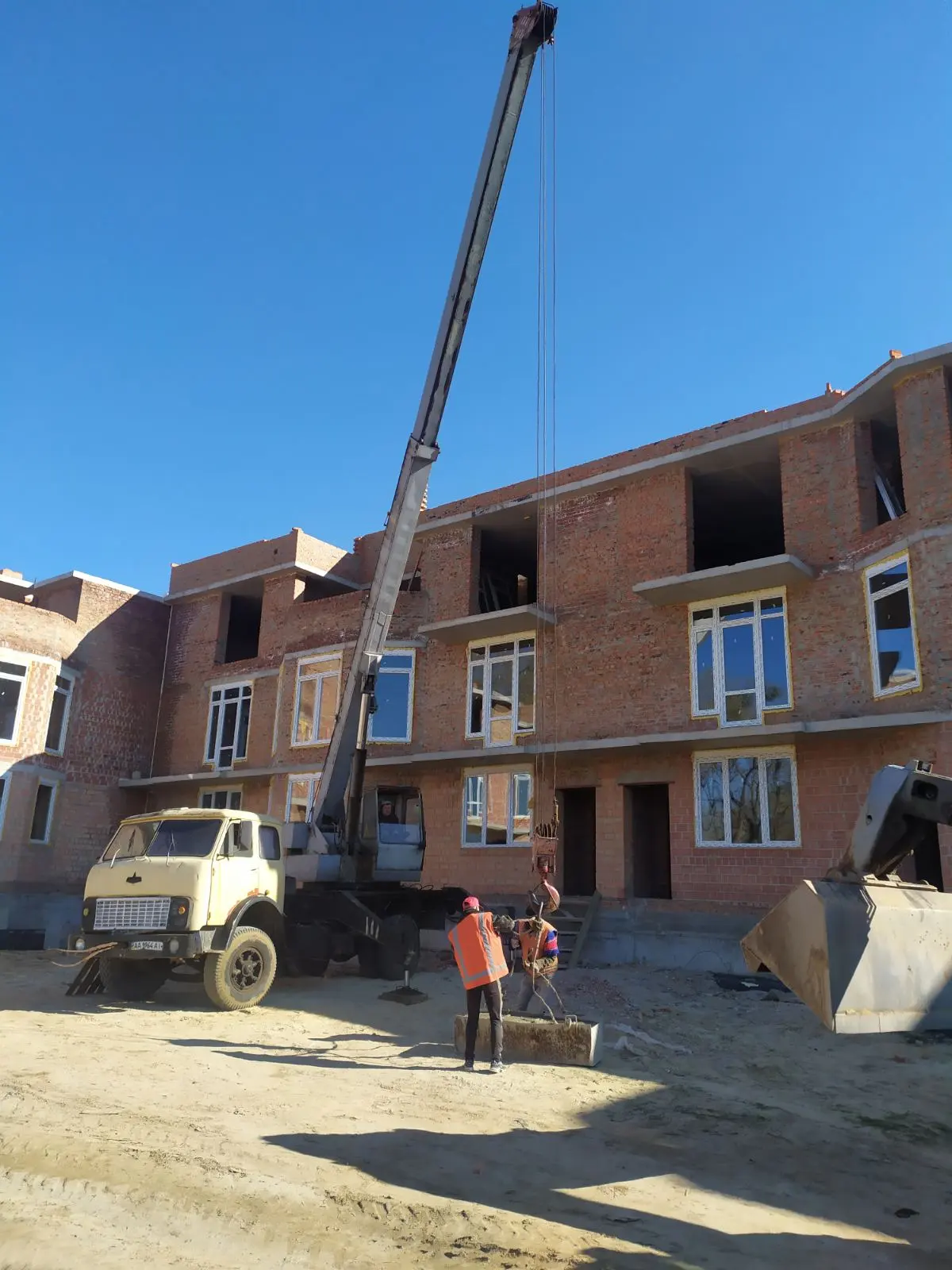

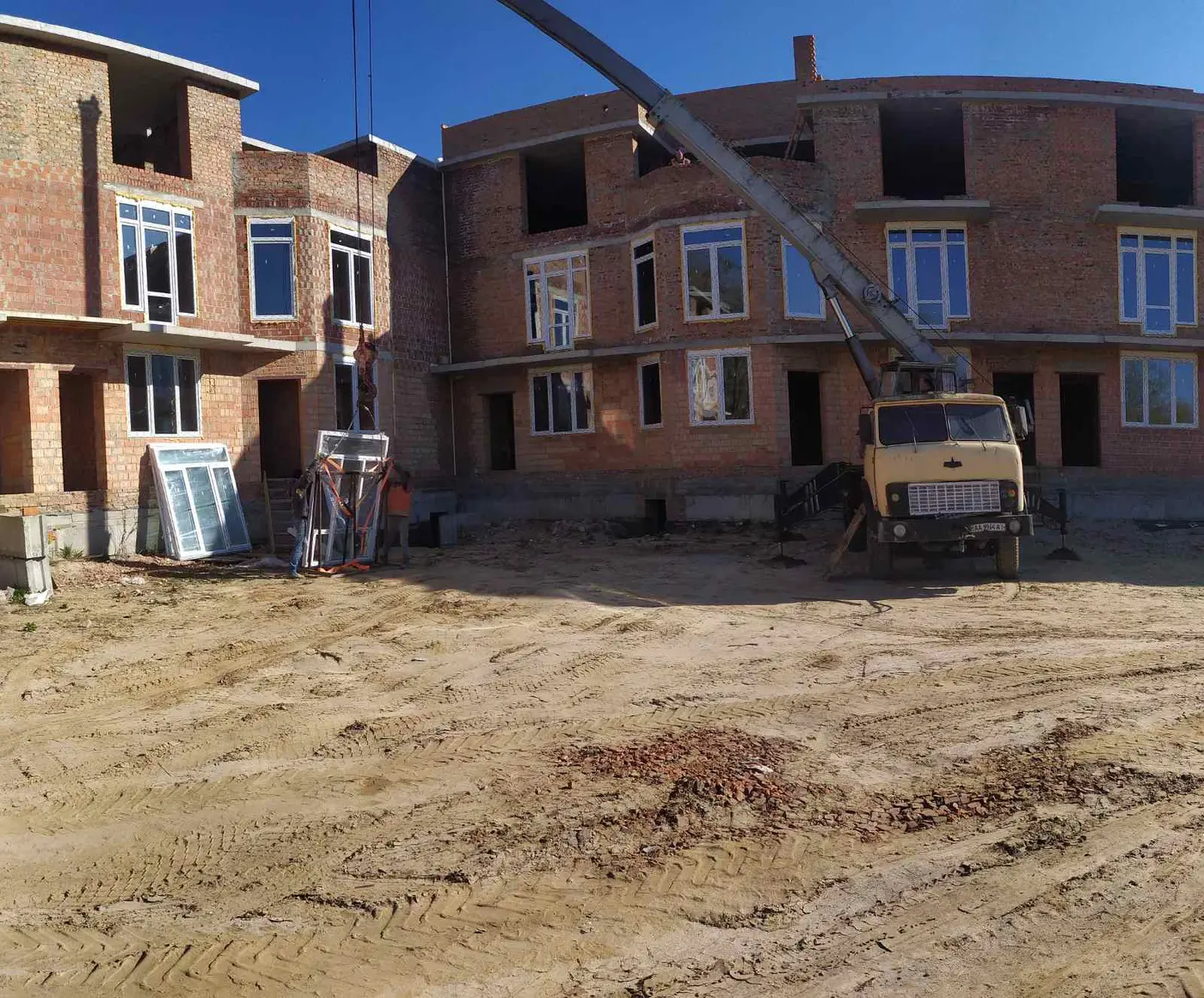

- встановили металопластикові вікна на 1-ому поверсі;
- продовжуємо роботи по монтуванню перестінків під комунікації.
Бажаємо всім гарних вихідних і гарного свята!
Доброго дня!

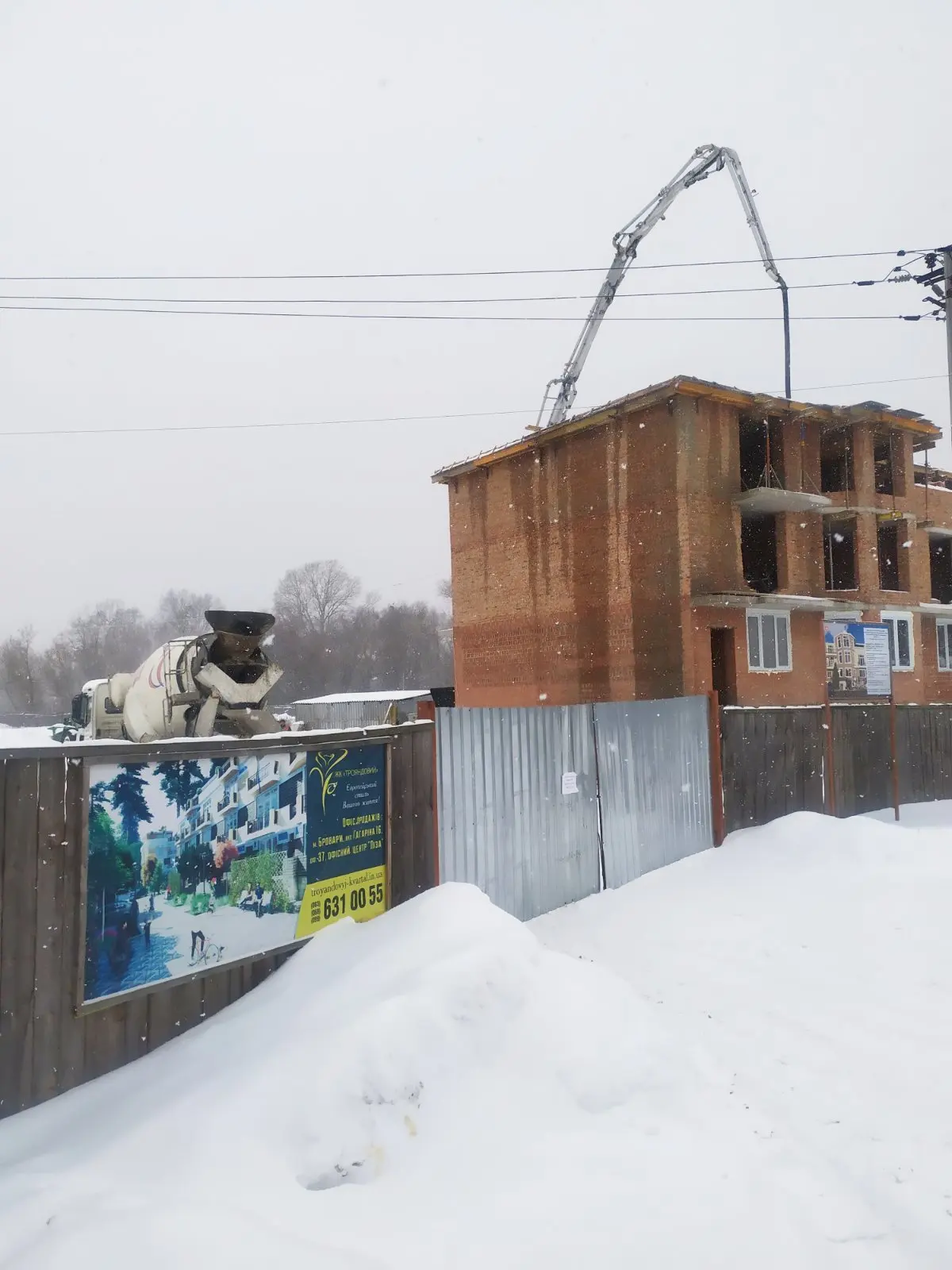

Хід будівництва 04.03.2021 р.

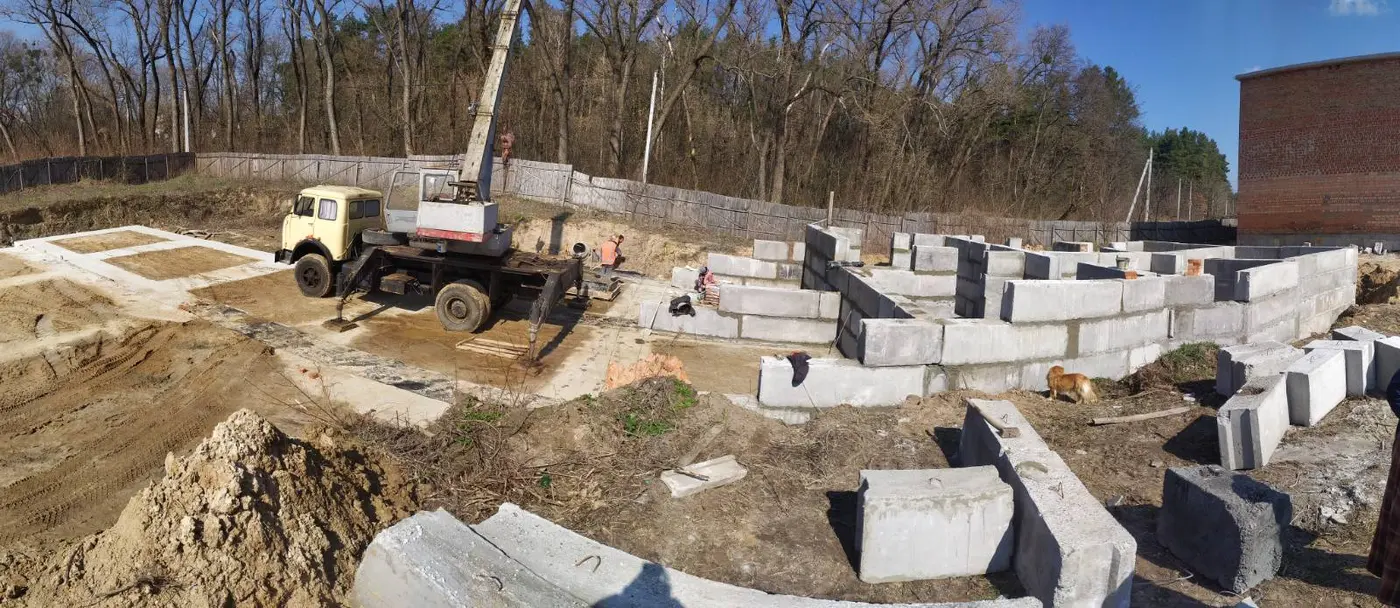

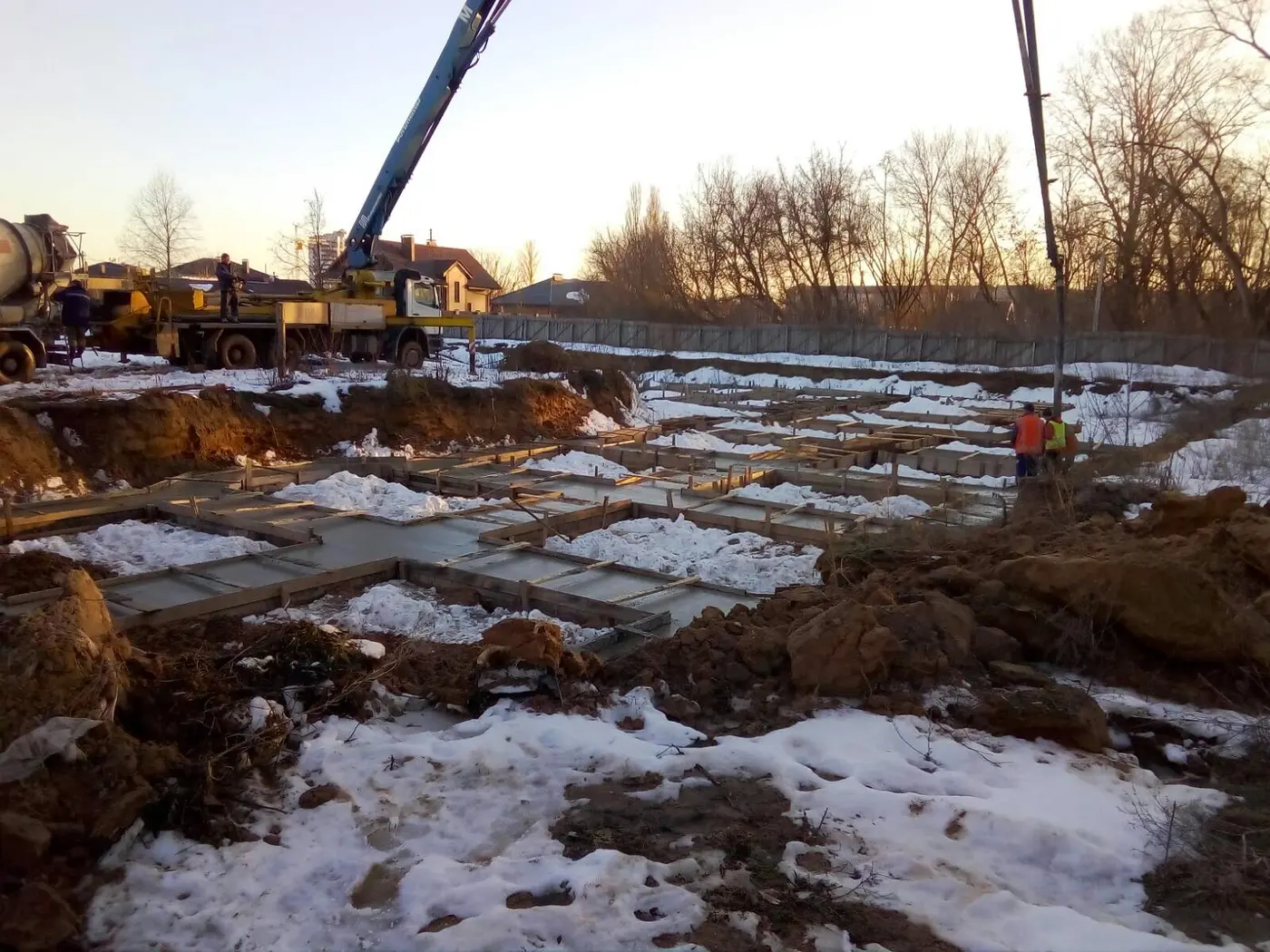

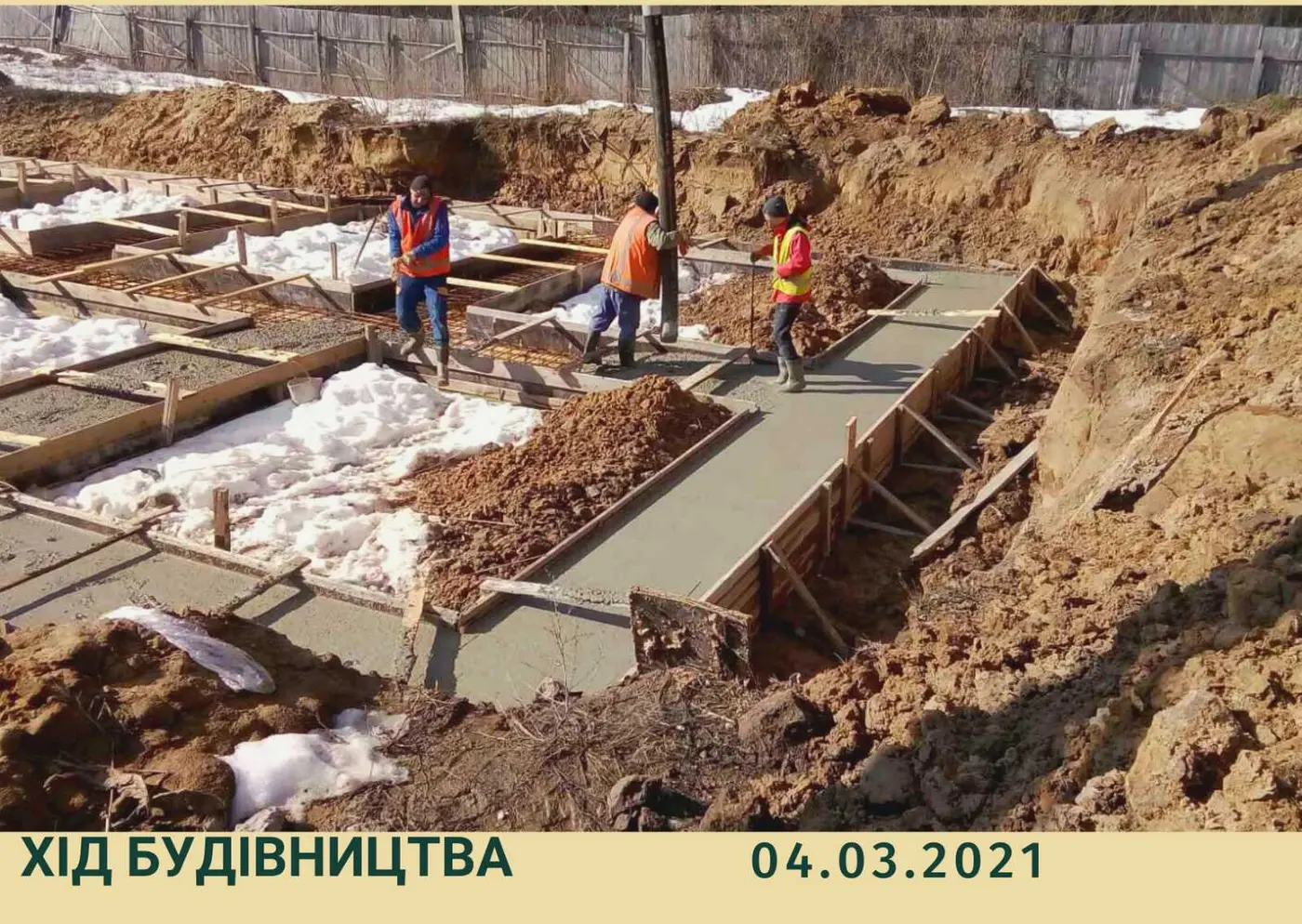

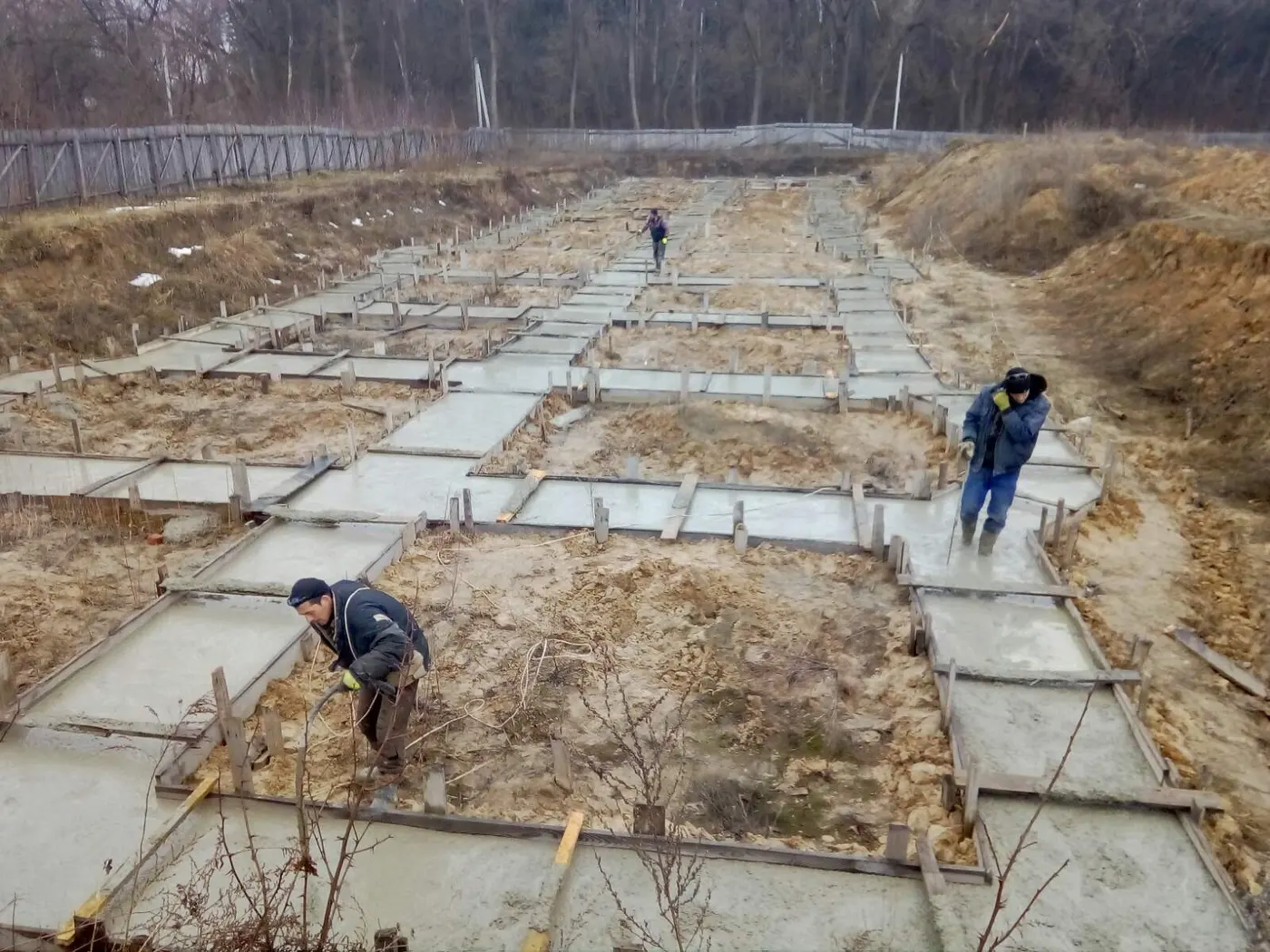

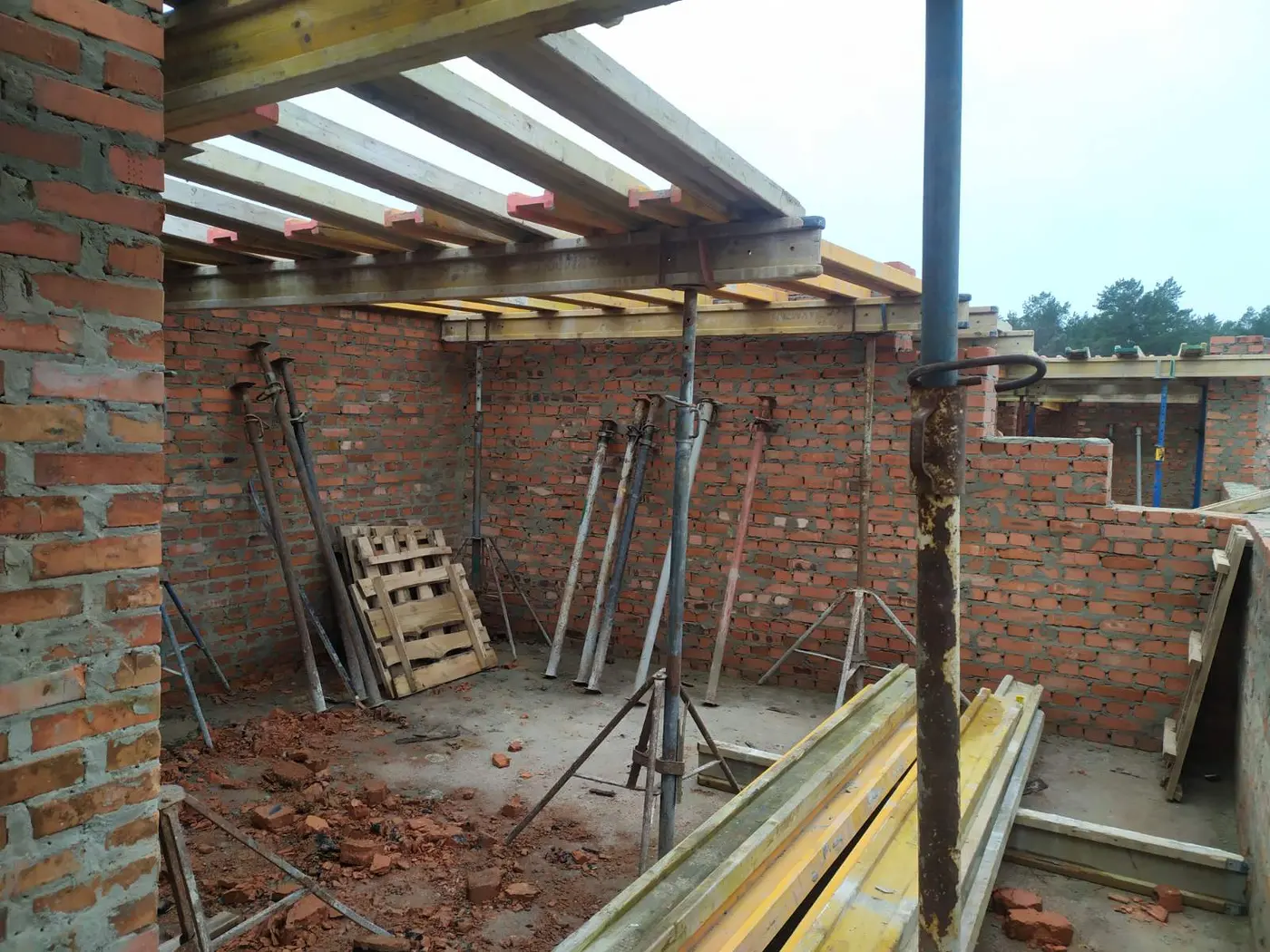

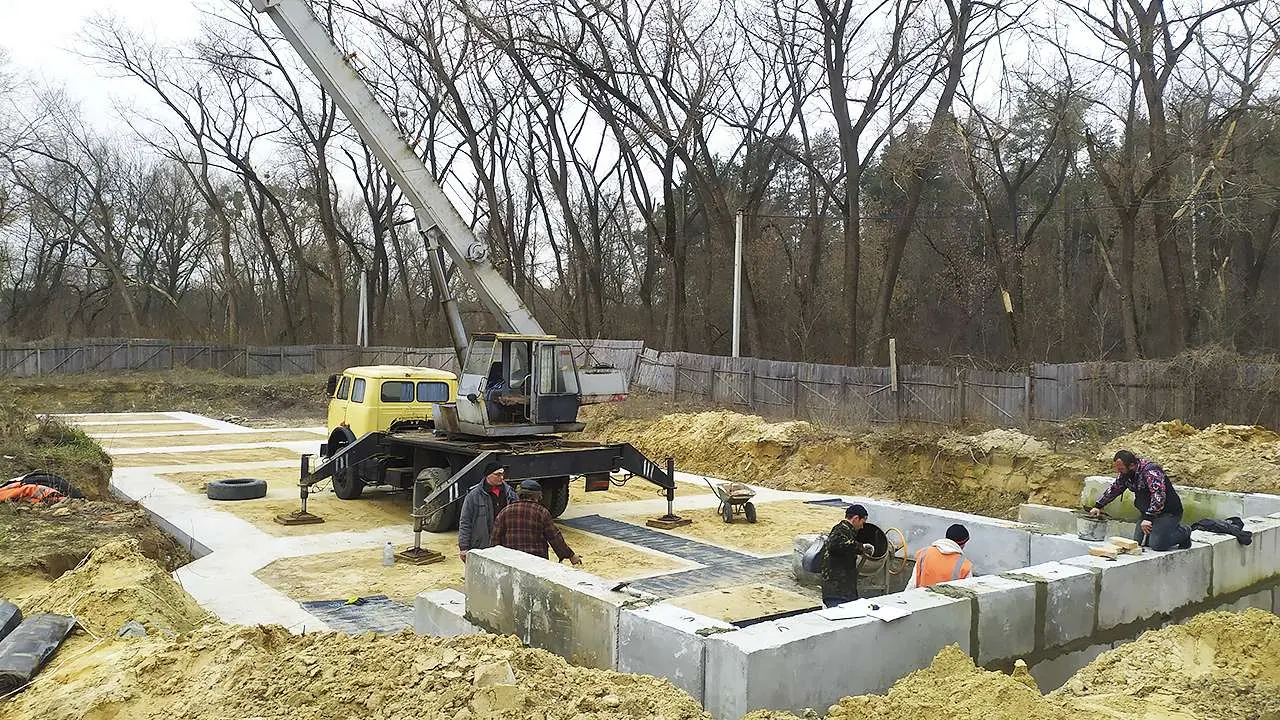

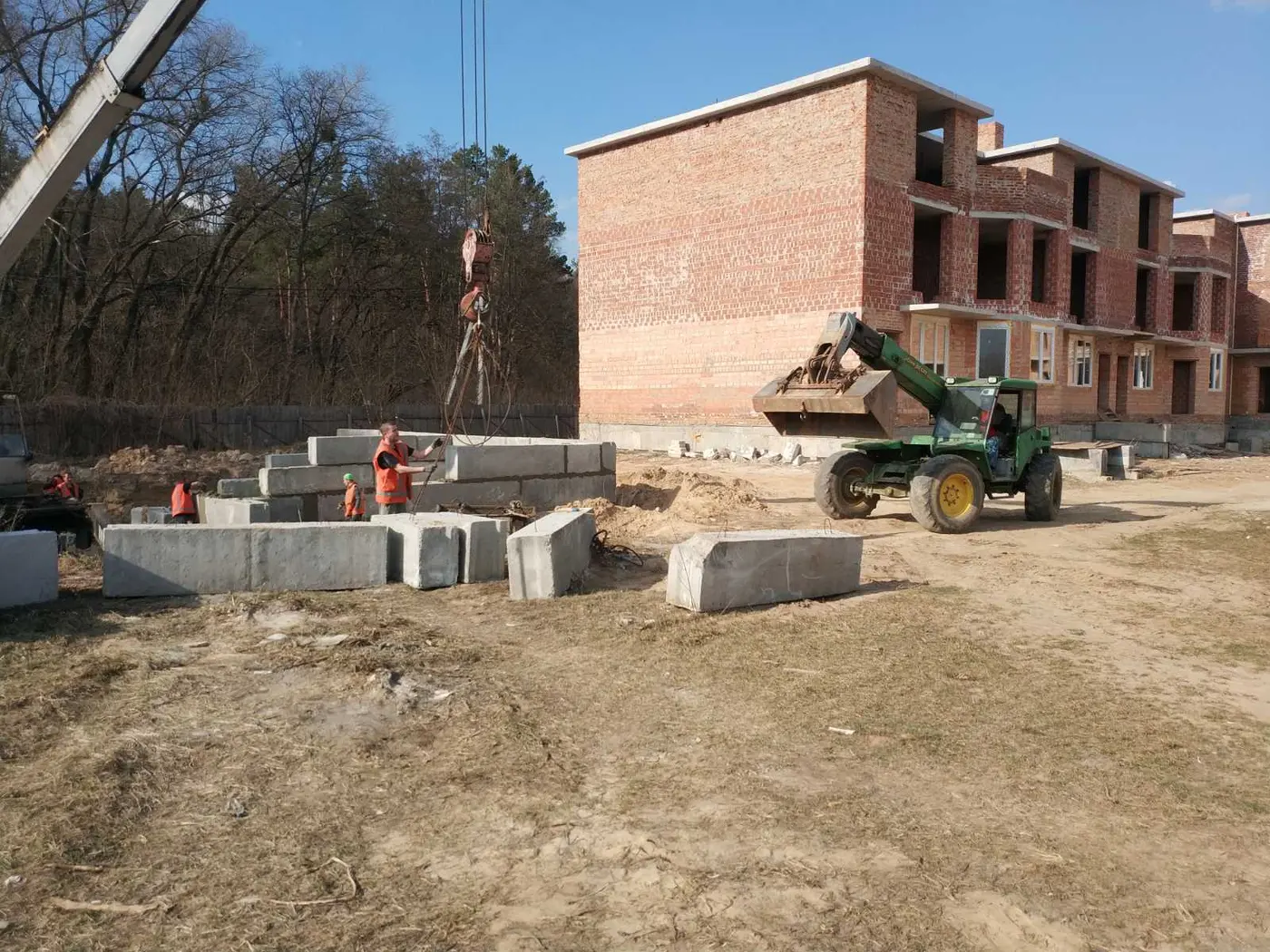

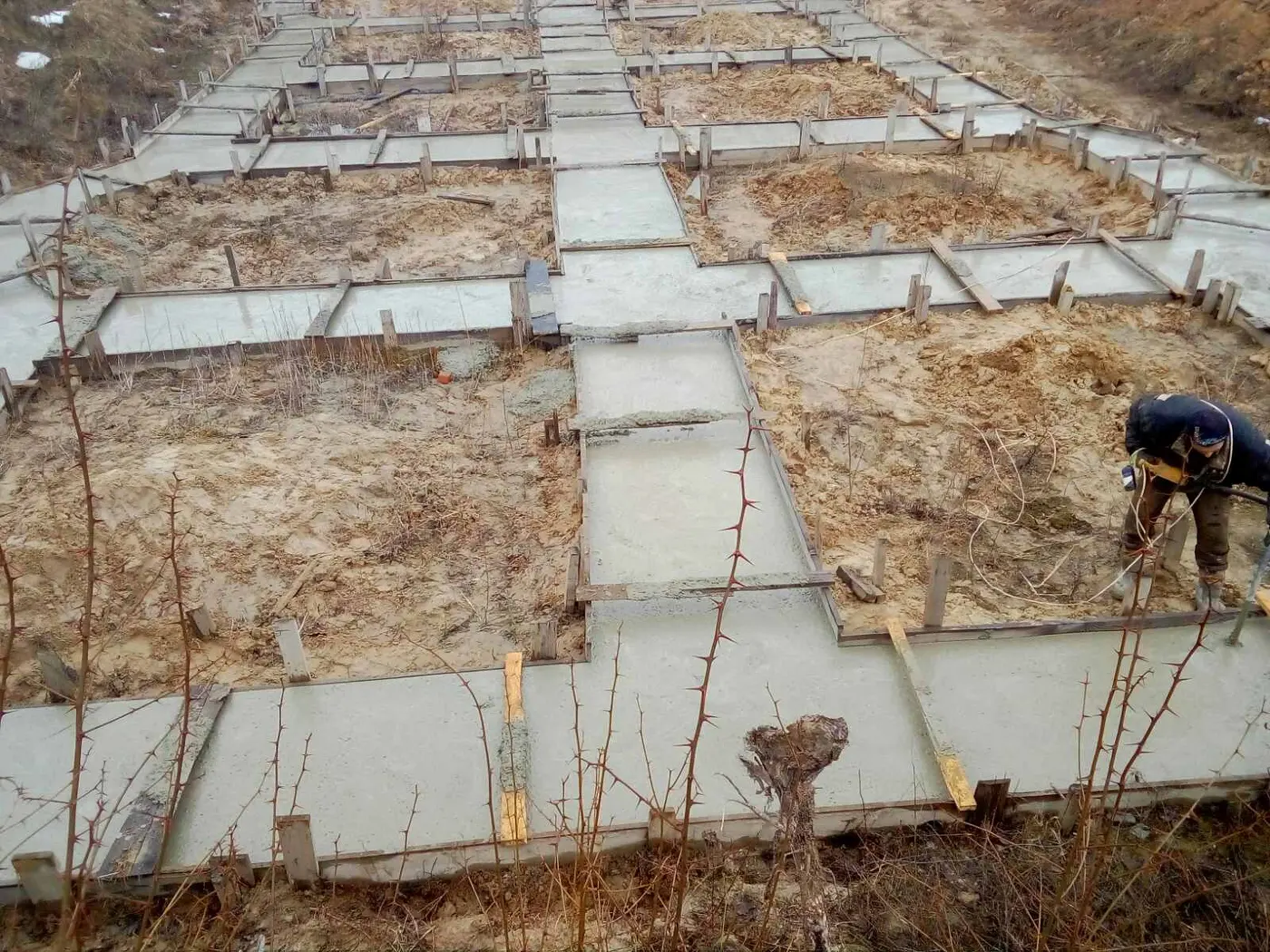

1. Залиття бетоном монолітної залізобетонної плити першої частини фундаменту 2-ї черги будівництва (будинок №4)
2. Продовжуються роботи по першій черзі будівництва (будинок №1):

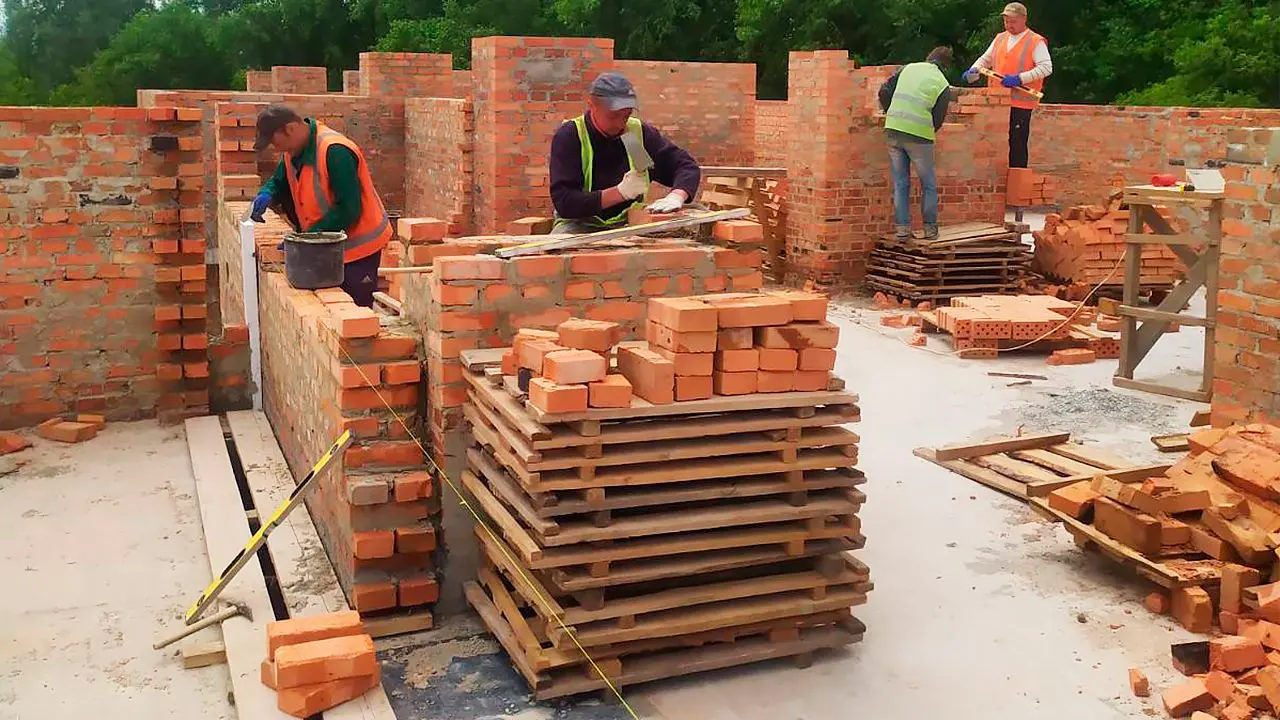

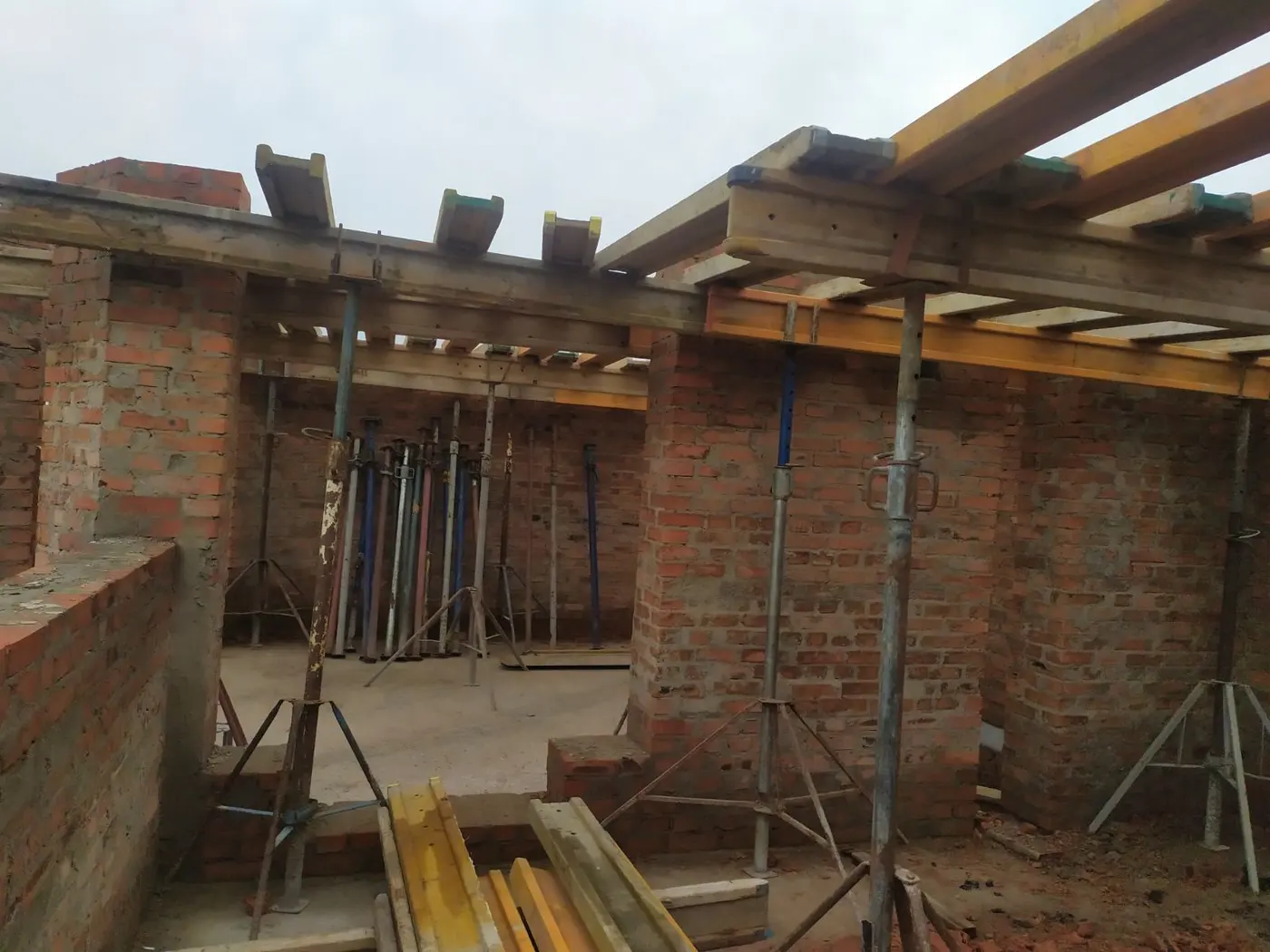

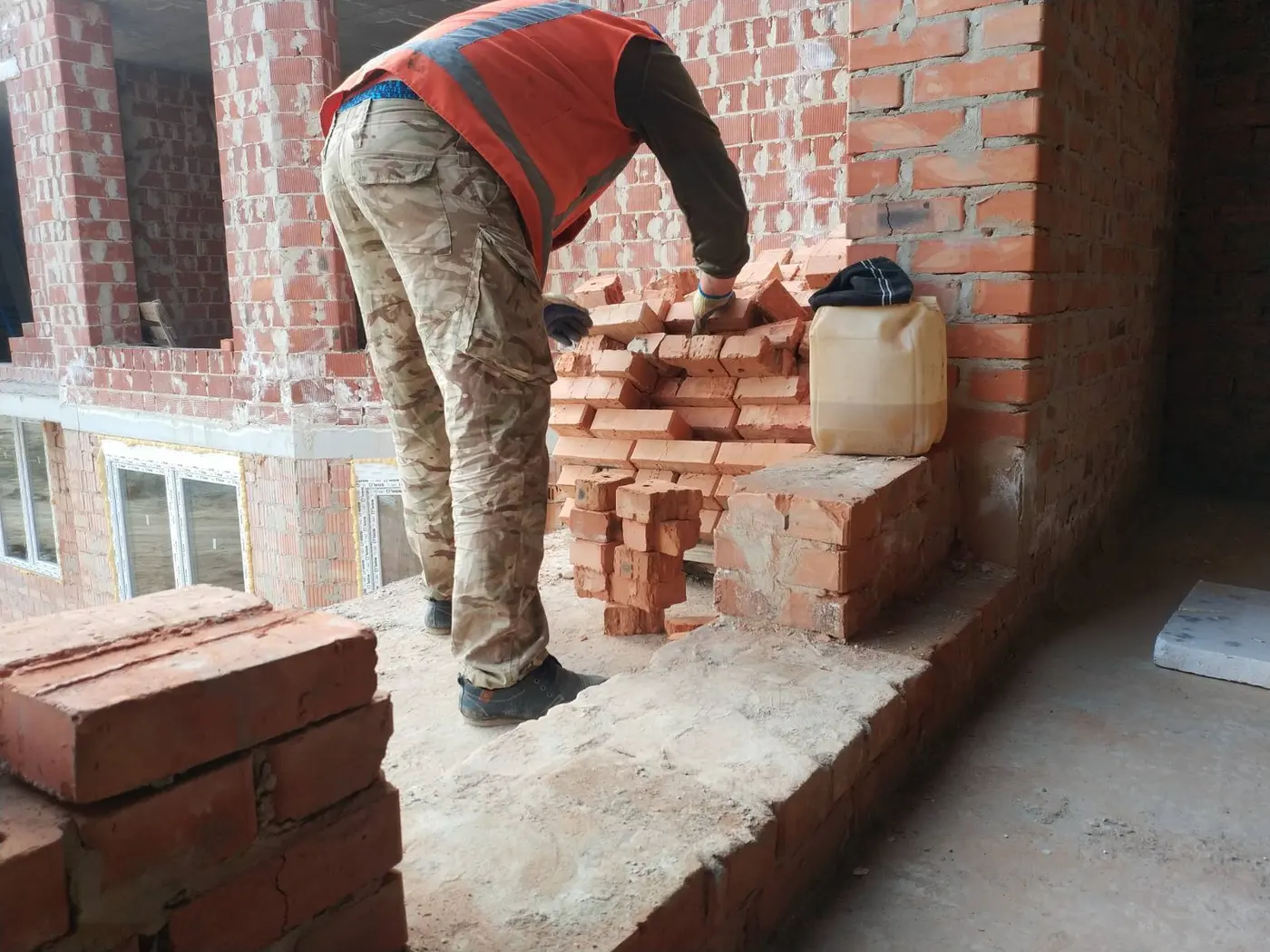

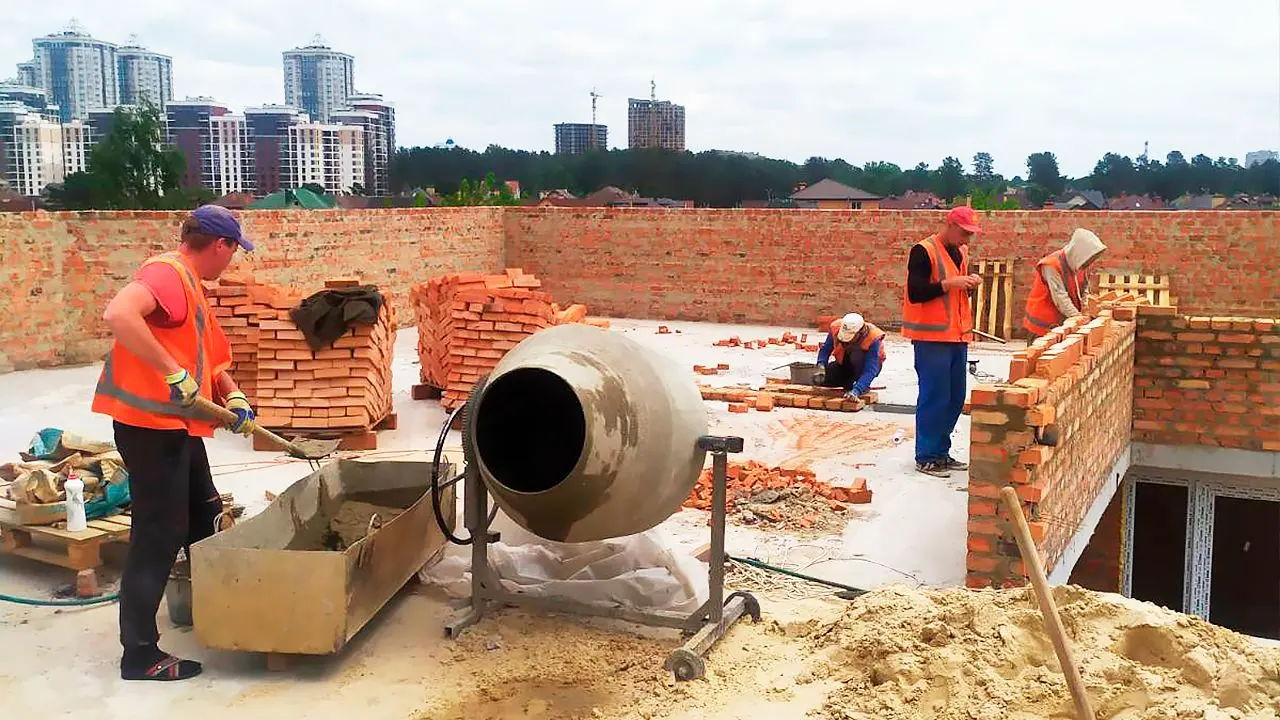

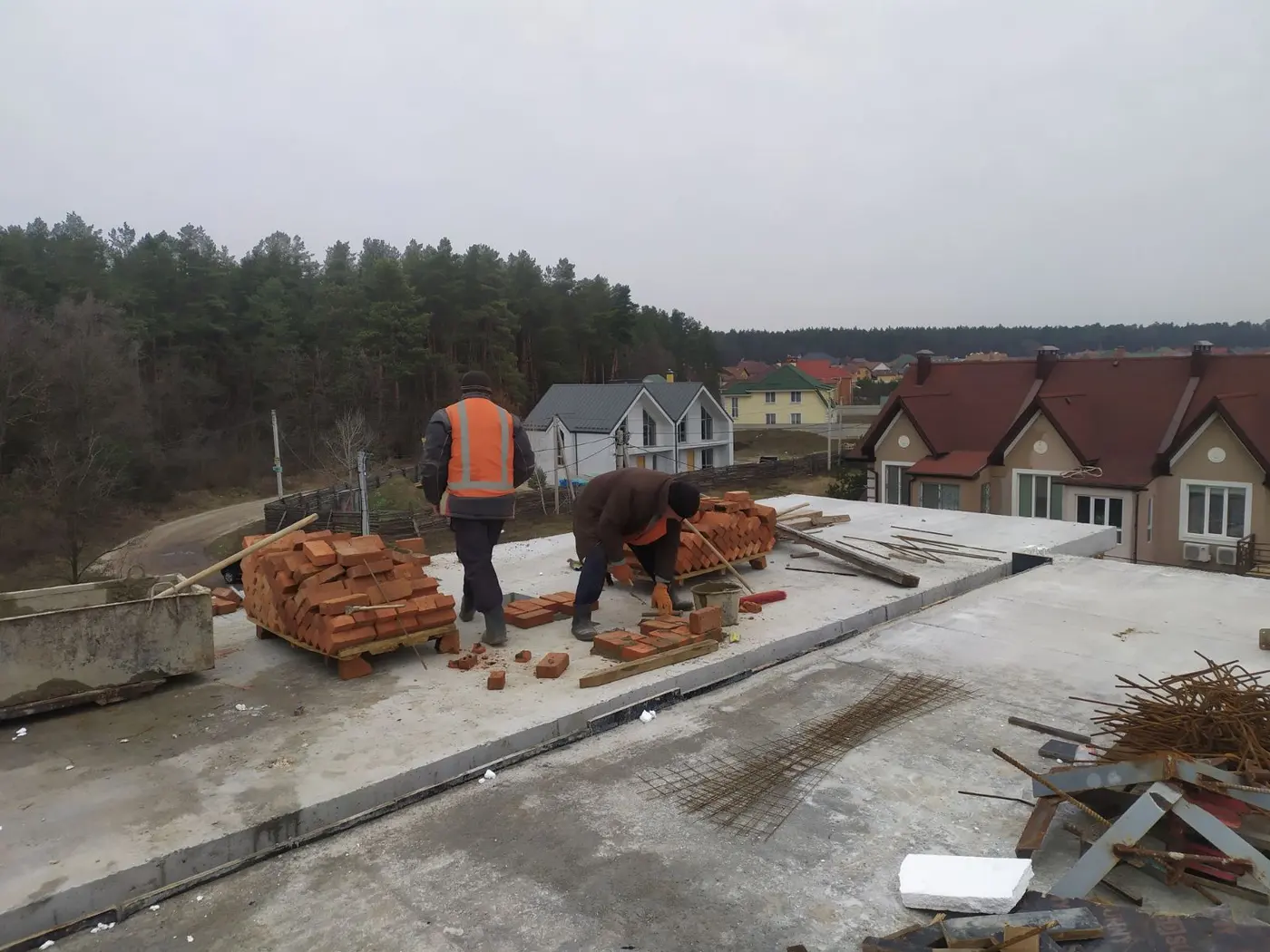

- виконання цегляної кладки стін санвузлів;
- підготовка до монтажу віконних конструкцій 2-го поверху, очікуємо на їх поставку з заводу наступного тижня;

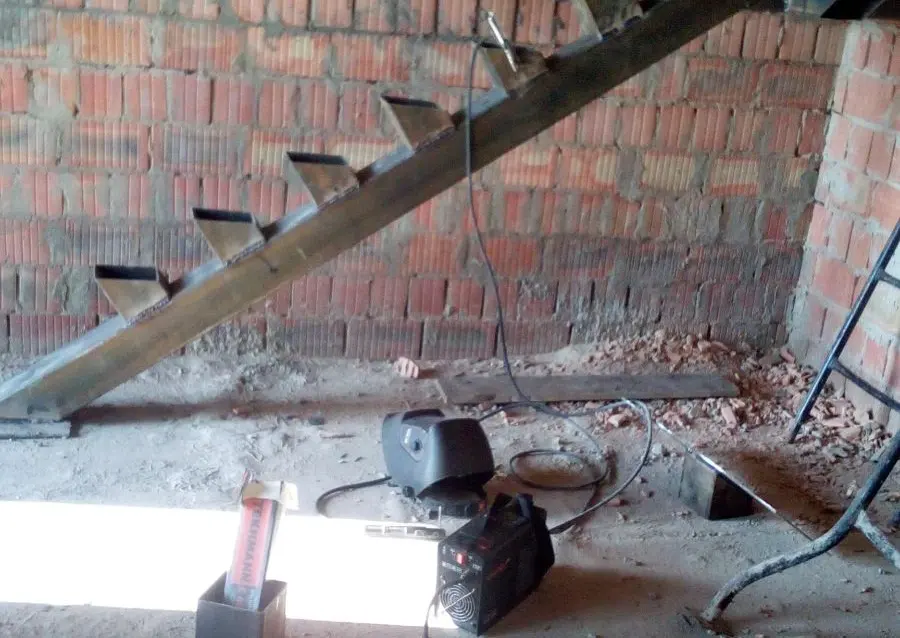

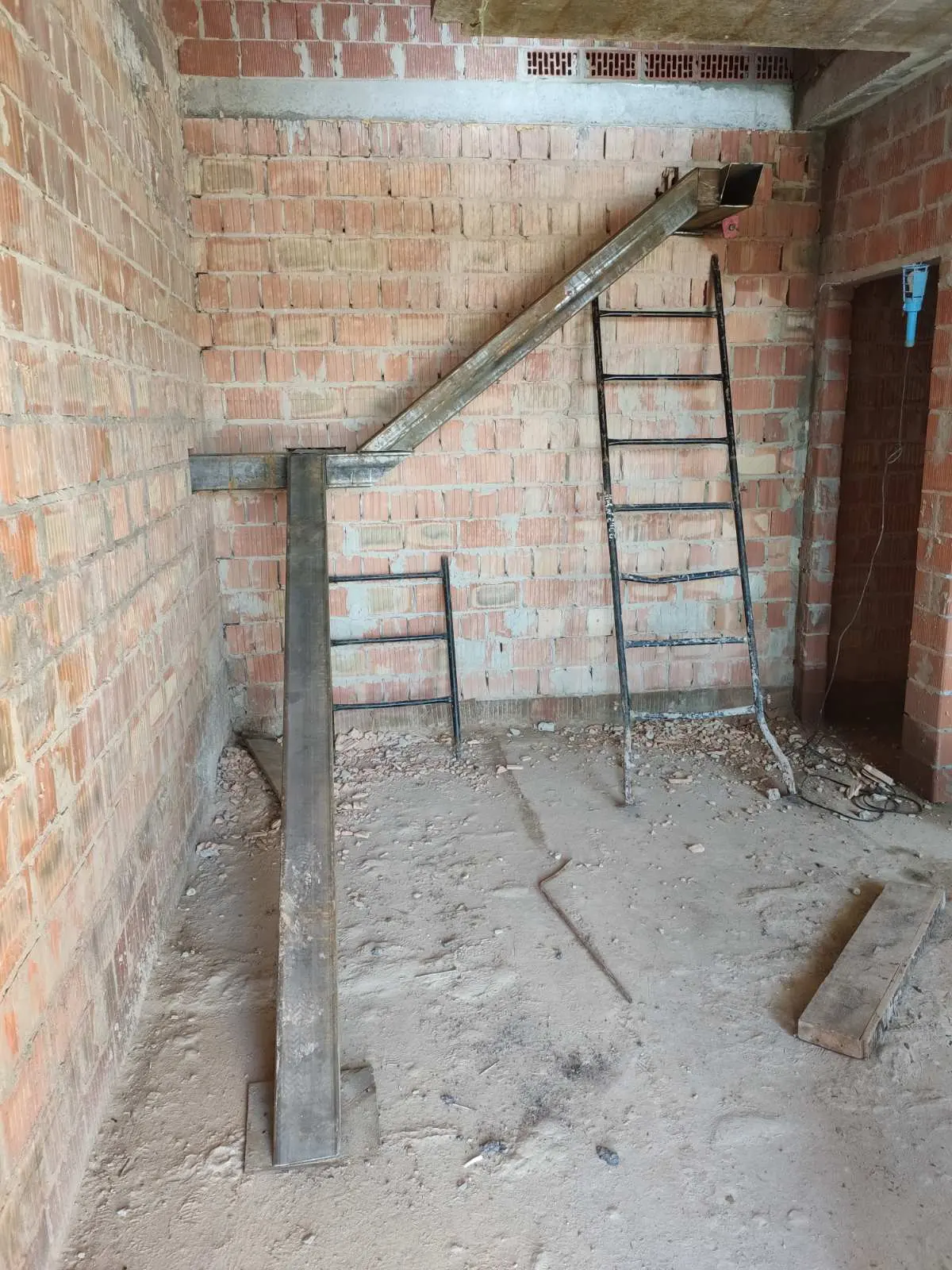

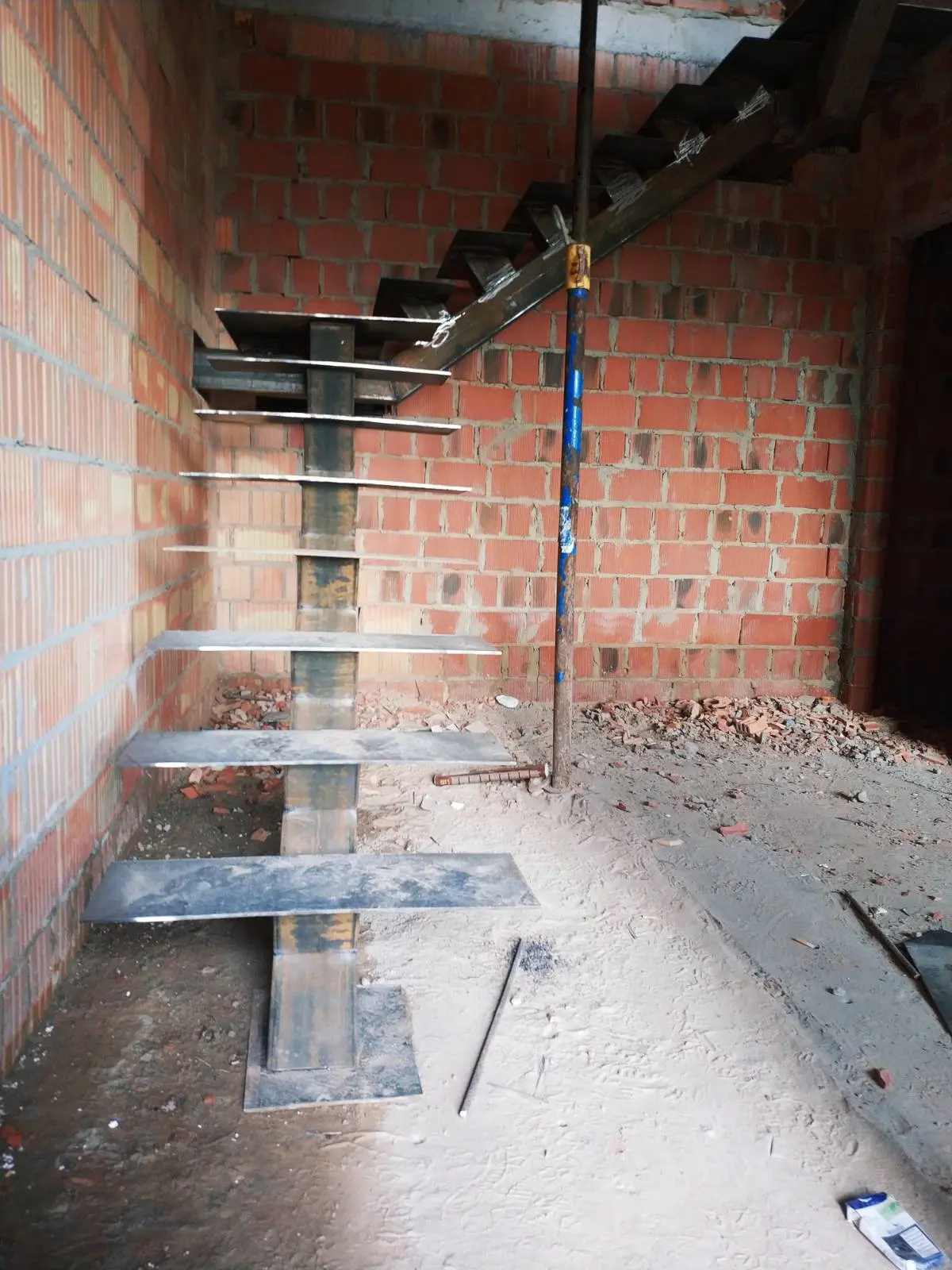

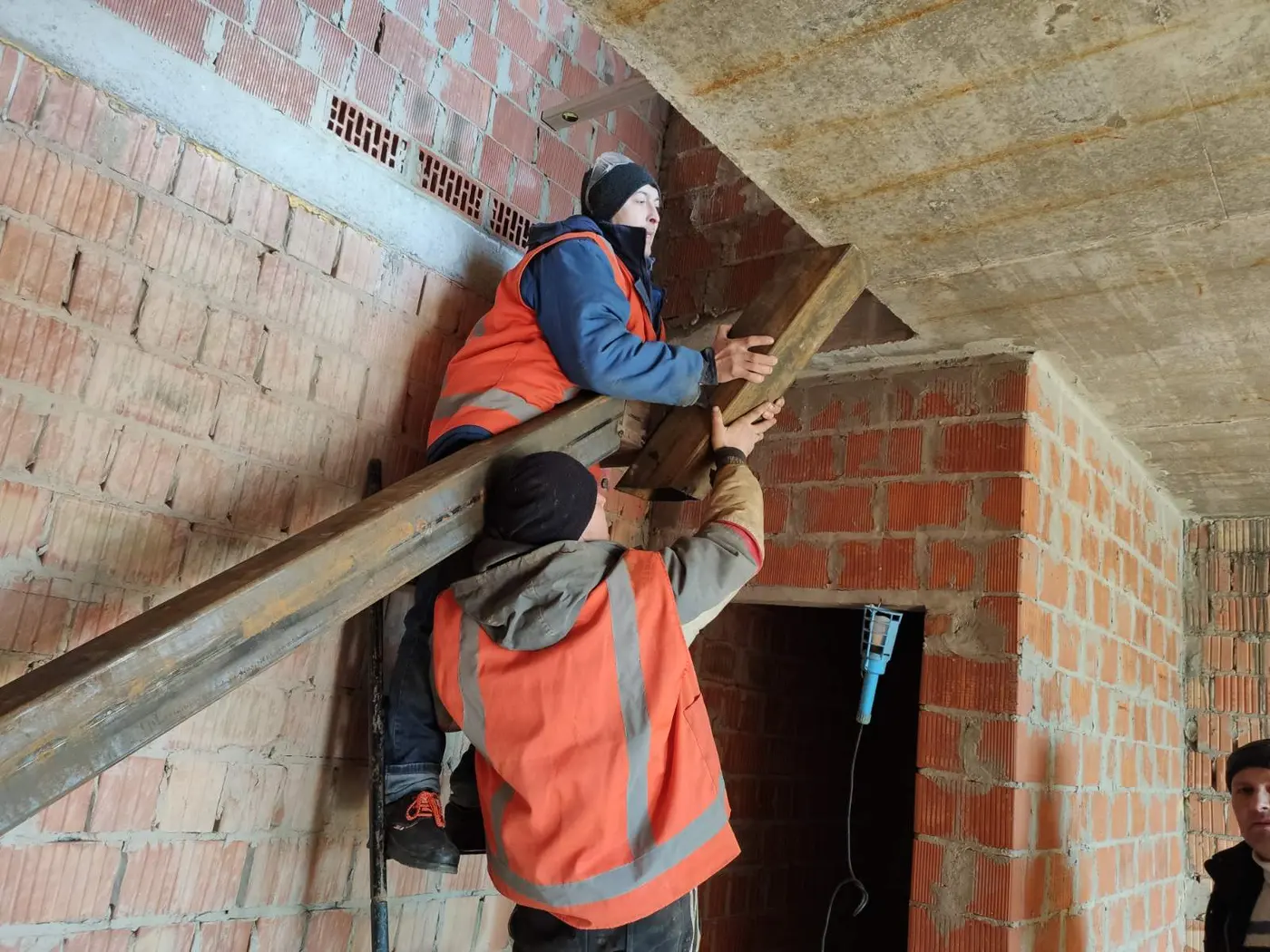

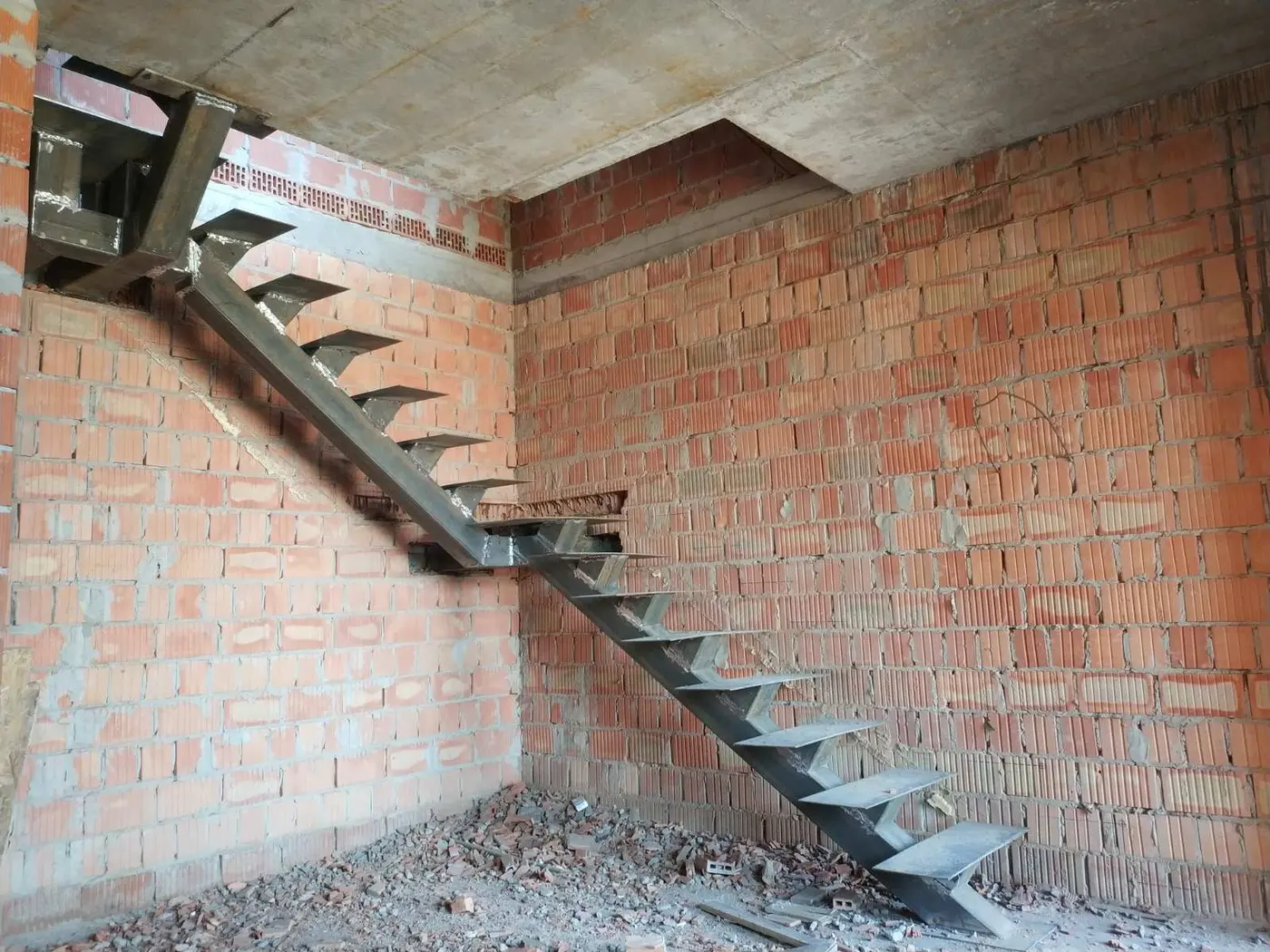

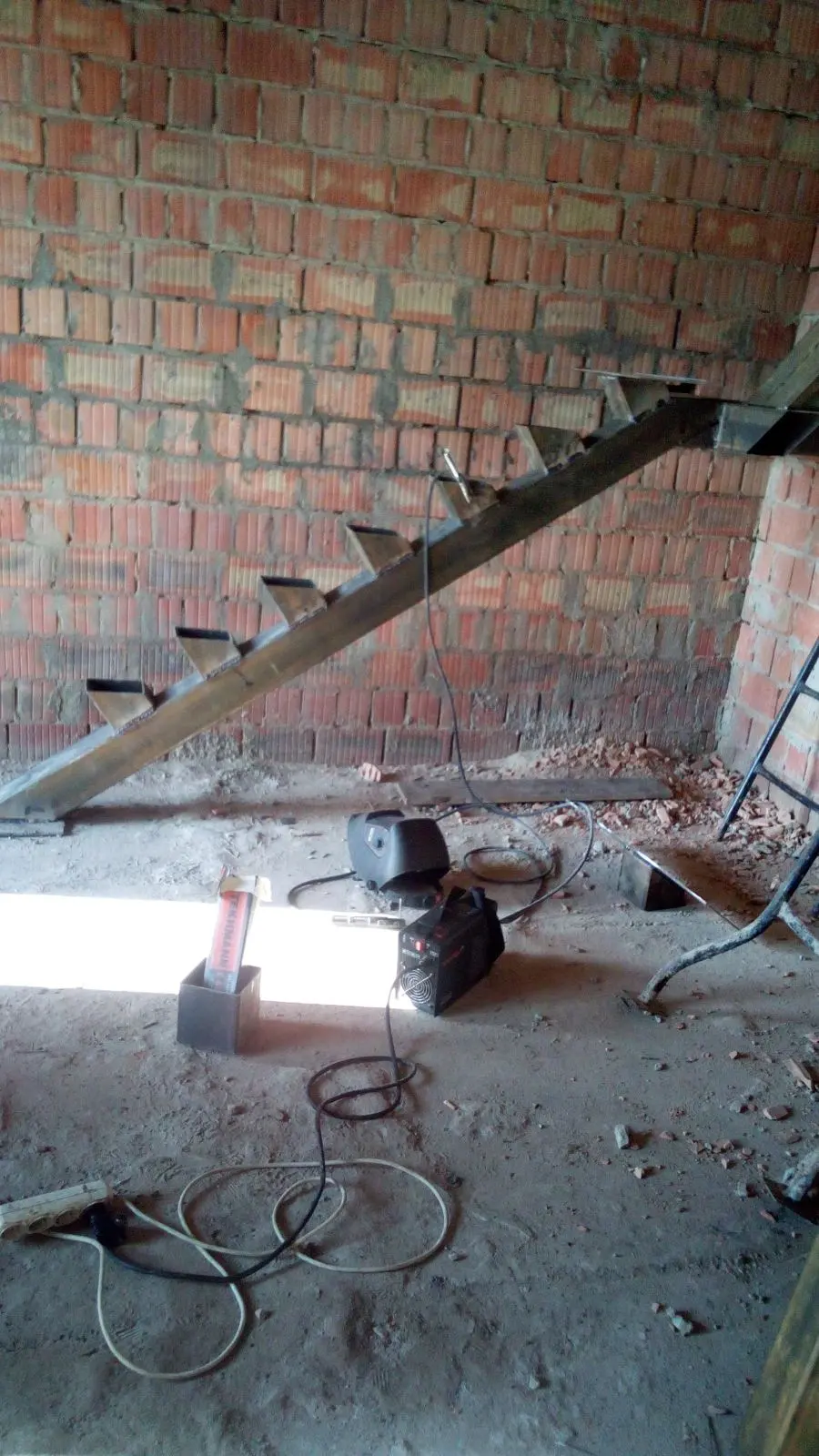

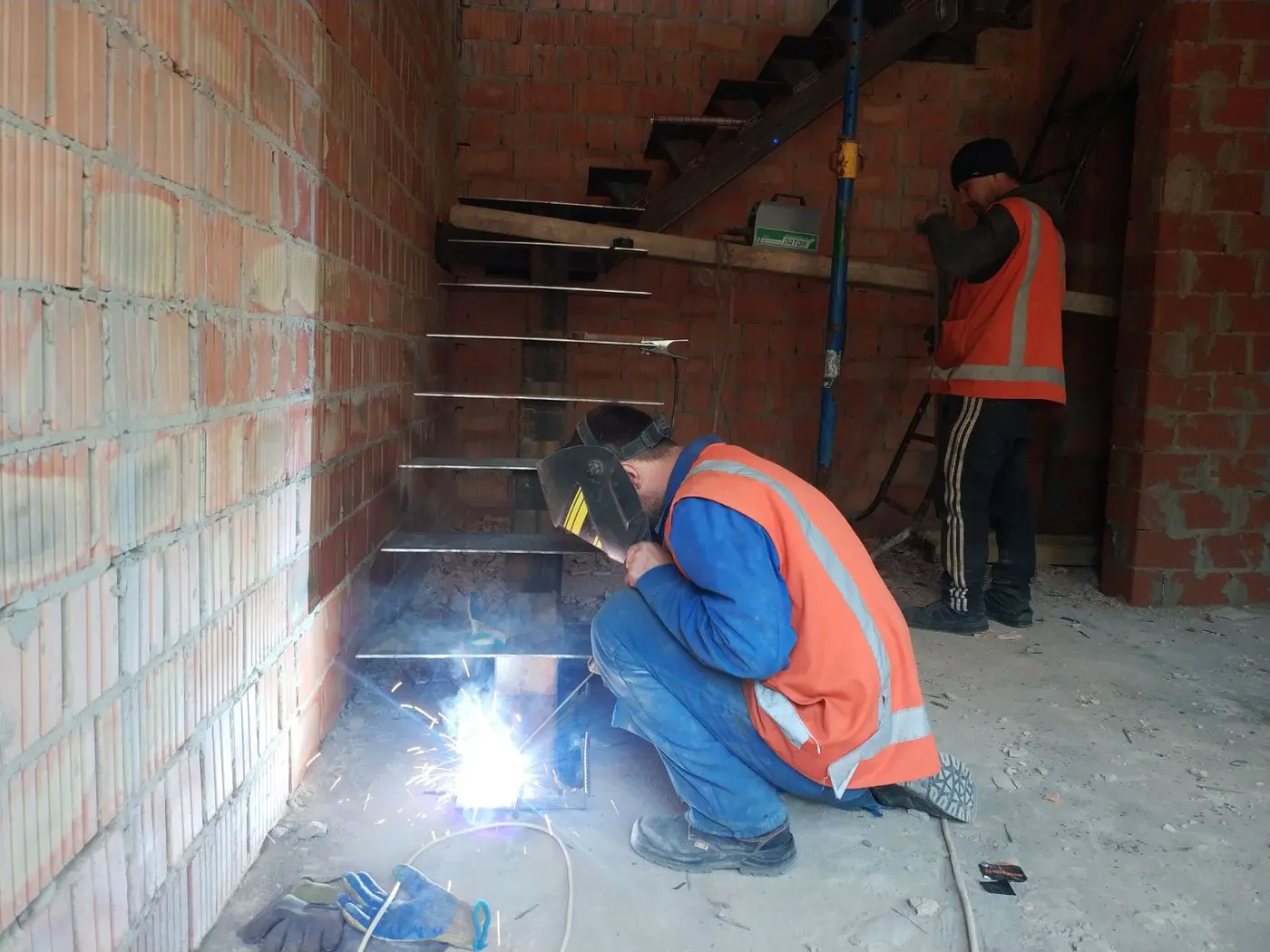

- розпочато монтаж внутрішньо- квартирних металевих сходів.
Всім гарного дня і настрою.
Ход строительства Жилого Комплекса
04.03.2021
1. Залиття бетоном монолітної залізобетонної плити першої частини фундаменту 2-їчерги будівництва (будинок №4)
2. Продовжуються роботи по першій черзі будівництва (будинок №1)
- виконання цегляної кладки стін санвузлів;
- підготовка до монтажу віконних конструкцій 2-го поверху, очікуємо на їх поставку з заводу наступного тижня;
- розпочато монтаж внутрішньо- квартирних металевих сходів.

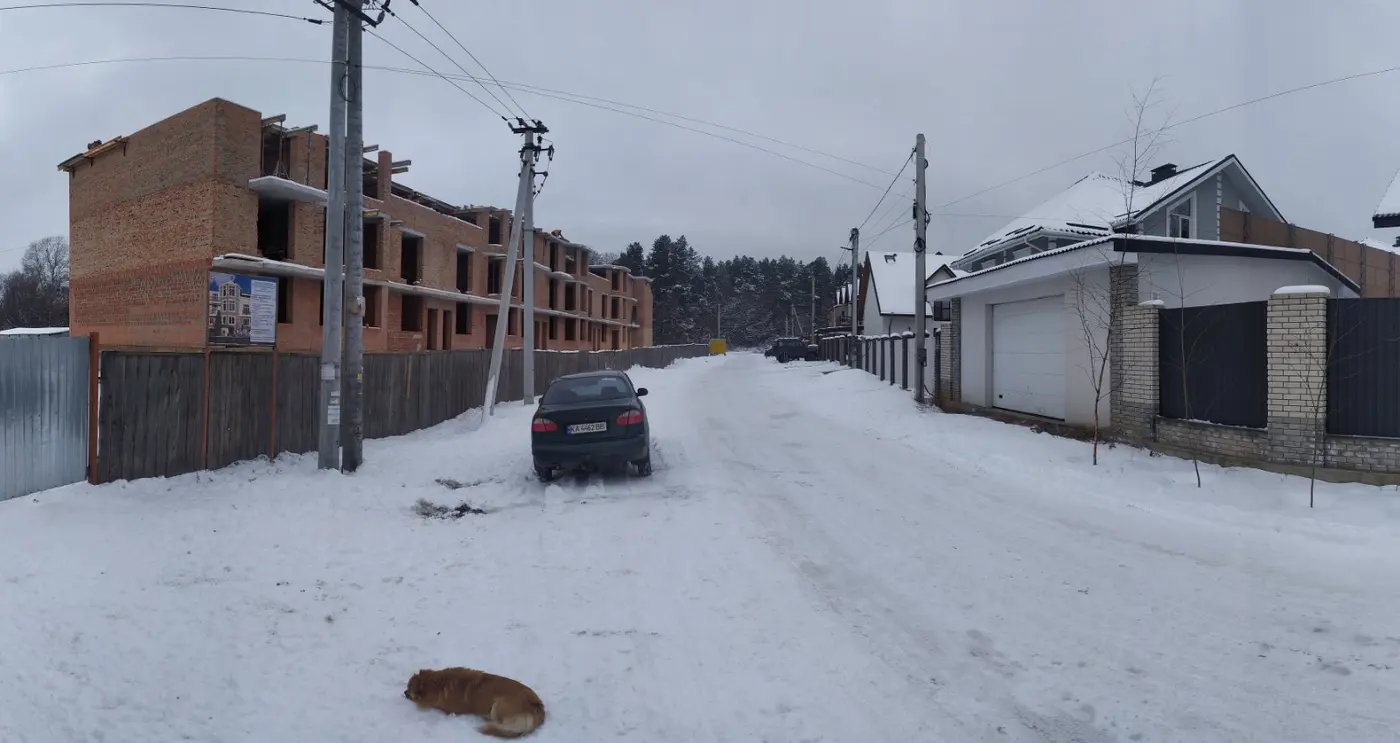

Доброго дня! Хід будівництва станом на 19.03.2021:

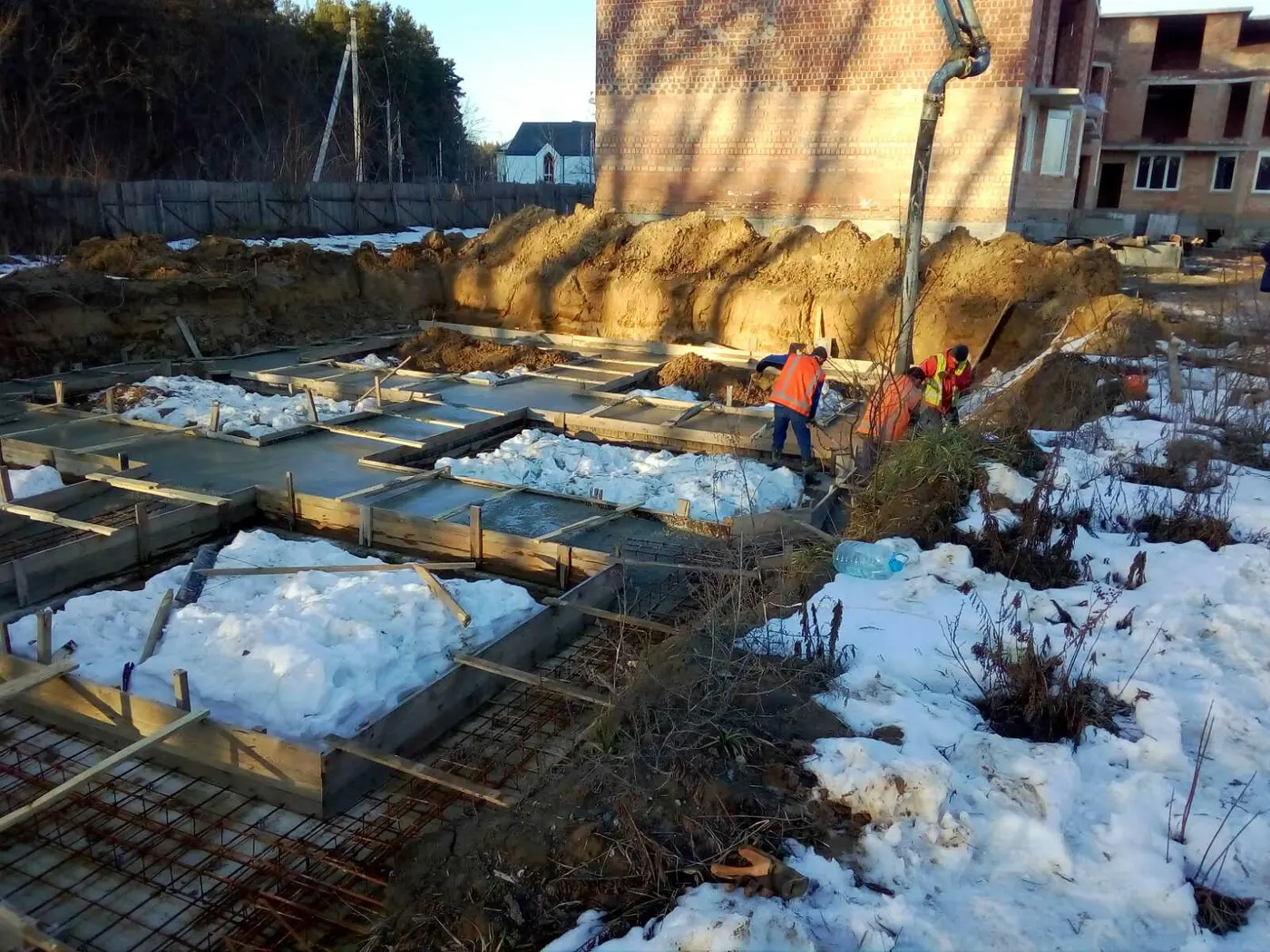

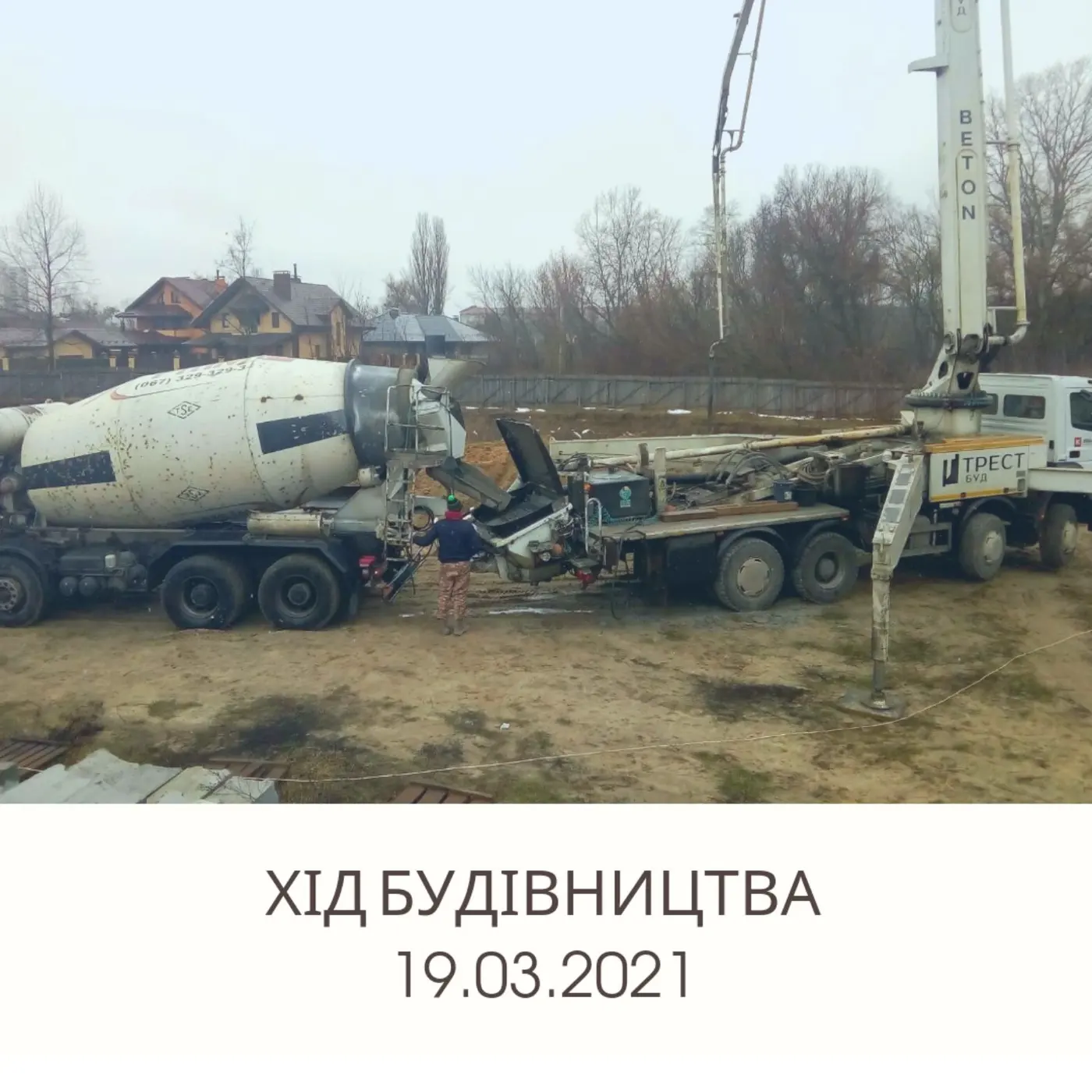

1. Повністю залили монолітну залізобетонну плиту фундаменту 2-ої черги.
2. 1-ша черга:
- продовжуються роботи по викладанню міжкімнатних перестінків;
- встановлення сходів в квартирах;
- підготовка до встановлення вікон 2-го поверху.
Бажаємо всім гарних вихідних днів!
Ход строительства Жилого Комплекса
20.03.2021
1. Повністю залили монолітну залізобетонну плиту фундаменту 2-ої черги.
2. 1-ша черга
- продовжуються роботи по викладанню міжкімнатних перестінків;
- встановлення сходів в квартирах;
- підготовка до встановлення вікон 2-го поверху.
Доброго дня! Продовжуємо всіх тримати в курсі нашого будівництва.
Почали монтаж віконних блоків на другому поверсі в будинку першої черги будівництва.
Доброго дня! На будівельному майданчику продовжуються активні роботи, наші будівельники старанно працюють, щоб вчасно завершити його. З 1 квітня відбудеться планове підняття ціни за квадратний метр в розмірі 1000 гривень. Та у вас ще є час подумати та прийняти рішення щодо придбання. Нагадуємо, що детальну та найкращу консультацію вам зможуть надати в відділі продаж. Дякуємо, що залишаєтесь з нами.

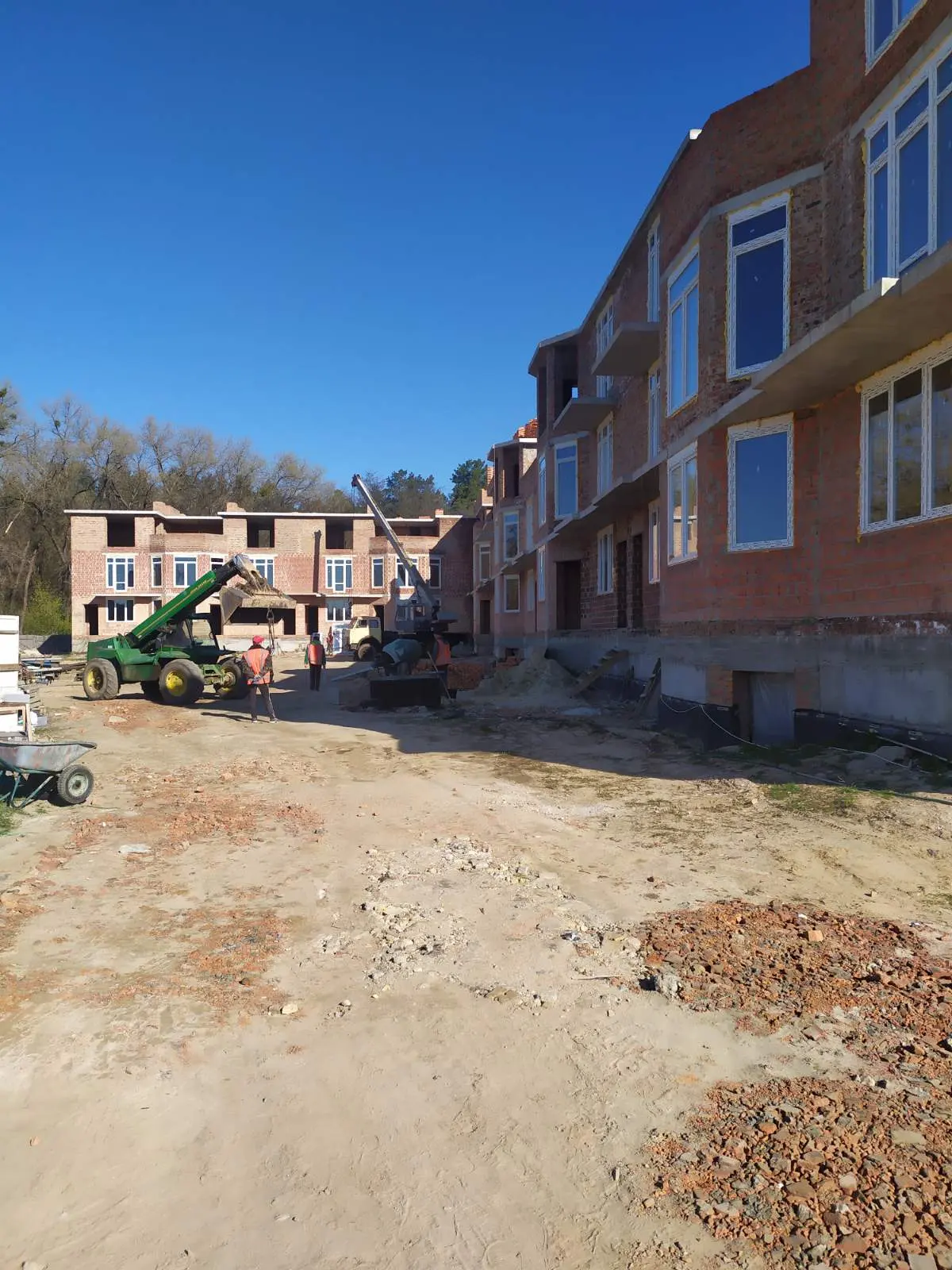

Доброго дня! Хід будівництва на 01.04.2021.
І-ша черга будівництва:

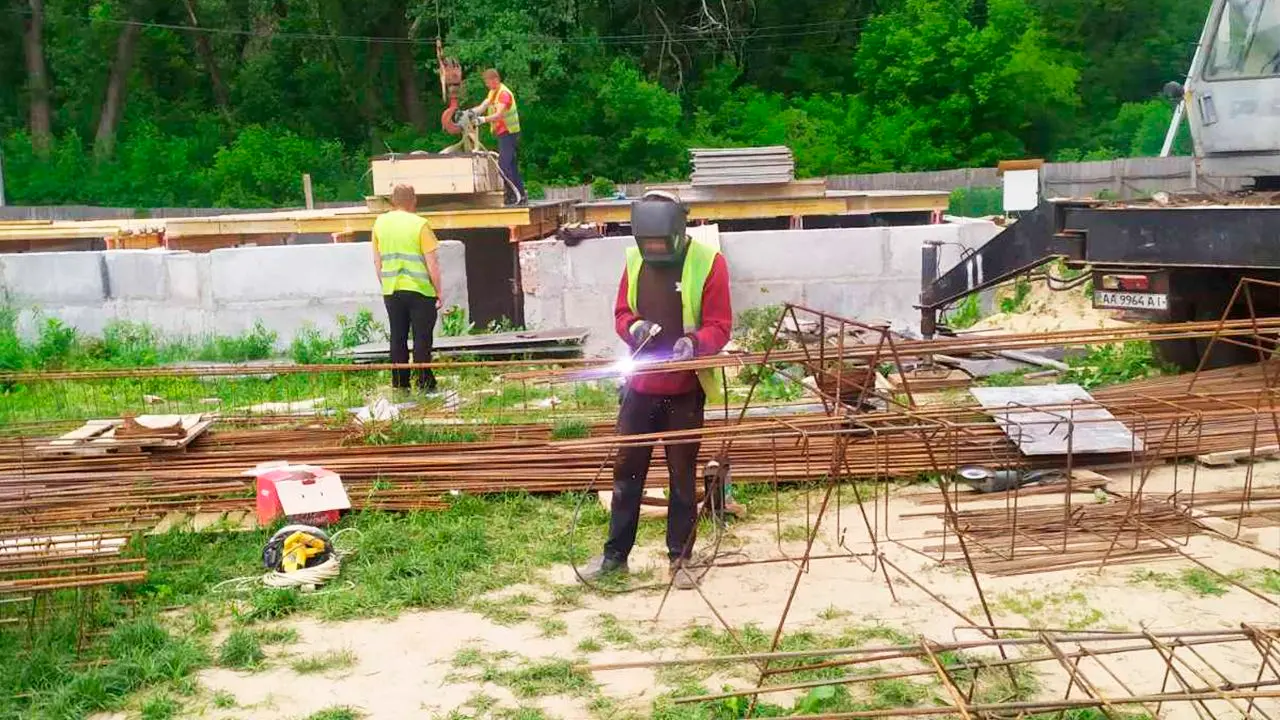

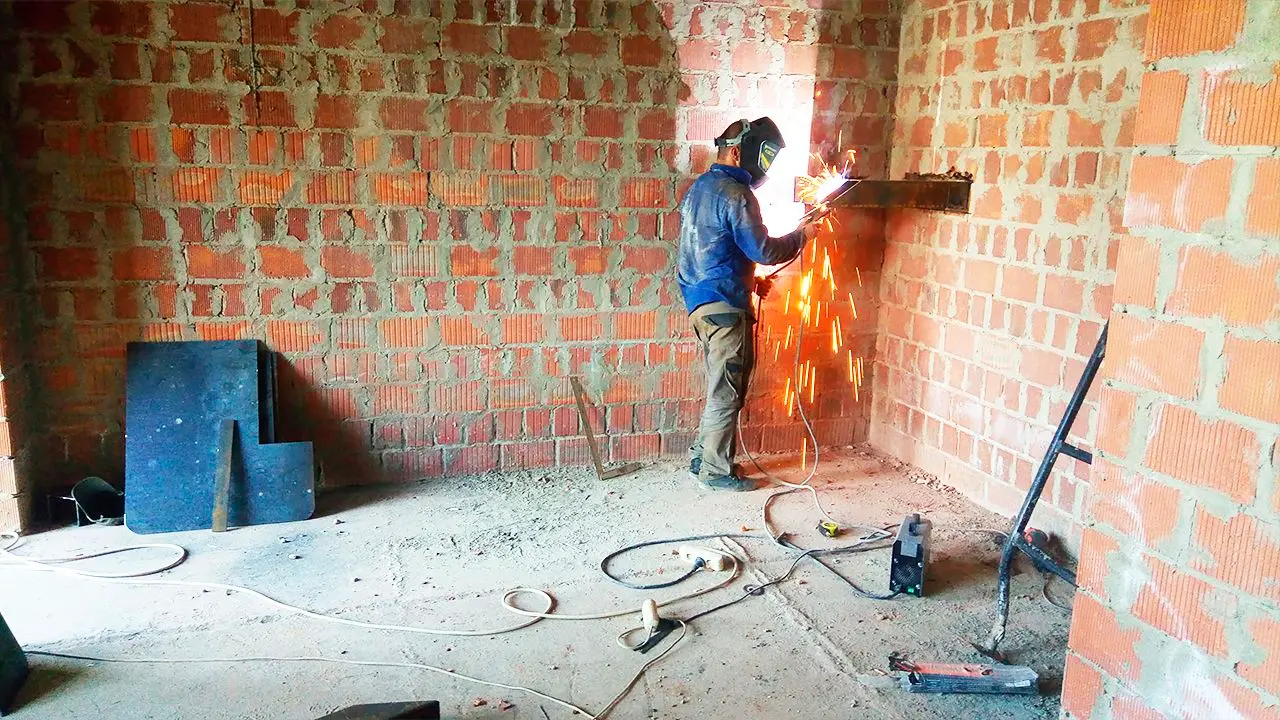

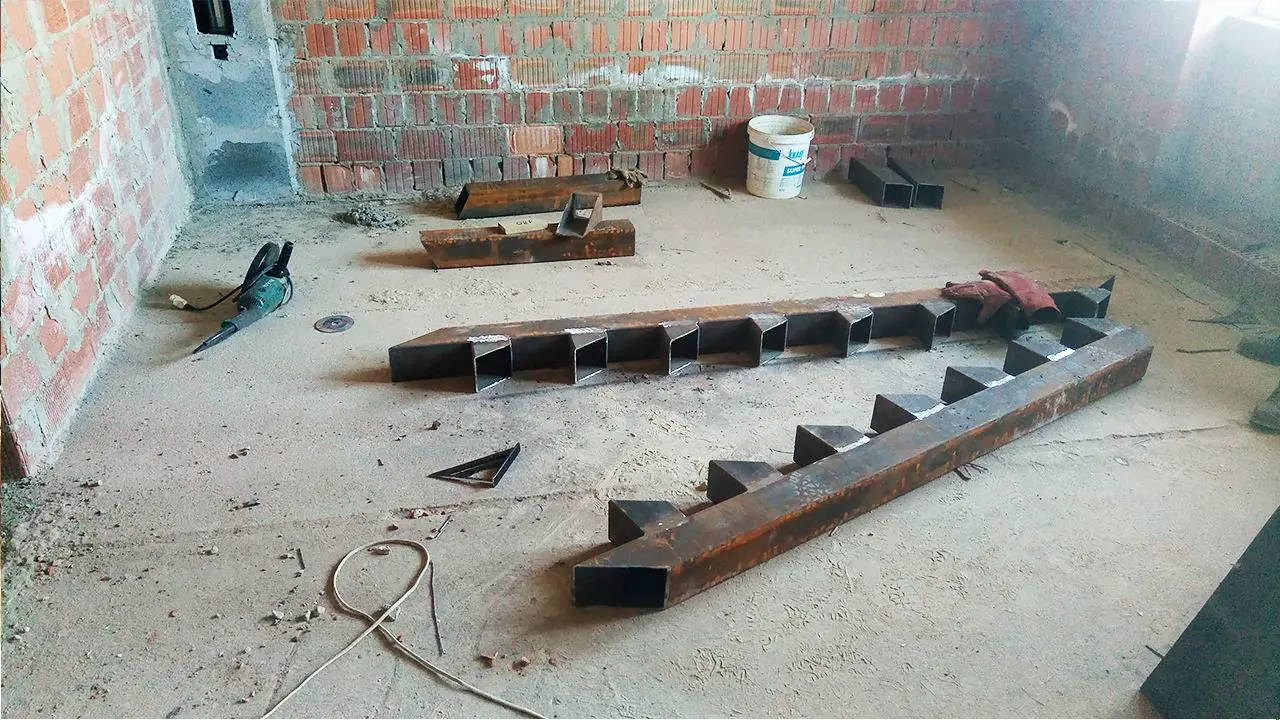

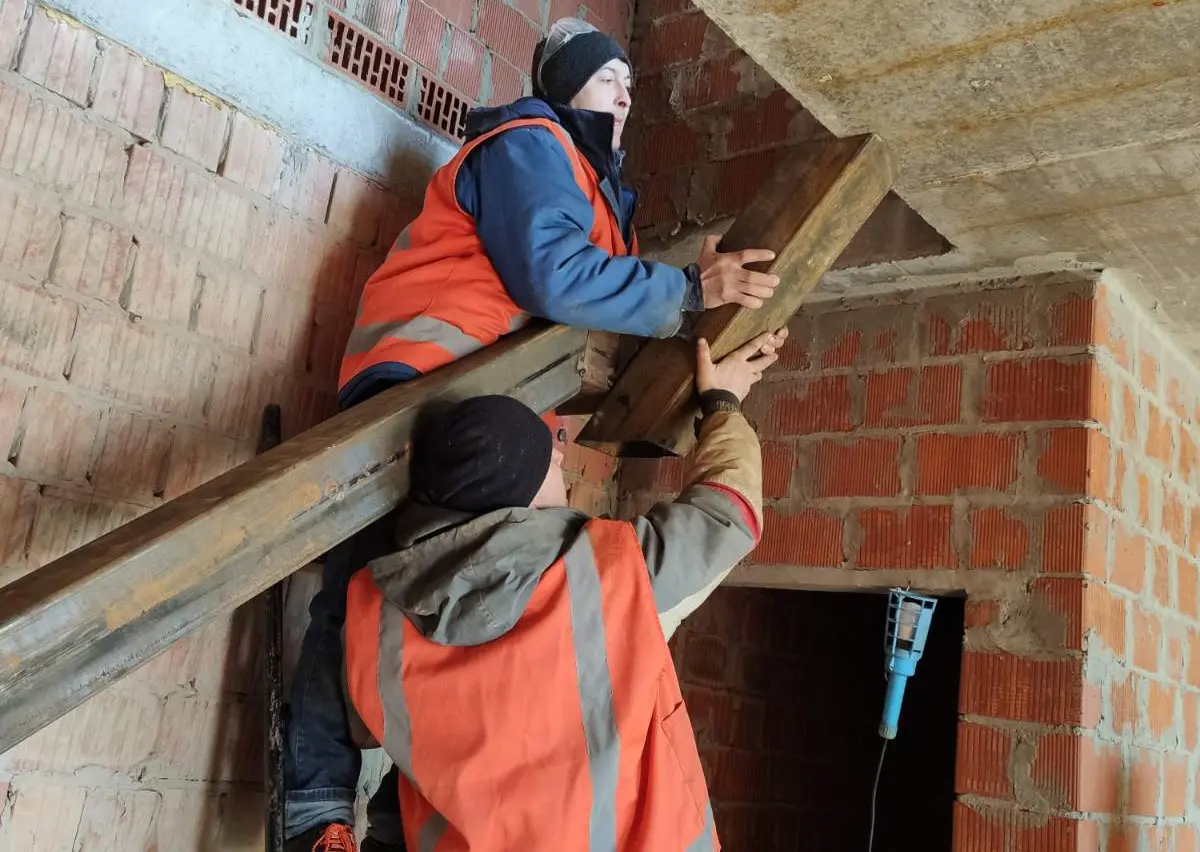

- ведеться зварювання та монтаж металевих сходів в квартирах;
- проводится підготовка до встановлення вікон 2-го поверху з дворової частини будинку;
- заведення електрики в 1-й будинок;

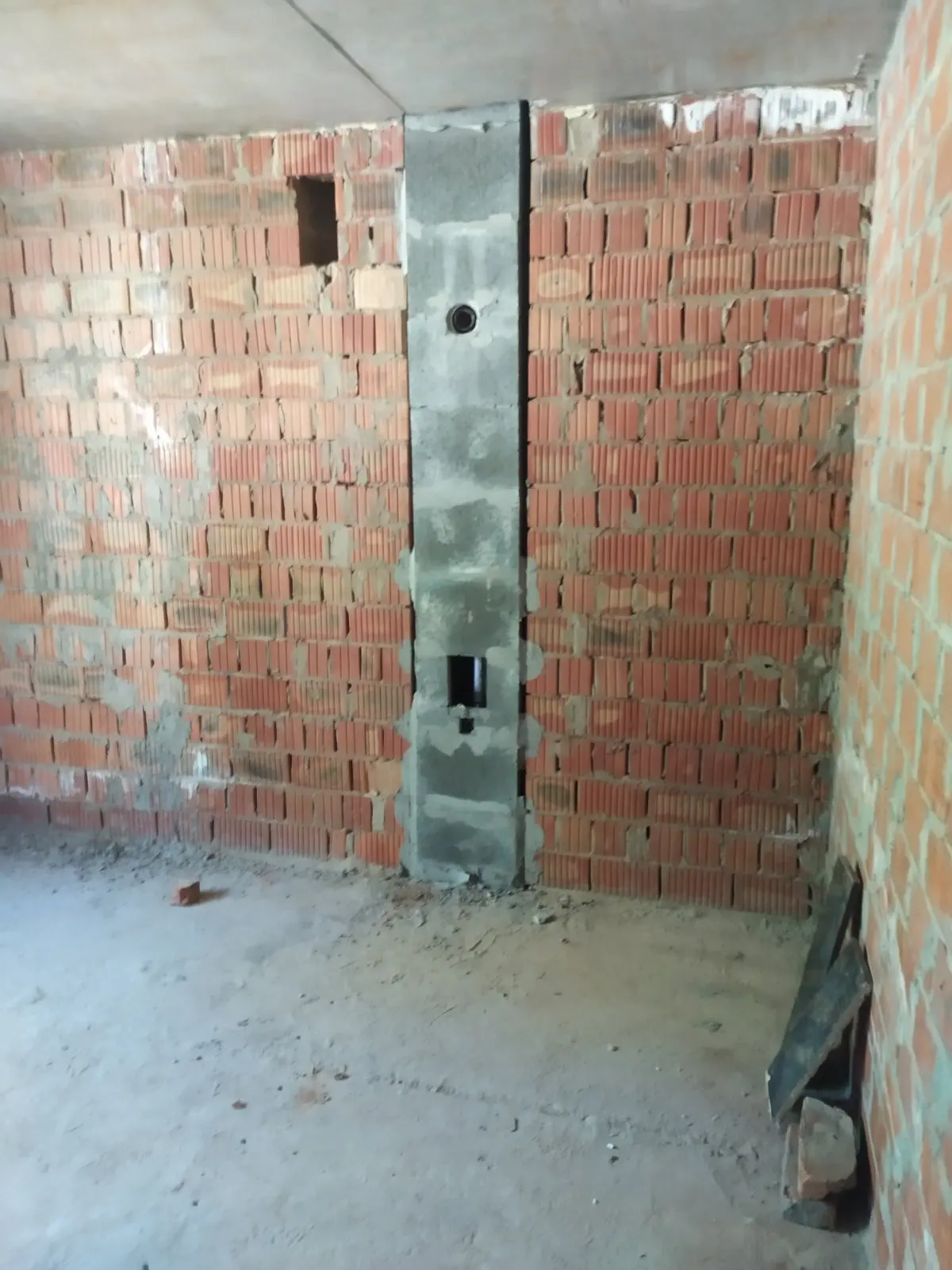

- проводяться роботи по кладці внутрішніх перегородок в квартирах;
- ведеться бетонування підлоги у нежитлових приміщеннях цокольного поверху.
ІІ-га черга будівництва:

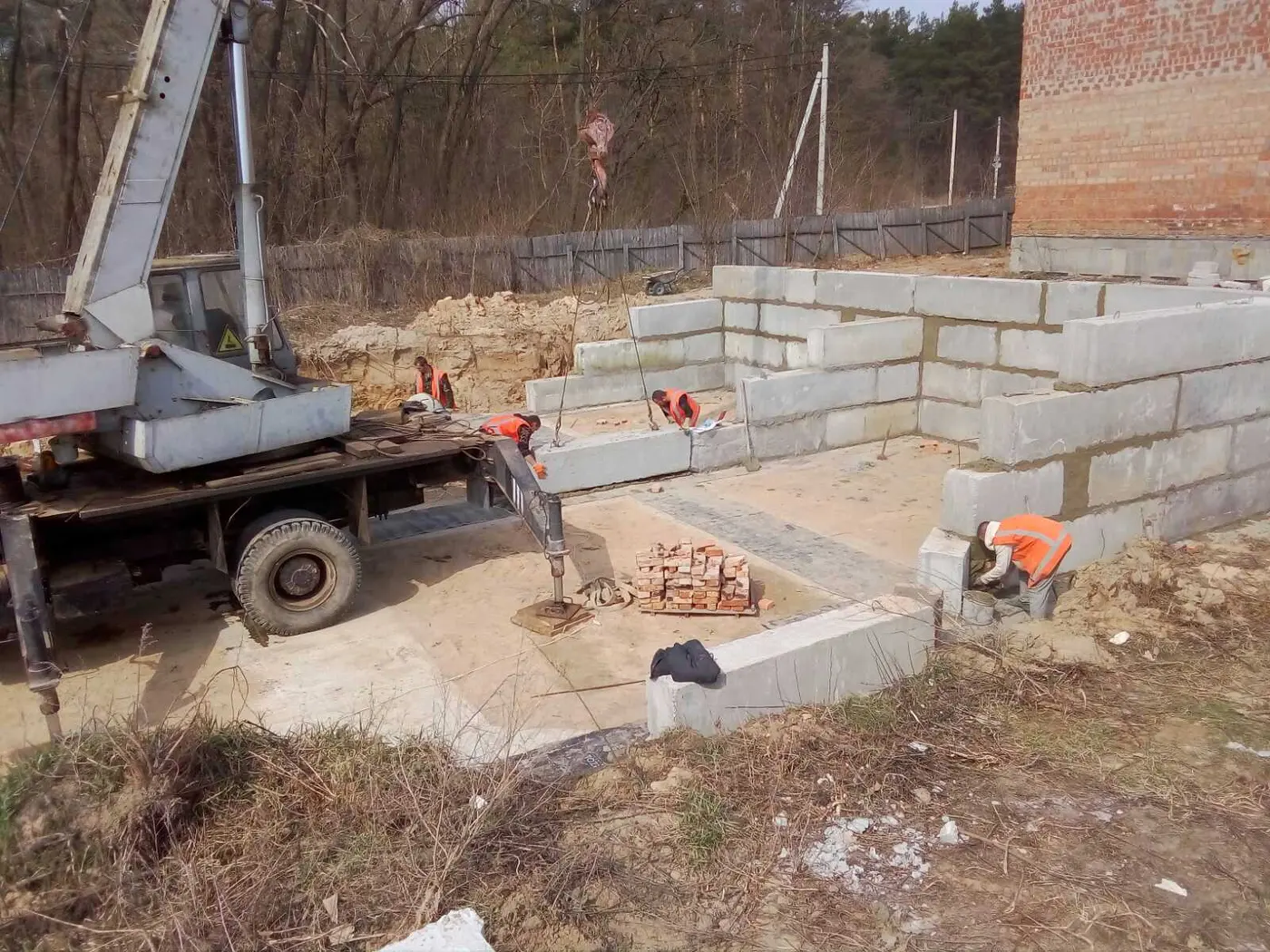

- почали встановлювати з/б блоки ростверка (цокольного поверху) ?.
Гарного дня всім!
Доброго дня, шановні відвідувачі! Хід будівництва станом на 09.04.2021:
1-ша черга будівництва:

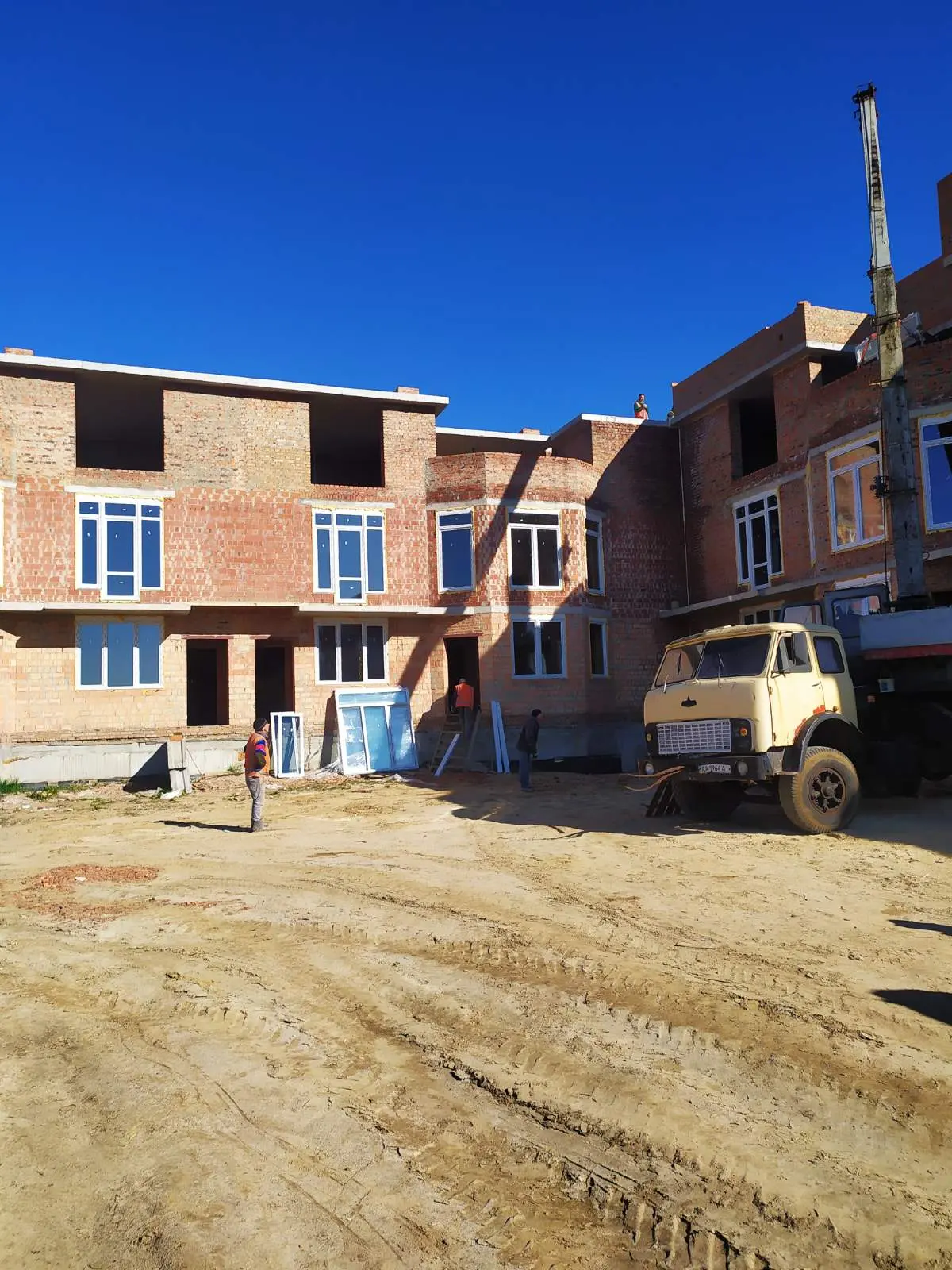

- встановлено віконні блоки на другому поверсі внутрішньої частини будинку;
- заведено електрику;
- продовжується монтаж сходів в квартирах;
- ведеться кладка внутрішньоквартирних перегородок на 3-му поверсі;

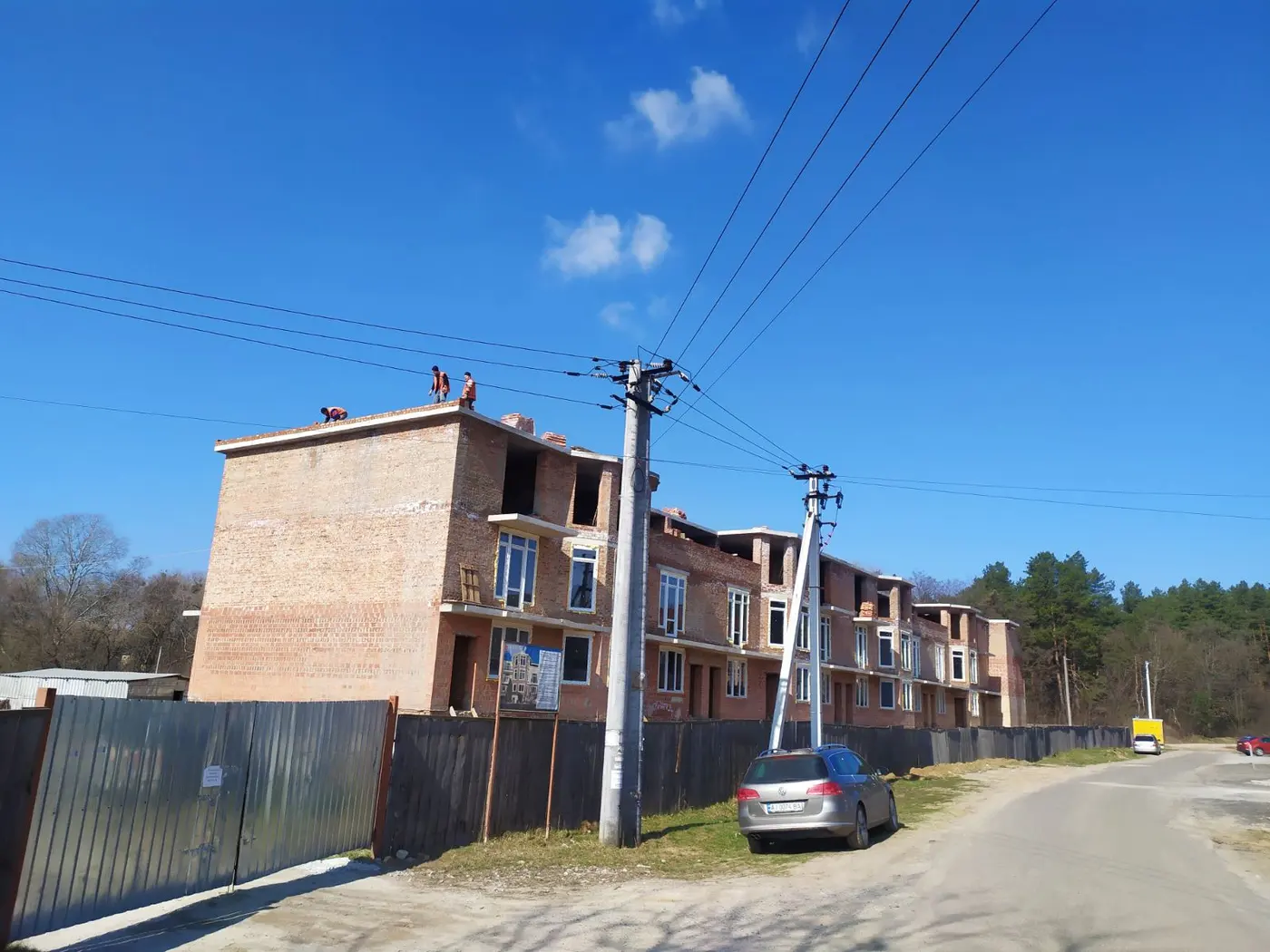

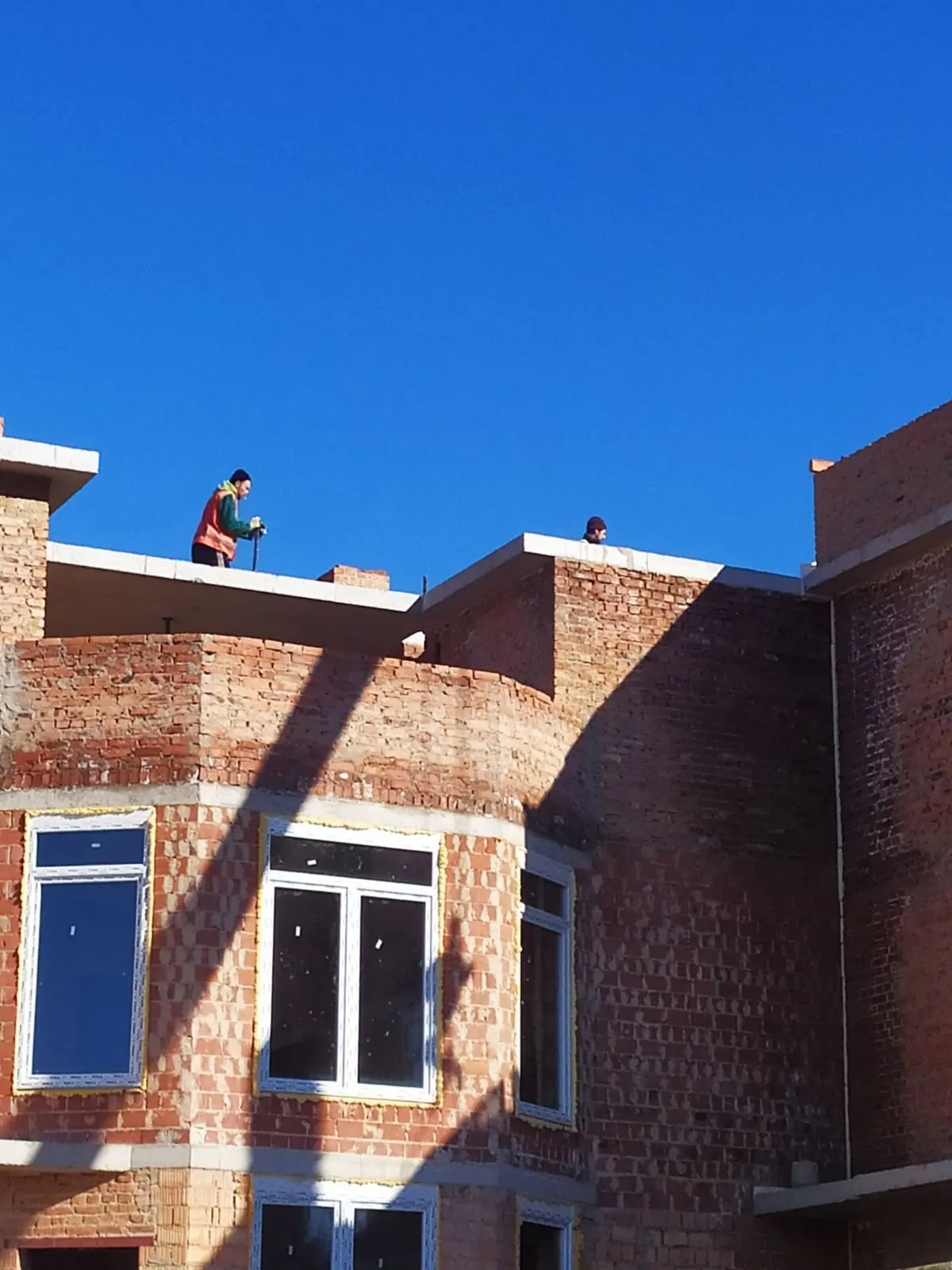

- виконується кладка парапету даху будинка.
2-га черга:
- продовжуються роботи по монтажу залізобетонних блоків цокольного поверху.
Бажаємо всім гарного дня та вдалих вихідних!
Доброго дня, шановні відвідувачі!
Хід будівництва на 28.04.2021 р.:
По будинку номер 1(1-ша черга будівництва):

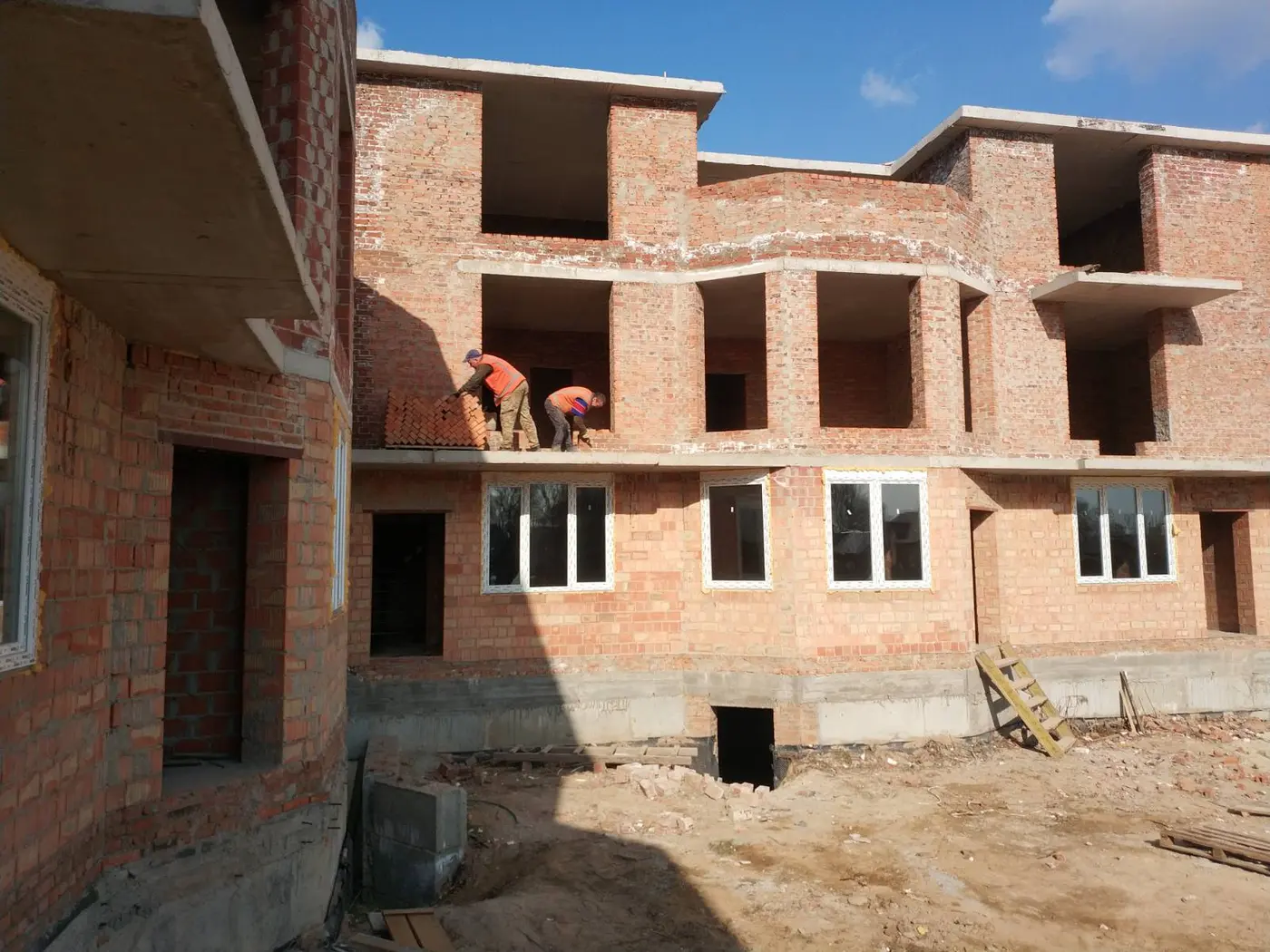

- встановлено віконні блоки на третьому поверсі зі сторони фасаду;
- почали монтаж віконних блоків з внутрішньої частини дома на 3-ому поверсі;
- продовжуємо зварювання та монтаж сходів в квартирах;

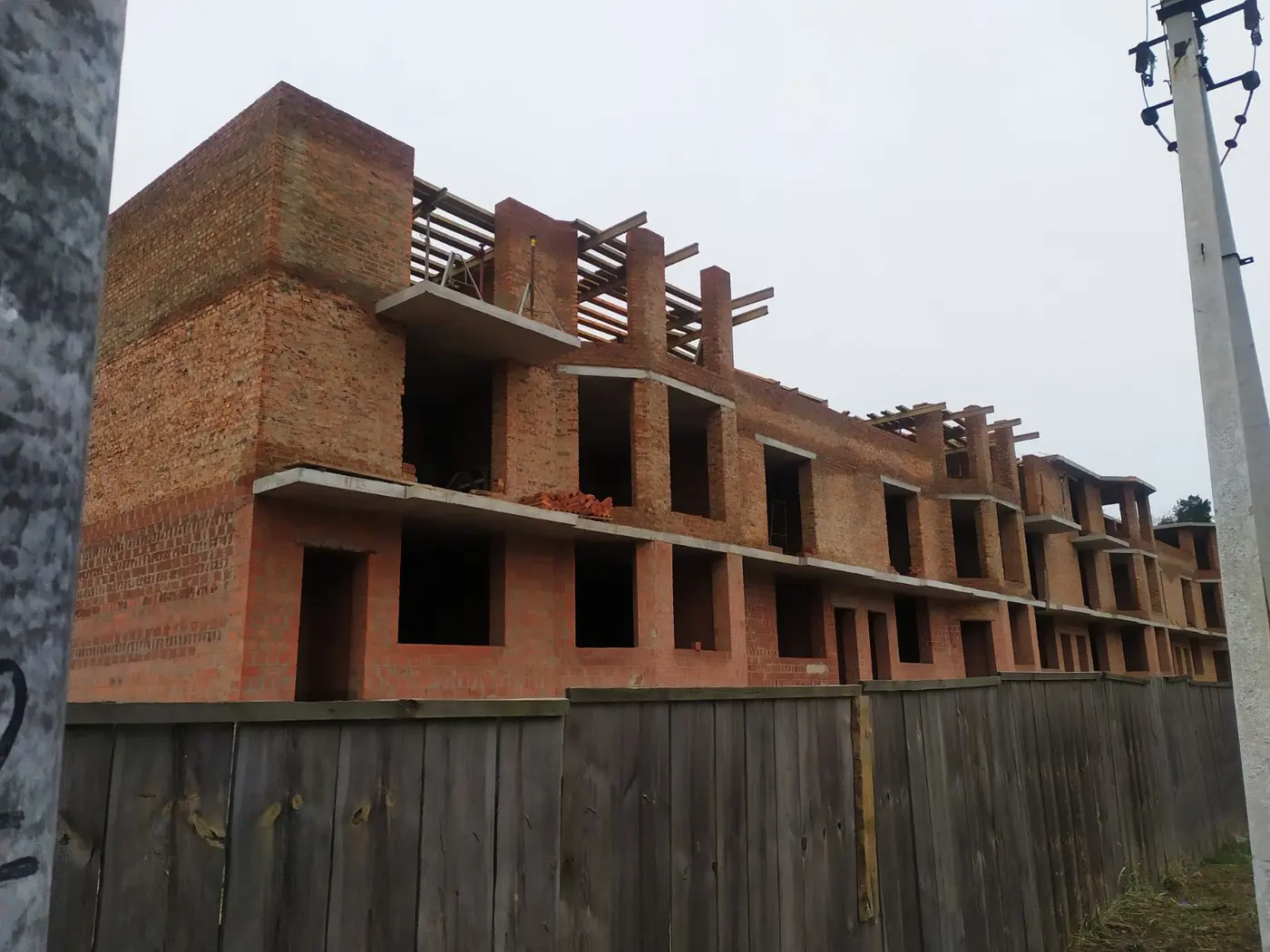

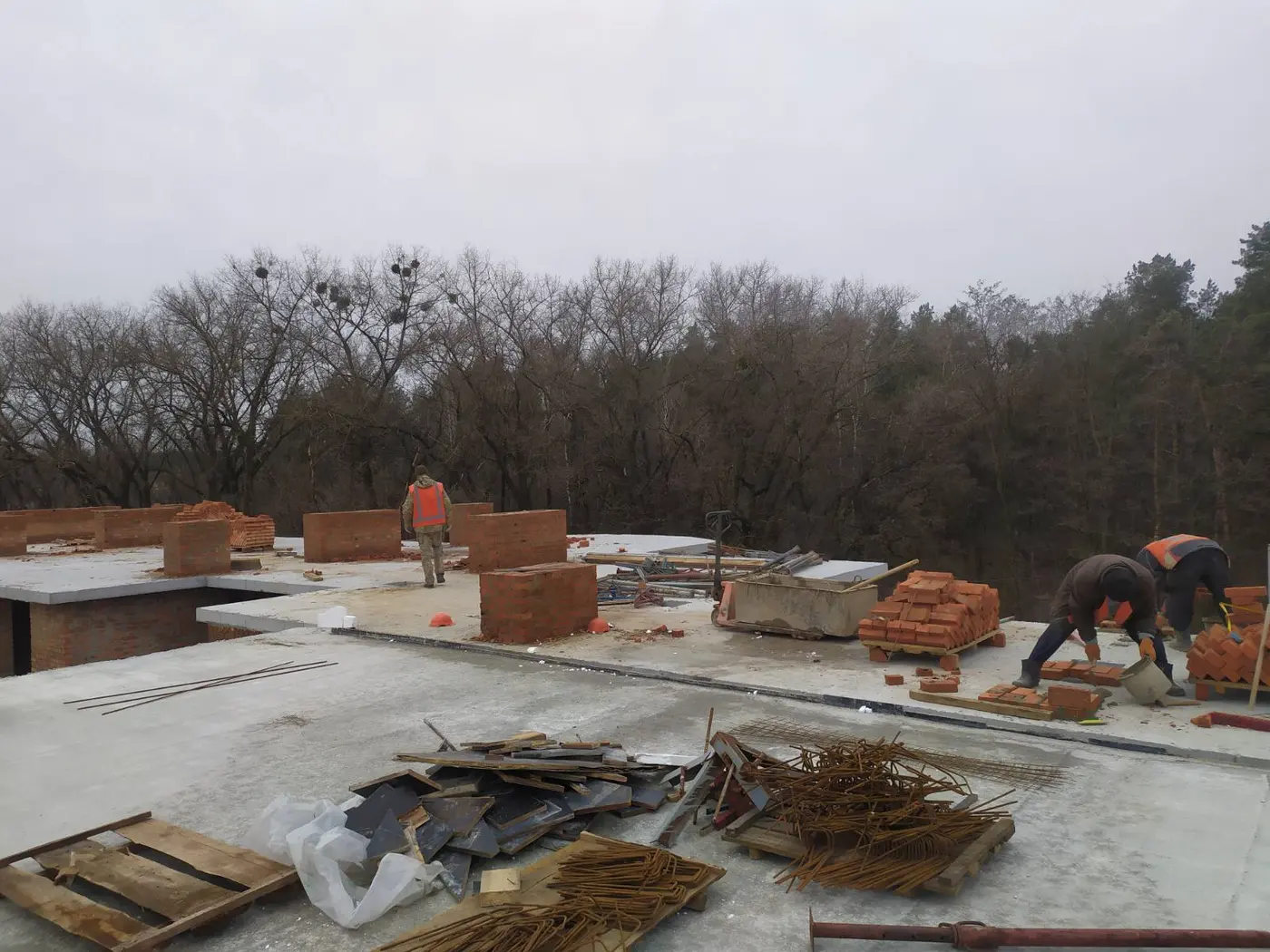

- виконується кладка парапету та виходів вентканалів на даху будинку.

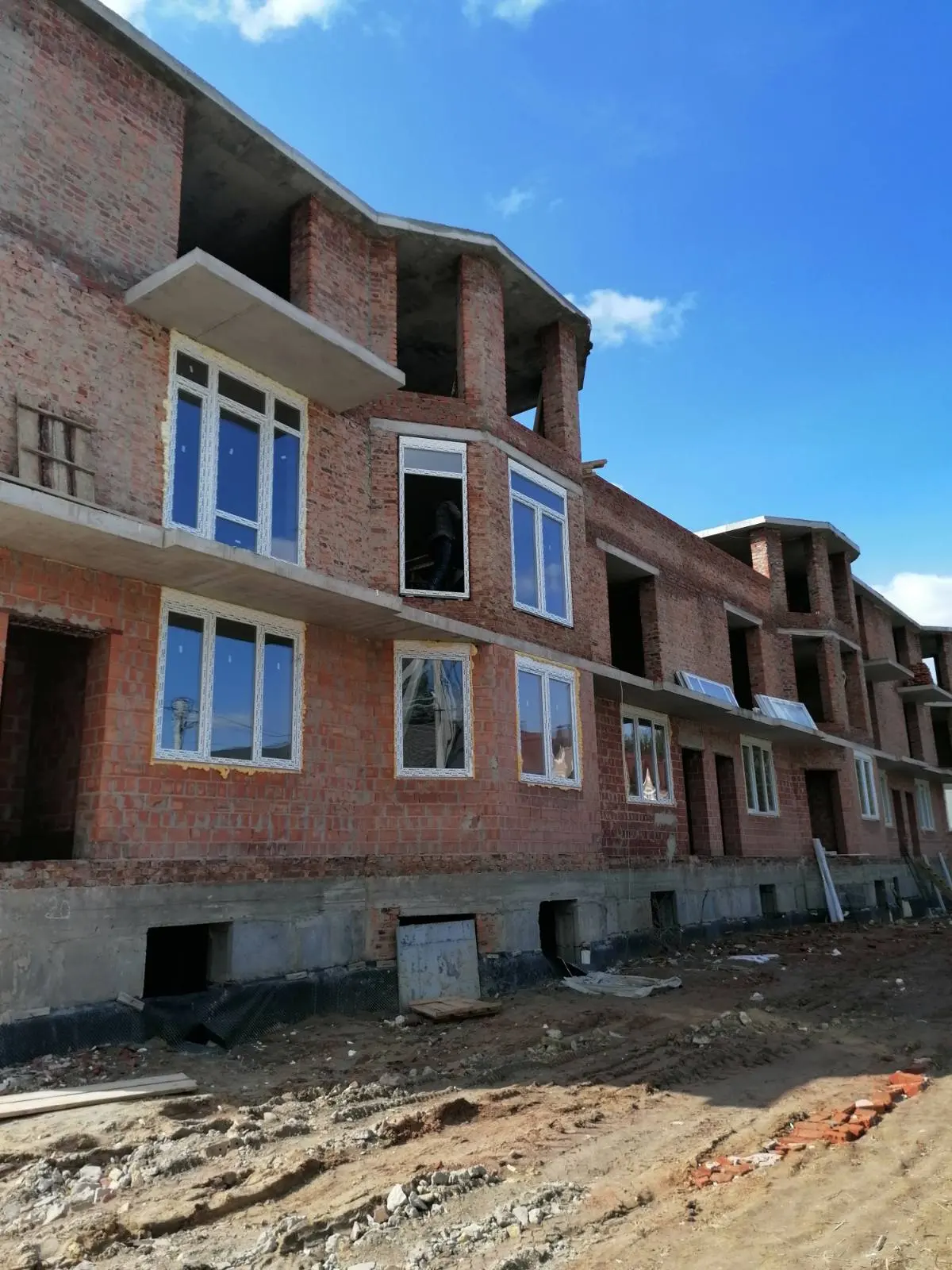

- завершуємо кладку перегородок на третьому поверсі.
По будинку номер 4 ( 2-га черга будівництва):

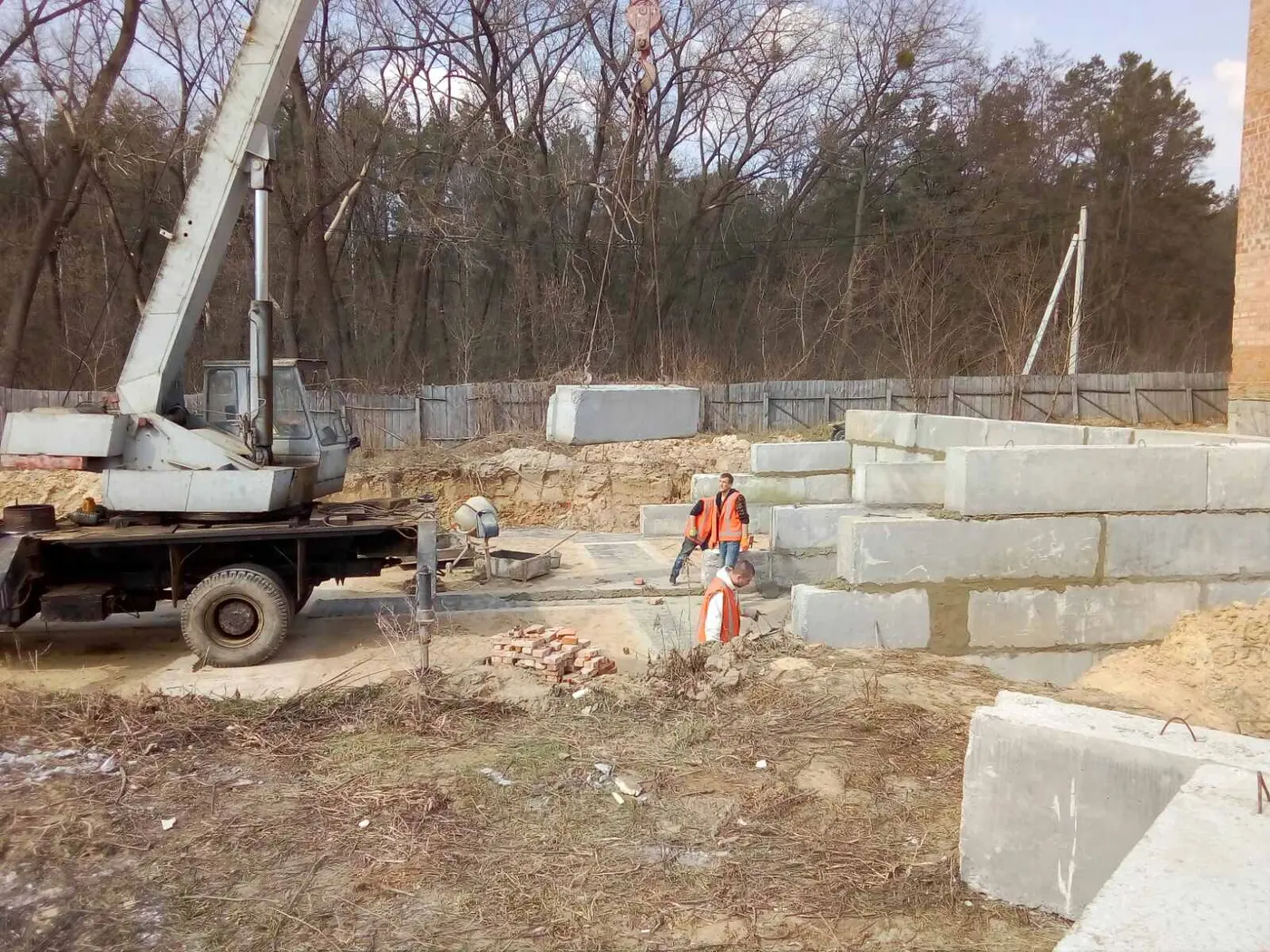

- ведеться монтаж блоків ФБС цокольного поверху.
Будинки номер 2 та 3 (3-тя та 4-та черги будівництва):
- ведеться підготовка до початку будівництва, яке заплановано на травень.
Всім гарного дня та з наступаючим святом!
Доброго дня, шановні читачі. Хід будівництва станом на 14.05.2021.
1. 1-ша черга (будинок 1):
- встановлені віконні блоки на 3-ому поверсі з дворової частини будинку;
- продовжується кладка парапетів на даху будинку;
- закінчення кладки вентиляційних каналів.
2. 2-га черга:

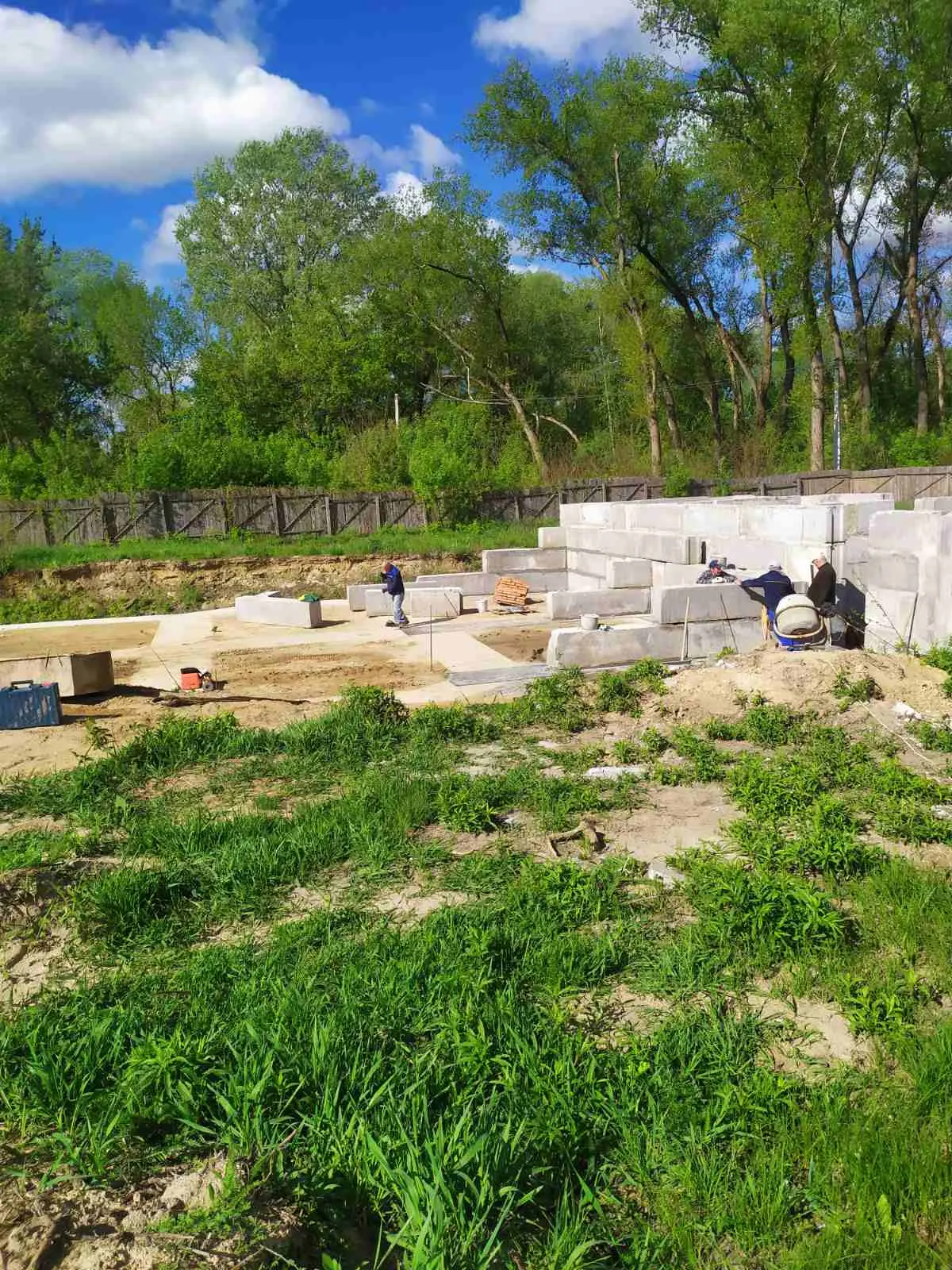

- продовжуємо монтаж блоків цокольного поверху.
Всім гарного дня та вдалих вихідних!
Унікальна пропозиція! Лише у нас і тільки для Вас! - Купуй квартиру зі знижкою до 150 000 грн та економ на відпустку чи ремонт ❤️. Із турботою про вас, ЖК Трояндовий.
Всім доброго дня. Будівництво нашого комплексу ведеться за планом.

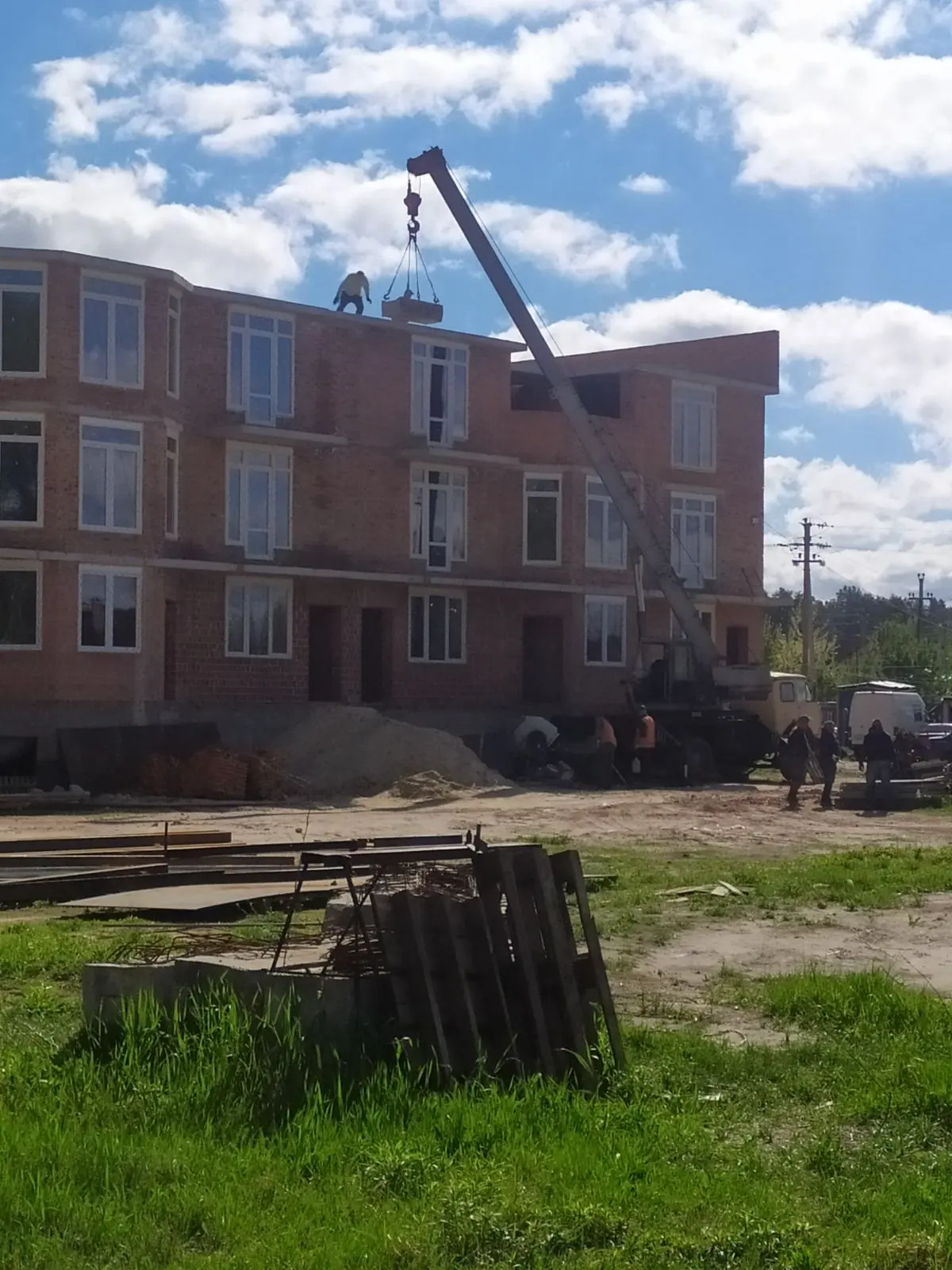

1) 1-ша черга: встановленні віконні блоки на тераси , продовжується зварювання та монтаж металевих сходів в квартирах, виконується кладка парапету та виходів вентиляційних каналів на даху будинка;

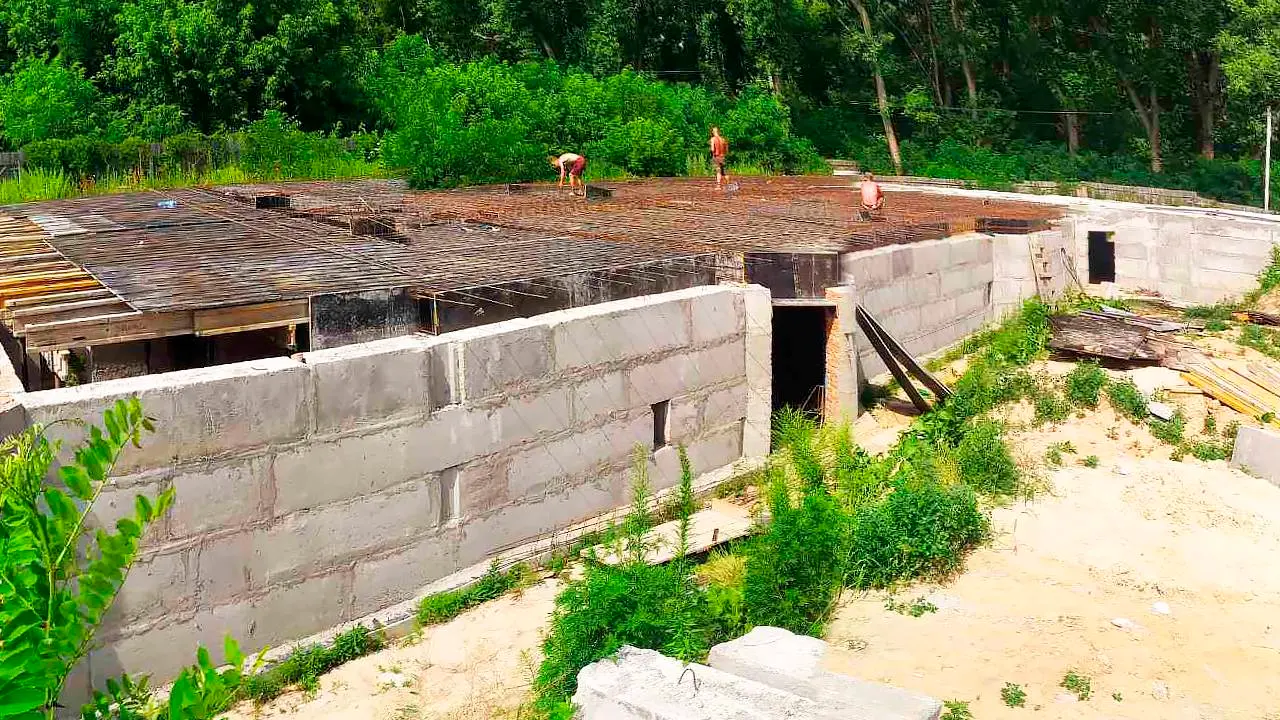

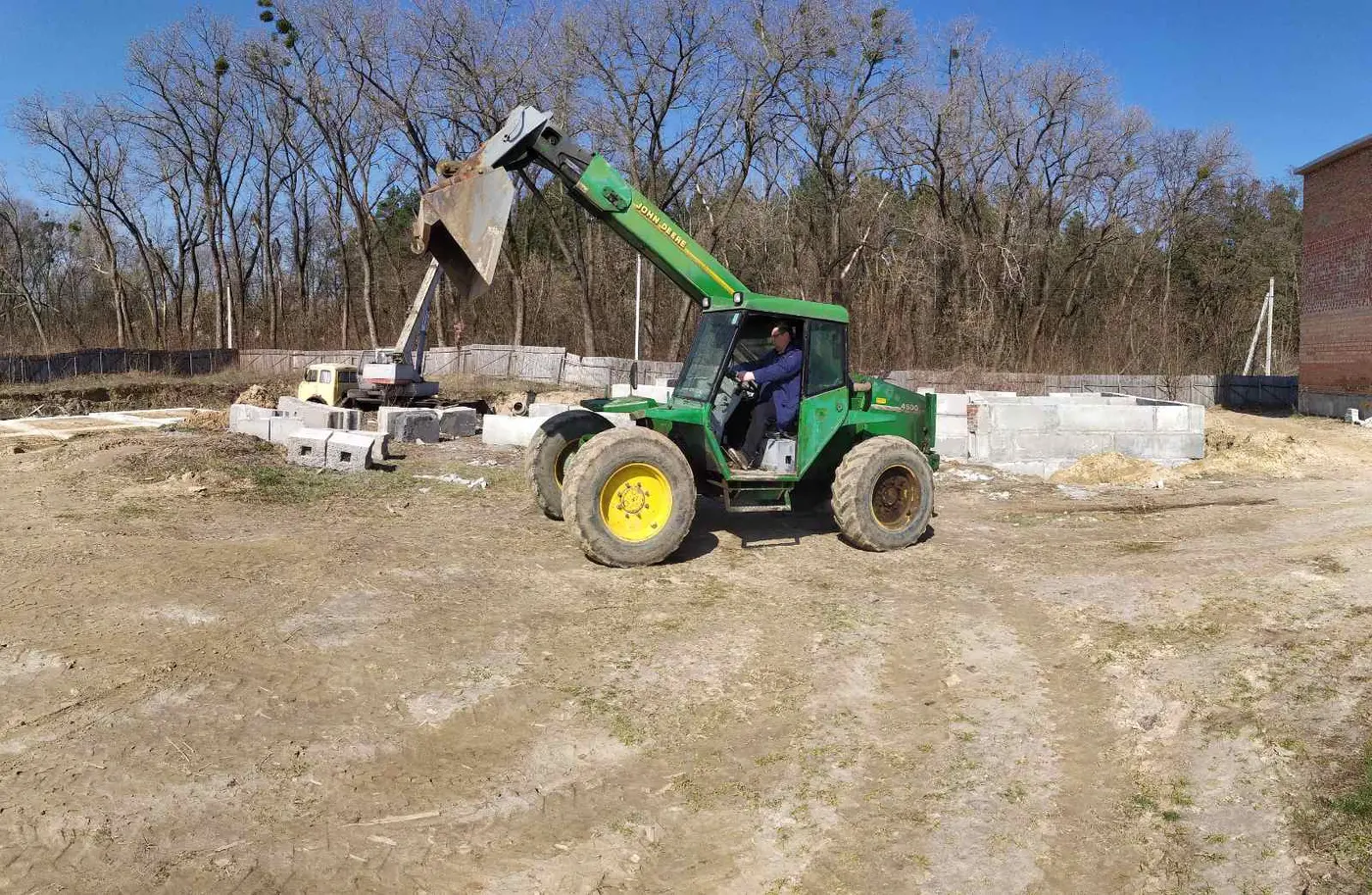

2) 2-га черга будівництва: продовжуються роботи по монтажу блоків ФБС цокольного поверху, вязання арматури - підготовка до залиття бетоном 1-го поверху короткої частини будинку;

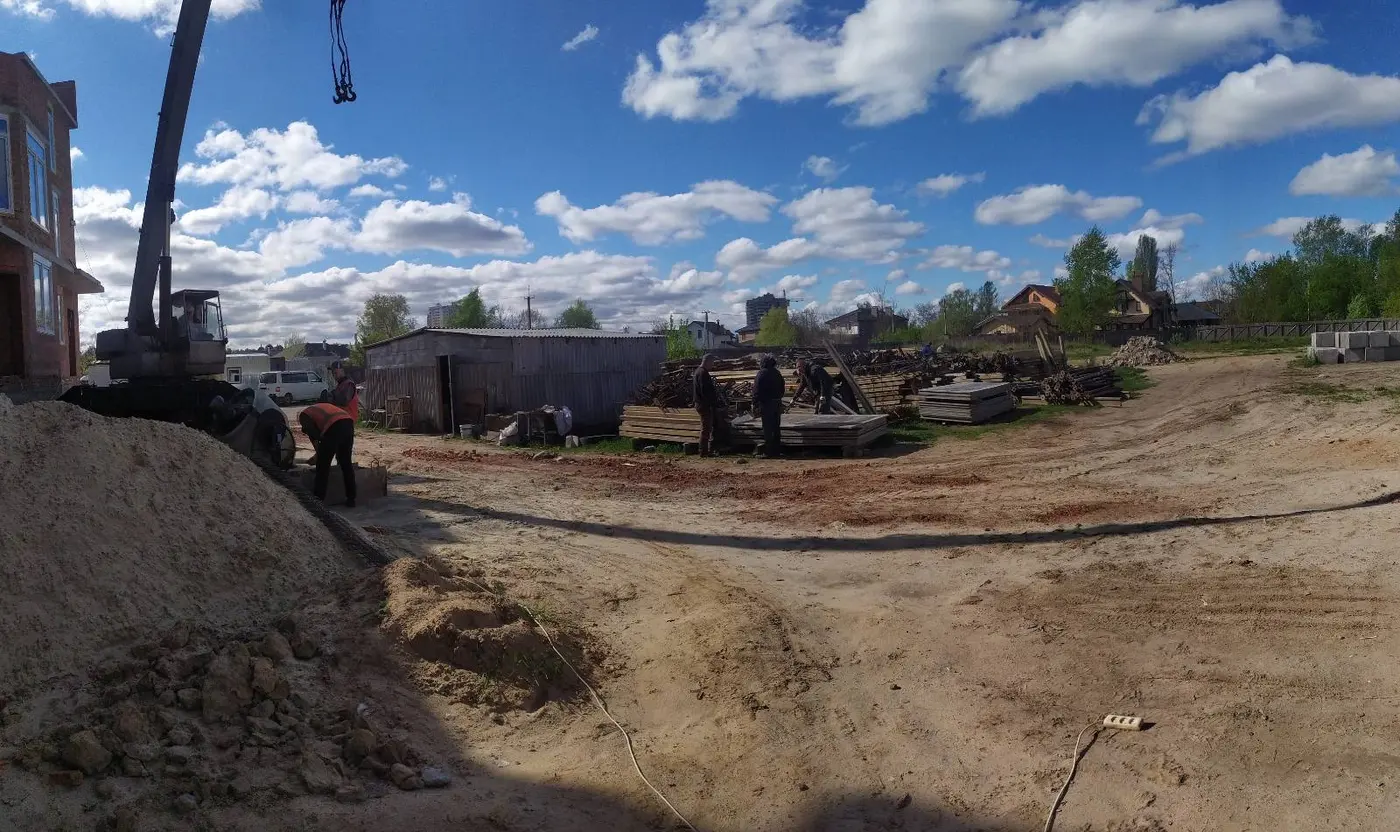

3) 3-тя - 4-а черга будівництва: ведеться підготовка до початку будівництва, яке розпочнеться з середина червня. Далі буде...
Всім гарних вихідних!

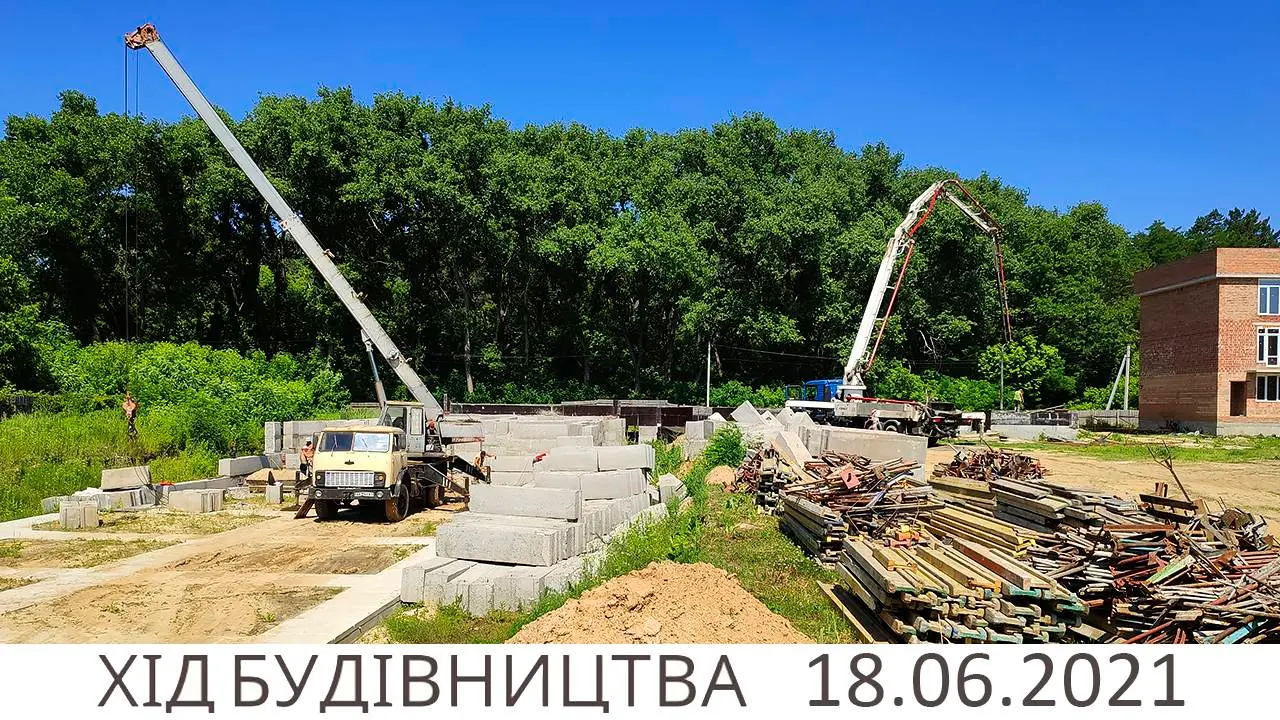

Доброго дня! Хід будівництва на 18.06.21.р.:

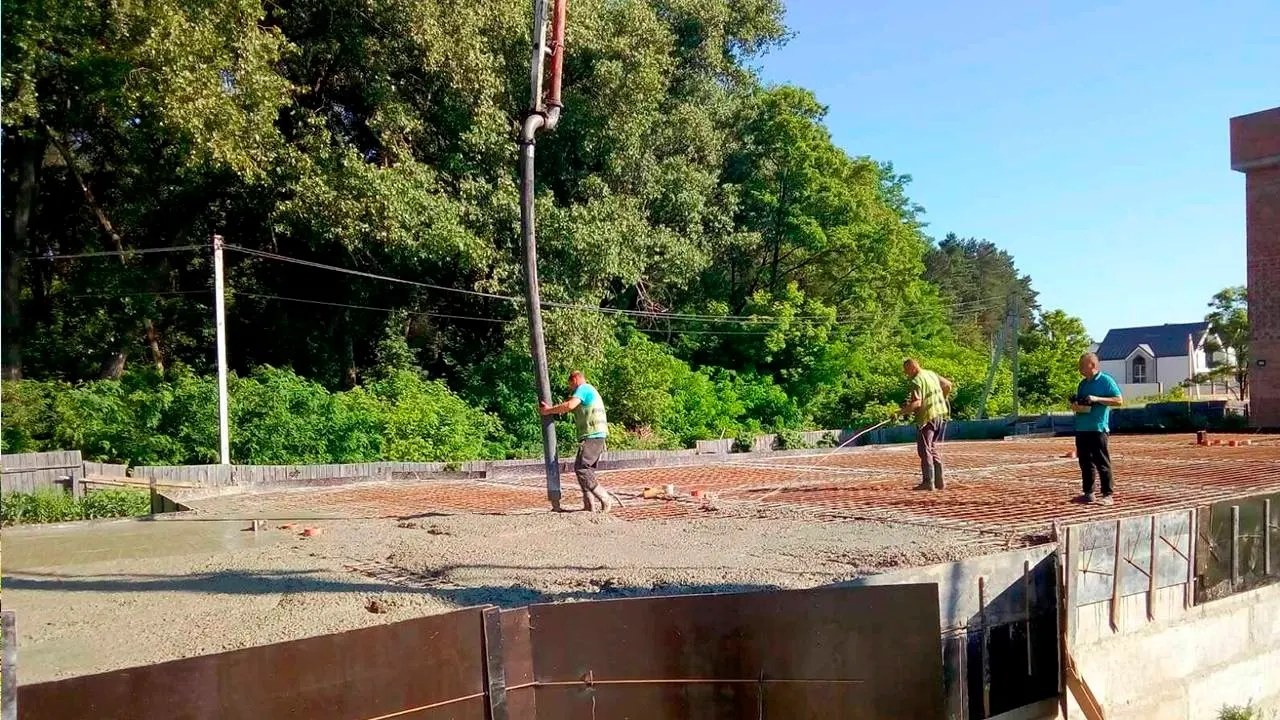

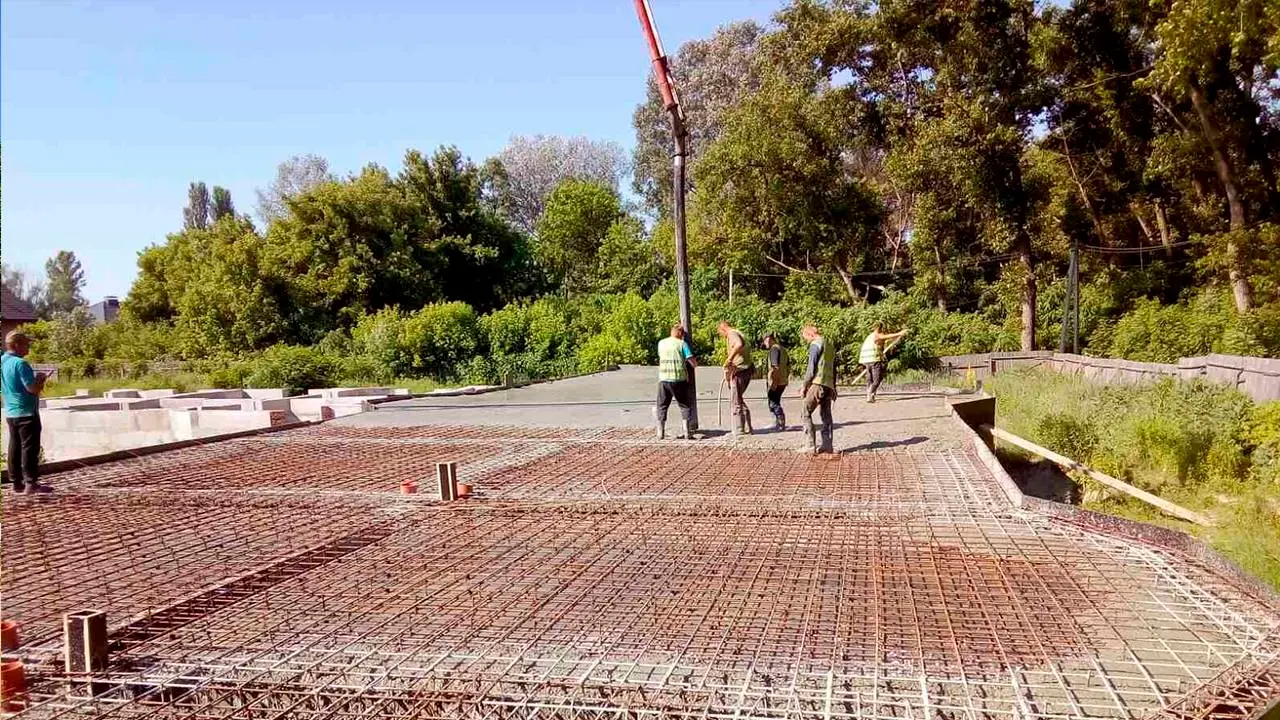

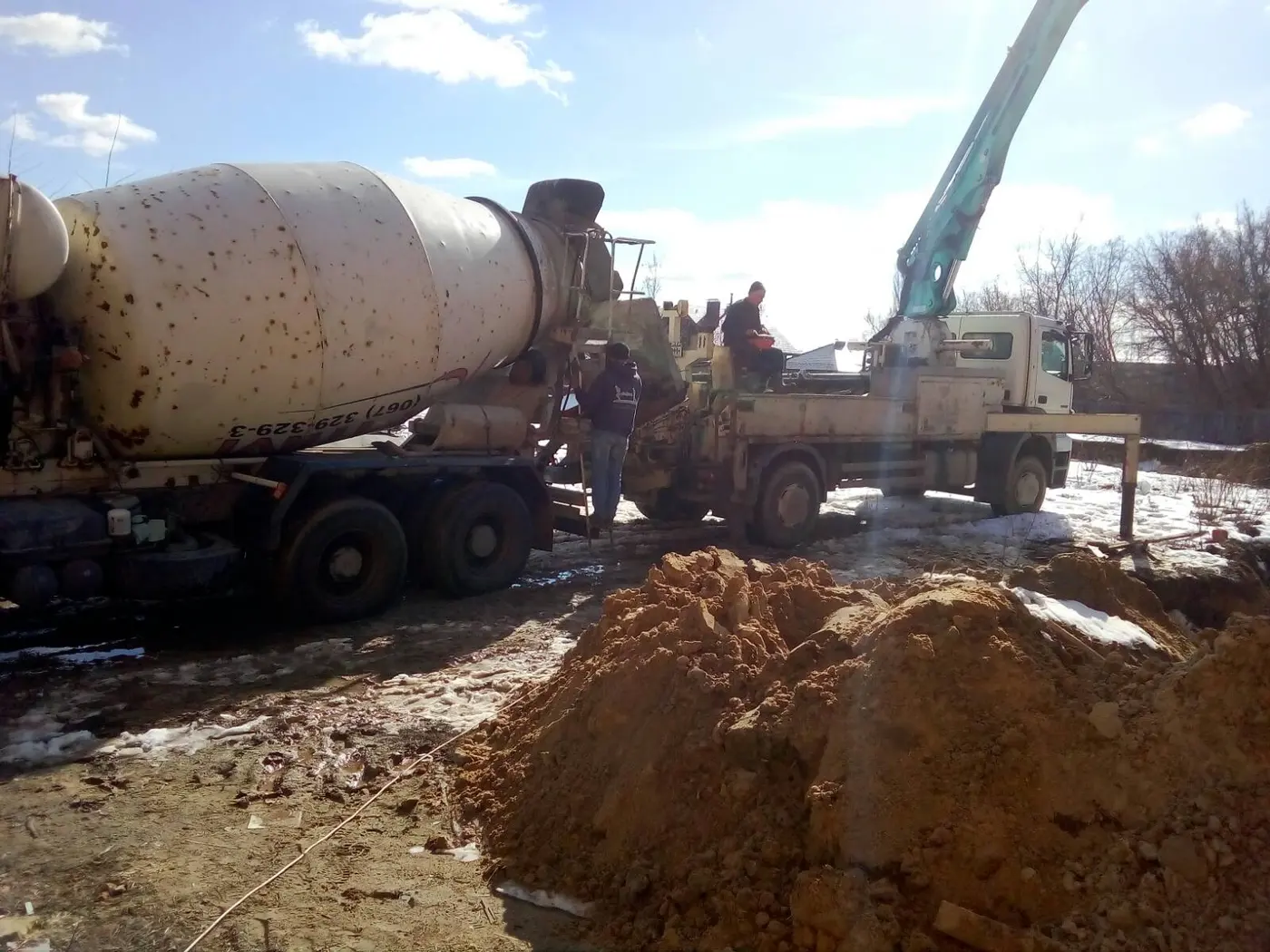

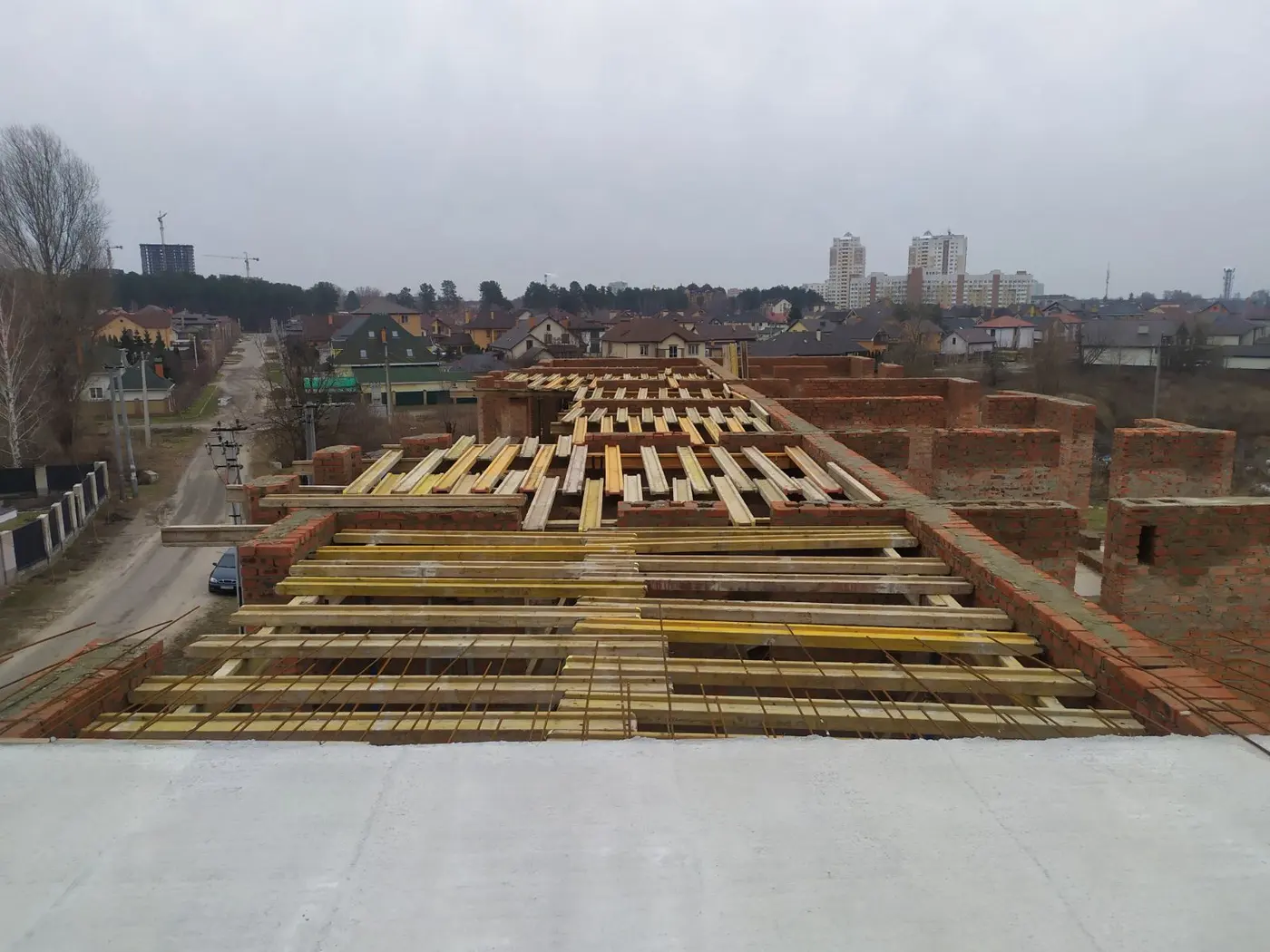

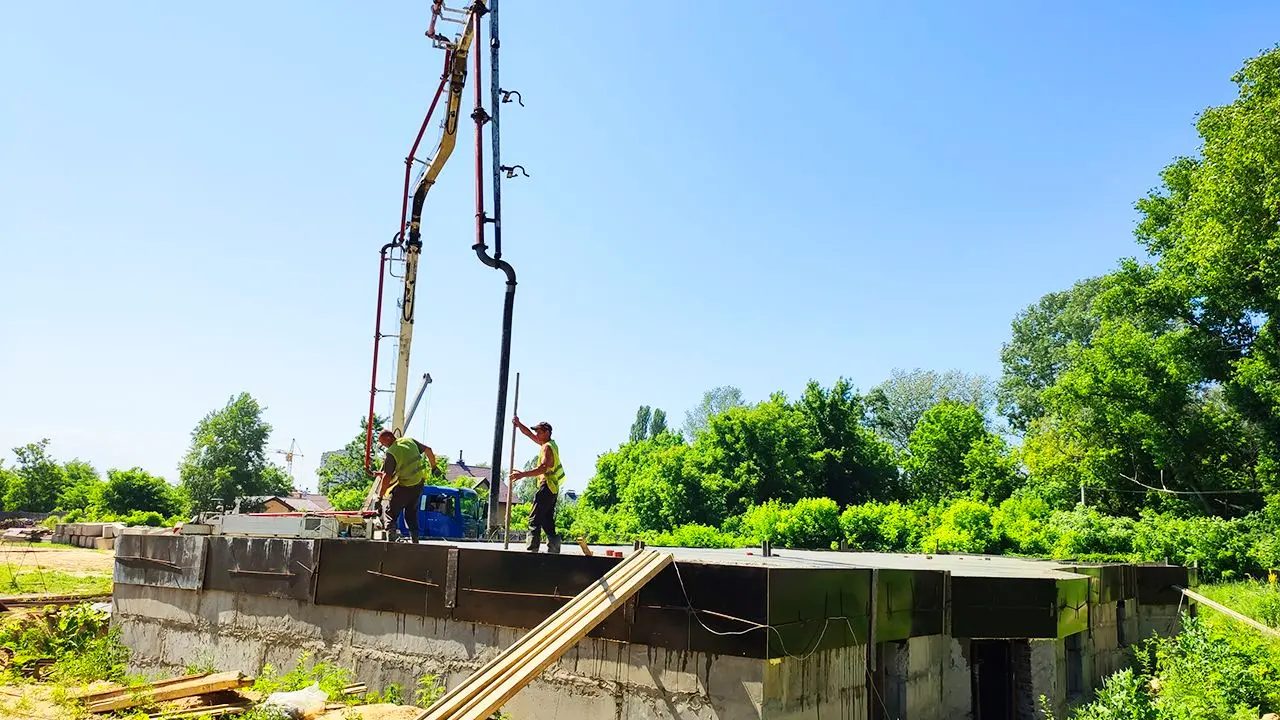

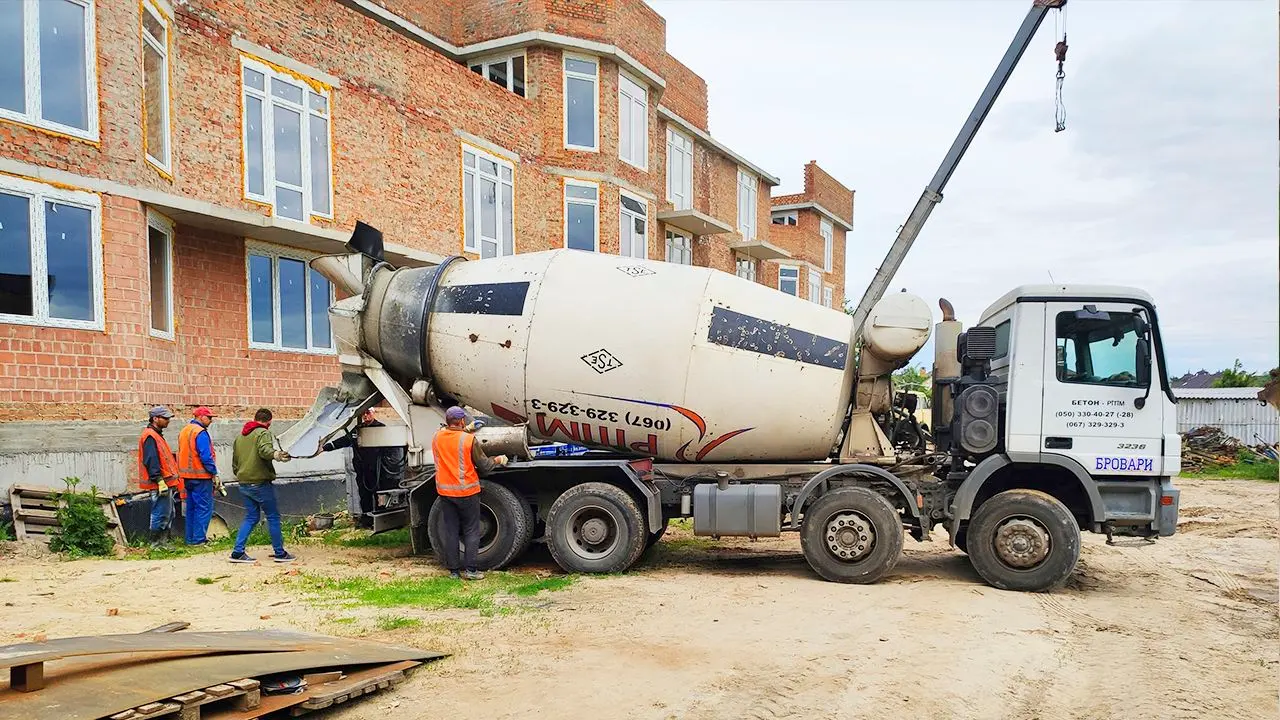

На будівництві ведуться активно роботи, встановлюються фундаментальні блоки цокольного поверху 2-ої черги (секція 4) і залили бетоном плиту перекриття 2-го поверху короткої секції.
Всім гарного дня та вдалих вихідних!
Доброго дня, шановні читачі!
Хід будівництва на 01.07.21 р.

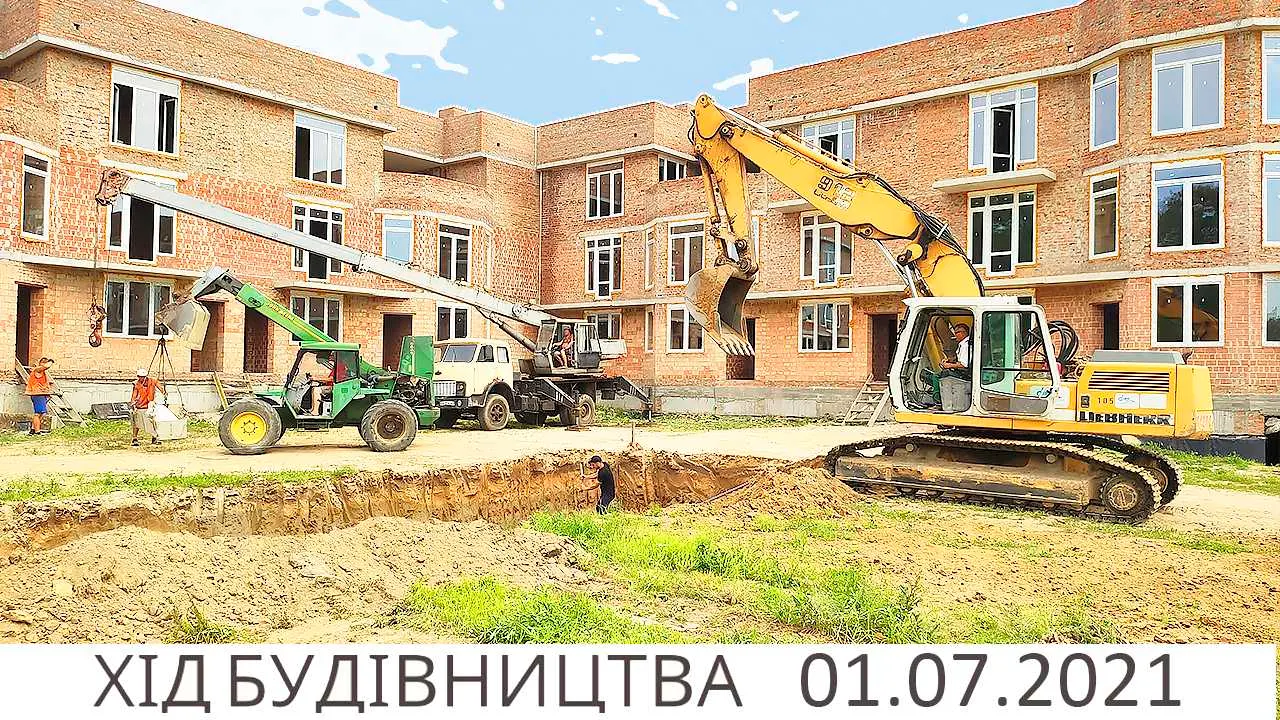

1-й будинок - продовжуються роботи; змонтовані димоходи на покрівлі, закінчується встановлення сходів в квартирах, встановили канали димовидалення під газові котли в квартирах, загально будівельні роботи.

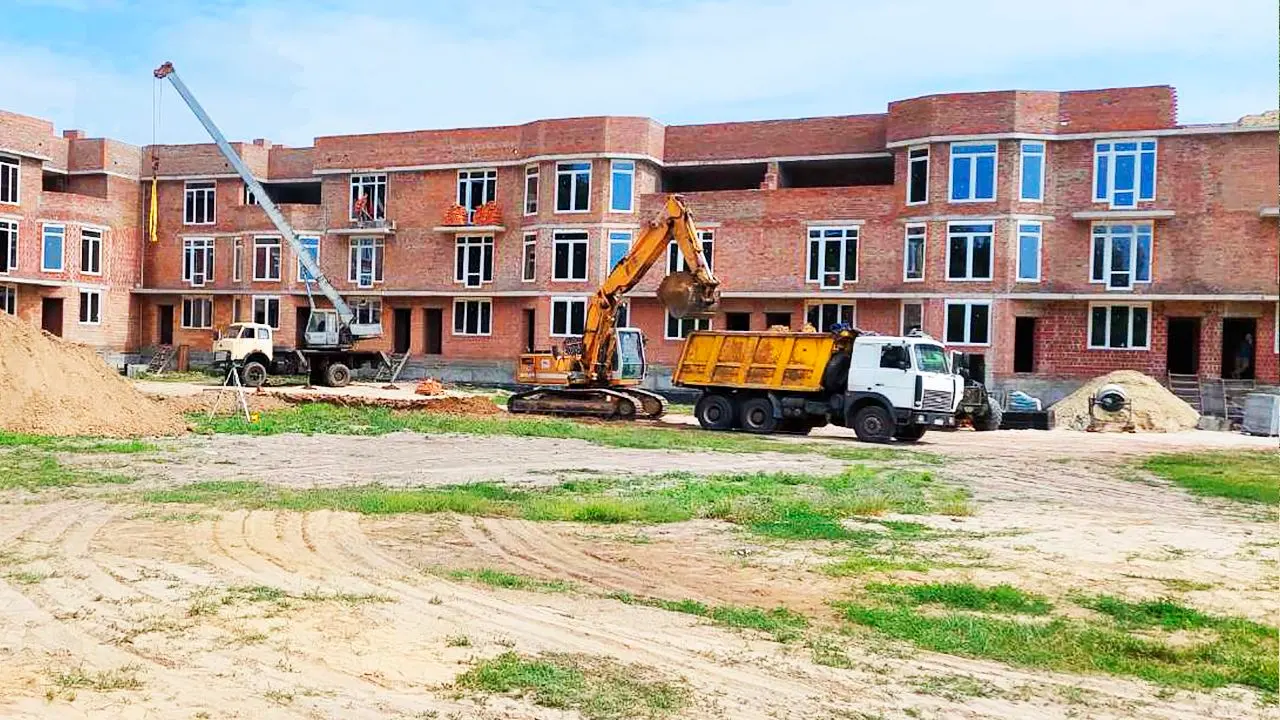

2-й будинок - продовжуємо установку блоків ФБС цокольного поверху, монтаж опалубки під зав'язку арматурою довгої частини секції.

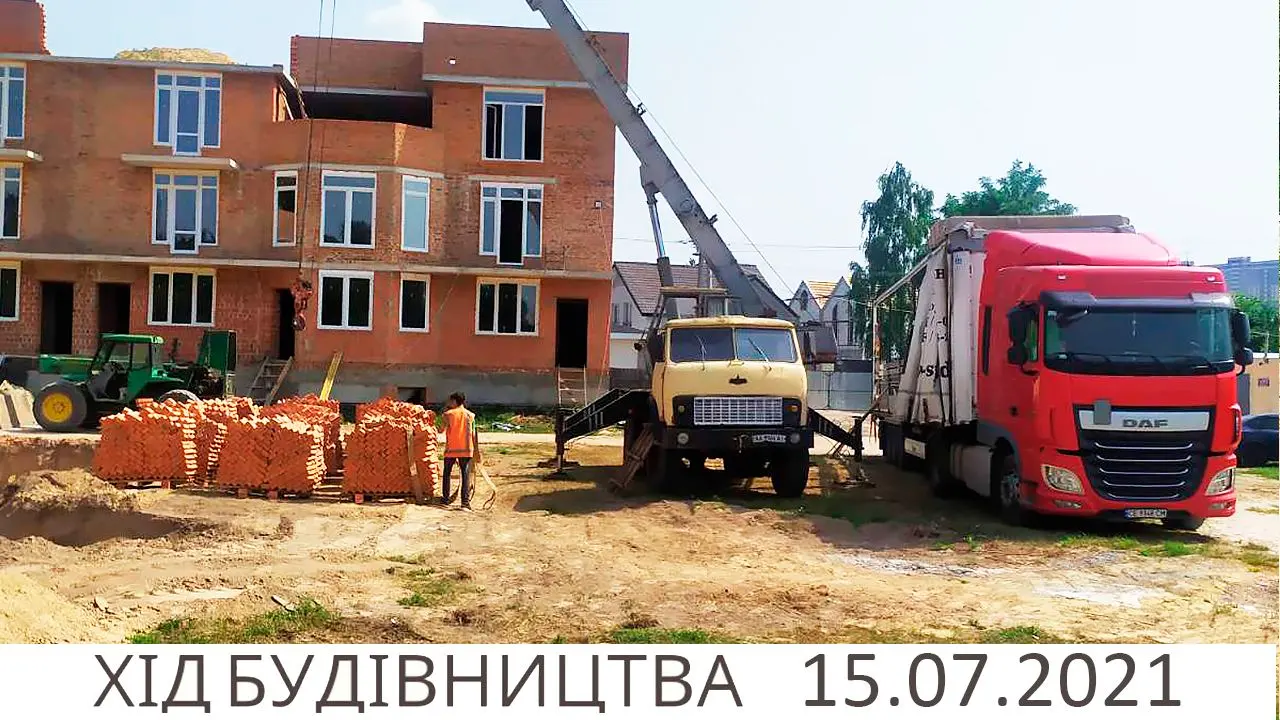

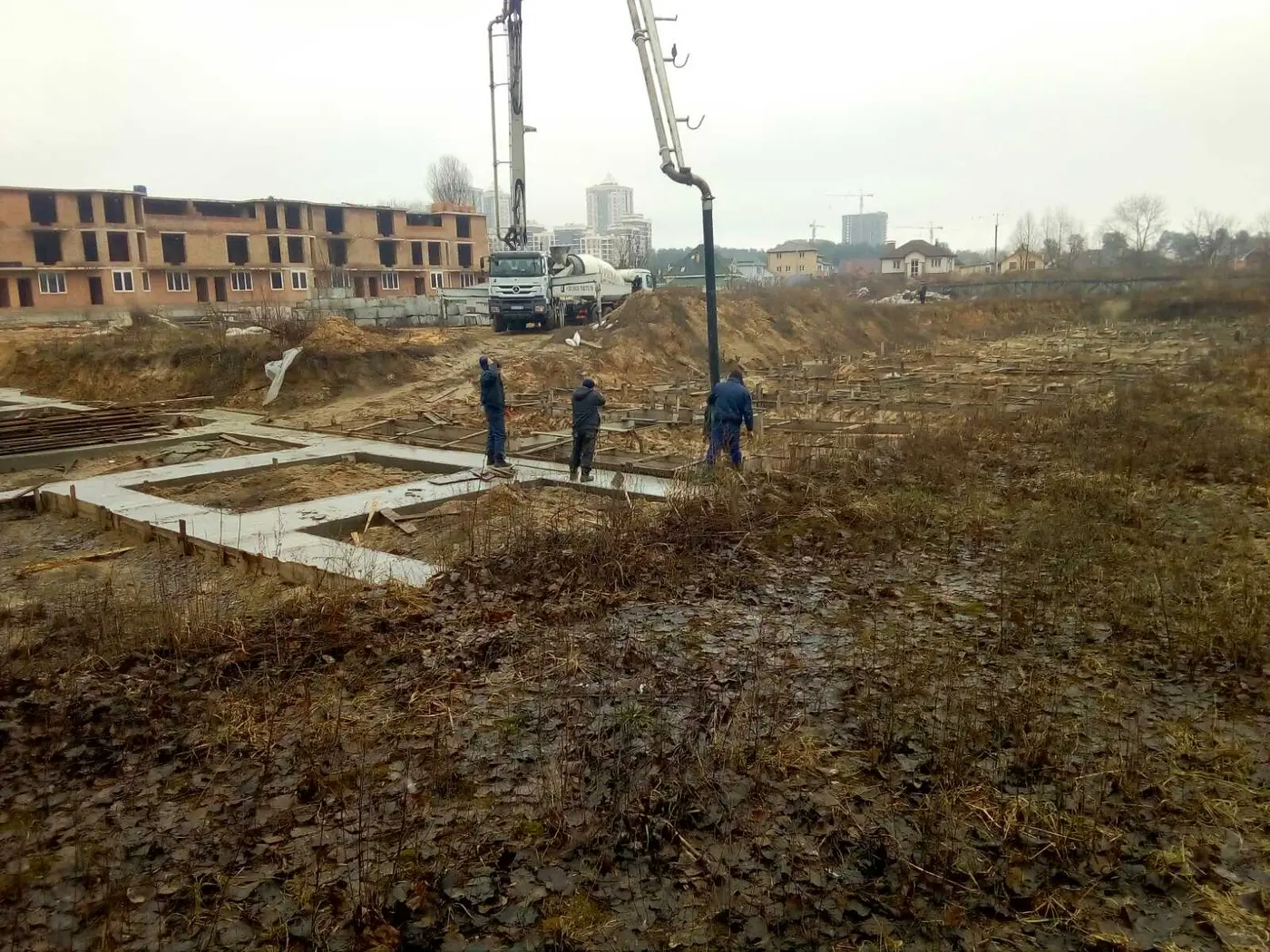

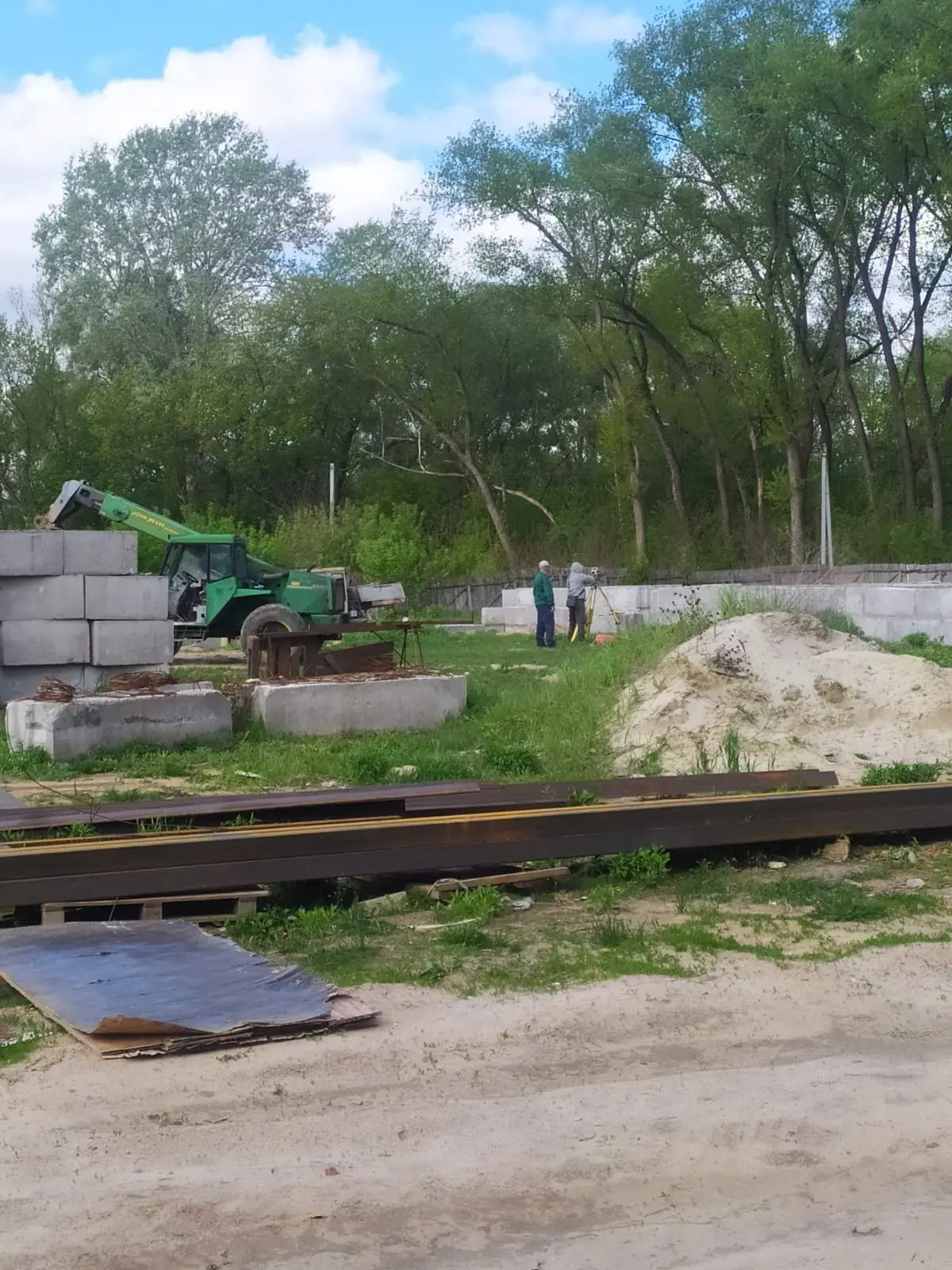

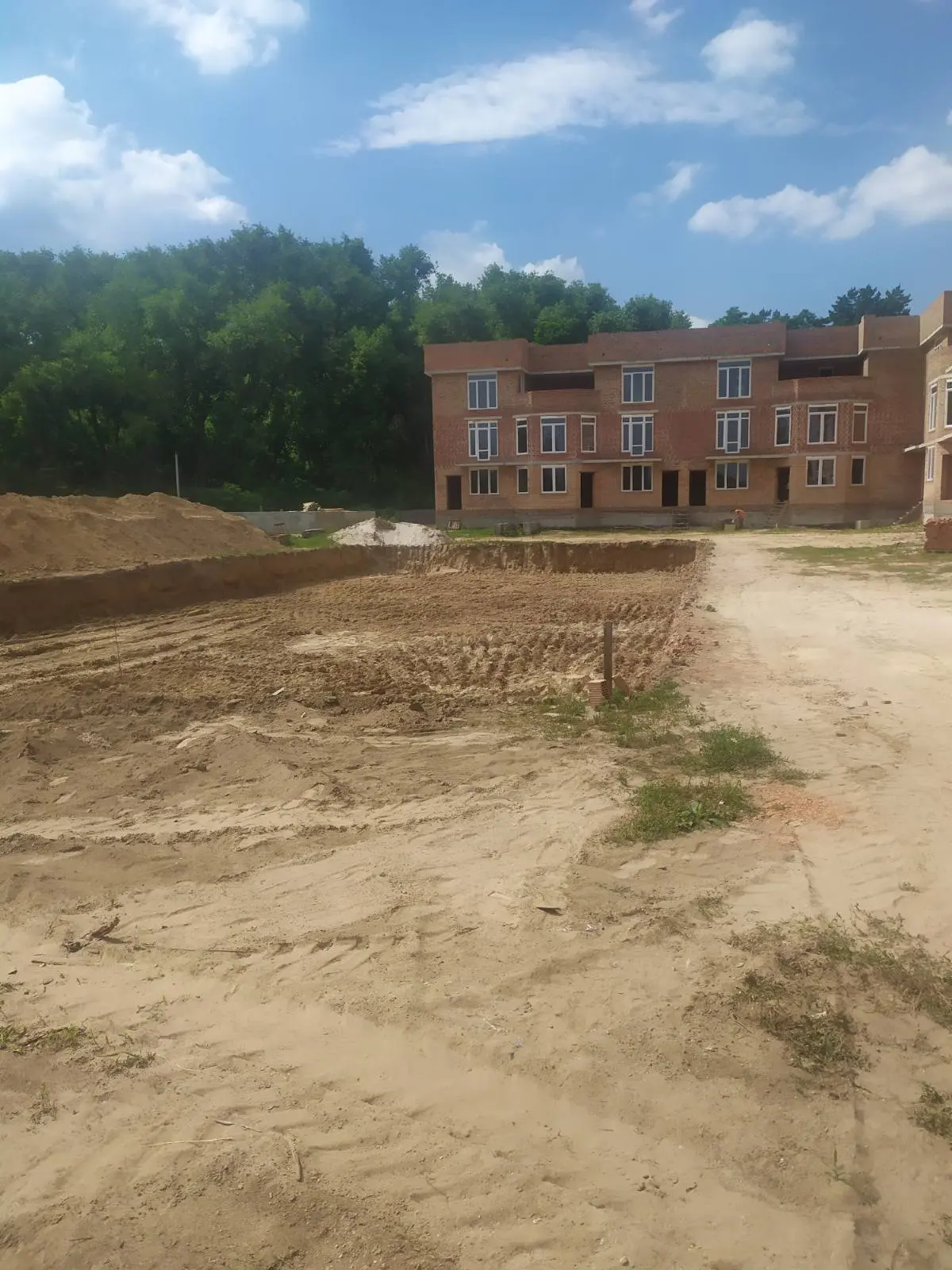

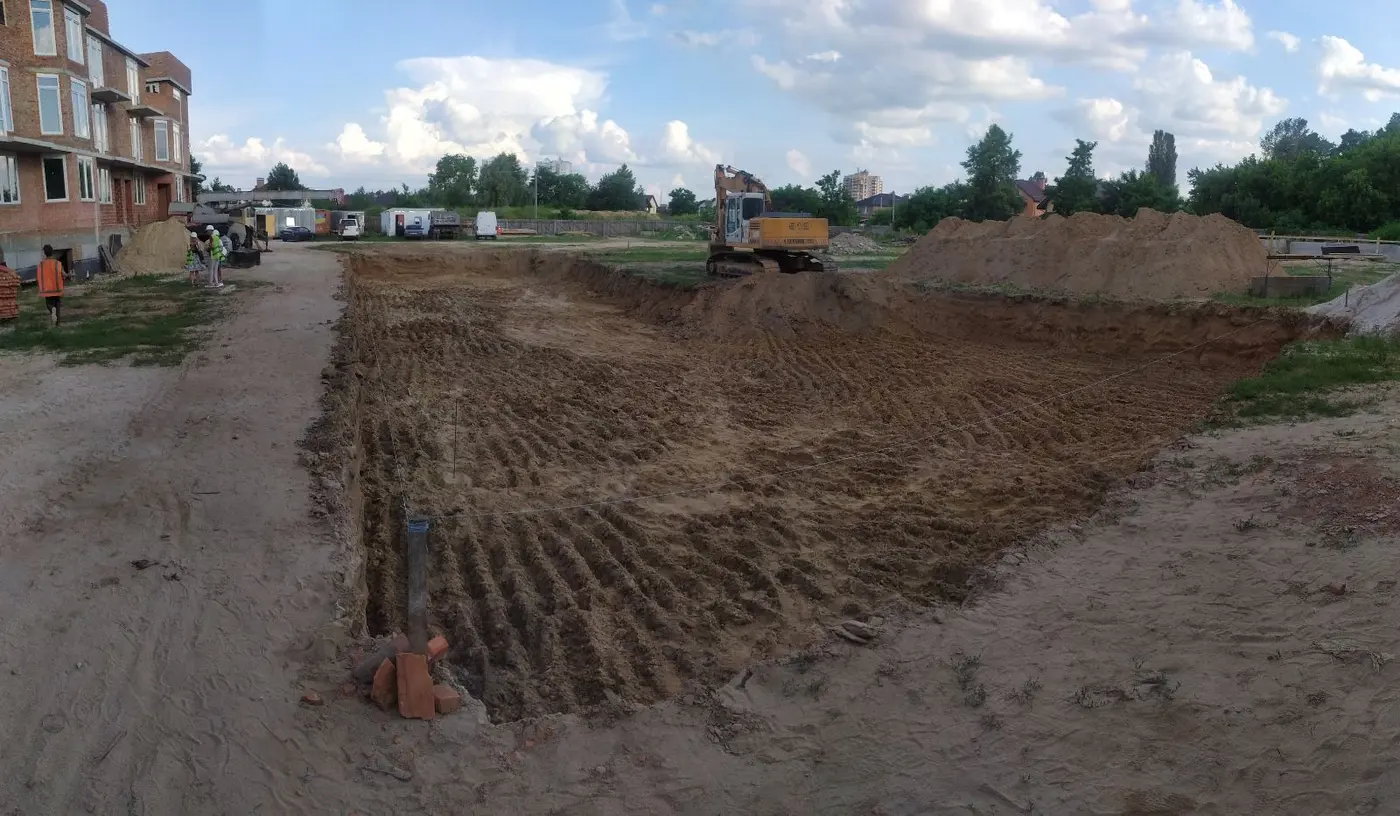

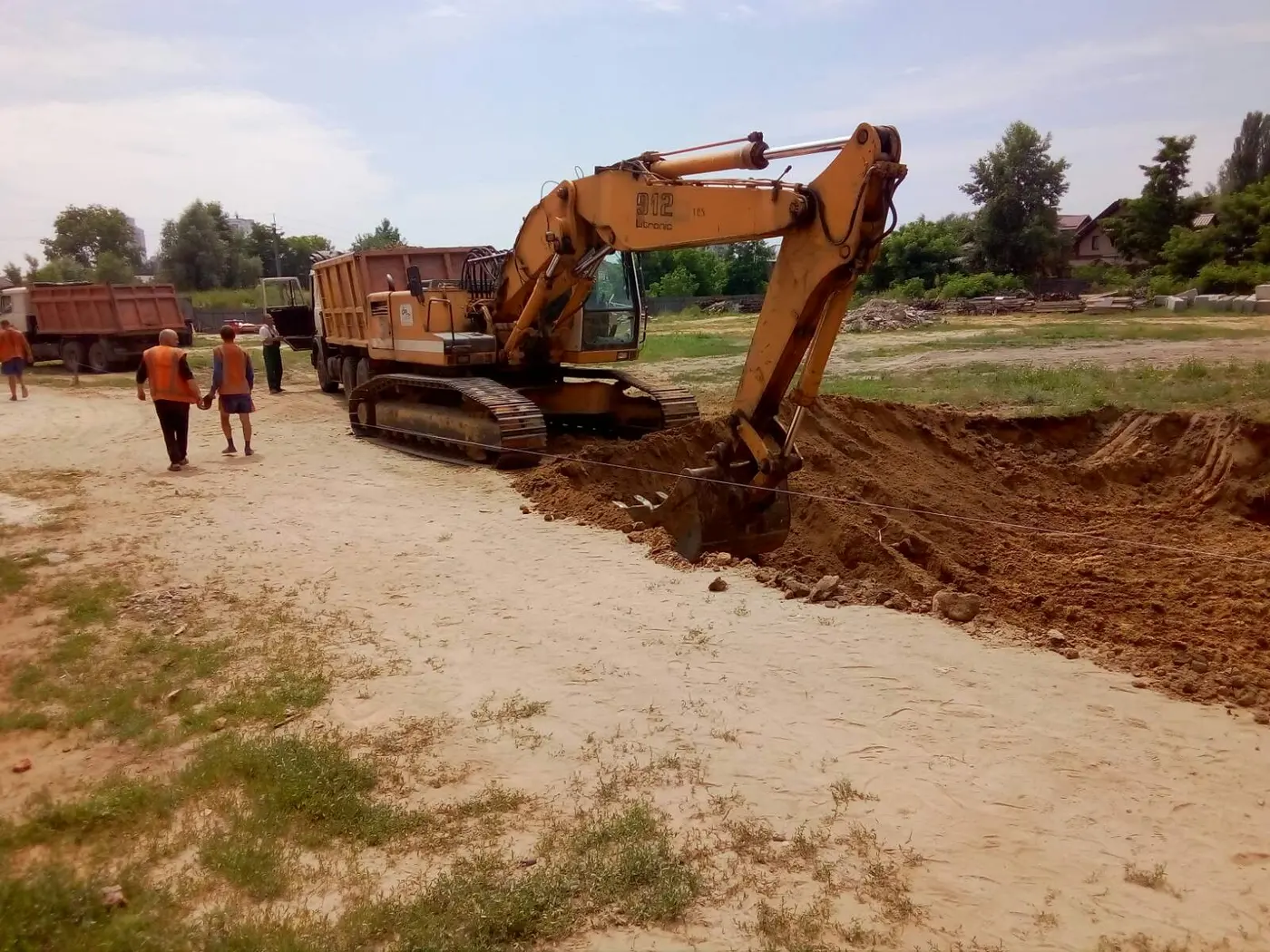

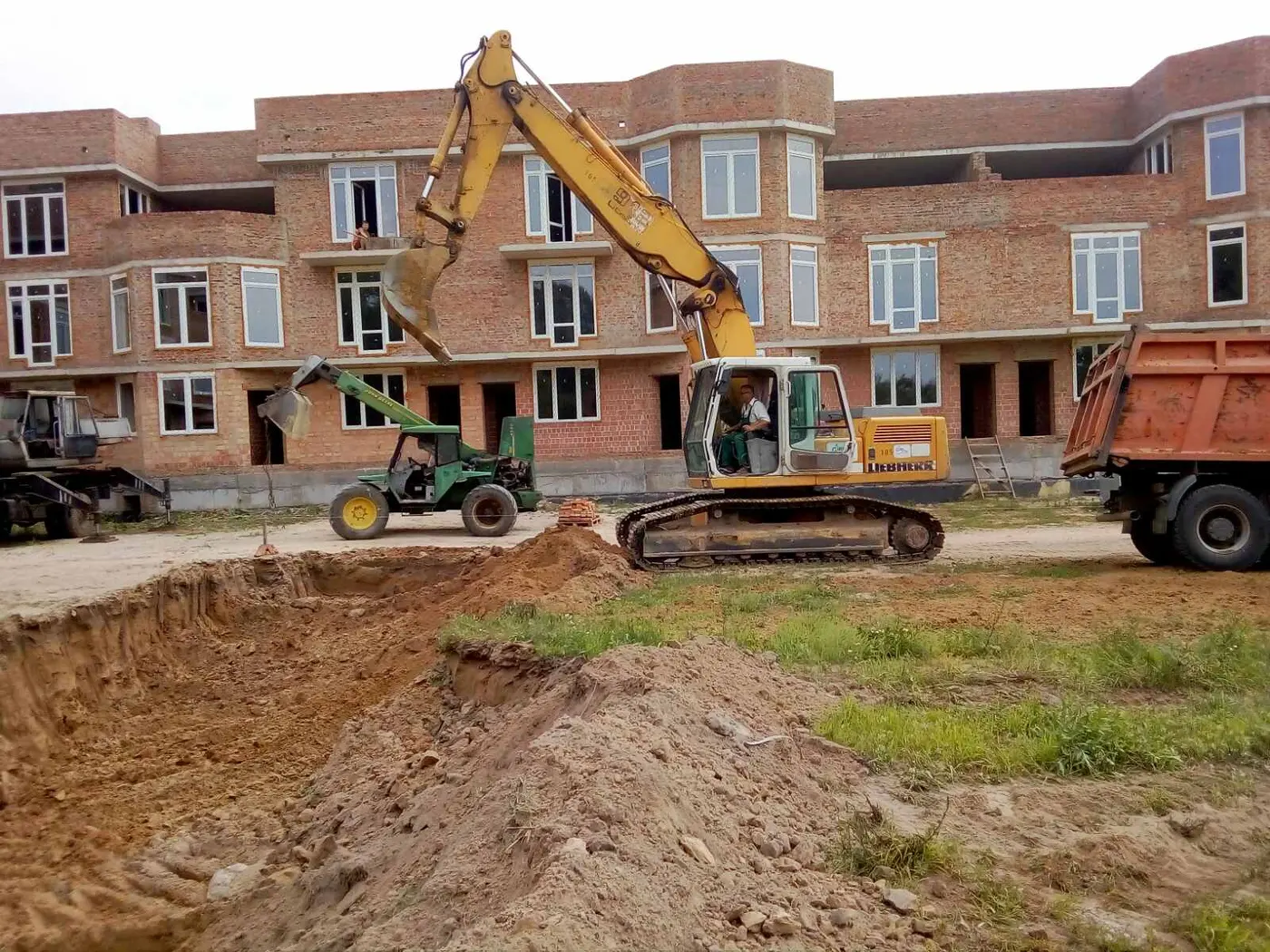

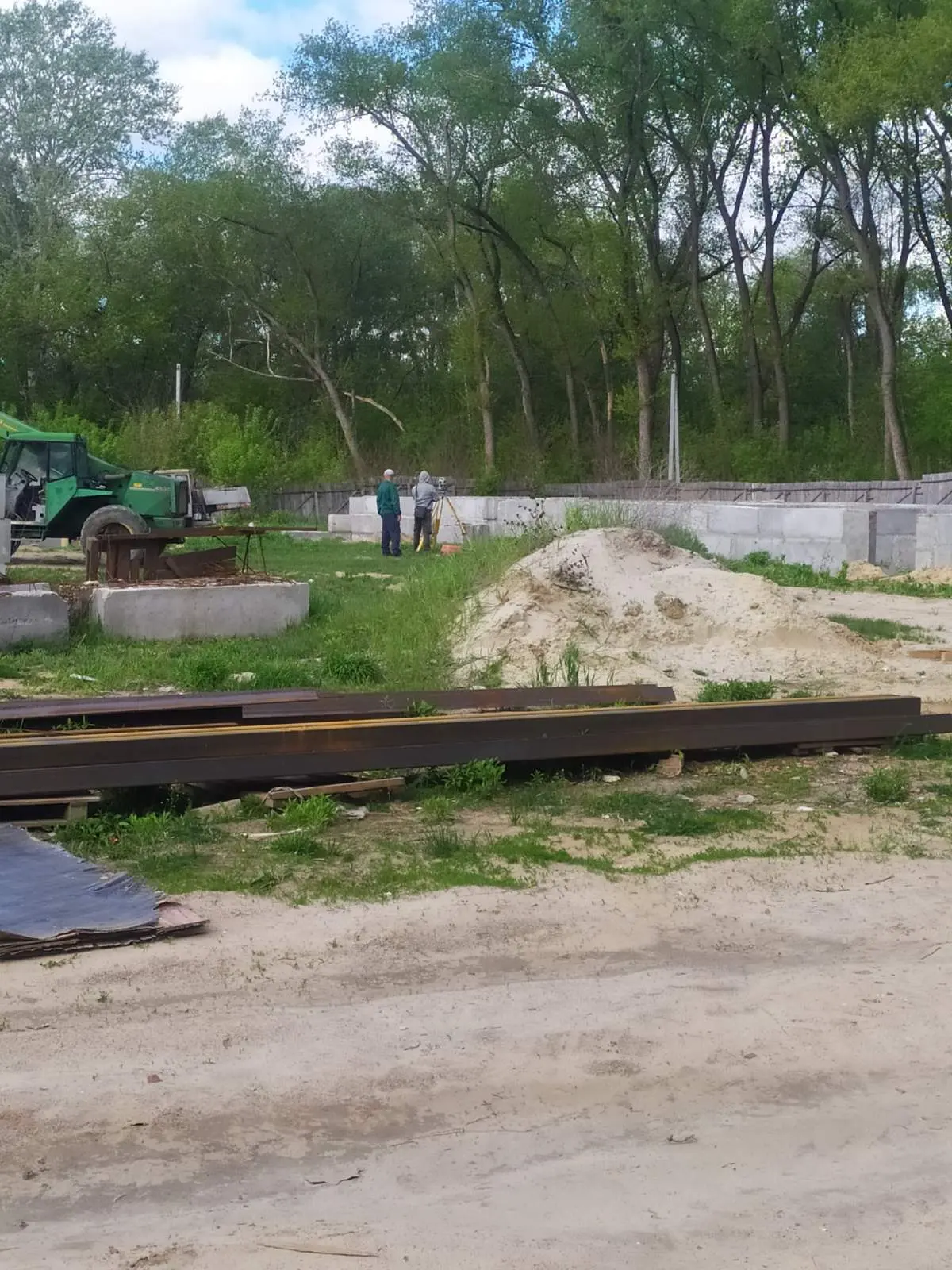

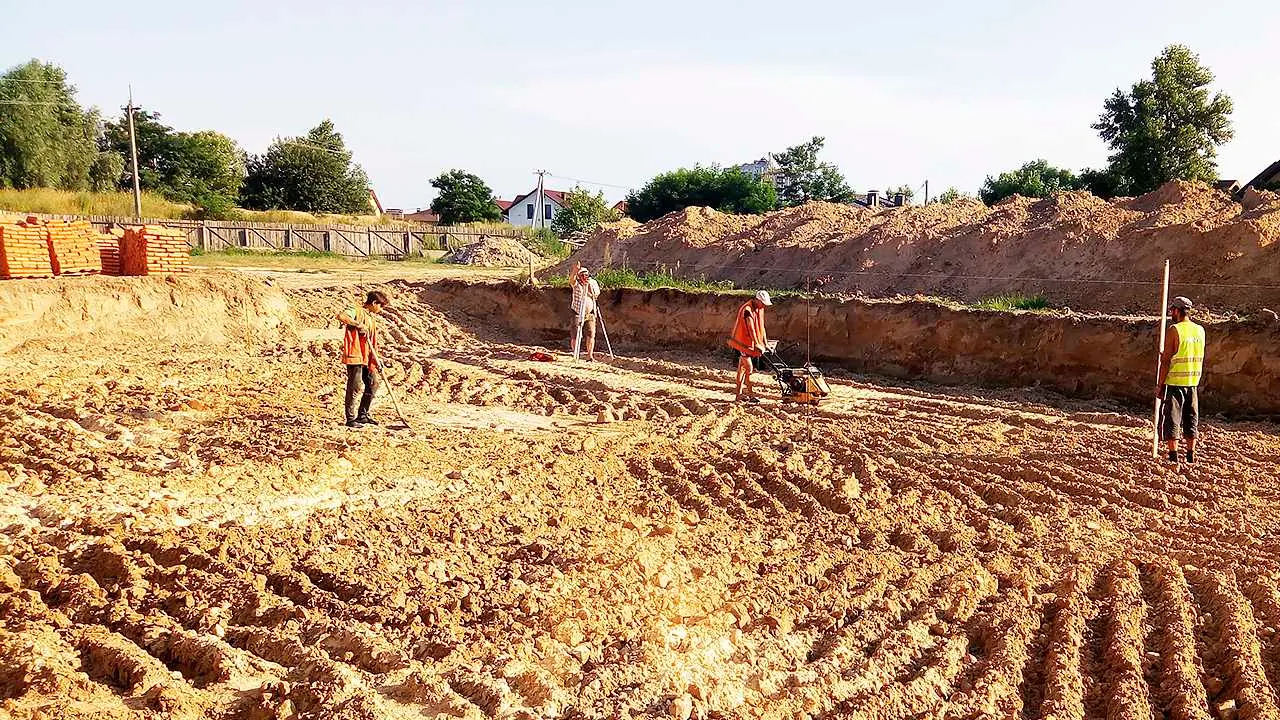

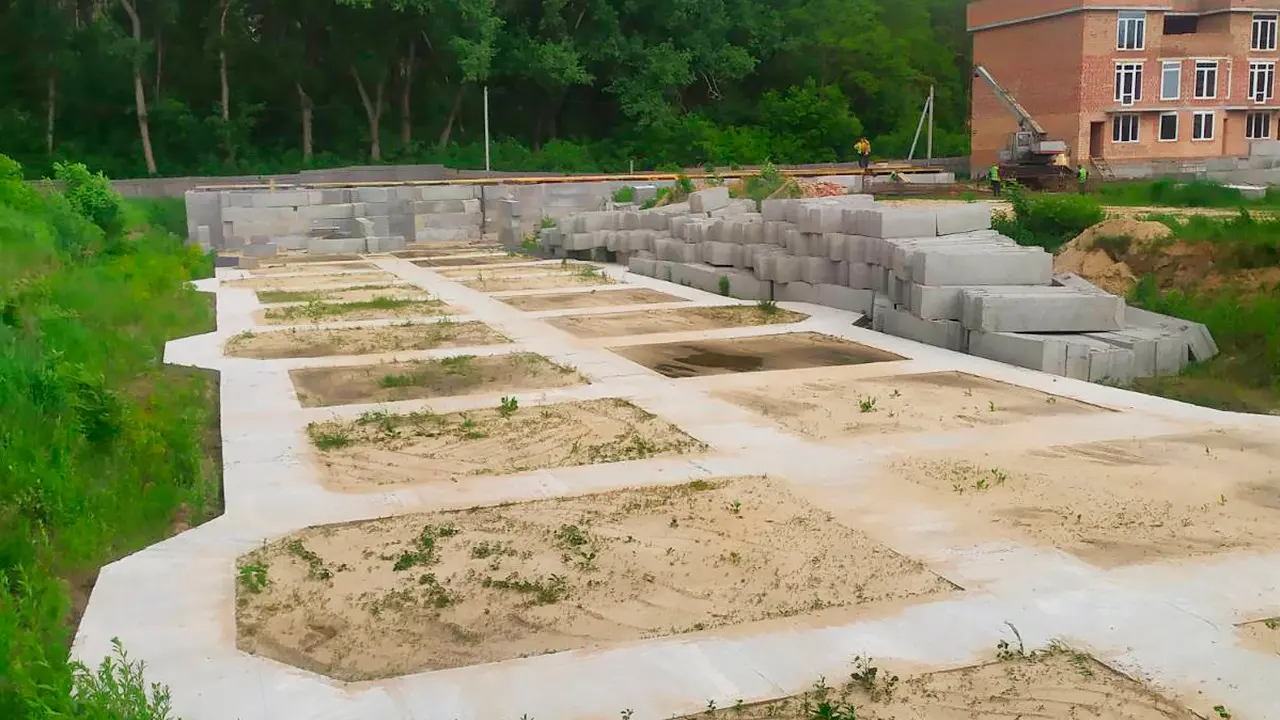

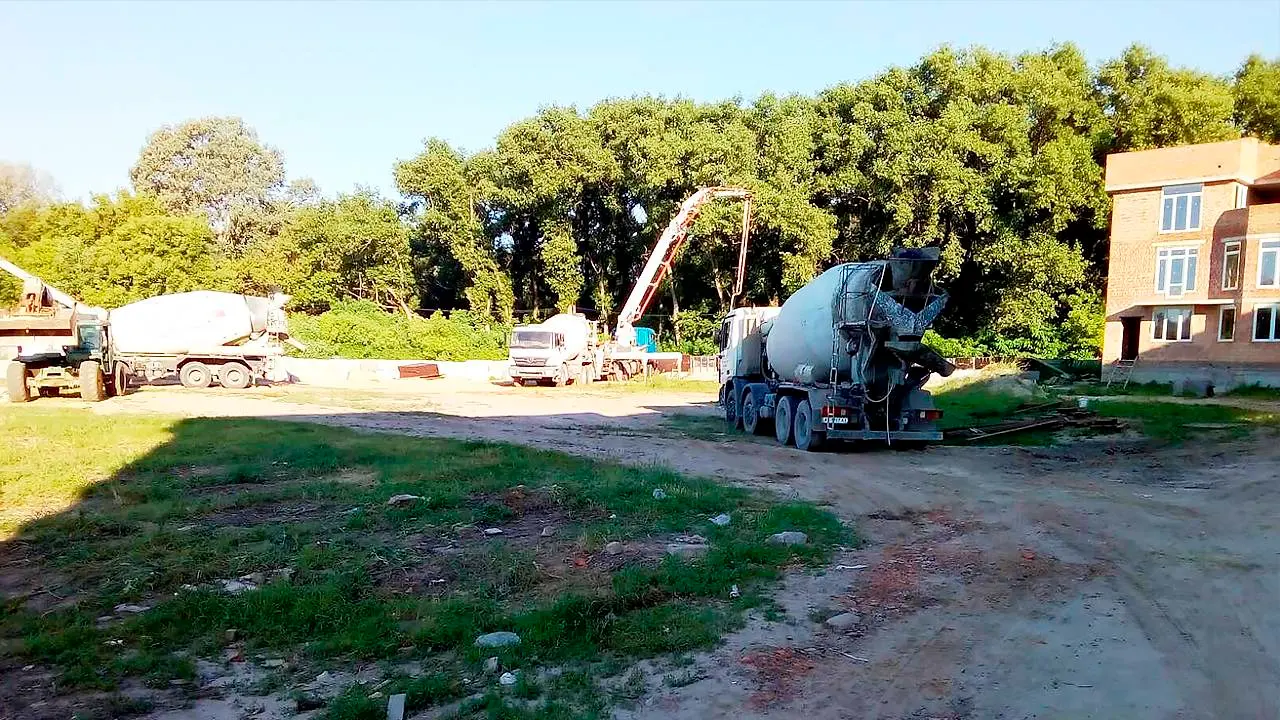

3-й будинок - приступили до розриття котловану - початок будівництва. Далі буде!
А есть уже чат или может тема для общения инвесторов?
neronov.alex: А есть уже чат или может тема для общения инвесторов?
Всім доброго дня! Будівництво нашого комплексу ведеться за планом.
1-ша черга будівництва:
- продовжується зварювання та монтаж металевих сходів в квартирах,
- завершення цегляної кладки виходів вентеляційних каналів на даху будинка,
- підготовка для буріння отворів під стояки для інженерних комунікацій.
2-га черга будівництва:
- продовжуються роботи по монтажу блоків ФБС цокольного поверху,
- в'язка арматури під бетонування другої плити перекриття цокольного поверху.
3-тя черга будівництва:

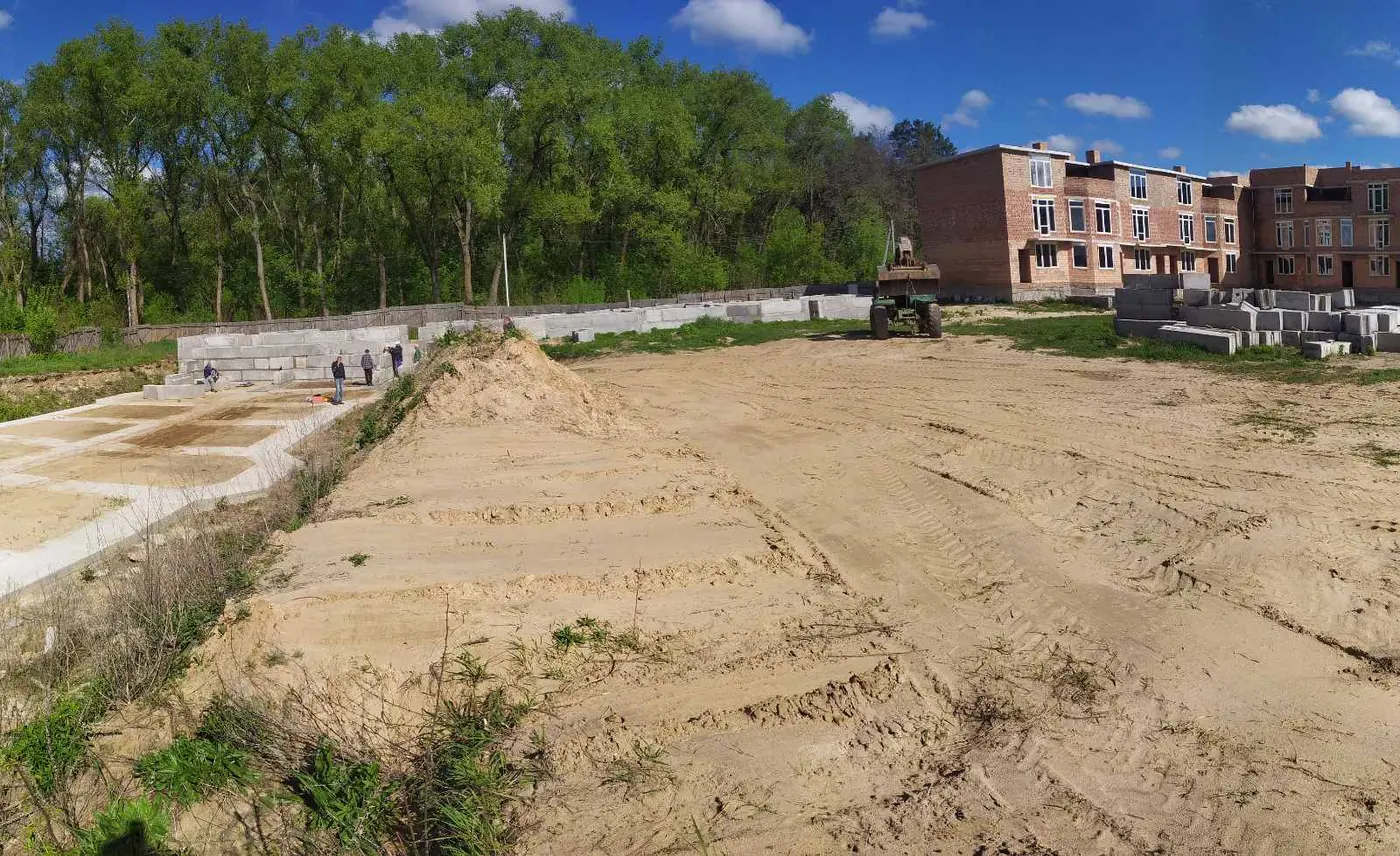

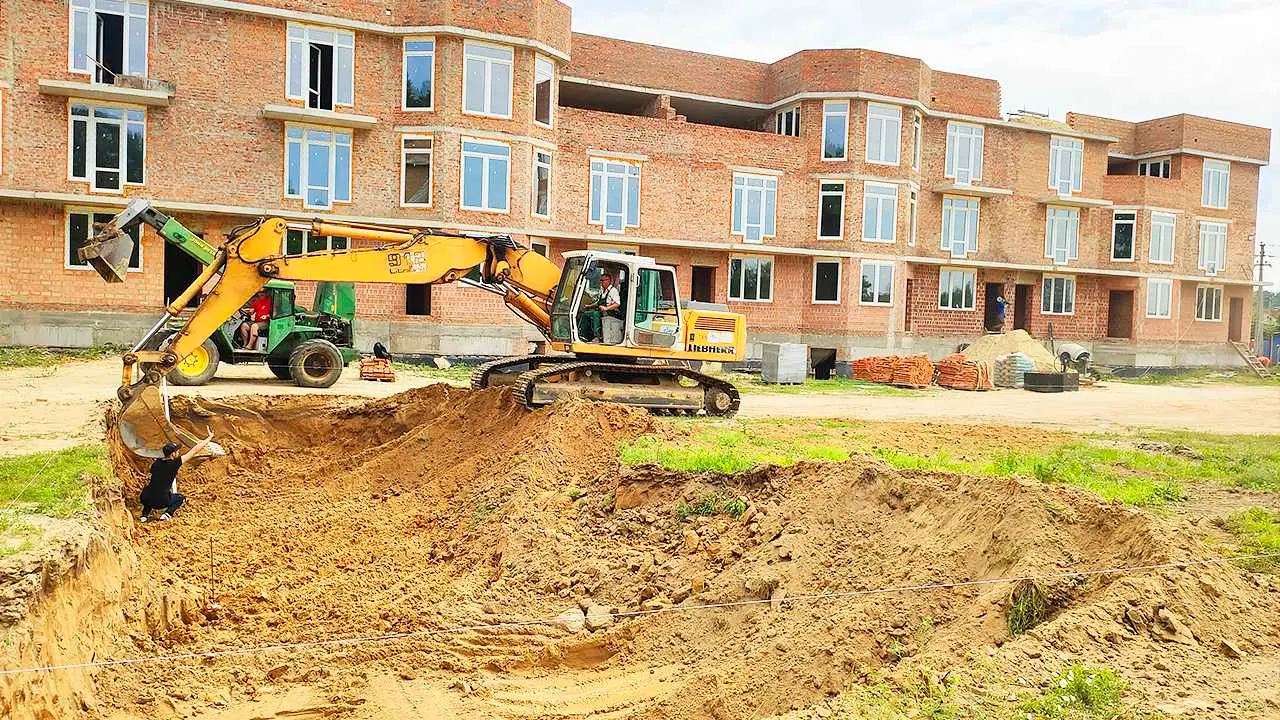

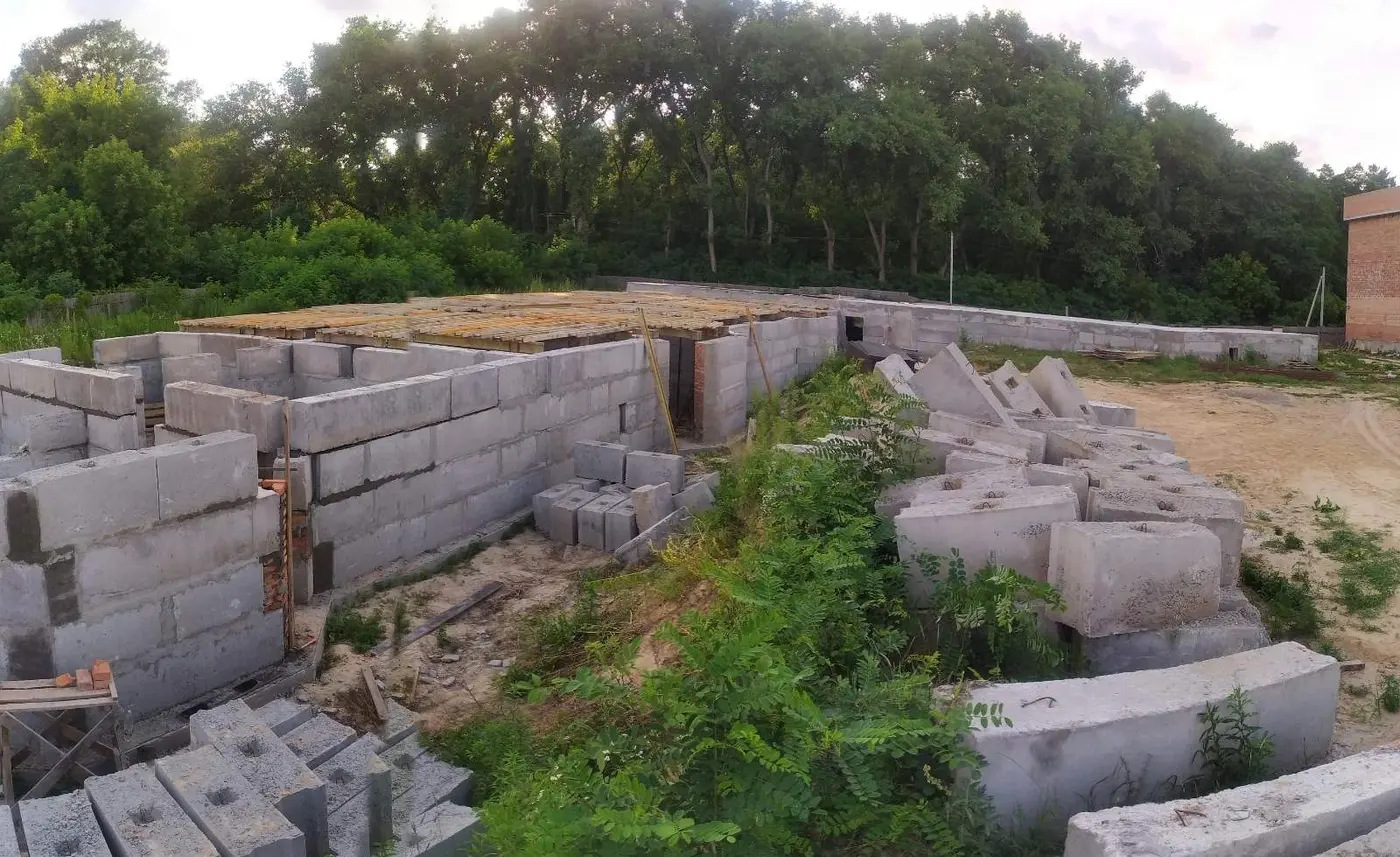

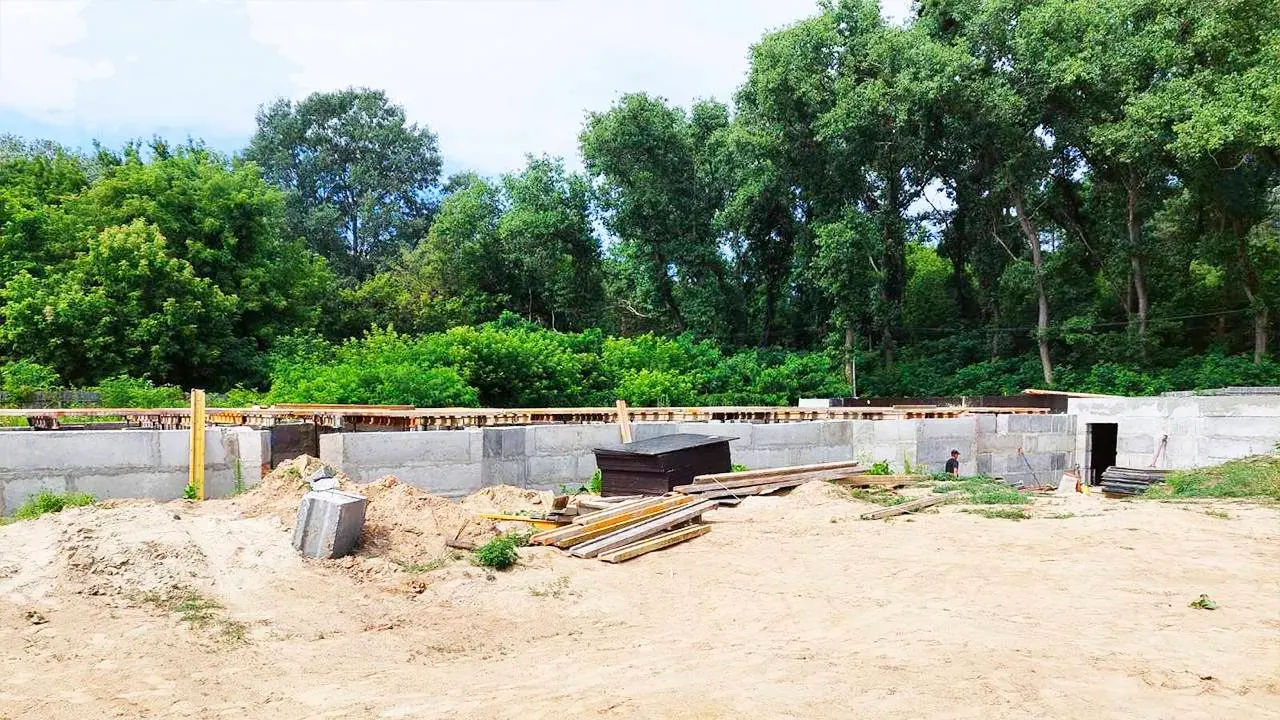

- розробка котловану та ущільнення грунту для бетонної основи.
Всім гарного тижня та настрою! Далі буде...
