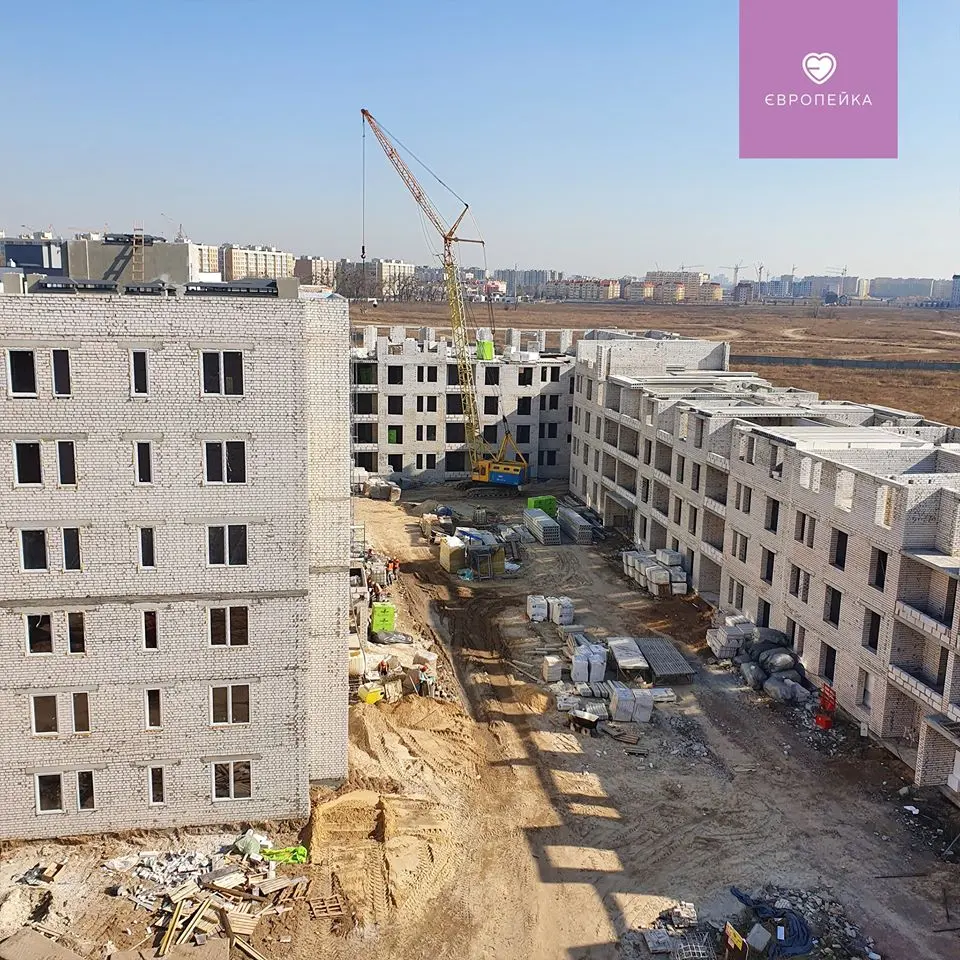

Ход строительства Жилого Комплекса
12.02.2020
✅ 103/12
1 секція:
• підготовчі роботи по запуску води

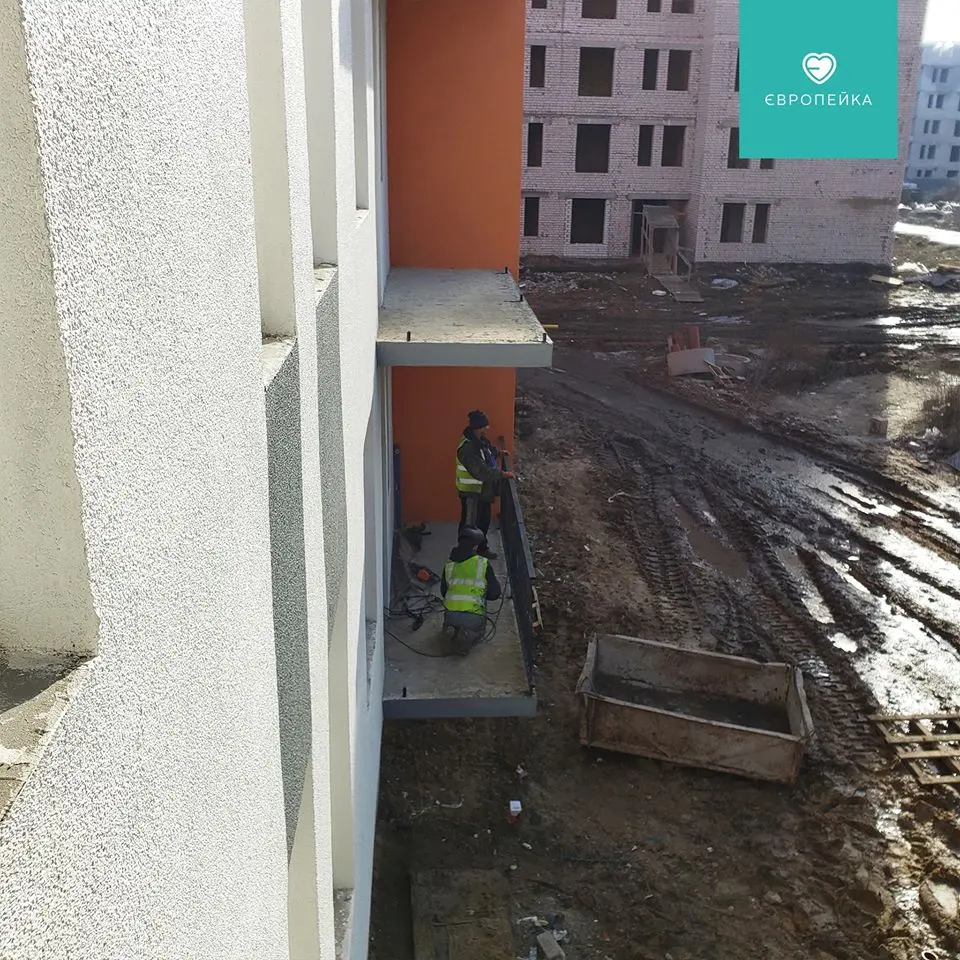

• завершено роботи по внутрішній газифікації
• розпочато роботи по зовнішній газифікації
2 секція:
• триває влаштування МЗК
• встановлення електрощитків та підключення ГРЩ

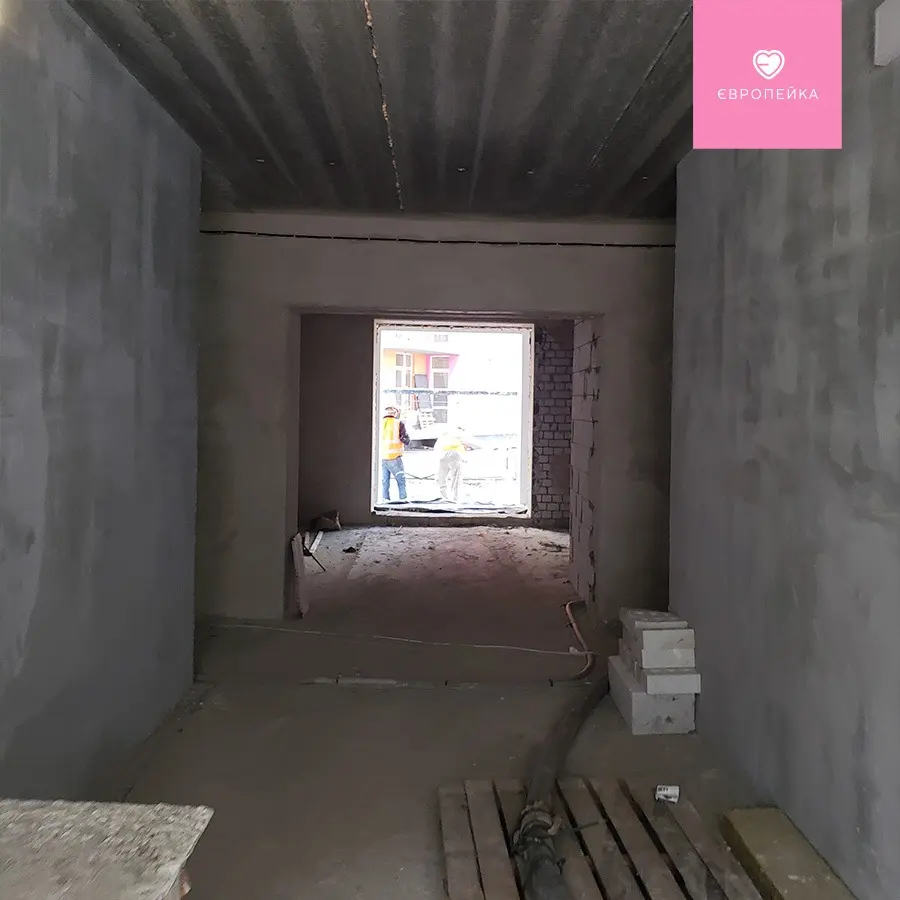

• підготовчі роботи до монтажу дверей у квартири
✅ 103/13
1 секція:
• встановлено газові котли
• пуск газу
2 секція:
• підготовчі роботи по встановленню газових котлів
✅ 103/14

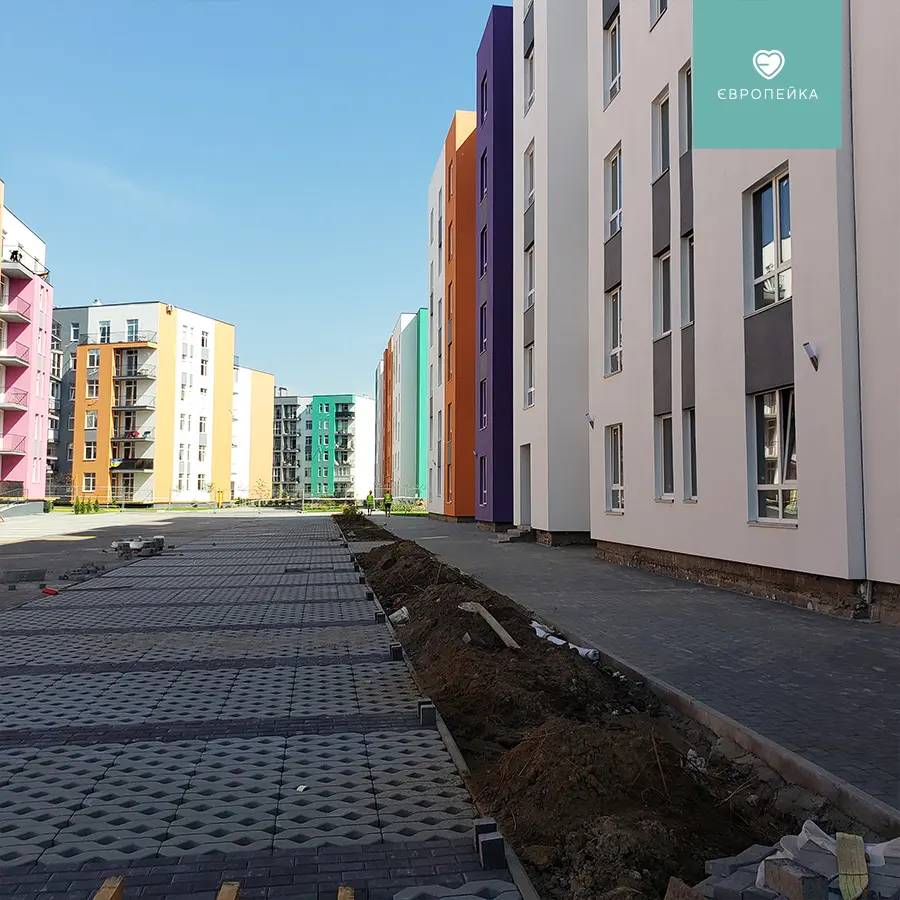

• роботи по влаштуванню благоустрою внутрішнього двору
✅ 103/15
• роботи по влаштуванню благоустрою внутрішнього двору
✅ 103/16
1 секція:

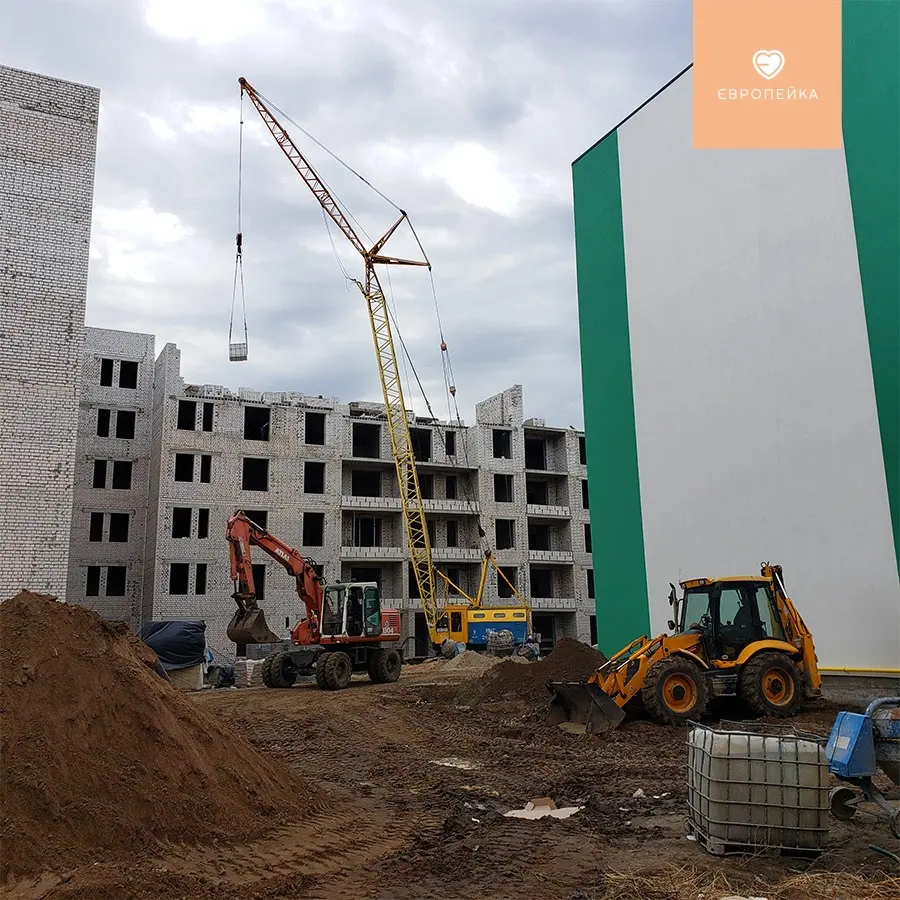

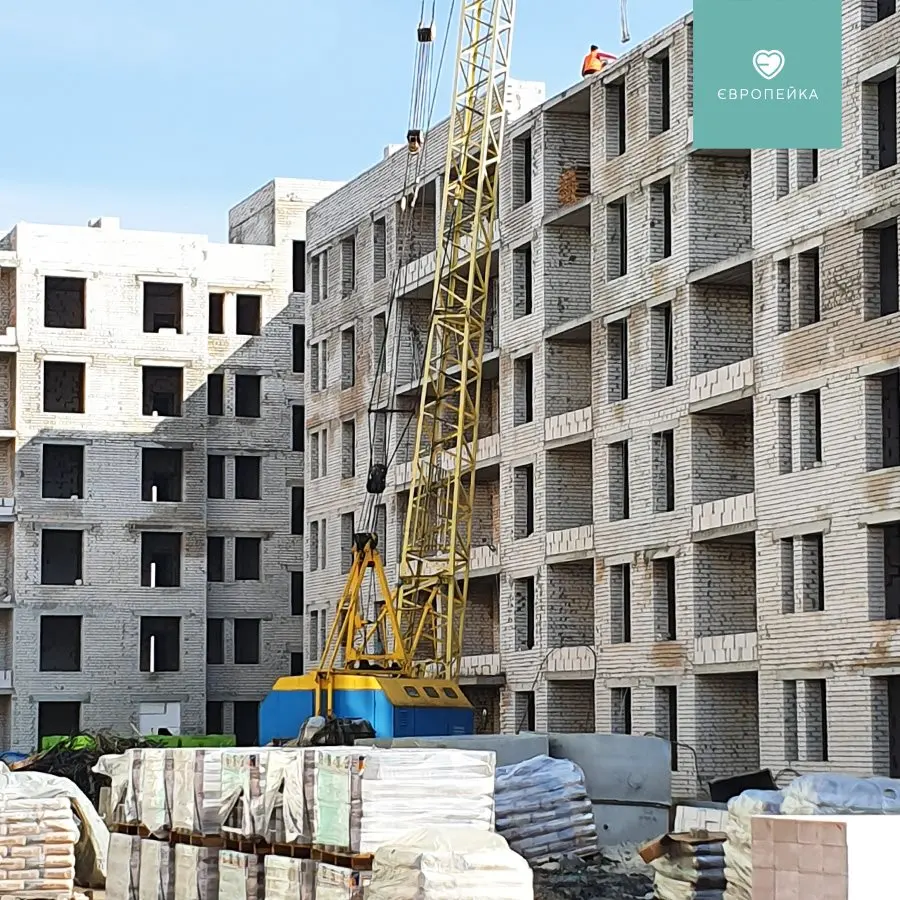

• завершено монтаж плит перекриття 6 поверху
• виготовлення армпоясу
✅ 103/17
• на завершальному етапі поклейка другого шару рубероїду
• продовжуються внутрішні сантехнічні роботи

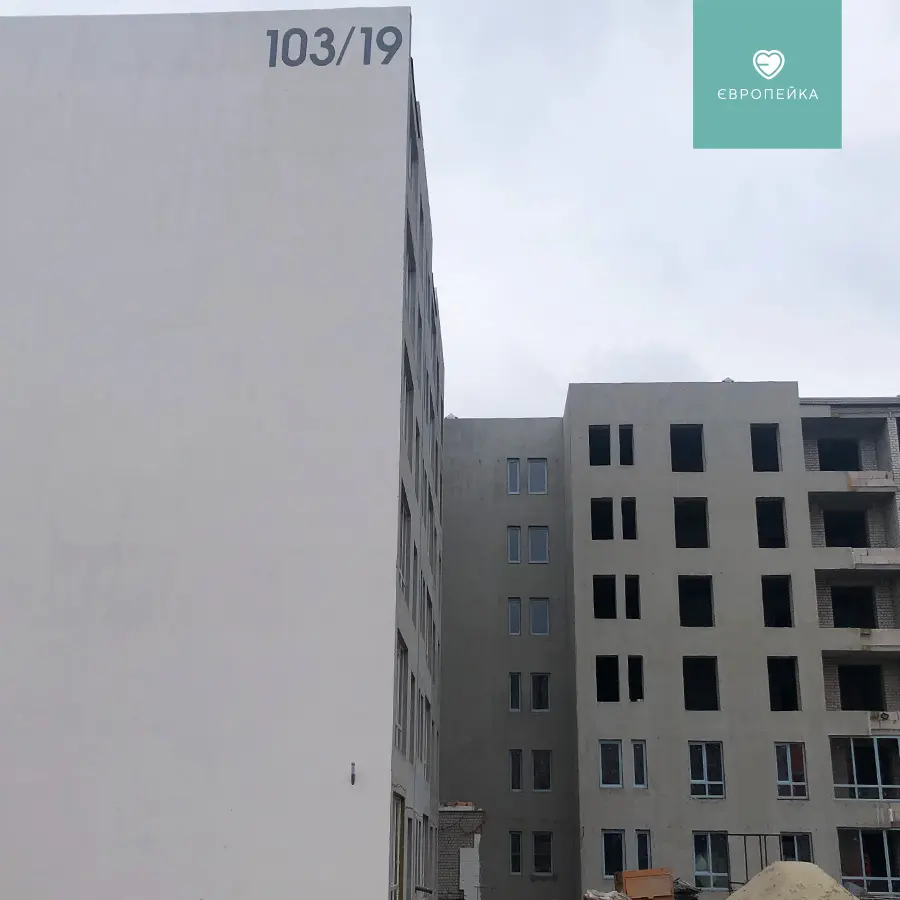

✅ 103/19
1 секція:

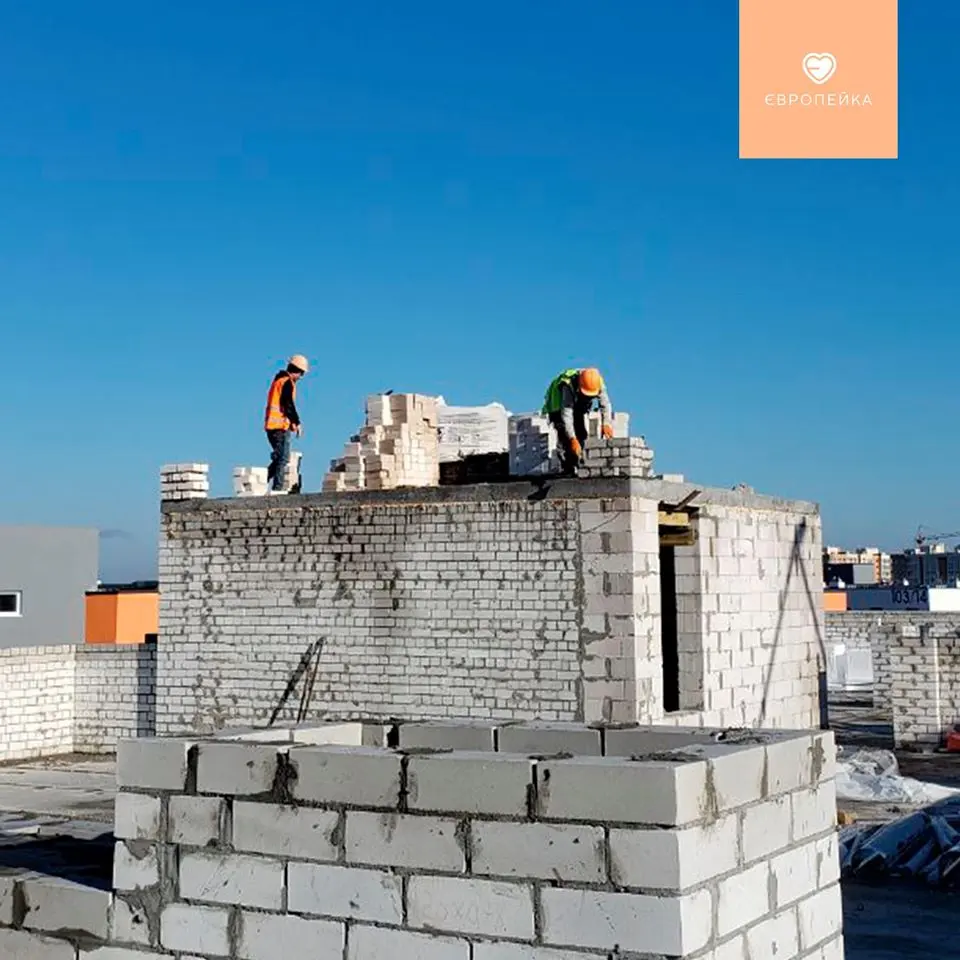

• на завершальному етапі цегляна кладка 6 поверху

NE
Nelli18551 повід. · з 2016
19 лютого 2020 р.

Ход строительства Жилого Комплекса
18.02.2020
✅ 103/12
1 секція:
• запустили воду
• завершено роботи по зовнішній газифікації
• монтаж віконних відливів
• утеплення машинного відділення та вентканалів
2 секція:
• на завершальному етапі влаштування МЗК
• завершено встановлення електрощитків та підключення ГРЩ
• виконується монтаж дверей у квартири
• утеплення машинного відділення та вентканалів
• зовнішня газофікація
✅ 103/13
2 секція:
• розпочато монтаж газових котлів
✅ 103/14
• на завершальному етапі роботи по влаштуванню благоустрою внутрішнього двору
✅ 103/15
• на завершальному етапі роботи по влаштуванню благоустрою внутрішнього двору
✅ 103/16
1 секція:
• завершено бетонування армпоясу
• розпочато кладку парапету
2 секція:
• влаштування перегородок на 5 поверсі
✅ 103/17
• на завершальному етапі поклейка другого шару рубероїду
• продовжуються внутрішні сантехнічні роботи
• продовжуються електромонтажні роботи на 3 поверсі
• монтаж вікон
✅ 103/19
1 секція:

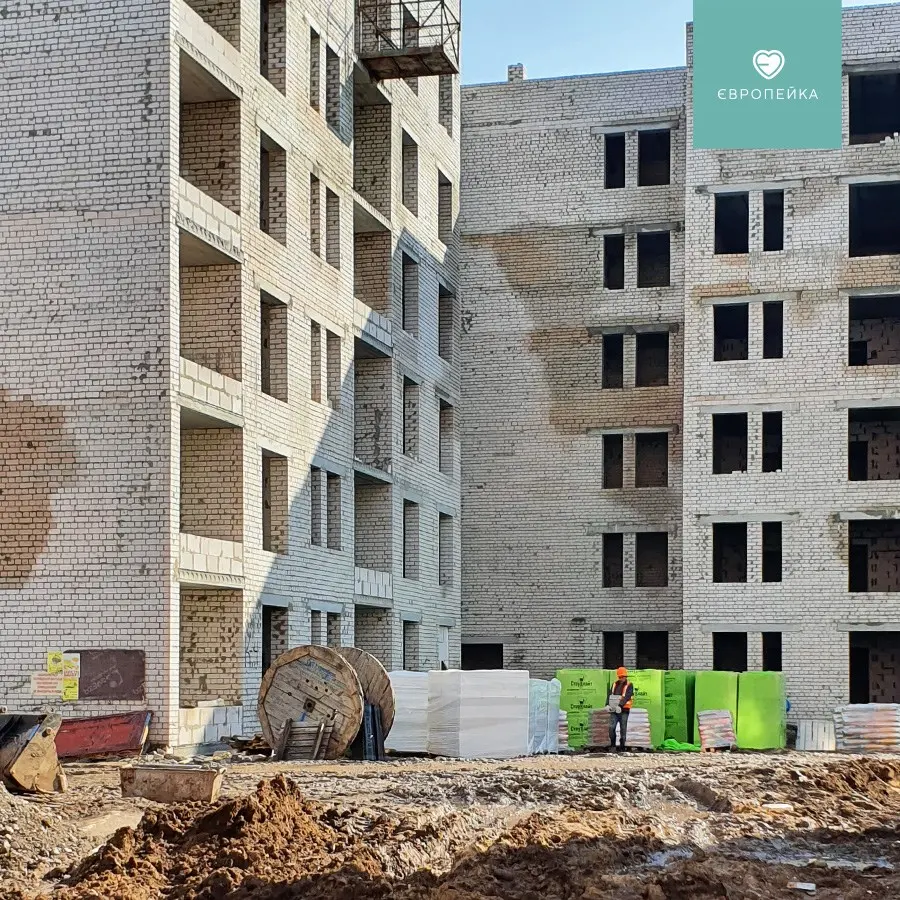

• завершено цегляну кладку стін 6 поверху
• розпочато монтаж плит перекриття 6 перекриття

NE
Nelli18551 повід. · з 2016
18 березня 2020 р.

Ход строительства Жилого Комплекса
03.03.2020
✅ 103/12
1 секція:
• завершено гідроізоляцію балконів
2 секція:
• завершено влаштування МЗК
• завершено утеплення машинного відділення та вентканалів
• завершено зовнішню газифікацію
✅ 103/13
2 секція:
• завершено монтаж газових котлів
• пуск газу
✅ 103/16
1 секція:
• завершено кладку парапету
• кладка газоблоку на 4 поверсі
2 секція:
• завершено влаштування перегородок на 6 поверсі
• утеплення покрівлі
✅ 103/17
• продовжуються внутрішні сантехнічні роботи
• продовжуються електромонтажні роботи на 4-5 поверсі
• розпочато штукатурні роботи на першому поверсі
• продовжується влаштування фасаду
✅ 103/19
1 секція:
• завершено монтаж плит перекриття 6 поверху
• завершено виготовлення армпоясу
• триває виготовлення парапету

NE
Nelli18551 повід. · з 2016
18 березня 2020 р.

Ход строительства Жилого Комплекса
17.03.2020
✅ 103/11
2 секція:
• монтаж ліфта
✅ 103/12

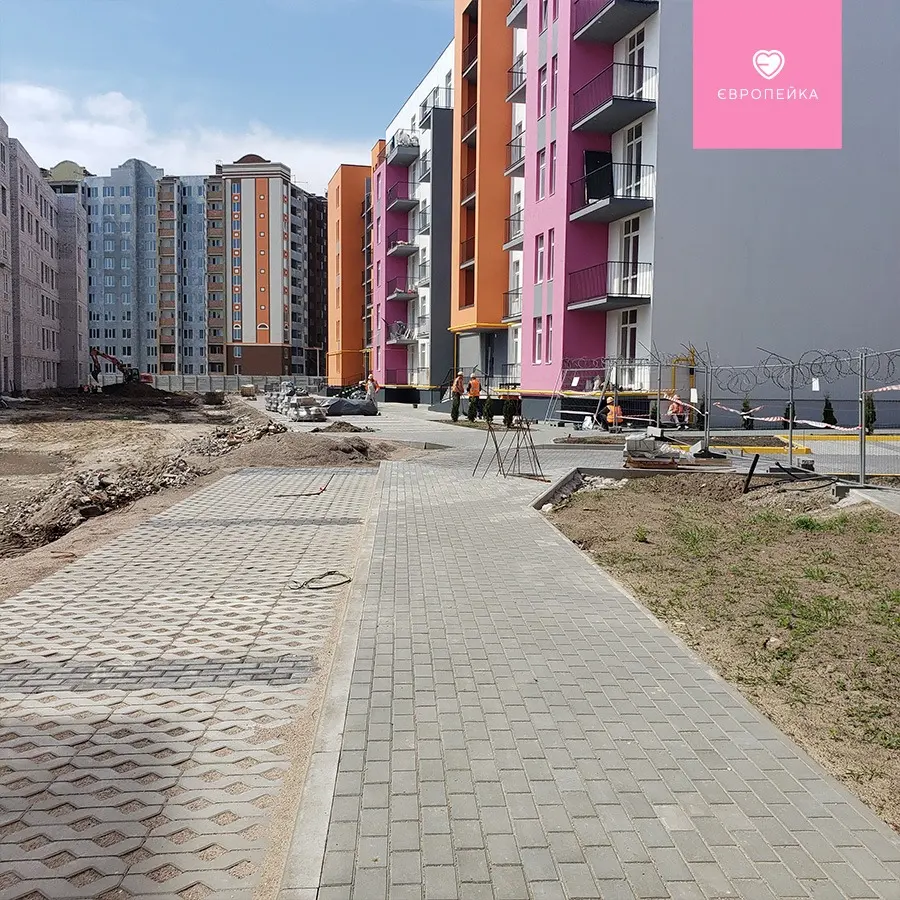

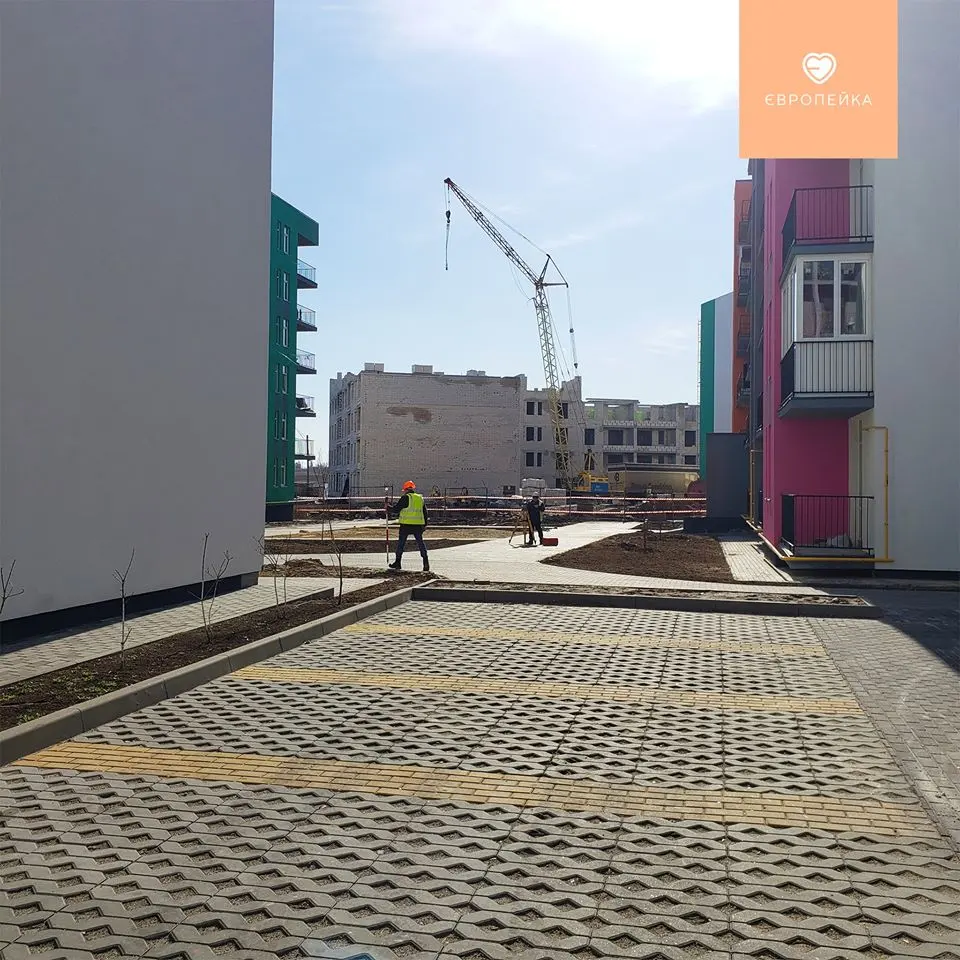

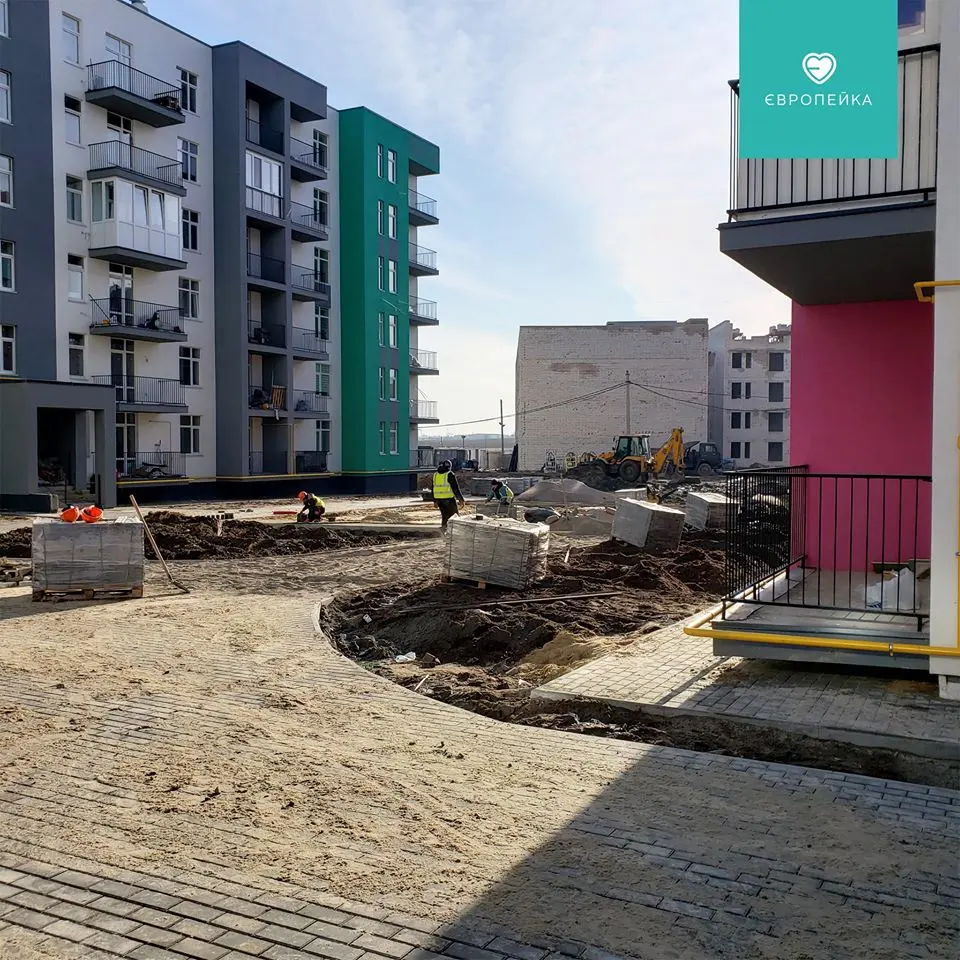

• триває озеленення території

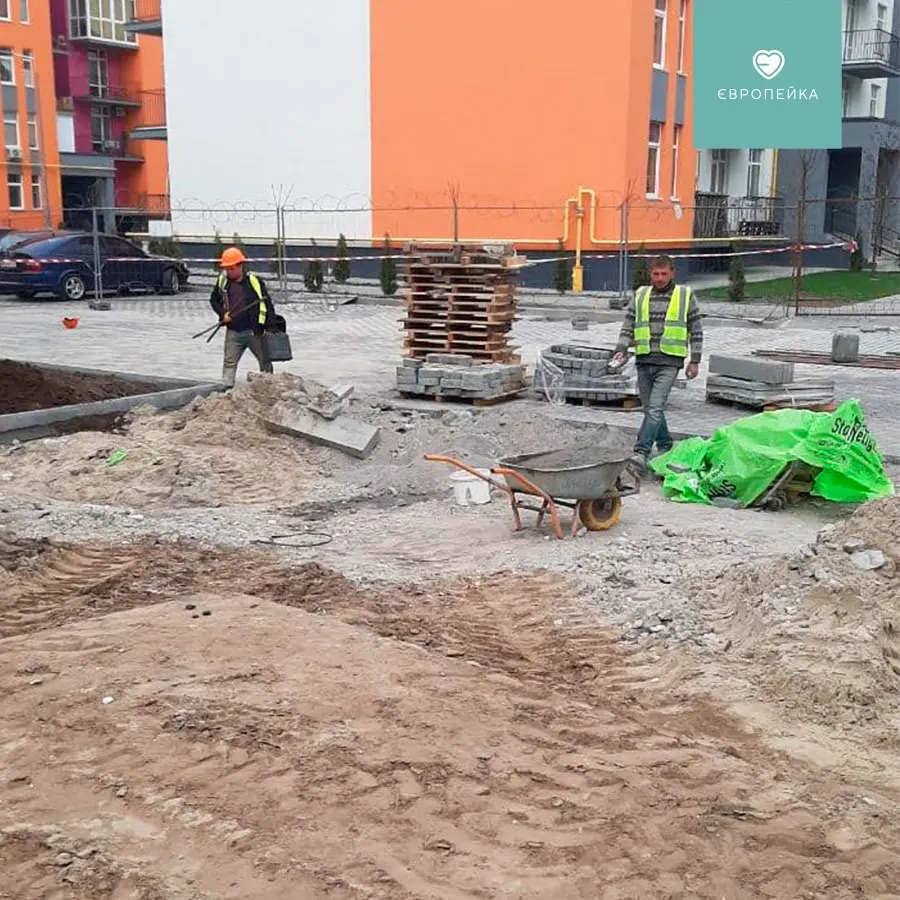

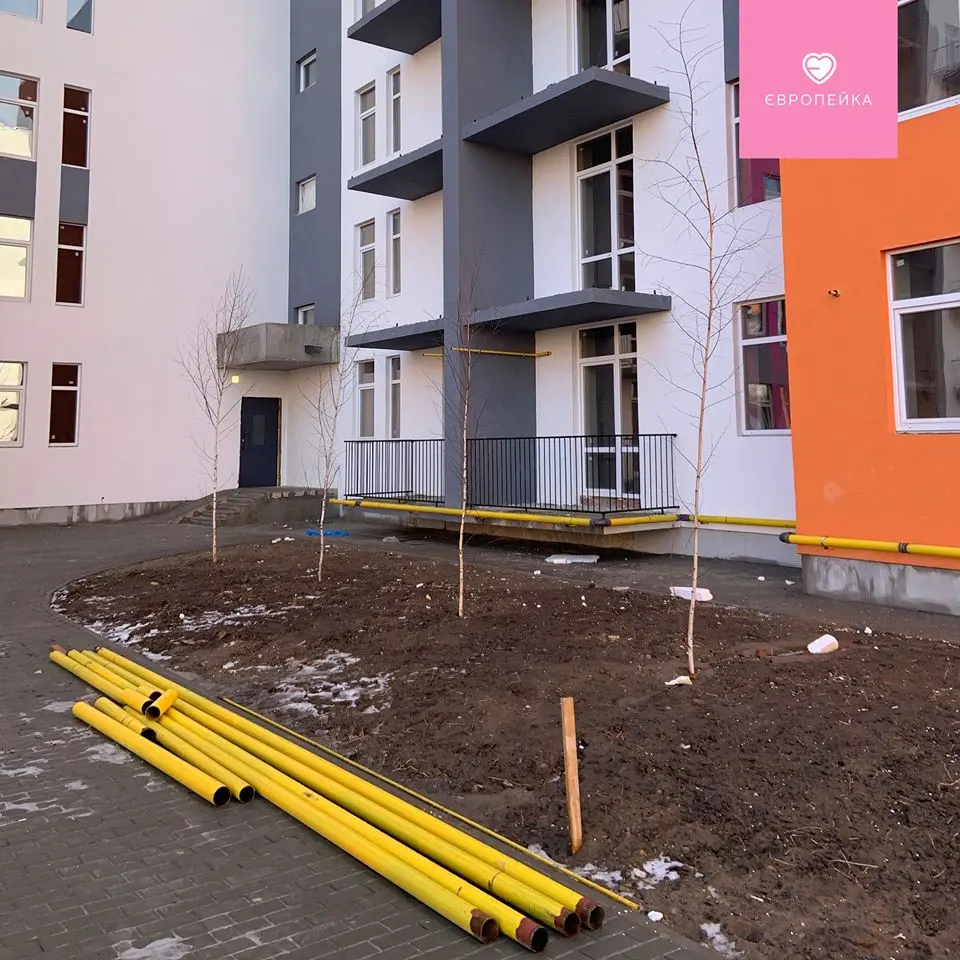

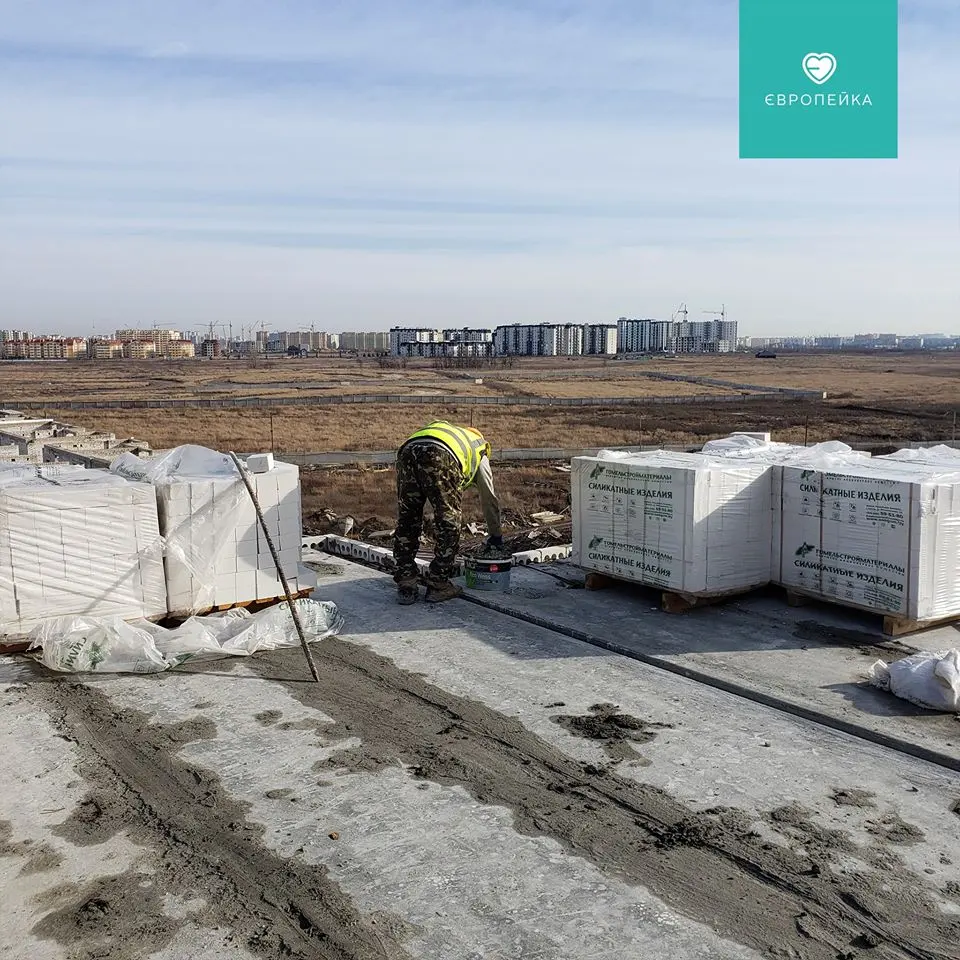

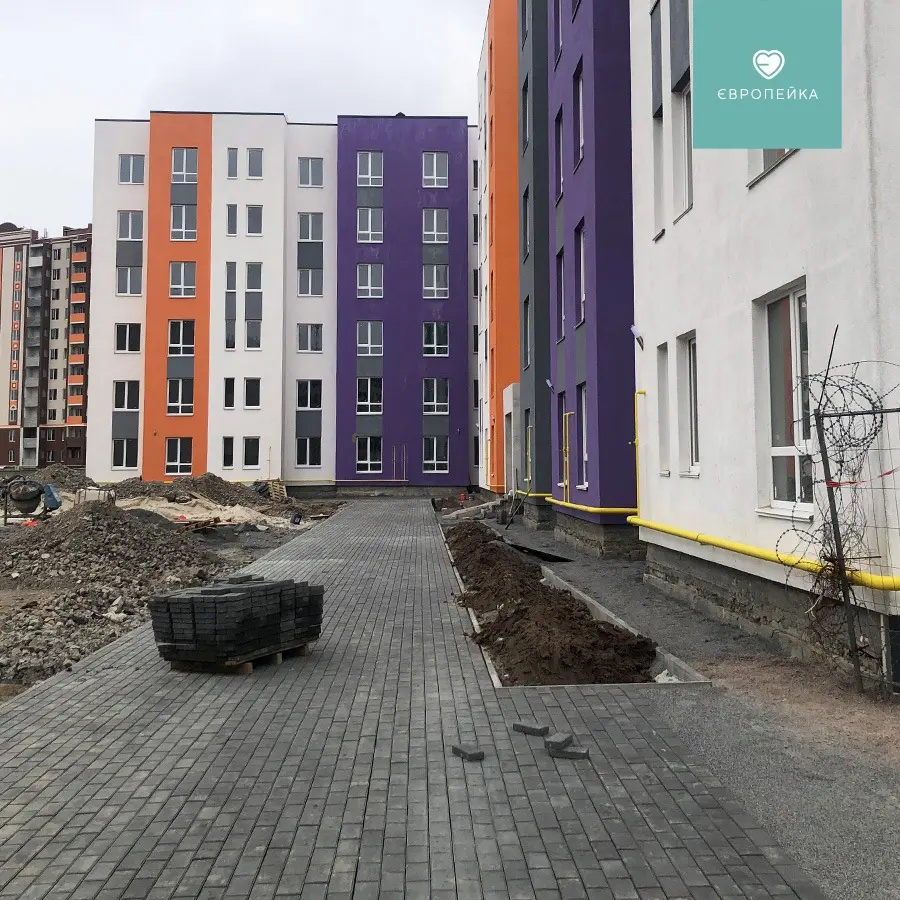

• влаштування благоустрою у зовнішньому дворі: укладання ФЕМ
1 секція:
• триває монтаж газових котлів
2 секція:
• на завершальному етапі гідроізоляція балконів
✅ 103/16
1 секція:
• завершено кладку газоблоку на 5 поверсі

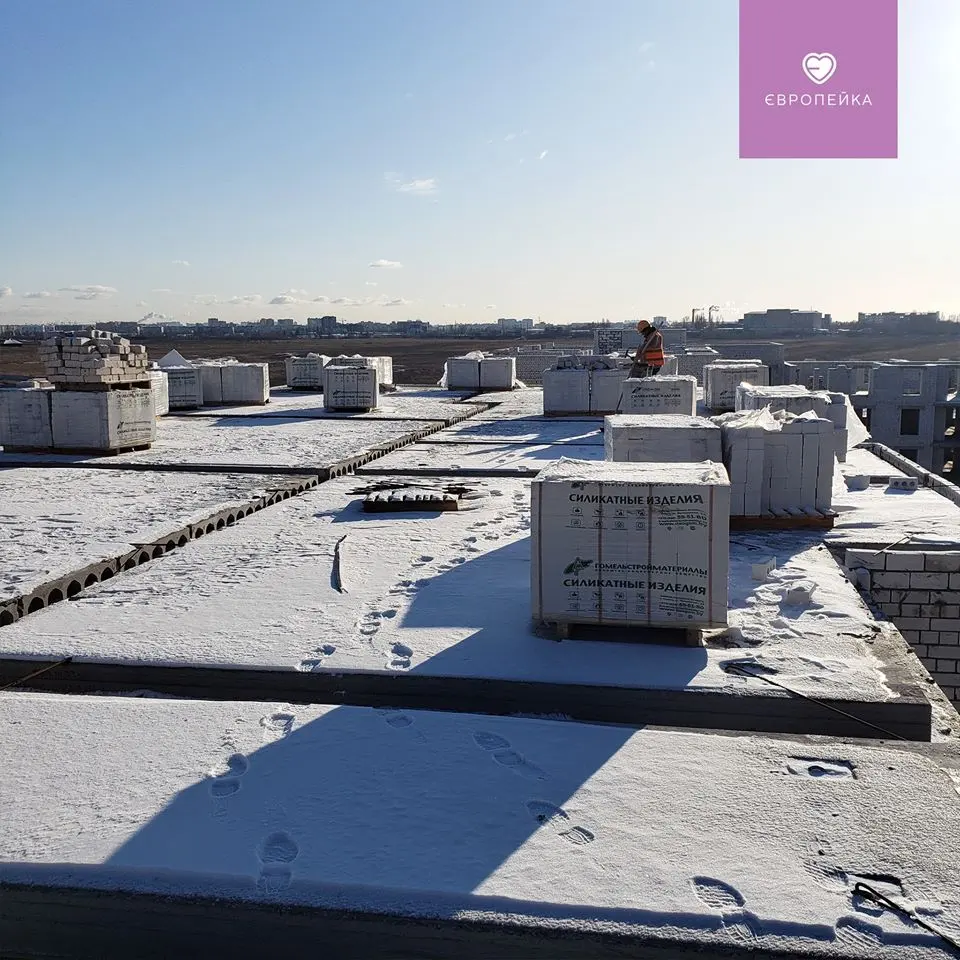

• підготовчі роботи по утепленню покрівлі
2 секція:
• тривають внутрішні електромонтажні роботи на 2 поверсі
• монтаж вікон: змонтовано 1-4 поверхи
• завершено утеплення покрівлі
✅ 103/17
• внутрішні сантехнічні роботи на 1 поверсі
• електромонтажні роботи на 6 поверсі на завершельному етапі
• штукатурні роботи на 2 поверсі
• продовжується влаштування фасаду
✅ 103/18
1 секція:
• завершено перекриття 4 поверху
• триває кладка стін 5 поверху
✅ 103/19
1 секція:
• влаштування перекриттів машинного відділення
2 секція:
• на завершальному етапі виготовлення перегородок на 5 поверсі
• влаштування перекриттів машинного відділення

NE
Nelli18551 повід. · з 2016
2 квітня 2020 р.

Ход строительства Жилого Комплекса
19.03.2020

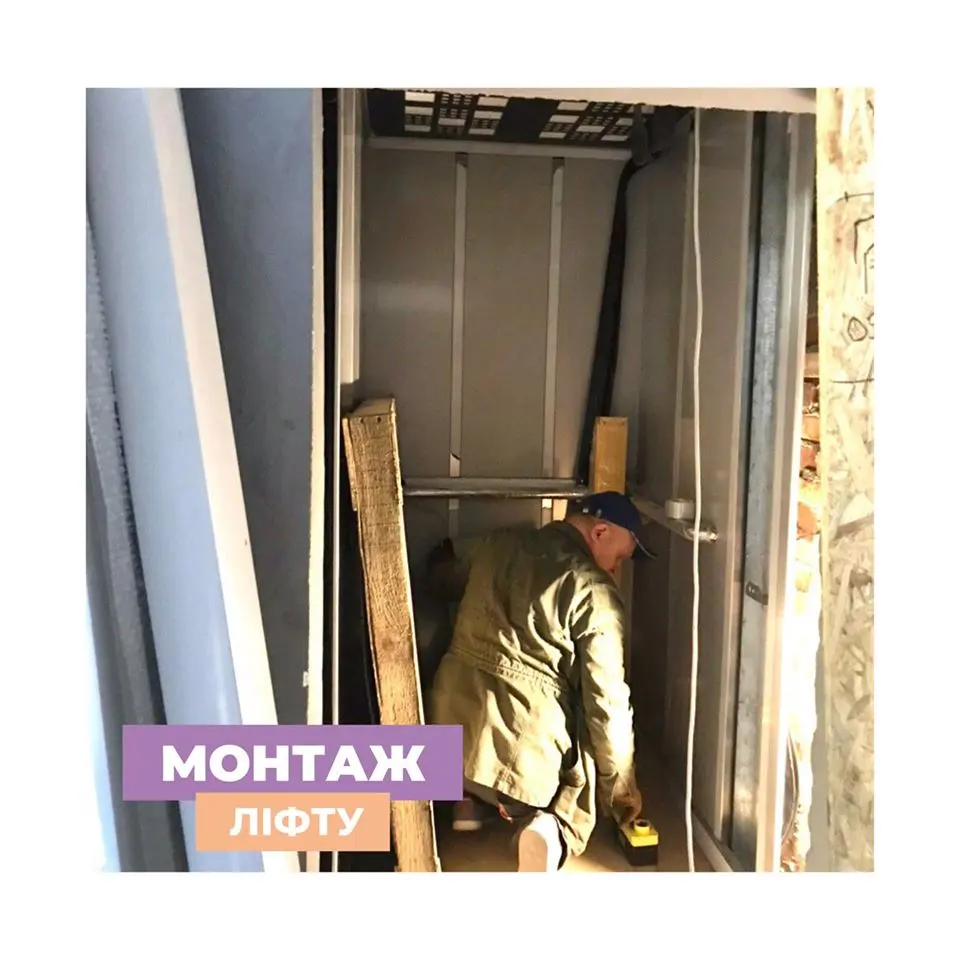

Зараз монтуємо ліфт у 2 під’їзді будинку 103/11

NE
Nelli18551 повід. · з 2016
2 квітня 2020 р.

Ход строительства Жилого Комплекса
23.03.2020
✅ 103/11
2 секція:
• триває монтаж ліфта

✅ 103/12
• виготовлення перил на вхідні групи
• триває озеленення території
• триває влаштування благоустрою у зовнішньому дворі: укладання ФЕМ
1 секція:
• триває монтаж газових котлів
2 секція:
• на завершальному етапі гідроізоляція балконів

✅ 103/16

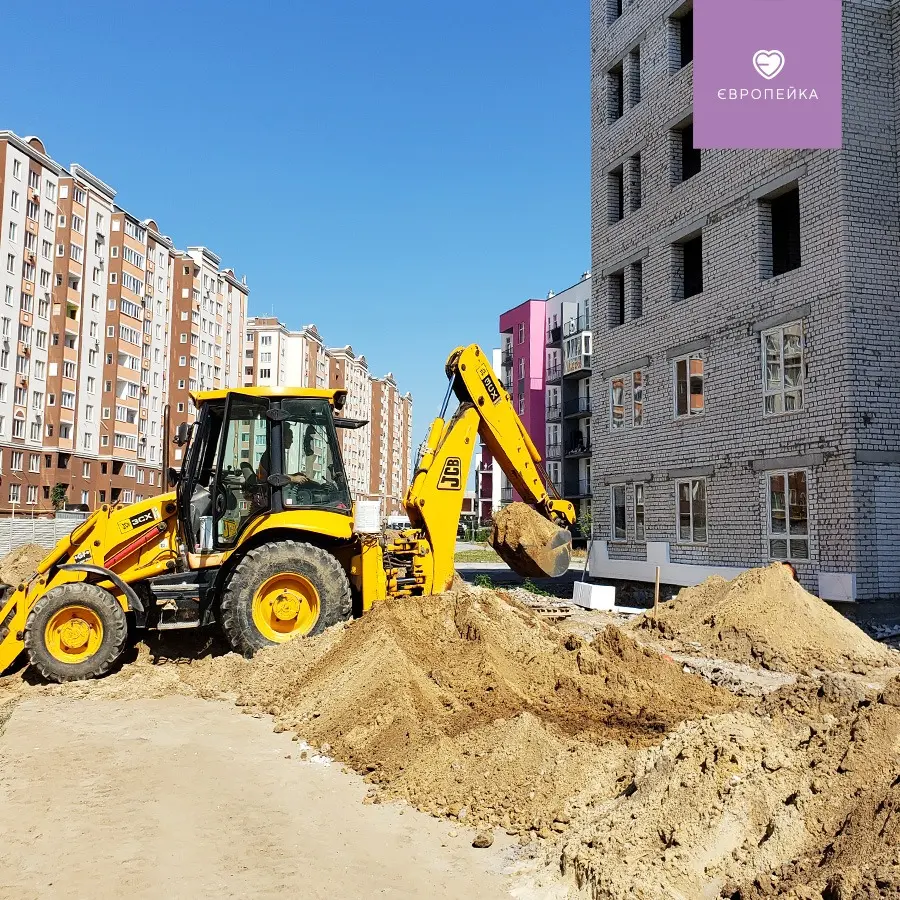

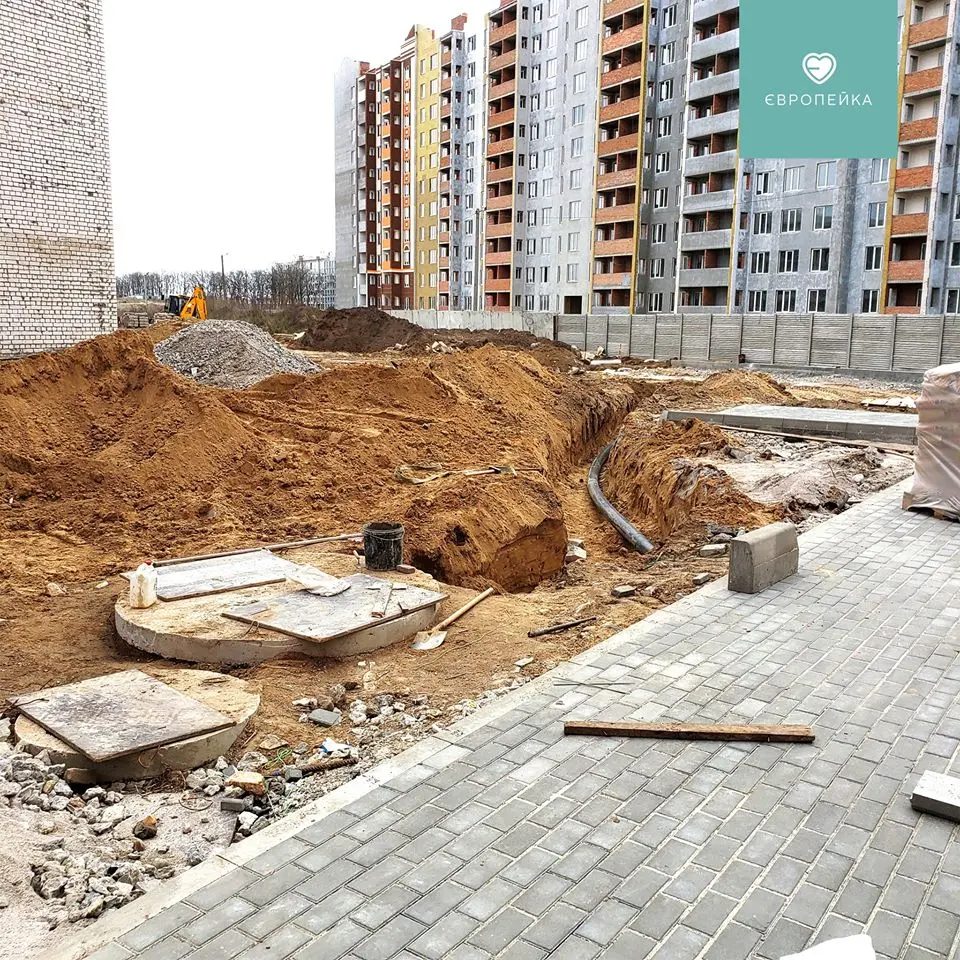

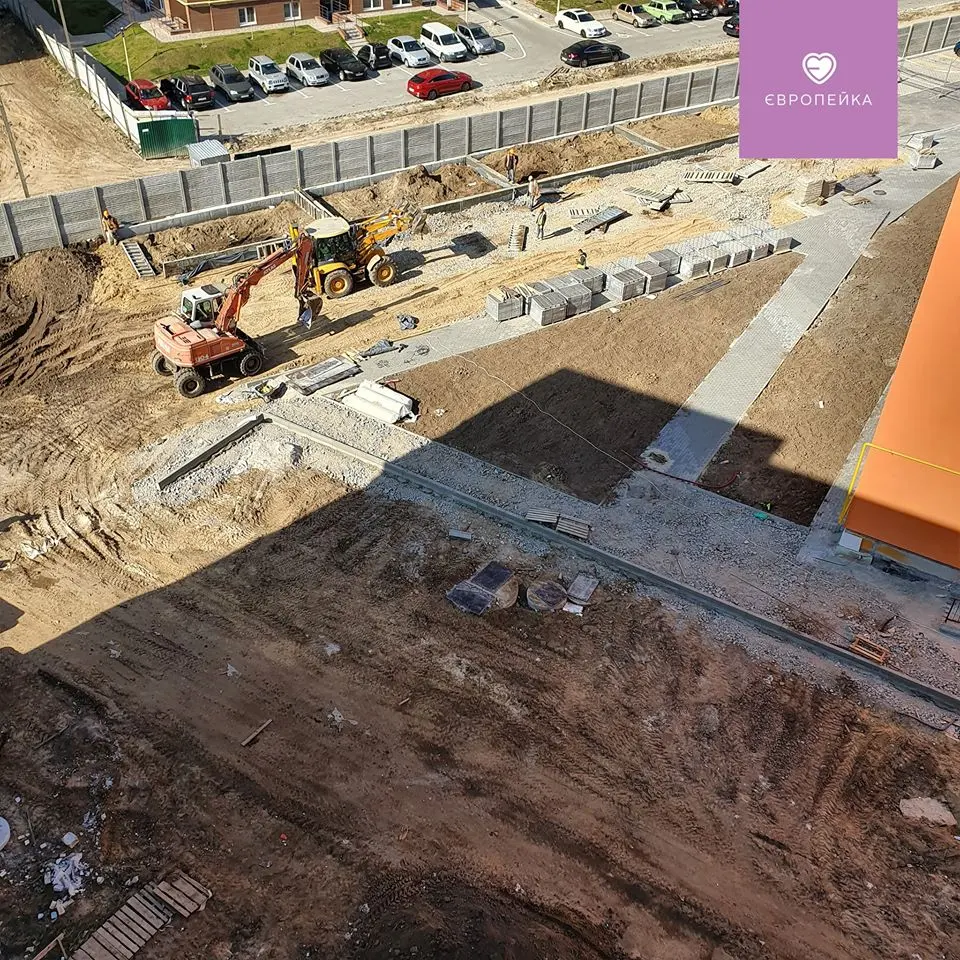

• влаштування зовнішніх мереж: вода, каналізація, лівневка
1 секція:
• кладка газоблоку на 6 поверсі
2 секція:
• тривають внутрішні електромонтажні роботи на 2-3 поверхах

✅ 103/17

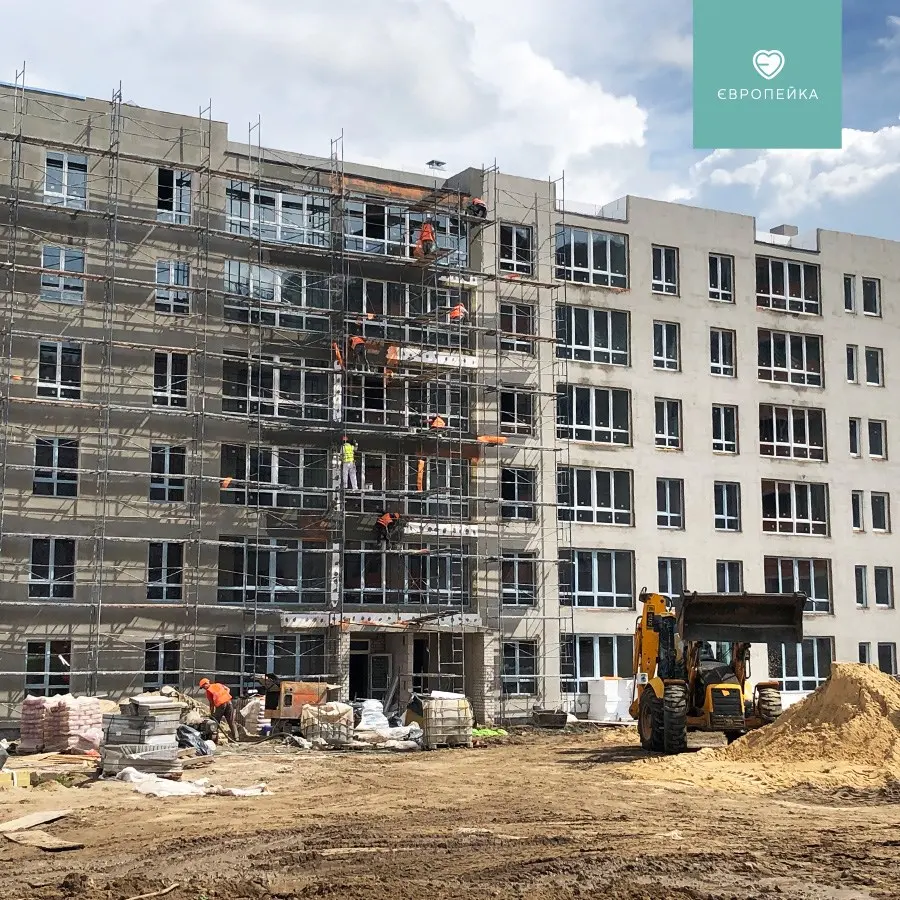

• розпочато влаштування благоустрою
• внутрішні сантехнічні роботи на 1-2 поверхах
• завершено електромонтажні роботи
• штукатурні роботи на 3 поверсі
• продовжується влаштування фасаду

✅ 103/18
1 секція:
• триває кладка стін 5 поверху

✅ 103/19
2 секція:
• завершено виготовлення перегородок на 5 поверсі
• розпочато виготовлення перегородок на 6 поверсі
• завершено влаштування перекриттів машинного відділення

NE
Nelli18551 повід. · з 2016
2 квітня 2020 р.

Ход строительства Жилого Комплекса
30.03.2020
✅ 103/11
2 секція:
• триває монтаж ліфта

✅ 103/12
• завершено виготовлення перил на вхідні групи

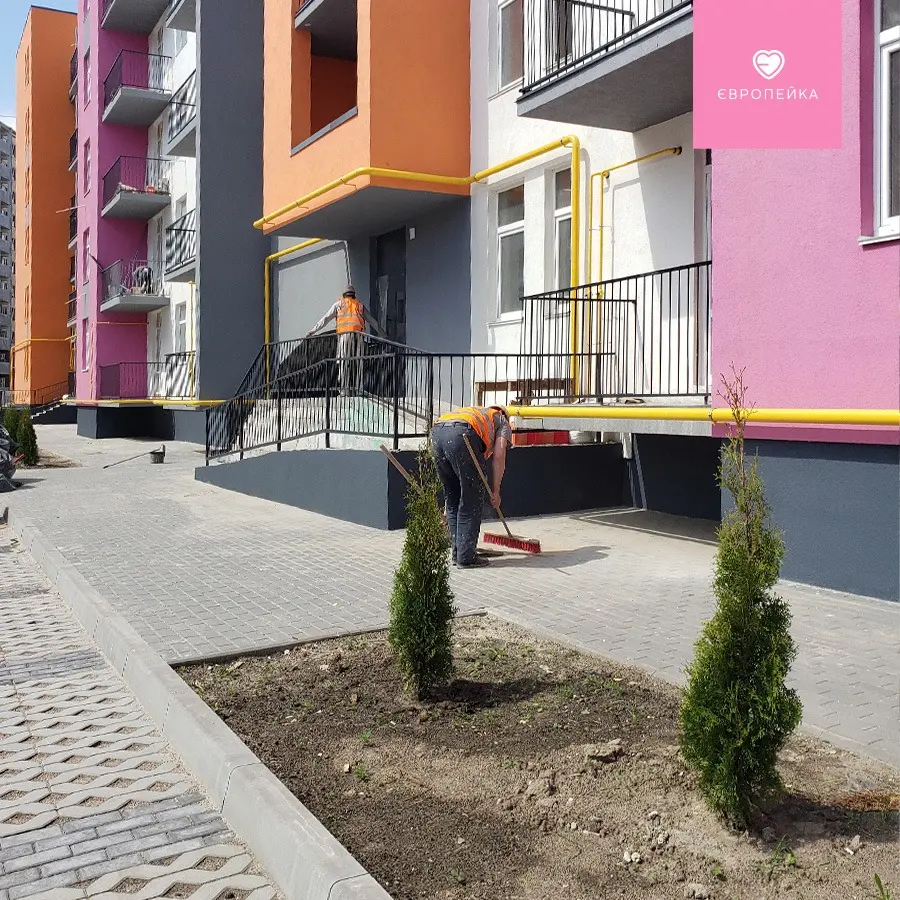

• зроблені поручні у під’їздах
• триває озеленення території

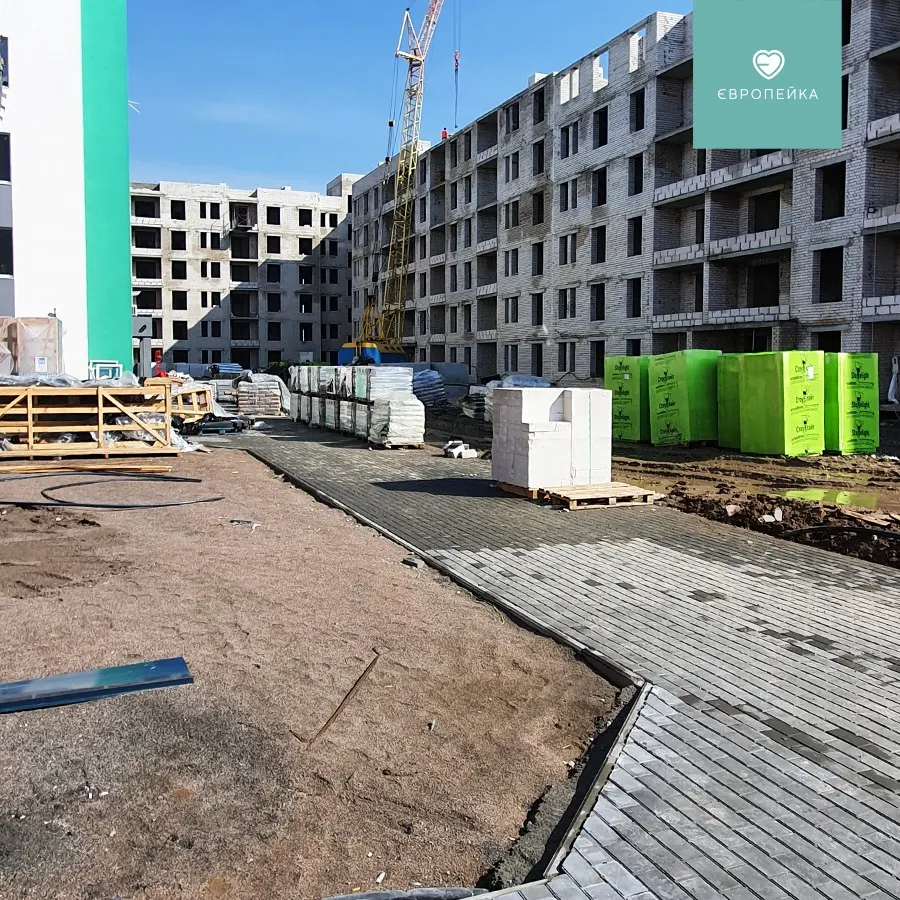

• триває влаштування благоустрою у зовнішньому дворі: укладання ФЕМ
1 секція:
• триває монтаж газових котлів
2 секція:
• завершено гідроізоляцію балконів

✅ 103/13
• зроблені поручні у під’їздах

✅ 103/14
• зроблені поручні у під’їздах

✅ 103/15
• зроблені поручні у під’їздах

✅ 103/16
• триває влаштування зовнішніх мереж: вода, каналізація, лівневка
1 секція:
• на завершальному етапі кладка газоблоку на 6 поверсі
2 секція:
• тривають внутрішні електромонтажні роботи на 2-3 поверхах

✅ 103/17
• триває влаштування благоустрою
• внутрішні сантехнічні роботи на 1-2-3 поверхах
• штукатурні роботи на 4 поверсі
• продовжується влаштування фасаду

✅ 103/18
1 секція:
• триває кладка стін 5 поверху

✅ 103/19
2 секція:
• триває виготовлення перегородок на 6 поверсі

NE
Nelli18551 повід. · з 2016
12 травня 2020 р.

Ход строительства Жилого Комплекса
06.04.2020
✅ 103/11
1 секція:
• монтаж ліфта
✅ 103/12
• триває озеленення території
• триває влаштування благоустрою у зовнішньому дворі: укладання ФЕМ
✅ 103/16
• триває влаштування зовнішніх мереж: вода, каналізація, водовідвення дощової води
1 секція:
• завершено кладку газоблоку на 6 поверсі
2 секція:

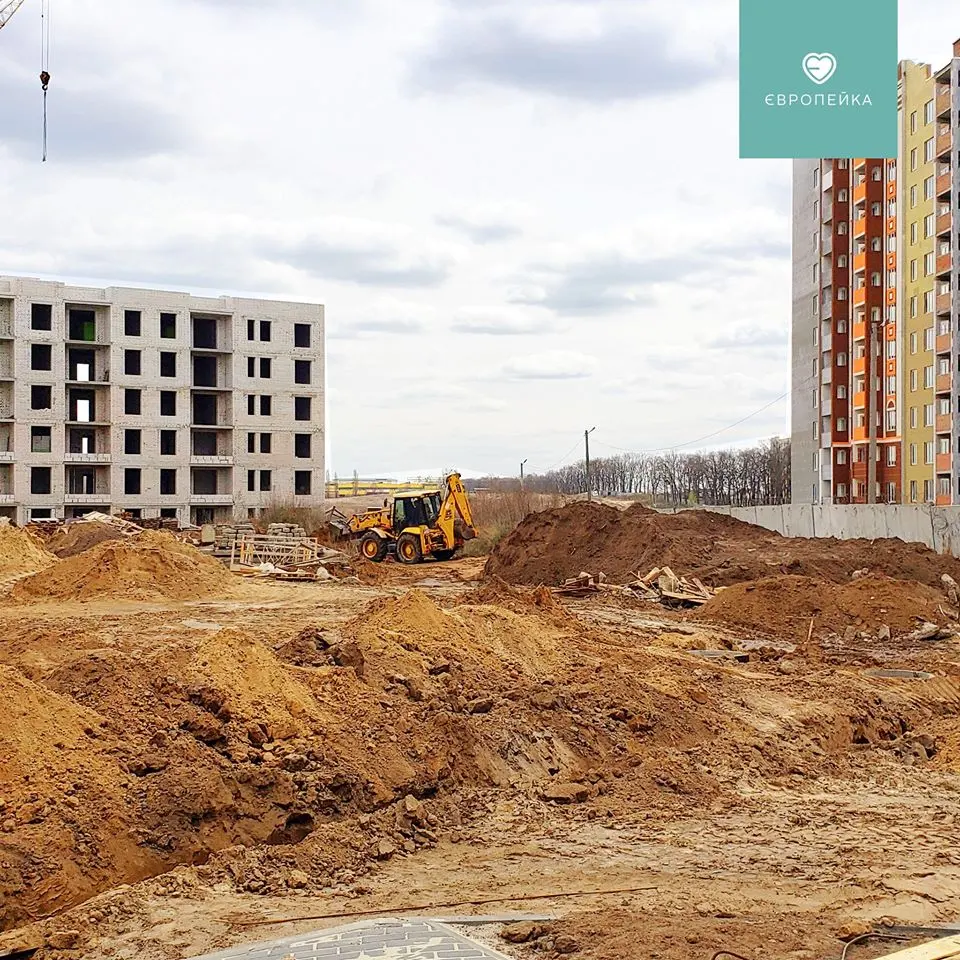

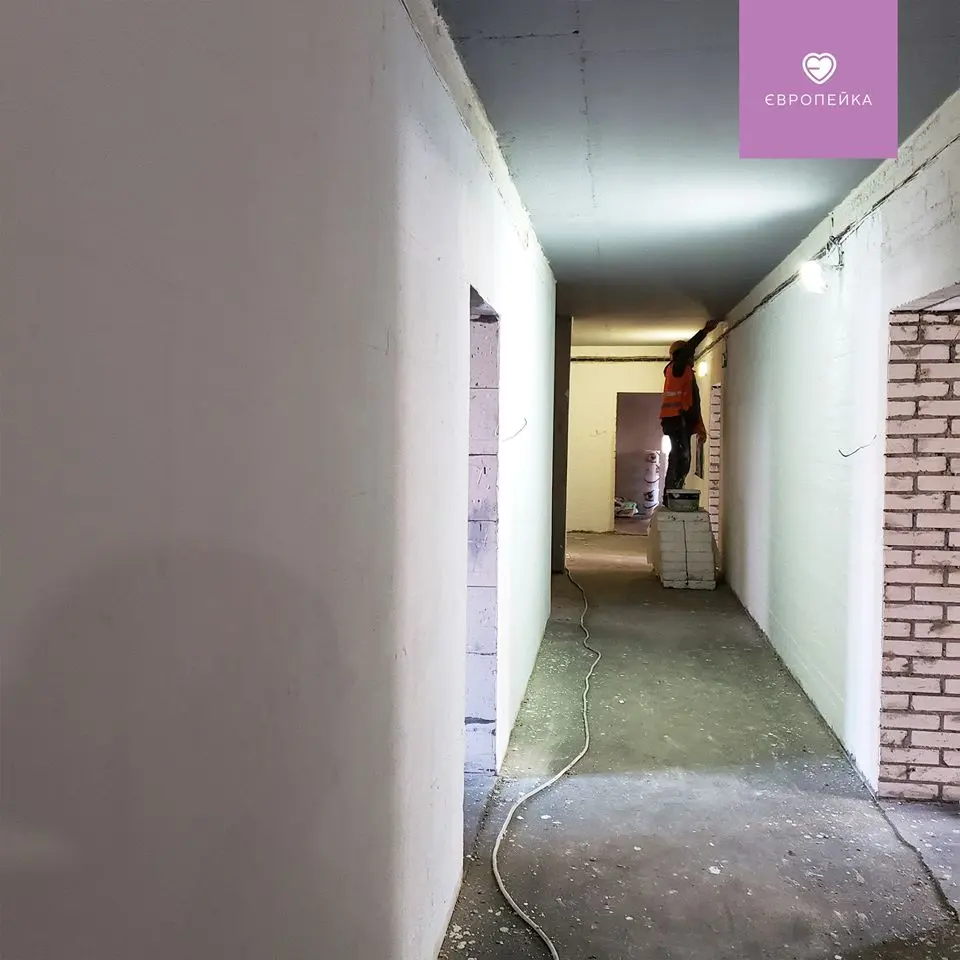

• влаштування перегородок на 1 поверсі
• на завершальному етапі внутрішні електромонтажні роботи на 2-3 поверхах
✅ 103/17
• триває влаштування благоустрою
• внутрішні сантехнічні роботи на 3-4 поверхах
• штукатурні роботи на 5 поверсі, 4 - завершено
• продовжується влаштування фасаду
✅ 103/18
1 секція:
• на завершальному етапі кладка стін 5 поверху
✅ 103/19
2 секція:
• на завершальному етапі виготовлення перегородок на 6 поверсі

NE
Nelli18551 повід. · з 2016
13 травня 2020 р.

Ход строительства Жилого Комплекса
23.04.2020
✅ 103/11
1 секція:
• триває монтаж ліфта
⠀
✅ 103/12

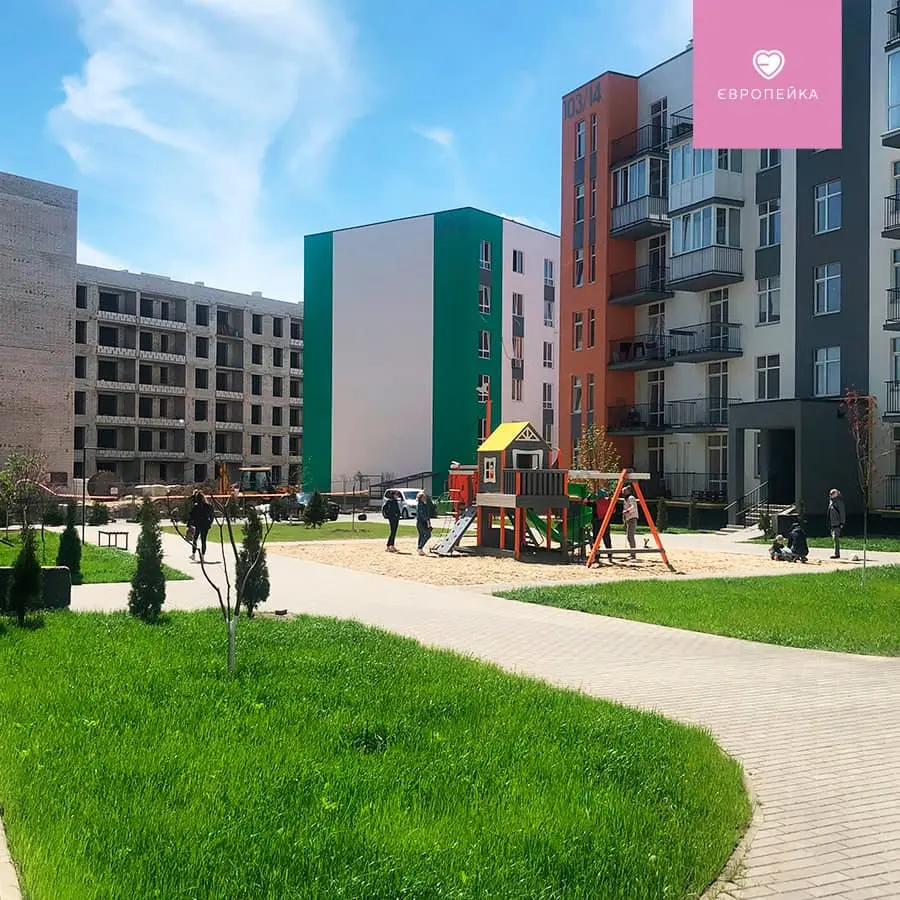

• продовжується озеленення території

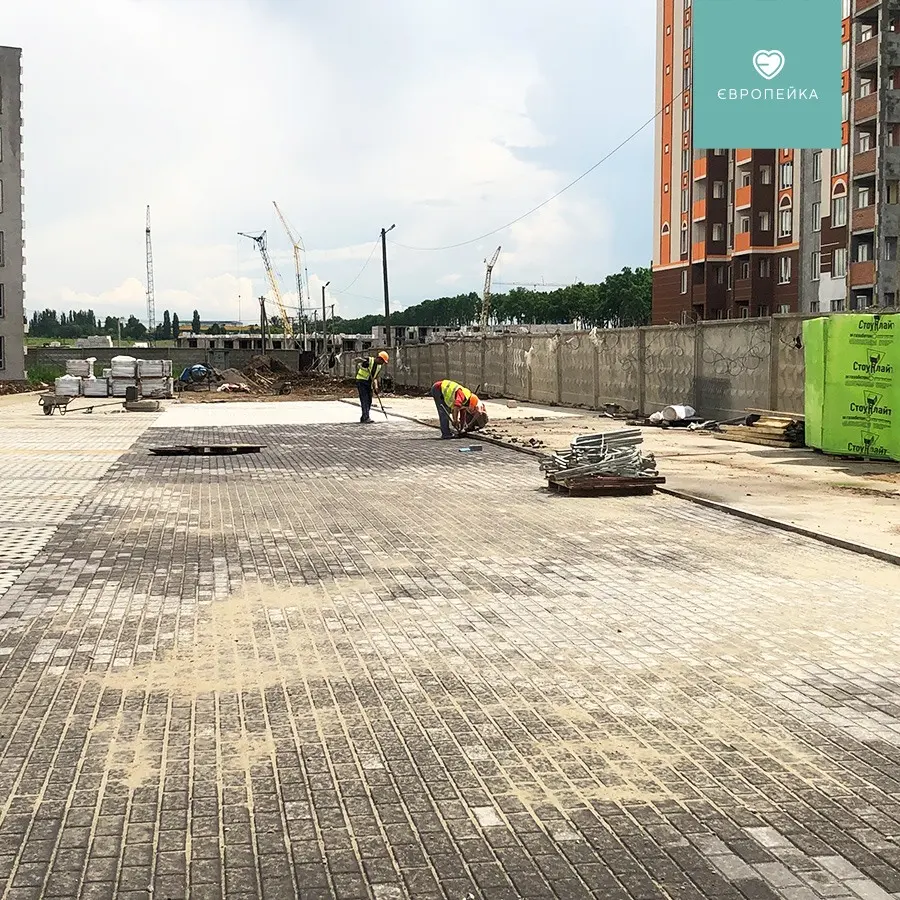

• триває влаштування благоустрою у зовнішньому дворі: укладання ФЕМ
• завершено монтаж крапельників на балконах та влаштування накривок на парапет

⠀✅ 103/16
• завершено влаштування зовнішніх мереж: вода, каналізація, водовідведення дощової води
2 секція:

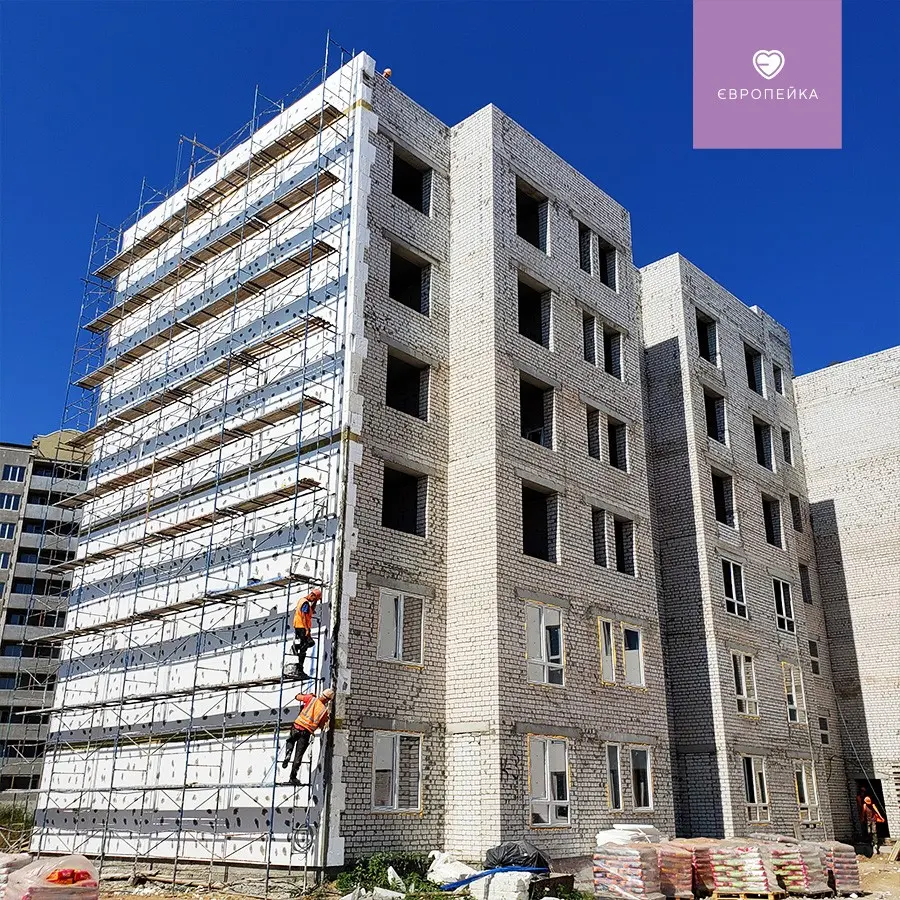

• триває утеплення фасаду
⠀
✅ 103/17
• продовжується влаштування благоустрою
• завершено внутрішні сантехнічні роботи на 4 поверсі, продовжуються на 5 поверсі
• завершено штукатурні роботи
• продовжується влаштування фасаду
⠀
✅ 103/18
1 секція:
• завершено перегородки на 4 поверсі
2 секція:
• продовжується монтаж панелей перекриття 4 поверху
• влаштування перегородок на 4 поверсі

NE
Nelli18551 повід. · з 2016
13 травня 2020 р.

Ход строительства Жилого Комплекса
06.05.2020
✅ 103/11
1 секція:
• триває монтаж ліфта
⠀
✅ 103/12
• робиться полив газонів та озеленення території
• влаштування благоустрою із зовнішньої сторони двору
⠀
✅ 103/16
2 секція:
• триває утеплення фасаду
⠀
✅ 103/17
• завершено внутрішні сантехнічні роботи
• на завершальному етапі влаштування фасаду
• влаштування стяжки на 6 поверсі
⠀
✅ 103/18
2 секція:
• завершено монтаж панелей перекриття 4 поверху
• продовжується кладка 5 поверху

NE
Nelli18551 повід. · з 2016
13 травня 2020 р.

Ход строительства Жилого Комплекса
13.05.2020
✅ 103/11
1 секція:

• завершено монтаж ліфта
⠀
✅ 103/12
• завершено роботи по внутрішньому поливу газонів та озеленення території
• триває влаштування благоустрою із зовнішньої сторони двору
⠀
✅ 103/16
2 секція:
• триває утеплення фасаду
• розпочато електромонтажні роботи
• розпочато монтаж вікон на 5 та 6 поверхах
⠀
✅ 103/17
• на завершальному етапі влаштування фасаду
• завершено влаштування стяжки на 6 та 5 поверхах, ведуться роботи на 4 поверсі

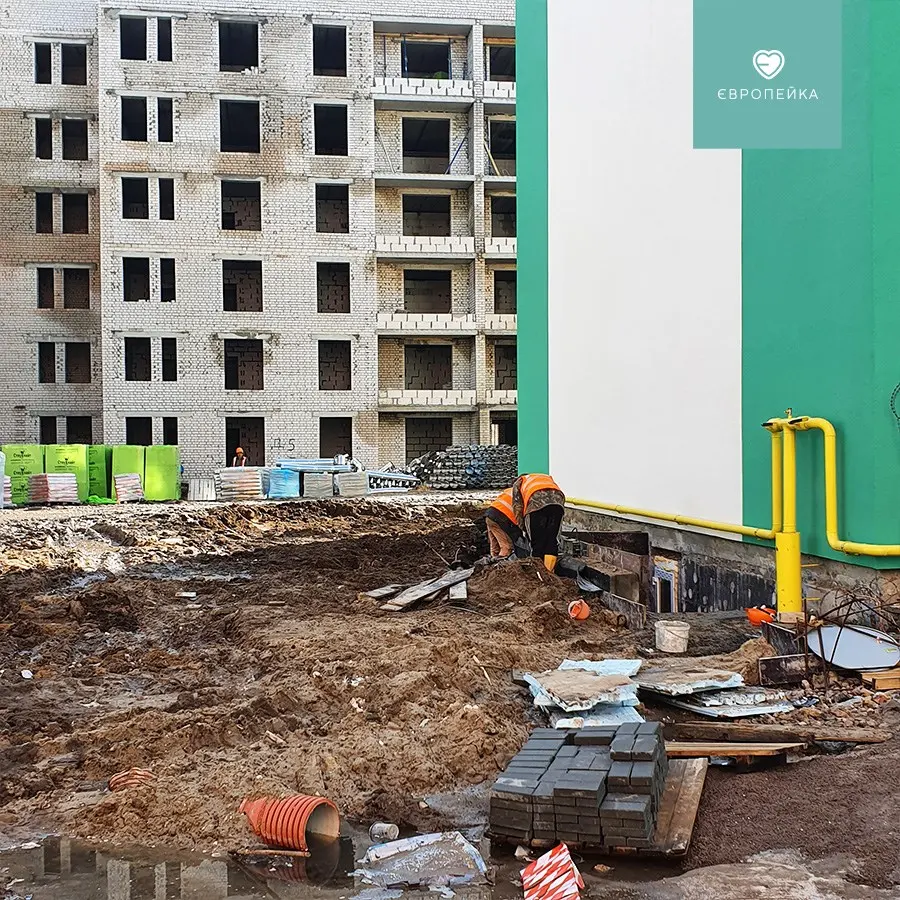

• влаштування МЗК

✅ 103/18
2 секція:
• продовжується кладка 5 поверху

✅ 103/19
1 секція:
• влаштування газоблоку на 4 поверсі
• виготовлення перекриття у машинному відділені

NE
Nelli18551 повід. · з 2016
25 липня 2020 р.

Ход строительства Жилого Комплекса
20.07.2020
✅ 103/14
• вмонтовано ліфт

✅ 103/16
1 секція:
• завершено електромонтажні роботи
• продовжується влаштування благоустрою
• тривають сантехнічні роботи
• триває утеплення фасаду
• на завершальному етапі роботи по поклейці першого шару рубероїду
• розпочали підготовчі роботи до штукатурки
• монтаж вікон на 3 та 4 поверхах
2 секція:
• на завершеному етапі утеплення фасаду
• продовжуються сантехнічні роботи
• завершено роботи по поклейці першого шару рубероїду, розпочато другий шар
• тривають роботи по влаштуванню благоустрою
• розпочато влаштування МЗК
• підведення газопроводу до будинку

✅ 103/17
• продовжується газифікація будинку

✅ 103/18
1 секція:
• триває кладка 6 поверху

✅ 103/19
• підведення газопроводу до будинку
1 секція:
• триває влаштування покрівлі
• завершено утеплення та бетонування покрівлі
2 секція:
• розпочато утеплення покрівлі
• тривають електромонтажні роботи на 2 поверсі

NE
Nelli18551 повід. · з 2016
12 вересня 2020 р.

Ход строительства Жилого Комплекса
08.09.2020
✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• тривають сантехнічні роботи
• триває утеплення фасаду
• розпочали роботи по штукатурці стін 4 поверху, 3-1 поверхи завершено
2 секція:
• тривають роботи по влаштуванню благоустрою
• на завершальному етапі влаштування МЗК
✅ 103/17
• завершено газифікацію будинку
• триває влаштування благоустрою внутрішнього двору
✅ 103/18
Секція1:
• завершено виготовлення парапетів
✅ 103/19
2 секція:
• тривають електромонтажні роботи на 6 поверсі
• на завершальному етапі утеплення покрівля

NE
Nelli18551 повід. · з 2016
15 жовтня 2020 р.

Ход строительства Жилого Комплекса
12.10.2020

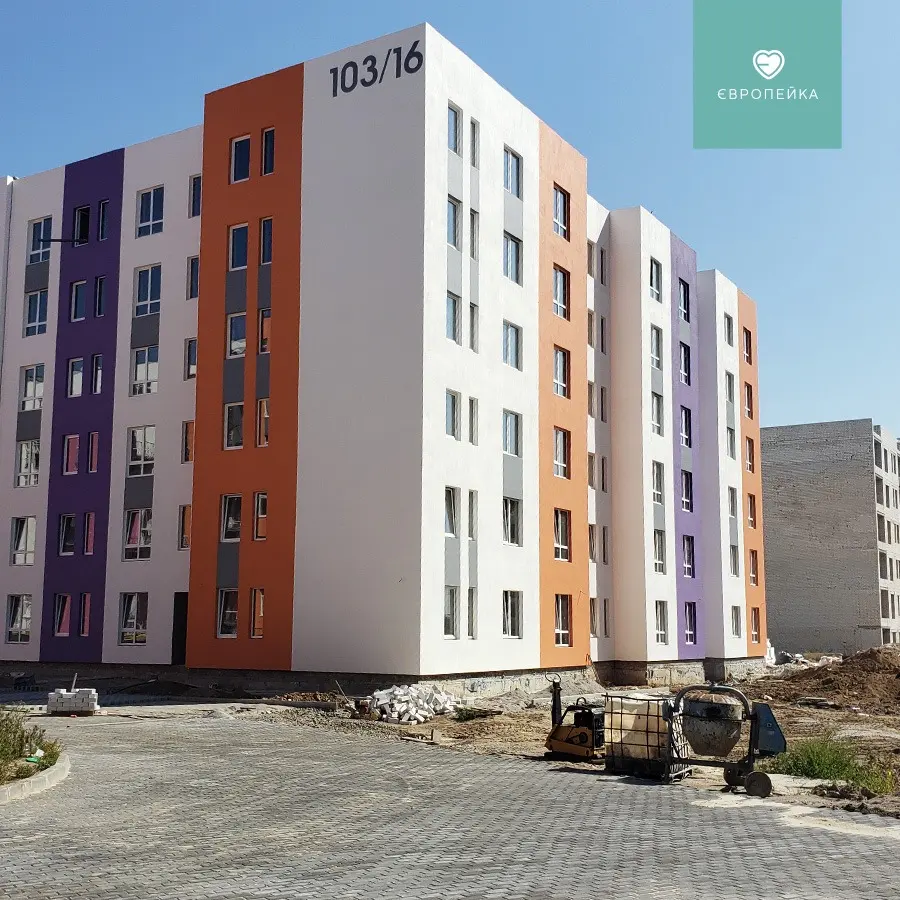

✅ 103/16
1 секція:
• продовжується влаштування благоустрою
• завершено сантехнічні роботи
• на завершальному етапі утеплення фасаду

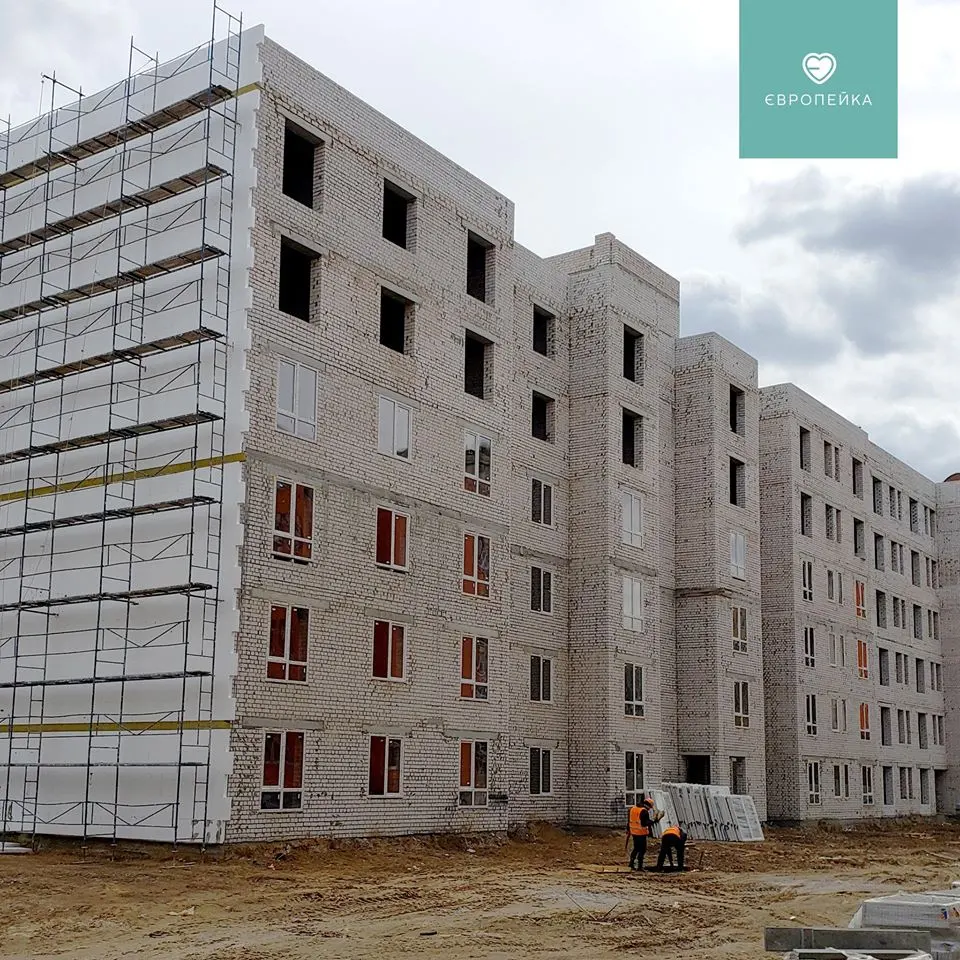

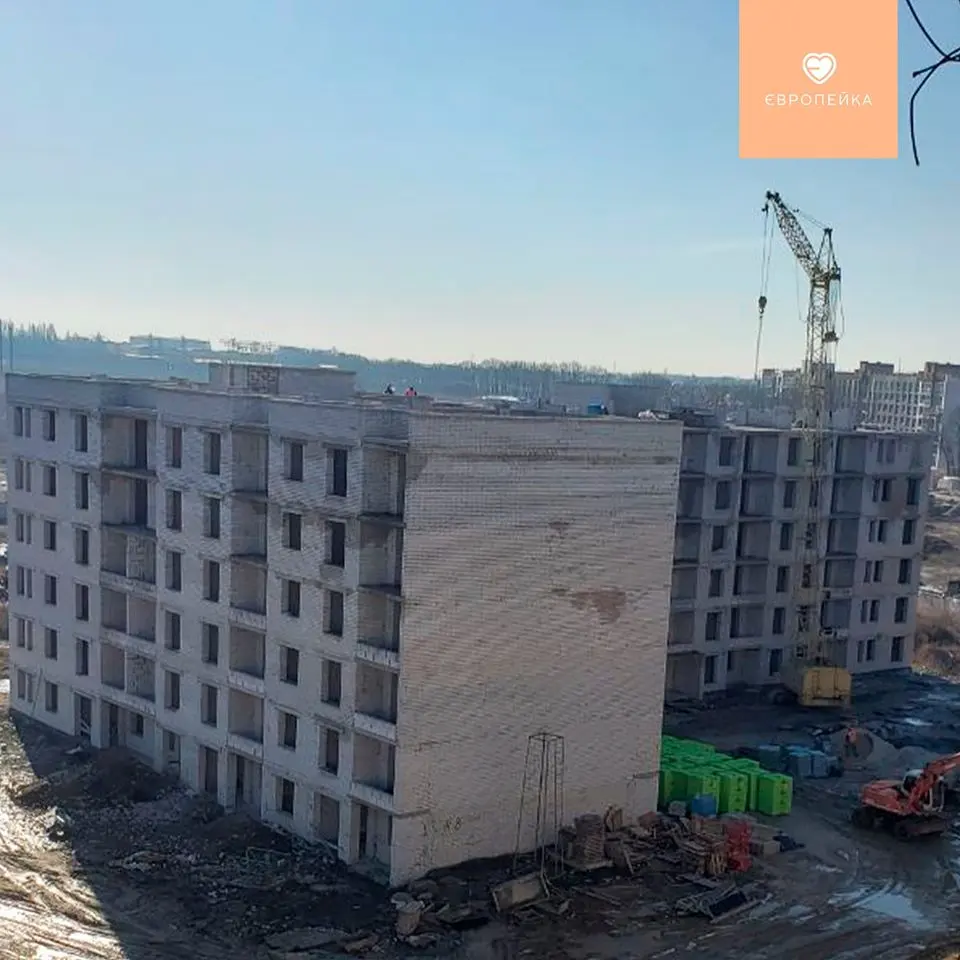

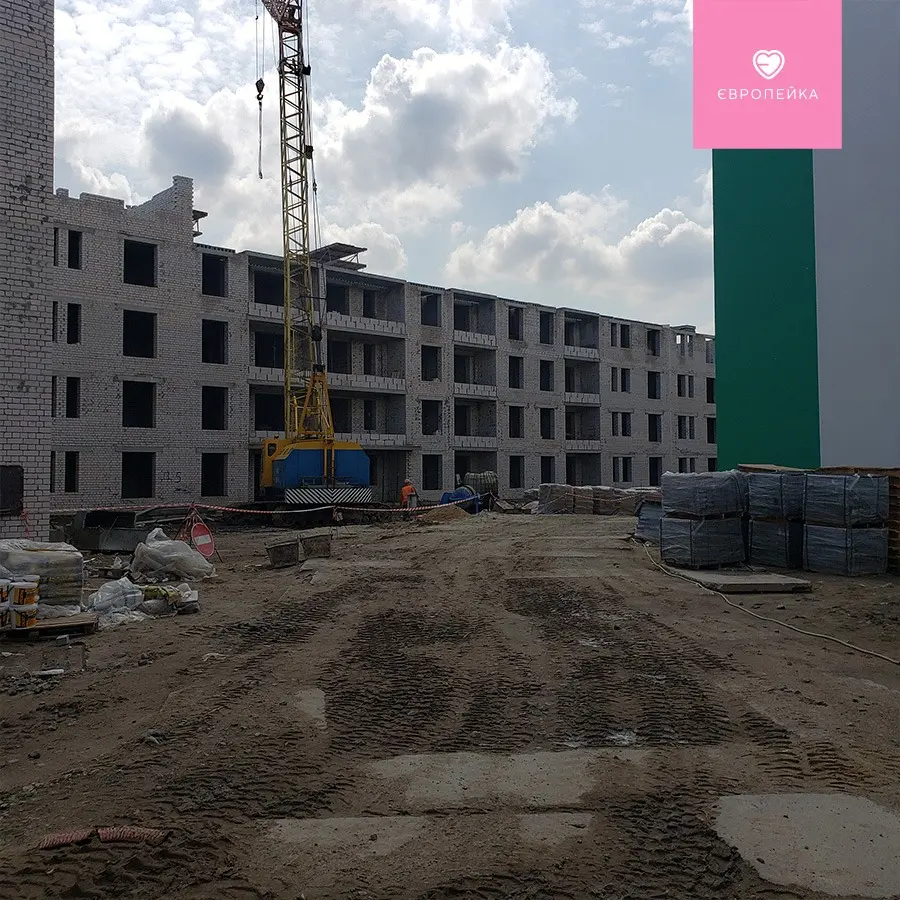

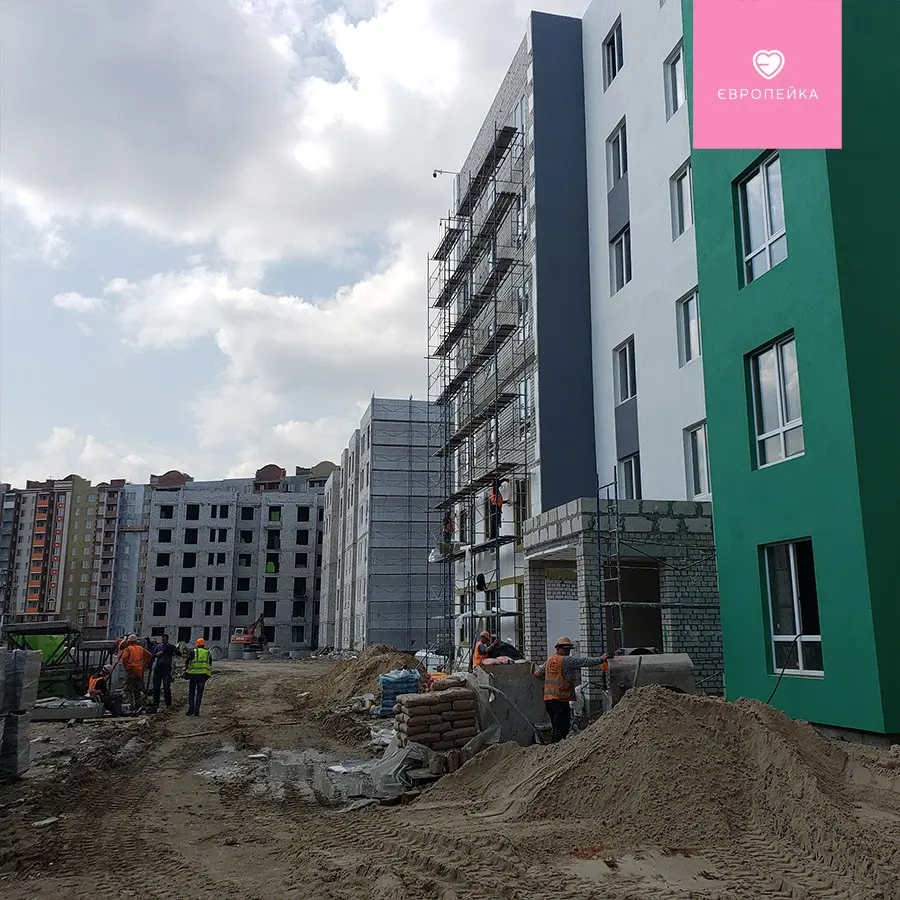

• завершено роботи по штукатурці стін на поверхах
• виконано стяжку на 1-5 поверсі ,6 поверх на завершальному
• триває утеплення цокольного поверху, 30% - готово
• тривають роботи по влаштуванню МЗК
• триває виготовлення перегородок між кладовими у підвалі
2 секція:
• триває виготовлення перегородок між кладовими у підвалі
• на завершальному етапі влаштування МЗК
• на завершальному етапі утеплення внутрішньої вхідної групи

✅ 103/18
2 секція:
• триває виготовлення цегляних стін на 6 поверсі

✅ 103/19
1 секція:

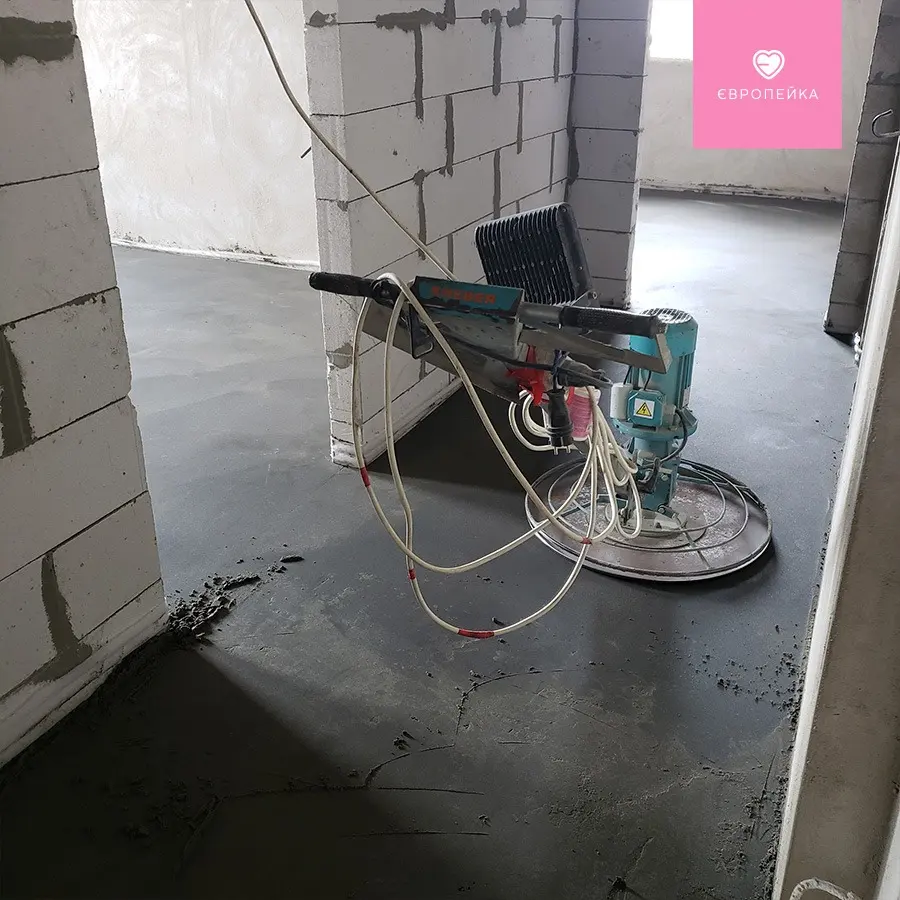

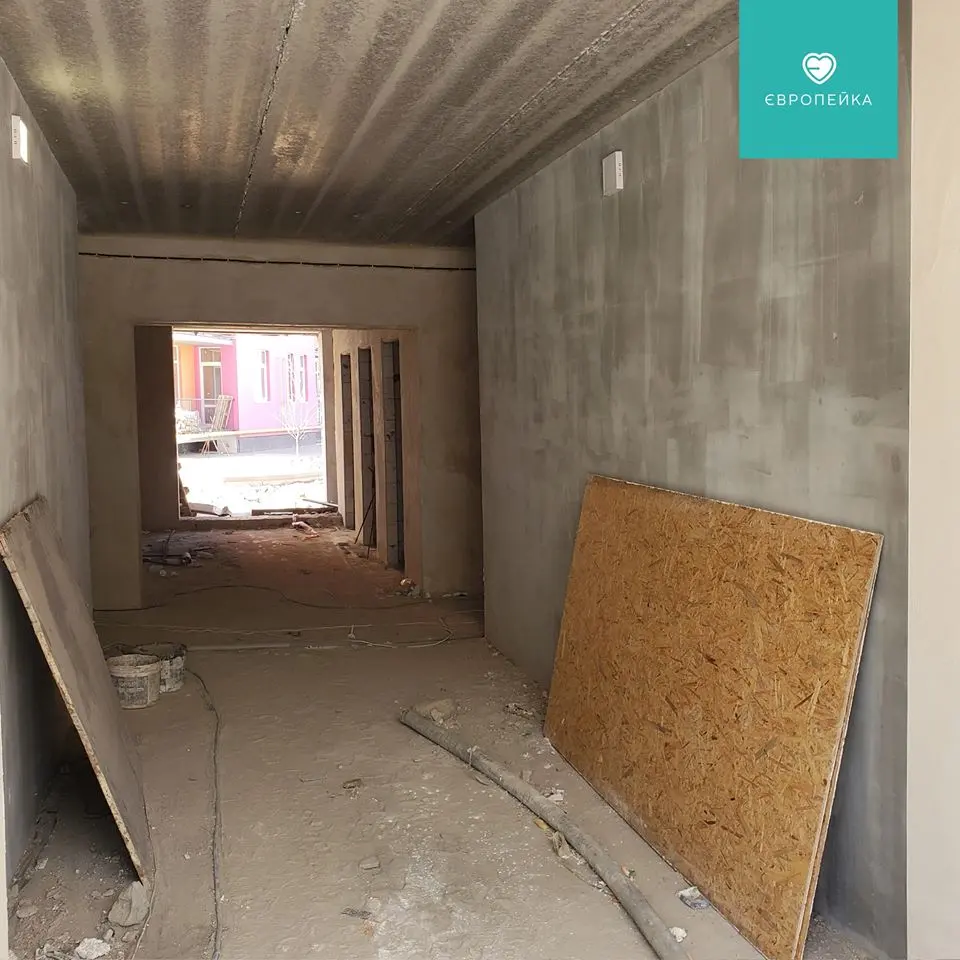

• підготовчі роботи до поклейки першого шару рубероїду
2 секція:
• триває влаштування фасаду
• триває монтаж вікон

NE
Nelli18551 повід. · з 2016
27 січня 2021 р.

Ход строительства Жилого Комплекса

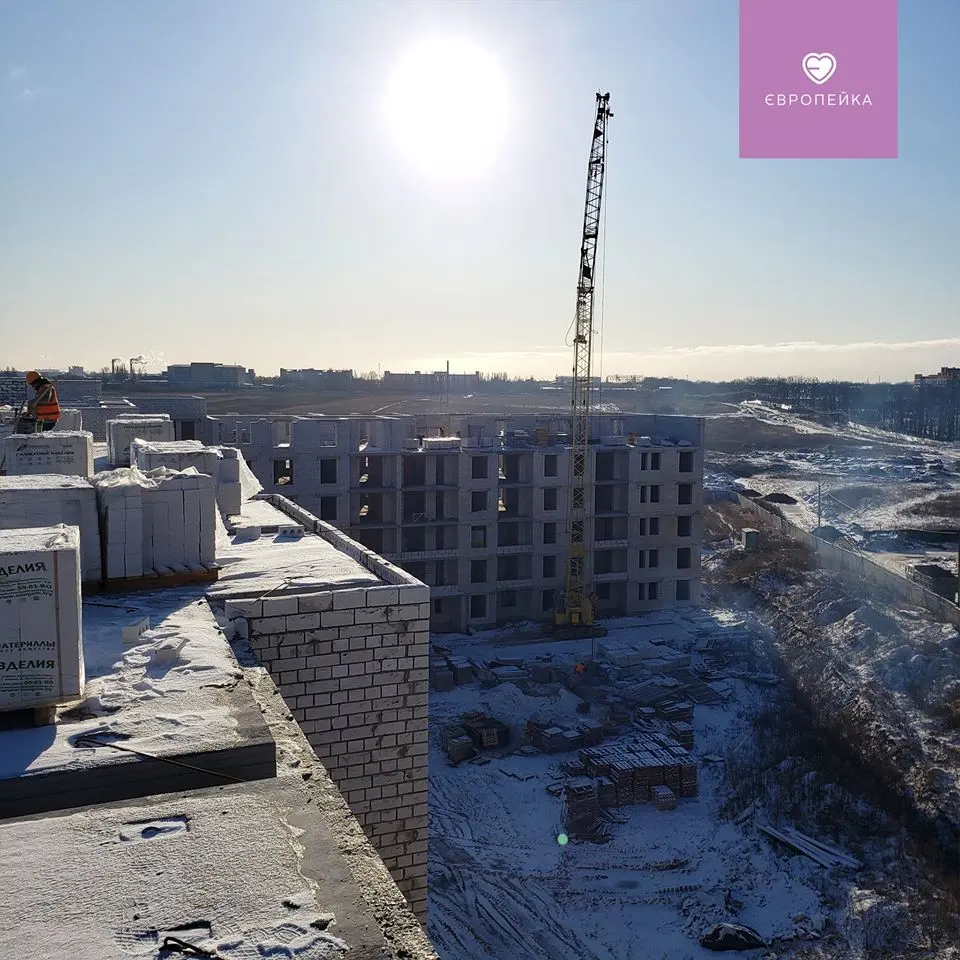

26.01.2020
103/16
1 секція:

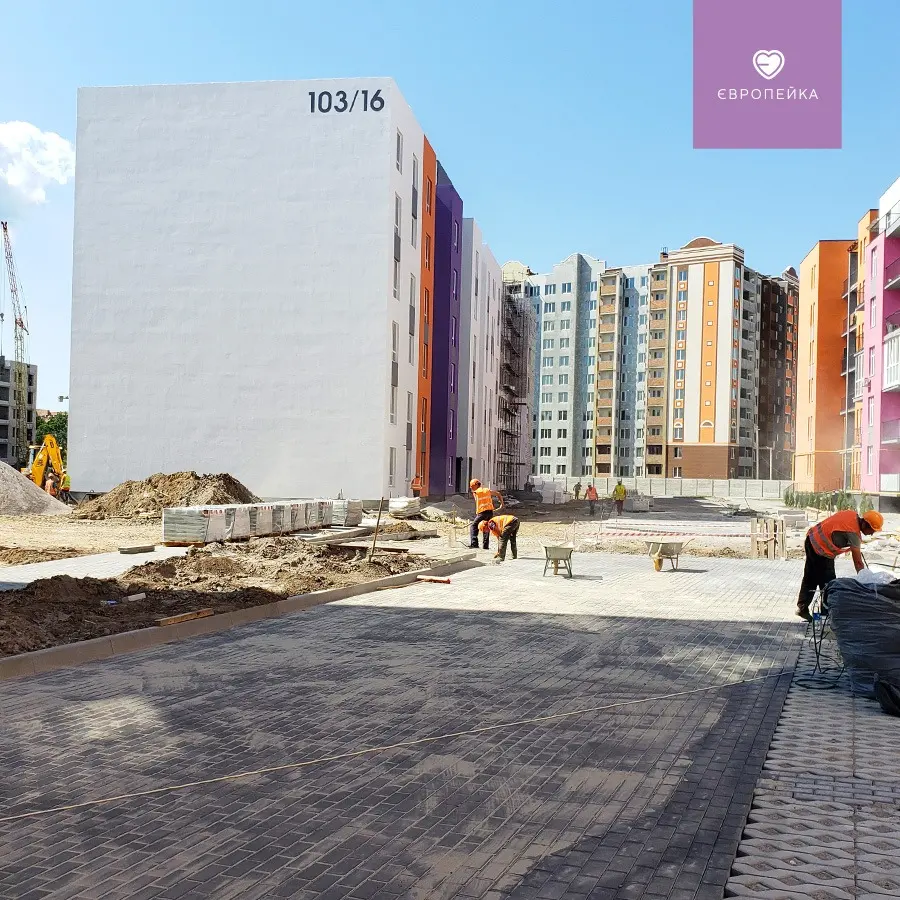

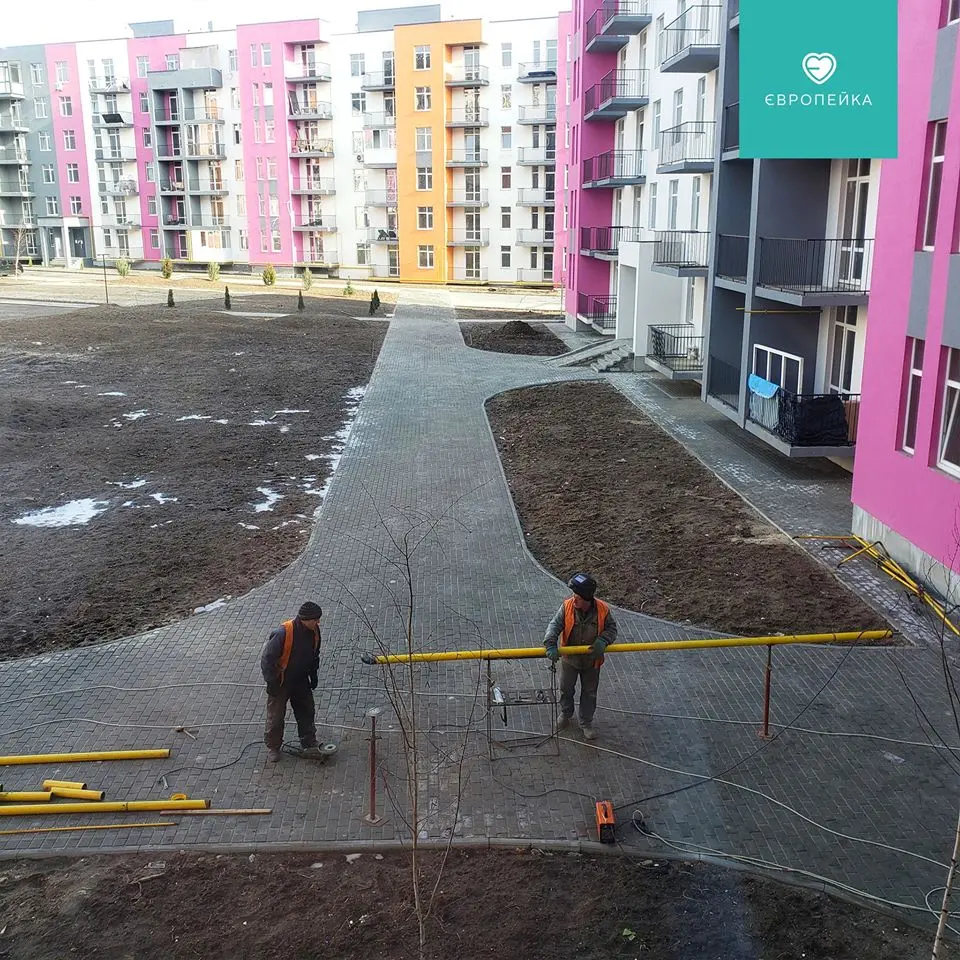

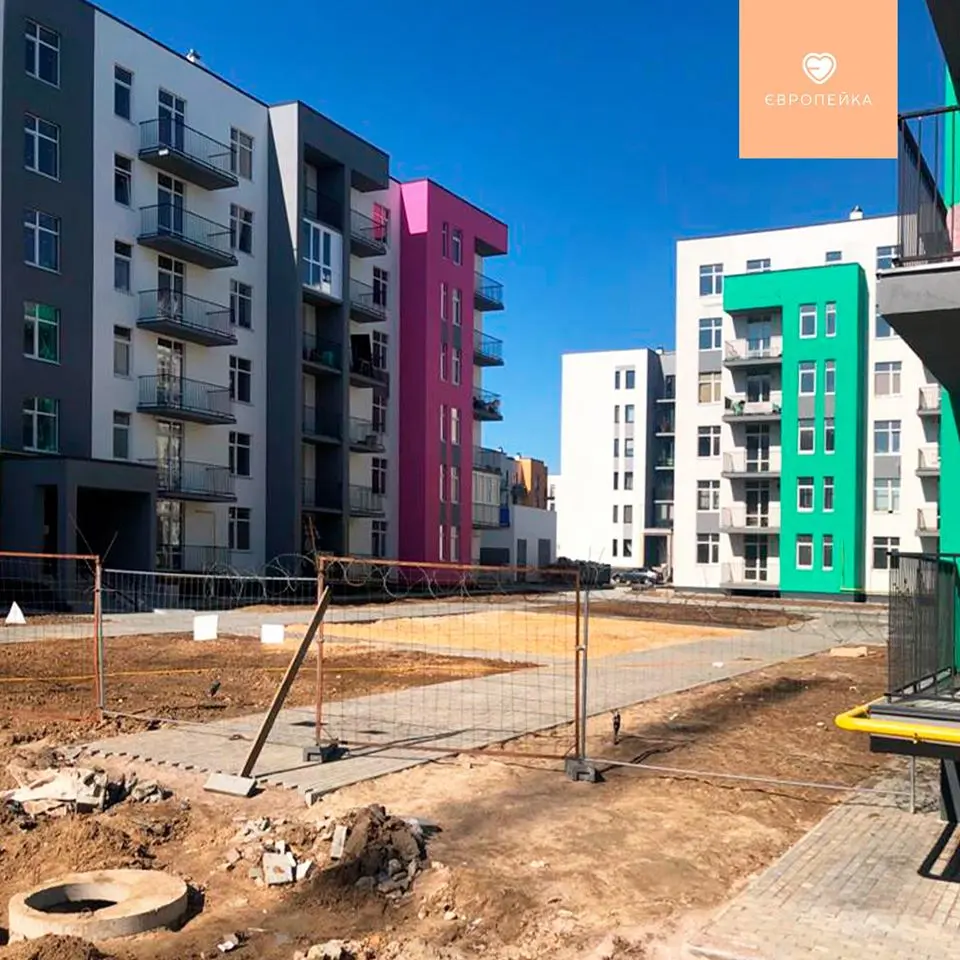

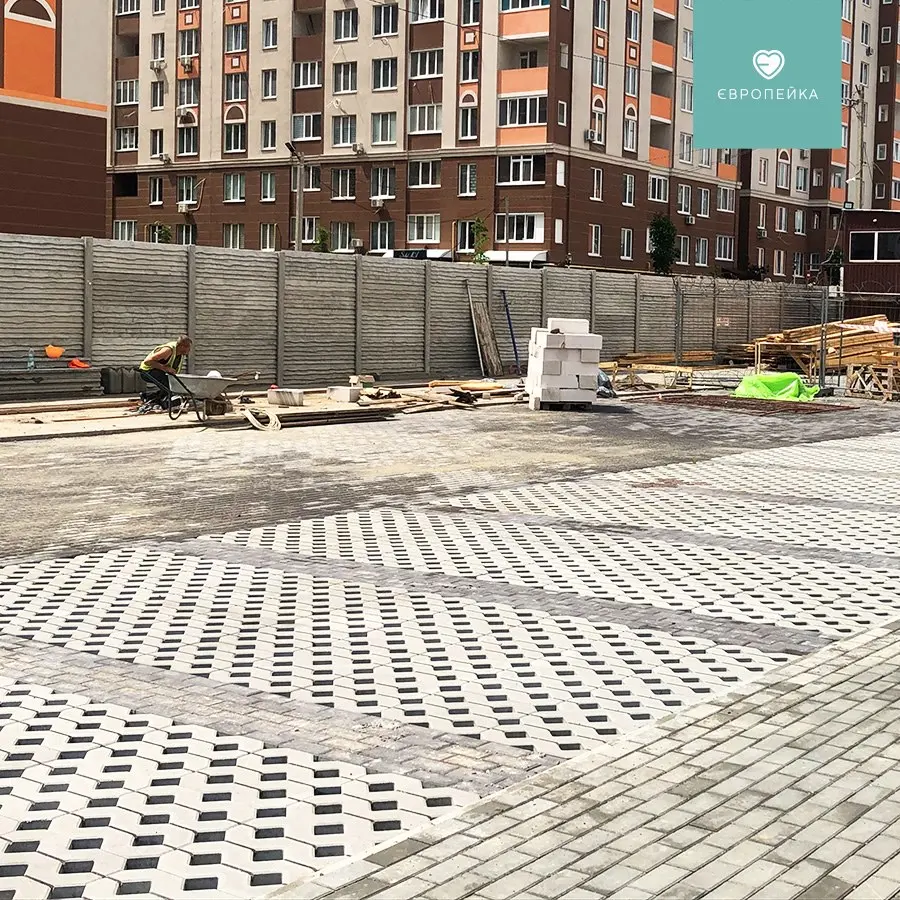

• триває влаштування благоустрою внутрішнього двору
• триває виготовлення перегородок між кладовими у підвалі
• розпочато монтаж газових котлів
• виготовлення поручнів на вхідних групах
103/18
3 секція:

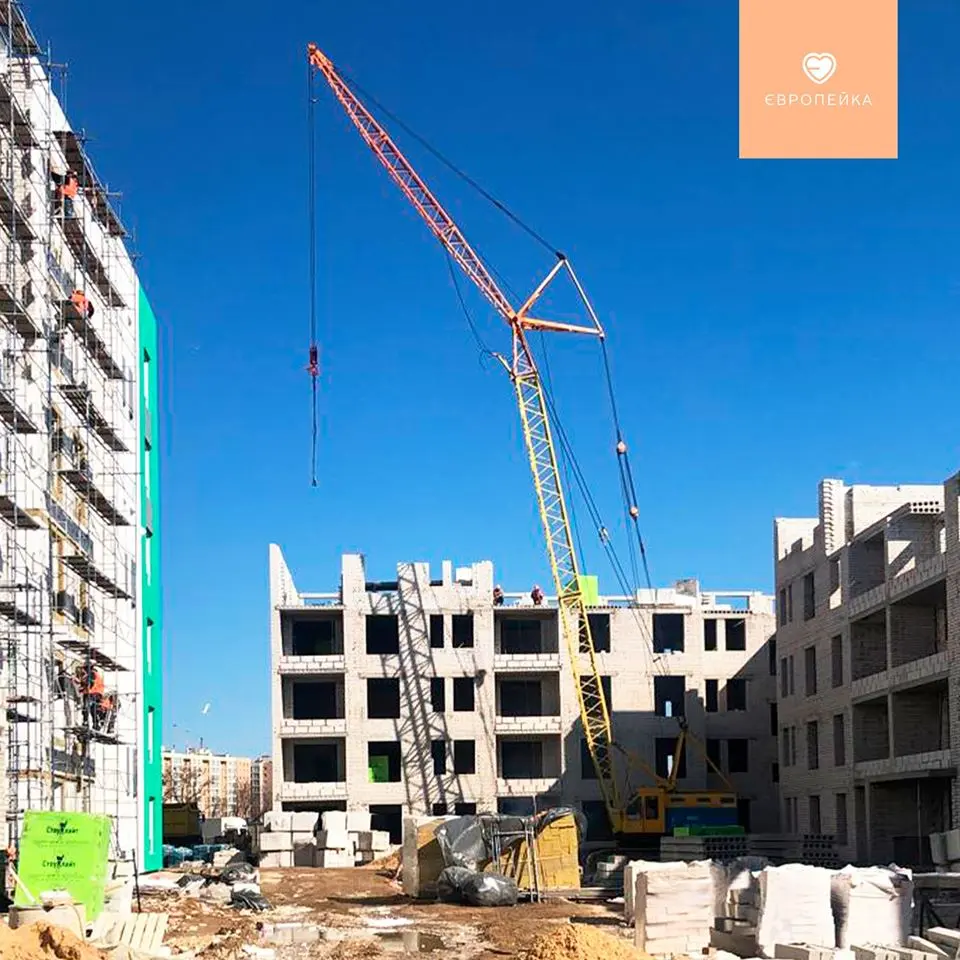

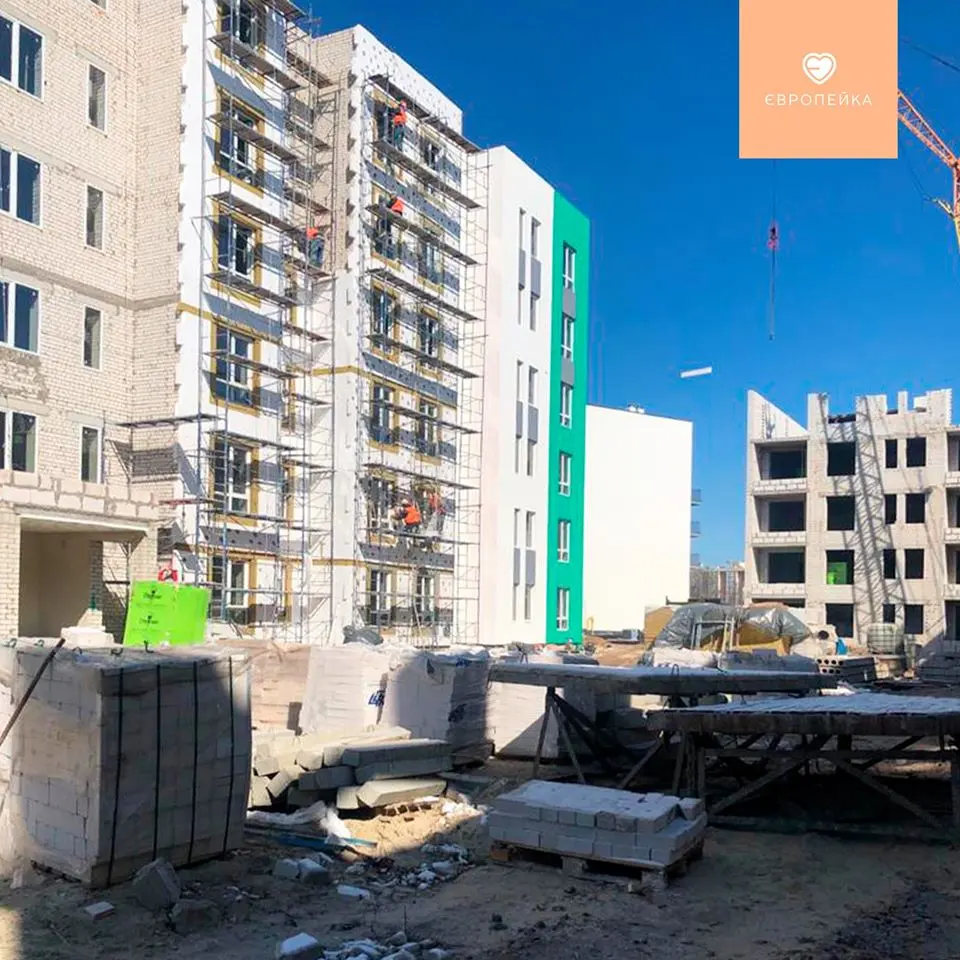

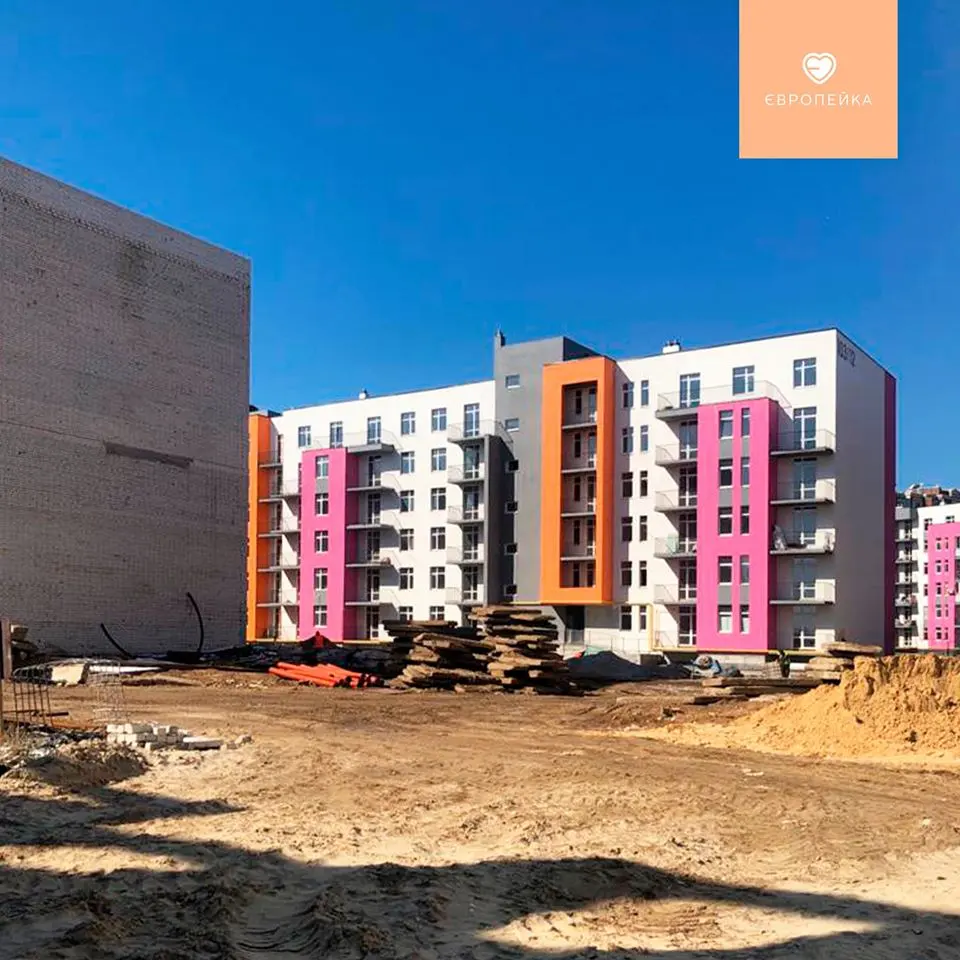

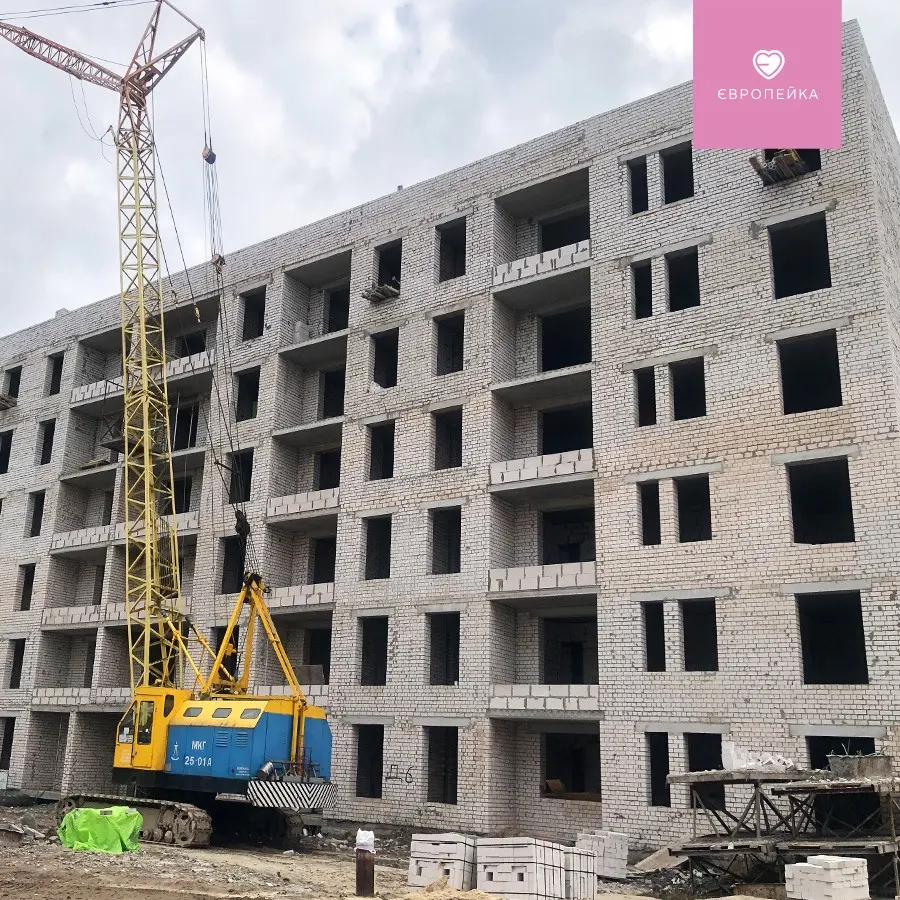

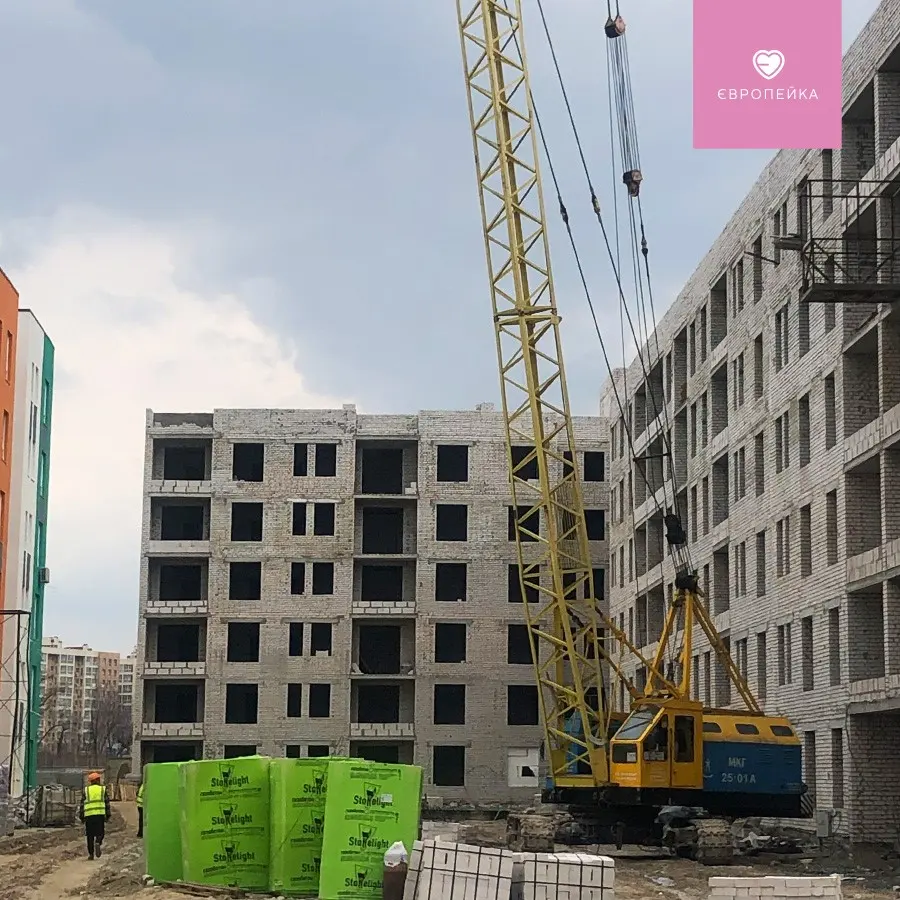

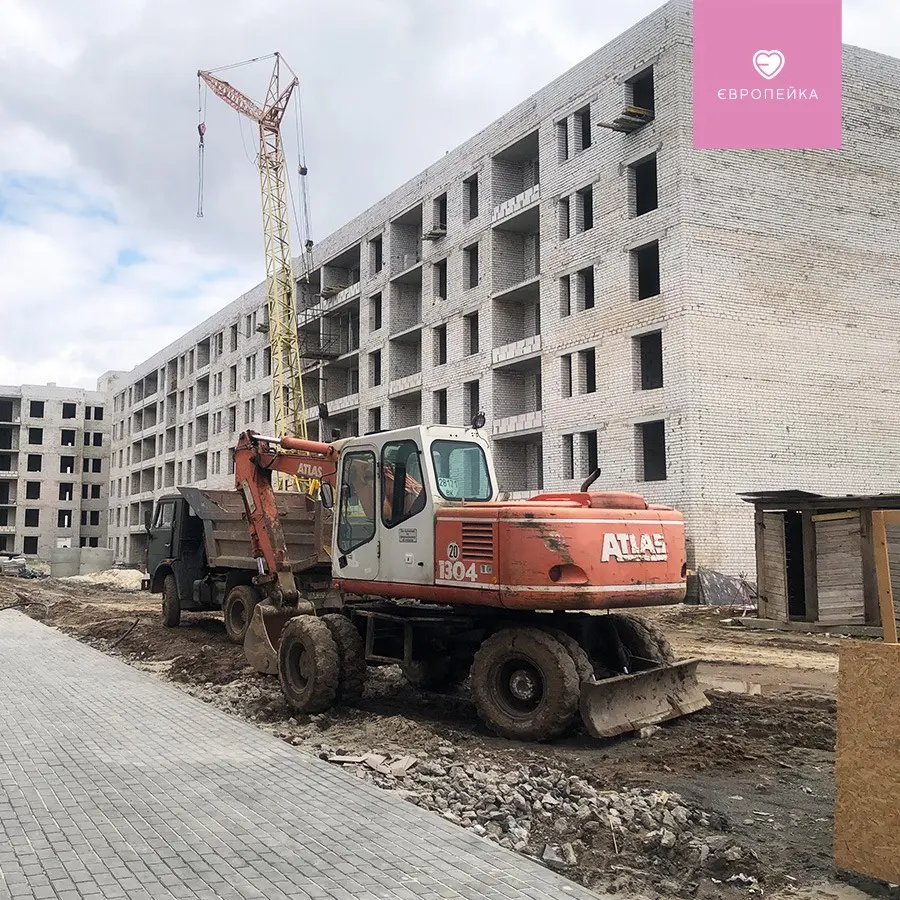

• триває кладка стін 6 поверху
103/19
1 секція:
• тривають електромонтажні роботи
• розпочато поклейку другого шару рубероїду

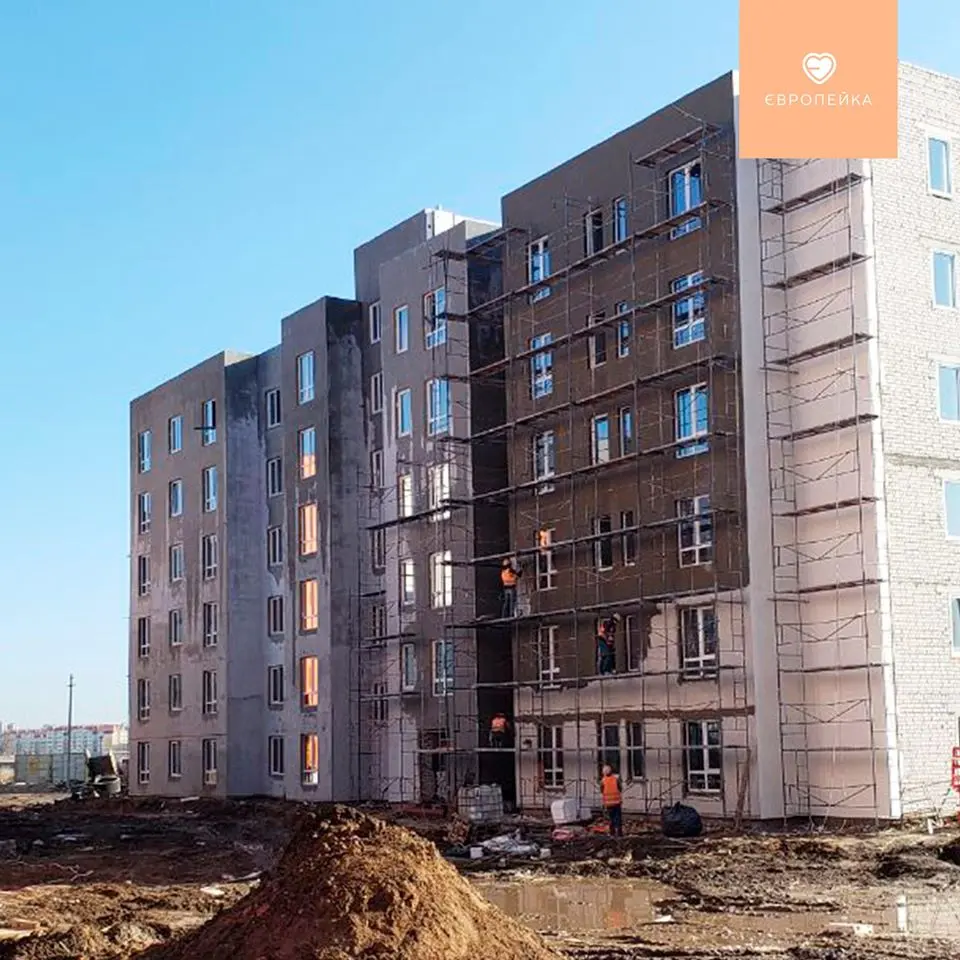

• тривають фасадні роботи
2 секція:
• тривають сантехнічні роботи
• завершено штукатурку стін 6 поверху

NE
Nelli18551 повід. · з 2016
20 березня 2021 р.

Ход строительства Жилого Комплекса
16.03.2021
103/16
1 секція:
• підготовчі роботи до монтажу ліфта
103/18
1 секція:
• на завершальному етапі виготовлення перегородок на 6 поверсі
2 секція:
• завершено бетонування плити перекриття 6 поверху

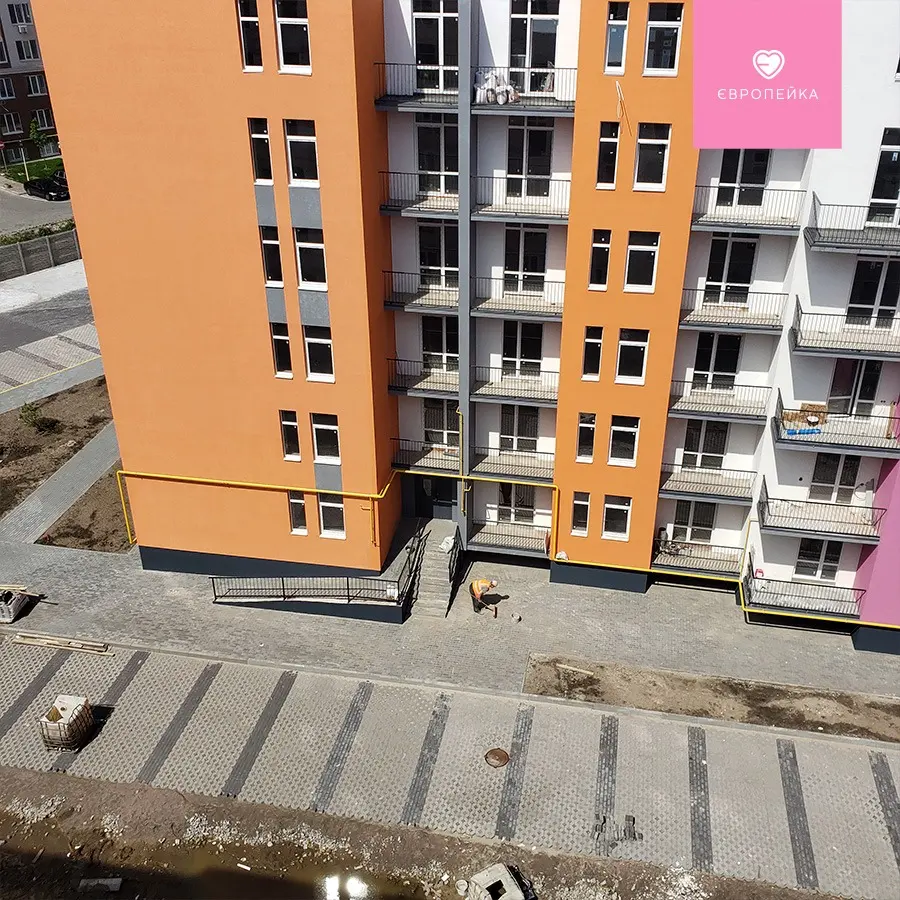

• виготовлення парапетів
3 секція:

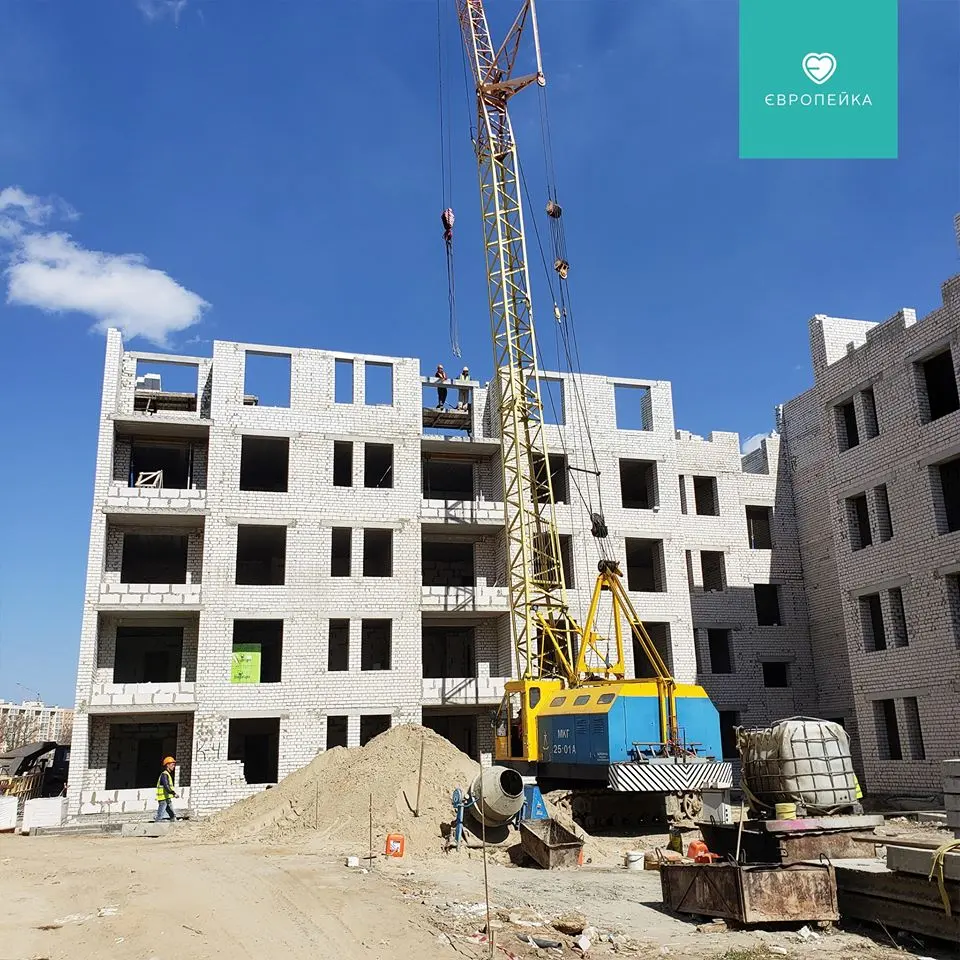

• триває монтаж панелей перекриття 6 поверху
103/19

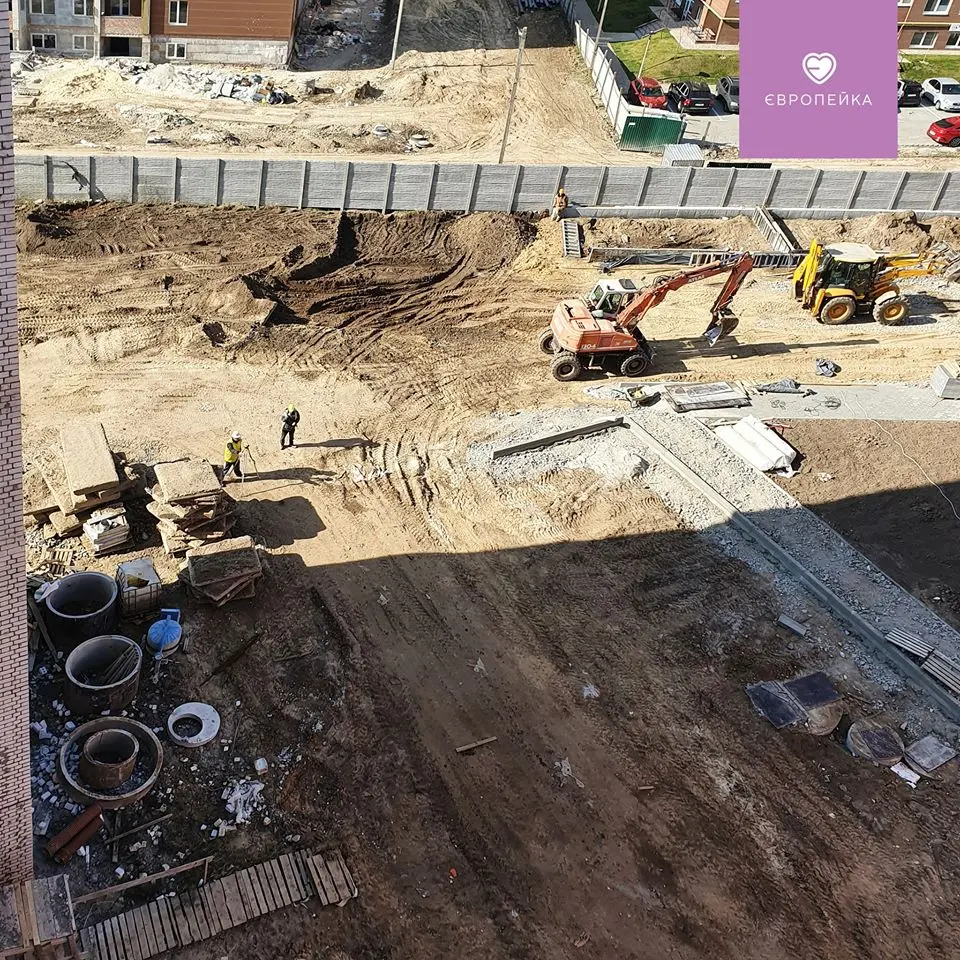

• триває влаштування зовнішніх мереж

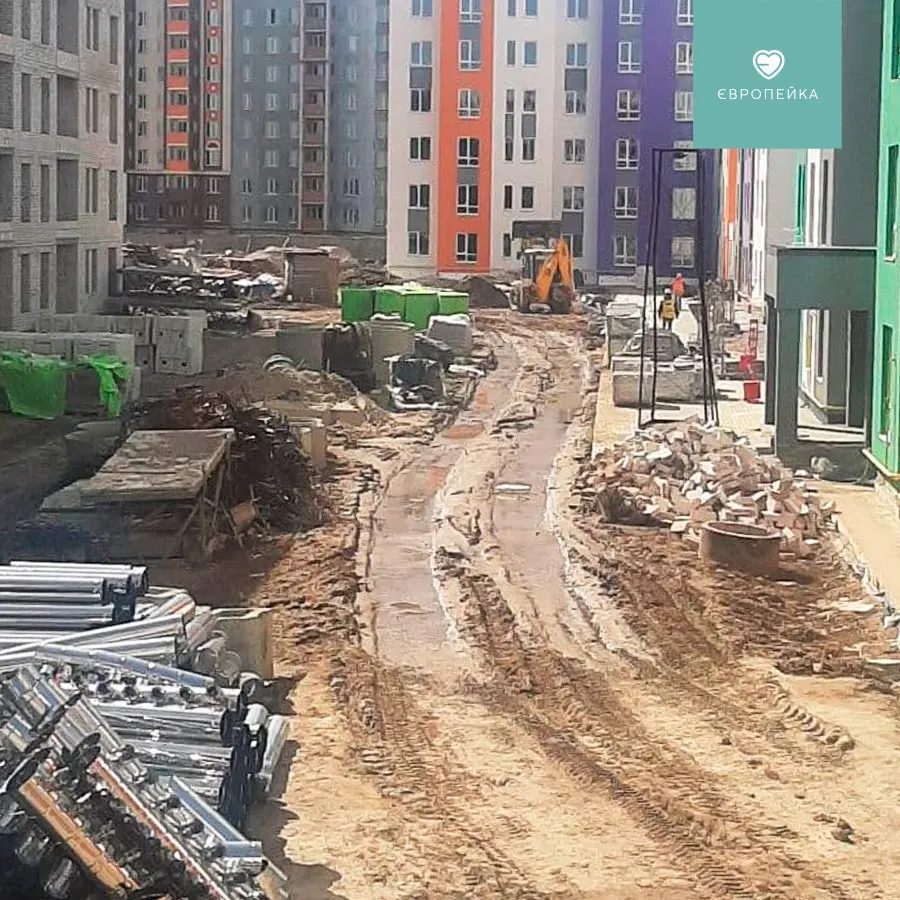

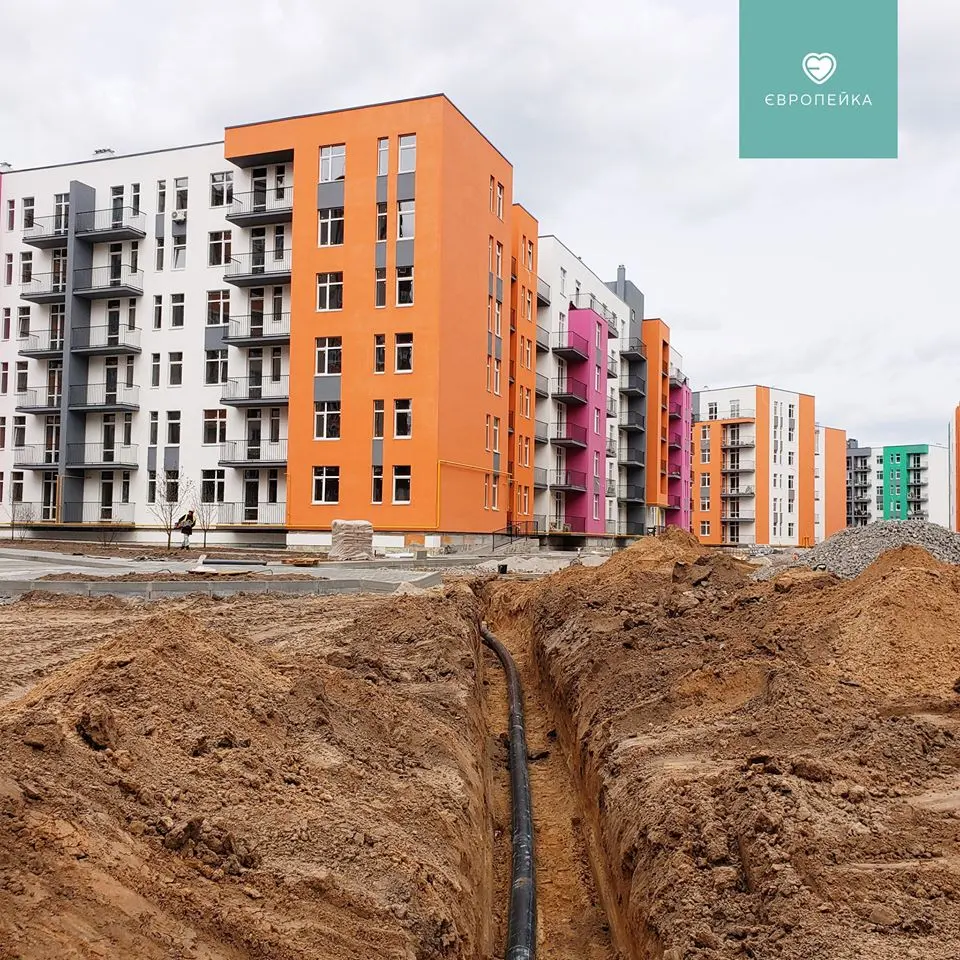

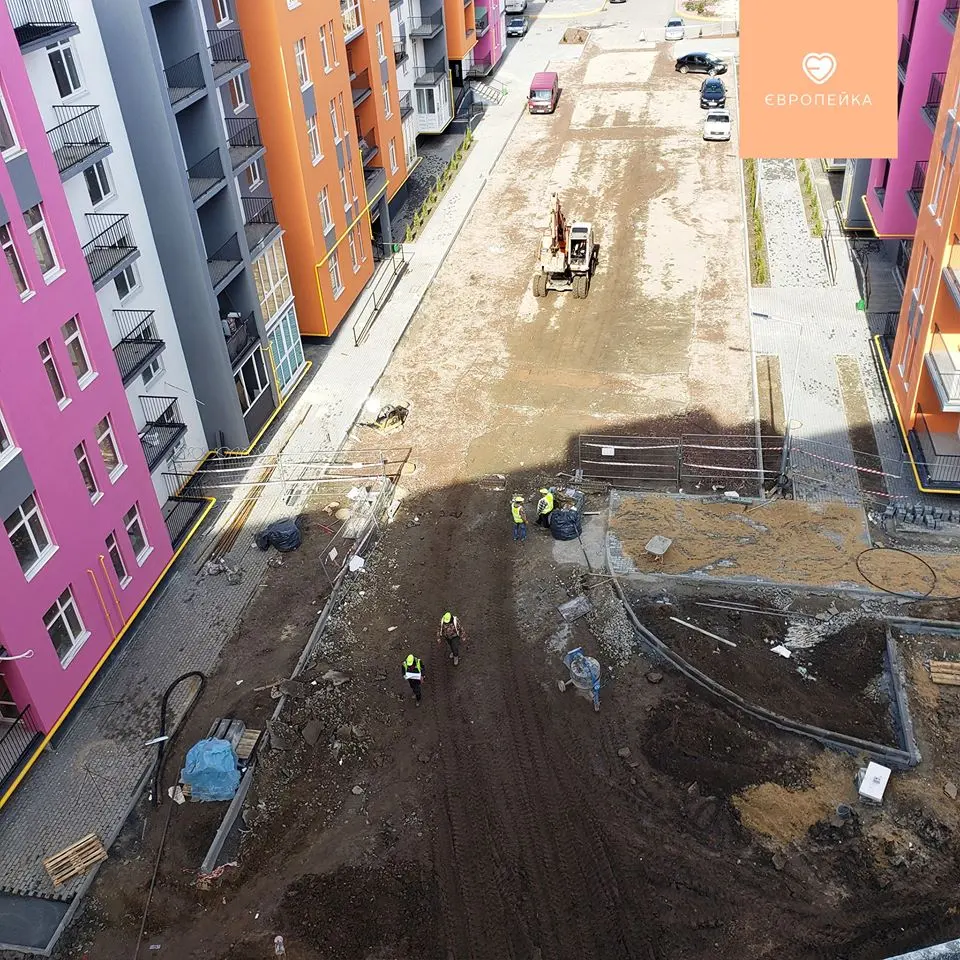

• триває влаштування благоустрою
1 секція :
• тривають електромонтажні роботи на 5 поверсі
• триває поклейка другого шару рубероїду
• тривають фасадні роботи
2 секція:
• завершено сантехнічні роботи на 1 поверсі
• триває влаштування МЗК
• триває встановлення дверей в квартирах
• тривають роботи по штукатурці стін 1 поверху

NE
Nelli18551 повід. · з 2016
17 квітня 2021 р.

Ход строительства Жилого Комплекса
15.04.2021
✅ 103/16
1 секція:
• завершено монтаж ліфта
✅ 103/ 17

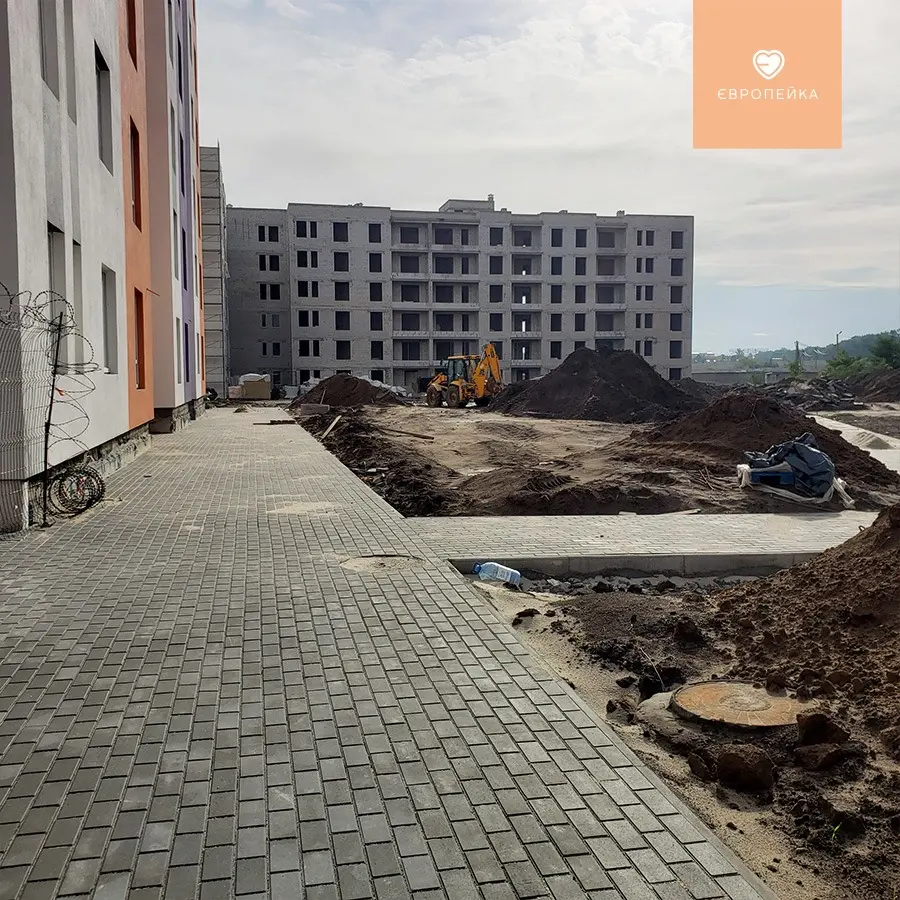

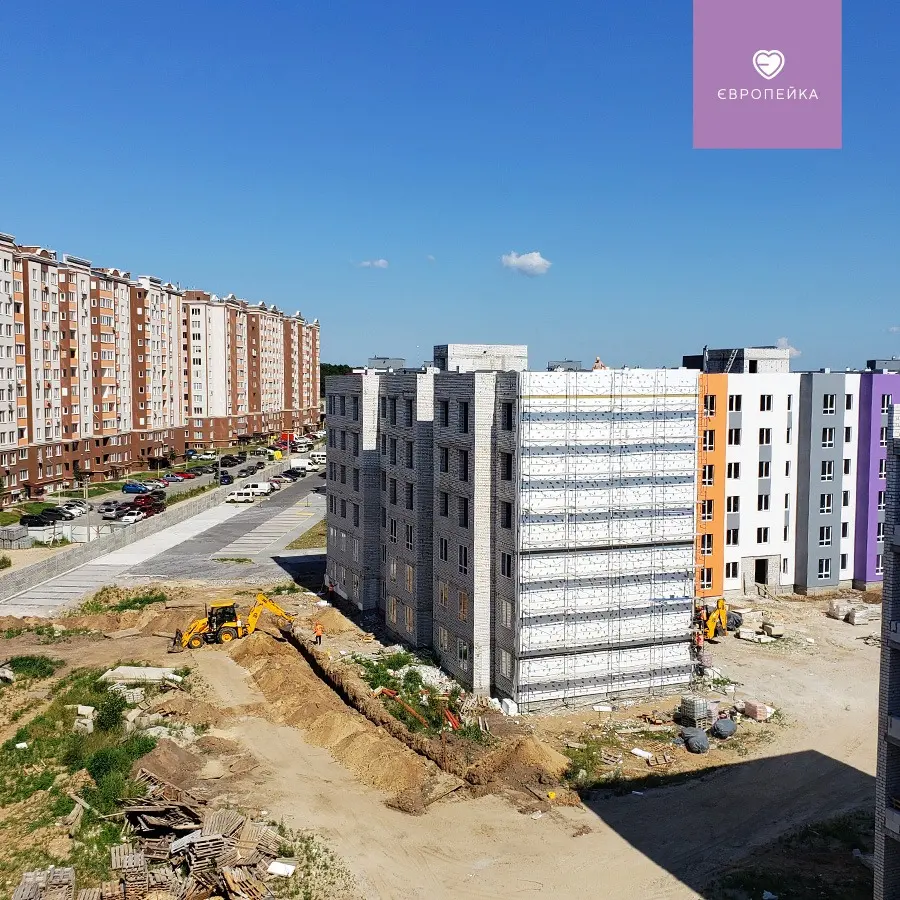

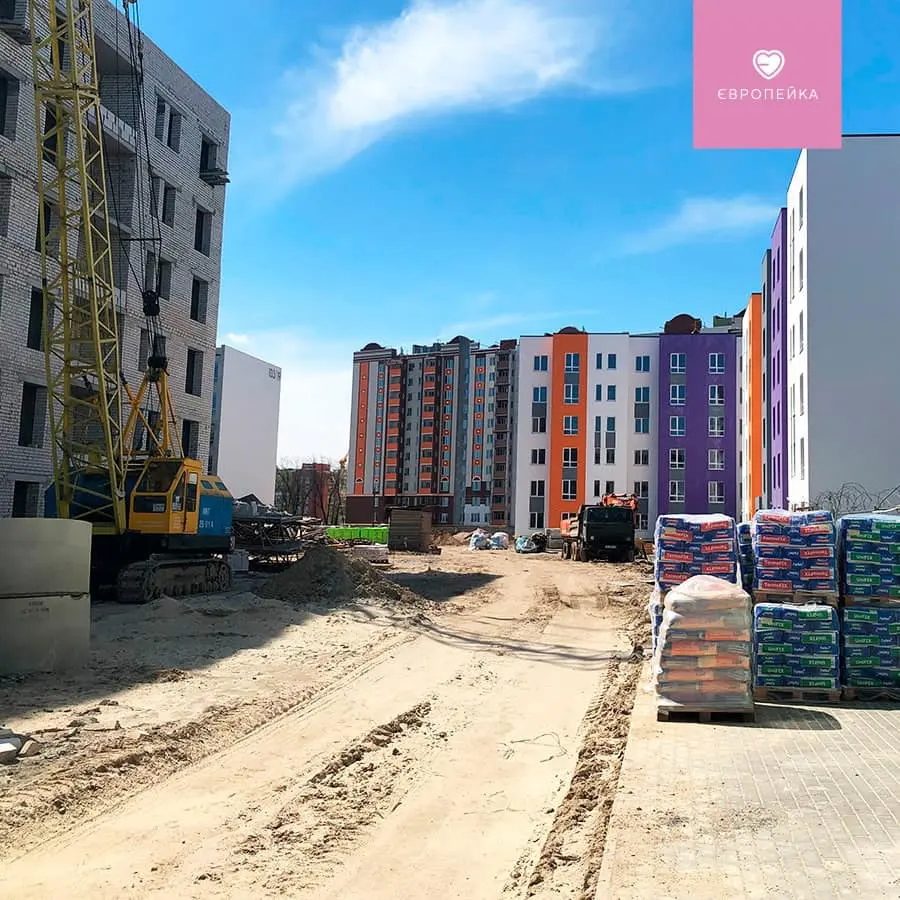

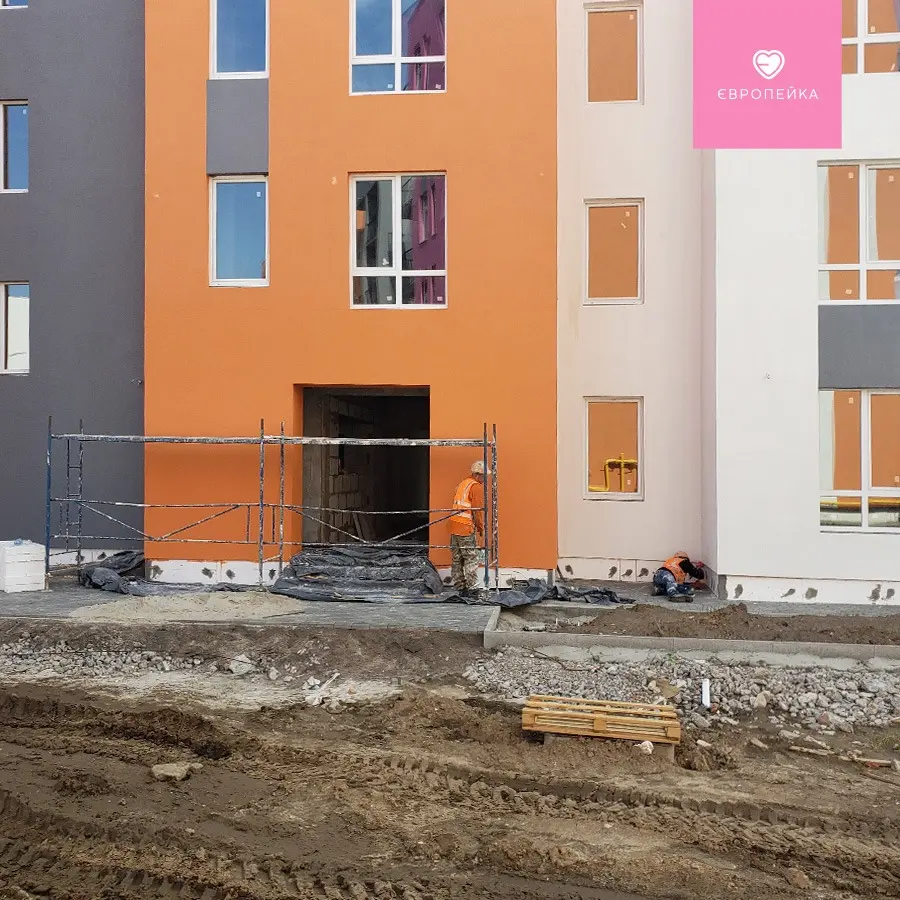

• триває влаштування благоустрою
✅ 103/18
• розпочато влаштування зовнішніх мереж
1 секція:
• завершено електромонтажні роботи на 1 поверсі
• завершено монтаж димарів
2 секція:
• завершено виготовлення газоблоку на 6 поверсі
3 секція:
• розпочато виготовлення газоблоку на 6 поверху
• завершено виготовлення армопоясу
✅ 103/19
• триває влаштування зовнішніх мереж
• триває влаштування благоустрою
1 секція :
• триває поклейка другого шару рубероїду
• тривають фасадні роботи
• тривають сантехнічні роботи

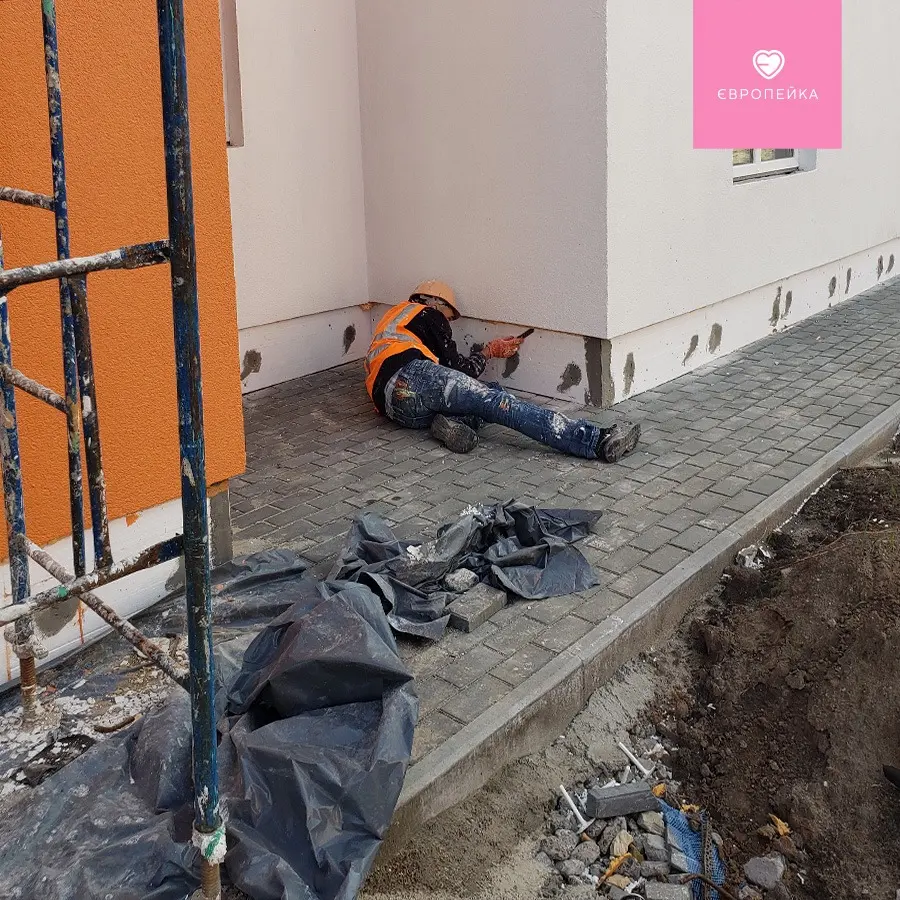

• розпочато штукатурку стін на 1 поверху
2 секція:
• триває влаштування МЗК
• завершено встановлення дверей в квартирах
• завершено роботи по штукатурці стін 1 поверху

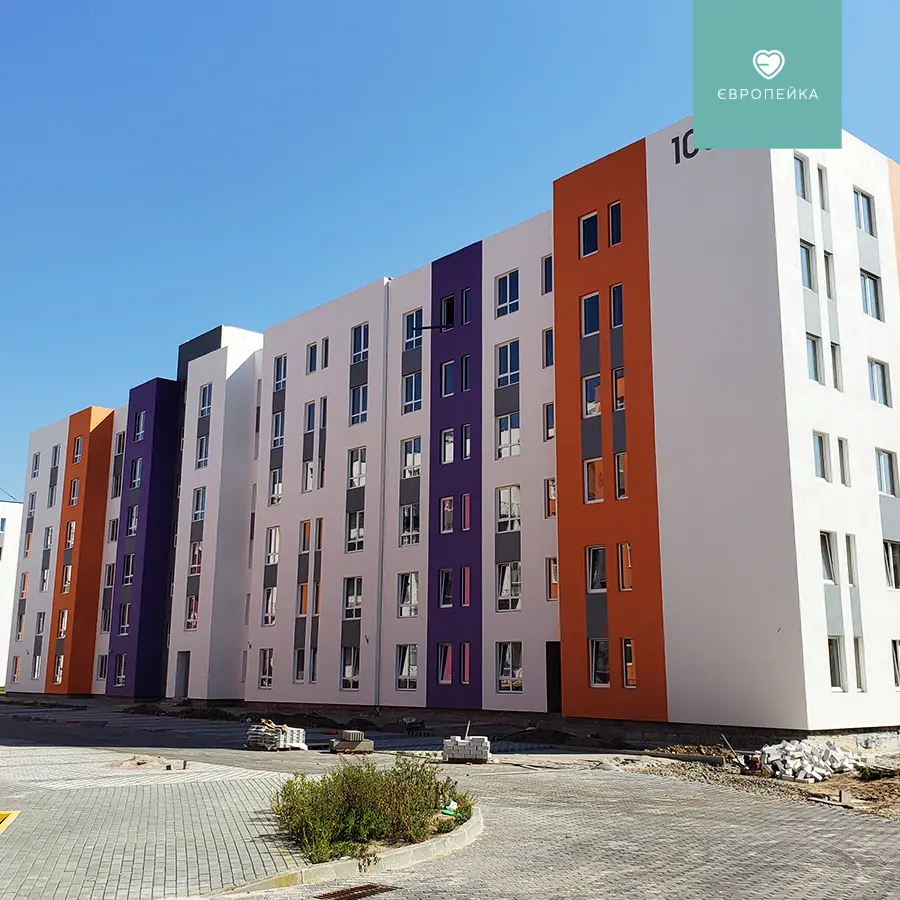

• на завершальному етапі поклейка другого шару рубероїду
• тривають фасадні роботи

NE
Nelli18551 повід. · з 2016
1 травня 2021 р.

Ход строительства Жилого Комплекса
20.04.2021
103/ 17
• триває влаштування благоустрою

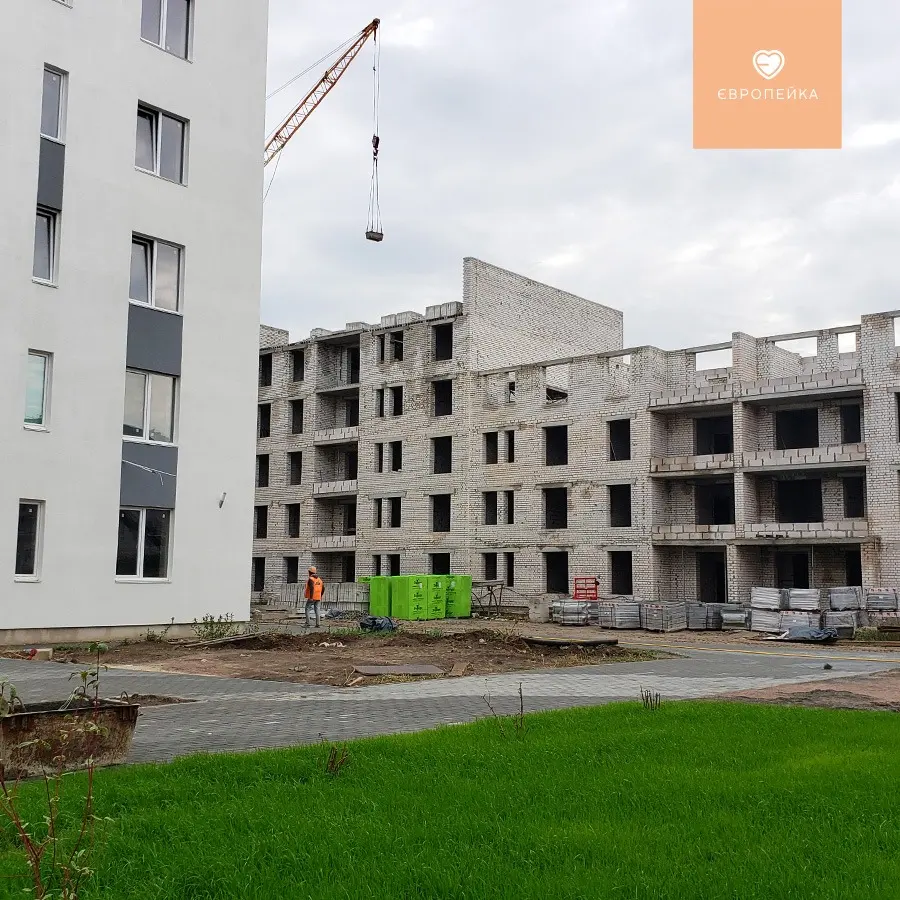

103/18
• триває влаштування зовнішніх мереж
1 секція:
• тривають електромонтажні роботи на 2 поверсі
3 секція:

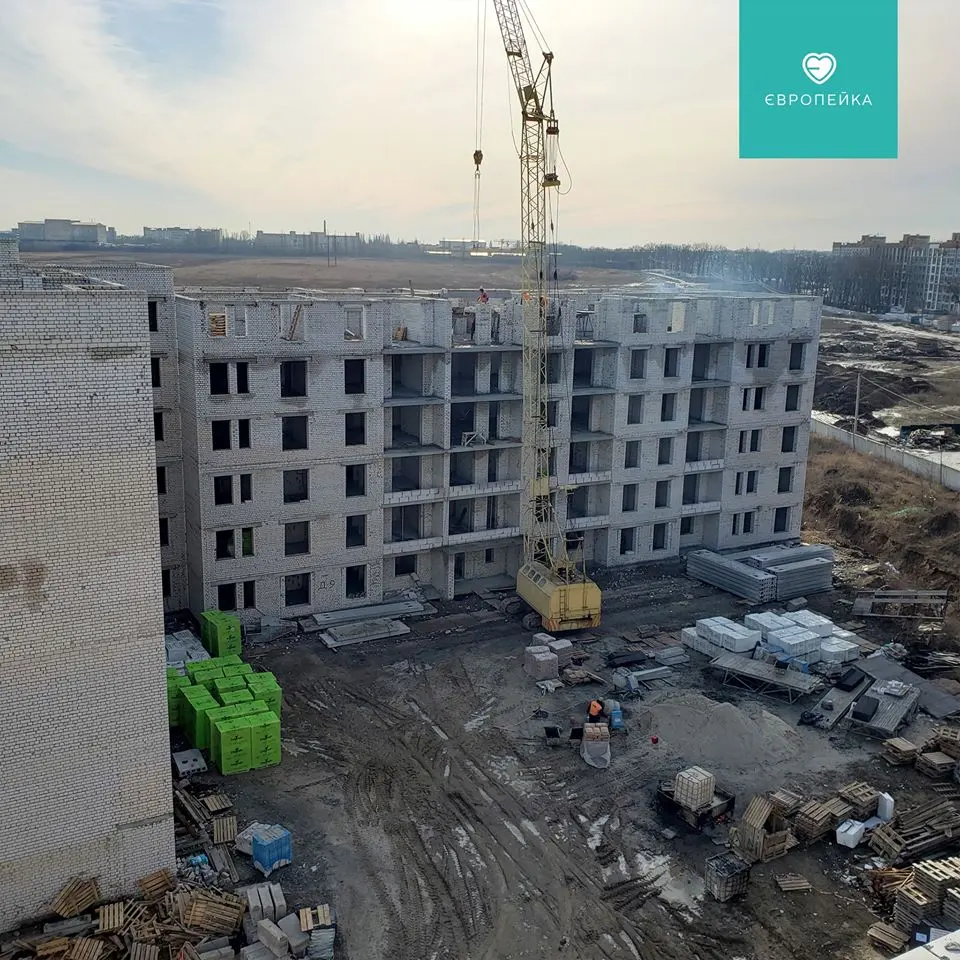

• на завершальному етапі виготовлення газоблоку на 6 поверсі
103/19

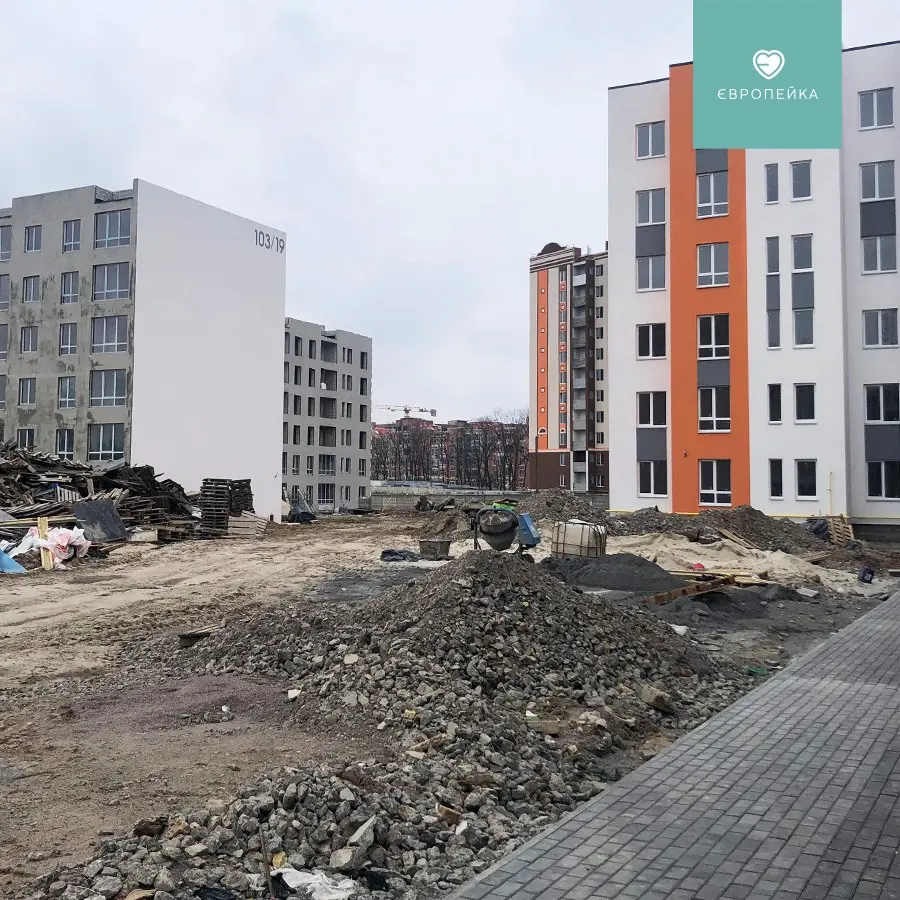

• завершено влаштування зовнішніх мереж
• триває влаштування благоустрою
1 секція :
• на завершальному етапі поклейка другого шару рубероїду
• тривають фасадні роботи
• тривають сантехнічні роботи
• триває штукатурку стін на 1 поверху
2 секція:
• на завершальному етапі влаштування МЗК
• завершено поклейку другого шару рубероїду
• тривають фасадні роботи

NE
Nelli18551 повід. · з 2016
19 травня 2021 р.

Ход строительства Жилого Комплекса
18.05.2021
103/18
1 секція:
• на завершеному етапі електромонтажні роботи на 2 поверсі
• утеплення покрівлі
2 секція:
• виготовлення димоходів
3 секція:
• завершено виготовлення газоблоку на 6 поверсі
• виготовлення газоблоку на 5 поверсі
103/19
• триває влаштування благоустрою
1 секція :
• завершено поклейку другого шару рубероїду
• тривають сантехнічні роботи
• завершено штукатурку стін на 1-2 поверхах
2 секція:
• на завершальному етапі влаштування МЗК
• монтаж накривок на парапети
• тривають фасадні роботи

NE
Nelli18551 повід. · з 2016
16 червня 2021 р.

Ход строительства Жилого Комплекса
15.06.2021
103/18
1 секція:
• підготовка до укладення першого шару рубероїду
3 секція:
• триває виготовлення газоблоку на 4 поверсі
• закладання димохідних шахт цеглою
103/19

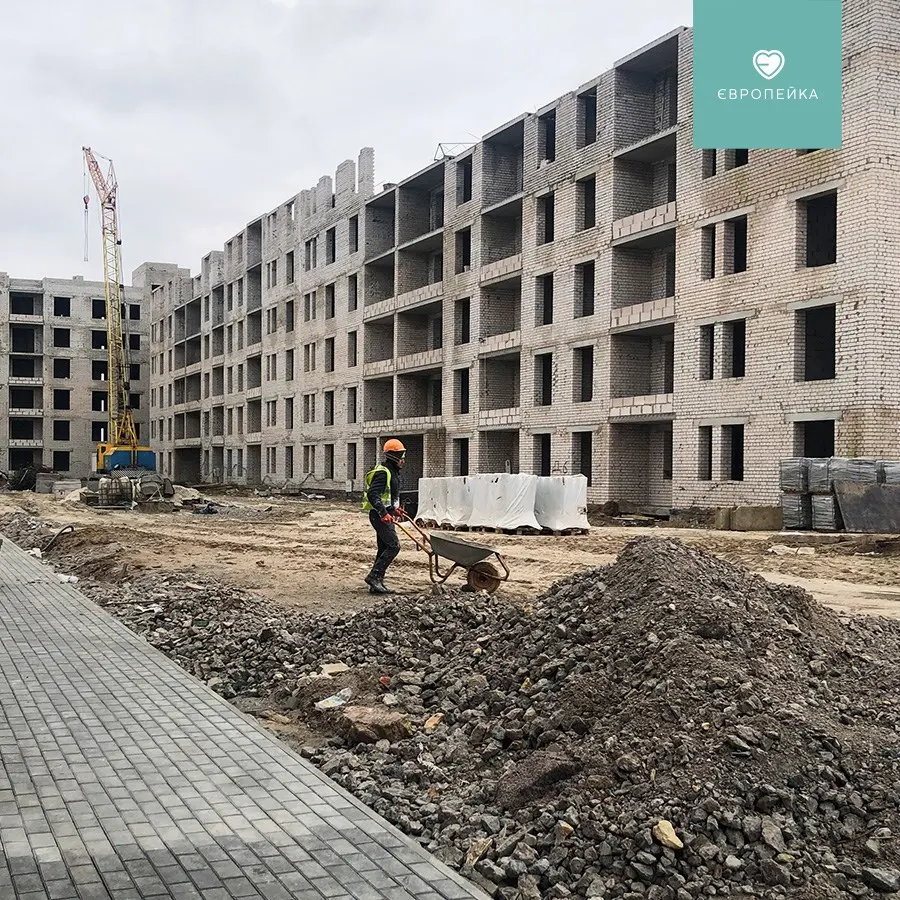

• триває влаштування благоустрою
1 секція :
• влаштування МЗК
• завершено стяжку на 2 поверсі
• тривають фасадні роботи
• тривають сантехнічні роботи
• на завершальному етапі штукатурка стін на 5 поверсі
