Жилой комплекс "Европейка"

86 відповідей · 16 097 переглядів
MA
Maryperevoznyk288 повід. · з 2017
6 червня 2017 р.

Объект: Жилой комплекс "Европейка"

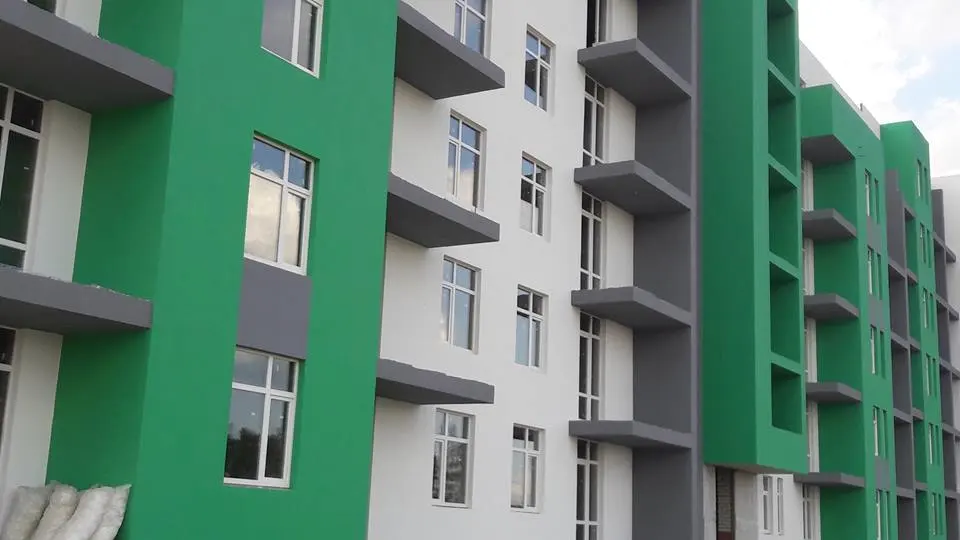

Адрес: Киево-Святошинский р-н, с. Софиевская Борщаговка, ул. Соборная

Застройщик: BD Holding

Окончание работ:
1 очередь (дома 103-103/7) — 3 кв. 2016, сданы2 очередь (дома 103/8-103/10) — 2 кв. 2017, дом 103/8 - завершено утепление фасада, дома 103/9, 103/10 - завершено остекление

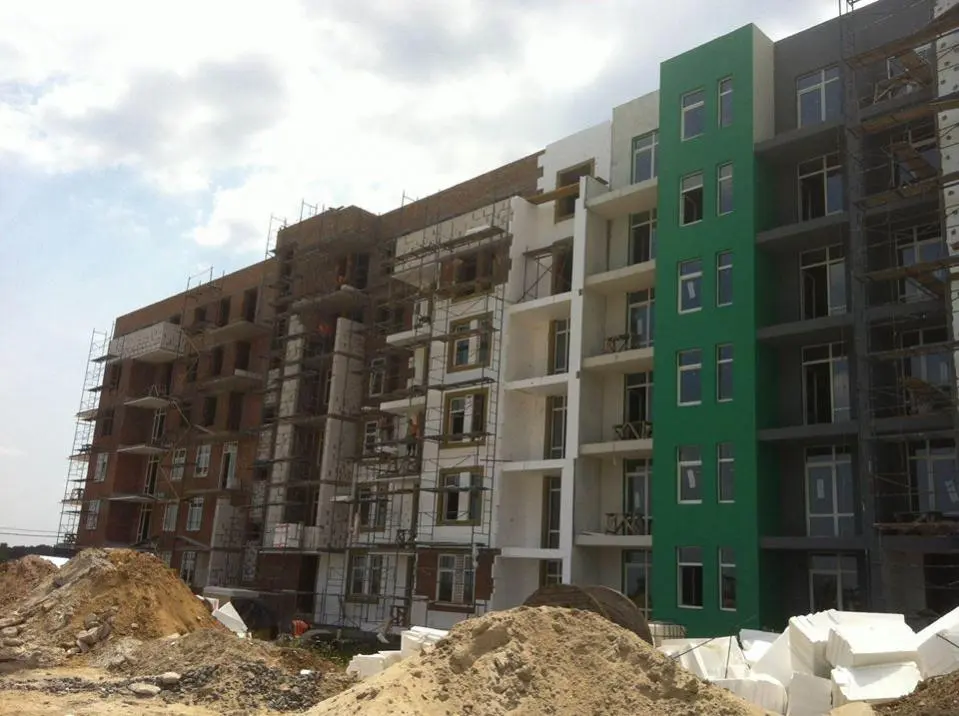

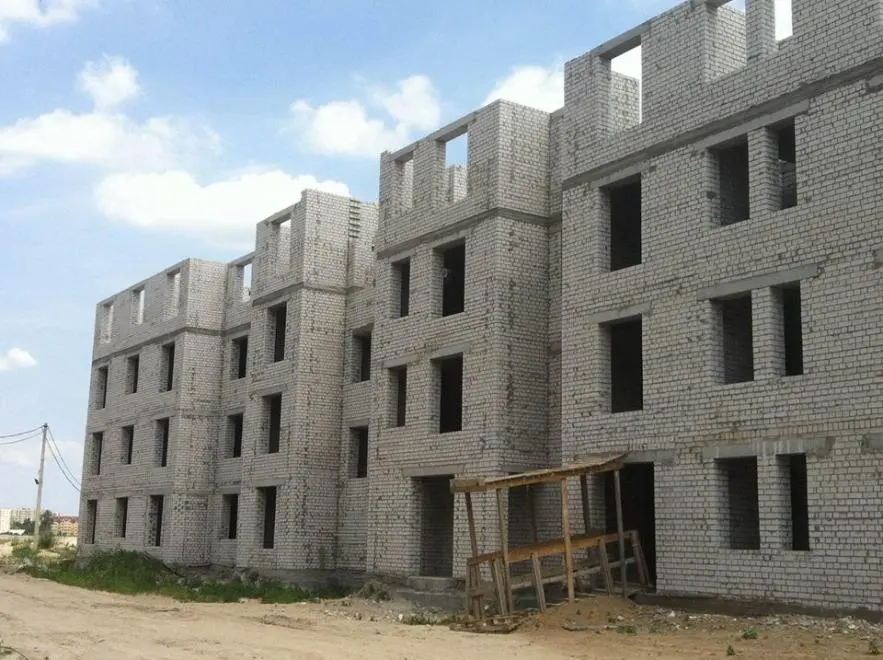

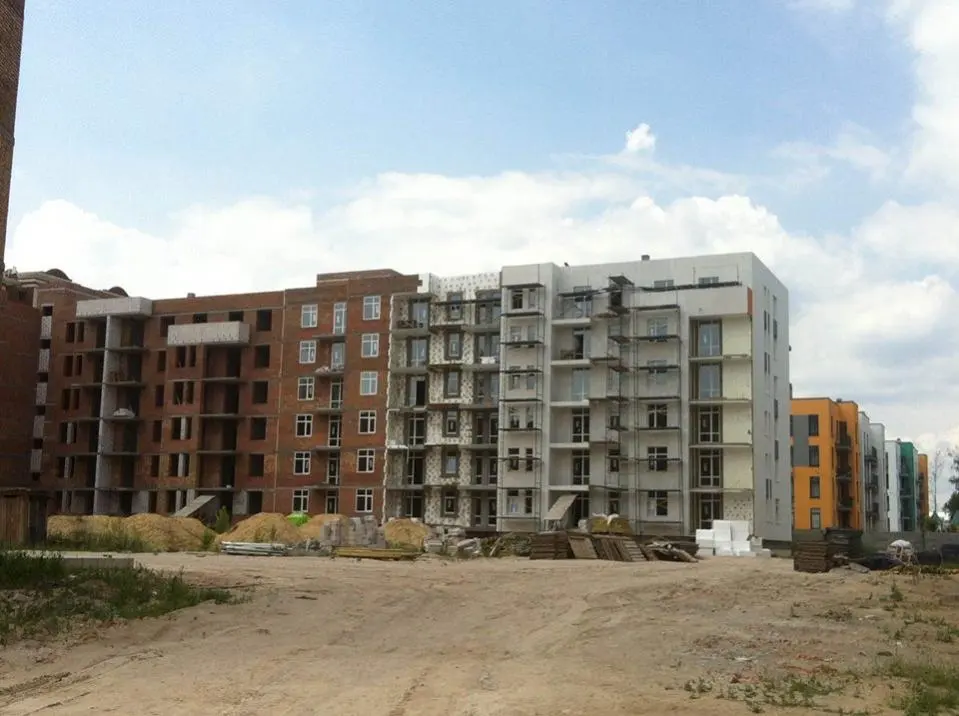

3 очередь (дома 103/11-103/15) — 4 кв. 2017, построены 3-5 этажей
4 очередь (4 дома) — 1 кв. 2018, готов фундамент

Этажность: 4-6

Ссылки:

Сайт

Описание на oStroyke

Инфраструктура:

Житлова програма «Європейка» —це швидке, недороге, але надійне будівництво вашого омріяного дому.

Основне завдання цієї програми полягає в оновленні житлового фонду міст і надання широким верствам населення якісного і доступного житла в рамках проєвропейського курсу нашої держави. Також «Європейка» передбачає створення цілих житлових районів у різних областях України формату «містечко у місті» з усіма необхідними інфраструктурними об'єктами.
Програма дозволяє зробити житло в різних регіонах нашої держави доступнішим за рахунок використання сучасних будівельних матеріалів, зменшення метражу квартир, а також застосування новітніх технологій будівництва, що значно мінімізують витрати технічних ресурсів та людської праці. Тож, житловій програмі «Європейка» під силу реалізувати Ваше бажання про власну квартиру, оскільки вона пропонує недорогі квартири, навіть у столичному регіоні.полягає в оновленні житлового фонду міст і надання широким верствам населення якісного і доступного житла в рамках проєвропейського курсу нашої держави. Також «Європейка» передбачає створення цілих житлових районів у різних областях України формату «містечко у місті» з усіма необхідними інфраструктурними об'єктами.
Контроль за будівельними та бізнес-процесами з боку материнської компанії, що розташована у Швейцарії, є гарантією того, що інвестори отримають якісне помешкання у відповідний строк. Технології європейського зразка, сучасне проектування, сертифіковані матеріали дозволяють бути впевненими у довготривалому терміні експлуатації житла. Важливо й те, що будинки зводять за монолітно-каркасною технологією з надійного, відносно легкого та екологічно чистого матеріалу — газобетону.
Житлова програма «Європейка» також забезпечує всім комплексом інфраструктурних об’єктів, які потрібні для комфортного життя, безпосередньо на території забудови. Це справжнє міні-містечко, де все необхідне поруч із вашим домом. Ви не відчуєте різниці в комфортному доступі до об’єктів соціальної та побутової інфраструктури, навчанні та дозвіллі в порівнянні з проживанням у місті.
Програма дозволяє зробити житло в різних регіонах нашої держави доступнішим за рахунок використання сучасних будівельних матеріалів, зменшення метражу квартир, а також застосування новітніх технологій будівництва, що значно мінімізують витрати технічних ресурсів та людської праці. Тож, житловій програмі «Європейка» під силу реалізувати Ваше бажання про власну квартиру, оскільки вона пропонує недорогі квартири, навіть у столичному регіоні.
Програма дозволяє зробити житло в різних регіонах нашої держави доступнішим за рахунок використання сучасних будівельних матеріалів, зменшення метражу квартир, а також застосування новітніх технологій будівництва, що значно мінімізують витрати технічних ресурсів та людської праці. Тож, житловій програмі «Європейка» під силу реалізувати Ваше бажання про власну квартиру, оскільки вона пропонує недорогі квартири, навіть у столичному регіоні.

NE
Nelli18551 повід. · з 2016
30 березня 2018 р.

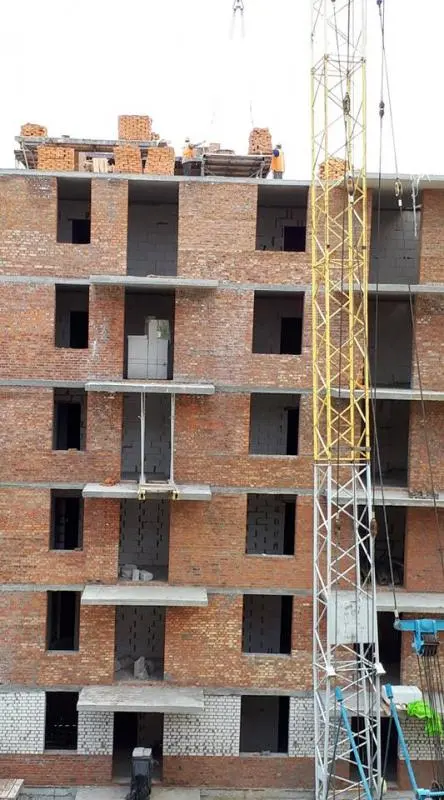

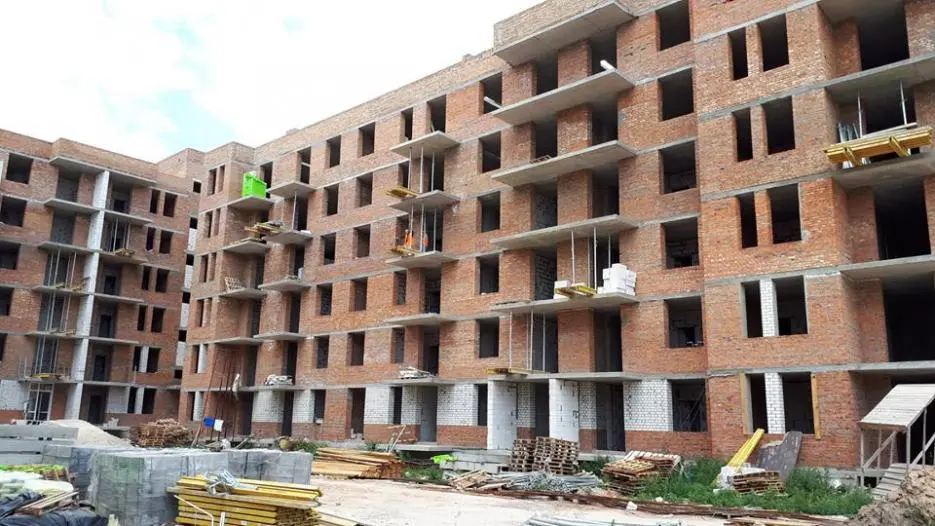

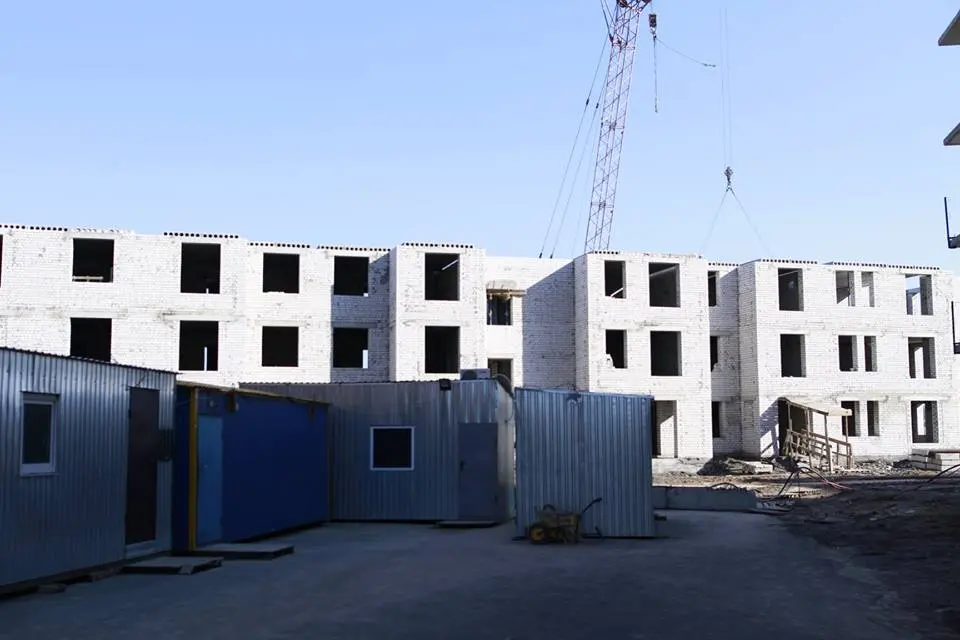

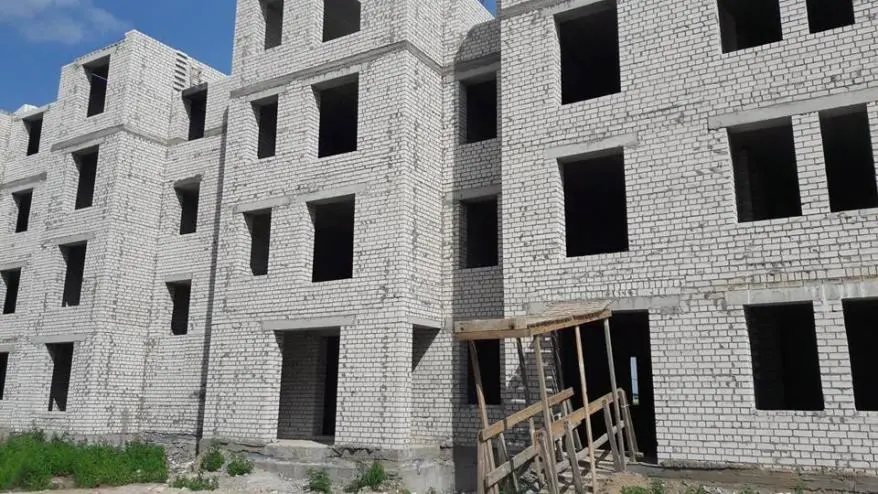

Ход строительства Жилого Комплекса

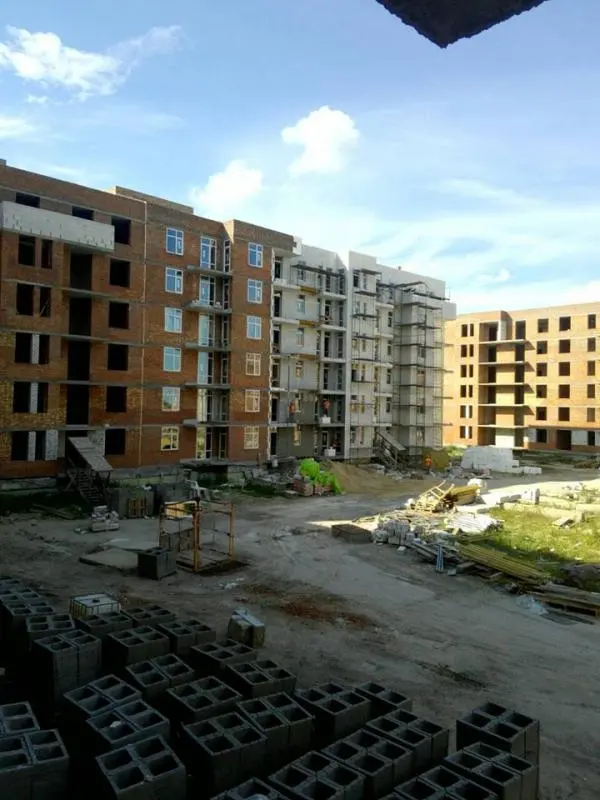

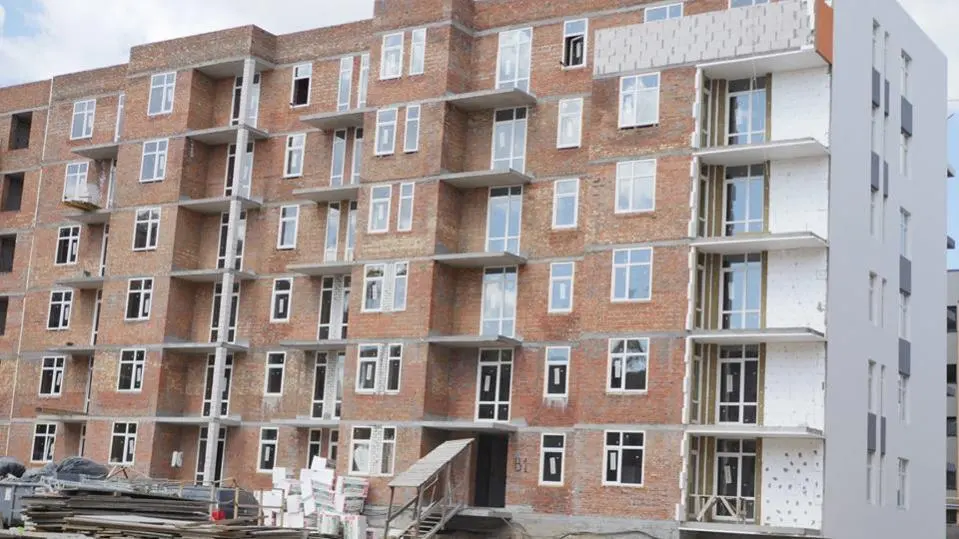

26.03.2018
3 черга

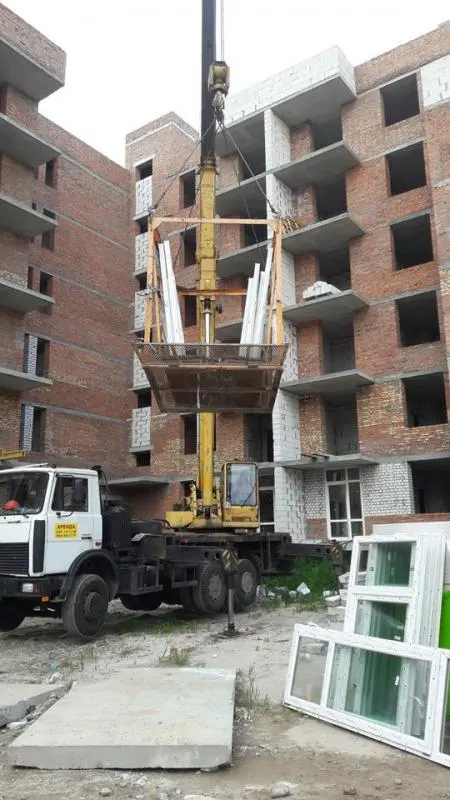

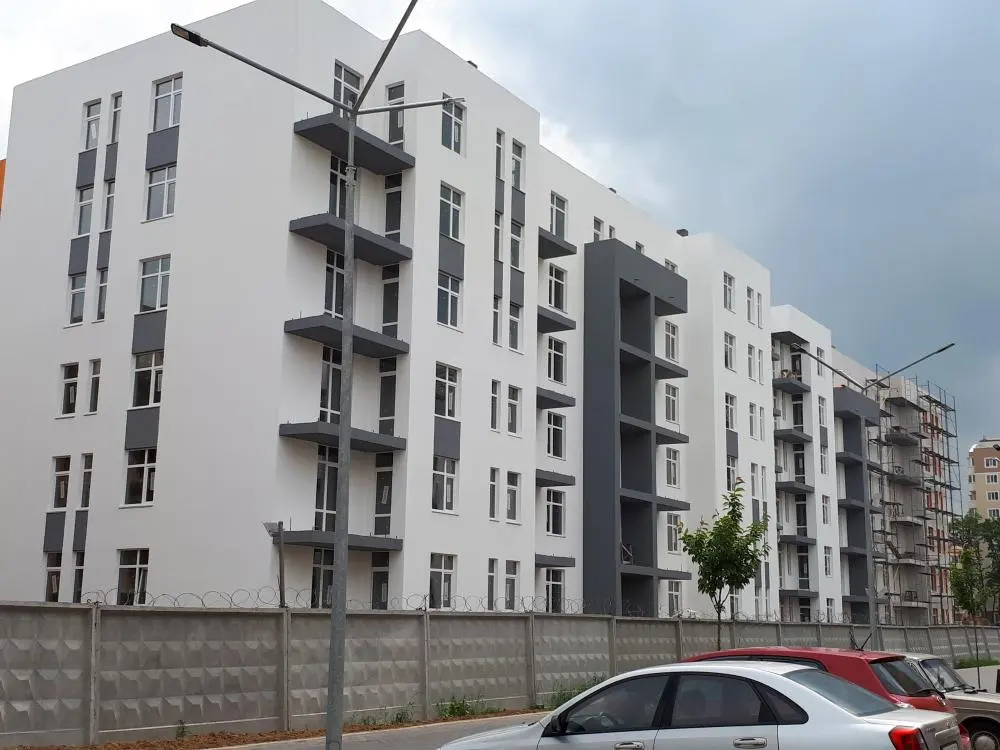

Триває монтаж вікон. Упродовж тижня ці роботи триватимуть.
Після завершення монтажу вікон, планується розпочати фасадні роботи на будинку.
2 секція
На завершальному етапі монтаж шиделів.
3 секція

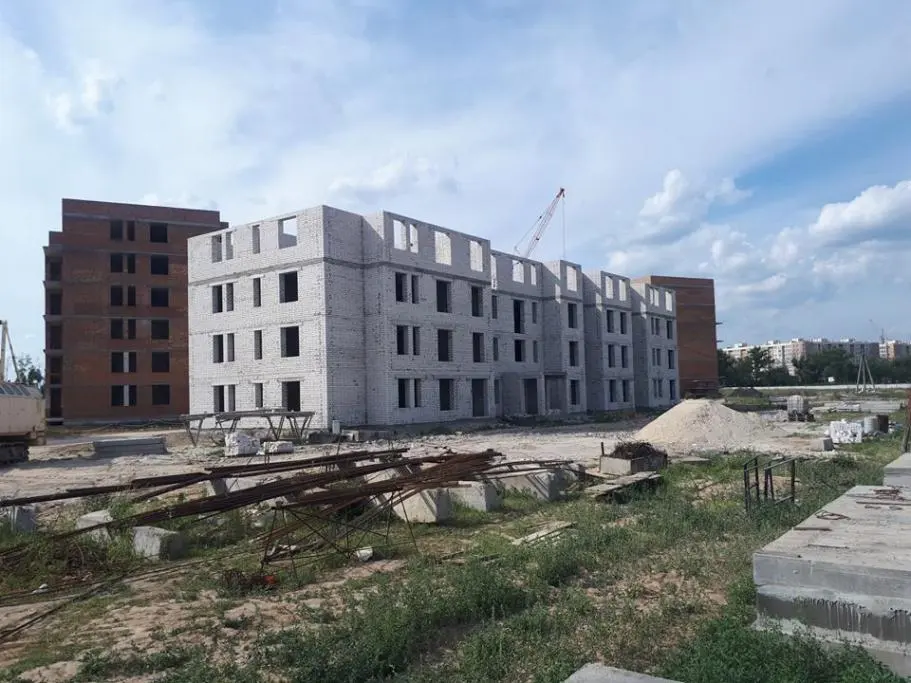

Розпочато кладку міжкімнатних перегородок 5 поверху. Упродовж тижня ці роботи триватимуть.
секція 1
- розпочато кладку парапетів
секція 2
На завершальному етапі виконання плити перекриття 6 поверху.
На всі будинки 3 черги забудови «Європейка» закуплено матеріали на виконання сантехніки, а саме - систему водопостачання, і систему опалення, та електрики у будинках. Звертаємо увагу на те, що всі матеріали високої якості відомих європейських виробників.
4 черга
Будинок 17

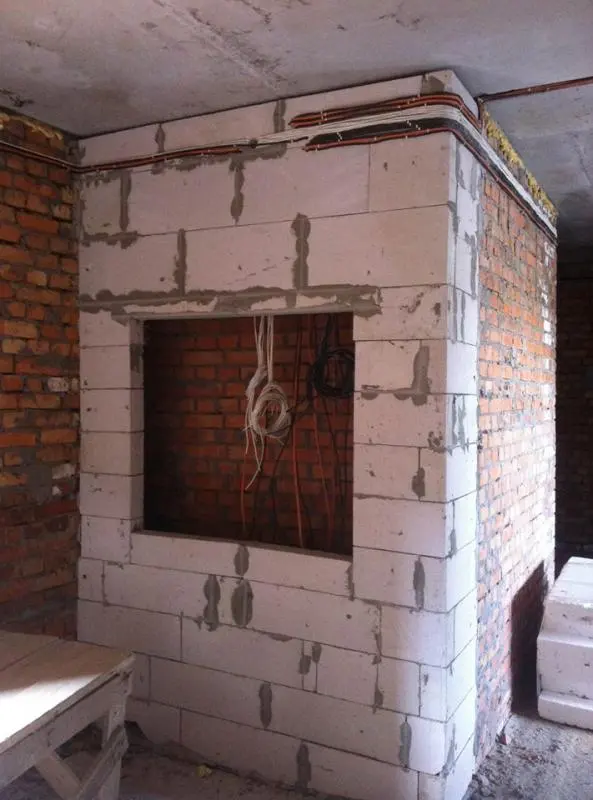

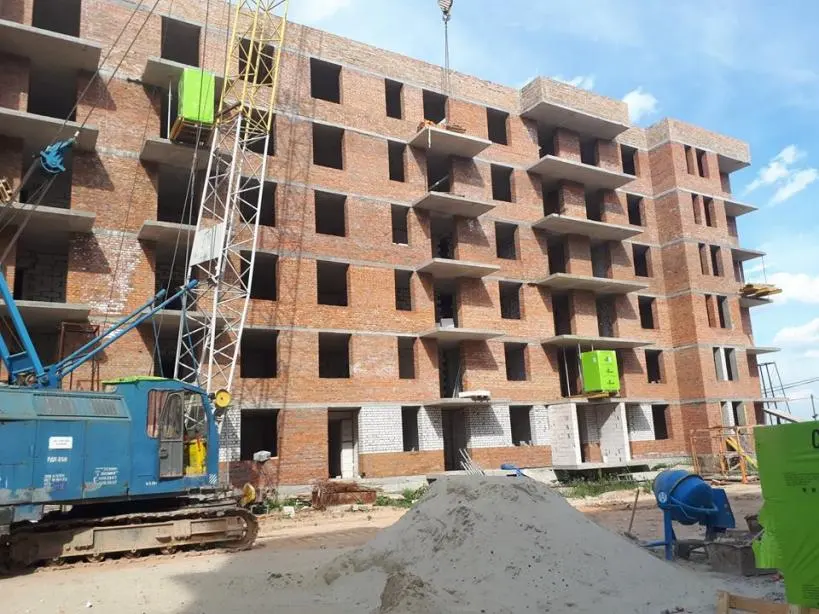

Завершено монтаж панелей перекриття 2 поверху та розпочато мурування стін 3 поверху. Упродовж тижня ці роботи буде продовжено.

NE
Nelli18551 повід. · з 2016
17 квітня 2018 р.

Ход строительства Жилого Комплекса

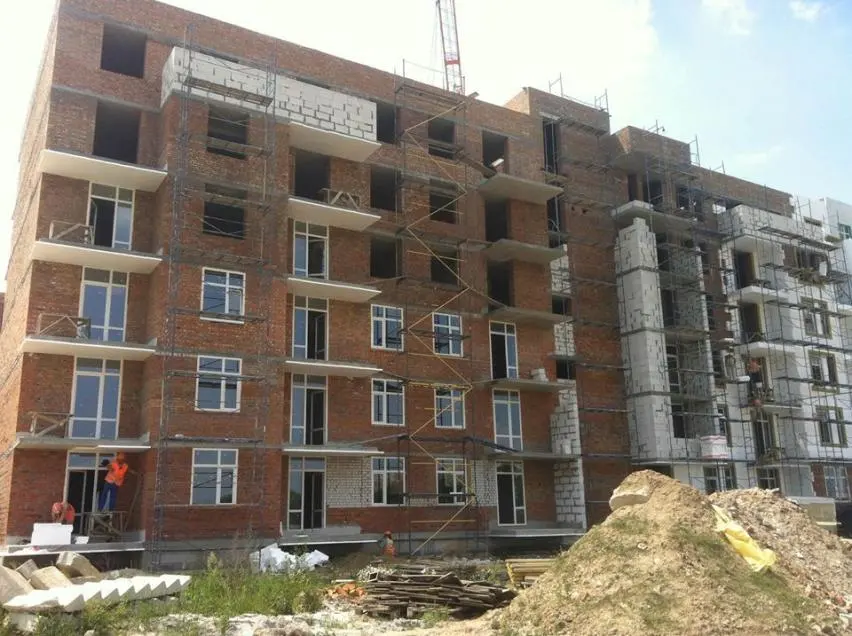

10.04.2018
3 черга
103/11

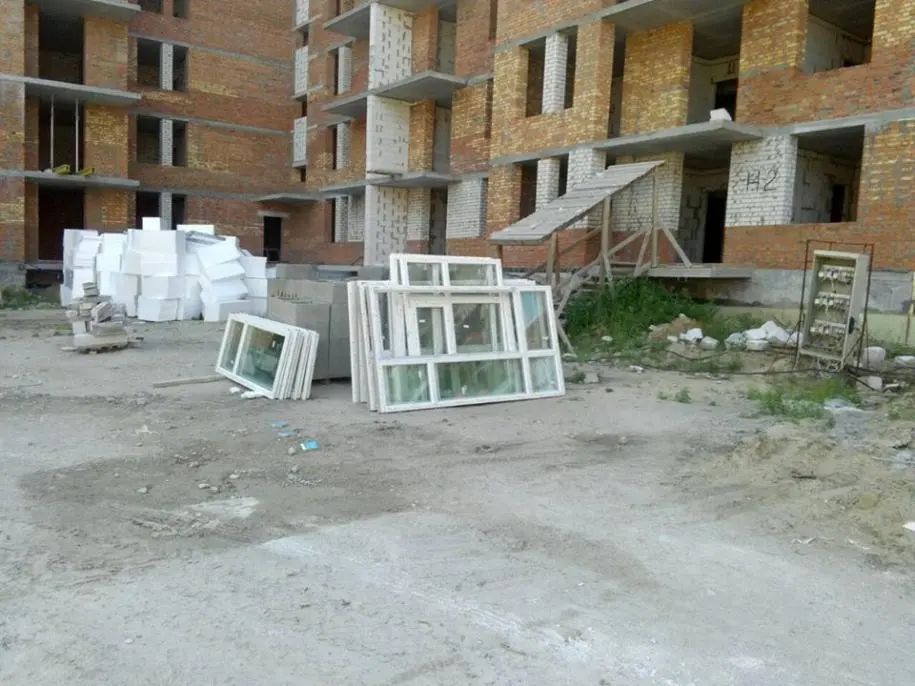

Монтаж вікон завершено на 1 секції. Монтаж вікон на 2 секції розпочнеться з 16 квітня. (Інформацію уточнено)

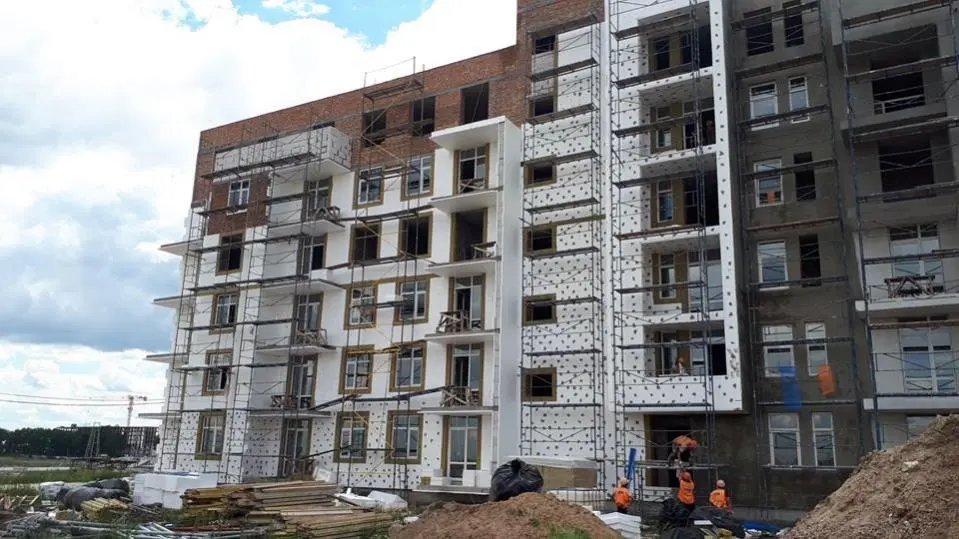

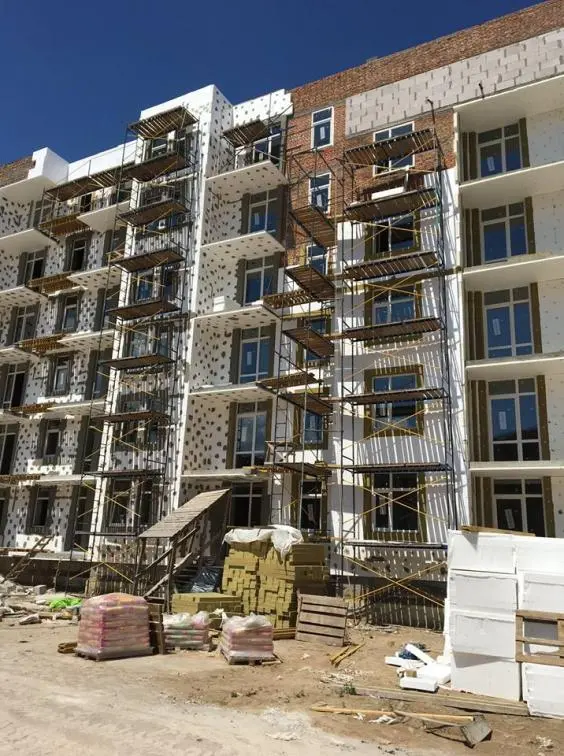

Тривають фасадні роботи – поклейка пінопласту та армування.
2 секція
Завершено монтаж шиделів
3 секція
На завершальному етапі кладка міжкімнатних перегородок 5 поверху.
103/14
Тривають роботи із бетонування плити перекриття 6 поверху - виконано на 60 %
103/15
1 секція
- тривають роботи із кладки парапетів.
4 черга
Будинок 17
Тривають роботи із влаштування перекриття 3 поверху – змонтовано панелі із перекриття 3 поверху, залишаються роботи із влаштування монолітного поясу та монолітних ділянок.

NE
Nelli18551 повід. · з 2016
17 квітня 2018 р.

Ход строительства Жилого Комплекса

16.04.2018
3 черга
103/11
Упродовж минулого тижня було виконано роботи із нанесення фактури та фарбування фасаду.
4 черга
Будинок 17
Тривають роботи із влаштування перекриття 3 поверху – змонтовано панелі із перекриття 3 поверху, виконуються роботи із влаштування монолітного поясу та монолітних ділянок.
Будинок 16

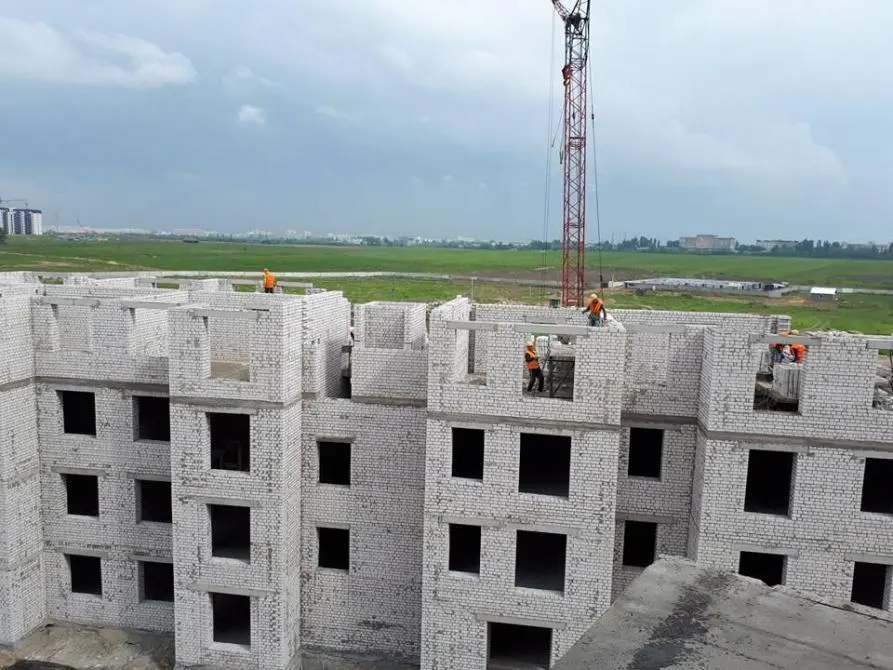

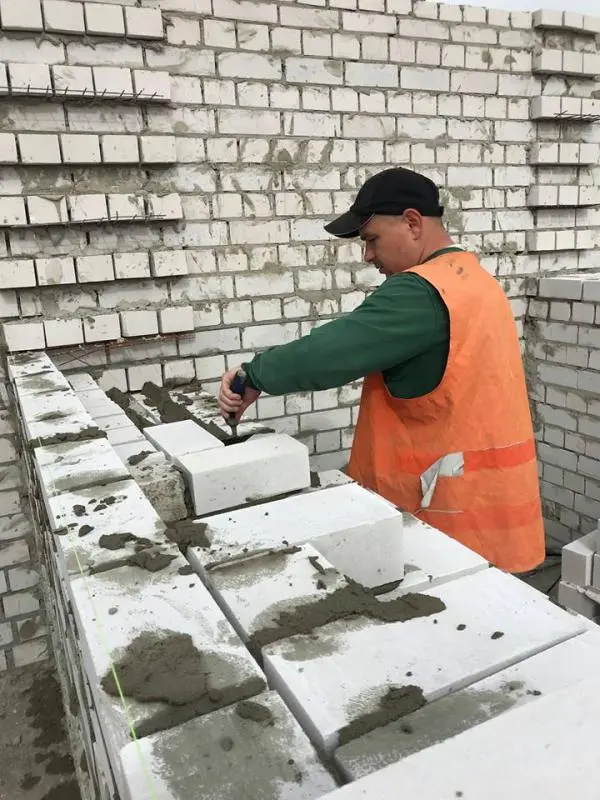

Виконується цегляна кладка 1 поверху

NE
Nelli18551 повід. · з 2016
23 квітня 2018 р.

Ход строительства Жилого Комплекса

23.04.2018
103/11
1секція
Минулого тижня виконано роботи із поклейки пінопласту та його армування. Влаштування гідроізоляції балконів 6 пов.

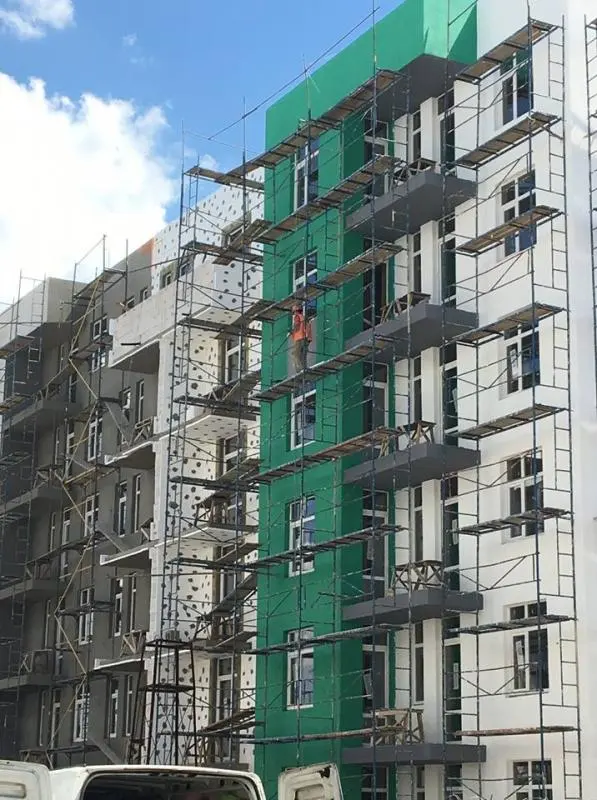

Упродовж тижня планується нанесення фактури та покраска фасаду. Поклейка та армування фасаду. Монтаж підвіконних відливів.
2секція
Монтаж вікон 100м2. Упродовж тижня ці роботи триватимуть. Також цього тижня планується виконання робіт із влаштування електромереж 3-4 пов.
3секція
Влаштування шиделів у підвалі та 1 пов.
На поточний тиждень заплановано підготовку до виконання вхідних груп та штукатурки стін.
103/13
Заплановано виконання робіт із влаштування електромереж на 1 поверсі.
103/14
Влаштування перегородок 4 пов. Планується армування плити перекриття 6 пов.
103/15
1 секція
Виготовлення парапету. Упродовж наступного тижня ці роботи триватимуть.
2 секція
Виготовлення парапету. Упродовж наступного тижня заплановано роботи із монтажу вентблоків.
4 черга
Будинок 17
Завершено влаштування перекриття 3 поверху, розпочинаються роботи із цегляної кладки 4 поверху. Упродовж тижня ці роботи триватимуть.
Будинок 16
Виконано цегляна кладка 1 поверху. Упродовж тижня плануються роботи із перекриття 1 поверху.

ВА
Вадим Колесник4 повід. · з 2018
25 квітня 2018 р.

Все вроде хорошо, недорого. Вот только выехать оттуда уже сейчас практически нереально, сплошные пробки по утрам. А когда заселятся дома в том районе тогда вообще мрак будет. Даже не знаю. Раньше приматривался, а теперь вот думаю...

NE
Nelli18551 повід. · з 2016
11 травня 2018 р.

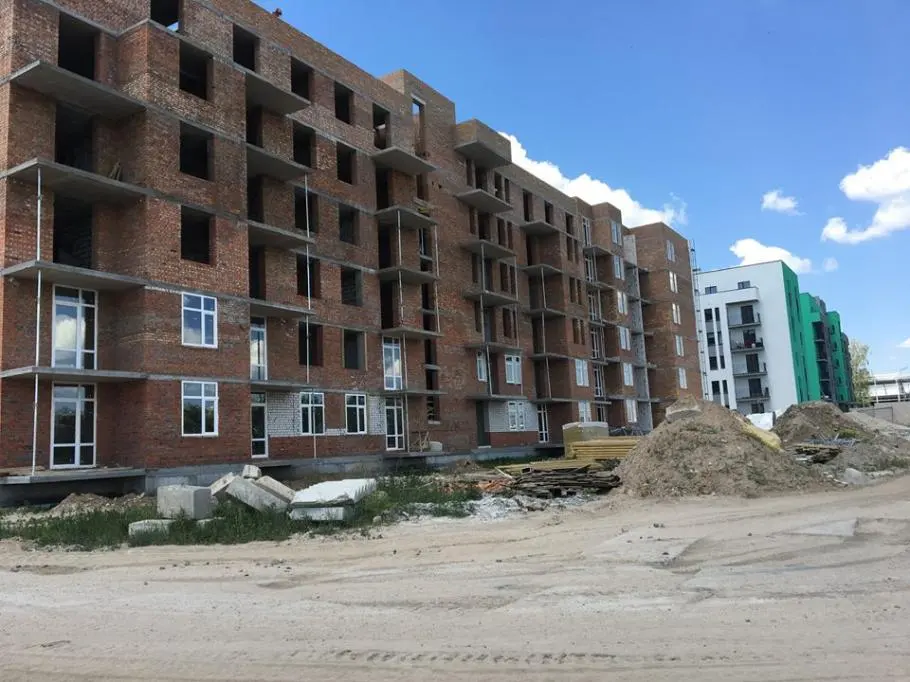

Ход строительства Жилого Комплекса

02.05.2018
103/11
1 секція
Упродовж тижня виконуються роботи із нанесення фактури та покраски фасаду. Поклейки та армування фасаду.
2 секція
- монтаж вікон.
- влаштування електромереж 2 - 3 пов.
- влаштування гідроізоляції балконів 6 пов

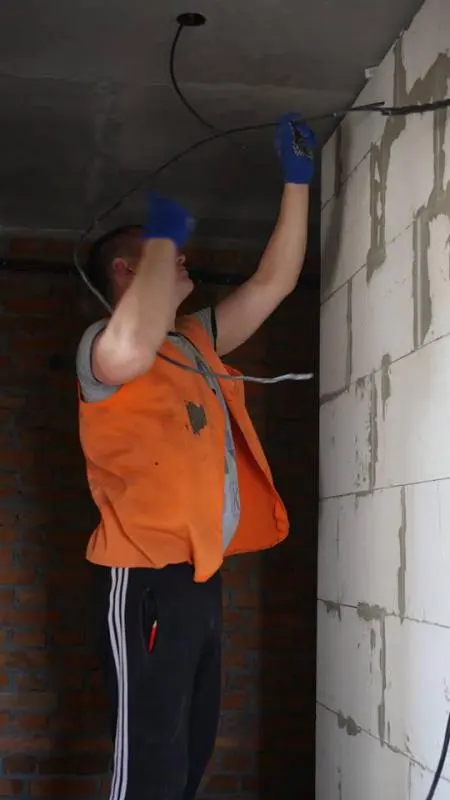

103/13
Монтаж внутрішніх електромереж 1-2 пов
103/14
- влаштування перегородок 4 пов.
- армування плити перекриття 6 пов
103/15
1 секція
Виготовлення парапету.
2 секція
Виготовлення парапету.
4 черга
Будинок 17
- завершено роботи із влаштування перекриття 3 поверху
- тривають роботи із цегляної кладки стін 4 поверху
Будинок 16
- завершено цегляну кладку 1 поверху
- розпочинаються роботи із монтажу панелей перекриття 1 поверху.

NE
Nelli18551 повід. · з 2016
11 травня 2018 р.

Ход строительства Жилого Комплекса

04.05.2018
103/11
Влаштування перегородок та монтаж вентблоків завершено за виключенням одного поверху
Влаштування шиделів (вентиляційної шахти газових котлів) завершено за виключенням 5 поверхів однієї секціі

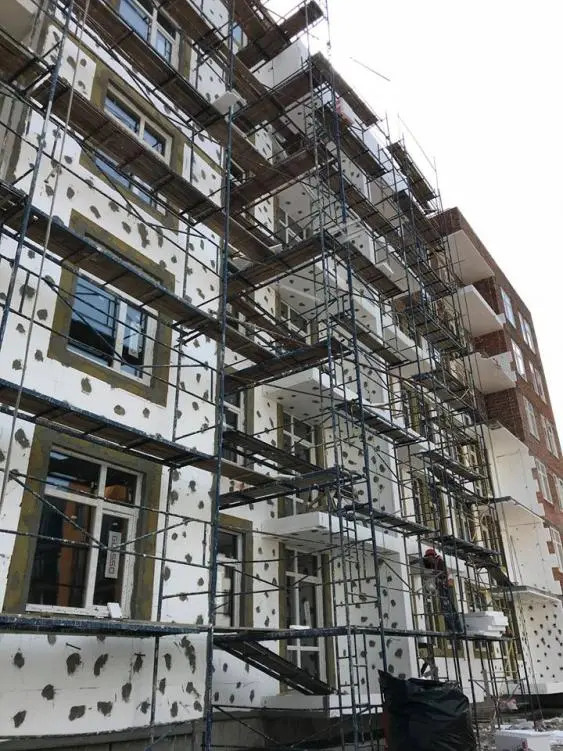

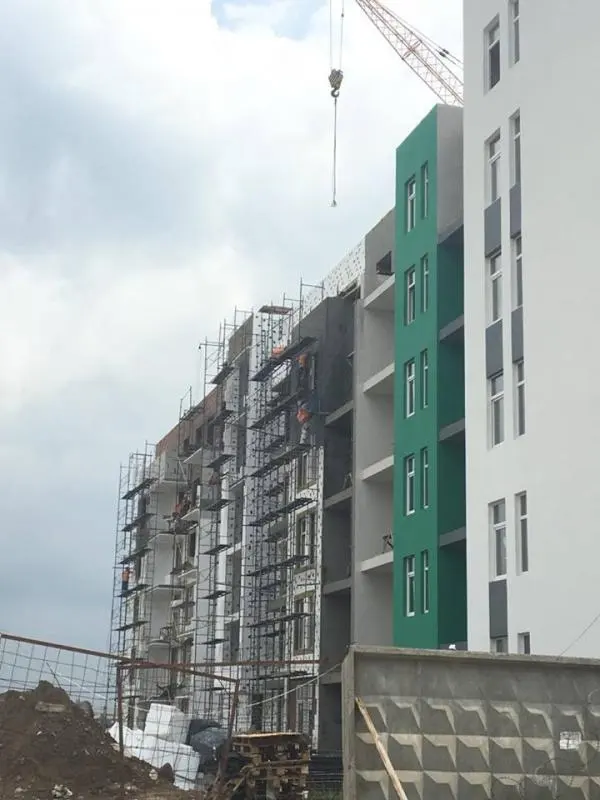

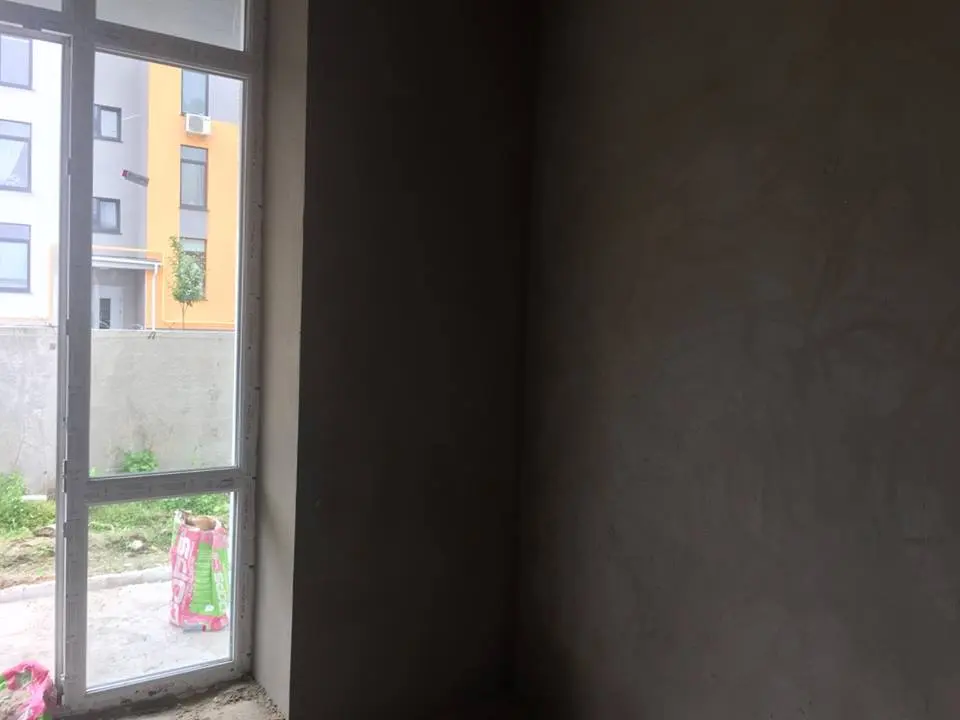

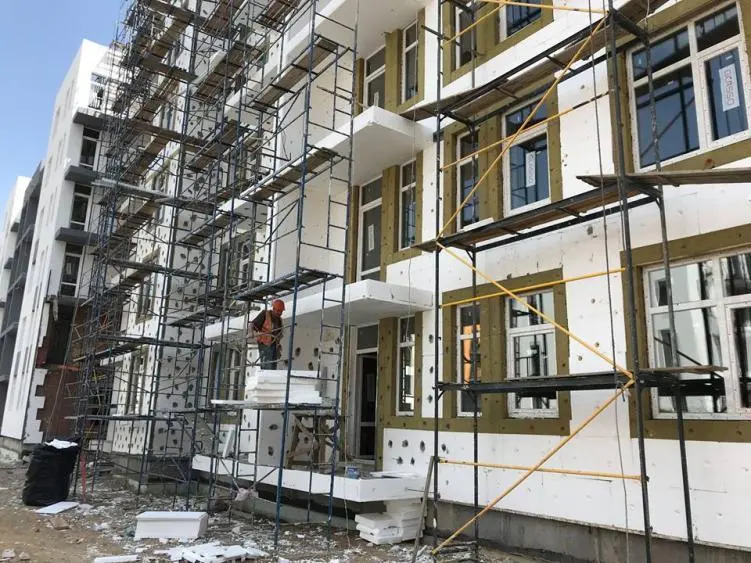

Оздоблення та утеплення фасадів
Влаштування вікон (корпус 1 завершено, 2 корпус -250 м2)
Влаштування відливів на вікнах 15 шт
Електромонтажні роботи (корпус 1 завершено, корпус 2 завершено 2 поверх)
Гідроізоляція балконів (виконано 3,5 балкони)
103/13
Електромонтажні роботи (корпус 1 звиконано 70% двох поверхів, )
103/14
Влаштування перегородок 4 пов
Армування плити перекриття 6-го пов виконано
103/15
Влаштування парапетів виконано 1 корпус 50% 2 корпус 80%
Влаштування перегородок 1,2 корпус завершено 4 пов
монтаж вентблоків завершено 5 пов
Влаштування вентиляційної шахти газових котлів
Влаштування переходів, драбин, люків та пожежних решіток

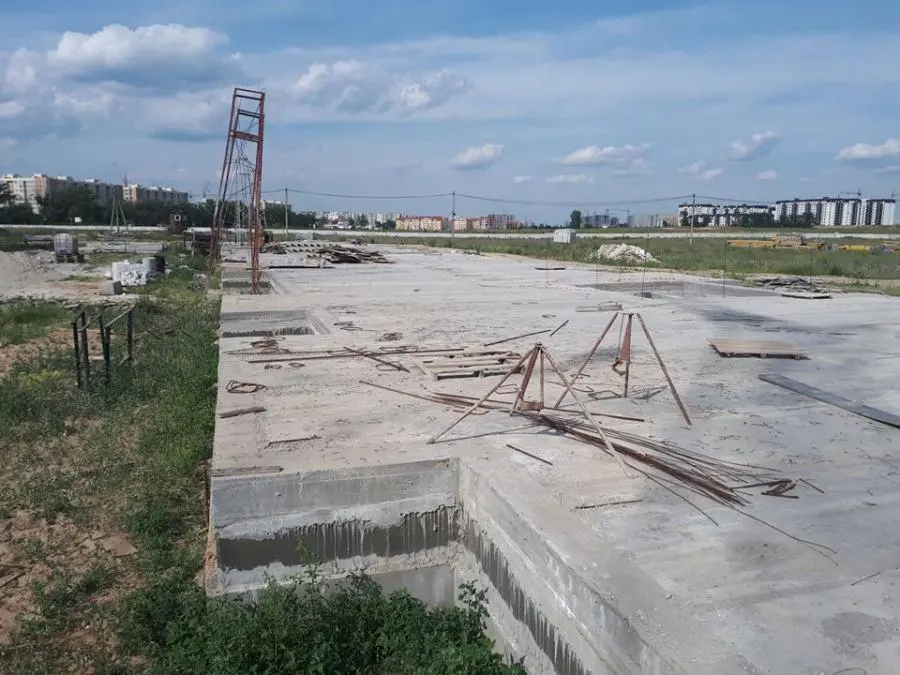

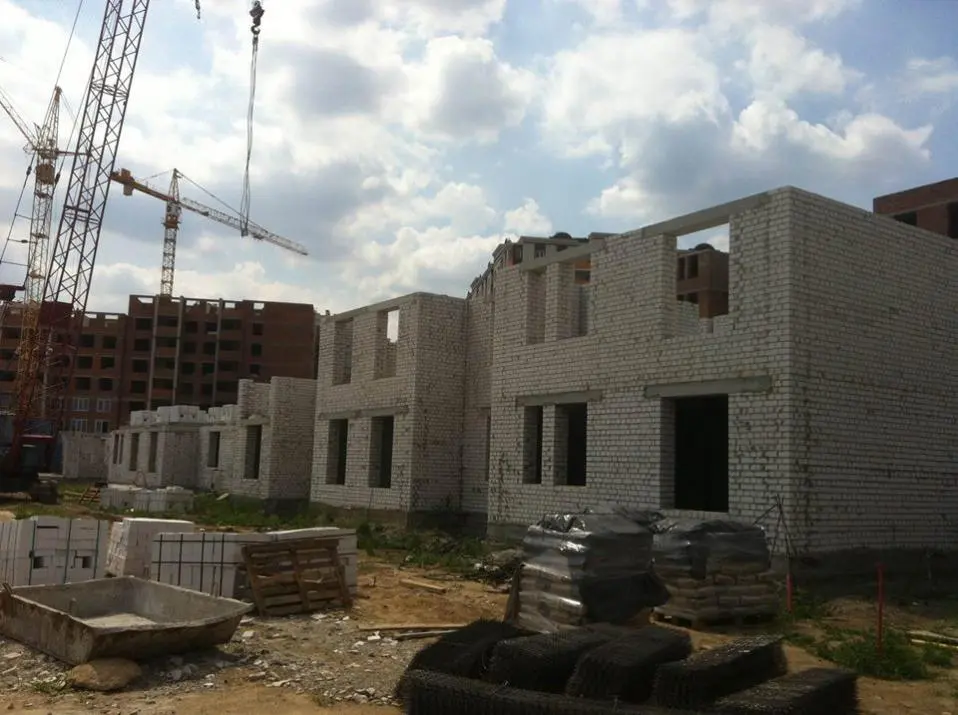

Звіт за квітень 4 черга
Будинок 17 Завершили перекриття 3 поверху, розпочато будівництво 4 поверху

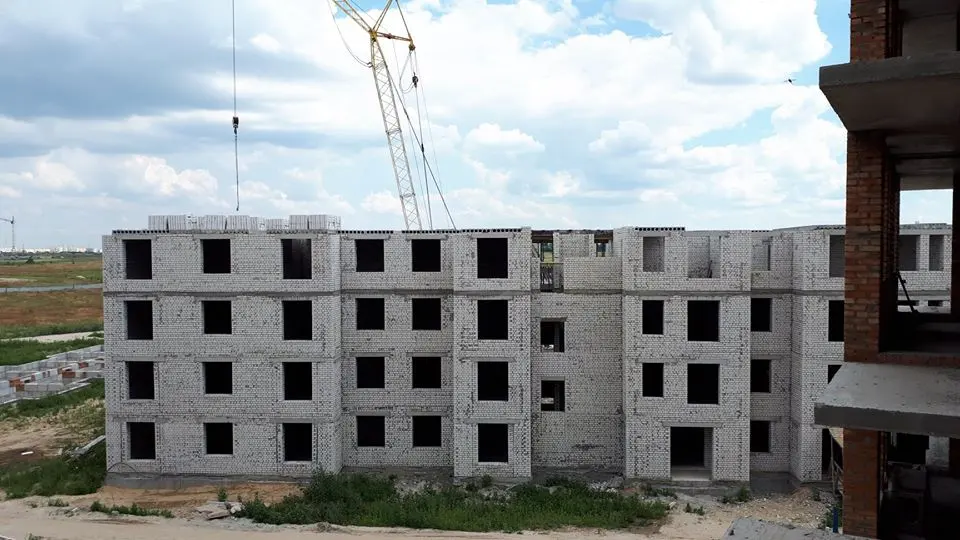

Будинок 16 (секція Д) Будівництво 1-го поверху
План на травень 3 черга
103/11
1 секція
Влаштування вхідних груп
Штукатурка стін
Влаштування покрівлі
Монтаж підвіконних відливів
2 секція
Влаштування вхідних груп

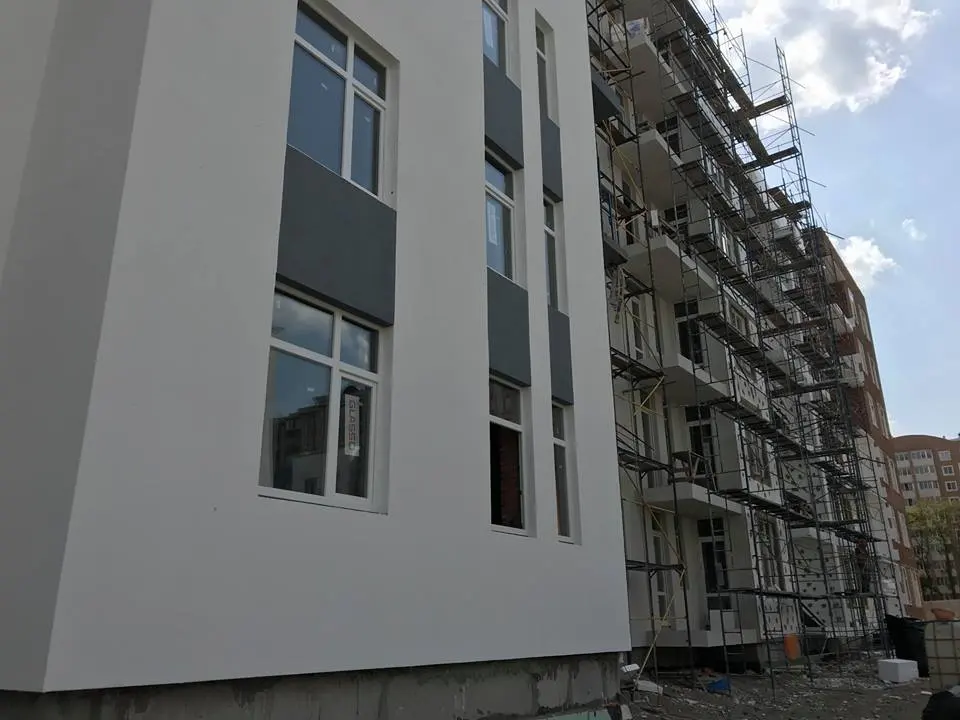

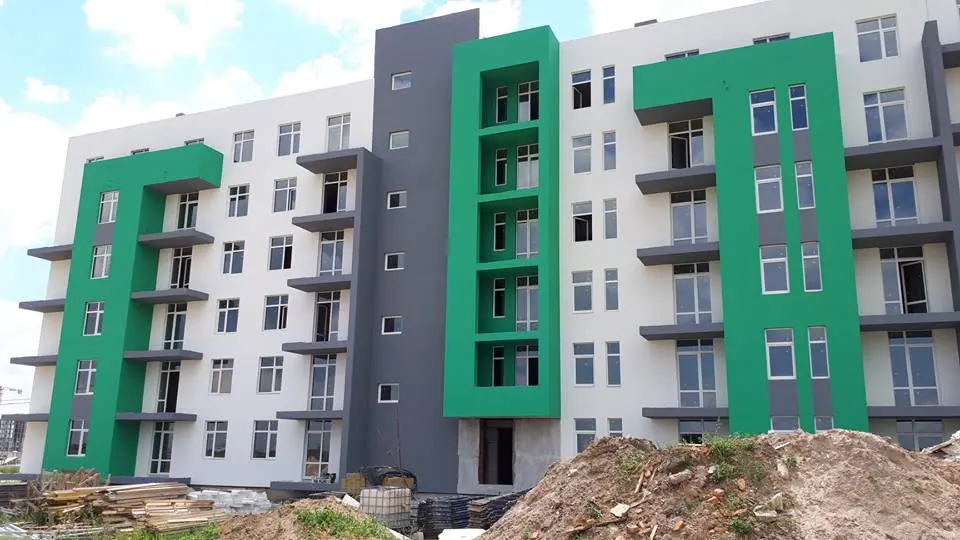

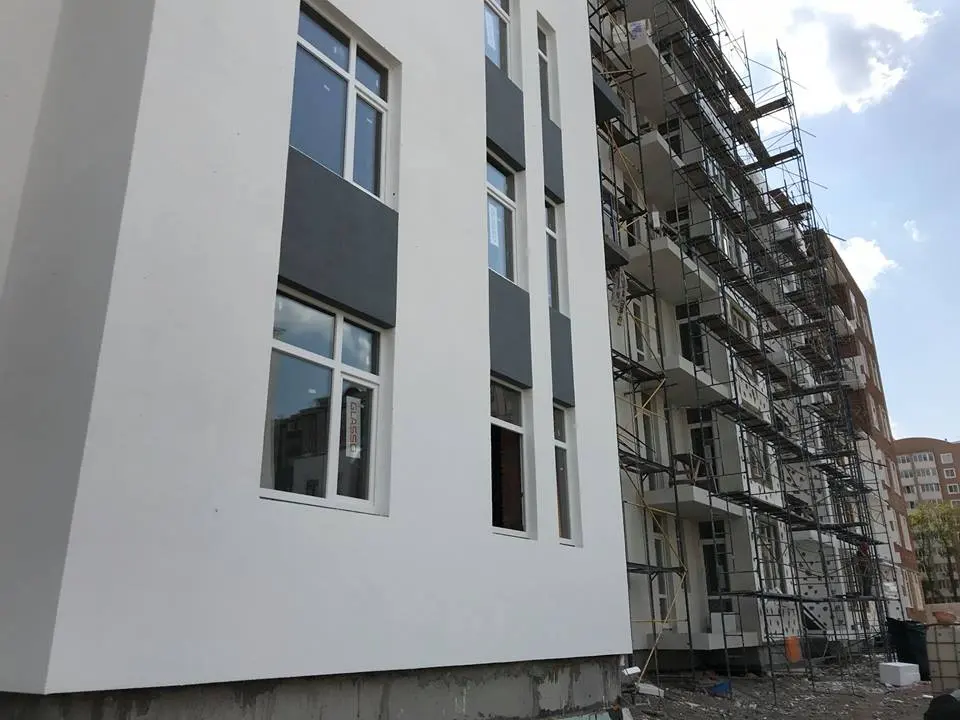

Влаштування фасаду
Влаштування електромереж 5-6 пов
Монтаж підвіконних відливів
3 секція
Влаштування вхідних груп
Влаштування електромереж 1-2 пов
Влаштування вентиляційної шахти газових котлів 1 - 6 пов.
103/13
Влаштування електромереж 2 cекція 1 – 3 пов.
Влаштування вікон
103/14
Виготовлення парапету
Бетонування плити перекриття 6 пов.
103/15
1 секція
Влаштування фасаду
Влаштування вікон
Виготовлення парапету
Монтаж вент блоків
2 секція
Влаштування фасаду
Влаштування вікон
Виготовлення парапету
Монтаж вент блоків
План на травень 4 черга
Будинок 17 (закінчення 4 поверху з перекриттям, 5 поверх влаштування стін)
Будинок 16 (секція Д) Перекриття 1-го поверху та Будівництво 2-го поверху

NE
Nelli18551 повід. · з 2016
11 травня 2018 р.

Ход строительства Жилого Комплекса

07.05.2018
3 черга
Плідного початку робочого тижня!
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
103/11
1секція
Упродовж тижня продовжуються роботи із нанесення фактури та покраски фасаду, поклейки та армування фасаду. Ці роботи иконано на 60%;

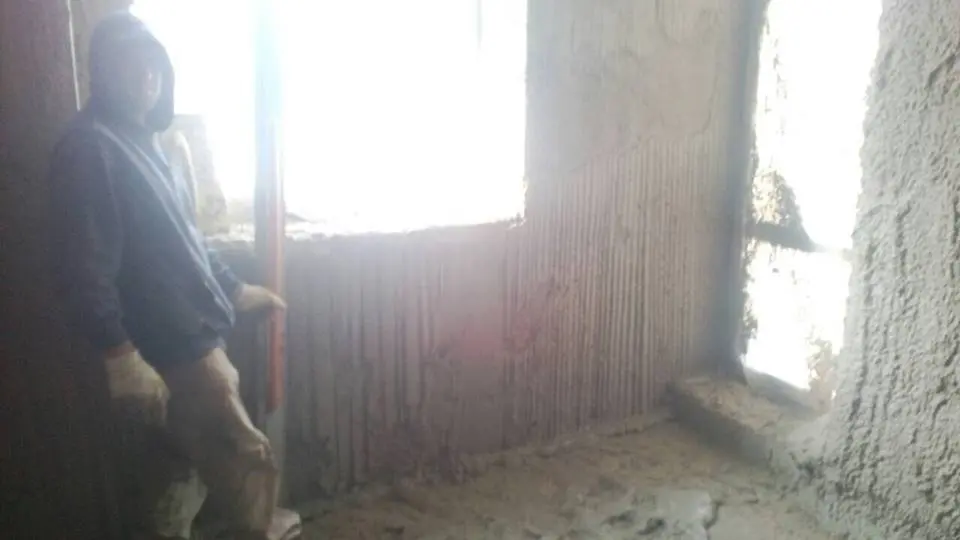

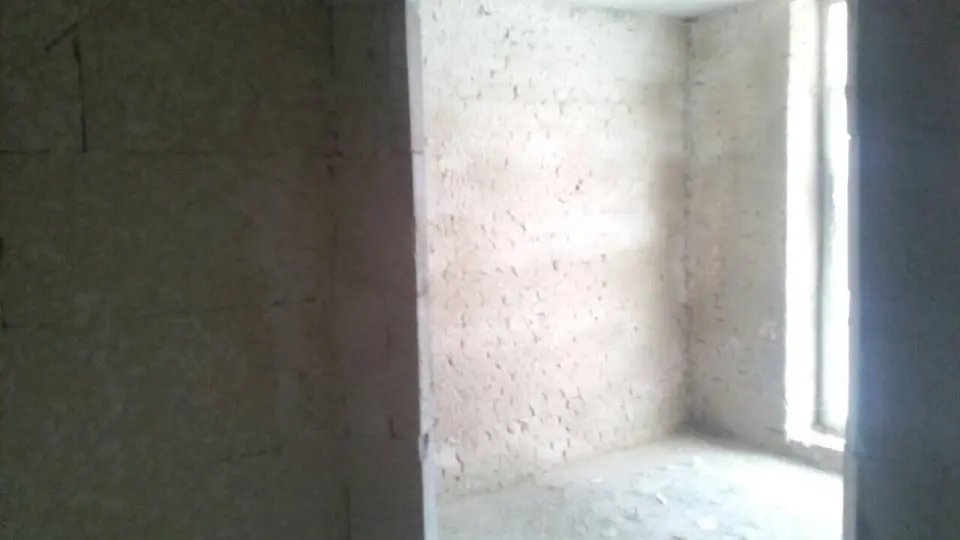

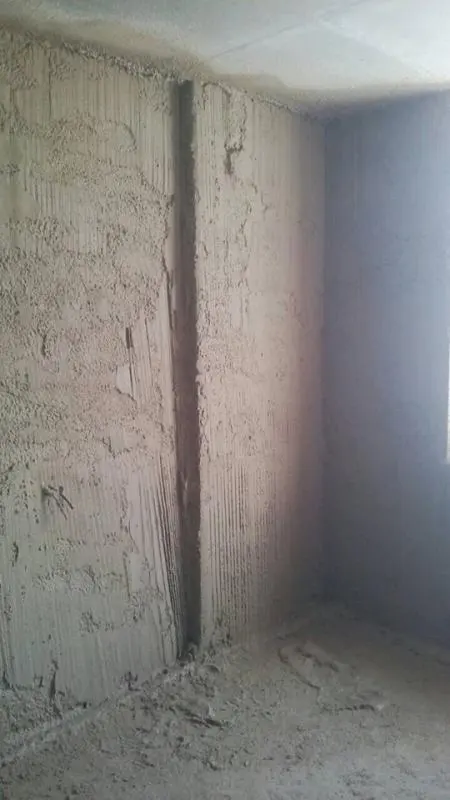

Розпочато внутрішні роботи – штукатурка стін 1 поверху;
Монтаж віконних відливів;
Влаштування закладних деталей на балконах;
2секція
-монтаж вікон триває - виконано на 40 %;
-влаштування електромереж 2 – 4 пов.
3 секція
Монтаж вентиляційної шахти газових котлів 1-2 пов.
103/13
Монтаж внутрішніх електромереж 2 - 3 пов;
Розпочато монтаж вікон 2 секція.
103/14
-влаштування перегородок 4 пов. продовжуються;
-армування плити перекриття 6 пов завершено, мають розпочатися роботи із бетонування.
103/15
1 секція
Виготовлення парапету виконано на 50 %.
2 секція
Виготовлення парапету виконано на 75 %;
Розпочато монтаж вікон;
Монтаж вент каналів 3-5 пов.
4 черга
Будинок 17
Тривають роботи із цегляної кладки стін 4 поверху.

NE
Nelli18551 повід. · з 2016
31 травня 2018 р.

Ход строительства Жилого Комплекса

14.05.2018
3 черга
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
103/11
1 секція

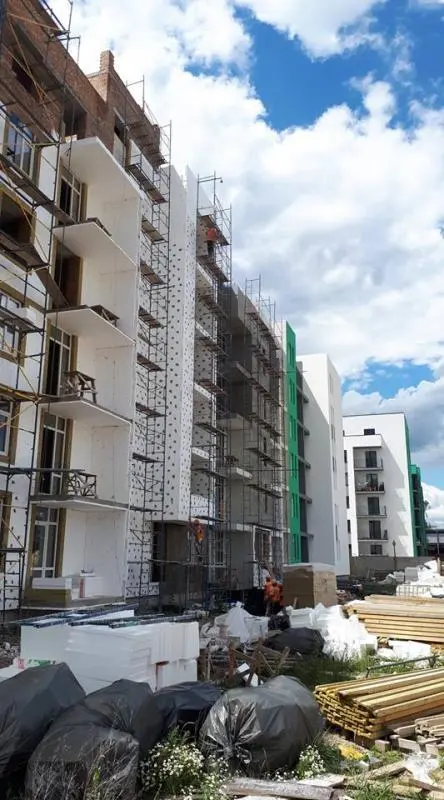

Упродовж тижня тривали роботи із нанесення фактури та покраски фасаду. Поклейки та армування фасаду.
Тривають внутрішні роботи – штукатурка стін 1 поверху на завершальному етапі, розпочинається 2 поверху
Монтаж віконних відливів продовжується, виконано 35 %.
Влаштування закладних деталей на балконах продовжується, виконано 60 %.
Планується розпочати фасадні роботи із внутрішньої сторони двору.
Планується розпочати роботи із влаштування покрівлі.
2 секція
-монтаж вікон.триває - виконано на 40 %;
-влаштування електромереж 2 поверху – завершено, тривають роботи на 3 – 4 поверхах;

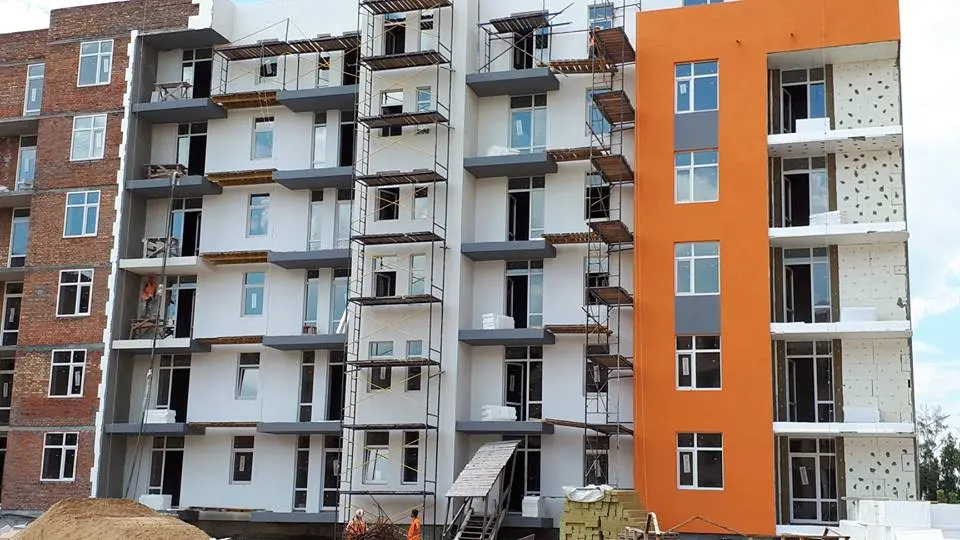

- виконано 40% фасаду.
3 секція
Монтаж вентиляційної шахти газових котлів 1-2 поверхів триває.
103/13
- монтаж внутрішніх електромереж 2 поверху – завершено, 3 поверху – триває;
- розпочато монтаж вікон 2 секція, виконано 15 %.
103/14
- влаштування перегородок на 4 поверсі продовжується;
- завершено роботи із бетонування плити перекриття - 6 поверху. Цього тижня має розпочатися мурування парапетів.
103/15
1 секція
Виготовлення парапету виконано на 80 %
Розпочнуться роботи із Монтаж вент каналів
2 секція
Виготовлення парапету виконано на 90 %
Триває монтаж вікон виконано на 40 %, роботи триватимуть
Монтаж вент каналів виконано повністю з 1 по 6 поверх.
4 черга
Будинок 17
Тривають роботи із цегляної кладки стін 4 поверху

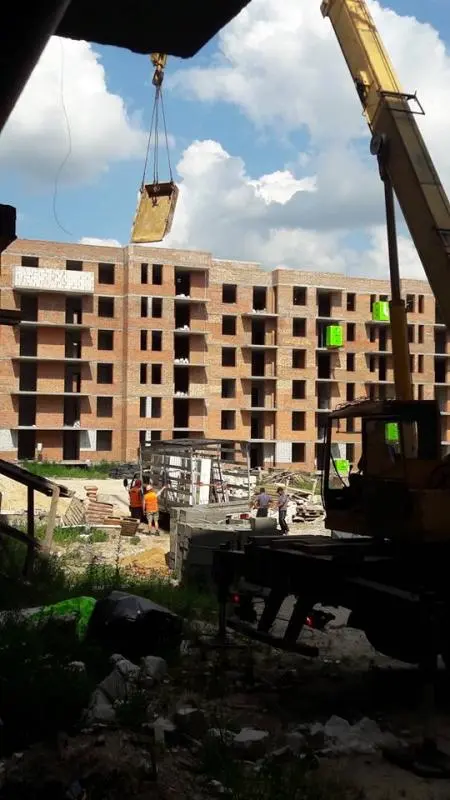

Будинок 16

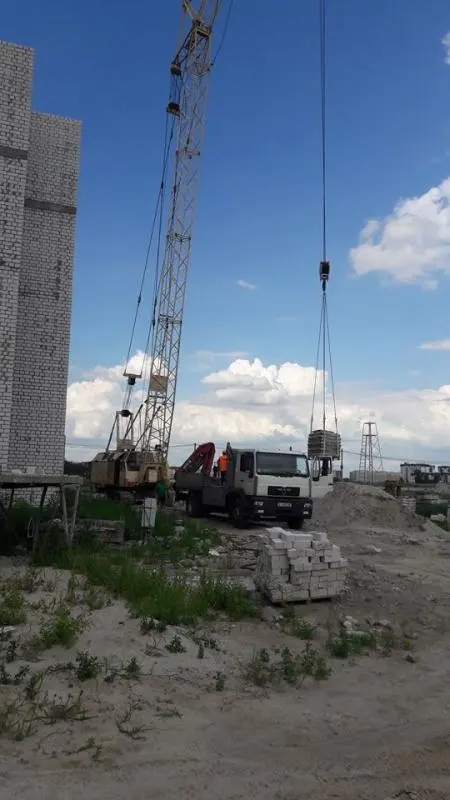

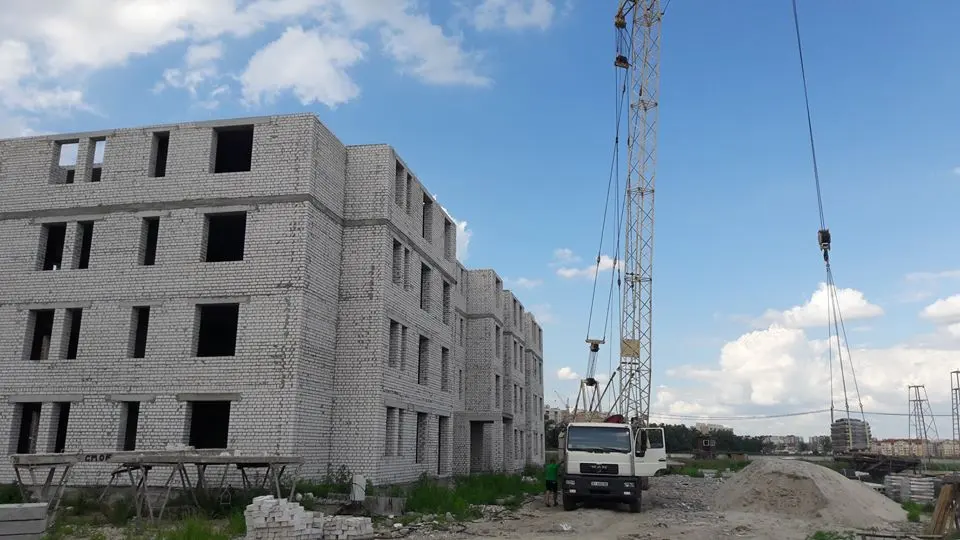

Розпочато монтаж плит перекриття 1 поверху.

NE
Nelli18551 повід. · з 2016
31 травня 2018 р.

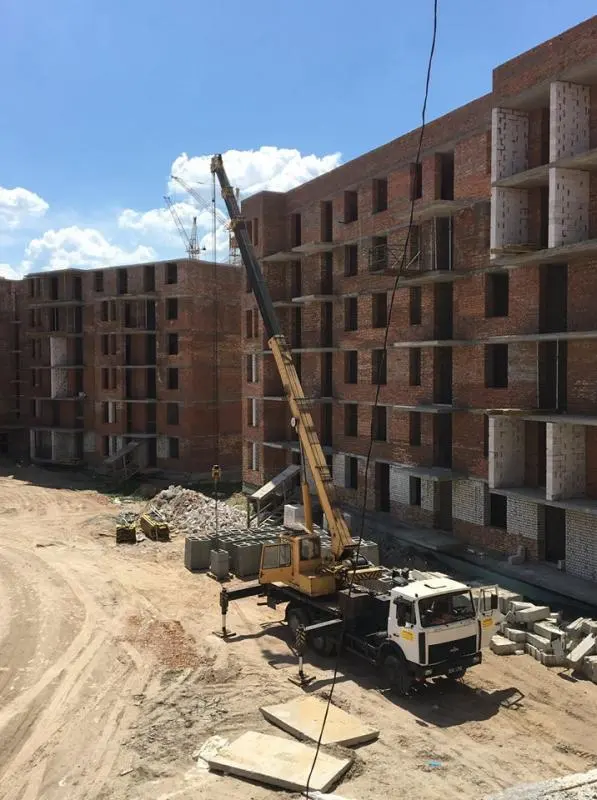

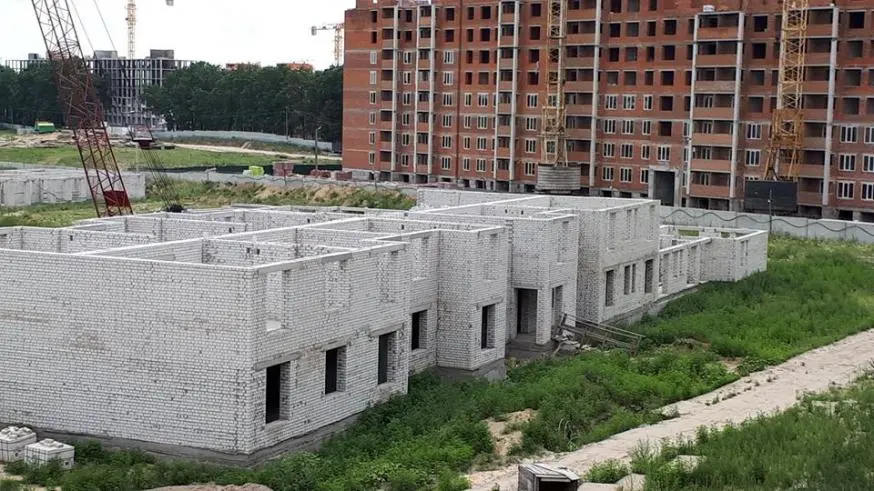

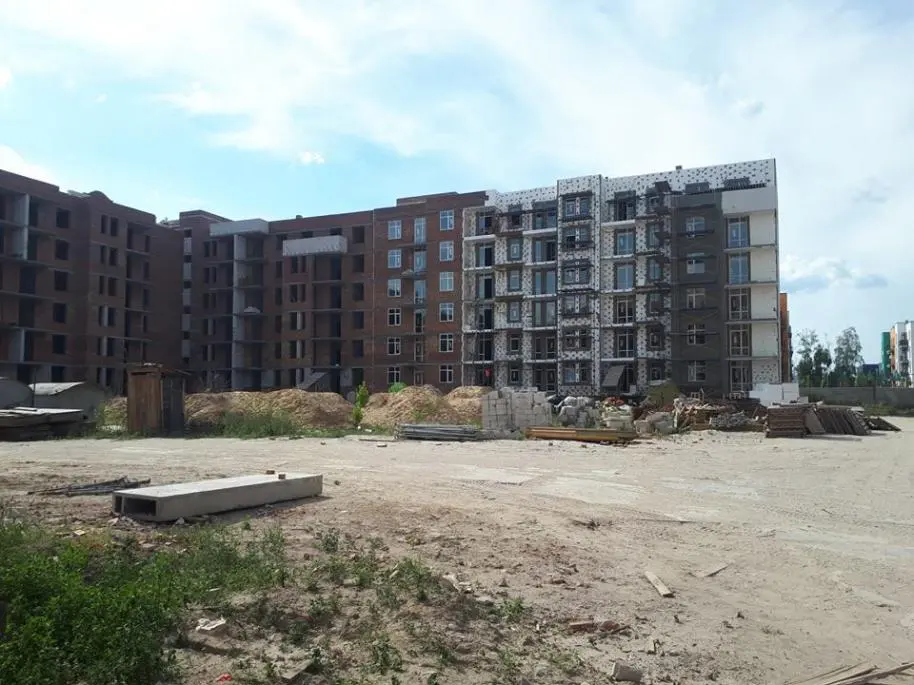

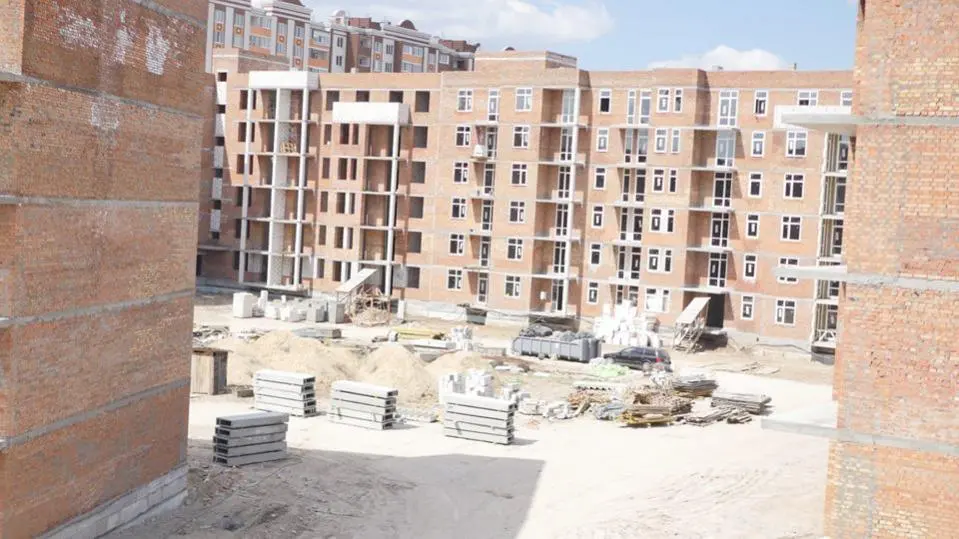

Новости Жилого Комплекса

16.05.2018

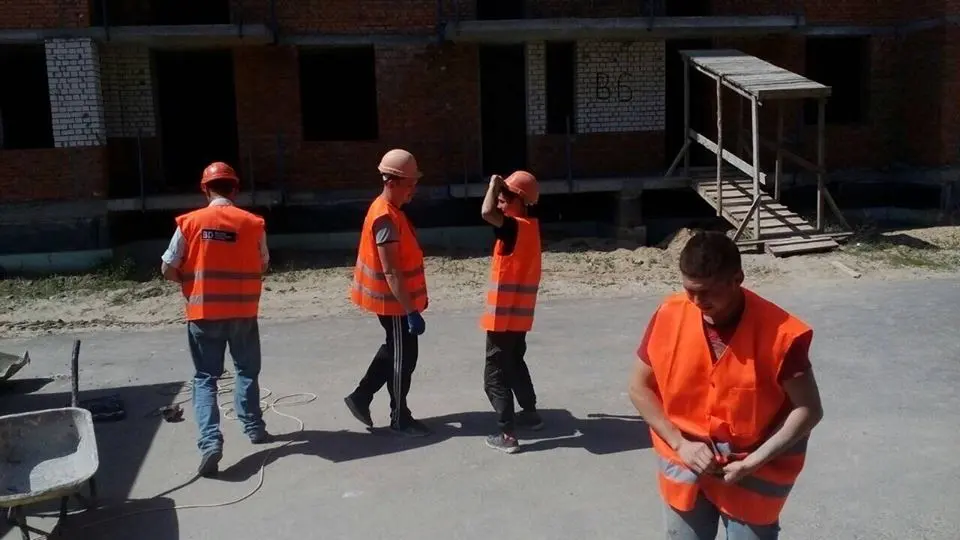

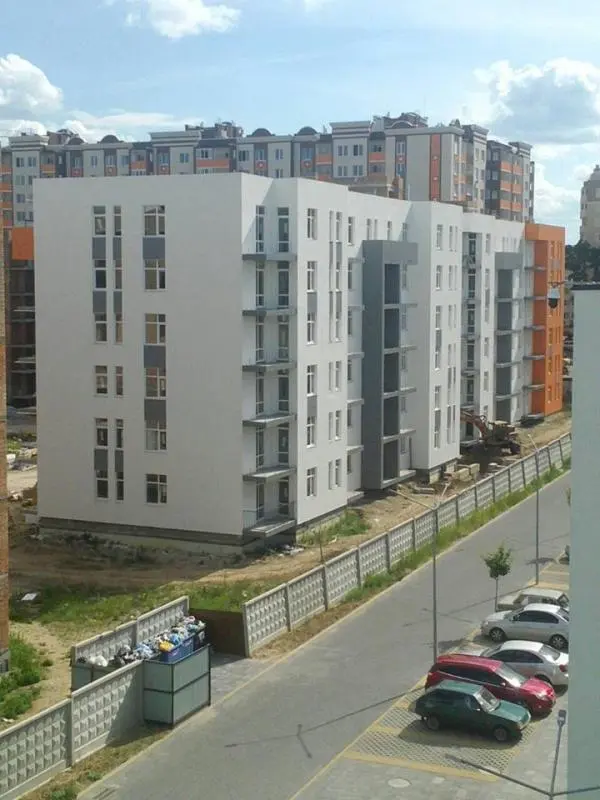

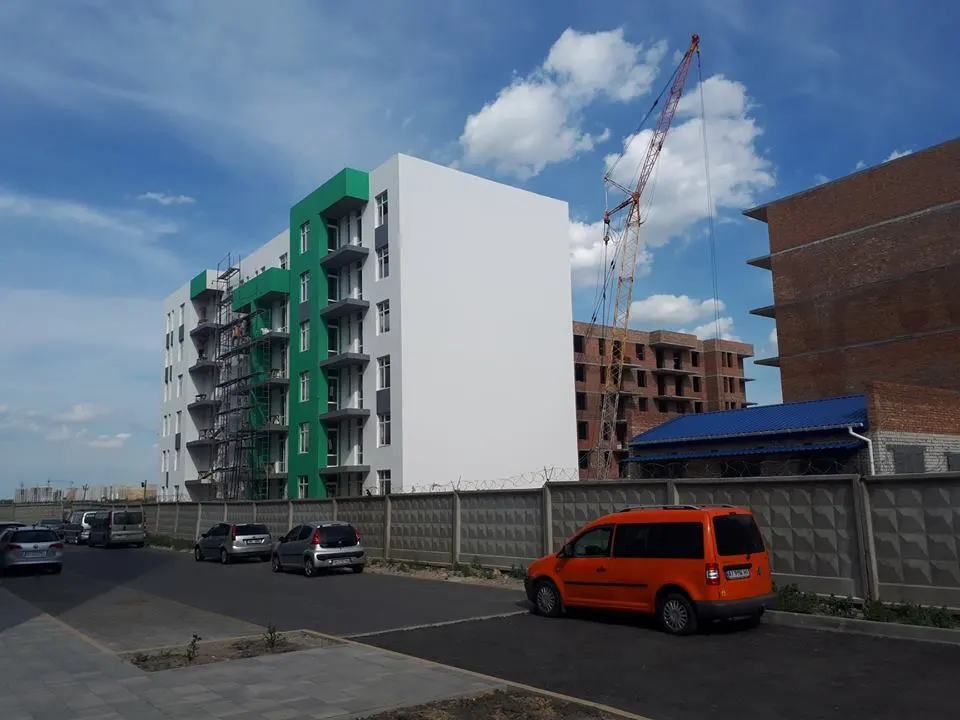

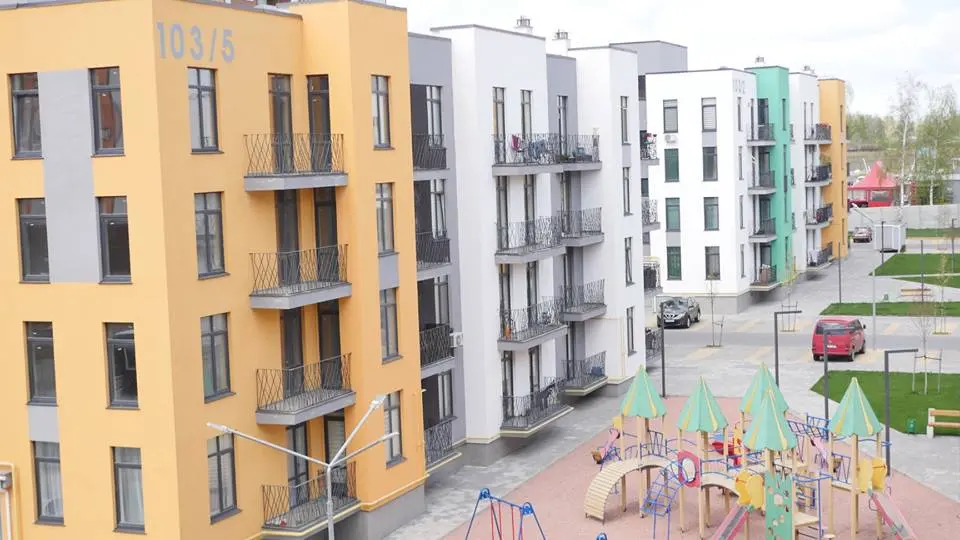

На території 2 черги забудови житлової програми "Європейка" встановлено зарядну станцію для електромобілів.

НИ
Николай Сытник6 повід. · з 2018
26 червня 2018 р.

Вообще супер комплекс! Мой лучший друг купил там квартиру, вчера заехал как раз! Да, квартирка у него мини конечно, 36 квадратов всего, но она очень круто спланирована. И хорошо, что там дома небольшой этажности, а то в Полтаве например на Росохах друг купил квартиру, а там простите просто муравейники((

NE
Nelli18551 повід. · з 2016
27 липня 2018 р.

Ход строительства Жилого Комплекса

04.06.2018
3 черга
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
103/11
1 секція
- продовжуються роботи із влаштування фасаду внутрішньої сторони двору;

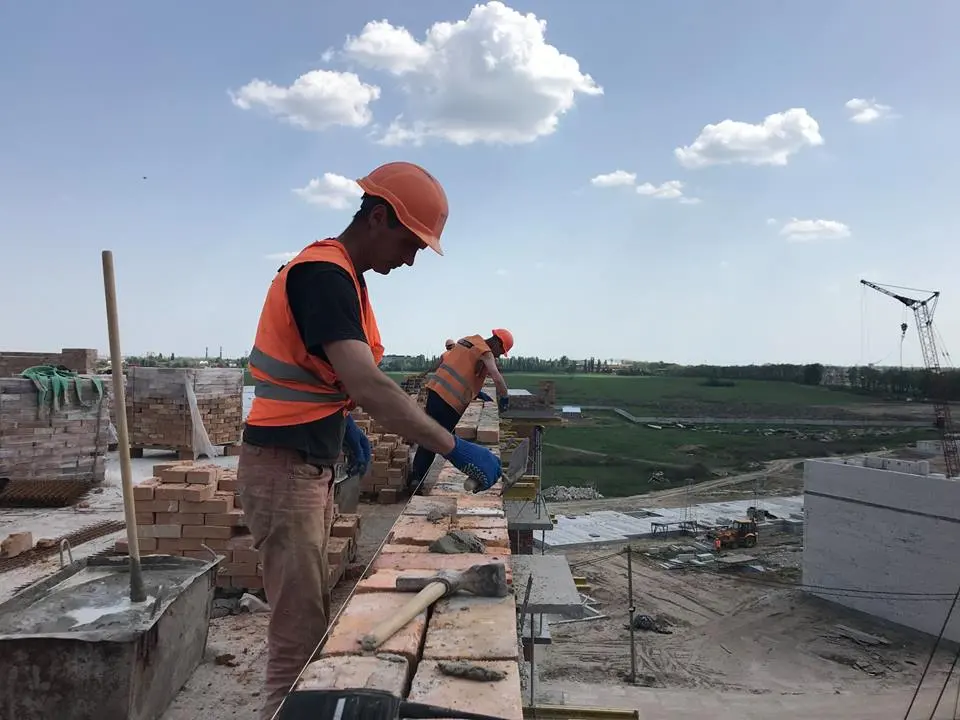

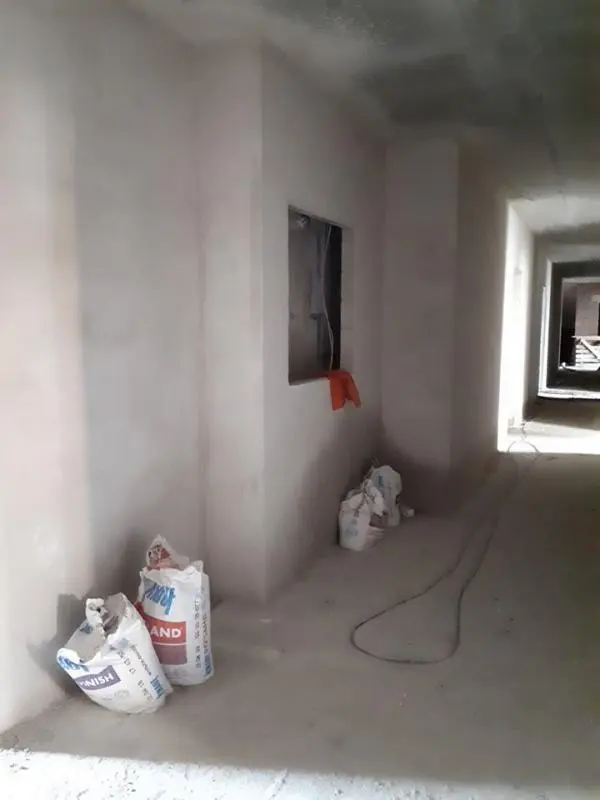

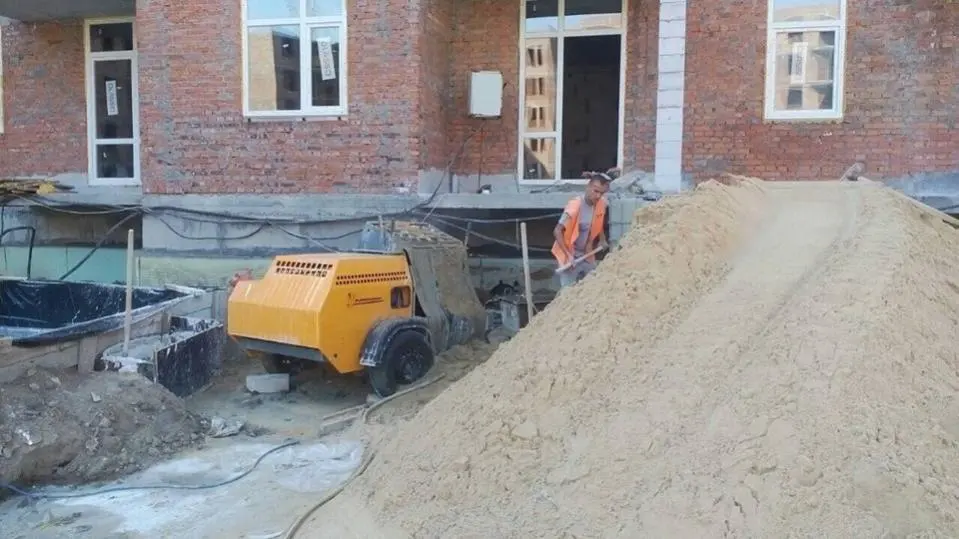

- тривають внутрішні роботи – штукатурка стін 3 поверху;
- на завершальному етапі роботи із влаштування покрівлі, забетонована та підготовлена до поклейки рубероїду
2 секція
- влаштування електромереж на 4 поверсі завершено, продовжуються роботи на 5 та 6 поверхах;
3 секція

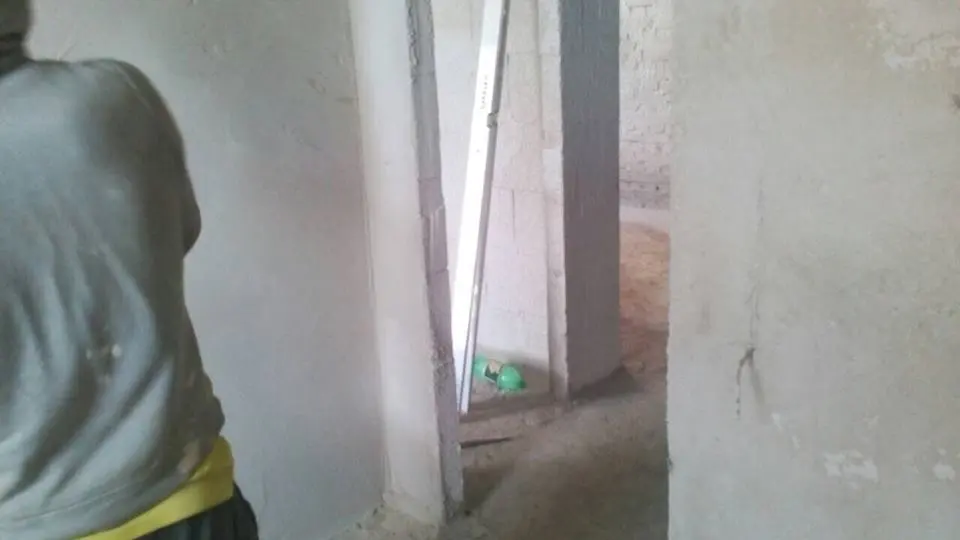

- влаштування перегородок 6 поверху.
103/13
- продовжується монтаж внутрішніх електромереж на секції 2.
103/15
1 секція
- тривають роботи із монтажу вент каналів, виконано 40 %;
- розпочато монтаж вікон.
2 секція
- тривають роботи із влаштування фасаду;
- виконується монтаж електромереж 1 поверх;
- влаштування перегородок на 5 поверсі.
4 черга
Будинок 16
- завершено монтаж плит перекриття 1 поверху, цього тижня виконуватимуться роботи із влаштування стін 2 поверху;
- влаштування сходових маршів підвалу.

NE
Nelli18551 повід. · з 2016
27 липня 2018 р.

Ход строительства Жилого Комплекса

05.06.2018
103/11
1 секція
- монтаж внутрішніх електромереж 1 – 2 поверх;
- влаштування покрівлі;

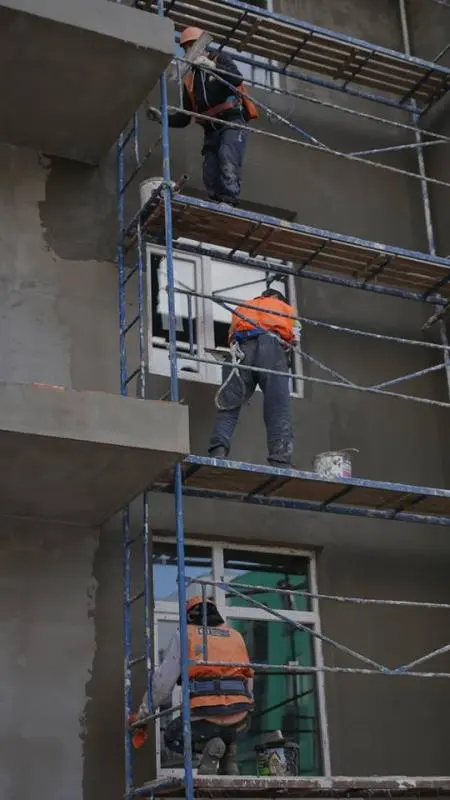

- штукатурка стін 1 – 2 поверх;
- монтаж вент. блоків;
- зварено огородження балконів.
2 секція
- монтаж внутрішніх електромереж 2 – 3 поверх.
3 секція
Поклейка пінопласту та його армування.
103/13
1 секція
- монтаж внутрішніх електромереж 1 – 2 поверх.
103/14
- влаштування перегородок 4 поверх;
- бетонування плити перекриття 6 поверх.
103/15
1 секція
- поклейка пінопласту та його армування;
- нанесення фактури та фарбування;
- влаштування гідроізоляції балконів;
- монтаж внутрішніх електромереж 1 поверх;
- монтаж вікон.
2 секція
- виготовлення парапету.
На поточний місяць на 3 черзі заплановано виконання таких робіт:
103/11
- влаштування вікон;
- влаштування фасаду;
- влаштування електромереж;
- влаштування вентиляційних шахт газових котлів з 1 по 6 поверхи;
- монтаж підвіконних відливів;
- влаштування вхідних груп;

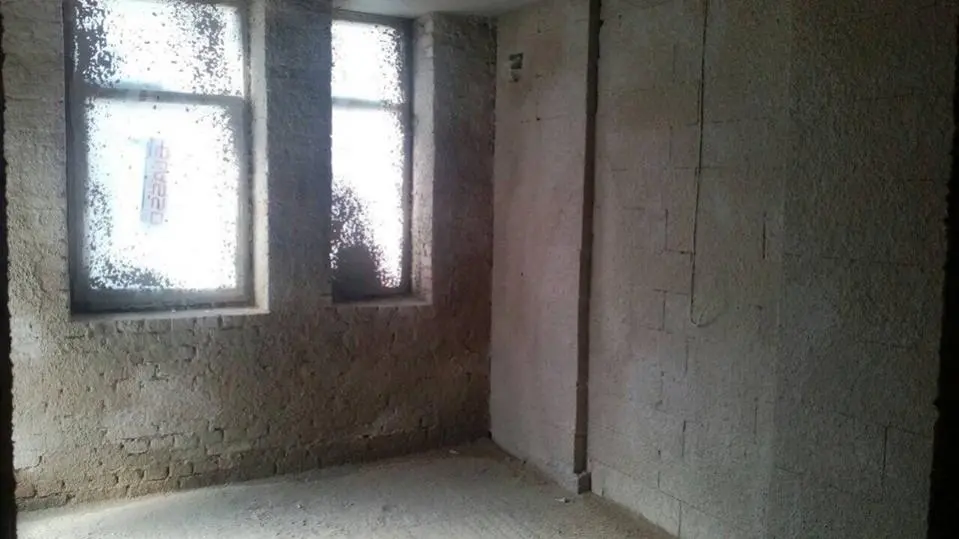

- штукатурка стін;
- влаштування покрівлі;
- монтаж сантехніки.
103/14
- Виготовлення парапету.
103/15
- влаштування фасаду;
- влаштування вікон;
- монтаж вент блоків;
- влаштування електромереж;
- влаштування вентиляційних шахт газових котлів з 1 по 6 поверх.

NE
Nelli18551 повід. · з 2016
27 липня 2018 р.

Ход строительства Жилого Комплекса

11.06.2018
3 черга
103/11
1 секція
- продовжуються роботи із влаштування фасаду внутрішньої сторони двору;
- тривають внутрішні роботи – штукатурка стін 3 поверху завершуються, розпочинається 4 поверху; цього тижня ці роботи триватимуть;
- монтаж каналізаційних труб.
2 секція
- влаштування електромереж на 4 поверсі завершено на 5, 6 поверхах роботи тривають;
3 секція
- виконання перегородок на 6 поверсі.
Цього тижня плануються роботи із влаштування вхідних груп
103/13
- продовжується роботи із монтажу внутрішніх електромереж на секції 2 - на 1 поверсі завершено, на 2 поверсі роботи тривають.
103/14
Цього тижня плануються роботи із влаштування парапетів.
103/15
1 секція
- тривають роботи із монтажу вент каналів, виконано 40 %;
- продовжується монтаж вікон.
2 секція
- тривають роботи із влаштування фасаду;
- роботи із влаштування електромереж 1 поверх.
4 черга
Будинок 16
- завершено виконання плити перекриття 1 поверху;
- виконуються роботи із мурування стін 2 поверху, ці роботи триватимуть упродовж тижня.

NE
Nelli18551 повід. · з 2016
28 липня 2018 р.

Ход строительства Жилого Комплекса

18.06.2018
1 секція
- тривають роботи із влаштування фасаду внутрішньої сторони двору;
- тривають внутрішні роботи – штукатурка стін 4 поверху триває;
- монтаж каналізаційних труб, виконано з 1 по 6 пов., залишається виконати роботи у підвальному приміщенні.
2 секція
- влаштування електромереж на 5 - 6 поверхах завершено;
- Цього тижня плануються розпочинати роботи із влаштування покрівлі.
3 секція
- Тривають роботи із виконання перегородок на 6 поверсі.
Розпочато роботи із влаштування вхідних груп (3 шт. влаштування фундаменту вхідних груп). Цього тижня планується монтаж фундаментних блоків на вхідних групах.
103/13
- продовжується роботи із монтажу внутрішніх електромереж на секції 2 - на 2 поверсі роботи тривають. Цього тижня планується завершити.
103/14
Цього тижня плануються роботи із влаштування парапетів.
103/15
1 секція
- продовжуються роботи із монтажу вент каналів, виконано 50 %; ці роботи упродовж тижня триватимуть
- продовжується монтаж вікон, цього тижня планується завершити монтаж вікон однієї сторони будинку;
- розпочато роботи із влаштування фасаду;
- армування плити машинного відділення.
2 секція
- тривають роботи із влаштування фасаду, виконано 60 %, роботи продовжуватимуться;
- роботи із влаштування електромереж на 1 поверсі завершено, роботи тривають на 2 поверсі;
- влаштування перегородок на 6 поверсі;
- продовжуються роботи із монтажу димарів.
4 черга
Будинок 16
- тривають роботи із мурування стін 2 поверху, ці роботи триватимуть упродовж тижня.

NE
Nelli18551 повід. · з 2016
28 липня 2018 р.

Ход строительства Жилого Комплекса

25.06.2018
3 черга
Плідного початку робочого тижня!
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
103/11
1 секція
- тривають роботи із влаштування фасаду внутрішньої сторони двору;
- тривають внутрішні роботи – штукатурка стін 4 поверху триває;
- монтаж каналізаційних труб виконано
2 секція
- Тривають роботи із влаштування покрівлі.
3 секція
- Тривають роботи із виконання перегородок на 6 поверсі.
Цього тижня планується монтаж вікон.
Тривають роботи із влаштування вхідних груп (3 шт. влаштування фундаменту вхідних груп). Триває монтаж фундаментних блоків на вхідних групах.
103/13
- роботи із монтажу внутрішніх електромереж на 2 поверсі 2 секції завершено.
103/14
Тривають роботи із влаштування парапетів.
103/15
1 секція
- продовжуються роботи із монтажу вент каналів, виконано 60 %; ці роботи упродовж тижня триватимуть;
- продовжується монтаж вікон, завтра планується завершити монтаж вікон однієї сторони будинку;
- тривають роботи із влаштування фасаду;
- розпочато влаштування димоходів;
- армування плити машинного відділення завершено.
2 секція
- роботи із влаштування електромереж на 2 поверсі завершено, роботи тривають на 3 та 4 поверхах;
- тривають роботи із влаштування перегородок на 6 поверсі;
- завершено роботи із монтажу димоходів.
4 черга
Будинок 16
- тривають роботи із мурування стін 2 поверху, ці роботи триватимуть упродовж тижня.
Будинок 17
Завезено панелі перекриття, цього тижня плануються роботи із перекриття 4 поверху.

NE
Nelli18551 повід. · з 2016
28 липня 2018 р.

Ход строительства Жилого Комплекса

05.07.2018
3 черга
103/11
Секція 1
• Влаштування перегородок
• Монтаж вікон
Секція 2
• Монтаж внутрішніх електромереж 5 – 6 поверх
• Влаштування покрівлі
Секція 3
• Поклейка пінопласту та його армування
• Штукатувка стін 3 – 4 поверх
103/13
Секція 1
• Монтаж внутрішніх електромереж 1 – 2 поверх
103/14
• Виготовлення парапету
103/15
Секція 1
• Нанесення фактури та фарбування
• Монтаж внутрішніх електромереж 2 – 3 поверх
• Монтаж вент блоків
• Монтаж вентиляційних шахт газових котлів
Секція 2
• Поклейка пінопласту та його армування
• Нанесення фактури та покраска
• Виготовлення парапету
• Монтаж вентиляційних шахт газових котлів 1 – 3 поверх
• Влаштування гідроізоляції балконів
• Влаштування перегородок
• Монтаж вікон
4 черга
103/16
• Будівництво 2 поверху.
103/17
• Розпочато перекриття 4 поверху.
103/11
Секція 1
• Влаштування фасаду
• Влаштування вікон
• Влаштування електро мереж 1 – 3 поверхи
• Влаштування вентиляційних шахт газових котлів 1 – 6 поверхи
• Монтаж підвіконних відливів
• Влаштування вхідних груп
• Штукатурка стін
• Влаштування покрівлі
• Монтаж сантехніки
Секція 2
• Влаштування вікон
• Монтаж підвіконних відливів
• Штукатурка стін
• Монтаж сантехніки
Секція 3
• Влаштування фасаду
103/14
• Виготовлення парапету
• Монтаж вент блоків
• Влаштування вентиляційних шахт газових котлів 1 – 6 поверхи
103/15
Секція 1
• Влаштування електро мереж 4 – 6 пов.
• Влаштування вхідних груп
• Влаштування покрівлі
Секція 2
• Влаштування фасаду
• Монтаж вент блоків
• Влаштування вентиляційних шахт газових котлів 4 – 6 поверхи
4 черга
103/16
• Перекриття 2 поверху
• Будівництво 3 поверху
103/17
• Перекриття 4 поверху
• Виконати кладку стін 5 поверху

NE
Nelli18551 повід. · з 2016
28 липня 2018 р.

Ход строительства Жилого Комплекса

09.07.2018
3 черга
103/11
1 секція
- тривають роботи із влаштування фасаду внутрішньої сторони двору, виконано 85 %;
- тривають внутрішні роботи – виконується штукатурка стін 5 поверху, цього тижня планується завершення цих робіт на 5 поверсі.
-штукатурка парапетів;
-на завершальному етапі виконання вхідної групи – вхідна група забетонована, залишилося виконати козирок.
2 секція
-завершено роботи із влаштування покрівлі;
-продовжується монтаж вікон;
-тривають роботи із влаштування вхідних груп - 1 - завершено.
103/14
-тривають роботи із влаштування парапетів, виконано 60 %;
-розпочато влаштування димарів.
103/15
1 секція
- продовжуються роботи із монтажу вент каналів, виконано 85 %, ці роботи упродовж тижня планується завершити;
- продовжується монтаж вікон, ці роботи цього тижня триватимуть;
- тривають роботи із влаштування фасаду, завершено один бік будинку;
- влаштування димоходів завершено;
-влаштування перегородок 5 поверху.
2 секція
- роботи із влаштування електромереж тривають- завершено 3 поверх, 4 – роботи тривають, розпочато 5 поверх, роботи цього тижня продовжуватимуться;
- завершено роботи із влаштування перегородок на 6 поверсі.
4 черга
Будинок 16
- на завершальному етепі роботи із мурування стін 2 поверху.
Будинок 17
-на завершальному етапі роботи із перекриття 4 поверху.
Цього тижня планується розпочати мурування стін 5 поверху.

NE
Nelli18551 повід. · з 2016
28 липня 2018 р.

Ход строительства Жилого Комплекса

16.07.2018
3 черга
103/11
1 секція
- тривають роботи із влаштування фасаду;
- тривають внутрішні роботи – виконується штукатурка стін 5 поверху, цього тижня планується завершення цих робіт на 5 поверсі. Та розпочати 6 поверх
-продовжується штукатурка парапетів;
2 секція
-продовжується монтаж вікон;
3 секція
-розпочато фасадні роботи;
- продовжується монтаж вікон:
Цього тижня планується завантаження матеріалів на виконання вентиляційних шахт газових котлів.
103/14
-тривають роботи із влаштування парапетів, виконано 70 %;
- триває влаштування димарів, виконано 30 %.
103/15
1 секція
- завершено роботи із монтажу вент каналів;
- влаштування перегородок 5 поверху триває, 6 – розпочато;
2 секція
- роботи із влаштування електромереж тривають- завершено 4 поверх, 5 – роботи тривають, розпочато 6 поверх, роботи цього тижня продовжуватимуться;
4 черга
Будинок 16
завершено роботи із мурування стін 2 поверху.
Будинок 17
- розпочато мурування стін 5 поверху; цього тижня ці роботи триватимуть.
