ГоловнаФорумПравий берегЖК Караваевы Дачи, ул. Полевая, 73

ЖК Караваевы Дачи, ул. Полевая, 73

64 відповідей · 24 139 переглядів
NE
Nelli18551 повід. · з 2016
7 липня 2018 р.

Ход строительства Жилого Комплекса

05.07.2018
Перша секція:

  • Завезений матеріал для облаштування даху;
  • Монтаж системи пожежної безпеки (встановлення вентиляторів димовидалення);
  • Виконуються роботи по введенню в квартири силового і слабкострумових кабелів;

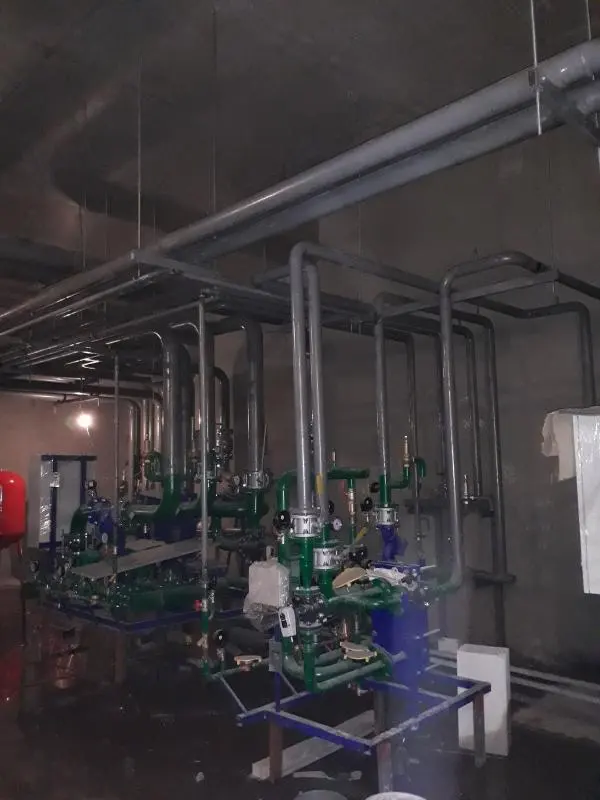

  • Монтаж устаткування ІТП (індивідуального теплового пункту);
  • Монтаж системи пожежної вентиляції;
  • Монтаж ліфтів;
  • Завершуються роботи з підготовки фасаду до фарбування (грунтовка, фактура);
  • Утеплення холодних переходів;
  • Монтаж систем опалення в підвальній частині.

Друга секція:

  • Монтаж стояків внутрішньої каналізації до 20-го поверху;
  • Установка клапанів підпору повітря до 20-го поверху;
  • Закінчуються роботи з армування ліфтової шахти машинного приміщення;
  • Установка дверей в МЗК (місцях загального користування);
  • Установка вікон;
  • Кладка стін;
  • Облаштування парапетів на даху;
  • Пристрій вентиляційних канало на даху;
  • Виконуються роботи по прокладці електричних кабелів.

Третя,четверта секції:

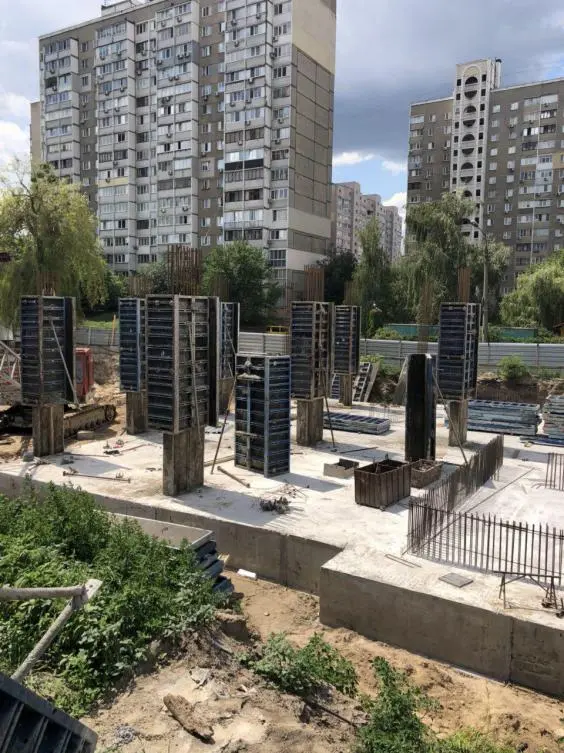

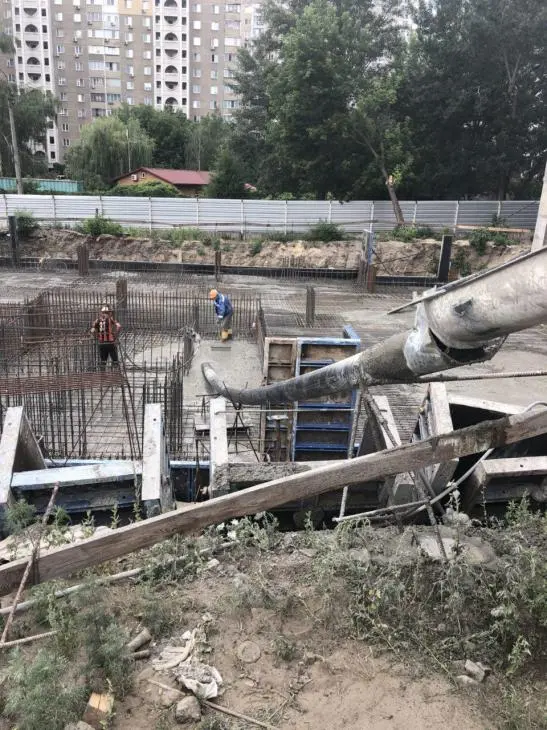

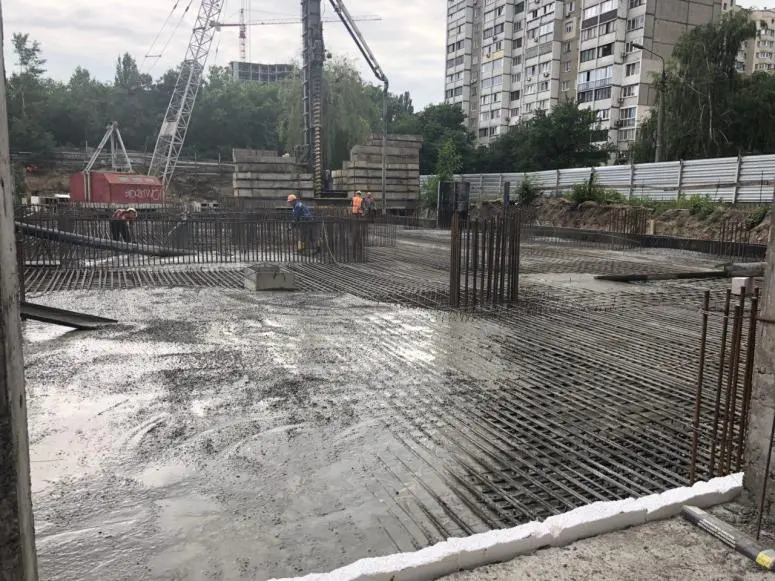

  • Залита фундаментна плита;
  • Монтаж і бетонування пілонів підвалу;
  • Армування стін і пілонів підвалу.

NE
Nelli18551 повід. · з 2016
10 серпня 2018 р.

Ход строительства Жилого Комплекса

05.08.2018
Перша секція:

  • Змонтовано та підключені вентилятори пожежної вентиляції;
  • Виконані роботи по введенню в квартири силового і слабкострумових кабелів;
  • Виконуються роботи по монтажу ІТП (індивідуального теплового пункту);
  • Монтаж кабелів системи пожежної безпеки до пульта управління, розташованого на 1-му поверсі;
  • Пусконалагоджувальні роботи вантажного ліфта, монтаж дверей ліфтових шахт;
  • Завершуються роботи з фарбування фасаду;
  • Штукатурка та підготовка до фарбування стін на холодних переходах і на сходах;

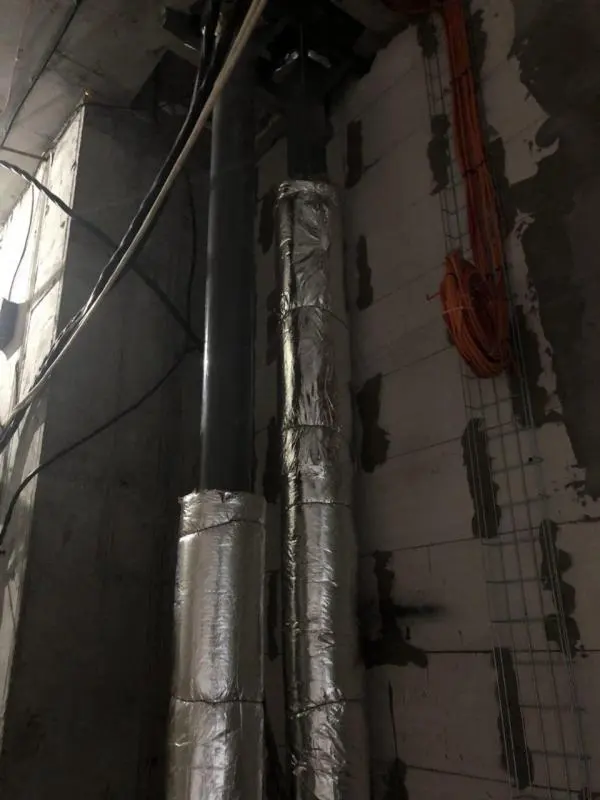

  • Утеплення магістралей гарячого водопостачання та опалення;
  • Раскатка труб опалення, холодного і гарячого водопостачання по квартирах;
  • Монтаж систем опалення в підвальній частині;
  • Виконуються роботи з облаштування даху.

Друга секція:

  • Виконуються роботи з облаштування покрівлі;
  • Закінчено роботи по монтажу стояків внутрішньої каналізації;
  • Підготовка до утеплення стін до виконання фасадних робіт;

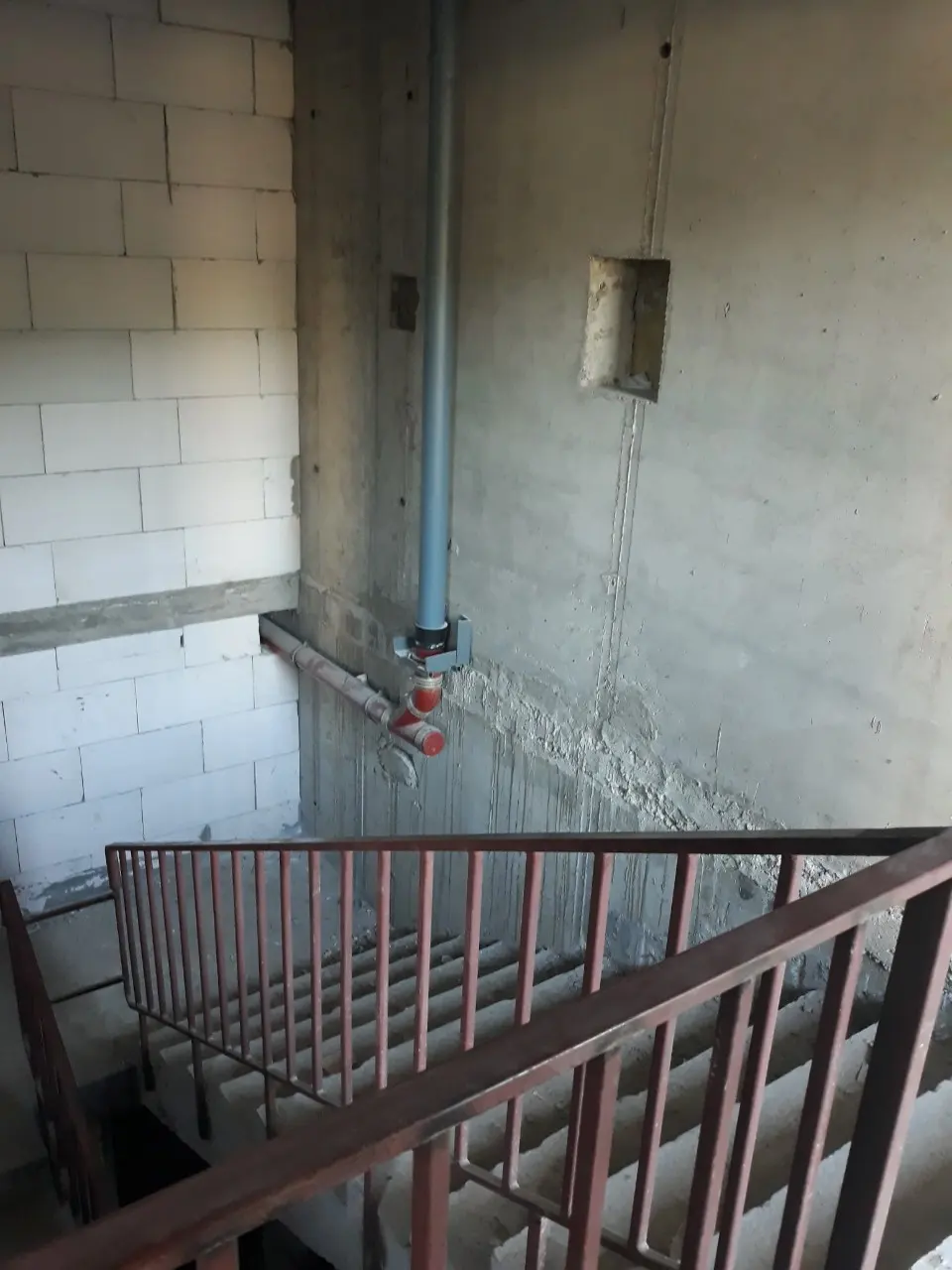

  • Монтаж пожежних стояків;
  • Монтаж стояків зливової каналізації;
  • Монтаж стояків водопостачання і теплопостачання;
  • Монтаж вертикальних силових стояків;
  • Встановлено двері в МОП (місцях загального користування);
  • Установка вікон;
  • Кладка стін 23, 24 і 25 поверхів;
  • Закінчено роботи по облаштуванню парапетів на даху;

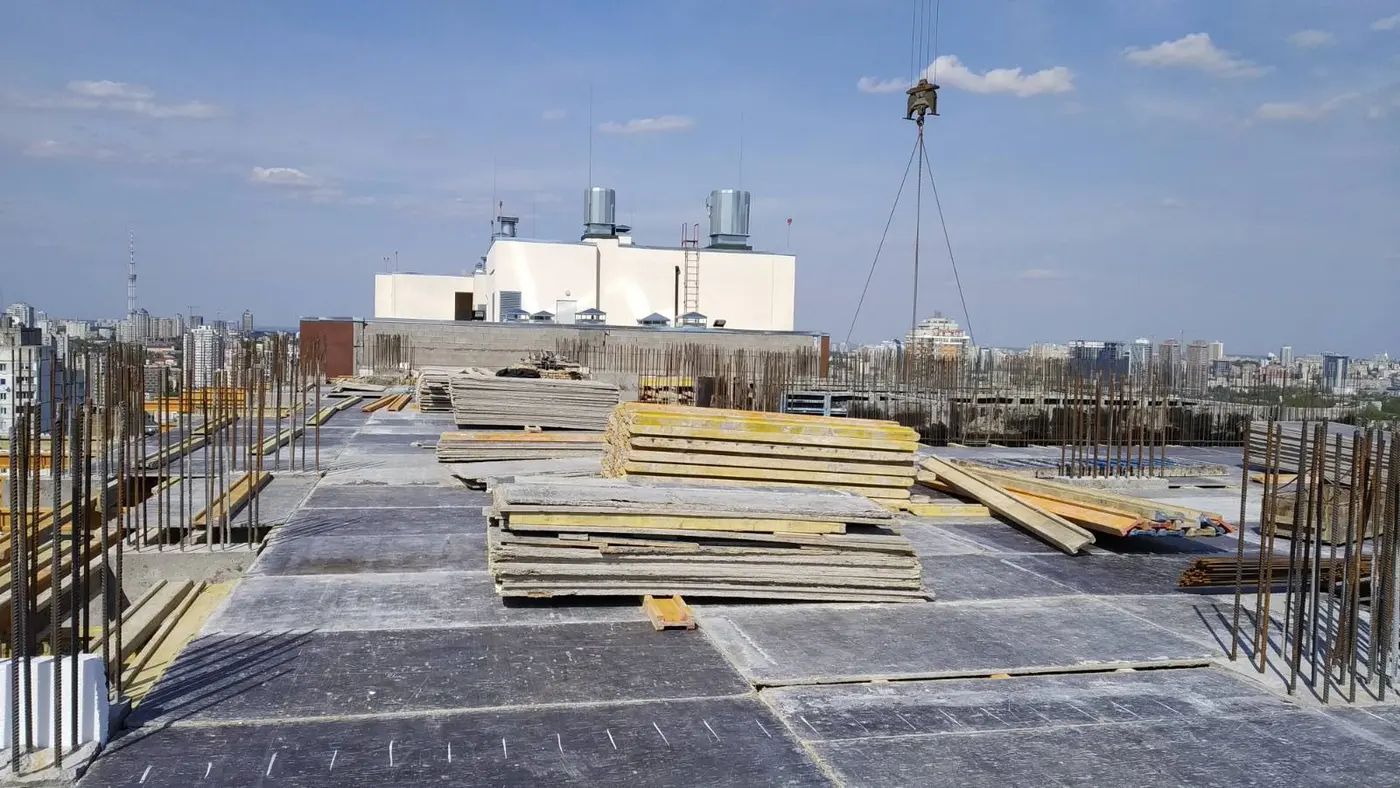

  • Змонтовано та підключені вентилятори пожежної вентиляції;
  • Підготовка шахт для монтажу ліфтів.

Третя,четверта секції:

  • Залиті несучі пілони;
  • Монтаж вертикальної опалубки для бетонування ліфтового блоку;
  • Залиті бетоном стіни і колони підвалу.

SH
Shanin3 повід. · з 2018
3 вересня 2018 р.

Однушка 24 кв м - сдача - 4 кв. 2018 - 439 тыс грн.
Однушка 25,2 кв м - сдача - 4 кв. 2019 - 408 тыс грн
Если купить для сдачи в аренду, что выгоднее как думаете?

NE
Nelli18551 повід. · з 2016
7 вересня 2018 р.

Ход строительства Жилого Комплекса

30.08.2018
Перша секція:

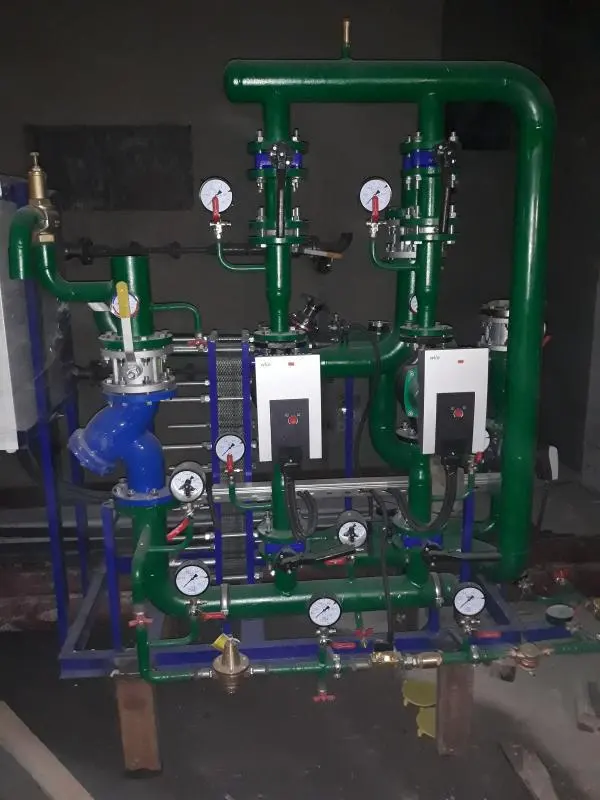

  • Завершено роботи по монтажу ІТП (індивідуального теплового пункту) 1-ї зони (підвал);
  • Виконуються роботи по монтажу ІТП (індивідуального теплового пункту) 2-ї зони (дах);
  • Йдуть роботи по монтажу обладнання котельні;
  • Завершено роботи з фарбування фасаду;
  • Штукатурка та підготовка до фарбування стін на холодних переходах і на сходах;
  • Закінчено роботи по утепленню магістралей гарячого водопостачання та опалення;

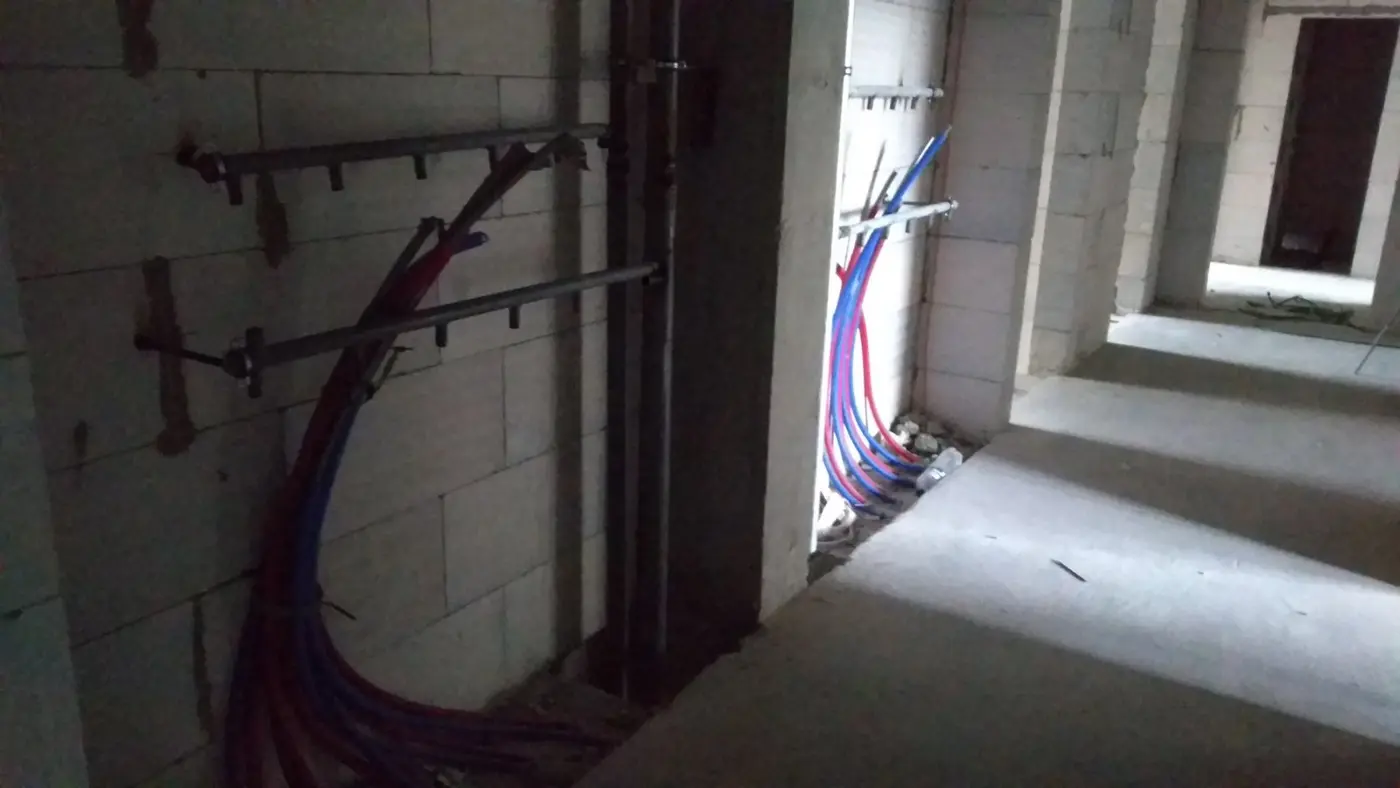

  • Розкатка труб опалення, холодного і гарячого водопостачання по квартирах;
  • Виконано роботи монтажу систем опалення в підвальній частині;
  • Виконано роботи з облаштування даху;
  • Закінчено роботи з монтажу та налагодження ліфтів і монтажу дверей;
  • Проводиться випробування і введення в експлуатацію ліфтів;

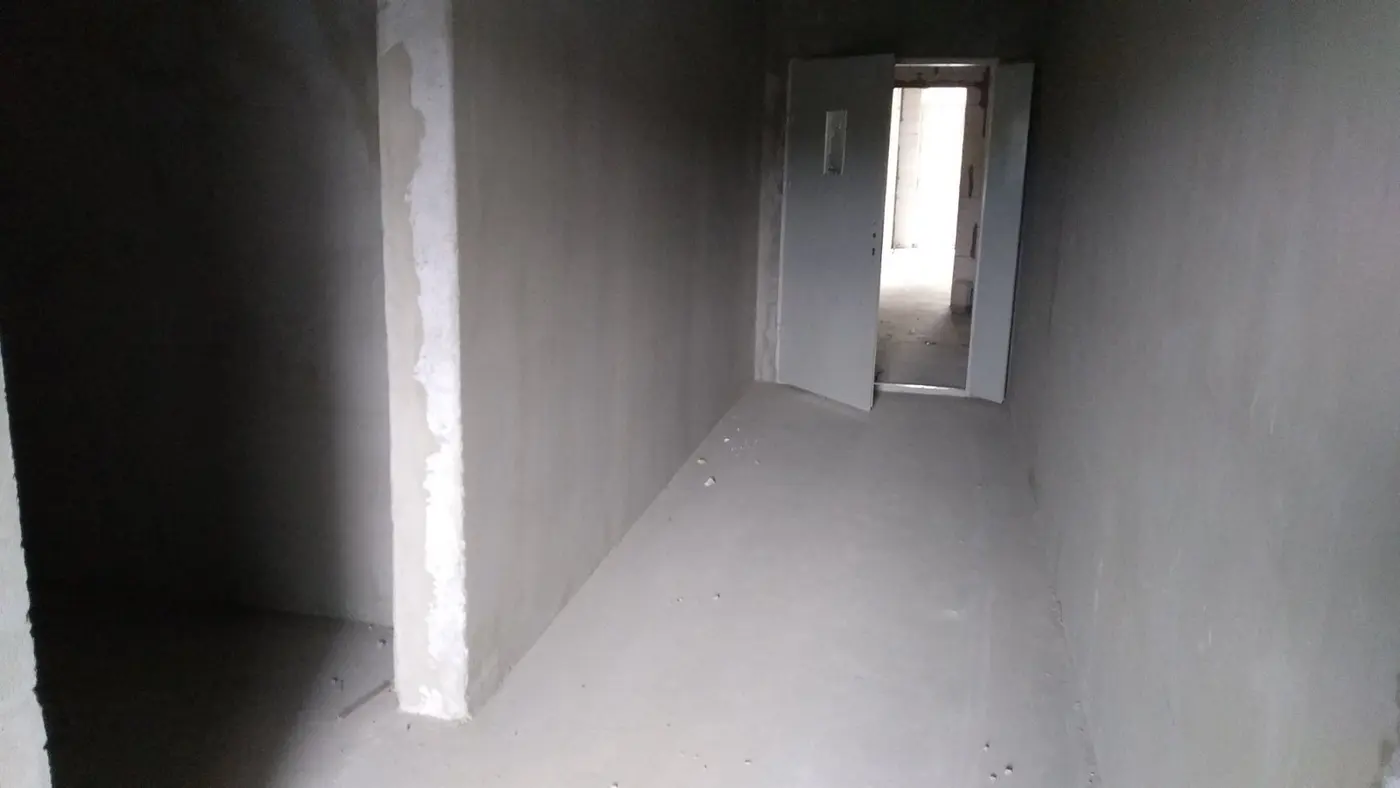

  • Виконуються роботи по заливці підлоги.

Друга секція:

  • Завершено роботи по облаштуванню покрівлі;
  • Закінчено роботи по монтажу стояків внутрішньої каналізації;
  • Ведуться роботи з утеплення стін фасаду;
  • Монтаж системи опалення;

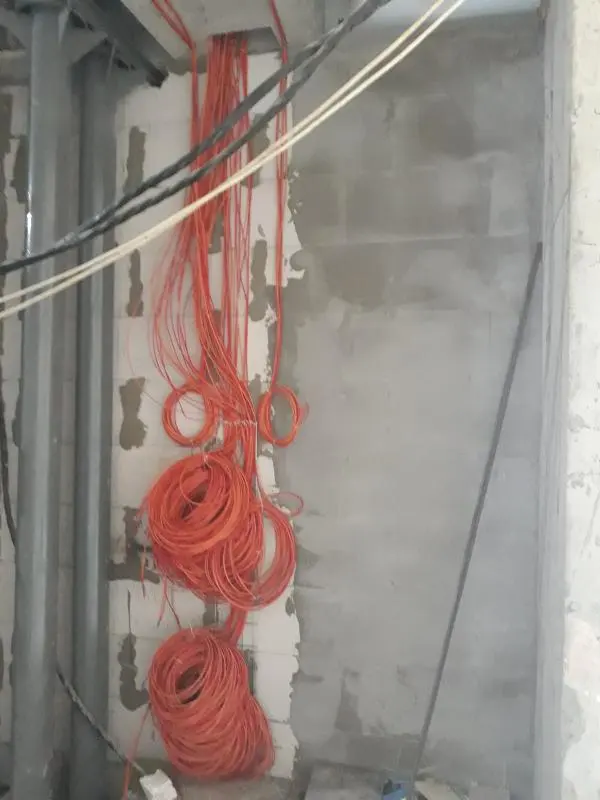

  • Виконуються роботи по введенню в квартири силового і слабкострумових кабелів;
  • Монтаж стояків водопостачання і теплопостачання;

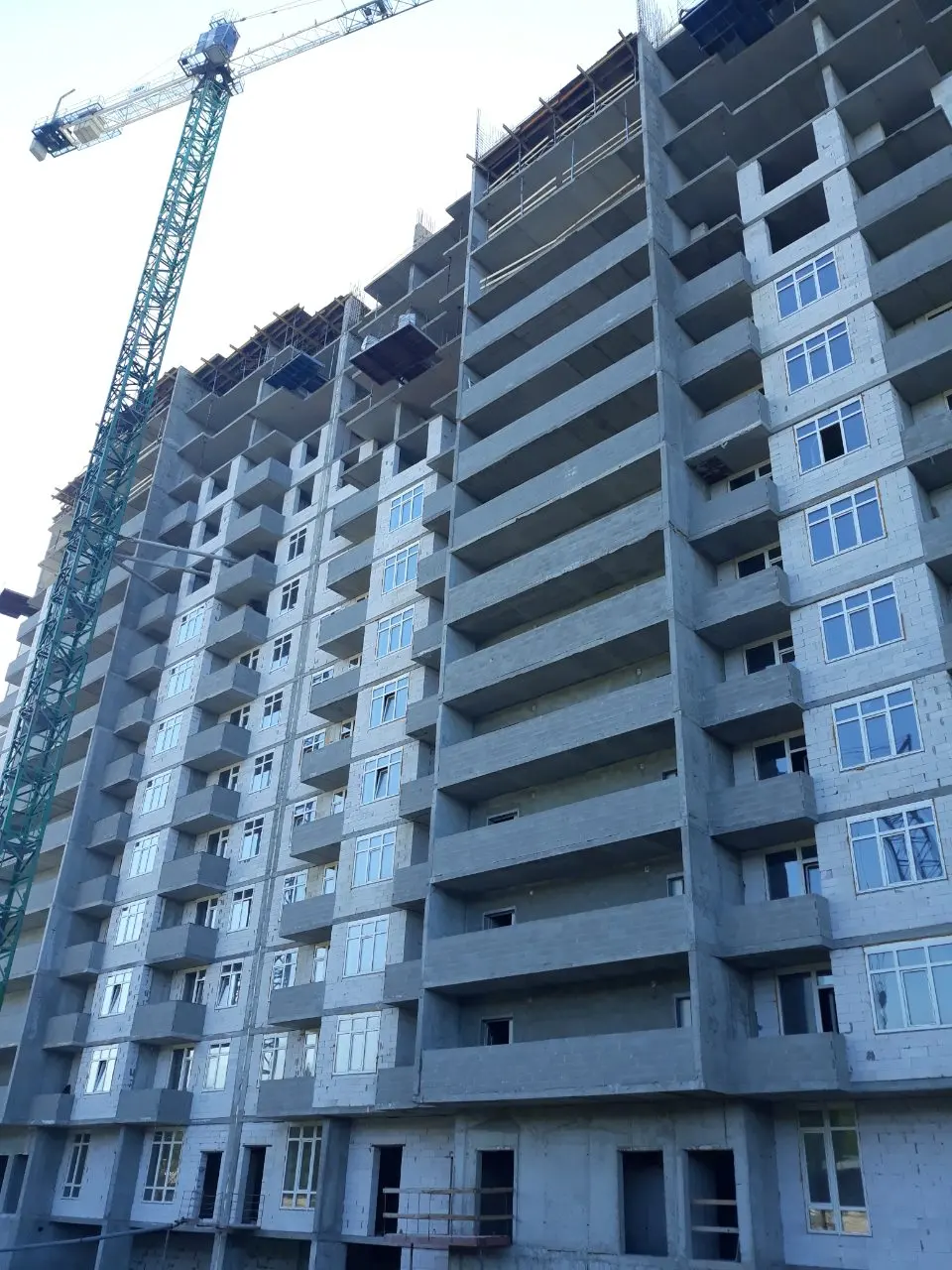

  • Установка вікон 24, 25 і 26 поверхів;
  • Встановлено двері в МОП (місцях загального користування);
  • Установка вікон;

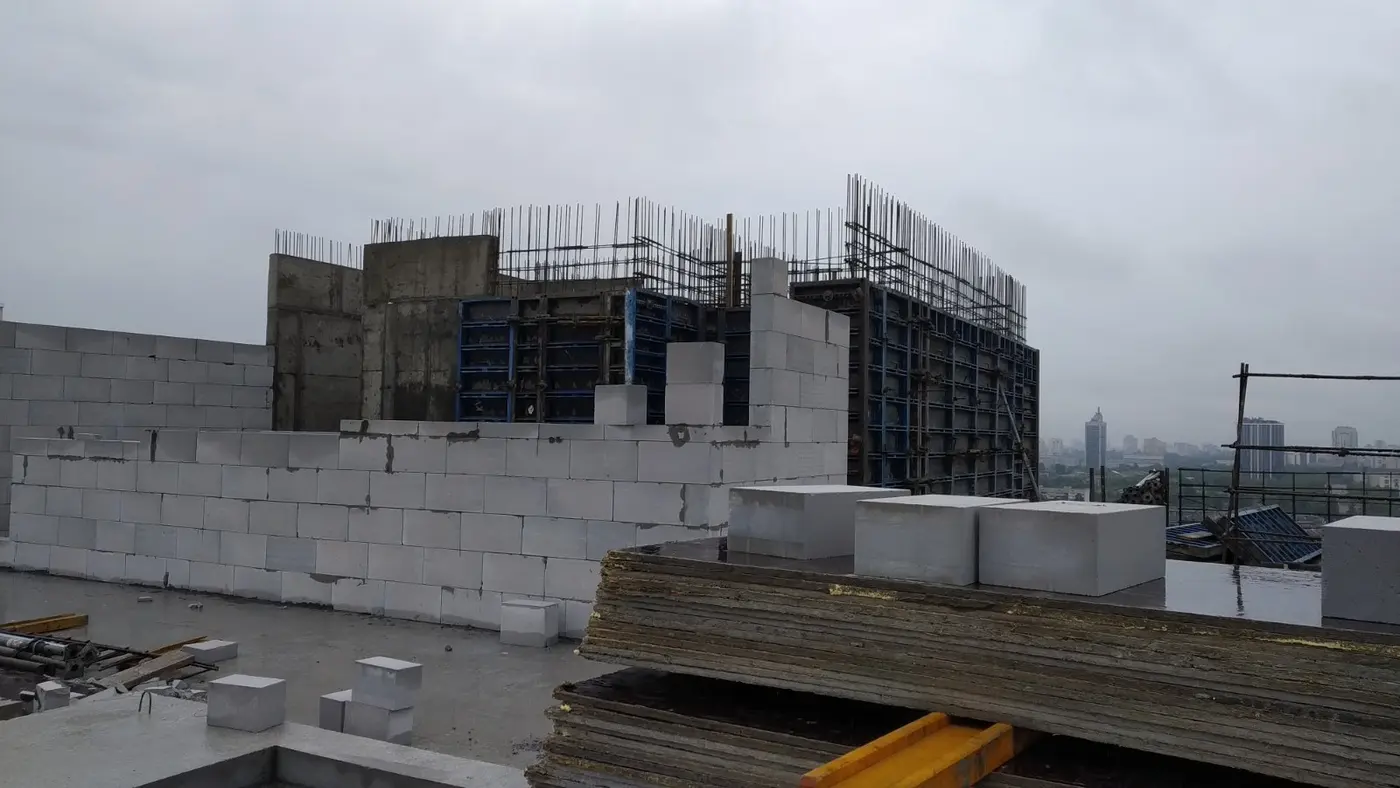

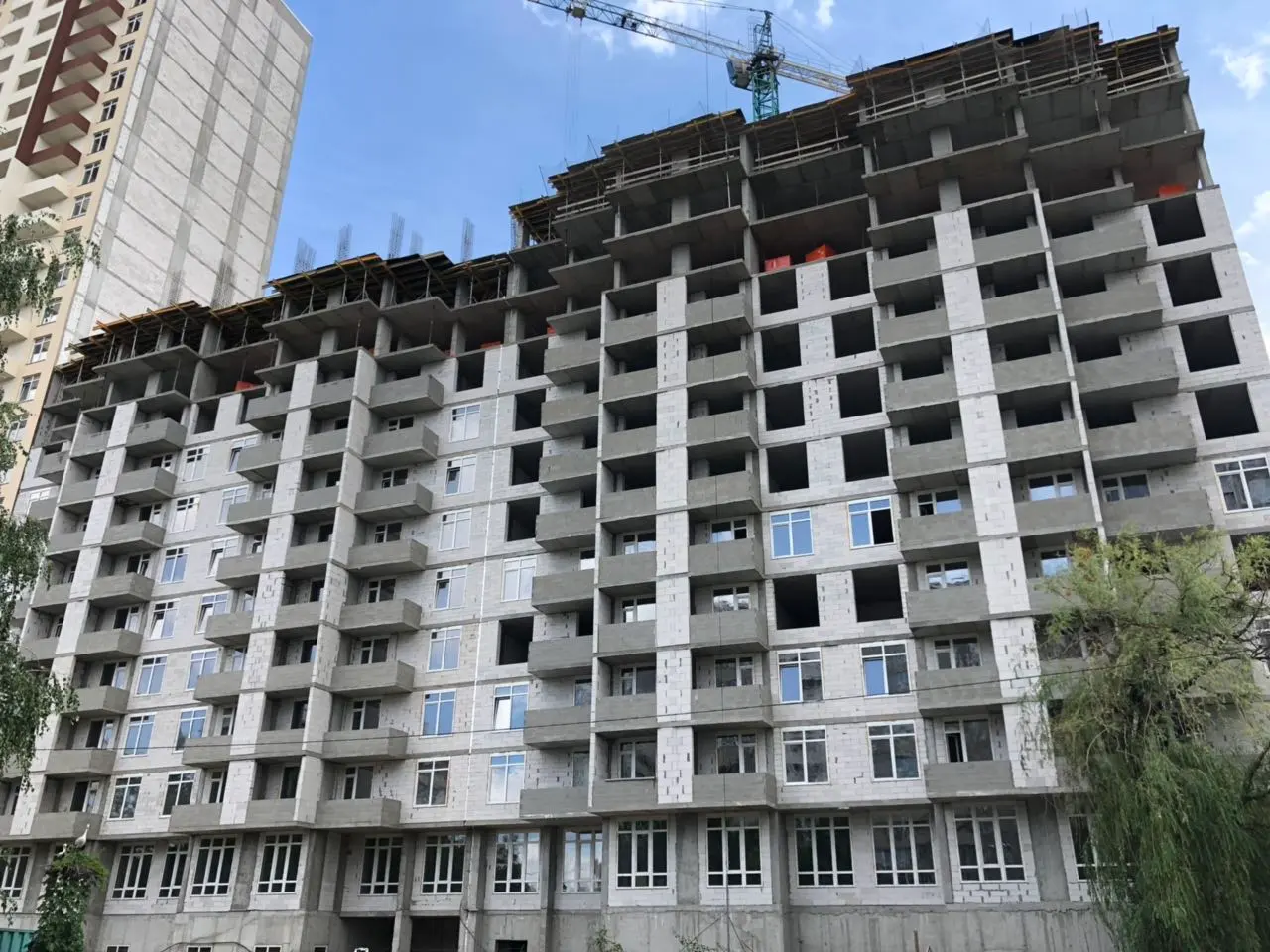

  • Кладка стін 23, 24 і 25 поверхів;
  • Закінчена кладка стін 26 поверху;
  • Монтаж ліфтів і ліфтового обладнання;
  • Монтаж кабелів системи пожежної безпеки.

Третя,четверта секції:

  • Залиті несучі пілони і ліфтовий блок;
  • Наборка плити перекриття 2-го поверху третьої секції;
  • Виконуються підготовчі роботи з облаштування фундаментної плити 4-ї секції.

NE
Nelli18551 повід. · з 2016
3 жовтня 2018 р.

Ход строительства Жилого Комплекса

02.10.2018
Перша секція:

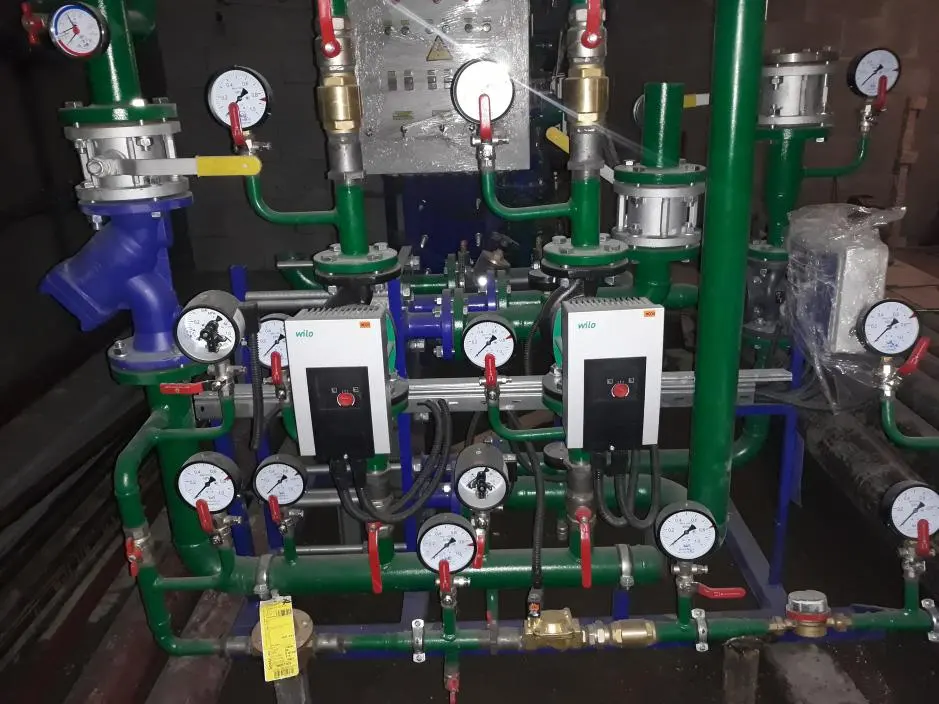

  • Завершено монтажнозбірні роботи по монтажу ІТП (індивідуального теплового пункту) 2-ї зони (дах);

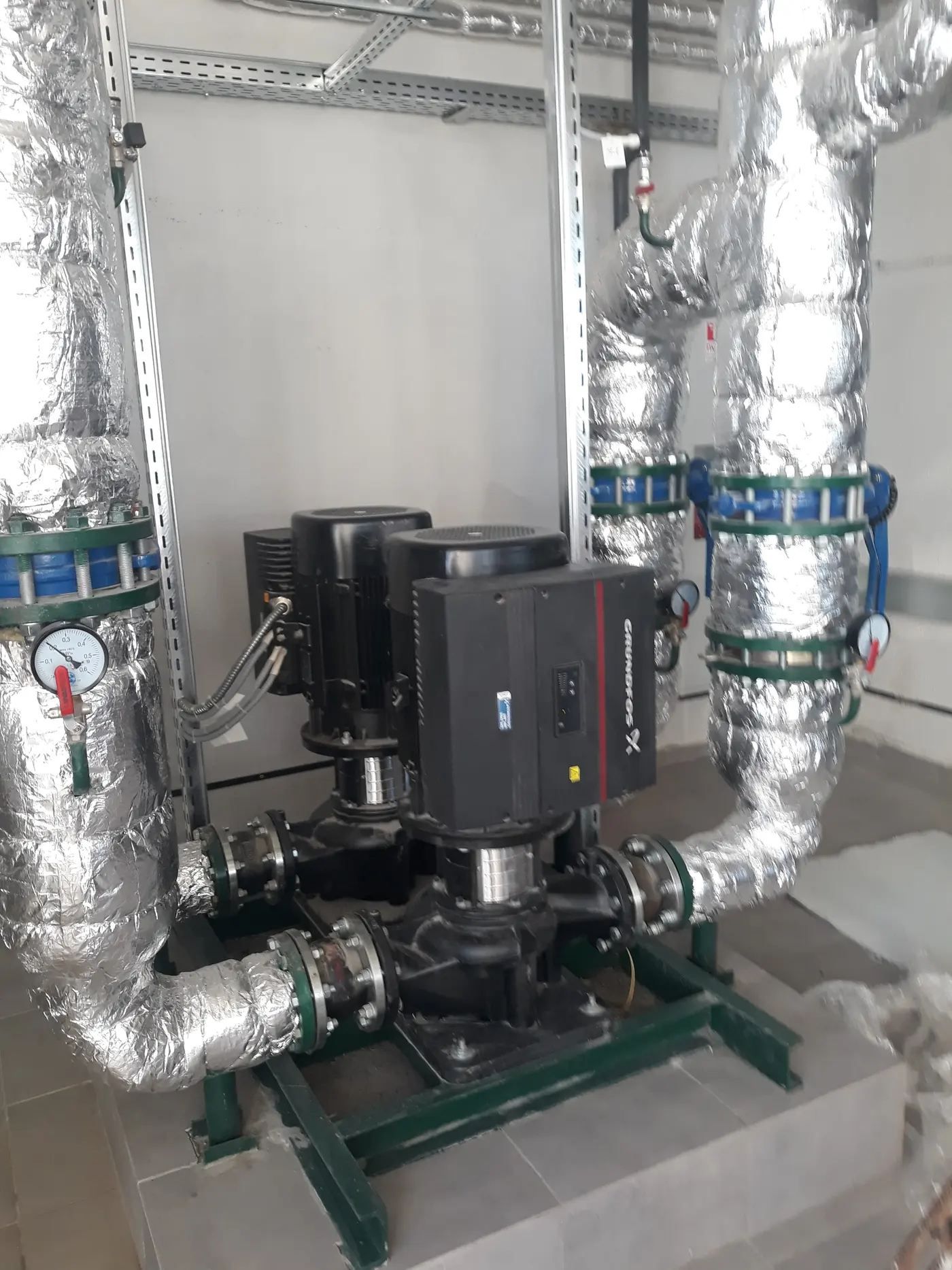

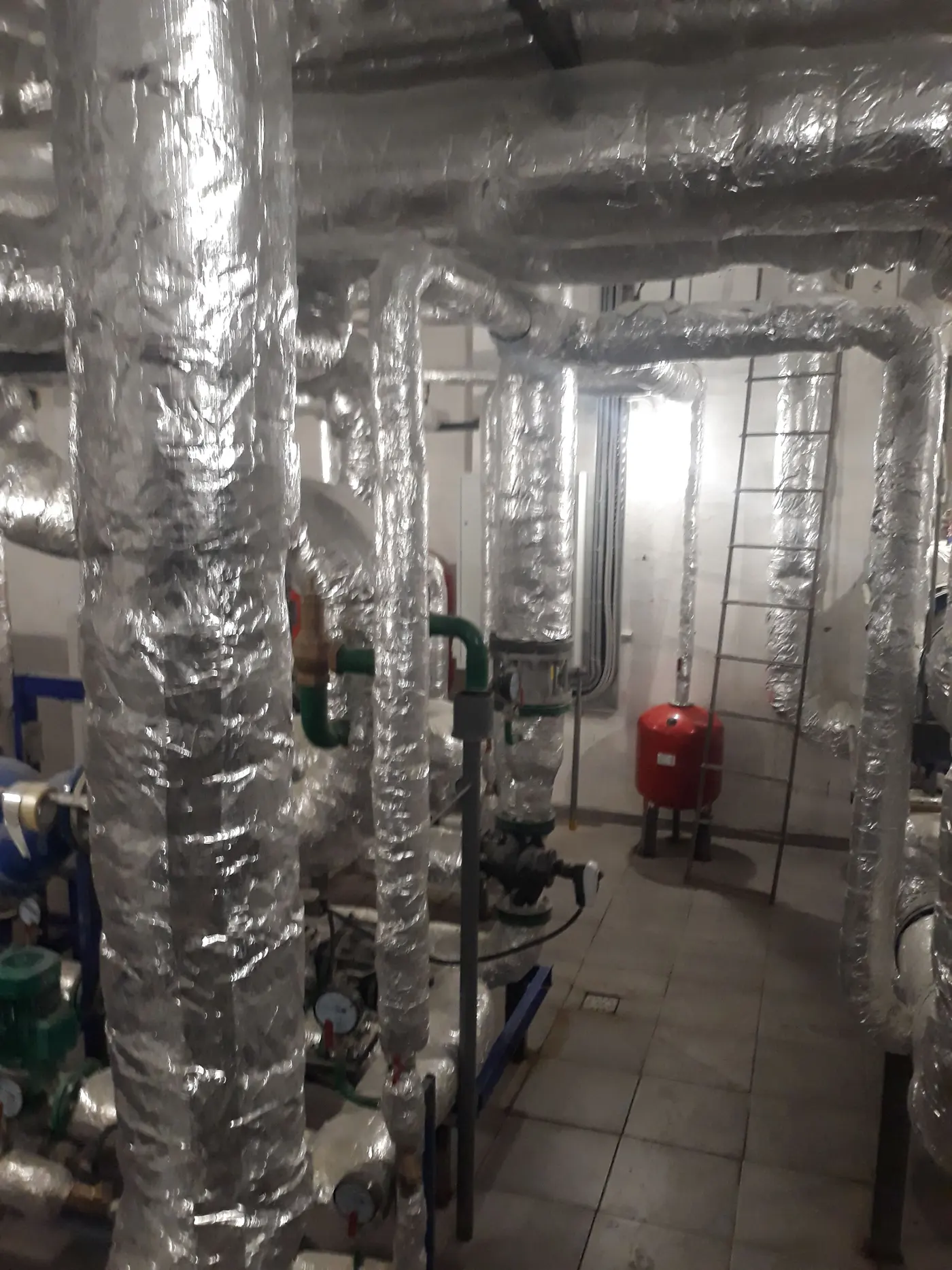

  • Виконуються роботи по монтажу обладнання котельні;
  • Завершено роботи з фарбування фасаду;
  • Штукатурка та фарбування стін на холодних переходах і на сходах;
  • Встановлено пожежні клапани;
  • Встановлено двигуни на підпір повітря і димовидалення;
  • Закінчено роботи по розкочуванню труб опалення, холодного і гарячого водопостачання по квартирах;
  • Закінчуються роботи по заливці підлог по поверхах;
  • Виконуються роботи по монтажу насосної;
  • Виконано роботи з облаштування даху;
  • Закінчено роботи з оздоблення ліфтових прорізів на кожному поверсі;
  • Виготовлені паспорти на ліфти, оформлення документів на експлуатацію ліфтів;
  • Виконуються роботи по установці вхідних дверей по квартирам, електричних шаф, а також шаф водомірних вузлів.

Друга секція:

  • Завершено роботи по монтажу клапанів димовидалення та підпору повітря;
  • Закінчено роботи по монтажу стояків холодного, гарячого водопостачання, каналізації і пожежних гідрантів;
  • Виконуються роботи з утеплення стін фасаду;
  • Завершуються роботи по введенню в квартири силових і слабкострумових кабелів;
  • Монтаж стояків водопостачання і теплопостачання;
  • Встановлено вікна на всіх поверхах;
  • Йдуть роботи по монтажу ліфтів та ліфтового обладнання;
  • Закінчено роботи по монтажу кабелів системи пожежної безпеки.

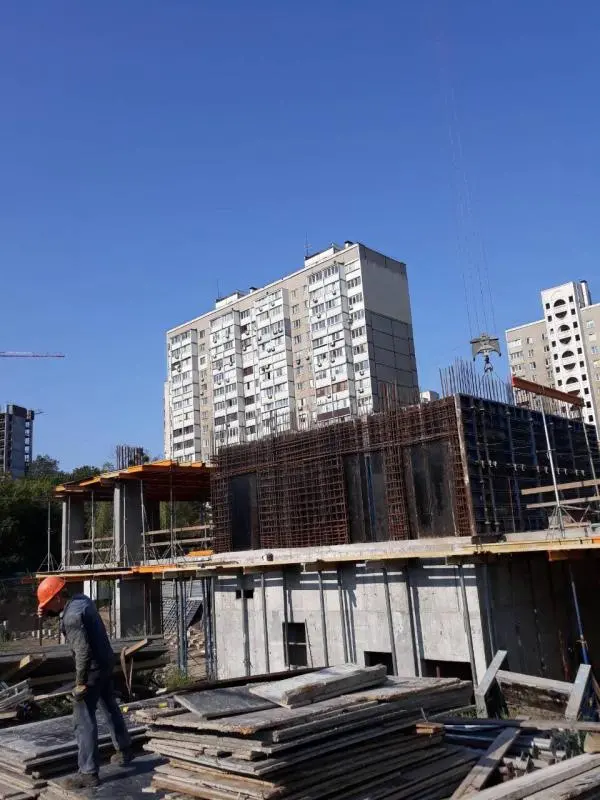

Третя,четверта секції:

  • Бетонування сходоліфтового блоку 3-го поверху;
  • Залиті несучі пілони;

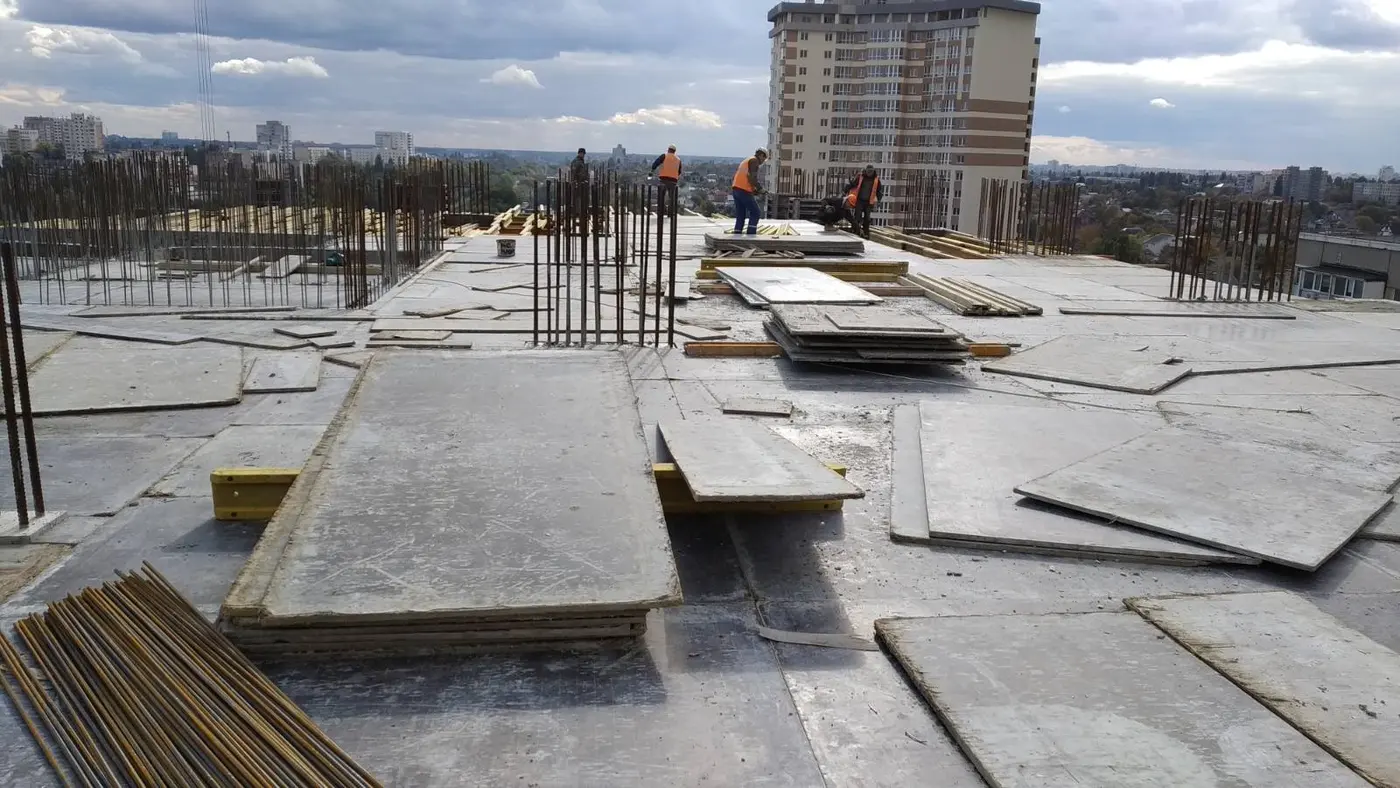

  • Монтаж опалубки під плиту перекриття 4-го поверху;

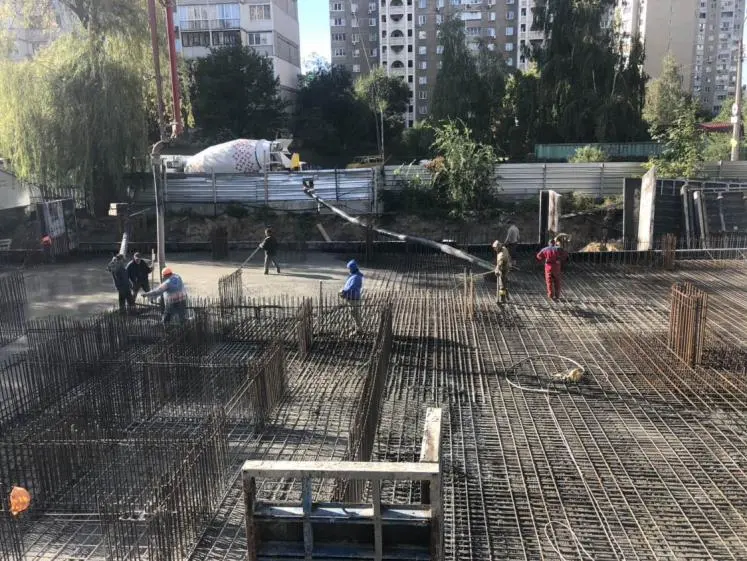

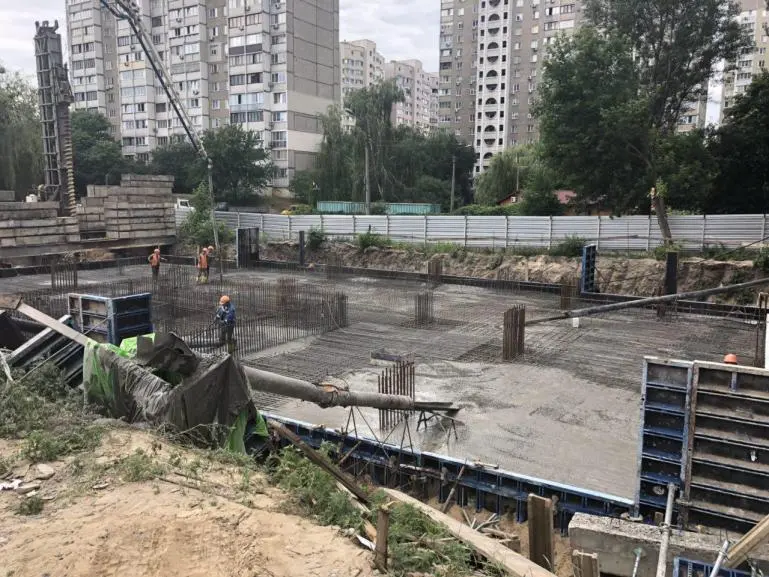

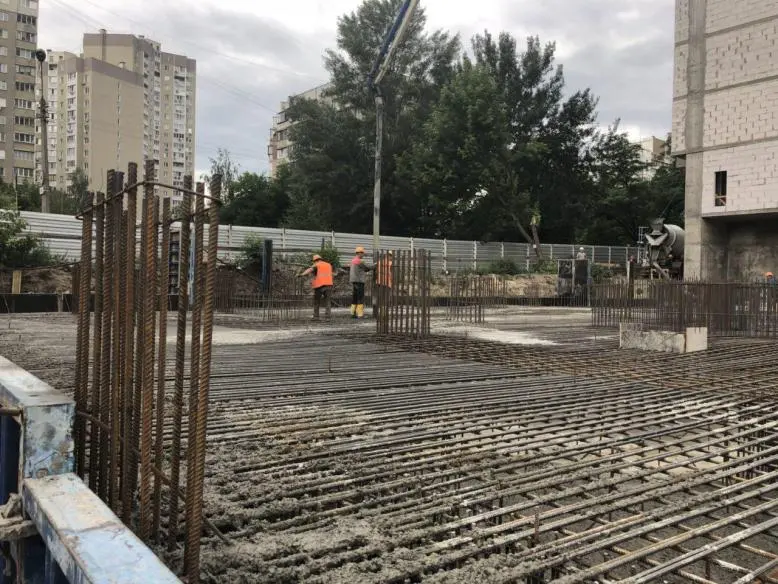

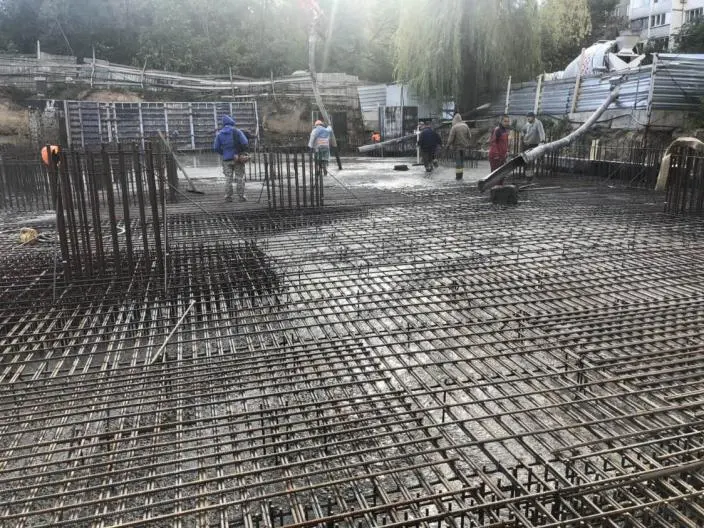

  • Залито фундаментну плиту 4-ї секції;
  • Виконуються підготовчі роботи з облаштування підпірної стіни під паркінг.

NE
Nelli18551 повід. · з 2016
7 листопада 2018 р.

Ход строительства Жилого Комплекса

05.11.2018
Перша секція:

  • Завезена і піднята на поверхи плитка для укладання в МЗК (місцях загального користування);
  • Виконуються роботи по монтажу обладнання котельні;
  • Завершуються роботи по установці вхідних дверей по квартирах;

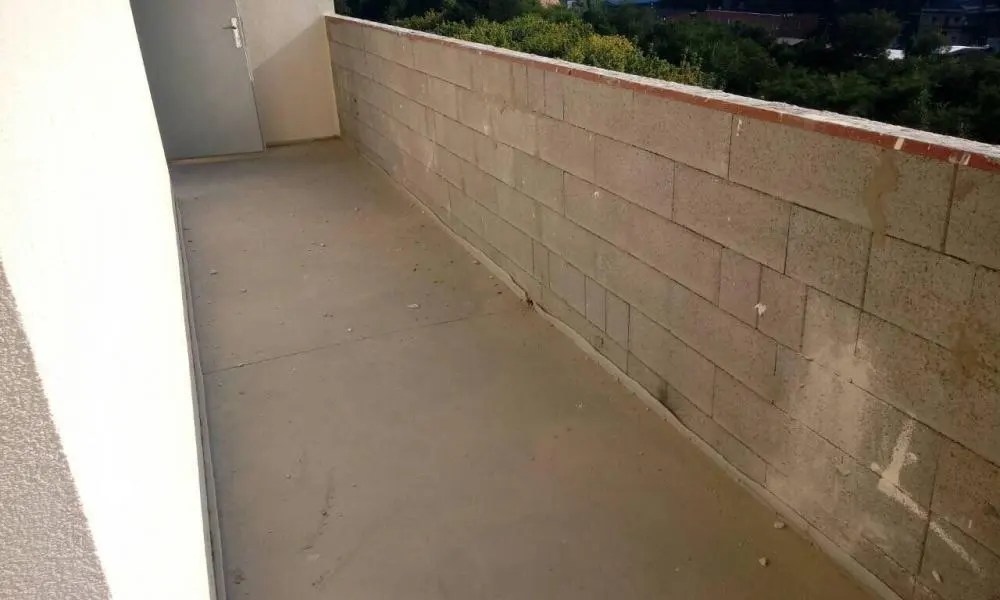

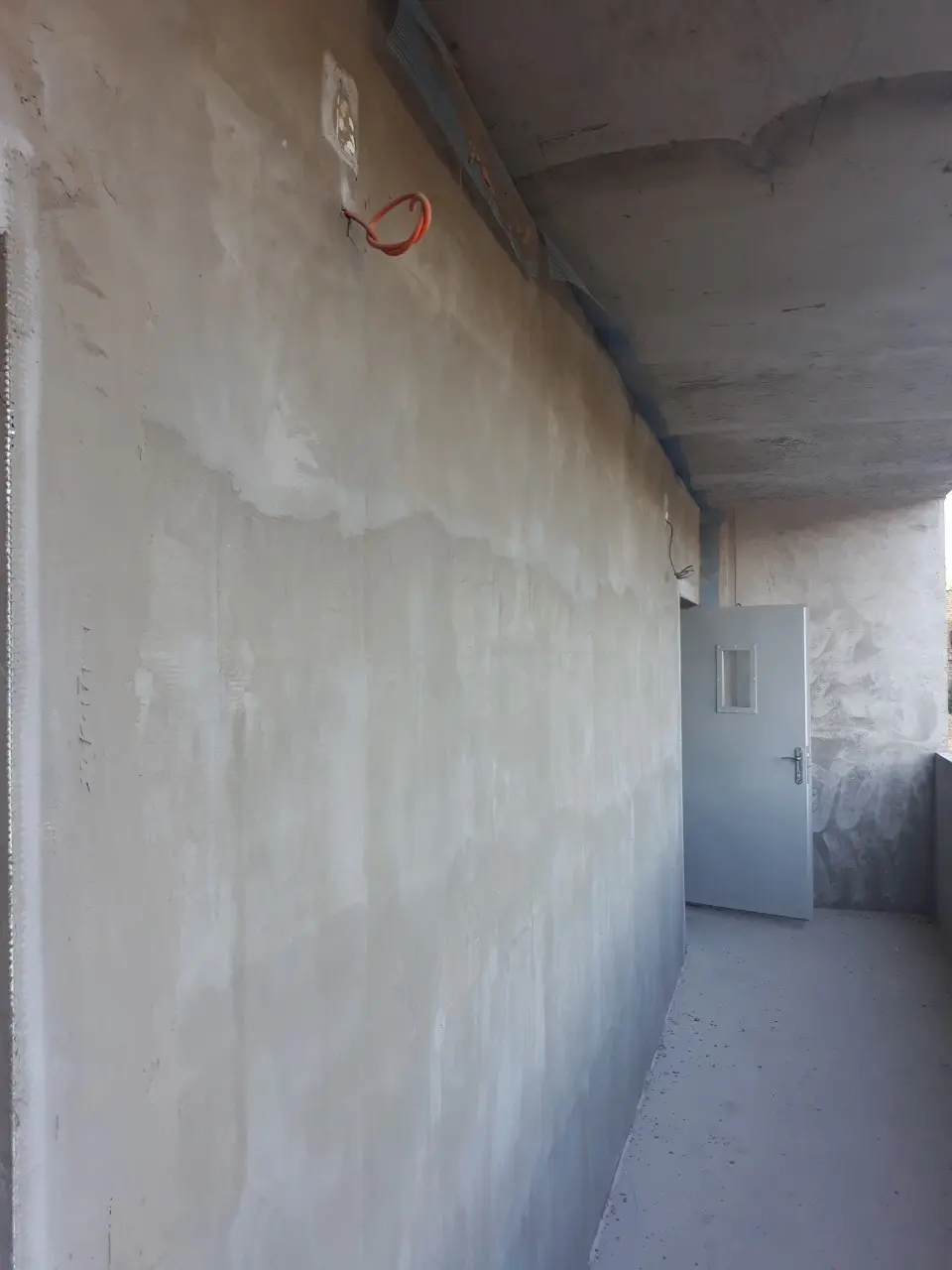

  • Виконуються роботи по штукатурці та фарбування стін на холодних переходах і на сходах;
  • Закінчено роботи по заливці підлог по квартирах і по МЗК;

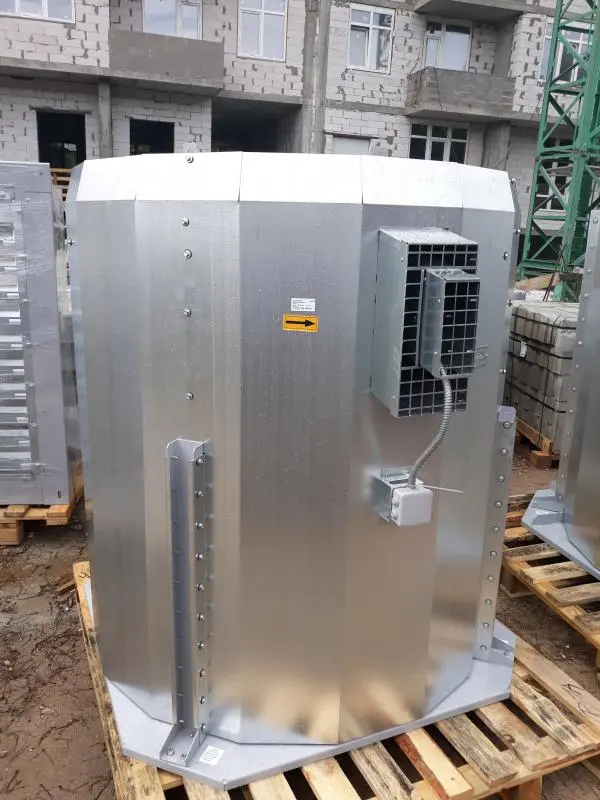

  • Встановлено двигуни на підпір повітря і димовидалення;
  • Виконуються роботи по монтажу світильників на кожному поверсі в МЗК;
  • Закінчуються роботи по монтажу насосної;
  • Закінчено роботи з нанесення ізоляції даху;
  • Запущено в експлуатацію вантажний ліфт;
  • Виконуються роботи по монтажу шаф водомірних вузлів, пожежних гідрантів;

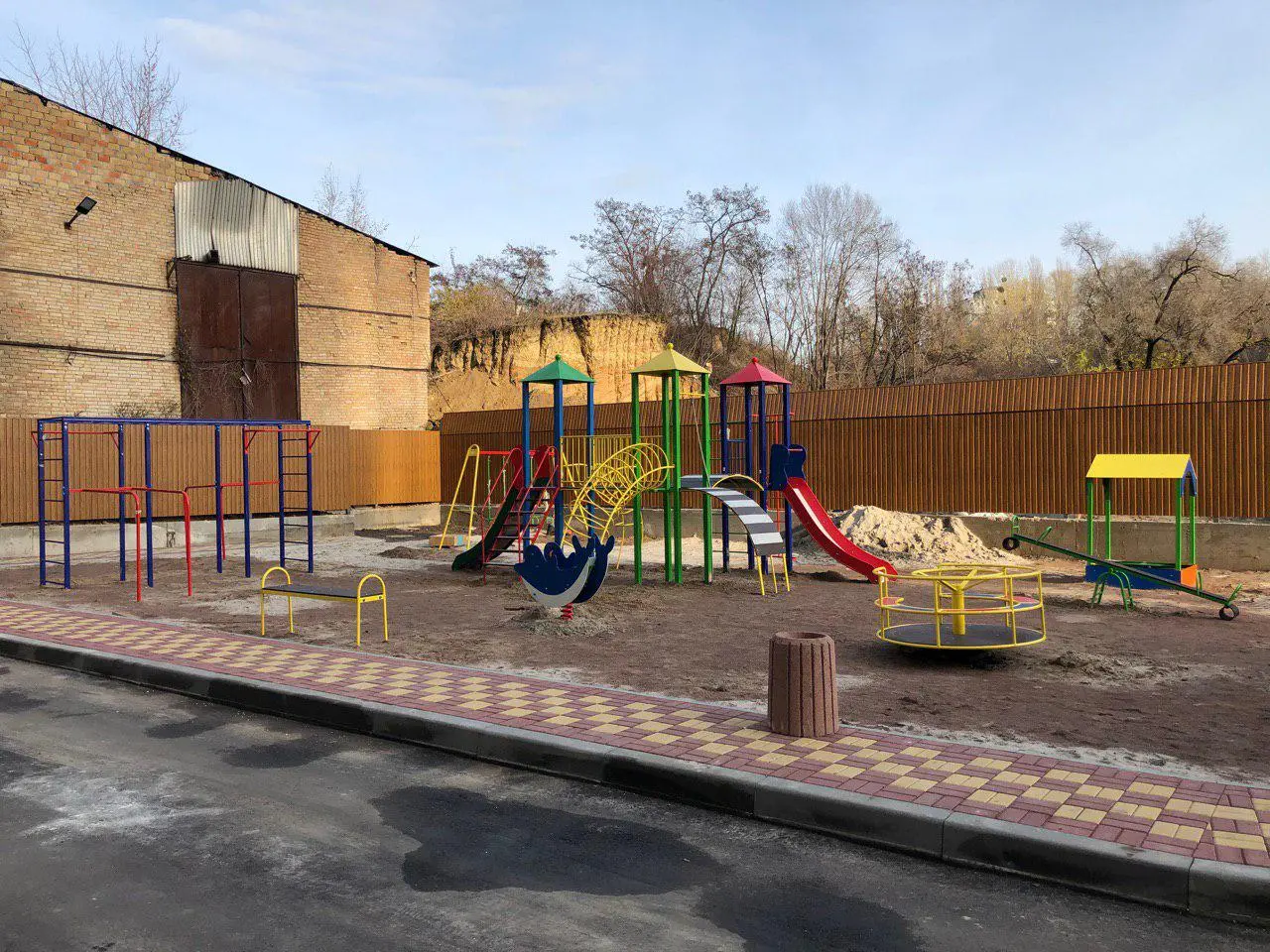

  • Виконуються роботи з облаштування парадного входу в секцію: приміщення консьєржа, колясочної;

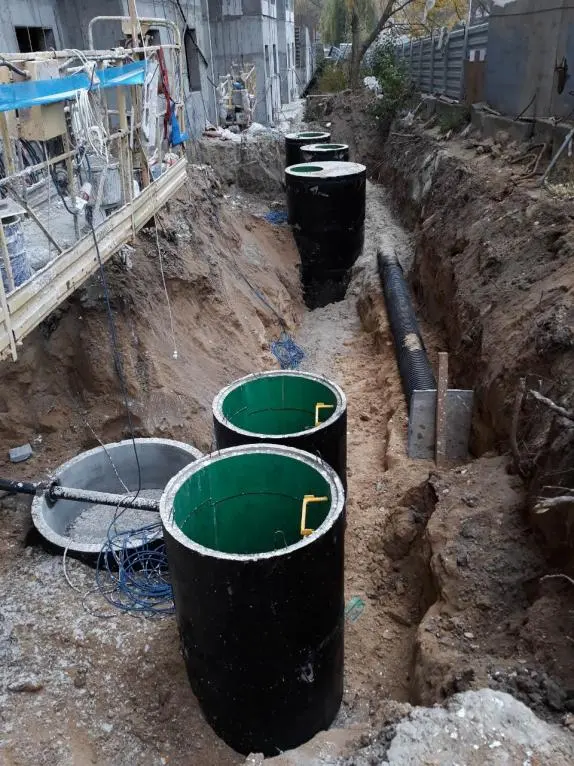

  • Виконуються роботи по підведенню комунікацій.

Друга секція:

  • Закінчуються роботи по розкочування труб опалення, холодного і гарячого водопостачання по квартирах;
  • Виконуються роботи по монтажу, електричних шаф, а також шаф водомірних вузлів;

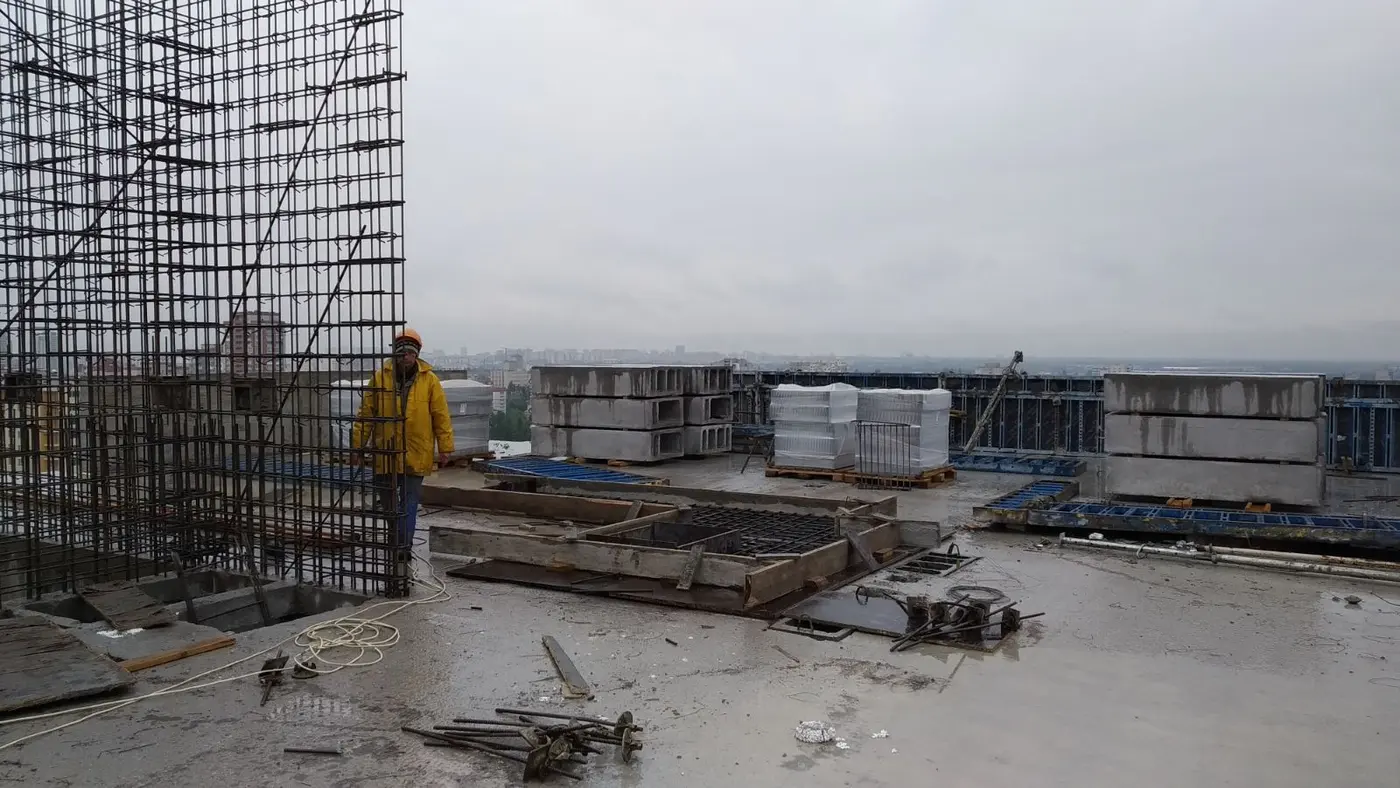

  • Заливка підлог з 26-го поверху;
  • Закінчено роботи по утепленню фасаду;
  • Виконуються роботи з фарбування стін фасаду;
  • Завершено роботи по введенню в квартири силового і слабкострумових кабелів;
  • Закінчено роботи по монтажу стояків водопостачання і теплопостачання;
  • Закінчено роботи з нанесення шарів ізоляції даху;
  • Закінчено роботи по монтажу вантажного ліфта;
  • Закінчено роботи по монтажу кабелів системи пожежної безпеки;
  • Виконуються роботи по підведенню комунікацій.

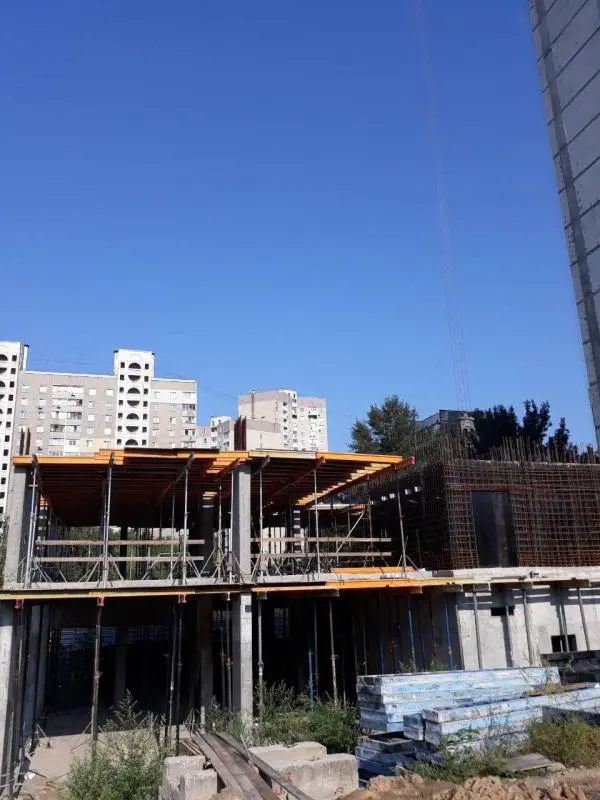

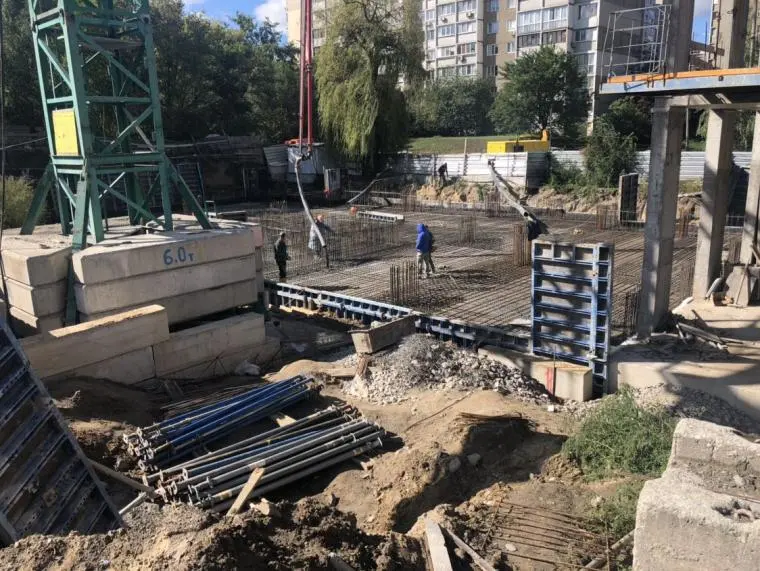

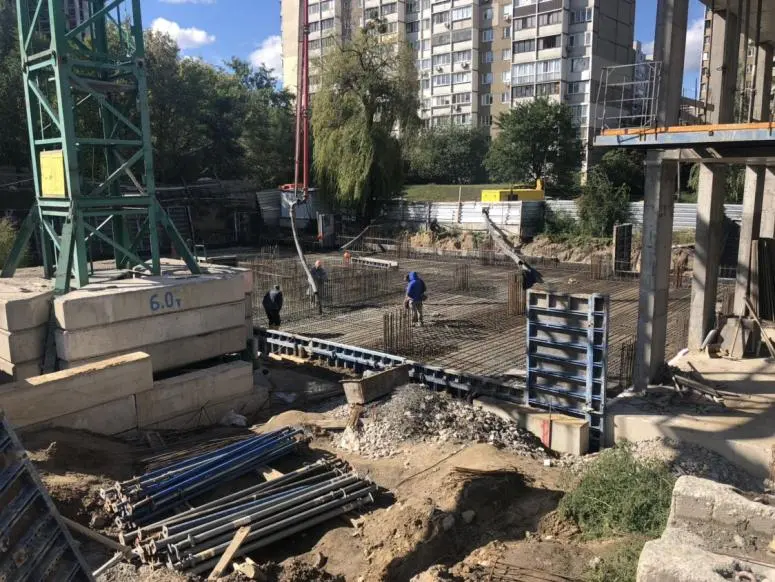

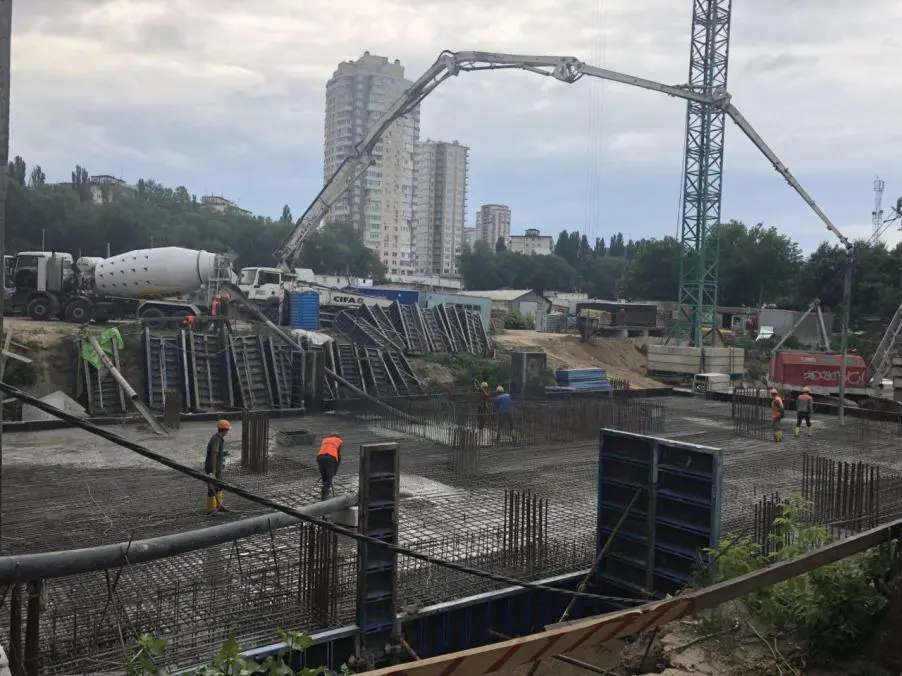

Третя,четверта секції:

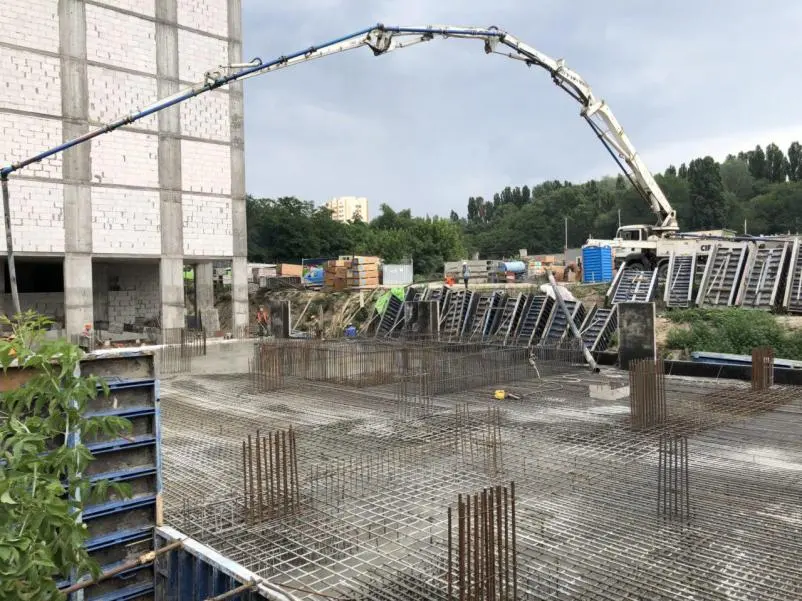

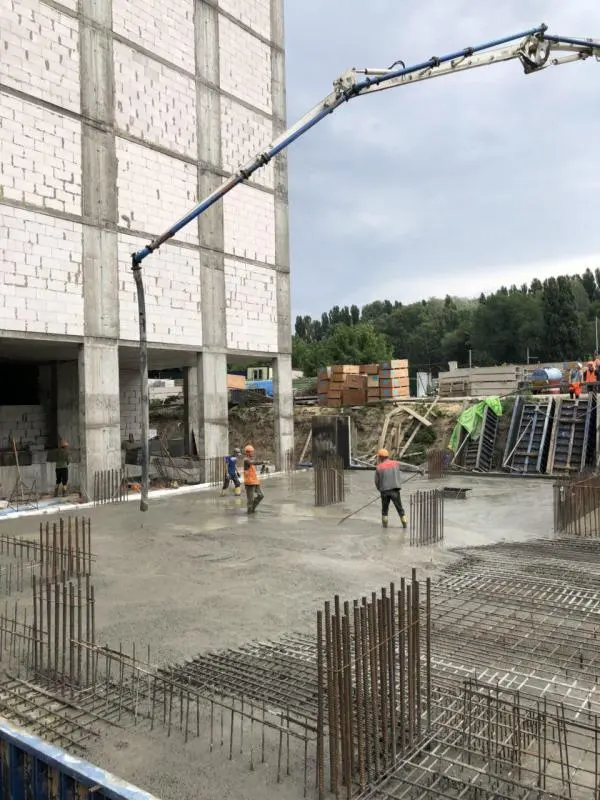

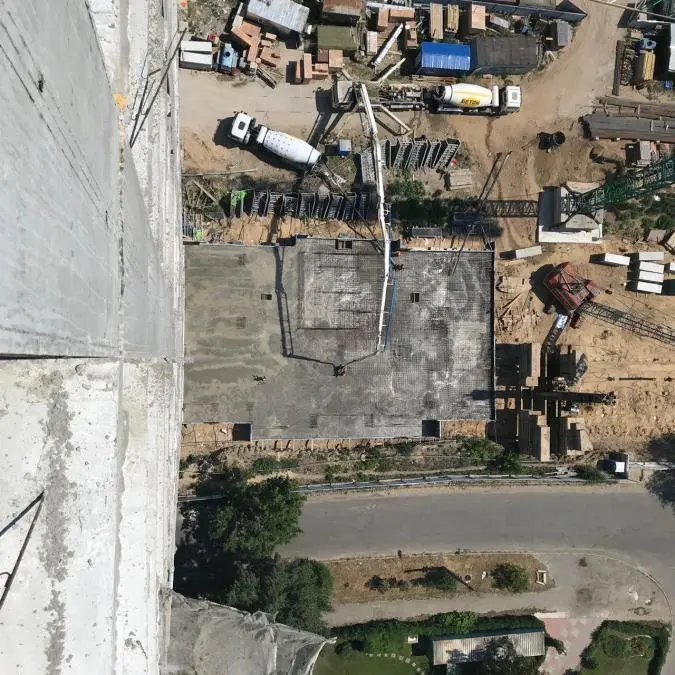

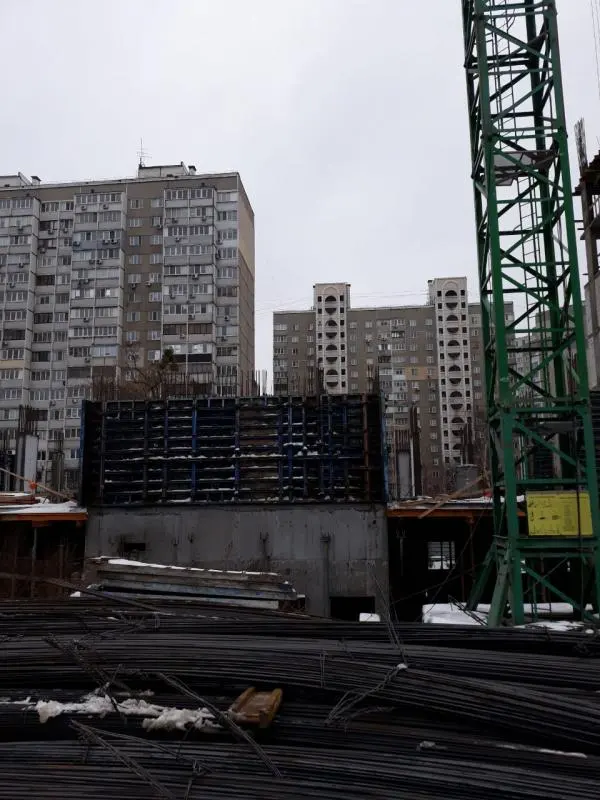

  • Заливання плити перекриття 6-го поверху;

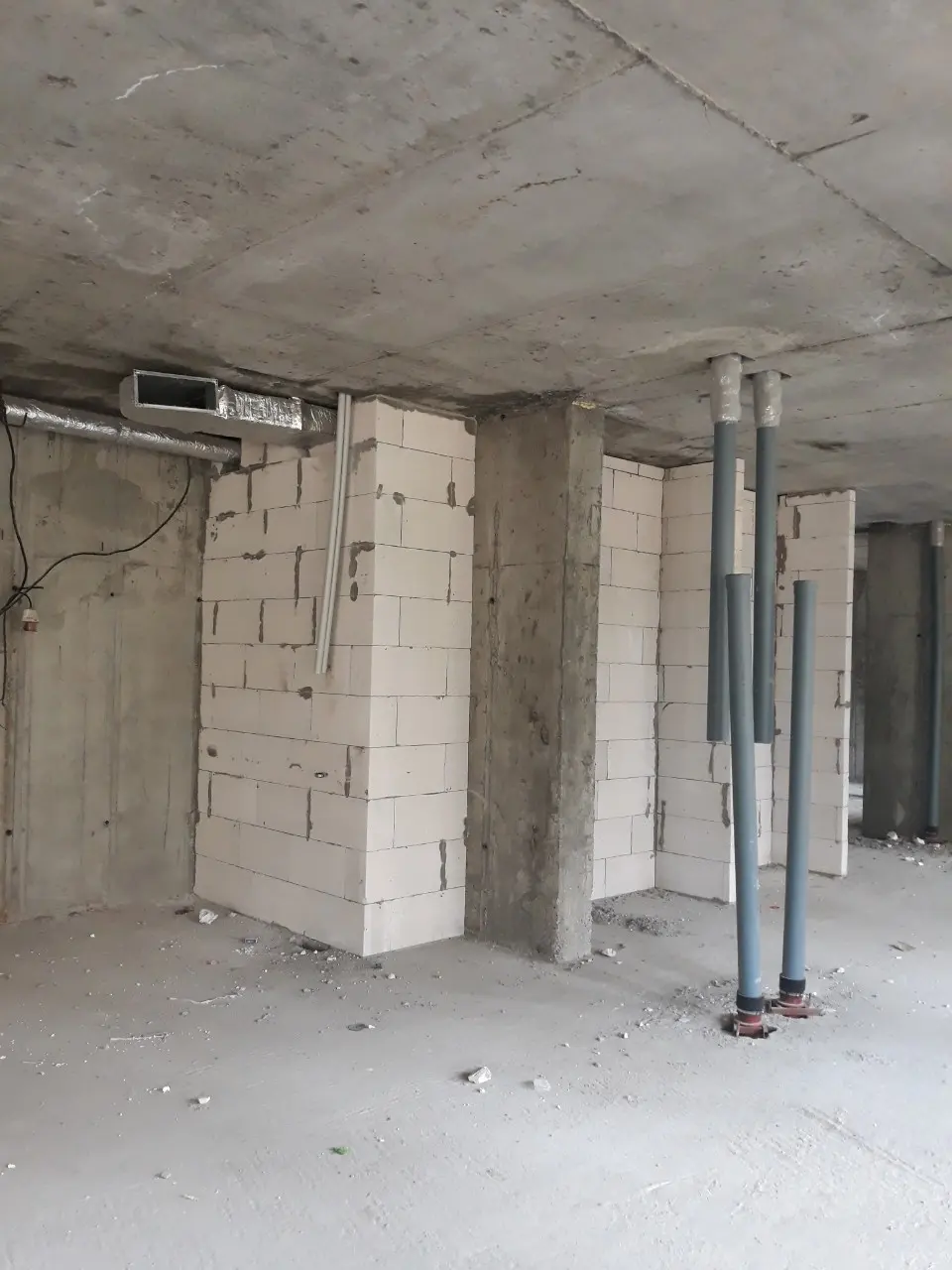

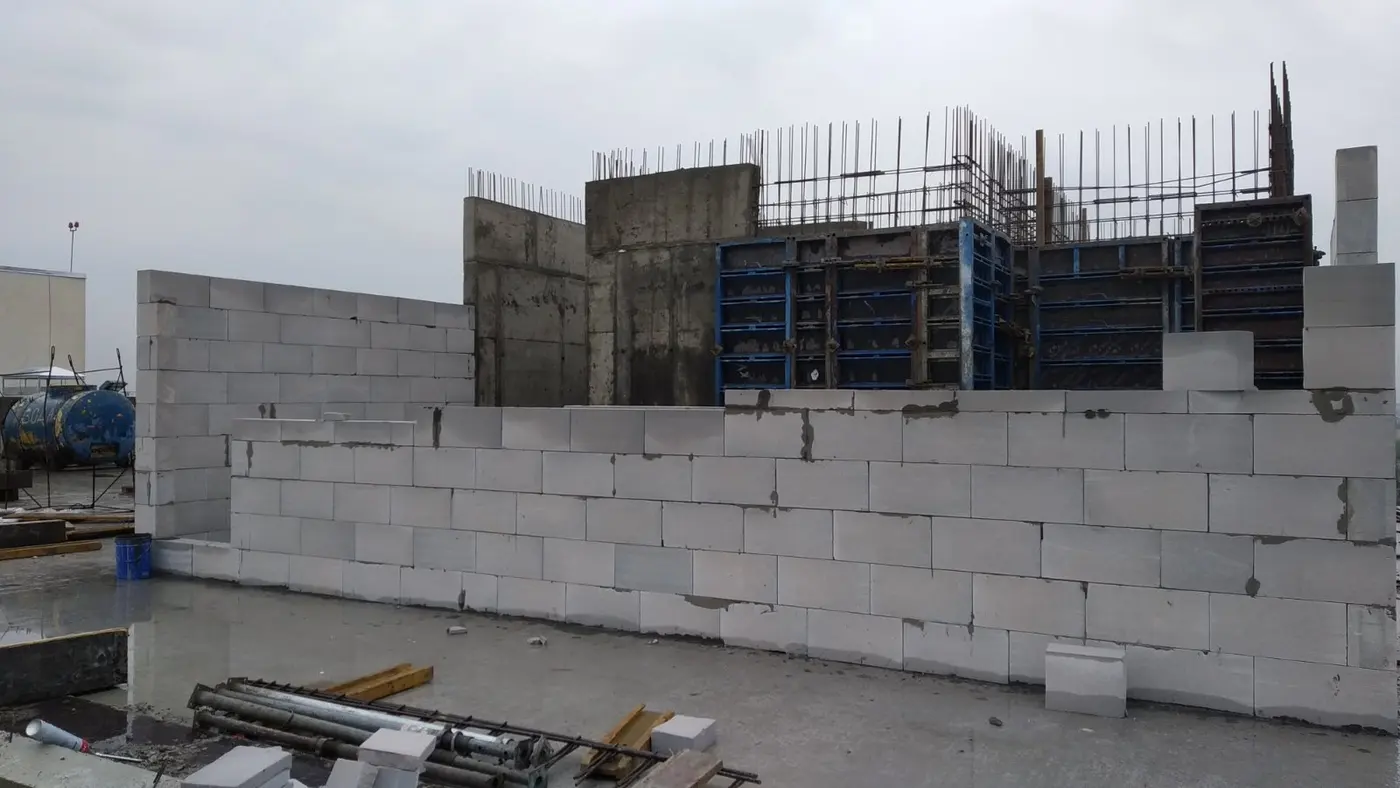

  • Виконано роботи з облаштування міжквартирних перегородок 2-го поверху;
  • Виконано зовнішня кладка 1-го офісного поверху;

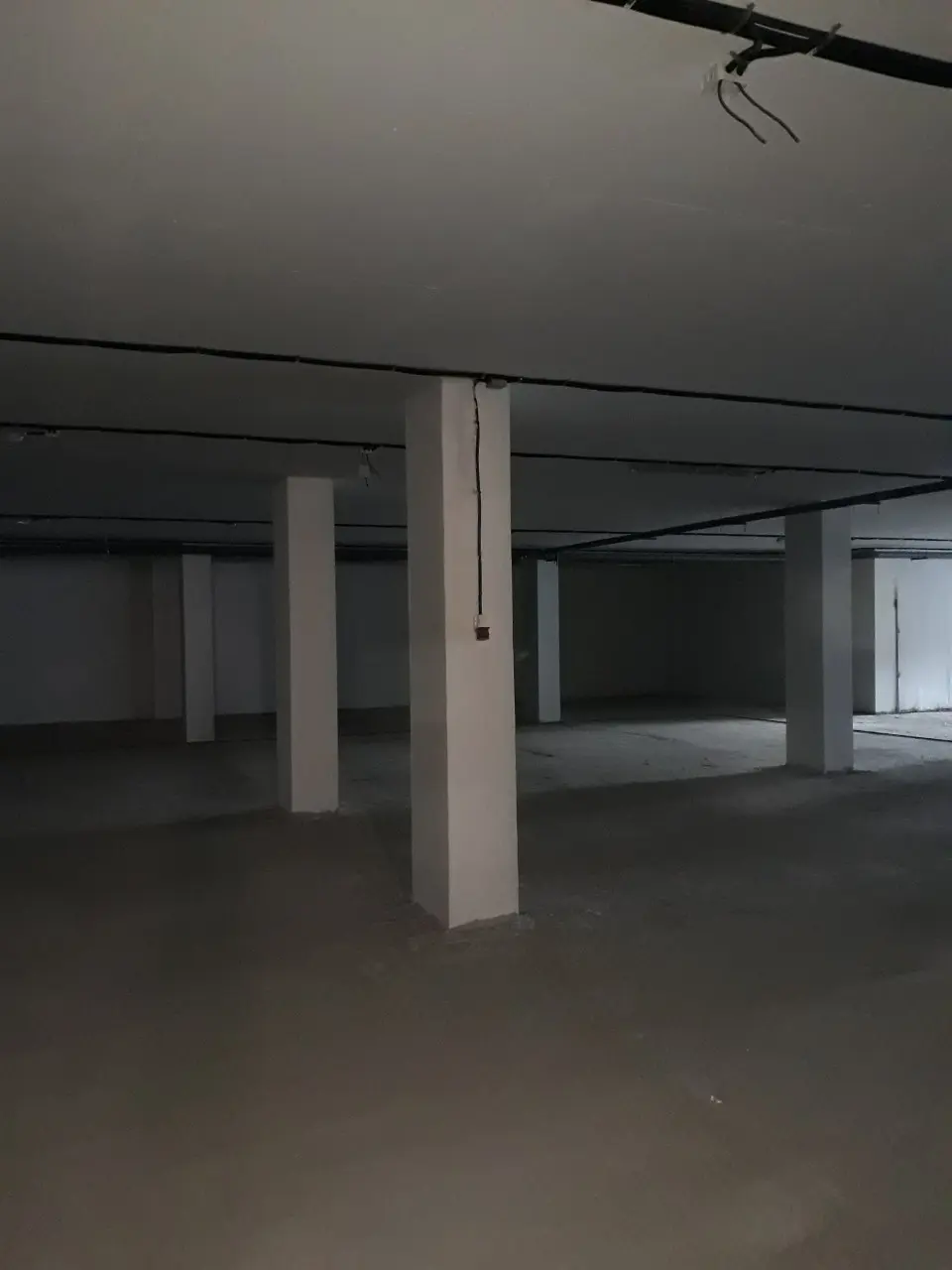

  • Облаштування перегородок підвалу;
  • Монтаж вертикальної опалубки під бетонування лестнично-ліфтового блоку підвальній частині 4-ї секції;
  • Залита зовнішня плита і несучі пілони;

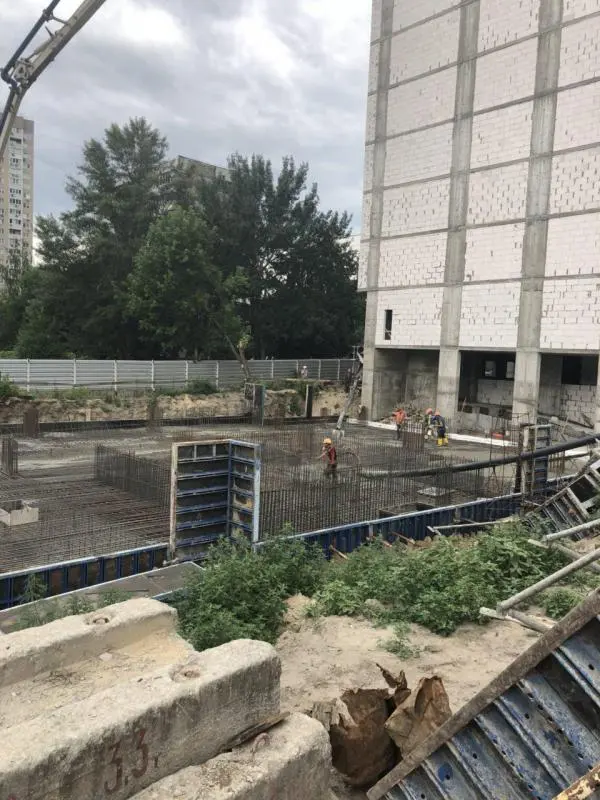

  • Виконуються підготовчі роботи з монтажу горизонтальної опалубки плити перекриття підвалу;
  • Виконано роботи з вивезення грунту під паркінг;
  • Виконуються підготовчі роботи під бетонування паркінгу 1-ї секції.

NE
Nelli18551 повід. · з 2016
5 грудня 2018 р.

Ход строительства Жилого Комплекса

04.12.2018

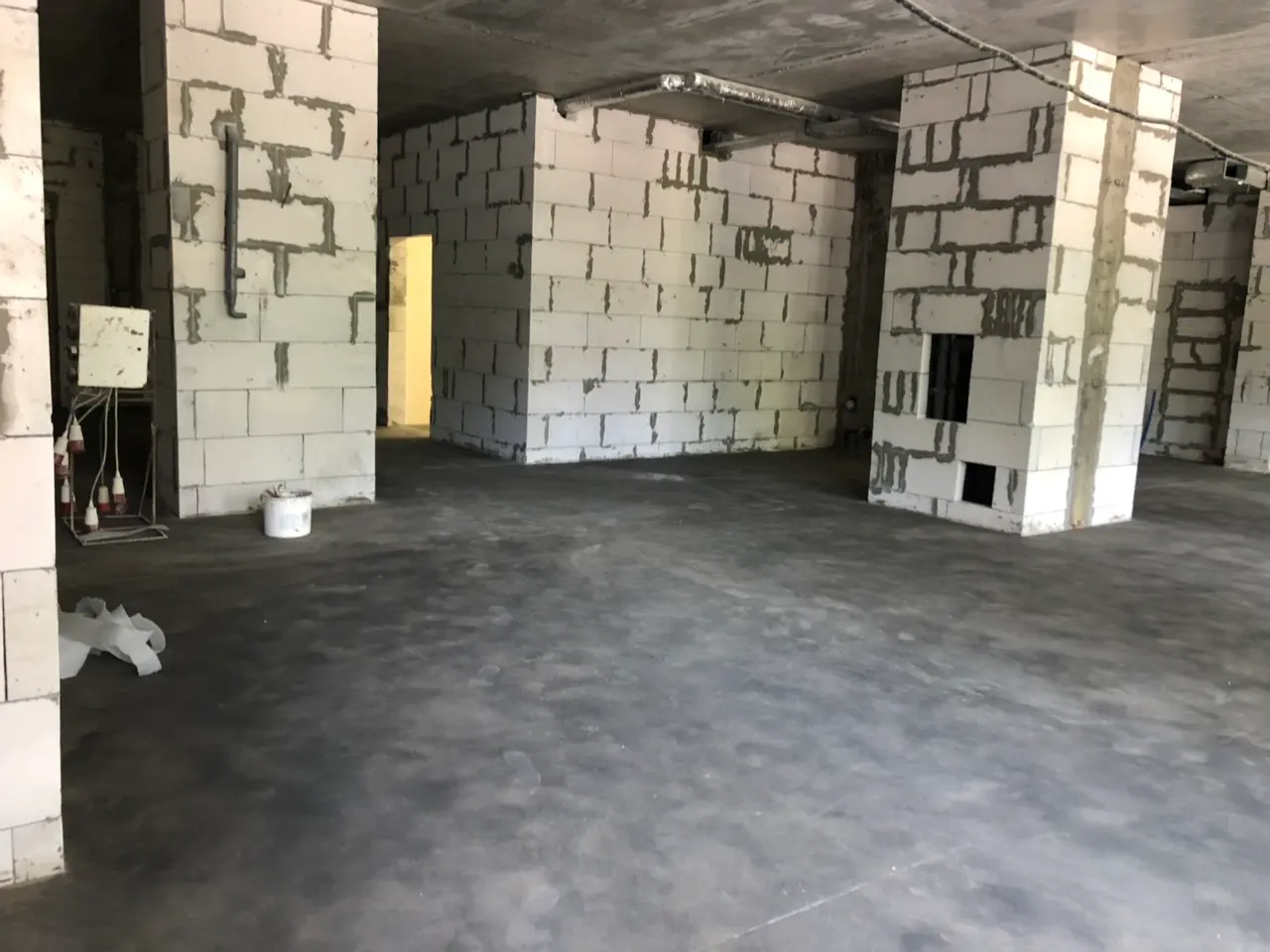

Перша секція:

  • Виконуються роботи з укладання плитки в МЗК (місцях загального користування);
  • Закінчуються роботи по монтажу обладнання котельні;
  • Встановлено вхідні двері по квартирам;
  • Виконані роботи по штукатурці стін на сходах;
  • Виконані роботи по штукатурці та фарбуванню стін в холодних переходах;

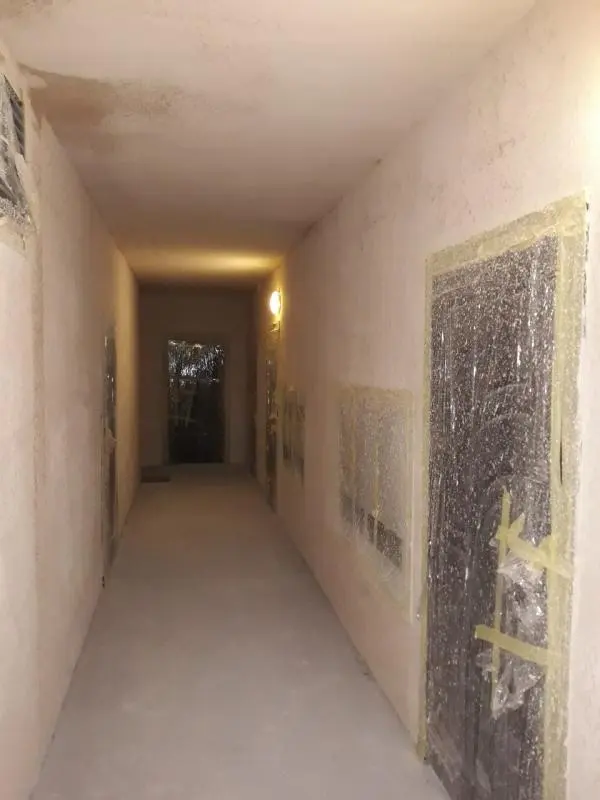

  • Виконуються роботи з нанесення штукатурки і фарбуванню коридорів;
  • Встановлено металеві двері в коморах;
  • Виконані роботи з монтажу світильників на кожному поверсі в МОП;
  • Завершено роботи по монтажу насосної;
  • Запущено в експлуатацію вантажний та пасажирський ліфт;
  • Завершено роботи по монтажу шаф водомірних вузлів і пожежних гідрантів;
  • Виконуються оздоблювальні роботи по облаштуванню парадного входу в секцію;
  • Закінчено роботи по введенню на підключення води і каналізації.

Друга секція:

  • Закінчено роботи по розкочування труб опалення, холодного і гарячого водопостачання по квартирах;
  • Виконуються роботи по закладці ніш під монтаж електричних шаф, шаф водомірних вузлів;
  • Закінчується заливка підлог;
  • Закінчуються роботи з утеплення стін квартир з боку сходових маршів;
  • Виконуються роботи з нанесення фактури і фарбування фасаду;
  • Завершено роботи по випробуванню систем холодного, гарячого водопостачання і зливової каналізації;
  • Виконуються роботи по утепленню стояків холодного, гарячого водопостачання;
  • Запущені на випробування вантажний та пасажирський ліфти;
  • Закінчено роботи по введенню на підключення води і каналізації.

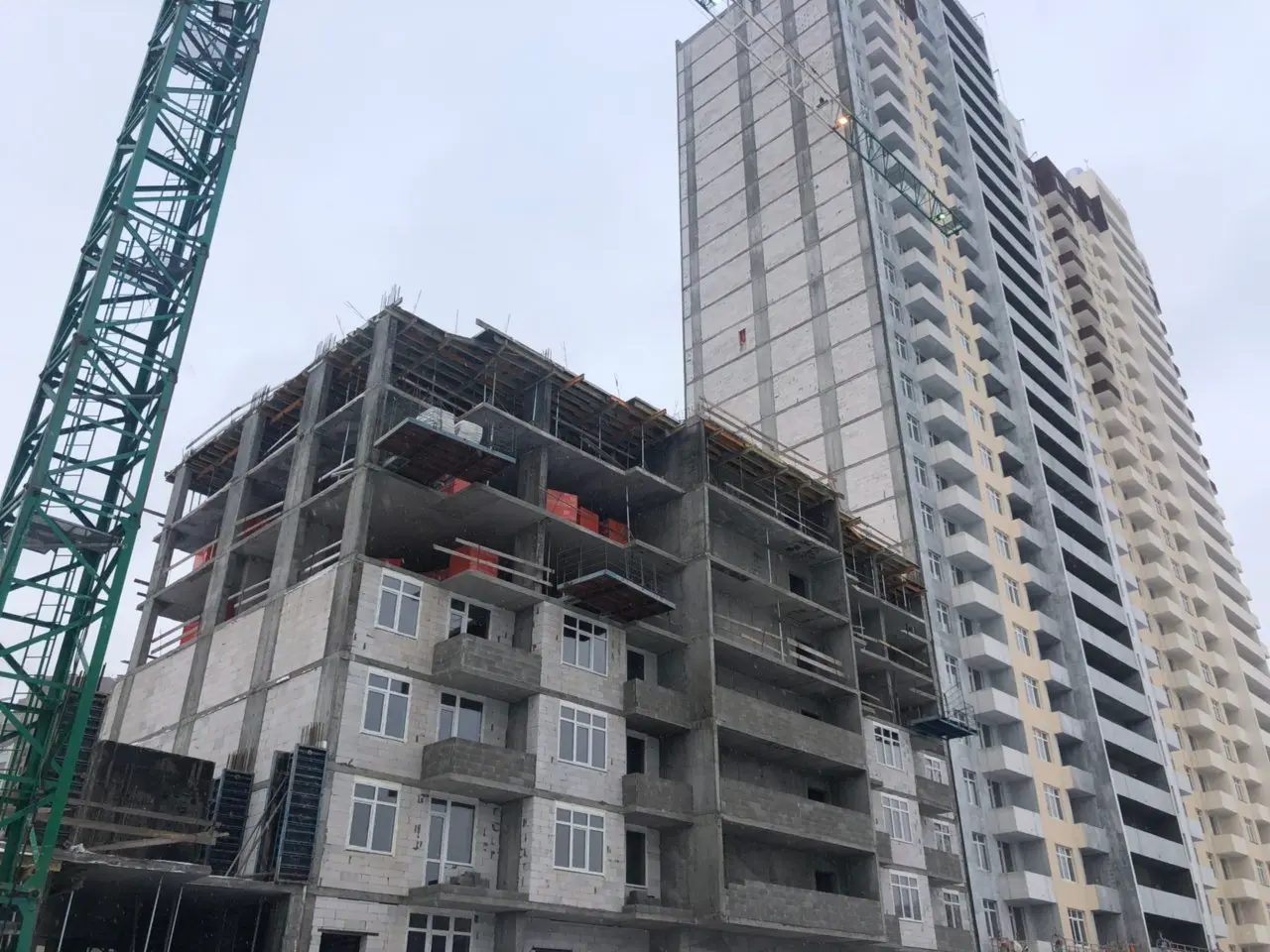

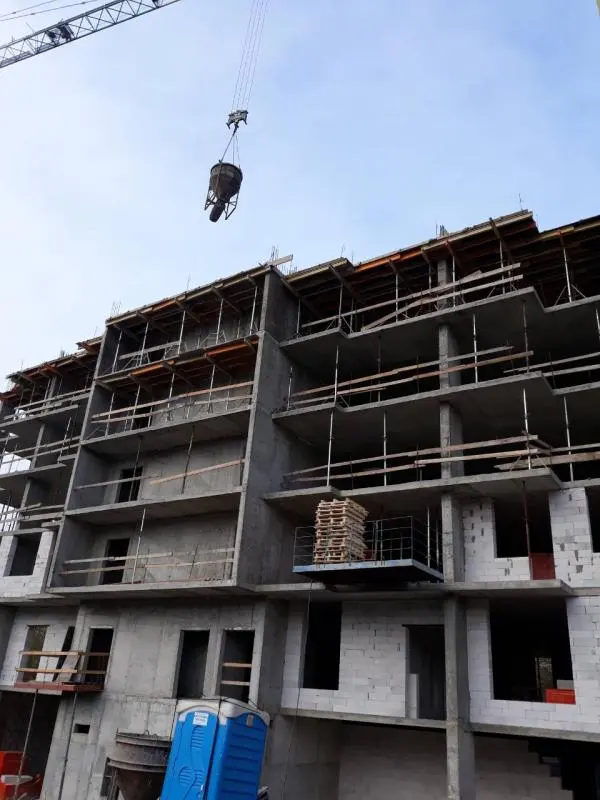

Третя,четверта секції:

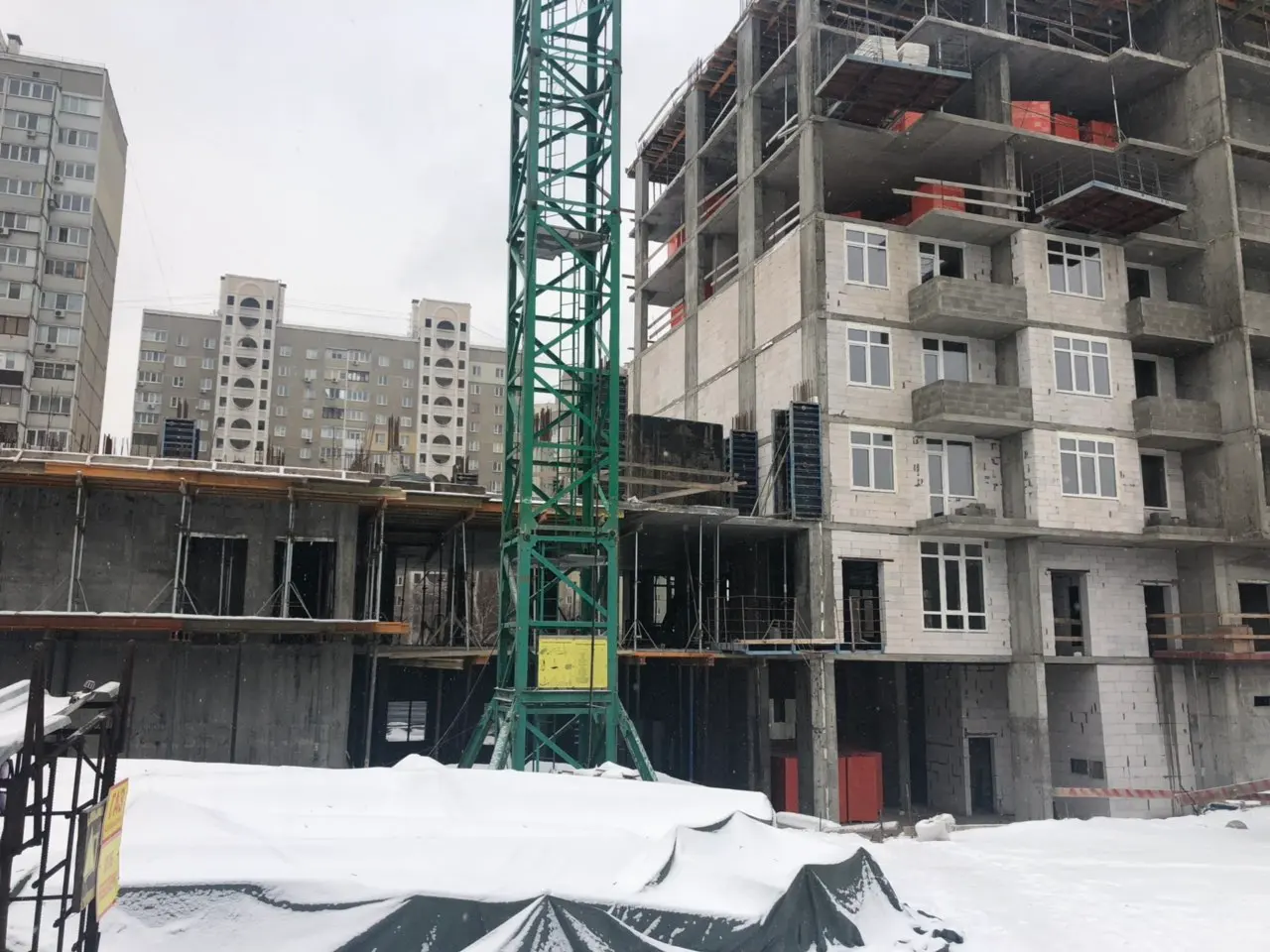

  • Монтаж вентиляційних блоків до 5-го поверху;
  • Монтаж сходових маршів до 4-го поверху;

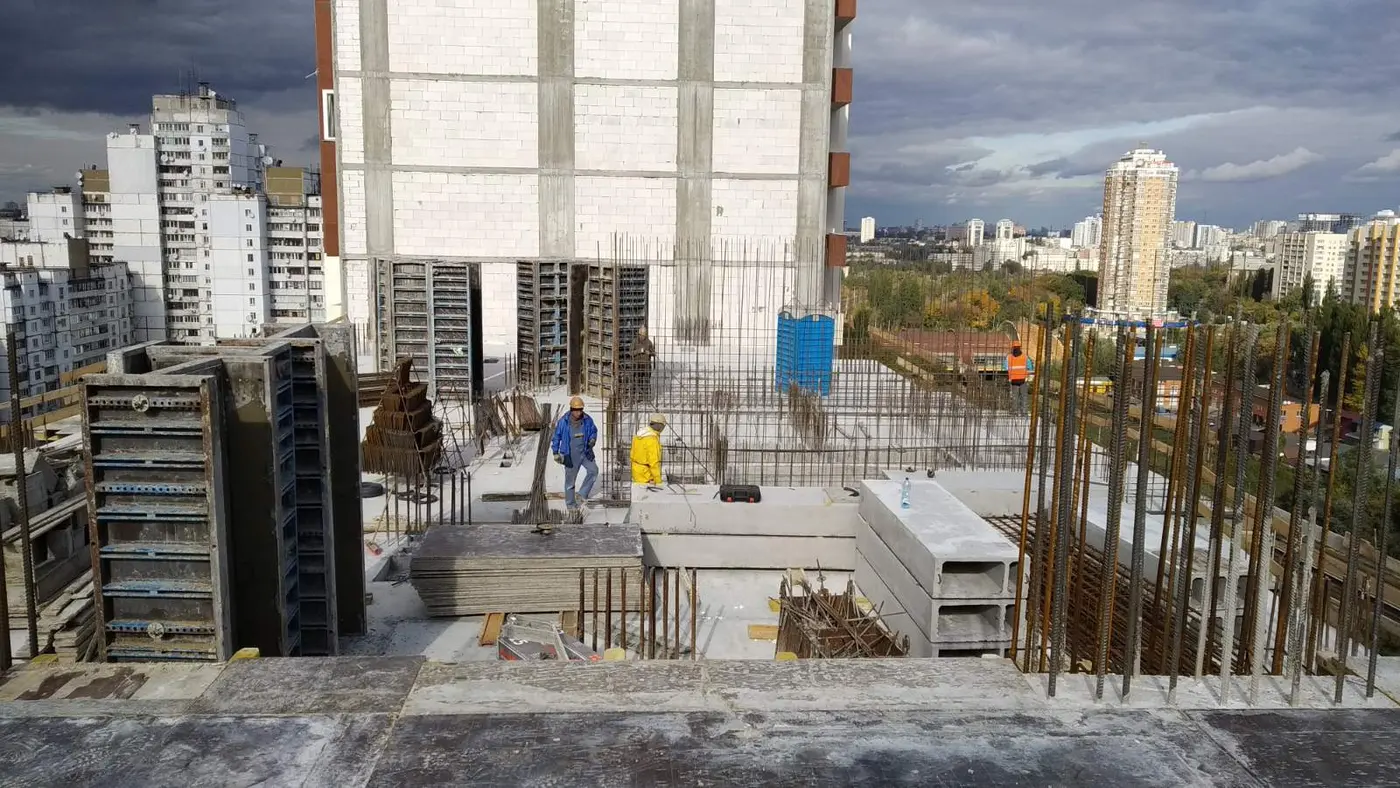

  • Армування і бетонування пілонів 7-го поверху;
  • Армування сходо-ліфтового блоку;
  • Виконано роботи з облаштування міжквартирних перегородок до 4-го поверху;

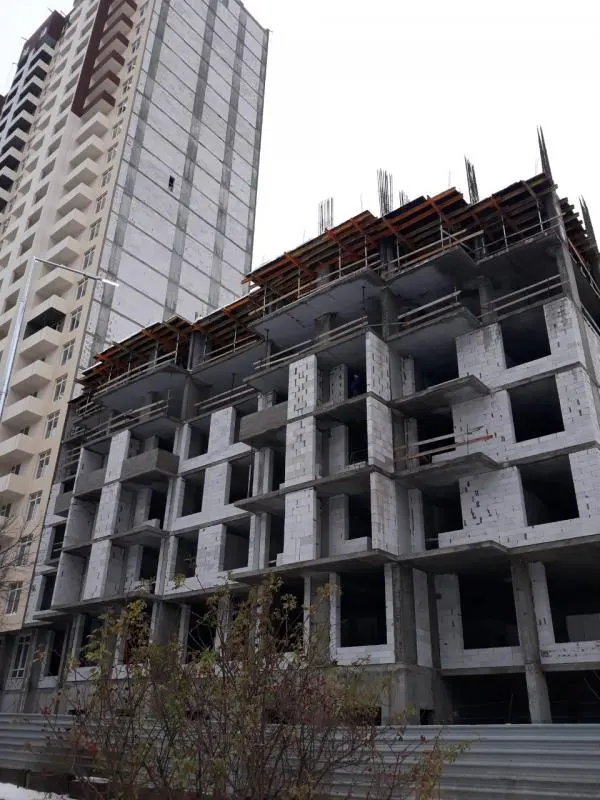

  • Виконано зовнішня кладка до 4-го поверху;
  • Завершено кладочні роботи з облаштування перегородок підвалу;
  • Бетонування сходо-ліфтового блоку по 4-й секції;
  • Монтаж горизонтальної опалубки для армування плити перекриття 1-го поверху 4-ї секції;

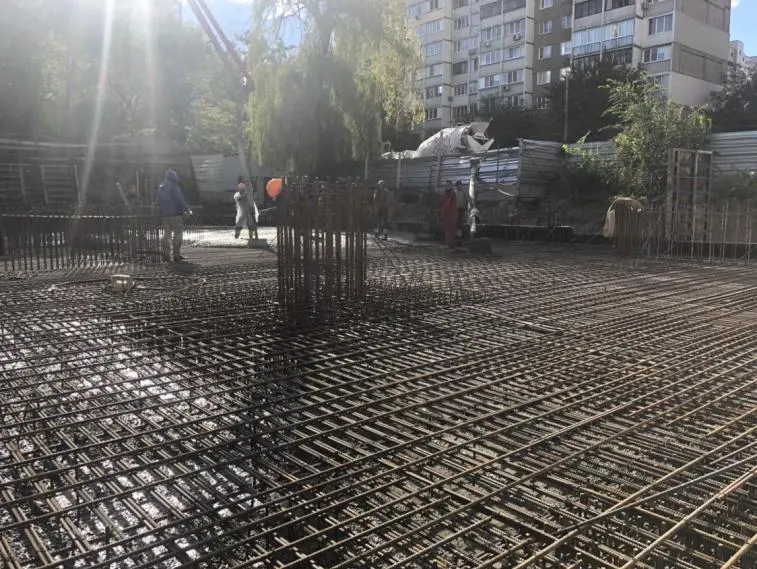

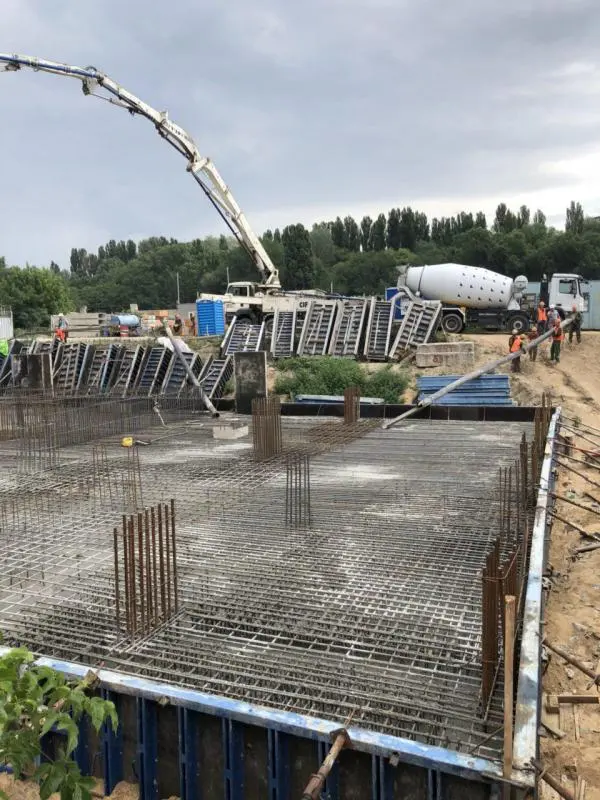

  • Завершено підготовчі роботи з бетонування фундаментної плити паркінгу.

NE
Nelli18551 повід. · з 2016
9 січня 2019 р.

Ход строительства Жилого Комплекса
05.01.2018
Перша секція:

  • Закінчені роботи з укладання плитки в МЗК (місцях загального користування);
  • Закінчені роботи з нанесення штукатурки в МЗК (місцях загального користування;

  • Закінчені оздоблювальні роботи по облаштуванню парадного входу в секцію;

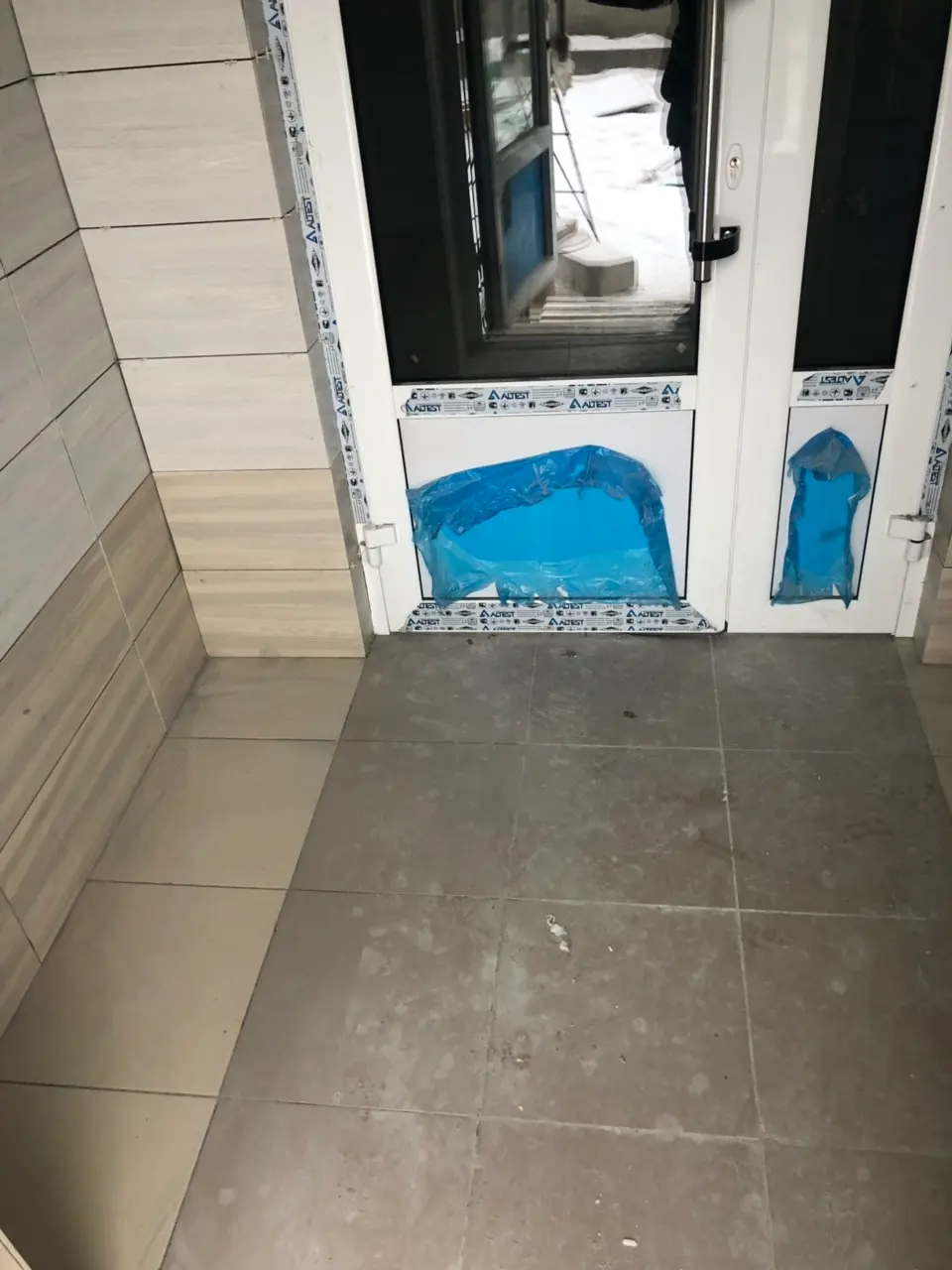

  • Встановлені двері в тамбур, в колясочну, двері та вікно в кімнату для охорони;
  • Закінчені роботи по укладання плитки на підлогу в парадному та в ліфтових холах;
  • Встановлені поштові скриньки;

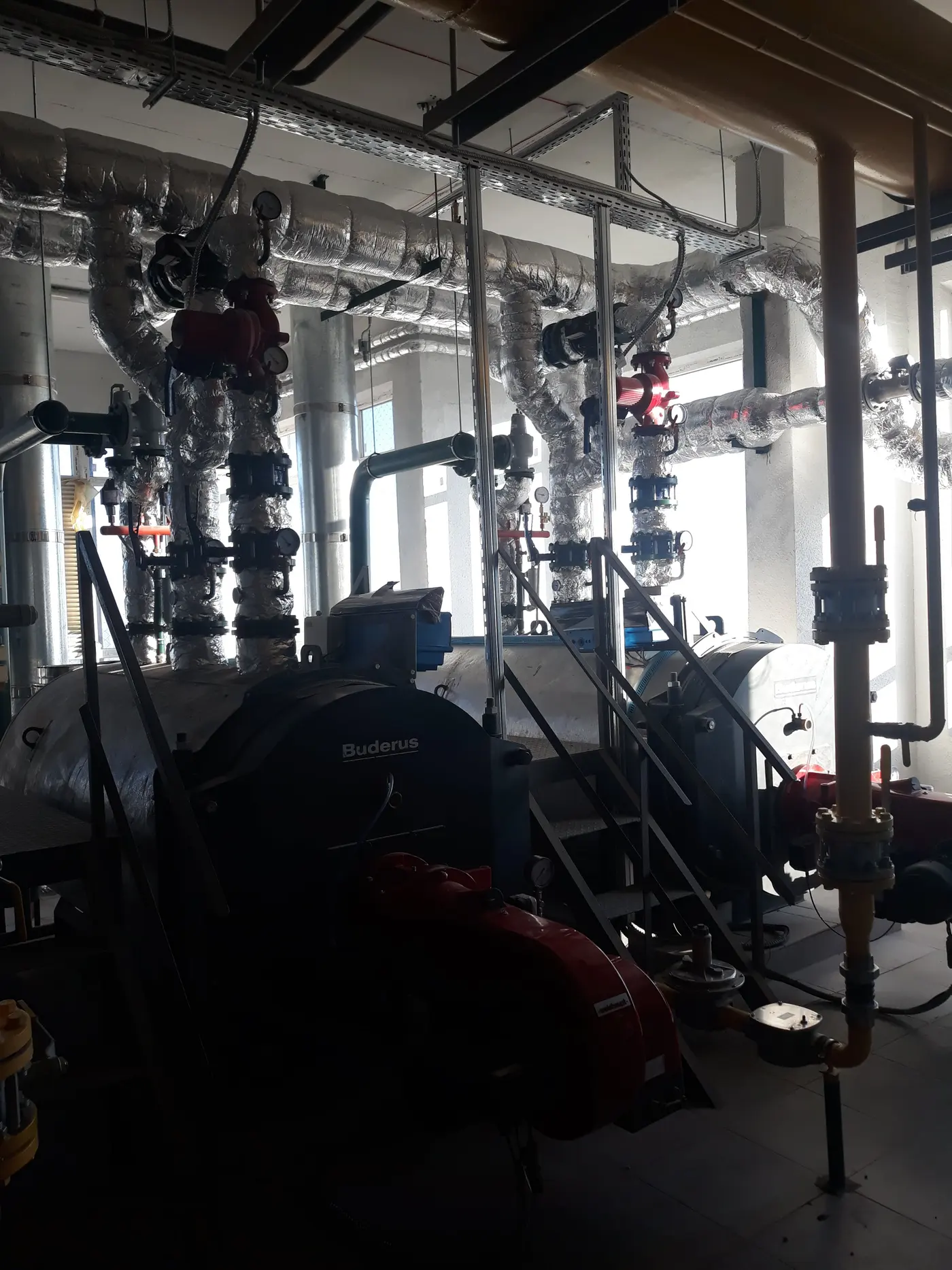

  • Завершені роботи по монтажу обладнання котельні;
  • Проведені роботи БТІ по виготовленню технічного паспорта по секції.

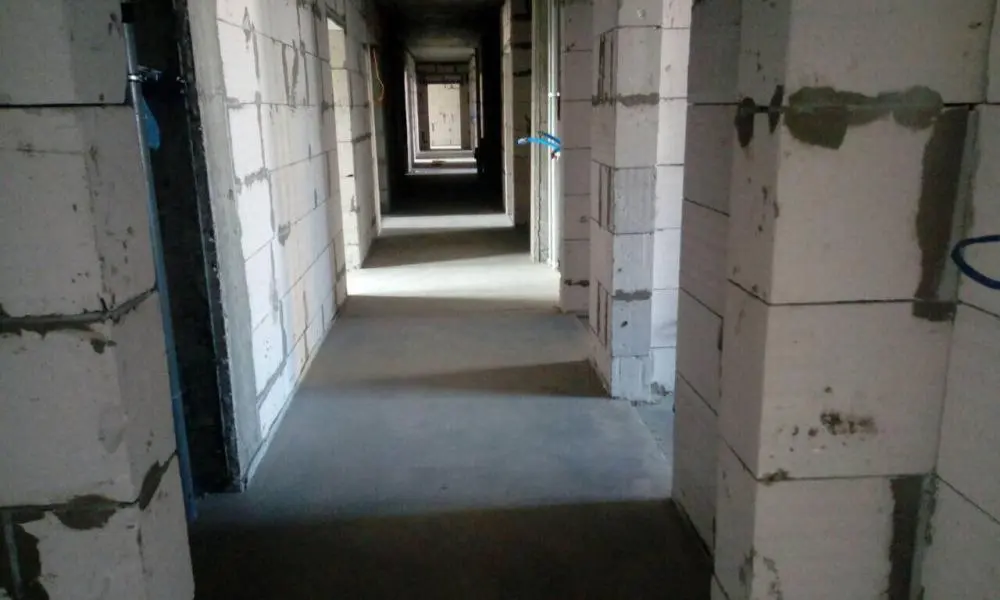

Друга секція:
  • Завершені роботи по заливці підлоги по квартирах та в МЗК (місцях загального користування);
  • Виконані роботи по монтажу вхідних квартирних дверей;

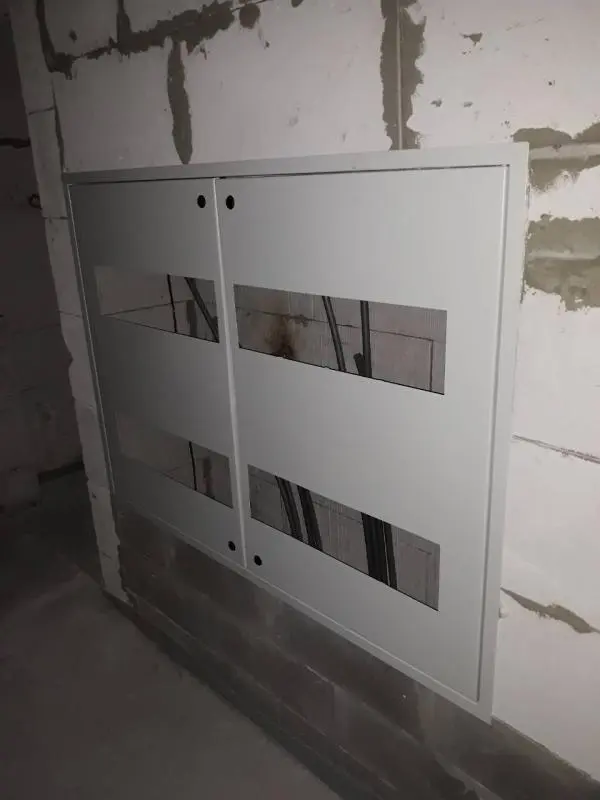

  • Закінчені роботи по монтаж електричних шаф, шаф водомірних вузлів;
  • Закінчені роботи по монтажу металевих дверей в кладових;
  • Закінчені роботи з утеплення стін квартир з боку сходових маршів;
  • Закінчені роботи по перетяжці стін та холодних переходів під нанесення фактури;

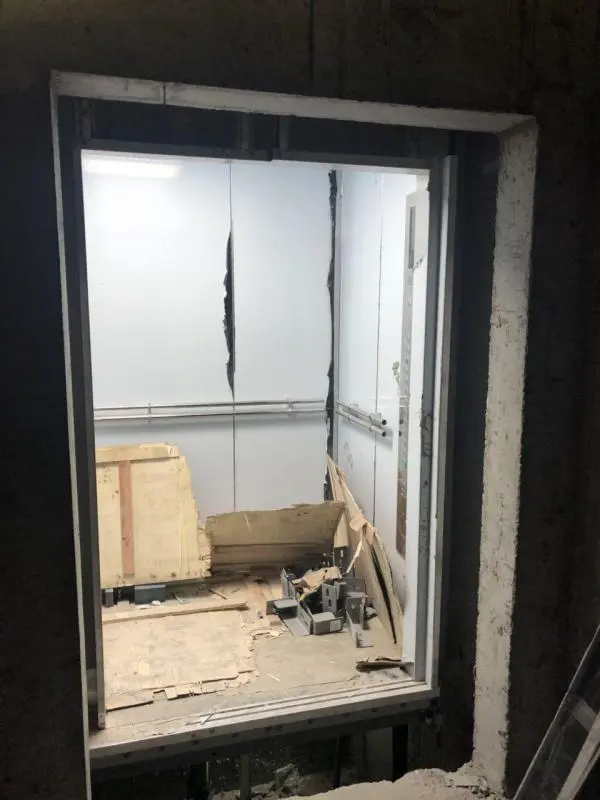

  • Закінчені роботи по монтажу ліфтових дверей та опорядженню ліфтових холів пасажирських ліфтів;
  • Завершені роботи по утепленню стояків холодного, гарячого водопостачання;
  • Проведені роботи БТІ по виготовленню технічного паспорта по секції.

Третя,четверта секції:
  • Монтаж вентиляційних блоків до 6-го поверху;
  • Монтаж сходових маршів до 6-го поверху;
  • Залита плита перекриття 8-го поверху;
  • Армування та бетонування пілонів;
  • Залита плита перекриття 2-го поверху (підлога);
  • Армування та бетонування пілонів – 2-го поверху;
  • Завершені монолітні роботи по влаштуванню зовнішніх стін паркінга та залита плита перекриття паркінга під 1-ю секцією;

NE
Nelli18551 повід. · з 2016
5 серпня 2019 р.

Ход строительства Жилого Комплекса
08.07.2019
Первая очередь:

  • Выполнены работы по подключению дома к наружным сетям водоснабжения и канализации по постоянной схеме;
  • Проводится монтаж системы диспетчеризации водоснабжения;
  • Все инженерные сети смонтированы и готовы к эксплуатации.

Третья секция:
  • Армирование вертикальной опалубки для бетонирования плиты перекрытия 12-го этажа;
  • Монтаж вентиляционных блоков до 11-го этажа включительно;
  • Кладка межквартирных стен и межкомнатных перегородок до 9-го этажа;
  • Выполняются работы по прокладке кабелей для пожарной сигнализации;
  • Выполняются работы по заливке полов по квартирам и МОП;
  • Монтаж лестничных маршей до 11-го этажа включительно;
  • Выполняются работы по раскатке труб отопления, холодного и горячего водоснабжения по квартирам и МОП.

Четвёртая секция:
  • Выполнены работы по привязке и наращиванию башенного крана;
  • Залита плита перекрытия 13-го этажа;
  • Выполняются работы по раскатке труб отопления, холодного и горячего, водоснабжения по квартирам и МОП;
  • Работы по монтажу электрических кабелей аварийного освещения до 7-го этажа;
  • Выполняются работы по прокладке кабелей для пожарной сигнализации до 7-го этажа;
  • Кладка межквартирных стен и межкомнатных перегородок и балконов до 9-го этажа включительно;
  • Доставлены для дальнейшего монтажа металлопластиковые окна 6-го этажа;
  • Работы по монтажу лестничных маршей выполнены до 11-го этажа включительно.

NE
Nelli18551 повід. · з 2016
5 серпня 2019 р.

Новости Жилого Комплекса
05.08.2019
Уважаемые инвесторы и гости сайта!
Сообщаем, что смарт-квартиры в первой очереди строительства (первая и вторая секция) полностью распроданы!
Но не спешите расстраиваться, для желающих купить квартиру данного типа предлагаем смарт-квартиры в 3 и 4 секция.

NE
Nelli18551 повід. · з 2016
19 вересня 2019 р.

Ход строительства Жилого Комплекса
05.09.2019
Третья секция:

  • Выполнена горизонтальная разводка ХВС, ГВС и ЦО до 8 этажа;
  • Выполнены работы по прокладке кабелей слаботочки: заводка в квартиру ТВ, домофон, интернет;
  • Установка металлических входных дверей на холодных переходах до 12-го этажа;
  • Выполняется работы по прокладке системы пожарной сигнализации;
  • Утепление минеральной ватой стен МОП-ов и холодных переходов;
  • Штукатурные работы МОП, лифтовых холлов;
  • Монтаж горизонтальной опалубки плиты 16 – го этажа;
  • Монтаж канализационных стояков до 13 этажа;
  • Монтаж вентиляционных блоков до 14-го этажа;
  • Кладка межквартирных стен и межкомнатных перегородок – 11 этажа;
  • Монтаж лестничных маршей до 14 этажа;
  • Монтаж металлопластиковых окон – 10 этажа;
  • Монтаж стальных вертикальных трубопроводов ХВС, ГВС и ЦО ( 1-я зона);
  • Начаты работы по подготовке к монтажу монолитной плиты паркинга.

Четвёртая секция:
  • Штукатурные работы МОП, лифтовых холлов , лестниц;
  • Армирование вертикальных элементов (пилонов) 16-го этажа;
  • Выполнены работы по монтажу канализации в подвал;
  • Приступили к монтажу стальных вертикальных трубопроводов ХВС, ГВС и ЦО;
  • Монтаж металлопластиковых окон до 10-го этажа;
  • Утепление минеральной ватой стен холодных переходов до 10-го этажа;
  • Монтаж лестничных маршей выполнены до 14-го этажа включительно;
  • Работы по монтажу электрических кабелей аварийного освещения;
  • Выполняются работы по прокладке систем пожарной сигнализации;
  • Кладка межквартирных стен и межкомнатных перегородок и балконов до 13-го этажа включительно;
  • Монтаж вентиляционных блоков до 14-го этажа;
  • Начаты работы по подготовке к монтажу монолитной плиты паркинга.

NE
Nelli18551 повід. · з 2016
9 жовтня 2019 р.

Ход строительства Жилого Комплекса
05.10.2019
Третья секция:

  • Выполнена горизонтальная разводка ХВС, ГВС и ЦО до 10-го этажа;
  • Выполняются работы по прокладке кабелей слаботочки: заводка в квартиру ТВ, домофон, интернет до 10-го этажа;
  • Армирование и бетонирование вертикальных элементов (пилонов) 17-го этажа;
  • Установка металлических входных дверей на холодных переходах;
  • Утепление минеральной ватой стен МОП-ов и холодных переходов;
  • Штукатурные работы МОП, лифтовых холлов;
  • Монтаж канализационных стояков до 15 этажа;
  • Монтаж вентиляционных блоков 15-го этажа;
  • Кладка межквартирных стен и межкомнатных перегородок;
  • Монтаж лестничных маршей до 16 этажа;
  • Выполняются работы по монтажу металлических перил до – 11-го этажа;
  • Закончен монтаж стальных вертикальных трубопроводов ХВС, ГВС и ЦО ( 1-я зона);
  • Залита монолитная плита паркинга.

Четвёртая секция:
  • Штукатурные работы МОП, лифтовых холлов , лестниц;
  • Наборка плиты перекрытия 18-го этажа;
  • Закончен монтаж стальных вертикальных трубопроводов ХВС, ГВС и ЦО ( 1-я зона);
  • Монтаж металлопластиковых окон до 11-го этажа;
  • Утепление минеральной ватой стен холодных переходов;
  • Монтаж лестничных маршей выполнены до 17-го этажа включительно;
  • Работы по монтажу электрических кабелей аварийного освещения;
  • Выполняются работы по монтажу металлических перил;
  • Кладка межквартирных стен и межкомнатных перегородок и балконов до 14-го этажа включительно;
  • Монтаж вентиляционных блоков до 16-го этажа.

NE
Nelli18551 повід. · з 2016
17 листопада 2019 р.

Ход строительства Жилого Комплекса
05.11.2019
Третья секция:

  • Армирование плиты перекрытия 19 этажа;
  • Монтаж вентиляционных блоков на 17 этаже;
  • Установлены металлопластиковые окна до 11-го этажа;
  • Выполняются работы по монтажу лестничных металлических ограждений;
  • Выполненная кладка наружных и внутренних стен до 13-го этажа;
  • Монтаж лестничных маршей до 18 этажа включительно;
  • Завершены бетонные работы вертикальных конструкций паркинга: бетонирование стен и несущих колонн;
  • Монтаж горизонтальной опалубки для армирования плиты накрытия паркинга;
  • Монтаж труб ливневой канализации;
  • Монтаж труб пожарных трубопроводов;
  • Выполняются работы по монтажу гребенок холодного, горячего и отопления;
  • Выполняются работы по монтажу аварийного освещения.

Четвёртая секция:
  • Выполняются работы по армированию и бетонированию вертикальных элементов 19 этажа;
  • Монтаж вентиляционных блоков до 17-го этажа включительно;
  • Выполняются работы по кладке наружных и внутренних межквартирных стен;
  • Установлены лестничные марши до 15-го этажа включительно;
  • Выполняются работы по монтажу лестничных металлических ограждений;
  • Установлены мелопластикови окна до 12-го этажа;
  • Выполняются работы по монтажу аварийного освещения;
  • Выполняются работы по монтажу гребенок холодного, горячего и отопления;
  • Монтаж труб пожарных трубопроводов.

NE
Nelli18551 повід. · з 2016
28 грудня 2019 р.

Ход строительства Жилого Комплекса
05.12.2019
Третья секция:

  • Армирование вертикальных элементов каркаса 20 этажа;
  • Монтаж вентиляционных блоков на 19 этаже;
  • Проведены замеры для изготовления окон и дальнейшего их монтажа на 3 этажа;
  • Выполняются работы по монтажу лестничных металлических ограждений;
  • Виконануються работы по закладке ниш инженерных коммуникаций в коридорах;
  • Монтаж лестничных маршей до 19 этажа включительно;
  • Залитая плита накрытия паркинга;
  • Закончены работы по монтажу труб дождевой канализации, труб пожарных трубопроводов, стояков ХВС 1-й зоны;
  • Выполняются работы по утеплению труб ГВС;
  • Выполняются работы по монтажу гребенок холодного, горячего и отопления;
  • Выполняются работы по монтажу электроснабжения в квартиры;
  • Выполняются работы по утеплению минеральной ватой стен МОП и холодных переходов;
  • Выполняются штукатурные работы МОП и лифтовых холлов.

Четвёртая секция:
  • Монтаж горизонтальной опалубки и армирования плиты перекрытия 21 этажа;
  • Монтаж вентиляционных блоков до 20-го этажа включительно;
  • Выполняются работы по кладке наружных и внутренних межквартирных стен;
  • Установлены лестничные марши до 20-го этажа включительно;
  • Выполняются работы по монтажу лестничных металлических ограждений;
  • Установлены мелопластикови окна до 12-го этажа;
  • Выполняются работы по утеплению труб ГВС;
  • Выполняются работы по монтажу электроснабжения в квартиры;
  • Выполняются работы по монтажу гребенок холодного, горячего и отопления;
  • Закончены работы по монтажу труб дождевой канализации, труб пожарных трубопроводов, стояков ХВС 1-й зоны;
  • Выполняются работы по утеплению минеральной ватой стен МОП и холодных переходов;
  • Выполняются штукатурные работы МОТ и лифтовых холлов;
  • Ведутся подготовительные работы по наращиванию башенного крана на 20-м этаже.

NE
Nelli18551 повід. · з 2016
24 лютого 2020 р.

Ход строительства Жилого Комплекса
05.01.2020
Третья секция:

  • Залита плита перекрытия 20-го этажа;
  • Бетонирование элементов каркаса 21 этажа;
  • Монтаж вентиляционных блоков на 20 этаже;
  • Монтаж металлопластиковых окон 13-го этажа и сделаны замеры для изготовления и монтажа на следующие этажи;
  • Выполняются работы по монтажу лестничных металлических ограждений;
  • Выполняются работы по закладке ниш инженерных коммуникаций в коридорах;
  • Монтаж лестничных маршей до 20 этажа включительно;
  • Выполненная гидроизоляция стен паркинга;
  • Выполняются работы по монтажу вентиляции;
  • Выполняются работы по раскатки труб отопления, холодного и горячего водоснабжения по квартирам;
  • Выполняются работы по монтажу гребенок холодного, горячего водоснабжения и отопления;
  • Выполняются работы по монтажу электроснабжения в квартиры;
  • Выполняются работы по утеплению минеральной ватой стен МОП и холодных переходов;
  • Выполняются штукатурные работы в лифтовых холлах в коридорах и лестничных клетках;
  • Выполняются работы по прокладке кабелей для пожарной сигнализации.

Четвёртая секция:
  • Залита плита перекрытия 21 этажа;
  • Армирование вертикальных элементов каркаса 22 этажа;
  • Монтаж вентиляционных блоков до 21-го этажа включительно;
  • Выполняются работы по кладке наружных и внутренних межквартирных стен;
  • Установлено лестничные марши до 21-го этажа включительно;
  • Выполняются работы по монтажу лестничных металлических ограждений;
  • Установлены металлопластиковые окна до 14-го этажа;
  • Выполняются работы по утеплению труб ГВС;
  • Выполняются работы по монтажу электроснабжения в квартиры;
  • Выполняются работы по монтажу гребенок холодного, горячего водоснабжения и отопления;
  • Выполняются работы по прокладке кабелей для пожарной сигнализации;
  • Выполняются работы по утеплению минеральной ватой стен МОП и холодных переходов;
  • Выполняются штукатурные работы МОП и лифтовых холлов;
  • Ведутся работы по монтажу вентиляции.

NE
Nelli18551 повід. · з 2016
24 лютого 2020 р.

Ход строительства Жилого Комплекса
05.02.2020
Третья секция:

  • Залита плита перекрытия 22-го этажа;
  • Бетонирование элементов каркаса 23 этажа;
  • Монтаж вентиляционных блоков на 21 этаже;
  • Монтаж металлопластиковых окон 15-го этажа и сделаны замеры для изготовления и монтажа на следующие этажи;
  • Выполняются работы по кладке наружных и внутренних межквартирных стен до 16 этажа;
  • Выполняются работы по монтажу лестничных металлических ограждений;
  • Выполняются работы по закладке ниш инженерных коммуникаций в коридорах;
  • Монтаж лестничных маршей до 22 этажа включительно;
  • Выполненная гидроизоляция стен паркинга;
  • Выполняются работы по монтажу вентиляции;
  • Выполняются работы по раскатки труб отопления, холодного и горячего водоснабжения по квартирам;
  • Выполняются работы по монтажу гребенок холодного, горячего водоснабжения и отопления;
  • Выполняются работы по монтажу электроснабжения в квартиры;
  • Выполняются работы по утеплению минеральной ватой стен МЗК и холодных переходов;
  • Выполняются штукатурные работы в лифтовых холлах в коридорах и лестничных клетках;
  • Выполняются работы по прокладке кабелей для пожарной сигнализации.

Четвёртая секция:
  • Залита плита перекрытия 22 этажа;
  • Армирование вертикальных элементов каркаса 23 этажа;
  • Монтаж вентиляционных блоков до 21-го этажа включительно;
  • Выполняются работы по кладке наружных и внутренних межквартирных стен до 18 этажа;
  • Установлено лестничные марши до 22-го этажа включительно;
  • Выполняются работы по монтажу лестничных металлических ограждений;
  • Установлены металлопластиковые окна до 16-го этажа;
  • Выполняются работы по утеплению труб ГВС;
  • Выполняются работы по монтажу электроснабжения в квартиры;
  • Выполняются работы по монтажу гребенок холодного, горячего водоснабжения и отопления;
  • Выполняются работы по прокладке кабелей для пожарной сигнализации;
  • Выполняются работы по утеплению минеральной ватой стен МОП и холодных переходов;
  • Выполняются штукатурные работы МОП, лифтовых холлов и лестничных клеткок;
  • Ведутся работы по монтажу вентиляции.

NE
Nelli18551 повід. · з 2016
23 березня 2020 р.

Новости Жилого Комплекса
05.03.2020
Третья секция:

  • Залита плита перекрытия 24-го этажа;
  • Бетонирование элементов каркаса 24 этажа;
  • Монтаж вентиляционных блоков до 23 этажа включительно;
  • Монтаж металлопластиковых окон 16-го этажа, и сделаны замеры для изготовления и монтажа на следующие этажи;
  • Выполняются работы по монтажу лестничных металлических ограждений;
  • Выполняются работы по закладке ниш инженерных коммуникаций в коридорах;
  • Монтаж лестничных маршей до 23 этажа включительно;
  • Монтаж дверей в лифтовых холлах и коридорах до 22 этажа;
  • Выполняются работы по монтажу вентиляции;
  • Выполняются работы по раскатке труб отопления, холодного и горячего водоснабжения по квартирам;
  • Выполняются работы по заливки полов по квартирам и коридорам;
  • Выполняются работы по монтажу гребенок холодного, горячего водоснабжения и отопления;
  • Выполняются работы по монтажу электроснабжения в квартиры;
  • Выполняются работы по утеплению минеральной ватой стен МОП и холодных переходов;
  • Выполняются штукатурные работы в лифтовых холлах, коридорах и лестничных клетках;
  • Выполняются работы по прокладке кабелей для пожарной сигнализации.

Четвёртая секция:
  • Залита плита перекрытия 24 этажа;
  • Армирование вертикальных элементов каркаса 24 этажа;
  • Монтаж горизонтальной опалубки плиты перекрытия;
  • Монтаж вентиляционных блоков до 23-го этажа включительно;
  • Выполняются работы по кладке наружных и внутренних межквартирных стен 19 этажа;
  • Установлено лестничные марши до 23-го этажа включительно;
  • Выполняются работы по монтажу лестничных металлических ограждений;
  • Установлены мелопластикови окна до 17-го этажа;
  • Выполняются работы по монтажу дверей лифтовых холлов, коридоров до 22 этажа;
  • Выполняются работы по заливки полов по квартирам и коридорам;
  • Выполняются работы по монтажу электроснабжения в квартиры;
  • Выполняются работы по монтажу гребенок холодного, горячего водоснабжения и отопления;
  • Выполняются работы по прокладке кабелей для пожарной сигнализации;
  • Выполняются работы по утеплению минеральной ватой стен МОП и холодных переходов;
  • Выполняются штукатурные работы МОП и лифтовых холлов;
  • Ведутся работы по монтажу вентиляции;

NE
Nelli18551 повід. · з 2016
26 квітня 2020 р.

Ход строительства Жилого Комплекса
05.04.2020
Третья секция:

  • Монтаж горизональной опалубки плиты перекрития технического этажа;
  • Бетонирование элементов каркаса 25 этажа;
  • Монтаж вентиляционных блоков до 25 этажа включительно;
  • Монтаж металлопластиковых окон 17-го этажа, и сделаны замеры для изготовления и монтажа на следующие этажи;
  • Выполняются работы по монтажу лестничных металлических ограждений;
  • Выполняются работы по закладке ниш инженерных коммуникаций в коридорах;
  • Монтаж лестничных маршей до 24 этажа включительно;
  • Выполняются работы по монтажу вентиляции;
  • Выполняются работы по раскатке труб отопления, холодного и горячего водоснабжения по квартирам;
  • Выполняются работы по заливки полов по квартирам и коридорам;
  • Выполняются работы по кладке внешних и внутренних межквартирных стен 20 этажа;
  • Выполняются работы по монтажу гребенок холодного, горячего водоснабжения и отопления;
  • Выполняются работы по монтажу электроснабжения в квартиры;
  • Выполняются работы по утеплению минеральной ватой стен МОП и холодных переходов;
  • Выполняются штукатурные работы в лифтовых холлах, коридорах и лестничных клетках;
  • Выполняются работы по прокладке кабелей для пожарной сигнализации.

Четвёртая секция:
  • Залита плита перекрытия технического этажа;
  • Армирование вертикальных элементов каркаса 26 этажа;
  • Монтаж вентиляционных блоков до 23-го этажа включительно;
  • Выполняются работы по кладке наружных и внутренних межквартирных стен 20 этажа;
  • Установлено лестничные марши до 23-го этажа включительно;
  • Выполняются работы по монтажу лестничных металлических ограждений;
  • Установлены мелопластикови окна до 17-го этажа;
  • Выполняются работы по заливки полов по квартирам и коридорам;
  • Выполняются работы по монтажу электроснабжения в квартиры;
  • Выполняются работы по монтажу гребенок холодного, горячего водоснабжения и отопления;
  • Выполняются работы по прокладке кабелей для пожарной сигнализации;
  • Выполняются работы по утеплению минеральной ватой стен МОП и холодных переходов;
  • Выполняются штукатурные работы МОП и лифтовых холлов;
  • Ведутся работы по монтажу вентиляции;

NE
Nelli18551 повід. · з 2016
20 травня 2020 р.

Ход строительства Жилого Комплекса
05.05.2020
Третья секция:

  • Бетонирования плиты покрытия кровли;
  • Монтаж вентиляционных блоков до технического этажа;
  • Установлены металлопластиковые окна до 18-го этажа;
  • Выполняются работы по монтажу лестничных металлических ограждений;
  • Выполнена кладка наружных и внутренних стен до 20-го этажа;
  • Монтаж лестничных маршей до технического этажа включительно;
  • Выполняются работы по закладке ниш инженерных коммуникаций в коридорах;
  • Выполняются работы по монтажу вентиляции;
  • Выполняются работы по монтажу труб отопления, холодного и горячего водоснабжения по коридорам и квартирах;
  • Выполняются работы по заливке полов в коридорах и по квартирам;
  • Выполняются работы по монтажу гребенок холодного, горячего водоснабжения и отопления второй зоны;
  • Выполняются работы по прокладке кабелей пожарной сигнализации;
  • Утепление минеральной ватой стен МОП (места общего пользования) и холодных переходов;
  • Монтаж электроснабжения по квартирам;
  • Бетонирование машинных отделений;
  • Устройство стен машинных отделений;
  • Бетонирование и устройства парапетов.

Четвёртая секция:
  • Залита плита покрытия (кровля);
  • Армирование машинных отделений лифтов;
  • Бетонирование парапетов;
  • Монтаж вентиляционных блоков до 25-го этажа включительно;
  • Выполняются работы по кладке наружных и внутренних межквартирных стен 22 этажа;
  • Установлено лестничные марши до технического этажа включительно;
  • Выполняются работы по монтажу лестничных металлических ограждений;
  • Установлены металлопластиковые окна до 19-го этажа;
  • Выполняются работы по монтажу электроснабжения по квартирам;
  • Выполняются работы по монтажу гребенок холодного, горячего водоснабжения и отопления второй зоны;
  • Утепление минеральной ватой стен МОП (места общего пользования) и холодных переходов;
  • Выполняются штукатурные работы на лестничных клетках,в лифтовых холлах и коридорах;
  • Выполняются работы по прокладке кабелей пожарной сигнализации;
  • Бетонирование машинных отделений;
  • Устройство стен машинных отделений;
  • Бетонирование и устройства парапетов.
