ЖК Караваевы Дачи, ул. Полевая, 73

64 відповідей · 24 119 переглядів
НО
Новостройки Киева193 повід. · з 2016
12 березня 2017 р.



Объект:
Караваевы Дачи

Адрес: г. Киев, Соломянский р-н, ул. Полевая, 73

Окончание работ:
1, 2 секции — 3 кв. 2018, построены 15 этажей
3, 4 секции — в проекте

Этажность:
25

Застройщик: Компания «Оникс Билд»

Ссылки:

::: Сайт проекта

О комплексе:
Большое внимание при проектировании комплекса уделено энергоэффективности дома. Собственная газовая котельная, расположенная на крыше дома, с современным оборудованием и автоматикой, позволит решить проблемы отопления, горячего водоснабжения. Установленные счетчики холодной, горячей воды и счетчики тепла, позволят также вести учет и контроль и не переплачивать лишние деньги. Установка на крыше дома солнечных коллекторов, которые преобразуют солнечную энергию в

Инфраструктура:
Развитая транспортная развязка: скоростной трамвай, маршрутные такси, автобусы, троллейбусы. К ближайшим станциям метро «Шулявская» , « Политехнический институт», и «Вокзальная» — 10-15 минут.

Квадратура:

— Однокомнатные квартиры площадью: от 25,20 до 49,0 м2.
— Двухкомнатные квартиры площадью: от 49,0 до 65,40 м2.
— Трехкомнатные квартиры площадью: 99,30 м2.

НО
Новостройки Киева193 повід. · з 2016
12 березня 2017 р.

Старт продаж квартир в жилом комплексе «Караваевы Дачи»

Компания «Оникс Билд» объявляет о старте продаж квартир в новом жилом комплексе «Караваевы Дачи».
Стартовая цена квадратного метра — от 18500 грн.
В начале продаж первые покупатели имеют возможность получить скидку до 15% при условии полной предоплаты.

НО
Новостройки Киева193 повід. · з 2016
12 березня 2017 р.

Состояние строительства на 01.03.2017г.

Первая секция — построено 15 этажей монолитных конструкций. Лестничные марши заложены до 15 этажа. Заложено внешних стен, устройство межквартирных и квартирных перегородок на 9-и этажах.

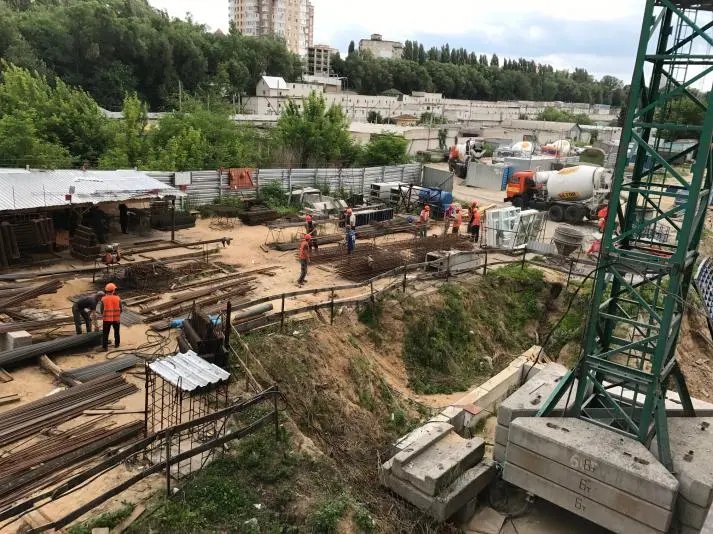

Вторая секция — заканчиваются работы по свайному полю.

NE
Nelli18551 повід. · з 2016
2 червня 2017 р.

Новости Жилого Комплекса Караваевы Дачи, ул. Полевая, 73

!3.03.2017
Компания «Оникс Билд» объявляет о старте продаж квартир в новом жилом комплексе «Караваевы Дачи».
Стартовая цена квадратного метра — от 18500 грн.
В начале продаж первые покупатели имеют возможность получить скидку до 15% при условии полной предоплаты.

NE
Nelli18551 повід. · з 2016
2 червня 2017 р.

Ход строительства Жилого Комплекса Караваевы Дачи, ул. Полевая, 73

13.03.2017
На строительной площадке Жилого Комплекса «Караваевы Дачи» выполняются следующие работы:

  • Мы открыли отдел продаж.

1-я секция.

  • Монтаж и бетонирование пилонов на 16 -м этаже.
  • Заполнение проемов газобетонными блоками 9-го этажа.
  • Монтаж оконных конструкций — 6-го этажа.
  • Идут работы по обустройстве межквартирных перегородок и балконов.

2-я секция:

  • Закончены работы по обустройству свайного поля.
  • Идут подготовительные работы под фундаментную плиту.

NE
Nelli18551 повід. · з 2016
2 червня 2017 р.

Ход строительства Жилого Комплекса Караваевы Дачи, ул. Полевая, 73

01.04.2017

  • По 1-й секции залита плита перекрытия 16-го этажа. Монтаж и бетонирование вертикальных пилонов 17-го этажа. Также ведутся работы по бетонировании лифтовой шахты.
    Установлены металлопластиковые окна до 8-го этажа. Выполняется кладка наружных стен 10-го этажа. Кладка балконов до 8-го этажа.
  • По 2-й секции Закончены подготовительные земельные работы под вязание арматуры монолитной плиты. Проводится монтаж лифтового приямка.

NE
Nelli18551 повід. · з 2016
2 червня 2017 р.

Ход строительства Жилого Комплекса Караваевы Дачи, ул. Полевая, 73

24.04.2017

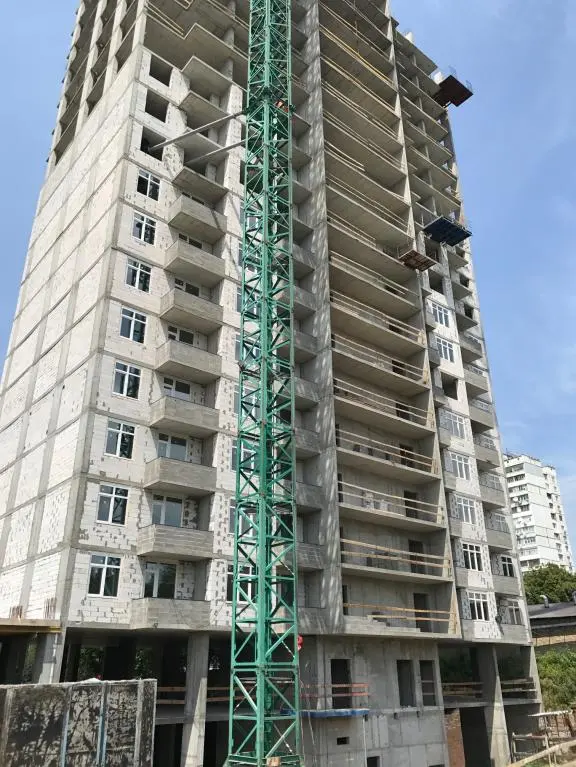

  • Построено 17 этажей первой секции;
  • Устанавливаются металопластиковые окна с двухкамерными пакетами толщиной 40 см,( 4х14х4х14х4), с энергосберегающим стеклом. Стеклопакеты заполняются газом Аргон;
  • Выполняются работы по установке межквартирных , а также межкомнатных перегородок;
  • Залита фундаментная плита во 2-й секции.
    С окон квартир открываются прекрасные виды нашего города.

NE
Nelli18551 повід. · з 2016
2 червня 2017 р.

Ход строительства Жилого Комплекса Караваевы Дачи, ул. Полевая, 73

17.05.2017
:Первая секция:

  • Идут работы по заливка 19ого этажа;
  • Идут кладочные работы наружных и внутренних стен 11 этажа;
  • Выполняются работы по установке межкомнатных перегородок 10 этажа.

Вторая секция:

  • Смонтированы и залиты пилоны вертикала паркинга;
  • Завязана лифтовая и наружные стены под заливку бетоном.

NE
Nelli18551 повід. · з 2016
2 червня 2017 р.

Ход строительства Жилого Комплекса Караваевы Дачи, ул. Полевая, 73

24.05.2017
Первая секция:

  • Выполняются работы по установке и монтажу вентиляционных квартирных блоков на 18-м этаже;
  • Кладка и обустройство шахт системы противодымной защиты на 12-м этаже;
  • Монтаж и установка лестничных маршей до 18 этажа;
  • Установка металлических лестничных перил — до 8- го этажа.

Вторая секция:

  • Выполняются работы по заливке бетоном стен паркинга и лифтовых шахт.

NE
Nelli18551 повід. · з 2016
12 червня 2017 р.

Ход строительства Жилого Комплекса Караваевы Дачи, ул. Полевая, 73

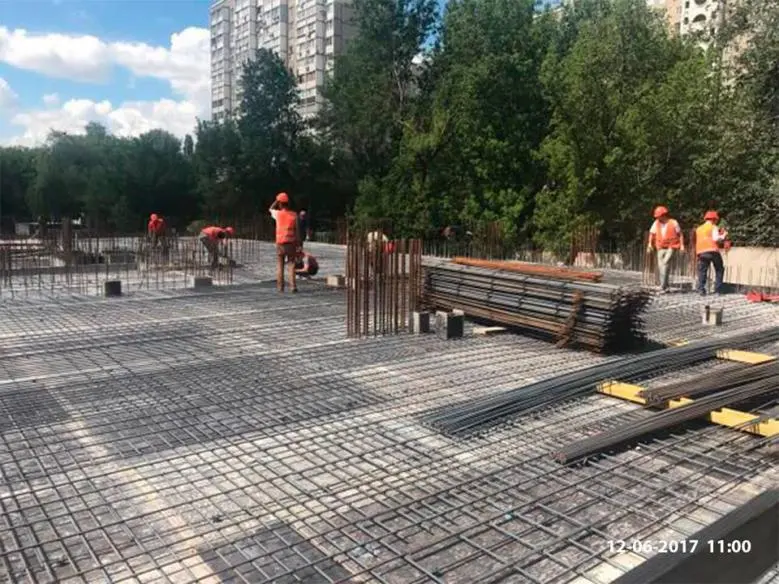

12.06.2017

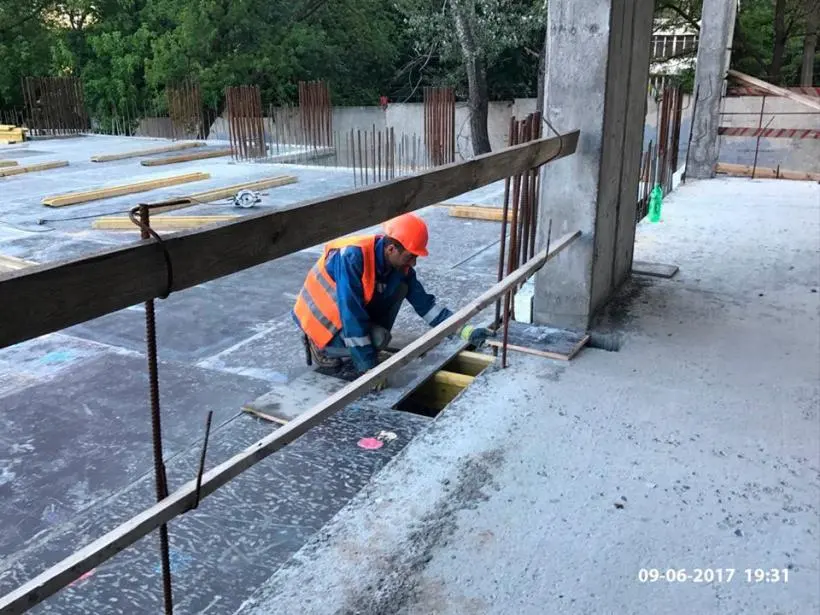

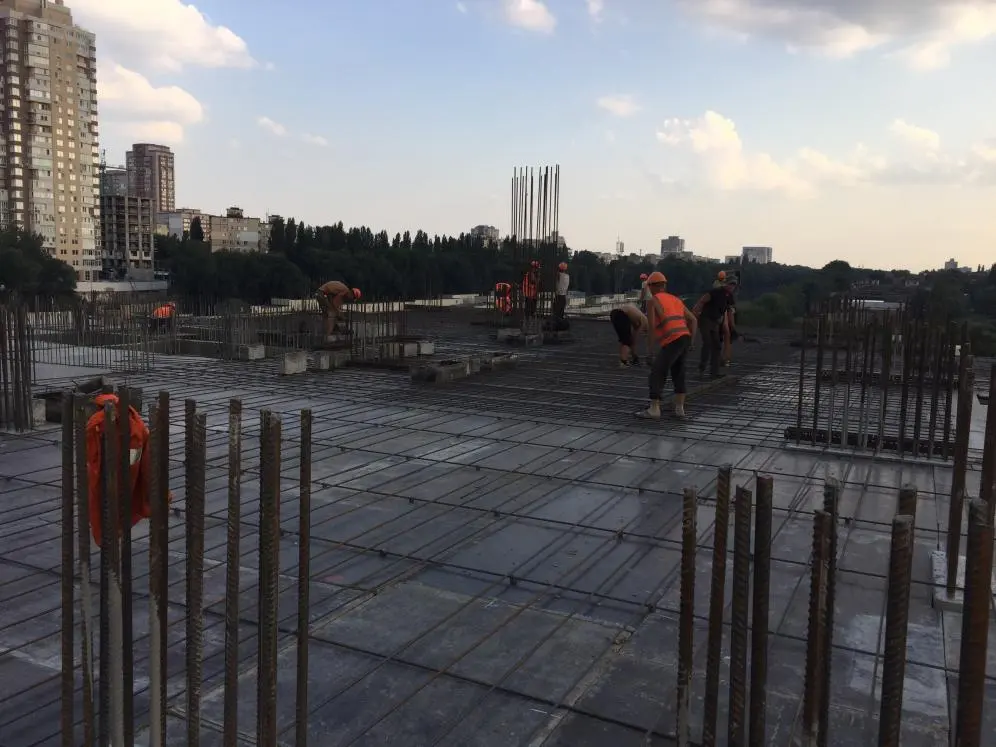

Зробити армування першого поверху нового будинку!

NE
Nelli18551 повід. · з 2016
22 червня 2017 р.

Ход строительства Жилого Комплекса Караваевы Дачи, ул. Полевая, 73

13.06.2017
Первая секция :

  • Монтаж и заливка вертикальных конструкций и лифтовой шахты 21 — го этажа;
  • Выполнена кладка наружных стен и внутренних перегородок 12-го этажа;
  • Установка металлических лестничных перил до 15 -го этажа.

Вторая секция:

  • Выполнены работы по укладке и вязке арматуры плиты перекрытия паркинга;
  • Идут работы по заливке бетоном плиты перекрытия паркинга;
  • Выполнены работы по гидроизоляции стен паркинга для последующей засыпки грунтом.

NE
Nelli18551 повід. · з 2016
22 червня 2017 р.

Ход строительства Жилого Комплекса Караваевы Дачи, ул. Полевая, 73

19.06.2017
Вторая секция:

  • Залита плита перекрытия паркинга;
  • Выполняются работы по установке вертикальных конструкций первого этажа;
  • Идет работа по засыпке грунтом стен паркинга;
  • Работает арматурный и сварочный цех по подготовке к установке несущих конструкций;
  • Устанавливаются металопластиковые окна с энергосберегающим стеклом со стороны двора.

NE
Nelli18551 повід. · з 2016
13 липня 2017 р.

Ход строительства Жилого Комплекса Караваевы Дачи, ул. Полевая, 73

23.06.2017
Первая секция:

  • Установлены металопластиковые окна с энергосберегающим стеклом со стороны двора на 8 этаже.

Вторая секция:

  • Залита плита перекрытия 1-го этажа;
  • Работает арматурный и сварочный цех по подготовке к установке несущих конструкций для 2-го этажа.


NE
Nelli18551 повід. · з 2016
13 липня 2017 р.

Ход строительства Жилого Комплекса Караваевы Дачи, ул. Полевая, 73

04.07.2017
Первая секция:

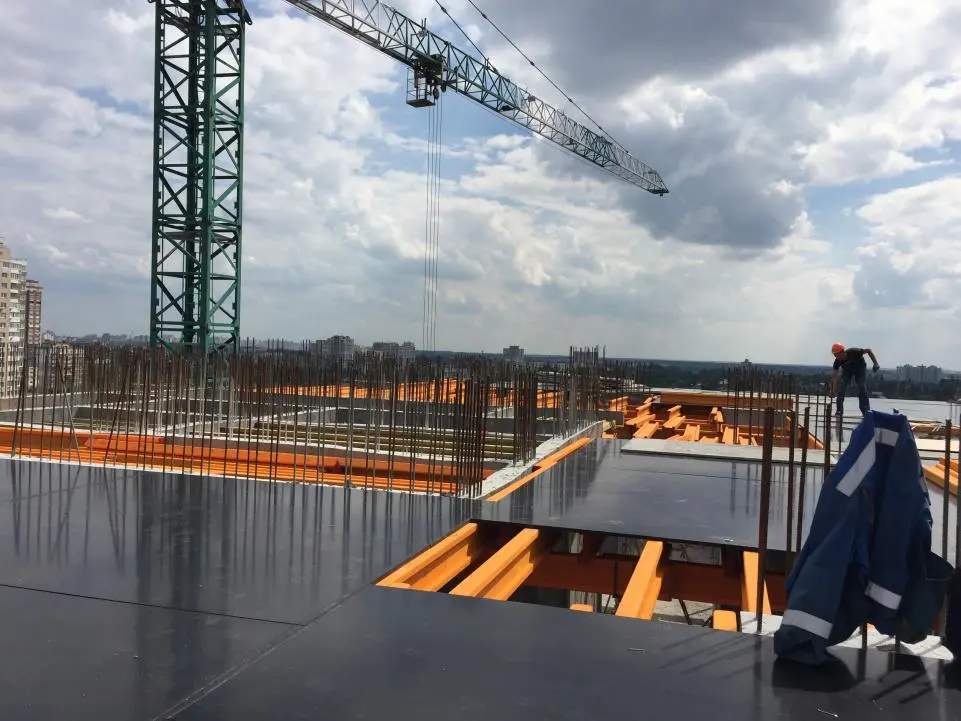

  • Монтаж опалубки под плиту перекрытия на 21-м этаже;
  • Подготовительные работоты по вязанию арматуры;
  • Залита плита перекрытия;
  • Выполняются работы по демонтажу опалубки;
  • Идут работы по кладке внешних стен и внутренних перегородок на 13-ом этаже;
  • Выполняются работы по монтажу вентиляционных блоков 21-го этажа.

Вторая секция:

  • Залиты колоны 3-го этажа;
  • Выполняются работы по монтажу конструкций лифтовой шахты под заливку бетоном;
  • Идут работы по набору опалубки под плиту перекрытия 3-го этажа.

NE
Nelli18551 повід. · з 2016
25 липня 2017 р.

Ход строительства Жилого Комплекса

21.07.2017
Первая секция:

  • Выполняются работы по кладке внешних стен и внутренних перегородок;
  • Идут подготовительные работы по привязке крана.

Вторая секция:

  • Выполнены работы по монтажу конструкций лифтовой шахты под заливку бетоном 4-го этажа и монтажу опалубки под плиту перекрытия;
  • Идут работы по заливке плиты перекрытия 5-го этажа.

NE
Nelli18551 повід. · з 2016
14 серпня 2017 р.

Ход строительства Жилого Комплекса

10.08.2017
Первая секция:

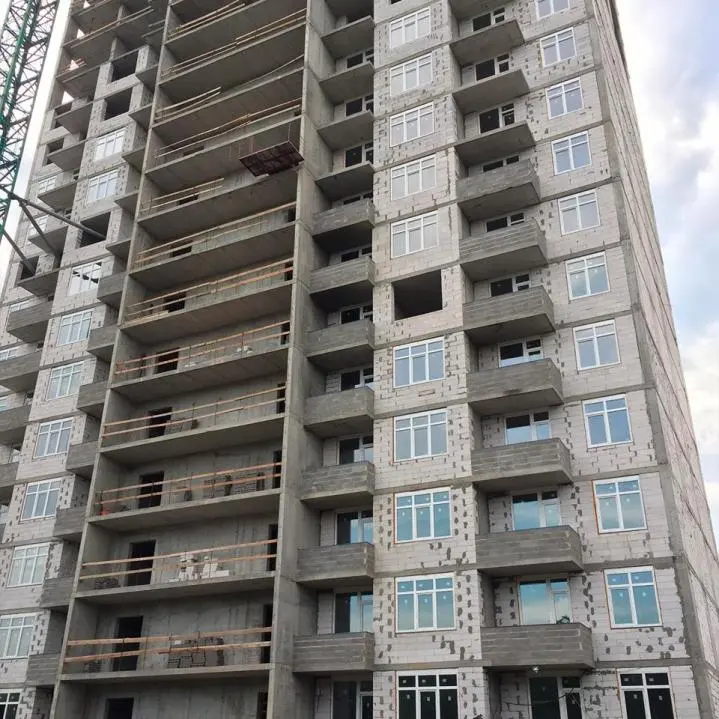

  • Идут работы по заливке бетоном вертикальных конструкций 22-го этажа;
  • Выполняются работы по кладке внешних стен и внутренних перегородок;
  • Устанавливаются металлопластиковые окна.

Вторая секция:

  • Залиты вертикальные конструкции 7-го этажа;;
  • Выполняются работы по монтажу конструкций лифтовой шахты под заливку бетоном 7-го этажа и монтаж опалубки под плиту перекрытия.

NE
Nelli18551 повід. · з 2016
26 серпня 2017 р.

Ход строительства Жилого Комплекса

22.08.2017
Первая секция:

  • Выполняются работы по монтажу опалубки под плиту перекрытия 22-го этажа;
  • Идут подготовительные работы по вязанию арматуры под заливку плиты бетоном 22-го этажа;
  • Установлены лестничные марши до 20-го этажа;
  • Устанавливаются металлопластиковые окна на 12-м этаже;

Вторая секция:

  • Выполняются работы по заливке бетоном конструций лифтовой шахты;
  • Идут работы по набору опалубки под плиту перекрытия 9-го этажа;
  • Выполняются подготовительные работы по вязке арматуры плиты перекрытия.

NE
Nelli18551 повід. · з 2016
10 вересня 2017 р.

Ход строительства Жилого Комплекса

29.08.2017
Перша секція:
🔸 Виконуються роботи з монтажа опалубки під плиту перекриття 22-го поверху;
🔸 Тривають підготовчі роботи з в’язки арматури під залиття плити 22-го поверху бетоном;
🔸 Встановлено сходові марші до 20-го поверху;
🔸 Встановлюються металопластикові вікна на 12-му поверсі
Друга секція:
🔸 Виконуються роботи із залиття бетоном конструкцій ліфтової шахти;
🔸 Тривають роботи з набору опалубки під плиту перекриття 9-го поверху;
🔸 Виконуються підготовчі роботи з в’язки арматури плити перекриття.

NE
Nelli18551 повід. · з 2016
19 вересня 2017 р.

Ход строительства Жилого Комплекса

12.09.2017
Первая секция:

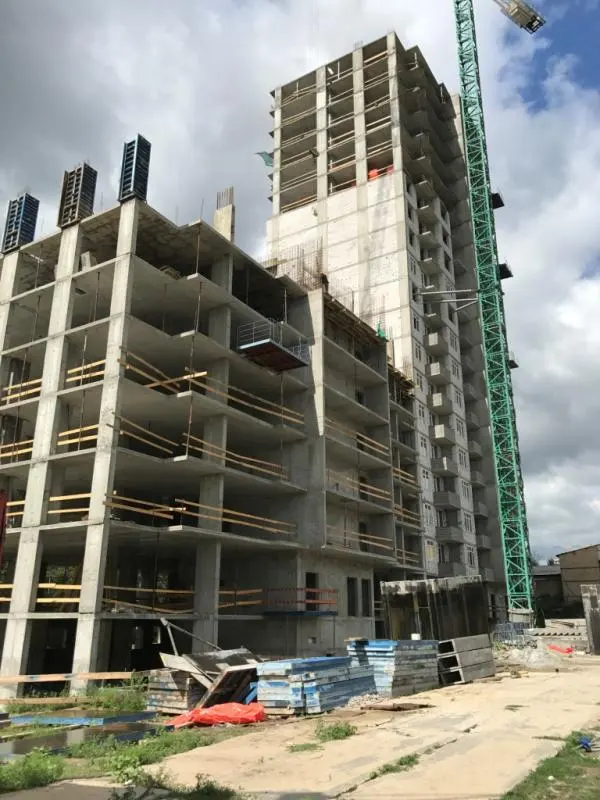

  • Залита плита перекрытия 22-го этажа, и выполняются работы по монтажу опалубки под плиту перекрытия 23-го этажа;
  • Выполнены монтажные работы по второму креплению башенного крана к зданию;
  • Выполняются кладочные работы 1-го этажа;
  • Продолжается установка лестничных маршей до 21 -го этажа;
  • Выполнены работы по поднятию высоты башенного строительного крана.

Вторая секция:

  • Залита плита перекрытия 9-го этажа;
  • Установлены и залиты бетоном несущие конструкции под плиту перекрытия 10-го этажа;
  • Идут работы по монтажу опалубки под заливку плиты перекрытия 10-го этажа;
  • Выполнен монтаж лестничных маршей до 9-го этажа;
  • Завезены конструкции свайной установки для дальнейшего монтажа.
