Новости Жилого Комплекса

22.03.2018
Ми раді повідомити Вам, що будинкам 1-5 житлового комплексу «Французький квартал 2» присвоєно поштові адреси:

  • - будинок 1 – вул. Предславинська, 40;
  • - будинок 2 – вул. Предславинська, 53;
  • - будинок 3 – вул. Предславинська, 55-А;
  • - будинок 4 – вул. Предславинська, 57;
  • - будинок 5 – вул. Предславинська, 55.

Також розпочато підготовку документів для передачі квартир.

Найближчим часом Інвесторів буде запрошено для огляду квартир.

NE
Nelli18551 повід. · з 2016
29 березня 2018 р.

Ход строительства Жилого Комплекса

26.03.2018
Будинок 6 – у секції 1 виконуються вертикальні елементи 14-го поверху, у секції 2 – виконуються монолітні роботи на рівні 12-го поверху.
Продовжуються роботи з цегляної кладки.
Будинки 8, 9 та 10 – виконуються сантехнічні та вентиляційні роботи.
У будинках 8 та 10 розпочато встановлення віконних конструкцій.
У будинку 9 завершуються роботи з улаштування покрівлі.

NE
Nelli18551 повід. · з 2016
5 квітня 2018 р.

Новости Жилого Комплекса

05.04.2018
Увага! Зміни у роботі відділу продажів:
7 квітня – з 10 до 17:00
8 квітня – вихідний
9 квітня – з 10 до 16:00
Всіх Вам земних благ!

NE
Nelli18551 повід. · з 2016
18 квітня 2018 р.

Новости Жилого Комплекса

18.04.2018
Раді повідомити Вам, що у житловому комплексі «Французький квартал 2» розпочато оформлення прав власності та видача ключів від квартир Інвесторам будинку 5.
З 20 квітня 2018 року ТОВ «Місто для Людей» починає запис інвесторів будинку 5 для проведення оглядів квартир.
Підготовка укладення нотаріальних угод здійснюється відділом з оформлення правовстановлюючих документів.

NE
Nelli18551 повід. · з 2016
25 квітня 2018 р.

Ход строительства Жилого Комплекса

25.04.2018
Будинок 6 – у секції 1 виконуються монолітні роботи на рівні 16-го поверху, у секції 2 – виконуються монолітні роботи на рівні 13-го поверху. Продовжуються роботи з цегляної кладки.
Будинки 8 та 9 –виконуються роботи з улаштування віконних конструкцій. Розпочато роботи з улаштування фасаду.
Будинок 10 – виконуються оздоблювальні роботи та улаштування віконних конструкцій.

NE
Nelli18551 повід. · з 2016
5 червня 2018 р.

Ход строительства Жилого Комплекса

25.05.2018
Будинок 6
– у секції 1 виконуються вертикальні монолітні елементи 18-го поверху, у секції
– завершуються монолітні роботи.
Продовжуються роботи з цегляної кладки.
Будинки 8 та 9 – виконуються фасадні роботи та роботи з улаштування віконних конструкцій.
Будинок 10 – розпочато роботи з улаштування стяжок. Виконуються оздоблювальні роботи у місцях загального користування.

NE
Nelli18551 повід. · з 2016
6 липня 2018 р.

Ход строительства Жилого Комплекса

27.06.2018
Будинок 6 - виконуються монолітні роботи на рівні19-го поверху у секції 1. Продовжуються роботи з цегляної кладки.
Будинок 8 - виконуються фасадні роботи та роботи з улаштування віконних конструкцій.
Будинок 9 - виконуються роботи з внутрішнього оздоблення місць загального користування та улаштування стяжок. Продовжуються фасадні роботи та роботи з улаштування віконних конструкцій.
Будинок 10 - продовжуються оздоблювальні роботи та роботи з улаштування стяжок.

NE
Nelli18551 повід. · з 2016
9 серпня 2018 р.

Новости Жилого Комплекса

18.07.2018
Шановні покупці,звертаємо Вашу увагу, що з 23-го липня відділ продажів «Французький квартал 2» працюватиме за новою адресою:
вул. Предславинська, 40, Будинок № 1 (I черга).
У зв'язку з цим, у роботі відділу продажів наступні зміни:
19 липня - 09:00 - 19:00
20 липня - 09:00 - 18:00 (скорочений день)

21 і 22 липня – вихідний.

NE
Nelli18551 повід. · з 2016
9 серпня 2018 р.

Ход строительства Жилого Комплекса

31.07.2018
Будинок 6 - у секції 1 ведуться монолітні роботи на рівні 21-го поверху і цегляна кладка - до 19-го поверху. У секції 2 роботи з цегляної кладки завершено.
Будинок 8 та 9 - виконуються оздоблювальні роботи, улаштування покрівлі, віконних конструкцій і вентильованого фасаду.
Будинок 10 - розпочато роботи по улаштуванню стяжки і віконних конструкцій. Виконуються оздоблювальні роботи.

NE
Nelli18551 повід. · з 2016
7 вересня 2018 р.

Ход строительства Жилого Комплекса

31.08.2018
Будинок 6 - ведуться монолітні роботи на рівні 22-го поверху і цегляна кладка. Виконуються роботи з прокладання зовнішніх інженерних мереж.
Будинок 8 та 9 - закінчуються роботи по улаштуванню віконних конструкцій та виконуються по улаштуванню стяжки. Розпочаті роботи по улаштуванню вентильованого фасаду і сантехнічні та вентиляційні роботи.
Будинок 10 - закінчуються оздоблювальні роботи. Ведуться роботи по улаштуванню вентильованого фасаду і сантехнічні та вентиляційні роботи.

NE
Nelli18551 повід. · з 2016
4 жовтня 2018 р.

Ход строительства Жилого Комплекса

29.09.2018
Будинок 6 - ведуться монолітні роботи на рівні 23 поверху та цегляна кладка до 21-го.
Розпочалися сантехнічні та вентиляційні роботи і підготовка до фасадних робіт.
Будинок 8 та 9 - виконуються роботи з улаштуванню покрівлі, вентильованого фасаду та внутрішнього оздоблення (штукатурка). Ведуться роботи з прокладання внутрішніх інженерних мереж.
Будинок 10 - ведуться фасадні, оздоблювальні роботи та улаштування стяжок.

NE
Nelli18551 повід. · з 2016
7 листопада 2018 р.

Ход строительства Жилого Комплекса

31.10.2018
Будинок 6 - завершуються монолітні роботи та цегляна кладка будинку. Розпочато монтаж віконних конструкцій.
Будинок 8 та 9 - встановлено віконні конструкції на всіх поверхах. Ведуться роботи з улаштування вентильованого фасаду та покрівлі. Виконується внутрішнє оздоблення.
Будинок 10 - продовжуються роботи з улаштування вентильованого фасаду. Виконується стяжка підлоги у квартирах. Ведуться сантехнічні та вентиляційні роботи.

NE
Nelli18551 повід. · з 2016
6 грудня 2018 р.

Ход строительства Жилого Комплекса

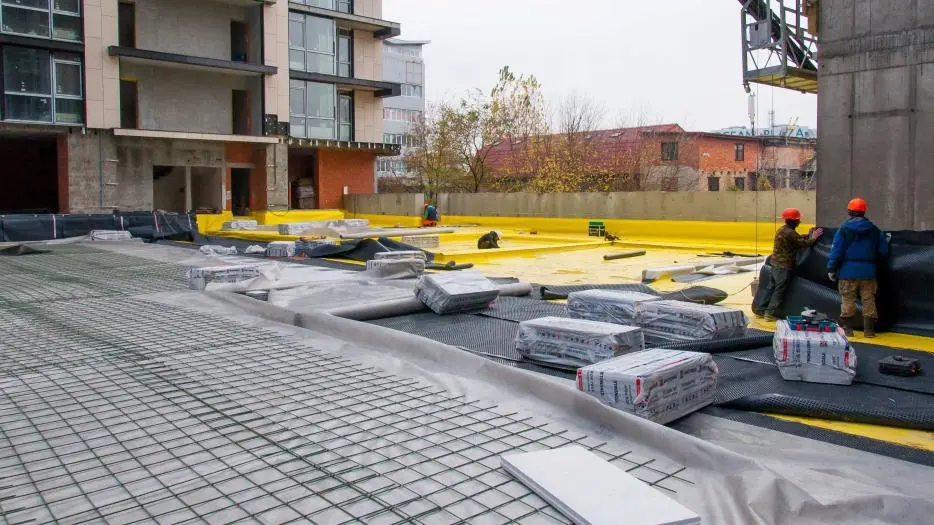

30.11.2018
Будинок 6 - монолітні роботи завершені. Виконується кладка на технічному поверсі. Продовжуються роботи з улаштування віконних конструкцій;
Будинок 8 та 9 - ведуться роботи з улаштування вентильованого фасаду та покрівлі будинку. Виконуються внутрішні оздобленні роботи.
Будинок 10 - продовжуються роботи з улаштування вентильованого фасаду. Ведуться сантехнічні та вентиляційні роботи.

NE
Nelli18551 повід. · з 2016
8 січня 2019 р.

Новости Жилого Комплекса
27.12.2018
Будинок 6 - продовжуються роботи з улаштування віконних конструкцій. Виконуються роботи по влаштуванню покрівлі.
Будинок 8 та 9 - ведуться роботи по улаштуванню вентильованого фасаду і покрівлі. Виконується внутрішнє оздоблення та влаштування стяжки будинку.
Будинок 10 - завершились роботи по улаштуванню віконних конструкцій. Продовжуються роботи з улаштування вентильованого фасаду.
У всіх будинках ведуться сантехнічні та вентиляційні роботи

ТО
Торимор37 повід. · з 2019
25 лютого 2019 р.

А есть тут те, кто уже живет? Тут же часть домов уже построили, а часть только строят, правильно? Поделитесь впечатлениями - как вам живется? Как работа жека? Как сами дома - тепло там, все ли вас устраивает?

NE
Nelli18551 повід. · з 2016
10 травня 2019 р.

Ход строительства Жилого Комплекса
25.04.2019
Будинок 6 - Виконується улаштуванню стяжки у квартирах на рівні 5-го поверху. Завершено штукатурення стін місць загального користування та монтаж віконних конструкцій.
Будинок 8 - Завершується монтаж корзин для кондиціонерів. Встановлюють квартирні двері на рівні 20-го поверху. Виконуються роботи по влаштуванню плитки підлоги на рівні 21-го поверху.
Будинок 9 - Завершено монтаж корзин для кондиціонерів та встановлено всі квартирні двері. Виконуються роботи по опорядженню фасаду керамогранітними плитами.
Будинок 10 - Змонтовано усі квартирні двері. Закінчуються роботи по влаштуванню плитки холодних переходів. Ведуться роботи по опорядженню фасаду керамогранітними плитами, тинькуванню стін на балконах та холодних переходах.

TA
Tatyana Lesna1 повід. · з 2019
18 липня 2019 р.

Урааа !!! Ура!!!… вот мы и получили ключи и я счастливый владелец и жилец трехкомнатной квартиры в ЖК Французский квартал. Давно уже мечтали с мужем своей квартиркой обзавестись. Уже выбранный нами подрядчик Тайм Билд делает ремонт, не дождусь, когда сможем въехать в наше гнездышко. ))) Понятное дело, что строят ЖК не индивидуально для каждого, поэтому на вкус и цвет как говорят...

NE
Nelli18551 повід. · з 2016
2 серпня 2019 р.

Новости Жилого Комплекса
18.07.2019
Шановні інвестори!
Раді Вам повідомити, що отримано сертифікат про введення в експлуатацію Будинків 6, 8, 9, 10 житлового комплексу «Французький квартал 2».
Найближчим часом необхідні документи будуть передані для отримання поштової адреси будинків.
Вiтаємо інвесторів «Французького кварталу 2», які незабаром будуть жити у власних нових квартирах.
Бажаємо миру, затишку та гармонії у Вашій оселі!

NE
Nelli18551 повід. · з 2016
2 серпня 2019 р.

Ход строительства Жилого Комплекса
30.07.2019
Будинок 6 - Виконується монтаж вентильованого фасаду та роботи в місцях загального користування.
Будинок 8 - Завершуються роботи в місцях загального користування. Виконуються роботи з встановлення скляного огородження балконів.
Будинок 9 - Виконуються роботи по опорядженню вхідних груп та місць загального користування.
Будинок 10 - Виконуються роботи по опорядженню вхідної групи та встановлення скляних огороджень на балконах.
