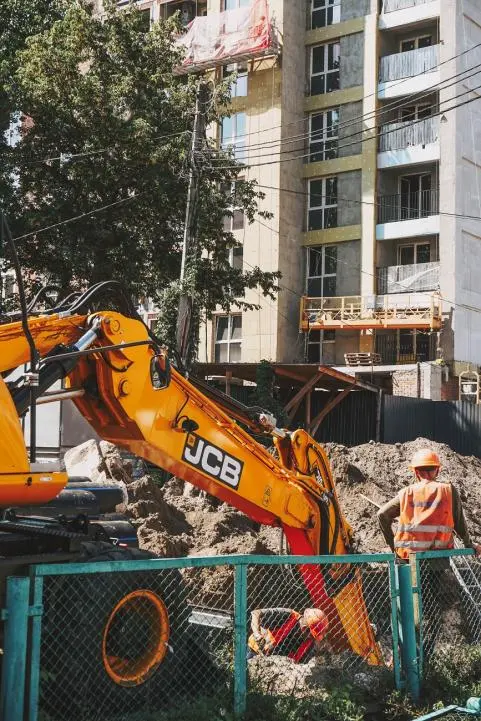

Актуальні новини з будівельного майданчика BRISTOL Сomfort House!

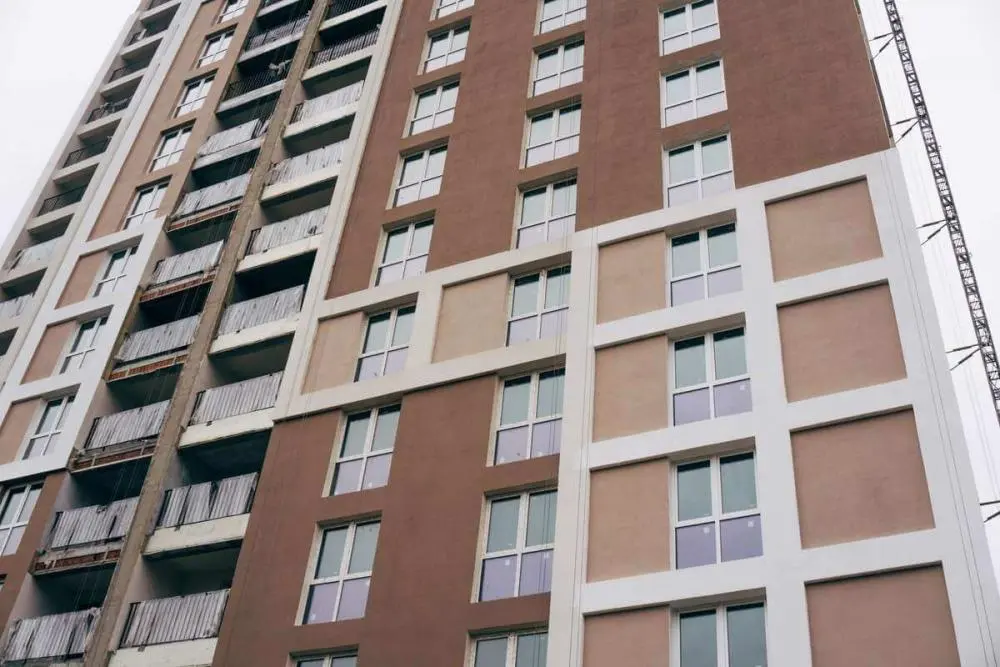

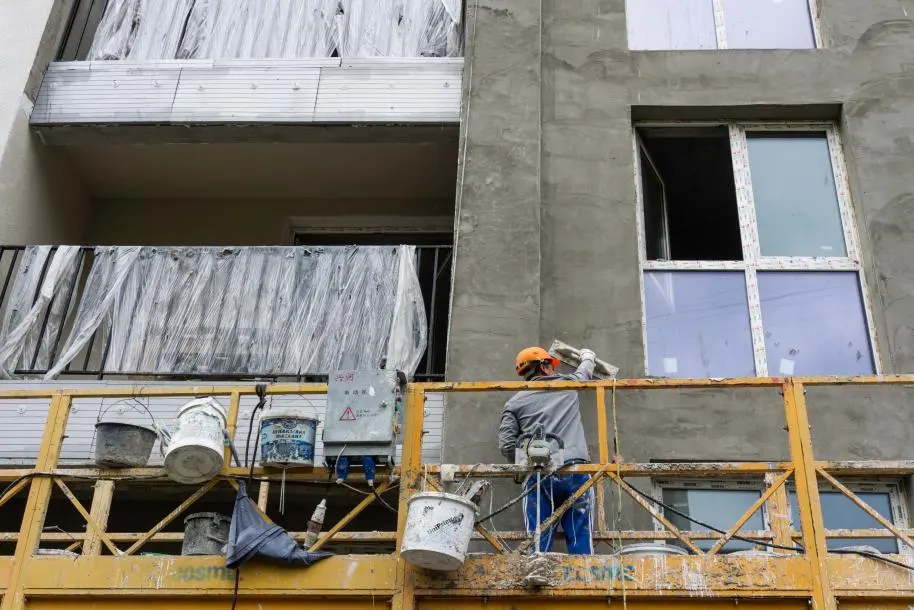

Активно виконуються роботи по утепленню фасадів. Також працюють над системою блискавкозахисту та встановленню електропроводки. Штукатурні роботи повністю завершені в цокольній частині будівлі та продовжуються на поверхах. У підвальному приміщенні утеплюють стелю та укладають плитку. Роботи по влаштуванні стяжок виконані ще на одному поверсі.

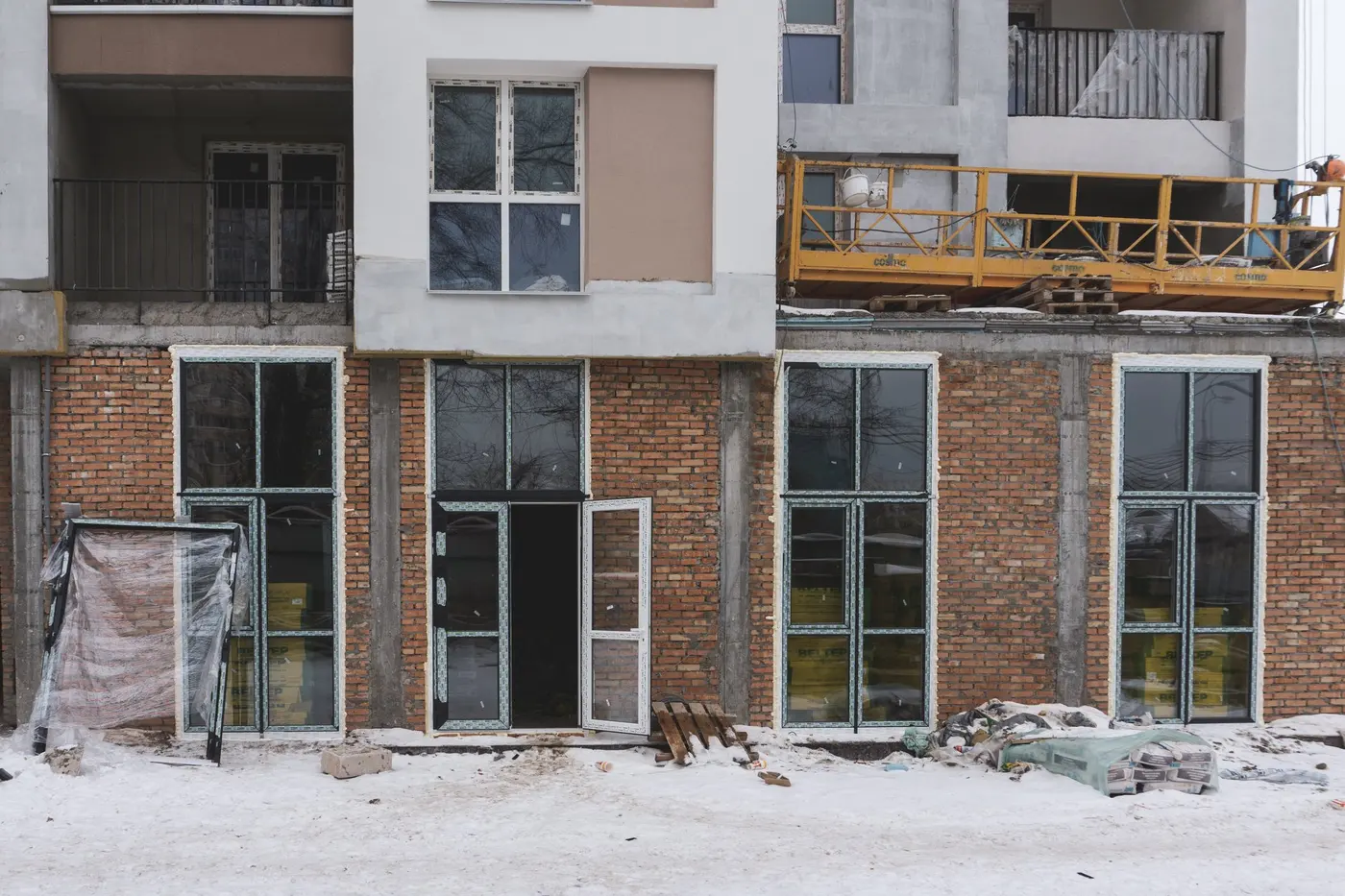

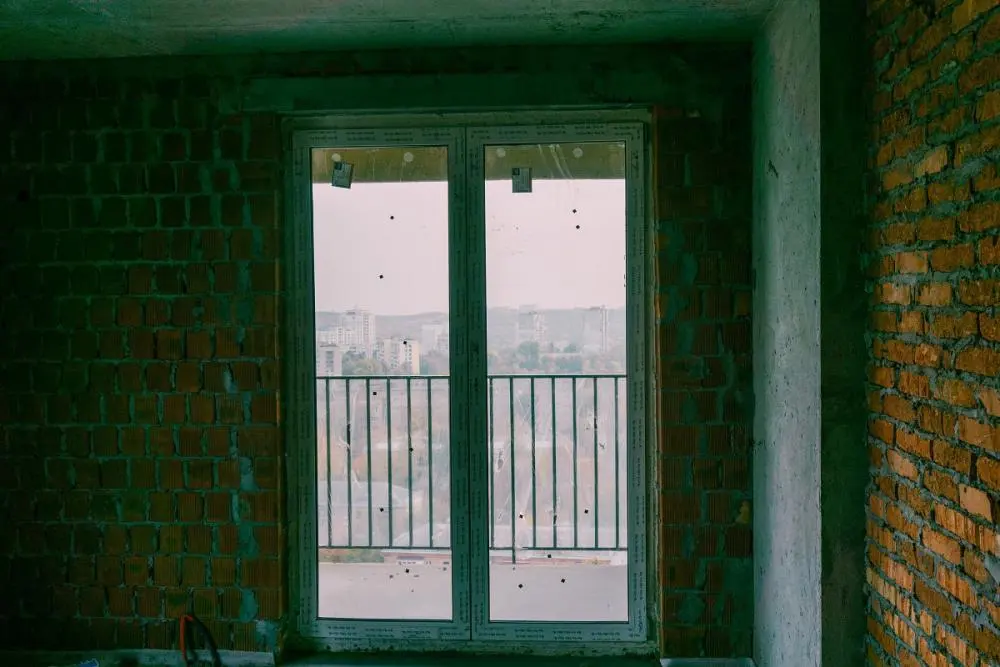

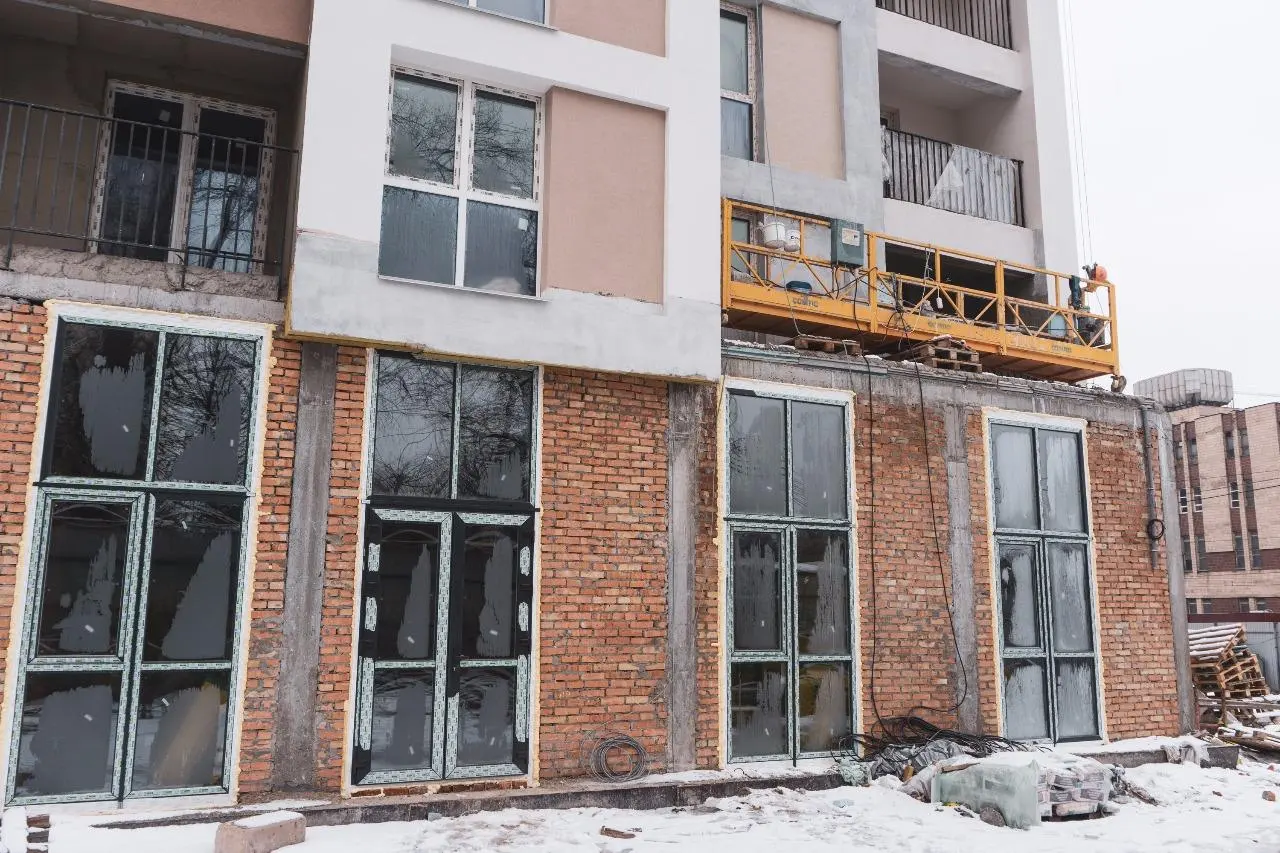

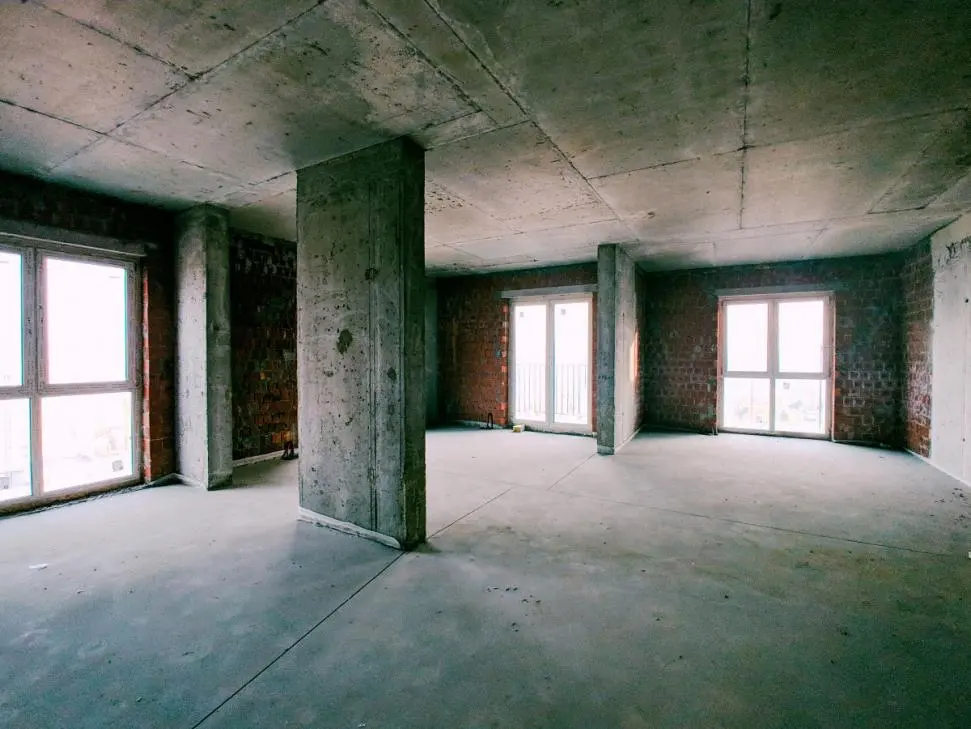

Установлюють квартирні двері та огорожі лоджій. Роботи виконані на 15,5 поверхах. Продовжують працювати над обладнанням ліфтів, розпочали монтаж дверей ліфтових холів. Розпочато роботи по введенню електромереж в будівлю та монтажу індивідуального теплового пункту.

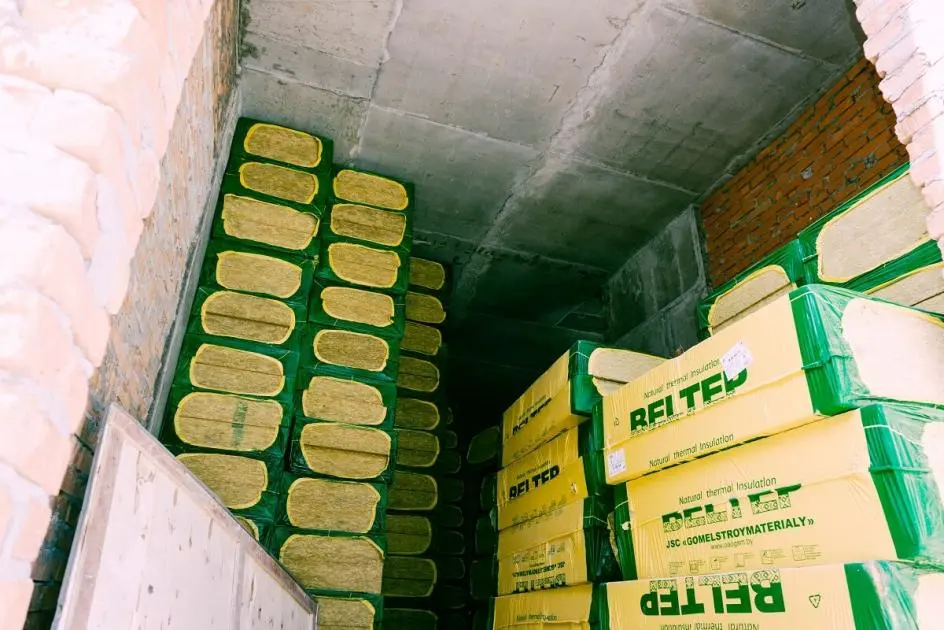

Більш детально можна ознайомитися в нашому фотозвіті.

SA

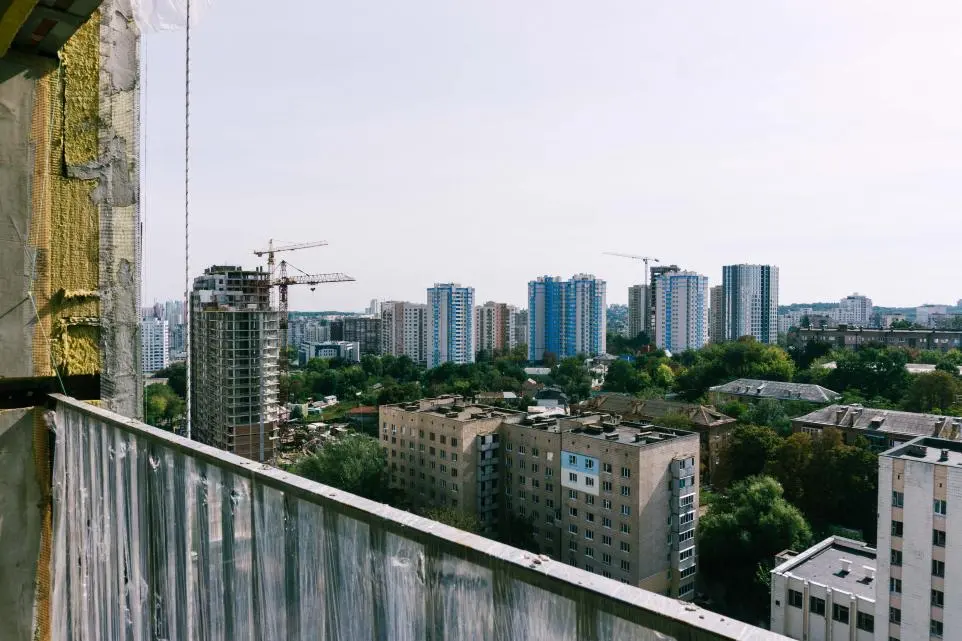

SAGA Development413 повід. · з 2017
9 серпня 2018 р.

Повідомляємо вам новини з будівництва BRISTOL Сomfort House та пропонуємо переглянути фотозвіт.

Виконуються роботи по влаштуванню стяжок у підвальному приміщені. На 2-му, та 4-24 поверхах роботи виконані. Також утеплюють фасад — 81% закрито мінватою. Продовжуються роботи по внутрішнім інженерним мережам. Крім цього, виконано влаштування введення зовнішніх мереж в будівлю проспекту Лобановського. Ведуться роботи з перекладки міських мереж. Також виконано штукатурні роботи із 2-го по 26-ий поверх, в цокольній частині — завершено.

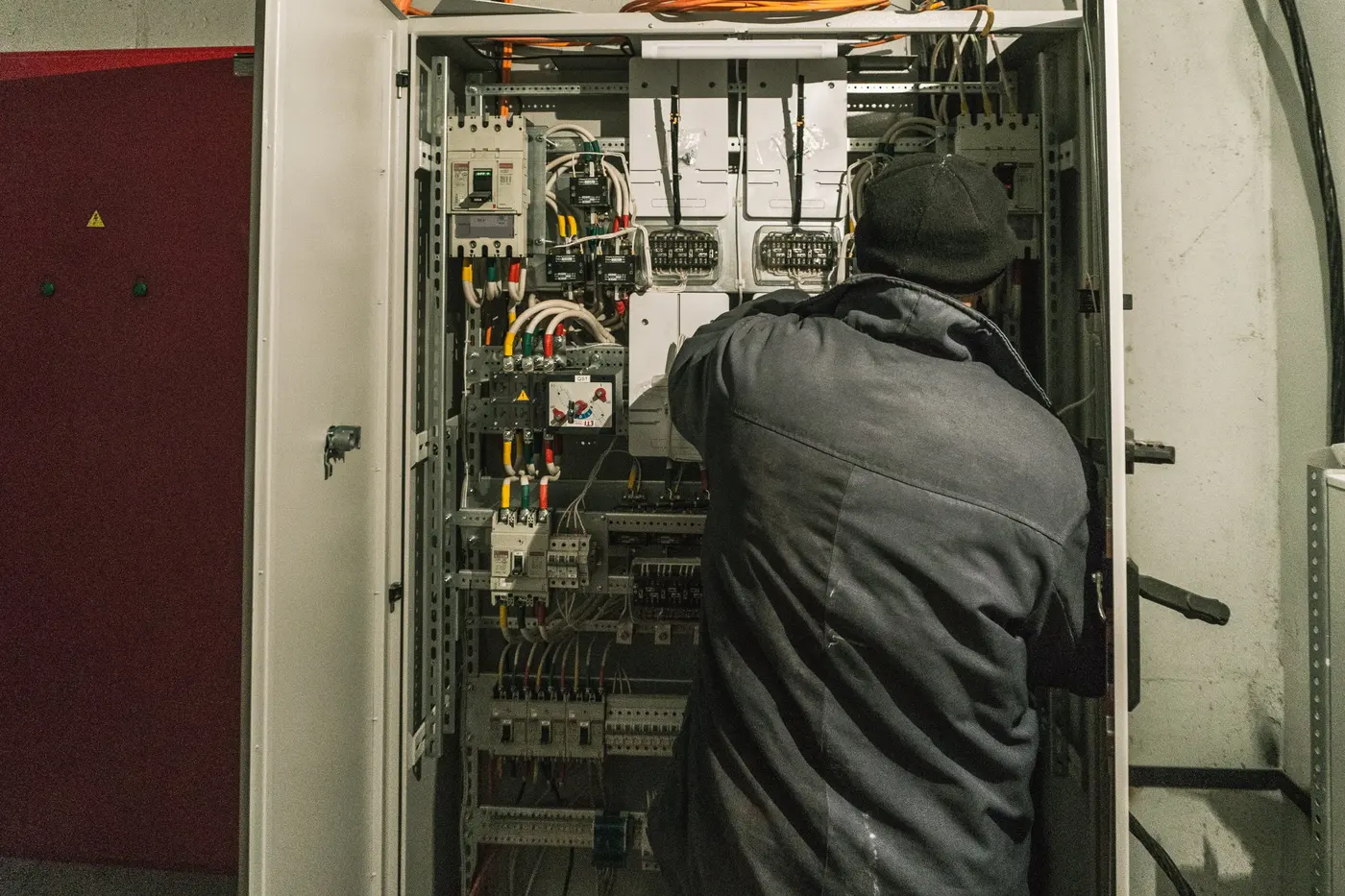

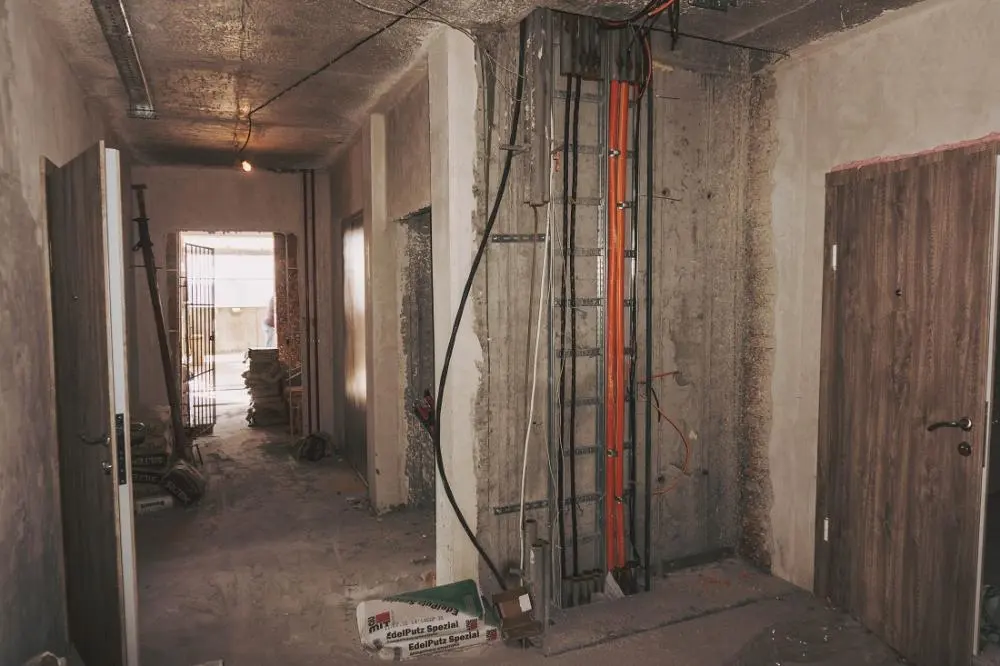

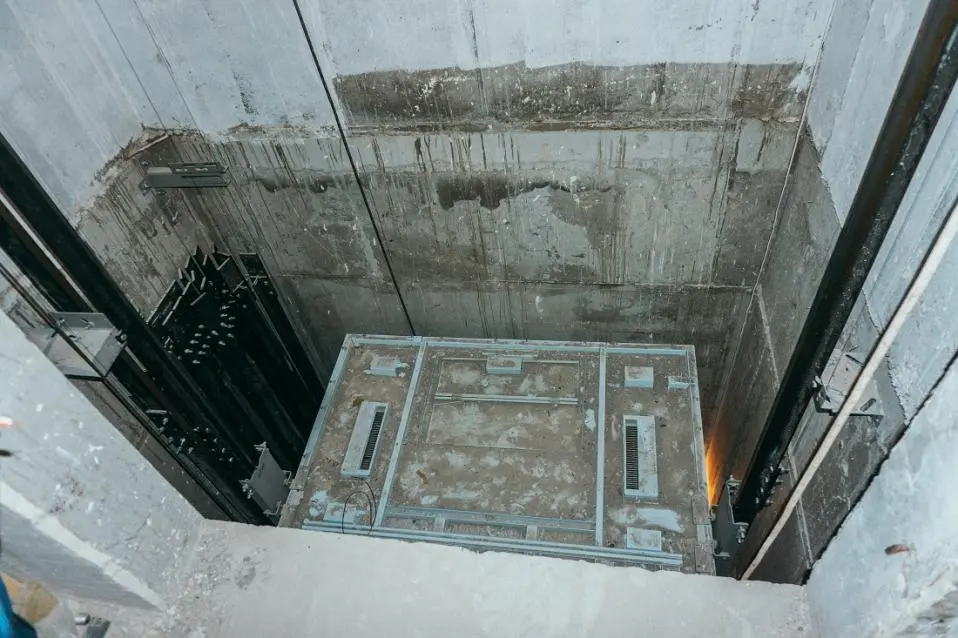

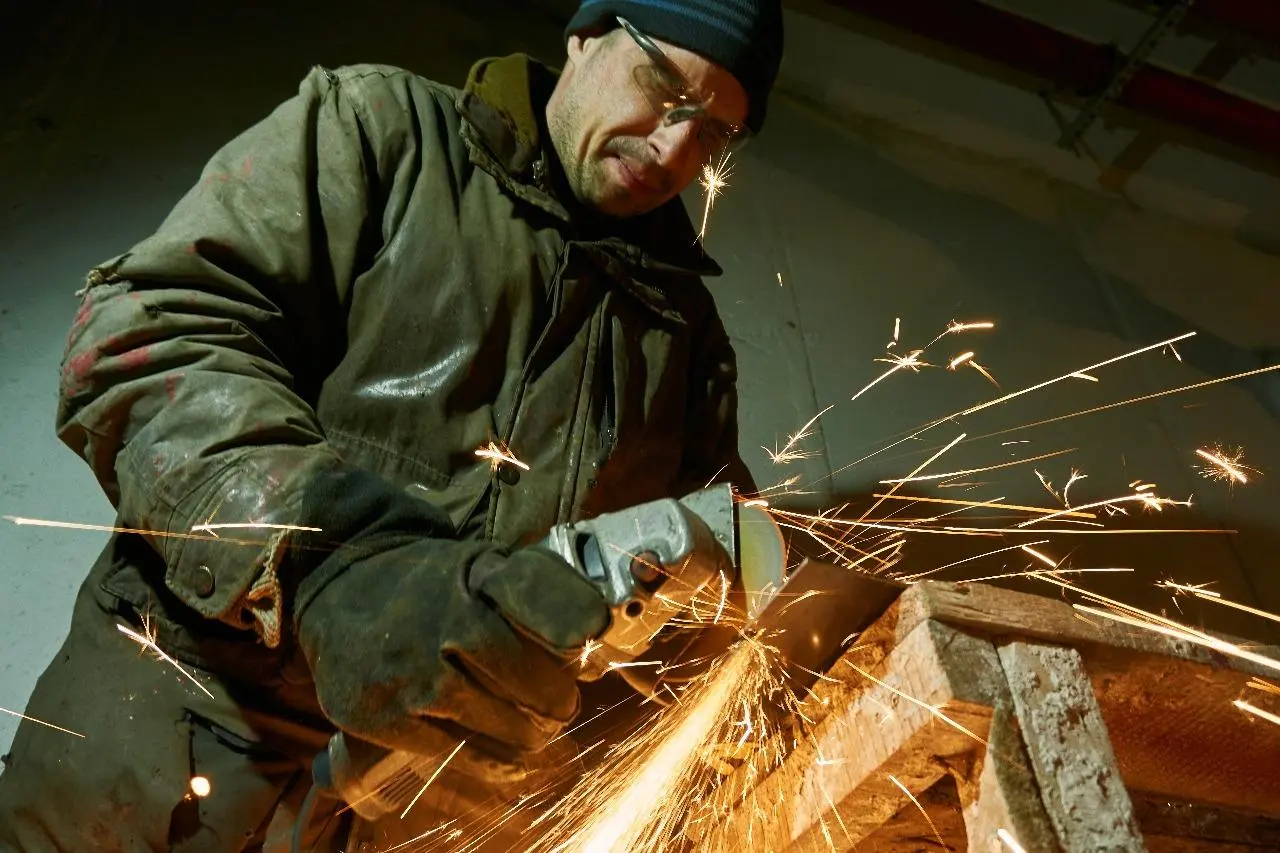

Розпочався монтаж обладнання ліфтів. Будівельники продовжують працювати над встановленням електропроводки, системою блискавкозахисту. Встановлюють огорожі лоджій. Роботи виконані на 18,5 поверхах. Монтують двері ліфтових холів — виконано 5 шт. Виконано роботи з утеплення стелі підвалу, розпочато укладення плитки.

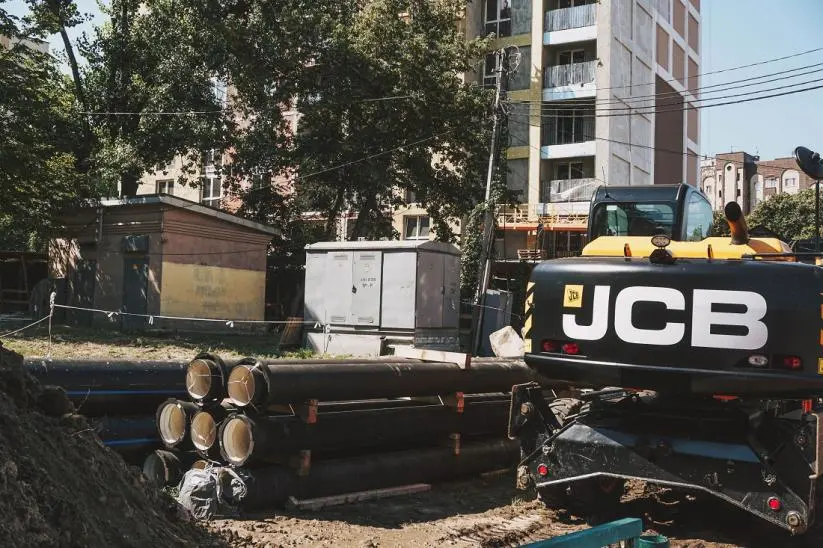

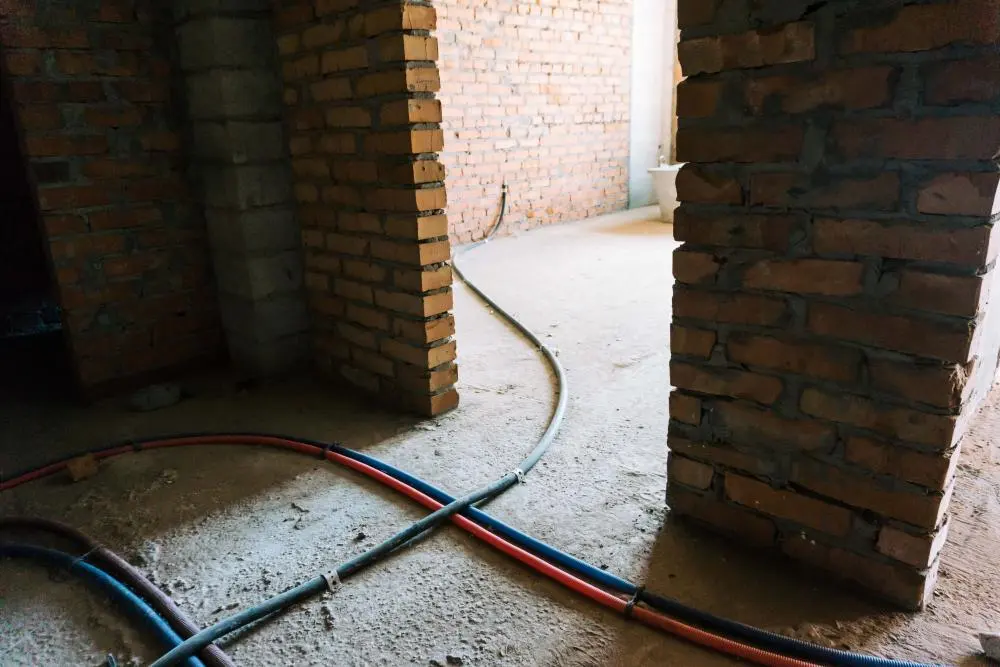

Також розпочато роботи по введенню електромереж в будівлю — виконано укладку гофротруби, закопали траншеї.

Прикріплюємо нові фото.

SA
SAGA Development413 повід. · з 2017
22 серпня 2018 р.

Будівництво BRISTOL Comfort House триває! Читайте, що вже зроблено та дивіться наш фотозвіт.

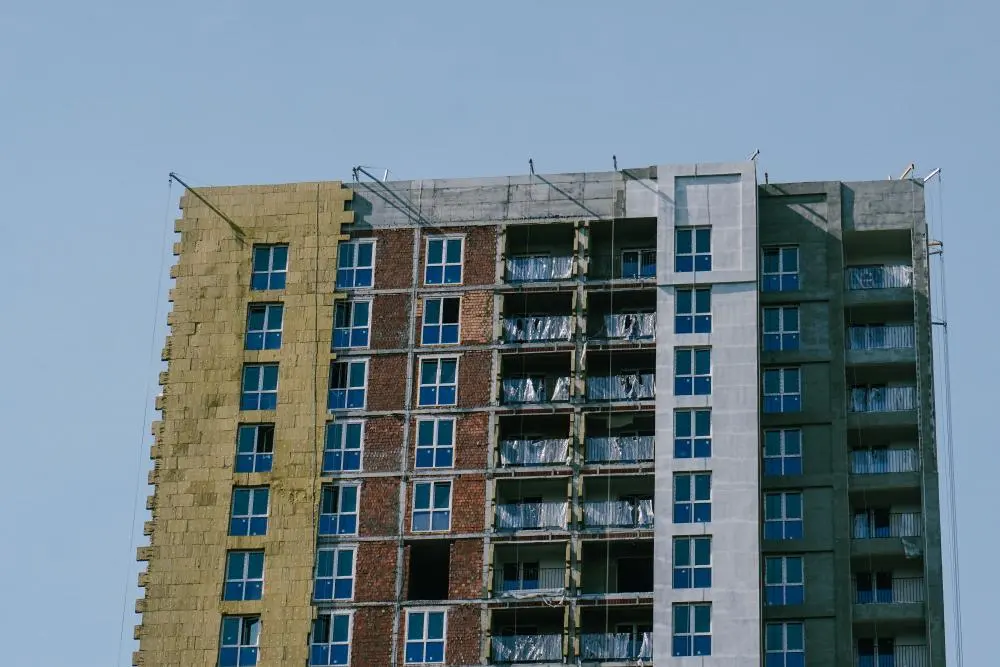

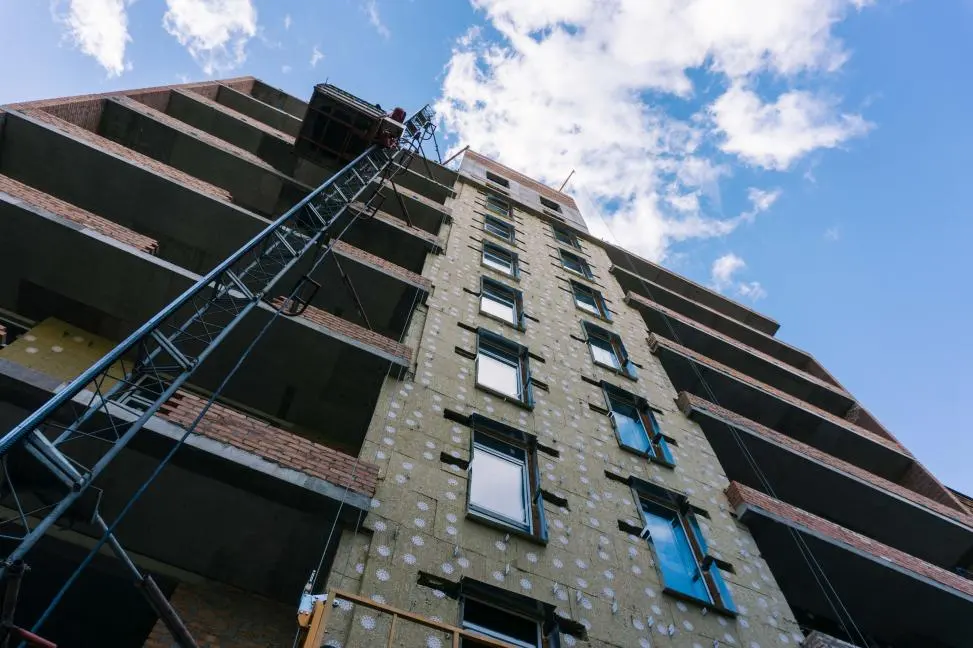

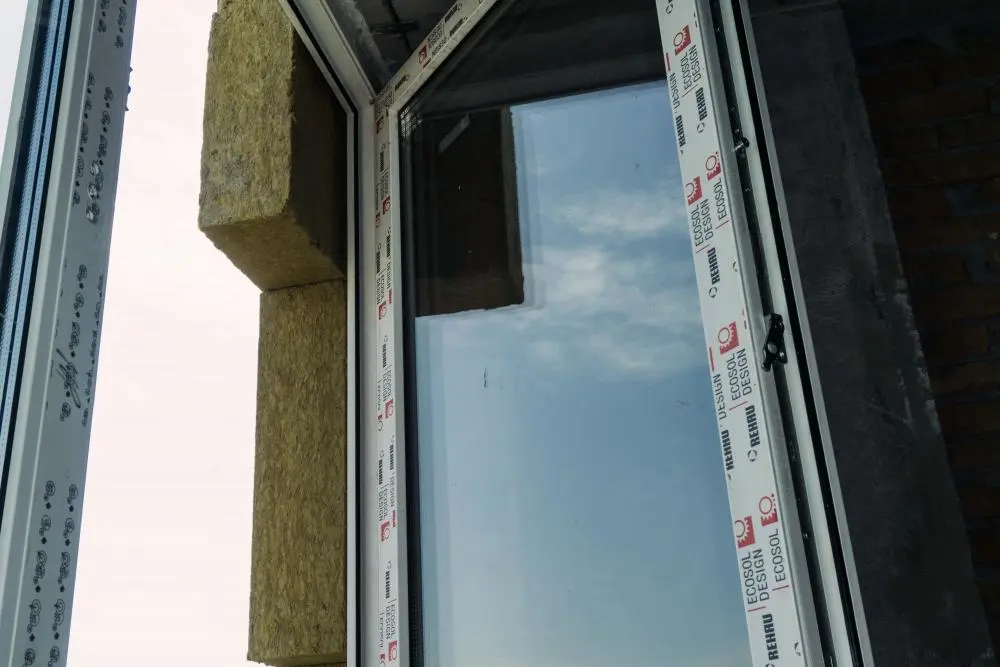

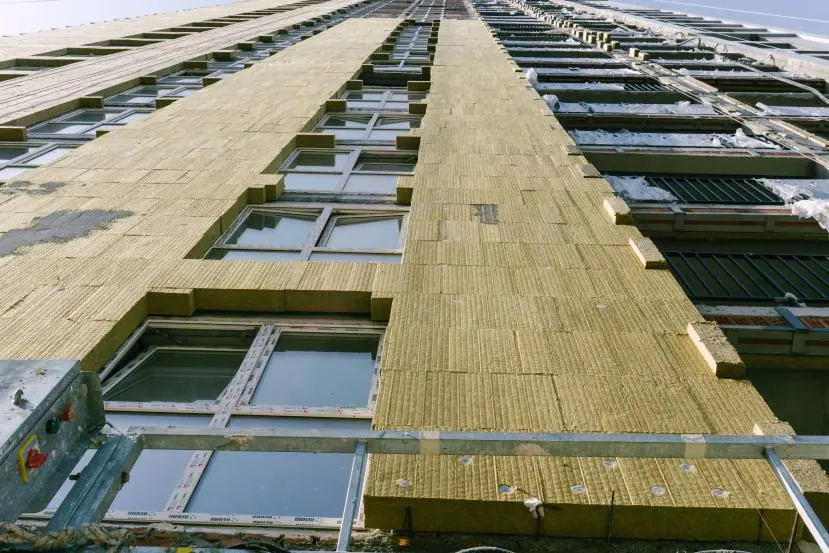

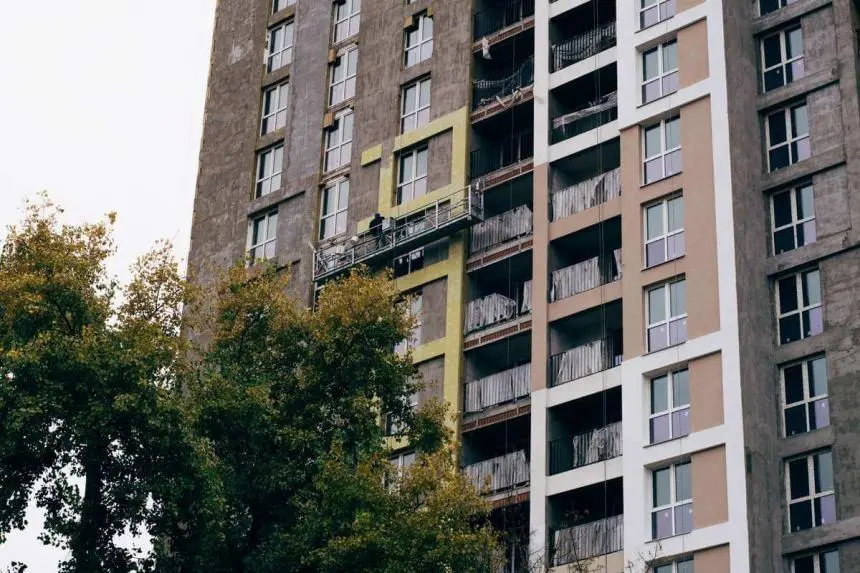

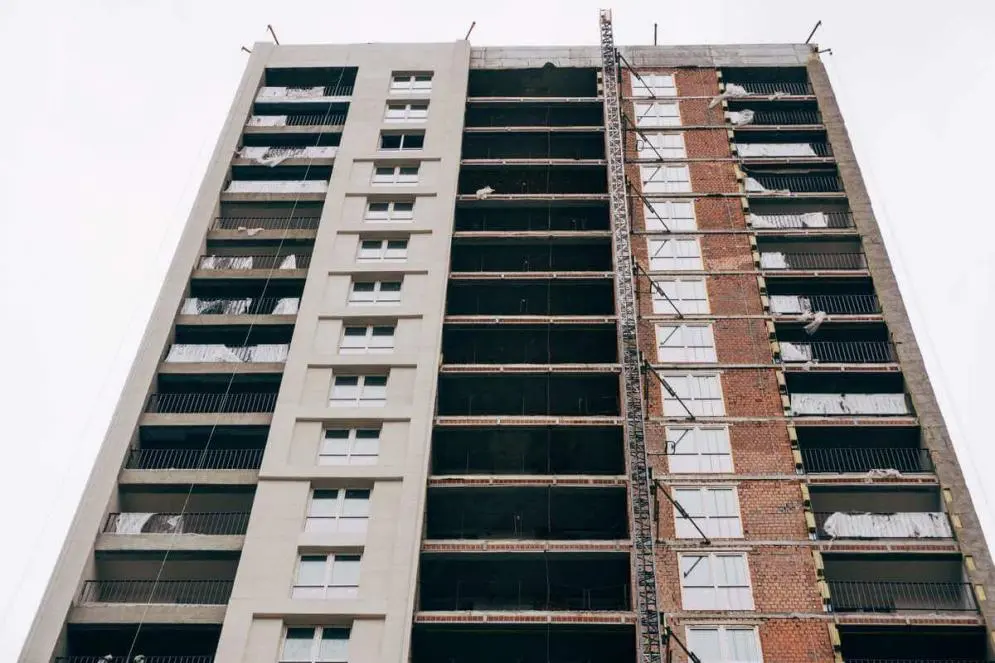

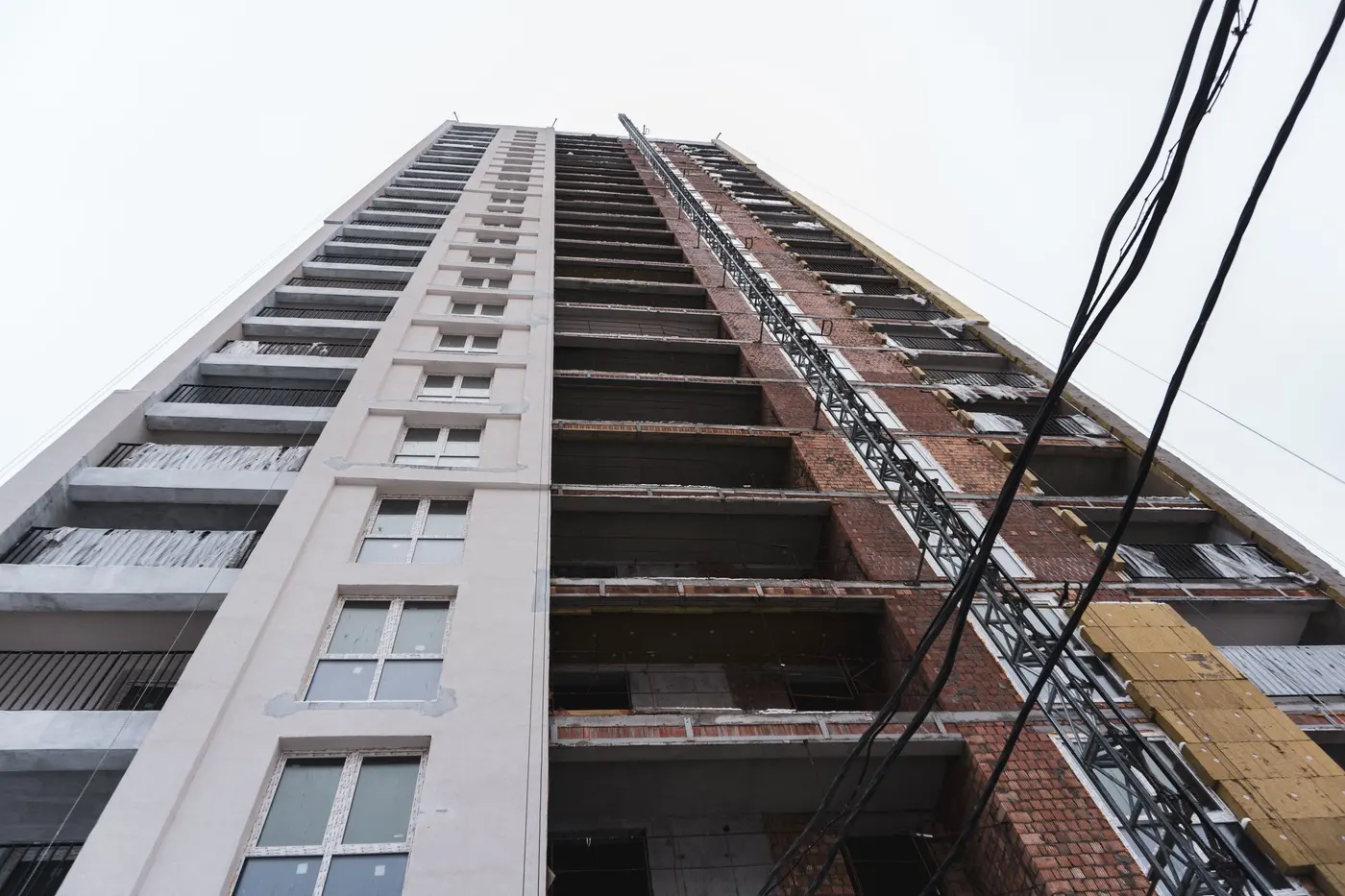

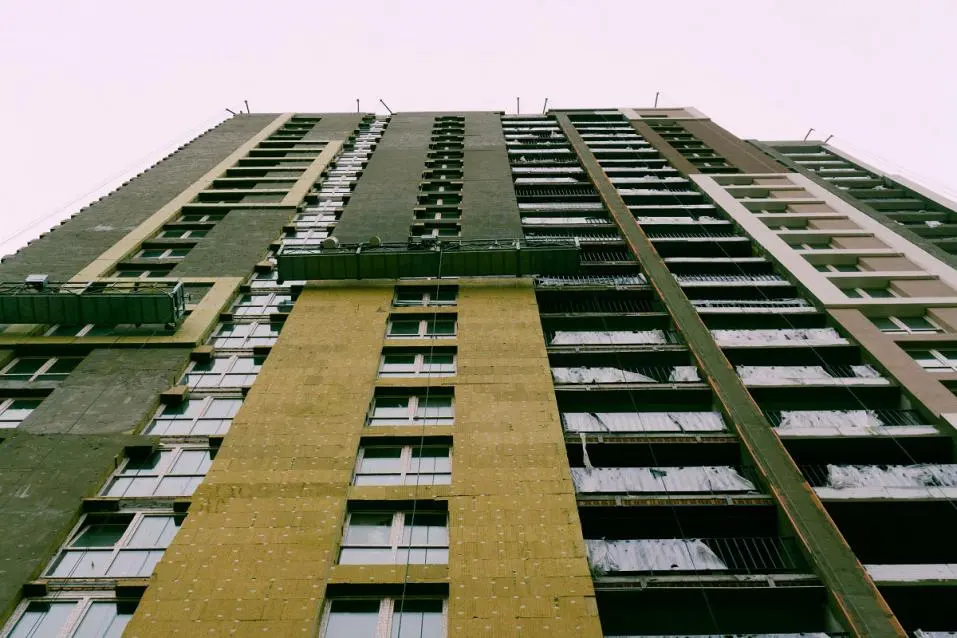

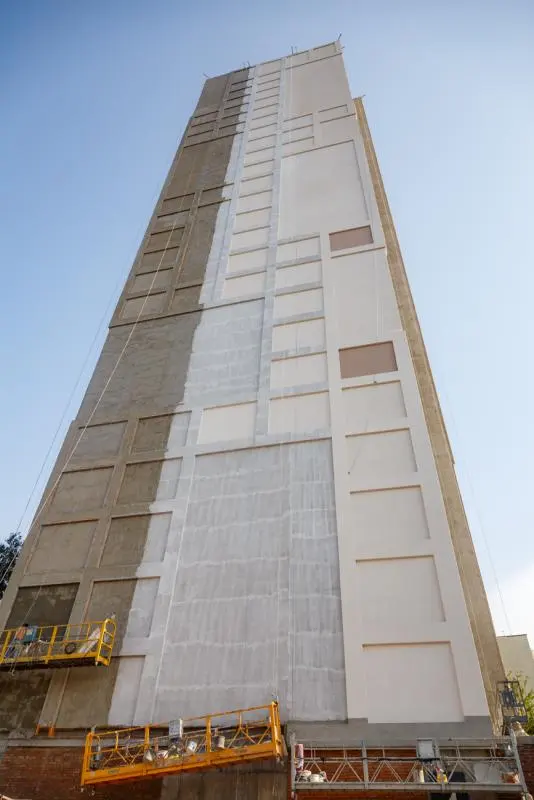

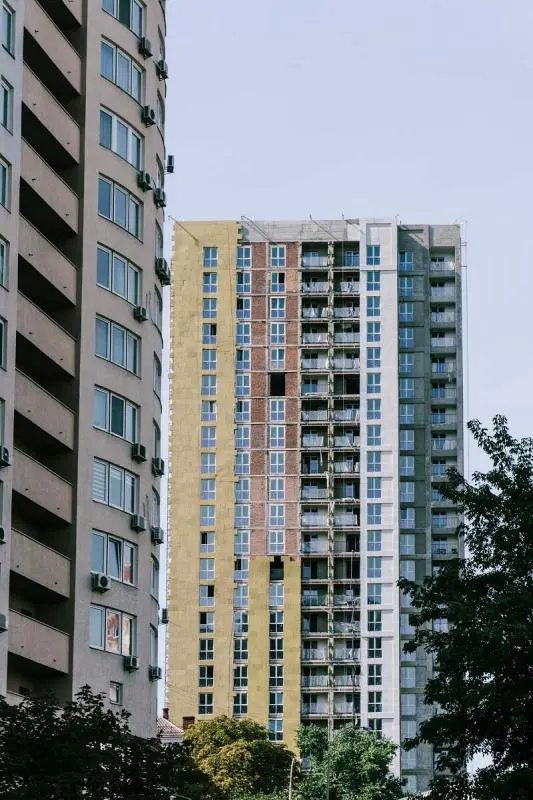

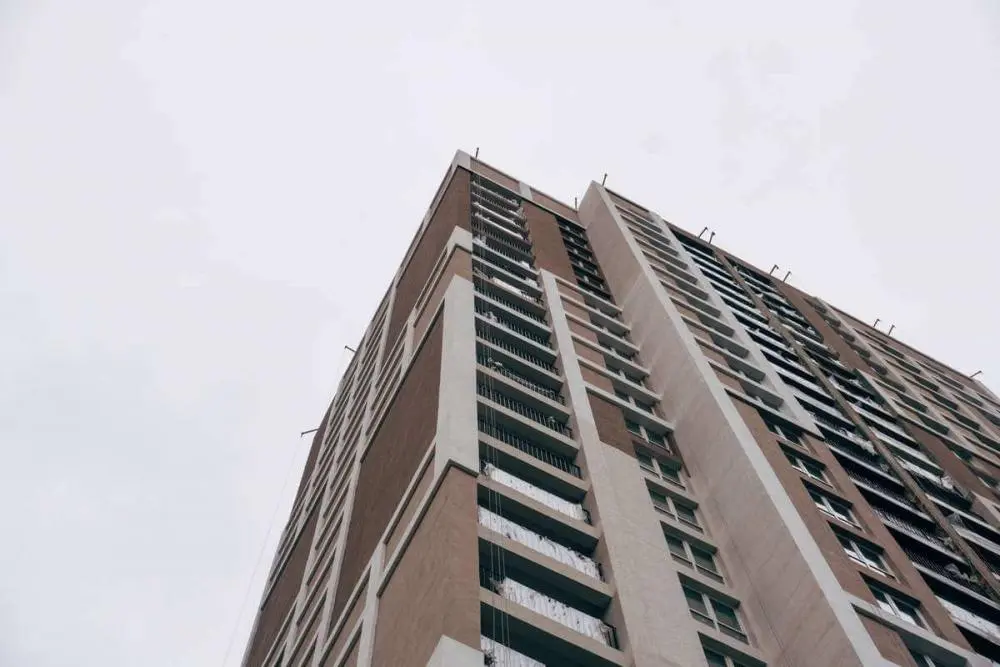

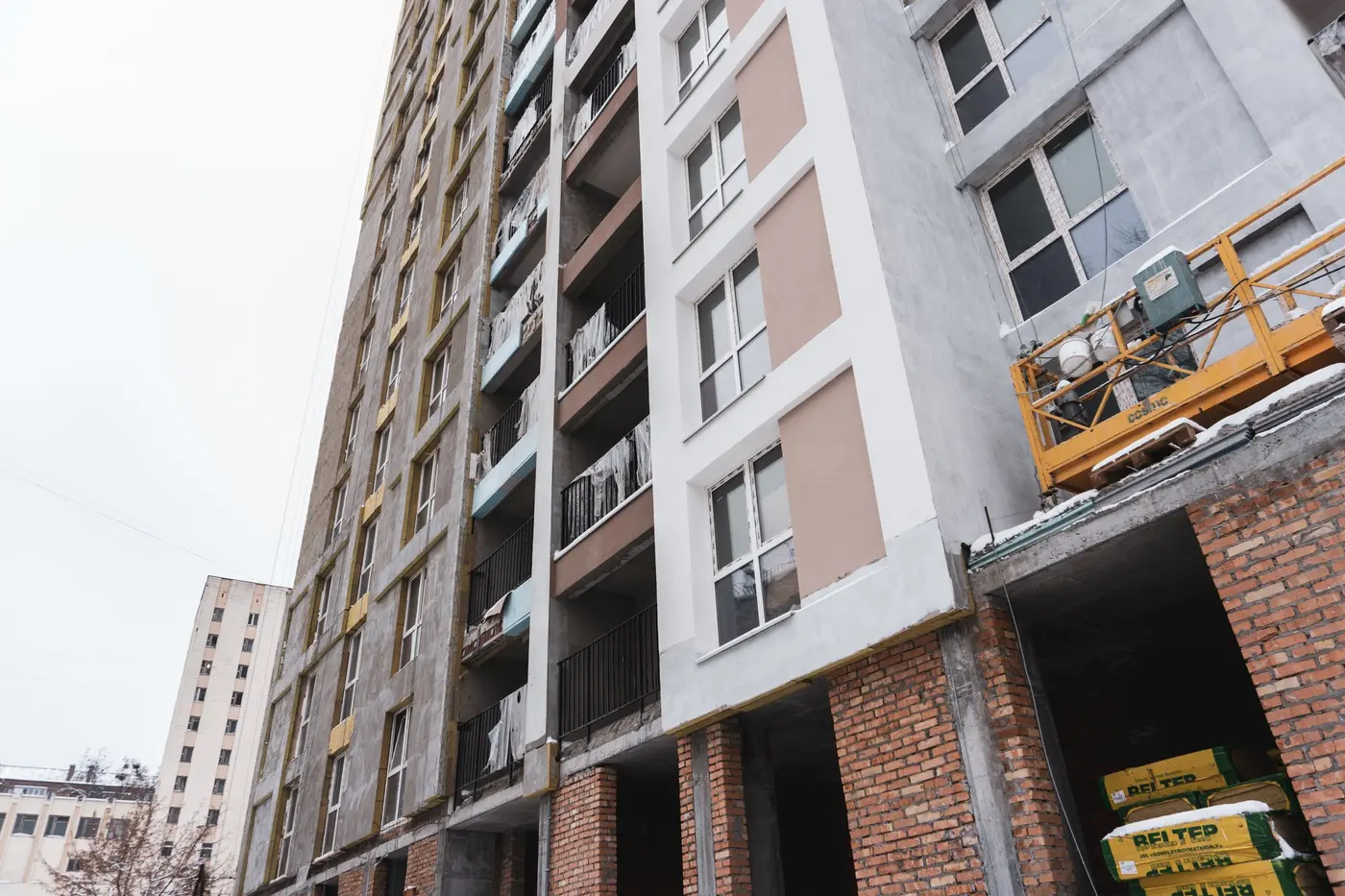

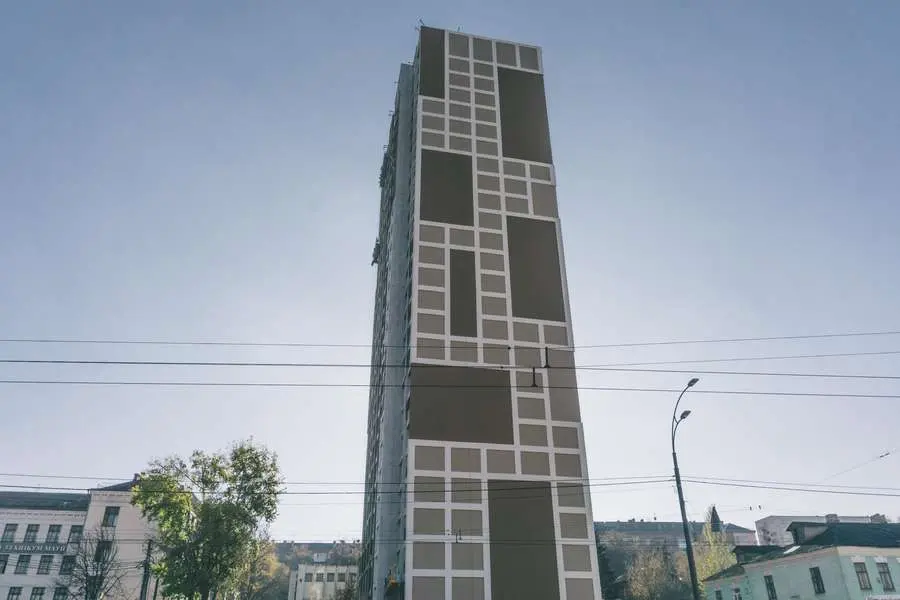

Процес утеплення фасадів завершений на 82%. Продовжуються роботи у внутрішніх інженерних мережах — 78% готовності. Ведуться роботи з перекладки міських мереж.
Також повністю виконані роботи з улаштування стяжок в підвалі, на технічному поверсі та з 2,4-26 поверхах. Зараз виконуються стяжки у лоджіях квартир та у холодному переході.
Продовжуються роботи з установки квартирних дверей. Окрім цього, виконано утеплення стелі підвалу. На 50% у підвалі здійснено плиткові роботи, розпочали їх також на лоджіях.

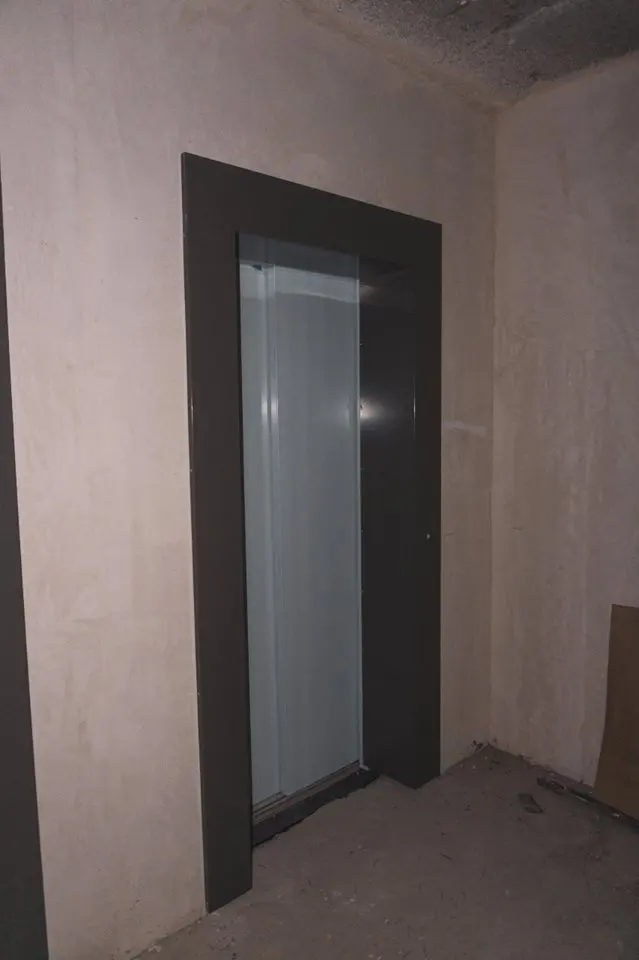

Змонтовано двері ліфтових холів — виконано 16 шт. Розпочали монтувати обладнання ліфтів. Також продовжуємо працювати з електропроводкою та системою блискавкозахисту.
Розпочато роботи з введення електромереж у будівлю — виконана укладка гофротруби, траншеї закопані та протягнуто кабель. Продовжуються установлення огорож лоджій — виконано 20 поверхів. Крім цього, розпочато роботи з монтажу обладнання ІТП.

SA
SAGA Development413 повід. · з 2017
29 серпня 2018 р.

Гарні новини з будівельного майданчика BRISTOL Comfort House триває!

79% готовності до робіт по внутрішнім інтегрованим мережам. Штукатурні роботи виконані із 2-го по 26-ий поверх. Розпочато роботу по обробці примикань дверей та люків. Також виконані штукатурні роботи приміщень у цокольній частині на 100%. Продовжуються роботи по встановленню огороджених лоджій. Виконано 19,5 поверхів. А квартирних дверей — виконано 18,5 поверхів. Розпочато монтаж дверей ліфтових холів, їх виконали 20 шт. У технічному приміщенні укладання плитки виконали на 35%, також працюють із лоджіями. Завершені роботи по введенню електричних мереж у будівлю.

Дивіться наш фотозвіт.

SA
SAGA Development413 повід. · з 2017
15 вересня 2018 р.

Продовжуємо вас інформувати про новини з будівельного майданчика BRISTOL Comfort House та додаємо фотозвіт.

Завершені роботи з влаштування стяжок у підвалі, технічному поверсі, на 2,3,4-26 поверхах, лоджіях квартир і холодному переході. Триває утеплення фасадів — 85% закрито мінватою. Виконуються роботи по внутрішнім інженерним мережам (водовідвід та каналізація, опалення та вентиляція) — 78% готовності. Виконуються роботи з перекладки міських мереж водовідводу та каналізації. Штукатурні роботи виконані на 2-26 поверхах МОП, на 100% виконані штукатурні роботи в цокольній частині. Проводиться пуско-наладка ліфтів. Тривають роботи по електропроводці та системі блискавкозахисту. Встановлюються огорожі лоджій — виконано 20 поверхів. Тривають роботи по встановленню квартирних дверей — виконано 20,5 поверхів. Розпочато монтаж дверей ліфтових холів — виконано 23 шт. Завершені роботи з утеплення стелі підвалу (тех.приміщення). Розпочато плиткові роботи в підвалі (тех.приміщення) — виконано 47%. Розпочато роботи на лоджіях і на технічних поверхах. Розпочато роботи по введенню електромереж в будівлю — завершена укладка гофротруби, траншеї закопані, електричний кабель протягнуто. Розпочато роботи з влаштування ІТП.

SA
SAGA Development413 повід. · з 2017
21 вересня 2018 р.

Щотижневі новини BRISTOL Сomfort House.

Тривають роботи з влаштування стяжок у підвалі, технічному поверсі, на 2,3,4-26 поверхах, лоджіях квартир і холодному переході. Триває утеплення фасадів - 85% закрито мінватою. На двох фасадах 90% готовності. Виконуються роботи по внутрішнім інженерним мережам (водовідвід та каналізація, опалення та вентиляція) - 78% готовності. Виконуються роботи з перекладки міських мереж водовідводу та каналізації. Штукатурні роботи виконані на 2-26 поверхах МОП, на 100% виконані штукатурні роботи в цокольній частині. Розпочато монтаж обладнання ліфтів. Тривають роботи по електропроводці та системі блискавкозахисту. Встановлюються огорожі лоджій - виконано 20 поверхів. Тривають роботи по встановленню квартирних дверей - виконано 20,5 поверхів. Розпочато монтаж дверей ліфтових холів - виконано 23 шт. Завершені роботи з утеплення стелі підвалу (тех.приміщення). Розпочаті плиткові роботи в підвалі (тех.приміщення) - виконано 47%. Розпочаті роботи на лоджіях і на технічних поверхах. Розпочаті роботи по введенню електромереж в будівлю - завершена укладка гофротруби, траншеї закопані, електричний кабель протягнуто. Тривають роботи з улаштування ІТП.

Нові фото прикріплюємо нижче.

SA
SAGA Development413 повід. · з 2017
27 вересня 2018 р.

Повідомляємо вам новини з будівництва BRISTOL Сomfort House та пропонуємо переглянути фотозвіт.

Завершені роботи з влаштування стяжок у підвалі, технічному поверсі, на 2,3,4-26 поверхах. Триває влаштування стяжок у лоджіях квартир і холодному переході - виконано 95%. Триває утеплення фасадів - 85% закрито мінватою. На двох фасадах 92% готовності. Виконуються роботи по внутрішнім інженерним мережам (водовідвід та каналізація, опалення та вентиляція) - 78% готовності. Виконуються роботи з перекладки міських мереж водовідводу та каналізації. Штукатурні роботи виконані на 2-26 поверхах МОП, на 100% виконані штукатурні роботи в цокольній частині. Розпочато монтаж обладнання ліфтів. Тривають роботи по електропроводці та системі блискавкозахисту. Встановлюються огорожі лоджій - виконано 20 поверхів. Тривають роботи по встановленню квартирних дверей - виконано 20,5 поверхів. Розпочато монтаж дверей ліфтових холів - виконано 23 шт. Завершені роботи з утеплення стелі підвалу (тех.приміщення). Розпочаті плиткові роботи в підвалі (тех.приміщення) - виконано 47%. Розпочаті роботи на лоджіях і на технічних поверхах. Розпочаті роботи по введенню електромереж в будівлю - завершена укладка гофротруби, траншеї закопані, електричний кабель протягнуто. Тривають роботи з улаштування ІТП.

SA
SAGA Development413 повід. · з 2017
12 жовтня 2018 р.

Хід будівництва BRISTOL Comfort House

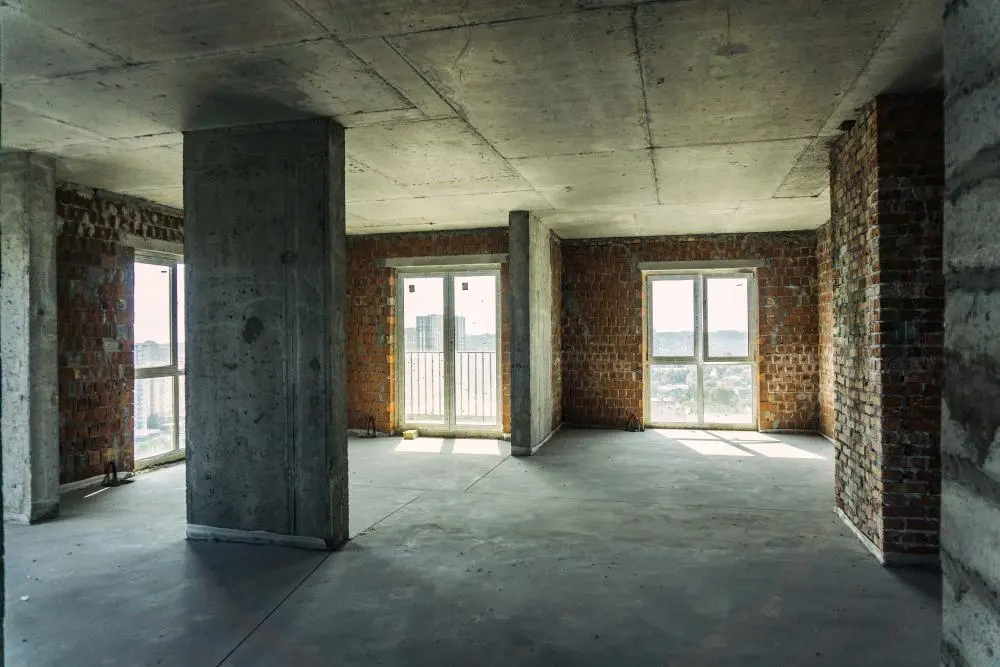

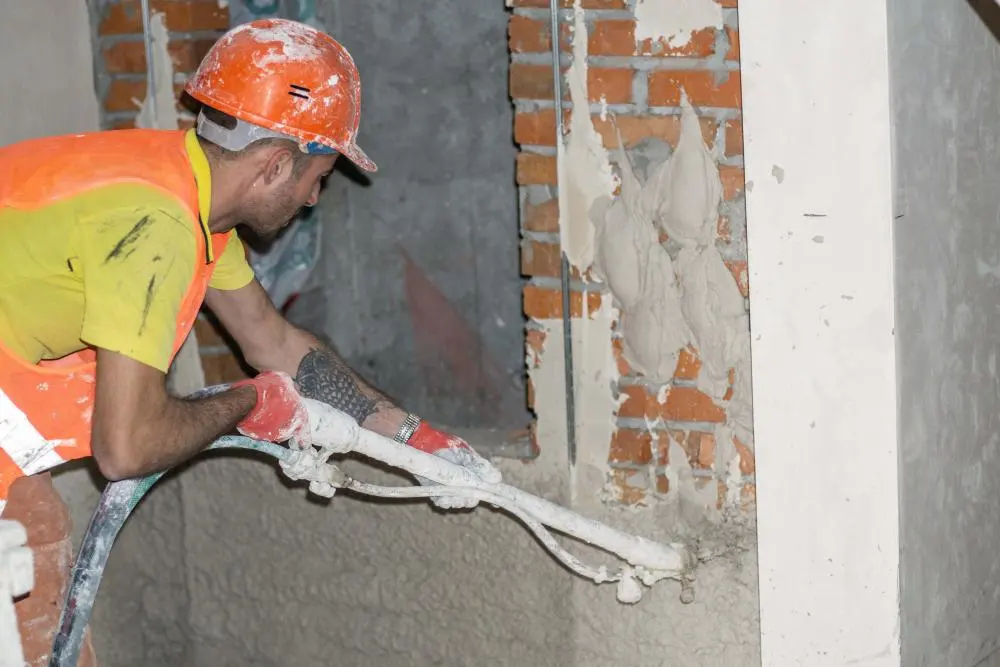

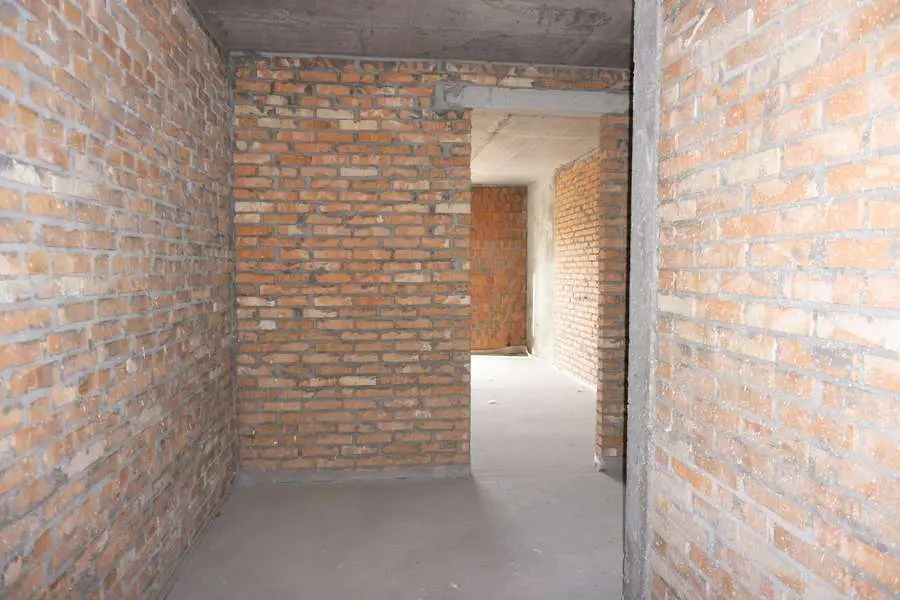

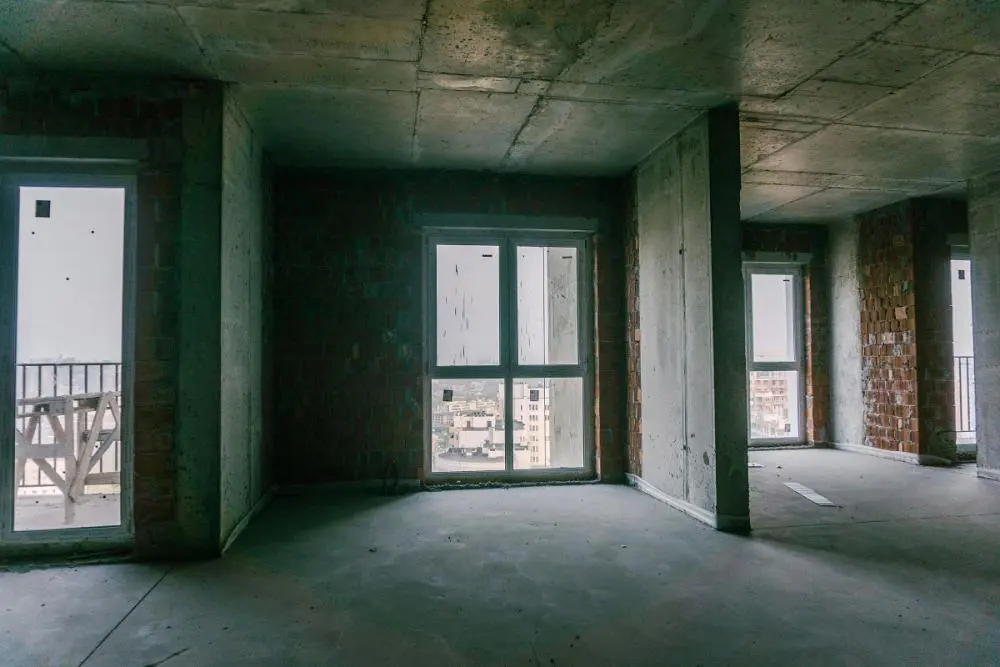

Завершені роботи з влаштування стяжок на всіх поверхах будівлі. Завершені штукатурні роботи у паркінгу та місцях загального користування. Триває утеплення фасадів мінеральною ватою. На двох фасадах 95% готовності. Завершено влаштування систем внутрішньої інженерії (опалення та вентиляції, водовідвід та каналізація). Завершуються роботи з влаштування електромереж у будівлі та роботи по блискавкозахисту. Продовжуються роботи з встановлення огорож лоджій - виконано 21 поверх. Завершуються роботи з влаштування ІТП (інженерно-теплового пункту). Ведуться роботи з влаштування насосного пункту. Завершені роботи з влаштування внутрішніх мереж: підключення води, каналізації та електрики до будівлі в рамках будівельного майданчика. На 100% виконані роботи з влаштування покрівлі. Завершується монтаж ліфтів, кабіна вантажного ліфта змонтована, триває монтаж дверей. Триває монтаж дверей ліфтових холів - виконано 23 шт. Продовжуються роботи з встановлення огорож лоджій - виконано 21 поверх. У підвалі завершені плиткові роботи та утеплення стелі.

Більш детально прослідкувати за ходом будівельних робіт ви можете на фото:

SA
SAGA Development413 повід. · з 2017
26 грудня 2018 р.

Дайджест будівельних робіт в BRISTOL Comfort House!

Завершено роботи з влаштування стяжок на 2-26 поверхах, технічному поверсі, лоджіях квартир та холодному переході. Завершено штукатурні роботи на 2-26 поверках, місцях загального користування та приміщеннях у цокольній частині будівлі.

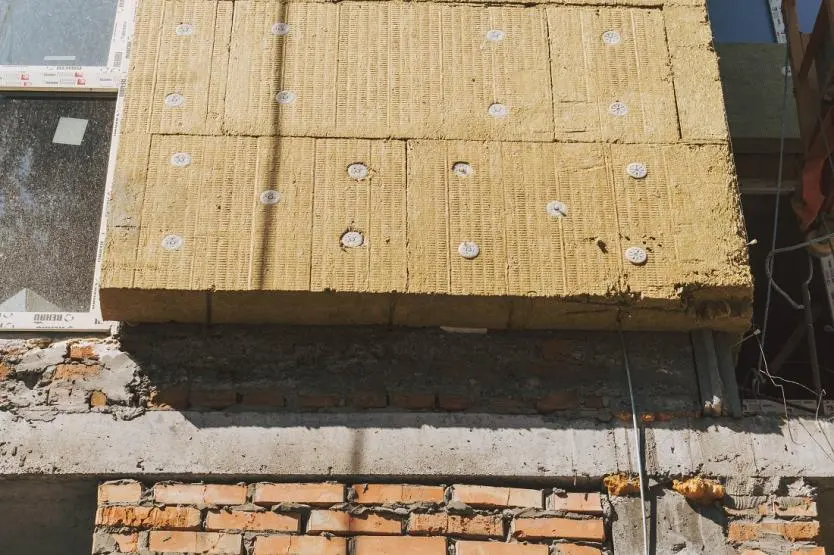

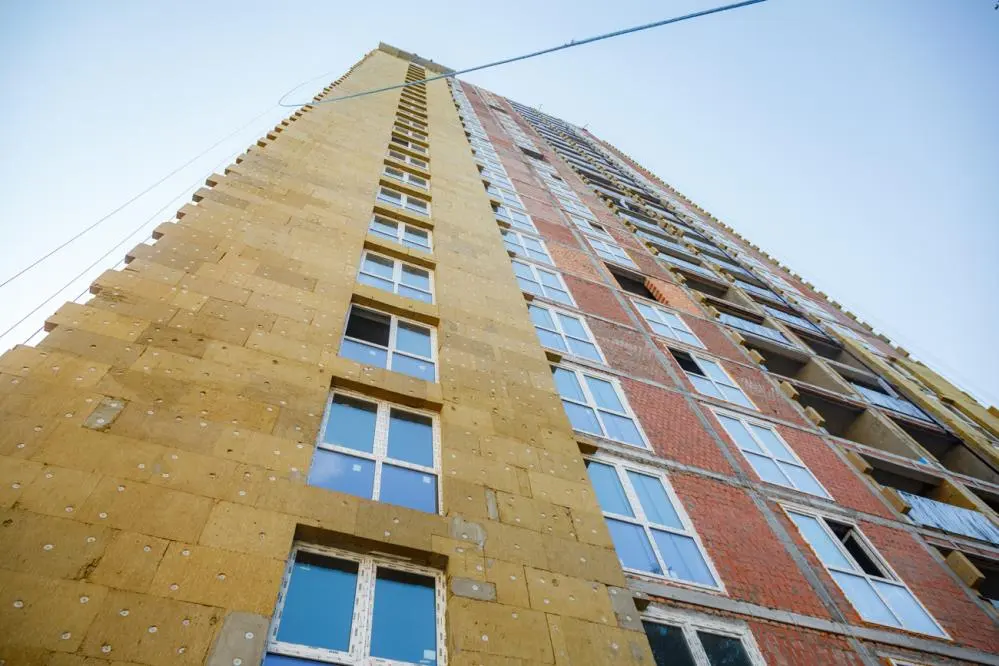

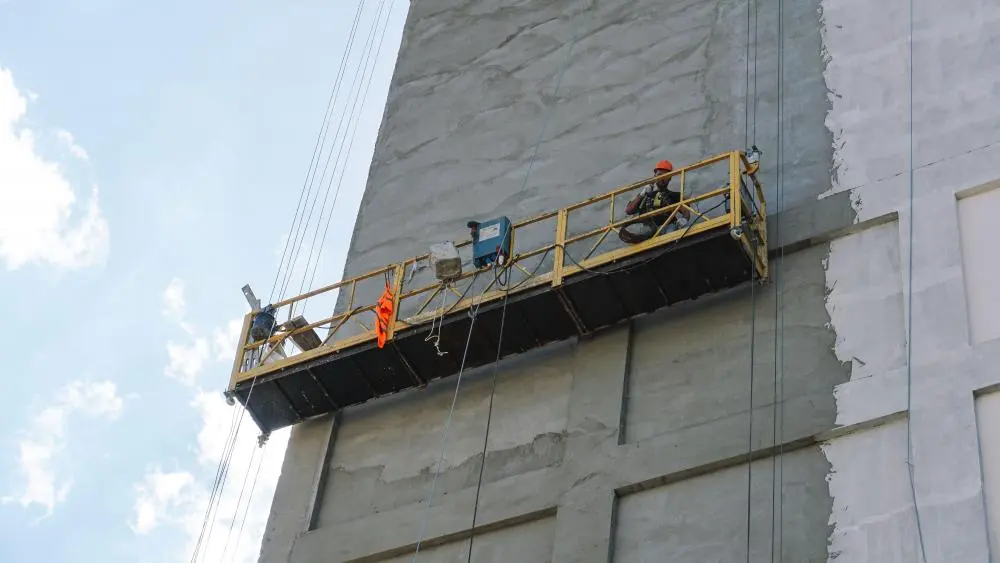

Утеплення фасадів мінеральною ватою:

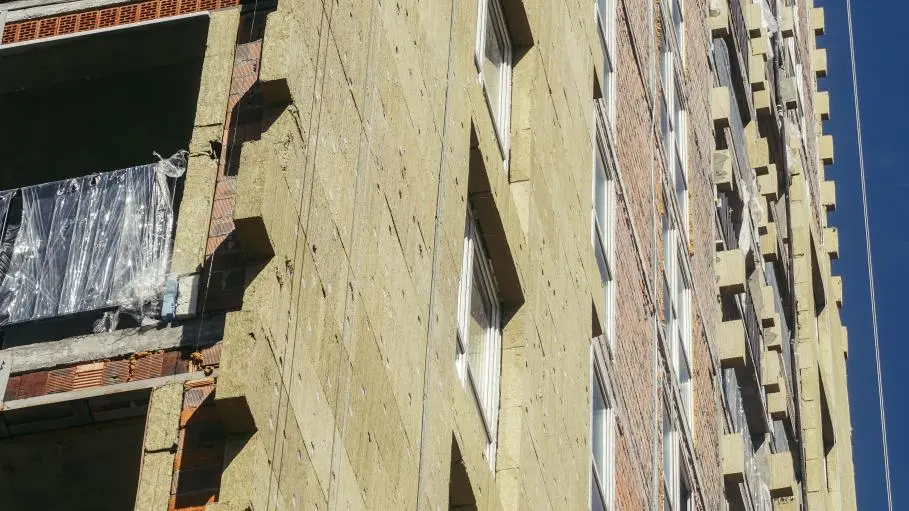

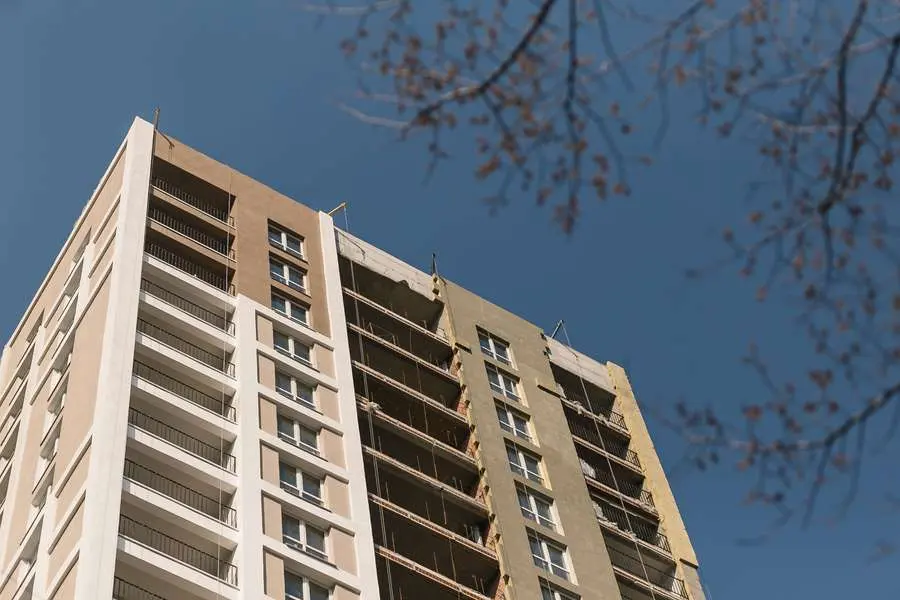

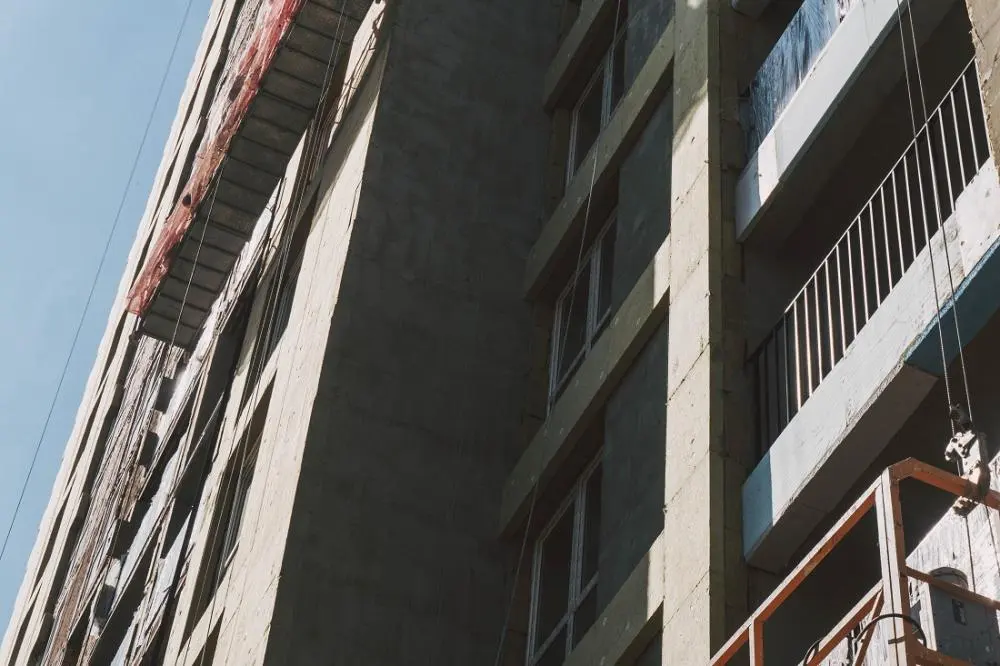

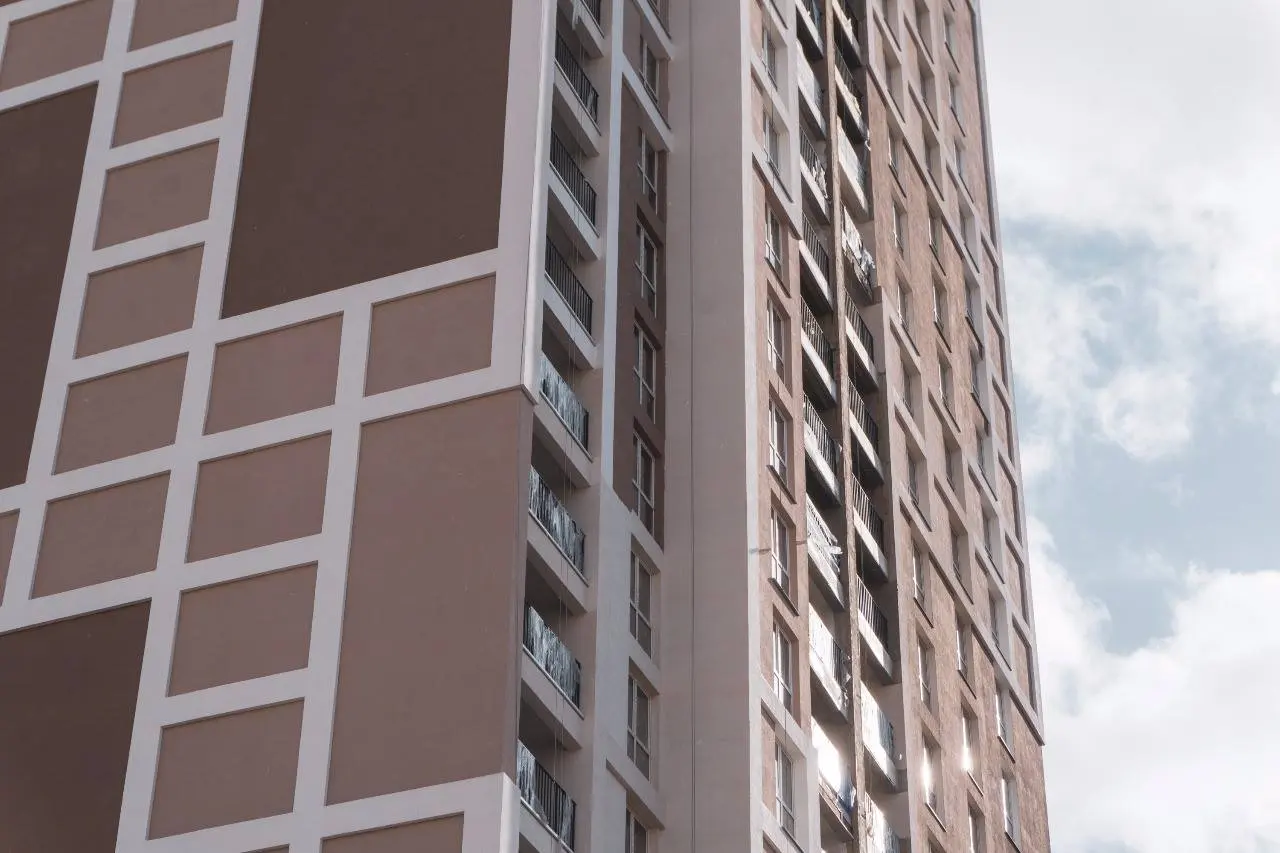

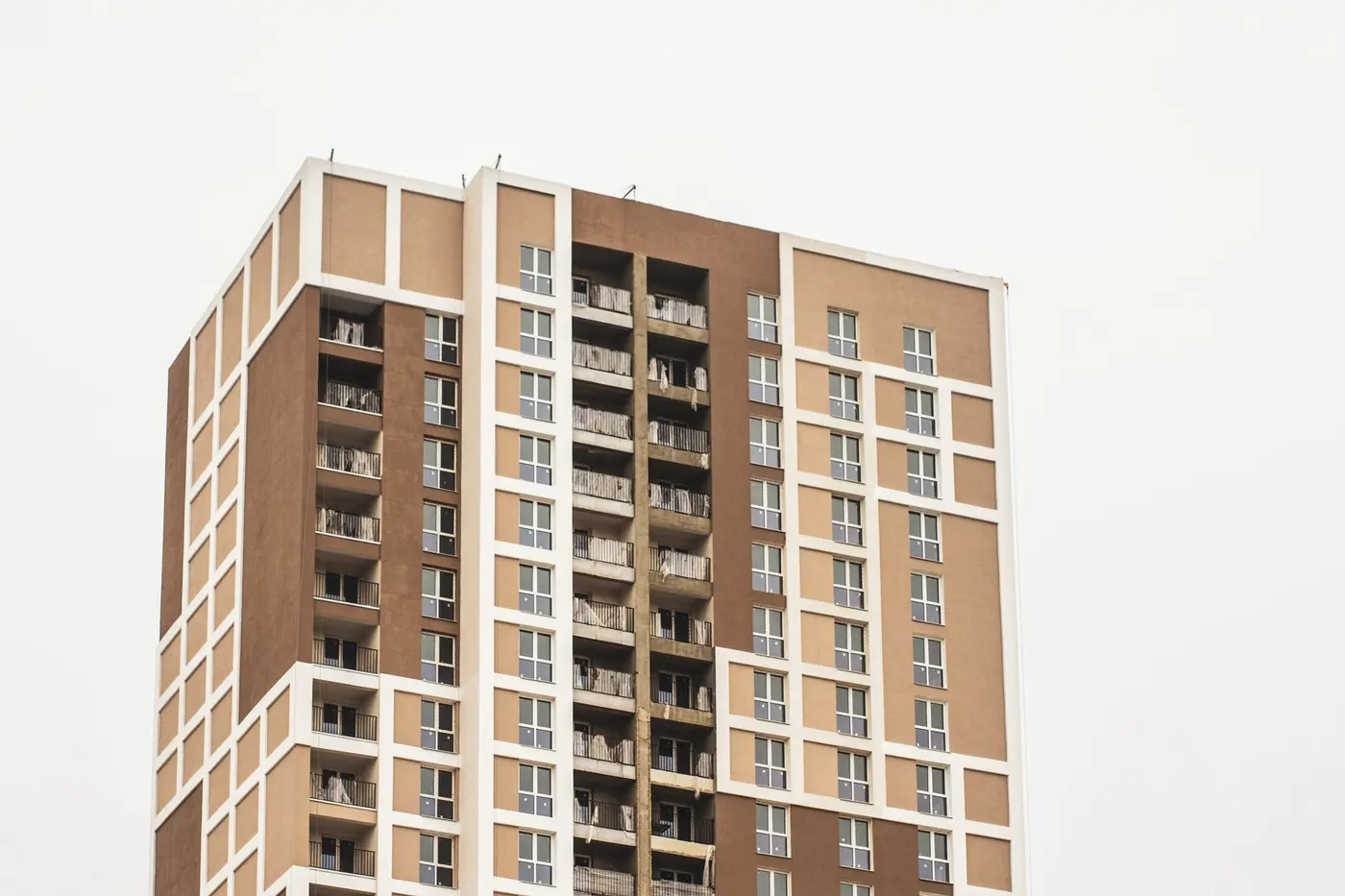

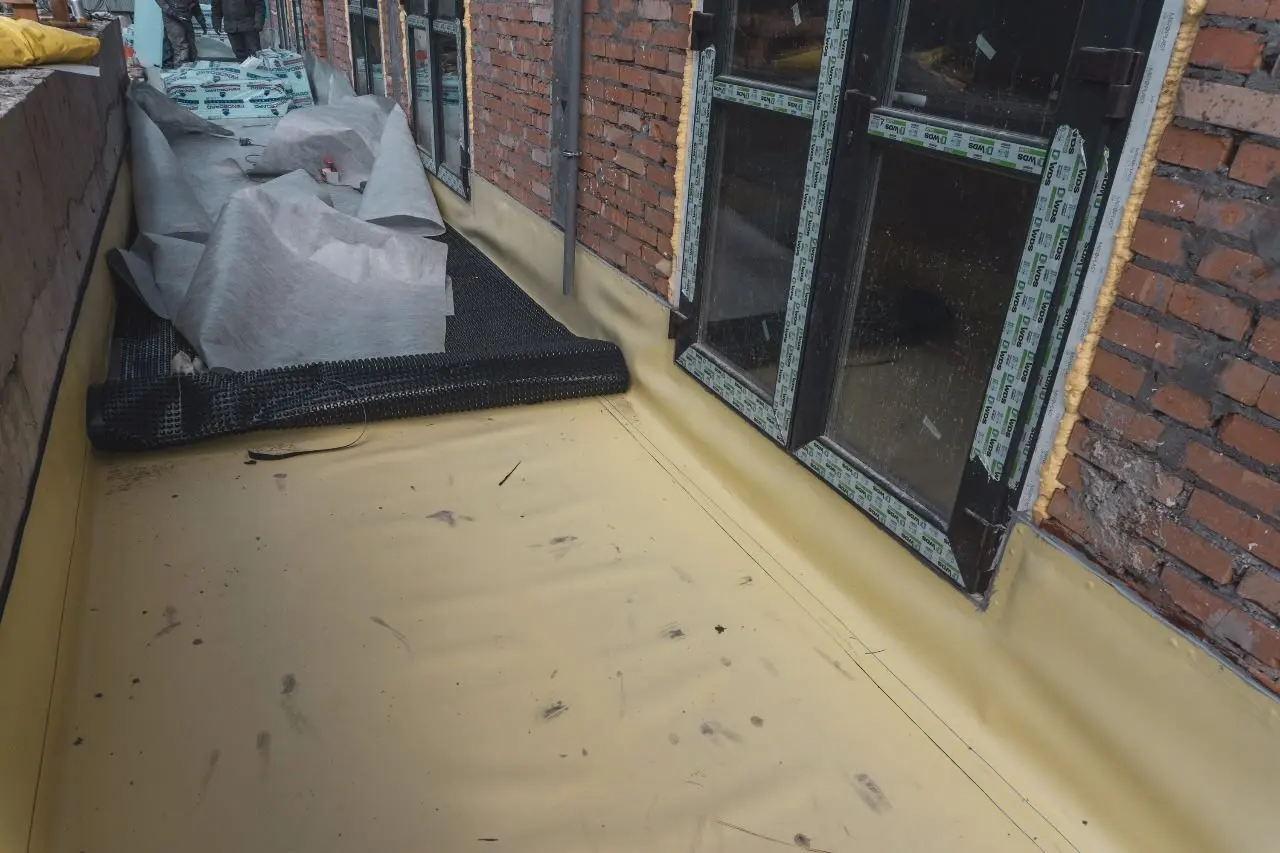

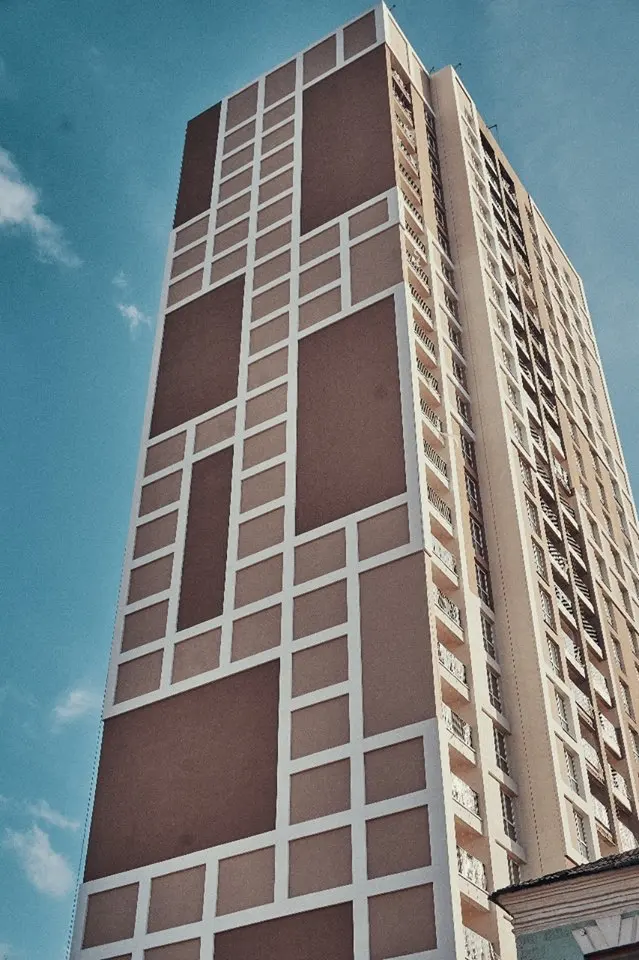

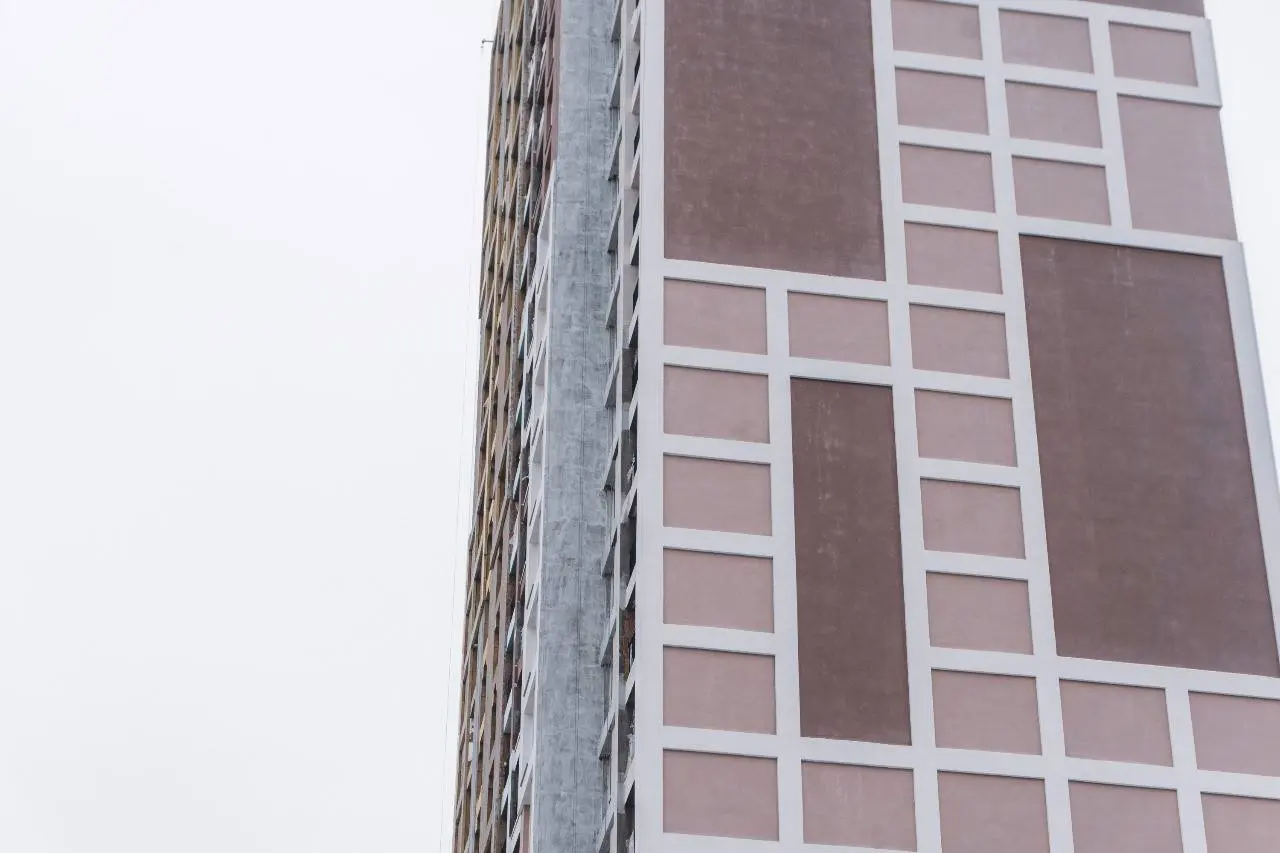

• Глухий фасад - 96% готовності.
• Західний фасад - 94% готовності.
• Східний фасад - 67% готовності.
• Південний фасад - 48% готовності.

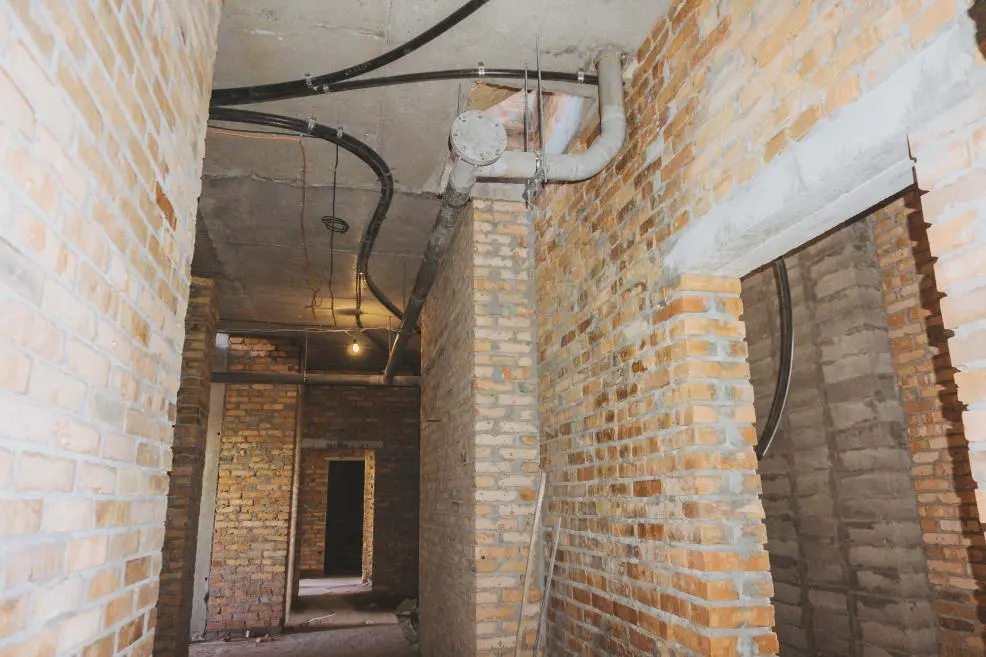

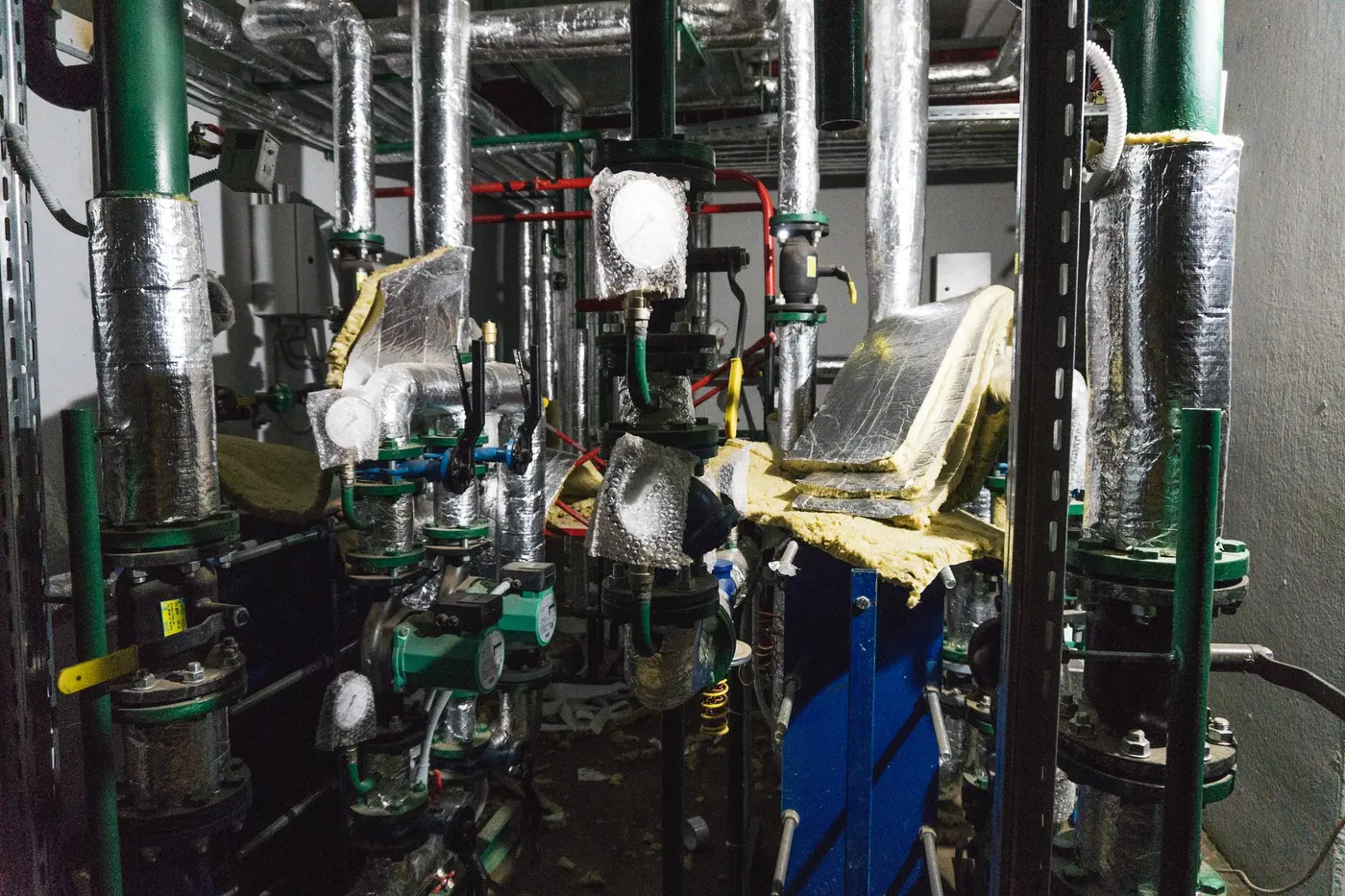

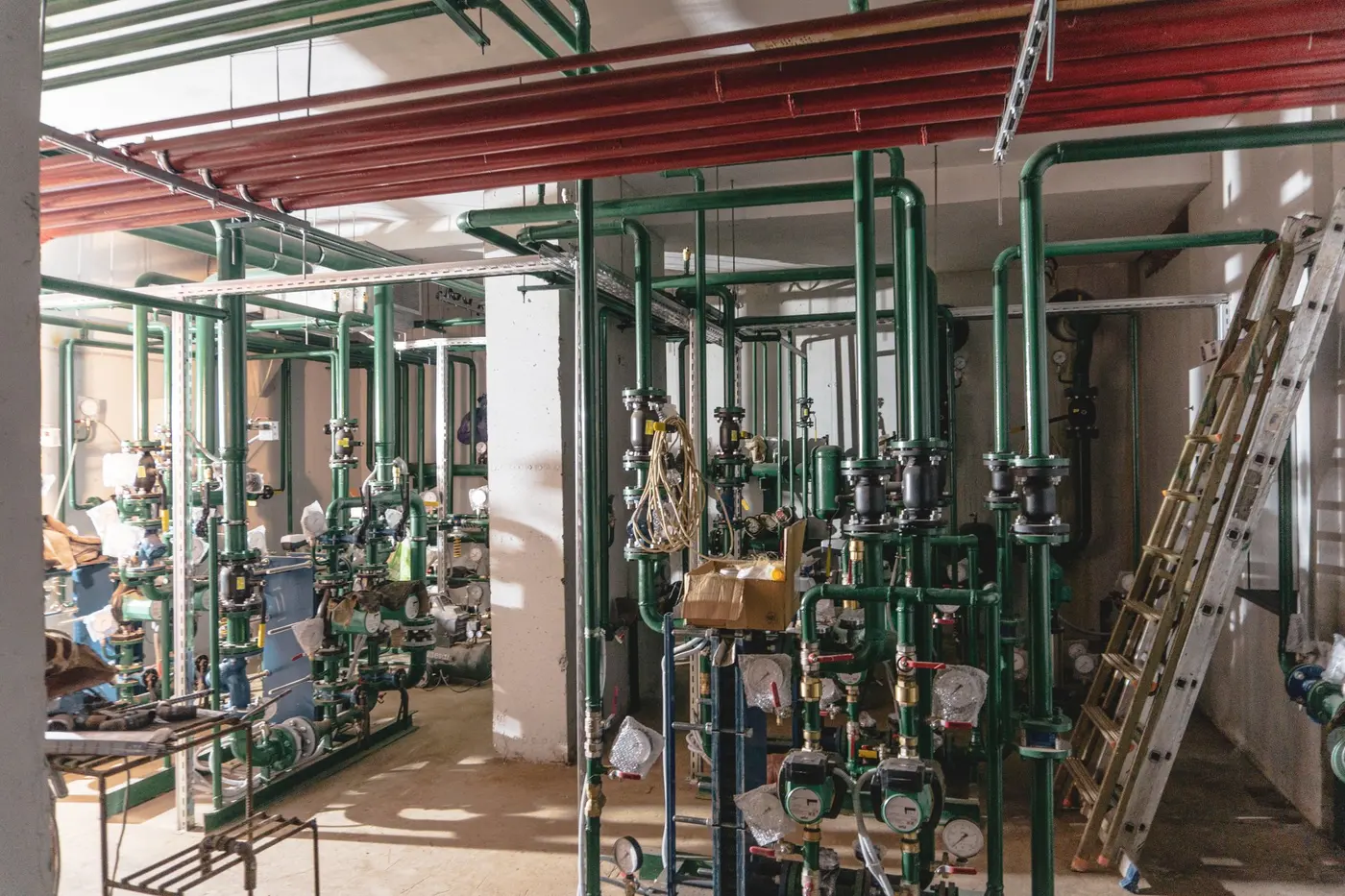

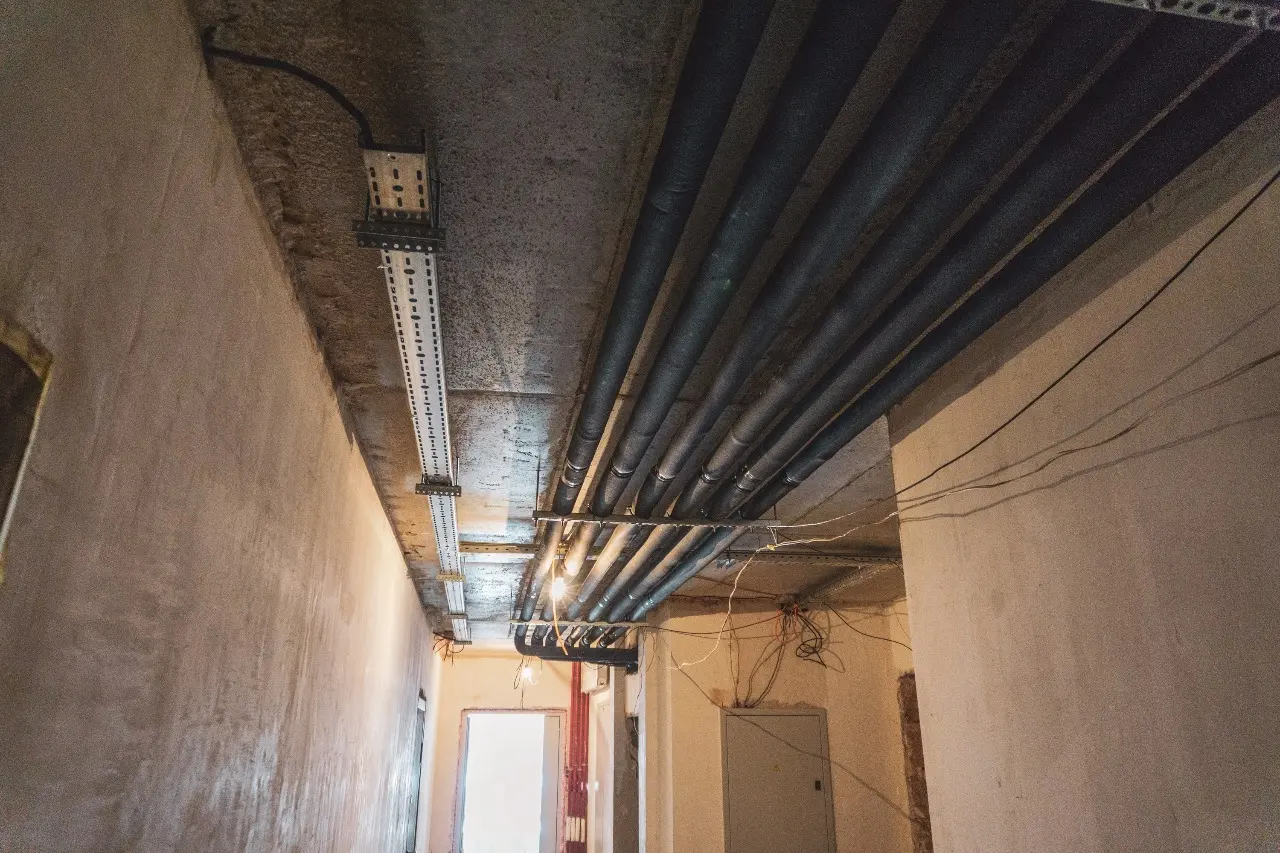

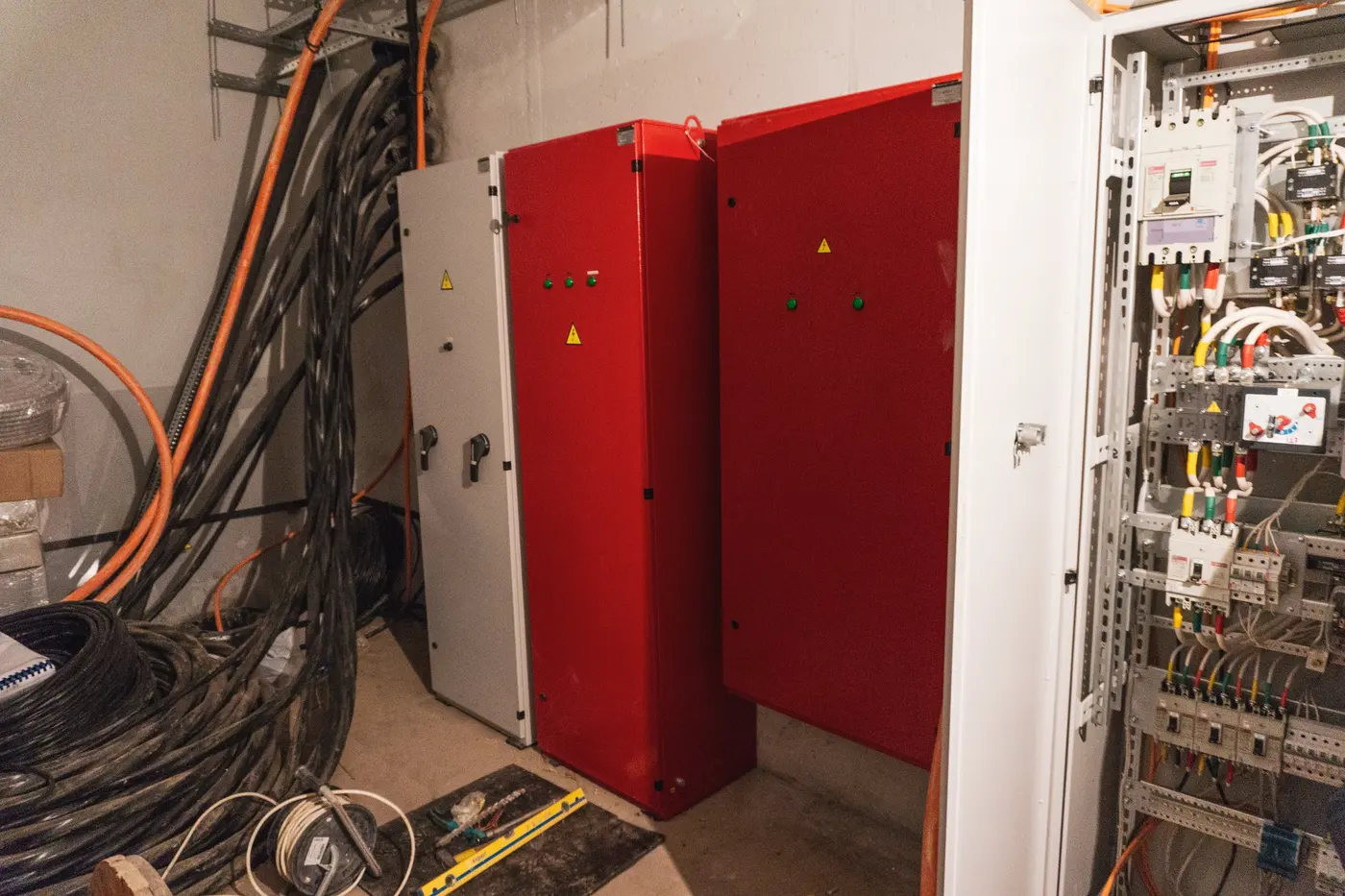

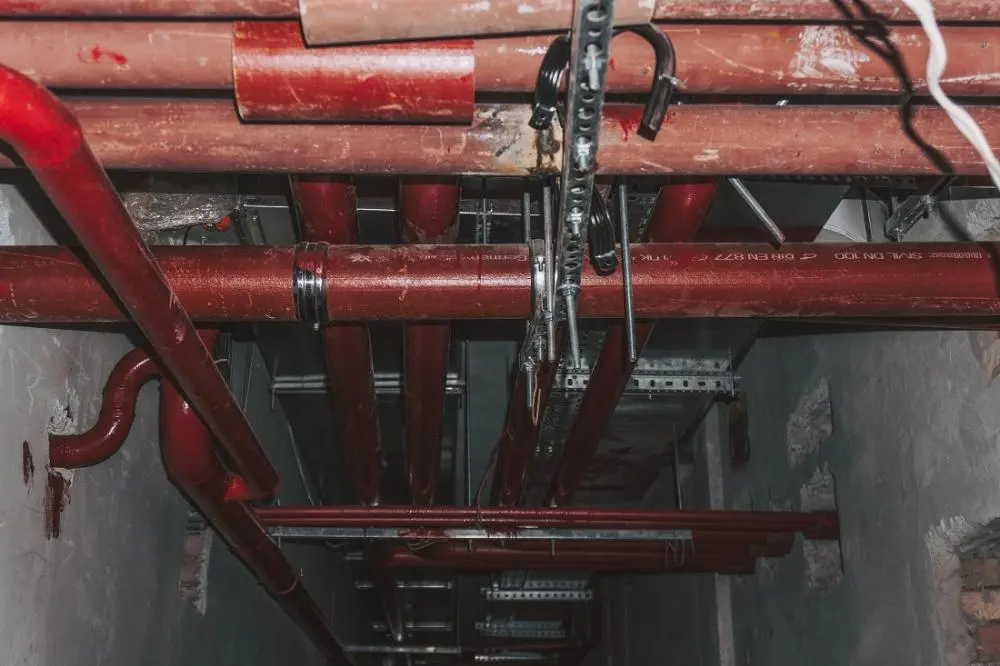

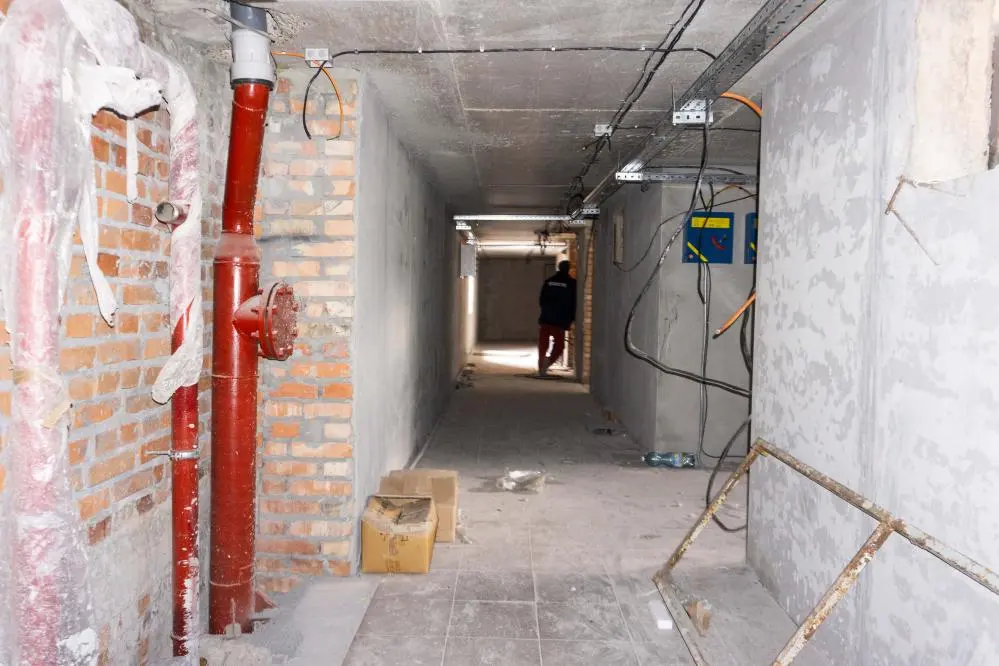

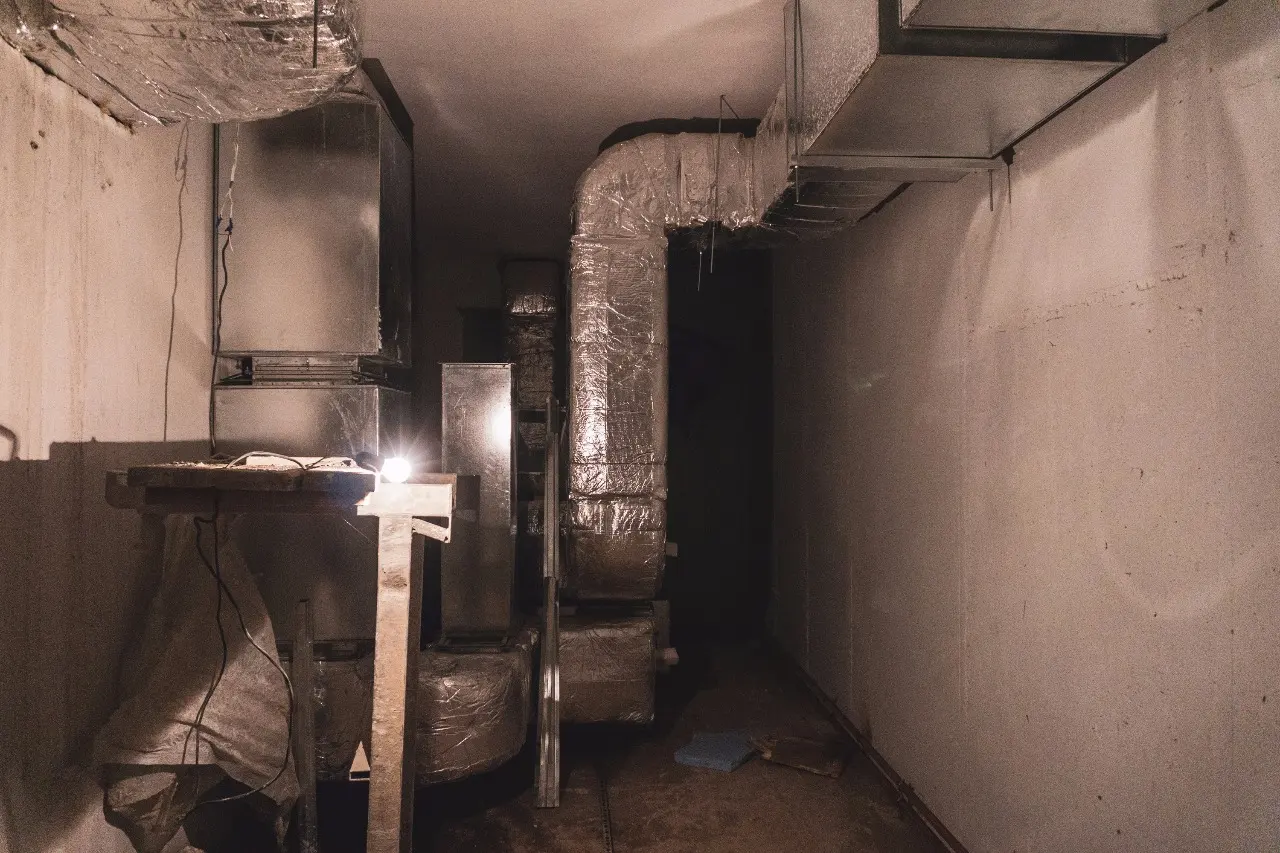

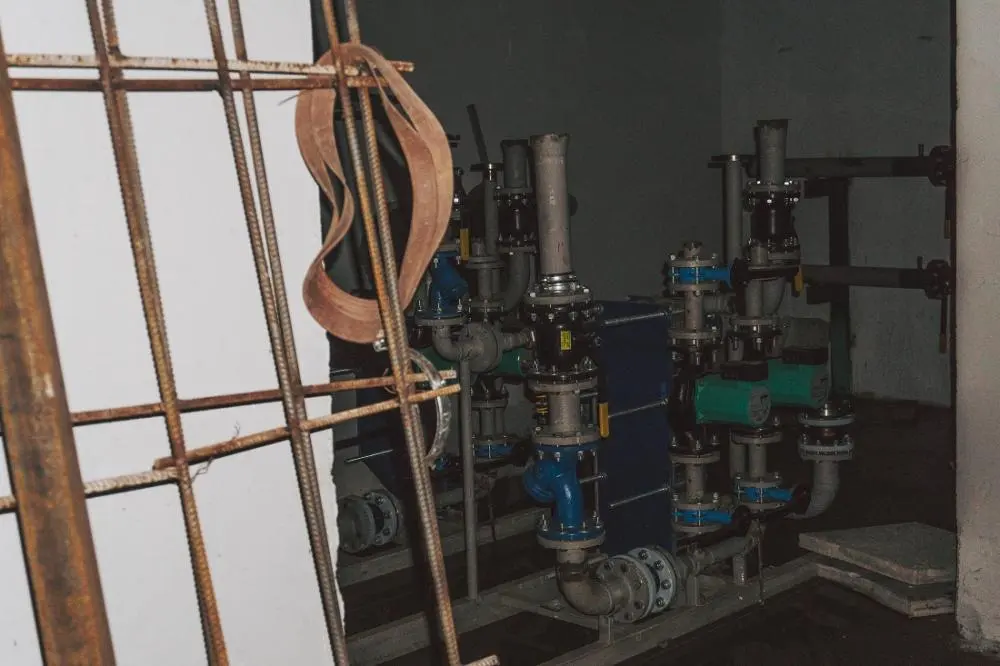

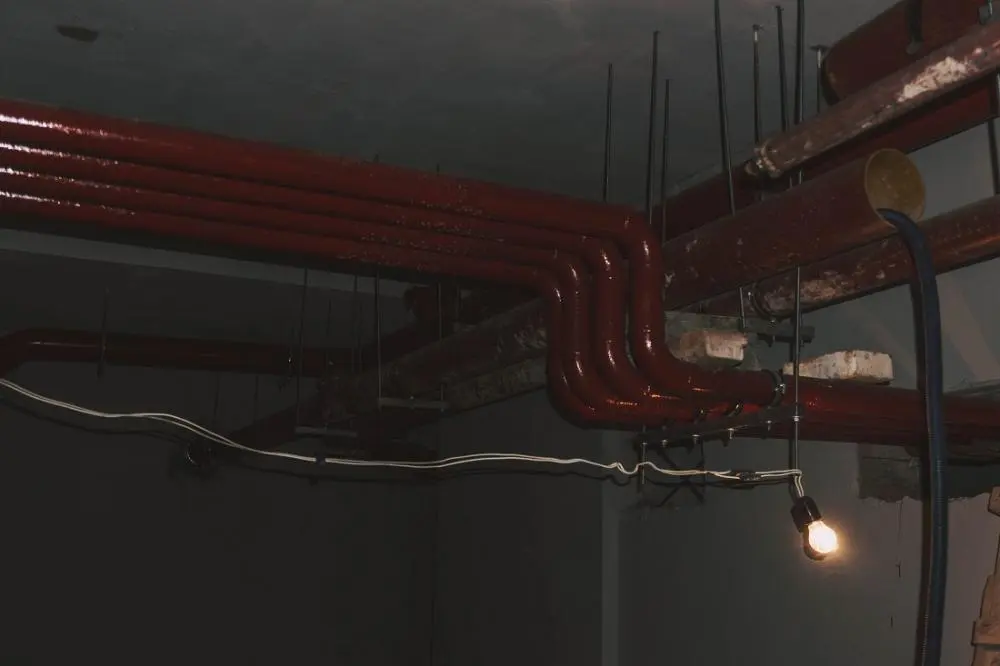

Роботи по внутрішнім інженерним мережам (опалення та вентиляції, водовідвід та каналізація) - 80% готовності.

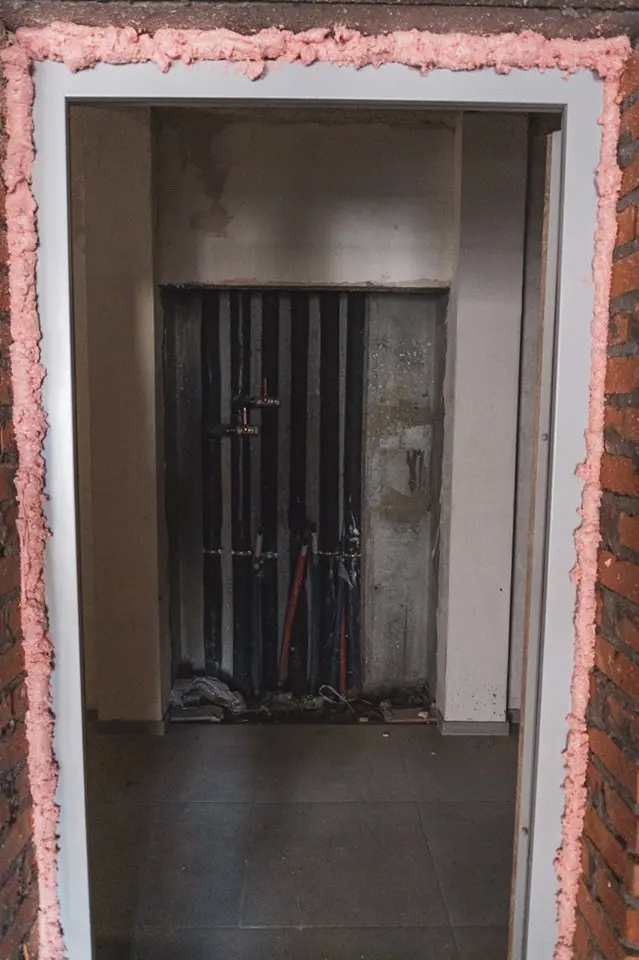

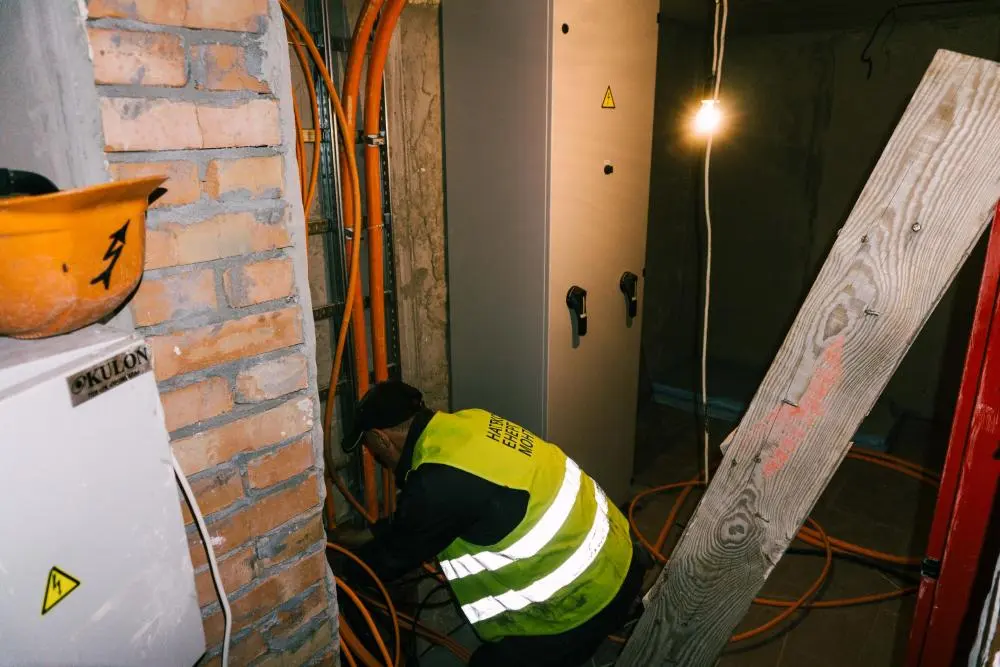

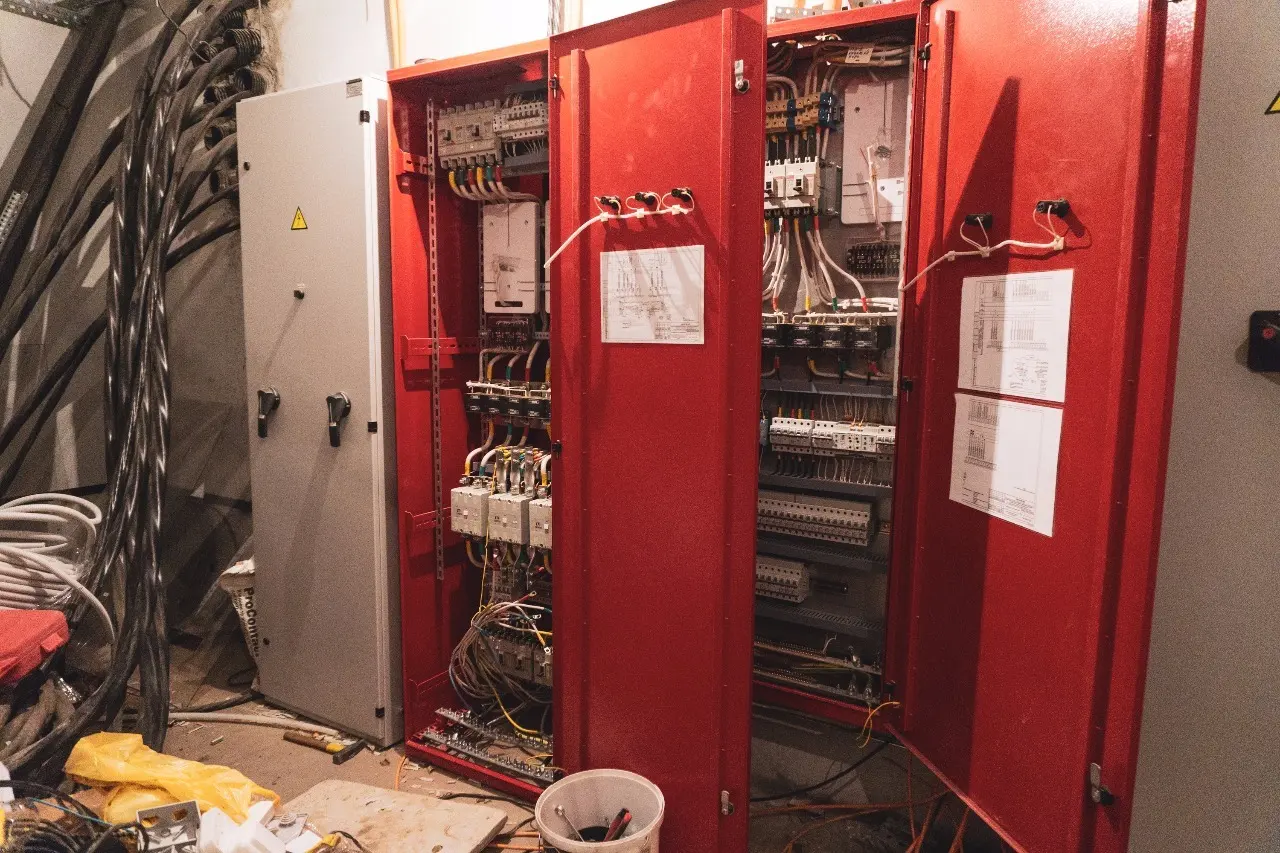

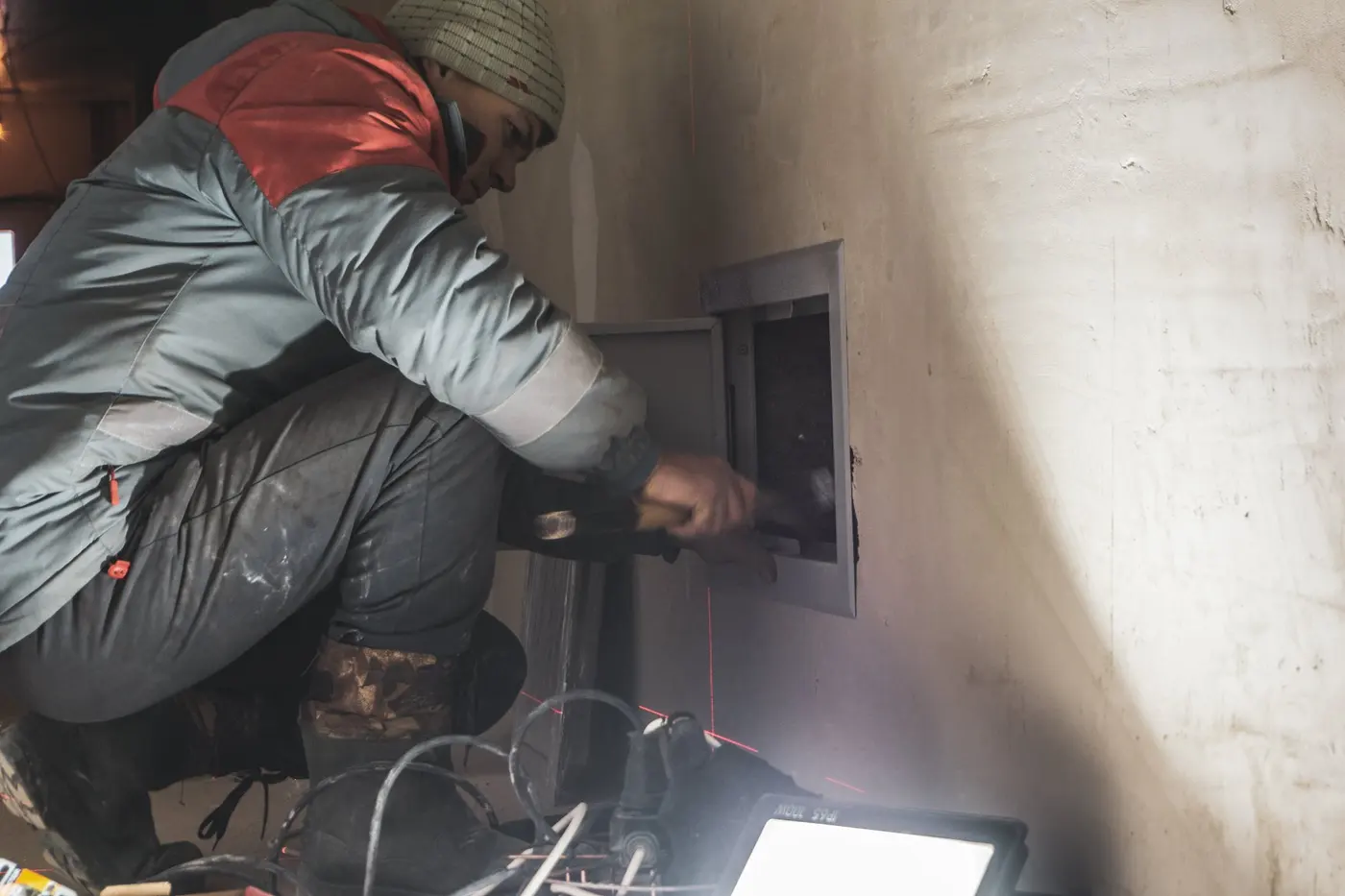

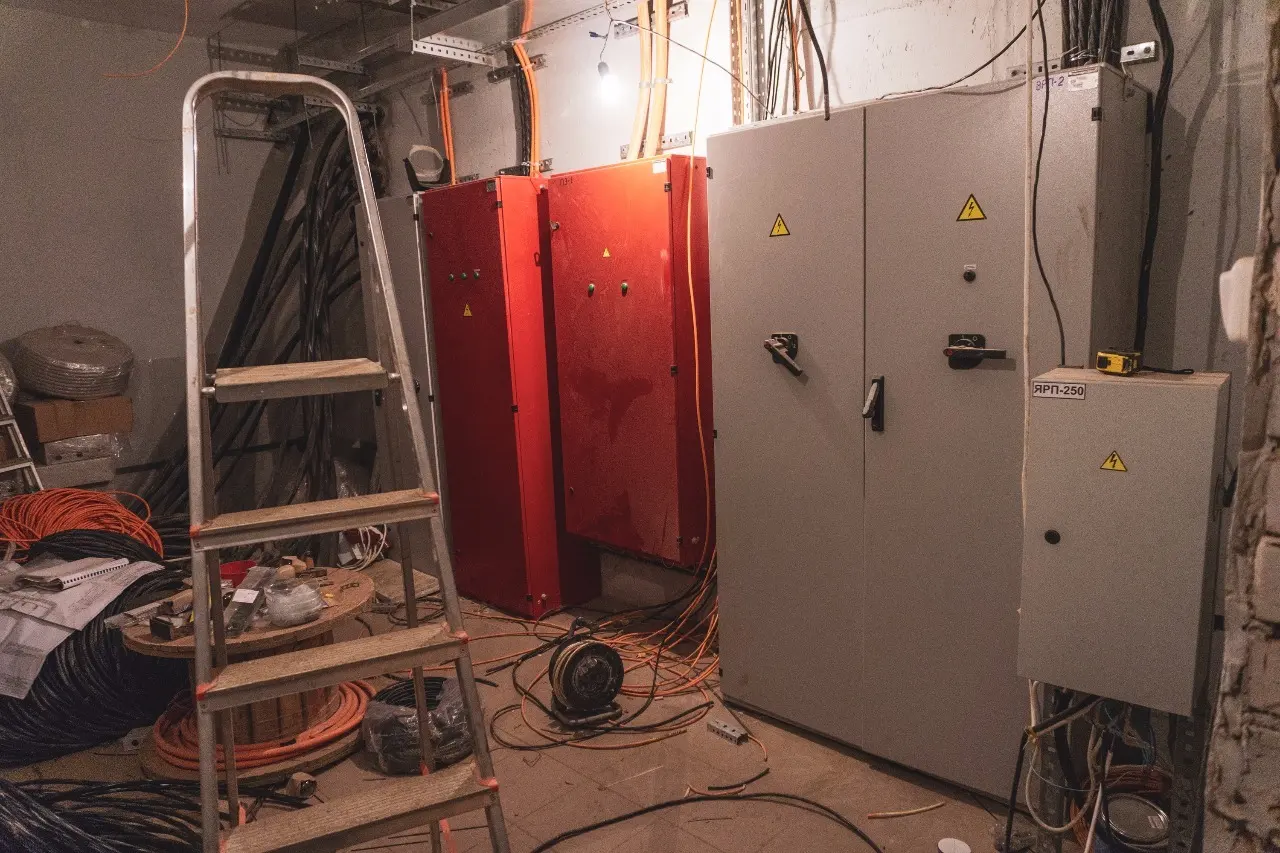

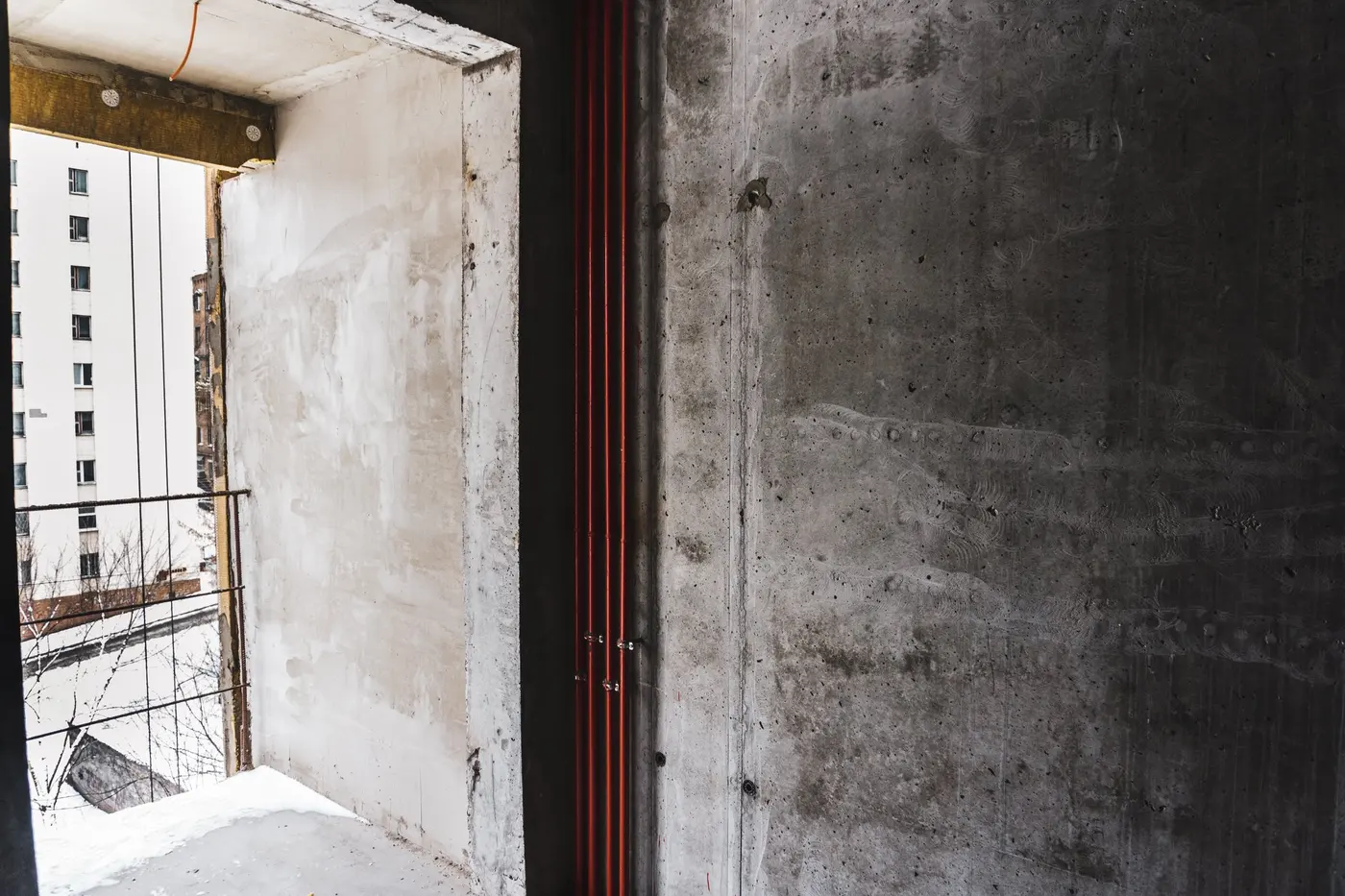

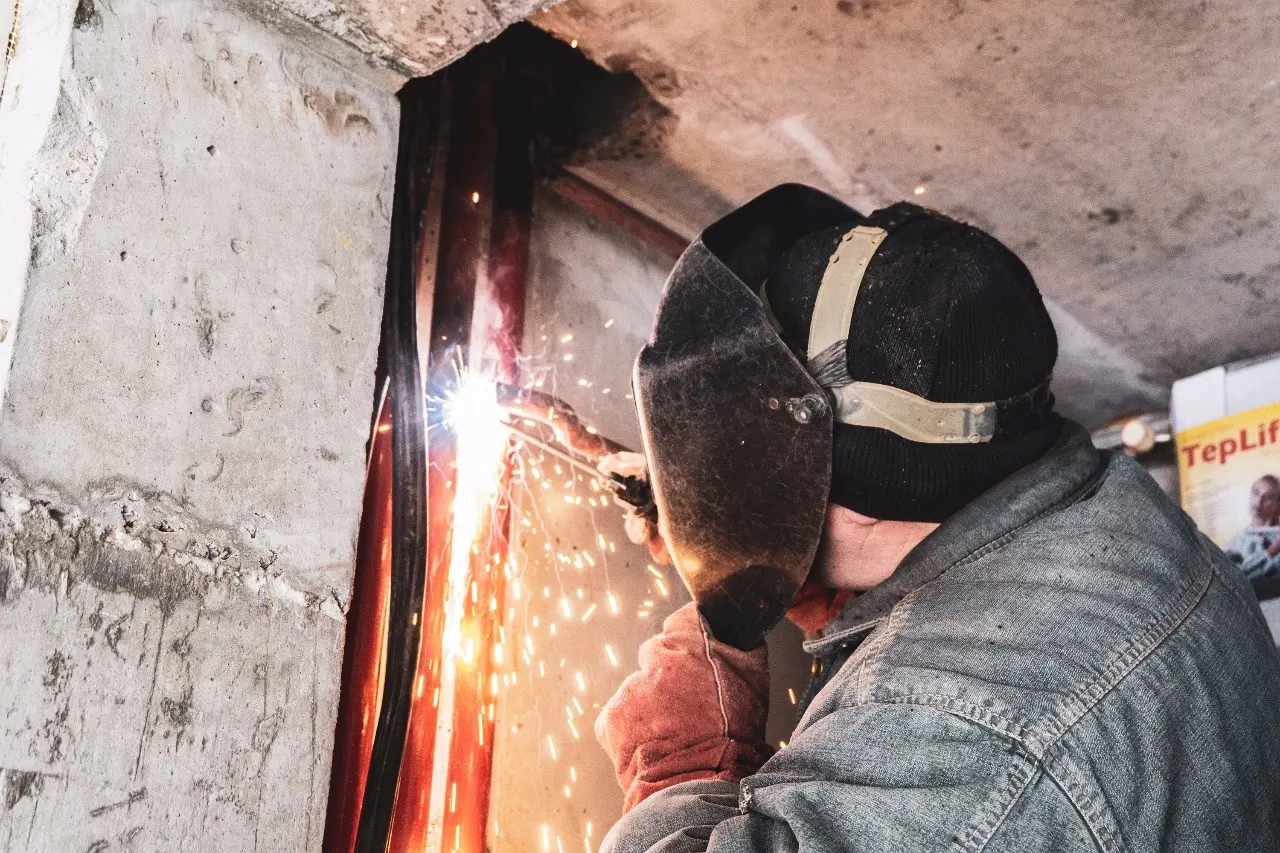

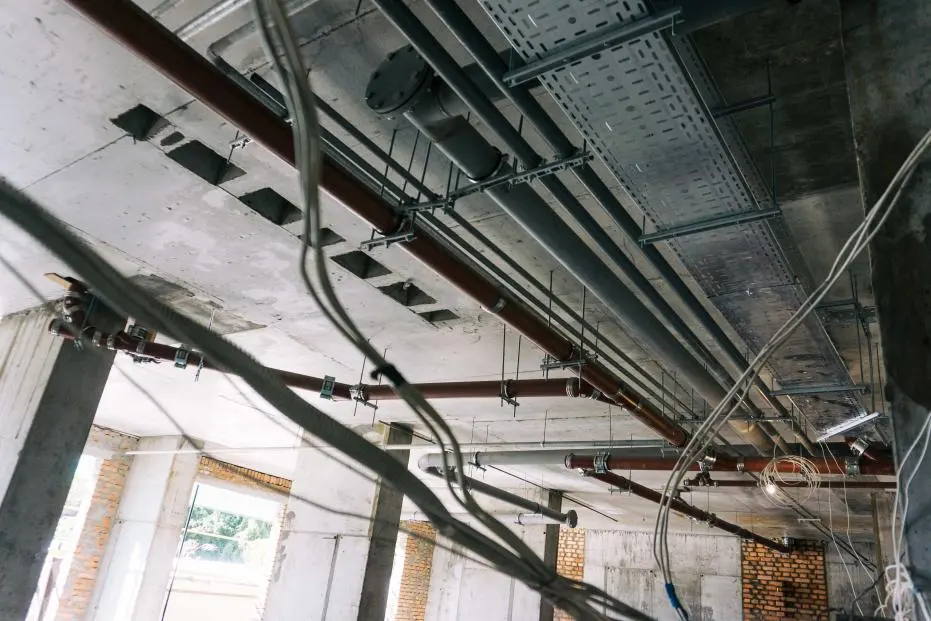

Завершуються роботи з влаштування електромереж у будівлі та роботи по блискавкозахисту.

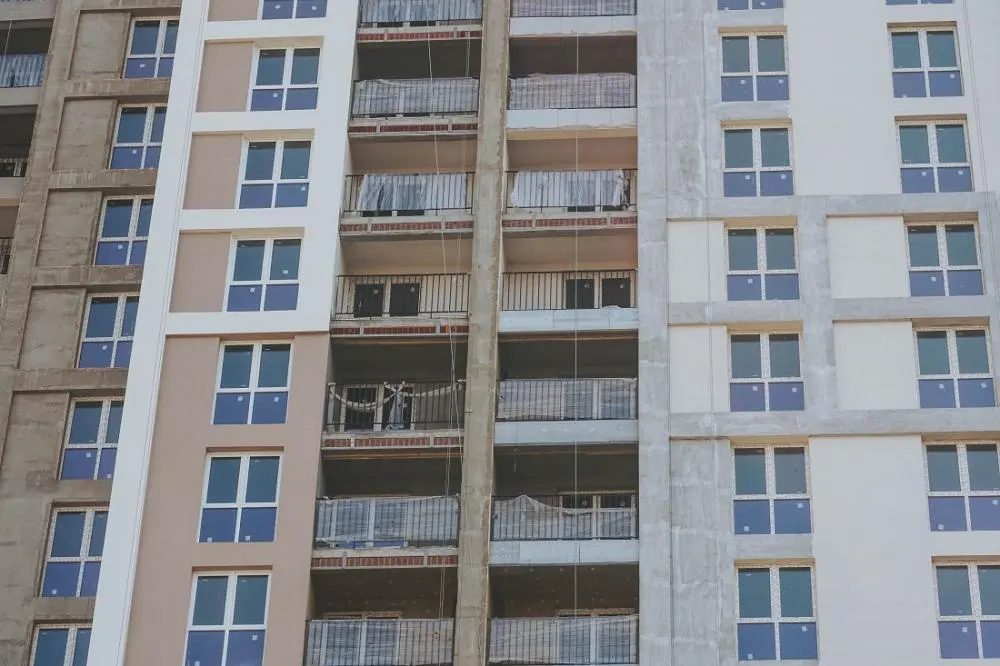

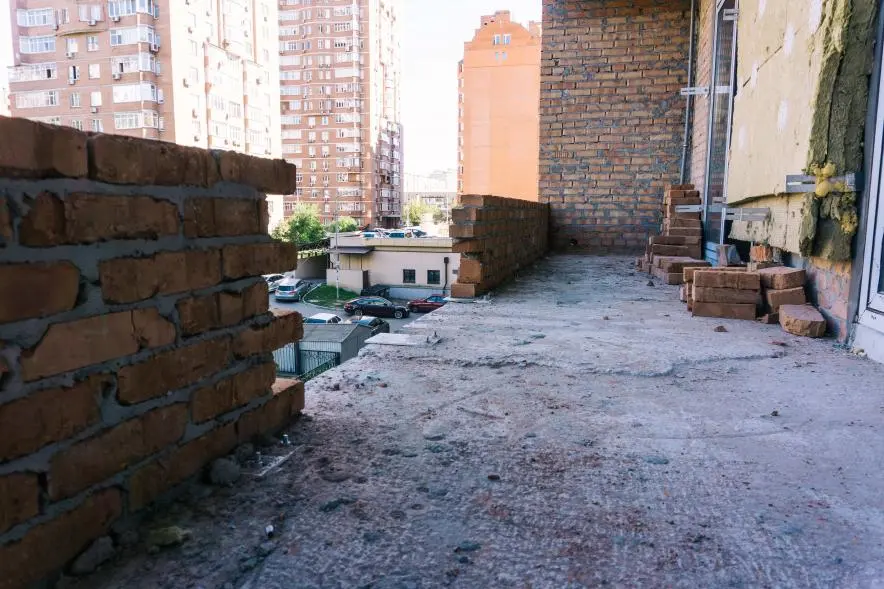

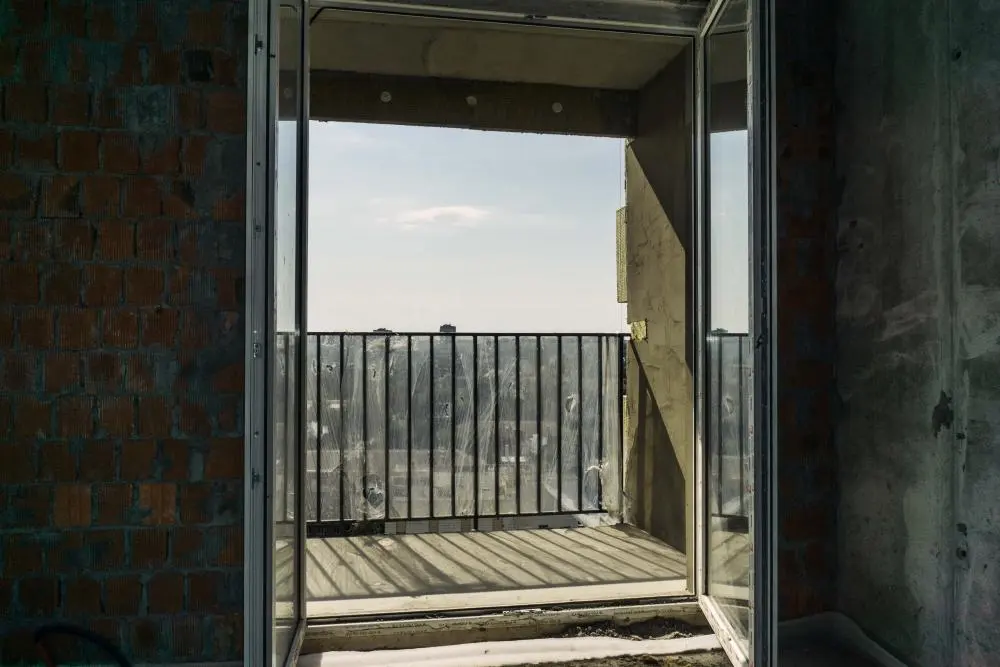

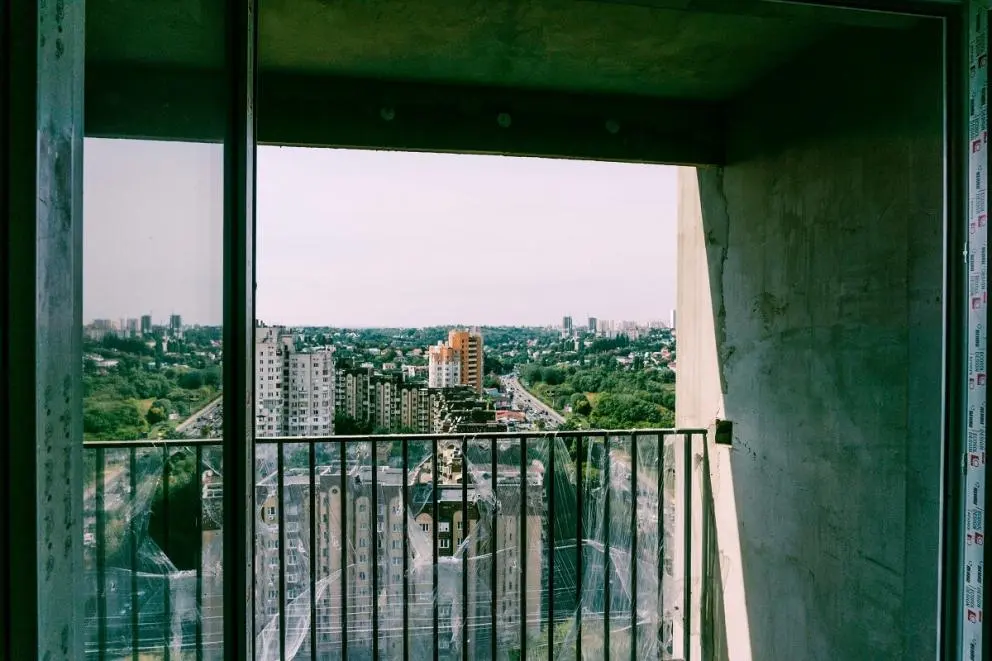

Продовжуються роботи зі встановлення огорож лоджій - виконано 22 поверх.

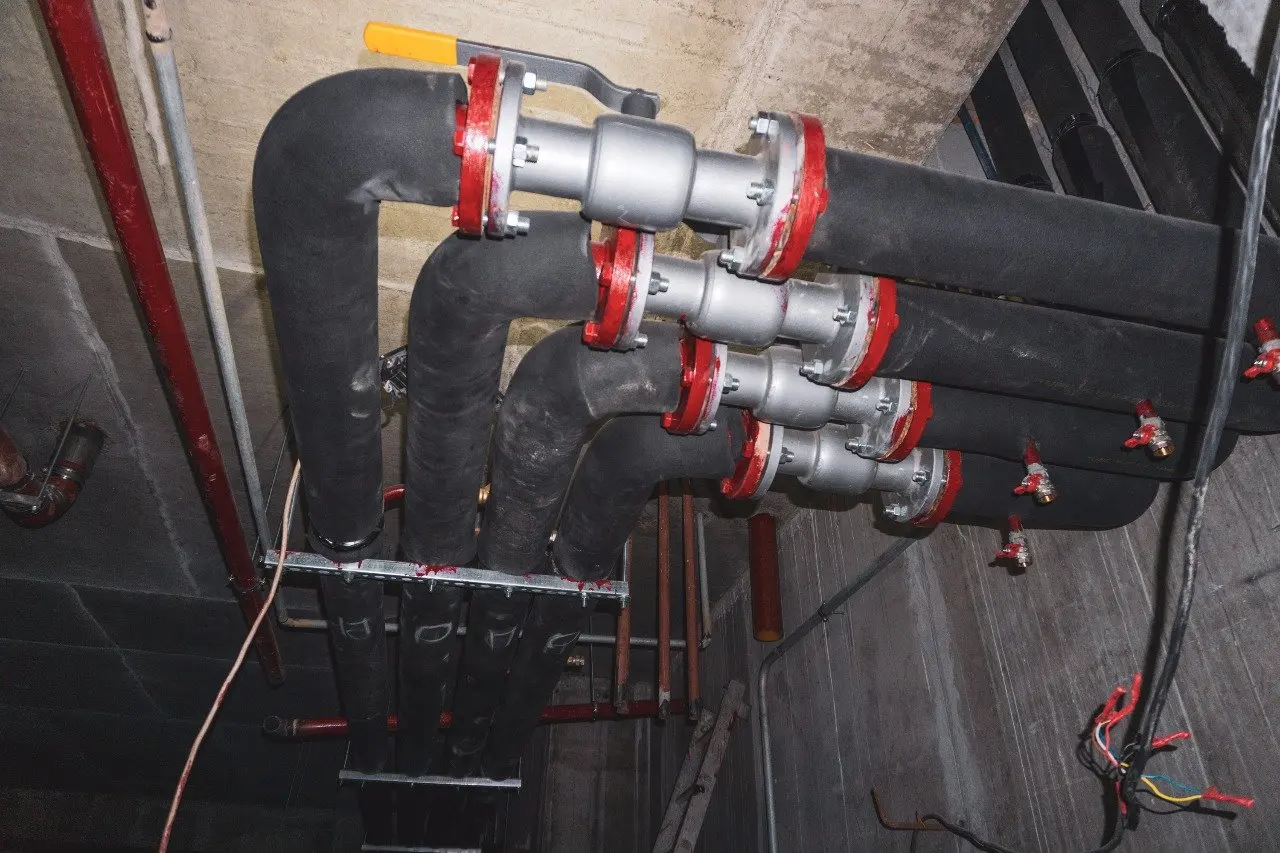

Завершено роботи з влаштування ІТП (інженерно-теплового пункту). Завершено роботи з влаштування внутрішніх мереж: підключення води, каналізації та електрики до будівлі в рамках будівельного майданчика.

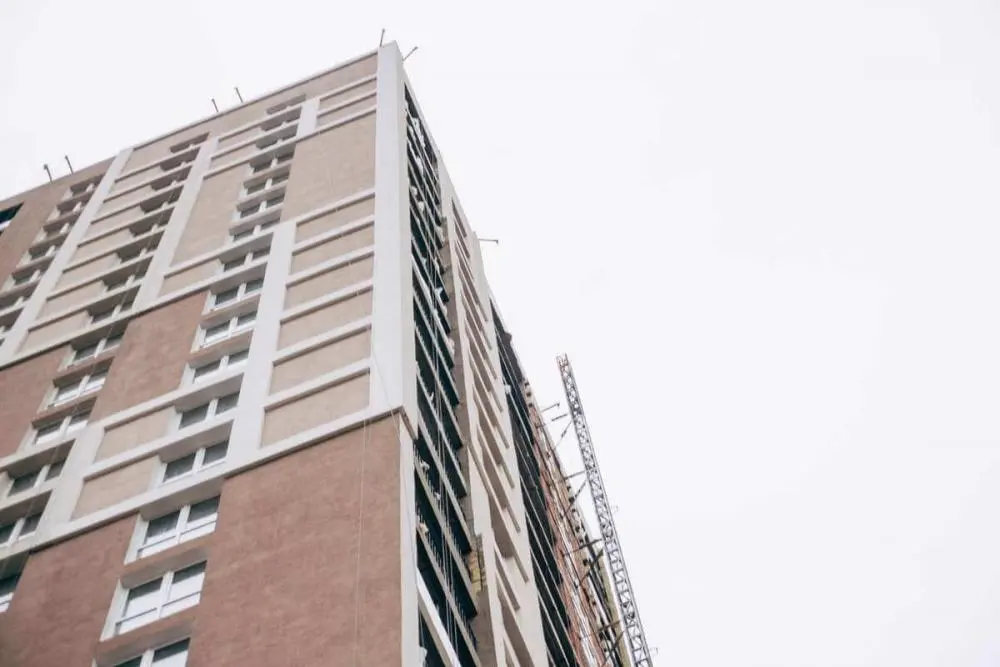

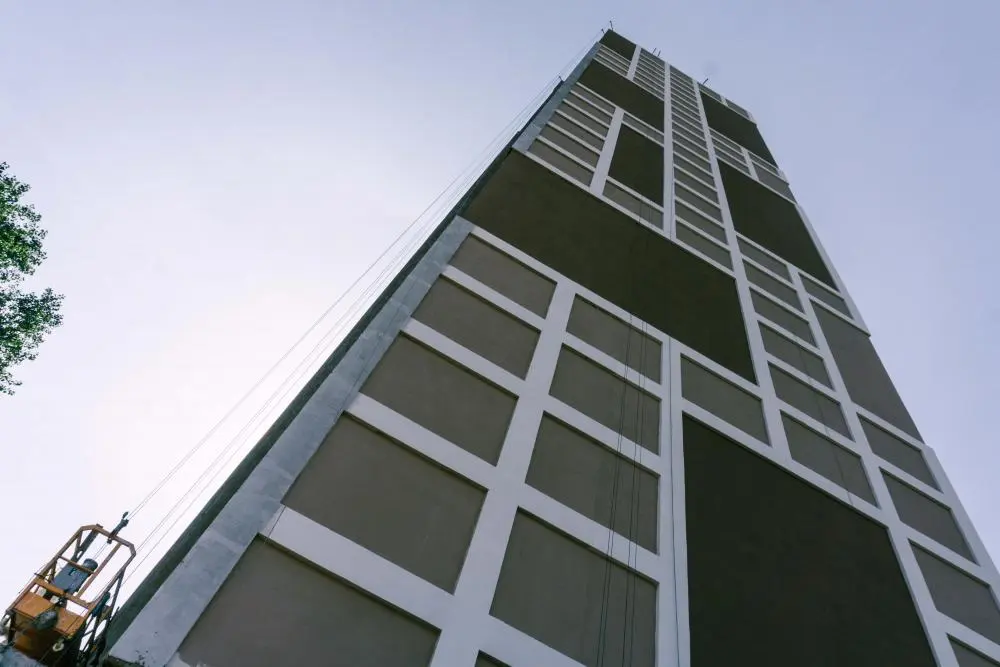

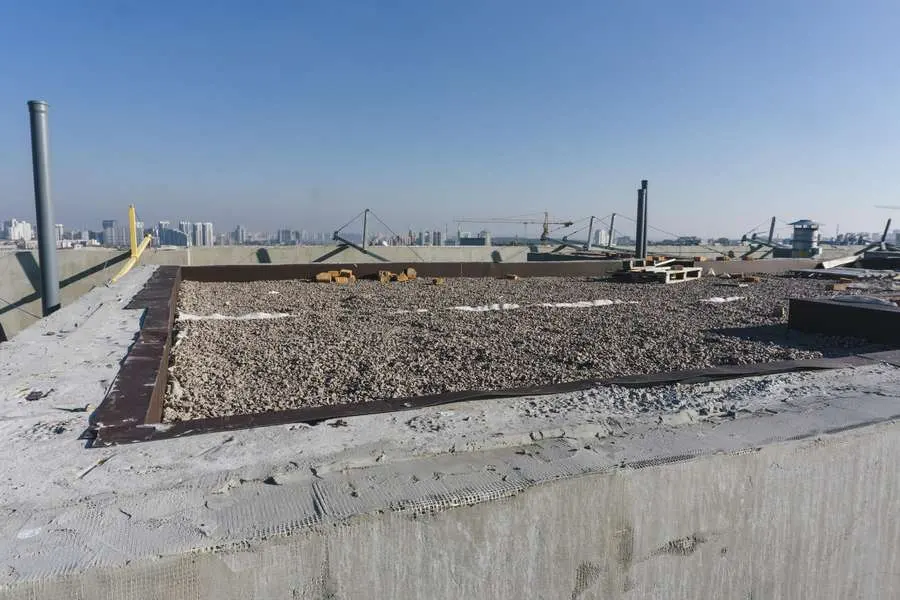

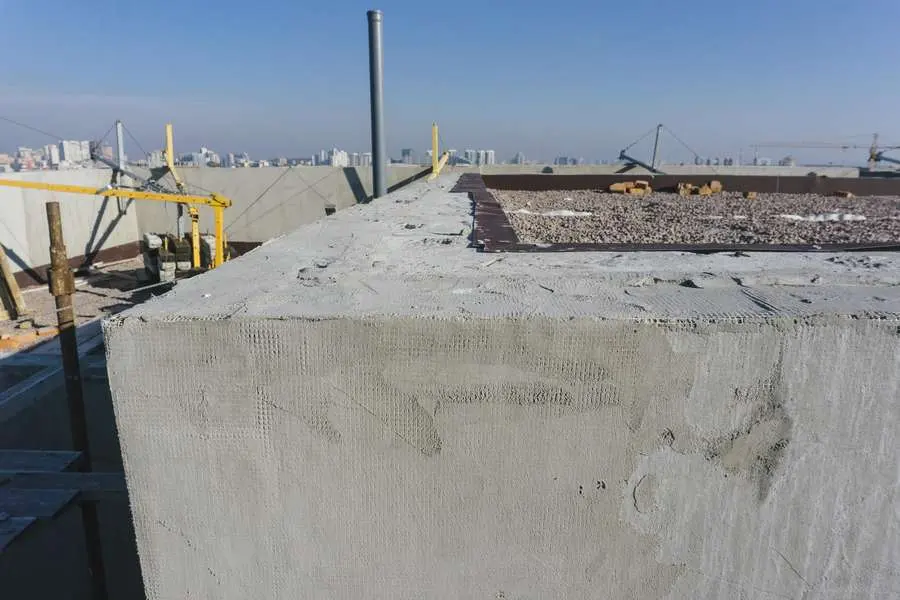

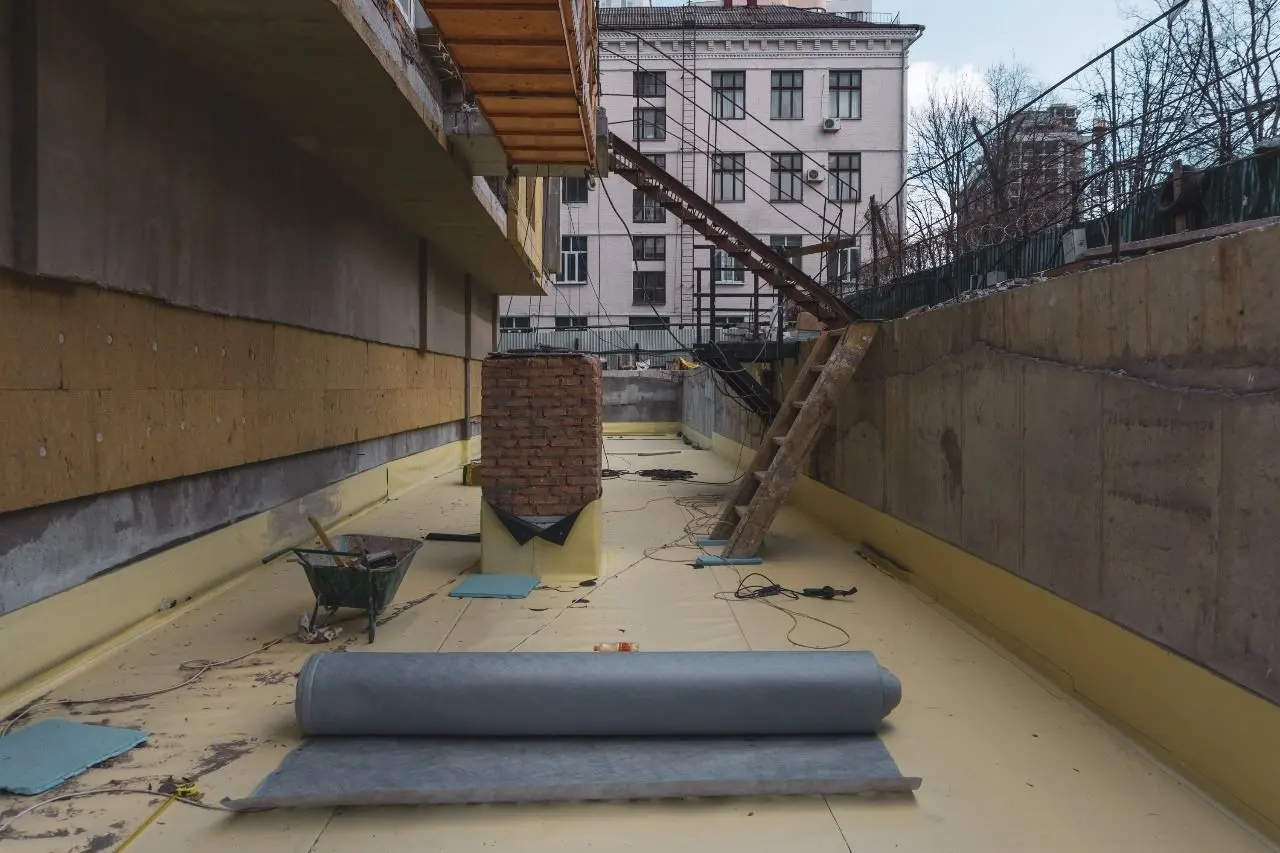

На 100% виконані роботи з влаштування покрівлі.

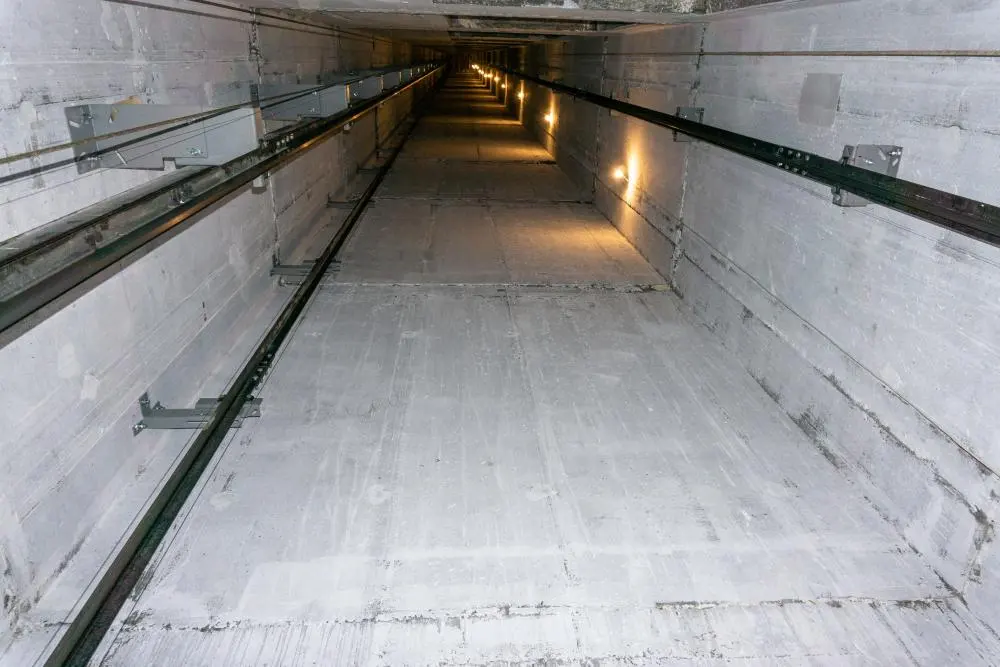

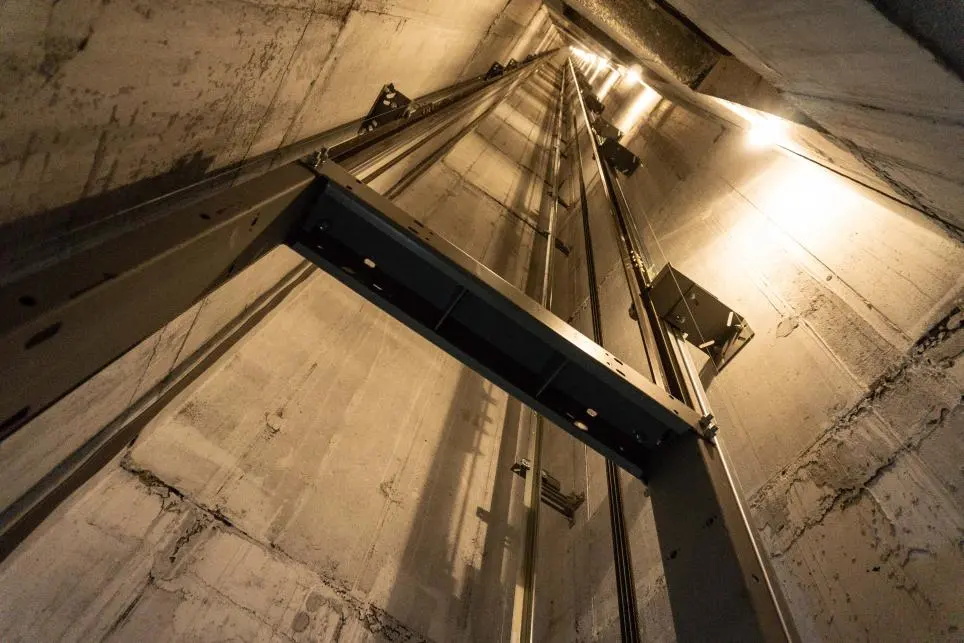

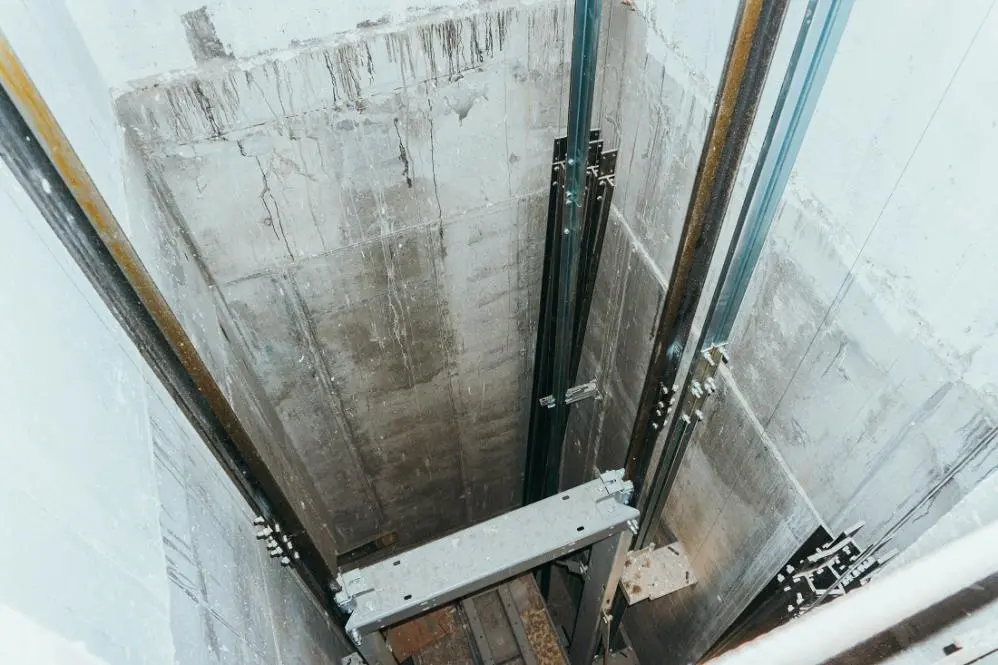

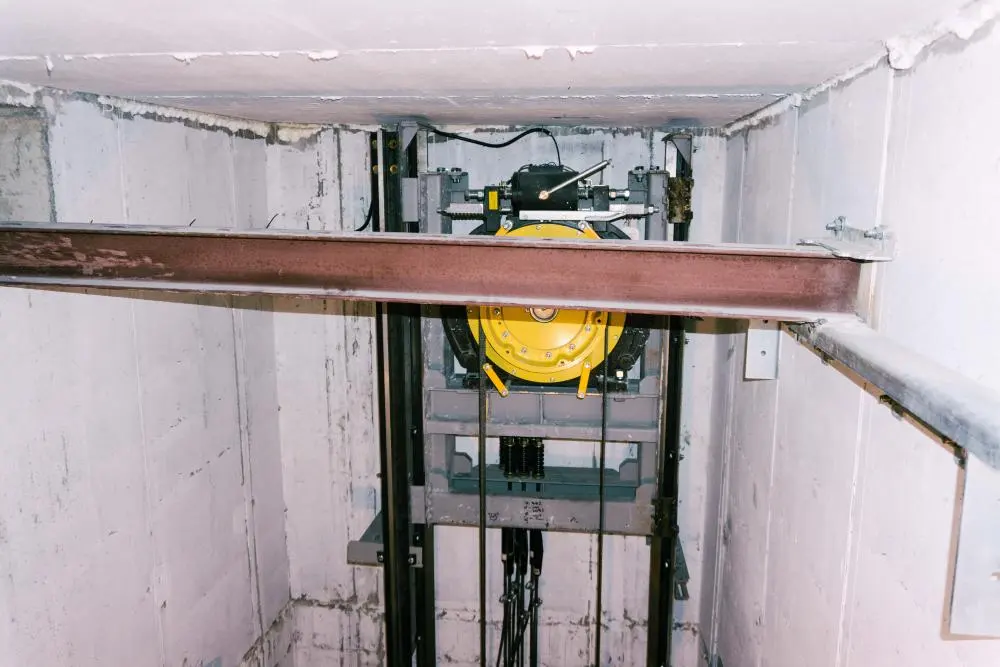

Завершено монтаж обладнання ліфтів. Змонтовані двері ліфтових холів на поверхах - 25 шт., та тамбура холодних переходів - 25 шт.

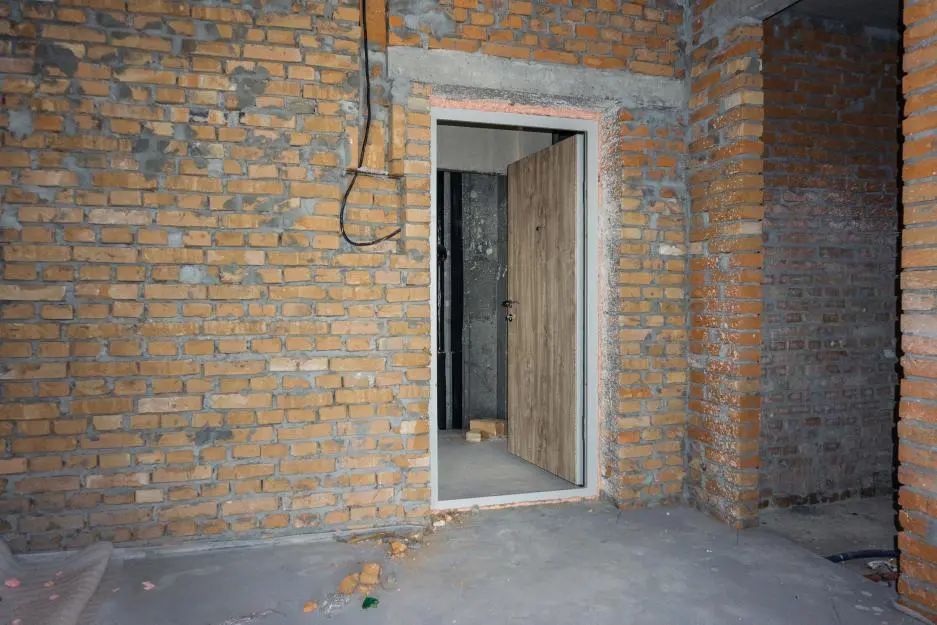

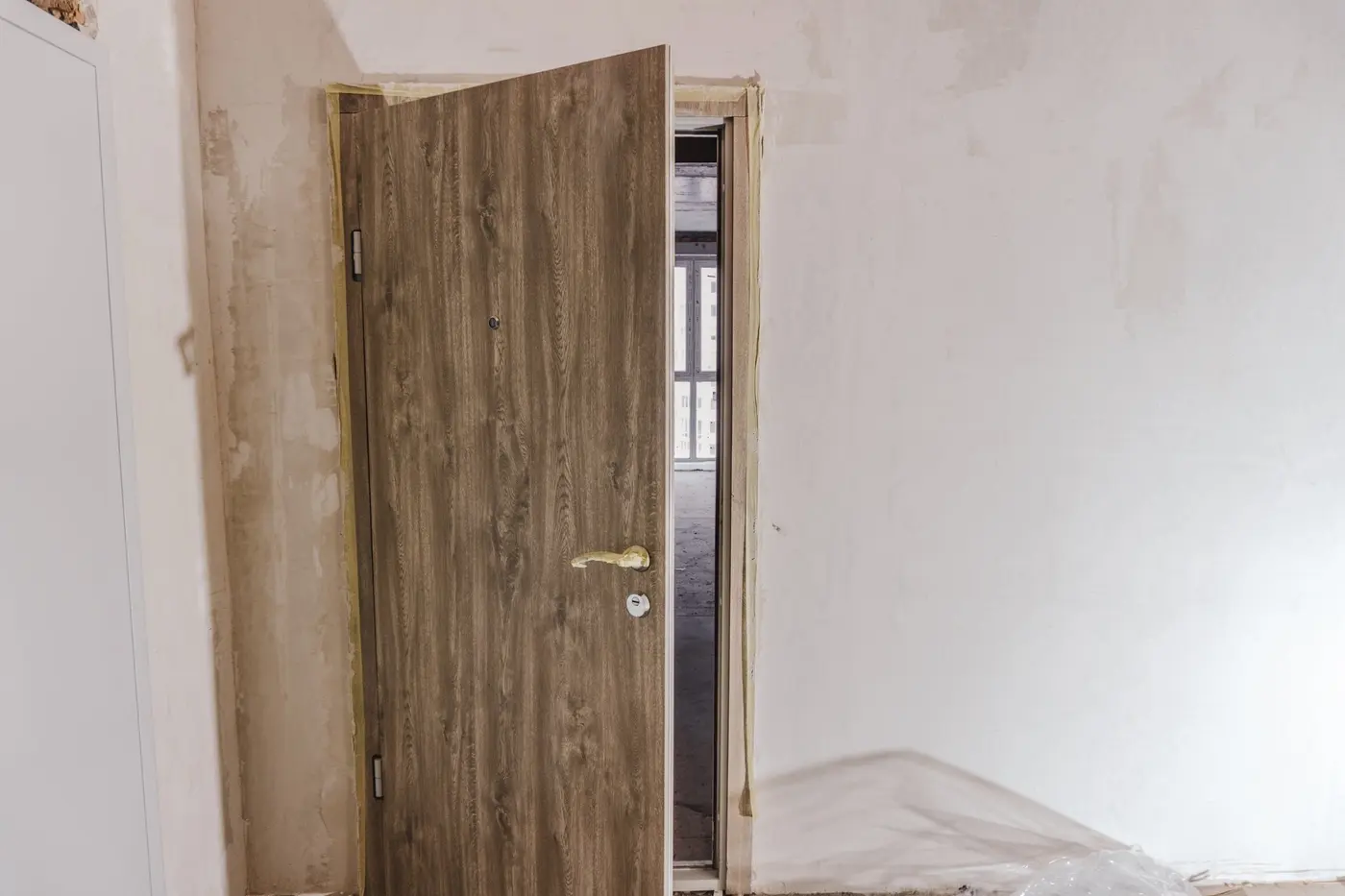

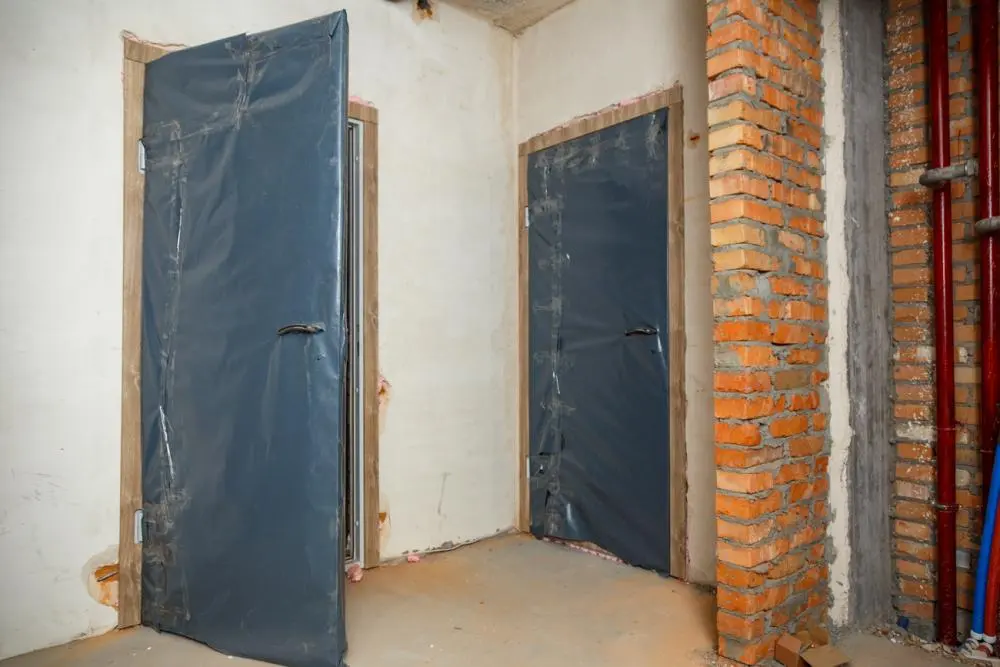

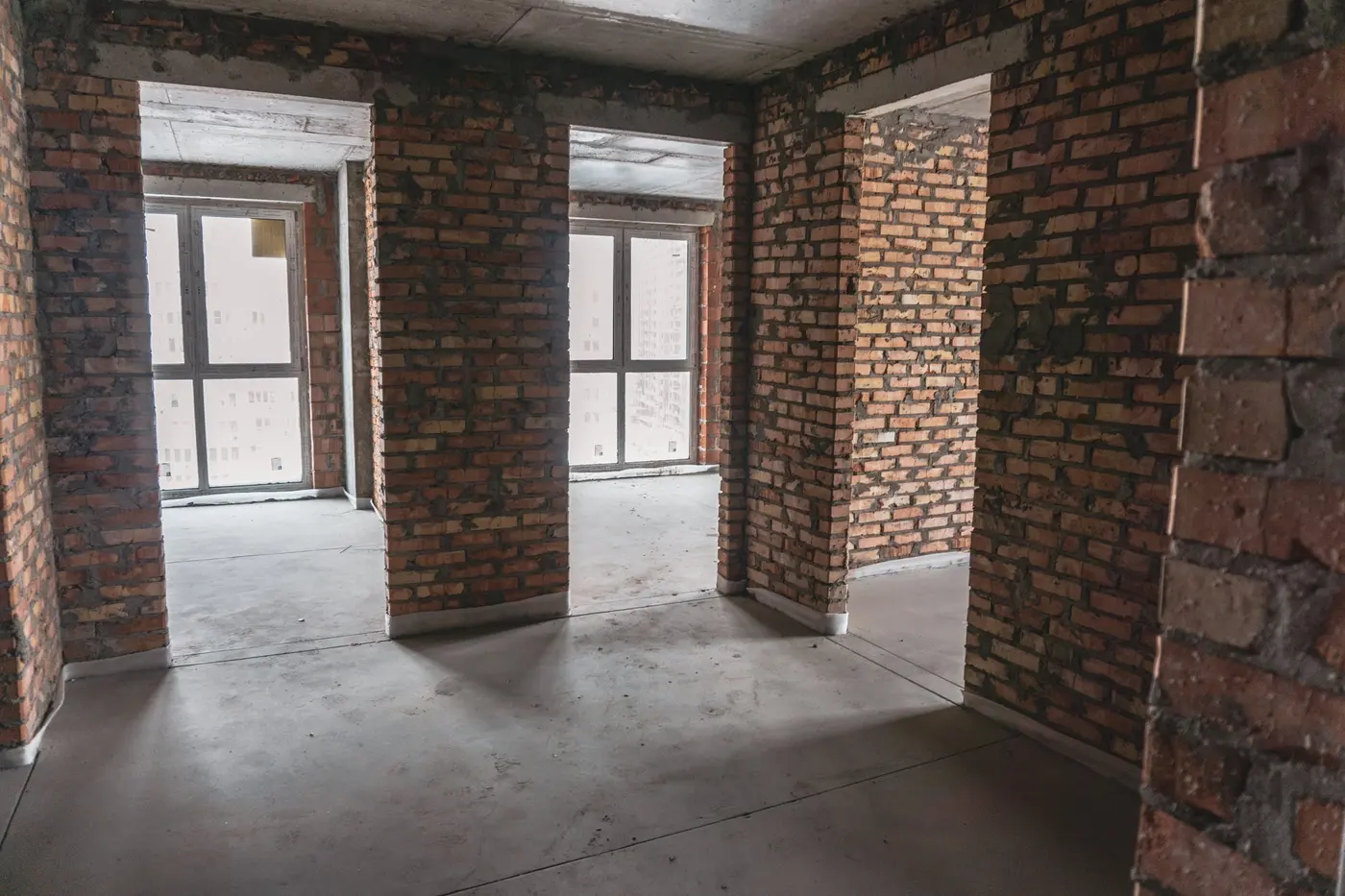

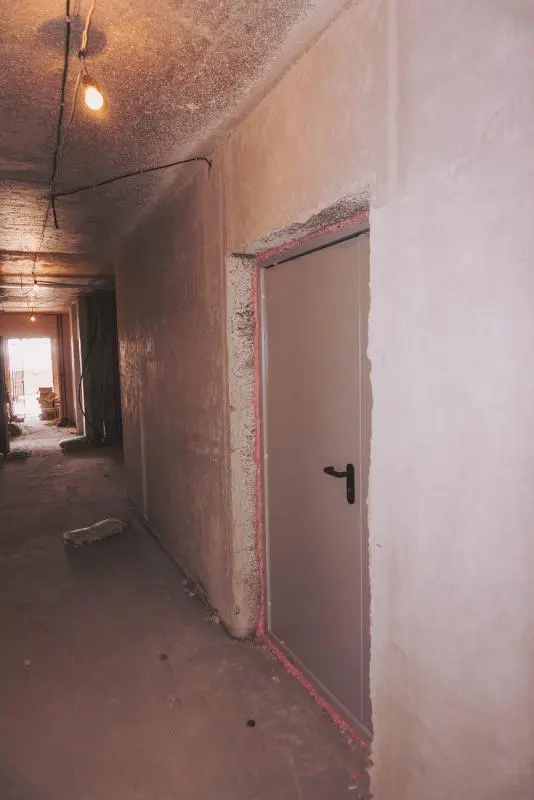

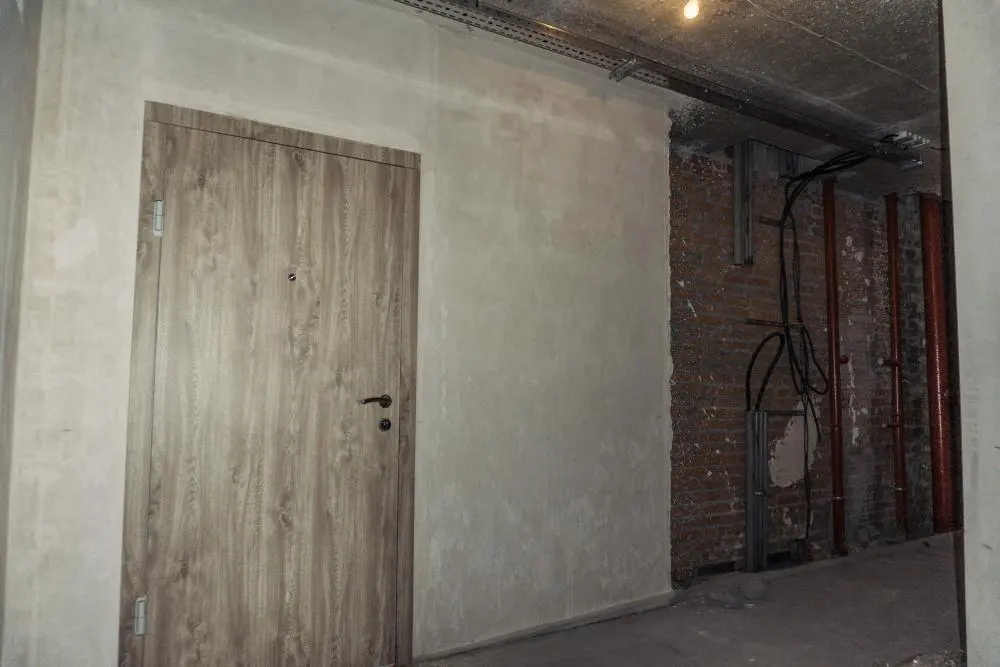

Завершуються роботи зі встановлення квартирних дверей.
Тривають роботи зі встановлення радіаторів (в роботі 6-12 поверхи).
Завершено утеплення стелі підвалу.
Плиткові роботи в підвалі виконано на 47%.

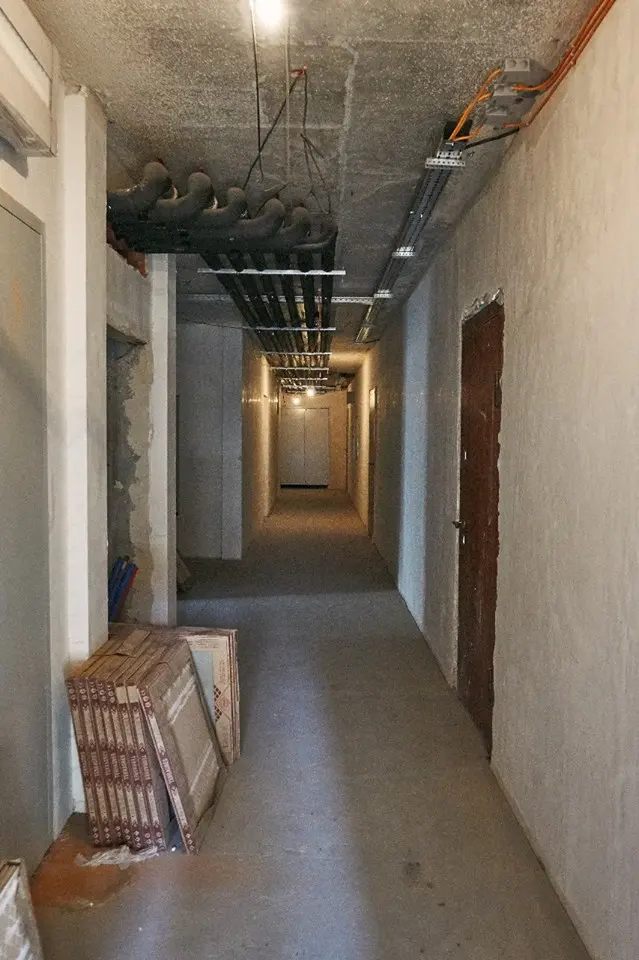

Тривають плиткові роботи в місцях загального користування, завершені 5 і 6 поверхи.

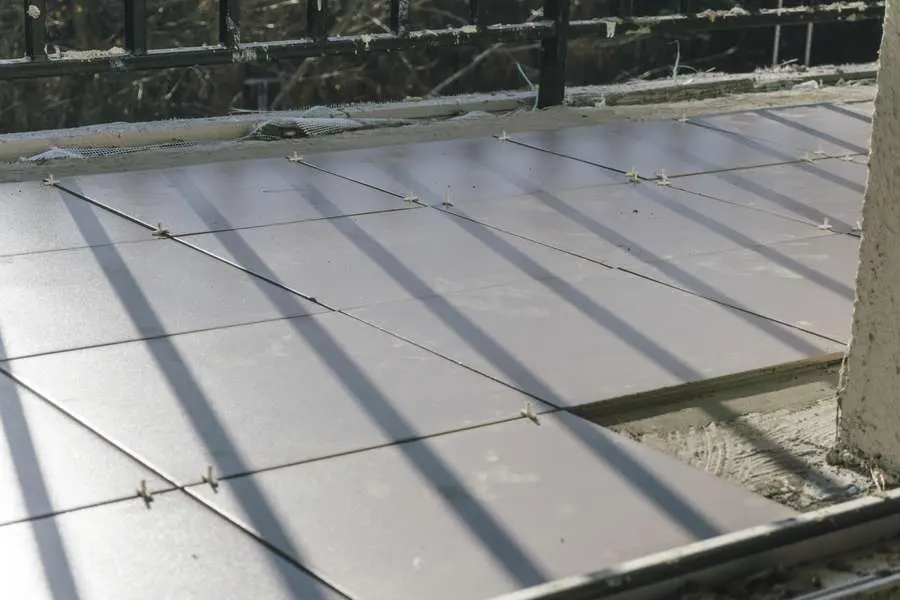

Розпочато плиткові роботи на лоджіях і на технічному поверсі.

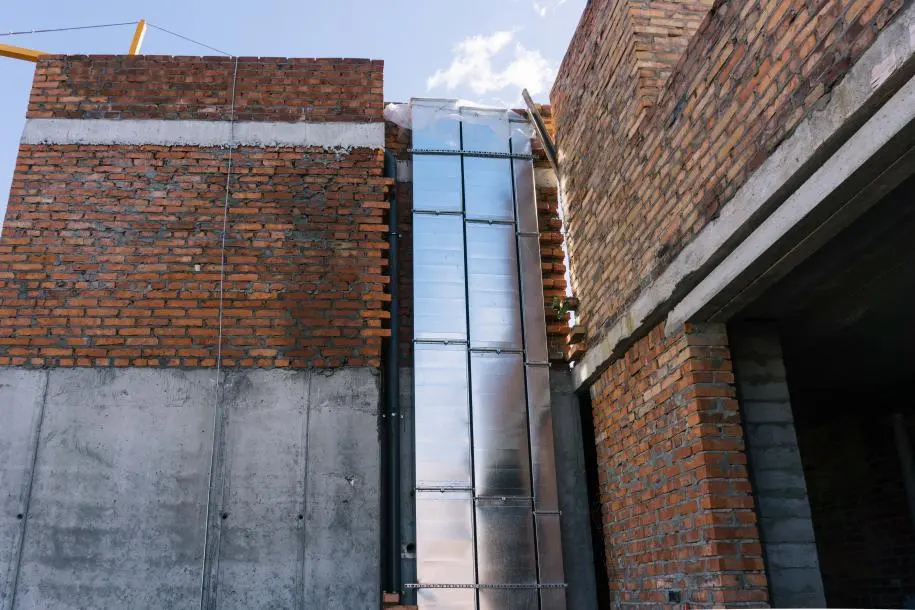

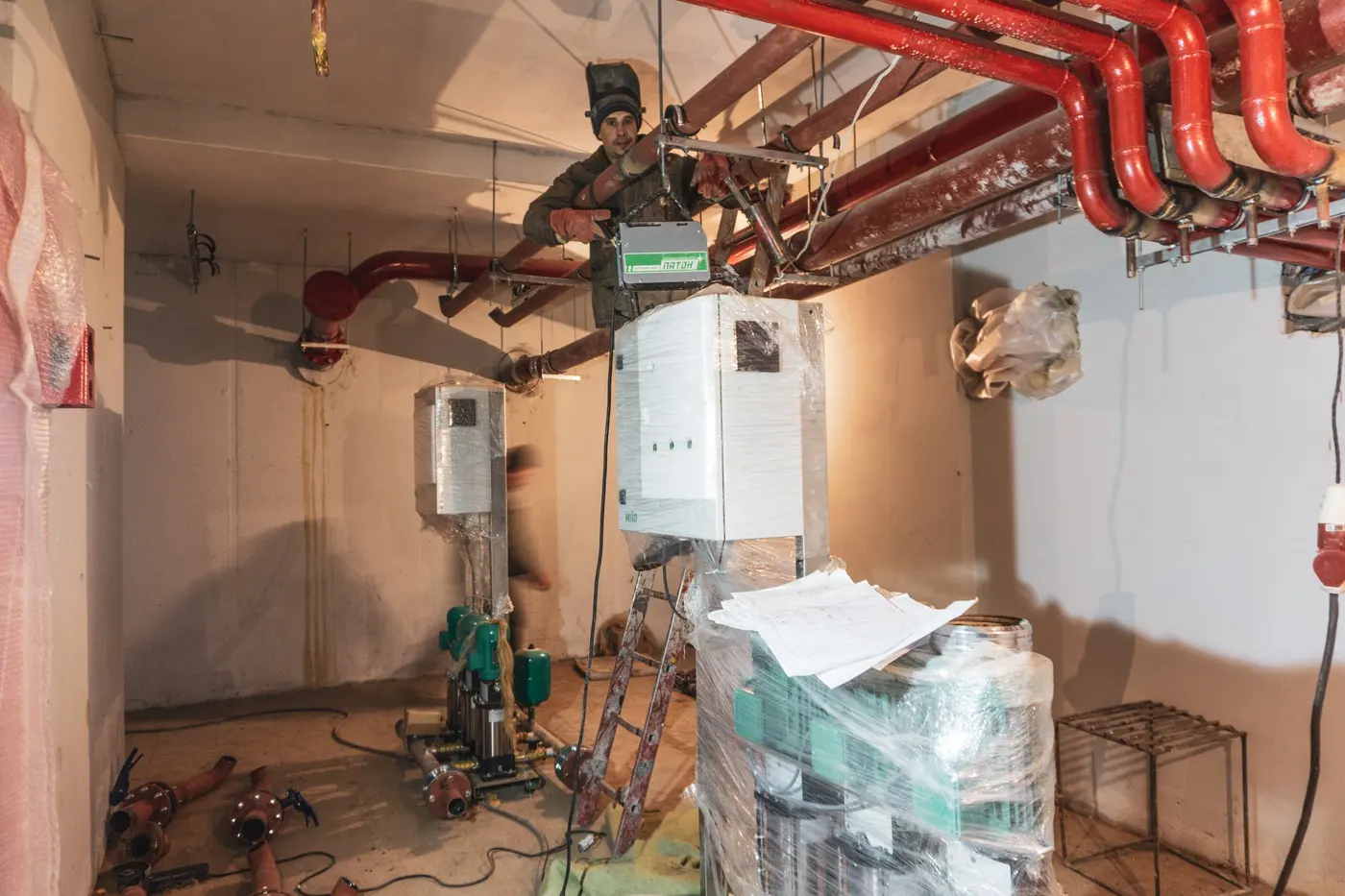

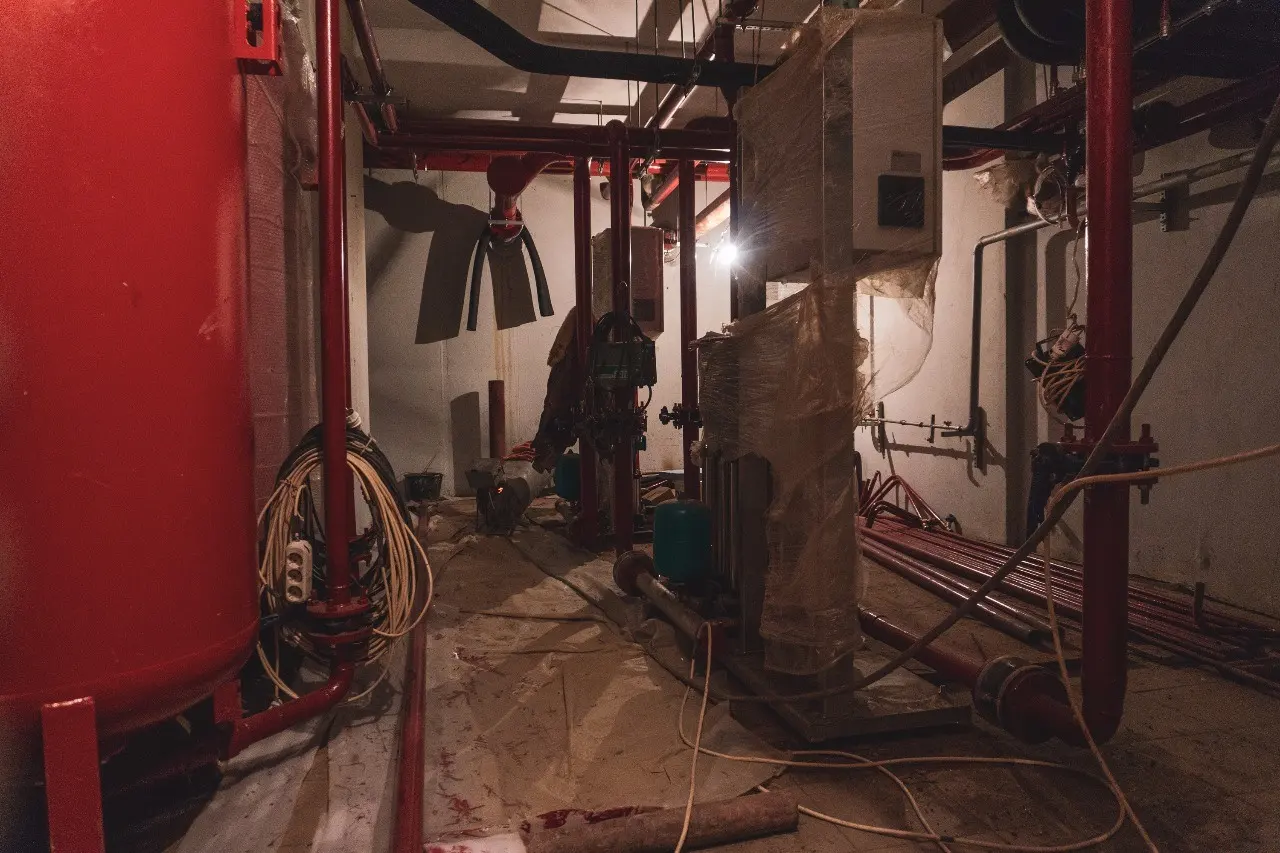

Розпочато роботи з монтажу обладнання насосної станції.

Додаємо нові фото.

SA
SAGA Development413 повід. · з 2017
22 січня 2019 р.

Повідомляємо вам новини з будівництва BRISTOL Сomfort House.

Завершено роботи з влаштування стяжок на 2-26 поверхах, технічному поверсі, лоджіях квартир та холодному переході. Завершено штукатурні роботи на 2-26 поверках, місцях загального користування та приміщеннях у цокольній частині будівлі.
Роботи по внутрішнім інженерним мережам (опалення та вентиляції, водовідвід та каналізація) - 80% готовності.
Завершуються роботи з влаштування електромереж у будівлі та роботи по блискавкозахисту.
Продовжуються роботи зі встановлення огорож лоджій - виконано 22 поверхи.
Завершено роботи з влаштування ІТП (інженерно-теплового пункту). Завершено роботи з влаштування внутрішніх мереж: підключення води, каналізації та електрики до будівлі в рамках будівельного майданчика.
На 100% виконані роботи з влаштування покрівлі.

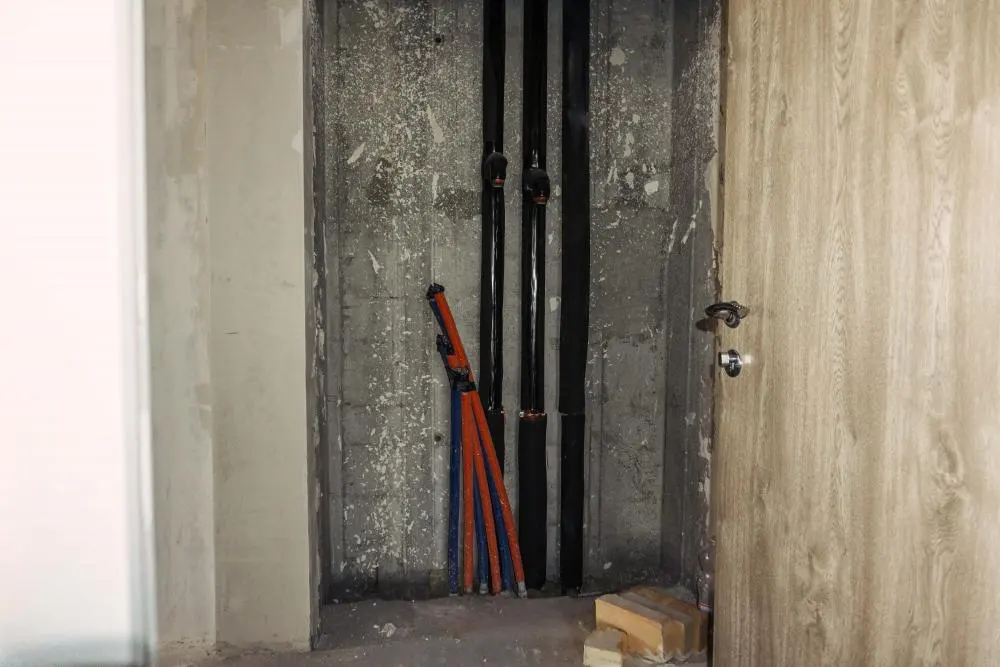

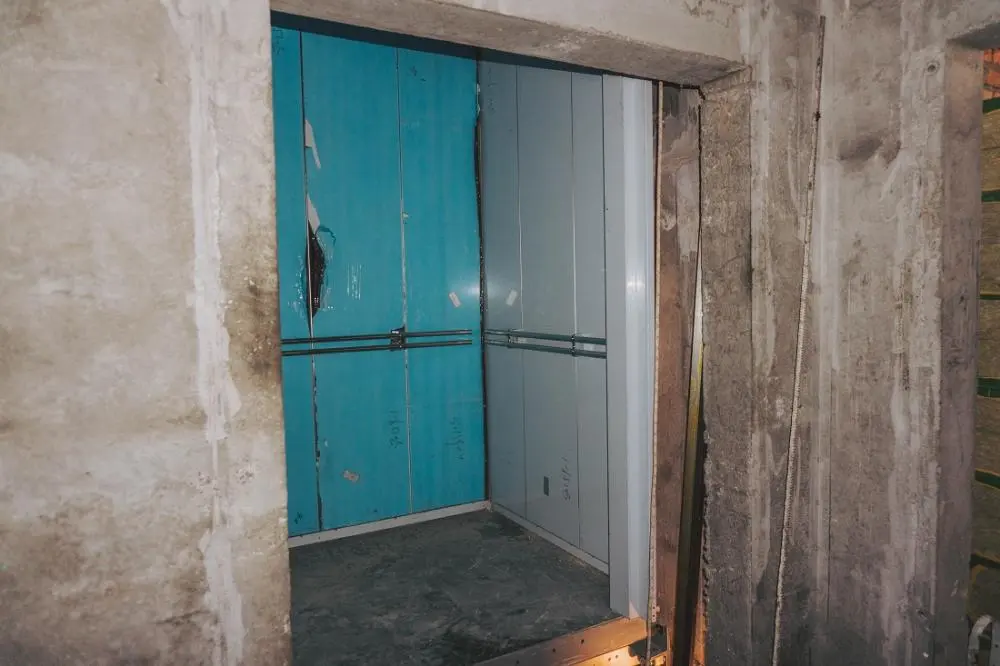

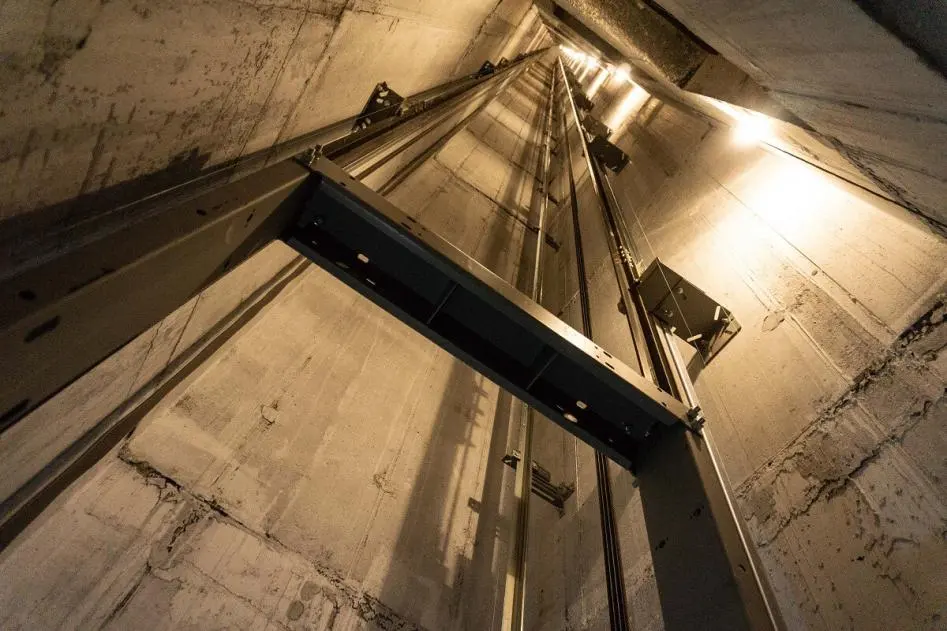

Завершено монтаж обладнання ліфтів. Змонтовані двері ліфтових холів на поверхах - 25 шт., та тамбура холодних переходів - 25 шт.
Завершуються роботи зі встановлення квартирних дверей.
Тривають роботи зі встановлення радіаторів (в роботі місця загального користування та сходові марші, завершені 2-26 поверхи).
Завершено утеплення стелі підвалу.
Плиткові роботи в підвалі виконано на 47%.
Тривають плиткові роботи на лоджіях, технічному поверсі. В місцях загального користування роботи завершено на 4-13 поверхах.
Розпочато роботи з монтажу обладнання насосної станції (обладнання змонтовано, триває його обв'язка).

Також ми підготували для вас нові фото.

SA
SAGA Development413 повід. · з 2017
14 лютого 2019 р.

Дайджест будівництва та нові фото житлового комплексу BRISTOL Сomfort House.

Завершено роботи з влаштування стяжок на 2-26 поверхах, технічному поверсі, лоджіях квартир та холодному переході. Завершено штукатурні роботи на 2-26 поверках, місцях загального користування та приміщеннях у цокольній частині будівлі.
Утеплення фасадів мінеральною ватою:

• Глухий фасад - 96% готовності.
• Західний фасад - 94% готовності.
• Східний фасад - 67% готовності.
• Південний фасад - 51% готовності.

Роботи по внутрішнім інженерним мережам (опалення та вентиляції, водовідвід та каналізація) - 84% готовності.

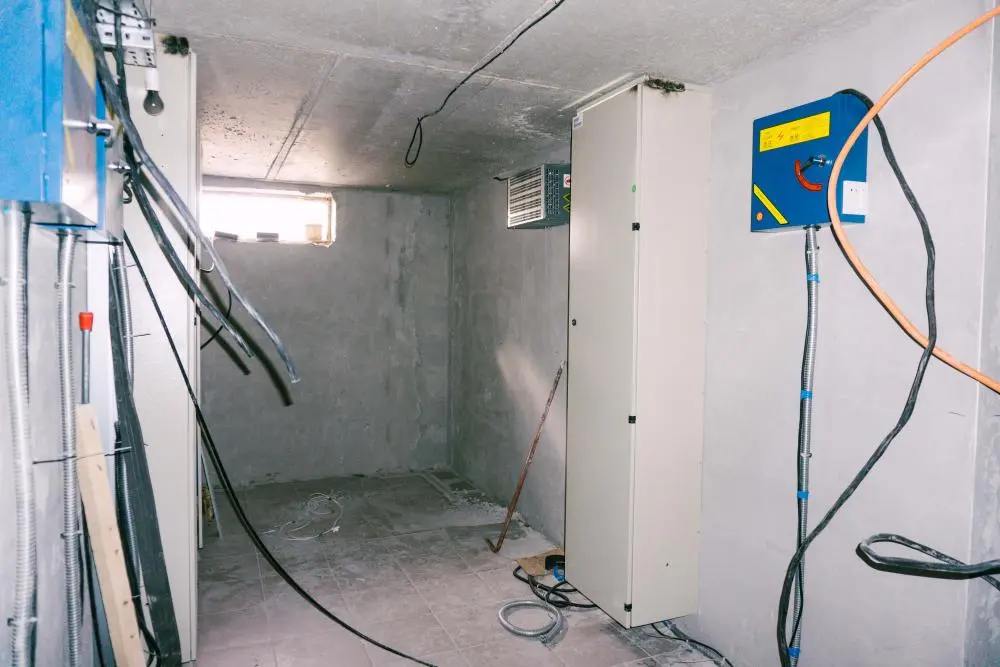

Завершуються роботи з влаштування електромереж у будівлі та роботи по блискавкозахисту.
Продовжуються роботи зі встановлення огорож лоджій - виконано 22 поверхи.
Завершено роботи з влаштування ІТП (інженерно-теплового пункту). Завершено роботи з влаштування внутрішніх мереж: підключення води, каналізації та електрики до будівлі в рамках будівельного майданчика.
На 100% виконані роботи з влаштування покрівлі.
Завершено монтаж обладнання ліфтів. Змонтовані двері ліфтових холів на поверхах - 25 шт., та тамбура холодних переходів - 25 шт.
Завершуються роботи зі встановлення квартирних дверей.
Тривають роботи зі встановлення радіаторів (в роботі 1 поверх, в місця загального користування та на сходових маршах роботи виконано на 99%, завершені 2-26 поверхи).
Завершено утеплення стелі підвалу.
Плиткові роботи в підвалі виконано на 47%.
Тривають плиткові роботи на лоджіях, технічному поверсі. В місцях загального користування роботи завершено на 4-16 і 18 поверхах.

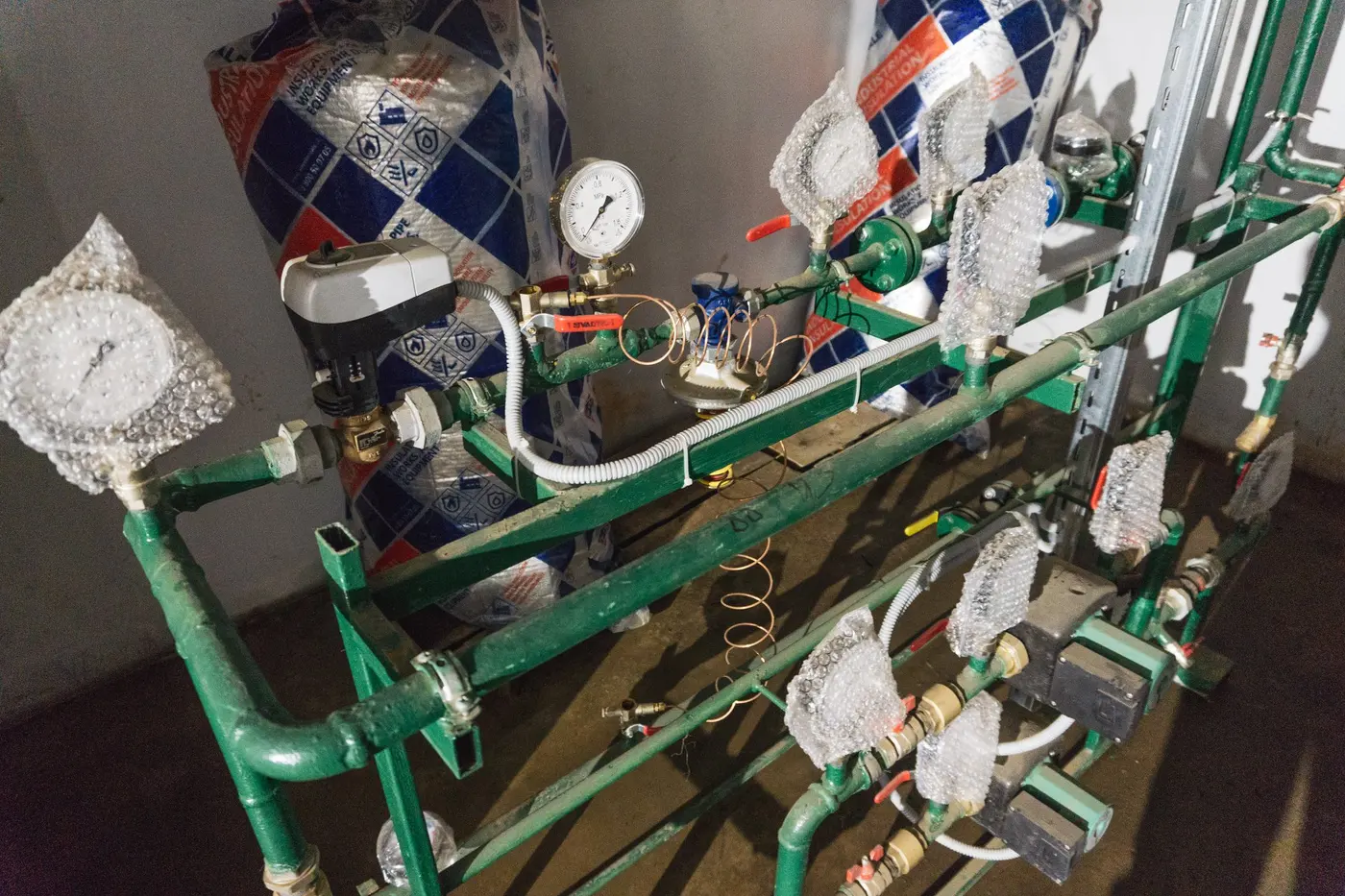

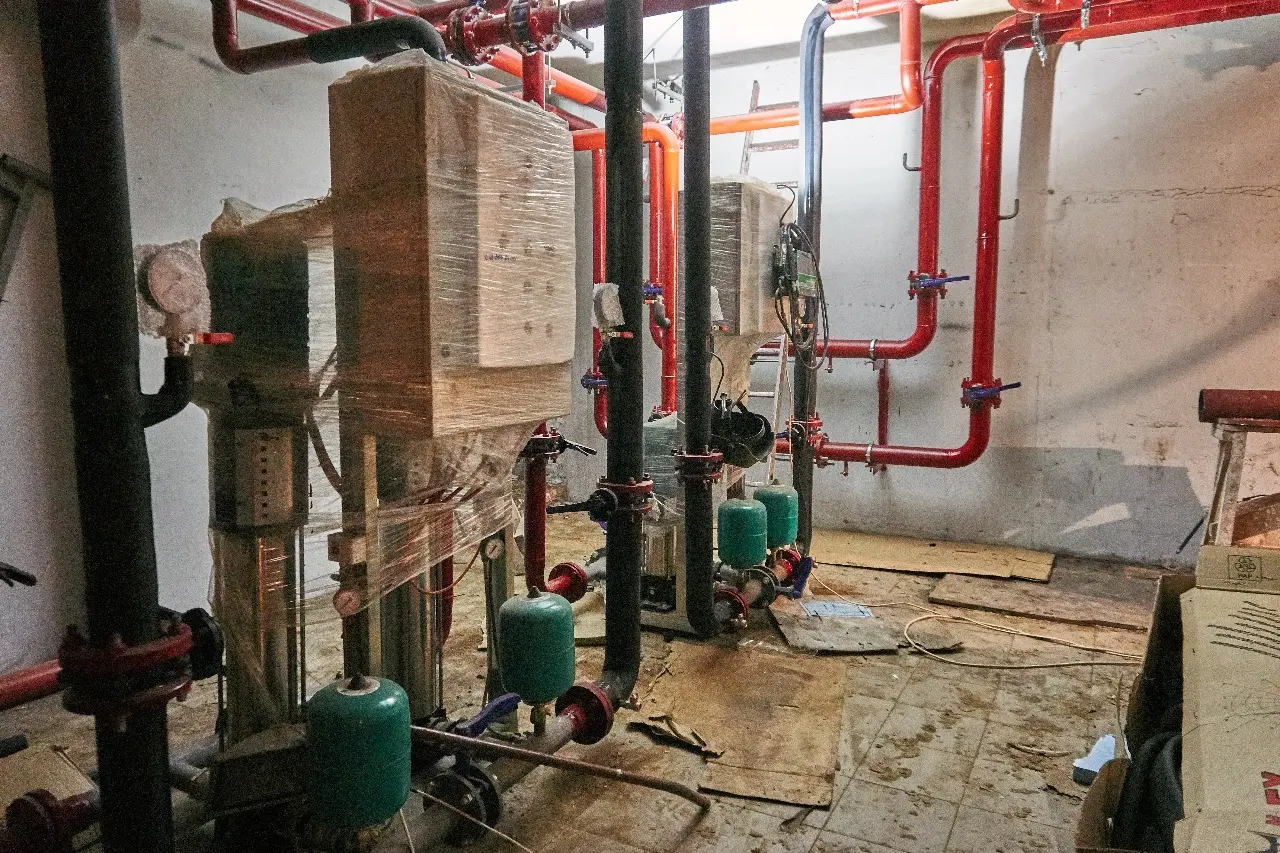

Розпочато роботи з монтажу обладнання насосної станції (обладнання змонтовано, триває його обв'язка - готовність 88%).

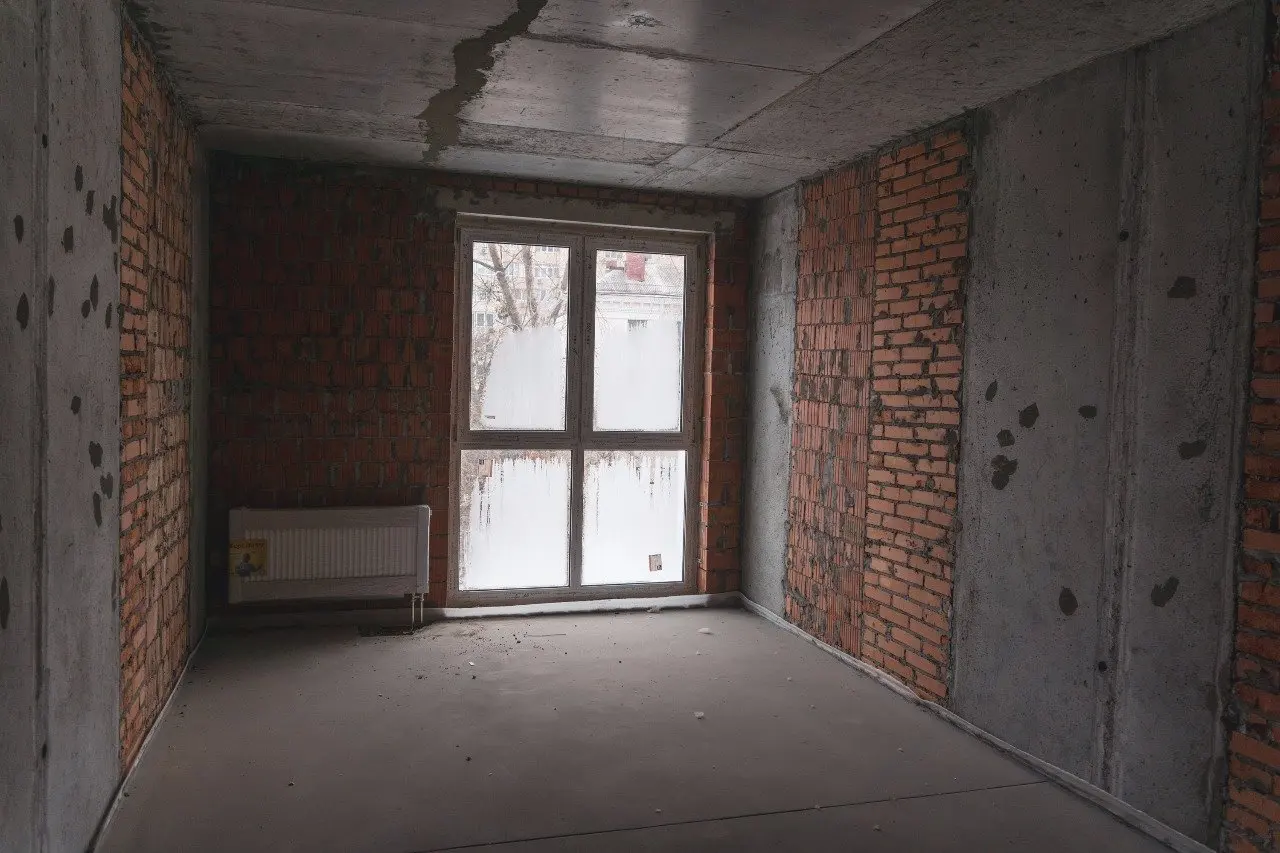

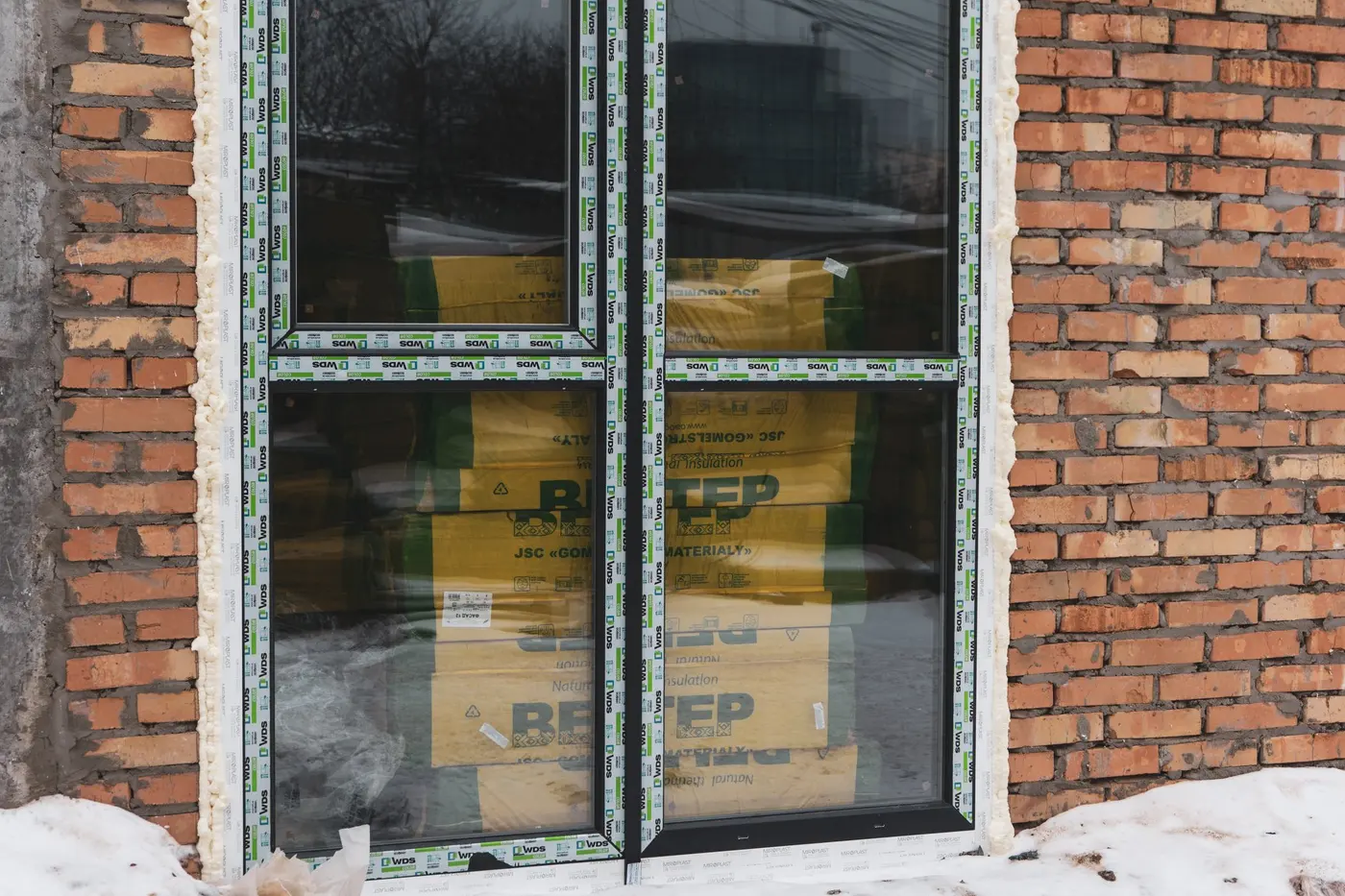

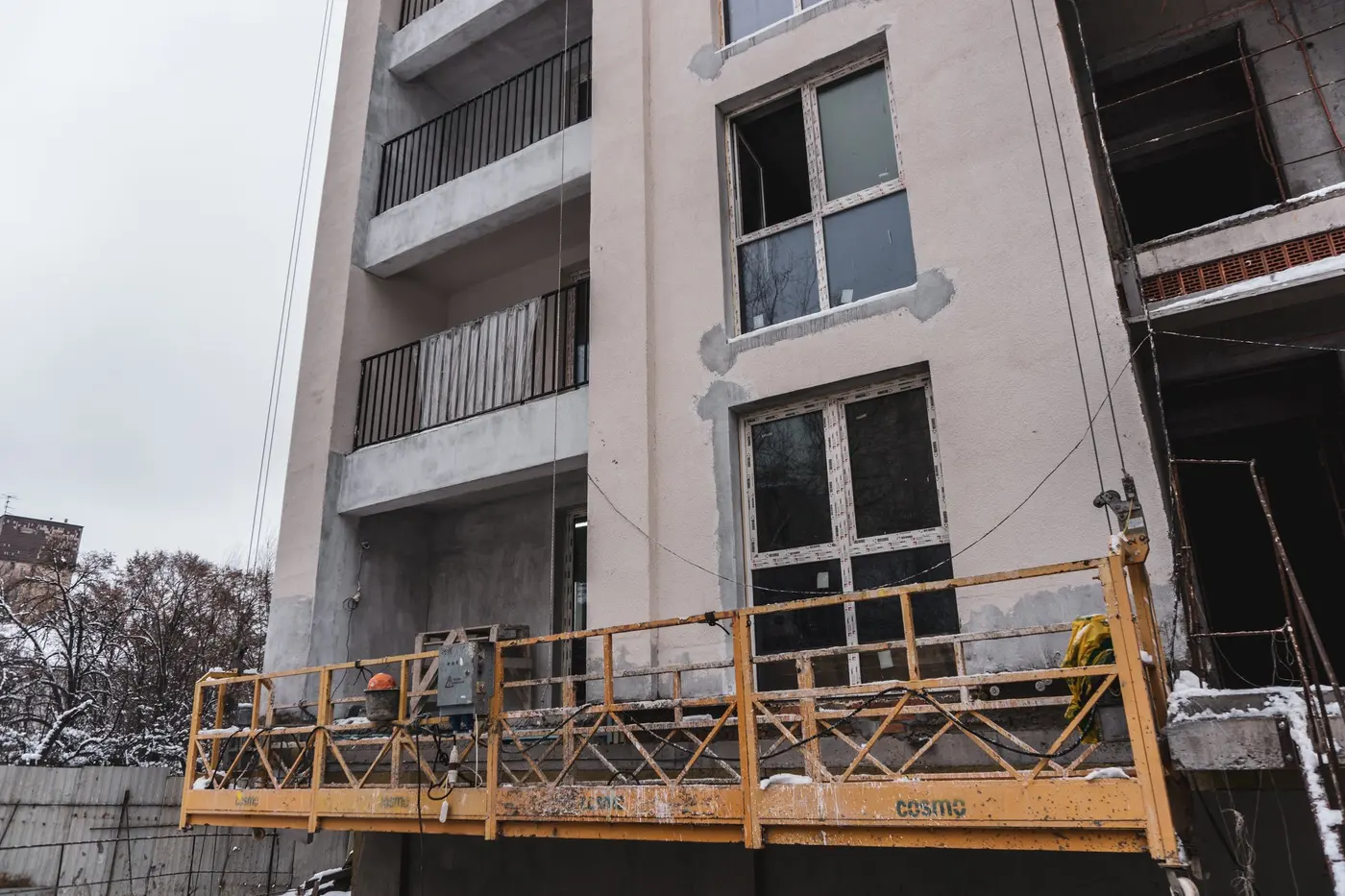

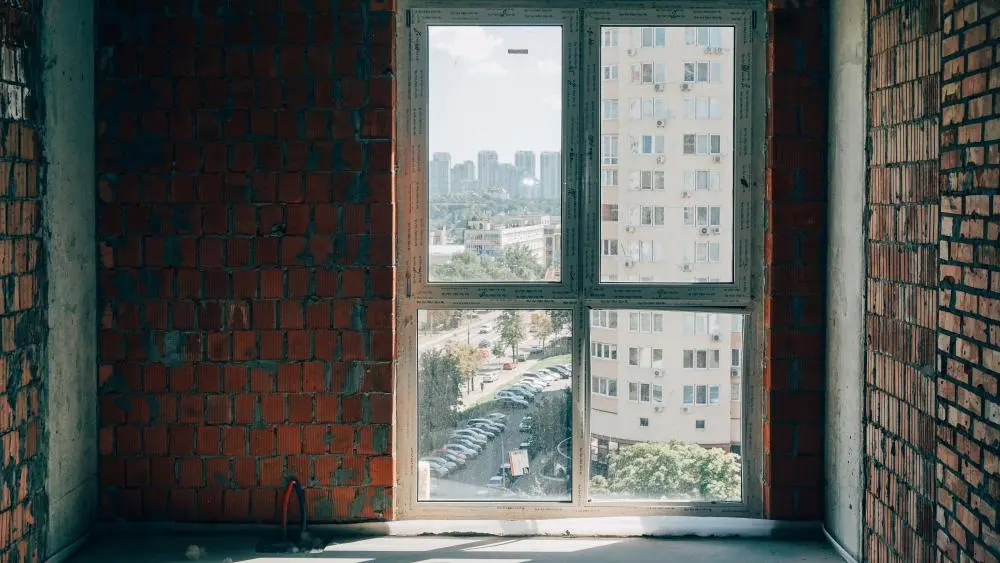

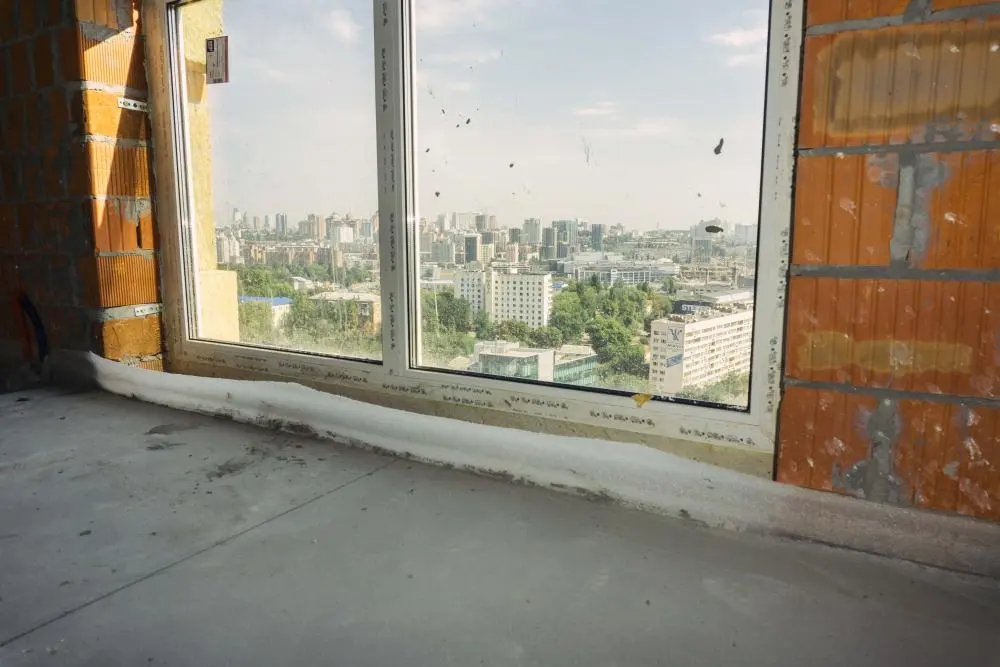

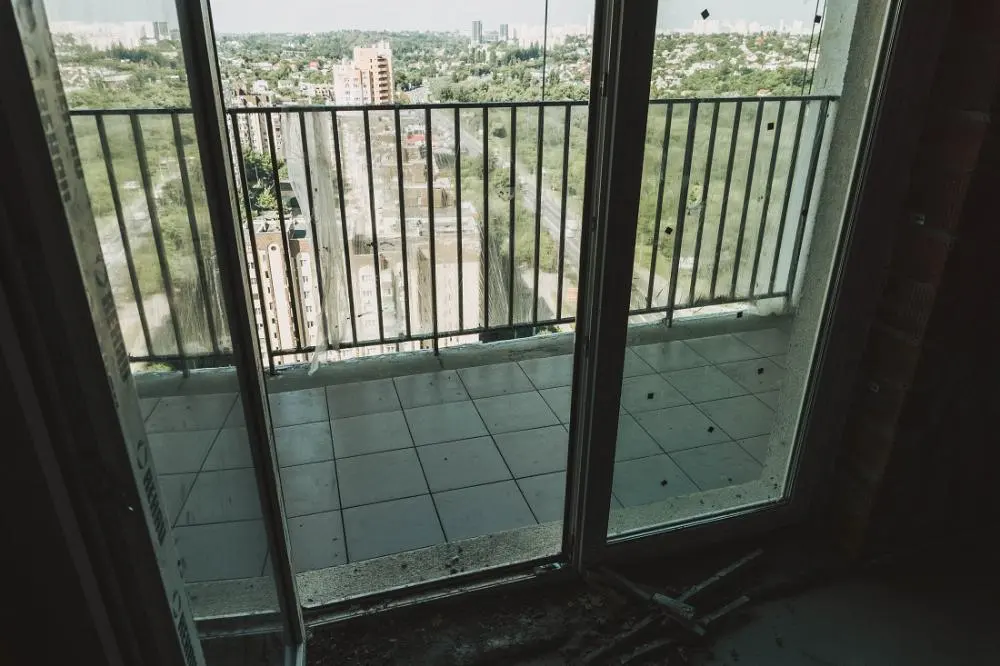

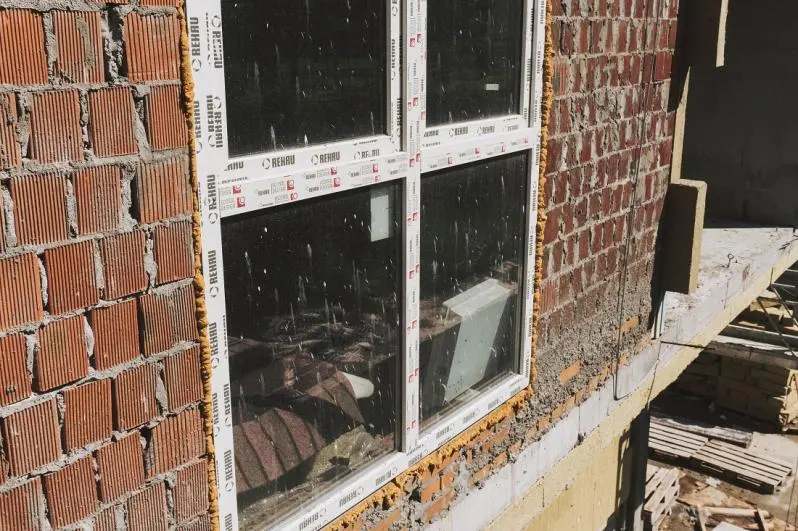

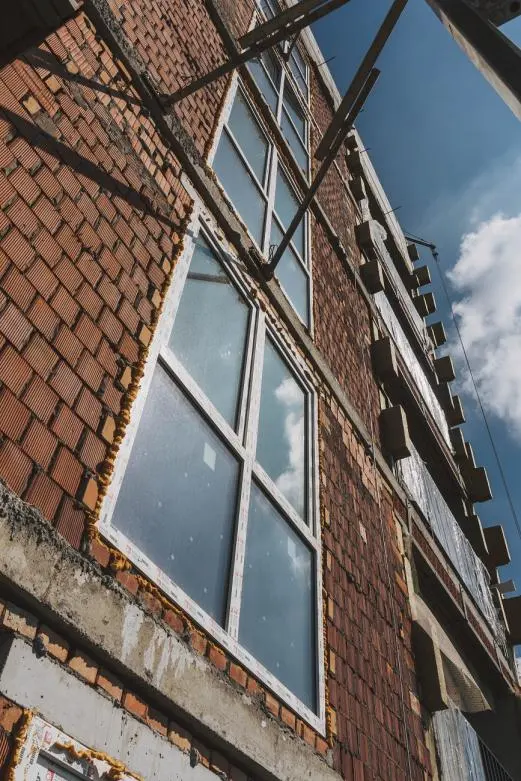

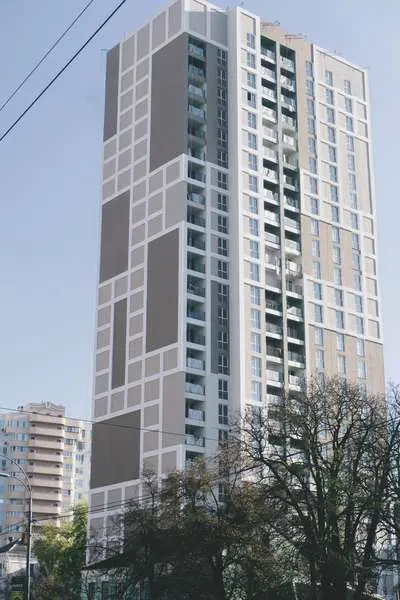

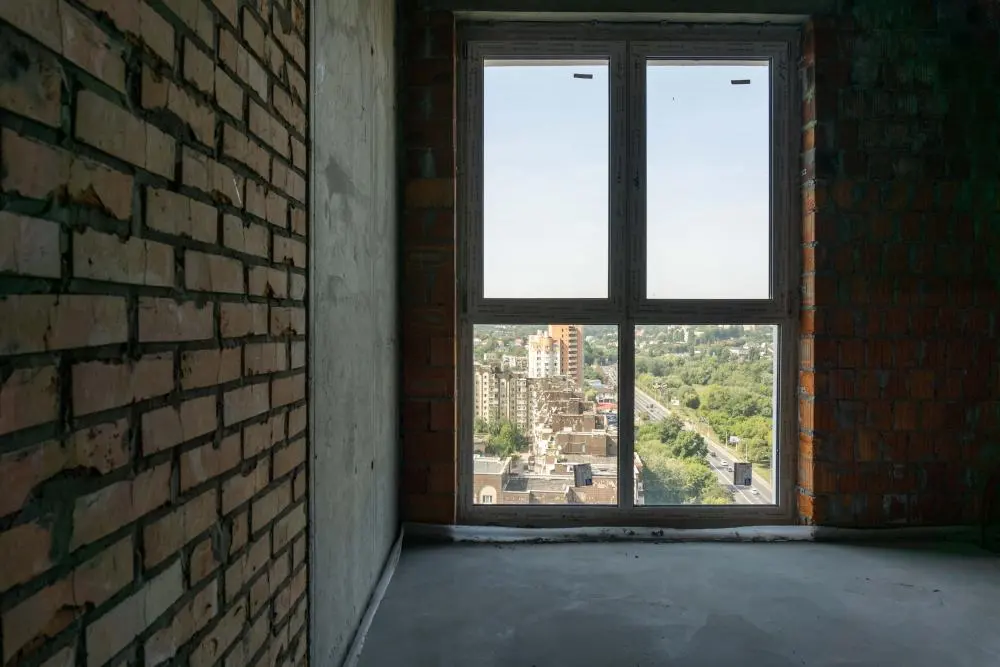

Завершено скління 1 поверху.

SA
SAGA Development413 повід. · з 2017
25 лютого 2019 р.

Ділимося з вами новинами із будівельного майданчику BRISTOL Сomfort House та прикріплюємо нові фото.

Завершено роботи з влаштування стяжок на 2-26 поверхах, технічному поверсі, лоджіях квартир та холодному переході. Завершено штукатурні роботи на 2-26 поверхах, місцях загального користування та приміщеннях у цокольній частині будівлі.

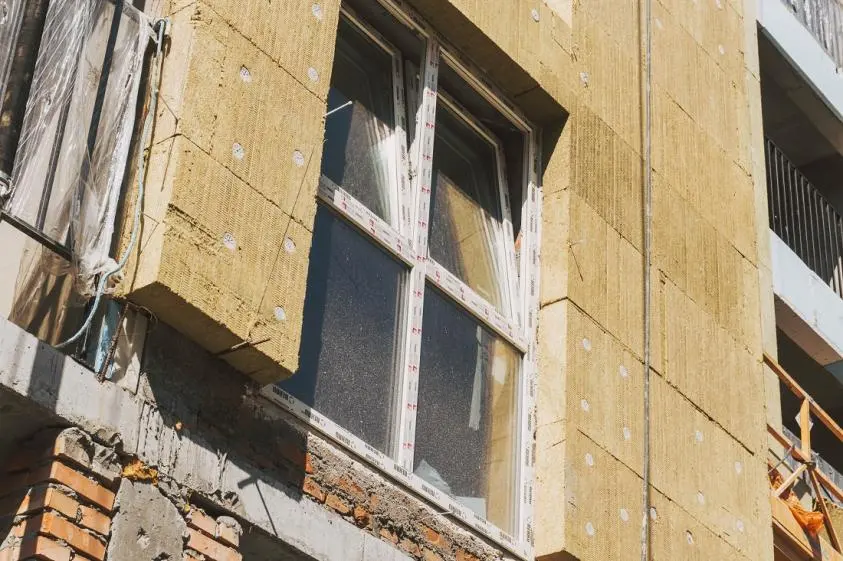

Утеплення фасадів мінеральною ватою:

• Глухий фасад - 96% готовності.
• Західний фасад - 94% готовності.
• Східний фасад - 67% готовності.
• Південний фасад - 52% готовності.

Роботи по внутрішнім інженерним мережам (опалення та вентиляції, водовідвід та каналізація) - 85% готовності.
Завершуються роботи з влаштування електромереж у будівлі та роботи по блискавкозахисту.
Продовжуються роботи зі встановлення огорож лоджій - виконано 22 поверхи.
Завершено роботи з влаштування ІТП (інженерно-теплового пункту). Завершено роботи з влаштування внутрішніх мереж: підключення води, каналізації та електрики до будівлі в рамках будівельного майданчика.
На 100% виконані роботи з влаштування покрівлі.
Завершено монтаж обладнання ліфтів. Змонтовані двері ліфтових холів на поверхах - 25 шт., тамбура холодних переходів - 25 шт., холодного переходу - 4 шт.
Завершуються роботи зі встановлення квартирних дверей.
Тривають роботи зі встановлення радіаторів (в роботі 1 поверх - готовність 90%, в місця загального користування та на сходових маршах роботи виконано на 99%, завершені 2-26 поверхи).
Завершено утеплення стелі підвалу.
Плиткові роботи в підвалі виконано на 47%.
Тривають плиткові роботи на лоджіях, технічному поверсі. В місцях загального користування роботи завершено на 4-16 і 18 поверхах.
Розпочато роботи з монтажу обладнання насосної станції (обладнання змонтовано, триває його обв'язка - готовність 92%).

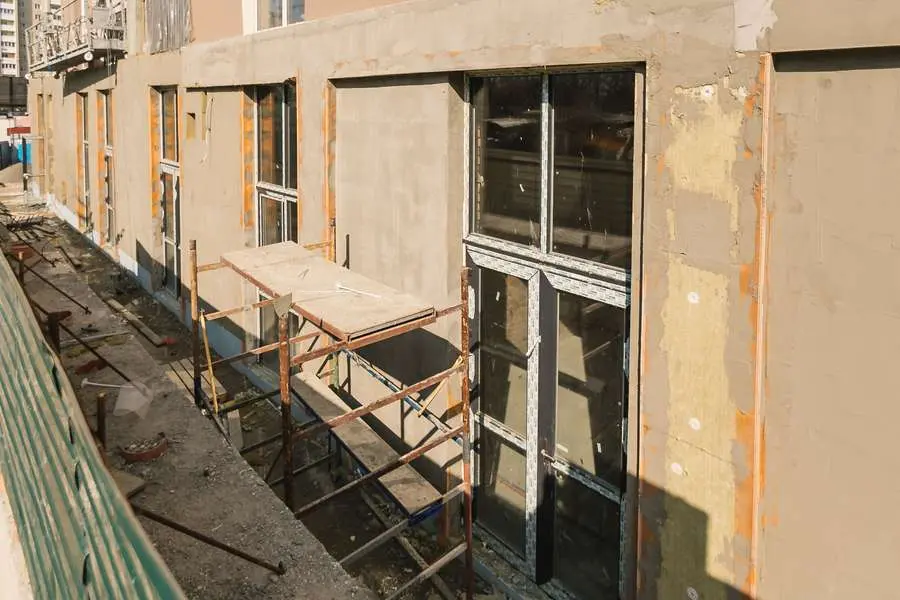

Завершено скління 1 поверху.

SA
SAGA Development413 повід. · з 2017
12 березня 2019 р.

І знову гарні новини із будівництва BRISTOL Comfort House!

Завершено роботи з влаштування стяжок на 2-26 поверхах, технічному поверсі, лоджіях квартир та холодному переході. Завершено штукатурні роботи на 2-26 поверхах, місцях загального користування та приміщеннях у цокольній частині будівлі.
Утеплення фасадів мінеральною ватою:
Роботи по внутрішнім інженерним мережам (опалення та вентиляції, водовідвід та каналізація) - 86% готовності.
Завершуються роботи з влаштування електромереж у будівлі та роботи по блискавкозахисту.
Продовжуються роботи зі встановлення огорож лоджій - виконано 22 поверхи.
Завершено роботи з влаштування ІТП (інженерно-теплового пункту). Завершено роботи з влаштування внутрішніх мереж: підключення води, каналізації та електрики до будівлі в рамках будівельного майданчика.
На 100% виконані роботи з влаштування покрівлі.
Завершено монтаж обладнання ліфтів. Змонтовані двері ліфтових холів на поверхах - 25 шт., тамбура холодних переходів - 25 шт., холодного переходу - 36 шт.
Завершуються роботи зі встановлення квартирних дверей.
Тривають роботи зі встановлення радіаторів (в роботі 1 поверх - готовність 90%, в місця загального користування та на сходових маршах роботи виконано на 99%, завершені 2-26 поверхи).
Завершено утеплення стелі підвалу.

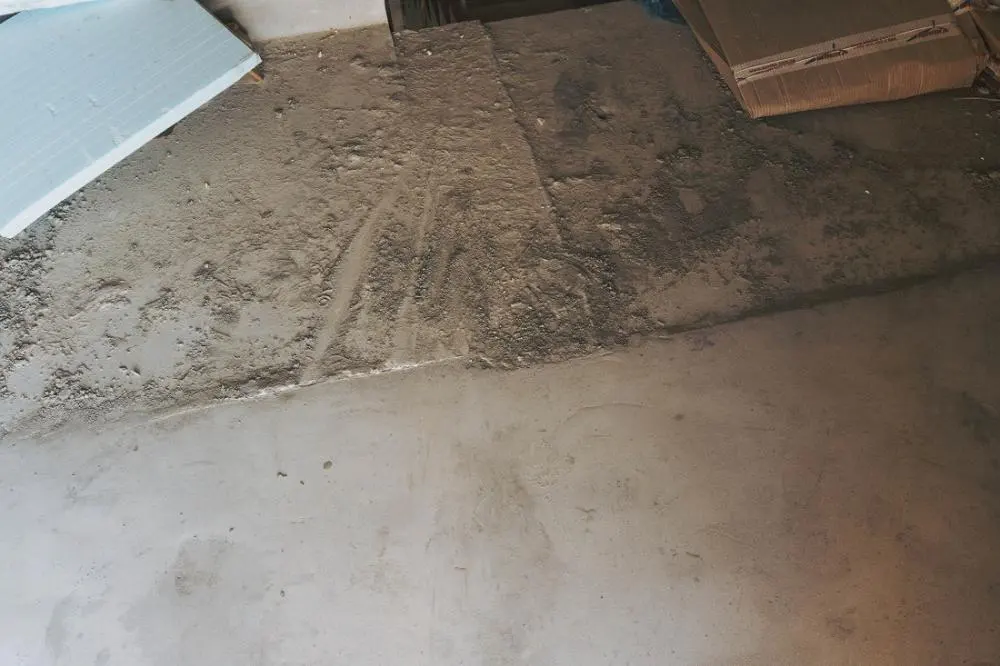

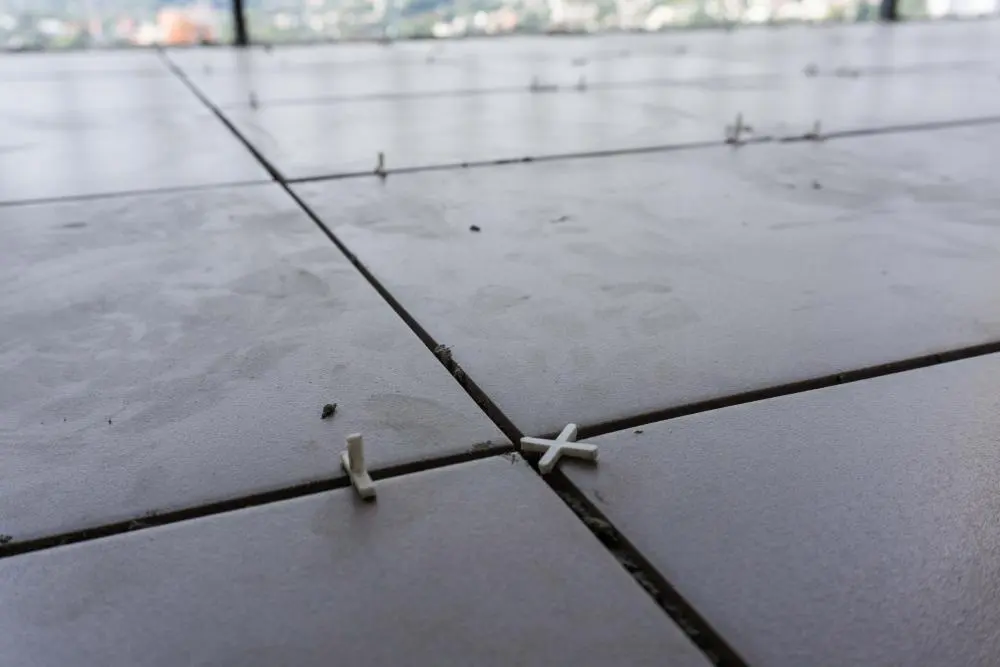

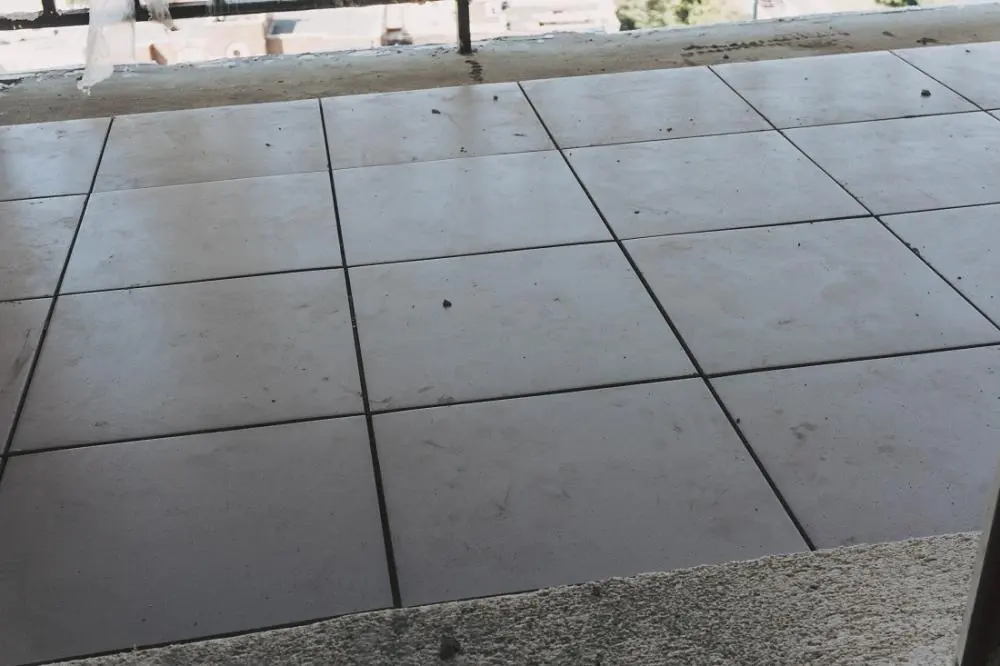

Плиткові роботи в підвалі виконано на 61%.
Тривають плиткові роботи на лоджіях, технічному поверсі. В місцях загального користування роботи завершено на 4-22 поверхах.

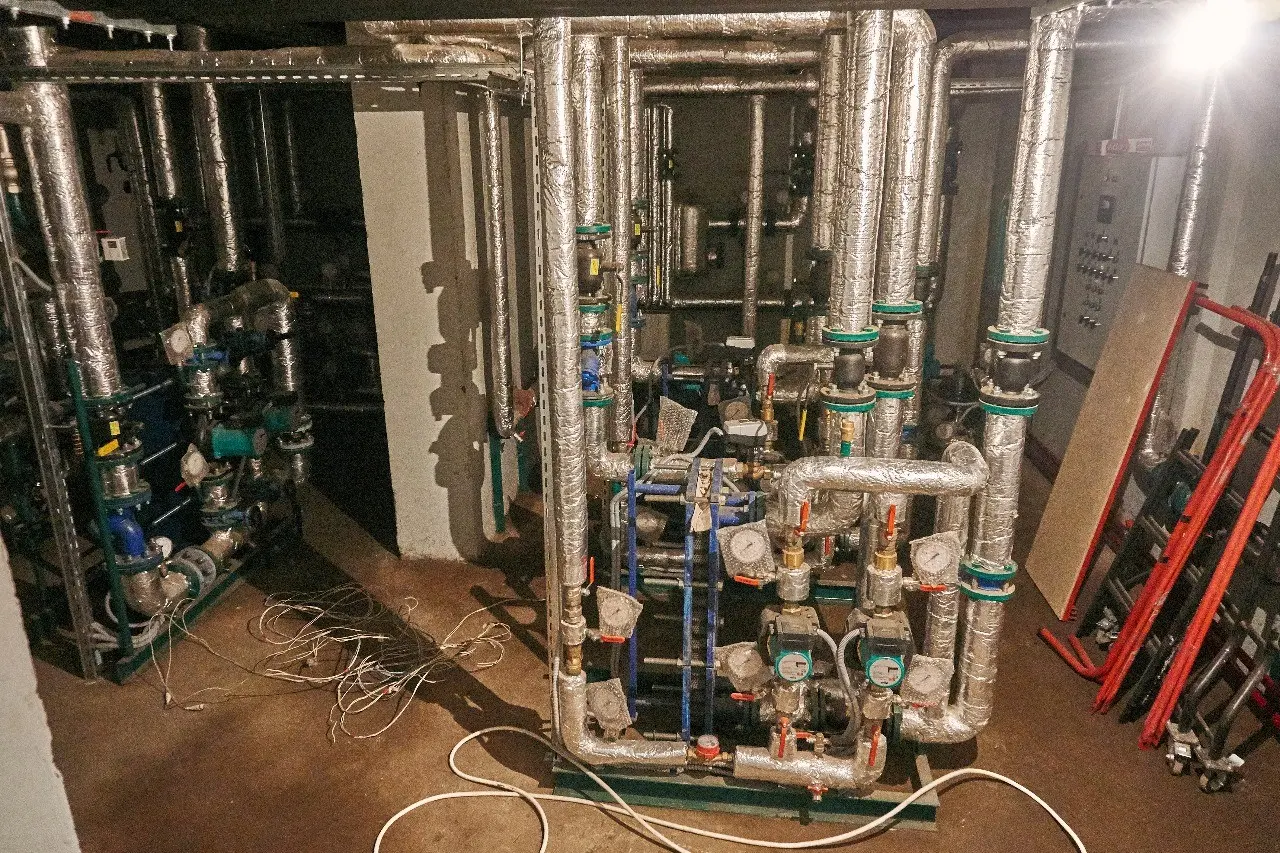

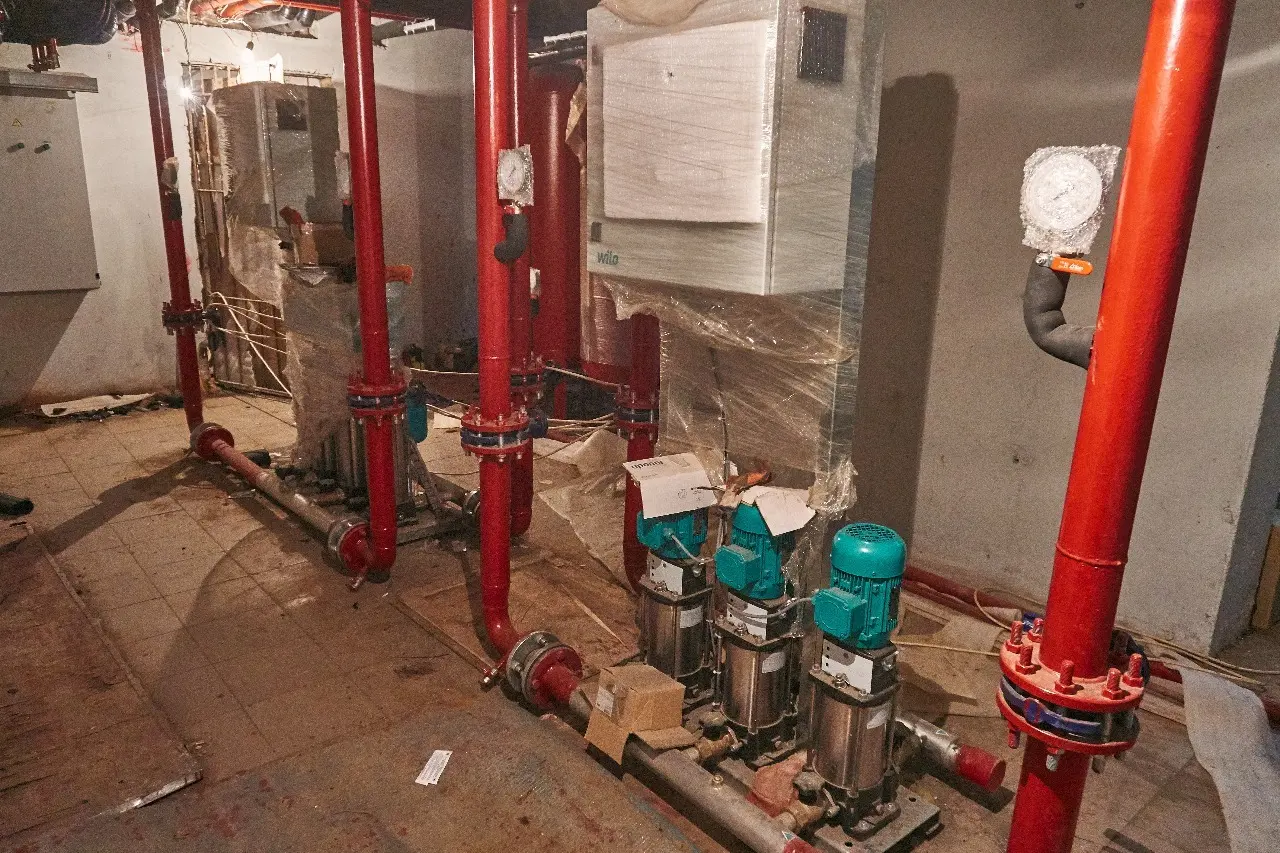

Завершено роботи з монтажу обладнання насосної станції. Ведуться ізоляційні роботи.
Завершено скління 1 поверху.
Завершено роботи з влаштування покрівлі паркінгу.

Переглядайте нові фото, які прикріплені нижче.

NE
Nelli18551 повід. · з 2016
12 серпня 2019 р.

Новости Жилого Комплекса
08.08.2019
Шановні інвестори!
Раді повідомити, що 7 серпня 2019 року розпорядженням Голосіївської районної державної адміністрації житловому комплексу BRISTOL Comfort House присвоєно поштову адресу — проспект Лобановського, 144. Це означає, що ви вже можете оформлювати документи про право власності та приступити до облаштування своїх квартир.

FI
Fifty80 повід. · з 2019
2 жовтня 2019 р.

Уважаемые инвесторы!
Проектирование квартир и домов, включая дизайн ванных комнат, гостиных или кухонь, должно основываться, прежде всего, на соответствующих решениях, сочетающих в себе как высокую функциональность, так и хорошо подобранные аксессуары.

Дизайн и ремонт квартир не всегда связан с использованием дорогих материалов - идеи наших дизайнеров несут основную ответственность за соответствующий эффект.

Мы подходим к каждому заказу индивидуально и открыты для любых идей клиентов. Наша главная цель - создать уникальные пространства, приспособленные к ожиданиям и потребностям будущих пользователей. При оформлении интерьера мы ориентируемся на интересные и оригинальные решения, которые позволят нам извлечь индивидуальность, где наши клиенты будут чувствовать себя свободно и комфортно.

Следующим шагом является поиск индивидуального стиля клиента, который включает в себя работу над проектом и подбор материалов. На этом этапе составляется смета и конкретное время работы.

Мы приглашаем вас связаться с нашим бригадиром 066 84 89 212 Владимир.

Увійти та відповісти email або Google, 10 секунд
