ЖК Bristol Comfort House (Бристоль Комфорт Хаус)

141 відповідей · 40 369 переглядів
SA
SAGA Development413 повід. · з 2017
11 квітня 2018 р.

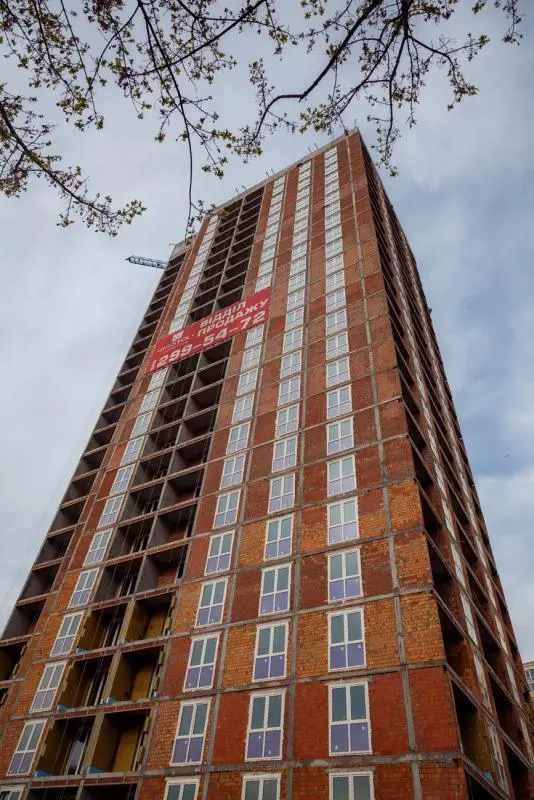

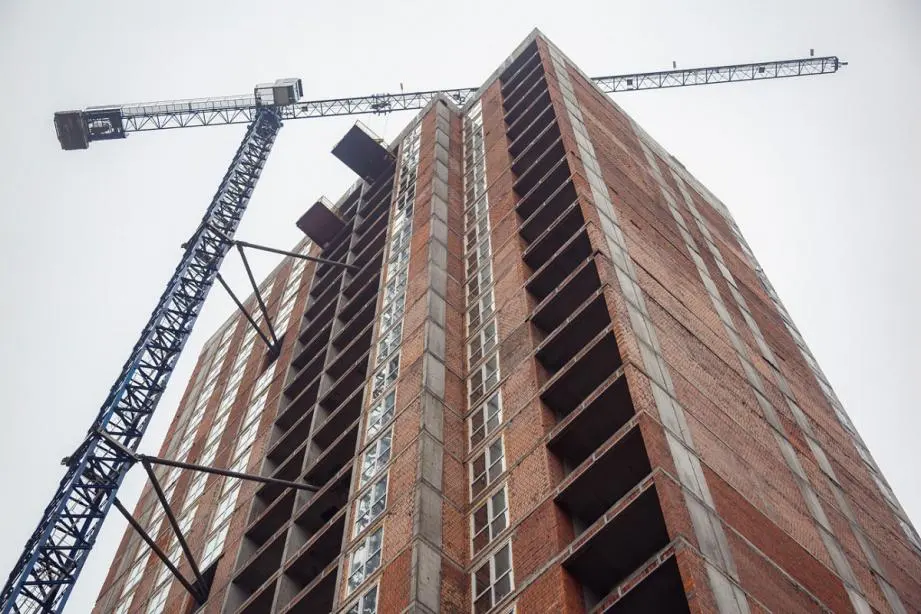

Хід будівництва BRISTOL Comfort House

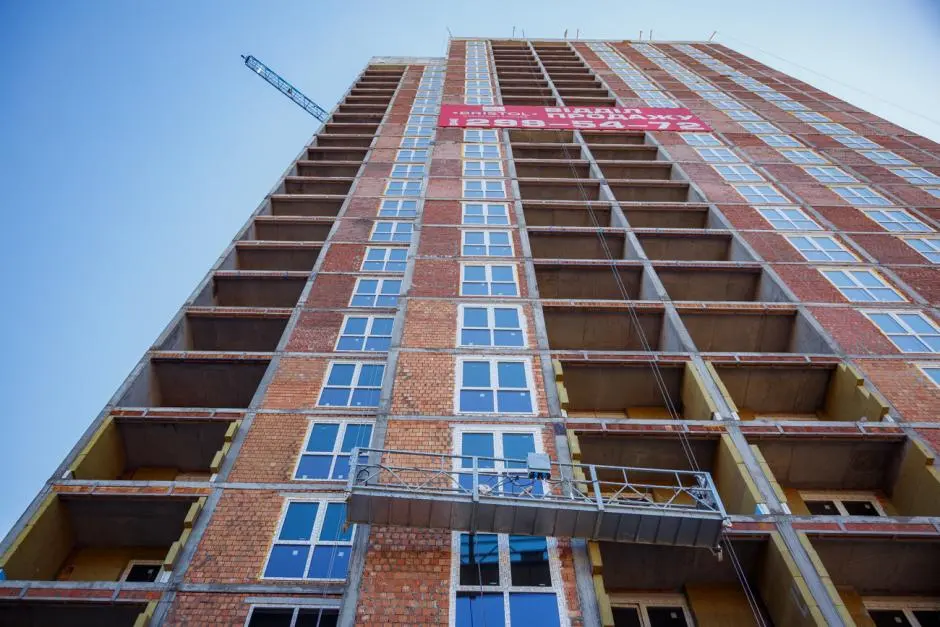

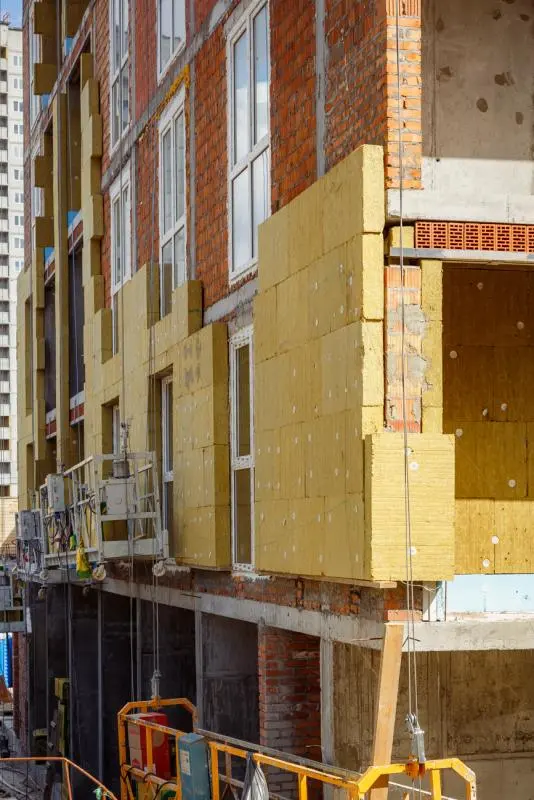

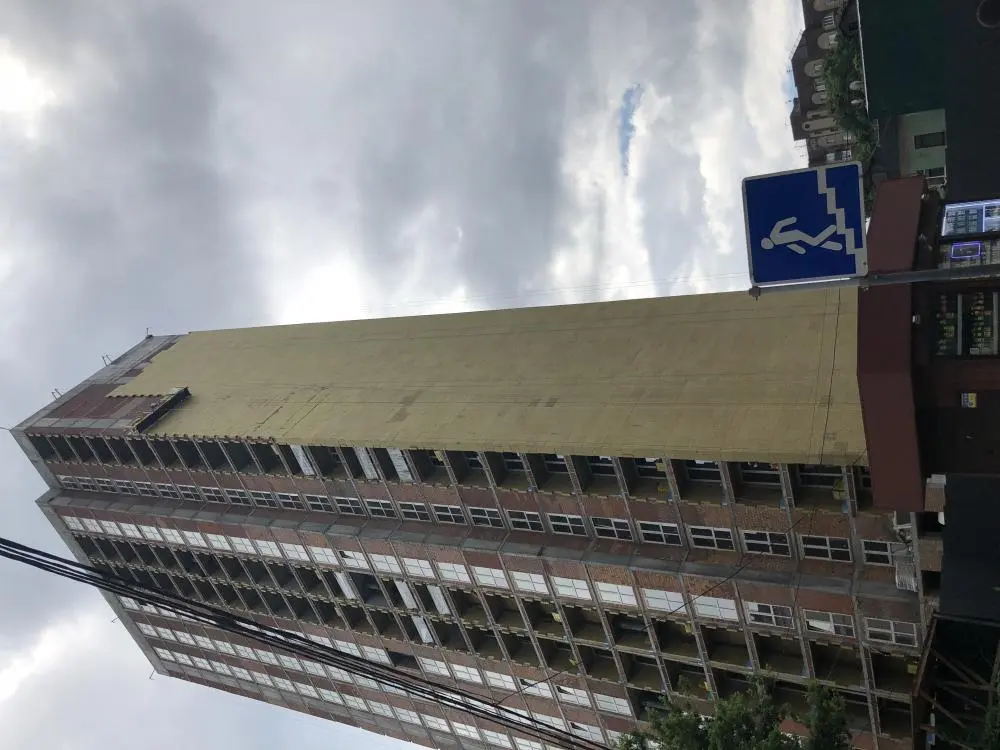

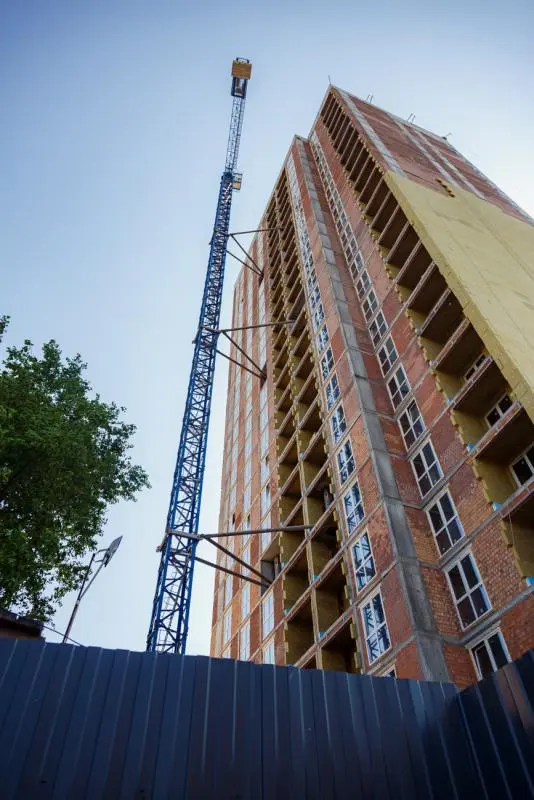

Роботи на будівельному майданчику BRISTOL Comfort House ніколи не стоять на місці. Будівельники завершили роботи на покрівлі та розпочали утеплювати фасад. Ведуться роботи по влаштуванню зовнішніх мереж водопостачання та каналізації.

Більш детально прослідкувати за ходом будівельних робіт ви можете на фото:

SA
SAGA Development413 повід. · з 2017
19 квітня 2018 р.

Saymon_Tregart: не спешите с фасадом, хай морозы пройдут и влажность бы тоже оптимально спала когда снег начнет таять

Доброго дня! Не переймайтеся, ми дотримуємося всіх необхідніх норм будівництва, аби забезпечити житло належної якості.

SA
SAGA Development413 повід. · з 2017
20 квітня 2018 р.

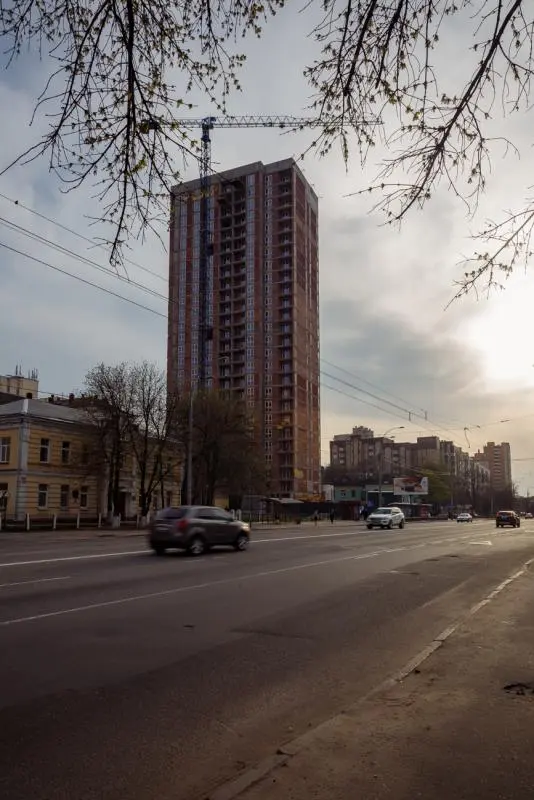

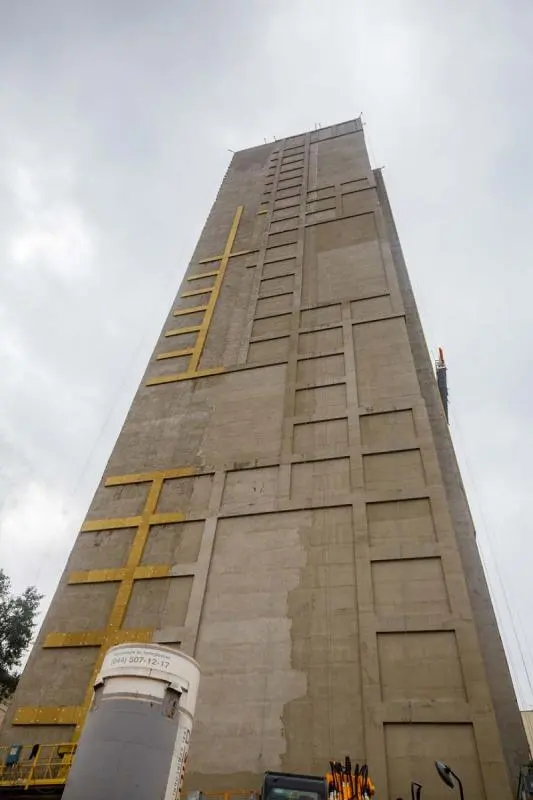

Актуальний хід будівництва BRISTOL Comfort House.

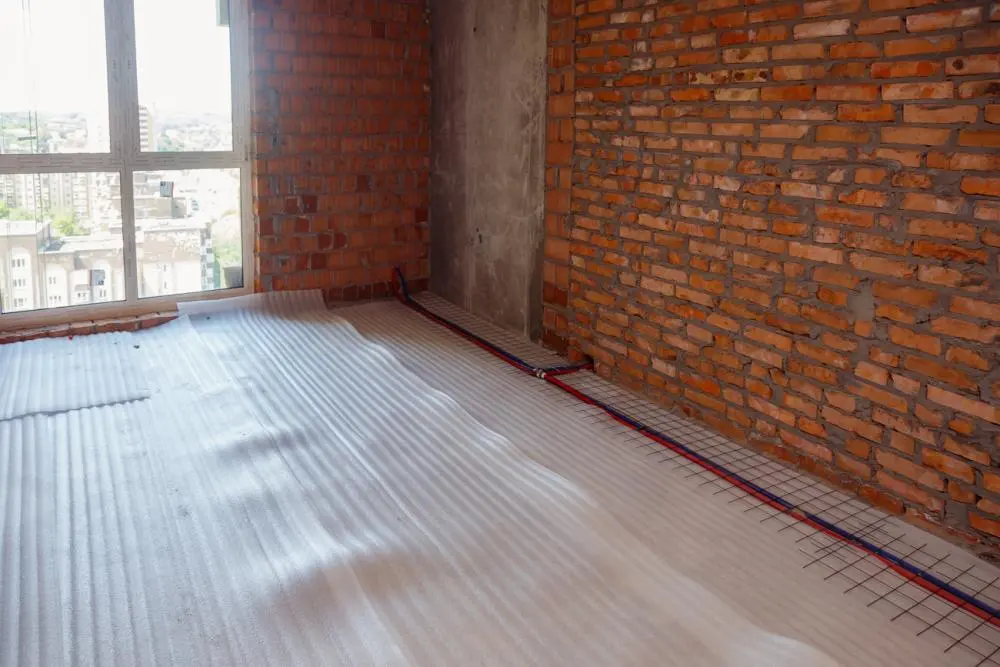

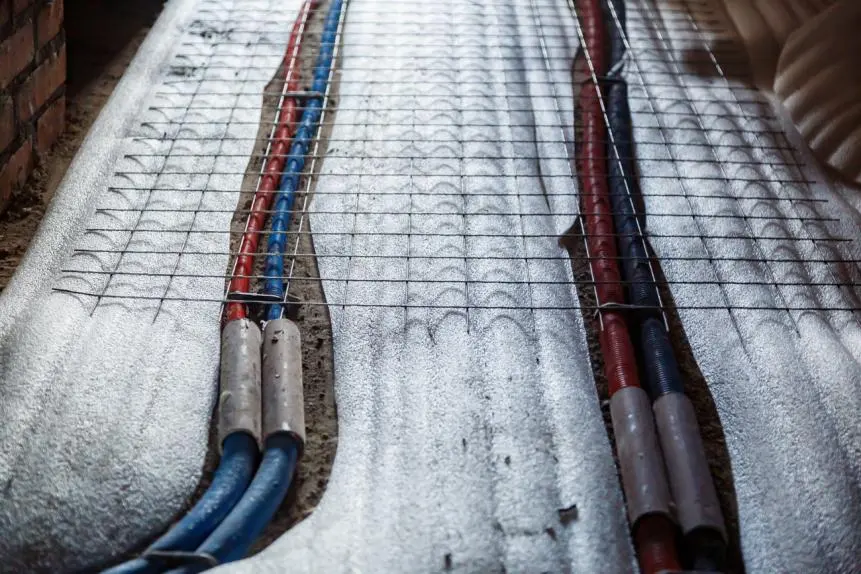

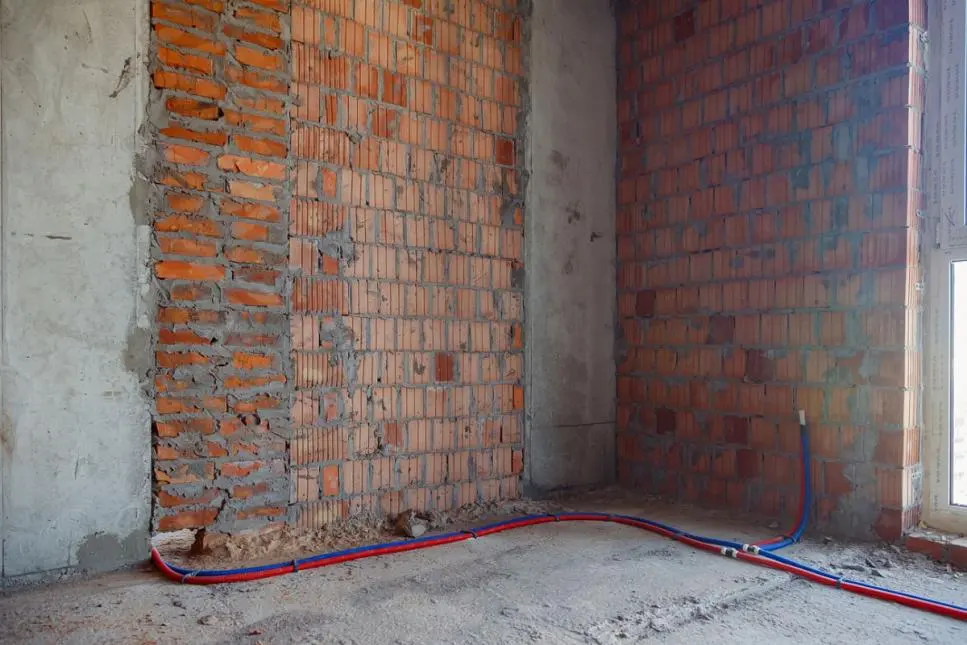

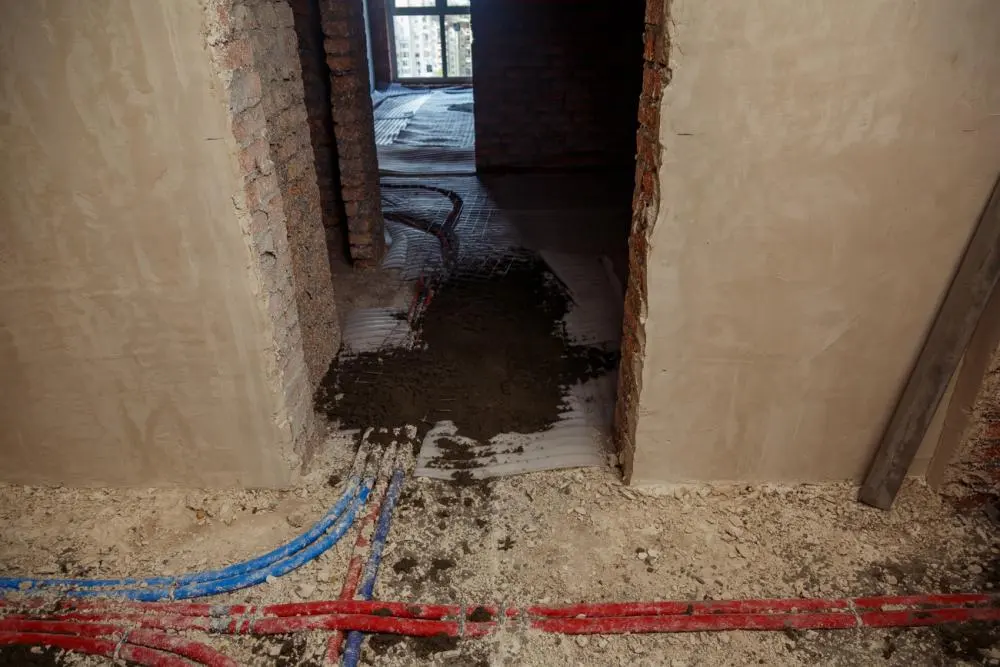

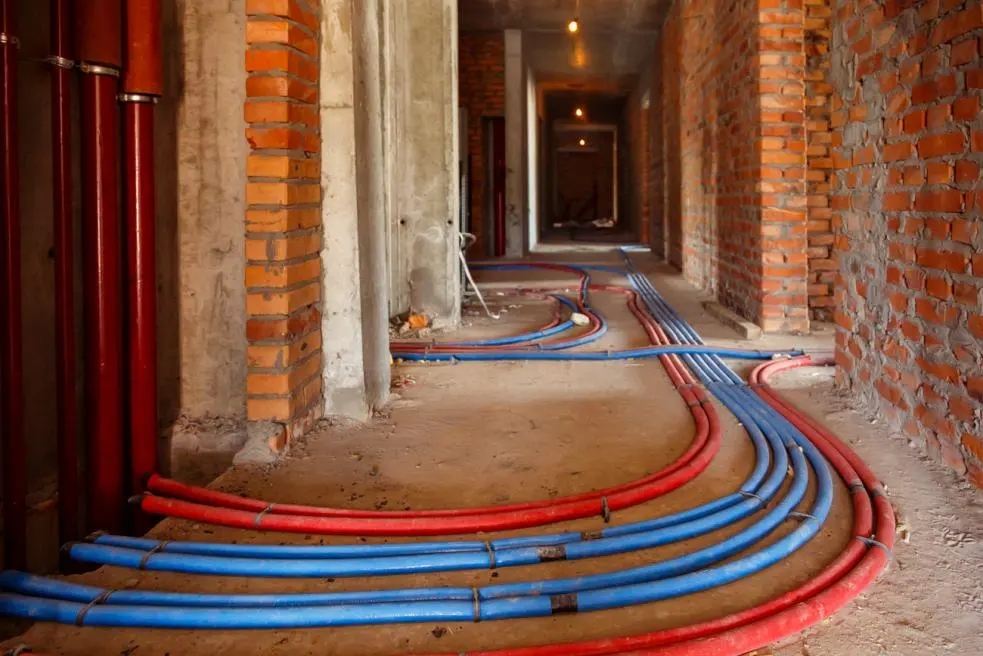

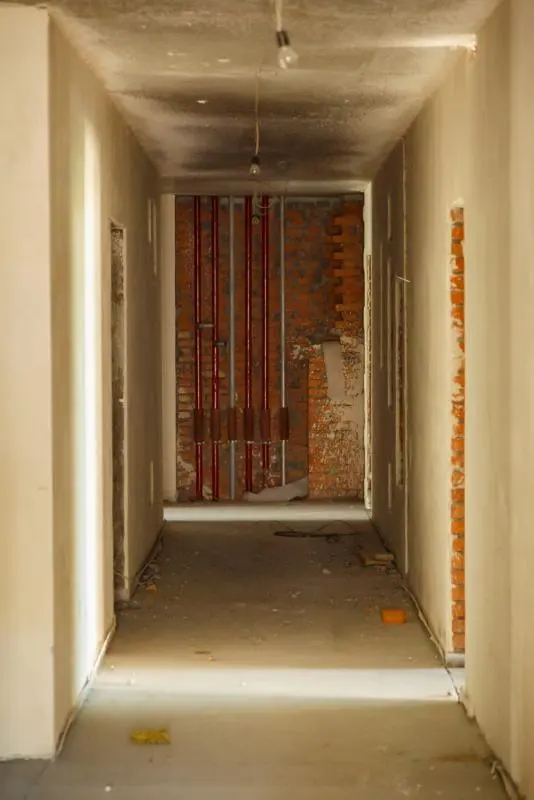

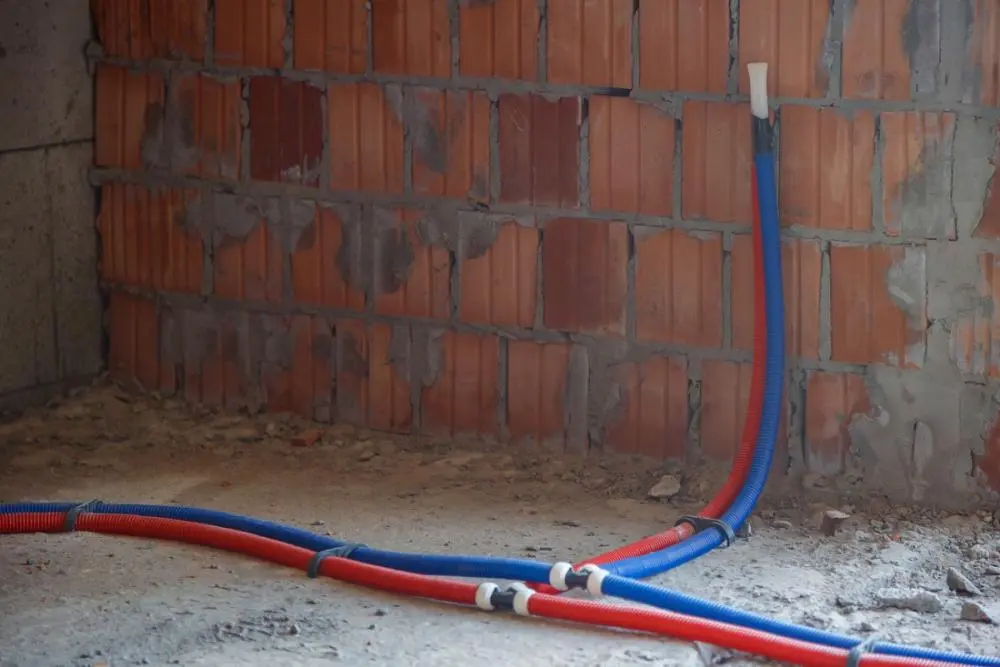

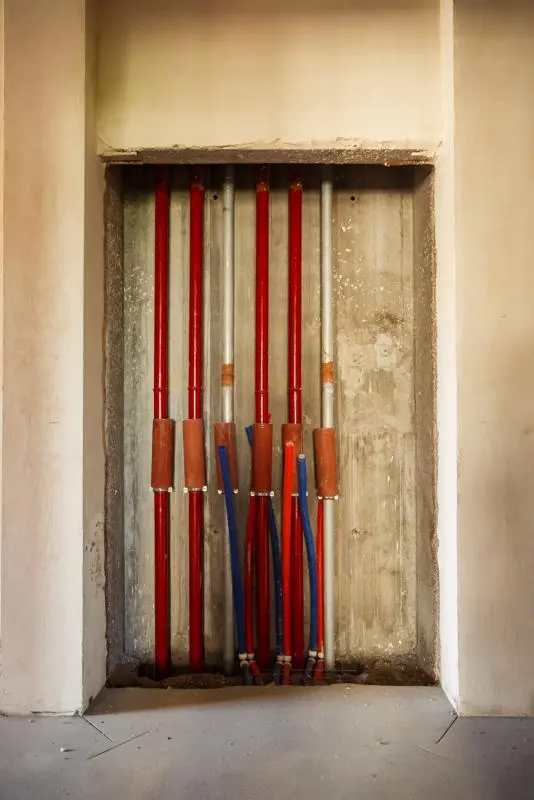

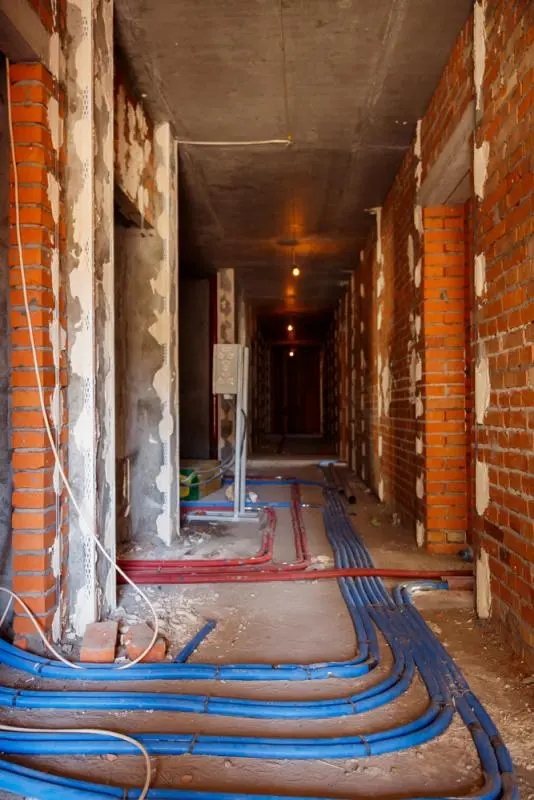

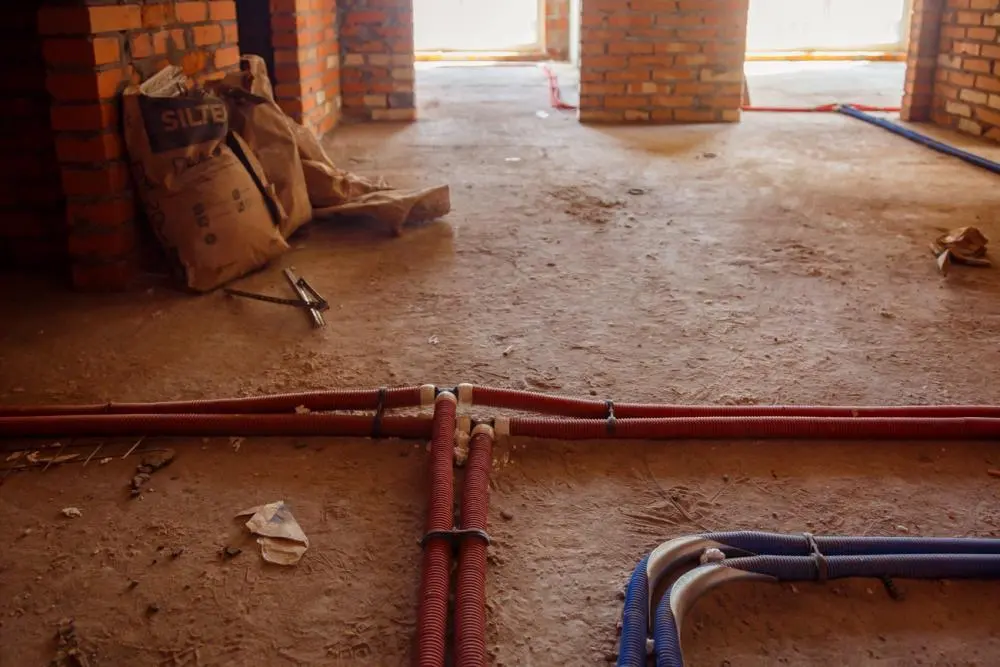

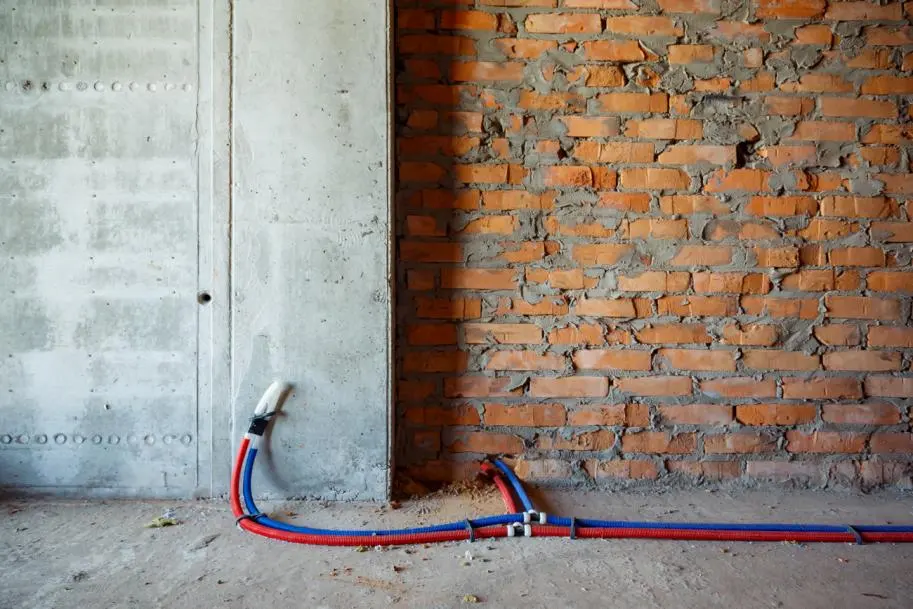

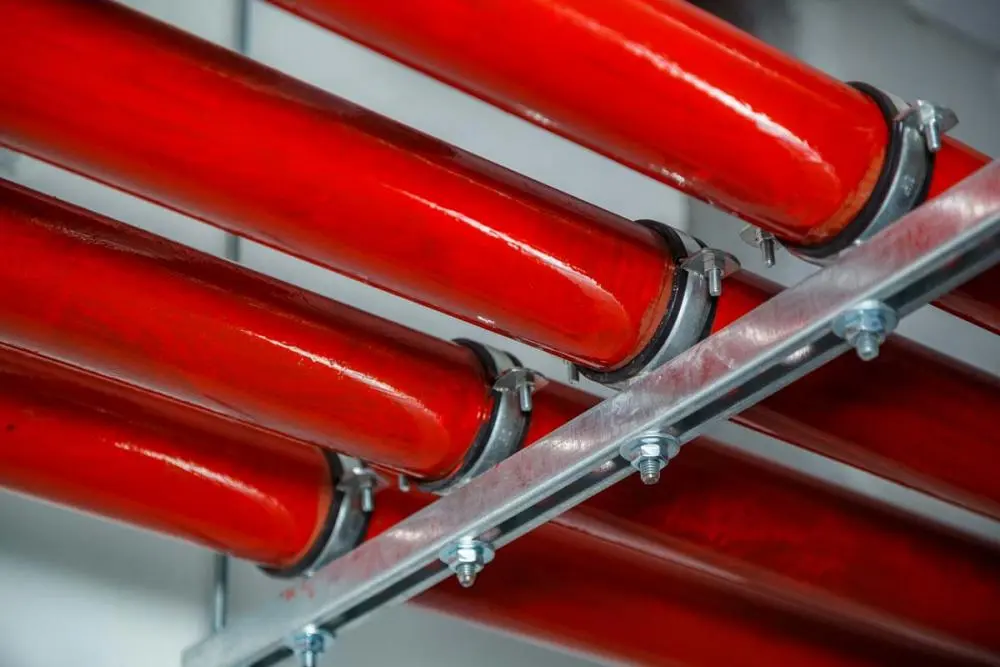

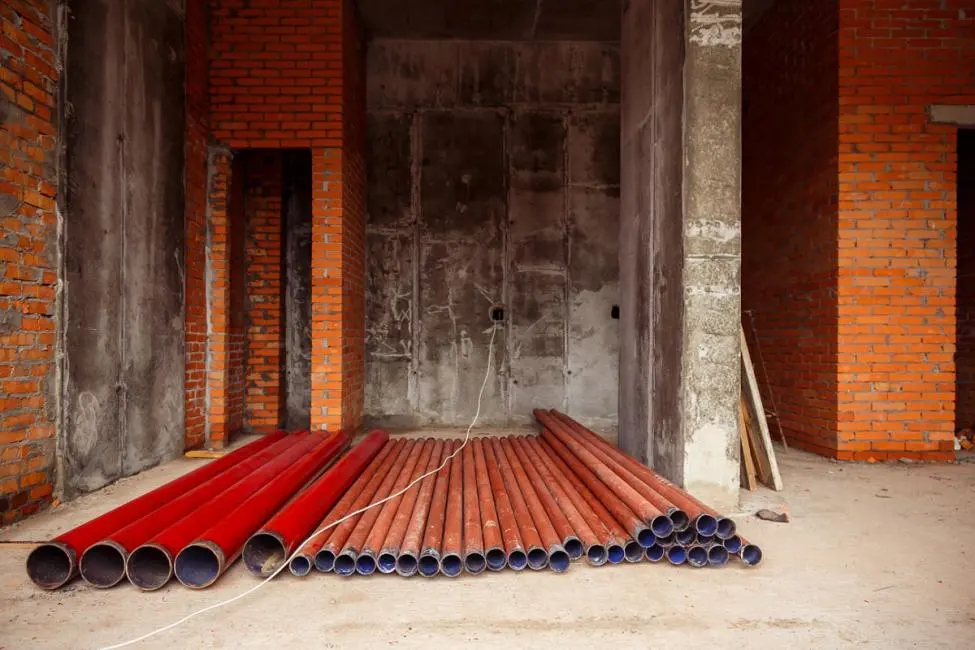

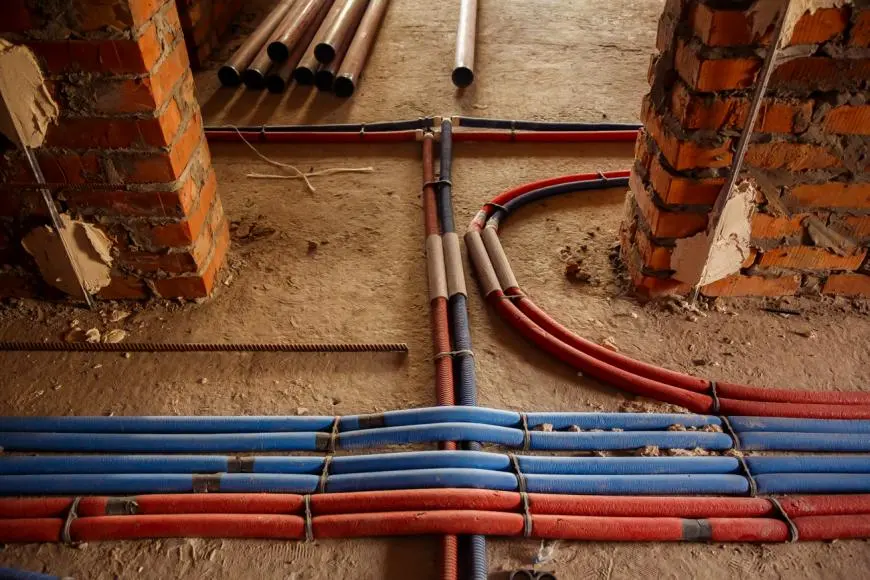

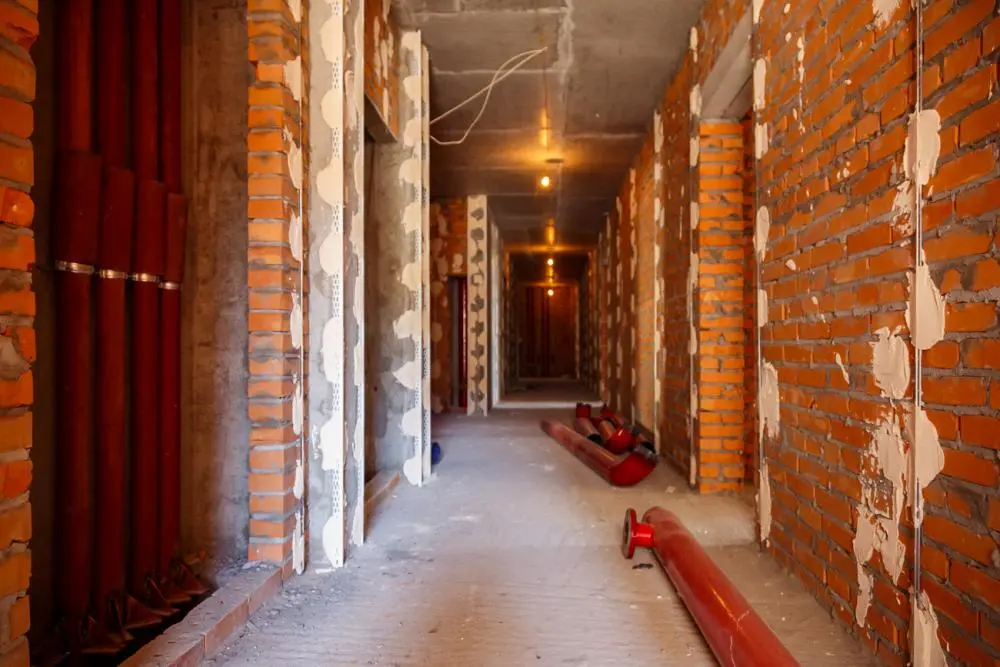

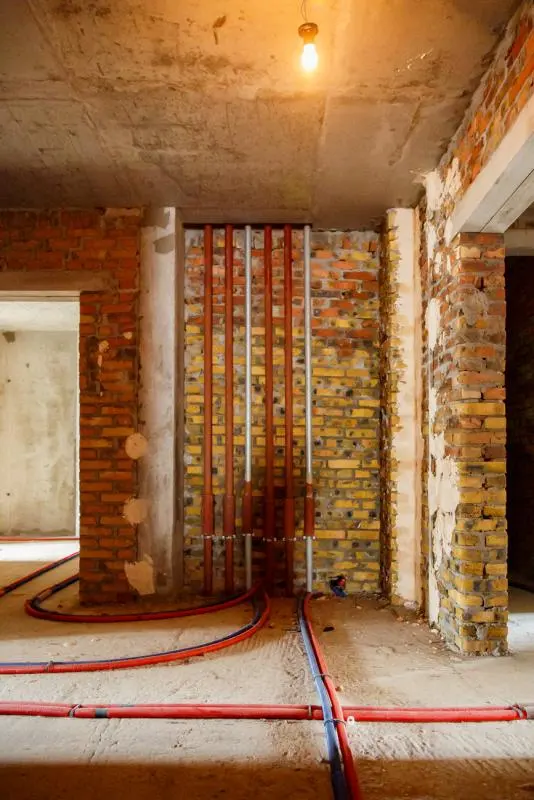

Наразі в комплексі проводяться підготовчі роботи для влаштування штукатурки місць загального призначення. Також продовжується прокладання внутрішніх інженерних мереж водопостачання та центрального опалення.
Пропонуємо ознайомитися з нашим фотозвітом:

SA
SAGA Development413 повід. · з 2017
25 квітня 2018 р.

Продовжуємо вас інформувати про новини з будівельного майданчика BRISTOL Comfort House та додаємо фотозвіт.

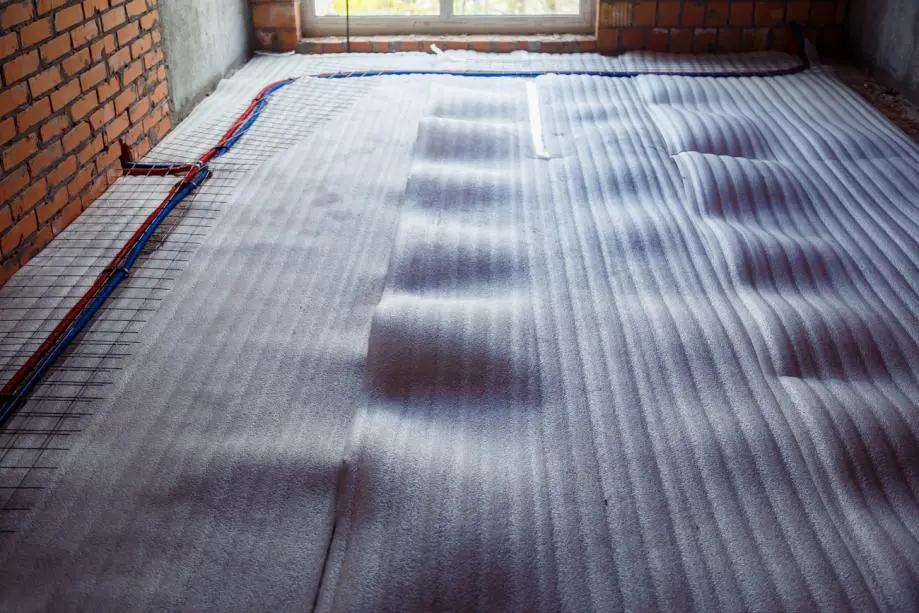

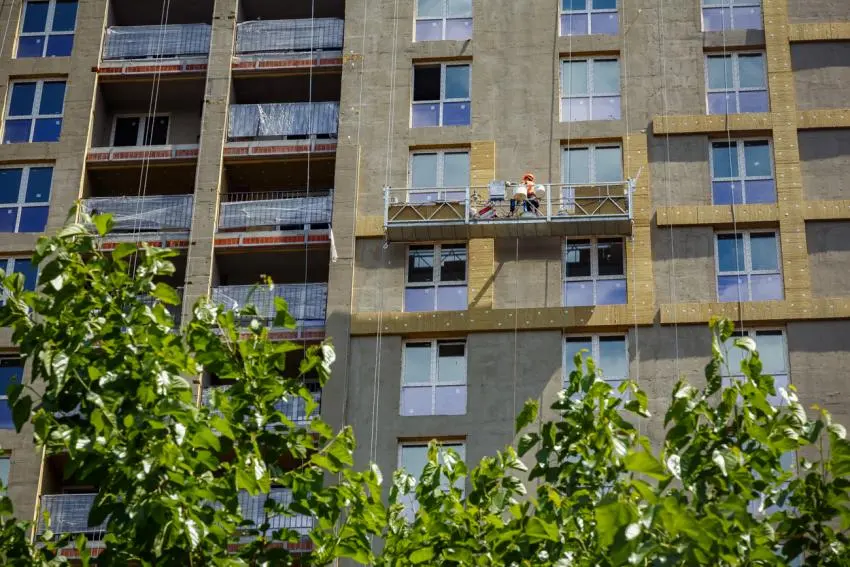

В комплексі вже завершено проведення зовнішніх мереж водопостачання та каналізації і продовжуються роботи по прокладанню внутрішніх інженерних мереж опалення, вентиляції та водопостачання. Також в будинку розпочато влаштування стяжок, продовжується утеплення фасадів.

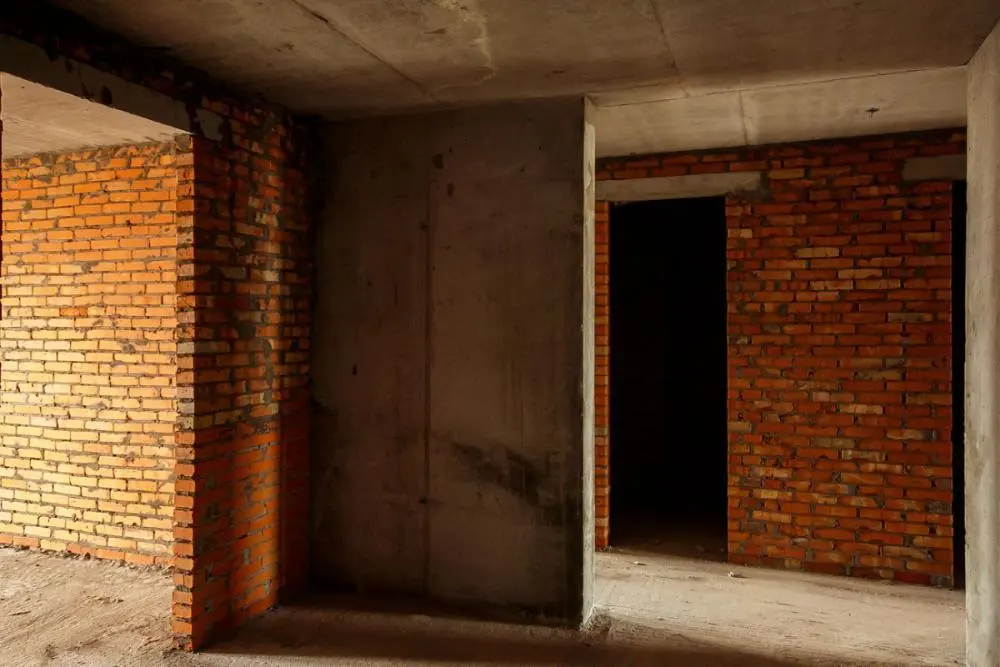

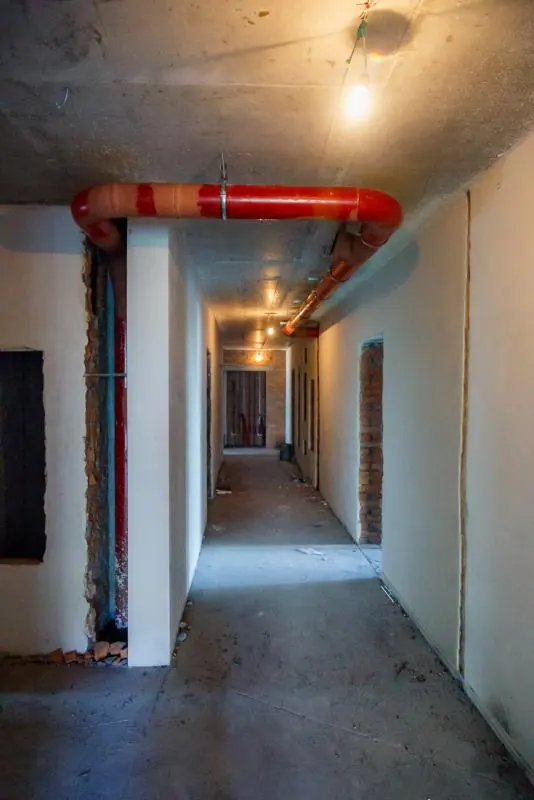

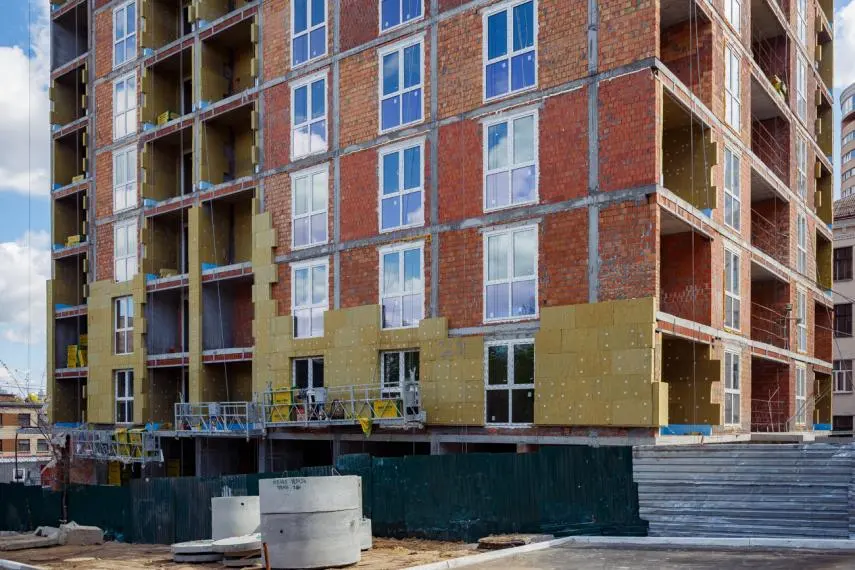

Штукатурні роботи місць загального користування виконані на 4-6 поверхах.

SA
SAGA Development413 повід. · з 2017
5 травня 2018 р.

Публікуємо актуальні новини з будівельного майданчика BRISTOL Comfort House та додаємо сонячні фото!

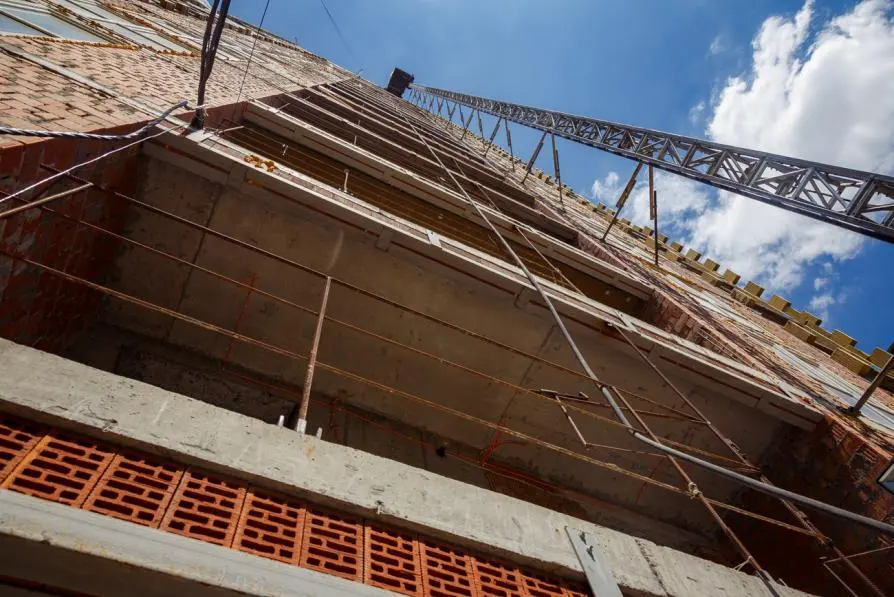

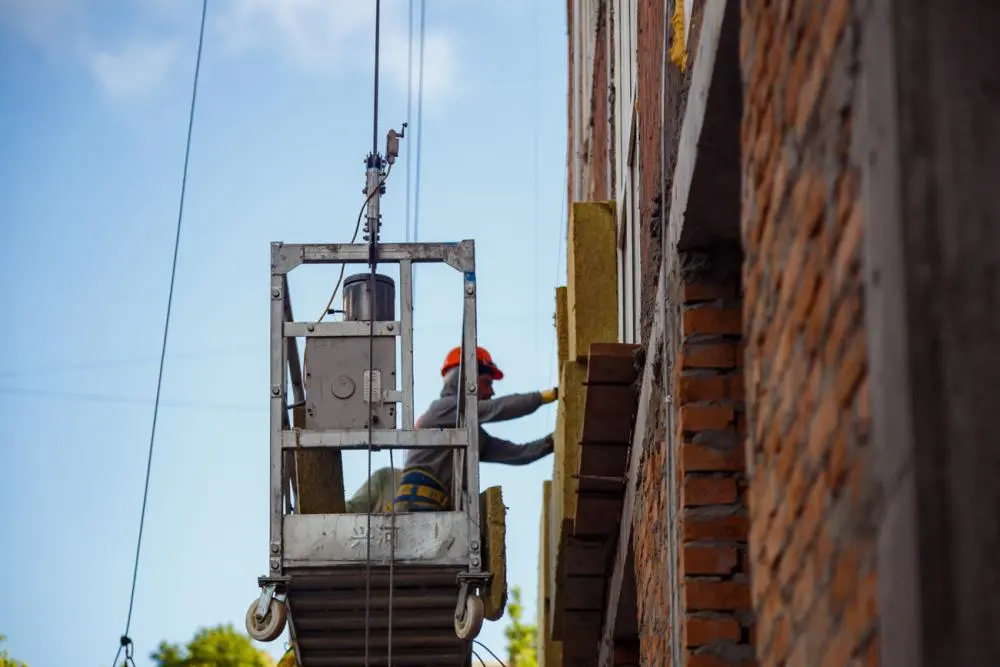

В будинку продовжуються роботи по утепленню фасадів та проведення внутрішніх інженерних мереж. По фасаду вже завершується проведення зовнішніх мереж. Також вже виконано влаштування стяжок на рівні 5-8 поверхів, а також штукатурні роботи на 4-9 поверхах в місцях загального користування.

SA
SAGA Development413 повід. · з 2017
10 травня 2018 р.

Продовжуємо повідомляти вас про новини будівництва BRISTOL Comfort House!

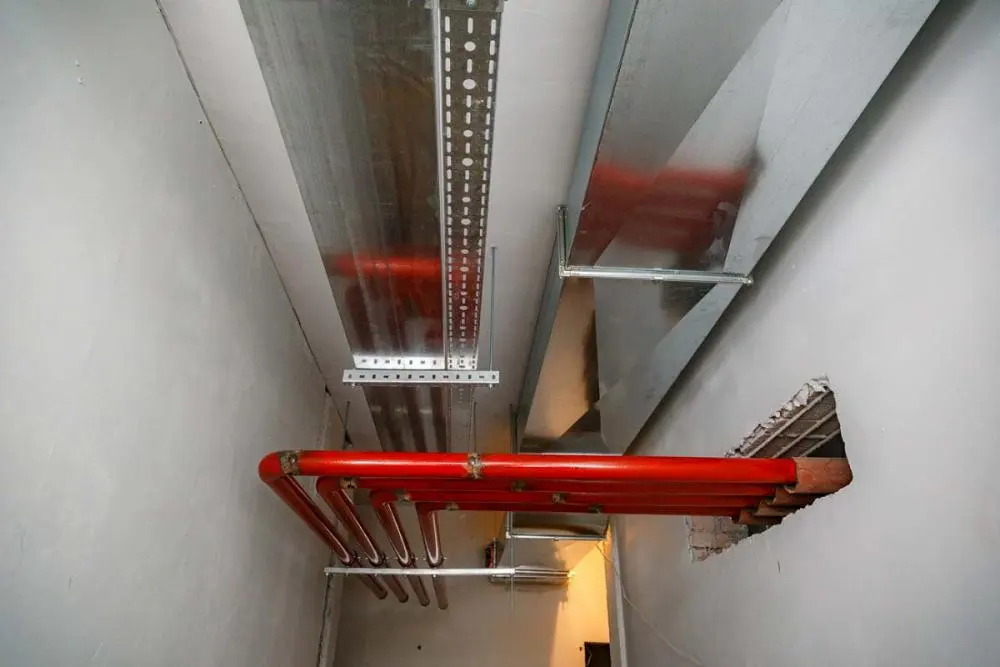

В комплексі виконані роботи по влаштуванню стяжок на 5-9 поверхах. Активно продовжуються роботи по утепленню фасадів та проведенню внутрішніх інженерних мереж. Завершується введення в будівлю зовнішніх мереж по фасаду.
Штукатурні роботи виконані на 3-10 поверхах в місцях загального користування. Також розпочато роботи з підготовки шахт ліфтів та роботи по електропроводці і системі блискавкозахисту.

Фотозвіт нашого комплексу можна переглянути нижче.

SA
SAGA Development413 повід. · з 2017
18 травня 2018 р.

Свіжі новини щодо ходу будівництва в BRISTOL Comfort House!

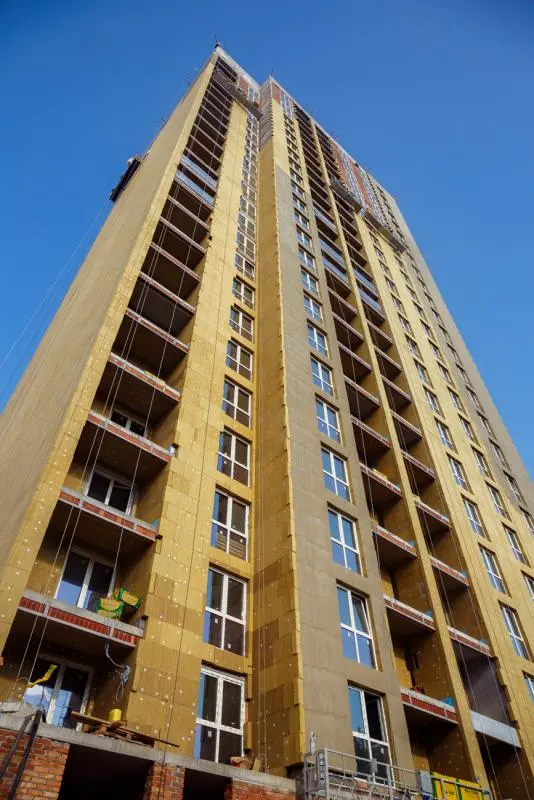

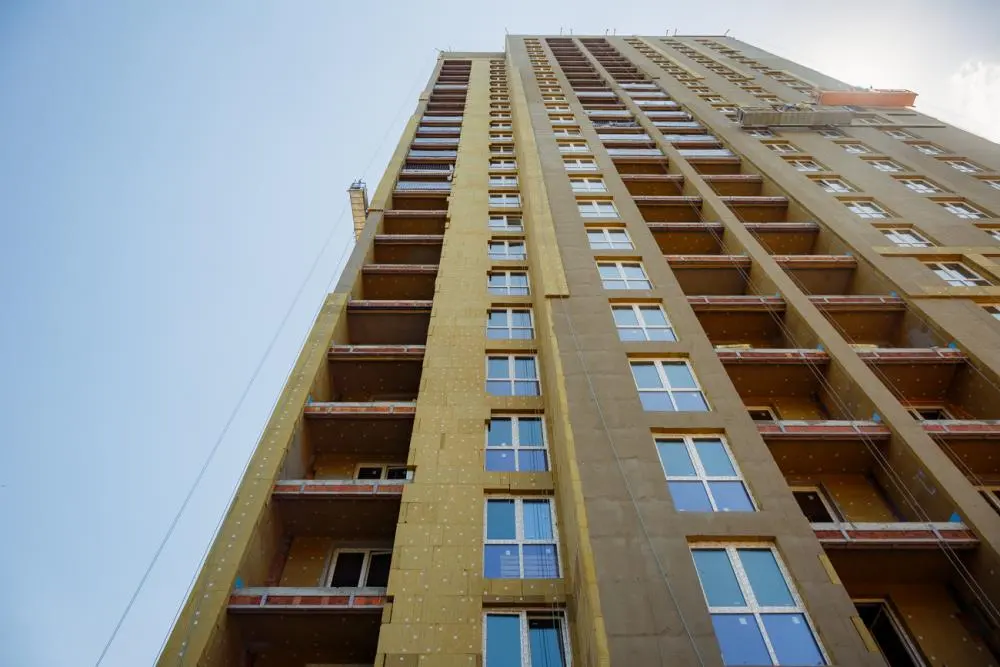

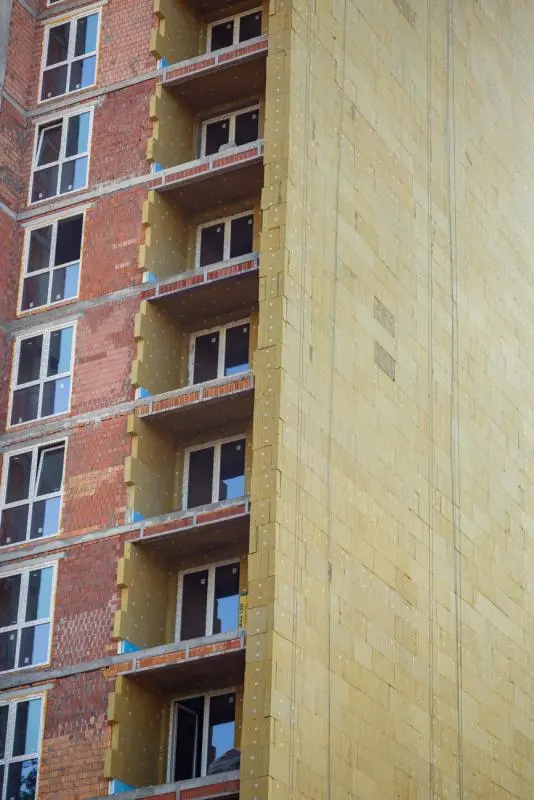

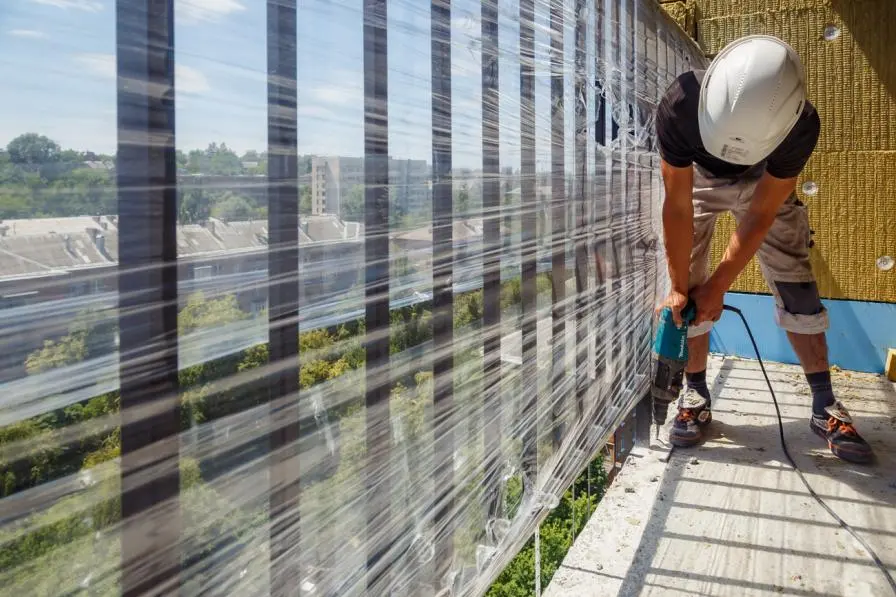

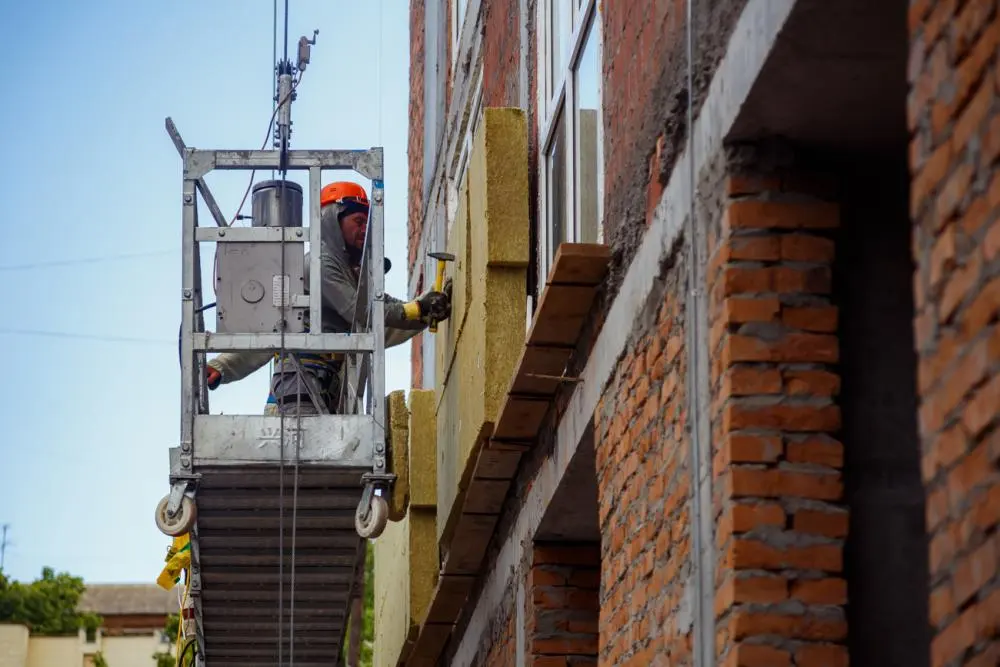

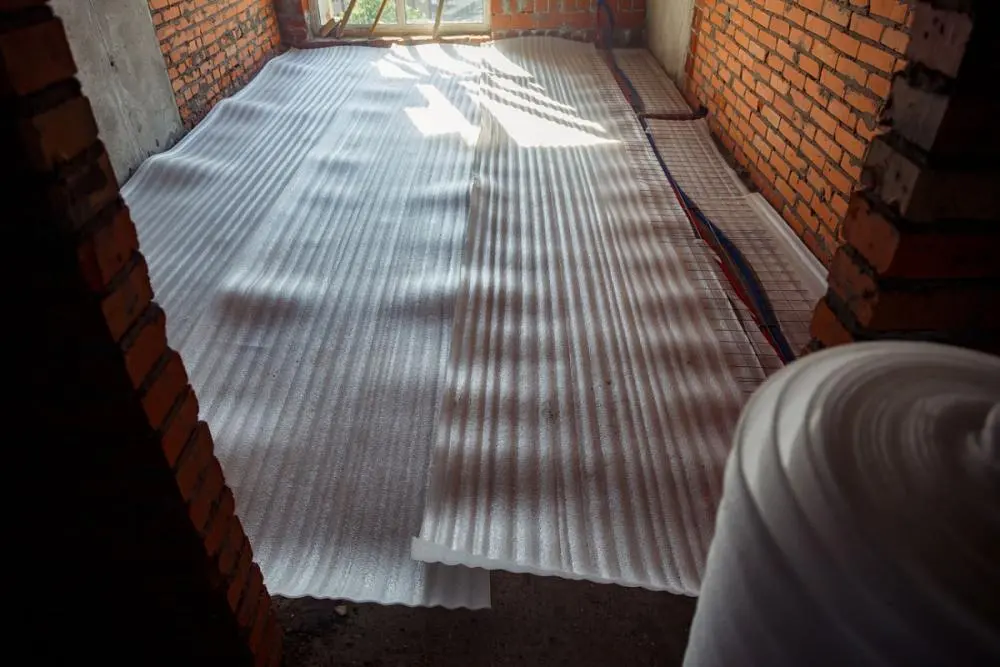

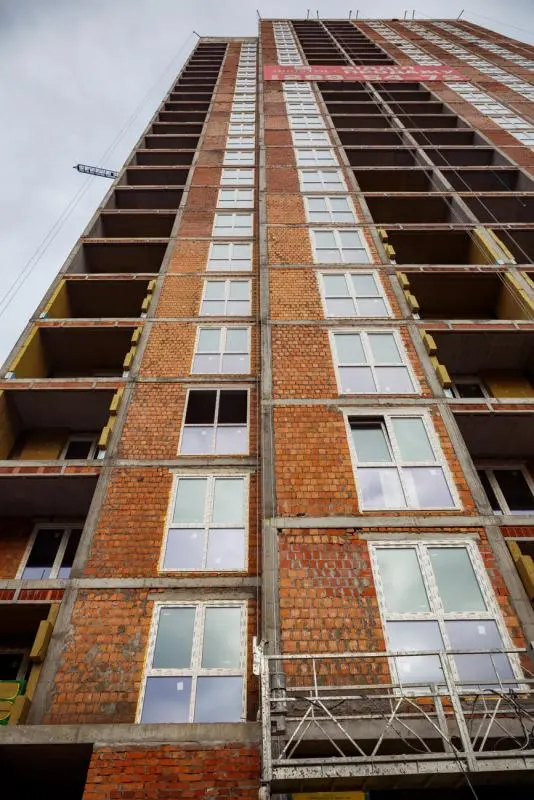

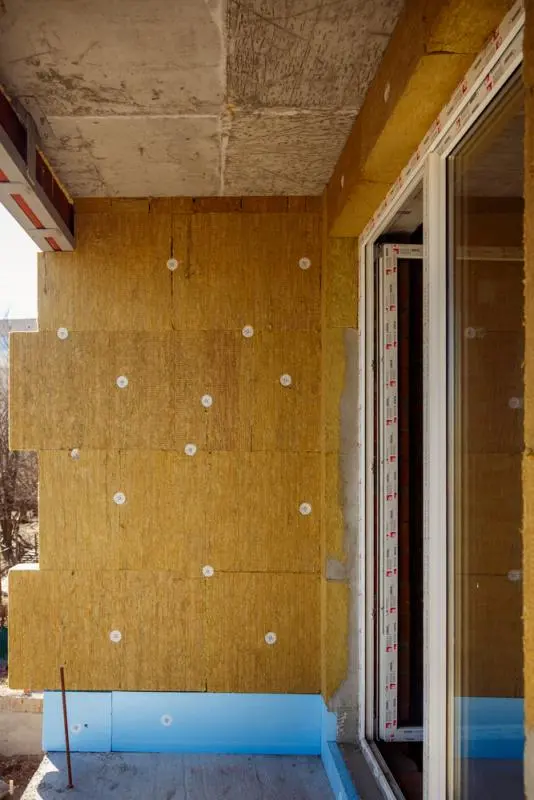

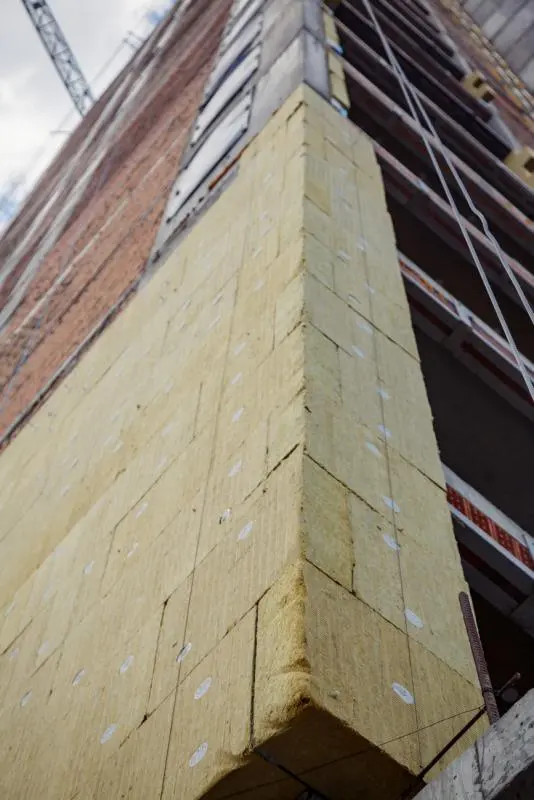

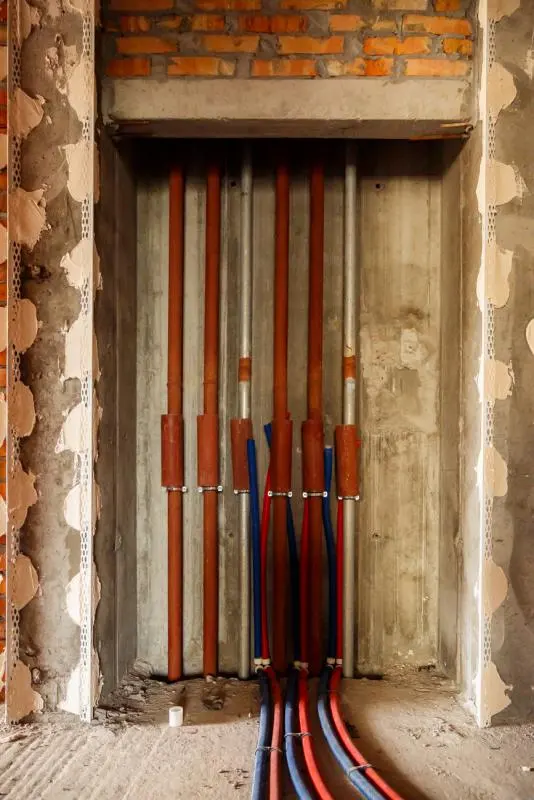

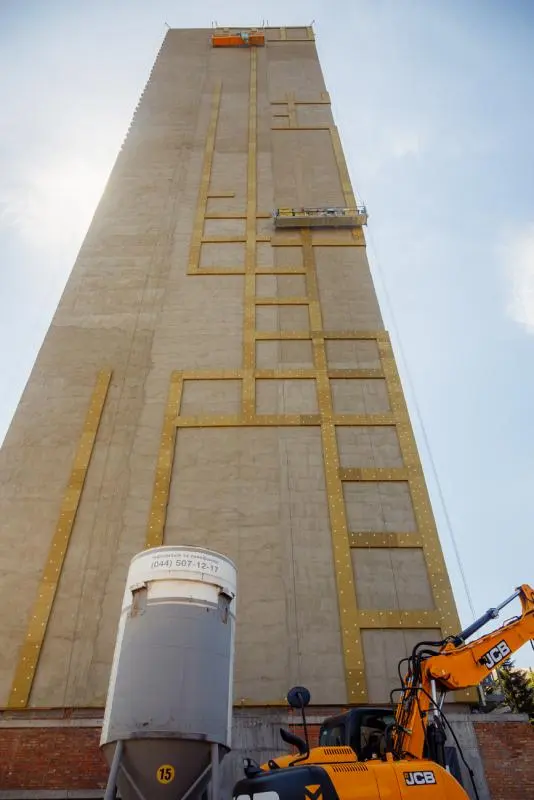

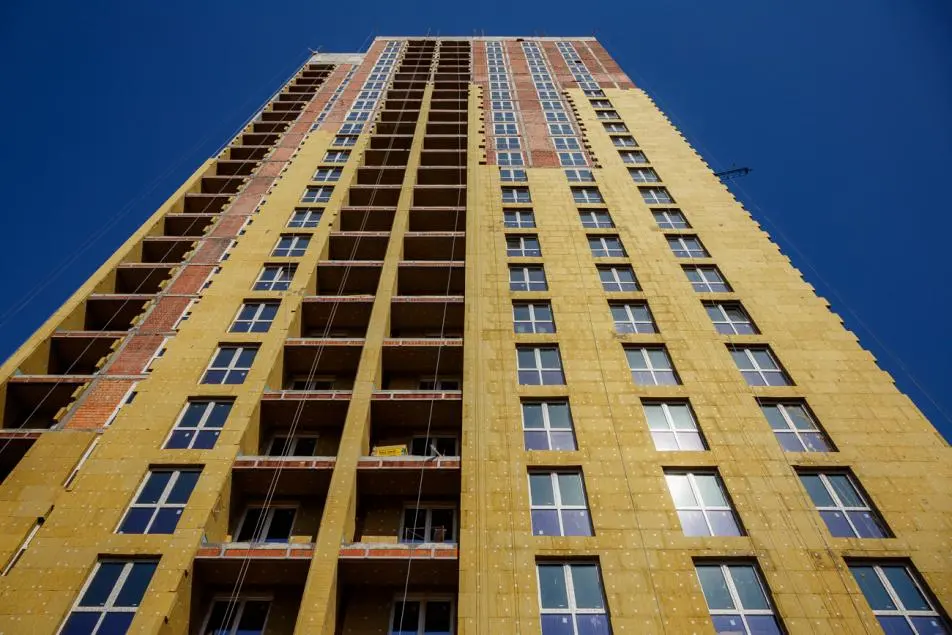

Вже виконані роботи по влаштуванню стяжок на 4-10 поверхах. Розпочинаються роботи з підготовки шахт ліфтів, робіт по електропроводці та системі блискавкозахисту. Тривають роботи по утепленню фасадів — 13% закрито мінватою. Внутрішні інженерні роботи виконані на 46%, введення в будівлю зовнішніх мереж ВК по фасаду вже завершується.

Детальніше в нашому фотозвіті.

SA
SAGA Development413 повід. · з 2017
24 травня 2018 р.

Актуальний дайджест будівельних робіт в BRISTOL Comfort House!

Завершені роботи по влаштуванню стяжок на 4-11 поверхах та роботи з підготовки шахт ліфтів.

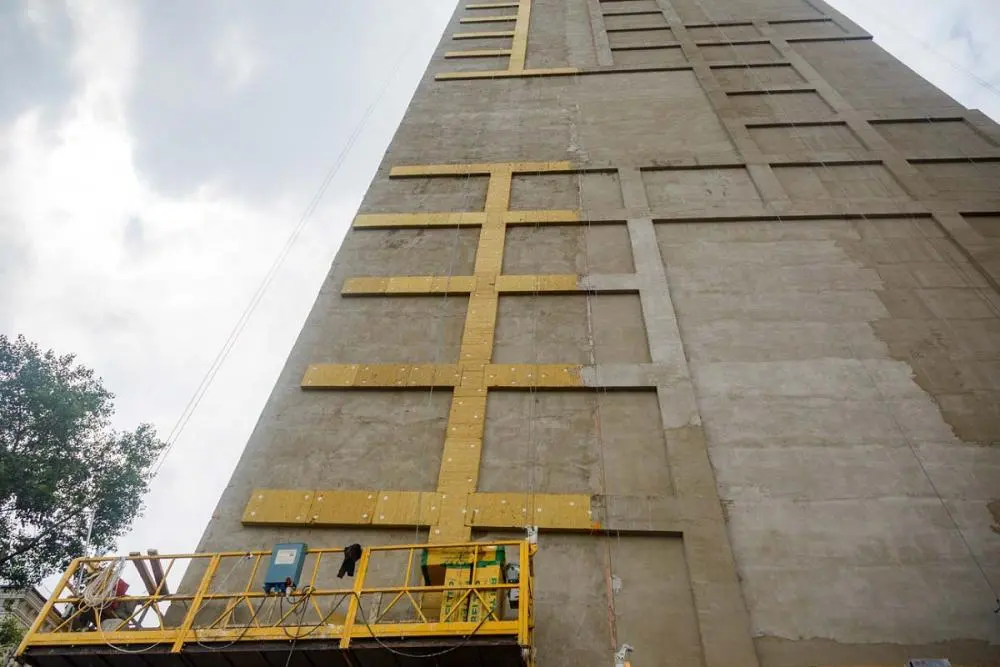

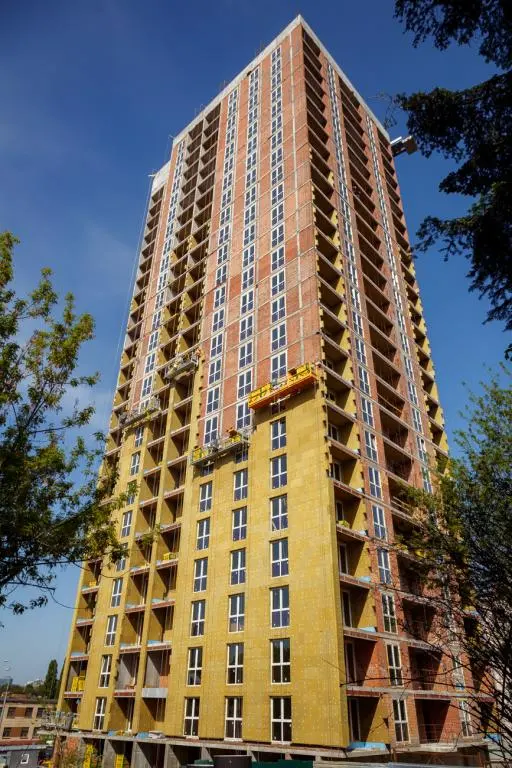

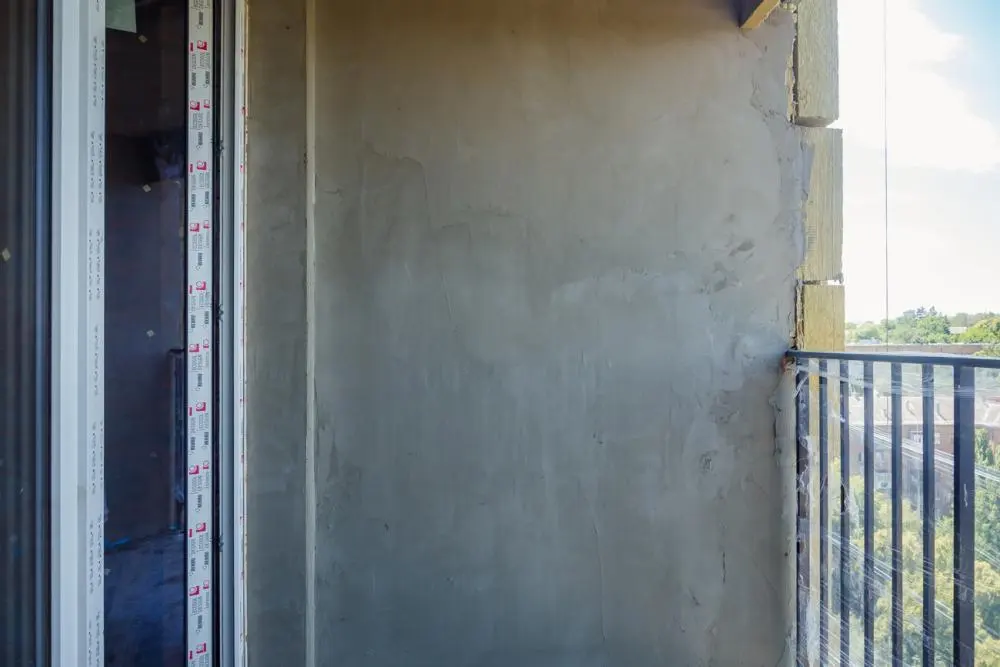

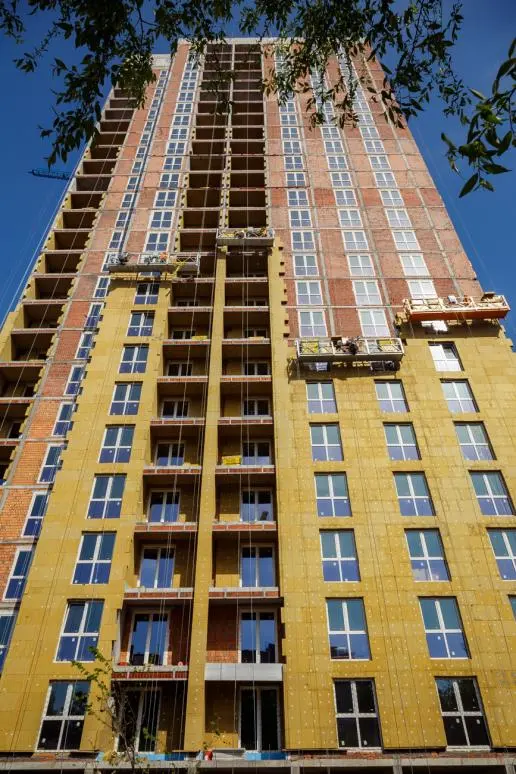

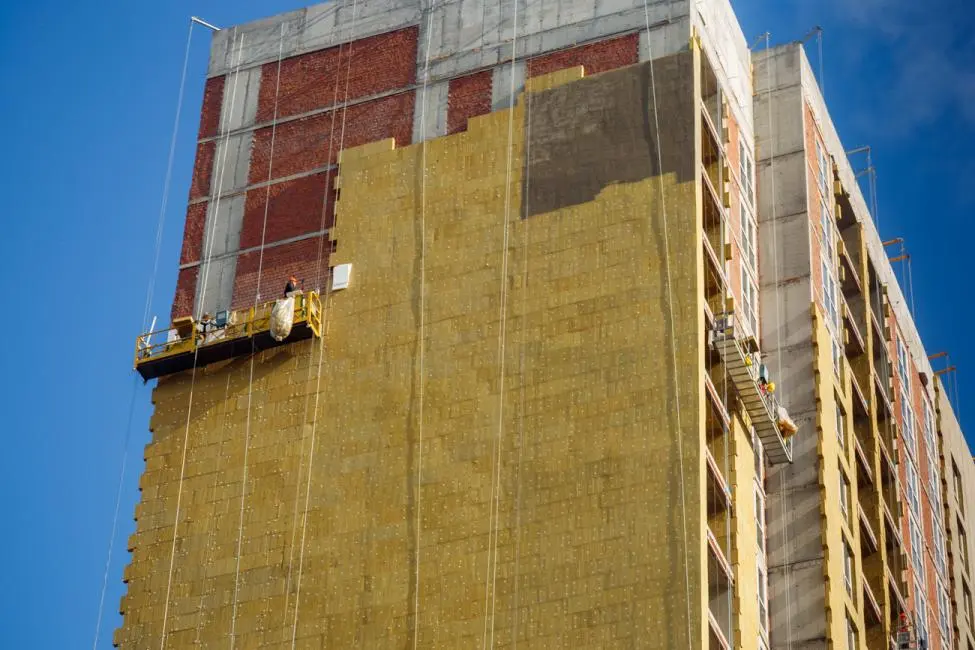

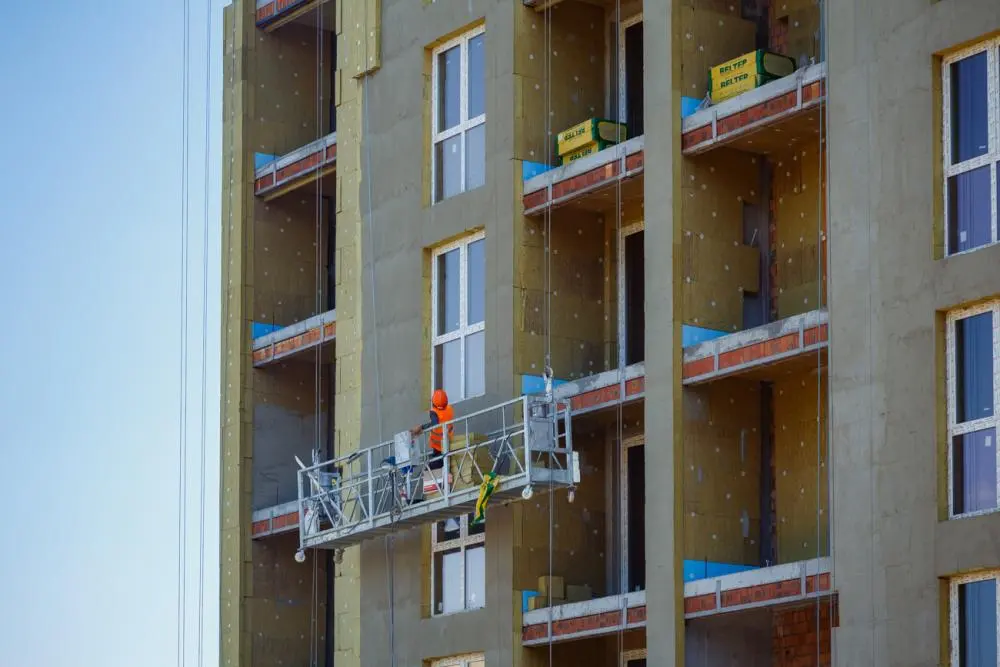

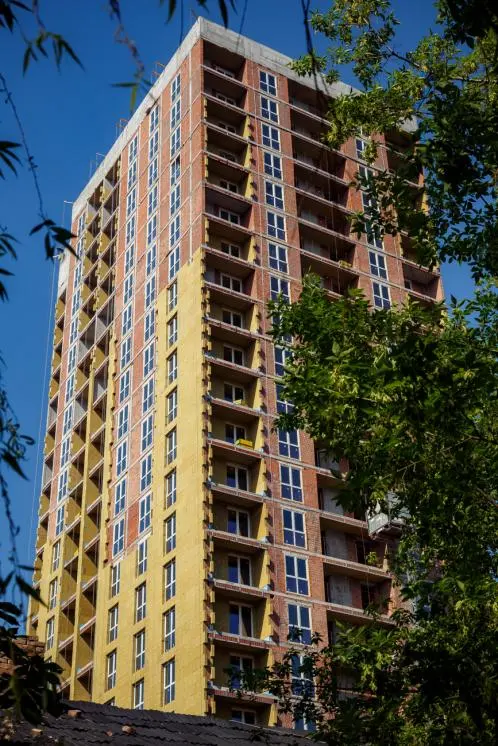

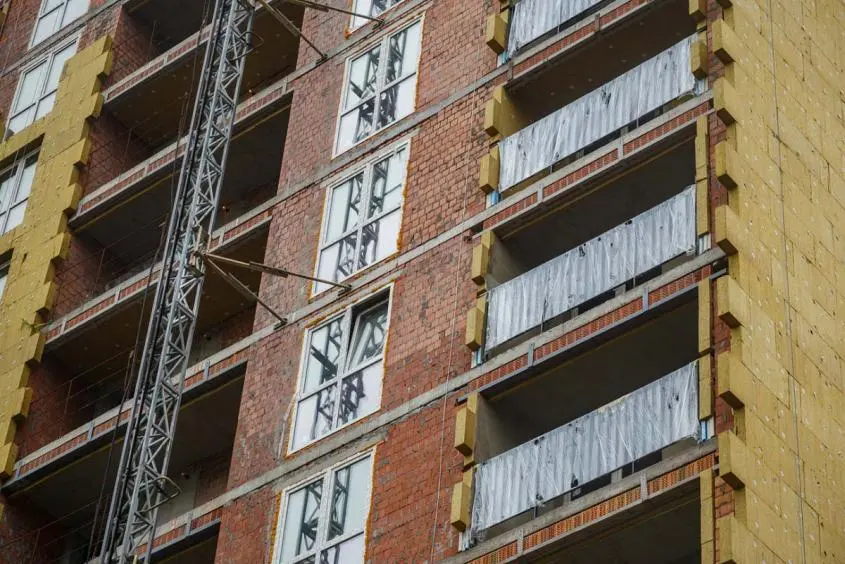

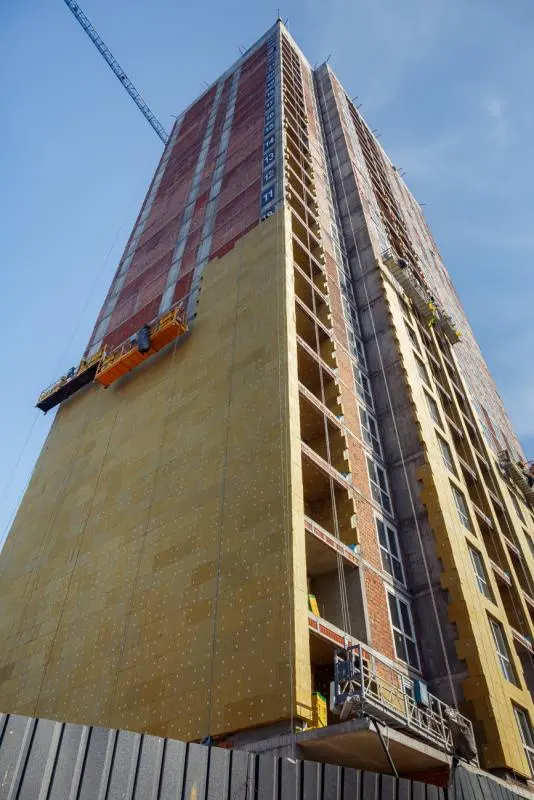

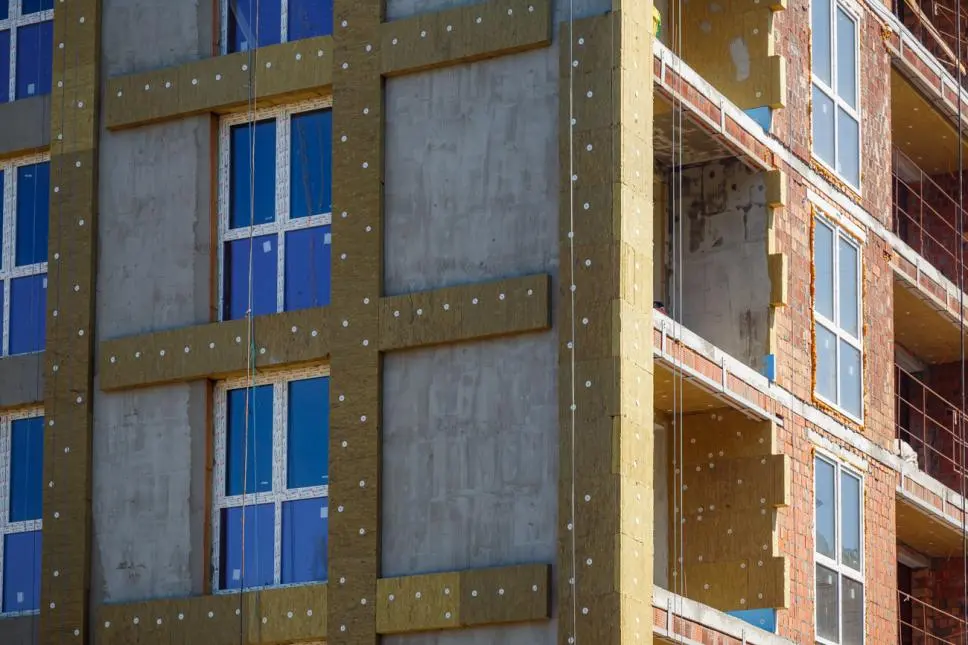

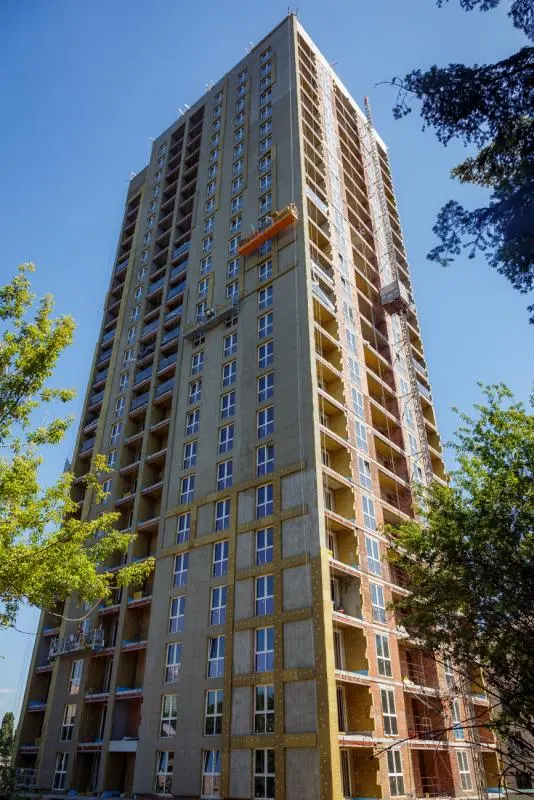

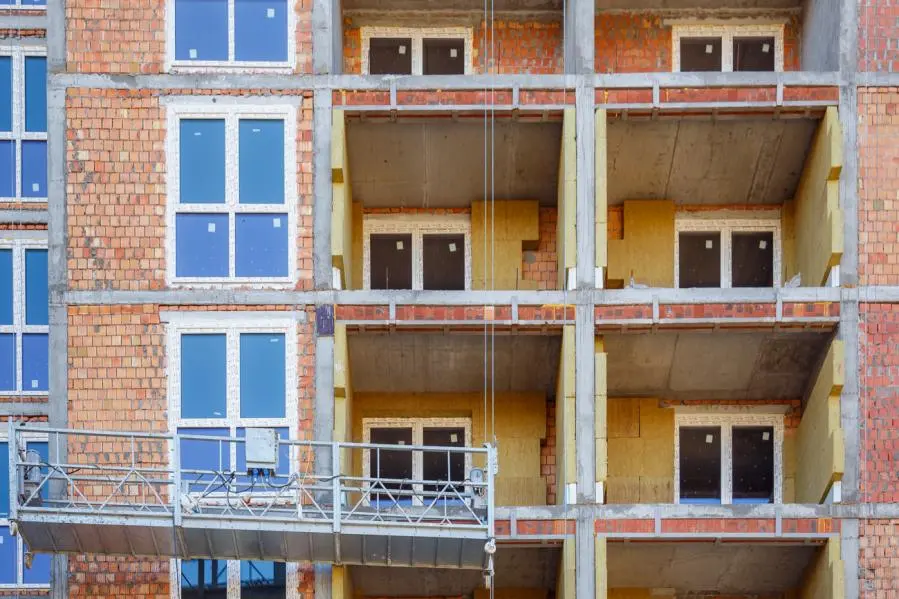

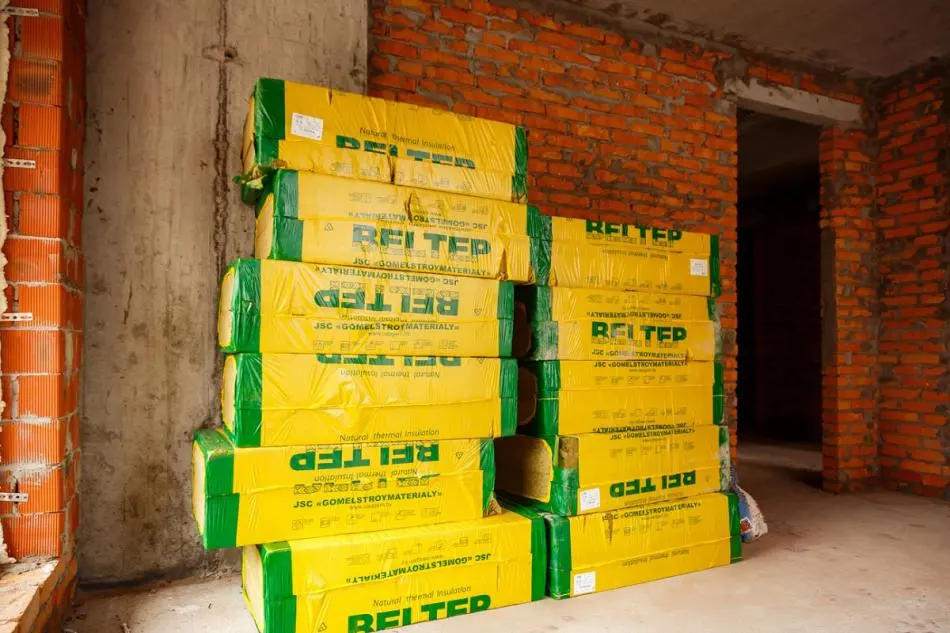

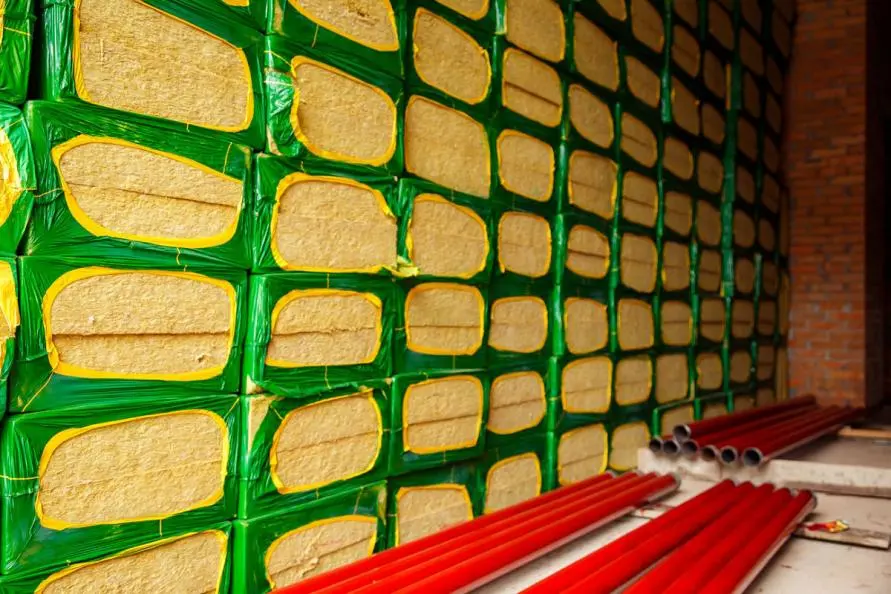

Роботи по утепленню фасадів активно тривають — 56% закрито мінватою.

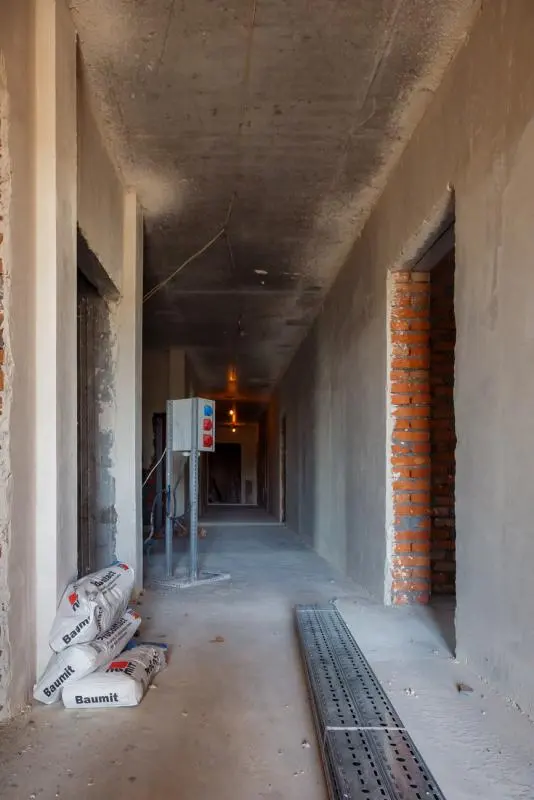

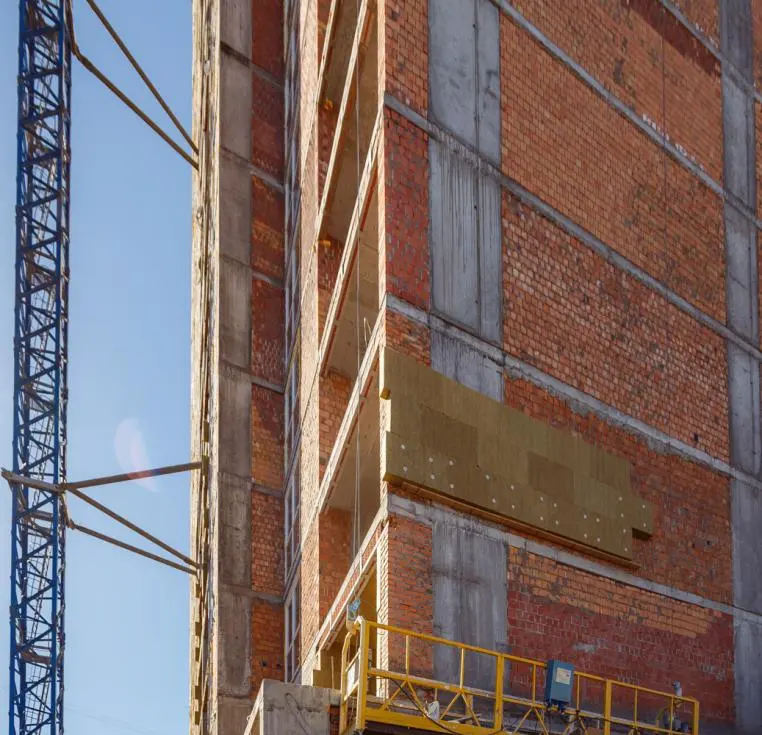

Штукатурні роботи виконані на 2-12 поверхах в місцях загального призначення, а також в цокольній частині — на 75%. Внутрішні інженерні роботи виконані на 56%.
Розпочато роботи по електропроводці і системі блискавкозахисту, а також встановлення огорож лоджій.

Ділимося новими фото нижче.

SA
SAGA Development413 повід. · з 2017
1 червня 2018 р.

Інформуємо про будівельні роботи в BRISTOL Comfort House!

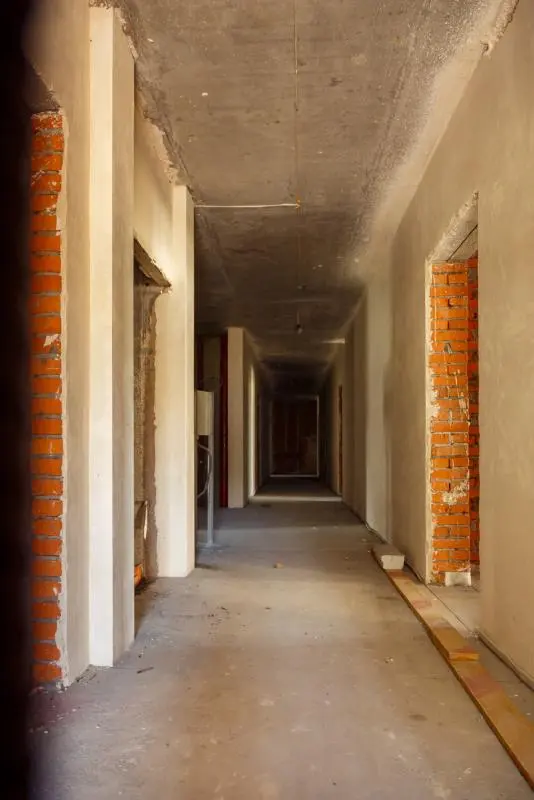

Наразі в комплексі виконується влаштування стяжок: 2-й та 4-12 поверхи вже виконані. Також продовжуються роботи по утепленню фасадів - 70% закрито мінватою. Активно тривають роботи на внутрішніх інженерних мережах - вже 59% готовності.

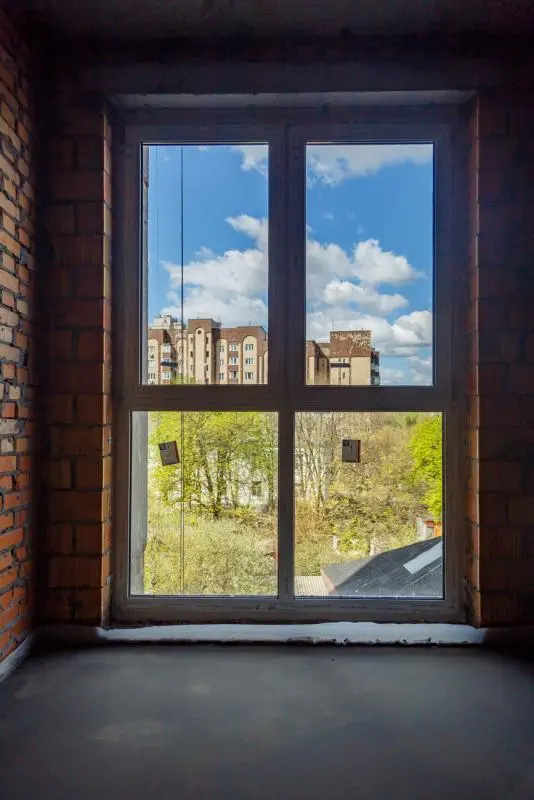

В місцях загального призначення виконані штукатурні роботи на 2-14 поверхах, а також у приміщеннях цокольної частини на 75%.

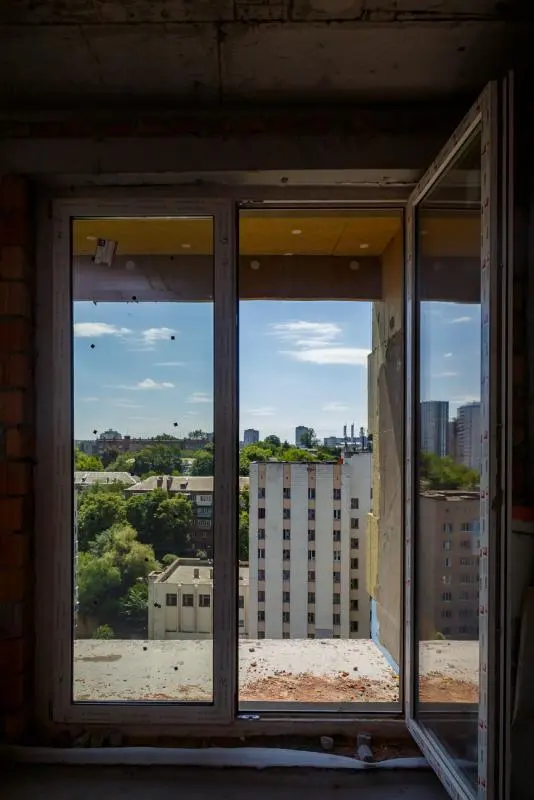

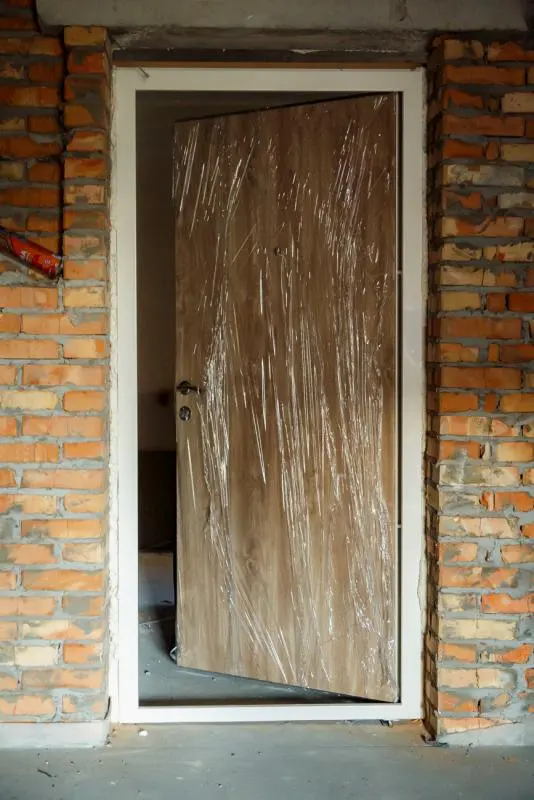

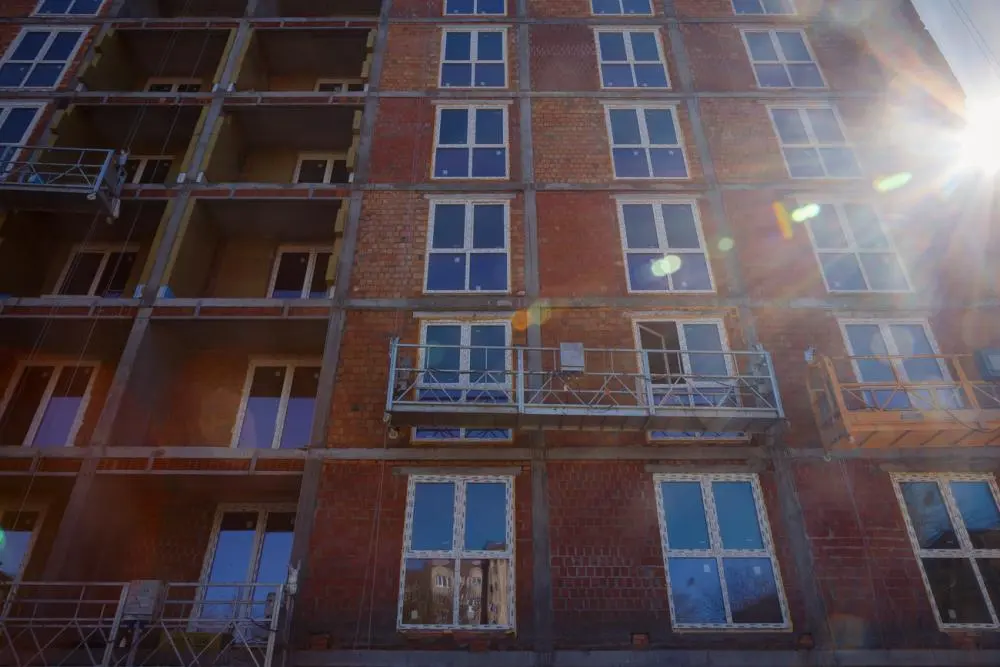

Розпочато роботи по електропроводці і системі блискавкозахисту, встановленню огорож лоджій і квартирних дверей. Вже завершено роботи з підготовки шахт ліфтів.

Наш фотозвіт можна переглянути нижче.

SA
SAGA Development413 повід. · з 2017
11 червня 2018 р.

Актуальні новини про будівельні роботи в BRISTOL Comfort House!

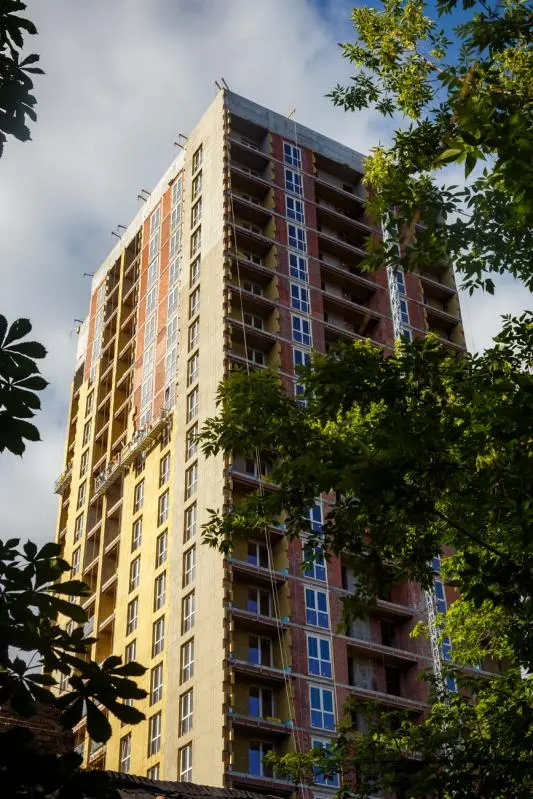

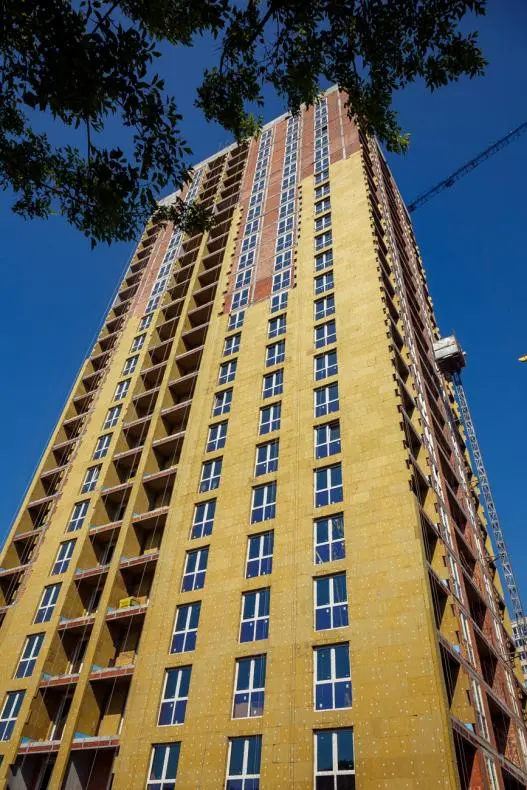

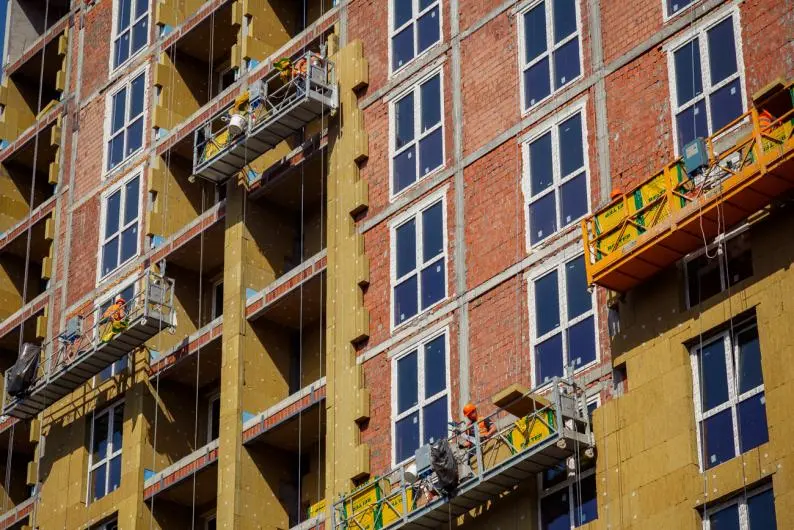

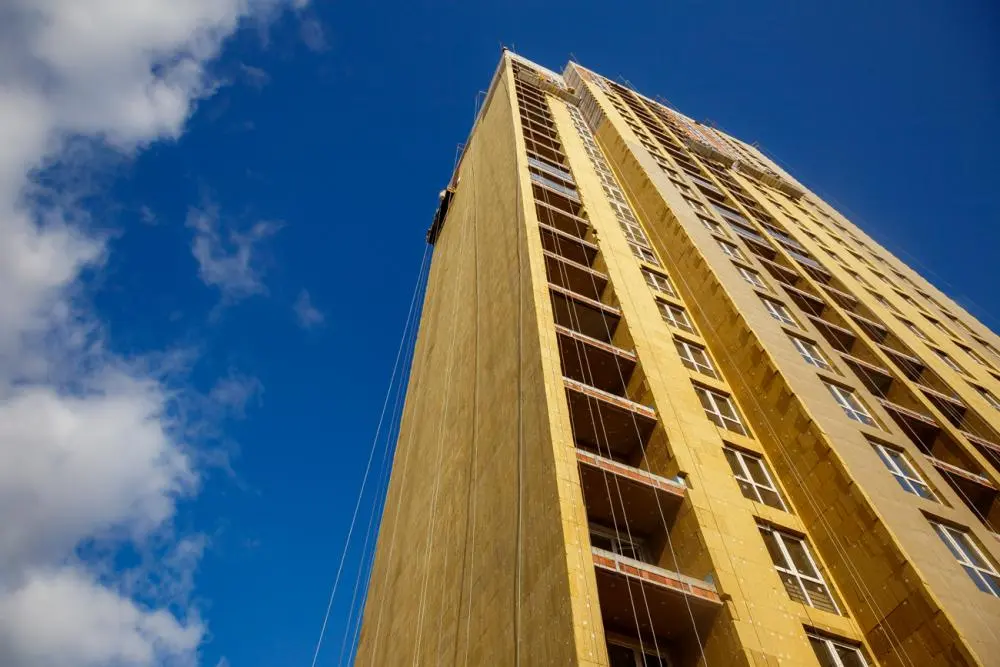

Вже завершена штукатурка на 2-15-му поверхах, також виконано роботи зі штукатурки приміщень в цокольній частині на 75%. Завершено влаштування стяжок на 2-му та 4-15-му поверхах. Також активно тривають роботи з утеплення фасадів – 73% закрито мінватою. Розпочався монтаж обладнання ліфтів, а також стартувала робота з електропроводкою і системою блискавкозахисту. Встановлюються огорожі лоджій та тривають роботи зі встановлення квартирних дверей.

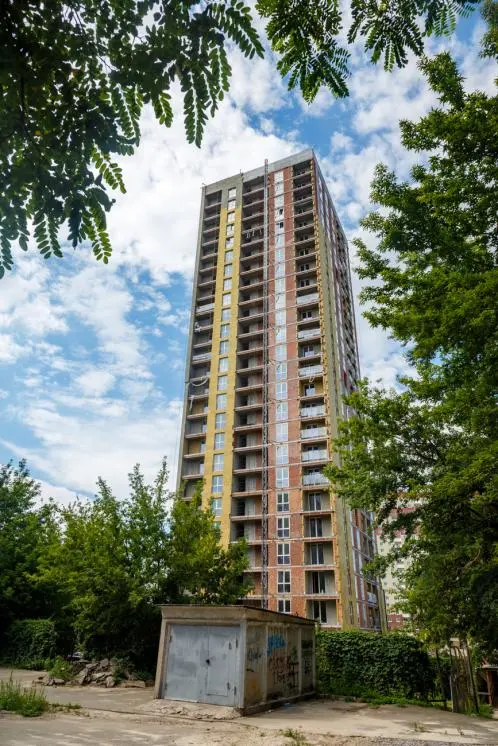

Перший літній фотозвіт нижче.

SA
SAGA Development413 повід. · з 2017
12 червня 2018 р.

Актуальні новини про будівельні роботи в BRISTOL Comfort House!

Вже завершена штукатурка на 2-15-му поверхах, також виконано роботи зі штукатурки приміщень в цокольній частині на 75%. Завершено влаштування стяжок на 2-му та 4-15-му поверхах. Також активно тривають роботи з утеплення фасадів – 73% закрито мінватою.Розпочався монтаж обладнання ліфтів, а також стартувала робота з електропроводкою і системою блискавкозахисту.Встановлюються огорожі лоджій та тривають роботи зі встановлення квартирних дверей.

Перший літній фотозвіт нижче.

SA
SAGA Development413 повід. · з 2017
18 червня 2018 р.

Щотижневе оновлення статусу будівництва BRISTOL Comfort House!

Тривають роботи з монтування ліфтів, проведення електропроводки і системи блискавкозахисту. Триває вставновлення квартирних дверей – завершено третій поверх. Далі тривають роботи зі встановлення балконних огорож – завершено на рівні 5, 6 поверхів. У цокольній частині виконані роботи на 100%!

Переглядайте фотозвіт нижче!

SA
SAGA Development413 повід. · з 2017
25 червня 2018 р.

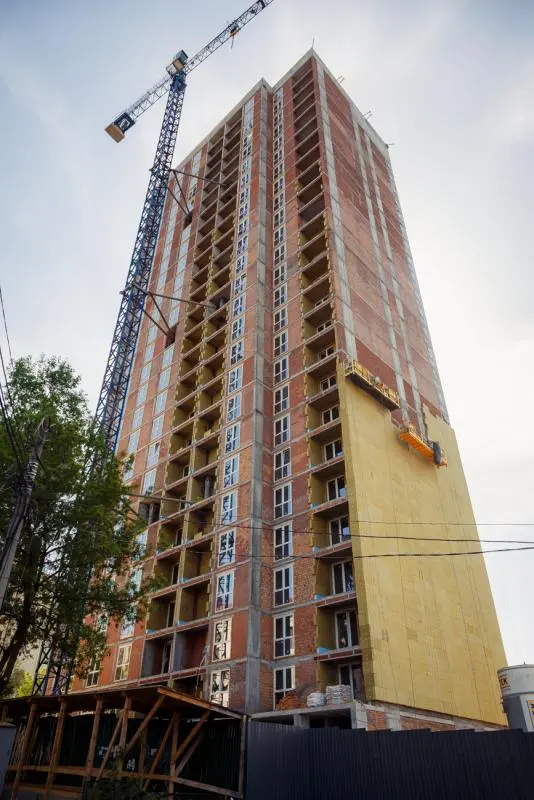

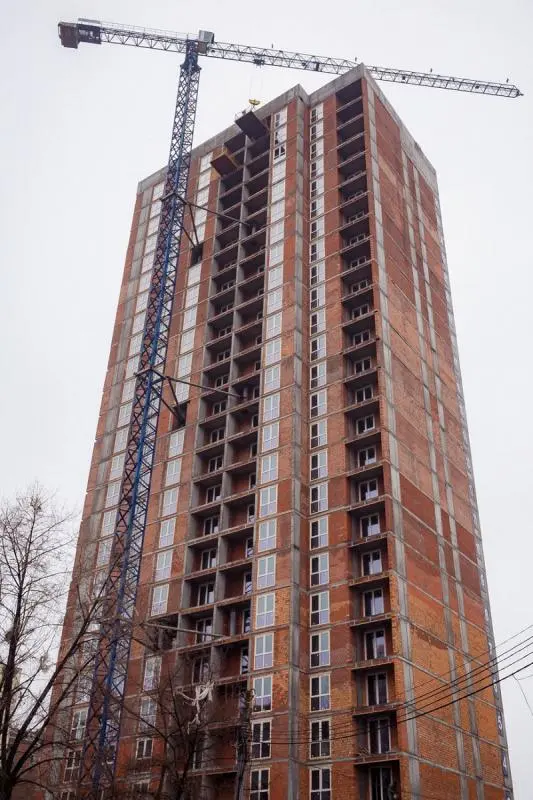

Будівництво BRISTOL Comfort House у розпалі!

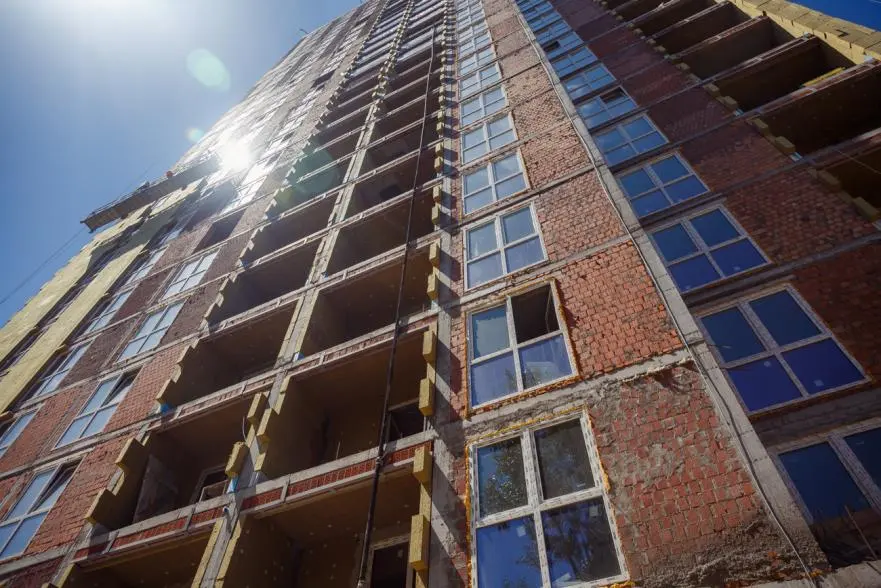

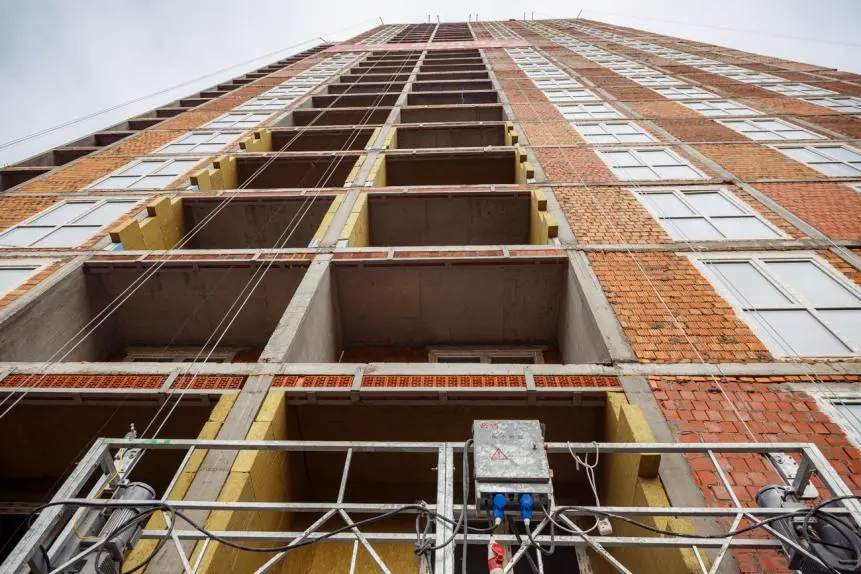

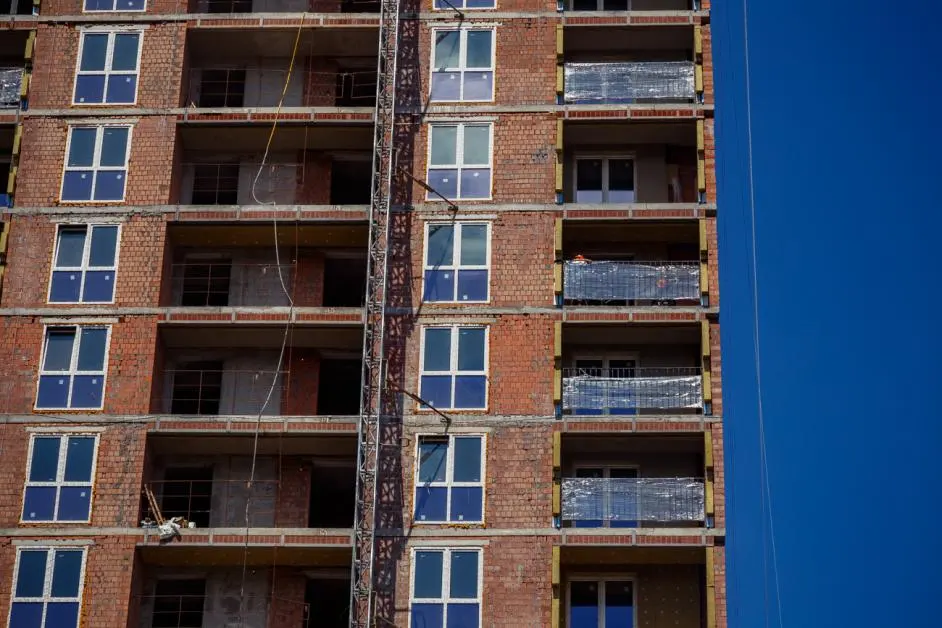

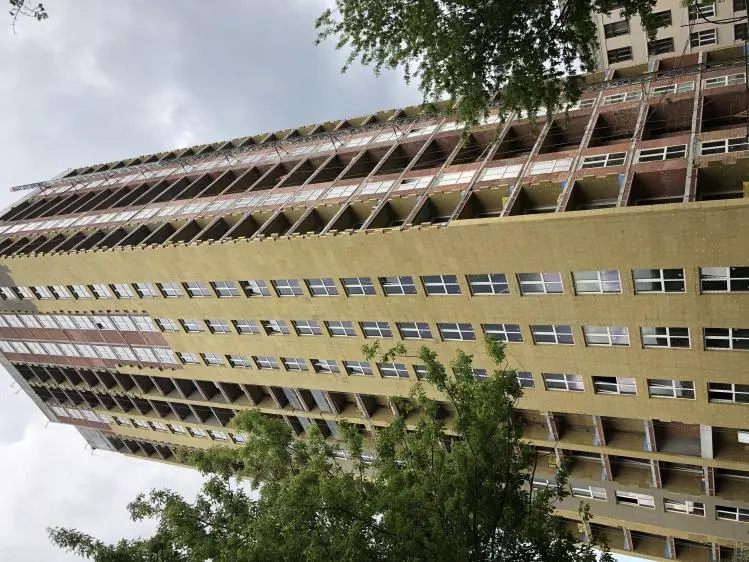

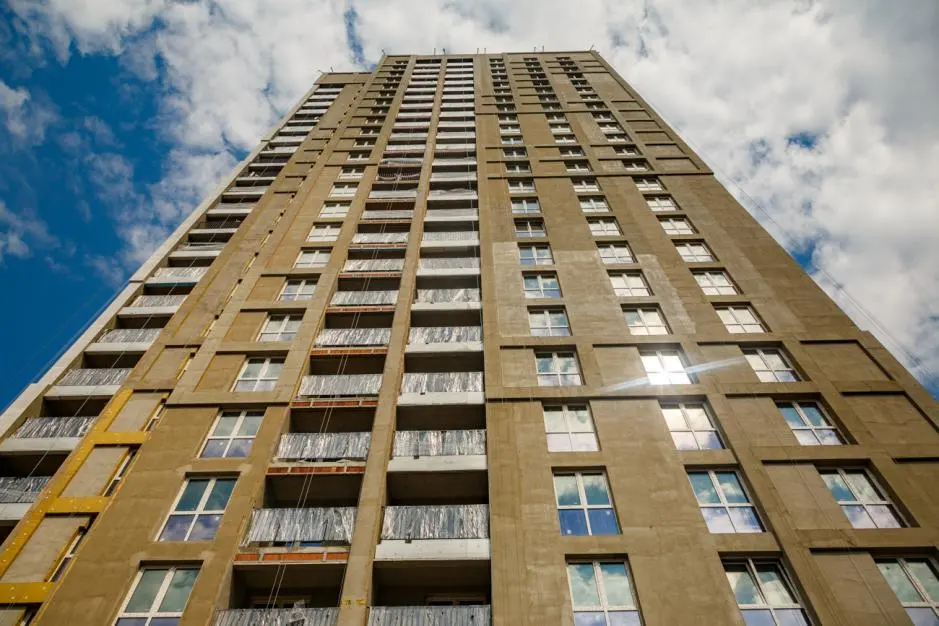

Виконано роботу по влаштуванню стяжок підвалу, 2,4-18 поверхи виконані. Також активно ведуться роботи з утеплення фасадів — 75% закрито мінватою. Штукатурка виконана на 2-20 поверхах. Розпочався монтаж обладнання ліфтів. Будівельники і далі працюють над встановленням огорож лоджій — виконано 9,5 поверхів. Вже на 6-х поверхах стоять квартирні двері.

Переглядайте фотозвіт нижче.

SA
SAGA Development413 повід. · з 2017
26 червня 2018 р.

Вітаємо! Хочемо звернути вашу увагу на те, що у святкові дні ми також працюватимемо для вас!
З 28.06.2018 по 01.07.2018 — відділ продажу та відділ сервісу відкриті з 10.00 до 18.00!

SA
SAGA Development413 повід. · з 2017
21 липня 2018 р.

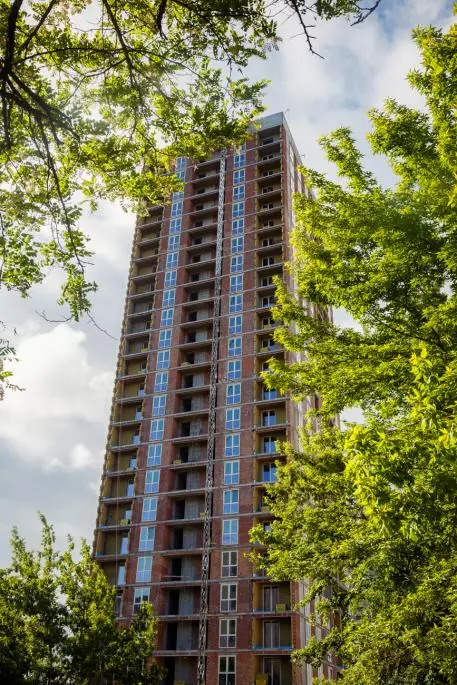

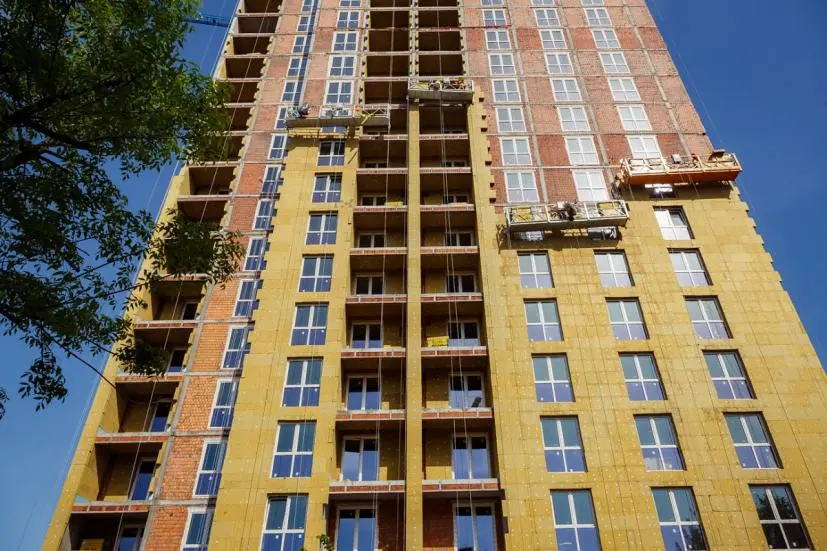

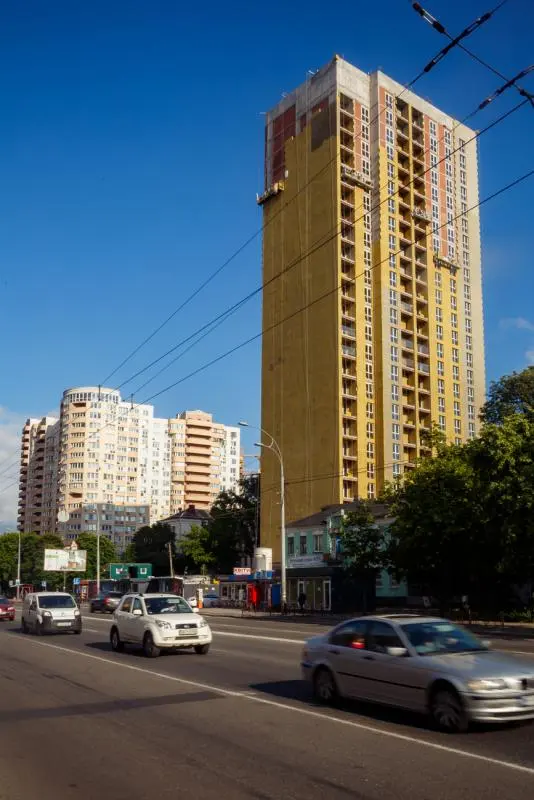

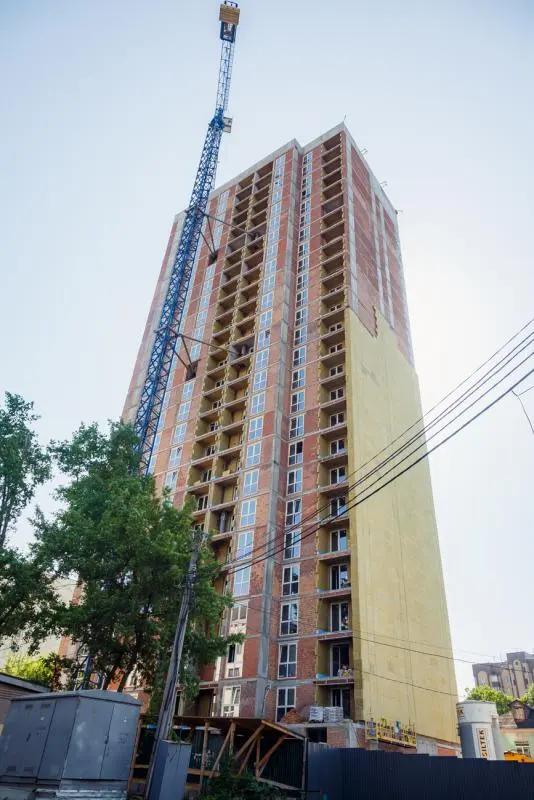

Дайджест будівництва житлового комплексу «BRISTOL Сomfort House».

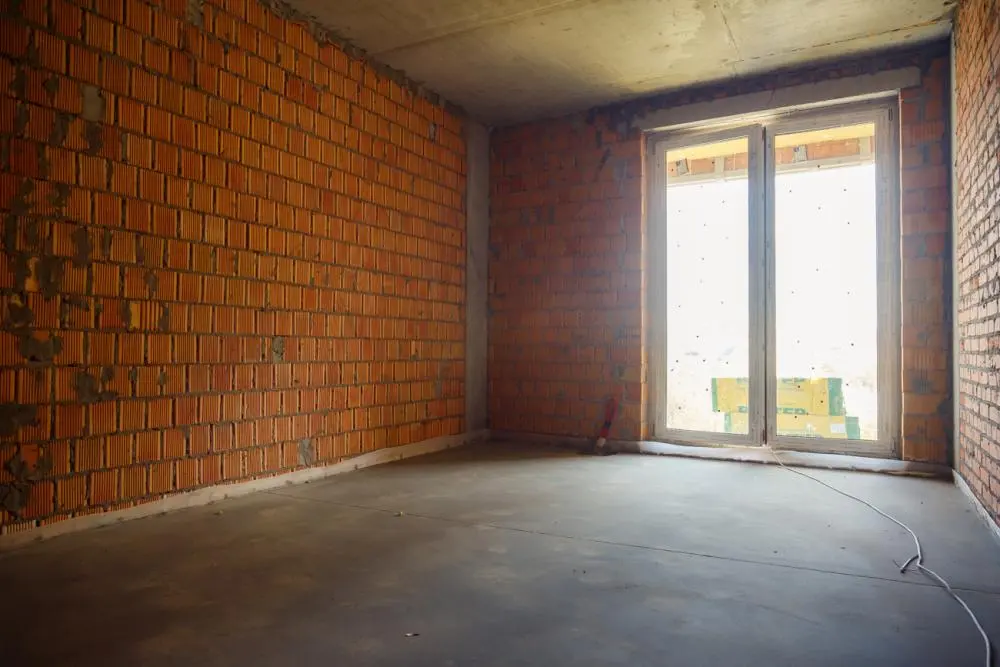

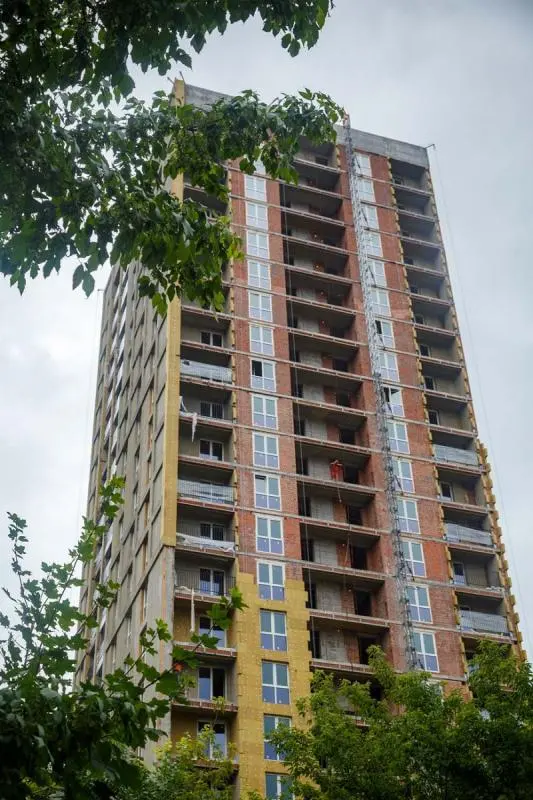

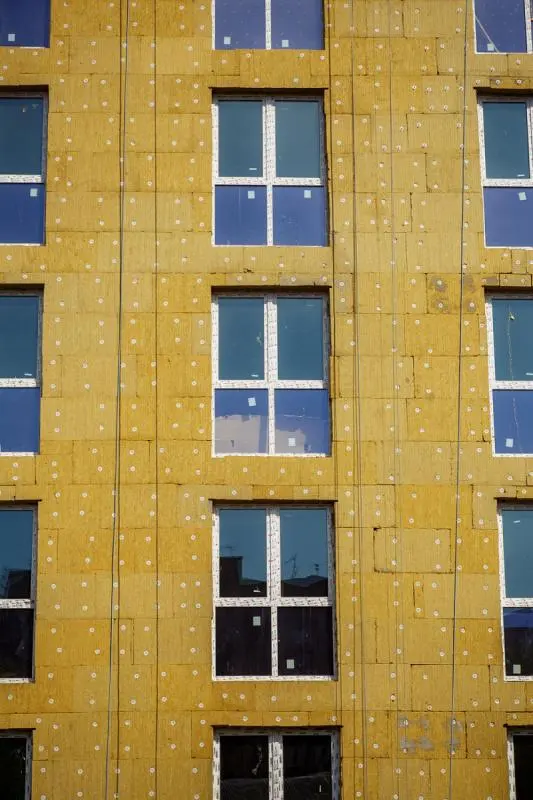

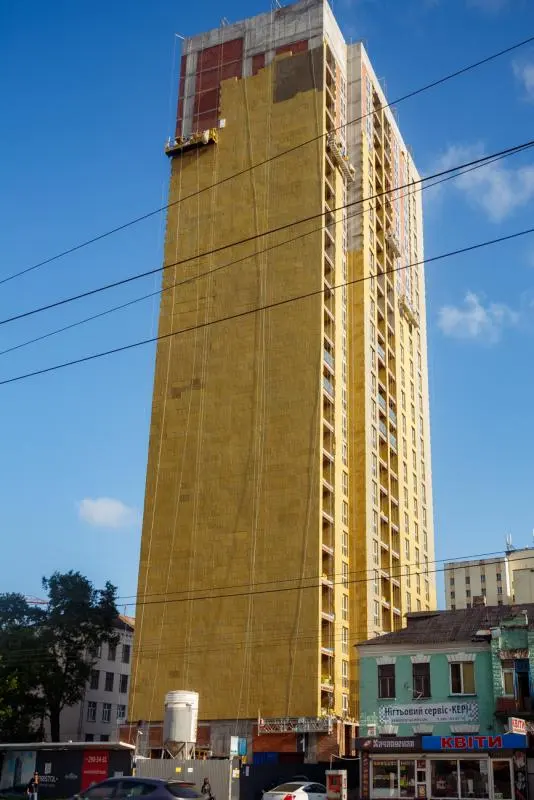

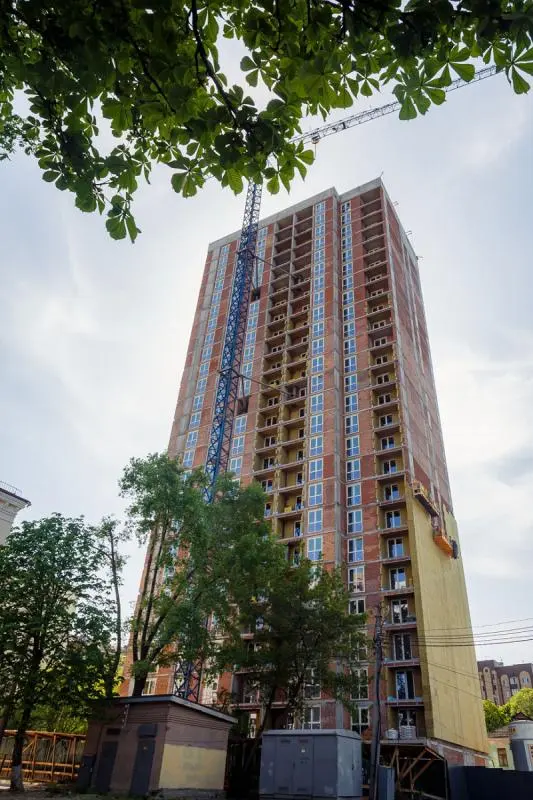

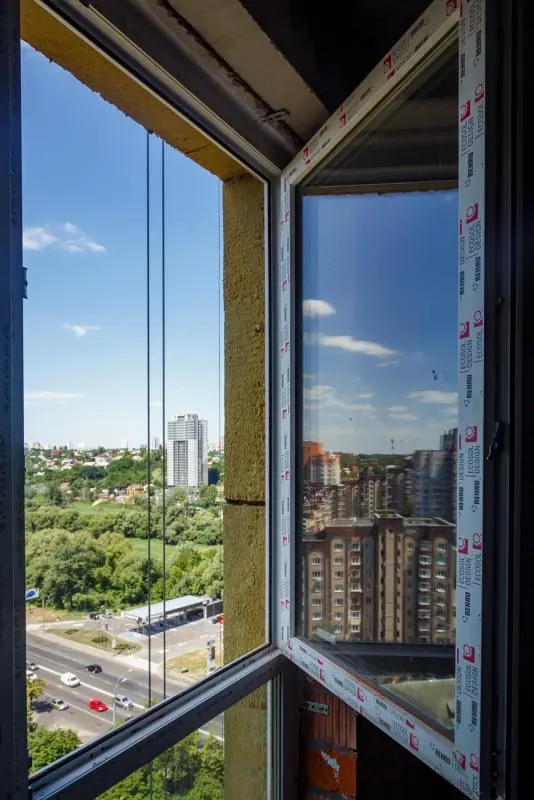

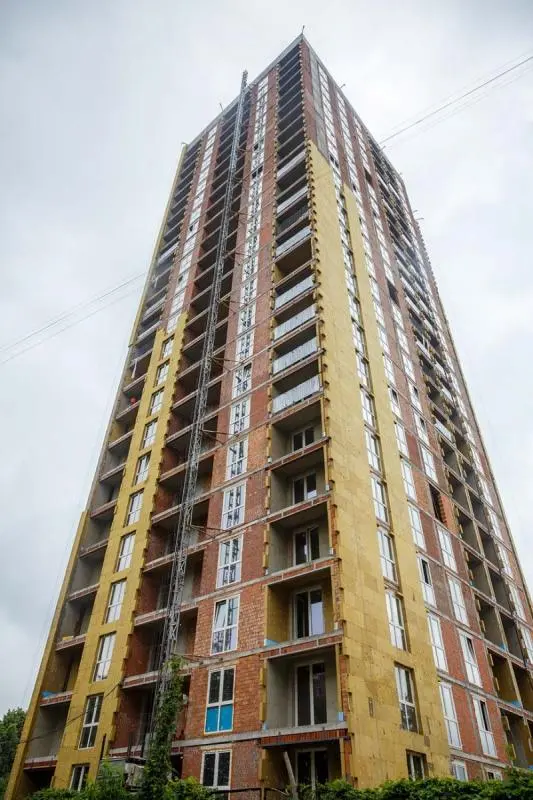

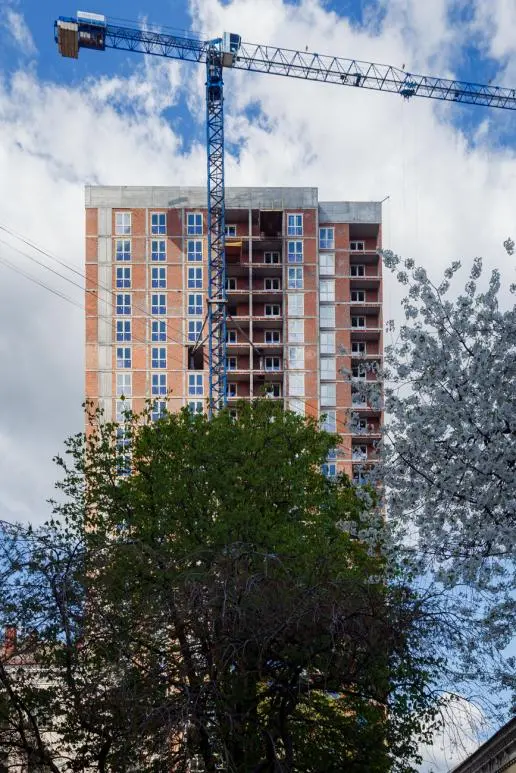

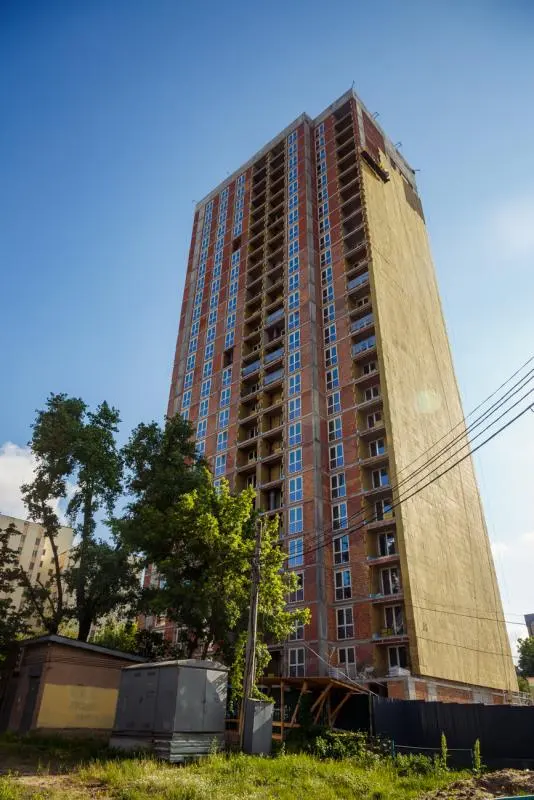

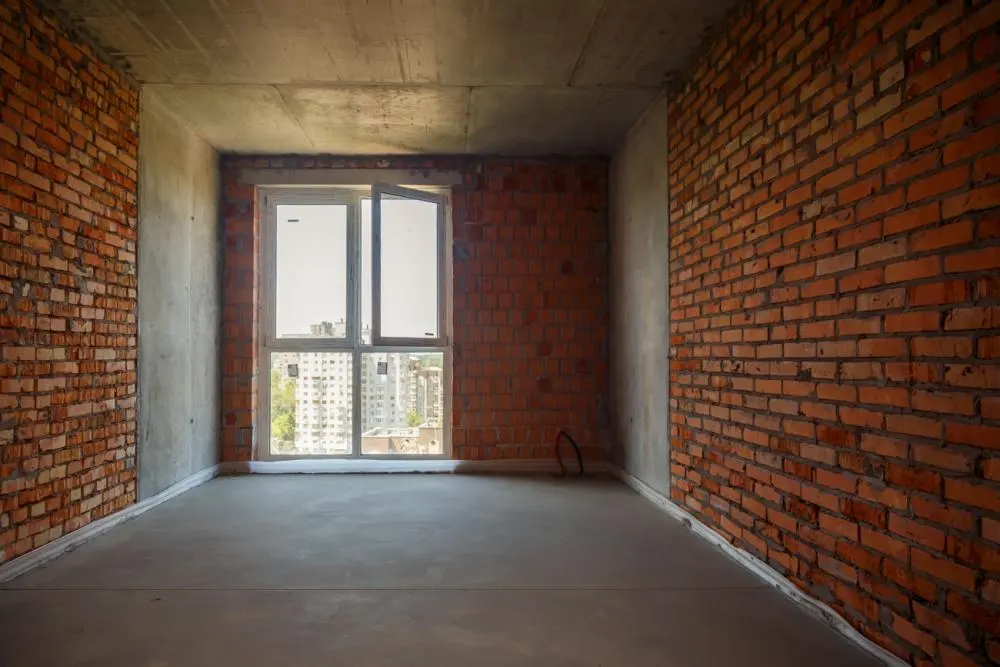

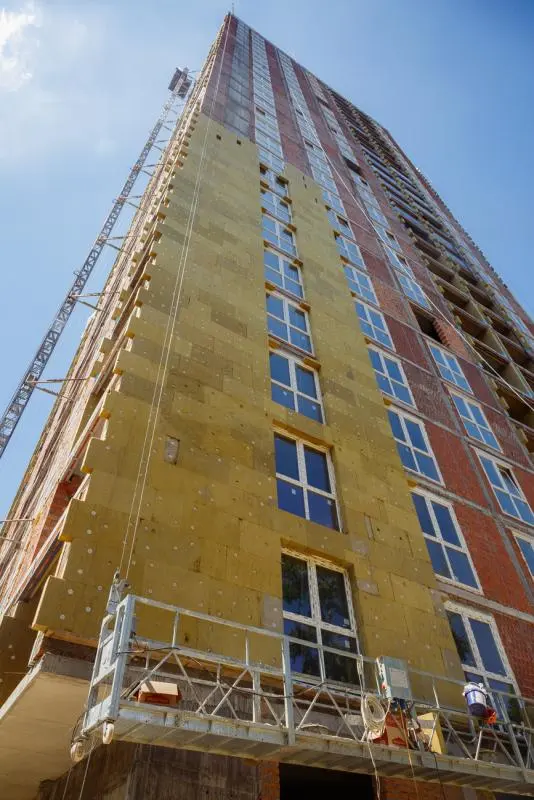

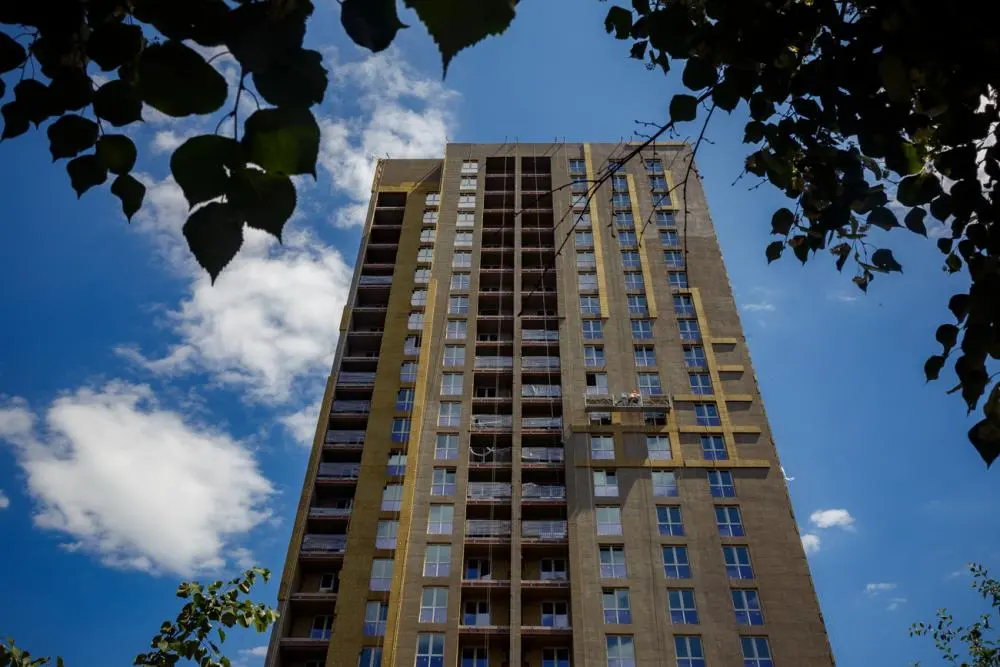

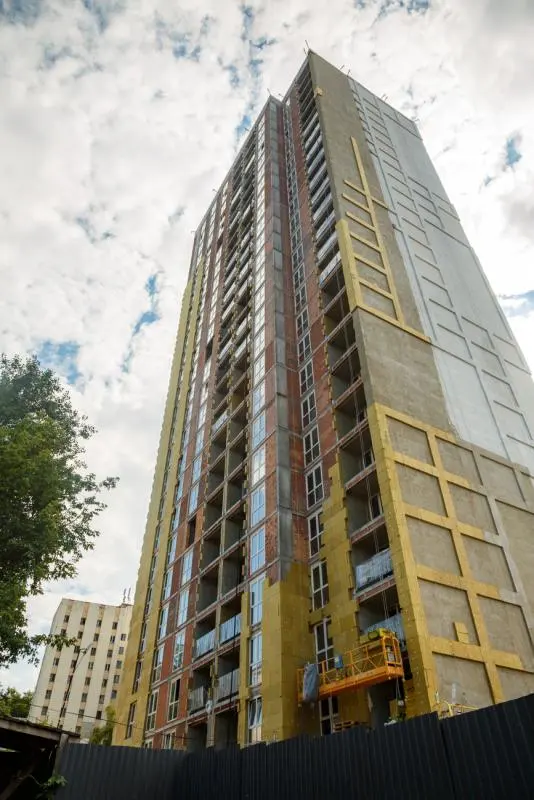

Виконані роботи по влаштуванню стяжок у підвальному приміщенні, на 2-му поверсі та із 4-го по 23-ий поверх. Утеплення фасадів продовжується, 79% закрито мін.ватою. Також продовжуються роботи по внутрішнім інженерним мережам. Виконано роботи по влаштуванню введення зовнішніх мереж В1 в будівлю. Штукатурне оздоблення виконане із 2-го по 26-ий поверх та в цокольній частині.

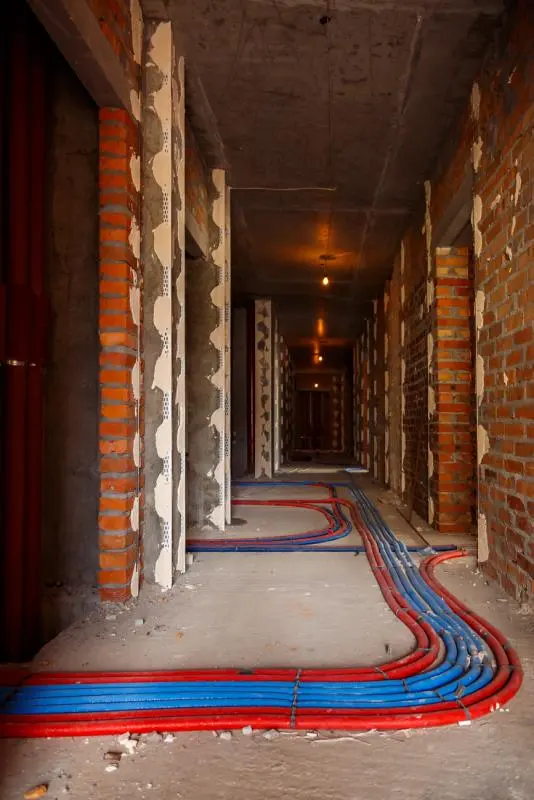

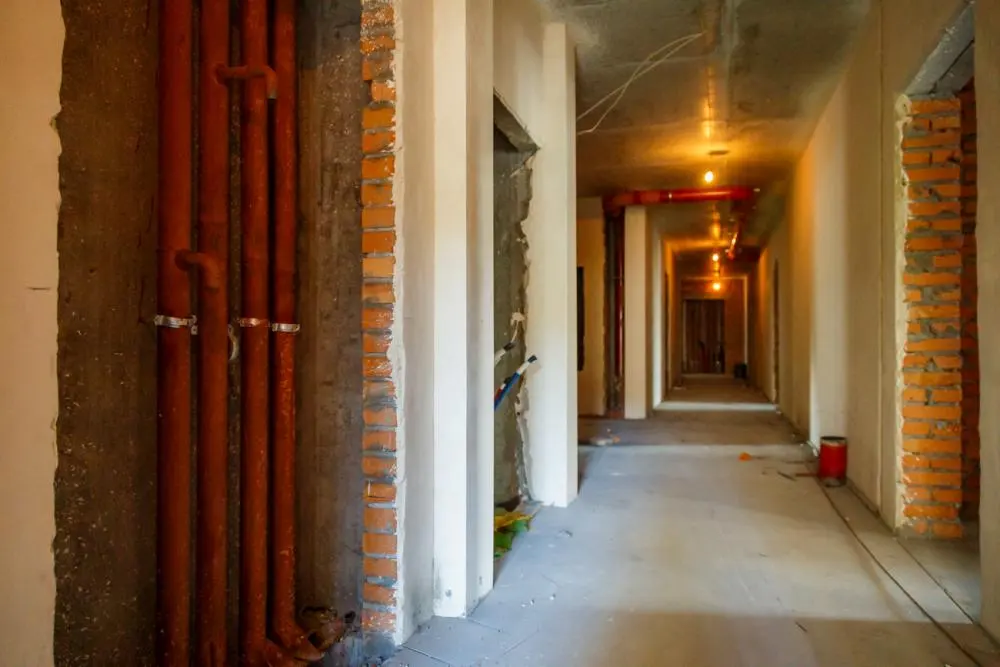

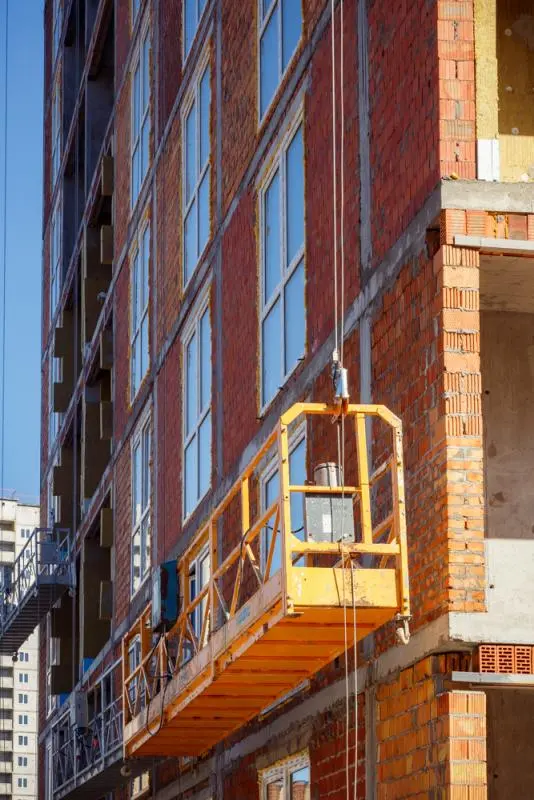

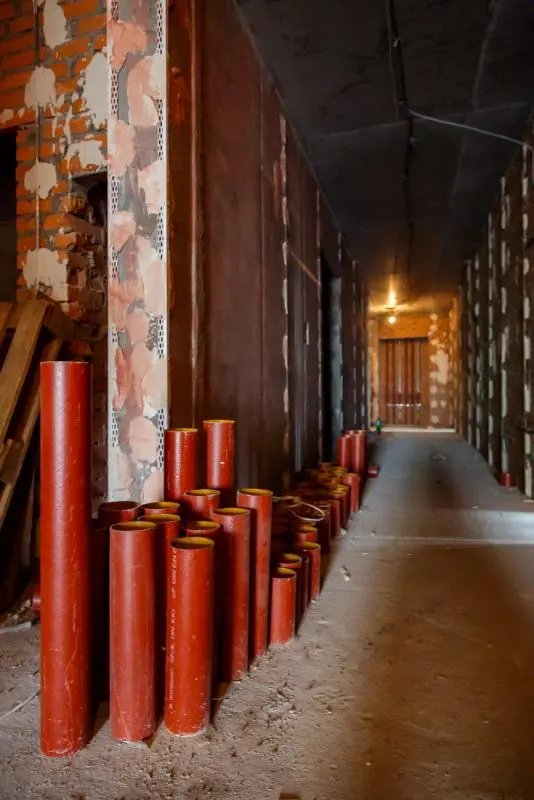

Розпочався монтаж обладнання ліфтів. Також продовжуються роботи по встановленню електропроводки та системи блискавкозахисту.

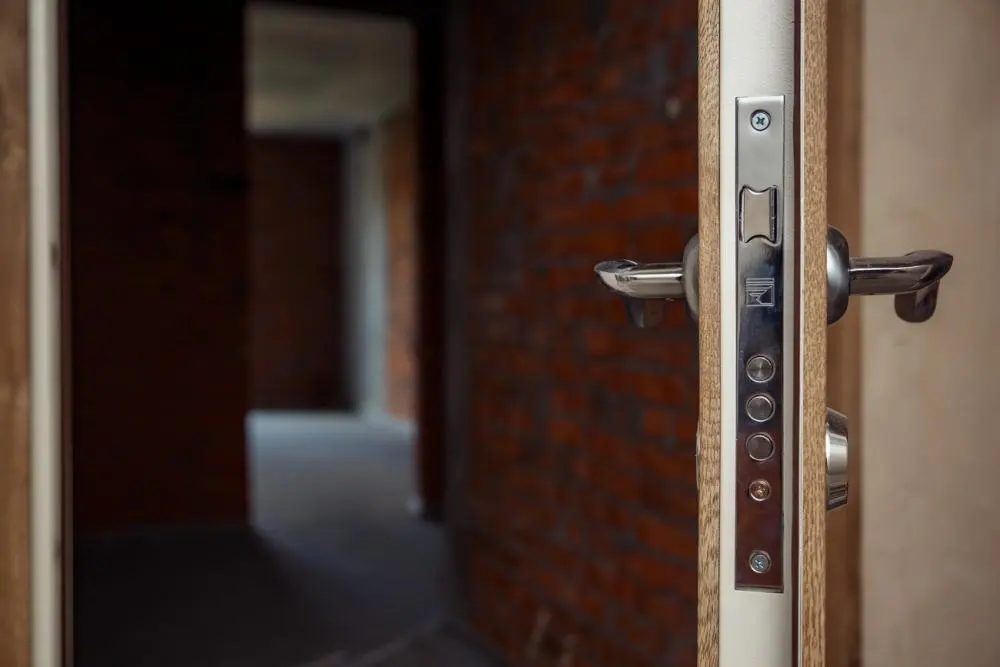

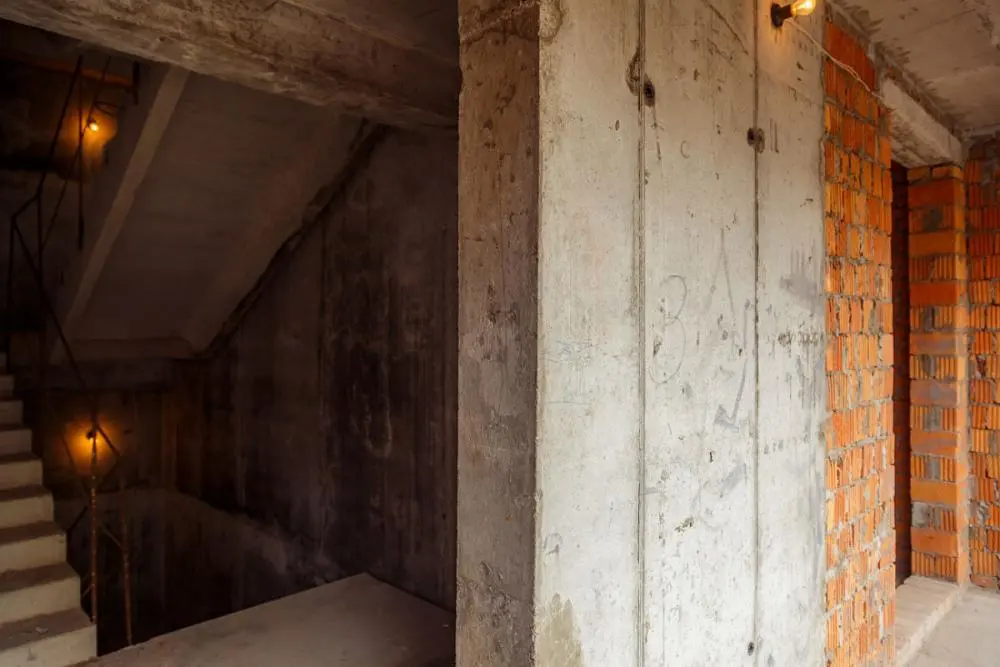

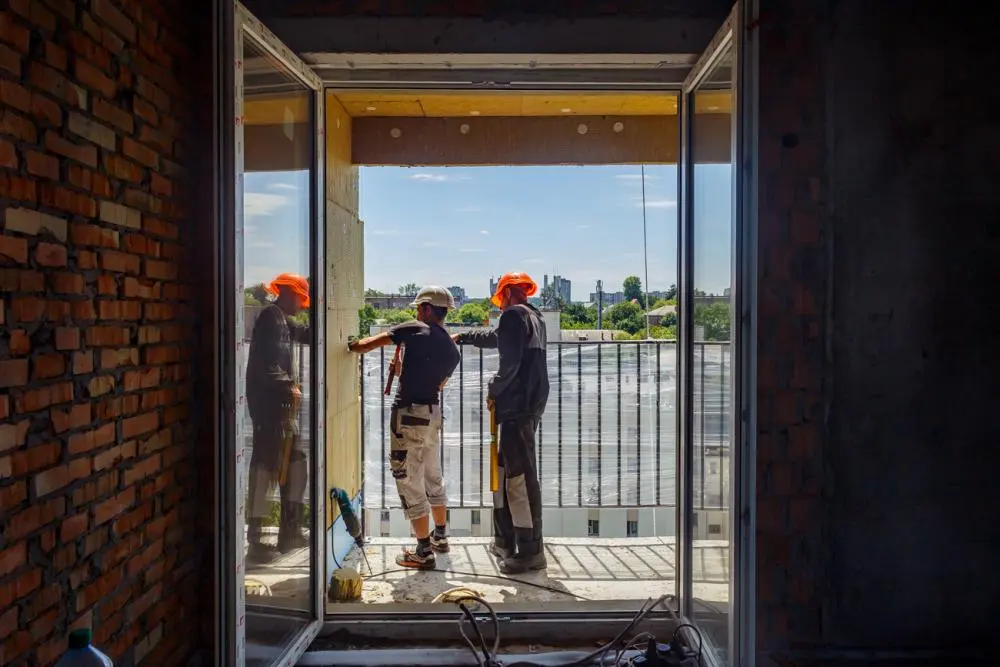

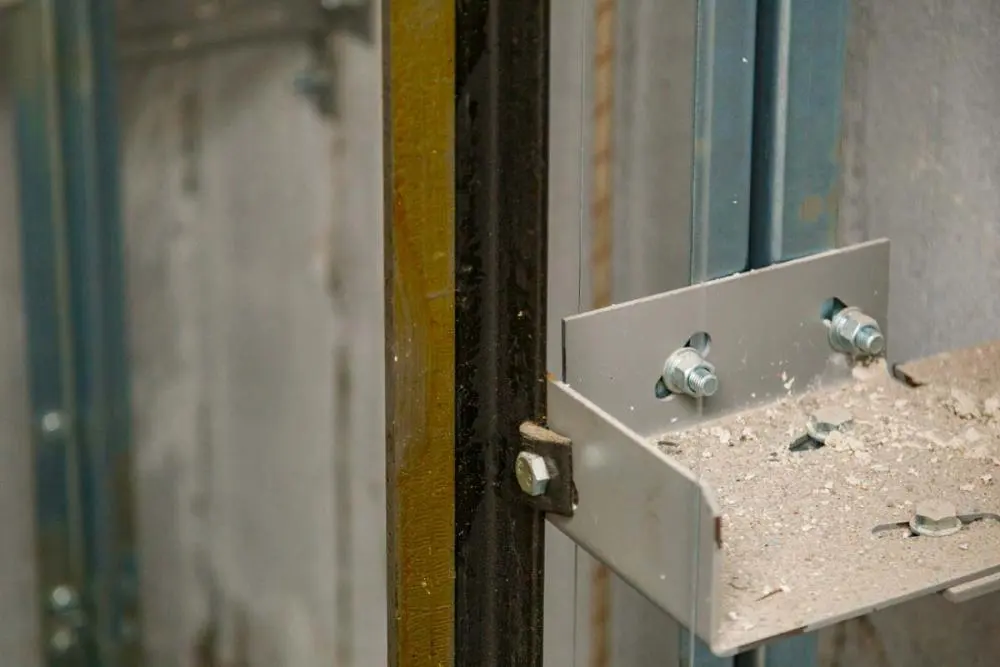

На 13,5 поверхах виконано роботи з встановлення огорож лоджій. Також на 12,5 поверхах встановлено квартирні двері. Наразі роботи продовжуються. У технічних приміщеннях виконані роботи з утеплення стелі підвалу та розпочато укладання плитки.

Нові фото переглядайте нижче.
