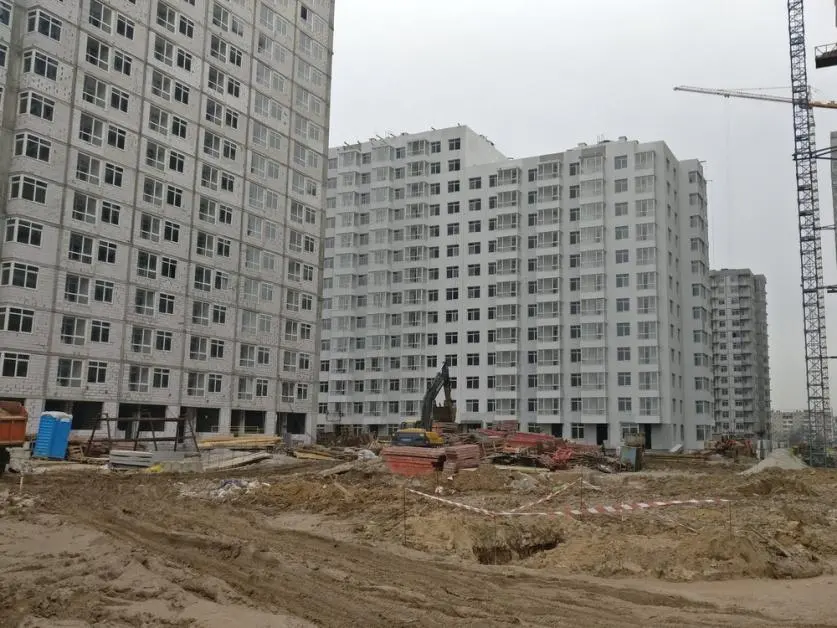

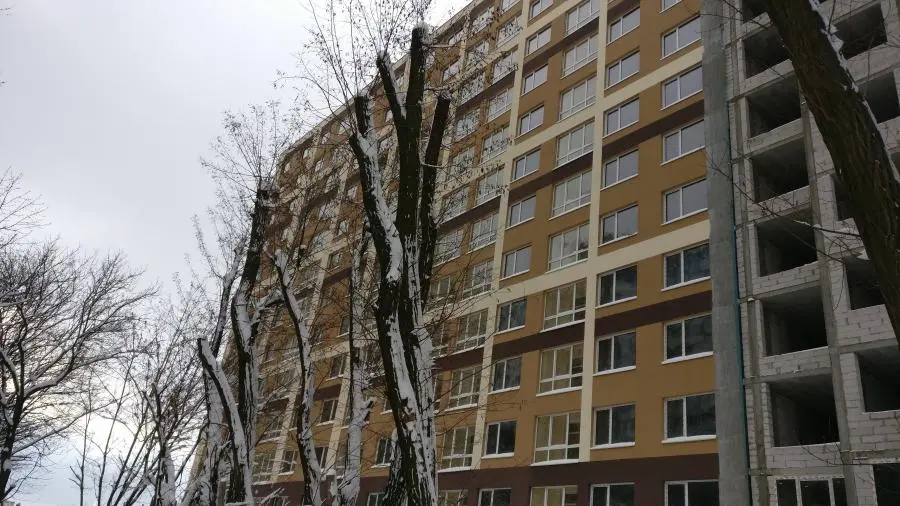

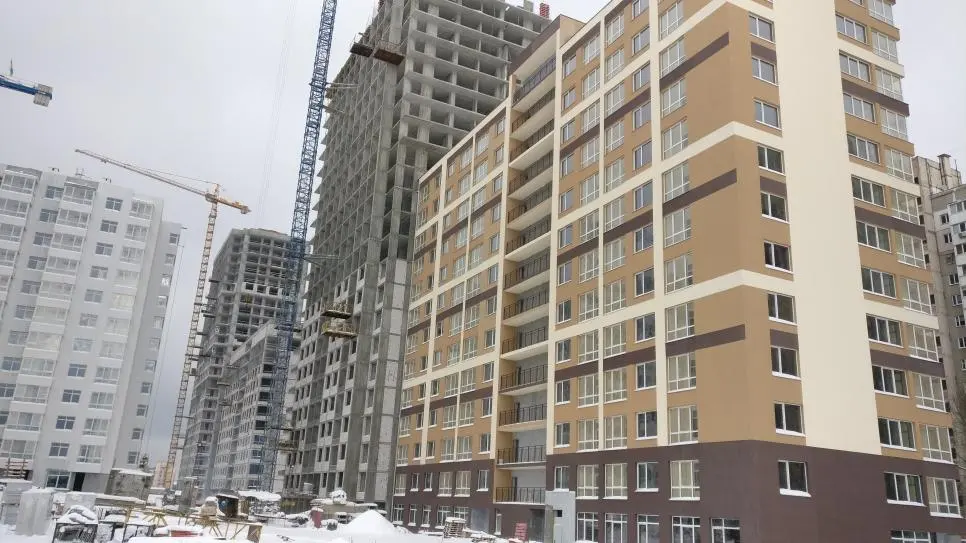

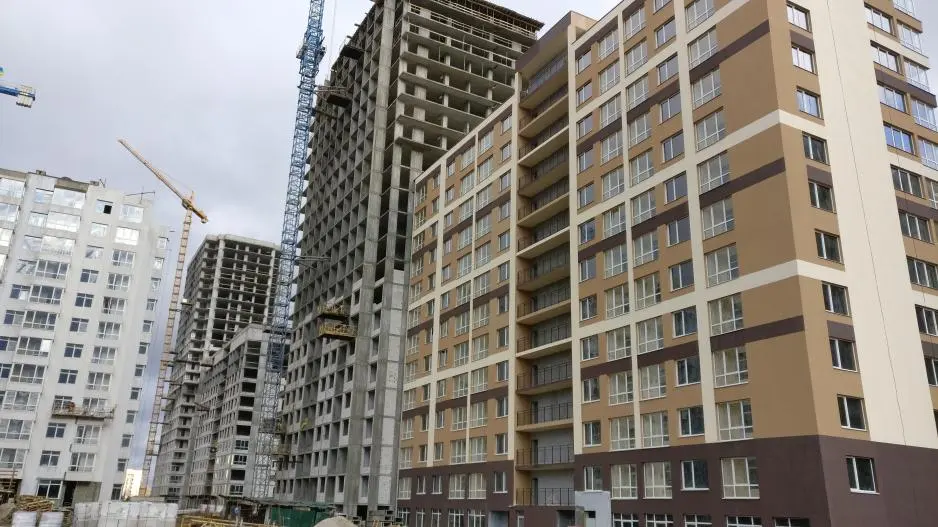

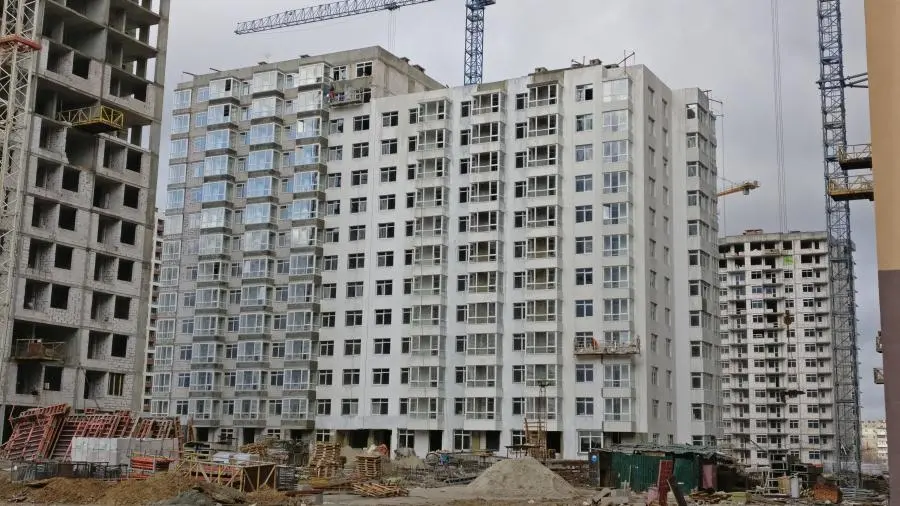

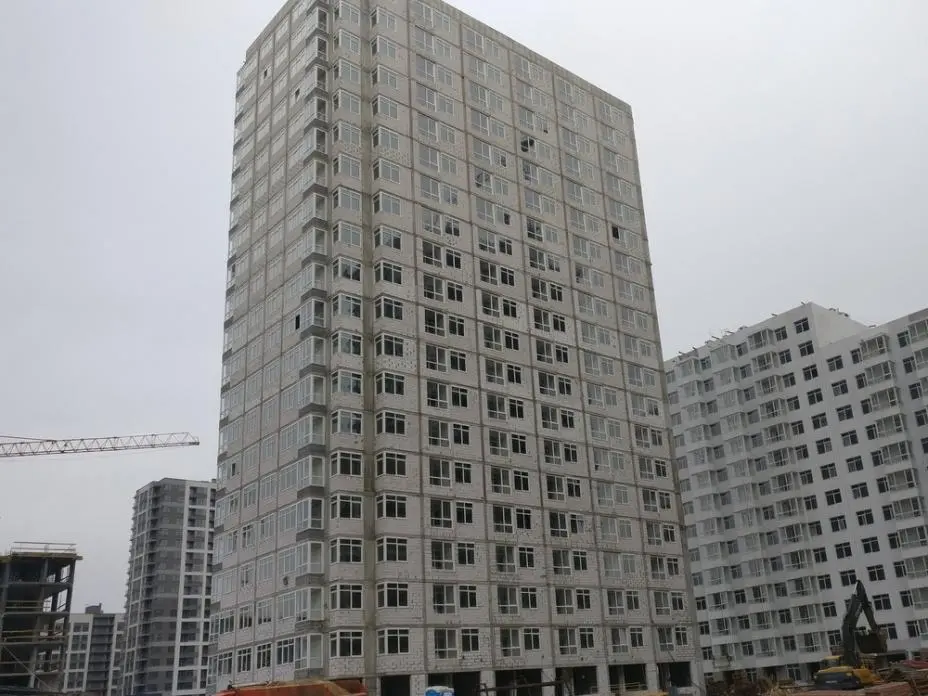

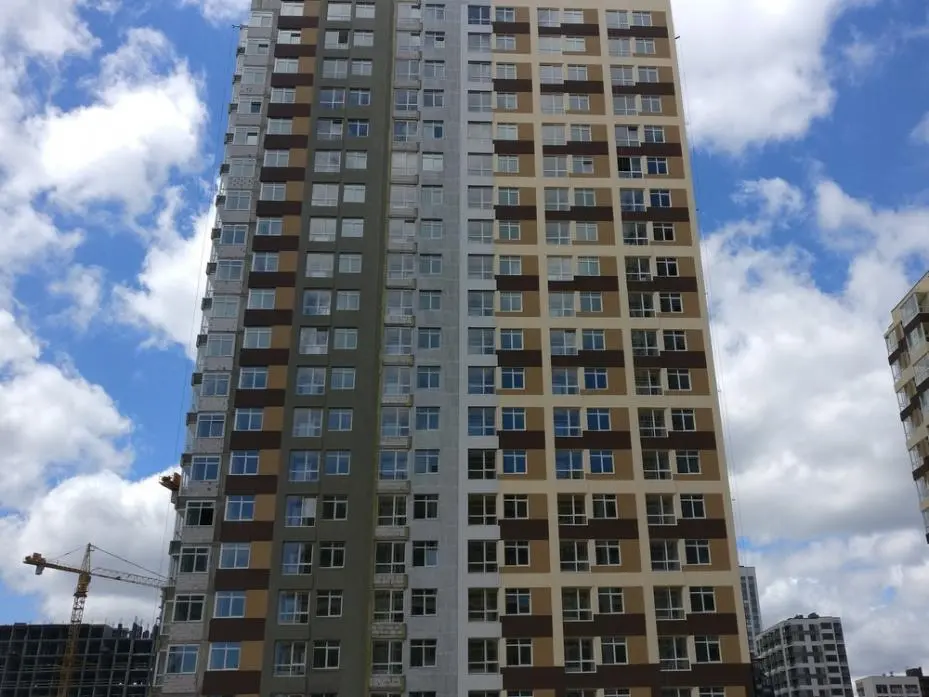

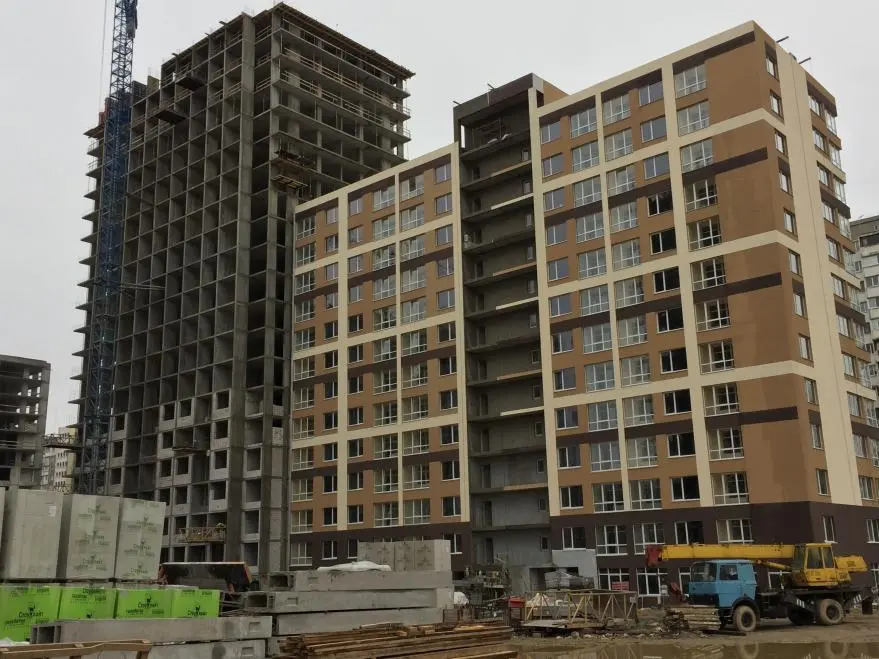

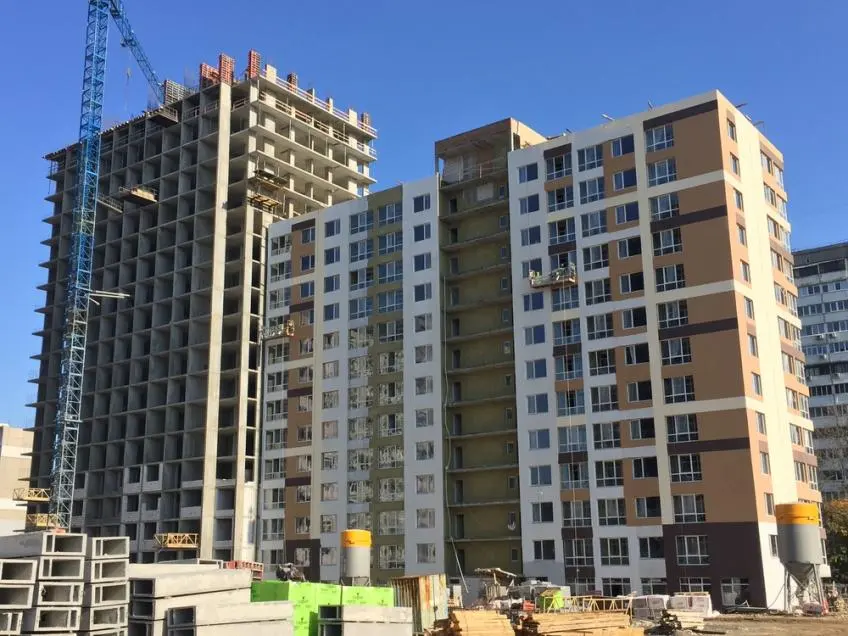

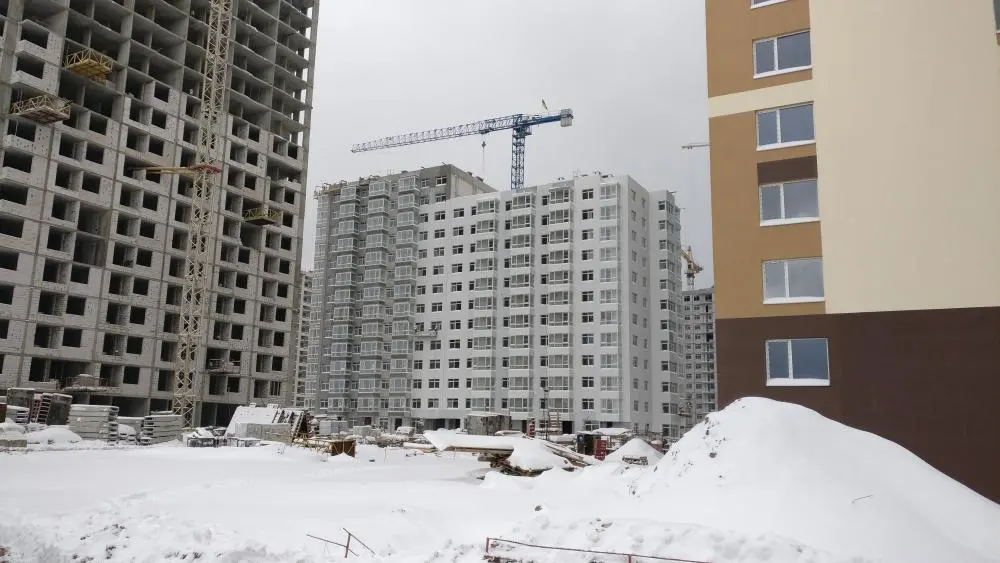

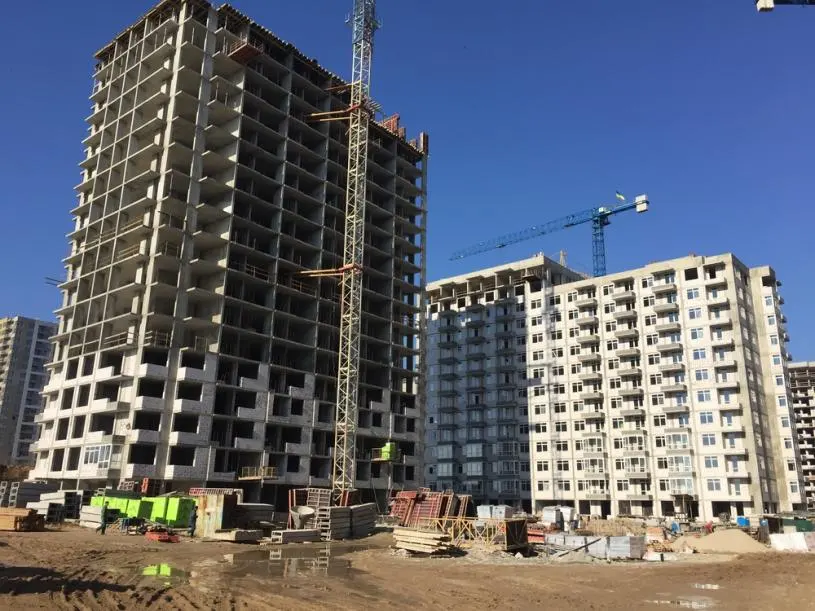

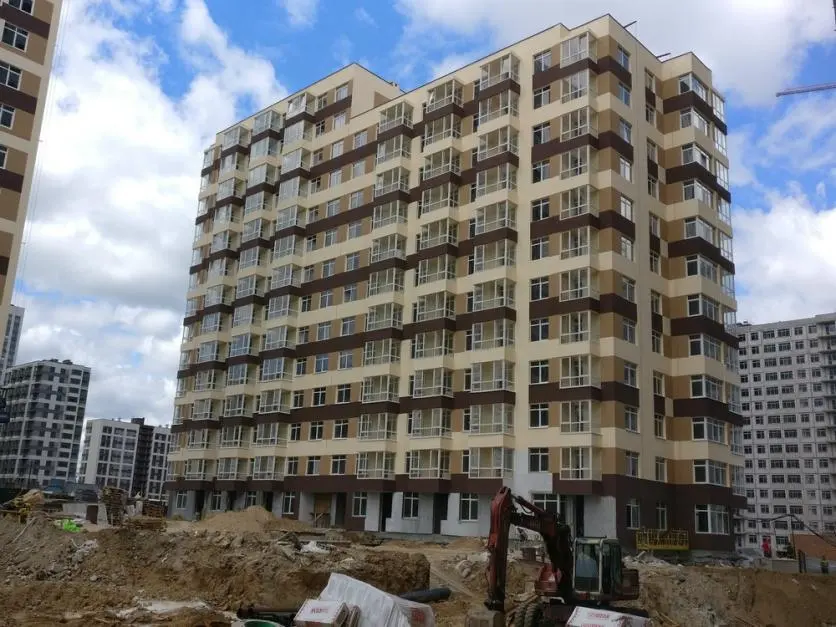

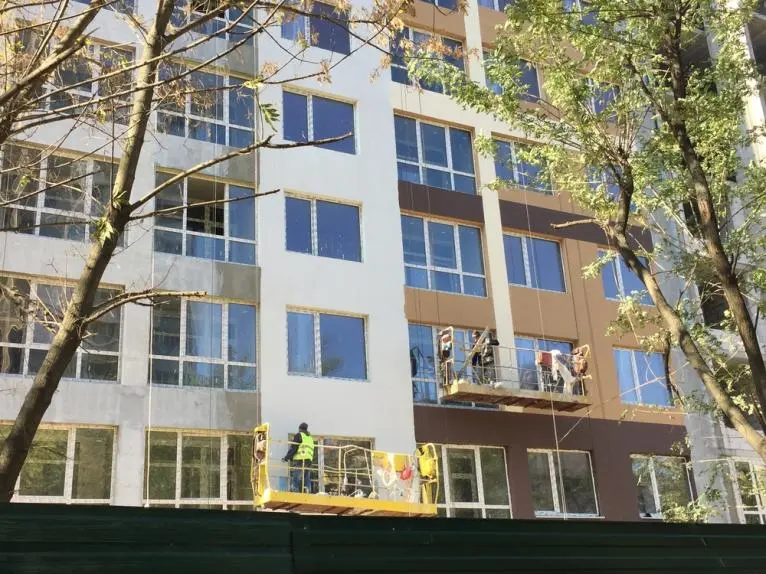

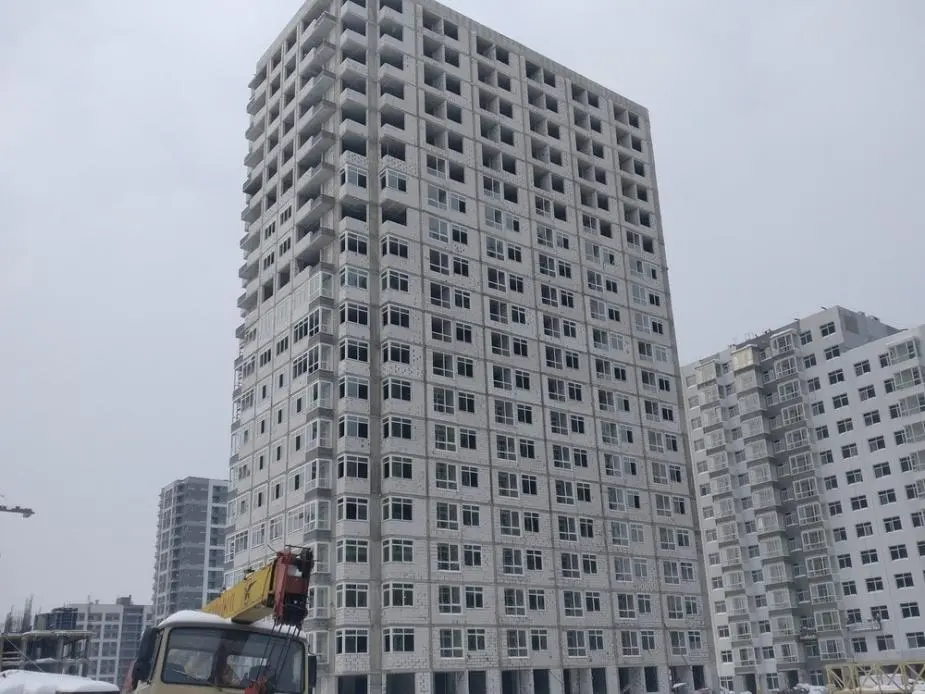

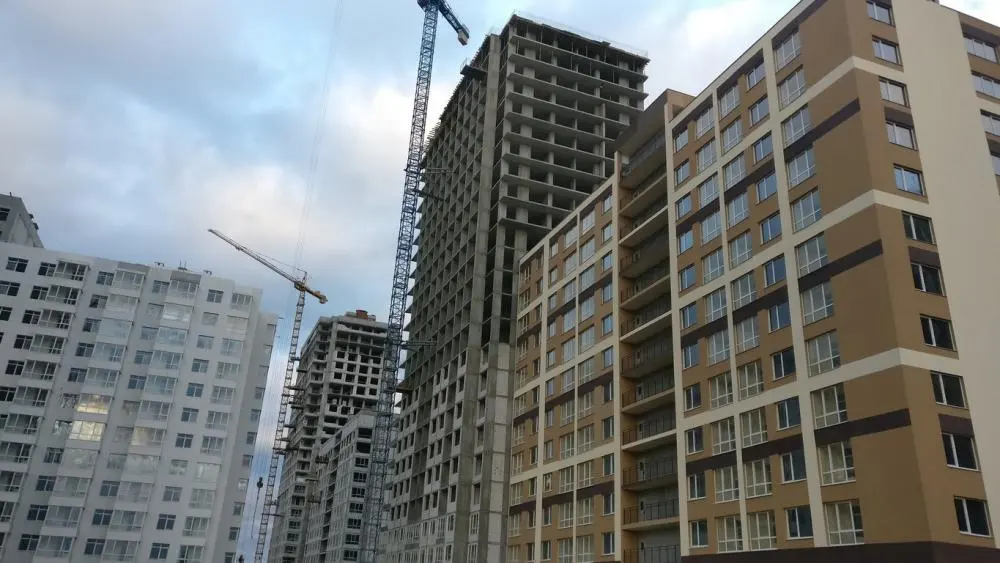

Ход строительства Жилого Комплекса

19.10.2017
Первый дом:

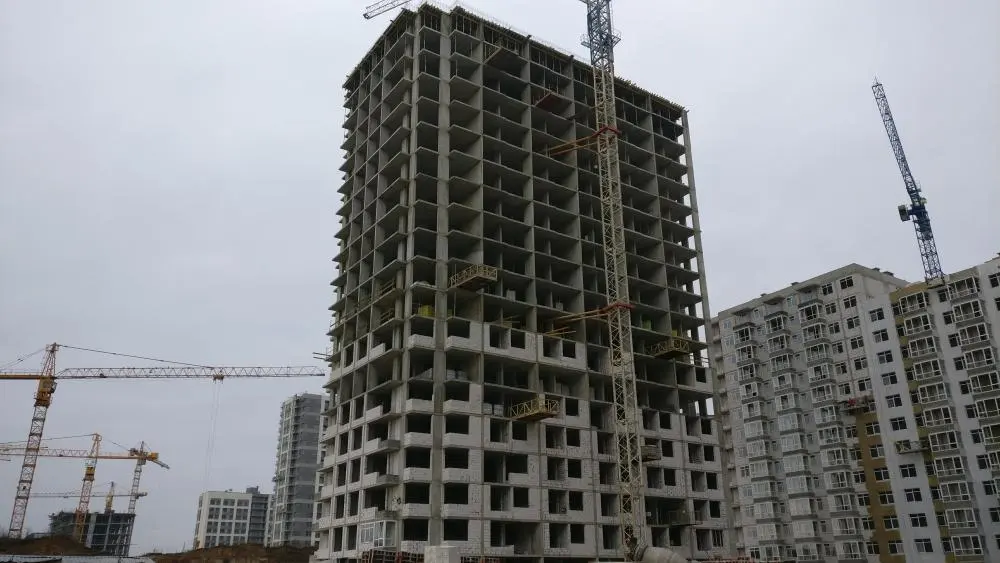

  • 1-я секция – идет залитие пилонов 20-го этажа, кладка внешних и межквартирных стен на 2-м,3-м и 4-м этажах, установлены лестничные марши до 19-го этажа.
  • 2-я секция – завершение монтажа вентиляционных каналов на крыше 13-го этажа, строительство лифтового сооружения на 13-м этаже, залитие слоев крышного пирога, кладка внешних и межквартирных стен на всех этажах. Также продолжается поквартирная стяжка полов, стяжка полов коридоров, остекление 1-13 этажей, монтаж поэтажных коммуникаций.

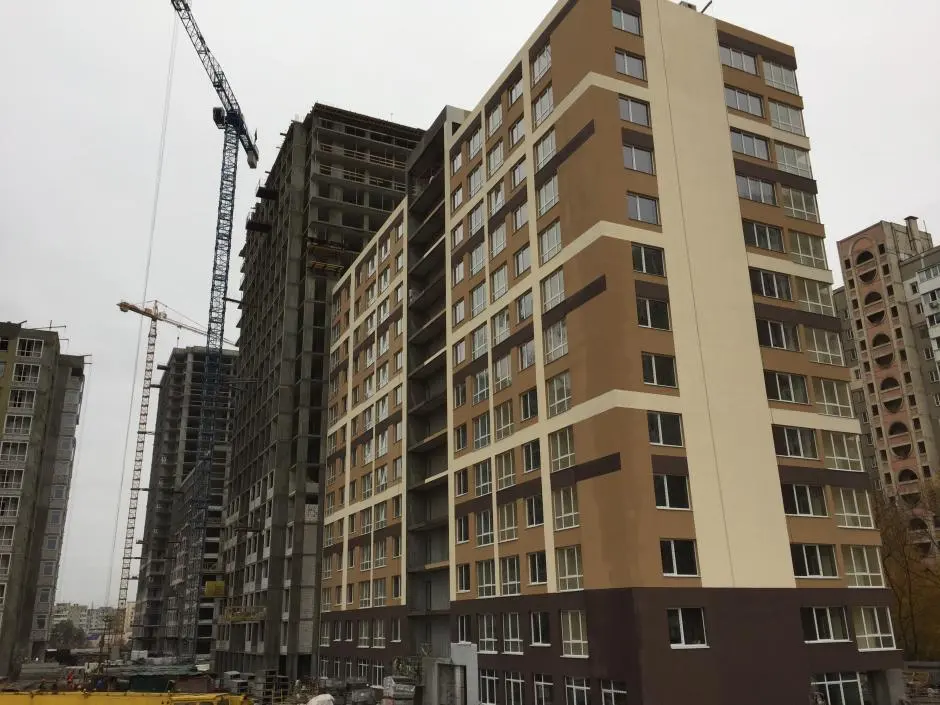

  • Завершены утепление, штукатурка и покраска фасадов.

Второй дом:
  • 1-я секция – залитие крыши 14-го этажа, кладка наружных и внутренних стен 2-го-12-го этажей.
  • 2-я секции – на 12 этаже идет залитие крыши, а также монтаж вентиляционных каналов.
  • В 1-й и 2-й секциях, установлены лестничные марши до 12-го и 14-го этажа также, завершено остекление 2 -12 этажей.

Третий дом
  • Идет залитие пола 18-го этажа и пилонов 19 этажа, установлены лестничные марши до 18-го этажа, продолжается кладка внешних стен 2-го- 5-го этажей и стекление балкона на втором этаже.

NE
Nelli18551 повід. · з 2016
11 листопада 2017 р.

Ход строительства Жилого Комплекса

05.11.2017
В первом доме:1 секция – происходит заливание пилонов 22-го этажа, кладка внешних и межквартирных стен со 2-го по 7-й этажи, установлены лестничные марши до 21-го этажа.

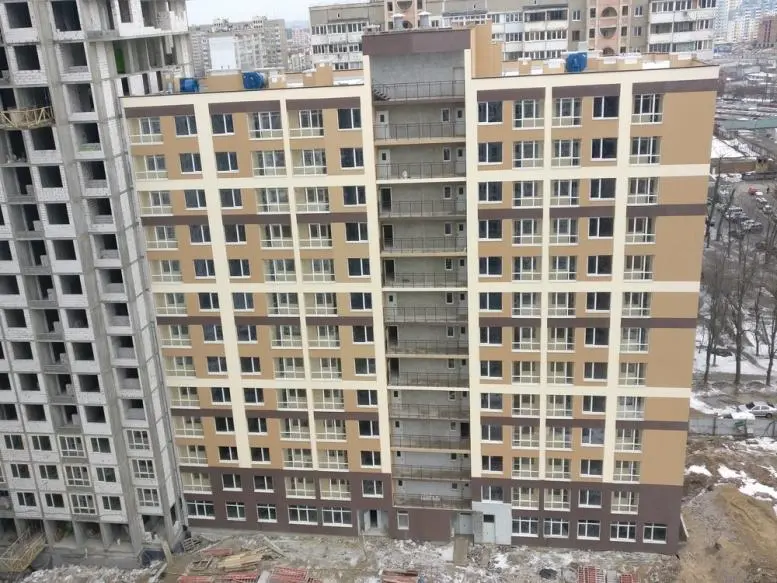

2 секция - завершены фасадные работы, поквартирная стяжка полов, стяжка полов коридоров, монтаж поэтажных коммуникаций.
Во втором доме:
1 секция – происходит покрытие крыши в виде крышного пирога, монтаж вентиляционных каналов 14-го этажа, кладка наружных и внутренних стен 2-14 этажей, а также установлены лестничные марши до 14-го этажа, идут работы по остеклению этажей.
2 секция - ведутся работы по покрытию крыши в виде крышного пирога 12-го этажа, монтаж вентиляционных каналов 12-го этажа, монтаж на крыше лифтовых сооружений, утепление фасадов, кладка наружных и внутренних стен 2-12 этажей, установлены лестничные марши до 12-го этажа.
В третьем доме:

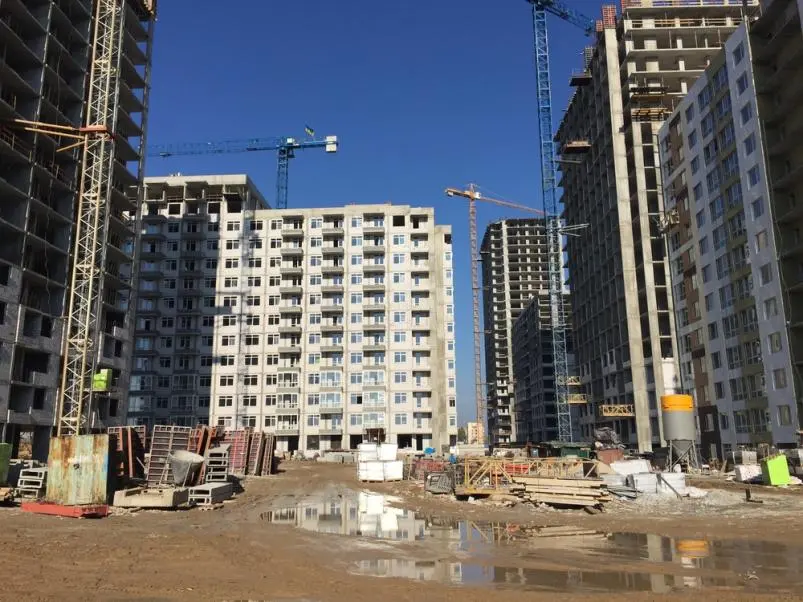

Идет заливка пола 20-го этажа и пилонов 20-го этажа, кладка внешних стен 2-5 этажей, остекление балкона на 2-м этаже и уже установлены лестничные марши до 19-го этажа.

NE
Nelli18551 повід. · з 2016
16 листопада 2017 р.

Ход строительства Жилого Комплекса

16.11.2017
Первый дом:
1 секция - идет заливание пилонов 22-го этажа, кладка внешних и межквартирных стен 2-7 этажей.
2 секция – завершились работы по лифтовым шахтам, установка лифтового оборудования.
Второй дом:
1 секция – идет покрытие крыши в виде крышного пирога, монтаж вентиляционных каналов 14-го этажа, монтаж на крыше лифтовых сооружений, утепление фасадов, кладка наружных и внутренних стен 2-14 этажей, идут работы по остеклению 2-14 этажей.
2 секция - ведутся работы по покрытию крыши в виде крышного пирога 12-го этажа, монтаж вентиляционных каналов 12-го этажа, монтаж на крыше лифтовых сооружений, утепление фасадов, кладка наружных и внутренних стен 2-12 этажей, ведутся работы по остеклению 2-12 этажей.
Третий дом:
Происходит заливание потолка 20-го этажа, установлены лестничные марши до 20-го этажа, идет кладка внешних стен 2-6 и 8-го этажей, остекление балкона на 2-м этаже.

NE
Nelli18551 повід. · з 2016
5 грудня 2017 р.

Ход строительства Жилого Комплекса

04.12.2017
Первый дом:

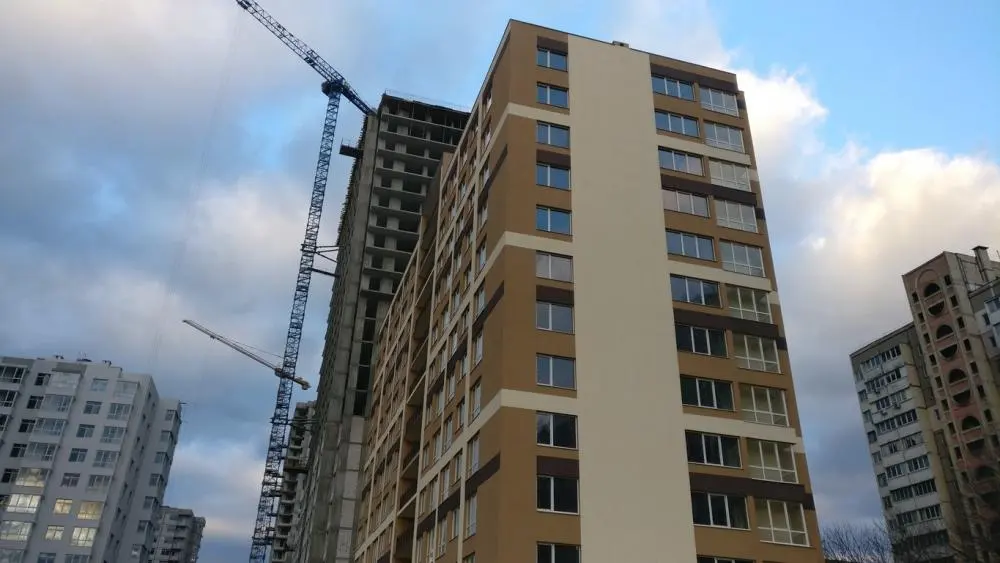

1 секция - идет заливание пилонов 24-го этажа, кладка внешних и межквартирных стен со 2-го по 9-й этажи, установлены лестничные марши до 23-го этажа, происходит установка окон на 2-м этаже.
2 секция - завершены фасадные работы, поквартирная стяжка полов, стяжка полов коридоров, монтаж поэтажных коммуникаций. На завершительном этапе работы по лифтовым шахтам, установка лифтового оборудования.
Второй дом:
1 секция – идет покрытие крыши в виде крышного пирога, монтаж вентиляционных каналов, монтаж на крыше лифтовых сооружений, утепление фасадов, кладка наружных и внутренних стен 2-14 этажей, идут работы по остеклению 2-14 этажей.
2 секция - ведутся работы по покрытию крыши в виде крышного пирога, монтаж вентиляционных каналов, монтаж на крыше лифтовых сооружений, утепление фасадов, кладка наружных и внутренних стен 2-12 этажей, идет остекление 2-12 этажей.
Третий дом:
Происходит заливание крыши 20-го этажа, установлены лестничные марши до 20-го этажа, кладка внешних стен с 2-го по 9-й этажи, остекление балкона на 2-м этаже.

NE
Nelli18551 повід. · з 2016
20 грудня 2017 р.

Акция Жилого Комплекса

19.12.2017
Покупайте квартиру сейчас и празднуйте новоселье уже в следующем году.
Все, о чем вы мечтали, осуществится: большой парк, озера возле дома, удобная транспортная развязка, много учебных заведений для детей и развлечений для всей семьи!
И еще один новогодний подарок для тех, кто станет обладателем собственной квартиры: для вас будут действовать скидки на кладовые!
Непереплачуй и покупай выгодно, пока куранты не пробили двенадцать!

NE
Nelli18551 повід. · з 2016
27 грудня 2017 р.

Ход строительства Жилого Комплекса

20.12.2017
Первый дом:
1 секция - идет кладка внешних и межквартирных стен со 2-го по 10-й этажи, установлены лестничные марши до 23-го этажа, происходит установка окон на 2-м этаже.
2 секция – подходят к концу работы по лифтовым шахтам, установка лифтового оборудования, монтаж поэтажных коммуникаций.
Второй дом:
1 секция - фасад утеплен и оштукатурен, идет покрытие крыши в виде крышного пирога, монтаж вентиляционных каналов 14-го этажа, кладка наружных и внутренних стен 2-14 этажей, остекление 2-14 этажей, утепление фасадов.
2 секция - происходит покрытие крыши в виде крышного пирога 12-го этажа, монтаж вентиляционных каналов, монтаж на крыше лифтовых сооружений, утепление фасадов.
Третий дом:
Идет заливание крыши 20-го этажа, кладка внешних стен 2-12 этажей, остекление балкона на втором этаже, установлены лестничные марши до 20-го этажа.

NE
Nelli18551 повід. · з 2016
10 січня 2018 р.

Ход строительства Жилого Комплекса

10.01.2018
Первый дом:

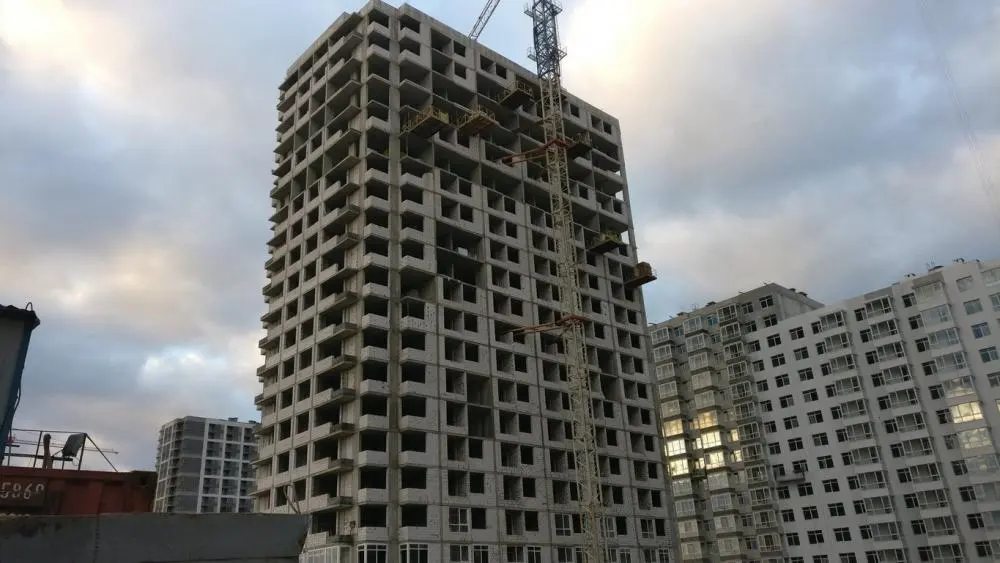

1 секция - идет заливание пилонов 25-го этажа, кладка внешних и межквартирных стен со 2-го по 10-й этажи, установлены лестничные марши до 24-го этажа.
2 секция – происходит поквартирная стяжка полов, стяжка полов коридоров, монтаж поэтажных коммуникаций, ведутся работы по лифтовым шахтам и установка лифтового оборудования.

Второй дом:
1 секция - идет покрытие крыши в виде крышного пирога, монтаж вентиляционных каналов 14-го этажа, кладка наружных и внутренних стен 2-14 этажей, установлены лестничные марши до 14-го этажа, происходит остекление 2-14 этажей и утепление фасадов.
2 секция – ведется покрытие крыши в виде крышного пирога, монтаж вентиляционных каналов 12-го этажа, монтаж на крыше лифтовых сооружений, утепление фасадов, кладка наружных и внутренних стен 2-14 этажей, также установлены лестничные марши до 12-го этажа.

Третий дом:
Происходит заливание крыши 20-го этажа, установлены лестничные марши до 20-го этажа, кладка внешних стен с 2-го по 13-ий этажи.

NE
Nelli18551 повід. · з 2016
6 лютого 2018 р.

Ход строительства Жилого Комплекса

02.02.2018
Первый дом:
1 секция – происходит заливка крыши, кладка внешних и межквартирных стен со 2-го по 10-й этажи, установка окон на 2-5 этажах, установлены лестничные марши до 25-го этажа.

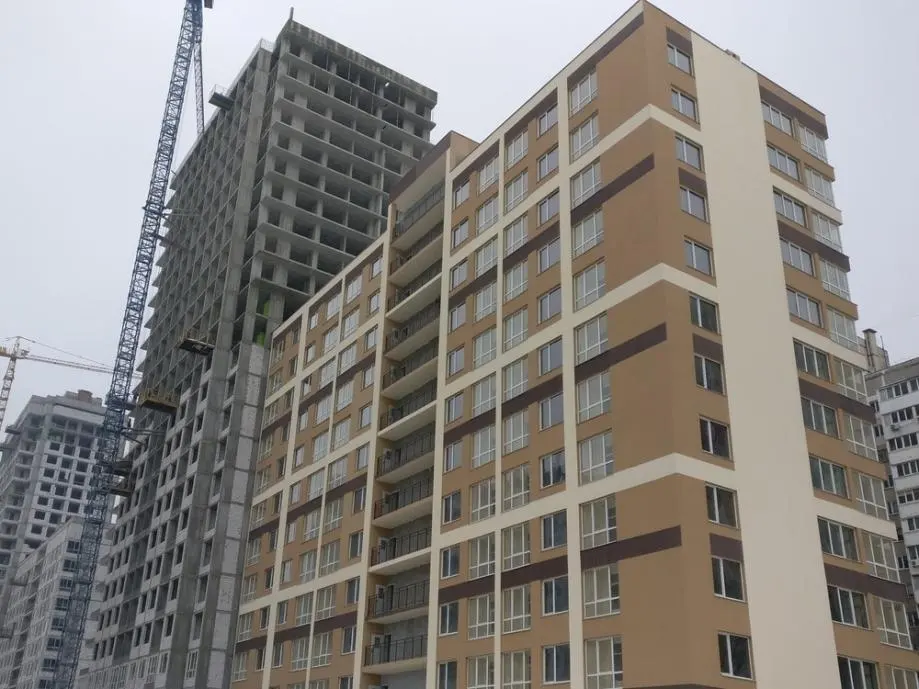

2 секция - фасадные работы завершены, идет монтаж поэтажных коммуникаций и стяжка полов, завершение работ по лифтовым шахтам, установка лифтового оборудования.

Второй дом:
1 секция - фасад утеплен и оштукатурен, происходит покрытие крыши в виде крышного пирога, монтаж вентиляционных каналов 14-го этажа, идет кладка наружных и внутренних стен со 2-го по 14-й этажи и остекление 2-14 этажей.
2 секция – в процессе покрытие крыши в виде крышного пирога 12-го этажа, монтаж вентиляционных каналов 12-го этажа, кладка наружных и внутренних стен со 2-го по 12-й этажи, монтаж на крыше лифтовых сооружений и утепление фасадов.

Третий дом:
Идет заливка крыши 20-го этажа, кладка внешних стен со 2-го по 20-й этажи, остекление 2-3 этажей.

NE
Nelli18551 повід. · з 2016
18 лютого 2018 р.

Акция Жилого Комплекса

09.02.2018
В честь Дня влюбленных Perfect Group дарит квадратные метры в Жилом Комплексе «Пятый квартал»!
Освободите место для своих чувств!
Выбирайте пространство, где будет создаваться новая история Вашей любви. Где теплые чувства будут согревать даже в морозную погоду. Стройте отношения, а мы создадим лучшее пространство для них!
Акция действует с 7.02.18 до 28.02.18.

NE
Nelli18551 повід. · з 2016
18 лютого 2018 р.

Ход строительства Жилого Комплекса

16.02.2018
Первый дом:

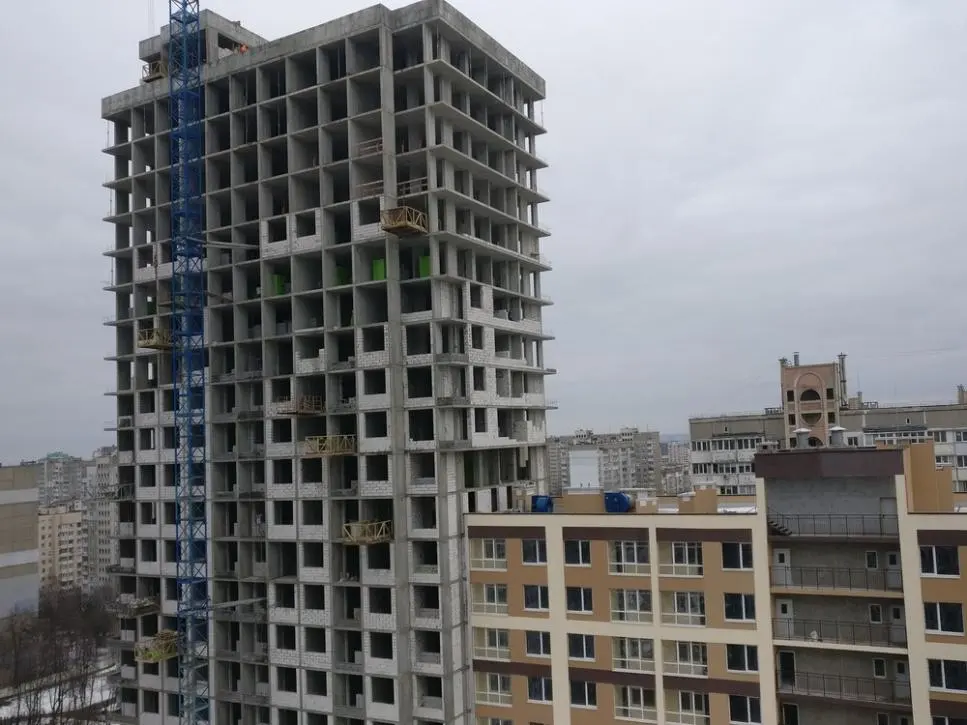

1 секция – в процессе заливка крыши, кладка внешних и межквартирных стен со 2-го по 13-й этажи, установка окон на 2-5 этажах.
2 секция – происходит монтаж поэтажных коммуникаций и стяжка полов, завершение работ по лифтовым шахтам, установка лифтового оборудования.
Второй дом:
1 секция - идет покрытие крыши в виде крышного пирога, монтаж вентиляционных каналов, идет кладка наружных и внутренних стен со 2-го по 14-й этажи и остекление 2-14 этажей.
2 секция – в процессе покрытие крыши в виде крышного пирога, монтаж вентиляционных каналов 12-го этажа, кладка наружных и внутренних стен со 2-го по 12-й этажи, монтаж на крыше лифтовых сооружений и утепление фасадов.
Третий дом:
Идут кровельные работы, установлены лестничные марши до 20-го этажа, происходит кладка внешних стен со 2-го по 20-й этажи и остекление 2-4 этажей.

NE
Nelli18551 повід. · з 2016
6 березня 2018 р.

Ход строительства Жилого Комплекса

03.03.2018
Первый дом:
1 секция – идет кладка внешних и межквартирных стен со 2-го по 13-й этажи, установка окон на 2-5 этажах, заливка крыши.
2 секция – ведется установка лифтового оборудования, монтаж поэтажных коммуникаций и стяжка полов, завершаются работы по лифтовым шахтам.
Второй дом:
1 секция - происходит монтаж вентиляционных каналов, покрытие крыши в виде крышного пирога, кладка наружных и внутренних стен со 2-го по 14-й этажи, остекление 2-14 этажей и утепление фасадов.
2 секция – идет монтаж вентиляционных каналов 12-го этажа, кладка наружных и внутренних стен со 2-го по 12-й этажи, монтаж на крыше лифтовых сооружений и утепление фасадов, покрытие крыши в виде крышного пирога.
Третий дом:
Установлены лестничные марши до 20-го этажа, происходит кладка внешних стен со 2-го по 20-й этажи, остекление 2-13 этажей и кровельные работы.

NE
Nelli18551 повід. · з 2016
6 березня 2018 р.

Акция Жилого Комплекса

06.03.2018
До конца марта квадратные метры в Жилом Комплекс «Пятый квартал»!

NE
Nelli18551 повід. · з 2016
19 березня 2018 р.

Ход строительства Жилого Комплекса

19.03.2018
Первый дом:
1 секция - идет монтаж котельной, кладка внешних и межквартирных стен с 2-го по 21-й этаж, установлены лестничные марши до 25-го этажа, происходит установка окон на 2-5 этажах.
2 секция - фасадные работы завершены, установлено лифтовое оборудование. В процессе работы поквартирная стяжка полов, стяжка полов коридоров, монтаж поэтажных коммуникаций.
Второй дом:
1 секция - фасад утеплен и оштукатурен, установлено лифтовое оборудование, происходит поквартирная стяжка полов, стяжка полов коридоров и монтаж поэтажных коммуникаций.
2 секция - фасад утеплен и оштукатурен.
Третий дом:
В процессе кровельные работы, остекление 2-20 этажей, кладка внешних стен с 2-го по 20-й этаж и уже установлены лестничные марши до 20-го этажа.

NE
Nelli18551 повід. · з 2016
10 квітня 2018 р.

Акция Жилого Комплекса

06.04.2018
Поздравляем со светлым праздником Пасхи!
Желаем исполнения всех надежд и начинаний, любви и добра в Вашем доме.
Пусть Воскресенье Христово соберет всю Вашу семью за праздничным столом и принесет счастье Вам и Вашим близким.
Рады сообщить, что в Жилом Комплексе «Пятый квартал» действует акция – м2 в подарок!

NE
Nelli18551 повід. · з 2016
24 квітня 2018 р.

Ход строительства Жилого Комплекса

20.04.2018
Первый дом:
1 секция - происходит установка котлов, кладка внешних и межквартирных стен со 2-го по 25-й этажи, установка окон на 2-13 этажах.
2 секция – идет поквартирная стяжка полов, стяжка полов коридоров, монтаж поэтажных коммуникаций и уже установлены лифты.
Второй дом:
1 секция - фасад утеплен, оштукатурен и стартовало окрашивание. В процессе поквартирная стяжка полов, стяжка полов коридоров, монтаж поэтажных коммуникаций.
2 секция - фасад утеплен и оштукатурен.
Третий дом:
Выполняется монтаж лифтовых шахт, кровельные работы, кладка внешних стен со 2-го по 20-й этажи, остекление 2-20 этажей.

NE
Nelli18551 повід. · з 2016
3 травня 2018 р.

Ход строительства Жилого Комплекса

03.05.2018
Первый дом:
1 секция - котельная смонтирована, продолжается кладка внешних и межквартирных стен со 2-го по 25-й этажи, установка окон на 2-18 этажах, утепление и оштукатуривание фасадов.
2 секция - идет поквартирная стяжка полов, стяжка полов коридоров, монтаж поэтажных коммуникаций.
Второй дом:
1 секция - стартовал окрас фасадов. В процессе поквартирная стяжка полов, стяжка полов коридоров, монтаж поэтажных коммуникаций.
2 секция - завершены фасадные работы.
Третий дом:
Идет монтаж лифтовых шахт, кровельные работы, кладка внешних стен со 2-го по 20-й этажи, остекление 2-20 этажей. Начались работы по утеплению фасада.

NE
Nelli18551 повід. · з 2016
4 червня 2018 р.

Ход строительства Жилого Комплекса

21.05.2018
Первый дом:

1 секция – идет кладка внешних и межквартирных стен со 2-го по 25-й этажи, установка окон на 2-18 этажах, утепление и штукатурка фасадов.

2 секция – в процессе поквартирная стяжка полов, стяжка полов коридоров, монтаж поэтажных коммуникаций.

Второй дом:

1 секция - начата покраска фасадов, идет поквартирная стяжка полов, стяжка полов коридоров, монтаж поэтажных коммуникаций.

2 секция – фасадные работы завершены.

Третий дом:

Происходит монтаж лифтового оборудования, начато утепление, штукатурка и покраска фасада.
