Район, метро, ЖК або вулиця
UARU
Подати оголошення
ГоловнаФорумПравий берегЖК "V Квартал" (ЖК Пятый Квартал)

ЖК "V Квартал" (ЖК Пятый Квартал)

56 відповідей · 12 467 переглядів
НО
Новостройки Киева193 повід. · з 2016
18 січня 2017 р.

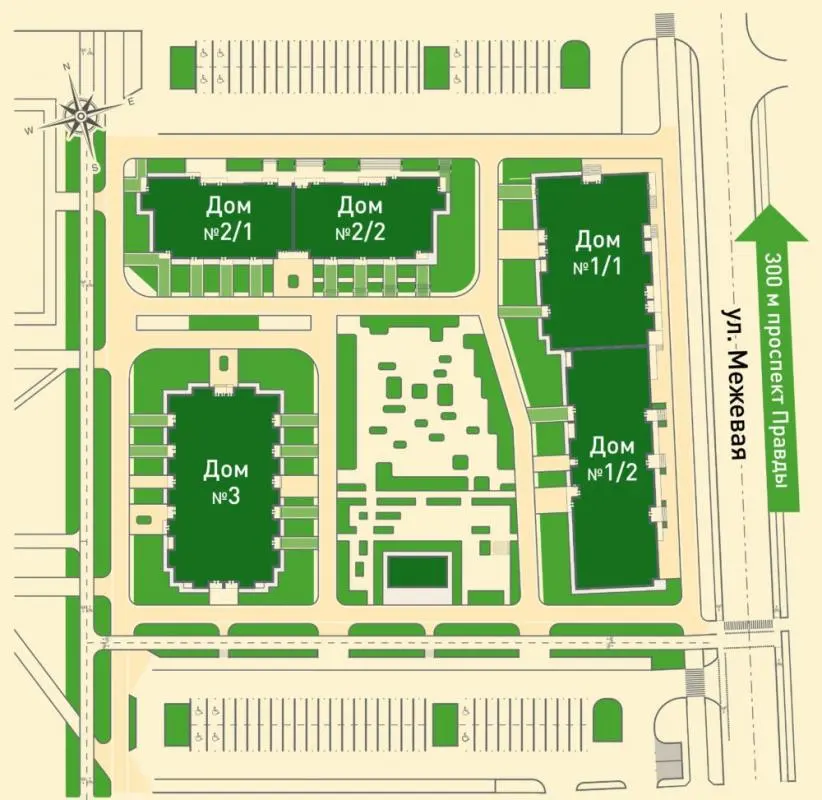

Объект: Жилой комплекс "V Квартал" (ЖК Пятый Квартал)

Адрес: г. Киев, Подольский р-н, Проспект Правды, 66

Застройщик: Компания Perfect Group

Сдача дома: ІV квартал 2018 года

Ссылки:

::: Сайт проекта

::: Сайт застройщика

::: Отзывы о застройщике

Описание:

«Комплекс относится к категории «Эконом+», и это значит, что его покупатели смогут получить максимум комфорта по оптимальной цене.
Пятый квартал по достоинству оценят как молодые динамичные жители столицы, живущие в стремительном темпе мегаполиса, так и семьи с детьми или люди преклонного возраста. Особенности инфраструктуры учитывают потребности каждого будущего жителя комплекса. У комплекса предусмотрена закрытая территория, выделено место для парковки автомобилей, тщательно спланирована внутренняя инфраструктура.
Оформлению придомовой территории уделено особое внимание. Ее главной изюминкой станет фонтан посреди уютного внутреннего дворика, вблизи которого можно будет комфортно отдохнуть после рабочего дня. Прогулочные аллеи с красивыми и удобными лавочками, зоны активного отдыха, развивающие детские площадки – все в Пятом квартале спланировано с заботой о комфорте его будущих жителей.
Жилой комплекс «V квартал»(Пятый квартал) расположен в Подольском районе Киева, неподалеку от лесопарковой зоны. В пешей доступности от комплекса находятся несколько озер, что по достоинству оценят любители отдыха на природе.
Еще одним плюсом комплекса является удачная транспортная развязка: тихая улица Межевая напрямую соединяет Пятый квартал с проспектом Правды, и при этом его жители будут лишены шума и загазованности оживленной магистрали.
Квартиры в жилом комплексе просторные и комфортные. Размеры однокомнатных квартир — от 37,7 кв.м, двухкомнатных — от 57 кв.м., трехкомнатных — от 75,7 метров.
Тщательно продуманные планировки позволят рационально использовать каждый квадратный метр внутреннего пространства. Кроме того, концепция индивидуального подхода к каждому клиенту, предоставляет возможность спланировать индивидуальные планировки на этапе строительства.
Заселение жильцов ожидается во 4 квартале 2018 года
Благодаря проекту проведения метро к 2020 году, комплекс становится максимально выгодным для инвестирования.»

Разрешительные документы:

НО
Новостройки Киева193 повід. · з 2016
18 січня 2017 р.

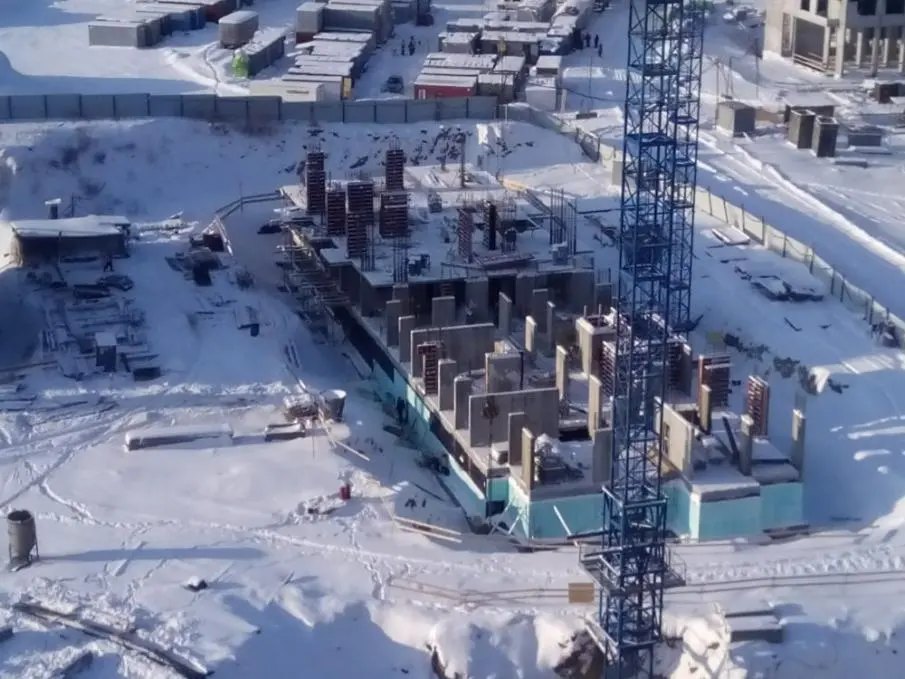

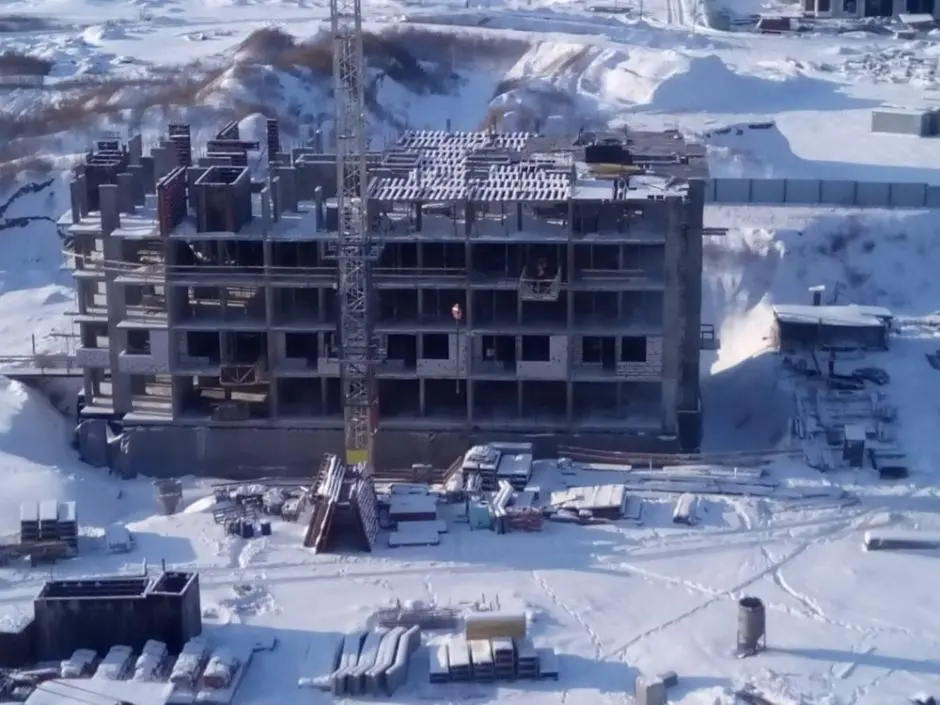

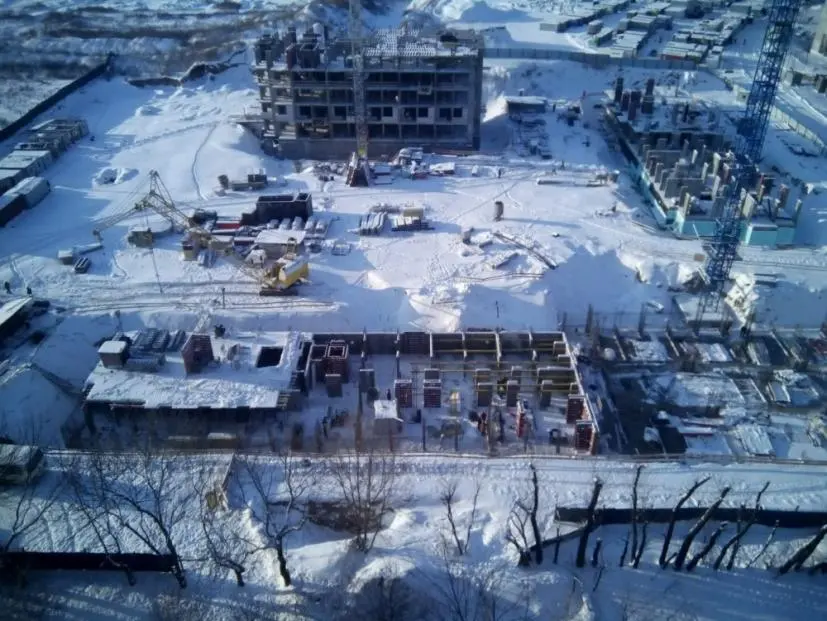

ХОД СТРОИТЕЛЬСТВА

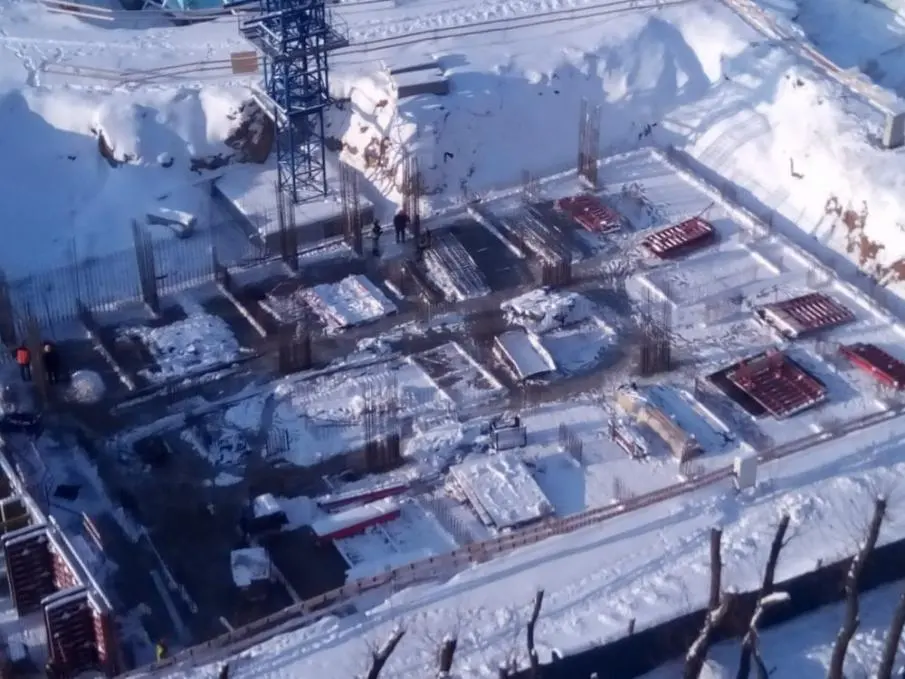

Подготовительные работы 100%
Котлован/Земляные работы 100%
Обустройство фундаментного основания 100%
Каркас: монолит/кирпичная кладка 3%

NE
Nelli18551 повід. · з 2016
6 лютого 2017 р.

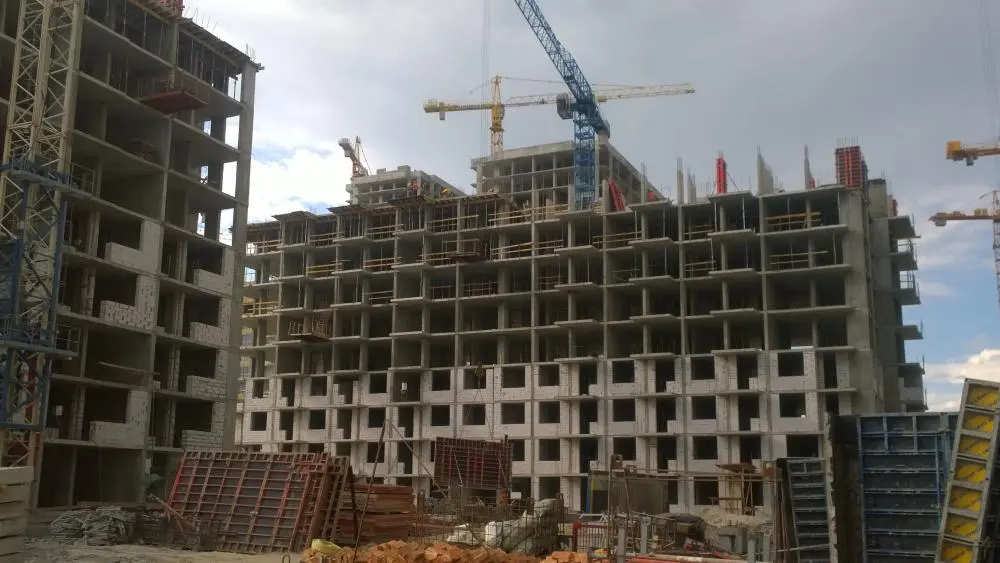

Новости Жилого Комплексу V Квартал" (ЖК Пятый Квартал) на 19.01.2017

Строительство жилого комплекса «V квартал»(Пятый квартал) идет на полную. Напомним, что «Пятый квартал» — это уютный ЖК европейского класса в Подольском районе Киева. Одновременно возводятся сразу три дома ЖК, полное завершение которых ожидается в конце 2018 года.

В первом доме сейчас подготавливается заливка цокольного этажа первой секции и монолитная заливка первого этажа второй секции. Все подготовительные работы выполнены в срок и по высшему разряду.

Второй дом строится немного быстрее. Ведется строительство первого и второго этажа.
А в третьем доме уже возводятся перекрытия шестого этажа. Более того, уже установлены лестничные пролеты до четвертого этажа и начата кладка внешних стен.

MA
Maryperevoznyk288 повід. · з 2017
9 березня 2017 р.

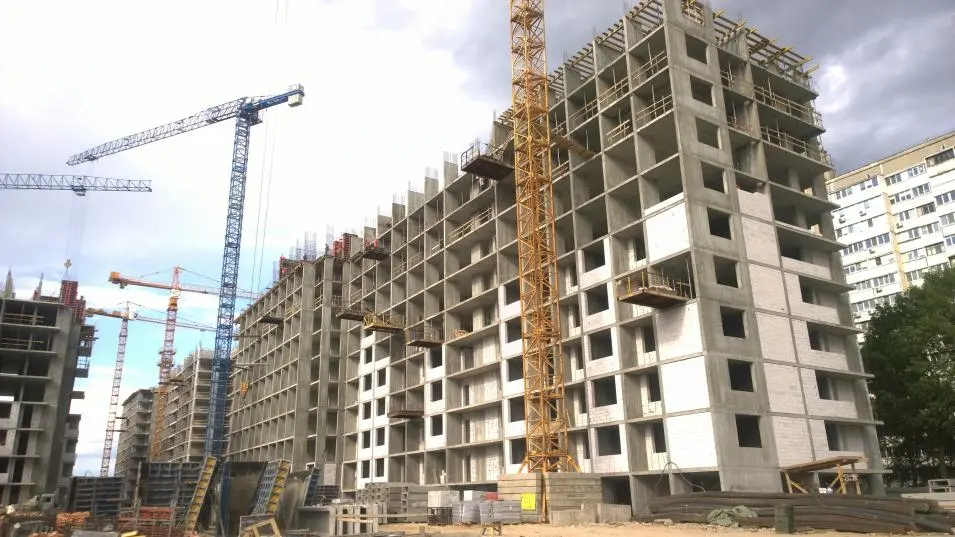

Новости Жилого Комплексу V Квартал" (ЖК Пятый Квартал) на 03.03.2017

Дневник выполнения работ по ЖК "Пятый квартал" на 03 марта 2017 года:
Первый дом:

  • 1-я секция залитие 2-го этажа,
  • 2-я секция залитие 2-го этажа выход на 3-й.

Второй дом:

  • 1-я секция - подготовка к залитию монолита 5-го этажа,
  • 2-я секция - подготовка к залитию монолита 5 этажа.

Третий дом:

  • по монолиту - подготовка залития 8-го этажа,
  • установлены лестничные марши до 6-го этажа,
  • кладка внешних стен на четвертом этаже.

NE
Nelli18551 повід. · з 2016
31 травня 2017 р.

Ход строительства Жилого Комплекса "V Квартал" (ЖК Пятый Квартал)

18.04.2017
Первый дом:

  • 1-я секция: залитие 4-го этажа,
  • 2-я секция: залитие 4-го этажа выход на 5-й.

Второй дом:

  • 1-я секция: подготовка к залитию монолита 7-го этажа,
  • 2-я секция: подготовка к залитию монолита 6 этажа.

Третий дом:

  • по монолиту подготовка залития 9-го этажа,
  • установлены лестничные марши до 7-го этажа,
  • кладка внешних стен на четвертом этаже.

NE
Nelli18551 повід. · з 2016
31 травня 2017 р.

Ход строительства Жилого Комплекса "V Квартал" (ЖК Пятый Квартал)

05.04.2017

  • В первом доме в 1-й секции происходит залитие 5-го этажа, во 2-й секции - залитие 6-го этажа и выход на 7-й;
  • Во втором доме в 1-й секции ведется подготовка к залитию монолита 7-го этажа, а также подготовка 2-й секции к залитию пилонов 8 этажа;
  • В третьем доме производится подготовка залития пилонов 10-го этажа, установлены лестничные марши до 8-го этажа, производится кладка внешних стен на 4-м этаже.

NE
Nelli18551 повід. · з 2016
31 травня 2017 р.

Акция Жилого Комплекса "V Квартал" (ЖК Пятый Квартал)

05.04.2017
Кладовка в подарок от ЖК «V-й квартал»!

При покупке:
- 3-х комнатной квартиры со 100% оплатой,
- 2-х и больше квартир со 100% оплатой.
А также весенняя цена от 12 500 грн.за м2. Рассрочка с первым взносом от 20%!

NE
Nelli18551 повід. · з 2016
31 травня 2017 р.

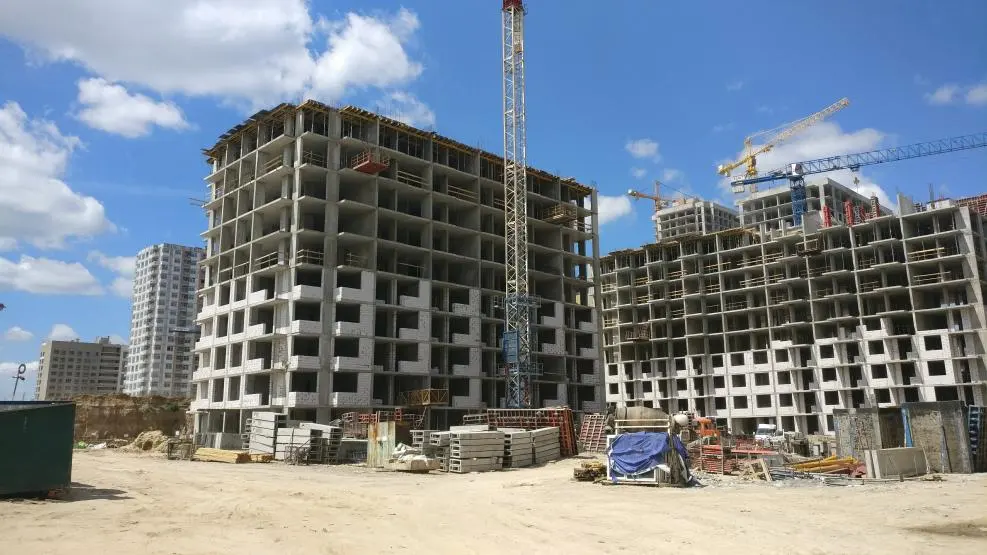

Ход строительства Жилого Комплекса "V Квартал" (ЖК Пятый Квартал)

19.04.2017

  • в первом доме 1-й секции происходит залитие пилонов 6-го этажа, во 2-й секции - залитие пилонов 7-го этажа и залитие пола 7-го этажа;
  • во втором доме - в 1-й секции - залитие пилонов 9-го этажа; во 2-й секции - залитие пилонов 7-го этажа;
  • в третьем доме - идет подготовка к залитию пола 10-го этажа, установлены лестничные марши до 8-го этажа, производится кладка внешних стен на 5-м этаже.

NE
Nelli18551 повід. · з 2016
31 травня 2017 р.

Ход строительства Жилого Комплекса "V Квартал" (ЖК Пятый Квартал)

03.05.2017

  • в первом доме 1-й секции происходит залитие пилонов 8-го этажа, кладка внешних и межквартирных стен на 2-м и 3-м этажах, во 2-й секции - залитие пилонов 9-го этажа и залитие пола 8-го этажа, а также кладка внешних и межквартирных стен на 2-м и 3-м этаже;
  • во втором доме - в 1-й секции - залитие пилонов 9-го этажа; во 2-й секции - залитие пилонов 8-го этажа;
  • в третьем доме - идет подготовка к залитию пола 10-го этажа, установлены лестничные марши до 8-го этажа, производится кладка внешних стен на 5-м этаже.

NE
Nelli18551 повід. · з 2016
31 травня 2017 р.

Ход строительства Жилого Комплекса "V Квартал" (ЖК Пятый Квартал)

17.05.2017

  • в первом доме 1-й секции происходит залитие пилонов 8-го этажа, кладка внешних и межквартирных стен на 2-м и 3-м этажах, во 2-й секции - залитие пилонов 9-го этажа и залитие пола 8-го этажа, а также кладка внешних и межквартирных стен на 2-м и 3-м этаже
  • во втором доме - в обеих секциях производится кладка наружных и внутренних стен 1 и 2 этажа, а также в 1-й секции - залитие пилонов 9-го этажа; во 2-й секции - залитие пилонов 8-го этажа;
  • в третьем доме - идет подготовка к залитию пола 10-го этажа, установлены лестничные марши до 8-го этажа, производится кладка внешних стен на 5-м этаже

NE
Nelli18551 повід. · з 2016
31 травня 2017 р.

Новости Жилого Комплекса "V Квартал" (ЖК Пятый Квартал)

25.05.2017
В мае «Perfect Group» начала сотрудничество с ПАТ «КБ «ГЛОБУС»* по программе «Жилье в кредит». Теперь инвесторы «Perfect Group» смогут получить кредит от банка-партнера на выгодных условиях, выбрав наиболее подходящий для себя вариант:

1-й вариант:

  • Срок кредитования – от 1 до 20 лет
  • Процентная ставка на первый год - 5,9% в UAH
  • Процентная ставка на все последующие года - 21,9% в UAH
  • При первоочередном взносе – от 50% стоимости квартиры

2-й вариант:

  • Срок кредитования – от 1до 20 лет
  • Процентная ставка на первые два года - 13,5% в UAH
  • Процентная ставка на все последующие года - 21,9% в UAH
  • При первоочередном взносе – от 50% стоимости квартиры

NE
Nelli18551 повід. · з 2016
12 червня 2017 р.

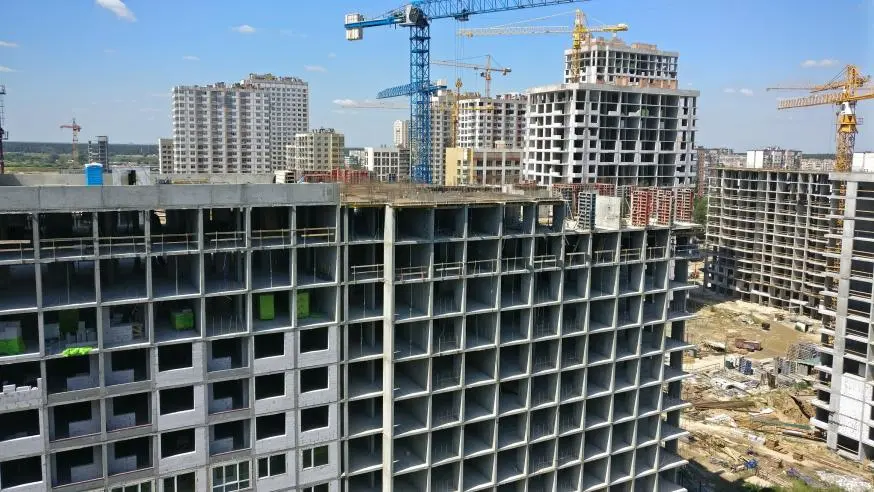

Ход строительства Жилого Комплекса "V Квартал" (ЖК Пятый Квартал)

02.06.2017
В первом доме:

  • В 1-й секции происходит залитие монолитной плиты пола 10-го этажа, а на 2-м и 3-м этажах производится кладка внешних и межквартирных стен;
  • во 2-й секции идет залитие пилонов 10-го этажа, а кладка внешних и межквартирных стен – со 2 по 5 этажи.

Во втором доме:

  • для 1-й секции делается залитие пилонов 9-го этажа, и также с 1 по 3 этажи кладутся наружные и внутренние стены;

NE
Nelli18551 повід. · з 2016
21 червня 2017 р.

Ход строительства Жилого Комплекса "V Квартал" (ЖК Пятый Квартал)

19.06.2017
Строительство Жилого Комплекса "Пятый квартал" идет согласно проектного графика, не прекращаясь ни на день. По состоянию на середину июня проводятся такие работы: Первый дом: В 1-й секции заливаются пилоны 11-го этажа, происходит кладка внешних и межквартирных стен на 2-м и 3-м этажах, установлены лестничные марши до 8-го этажа. 2-я секция - идет залитие пола 12-го этажа, кладка внешних и межквартирных стен со 2-го по 6-й этажи, также установлены лестничные марши до 8-го этажа. Второй дом: В 1-й секции заливается пол 10-го этажа, кладутся наружные и внутренние стены с 1-го по 4-й этажи, установлены лестничные марши до 7-го этажа. 2-я секция - производится залитие пилонов 9 этажа, кладутся наружные и внутренние стены с 1-го по 4-й этажи, установлены лестничные марши до 7-го этажа. Третий дом: Происходит залитие пола 10-го этажа, уже установлены лестничные марши до 8-го этажа, идет кладка внешних стен со 2 до 5 этажа. Обратите внимание, что динамике строительства ЖК "Пятый квартал" сопутствует плановое повышение стоимости квадратного метра в комплексе. Если Вы рассматриваете приобретение собственного жилья как инвестицию в свое будущее - торопитесь приобрести квартиру в ЖК "Пятый квартал" уже сегодня. Количество свободных квартир стремительно уменьшается, а цены - растут с выходом строительства на новые этапы. Подробную информацию уточняйте в отделе продаж.

NE
Nelli18551 повід. · з 2016
12 липня 2017 р.

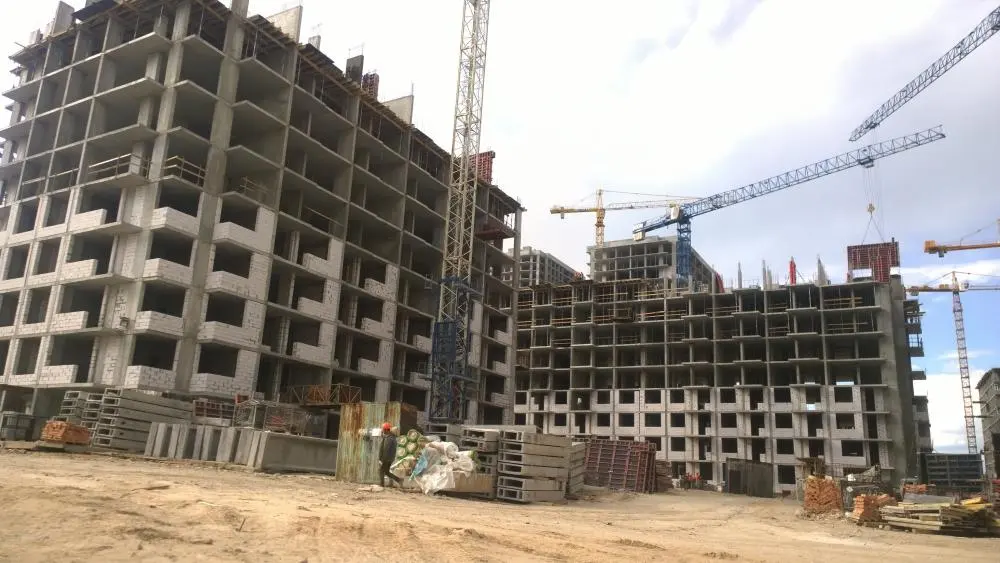

Ход строительства Жилого Комплекса "V Квартал" (ЖК Пятый Квартал)

04.07.2017
В Жилом Комплексе "Пятый квартал" по состоянию на начало июля ведутся такие строительные работы: В первом доме:
1-я секция - заливаются пилоны 12-го этажа, кладутся внешние и межквартирные стены на 2-м и 3-м этажах. Уже установлены лестничные марши до 8-го этажа.
2-я секция - идет залитие пола и пилонов 14-го этажа, кладка внешних и межквартирных стен на 2-7 этажах. Установлены лестничные марши до 8-го этажа и проводятся работы по остеклению второго этажа. Во втором доме:
1-я секция - заливается пол 11-го этажа, уже установлены лестничные марши до 7-го этажа, идет кладка наружных и внутренних стен 1-4 этажей.
2-я секция - происходит залитие пилонов 10-го этажа, установлены лестничные марши до 7-го этажа, также кладутся наружные и внутренние стены 1-4 этажей. В третьем доме:
Ведутся работы по залитию пола 11-го этажа, происходит кладка внешних стен 2-5 этажей, установлены лестничные марши до 8-го этажа.

NE
Nelli18551 повід. · з 2016
24 липня 2017 р.

Ход строительства Жилого Комплекса

15.07.2017
По 1-му дому:
Первая секция - происходит залитие пилонов 13-го этажа, кладка внешних и межквартирных стен на 2-м и 3-м этажах, установлены лестничные марши до 10-го этажа.
Вторая секция - заливается пол и пилоны 14-го этажа, кладутся внешние и межквартирные стены на 2-10 этажах, стекление 2-7 этажей и уже установлены лестничные марши до 10-го этажа.
По 2-му дому:
Вторая секция - идет залитие пилонов 12-го этажа, кладка наружных и внутренних стен 2-4 этажей и установлены лестничные марши до 9-го этажа.
Первая секция - ведутся работы по залитию пола 13-го этажа, кладке наружных и внутренних стен 2-4 этажей, установлены лестничные марши до 9-го этажа, идет стекление 2 и 3 этажей.
По 3-му дому:
Происходит залитие пилонов 12-го этажа, установлены лестничные марши до 10-го этажа, кладутся внешние стены 2-5 этажей.

NE
Nelli18551 повід. · з 2016
5 серпня 2017 р.

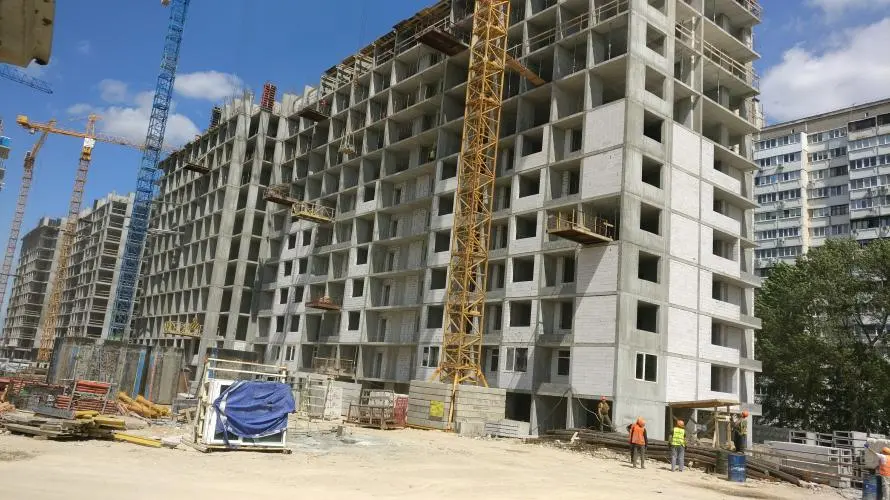

Ход строительства Жилого Комплекса

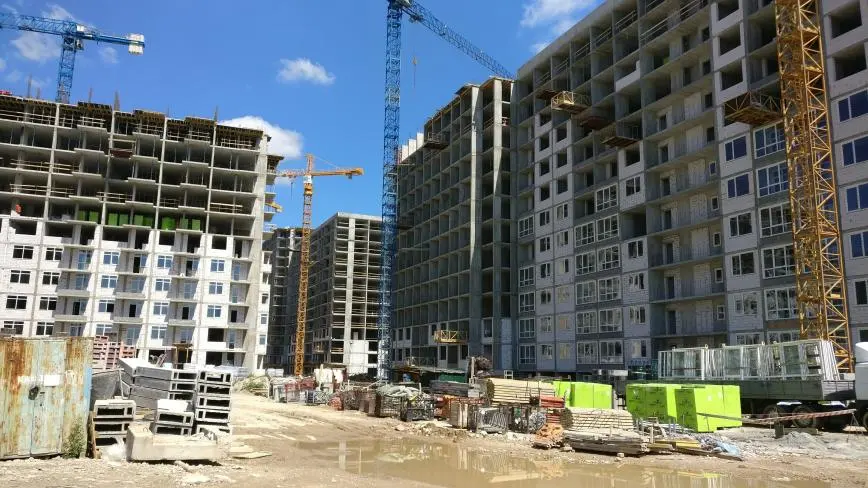

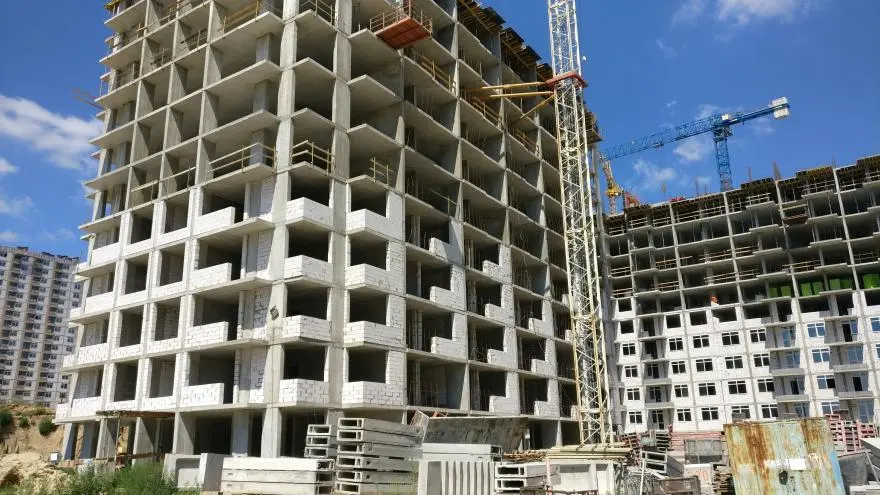

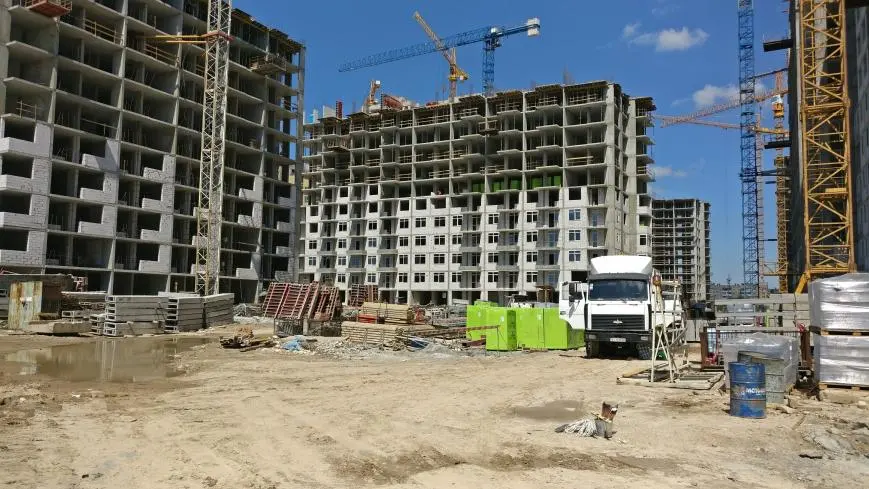

01.08.2017
В первом доме:

  • 1-я секция - происходит залитие крыши 13-го этажа и монтаж конструкций на 14-м этаже. Также идет кладка внешних и межквартирных стен на 2-м и 3-м этажах и установлены лестничные марши до 10-го этажа.
  • 2-я секция - ведется монтаж вентиляционных каналов на крыше 13-го этажа, кладка внешних и межквартирных стен на 2-10 этажах. Уже установлены лестничные марши до 10-го этажа и происходит остекление 2-7 этажей.

Во втором доме:

  • 1-я секция - идет залитие пола 13-го этажа, кладка наружных и внутренних стен 2-5 этажей, установлены лестничные марши до 9-го этажа, происходит остекление 2-4 этажей.
  • 2-я секция - заливаются пилоны 12-го этажа, кладутся наружные и внутренние стены 2-5 этажей, уже установлены лестничные марши до 9-го этажа.

В третьем доме:

  • [*=left]Заливаются пилоны 12-го этажа, установлены лестничные марши до 10-го этажа, а также происходит кладка внешних стен 2-5 этажей.

NE
Nelli18551 повід. · з 2016
21 серпня 2017 р.

Ход строительства Жилого Комплекса

18.08.2017
В первом доме:
1-я секция - происходит залитие пилонов 15-го этажа, кладка внешних и межквартирных стен на 2-м и 3-м этажах и уже установлены лестничные марши до 12-го этажа.
2-я секция - идет монтаж вентиляционных каналов на крыше 13-го этажа, заливаются слои кровельного пирога, кладутся внешние и межквартирные стены на 2-10 этажах. А также происходит остекление 2-10 этажей, монтаж поэтажных коммуникаций, установлены лестничные марши до 12-го этажа.
Во втором доме:
1-я секция - происходит залитие пилонов 13-го этажа и остекление 2-7 этажей, кладка наружных и внутренних стен 2-8 этажей, установлены лестничные марши до 12-го этажа.
2-я секция - идет залитие крыши 12-го этажа и монтаж вентиляционных каналов 12-го этажа, уже установлены лестничные марши до 12-го этажа и происходит остекление 2-7 этажей.
В третьем доме:
Ведутся работы по залитию пилонов 14-го этажа, установлены лестничные марши до 12-го этажа и кладутся внешние стены 2-5 этажей.

NE
Nelli18551 повід. · з 2016
9 вересня 2017 р.

Ход строительства Жилого Комплекса

01.09.2017
Первый дом:
В 1-й секции идет залитие пилонов 16-го этажа, кладка внешних и межквартирных стен на 2-м и 3-м этажах, установлены лестничные марши до 13-го этажа.
Во 2-й секции происходит монтаж вентиляционных каналов на крыше 13-го этажа, строительство лифтового сооружения на 13-м этаже, залитие слоев крышного пирога. А также ведутся работы по кладке внешних и межквартирных стен на всех этажах, остеклению 2-12 этажей, идет монтаж поэтажных коммуникаций и уже установлены лестничные марши до 13-го этажа.
Второй дом:
В 1-й секции заливаются пилоны 13-го этажа, кладутся наружные и внутренние стены 2-10 этажей, установлены лестничные марши до 12-го этажа, ведутся работы по остеклению 2-7 этажей.
Во 2-й секции идет залитие крыши 12-го этажа, монтаж вентиляционных каналов 12-го этажа, кладутся наружные и внутренние стены 2-10 этажей, также установлены лестничные марши до 12-го этажа.
Третий дом:
Происходит залитие пилонов 15-го этажа, кладка внешних стен 2-5 этажей, остекление балкона на 2-м этаже и уже установлены лестничные марши до 12-го этажа.

NE
Nelli18551 повід. · з 2016
19 вересня 2017 р.

Ход строительства Жилого Комплекса

15.09.2017
Первый дом:
- В 1-й секции происходит залитие пилонов 17-го этажа, кладка внешних и межквартирных стен на 2-3 этажах, и уже установлены лестничные марши до 16-го этажа.
- Во 2-й секции идет монтаж вентиляционных каналов на крыше 13-го этажа, строительство лифтового сооружения на 13-м этаже, залитие слоев крышного пирога, кладка внешних и межквартирных стен на всех этажах. А также ведутся такие работы: поквартирная стяжка полов, стяжка полов коридоров, утепление и штукатурка фасадов, остекление 1-13 этажей, монтаж поэтажных коммуникаций.
Второй дом:
- В 1-й секции заливаются пилоны 14-го этажа, кладутся наружные и внутренние стены 2-10 этажей, установлены лестничные марши до 12-го этажа и происходит остекление 2-7 этажей.
- Во 2-й секции происходит залитие крыши 12-го этажа, монтаж вентиляционных каналов 12-го этажа, кладка наружных и внутренних стен 2-10 этажей, и уже установлены лестничные марши до 12-го этажа.
Третий дом:
Ведутся строительные работы по залитию пола 16-го этажа, кладке внешних стен 2-5 этажей, остеклению балкона на 2-м этаже, а также установлены лестничные марши до 14-го этажа.

NE
Nelli18551 повід. · з 2016
6 жовтня 2017 р.

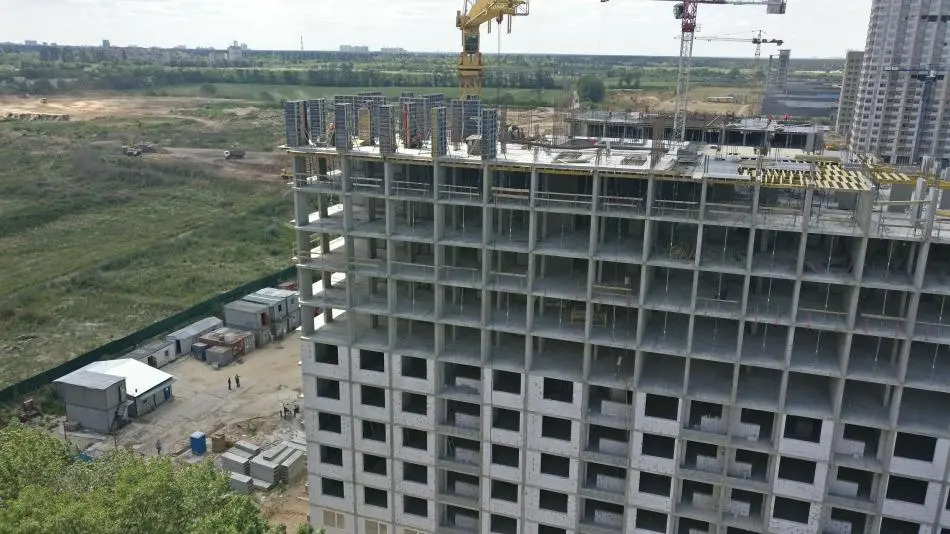

Ход строительства Жилого Комплекса

02.10.2017
Первый дом:
- 1 секция – идет залитие пилонов 19-го этажа, кладка внешних и межквартирных стен на 2-м и 3-м этажах, установлены лестничные марши до 18-го этажа.
- 2 секция – на этапе завершения монтаж вентиляционных каналов на крыше 13-го этажа, происходит строительство лифтового сооружения на 13-м этаже, залитие слоев крышного пирога, кладка внешних и межквартирных стен на всех этажах. Также происходит поквартирная стяжка полов, стяжка полов коридоров, утепление и штукатурка фасадов. Идут работы по остеклению с 1 по 13 этажи, монтаж поэтажных коммуникаций. А также завершено утепление фасадов, их штукатурка и покраска.
Второй дом:
1 секция – происходит залитие крыши 14-го этажа, кладка наружных и внутренних стен 2-11 этажей, установлены лестничные марши до 14-го этаж, идет остекление 2 -10 этажей.
2 секция – ведутся работы по залитию крыши 12-го этажа, монтаж вентиляционных каналов 12-го этажа, кладка наружных и внутренних стен 2-11 этажей, установлены лестничные марши до 12-го этажа.
Третий дом:
Идет залитие пола 17-го этажа и пилонов 18 этажа, уже установлены лестничные марши до 16-го этажа, кладутся внешние стены 2-5 этажей и происходит остекление балконов на 2-м этаже.

Увійти та відповісти email або Google, 10 секунд
