6 березня 2018 р.

Новости Жилого Комплекса

02.03.2018
Уважаемые Инвесторы, сообщаем, что центральный офис продаж DIM group с 5 марта 2018 року будет расположен по новому адресу.
Отныне, подписание и выдача всех документов, связанных с покупкой квартир в жилых комплексах DIM group, будет осуществляться в центре столицы – на ул. Сечевых Стрельцов, 41 (бывшая ул. Артема), в помещении отдела продаж жилого комплекса «А52».
Напомним, ранее центральный отдел продаж был расположен на ул. Раисы Окипной, 8Б, в Днепровском районе города.

NE
Nelli18551 повід. · з 2016
6 березня 2018 р.

Новости Жилого Комплекса

03.03.2018
Обращаем внимание, что 8 и 9 марта 2018 отдел продаж жилого комплекса «А52» функционирует по праздничному графику:
8 марта – с 10.00 до 16.00
9 марта – с 10.00 до 18.00
10 и 11 марта ждем посетителей, согласно обычному графику:
Сб – с 10.00 до 18.00
Вс – с 11.00 до 17.00
Пока прекрасная половина будет праздновать 8 марта, джентльмены отдела продаж Жилого Комплекса «А52» с радостью предоставят вам квалифицированную консультацию.

NE
Nelli18551 повід. · з 2016
2 квітня 2018 р.

Ход строительства Жилого Комплекса

30.03.2018
На первой секции жилого комплекса «А52» продолжаются работы по монтажу алюминиевых витражей и системы навесного вентилируемого фасада. Осуществляется монтаж фасадной плиты.
Продолжается устройство внутренних инженерных сетей.
На второй секции жилого комплекса заканчиваются монолитные работы по пятому этажу здания.

NE
Nelli18551 повід. · з 2016
10 квітня 2018 р.

Акция Жилого Комплекса

05.04.2018
Воспользуйтесь уникальным предложением – покупайте квартиру в современном жилом комплексе «А52». Ваше новое жилье в центре столицы всего от 37100 грн/кв. м!
Успейте выбрать свой идеальный вариант. Количество квартир по специальному предложению ограничено.

NE
Nelli18551 повід. · з 2016

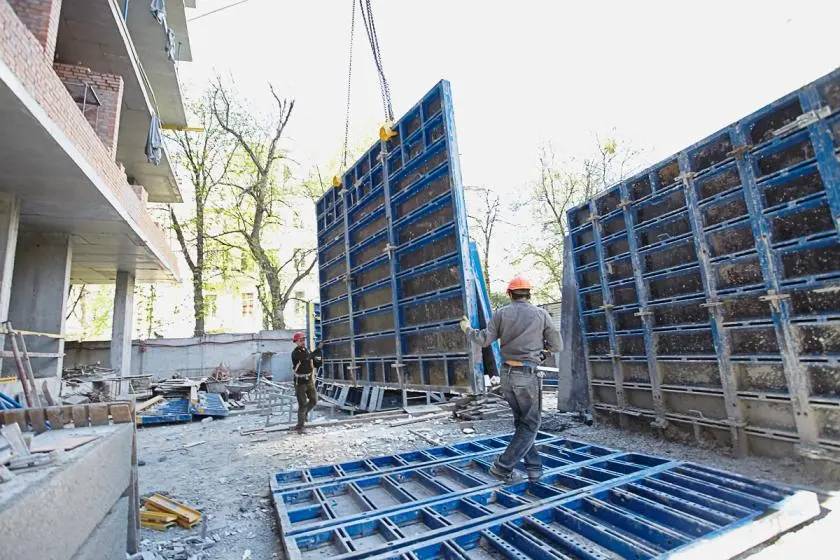

3 травня 2018 р.

Ход строительства Жилого Комплекса

27.04.2018
Первая секция
Продолжаются работы по монтажу:

  • алюминиевых витражей
  • системы навесного вентилируемого фасада
  • фасадной плиты

Ведутся работы по устройству внутренних инженерных сетей.
Вторая секция
Заканчиваются монолитные работы по 7-му этажу здания.
Начата кирпичная кладка на 2-м этаже.

NE
Nelli18551 повід. · з 2016
14 травня 2018 р.

Ход строительства Жилого Комплекса

08.05.2018
Уважаемые инвесторы, просим обратить внимание, что в первой секции жилого комплекса «А52» начаты штукатурные работы.
В связи с этим, доступ в квартиры будет частично ограниченным.
Посетить свое будущее жилье можно по предварительной договоренности с менеджером отдела продаж.

NE
Nelli18551 повід. · з 2016
14 липня 2018 р.

Ход строительства Жилого Комплекса

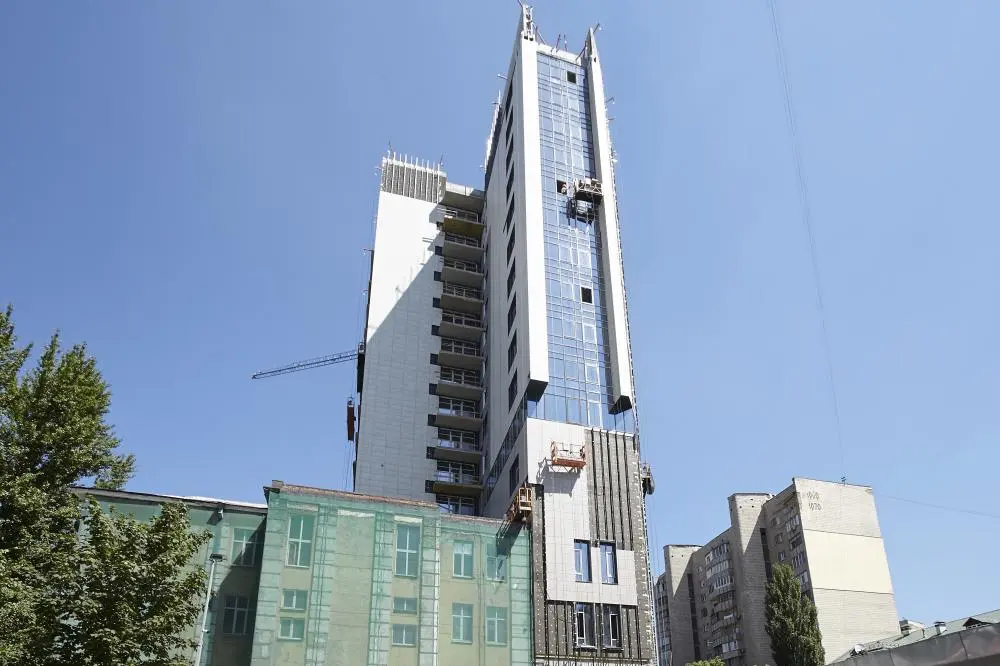

06.07.2018
В первой секции жилого комплекса «А52» завершена машинная штукатурка уже на 10-ти этажах. Горизонтальное проложение систем водопровода и отопления выполнена на четырех этажах. Продолжаются работы по оформлению фасада.
На второй секции монолитный каркас выполняется уже на 12-м этаже. Кладка кирпичаосуществляется на уровне 7-го этажа.

NE
Nelli18551 повід. · з 2016
8 серпня 2018 р.

Ход строительства Жилого Комплекса

07.08.2018
В первой секции жилого комплекса «А52» завершены работы по машинной штукатурке мест общего пользования и наружных стен квартир, завершаются работы по горизонтальной разводке инженерных сетей, начаты работы по устройству стяжек пола, продолжаются работы по устройству фасадов.
Во второй секции начато выполнение монолитных конструкций 16-го этажа, завершается устройство кирпичной кладки на 9-м этаже.

NE
Nelli18551 повід. · з 2016

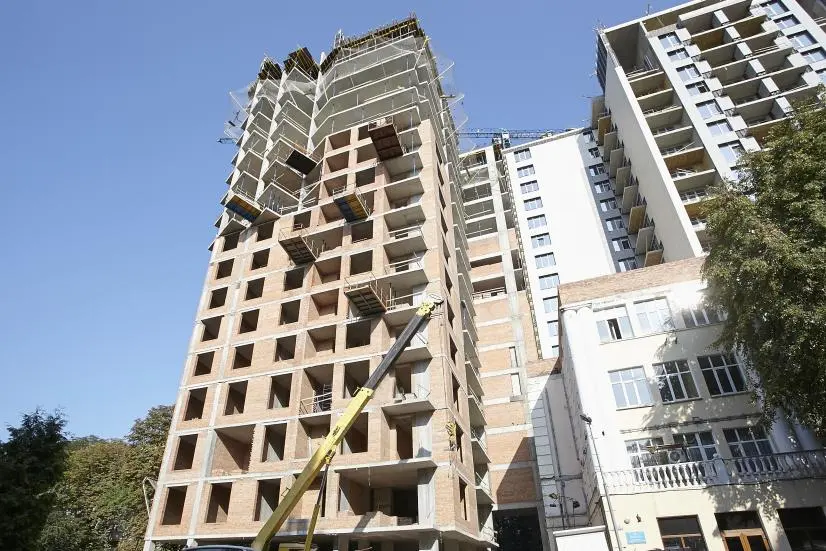

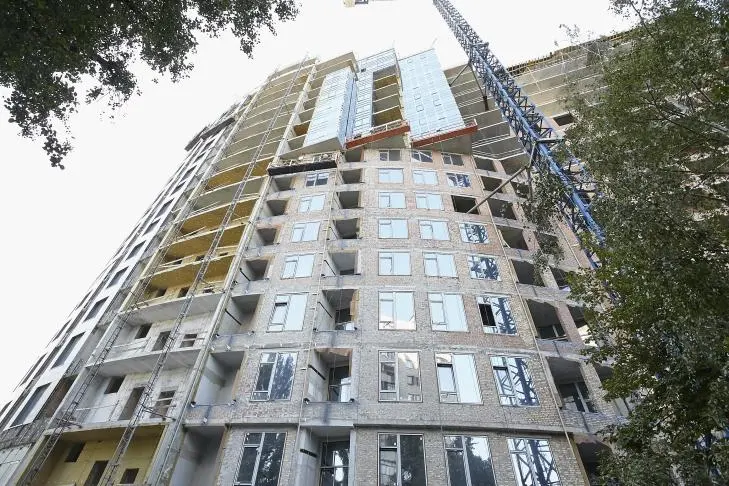

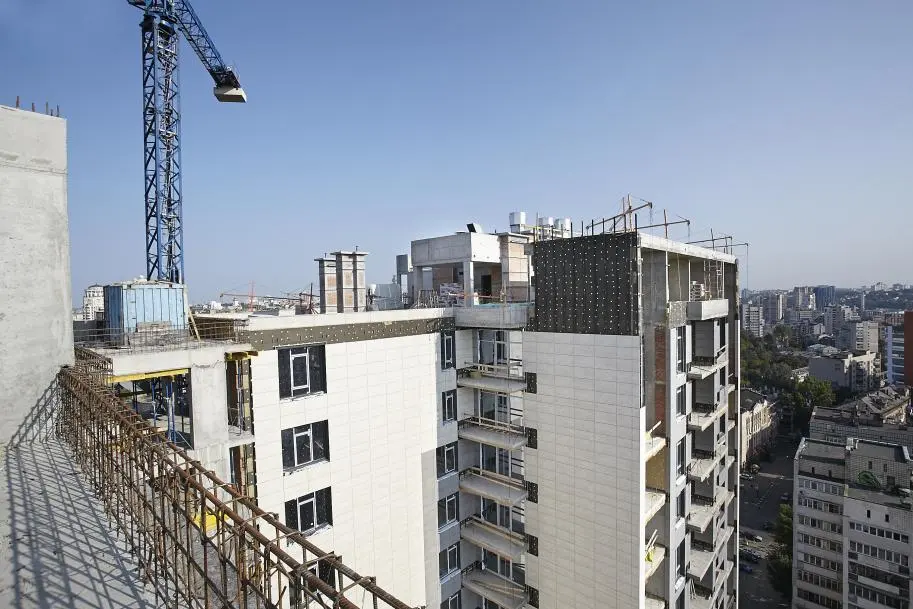

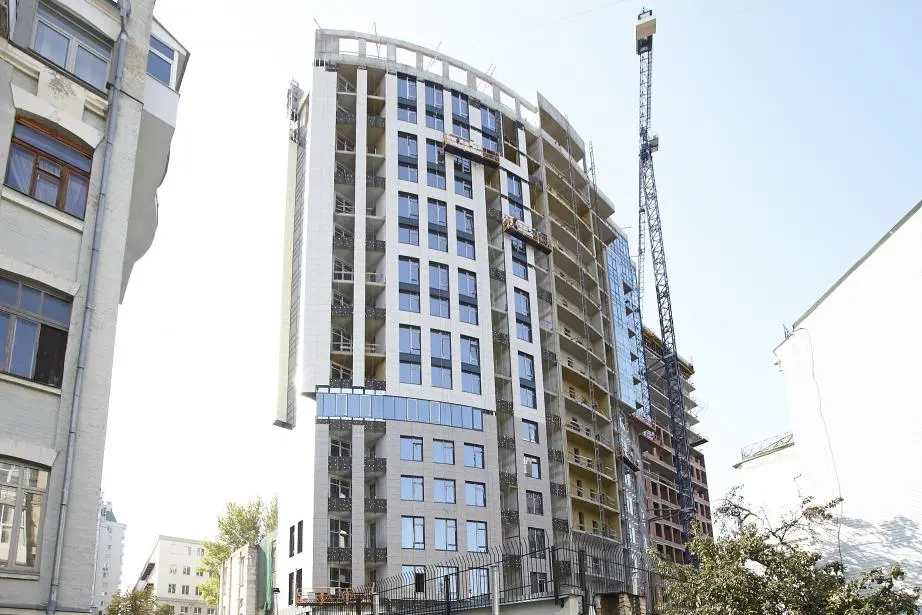

7 вересня 2018 р.

Ход строительства Жилого Комплекса

06.09.2018
В первой секции жилого комплекса «А52» продолжаются внутренние работы. Завершены работы по горизонтальной разводки инженерных сетей. Продолжаются внутренние работы по стяжке пола. На финальной стадии процесс устройства фасада. Во второй секции завершается возведение монолитного каркаса дома. Кладка кирпича осуществляется на уровне 12-го этажа. Продолжаются работы по горизонтальной разводки инженерных сетей.

NE
Nelli18551 повід. · з 2016
15 жовтня 2018 р.

Ход строительства Жилого Комплекса

05.10.2018
В первой секции завершено устройство стяжек, идет работа по отделке мест общего пользования образцового этажа, продолжаются работы по устройству фасадов. Продолжается монтаж стеклянных ограждений на балконах.
Во второй секции завершаются работы по устройству вертикальной разводки инженерных сетей. Кирпичная кладка на 14-м этаже.
Завершена разводка инженерных сетей в паркинге.

NE
Nelli18551 повід. · з 2016
7 листопада 2018 р.

Акция Жилого Комплекса

30.10.2018
Спеціальна пропозиція на квартири житлового комплексу А52!
Купуючи акційні планування з першим внеском від 50%, отримайте додаткову знижку 12% та можливість продовжити термін виплати залишку вартості до 20.07.2019.

NE
Nelli18551 повід. · з 2016
7 листопада 2018 р.

Новости Жилого Комплекса

01.11.2018
1-кімнатне планування на 17 поверсі — ваш щасливий випадок! Загальна площа запропонованого варіанта — 58,55 м2. Квартира має все необхідне, для амбітних та цілеспрямованих, які цінують свій час та прагнуть отримати від життя максимум.

NE
Nelli18551 повід. · з 2016
15 листопада 2018 р.

Ход строительства Жилого Комплекса

08.11.2018
Осуществляется утепление фасада минеральной ватой. Начата подготовка к сносу армирующего слоя и начала декоративной штукатурки. На строительную площадку доставлено лифтовое оборудование фирмы KONE и насосное оборудование. секция 1 Выполнен монтаж канализационных стояков, трубопроводных систем теплоснабжения и водоснабжения, пожарного провода. Осуществляется монтаж кабельных трасс электроснабжения и противопожарных систем. Выполняются облицовочные работы в местах общего пользования. Ведутся работы по монтажу элементов ограждения балконов, фрагментов вентилируемого фасада и алюминиевых конструкций. Осуществляются отделочные работы на лоджиях, балконах перехода эвакуационных лестниц. секция 2 Разгружается и заготавливается керамический кирпич для работы на этажах и кровли. Продолжаются работы по устройству кирпичной кладки ограждающих конструкций и внутренних стен. Выполняется монтаж алюминиевых конструкций остекления фирмы Salamander и конструкций системы вентилируемого фасада.

NE
Nelli18551 повід. · з 2016
6 грудня 2018 р.

Ход строительства Жилого Комплекса

06.12.2018
Осуществляется прокладка наружных сетей канализации, водоснабжения по Бехтеревском переулке. Осуществляется устройство тепловой камеры с подсоединения к тепловым сетям. секция 1 Продолжаются работы по утеплению фасада. Выполняется монтаж элементов ограждения балконов, фрагментов вентилируемого фасада и алюминиевых конструкций. Осуществляется монтаж кабельных трасс электроснабжения и противопожарных систем. Выполняются отделочные работы на 6 и 11 этажах, а также подготовительные работы для начала отделки мест общего пользования. Начат монтаж грузопассажирского лифта. секция 2 Разгружается и заготавливается керамический кирпич для работы на этажах и кровли. Продолжаются работы по устройству кирпичной кладки ограждающих конструкций и внутренних стен. Выполняется монтаж алюминиевых конструкций, окон фирмы Salamander и конструкций системы вентилируемого фасада.

NE
Nelli18551 повід. · з 2016
21 грудня 2018 р.

Акция Жилого комплекса
12.12.2018
Девелопер полного цикла DIM group подготовил специальное предложение к Новому Году для инвесторов жилого комплекса «А52»: при покупке квартиры с первым взносом от 50% инвесторы получат скидку до 18% (на акционные квартиры). Предложение действительно с 12 по 27 декабря 2018г.

NE
Nelli18551 повід. · з 2016
21 грудня 2018 р.

Новости Жилого Комплекса
20.12.2018
▪️24 декабря 2018: с 11:00 до 16:00
▪️25 декабря 2018: выходной
▪️30 декабря 2018: с 11:00 до 15:00
▪️31 декабря 2018: выходной
▪️1 января 2019: выходной
▪️2 января 2019: с 11:00 до 17:00
▪️6 января 2019: с 11:00 до 15:00
▪️7 января 2019: выходной
▪️8 января 2019 с 10:00 до 19:00

NE
Nelli18551 повід. · з 2016

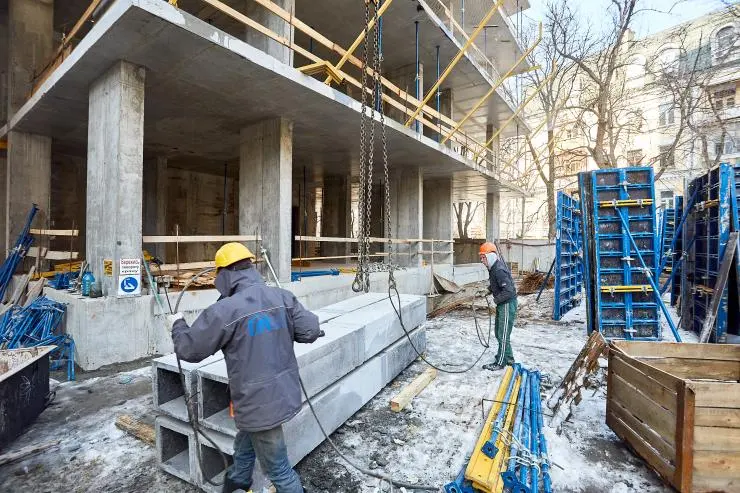

25 січня 2019 р.

Ход строительства Жилого Комплекса
21.01.2019
Секция 1
Закончены отделочные работы в местах общего пользования на 6 и 11 этажах секции (ShowRoom) Заканчивается монтаж грузопассажирского лифта, пуско-наладочные работы запланированы до конца января. Выполняется монтаж элементов ограждения балконов, фрагментов вентилируемого фасада и алюминиевыхnконструкций.Начата конструкция наружного освещения фасада здания Выполняется монтаж кабельных трасс электроснабжения и противопожарных систем.
Секция 2
Начаты работы по сооружению гидроизоляции кровли Продолжаются работы по сооружению кирпичной кладки ограждающих конструкций и внутренних стен. Выполняется монтаж алюминиевых конструкций, окон фирмы Salamander и конструкций системы вентилируемого фасада. Паркинг и внешние сети: Закончены работы по присоединению внешних сетей водоснабжения к дому на территории строительства. Выполняется монтаж внутренних сетей одоснабжения, канализации, системы пожаротушения в паркинге.
