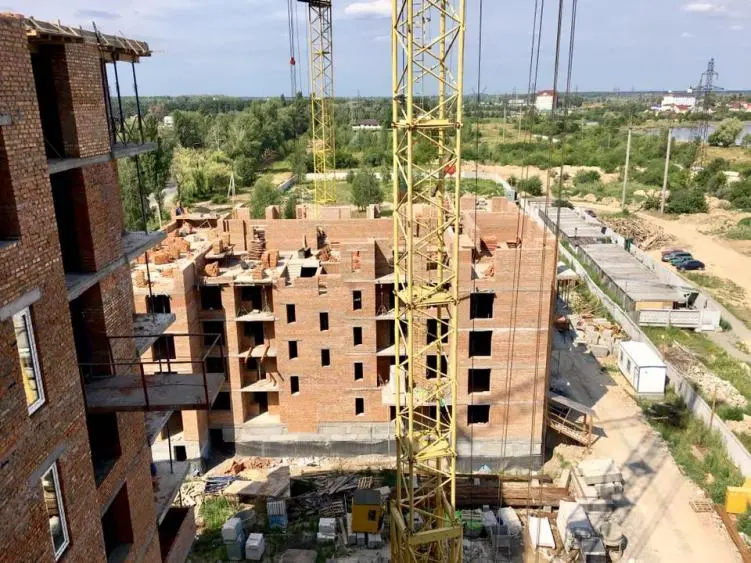

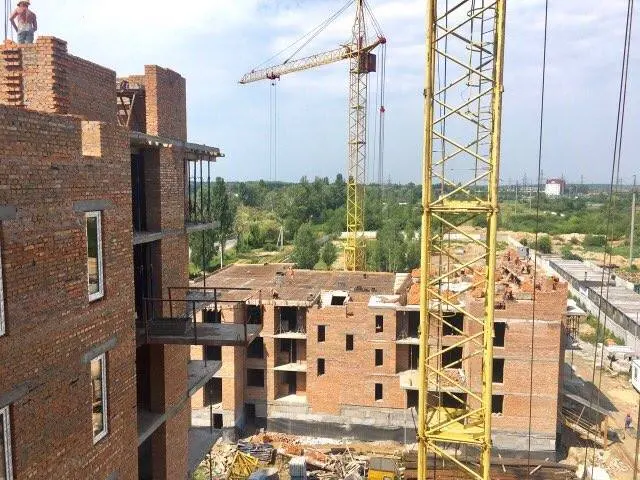

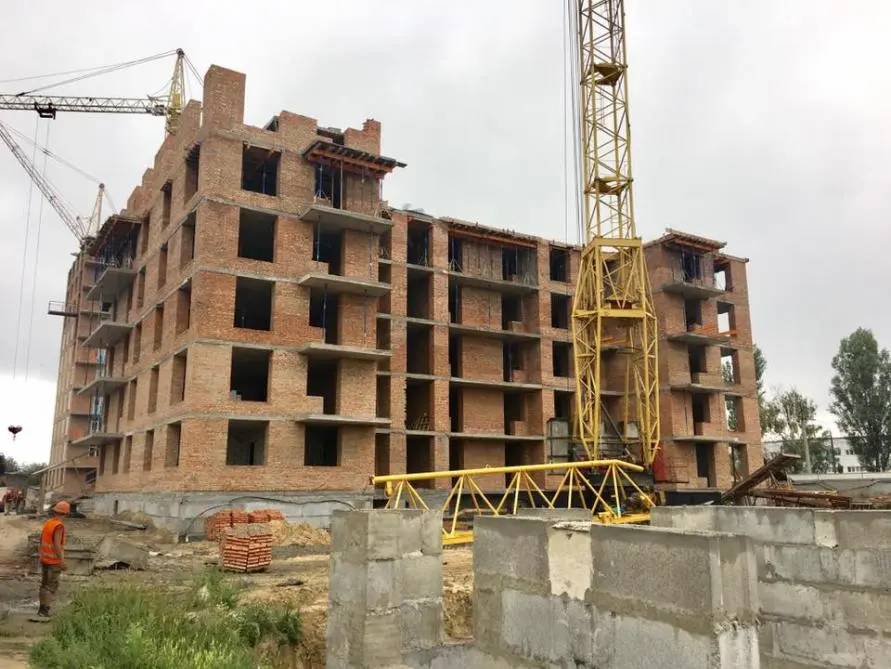

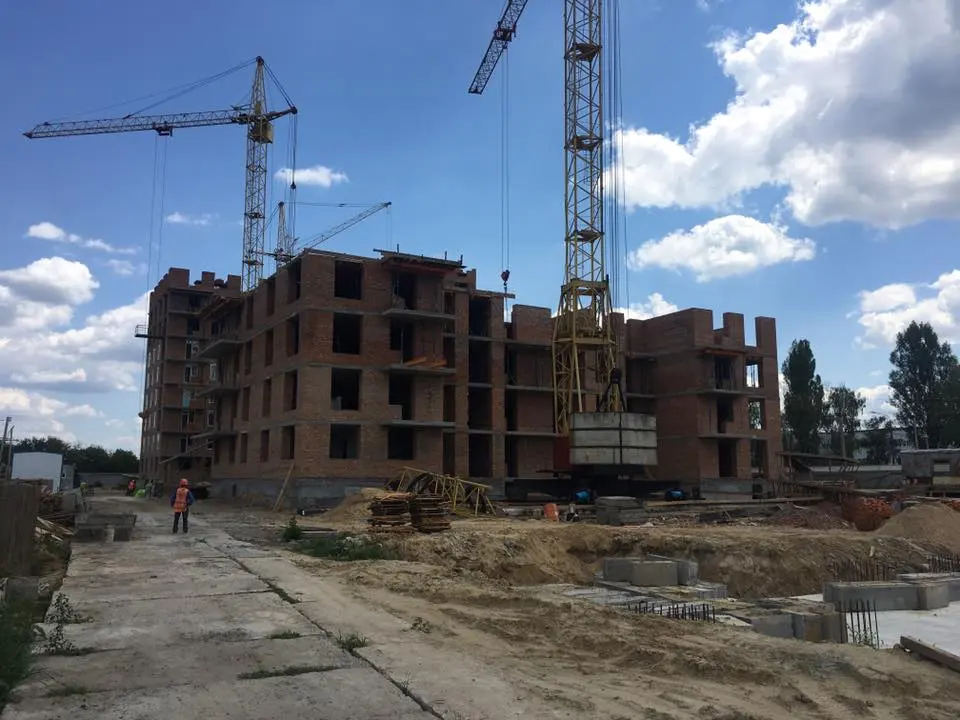

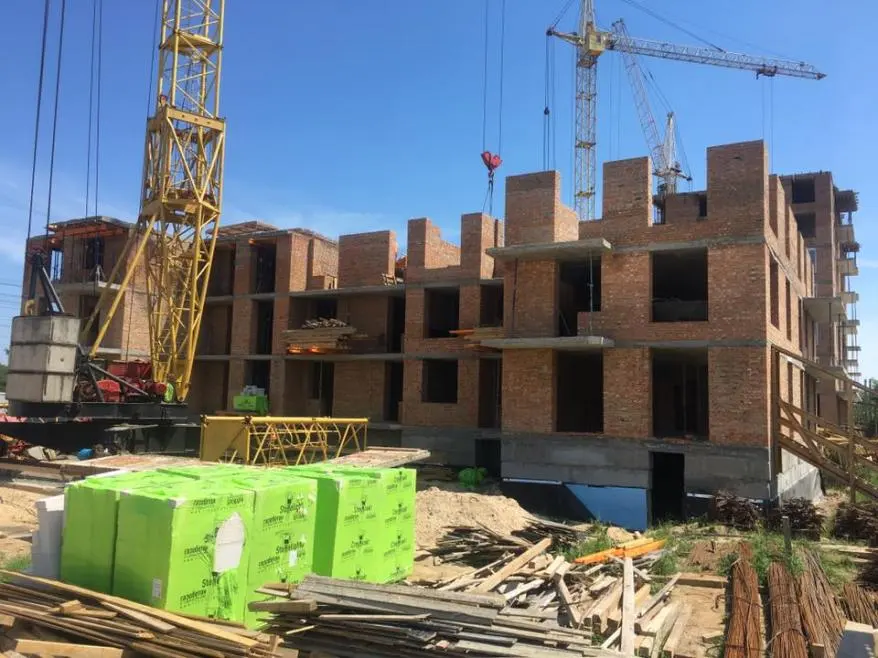

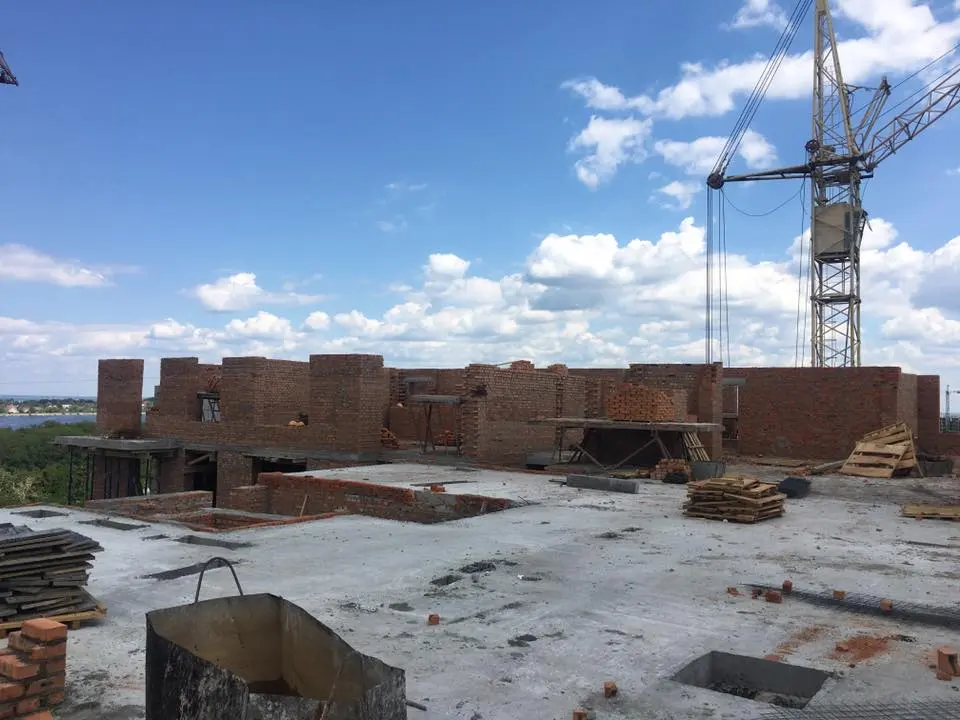

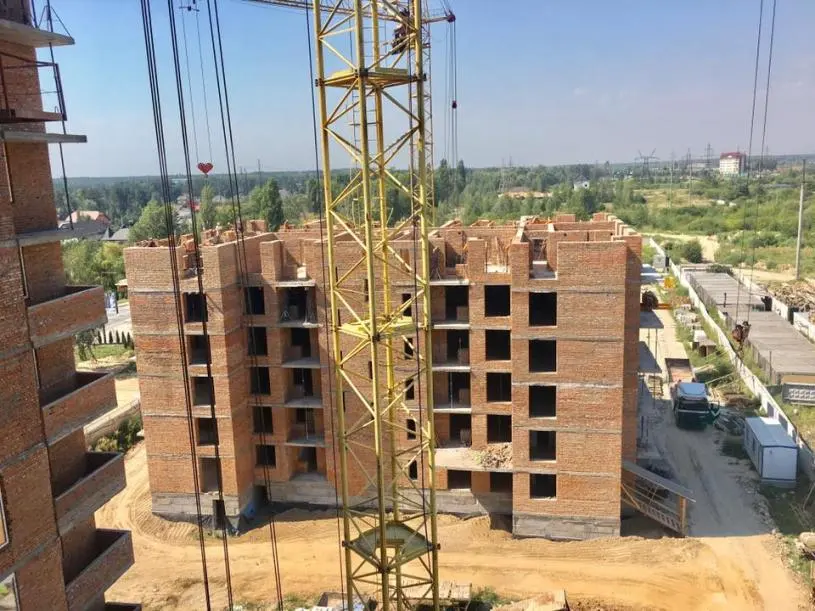

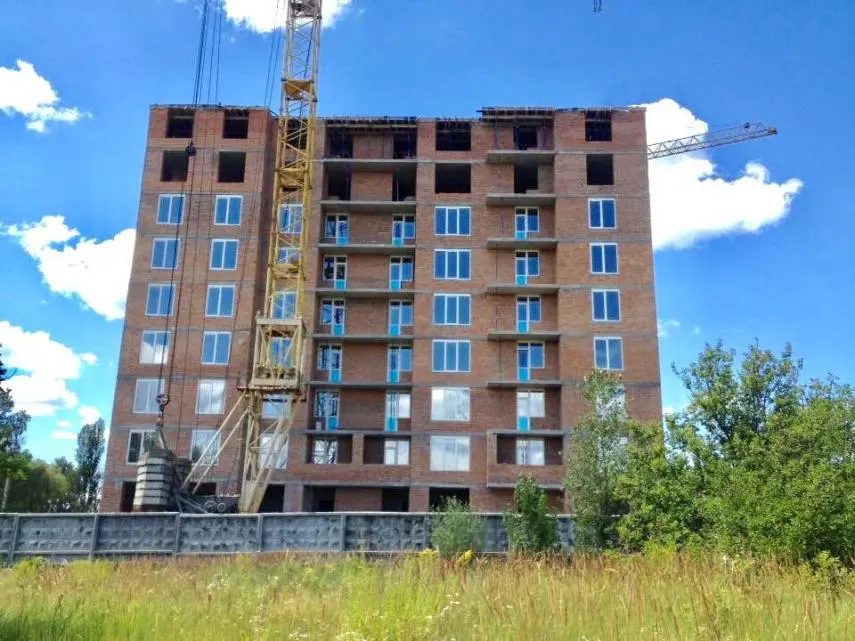

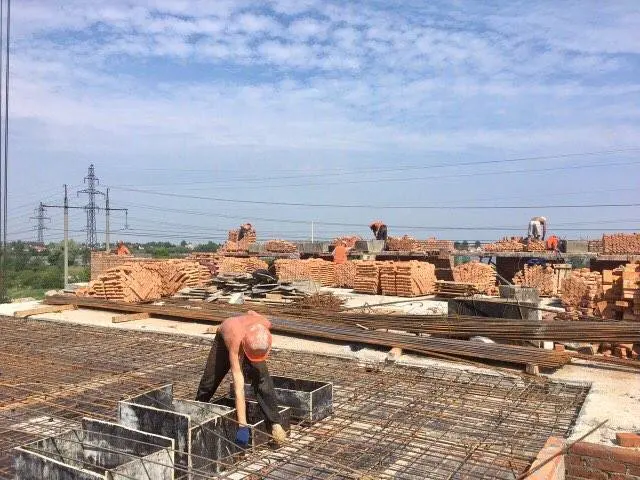

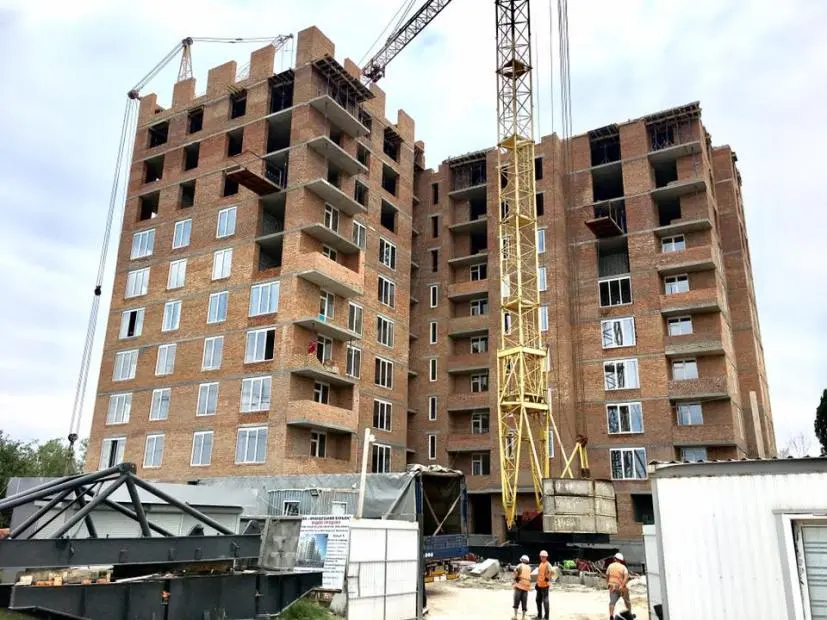

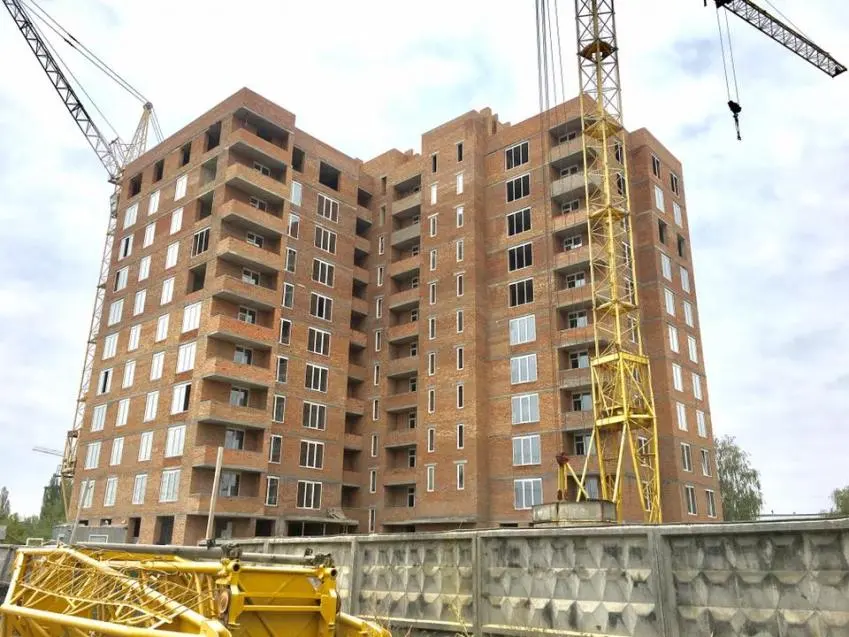

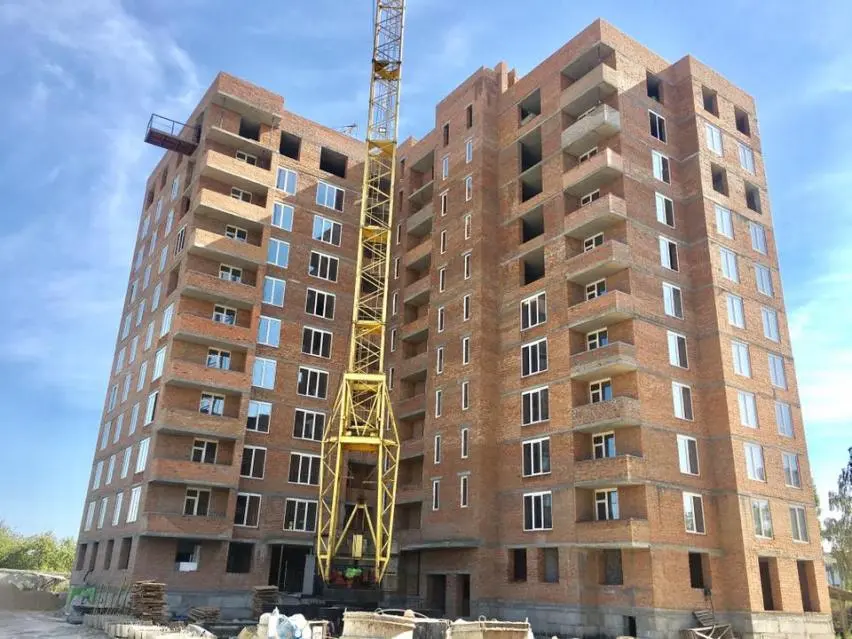

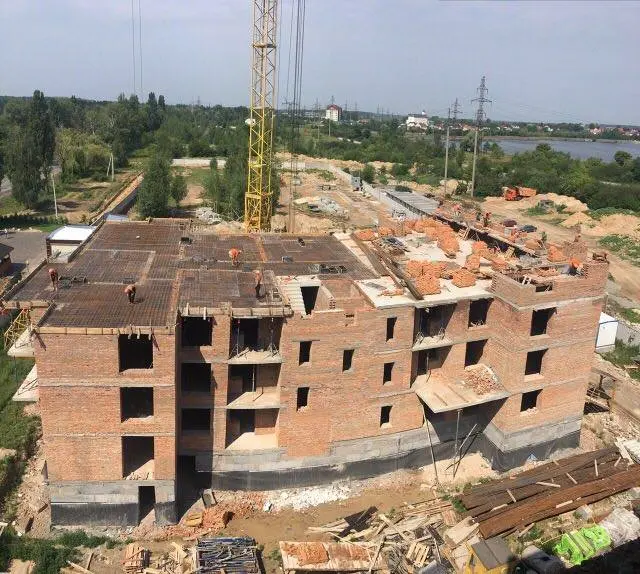

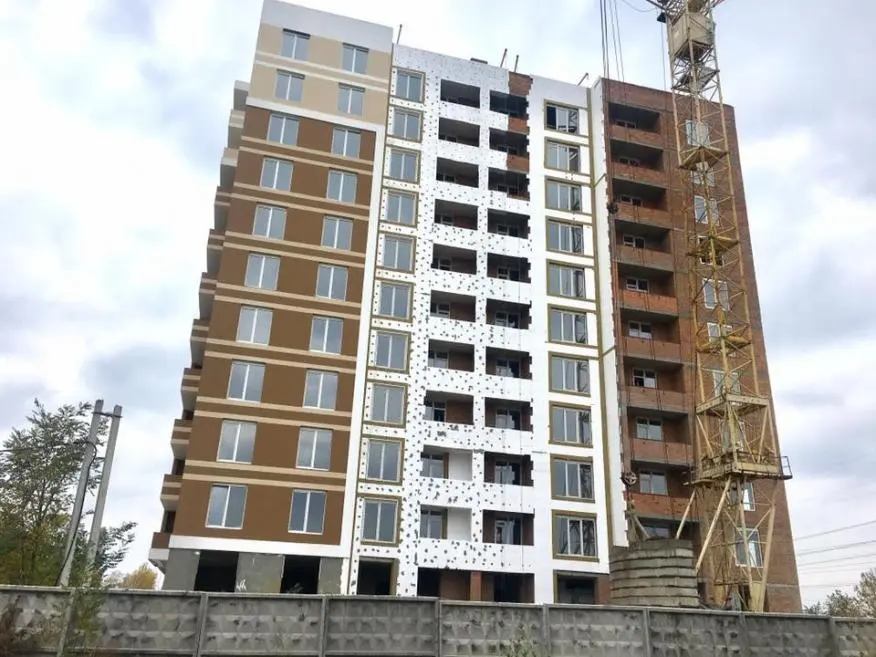

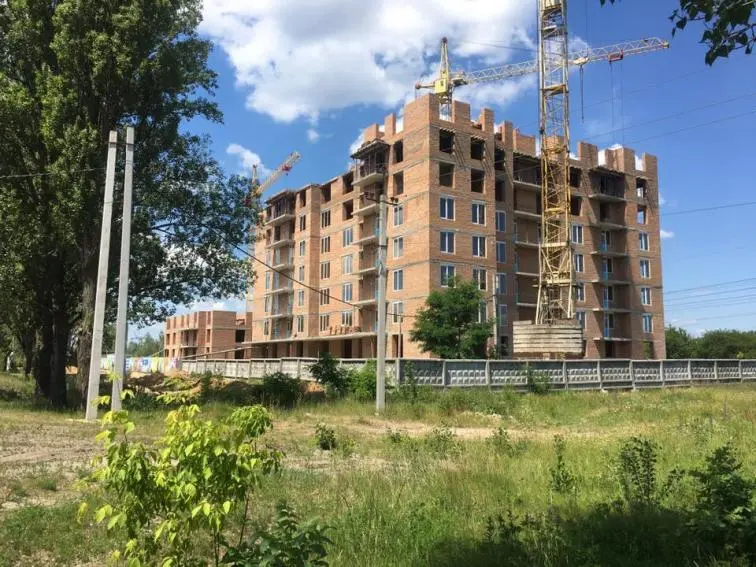

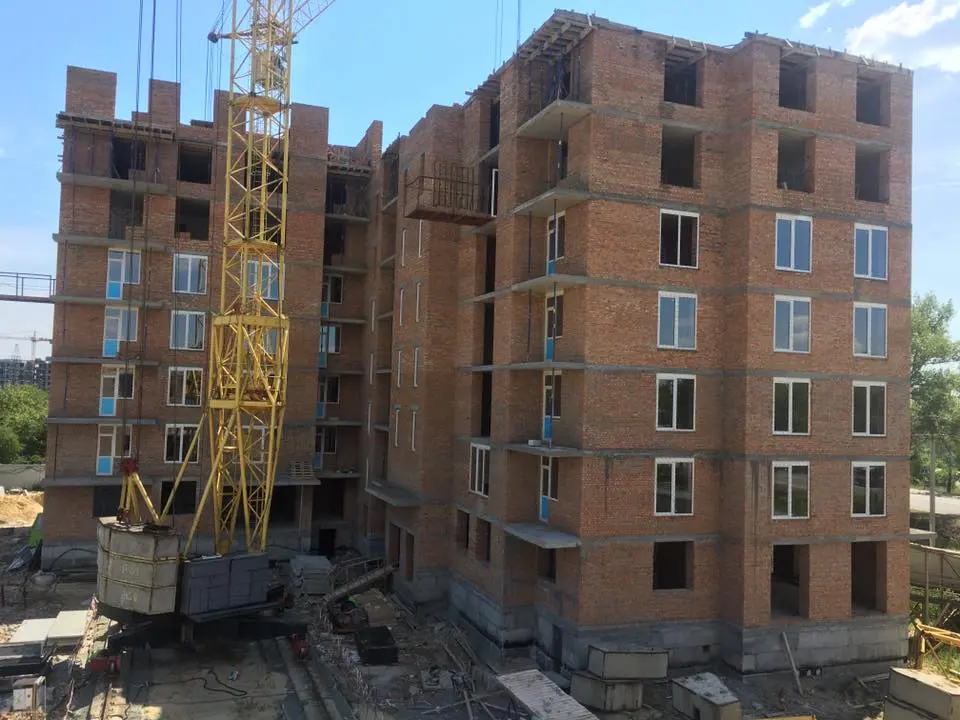

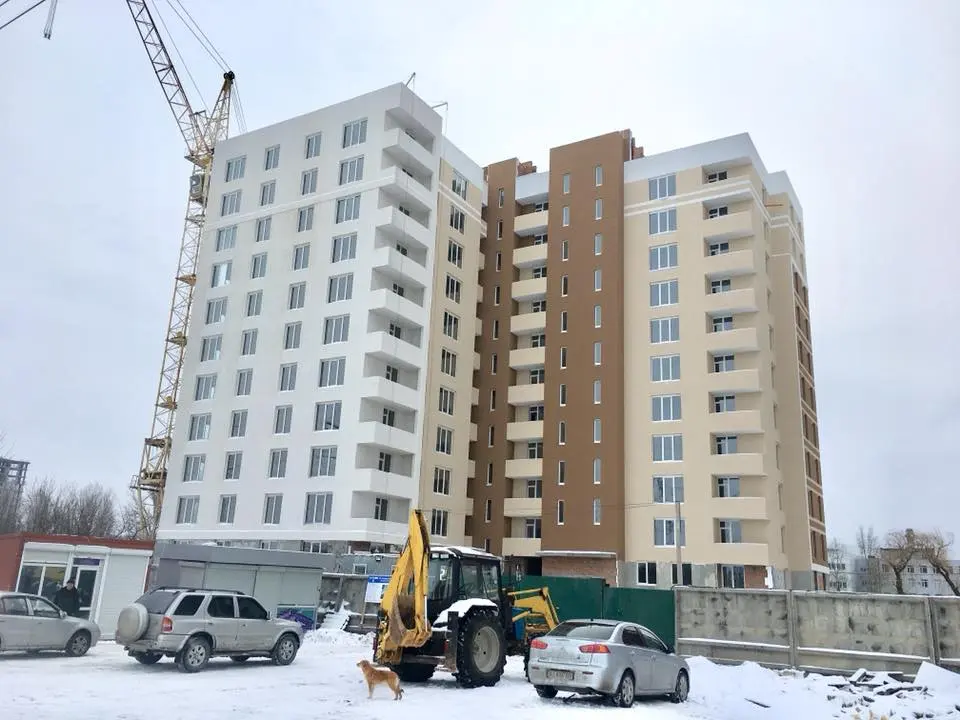

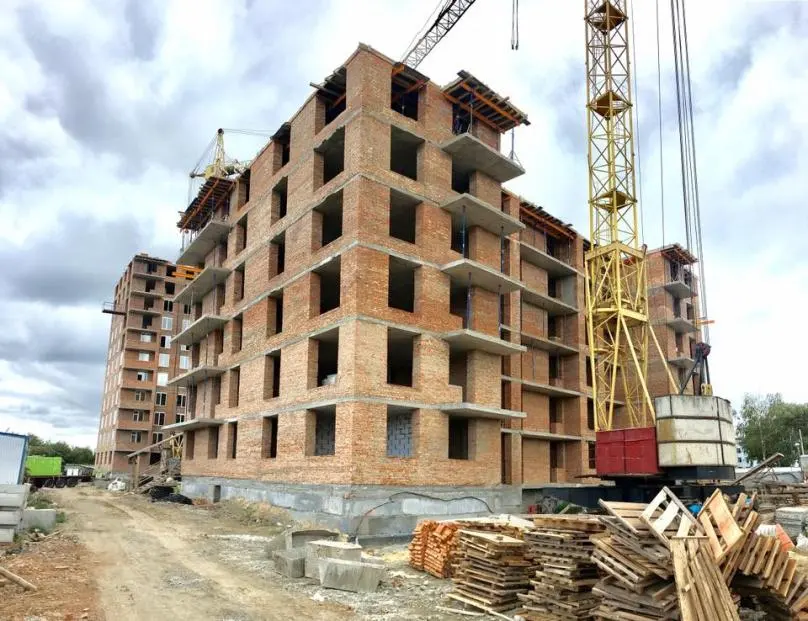

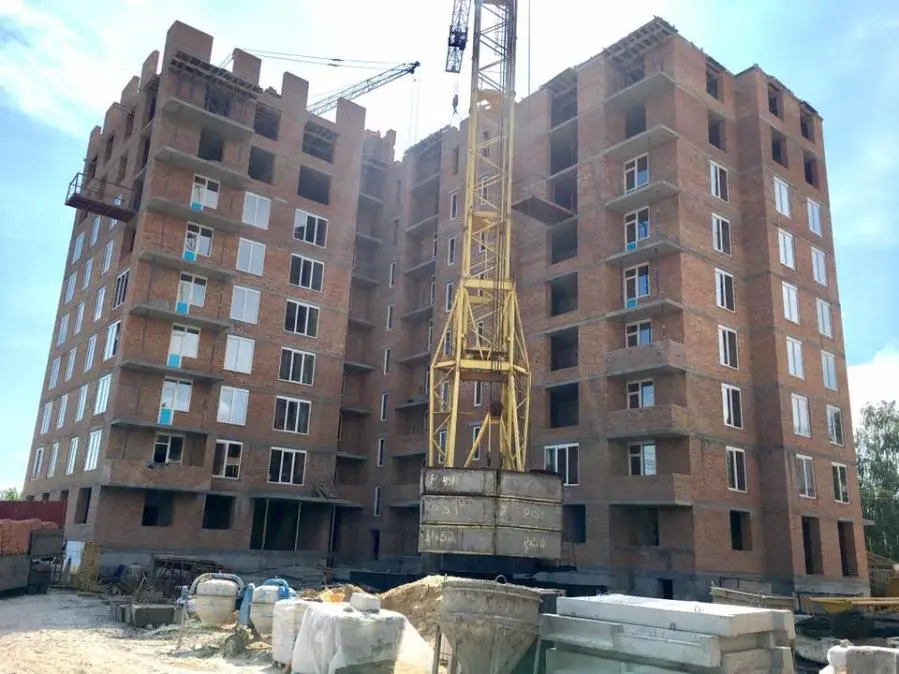

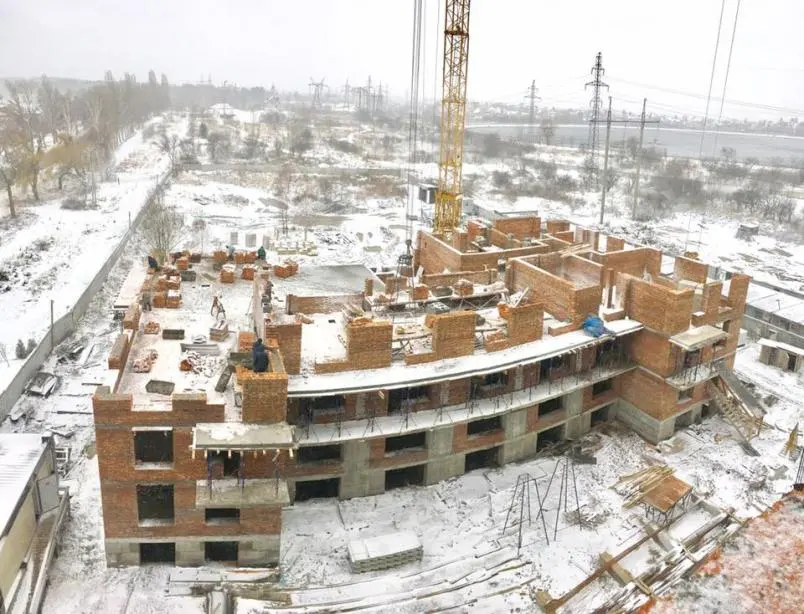

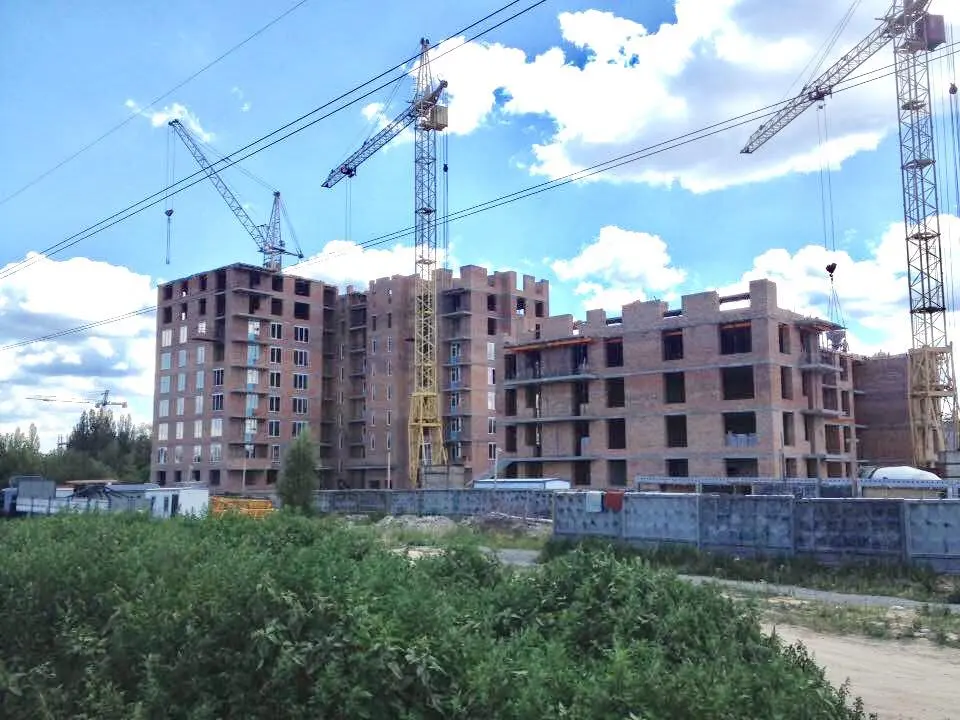

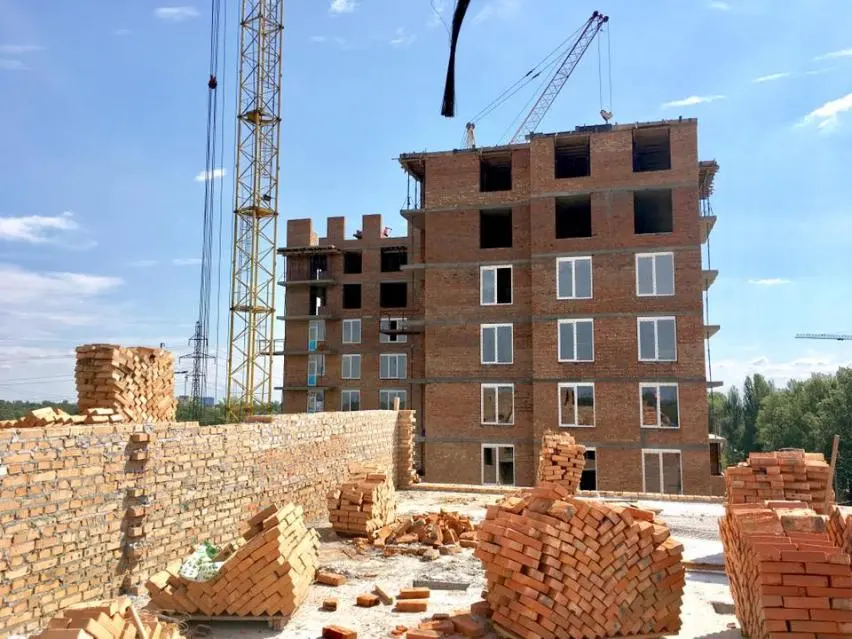

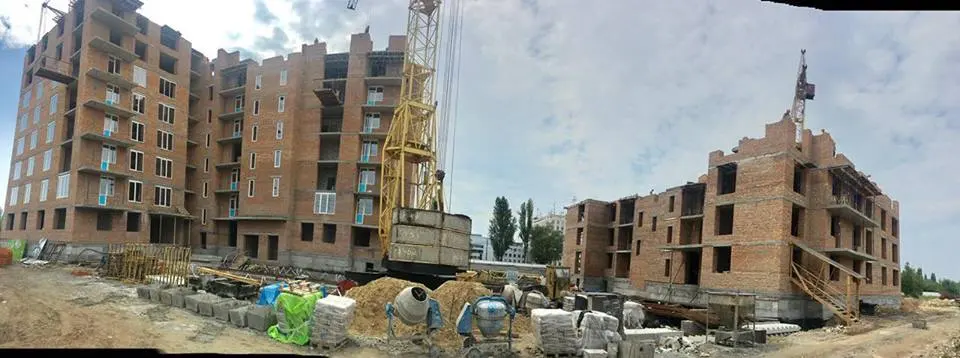

Ход строительства на 19.06.2017 ЖК "Французский бульвар"
Секция №1 (сдача 4 кв. 2017 г.)

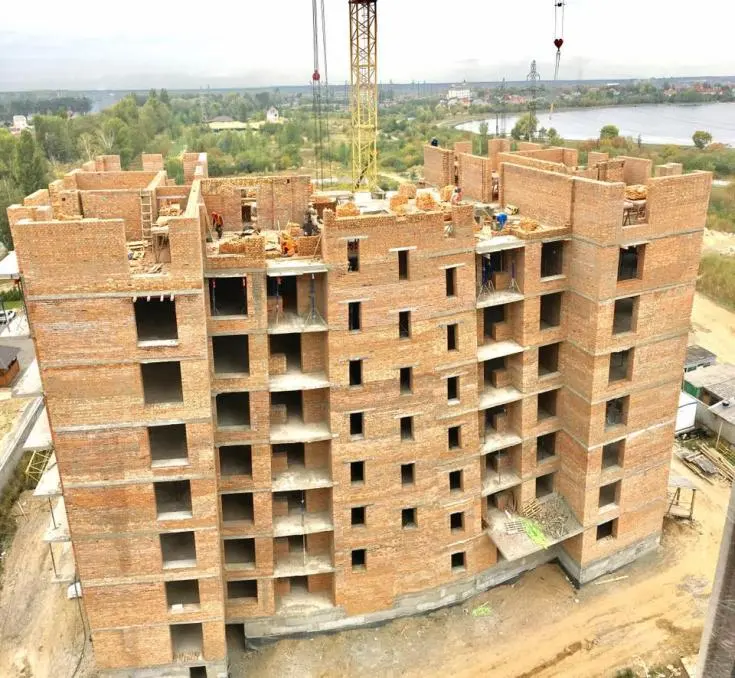

- завершены работы по кладке кирпича на 7- ом этаже;
- завершены работы по монтажу межкомнатных перегородок на 6 этаже;
- продолжается монтаж и установка окон на 5 этаже.;
- завершены работы по за литию междуэтажной монолитной плиты на 8 этаж ;

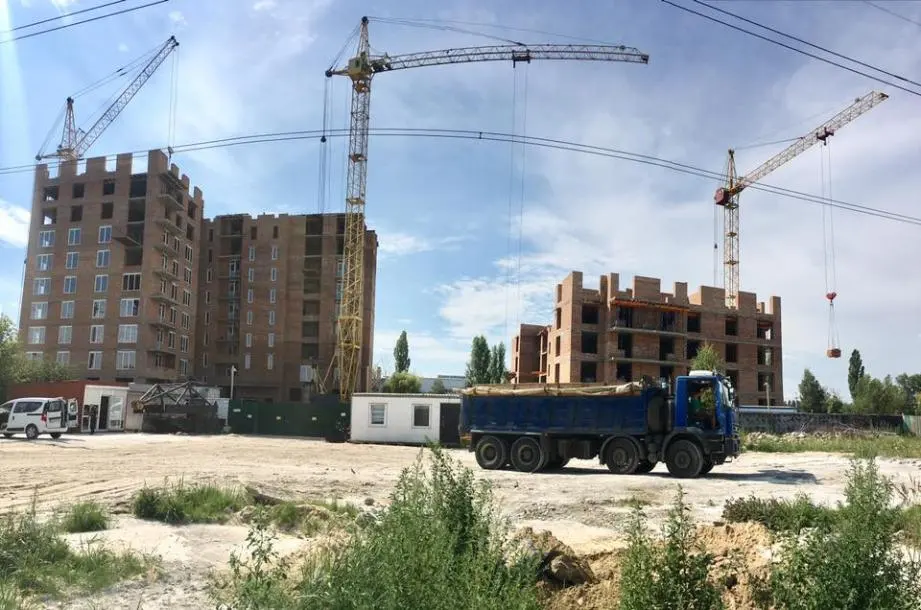

- ведутся работы по кирпичной клади 8-го этажа
Секция №2 (сдача 1 кв. 2018 г.)
- завершаются работы по кирпичной клади 3-го этажа;
- завершены работы по монтажу перегородок в цокольном этаже;
- подготовительные работы по за литию междуэтажной монолитной плиты на 4 этаже (2-я половина);
Секция №3 (сдача 3 кв. 2018 г.)

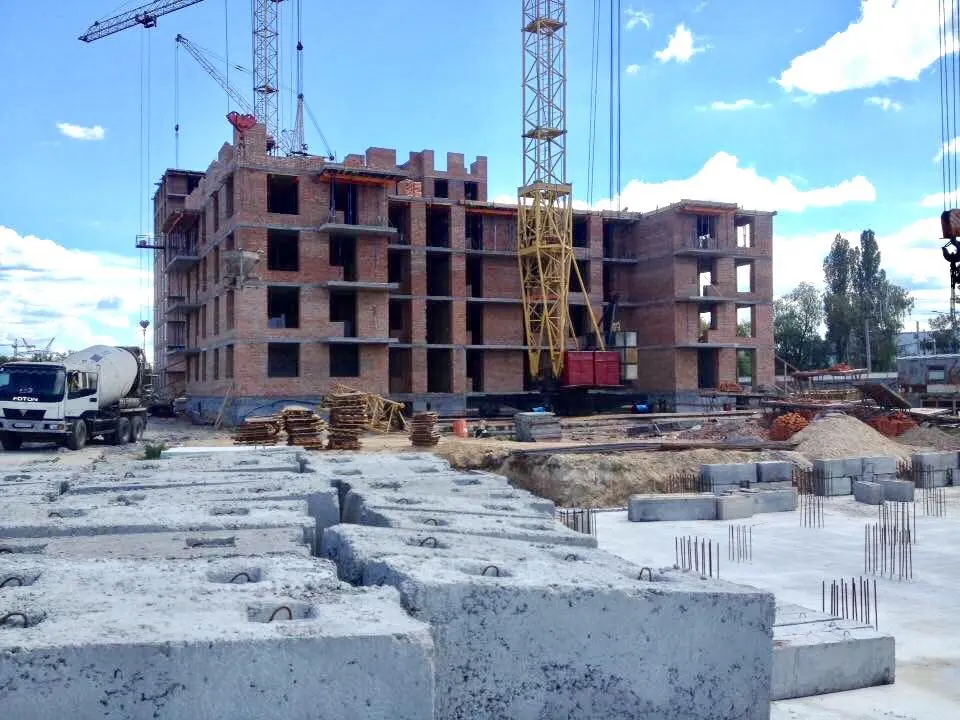

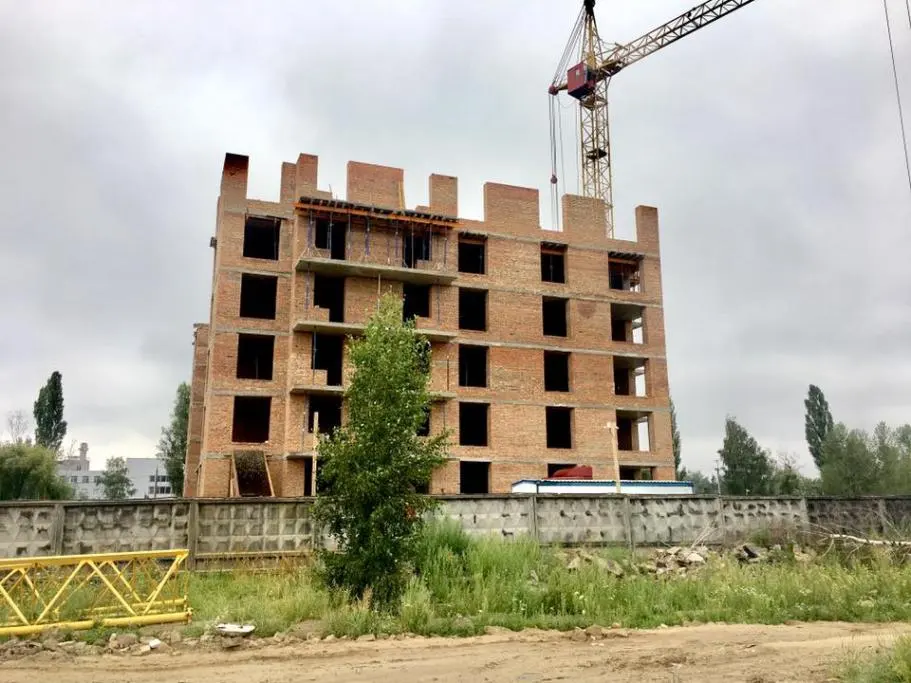

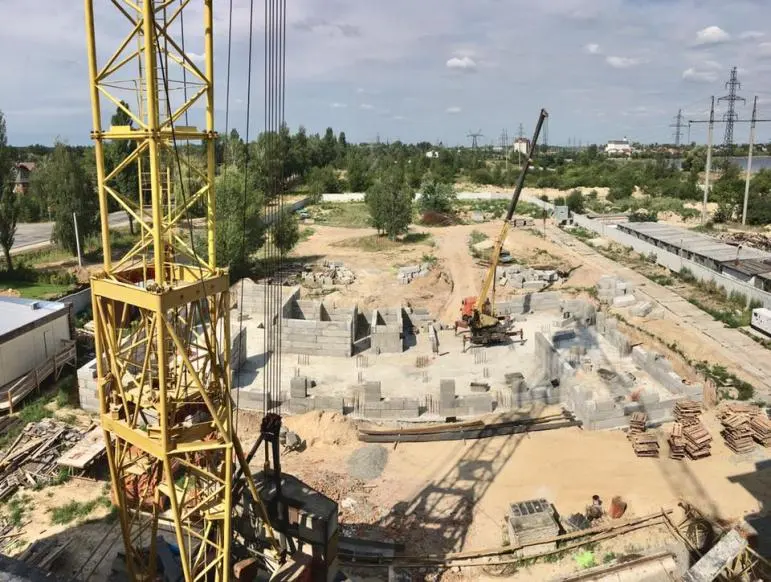

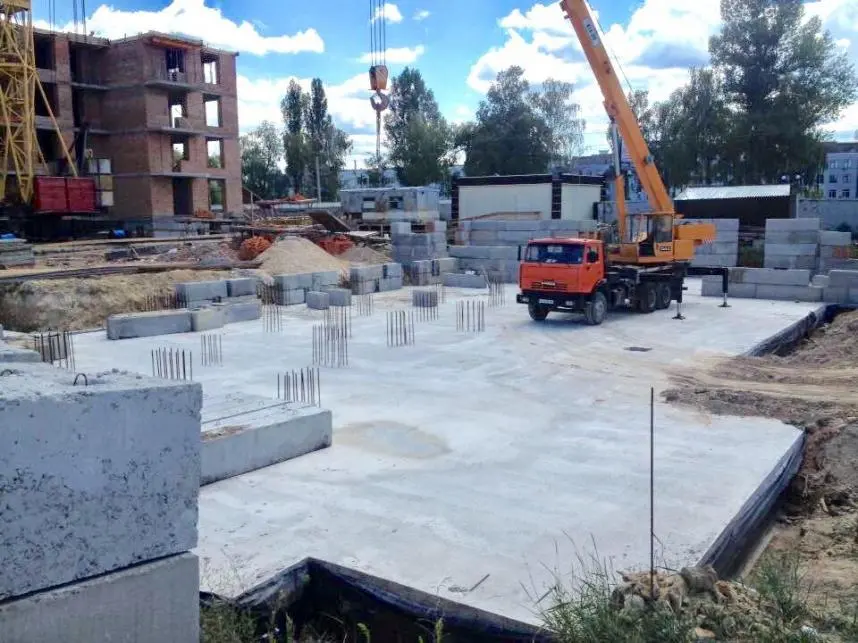

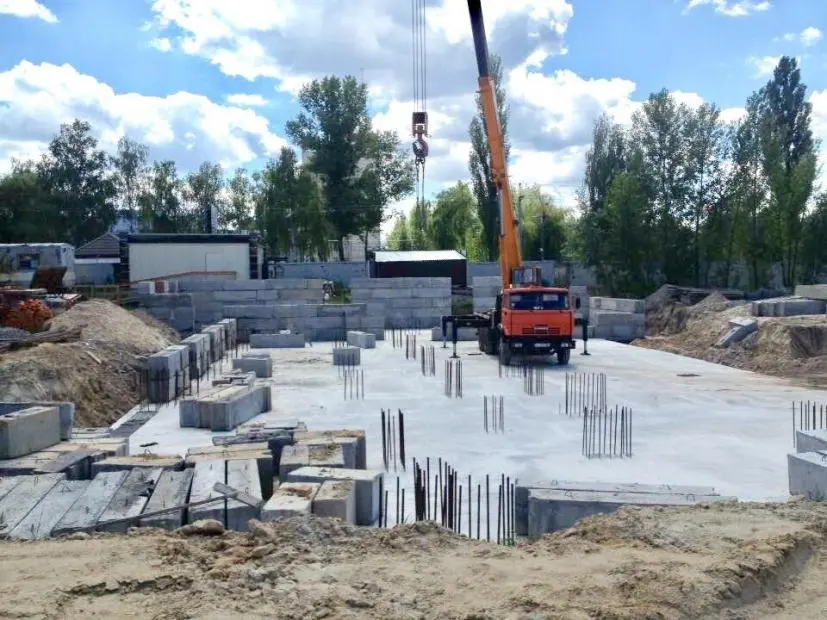

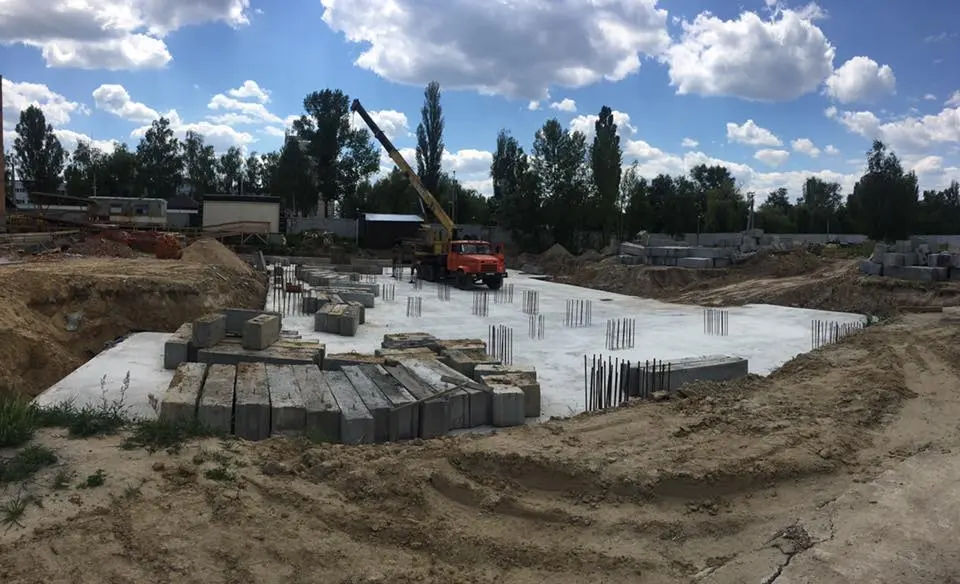

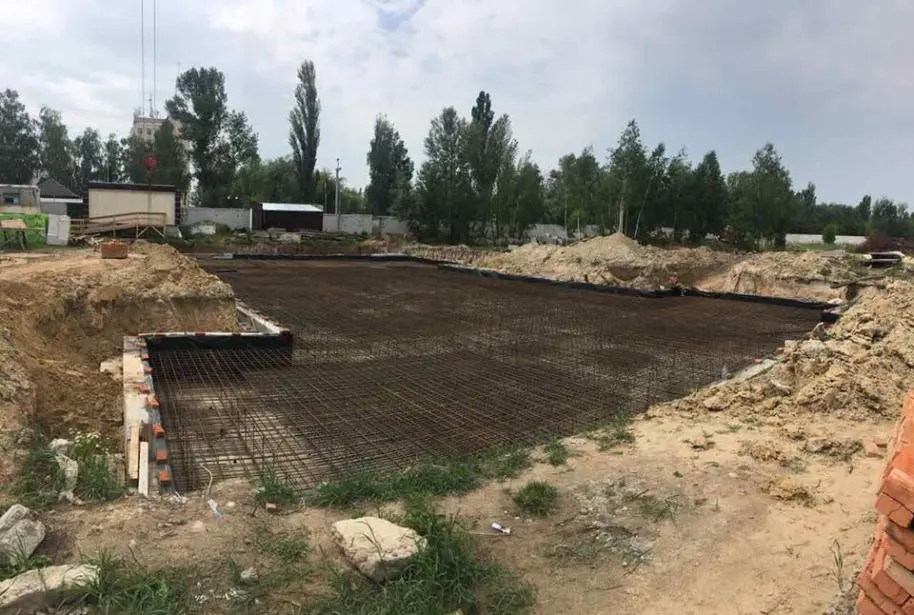

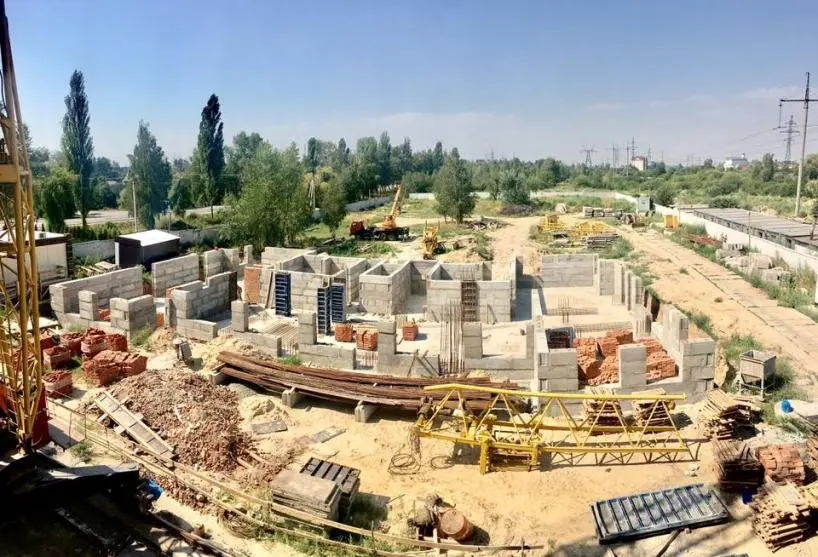

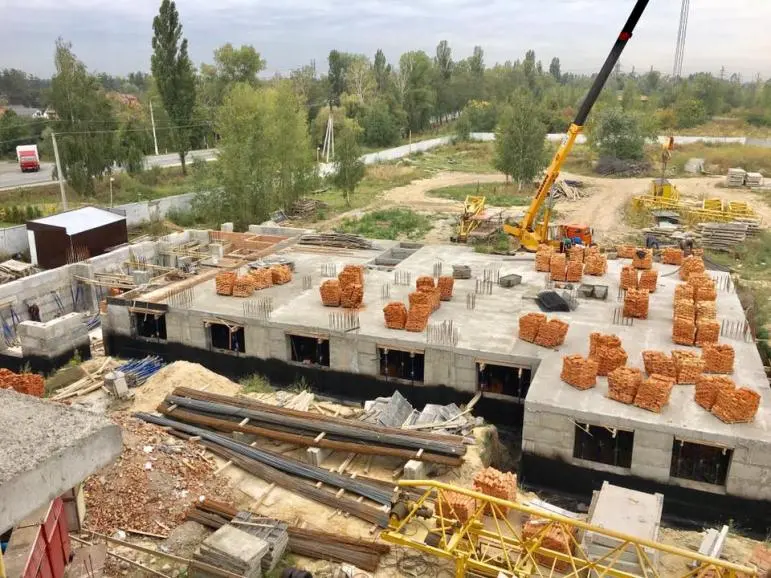

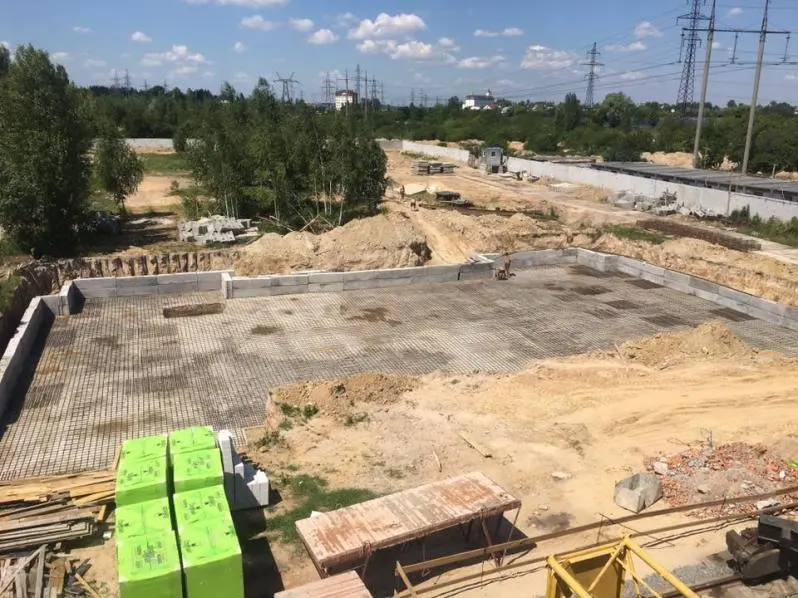

- проведены работы по за литию основания подушки под фундамент;
- ведутся работы по вязке арматуры под фундаментную плиту;
Мы в социальных сетях:
- facebook.com/profgroup.realty
- vk.com/profgroup_realty
- instagram.com/profgroup_realty
- plus.google.com/u/0/108920085605426856290
- youtube.com/channel/UCtsOBXLbXIY8ju6ryZYWspA
- profgrouprealty.blogspot.com
- twitter.com/profgroup_realt

[email protected]

ЖК27 червня 2017 р.

Ход строительства ЖК «Французский бульвар» на 26.06.2017
2017-06-26
Секция №1 (сдача 4 кв. 2017 г.)
- завершены работы по кладке кирпича на 8- ом этаже;
- завершены работы по монтажу межкомнатных перегородок на 6 этаже;
- подготовительные работы по монтажу межкомнатных перегородок на 7-ом этаже;
- завершается монтаж и установка окон на 6 этаже.;
- подготовительные работы по за литию междуэтажной монолитной плиты на 9 этаж;
Секция №2 (сдача 1 кв. 2018 г.)
- завершены работы по кирпичной клади 3-го этажа;
- ведутся работы по кирпичной клади 4-го этажа;
- завершены работы по монтажу перегородок в цокольном этаже;
- подготовительные работы по заливке междуэтажной монолитной плиты на 4 этаже (2-я половина);
Секция №3 (сдача 3 кв. 2018 г.)
- проведены работы по за литию основания подушки под фундамент;
- завершаются работы по вязке арматуры под фундаментную плиту;
- подготовительные работы по заливке фундаментной плиты;

ЖК10 липня 2017 р.

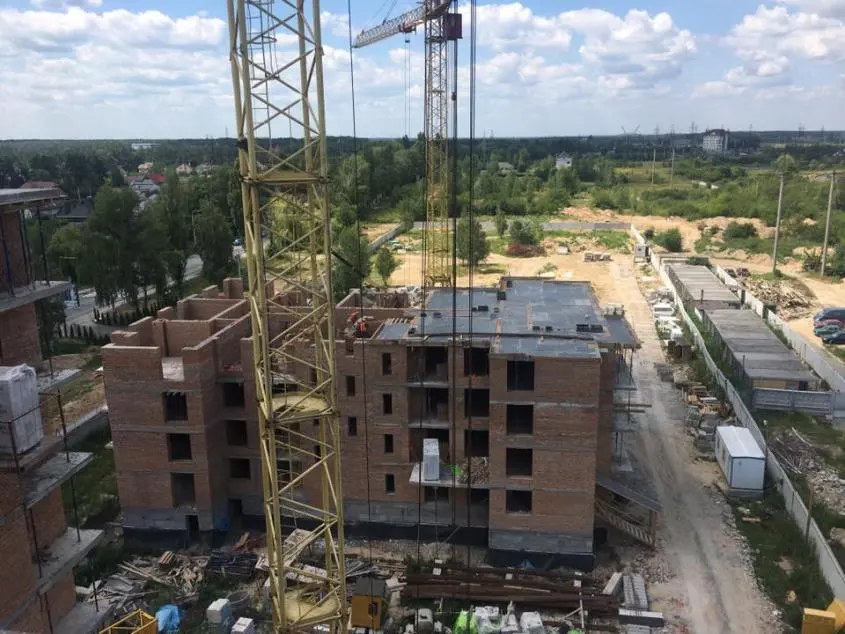

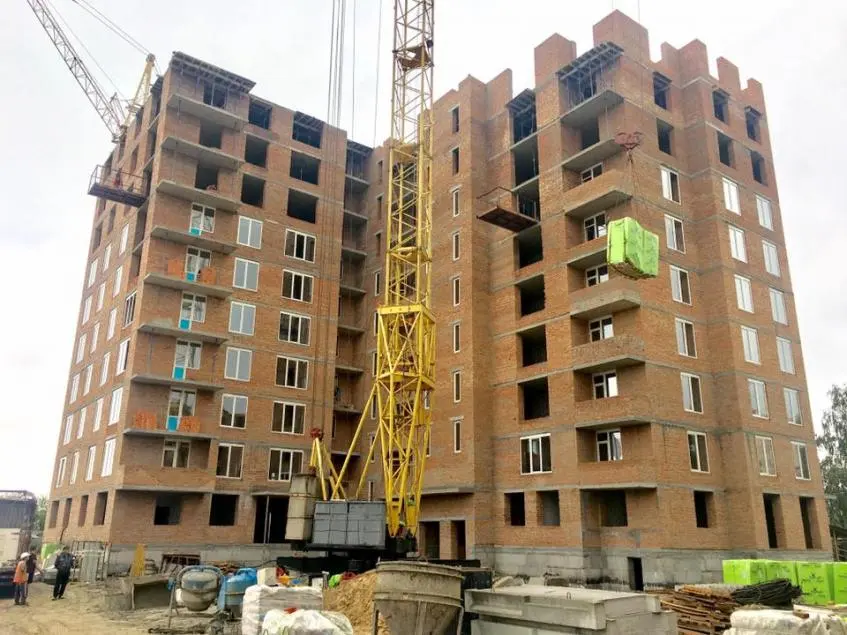

Ход строительства ЖК «Французский бульвар» на 10.07.2017

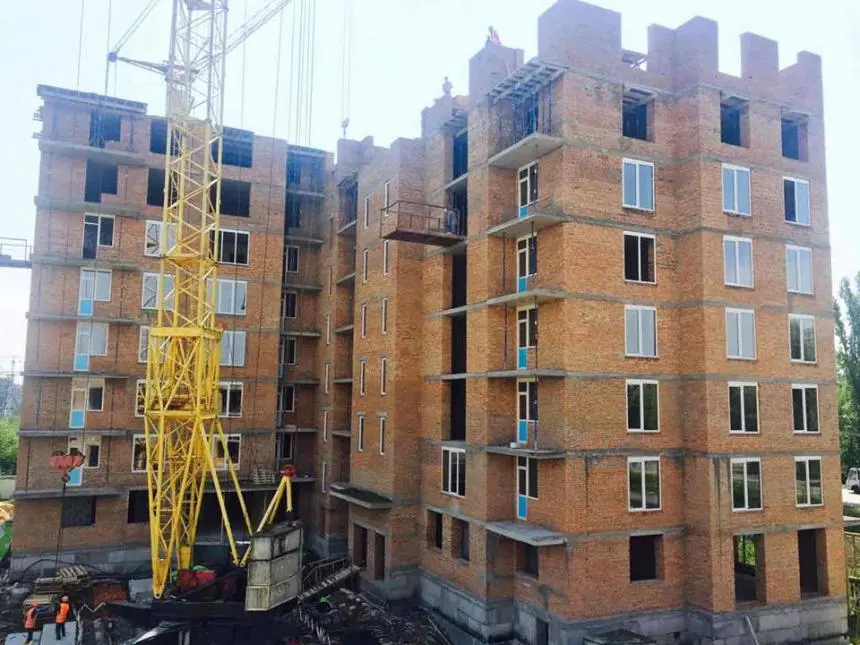

Секция №1 (сдача 4 кв. 2017 г.)

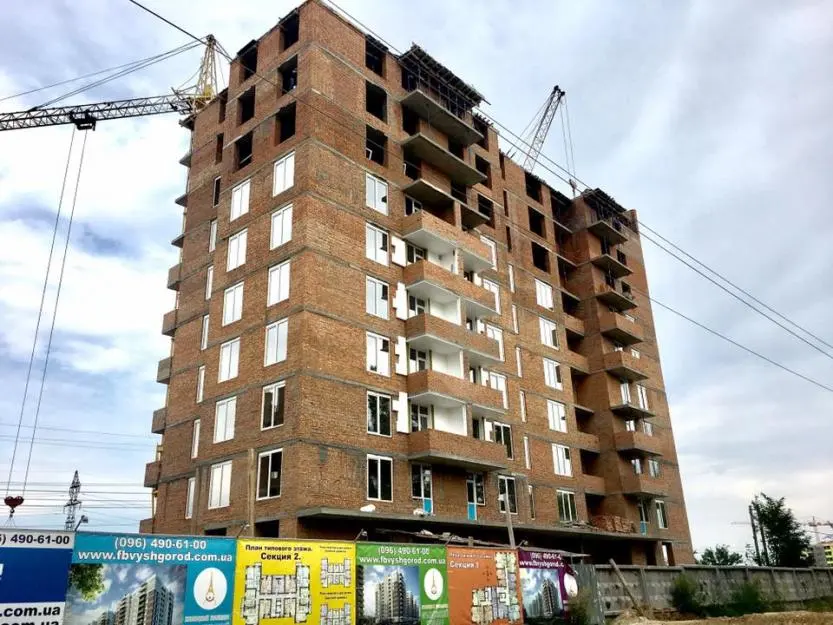

- ведутся работы по кладке кирпича на 9- ом этаже;
- ведутся работы по монтажу межкомнатных перегородок на 7 этаже;
- завершены работы по монтажу и установке окон на 6 этаже.;
- завершены работы по заливке междуэтажной монолитной плиты под 9 этаж;
- ведутся работы по монтажу перегородок в цокольном этаже;
Секция №2 (сдача 1 кв. 2018 г.)
- завершены работы по кирпичной клади 4-го этажа;
- завершены работы по монтажу перегородок в цокольном этаже;
- завершаются работы по заливке междуэтажной монолитной плиты на 5 этаж;
Секция №3 (сдача 3 кв. 2018 г.)

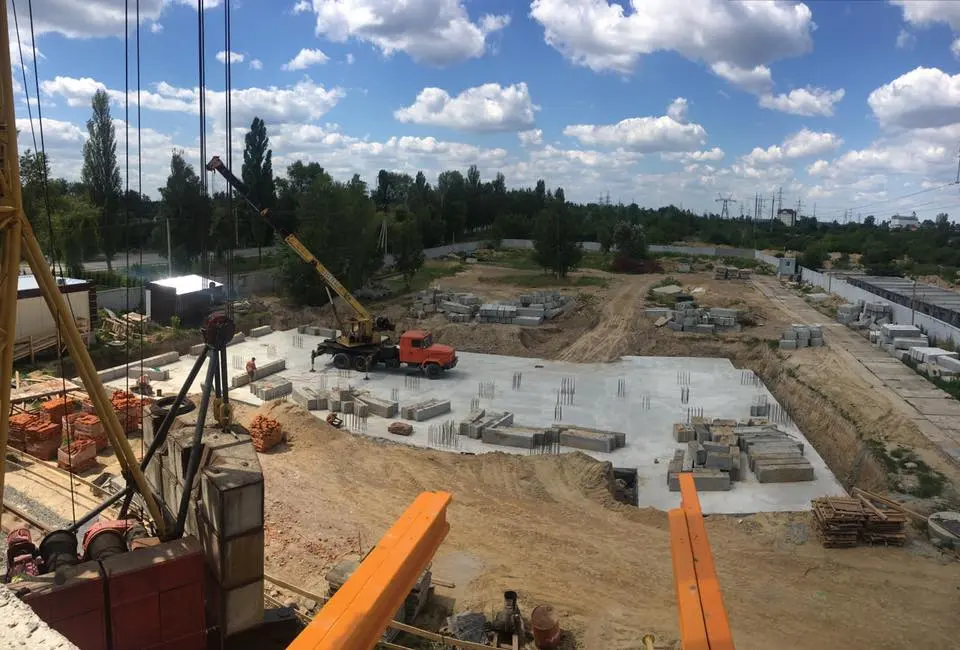

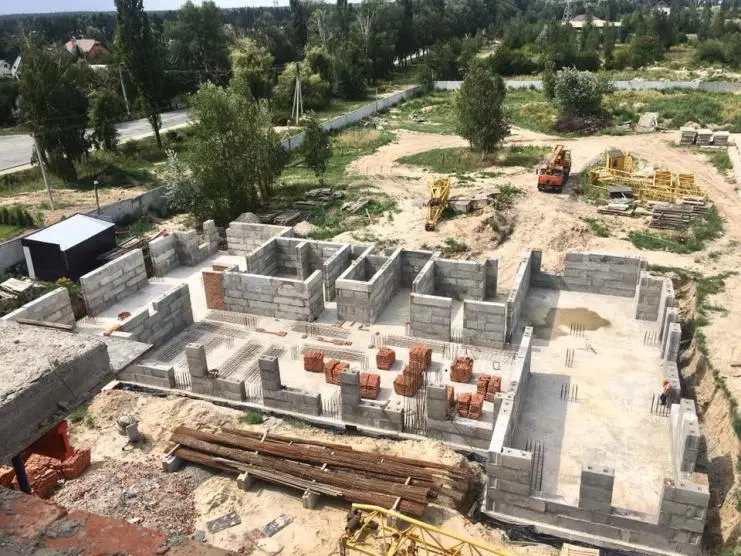

- проведены работы по заливке основания подушки под фундамент;
- завершены работы по вязке арматуры под фундаментную плиту;
- завершены работы по заливке фундаментной плиты;
- ведутся работы по монтажу блоков цокольного этажа
- подготовительные работы по монтажу монолитных колонн цокольного этажа

ЖК18 липня 2017 р.

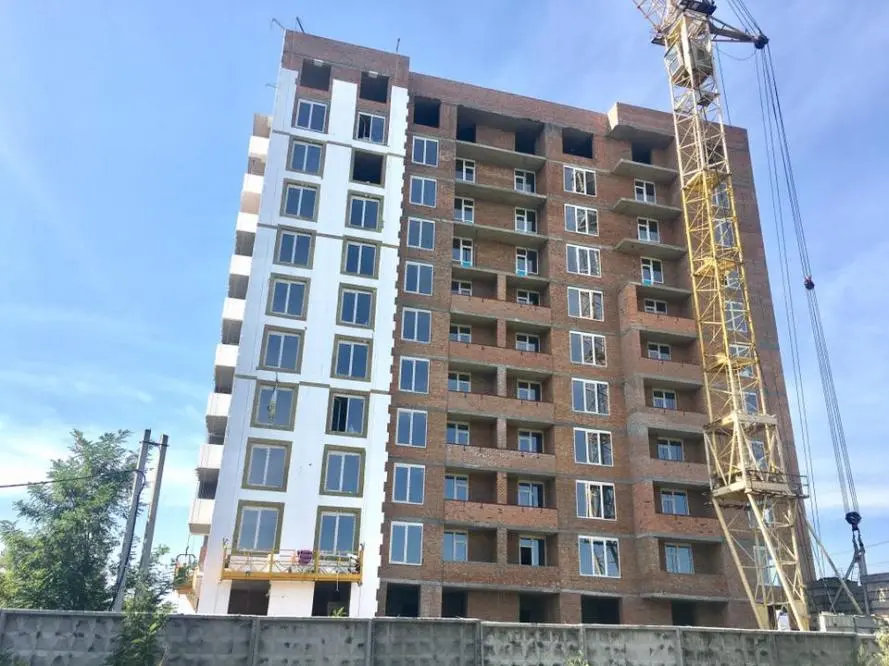

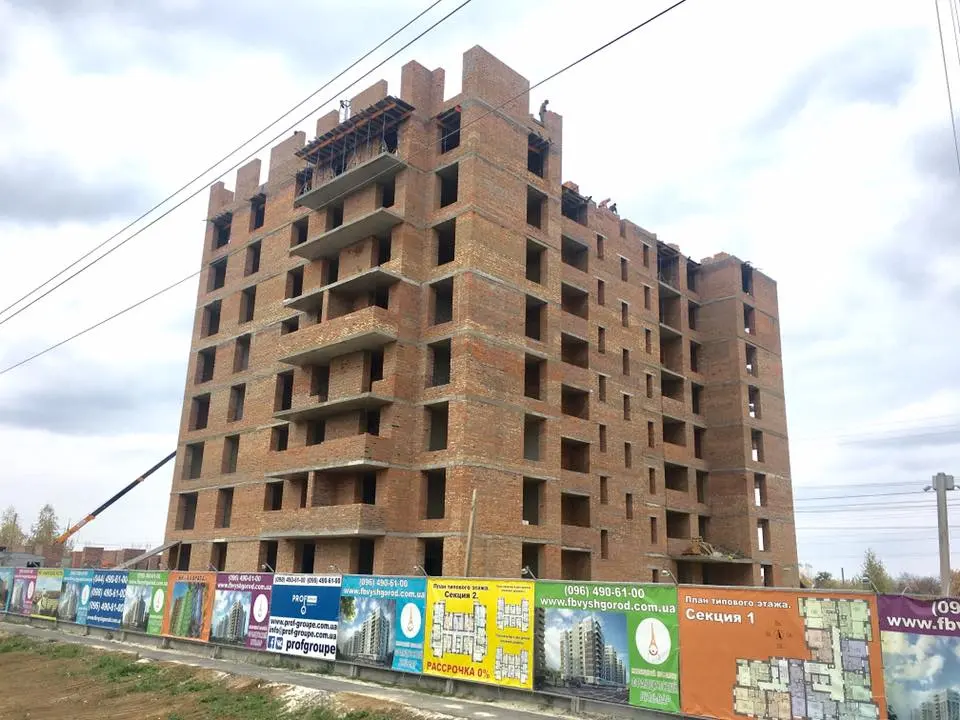

Ход строительства ЖК «Французский бульвар» на 17.07.2017
Секция №1 (сдача 4 кв. 2017 г.)

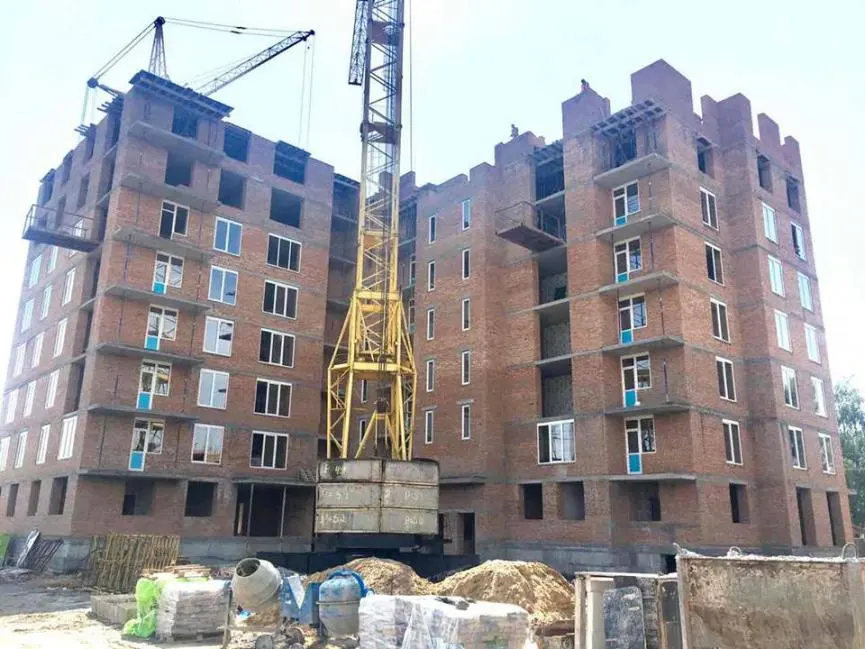

- завершены работы по кладке кирпича на 9- ом этаже;
- завершены работы по монтажу межкомнатных перегородок на 7 этаже;
- начато работы по монтажу межкомнатных перегородок на 8 этаже;
- начато работы по монтажу и установке окон на 7 этаже.;
- ведутся подготовительные работы по заливке междуэтажной монолитной плиты под 10 этаж (первая половина);
- продолжаются работы по монтажу перегородок в цокольном этаже (кладка кладовых помещений);
- начато подготовительные работы по штукатурке с 2-го этажа;
Секция №2 (сдача 1 кв. 2018 г.)

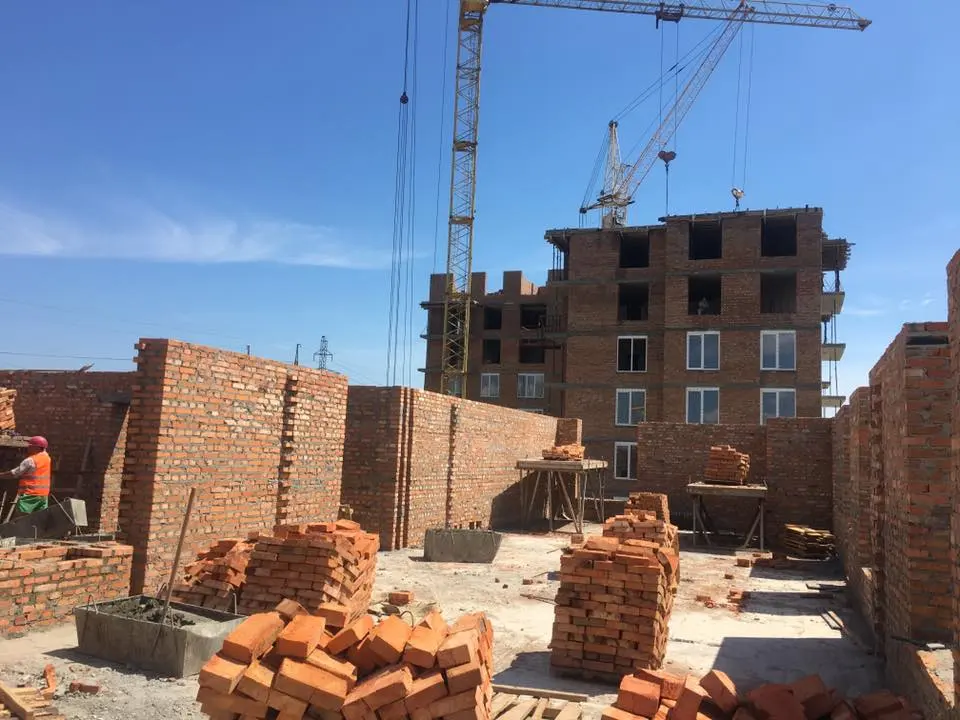

- начато работы по кирпичной клади 5-го этажа;
- ведутся работы по заливке междуэтажной монолитной плиты на 5 этаже (вторая половина);
Секция №3 (сдача 3 кв. 2018 г.)
- ведутся работы по монтажу блоков ФБС цокольного этажа
- ведутся работы по монтажу монолитных колонн цокольного этажа

ЖК24 липня 2017 р.

Ход строительства ЖК Французский бульвар, г. Вышгород от 24.07.2017
Секция 1 (4 квартал 2017 года):
- завершены работы по монтажу межкомнатных перегородок на 8 этаже;
- завершены работы по монтажу окон на 7-ом этаже;

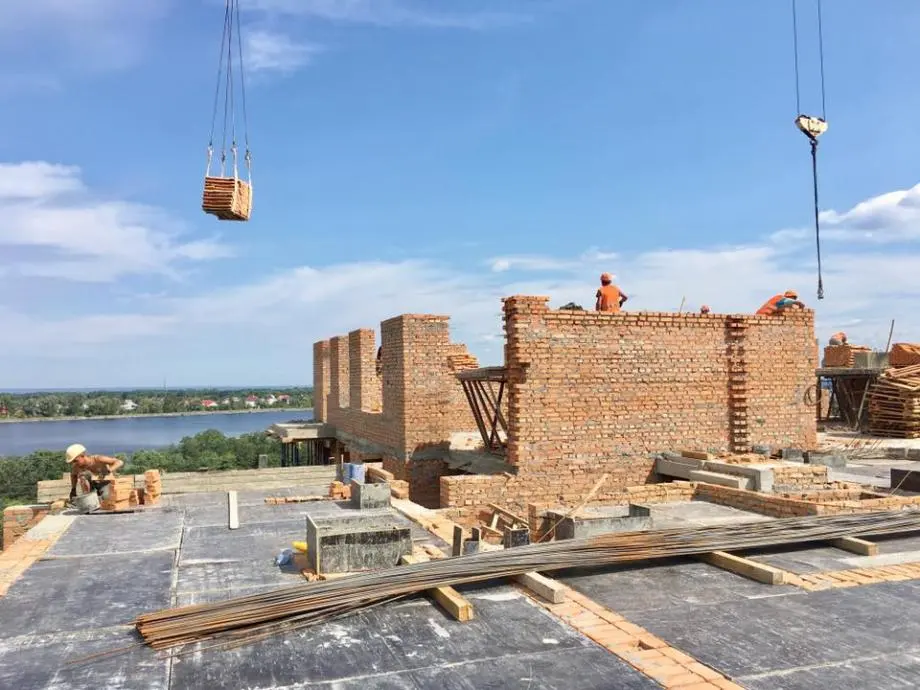

- завершены работы по монтажу монолитной плиты перекрытия 9-го этажа (первая половина) ;
- ведутся работы по монтажу монолитной плиты перекрытия 9-го этажа (вторая половина);
- продолжаются работы по монтажу перегородок под кладовки в цокольном этаже;

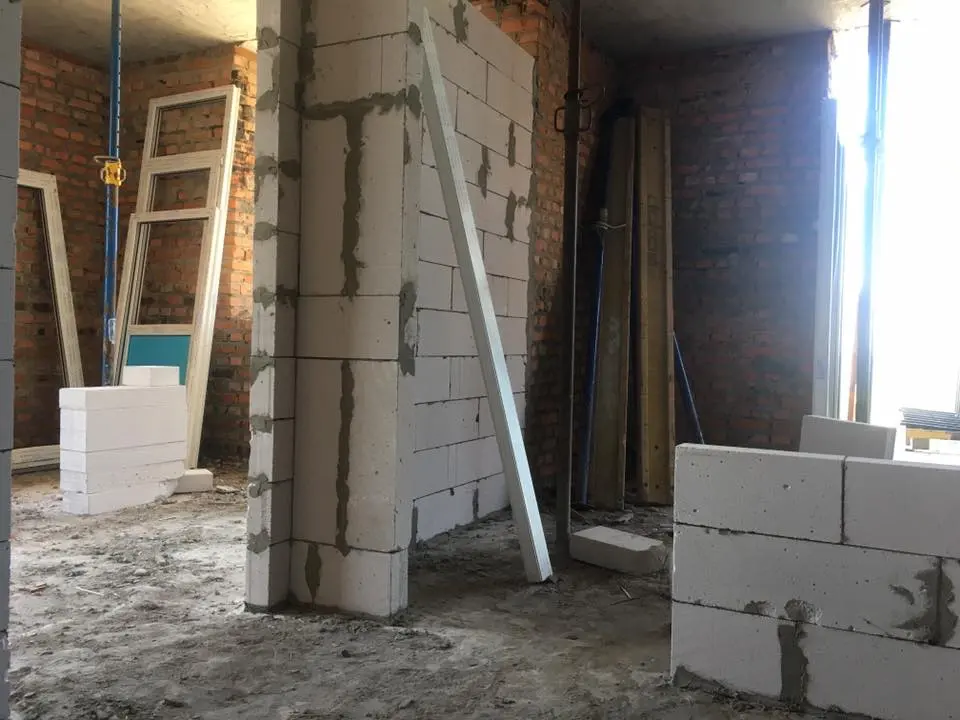

- ведутся работы по штукатурке 2 этажа;
- ведутся работы по монтажу балконов на 2,3,4 этажах;
Секция 2 (1 квартал 2018 года) :
- продолжаются работы по кирпичной кладке 5-го этажа;
- ведутся подготовительные работы по монтажу монолитной плиты перекрытия 5-го этажа;
Секция 3 (3 квартал 2018 года):
- продолжаются работы по монтажу блоков ФБС цокольного этажа;
- продолжаются работы по монтажу монолитных колон цокольного этажа;

ЖК1 серпня 2017 р.

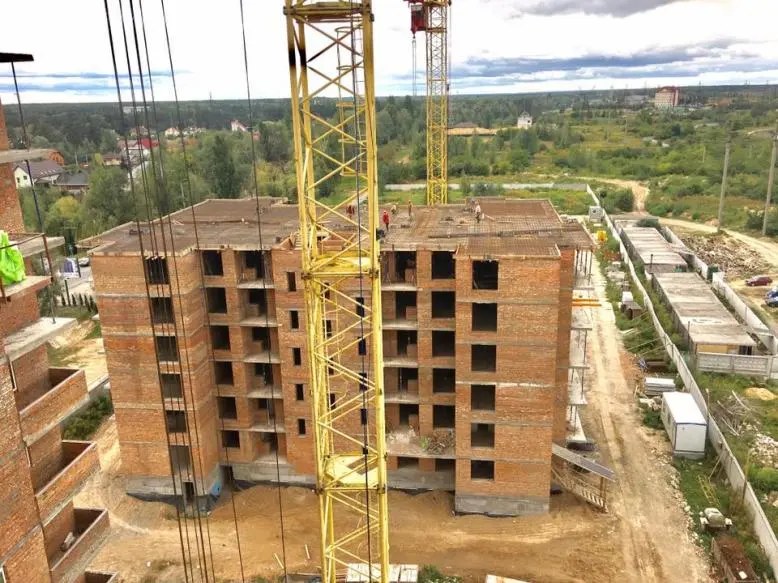

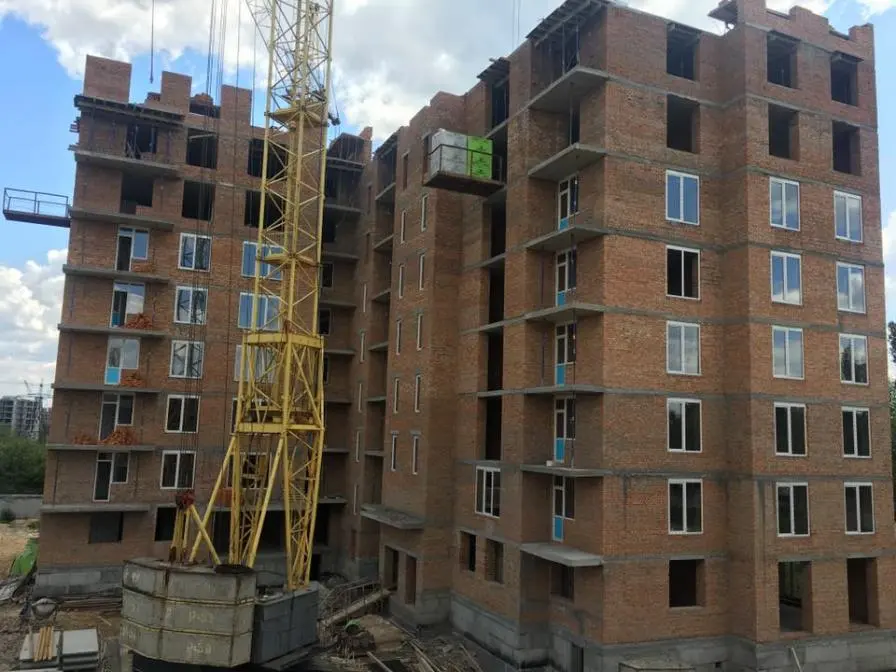

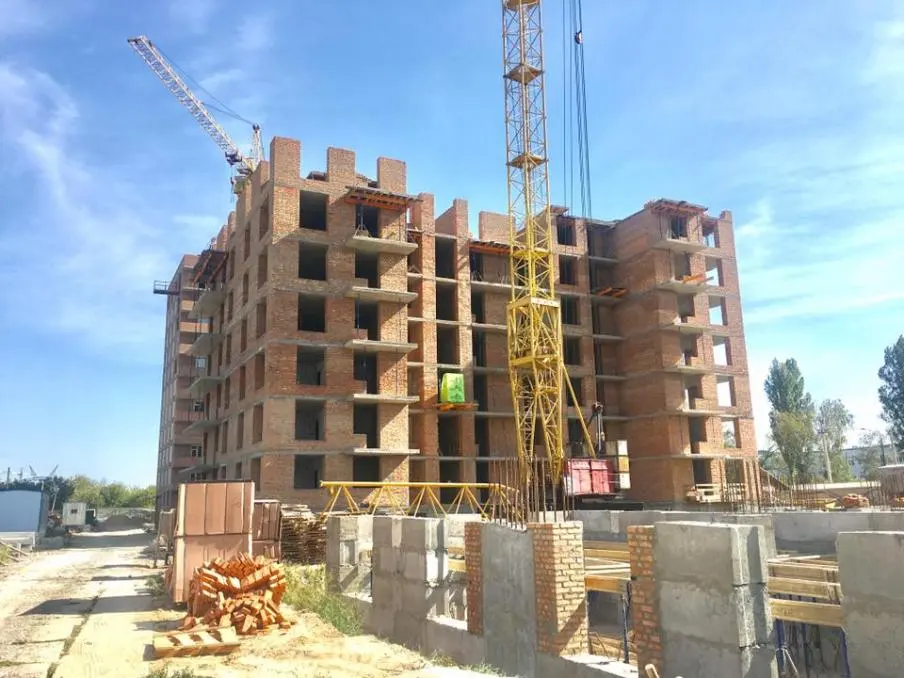

Ход строительства ЖК "Французский бульвар" 31.07.2017

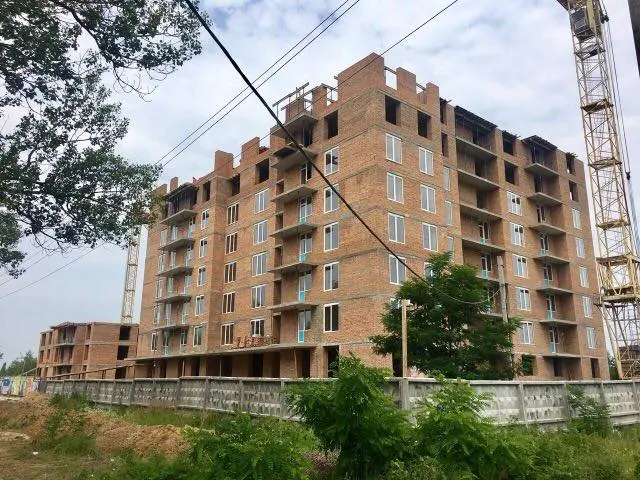

Секция №1 - 4 квартал 2017 года:
- завершены работы по монтажу монолитной плиты перекрытия 9-го этажа;

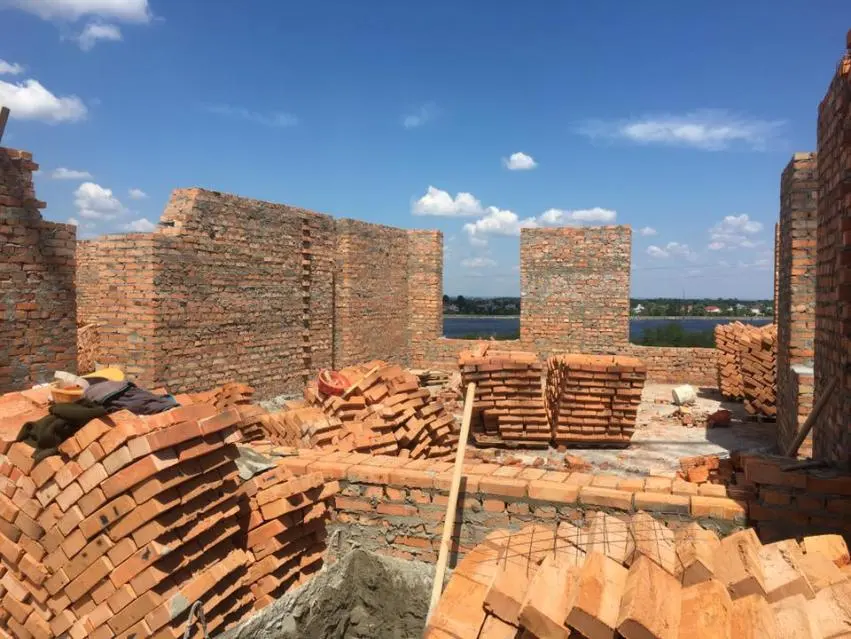

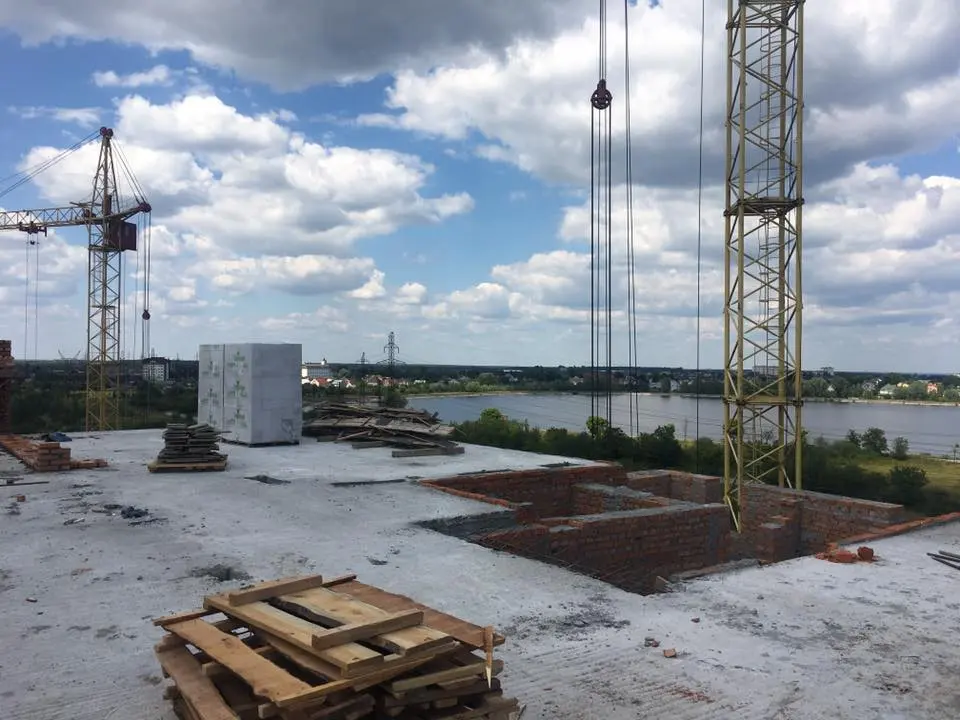

- продолжаются работы кирпичной кладки 10-го этажа;
- ведутся подготовительные работы по монтажу монолитной плиты перекрытия 10-го этажа;
- завершены работы по монтажу перегородок цокольного этажа (помещения технического предназначения, кладовки);

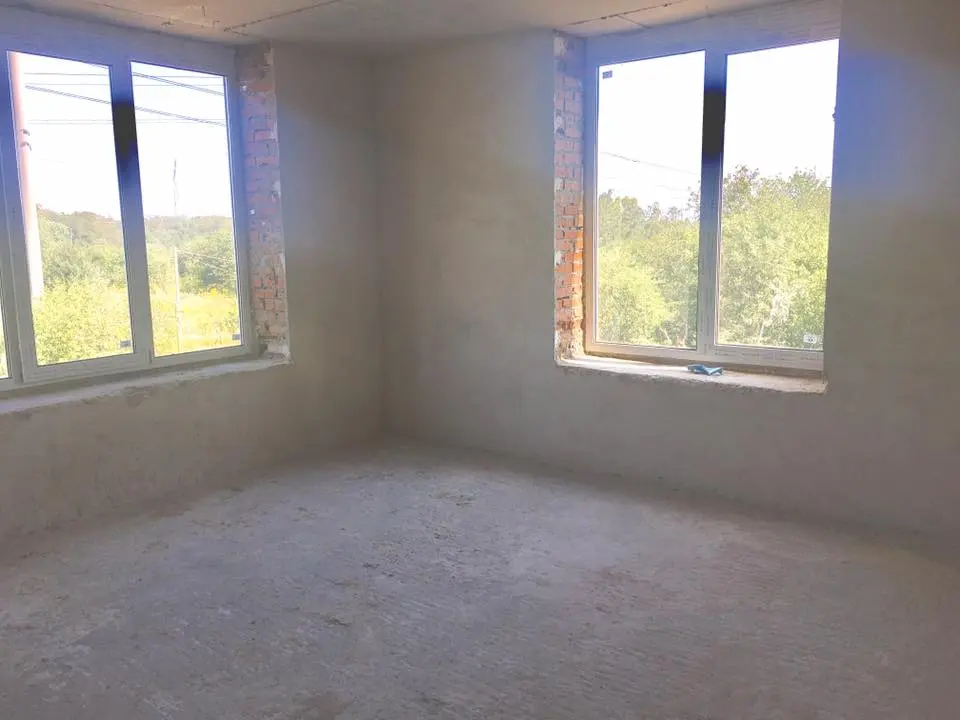

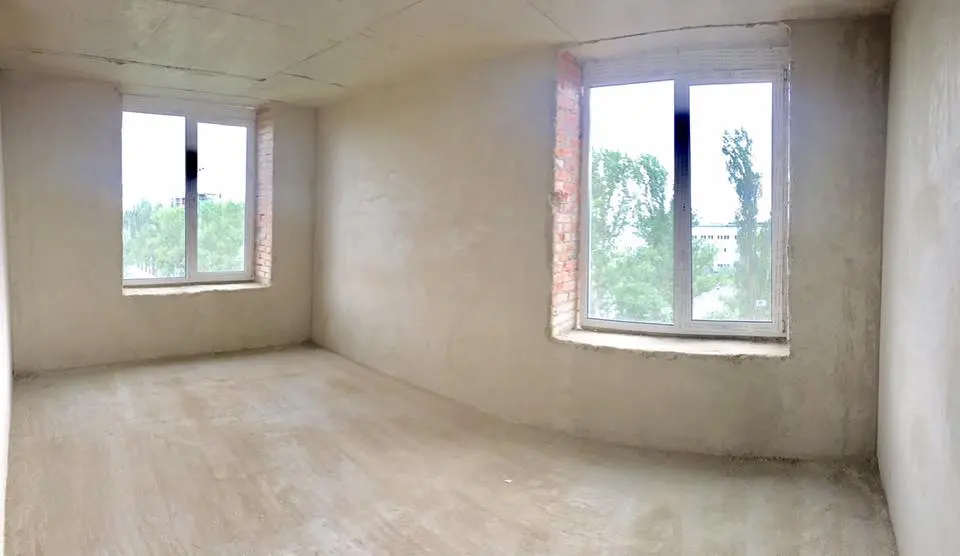

- завершены работы по штукатурке на 2 и 3 этажах;
- ведутся работы по штукатурке на 4-ом этаже;
- завершены работы по монтажу балконов на 2 и 3 этажах;
- ведутся работы по монтажу балконов на 4-ом этаже;
Секция №2 - 1 квартал 2018:
- завершены работы кирпичной кладки 5-го этажа;
- ведутся подготовительные работы по монтажу монолитной плиты перекрытия 5-го этажа;
Секция №3 - 3 квартал 2018:

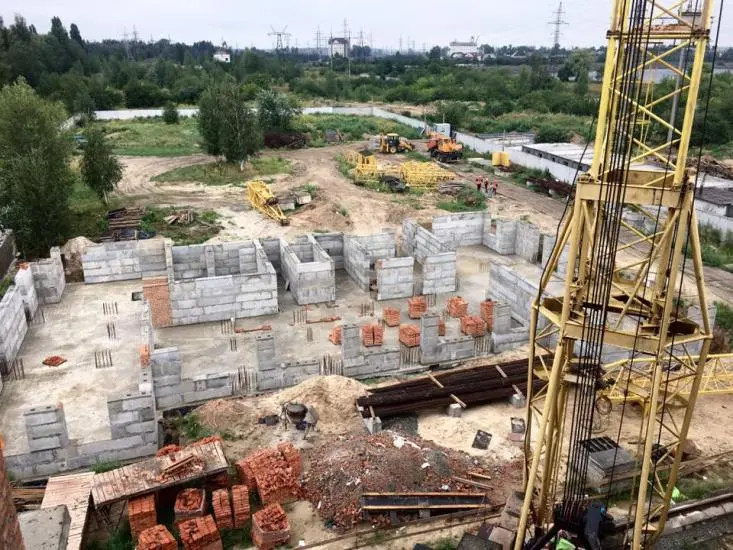

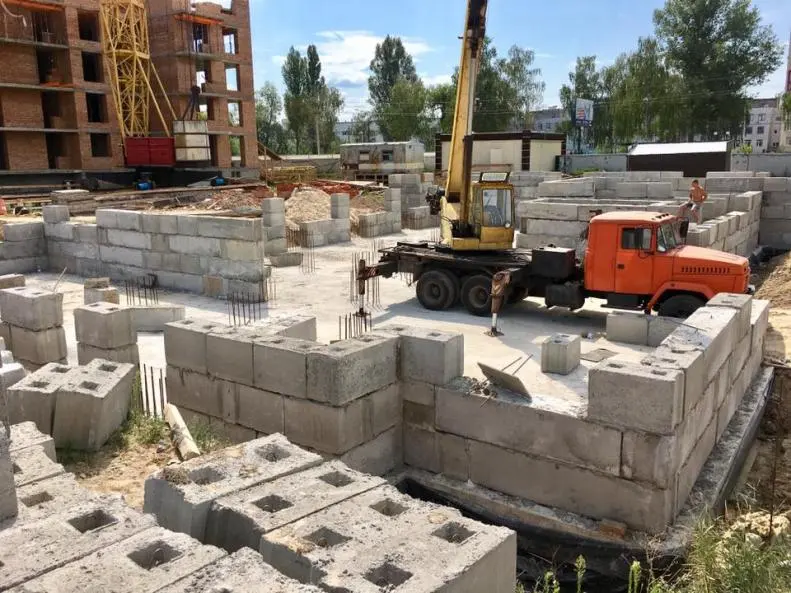

- завершены работы по монтажу блоков ФБС цокольного этажа;
- продолжаются работы по монтажу монолитных колон цокольного этажа;

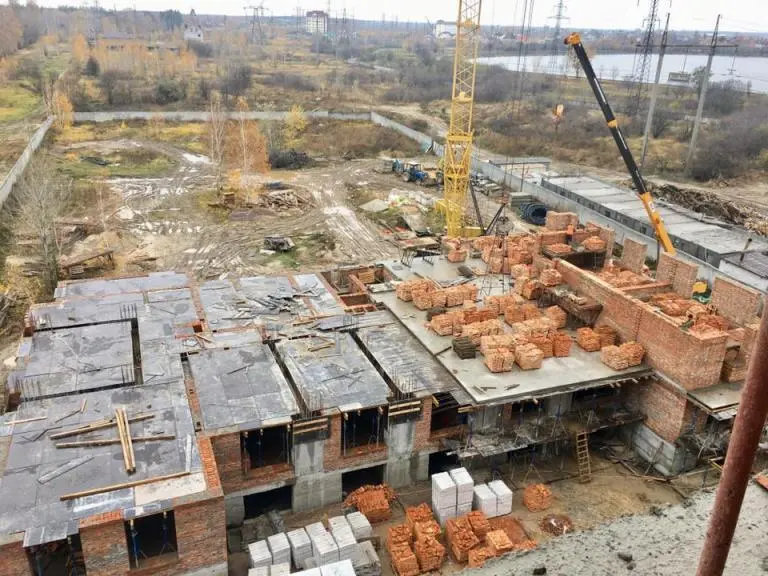

ЖК7 серпня 2017 р.

Ход строительства ЖК "Французский бульвар" на 07.08.2017 года
Секция №1 - 4 квартал 2017 года:
- завершены работы по монтажу монолитной плиты перекрытия 10-го этажа (второй половины);

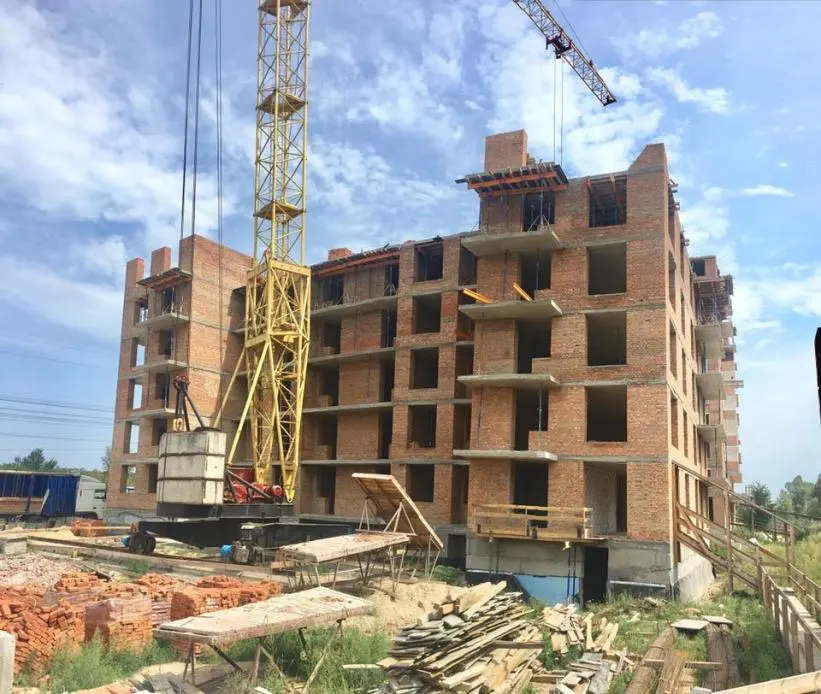

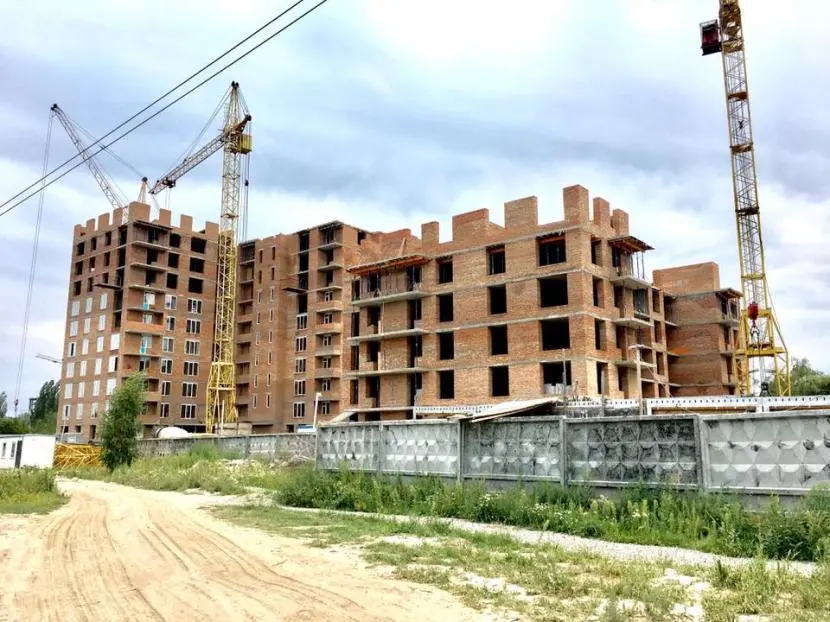

- завершаются работы по кирпичной кладке 10-го этажа;
- ведутся работы по за литию монолитной плиты перекрытия 10-го этажа (первой половины);
- ведутся работы по монтажу внутренних перегородок на 8 этаже;
- завершены работы по монтажу перегородок цокольного этажа (помещения технического предназначения, кладовки);
- завершены работы по штукатурке на 4 этаже;
- ведутся работы по штукатурке на 5 этаже;
- ведутся работы по монтажу балконов на 4-5 этажах;
Секция №2 - 1 квартал 2018:
- начато работы кирпичной кладки 6-го этажа;
- ведутся работы по монтажу монолитной плиты перекрытия 5-го этажа;
- начато работы по монтажу перегородок на 2-ом этаже;
Секция №3 - 3 квартал 2018:
- завершены работы по монтажу блоков ФБС цокольного этажа;
- продолжаются работы по монтажу монолитных колон цокольного этажа;

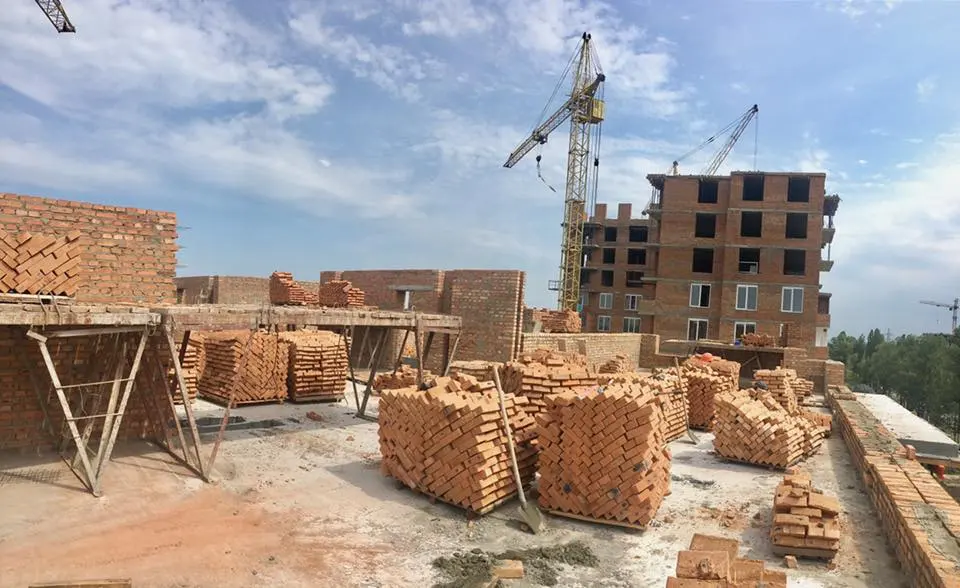

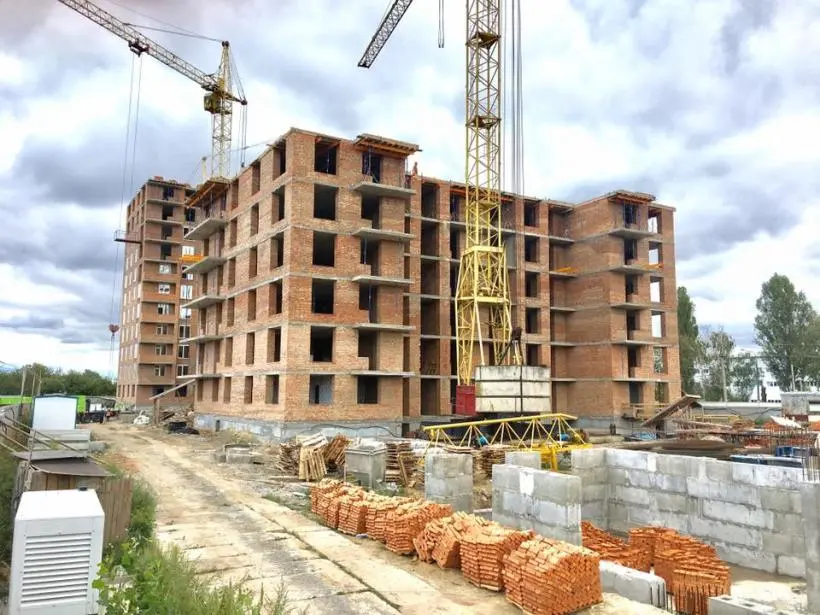

ЖК15 серпня 2017 р.

Ход строительства ЖК "Французский бульвар" на 14.08.2017 года
Секция №1 - 4 квартал 2017 года:
- завершены работы по монтажу монолитной плиты перекрытия 10-го этажа (полностью);
- завершены работы по кирпичной кладке 10-го этажа;

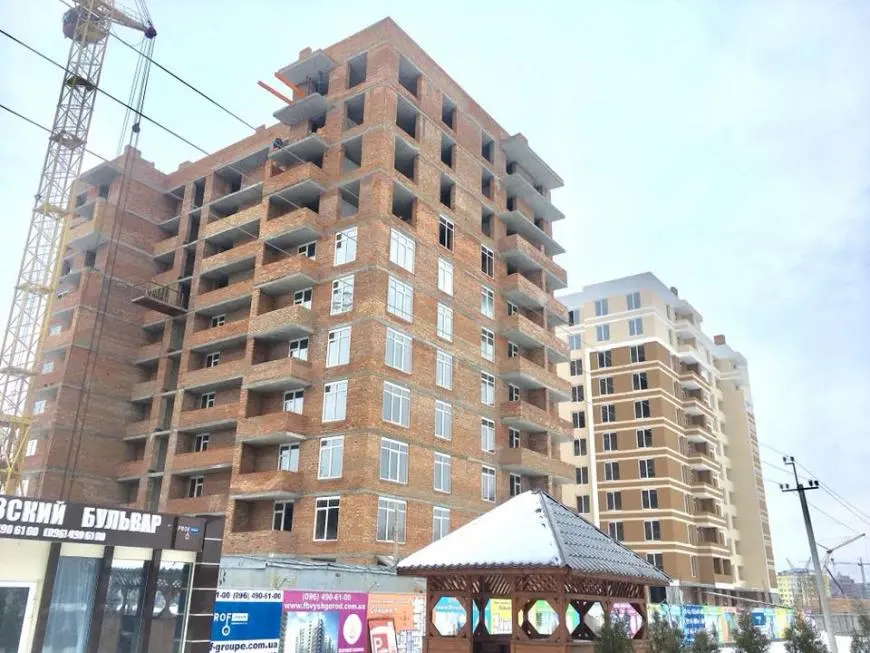

- ведутся работы по кирпичной кладке 11-го этажа;
- ведутся работы по монтажу внутренних перегородок на 8 этаже;
- завершены работы по монтажу перегородок цокольного этажа (помещения технического предназначения, кладовки);
- завершаются работы по штукатурке на 5 этаже;
- ведутся работы по монтажу балконов на 5 этаже;
- начаты работы по утеплению фасада дома;
Секция №2 - 1 квартал 2018:
- продолжаются работы кирпичной кладки 6-го этажа;
- завершены работы по монтажу монолитной плиты перекрытия 5-го этажа (полностью);
Секция №3 - 3 квартал 2018:
- завершены работы по монтажу блоков ФБС цокольного этажа;
- продолжаются работы по монтажу монолитных колон цокольного этажа;

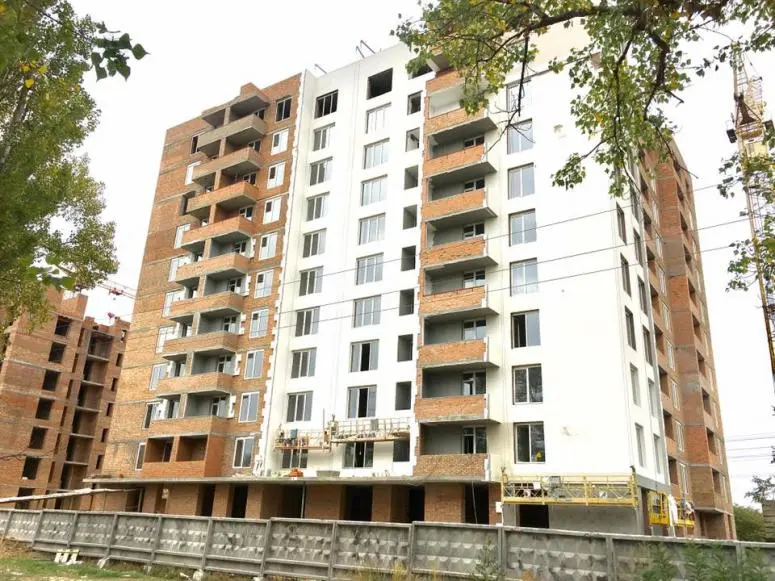

ЖК23 серпня 2017 р.

Ход строительства ЖК "Французский бульвар" на 21.08.2017 года
Секция №1 - 4 квартал 2017 года:
- продолжаются работы по кирпичной кладке 11-го этажа;
- закончены работы по монтажу внутренних перегородок на 8 этаже;
- начато работы по монтажу внутренних перегородок на 9 этаже;

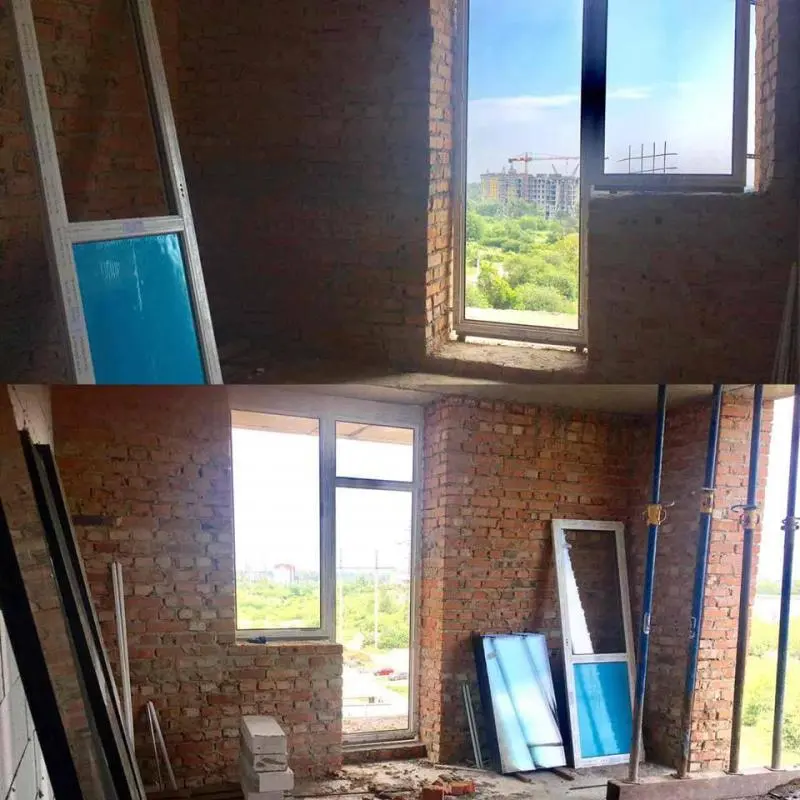

- ведутся работы по монтажу окон на 8-9 этаже;
- завершены работы по штукатурке на 5 этаже;
- начато работы по штукатурке на 6 этаже (первого парадного);
- продолжаются работы по монтажу балконов (закладка кирпичем);
- ведутся работы по утеплению фасада дома (утепление балконных блоков);
Секция №2 - 1 квартал 2018:
- завершены работы кирпичной кладки 6-го этажа;
- ведутся подготовительные работы по монтажу монолитной плиты перекрытия 6-го этажа;
Секция №3 - 3 квартал 2018:

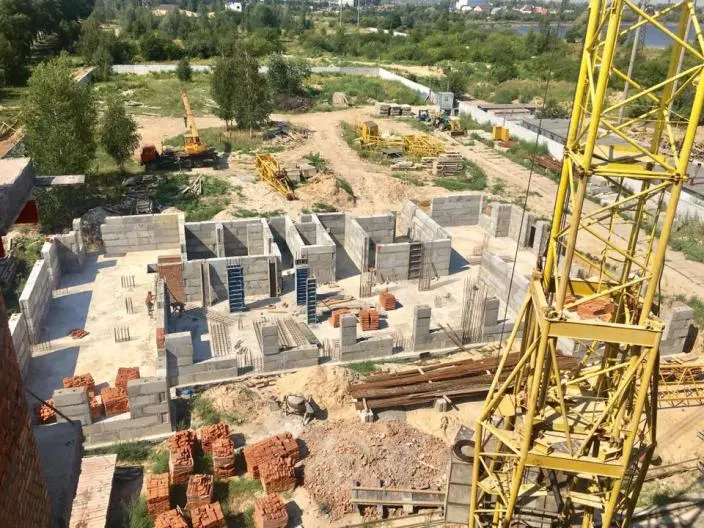

- ведутся работы по обустройству монолитных колон цокольного этажа;

ЖК29 серпня 2017 р.

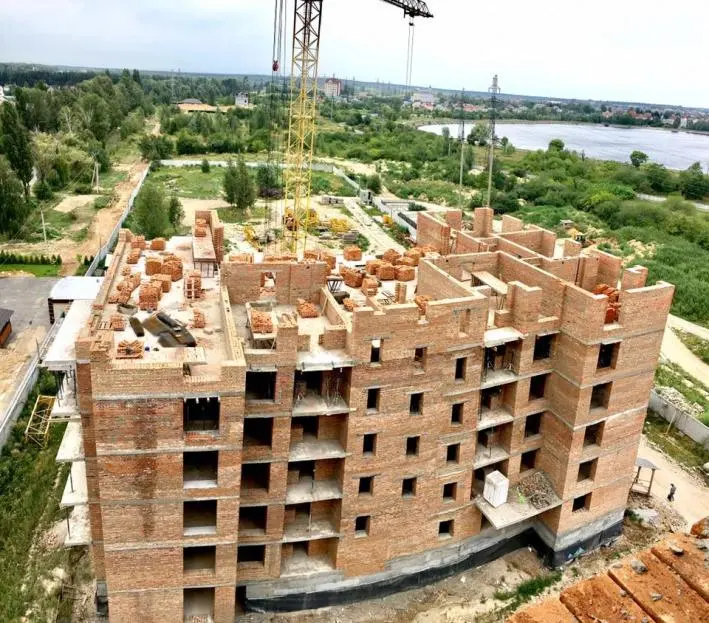

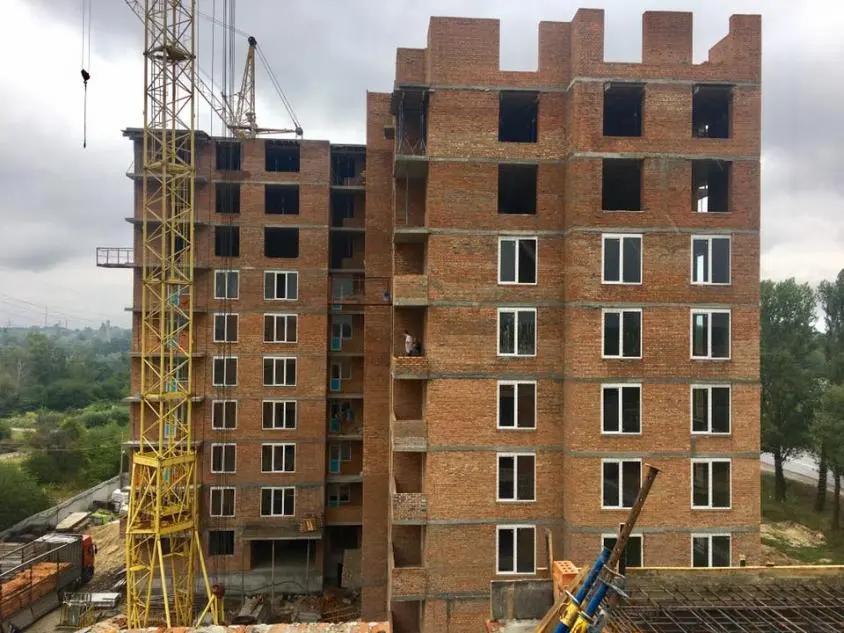

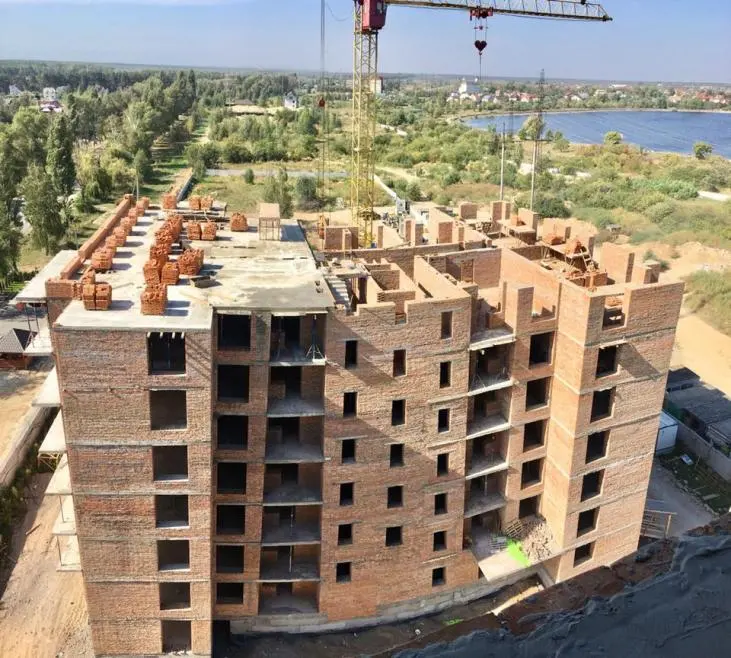

Ход строительства ЖК "Французский бульвар" на 28.08.2017 года
Секция №1 - 4 квартал 2017 года:

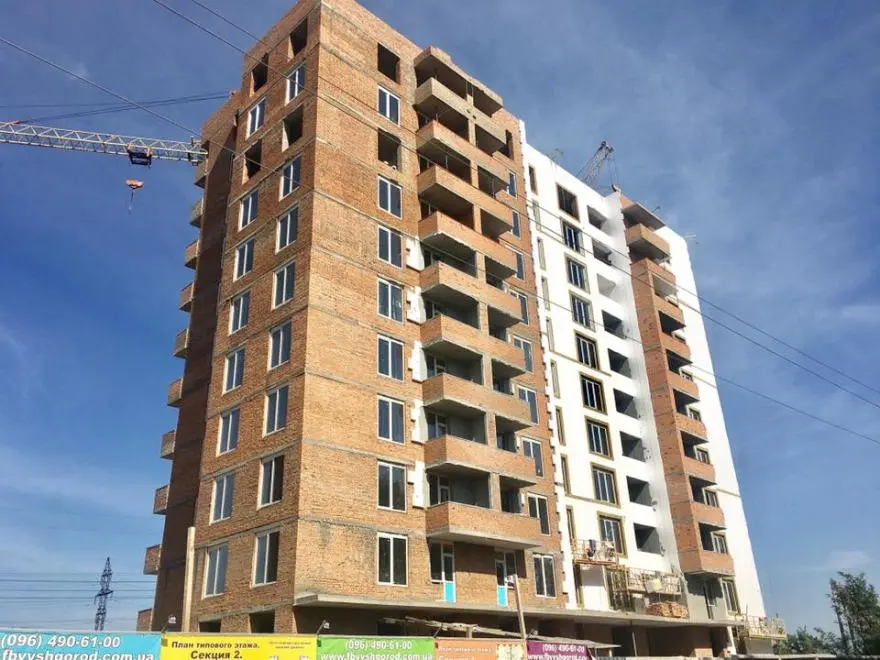

- завершаются работы по кирпичной кладке 11-го этажа;
- залито плиту перекрытия под основание крыши первую половину 11-го этажа;
- закончены работы по монтажу внутренних перегородок на 9 этаже;
- начато работы по монтажу внутренних перегородок на 10 этаже;
- ведутся работы по монтажу окон на 9-10 этаже;
- завершены работы по штукатурке на 6 этаже;
- начато работы по штукатурке на 7 этаже (первого парадного);
- продолжаются работы по монтажу балконов (закладка кирпичем);
- ведутся работы по утеплению фасада дома (утепление балконных блоков);
Секция №2 - 1 квартал 2018:
- ведутся работы по монтажу монолитной плиты перекрытия 6-го этажа;
- ведутся подготовительные работы по монтажу кирпичной кладки 7-го этажа;
Секция №3 - 3 квартал 2018:
- ведутся работы по обустройству монолитных колон цокольного этажа;

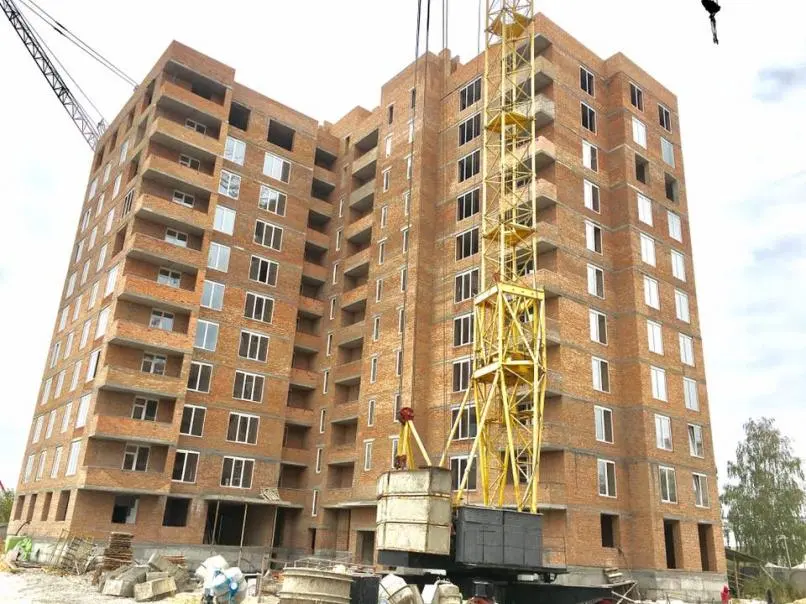

ЖК18 вересня 2017 р.

Ход строительства ЖК Французский бульвар 18.09.2017:
Секция №1 - 4 квартал 2017 года:

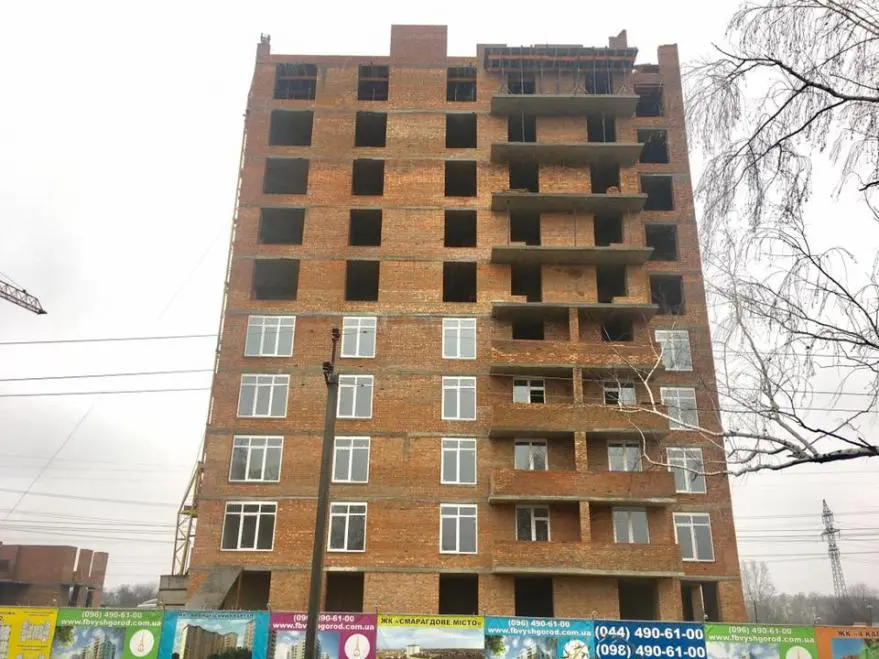

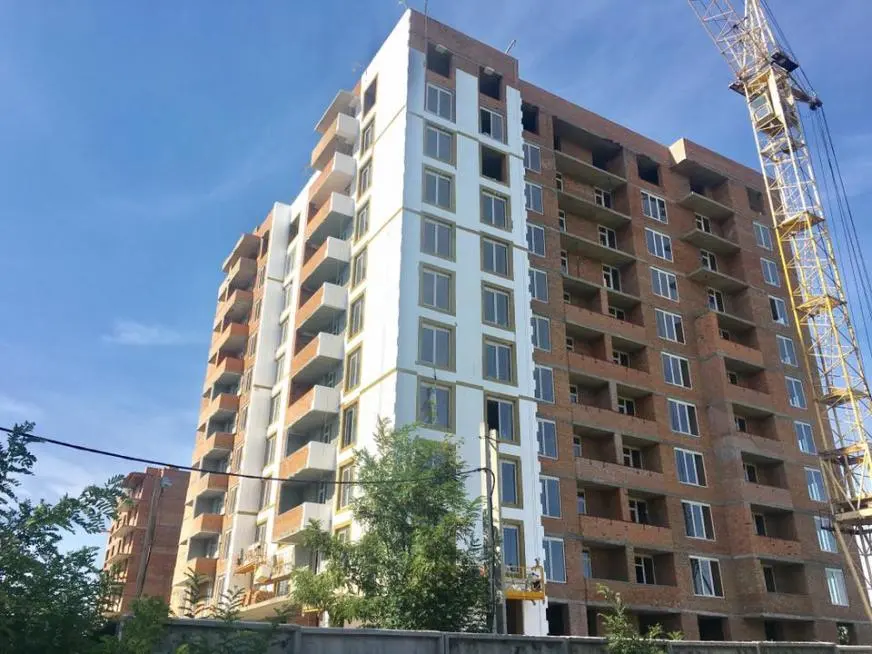

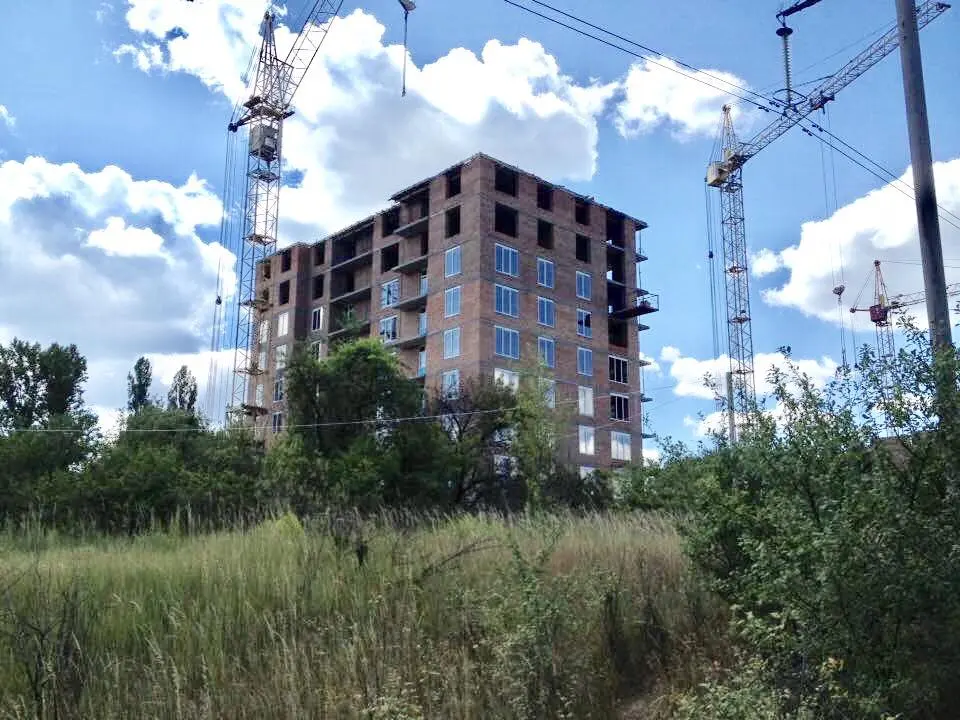

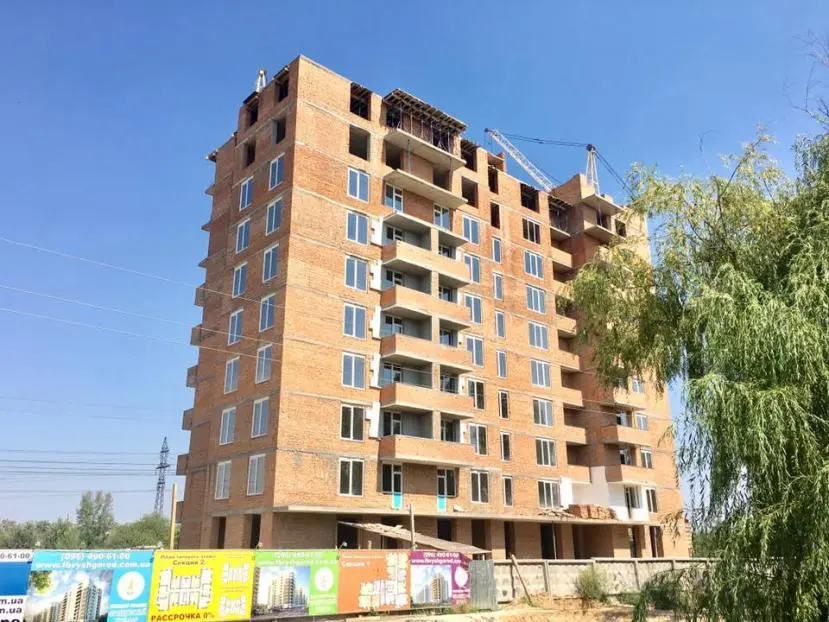

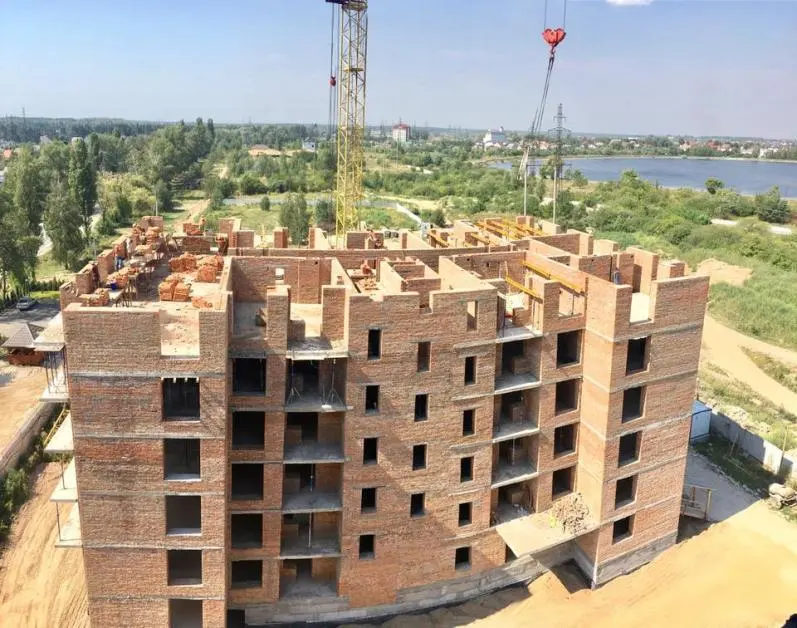

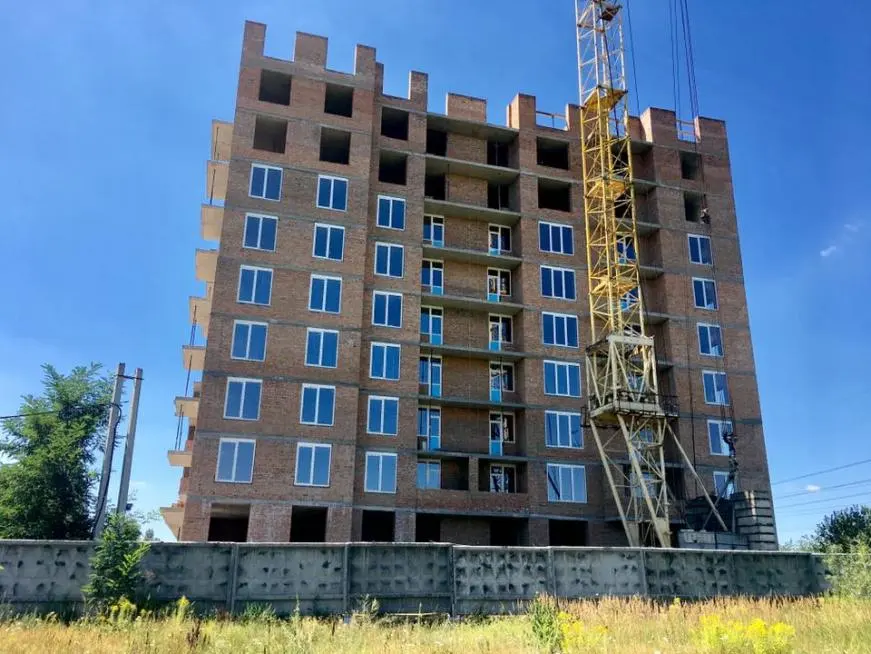

- завершены работы по кирпичной кладке 11-го этажа;
- завершены работы по монтажу окон на 10-ом этаже;
- продолжаются работы по монтажу окон на 11-ом этаже;
- продолжаются работы по кирпичной кладке машинного отделения лифта;
- завершены работы по монтажу внутренних перегородок 10-го этажа;
- продолжаются работы по штукатурке на 9-ом этаже;
- завершены работы по штукатурке на 8-ом этаже;
- завершаются работы по монтажу балконов (закладка кирпичом );
- продолжаются работы по утеплению фасада дома;
Секция №2 - 1 квартал 2018 года:
- продолжаются работы по монтажу монолитной плиты перекрытия 7-го этажа;

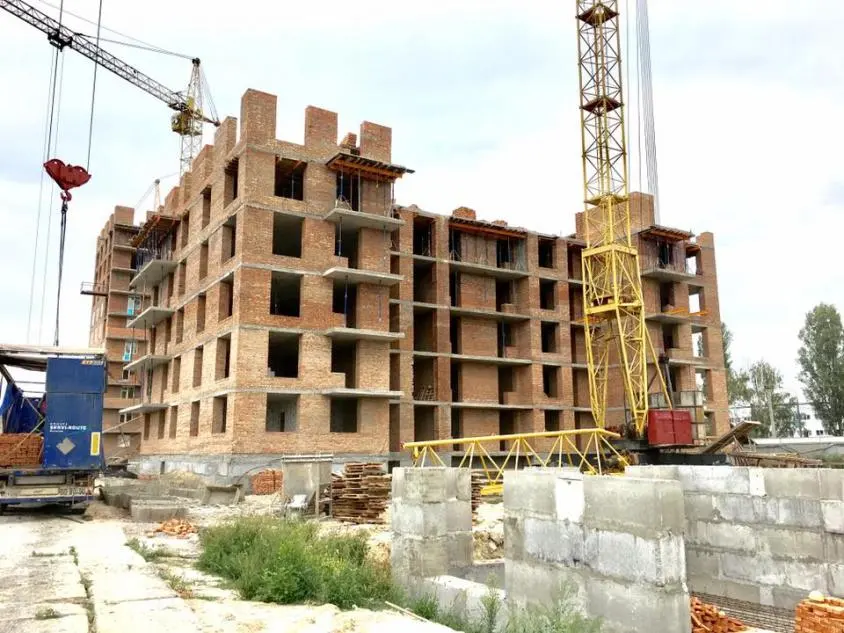

- завершены работы по кирпичной кладке 7-го этажа;
- завершены работы по монтажу внутренних перегородок на 2-ом этаже;
- завершаются работы по монтажу внутренних перегородок на 3-ом этаже;
Секция №3 - 3 квартал 2018:
- завершены работы по монтажу монолитных колон в цокольном этаже;
- завершены работы по кладке кирпича цокольного этажа (внутренние стены);
- ведутся подготовительные работы по монтажу монолитной плиты перекрытия цокольного этажа;
С уважением, Prof-Group!
073/096/066/093 502-8-502

ЖК3 жовтня 2017 р.

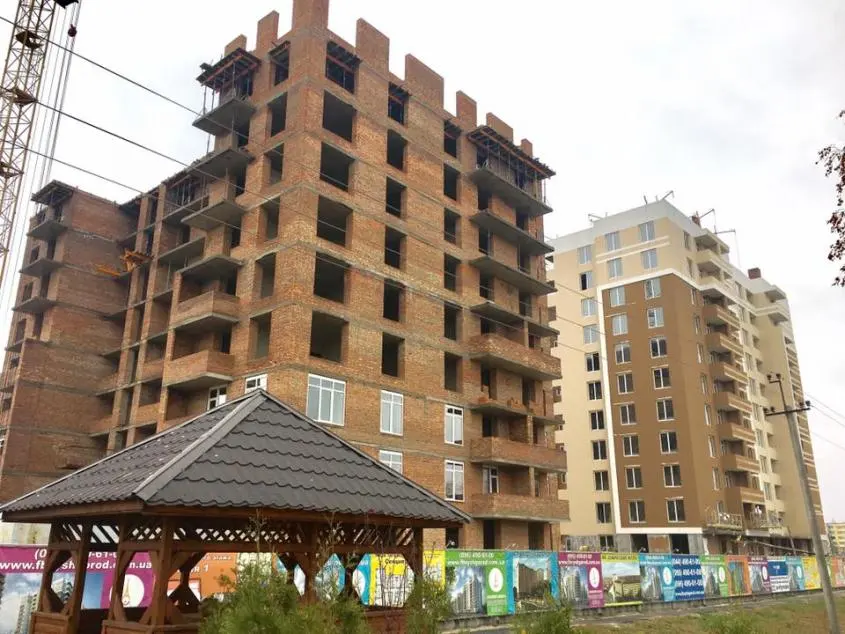

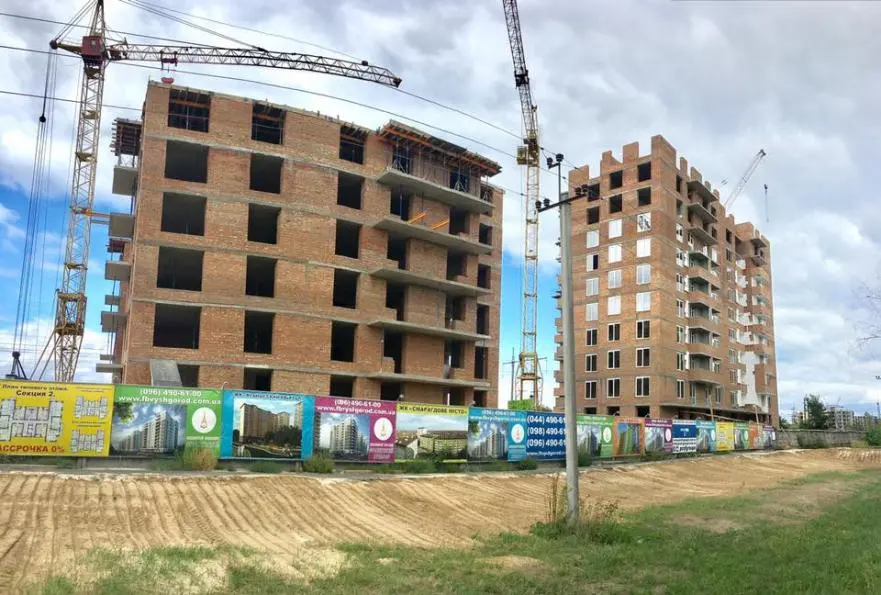

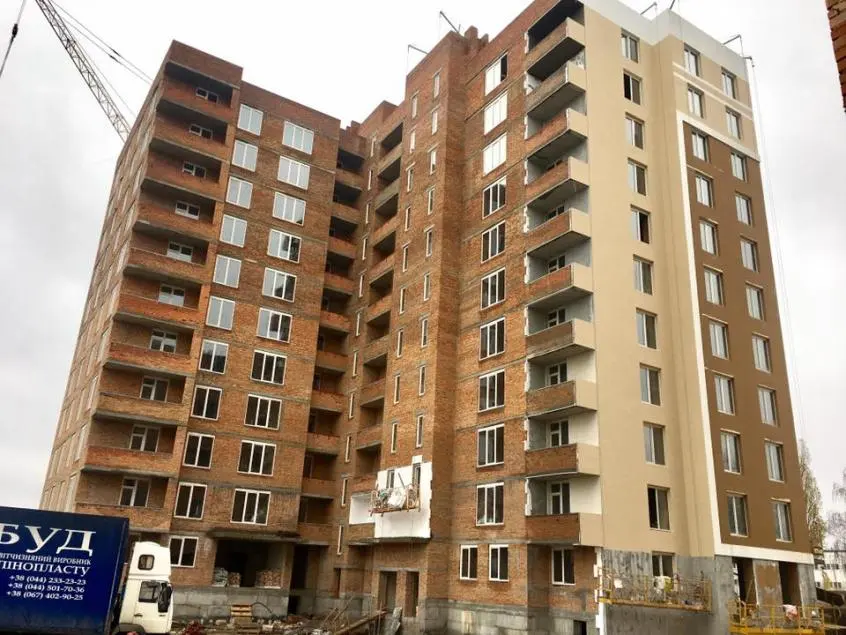

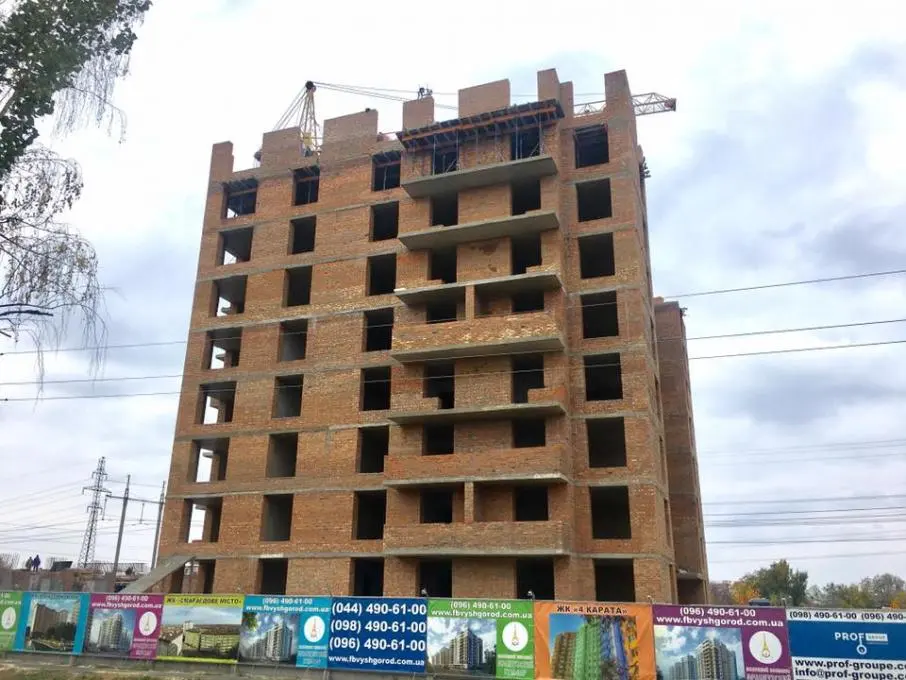

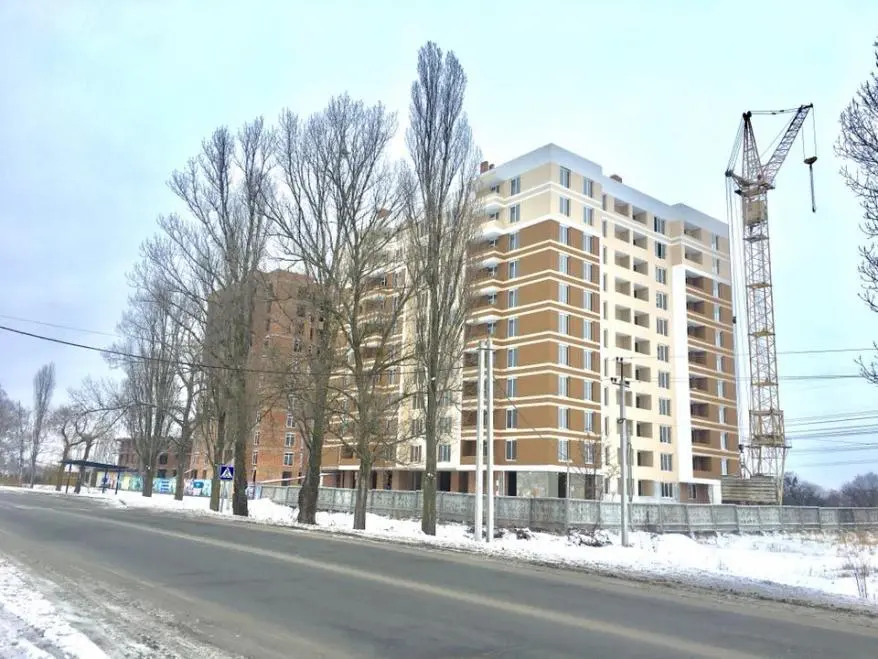

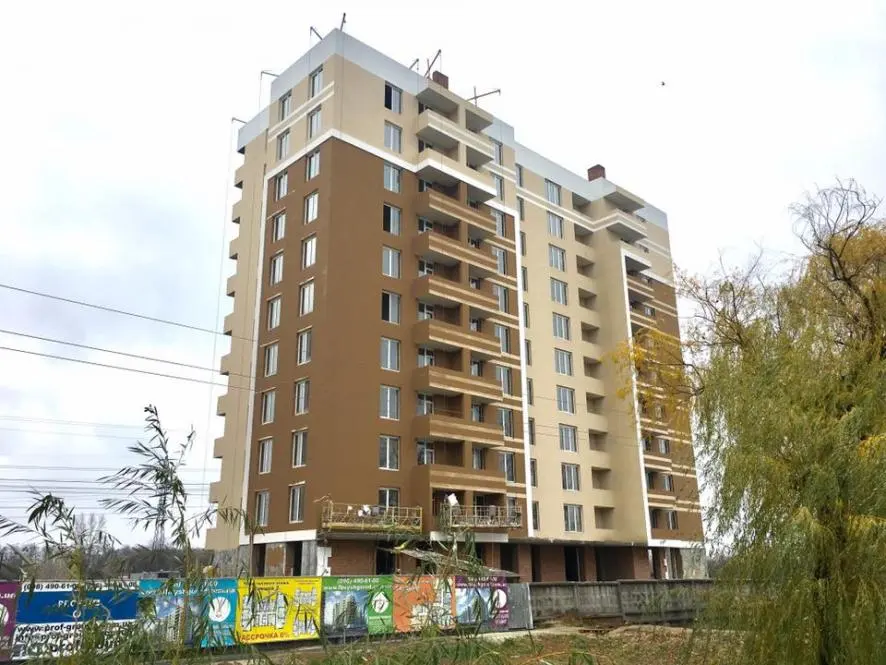

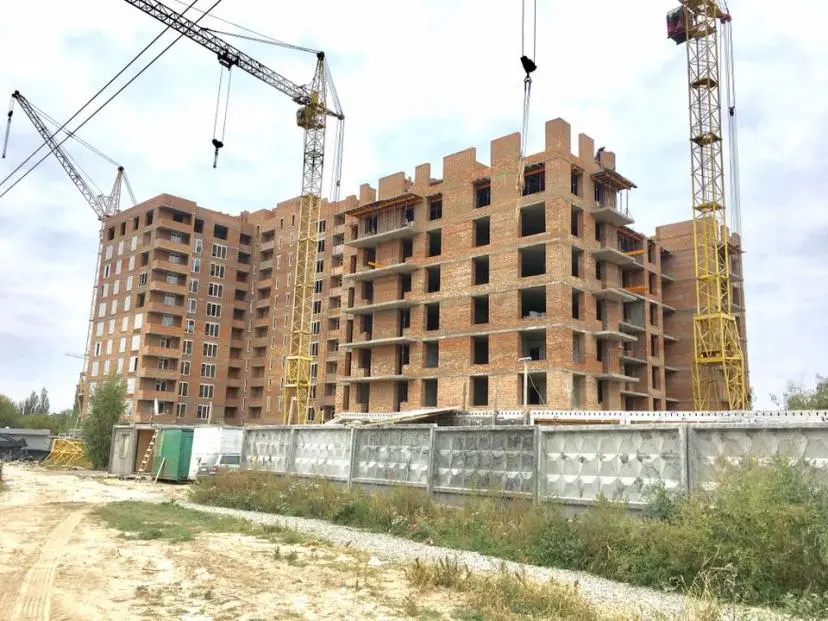

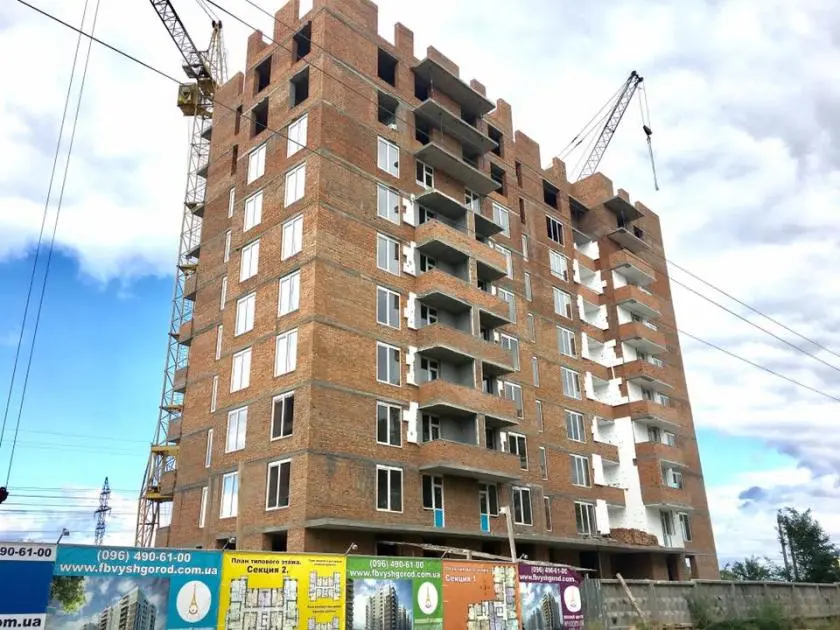

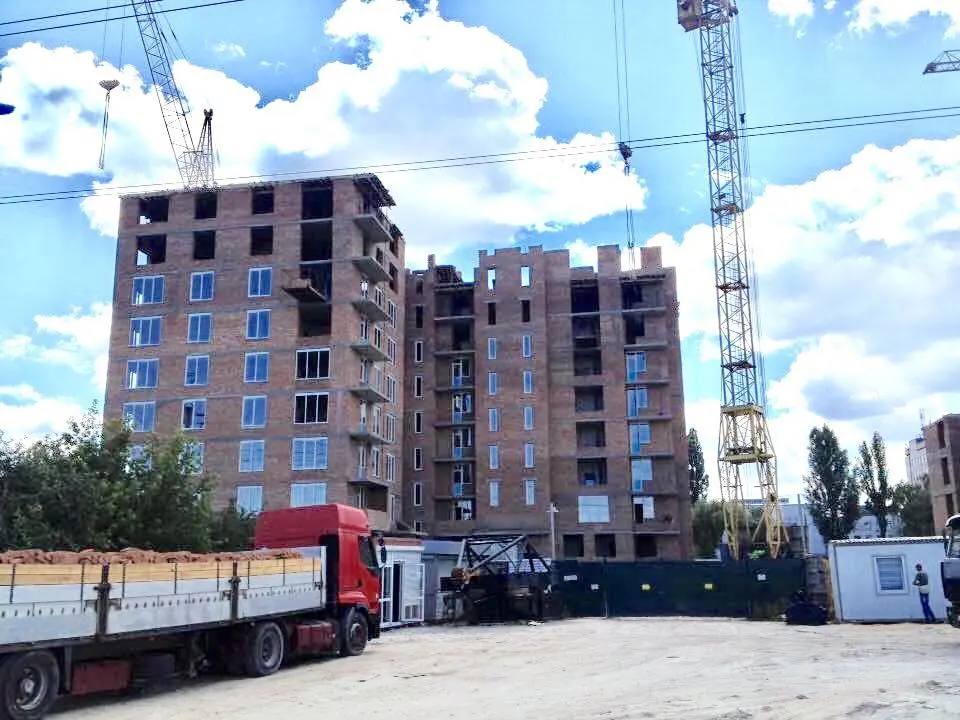

Ход строительства ЖК "Французский бульвар" 02.10.2017:
Секция №1 - 4 квартал 2017 года:

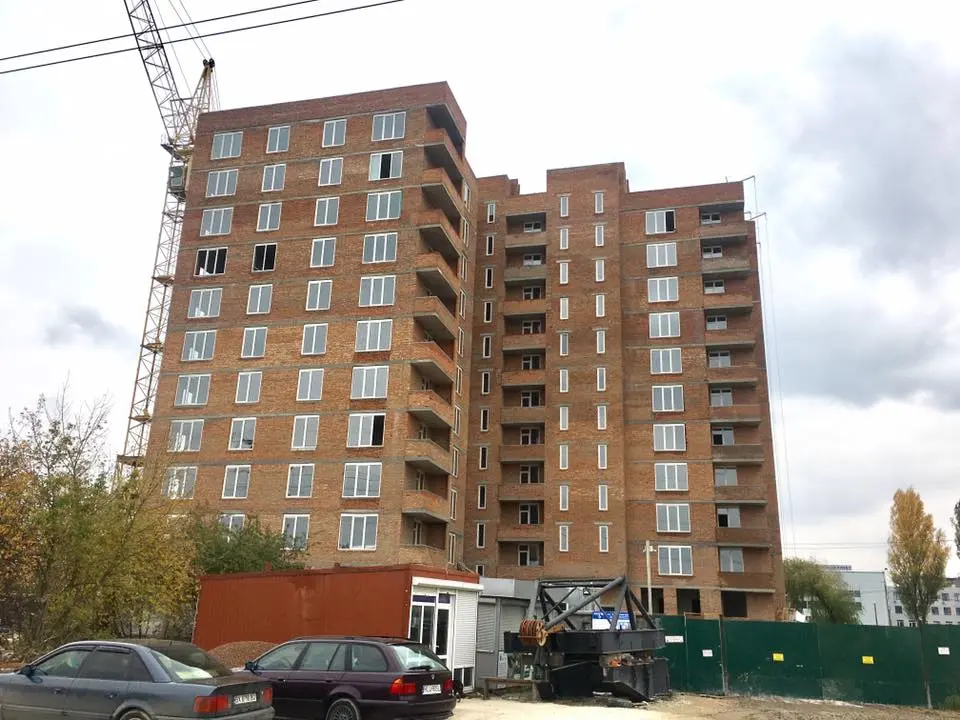

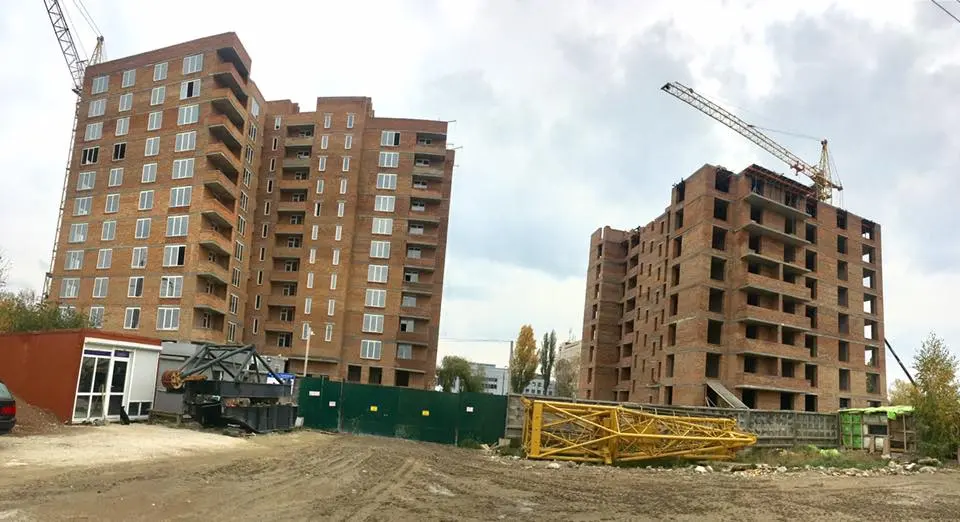

- продолжаются работы по кровле крыши;
- продолжаются работы по монтажу окон на 11-ом этаже;
- завершены работы по кирпичной кладке машинного отделения лифта;
- завершены работы по монтажу внутренних перегородок 11-го этажа;
- завершены работы по штукатурке на 10-ом этаже;
- ведутся работы по штукатурке на 11-ом этаже;
- завершены работы по монтажу балконов (закладка кирпичом );
- продолжаются работы по утеплению фасада дома;
Секция №2 - 1 квартал 2018 года:
- продолжаются работы по кирпичной кладке 8-го этажа;
- ведутся работы по монтажу внутренних перегородок на 4 этаже;
- завершены работы по штукатурке на 2 этаже;
- идут работы по штукатурке на 3 этаже;
Секция №3 - 3 квартал 2018:
- завершены работы по монтажу монолитных колон в цокольном этаже;
- завершены работы по кладке кирпича цокольного этажа (внутренние стены);
- завершены работы по монтажу монолитной плиты перекрытия цокольного этажа;

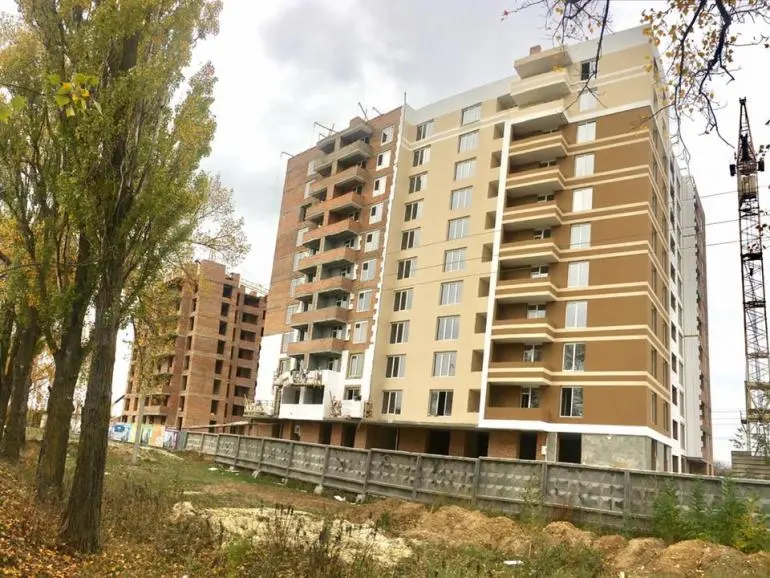

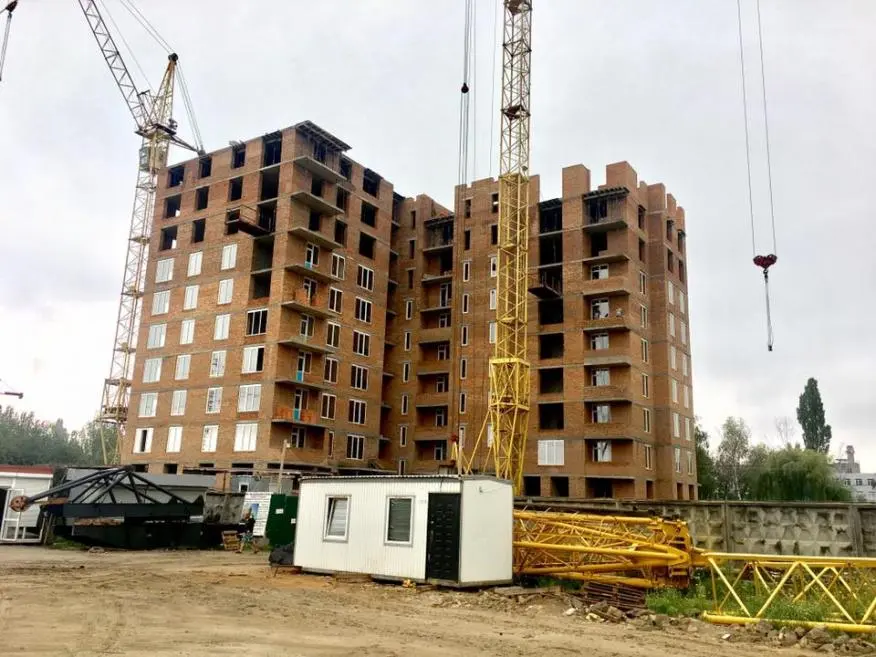

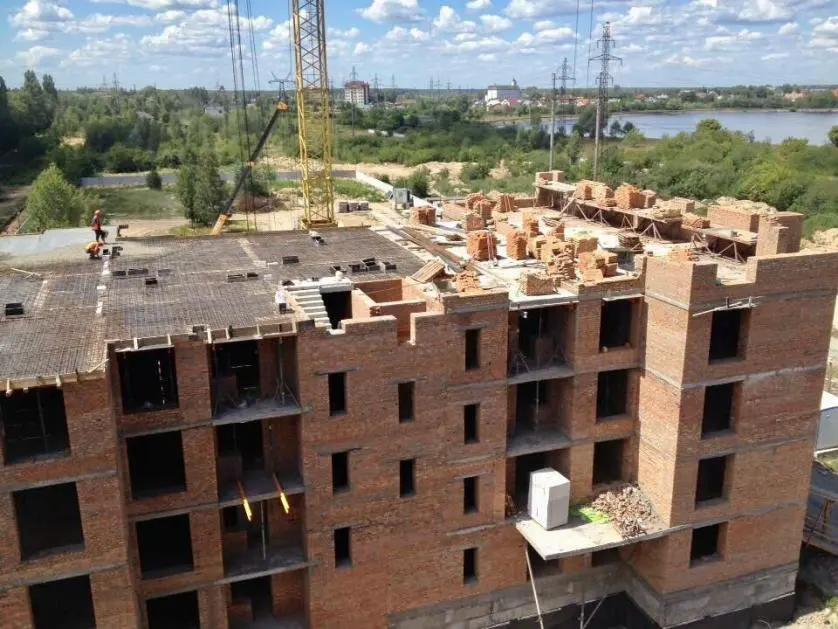

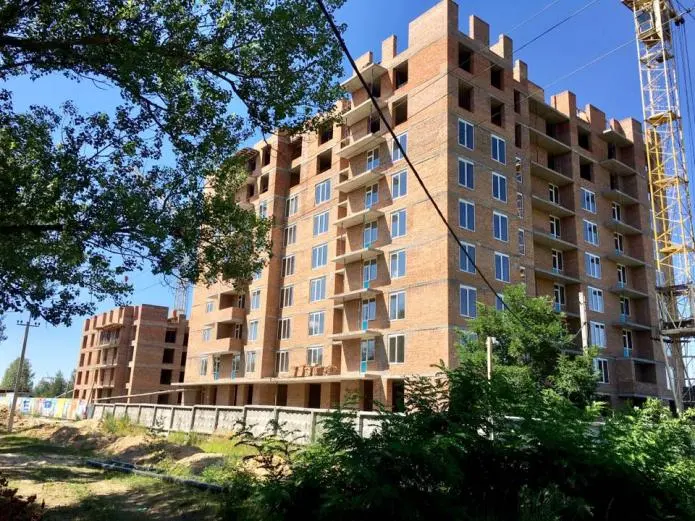

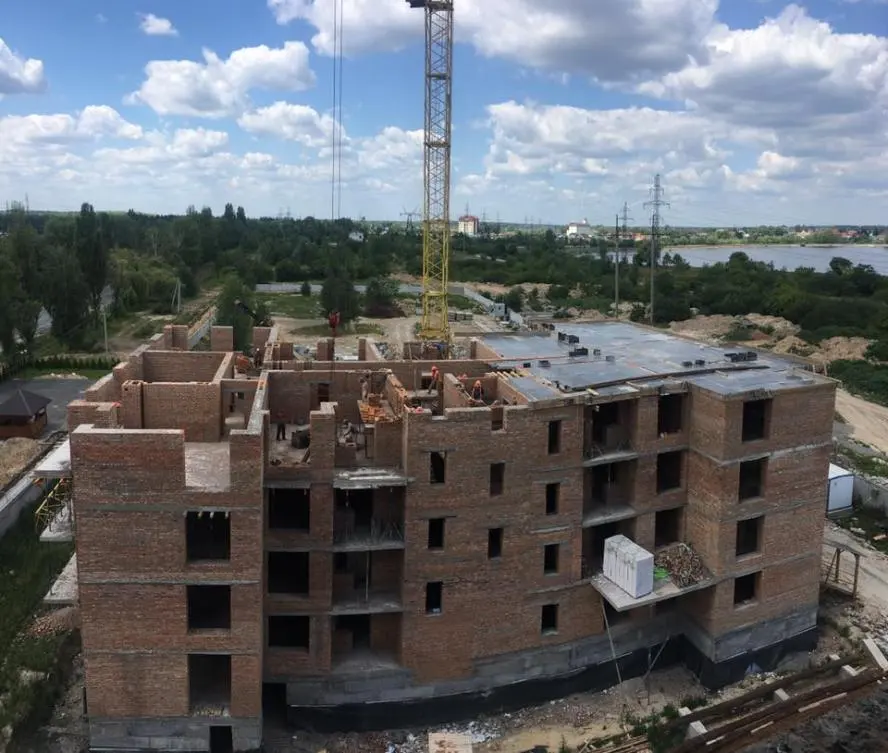

- ведутся работы по кладке кирпича 1-го этажа;

ЖК24 жовтня 2017 р.

Ход строительства ЖК "Французский бульвар" 23.10.2017:
Секция №1 - 4 квартал 2017 года:
- продолжаются работы по кровле крыши;

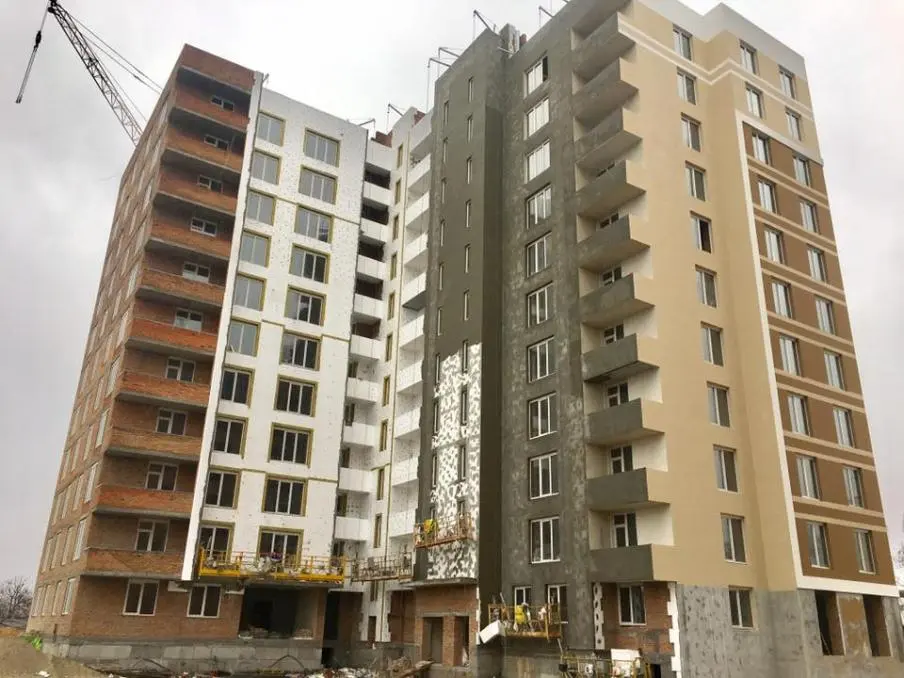

- завершены работы по монтажу окон на 11-ом этаже
- завершены работы по стяжке на 9, 10, 11-ом этажах(первое парадное)
- ведутся работы по стяжке на 8-ом этаже
- продолжаются работы по утеплению фасада дома
- начаты работы по монтажу стяжки на 4-ом этаже (второе парадное)
Секция №2 - 1 квартал 2018 года:
- завершены работы по монтажу плиты перекрытия 8-го этажа,
- ведутся работы по кладке кирпича 9-го этажа;
- ведутся работы по штукатурке на 4–5 этажах
- ведутся работы по монтажу балконов с 4-5 этаж
- ведутся работы по монтажу внутренних перегородок на 6 этаже

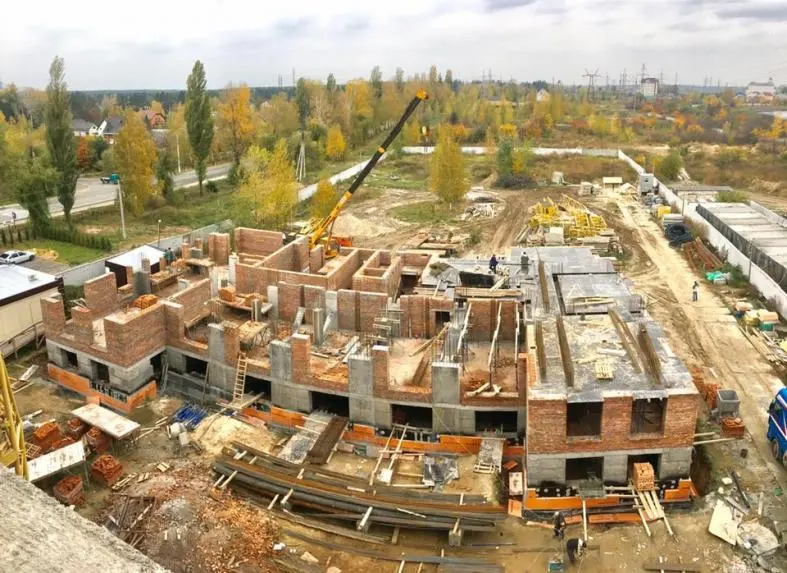

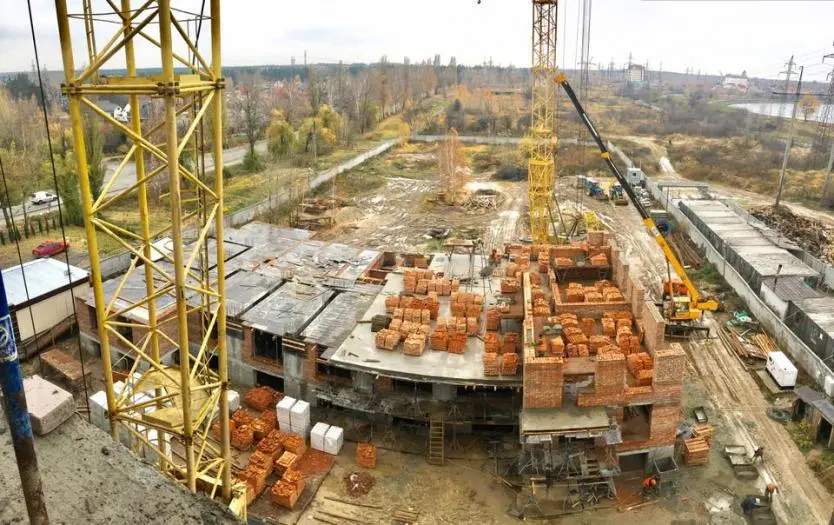

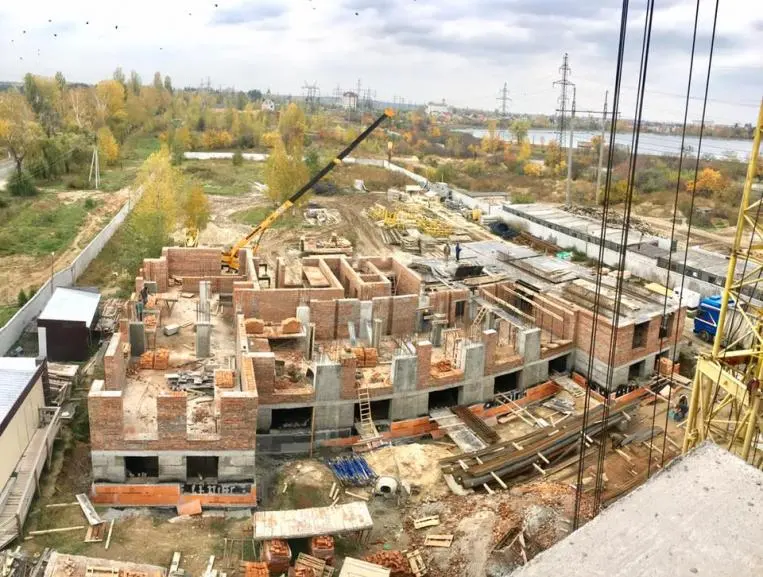

Секция №3 - 4 квартал 2018:
- завершены работы по кладке кирпича 1-го этажа
- завершены работы по монтажу монолитных колонн на 1-ом этаже

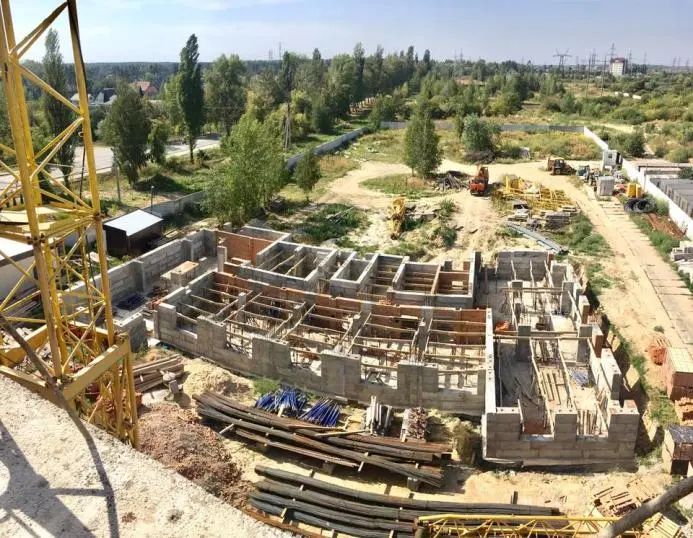

- монтаж внутренних перегородок цокольного этажа

ЖК13 листопада 2017 р.

Ход строительства ЖК "Французский бульвар" 13.11.2017:
Секция №1 - 4 квартал 2017 года:
- продолжаются работы по кровле крыши (завершены
работы по стяжке кровли);
- продолжаются работы по утеплению фасада дома;
- завершены работы по монтажу стяжки в доме;
- завершены работы по штукатурке в доме;
- ведутся работы по монтажу дымоходных труб (под газовые котлы);
Секция №2 - 1 квартал 2018 года:
- завершены работы по кладке кирпича 9-го этажа;
- ведутся работы по монтажу монолитной плиты перекрытия
9-го этажа;
- завершены работы по штукатурке на 5-6 этаже;
- начата кладка кирпича 10-го этажа;
- завершены работы по штукатурке на 7 этаже;
- ведутся работы по штукатурке на 8 этаже;
- завершаются работы по монтажу внутренних перегородок
на 8 этаже;
- завершены работы по монтажу окон на 2-3 этаже;

Секция №3 - 4 квартал 2018: - завершаются работы по монтажу монолитной плиты перекрытия 1-го этажа; - ведутся работы по кладке кирпича 2-го этажа; - завершен монтаж внутренних перегородок цокольного этажа;

ЖК28 листопада 2017 р.

Ход строительства ЖК "Французский бульвар" 27.11.2017:
Секция №1 - 4 квартал 2017 года:
- завершены работы по стяжке кровли;
- продолжаются работы по утеплению фасада дома;
- продолжаются работы по монтажу дымоходных труб (под газовые котлы);
- начаты работы по штроблению для разводки сантехники;
Секция №2 - 1 квартал 2018 года:
- продолжаются работы по монтажу монолитной плиты перекрытия 10-го этажа;
- завершены работы по кладке кирпича 10-го этажа;
- ведутся работы по кладке кирпича 11-го этажа;
- ведутся работы по монтажу внутренних перегородок
на 9 этаже;
- завершены работы по монтажу окон на 4-5-ом этаже;

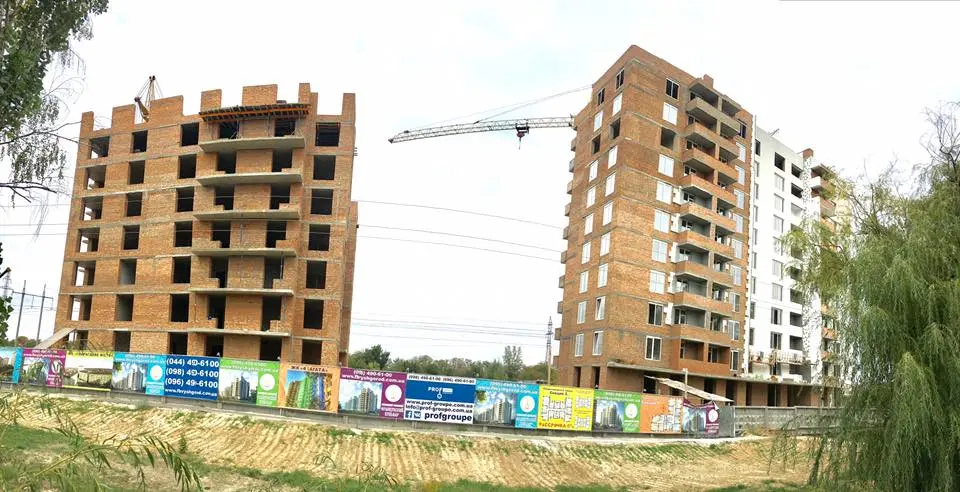

Секция №3 - 4 квартал 2018:
- завершены работы по монтажу монолитной плиты перекрытия 1-го этажа;
- продолжаются работы по кладке кирпича 2-го этажа;
- ведутся работы по монтажу монолитной плиты перекрытия 2-го этажа;

LO
Lorik47 повід. · з 2017
4 грудня 2017 р.

смотрим с женой квартиру в вышгороде, у вас сроки не переносят? без опозданий?

ЖК13 грудня 2017 р.

Добрый день! Сроки сдачи сдвигаются максимум на 3 месяца, мы это указываем и говорим об этом инвесторам при покупке квартиры.У застройщика надежная репутация - 24 сданных дома и 3 жилых комплекса сейчас на этапе строительства.Задержек больше чем на 3 месяца и тем более замороженных объектов у застройщика никогда не было. .Строительство происходит на выкупленной земле.

ЖК18 грудня 2017 р.

Ход строительства ЖК "Французский бульвар" 18.12.2017:
Секция №1 - 4 квартал 2017 года:
- завершены работы по стяжке кровли;
- продолжаются работы по утеплению фасада дома;
- завершены работы по монтажу дымоходных труб (под газовые котлы);
- продолжаются работы по штроблению для разводки сантехники;
Секция №2 - 1 квартал 2018 года:
- завершены работы по монтажу монолитной плиты перекрытия 11-го этажа;
- завершены работы по кладке кирпича 11-го этажа;
- завершены работы по монтажу внутренних перегородок
на 9 этаже, ведутся работы на 10 этаже;
- завершаются работы по монтажу окон на 6-ом этаже;
- завершаются работы по монтажу балконов на 9-ом этаже;
- завершены работы по монтажу стяжки на 3-4-ом этаже;
- ведутся работы по кладке кирпича машинного отделения лифта и парапетов на крыше;
Секция №3 - 4 квартал 2018:
- продолжаются работы по кладке кирпича 3-го этажа;
- завершены работы по монтажу монолитной плиты перекрытия 2-го этажа;
С уважением, Prof-Group!

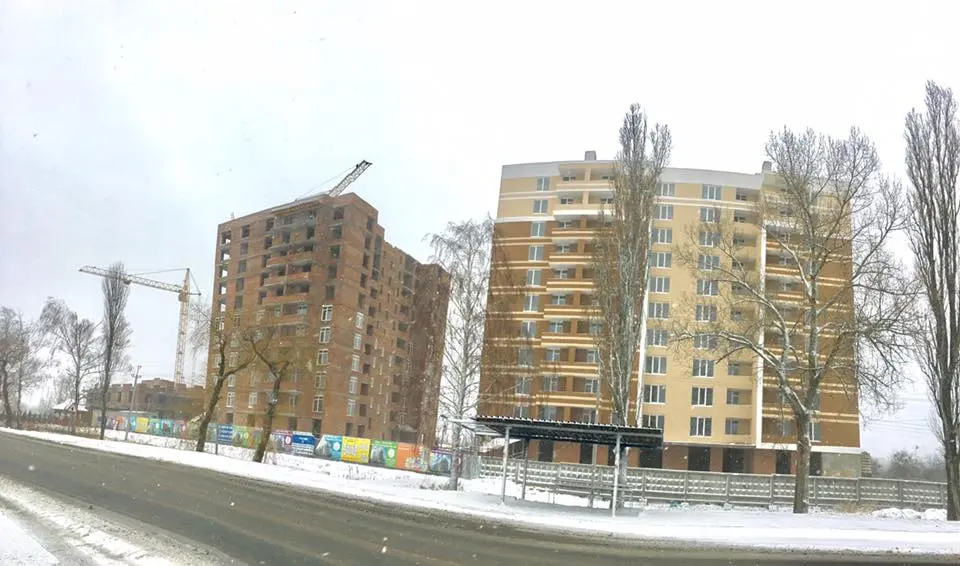

ЖК22 січня 2018 р.

Ход строительства ЖК "Французский бульвар" 22.01.2018:
Секция №1 - 4 квартал 2017 года:
- ведутся работы по закладке дымоходных труб (под газовые котлы) газоблоком;
- ведутся работы по штроблению для разводки сантехники;
- ведутся работы по монтажу сантехники;
Секция №2 - 1 квартал 2018 года:
- ведутся работы по монолитной плите перекрытия машинного отделения;
- ведутся работы по монтажу окон на 7-ом этаже;
- ведутся работы по монтажу балконных экранов;
Секция №3 - 4 квартал 2018:
- начато работы по кладке кирпича 4-го этажа;
- ведутся работы по заливке монолитной плиты перекрытия 3-го этажа.
С уважением, Prof-Group!

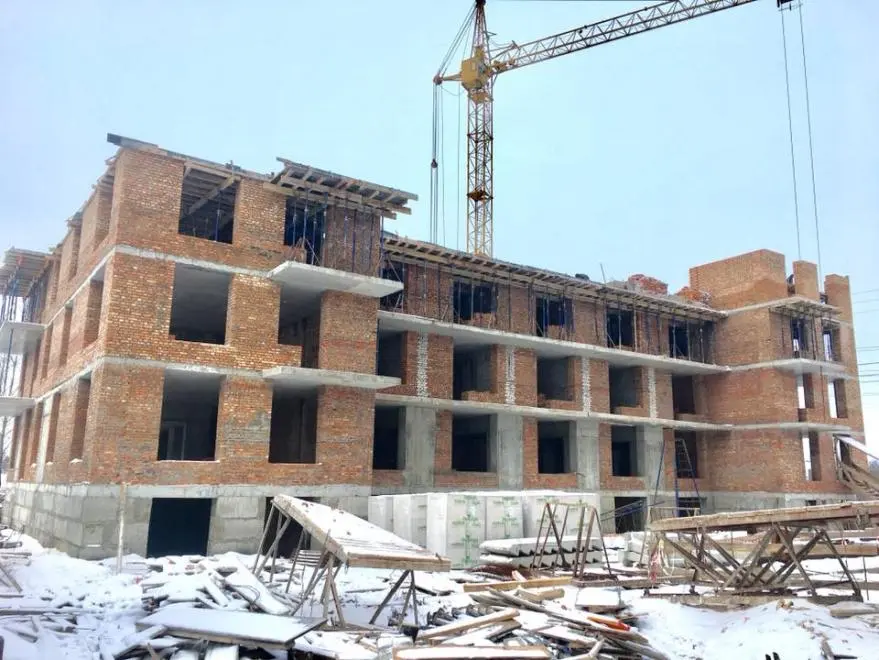

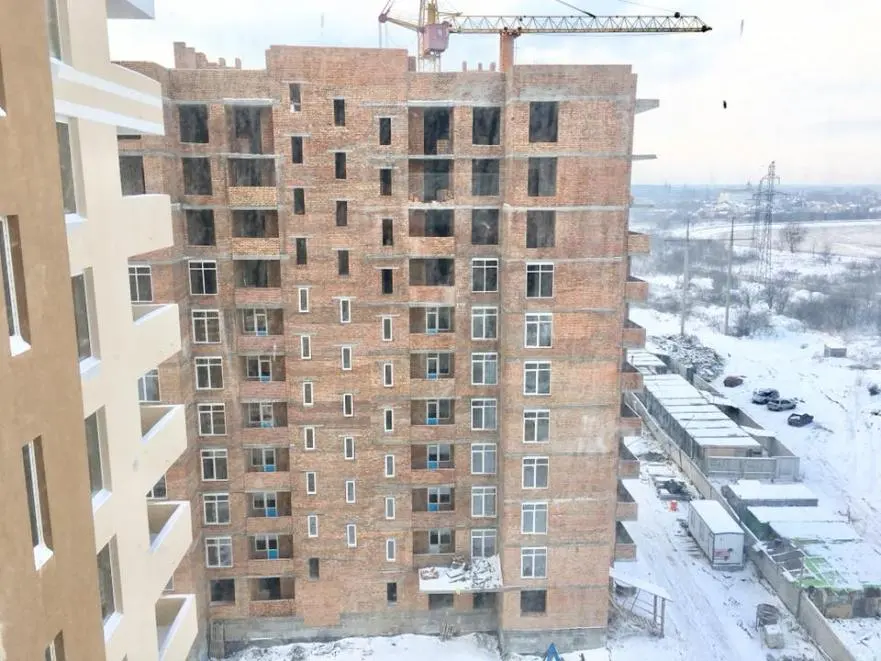

ДМ12 лютого 2018 р.

Ход строительства ЖК "Французский бульвар" 12.02.2018:
Секция №1 - 4 квартал 2017 года:
- продолжаются работы по монтажу сантехники;
- ведутся работы по монтажу лифтов;
- ведутся работы по монтажу отливов;
Секция №2 - 1 квартал 2018 года:
- закончены работы по монтажу окон на 9-ом этаже;
- начато работы по монтажу окон на 10-ом этаже;
- закончены работы по монтажу межкомнатных перегородок на 10-11-ом этаже;
- ведутся работы по монтажу дымоотводных труб;
- закончены работы по кладке кирпича (парапет);
Секция №3 - 4 квартал 2018:
- закончены работы по заливке монолитной плиты перекрытия 4-го этажа (первой половины);
- закончены работы по кладке кирпича 5-го этажа (второй половины);
- ведутся работы по кирпичной кладке 5- го этажа (первой половины);
- закончено работы по монтажу газоблочных перегородок на 2-ом этаже;
- ведутся работы по кладке кирпича на балконах.
С уважением, Prof-Group!
