Фото-отчет Жилого Комплекса
Май 2018
Фото-отчет Жилого Комплекса
Май 2018
Ход строительства Жилого Комплекса
07.06.2018
1. Фасадні роботи 4-26 поверхи:

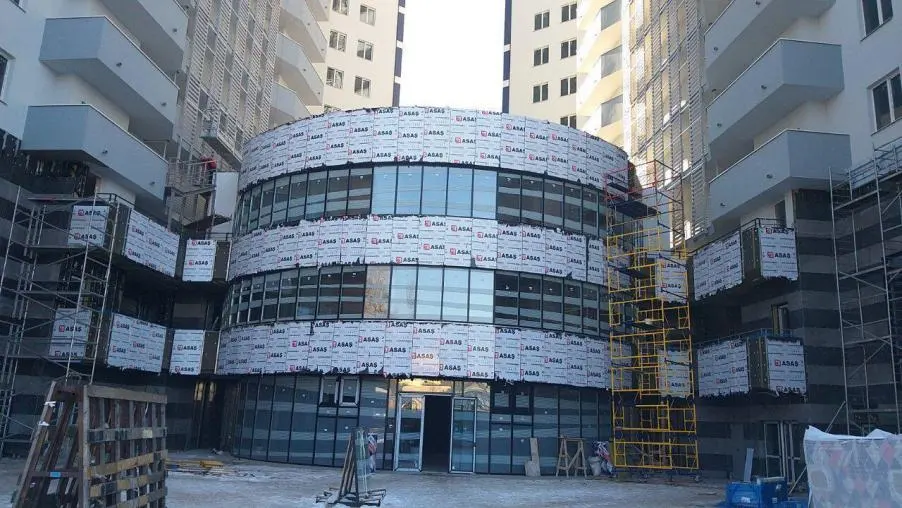

Скріплений фасад :
с. А-80%
с. Б-70%

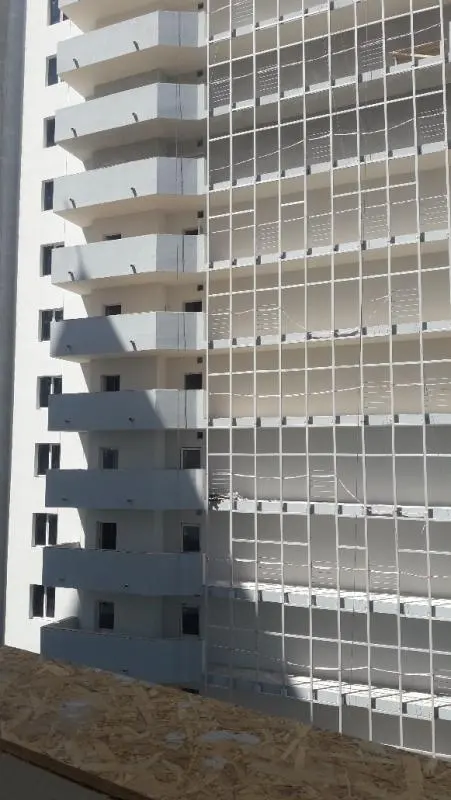

Вентильований фасад:
с. А-90%
с. Б-90%
2.Фасадні роботи 1-3 поверхи:
с. А-70%
с. Б-40%
3. Світлопрозорі конструкції 1-3 поверхи:
с. А-95%
с. Б-95%
4. Роботи по влаштуванню цементно-піщаних стяжок:
с. А-95%
с. Б-90%
5. Мурування стін с.С-95%
6. Улаштування експлуатованої покрівлі с. С -50%
7. Оздоблювальні роботи.
Улаштування покриття підлог МЗК:
с. А - 4,6-19 поверхи - 90%
с. Б - 5-16 поверхи - 90%
8. Сантехнічні роботи
с. А-улаштування радіаторів опалення 6-9 пов.-100%
с. Б-20,21,22 поверхи-100%
9. Установка обладнання щитових секцій А і Б
10.Прокладка кабелів живлення поверхових щитів :
с. А-18-23 поверх
с. Б-23 поверх
11. Встановлення високовольтних трансформаторів
12. Прокладка кабелів груп освітлення та світильників паркінгу
Фото-отчет Жилого Комплекса
Июнь 2018
Фото-отчет Жилого Комплекса
Июль 2018
Ход строительства Жилого Комплекса
08.08.2018

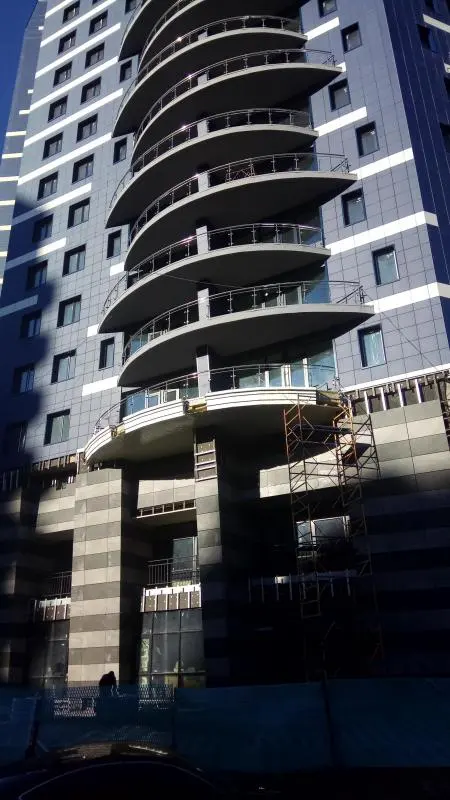

Секція А
Секція Б

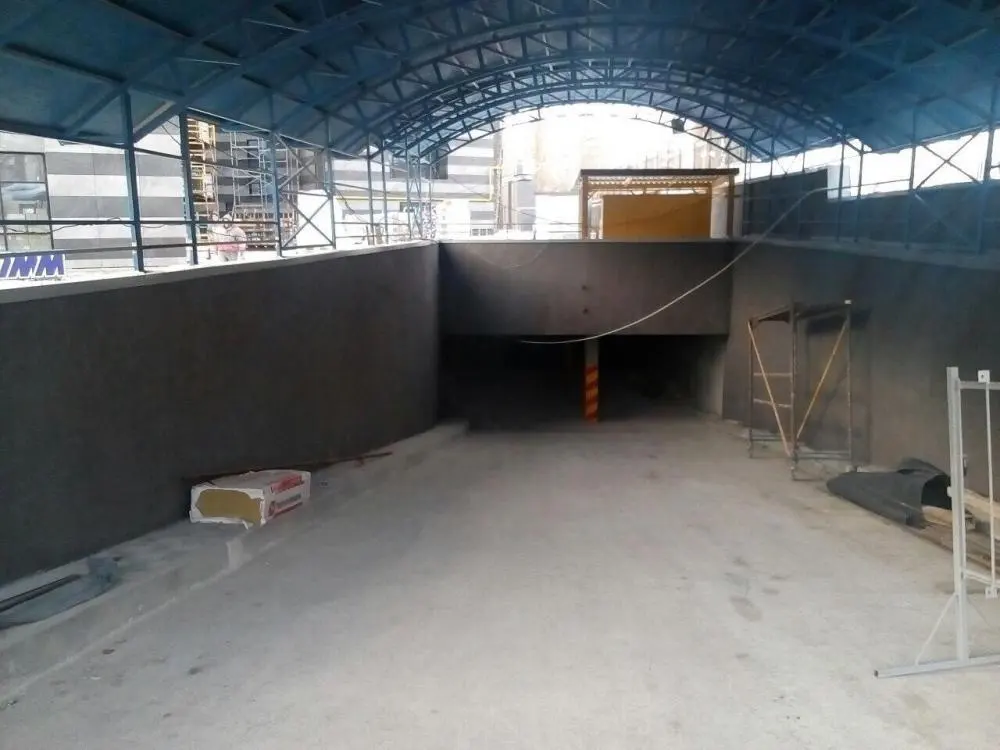

Паркінг відм.-4.200
Паркінг відм.-7.500
Секція А
Секція Б
Паркінг відм.-4.200
Паркінг відм.-7.500
Паркінг відм.-4.200
Паркінг відм.-7.500
Секція А
Секція Б
Секція А
Секція Б
Паркінг відм.-4.200
Паркінг відм.-7.500
Видео Жилого Комплекса
22.08.2018
Фото-отчет Жилого Комплекса
Август 2018
Фото-отчет Жилого Комплекса
Сентябрь 2018
Ход строительства Жилого Комплекса
04.10.2018
1. Скріплений фасад
с. А-95%
с. Б-90%
2. Вентильований фасад 4-24 поверхи
с. А-98%
с. Б-90%
1-3 поверхи:
с. А-70%
с. Б-80%

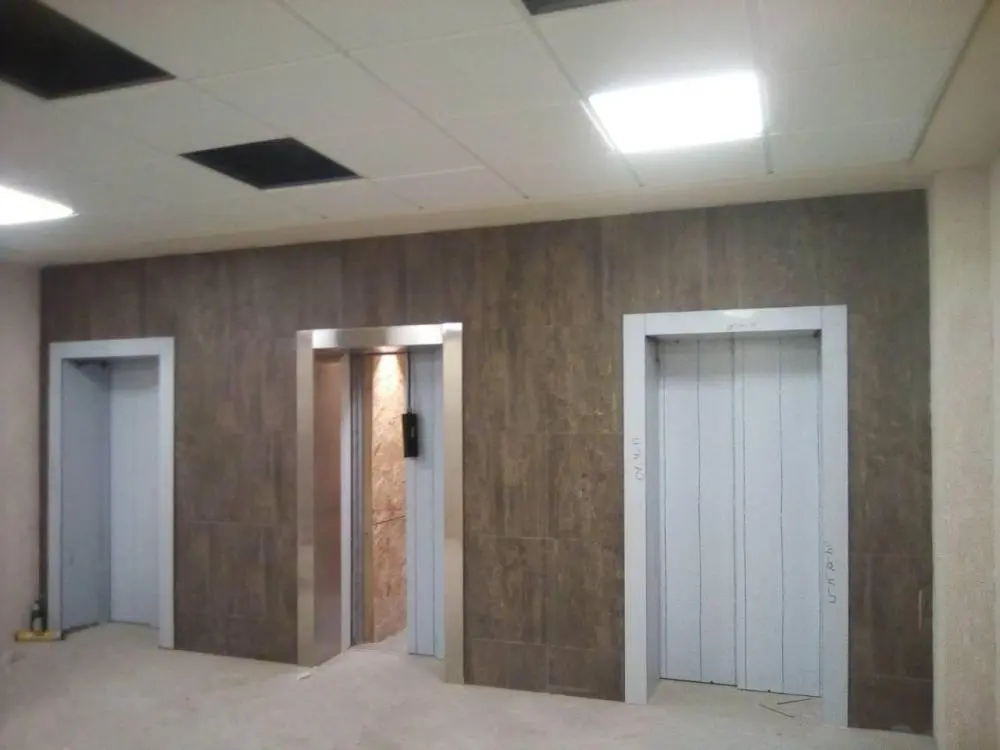

3. Роботи по улаштуванню ліфтів.
4.Оздоблення:
с. А
Плитка у МЗК:
5. Двері квартир встановлені в с. А і Б по 23 поверх включно
6. Двері металеві у МЗК 4-24 пов.
с. Б - 100%
с. А - 95%
7. Монтаж радіаторів
с. А - залишилось встановити – 50 шт.
с. Б - 60 шт.
8. Монтаж трубопроводів відм. -7.500
9. Монтаж трубопроводів відм. -4.200
Секція А
Виконано монтаж вентиляційних квартирних стояків - 100%
Виконано монтаж вентиляційних стояків систем паркінгу та 1-2 пов. - 100%
Виконано монтаж зворотніх клапанів кухонних витяжок - 95%
Секція Б
Виконано монтаж вентиляційних квартирних стояків - 100%
3 поверх Виконано монтаж повітроводів - 100%
3 поверх Виконано монтаж клапанів ВЗК - 100%
3 поверх Виконано монтаж вент. установок - 100%
Виконано монтаж вентиляційних стояків систем паркінгу та 1-2 пов. - 100%
Виконано монтаж зворотніх клапанів кухонних витяжок - 90%

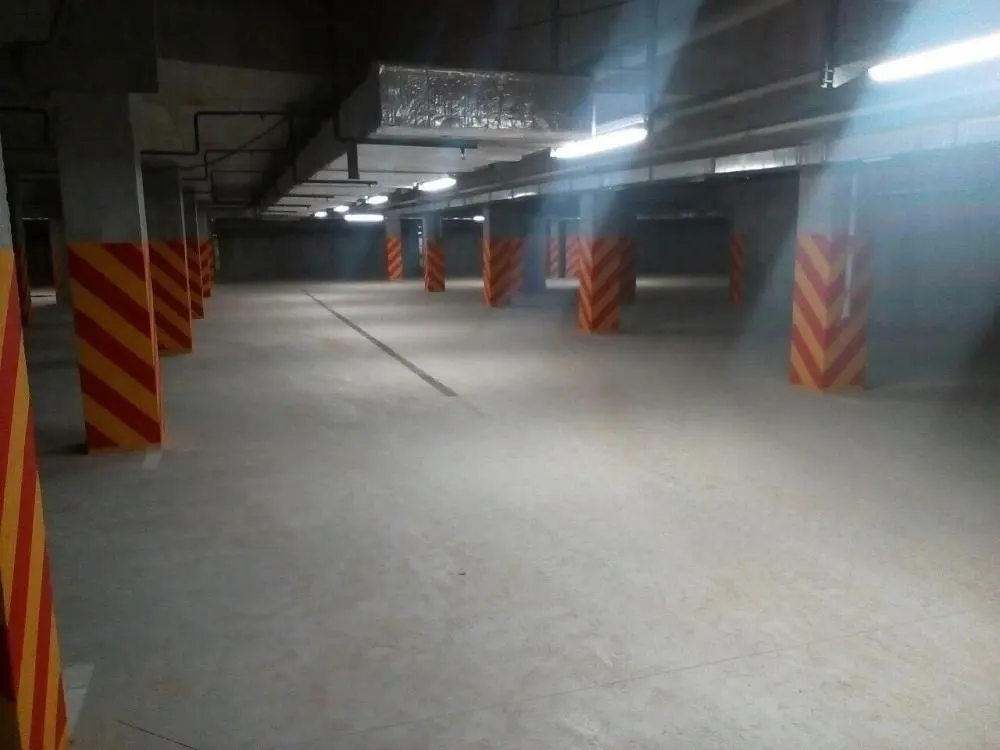

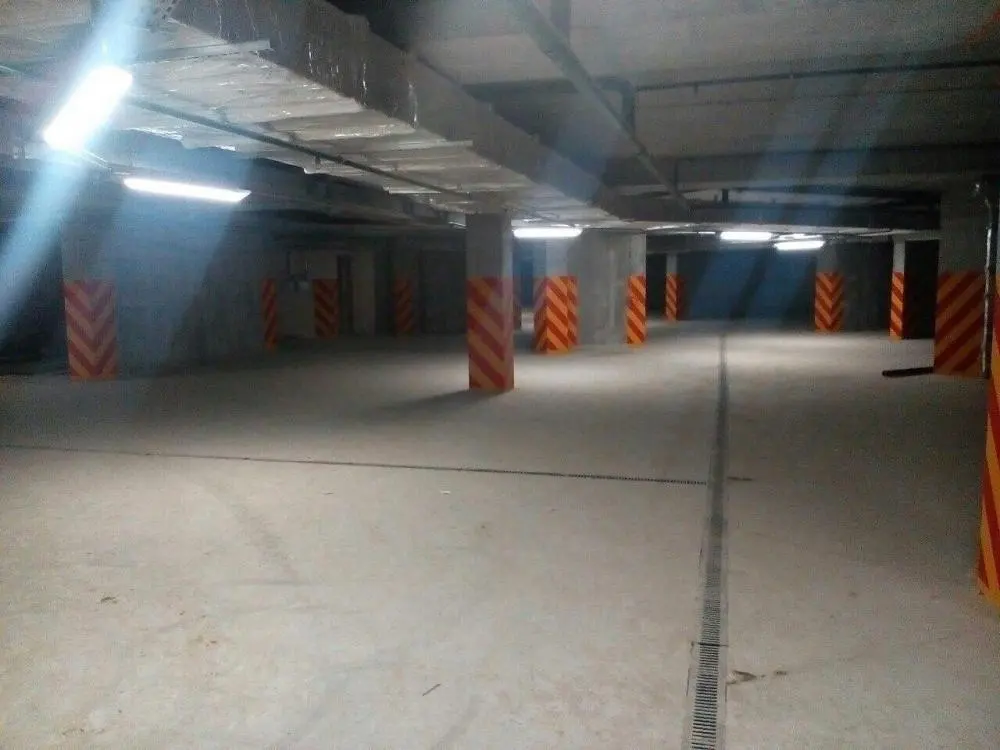

Паркінг відм. -4.200
Виконано монтаж мереж спринклерного пожежогасіння - 100%
Виконано монтаж насосної станції спринклерного пожежогасіння - 100%
Паркінг відм. -7.500
Виконано монтаж мереж спринклерного пожежогасіння - 100%
Пожежна сигналізація та оповіщення про пожежу
Секція А
Виконано монтаж кабельних мереж до 23 пов.
Виконано монтаж кабельних мереж у вертикальних каналах - 98%
Виконано монтаж димових сповіщувачів до 17 пов.
Секція Б
Виконано монтаж кабельних мереж до 23 пов.
Виконано монтаж кабельних мереж у вертикальних каналах - 98%
Виконано монтаж димових сповіщувачів до 23 пов.
Розпочато монтаж світло-звукових оповіщувачів
Паркінг відм. -4.200
Виконано монтаж кабельних мереж - 100%
Паркінг відм. -7.500
Виконано монтаж кабельних мереж -100 %
Автоматика систем димовидалення та внутрішнього протипожежного водопроводу
Секція А
Виконано монтаж кабельних мереж – до 23 пов.
Секція Б
Виконано монтаж кабельних мереж – до 23 пов.
Паркінг відм.-4.200
Виконано монтаж кабельних мереж -95%
Паркінг відм.-7.500
Виконано монтаж кабельних мереж -95%
Радіофікація
Секція А
Виконано монтаж щитів та кабельних мереж до 23 пов.
Секція Б
Виконано монтаж щитів та кабельних мереж до 23 пов.
Система контролю загазованості паркінгу
Паркінг відм.-4.200
Виконано монтаж кабельних мереж - 100%
Розпочато монтаж газоаналізаторів
Паркінг відм. -7.500
Виконано монтаж кабельних мереж - 100%
Система автоматизації вентиляції паркінгу
Виконано монтаж кабельних мереж - 90%
Система відеоспостереження паркінгу
Виконано монтаж кабельних мереж - 90%
Система охоронної сигналізації тех. приміщень
Виконано монтаж кабельних мереж -90%
Розпочато монтаж сповіщувачів
Статус строительства ЖК ALTER EGO (сентябрь 2018)
По состоянию на 8 октября 2018 в жилом комплексе Alter Ego выполняются следующие работы:
Ход строительства Жилого Комплекса
04.11.2018

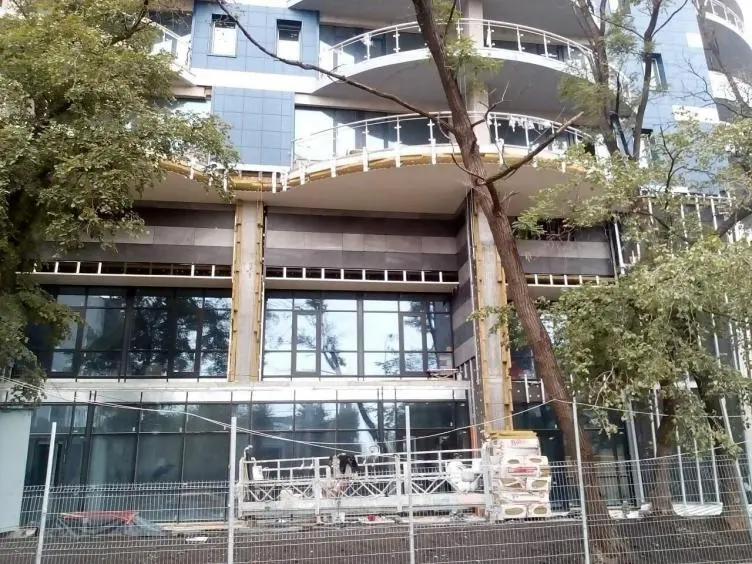

1.Навісний вентильований фасад 1-3 поверхи
с.А - 80%
с.Б - 40%
2.Світлопрозорі конструкції с.С - 90%
3.Установка дверей по квартирах - 100%

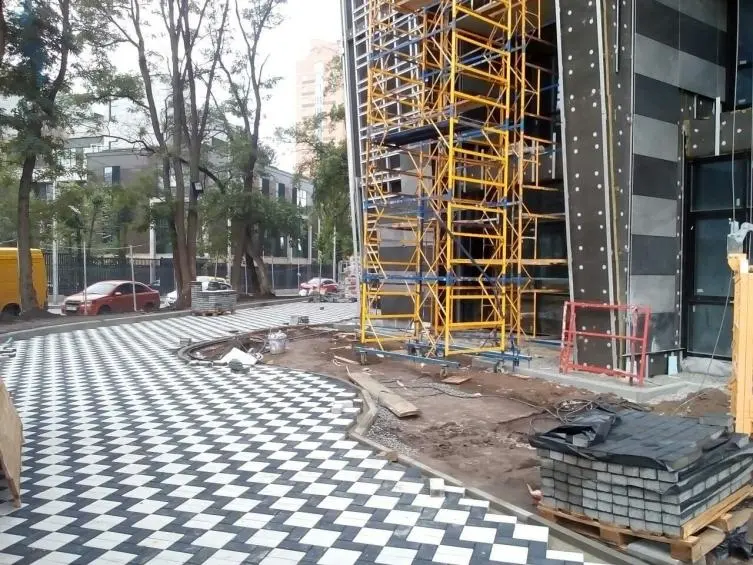

4.Благоустрій прибудинкової території - 90%
5.Улаштування огородження балконів квартир склом с.А -30%
6.Установка радіаторів с. А
Секція А
Виконано монтаж вентиляційних квартирних стояків - 100%
Виконано монтаж вентиляційних стояків систем паркінгу та 1-2 пов. - 100%
Виконано монтаж зворотніх клапанів кухонних витяжок - 95%
Секція Б
Виконано монтаж вентиляційних квартирних стояків - 100%
3 поверх Виконано монтаж повітроводів - 100%
3 поверх Виконано монтаж клапанів ВЗК - 100%
3 поверх Виконано монтаж вент. установок - 100%
Виконано монтаж вентиляційних стояків систем паркінгу та 1-2 пов. - 100%
Виконано монтаж зворотніх клапанів кухонних витяжок - 90%
Паркінг відм. - 4.200
Виконано монтаж мереж спринклерного пожежогасіння - 100%
Виконано монтаж насосної станції спринклерного пожежогасіння - 100%
Паркінг відм. - 7.500
Виконано монтаж мереж спринклерного пожежогасіння - 100%
Пожежна сигналізація та оповіщення про пожежу
Секція А
Виконано монтаж кабельних мереж до 23 пов.
Виконано монтаж кабельних мереж у вертикальних каналах - 98%
Виконано монтаж димових сповіщувачів до 17 пов.
Розпочато монтаж світло-звукових оповіщувачів
Секція Б
Виконано монтаж кабельних мереж до 23 пов.
Виконано монтаж кабельних мереж у вертикальних каналах - 98%
Виконано монтаж димових сповіщувачів до 23 пов.
Розпочато монтаж світло-звукових оповіщувачів
Паркінг відм. -4.200
Виконано монтаж кабельних мереж - 100%
Паркінг відм. -7.500
Виконано монтаж кабельних мереж - 100%
Автоматика систем димовидалення та внутрішнього протипожежного водопроводу
Секція А
Виконано монтаж кабельних мереж – до 23 пов.
Секція Б
Виконано монтаж кабельних мереж – до 23 пов.
Паркінг відм. -4.200
Виконано монтаж кабельних мереж - 95%
Паркінг відм. -7.500
Виконано монтаж кабельних мереж - 95%
Радіофікація
Секція А
Виконано монтаж щитів та кабельних мереж до 23 пов.
Секція Б
Виконано монтаж щитів та кабельних мереж до 23 пов.
Система контролю загазованості паркінгу
Паркінг відм. -4.200
Виконано монтаж кабельних мереж -100%
Виконано монтаж газоаналізаторів - 100%
Виконано пусконалагоджувальні роботи - 100%
Паркінг відм. -7.500
Виконано монтаж кабельних мереж - 100%
Виконано монтаж газоаналізаторів - 100%
Виконано пусконалагоджувальні роботи - 100%
Система автоматизації вентиляції паркінгу
Виконано монтаж кабельних мереж - 90%
Виконано монтаж обладнання - 100%
Система відеоспостереження паркінгу
Виконано монтаж кабельних мереж - 90%
Система охоронної сигналізації тех. приміщень
Виконано монтаж кабельних мереж - 90%
Розпочато монтаж сповіщувачів
Фото-отчет Жилого Комплекса
Октябрь 2018
Фото-отчет Жилого Комплекса
Ноябрь 2018
Ход строительства Жилого Комплекса
03.12.2018
Виконано:
- Фасадні роботи виконані по секції А на 95%, по секції Б - на 65%, по секції С - на 90%.
- Алюмінієві металеві двері на холодних переходах встановлені на 90%.

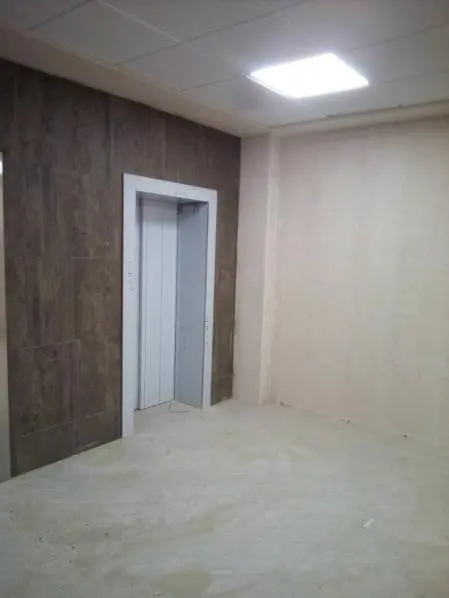

- Активно ведуться внутрішні оздоблювальні роботи по квартирах, а також оздоблення місць загального користування.
- На завершальній стадії роботи з благоустрою прибудинкової території.
