Ход строительства Жилого Комплекса
01.08.2017
Блок А:
Монолітні роботи:
Замонолічування отворів - 100%;
Шліфування - 100%;
Кладка стін:
з 14 по19 поверхи - 95%;
20 поверх - 75%;
21 поверх - 20%;
22 поверх - 70%;
25 поверх - 90%;
26 поверх - 90%;
Роботи на покрівлі - 95%;
Вентильований фасад - 65%;
Мокрий фасад - 20%;
Послуги із влаштування підлог:
З 4 по 13 поверхи - 90%;
14 поверх - 70%;
15 поверх - 20%;
16 поверх - 20%;
Огорожа балконів - 13 поверх;
Горизонтальна розводка трубопроводу з 4 по 19 поверхи;
Монтаж повітроводів до 26 поверху;
Монтаж обладнання систем вентиляції 25 - 26 поверхи;
Монтаж квартирних витяжних вентиляторів 4 - 6 поверхи;
Монтаж кабельних мереж пожежної безпеки до 19 поверху;
Блок Б:
Монолітні роботи:
Замонолічування отворів по 21 поверх - 100%;
Шліфування по 23 поверх - 100%;
Кладка стін:
З 4 по 17 поверхи - 98%;
18 поверх - 90%;
19 поверх - 75%;
20 поверх - 50%;
21 поверх - 20%;
22 поверх - 70%;
23 поверх - 80%;
24 поверх - 60%;
25 поверх - 90%;
26 поверх - 90%;
Роботи на покрівлі - 50%;
Вентильований фасад - 50%;
Мокрий фасад - 20%;
Послуги із влаштування підлог:
4,5 поверхи - 90%;
9 поверх - 90%;
10 поверх - 85%;
Розпочато роботи в котельні 26 поверх;
Розпочато роботи по установці стяжок на балконах 4-го поверху - 50%;
Горизонтальна розводка трубопроводу з 4 по 6 поверхи, з 11 по 17 поверхи;
Монтаж повітроводів до 26 поверху;
Монтаж обладнання систем вентиляції 25-26 поверхи;
Монтаж кабельних мереж пожежної безпеки до 19 поверху;
Паркінг:
Паркінг 1 рівень:
монтаж повітропроводів димовідведення - 98%;
монтаж повітропроводів вентиляційної системи - 90%;
Монтаж кабельних систем пожежної безпеки - 100%;
Паркінг 2 рівень:
монтаж повітропроводів димовідведення - 60%

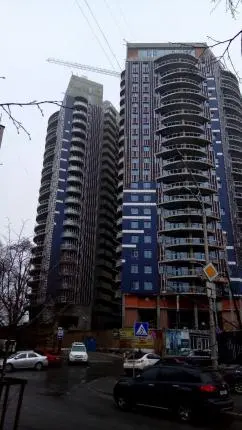

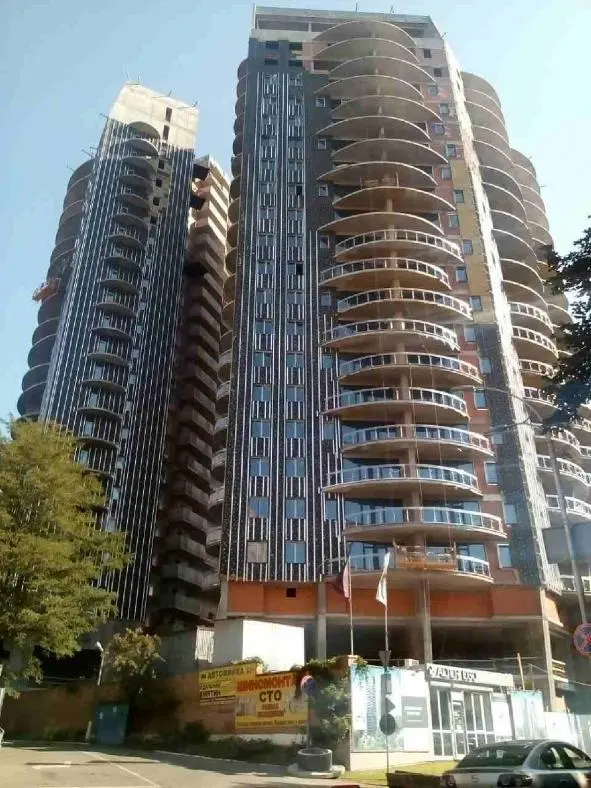

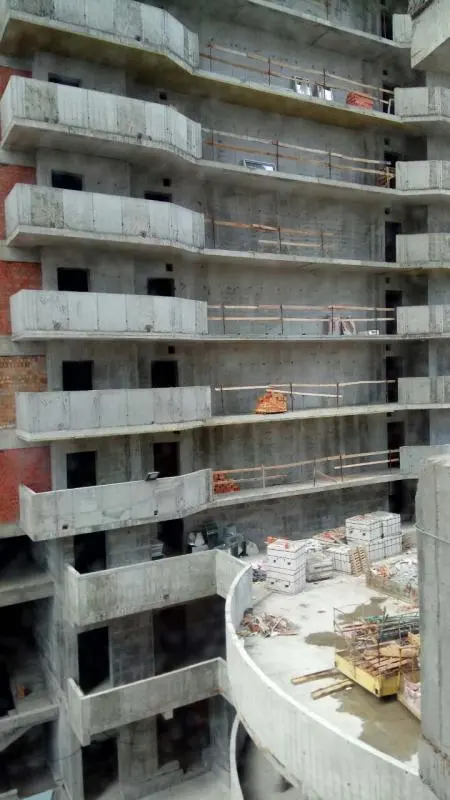

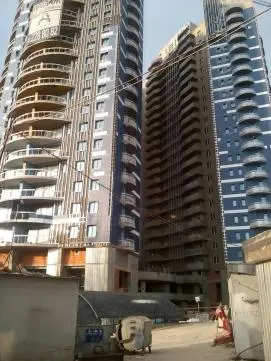

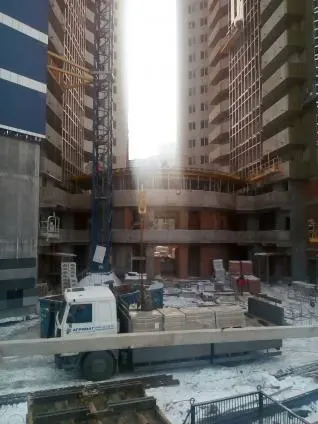

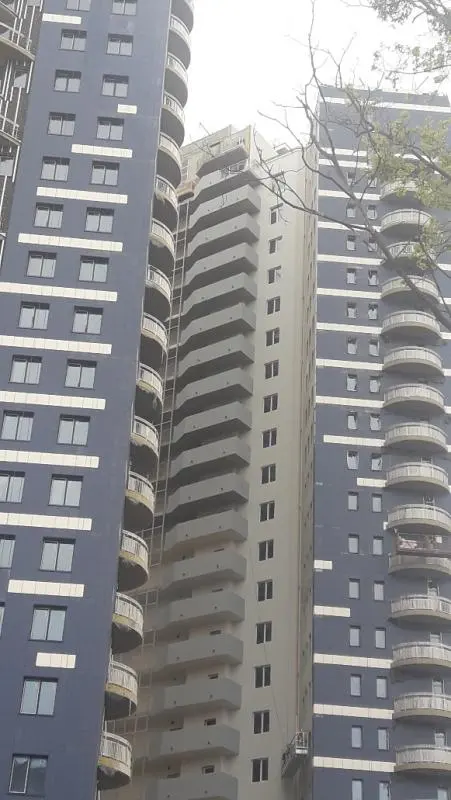

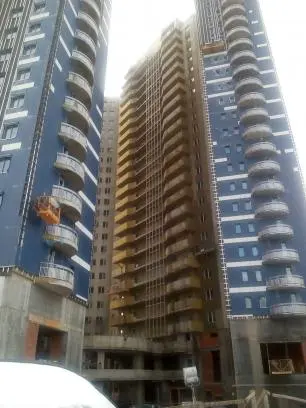

Фото-отчет Жилого Комплекса
Август 2017
Ход строительства Жилого Комплекса
01.09.2017
Мурування стін:
1 поверх - 45%;
2 поверх - 70%;
21 поверх - 40%
24 поверх - 20%
Улаштування підлог:
Блок А: 4-16 поверхи - 100%;
Блок Б: 4-6 поверхи - 80%, 9-12 поверхи - 80%;
Улаштування підлог паркінг відмітка - 7,50-30%;
Фасадні роботі:
Блок А
Мокрий фасад - 17%
Вентильований фасад - 67%
Блок Б
Мокрий фасад - 16%
Вентильований фасад - 39%
Огородження балконів блок А-4-11 пов.-100%
Навіси над в’їздами в паркінг-80%
Оздоблення місць загального користування:
Блок А-4,5,6 поверхи
Вентиляція та димовидалення:
Блок А
Виконано монтаж обладнання систем вентиляції та димовидалення до 26 пов.;
Виконано монтаж квартирних витяжних вентиляторів 4-6 пов;
Блок Б
Виконано монтаж повітроводів до 26 пов.;
Виконано монтаж обладнання систем вентиляції та димовидалення до 26 пов.;
Паркінг (відм.-4.2):
Виконано монтаж повітроводів димовидалення-98%
Виконано монтаж повітроводів систем вентиляції-90%
Паркінг (відм.-7.5)
Виконано монтаж повітроводів димовидалення-90%
Виконано монтаж повітроводів систем вентиляції-50%
Виконано монтаж кабельних мереж до 19 поверха (секції А,Б)
Ход строительства Жилого Комплекса
02.10.2017
Блок А
1 Мурування стін і перегородок 79%
2 Установка алюмінієвих вікон 99%
3 Влаштування вентильованого і мокрого фасаду 70%
4 Влаштування стяжки житлових приміщень і МЗК 16-21 пов.
5 Виготовлення і установка м/пластикових вікон 100%
6 Виготовлення і монтаж конструкцій огородження балконів 65%

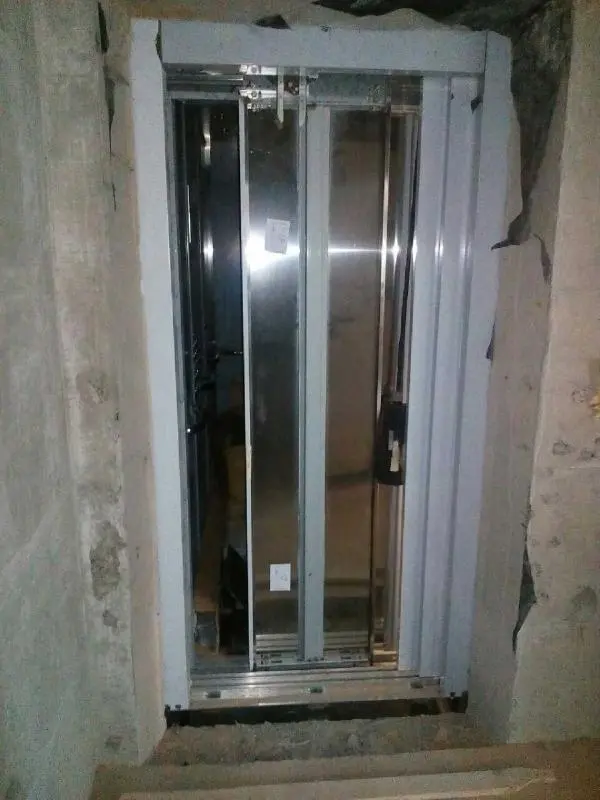

7 Монтаж ліфтового обладнання змонтовано
Блок Б
1 Мурування стін і перегородок 80%
2 Монтаж світопрозорих огороджуючих конструкцій / вентилір. фасад 99% / 65%
3 Виготовлення і установка м/пластикових вікон 97%
4 Виготовлення і монтаж конструкцій огородження балконів 30%
Паркінг
1 Покриття паркінгу 85%
2 Гідроізоляція паркінгу, відм. -7.050 40%
Разом центральна частина
1 Зовнішні мережі електропостачання, освітлення ТП 80%
2 Зовнішні мережі водопостачання В1,К2,К1 95%
3 Зовнішні мережі газопостачання 40%
Ход строительства Жилого Комплекса
03.11.2017
Блок А
1 Мурування стін і перегородок 95%
2 Установка алюмінієвих вікон 99%
3 Влаштування вентильованого і мокрого фасаду 85%
4 Влаштування стяжки житлових приміщень і МЗК 22-23 пов.
5 Виготовлення і установка м/пластикових вікон 100%
6 Виготовлення і установка м/пластикових дверей 45%
7 Виготовлення і монтаж конструкцій огородження балконів 85%
8 Оздоблювальні роботи 25%
Блок Б
1 Мурування стін і перегородок 80%
2 Монтаж світопрозорих огороджуючих конструкцій / вентилір. фасад 99% / 65%
3 Виготовлення і установка м/пластикових вікон 100%
4 Виготовлення і установка м/пластикових дверей 20%
5 Виготовлення і монтаж конструкцій огородження балконів 55%
Паркінг
1 Покриття паркінгу 92%
2 Вентиляція,димовидалення, протипожежна автоматика 45%
3 Гідроізоляція паркінгу, відм. -7.050 100%
Разом центральна частина
1 Зовнішні мережі електропостачання, освітлення ТП 87%
2 Зовнішні мережі водопостачання В1,К2,К1 99%
3 Зовнішні мережі газопостачання 65%
4 Зовнішні мережі зливноъ каналізації 45%
Ход строительства Жилого Комплекса
04.12.2017
Блок А
Мурування стін і перегородок - 97%
Установка алюмінієвих вікон - 100%
Влаштування вентильованого і мокрого фасаду - 90%
Влаштування стяжки житлових приміщень і МЗК - 23 пов.
Виготовлення і установка м/пластикових вікон - 100%
Виготовлення і установка м/пластикових дверей - 53%
Виготовлення і монтаж конструкцій огородження балконів - 90%
Оздоблювальні роботи - 25%
Блок Б
Мурування стін і перегородок - 85%
Монтаж світопрозорих огороджуючих конструкцій / вентилір. фасад - 100% / 70%
Виготовлення і установка м/пластикових вікон - 100%
Виготовлення і установка м/пластикових дверей - 30%
Виготовлення і монтаж конструкцій огородження балконів - 70%
Паркінг
Покриття паркінгу - 94%
Вентиляція, димовидалення, протипожежна автоматика - 50%
Гідроізоляція паркінгу, відм. -7.050 - 100%
Разом центральна частина
Зовнішні мережі електропостачання, освітлення ТП - 89%
Зовнішні мережі водопостачання В1,К2,К1 - 99%
Зовнішні мережі газопостачання - 67%
Зовнішні мережі зливної каналізації - 50%

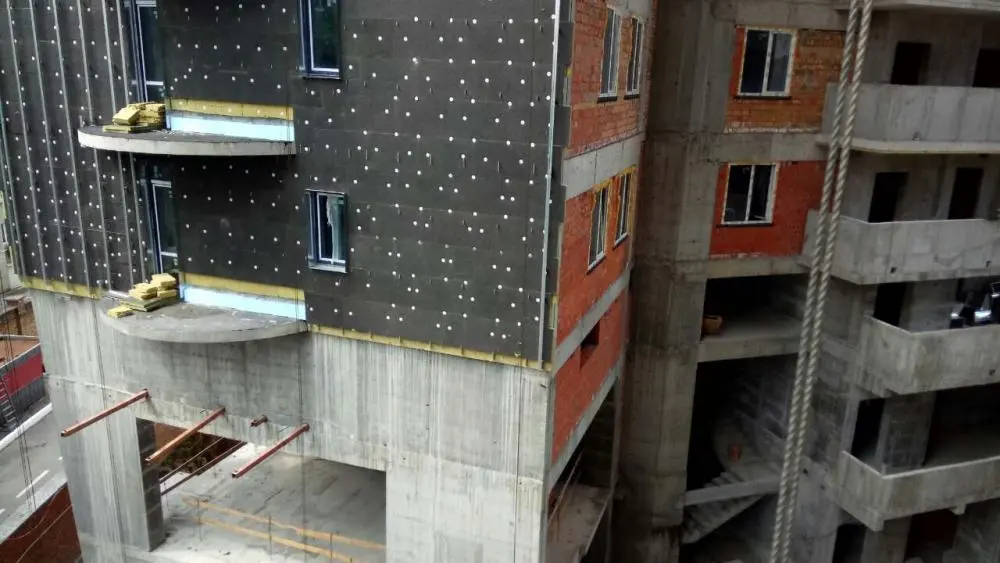

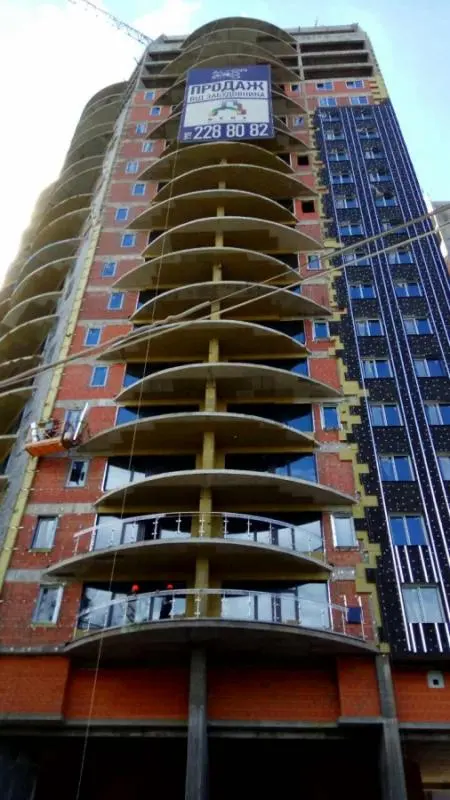

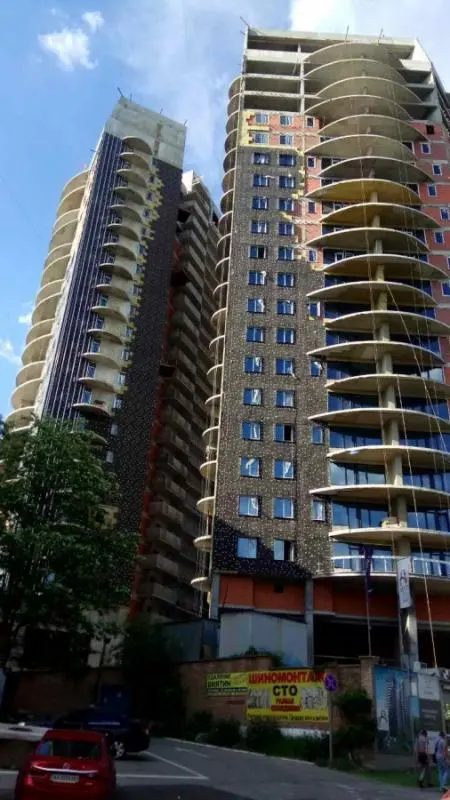

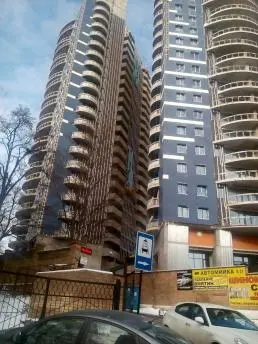

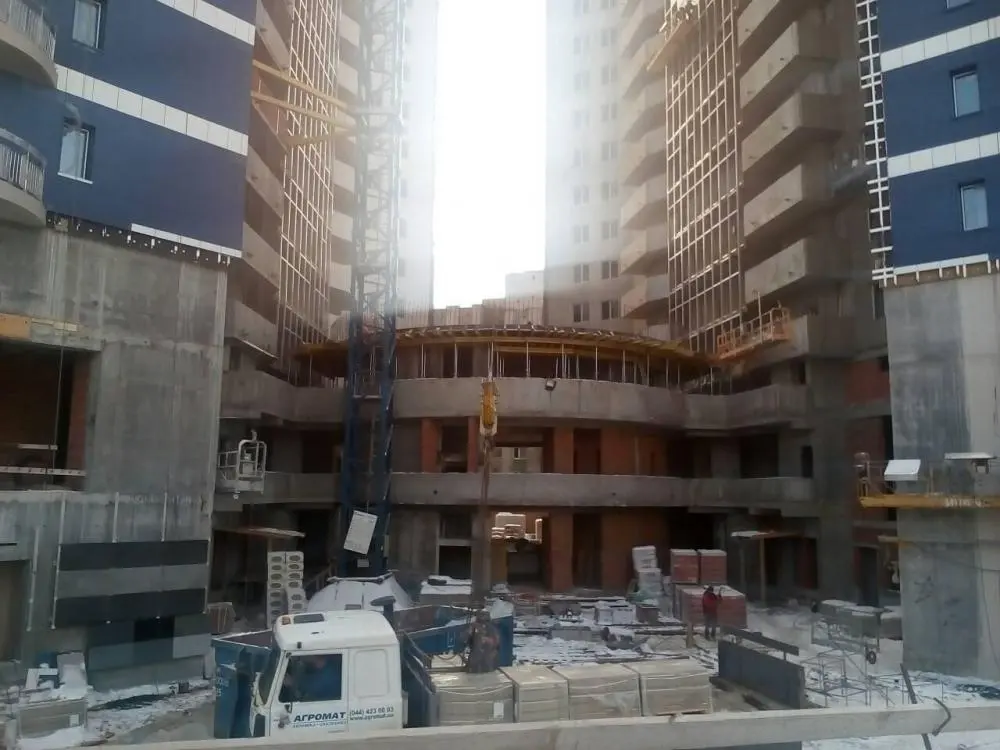

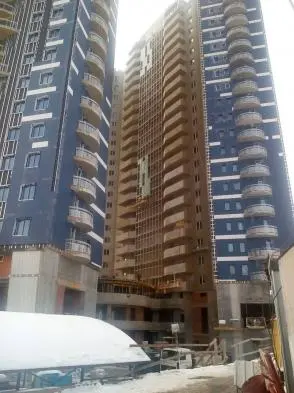

Фото-отчет Жилого Комплекса
Декабрь 2017
Ход строительства Жилого Комплекса
03.01.2018
Блок А
1 Мурування стін і перегородок 99%
2 Установка алюмінієвих вікон 100%
3 Влаштування вентильованого і мокрого фасаду 92%
4 Влаштування стяжки житлових приміщень і МЗК 23 пов.
5 Виготовлення і установка м/пластикових вікон 100%
6 Виготовлення і установка м/пластикових дверей 65%
7 Виготовлення і монтаж конструкцій огородження балконів 92%
8 Оздоблювальні роботи 34%
Блок Б
1 Мурування стін і перегородок 90%
2 Монтаж світопрозорих огороджуючих конструкцій / вентиляц. фасад 100% / 75%
3 Виготовлення і установка м/пластикових вікон 100%
4 Виготовлення і установка м/пластикових дверей 45%
5 Виготовлення і монтаж конструкцій огородження балконів 72%
1 Покриття паркінгу 96%
2 Вентиляція, димовидалення, протипожежна автоматика 55%
3 Гідроізоляція паркінгу, відм. -7.050 100%
1 Зовнішні мережі електропостачання, освітлення ТП 94%
2 Зовнішні мережі водопостачання В1,К2,К1 99%
3 Зовнішні мережі газопостачання 69%
4 Зовнішні мережі зливноь каналізації 60%

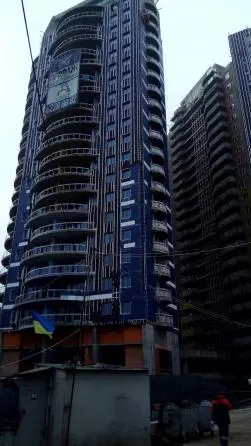

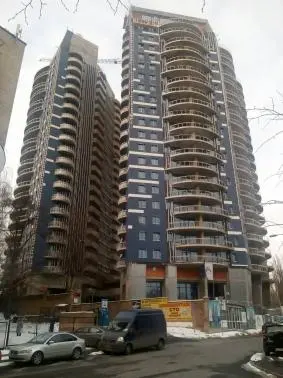

Фото-отчет Жилого Комплекса
Январь 2018
Новости Жилого Комплекса
06.02.2018
У зв'язку з технічними причинами у вівторок (06.02.2018) відділ продажу на будівництві працюватиме з 11-00 до 19-00.
Ход строительства Жилого Комплекса
06.02.2018
1. Оздоблення блоку А:
-штукатурка 4-го поверху-95%;
-підлога (плитка) 4-9 поверхи-95%;
2. Улаштування ліфтів:
-Блок А-змонтовано 5 ліфтів;
-Блок Б-змонтовано 2 ліфти.
3.Улаштування скріпленого фасаду:
-Блок А-70%;
-Блок Б-50%
4.Улаштування вентильованого фасаду:
-Блок А-65%;
-Блок Б-47%
5.Огородження балконів :
Блок А і Б- виконано каркас з нержавіючої сталі-100%
6. Розпочато роботи із влаштування терас 23-го поверху блок А.
7.Благоустрій -10%(гідроізоляція паркінгу, улаштування стоків.)

8.Установка металевих дверей комор та ліфтових холів 24-го та 25-го поверхів :
-Блок А-70%;
-Блок Б-10%
9.Установка металопластикових засклених дверей на холодних переходах:
-Блок А- 19 поверх;
-Блок Б-15 поверх.
10. Вентиляція:
Блок А:
-Виконано монтаж вентиляційних квартирних стояків -100%
-Виконано монтаж вентиляційних стояків систем паркінгу та 1-2пов -100% Виконано -монтаж вентиляторів та глушників системи В1,В2,ВЗ.В4
-Виконано монтаж квартирних витяжних вентиляторів - 90%
Блок Б:
-Виконано монтаж вентиляційних квартирних стояків -100%
-3 поверх виконано монтаж повітроводів -100%
-3 поверх виконано монтаж клапанів ВЗК -100%
-3 поверх викопано монтаж вентиляційних установок ПВ2 та ПВЗ -100%
-виконано монтаж вентиляційних стояків систем паркінгу та 1-2пов -100%
-виконано монтаж вентиляторів та глушників системи В5.В6.В7.В8
-виконано монтаж квартирних витяжних вентиляторів – 30%
Паркінг відмітка -4.200
-виконано монтаж повітроводів систем ВЗ, В4,В7,В8,ПЗ,ІІ4,ПВ І - 95%
- виконано монтаж вентиляційної установки ПВ1-100%
Паркінг відм.-7.500
-виконано монтаж повітроводів систем ВІ ,В2, В5, В6,П 1 ,П2- 95%
-виконано монтаж цент установки ПІ,П2,ПЗ,П4

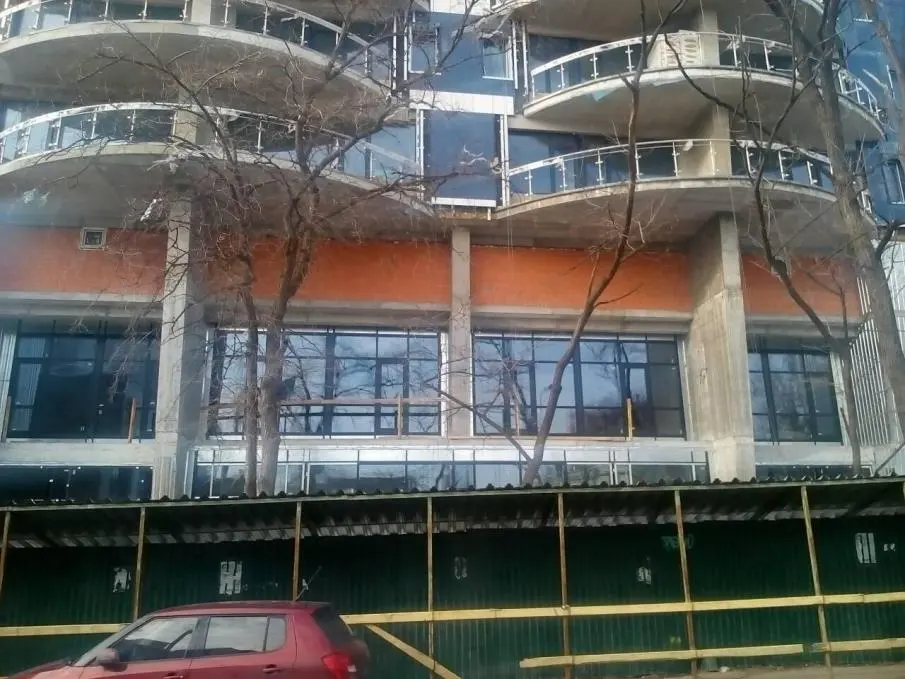

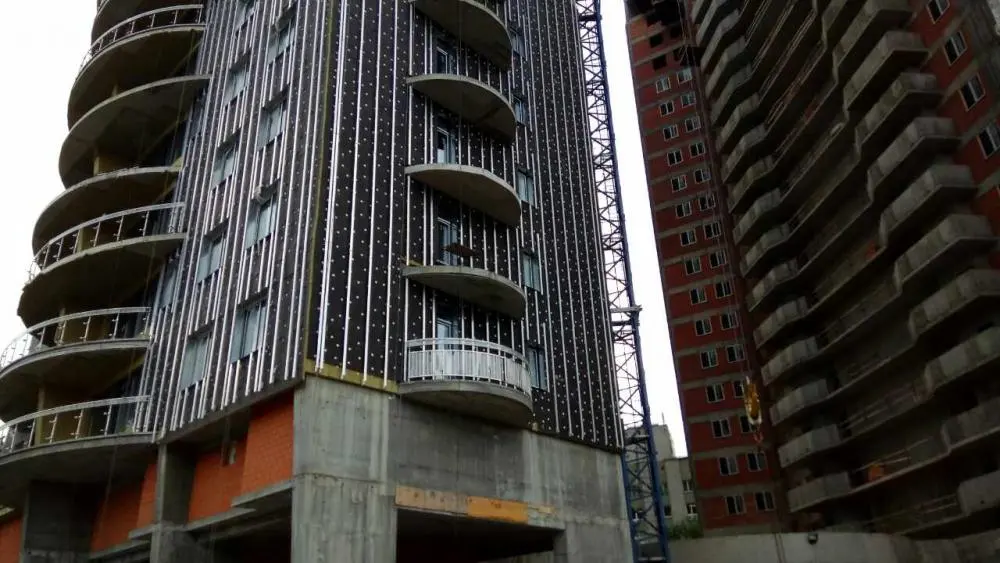

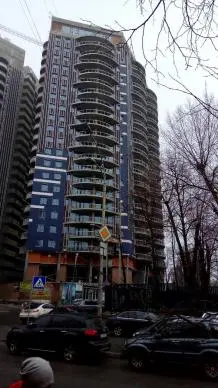

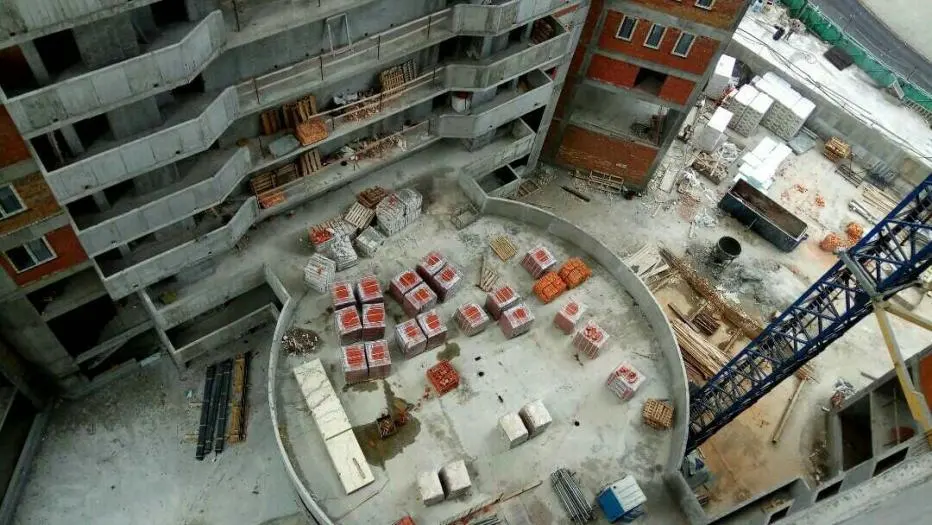

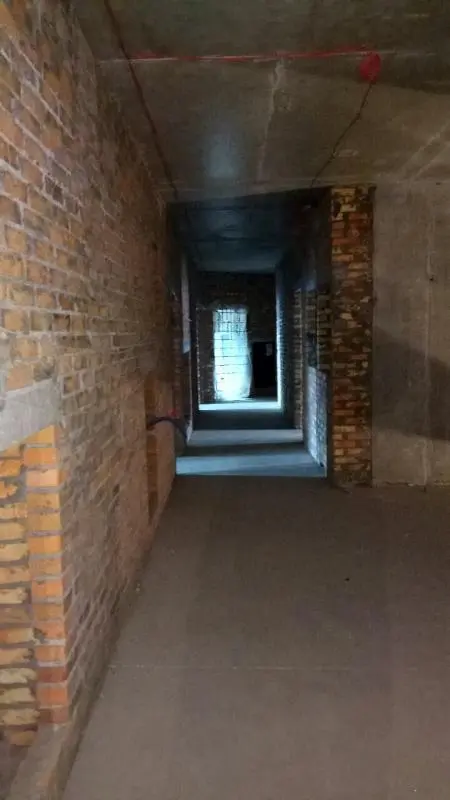

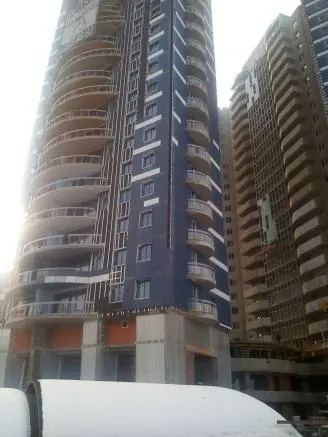

Фото-отчет Жилого Комплекса
Февраль 2018
Ход строительства Жилого Комплекса
05.03.2018
Блок А
Мурування стін і перегородок 99%
Установка алюмінієвих вікон 100%
Влаштування вентильованого і мокрого фасаду 95%
Влаштування стяжки житлових приміщень і МЗК 92%
Виготовлення і установка м/пластикових вікон 100%
Виготовлення і установка м/пластикових дверей 65%
Виготовлення і монтаж конструкцій огородження балконів 92%
Монтаж ліфтового обладнання 25%
Оздоблювальні роботи 65%
Гідроізоляція "пірог" і експлуатуємих терас ( 23 пов.) благоустрій" 25%
Виготовлення та монтаж, огородж. Сходових маршів і площадок 15%
Вентиляція, димовидалення, протипожежна автоматика 27%
Накриття парапетів 45%
Блок Б
Мурування стін і перегородок 95%
Монтаж світопрозорих огороджуючих конструкцій / вентилір. фасад 100% / 80%
Виготовлення і установка м/пластикових вікон 100%
Виготовлення і установка м/пластикових дверей 100%
Вентиляція, димовидалення, протипожежна автоматика 14%
Накриття парапетів 30%
Оздоблювальні роботи 10%
Виготовлення і монтаж конструкцій огородження балконів 77%
Паркінг
Покриття паркінгу 100%
Монтаж обладнання насос. Станції, ІТП 10%
Електромонтажні роботи 20%
Вентиляція,димовидалення, протипожежна автоматика 75%
Гідроізоляція паркінгу, відм. -7.050 100%
Разом центральна частина
Зовнішні мережі електропостачання, освітлення ТП 100%
Монтаж обладнання ТП 15%
Зовнішні мережі водопостачання В1,К2,К1 100%
Зовнішні мережі газопостачання 100%
Зовнішні мережі зливноъ каналізації 100%
Внутрішньо-майданчикові мережі ВК, газопостачання 25%
Різні роботи: Вивіз сміття/ демонтаж баштового крану 35%/5%

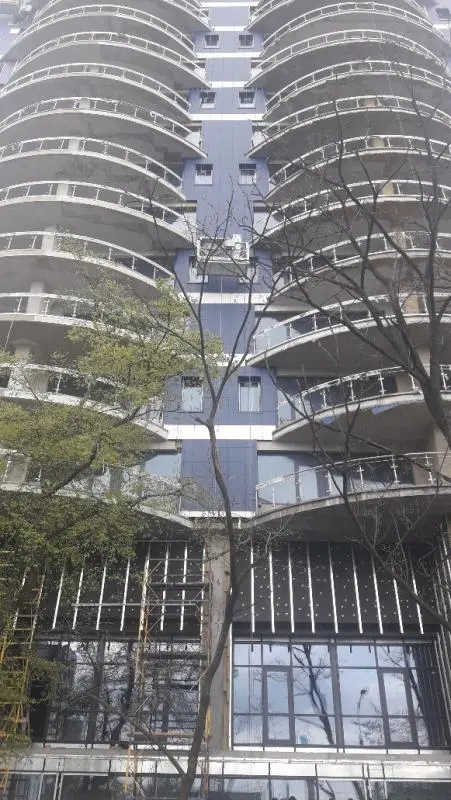

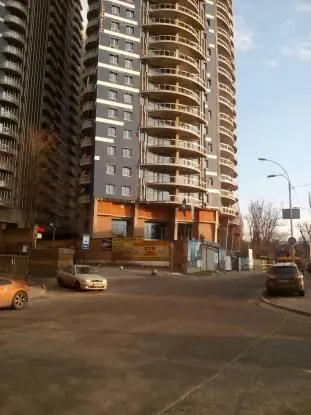

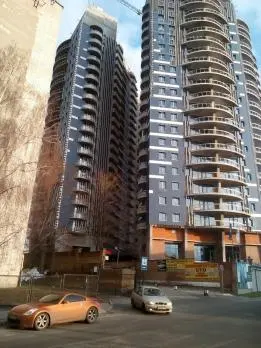

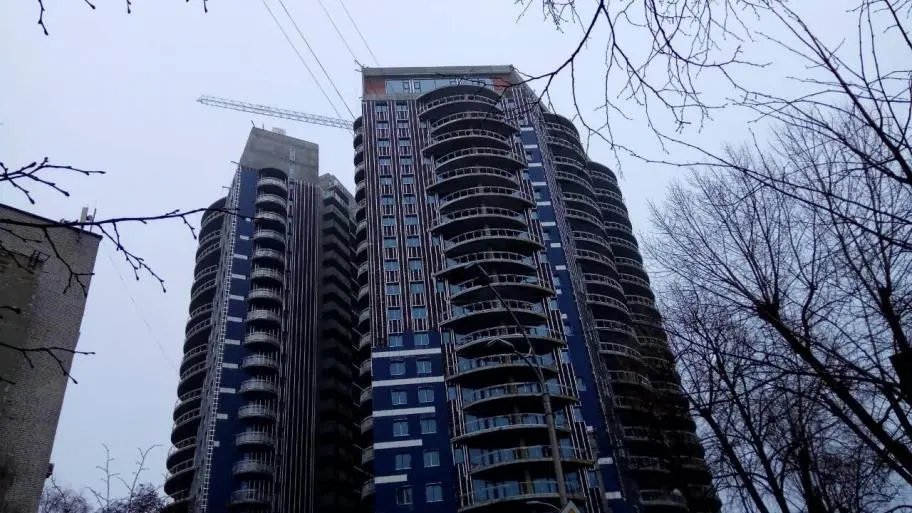

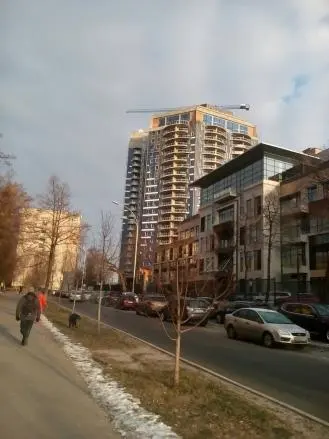

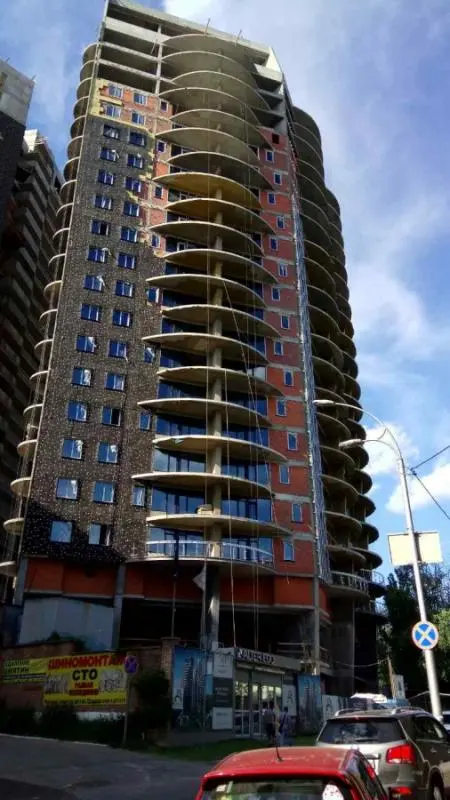

Фото-отчет Жилого Комплекса
Март 2018
Ход строительства Жилого Комплекса
03.04.2018
1. Вентильований фасад:
секція А - 80%
секція Б - 75%
2.Скріплені фасади:
1,2,3 поверхи секції А - 30%
секція Б - 15%
3.Оздоблення підлоги плиткою 11,12 поверхи секц. А - 100%
Виконуються роботи з оздоблення стін МЗК на 21 поверсі секц. Б - 40%
4.Виконано утеплення та гідроізоляція козирків над балконами с. А та с. Б (рівень 24-го поверху)
5.Прокладка освітлення місць загального користування с. Б - 10-24 пов.
Вентиляція:
Секція А
Виконано монтаж вентиляційних квартирних стояків - 100%
Виконано монтаж вентиляційних стояків систем паркінгу на 1-2 пов. - 100%
Виконано монтаж вентиляторів та глушників системи В1, В2, ВЗ, В4 - 100%
Виконано монтаж квартирних витяжних вентиляторів - 95%
Секція Б
Виконано монтаж вентиляційних квартирних стояків - 100%
3 поверх виконано монтаж повітроводів - 100%
3 поверх виконано монтаж клапанів ВЗК - 100%
3 поверх виконано монтаж вент. установок ПВ2 та ПВЗ -100%
Виконано монтаж вентиляційних стояків систем паркінгу на 1-2 пов. - 100%
Виконано монтаж вентиляторів та глушників системи В5, В6, В7, В8 - 100%
Виконано монтаж квартирних витяжних вентиляторів - 40%
Паркінг відм. - 4.200
Виконано монтаж повітроводів систем ВЗ, В4, В7, В8, ІІЗ, П4, ПВ1 - 95%
Виконано монтаж вент. установки ПВ1 - 100%
Виконано монтаж вентиляційних решіток - 90%
Паркінг відм. - 7.500
Виконано монтаж повітроводів систем В1, В2, В5, В6, П1, П2 - 95%
Виконано монтаж вент. установки П1, П2, ПЗ, П4 - 100%
Виконано монтаж вентиляційних решіток - 90%
Димовидалення
Секція А
Виконано монтаж повітроводів ВД5.ВД6,ВД7,ПГІ21 ,ПП22,ПП,23,ПП24 - 100%
Виконано монтаж вентиляторів ВД5.ВД6,ВД7,ПГІ21,ІІП22,ПП,23.111124 - 100%
Секція Б
Виконано монтаж повітроводів ВД8.ВД9,ВД10, ПП25,ПП26,ПП27, ПП28 - 90%
Виконано монтаж вентиляторів ВД8.ВД9,ВД10, ПП25,ПП26,ПП27, ПП28 - 100%
Виконано монтаж клапанів УВК систем ПП25,ПП26,ПП27, ПП28 - 100%
Виконано монтаж клапанів димовидалення - 100%
Паркінг відм.-4.200
Виконано монтаж вентиляторів ВД2.ВД4, (ПП8-ПП20) -100%
Пожежна сигналізація та оповіщення про пожежу
Секція А
Виконано монтаж кабельних мереж до 23 пов.
Виконано монтаж кабельних мереж у вертикальних каналах - 95%
Секція Б
Виконано монтаж кабельних мереж до 23 пов.
Виконано монтаж кабельних мереж у вертикальних каналах - 95%
Паркінг відм. -4.200
Виконано монтаж кабельних мереж - 100%
Паркінг відм. -7.500
Виконано монтаж кабельних мереж - 50%
Автоматика систем димовидалення та внутрішнього протипожежного водопроводу
Секція А
Виконано монтаж кабельних мереж до 23 пов.
Секція Б
Виконано монтаж кабельних мереж до 23 пов.
Радіофікація
Секція А
Виконано монтаж щитів та кабельних мереж до 22 пов.
Секція Б
Виконано монтаж щитів та кабельних мереж до 22 пов.
Новости Жилого Комплекса
24.04.2018
Графік роботи відділу продажів в святкові дні:
28.04.2018 - 01.05.2018 - вихідні дні.
02.05.2018 - 05.05.2018 – ми працюємо в звичайному режимі, з 09-00 до 19-00.
09.05.2018 - вихідний день.
Центральний відділ продажів:
28.04.2018 - 01.05.2018 - вихідні дні.
02.05.2018 - 05.05.2018 – ми працюємо в звичайному режимі, з 09-00 до 18-00.
09.05.2018 - вихідний день.

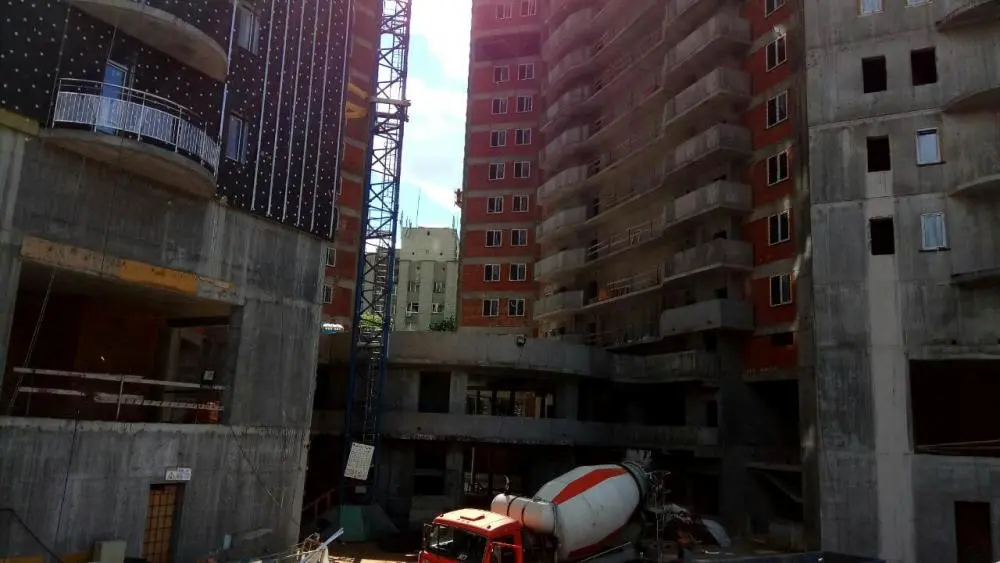

Ход строительства Жилого Комплекса
03.05.2018

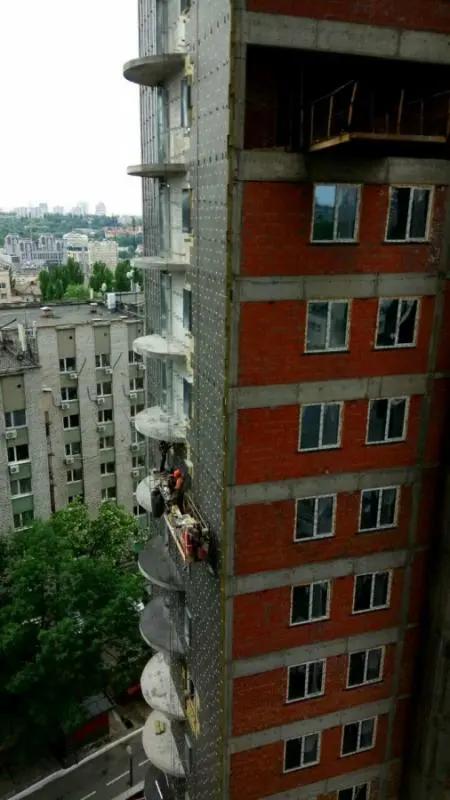

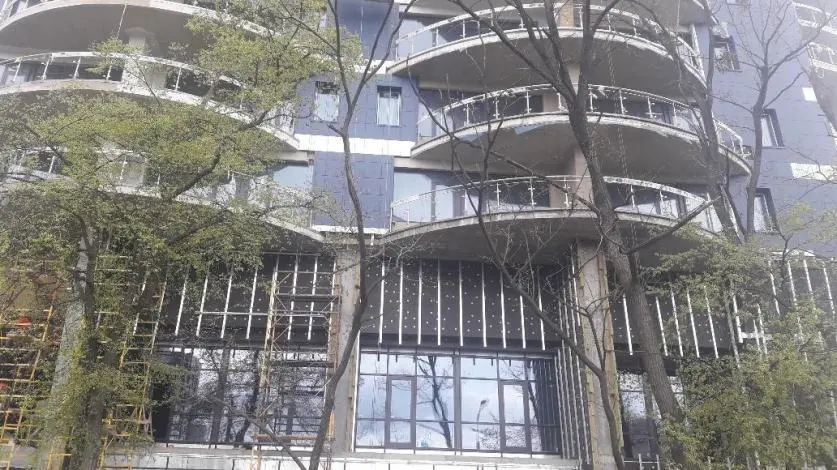

1. Улаштування вентильованого фасаду:
секція А -85%
секція Б -75%
2. Оздоблювальні роботи:
1. Тинькування стін МЗК:
с.А. - 4-24 пов.
с.Б - 4-24 пов.
2. Улаштування покриття підлоги з плитки:
с.А - 4,7,8,9,10,11 пов.-95%.
с.Б - розпочато роботи.
3. Завершення робіт по влаштуванню стяжки:
с.А: залишились холодні переходи на позн.23,24,25 пов.
Розпочато роботи по влаштуванню стяжки 2-го пов.
с.Б: виконано балкони квартир з 22 по 17 пов.
4. Розпочато роботи по улаштуванню радіаторів по квартирам с.А-7,8 пов.
5. Улаштування вхідних дверей по квартирам:
с.А - 7-15 пов.-100%;

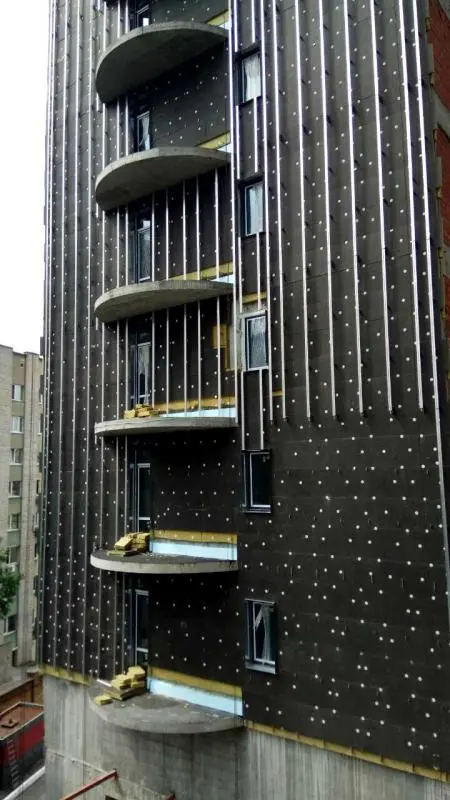

6. Улаштування скріпленого фасаду:
с.А - 79%;
с.Б - 65%.
7. Роботи по влаштуванню:
-7,50 ІТП- 85%;
-4,20 Насосна- 90%.
8. Прокладка кабелю по щитовій секція «А».
9. Прокладка кабелю живлення вентиляції 25 пов. секция «Б».
10. Прокладка кабелю живлення ліфтової секція «А».
11. Монтаж трубопроводу.
