Ход строительства Жилого Комплекса

12.10.2017

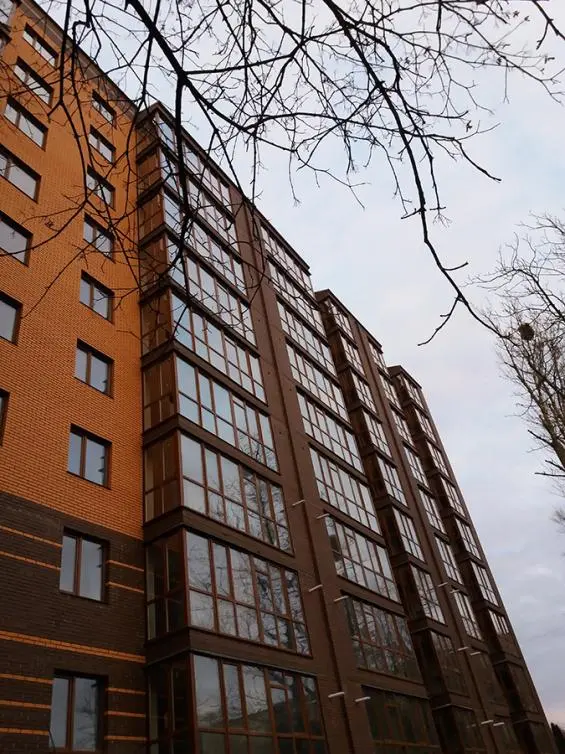

2 секция

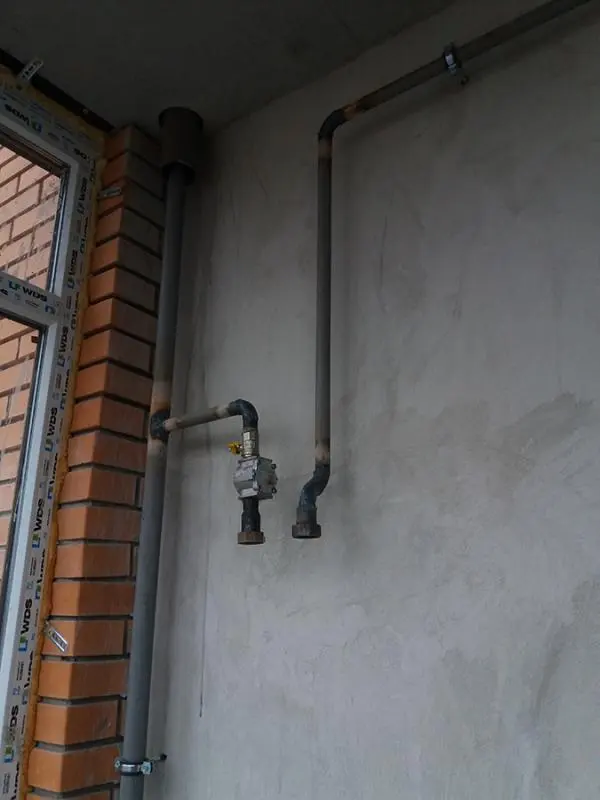

  • Розпочали роботи по газифікації зовнішніх мереж будинку.

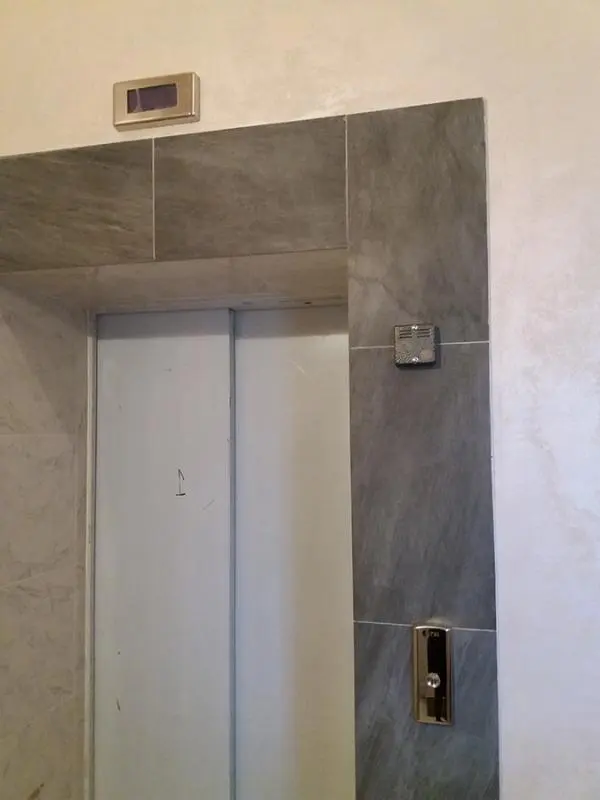

  • Продовжується фарбування стін в місцях загального користування.

  • Завершено кладку плитки у вхідній групі.

NE
Nelli18551 повід. · з 2016
20 листопада 2017 р.

Ход строительства Жилого Комплекса

15.10.2017
2 секция

  • Продовжуються роботи по газифікації зовнішніх мереж будинку.
  • Завершено фарбування стін в місцях загального користування на першому житловому поверсі.

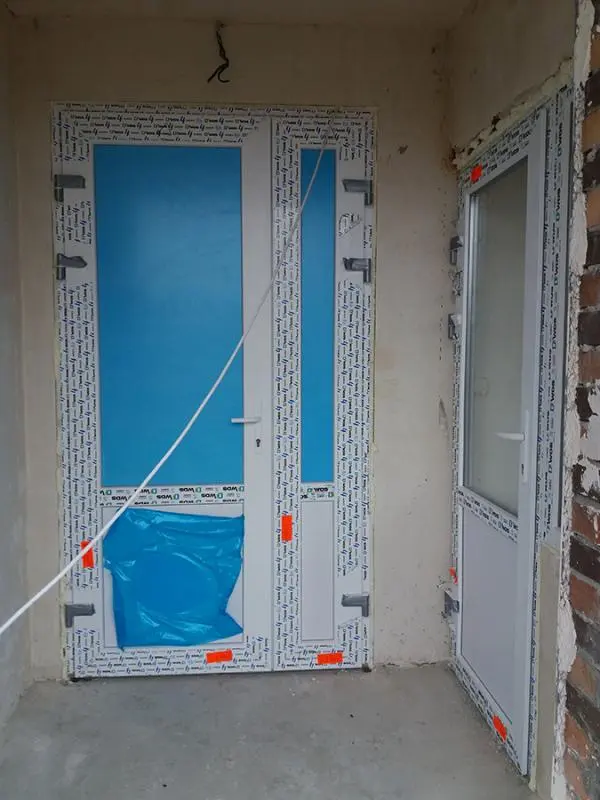

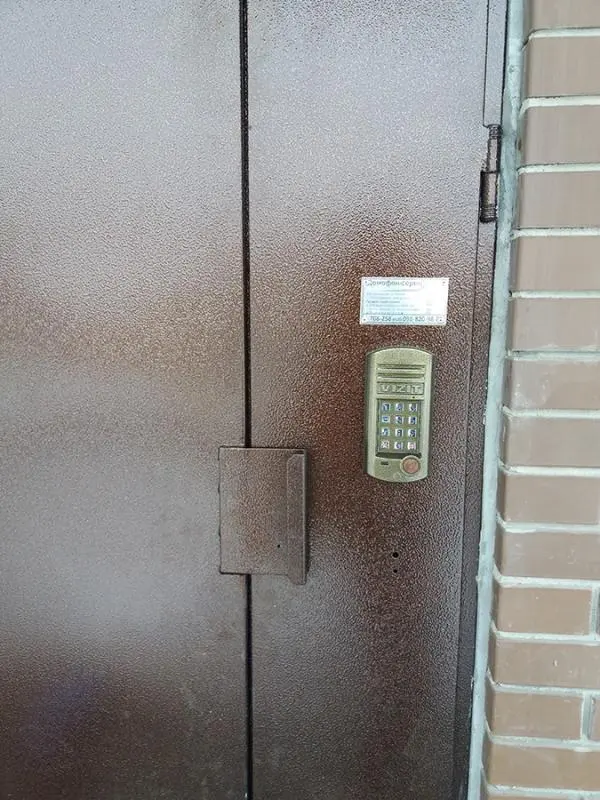

  • Встановлено двоє дверей у вхідній групі.

NE
Nelli18551 повід. · з 2016
20 листопада 2017 р.

Ход строительства Жилого Комплекса

19.10.2017
2 секция

  • Завершуються роботи по фарбуванню стін в місцях загального користування.
  • Триває підготовка вхідної групи до здачі.
  • Триває підготовка до здачі другої черги.

NE
Nelli18551 повід. · з 2016
22 листопада 2017 р.

Ход строительства Жилого Комплекса

24.10.2017
2 секция

  • Завершено роботи по встановленню газових котлів у квартирах.

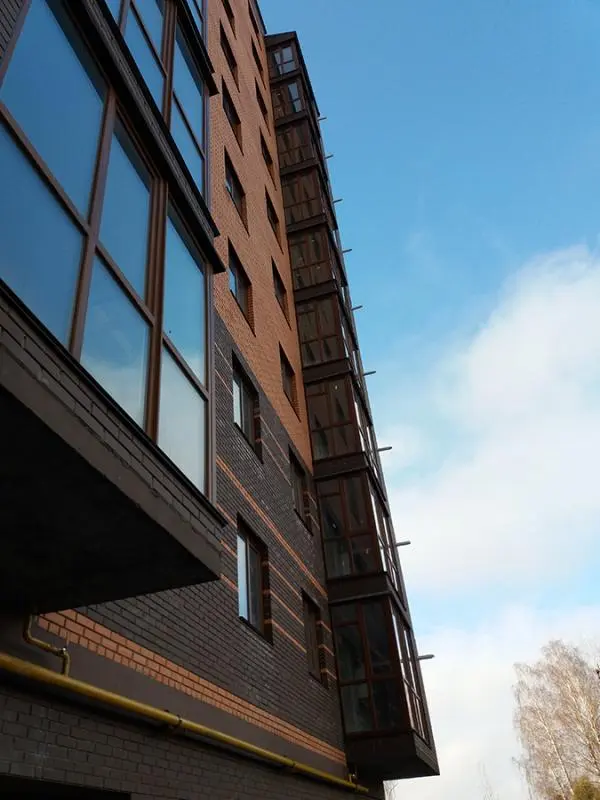

  • Виконано роботи по газифікації внутрішніх мереж будинку.
  • Продовжуються роботи по підготовці прилеглої території будинку до здачі.

NE
Nelli18551 повід. · з 2016
22 листопада 2017 р.

Ход строительства Жилого Комплекса

28.10.2017
2 секция

  • Розпочато роботи по кладці плитки у вхідній групі.

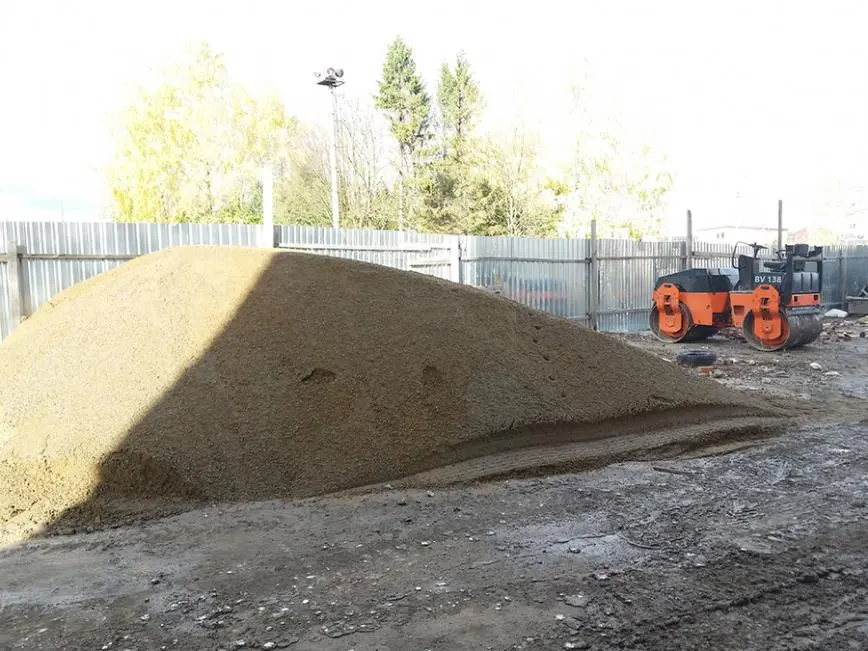

  • Проводяться земельні роботи по благоустрою.
  • Триває підготовка під благоустрій.

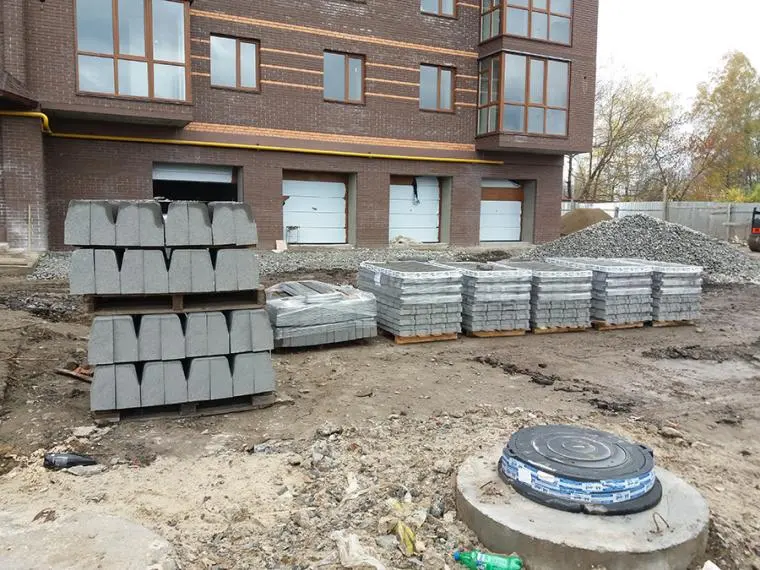

  • Заготовлено тротуарну плитку та бордюри.

NE
Nelli18551 повід. · з 2016
22 листопада 2017 р.

Ход строительства Жилого Комплекса

30.10.2017
2 секция

  • Завершено кладку плитки 1-го нежитлового поверху.
  • Завершено кладку плитки вхідної групи.

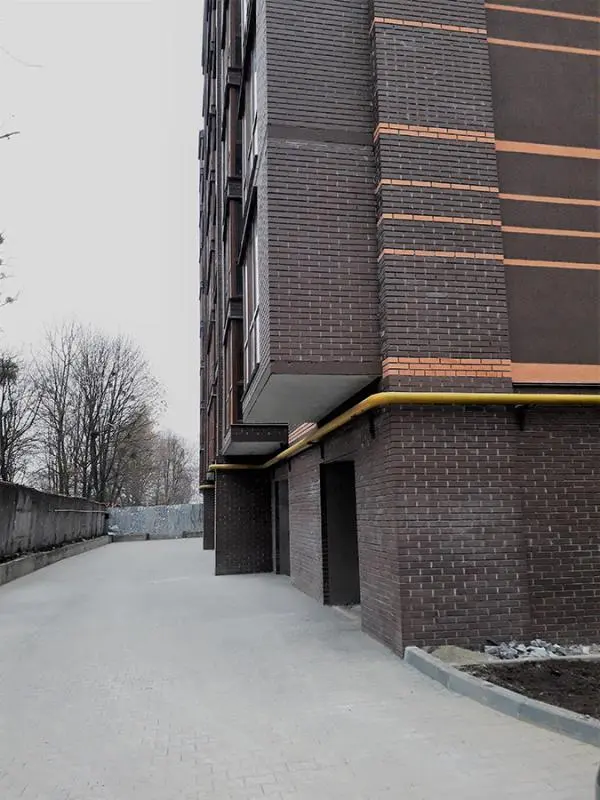

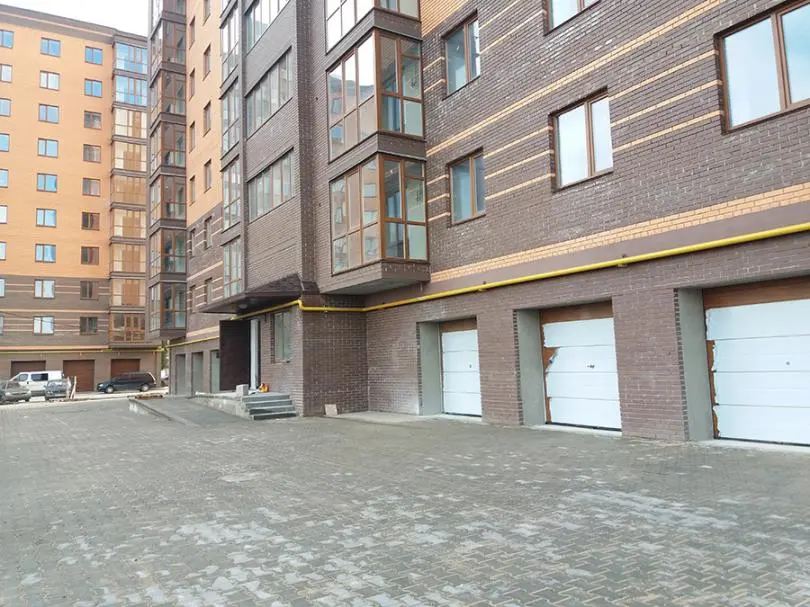

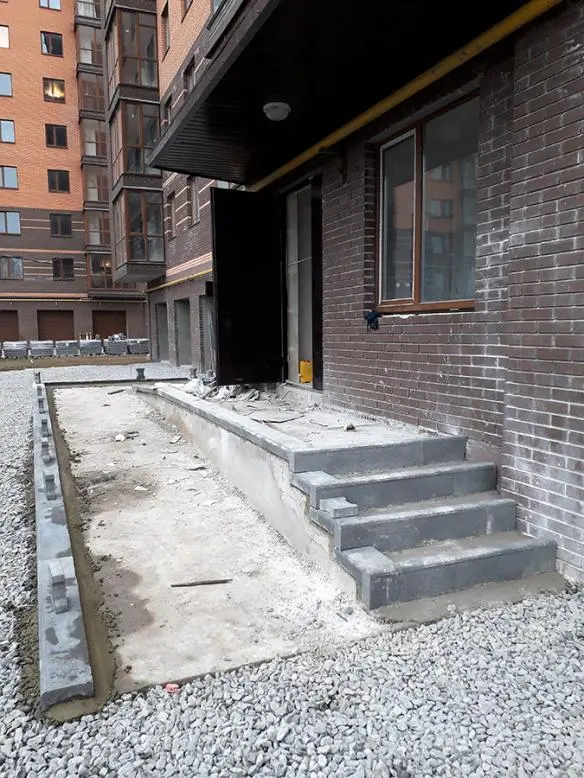

  • Розпочато роботи по облаштуванню благоустрою прибудинкової території.

NE
Nelli18551 повід. · з 2016
22 листопада 2017 р.

Ход строительства Жилого Комплекса

07.11.2017
2 секция

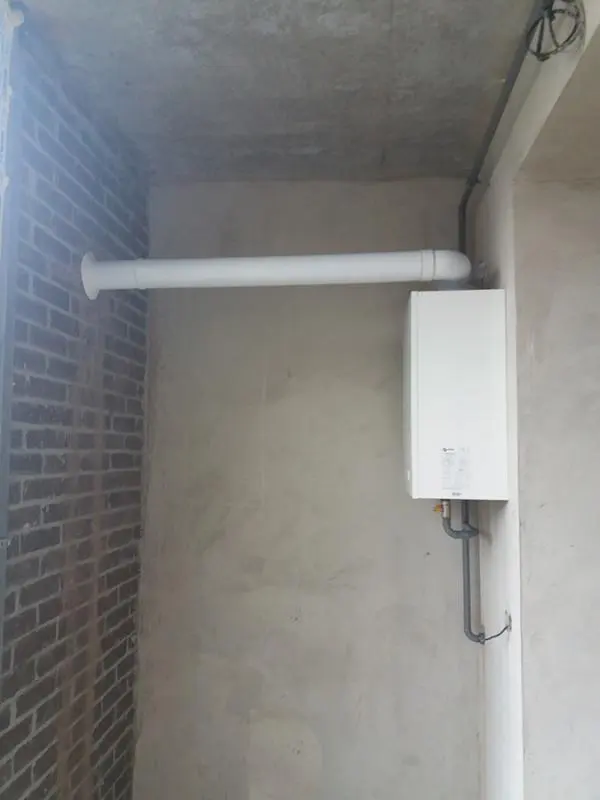

  • Завершено обв’язку газових котлів.

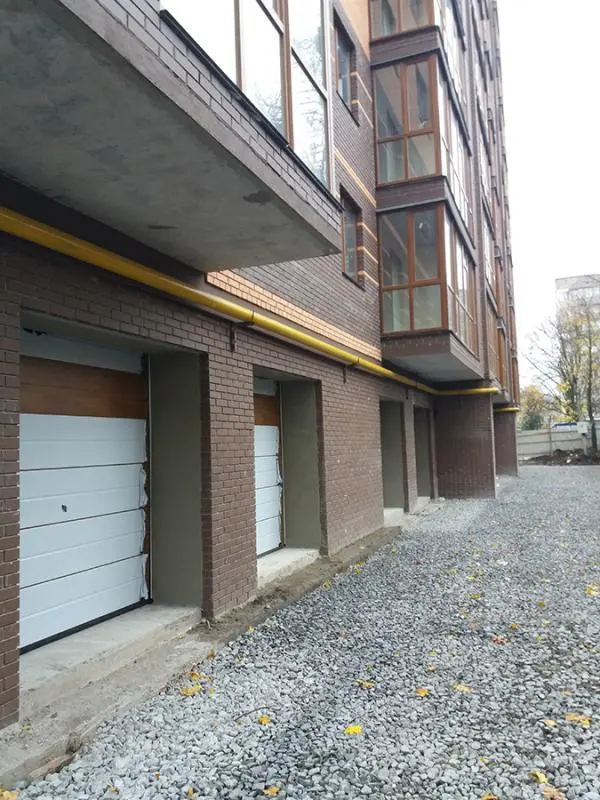

  • Виконано кладку тротуарної плитки за будинком (зі сторони школи).

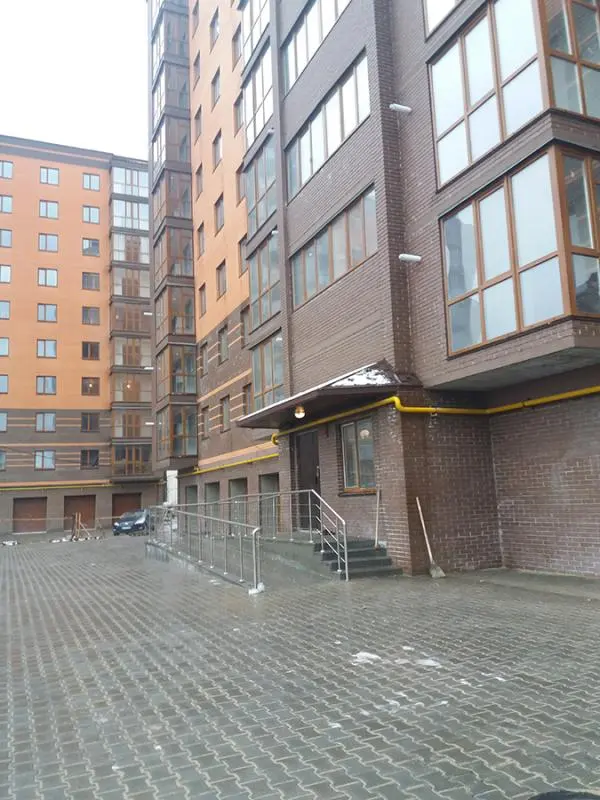

  • Тривають роботи по благоустрою прибудинкової території.

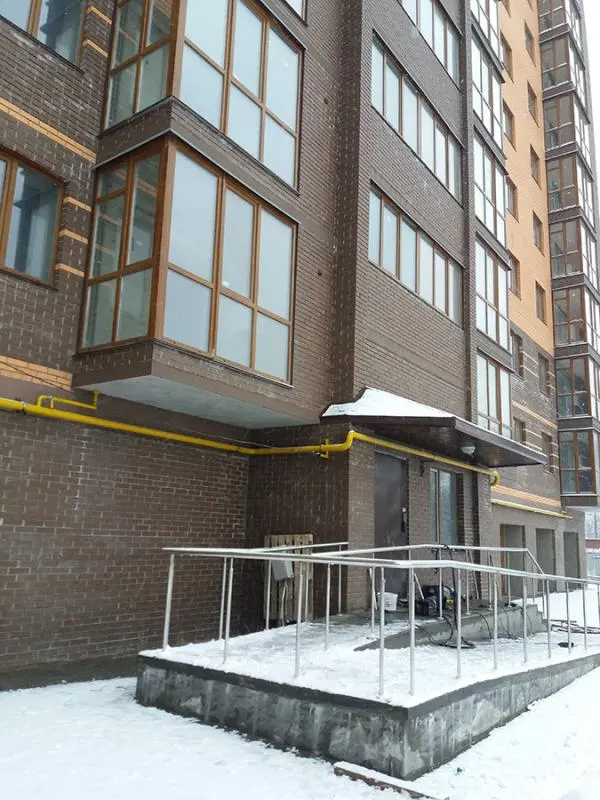

  • Продовжується облаштування вхідної групи.

NE
Nelli18551 повід. · з 2016
22 листопада 2017 р.

Ход строительства Жилого Комплекса

14.11.2017
2 секция

  • Завершено благоустрій з Пд. сторони будинку.
  • Заготовлено нержавіючі поручні для монтажу.

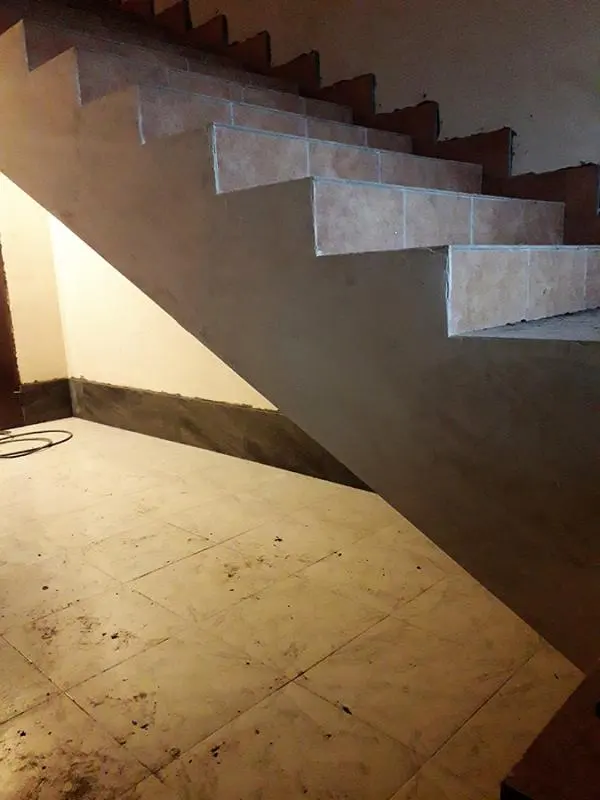

  • Продовжується кладка тротуарної плитки перед вхідною групою.

NE
Nelli18551 повід. · з 2016
22 листопада 2017 р.

Ход строительства Жилого Комплекса

17.11.2017
2 секция

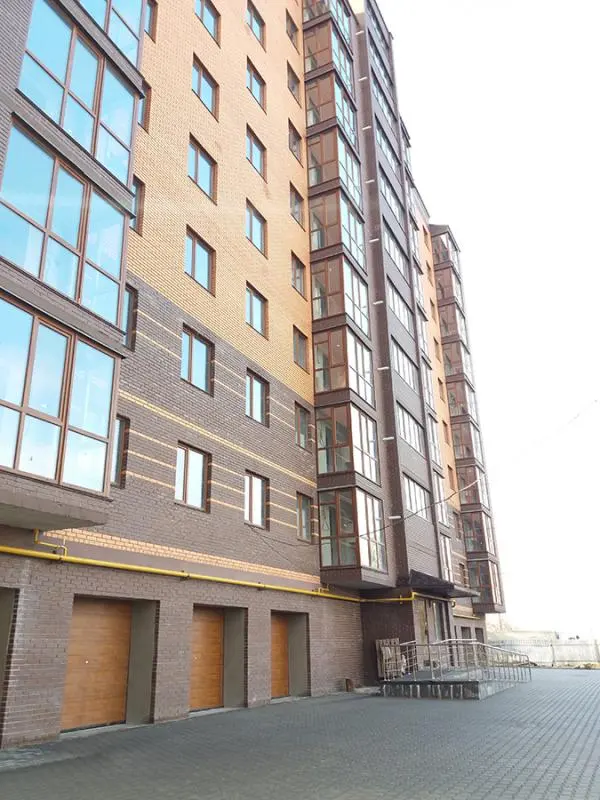

  • Завершено благоустрій території будинку.
  • Встановлено лічильники на воду.
  • Триває монтаж нержавіючих поручнів.

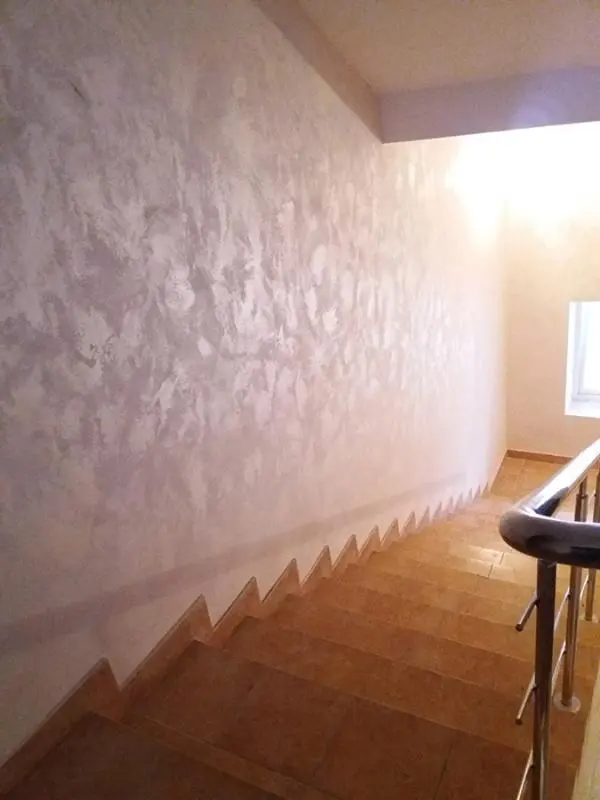

  • Продовжується фарбування стелі у вхідній групі.

NE
Nelli18551 повід. · з 2016
22 листопада 2017 р.

Ход строительства Жилого Комплекса

21.11.2017
2 секция

  • Вже завершено благоустрій з ПН. сторони будинку.
  • Продовжуються роботи по монтажу нержавіючих перил.
  • Завершено фарбування стелі у вхідній групі.
  • Пофарбовано приміщення під охорону під’їзду.

NE
Nelli18551 повід. · з 2016
28 листопада 2017 р.

Ход строительства Жилого Комплекса

24.11.2017

  • Проводяться пуско-монтажні роботи ліфта.

  • Завершено благоустрій території.

NE
Nelli18551 повід. · з 2016
28 листопада 2017 р.

Ход строительства Жилого Комплекса

28.11.2017
2 секция

  • Тривають пуско-монтажні роботи ліфта.
  • Виконані роботи по освітленню прибудинкової території.

NE
Nelli18551 повід. · з 2016
14 грудня 2017 р.

Ход строительства Жилого Комплекса

02.12.2017

  • Завершено роботи по встановленню нержавіючих перил у вхідній групі.
  • Встановлено домофон.

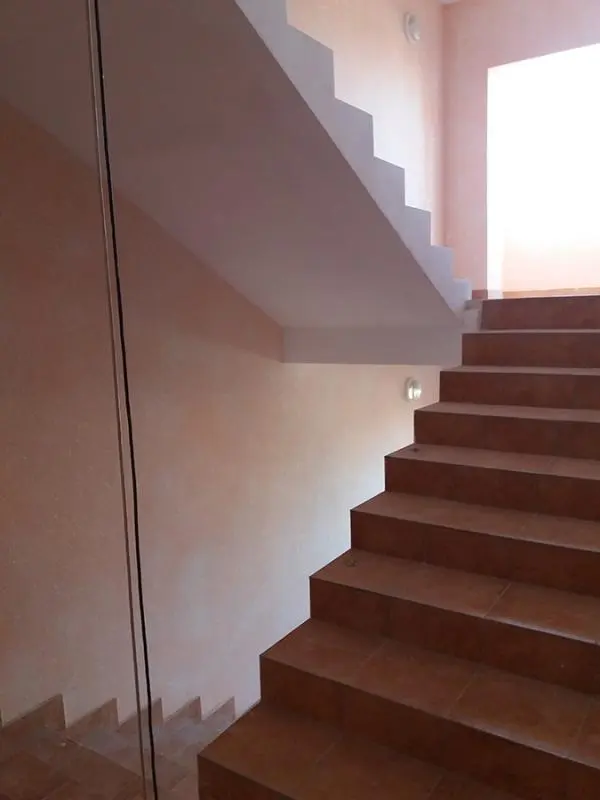

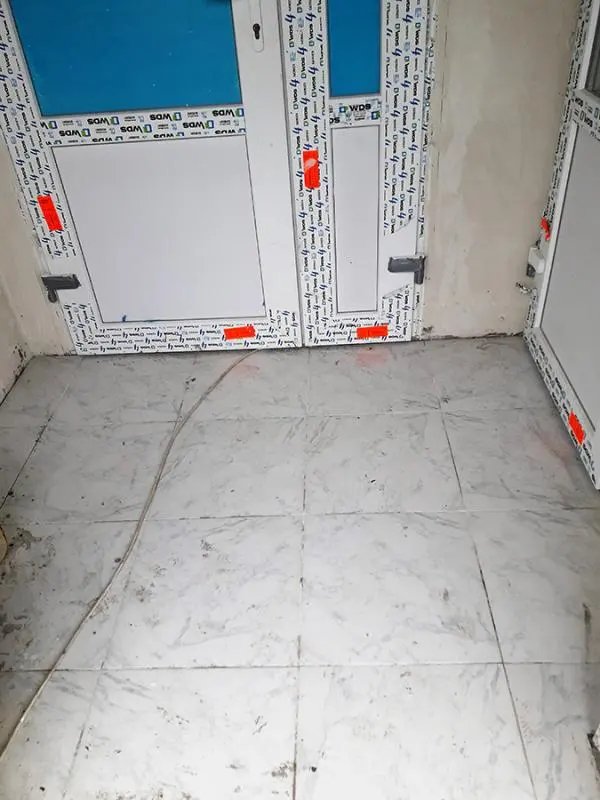

  • Підготовлено стіни на першому поверсі під декоративну штукатурку.

NE
Nelli18551 повід. · з 2016
14 грудня 2017 р.

Ход строительства Жилого Комплекса

06.12.2017

  • Продовжуються роботи по встановленню коаксіальних труб.
  • Завершено встановлення нержавіючих поручнів перед під’їздом.

NE
Nelli18551 повід. · з 2016
20 січня 2018 р.

Ход строительства Жилого Комплекса

17.12.2017

  • Зроблене зовнішнє освітлення під’їзду.

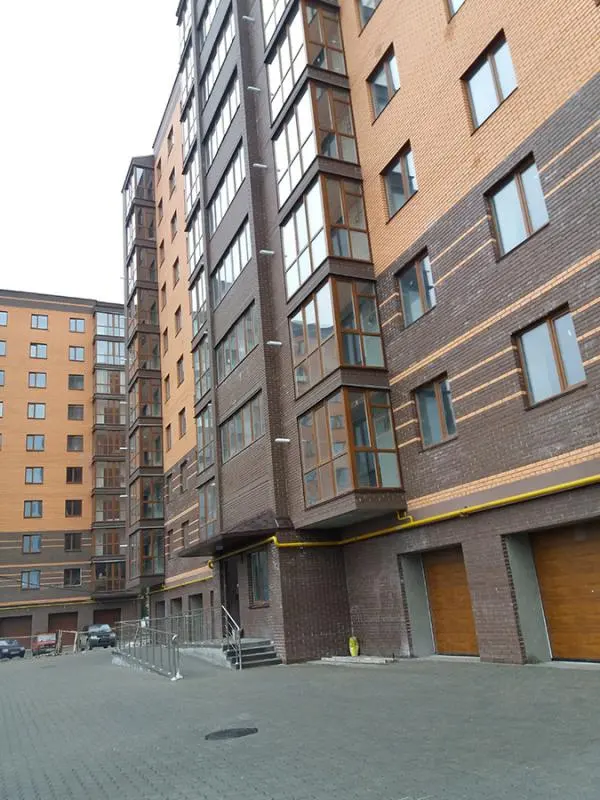

  • Завершено благоустрій прибудинкової території.

NE
Nelli18551 повід. · з 2016
20 січня 2018 р.

Ход строительства Жилого Комплекса

30.12.2018

  • підготовлена до здачі територія прилегла до будинку.

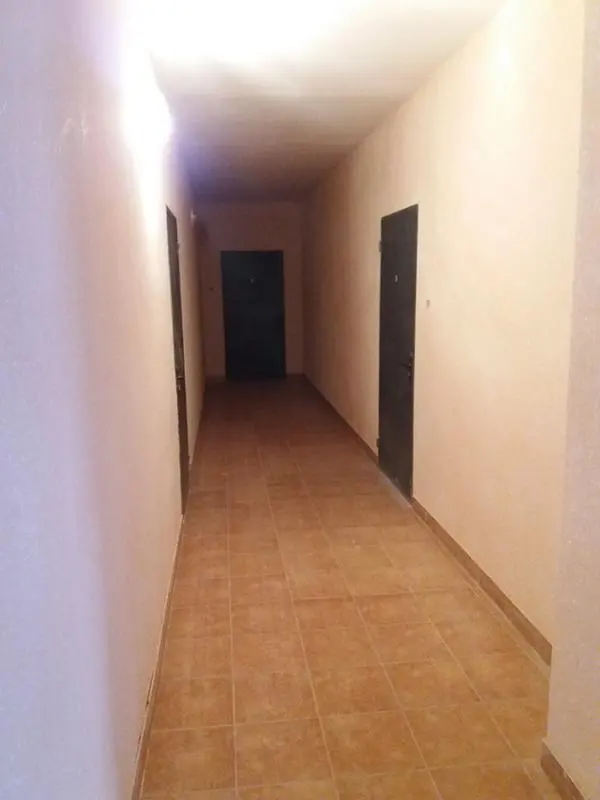

  • завершений ремонт в під’їзді.

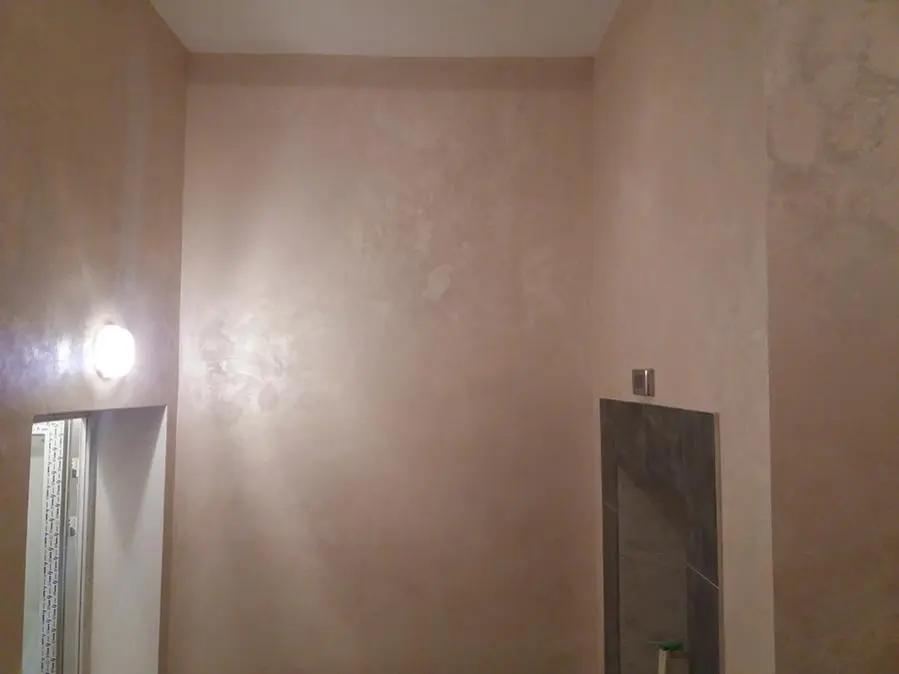

  • готова декоративна штукатурка в місцях загального користування.

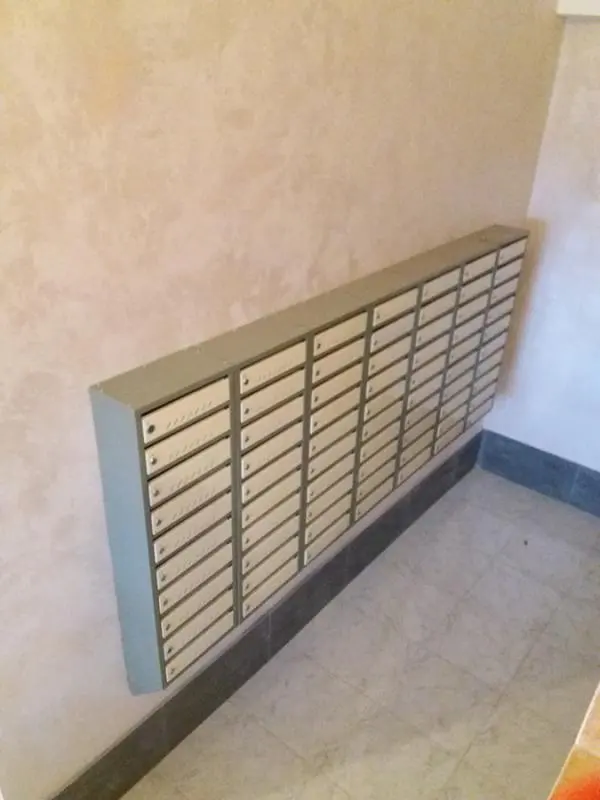

  • прикріплені поштові скриньки.

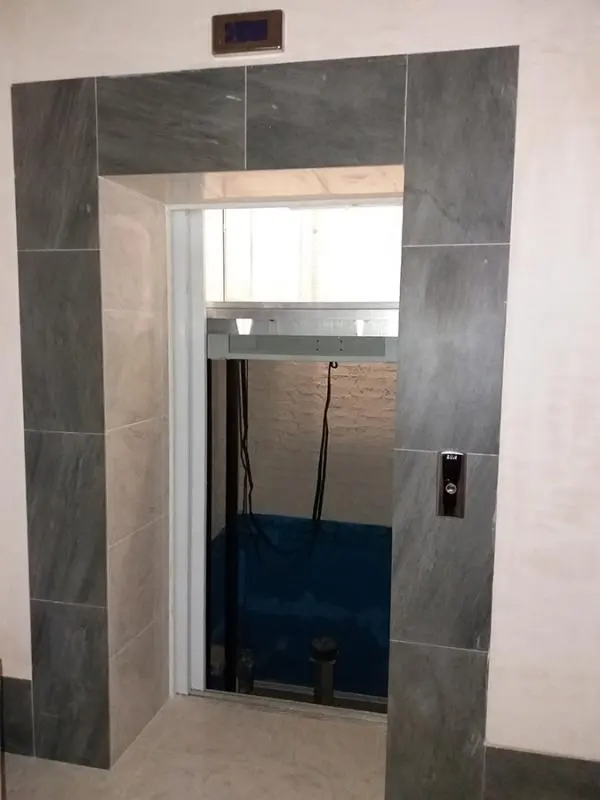

  • вмонтований пристрій для зв’язку з диспетчером в ліфтовій кабіні.

NE
Nelli18551 повід. · з 2016
20 січня 2018 р.

Ход строительства Жилого Комплекса

05.01.2018

  • Присвоєно адресу 2 секції.
  • Встановлено двоконтурні котли та коаксіальні труби до 10 поверху включно.

NE
Nelli18551 повід. · з 2016
20 січня 2018 р.

Ход строительства Жилого Комплекса

10.01.2018
На сьогодні по Другій секції завершений ремонт в під’їзді та підготовлені місця загального користування до здачі.

NE
Nelli18551 повід. · з 2016
1 березня 2018 р.

Ход строительства Жилого Комплекса

20.01.2018

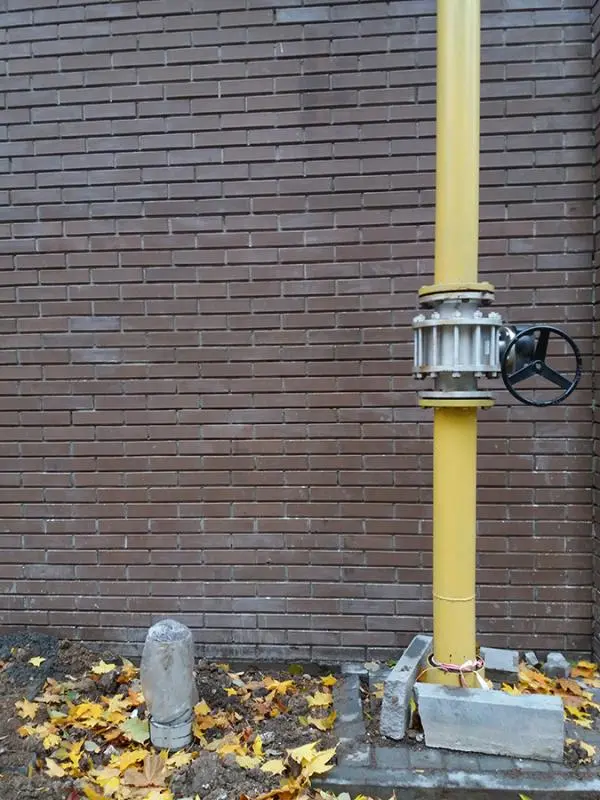

  • представники газової служби перевіряють крани на зовнішній газовій системі.
  • члени ЖБК проходять інструктаж по користуванню газовими приладами.

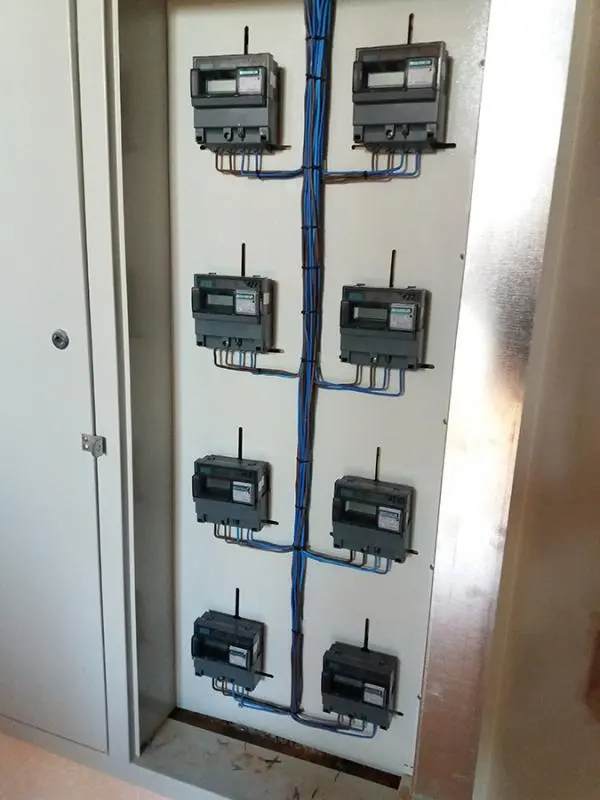

  • до третього поверху встановлені лічильники на електрику.

NE
Nelli18551 повід. · з 2016
1 березня 2018 р.

Ход строительства Жилого Комплекса

30.01.2018

  • Продовжуються роботи по підключенню будинку до комунікацій.

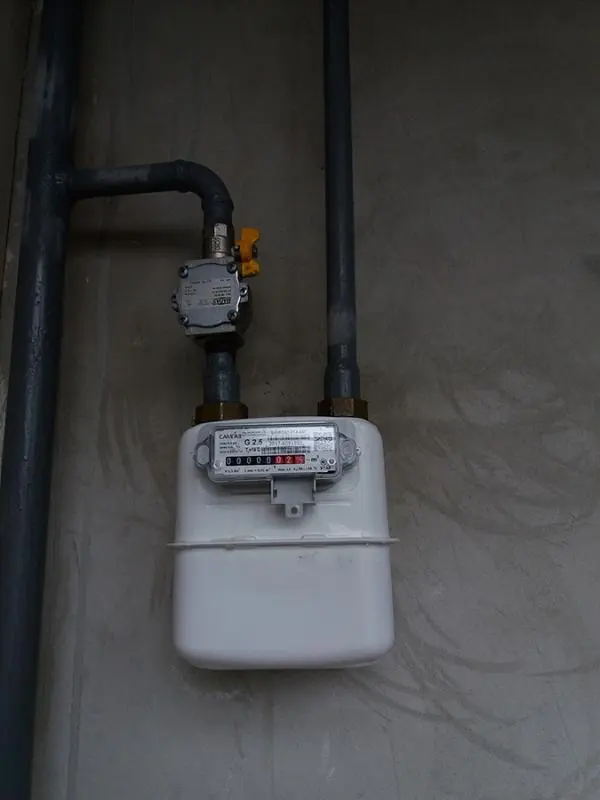

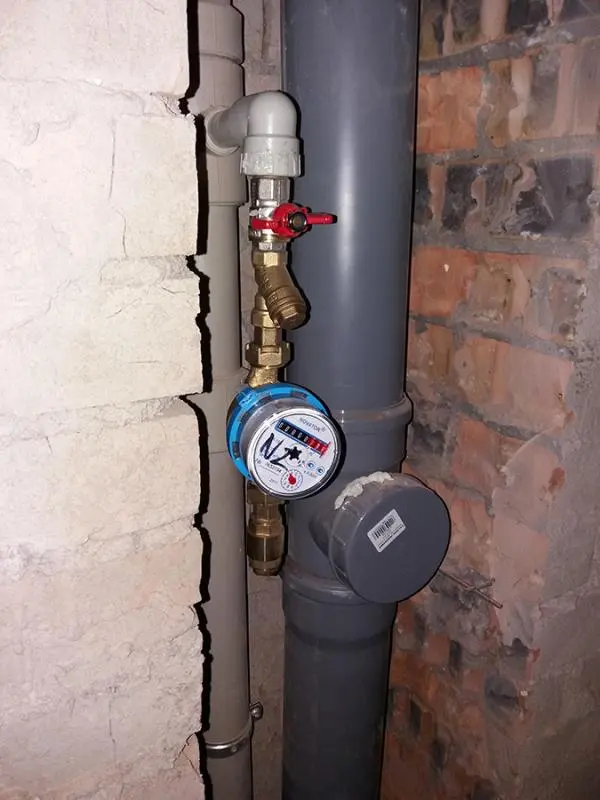

  • У всіх квартирах встановлені газові лічильники.
  • По 8 поверх (включно) встановлені лічильники на електроенергію.
