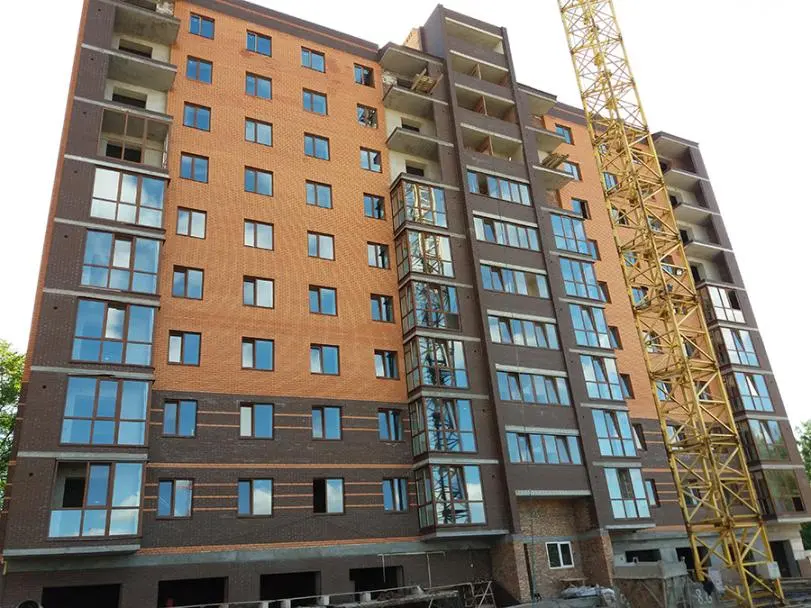

Ход строительства Жилого Комплекса

18.07.2017
Секция 2

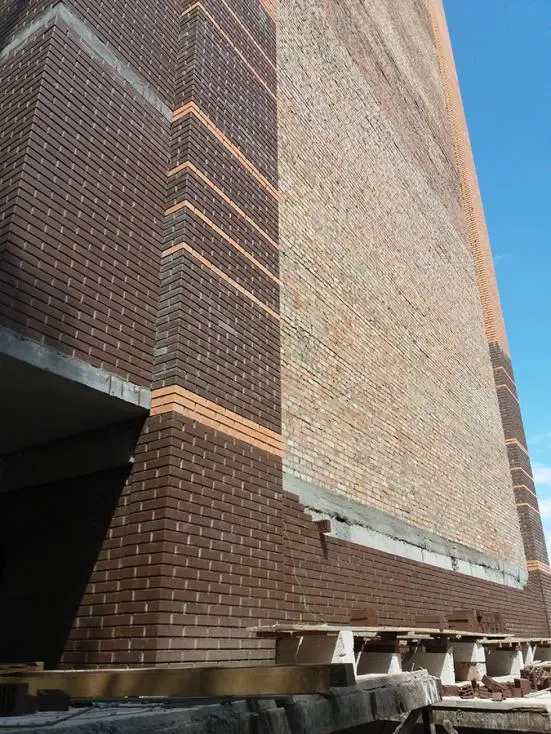

  • Завершена стяжка до 5 поверху в місцях загального користування.

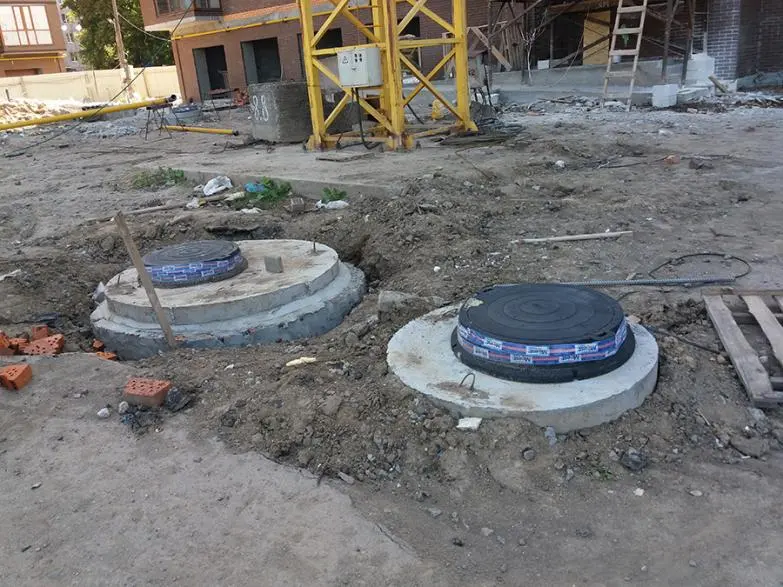

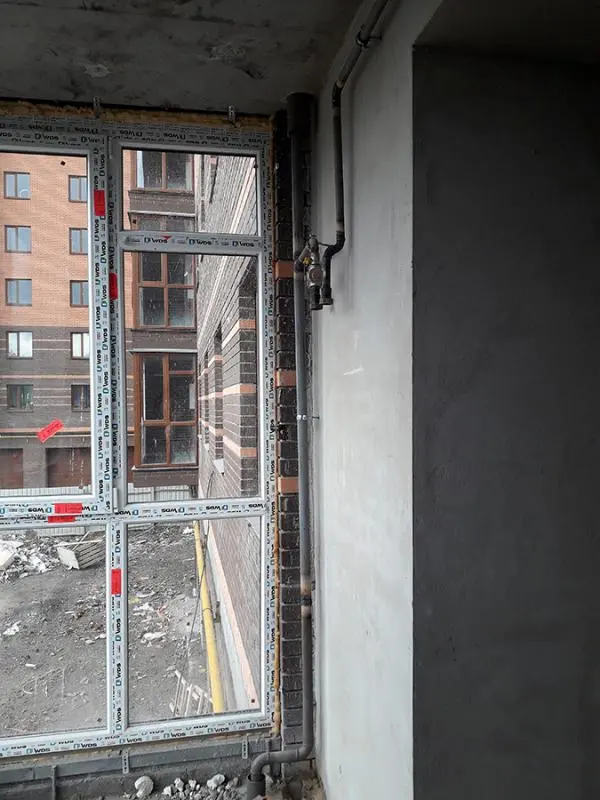

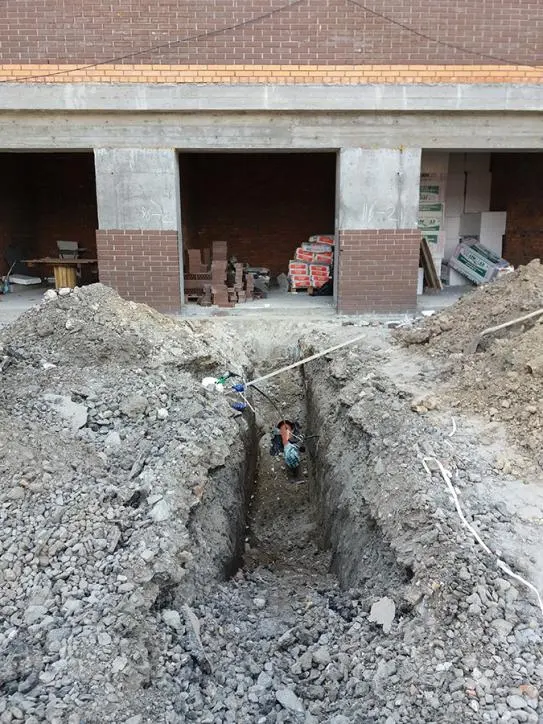

  • Розпочалися роботи по облаштуванню зовнішніх мереж (водопостачання та каналізаційної системи).

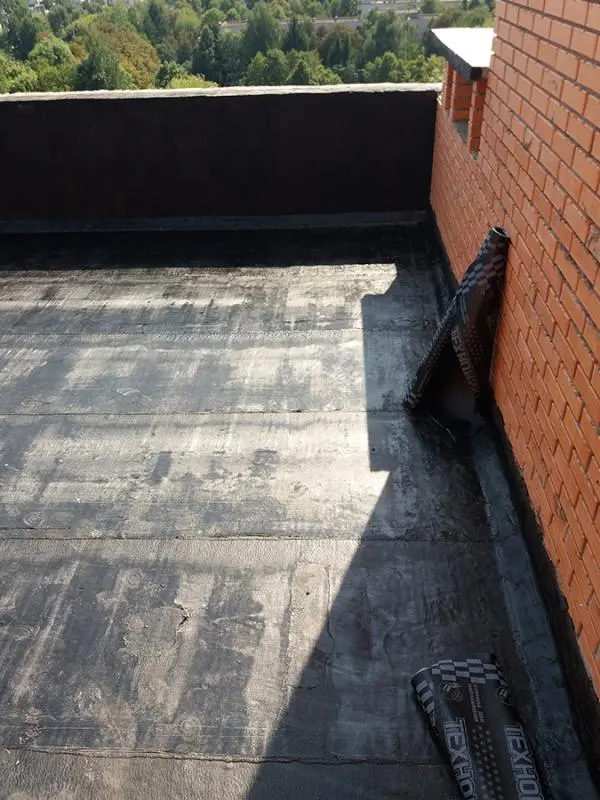

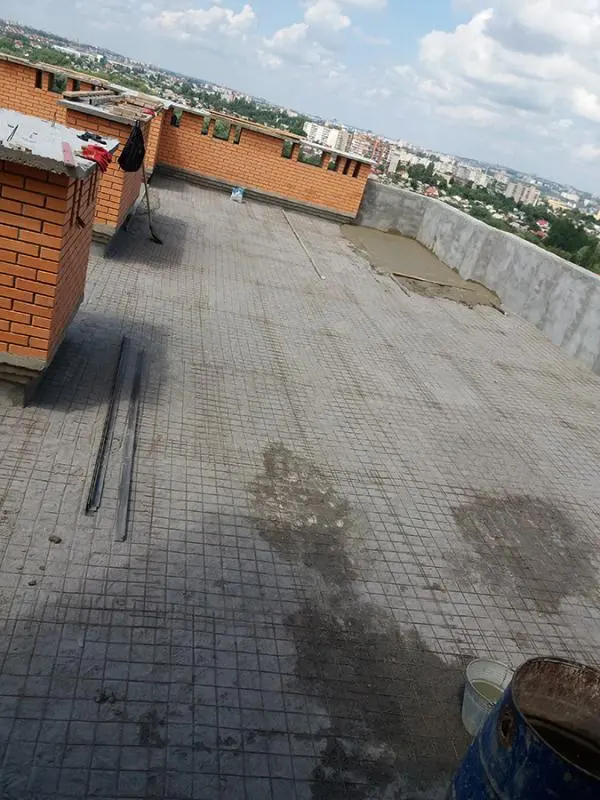

  • Продовжуються роботи по утепленню, розуклонці та цементній стяжці даху.
  • Продовжується облицьовка гаражних приміщень.

NE
Nelli18551 повід. · з 2016
31 липня 2017 р.

Ход строительства Жилого Комплекса

22.07.2017
Секция 2

  • Розпочалися роботи по облаштуванню зовнішніх мереж: водопостачання та каналізаційної системи

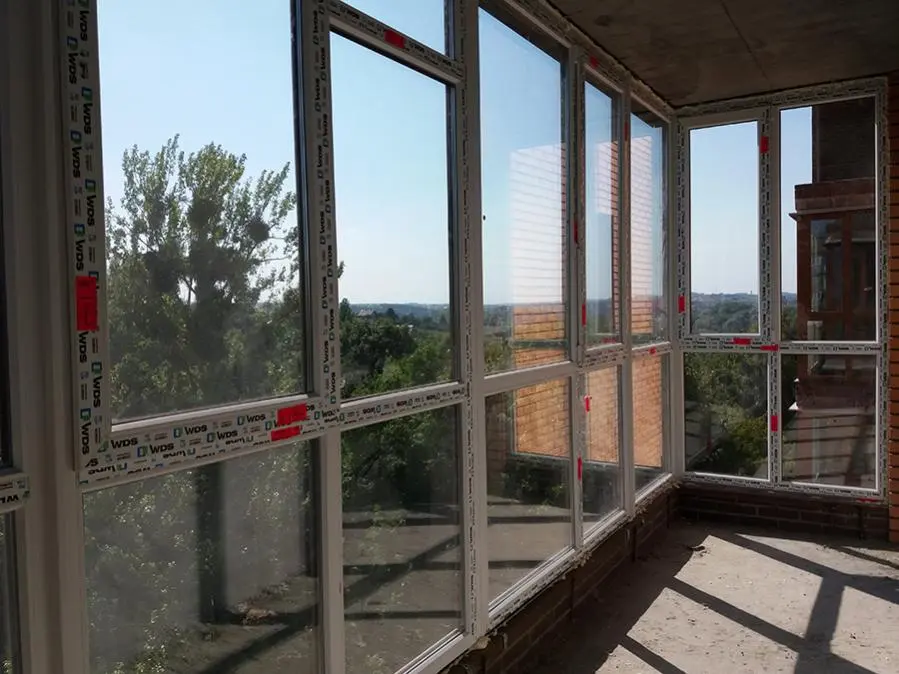

  • Продовжується склення вікон.
  • Продовжується облицьовка цоколя.
  • Продовжується цементна стяжка в місцях загального користування.

NE
Nelli18551 повід. · з 2016
31 липня 2017 р.

Ход строительства Жилого Комплекса

27.07.2017
Секция 2

  • Продовжується цементна стяжка даху.
  • Завершено роботи по облаштуванню зовнішніх мереж, а саме: водопостачання та каналізаційної системи.

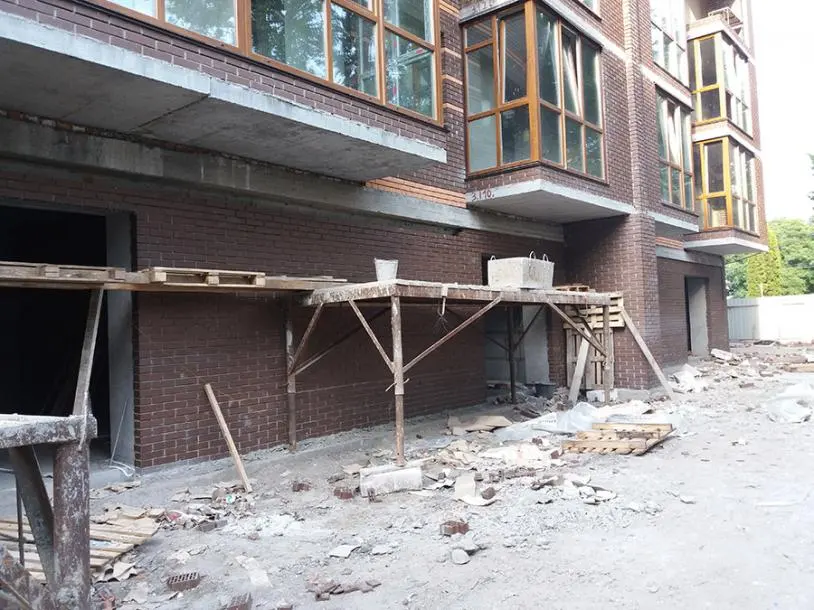

  • Завершується цегляна облицьовка гаражних приміщень.

NE
Nelli18551 повід. · з 2016
18 серпня 2017 р.

Ход строительства Жилого Комплекса

02.08.2017
2 секция

  • Залили пандус перед вхідною групою.

  • Виконуються роботи по утепленню пінопластом місць загального користування.
  • Продожуються штукатурні роботи на 8-му житлового поверсі.

NE
Nelli18551 повід. · з 2016
18 серпня 2017 р.

Ход строительства Жилого Комплекса

09.08.2017
2 секция

  • Завершено склення вікон та продовжується склення лоджий.

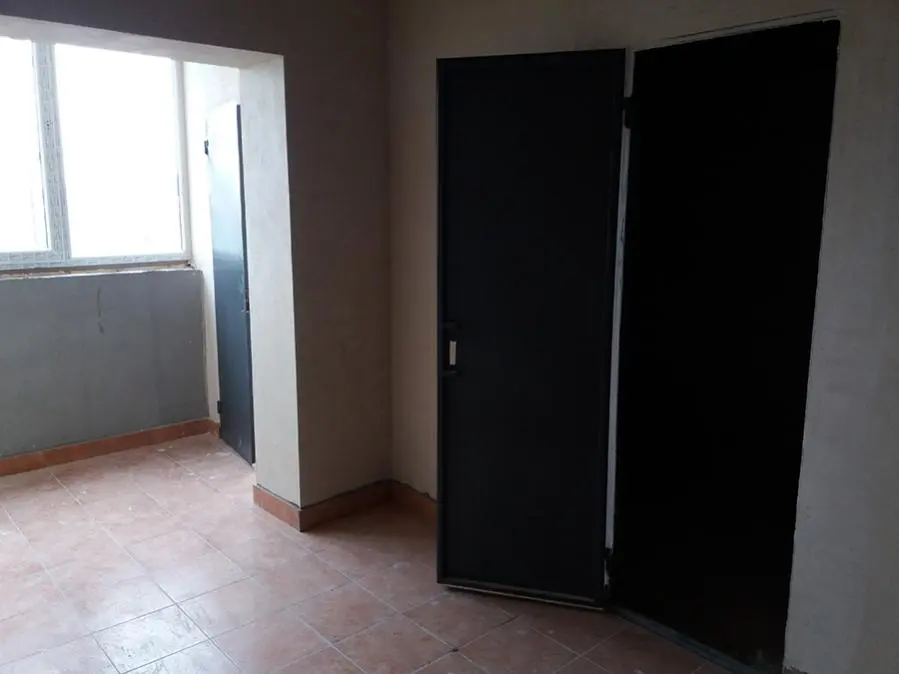

  • Встановлено у всіх квартирах вхідні металеві двері.

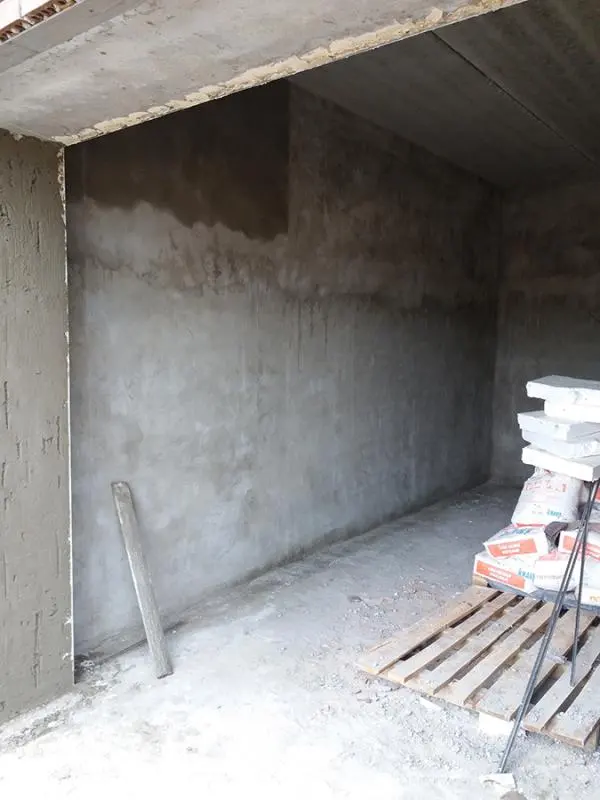

  • Продовжується штукатурення стін гаражних приміщень.

NE
Nelli18551 повід. · з 2016
18 серпня 2017 р.

Ход строительства Жилого Комплекса

12.08.2017
2 секция

  • Утеплюються пінопластом місця загального користування.
  • Продовжується склення лоджий.

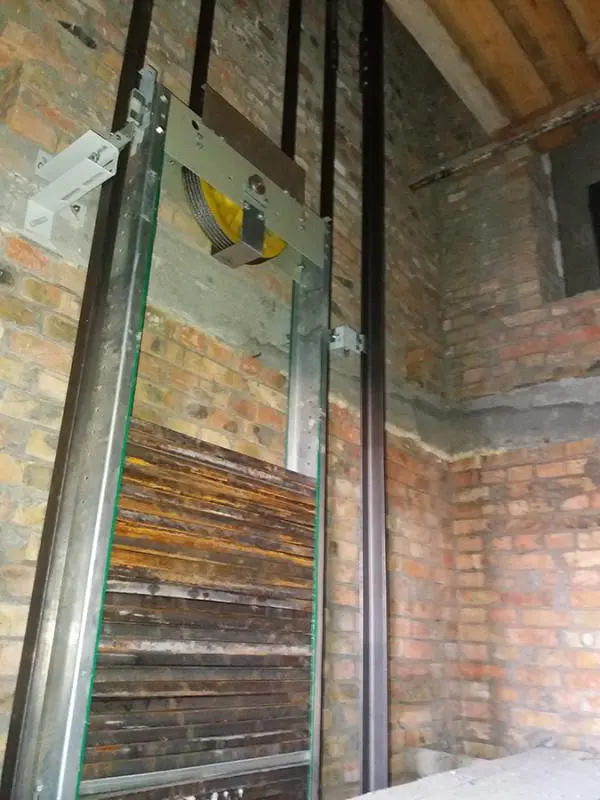

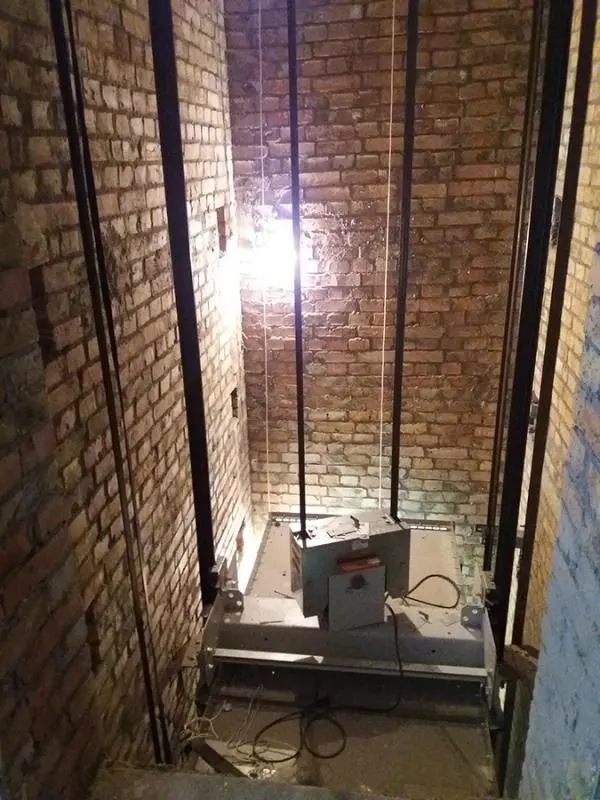

  • Триває монтаж ліфта.

NE
Nelli18551 повід. · з 2016
18 серпня 2017 р.

Ход строительства Жилого Комплекса

16.08.2017
2 секция

  • Тривають роботи по штукатуренню гаражних приміщень.

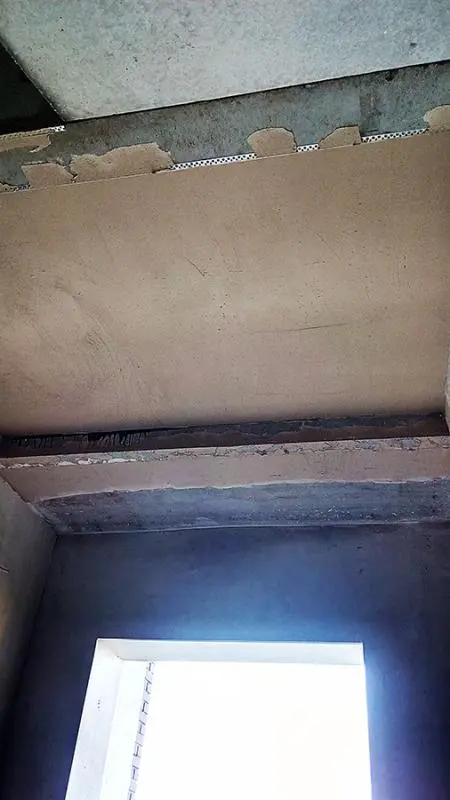

  • Продовжується штукатурення стін в квартирах.
  • Просуваються вперед роботи по монтажу ліфта.

NE
Nelli18551 повід. · з 2016
6 вересня 2017 р.

Ход строительства Жилого Комплекса

21.08.2017

  • Розпочато роботи по кладці плитки в місцях загального користування.

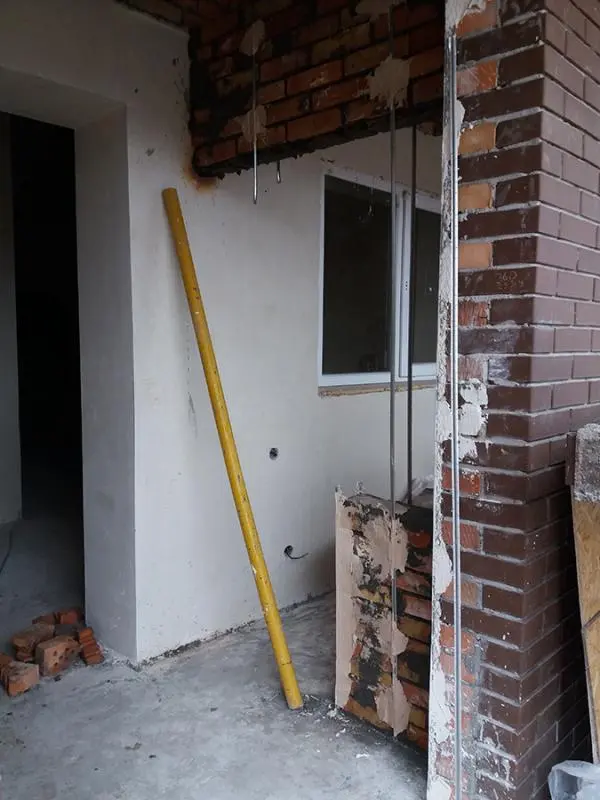

  • Перейшли до штукатурення стін на останньому житловому поверсі.

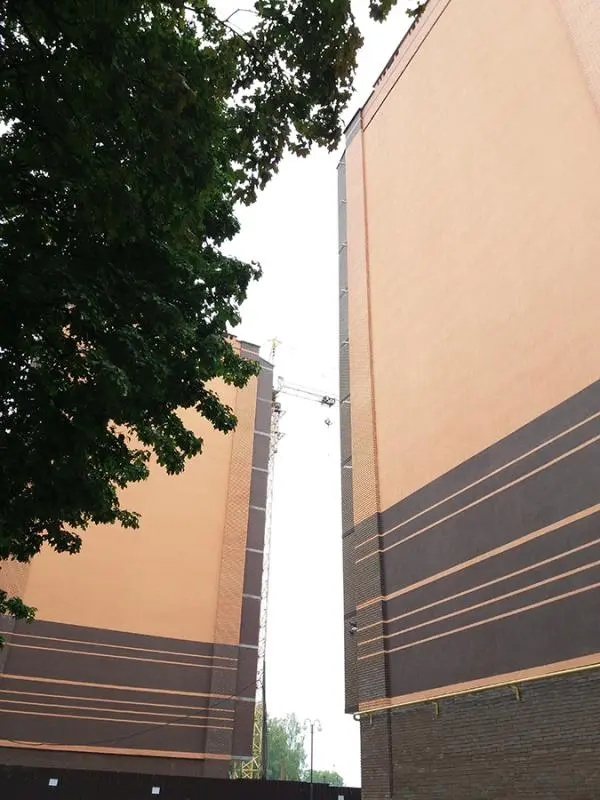

  • Заготовлено будівельні матеріали для утеплення фасаду будинку.

NE
Nelli18551 повід. · з 2016
6 вересня 2017 р.

Ход строительства Жилого Комплекса

25.08.2017

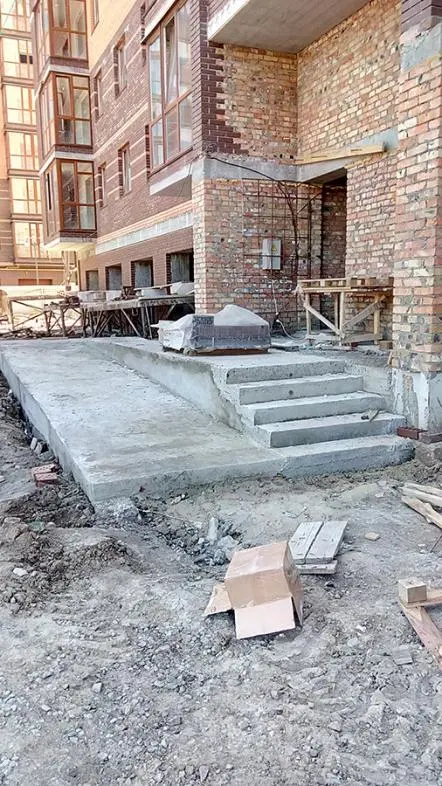

  • Проводяться роботи по облаштуванню вхідної групи.
  • Продовжується штукатурення откосів в гаражних приміщеннях.
  • Продовжуються роботи по кладці плитки в місцях загального користування.

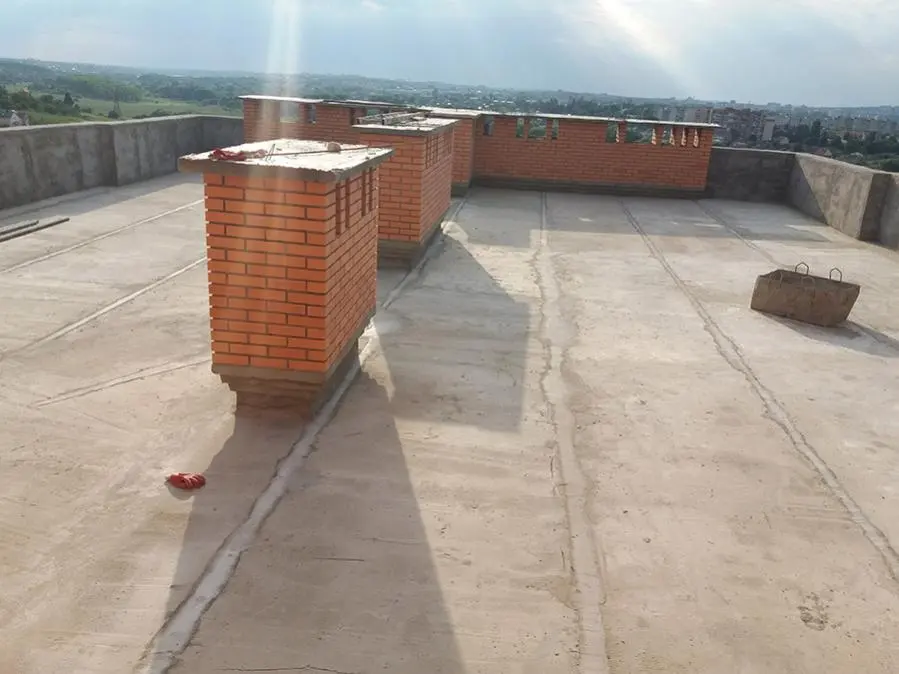

  • Тривають покрівельні роботи даху.

NE
Nelli18551 повід. · з 2016
6 вересня 2017 р.

Ход строительства Жилого Комплекса

01.09.2017
2 секция

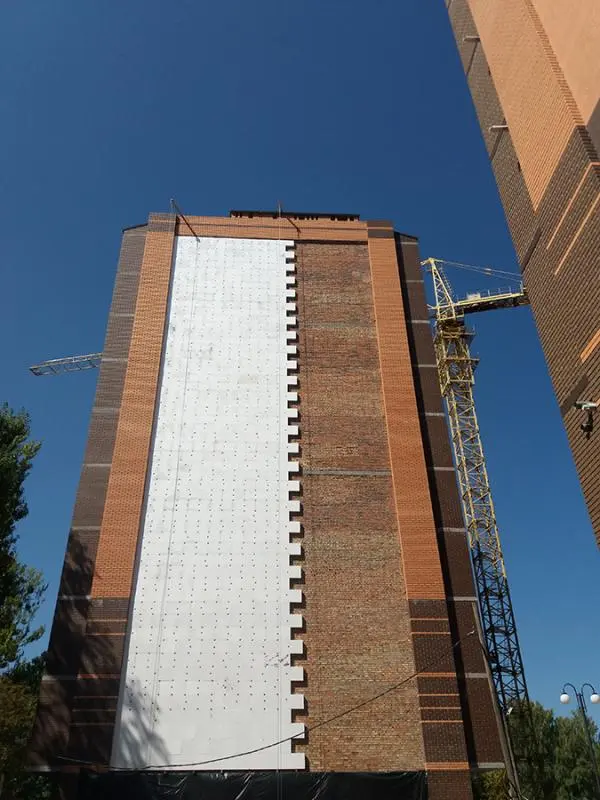

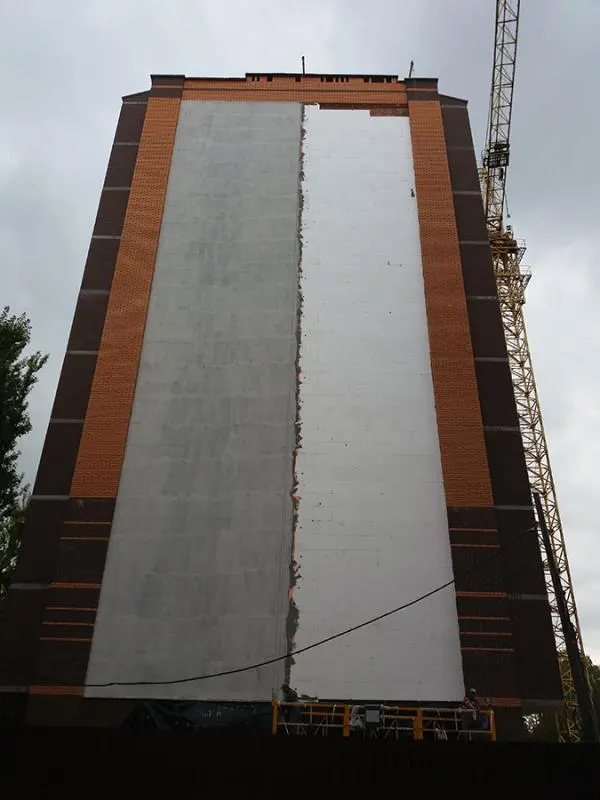

  • Розпочато утеплення фасаду будинку.
  • Завершено роботи по облаштуванню системи водовідведення.
  • Продовжуються роботи по кладці плитки в місцях загального користування.

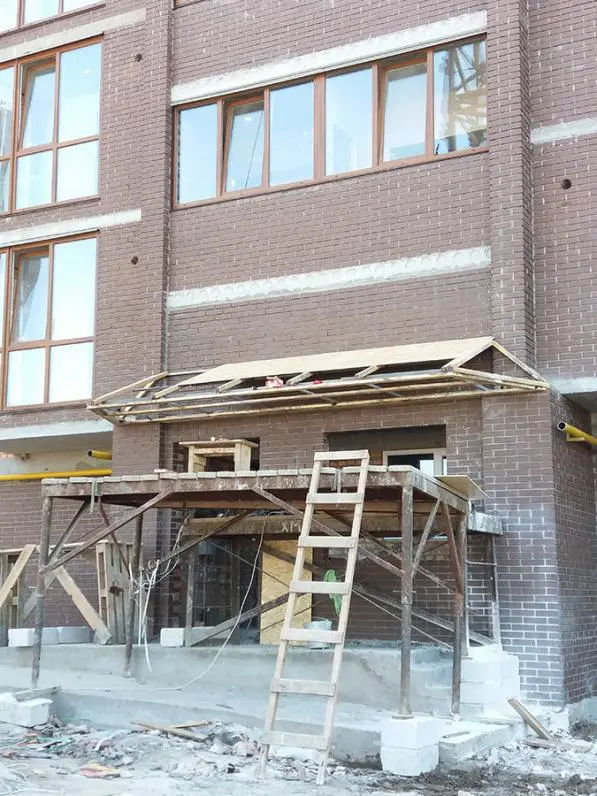

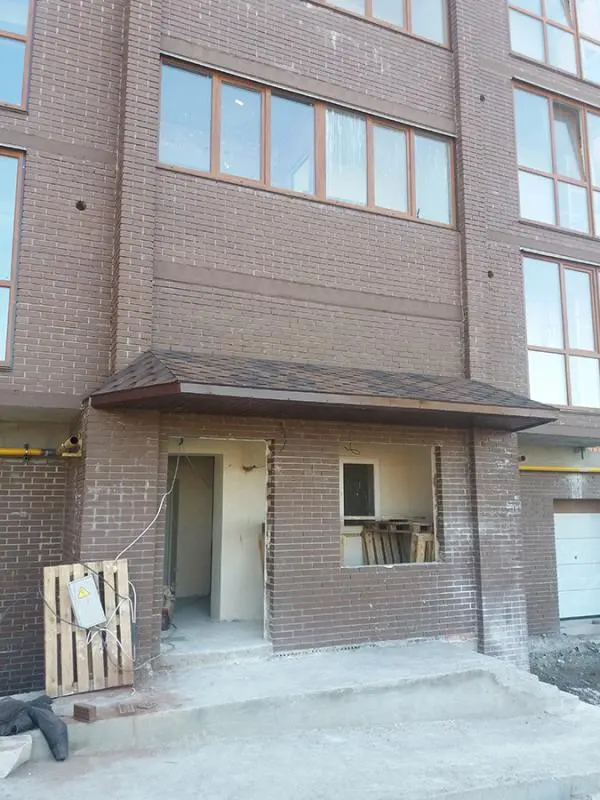

  • Тривають роботи по облаштуванню вхідної групи.

NE
Nelli18551 повід. · з 2016
20 вересня 2017 р.

Ход строительства Жилого Комплекса

04.09.2017

  • Продовжуються роботи по утепленню фасаду будинку.

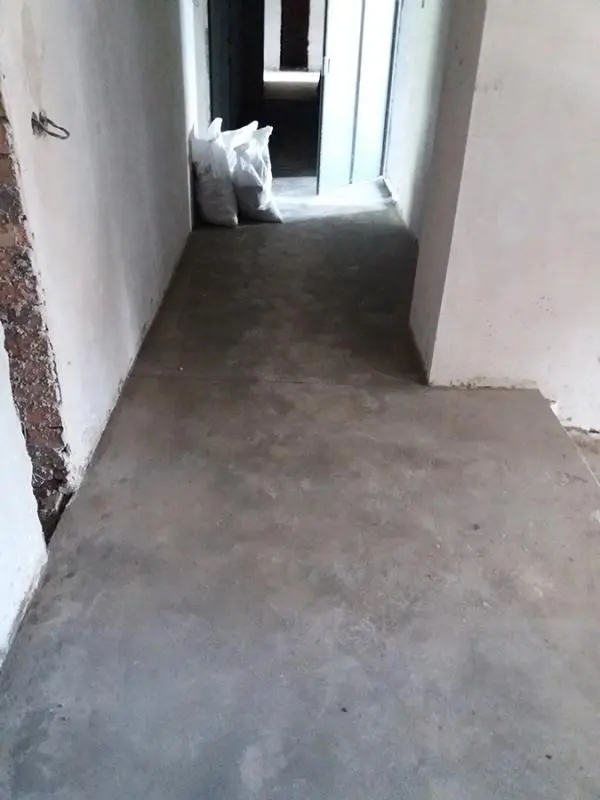

  • Виконуються роботи по стяжці в місцях загального користування
  • Подовжується штукатурення стін у місцях загального користування
  • Тривають роботи по кладці плитки у коридорах.

NE
Nelli18551 повід. · з 2016
20 вересня 2017 р.

Ход строительства Жилого Комплекса

08.09.2017
2 секция

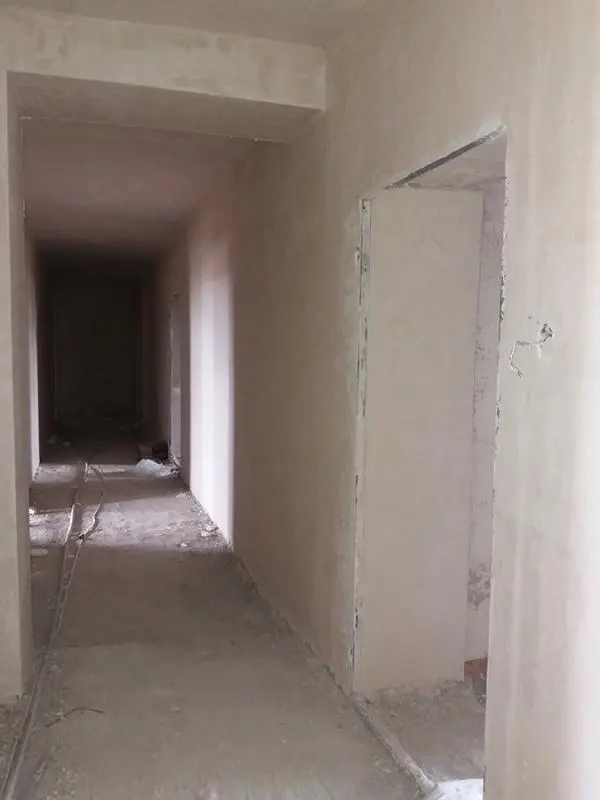

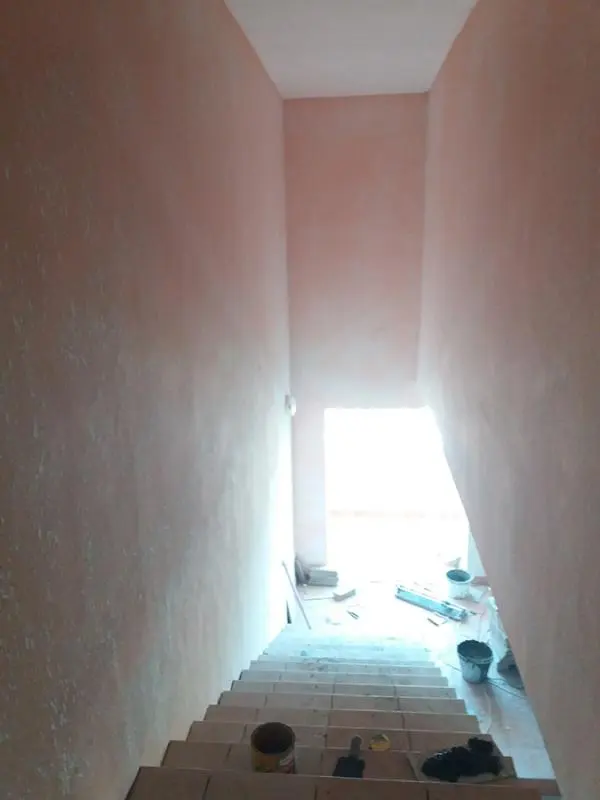

  • Закінчуються роботи по штукатуренню стін місць загального користування.

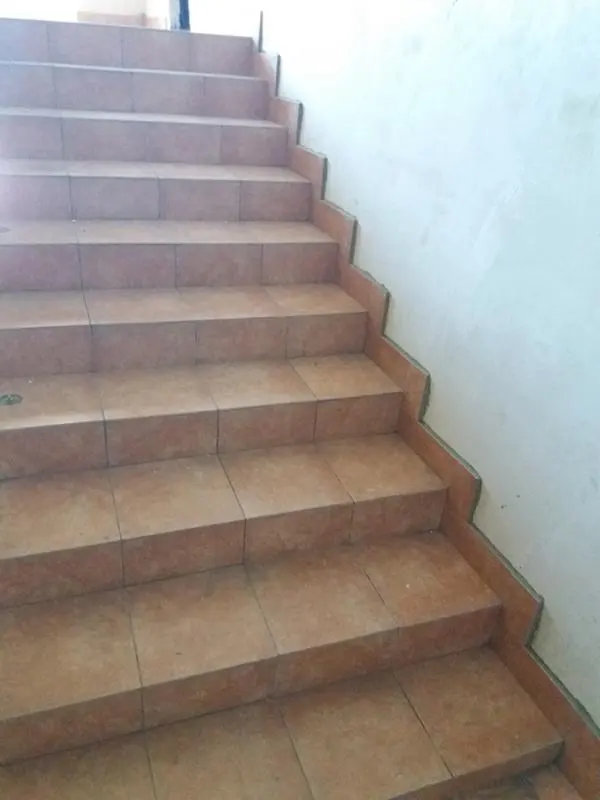

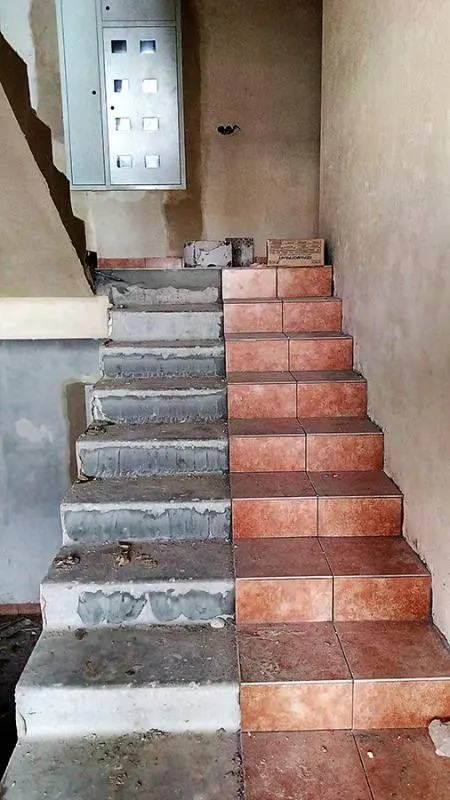

  • Продовжується кладка плитки в місцях загального користування.

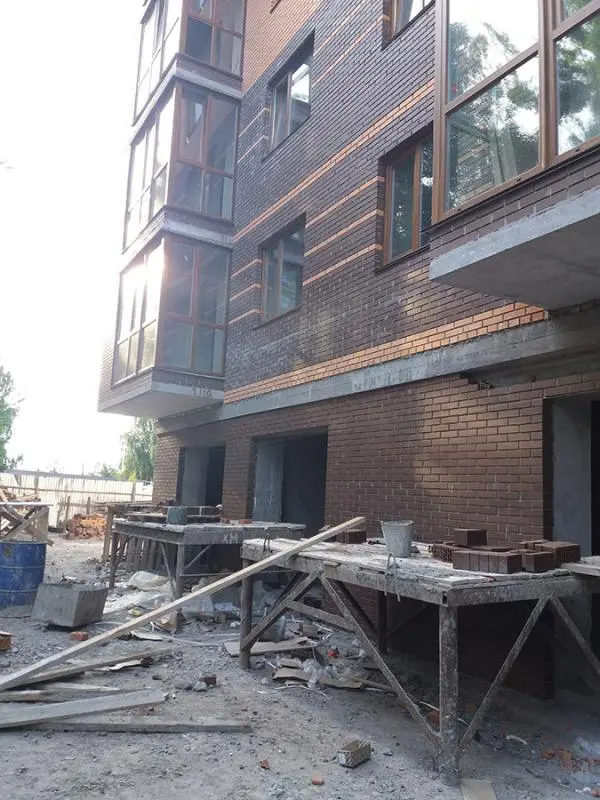

  • Виконуються роботи по скленню балконів 7-го житлового поверху.
  • Тривають роботи по покрівлі парапетів даху.

NE
Nelli18551 повід. · з 2016
20 жовтня 2017 р.

Ход строительства Жилого Комплекса

13.09.2017
2 секция

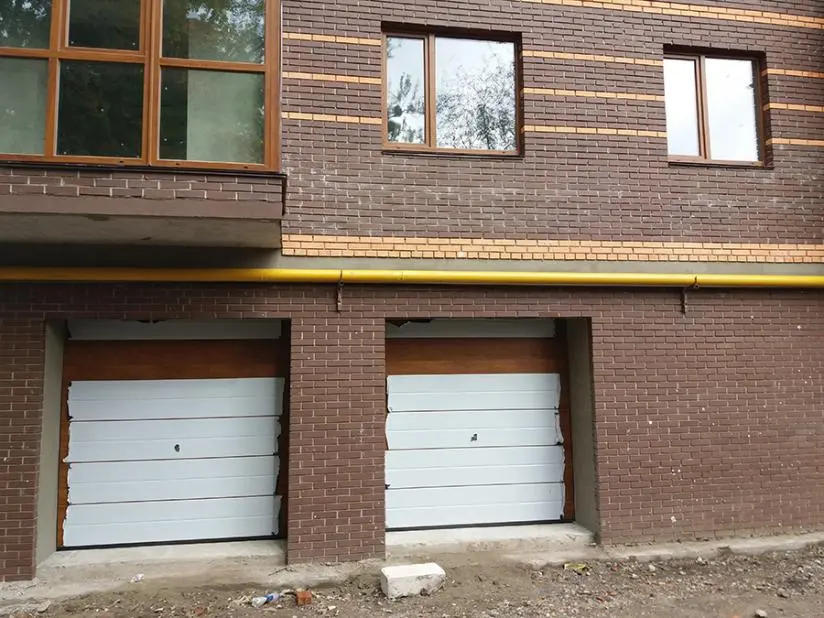

  • утеплення фасаду будинку та монтаж гаражних воріт (ролетів).

NE
Nelli18551 повід. · з 2016
20 жовтня 2017 р.

Ход строительства Жилого Комплекса

17.09.2017
2 секция

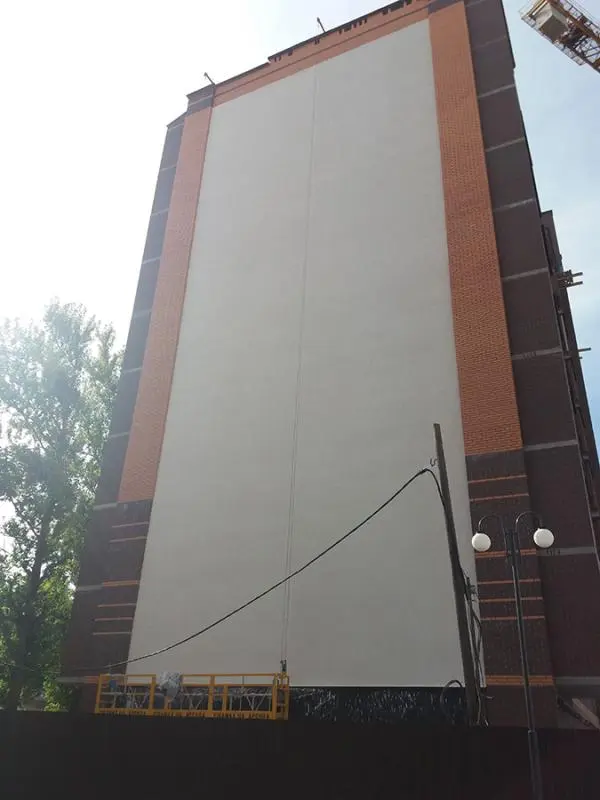

  • Завершено нанесення штукатурки короїд на фасад будинку.
  • Триває монтаж гаражних воріт (ролетів).
  • Встановлено всі двері ліфтової шахти.

NE
Nelli18551 повід. · з 2016
20 жовтня 2017 р.

Ход строительства Жилого Комплекса

21.09.2017
2 секция

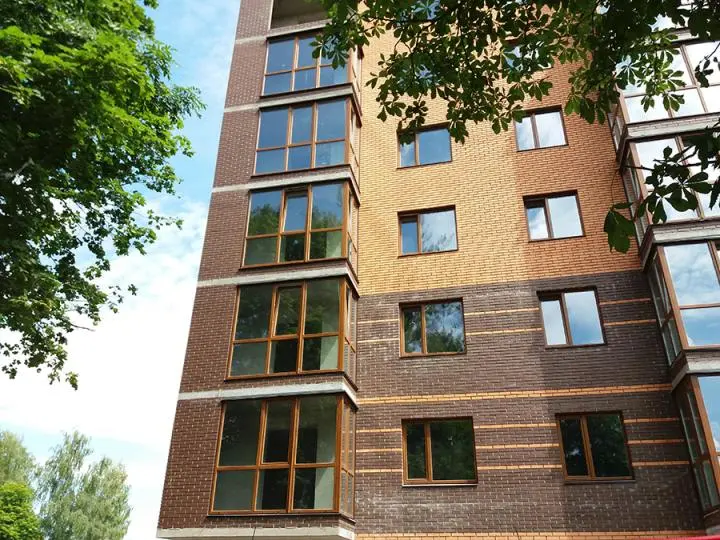

  • Завершено оздоблення фасаду будинку.

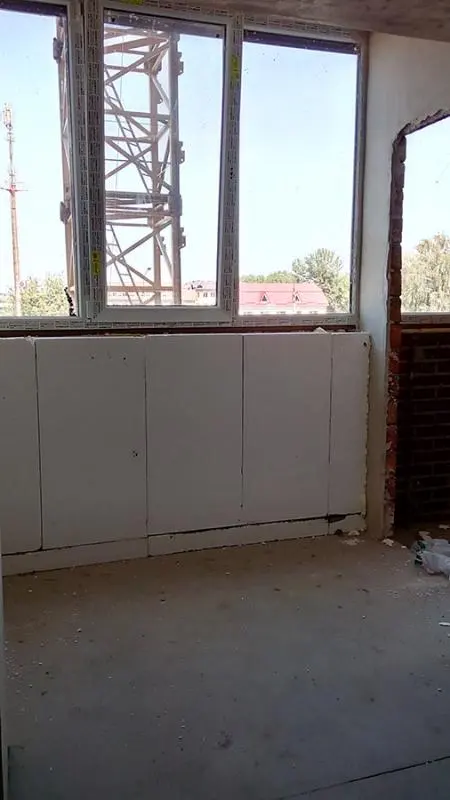

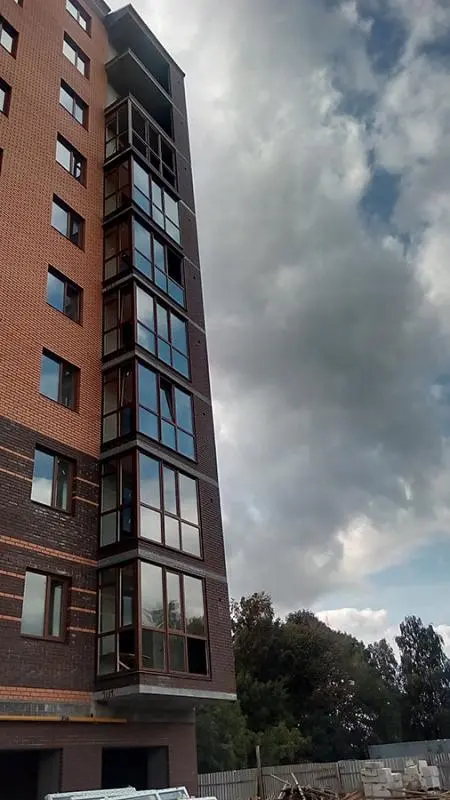

  • Триває монтаж віконних систем 9-го житлового поверху.

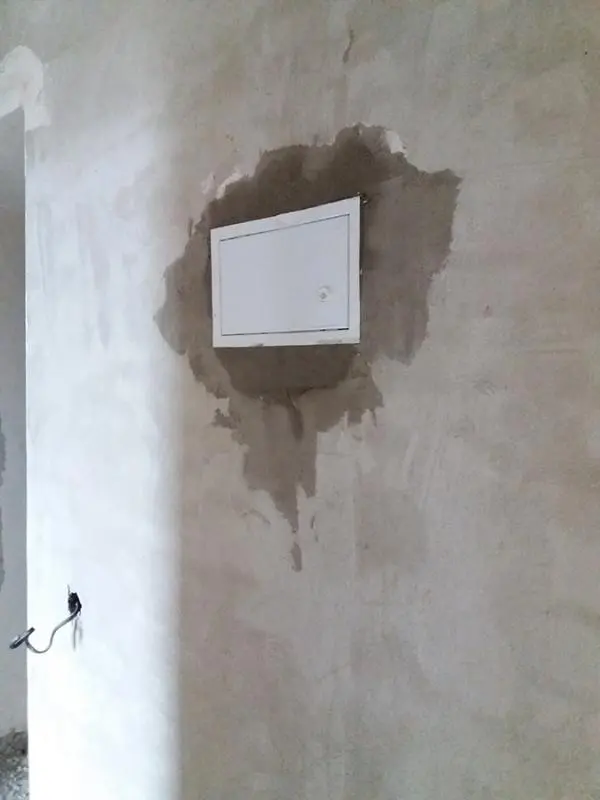

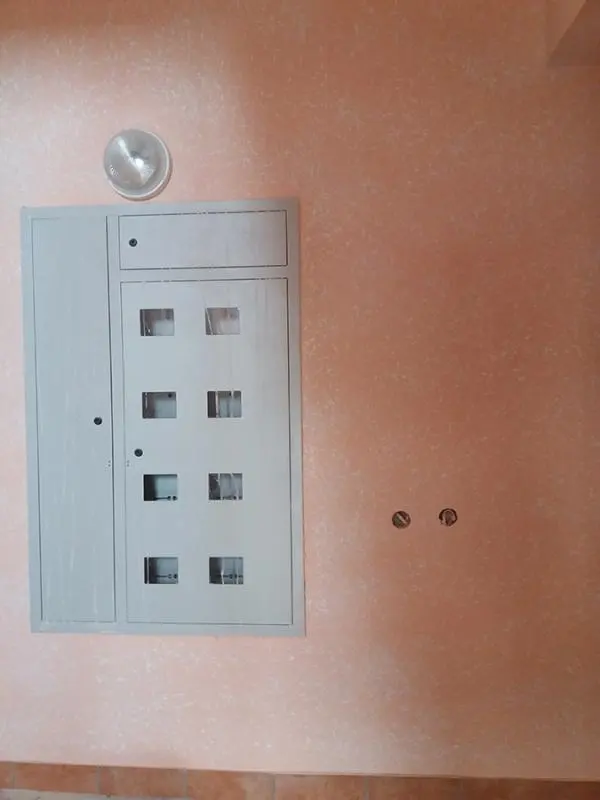

  • Встановлено квартирні електрощитки (автомати).
  • Встановлено двері в кладових приміщеннях.
  • Продовжуються роботи по штукатуренню вхідної групи.

NE
Nelli18551 повід. · з 2016
20 жовтня 2017 р.

Ход строительства Жилого Комплекса

27.09.2017
2 секция

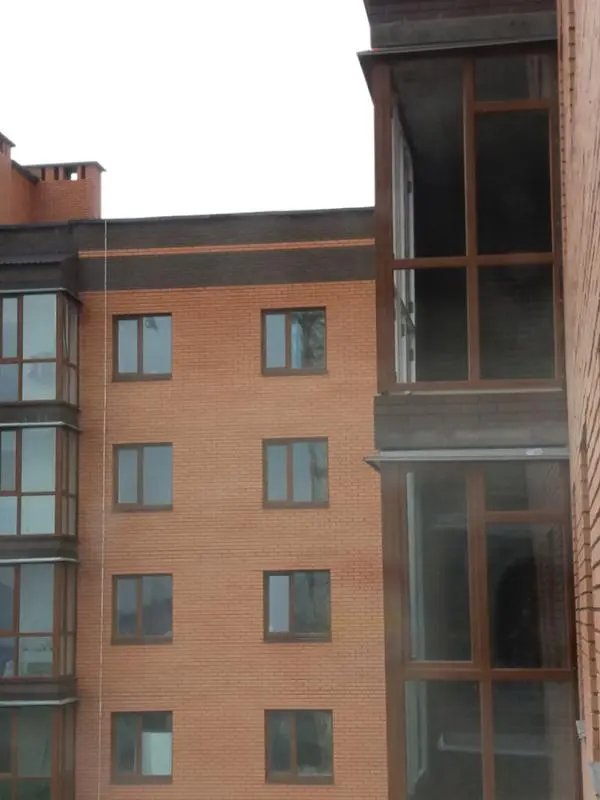

  • Завершено монтаж віконних систем.
  • Завершується кладка плитки в місцях загального користування.
  • Продовжується монтаж гаражних воріт (ролетів).
  • Виконуються роботи по облаштуванню покрівлі над вхідною групою.

NE
Nelli18551 повід. · з 2016
8 листопада 2017 р.

Ход строительства Жилого Комплекса

30.09.2017
2 секция

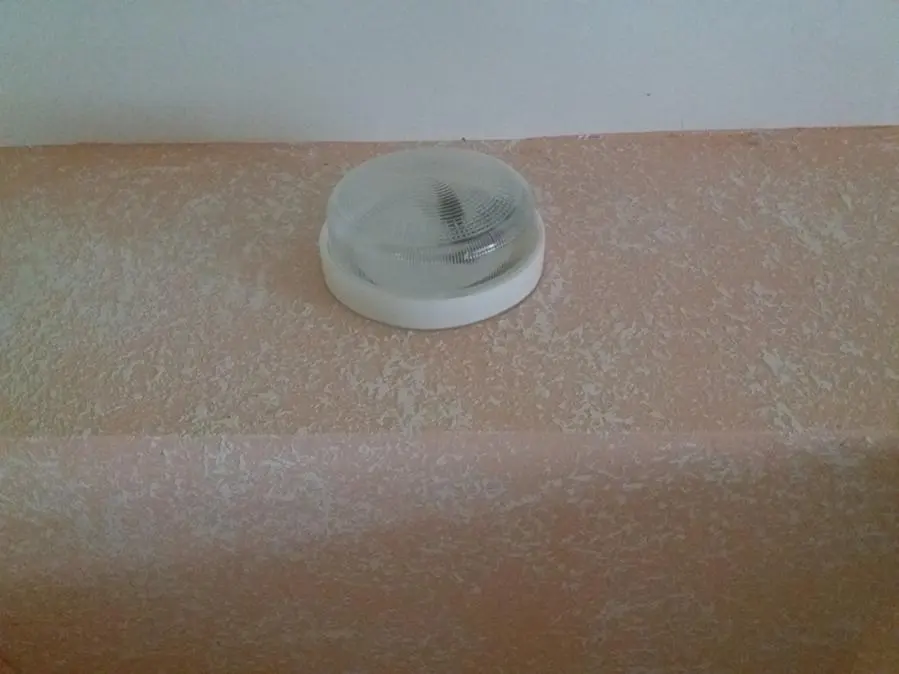

  • Встановлено освітлення в місцях загального користування.

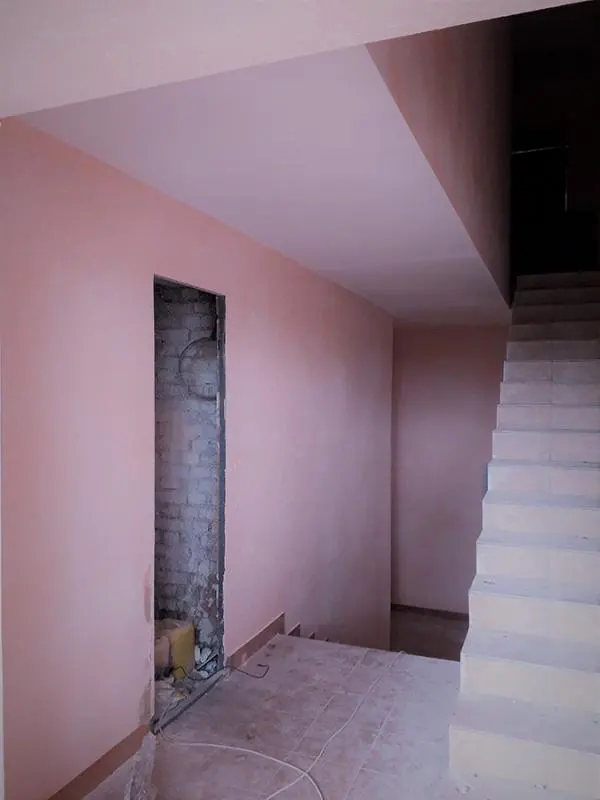

  • Розпочато роботи по нанесенню декоративної штукатурки на стіни в кридорах.

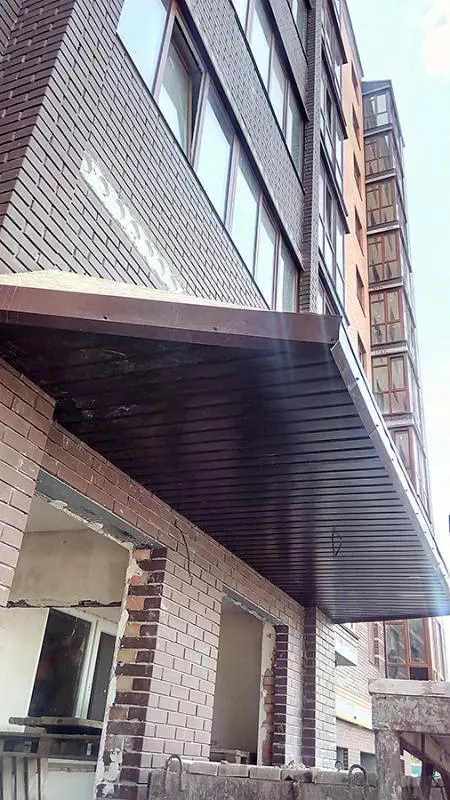

  • Перекрито козирьок над під’їздом.

NE
Nelli18551 повід. · з 2016
8 листопада 2017 р.

Ход строительства Жилого Комплекса

02.10.2017
2 секция

  • Завершено роботи по зовнішній газифікації будинку.
  • Зроблено освітлення в місцях загального користування.

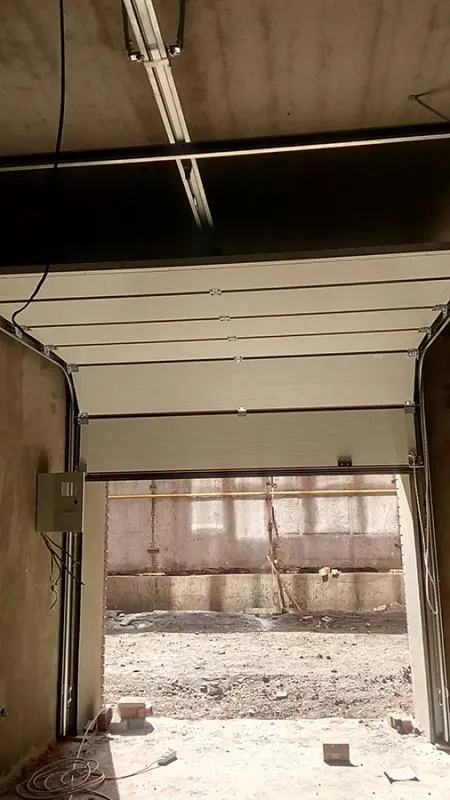

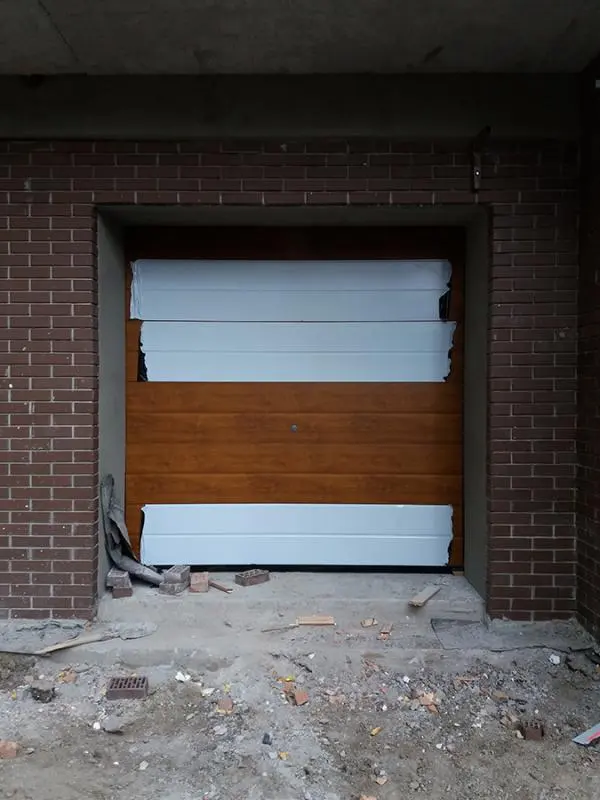

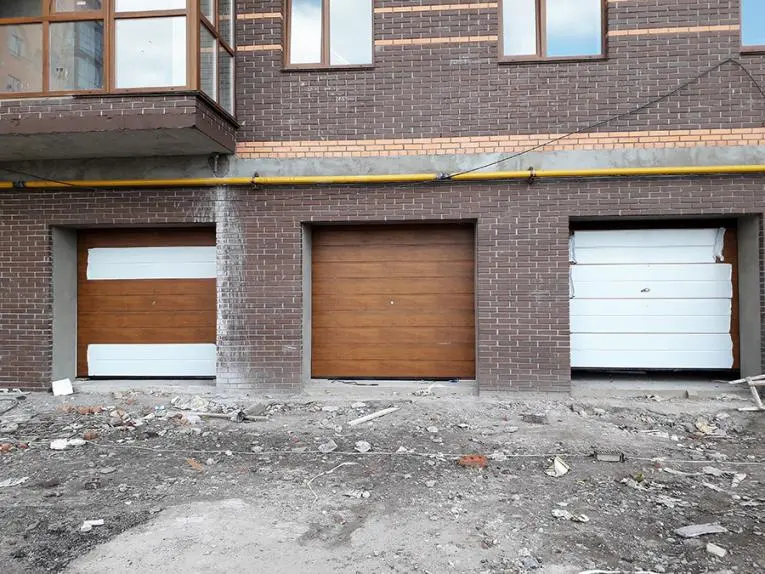

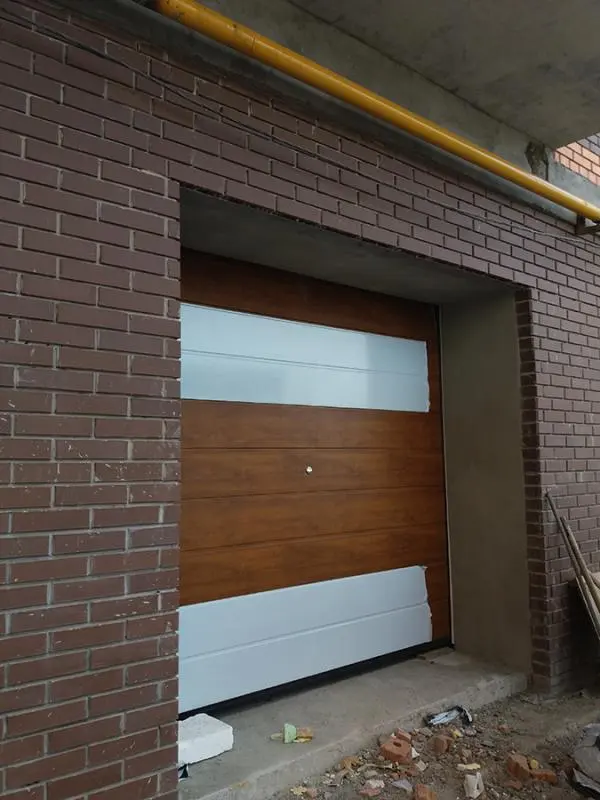

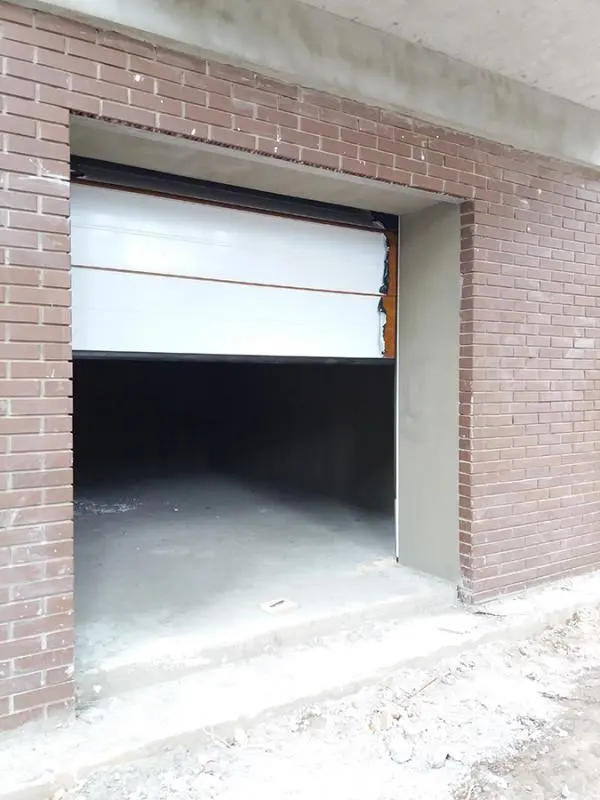

  • Завершено монтаж гаражних воріт (ролетів).
  • Тривають роботи по внутрішній газифікації будинку.
  • Розпочато підготовчі роботи до декоративної покраски стін.

NE
Nelli18551 повід. · з 2016
9 листопада 2017 р.

Ход строительства Жилого Комплекса

06.10.2017
2 секция

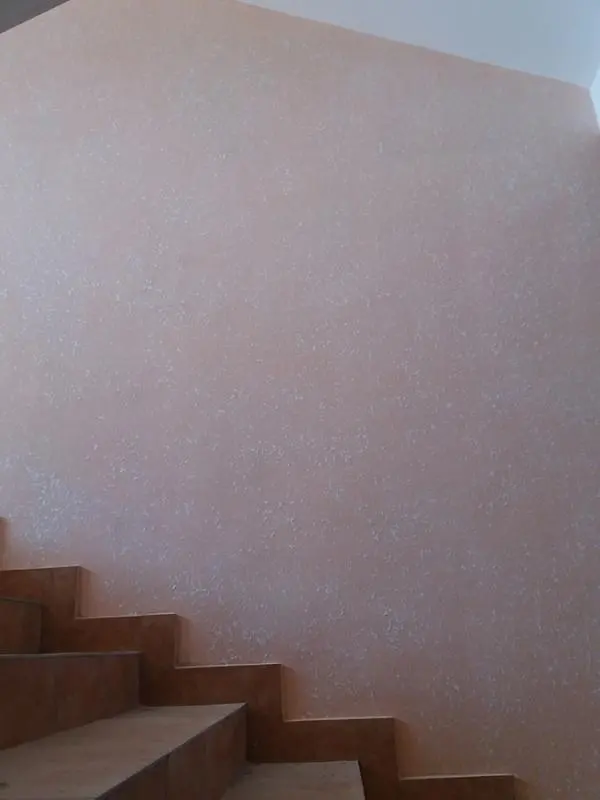

  • Розпочато роботи по декоративній штукарці місць загального користування.

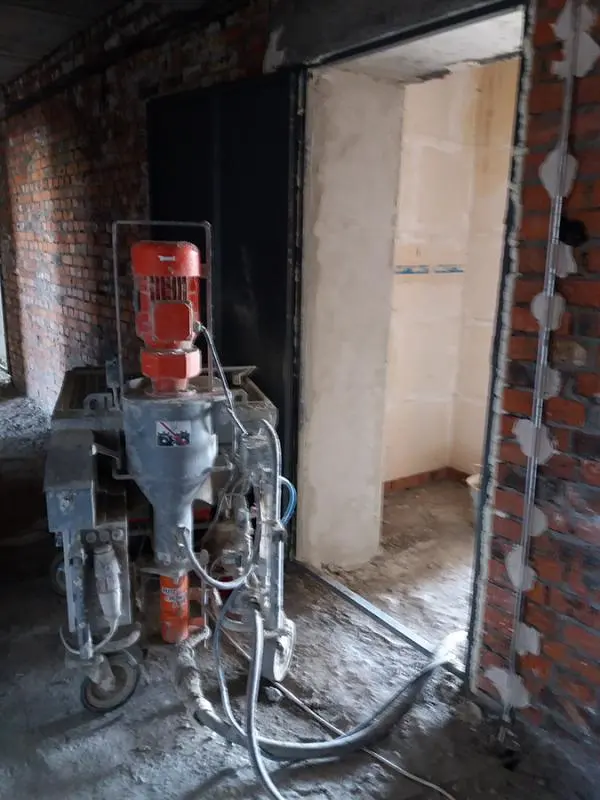

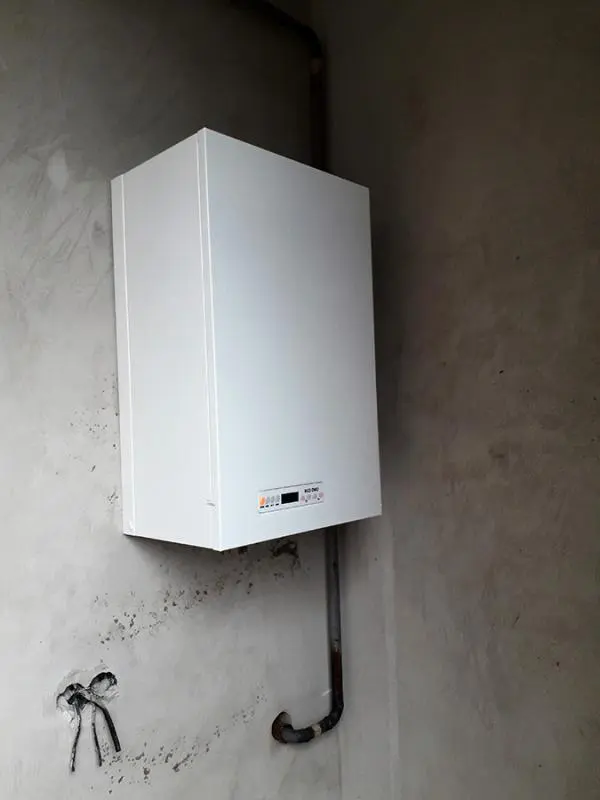

  • Триває встановлення двухконтурних газових котлів у квартирах.

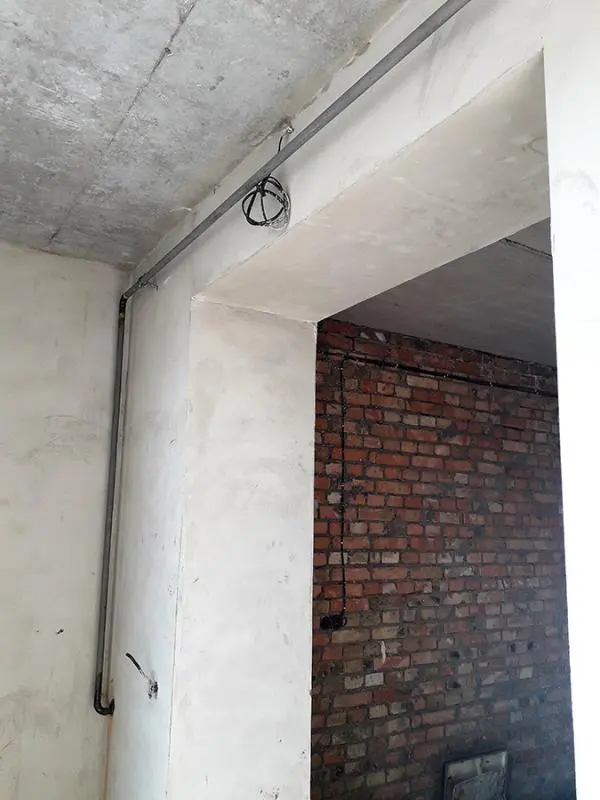

  • Продовжується монтаж внутрішніх систем газопостачання.

NE
Nelli18551 повід. · з 2016
9 листопада 2017 р.

Ход строительства Жилого Комплекса

08.10.2017
2 секция

  • Продовжуються роботи по декоративній штукатурці місць загального користування.
  • Продовжується кладка плитки на першому поверсі.
  • Продовжується монтаж зовнішньої системи газопостачання.
