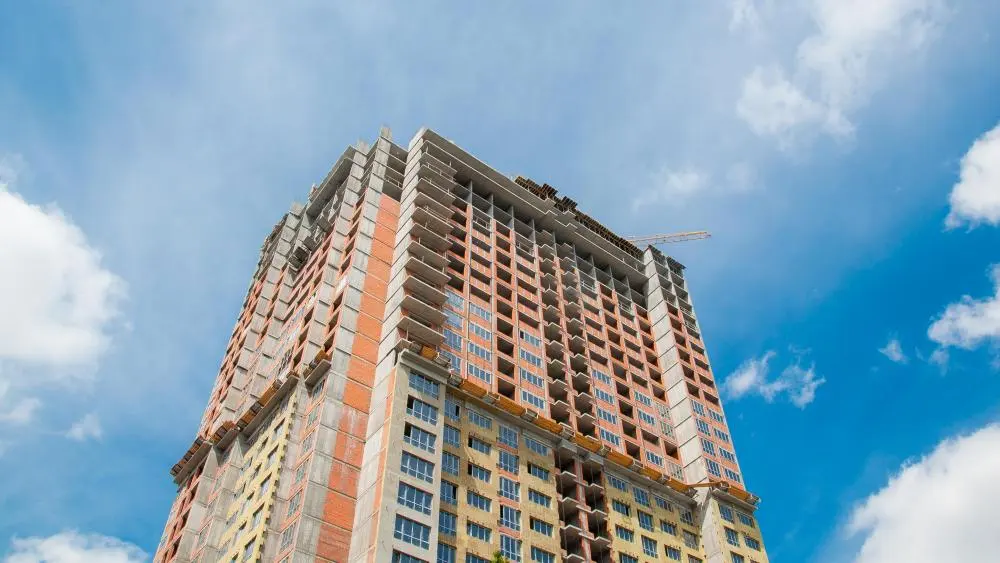

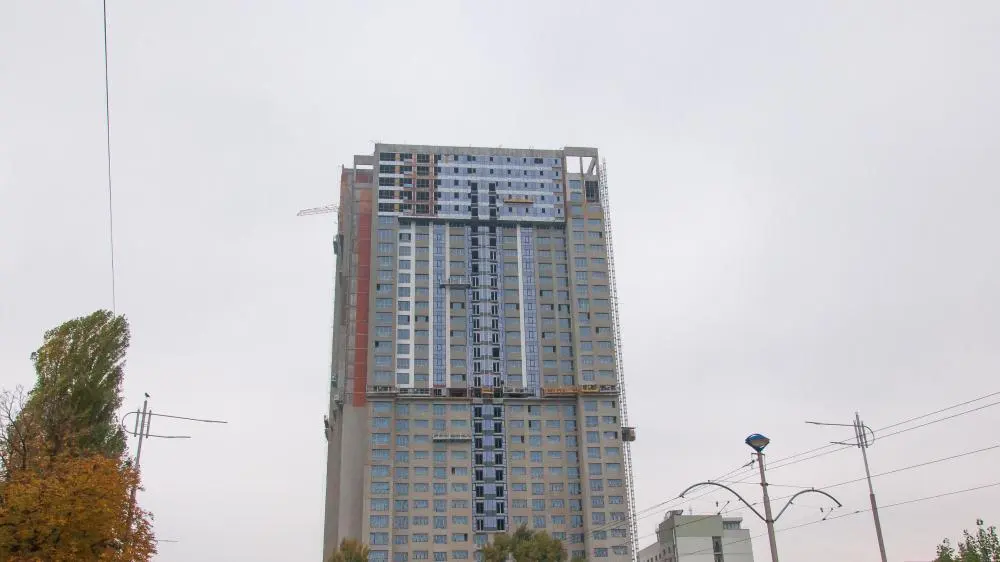

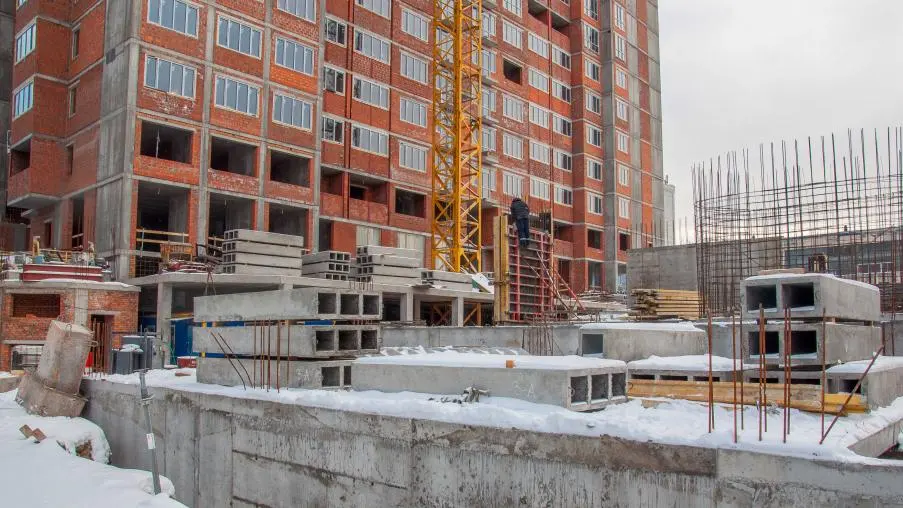

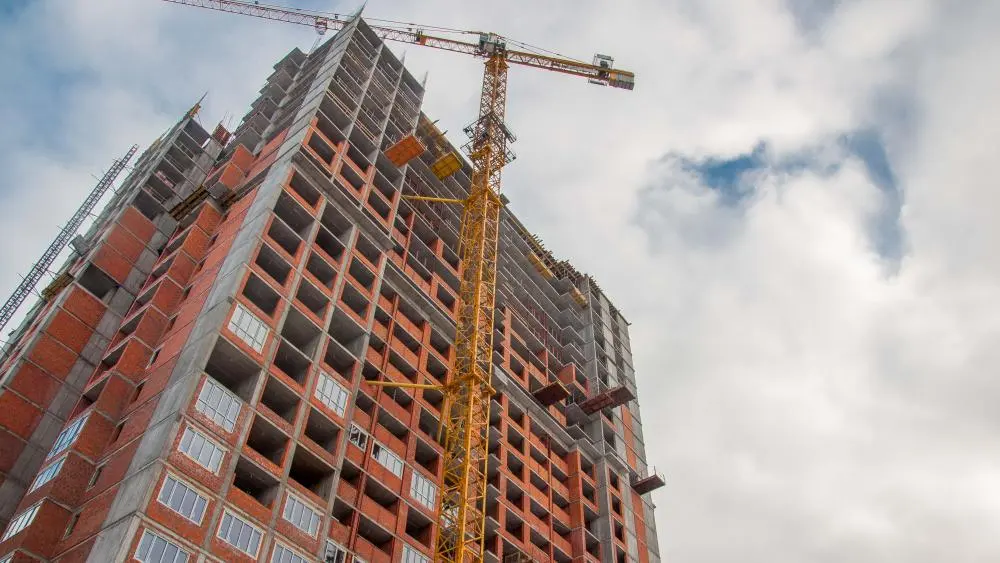

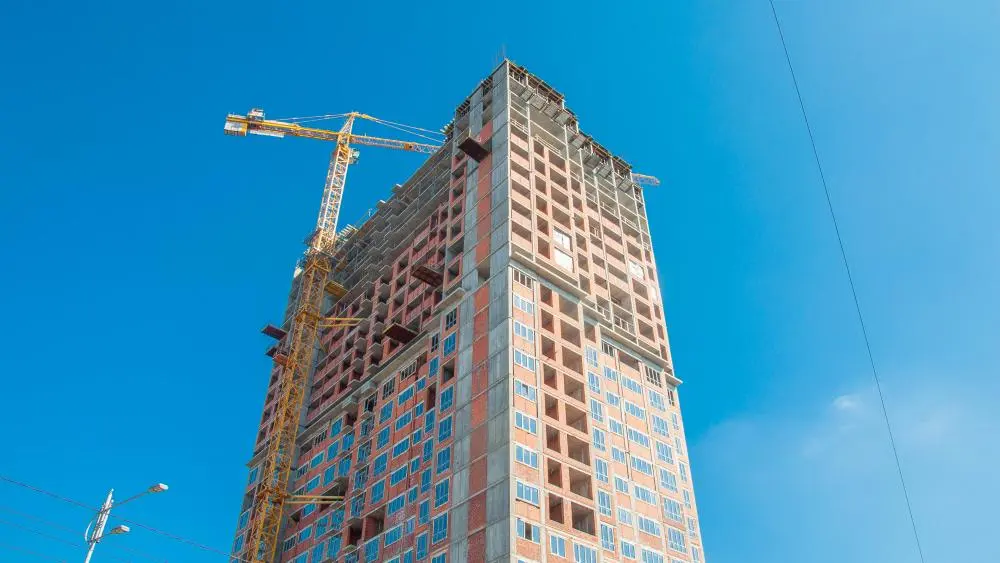

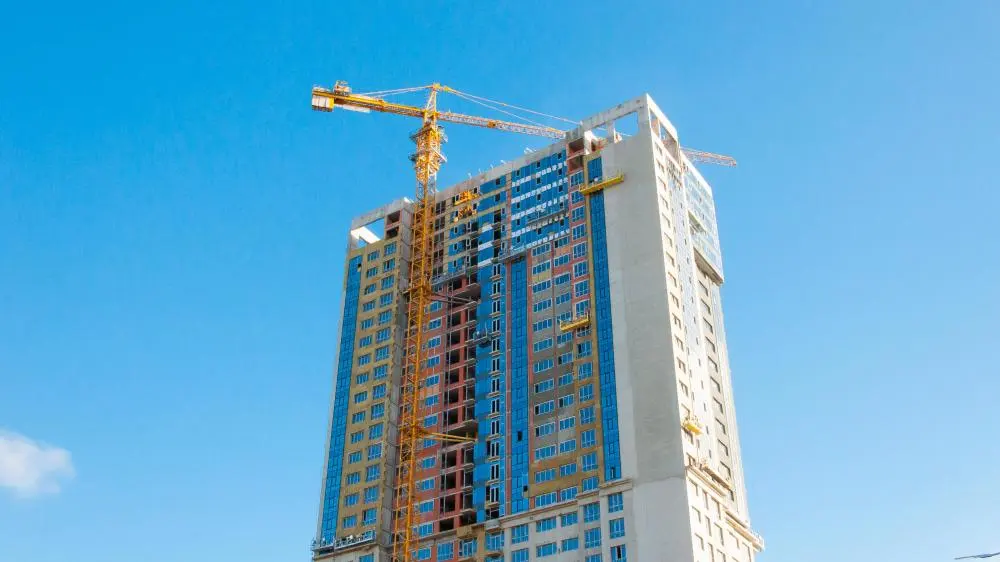

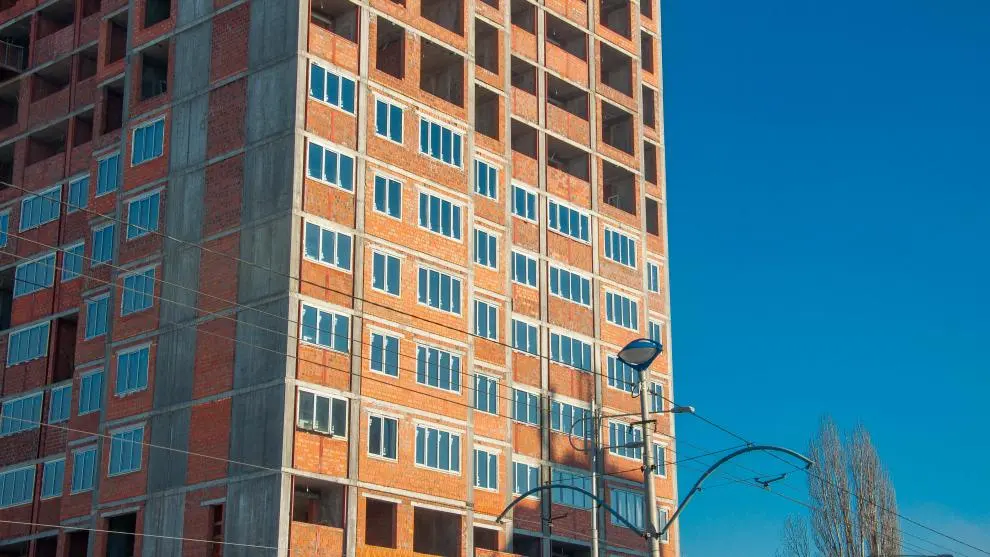

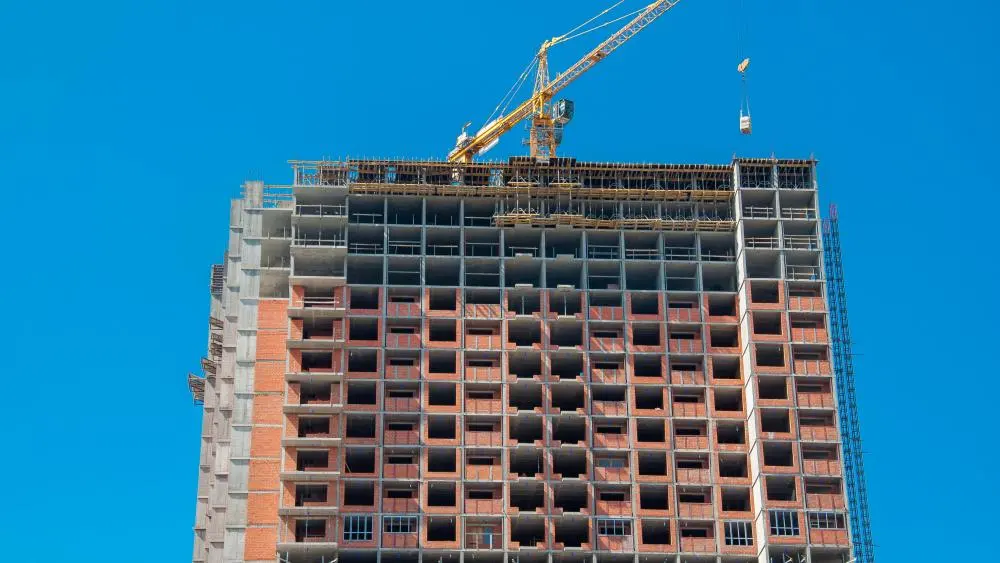

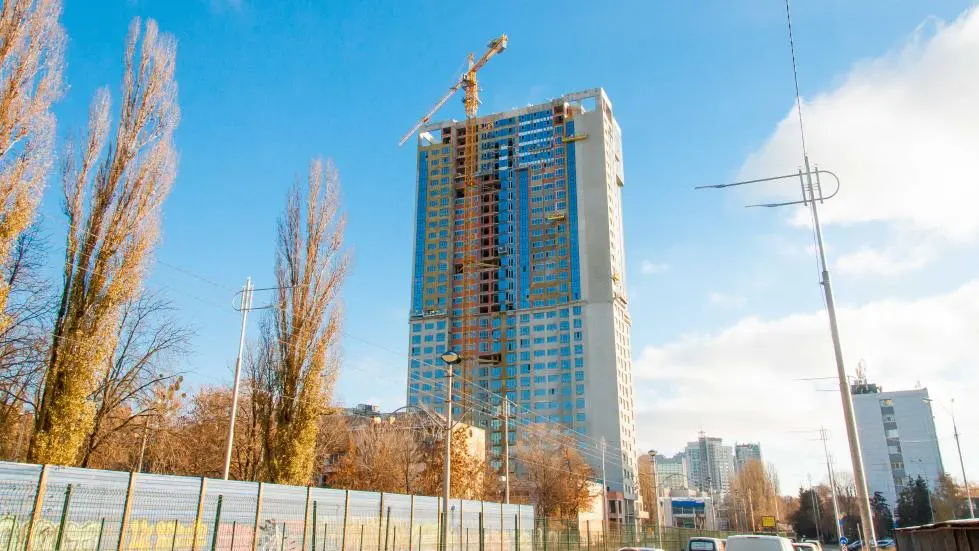

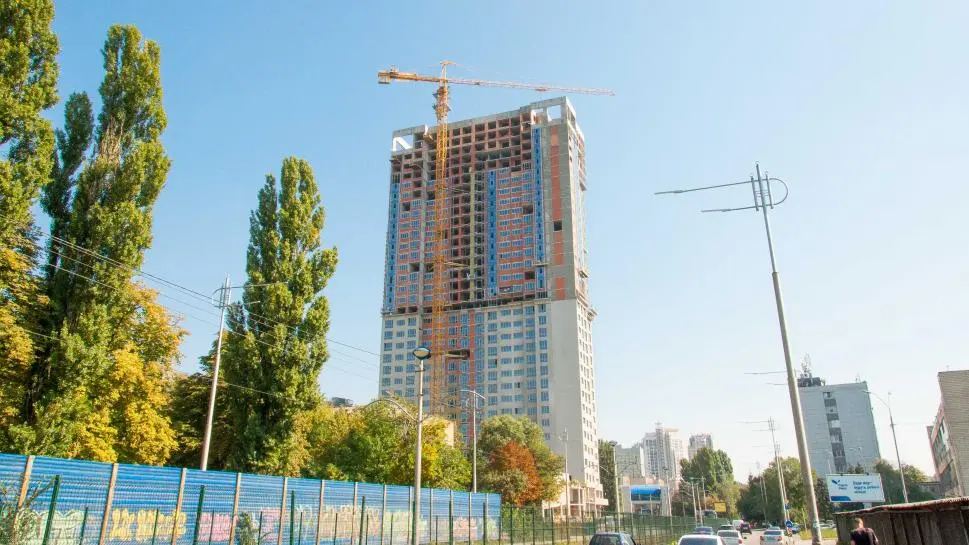

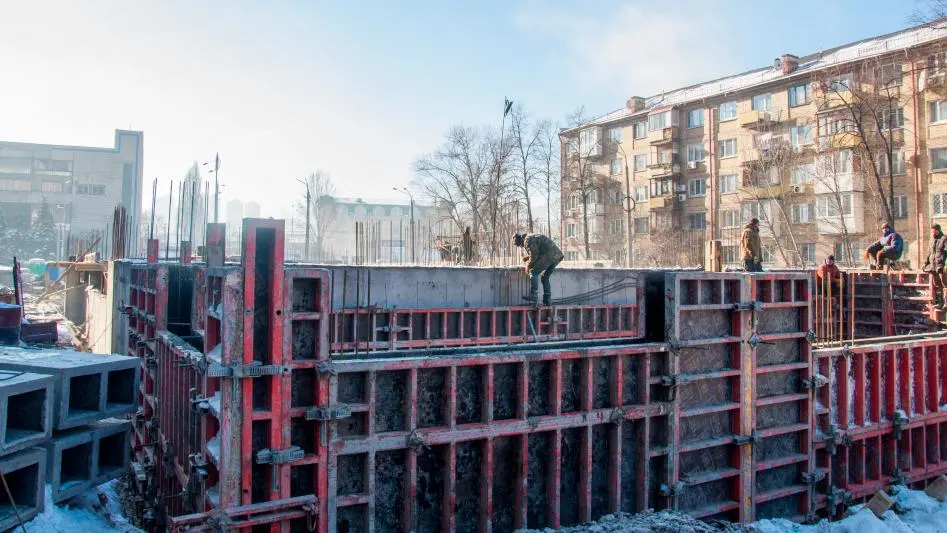

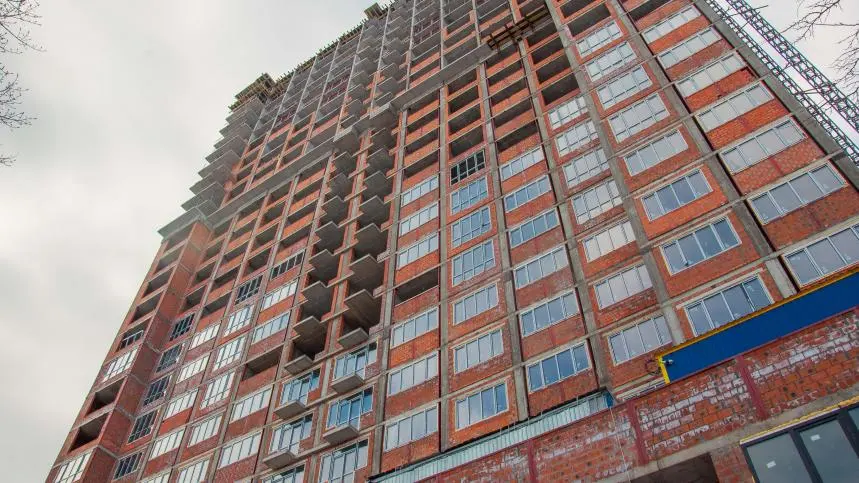

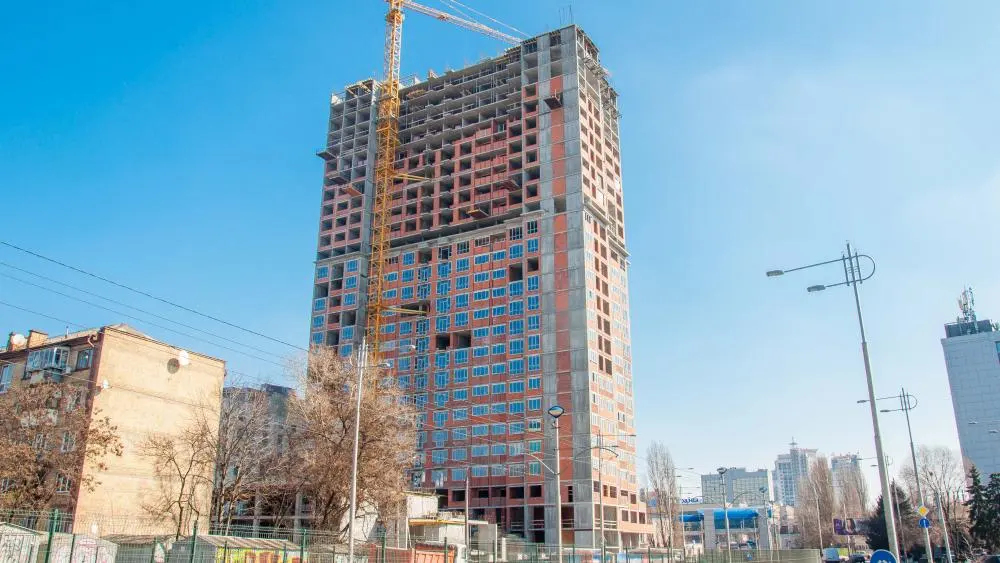

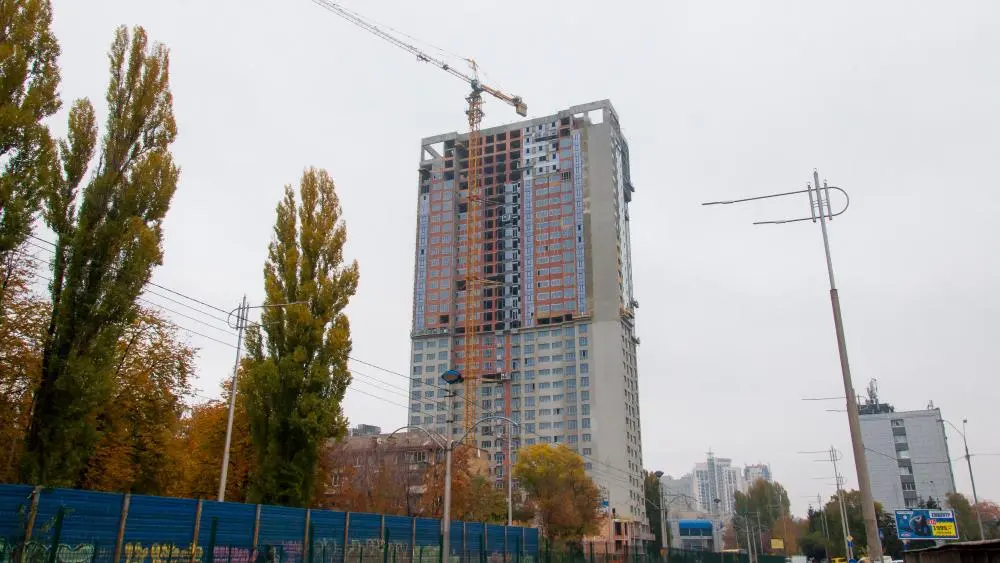

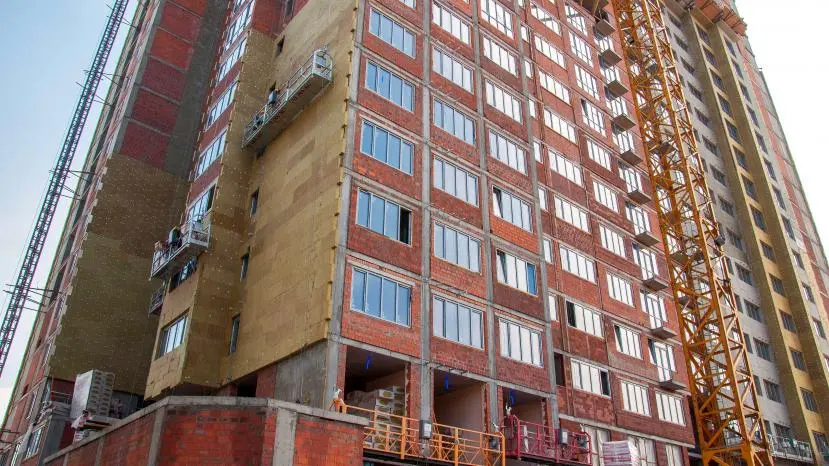

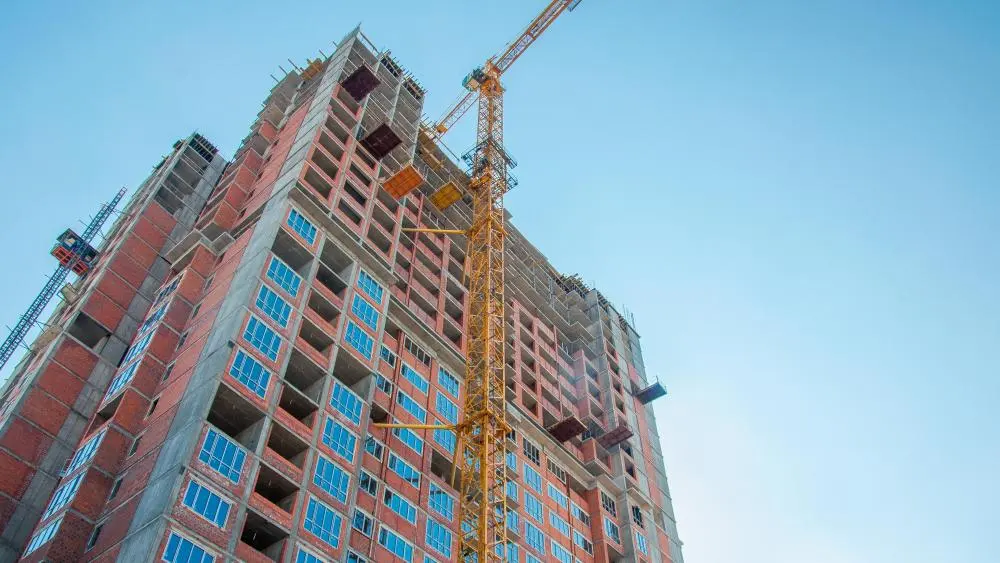

Ход строительства Жилого Комплекса
27.10.2017

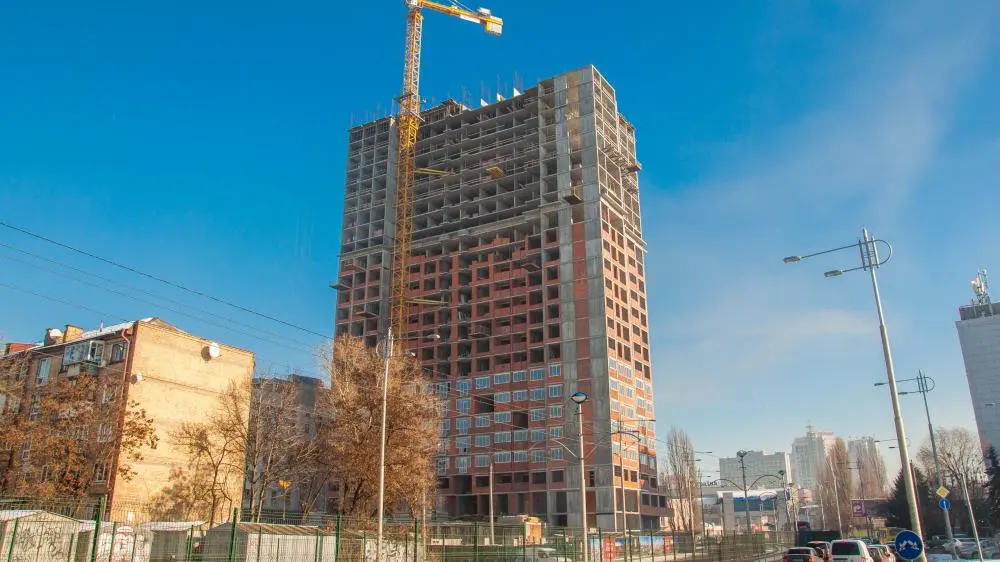

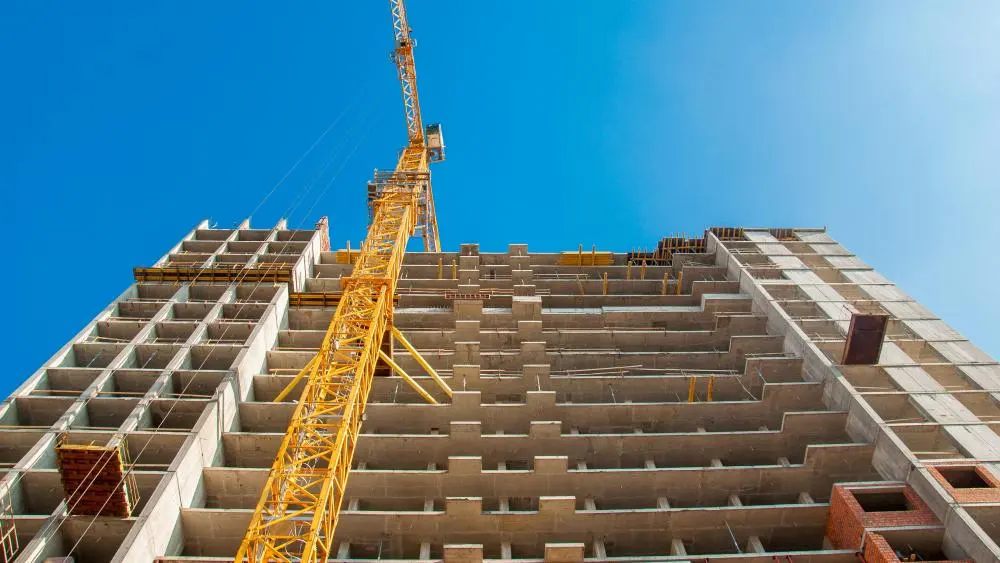

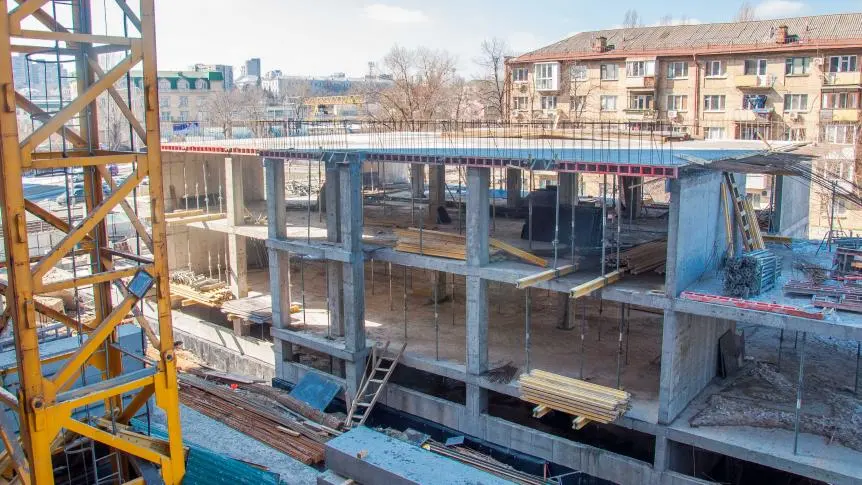

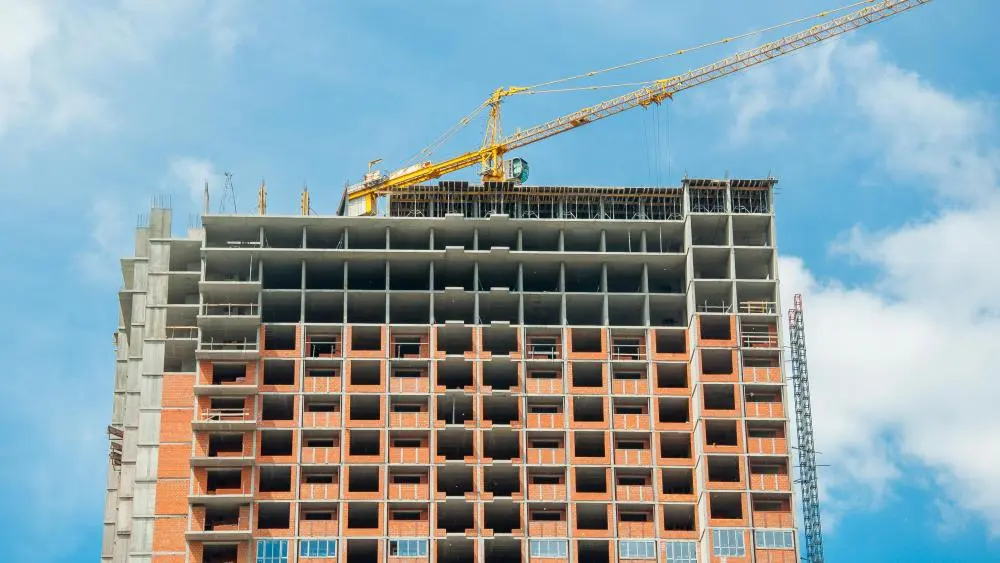

Виконуються монолітні роботи на рівні 21-го поверху.
Продовжують роботи з цегляної кладки зовнішніх та внутрішніх стін, а також вентиляційні та сантехнічні роботи.
Ход строительства Жилого Комплекса
27.10.2017

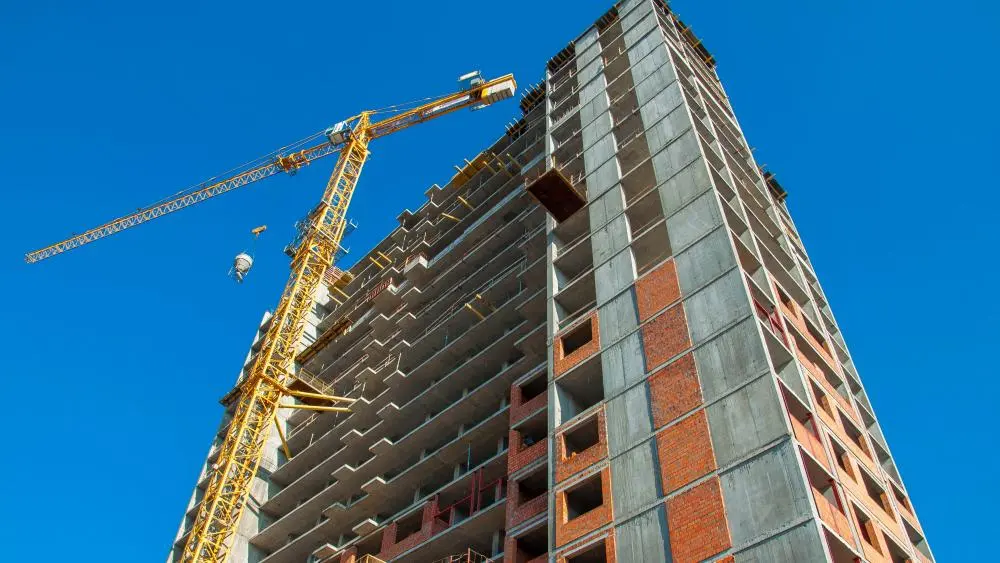

Виконуються монолітні роботи на рівні 21-го поверху.
Продовжують роботи з цегляної кладки зовнішніх та внутрішніх стін, а також вентиляційні та сантехнічні роботи.

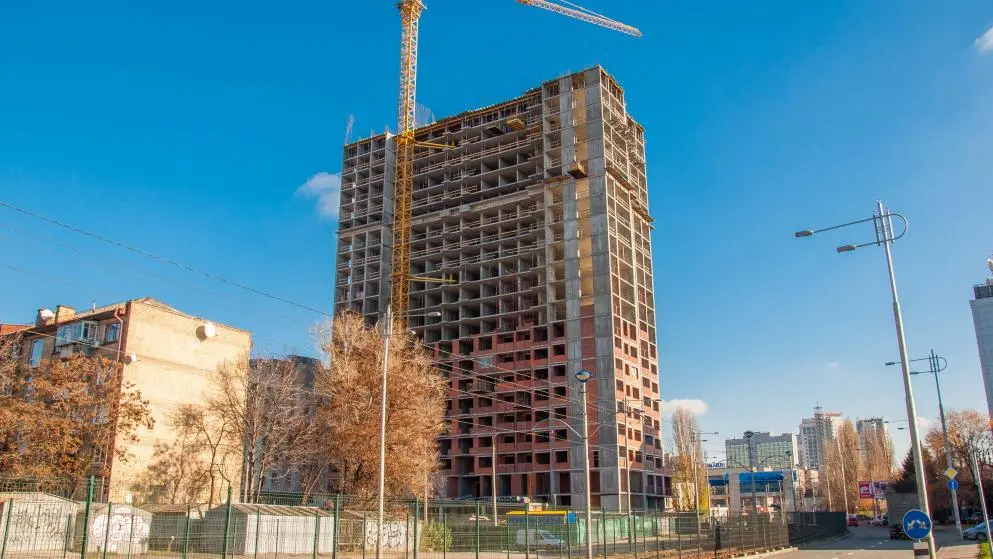

Ход строительства Жилого Комплекса
24.11.2017
Виконується монолітна плита перекриття 22-го поверху.
Продовжують роботи з цегляної кладки зовнішніх та внутрішніх стін, а також вентиляційні та сантехнічні роботи.

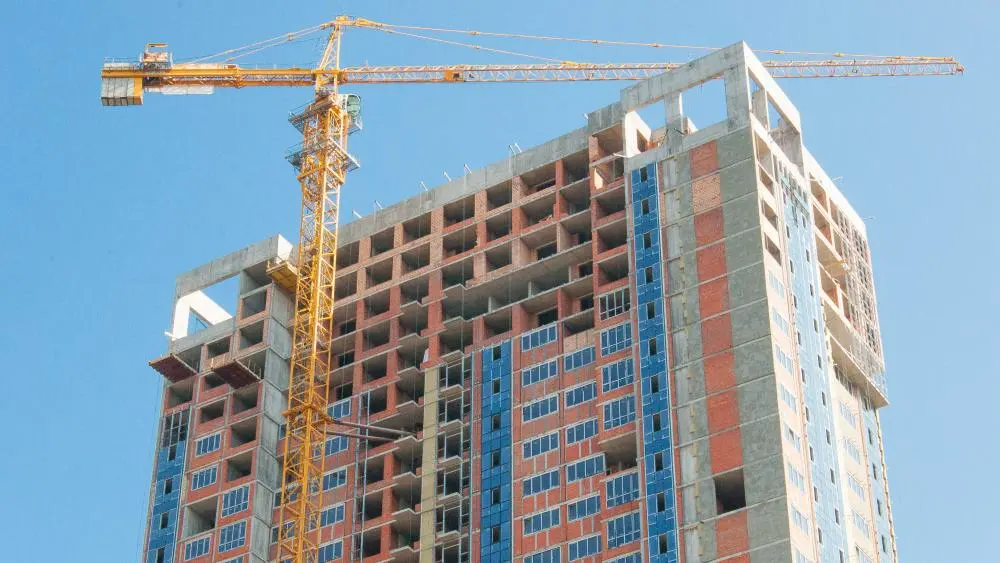

Ход строительства Жилого Комплекса
26.12.2017

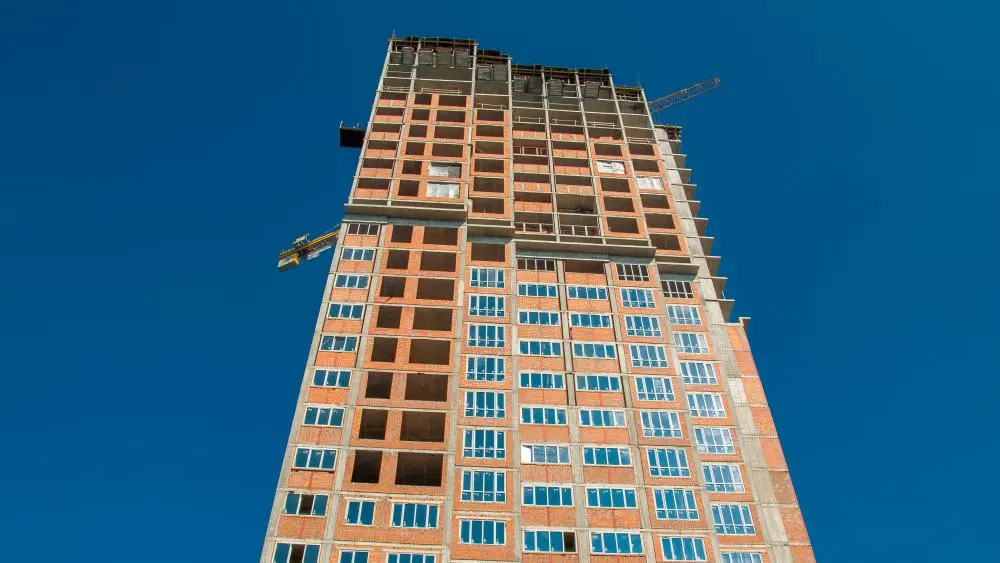

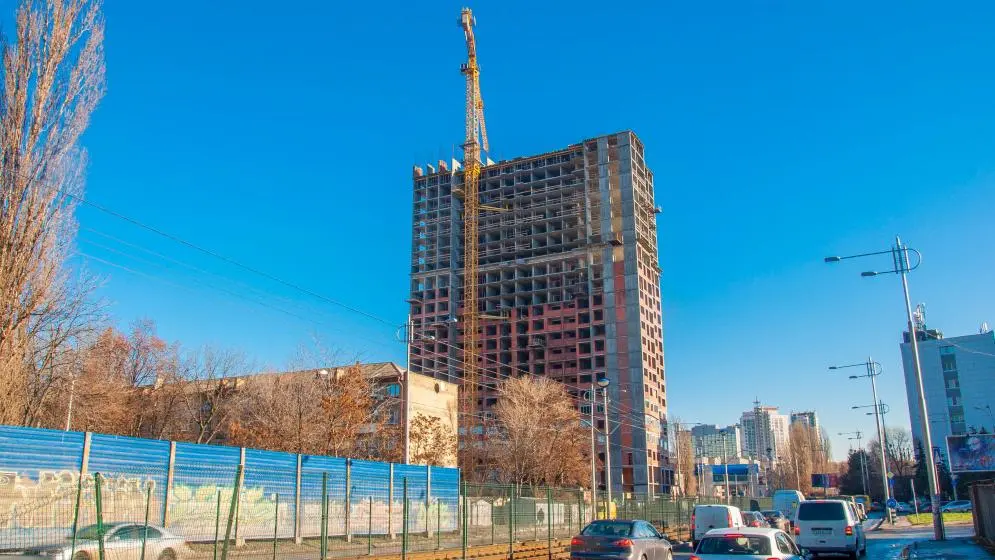

Виконується монолітні роботи на рівні 25-го поверху.
Роботи з цегляної кладки зовнішніх та внутрішніх стін продовжуються до 15-го поверху.
Розпочато роботи з монтажу віконних конструкцій. Продовжуються вентиляційні та сантехнічні роботи.

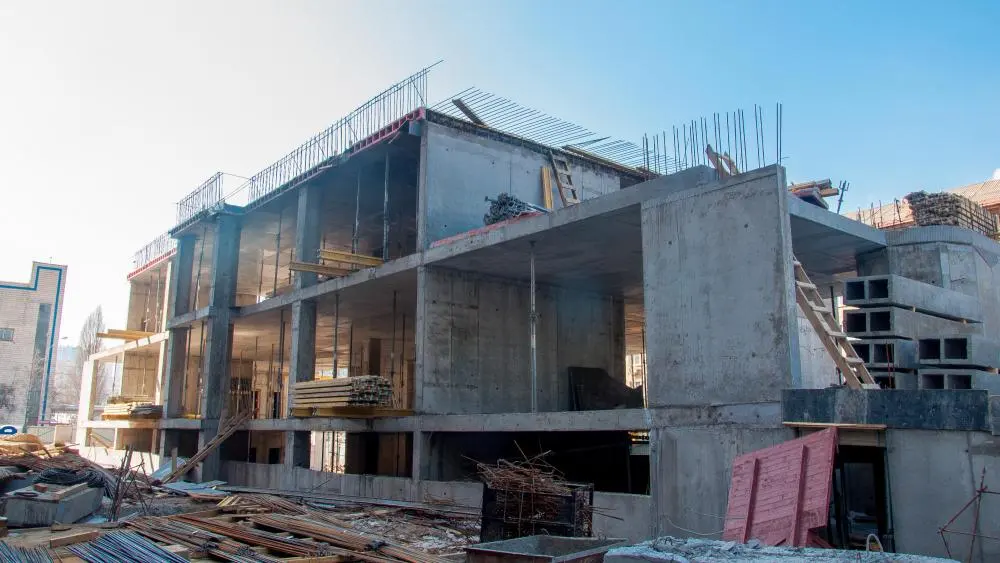

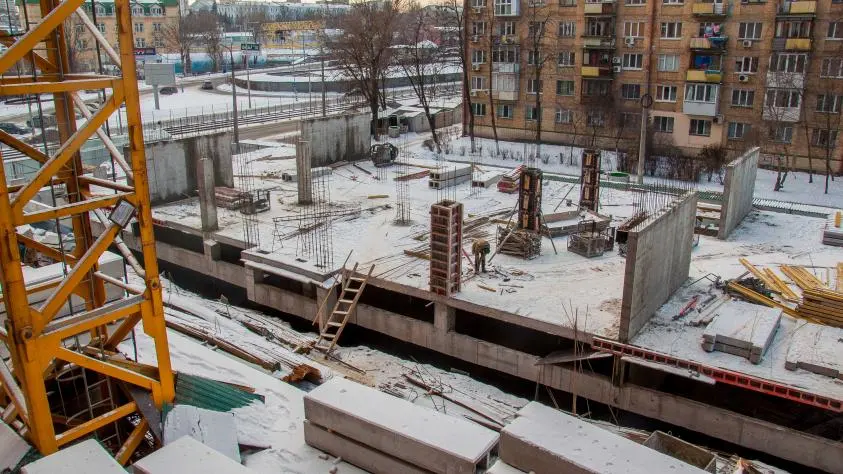

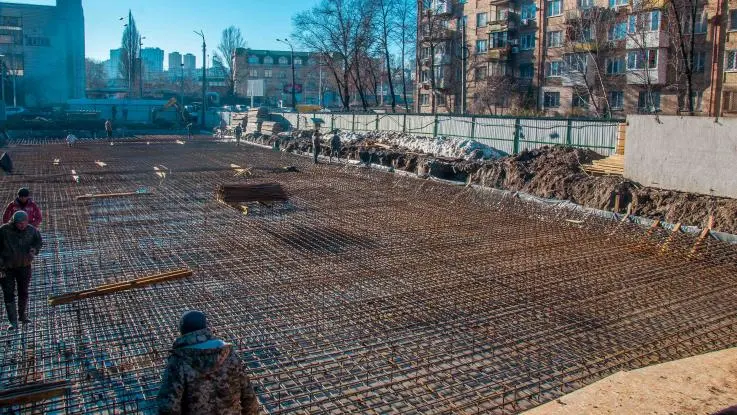

Забетоновано перший шар бетонної підготовки під фундаментну плиту паркінгу.
Ход строительства Жилого Комплекса
25.01.2018

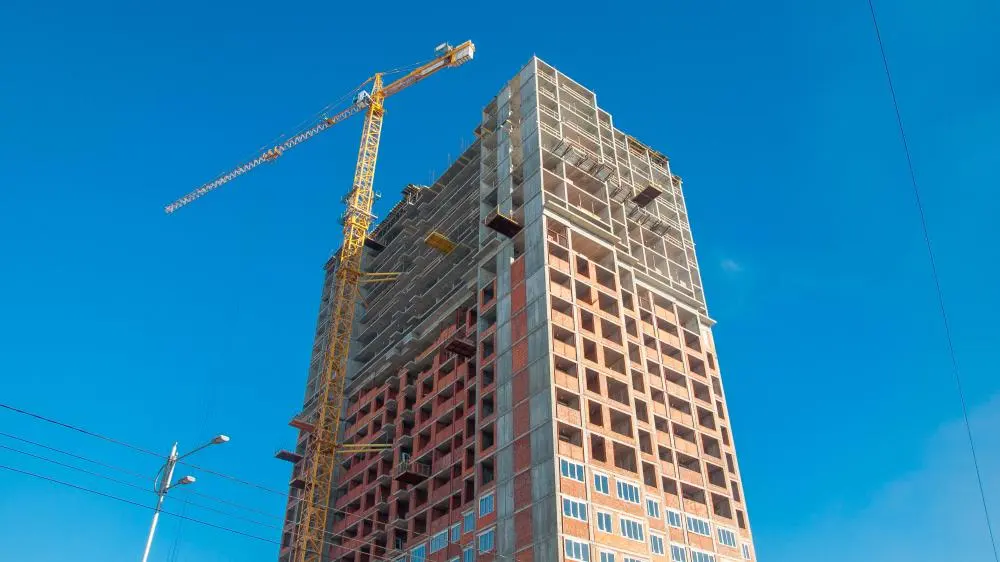

Виконуються монолітні роботи на рівні 26-го поверху.
Роботи з цегляної кладки зовнішніх та внутрішніх стін завершуються до 17 поверху. Розпочато виконання на 17-21 поверхах.
Продовжуються роботи з монтажу віконних конструкцій, а також вентиляційні та сантехнічні роботи.
Виконуються монолітні роботи у паркінгу.
Фото-отчет Жилого Комплекса
Январь 2018
Ход строительства Жилого Комплекса
27.02.2018

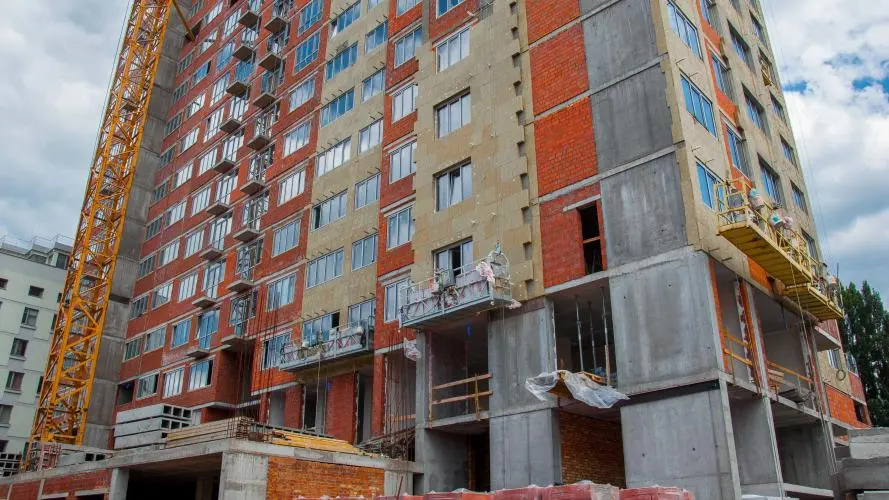

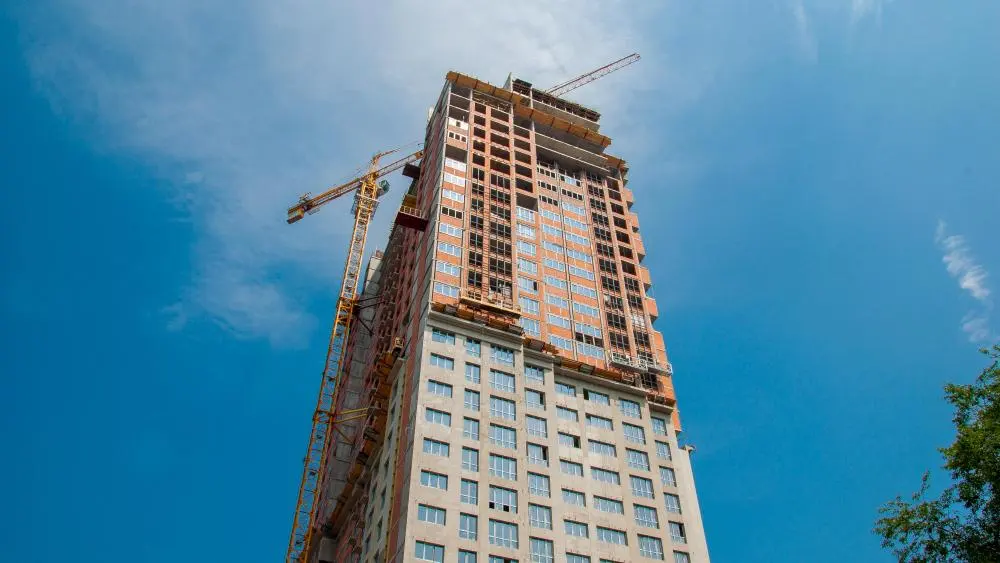

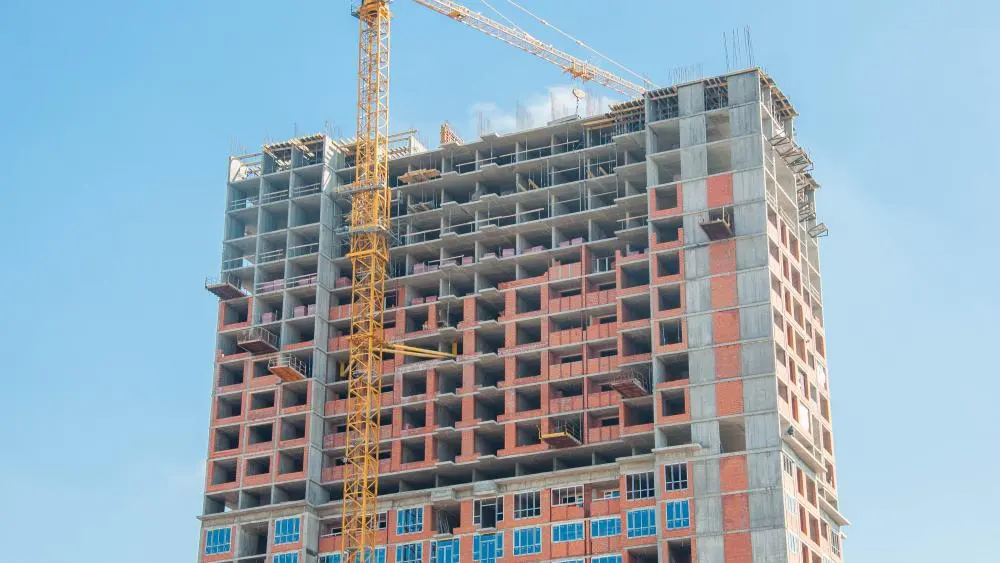

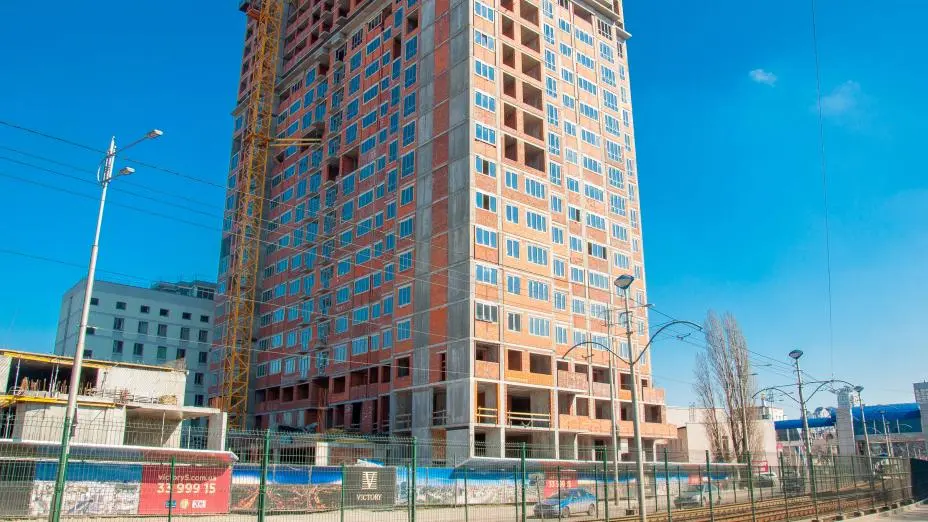

Виконуються монолітні роботи на рівні 27-го поверху.
Роботи з цегляної кладки зовнішніх та внутрішніх стін виконуються до 23-го поверху.
Виконуються роботи з внутрішнього оздоблення місць загального користування та улаштування стяжок.
Продовжуються роботи з монтажу віконних конструкцій, а також вентиляційні та сантехнічні роботи.
Виконуються монолітні роботи на рівні 2-го поверху паркінгу.
Фото-отчет Жилого Комплекса
Февраль 2018
Новости Жилого Комплекса
02.03.2018
Вашій увазі пропонуються унікальні квартири на найвищих поверхах.
Ви на висоті майже 100 метрів!
Фантастичні краєвиди зачаровують та дарують можливість побачити Київ у зовсім новому ракурсі. Ваш погляд охоплює все місто – від самого центру й до самих віддалених куточків. Вам відкривається вся краса і велич мегаполісу.
Відмінною рисою деяких квартир є особисті просторі тераси. Терасу можна оформити у вигляді заднього двору, розташувавши на ній гамаки, зону барбекю або дитячу гойдалку.
Ці квартири вражають своєю просторістю, затишком і комфортом, та складаються з двох рівнів, аби кожен власник міг вільно втілити всі свої задуми за плануванням.

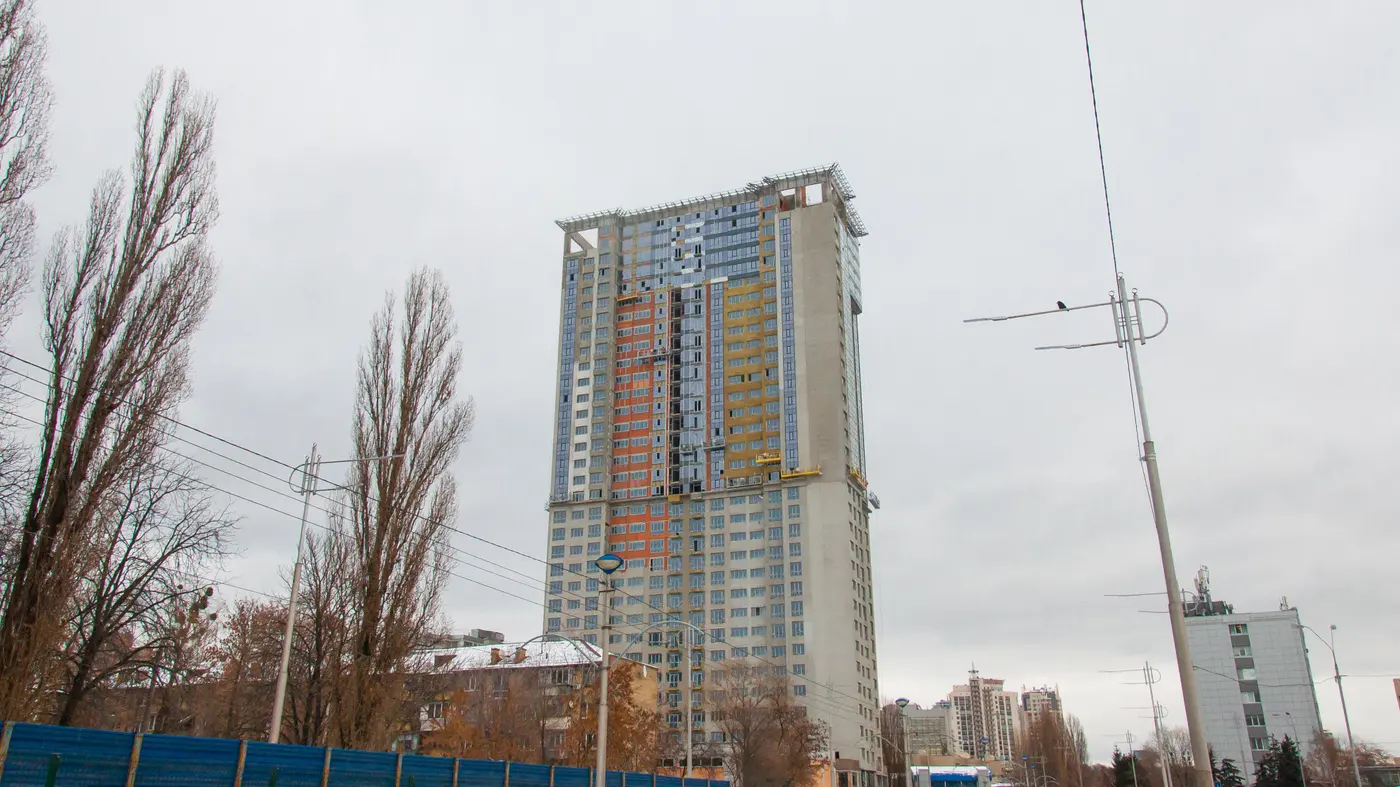

Ход строительства Жилого Комплекса
27.03.2018
Виконується монолітна плита перекриття 28-го поверху.
Роботи з цегляної кладки зовнішніх та внутрішніх стін виконуються до 24-го поверху.
Продовжуються роботи з монтажу віконних конструкцій, а також вентиляційні та сантехнічні роботи.
Виконуються роботи з внутрішнього оздоблення місць загального користування та улаштування стяжок – до 8 поверху.
Виконуються монолітні роботи на рівні 3-го поверху паркінгу.
Фото-отчет Жилого Комплекса
Март 2018
Ход строительства Жилого Комплекса

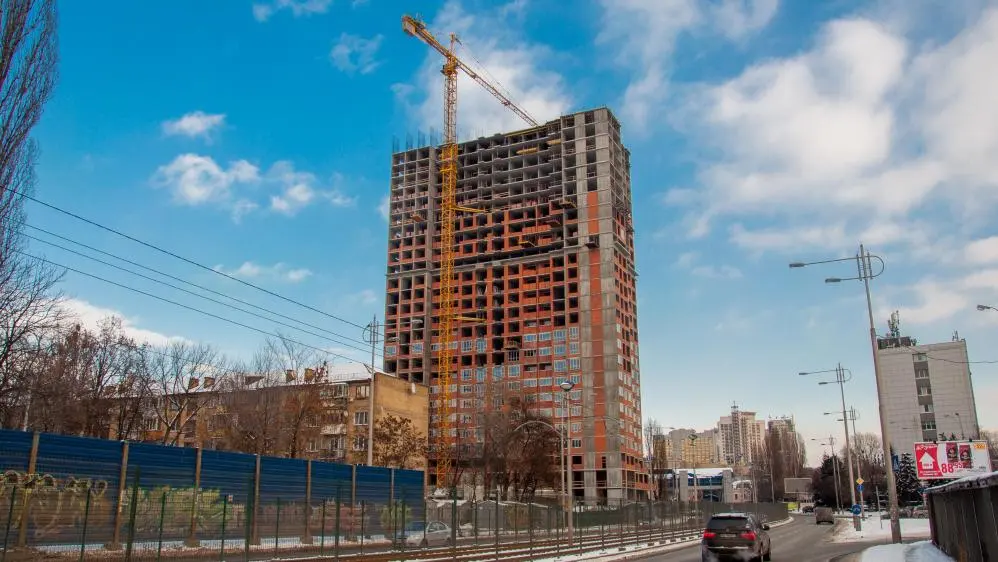

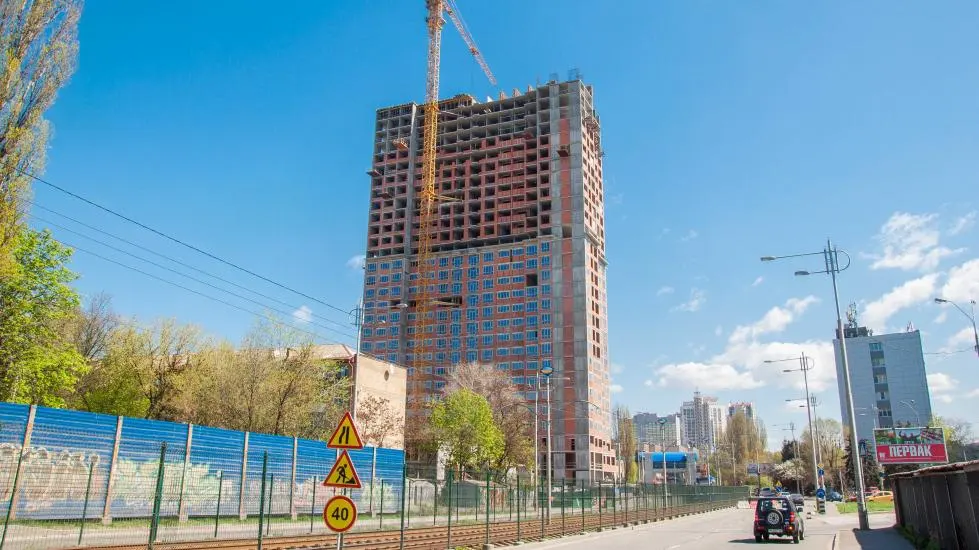

24.04.2018

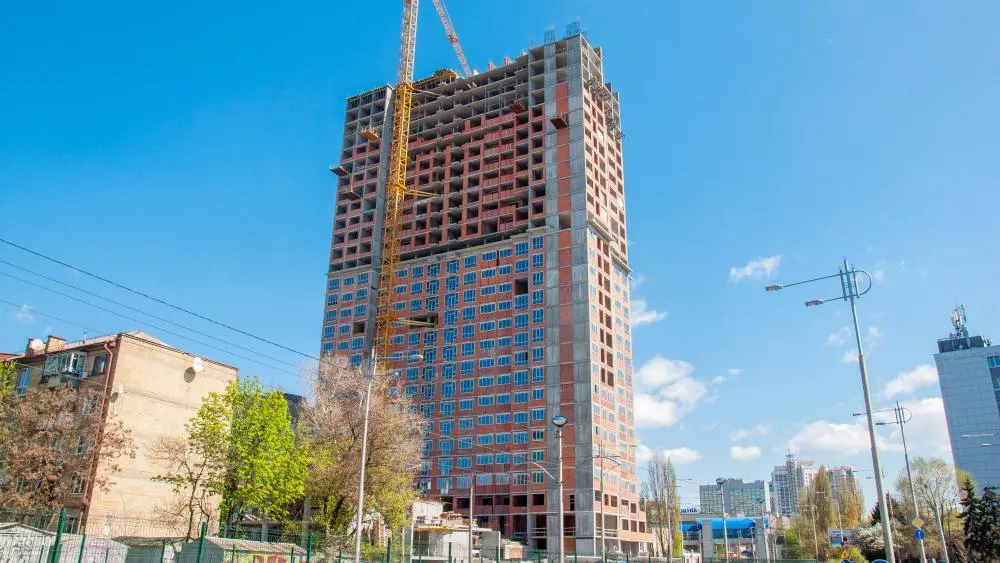

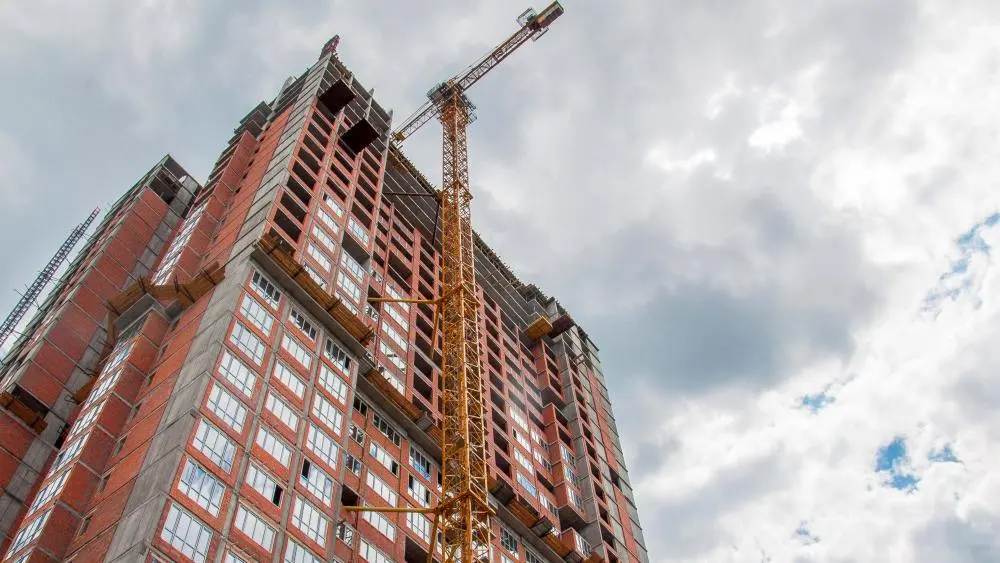

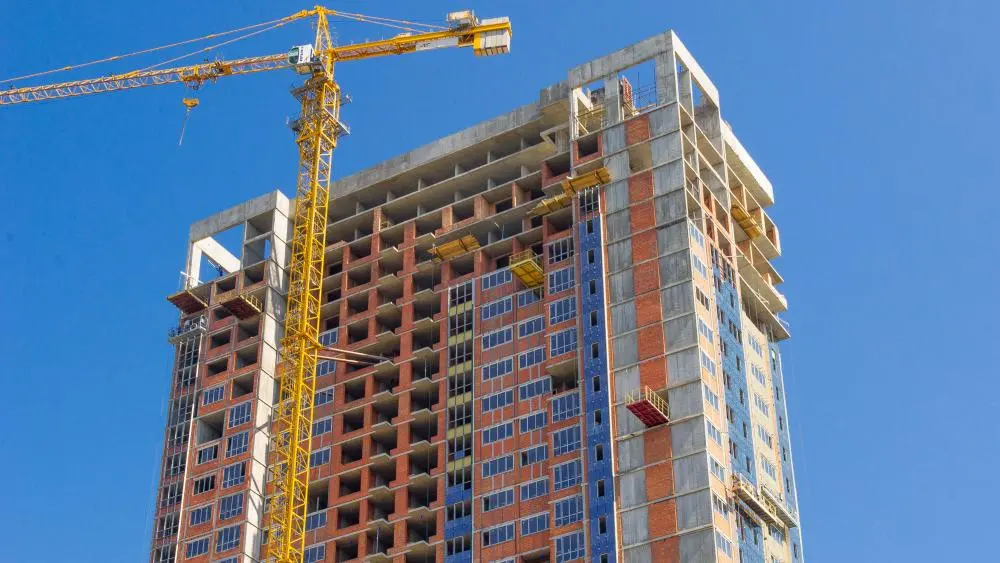

Виконується монолітна плита перекриття 29-го поверху.
Роботи з цегляної кладки зовнішніх та внутрішніх стін виконуються до 25-го поверху.

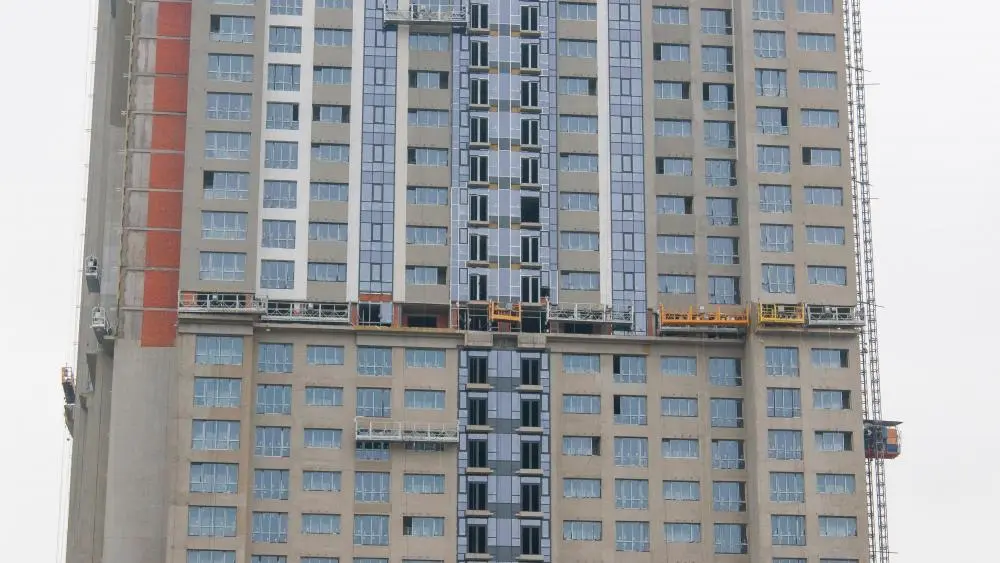

Виконуються роботи з внутрішнього оздоблення місць загального користування та улаштування стяжок – до 14 поверху.
Розпочато фасадні роботи. Продовжуються роботи з монтажу віконних конструкцій, а також вентиляційні та сантехнічні роботи. Виконуються роботи з улаштування систем пожежогасіння.
Завершуються монолітні роботи по улаштуванню пандусів паркінгу.
Ход строительства Жилого Комплекса

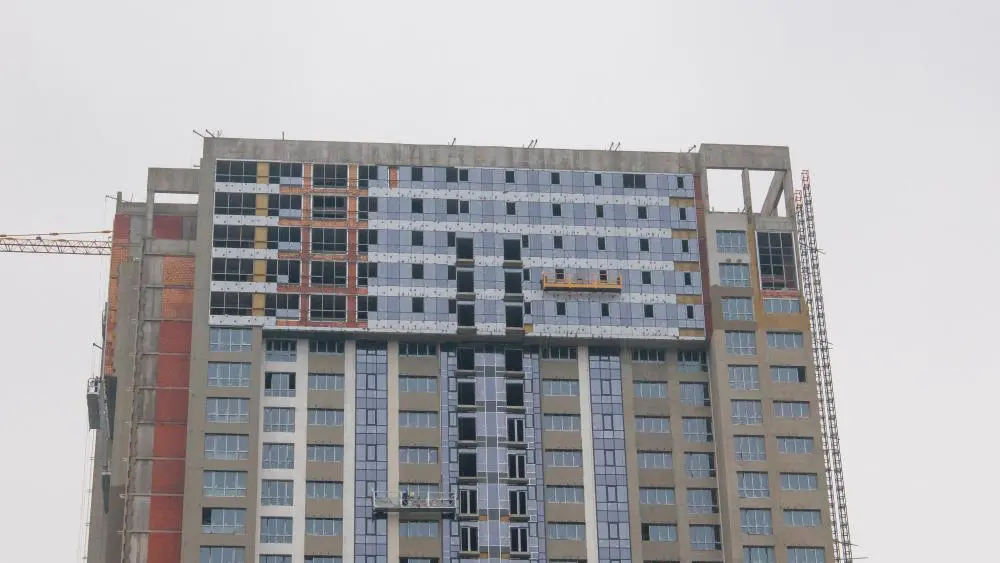

22.05.2018

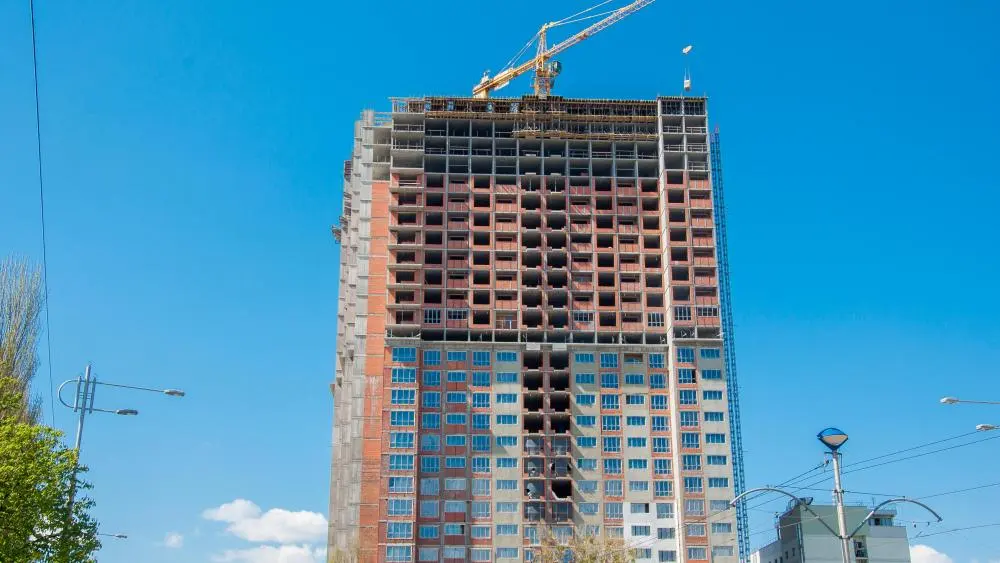

Виконується монолітна плита перекриття 31-го поверху.Роботи з цегляної кладки зовнішніх та внутрішніх стін виконуються до 27-го поверху.
Виконуються роботи з внутрішнього оздоблення місць загального користування та улаштування стяжок – до 18-го поверху.
Продовжуються роботи з монтажу віконних конструкцій, зовнішніх та внутрішніх мереж.
Виконуються фасадні роботи та роботи з монтажу кронштейнів під корзини кондиціонерів.
Продовжуються роботи з улаштування паркінгу.

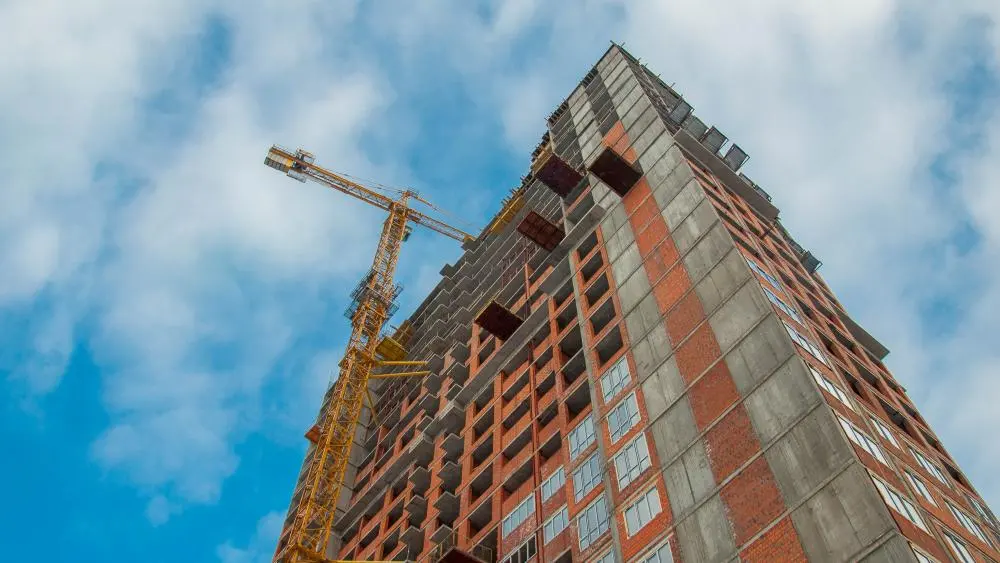

Ход строительства Жилого Комплекса

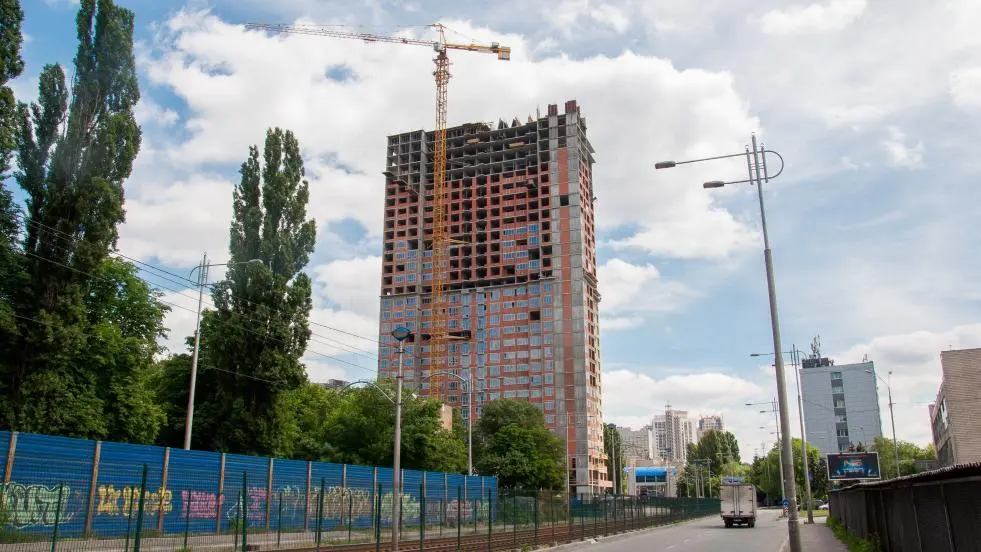

25.06.2018

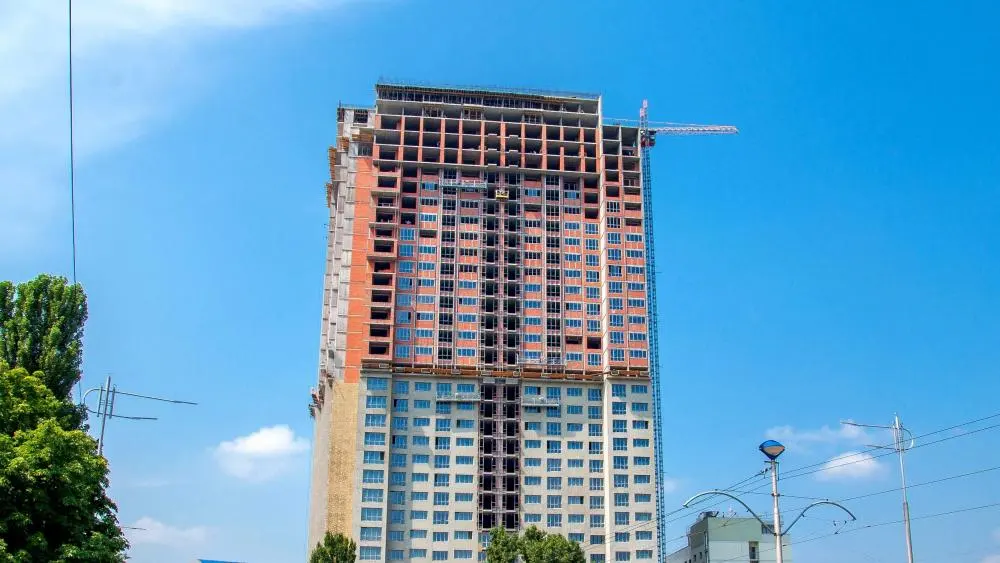

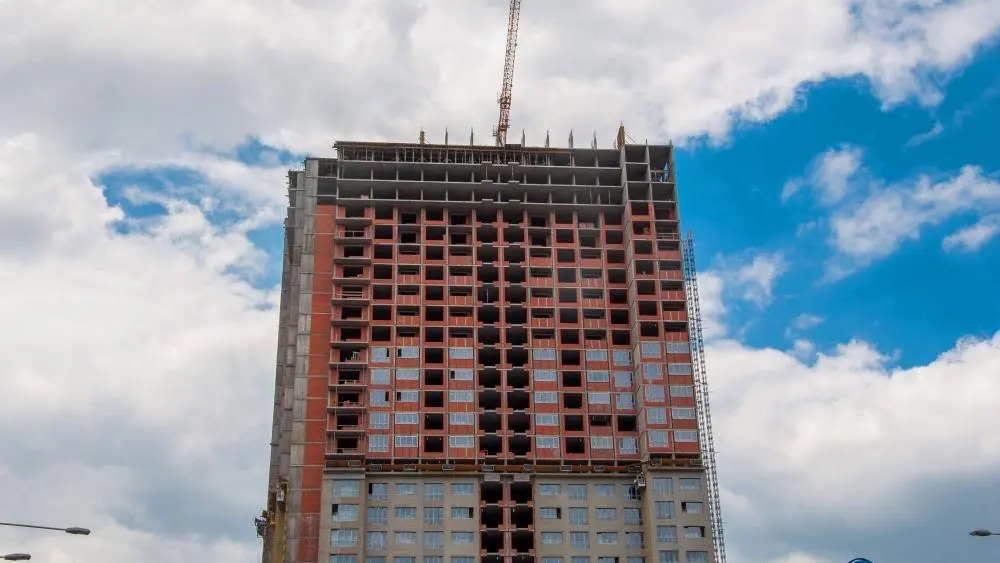

Виконуються монолітні роботи на рівні 33-го поверху.

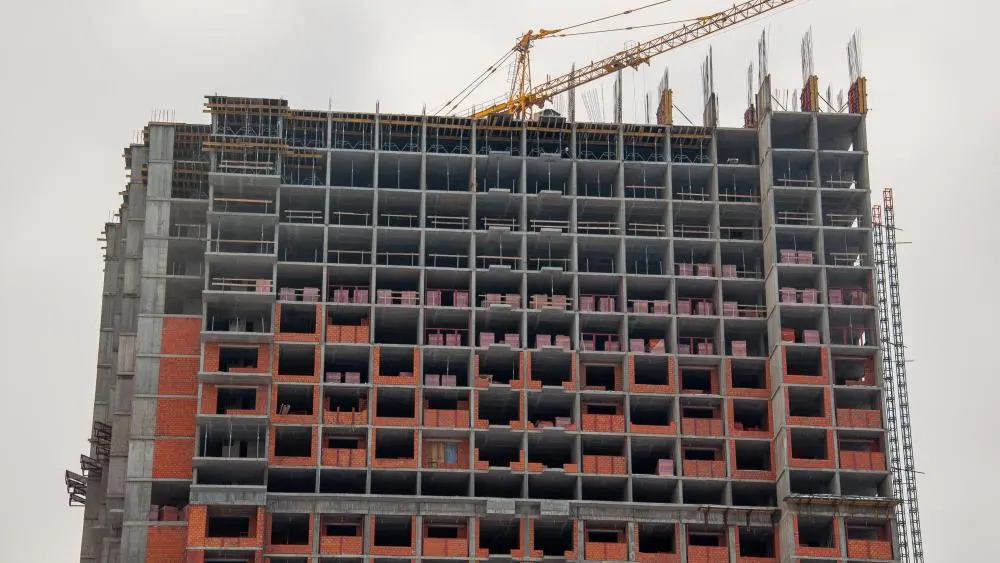

Роботи з цегляної кладки ведуться до 29 поверху.
Роботи з внутрішнього оздоблення місць загального користування та улаштування стяжок виконуються до 28-го поверху.
Фасадні роботи виконуються до 17-го поверху.
Продовжуються роботи з монтажу кронштейнів під корзини кондиціонерів та встановлення алюмінієвих конструкцій.
Продовжується роботи з прокладання зовнішніх та внутрішніх мереж, а також роботи з улаштування паркінгу.
Ход строительства Жилого Комплекса

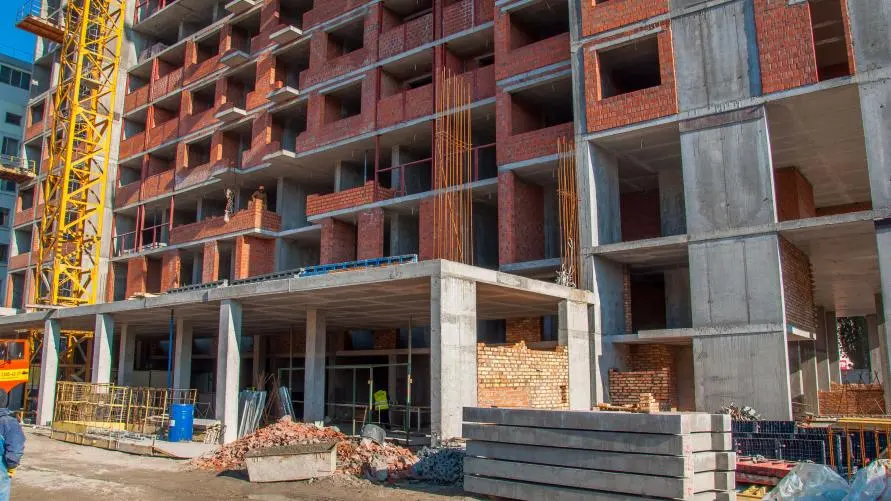

30.07.2018
Виконується монолітна плита перекриття 34-го поверху та вертикальні елементи на рівні 35-го (технічного).

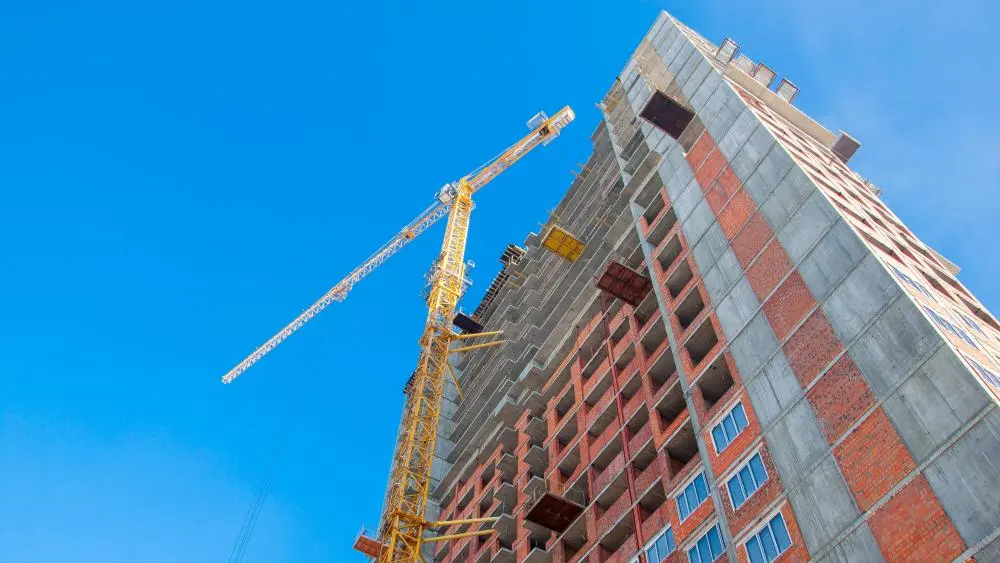

Роботи з цегляної кладки зовнішніх та внутрішніх стін виконуються до 32 поверху.
Ведуться роботи з внутрішнього оздоблення в місцях загального користування, штукатурні роботи та роботи по влаштуванню стяжок.

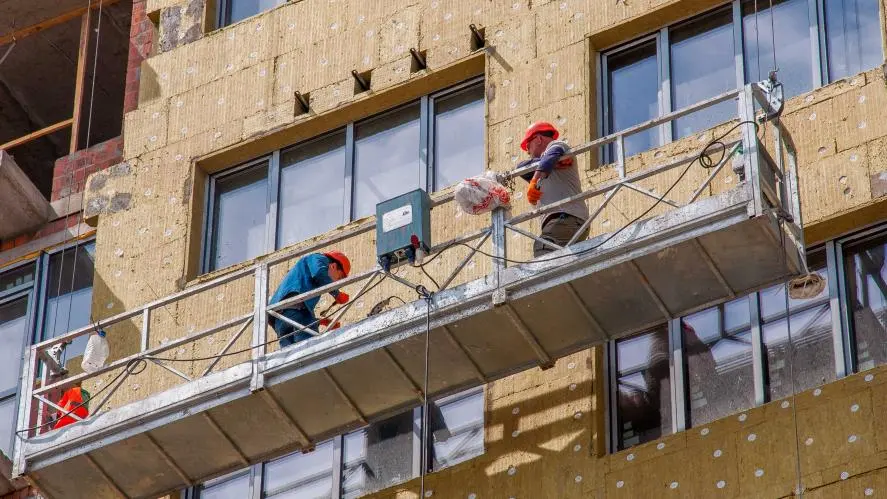

Продовжуються фасадні роботи.
Виконуються вентиляційні та сантехнічні роботи.
Продовжуються роботи по монтажу вікон на рівні 28 поверху, алюмінієвих конструкцій та монтаж кронштейнів під корзини кондиціонерів.
Продовжуються роботи з улаштування паркінгу.
Ход строительства Жилого Комплекса
31.08.2018
Монолітні роботи завершено.
Ведуться роботи по цегляній кладці до 34 поверху.
Влаштувається система пожежогасіння, а також продовжуються вентиляційні та сантехнічні роботи.
Виконуються роботи по монтажу вікон на рівні 29 поверху, алюмінієвих конструкцій та монтаж кронштейнів під корзини кондиціонерів.
Виконуються фасадні роботи.
Завершуються монолітні роботи по влаштуванню парапетів окремо стоячого паркінга.

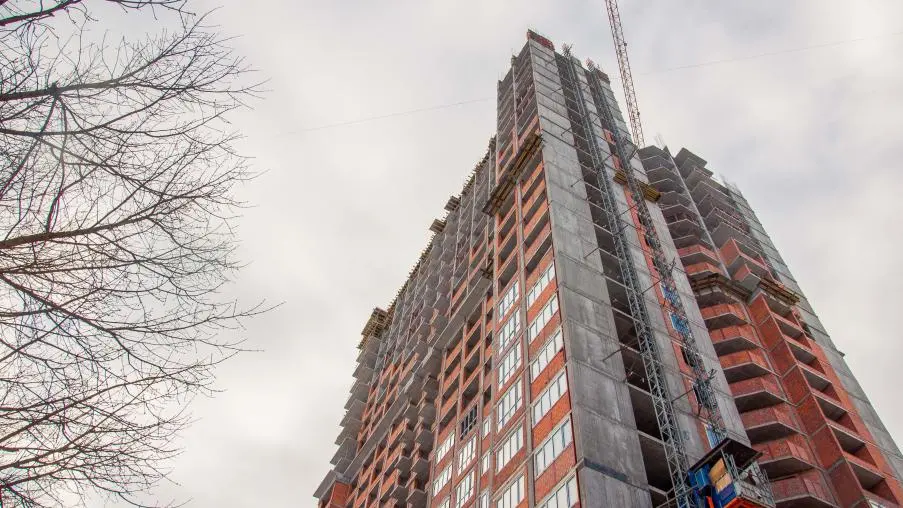

Ход строительства Жилого Комплекса
25.09.2018

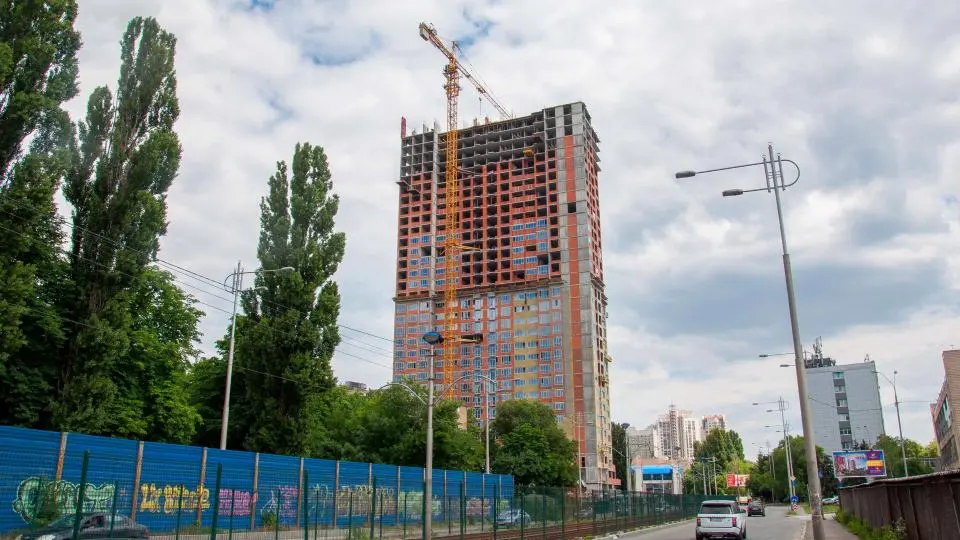

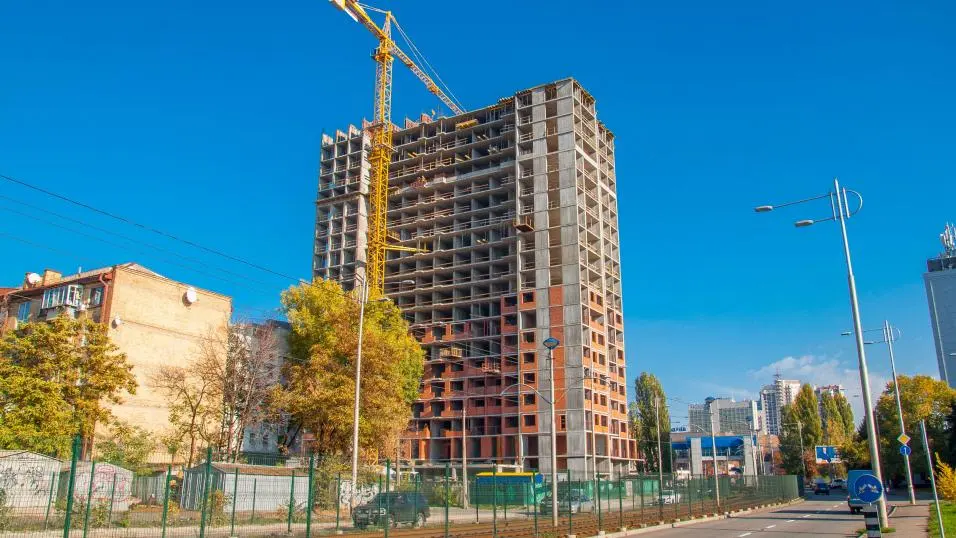

Завершено роботи по цегляній кладці.

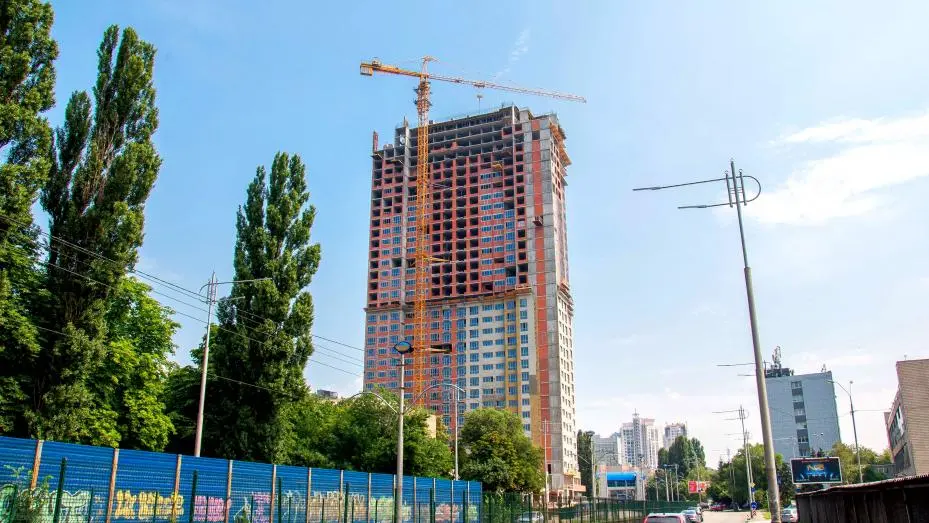

Ведуться фасадні роботи і покрівля будинку по всій площині будинку.
Продовжуються роботи з монтажу вікон, кронштейнів під корзини кондиціонерів і установлення алюмінієвих конструкцій.
Виконуються оздоблювальні роботи (шпатлювання, улаштування підвісної стелі та плитки на підлогу).
Закінчуються роботи з улаштування цегляної кладки окремо стоячого паркінга.
Ход строительства Жилого Комплекса

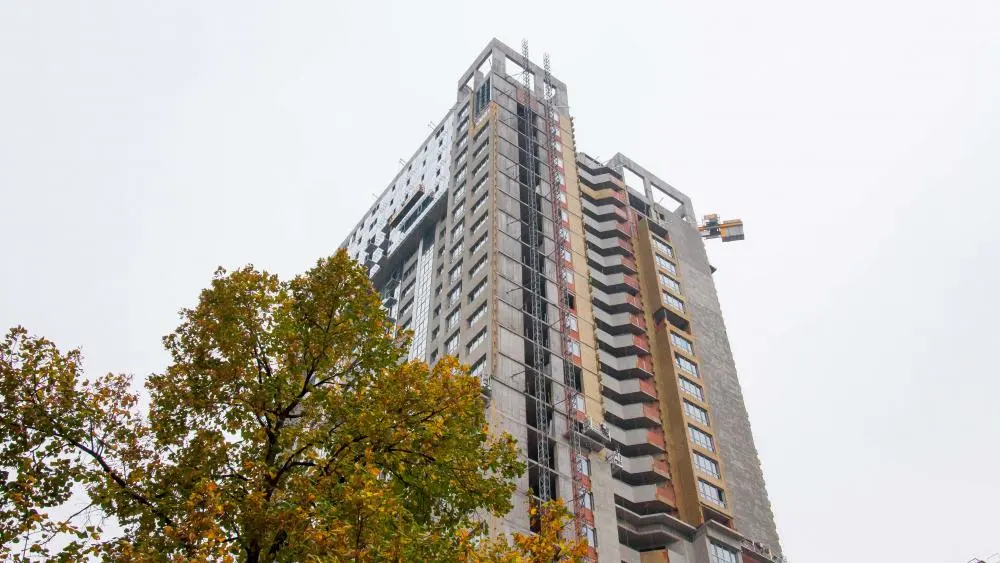

31.10.2018

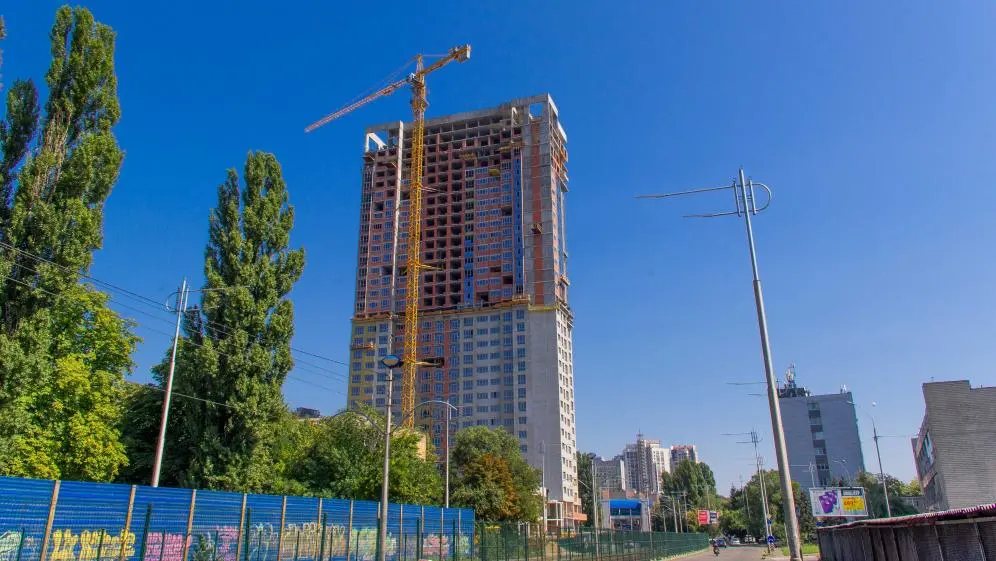

Ведуться фасадні роботи та улаштування покрівлі.
Продовжуються роботи по монтажу вікон, кронштейнів під корзини кондиціонерів і установлення алюмінієвих конструкцій.
Ведуться штукатурні роботи та роботи по влаштуванню стяжок на рівні 32-го поверху.
Продовжуються вентиляційні та сантехнічні роботи, а також роботи по влаштуванню систем пожежогасіння.
Виконуються роботи по влаштуванню зовнішніх мереж будинку та паркінгу.
Ход строительства Жилого Комплекса
30.11.2018

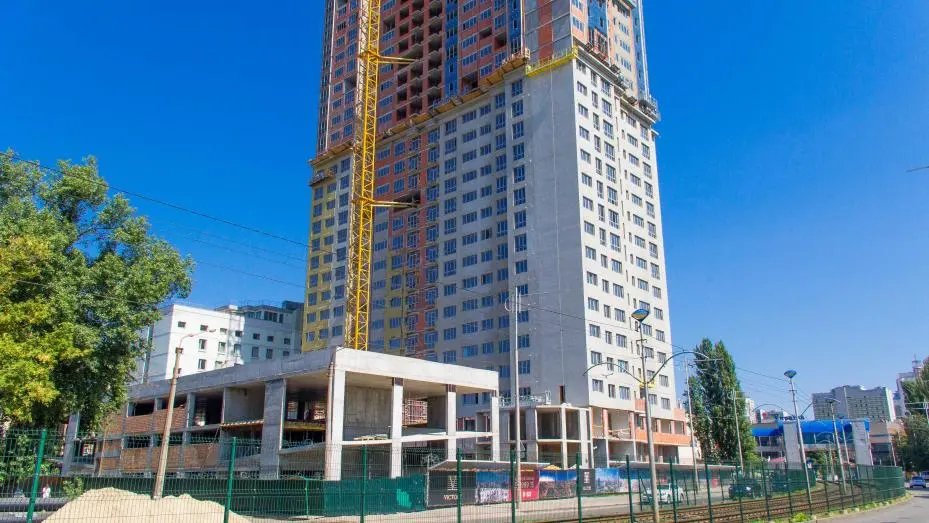

Продовжуються фасадні роботи будинку, влаштувується навісний фасад 1-2-го поверхів.
Виконується монтаж вікон по всій площині будинку, алюмінієвих конструкцій та кронштейнів під корзини кондиціонерів.
Виконуються штукатурні роботи та роботи по влаштуванню стяжок до 33-го поверху.
Ведуться оздоблювальні роботи у місцях загального користування.
Продовжуються вентиляційні та сантехнічні роботи, а також роботи по влаштуванню систем пожежогасіння.
Виконуються роботи по влаштування зовнішніх мереж будинку та паркінгу.
По паркінгу завершено монолітні роботи і цегляна кладка. Виконуються роботи з встановлення віконних конструкцій.
Ход строительства Жилого Комплекса
27.12.2018
Виконуються фасадні роботи та влаштування навісного фасаду на 1-2 поверхах будинку.
Виконується монтаж ліфтового обладнання, вікон, кронштейнів під корзини кондиціонерів і алюмінієвих конструкцій.
Виконуються роботи по влаштуванню покрівлі та терас.
Ведуться штукатурні роботи та роботи по влаштуванню стяжок на рівні 32-34 поверхів.
Виконуються роботи по благоустрою території, влаштуванні зовнішніх мереж будинку та паркінгу.
По паркінгу виконується монтаж вікон. Виконуються роботи по влаштуванню сантехнічних та вентиляційних систем.
Новости Жилого Комплекса
10.01.2019
БУДИНОК ВВЕДЕНО В ЕКСПЛУАТАЦІЮ
Отримано сертифікат про введення в експлуатацію житлового комплексу «Victory V».
Найближчим часом необхідні документи буде передано для отримання поштової адреси будинку.
Після отримання поштової адреси розпочнеться оформлення прав власності на квартири.
