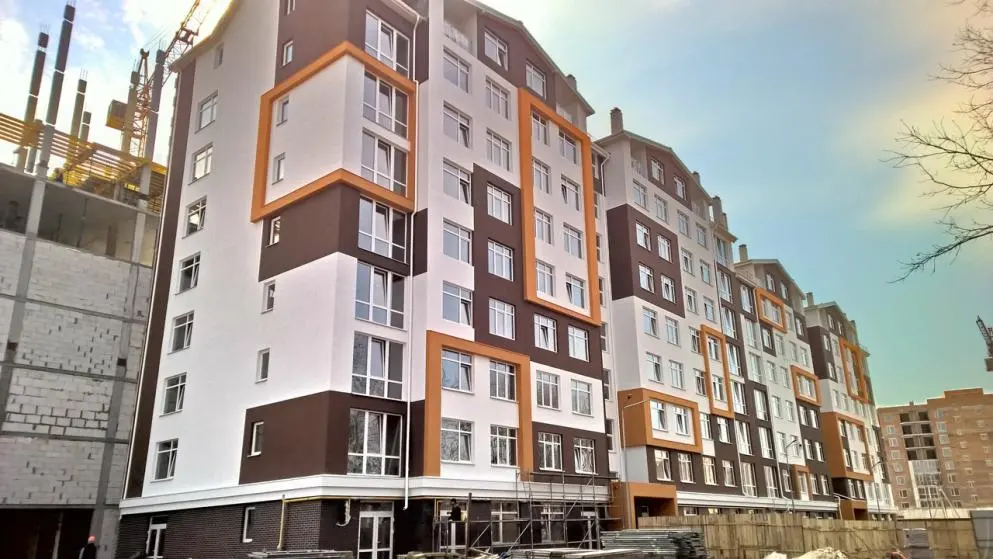

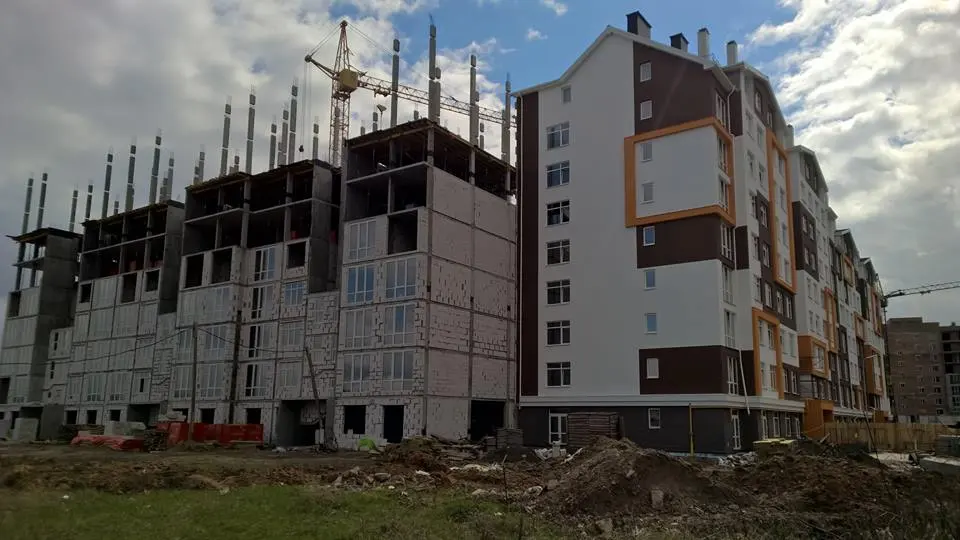

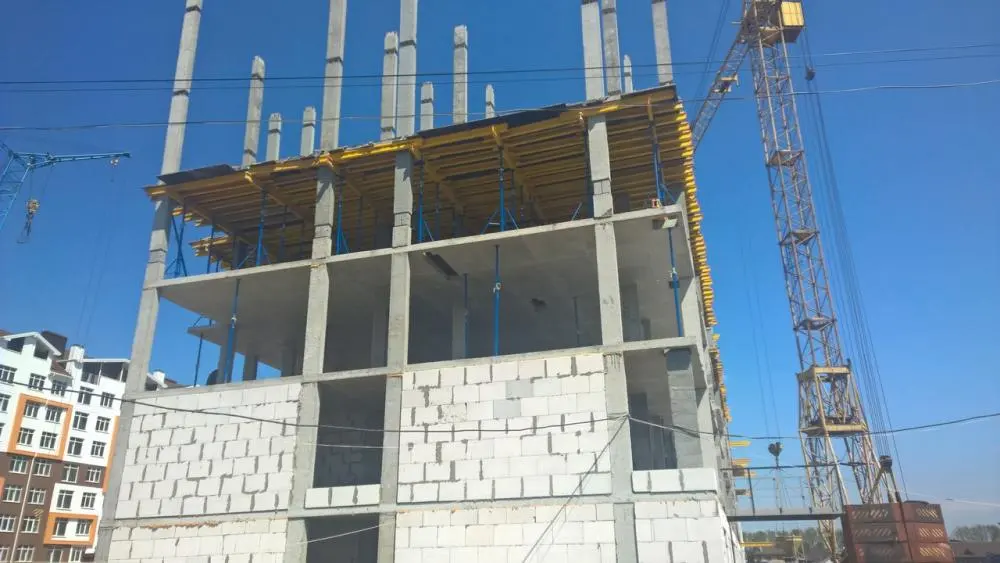

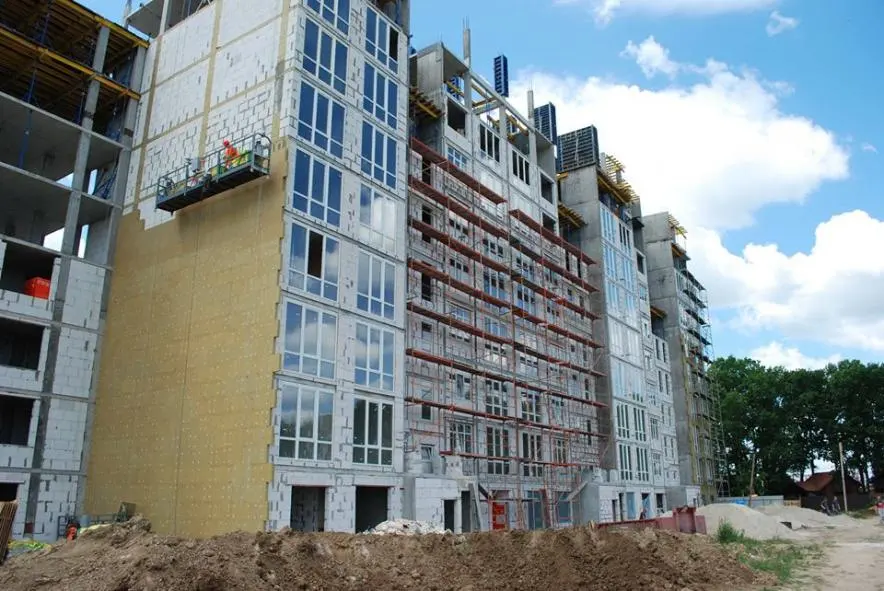

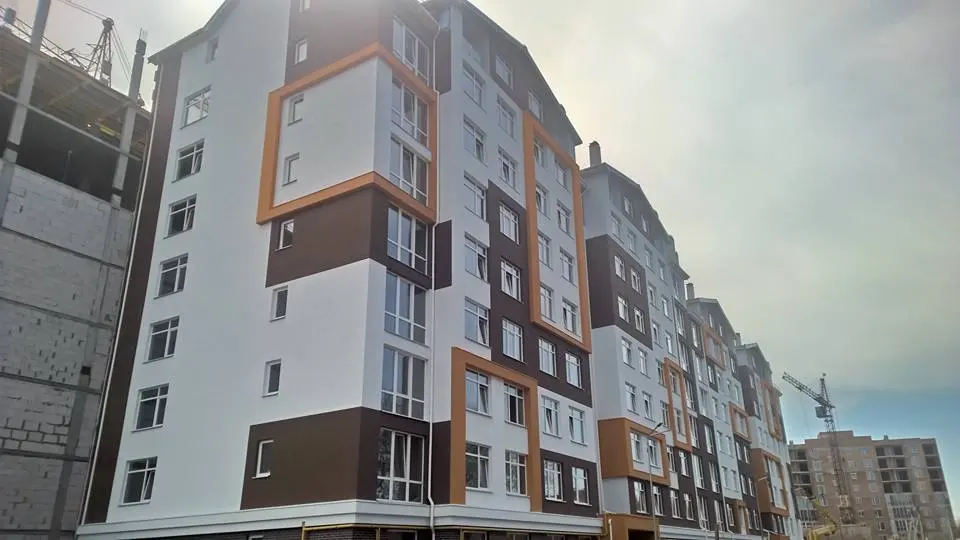

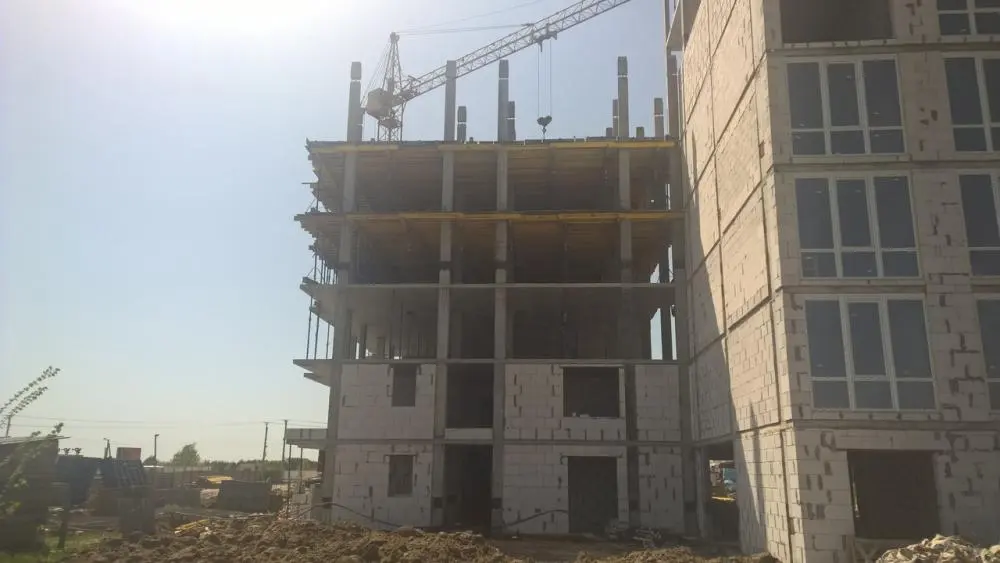

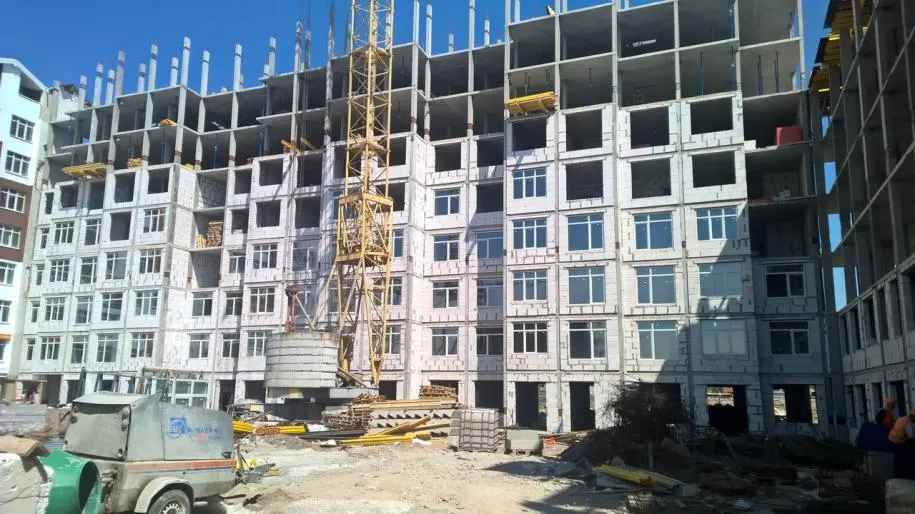

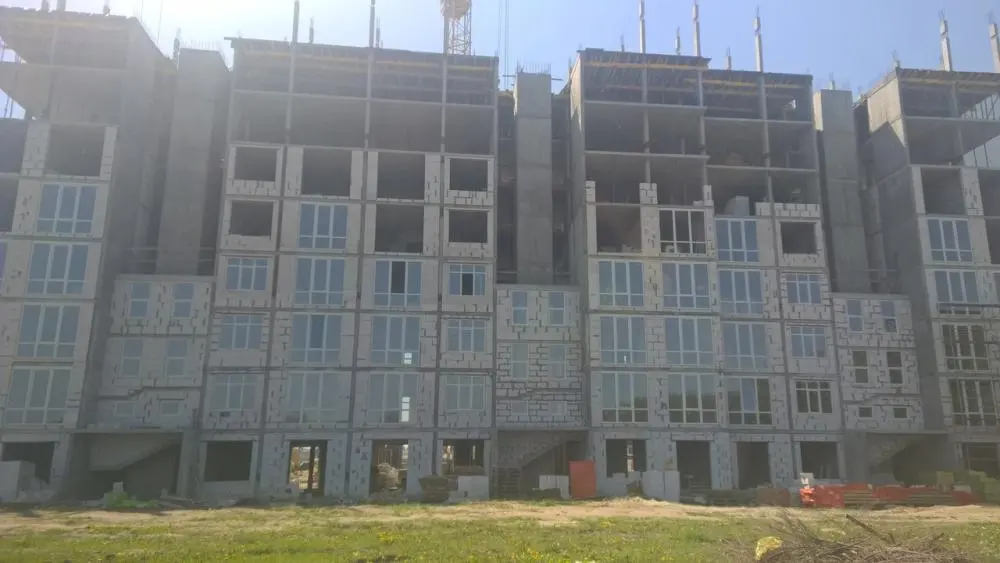

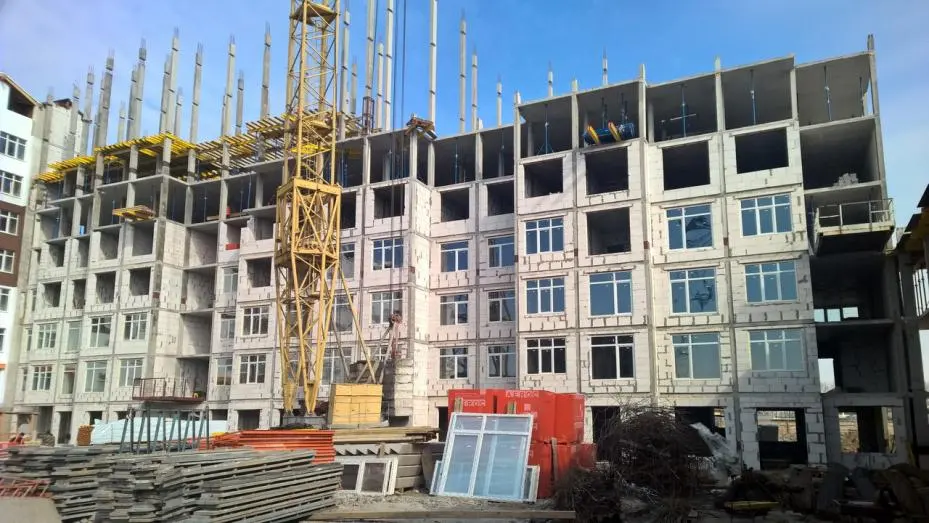

Ход строительства Жилого комплекса Orange Park на 17.03.2017

2 очередь
Подготовительный период - 100%. Земляные работы - 100%.
Устройство фундаментной плиты, в т.ч. стен фундамента - 100%.
Изготовление сборных элементов каркаса - 100%.
Устройство монолитного каркаса - 100%.
Внешние стены - 100%.
Внутренние стены и перегородки - 100%.
Устройство вентиляции и дымоходов - 100%.
Установка окон - 100%.
Устройство мансардной кровли - 97%.
Фасадные работы - 93%.
Внутренние электромонтажные работы - 97%.
Штукатурные работы - 99%.
Внутренние сантехнические работы в т.ч. отопление - 95%.
Устройство стяжки полов - 100%.
Монтаж лифтов - 99%.
Установки дверей - 100%.
Отделочные работы - 80%.
Внутренние газовые сети - 100%.
Монтаж котлов отопления - 99%.
Наружные сети водоснабжения и канализации - 100%.
Наружные сети газоснабжения - 95%.
Наружные сети электроснабжения - 100%.
3 очередь
Подготовительный период - 100%. Земляные работы - 100%.
Устройство фундаментной плиты, в т.ч. стен фундамента - 100%.
Изготовление сборных элементов каркаса - 100%.

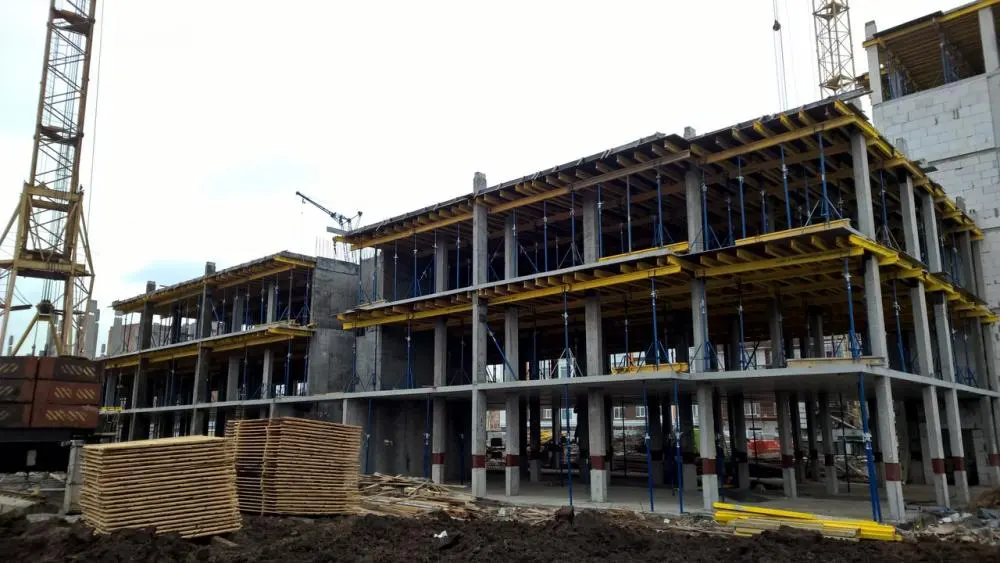

Устройство монолитного каркаса - 100%.

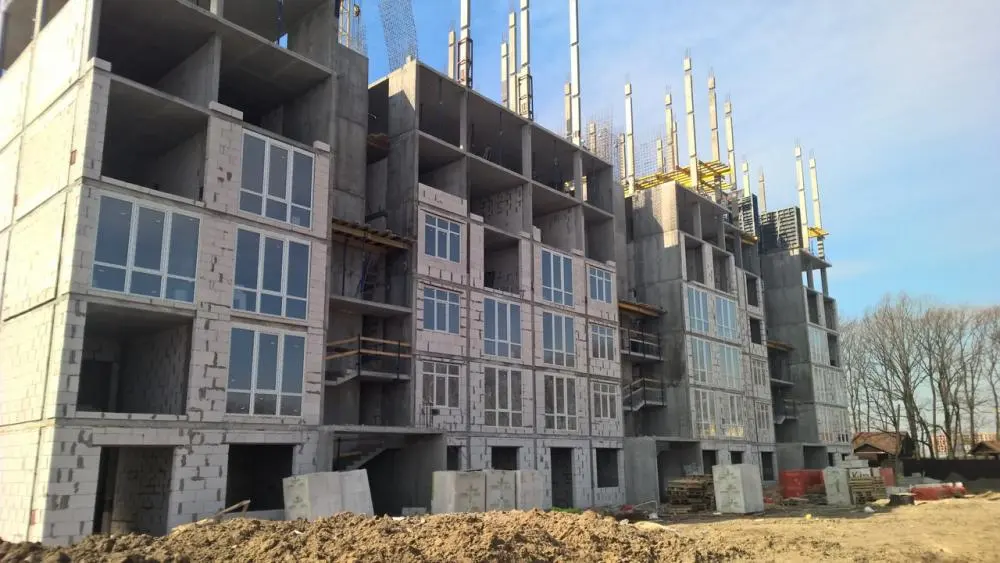

Внешние стены - 42%.
Внутренние стены и перегородки - 15%.
Устройство вентиляции и дымоходов - 10%.
Установка окон - 7%.
Устройство мансардной кровли - 0%.
Фасадные работы - 0%.
Внутренние электромонтажные работы - 3%.
Штукатурные работы - 0%.
Внутренние сантехнические работы в т.ч. отопление - 3%.
Устройство стяжки полов - 3%.
Монтаж лифтов - 0%.
Установки дверей - 0%.
Отделочные работы - 0%.
Внутренние газовые сети - 0%.
Монтаж котлов отопления - 0%.
Наружные сети водоснабжения и канализации - 100%.
Наружные сети газоснабжения - 25%.
Наружные сети электроснабжения - 95%.
4 очередь
Подготовительный период - 100%. Земляные работы - 100%.
Устройство фундаментной плиты, в т.ч. стен фундамента - 100%.
Изготовление сборных элементов каркаса - 45%.
Устройство монолитного каркаса - 33%.
Внешние стены - 0%.
Внутренние стены и перегородки - 0%.
Устройство вентиляции и дымоходов - 0%.
Установка окон - 0%.
Устройство мансардной кровли - 0%.
Фасадные работы - 0%.
Внутренние электромонтажные работы - 2%.
Штукатурные работы - 0%.
Внутренние сантехнические работы в т.ч. отопление - 0%.
Устройство стяжки полов - 0%.
Монтаж лифтов - 0%.
Установки дверей - 0%.
Отделочные работы - 0%.
Внутренние газовые сети - 0%.
Монтаж котлов отопления - 0%.
Наружные сети водоснабжения и канализации - 0%.
Наружные сети газоснабжения - 0%.
Наружные сети электроснабжения - 0%.
5 очередь
Подготовительный период - 100%. Земляные работы - 100%.
Устройство фундаментной плиты, в т.ч. стен фундамента - 100%.
Изготовление сборных элементов каркаса - 40%.
Устройство монолитного каркаса - 23%.
Внешние стены - 0%.
Внутренние стены и перегородки - 0%.
Устройство вентиляции и дымоходов - 0%.
Установка окон - 0%.

NE
Nelli18551 сообщ. · с 2016
6 апреля 2017 г.

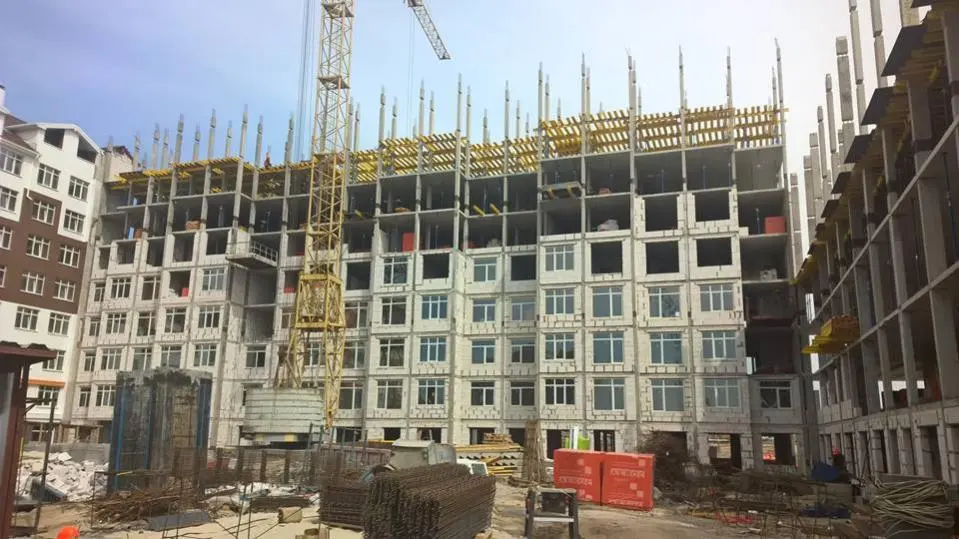

Ход строительства Жилого Комплекса Orange Park на 24.03.2017

Шановним інвесторам третьої та четвертої черги.

NE
Nelli18551 сообщ. · с 2016
6 апреля 2017 г.

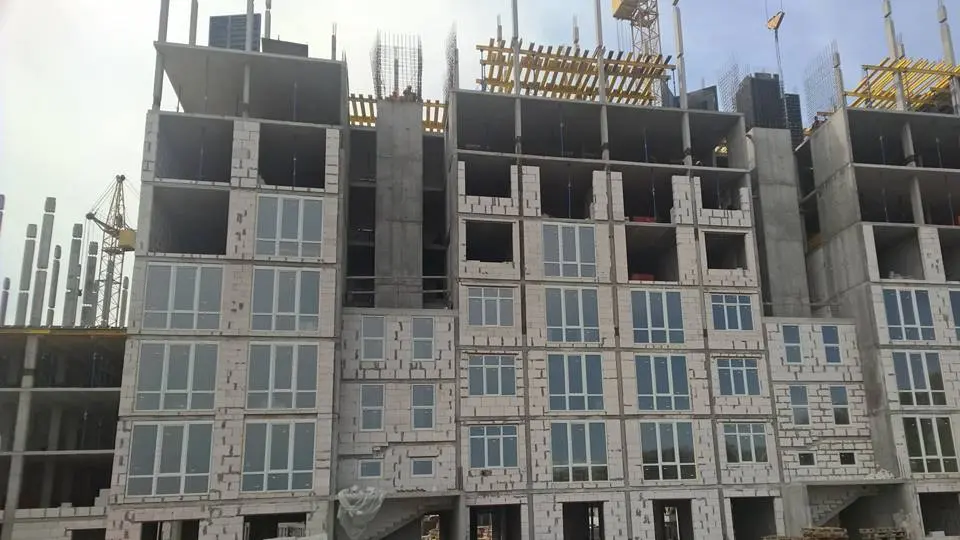

Фото-отчет Жилого Комплекса Orange Park на 31.03.2017

Инвесторам третьої, четвертої та п'ятої черги.

NE
Nelli18551 сообщ. · с 2016
20 апреля 2017 г.

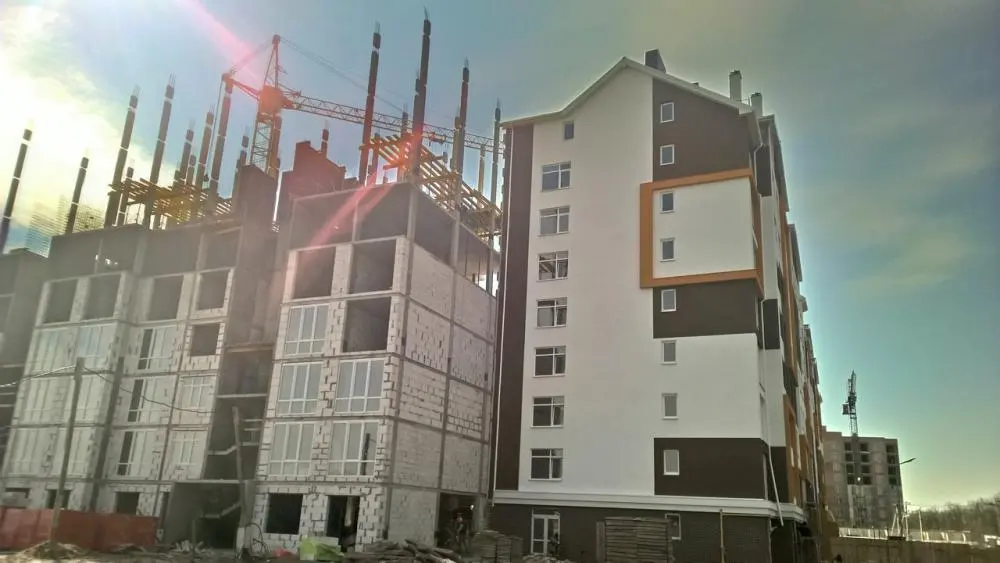

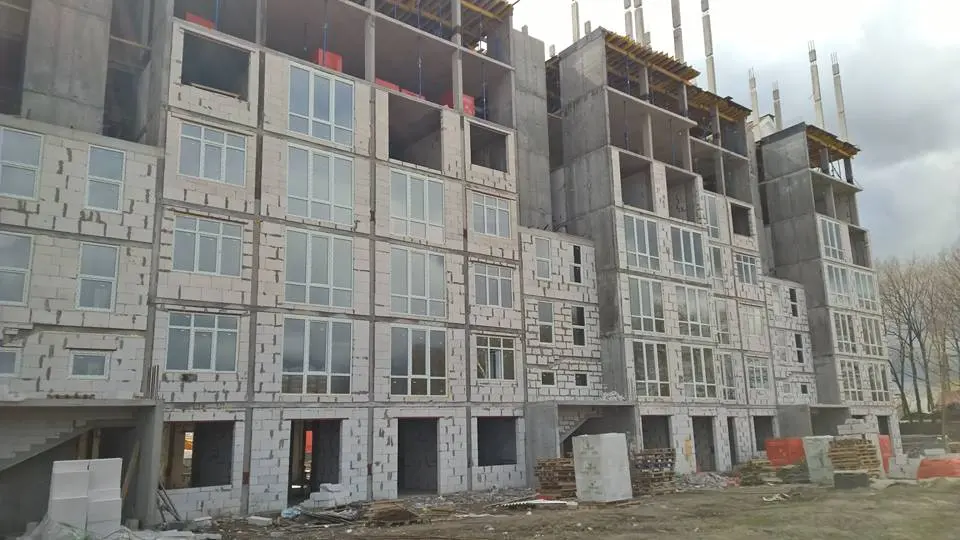

Фото-отчет Жилого комплекса Orange Park на 07.04.2017

Поки мешканці другої черги готуються до заселення, а інвестори шостої обирають планування, повідомляємо інвесторам другої, третьої та четвертої черг, що все йде за планом!
До традиційного фотозвіту додаємо фотографії ліфтів. Саме такі вже працюють у першій та другій чергах.

NE
Nelli18551 сообщ. · с 2016
20 апреля 2017 г.

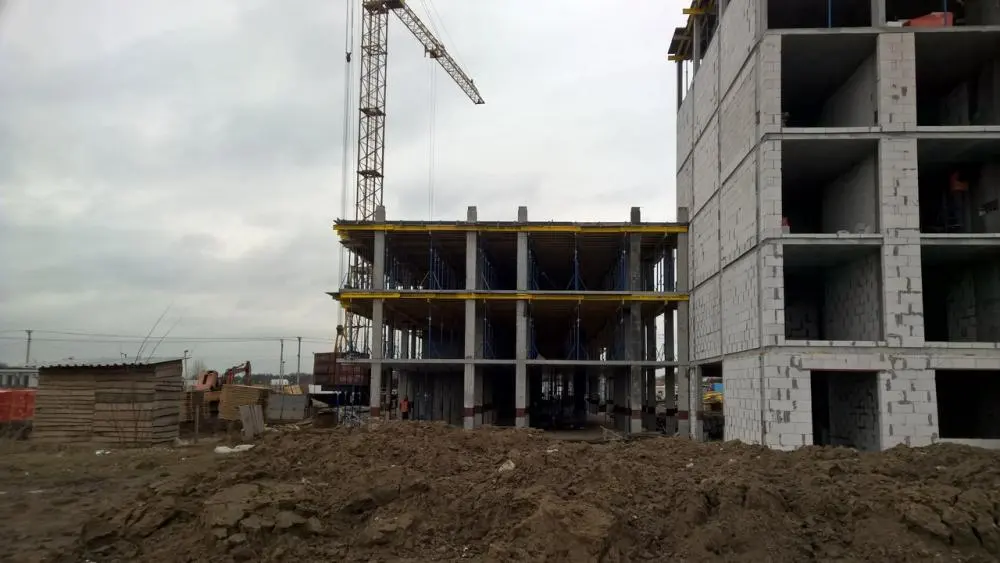

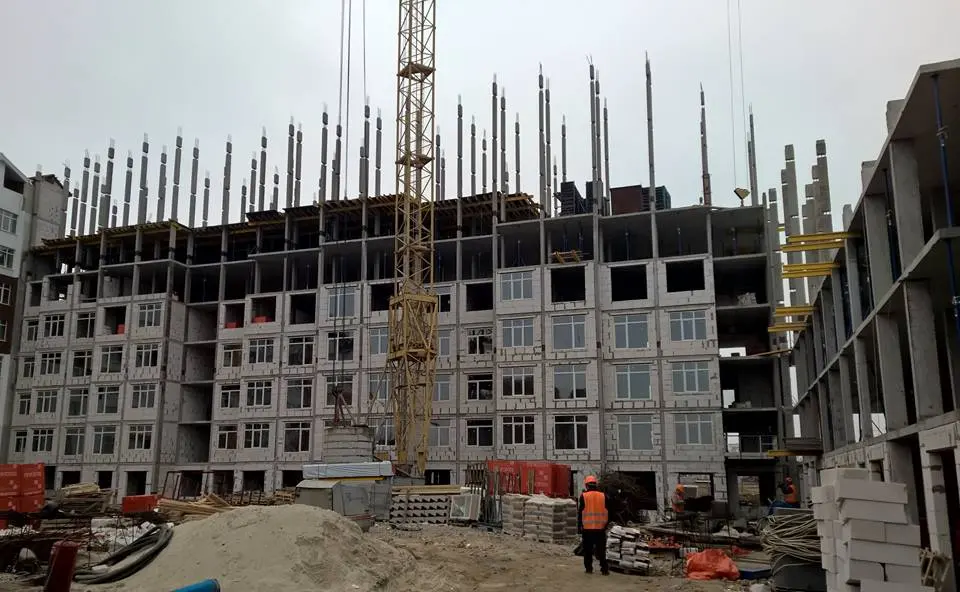

Новости Жилого комплексу Orange Park на 11.04.2017

У Жилом Комплексе Orange Park встановлено трьохступеневу систему очищення води шляхом осмосу. Вода, вільна від важких металів та знезаражена УФ-променями.

NE
Nelli18551 сообщ. · с 2016
4 мая 2017 г.

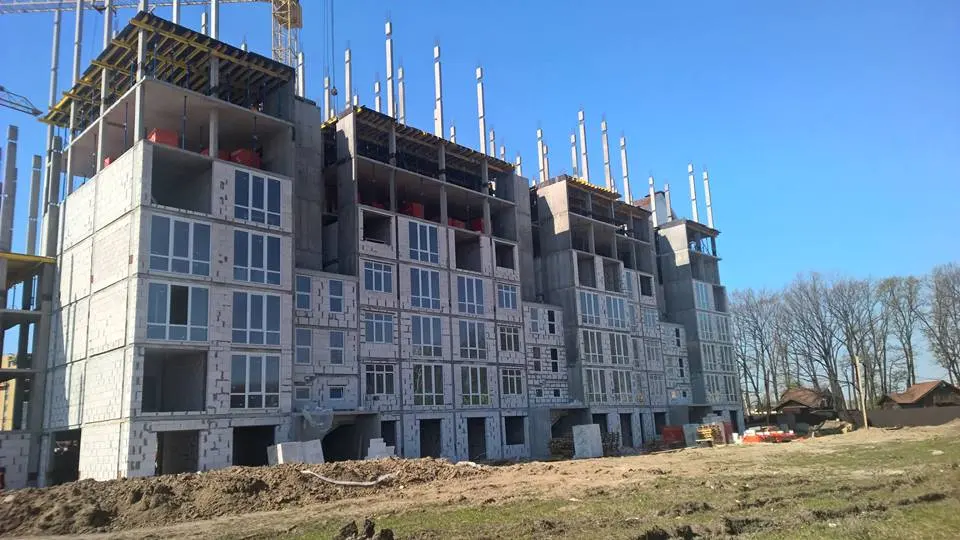

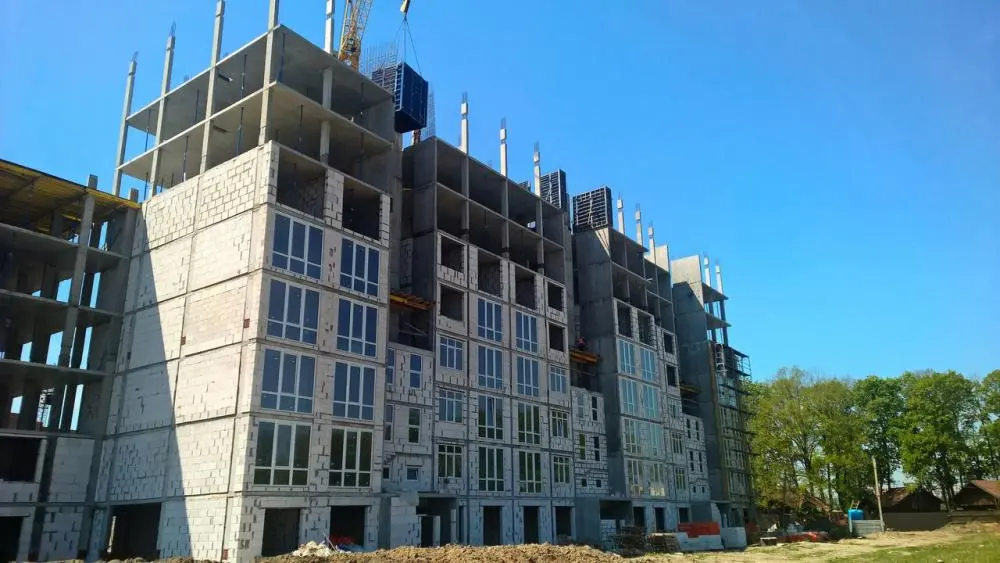

Фото-отчет строительства Жилого Комплекса Orange Park

21.04.2017

NE
Nelli18551 сообщ. · с 2016
4 мая 2017 г.

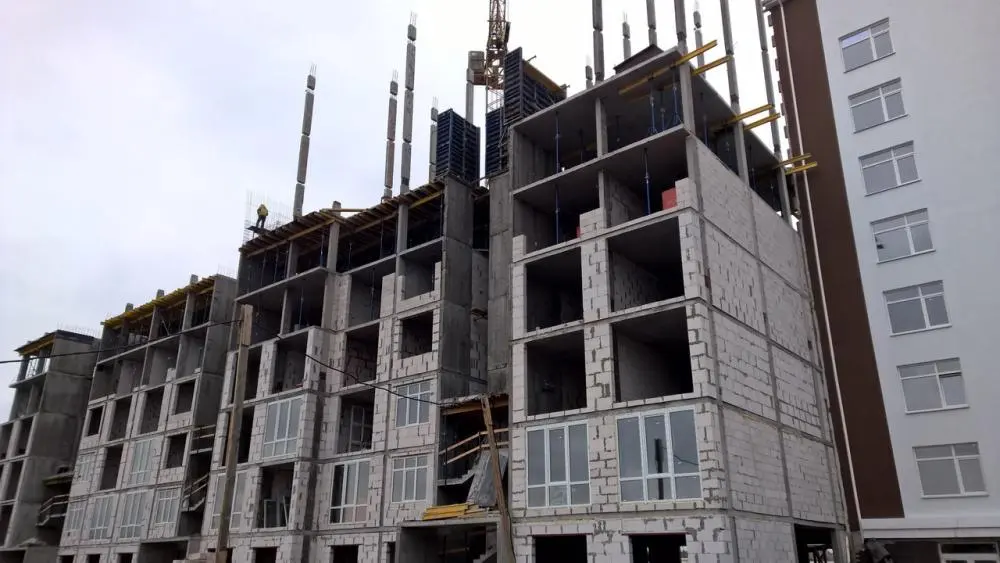

Новости Жилого комплексу Orange Park

25.04.2017

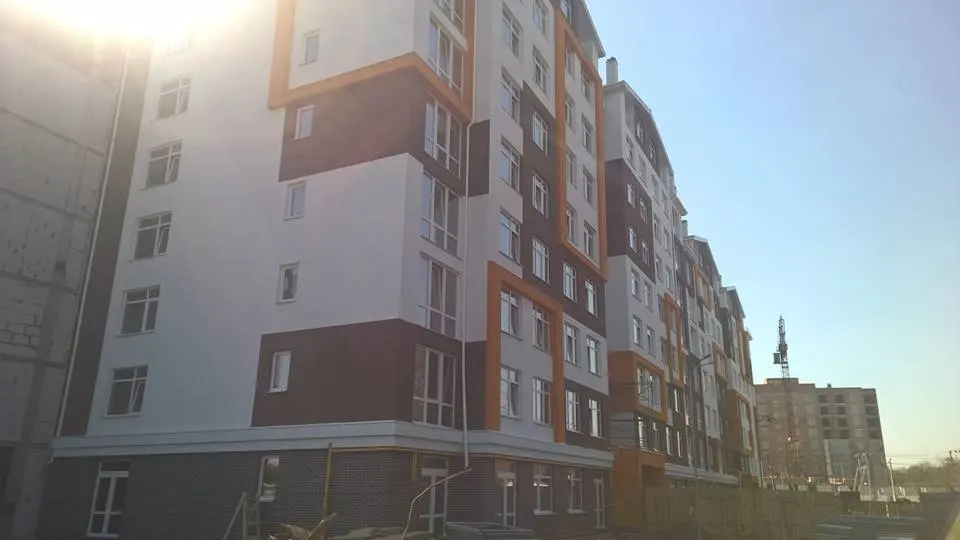

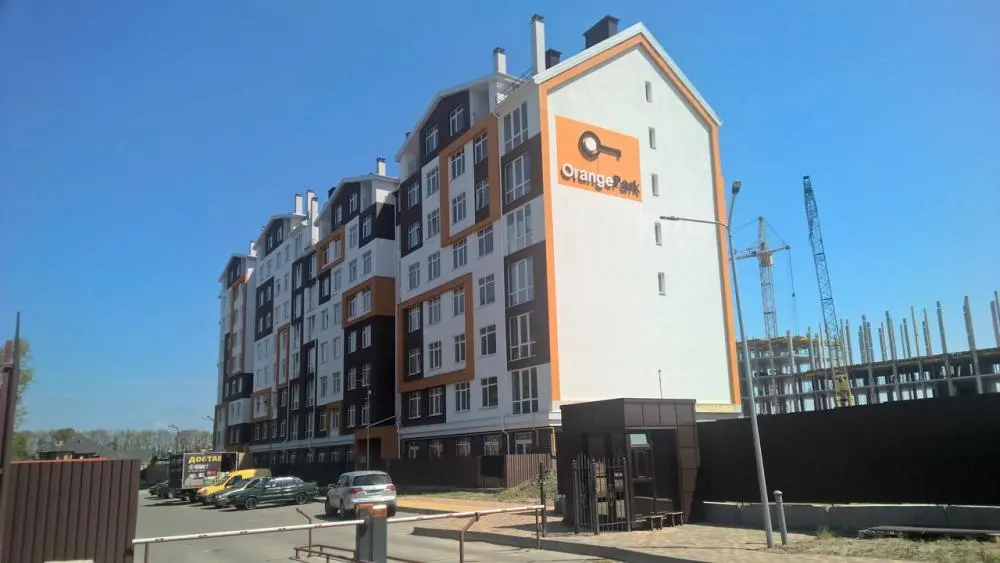

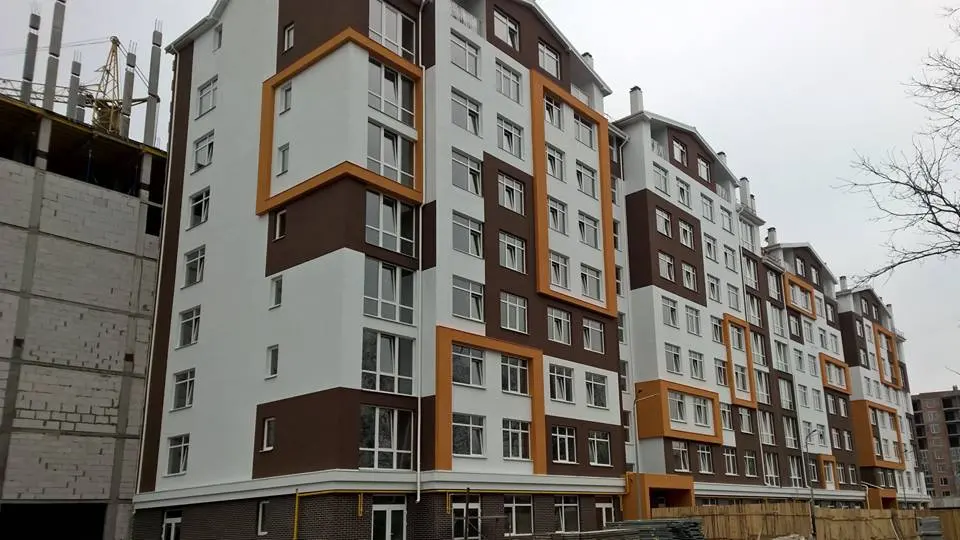

Вчора Жилой Комплекс Orange Park отримав декларацію про готовність до експлуатації другої черги, а мешканці почали отримувати ключі.

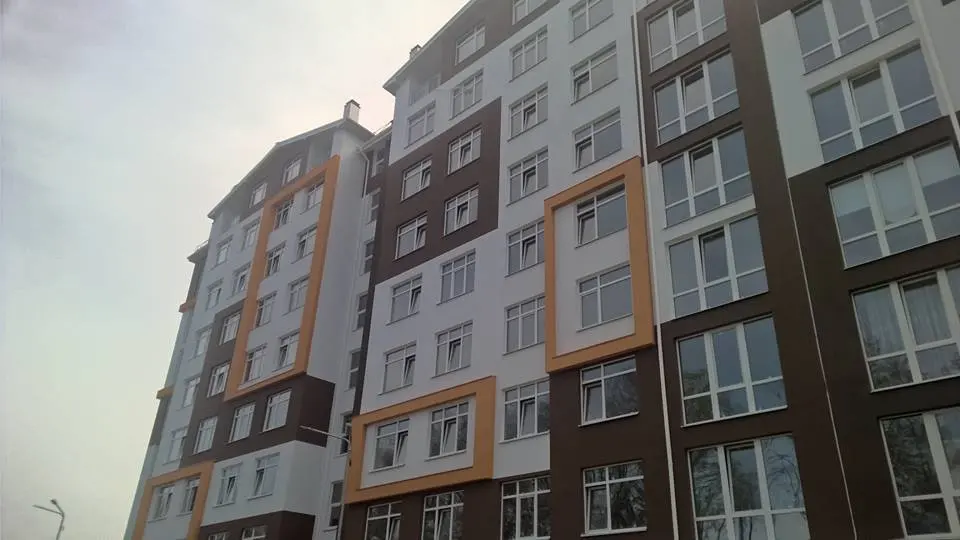

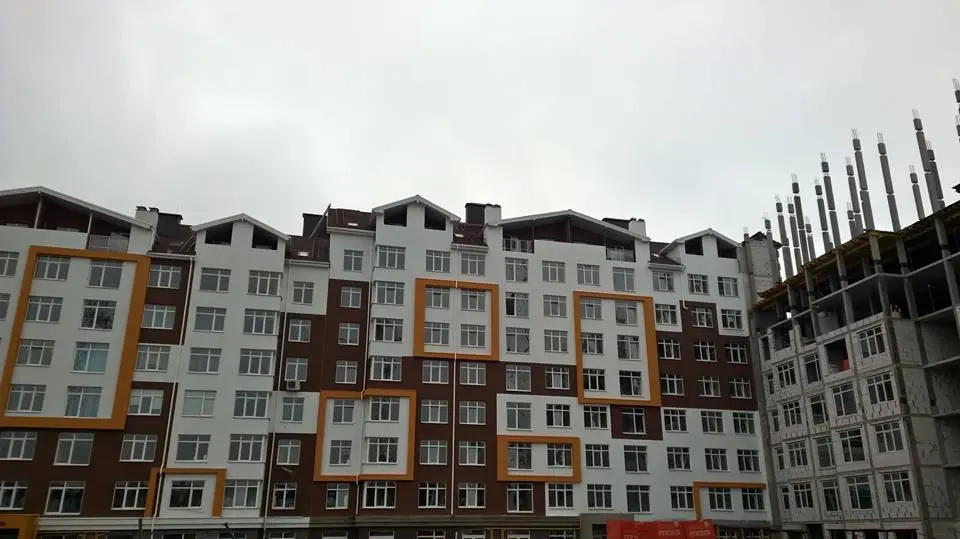

Вітаємо мешканців другої черги!

NE
Nelli18551 сообщ. · с 2016
4 мая 2017 г.

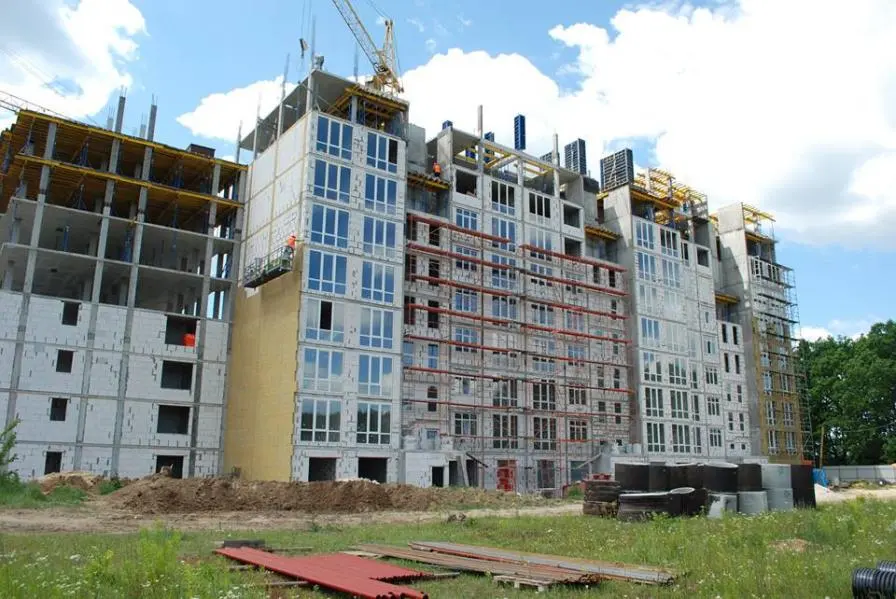

Фото-отчет Жилого комплекса Orange Park

28.04.2017

NE
Nelli18551 сообщ. · с 2016
17 мая 2017 г.

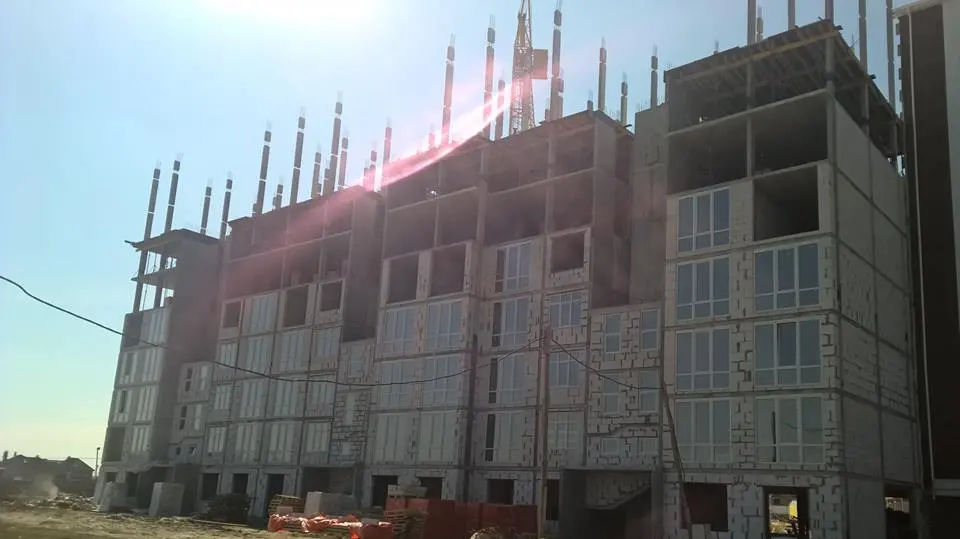

Новости Жилого комплексу Orange Park

04.05.2017

NE
Nelli18551 сообщ. · с 2016
17 мая 2017 г.

Фото-отчет Жилого комплекса Orange Park

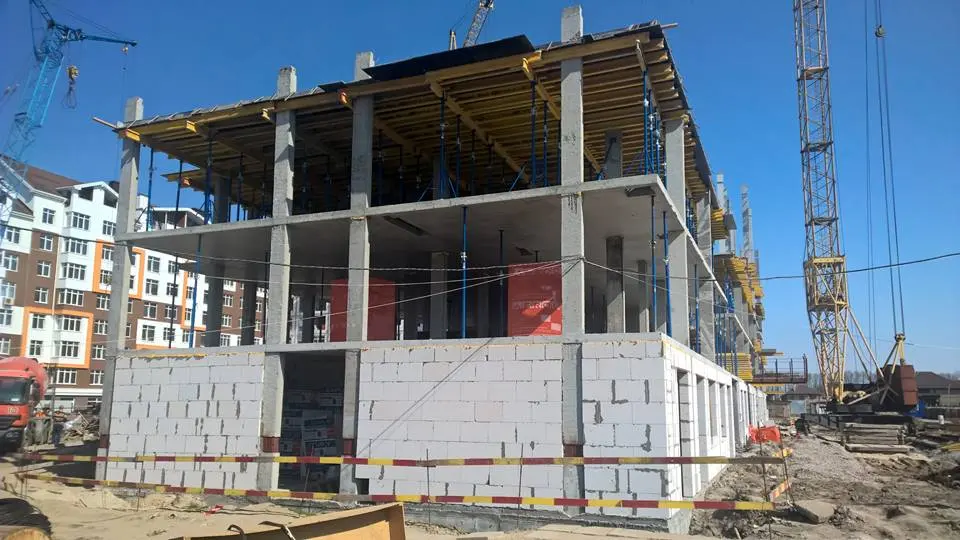

05.05.2017

NE
Nelli18551 сообщ. · с 2016
17 мая 2017 г.

Фото-отчет Жилого комплекса Orange Park

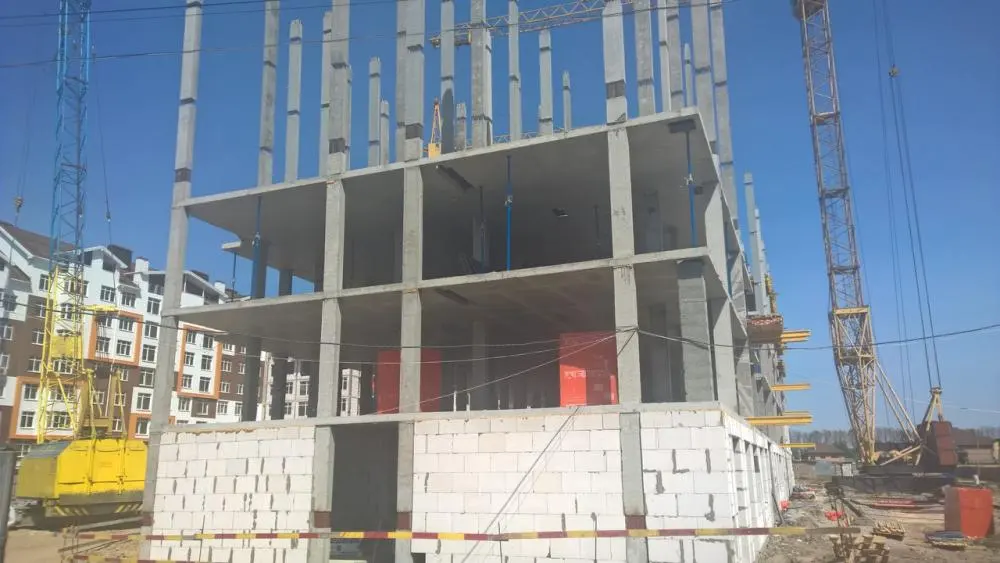

12.05.2017

NE
Nelli18551 сообщ. · с 2016
17 мая 2017 г.

Акция Жилого комплексу Orange Park

13.05.2017
У Orange-родині добре розуміють, як важко купити квартиру та зробити у ній ремонт, тому надаємо можливість своїм мешканцям взяти кредитні канікули строком на 12 місяців.
Перший весок - від 30%.

NE
Nelli18551 сообщ. · с 2016
25 мая 2017 г.

Ход строительства Жилого комплекса Orange Park

19.05.2017
1 та 2 - триває процес заселення;
3 черга - 3 квартал цього року;
4 та 5 черга - 1 квартал 2018 року;
6 черга - 2 квартал 2018 року;
7 черга - 3 квартал 2018 року.

NE
Nelli18551 сообщ. · с 2016
4 июня 2017 г.

Ход строительства Жилого Комплекса Orange Park

26.05.2017
3 очередь

  • Подготовительный период - 100%.
  • Земляные работы - 100%.
  • Устройство фундаментной плиты, в т.ч. стен фундамента - 100%.
  • Изготовление сборных элементов каркаса - 100%.
  • Устройство монолитного каркаса - 89%.
  • Внешние стены - 71%.
  • Внутренние стены и перегородки - 61%.
  • Устройство вентиляции и дымоходов - 57%.
  • Установка окон - 48%.
  • Устройство мансардной кровли - 0%.
  • Фасадные работы - 3%.
  • Внутренние электромонтажные работы - 28%.
  • Штукатурные работы - 43%.

4 очередь
Подготовительный период - 100%.
  • Земляные работы - 100%.
  • Устройство фундаментной плиты, в т.ч. стен фундамента - 100%.
  • Изготовление сборных элементов каркаса - 65%.
  • Устройство монолитного каркаса - 59%.
  • Внешние стены - 26%.
  • Внутренние стены и перегородки - 15%.
  • Устройство вентиляции и дымоходов - 11%.
  • Установка окон - 0%.
  • Устройство мансардной кровли - 0%.
  • Фасадные работы - 0%.
  • Внутренние электромонтажные работы - 6%.
  • Штукатурные работы - 0%.
  • Внутренние сантехнические работы в т.ч. отопление - 3%.
  • Устройство стяжки полов - 1%.
  • Монтаж лифтов - 0%.

  • Установки дверей - 0%.
  • Отделочные работы - 0%.
  • Внутренние газовые сети - 0%.
  • Монтаж котлов отопления - 0%.
  • Наружные сети водоснабжения и канализации - 0%.
  • Наружные сети газоснабжения - 0%.
  • Наружные сети электроснабжения - 0%.

5 очередь

  • Подготовительный период - 100%.
  • Земляные работы - 100%.
  • Устройство фундаментной плиты, в т.ч. стен фундамента - 100%.
  • Изготовление сборных элементов каркаса - 66%.
  • Устройство монолитного каркаса - 53%.
  • Внешние стены - 16%.
  • Внутренние стены и перегородки - 13%.
  • Устройство вентиляции и дымоходов - 12%.
  • Установка окон - 0%.
  • Устройство мансардной кровли - 0%.
  • Фасадные работы - 0%.
  • Внутренние электромонтажные работы - 4%.
  • Штукатурные работы - 0%.
  • Внутренние сантехнические работы в т.ч. отопление - 3%.
  • Устройство стяжки полов - 2%.
  • Монтаж лифтов - 0%.
  • Установки дверей - 0%.
  • Отделочные работы - 0%.
  • Внутренние газовые сети - 0%.
  • Монтаж котлов отопления - 0%.
  • Наружные сети водоснабжения и канализации - 1%.
  • Наружные сети газоснабжения - 0%.
  • Наружные сети электроснабжения - 0%.

NE
Nelli18551 сообщ. · с 2016
4 июня 2017 г.

Ход строительства Жилого Комплекса Orange Park

02.06.2017
3 очередь

  • Подготовительный период - 100%.
  • Земляные работы - 100%.
  • Устройство фундаментной плиты, в т.ч. стен фундамента - 100%.
  • Изготовление сборных элементов каркаса - 100%.
  • Устройство монолитного каркаса - 89%.
  • Внешние стены - 71%.
  • Внутренние стены и перегородки - 61%.
  • Устройство вентиляции и дымоходов - 57%.
  • Установка окон - 48%.
  • Устройство мансардной кровли - 0%.
  • Фасадные работы - 3%.
  • Внутренние электромонтажные работы - 28%.
  • Штукатурные работы - 43%.
  • Внутренние сантехнические работы в т.ч. отопление - 10%.
  • Устройство стяжки полов - 4%.
  • Монтаж лифтов - 0%.
  • Установки дверей - 0%.
  • Отделочные работы - 0%.
  • Внутренние газовые сети - 0%.
  • Монтаж котлов отопления - 0%.
  • Наружные сети водоснабжения и канализации - 100%.
  • Наружные сети газоснабжения - 25%.
  • Наружные сети электроснабжения - 95%.

4 очередь

  • Подготовительный период - 100%.
  • Земляные работы - 100%.
  • Устройство фундаментной плиты, в т.ч. стен фундамента - 100%.
  • Изготовление сборных элементов каркаса - 76%.
  • Устройство монолитного каркаса - 65%.
  • Внешние стены - 31%.
  • Внутренние стены и перегородки - 24%.
  • Устройство вентиляции и дымоходов - 16%.
  • Установка окон - 0%.
  • Устройство мансардной кровли - 0%.
  • Фасадные работы - 0%.
  • Внутренние электромонтажные работы - 6%.
  • Штукатурные работы - 0%.
  • Внутренние сантехнические работы в т.ч. отопление - 3%.
  • Устройство стяжки полов - 1%.
  • Монтаж лифтов - 0%.
  • Установки дверей - 0%.
  • Отделочные работы - 0%.
  • Внутренние газовые сети - 0%.
  • Монтаж котлов отопления - 0%.
  • Наружные сети водоснабжения и канализации - 0%.
  • Наружные сети газоснабжения - 0%.
  • Наружные сети электроснабжения - 0%.

5 очередь

  • Подготовительный период - 100%.
  • Земляные работы - 100%.
  • Устройство фундаментной плиты, в т.ч. стен фундамента - 100%.
  • Изготовление сборных элементов каркаса - 66%.
  • Устройство монолитного каркаса - 53%.
  • Внешние стены - 16%.
  • Внутренние стены и перегородки - 13%.
  • Устройство вентиляции и дымоходов - 12%.
  • Установка окон - 0%.
  • Устройство мансардной кровли - 0%.
  • Фасадные работы - 0%.
  • Внутренние электромонтажные работы - 4%.
  • Штукатурные работы - 0%.
  • Внутренние сантехнические работы в т.ч. отопление - 3%.
  • Устройство стяжки полов - 2%.
  • Монтаж лифтов - 0%.
  • Установки дверей - 0%.
  • Отделочные работы - 0%.
  • Внутренние газовые сети - 0%.
  • Монтаж котлов отопления - 0%.
  • Наружные сети водоснабжения и канализации - 1%.
  • Наружные сети газоснабжения - 0%.
  • Наружные сети электроснабжения - 0%.

NE
Nelli18551 сообщ. · с 2016
14 июня 2017 г.

Ход строительства Жилого Комплекса Orange Park

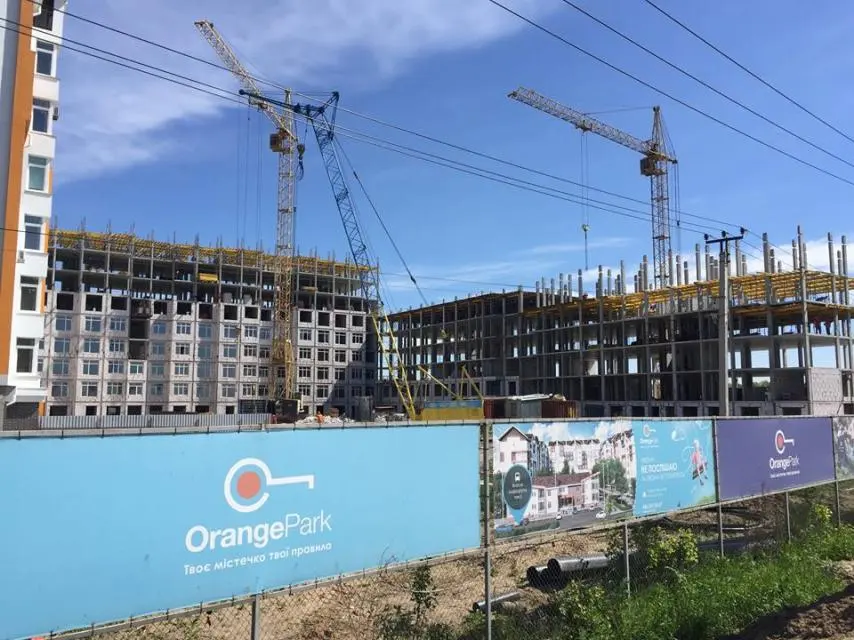

09.06.2017
3 очередь

  • Подготовительный период - 100%.
  • Земляные работы - 100%.
  • Устройство фундаментной плиты, в т.ч. стен фундамента - 100%.
  • Изготовление сборных элементов каркаса - 100%.
  • Устройство монолитного каркаса - 90%.
  • Внешние стены - 73%.
  • Внутренние стены и перегородки - 66%.
  • Устройство вентиляции и дымоходов - 58%.
  • Установка окон - 50%.
  • Устройство мансардной кровли - 0%.
  • Фасадные работы - 3%.
  • Внутренние электромонтажные работы - 31%.
  • Штукатурные работы - 45%.
  • Внутренние сантехнические работы в т.ч. отопление - 13%.
  • Устройство стяжки полов - 5%.
  • Монтаж лифтов - 0%.
  • Установки дверей - 0%.
  • Отделочные работы - 0%.
  • Внутренние газовые сети - 1%.
  • Монтаж котлов отопления - 0%.
  • Наружные сети водоснабжения и канализации - 100%.
  • Наружные сети газоснабжения - 25%.
  • Наружные сети электроснабжения - 95%.

4 очередь

  • Подготовительный период - 100%.
  • Земляные работы - 100%.
  • Устройство фундаментной плиты, в т.ч. стен фундамента - 100%.
  • Изготовление сборных элементов каркаса - 85%.
  • Устройство монолитного каркаса - 67%.
  • Внешние стены - 33%.
  • Внутренние стены и перегородки - 25%.
  • Устройство вентиляции и дымоходов - 17%.
  • Установка окон - 0%.
  • Устройство мансардной кровли - 0%.
  • Фасадные работы - 0%.
  • Внутренние электромонтажные работы - 6%.
  • Штукатурные работы - 0%.
  • Внутренние сантехнические работы в т.ч. отопление - 3%.
  • Устройство стяжки полов - 1%.
  • Монтаж лифтов - 0%.
  • Установки дверей - 0%.
  • Отделочные работы - 0%.
  • Внутренние газовые сети - 0%.
  • Монтаж котлов отопления - 0%.
  • Наружные сети водоснабжения и канализации - 0%.
  • Наружные сети газоснабжения - 0%.
  • Наружные сети электроснабжения - 0%.

5 очередь

  • Подготовительный период - 100%.
  • Земляные работы - 100%.
  • Устройство фундаментной плиты, в т.ч. стен фундамента - 100%.
  • Изготовление сборных элементов каркаса - 71%.
  • Устройство монолитного каркаса - 58%.
  • Внешние стены - 20%.
  • Внутренние стены и перегородки - 17%.
  • Устройство вентиляции и дымоходов - 13%.
  • Установка окон - 0%.
  • Устройство мансардной кровли - 0%.
  • Фасадные работы - 0%.
  • Внутренние электромонтажные работы - 4%.
  • Штукатурные работы - 0%.
  • Внутренние сантехнические работы в т.ч. отопление - 3%.
  • Устройство стяжки полов - 2%.
  • Монтаж лифтов - 0%.
  • Установки дверей - 0%.
  • Отделочные работы - 0%.
  • Внутренние газовые сети - 0%.
  • Монтаж котлов отопления - 0%.
  • Наружные сети водоснабжения и канализации - 1%.
  • Наружные сети газоснабжения - 0%.
  • Наружные сети электроснабжения - 0%.

NE
Nelli18551 сообщ. · с 2016
24 июня 2017 г.

Ход строительства Жилого Комплекса Orange Park

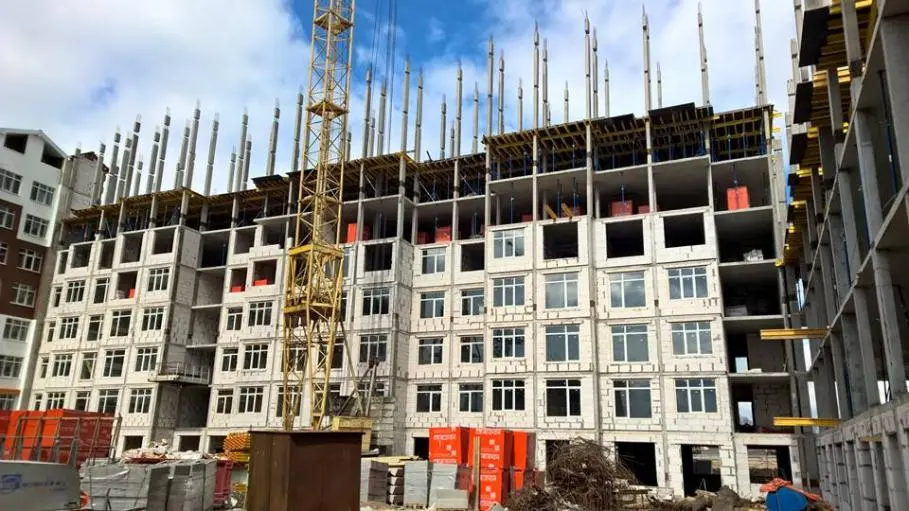

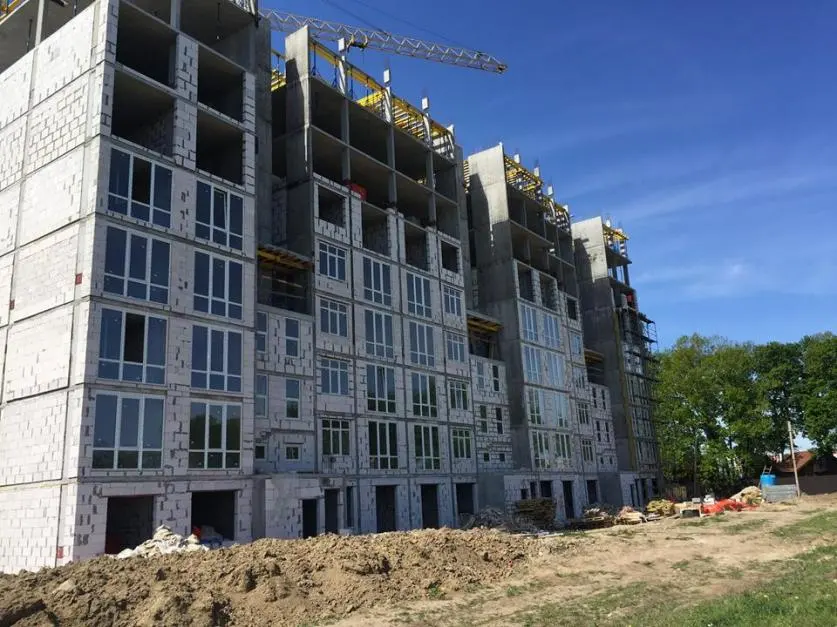

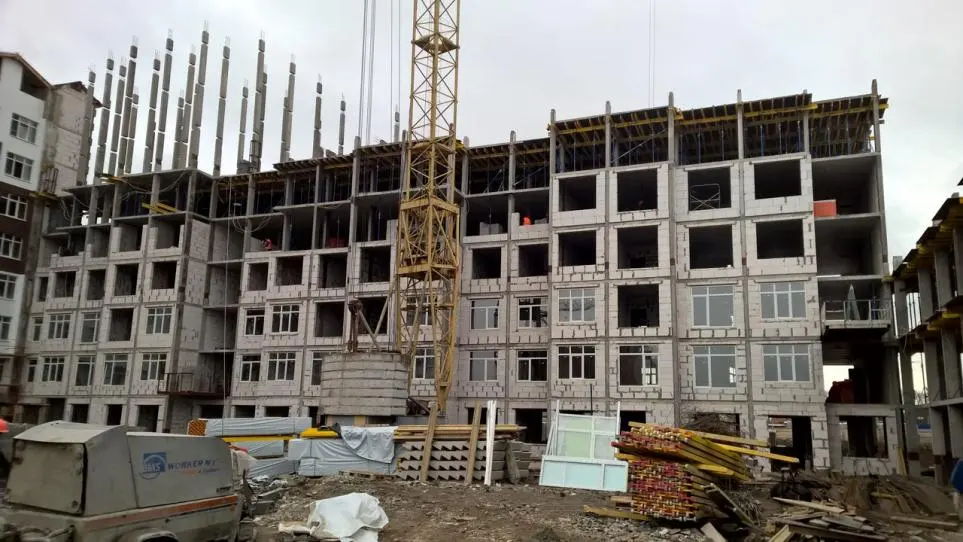

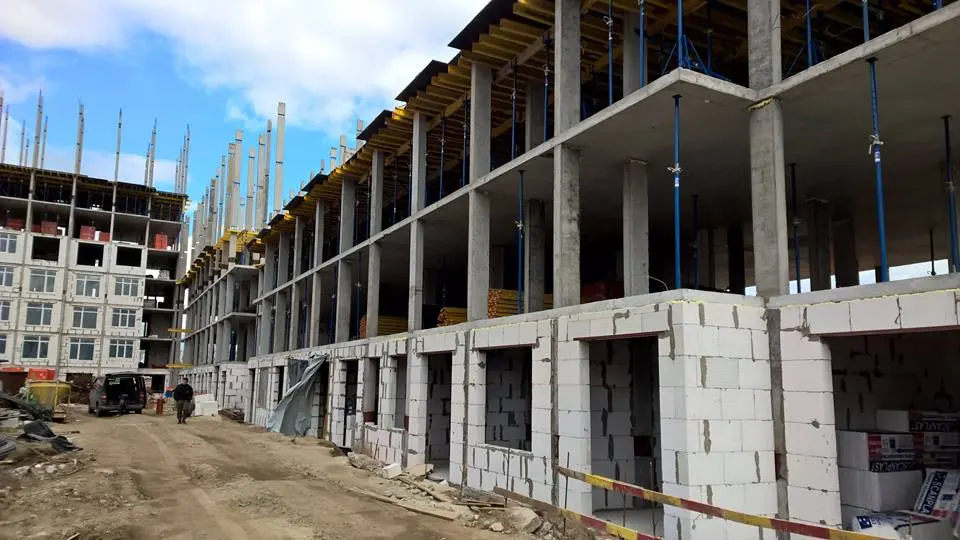

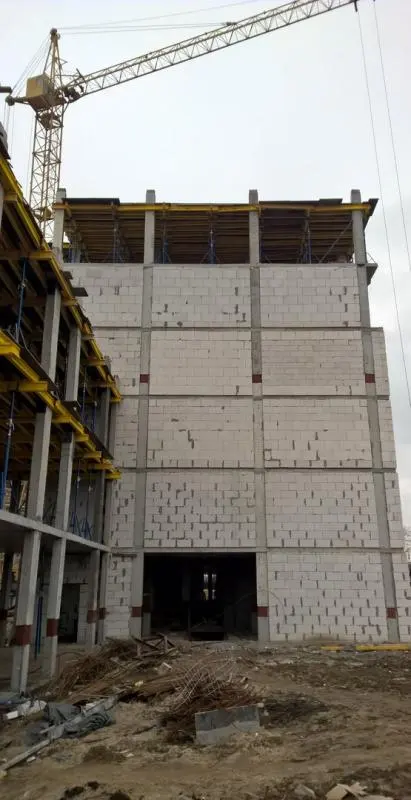

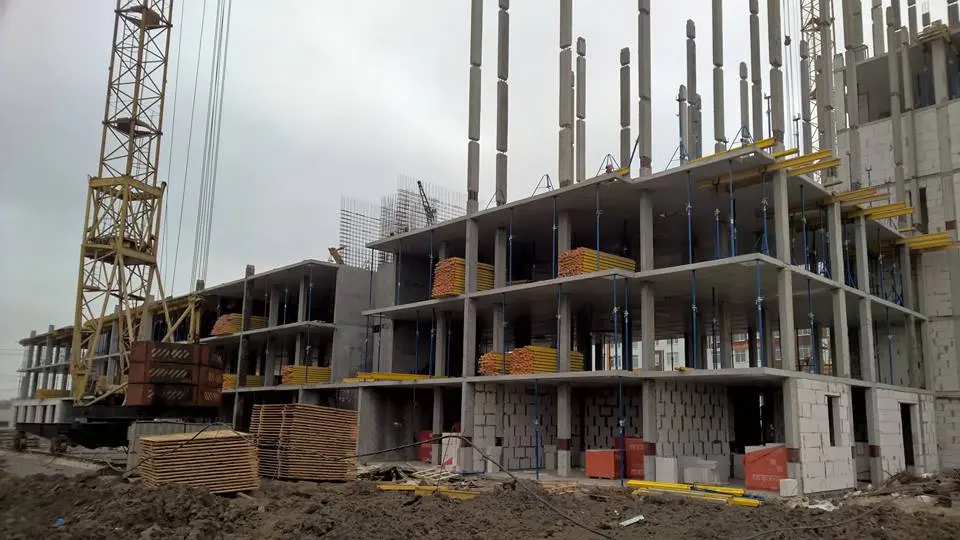

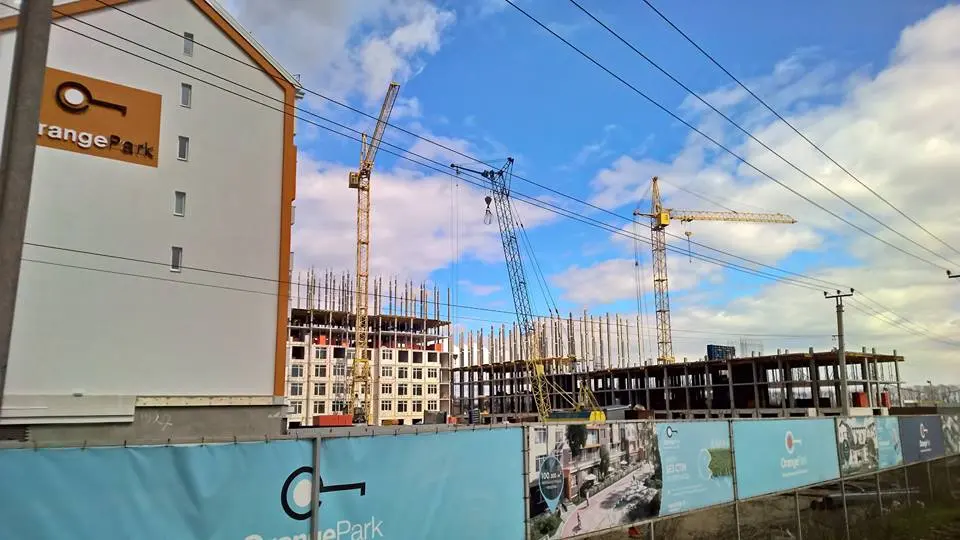

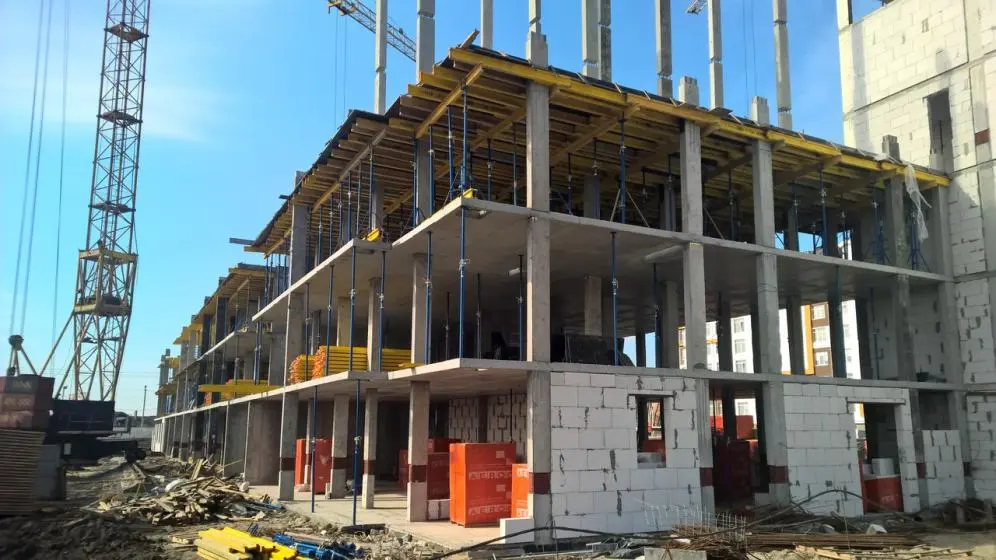

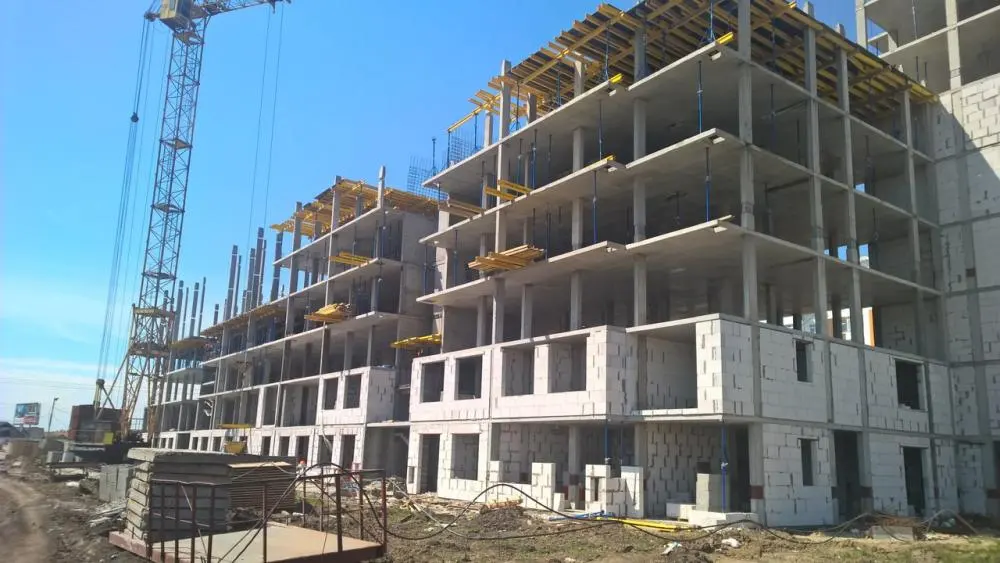

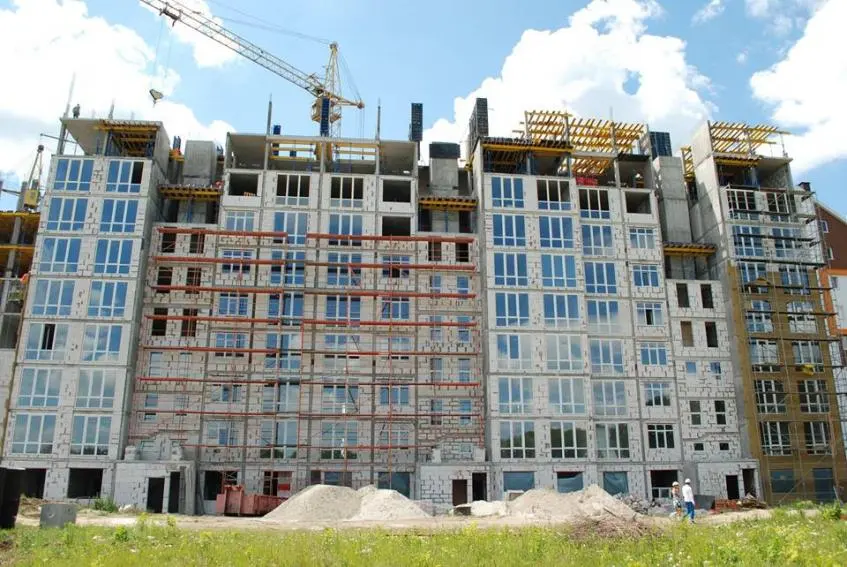

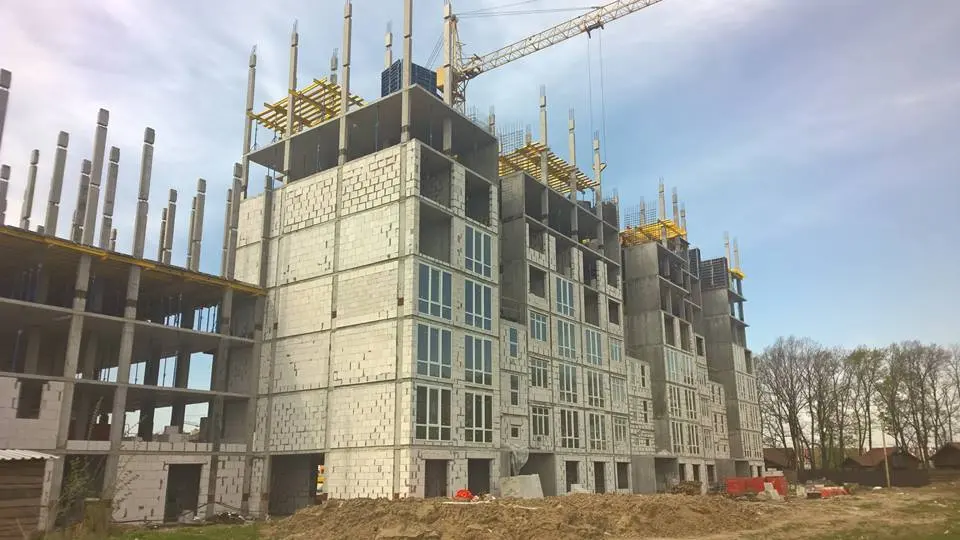

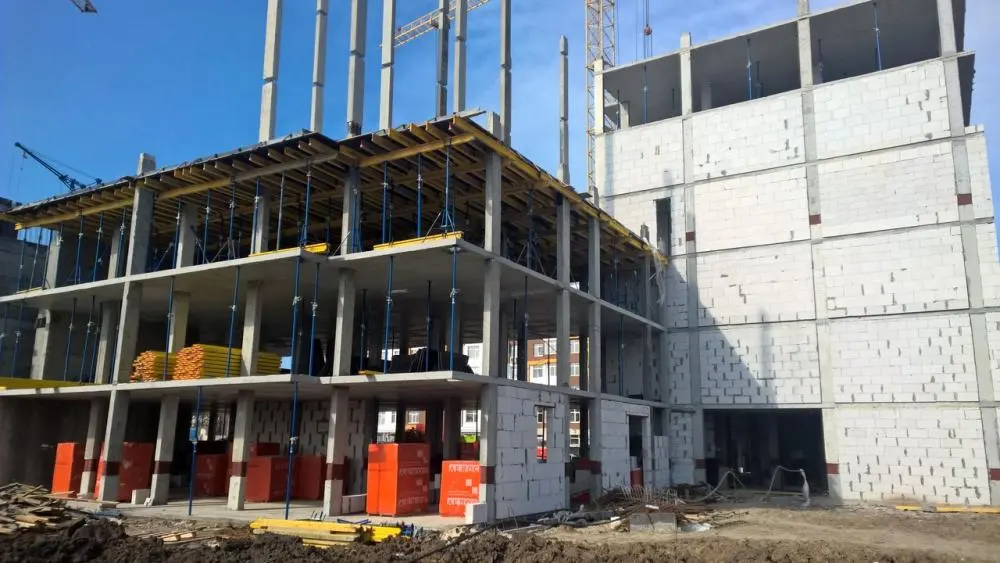

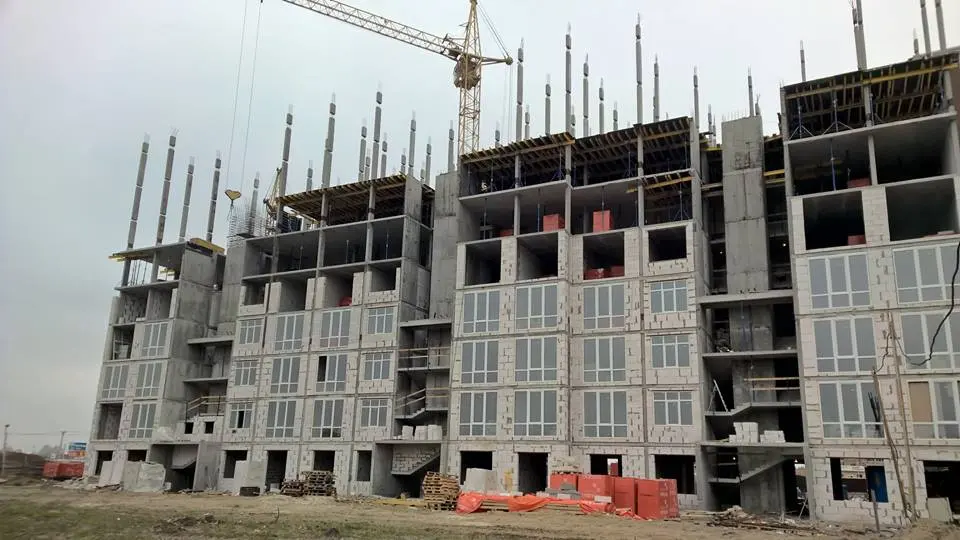

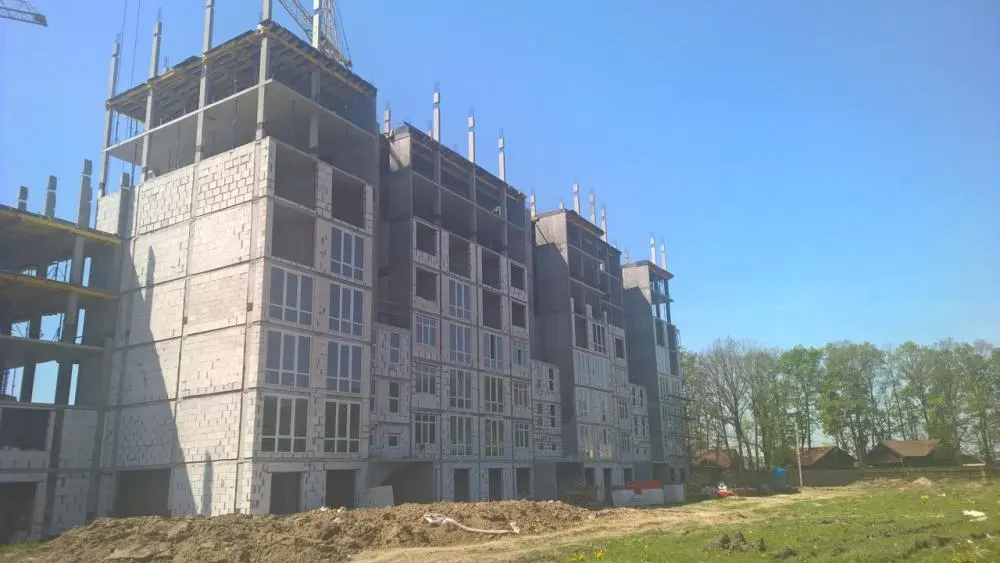

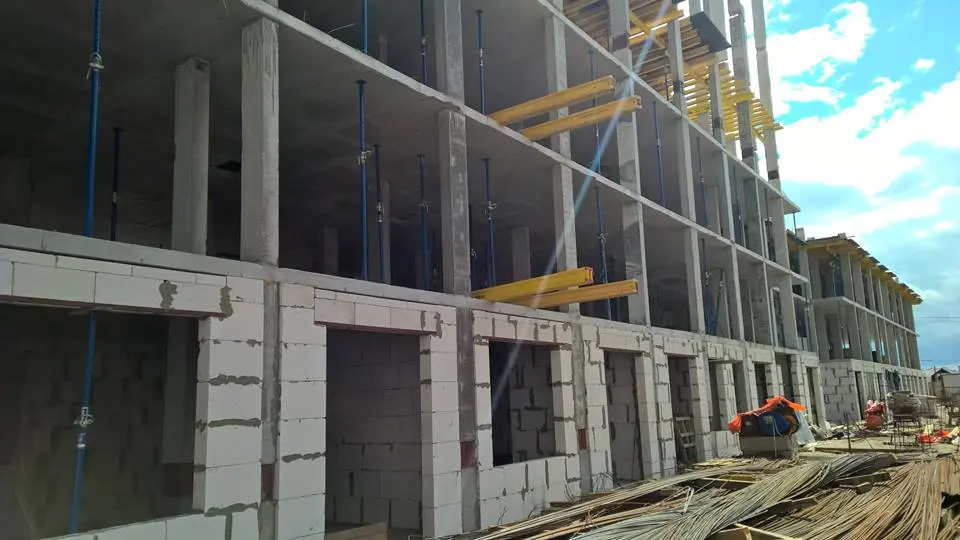

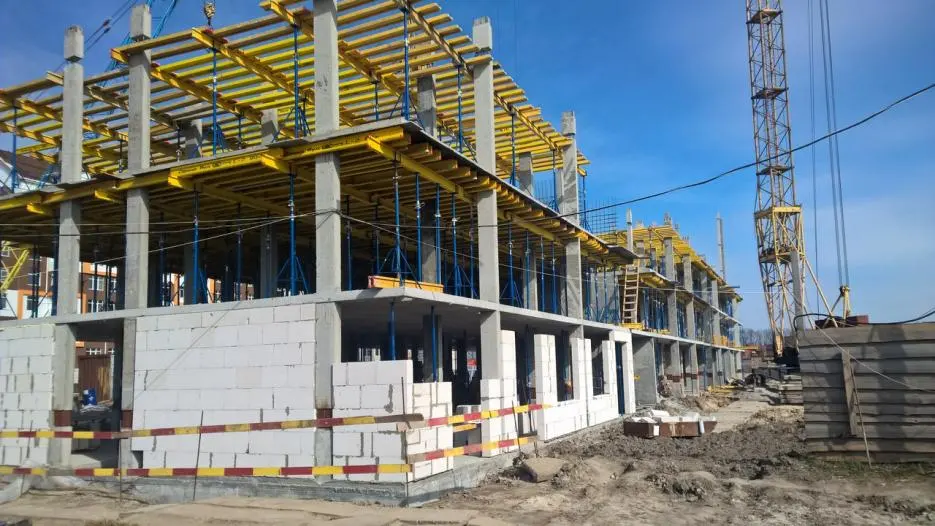

16.06.2017

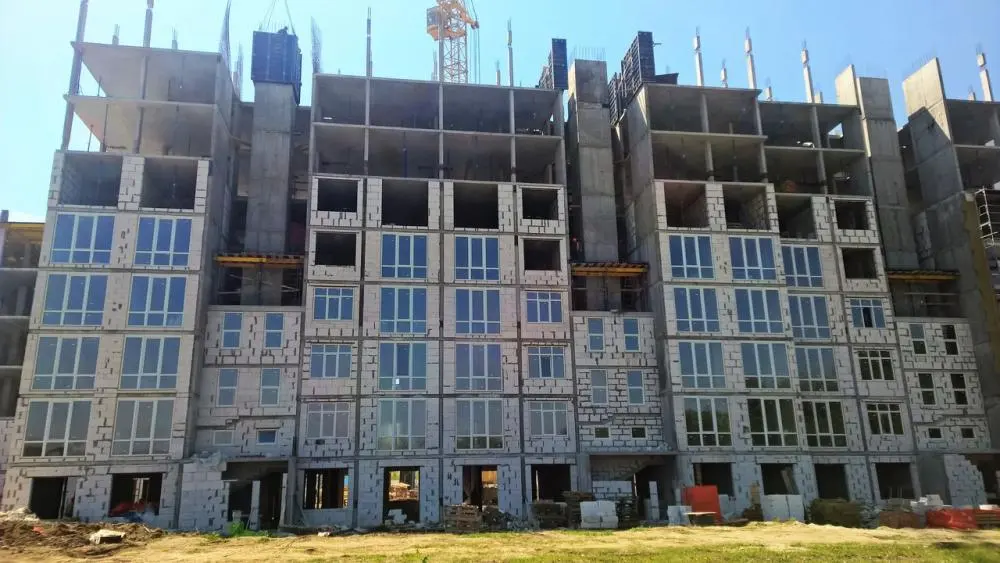

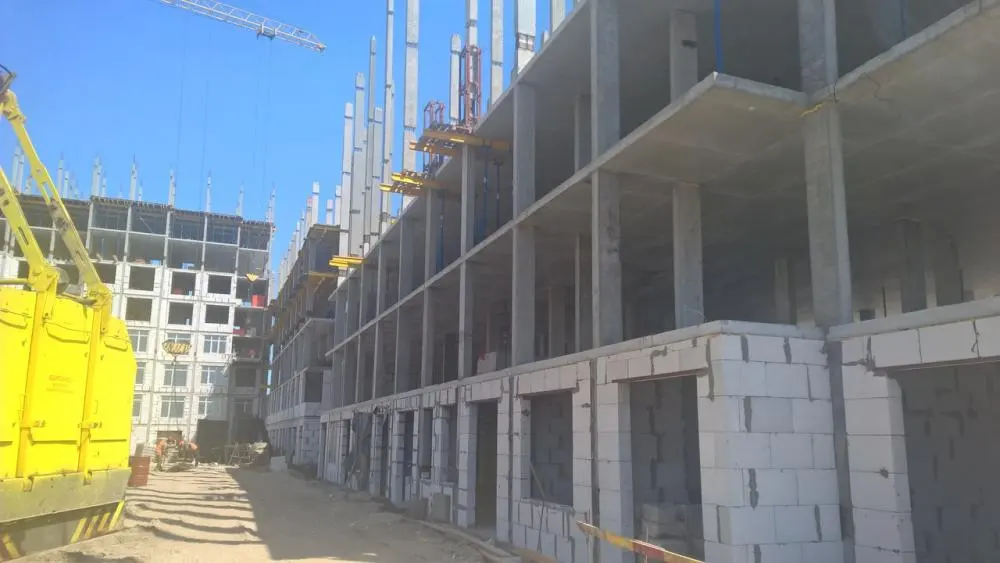

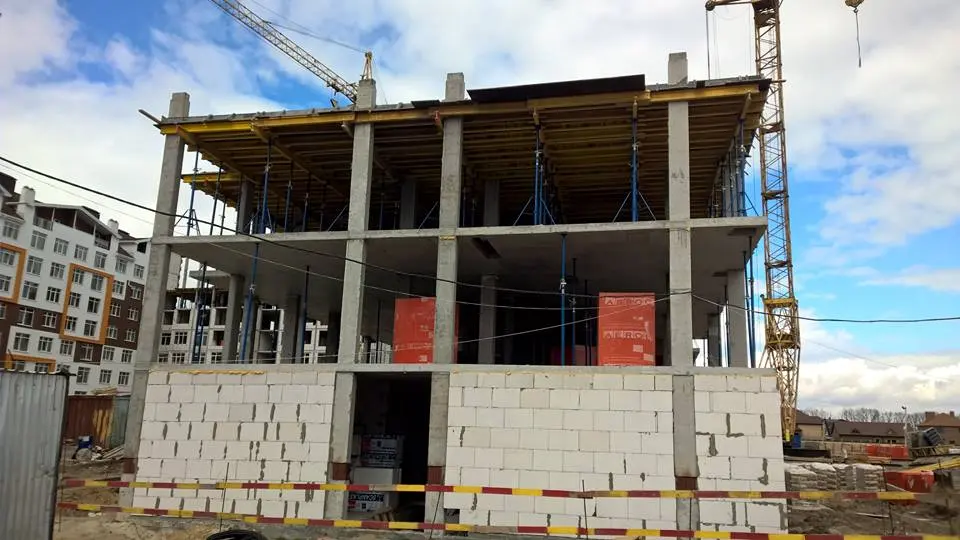

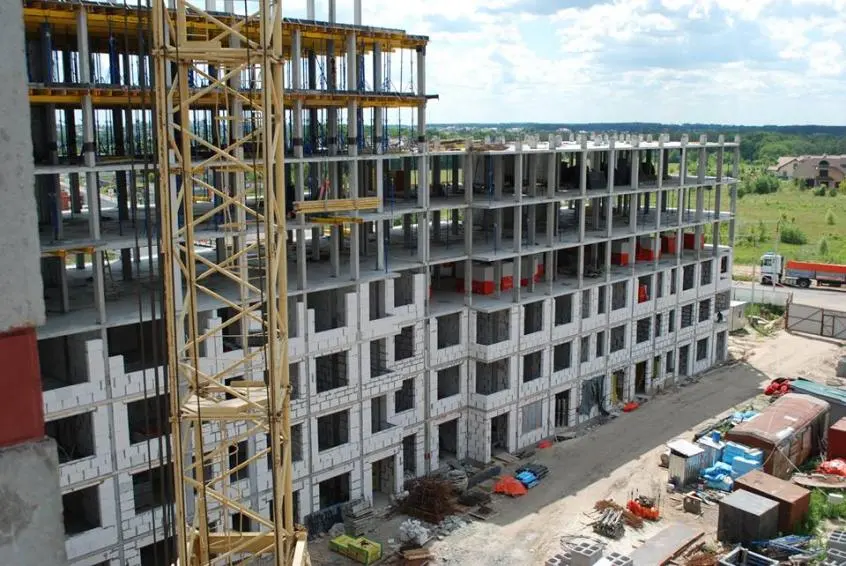

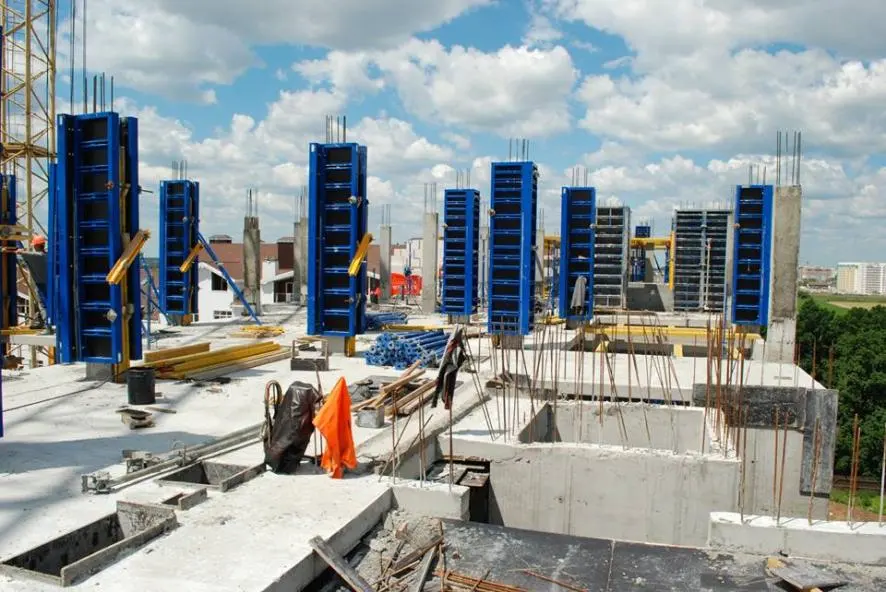

Шоста та сьома черги!

NE
Nelli18551 сообщ. · с 2016
24 июня 2017 г.

Ход строительства Жилого Комплекса Orange Park

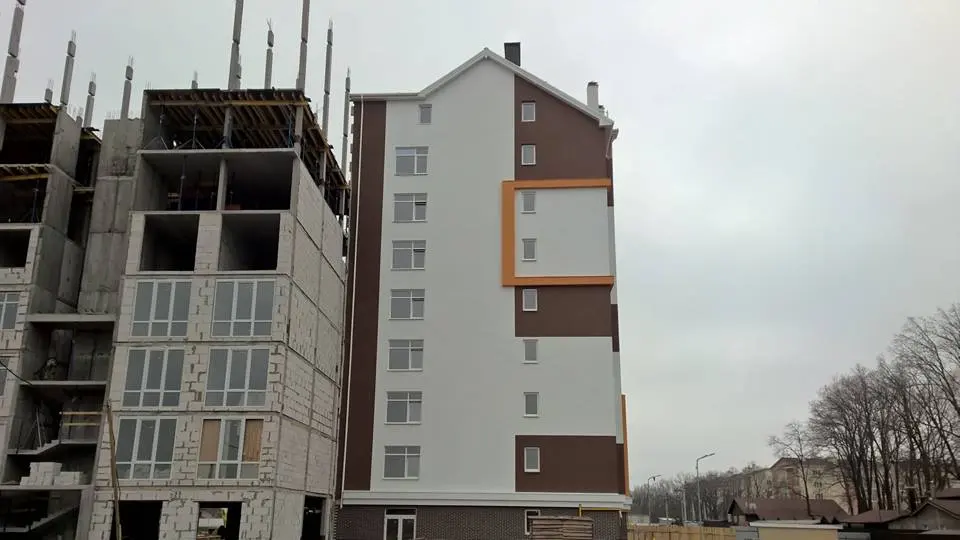

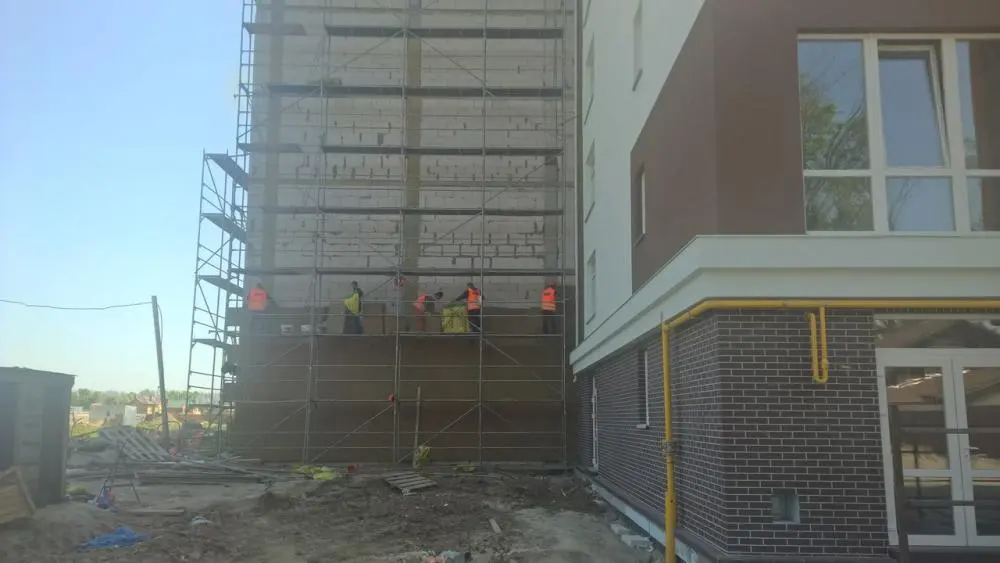

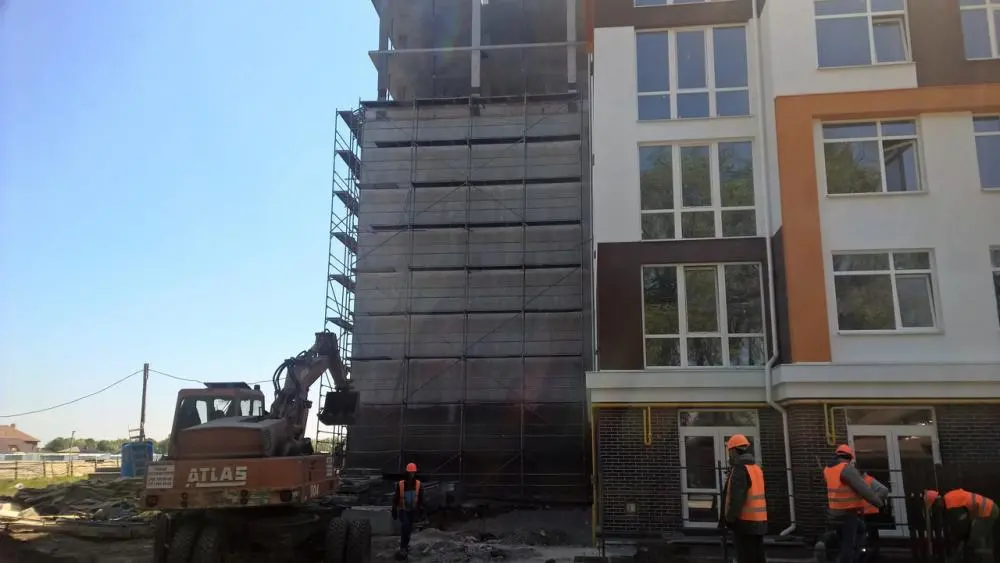

20.06.2017
Мій дім - моя фортеця!
Коли ми купуємо квартиру, то хочемо вірити, що вона буде не лише красивою, але і безпечною, а пожежі, які і досі трапляються у багатоповерхівках, є наслідком використання матеріалів з низькою вогнетривкістю, наприклад, пінопласту.

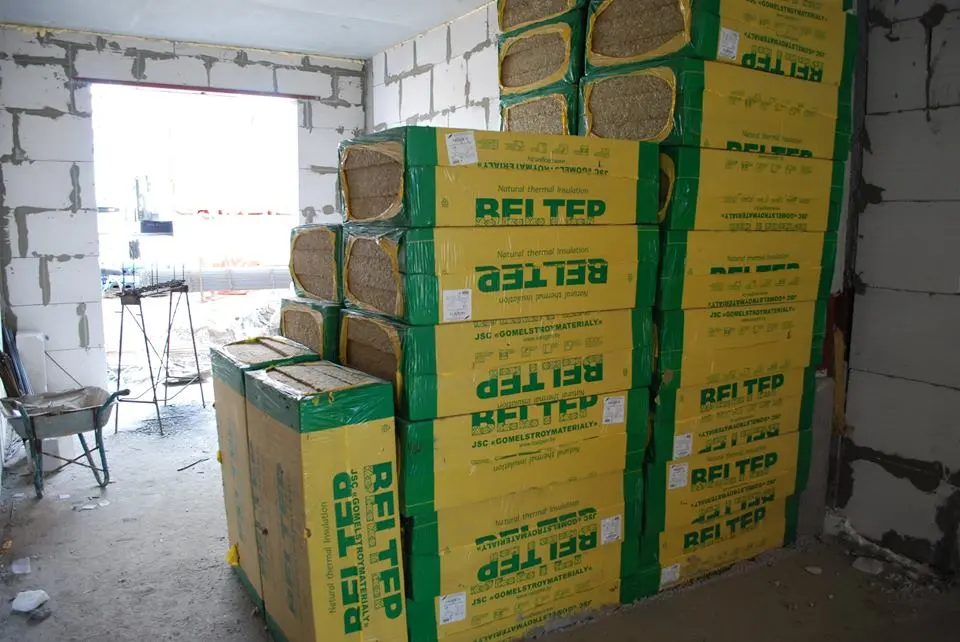

У ЖК Orange Park ми використовуємо лише якісні та сучасні матеріали з високим рівнем вогнетривкості. На нашому будівельному майданчику повністю відмовилися від використання популярного сьогодні пінопласту через низку таких серйозних недоліків, як легка займистість та токсичність (виділяє шкідливі хімічні речовини - фенолформальдегідні смоли). На заміну йому ми обрали базальтовий утеплювач, стійкий до вогню та вологи, природний матеріал вулканічного походження.
Ви та ваші родини маєте бути у безпеці!

Войти и ответить email или Google, 10 секунд
