ГлавнаяФорумЛевый берегЖилой комплекс "Новодарницкий"

Жилой комплекс "Новодарницкий"

24 ответов · 13 237 просмотров
NE
Nelli18551 сообщ. · с 2016
6 августа 2017 г.

Ход строительства Жилого Комплекса

01.08.2017
На сегодняшний день полностью закончены каркасно-монолитные работы!
Выполнены фасадные работы секции А и Б, фасад секции В на завершающем этапе (утеплен и покрашен фасад со стороны ул.Ялтинской, на 80% готов со стороны ул. Ильича (сейчас — ул. Ю. Пасхалина) ).
Также на финишной прямой входные группы, выполнены отделочные работы по 1-му этажу(нежилой фонд), остекление жилого комплекса закончено на 95%.
Кровельные работы на секциях А и Б выполнены, по секции В закончена кровля на машинном помещении лифтов и готов монтаж оборудования лифтов. Также установлено оборудование — вентиляторы системы дымоудаления.
По внутренним работам ситуация следующая: заливка полов,разводка электрики,кладка плитки в коридорах и местах общего пользования,установка входных дверей, в Секции А и Б установлены радиаторы.

NE
Nelli18551 сообщ. · с 2016
13 октября 2017 г.

Новости Жилого Комплекса

04.10.2017
Планировки Квартир Жилого Комплекса Новодарницкий
В нашем жилом комплексе есть одно-, двух-и трех-комнатные квартиры на любой вкус. Современные планировки и просторное жилье в Жилом Комплексе «Новодарницкий» ждет Вас!

NE
Nelli18551 сообщ. · с 2016
25 октября 2017 г.

Ход строительства Жилого Комплекса

19.10.2017
Высотные работы закончены- демонтирован кран.

NE
Nelli18551 сообщ. · с 2016
23 мая 2018 г.

Ход строительства Жилого Комплекса

Март-Май 2018

  • Отгрузка радиаторов.
  • Проложены внутриквартальные сети.

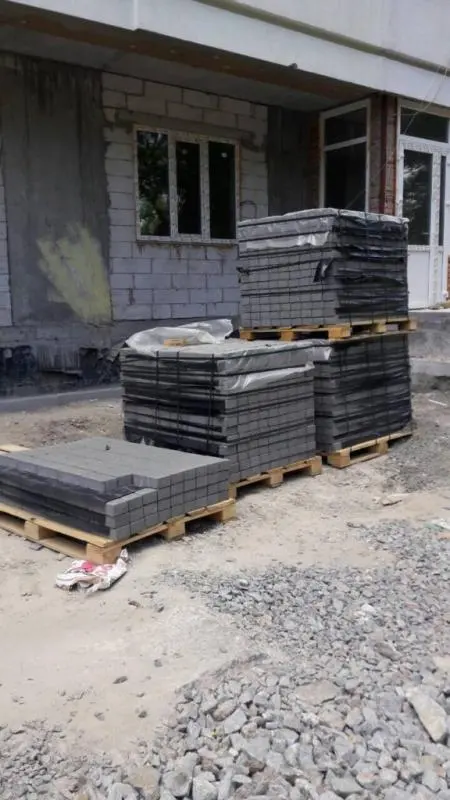

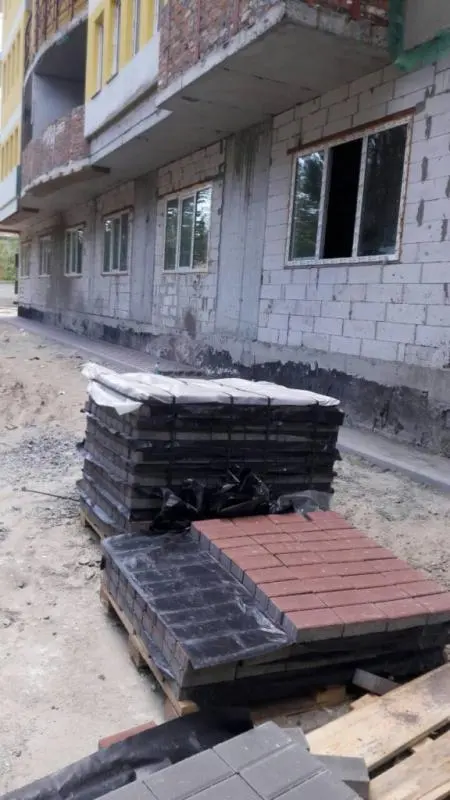

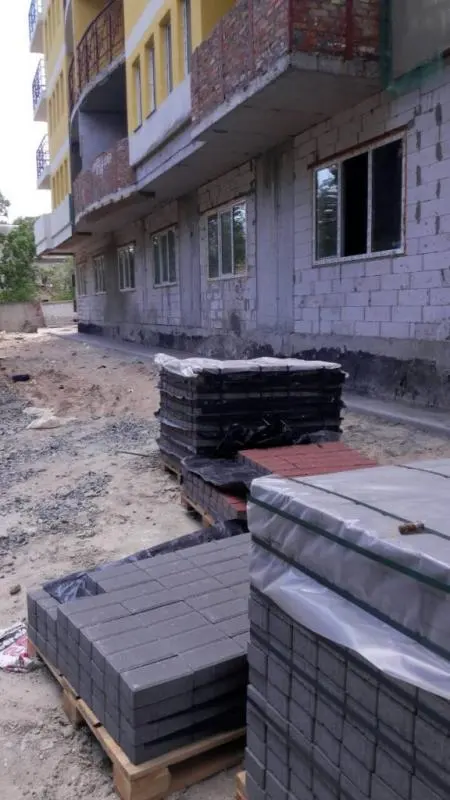

  • Завезена тротуарная плитка на обустройство придомовой территории, работы по кладке начаты.
  • Напольная плитка для МОП в наличии в полном объеме для завершения работ по холлам и коридорам.

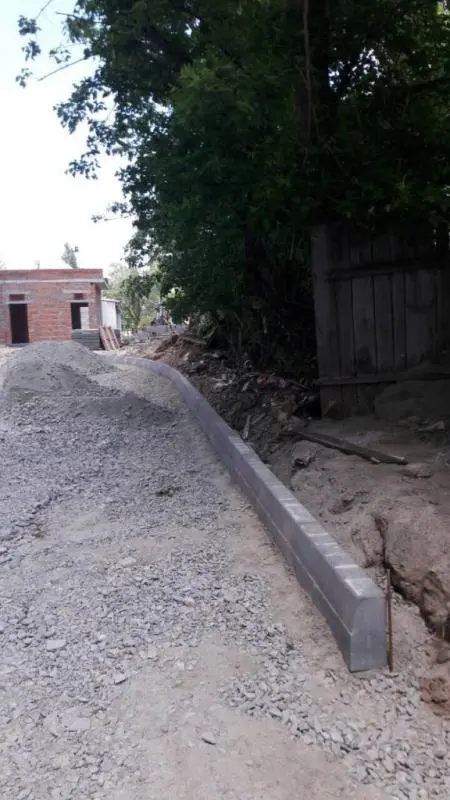

  • Обустройство входных групп, установка опалубки для отмостки.
  • Частичный демонтаж строительного забора.

NE
Nelli18551 сообщ. · с 2016
8 октября 2018 г.

Ход строительства Жилого Комплекса

Сентябрь 2018

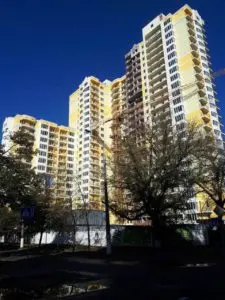

  • Закончены все фасадные работы по утеплению и покраске комплекса.
  • Разграничены зеленые зоны, завезен чернозем.
  • Укладка чернового асфальтного покрытия по периметру ЖК.

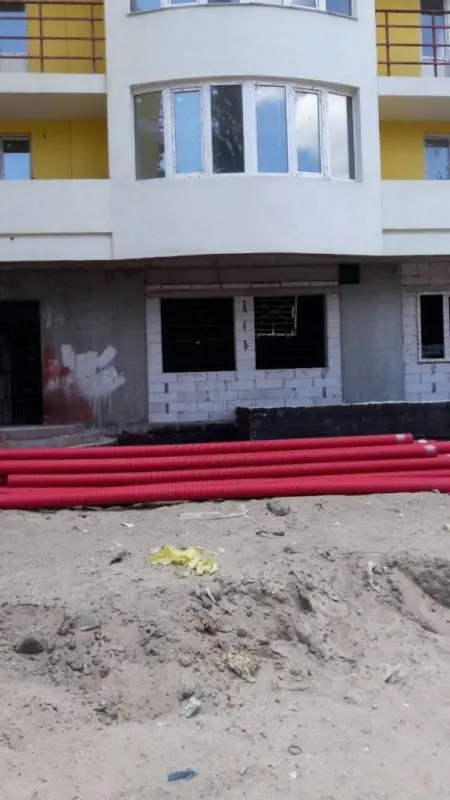

  • Подключены коммуникации по водоснабжению и электричеству.
  • Обустроены входы в парадные, учтены потребности людей с ограниченными возможностями.
  • Демонтирована часть строительных бытовок.
