Ход строительства Жилого Комплекса
08.08.2019
2 черга:

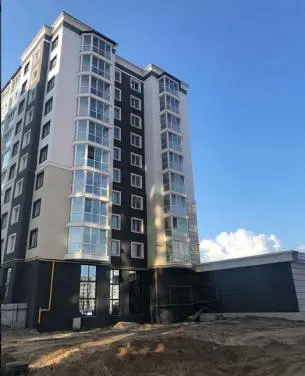

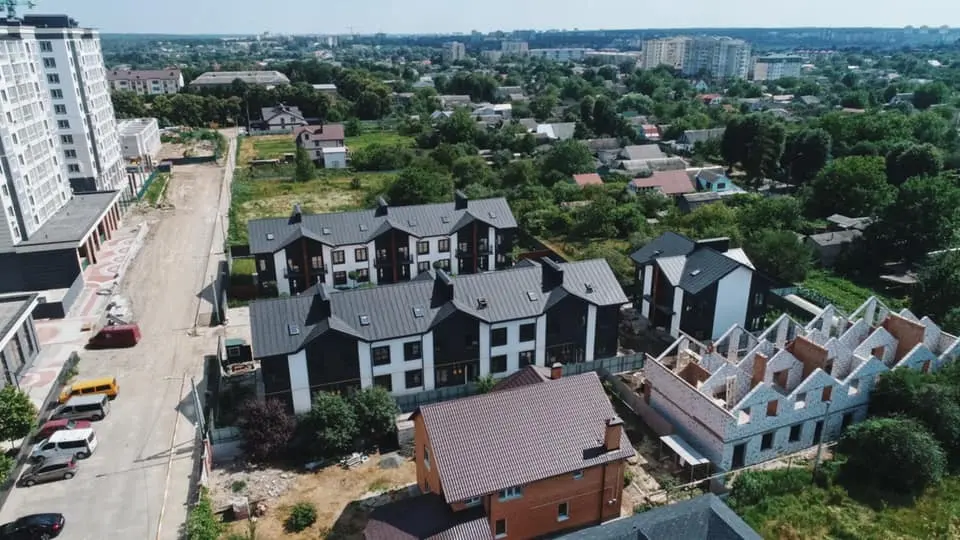

1 будинок 2 черги

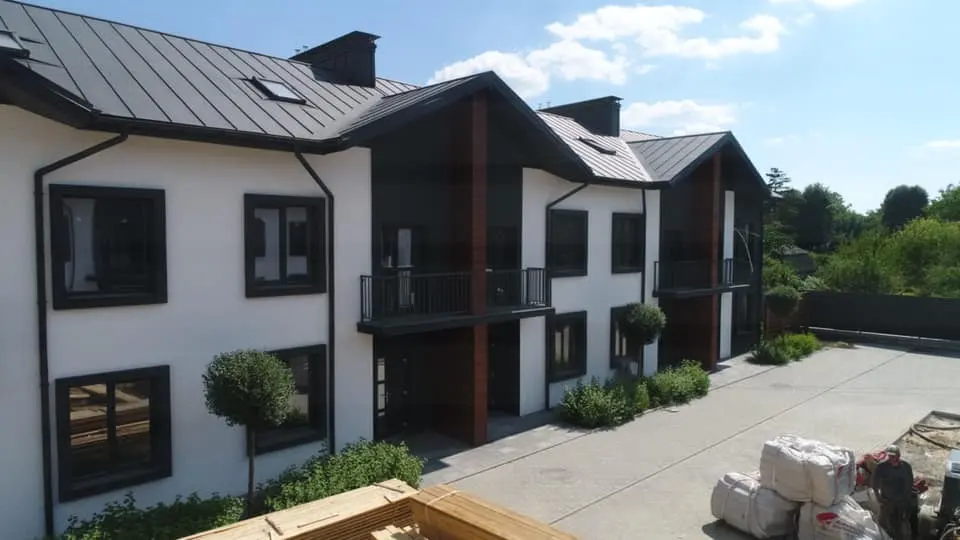

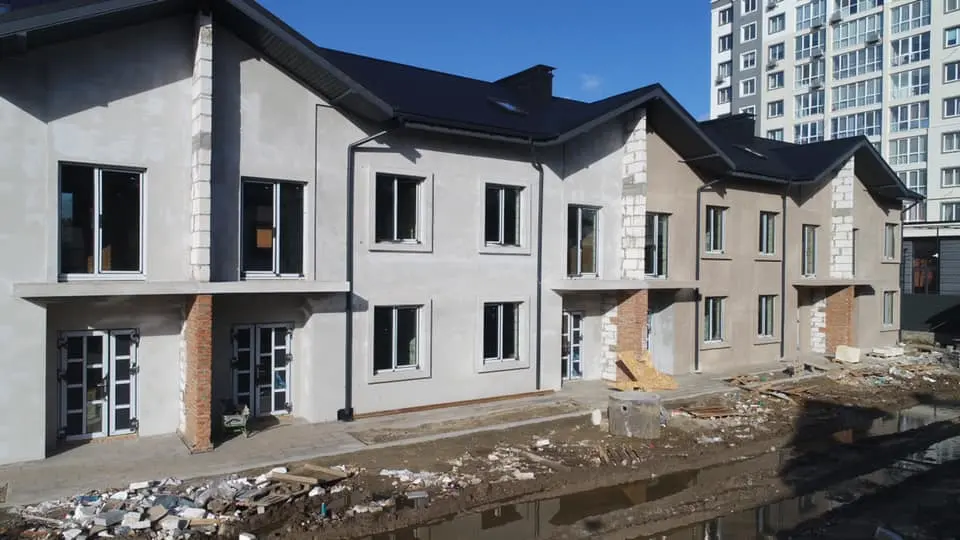

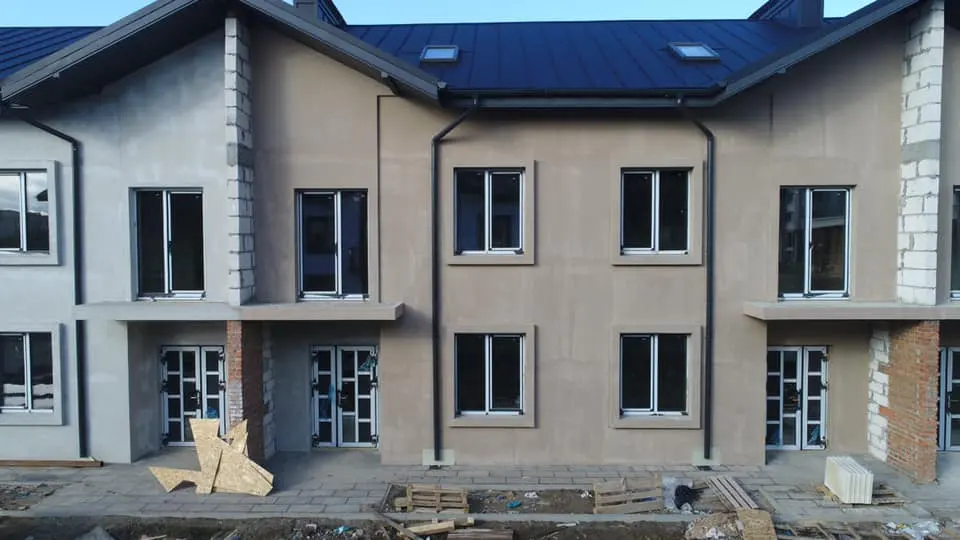

Завершено оздоблювальні роботи в під’їзді +

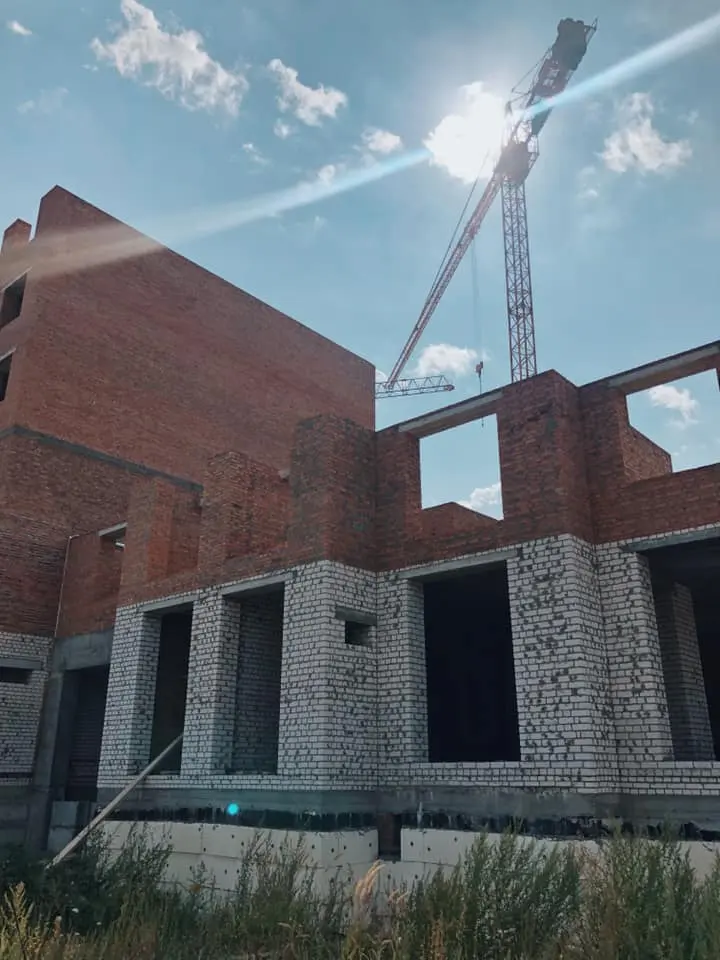

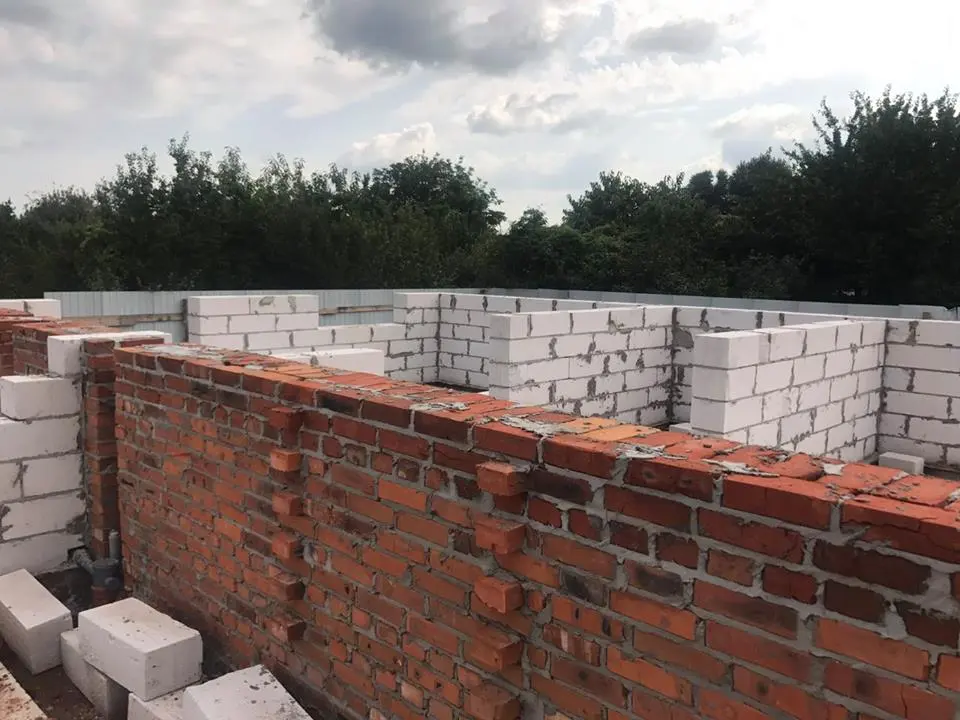

Завершено процес цегляної кладки в кладових цокольного поверху +
Завершено оздоблення деревом з діодною підсвіткою в під'їзді +
Завершено обрамлення ліфта +

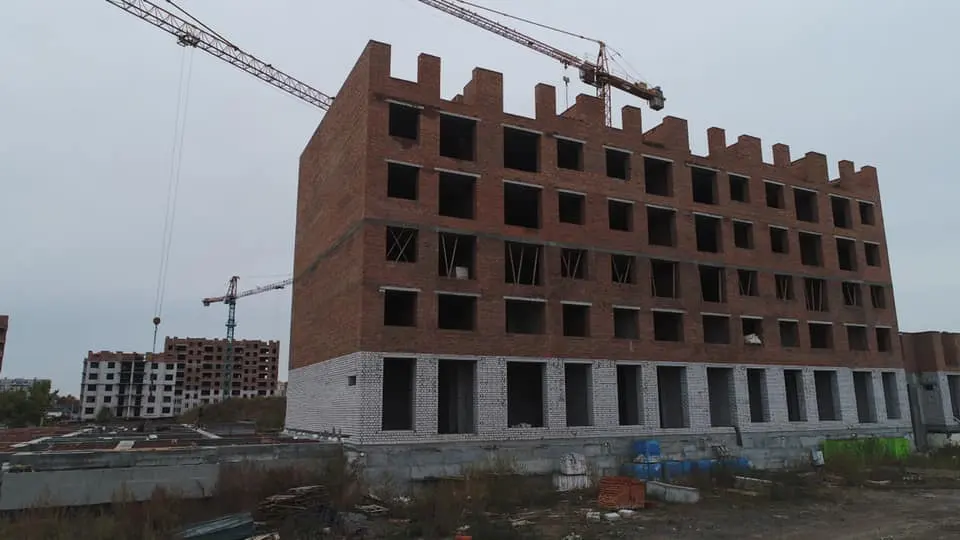

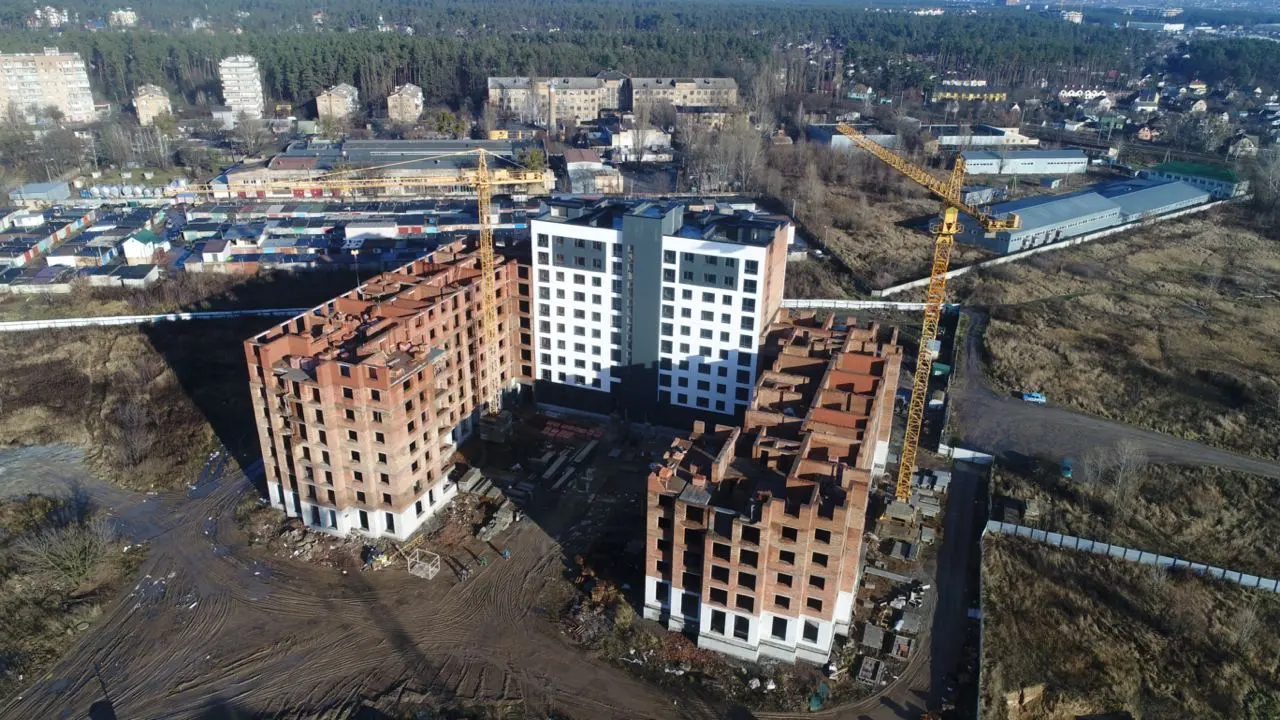

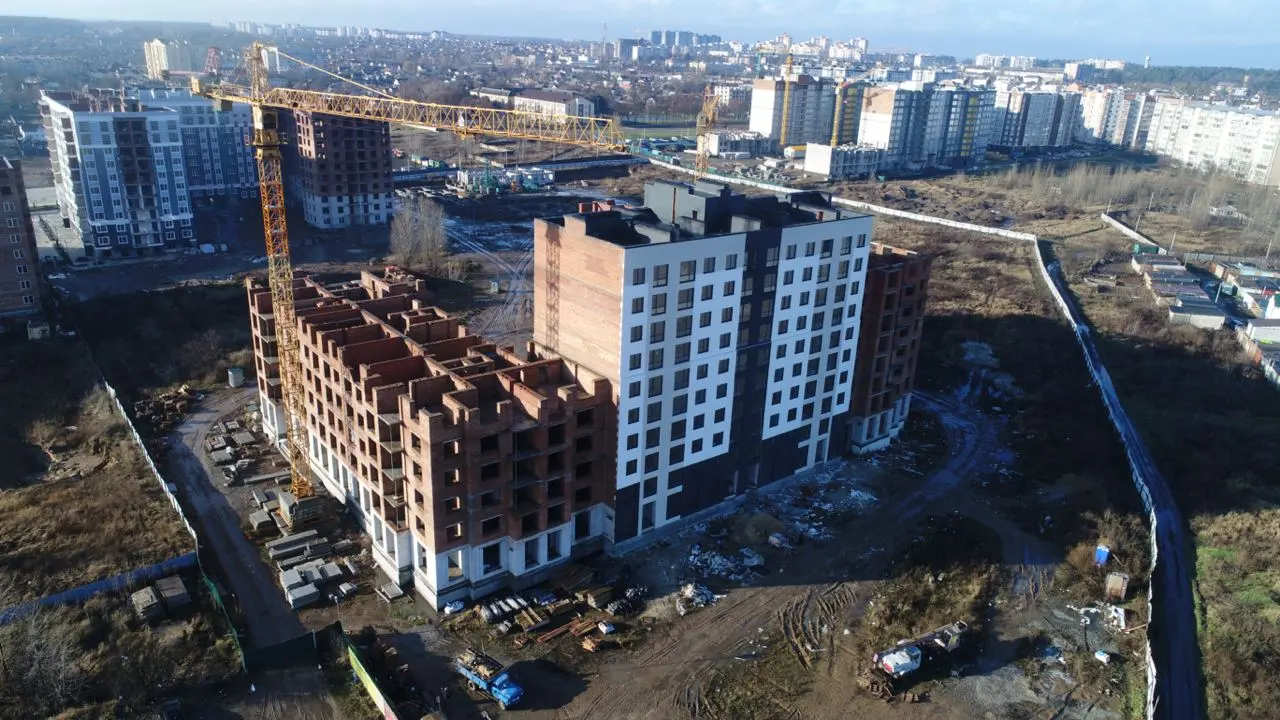

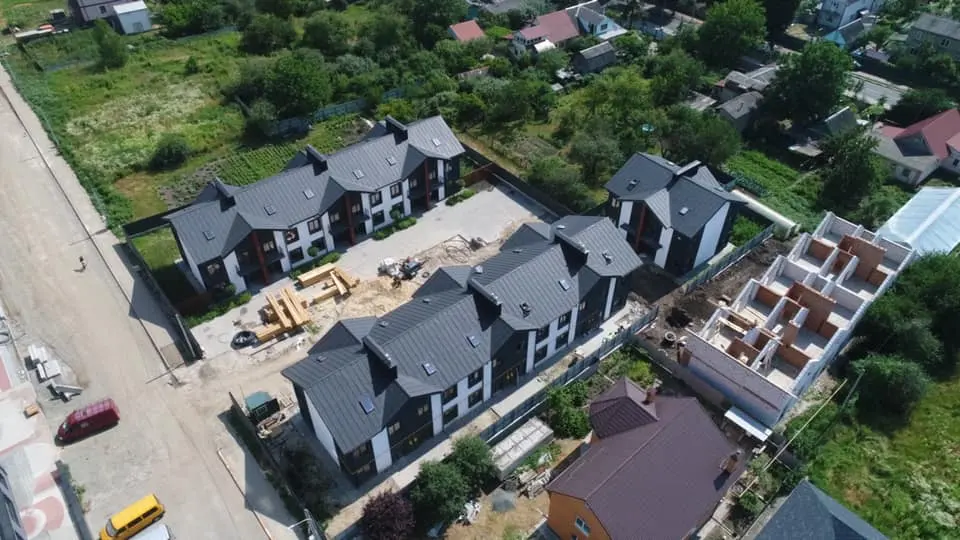

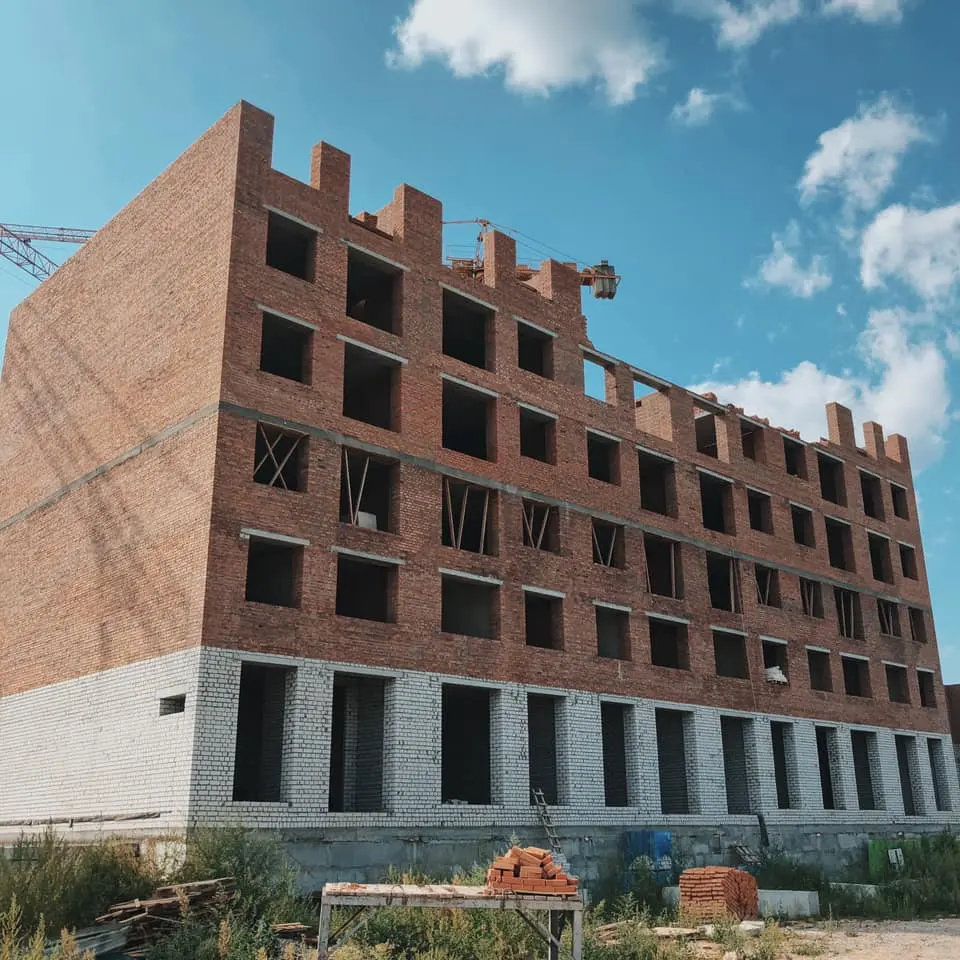

2 будинок 2 черги

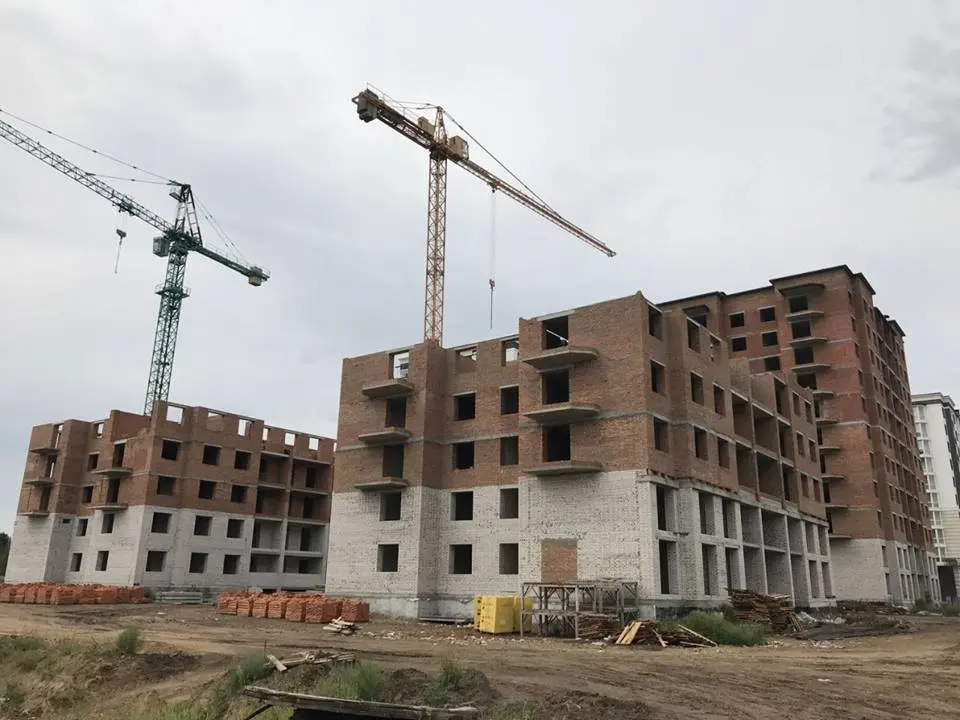

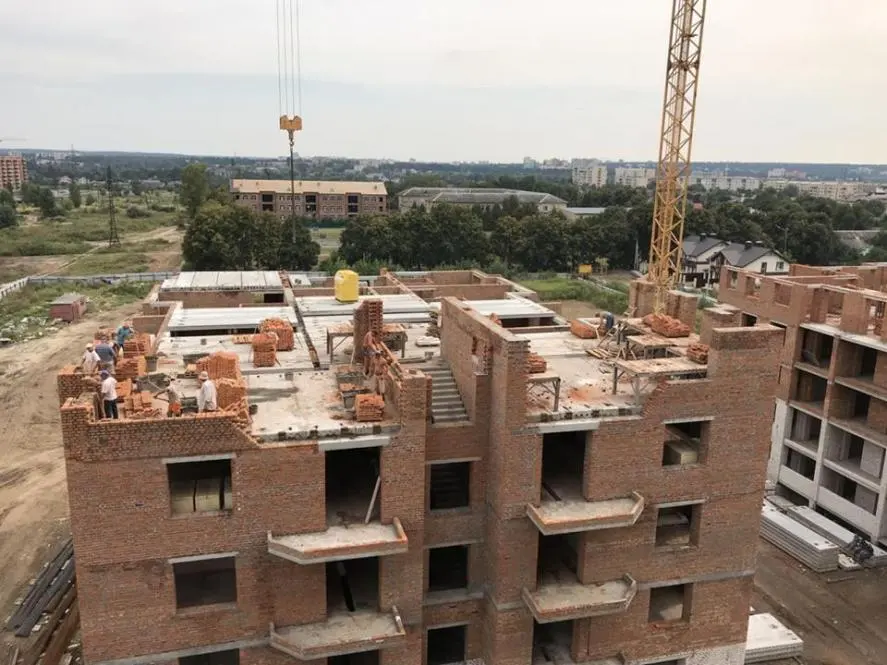

Завершується процес оздоблення під’їздів +
Завершено обрамлення ліфта +
Запущено водопостачання поквартирно +

Між 1-ю та 2-ю чергою встановлено паркан, асфальтована площадка під смітники +
3 черга:

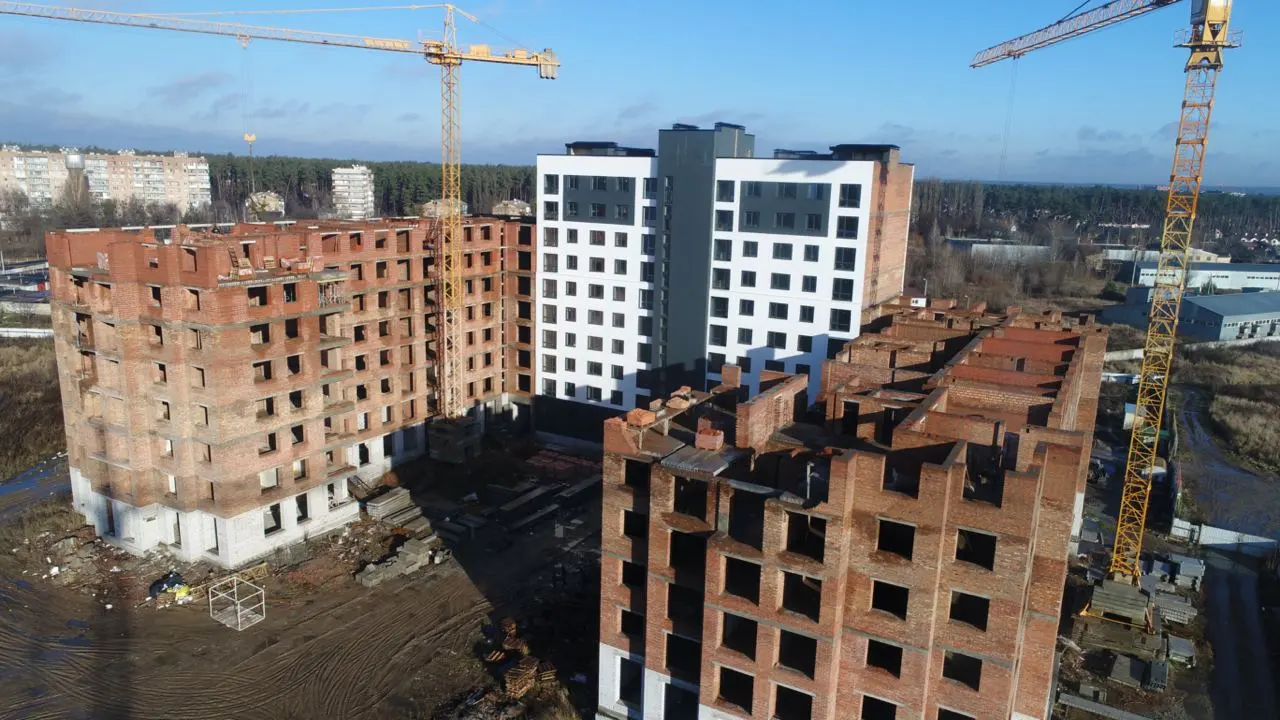

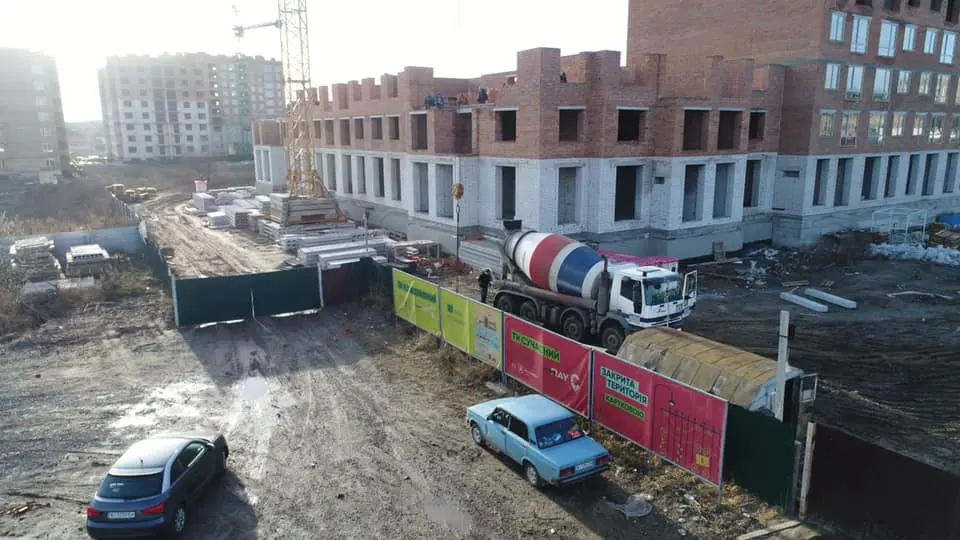

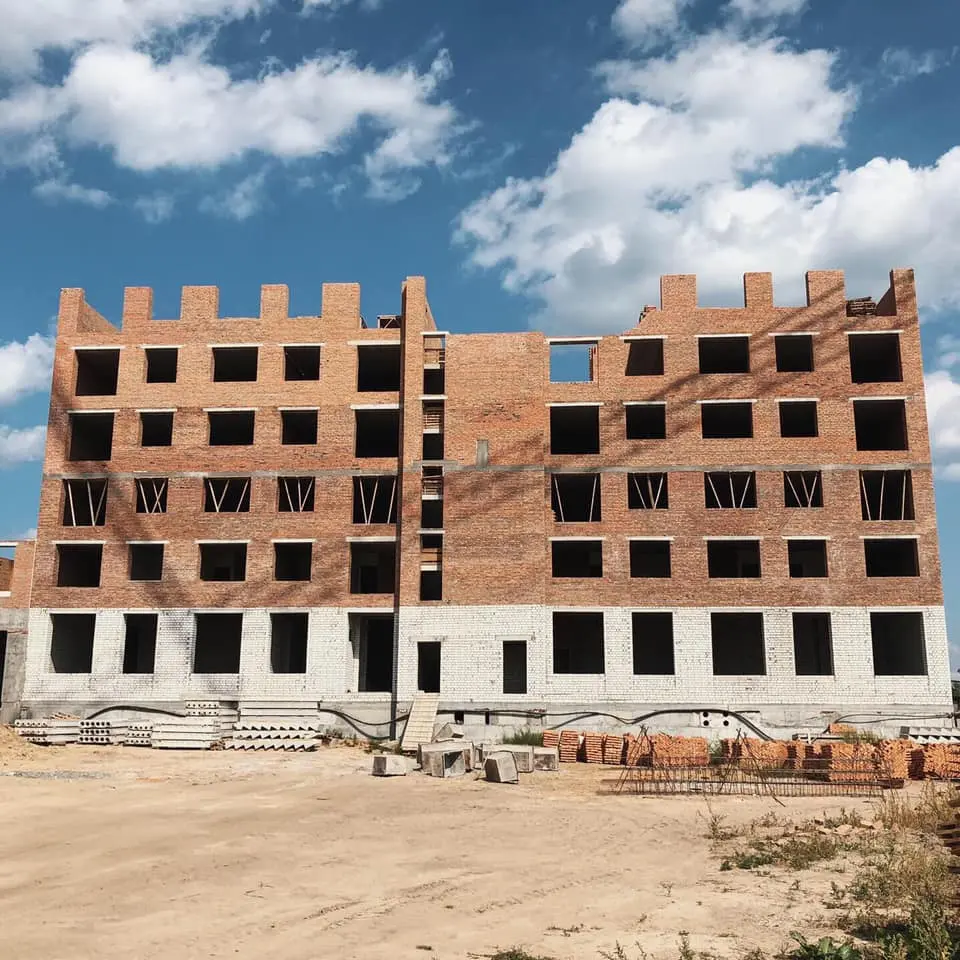

1 будинок 3 черги

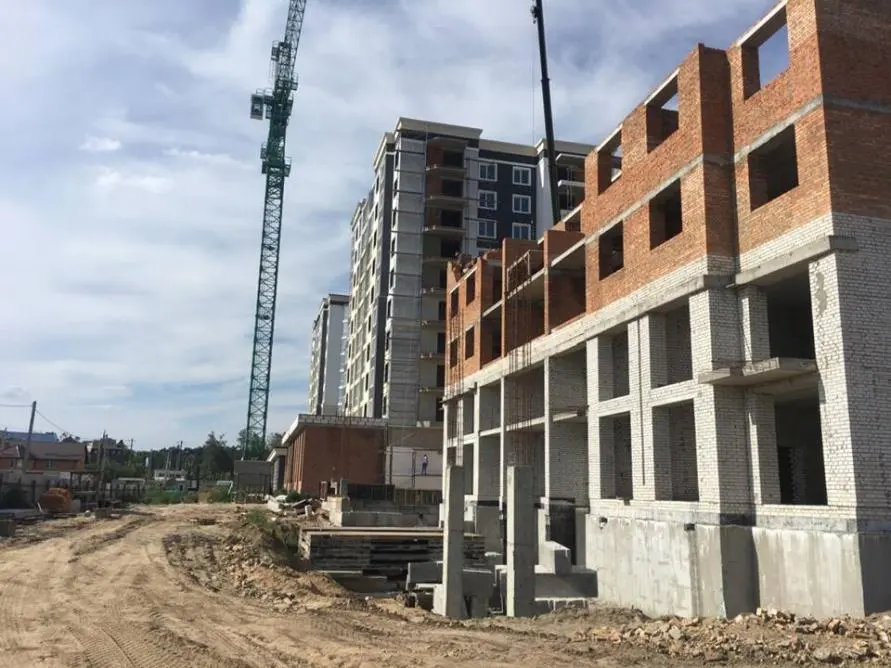

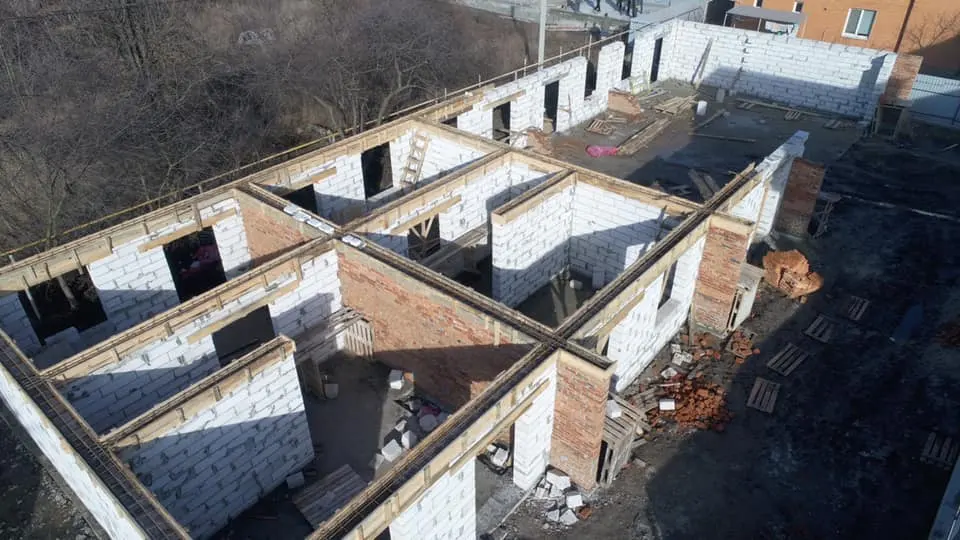

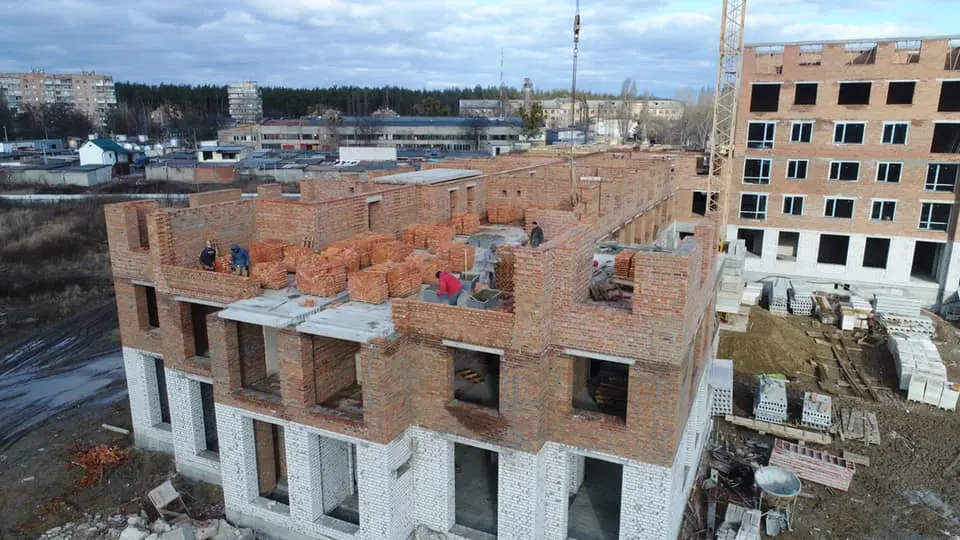

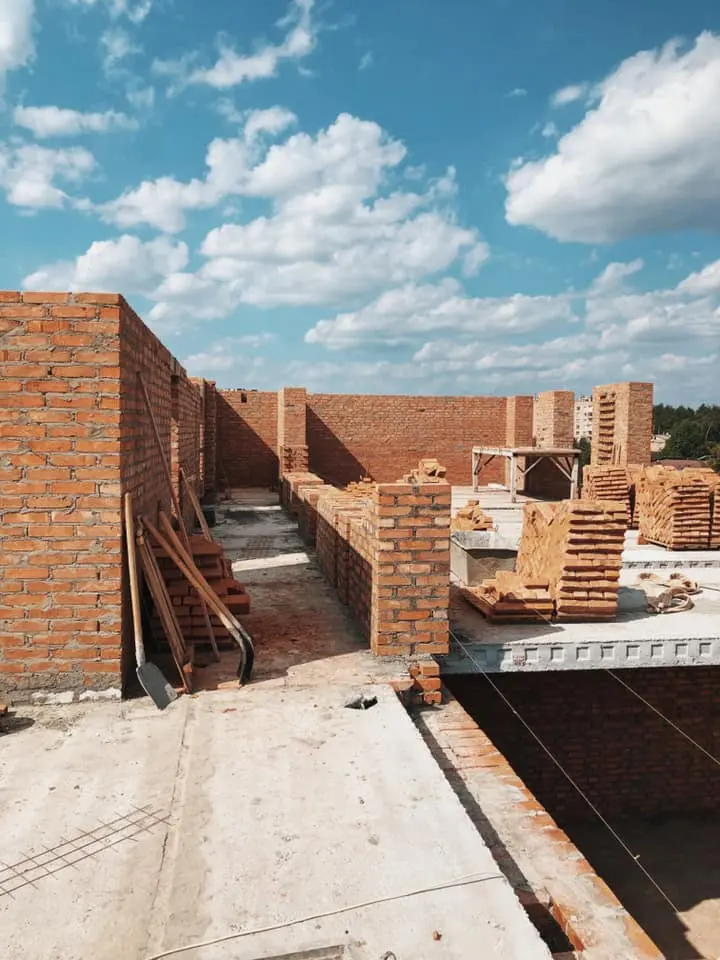

Тривають роботи з улаштування покрівлі +
Тривають роботи зі штукатурки квартир та місць загального користування +
Триває процес розводки внутрішніх систем каналізації та водопостачання +

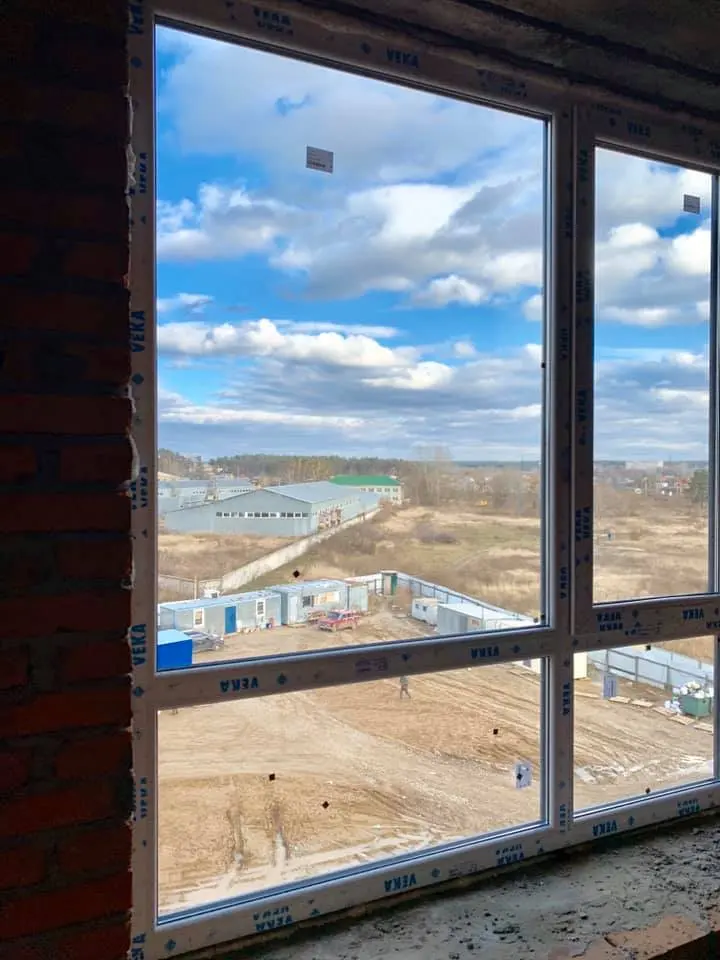

Йде процес по склінню будинку +

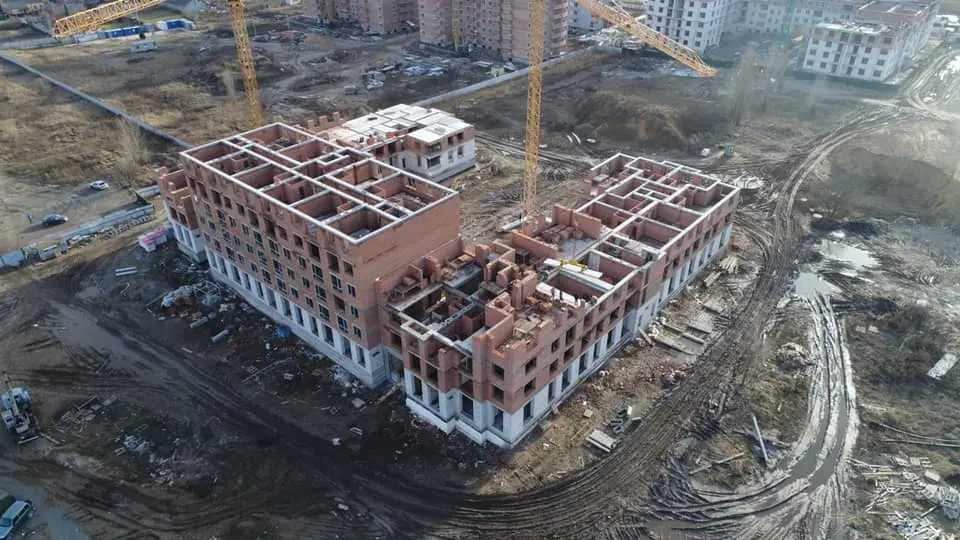

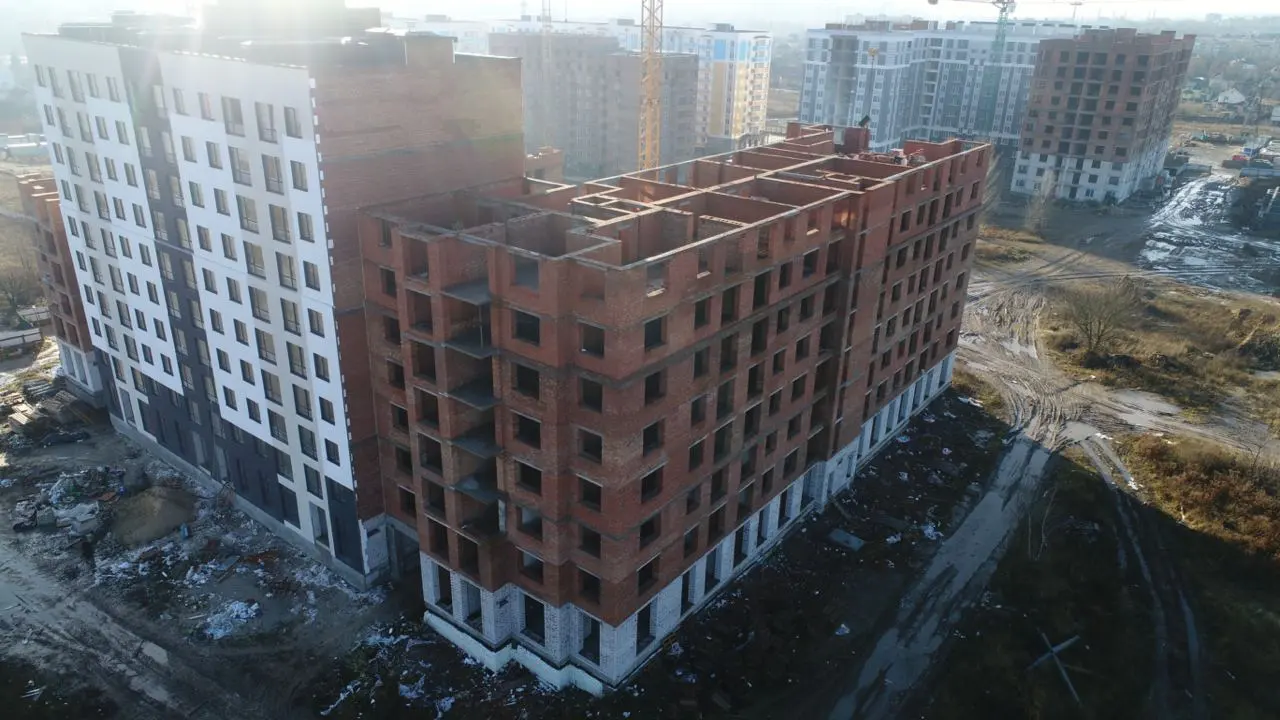

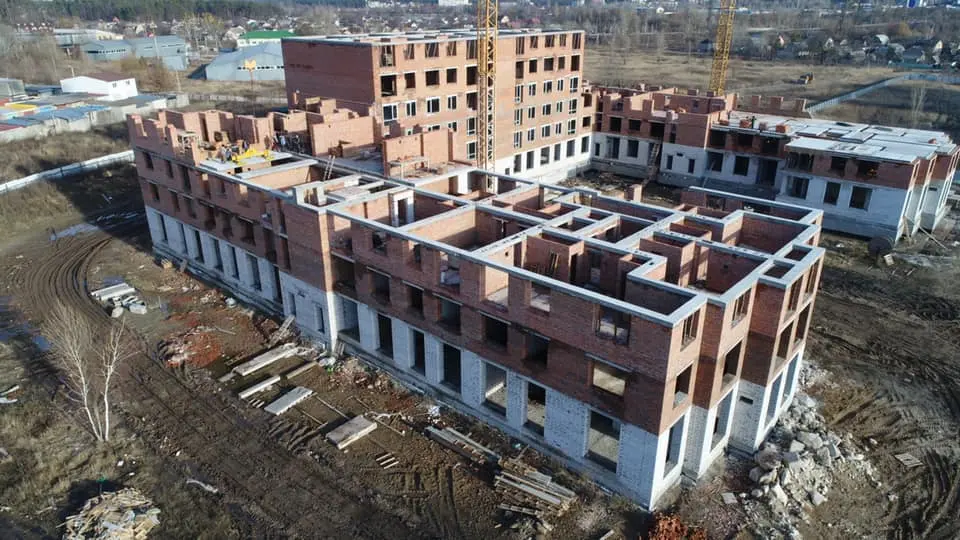

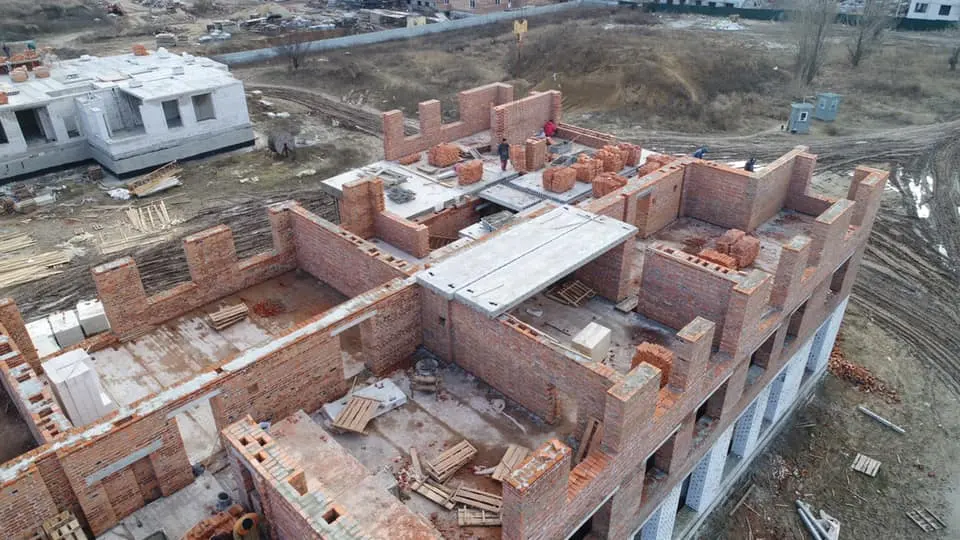

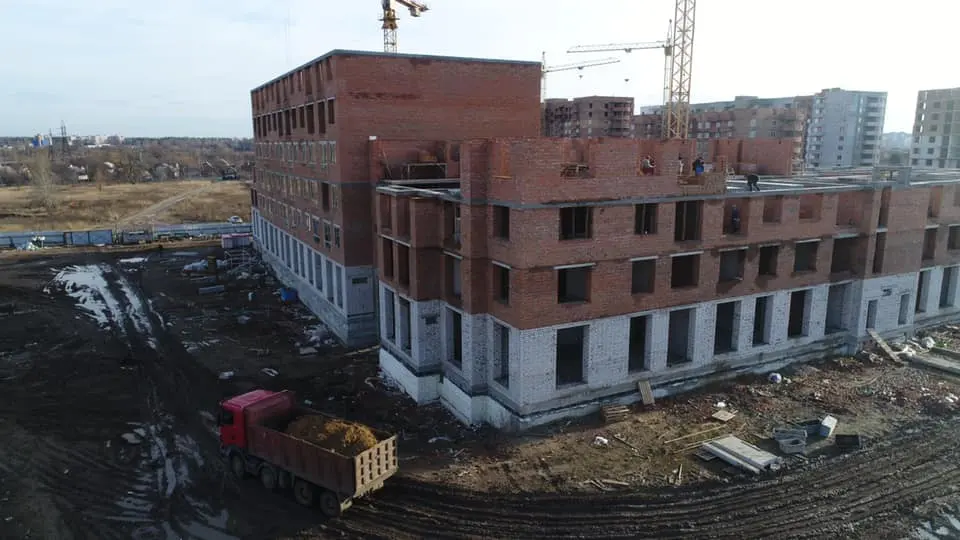

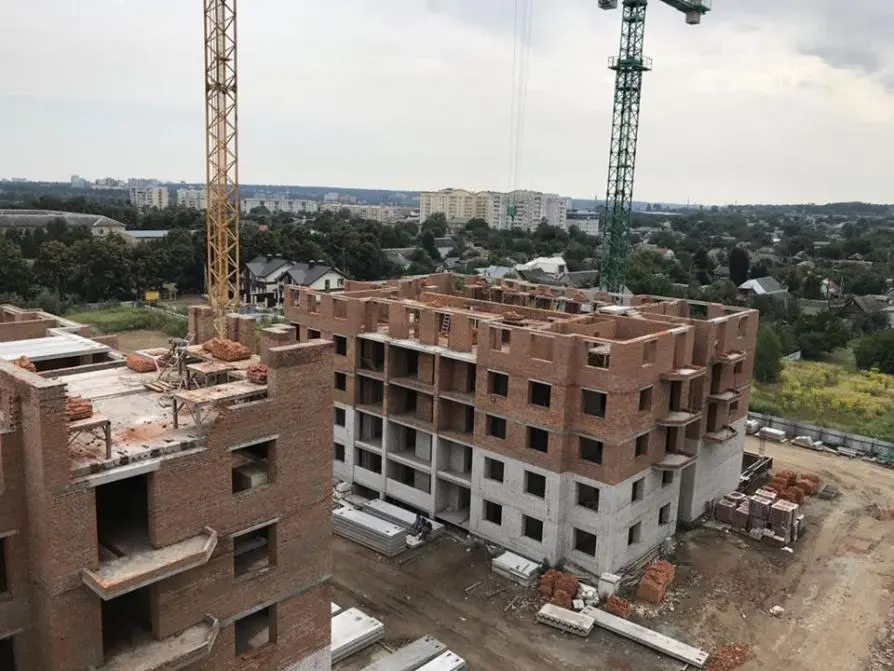

2 будинок 3 черги

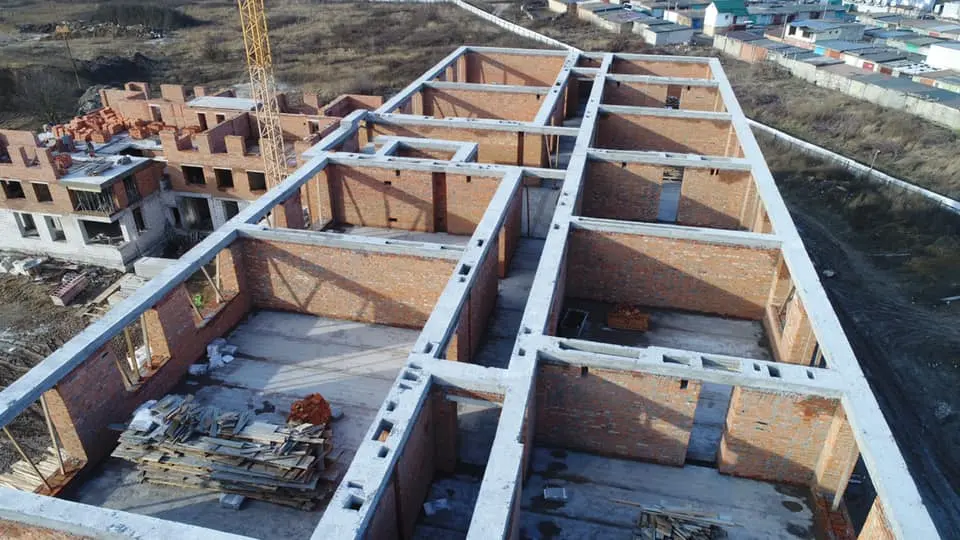

Триває процес штукатурки у квартирах +
Завершується процес розведення систем внутрішнього водопостачання поквартирно +

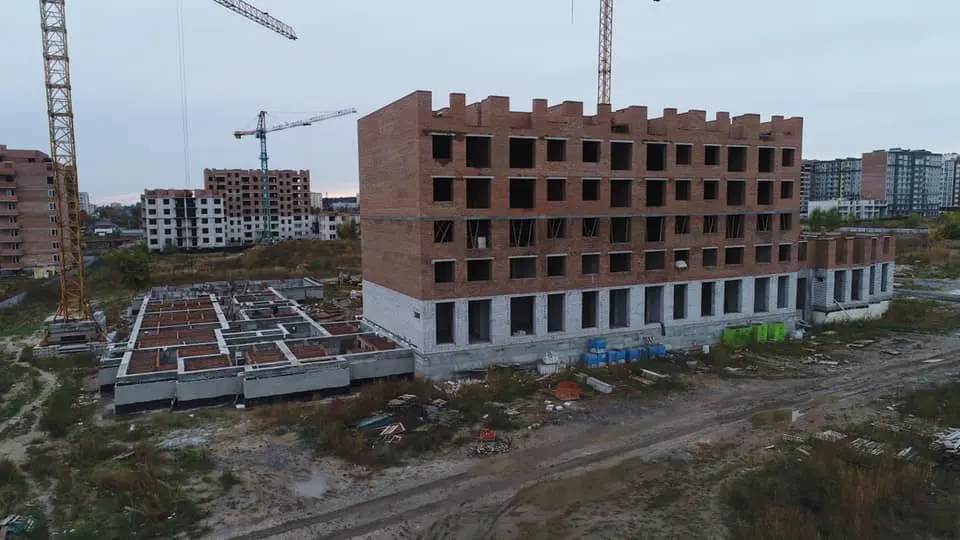

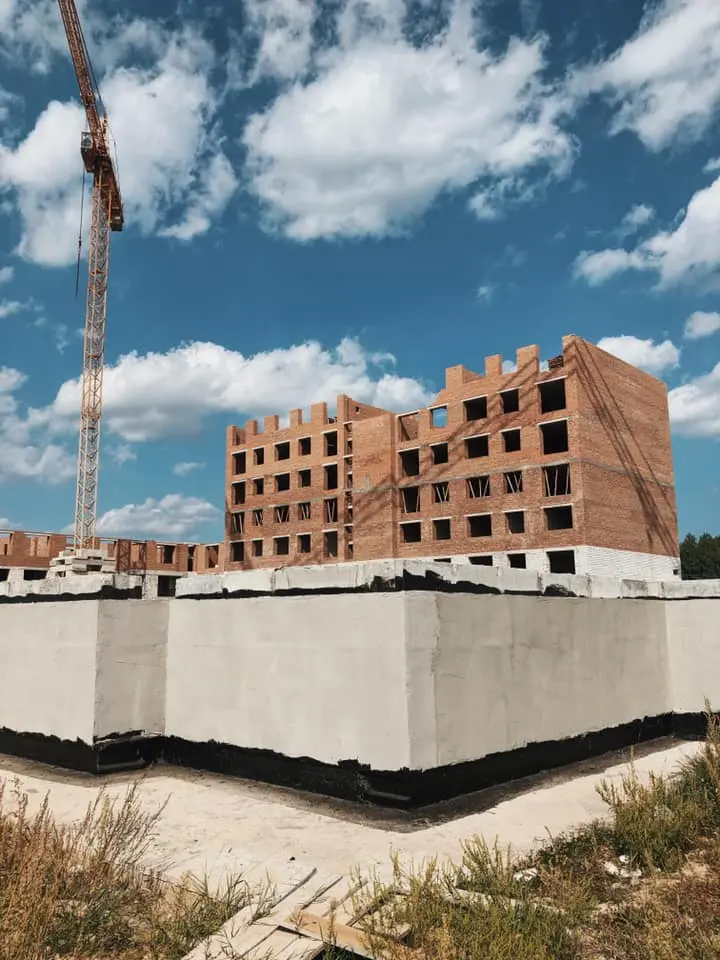

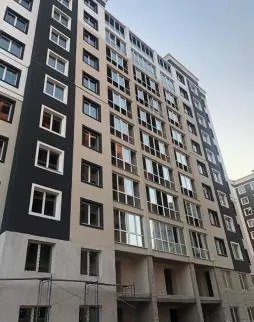

Завершено процес з улаштування фасаду будинку +
Ведуться роботи по розведенню електрики у квартири та у місця загального користування +
Демонтовано баштовий кран +
Розпочато підготовчі роботи з накриття парапетів
4 черга:

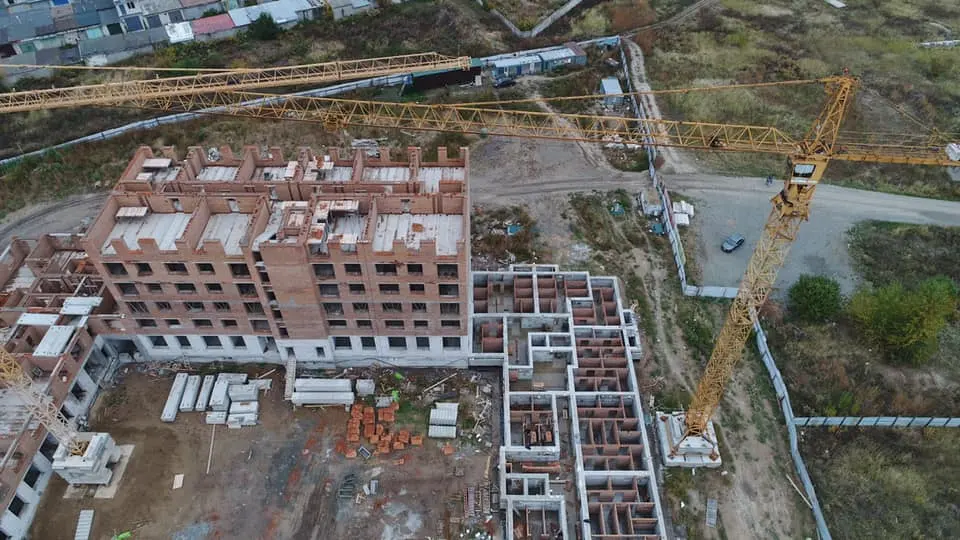

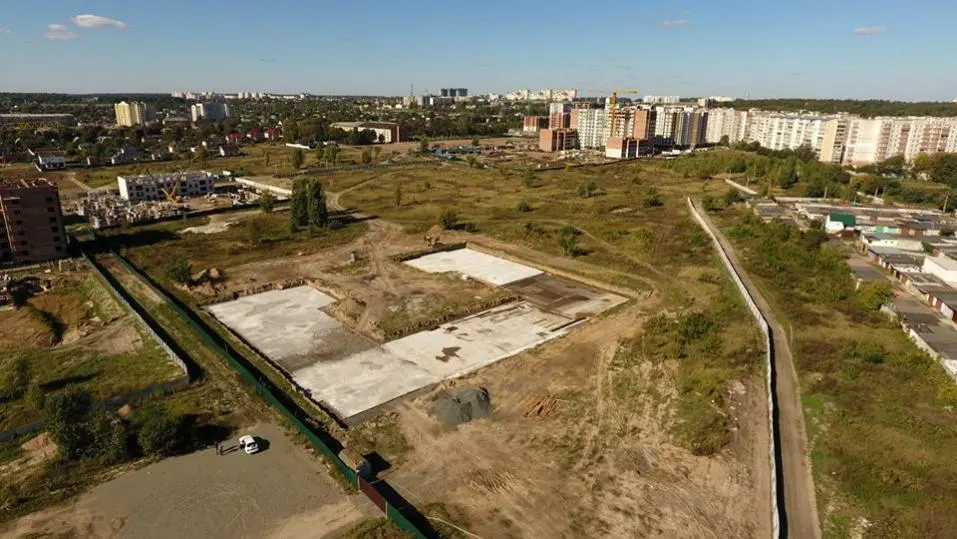

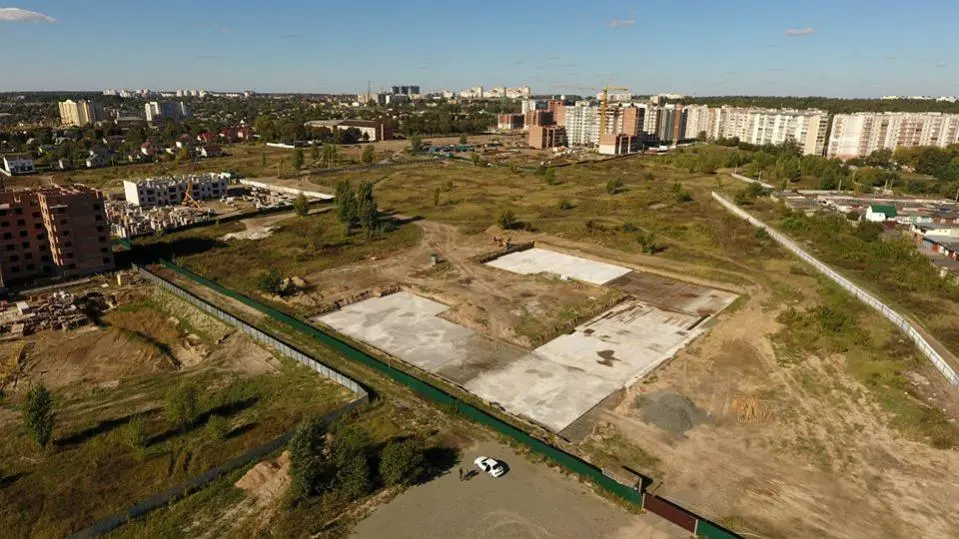

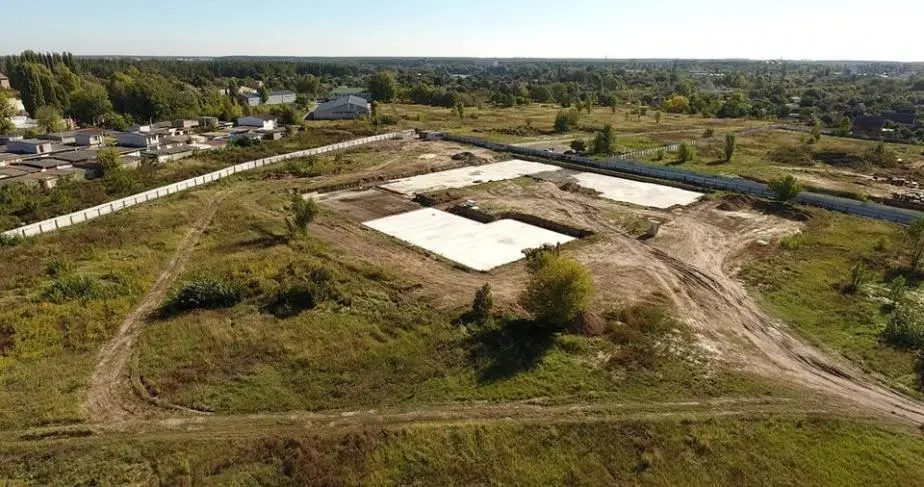

3 будинок 4 черги

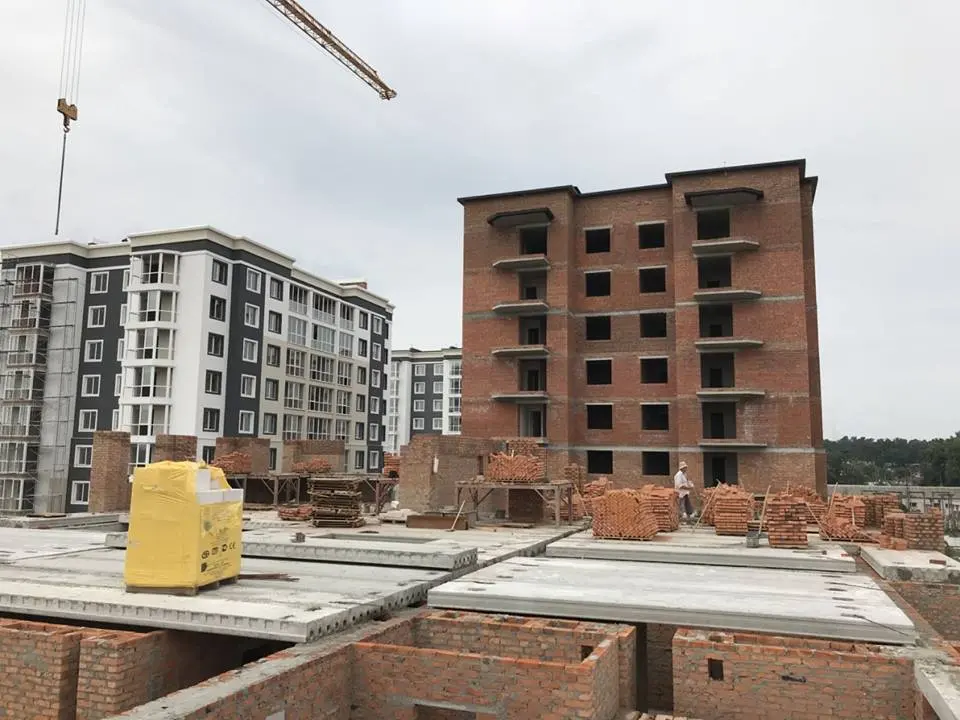

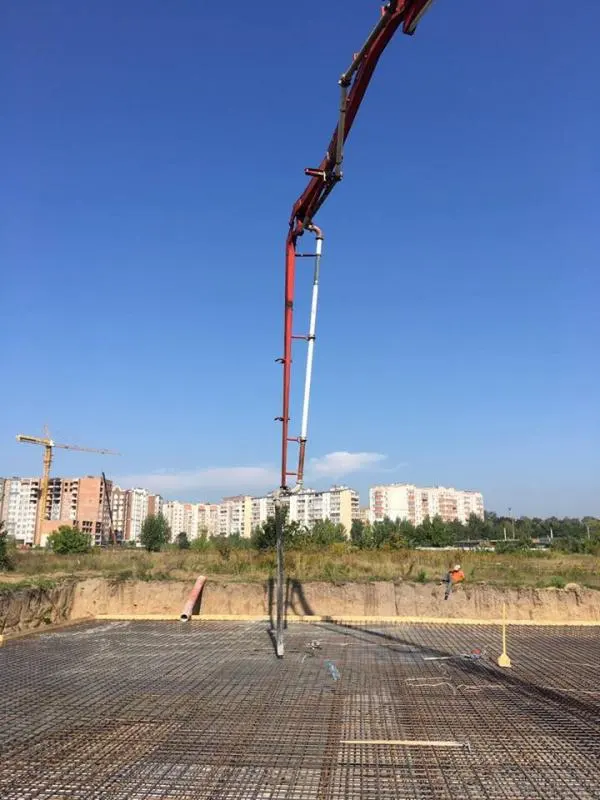

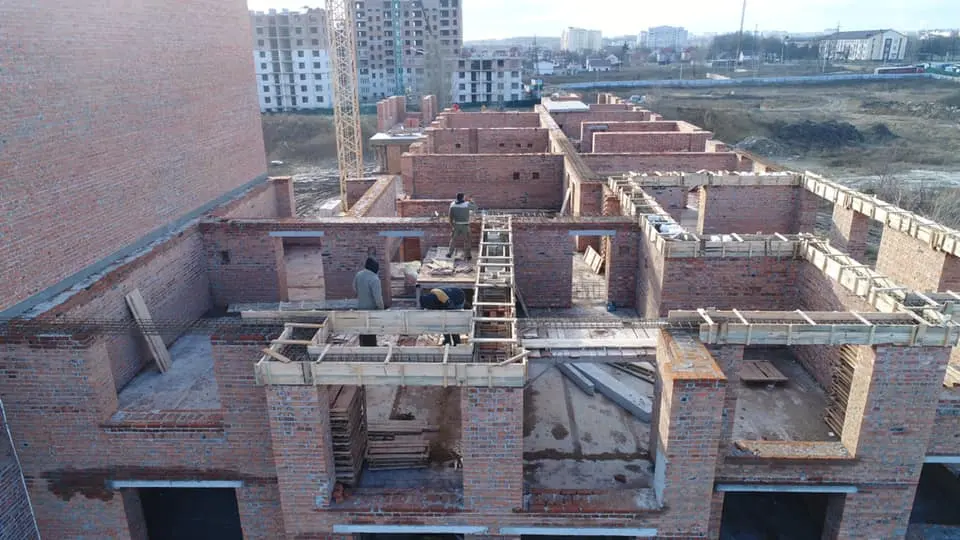

Триває процес другого етапу залиття другої частини залізобетонного монолітного перекриття (монтаж опалубки, розварювання підтримуючих каркасів)
2 будинок 4 черги

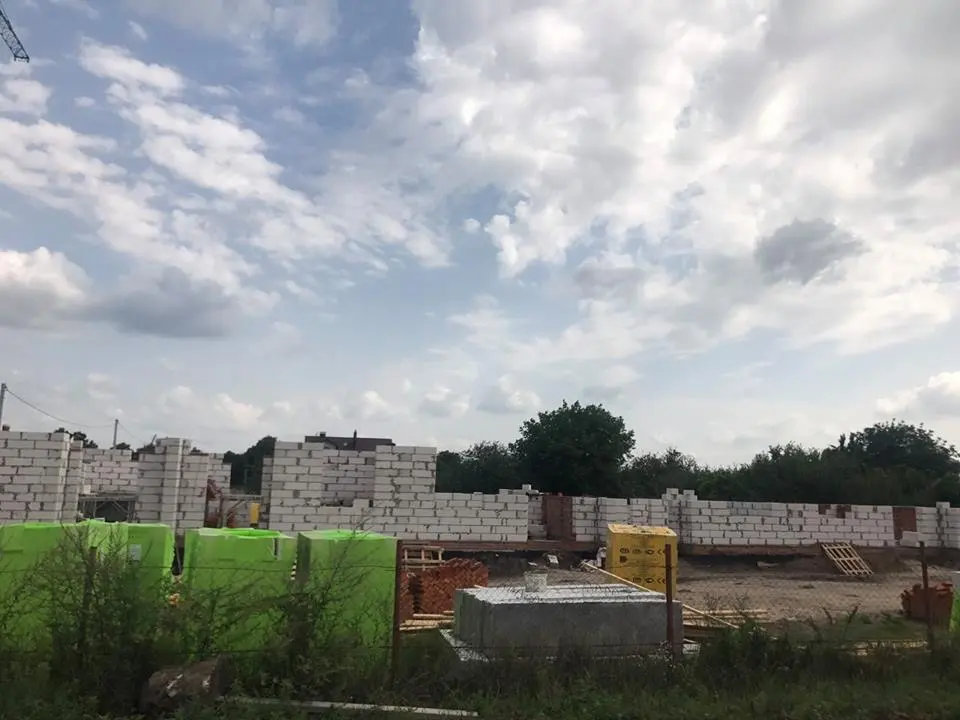

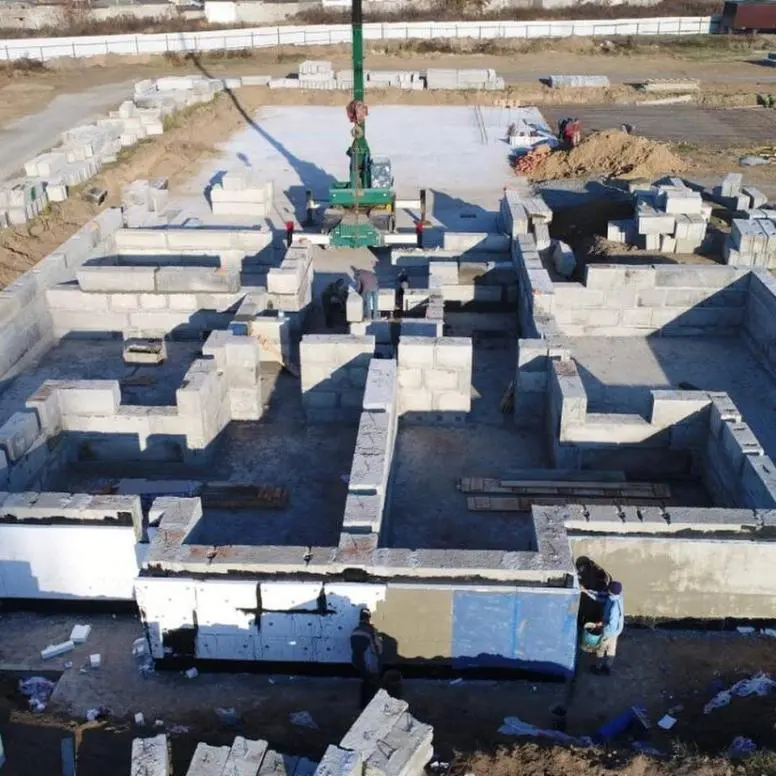

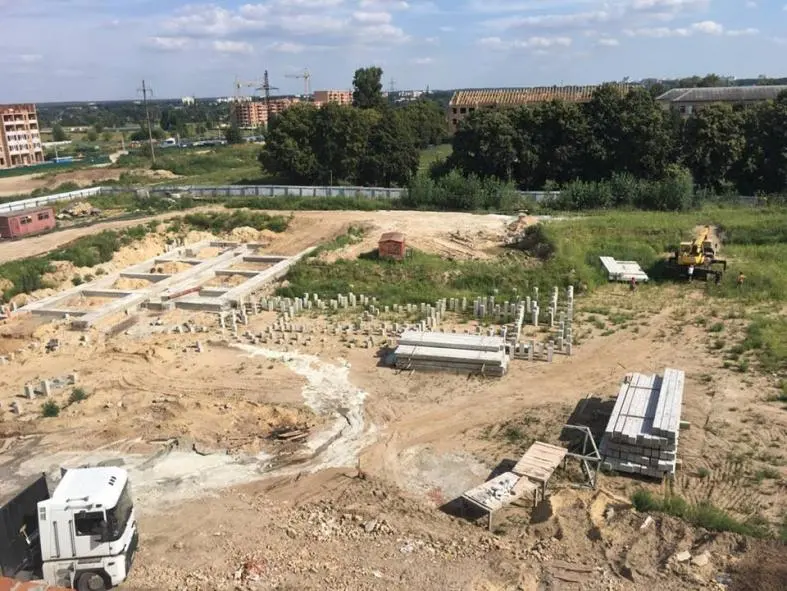

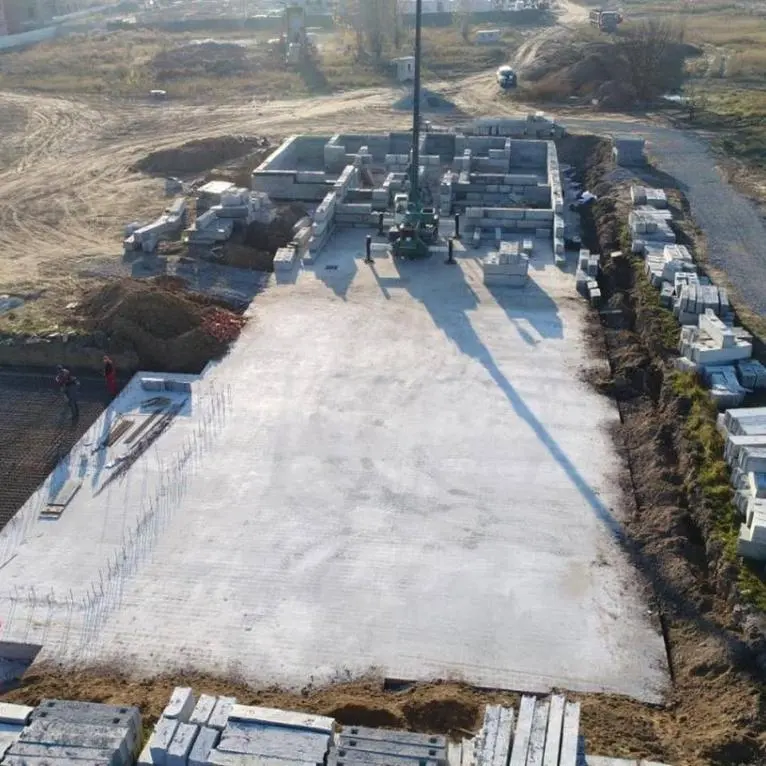

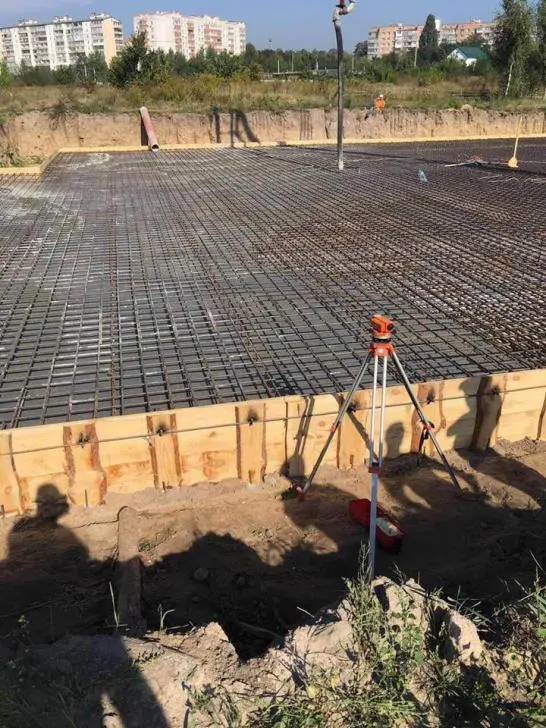

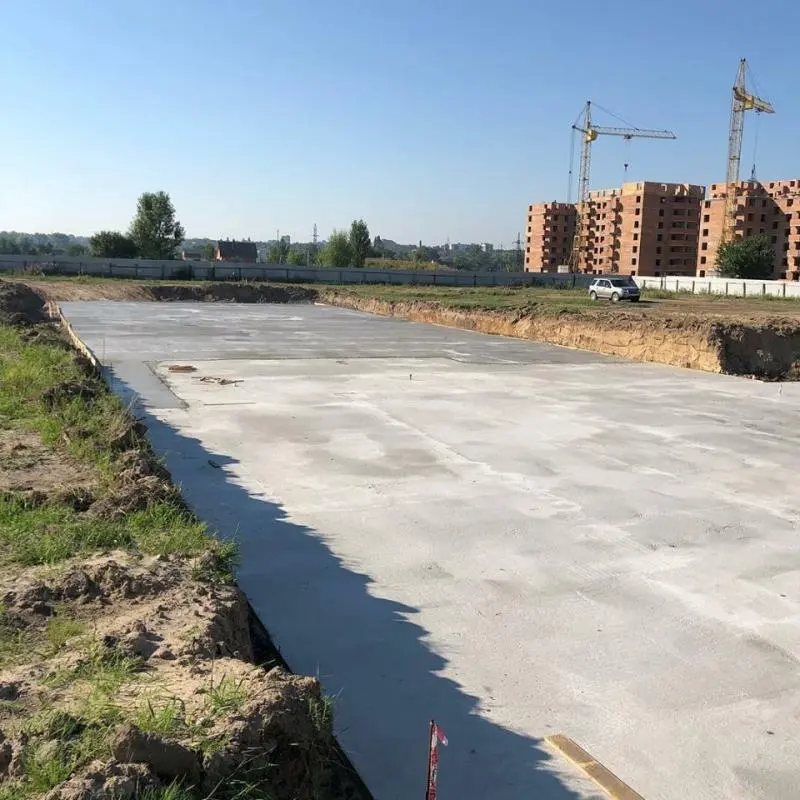

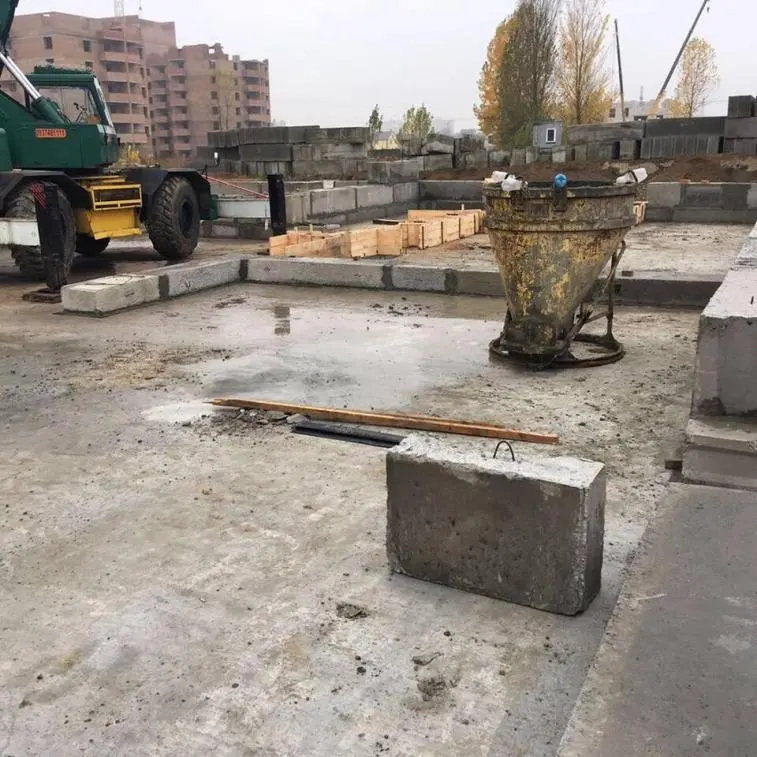

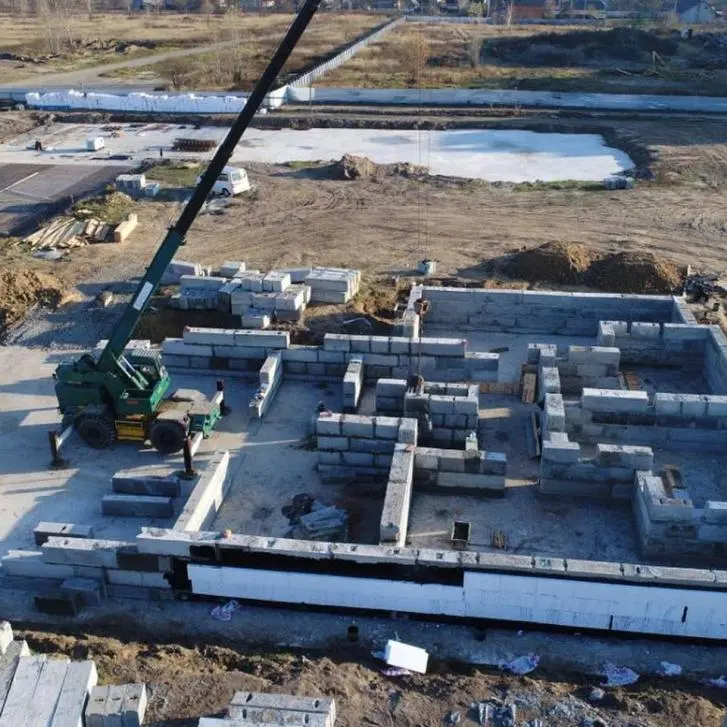

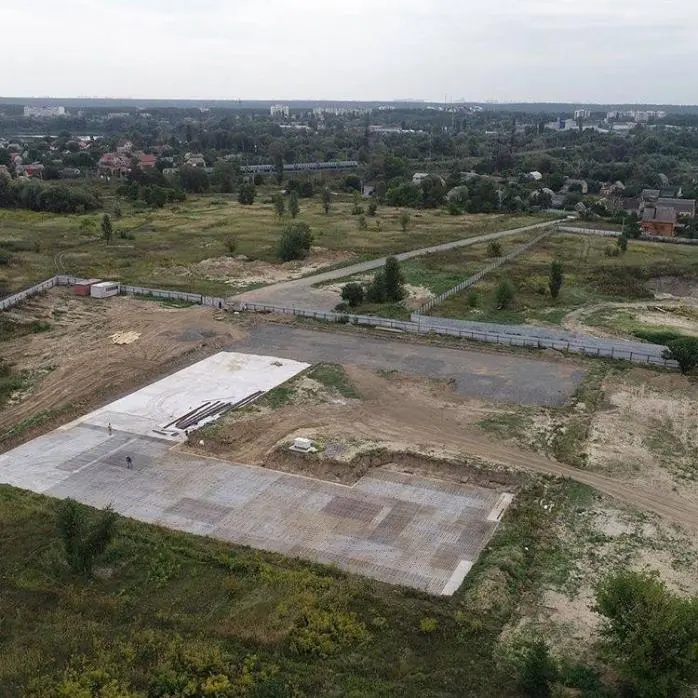

Тривають роботи з улаштування фундаменту під баштовий кран +

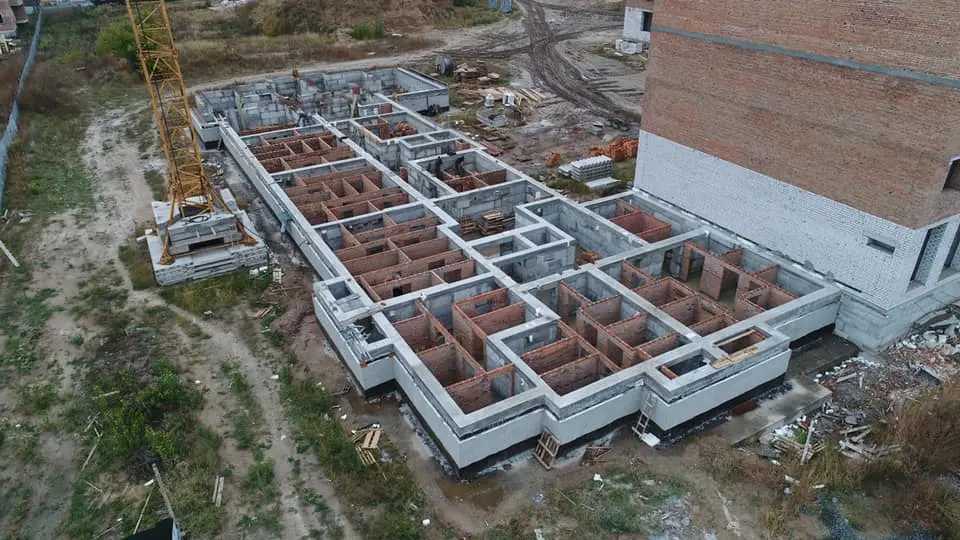

Завершено процес гідроізоляції цокольного поверху +

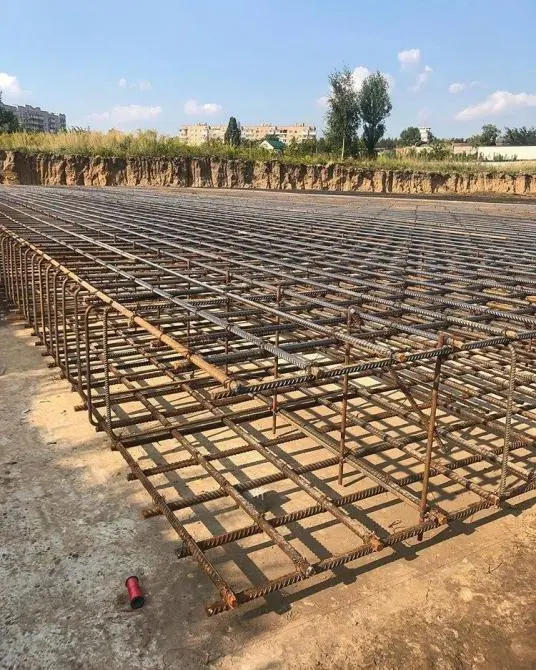

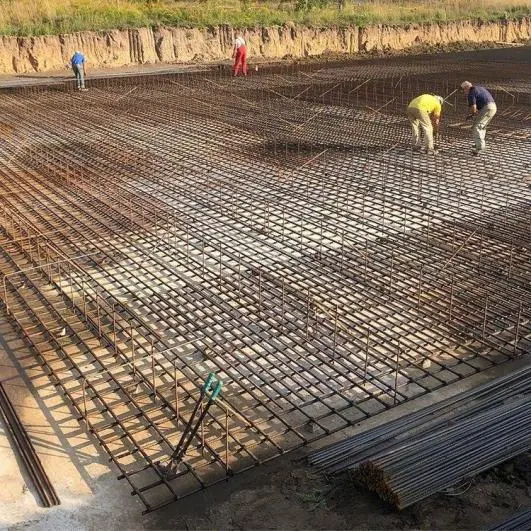

Тривають роботи залиття залізобетонного монолітного перекриття +

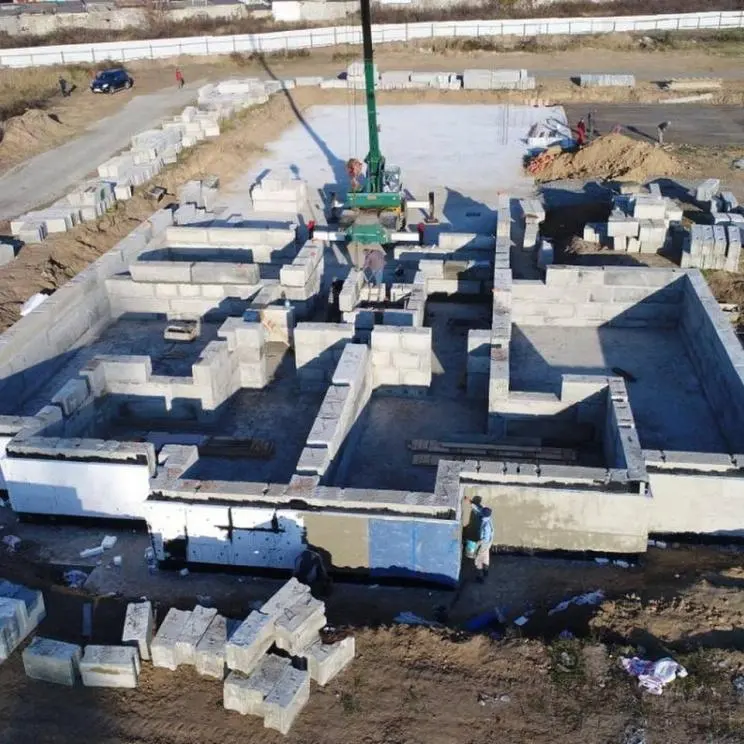

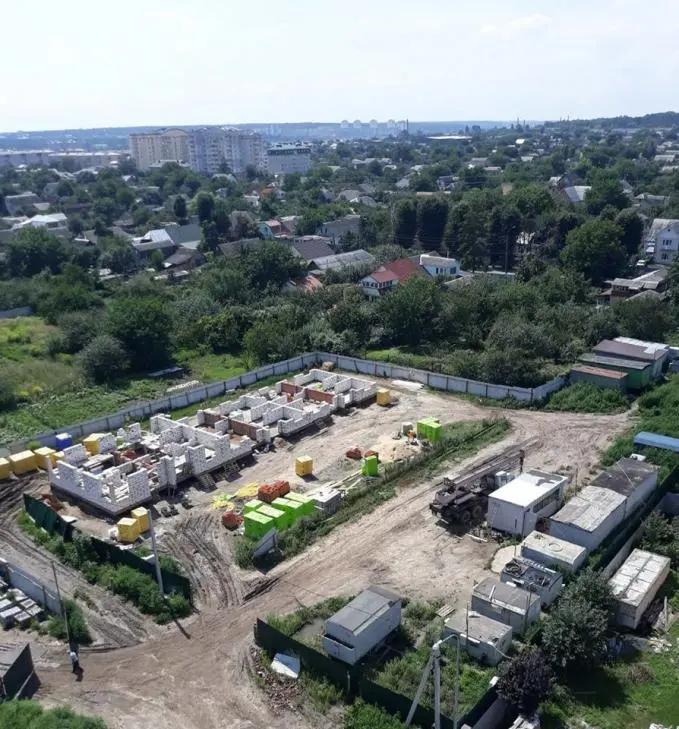

1 будинок 4 черги

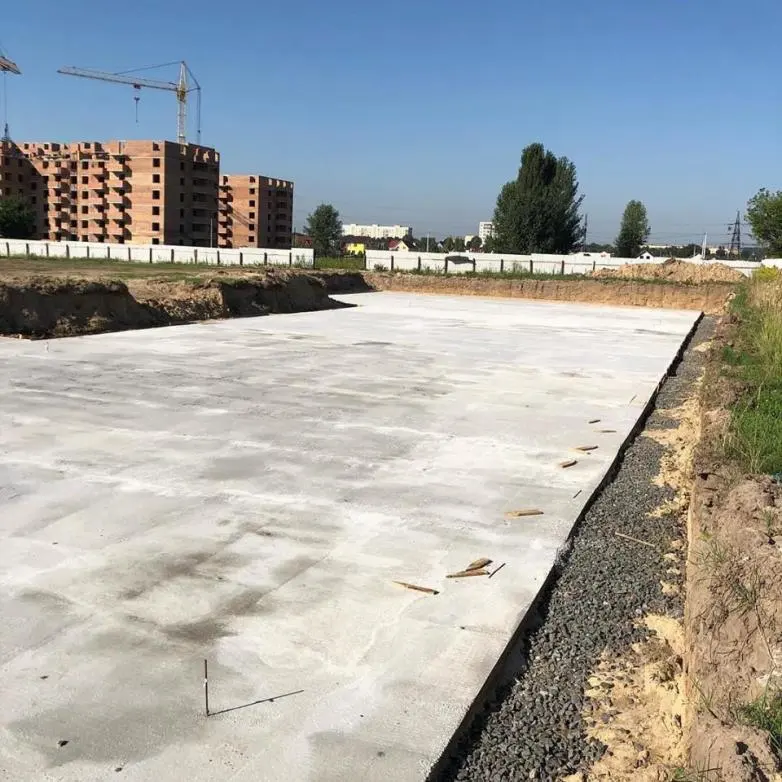

Очікується постачання фундаментних блоків посиленої міцності +

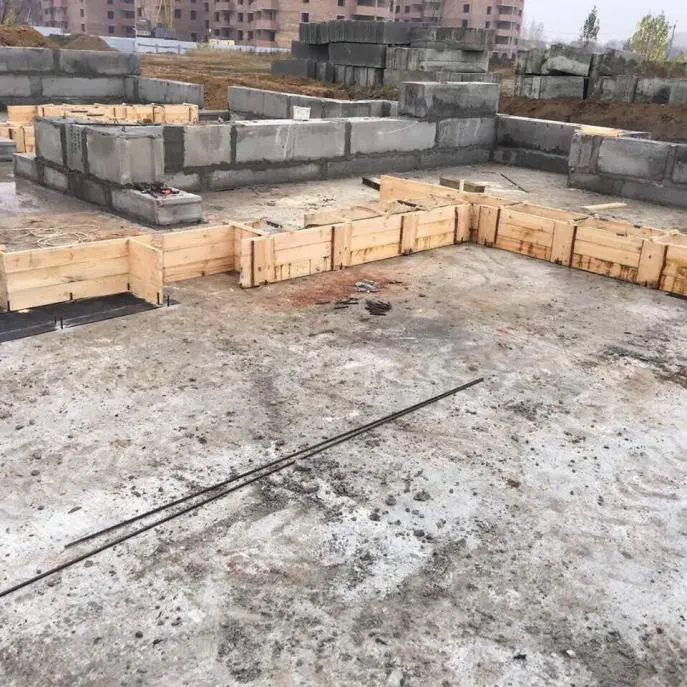

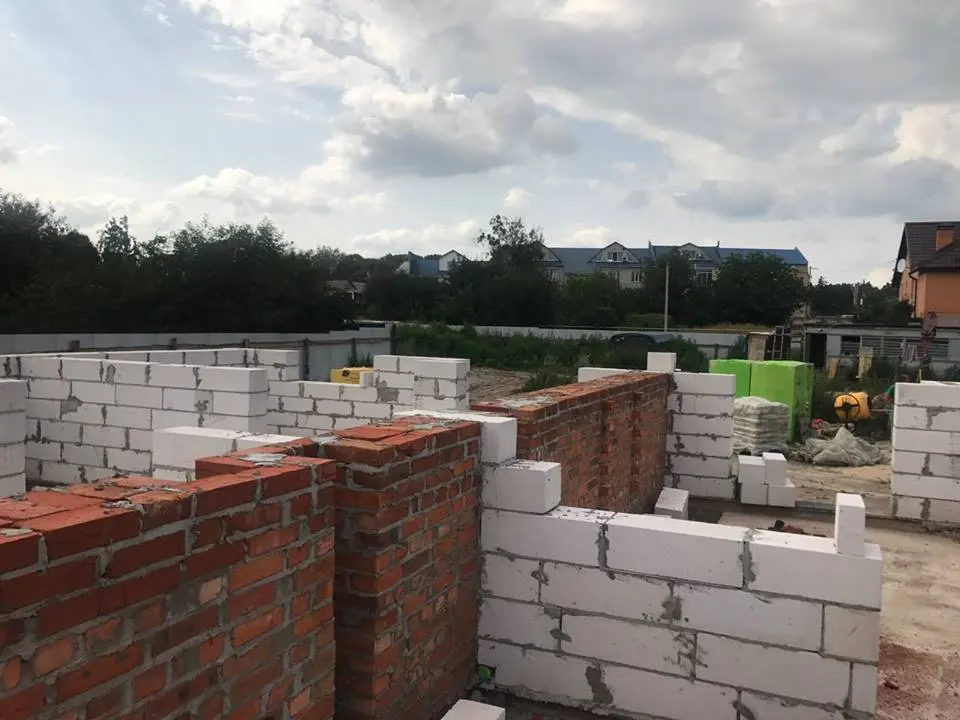

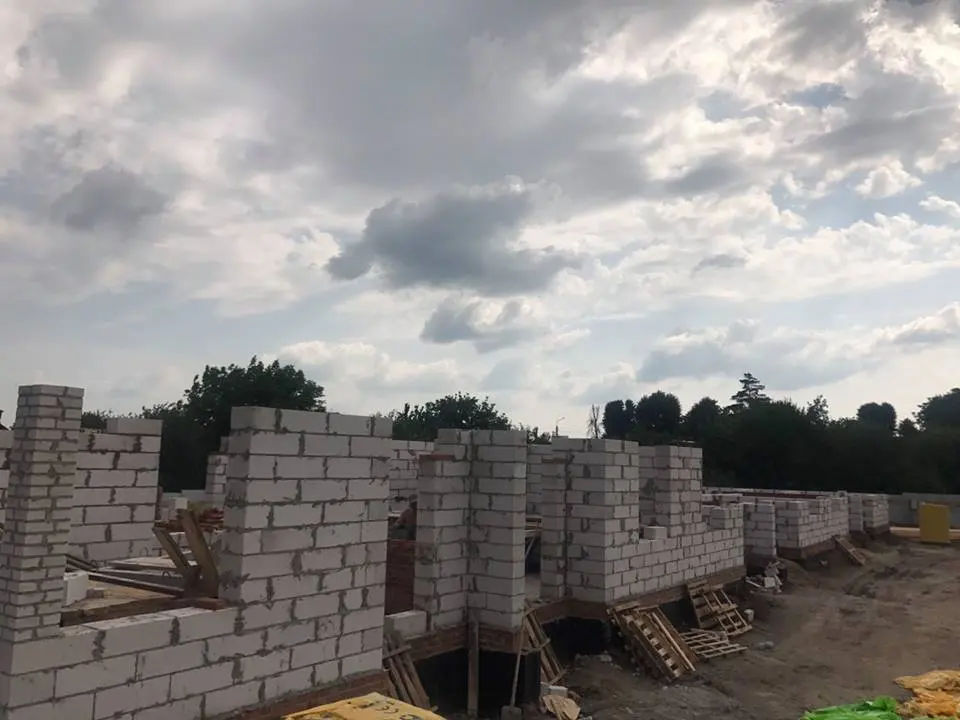

Ведуться роботи зі зведеня цокольного поверху +
