ЖК Квартал Крюковщина

45 ответов · 27 013 просмотров
ГЕ
Геркулес Зевсович716 сообщ. · с 2018
2 апреля 2018 г.

Объект: ЖК "Квартал Крюковщина"

Заявленный ввод в эксплуатацию: 2 кв. 2018

Адрес: Киево-Святошинский р-н, с. Крюковщина, ул. Возрождения, 1

Ближайшее метро: "Теремки" 7,5 км, "Ипподром" 8,4 км

Застройщик: NOVBUD

Ссылки:

::: Сайт проекта

::: Сайт застройщика

::: Описание на oStroyke

Технические характеристики:

Класс: комфорт
Домов: 7
Этажность: 6/8/10/11
Технология строительства: кирпичная
Отопление: индивидуальное
Высота потолков: 2,7 м
Количество квартир: 453
Состояние квартиры: без отделки
Паркинг: гостевой

NE
Nelli18551 сообщ. · с 2016
7 апреля 2018 г.

Ход строительства Жилого Комплекса

30.03.2018
Милують око нові вікна, які активно встановлюються, завершуються роботи з монтажу системи колективних димоходів.

NE
Nelli18551 сообщ. · с 2016
15 апреля 2018 г.

Новости Жилого Комплекса

12.04.2018
Квартири-студії, трансформери з великою кухнею-вітальнею, квартири як з балконами, так і з лоджіями – обирайте оселю на свій смак в Жилом Комплексе "Квартал Крюківщина" і бронюйте вже сьогодні!

NE
Nelli18551 сообщ. · с 2016
15 апреля 2018 г.

Ход строительства Жилого Комплекса

13.04.2018
Кладка зовнішніх стін, монтаж стін перекриттів, виконання монолітних робіт – так росте Жилой Квартал "Квартал Крюківщина".
А в будинку по вул.Відродження, 1 ведуться роботи з армування перекриття 4-го поверху. Попередня дата бетонування – 15 квітня.

NE
Nelli18551 сообщ. · с 2016
23 апреля 2018 г.

Акция Жилого Комплекса

23.04.2018
У період дії акції, з 23 квітня до 6 травня, станьте учасником розіграшу і виграйте пральну машину, а також отримайте запас прального порошку на півроку.
Для участі в розіграші призу необхідно:
Укласти договір на купівлю квартири в Жилом Комплексе "Квартал Крюківщина"у період дії акції.
Заповнити купон участі (заповнена форма зберігається в адміністратора відділу продажів).
Розіграш пральної машини буде проведено 6 травня 2018 р. о 12:00 у відділі продажів Жилого Комплекса «Квартал Крюківщина» шляхом випадкового відкритого жеребкування серед усіх зареєстрованих учасників акції, які заповнили купон участі.

NE
Nelli18551 сообщ. · с 2016
10 мая 2018 г.

Ход строительства Жилого Комплекса

27.04.2018
Кирпичные дома (І очередь)
ул. Возрождения, 2
·ведутся работы по кирпичной кладке наружных стен 8-го этажа;
·работы по устройству помещений кладовых из легкобетонных блоков на цокольном этаже выполнены на 100 %;
·завершены работы по устройству внутриквартирных перегородок из пазогребневых гипсовых блоков и с/узлов из кирпича до 7-го этажа
ул. Возрождения, 4
·выполнены работы по монтажу плит перекрытия 10-го этажа;
·работы по устройству помещений кладовых из легкобетонных блоков на цокольном этаже выполнены на 100 %;
·завершены работы по устройству внутриквартирных перегородок из пазогребневых гипсовых блоков до 10-го этажа и с/узлов из кирпича до 10-го этажа;
·работы по монтажу системы коллективных дымоходов выполнены на 80 %;
·выполнены работы по кирпичной кладке парапетов и фронтонов;
·ведутся работы по монтажу опалубки для перекрытия машинного отделения лифтовой шахты.
ул. Возрождения, 6
·работы по кирпичной кладке несущих стен 10-го этажа выполнены на 100 %;
·работы по устройству помещений кладовых из легкобетонных блоков на цокольном этаже выполнены на 100 %;
·завершены работы по устройству внутриквартирных перегородок из пазогребневых гипсовых блоков до 10-го этажа и с/узлов из кирпича до 10-го этажа;
·работы по монтажу системы коллективных дымоходов выполнены на 80 %;
·заканчиваются работы по кирпичной кладке парапетов и фронтонов;
·монтаж м/п конструкций для заполнения проёмов 1–10 этажей выполнен с 7 по 10 этаж.
ул. Возрождения, 7
·работы по кирпичной кладке несущих стен 8-го этажа выполнены на 100 %;
·работы по устройству помещений кладовых из легкобетонных блоков на цокольном этаже выполнены на 100 %;
·завершены работы по устройству внутриквартирных перегородок из пазогребневых гипсовых блоков и с/узлов из кирпича до 7-го этажа;
·работы по монтажу системы коллективных дымоходов выполнены на 60 %;
·закончены работы по заполнению м/п конструкциями оконных и дверных проёмов (до 8-го этажа включительно);
·закончены работы по кирпичной кладке парапетов и фронтонов;
·монтаж опалубки перекрытия лифтовой шахты;
·ведутся работы по монтажу п/э труб для электрической разводки в квартирах и в МОП (в работе 1–4 этажи);
Монолитные дома (ІІ очередь)
ул. Возрождения, 1
·работы по монтажу элементов системы естественной вытяжной вентиляции, а также элементов лестничных клеток из сборного железобетона выполнены на 25 %;
·выполнены работы по заполнению несущего монолитного каркаса кирпичными стенами и перегородками до 3 этажа;
·выполнены работы по устройству внутриквартирных перегородок из пазогребневых гипсовых блоков и с/узлов из кирпича до 3 этажа;
·выполнены работы по устройству вертикальных элементов (пилонов) 5-го этажа;
·ведутся работы по монтажу опалубки и армированию перекрытия 5-го этажа;
·ведутся работы по кирпичной кладке на цокольном этаже (помещения ЖЭКа и комерция).
ул. Возрождения, 3
·монолитные работы по устройству несущего каркаса выполнены на 100 %;
·монтаж элементов лестничных клеток из сборного железобетона выполнен на 100 %;
·монтаж ограждения лестничных маршей выполнен на 100 %;
·монтаж элементов системы естественной вытяжной вентиляции из сборного железобетона выполнен на 100 %;
·работы по заполнению несущего монолитного каркаса кирпичными стенами и перегородками выполнены на 100 %;
·работы по устройству внутриквартирных перегородок из пазогребневых гипсовых блоков и с/узлов из кирпича выполнены на 75 %;
·на отметке кровли завершены работы по кирпичной кладке машинного помещения, закончены работы по устройству парапетов и фронтонов.
ул. Возрождения, 5
·монолитные работы по устройству несущего каркаса выполнены на 100 %;
·монтаж элементов лестничных клеток из сборного железобетона выполнен на 100 %;
·монтаж элементов системы естественной вытяжной вентиляции из сборного железобетона выполнен на 100 %;
·работы по заполнению несущего монолитного каркаса кирпичными стенами (наружные и внутренние), а также перегородками выполнены на 95 %;
·работы по устройству внутриквартирных перегородок из пазогребневых гипсовых блоков выполнены на 100 %;
·на отметке кровли завершены работы по кирпичной кладке машинного помещения, закончены работы по устройству парапетов и фронтонов;
·работы по монтажу системы коллективных дымоходов выполнены на 100 %;
·закончены работы по заполнению м/п конструкциями оконных и дверных проёмов до 6-го этажа включительно.

NE
Nelli18551 сообщ. · с 2016
31 мая 2018 г.

Ход строительства Жилого Комплекса

18.05.2018
У лінії цегляних будинків завершуються роботи з кладки зовнішніх стін. А в будинку №6 вже закінчено монтаж вікон. Активно триває процес із влаштування внутрішньоквартирних перегородок у монолітах.

NE
Nelli18551 сообщ. · с 2016
31 мая 2018 г.

Акция Жилого Комплекса

28.05.2018
З 28 травня у відділі продажів Жилого Квартала Квартал Крюківщина стартує Тиждень дітей, протягом якого батькам наших маленьких покупців компанія NOVBUD дарує квитки до столичного зоопарку.

NE
Nelli18551 сообщ. · с 2016
26 июля 2018 г.

Ход строительства Жилого Комплекса

15.06.2018
Кирпичные дома (І очередь)
ул. Возрождения, 2
·работы по кирпичной кладке наружных и внутренних стен 10-го этажа выполнены на 70 %;
·ведутся работы по кирпичной кладке парапетов;
·работы по устройству помещений кладовых из легкобетонных блоков на цокольном этаже выполнены на 100 %;
·завершены работы по устройству внутриквартирных перегородок из пазогребневых гипсовых блоков и с/узлов из кирпича до 9-го этажа;
·закончены работы по устройству монолитного пояса 9-го этажа;
·установлены двери в электрощитовую.
ул. Возрождения, 4
·работы по устройству помещений кладовых из легкобетонных блоков на цокольном этаже выполнены на 100 %;
·завершены работы по устройству внутриквартирных перегородок из пазогребневых гипсовых блоков до 10-го этажа и с/узлов из кирпича до 10-го этажа;
·работы по монтажу системы коллективных дымоходов выполнены на 80 %;
·выполнены работы по кирпичной кладке парапетов и фронтонов;
·выполнены работы по устройству монолитного перекрытия машинного отделения лифтовой шахты и монолитной лестницы выхода на технический этаж;
·закончены работы по кирпичной кладке машинного отделения лифтовой шахты выше кровли;
·работы по монтажу металлопластиковых конструкций заполнения оконных и дверных проёмов выполнены с 4 по 10 этажи;
·работы по электроразводке в МОП, вводы в квартиры и монтаж электрических лотков на цокольном этаже выполнены на 100 %;
·смонтированы стояки инженерных сетей В1 (водопровод), К2 (ливневая канализация);
·установлены двери в электрощитовую.
ул. Возрождения, 6
·работы по кирпичной кладке несущих стен 10-го этажа выполнены на 100 %;
·работы по устройству помещений кладовых из легкобетонных блоков на цокольном этаже выполнены на 100 %;
·завершены работы по устройству внутриквартирных перегородок из пазогребневых гипсовых блоков до 10-го этажа и с/узлов из кирпича до 10-го этажа;
·работы по монтажу системы коллективных дымоходов выполнены на 80 %;
·закончены работы по кирпичной кладке парапетов и фронтонов;
·закончен монтаж м/п конструкций для заполнения оконных и дверных проёмов;
·выполнены работы по электрической разводке от этажных щитов до ввода в квартиры по всем этажам;
·выполнены работы по устройству монолитного перекрытия машинного отделения лифтовой шахты и монолитной лестницы выхода на технический этаж;
·смонтированы стояки инженерных сетей В1 (водопровод), К2 (ливневая канализация), К1 (хозяйственно-бытовая канализация);
·работы по кирпичной кладке машинного отделения лифтовой шахты выше кровли выполнены на 30 %;
·установлены двери в электрощитовую.
ул. Возрождения, 7
·работы по кирпичной кладке несущих стен 8-го этажа выполнены на 100 %;
·работы по устройству помещений кладовых из легкобетонных блоков на цокольном этаже выполнены на 100 %;
·завершены работы по устройству внутриквартирных перегородок из пазогребневых гипсовых блоков и с/узлов из кирпича до 8-го этажа;
·работы по монтажу системы коллективных дымоходов выполнены на 60 %;
·закончены работы по заполнению м/п конструкциями оконных и дверных проёмов (до 8-го этажа включительно);
·выполнены работы по электрической разводке от этажных щитов до ввода в квартиры на всех этажах;
·закончены работы по кирпичной кладке парапетов и фронтонов;
·полностью готово машинное отделение лифтовой шахты выше кровли;
·смонтированы стояки инженерных сетей В1 (водопровод), К2 (ливневая канализация), К1 (хозяйственно-бытовая канализация);
·установлены двери в электрощитовую.
Монолитные дома (ІІ очередь)
ул. Возрождения, 1
·работы по монтажу элементов системы естественной вытяжной вентиляции, а также элементов лестничных клеток из сборного железобетона выполнены до 7-го этажа включительно;
·заканчиваются работы по заполнению несущего монолитного каркаса кирпичными стенами и перегородками на 4 этаже;
·заканчиваются работы по устройству внутриквартирных перегородок из пазогребневых гипсовых блоков и с/узлов из кирпича на 4 этаже;
·выполнены работы по кирпичной кладке на цокольном этаже (помещения ЖЭКа и коммерция);
·ведутся работы по устройству монолитного перекрытия 8-го этажа. Предполагаемая дата бетонирования – 15.06.2018 г.
ул. Возрождения, 3
·монолитные работы по устройству несущего каркаса выполнены на 100 %;
·монтаж элементов лестничных клеток из сборного железобетона выполнен на 100 %;
·монтаж ограждения лестничных маршей выполнен на 100 %;
·монтаж элементов системы естественной вытяжной вентиляции из сборного железобетона выполнен на 100 %;
·работы по заполнению несущего монолитного каркаса кирпичными стенами и перегородками выполнены на 100 %;
·работы по устройству внутриквартирных перегородок из пазогребневых гипсовых блоков и с/узлов из кирпича выполнены на 100 %;
·на отметке кровли завершены работы по кирпичной кладке машинного помещения, закончены работы по устройству парапетов и фронтонов;
·ведутся работы по кирпичной кладке кладовок на цокольном этаже (выполнение – 50 %);
·приступили к монтажу металлопластиковых конструкций для заполнения оконных и дверных проёмов.
ул. Возрождения, 5
·монолитные работы по устройству несущего каркаса выполнены на 100 %;
·монтаж элементов лестничных клеток из сборного железобетона выполнен на 100 %;
·монтаж элементов системы естественной вытяжной вентиляции из сборного железобетона выполнен на 100 %;
·работы по заполнению несущего монолитного каркаса кирпичными стенами (наружные и внутренние), а также перегородками выполнены на 100 %;
·монолитные работы по устройству несущего каркаса выполнены на 100 %;
·монтаж элементов лестничных клеток из сборного железобетона выполнен на 100 %;
·монтаж элементов системы естественной вытяжной вентиляции из сборного железобетона выполнен на 100 %;
·работы по заполнению несущего монолитного каркаса кирпичными стенами (наружные и внутренние), а также перегородками выполнены на 100 %;
·работы по устройству внутриквартирных перегородок из пазогребневых гипсовых блоков выполнены на 100 %;
·на отметке кровли завершены работы по кирпичной кладке машинного помещения, закончены работы по устройству парапетов и фронтонов;
·работы по монтажу системы коллективных дымоходов выполнены на 100 %;
·закончены работы по заполнению м/п конструкциями оконных и дверных проёмов до 6-го этажа включительно;
·выполнены работы по электрической разводке от этажных щитов до ввода в квартиры на всех этажах;
·приступили к работам по утеплению фасадов.

NE
Nelli18551 сообщ. · с 2016
26 июля 2018 г.

Ход строительства Жилого Комплекса

27.06.2018
Кирпичные дома (І очередь)
ул. Возрождения, 2
·работы по кирпичной кладке наружных и внутренних стен 10-го этажа выполнены на 90 %;
·ведутся работы по кирпичной кладке парапетов;
·работы по устройству помещений кладовых из легкобетонных блоков на цокольном этаже выполнены на 100 %;
·завершены работы по устройству внутриквартирных перегородок из пазогребневых гипсовых блоков и с/узлов из кирпича до 9-го этажа;
·закончены работы по устройству монолитного пояса 9-го этажа;
·установлены двери в электрощитовую.
ул. Возрождения, 4
·работы по устройству помещений кладовых из легкобетонных блоков на цокольном этаже выполнены на 100 %;
·завершены работы по устройству внутриквартирных перегородок из пазогребневых гипсовых блоков до 10-го этажа и с/узлов из кирпича до 10-го этажа;
·работы по монтажу системы коллективных дымоходов выполнены на 80 %;
·выполнены работы по кирпичной кладке парапетов и фронтонов;
·выполнены работы по устройству монолитного перекрытия машинного отделения лифтовой шахты и монолитной лестницы выхода на технический этаж;
·закончены работы по кирпичной кладке машинного отделения лифтовой шахты выше кровли;
·работы по монтажу металлопластиковых конструкций для заполнения оконных и дверных проёмов выполнены с 4 по 10 этаж;
·работы по электроразводке в МОПах, вводы в квартиры и монтаж электрических лотков на цокольном этаже выполнены на 100 %;
·смонтированы стояки инженерных сетей В1 (водопровод), К2 (ливневая канализация);
·установлены двери в электрощитовую;
·начаты работы по установке квартирных электрических щитков.
ул. Возрождения, 6
·работы по кирпичной кладке несущих стен 10-го этажа выполнены на 100 %;
·работы по устройству помещений кладовых из легкобетонных блоков на цокольном этаже выполнены на 100 %;

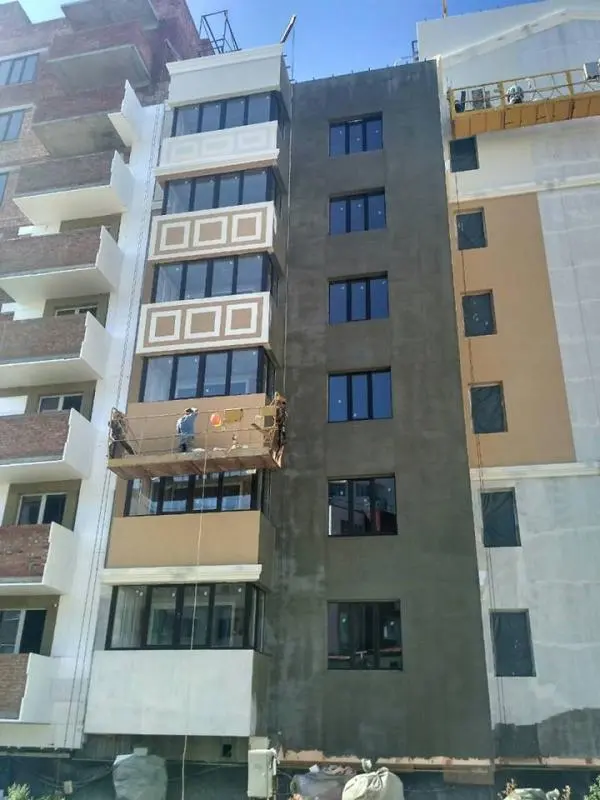

·завершены работы по устройству внутриквартирных перегородок из пазогребневых гипсовых блоков до 10-го этажа и с/узлов из кирпича до 10-го этажа;
·работы по монтажу системы коллективных дымоходов выполнены на 80 %;
·закончены работы по кирпичной кладке парапетов и фронтонов;
·закончен монтаж м/п конструкций для заполнения оконных и дверных проёмов;
·выполнены работы по электрической разводке от этажных щитов до ввода в квартиры по всем этажам;
·выполнены работы по устройству монолитного перекрытия машинного отделения лифтовой шахты и монолитной лестницы выхода на технический этаж;
·смонтированы стояки инженерных сетей В1 (водопровод), К2 (ливневая канализация), К1 (хоз. бытовая канализация);
·работы по кирпичной кладке машинного отделения лифтовой шахты выше кровли выполнены на 30 %;
·установлены двери в электрощитовую.
ул. Возрождения, 7
·работы по кирпичной кладке несущих стен 8-го этажа выполнены на 100 %;
·работы по устройству помещений кладовых из легкобетонных блоков на цокольном этаже выполнены на 100 %;
·завершены работы по устройству внутриквартирных перегородок из пазогребневых гипсовых блоков и с/узлов из кирпича до 8-го этажа;
·работы по монтажу системы коллективных дымоходов выполнены на 60 %;
·закончены работы по заполнению м/п конструкциями оконных и дверных проёмов (до 8-го этажа включительно);
·выполнены работы по электрической разводке от этажных щитов до ввода в квартиры на всех этажах;
·закончены работы по кирпичной кладке парапетов и фронтонов;
·полностью готово машинное отделение лифтовой шахты выше кровли;
·смонтированы стояки инженерных сетей В1 (водопровод), К2 (ливневая канализация), К1 (хоз. бытовая канализация);
·установлены двери в электрощитовую;
·приступили к устройству кровли.
Монолитные дома (ІІ очередь)

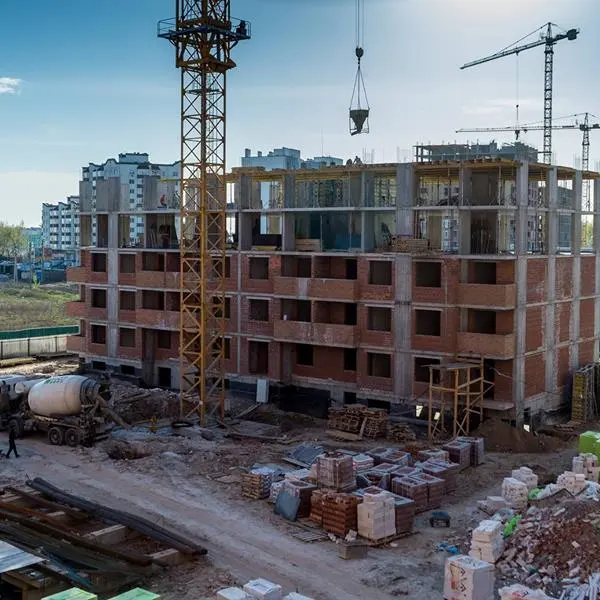

ул. Возрождения, 1
·работы по монтажу элементов системы естественной вытяжной вентиляции, а также элементов лестничных клеток из сборного железобетона выполнены до 8-го этажа включительно;
·закончены работы по заполнению несущего монолитного каркаса кирпичными стенами и перегородками на 4 этаже;
·приступили к кирпичной кладке 5 и 6 этажа;
·закончены работы по устройству внутриквартирных перегородок из пазогребневых гипсовых блоков и с/узлов из кирпича на 4 этаже;
·выполнены работы по кирпичной кладке на цокольном этаже (помещения ЖЭКа и коммерция);
·закончены работы по устройству монолитного перекрытия 8-го этажа;
·ведутся работы по бетонированию пилонов 9-го этажа.

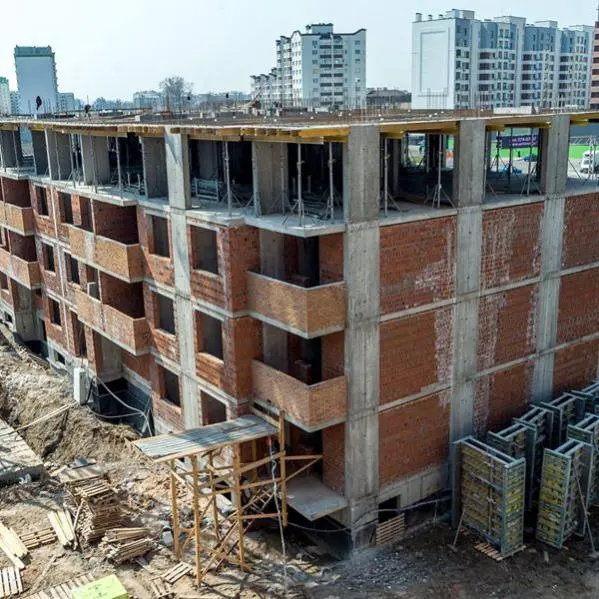

ул. Возрождения, 3
·монолитные работы по устройству несущего каркаса выполнены на 100 %;
·монтаж элементов лестничных клеток из сборного железобетона выполнен на 100 %;
·монтаж ограждения лестничных маршей выполнен на 100 %;
·монтаж элементов системы естественной вытяжной вентиляции из сборного железобетона выполнен на 100 %;
·работы по заполнению несущего монолитного каркаса кирпичными стенами и перегородками выполнены на 100 %;
·работы по устройству внутриквартирных перегородок из пазогребневых гипсовых блоков и с/узлов из кирпича выполнены на 100 %;
·на отметке кровли завершены работы по кирпичной кладке машинного помещения, закончены работы по устройству парапетов и фронтонов;
·ведутся работы по кирпичной кладке кладовок на цокольном этаже (выполнение – 80 %);
·заканчивается монтаж металлопластиковых конструкций для заполнения оконных и дверных проёмов.
ул. Возрождения, 5
·монолитные работы по устройству несущего каркаса выполнены на 100 %;
·монтаж элементов лестничных клеток из сборного железобетона выполнен на 100 %;
·монтаж элементов системы естественной вытяжной вентиляции из сборного железобетона выполнен на 100 %;
·работы по заполнению несущего монолитного каркаса кирпичными стенами (наружные и внутренние), а также перегородками выполнены на 100 %;
·работы по устройству внутриквартирных перегородок из пазогребневых гипсовых блоков выполнены на 100 %;
·на отметке кровли завершены работы по кирпичной кладке машинного помещения, закончены работы по устройству парапетов и фронтонов;
·работы по монтажу системы коллективных дымоходов выполнены на 100 %;
·закончены работы по заполнению м/п конструкциями оконных и дверных проёмов до 6-го этажа включительно;
·выполнены работы по электрической разводке от этажных щитов до ввода в квартиры на всех этажах;
·приступили к работам по утеплению фасадов.

NE
Nelli18551 сообщ. · с 2016
26 июля 2018 г.

Акция Жилого Комплекса

12.07.2018
«Гаряча» літня пропозиція від компанії NOVBUD – тільки до кінця липня ціни знижено! Вартість акційних квартир – від 10 500 грн/м2.

NE
Nelli18551 сообщ. · с 2016
26 июля 2018 г.

Ход строительства Жилого Комплекса

16.07.2018
Кирпичные дома (І очередь)

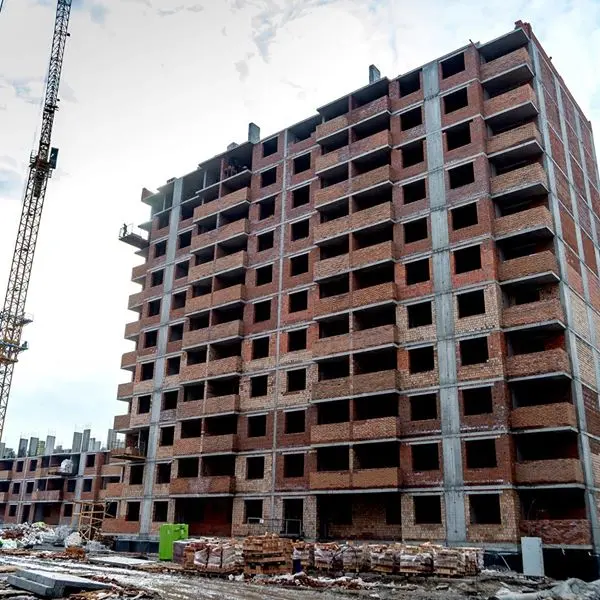

ул. Возрождения, 2

  • работы по кирпичной кладке наружных и внутренних стен 10-го этажа выполнены на 100%;
  • ведутся работы по кирпичной кладке машинного отделения лифта выше кровли;
  • работы по устройству помещений кладовых из легкобетонных блоков в цокольном этаже выполнены на 100 %;
  • завершены работы по устройству внутриквартирных перегородок из паз гребневых гипсовых блоков и с/узлов из кирпича до 10-го этажа.
  • закончены работы по устройству монолитного перекрытия лифтовой шахты и монолитной лестницы в техническое помещение лифтовой;
  • установлены двери в электрощитовую.

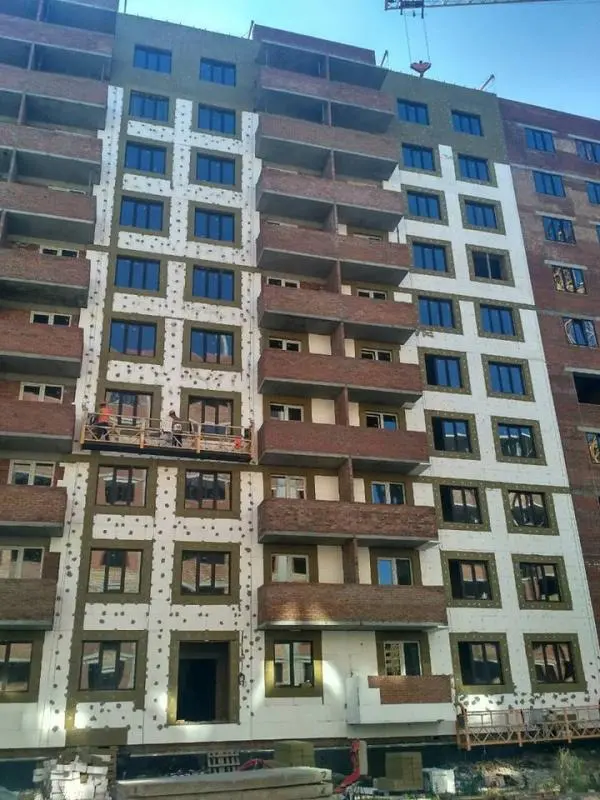

ул. Возрождения, 4

  • работы по устройству помещений кладовых из легкобетонных блоков в цокольном этаже выполнены на 100 %;
  • завершены работы по устройству внутриквартирных перегородок из паз гребневых гипсовых блоков до 10-го этажа и с/узлов из кирпича до 10-го этажа;
  • работы по монтажу системы коллективных дымоходов выполнены на 80 %;
  • выполнены работы по кирпичной кладке парапетов и фронтонов.
  • выполнены работы по устройству монолитного перекрытия машинного отделения лифтовой шахты и монолитной лестницы выхода на технический этаж.
  • закончены работы по кирпичной кладке машинного отделения лифтовой шахты выше кровли.
  • работы по монтажу металлопластиковых конструкций заполнения оконных и дверных проёмов выполнены с 4 по 10 этажи.
  • работы по электроразводке в МОПах, вводы в квартиры и монтаж электрических лотков в цокольном этаже выполнены на 100%;
  • смонтированы стояки инженерных сетей В1 (водопровод), К2 (ливневая канализация)
  • установлены двери в электрощитовую.
  • приступили к установке квартирных электрических щитков

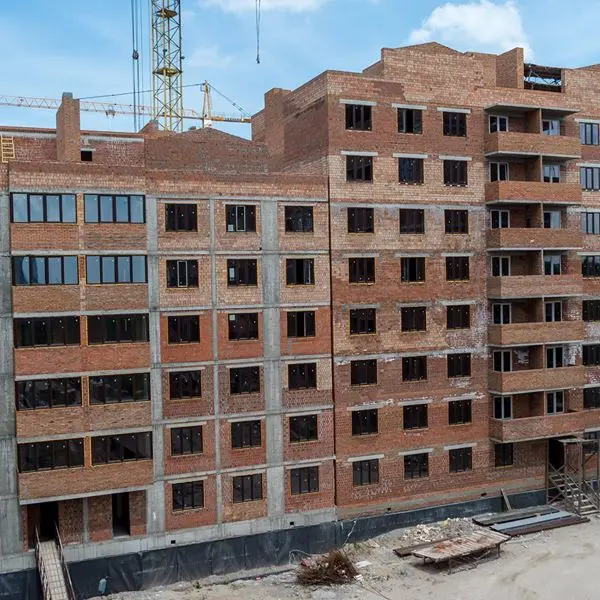

ул. Возрождения, 6

  • работы по кирпичной кладке несущих стен 10-го этажа выполнены на 100 %;
  • работы по устройству помещений кладовых из легкобетонных блоков на цокольном этаже выполнены на 100 %;
  • завершены работы по устройству внутриквартирных перегородок из паз гребневых гипсовых блоков до10-го этажа и с/узлов из кирпича до10-го этажа;
  • работы по монтажу системы коллективных дымоходов выполнены на 80 %.
  • закончены работы по кирпичной кладке парапетов и фронтонов.
  • закончен монтаж м/п конструкций для заполнения оконных и дверных проёмов;
  • выполнены работы по электрической разводке от этажных щитов до ввода в квартиры по всем этажам;
  • выполнены работы по устройству монолитного перекрытия машинного отделения лифтовой шахты и монолитной лестницы выхода на технический этаж.
  • смонтированы стояки инженерных сетей В1 (водопровод), К2 (ливневая канализация), К1 (хоз. бытовая канализация);
  • работы по кирпичной кладке машинного отделения лифтовой шахты выше кровли выполнены на 30%;
  • установлены двери в электрощитовую;

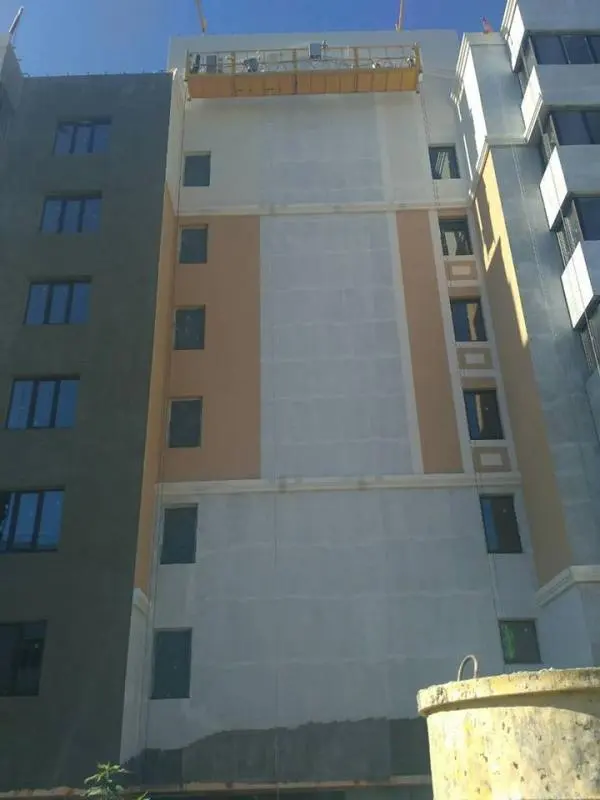

  • смонтированы люльки для утепления фасадов со стороны секции Возрождения №7;
  • ведутся подготовительные работы по устройству входных групп (подъездов).

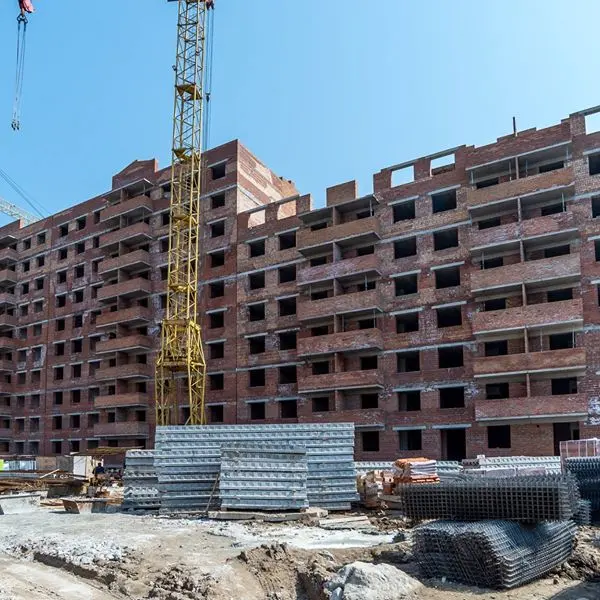

ул. Возрождения, 7

  • работы по кирпичной кладке несущих стен 8-го этажа выполнены на 100 %;
  • работы по устройству помещений кладовых из легкобетонных блоков на цокольном этаже выполнены на 100 %;
  • завершены работы по устройству внутриквартирных перегородок из паз гребневых гипсовых блоков и с/узлов из кирпича до 8-го этажа;
  • работы по монтажу системы коллективных дымоходов выполнены на 60 %;
  • закончены работы по заполнению м/п конструкциями оконных и дверных проёмов;
  • выполнены работы по электрической разводке от этажных щитов до ввода в квартиры на всех этажах;
  • закончены работы по кирпичной кладке парапетов и фронтонов;
  • полностью готово машинное отделение лифтовой шахты выше кровли;
  • смонтированы стояки инженерных сетей В1 (водопровод), К2 (ливневая канализация), К1 (хоз. бытовая канализация);
  • установлены двери в электрощитовую;
  • работы по устройству кровли выполнены на 70%.
  • выполнены работы по прокладке вводов воды от стояков к котлам с 2 по 8 этаж;
  • ведутся подготовительные работы по устройству входных групп (подъездов).
  • выполнены работы по утеплению кровли и черновое покрытие.

Монолитные дома (ІІ очередь)

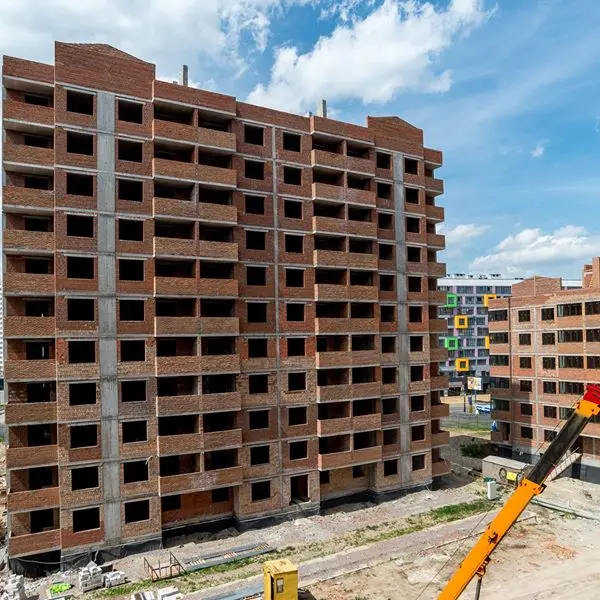

ул. Возрождения, 1

  • работы по монтажу элементов системы естественной вытяжной вентиляции, а также элементов лестничных клеток из сборного железобетона выполнены до 9-го этажа включительно;
  • закончены работы по заполнению несущего монолитного каркаса кирпичными стенами и перегородками на 4 этаже;
  • заканчиваются работы по кирпичной кладке 5,6 этажей;
  • закончены работы по устройству внутриквартирных перегородок из паз гребневых гипсовых блоков и с/узлов из кирпича на 4 этаже;
  • выполнены работы по кирпичной кладке в цокольном этаже (помещения ЖЭКа и коммерция);
  • ведутся работы по армированию перекрытия 10-го этажа.

ул. Возрождения, 3

  • монолитные работы по устройству несущего каркаса выполнены на 100 %;
  • монтаж элементов лестничных клеток из сборного железобетона выполнен на 100 %;
  • монтаж ограждения лестничных маршей выполнен на 100 %;
  • монтаж элементов системы естественной вытяжной вентиляции из сборного железобетона выполнен на 100 %;
  • работы по заполнению несущего монолитного каркаса кирпичными стенами и перегородками выполнены на 100 %;
  • работы по устройству внутриквартирных перегородок из паз гребневых гипсовых блоков и с/узлов из кирпича выполнены на 100 %.
  • на отметке кровли завершены работы по кирпичной кладке машинного помещения, закончены работы по устройству парапетов и фронтонов;
  • ведутся работы по кирпичной кладке кладовок в цокольном этаже (выполнение 80%);
  • заканчивается монтаж металлопластиковых конструкций заполнения оконных и дверных проёмов ( 90%)
  • ведутся подготовительные работы по устройству входных групп (подъездов).

ул. Возрождения, 5

  • монолитные работы по устройству несущего каркаса выполнены на 100 %;
  • монтаж элементов лестничных клеток из сборного железобетона выполнен на 100 %;
  • монтаж элементов системы естественной вытяжной вентиляции из сборного железобетона выполнен на 100 %;
  • работы по заполнению несущего монолитного каркаса кирпичными стенами (наружные и внутренние), а также перегородками выполнены на 100 %;
  • работы по устройству внутриквартирных перегородок из паз гребневых гипсовых блоков выполнены на 100 %;
  • на отметке кровли завершены работы по кирпичной кладке машинного помещения, закончены работы по устройству парапетов и фронтонов;
  • работы по монтажу системы коллективных дымоходов выполнены на 100 %;
  • закончены работы по заполнению м/п конструкциями оконных и дверных проёмов до 6-го этажа включительно;
  • выполнены работы по электрической разводке от этажных щитов до ввода в квартиры на всех этажах;
  • ведутся работы утеплению фасадов (выполнение 60%);
  • ведутся подготовительные работы по устройству входных групп (подъездов).

NE
Nelli18551 сообщ. · с 2016
26 июля 2018 г.

Акция Жилого Комплекса

20.07.2018
З компанією NOVBUD це реально вже сьогодні! Ми оголошуємо грандіозну акцію «Квартиру придбай – відпустку вигравай!».
Тільки з 11 до 31 липня 2018 року купуйте квартиру в ЖК Квартал Крюківщина та вигравайте подорож!
Придбавши квартиру ви автоматично стаєте учасником розіграшу сертифіката номіналом 1000 у. о. для відпустки вашої мрії. Переможця буде оголошено 3 серпня.

NE
Nelli18551 сообщ. · с 2016
26 июля 2018 г.

Новости Жилого Комплекса

24.07.2018
Компанія NOVBUD надає вигідні умови розстрочки житла: перший внесок від 10% і БЕЗВІДСОТКОВИЙ щомісячний платіж упродовж 30 місяців. Без прихованих платежів і переплат.
Придбайте власну квартиру у найзатишнішому сімейному комплексі Жилом Комплексе «Квартал Крюківщина»!

NE
Nelli18551 сообщ. · с 2016
26 июля 2018 г.

Новости Жилого Комплекса

24.07.2018
