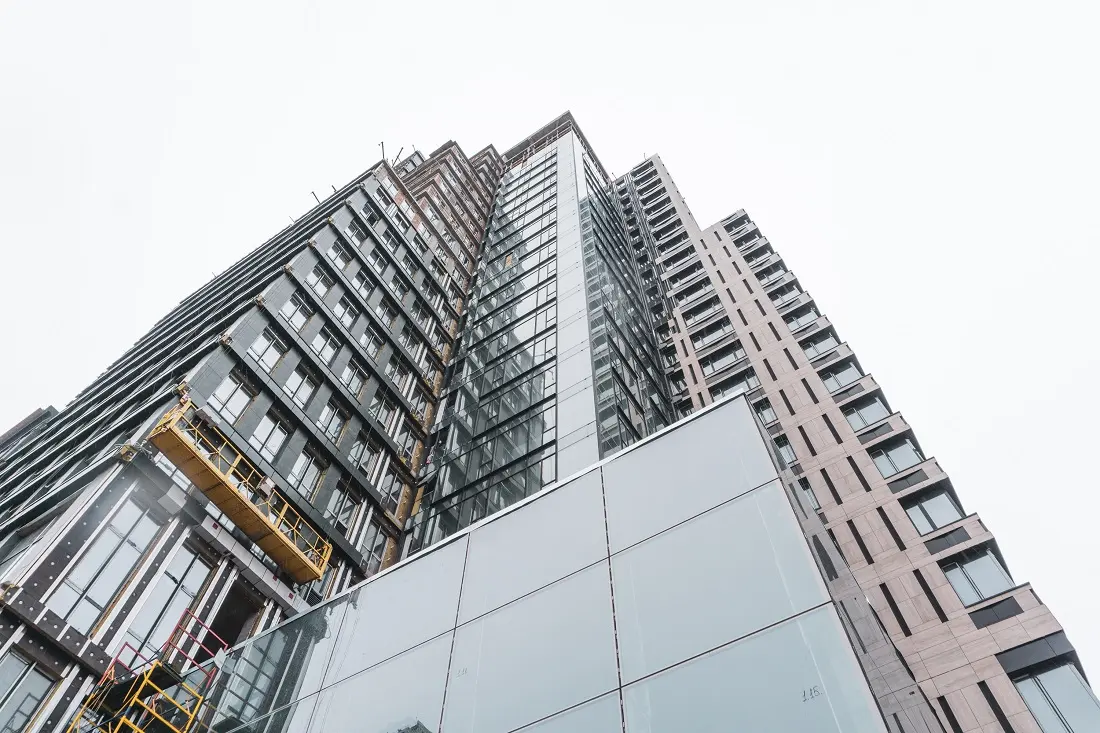

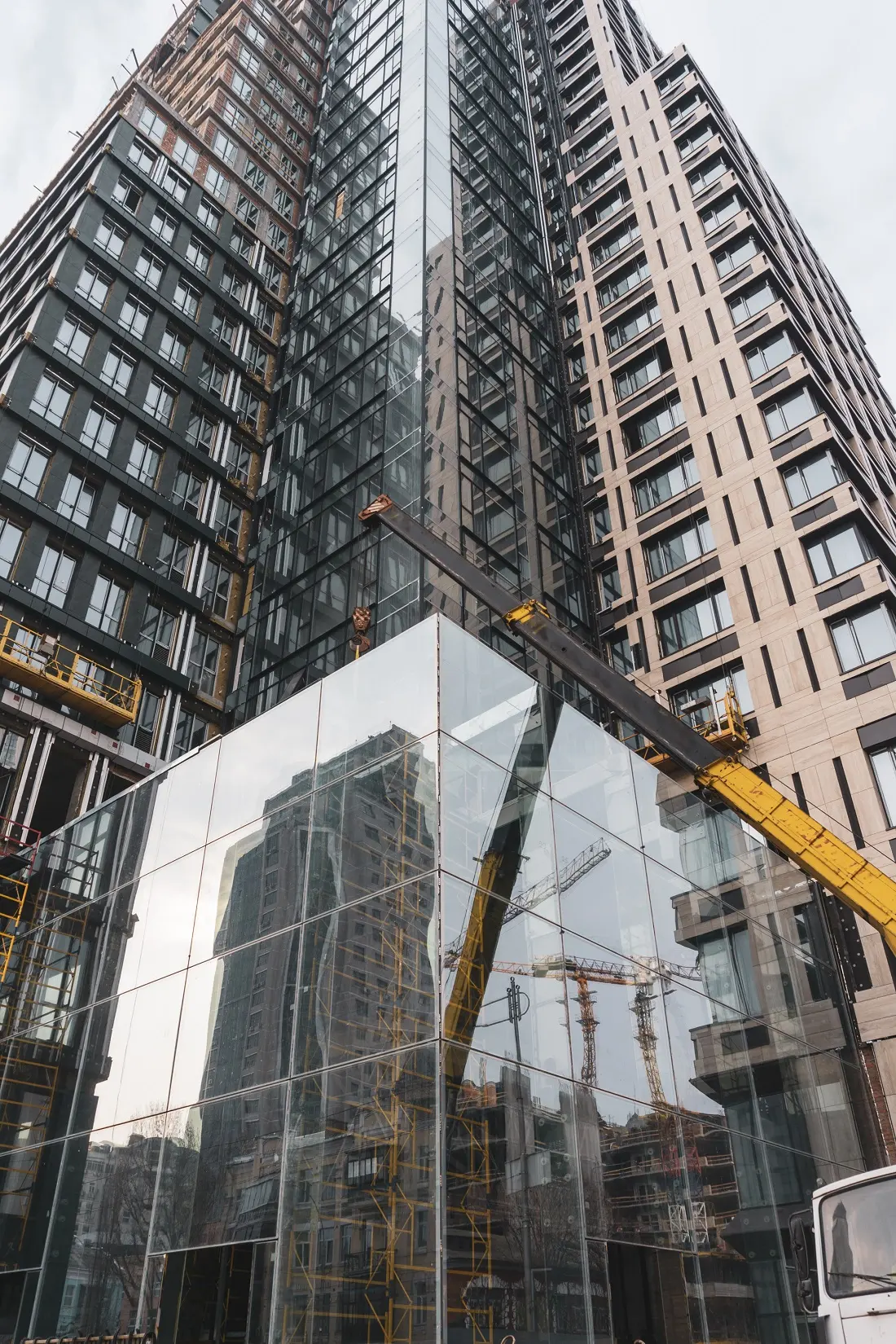

Гарні новини з будівельного майданчика CHICAGO Central House!

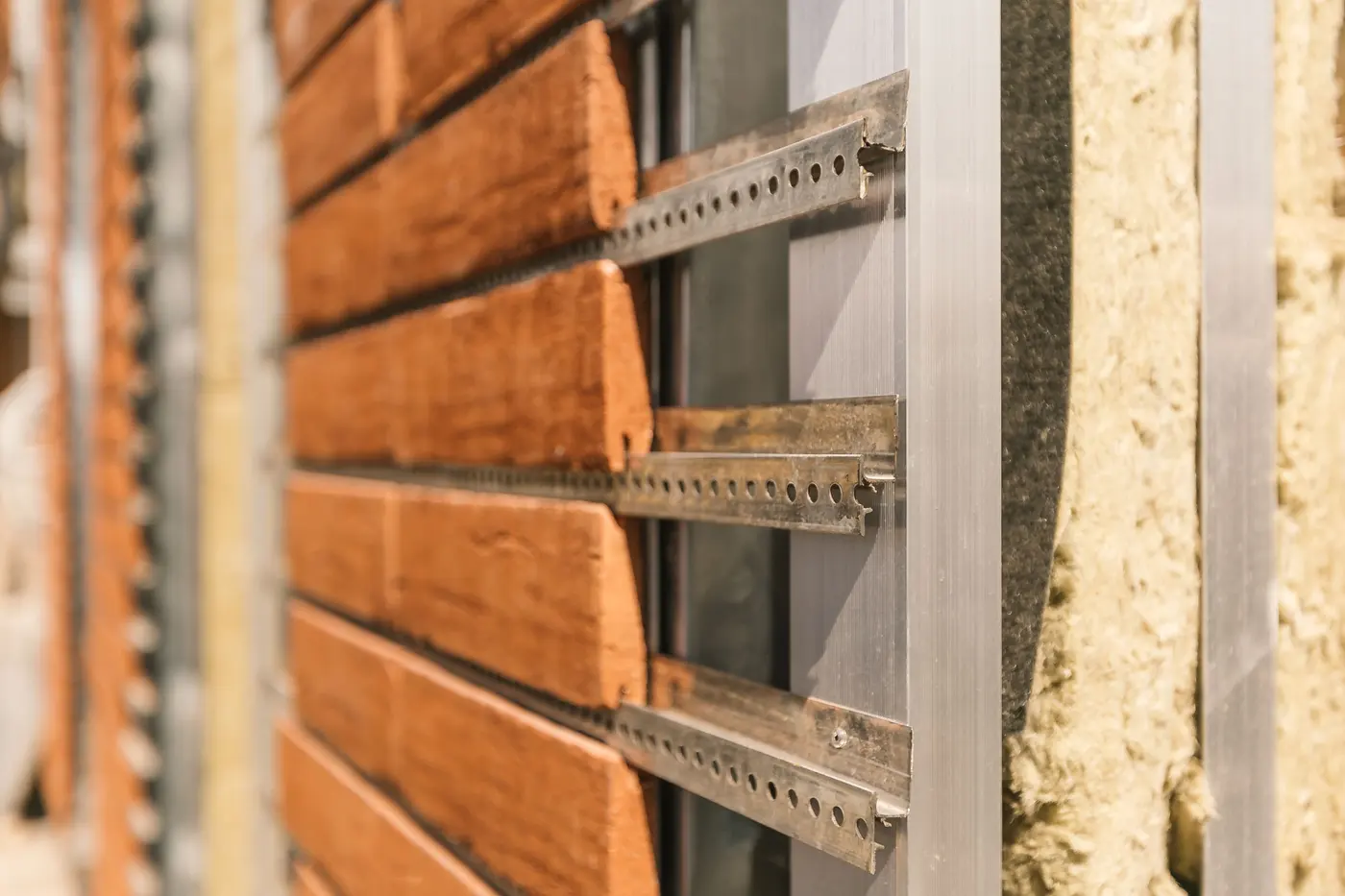

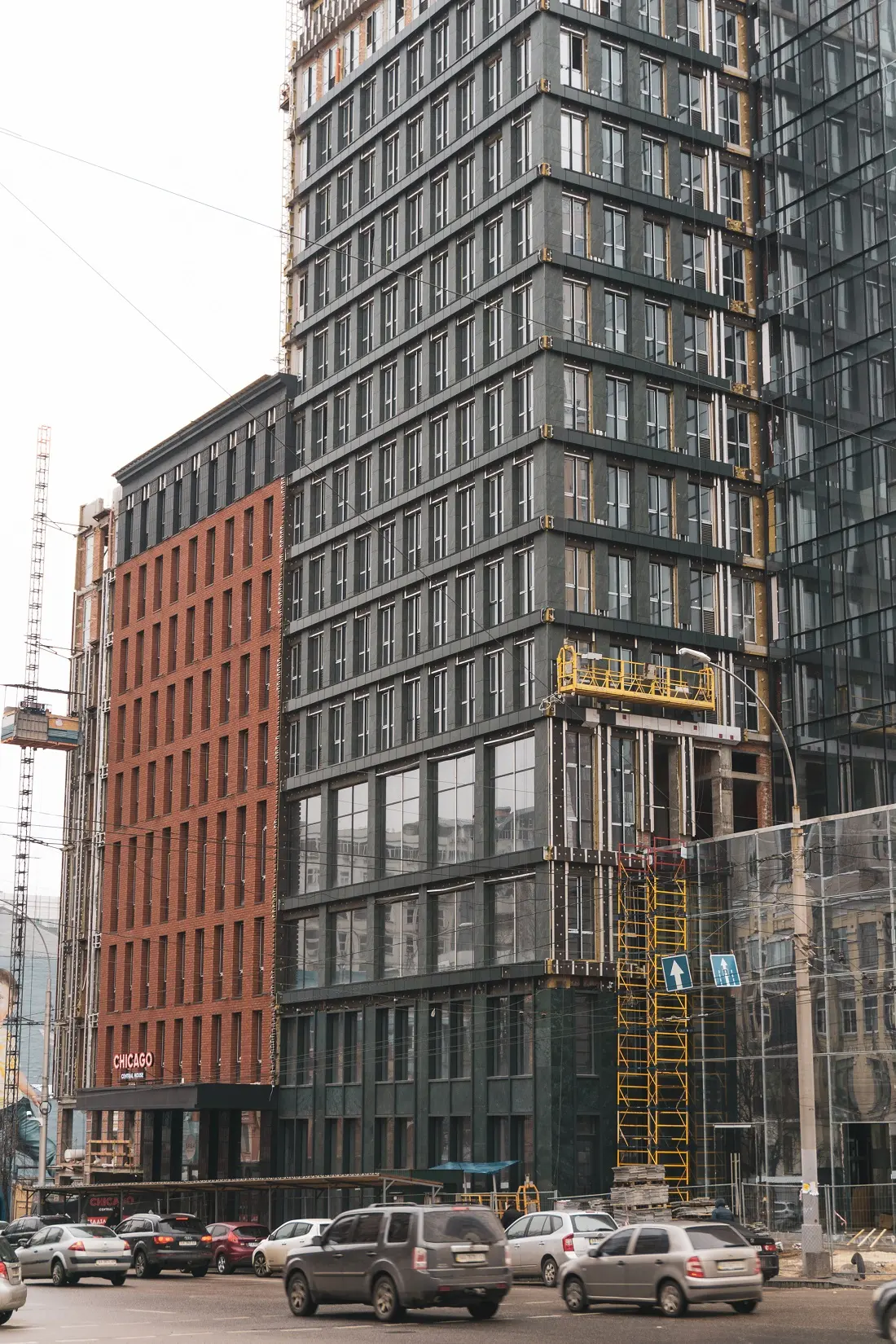

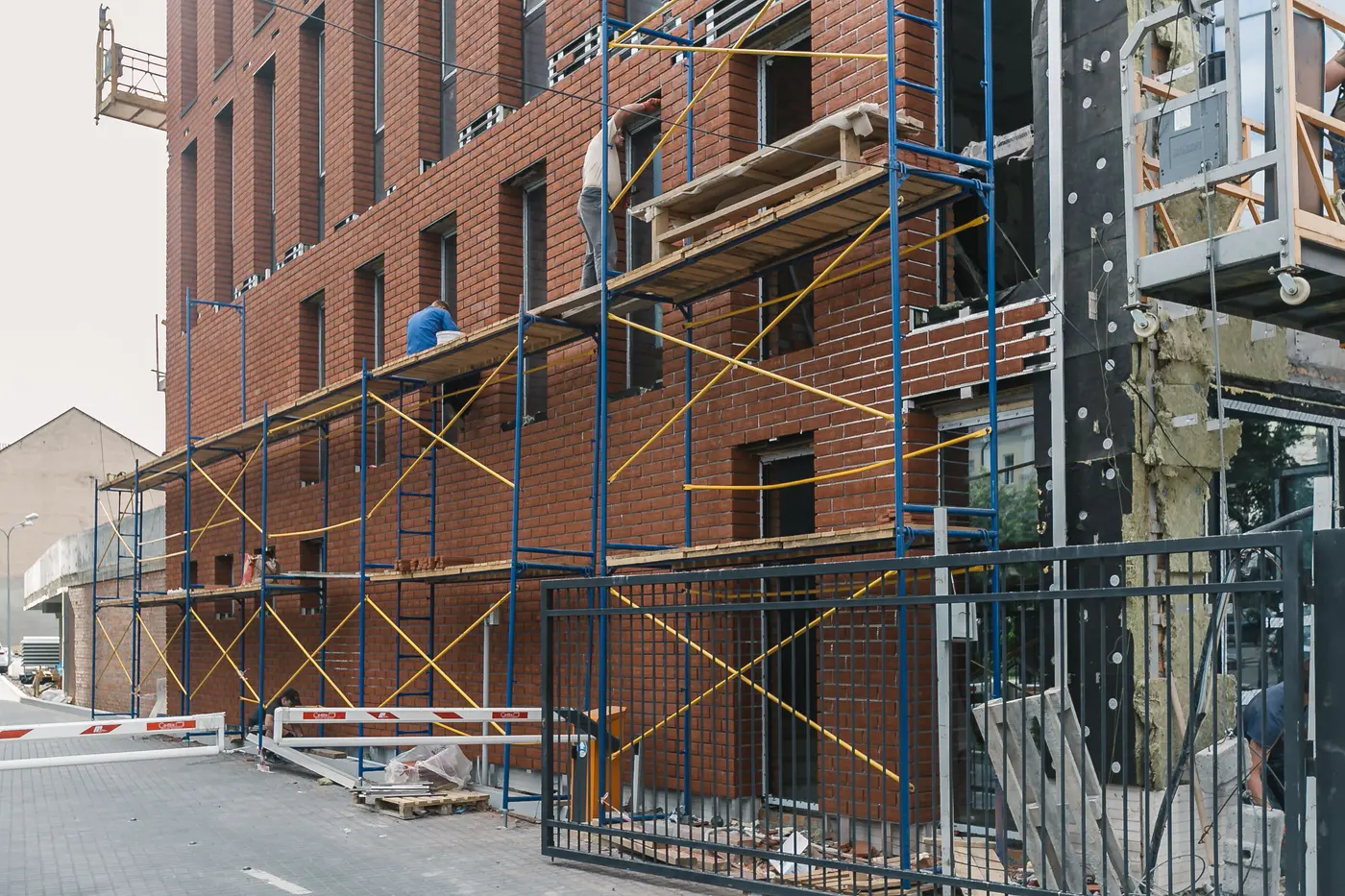

Кладка: завершено зовнішню кладку фасаду 5, 8 та 15 поверху в зоні баштового крану.

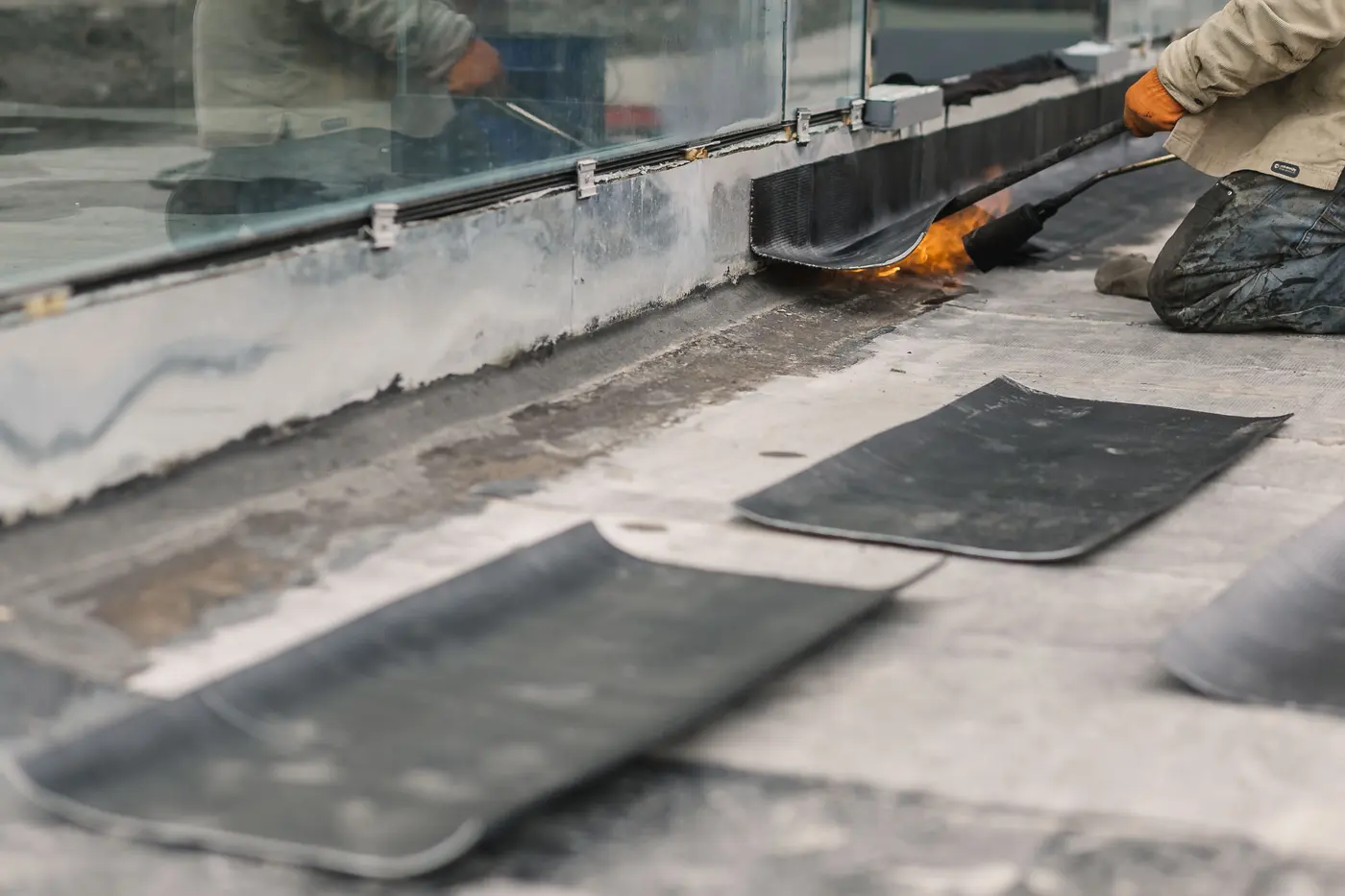

Виконуються роботи з гідроізоляції та пароізоляції терас.

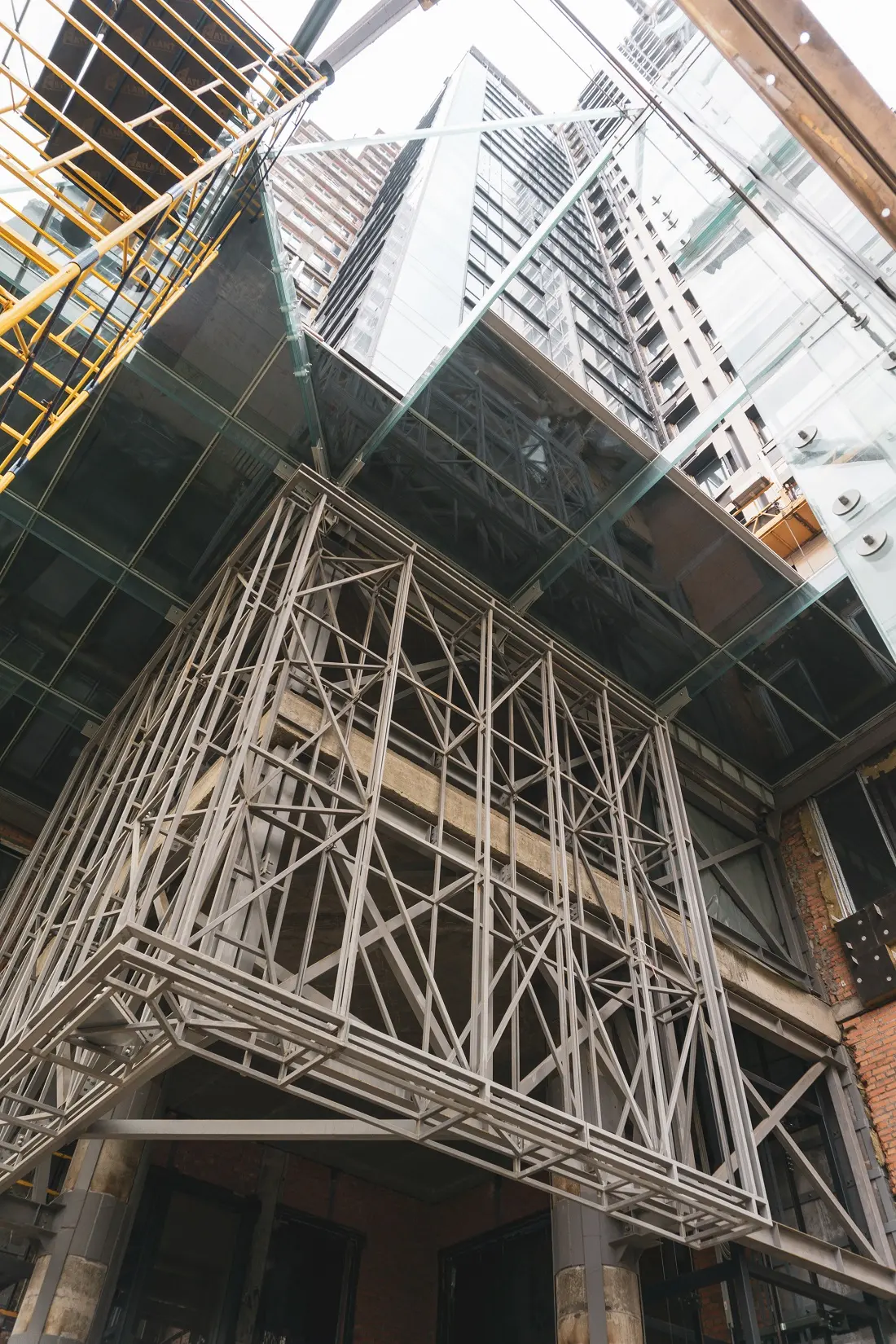

Моноліт: виконуються роботи з влаштування опалубки 1-го поверху, завершено шліфування сходового маршу.

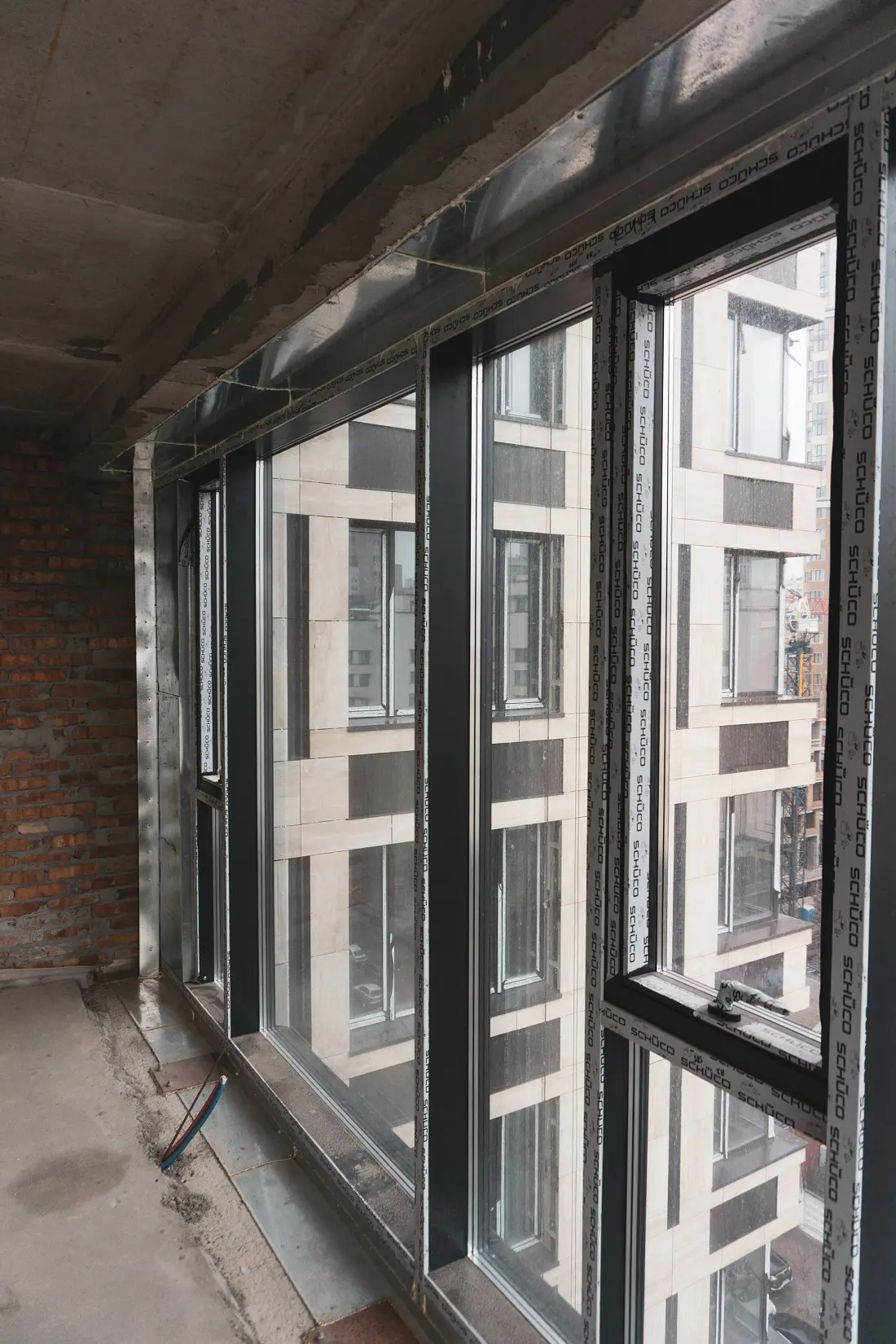

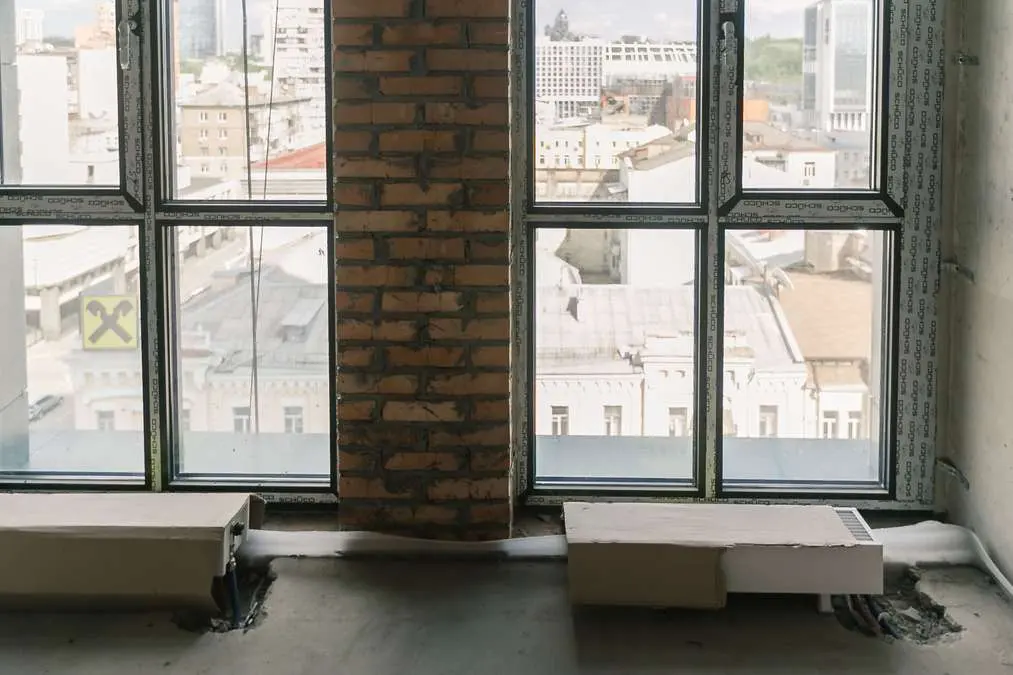

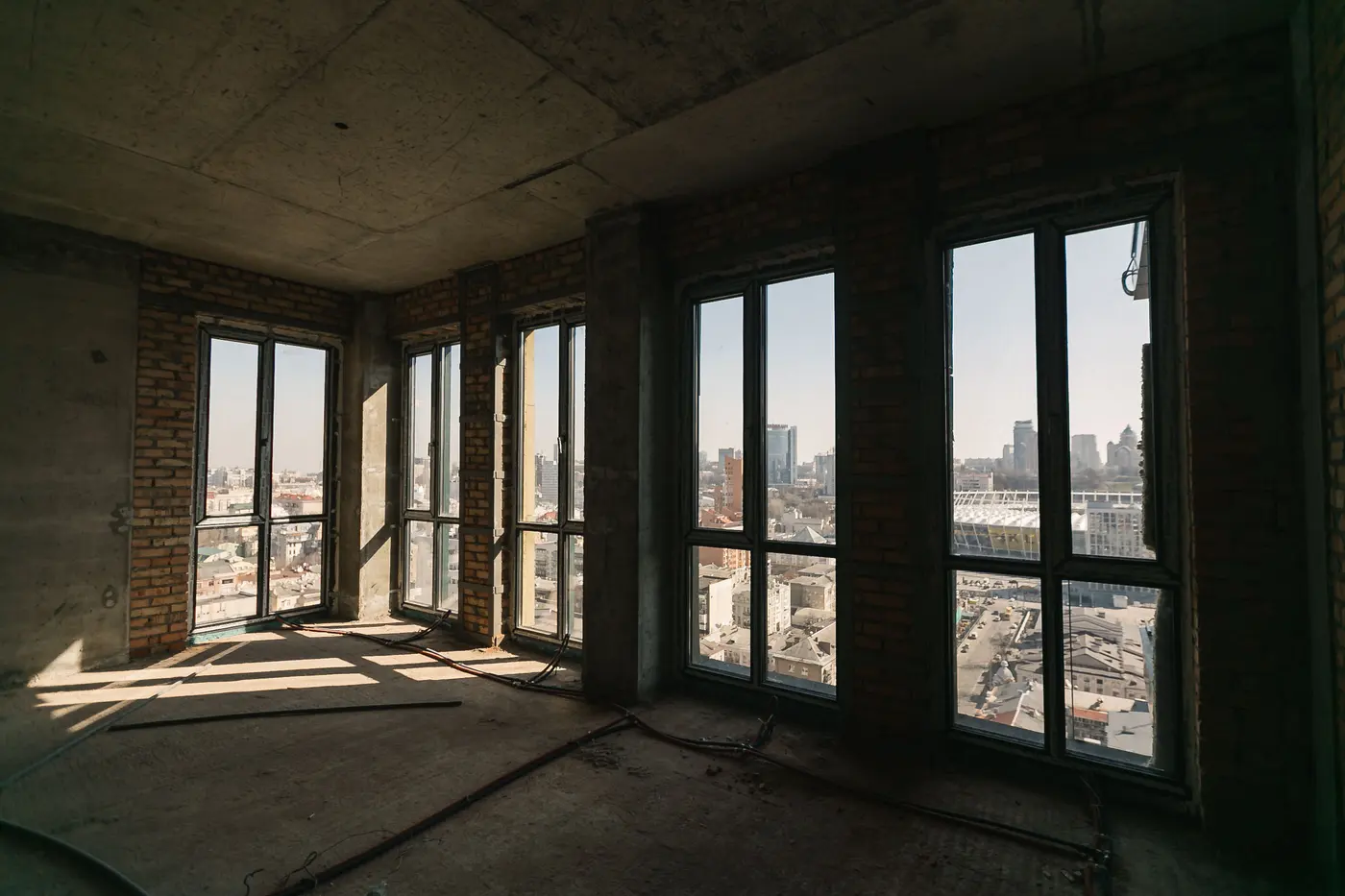

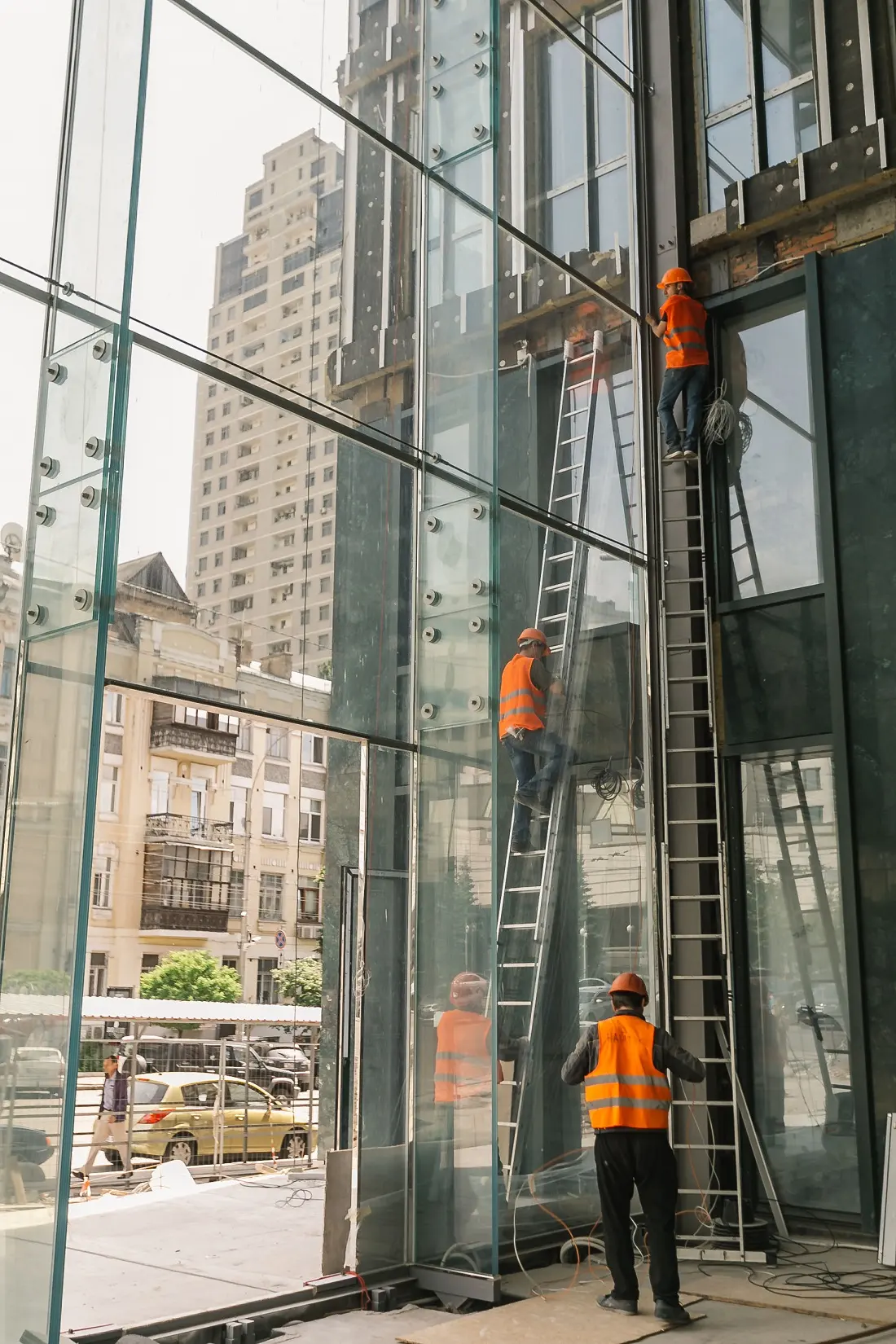

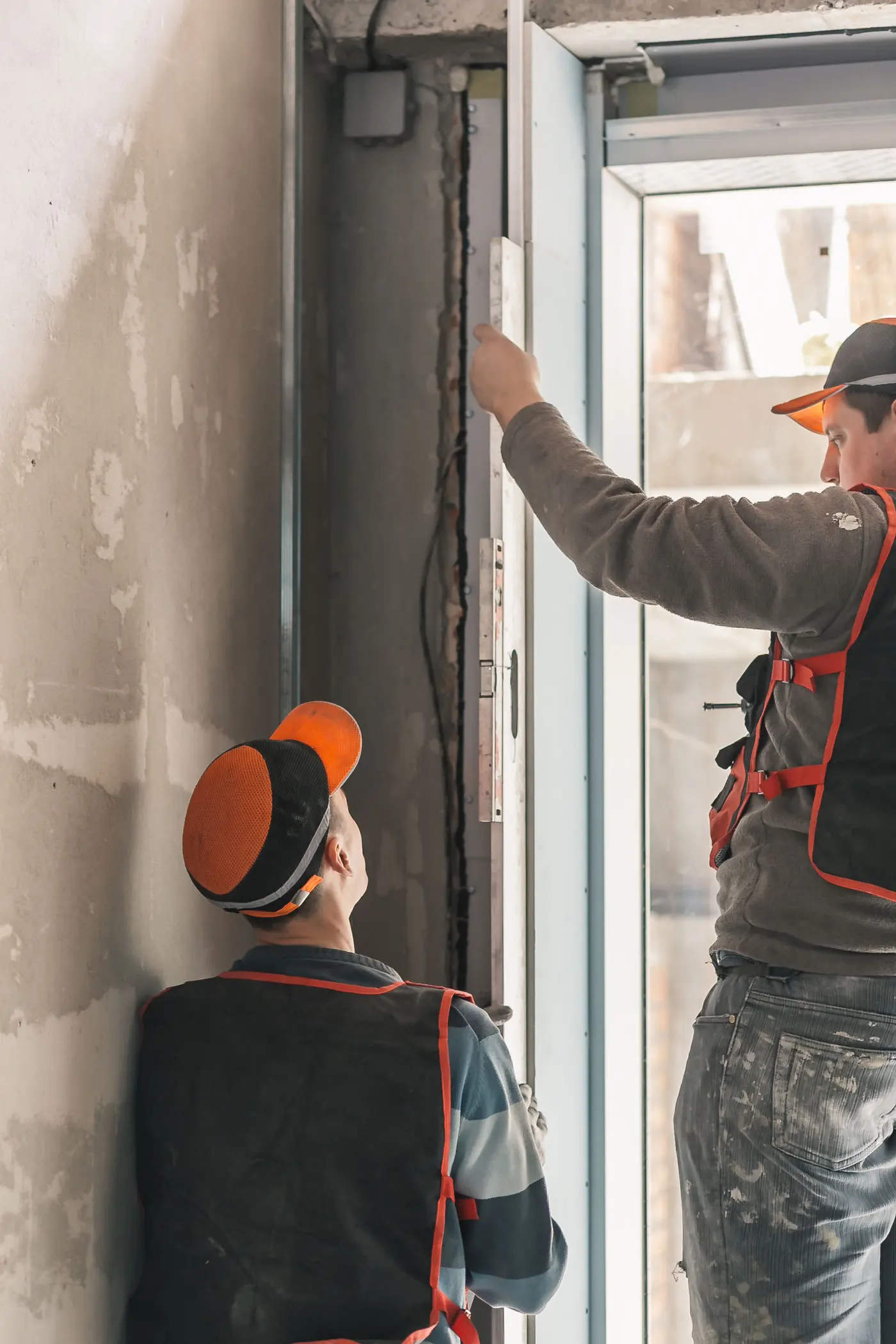

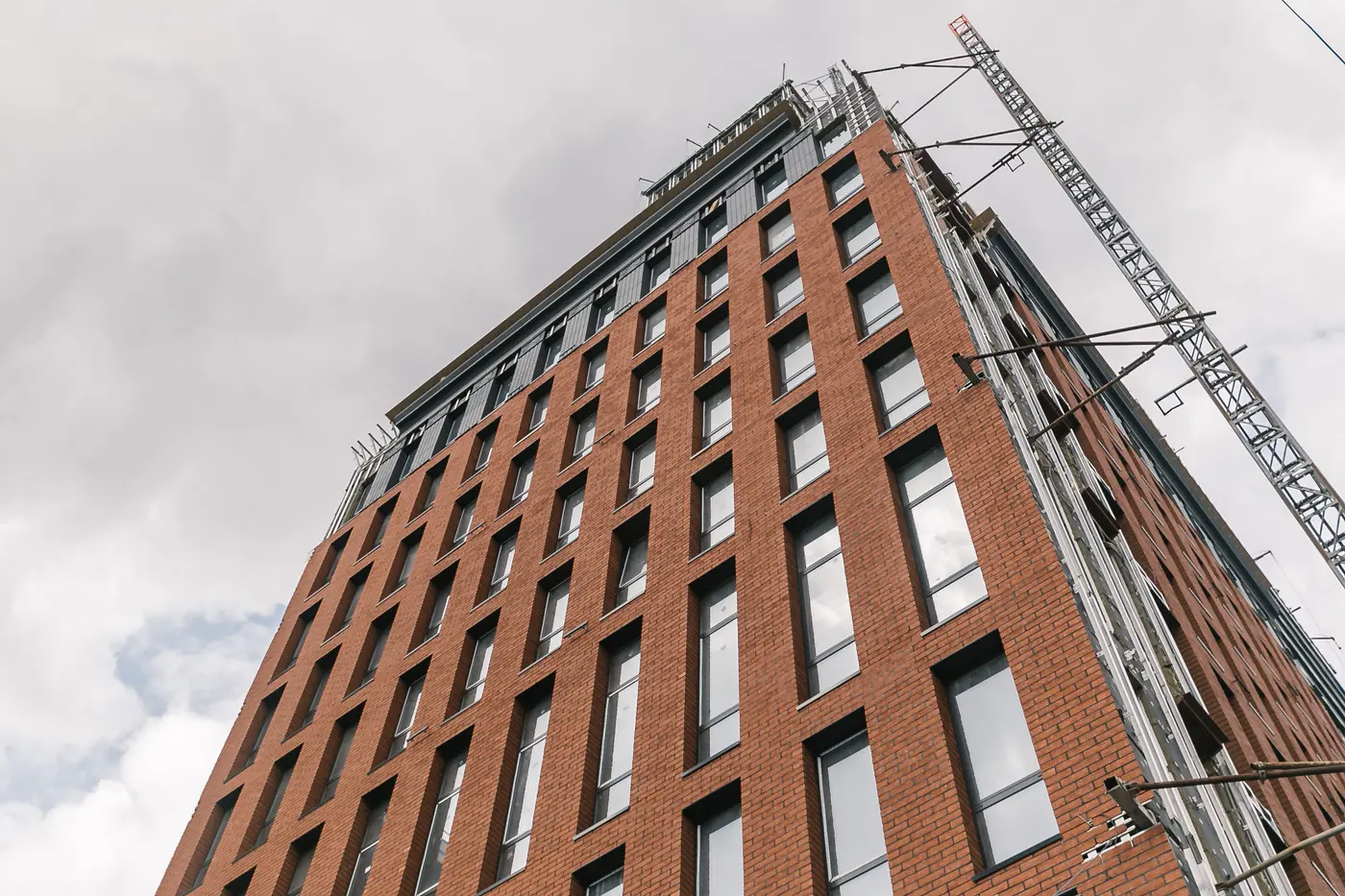

Монтаж вікон: завершено монтаж вікон до 23 поверху, тривають роботи з гідроізоляції, виконується обжим склопакетів.

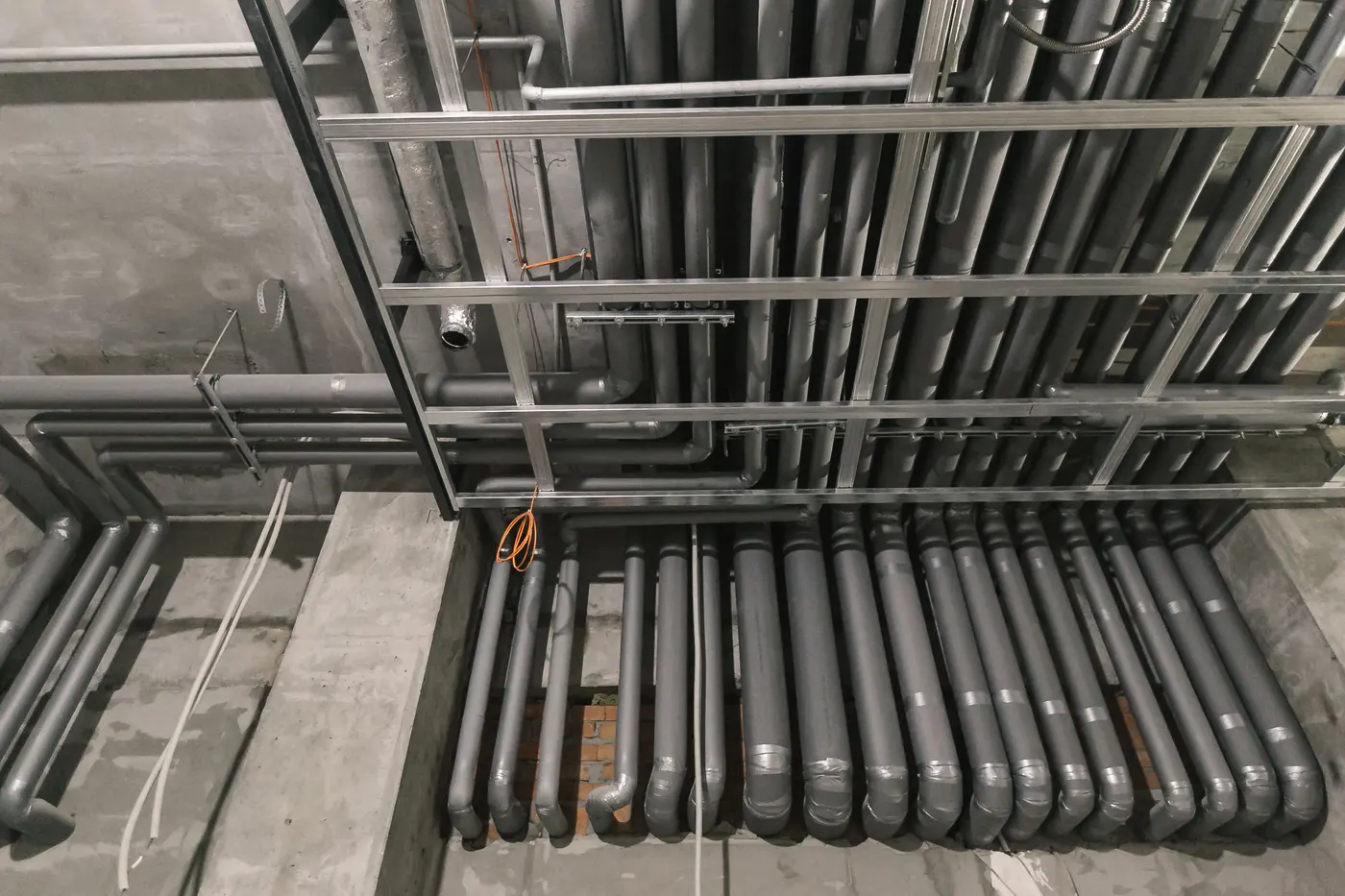

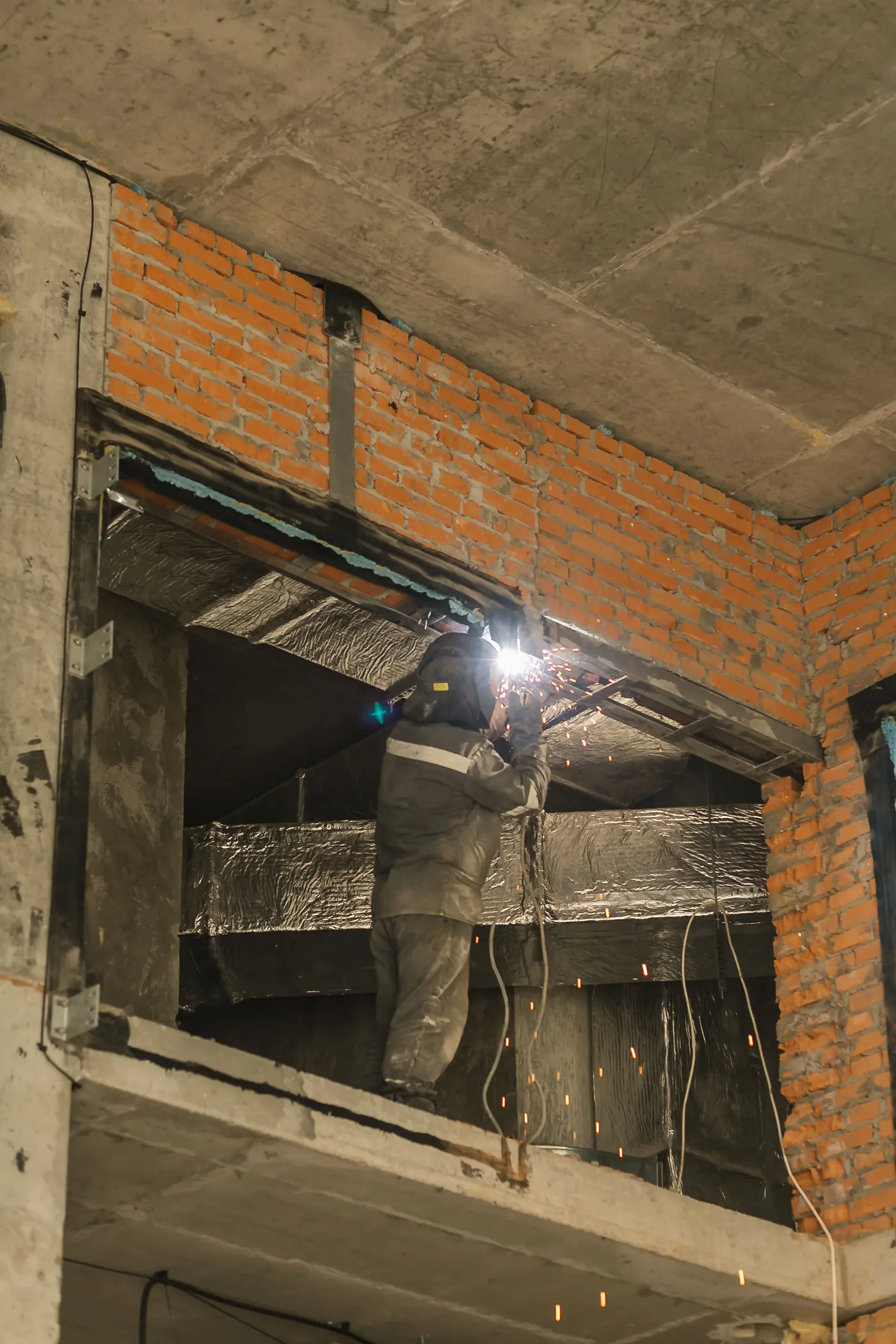

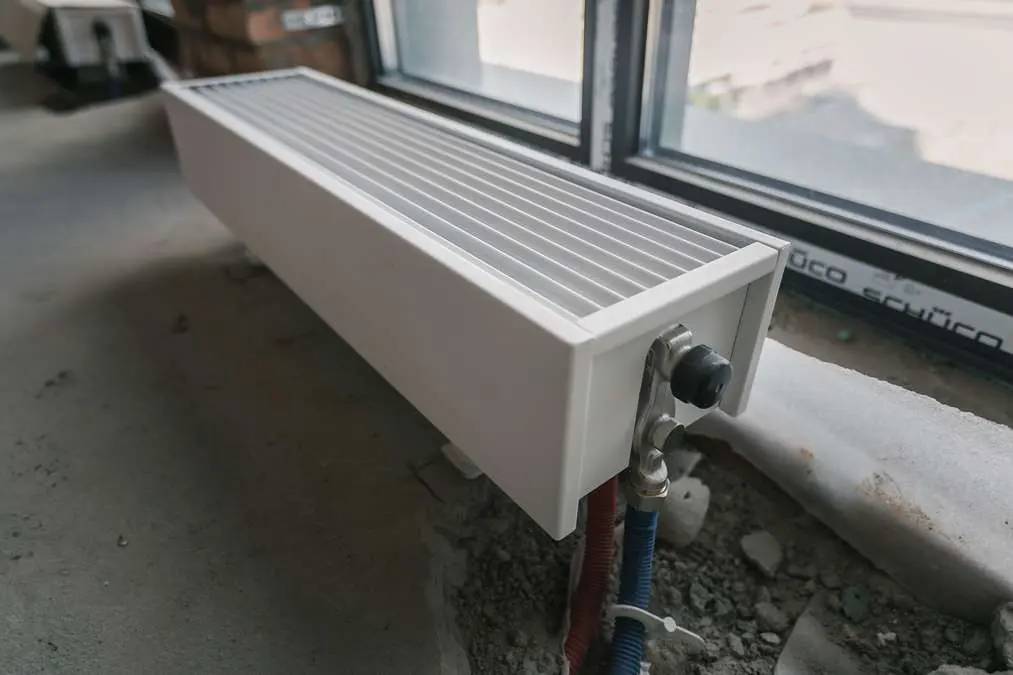

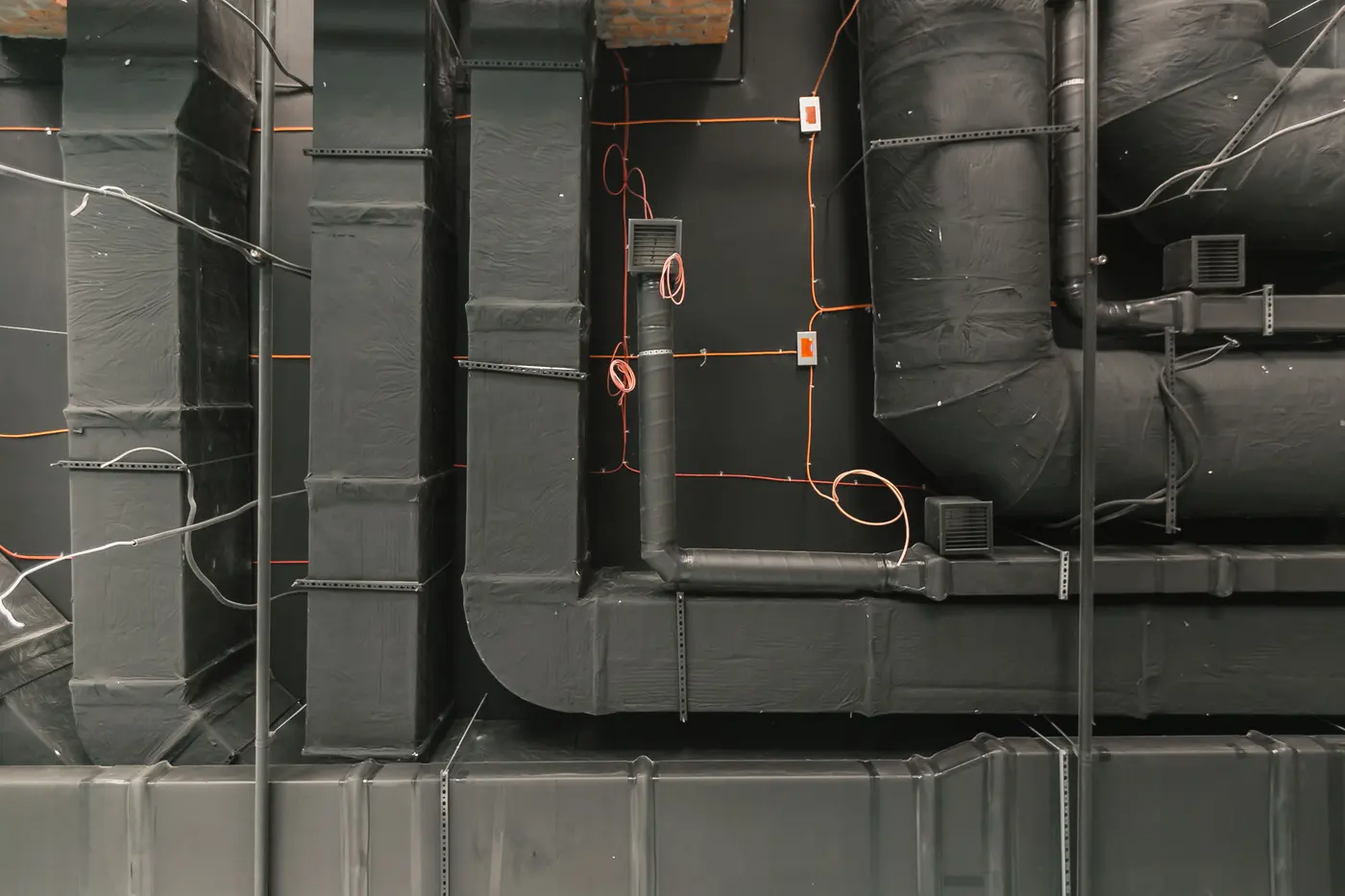

Водовідвід та каналізація: монтаж насосної станції виконано на 100%. Триває прокладання магістралей опалення та вентиляції, водовідводу та вентиляції у паркінгу. Монтаж горизонтального стояка виконано на 85%. Виконується розкатка труб на 23 поверсі - готовність 75%.

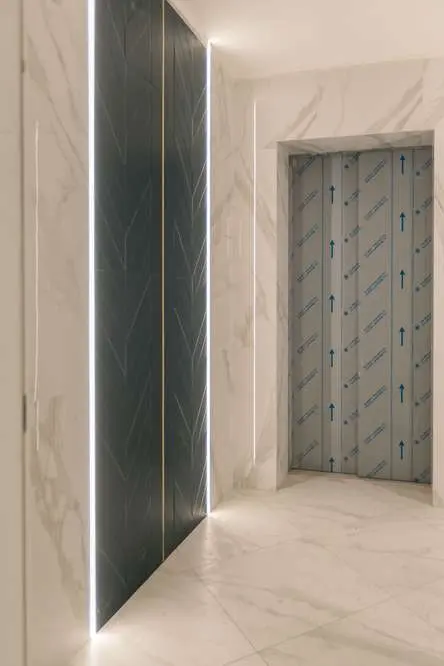

Монтаж ліфтів: підготовка ліфтових шахт під ліфти на 630 кг - готові 2 шт., триває монтаж ліфта на 630 кг. Підготовка ліфтової шахти під монтаж ліфта на 1000 кг.

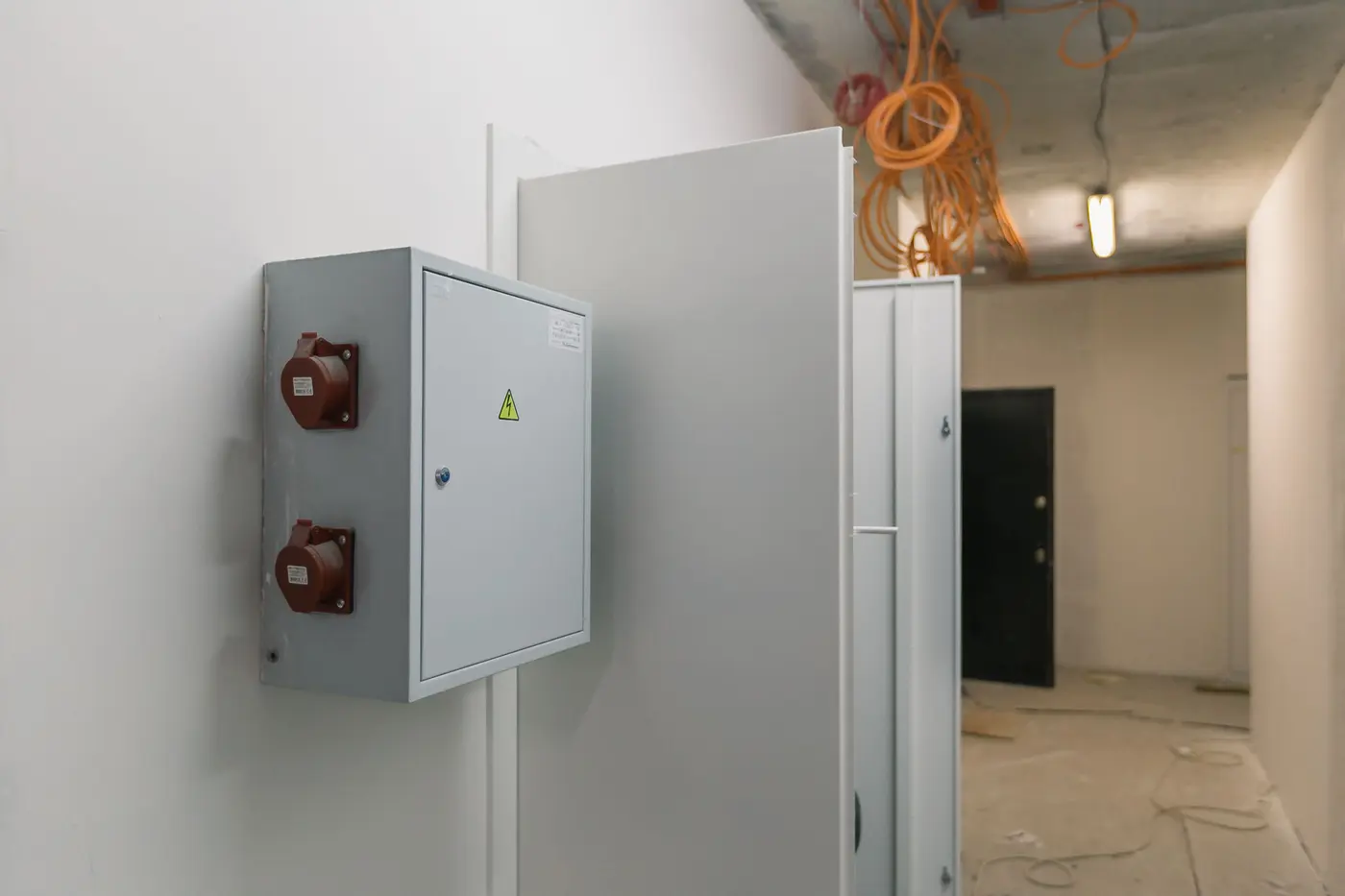

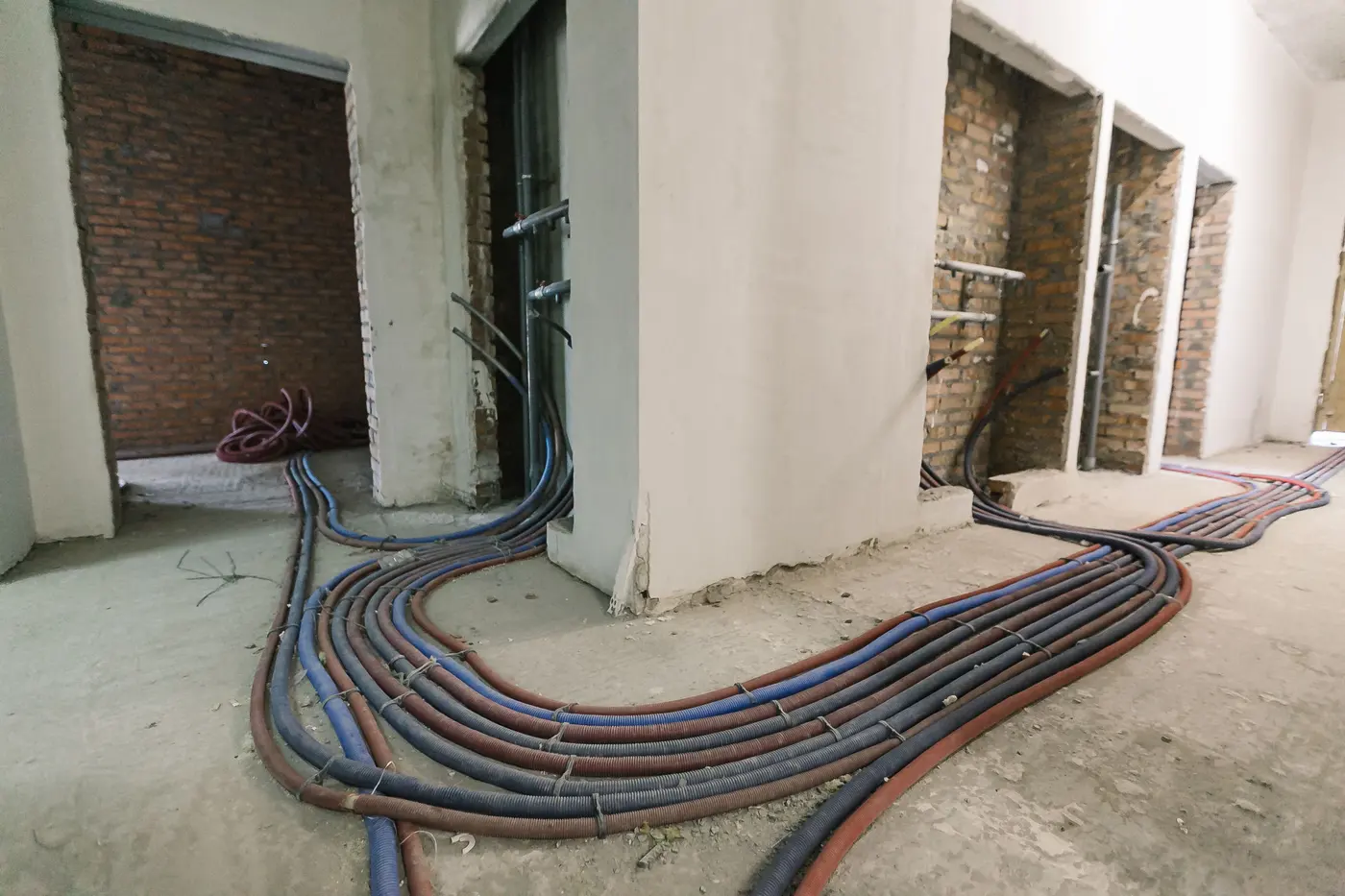

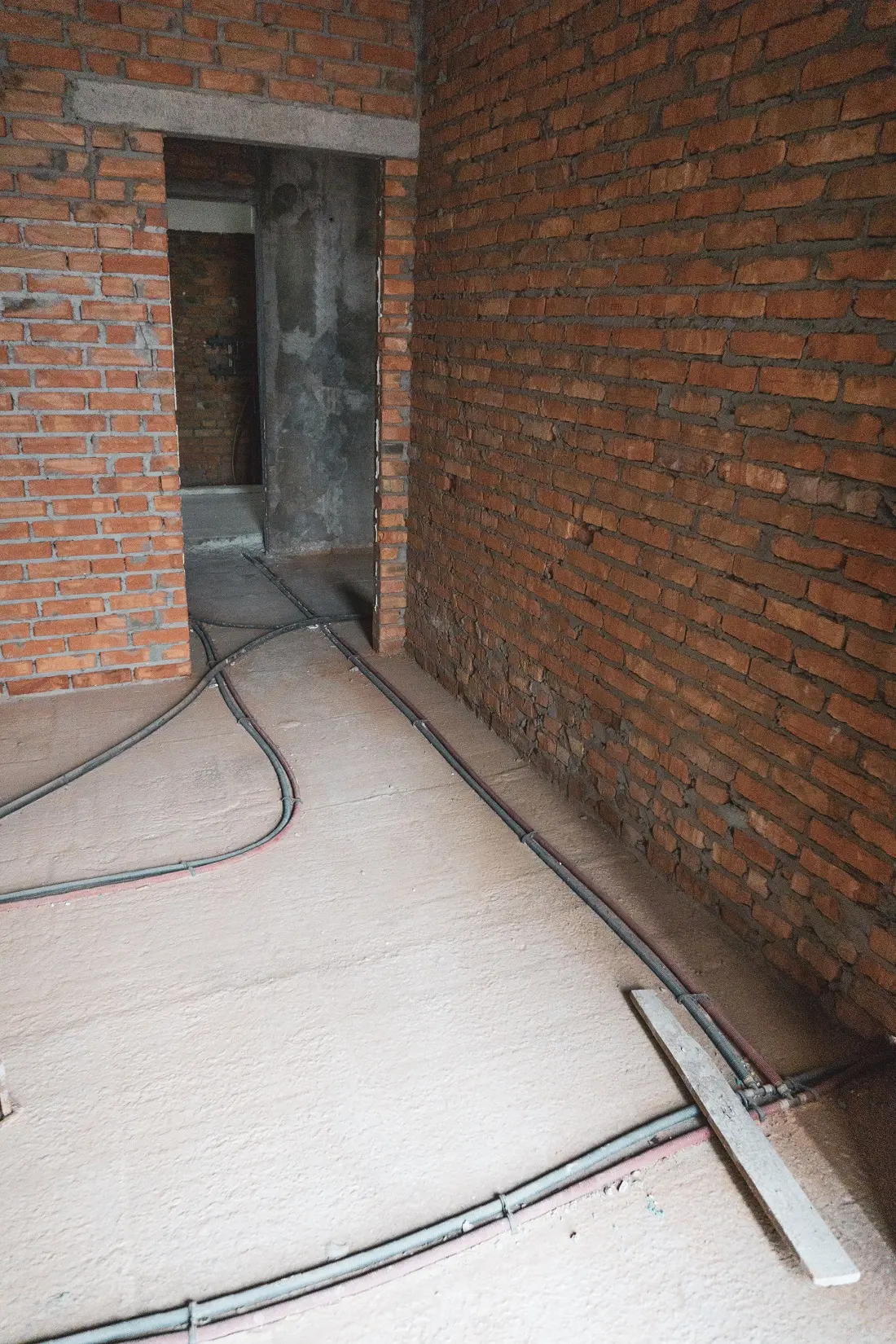

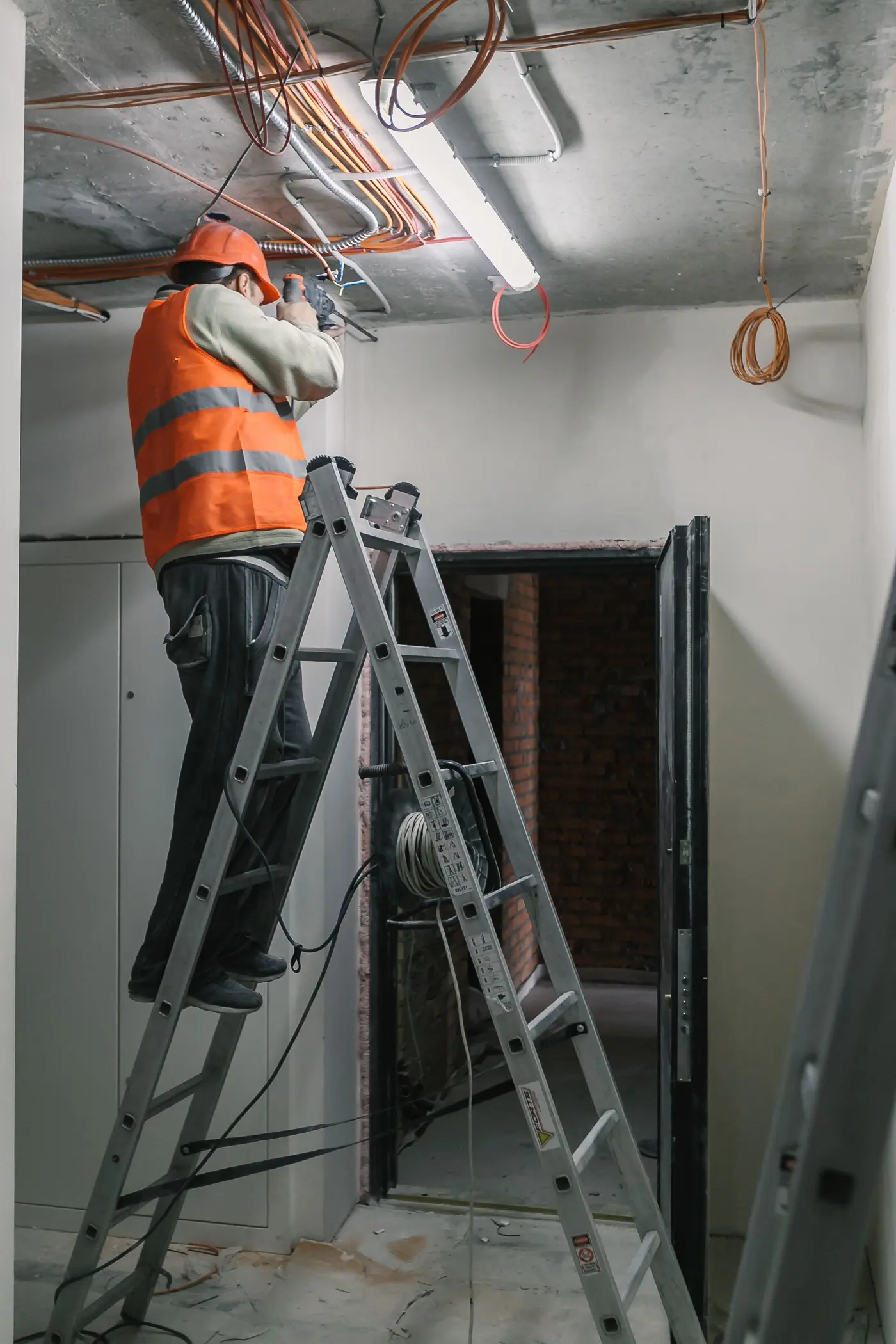

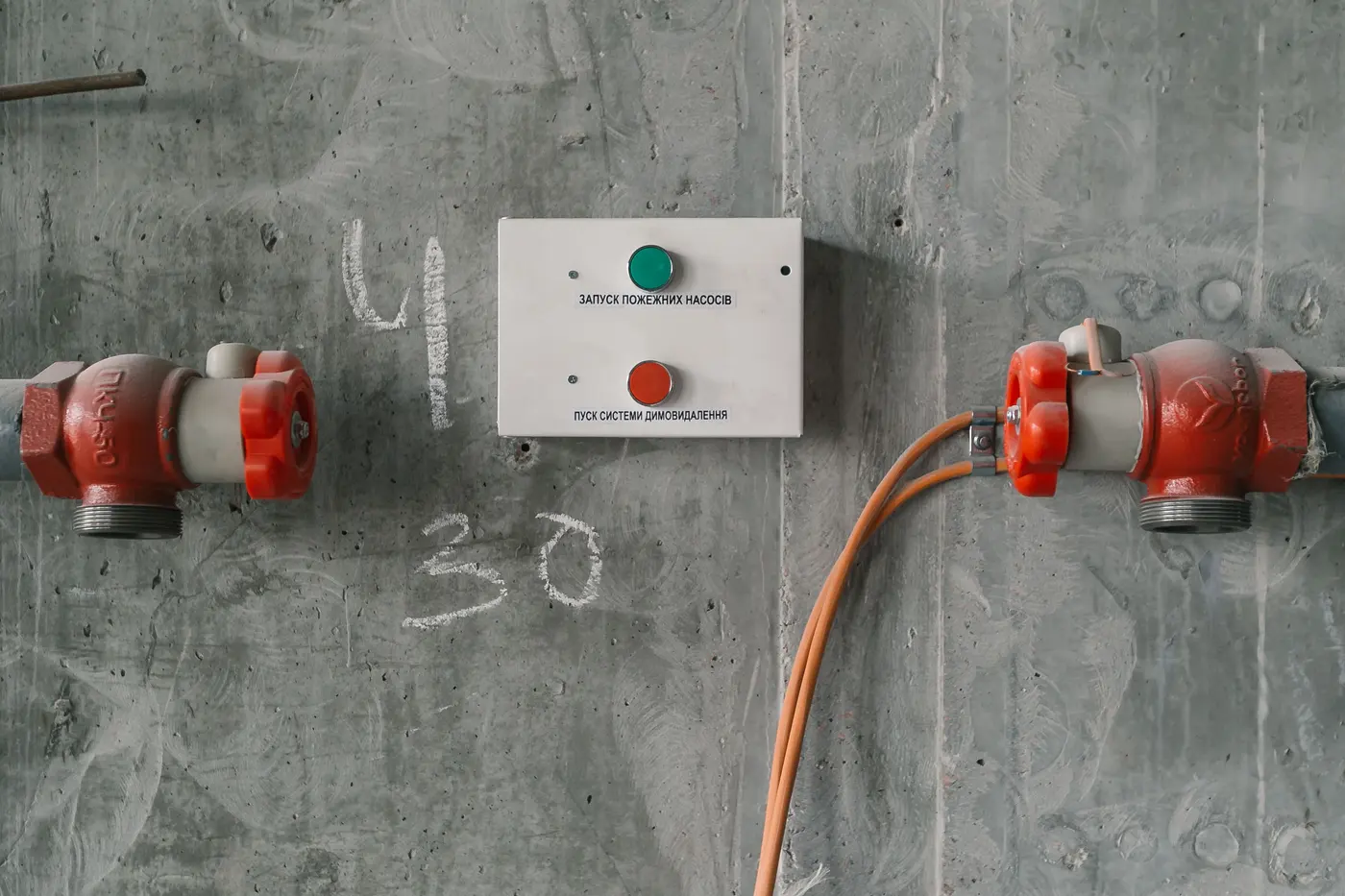

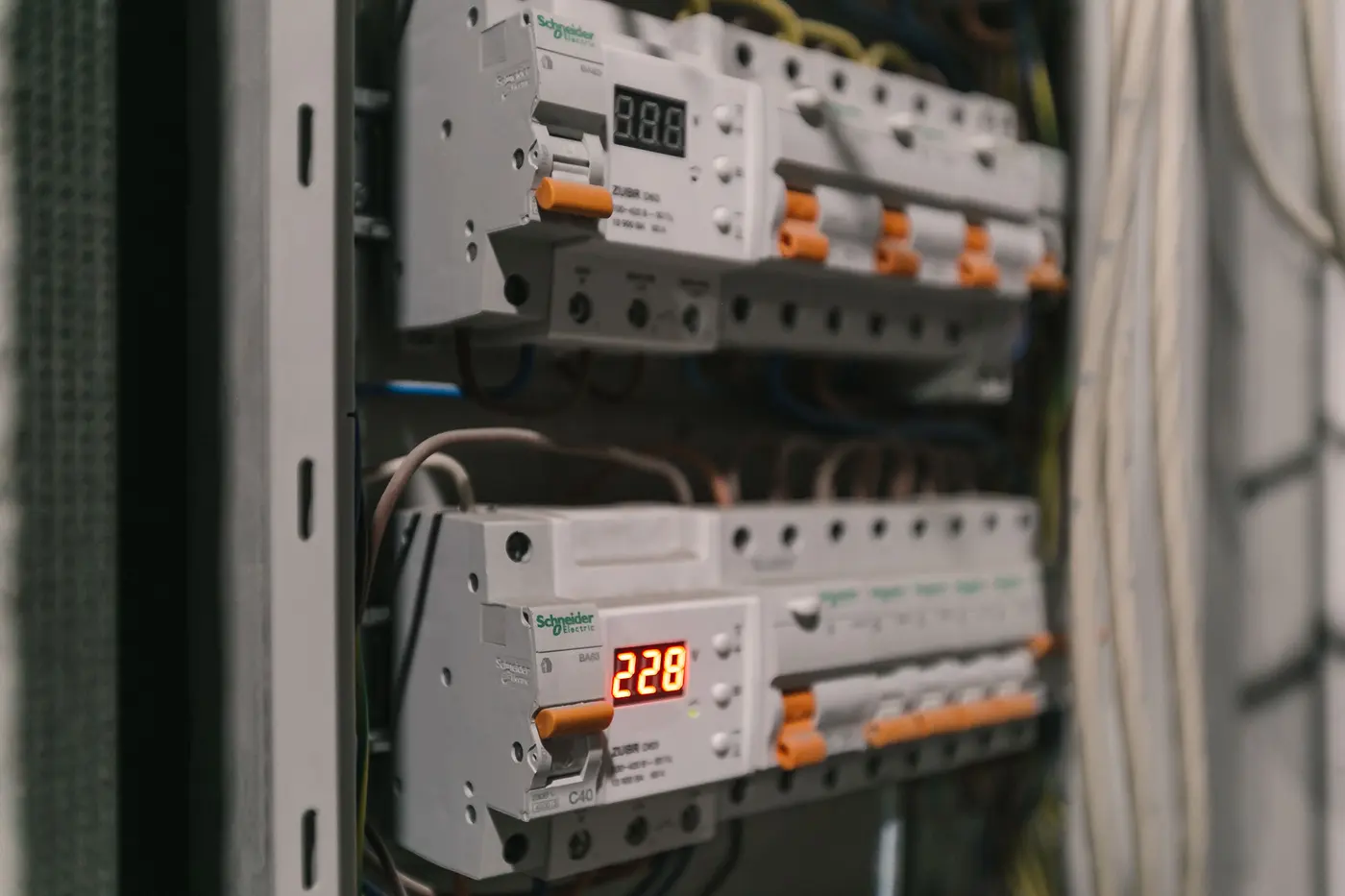

Електрика: завершено прокладання кабелів електроживлення у місцях загального користування на 6-16 поверхах з виходами у ліфтові холи та сходи, виконано монтаж лотків під прокладку кабеля на технічному поверсі. Розпочато електронно-монтажні роботи для інженерно-теплового пункту та насосної станції.

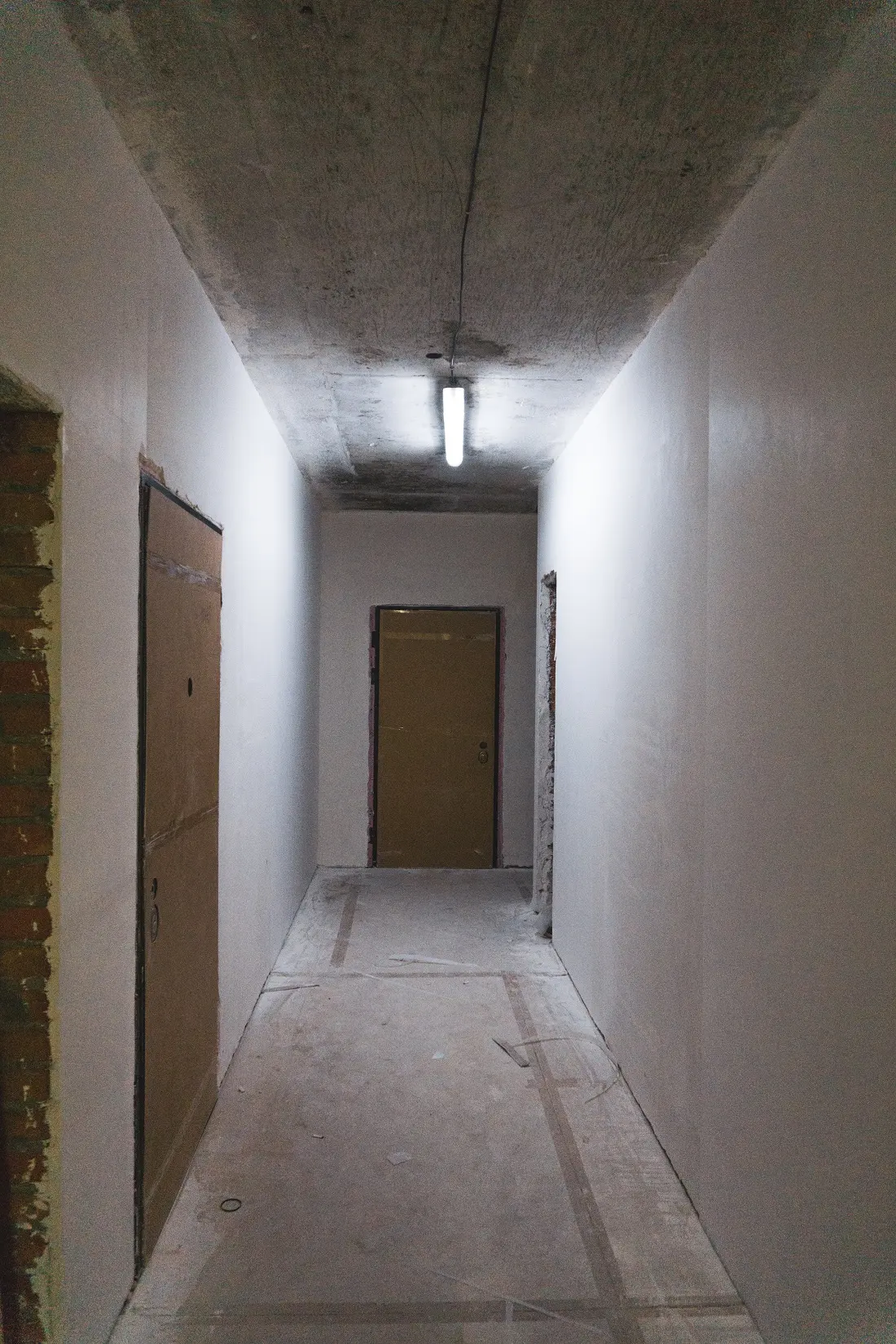

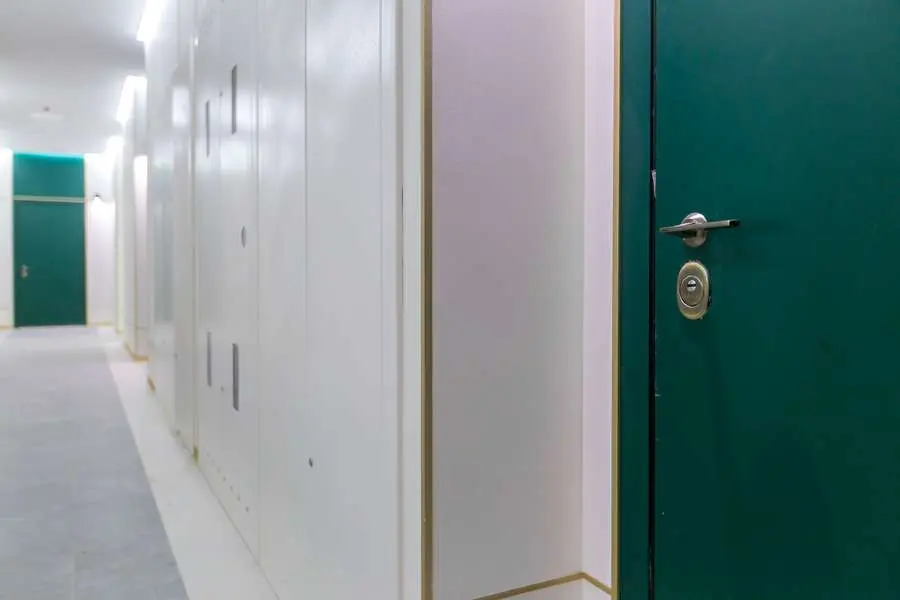

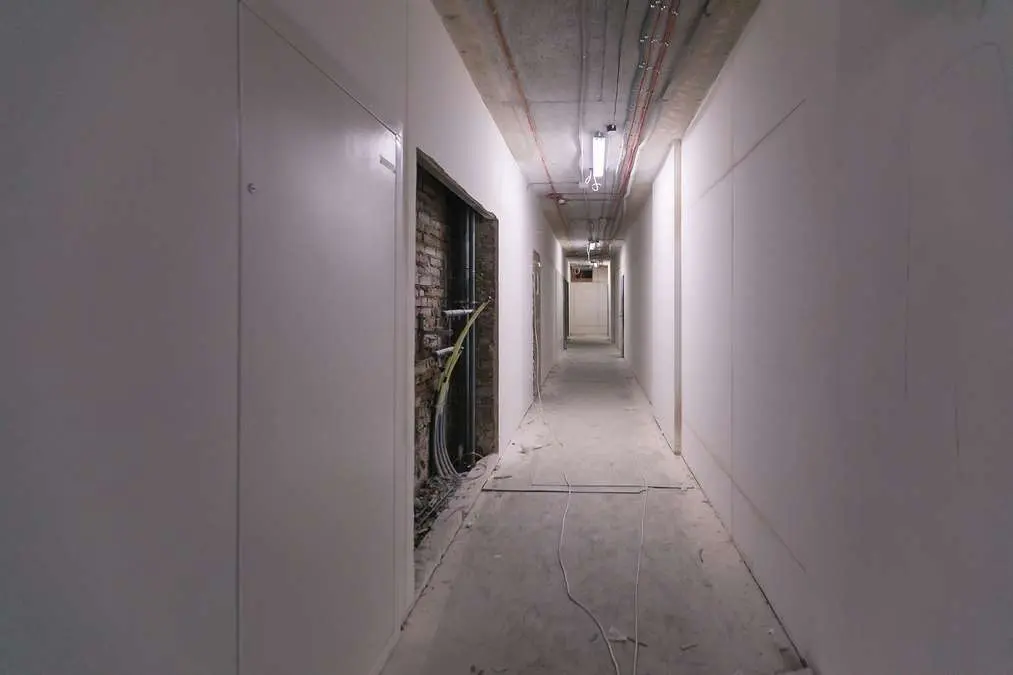

Монтаж дверей: тривають роботи на 14-18 поверхах.

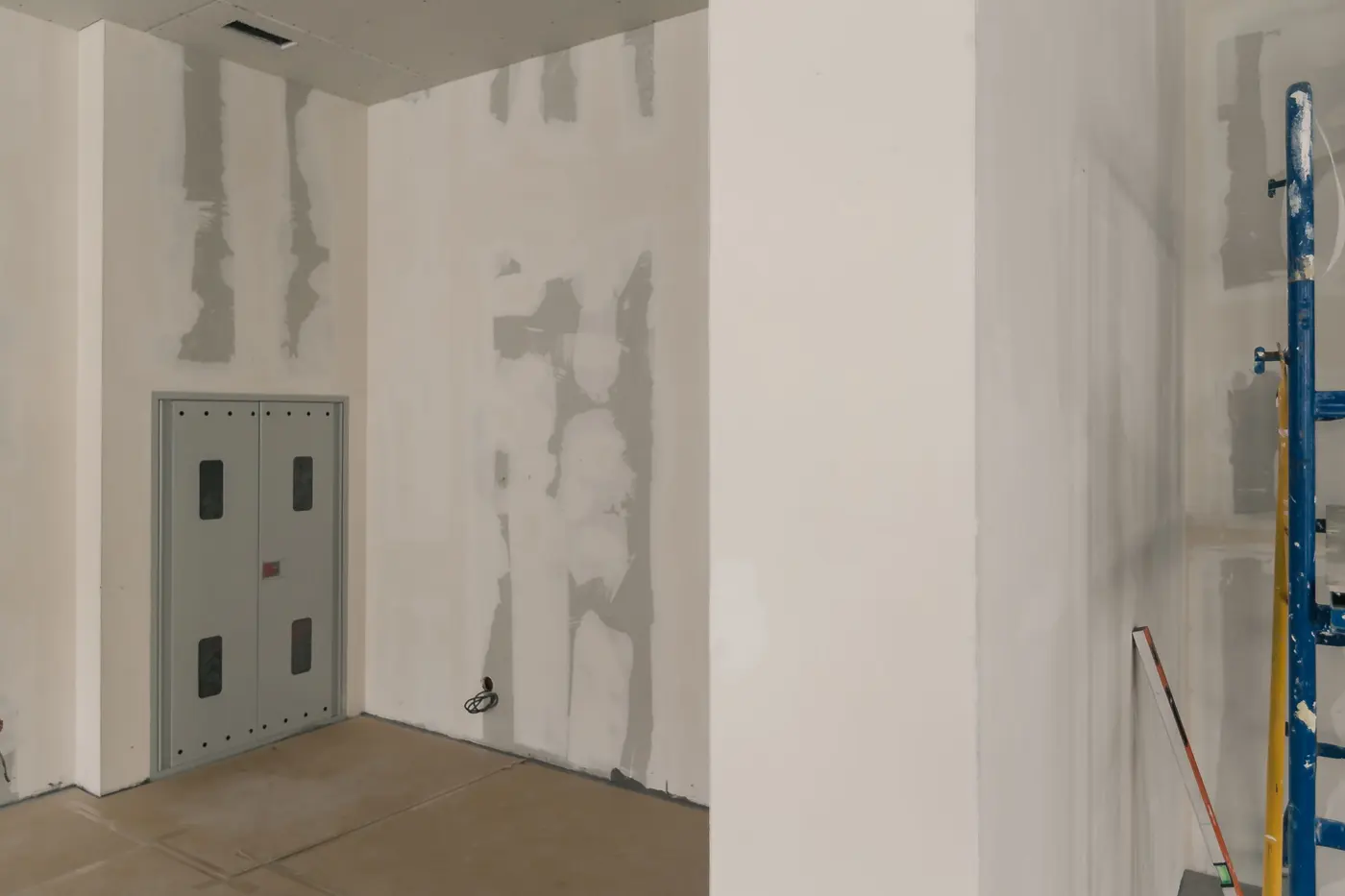

Штукатурка: завершено роботи на 23 поверсі.

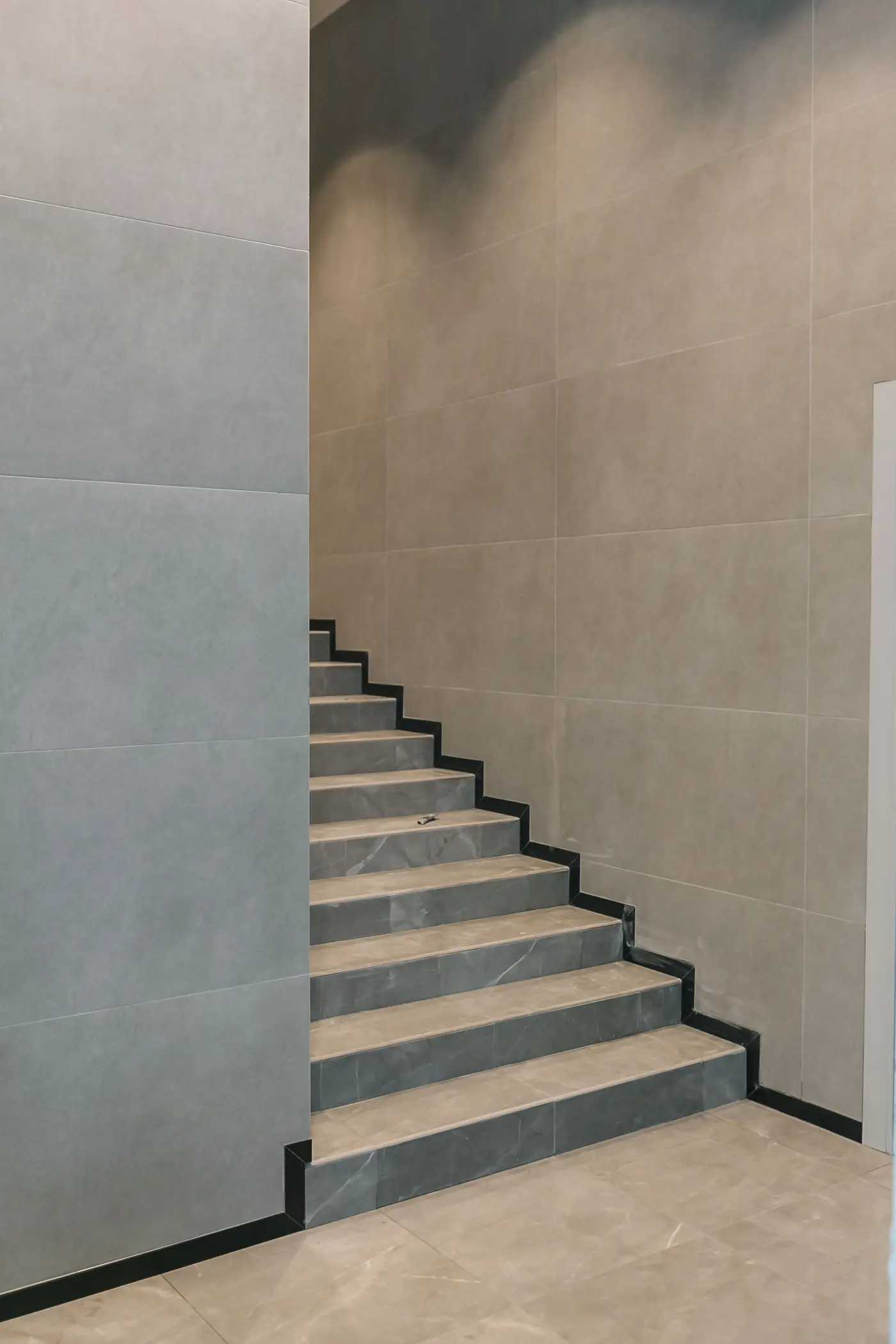

Стяжка: завершуються роботи на 21 поверсі.

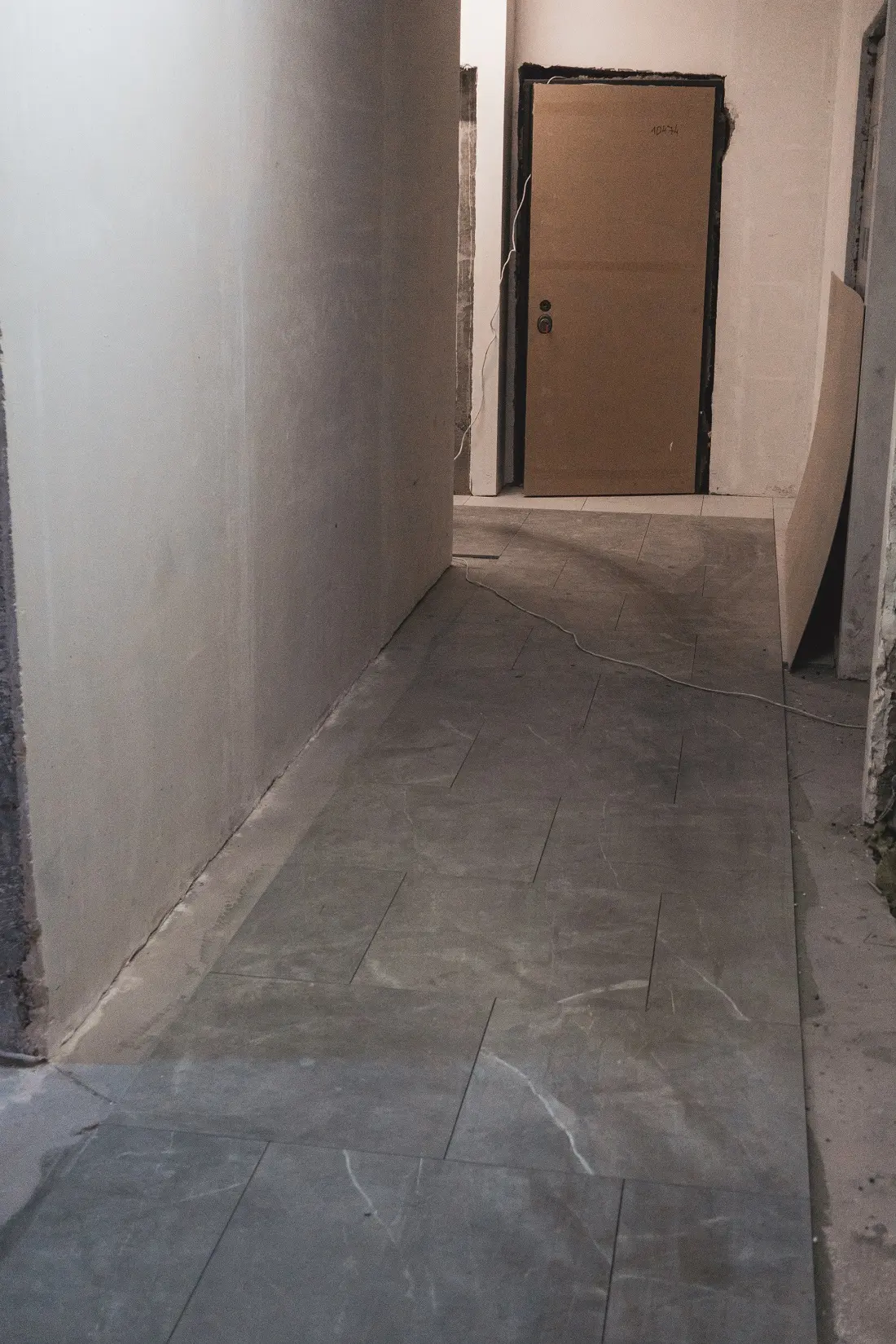

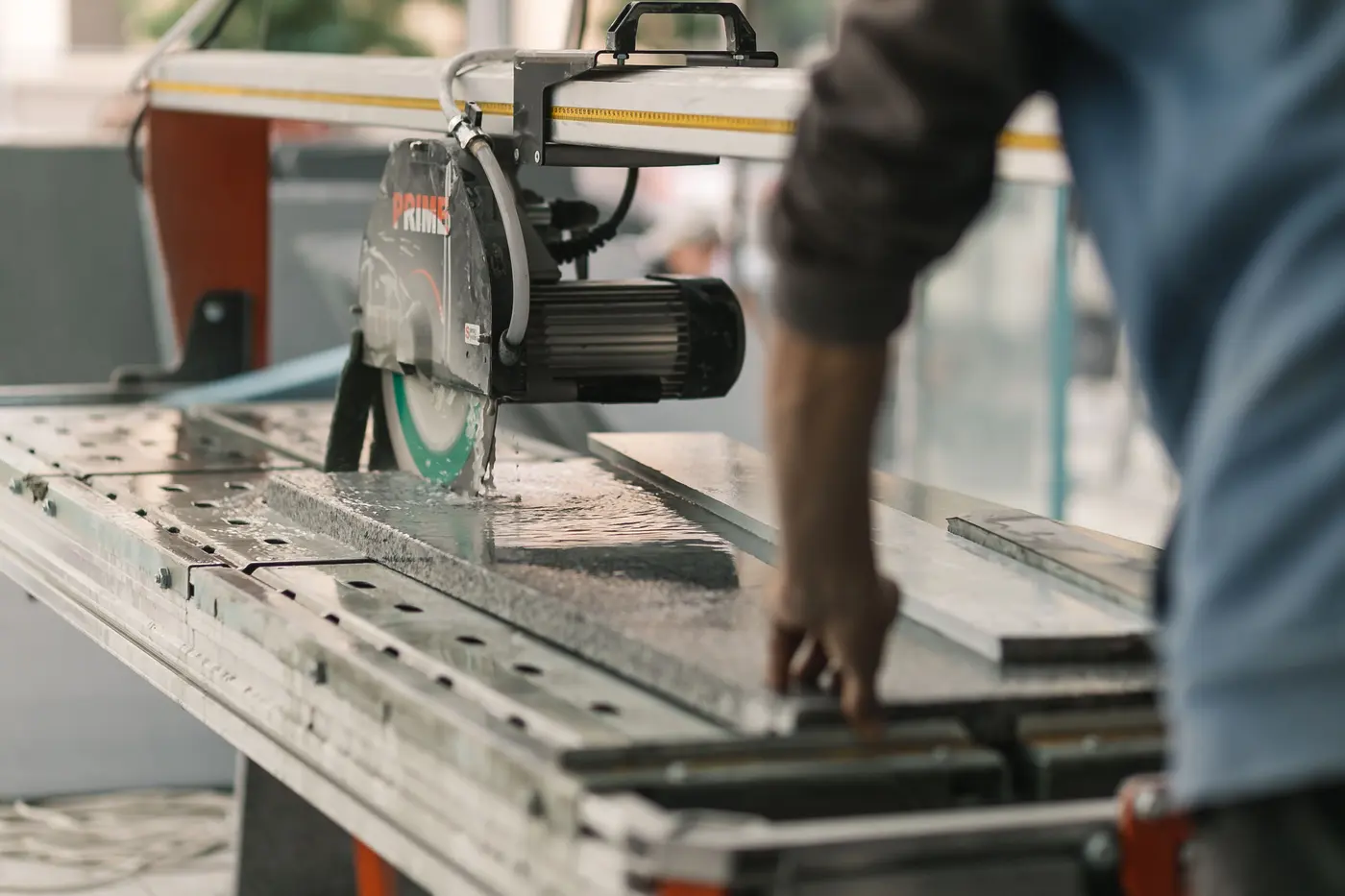

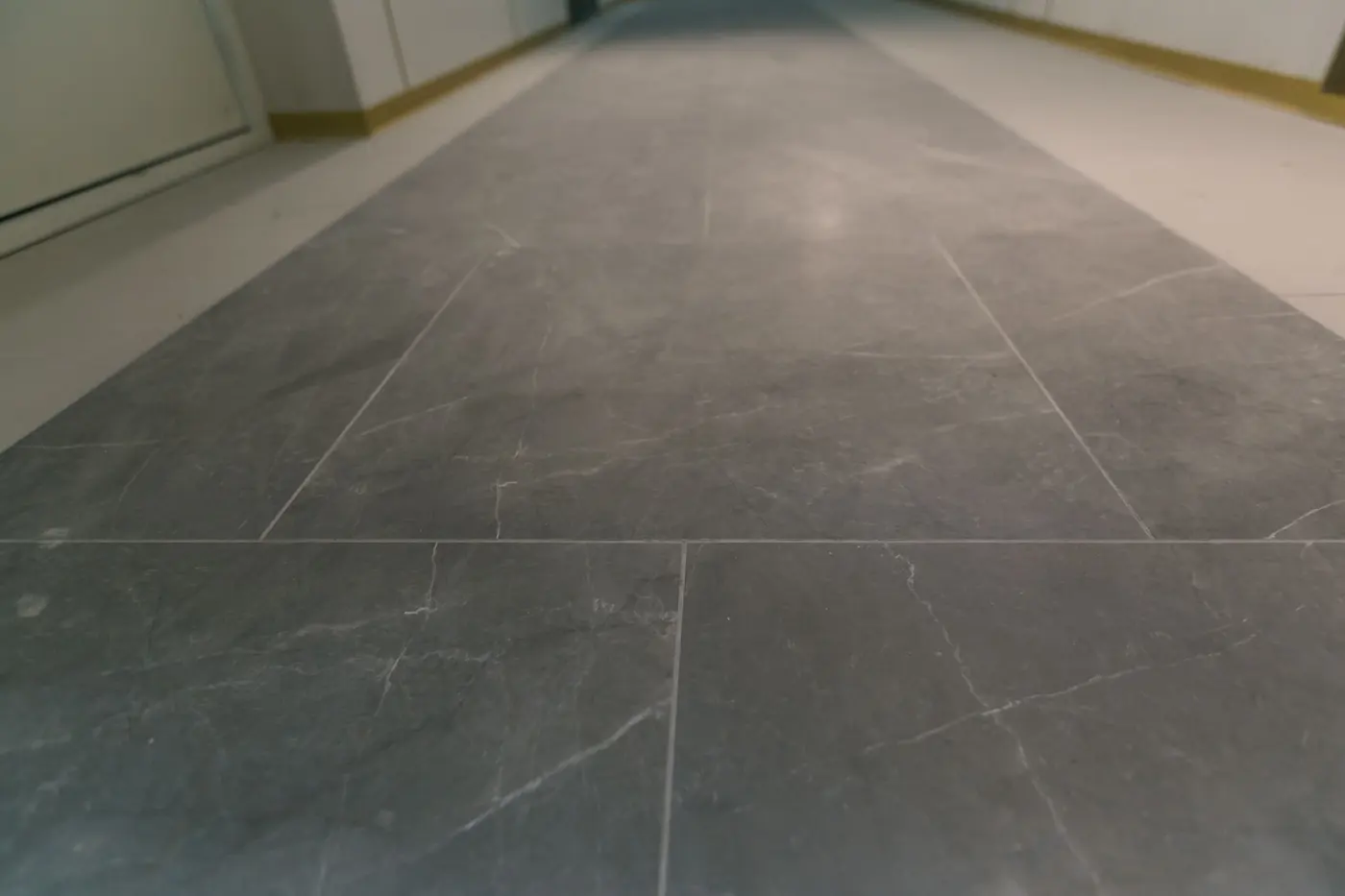

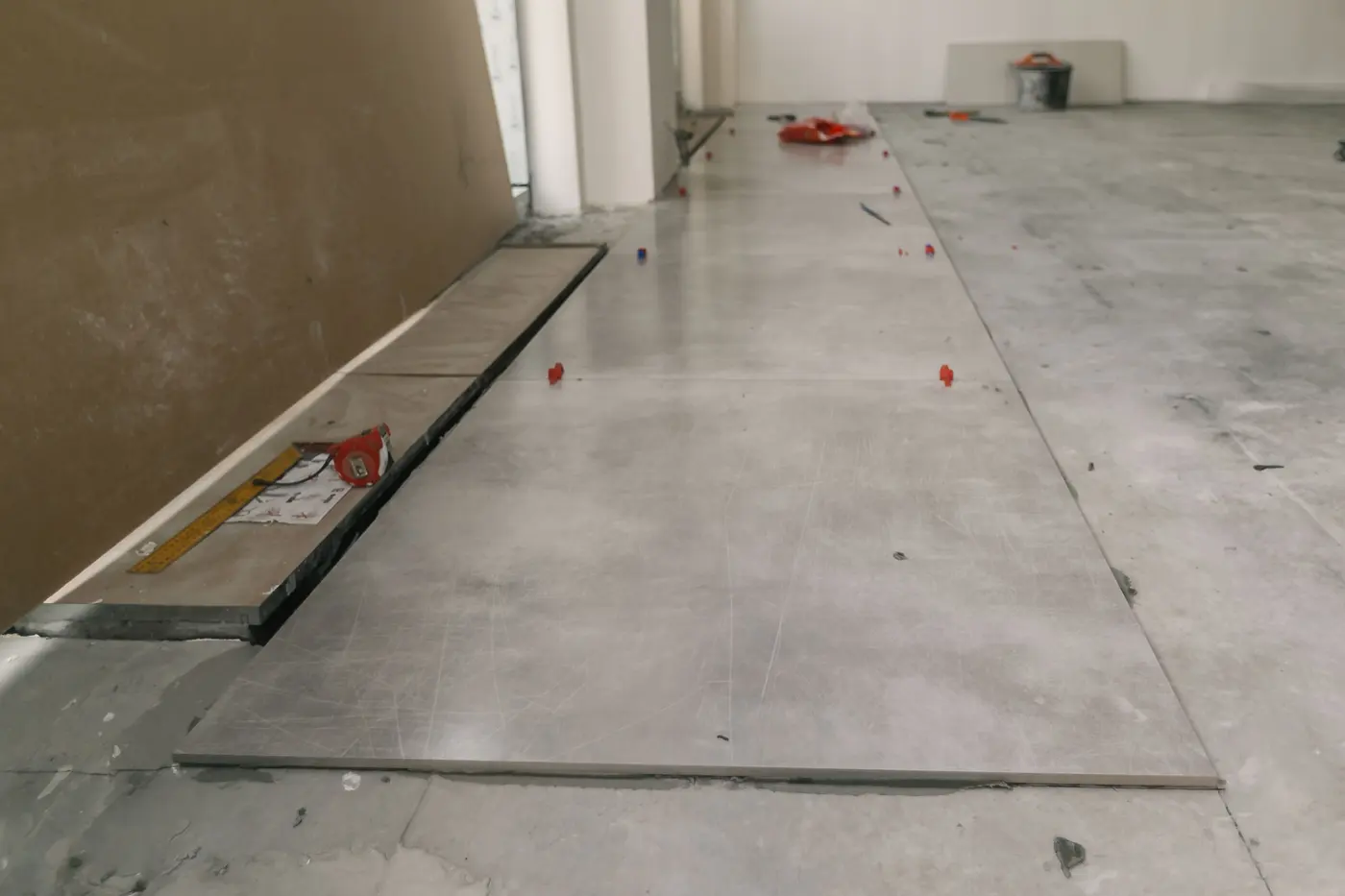

Триває кладка плитки на 6-15 поверхах - готовність 60%.

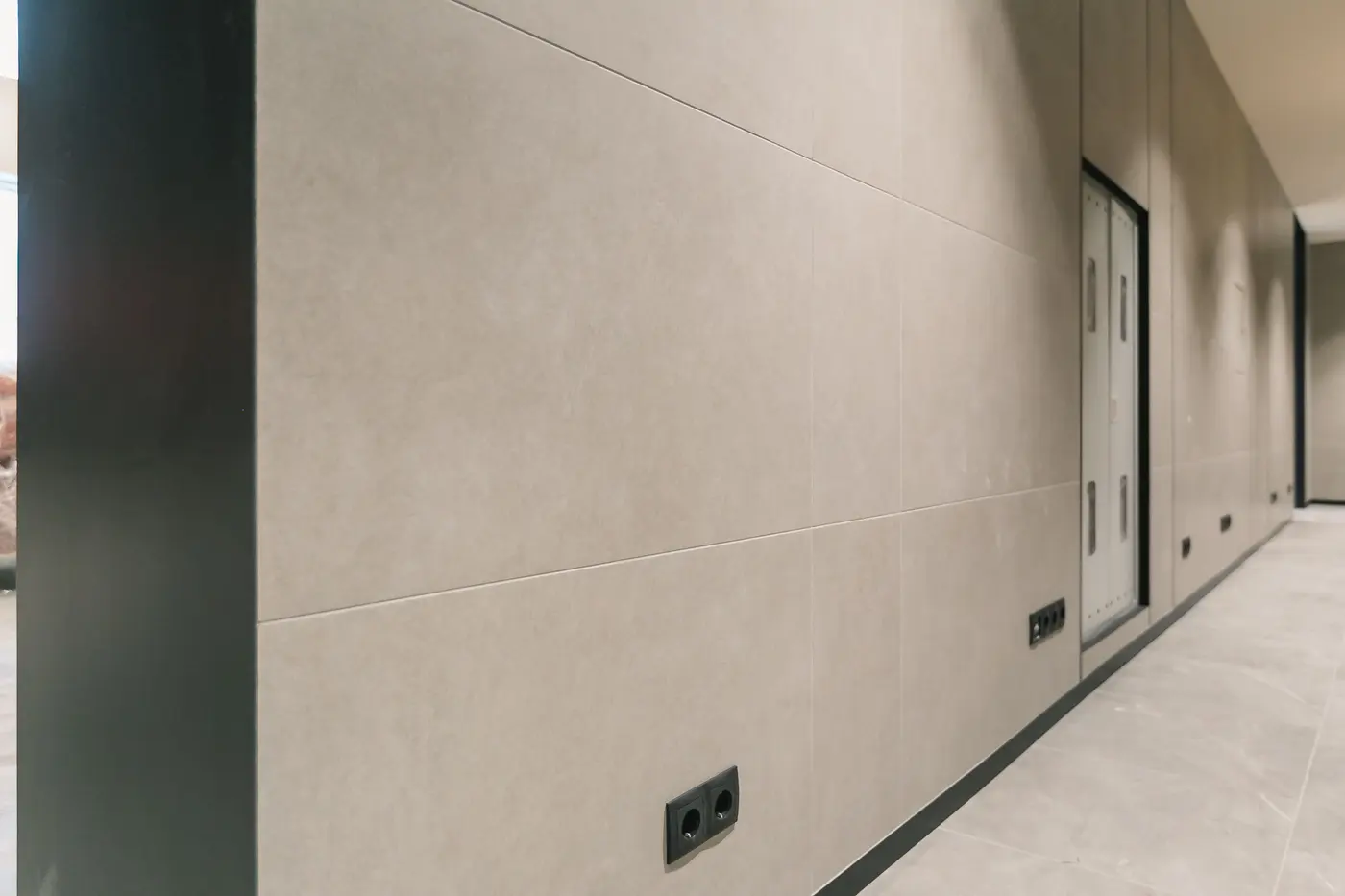

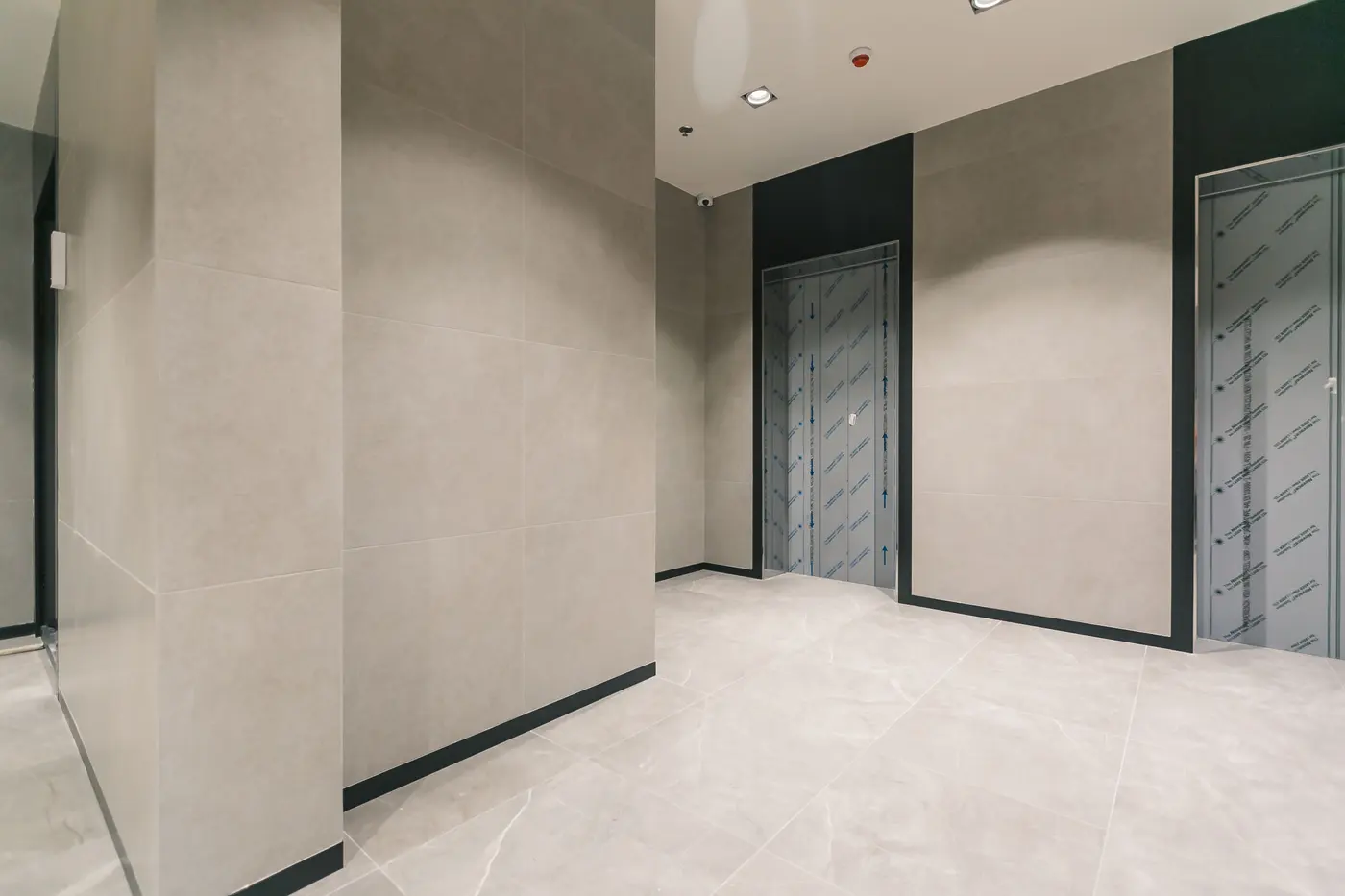

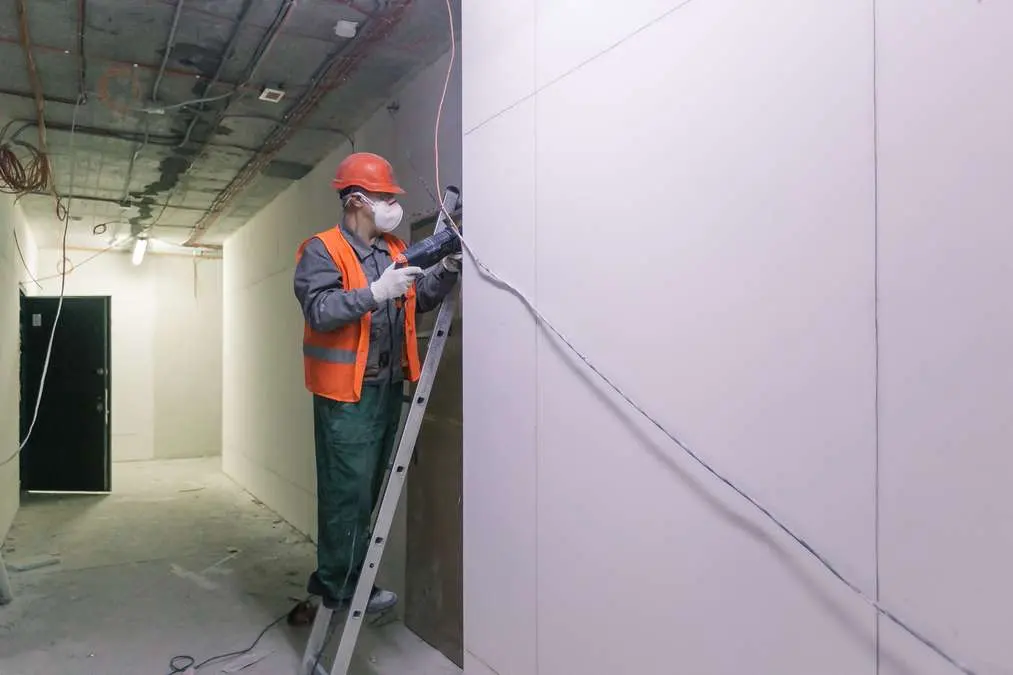

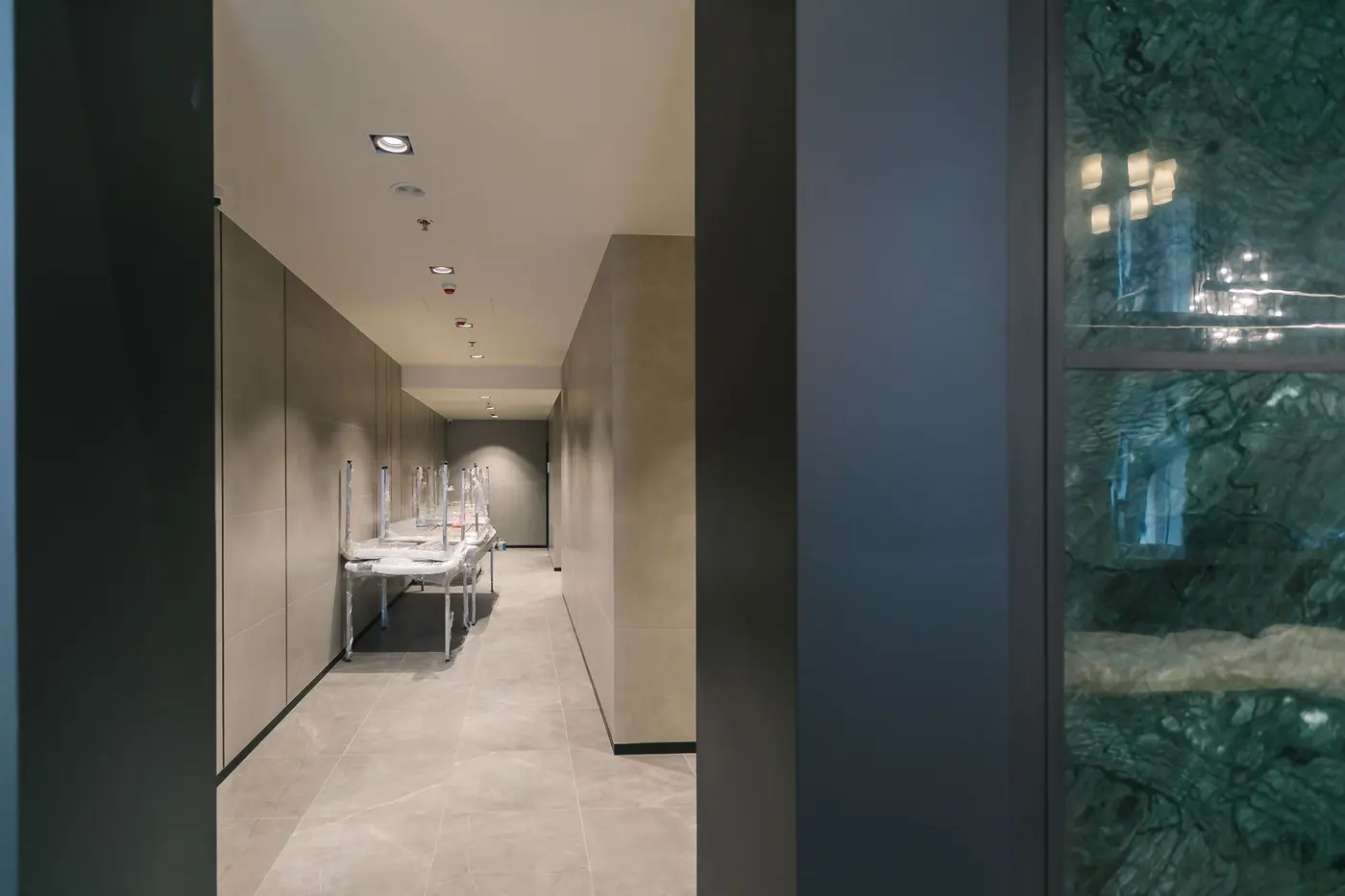

Роботи у холі: виконано кладку, завершено влаштування внутрішніх інженерних мереж, тривають роботи з внутрішнього опорядження.

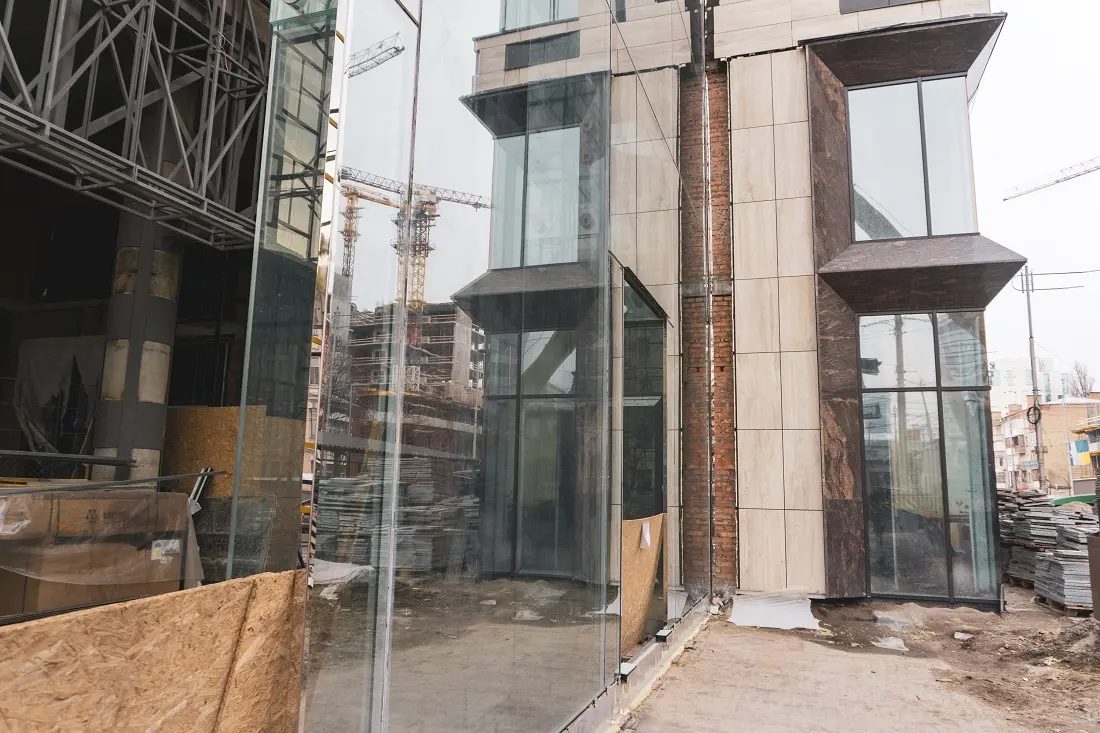

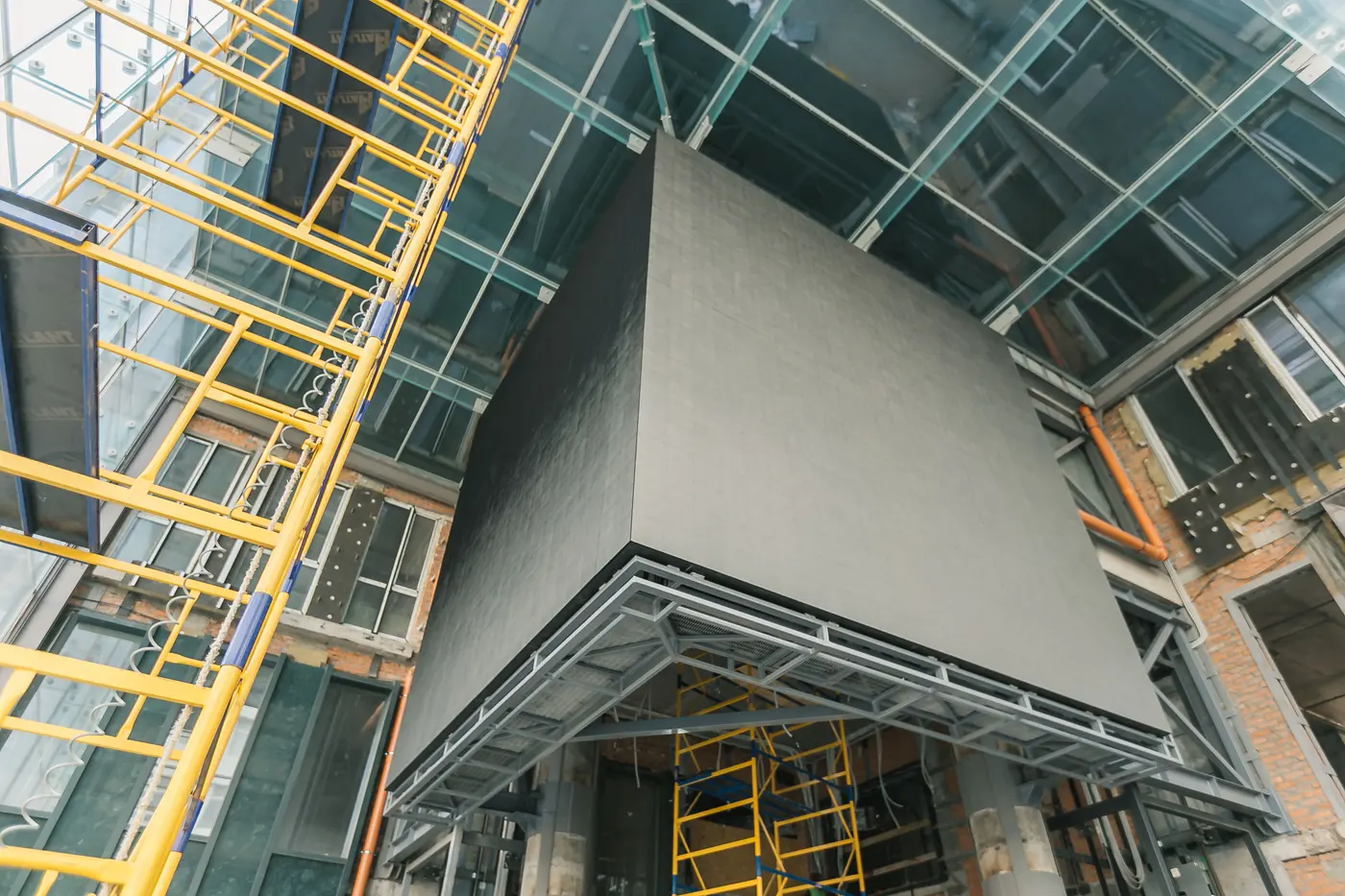

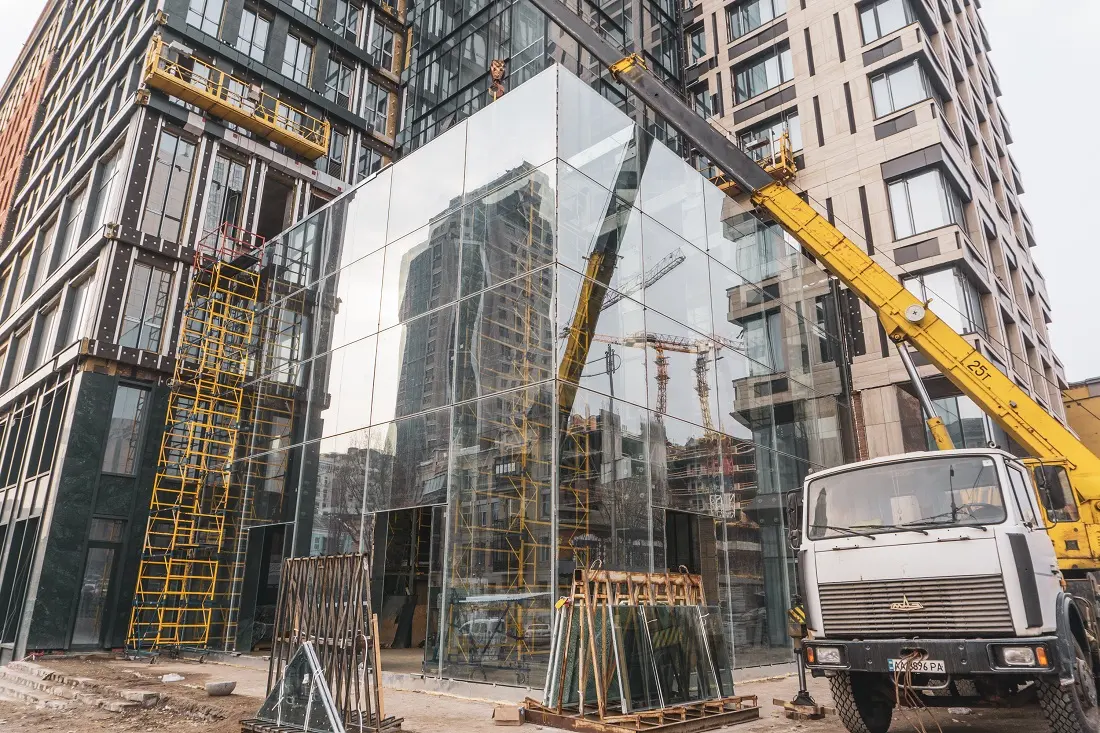

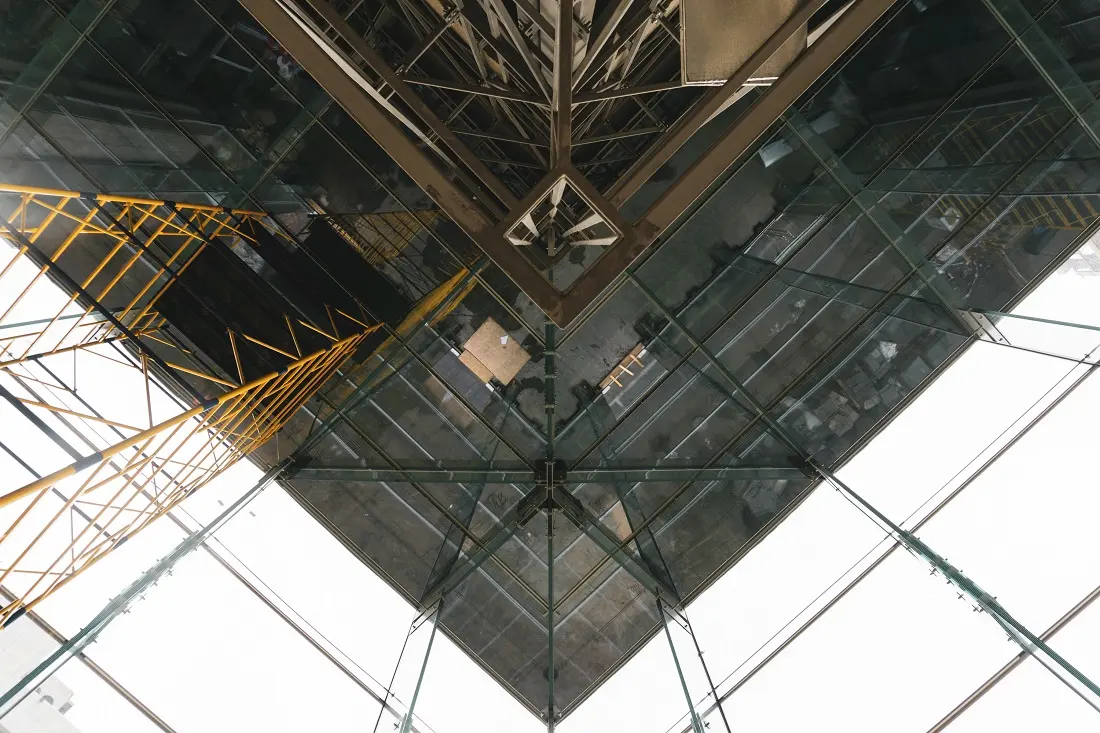

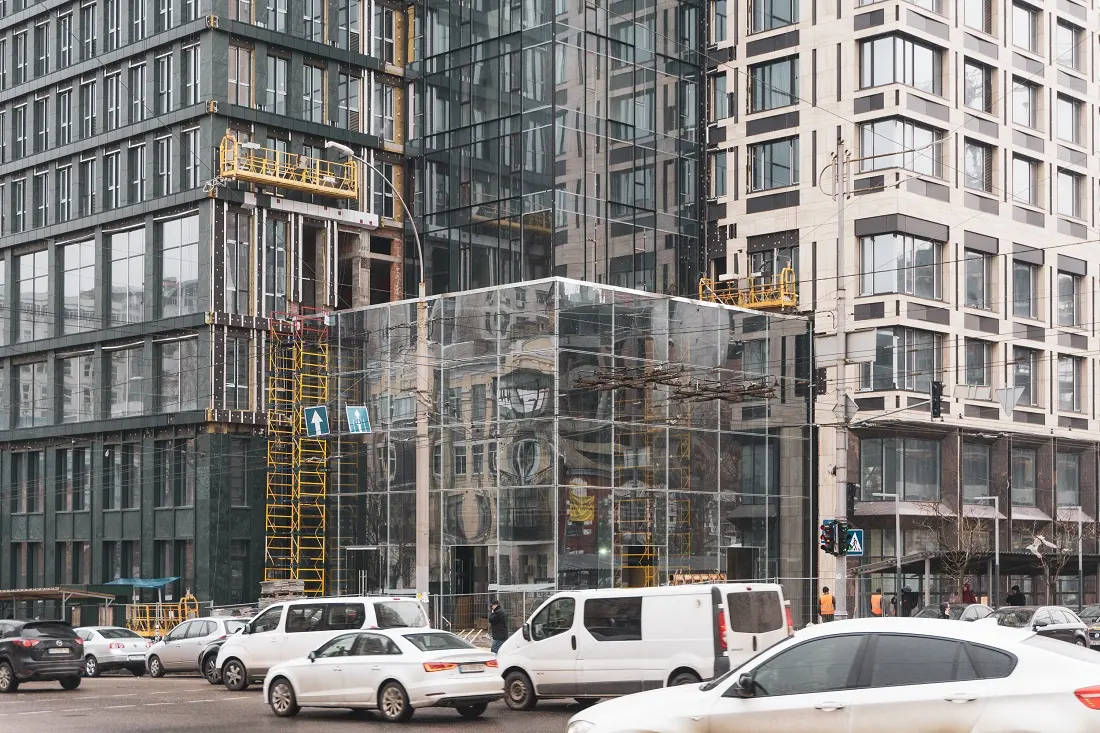

Куб: завершено монтаж опорних кронштейнів, виконано гідроізоляційні роботи, триває скління - роботи виконано на 90%.

Благоустрій - 27%

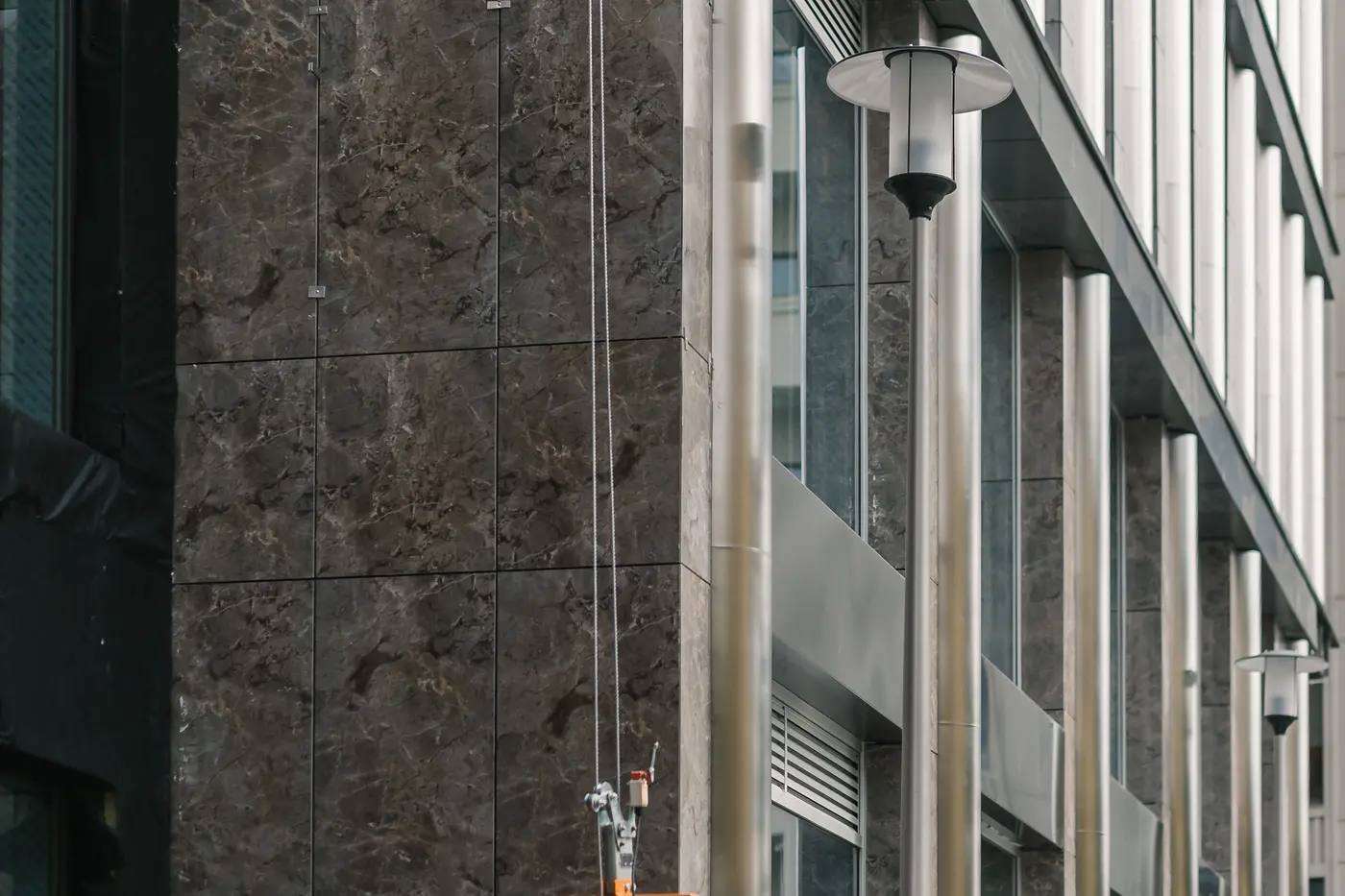

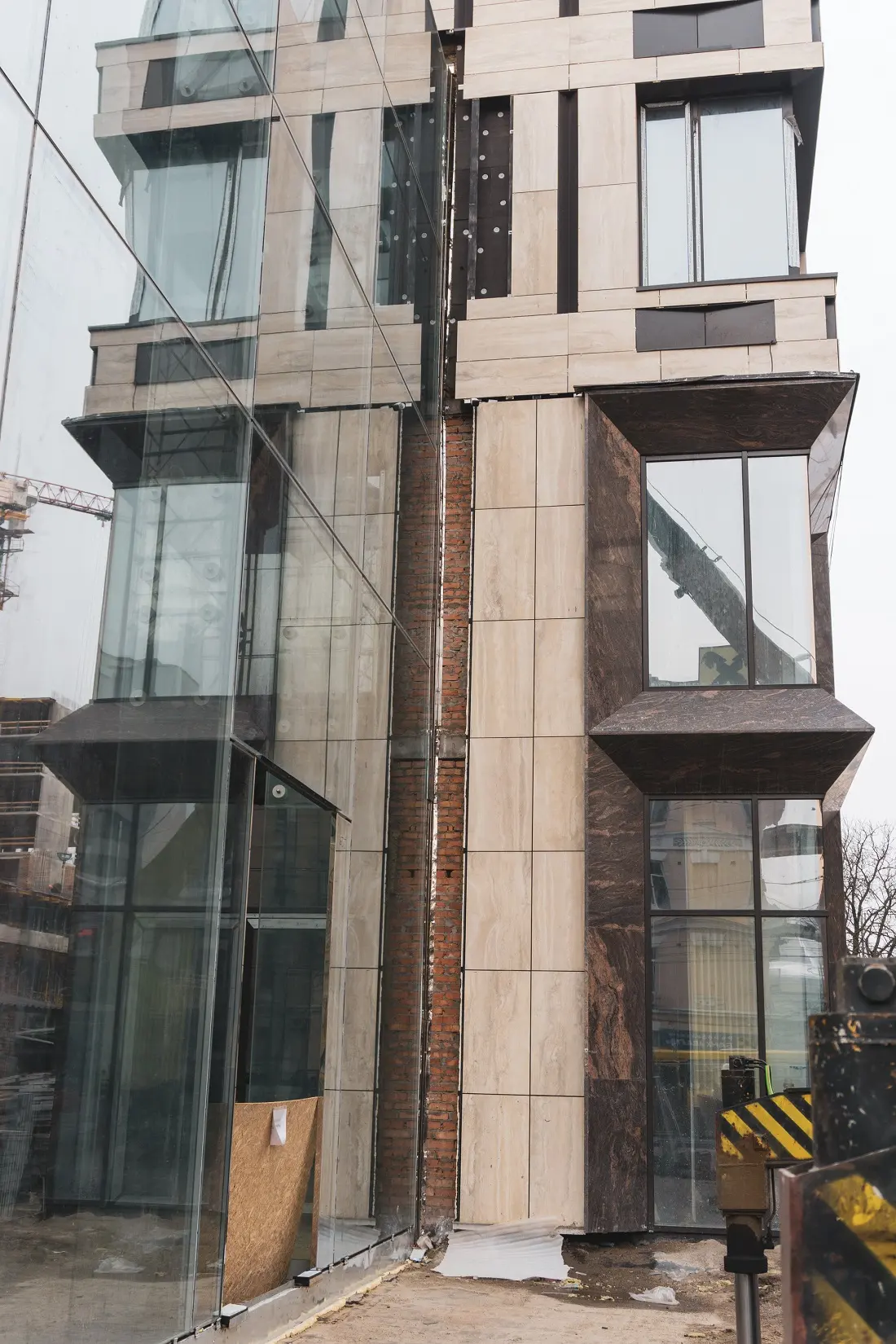

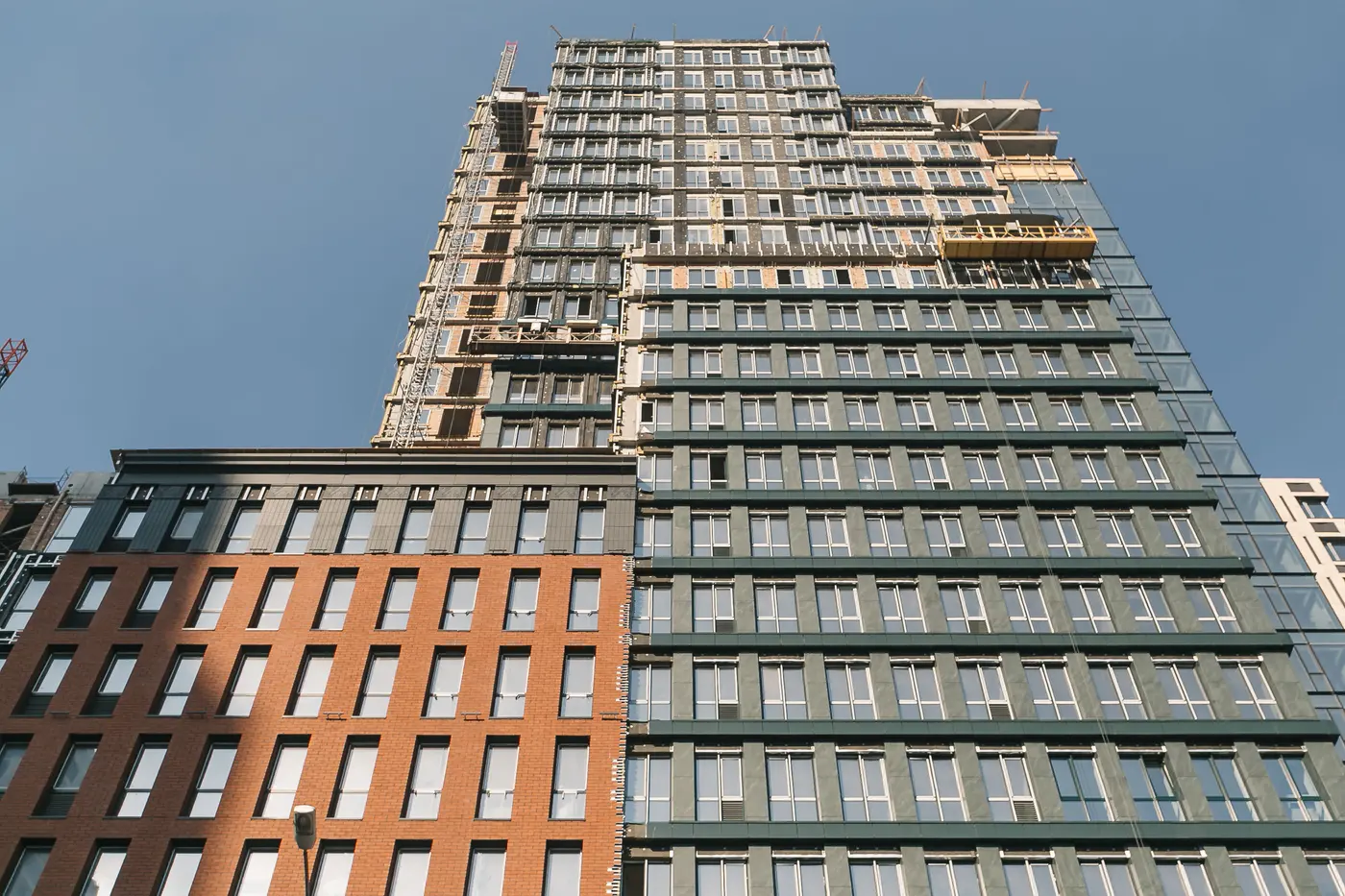

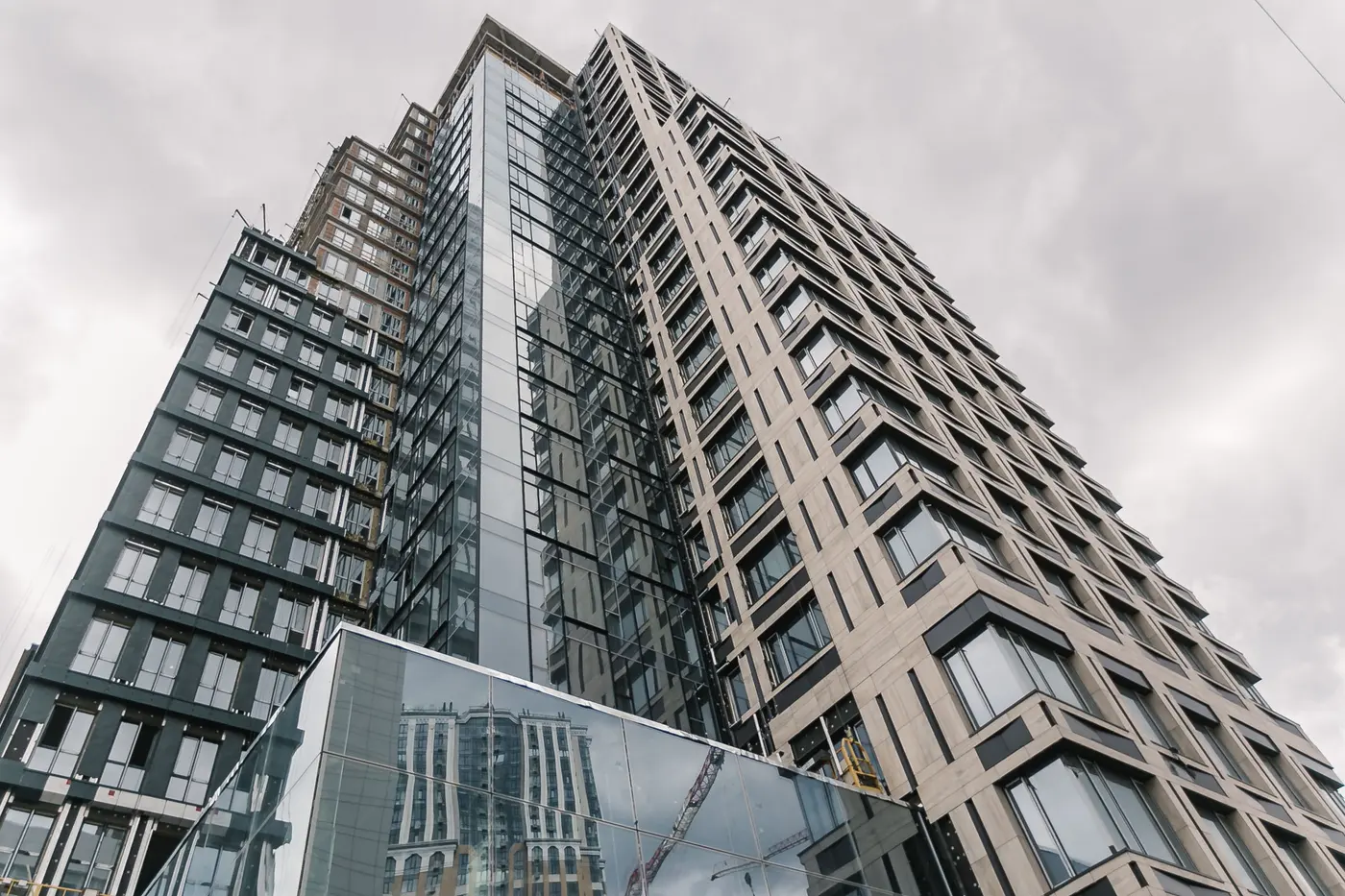

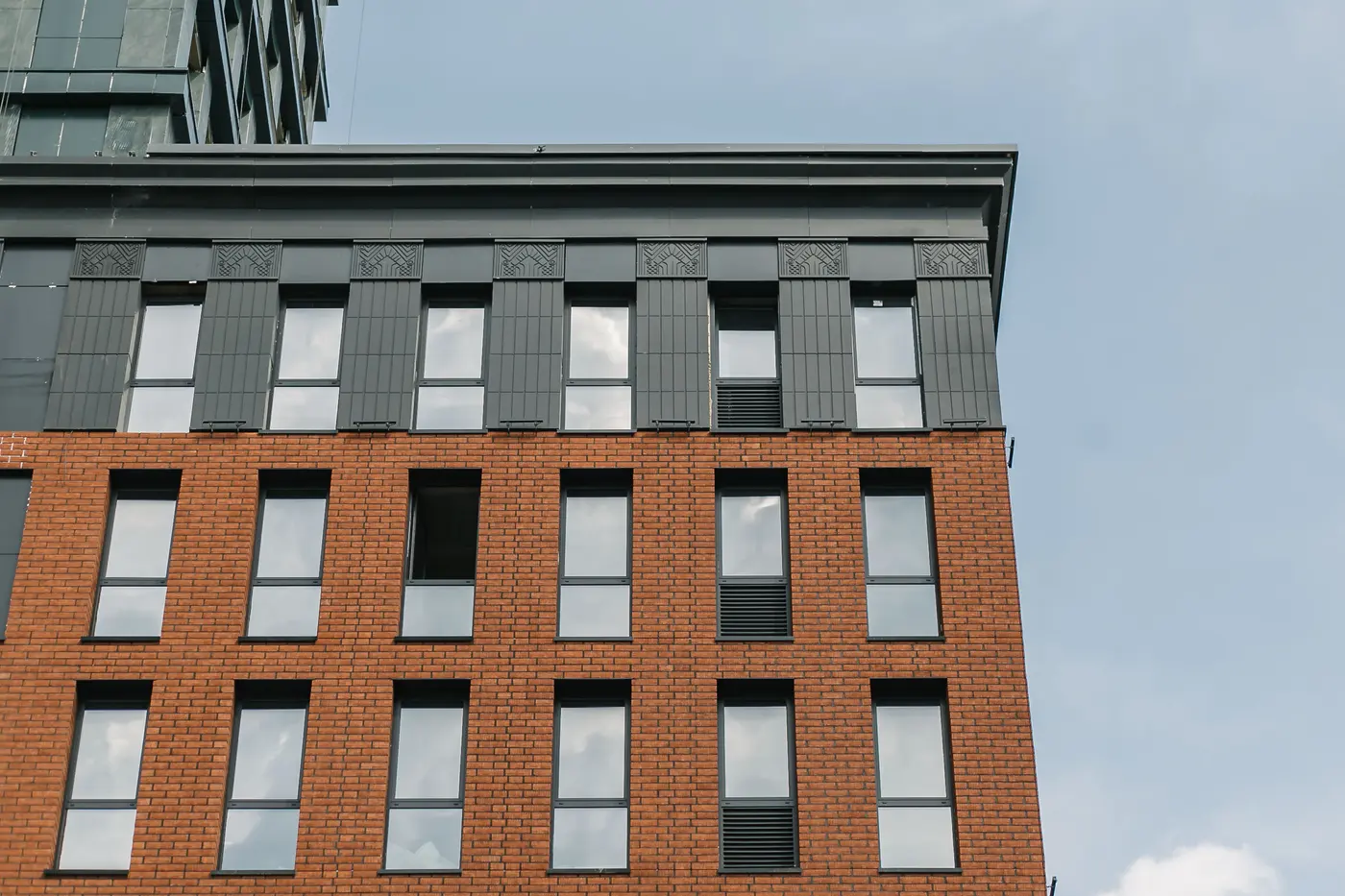

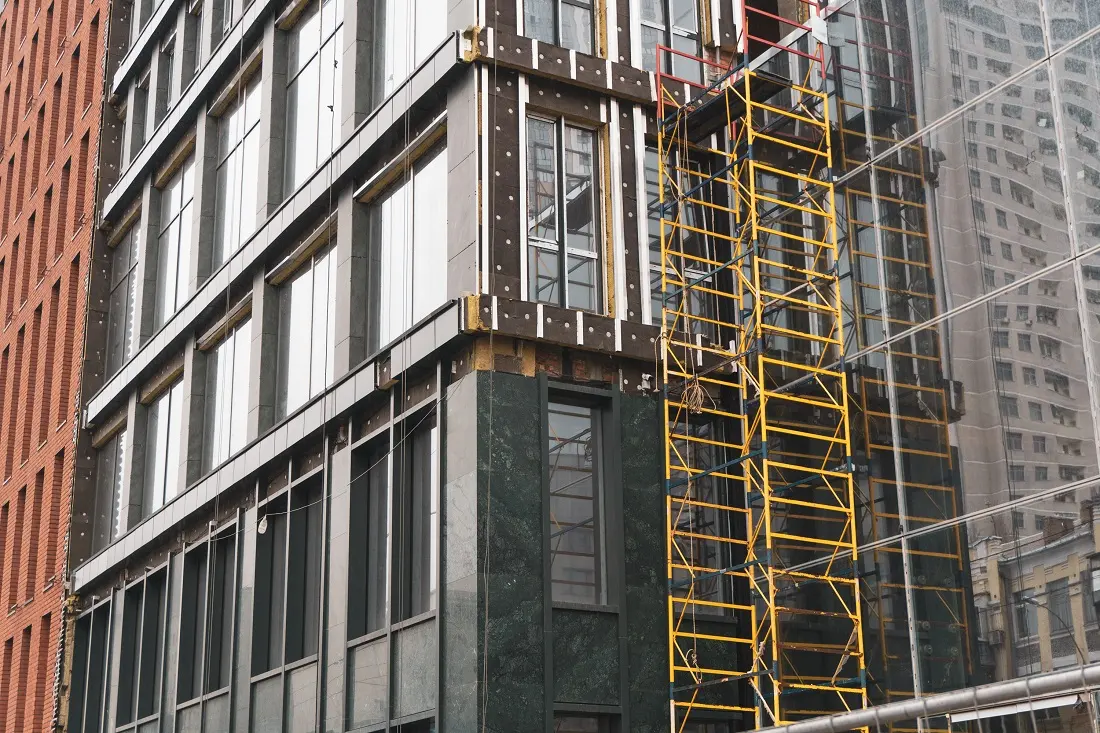

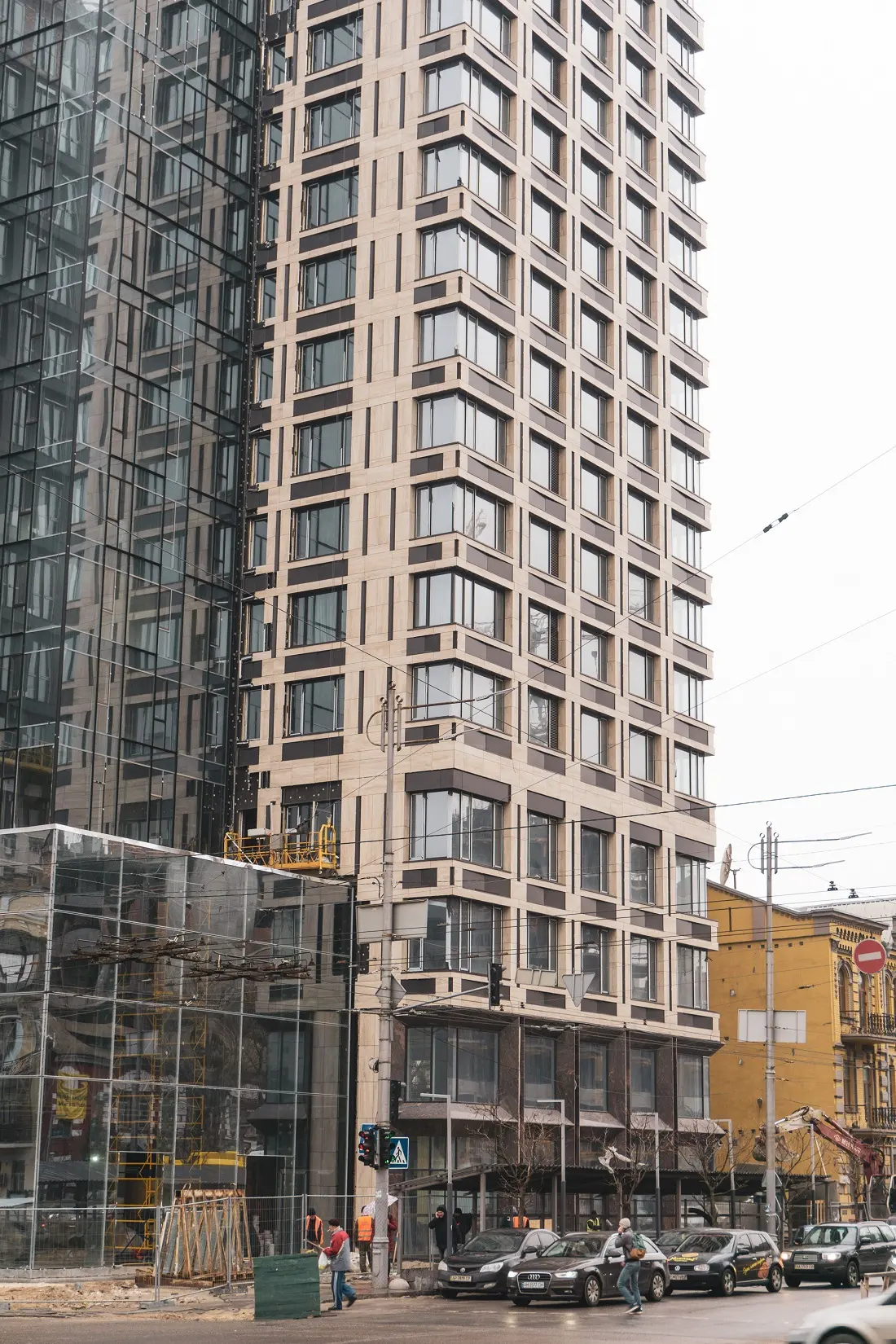

Фасад - 82%
- Вікна - 89%
- Фасад - 76%
Більш детально з ходом будівельних робіт ви можете ознайомитися переглянувши фотозвіт:
