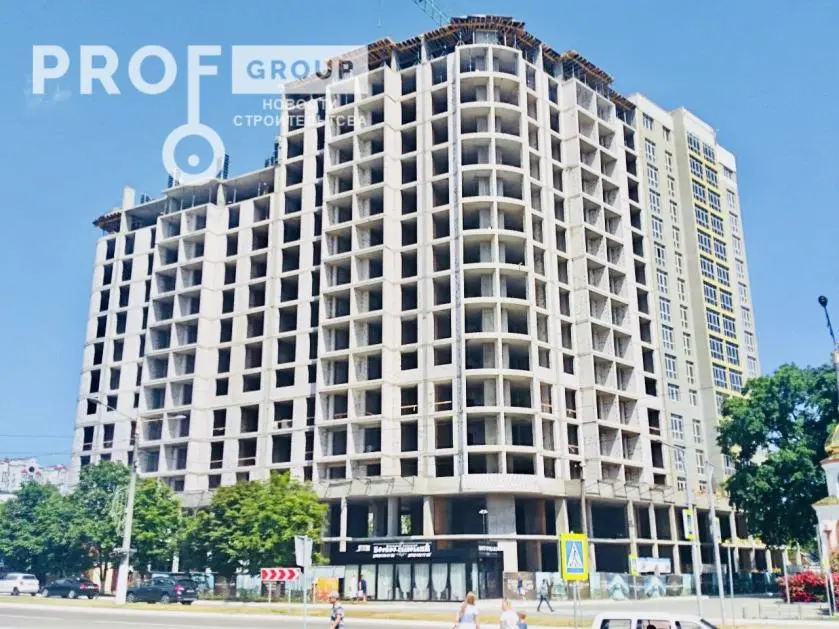

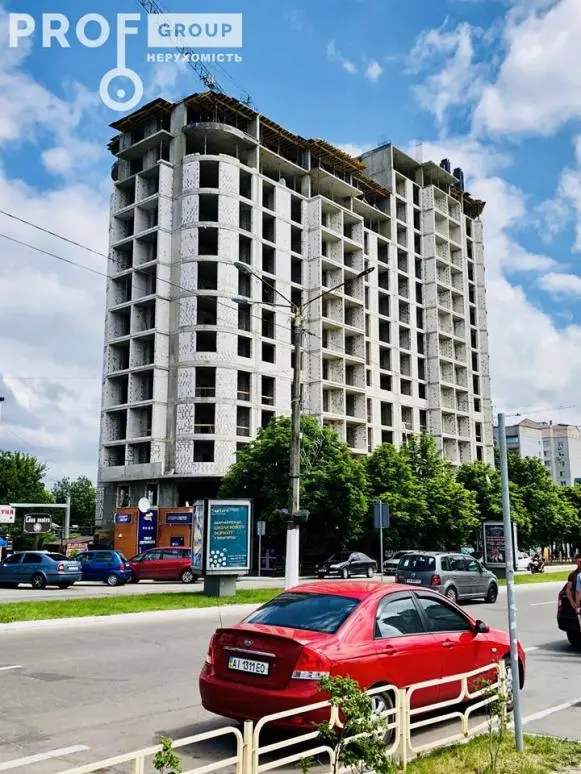

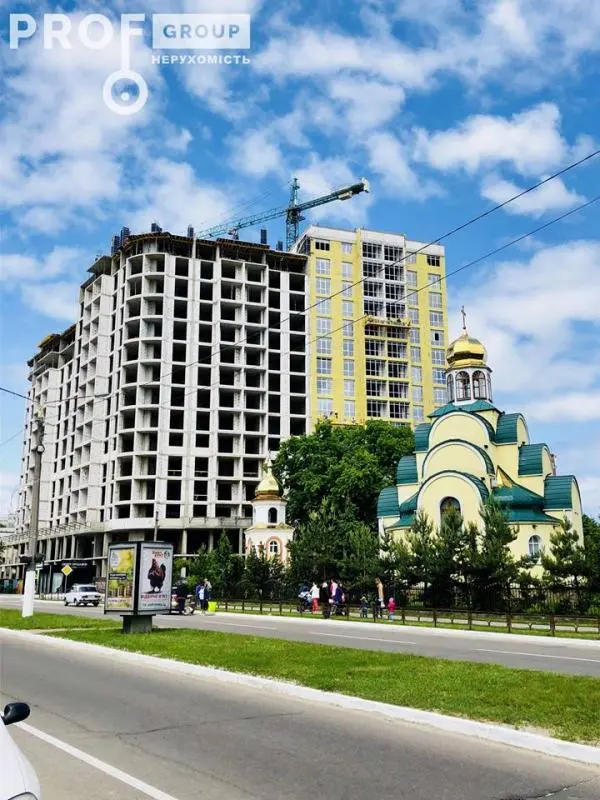

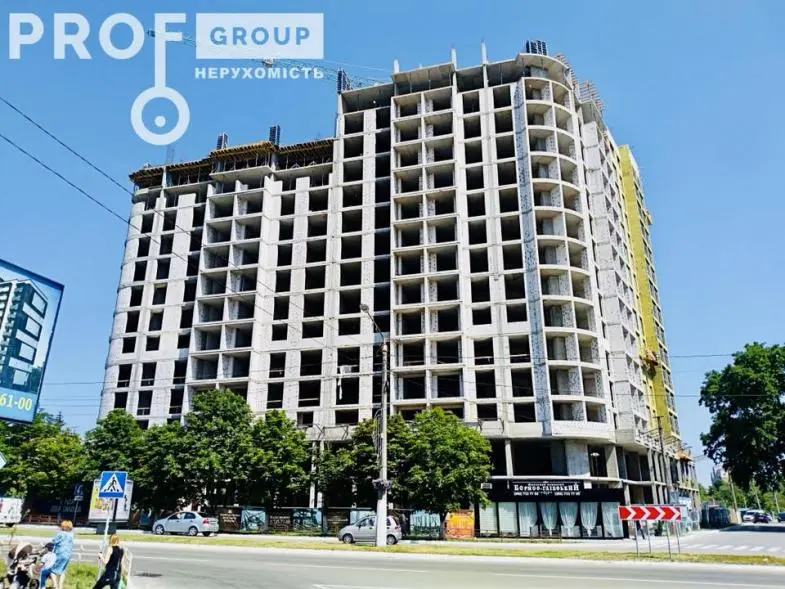

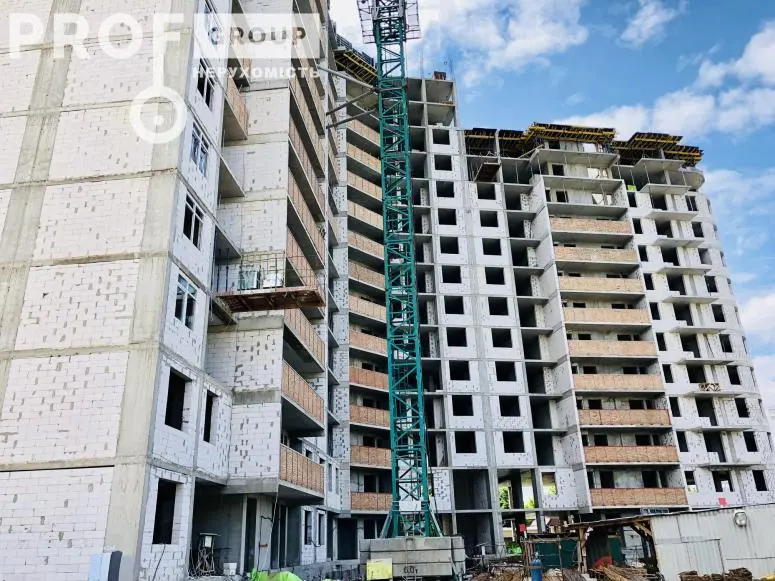

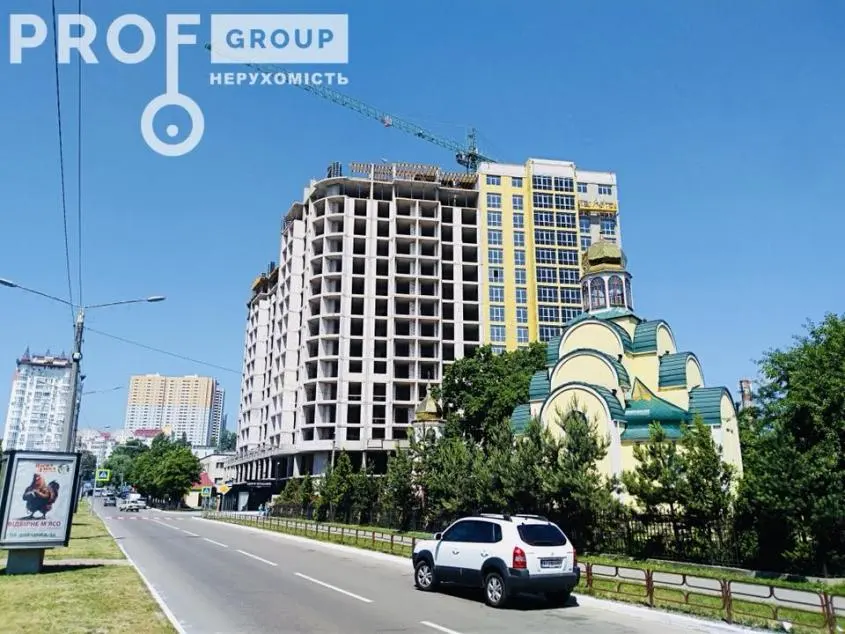

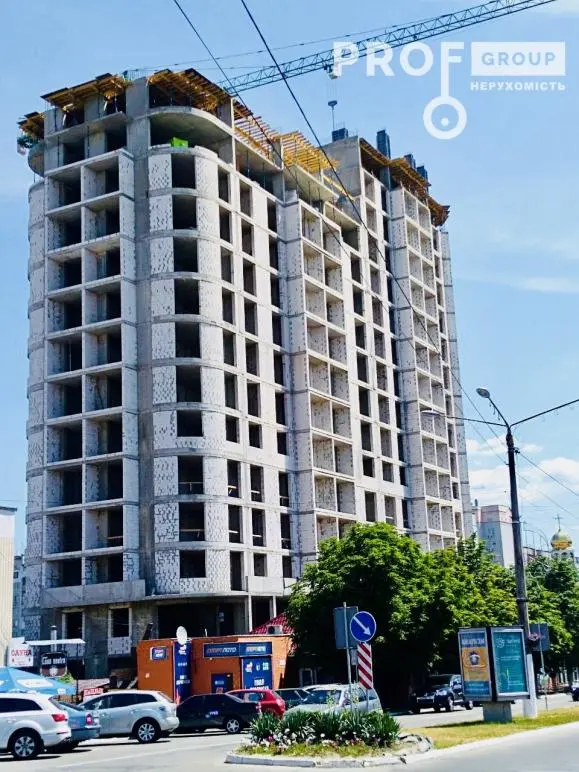

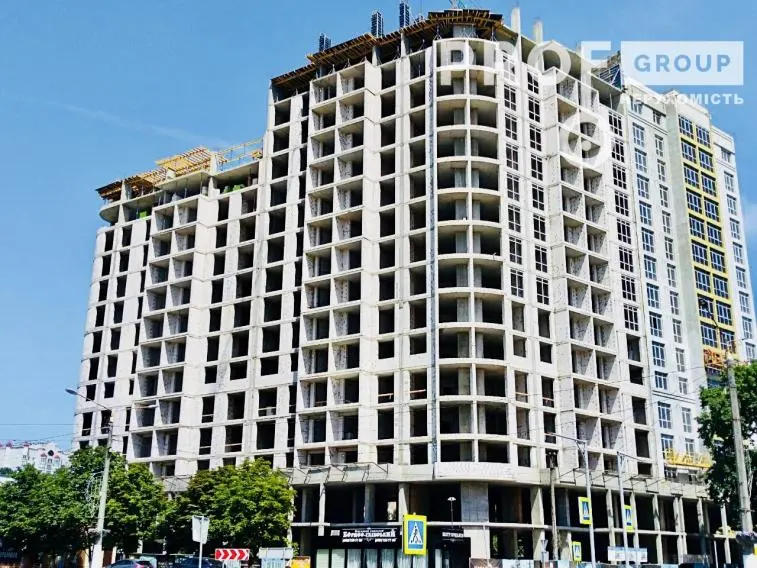

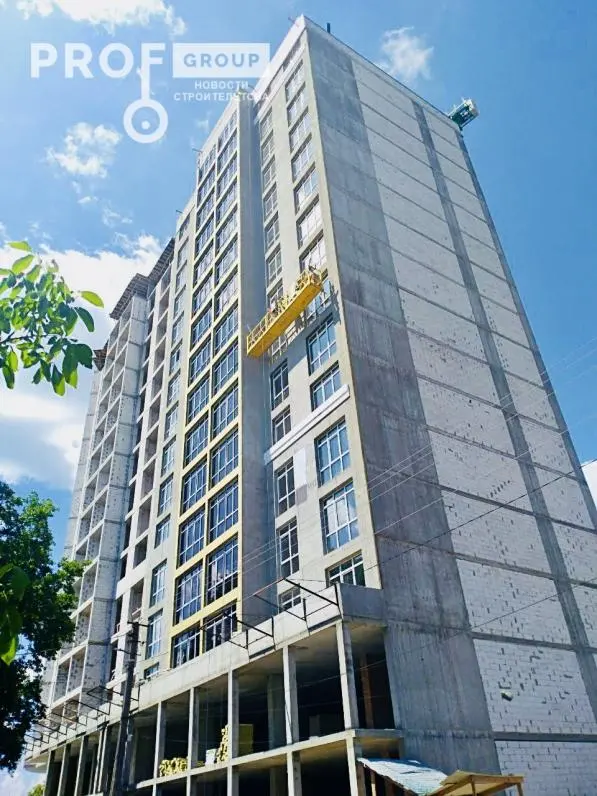

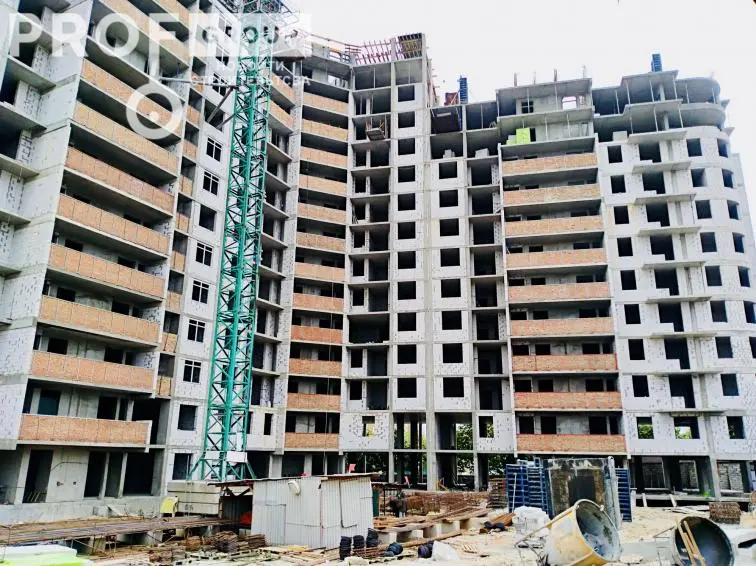

Ход строительства Жилого Комплекса

19.03.2018
Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по монтажу холодного перехода 10-го этажа;
- ведутся работы по монтажу вентканалов 10-го этажа;
- ведутся подготовительные работы по армированию и бетонирования плиты перекрытия 12-го этажа;
- ведутся газоблочные роботы по межкомнатным стенам 9-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 13-го этажа;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 14-го этажа;
- ведутся газоблочные работы 10-го этажа фасадных стен;
- ведутся газоблочные работы по межкомнатных стенам 8-9-го этажа;
- ведутся работы по монтажу газоблока фасадных стен 11-го этажа.
Секция 3 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 15-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 15-го этажа;
- ведутся газоблочные работы фасадных стен 12-го этажа;
- ведутся газоблочные работы по межкомнатным стенам 9-10-го этажа;
- завершены работы по монтажу вентканалов 10-го этажа.

NE
Nelli18551 повід. · з 2016
28 березня 2018 р.

Ход строительства Жилого Комплекса

26.03.2018
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся работы по монтажу вентканалов 10-го этажа;
-ведутся работы по монтажу лестничных маршей и площадок;
- ведутся газоблочные роботы по межкомнатным перегородкам 9-10-го этажа.

Секция 2 (Сдача 3 кв. 2018г.
- завершены работы по армированию и бетонированию плиты перекрытия 14-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 14-го этажа;
- завершены газоблочные работы фасадных стен 10-го этажа;
- ведутся газоблочные работы фасадных стен 11-го этажа;
-завершены газоблочные работы межкомнатных перегородок 9-го этажа;
- ведутся газоблочные работы межкомнатных стен 8,10-го этажа;

Секция 3 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 15-го этажа;
- ведутся работы по армированию и бетонированию плиты перекрытия 16-го этажа;
- завершены газоблочные работы фасадных стен 12-го этажа;
- завершены газоблочные работы межкомнатных стен 9-го этажа;
- ведутся газоблочные работы фасадных стен 13-го этажа;
- ведутся газоблочные работы межкомнатные стены 10-11-го этаж.

NE
Nelli18551 повід. · з 2016
4 квітня 2018 р.

Ход строительства Жилого Комплекса

02.04.2018
Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 12-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 12-го этажа;
- завершены работы по монтажу вентканалов 10-го этажа;
- ведутся работы по монтажу лестничных маршей и площадок;
- завершены газоблочные роботы по межкомнатным перегородкам 9-го этажа.

Секция 2 (Сдача 3 кв. 2018г.)
- ведутся завершающие работы по армированию и бетонированию вертикальных элементов 14-го этажа;
- ведутся газоблочные работы фасадных стен 11-го этажа;
- завершены газоблочные работы межкомнатных стен 8,10-го этажа;
- ведутся подготовительные газоблочные работы фасадных стен 12-го этажа;
- ведутся работы по кладке вентканалов 11-го этажа.

Секция 3 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 16-го этажа;
- завершены работы по армированию и бетонированию вертикальных элементов 16-го этажа;
- ведутся подготовительные работы по армированию и бетонированию тех.этажа;
- завершены газоблочные работы фасадных стен 13-го этажа;
- ведутся газоблочные работы фасадных стен 14-го этажа;
- ведутся работы по монтажу лестничных маршей и площадок.

NE
Nelli18551 повід. · з 2016
19 квітня 2018 р.

Ход строительства Жилого Комплекса

16.04.2018
Секция 1 (Сдача 3 кв. 2018г.)

- ведутся работы по армированию и бетонированию вертикальных элементов 12-го этажа;
- ведутся подготовительные газоблочные работы фасадных стен 11-го этажа;
- ведутся работы по монтажу вентканалов 11-го этажа;
- ведутся работы по монтажу лестничных маршей и площадок.

Секция 2 (Сдача 3 кв. 2018г.)

- завершены работы по армированию и бетонированию вертикальных элементов 14-го этажа;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 15-го этажа;
-ведутся газоблочные работы фасадных стен 12,13-го этажей;
- ведутся работы по монтажу вентканалов 11,12-го этажей;
- завершены газоблочные работы фасадных стен 11-го этажа.

Секция 3 (Сдача 3 кв. 2018г.)

- завершены работы по армированию и бетонированию крыши плиты перекрытия;
- ведутся подготовительные газоблочные работы фасадных стен 15-го этажа;
- ведутся работы по монтажу парапета крыши;
- завершены газоблочные работы фасадных стен 14-го этажа;
- ведутся газоблочные работы межкомнатных стен 12-го этажа;
- ведутся работы по монтажу вентканалов 12,13-го этажей.

NE
Nelli18551 повід. · з 2016
2 травня 2018 р.

Ход строительства Жилого Комплекса

23.04.2018
Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 12-го этажа;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 13 этажа;
- ведутся подготовительные газоблочные работы фасадных стен 11-го этажа.
- ведутся работы по монтажу лестничных маршей и площадок.
Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 15-го этажа;
-ведутся газоблочные работы фасадных стен 12,13-го этажей;
- ведутся работы по монтажу вентканалов 12-го этажей;
- ведутся работы по кладке холодных переходов 10,11,12-го этажа;
Секция 3 (Сдача 3 кв. 2018г.)
- ведутся работы по армированию и бетонированию машинного отделения лифтового блока;
- ведутся газоблочные работы фасадных стен 15,16-го этажа;
- ведутся газоблочные работы парапета крыши;
-ведутся работы по кладке холодных переходов 14,15,16-го этажа ;
- ведутся работы по монтажу вентканалов 12,13-го этажей.
-ведутся работы по остеклению оконных проемов;

NE
Nelli18551 повід. · з 2016
2 травня 2018 р.

Ход строительства Жилого Комплекса

02.05.2018
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся подготовительные газоблочные работы фасадных стен 11-го этажа.
-ведутся работы по монтажу вентканалов 11-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 13-го этажа;
- завершены работы по армированию и бетонированию плиты перекрытия 12 этажа;
- ведутся работы по монтажу холодных переходов 10,11 этажей.
Секция 2 (Сдача 3 кв. 2018г.)
- завершены газоблочные работы фасадных стен 12,13-го этажей;
- завершены работы по армированию и бетонированию вертикальных элементов 15 этажа;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 15 этажа;
- завершены работы по армированию и бетонированию плиты перекрытия 15-го этажа;
- ведутся работы по кладке холодных переходов 12, 13-го этажа;
- ведутся работы по монтажу вентканалов 14-го этажей;
Секция 3 (Сдача 3 кв. 2018г.)
- ведутся работы по армированию и бетонированию машинного отделения лифтового блока;
- завершены газоблочные работы фасадных стен 15,16-го этажа;
- ведутся газоблочные работы межкомнатных перегородок 12,13,14 этаж
- ведутся газоблочные работы по монтажу парапета крыши;
- завершены работы по кладке холодных переходов 14,15,16-го этажа ;
- ведутся работы по монтажу вентканалов 13,14,15,16 этажей.
- ведутся работы по остеклению оконных про

NE
Nelli18551 повід. · з 2016
10 травня 2018 р.

Ход строительства Жилого Комплекса

07.05.2018
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся газоблочные работы фасадных стен 11-го этажа.
- завершены работы по монтажу вентканалов 11-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 13-го этажа;
- завершены работы по монтажу холодных переходов 10-го этажа.

Секция 2 (Сдача 3 кв. 2018г.)
- ведутся работы по армированию и бетонированию плиты перекрытия 16-го этажа.
- завершены работы по монтажу холодных переходов 12,13-го этажей;
- ведутся подготовительные работы по монтажу холодного перехода 14-го этажа;
- ведутся работы по кладке газоблока перегородок 12-го этажа.

Секция 3 (Сдача 3 кв. 2018г.)
- завершены газоблочные работы межкомнатных перегородок 12,13,14-го этажа;
- ведутся подготовительные работы по кладке газоблока межкомнатных стен 15-го этажа
- завершены работы по монтажу вентканалов 13,14 -го этажа;
- завершены работы по монтажу парапета крыши
- продолжаются работы по армированию и бетонированию машинного отделения лифтового блока
- ведутся работы по остеклению оконных проемов.

NE
Nelli18551 повід. · з 2016
28 травня 2018 р.

Ход строительства Жилого Комплекса

14.05.2018
Секция 1 (Сдача 3 кв. 2018г.)
- завершены газоблочные работы фасадных стен 11-го этажа.
- завершины работы по армированию и бетонированию вертикальных элементов 13-го этажа;
- завершены работы по кладке кирпича вентканалов 11-го этажа;
- ведутся работы по армированию и бетонированию плиты перекрытия 13-го этажа.

Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 16-го этажа.
- ведутся работы по армированию и бетонированию вертикальных элементов 16 этажа.
- ведутся газоблочные работы фасадных стен 14 этажа.
- завершены работы по кладке газоблока перегородок 12-го этажа

Секция 3 (Сдача 3 кв. 2018г.)
- ведутся газоблочные работы межкомнатных стен 16 этажа;
- ведутся работы по монтажу вентканалов 15, 16 -го этажа;
- ведутся работы по остеклению оконных проемов.
- ведутся фасадные работы.

NE
Nelli18551 повід. · з 2016
28 травня 2018 р.

Ход строительства Жилого Комплекса

21.05.2018
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся газоблочные работы фасадных стен 12-го этажа.
- ведутся работы по армированию и бетонированию плиты перекрытия 13-го этажа;
- ведутся работы по монтажу вентканалов 12-го этажа;
- ведутся работы по монтажу лесничных маршей и площадок.

Секция 2 (Сдача 3 кв. 2018г.)
- ведутся работы по армированию и бетонированию вертикальных элементов 16-го этажа;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 16-го этажа;
- продолжаются газоблочные работы фасадных стен 14 этажа;
- ведутся работы по кладке газоблока межкомнатных стен 13-го этажа;
- ведутся работы по монтажу лесничных маршей и площадок;
- ведутся работы по монтажу холодного перехода 14-го этажа.

Секция 3 (Сдача 3 кв. 2018г.)
- завершены газоблочные работы межкомнатных стен 16 этажа;
- завершены работы по монтажу вентканалов 15, 16 -го этажа;
-ведутся работы по монтажу вентканалов крыши;
- ведутся работы по остеклению оконных проемов;
- ведутся подготовительные работы по монтажу левнёвки;
- ведутся фасадные работы.

NE
Nelli18551 повід. · з 2016
7 червня 2018 р.

Ход строительства Жилого Комплекса

29.05.2018
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся газоблочные работы фасадных стен 12-го этажа.
- завершены работы по армированию и бетонированию плиты перекрытия 13-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 14-го этажа;
- завершены работы по монтажу вентканалов 12-го этажа;
- ведутся работы по монтажу лесничных маршей и площадок.

Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 16-го этажа;
- продолжаются работы по армированию и бетонированию плиты перекрытия 16-го этажа;
- завершены газоблочные работы фасадных стен 14 этажа;
- ведутся подготовительные газоблочные работы фасадных стен 15-го этажа;
- ведутся работы по монтажу холодных балконов стояк №1

Секция 3 (Сдача 3 кв. 2018г.)
-ведутся работы по монтажу вентканалов крыши;
- ведутся работы по остеклению оконных проемов;
- ведутся подготовительные работы по монтажу левнёвки;
- ведутся фасадные работы.

NE
Nelli18551 повід. · з 2016
7 червня 2018 р.

Ход строительства Жилого Комплекса

04.06.2018
Секция 1 (Сдача 3 кв. 2018г.)
- завершены газоблочные работы фасадных стен 12-го этажа.
- ведутся работы по армированию и бетонированию плиты перекрытия 14-го этажа;
- завершены работы по армированию и бетонированию вертикальных элементов 14-го этажа;
- завершены работы по монтажу вентканалов 12-го этажа;
- ведутся газоблочные работы межкомнатных стен 11-го этажа;
-завершены работы по монтажу холодного перехода 12,13-го этажа;

Секция 2 (Сдача 3 кв. 2018г.)
- ведутся работы по монтажу 14,15-го этажа;
- завершены работы по армированию и бетонированию плиты перекрытия 16-го этажа;
- ведутся работы по монтажу вентканалов 14-го этажа;
- ведутся газоблочные работы фасадных стен 15-го этажа;
- ведутся работы по остеклению оконных проемов;

Секция 3 (Сдача 3 кв. 2018г.)
-ведутся работы по монтажу вентканалов крыши;
- завершены работы по остеклению оконных проемов;
- ведутся работы по монтажу ливнёвки;
- ведутся фасадные работы.

NE
Nelli18551 повід. · з 2016
19 червня 2018 р.

Ход строительства Жилого Комплекса

11.06.2018
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся работы по армированию и бетонированию плиты перекрытия 14-го этажа;
- ведутся газоблочные работы фасадных стен 13-го этажа;
- ведутся работы по монтажу вентканалов 13-го этажа;
- завершены газоблочные работы межкомнатных стен 11-го этажа;
- ведутся газоблочные работы межкомнатных стен 12-го этажа;

Секция 2 (Сдача 3 кв. 2018г.)
- ведутся работы по армированию и бетонированию вертикальных элементов тех-этажа;
- завершены газоблочные работы фасадных стен 15-го этажа;
- ведутся газоблочные работы фасадных стен 16-го этажа;
- завершены работы по монтажу вентканалов 15-го этажа;
- ведутся работы по остеклению оконных проемов.

Секция 3 (Сдача 3 кв. 2018г.)
- ведутся работы по монтажу вентканалов крыши;
- ведутся работы по монтажу левнёвки;
- ведутся фасадные работы
- ведутся работы по монтажу кронштейнов под кондиционеры.

NE
Nelli18551 повід. · з 2016
18 липня 2018 р.

Ход строительства Жилого Комплекса

18.06.2018
Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 14-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 15-го этажа;
- завершены работы по монтажу вентканалов 13-го этажа;
- завершены газоблочные работы фасадных стен 13-го этажа;
- ведутся работы по монтажу холодного перехода 13-го этажа;
- завершены газоблочные работы межкомнатных стен 12-го этажа;

Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов тех-этажа;
- ведутся подготовительные работы по монтажу горизонтальной опалубки тех.этажа;
- ведутся газоблочные работы фасадных стен- 16-го этажа;
- ведутся работы по монтажу вентканалов 16-го этажа;
- ведутся работы по остеклению оконных проемов.

Секция 3 (Сдача 3 кв. 2018г.)
- ведутся работы по монтажу вентканалов крыши;
- ведутся работы по монтажу левнёвки;
- ведутся фасадные работы;
- завершены работы по монтажу кронштейнов под кондиционеры.

NE
Nelli18551 повід. · з 2016
18 липня 2018 р.

Ход строительства Жилого Комплекса

26.06.2018
Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 15-го этажа;
- ведутся подготовительные работы по монтажу перекрытия 15-го этажа;
- ведутся работы по монтажу вентканалов 14-го этажа;
- завершены работы по кладке холодного перехода 13-го этажа;
- ведутся газоблочные работы фасадных стен 14-го этажа.

Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия тех-этажа;
- завершены газоблочные работы фасадных стен- 16-го этажа;
- ведутся работы по кладке газоблока межкомнатных стен 14-го этажа;
- ведутся работы по монтажу вентканалов 16-го этажа;
- ведутся работы по монтажу оконных проемов.

Секция 3 (Сдача 3 кв. 2018г.)
- завершены работы по монтажу вентканалов крыши;
- завершены работы по монтажу левнёвки;
- ведутся фасадные работы;
- ведутся подготовительные работы по утеплению крыши.

NE
Nelli18551 повід. · з 2016
18 липня 2018 р.

Ход строительства Жилого Комплекса

02.07.2018
Секция 1
- ведутся работы по армированию и бетонированию плиты перекрытия 15-го этажа;
- завершены работы по монтажу вентканалов 14-го этажа;
- ведутся работы по монтажухолодного перехода 14-го этажа;
- завершены газоблочные работы фасадных стен 14-го этажа;
- ведутся подготовительные работыпо кладке газоблока межкомнатных стен 14-го этажа.

Секция 2
- ведутся работы по армированию и бетонированию вертикальных элементов крышной кательни и машинного отделения;
- ведутся газоблочные работы парапета крыши;
- ведутся работы по кладке газоблока межкомнатных стен 14-го этажа;
- продолжаются работы по монтажу вентканалов 16-го этажа;
- ведутся работы по монтажу оконных проемов.

Секция 3
- ведутся фасадные работы холодных переходов и балконов;
- ведутся работы по утеплению крыши.

NE
Nelli18551 повід. · з 2016
18 липня 2018 р.

Ход строительства Жилого Комплекса

09.07.2018
Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 15-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 16-го этажа;
- завершены работы по кладке кирпича холодного перехода 14-го этажа;
- завершены газоблочные работы фасадных стен 14-го этажа;
- ведутся работы по кладке газоблока межкомнатных стен 14-го этажа.

Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов котельной;
- ведутся работы по армированию и бетонированию плиты перекрытия котельной;
- ведутся газоблочные работы парапета крыши;
- ведутся работы по монтажу вентканалов 16-го этажа;
- ведутся работы по монтажу оконных проемов.

Секция 3 (Сдача 3 кв. 2018г.)
- ведутся фасадные работы холодных переходов и балконов;
- ведутся работы по утеплению крыши.

NE
Nelli18551 повід. · з 2016
18 липня 2018 р.

Ход строительства Жилого Комплекса

16.07.2018
Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 16-го этажа;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 16-го этажа;
- ведутся газоблочные работы межкомнатных стен 14-го этажа;
- ведутся работы по кладке вентканалов 15-го этажа;
- ведутся подготовительные газоблочные работы 15-го этажа.

Секция 2 (Сдача 3 кв. 2018г.)
- ведутся работы по армированию и бетонированию плиты перекрытия котельной;
-завершены работы по кладке газоблока парапета крыши;
-продолжаются работы по монтажу вентканалов 16-го этажа
- ведутся работы по монтажу оконных проемов;
- ведутся работы по монтажу лестничных маршей и площадок.

Секция 3 (Сдача 3 кв. 2018г.)
- ведутся фасадные работы холодных переходов и балконов;
- ведутся работы по утеплению крыши.

NE
Nelli18551 повід. · з 2016
7 серпня 2018 р.

Ход строительства Жилого Комплекса

23.07.2018
Секция 1 (Сдача 3 кв. 2018г.)

- завершены работы по армированию и бетонированию плиты перекрытия 16-го этажа;
- ведутся работы по армированию и бетонированию машинного отделения лифтового блоку;
- ведутся работы по армированию и бетонированию парапета крыши;
- продолжаются работы по кладке вентканалов 15-го этажа;
- продолжаются газоблочные работы межкомнатных стен 14-го этажа.

Секция 2 (Сдача 3 кв. 2018г.)

- ведутся работы по армированию и бетонированию плиты перекрытия котельной;
- завершены работы по кладке кирпича машинного отделения;
- ведутся работы по монтажу вентканалов 16-го этажа
- ведутся работы по монтажу оконных проемов;
- завершены работы по монтажу лестничных маршей и площадок.

Секция 3 (Сдача 3 кв. 2018г.)

- ведутся фасадные работы холодных переходов и балконов;
- ведутся работы по покраске фасада 4-16 этажей;
- ведутся подготовительные работы по монтажу защитных экранов кондиционеров ;
-ведутся работы по монтажу накрывок вентканалов;

NE
Nelli18551 повід. · з 2016
7 серпня 2018 р.

Ход строительства Жилого Комплекса

30.07.2018
Секция 1 (Сдача 3 кв. 2018г.)

- завершены работы по армированию и бетонированию машинного отдела;
- завершены работы по армированию и бетонированию парапета крыши;
- завершены работы по кладке вентканалов 15-го этажа;
- ведутся подготовительные работы по кладке стен машинного отделения;
- ведутся работы по монтажу лестничных маршей и площадок

Секция 2 (Сдача 3 кв. 2018г.)

- завершены работы по армированию и бетонированию плиты перекрытия котельной;
- ведутся газоблочные работы тех.этажа;
- ведутся работы по монтажу вент.каналов тех.этажа;
- завершены газоблочные работы стен котельной;
- ведутся работы по монтажу оконных проемов.

Секция 3 (Сдача 3 кв. 2018г.)

- ведутся работы по покраске фасада 4-16 этажей;
- ведутся работы по монтажу накрывок вент.каналов;
- ведутся фасадные работы холодных балконов;
- ведутся работы по монтажу защитных экранов кондиционеров

NE
Nelli18551 повід. · з 2016
7 серпня 2018 р.

Ход строительства Жилого Комплекса

06.08.2018
Секция 1 (Сдача 3 кв. 2018г.)

- ведутся подготовительные работы по кладке газоблока парапета крыши;
- ведутся работы по кладке вентканалов 16-го этажа;
- ведутся работы по кладке стен машинного отделения;
- ведутся работы по монтажу лестничных маршей и площадок

Секция 2 (Сдача 3 кв. 2018г.)

- ведутся работы по армированию и бетонированию плиты перекрытия лифтового блока;
- ведутся газоблочные работы тех.этажа;
- ведутся работы по монтажу вент.каналов тех.этажа;
- ведутся работы по монтажу оконных проемов.

Секция 3 (Сдача 3 кв. 2018г.)

- ведутся работы по покраске фасада 4-16 этажей;
- ведутся фасадные работы холодных балконов;
- ведутся работы по монтажу защитных экранов кондиционеров.
