Объект: Жилой комплекс «Квартал-Авиа»

Адрес: г. Вишневое, ул.Витянская, 2

Сдача объекта: 3 очередь - корпус Б1 - 5 секция — 1 кв. 2016, построена
4 очередь - корпус Б1 - 6 секция — 1 кв. 2016, построены 11 этажей монолита, кладка на уровне 9 этажа
5 очередь - корпус Б2 - 7, 8 секции — 4 кв. 2016, в проекте

Сайт проекта

Описание на oStroyke

Описание: Причисленный к эконом-классу, он отвечает всем стандартам безопасности и удобства.
Всего жилой комплекс Квартал Авиа разбит на 652 квартиры. Вокруг дома обустраивается надземный паркинг.
Количество мест распланировано с учетом густоты населенности комплекса.
Жилая недвижимость представлена 1-, 2- и 3-комнатными квартирными помещениями.

SH
Sheriff1738 повід. · з 2014
26 лютого 2016 р.

Новости жилого комплекса "Квартал-Авиа" от 26.02.2016

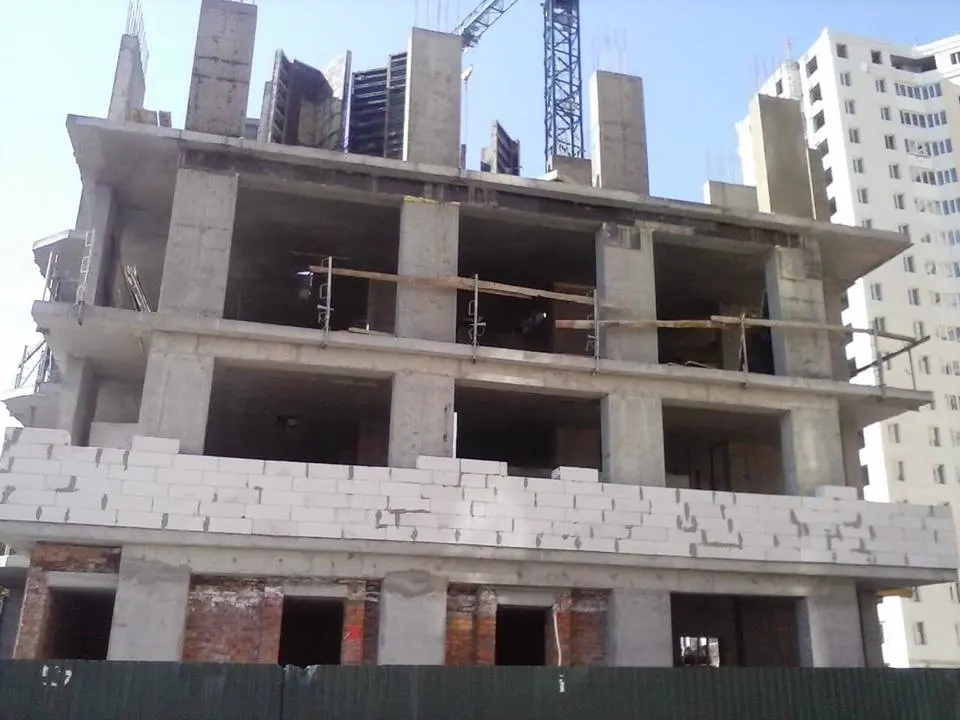

Роботи останніх тижнів на будівельному майданчику:

6 секція

  • закінчена плита 12 поверху, залито 50% колон-вертикал 13 поверху;
  • змонтовано 20 вентиляційних блоків, прокладені стояки водозабезпечення ,каналізації, та труби під електрокабелі до 11 поверху;
  • закінчуються роботи зовнішніх стін 1-го поверху;
  • кладуться внутрішні стіни та перегородки з 4 по 9 поверх (працюють 12 чоловік);
  • роботи по огородженню балконів.

1 секція

  • встановлюються балконні рами;

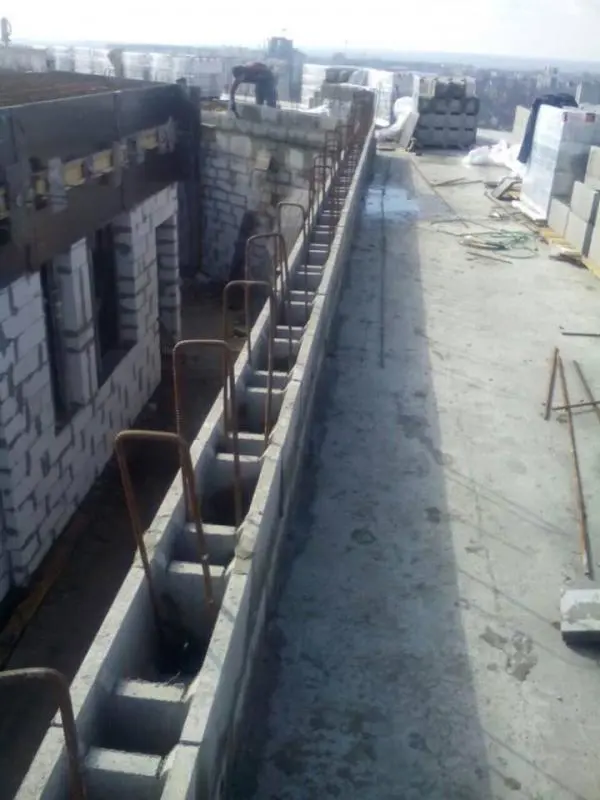

  • продовжуються роботи по облаштуванню покрівлі (орієнтовний термін закінчення 15 березня 2016 року);
  • підготовчі роботи до монтажу ліфтів;
  • підготовчі роботи для укладення полу 1-го поверху.

4 секція

  • опалення місць загального користування з встановленням радіаторів;
  • укладення плитки на 1-му поверсі;
  • встановлений внутрішній домовий елекрощиток;
  • вигороджено приміщення електрощитової;
  • змонтовано протипожежні двері;
  • виконані роботи по розводці гарячого та холодного водопостачання 1 –го поверху та офісних приміщень

SH
Sheriff1738 повід. · з 2014
15 квітня 2016 р.

Новости жилого комплекса "Квартал-Авиа" от 08.04.2016

В ЖК "Квартал-Авиа" ведутся активные работы по строительству домов

Корпус "А" (Секкции № 1, 2, 3):

- Пущена горячая вода.

Корпус "Б-1"

4 секция:

- поключены свет, вода, канализация;

- заканчивается ремонт входной группы;

- запуск лифта

5 секция:

- проводятся работы по завершению ремонта фасада, начаты работы по электрике

и инженерным сетям по МОПам,

- монтируется грузовой лифт.

6 секция:

- льется монолит 14 этажа;

- проводится кладка 14 этажа;

- монтируются окна до 10 этажа включительно

- проводятся работы по прокладке инженерных сетей,

7, 8 секции:
- ведутся монолитные работы по 1-му этажу.

SH
Sheriff1738 повід. · з 2014
13 травня 2016 р.

Новости от жилого комплекса "Квартал-Авиа" от 28.04.2016

Секция № 5:

- выполняются фасадные работы, заканчивают покраску фасада;

- ведется настройка лифта.

Секция № 6:

- залита плита перекрытия 14/15 этажа;

- устанавливаются окна;

- проводятся работы по выполнению инженерных сетей.

Секция № 7,8

- проводятся работы по монолиту и вертикалу 1-го этажа

SH
Sheriff1738 повід. · з 2014
14 червня 2016 р.

Новости жилого комплекса "Квартал-Авиа" от 08.06.2016

Корпус "А" (Секкции № 1, 2, 3):

- Пущена горячая вода.

Корпус "Б-1"

4 секция:

- поключены свет, вода, канализация;

- заканчивается ремонт входной группы;

- запуск лифта

5 секция:

- проводятся работы по завершению ремонта фасада, начаты работы по электрике

и инженерным сетям по МОПам,

- монтируется грузовой лифт.

6 секция:

- льется монолит 14 этажа;

- проводится кладка 14 этажа;

- монтируются окна до 10 этажа включительно

- проводятся работы по прокладке инженерных сетей,

7, 8 секции:

- ведутся монолитные работы по 1-му этажу.

SH
Sheriff1738 повід. · з 2014
30 червня 2016 р.

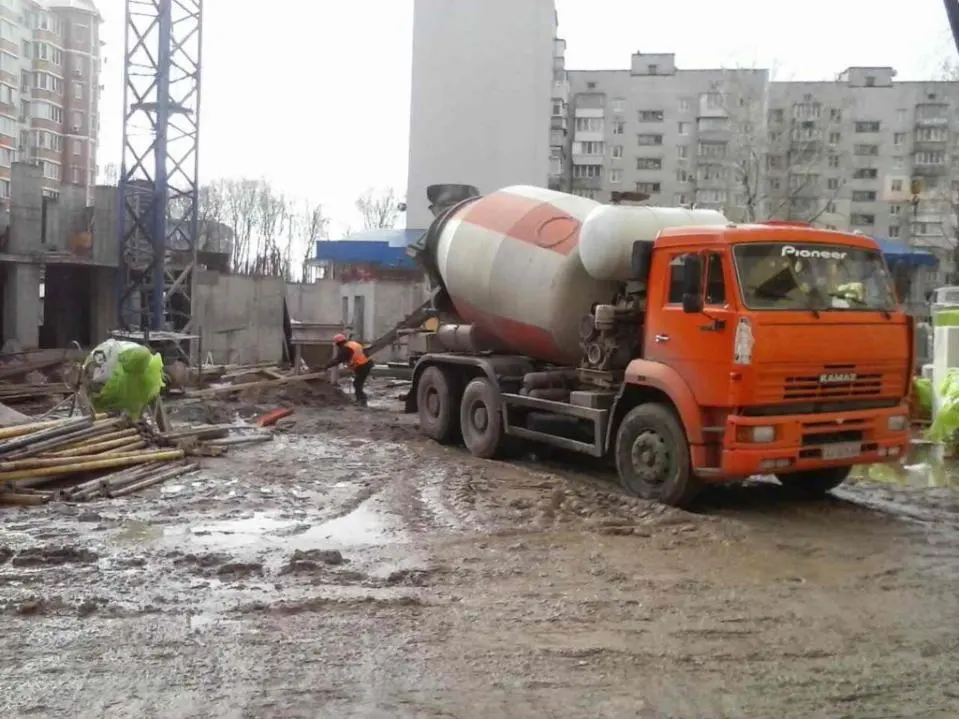

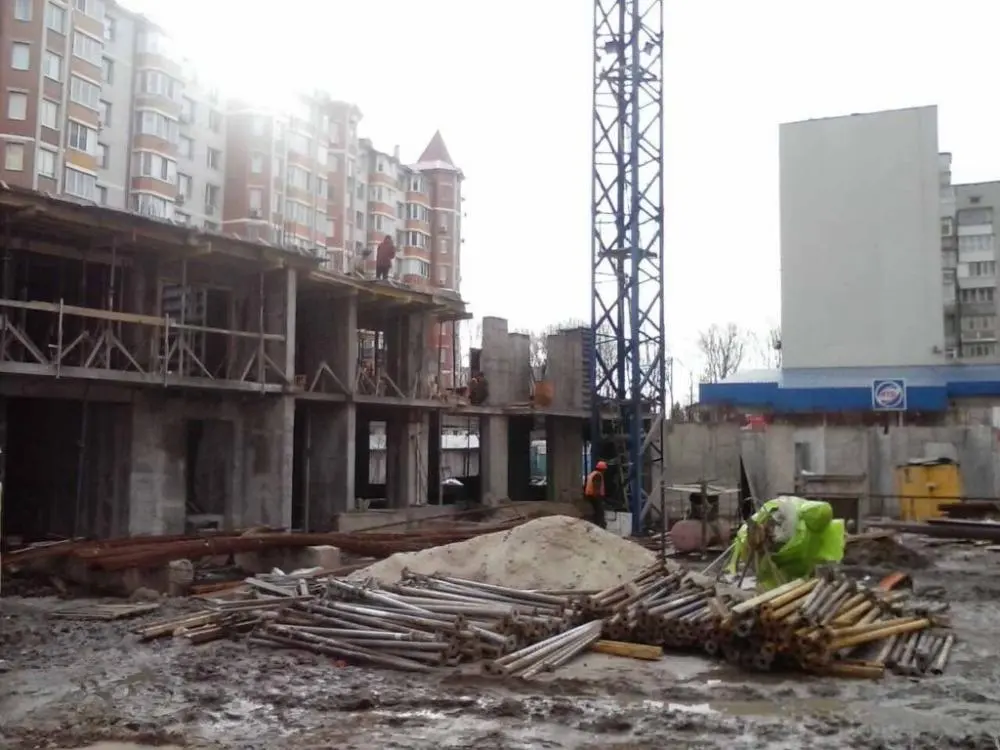

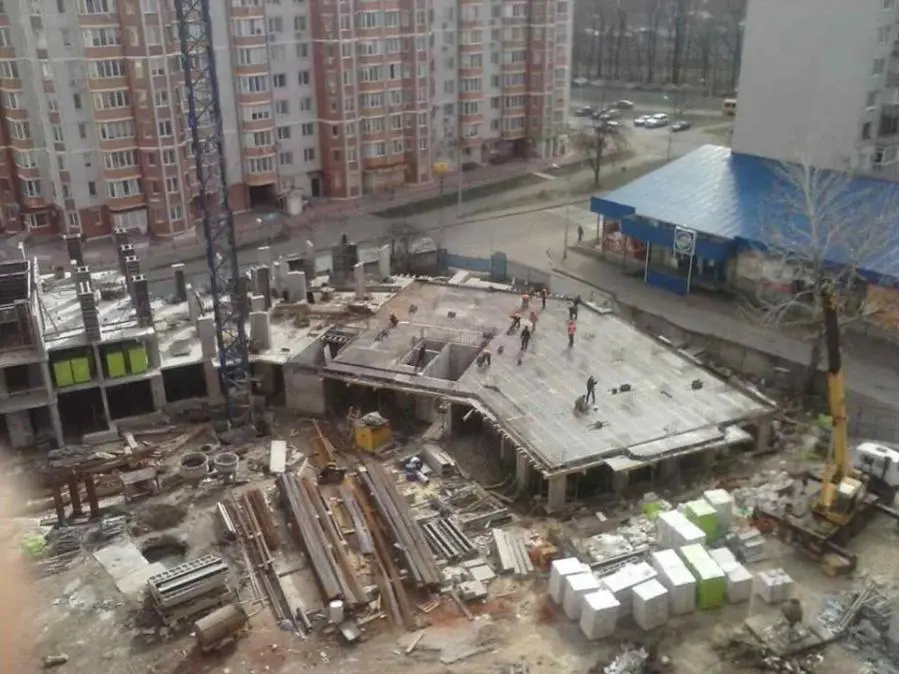

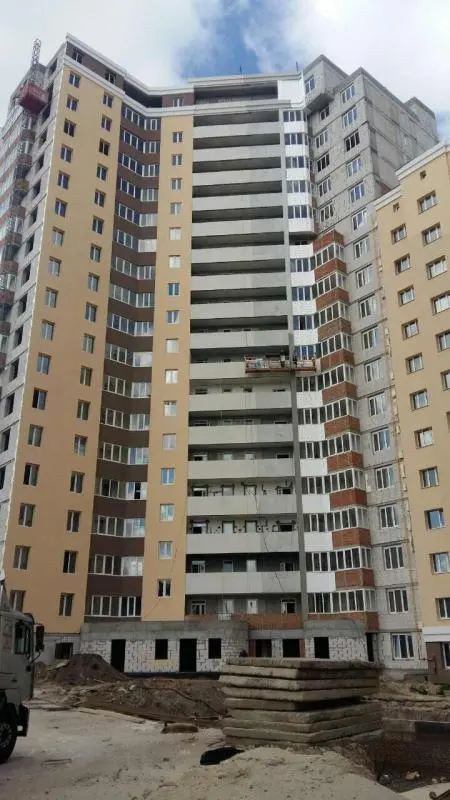

Фото-отчет жилого комплекса "Квартал-Авиа" от 23.06.2016

SH
Sheriff1738 повід. · з 2014
9 серпня 2016 р.

Новости от жилого комплекса "Берегиня" от 02.08.2016

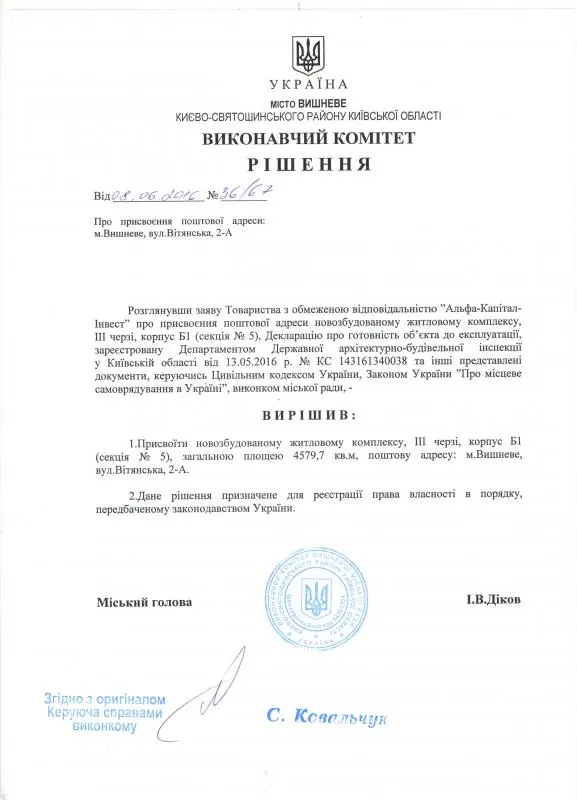

III очереди строительства, секции № 5 ЖК "Квартал-Авиа", Решением Исполнительного Комитета г. Вишневое

был просвоен почтовый адрес: г. Вишневое, ул. Витянская, 2-а

NE
Nelli18551 повід. · з 2016
9 жовтня 2016 р.

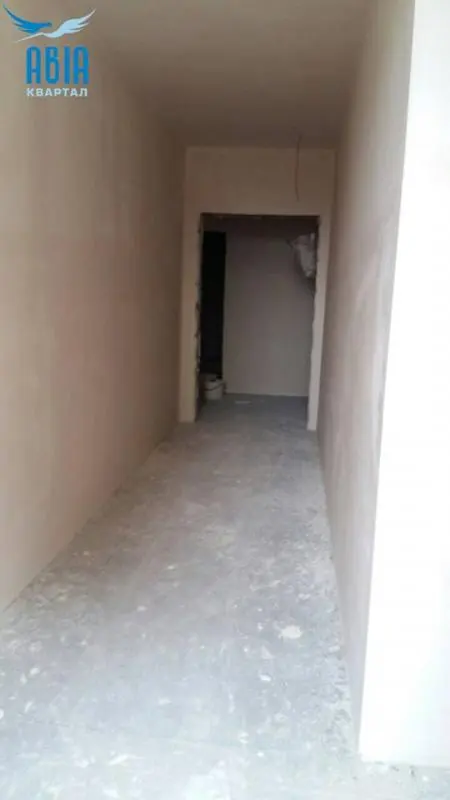

Акция жилого комплексу Квартал-Авиа от 06.10. 2016

Житловий комплекс «Авиа Квартал» (г. Вишневое) информирует о специальной акции для вынужденных переселенцев из Крыма и Донбасса при покупке в своем комплексе любой квартиры и гарантирует 15% скидку при 100% оплате! ЖК «Авиа Квартал» (г. Вишневое) готово поддержать соотечественников в трудный период не словом, а делом и как надежная созидающая компания идет навстречу многочисленным просьбам граждан.
Предлагает различные программы кредитования жилья, нежилых помещений, со сроком кредитования до 20 лет, при условии первичного взноса в размере от 10 % от стоимости жилья с аннуитетным графиком погашения. Залогом является приобретаемая покупателем недвижимость в комплексе. Кредитором выступает кредитный союз «КС Володар», который работает на финансовом рынке с 2003 года.
Комплекс состоит из трех многосекционных корпусов. Первый корпус уже введен в эксплуатацию, строительство второго и третьего ведется активными темпами – шестая секция второго корпуса (корпус Б1) будет введена уже этой осенью.
Житловый комплекс «Авиа Квартал» строится по монолитно-каркасной технологии. Стены комплекса имеют наружное утепление. Инженерные коммуникации (водоснабжение, канализация) подключаются к городским системам Вишневого. Квартиры в комплексе предлагаются «под ремонт» — с установленными дверями и окнами, радиаторами отопления, счетчиками воды.
Общая площадь — 42 тыс. кв.м. Общая площадь коммерческих помещений комплекса составляет 3,5 тыс. кв.м.

NE
Nelli18551 повід. · з 2016
20 жовтня 2016 р.

Новости жилого комплексу Квартал-Авиа 20.10.2016

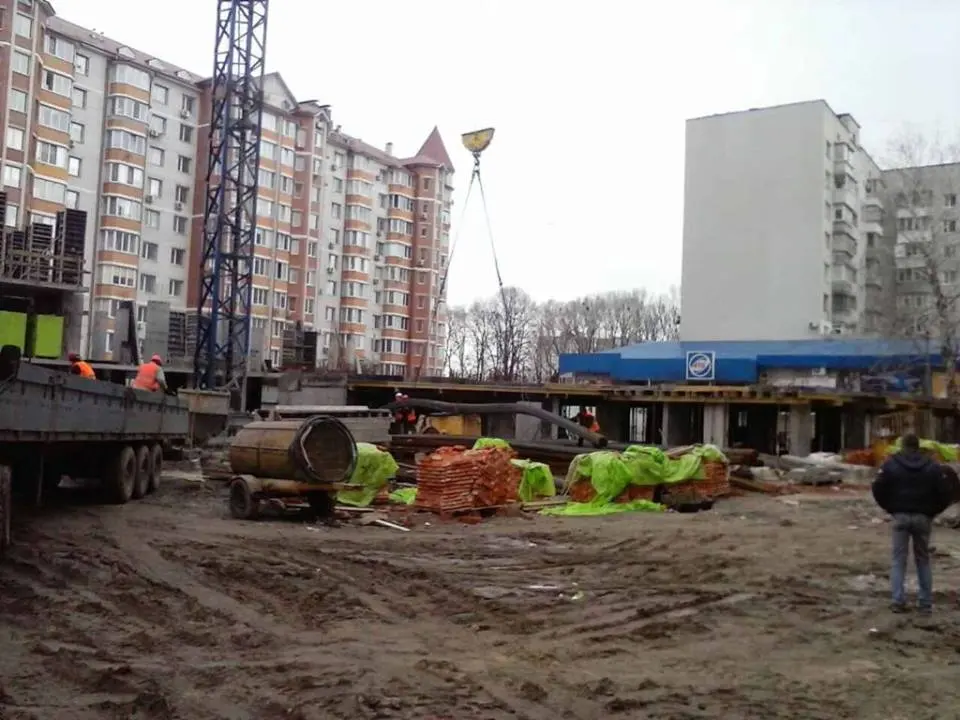

ЖК «АВИА КВАРТАЛ» (Г. ВИШНЕВОЕ) В СВЯЗИ С ДЕМОНТАЖЕМ КРАНА ДО 30 ОКТЯБРЯ ВРЕМЕННО ПРИОСТАНАВЛИВАЕТ ДОСТУП ПОСЕТИТЕЛЕЙ В 5 СЕКЦИю.

K
104 повід. · з 2017
12 грудня 2016 р.

ЖК «АВИА КВАРТАЛ» (Г. ВИШНЕВОЕ) ОТЧИТАЛСЯ О ХОДЕ СТРОИТЕЛЬСТВА И ВЫПОЛНЕННЫХ РАБОТАХ

ЖК «Авиа Квартал» (г. Вишневое) отчитался о ходе строительства и выполненных работах в ноябре 2016

В ноябре 2016 года строительные работы проводились в 5, 6, 7 и 8 секциях ЖК «Авиа Квартал» (г. Вишневое).
В пятой секции во всех квартирах установлены радиаторы, окрашены перила лестничного марша, остеклена входная группа. Кроме того, начата облицовка фасада входной группы, ведутся сварочные работы по стоякам тепла, проводятся пуско-наладочные работы всех систем водоснабжения, отопления, электроснабжения.
В шестой секции комплекса закончен 16-ый и 17-ый этаж, ведутся подготовительные работы для заливки 19-ого этажа (технический этаж секции), производятся монтажные работы по инженерным сетям.
В 7-8 секциях — закончена заливка диафрагмы лифтовой шахты 8-ой секции, готовится диафрагма под заливку бетона 7-ой секции, выставлена опалубка на плиту перекрытий 8 секции 1-ого этажа.
Перечисленные работы позволили существенно продвинуться по срокам строительства.
Комплекс состоит из трех многосекционных корпусов. Первый корпус уже введен в эксплуатацию, строительство второго и третьего сегодня ведется активными темпами. ЖК «Авиа Квартал» строится по монолитно-каркасной технологии. Стены комплекса имеют наружное утепление. Инженерные коммуникации (водоснабжение, канализация) подключаются к городским системам Вишневого. Квартиры в комплексе предлагаются «под ремонт» — с установленными дверями и окнами, радиаторами отопления, счетчиками воды.
Общая площадь ЖК «Авиа Квартал» — 42 тыс. кв.м. Общая площадь коммерческих помещений комплекса составляет 3,5 тыс. кв.м.
ЖК «Авиа Квартал»

NE
Nelli18551 повід. · з 2016
1 січня 2017 р.

Ход строительства Жилого комплексу Квартал-Авиа декабрь 2016

4 секция

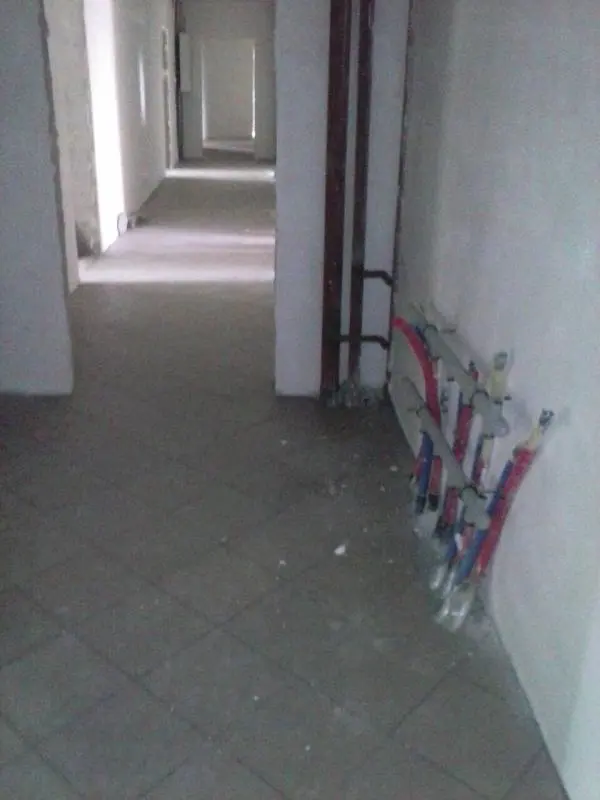

  • Обработана входная группа антигрибковым покрытием, подшпаклевана и покрашена;
  • Закуплены зеркала в холл;

5 секция

  • Заканчивается облицовка фасада входной групы;
  • Закончены пущено отопление.

6 секция

  • Закончена кладка внутренних перестенок 18-го этажа;
  • Установка опалубки и вязка арматуры горизонта котельни 19-го этажа.
  • Смонтированы окна до 16-го этажа;
  • Закупленны балконные рамы для остекления лоджий всей секции;
  • Закончены электро-монтажные работы до 16-го этаж;
  • Ведутся работы по утеплению МОПов и лоджий в квартирах.

7-8 секция

  • Готовится малая диафрагма лифтовой шахты под заливку бетона 8 секции 2-го этажа;
  • Сделаны колоны и пилоны 2-го этажа на 8секции;
  • Залита плита перекрытия 1-го этажа 7секции;

Вяжется арматура 2-го этажа 7 секции.

NE
Nelli18551 повід. · з 2016
12 лютого 2017 р.

Ход строительсва Жилого Комплексу Квартал-Авиа январь 2017

По 6 секции ведутся следующие работы:

  • Ведутся работы по остеклению лоджии и балконов;
  • Залита половина плиты перекрытия 19-го этажа;
  • Идет монтаж диафрагмы лифтовой шахты 19-го этажа;
  • Проводится монтаж опалубки для заливки второй части 19-го этажа;
  • Ведутся работы по проводке внутренней инженерии;
  • Внутренние утепление застекленных лоджий и холодных переходов;

5 секция

  • Шпаклевка и покраска МОПов;
  • Монтаж электрокоробов освещения лестничных маршев.

7-8 секциях

  • Заливка колон и диафрагмы лифтовой шахты и лестничных маршев 2-го этажа 8 секции;
  • Начата вязка арматуры пилонов 2-го этажа 7 секции;
  • Установка стоек под горизонтальную опалубку 2 этажа 7 секции;

NE
Nelli18551 повід. · з 2016
7 березня 2017 р.

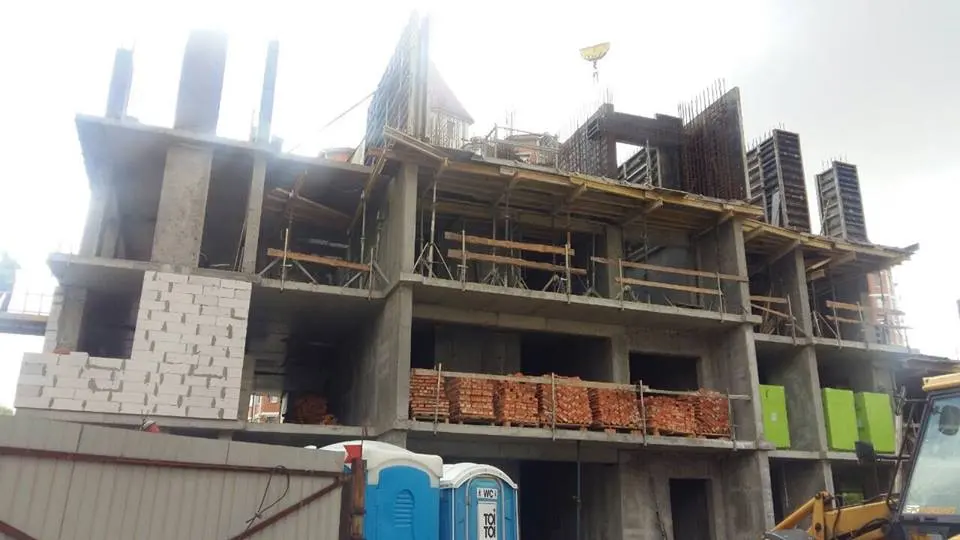

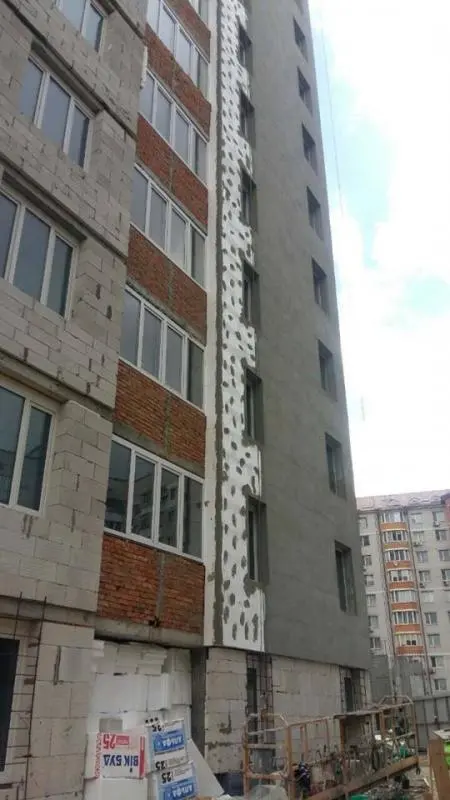

Фото-отчет Жилого комплексу Квартал-Авиа февраль 2017

5 секция

  • Закончили работы по облицовке фасада 11-12 этаж;
  • Закончили работы фасада входной группы;
  • На этапе финиша фасад нежилых помещений;
  • Ведутся работы по монтажу канализации, работы планируются закончится на протяжении марта месяца;

6 секция:

  • Залит технический 19-1 этаж на 75%, продолжается монтаж опалубки для завершения заливки плиты перекрытия — оставшийся 25%;
  • Ведутся работы по армированию парапетов последнего 19-го этажа;
  • Продолжается остекление лоджий дома;

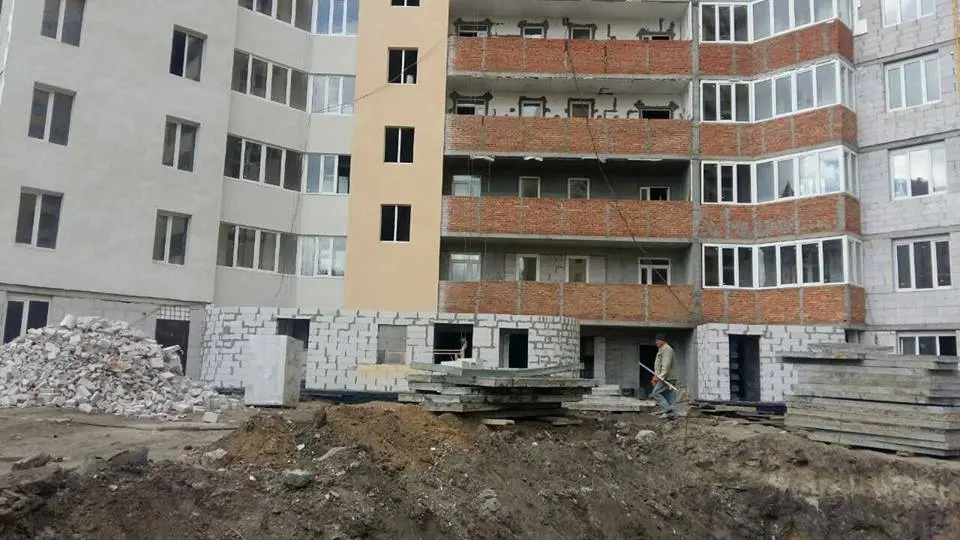

  • Ведется кладка фасада 19-го этажа газобетоном;
  • Подьем котельного оборудования;
  • Ведется подготовка технической документации к пуску ТП.

7-8 секция

  • Залита плита перекрытия второго этажа 8-й секции;
  • Идет монтаж вертикальных, металлических конструкций и колон диафрагмы 3-го этажа 8 секции;
  • Ведутся работы по монтажу опалубки.

NE
Nelli18551 повід. · з 2016
7 квітня 2017 р.

Фото-отчет Жилого Комплекса Квартал-Авиа март 2017

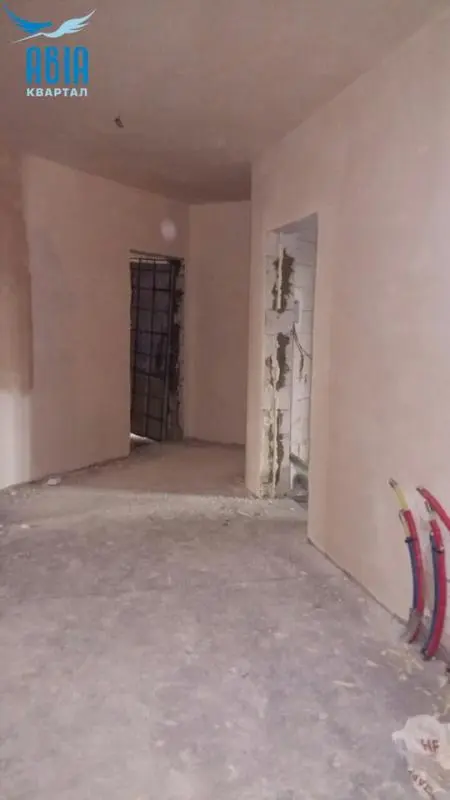

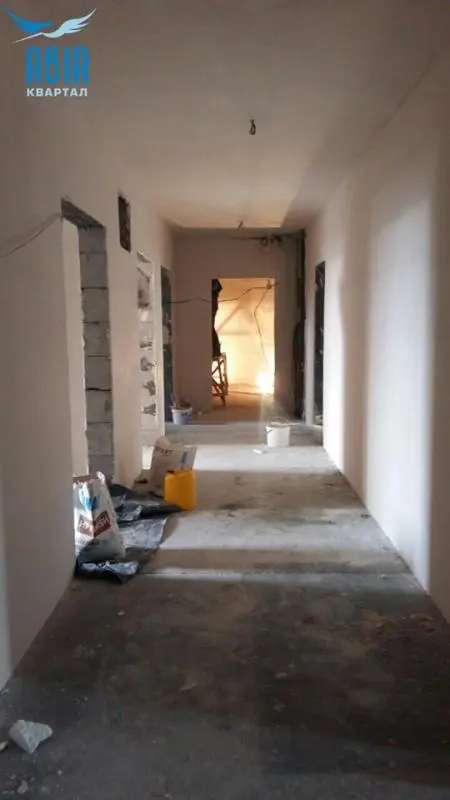

🎉5 секция 1.Ведутся работы🔨 по устранению недоделок;
2.Установка🔑 освещения в подъездах; 3.Расключка-регулировка🔧 и пусконаладка лифтов;

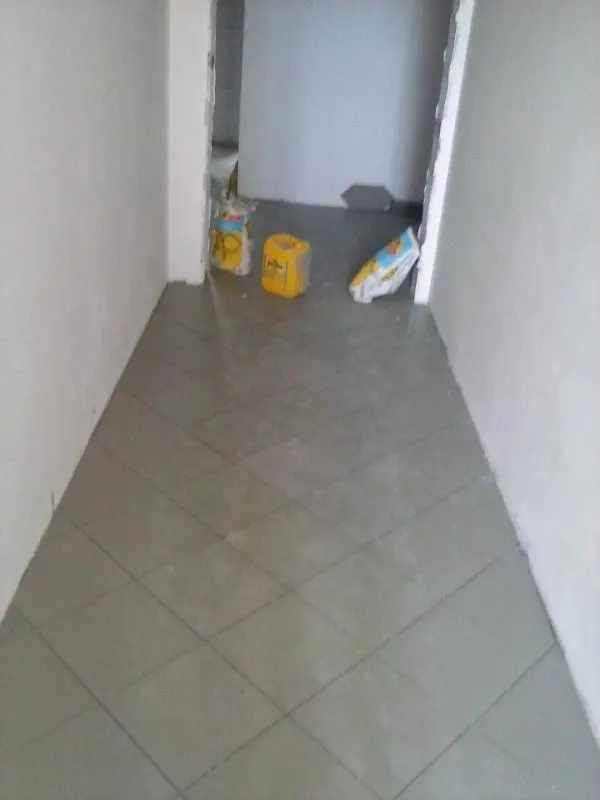

4.Проводятся работы👷 по подготовке кладки тротуарной плитки;
5.Открыта системная папка для регистрации прав собственности.
🎊6 секция
1.Залита плита перекрытия последнего технического этажа, а также выставлен парапет;
2.Продолжаются работы👷 по разводке отопления;
3.Вырыт котлован🗝 входной группы, залита подушка входной группы, плетут арматуру для залития фундамента;
4.Продолжается остекление лоджий и установка оконных рам, остекление тех. этажа🌞;
5.Ведутся фасадные работы по утеплению🔥 дома;
6.Ведутся работы🔑 связаны с монтажом и установкой котельного оборудования;
7.Монтаж🔧 лифтового оборудования;
8.Начаты работы по обустройству котлована под подземный паркинг.
🎈7 секция
1.Залита горизонтальная плита🗝 перекрытия;
2.Идёт монтаж⛏ опалубки для заливки бетона на вертикальные колоны второго этажа.
🔨8 секция
1.Монтаж🔧 лестничных маршей;
2.Подготовка газоблока для кладки наружных и внутренних стен.

NE
Nelli18551 повід. · з 2016
22 квітня 2017 р.

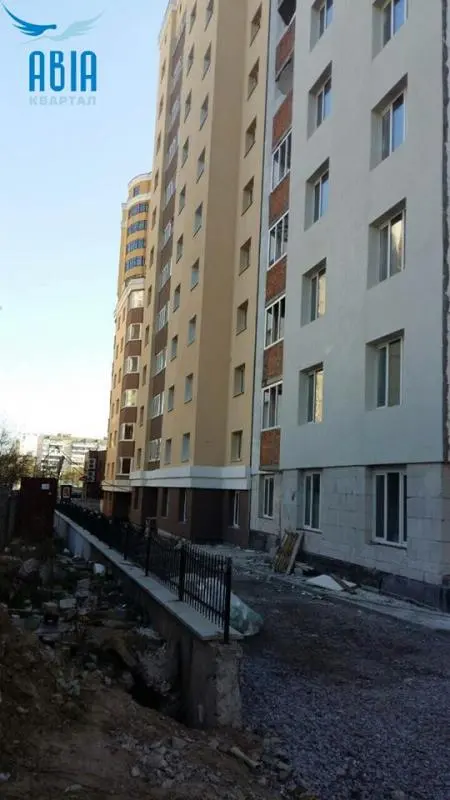

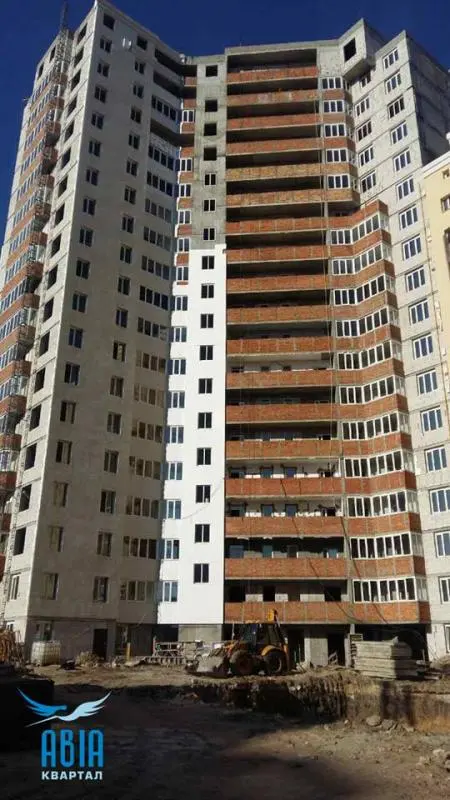

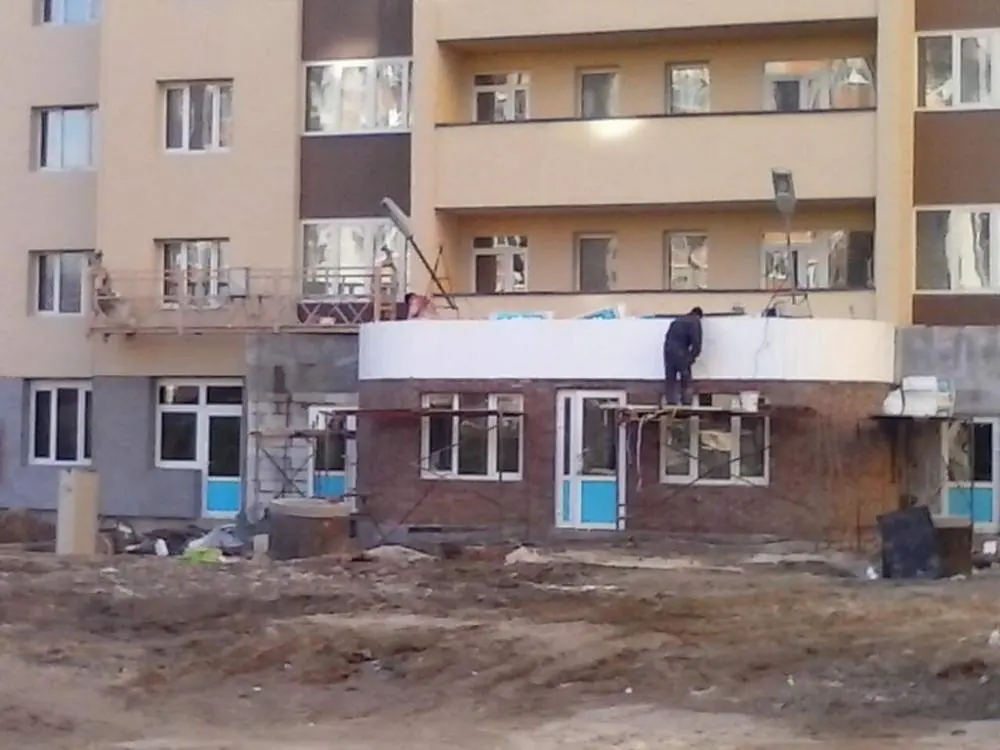

Фото-отчет Жилого комплекса Квартал-Авиа на 22.04.2017

NE
Nelli18551 повід. · з 2016
5 травня 2017 р.

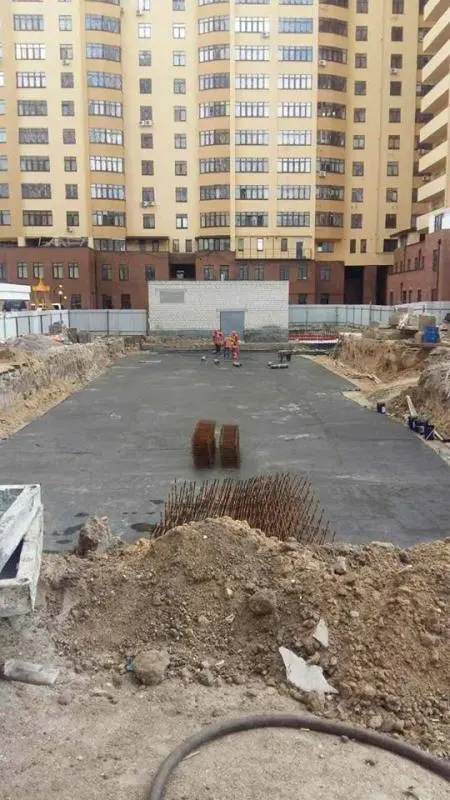

ход строительства Жилого комплекса Квартал-Авиа

30.04.2016
6 секция

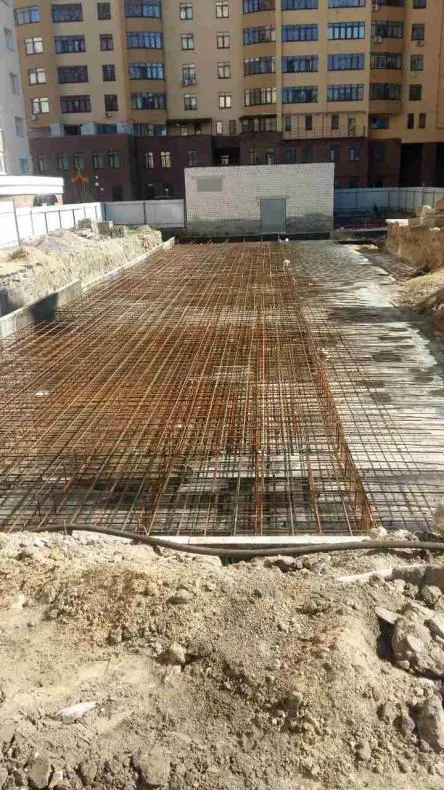

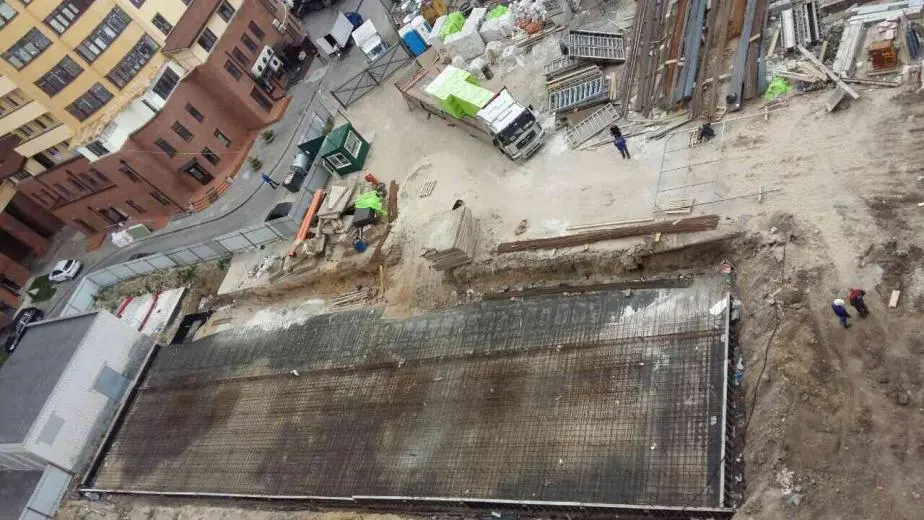

1. Сделан фундамент входной группы;
2. С 25.04 стартуют работы по кладке входной группы;
3. Идет монтаж кабельной разводки по 18-19 этаж тепла и электроснабжения;
4. Выполнена штукарка холодных переходов и МОПов 2, 3 этажа;
5. Продолжаются работы по утеплению фасада дома;
6. Начата сборка котельни;
7. Продолжаются работы по установке распределительных коробок в квартирах;
8. Проводятся кровельные работы;
9. Заканчивается монтаж окон;
10. Приступили к монтажу труб водоснабжения 4, 5 и 6 этажей;
11. Приступили к подготовке элетрощитовой.
7 секция
1. Полностью залито вертикал 7-й секции 2 этажа;
2. Приступают к сборке опалубки и монтажу плиты перекрытия 3 этажа;
3. Установлены лестничные марши 1-2 этаж;
8 секция

1. Залита плита перекрытия 4 этажа;
2. Установлены лестничные марши 4 этажа;
3. Приступают к сборке и монтажу вертикальных конструкций 5-го этажа.

NE
Nelli18551 повід. · з 2016
16 травня 2017 р.

Ход строительства Жилого Комплекса Квартал-Авиа

11.05.2017
Ведутся работы🔨 входной группы 6секции, продолжается утепление фасад и остекление лоджий 6секции. Начали делать🕺 внутреннюю кладку 8секции. А также делают гидроизоляцию паркинга🚗

SA
Saimon1 повід. · з 2017
27 травня 2017 р.

Интересует покупка квартиры, мои друзья уже купили в кредит, уж слишком хорошие условия, все документы есть, но! может кто знает лучшие условия кредитирования чем 5% ?

MA
Maryperevoznyk288 повід. · з 2017
15 червня 2017 р.

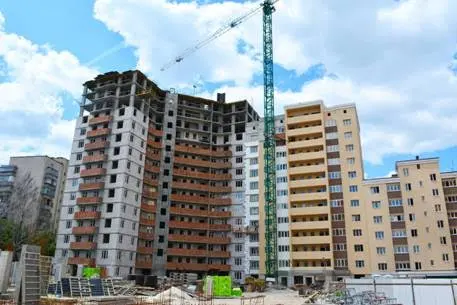

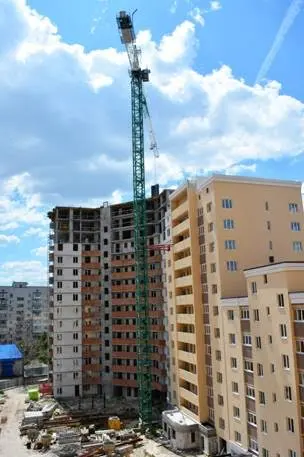

Фотоотчет 15.06

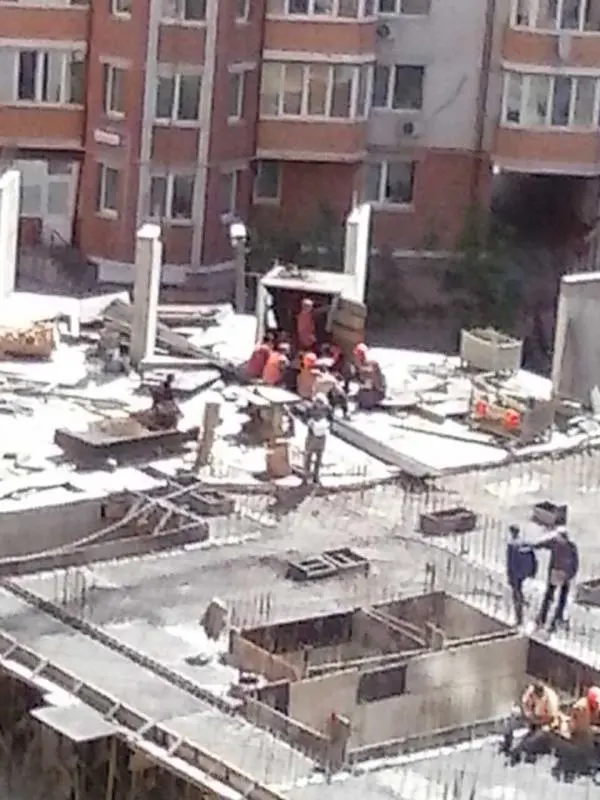

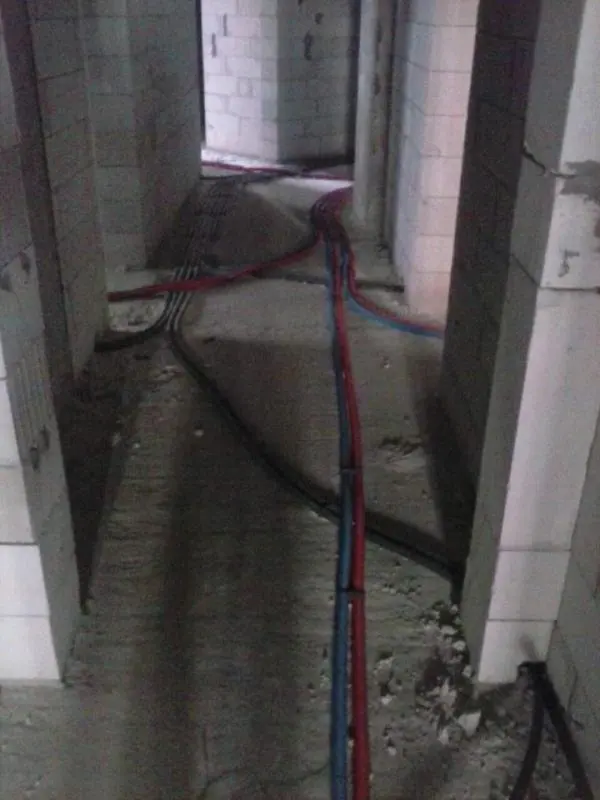

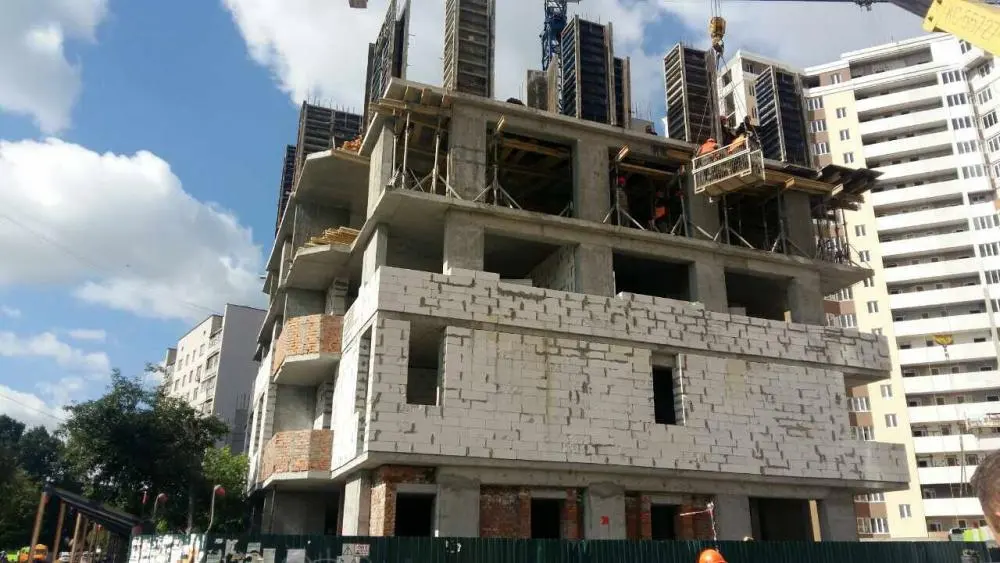

Работаем не останавливаясь ни на секунду, чтобы добиться лучших результатов!
На фото 6 секция внутри и стройплощадка
