Уважаемые инвесторы ЖК "Молодежная инициатива", подскажите, ведутся ли на объекте работы? И какие?
Уважаемые инвесторы ЖК "Молодежная инициатива", подскажите, ведутся ли на объекте работы? И какие?
Tanya_Volk: Уважаемые инвесторы ЖК "Молодежная инициатива", подскажите, ведутся ли на объекте работы? И какие?

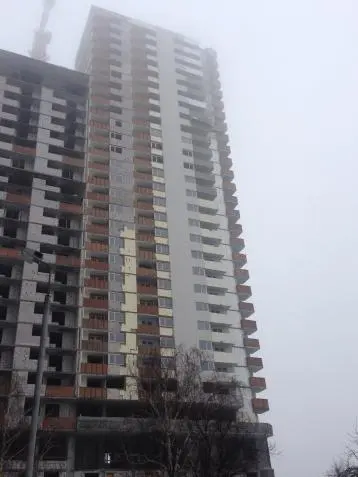

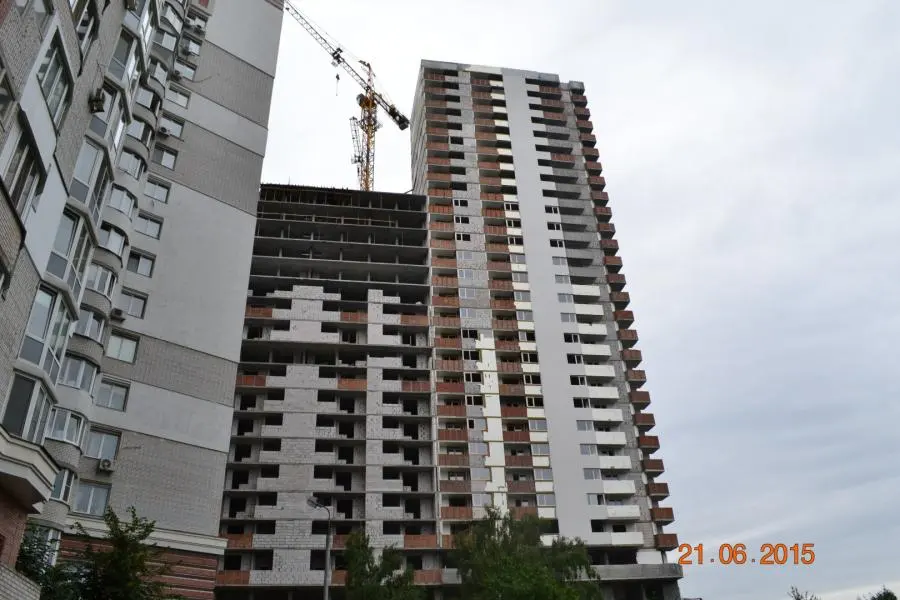

Татьяна, ход строительства ЖК "Молодежная инициатива" на 22.06.2015:
1 секция

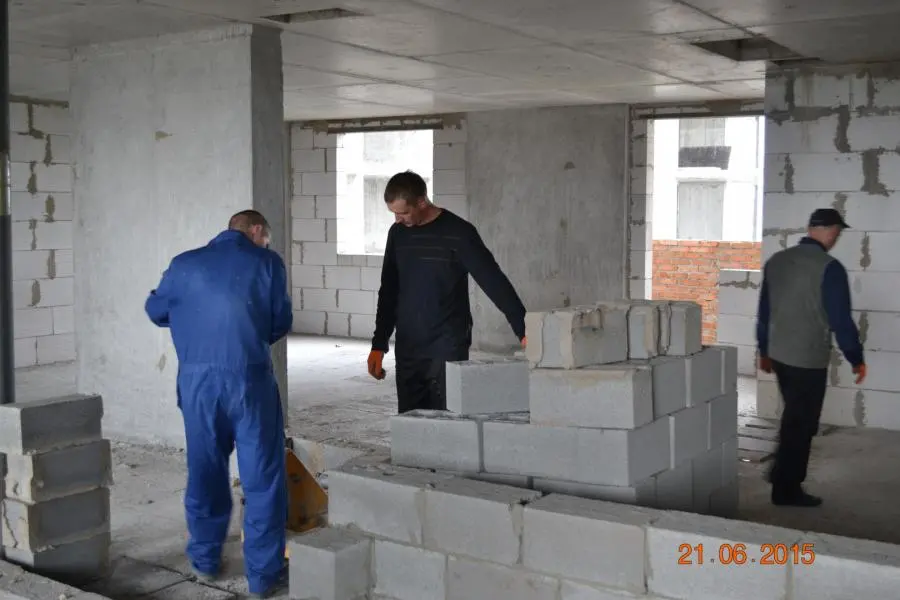

Наклеено 1500 кв.м плиты утеплителя, 940 кв.м армирование стеклосеткой с нанесением минеральной штукатурки;
Кладка внешних блоков с 1 по 25 этаж выполнена на – 95%;
Кладка перегородок – с 1 по 16 этаж – 95%, 17 – этаж 75%, 18 этаж – 75%, 19 этаж – 10%, 20 этаж – 10%;

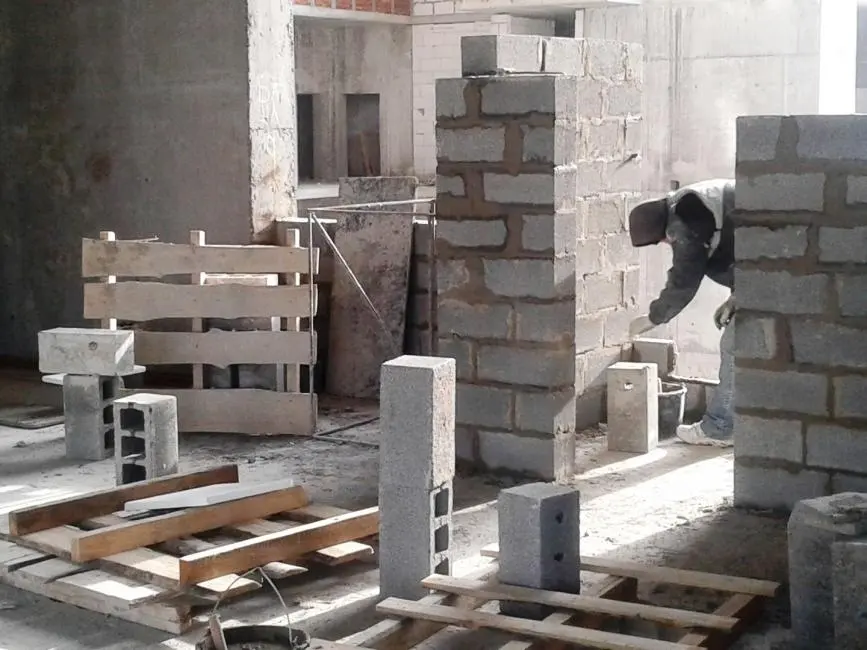

Ведется кладка балконов с 2 по 26 этаж;
Лестничные марши установлены на 100%;
Окна устанавливаются с 2 по 17 этаж.
2 секция
Залито плиту перекрытия 17 этажа на 100%, заливаются вертикалы 18 этажа;
Смонтированы вентблоки с 1 по 13 этаж;
Установлены лестничные марши с 1 по 7 этаж;
Выполнена кладка балконов на 1, 2, 8, 11 этажах;
Кладка внешних блоков с 1 по 12 этаж выполнена на: 1 - 95%, 2 – 95%, 3 – 95%. 4 – 95%, 5 – 95%, 6 – 95%, 7 – 95%, 8 – 95%; 9 – 10%; 10 – 90%; 11 – 95%; 12 – 35%;
Кладка перегородок в работе на следующих этажах: 1 – 95%, 2 – 95%, 3 – 95%, 4 – 95%, 5 – 95%, 6 – 95%, 7 – 95%, 8 – 95%, 10 – 90%, 11 – 95%.
3 секция
Заливается плита перекрытия 23 этажа;
Вентблоки выполнены с 1 по 14 этаж на 100%;
Лестничные марши установлены с 1 по 17 этаж на 100%;
Кладка внешних блоков с 1 по 12 этаж выполнена на 95%;
Кладка внутренних перегородок ведется на следующих этажах: 1 – 95%, 2 – 95%, 3 – 95%, 4 – 95%, 5 – 95%, 6 – 95%, 7 – 85%, 8 – 95%, 9 – 95%, 11 - 95%;
Ведется кладка балконов на 1, 5, 6, 11 этажах.
Акция от ЖК "Молодежная инициатива"
СЕРТИФИКАТ
Купите квартиру и получите сертификат со скидкой 10 000 грн. на приобретение паркинга, офиса или кладовки!
3D панорама ЖК "Молодежная инициатива"

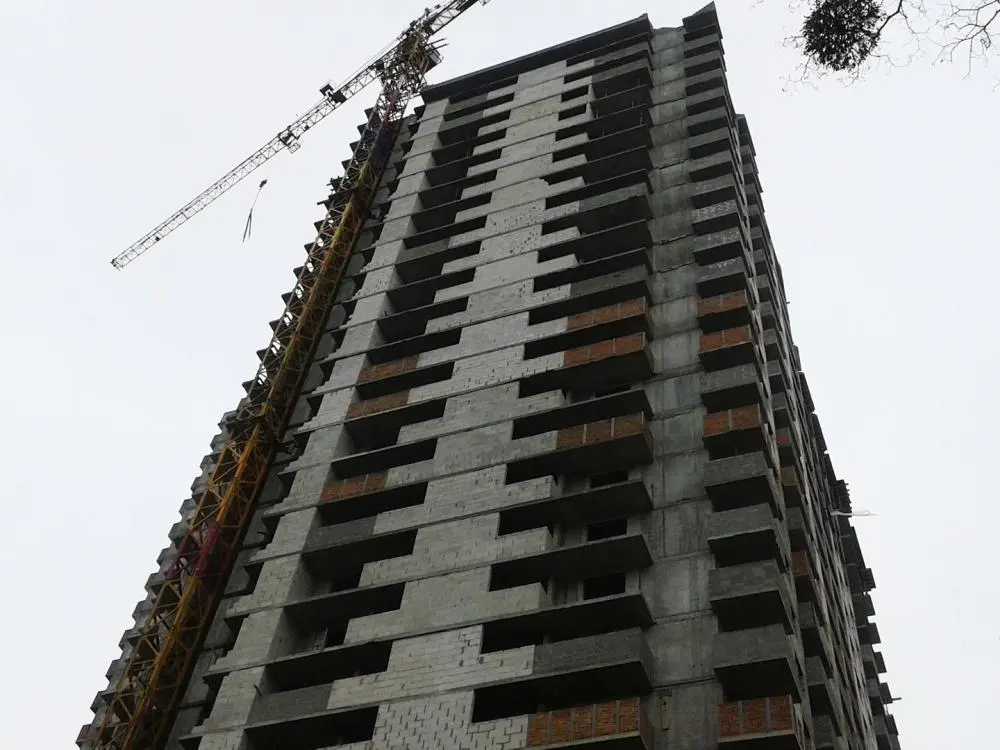

Новости со строительства ЖК "Молодежная инициатива" (23.07.2015)
1 секция
Наклеено 1500кв.м плиты утеплителя, 940кв.м армирование стеклосеткой с нанесением минеральной штукатурки;
Кладка внешних блоков с 1 по 25 этаж выполнена на – 95%; 26 - на 80%
Кладка перегородок – с 1 по 16 этаж – 95%, 17 – этаж 75%, 18 этаж – 90%, 19 этаж – 95%, 20 этаж – 15%; 21 этаж 50%, 22 этаж – 30%;
Ведется кладка балконов с 2 по 26 этаж; выполнена- 95%
Лестничные марши установлены на 100%;
Окна устанавливаются с 2 по 17 этаж.

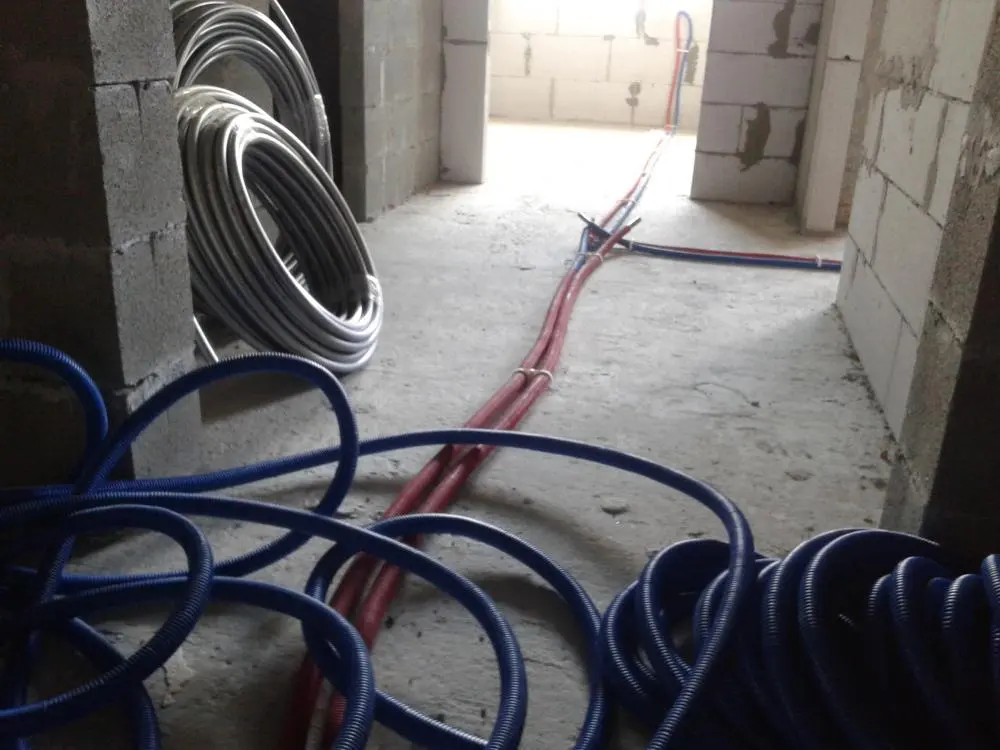

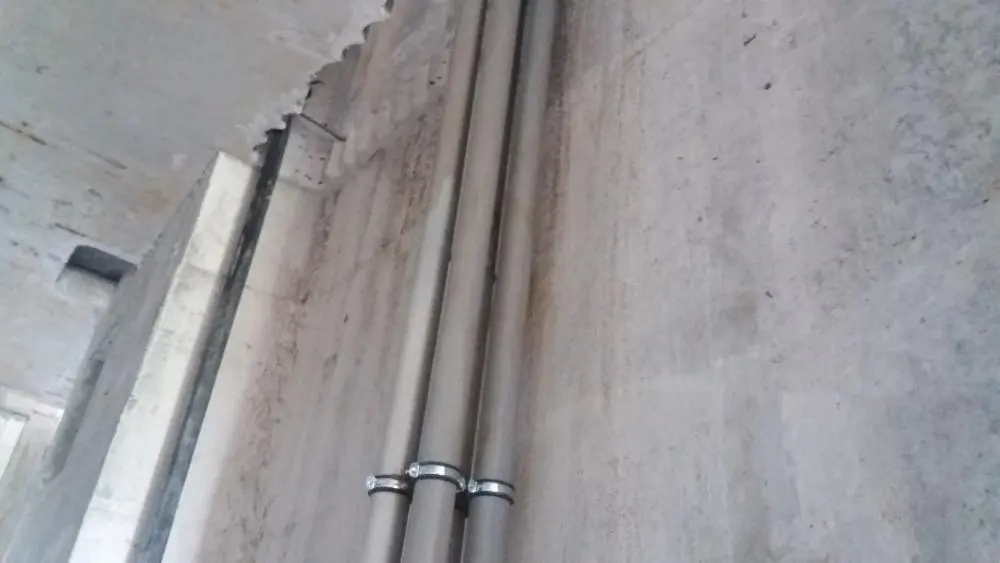

Монтаж стояков подачи холодной и горячей воды.
2 секция
Залито плиту перекрытия 17 этажа на 100%, заливаются вертикалы 18 этажа ;
Пилоны-100%;
Шахта лифта - выполнено армирование;
Смонтированы вентблоки с 1 по 13 этаж;
Установлены лестничные марши с 1 по 7 этаж;
сВыполнена кладка балконов на 1, 2, 8, 11 этажах;
Кладка внешних блоков с 1 по 12 этаж выполнена на: 1 - 95%, 2 – 95%, 3 – 95%. 4 – 95%, 5 – 95%, 6 – 95%, 7 – 95%, 8 – 95%; 9 – 10%; 10 – 90%; 11 – 95%; 12 – 35%;
Кладка перегородок в работе на следующих этажах: 1 – 95%, 2 – 95%, 3 – 95%, 4 – 95%, 5 – 95%, 6 – 95%, 7 – 95%, 8 – 95%, 10 – 90%, 11 – 95%.
3 секция
Залита плита перекрытия 23 этажа на 100%;
Вентблоки выполнены с 1 по 14 этаж на 100%;
Лестничные марши установлены с 1 по 17 этаж на 100%;
Кладка внешних блоков с 1 по 12 этаж выполнена на 95%;
Кладка внутренних перегородок ведется на следующих этажах: 1 – 95%, 2 – 95%, 3 – 95%, 4 – 95%, 5 – 95%, 6 – 95%, 7 – 85%, 8 – 95%, 9 – 95%, 11 - 95%;
Ведется кладка балконов на 1, 5, 6, 11 этажах.

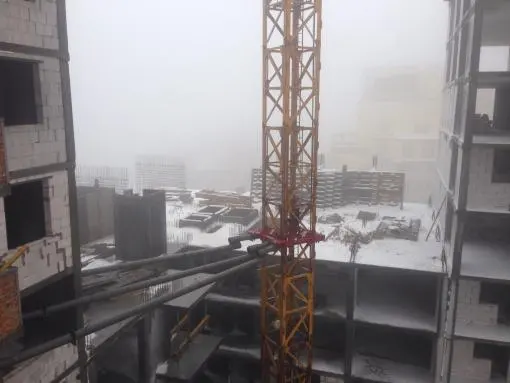

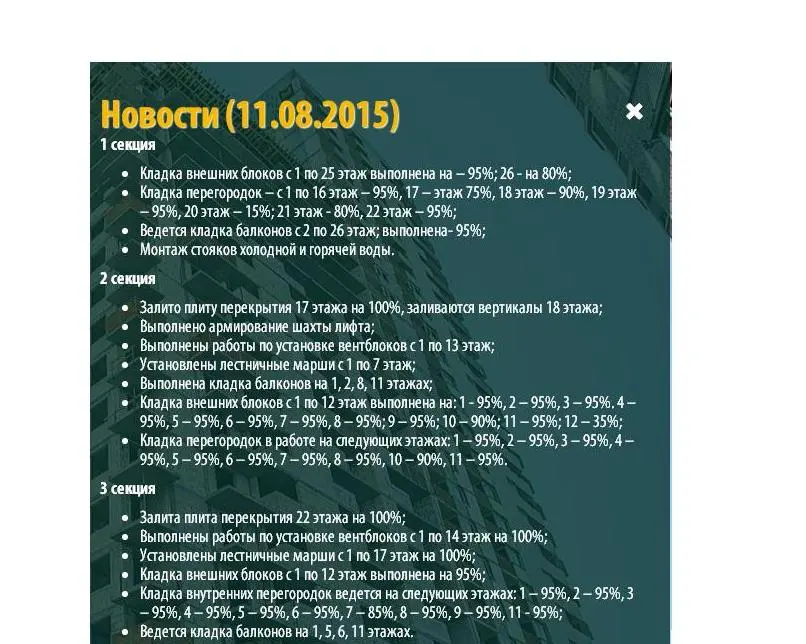

Новости со строительства ЖК "Молодежная инициатива" (11.08.2015)
Ход строительства ЖК "Молодежная инициатива" на сентябрь 2015г.:
1 секция
Ведется кладка внутренних блоков с 21 по 32 этаж;
Кладка перегородок с 1 по 24 этаж выполнена на 95%;
Монтаж стояков холодной и горячей воды с 20 по 32 этаж;
Монтаж труб холодной и горячей воды (вторая зона).
2 секция
Залито ядро жесткости 17 этажа на 100%;
Выполнено армирование вертикальных элементов 18 этажа;
Выполнены работы по установке вентблоков с 1 по 13 этаж;
Установлены лестничные марши с 1 по 10 этаж;
Кладка внешних блоков с 1 по 12 этаж выполнена на: с 1 по 9 этаж – 95%; 10 – 90%; 11 – 95%; 12 – 35%;
Кладка перегородок в работе на следующих этажах: с 1 по 9 этаж – 95%, 10 – 90%, 11 – 95%.
3 секция
Залит вертикал 22 этажа на 50%;
Выполнены работы по установке вентблоков с 1 по 16 этаж на 100%;
Установлены лестничные марши с 1 по 18 этаж на 100%;
Кладка внешних блоков с 1 по 14 этаж выполнена на 95%.

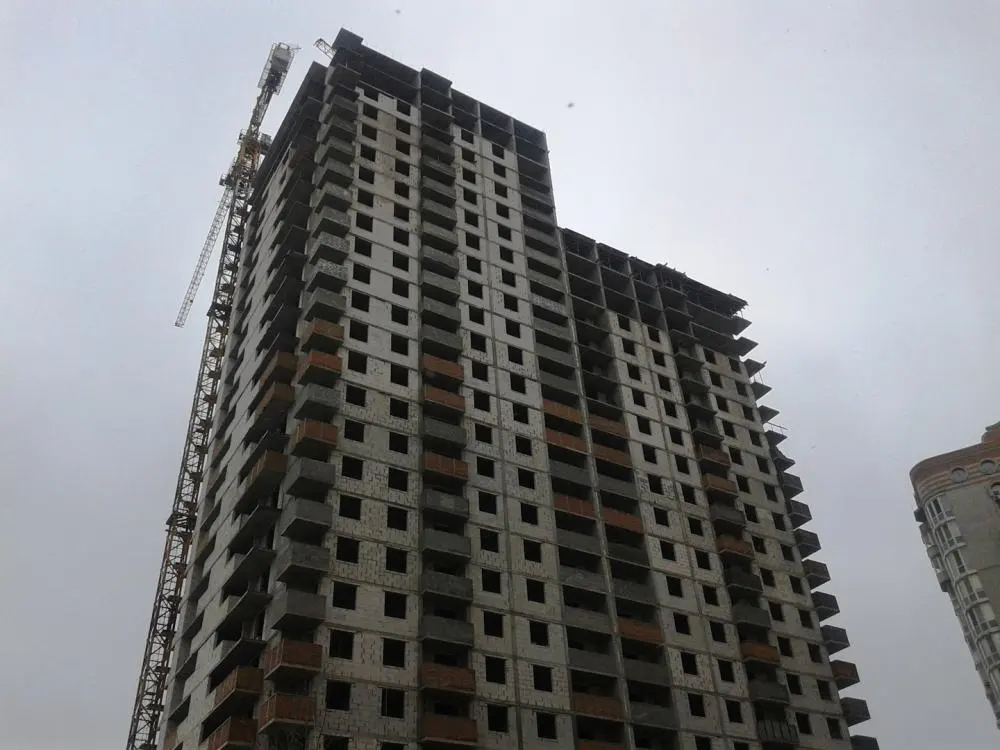

Ход строительства ЖК "Молодежная инициатива" на 21 сентября 2015г.:
Ход строительства ЖК "Молодежная инициатива" на 28 сентября 2015г.:
1 секция
Ведется кладка внутренних блоков с 21 по 32 этаж;
Кладка перегородок: с 1 по 23 этаж – 95%, 20 этаж – 70%; 23 этаж - 90%, 24 этаж – 95%;
Монтаж стояков холодной и горячей воды с 20 по 26 этаж.
Монтаж труб холодной и горячей воды (вторая зона).
2 секция
Бетонирование 19 этажа 50%;
Выполнено армирование вертикальных элементов 19 этажа;
Выполнены работы по установке вентблоков с 1 по 13 этаж;
Установлены лестничные марши с 1 по 12 этаж;
Выполнена кладка внешних блоков с 1 по 16 этаж на 95%;
Кладка перегородок в работе с 1 по 12 этаж.
3 секция
Залит вертикал 23 этажа на 100%;
Выполнены работы по установке вентблоков с 1 по 18 этаж на 70%;
Установлены лестничные марши с 1 по 23 этаж на 100%;
Кладка внешних блоков с 1 по 16 этаж выполнена на 95%;

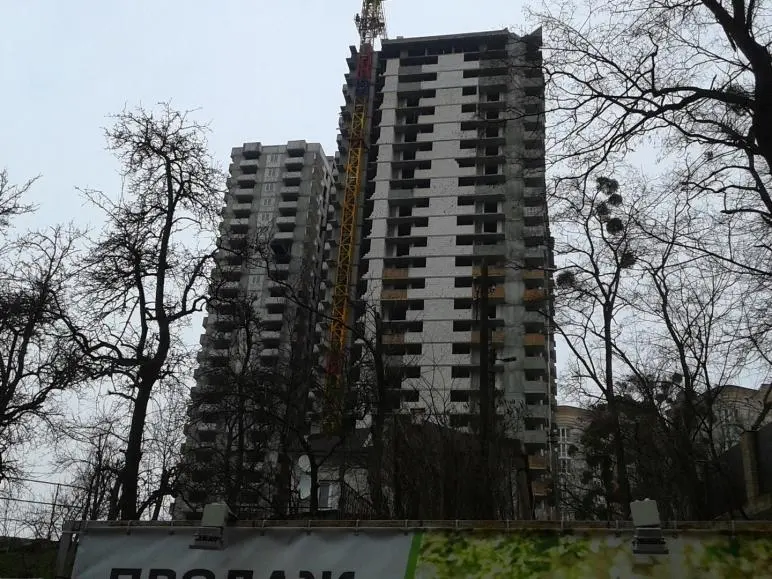

Новости (8.10.2015)
1 секция
Ведется кладка внутренних блоков с 21 по 32 этаж;
Кладка перегородок: с 1 по 23 этаж – 95%, 20 этаж – 70%; 23 этаж - 90%, 24 этаж – 95%;
Монтаж стояков холодной и горячей воды с 20 по 26 этаж;
Монтаж труб холодной и горячей воды (вторая зона);
Устройство машинного отделения.
2 секция
Бетонирование вертикальных элементов 20-го этажа – 90%;
Выполнены работы по установке вентблоков с 1 по 13 этаж;
Установлены лестничные марши с 1 по 15 этаж;
Выполнена кладка внешних блоков с 1 по 18 этаж на 95%;
Кладка перегородок в работе с 1 по 12 этаж.
3 секция
Залита плита перекрытия 23-го этажа на 100%;
Выполнены работы по установке вентблоков с 1 по 18 этаж на 70%;
Установлены лестничные марши с 1 по 23 этаж на 100%;
Кладка внешних блоков с 1 по 18 этаж выполнена на 95%;

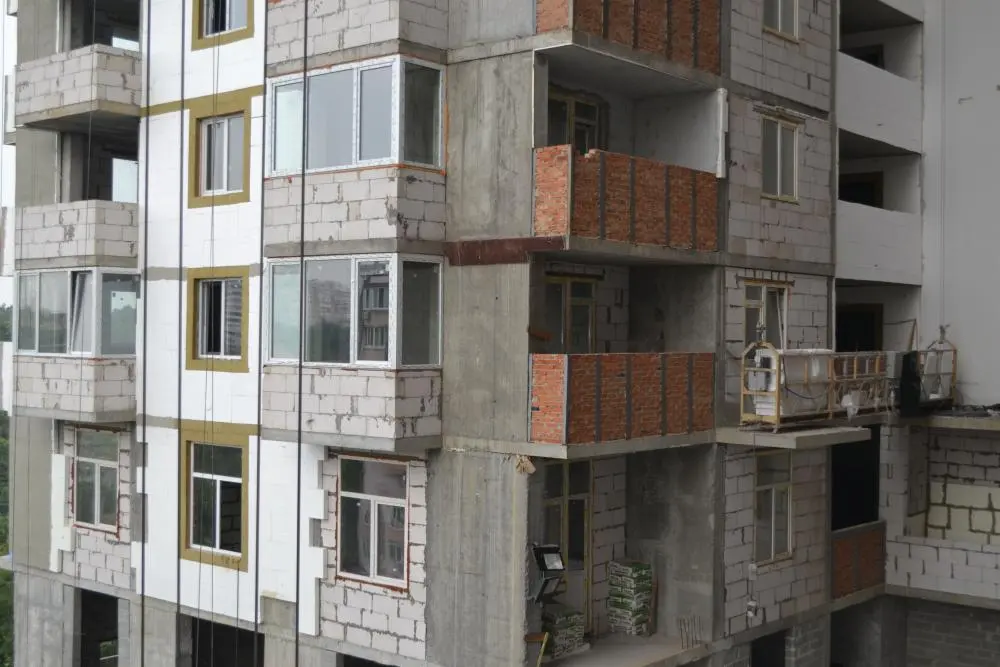

Новости (14.01.2016)
Устройство плит перекрытия машинного отделения.
Выполнены работы по устройству вентиляционных шахт на кровле. Сделано 100%.
Ведутся внутренние кладочные работы на этаже Лофт 3.
Устройство кладки внутренних стен на этаже Лофт 2.
Устройство кладки на этаже Лофт 1.
Устройство кладки внутренних стен на 25-26 этажах.
Ведутся фасадные работы.
Монтаж стояков холодной и горячей воды с 20 по 26 этажи.
Ведется разводка отопления по МОП.

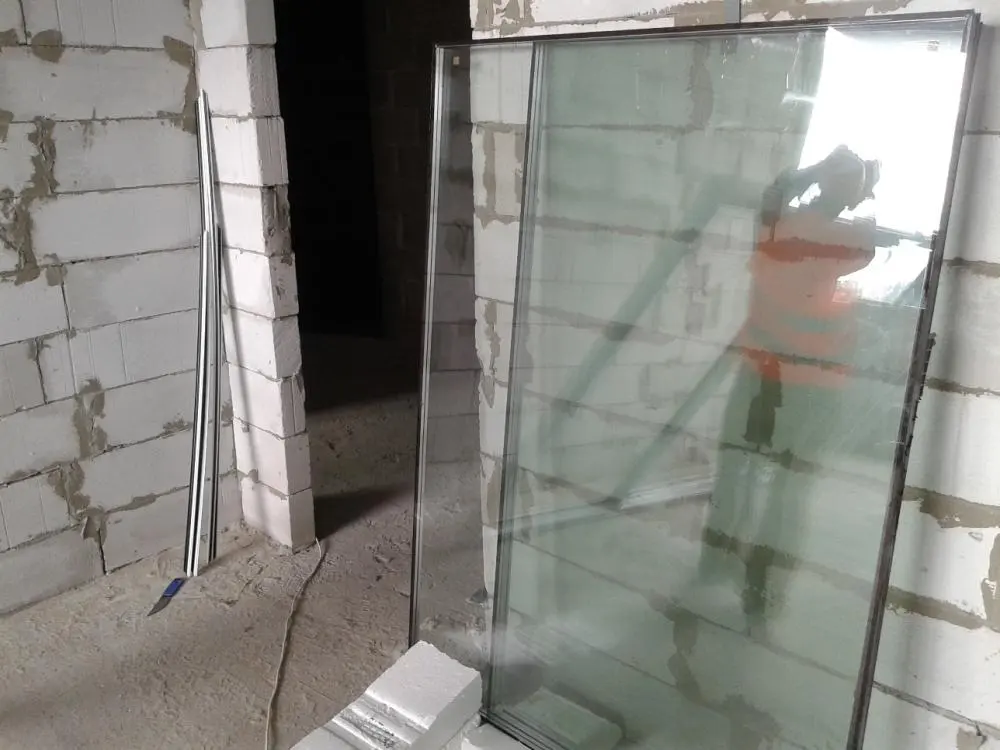

Ведется монтаж окон.
2 секция
Устанавливаются вертикальные элементы на 21 этаже.
Выполнения работы по установке вент. блоков с 1 по 13 этажи.
Установлены лестничные марши на 1-14 этажах.
Кладка внешних блоков с 1 по 18 этажи выполнена на 95%.
Кладка перегородок с 1 по 12 этажи.
3 секция
Выполнено армирование вертикальных элементов 25-го этажа. Сделано на 100%.
На 80% выполнены работы по установке вент. блоков с 1 по 18 этажи.
Установлены лестничные марши с 1 по 24 этажи.
Кладка внешних блоков с 1 по 19 этажи выполнена на 95%.
Ведутся кладочные работы балконов 9-12 этажей.
Ход строительных работ:
1 секция
Выполнено стройство плит перекрытия машинного отделения.
Выполнены работы по устройству вентиляционных шахт на кровле. Сделано 100%.
Ведутся внутренние кладочные работы на этаже Лофт 3.
Устройство кладки внутренних стен на этаже Лофт 2.
Устройство кладки на этаже Лофт 1.
Устройство ниш для труб отопления.
Монтаж стояков холодной и горячей воды с 20 по 26 этажи.
Ведется разводка отопления по МОП с 8 по 12 этажах.
Ведется монтаж окон.
2 секция
Устанавливаются вертикальные элементы на 21 этаже.
Выполнения работы по установке вент. блоков с 1 по 13 этажи.
Установлены лестничные марши на 1-14 этажах.
Кладка внешних блоков с 1 по 18 этажи выполнена на 95%.
Кладка перегородок с 1 по 12 этажи.
3 секция
Выполняется устройство вертикальных элементов 26-го этажа.
На 80% выполнены работы по установке вент. блоков с 1 по 18 этажи.
Выполняется монтаж лестничного марша на 25 этаже.
Кладка внешних блоков с 1 по 19 этажи выполнена на 95%.
Ведутся кладочные работы балконов с 21 по 23 этаж.

Новости со строительной площадки 19.02.2016:
1 секция
Ведется подготовка этажей под заливку стяжки 8-13 этажа.
Ведется монтаж электро стояков с 11 по 13 этажи.
Ведутся внутренние кладочные работы на этаже Лофт 3,4,6.
Ведутся фасадные работы.
Устройство кладки на этаже Лофт 1.
Устройство ниш для труб отопления.
Монтаж стояков холодной и горячей воды с 20 по 26 этажи.
Ведется разводка отопления по МОП с 12 по 13 этаж.
Ведется монтаж окон с 7 по 26 этаж.
2 секция
Устанавливаются вертикальные элементы на 21 этаже.
Выполнения работы по установке вент блоков с 1 по 13 этажи.
Установлены лестничные марши на 1-18 этажах.
Кладка внешних блоков с 1 по 18 этажи выполнена на 95%.
Кладка перегородок с 1 по 12 этажи.
3 секция
Выполнено плита перекрытия на 100%.
На 80% выполнены работы по установке вент блоков с 1 по 18 этажи.
Выполняется монтаж лестничного марша на 25 этаже.
Кладка внешних блоков с 1 по 19 этажи выполнена на 95%.
Ведутся кладочные работы балконов с 21 по 23 этаж.
Ход строительных работ:
1 секция
Подотовка к стяжке с 8 по 13 этаж.
Ведется монтаж электростояков с 11 по 13 этажи.
Ведутся внутренние кладочные работы на этаже Лофт 3,4,6.
Ведутся фасадные работы.
Устройство кладки на этаже Лофт 1.
Устройство ниш для труб отопления.
Монтаж стояков холодной и горячей воды с 20 по 26 этажи.
Ведется разводка отопления по МОП с 12 по 13 этаж.
Ведется монтаж окон с 8 по 26 этаж.
Устройство кровли (90%).
2 секция
Плита перекрытия на 21 этаже выполнена.
Выполнения работы по установке вент блоков с 1 по 13 этажи.
Установлены лестничные марши на 1-19 этажах.
Кладка внешних блоков с 1 по 18 этажи выполнена на 95%.
Кладка перегородок с 1 по 12 этажи.
3 секция
Выполнено плита перекрытия на 100%.
На 80% выполнены работы по установке вент блоков с 1 по 18 этажи.
Монтаж лестничного марша завершен на 100%.
Кладка внешних блоков с 1 по 19 этажи выполнена на 95%.
Устройство кладки 24 этажа.

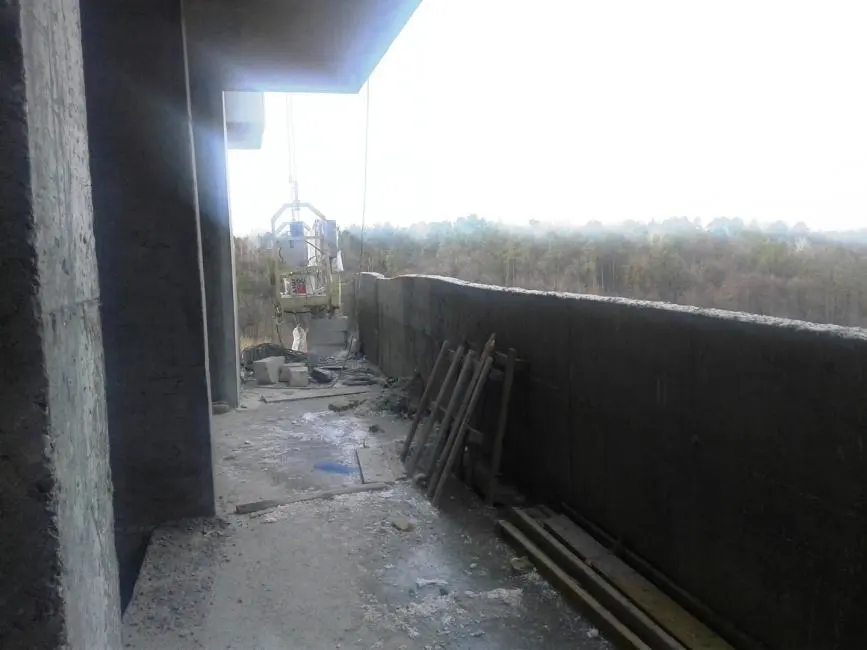

Ход строительных работ ЖК "Молодежная инициатива" на 22 марта 2016:
1 секция
Подготовка к стяжке с 8 по 15 этаж.
Ведется монтаж электростояков с 11 по 13 этажи.
Ведутся внутренние кладочные работы на этаже Лофт 3,4,6.
Ведутся фасадные работы.
Устройство кладки на этаже Лофт 1.
Устройство ниш для труб отопления.
Монтаж стояков холодной и горячей воды с 20 по 26 этажи.
Ведется разводка отопления по МОП с 12 по 13 этаж.
Ведется монтаж окон с 8 по 26 этаж.
Устройство кровли (95%).
2 секция
Устройство вертикала 23 этажа – 80%.
Выполнения работы по установке вент блоков с 1 по 13 этажи.
Установлены лестничные марши на 1-20 этажах.
Кладка внешних блоков с 1 по 18 этажи выполнена на 95%.
Кладка перегородок с 1 по 12 этажи.
3 секция
Выполнено плита перекрытия на 100%.
На 80% выполнены работы по установке вент блоков с 1 по 18 этажи.
Кладка внешних блоков с 1 по 25 этажи выполнена на 95%.
Устройство кладки 25 и 26 этажа.
1 секция
Подготовка к стяжке с 8 по 15 этаж.
Ведется монтаж электростояков с 11 по 13 этажи.
Ведутся внутренние кладочные работы на этаже Лофт 3,4,6.
Ведутся фасадные работы.
Устройство кладки на этаже Лофт 1.
Устройство ниш для труб отопления.
Монтаж стояков холодной и горячей воды с 20 по 26 этажи.
Ведется разводка отопления по МОП с 12 по 13 этаж.
Ведется монтаж окон с 8 по 26 этаж.
Устройство кровли (95%).
Монтаж канализационных стояков 8-12 этажей – 100%.
2 секция
Устройство вертикала 31 этажа.
Выполнения работы по установке вент блоков с 1 по 13 этажи.
Установлены лестничные марши на 1-30 этажах.
Кладка внешних балконов с 1 по 19 этаж.
Кладка перегородок с 1 по 12 этажи.
3 секция
Завершены монолитные работы.
Выполнены работы по установке вент блоков с 1 по 18 этажи.
Устройство кладки наружных стен выполнена– 100%.
Выполнен парапет.
Ведется устройство стен машинного отделения.
Ведется подготовка по устройству кровли.
новость от жилого комплекса "Молодежная инициатива" от 29.04.2016
1 секция
Ведется стяжка с 9 по 15 этаж.

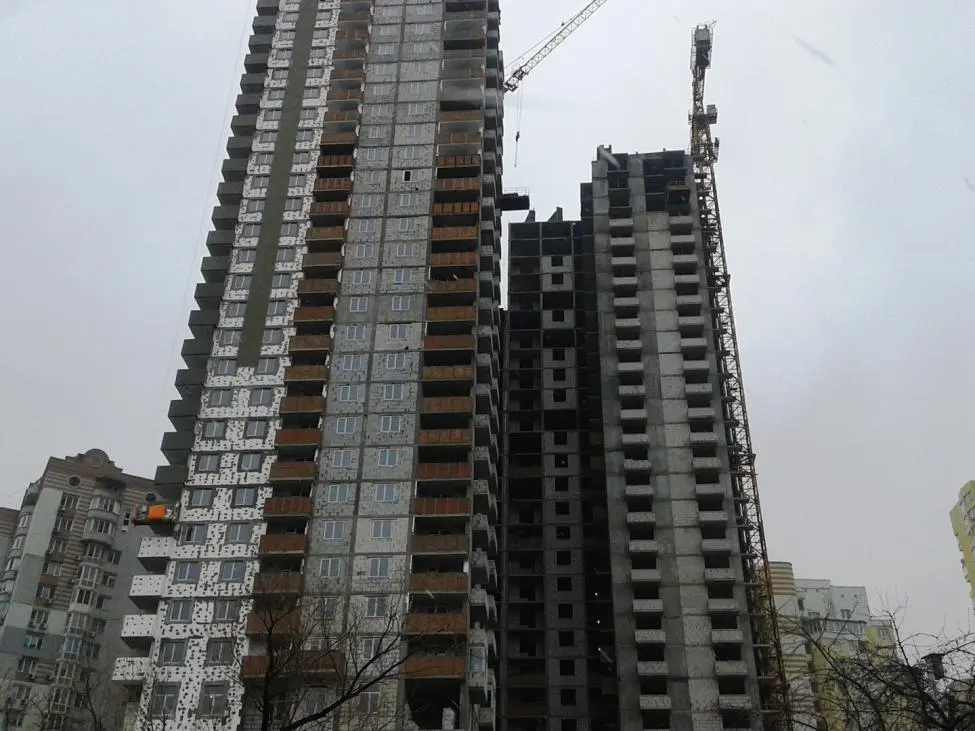

Ведется монтаж электростояков с 11 по 13 этажи.

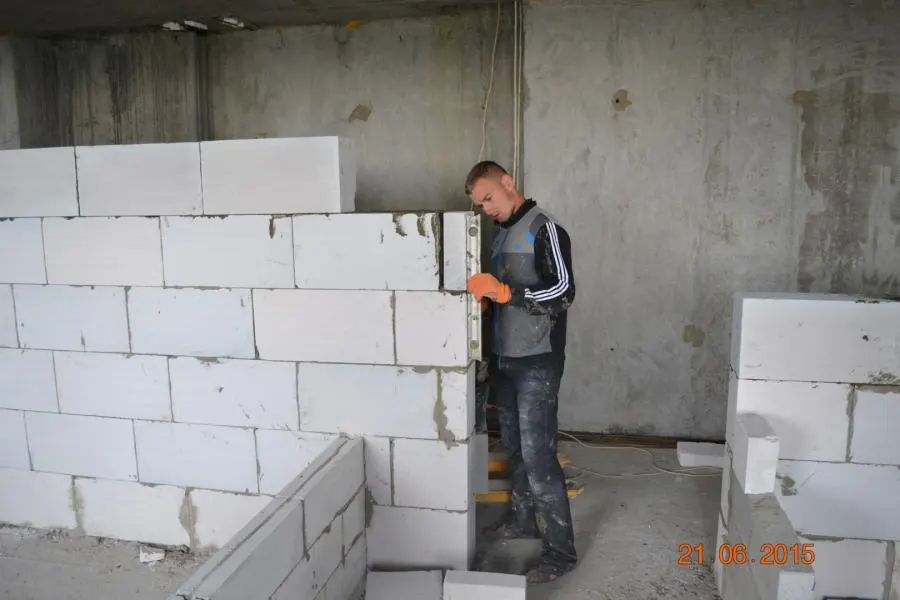

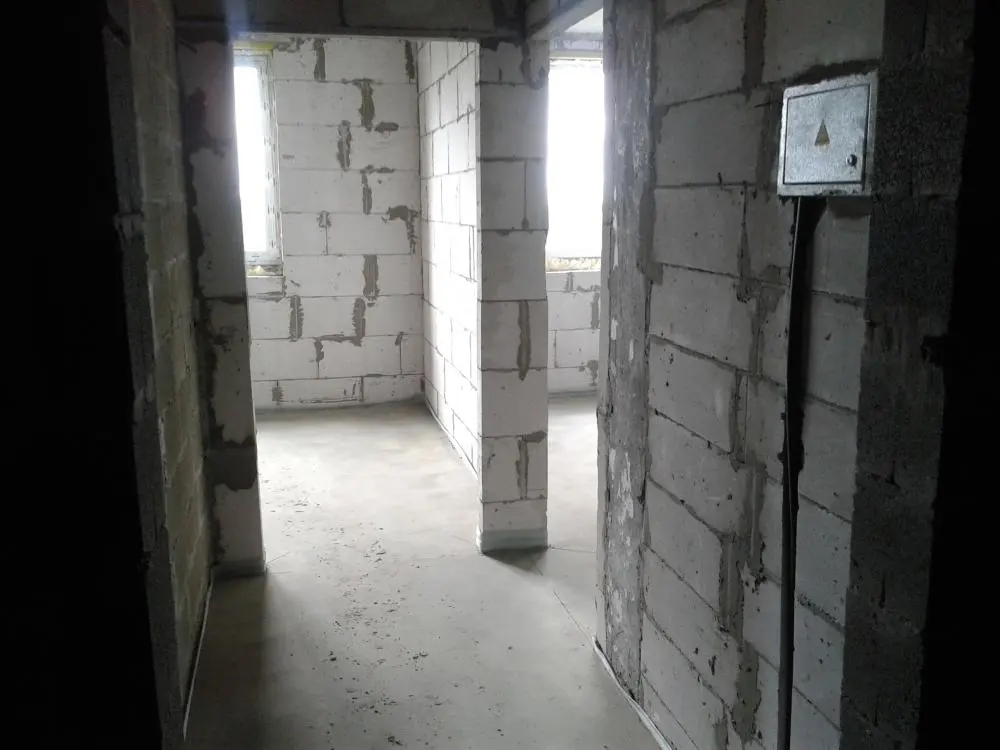

Ведутся внутренние кладочные работы на этаже Лофт 3,4,6.

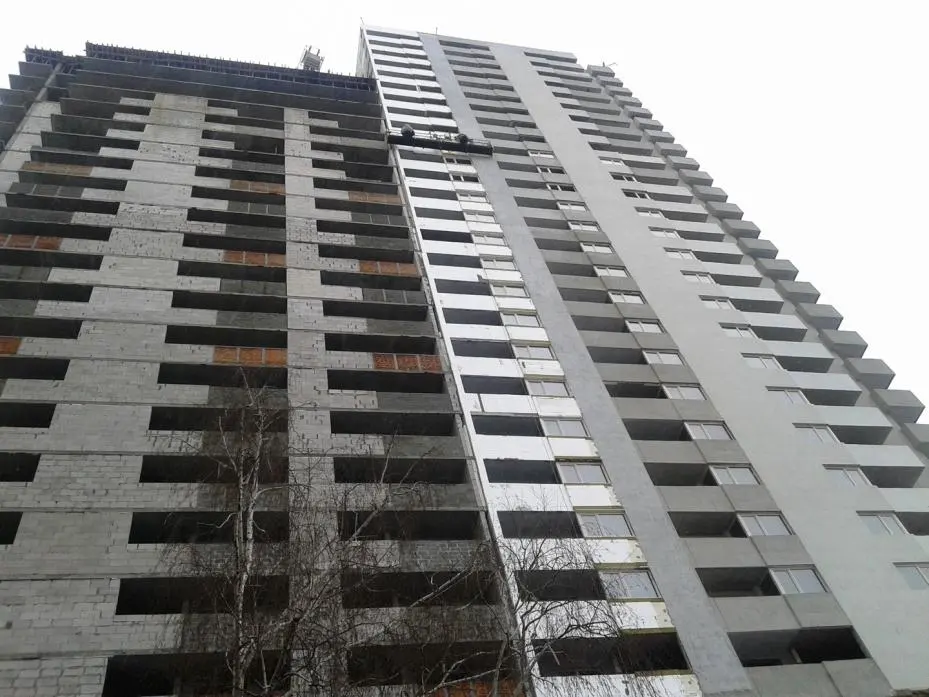

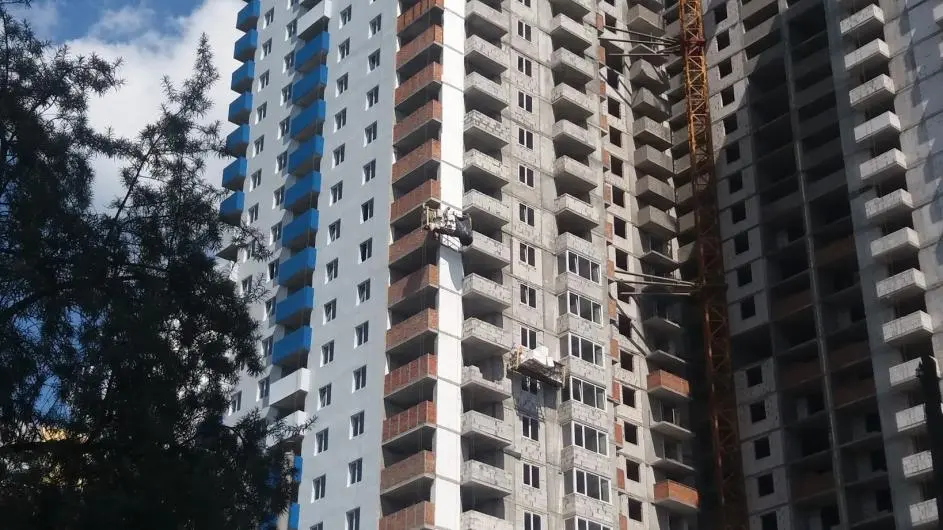

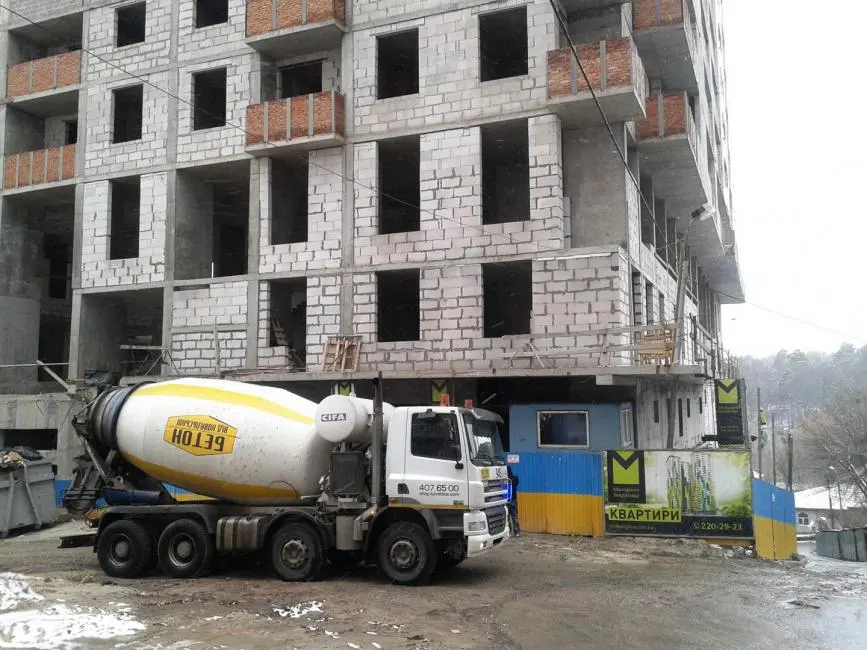

Ведутся фасадные работы.
Устройство кладки на этаже Лофт 1.

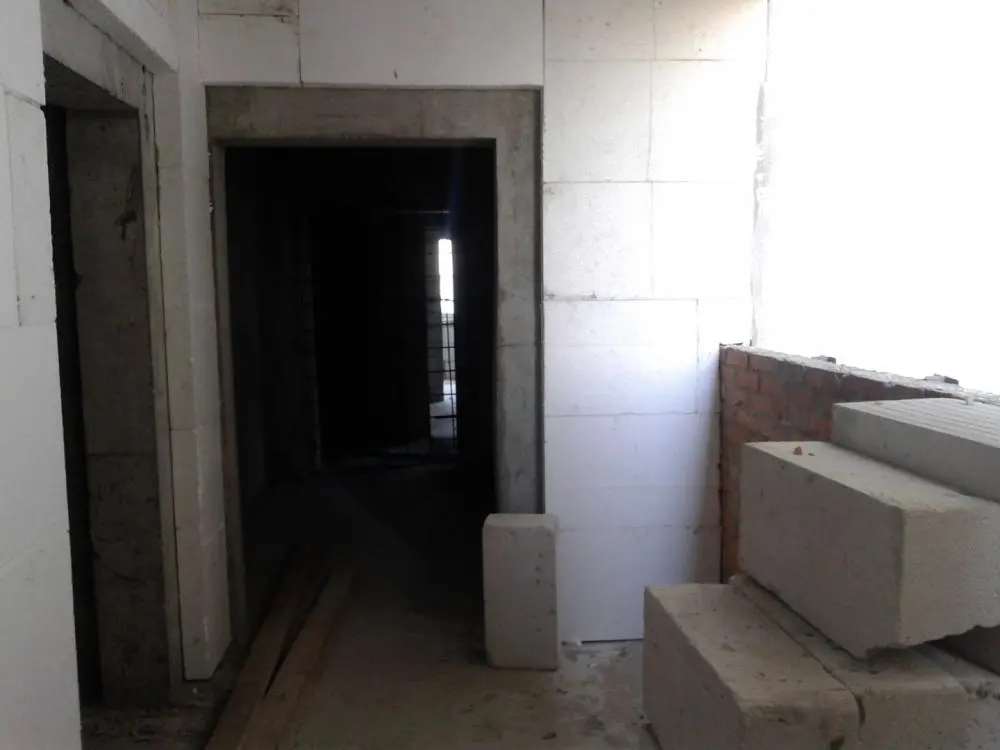

Устройство ниш для труб отопления.
Монтаж стояков холодной и горячей воды с 20 по 26 этажи.
Ведется разводка отопления по МОП с 12 по 13 этаж.

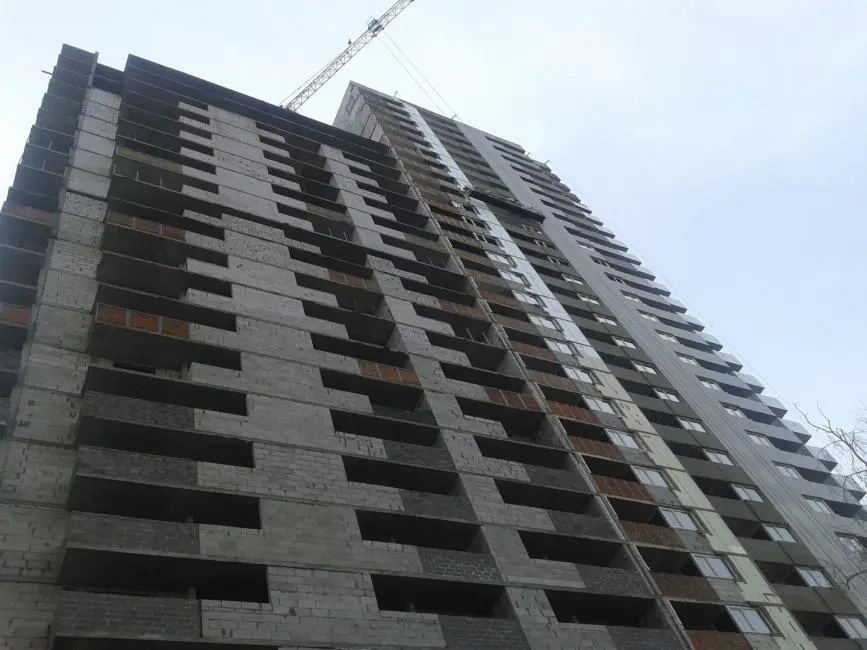

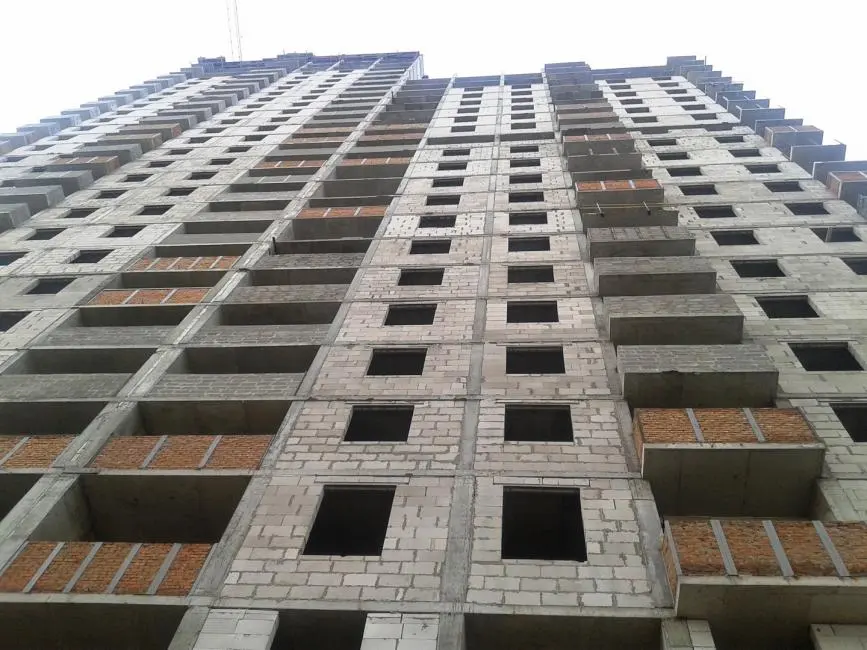

Ведется монтаж окон и балконов с 8 по 26 этаж.
Монтаж канализационных стояков 8-15 этажей.

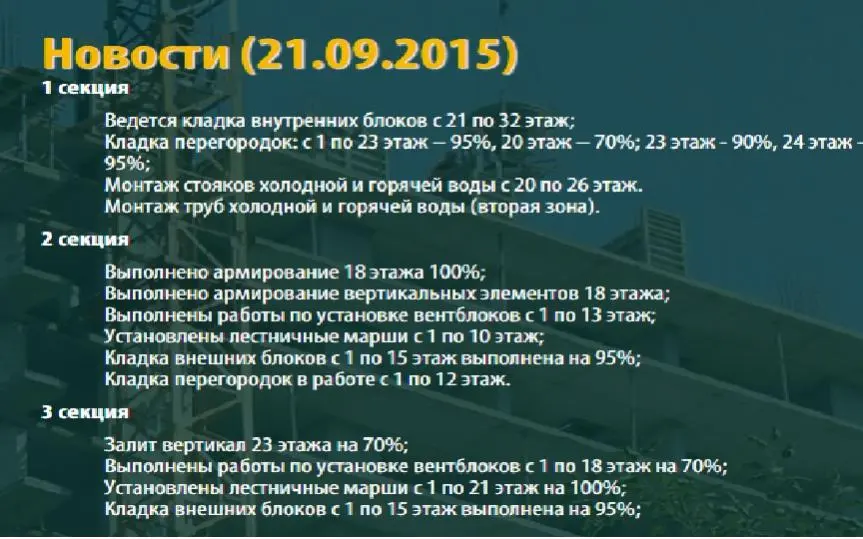

2 секция
Устройство вертикала 32 этажа.
Выполнения работы по установке вент блоков с 1 по 13 этажи.

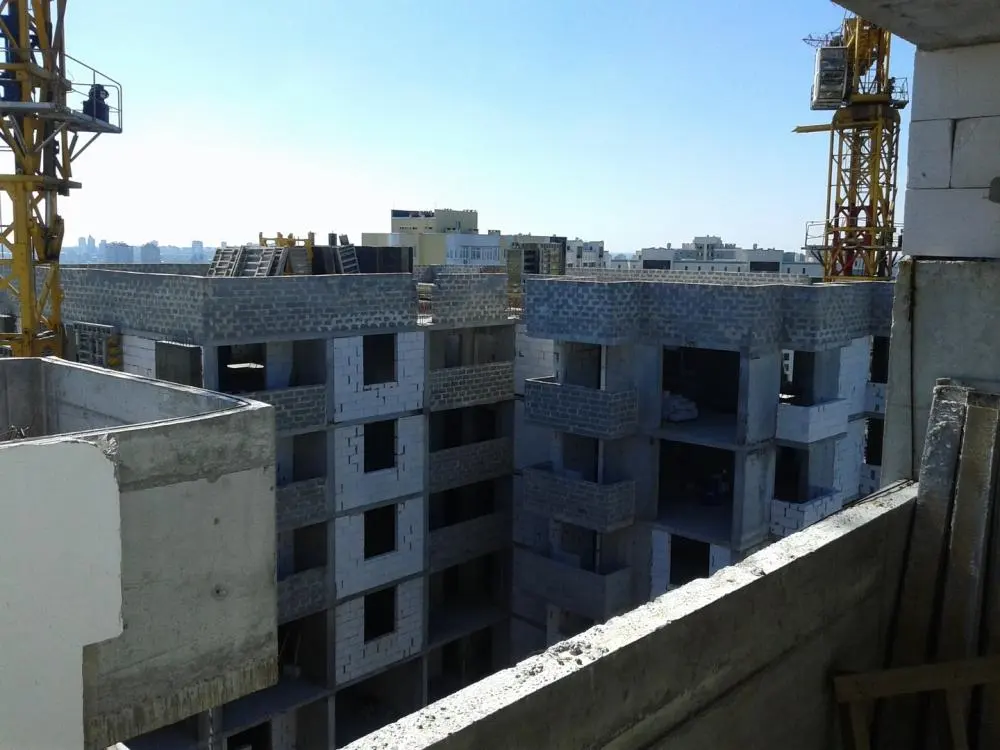

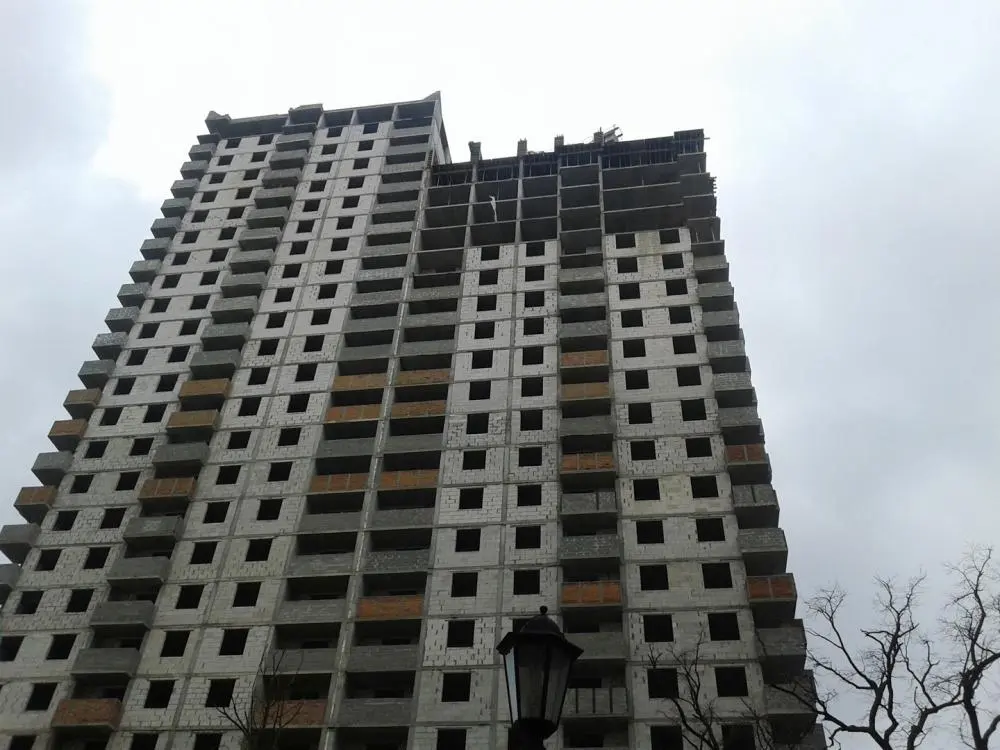

Установлены лестничные марши на 1-30 этажах.
Кладка внешних балконов с 1 по 19 этаж.

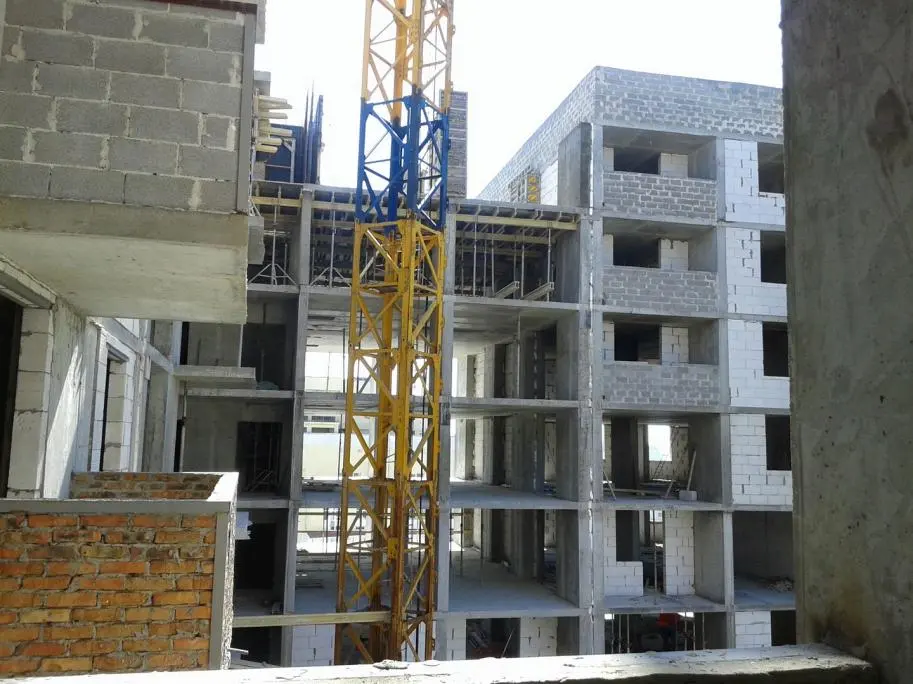

Кладка перегородок с 1 по 12 этажи.
3 секция

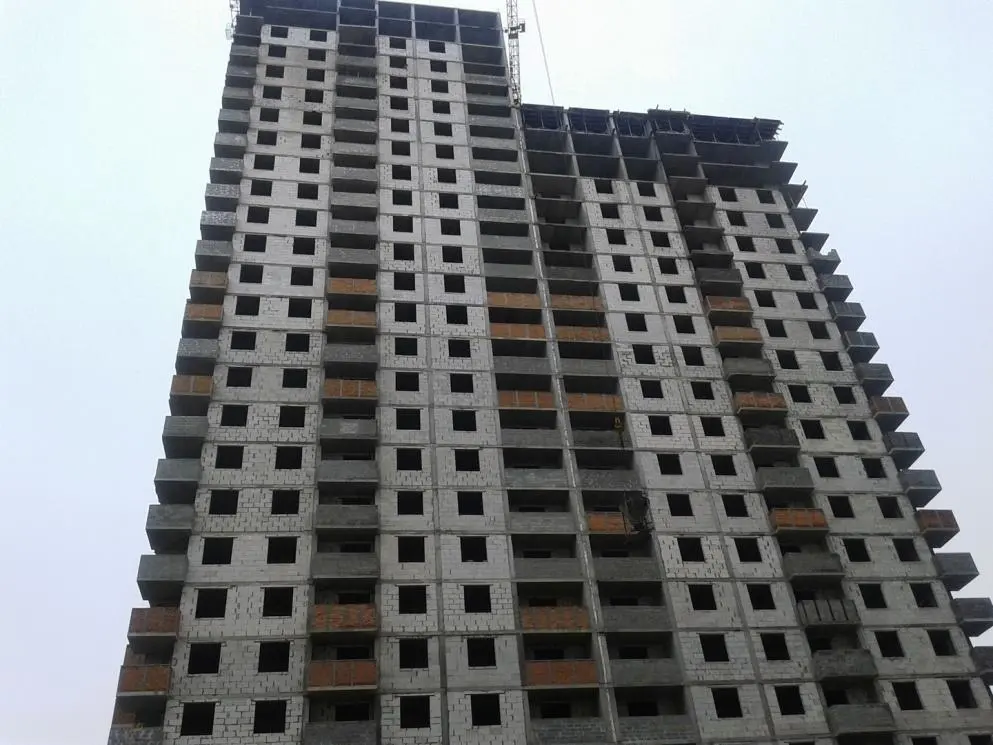

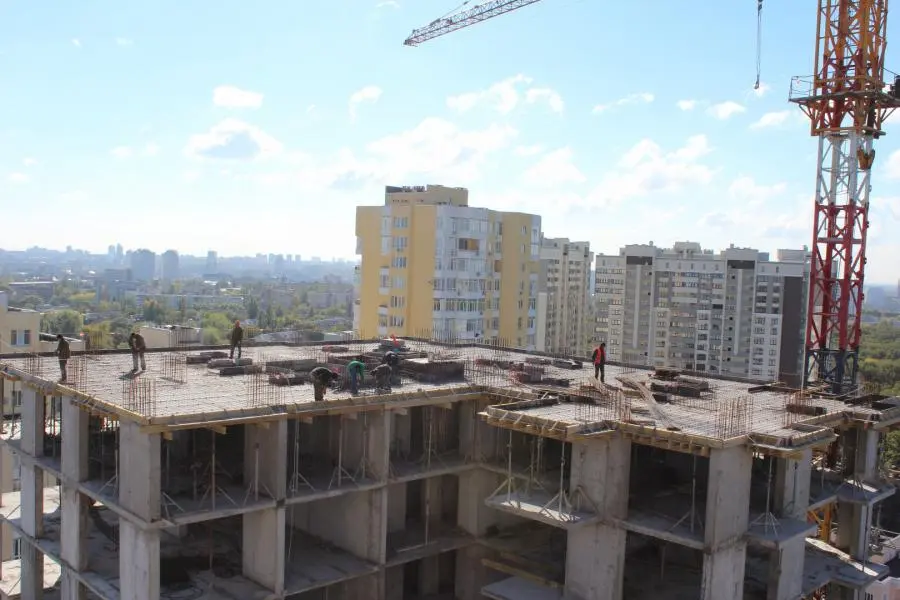

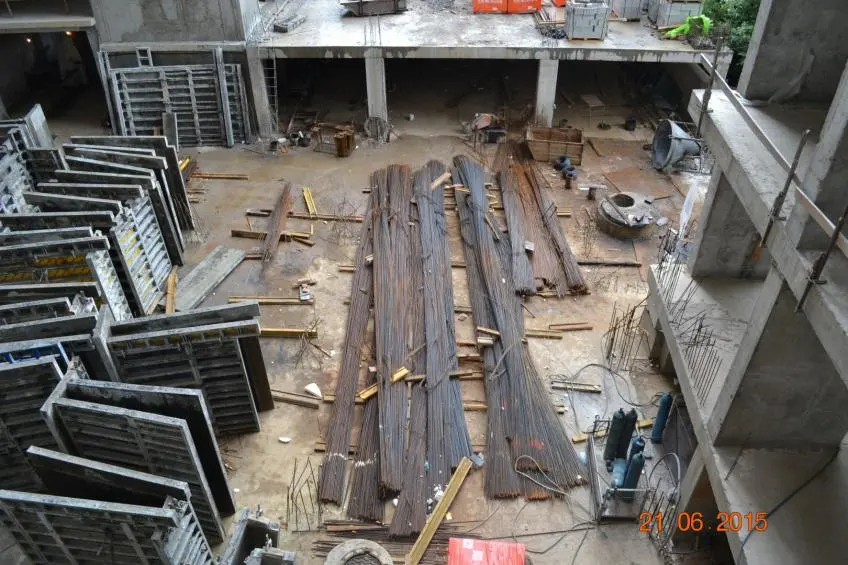

Завершены монолитные работы.
Выполнены работы по установке вент блоков с 1 по 18 этажи.
Устройство кладки наружных стен выполнена– 100%.
Выполнен парапет.
Ведется устройство стен машинного отделения.
Ведется подготовка по устройству кровли.
Новости жилого комплекса "Молодежная инициатива" от 09.06.2016
1 секция
Устройство цементно-песчанной стяжки машинним способом
7 этаж (13 эт. фактический) – 90%
8 этаж (14 эт. фактический) – в работе.

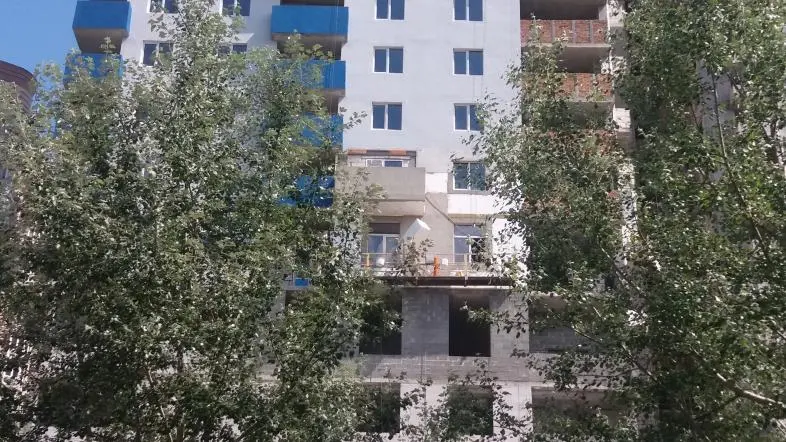

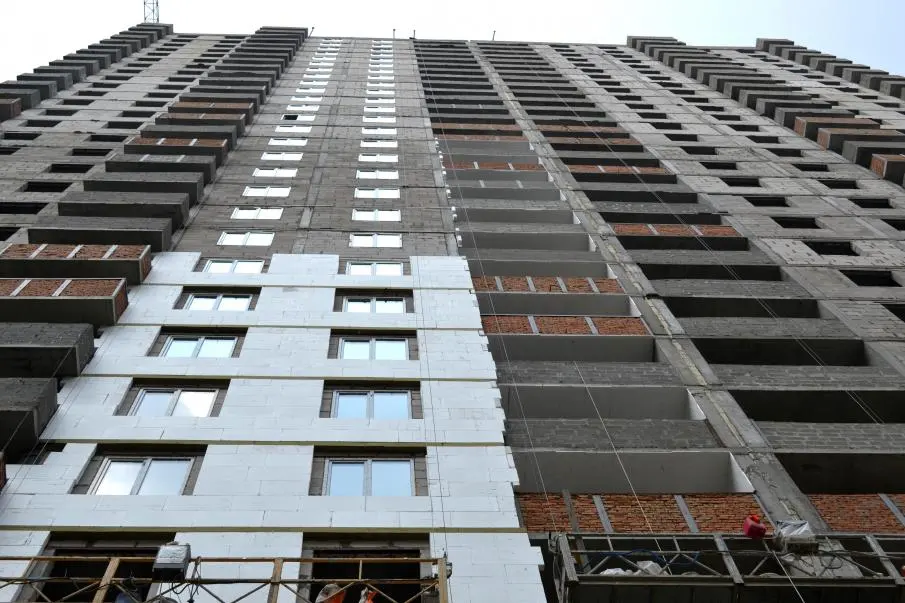

Устройство энергосберегающего фасада. Готовность 70%.
Выполняется кладка перегородок на 3 уровне лофт (6 эт. фактический).
Устройство ниш для комуникаций 18-19 эт (24-25 эт. фактический).
Ведется разводка отопления в местах общего пользования и поквартирно.
Разводка силового кабеля к електрощитам поквартирно.
Монтаж стояков холодного и гарячого водоснабжения секции.
Монтаж стояков ливновой канализации.

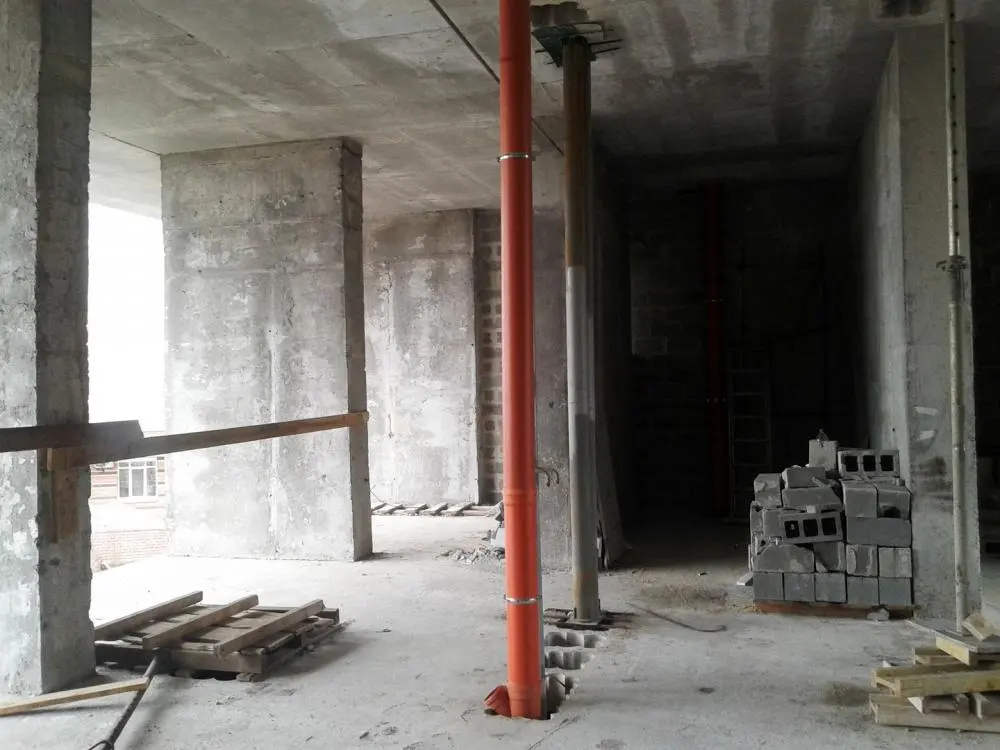

Подготовление лифтовых шахт для монтажа лифтового оборудования
2 секция
Закончено устройство монолитного каркаса

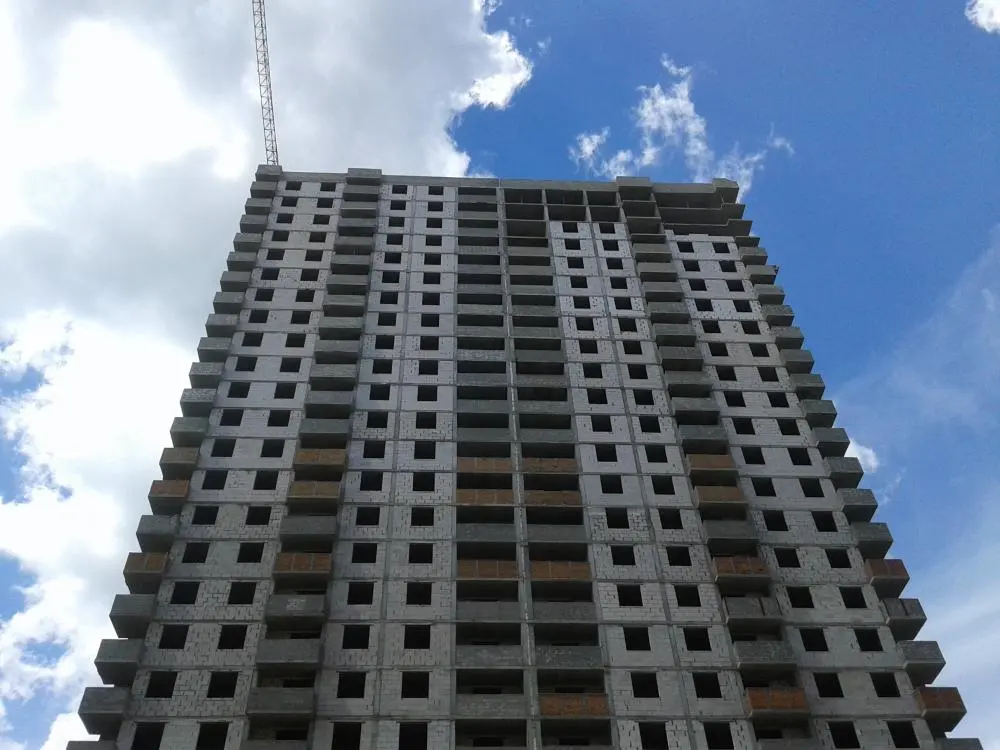

Устройство лестничного марша 25 этаж (31 эт. фактический)
Кладка внешних стен 23 и 24 этаж (29 и 30 эт фактический)
Устройство кладки балконов
Устройство парапетного ограждения – готовность 25 % в работе
Подготовительные работы по подключению коммуникаций

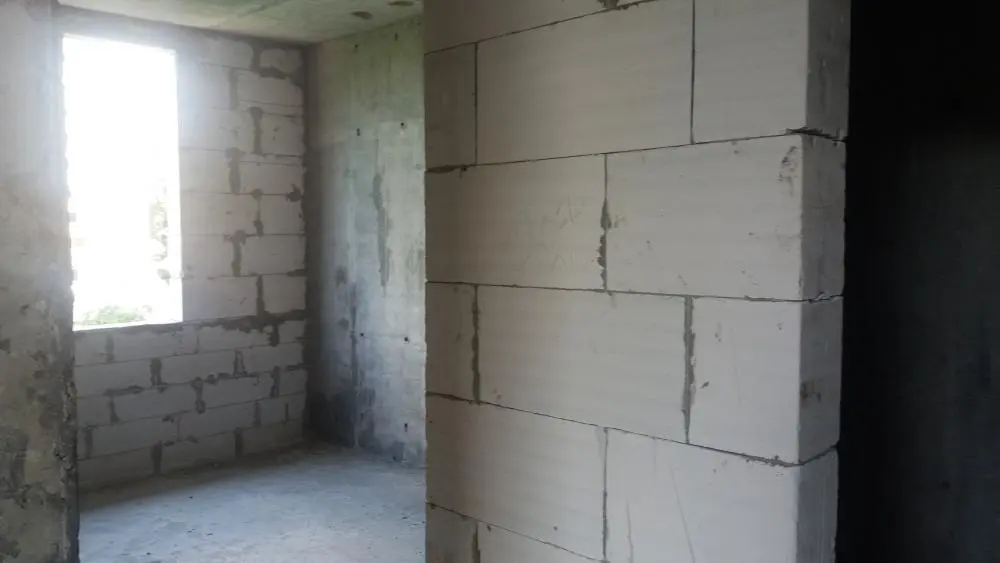

Ведутся работы по внутренним перегородкам
3 секция
Устройство кладки балконов

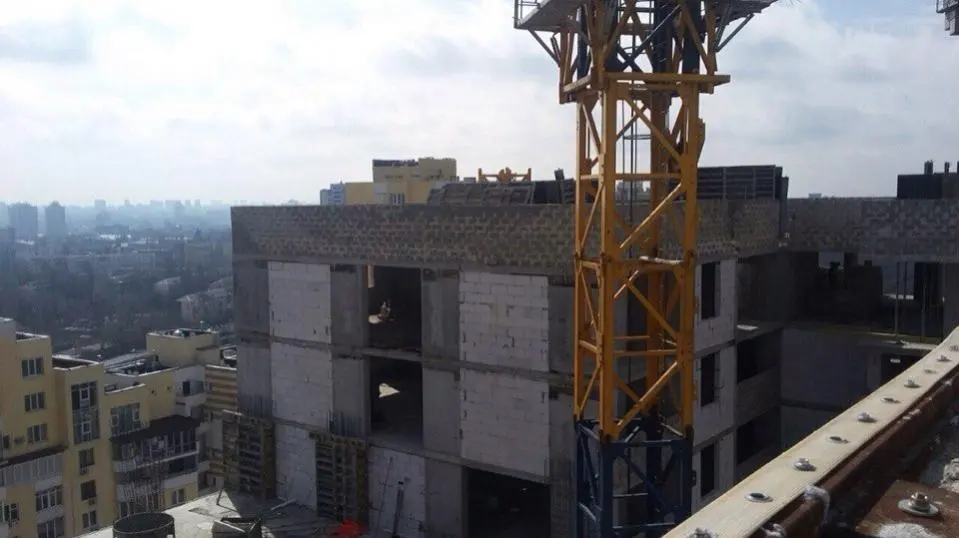

Устройство машинного отделения
Подготовительные работы по устройству кровли
Ведутся работы по внутренним перегородкам
Ход строительства от жилого комплекса "Молодежная инициатива" от 01.07.2016
1 секция
Выполняется кладка перегородок на 3 уровне лофт (6 эт. фактический).
Устройство ниш для комуникаций 22-25 эт (28-31 эт. фактический).
Ведется разводка отопления в местах общего пользования и поквартирно.
Монтаж стояков холодного и гарячого водоснабжения секции.
Монтаж стояков ливновой канализации.
Разводка силового кабеля к електрощитам поквартирно.
Устройство цементно-песчанной стяжки машинним способом
10 этаж (16 эт. фактический) – 95% выполнено.

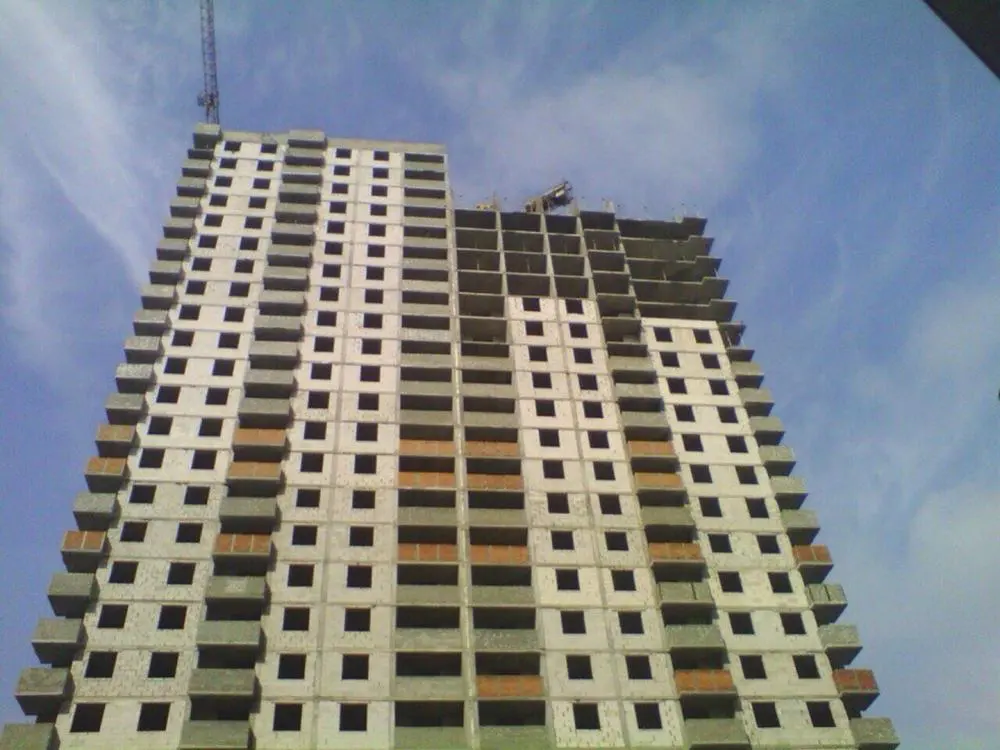

Устройство энергосберегающего фасада. Готовность 82%.
Монтаж окон на 77%.
Подготовка лифтовых шахт для монтажа лифтового оборудования
2 секция
Устройство лестничного марша 25-26 этажа (31-32 эт. фактический) выполнено.
Кладка внешних стен 25-26 этаж (31-32 эт. фактический) – выполнено 80%.
Выполнено устройство кладки балконов.
Ведутся работы по внутренним перегородкам..
Устройство парапетного ограждения – выполнено 100 %.
Подготовительные работы по подключению коммуникаций.
3 секция
Устройство машинного отделения выполнены монолитные работы
Подготовительные работы по устройству кровли.
Ведутся работы по внутренним перегородкам.
Устройство кладки балконов.

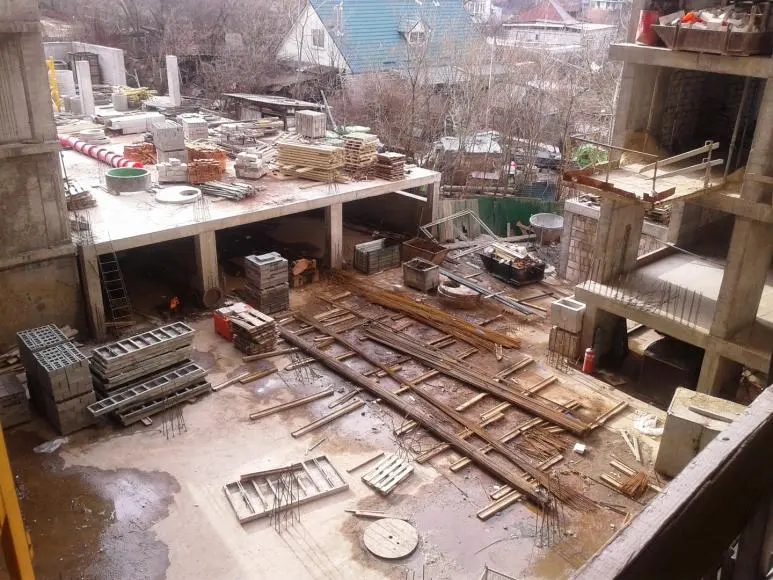

Паркинг
Устройство пилонов 1 уровня выполнено
Заливка пилонов выполнено
Устройство опалубки на плиту перекрытия паркинга выполнено
Ход строительства жилого комплекса "Молодежная инициатива" на 28.07.2016
1 секция
Кладка перегородок на 1 уровне лофт (4 эт. фактический) – выполнено на 25%
Кладка перегородок на 2 уровне лофт (5 эт. фактический) – выполнено на 100%
Кладка перегородок на 3 уровне лофт (6 эт. фактический) – выполнено на 100%
Ведется разводка отопления в местах общего пользования и поквартирно.
Монтаж стояков холодного и гарячого водоснабжения секции.
Монтаж стояков ливновой канализации.
Разводка силового кабеля к електрощитам поквартирно.
Устройство цементно-песчанной стяжки машинним способом 14 этаж (20 эт. фактический) – выполнено на 100%.
Устройство энергосберегающего фасада.

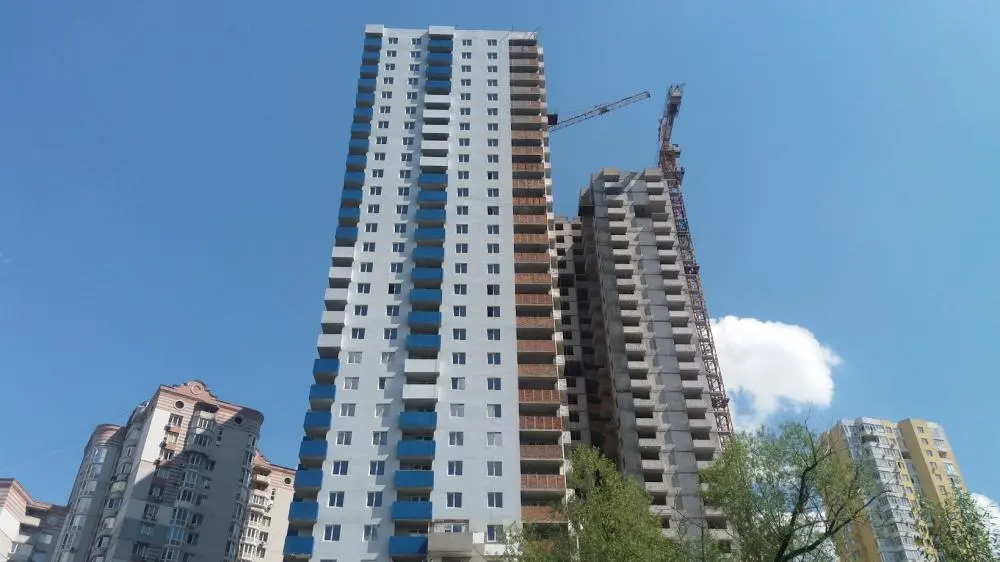

Монтаж окон на 85%.
Подготовка лифтовых шахт для монтажа лифтового оборудования
2 секция
Ведутся работы по внутренним перегородкам.
Подготовительные работы по подключению коммуникаций.
3 секция
Кладка перегородок на 2 и 3 уровне лофт (5 и 6 эт. фактический)
Работы по устройству кровли.
Ведутся работы по внутренним перегородкам.
Монтаж окон
Утепления фасада
