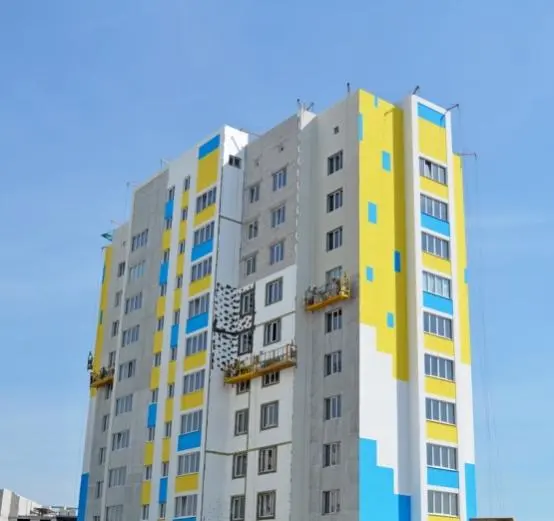

Ход строительства Жилого Комплекса Софиевская Слободка на 30.03.2017

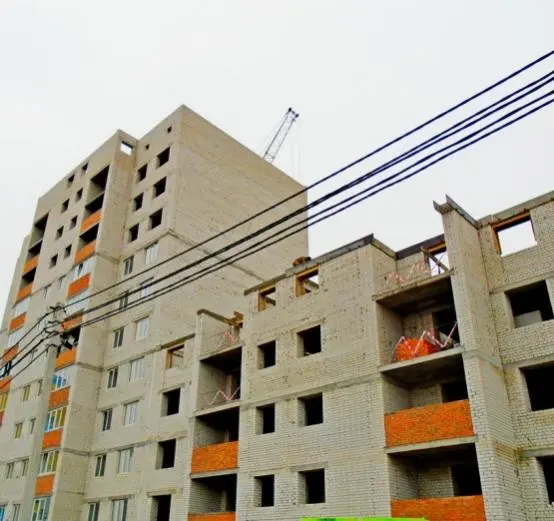

По адресу Боголюбова 41 активно продолжаются внешние фасадные и внутренние отделочные работы. Строительная бригада приступила к процессу заливки стяжки. Завершена разводка внутренних коммуникаций.

NE
Nelli18551 повід. · з 2016
7 квітня 2017 р.

Ход строительства Жилого Комплекса Софиевская Слободка на 03.04.2017

По адресу Боголюбова 31 активно продолжаются строительные работы.
В первом подъезде начинается подготовка к внутренним работам.
Во втором подъезде закончено строительство 5-го этажа, начато возведение 6-го.

NE
Nelli18551 повід. · з 2016
7 квітня 2017 р.

Новости Жилого Комплекса Софиевская Слободка на 05.04.2017

Компания-застройщик беспокоится о безопасности жителей Жилого Комплекса «Софиевская Слободка». Именно поэтому, теперь у каждого владельца квартиры есть возможность максимально обезопасить себя и свою семью.
Совместно с застройщиком жилого комплекса, ЖЕКом и охранной компанией Galid, жителям предлагаются сертификаты на бесплатное установление пультовой сигнализации. Также охранная структура готова обеспечить круглосуточное наблюдение у каждого дома, где будет установлена сигнализация.

NE
Nelli18551 повід. · з 2016
21 квітня 2017 р.

Ход строительства Жилого Комплекса Софиевская Слободка на 07.04.2017

По адресу Боголюбова 31 начаты работы по гидроизоляции крыши дома в первой секции. Строительная бригада приступила к процессу заливки стяжки. Динамично продолжаются работы по остеклению окон.

NE
Nelli18551 повід. · з 2016
21 квітня 2017 р.

Ход строительства Жилого Комплекса Софиевская Слободка на 11.04.2017

По адресу Боголюбова 41 строительная бригада приступила к внешним отделочным работам: утепление и покраска фасада дома. Активно продолжаются внутренние работы: процесс заливки стяжки и штукатурные работы.

NE
Nelli18551 повід. · з 2016
21 квітня 2017 р.

Ход строительства Жилого Комплекса Софиевская Слободка на 13.04.2017

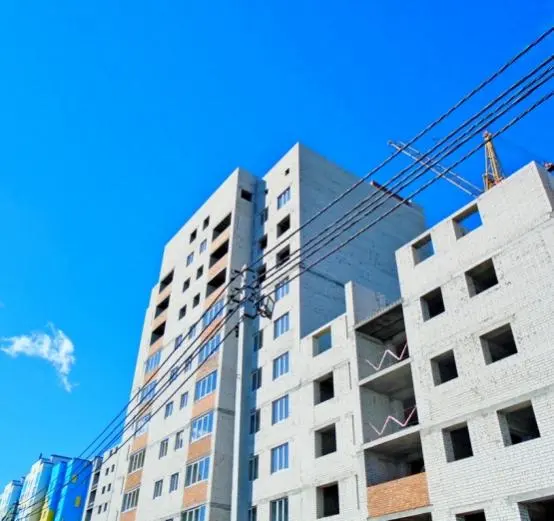

Во второй секции дома по адресу Боголюбова 31 практически завершено строительство 6-го этажа. В первом подъезде идут внутренние работы, активно продолжается остекление окон.

NE
Nelli18551 повід. · з 2016
21 квітня 2017 р.

Ход строительства Жилого Комплекса Софиевская Слободка на 18.04.2017

По адресу Боголюбова 33 динамично идут основные строительные работы. Начато возведение 5-го этажа. Полностью завершено строительство 3 и 4 этажей.

NE
Nelli18551 повід. · з 2016
4 травня 2017 р.

Ход строительства Жилого Комплекса Софиевская Слободка

20.04.2017

В первой секции дома по адресу Боголюбова 31 активно идут работы по подготовке к штукатурным работам. Начат процесс внутренней разводки электросети и установки пожарной сигнализации. Динамично продолжаются работы по остеклению окон.

NE
Nelli18551 повід. · з 2016
4 травня 2017 р.

Ход строительства Жилого Комплекса Софиевская Слободка

24.04.2017

По адресу Боголюбова 41 практически завершены фасадные работы. Внутри дома подходят к завершению штукатурные работы. Полностью завершена установка системы отопления и разводка внутренних коммуникаций.

NE
Nelli18551 повід. · з 2016
4 травня 2017 р.

Ход строительства Жилого Комплекса Софиевская Слободка

26.04.2017

По адресу Боголюбова 33 полностью завершено строительство 4-го этажа, идут работы по возведению 5-го. Активно продолжаются основные строительные работы.

NE
Nelli18551 повід. · з 2016
4 травня 2017 р.

Ход строительства Жилого Комплекса Софиевская Слободка

28.04.2017

В первой секции дома по адресу Боголюбова 31 начаты штукатурные работы. Практично завершены работы по остеклению окон. Продолжается процесс внутренней разводки электросети и установки пожарной сигнализации.

NE
Nelli18551 повід. · з 2016
4 травня 2017 р.

Ход строительства Жилого Комплекса Софиевская Слободка

03.05.2017

Полностью достроенный 11-этажный дом на Боголюбова 35а уже в продаже. Все квартиры сдаются с уже установленными внешними металлопластиковыми дверями и окнами, металлическими входными дверями, оштукатуренными стенами под чистовую отделку и всеми необходимыми коммуникациями.
На придомовой территории будут газоны и детская площадка, уже идут подготовительные работы к асфальтированию.
Приобрести квартиру в новом доме Вы можете, обратившись в отдел продаж.

NE
Nelli18551 повід. · з 2016
22 травня 2017 р.

Ход строительства Жилого Комплекса Софиевская Слободка

05.05.2017
По адресу Боголюбова 41 активно идут работы по заливке стяжки, практически окончены фасадные: утепление и окрашивание. В скором времени строительная бригада завершит внутренние штукатурные работы.

NE
Nelli18551 повід. · з 2016
22 травня 2017 р.

Ход строительства Жилого Комплекса Софиевская Слободка

10.05.2017
Во второй секции дома по адресу Боголюбова 31 динамично идут основные строительные работы. В первом подъезде продолжаются штукатурные работы и остекление окон. В скором времени процесс внутренней разводки электросети и установки пожарной сигнализации будет завершен.

NE
Nelli18551 повід. · з 2016
22 травня 2017 р.

Ход строительства Жилого Комплекса Софиевская Слободка

12.05.2017

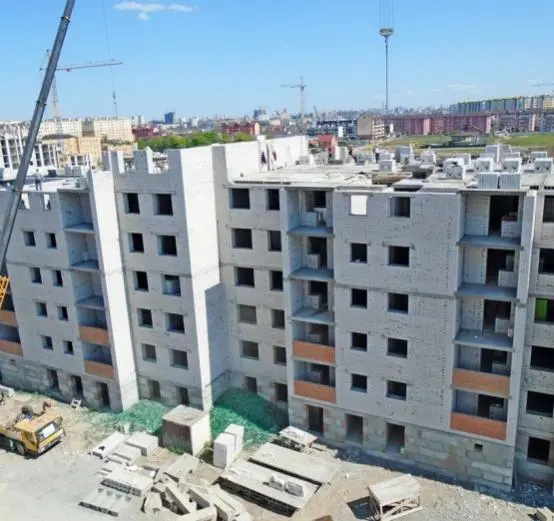

По адресу Боголюбова 33 активно идут основные строительные работы. В зависимости от подъезда, строительная бригада возводит 4,5 и 6 этажи. Десятиэтажный дом будет состоять из 4 подъездов.

NE
Nelli18551 повід. · з 2016
22 травня 2017 р.

Ход строительства Жилого Комплекса Софиевская Слободка

15.05.2017
В доме по адресу Боголюбова 35а закончено монтирование лифта в шахту. Полностью завершены малярные работы, установлены входные двери. Дорожки придомовой территории заасфальтированы.

NE
Nelli18551 повід. · з 2016
22 травня 2017 р.

Новости Жилого комплексу Софиевская Слободка

16.05.2017
Однокомнатные квартиры с готовым ремонтом в жилом комплексе «Софиевская Слободка» уже в продаже!
В пятиэтажном доме по адресу Боголюбова 5 на 4 этаже продаются комфортабельные апартаменты с новым ремонтом.
Стены ванной комнаты облицованы плиткой, вся сантехника новая, вмонтирована электропроводка, удобно расположены розетки, пол покрыт ламинатом, в коридоре и комнате поклеены обои – все готово для заезда в квартиру сразу же после покупки.
Во всех квартирах установлены радиаторы и стеклопакеты, что обеспечивает полную готовность жилья к отопительному сезону.
Предложение ограничено!
Спешите приобрести новые квартиры с ремонтом по лучшим ценам!
Цену уточняйте!

NE
Nelli18551 повід. · з 2016
22 травня 2017 р.

Ход строительства Жилого комплекса Софиевская Слободка

17.05.2017
Внутри дома по адресу Боголюбова 41 практически завершены работы по заливке стяжки. Подходят к завершению и малярные работы. Полностью завершена разводка внутренних коммуникаций.

NE
Nelli18551 повід. · з 2016
22 травня 2017 р.

Ход строительства Жилого комплекса Софиевская Слободка

19.05.2017
На Боголюбова 37, 39 и 41 идет процесс подключения трансформаторных подстанций к постоянному питанию. Эти меры предприняты для того, чтобы постоянно соблюдалось стабильное напряжение, и не было перепадов.

NE
Nelli18551 повід. · з 2016
22 травня 2017 р.

Ход строительства Жилого комплекса Софиевская Слободка

22.05.2017
В первой секции дома по адресу Боголюбова 31 начаты работы по установке лифта. Активно работает сантехническая бригада, закончена гидроизоляция крыши. Динамично продолжаются фасадные и штукатурные работы.
