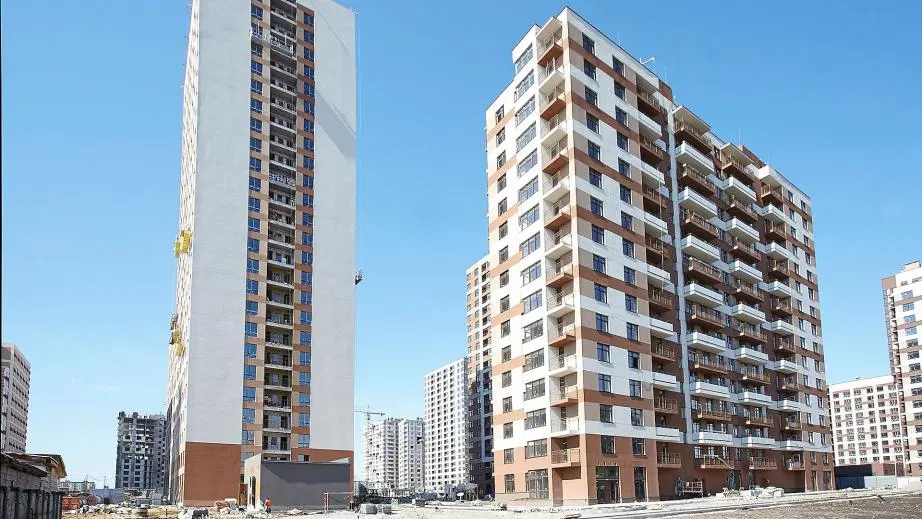

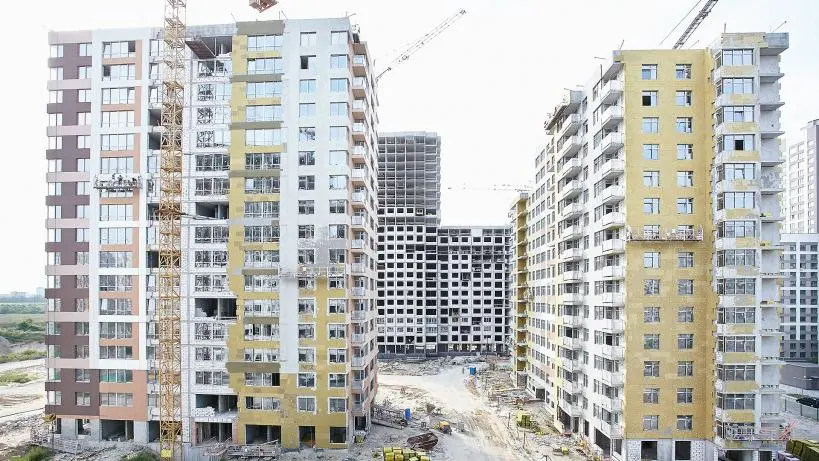

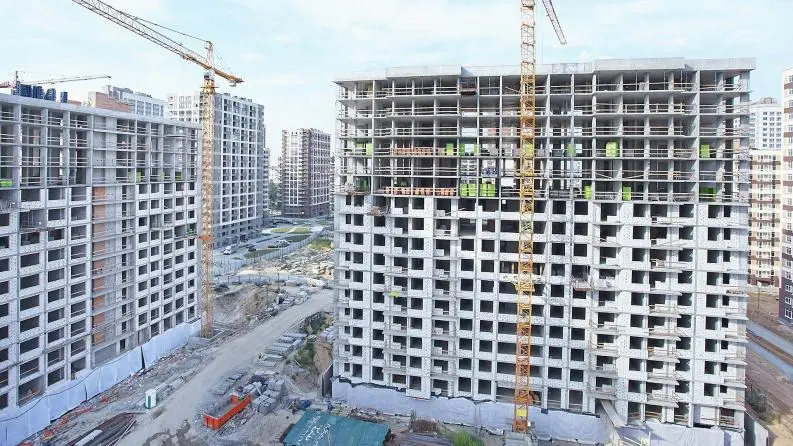

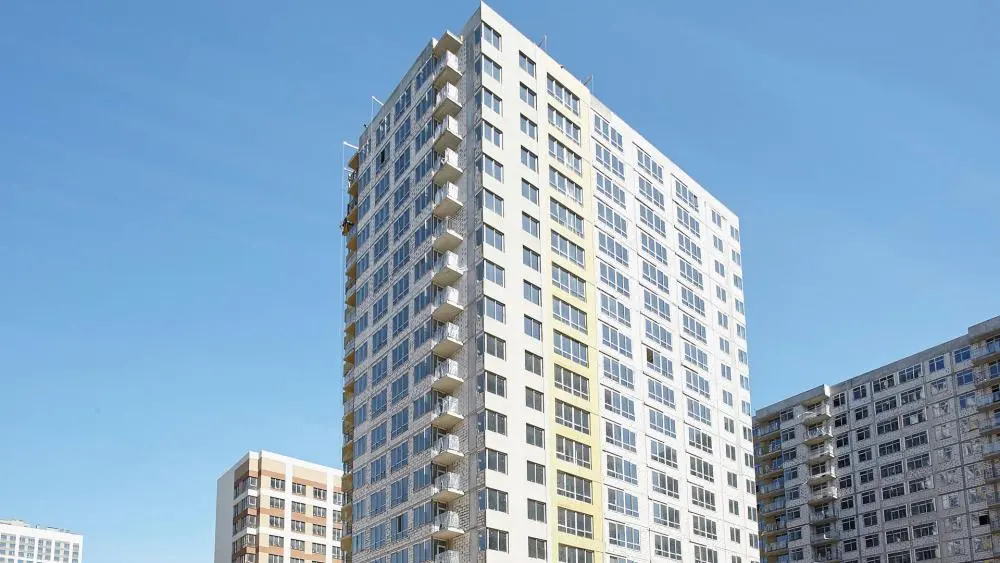

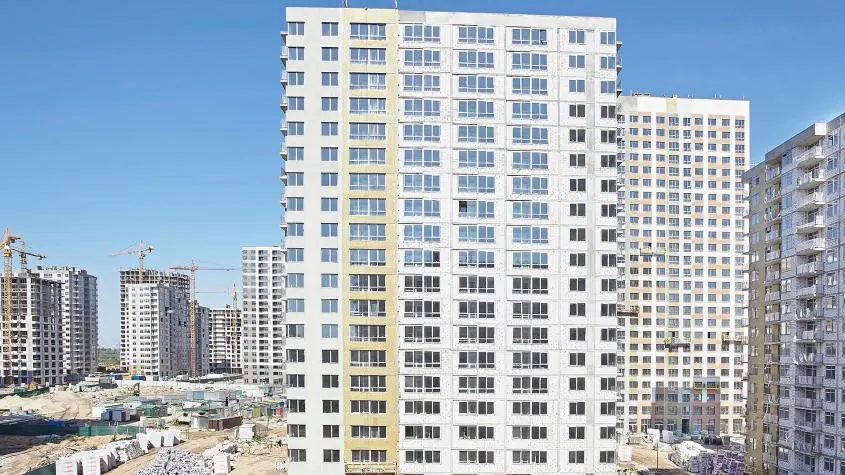

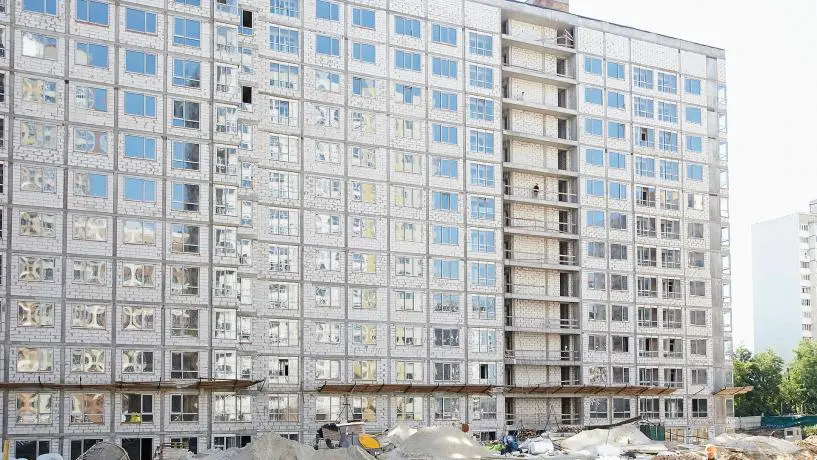

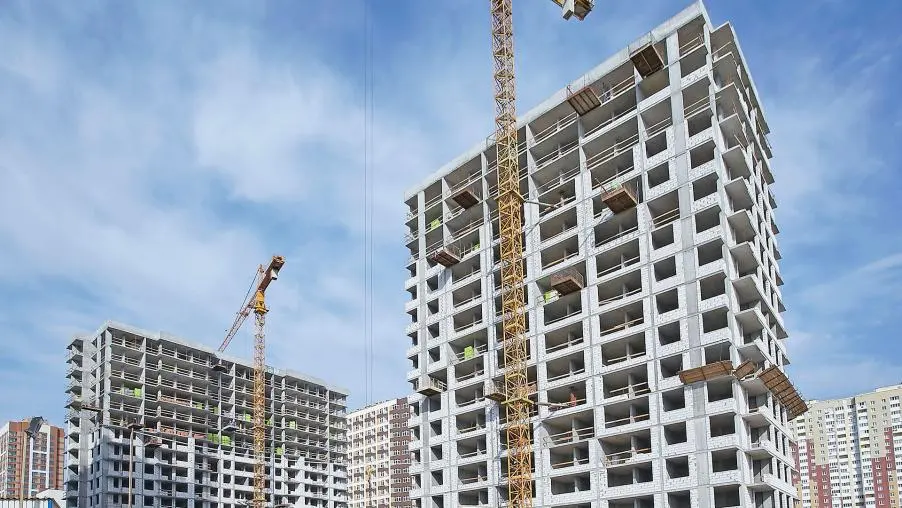

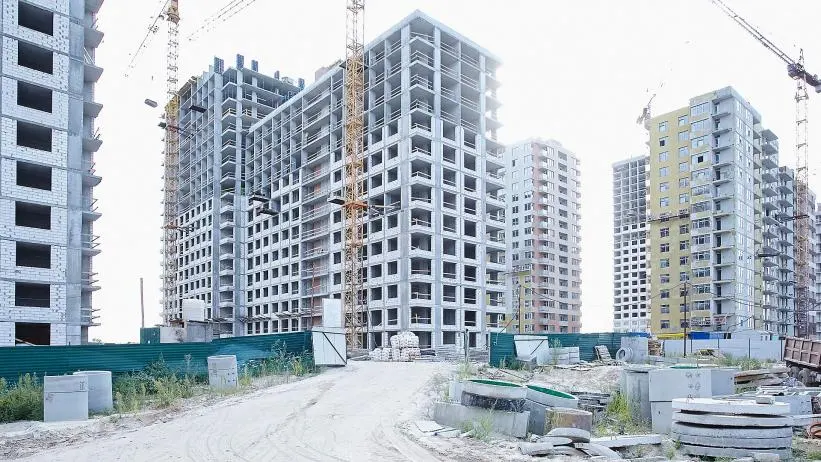

Ход строительства Жилого Комплекса

06.07.2018
• ІІІ черга
Будинок А2
На завершальному етапі кладка стін та перегородок.
На завершальному етапі штукатурка внутрішніх стін та перегородок.
На завершальному етапі влаштування крівлі.
На завершальному етапі встановлення віконних блоків.
Завершується встановлення дверних блоків.
Продовжується зовнішнє оздоблення будинку.
Продовжується встановлення внутрішніх інженерних систем.
Продовжується благоустрій та озеленення на території.
На завершальному етапі встановлення зовнішніх інженерних мереж.
Будинок В1
На завершальному етапі кладка стін та перегородок.
На завершальному етапі штукатурка внутрішніх стін та перегородок.
На завершальному етапі влаштування крівлі.
На завершальному етапі встановлення віконних блоків.
Завершується встановлення дверних блоків.
На завершальному етапі зовнішнє оздоблення будинку.
Продовжується встановлення внутрішніх інженерних систем.
Продовжується благоустрій та озеленення на території.
На завершальному етапі встановлення зовнішніх інженерних мереж.
Будинок С1
На завершальному етапі кладка стін та перегородок.
На завершальному етапі штукатурка внутрішніх стін та перегородок.
Продовжується влаштування крівлі.
Завершується встановлення віконних блоків.
Завершується встановлення дверних блоків.
На завершальному етапі зовнішнє оздоблення будинку.
На завершальному етапі встановлення внутрішніх інженерних систем.
Продовжується благоустрій та озеленення на території.
На завершальному етапі встановлення зовнішніх інженерних мереж.
• IV черга
Будинок А3
На завершальному етапі кладка стін та перегородок.
Продовжується влаштування крівлі.
На завершальному етапі встановлення віконних блоків.
Продовжується встановлення внутрішніх інженерних систем.
Розпочато встановлення зовнішніх інженерних мереж.
Будинок В2
На завершальному етапі кладка стін та перегородок.
В процесі влаштування крівлі.
На завершальному етапі встановлення віконних блоків.
Продовжується встановлення внутрішніх інженерних систем.
Розпочато встановлення зовнішніх інженерних мереж.
Будинок С1
На завершальному етапі кладка стін та перегородок.
Розпочата штукатурка внутрішніх стін та перегородок.
Продовжується влаштування крівлі.
На завершальному етапі встановлення віконних блоків.
Завершується встановлення дверних блоків.
В процесі встановлення внутрішніх інженерних систем.
Розпочато встановлення зовнішніх інженерних мереж.
• VI черга
Будинок А4
Кладка стін та перегородок на рівні 7-13 поверху.
Розпочата штукатурка внутрішніх стін та перегородок.
Розпочато встановлення віконних блоків.
Будинок В3
Кладка стін та перегородок на завершальному етапі.
В процесі влаштування крівлі.
На завершальному етапі встановлення віконних блоків.
Продовжується встановлення дверних блоків.
Продовжується встановлення внутрішніх інженерних систем.
Будинок С2
Кладка стін та перегородок на рівні 17 поверху.
В процесі влаштування крівлі.
Продовжується встановлення віконних блоків.
Продовжується встановлення дверних блоків.
Продовжується встановлення внутрішніх інженерних систем.
• VII черга
Будинок А
Влаштування монолітного каркасу будівлі на рівні 15 поверху;
Кладка стін та перегородок на рівні 8 поверху.
Будинок В
Влаштування монолітного каркасу будівлі на рівні 14 поверху;
Кладка стін та перегородок на рівні 8 поверху.
Будинок С
Влаштування монолітного каркасу будівлі на рівні 17 поверху;
Кладка стін та перегородок на рівні 8 поверху.

NE
Nelli18551 повід. · з 2016
2 серпня 2018 р.

Новости Жилого Комплекса

18.07.2018
Шановні інвестори I та II черги!
Надаємо для Вас офіційні схеми розміщення кондиціонерів.

• І черга
Будинок А
- Фасад 1-41
- Фасад 41-1
- Фасад А-П П-А

Будинок В
- Фасад 1-21
- Фасад 21-1
- Фасад А-Д Д-А

Будинок С
- Фасад 1-7 7-1
- Фасад А-С
- Фасад С-А

• ІІ черга
Будинок А
- Фасад 1-41
- Фасад 41-1
- Фасад П-А

Будинок В
- Фасад 1-21
- Фасад 21-1
- Фасад А-Д Д-А

Будинок С
- Фасад 1-7 7-1
- Фасад А-С
- Фасад С-А

NE
Nelli18551 повід. · з 2016
22 серпня 2018 р.

Ход строительства Жилого Комплекса

15.08.2018
• ІІІ черга
Будинок А2
Розпочата робота комісії по введенню в експлуатацію.
Будинок В1
Розпочата робота комісії по введенню в експлуатацію.
Будинок С1
Розпочата робота комісії по введенню в експлуатацію.
• IV черга
Будинок А3
На завершальному етапі кладка стін та перегородок.
Продовжується влаштування покрівлі.
На завершальному етапі встановлення віконних блоків.
Розпочато встановлення дверних блоків.
Продовжується встановлення внутрішніх інженерних систем.
Продовжується встановлення зовнішніх інженерних мереж.
Будинок В2
На завершальному етапі кладка стін та перегородок.
В процесі влаштування покрівлі.
На завершальному етапі встановлення віконних блоків.
Розпочато встановлення дверних блоків.
Продовжується встановлення внутрішніх інженерних систем.
Продовжується встановлення зовнішніх інженерних мереж.
Будинок С1
На завершальному етапі кладка стін та перегородок.
Розпочата штукатурка внутрішніх стін та перегородок.
Продовжується влаштування покрівлі.
На завершальному етапі встановлення віконних блоків.
Завершується встановлення дверних блоків.
Продовжується встановлення внутрішніх інженерних систем.
Продовжується встановлення зовнішніх інженерних мереж.
• VI черга
Будинок А4
Кладка стін та перегородок на рівні 7-16 поверху.
Розпочата штукатурка внутрішніх стін та перегородок.
Розпочато встановлення віконних блоків.
Розпочато встановлення внутрішніх інженерних систем.
Будинок В3
Кладка стін та перегородок на завершальному етапі.
Продовжується влаштування крівлі.
На завершальному етапі встановлення віконних блоків.
Продовжується встановлення дверних блоків.
Продовжується встановлення внутрішніх інженерних систем.
Будинок С2
Кладка стін та перегородок на рівні 17 поверху.
Продовжується влаштування крівлі.
На завершальному етапі встановлення віконних блоків.
Продовжується встановлення дверних блоків.
Продовжується встановлення внутрішніх інженерних систем.
• VII черга
Будинок А
Влаштування монолітного каркасу будівлі на рівні 16 поверху;
Кладка стін та перегородок на рівні 10 поверху.
Будинок В
Влаштування монолітного каркасу будівлі на рівні 16 поверху;
Кладка стін та перегородок на рівні 9 поверху.
Будинок С
Завершено влаштування монолітного каркасу будівлі;
Кладка стін та перегородок на рівні 14 поверху.

NE
Nelli18551 повід. · з 2016
19 вересня 2018 р.

Ход строительства Жилого Комплекса

12.09.2018
ІІІ черга
Будинок А2
Отримали сертифікат про введенню в експлуатацію.
Будинок В1
Отримали сертифікат про введенню в експлуатацію.
Будинок С1
Отримали сертифікат про введенню в експлуатацію.
• IV черга
Будинок А3
На завершальному етапі кладка стін та перегородок.
Влаштування покрівлі виконано на 65%.
Встановлення віконних блоків виконано на 95%.
Встановлення дверних блоків виконано на 80%.
В процесі встановлення внутрішніх інженерних систем.
Продовжується встановлення зовнішніх інженерних мереж.
Будинок В2
На завершальному етапі кладка стін та перегородок.
Влаштування покрівлі виконано на 75%.
Встановлення віконних блоків виконано на 95%.
Встановлення дверних блоків виконано на 62%.
Продовжується встановлення внутрішніх інженерних систем.
Продовжується встановлення зовнішніх інженерних мереж.
Будинок С1
На завершальному етапі кладка стін та перегородок.
Продовжується штукатурка внутрішніх стін та перегородок.
Влаштування покрівлі виконано на 75%.
Встановлення віконних блоків виконано на 95%.
Встановлення дверних блоків виконано на 65%.
Продовжується встановлення внутрішніх інженерних систем.
Продовжується встановлення зовнішніх інженерних мереж.
• VI черга
Будинок А4
Кладка стін та перегородок на рівні 7-16 поверху виконана на 66%.
В процесі штукатурка внутрішніх стін та перегородок.
Встановлення віконних блоків виконано на 5%.
Розпочато встановлення внутрішніх інженерних систем.
Будинок В3
Кладка стін та перегородок на завершальному етапі.
Влаштування покрівлі виконано на 68%.
Встановлення віконних блоків виконано на 92%.
Встановлення дверних блоків виконано на 50%.
Продовжується встановлення внутрішніх інженерних систем.
Будинок С2
Кладка стін та перегородок на рівні 17 поверху.
Влаштування покрівлі виконано на 70%.
Встановлення віконних блоків виконано на 85%.
Встановлення дверних блоків виконано на 20%.
Продовжується встановлення внутрішніх інженерних систем.
• VII черга
Будинок А
Влаштування монолітного каркасу будівлі на рівні 16 поверху;
Кладка стін та перегородок на рівні 11 поверху.
Будинок В
Влаштування монолітного каркасу будівлі на рівні 16 поверху.
Кладка стін та перегородок на рівні 11 поверху.
Будинок С
Завершено влаштування монолітного каркасу будівлі;
Кладка стін та перегородок на рівні 16 поверху.

NE
Nelli18551 повід. · з 2016
19 вересня 2018 р.

Новости Жилого Комплекса

13.09.2018
Шановні Інвестори!
Третя черга Варшавського мікрорайону отримала сертифікат про прийняття в експлуатацію будинків!

NE
Nelli18551 повід. · з 2016
15 жовтня 2018 р.

Ход строительства Жилого Комплекса

11.10.2018
• І-ІІІ черги – введено в експлуатацію
• IV черга
Будинок А3
На завершальному етапі кладка стін та перегородок.
Влаштування покрівлі виконано на 65%.
Встановлення віконних блоків виконано на 95%.
Встановлення дверних блоків виконано на 85%.
В процесі встановлення внутрішніх інженерних систем.
Продовжується встановлення зовнішніх інженерних мереж.
Будинок В2
На завершальному етапі кладка стін та перегородок.
Влаштування покрівлі виконано на 75%.
Встановлення віконних блоків виконано на 95%.
Встановлення дверних блоків виконано на 85%.
Продовжується встановлення внутрішніх інженерних систем.
Продовжується встановлення зовнішніх інженерних мереж.
Будинок С1
На завершальному етапі кладка стін та перегородок.
Продовжується штукатурка внутрішніх стін та перегородок.
Влаштування покрівлі виконано на 75%.
Встановлення віконних блоків виконано на 95%.
Встановлення дверних блоків виконано на 85%.
Продовжується встановлення внутрішніх інженерних систем.
Продовжується встановлення зовнішніх інженерних мереж.
• VI черга
Будинок А4
Кладка стін та перегородок:
Секція 1: 12-14 поверх виконано на 52%;
Секція 2: 14-21 поверх виконано на 80%.
В процесі штукатурка внутрішніх стін та перегородок.
Встановлення віконних блоків виконано на 15%.
Розпочато встановлення внутрішніх інженерних систем.
Будинок В3
Кладка стін та перегородок на завершальному етапі.
Влаштування покрівлі виконано на 68%.
Встановлення віконних блоків виконано на 92%.
Встановлення дверних блоків виконано на 85%.
Продовжується встановлення внутрішніх інженерних систем.
Будинок С2
На завершальному етапі кладка стін та перегородок.
Влаштування покрівлі виконано на 70%.
Встановлення віконних блоків виконано на 85%.
Встановлення дверних блоків виконано на 25%.
Продовжується встановлення внутрішніх інженерних систем.
• VII черга

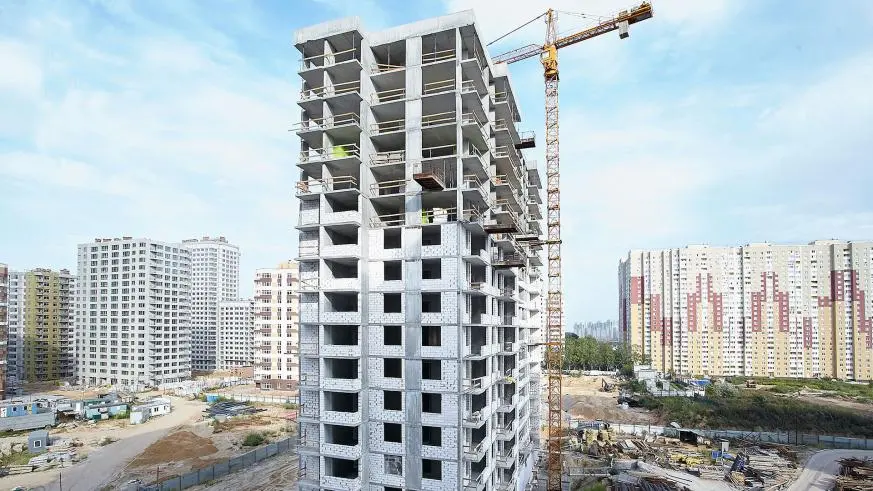

Будинок А
Влаштування монолітного каркаса будівлі на рівні 16 поверху виконано на 60%;
Кладка стін та перегородок на рівні 12 поверху виконано на 41%.
Будинок В
Влаштування монолітного каркаса будівлі на рівні 16 поверху виконано на 93%.
Кладка стін та перегородок на рівні 13 поверху.

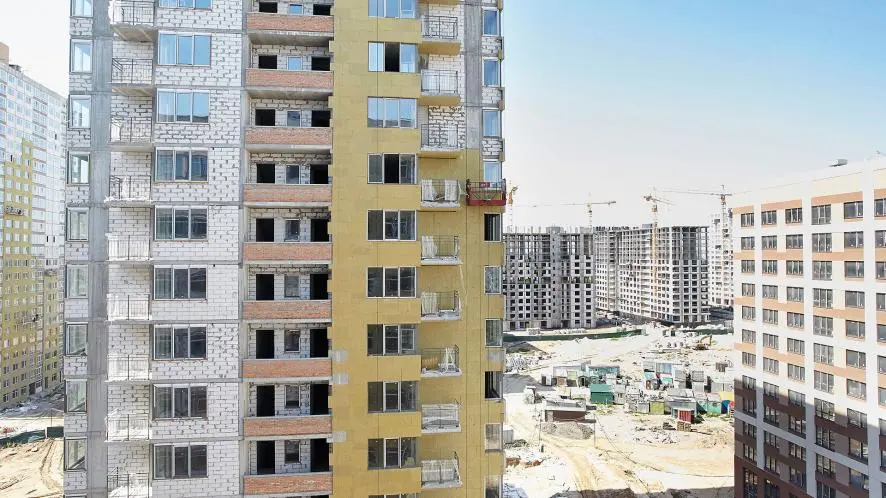

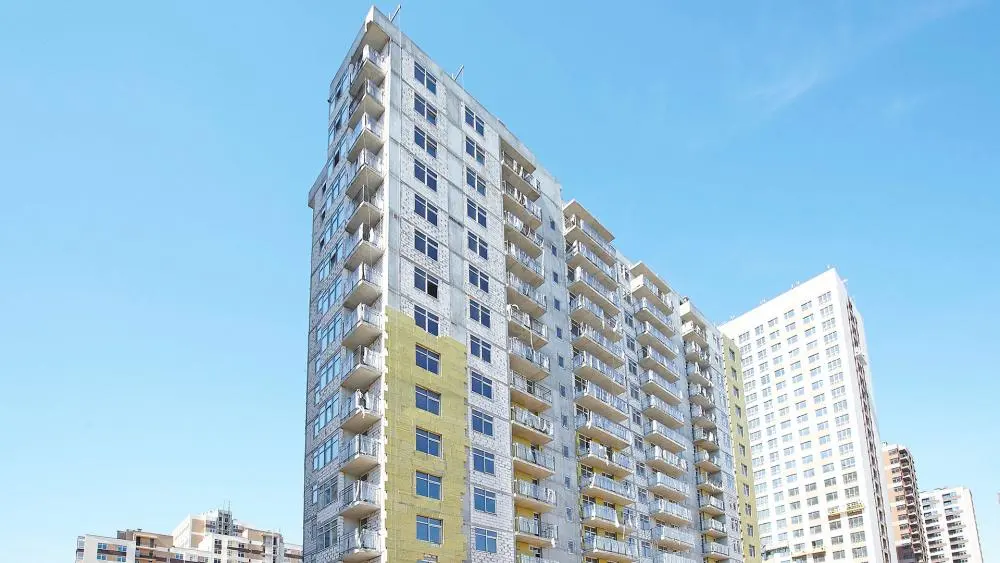

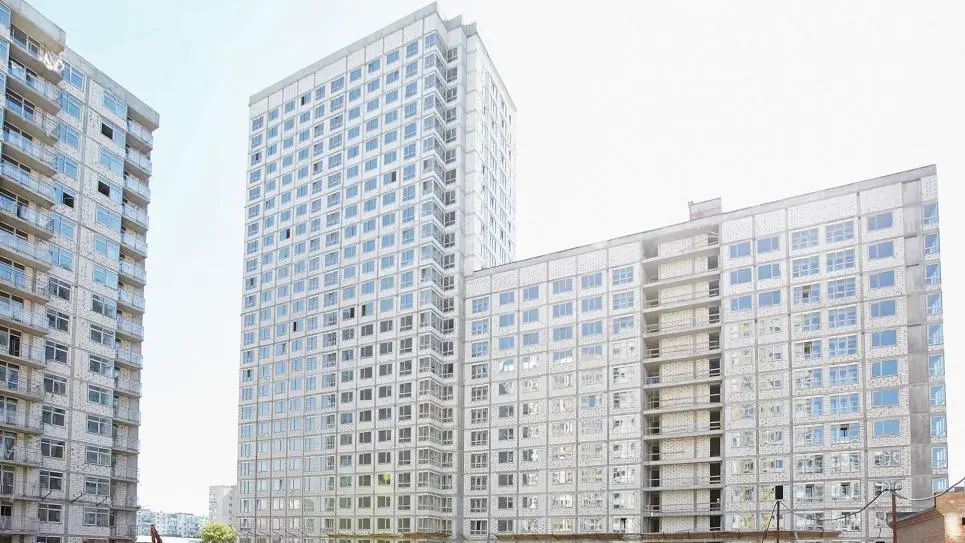

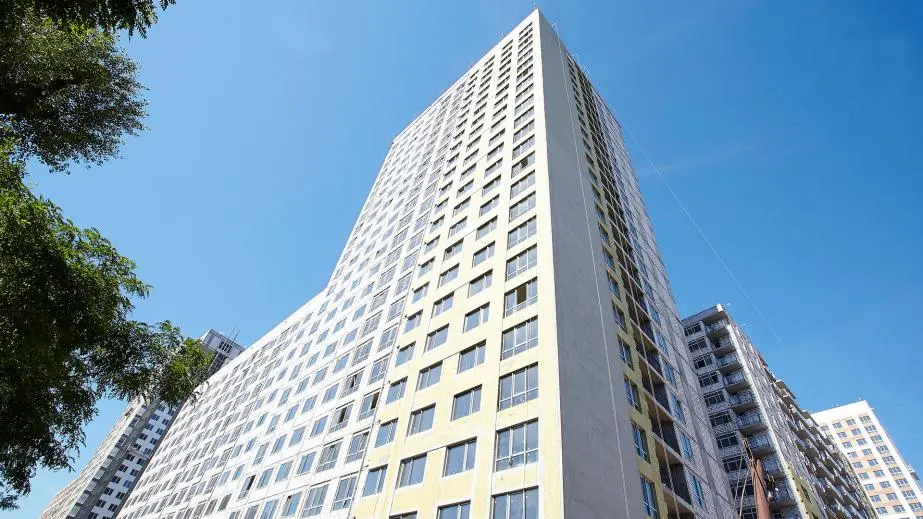

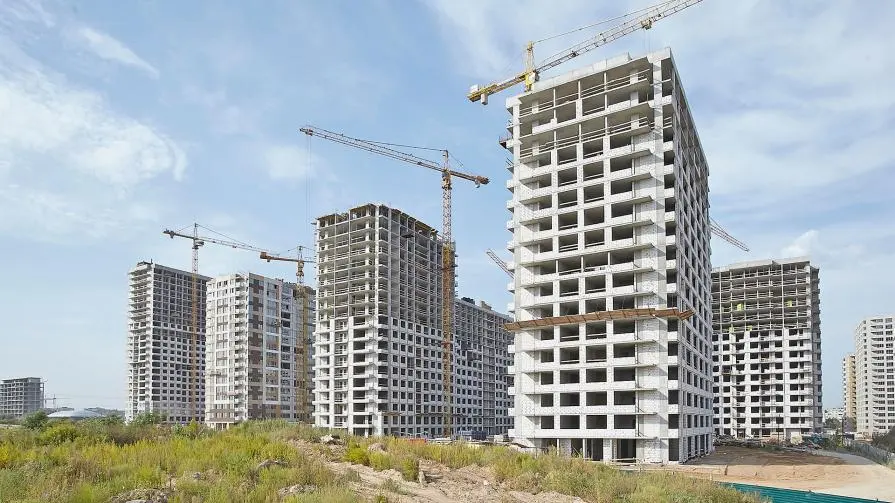

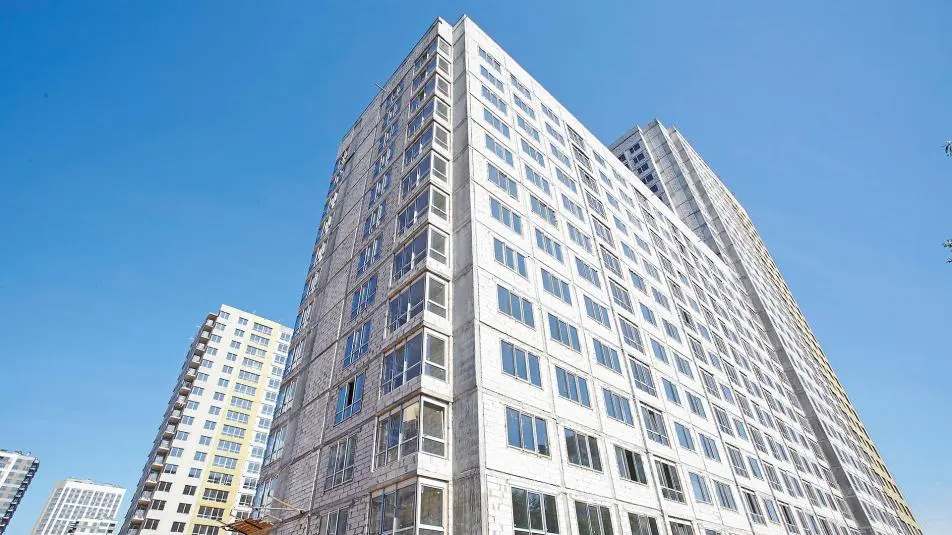

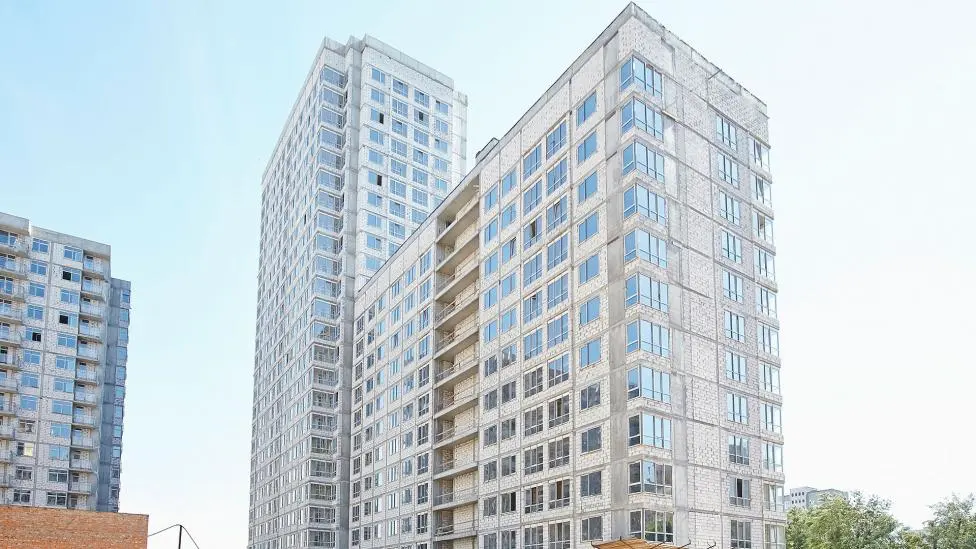

Будинок С
Завершено влаштування монолітного каркаса будівлі;
Кладка стін та перегородок на рівні 17 поверху.

NE
Nelli18551 повід. · з 2016
7 листопада 2018 р.

Новости Жилого Комплекса

31.10.2018
• I черга
Будинок №1.1 (А) – просп. Правди 45, буд 45-А.
Будинок №1.2 (B) – просп. Правди 45, буд 45.
Будинок №1.3 (C) – просп. Правди 45, буд 45-Б.

• II черга
Будинок №2.1 (А) – вул. Родини Крістерів, буд. 20.
Будинок №2.2 (B) – вул. Родини Крістерів, буд. 20-А.
Будинок №2.3 (C) – вул. Родини Крістерів, буд. 20-Б.

NE
Nelli18551 повід. · з 2016
6 грудня 2018 р.

Ход строительства Жилого Комплекса

20.11.2018
І-ІІІ черги – введено в експлуатацію
• IV черга
Будинок А3
На завершальному етапі кладка стін та перегородок.
Влаштування покрівлі виконано на 68%.
Встановлення віконних блоків виконано на 97%.
Встановлення дверних блоків виконано на 88%.
Зовнішнє оздоблення виконано на 45% в першій секції.
В процесі встановлення внутрішніх інженерних систем.
Продовжується встановлення зовнішніх інженерних мереж.
Будинок В2
На завершальному етапі кладка стін та перегородок.
Влаштування покрівлі виконано на 77%.
Встановлення віконних блоків виконано на 97%.
Встановлення дверних блоків виконано на 88%.
Зовнішнє оздоблення виконано на 35%.
Продовжується встановлення внутрішніх інженерних систем.
Продовжується встановлення зовнішніх інженерних мереж.
Будинок С1
На завершальному етапі кладка стін та перегородок.
Продовжується штукатурка внутрішніх стін та перегородок.
Влаштування покрівлі виконано на 77%.
Встановлення віконних блоків виконано на 97%.
Встановлення дверних блоків виконано на 88%.
Зовнішнє оздоблення виконано на 70%.
Продовжується встановлення внутрішніх інженерних систем.
Продовжується встановлення зовнішніх інженерних мереж.
• VI черга
Будинок А4
Кладка стін та перегородок:
Секція 1: 12-14 поверх виконано на 57%;
Секція 2: 14-21 поверх виконано на 85%.
В процесі штукатурка внутрішніх стін та перегородок.
Встановлення віконних блоків виконано на 20%.
Продовжується встановлення внутрішніх інженерних систем.
Будинок В3
Кладка стін та перегородок на завершальному етапі.
Влаштування покрівлі виконано на 69%.
Встановлення віконних блоків виконано на 93%.
Встановлення дверних блоків виконано на 86%.
Продовжується встановлення внутрішніх інженерних систем.
Будинок С2
На завершальному етапі кладка стін та перегородок.
Влаштування покрівлі виконано на 70%.
Встановлення віконних блоків виконано на 87%.
Встановлення дверних блоків виконано на 27%.
Продовжується встановлення внутрішніх інженерних систем.
• VII черга

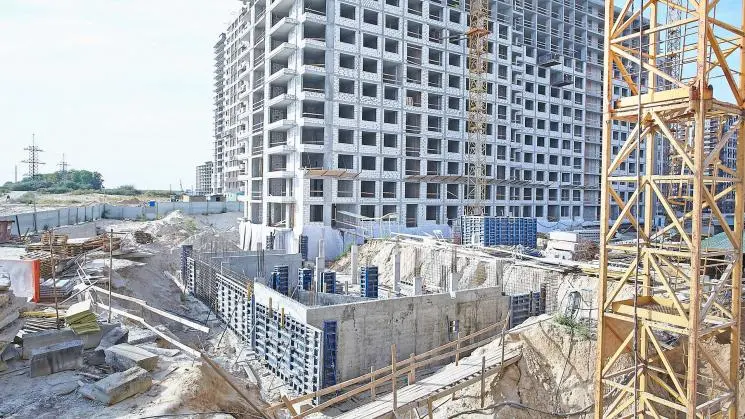

Будинок А
Влаштування монолітного каркаса будівлі на рівні 21 поверху.
Кладка стін та перегородок на рівні 13 поверху.
Будинок В
Влаштування монолітного каркаса будівлі виконано на 95%.
Кладка стін та перегородок на рівні 13 поверху виконано на 83%.
Будинок С
Завершено влаштування монолітного каркаса будівлі;
Кладка стін та перегородок на рівні 17 поверху виконано на 86%.

NE
Nelli18551 повід. · з 2016
5 січня 2019 р.

Ход строительства Жилого Комплекса
13.12.2018
• І-ІІІ черги – введено в експлуатацію
• IV черга

Будинок А3
На завершальному етапі кладка стін та перегородок.
Влаштування покрівлі виконано на 68%.
Встановлення віконних блоків виконано на 97%.
Встановлення дверних блоків виконано на 95%.
Зовнішнє оздоблення виконано на 75% в першій секції.
Встановлення ліфтів виконано на 80%.
В процесі встановлення внутрішніх інженерних систем.
На завершальному етапі встановлення зовнішніх інженерних мереж.
Будинок В2
На завершальному етапі кладка стін та перегородок.
Влаштування покрівлі виконано на 77%.
Встановлення віконних блоків виконано на 97%.
Встановлення дверних блоків виконано на 90%.
Зовнішнє оздоблення виконано на 75%.
Встановлення ліфтів виконано на 80%.
Продовжується встановлення внутрішніх інженерних систем.
На завершальному етапі встановлення зовнішніх інженерних мереж.
Будинок С1
На завершальному етапі кладка стін та перегородок.
Продовжується штукатурка внутрішніх стін та перегородок.
Влаштування покрівлі виконано на 77%.
Встановлення віконних блоків виконано на 98%.
Встановлення дверних блоків виконано на 98%.
Зовнішнє оздоблення виконано на 90%.
Встановлення ліфтів виконано на 80%.
Продовжується встановлення внутрішніх інженерних систем.
Продовжується встановлення зовнішніх інженерних мереж.
• VI черга
Будинок А4
Кладка стін та перегородок на завершальному етапі.
В процесі штукатурка внутрішніх стін та перегородок.
Встановлення віконних блоків виконано на 50%.
Встановлення дверних блоків виконано на 12%.
Продовжується встановлення внутрішніх інженерних систем.
Будинок В3
Кладка стін та перегородок на завершальному етапі.
Влаштування покрівлі виконано на 78%.
Встановлення віконних блоків виконано на 95%.
Встановлення дверних блоків виконано на 90%.
Продовжується встановлення внутрішніх інженерних систем.
Будинок С2
На завершальному етапі кладка стін та перегородок.
Влаштування покрівлі виконано на 80%.
Встановлення віконних блоків виконано на 92%.
Встановлення дверних блоків виконано на 80%.
Продовжується встановлення внутрішніх інженерних систем.
• VII черга
Будинок А
Влаштування монолітного каркаса будівлі на завершальному етапі.
Кладка стін та перегородок виконано на 65%.
Штукатурка стін та перегородок виконана на 35%.
Встановлення віконних блоків виконано на 25%.
Будинок В
Завершено влаштування монолітного каркаса будівлі.
Кладка стін та перегородок виконано на 93%.
Штукатурка стін та перегородок виконана на 50%.
Встановлення віконних блоків виконано на 25%.
Будинок С
Завершено влаштування монолітного каркаса будівлі;
Кладка стін та перегородок виконано на 93%.
Штукатурка стін та перегородок виконана на 60%.
Встановлення віконних блоків виконано на 30%.

NE
Nelli18551 повід. · з 2016
22 січня 2019 р.

Ход строительства Жилого Комплекса
18.01.2019
• І-ІІІ черги – введено в експлуатацію
• IV черга

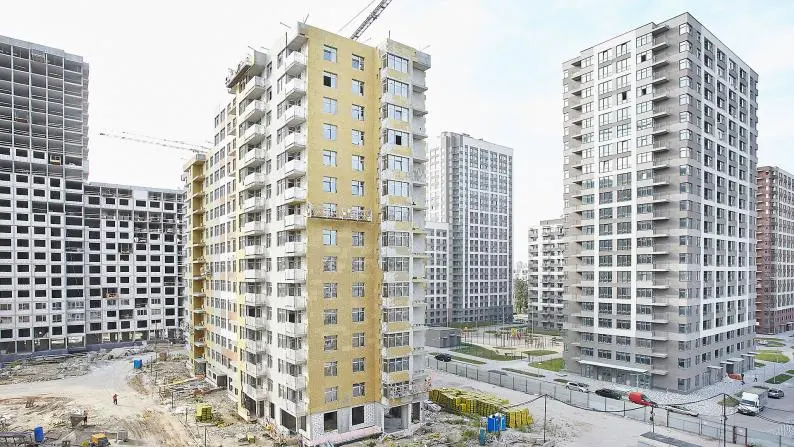

Будинок А
На завершальному етапі кладка стін та перегородок.
Влаштування покрівлі виконано на 68%.
Встановлення віконних блоків виконано на 98%.
Встановлення дверних блоків виконано на 96%.
Зовнішнє оздоблення виконано на 75% в першій секції.
Встановлення ліфтів виконано на 84%.
В процесі встановлення внутрішніх інженерних систем.
На завершальному етапі встановлення зовнішніх інженерних мереж.
Будинок В2
На завершальному етапі кладка стін та перегородок.
Влаштування покрівлі виконано на 77%.
Встановлення віконних блоків виконано на 98%.
Встановлення дверних блоків виконано на 92%.
Зовнішнє оздоблення виконано на 75%.
Встановлення ліфтів виконано на 82%.
Продовжується встановлення внутрішніх інженерних систем.
На завершальному етапі встановлення зовнішніх інженерних мереж.

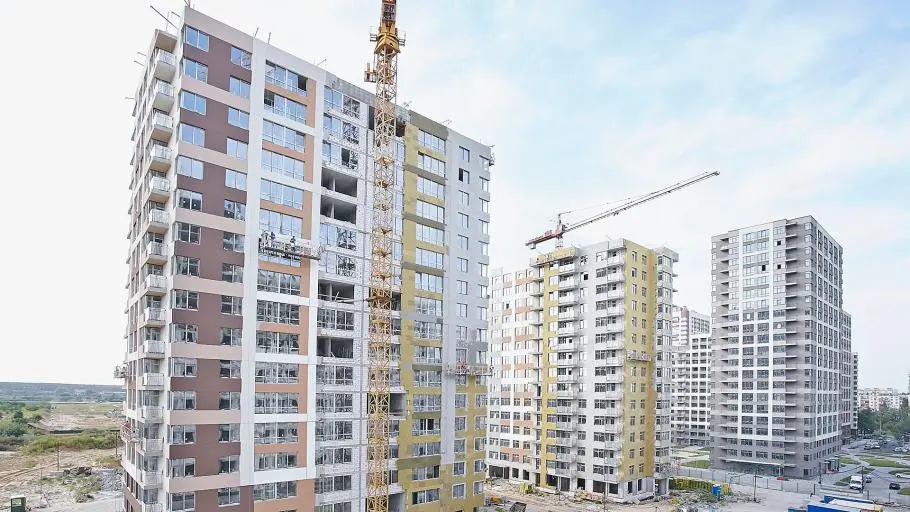

Будинок С
На завершальному етапі кладка стін та перегородок.
Продовжується штукатурка внутрішніх стін та перегородок.
Влаштування покрівлі виконано на 77%.
Встановлення віконних блоків виконано на 98%.
Встановлення дверних блоків виконано на 99%.
Зовнішнє оздоблення виконано на 90%.
Встановлення ліфтів виконано на 82%.
Продовжується встановлення внутрішніх інженерних систем.
Продовжується встановлення зовнішніх інженерних мереж.
• VI черга
Будинок А
Кладка стін та перегородок на завершальному етапі.
В процесі штукатурка внутрішніх стін та перегородок.
Встановлення віконних блоків виконано на 51%.
Встановлення дверних блоків виконано на 13%.
Продовжується встановлення внутрішніх інженерних систем.
Будинок В
Кладка стін та перегородок на завершальному етапі.
Влаштування покрівлі виконано на 78%.
Встановлення віконних блоків виконано на 95%.
Встановлення дверних блоків виконано на 92%.
Продовжується встановлення внутрішніх інженерних систем.
Будинок С
На завершальному етапі кладка стін та перегородок.
Влаштування покрівлі виконано на 80%.
Встановлення віконних блоків виконано на 92%.
Встановлення дверних блоків виконано на 95%.
Продовжується встановлення внутрішніх інженерних систем.
• VII черга
Будинок А
Влаштування монолітного каркаса будівлі на завершальному етапі.
Кладка стін та перегородок виконано на 65%.
Штукатурка стін та перегородок виконана на 36%.
Встановлення віконних блоків виконано на 30%.
Будинок В
Завершено влаштування монолітного каркаса будівлі.
Кладка стін та перегородок виконано на 93%.
Штукатурка стін та перегородок виконана на 52%.
Встановлення віконних блоків виконано на 27%.
Будинок С
Завершено влаштування монолітного каркаса будівлі;
Кладка стін та перегородок виконано на 93%.
Штукатурка стін та перегородок виконана на 62%.
Встановлення віконних блоків виконано на 31%.

NE
Nelli18551 повід. · з 2016
7 травня 2019 р.

Ход строительства Жилого Комплекса
13.03.2019
• І-ІV черги – введено в експлуатацію

• VI черга

Будинок А
Кладка стін та перегородок на завершальному етапі.
Укладення штукатурки внутрішніх стін та перегородок виконано на 30%.
Влаштування покрівлі виконано на 35%.
Встановлення віконних блоків виконано на 87%.
Встановлення дверних блоків виконано на 15%.
Встановлення ліфтів виконано на 20%.
Продовжується встановлення внутрішніх інженерних систем.

Будинок В
Кладка стін та перегородок на завершальному етапі.
Влаштування покрівлі виконано на 90%.
Встановлення віконних блоків виконано на 99%.
Встановлення дверних блоків виконано на 99%.
Встановлення ліфтів виконано на 45%.
Продовжується встановлення внутрішніх інженерних систем.

Будинок С
На завершальному етапі кладка стін та перегородок.
Влаштування покрівлі виконано на 83%.
Встановлення віконних блоків виконано на 99%.
Встановлення дверних блоків виконано на 99%.
Встановлення ліфтів виконано на 45%.
Продовжується встановлення внутрішніх інженерних систем.

• VII черга

Будинок А
Влаштування монолітного каркаса будівлі на завершальному етапі.
Кладка стін та перегородок виконано на 85%.
Штукатурка стін та перегородок виконана на 40%.
Встановлення віконних блоків виконано на 70%.
Встановлення ліфтів виконано на 40%.

Будинок В
Завершено влаштування монолітного каркаса будівлі.
Кладка стін та перегородок виконано на 96%.
Влаштування покрівлі виконано на 75%.
Штукатурка стін та перегородок виконана на 54%.
Встановлення віконних блоків виконано на 90%.

Будинок С
Завершено влаштування монолітного каркаса будівлі.
Кладка стін та перегородок виконано на 94%.
Влаштування покрівлі виконано на 73%.
Штукатурка стін та перегородок виконана на 64%.
Встановлення віконних блоків виконано на 90%.

NE
Nelli18551 повід. · з 2016
7 травня 2019 р.

Новости Жилого Комплекса
06.05.2019
Шановні Інвестори!

Раді повідомити про старт продажу будинків 8.2 та 8.3 Варшавського мікрорайону!

Варшавський мікрорайон це:
• Комфортні планування квартир від 35 м²
• Екологічно чистий район
• Девелопер Stolitsa Group з 15 річним досвідом
• Поруч ТРЦ Retroville
• Дитячий садок для жителів комплексу

Введення в експлуатацію 8-ї черги заплановано на IV квартал 2021 року.

NE
Nelli18551 повід. · з 2016
5 серпня 2019 р.

Ход строительства Жилого Комплекса
17.07.2019
• І-ІV черги – введено в експлуатацію

• VI черга

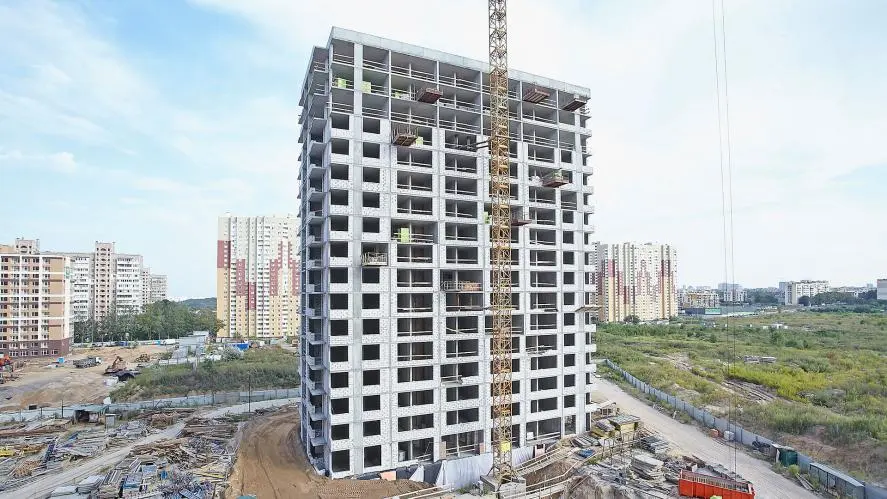

Будинок А
Кладка стін та перегородок на завершальному етапі.
Укладення штукатурки внутрішніх стін та перегородок виконано на 99%.
Влаштування покрівлі виконано на 85%.
Встановлення віконних блоків виконано на 98%.
Встановлення дверних блоків виконано на 72%.
Встановлення ліфтів виконано на 91%.
Продовжується встановлення внутрішніх інженерних систем.

Будинок В
Кладка стін та перегородок на завершальному етапі.
Влаштування покрівлі на завершальному етапі.
Встановлення віконних блоків на завершальному етапі.
Встановлення дверних блоків на завершальному етапі.
Встановлення ліфтів виконано на 96%.
Продовжується встановлення внутрішніх інженерних систем.

Будинок С
На завершальному етапі кладка стін та перегородок.
Влаштування покрівлі на завершальному етапі.
Встановлення віконних блоків на завершальному етапі.
Встановлення дверних блоків на завершальному етапі.
Встановлення ліфтів виконано на 96%.
Продовжується встановлення внутрішніх інженерних систем.

• VII черга

Будинок А
Кладка стін та перегородок виконано на 99%.
Штукатурка стін та перегородок виконано на 98%.
Встановлення віконних блоків виконано на 96%.
Встановлення дверних блоків виконано на 60%.
Встановлення ліфтів виконано на 75%.

Будинок В
Завершено кладку стін та перегородок.
Влаштування покрівлі виконано на 82%.
Штукатурка стін та перегородок виконано на 99%.
Встановлення віконних блоків виконано на 96%.
Встановлення дверних блоків виконано на 80%.
Встановлення ліфтів виконано на 75%.

Будинок С
Завершено кладку стін та перегородок.
Влаштування покрівлі виконано на 80%.
Штукатурка стін та перегородок виконано на 99%.
Встановлення віконних блоків виконано на 96%.
Встановлення дверних блоків виконано на 60%.
Встановлення ліфтів виконано на 75%.

• VIIІ черга

Будинок А
Розпочато зведення каркасу будівлі.
Кладка стін та перегородок на рівні 1 поверху.

Будинок В
Розпочато зведення каркасу будівлі.
Кладка стін та перегородок на рівні 3 поверху.

Будинок С
Розпочато зведення каркасу будівлі.
Кладка стін та перегородок на рівні 4 поверху.

NE
Nelli18551 повід. · з 2016
5 серпня 2019 р.

Новости Жилого Комплекса
30.07.2019
Шановні Інвестори!
Раді повідомити про Старт продажів квартир в Будинку 8.1 Варшавського мікрорайону!

  • Варшавський мікрорайон це:
  • Комфортні планування квартир від 35 м²
  • Екологічно чистий район
  • Девелопер Stolitsa Group з 14 річним досвідом
  • Поруч ТРЦ Retroville
  • Дитячий садок для жителів комплексу

NE
Nelli18551 повід. · з 2016
18 вересня 2019 р.

Ход строительства Жилого Комплекса
Сентябрь 2019
• І-ІV черги – введено в експлуатацію

• VI черга

Будинок А
Кладка стін та перегородок на завершальному етапі.
Завершено укладення штукатурки внутрішніх стін та перегородок.
Завершено влаштування покрівлі.
Завершено встановлення віконних блоків.
Завершено встановлення дверних блоків.
Встановлення ліфтів виконано на 96%.
Продовжується встановлення внутрішніх інженерних систем.

Будинок В
Завершено кладка стін та перегородок.
Завершено влаштування покрівлі.
Завершено встановлення віконних блоків.
Завершено встановлення дверних блоків.
Встановлення ліфтів виконано на 99%.
Продовжується встановлення внутрішніх інженерних систем.

Будинок С
Завершено кладку стін та перегородок.
Завершено влаштування покрівлі.
Завершено встановлення віконних блоків.
Завершено встановлення дверних блоків.
Встановлення ліфтів виконано на 97%.
Продовжується встановлення внутрішніх інженерних систем.

• VII черга

Будинок А
Завершено кладку стін та перегородок.
Штукатурка стін та перегородок виконано на 98%.
Влаштування покрівлі виконано на 90%.
Встановлення віконних блоків виконано на 98%.
Встановлення дверних блоків виконано на 98%.
Встановлення ліфтів виконано на 90%.

Будинок В
Завершено кладку стін та перегородок.
Влаштування покрівлі виконано на 92%.
Штукатурка стін та перегородок виконано на 99%.
Встановлення віконних блоків виконано на 98%.
Встановлення дверних блоків виконано на 98%.
Встановлення ліфтів виконано на 90%.

Будинок С
Завершено кладку стін та перегородок.
Влаштування покрівлі виконано на 95%.
Штукатурка стін та перегородок виконано на 99%.
Встановлення віконних блоків виконано на 98%.
Встановлення дверних блоків виконано на 98%.
Встановлення ліфтів виконано на 90%.

• VIIІ черга

Будинок А
Зведення каркасу будівлі на рівні 9 поверху.
Кладка стін та перегородок виконана на 20 %.

Будинок В
Зведення каркасу будівлі на рівні 12 поверху.
Кладка стін та перегородок виконана на 60%.

Будинок С
Зведення каркасу будівлі на рівні 17 поверху.
Кладка стін та перегородок виконана на 32%.

NE
Nelli18551 повід. · з 2016
1 жовтня 2019 р.

Новости Жилого Комплекса
01.10.2019
Шановні Інвестори!
Шоста черга Варшавського мікрорайону отримала сертифікат про прийняття в експлуатацію будинків!

NE
Nelli18551 повід. · з 2016
23 жовтня 2019 р.

Ход строительства Жилого Комплекса
16.10.2019
• І-ІV, VI черги – введено в експлуатацію


• VII черга

Будинок А
Завершено штукатурку стін та перегородок.
Завершено влаштування покрівлі.
Завершено встановлення віконних блоків.
Завершено встановлення дверних блоків.
Встановлення ліфтів виконано на 95%.
Продовжується встановлення внутрішніх інженерних систем.

Будинок В
Завершено влаштування покрівлі.
Завершено штукатурку стін та перегородок.
Завершено встановлення віконних блоків.
Завершено встановлення дверних блоків.
Встановлення ліфтів виконано на 95%.
Продовжується встановлення внутрішніх інженерних систем.

Будинок С
Завершено кладку стін та перегородок.
Завершено влаштування покрівлі.
Завершено штукатурку стін та перегородок.
Завершено встановлення віконних блоків.
Завершено встановлення дверних блоків.
Встановлення ліфтів виконано на 95%.

• VIIІ черга

Будинок А
Зведення каркасу будівлі на рівні 12 поверху.
Кладка стін та перегородок виконана на 23%.
Встановлення віконних блоків виконано на 13%.

Будинок В
Зведення каркасу будівлі виконано на 98%.
Кладка стін та перегородок виконана на 71%.
Встановлення віконних блоків виконано на 62%.

Будинок С
Зведення каркасу будівлі на рівні 21 поверху.
Кладка стін та перегородок виконана на 42%.
Встановлення віконних блоків виконано на 34%.
