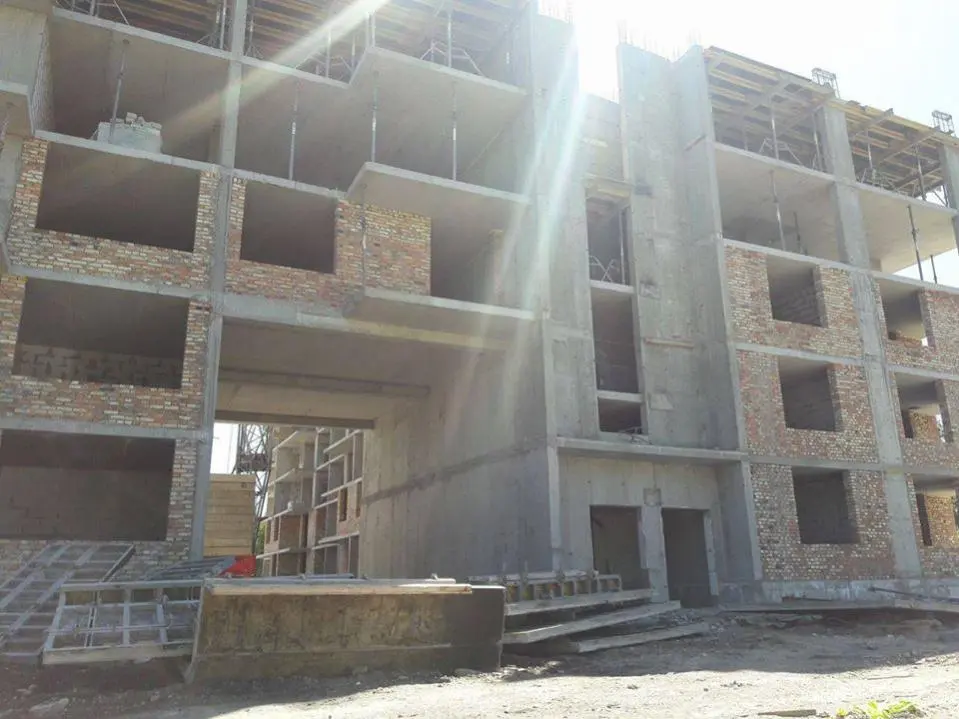

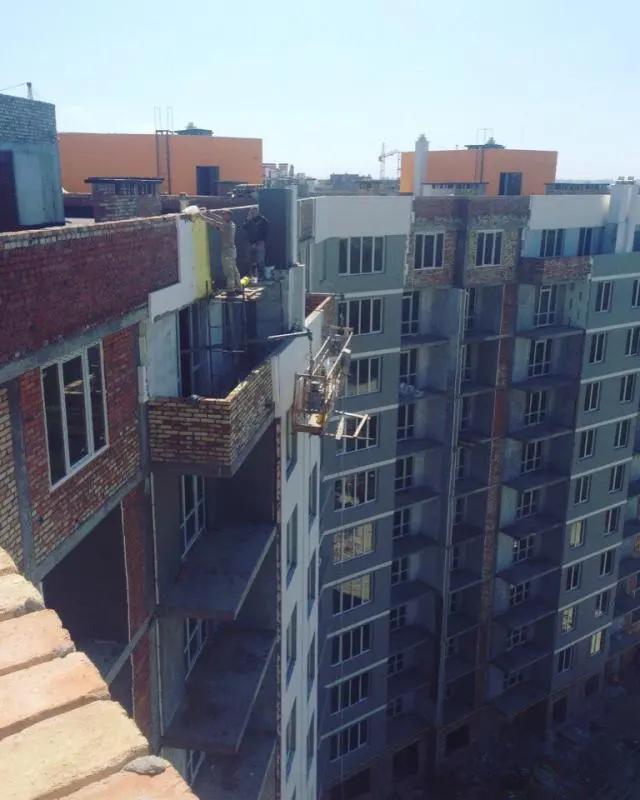

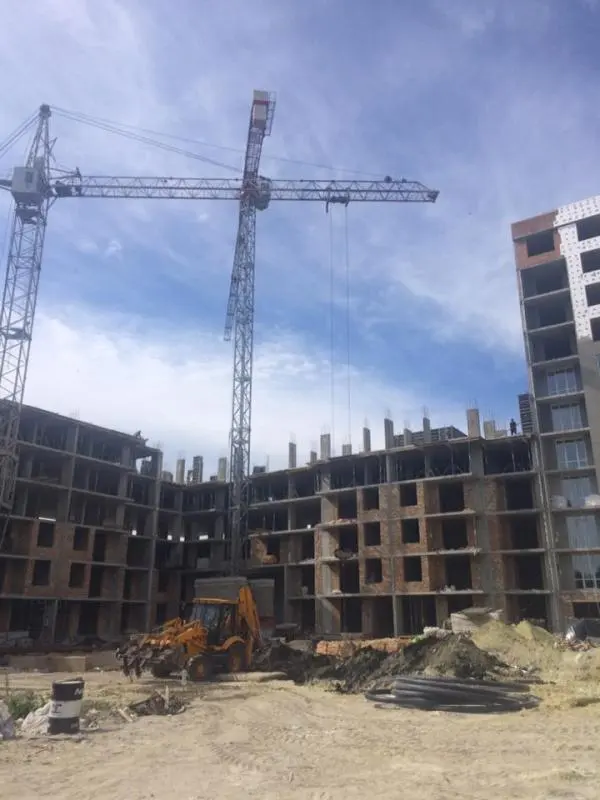

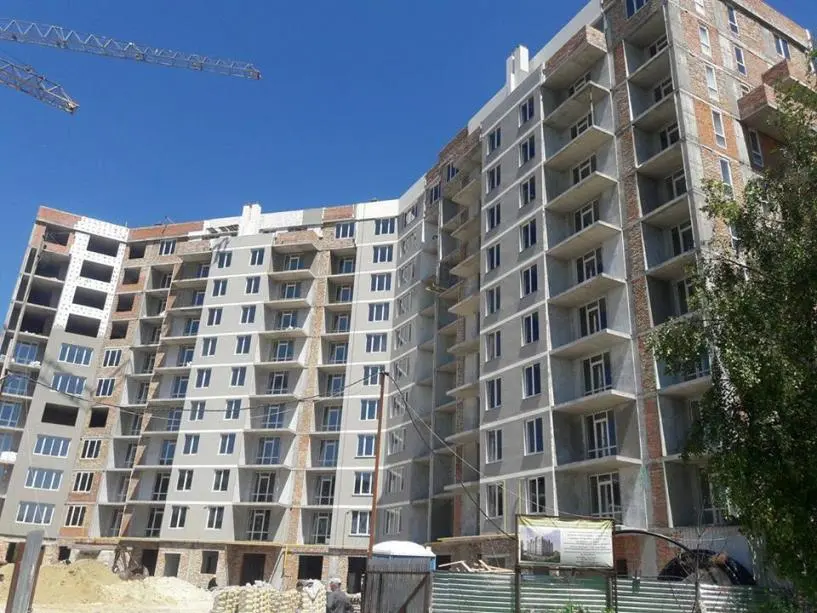

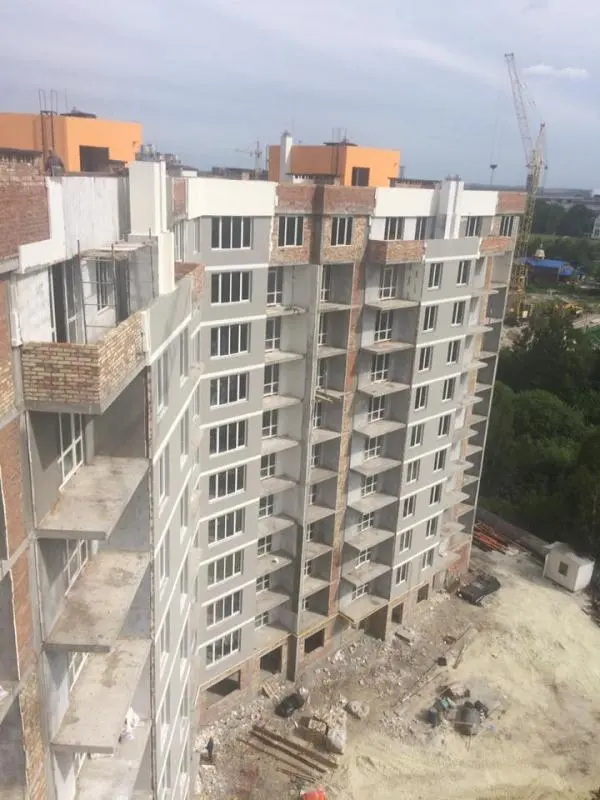

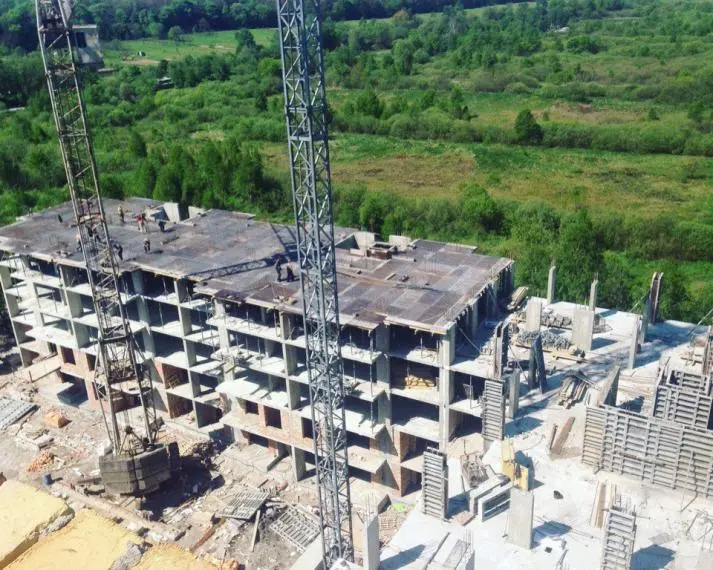

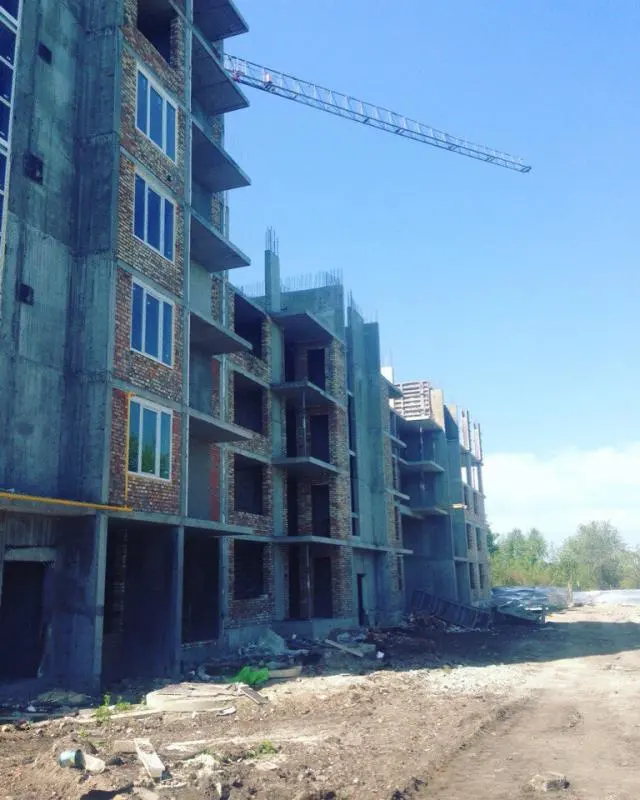

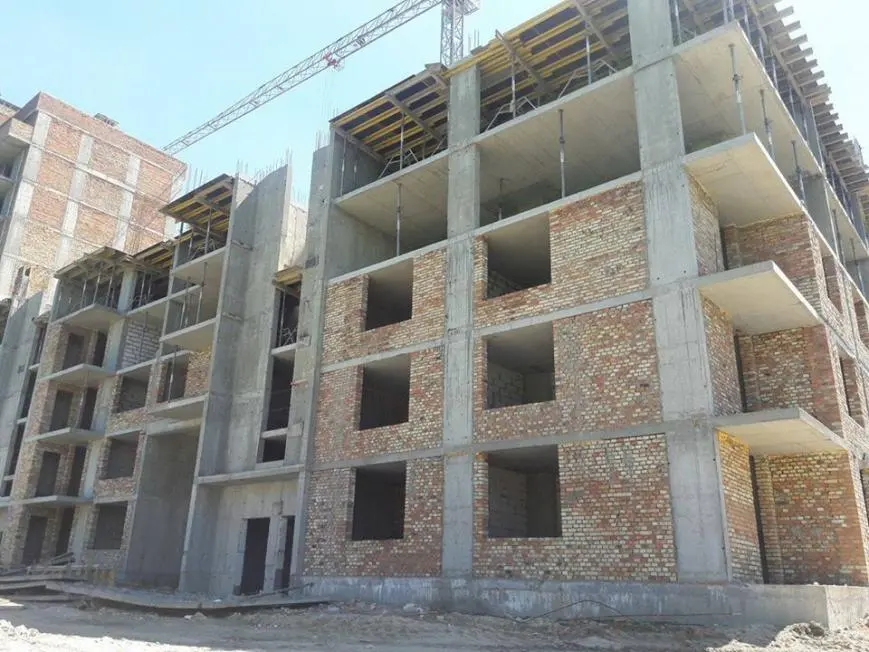

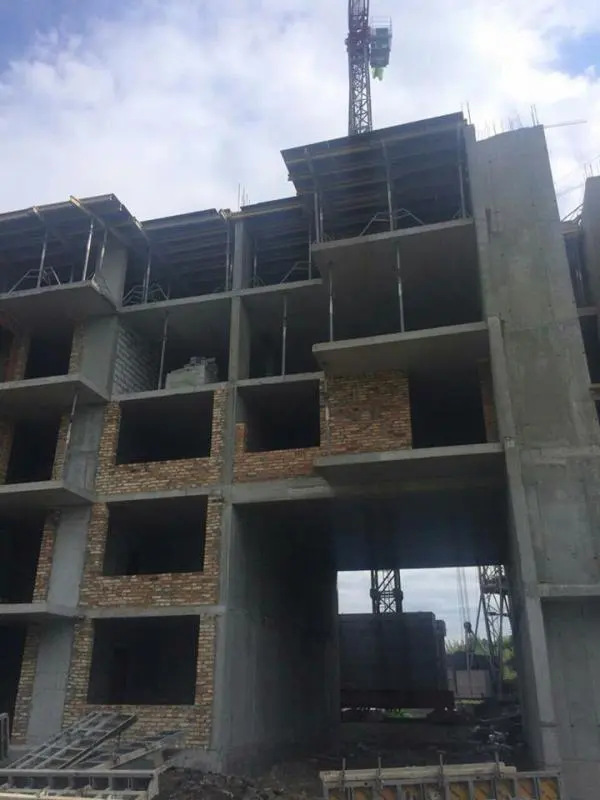

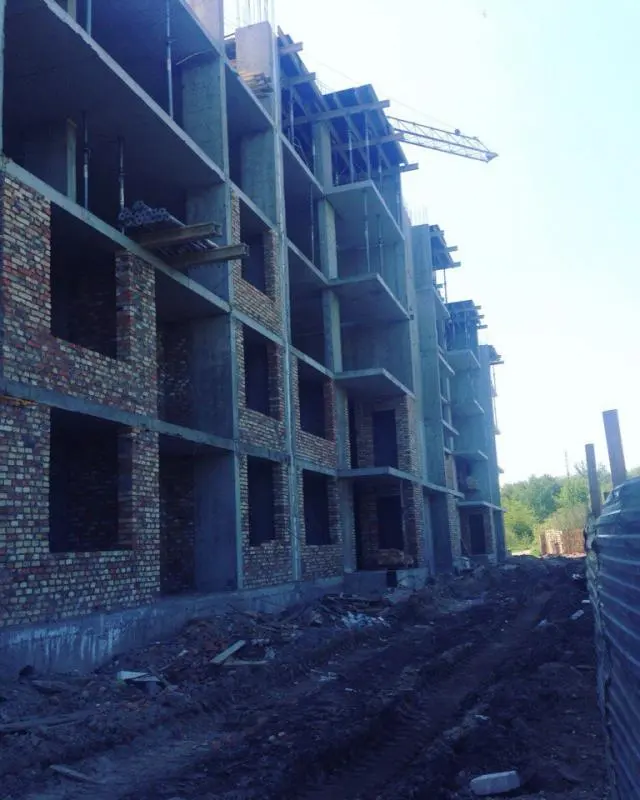

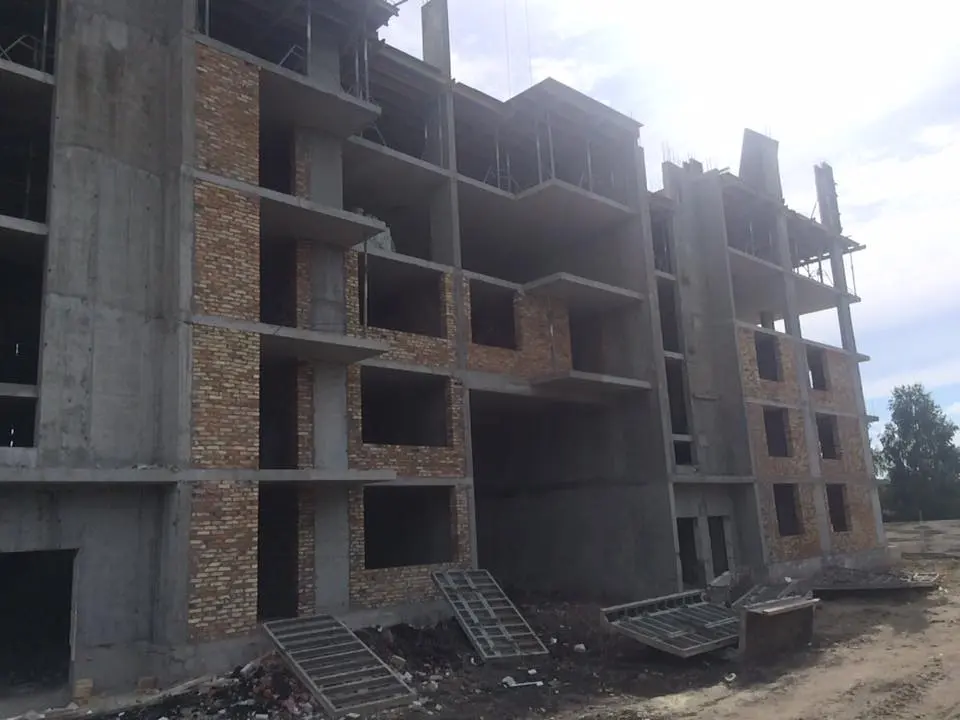

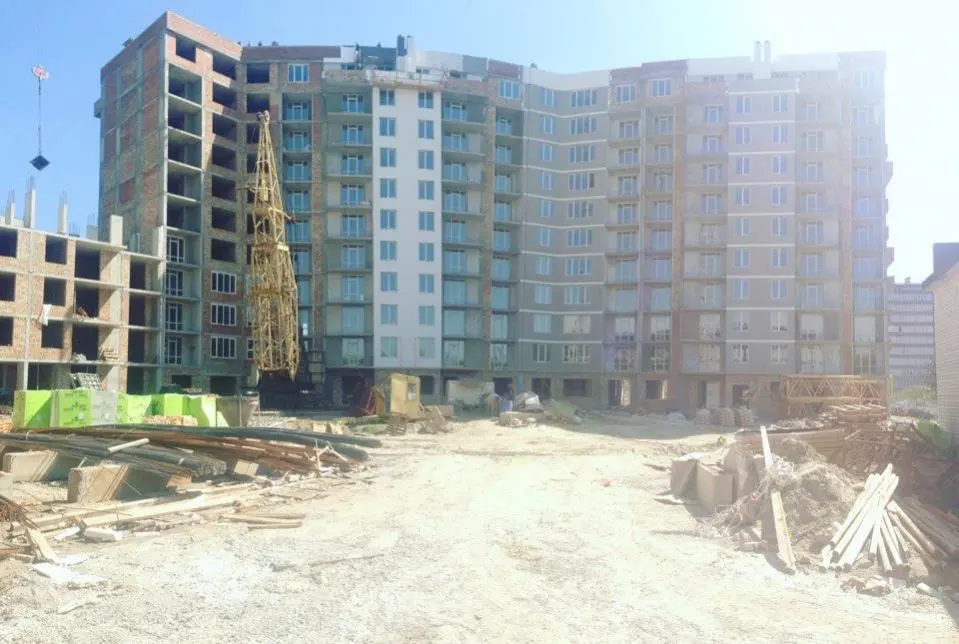

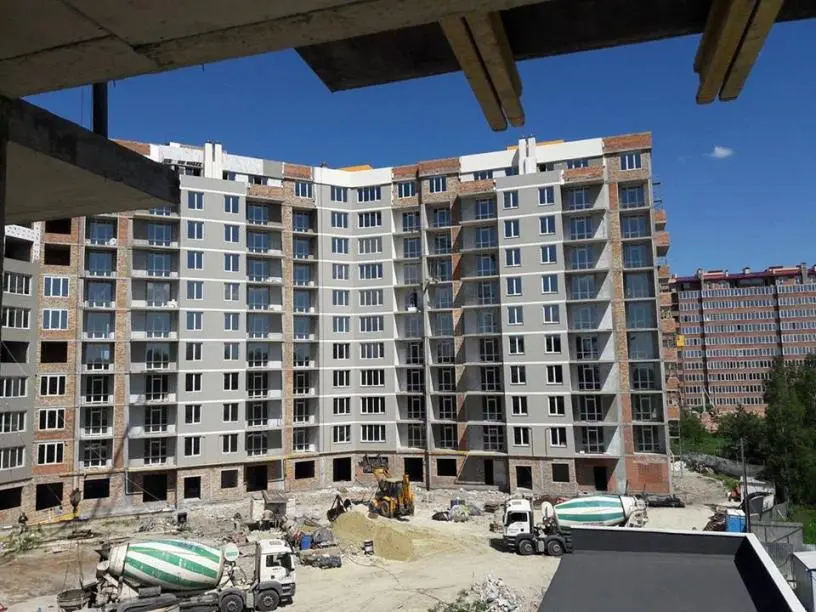

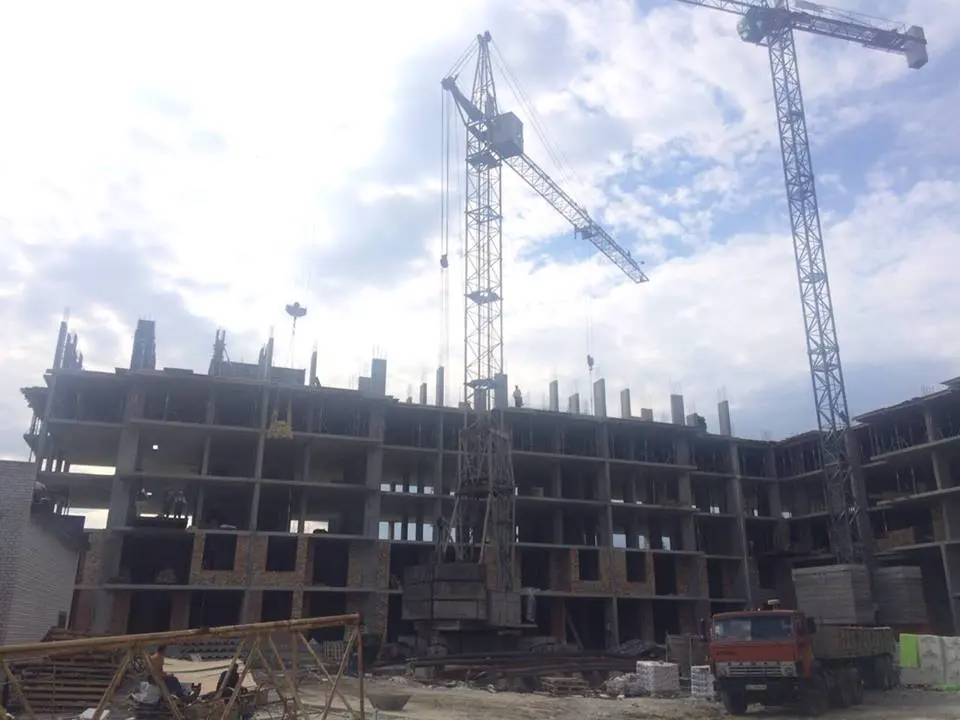

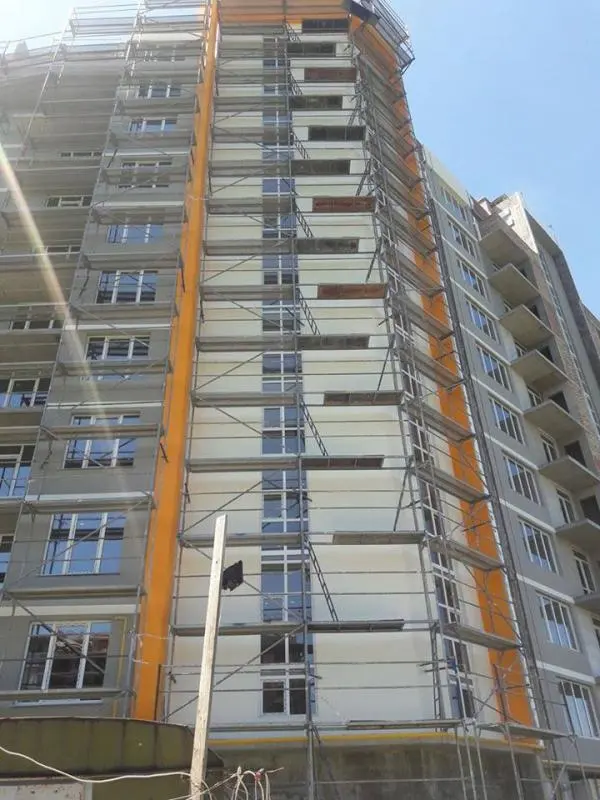

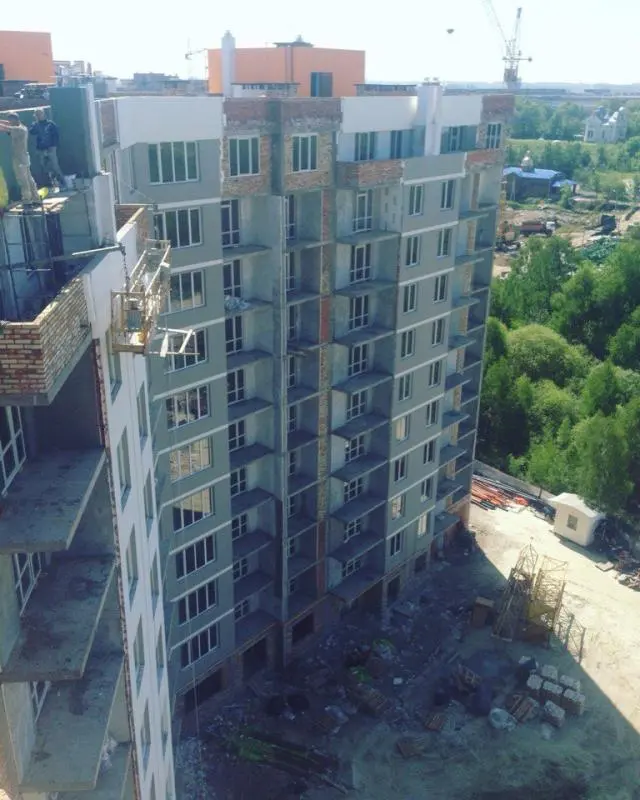

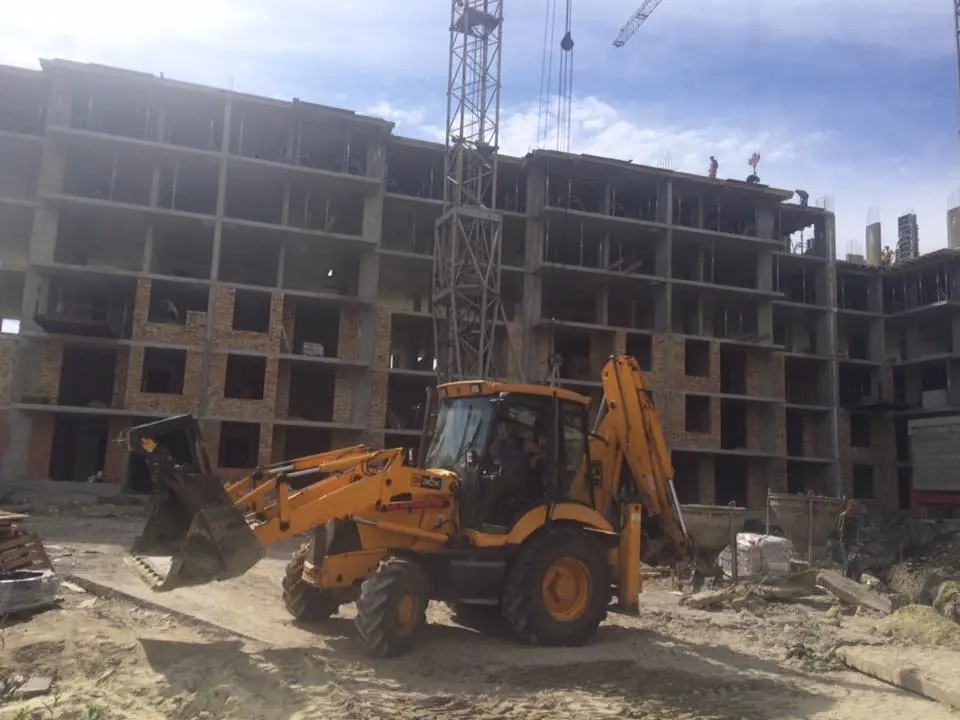

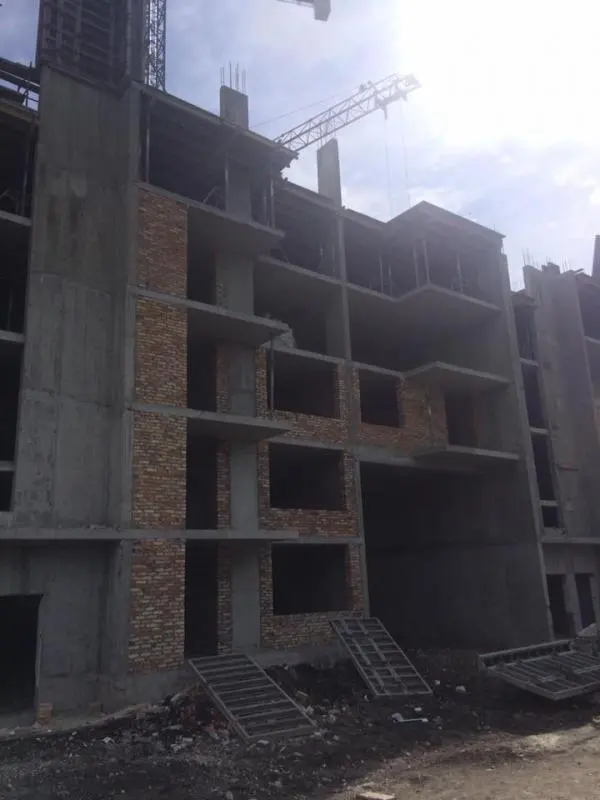

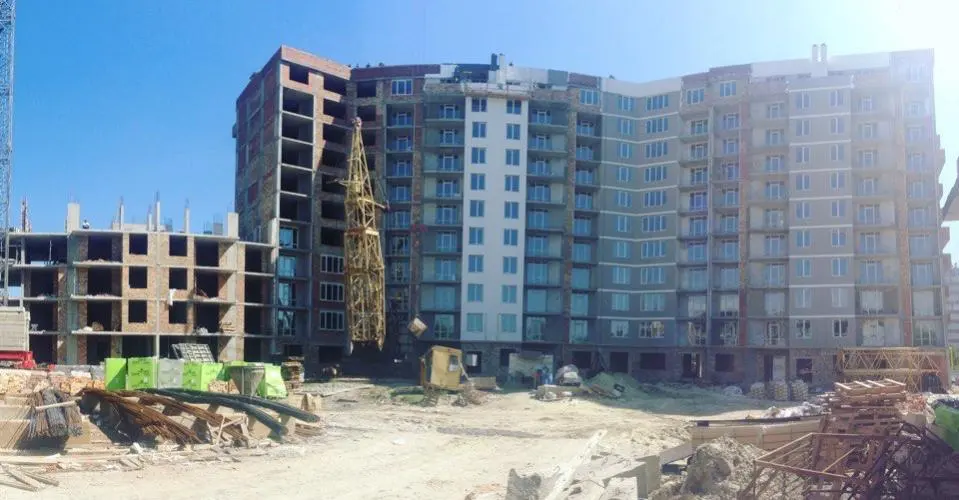

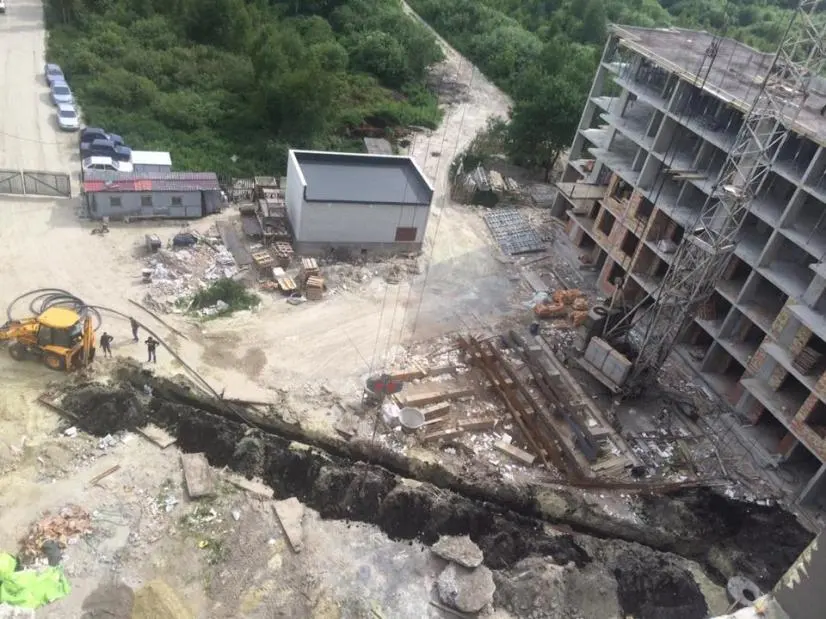

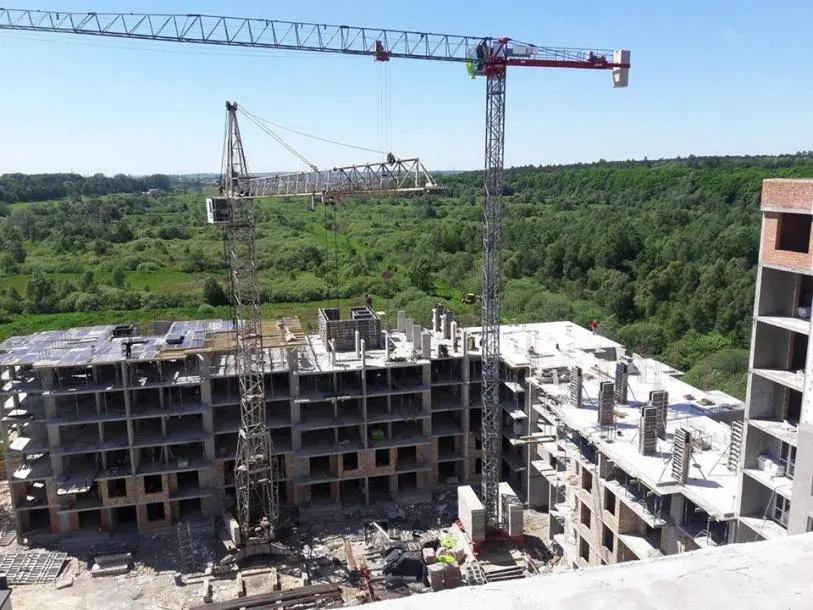

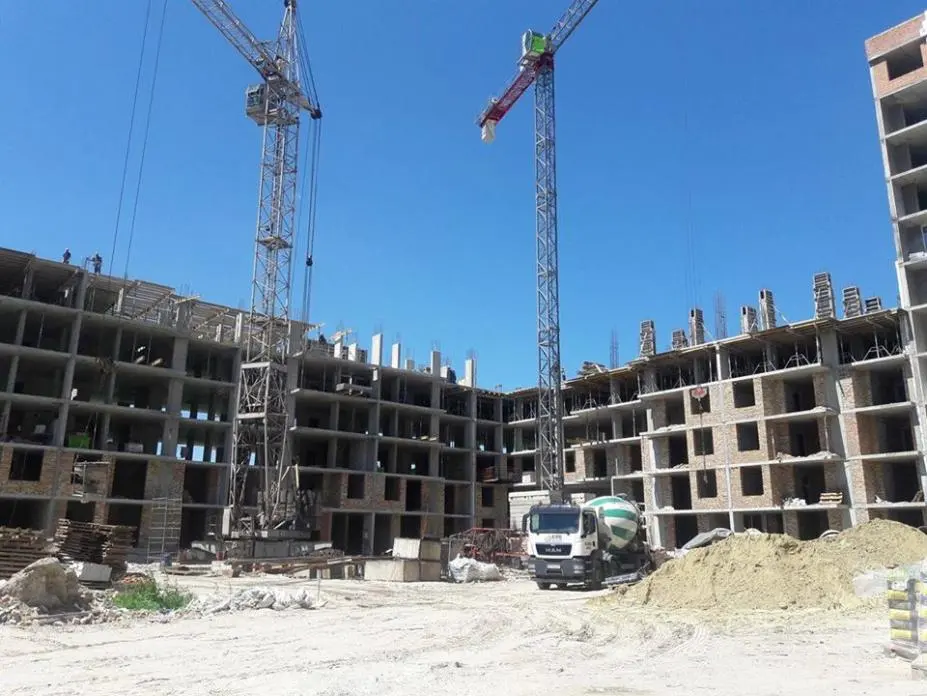

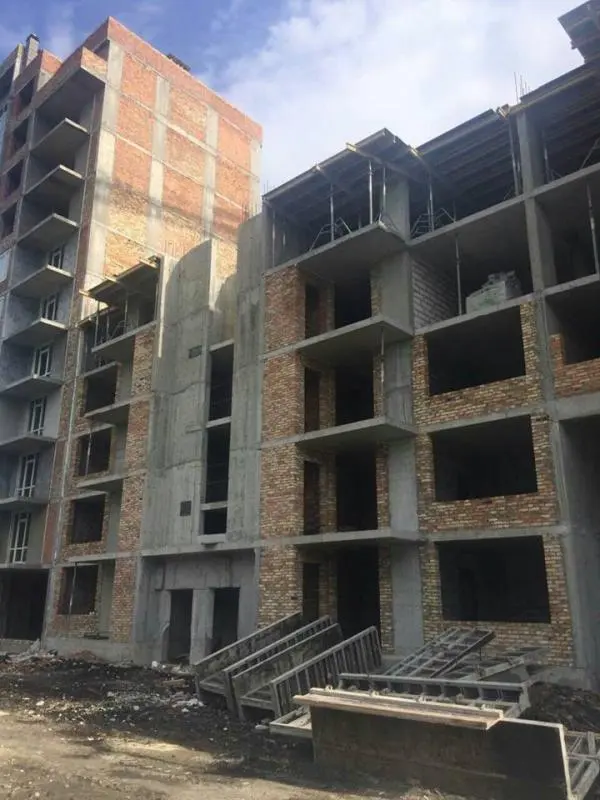

Ход строительства Жилого Комплекса Зеленый двор (Рясное)

18.05.2017
"Рясне" №86
І черга

1-2 під'їзд

1черга

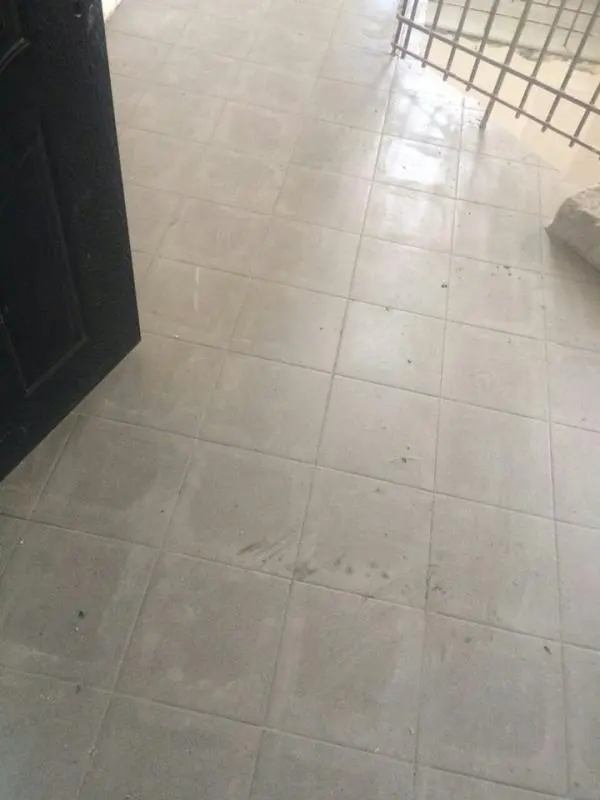

-продовження кладки плитки;
-продовження фасадних робіт;
-завершення прокладання електрики по 1-му поверсі.

3-4 під'їзди
-продовження поклейки рубероїду на даху;
-розпочато штукатурні роботи в 4 під'їзді;
-продовження утеплення фасаду;
-продовження прокладання зовнішнього водопроводу 1,2,3 і 4 під'їздах.

ІІ черга

5-6 під'їзди:
-забетоновано всі колони 5-го поверху 6-го під'їзду;
-забетоновано сходова клітка і ліфтова шахта 5-го поверху 6-го під'їзду.
-продовження мурування 3-го поверху 6-го під'їзду.

7-8 під'їзди:
- забетоновано сходова клітка і ліфтова шахта 5-го поверху 7-го під'їзду;
-влаштувано опалубку перекриття 5 поверху на 100%;
-заармовано плита перекриття над 5 поверхом на 40%;
-продовження цегляних робіт 2-го поверху 7-8 під'їздах.

NE
Nelli18551 повід. · з 2016
6 червня 2017 р.

Ход строительства Жилого Комплекса Зеленый двор (Рясное)

26.05.2017
ЖБК "Рясне" №87 від 26.05.2017 року
І черга
1-2 під'їзди :
-продовження кладки плитки;
-продовження фасадних робіт.
3-4 під'їзди:

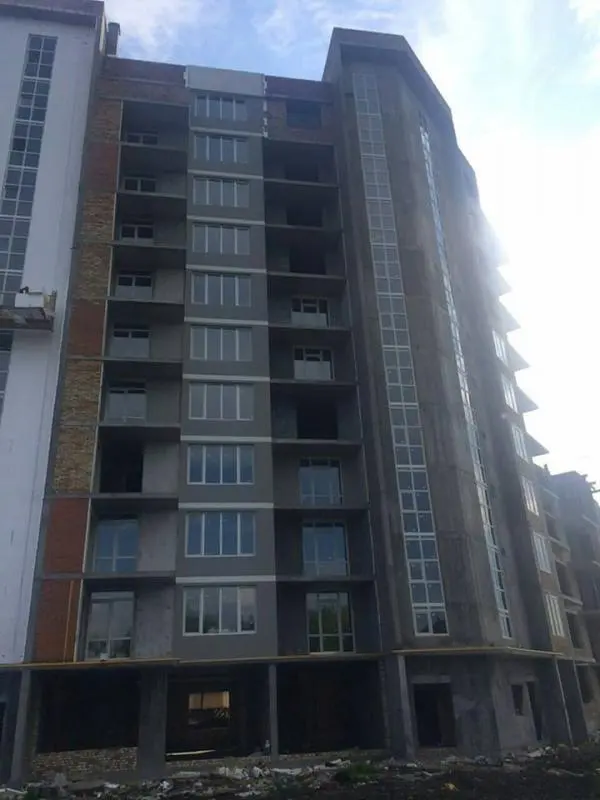

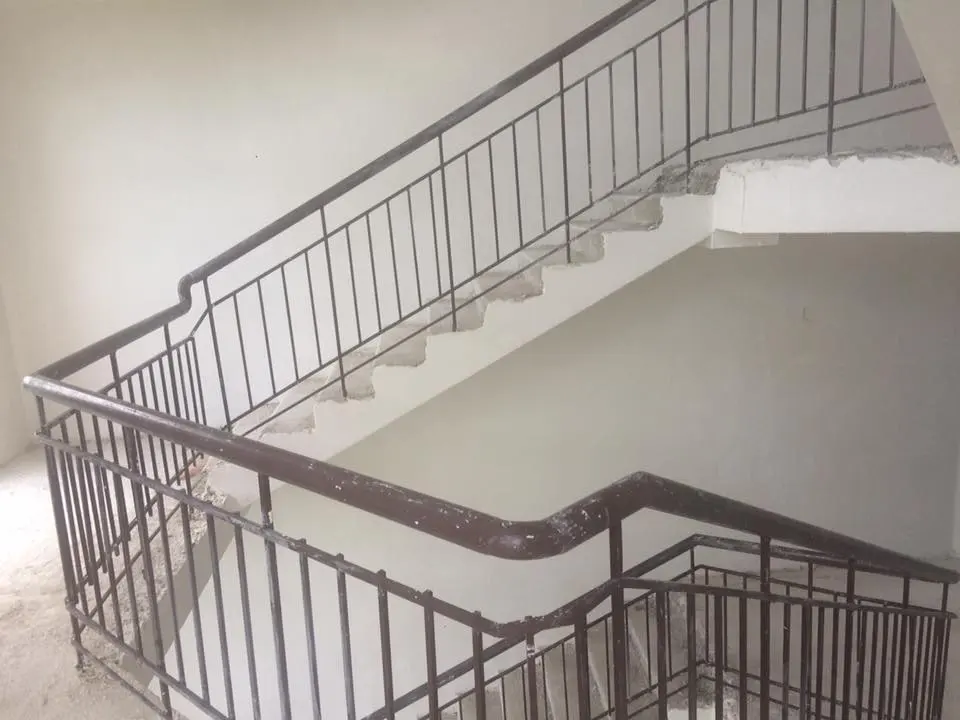

-заштукатурено сходову клітку з 11 до 8 поверху в 4 під'їзді;
-змонтовані вікна 6-7 поверху 4 під'їзду;
-продовження утеплення фасаду;
-продовження поклейки рубероїду.

ІІ черга
5-6 під'їзди:
-заармована плита перекриття над 5 поверхом на 50%;
-продовжується мурування 3 поверху 6 під'їзду;
7-8 під'їзди:
-забетонована плита перекриття над 5 поверхом;
-забетоновані всі колони 6 поверху 7-8 під'їздів;
-заармовані сходові клітки і ліфтові шахти 7-8 під'їздів;
-завершення мурування 2 поверху 7-8 під'їздів;
-розпочато мурування 3 поверху
.

NE
Nelli18551 повід. · з 2016
6 червня 2017 р.

Ход строительства Жилого Комплекса Зеленый двор (Рясное)

01.06.2017
ЖБК "Рясне" №88 від 1.06.2017 року
І черга
1-2 під'їзди :

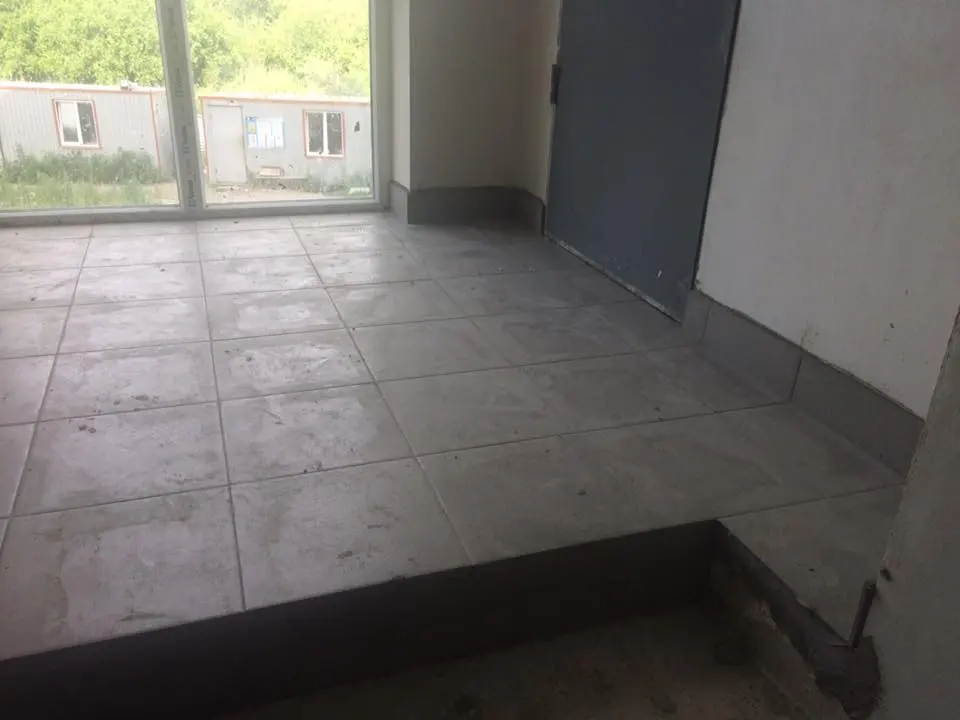

-продовження вкладання плитки;
-продовження фасадних робіт.
3-4 під'їзди:
-заштукатурено сходову клітку з 11 до 6 поверху в 4 під'їзді;
-продовження вкладання плитки в 3 підїзді

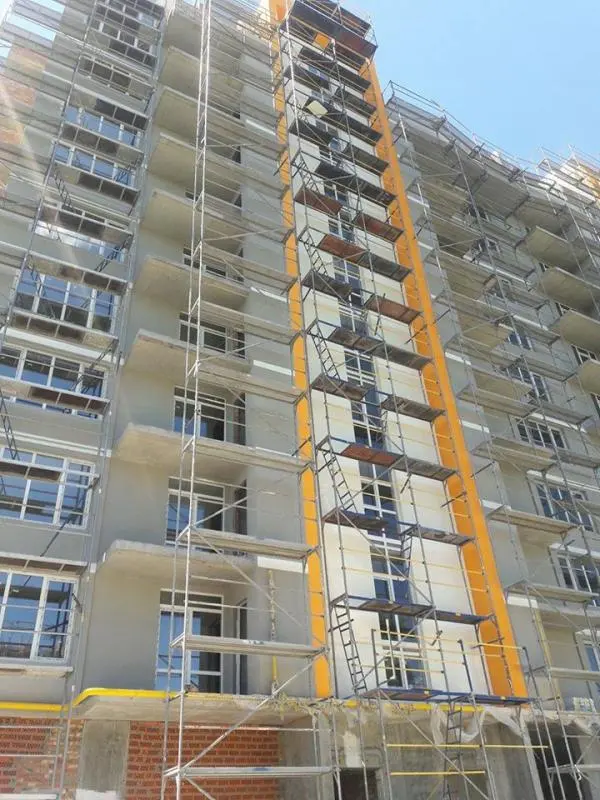

-продовження утеплення фасаду;
-завершення поклейки рубероїду на даху.

І черга
5-6 під'їзди:
-забетована плита перекриття над 5 поверхом;
Розпочато бетонування колон 6 поверху
-продовжується мурування 3 поверху 6 під'їзду;
7-8 під'їзди:
-забетована сходовова клітка та ліфтова шахта 6 поверху 7-8 під'їздів;
-розпочато влаштування опалубки під плиту перекриття над 6 поверхом 7-8 підїздів
-продовження мурування 3 поверху 7-8 підїздів.
Трансформаторна підстанція
-завершено поклейку рубероїда та викінчення парапетів;
-завершена вся будівельна частина трансформаторної підстанції.

NE
Nelli18551 повід. · з 2016
31 липня 2017 р.

Ход строительства Жилого Комплекса

08.06.2017
І черга
1-2 під'їзди:
- влаштована плитка на 90% в 1 і 2 під'їздах;
- продовжується утеплення фасадів;
- влаштовано грозозахист на даху на 100%;

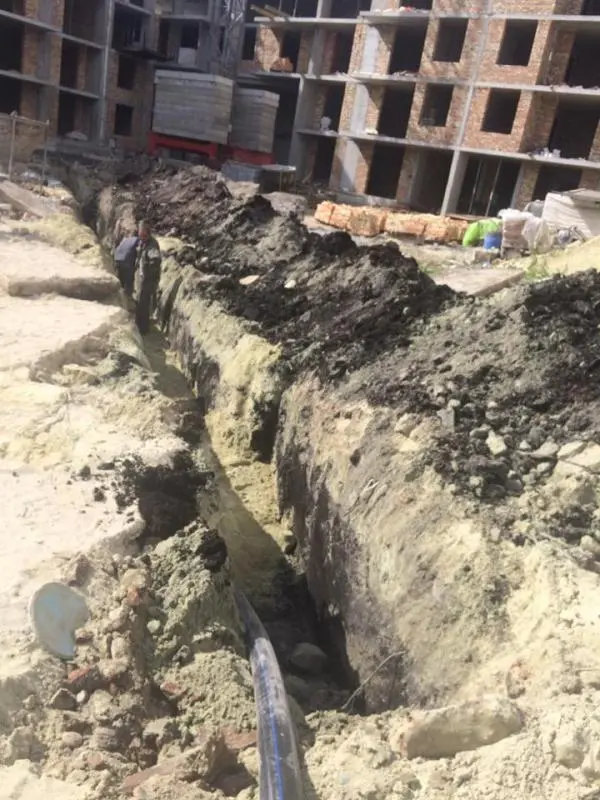

- продовжується прокладання зовнішньої води до 1 і 2 під'їздів.
3-4 під'їзди:
- влаштовано на 90% плитка в місцях загального користування;
- заштукатурено з 11 до 5 поверху сходову клітку в 4 під'їзді;
- продовжено утеплення фасаду;
- розпочато влаштування грозозахисту на даху в 3 і 4 під'їздах.

ІІ черга
5-6 під'їзди:
- забетоновані всі колони 6-го поверху;
- влаштована опалубка на 100% під сходову клітку, ліфтову шахту 6-шо поверху 5-го під'їзду;
- продовжуються цегляні роботи 3-4 поверхів.
7-8 під'їзди:
- заармована плита перекриття над 6 поверхом на 100%;
- продовжуються цегляні роботи 3-шо поверху 7-8 під'їздів.

NE
Nelli18551 повід. · з 2016
22 листопада 2017 р.

Новости Жилого Комплекса

17.10.2017
УВАГА. ПОСПІШАЙ.
Жилой Комплекс «ЗЕЛЕНИЙ ДВІР» Рясне-2
ОСТАННЯ МОЖЛИВІСТЬ ПРИДБАТИ КВАРТИРУ ЗА ЦІНОЮ 10.500 грн/м²
З 28.10.2017 ціна становитиме - 11.000 грн

NE
Nelli18551 повід. · з 2016
22 листопада 2017 р.

Новости Жилого Комплекса

20.11.2017
❗️ВЖЕ В ЦЮ П'ЯТНИЦЮ
❗️АКЦІЙНИЙ ДЕНЬ
❗️BLACK FRIDAY
❗️9.500 ГРН ЗА КВ.М.
❗️НА ВСЕ ЖИТЛО У НАШИХ ОБ'ЄКТАХ
❗️НЕ ПРОПУСТИ

NE
Nelli18551 повід. · з 2016
24 лютого 2018 р.

Новости Жилого Комплекса
