Ход строительства Жилого Комплекса

28.09.2017

4 секция

Кладка стен мест общего пользования 7-11 этажи

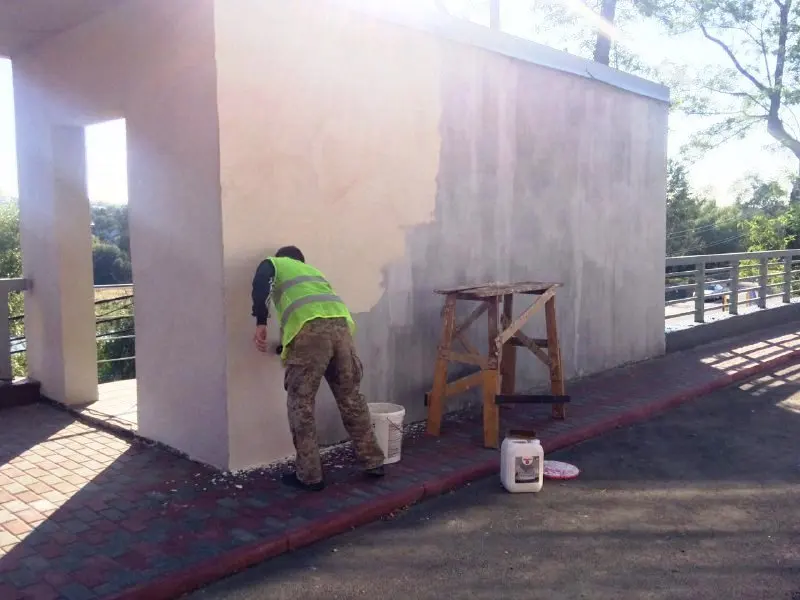

Штукатурка мест общего пользования

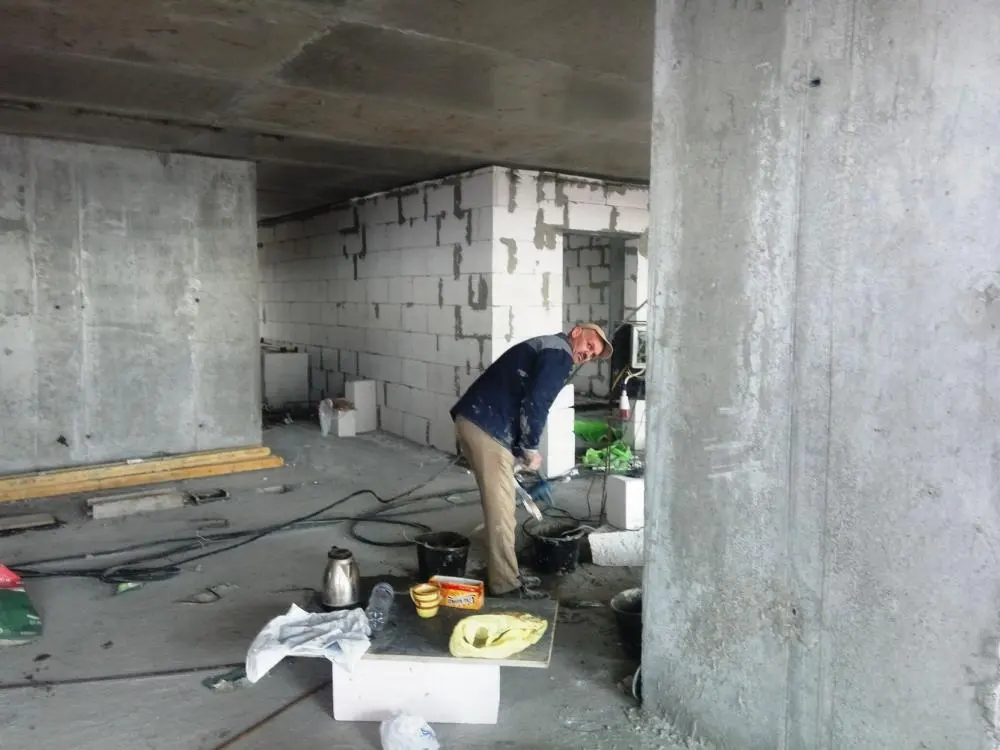

Малярные работы в местах общего пользования

Завершение работ по сантехнике и канализации.

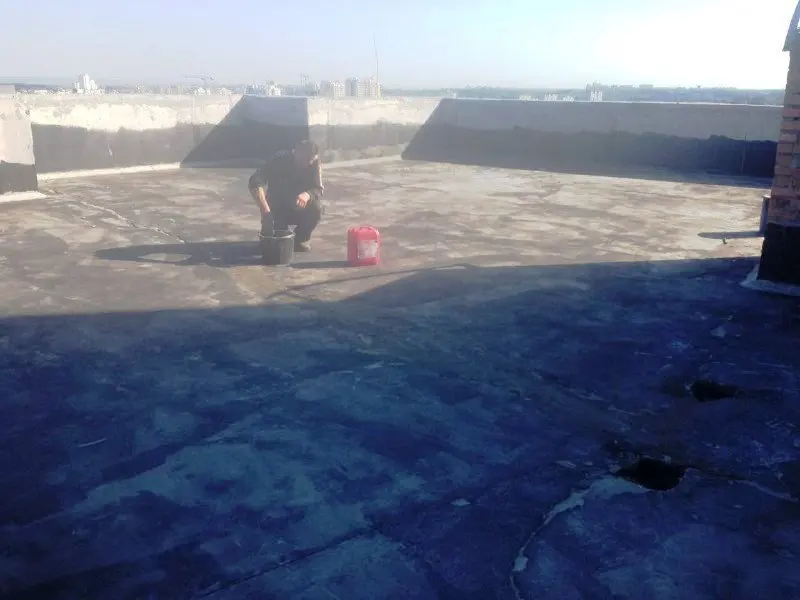

Устройство кровли

Устройство фасада

3 секция

Подготовка для устройства подушки 3 секции

NE
Nelli18551 повід. · з 2016
17 жовтня 2017 р.

Ход строительства Жилого Комплекса

10.10.2017

4 секция

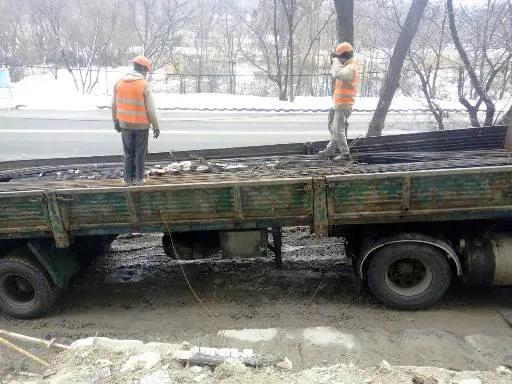

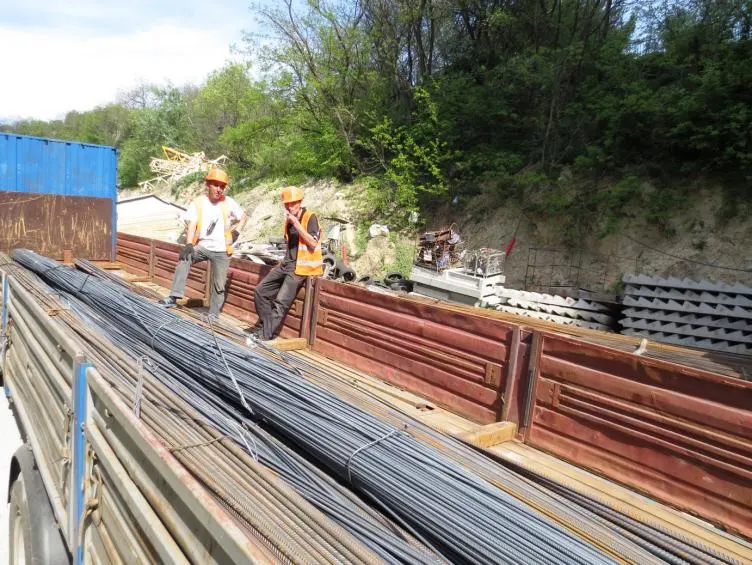

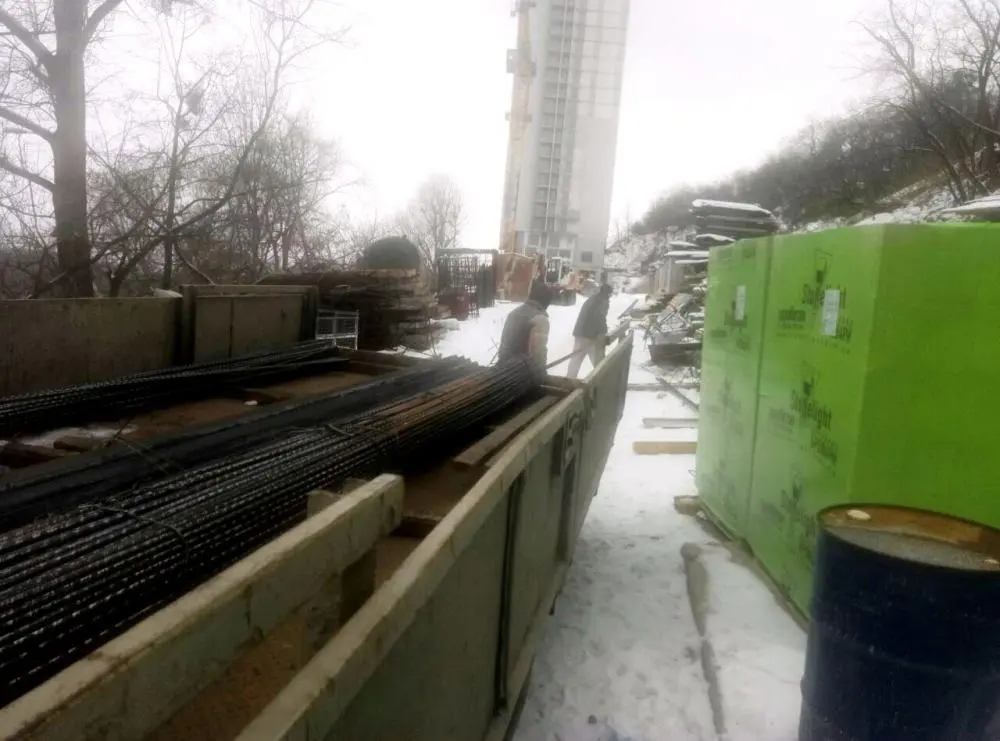

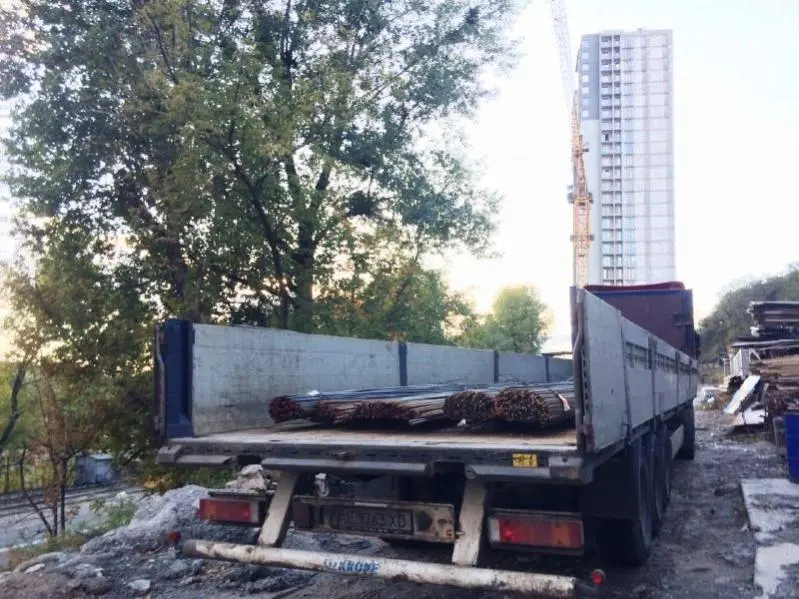

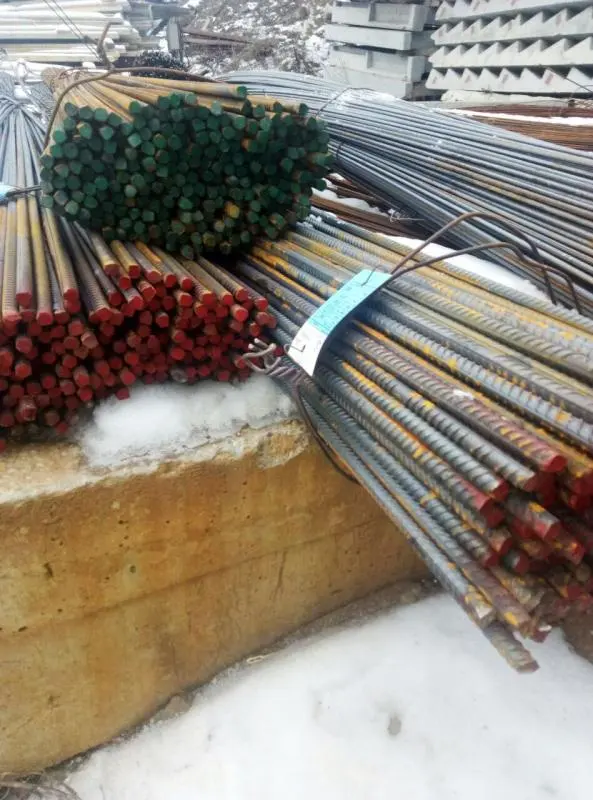

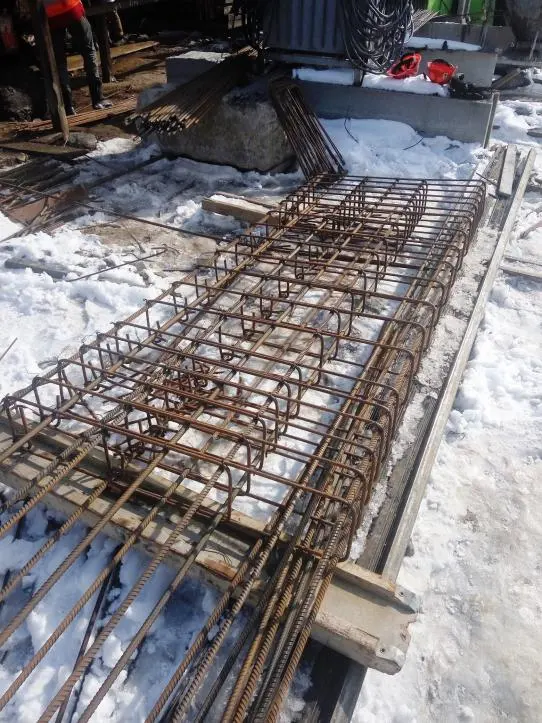

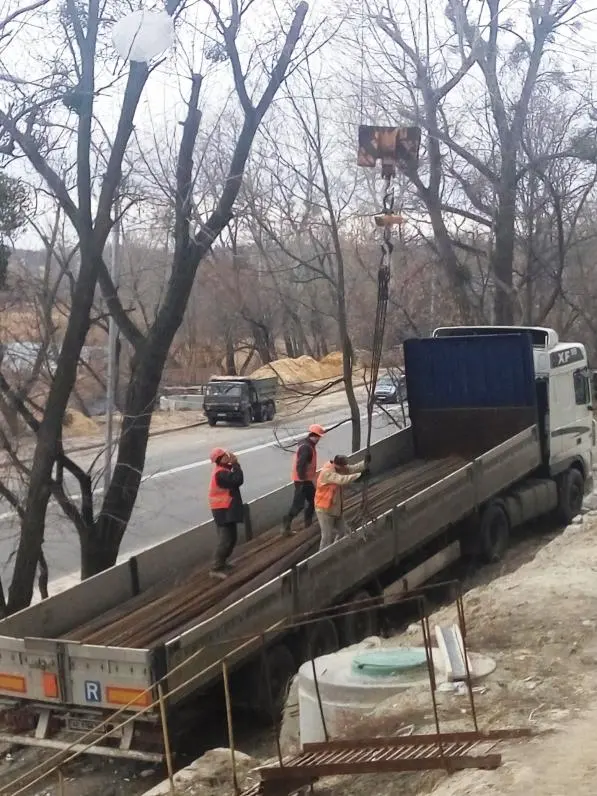

Поставка арматуры для первой секции.

Перекрытие 19 этажа

3 секция

Подготовительные работы для кладки фундаментной плиты

NE
Nelli18551 повід. · з 2016
17 жовтня 2017 р.

Ход строительства Жилого Комплекса

10.10.2017

4 секция

Поставка арматуры для первой секции.

Перекрытие 19 этажа

3 секция

Подготовительные работы для кладки фундаментной плиты

NE
Nelli18551 повід. · з 2016
15 листопада 2017 р.

Ход строительства Жилого Комплекса

15.11.2017

4 секция

Монолитные работы на 19 этаже

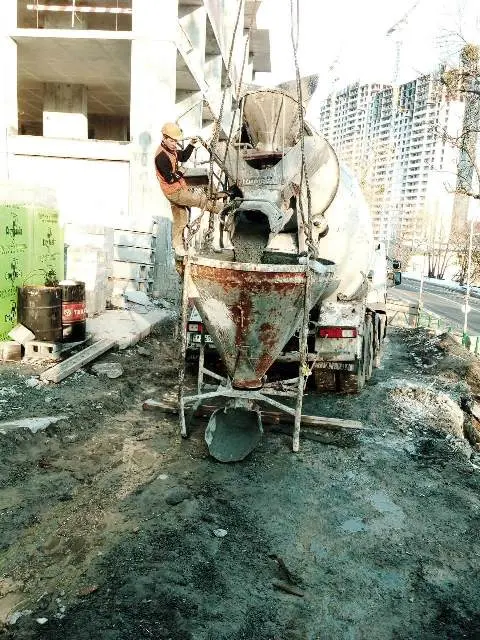

Поставка бетона для первой секции

Кладка стен мест общего пользования 7-11 этажи

3 секция

Штукатурка мест общего пользования

NE
Nelli18551 повід. · з 2016
5 грудня 2017 р.

Ход строительства Жилого Комплекса

28.11.2017

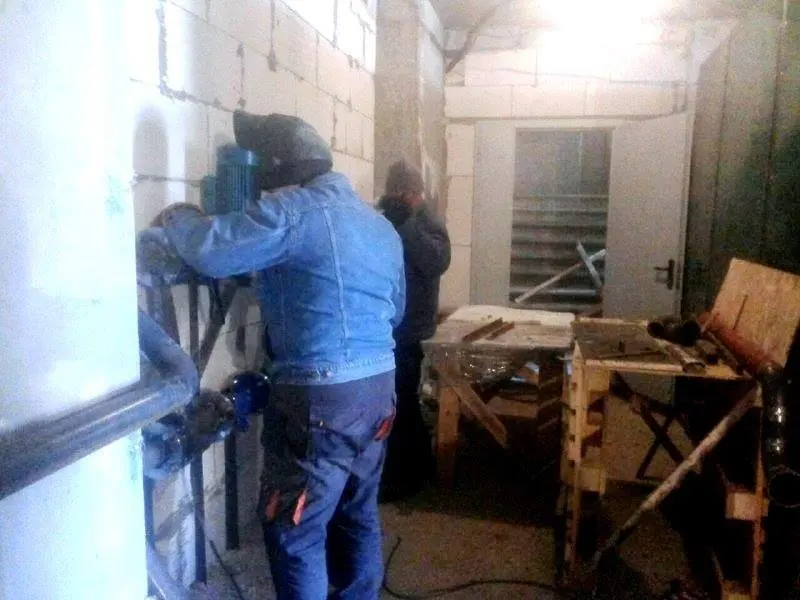

Провели установку котла в 4 секции!

NE
Nelli18551 повід. · з 2016
22 лютого 2018 р.

Ход строительства Жилого Комплекса

20.02.2018

1 секция

Подготовительные работы по монолиту пилонов 21 этажа

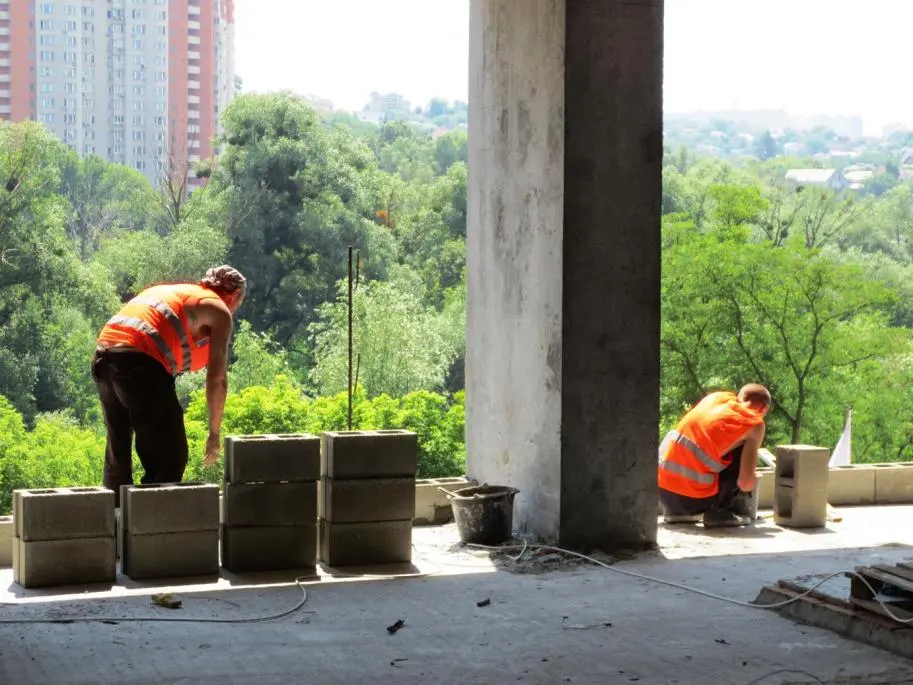

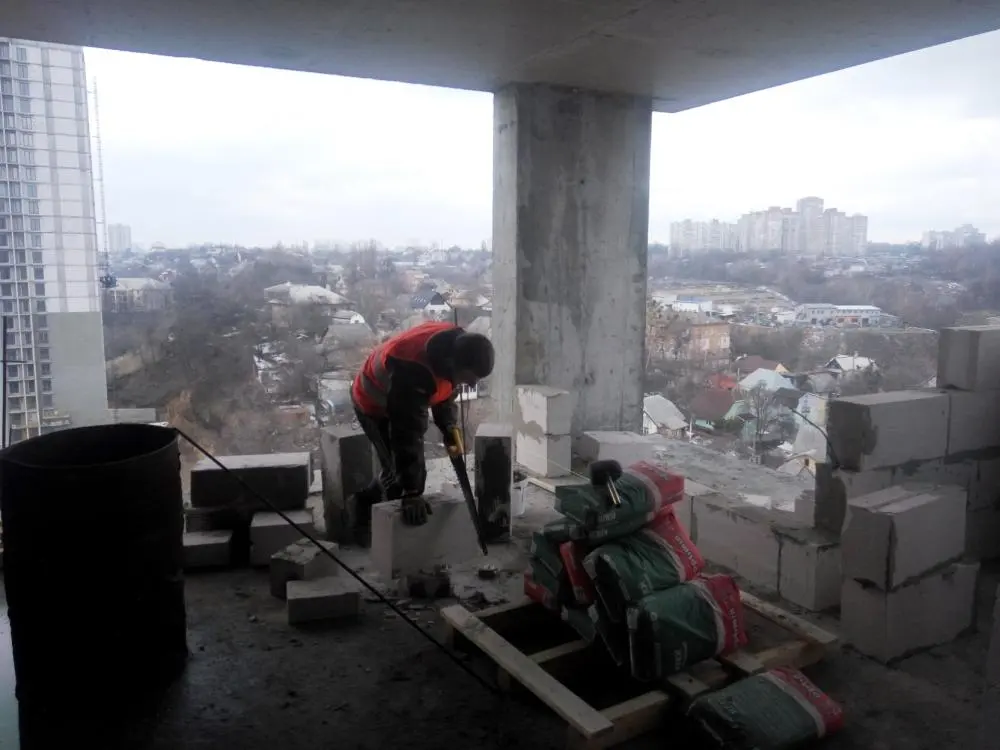

Кладочные работы

Завоз и прием строительных материалов

NE
Nelli18551 повід. · з 2016
20 березня 2018 р.

Ход строительства Жилого Комплекса

19.03.2018

  • Монолитные работы

  • Завоз материалов

NE
Nelli18551 повід. · з 2016
26 березня 2018 р.

Ход строительства Жилого Комплекса

26.03.2018

1 секция

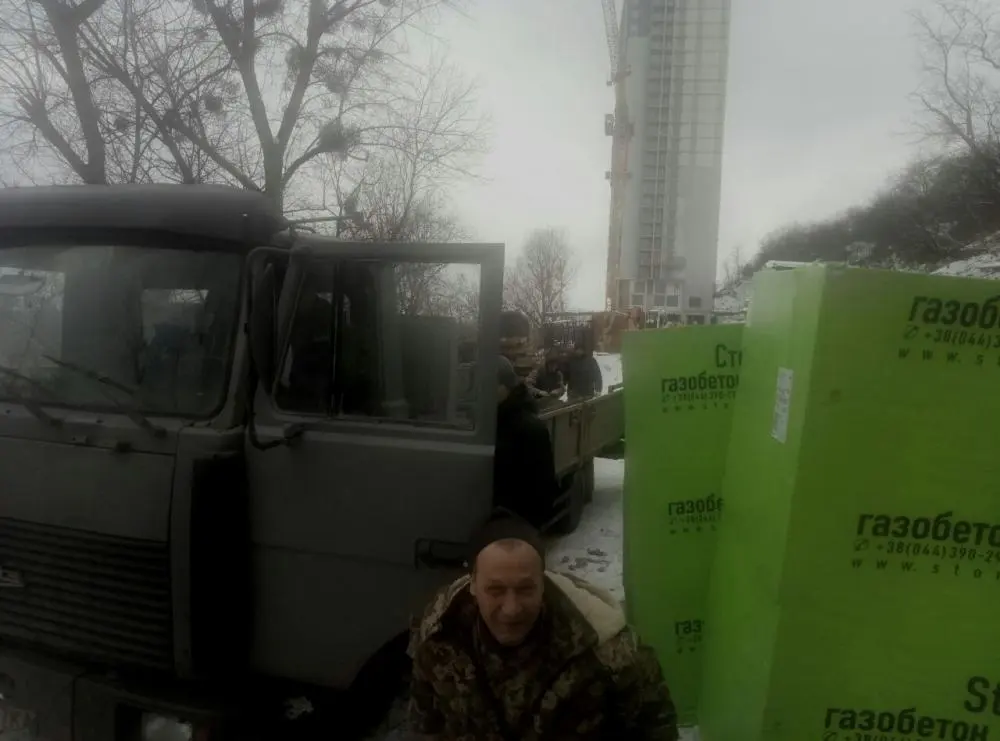

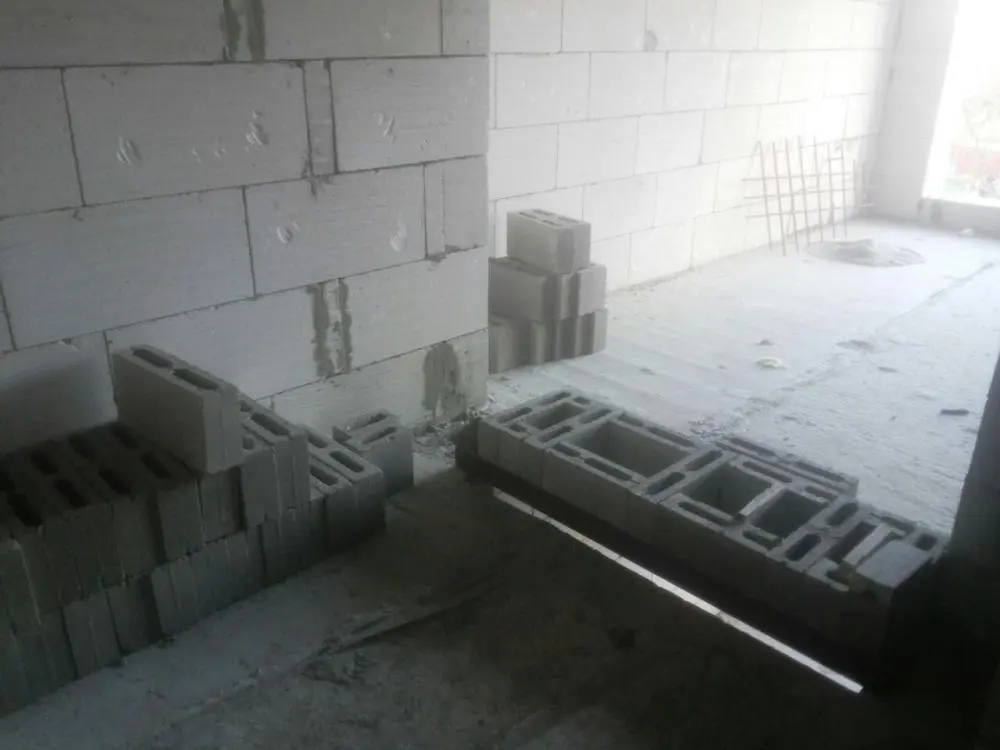

Закупили газоблок, проводятся кладочные работы меж-квартирных перестенков на 4;5-му этаже и кладка наружных стен 15-го этажа

Подготовка вертикальных элементов 21-го этажа

Заливаем вертикали 21-го этажа

4 секция

По 4 секции проводятся фасадные работы.

NE
Nelli18551 повід. · з 2016
10 квітня 2018 р.

Ход строительства Жилого Комплекса

04.04.2018

1 секция

В первой секции нарастили башенный кран

Продолжаем кладку наружных стен 15-го этажа

Заливаем плиту перекрытия 21-го этажа

Занимаемся благоустройством территории.

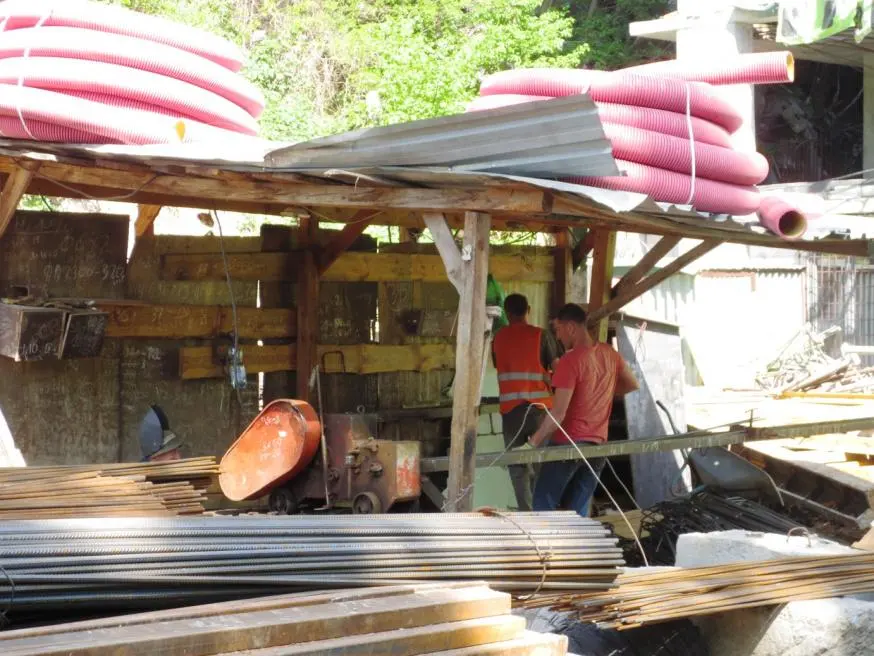

Закупили очередную партию арматуры.

NE
Nelli18551 повід. · з 2016
10 квітня 2018 р.

Ход строительства Жилого Комплекса

10.04.2018

1 секция

- Активно выполняем вязку армопояса этажа и заливаем бетон(на прошлой неделе залили 72 куба бетона(7 автомиксеров))

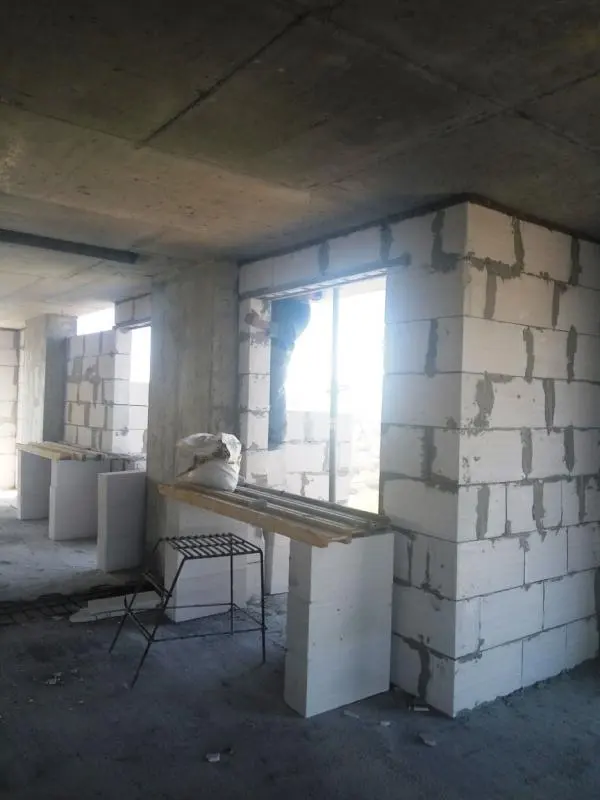

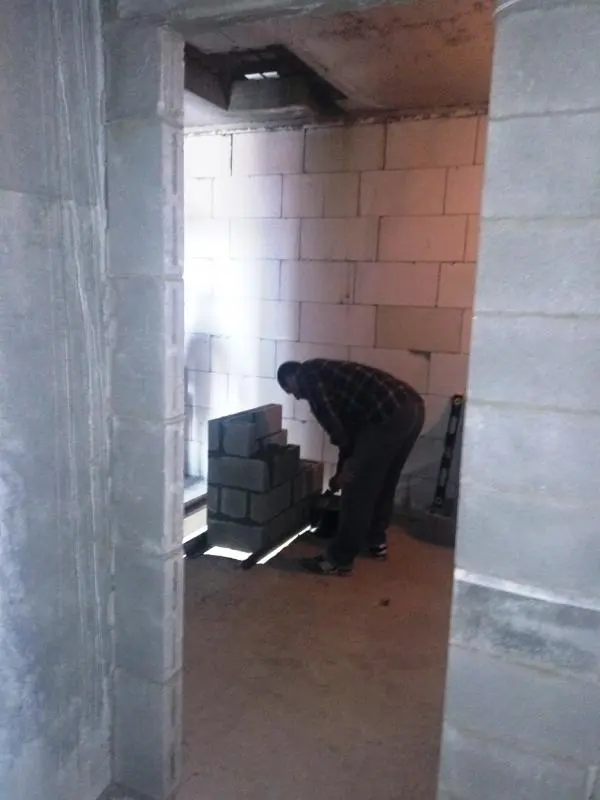

Каменщики выполняют кладку наружных стен 16-го этажа

Занимаемся благоустройством территории.

Закупили очередную партию арматуры.

NE
Nelli18551 повід. · з 2016
17 квітня 2018 р.

Ход строительства Жилого Комплекса

16.04.2018

1 секция

Монтаж вертикальных элементов

Каменщики выполняют кладку наружных стен 16-го этажа

Кладка вентиляционных каналов на 4 этаже

3 Секция

Наращиваем кран

Проводятся подготовительные работы.

NE
Nelli18551 повід. · з 2016
23 квітня 2018 р.

Ход строительства Жилого Комплекса

23.04.2018

1 секция

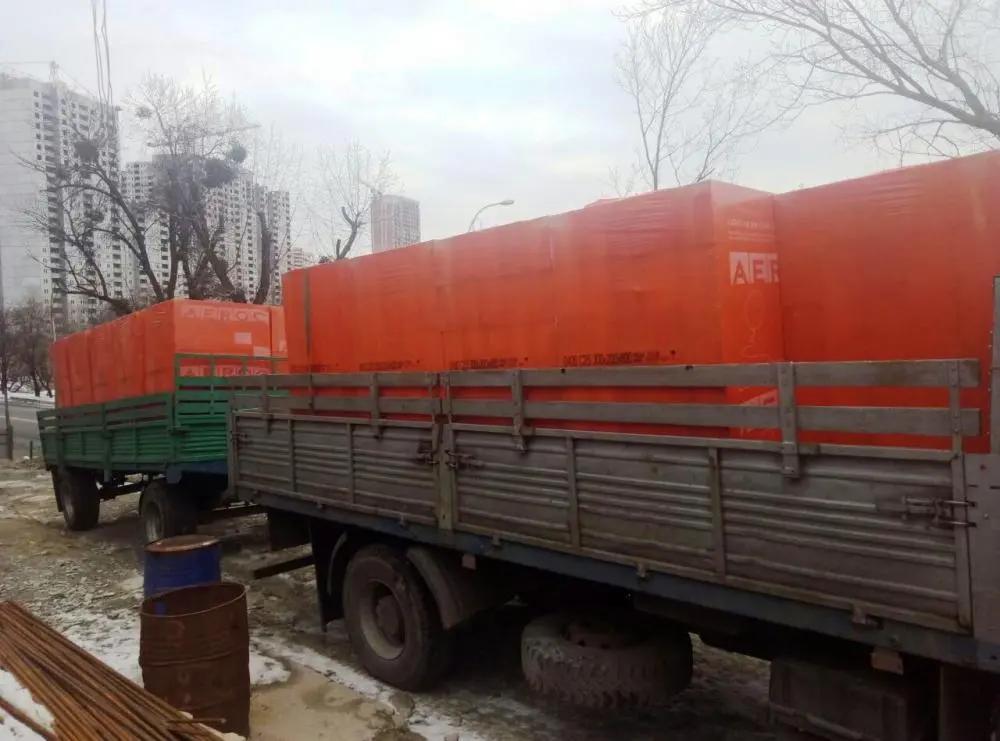

Привезли очередную партию газоблока

Вяжем армопояс этажа и продолжаем заливать бетон

Каменщики выполняют кладку наружных стен 16-го этажа

Кладка вентиляционных каналов на 4 этаже

3 Секция

Как и обещали – на прошлой неделе приступила к работе бригада монолитчиков на 3-й секции, где их встретила колона автомиксеров из большими объёмами бетона

Проводятся подготовительные работы.

NE
Nelli18551 повід. · з 2016
4 травня 2018 р.

Ход строительства Жилого Комплекса

30.04.2018

1 секция

Проводятся монолитные работы

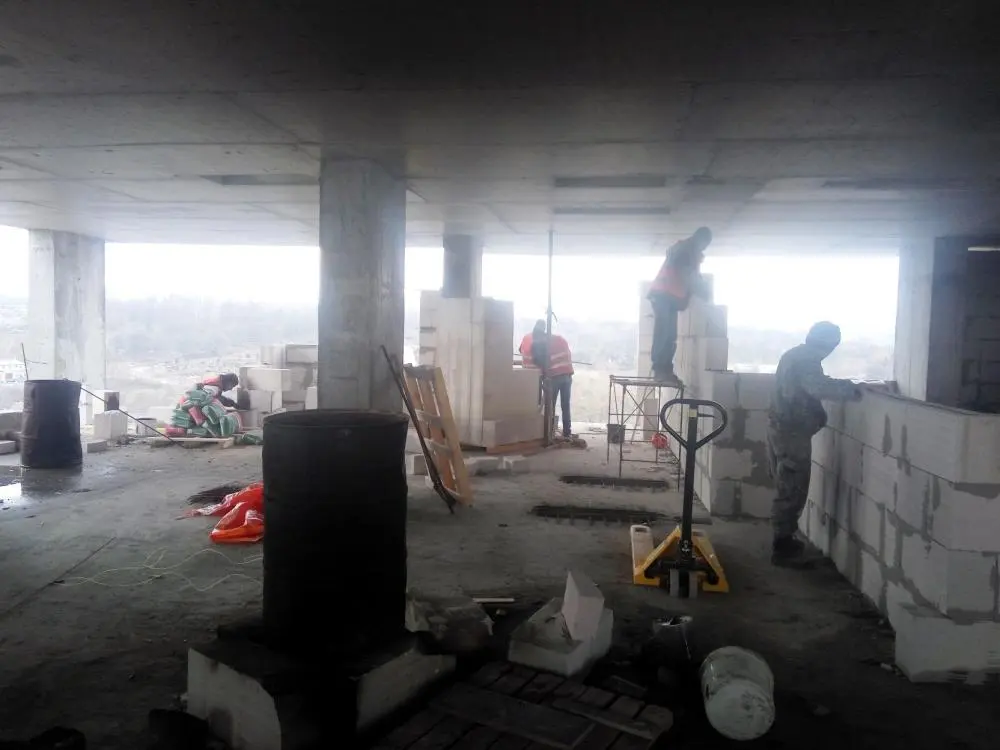

Каменщики выполняют кладочные работы

3 Секция

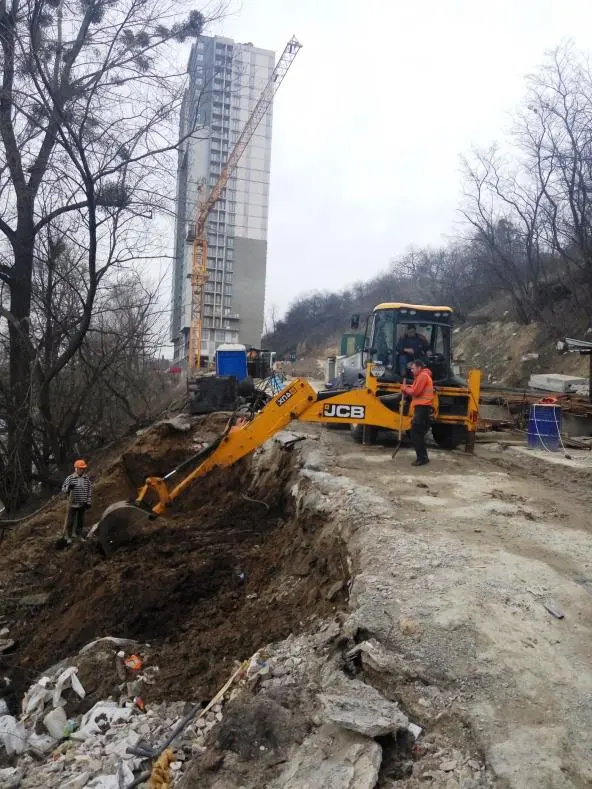

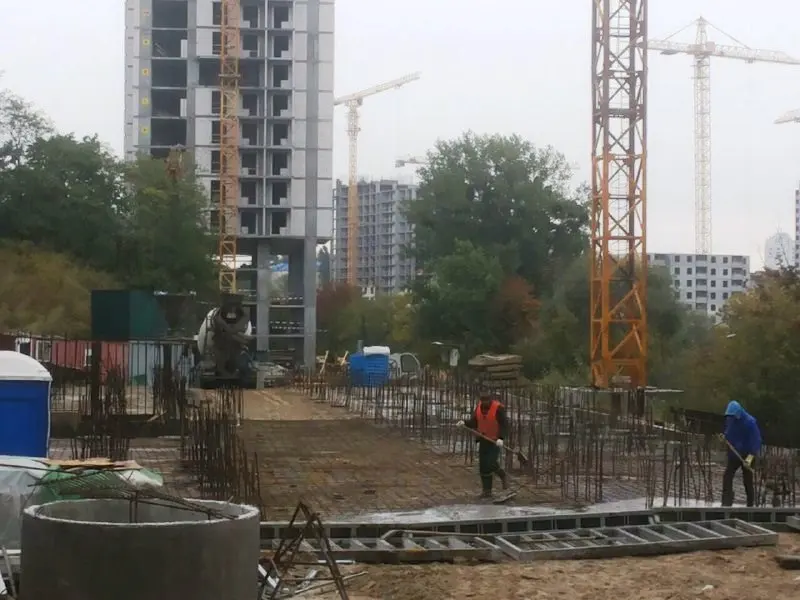

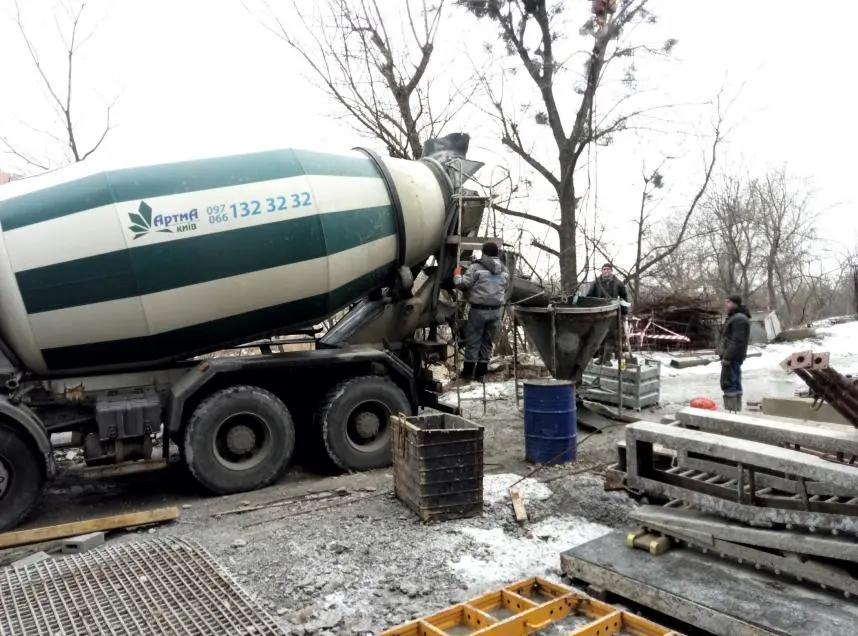

- Залит подготовительный слой бетона для плиты

NE
Nelli18551 повід. · з 2016
14 травня 2018 р.

Ход строительства Жилого Комплекса

07.05.2018

1 секция

Проводим благоустройство территории возле дома

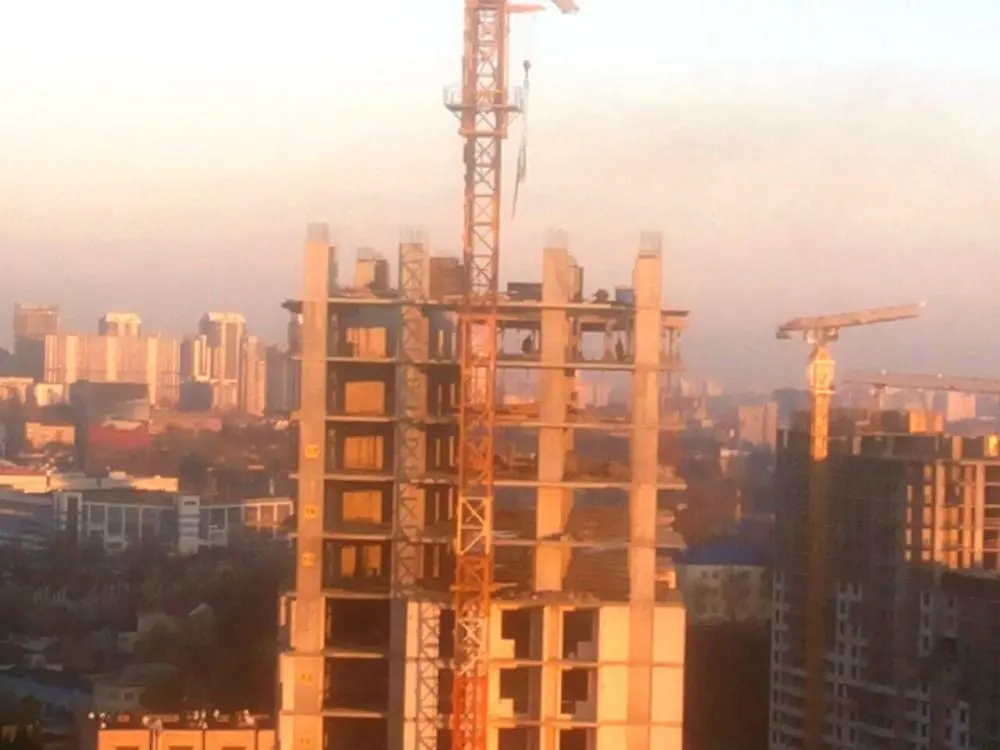

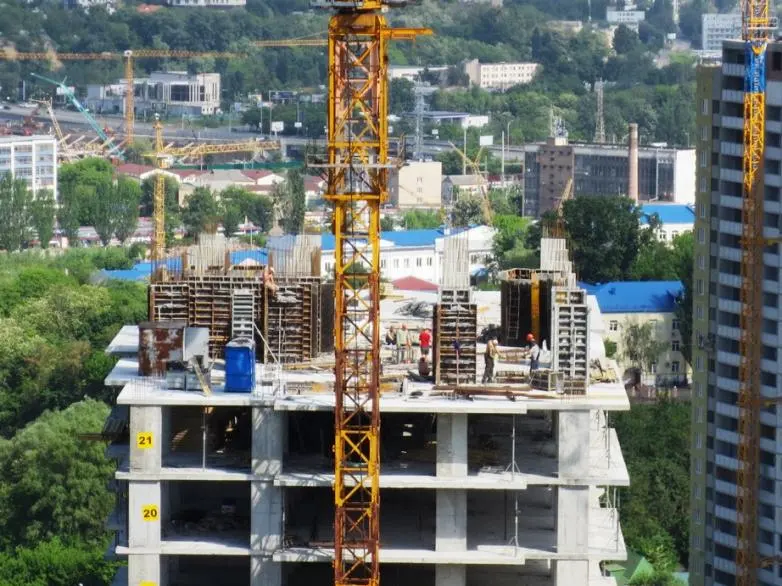

Ведутся монолитные работы вертикалей 22-го этажа

Каменщики завершают кладочные работы 16-го этажа

Монтаж лестниц 17-го этажа

3 Секция

- Проводятся подготовительные работы подушки фундамента

NE
Nelli18551 повід. · з 2016
14 травня 2018 р.

Ход строительства Жилого Комплекса

14.05.2018

1 секция

Проводим монолитные работы вертикалей 22-го этажа и набор опалубки перекрытия этажа

Продолжаем кладочные работы

Монтаж лестниц

3 Секция

Проводятся подготовительные работы подушки фундамента

NE
Nelli18551 повід. · з 2016
3 червня 2018 р.

Ход строительства Жилого Комплекса

24.05.2018

1 секция

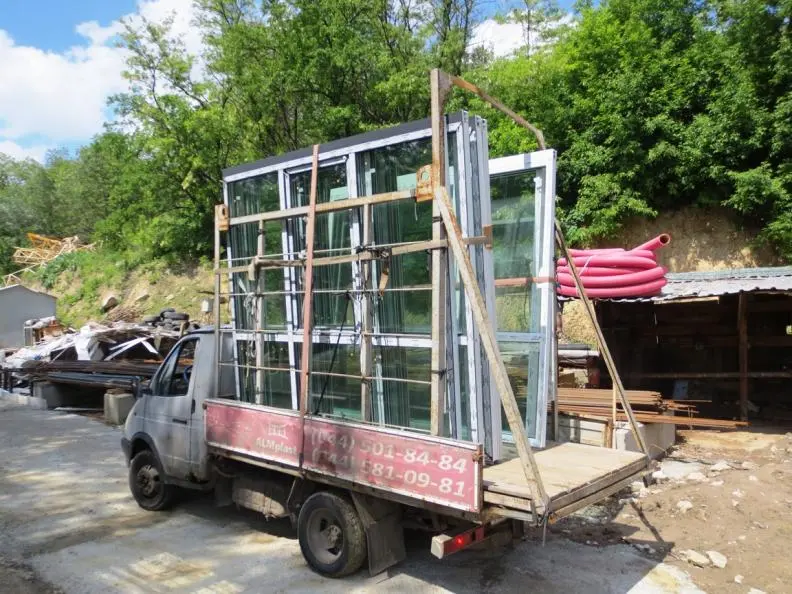

Завезли окна для установки на 14 – 15 этажах

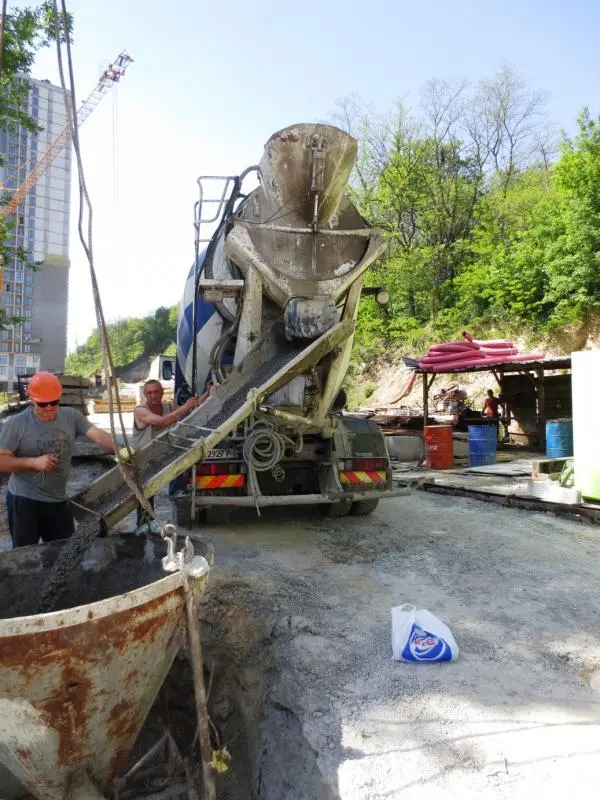

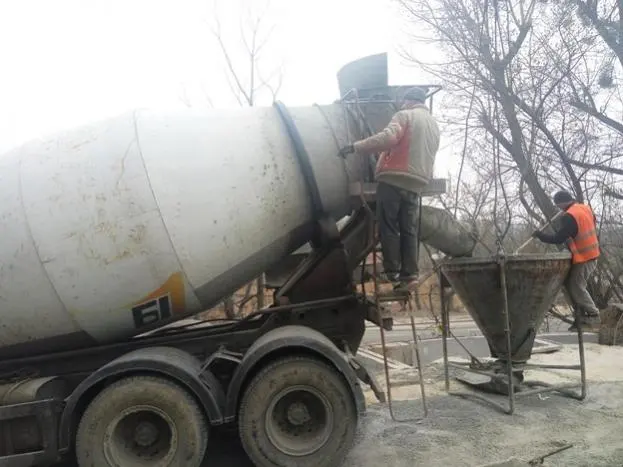

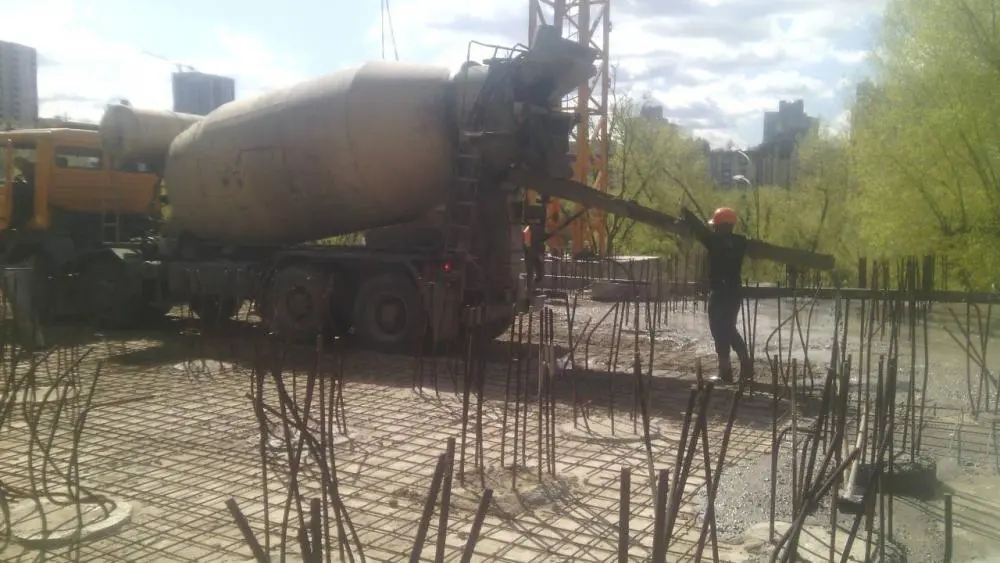

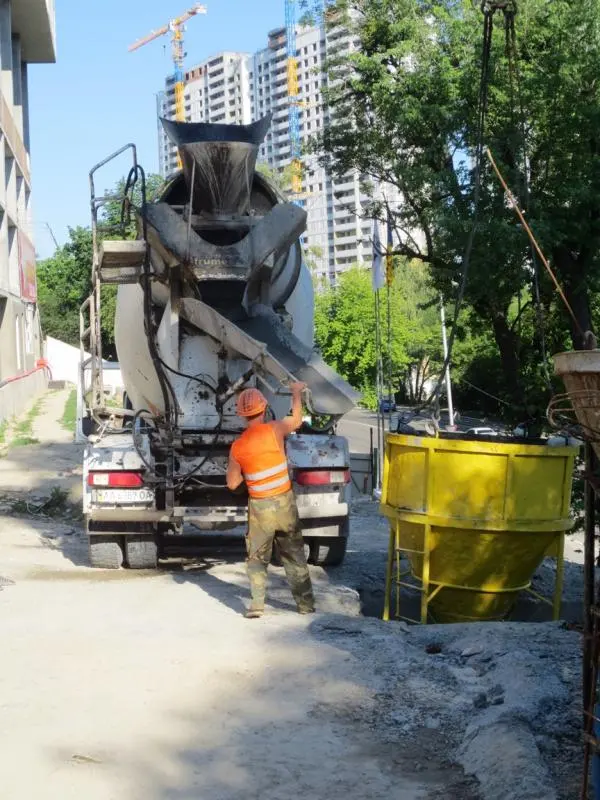

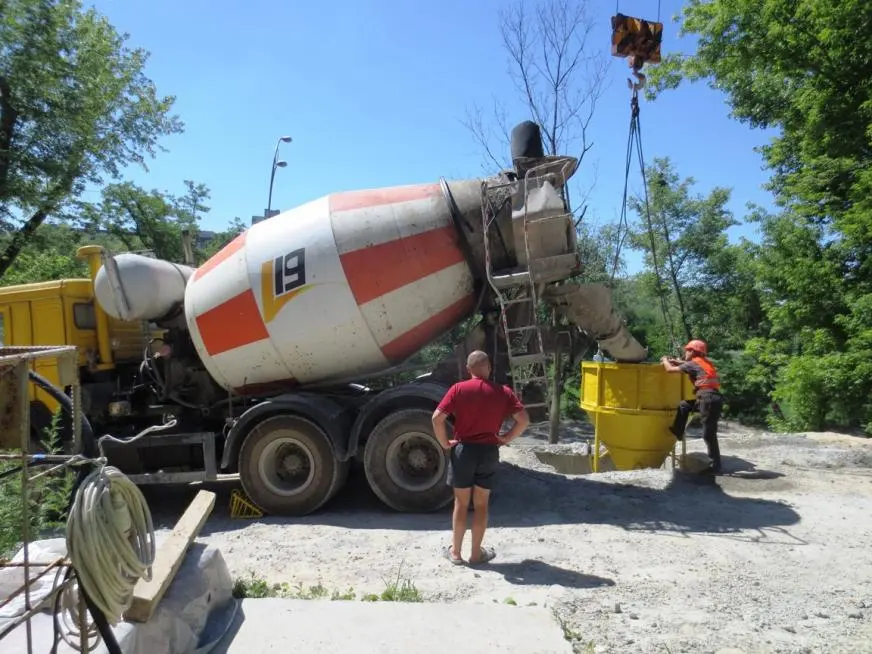

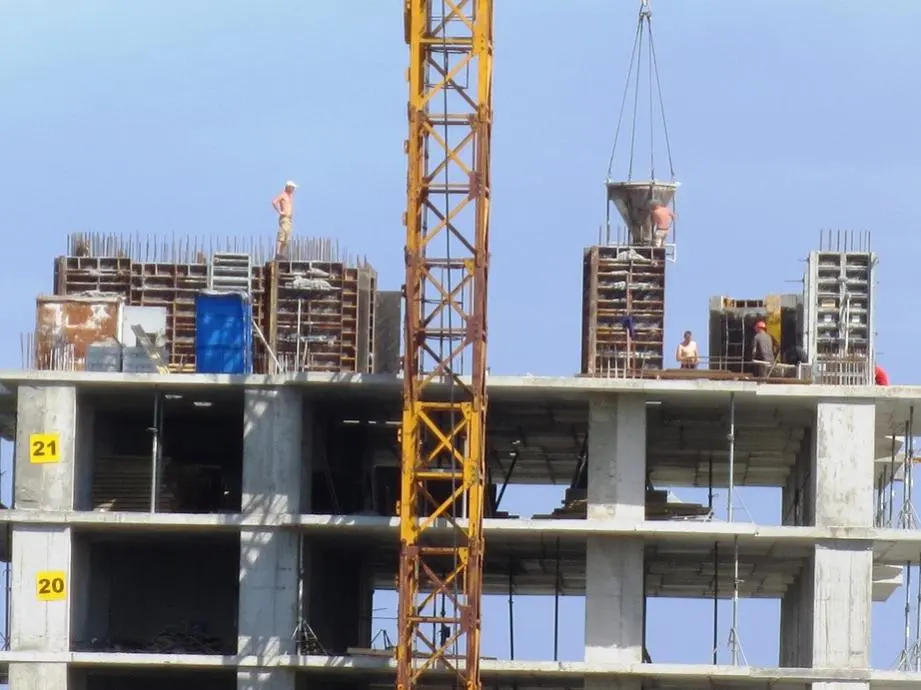

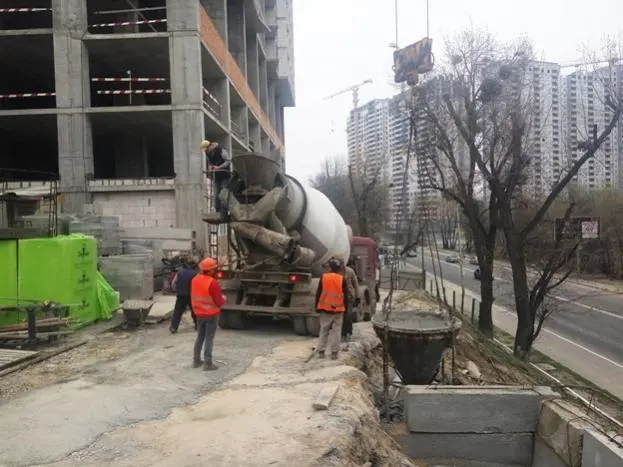

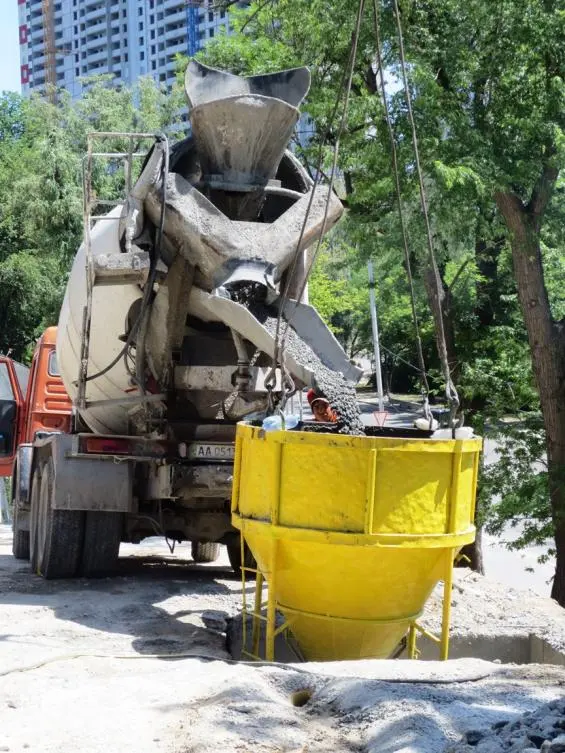

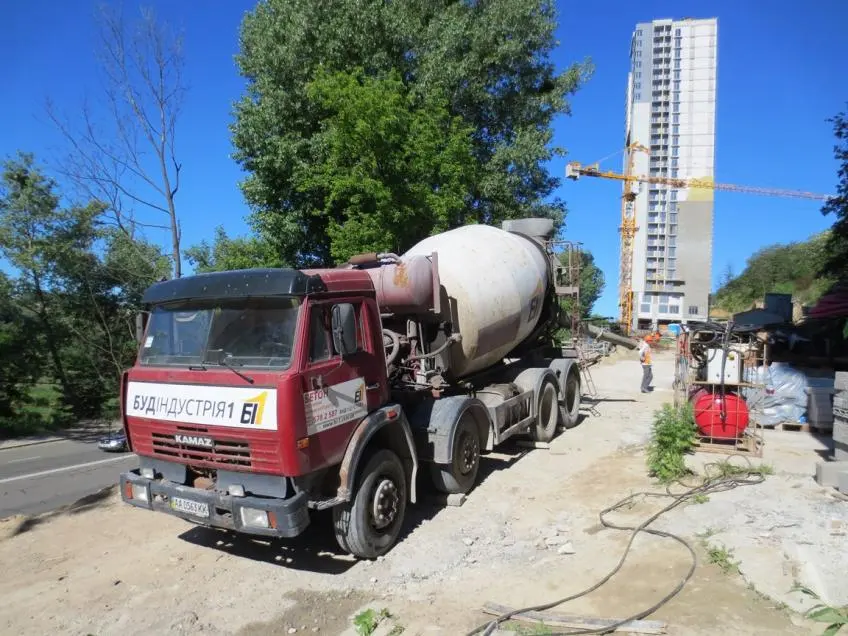

Залили 120 кубов бетона(14 авто миксеров), плиту перекрытия 22-го этажа

Продолжаем кладочные работы

Монтаж лестничных маршей

3 Секция

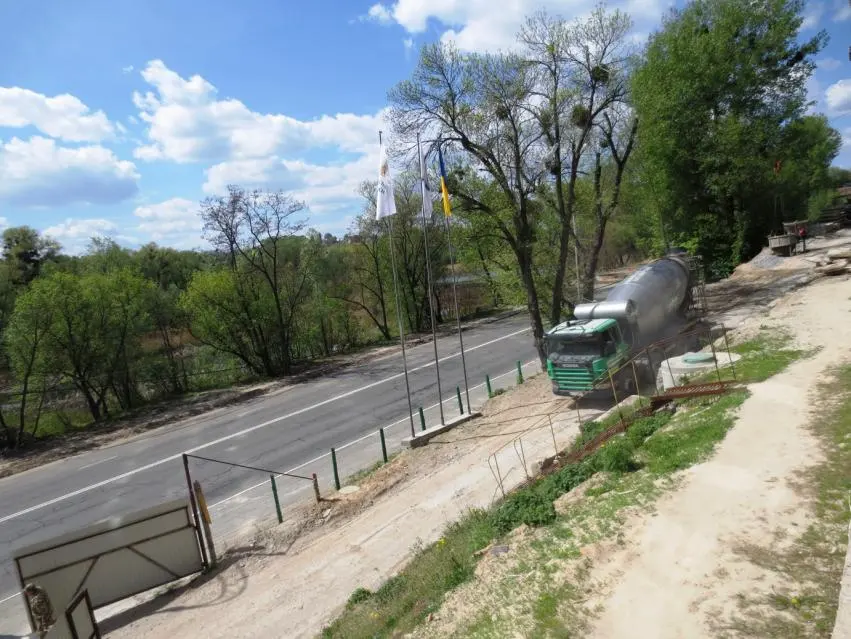

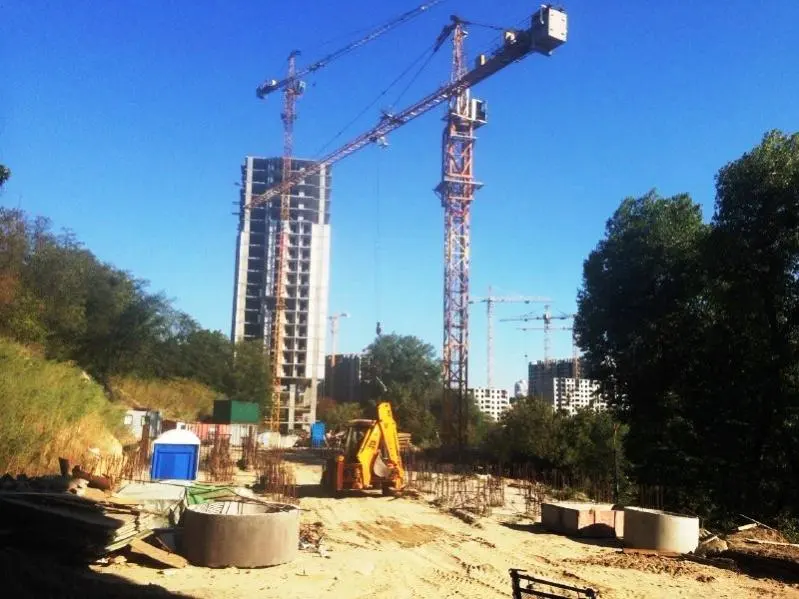

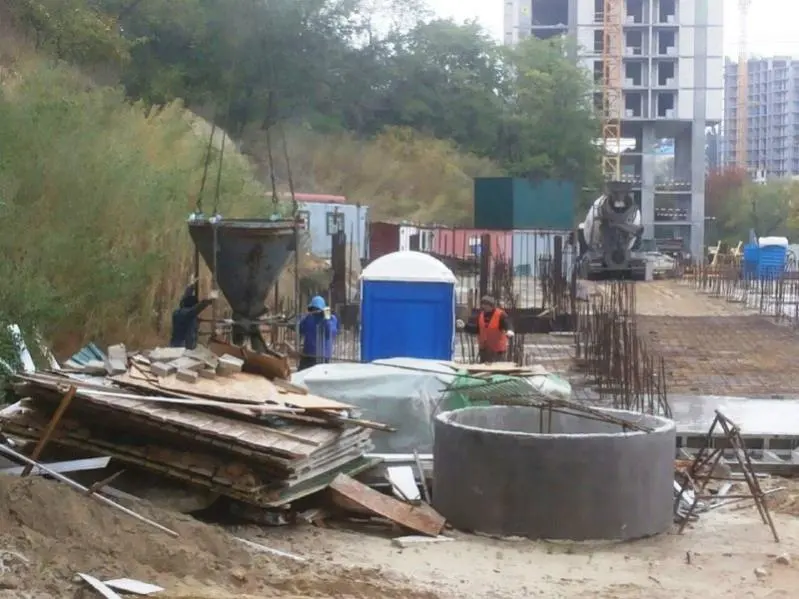

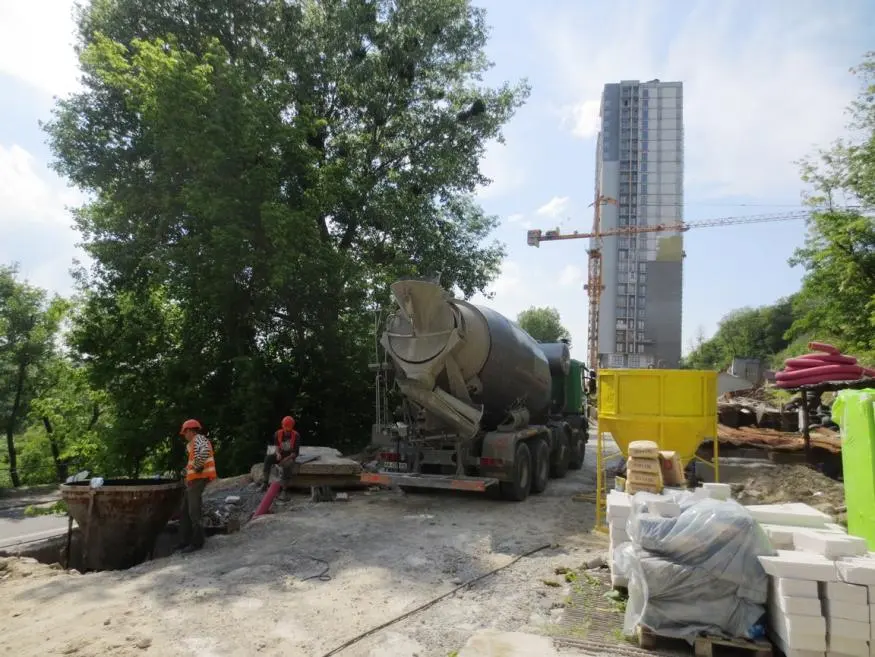

Заливаем бетонную подушку дома и проводим испытания сваей дома

NE
Nelli18551 повід. · з 2016
3 червня 2018 р.

Ход строительства Жилого Комплекса

29.05.2018

1 секция

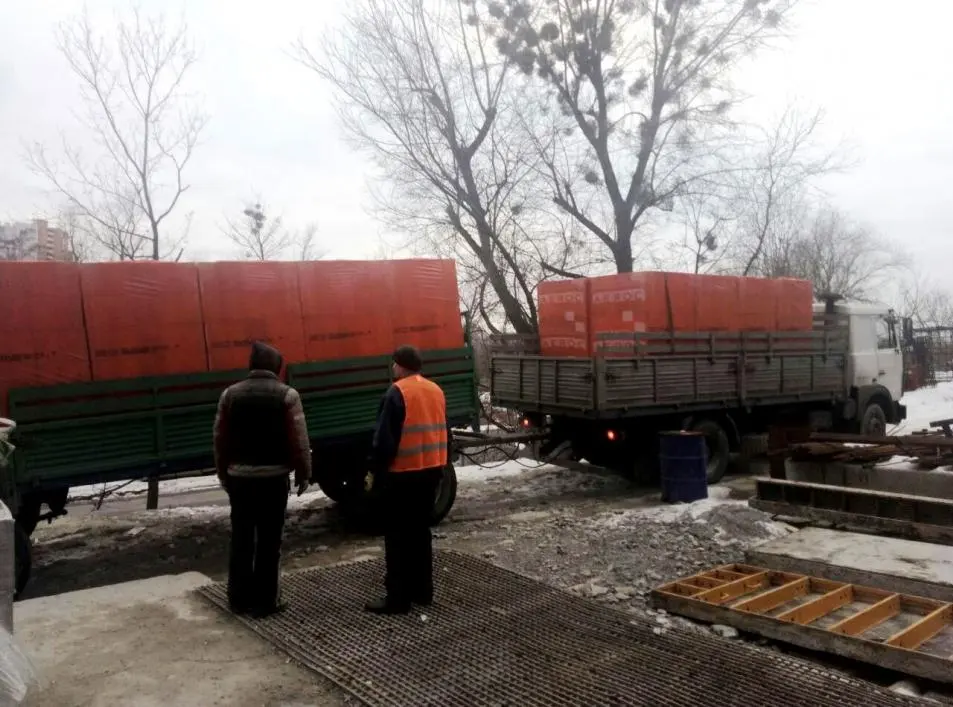

Завезли газоблок для установки наружных и внутренних стен

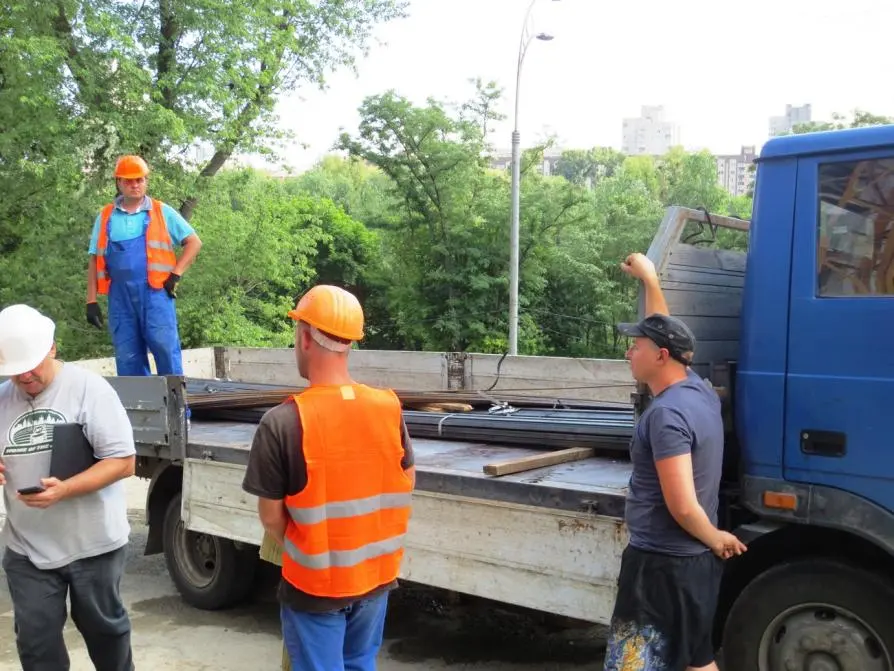

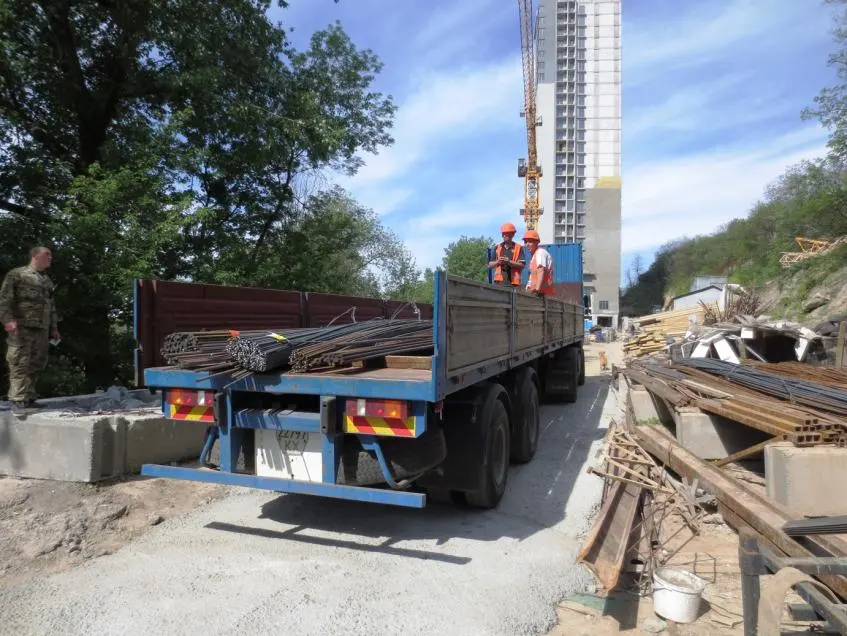

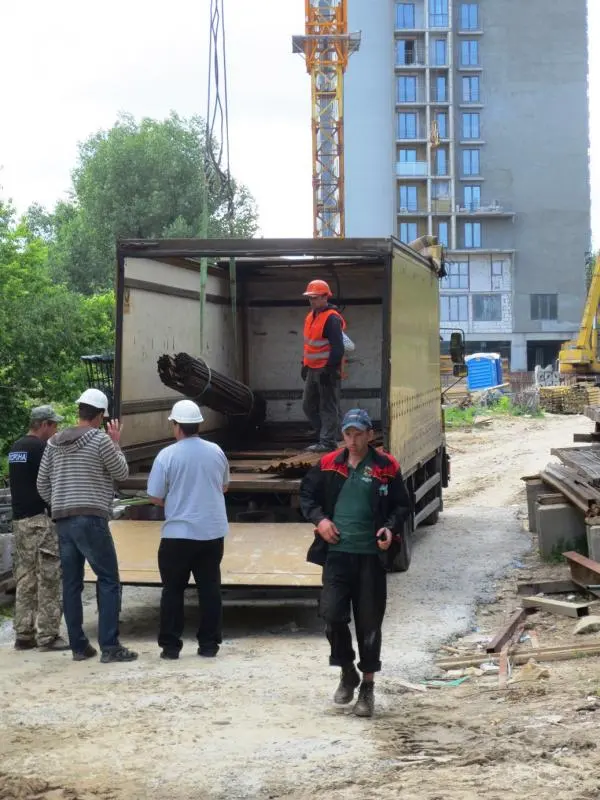

Закупили арматуру для вязки очередного этажа

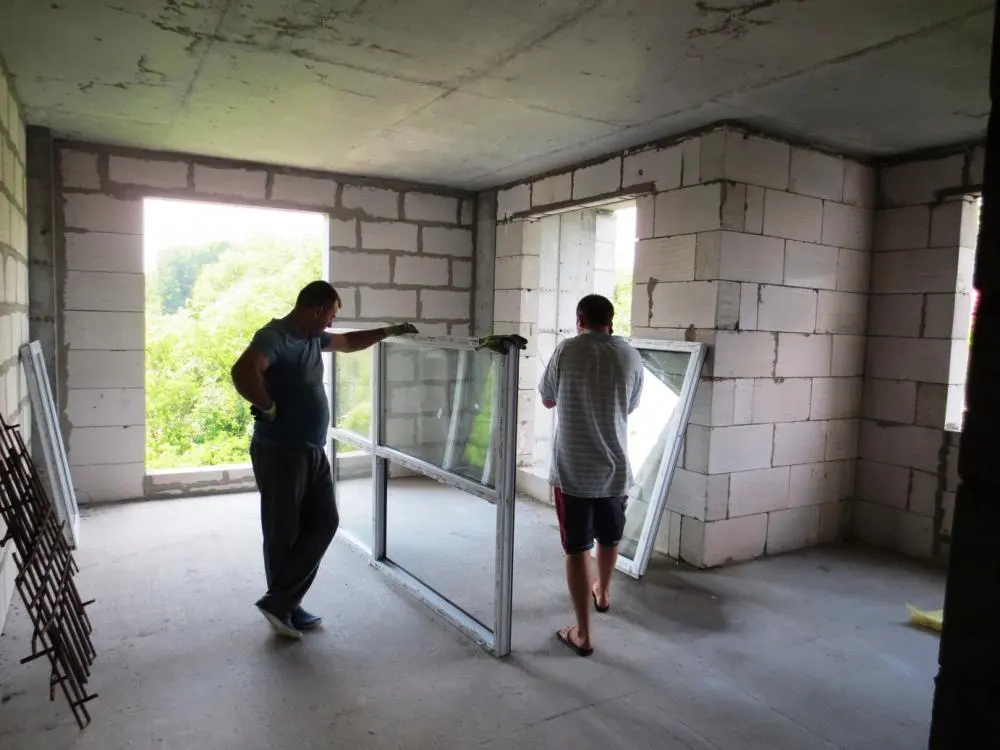

Установили окна на 14 – 15 этажах

Активно проводятся монолитные работы

Продолжаем кладочные работы внутренних стен

3 Секция

Проводим испытания свай дома

NE
Nelli18551 повід. · з 2016
12 червня 2018 р.

Ход строительства Жилого Комплекса

04.06.2018

1 секция

Проводятся монолитные работы

Проводятся кладочные работы

Проводятся фасадные работы

4 Секция

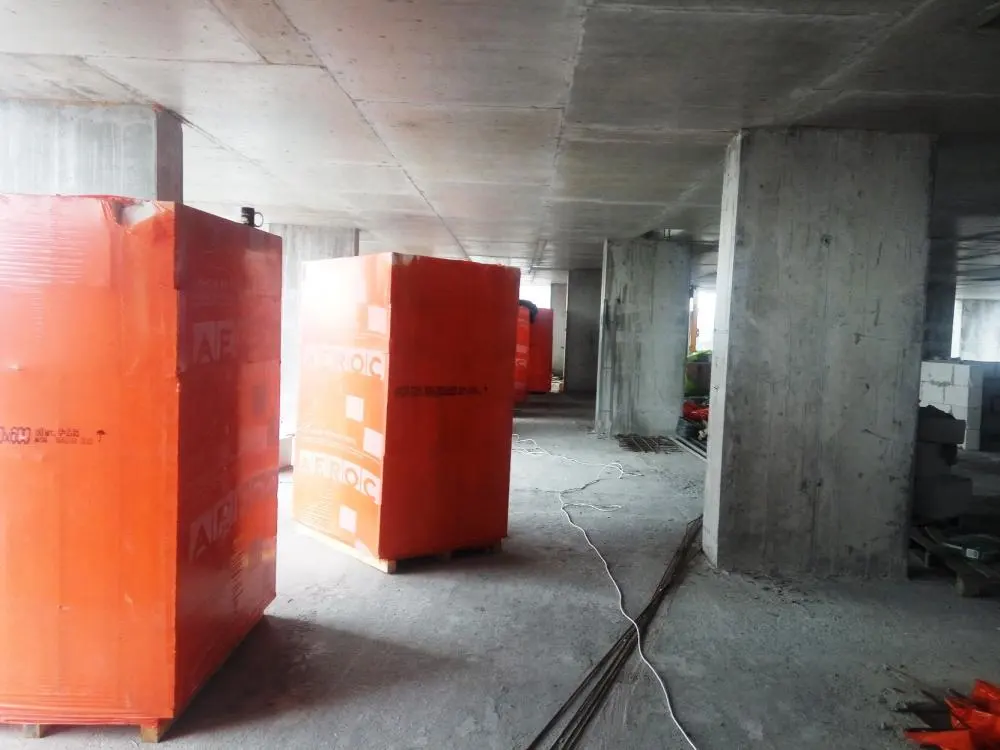

установка керамической плитки на 15 этаже

установка подвесного потолка на 14 этаже

изготовление и монтаж балконных ограждений

NE
Nelli18551 повід. · з 2016
12 червня 2018 р.

Ход строительства Жилого Комплекса

11.06.2018

1 секция

Проводятся подготовительные работы подушки фундамента

Кладка наружных стен 17-го этажа.

Кладка наружных стен 17-го этажа:

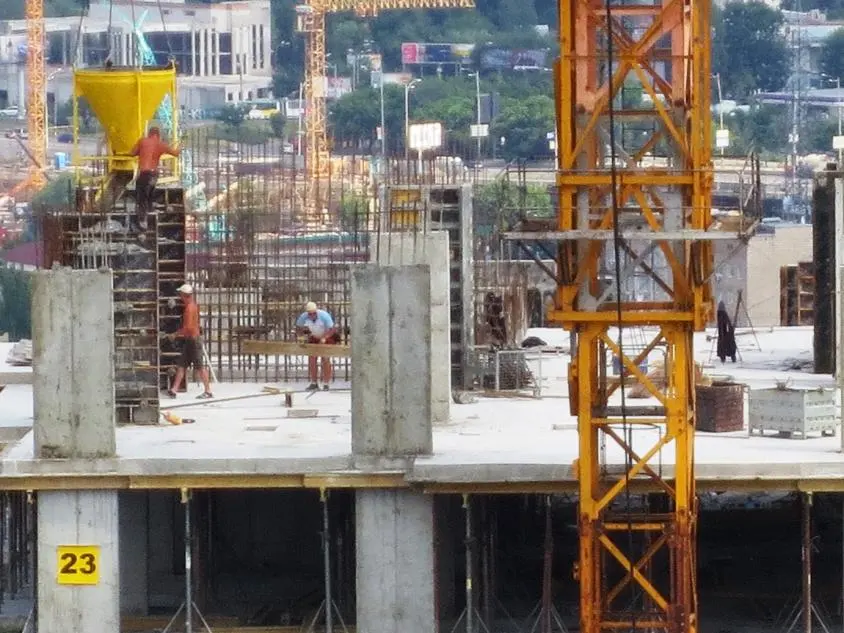

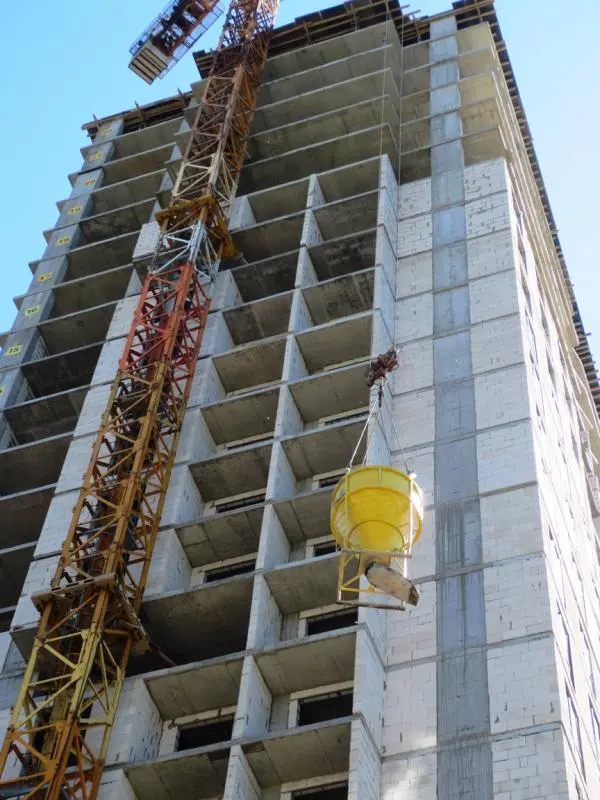

- залили 60% плиты перекрытия 23-го этажа.
- устанавливаем опалубку на вторую часть плиты.

3 Секция

Проводятся подготовительные работы подушки фундамента.

NE
Nelli18551 повід. · з 2016
4 липня 2018 р.

Ход строительства Жилого Комплекса

18.06.2018

1 секция

Привезли очередную партию окон, проводим монтажные работы

Завезли материал для изготовления балконных ограждений

Начали кладку наружных стен в паркинге на 2-ом этаже

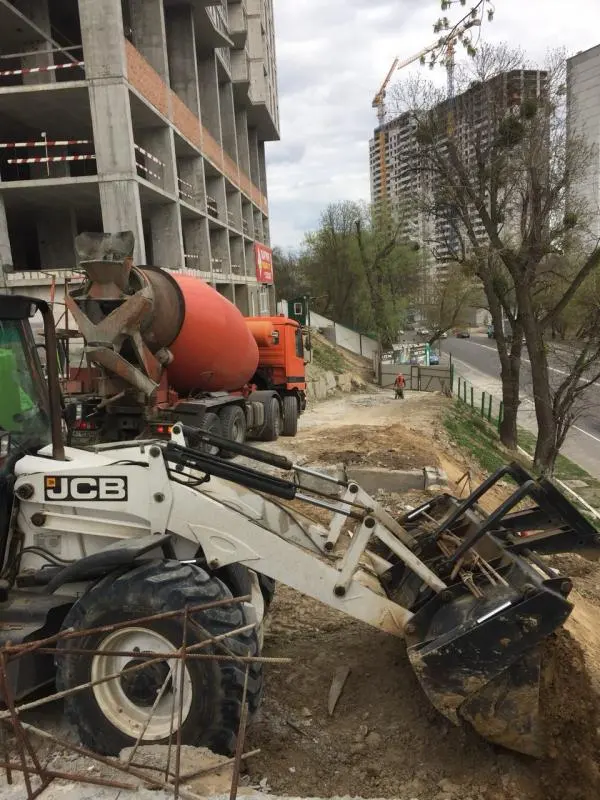

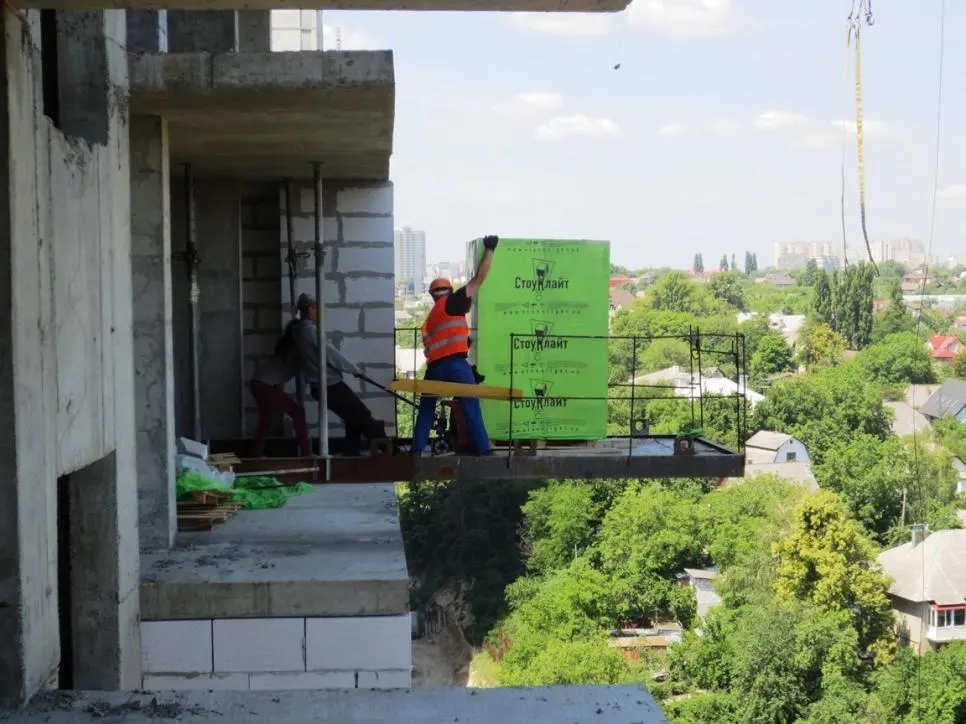

Смонтировали первую часть вертикальных элементов 24-го этажа, проводим монтаж опалубки и вязку арматуры над перекрытием второй части плиты 23-го этажа.

3 Секция

Проводятся подготовительные работы подушки фундамента.
