Жилой комплекс "Мозаика"

37 відповідей · 18 305 переглядів
TI
Timofey853 повід. · з 2015
13 липня 2015 р.

Строительство ЖК "Мозаика" на 07.07.2015

Утепление фасада секции № 1
Оштукатуривание фасада секции № 1
Разводка коммуникаций по квартирам на 5,6, 8, 9, 10 этажах секции № 1
Разводка электричества к квартирам на 4,5, 6, 8, 9, 10 этажах секции № 1
Монтаж электрощитов в квартирах на 4,5, 6, 8, 9, 10 этажах секции № 1
Монтаж перил на лестничных маршах до 23 этажа секции № 1
Стяжка пола по квартирам на 3, 4, 5 этаже секции № 1
Контрольная корректировка кладочных работ на 5, 6, 11, 14, 23 и 24 этажах секции № 1
Монтаж вентблоков на 1, 2, 3 и 4 этажах «Premium-класса»
Монтаж и заливка парапета над буферной зоной «Premium-класса»
Монтаж плиты перекрытия буферной зоны «Premium-класса»
Кирпичная кладка инженерных ниш на лестничных клетках «Premium-класса»
Кладка внутренних и наружных стен на 4-ом этаже «Premium-класса»
Армирование и монтаж вертикальных элементов 27-го этажа секции № 2
Кладка внутренних и наружных стен на 18 и 19 этажах секции № 2
Кирпичная кладка балконов секции № 2
Шлифовка железобетонных конструкций секции № 2
Бетонирование диафрагмы жёсткости и вертикальных элементов 4-го этажа секции № 3
Армирование вертикальных элементов 4-го этажа секции № 3
Шлифовка железобетонных конструкций на 1 этаже секции № 3

TI
Timofey853 повід. · з 2015
21 липня 2015 р.

Статус строительства ЖК Мозаика на 20.07.2015

1 секция — 3 кв. 2015, строится (ведутся внутренние, кладочные и фасадные работы)
2 секция — 3 кв. 2015, строится (ведутся кладочные работы)
3 секция — 3 кв. 2016, строится (строится 3 этаж)
4 секция — 2017, строится (начальный этап)
5 секция — 3 кв. 2016, строится (начальный этап)
премиум-класс — 1 кв. 2015, строится (построены 4 этажа из 6)

TI
Timofey853 повід. · з 2015
30 липня 2015 р.

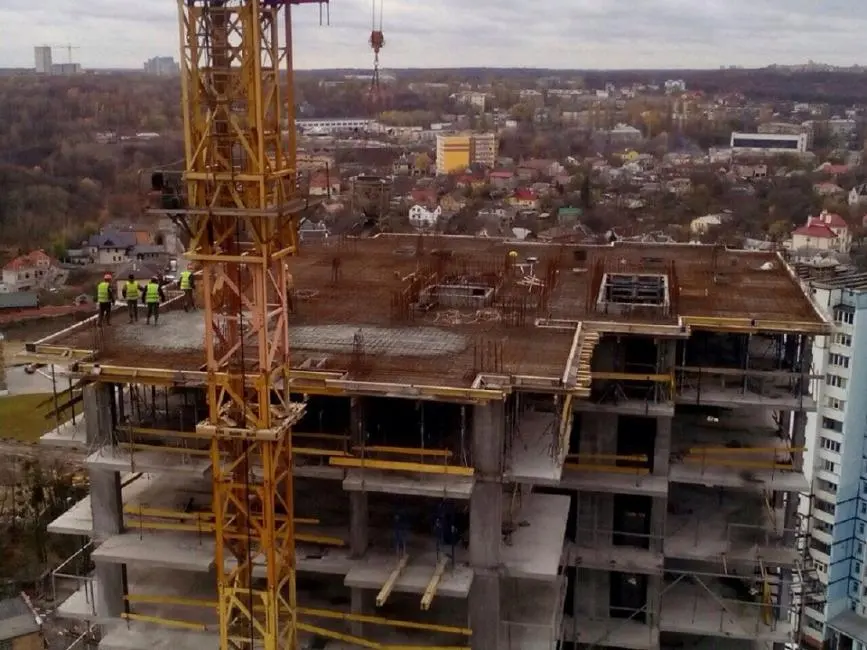

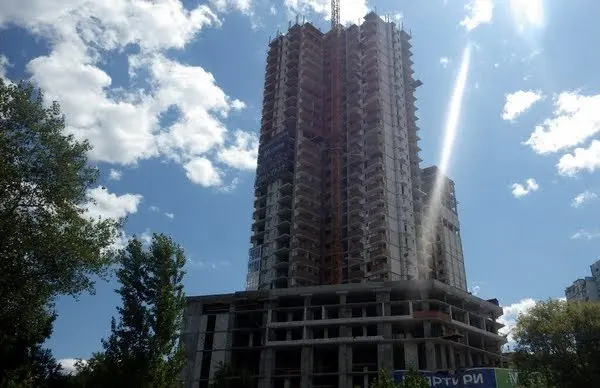

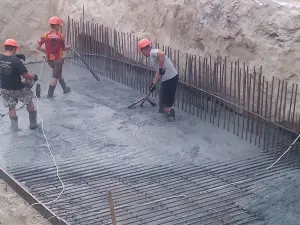

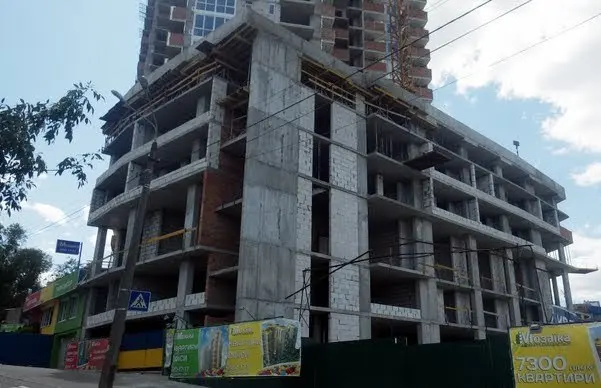

Фотографии со строительства ЖК Мозаика на 23 июля 2015:

SU
Surprise25 повід. · з 2015
10 вересня 2015 р.

Больше недели не было в Киеве и за это время на стройке абсолютно ничего не изменилось. Ни окна нового не поставили, ни балкончика ни утеплили. Все стоит мертвым грузом

LU
Ludmila878 повід. · з 2015
13 листопада 2015 р.

Ход строительства ЖК "Мозаика" на ноябрь 2015:

- Оштукатуриванире и армирование фасада секции №1;
- поэтажная разводка коммуникаций по квартирам секции №1;

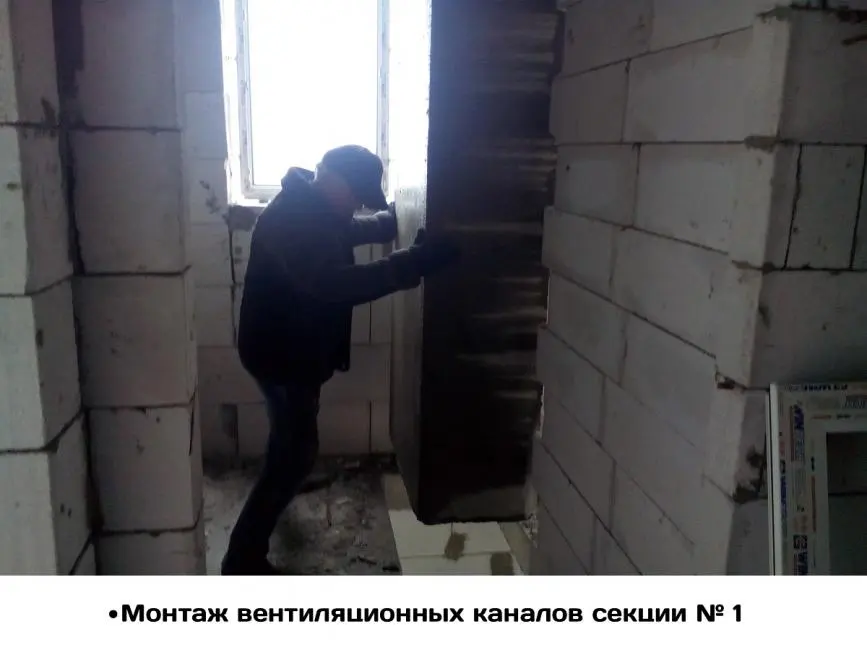

- монтаж вентиляционных каналов секции №1;
- кладка внутренних стен секции №2;
- кладка внутренних стен секции №1;

LU
Ludmila878 повід. · з 2015
4 грудня 2015 р.

Строительство ЖК "Мозаика" на 01.12.2015

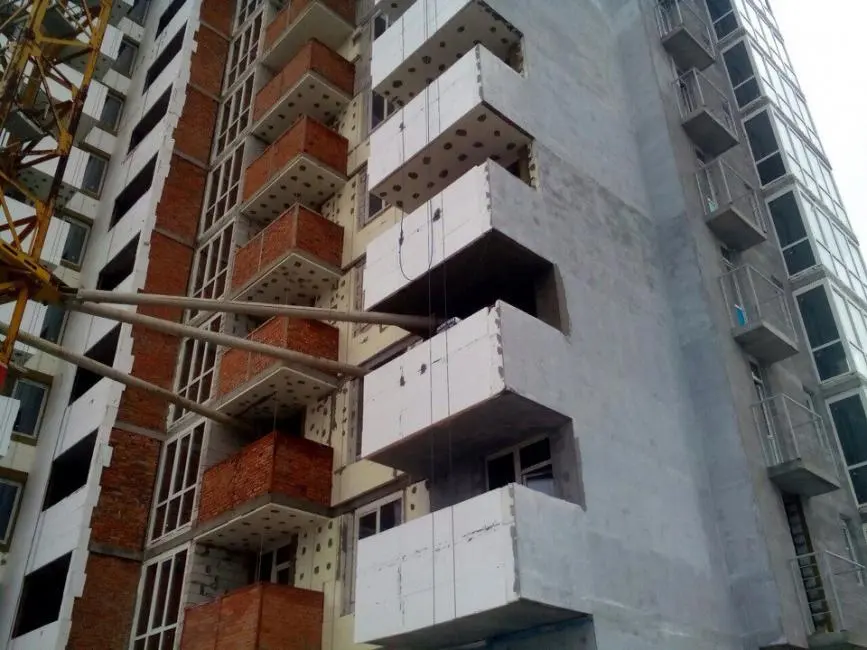

Утепление фасада и балконов секции № 1 (со стороны Сапёрно-слободской)
Оштукатуривание и армирование фасада секции № 1 (сторона гипер-маркета «LeroyMerlin» последние 4 этажа)
Оштукатуривание и армирование фасада секции № 1 (со стороны Сапёрно-слободской)

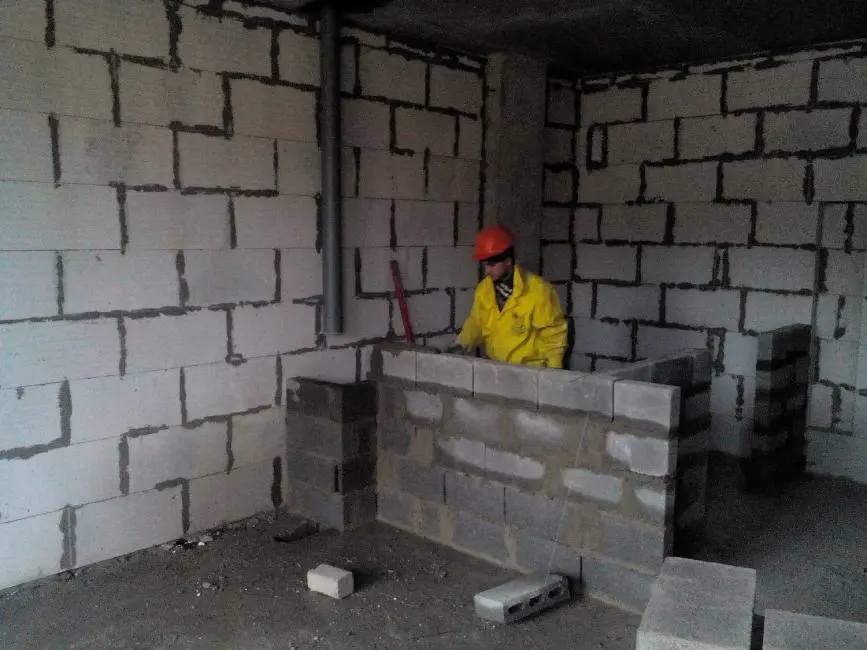

Кладка внутренних стен секции № 1

Монтаж панорамных окон секции № 1
Установка французских балконов на секции № 1

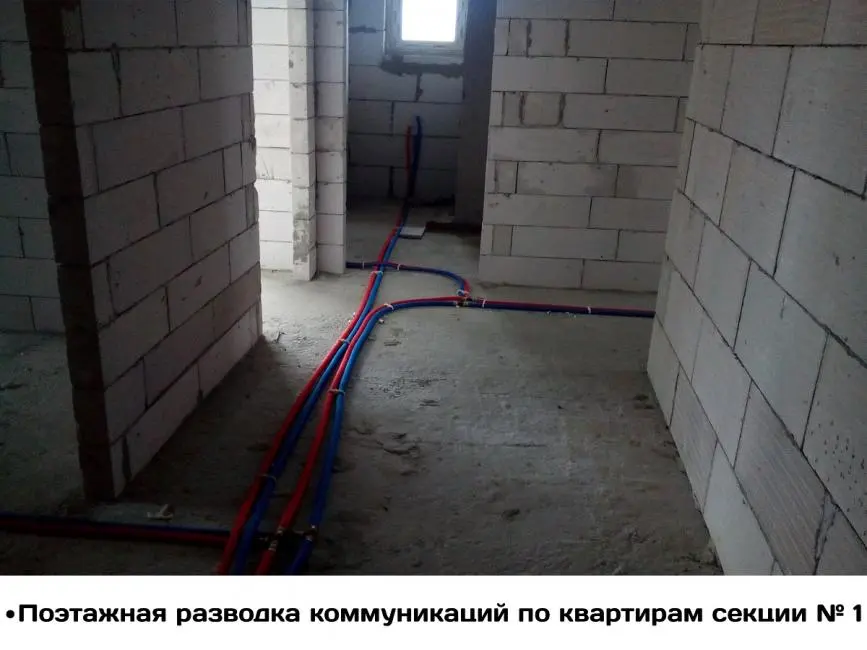

Поэтажная разводка коммуникаций по квартирам секции № 1
Монтаж стояков по секции № 1
Подготовительные работы в лифтовых шахтах для установки лифта секции № 1
Подвод электричества к квартирам секции № 1
Монтаж электрощитов в квартирах секции № 1
Устройство труб подачи холодной/горячей воды по секции № 1
Подготовительные работы по подключению коммуникаций секции № 1
Стяжка пола по квартирам секции № 1
Подготовительные работы по благоустройству секции № 1 (детские площадки, мини-поле, сквер для родителей)
Армирование и бетонирование вертикальных элементов «Premium-класса» (над отделом продаж)
Монтаж и армирование горизонтальной плиты перекрытия «Premium-класса» (над отделом продаж)
Залита последняя часть парапета на стилобатной части (со стороны секции № 2)
Кладка внутренних стен стилобатной части (со стороны второй секции)
Залита плита перекрытия секции № 2
Кладка внутренних стен секции № 2
Устройство стояков канализационных труб и труб подачи холодной/горячей воды по секции № 2
Устройство стояков секции № 2
Монтаж и армирование вертикальных элементов секции № 3

LU
Ludmila878 повід. · з 2015
28 грудня 2015 р.

Строительство ЖК "Мозаика" на 14.12.2015

Оштукатуривание и армирование фасада секции № 1 (со стороны Сапёрно-слободской)
Монтаж панорамных окон секции № 1(сторона гипер-маркета «LeroyMerlin»)
Монтаж панорамных окон секции № 1(со стороны Сапёрно-слободской)
Монтаж стояков водоснабжения секции № 1
Монтаж стояков ливневой канализации секции № 1
Подготовительные работы в лифтовых шахтах для установки лифта секции № 1
Кирпичная кладка балконов секции № 1
Подготовительные работы по подключению коммуникаций секции № 1
Стяжка пола по квартирам секции № 1
Подготовительные работы по благоустройству секции № 1 (детские площадки, мини-поле, сквер для родителей)
Залита горизонтальная плита перекрытия «Premium-класса» (над отделом продаж)
Демонтаж опалубки горизонтальной плиты перекрытия «Premium-класса» (над отделом продаж)
Монтаж и армирование опалубки вертикальных элементов «Premium-класса» (над отделом продаж)
Кладка внутренних и наружных стен на всех этажах «Premium-класса»
Демонтаж опалубки горизонтальной плиты перекрытия секции № 2
Армирование вертикальных элементов секции № 2
Монтаж стояков водоснабжения секции № 2
Монтаж стояков ливневой канализации секции № 2
Наращивание башенного крана для строительства секции № 3

SH
Sheriff1738 повід. · з 2014
18 лютого 2016 р.

Строительство ЖК "Мозаика" на 02.02.2016

  • Армирование и оштукатуривание фасада секции № 1 (со стороны Сапёрно-слободской)
  • Армирование вертикальных элементов крыши секции № 1
  • Монтаж стояков водоснабжения секции № 1
  • Монтаж стояков ливневой канализации секции № 1
  • Стяжка полов по квартирам секции № 1
  • Завершены монолитные работы «Premium-класса» (над отделом продаж)
  • Монтаж стояков холодного/горячего водоснабжения «Premium-класса»
  • Монтаж стояков ливневой канализации «Premium-класса»
  • Кладка внутренних и наружных стен на всех этажах«Premium-класса»
  • Шлифовка монолитных конструкций «Premium-класса»
  • Монтаж стояков водоснабжения секции № 2
  • Монтаж стояков ливневой канализации секции № 2
  • Бетонирование вертикальных элементов секции № 3
  • Демонтаж опалубки вертикальных элементов секции № 3
  • Монтаж и армирование горизонтальной плиты перекрытия секции № 3

SH
Sheriff1738 повід. · з 2014
18 травня 2016 р.

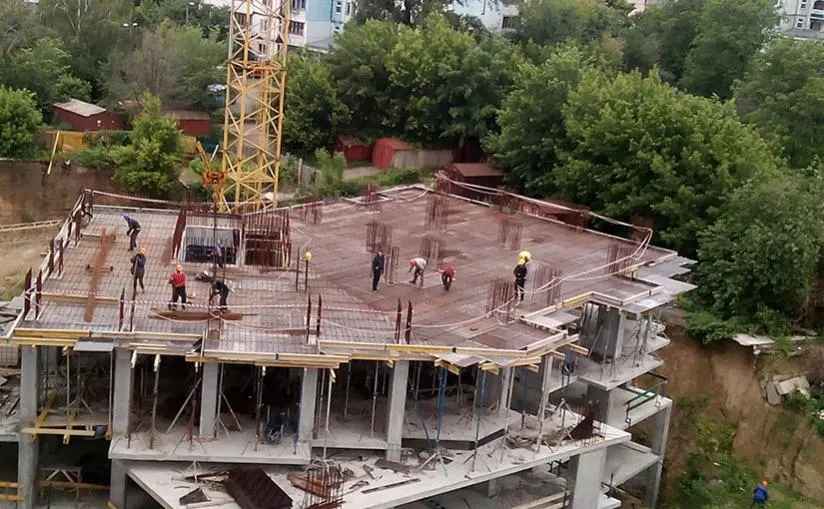

Новость от жилого комплекса "Мозаика" от 11.05.2016

Рады сообщить всем своим жильцам что стартовали продажи нежилого фонда в 1 и 2 секциях. Также возобновили строительство 1 и 2 секций.

AN
Andriy_Viktorovich29 повід. · з 2013
18 травня 2016 р.

Sheriff: Рады сообщить всем своим жильцам что стартовали продажи нежилого фонда в 1 и 2 секциях. Также возобновили строительство 1 и 2 секций.

Так вроде "дядя" Кличко отжал у вас данный объект? А вы опять начали строить как так ?))

SH
Sheriff1738 повід. · з 2014
14 червня 2016 р.

Новости жилого комплекса "Мозаика" от 14.06.2016

Строительство ЖК «Мозаика» на 31.05.2016 Закончено устройство монолитного каркаса на первой секции Заканчивается устройство перегородок в стилобатной части Установка опалубки под плиту перекрытия, на третей секции Продолжается отделка фасада Проведены инженерно геологические работы по определению места прохождения коллектора. Коллектор расположен так, что если даже произойдет аварийная ситуация она не повлияет на несущую способность здания В настоящее время проводится тендер по остеклению витражей

SH
Sheriff1738 повід. · з 2014
10 серпня 2016 р.

Ход строительства жилого комплекса "Мозаика" на 03.08.2016

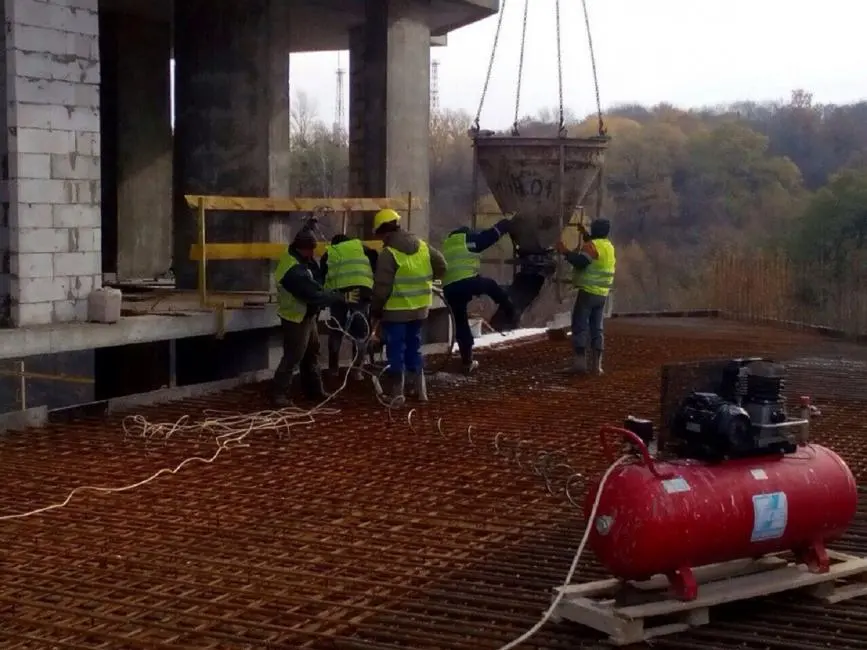

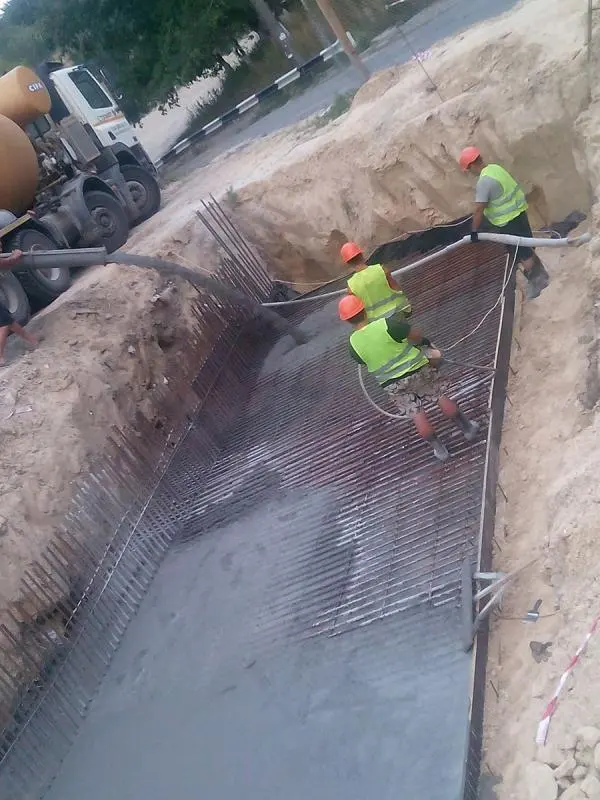

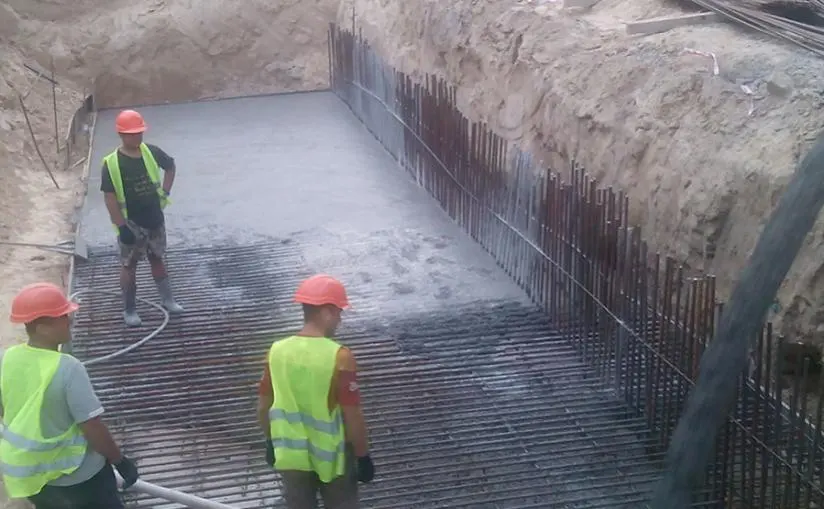

Закончили армирование. Начали заливку бетонной основы.

NE
Nelli18551 повід. · з 2016
29 вересня 2016 р.

Ход строительства жилого комплекса «МОЗАИКА» на 16.09.2016

СТРОИТЕЛЬСТВО ЖК «МОЗАИКА» НА 16.09.2016

1 СЕКЦИЯ:

  • Идёт монтаж парапета по всему контуру.
  • Начата кладка вентканалов на крыше и подготовка к монтажу крыши.
  • Начаты работы на пентхауcе.
  • Начали делать фасад со стороны улицы Сапёрно-Слободская.

2 СЕКЦИЯ:

  • Начат монтаж лестничных маршей на 20-24 этажах.
  • Монтаж опалубки лифтовой шахты.

3 СЕКЦИЯ:

  • Залито перекрытие на отметке +3.800

NE
Nelli18551 повід. · з 2016
13 жовтня 2016 р.

Ход строительства Жилого комплексу "Мозаика"29.09.2016

1 секция:
Начата подготовка лифтовых шахт с установкой настилов для монтажа и установки лифтов.
Штукатурные работы мест общего пользования (МОП) на 2, 3, 4 и 5 этажах.
Продолжается кладка вентиляционных каналов на крыше и подготовка под монтаж кровли 25-й этаж закончено кладка межквартирных и межкомнатных перегородок.
2 секция:
Продолжается монтаж лестничных маршей с 20 по 24 этаж.

GE
gergo3 повід. · з 2016
19 жовтня 2016 р.

стройка заморожена больше года, документов нет, войцеховского!

NE
Nelli18551 повід. · з 2016
24 листопада 2016 р.

Ход строительства Жилого комплексу "Мозаика" 11.11.2016

Первая секция

  • Ведутся индивидуальные перепланировки квартир на отметке +12.900
  • Кладка инженерных ниш на 13-14 этажах
  • Устройство фасада и его окраска со стороны улицы Сапёрно-Слободская
  • Закончено оштукатуривание стен МОП со второго по одиннадцатый этажи
  • Ведутся сантех работы в подвале, выводятся стояки ливнеприёмника
  • Сантехники готовят первую зону холодной и горячей воды для подключения к центральным стоякам здания
  • Изготовление гребёнок для подключения
  • Кладка на пентхаузе закончена на 100% и готова под монтаж покрытия под крышу


Вторая секция
  • Окончен монтаж лестничных маршей до 24-го этажа включительно
  • Залита лифтовая балка на 24-м этаже и начат монтаж опалубки перекрытия следующего этажа

NE
Nelli18551 повід. · з 2016
14 січня 2017 р.

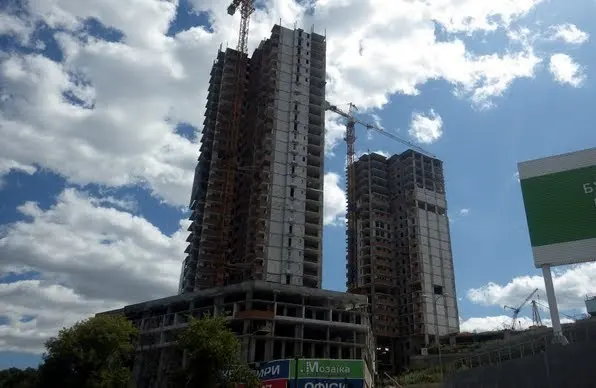

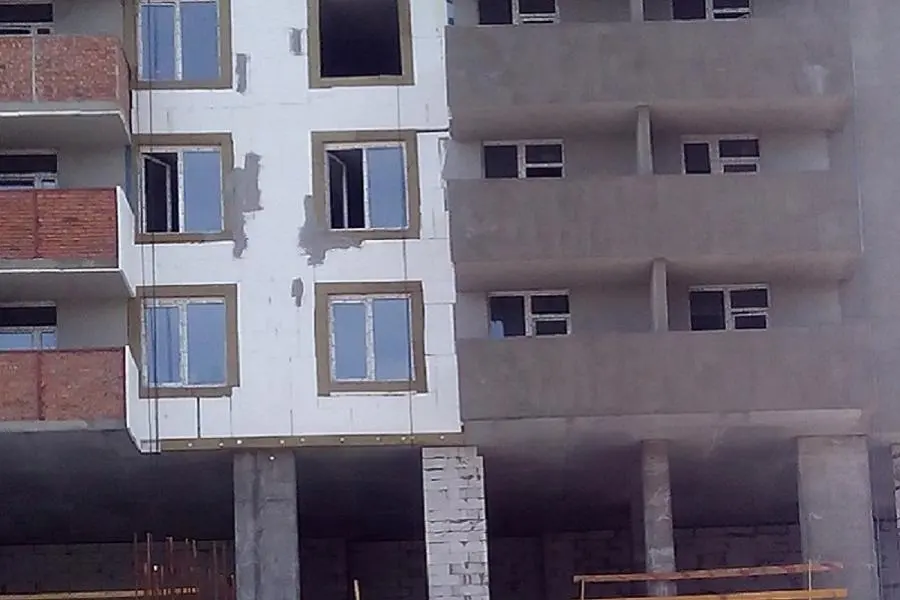

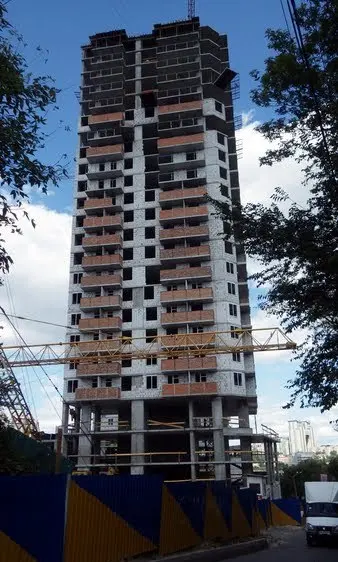

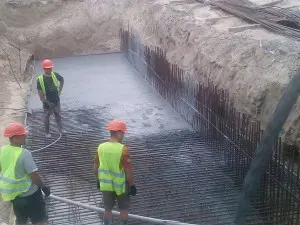

Фото-отчет Жилого комплексу "Мозаика" 18.11.2016

GO
Goblin41 повід. · з 2018
26 січня 2018 р.

жаль людей, дом уже стоит лет 5, стройка не идет, документов даже на землю нет, УКОГРУП как всегда кидает людей..
