Жилой комплекс "Покровский"

77 відповідей · 22 656 переглядів
LU
Ludmila878 повід. · з 2015
4 грудня 2015 р.

Обьект: Жилой комплекс "Покровский"

Адрес: Киевская обл, Ирпень, Гостомель, Свято-покровская, ул., 73Е

Сайт ЖК:

Описание:

Жилой комплекс «Покровский» - это уникальный по масштабам проект в г. Гостомель с достаточно развитой инфраструктурой. Торговая инфраструктура, зелёный парк, детская и спортивная площадки , фитнес-центр, аптека и банк, велосипедная дорожка и место для отдыха, детская поликлиника и больница, парковка для автомобилей, продовольственный супермаркет – все это рядом с нашим комплексом.

В проекте также предусмотрено больше 10 планировочных решений квартир, которые смогу удовлетворить потребности самих избирательных покупателей.

В ЖК «Покровский» мы особое значение уделяем развитию и досугу наших детей – на территории комплекса расположены детские и спортивные площадки с современным оборудованием.

LU
Ludmila878 повід. · з 2015
10 лютого 2016 р.

Акция ко Дню Влюбленных !!! - 14% на однокомнатные квартиры в первом доме . Торопитесь приобрести квартиры Вашей мечты !!!
Не упусти свой шанс !!!

LU
Ludmila878 повід. · з 2015
10 лютого 2016 р.

Продажа второй очереди по ЖК Покровский !!! Цена за 1 м.кв. 7999 грн !!! Цена действительна до 29.02.2016

SH
Sheriff1738 повід. · з 2014
25 лютого 2016 р.

Фото-отчет от Жилого комплекса "Покровский" от 17.02.16

SH
Sheriff1738 повід. · з 2014
14 квітня 2016 р.

Фото-отчет жилого комплекса "Покровский" от 05.04.2016

Дом №1 - завершаются кладочные работы на 8м этаже

SH
Sheriff1738 повід. · з 2014
12 травня 2016 р.

Фото-отчет от жилого комплекса "Покровский" от 05.05.2016

Дом №1 - Кладка 10го этажа

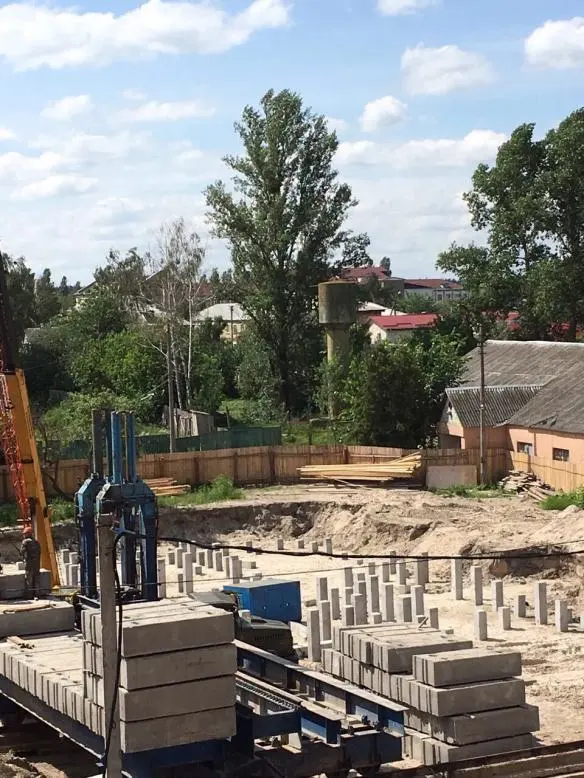

Дом №2 - Забиваются сваи

SH
Sheriff1738 повід. · з 2014
13 червня 2016 р.

Новости жилого комплекса "Покровский" от 01.06.2016

Дом №1 — Перекрыт 10й этаж, проводятся работы по декоративному оформлению крыши.
Дом №2 — «Продолжаем забивать сваи».

SH
Sheriff1738 повід. · з 2014
5 серпня 2016 р.

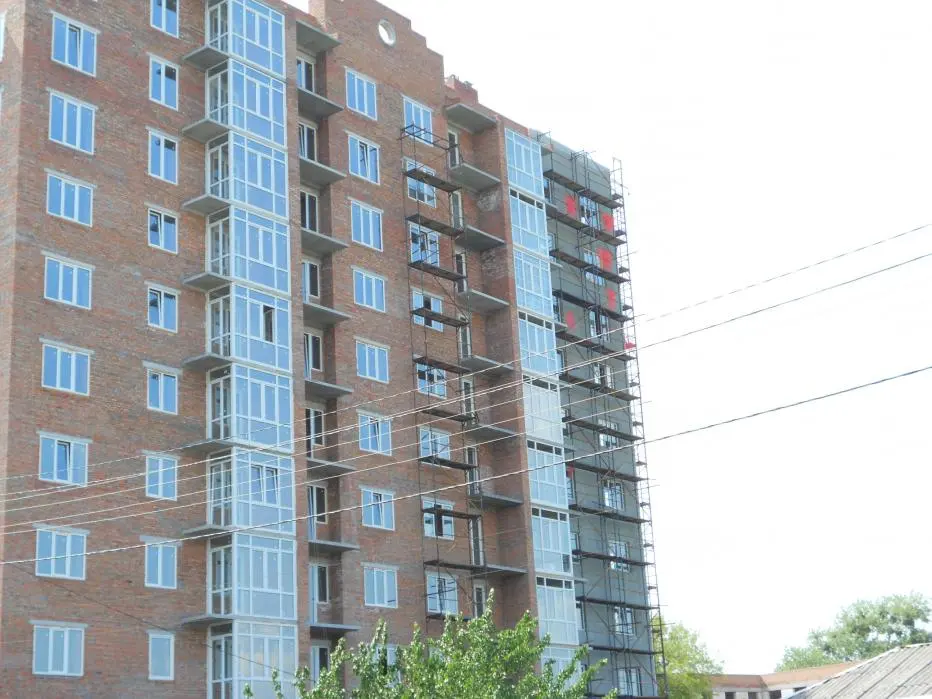

Фото-отчет жилого комплекса "Покровский" от 01.08.2016

Дом №1 — Проводятся внутренние и внешние отделочные работы
Дом №2 — Монтаж фундаментных блоков
Сквер — Заканчивается укладка плитки

SH
Sheriff1738 повід. · з 2014
9 вересня 2016 р.

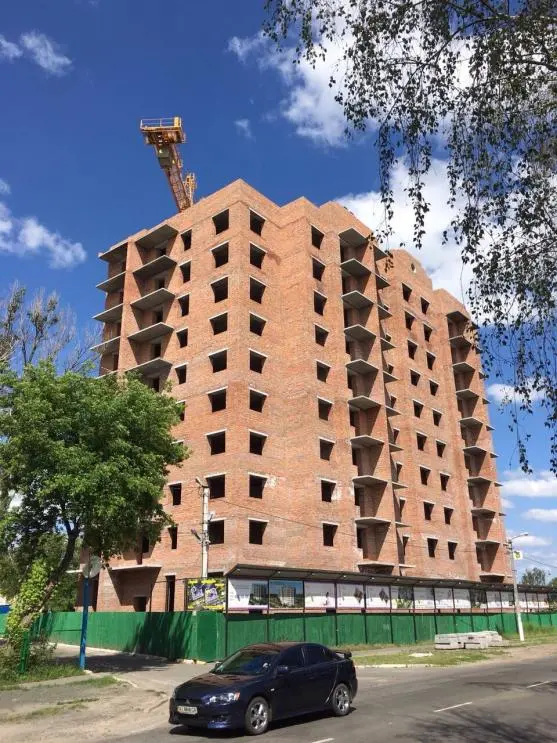

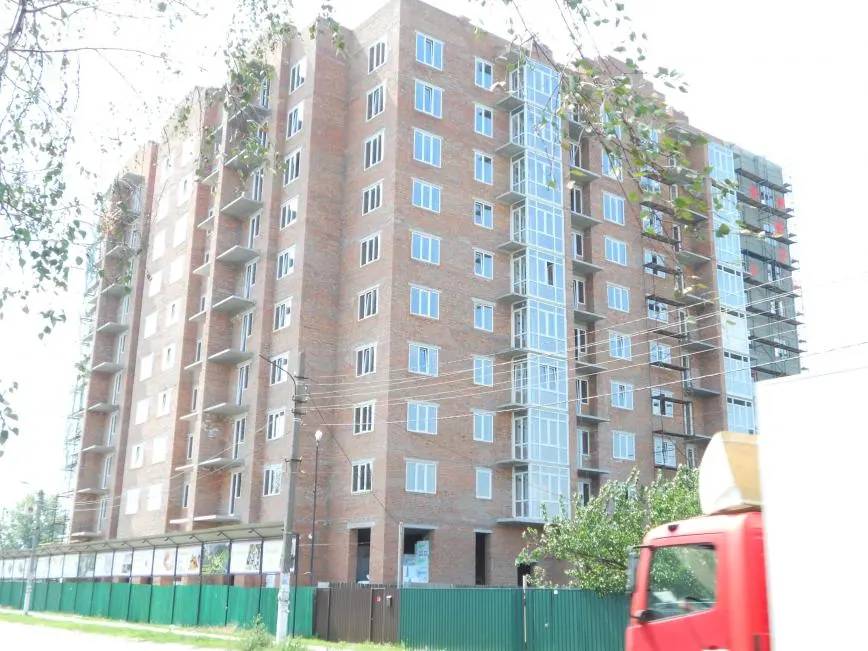

Ход строительства жилого комплекса "Покровский" от 31.08.2016

на крыше заканчивают монтаж молниеотвода,
стяжка на 6 этаже в первой секции ,
штукатуры дошли с десятого до четвертого этажа во 2й секции,
сантехники дошли с первого до шестого этажа, тоже обещают закончить секцию до конца недели,
фасад : утеплен с внешней стороны, красят первую секцию, устанавливают окна и входные двери на коммерческом этаже, остаётся последний стояк балконного остекления в торце со стороны отдела продаж.

SH
Sheriff1738 повід. · з 2014
28 жовтня 2016 р.

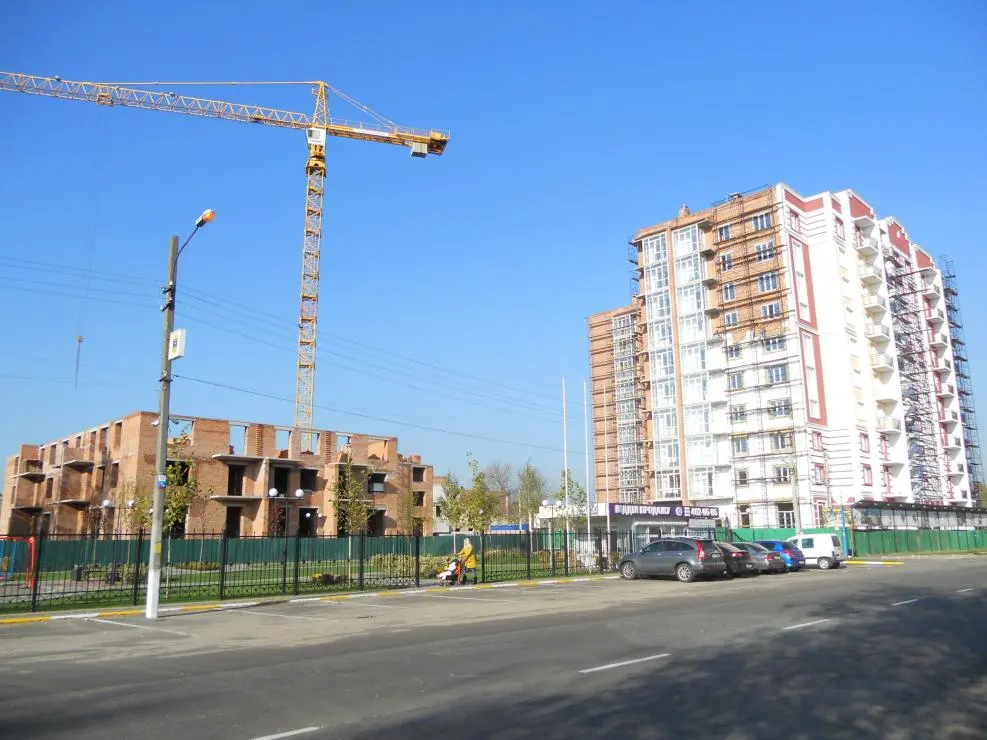

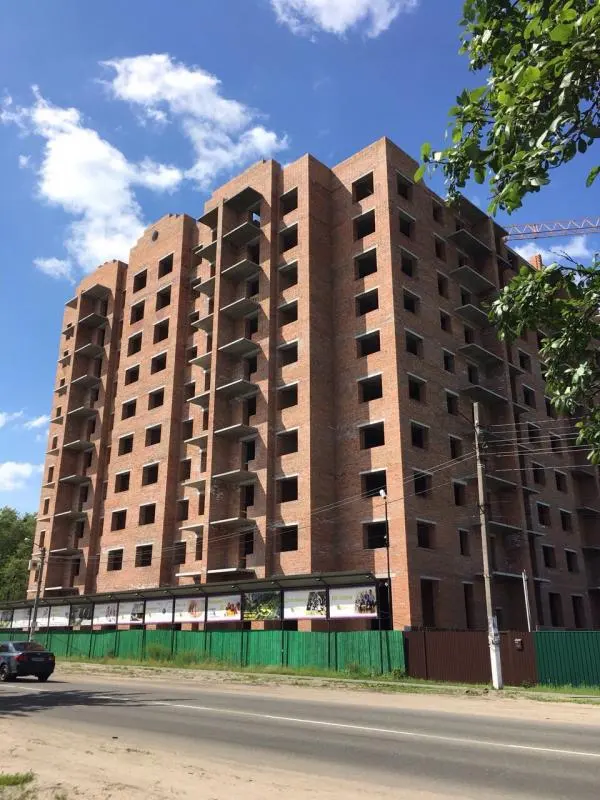

Ход строительства жилого комплекса "Покровский" от 17.10.2016

Дом 73-Е:

Штукатурные работы и стяжка во всех квартирах завершены.
Монтируются парапеты на кровле
Заканчивается монтаж лифтовых установок и сборка кабины в 2-3 секции
Приступили к монтажу межквартирных дверей

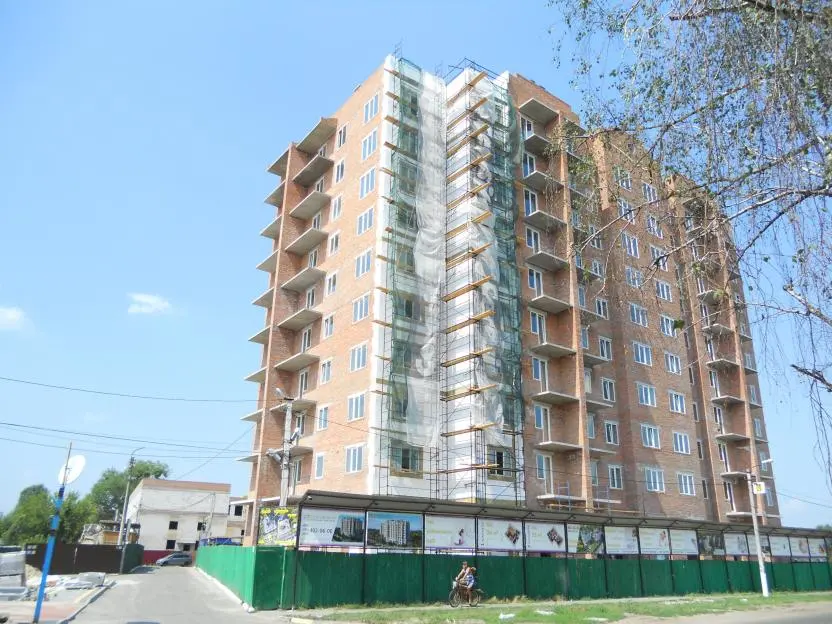

Утепление фасадов выполнено на 50%

Дом 73-Д:

До конца недели закончим кладку третьего этажа и в начале следующей недели планируем перекрыть.

Дом 73-Б5:

Вдавлены контрольные сваи для испытаний под нагрузку
Через неделю будут проведены контрольные испытания

NE
Nelli18551 повід. · з 2016
9 листопада 2016 р.

Ход строительства Жилого комплексу "Покровский" 02.11.2016

Дом 73-Е:
Продолжается монтаж межквартирных дверей и дверей в кладовые на этажах
Утепление фасадов выполнено на 95%
Монтируется оборудование для третьего лифта
Работы по укладке плитки в подъезде 1 секции — завершены
Дом 73-Д:
До конца недели закончим кладку четвертого этажа
Приступили к установке межкомнатных перегородок на втором этаже
Дом 73-Б5
Вдавлено 25 свай

NE
Nelli18551 повід. · з 2016
29 грудня 2016 р.

Ход строительства Жилого комплексу "Покровский" 11.12.2016

Дом 73-Е
Активно идут работы по сдаче дома в эксплуатацию, получен технический паспорт на дом, заканчивается сбор документов для получения Декларации о готовности объекта строительства к эксплуатации.

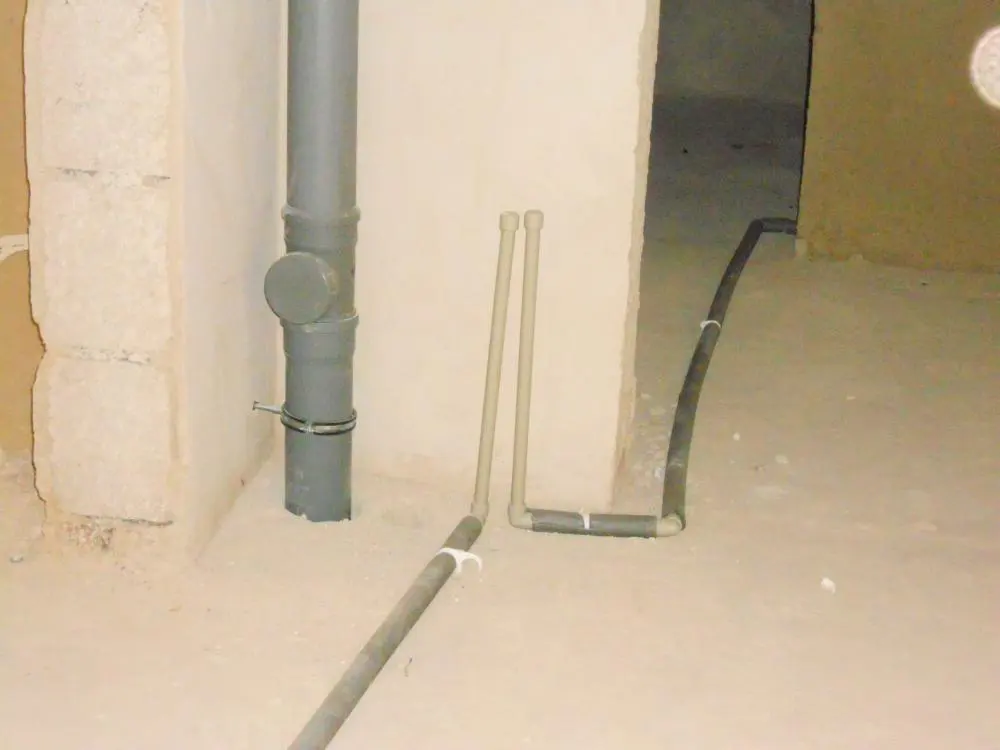

В доме продолжается установка входных дверей в квартиры. В каждой квартире делается внутренняя разводка газовых труб и установка счетчиков. Заканчиваются работы по разводке электрики в квартирах.
Интернет-провайдер Бест проводит работы по монтажу оборудования.
Заканчиваются работы по подключению дома к системам центрального водоснабжения и канализации.
Активно проводятся работы по благоустройству придомовой территории с фасадной стороны

Дом 73-Д

Заканчивается кладка кирпича на 6-ом этаже.
Начаты работы по перекрытию 6-го этажа.
Работает башенный кран.

Дом 73-Б/5
Активно ведутся строительные работы на свайном поле. Вдавлено 410 свай длиной 10м. из необходимых 519-ти

NE
Nelli18551 повід. · з 2016
21 січня 2017 р.

Ход строительсва Жилого Комплексу "Покровский" на 30.12.2016

Дом 73-Е
Установлены входные двери в квартиры в первом и втором подъездах, устанавливают в третьем подъезде. Закончен монтаж и проходят пусконаладочные работы лифтового оборудования. Установлены газовые котлы в первом и втором подъездах, устанавливают в третьем подъезде. Закончены работы по внутренней разводке газовых труб в квартирах. Частично выполнены работы по благоустройству придомовой территории: с фасадной стороны дома сделан тротуар, разбиты клумбы с зелеными насаждениями. Работы по благоустройству и озеленению будут продолжены при плюсовой температуре.
В декабре начался процесс по получению Декларации о готовности дома к эксплуатации. Из-за бюрократических заминок документ будет готов в начале января и полная информация относительно введения дома в эксплуатацию будет дана в январском отчете о строительстве 15 января.
О возможности начать ремонтные работы в своих квартирах обращайтесь в отдел продаж.

Дом 73-Д

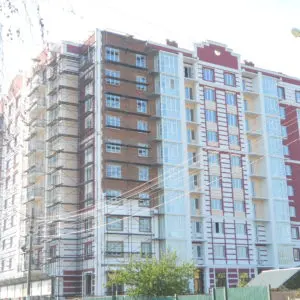

Закончены работы по перекрытию шестого этажа. Началась кладка седьмого этажа.

Дом 73-Б-5
Закончились работы по вдавливанию свай. Залита бетонная подготовка под фундамент. Забетонирован фундамент первой секции дома, вяжут каркасы под второй секцией.

NE
Nelli18551 повід. · з 2016
21 січня 2017 р.

Ход строительсва Жилого Комплексу "Покровский" на 15.01.2017

Дом 73-Е
Установлены входные двери в квартиры в первом и втором подъездах, заканчивают устанавливать в третьем подъезде. Закончен монтаж и проходят пусконаладочные работы лифтового оборудования. Установлены газовые котлы в первом , втором и третьем подъездах. Закончены работы по внутренней разводке газовых труб в квартирах. Частично выполнены работы по благоустройству придомовой территории: с фасадной стороны дома сделан тротуар, разбиты клумбы с зелеными насаждениями. Работы по благоустройству и озеленению будут продолжены при плюсовой температуре.

Дом 73-Д
Закончены работы по перекрытию шестого этажа. Началась кладка седьмого этажа.

Дом 73-Б-5
Закончились работы по вдавливанию свай. Залита бетонная подготовка под фундамент. Забетонирован фундамент первой и второй секции дома.

NE
Nelli18551 повід. · з 2016
10 лютого 2017 р.
NE
Nelli18551 повід. · з 2016
5 березня 2017 р.

Ход строительства Жилого комплексу "Покровский" на 15.02.2017

Дом 73-Е
Произведен пуск газа. Можно запускать отопление. Закончились пуско-наладочные работы лифтов, проходит процесс передачи для обслуживающей компании. Устанавливают оконные отливы.
Идет подготовка документов для оформления права собственности.
Инвесторы могут подписывать акты осмотра квартир.

NE
Nelli18551 повід. · з 2016
5 березня 2017 р.

Ход строительства Жилого комплексу "Покровский" на 28.02.2017

Дом 73-Е
Возобновлены фасадные работы. Ведутся подготовительные работы по благоустройству придомовой территории. Идут работы по настройке домофонной системы (парадный вход — квартира).
*Информация для тех инвесторов, которые делают ремонт в квартирах и для тех, кто планирует делать: установлен контейнер для строительного мусора.

NE
Nelli18551 повід. · з 2016
22 березня 2017 р.

Ход строительства Жилого комплексу "Покровский" на 15.03.2017

Дом 73е: ведутся декоративные фасадные работы. Ведутся работы по благоустройству придомовой территории. Производятся работы по отделке входных групп. Начат процесс оформления квартир.

NE
Nelli18551 повід. · з 2016
6 квітня 2017 р.

Ход строительства Жилого Комплекса "Покровский" на 31.03.2017

Дом 73-Е:
Идёт процесс оформления квартир (право собственности).
Закончены фасадные работы.
Ведутся работы по благоустройству придомовой территории.

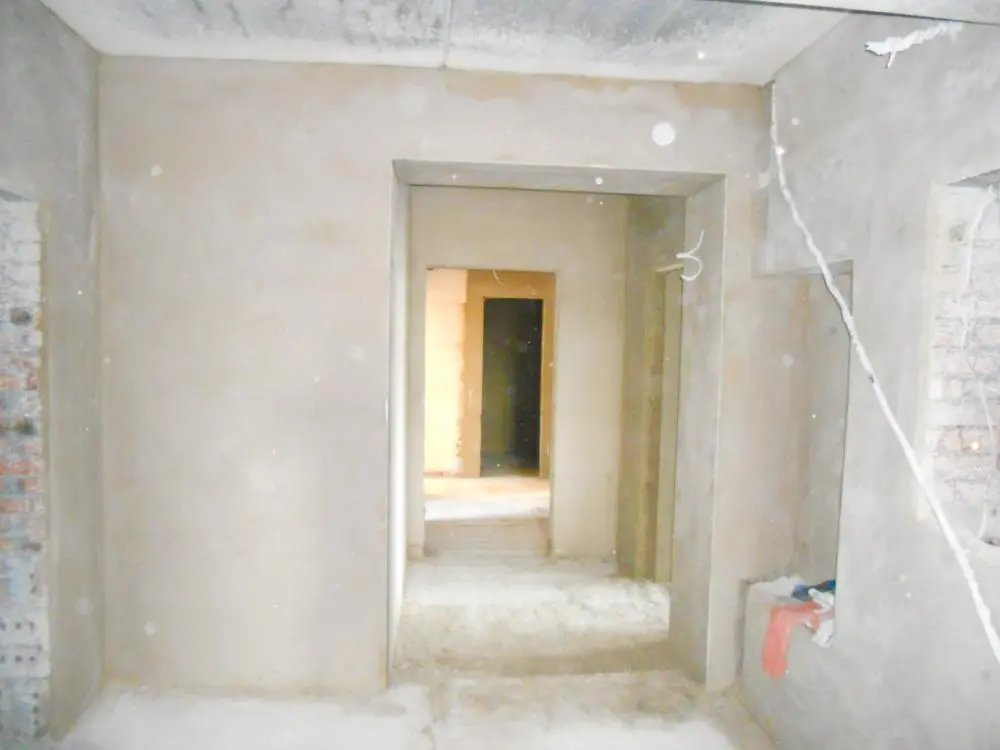

Производятся внутренние отделочные работы.
