Ход строительсва Жилого Комплексу "НОВА БУЧА" на 01.02.2017
1-я секция – готовность 99% - Монолитные работы выполнены на 100%
- Выполнена кладка на 100%
- Стяжка полов – 100%
- Выполнена гидроизоляция полов и наружных стен подвала
- Фасадные работы – 100%
- Оштукатуривание мест общего пользования - 100%
- Сделана кровля – 100%
- Остекление секции – 100%
- Фасадные работы – 100%
- Установлены двери – 100%
- Уложена плитка в МОП – 100%
- Смонтирован лифт
- Выполнены разводка Интернет и IP телефонии
- Подведены все коммуникации: отопление, вода, свет, канализация
2-я секция – готовность 90%:
- Монолитные работы выполнены на 100%;
- Выполнена кладка на 100%
- Выполнена гидроизоляция полов и наружных стен подвала
- Остекление – 100%
- Стяжка полов – 100%
- Выполнены работы по устройству кровли
- Смонтирован лифт
- Установлены счетчики – 100%
- Подведены все коммуникации: отопление, вода, свет, канализация
- Выполнено нанесение на стены декоративной штукатурки в МОП – 100%
- Заканчиваются работы по укладке плитки в МОП
- Установлены двери – 100%
- Установлены котлы – 100%
- Выполнена кровля – 100%
- Производятся интерьерные работы в МОП
- Выполнена вся инженерия (газофикация, электроснабжение, канализация, водоснабжение) – 100%
3-я секция:
- Монолитные работы выполнены на 100%;
- Выполнена кладка на 100%
- Выполнено остекление на 100%
- Выполнены работы по оштукатуриванию МОП на 100%
- Выполнены работы по укладке плитки в МОП – 100%
- Выполнена гидроизоляция полов и наружных стен подвала – 100%
- Установлены двери – 100%
- Установлены котлы – 100%
- Выполнена кровля – 100%
- Закончены работы по стяжке полов
- Установлен лифт
- Выполнена вся инженерия (газофикация, электроснабжение, канализация, водоснабжение) – 100%
4-я секция:
- Монолитные работы выполнены на 100%
- Выполнена кладка на 100%
- Выполнено остекление на 100%
- Выполнена гидроизоляция полов и наружных стен подвала
- Идут подготовительные работы по устройству кровли, оштукатуриванию стен и устройству полов
- Проводится монтаж инженерных сетей: канализация, водоснабжение, электроснабжение – 100% - Завезены двери для квартир
- Проходят подготовительные работы по оштукатуриванию стен в МОП
- Проводится установка лифта
- Выполнена гидроизоляция в с/у в квартирах
- Производятся работы по монтажу дымоходов отопления и монтаж труб газоснабжения внутриквартирных и наружных
5-я секция:
- Монолитные работы выполнены на 100%;
- Выполнена гидроизоляция полов и наружных стен подвала
- Выполнена кладка стен – 100%;
- Выполнено остекление на 100%
- Ведутся работы по установке лифта
- Заканчиваются работы по оштукатуриванию стен в МОП
- Произведено утепление кровли и розуклонка керамзитобетоном
- Заканчиваются работы по электрификации секции
- Производятся работы по системе канализации, водоснабжении
- Выполнена гидроизоляция в с/у в квартирах
- Производятся работы по монтажу дымоходов отопления и монтаж труб газоснабжения внутриквартирных и наружных
6-я секция:
- Выполнены монолитные работы на 100%
- Выполнена гидроизоляция полов и наружных стен подвала на 100%
- Выполнены кладочные работы на 100%
- Выполнено остекление секции на 90%
- Проводятся работы по электрофикации квартир, МОПов
- Выполнена ливневая канализация на 100%
- Ведутся работы по установке лифта
- Проводятся работу по монтажу инженерных сетей, канализации.
- Производятся работы по монтажу дымоходов отопления и монтаж труб газоснабжения внутриквартирных и наружных
- Выполнена гидроизоляция в с/у в квартирах
Детское дошкольное учреждение:
- Монолитные работы выполнены на 100%;
- Выполняются работы по устройству стен и перегородок
- Ведутся подготовительные работы по устройству кровли
Газоснабжение
По II-й очереди строительства производятся работы по монтажу наружной системы газоснабжения

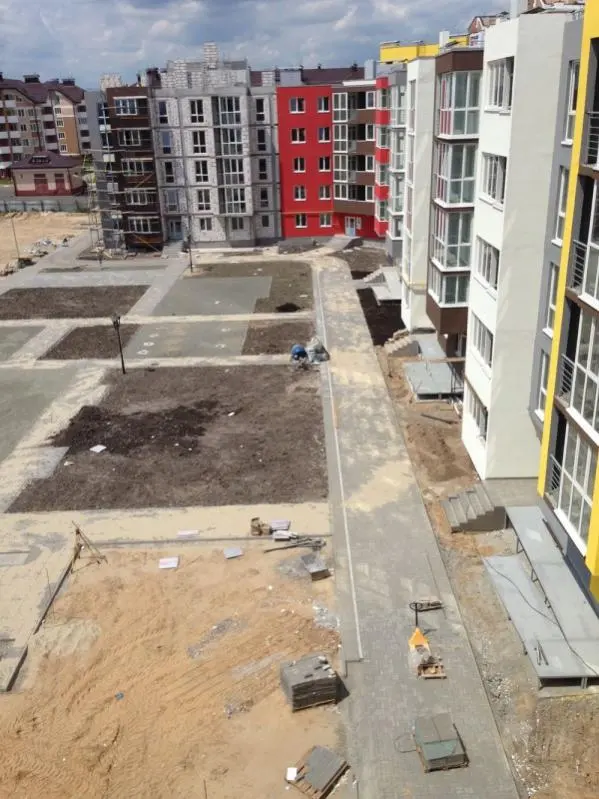

Благоустройство
На завершающем этапе проходит засыпка грунта под благоустройство территории II-й очереди строительства.
