Район, метро, ЖК або вулиця
UARU
Подати оголошення
ГоловнаФорумЛівий берегЖК Зарічний (Заречный)

ЖК Зарічний (Заречный)

56 відповідей · 20 908 переглядів
NE
Nelli18551 повід. · з 2016
12 жовтня 2017 р.

Новости Жилого Комплекса

11.10.2017
14 ОКТЯБРЯ - РАБОТАЕМ!

Поздравляем с Днем защитника Украины!

Желаем крепкого здоровья, уверенности и оптимизма.

Обращаем Ваше внимание на изменения в работе отдела продаж:

14 октября - 10:00 - 15:00
15 октября - 10:00 - 17:00
16 октября - 10:00 - 17:00

NE
Nelli18551 повід. · з 2016
19 жовтня 2017 р.

Новости Жилого Комплекса

13.10.2017
В жилом комплексе «Зарічний» начаты продажи новых планировок с впечатляющими видами.
Удачное сочетание уютных спален и просторных гостиных, уникальная организация пространства и панорамные окна.
Взгляду открывается впечатляющее пространство и живописные пейзажи Правого берега. Гораздо больше, чем просто квартира.

NE
Nelli18551 повід. · з 2016
6 листопада 2017 р.

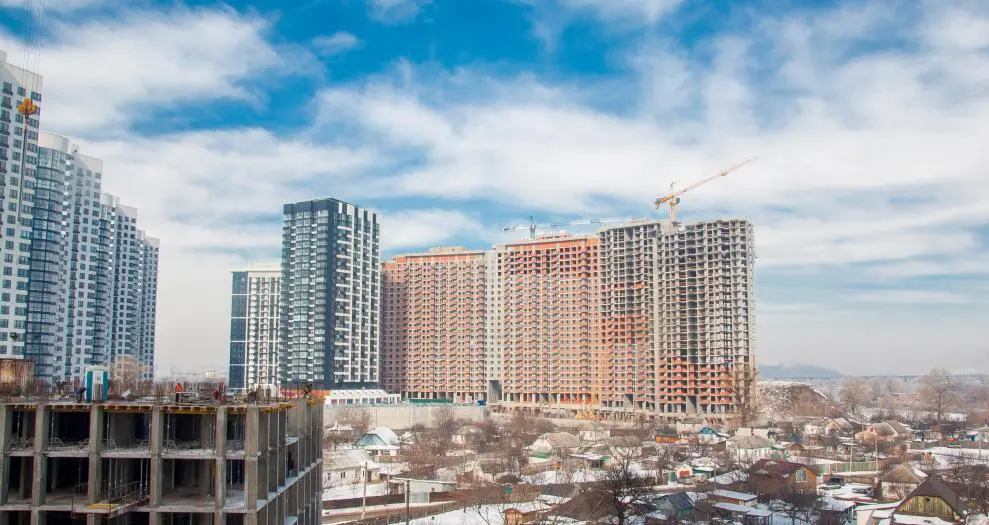

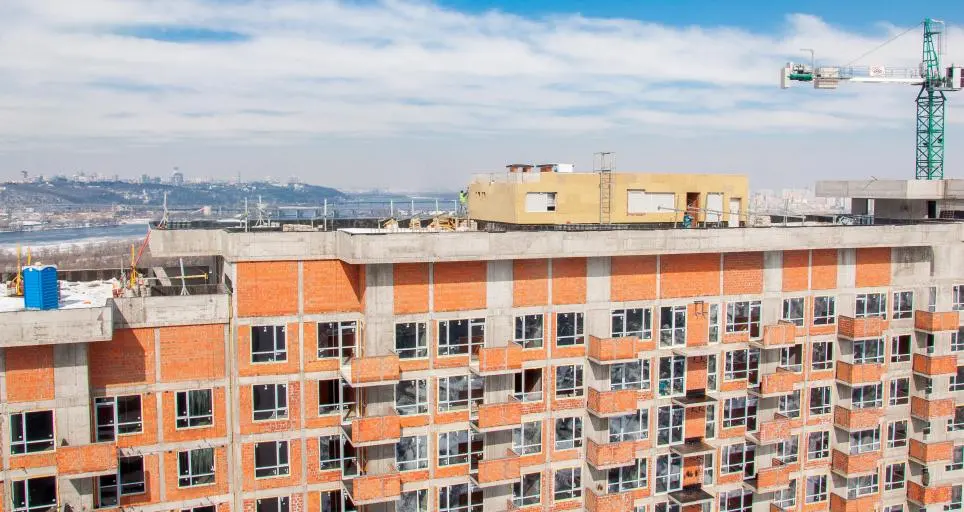

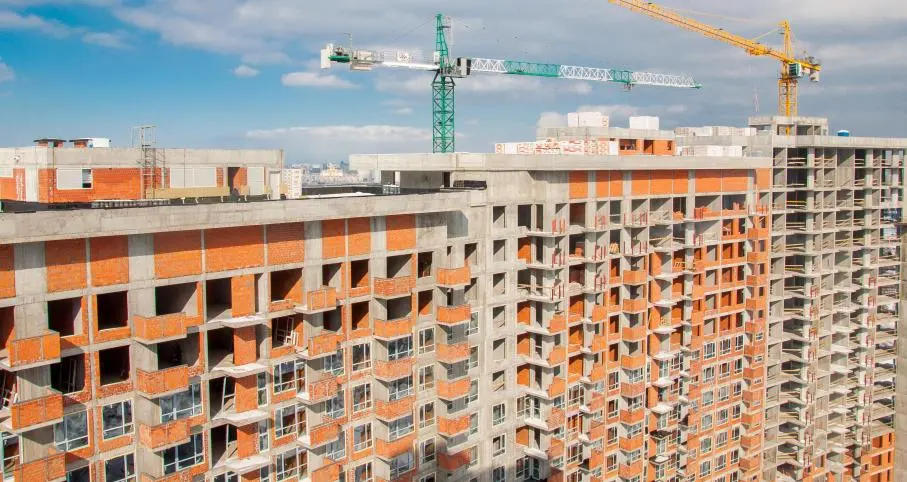

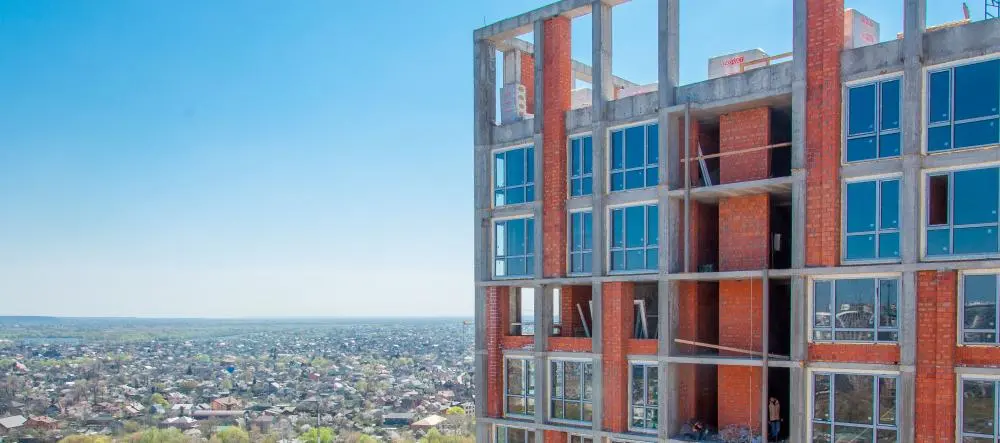

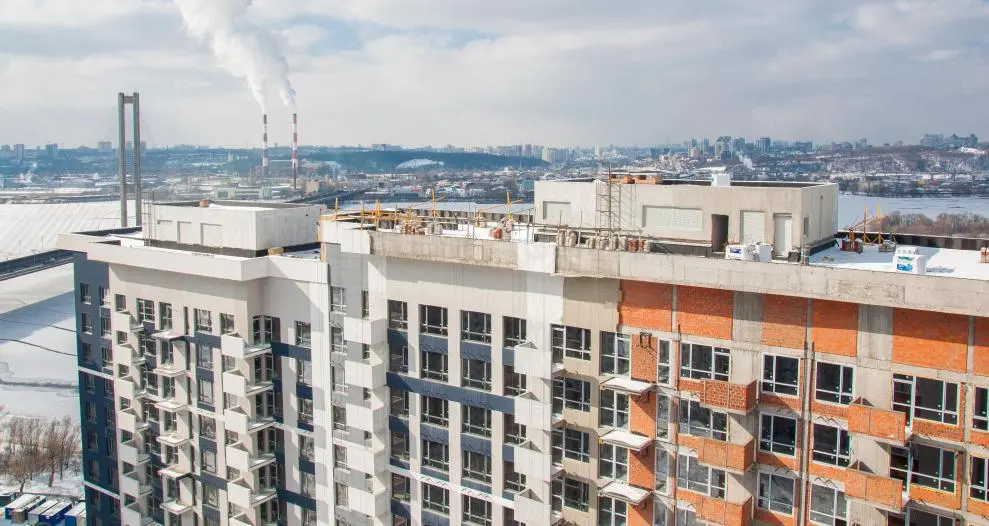

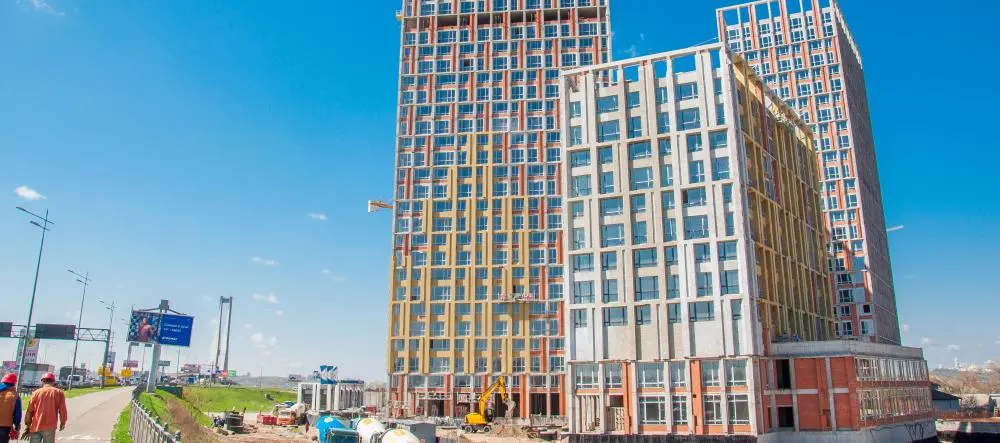

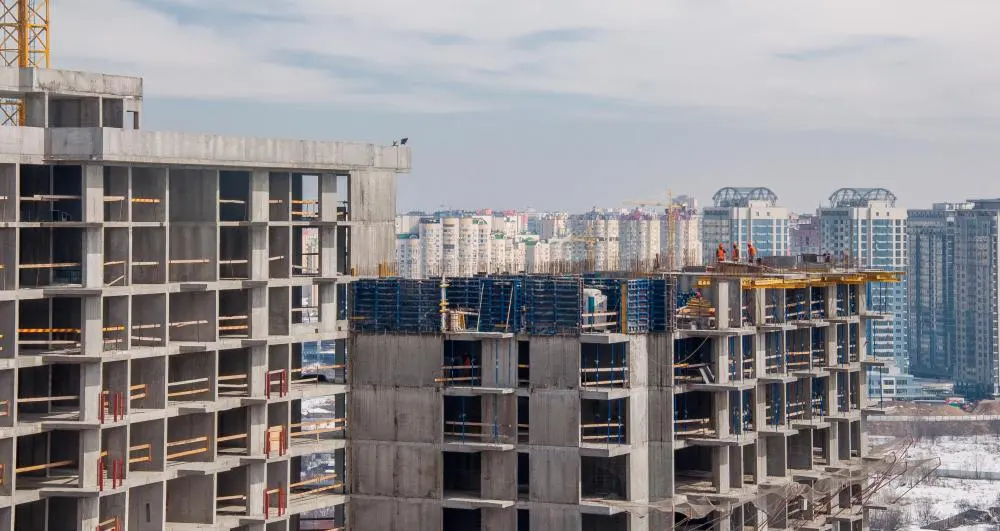

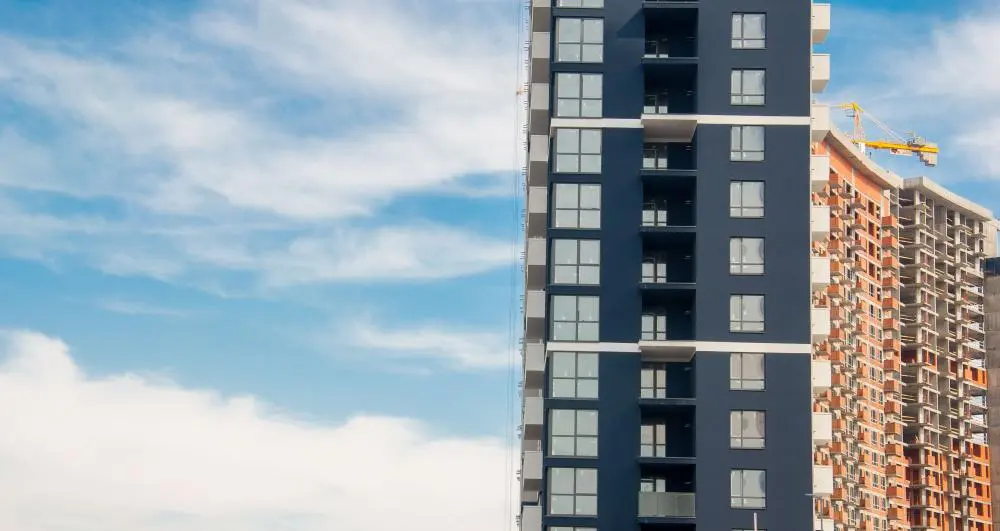

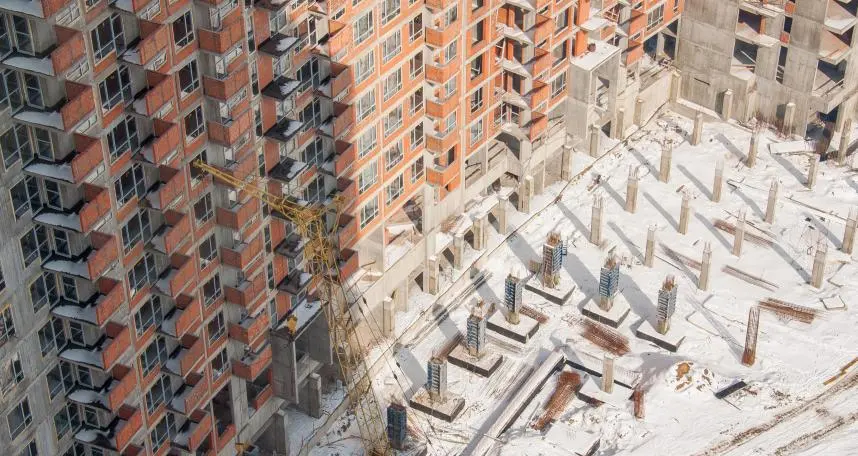

Ход строительства Жилого Комплекса

27.10.2017
В доме 6:
секция 1 - продолжаются фасадные работы и работы по внутренней отделке мест общего пользования в секции;
секция 2 - продолжаются работы по утеплению фасада. Выполняется внутренняя отделка мест общего пользования и обустройство стяжек до 20-го этажа. Выполняются работы по укладке плитки;
секция 3 - продолжаются работы по кирпичной кладке до 16-го этажа. Выполняется установка оконных конструкций и входных дверей в квартиры;
секция 4 - завершаются монолитные работы и монтаж лестничных маршей. Выполняются работы по кирпичной кладке до 16-го этажа. Продолжается установка оконных блоков. Начата прокладка сетей;
секция 5 - выполняются монолитные работы на уровне 24-го этажа, лестничные марши смонтированы до 23-го этажа. Продолжаются работы по кирпичной кладке;
секция 6 - выполняются монолитные работы на уровне 15-го этажа.
Выполняются свайные фундаменты и устройство железобетонного ростверков паркинга секций 4-6.

NE
Nelli18551 повід. · з 2016
25 листопада 2017 р.

Ход строительства Жилого Комплекса

24.11.2017
В доме 6:
секция 1 - завершаются фасадные работы и работы по внутренней отделке мест общего пользования в секции;
секция 2 - продолжаются работы по утеплению фасада. Выполняется внутренняя отделка мест общего пользования и обустройство стяжек. Выполняются работы по укладке плитки;
секция 3 - продолжаются работы по кирпичной кладке до 19-го этажа. Выполняется отделка мест общего пользования, установка оконных конструкций и входных дверей в квартиры;
секция 4 - закончено устройство монолитного каркаса секции. Продолжается работы по кирпичной кладке и установка оконных блоков;
секция 5 - выполняются вертикальные элементы 26-го этажа. Продолжаются работы по кирпичной кладке;
секция 6 - выполняется плита перекрытия 17-го этажа.
Выполняется устройство железобетонных ростверков паркинга секций 4-6.

NE
Nelli18551 повід. · з 2016
27 грудня 2017 р.

Новости Жилого Комплекса

22.12.2017
Обращаем Ваше внимание на изменения в графике работы отдела продаж на время зимних праздников.
25 декабря - с 10:00 до 16:00
26, 27 та 28 декабря - с 9:00 до 19:00

29 декабря - с 9:00 до 17:00
30 декабря - с 11:00 до 16:00
31 декабря - 3 января - выходные
4, 5 и 6 января - с 10:00 до 16:00
7 и 8 января - выходныеС 9 января работаем в обычном режиме

NE
Nelli18551 повід. · з 2016
27 грудня 2017 р.

Ход строительства Жилого Комплекса

26.12.2017
В доме 6:
секция 1 - завершаются фасадные работы, работы по обустройству кровли секции и работы по внутренней отделке мест общего пользования в секции;
секция 2 - продолжаются работы по утеплению фасада. Выполняется внутренняя отделка мест общего пользования в и обустройство стяжек до 22-го этажа. Выполняются работы по укладке плитки - до 13-го этажа;
секция 3 - завершаются работы по кирпичной кладке. Выполняется отделка мест общего пользования и обустройство стяжек до 11-го этажа. Продолжается установка оконных конструкций и входных дверей в квартиры;
секция 4 - выполняются работы по кирпичной кладки и установка оконных блоков;
секция 5 - завершен монолитный каркас секции, выполняются работы по бетонированию парапетов кровли. Продолжаются работы по кирпичной кладке;
секция 6 - выполняются монолитные работы на уровне 19-го этажа. Начаты работы с кирпичной кладке.
Выполняется устройство железобетонных ростверков и стен паркинга секций 4-6.

NE
Nelli18551 повід. · з 2016
30 січня 2018 р.

Ход строительства Жилого Комплекса

26.01.2018
В доме 6:
секция 1 - завершаются фасадные работы и работы по устройству кровли секции;
секция 2 - продолжаются работы по утеплению фасада. Выполняется внутренняя отделка мест общего пользования;
секция 3 - выполняется отделка мест общего пользования. Продолжается установка оконных конструкций и входных дверей в квартиры;
секция 4 - выполняются работы по кирпичной кладке до 20-го этажа. Продолжаются работы по установке оконных блоков;
секция 5 - завершено монолитный каркас секции. Продолжаются работы по кирпичной кладке;
секция 6 - выполняется монолитная плита перекрытия 20-го этажа. Выполняются работы по кирпичной кладке.
Продолжаются работы по устройству железобетонных ростверков и стен паркинга секций 4-6.

NE
Nelli18551 повід. · з 2016
13 лютого 2018 р.

Новости Жилого Комплекса

06.02.2018
Спуститься в паркинг прямо на лифте, не переживать за погодные условия и безопасность Вашего авто.
В просторном и теплом подземном паркинге Ваша машина может иметь персональное место.
В жилом комплексе «Зарічний» действует специальное предложение «Квартира с паркингом» в готовых домах.

NE
Nelli18551 повід. · з 2016
5 березня 2018 р.

Ход строительства Жилого Комплекса

27.02.2018
В доме 6:
секция 1 - завершаются фасадные работы и работы по устройству кровли;
секция 2 - продолжаются работы по утеплению фасада, внутренней отделке мест общего пользования и прокладке сетей;
секция 3 - выполняется отделка мест общего пользования и обустройство стяжек. Продолжается установка оконных конструкций и входных дверей в квартиры;
секция 4 - завершаются работы по кирпичной кладке. Продолжаются работы по установке оконных блоков, внутренней отделке мест общего пользования, устройству стяжек и прокладке внутренних сетей.
секция 5 - продолжаются работы по кирпичной кладке до 11-го этажа;
секция 6 - выполняются монолитные работы на уровне 23-го этажа. Продолжаются работы по кирпичной кладке до 6-го этажа.
Продолжаются работы по устройству железобетонных ростверков и стен паркингасекций 4-6.

NE
Nelli18551 повід. · з 2016
26 березня 2018 р.

Ход строительства Жилого Комплекса

26.03.2018
В доме 6:
секции 1 и 2 - завершаются фасадные работы и работы по устройству кровли секций. Продолжаются работы по прокладке сетей;
секция 3 - выполняется отделка мест общего пользования и обустройство стяжек до 15-го этажа. Установлены оконные конструкции и входные двери в квартиры;
секция 4 - выполняются работы по устройству кровли секции и прокладке внутренних сетей. Продолжаются работы по установке оконных блоков, внутренней отделке мест общего пользования и обустройство стяжек;
секция 5 - продолжаются работы по кирпичной кладке до 18-го этажа;
секция 6 - выполняются монолитные работы на уровне 24-го этажа. Продолжаются работы по кирпичной кладке.
Продолжаются работы по устройству железобетонных ростверков и стен паркингасекций 4-6.
Выполняются работы по прокладке наружных сетей.

NE
Nelli18551 повід. · з 2016
18 квітня 2018 р.

Новости Жилого Комплекса

13.04.2018
Житловий комплекс “Зарічній” піклується про Ваше авто: збудовано підземний паркінг на 200 автомобілів будь-якої категорії!
У просторому і теплому паркінгу встановлено ліфт, на якому можна дістатися на будь-який житловий поверх будинку.

NE
Nelli18551 повід. · з 2016
26 квітня 2018 р.

Ход строительства Жилого Комплекса

20.04.2018
В доме 6:секции 1 и 2 - завершаются фасадные работы и работы по устройству кровли секций. Продолжаются работы по прокладке сетей;секция 3 - завершаются работы по отделке мест общего пользования и обустройство стяжек. Выполняются работы по устройству фасада и кровли.секция 4 - завершена установка оконных блоков. Продолжается внутренняя отделка мест общего пользования до 16 этажа и начаты работы по устройству плитки до 8-го этажа. Выполняются работы по устройству кровли секции и прокладки внутренних сетей.секция 5 - продолжаются работы по кирпичной кладке до 20-го этажа. Выполняется установка оконных блоков.секция 6 - выполняются монолитные работы на уровне 26-го этажа. Продолжаются работы по кирпичной кладке и установка оконных блоков.Продолжаются работы по устройству железобетонных ростверков и стен паркингасекций 4-6. Выполнено устройство плиты пола паркинга секции 6.Продолжаются работы по прокладке наружных сетей.

NE
Nelli18551 повід. · з 2016
26 квітня 2018 р.

Новости Жилого Комплекса

26.04.2018
Обращаем Ваше внимание на изменения в работе отдела продаж:30 апреля - 10:00 - 17:00
1 мая - выходной

2-4 мая - 09:00 - 19:00
5-6 мая - 10:00 - 17:00
9 мая - выходной

KO
koshka5 повід. · з 2017
23 липня 2018 р.

Я уже себе представляю эти виды на правый берег. Жаль, что мы взяли квартиру с видом на жк славутич

FI
Fifty80 повід. · з 2019
10 вересня 2019 р.

Инвестиции в недвижимость по-прежнему являются одной из самых популярных форм вложения капитала. Будь квартиры, или коммерческие помещения. Мы часто ищем идеальную недвижимость, место нашей мечты. ЖК. Заречный в Киеве, с полной технической инфраструктурой, по правильной цене, в хорошем месте и в красивой обстановке.

Увійти та відповісти email або Google, 10 секунд
