Ход строительства Жилого Комплекса

09.07.2018

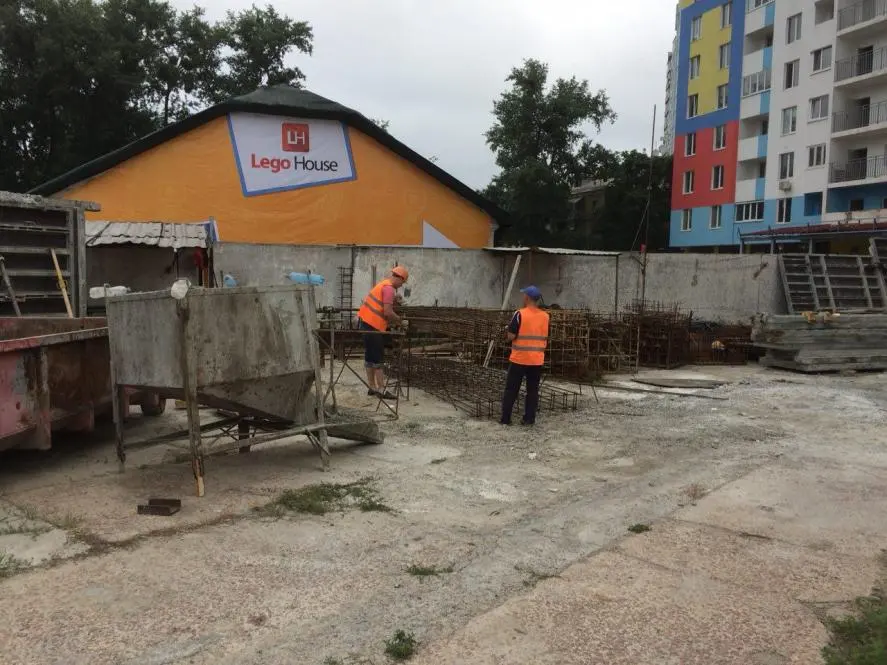

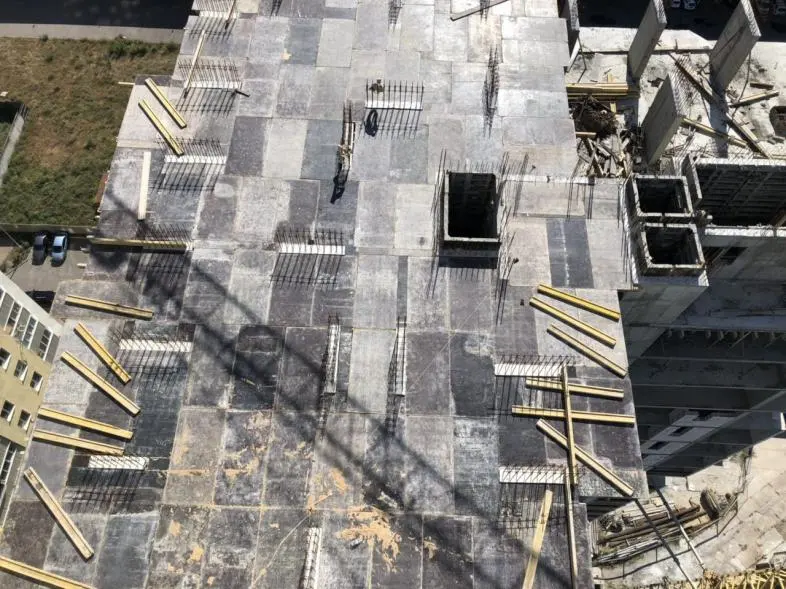

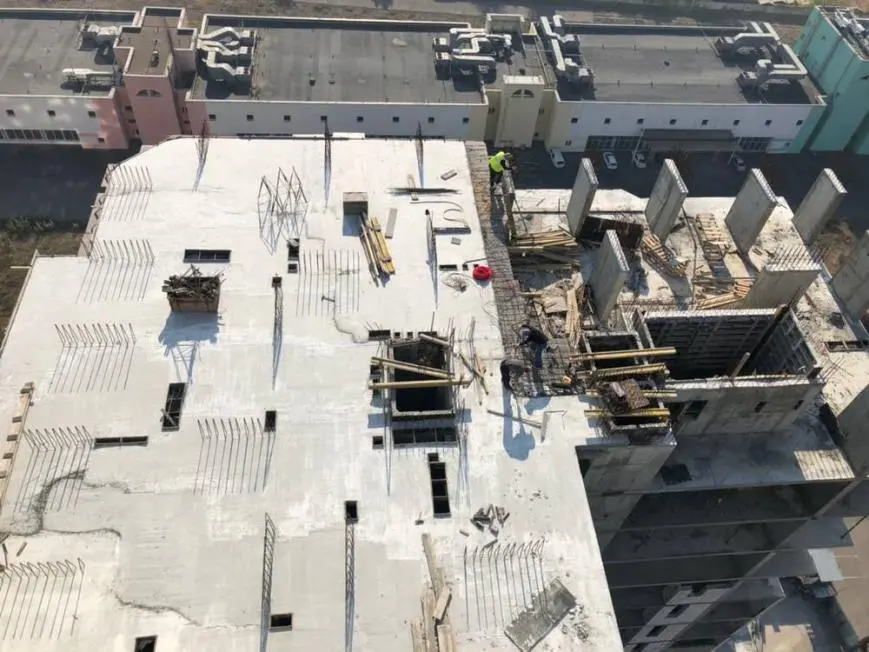

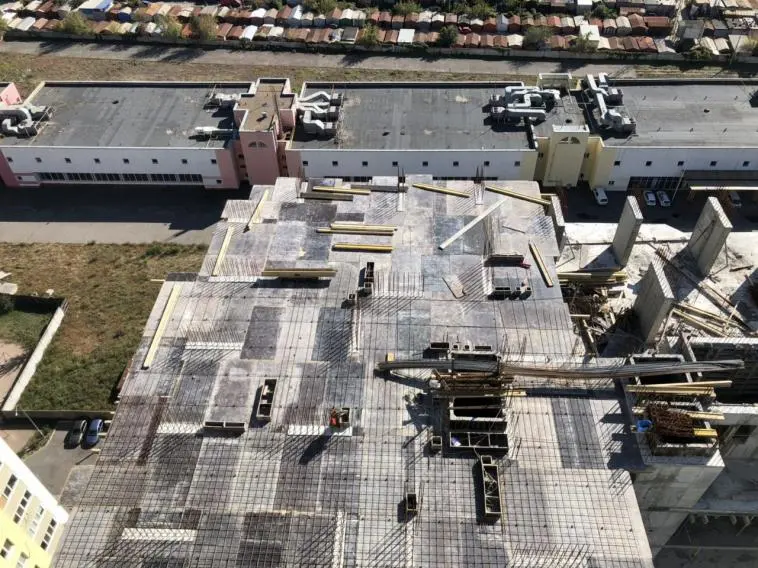

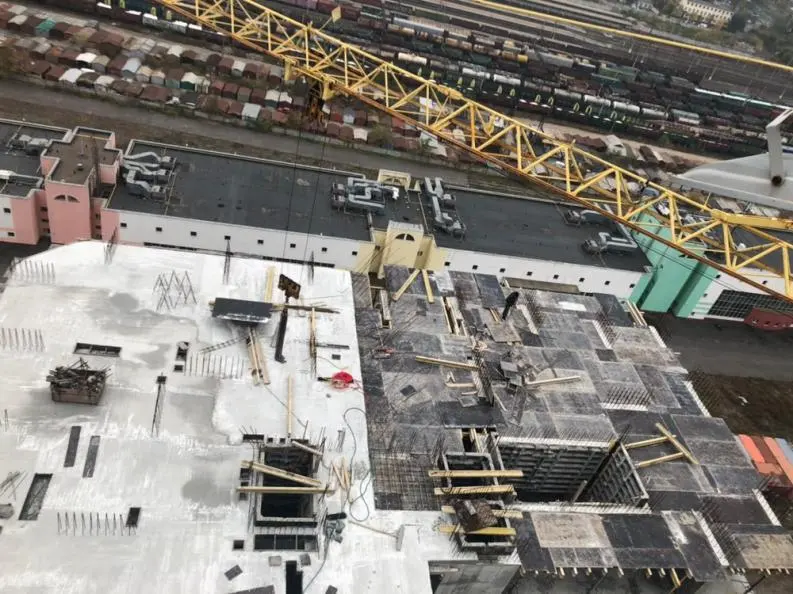

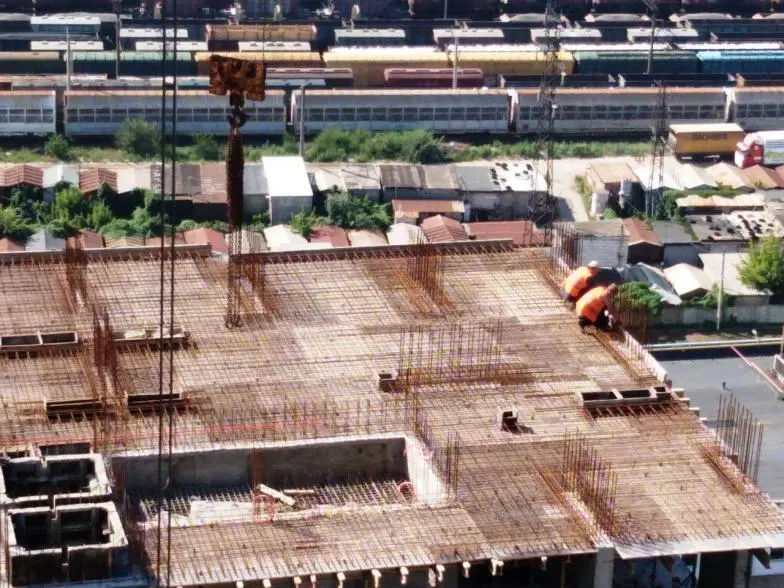

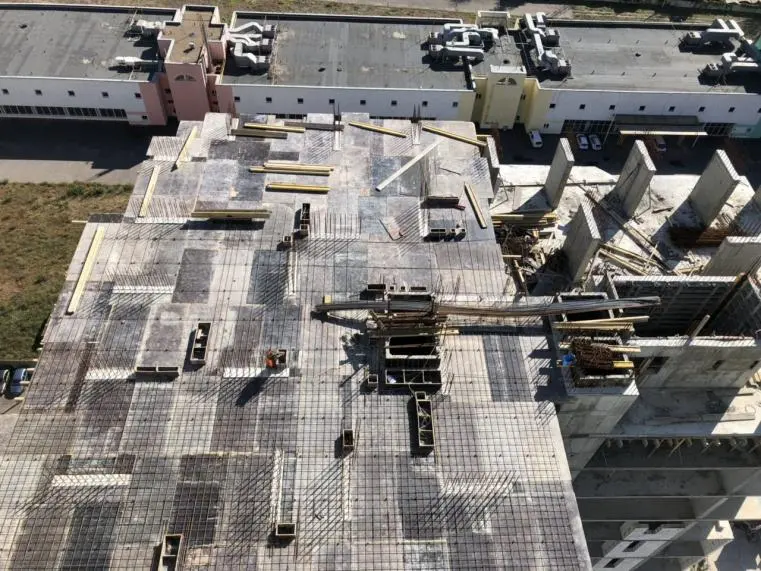

Армирование перекрытия 19 этажа.

NE
Nelli18551 повід. · з 2016
25 липня 2018 р.

Ход строительства Жилого Комплекса

16.07.2018

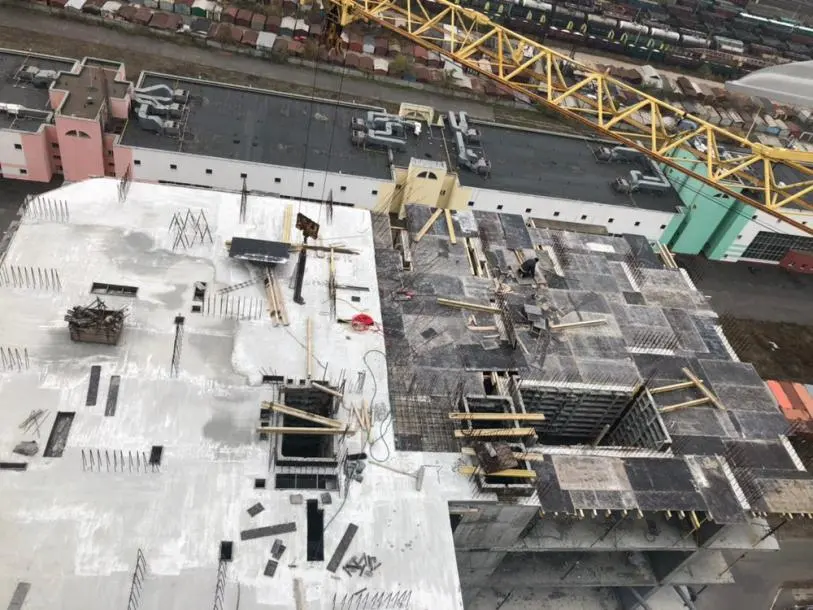

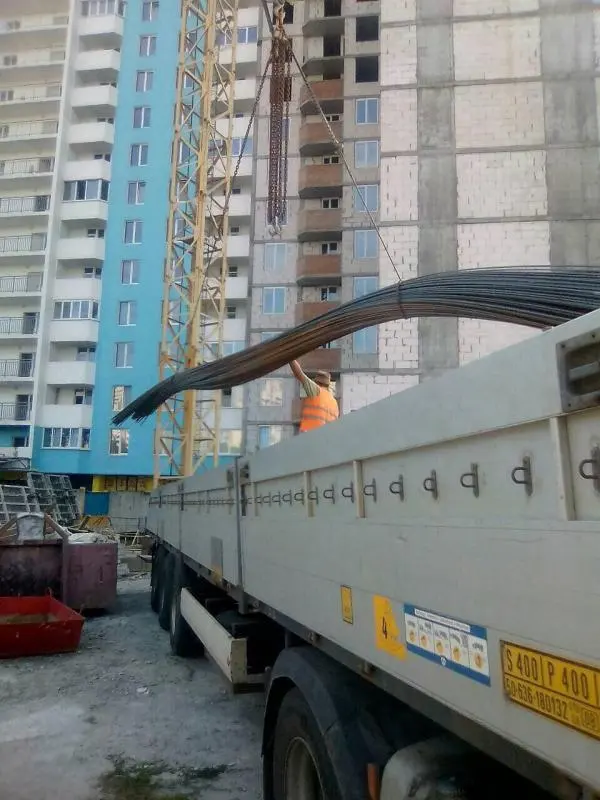

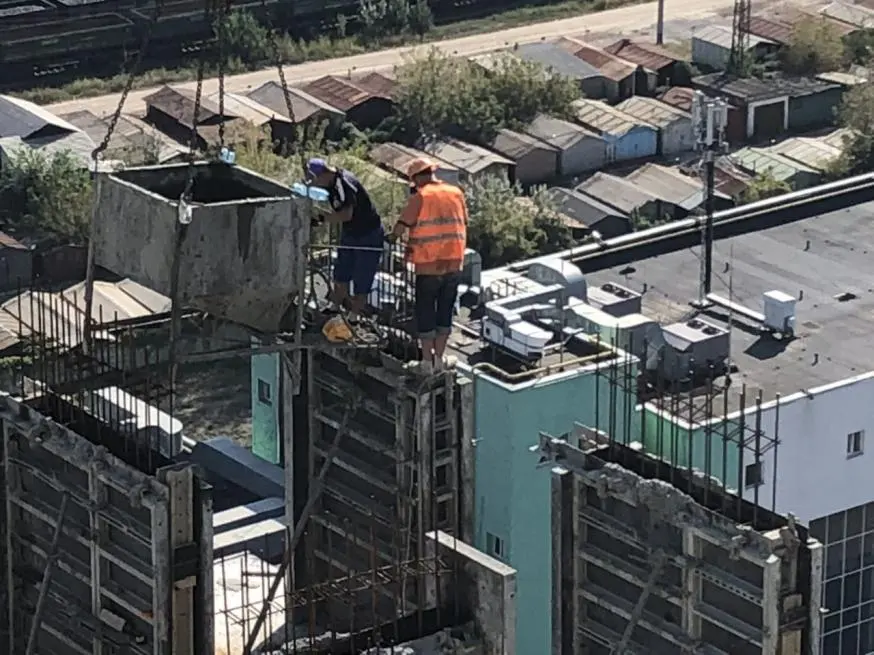

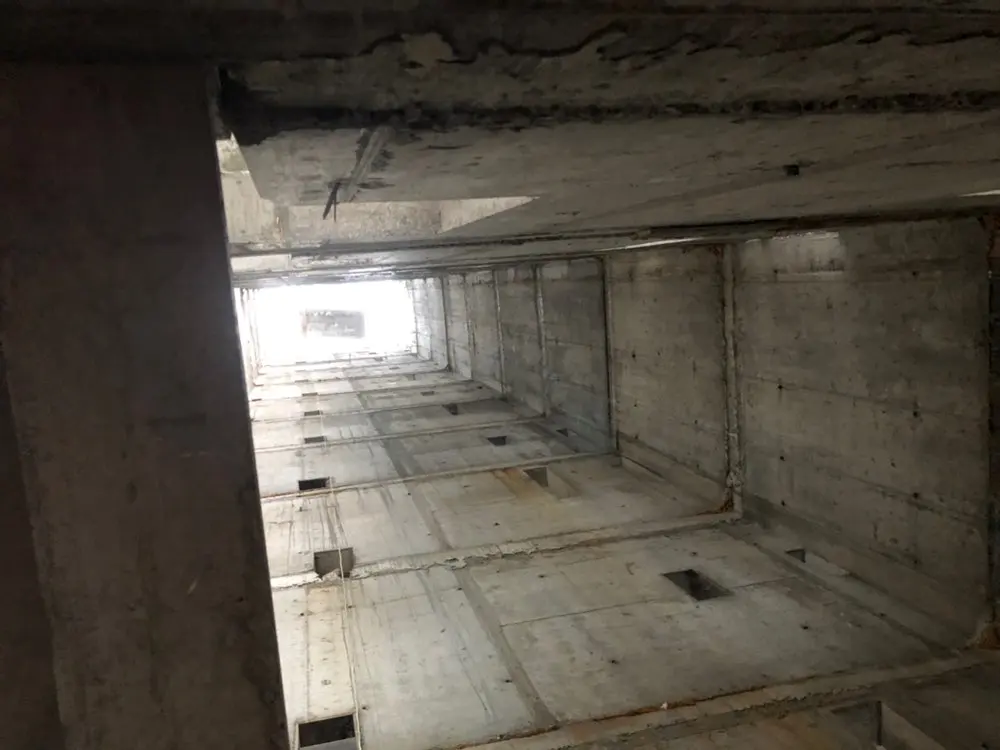

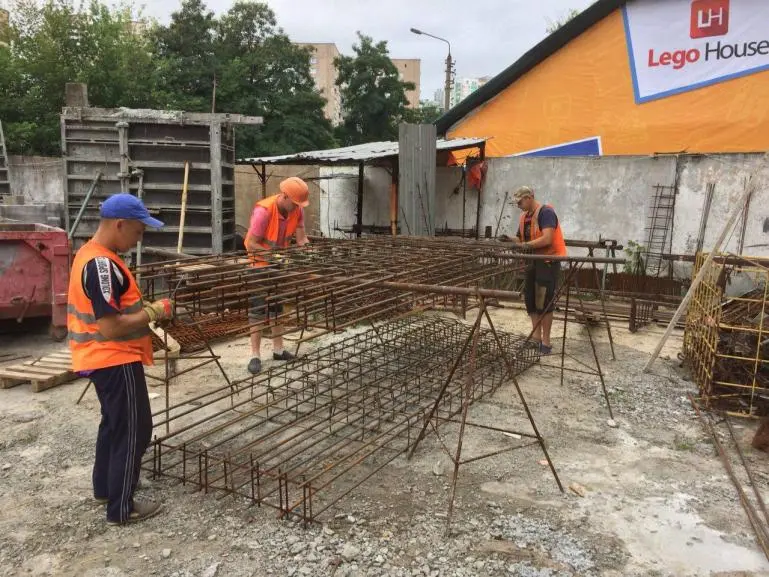

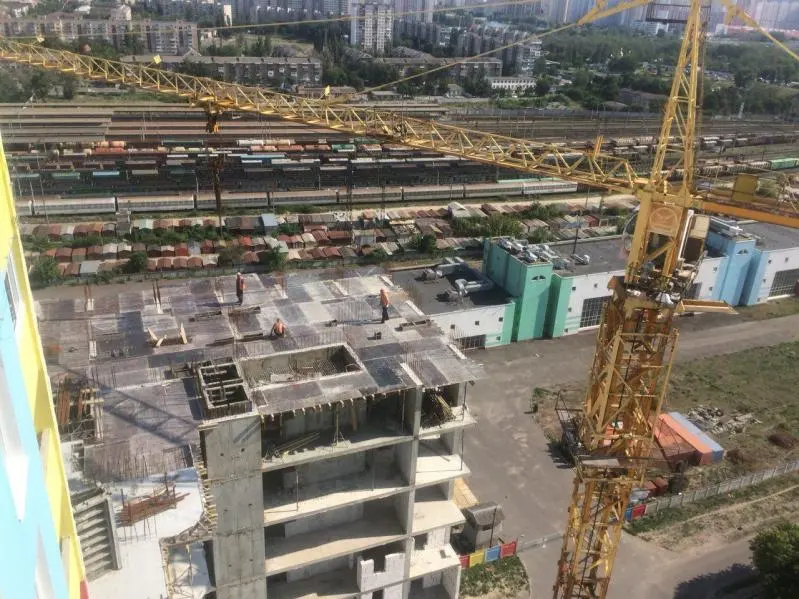

Финальная стадия, укладка и вязка арматуры для потолка 19 этажа или пола 20 го. 2. Наращивание секций крана для продолжения стройки верхних этажей.

NE
Nelli18551 повід. · з 2016
25 липня 2018 р.

Ход строительства Жилого Комплекса

23.07.2018
Подъем, установка, вязка арматуры на 19 этаже. 2. Залив бетоном пола 20 этажа. 3. Залив бетоном опалубок 20 этажа.

NE
Nelli18551 повід. · з 2016
7 серпня 2018 р.

Ход строительства Жилого Комплекса

30.07.2018
Вязка арматуры для пилонов 20 этажа.

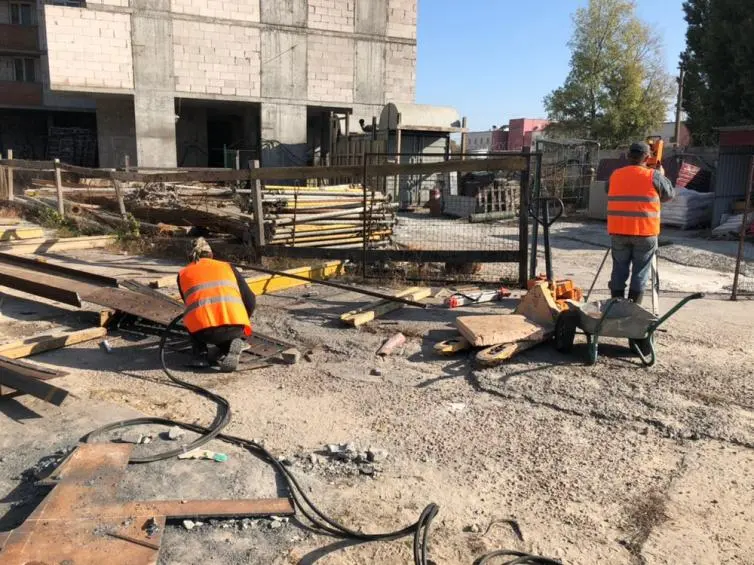

NE
Nelli18551 повід. · з 2016
7 серпня 2018 р.

Ход строительства Жилого Комплекса

06.08.2018

  • Вязка арматуры для пилонов 20 этажа.
  • Подъем бетона на 20 этаж
  • Залив пилонов бетоном 20 этажа

NE
Nelli18551 повід. · з 2016
27 серпня 2018 р.

Ход строительства Жилого Комплекса

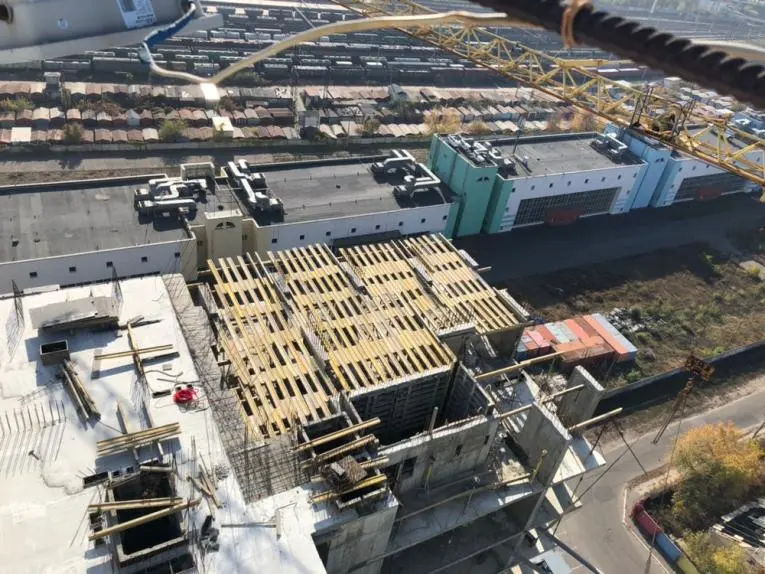

20.08.2018
1. Подъем бетона на 20 этаж
2. Залив бетоном пилонов 20 этажа

3. Разгрузка газоблоков

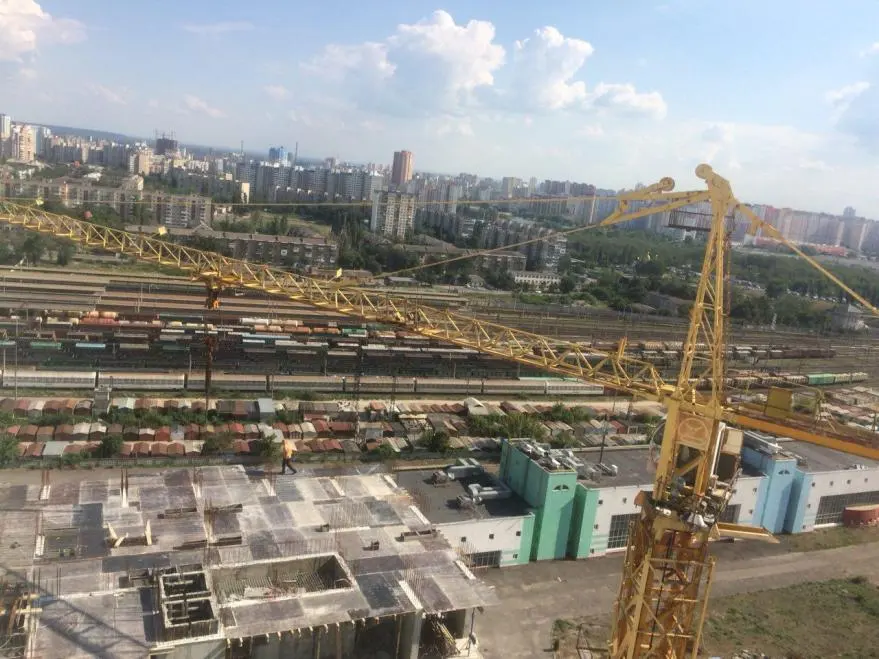

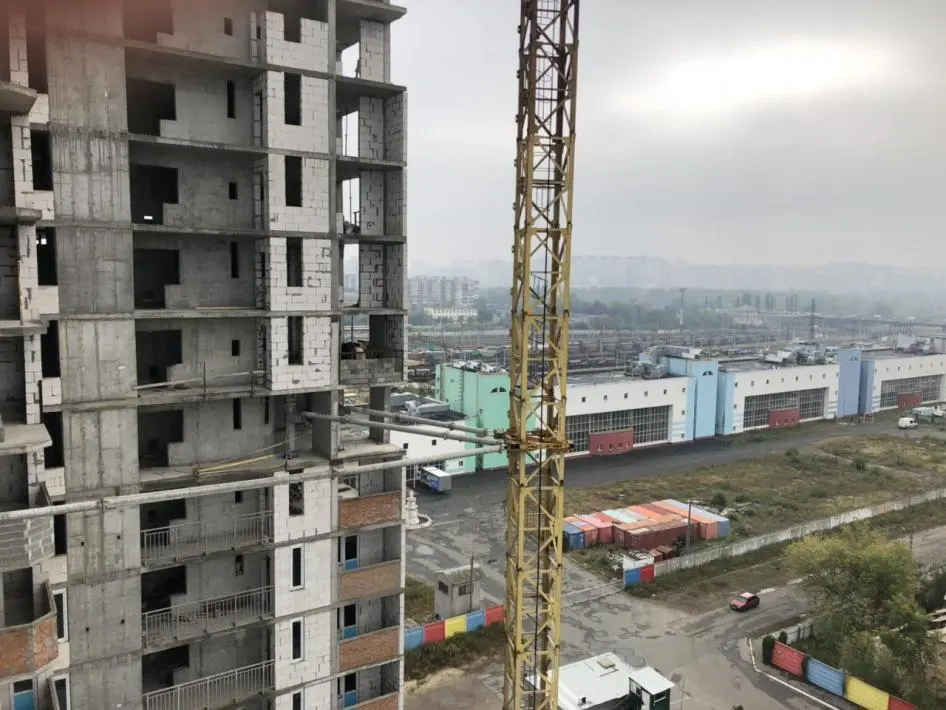

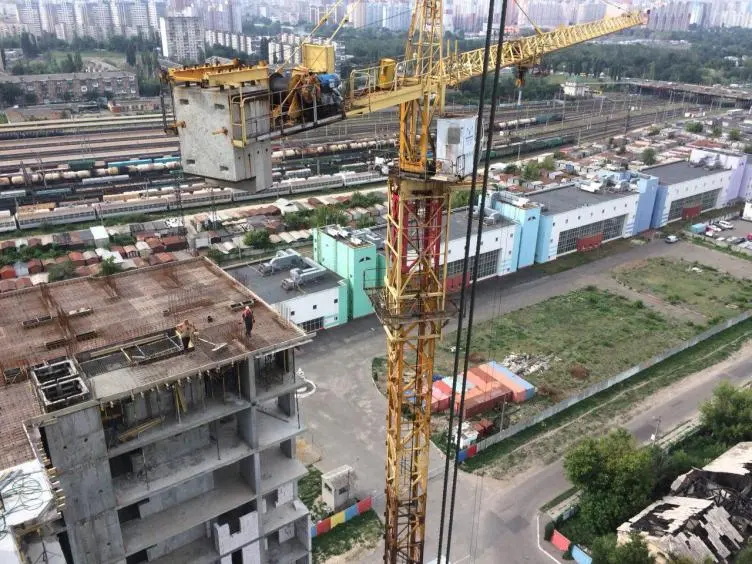

4. Подъем газоблоков, для внутренней кладки 10 этажа.

NE
Nelli18551 повід. · з 2016
12 вересня 2018 р.

Ход строительства Жилого Комплекса

03.09.2018

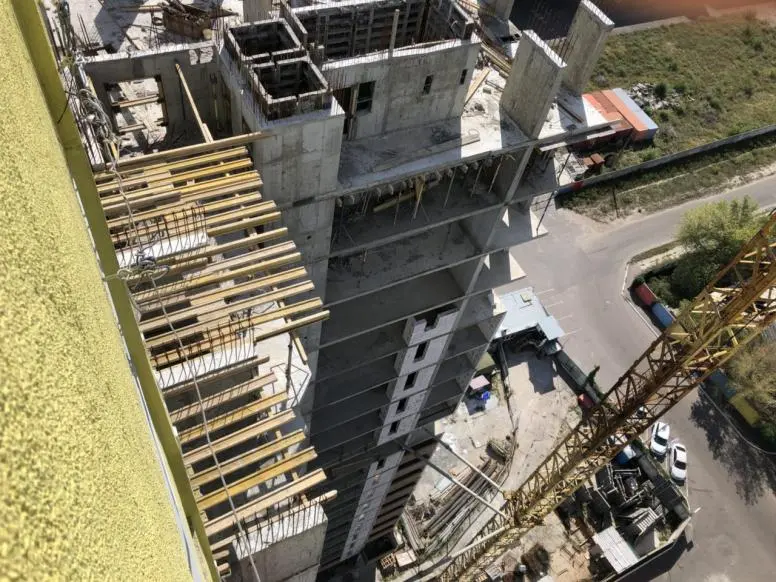

Вязка арматуры 20 этажа, финальная стадия перед заливом бетона

NE
Nelli18551 повід. · з 2016
12 вересня 2018 р.

Ход строительства Жилого Комплекса

10.09.2018

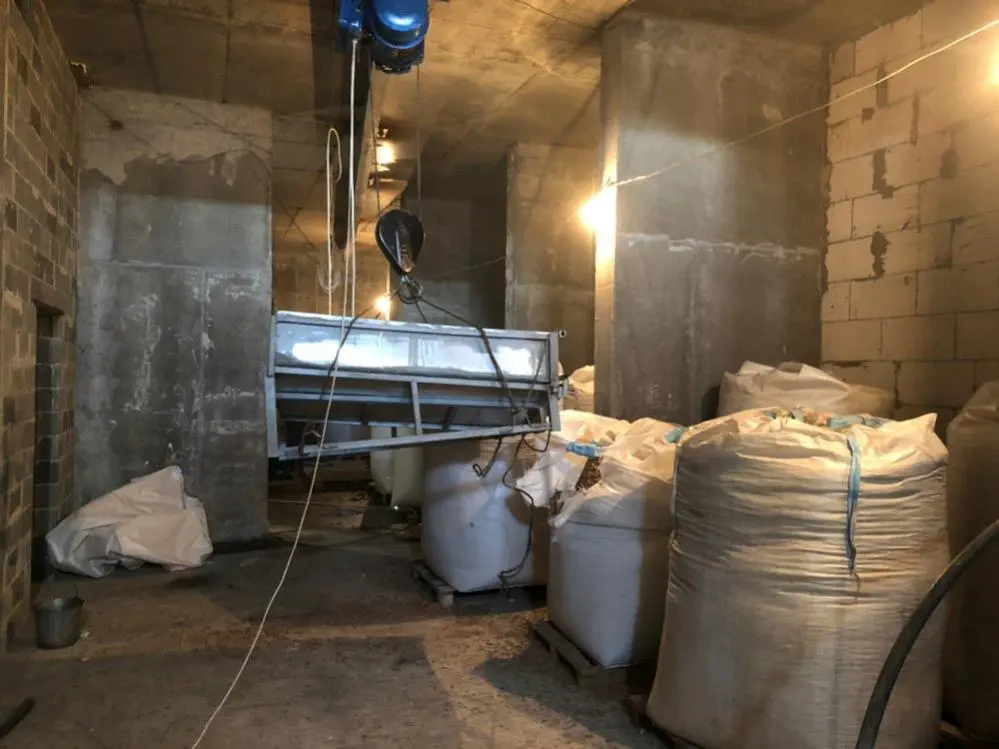

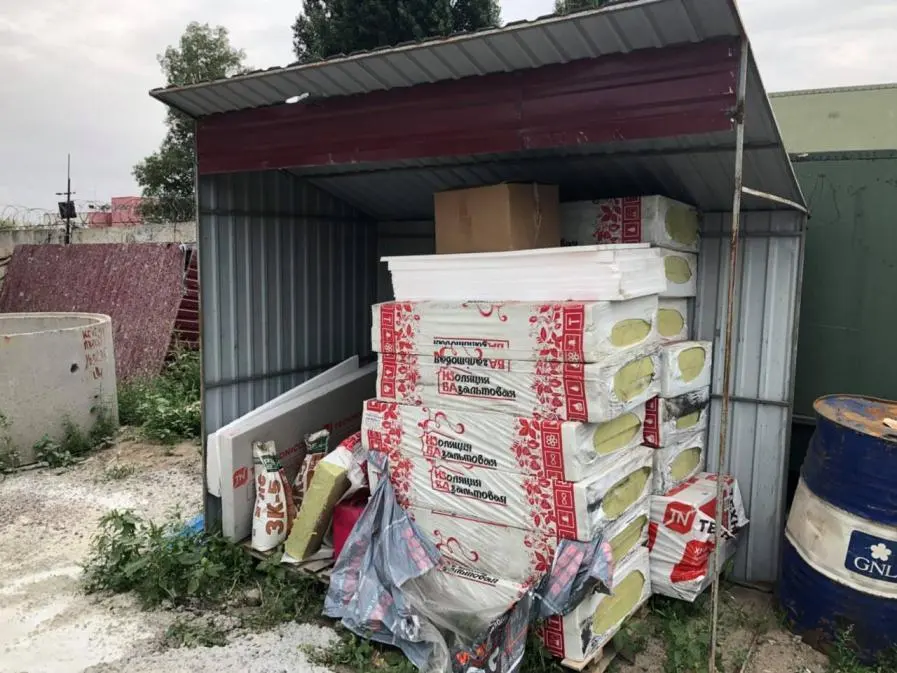

Наразі на майданчику: Прийом бетону Залив бетоном ліфтової кімнати і вентиляційних каналів Прийом мінеральної вати Прийом і розвантаження арматури.

NE
Nelli18551 повід. · з 2016
2 жовтня 2018 р.

Ход строительства Жилого Комплекса

17.09.2018

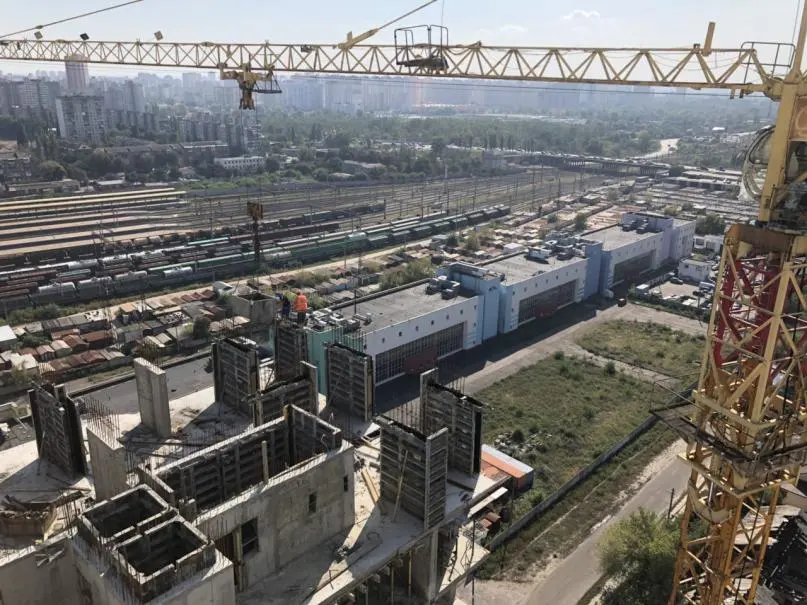

1. Подготовка 20 этажа к установки скелетов из арматуры для пилонов
2. Вязка арматуры, для крайних пилонов 20 этажа
3. Подъем и установка скелетов под пилоны 20 этажа 2 секции
4. Прием и подъем бетона для залива пилонов 20 этажа 2 секции
5. Залив бетоном пилонов 20 этажа 6. Уборка 20 этажа, демонтаж и демонтаж пресс форм пилонов.

NE
Nelli18551 повід. · з 2016
2 жовтня 2018 р.

Ход строительства Жилого Комплекса

24.09.2018
1. Установка опалубки для вязки арматуры под пол 21 этажа
2. Открытие детской музыкальной школы

NE
Nelli18551 повід. · з 2016
2 жовтня 2018 р.

Ход строительства Жилого Комплекса

01.10.2018

1. Установка опалубки для вязки арматуры под пол 21 этажа
2. Открытие детской музыкальной школы

NE
Nelli18551 повід. · з 2016
15 жовтня 2018 р.

Ход строительства Жилого Комплекса

08.10.2018

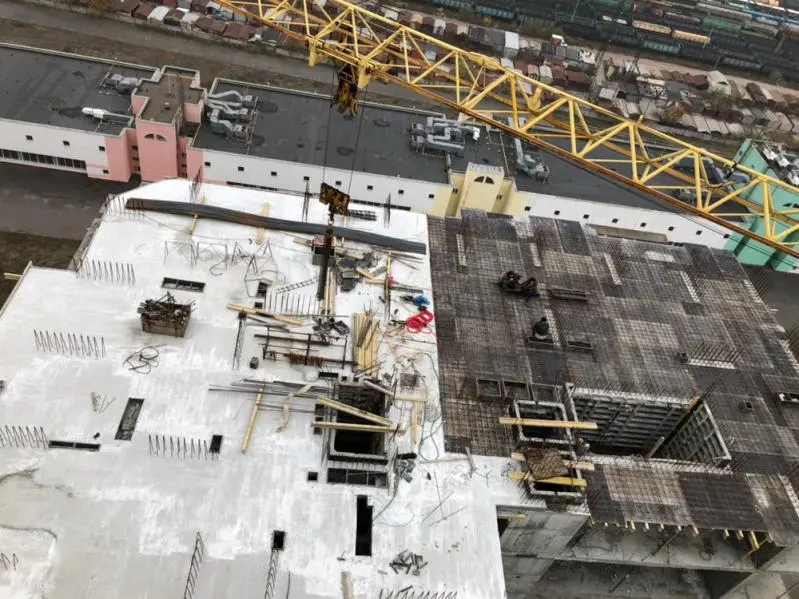

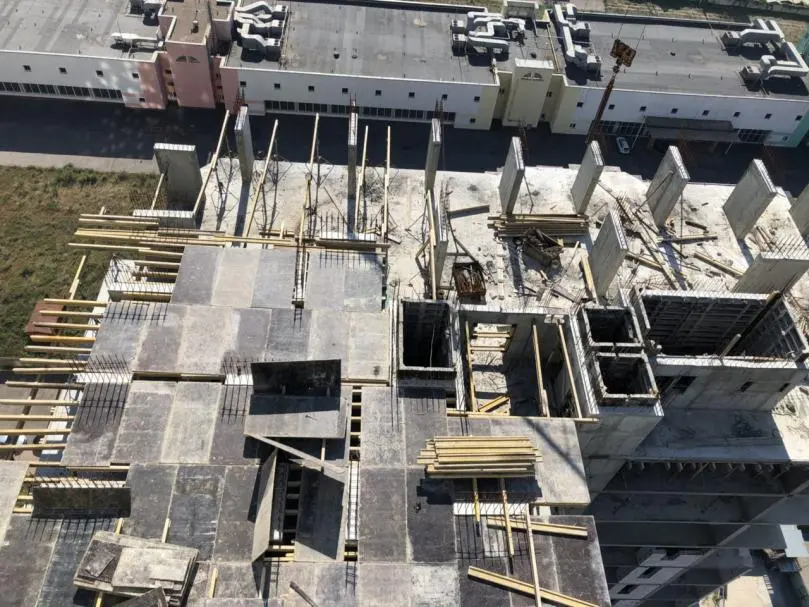

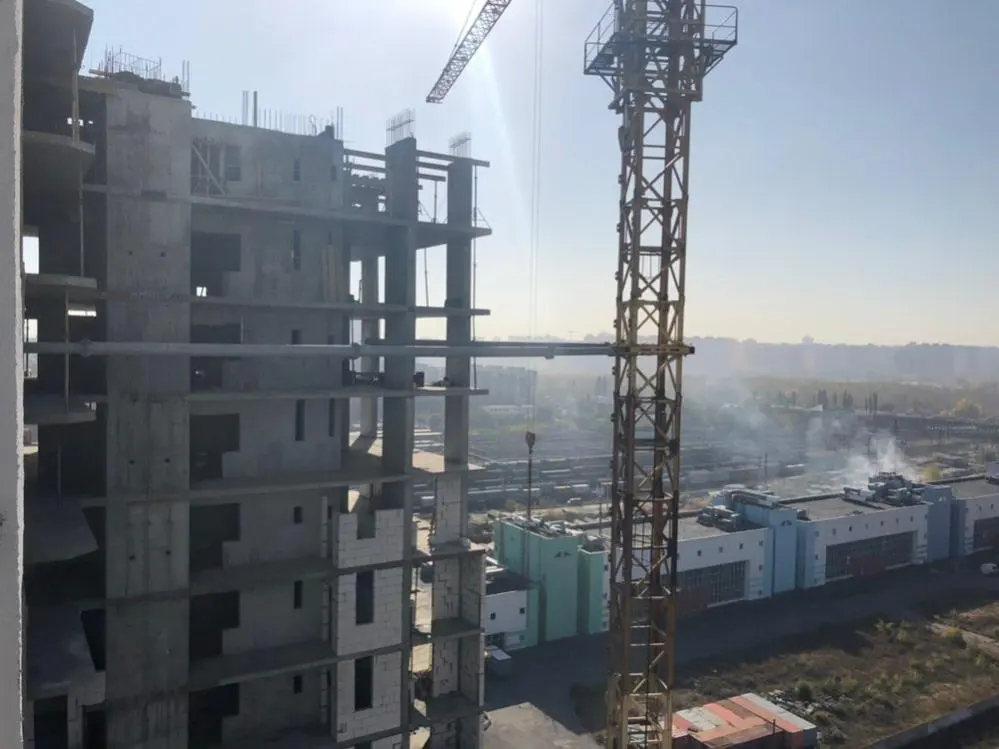

1. Вязка и установка арматуры на 21 этаже, под опалубку и пилоны.
2. Приём песка.
3. Приём цемента.

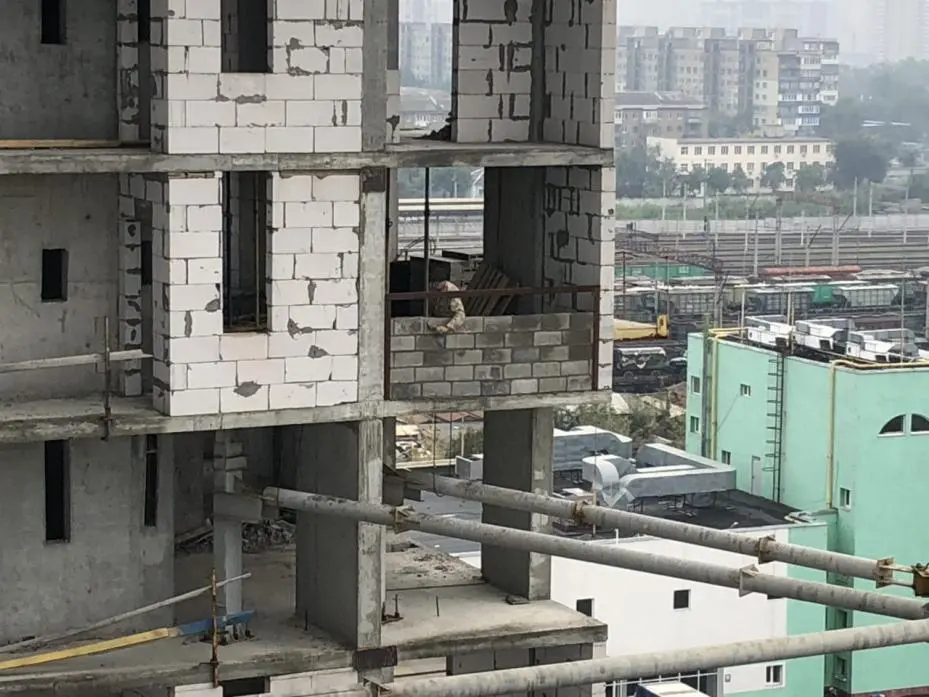

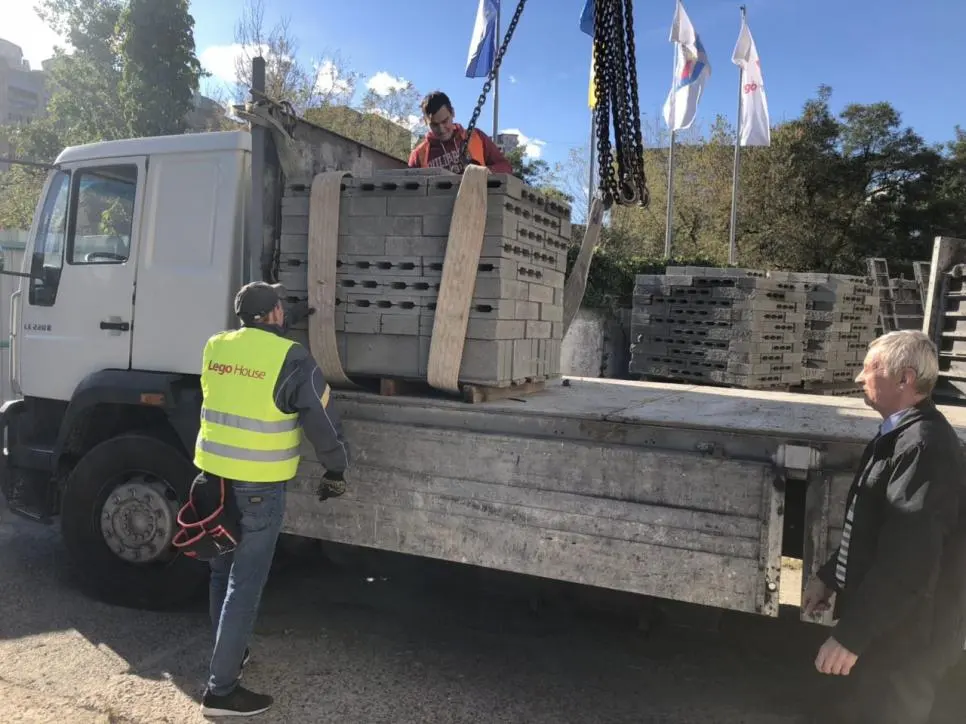

4. Продолжаем класть внутреннюю (поквартирную)и наружную (лоджии) 12 и 13 этажа второй секции.

NE
Nelli18551 повід. · з 2016
19 жовтня 2018 р.

Ход строительства Жилого Комплекса

15.10.2018
1. Прием и подъем бетона.

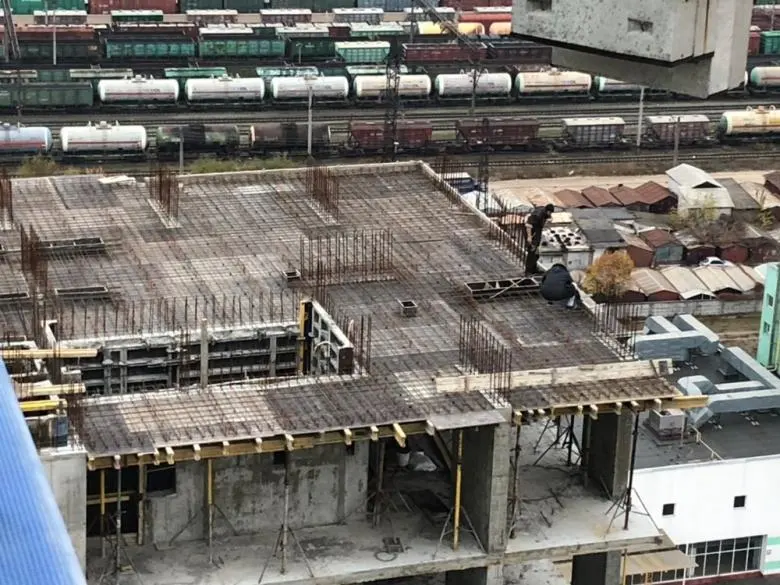

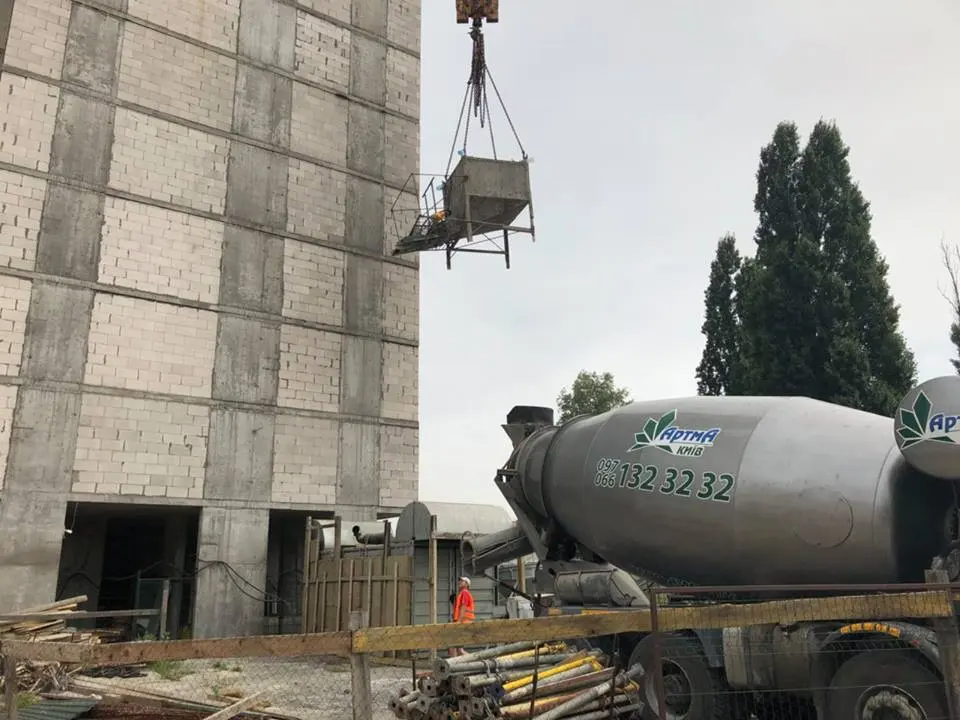

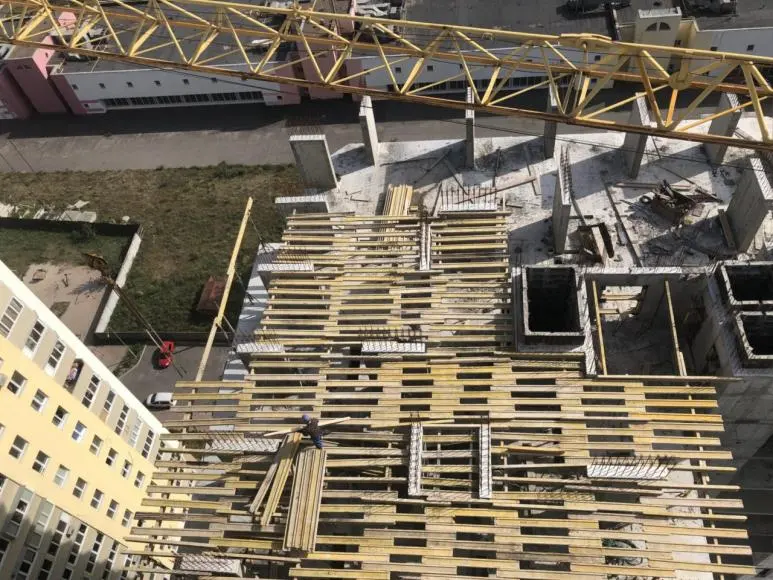

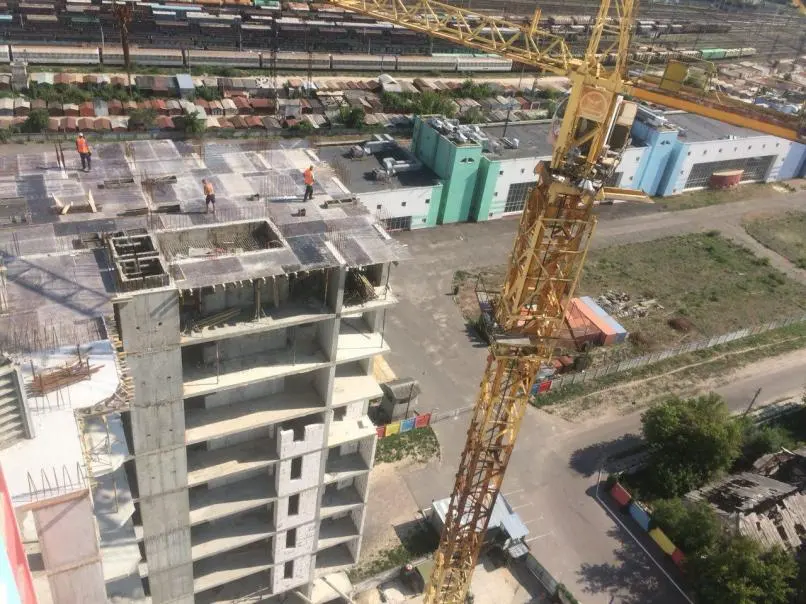

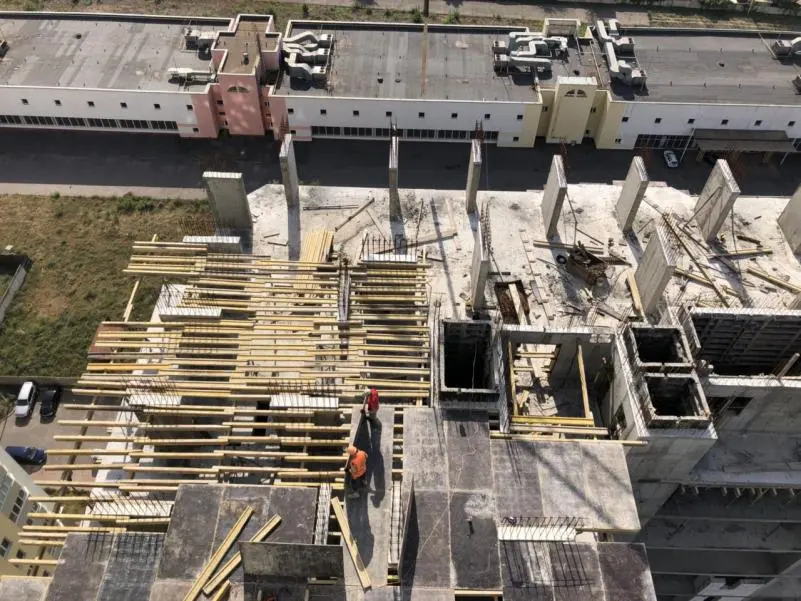

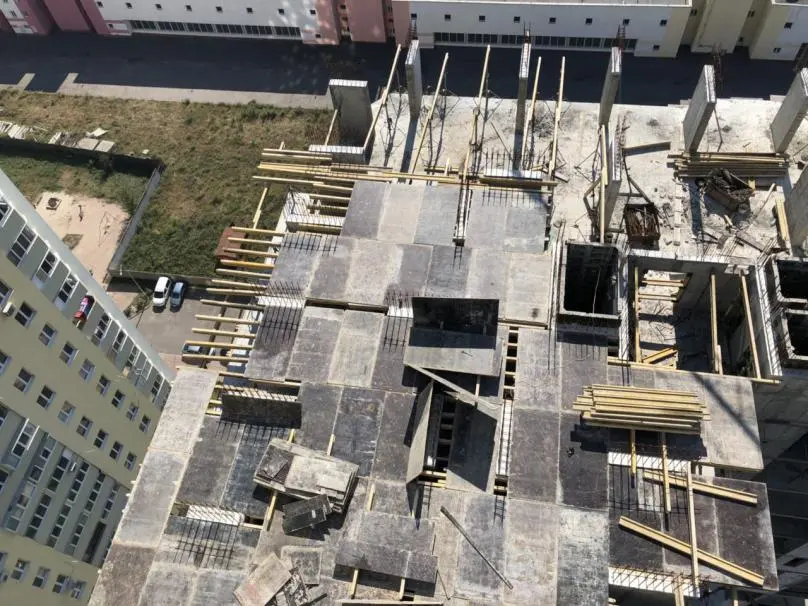

2. Залив плиты (пол) 21 этажа.
3. Прием и разгрузка цемента.

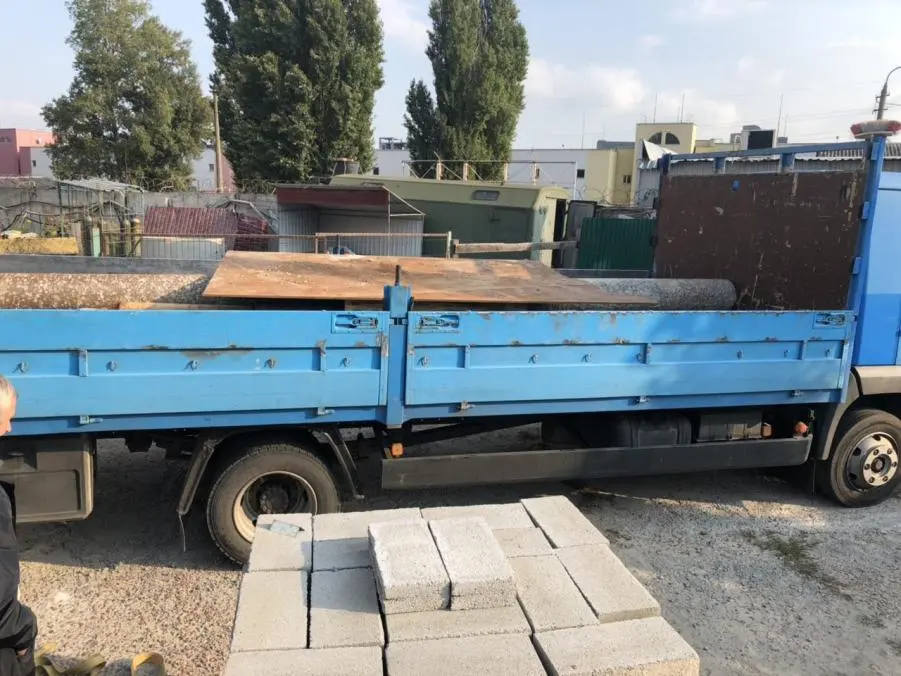

4. Прием и разгрузка крепления для крана.
5. Продолжаем укладывать кладку на 13 этаже.

NE
Nelli18551 повід. · з 2016
30 жовтня 2018 р.

Ход строительства Жилого Комплекса

22.10.2018

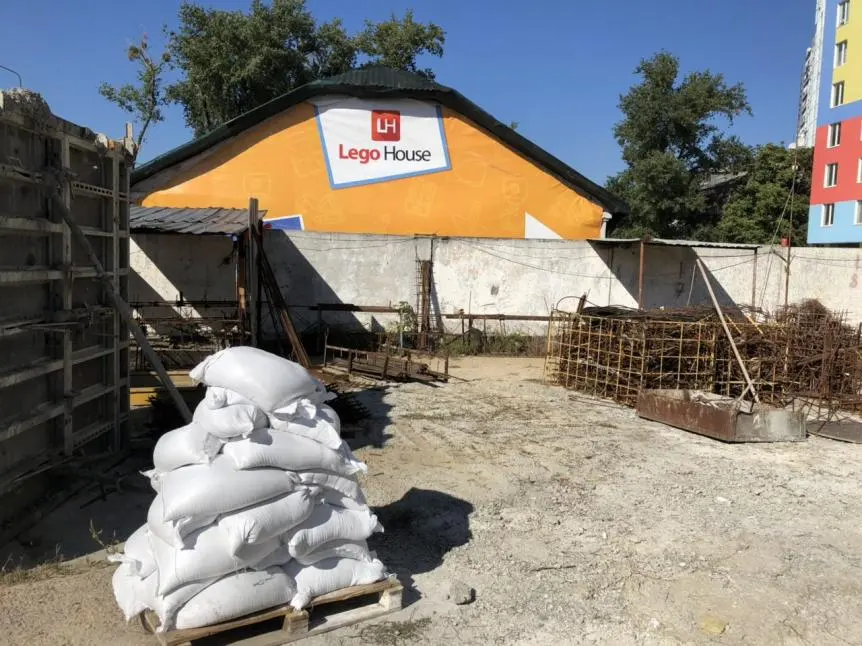

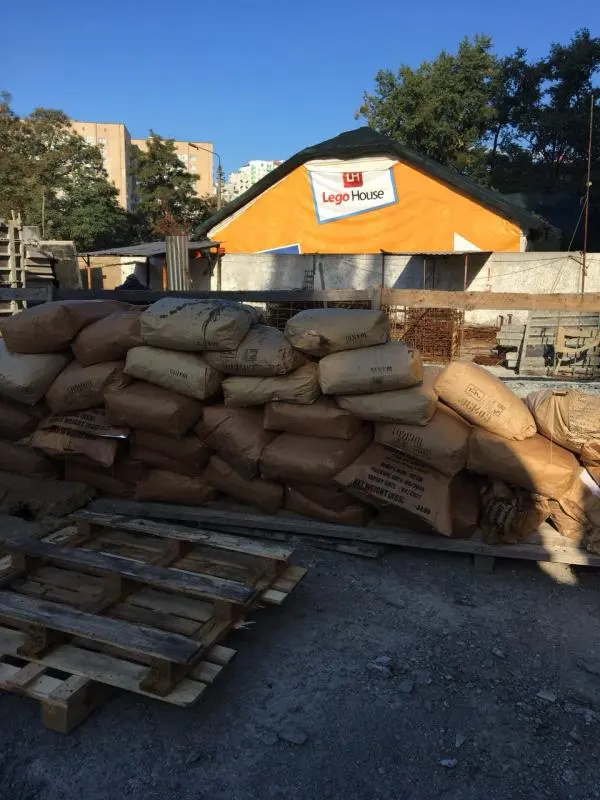

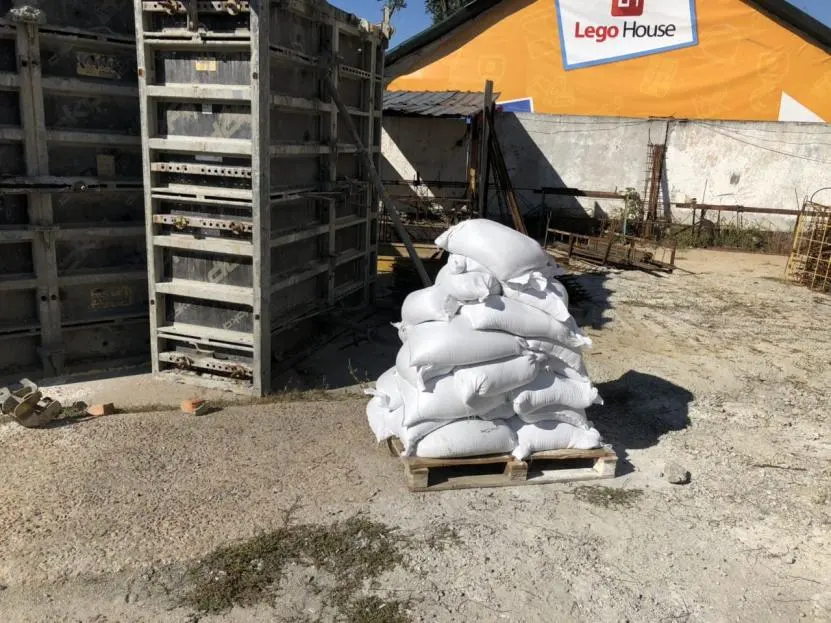

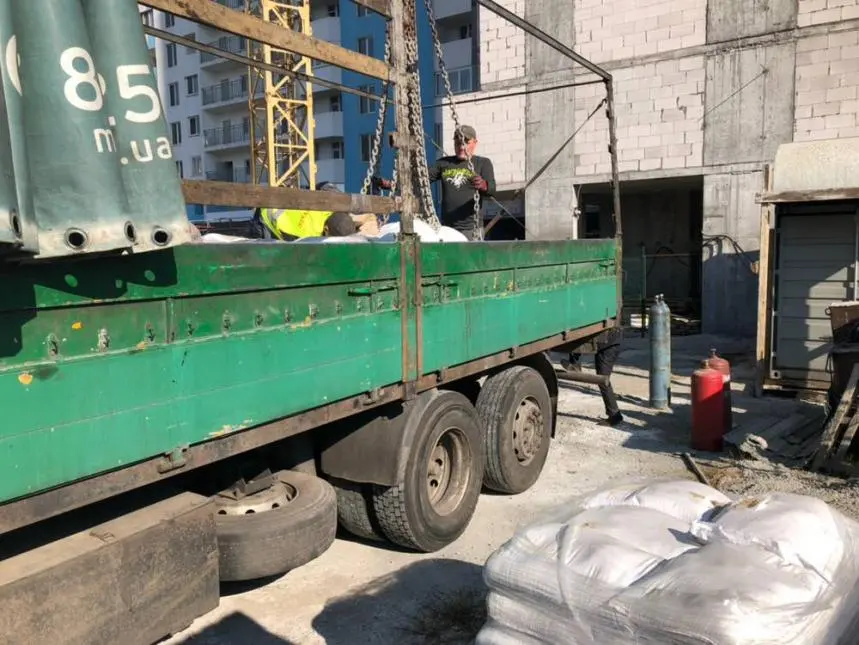

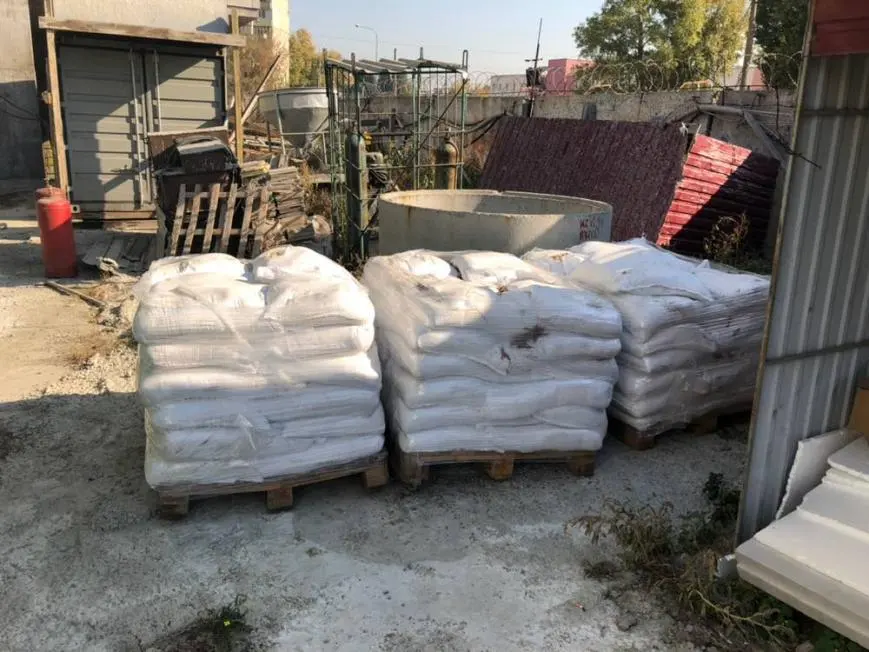

1. Прием и разгрузка песка и цемента.
2. Укладка опалубки под вторую плиту, пола 21 этажа

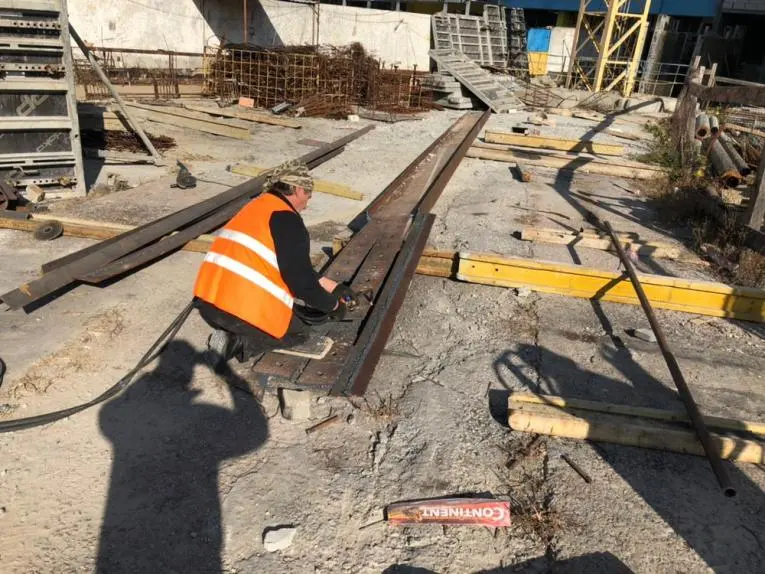

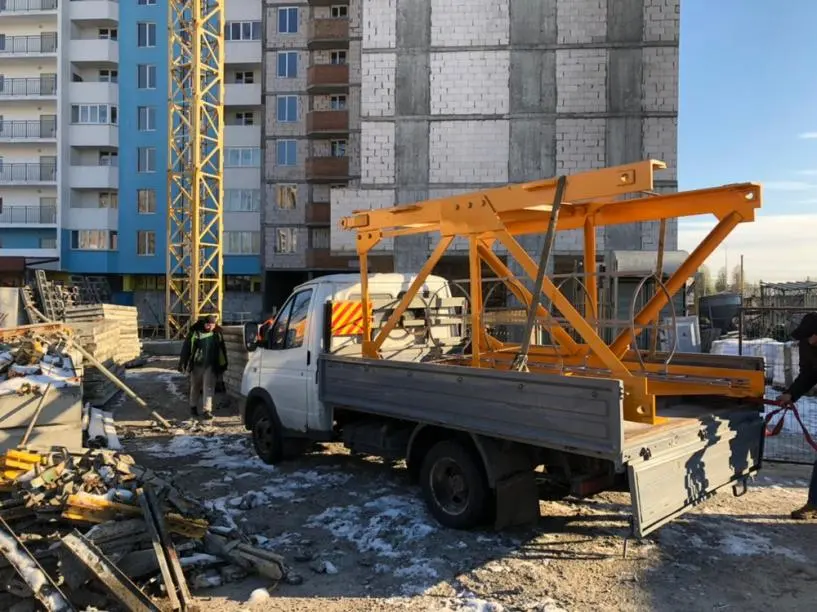

3. Изготовление крепления для привязки крана

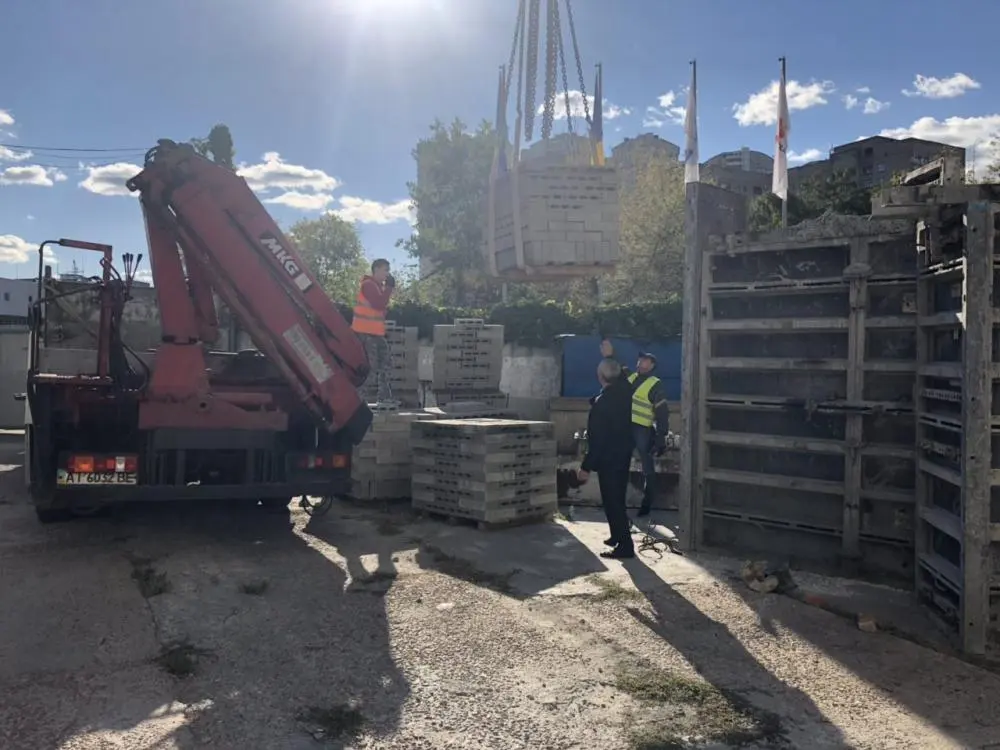

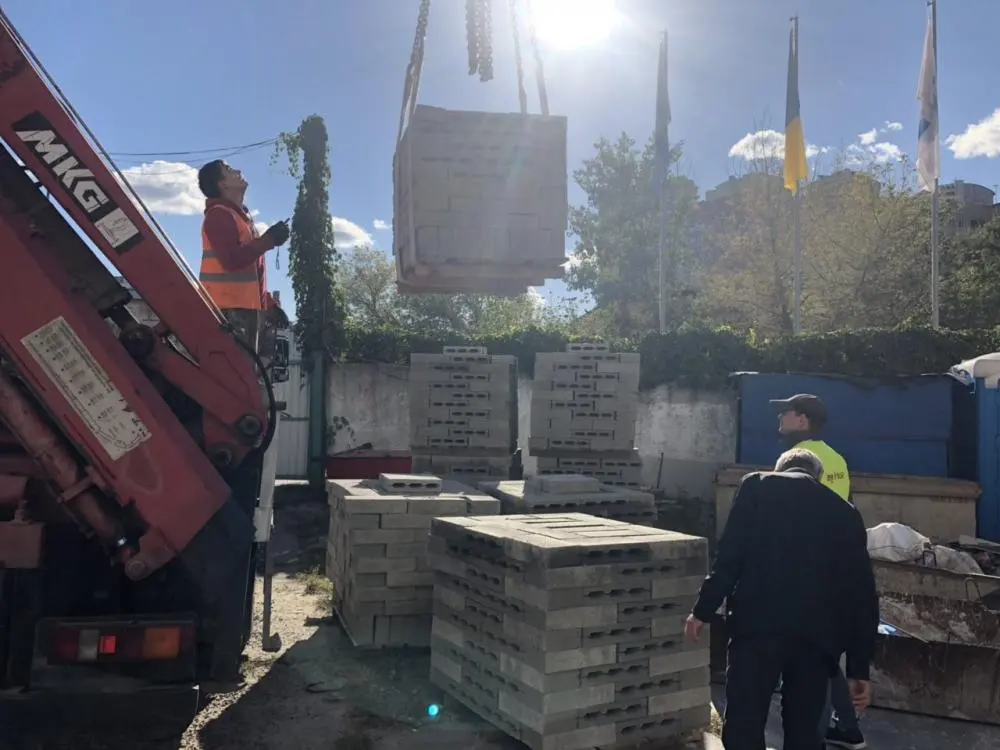

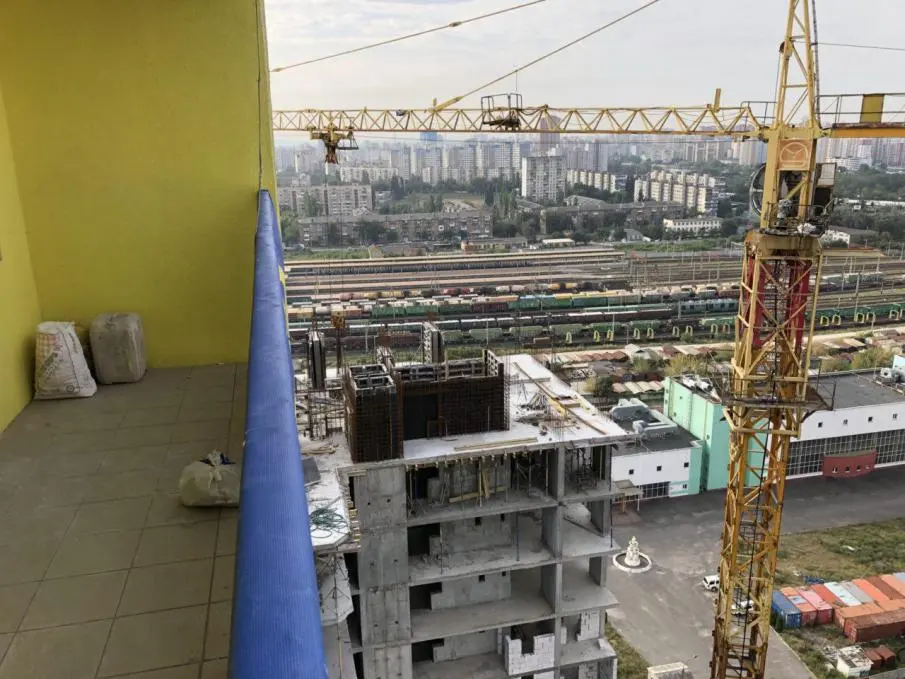

4. Перенос выноски на 14 этаж, для загрузки материала под кладку балконов

NE
Nelli18551 повід. · з 2016
30 жовтня 2018 р.

Ход строительства Жилого Комплекса

29.10.2018

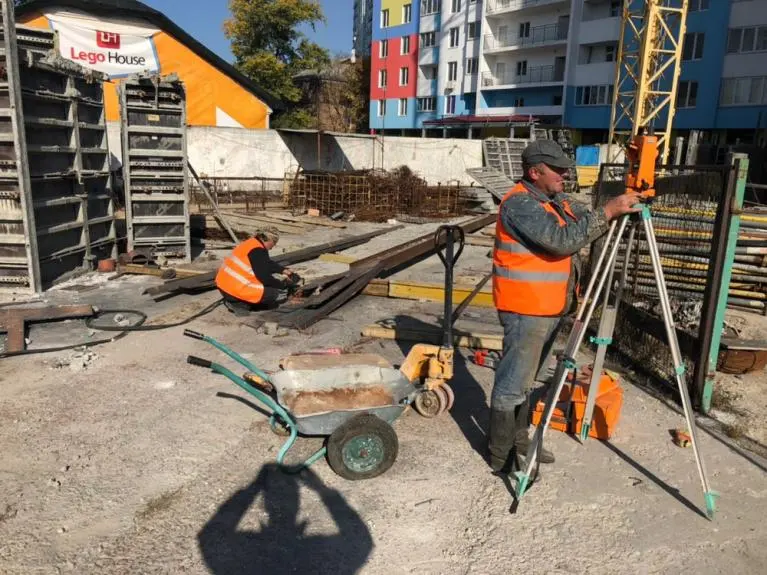

1. Доработка и установка креплений для крана
2. Привязка крана, на 18 этаже
3. Установка опалубки под вторую плиту пола 21 этажа
4. Сварка каркаса, под армирование плиты 21 этажа

NE
Nelli18551 повід. · з 2016
7 листопада 2018 р.

Ход строительства Жилого Комплекса

05.11.2018

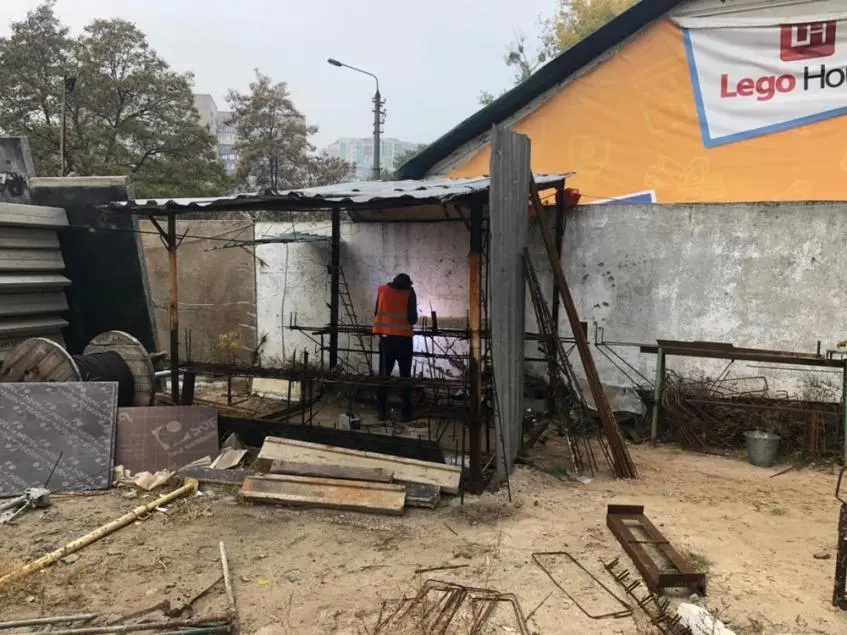

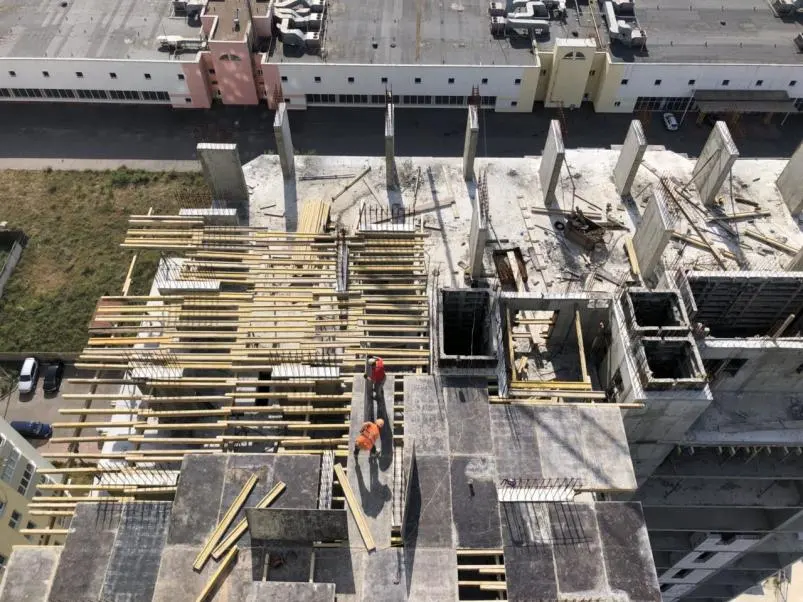

1. Вязка арматуры под плиту 21 этажа

2. Прорез отверстий под дымоход из котельной

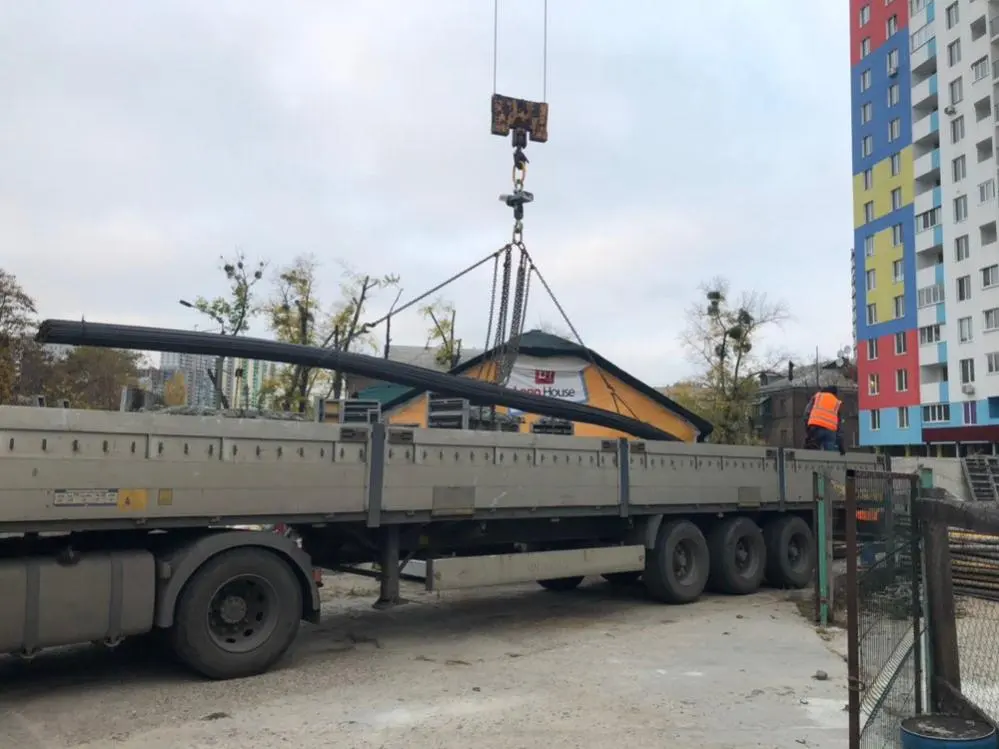

3. Приём и разгрузка лестничных площадок и лестничных маршей

NE
Nelli18551 повід. · з 2016
17 листопада 2018 р.

Ход строительства Жилого Комплекса

12.11.2018
1. Сварка усилений, под армирование плиты 21 этажа.

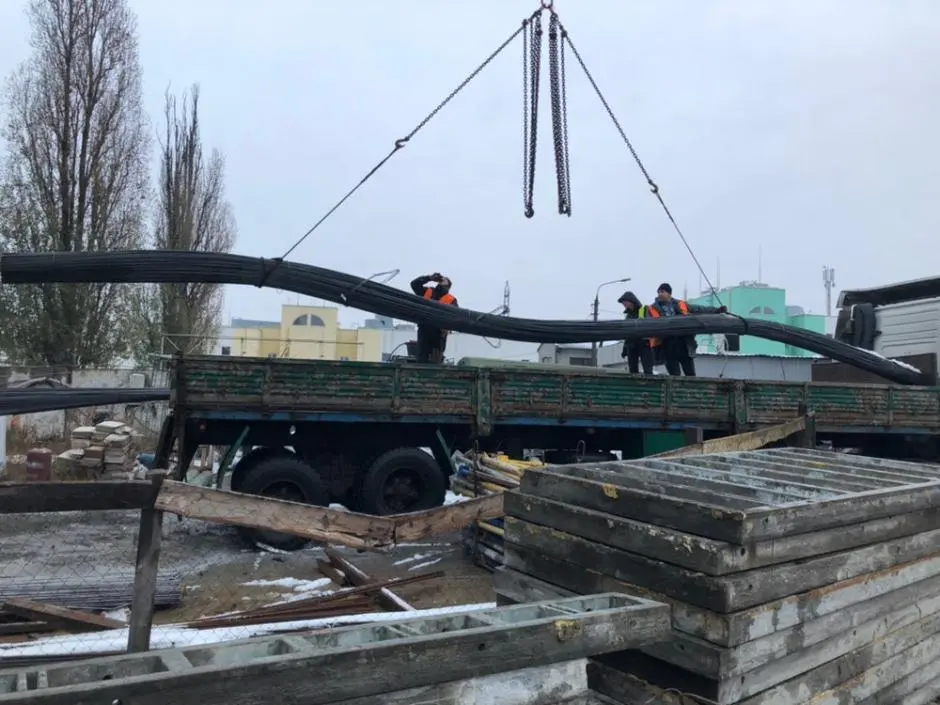

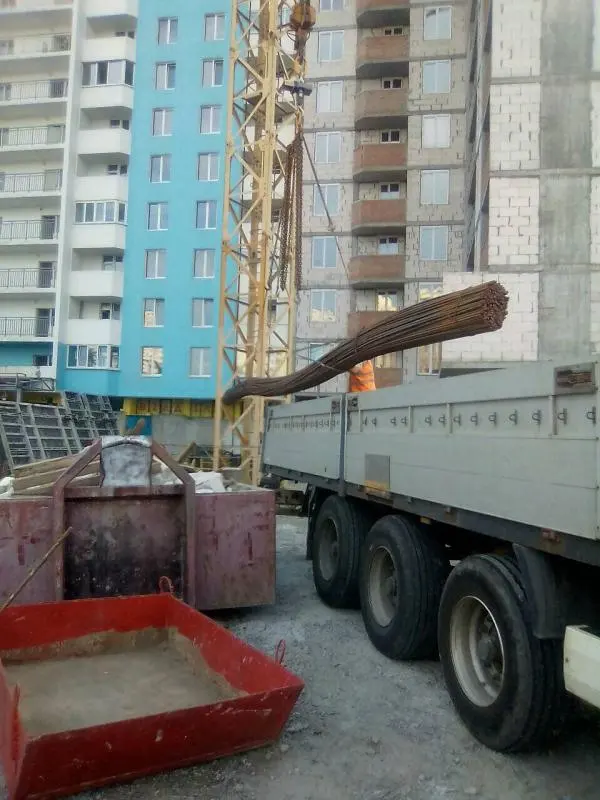

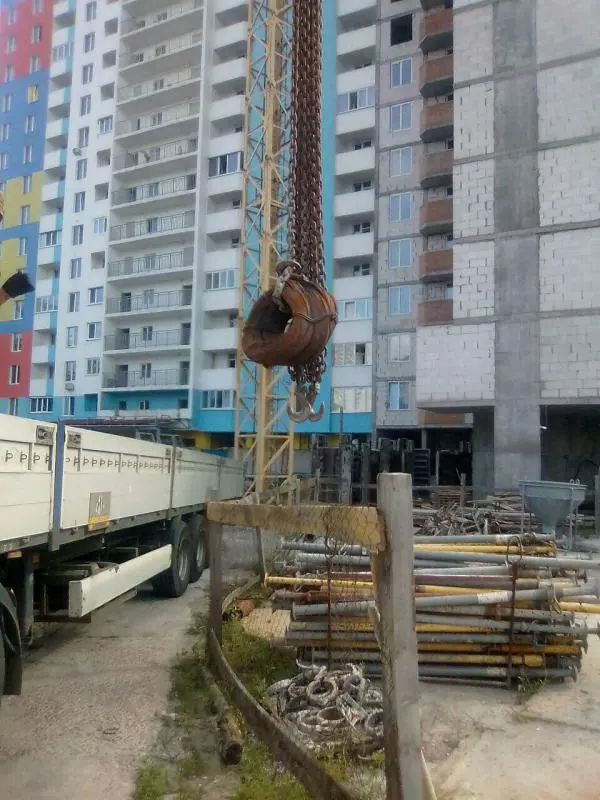

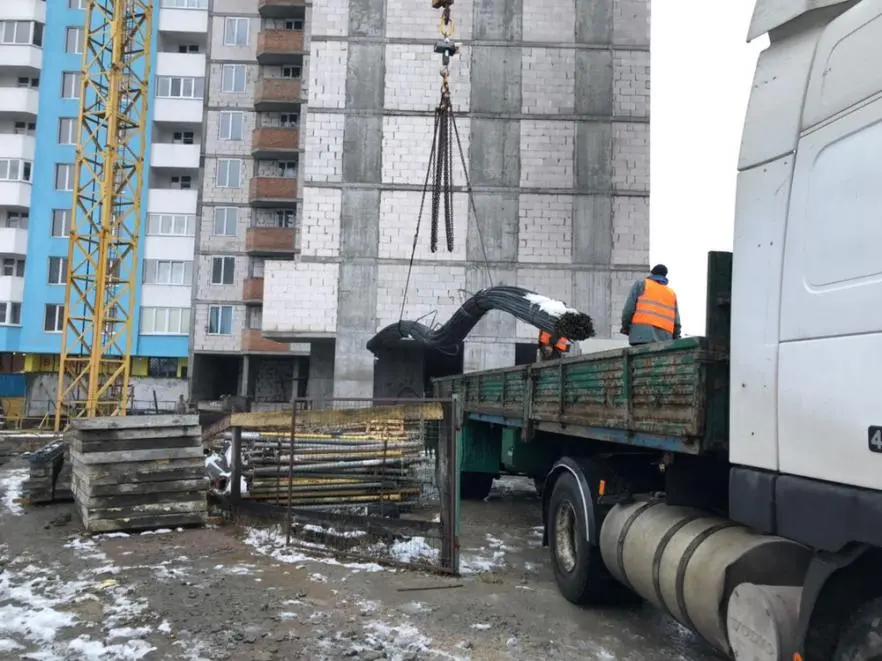

2. Прием и разгрузка арматуры.
3. Вязка усилений (второй слой армирования), армирования плиты 21 этажа.

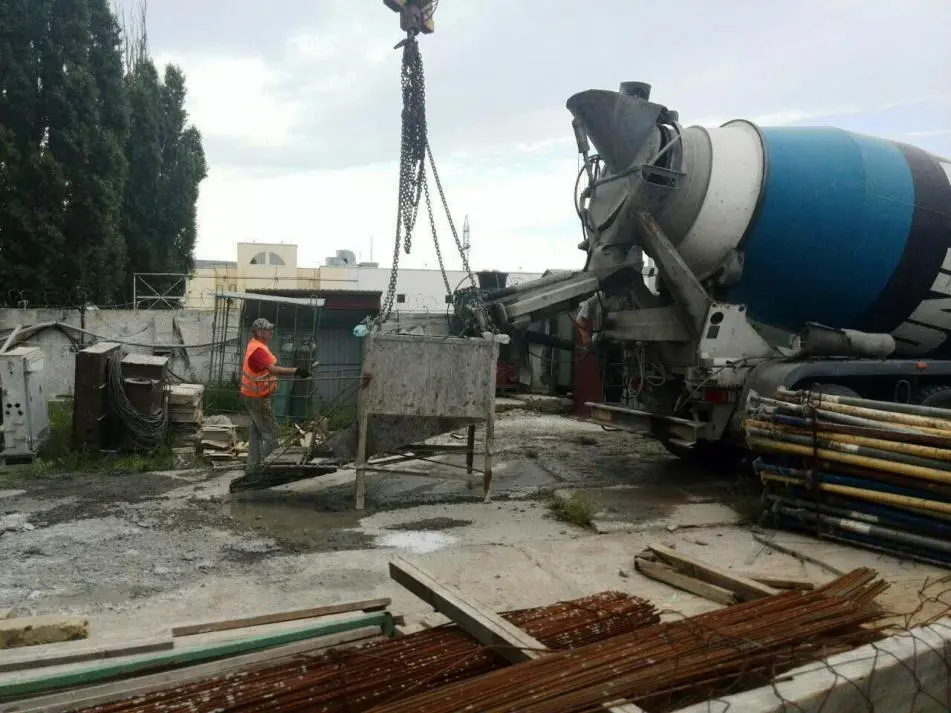

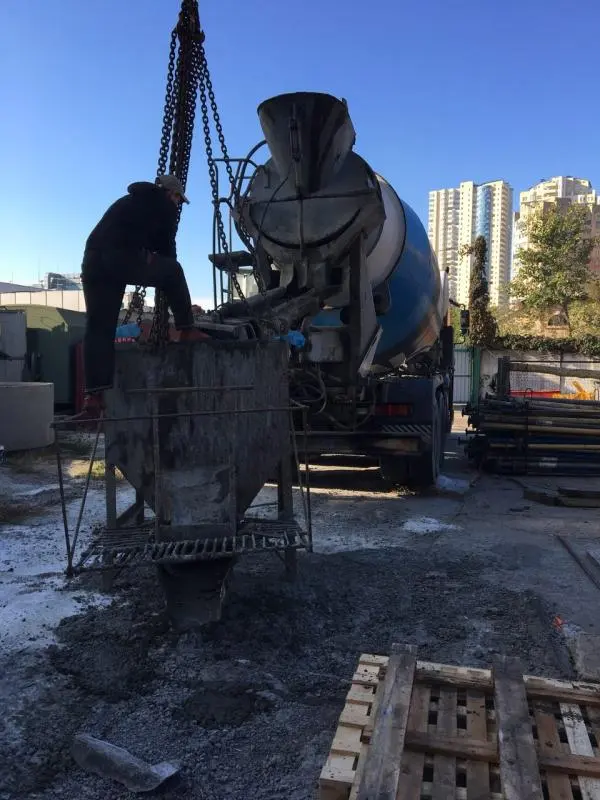

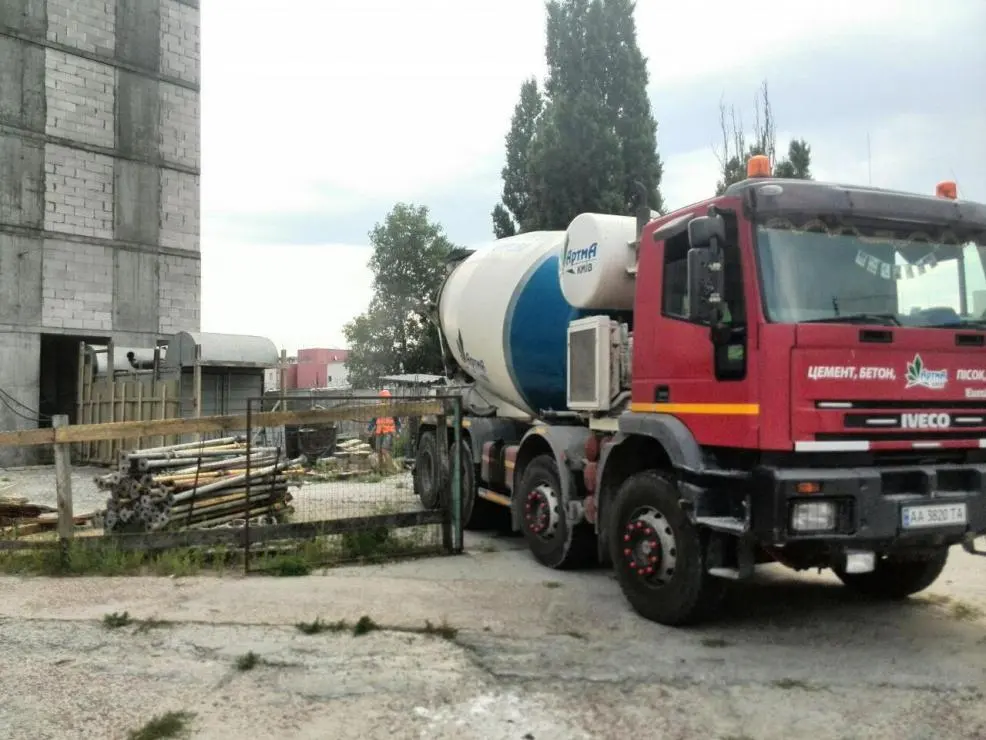

4. Прием и подъем бетона.

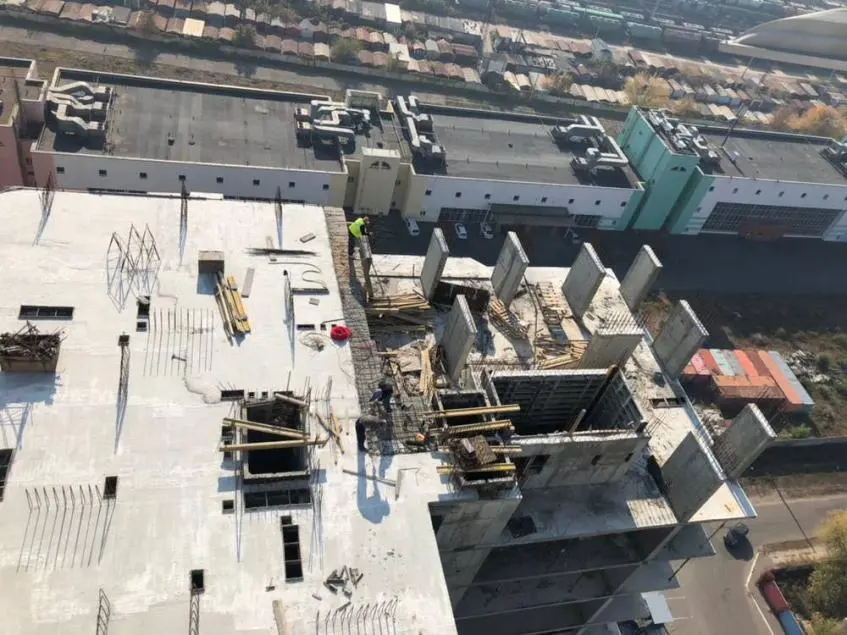

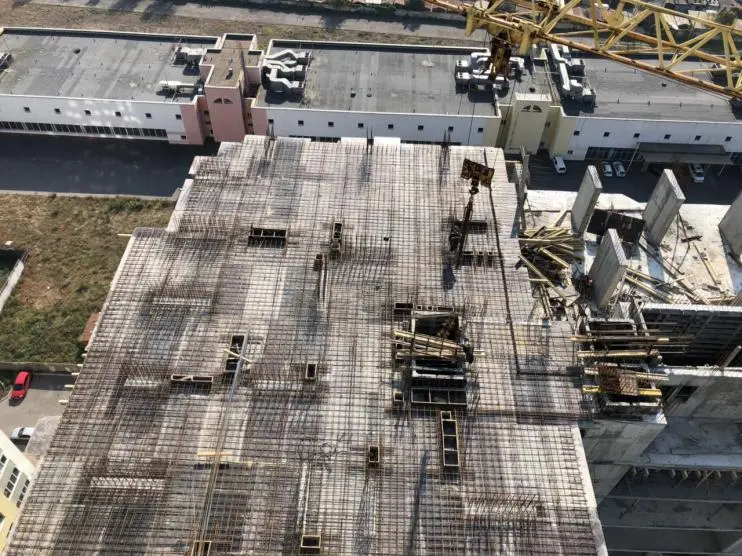

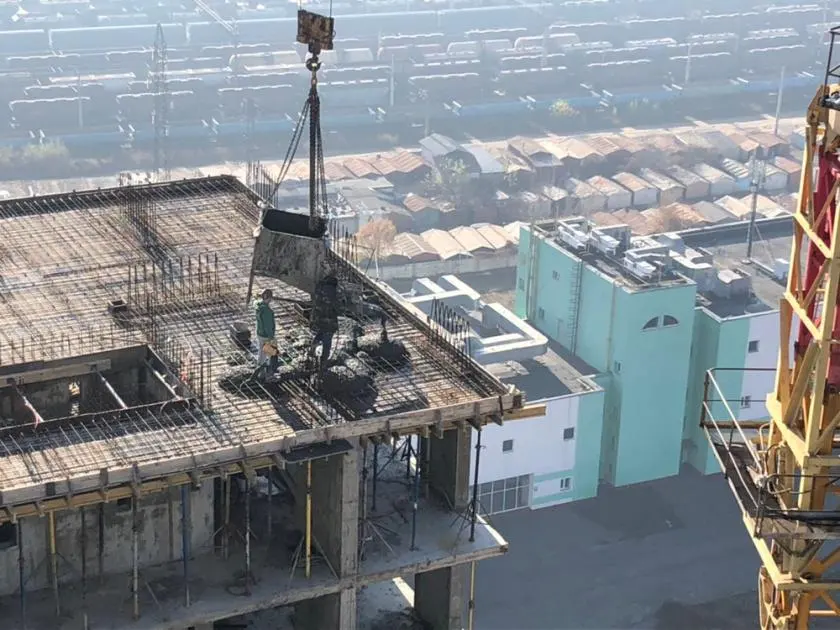

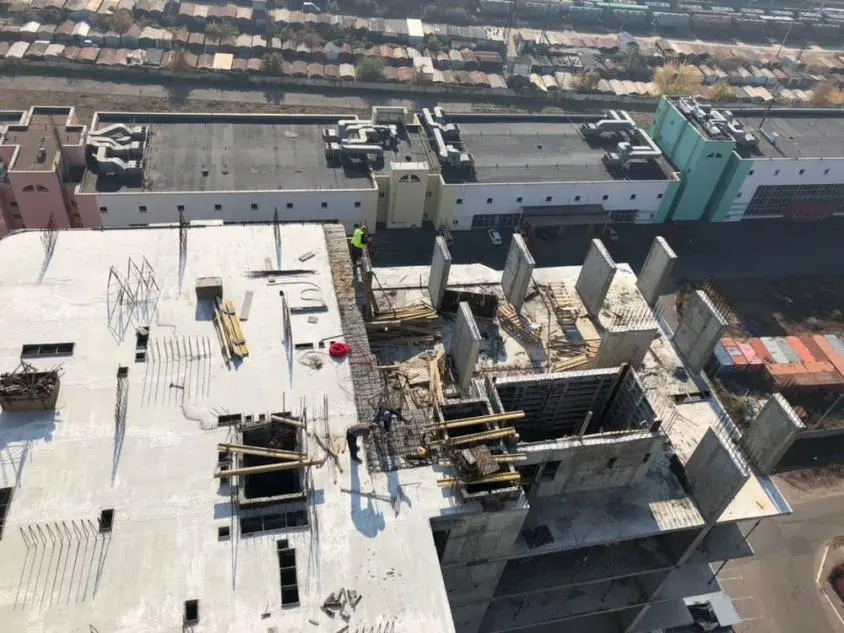

5. Залив плиты 21 этажа бетоном.
6. Подготовка каркаса под пилоны.

NE
Nelli18551 повід. · з 2016
30 листопада 2018 р.

Ход строительства Жилого Комплекса

19.11.2018

1. Прием и разгрузка арматуры
2. Порезка арматуры

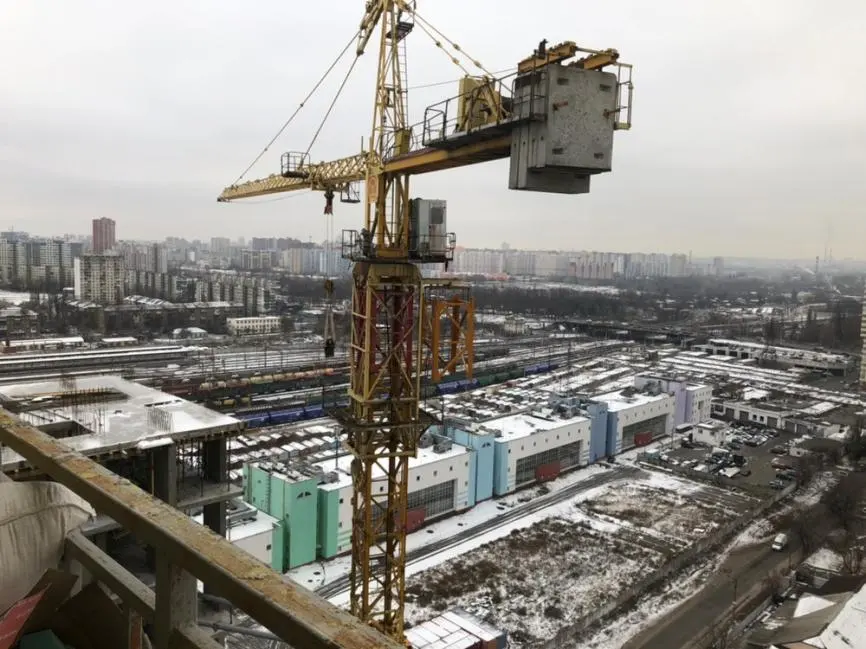

3. Вязка каркасов пилонов

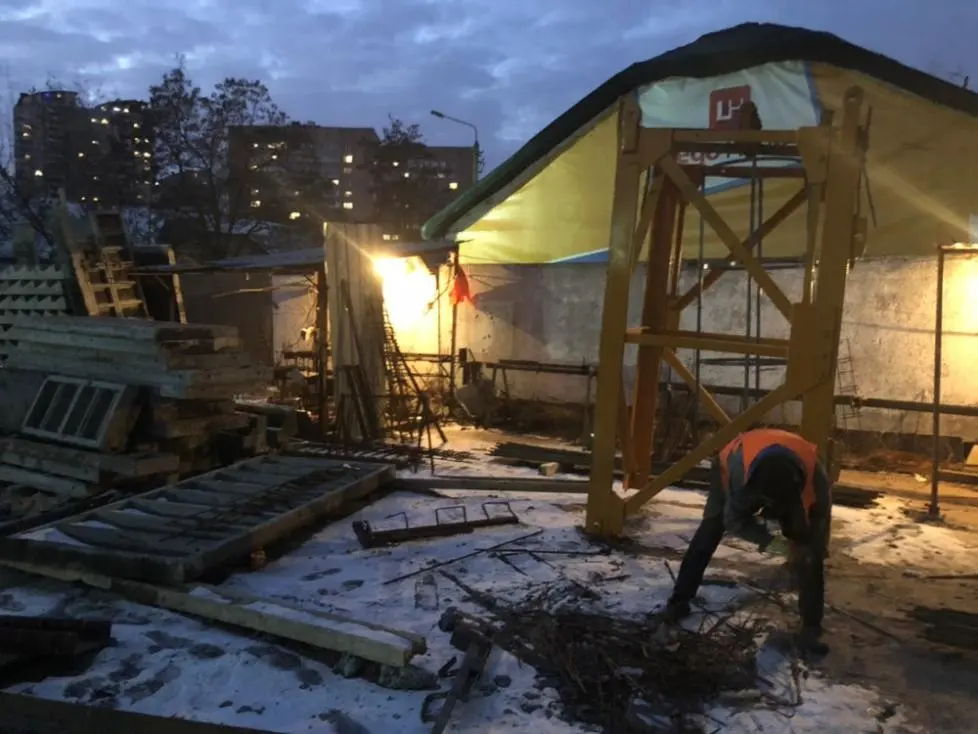

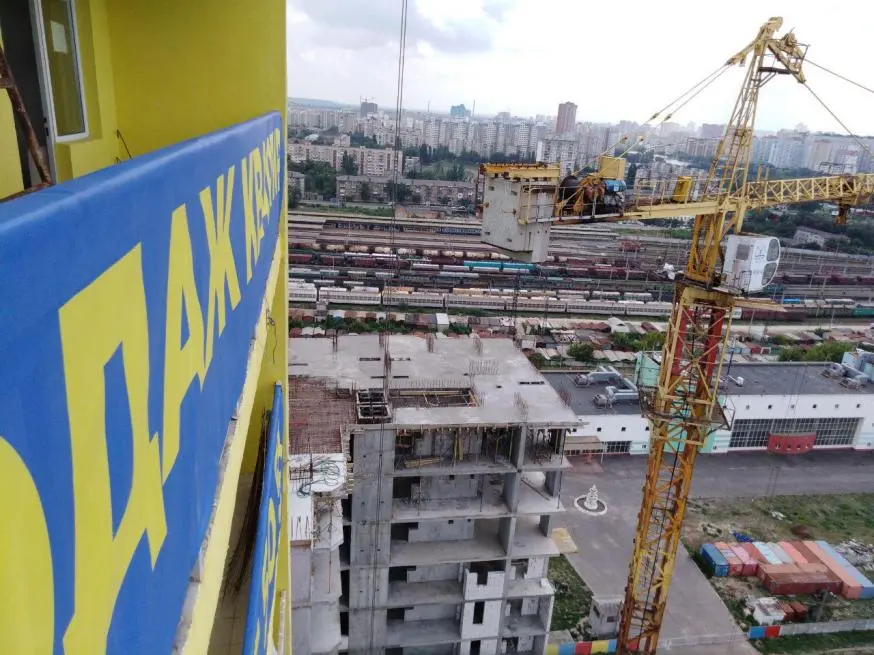

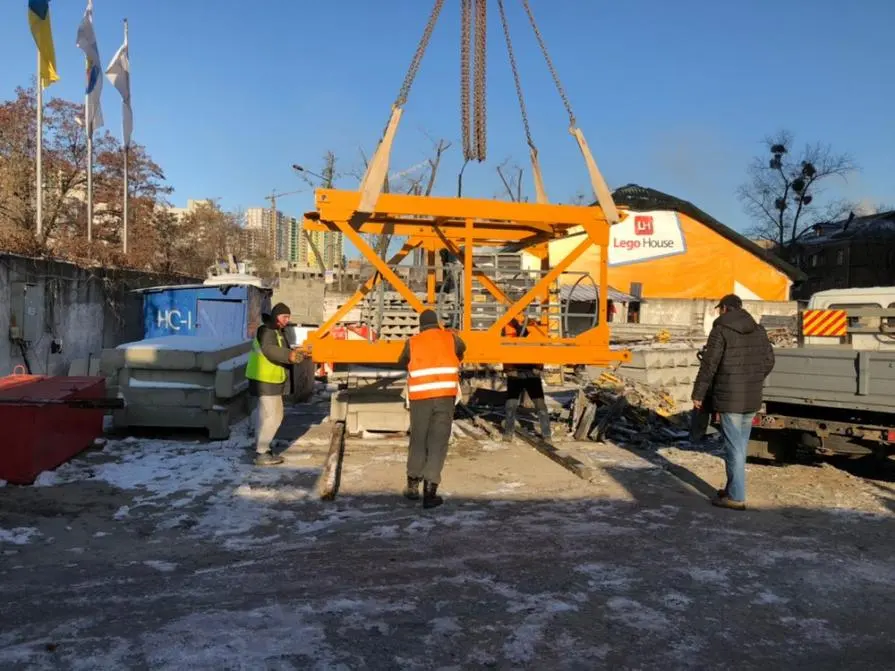

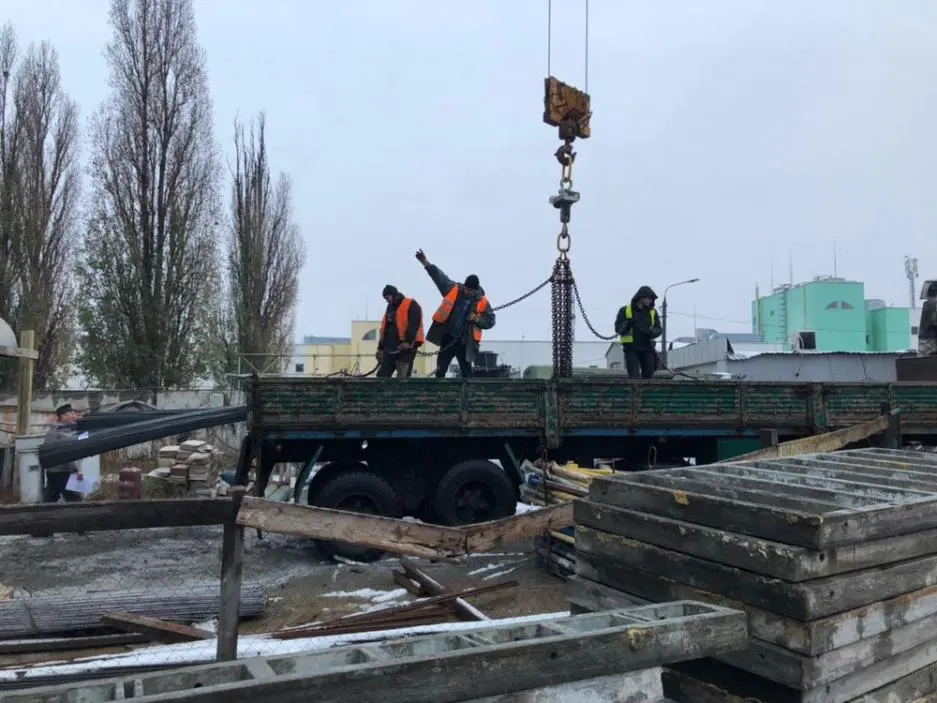

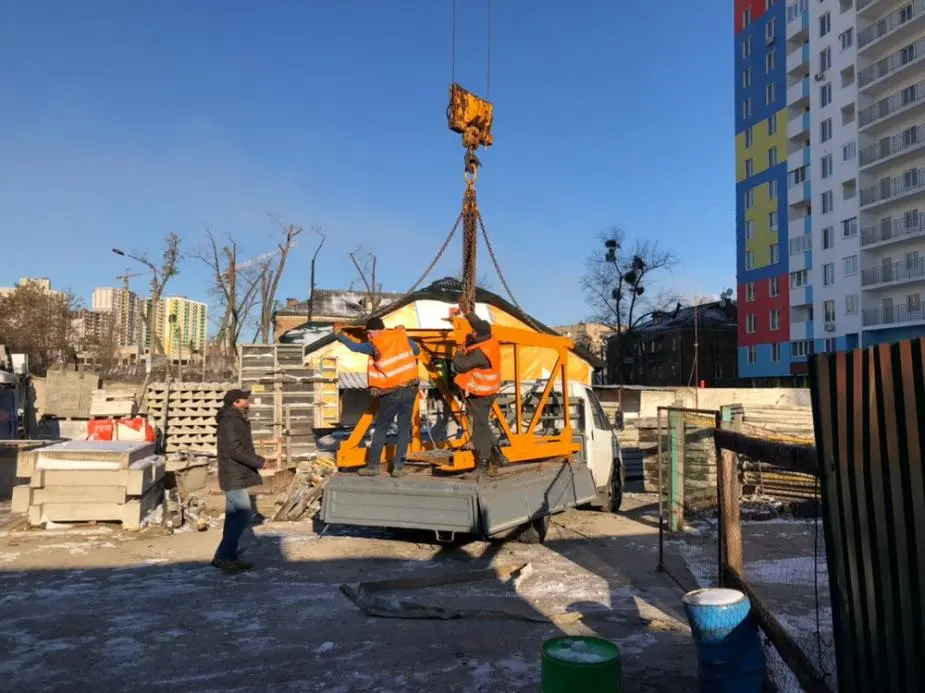

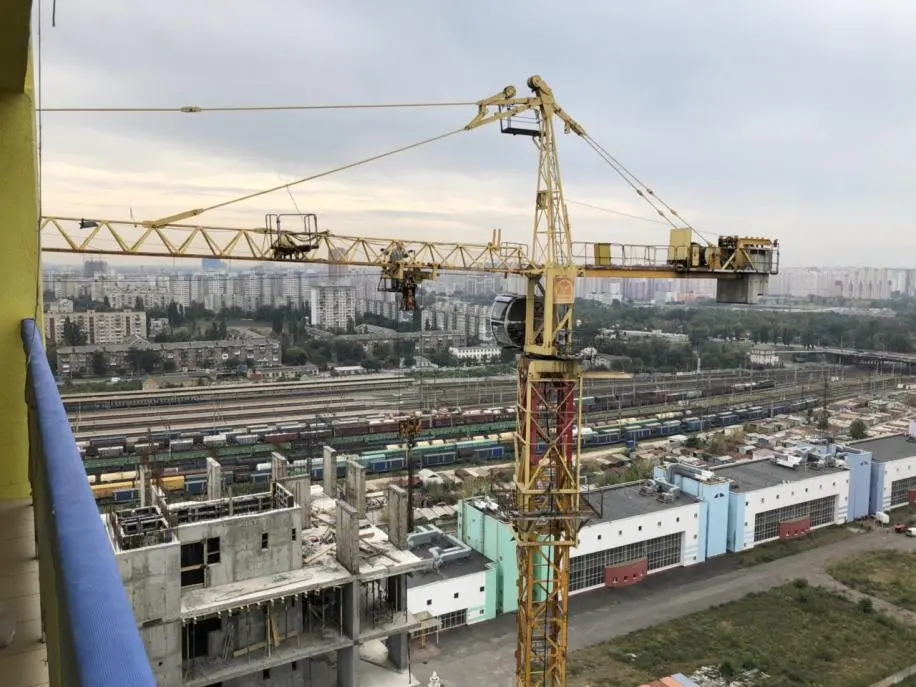

4. Прием секции для наращивания крана

NE
Nelli18551 повід. · з 2016
30 листопада 2018 р.

Ход строительства Жилого Комплекса

26.11.2018

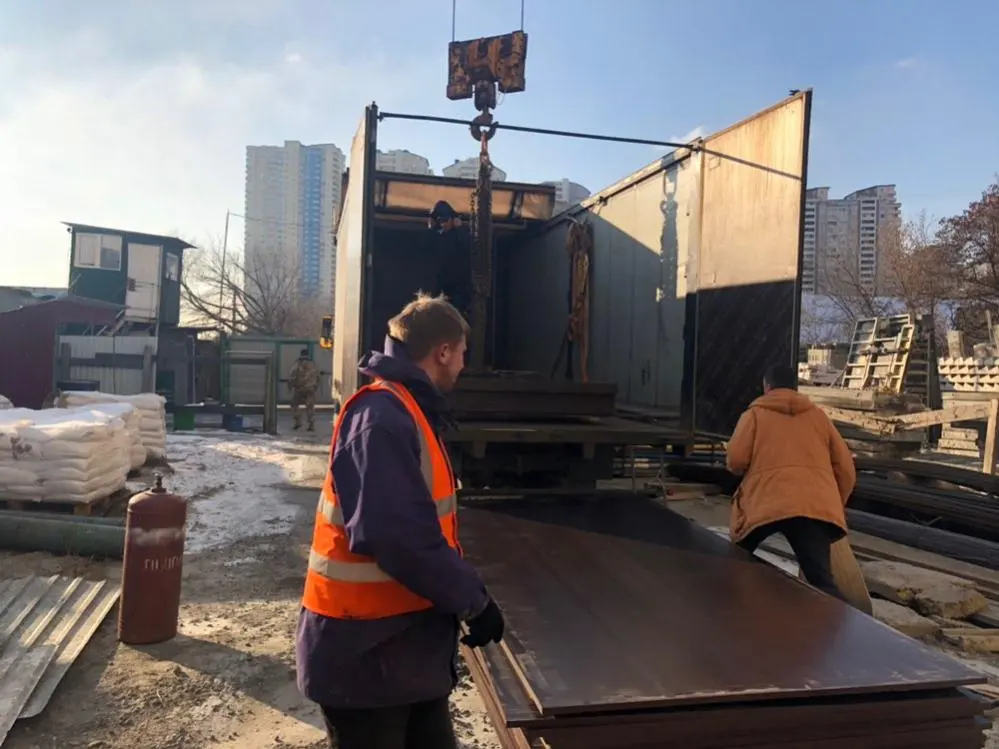

  • Прием новой фанеры под опалубку
  • Обновление/ремонт опалубки
  • Подъем и монтаж лестничных маршей и лестничных площадок

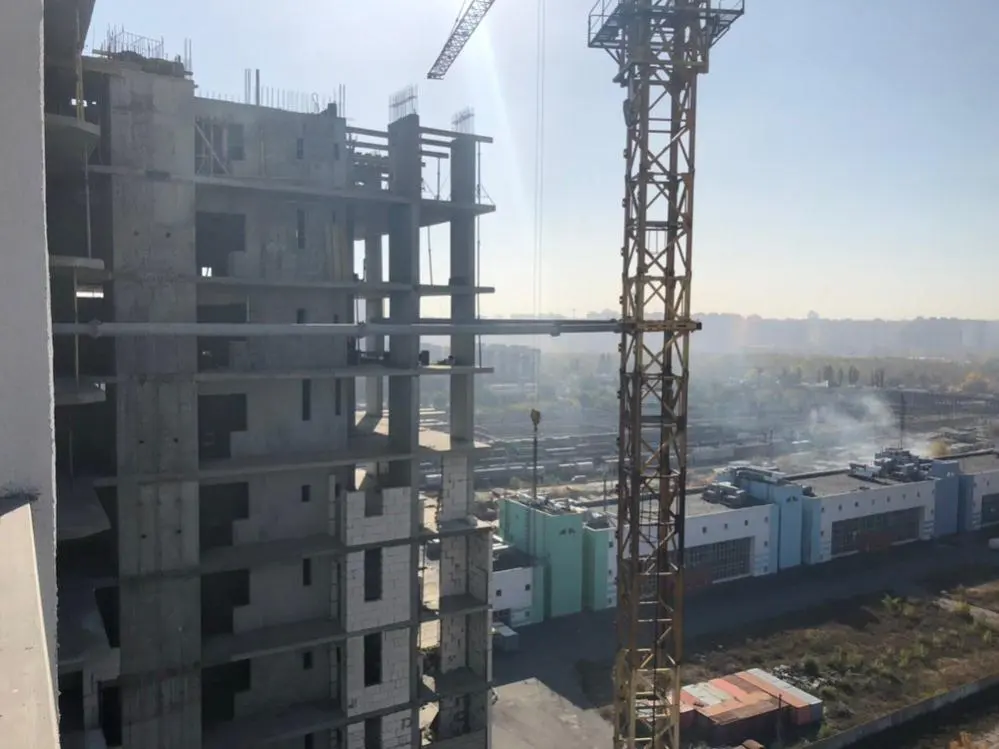

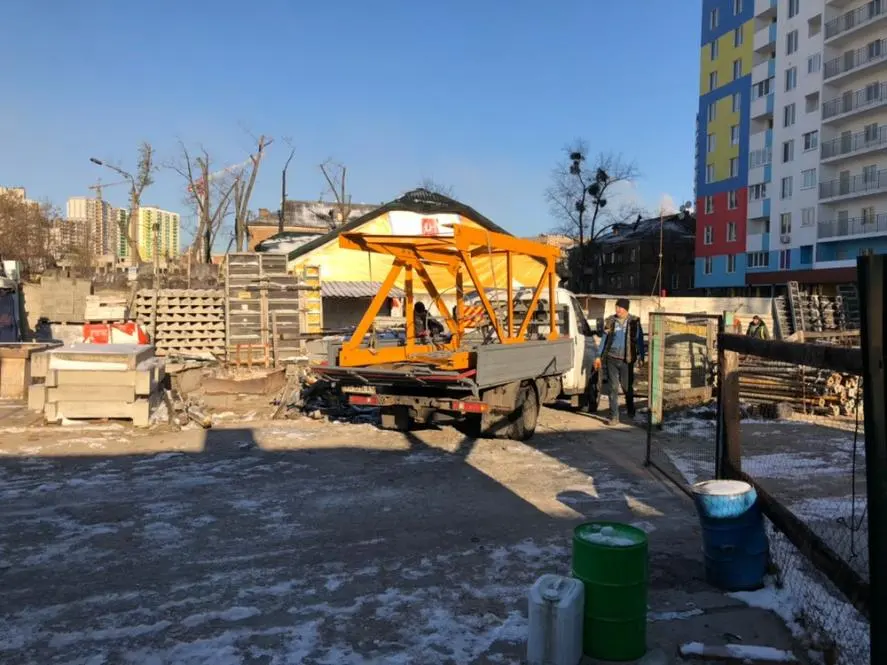

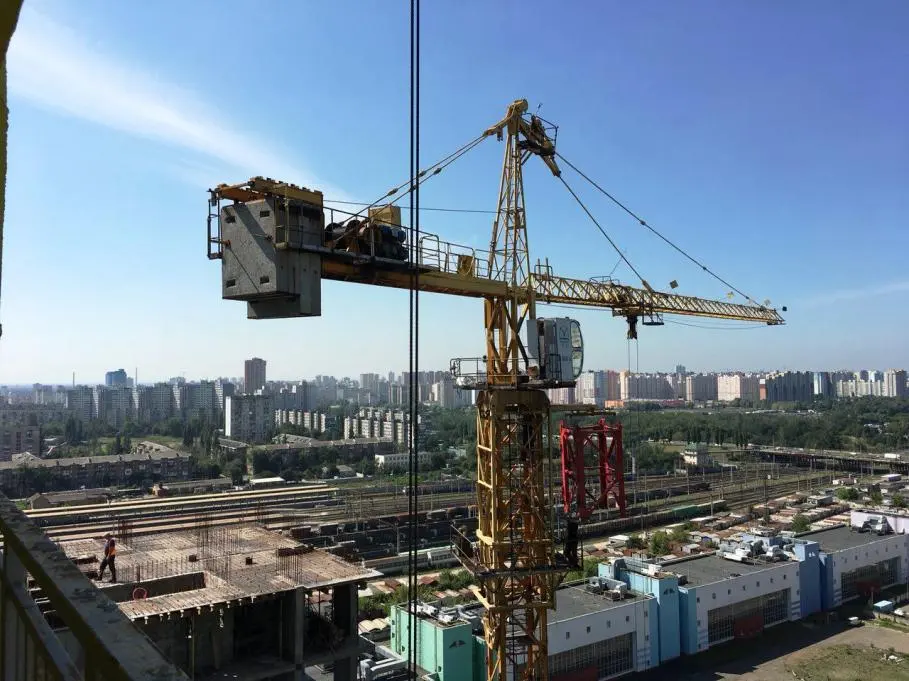

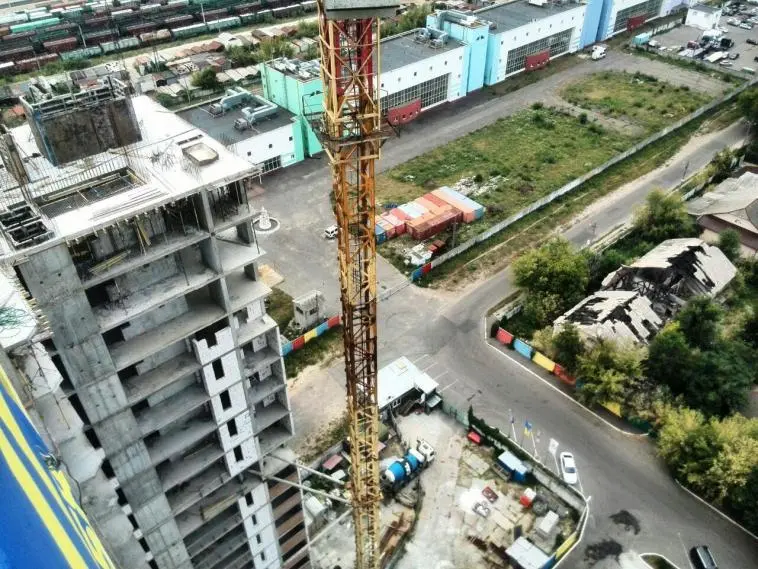

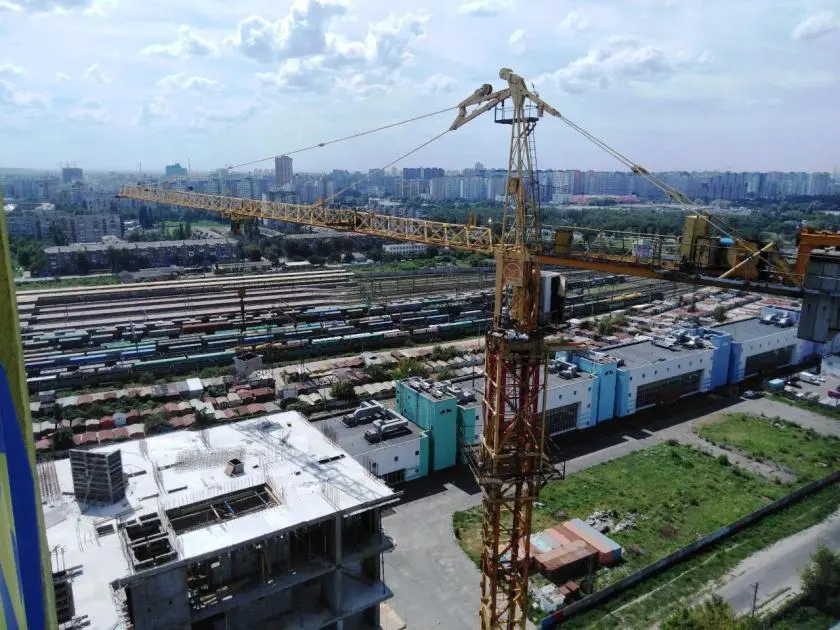

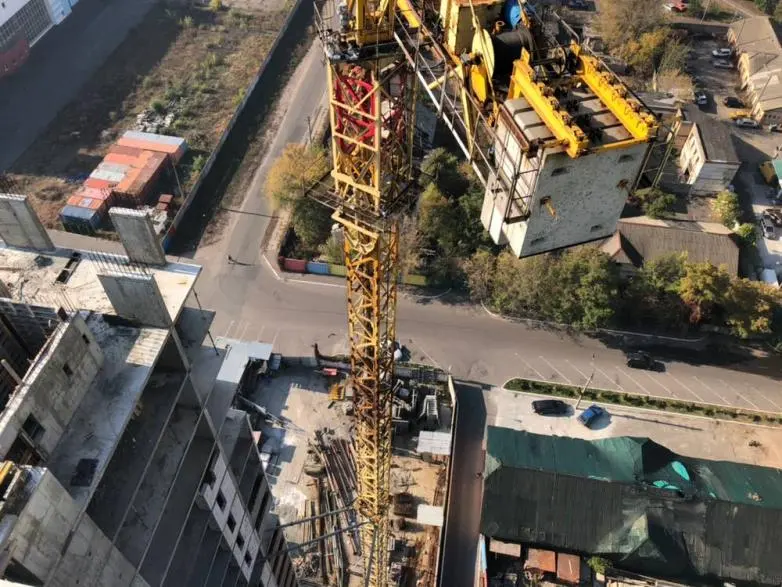

  • Наращивание новой секции крана

NE
Nelli18551 повід. · з 2016
5 грудня 2018 р.

Ход строительства Жилого Комплекса

03.12.2018

  • Запуск котельной.
  • Сварка скелета из арматуры под горизонтальные пилоны 21 этажа.
  • Вязка горизонтальных пилонов на 21 этаже.
