Нововсти Жилого Комплексу "Амурский" от 21.02.2017
Генеральный директор компании Заказчика ЖК Амурский совместно с ТРК Украина разобрались сколько и кем нужно работать, что бы купить собственное жилье в Украине
Нововсти Жилого Комплексу "Амурский" от 21.02.2017
Генеральный директор компании Заказчика ЖК Амурский совместно с ТРК Украина разобрались сколько и кем нужно работать, что бы купить собственное жилье в Украине
Нововсти Жилого Комплексу "Амурский" от 24.02.2017
Отчет о выполненных работах дом №3 на 24.02.2017
- продолжаются работы по утеплению фасада
- выполнены роботы по устройству крыши на 100%
- ведутся роботы по обмерам БТИ
- ведутся роботы по обшивке балконов
- ведутся работы по установке меж. этажных электрощитков.
Секция 1:
- установка входных дверей в квартиры 23-й эт.
- выполнены работы по монтажу коммуникаций тепло, водо,
электроснабжения 1-25 эт.
- выполнен монтаж лифтовых конструкций на 80%
- ведутся роботы по установке канализационных стояков 1-3 эт.
Секция 2:
- выполнены работы по установке входных дверей в квартиры на 100%.
- ведутся работы по монтажу коммуникаций тепло, водо,
электроснабжения 1-22 эт.
- выполнен монтаж лифтовых конструкций на 100%
- выполннены роботы по установке канализационных стояков 1-25 эт
Секция 3:
- выполнены работы по установке входных дверей в квартиры на 100%
- ведутся работы по монтажу коммуникаций тепло, водо,
электроснабжения 1-18 эт.
- выполнен монтаж лифтовых конструкций на 100%
- ведутся работы по установке канализационных стояков 1-8 эт.
Отчет о выполненных работах дом №2 на 28.02.2017
- выполнены роботы по заливке перекрытия 1 эт.
- идет формовка железобетонных изделий 2-5 эт.
- ведутся роботы по устройству эстакады на башенный кран.
Акции Жилого Комплексу "Амурский"
Двухкомнатная квартира в доме 3 от 18 500 грн.
за кв.м. Акция действует до 10.03.2017
Ход строительства Жилого комплекса "Амурский"
27.03.2017
Отчет о выполненных работах дом №3 на 27.03.2017
- выполнены работы по установке входных дверей 100%
- выполнены работы по монтажу коммуникаций тепло-, водо-,
электроснабжения - 100% .
- продолжаются работы по утеплению фасада
- ведутся работы по обмерам БТИ.
- ведутся работы по обшивке балконов.
- ведутся работы по установке меж. этажных электрощитков.
- ведутся работы по подводу ливневой канализации.
Секция-1:
- выполнен монтаж лифтовых конструкций 100%
- выполнены работы по установке канализационных стояков 1-25 эт.
- ведутся работы по заливке стяжки 1-16 эт.
Секция-2:
- выполнен монтаж лифтовых конструкций 100%
- выполнены работы по установке канализационных стояков 1-25 эт.
- ведутся работы по заливке стяжки 22,25 эт.
- ведутся работы по укладки плитки в МОП.
Секция-3:
- выполнен монтаж лифтовых конструкций 100%
- ведутся работы по установке канализационных стояков 1-25 эт.
- ведутся работы по заливке стяжки 1-14 эт.
- ведутся работы по укладке плитки в МОП.
Отчет о выполненных работах дом №2 на 27.03.2017
- выполнены работы по заливке перекрытия 1 эт.
- идет формовка железобетонных изделий 2-7 эт.
- ведутся работы по устройству башенного крана.
Ход строительства Жилого комплекса "Амурский"
25.04.2017
Отчет о выполненных работах дом №3 на 25.04.2017
- выполнены работы по установке входных дверей 100%;
- выполнены работы по монтажу коммуникаций тепло-, водо-, электроснабжения – 100%;
- завершены работы по обмерам БТИ;
- завершены работы по монтажу лифтовых конструкций;
- выполнены работы по установке канализационных стояков;
- продолжаются работы по утеплению фасада;
- ведутся работы по обшивке балконов;
- ведутся работы по установке меж. этажных электрощитков.
Секция-1:
- ведутся работы по заливке стяжки 21-25 эт.;
- ведутся работы по укладке плитки в МОП – 5 этажей;
Секция-2:
- ведутся работы по заливке стяжки 22-25 эт.;
- ведутся работы по укладке плитки в МОП – 5 этажей;
Секция-3:
- ведутся работы по установке канализационных стояков 1-25 эт.;
- ведутся работы по заливке стяжки 22 эт.;
- ведутся работы по укладке плитки в МОП – 4 этажа;
Отчет о выполненных работах дом №2 на 25.04.2017

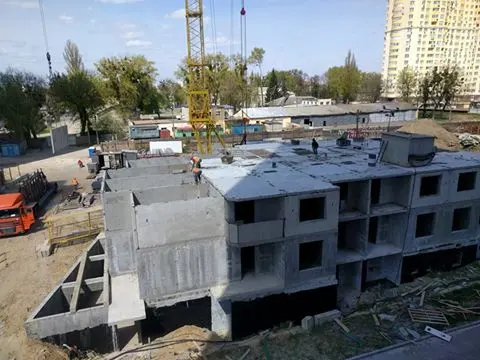

- выполнены работы по установке вертикальных панелей 2 эт.;
- ведутся работы по установке горизонтального перекрытия 2 эт
Новости Жилого Комплекса "Амурский"
12.05.2017
Все, что вам нужно знать о втором доме:
👉 Действует рассрочка до ввода в эксплуатацию
👉 Еще есть выбор однокомнатных квартир от 18000 грн/м2 от 43,53 м2. Спешите выбрать свою!
👉 Ввод в эксплуатацию - 4й квартал 2017г
Ход строительства Жилого Комплекса "Амурский"
30.05.2017
- выполнены работы по установке входных дверей 100%;
- выполнены работы по монтажу коммуникаций тепло, водо, электроснабжения - 100%;
- выполнены работы по установке канализационных стояков;
- продолжаются работы по утеплению фасада;
- ведутся работы по обшивке балконов;
- ведутся работы по установке меж. этажных электрощитков;
- ведутся работы по укладке плитки в МОП;
- ведутся работы по покраске МОП;
- ведутся работы по установке металических шкафов узлов учета.
Отчет о выполненных работах дом №2 на 30.05.2017
- выполнены роботы по установке вертикальных панелей 6 эт.;

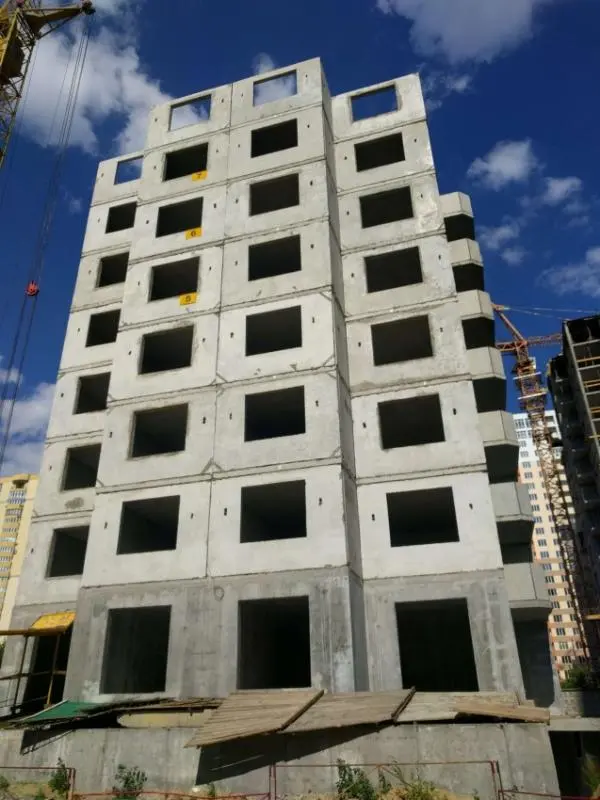

- ведутся работы по установке горизонтального перекрытия 6 эт.
Новости Жилого Комплекса "Амурский"
13.06.2017
Отдел продаж переехал в четвертый дом! Приглашаем в обновленный офис Холдинг Будтехнологии.
Работаем каждый день, кроме воскресенья.
Новости Жилого Комплекса "Амурский"
15.06.2017
Онлайн камеры по техническим причинам не будут работать до 26.06.17
Ход строительства Жилого Комплекса "Амурский"
26.06.2017

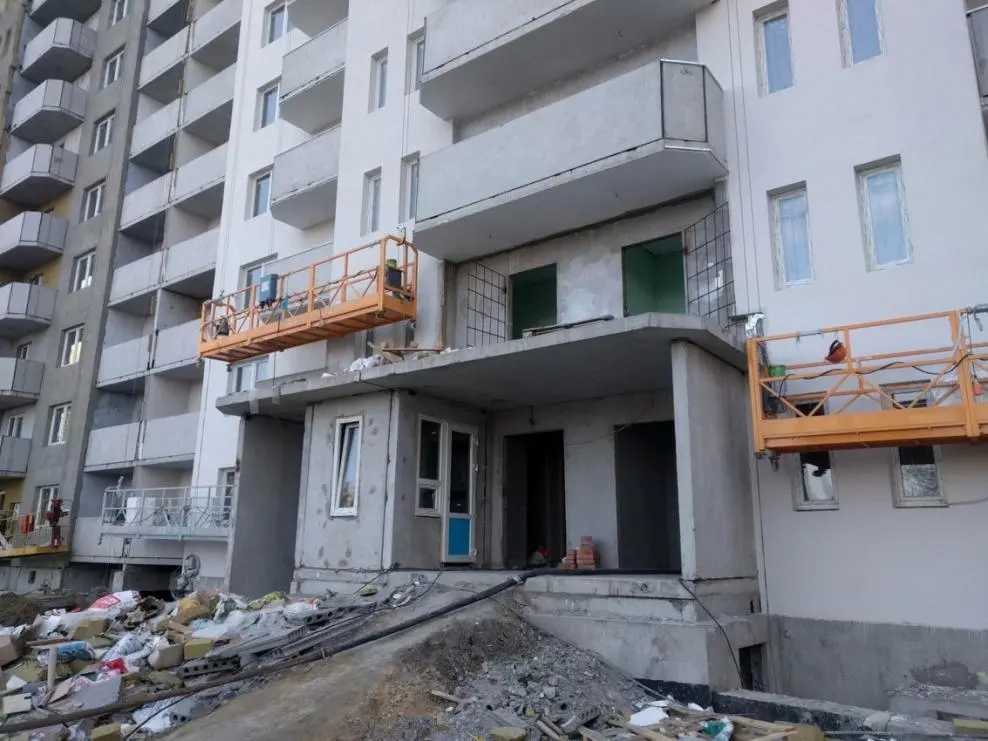

- выполнены работы по утеплению фасада;
- продолжаются работы по покраске фасада;
- продолжаются работы по обшивке балконов;
- продолжаются работы по установке меж. этажных электрощитков;
- заканчиваются работы по укладке плитки в МОП;
- заканчиваются работы по покраске МОП;
- продолжаются работы по установке металических шкафов узлов учета.
Отчет о выполненных работах дом №2 на 29.06.2017
- выполнены работы по установке вертикальных панелей 8 эт.;
- ведутся работы по установке горизонтального перекрытия 8 эт.
Новости Жилого Комплекса
17.07.2017

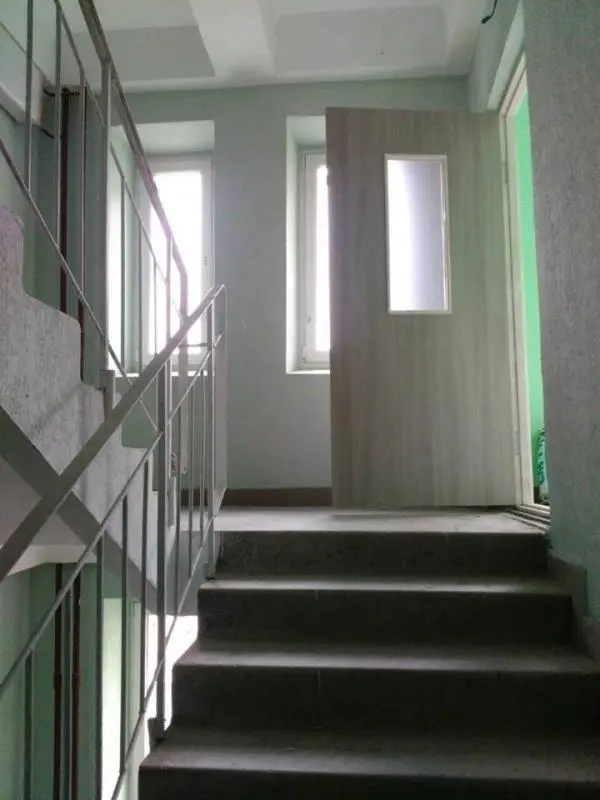

С радостью спешим сообщить что с 17.07.2017 г. в Дом 3 секция 3 можно заходить на ремонтные работы. Для этого нужно:
1. Первичный осмотр квартиры (обращаться в ЖЭК)
2. Подписание заявления для захода на ремонт и акта-приема передачи
3. Подписание договора с ЖЭК.
Ход строительства Жилого Комплекса
31.07.2017
дом №3

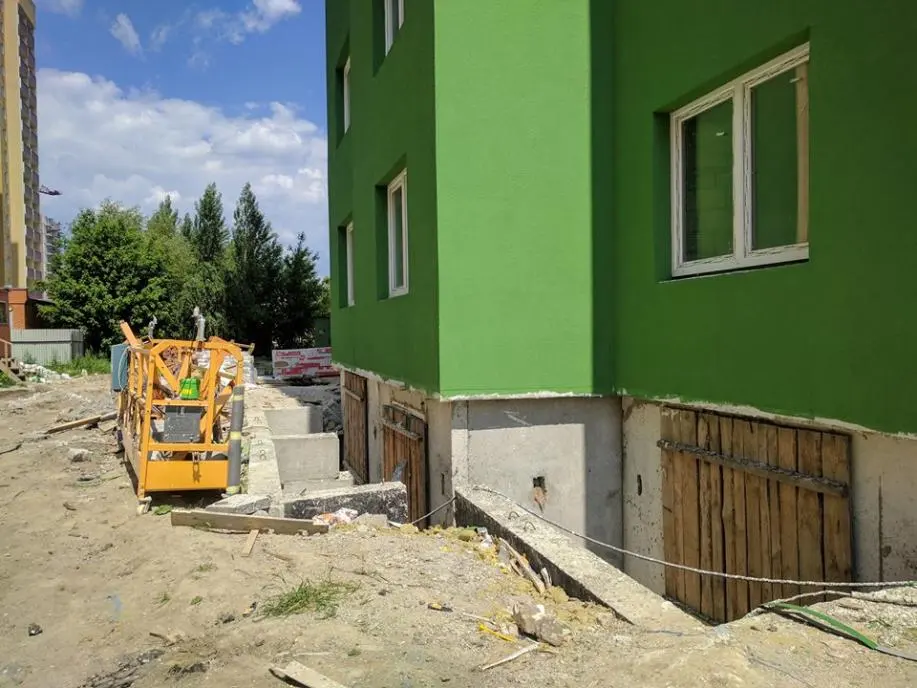

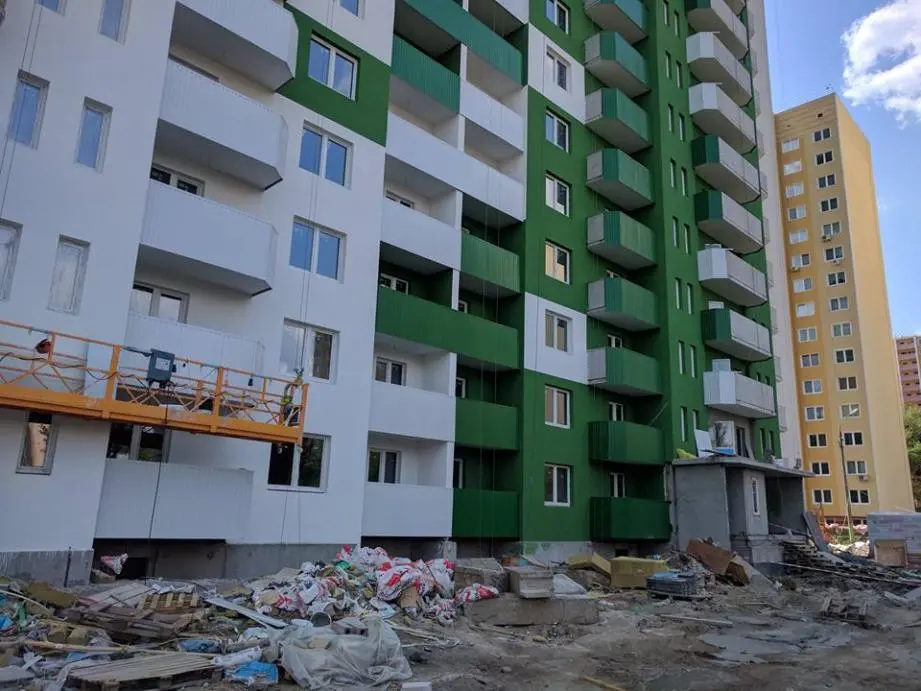

- выполнены работы по утеплению и покраске фасада.
- продолжаются работы по обшивке балконов.
- завершены работы по установке меж. этажных электрощитков.
- завершены работы по укладке плитки и покраски в МОП.

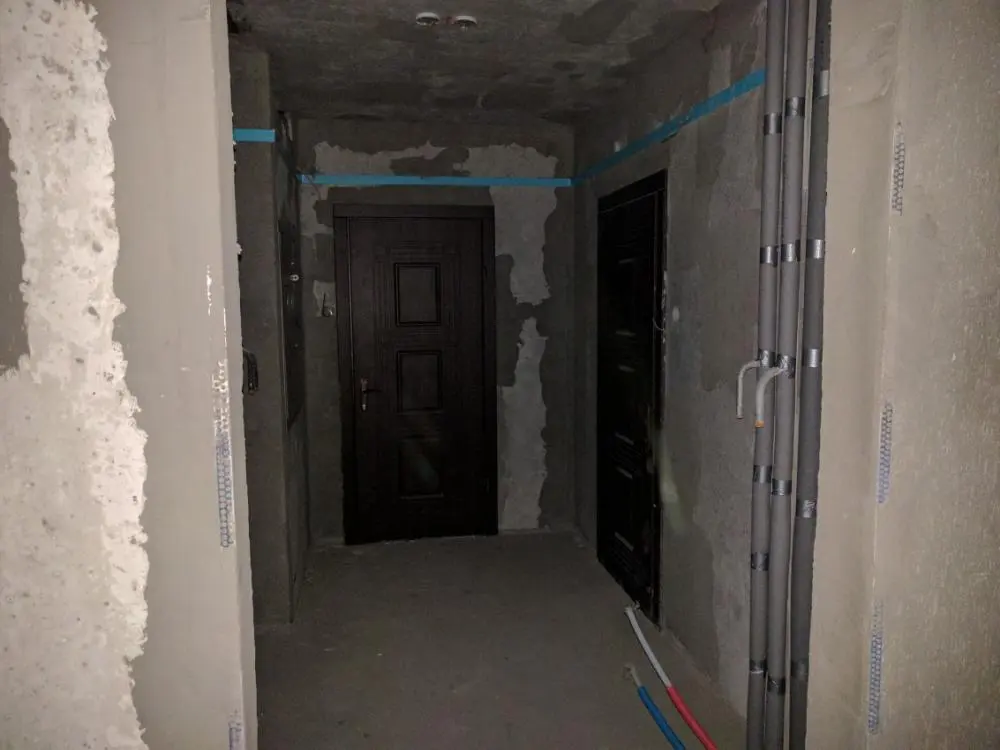

- завершены работы по установке эл. счетчиков 1,2,3 секции, счетчиков воды 2,3 секции.

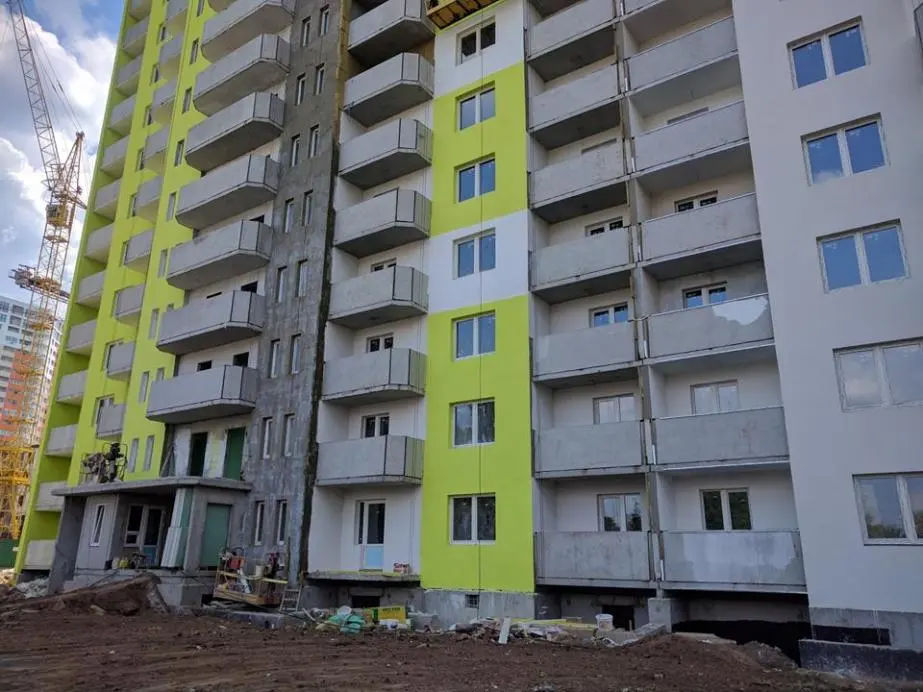

- начаты работы по установке счетчиков воды 1 секция.
- заканчиваются работы по обустройству вх.групп 1,2,3 секции.
- ведуться работы по благоустройству придомовой территории.

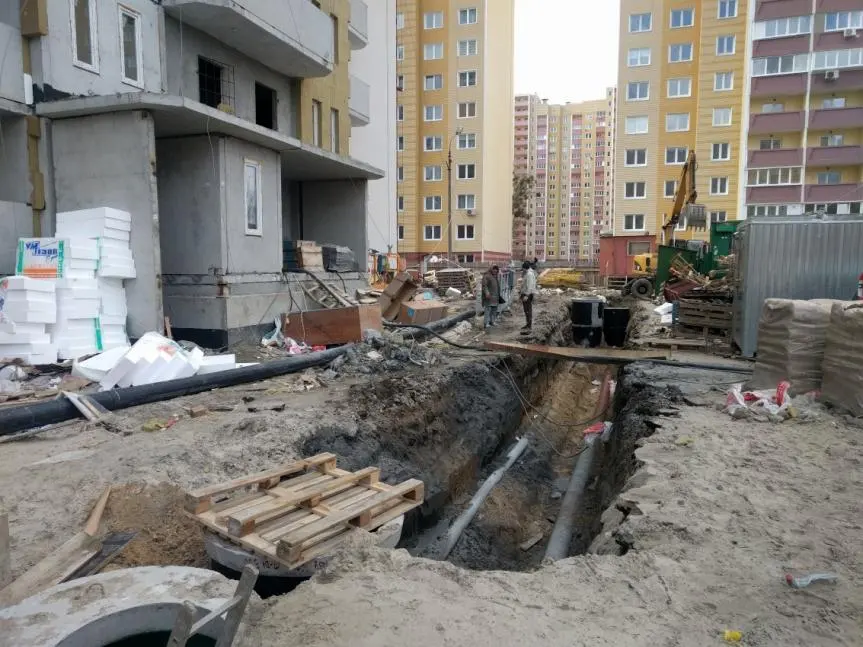

дом №2
- была произведена проверка и настройка линий производства жб панелей на Заводе ЗБК-1
- проводятся работы по завозу панелей.

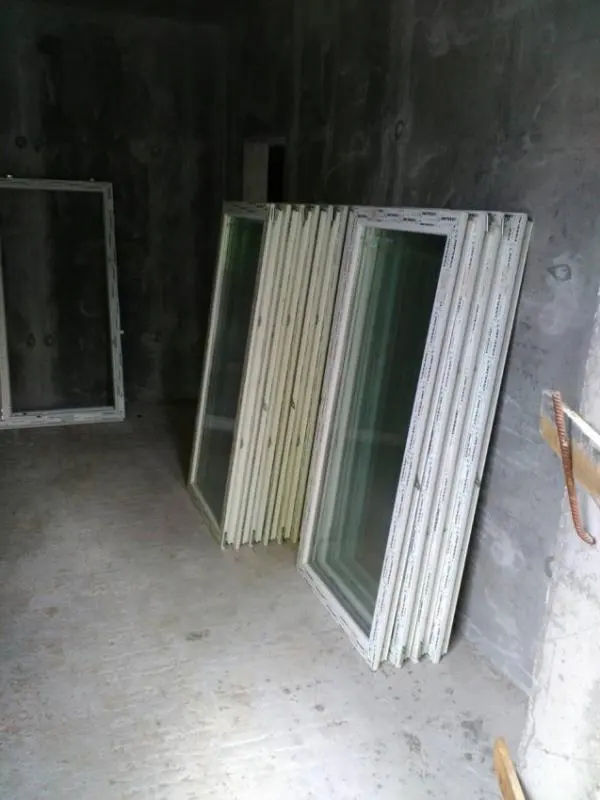

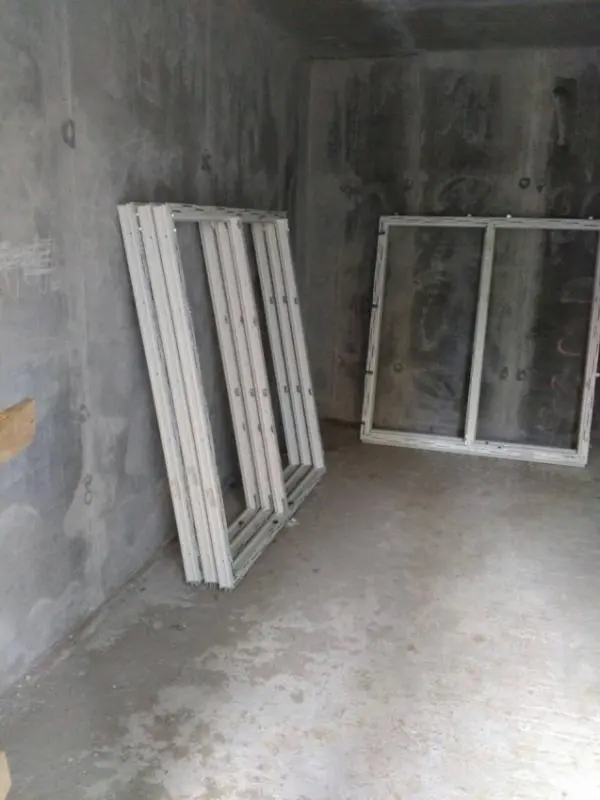

- проводятся тендеры по вх. дверям и металлопластиковым конструкциям.
Ход строительства Жилого Комплекса
31.08.2017
Отчет о выполненных работах дом №3

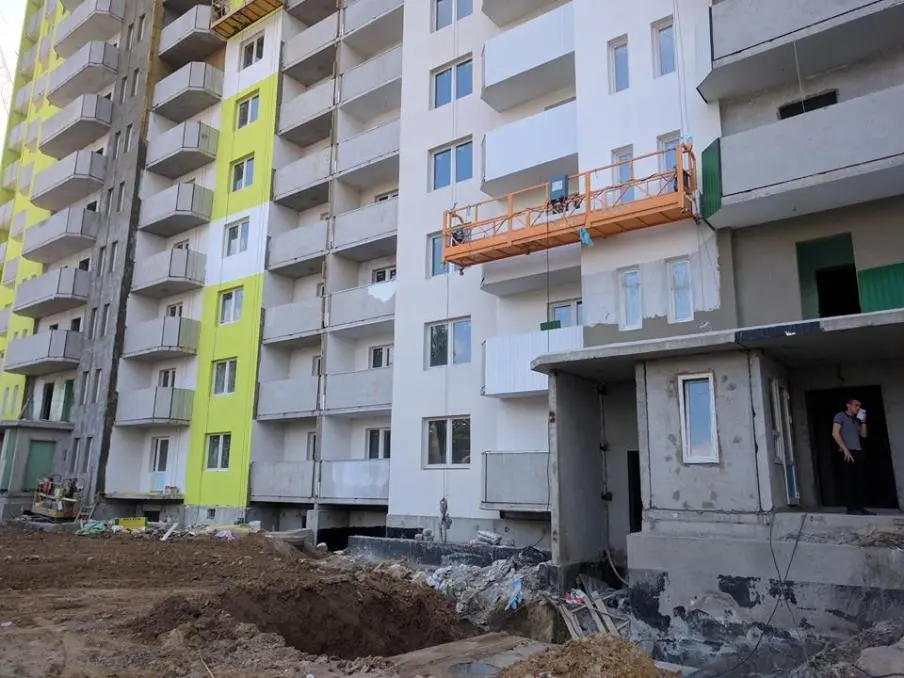

- завершены работы по обшивке балконов.
- завершены работы по установке счетчиков воды 1,2,3 секция.

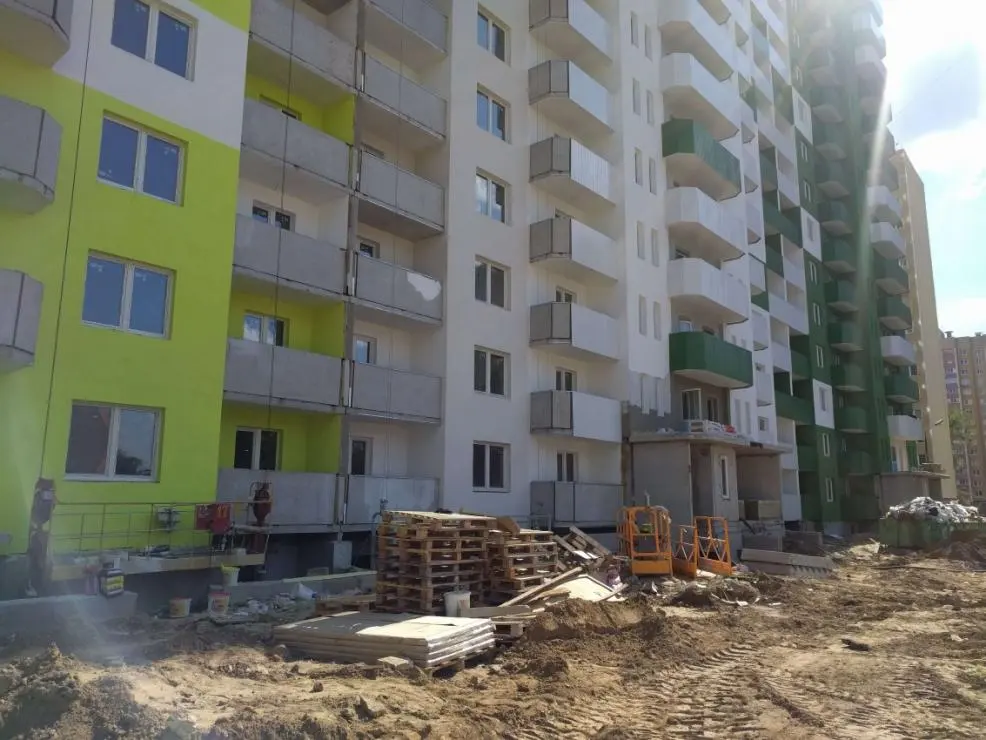

- заканчиваются работы по обустройству вх.групп 1,2,3 секции.

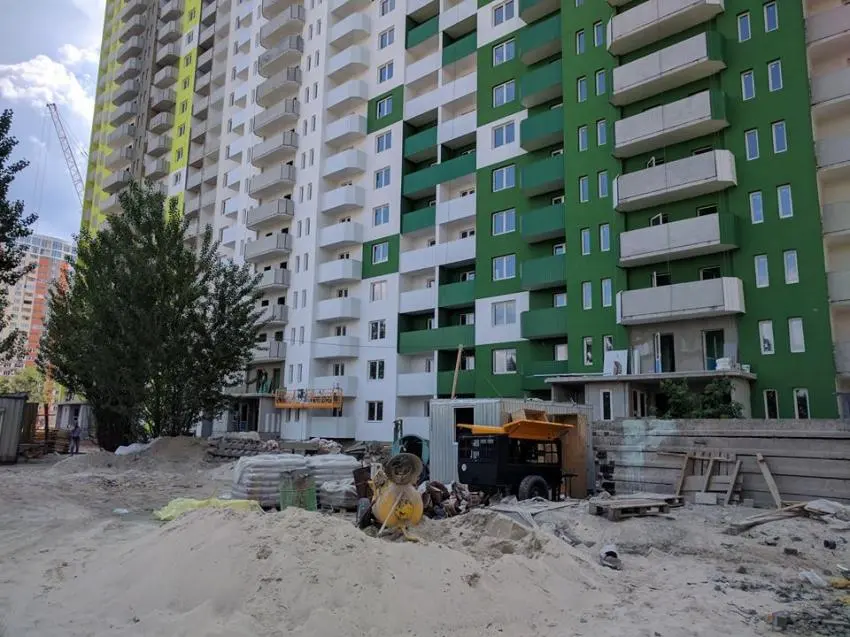

- продолжаются работы по благоустройству придомовой территории.
- ведуться работы по установке металлических шкафов в МОП.
- ведуться работы по установке отливов.
Отчет о выполненных работах дом №2

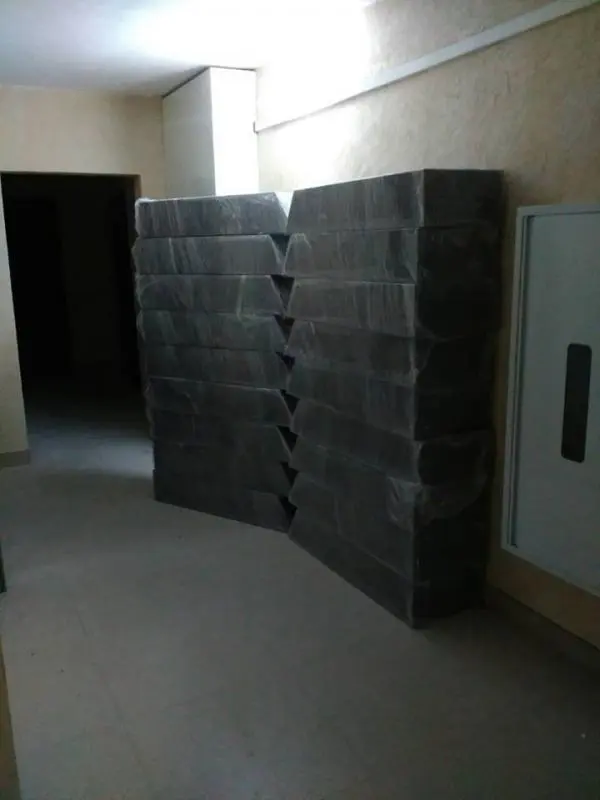

- завозятся панели.

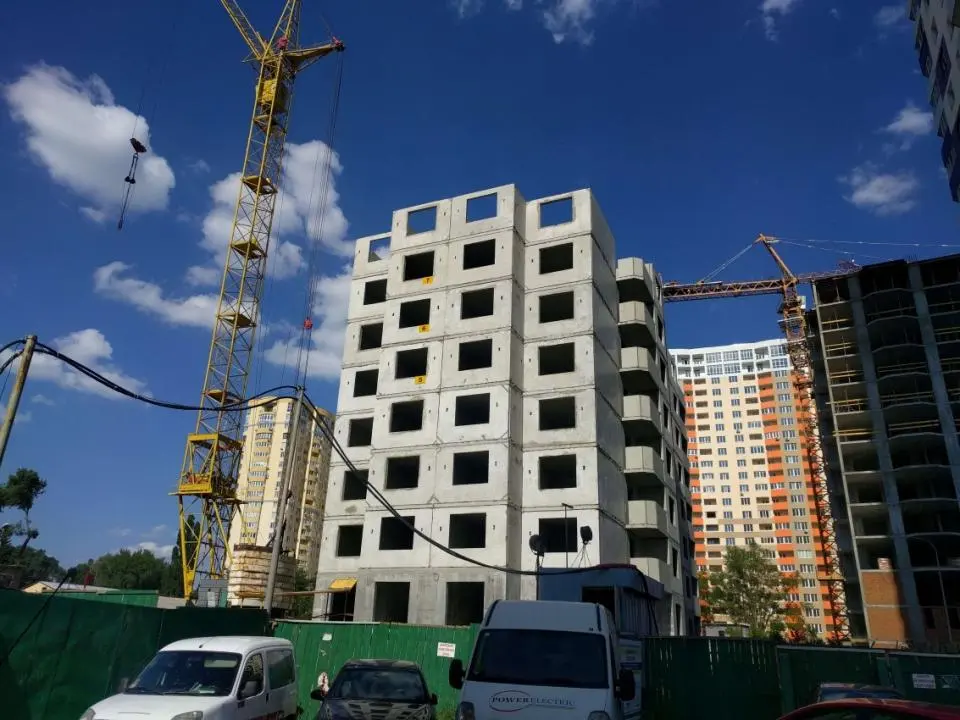

- ведутся работы по установке вертикальных панелей 10 эт.
- ведутся работы по установке горизонтального перекрытия 10 эт.
Новости Жилого Комплекса
07.09.2017

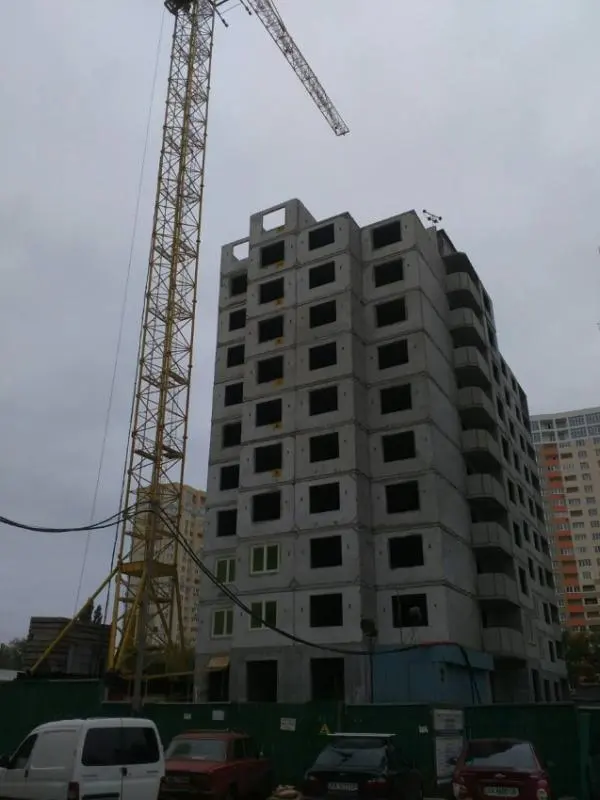

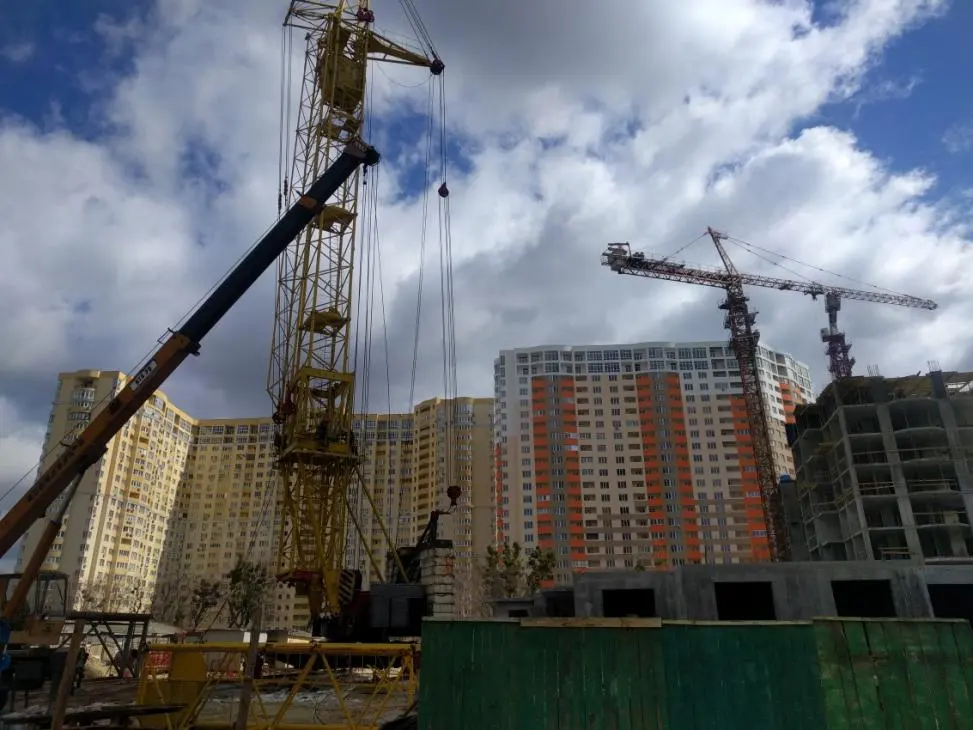

Внимание! Производится замена крана с 12ти этажного на 25ти этажный.
Ход строительства Жилого Комплекса
25.09.2017

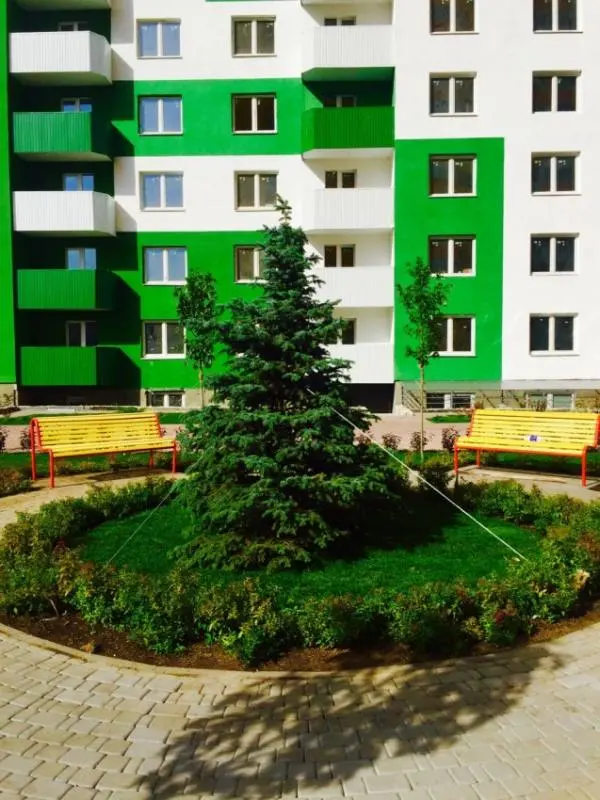

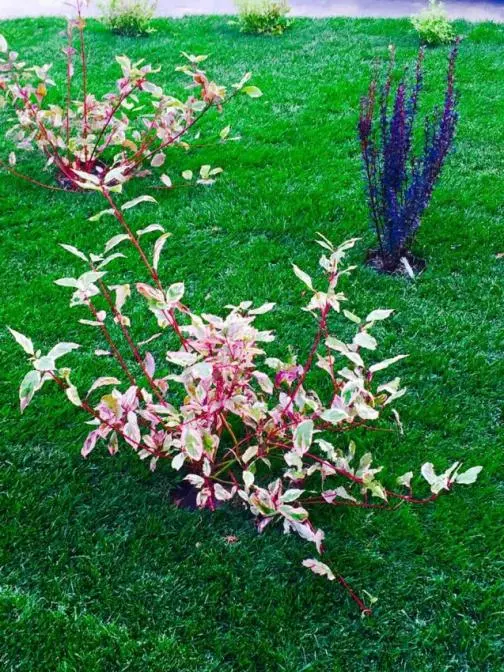

В нашем дворе появилась красота от питомника растений "Наталис". Теперь вас будут радовать деревья катальпы, голубая ель, можевальник, розы, хризантемы. Газон создан по тому же принципу, что футбольное поле: на нём можно лежать и ходить босиком.
Ход строительства Жилого Комплекса
30.09.2017

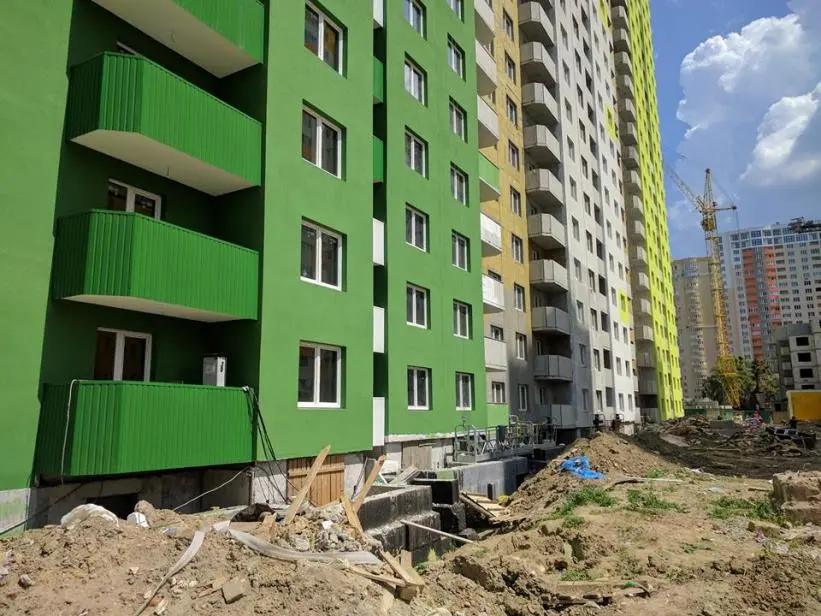

- заканчиваются работы по обустройству вх.групп 1,2,3 секции.

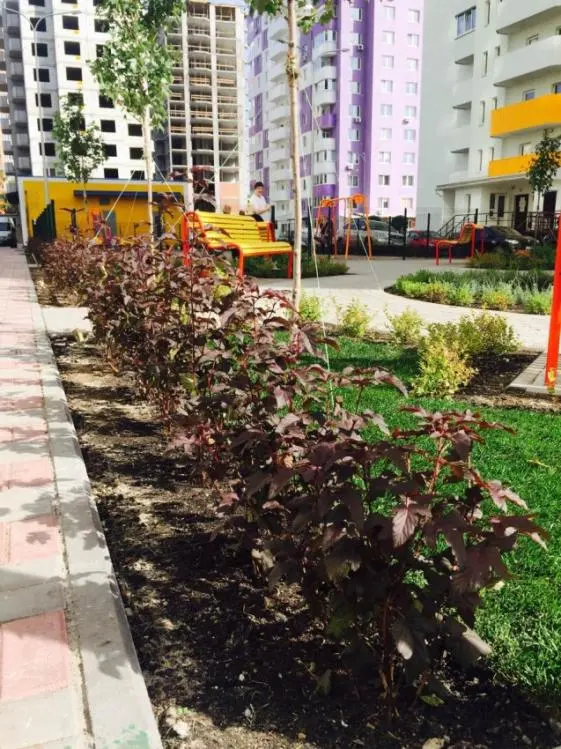

- завершены работы по благоустройству придомовой территории.
- продолжаются работы по установке металлических шкафов в МОП.
- ведуться работы по установке почтових ящиков в МОП на 1 эт.
- завершены работы по установке крана.
- проводится завоз металлопластиковых конструкций.
Ход строительства Жилого Комплекса
02.10.2017
Дом №2:
- установили кран;
- завозим металлопластиковые конструкции.
Дом №3:
- заканчиваем обустраивать входные группы 1, 2, 3 секций;
- завершаем наводить красоту на придомовой территории;
- продолжаем устанавливать металлические шкафы в местах общего пользования;
- вешаем почтовые ящики на 1 этаже.
Ход строительства Жилого Комплекса
06.10.2017

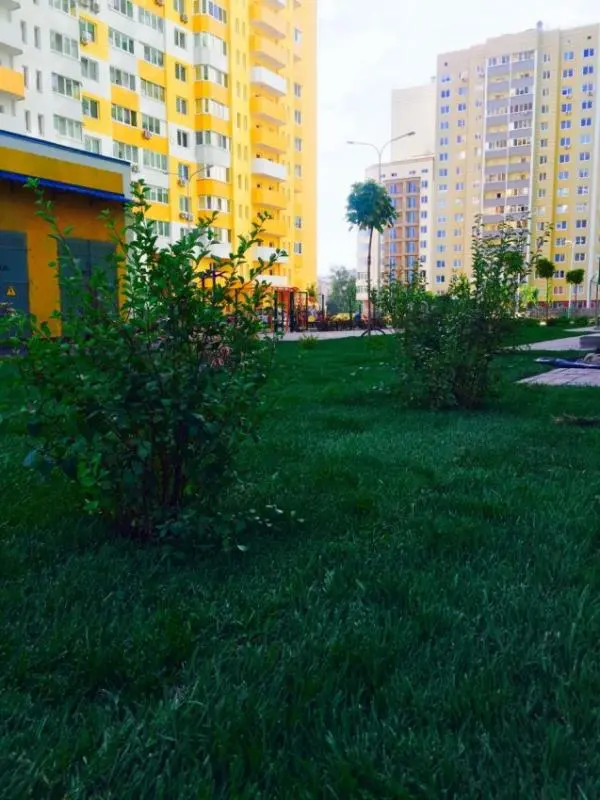

Добавляем к красоте озеленения веселье и пользу.
Ход строительства Жилого Комплекса
18.10.2017
Друзья, у некоторых из вас создалось впечатление, что стройка дома № 2 остановилась. Были вопросы.

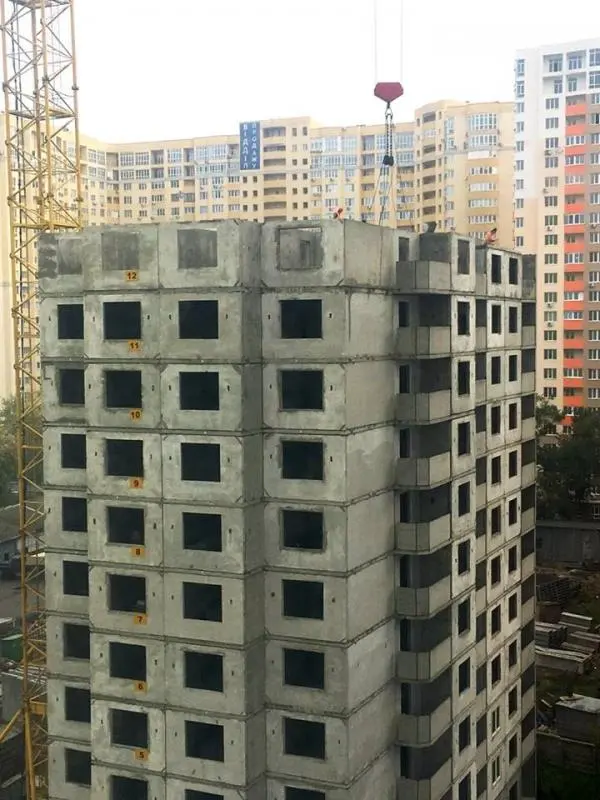

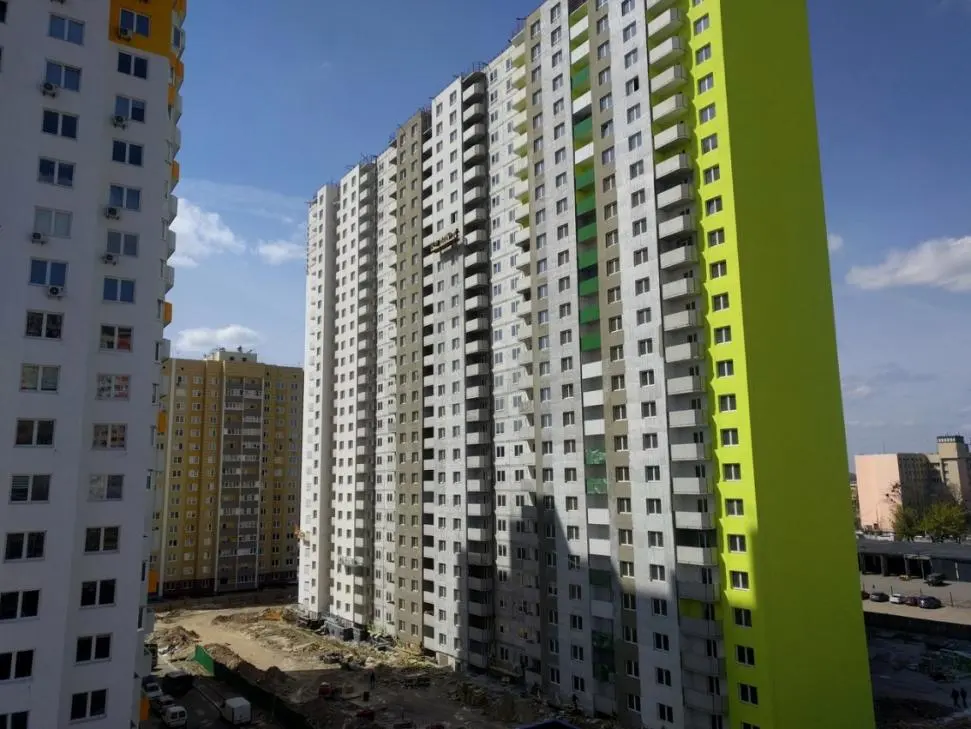

Отвечаем: стройка идёт по плану. Из 26 этажей возведено 12, двигаемся дальше, процесс под контролем.
Ход строительства Жилого Комплекса
24.10.2017
Мы готовим третий дом к введению в эксплуатацию. А тем временем покупатели его квартир активно занимаются ремонтами. Скоро дом наполнится жизнью.
