Фото-отчет Жилого Комплекса
Октябрь 2017
Фото-отчет Жилого Комплекса
Октябрь 2017
Ход строительства Жилого Комплекса
15.11.2017

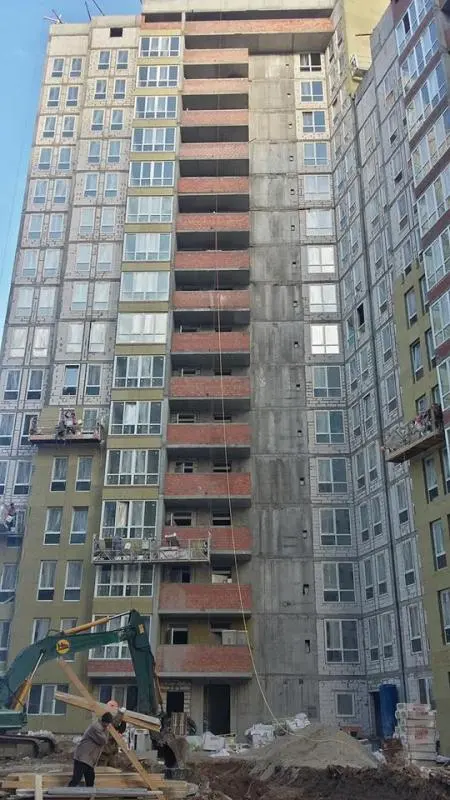

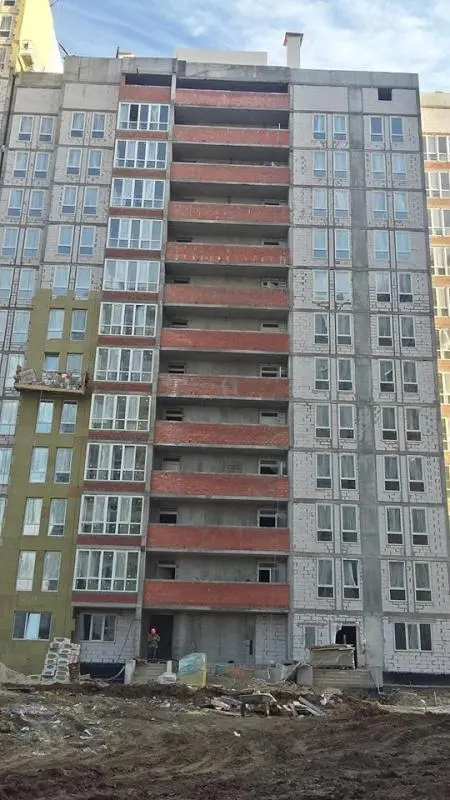

Будинок №1:
Встановлення монолітного каркасу завершено.
Встановлення стін і перегородок завершено.
Монтаж віконних конструкцій завершений.
Монтаж внутрішньої інженерії на завершальній стадії.
Секція А - стяжка і штукатурка завершено;
Секція Б - стяжка і штукатурка завершено;
Секція В - стяжка і штукатурка завершено.
Тривають роботи з внутрішнього оздоблення приміщень - декоративна штукатурка МОП, обробка квартир з ремонтом.
Встановлення фасаду виконано на 90%.
Ведуться роботи по встановленню благоустрою ліфтів.
Ведуться роботи по обшивці вхідних груп.
Ведуться роботи по влаштуванню зовнішніх інженерних мереж.
Ведуться роботи по влаштуванню благоустрою подвір’я Будинку 1,2.
Будинок №2:
Влаштування монолітного каркасу – 100%.
Встановлення стін і перегородок – 100%.
Монтаж віконних конструкцій – 100%.
Монтаж внутрішньої інженерії на завершальний стадії.
Секція Г - стяжка і штукатурка – 100%;
Секція Д - стяжка підлоги – 100%, штукатурка на 12,13,14-м поверхах в роботі;
Тривають роботи з внутрішнього оздоблення приміщень - декоративна штукатурка МОП, обробка квартир з ремонтом.
Ведуться роботи по встановленню ліфтів.
Пристрій фасаду виконано на 65%.
Ведуться роботи по влаштуванню зовнішніх інженерних мереж.

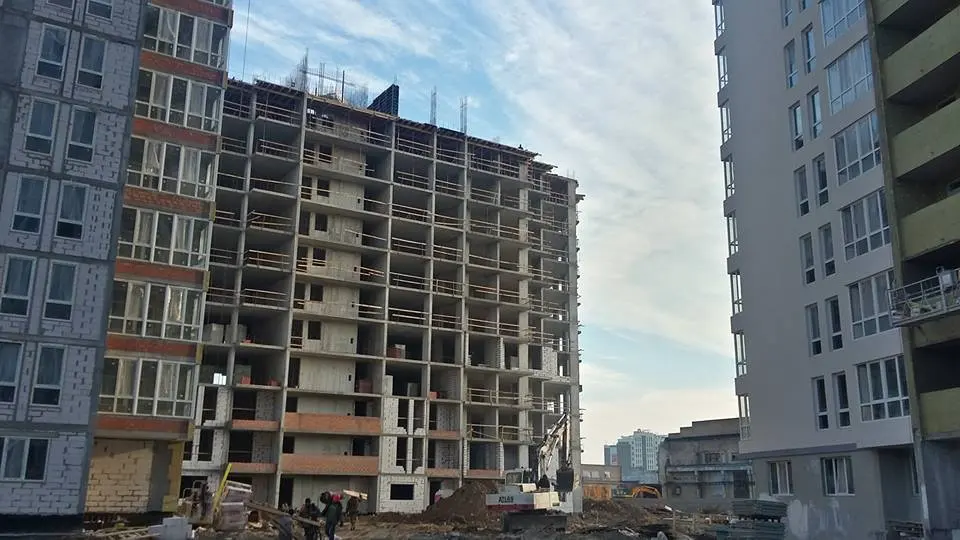

Будинок №3:
В секціях Г, Д, Ж ведуться роботи по влаштуванню монолітного каркасу 16-го поверху.
Триває кладка стін: роботи ведуться на 8-10 поверхах секцій Г, Д, Ж.

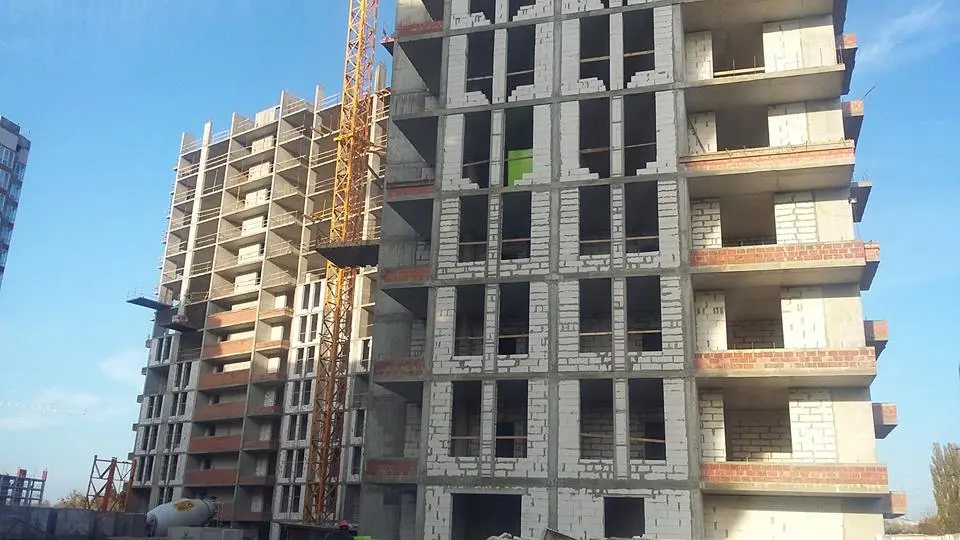

Будинок №4:
В секціях Е, Б, В ведеться влаштування монолітного каркасу 12-го поверху.
Триває кладка стін: роботи ведуться на 4-6 поверхах секцій Е, Б, В.
Акция Жилого Комплекса
21.11.2017
Акційний цінопад!
Знижка до 8% на квартири в будинку №4 Жилого Комплекса "Нивки-Парк".
Пропозиція діє з 21 по 30 листопада.
Подача заявок та підписання договорів не пізніше 28.11.17р.
Новости Жилого Комплекса
23.11.2017
Добра новина!
Піклуючись про комфорт своїх покупців, «Інтергал-Буд» передбачив електричні бойлери з підведенням до сантехніки в квартирах житлових комплексів, що будуються. Тепер покупці квартир з ремонтом від забудовника не будуть відчувати незручностей навіть під час гідравлічних і ремонтних робіт, коли централізоване гаряче водопостачання відключають, - гаряча вода буде в квартирі завжди!
Електричні водонагрівачі встановлять в житлових комплексах:
• «Традиція» (будинки №№ 2,4);
• «Нивки-Парк» (починаючи з будинків №№ 3,4,5);
• «Паркові озера» (будинок № 13);
• «Яскравий» (будинок №5 та №2);
• «Теремки» (всі будинки);
• «Сирецькі сади» (всі будинки).
Крім комфорту, використання бойлерів допоможе заощадити сімейний бюджет.
За підрахунками експертів, в середньому, сім'я з трьох осіб використовує 4,8 кубометрів гарячої води. Якщо нагрівати її в бойлері, в Києві за такий обсяг води доведеться заплатити 153,4 грн. (77,7 грн. за електроенергію і 75,7 грн. за холодну воду). Відповідно до діючих тарифів, 4,8 кубометра гарячої води обійдуться в 398,8 грн., тобто різниця у порівнянні з бойлером складе 245,4 грн.!
Таким чином, власники бойлерів можуть щомісячно економити більше 60% від звичайного платежу на гарячу воду, користуватися нею постійно та не залежати від центрального водопостачання.
Акция Жилого Комплекса
04.12.2017
Чекаєте на диво? Ловіть знижку від Жилого Комплекса «Нивки-Парк»!
Акция Жилого Комплекса
04.12.2017
Оберіть собі ідеальне житло!
Квартири зі знижкою в будинку №2 Жилого Комплекса «Нивки-Парк» для тих, хто цінує сімейний затишок і сучасність.
Акция Жилого Комплекса
04.12.2017
Чудова пропозиція!
Покупці квартир Жилого Комплекса "Нивки-Парк" мають нагоду придбати комори зі знижкою 7%
Новости Жилого Комплекса
21.12.2017
Акция Жилого Комплекса
05.01.2018
Ход строительства Жилого Комплекса
12.01.2017
Будинок №1:
Влаштування монолітного каркасу завершено.
Влаштування стін і перегородок завершено.
Монтаж віконних конструкцій завершено.
Триває монтаж внутрішньої інженерії.
Налив стяжки підлоги і штукатурки завершено.
Тривають роботи з внутрішнього оздоблення приміщень:
Монтаж дверей виконано.
Встановлення фасаду виконано на 98%
Ведуться роботи по пуско-налагодження ліфтів.
Ведуться роботи по влаштуванню металоконструкцій вхідних груп.
Ведуться роботи по влаштуванню зовнішніх інженерних мереж.
Всередині двору виконуються роботи з облаштування благоустрою.

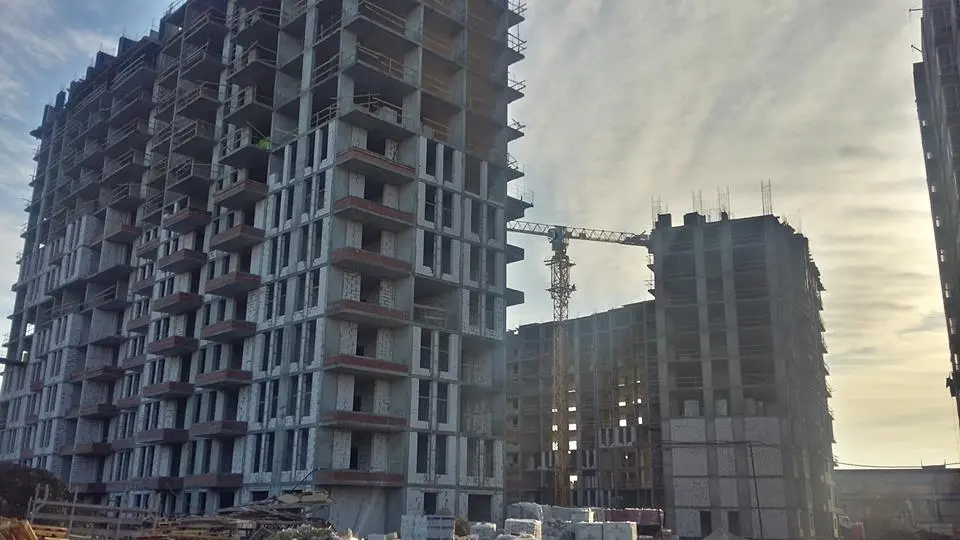

Будинок №2:
Влаштування монолітного каркасу завершено.
Влаштування стін і перегородок завершено.
Монтаж віконних конструкцій завершено.
Тривають роботи по внутрішній інженерії.
Налив стяжки підлоги і штукатурки завершено.
Монтаж дверей виконано.
Тривають роботи з внутрішнього оздоблення приміщень:
Ведуться роботи по пуско-налагодження ліфтів.
Влаштування фасаду виконано на 90%
Всередині двору виконуються роботи з облаштування благоустрою.

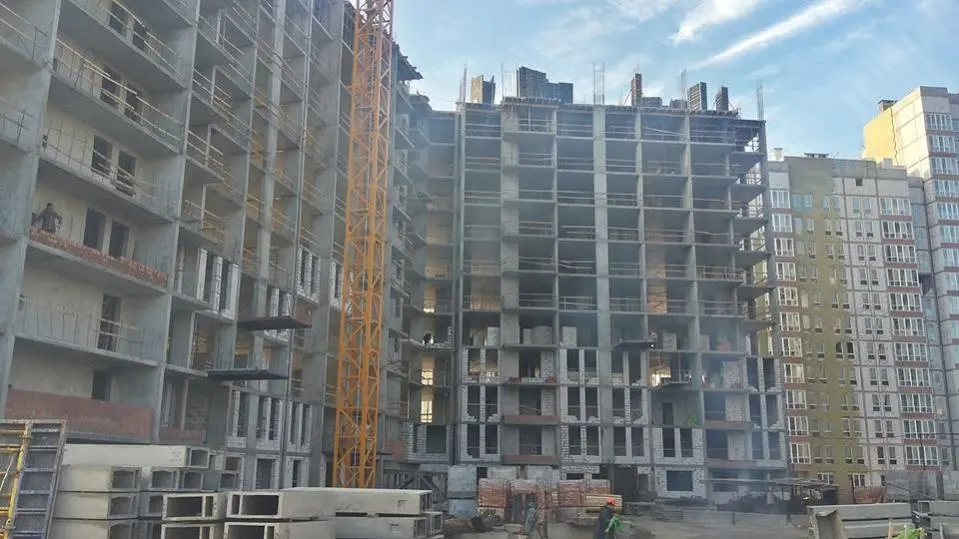

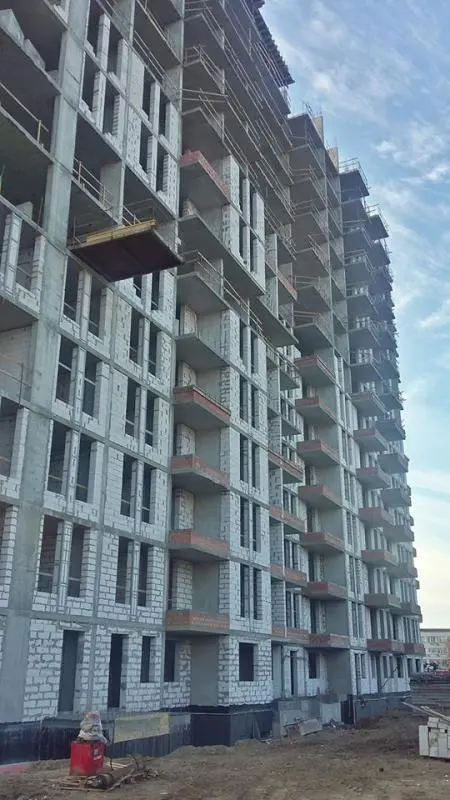

Будинок №3:
У секції Г, Д, Ж ведуться роботи по влаштуванню монолітного каркаса парапетів.
Триває кладка стін: роботи ведуться на 10-12 поверхах секцій Г, Д, Ж.
Приступають до монтажу віконних конструкцій на секції Г, Д, Ж.

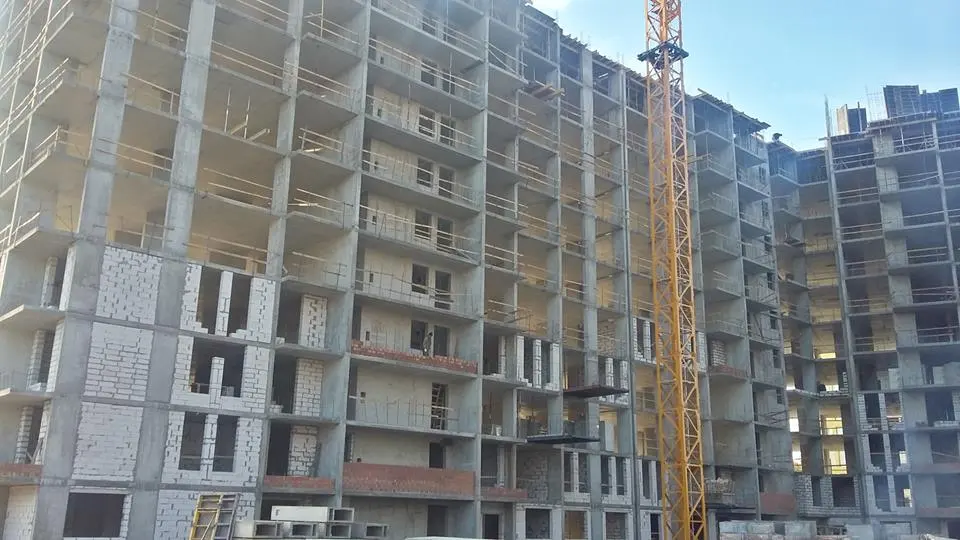

Будинок №4:
В секціях Е, Б, В ведеться влаштування монолітного каркасу 15 поверху.
Триває кладка стін: роботи ведуться на 6-8 поверхах секцій Е, Б, В.
Будинок №5:
Ведуться роботи по влаштуванню пальового поля секції А.
Будинок №6:
Ведуться роботи по влаштуванню котловану.
Ход строительства Жилого Комплекса
24.01.2018

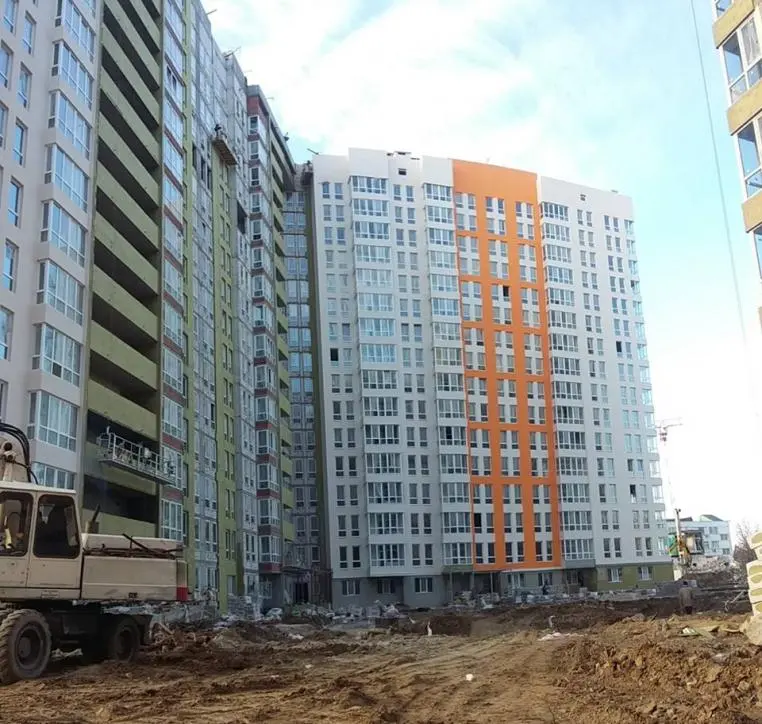

Будинок №1
Встановлення фасаду виконано на 99%
Ведуться роботи по пуско-налагодженню ліфтів - регулювання зупинок.
Ведуться роботи по обробці вхідних груп.
Всередині двору виконуються роботи з облаштування благоустрою.
Будинок №2
Встановлення фасаду виконано на 95%
Ведуться роботи по пуско-налагодженню ліфтів - регулювання зупинок.
Ведуться роботи по обробці вхідних груп.
Всередині двору виконуються роботи з облаштування благоустрою.
Будинок №3
У секції Г, Д, Ж ведуться роботи по влаштуванню плит перекриття машинних приміщень ліфтів.
Триває кладка стін: роботи ведуться на 10-12-му поверхах секцій Г, Д, Ж.
Ведуться роботи по монтажу віконних конструкцій на секції Г, Д, Ж на 4 поверсі.
Будинок №4
В секціях Е, Б, В ведеться влаштування монолітного каркасу 17 поверху.
Триває кладка стін: роботи ведуться на 6-9 поверхах секцій Е, Б, В.
Будинок №5
Ведуться роботи по влаштуванню пальового поля секції Б.
Виконано фундаментну плиту секції А.
Будинок №6
Ведуться роботи по влаштуванню котловану.
Акция Жилого Комплекса
02.02.2018
Акция Жилого Комплекса
02.02.2018
Особлива пропозиція у сучасному комплексі "Нивки-Парк"!
Тільки у лютому 3-кімнатна квартира зі знижкою до 230 000 гривень!
Ход строительства Жилого Комплекса
07.02.2018

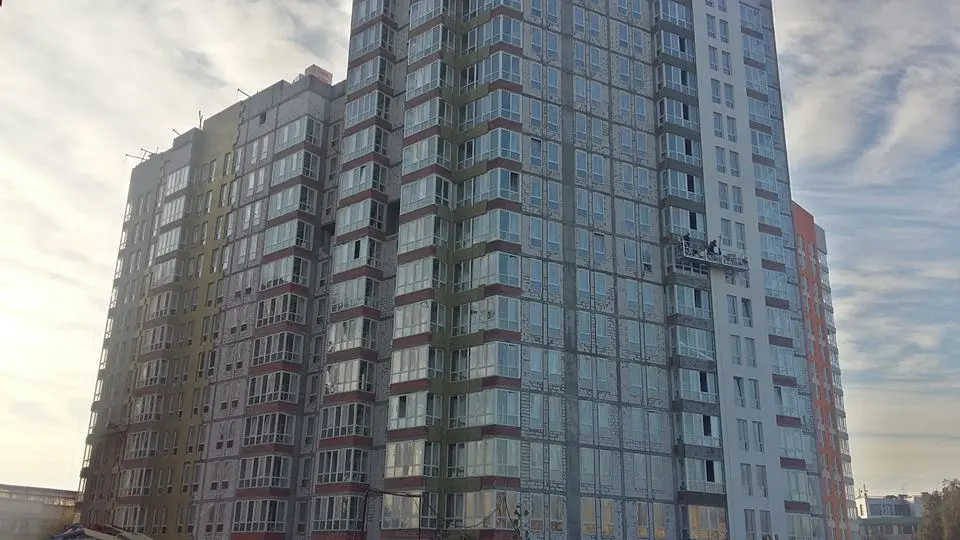

Будинок №1
Влаштування фасаду виконано на 99%
Ведуться роботи по пуско-налагодженню ліфтів-регулювання зупинок.
Будинок №2
Влаштування фасаду виконано на 96%
Ведуться роботи по пуско-налагодженню ліфтів-регулювання зупинок.
Будинок №3:
На секції Г ведуться роботи по влаштуванню плит перекриття машинних приміщень ліфтів.
Триває кладка стін: роботи ведуться на 12-14 поверхах секцій Г, Д, Ж.
Ведуться роботи по монтажу віконних конструкцій на секції Г, Д, Ж на 4 поверсі.
Будинок №4:
В секціях Е, Б, В ведеться влаштування монолітного каркасу 17 поверху.
Триває кладка стін: роботи ведуться на 7-10 поверхах секцій Е, Б, В.
Ведуться роботи по монтажу віконних конструкцій на секції Е, Б, В на 2 поверсі.
Будинок №5:
Ведуться роботи по влаштуванню пальового поля секції Б.
Ведуться роботи по влаштуванню вертикальних елементів підвалу секції А.
Будинок №6:
Ведуться роботи по влаштуванню випробувальних паль.
Ход строительства Жилого Комплекса
21.02.2018
Будинок №1
Встановлення фасаду виконано на 99%
Будинок №2
Встановлення фасаду виконано на 96%
Ведуться роботи по пуско-налагодженню ліфтів - регулювання зупинок.
Будинок №3
Триває кладка стін: роботи ведуться на 12, 13, 14,16 поверхах секцій Г, Д, Ж.
Ведуться роботи по монтажу віконних конструкцій на секції Д, Ж на 6 поверсі, на секції Г - на 7,8,9,10 поверсі.
Будинок №4
На секції Е, В ведуться роботи по влаштуванню плит перекриття машинних приміщень ліфтів.
На секції В ведеться влаштування монолітного парапету.
Триває кладка стін: роботи ведуться на 8,9,10,11 поверхах секцій Е, Б, В.
Ведуться роботи по монтажу віконних конструкцій на секції Е, Б, В на 4,5 поверсі.
Будинок №5
Завершуються роботи по влаштуванню пальового поля секції Е.
Ведуться роботи по влаштуванню перекриття підвалу секції А.
Будинок №6
Ведуться роботи по влаштуванню випробувальних паль.
Новости Жилого Комплекса
02.03.2018
У березні ловіть особливу можливість від Жилом Комплексе "Нивки-Парк"!
Придбайте вигідно давно омріяний власний світ у великому місті!
Ход строительства Жилого Комплекса
07.03.2018
Будинок №1
Встановлення фасаду виконано на 99%
Будинок №2
Встановлення фасаду виконано на 96%
Завершуються роботи по пуско-налагодженню ліфтів - регулювання зупинок.
Будинок №3
Триває кладка стін: роботи ведуться на 12, 13,14,16 поверхах секцій Г, Д, Ж.
Ведуться роботи по монтажу віконних конструкцій на секції Д, на 6 поверсі, на секції Ж на 8 поверсі і на секції Г - на 10 поверсі.
Будинок №4
На секції Е, В ведуться роботи по влаштуванню плит перекриття машинних приміщень ліфтів.
На секції В ведеться влаштування монолітного парапету.
Триває кладка стін: роботи ведуться на 9,10,11,12 поверхах секцій Е, Б, В.
Ведуться роботи по монтажу віконних конструкцій на секції Е, Б, В на 4,5 м поверсі.
Будинок №5
Ведуться роботи з облаштування бетонної підготовки на секції Е.
Ведуться роботи з армування ростверку на секції Б.
Будинок №6
Ведуться роботи по влаштуванню випробувальних паль.
Новости Жилого Комплекса
15.03.2018
Чудова новина!
15 березня, у житловому комплексі "Нивки-Парк" старт продажу будинку №6!
Це особлива пропозиція для усіх, хто давно мріє про свій власний світ у великому місті!
Ход строительства Жилого Комплекса
22.03.2018
Будинок №1
Влаштування фасаду виконано на 99%
Будинок №2
Влаштування фасаду виконано на 96%
Завершуються роботи по пуско-налагодженню ліфтів - регулювання зупинок.
Будинок №3
Триває кладка стін: роботи ведуться на 12, 13,14,15,16 поверхах секцій Г, Д, Ж.
Ведуться роботи по монтажу віконних конструкцій на секції Д, на 10 поверсі, на секції Ж на 11 поверсі і на секції Г - на 12 поверсі.
Ведуться роботи по кладці ветканалів на даху секції Ж
Почалися роботи по влаштуванню внутрішнього інженерії на секції Ж.
Ведуться роботи по влаштуванню зовнішніх мереж.
Будинок №4
На секції В ведеться влаштування монолітного парапету.
Триває кладка стін: роботи ведуться на, 10,11,14,15 поверхах секцій Е.
Триває кладка стін: роботи ведуться на 10 поверхах секцій Б, В.
Ведуться роботи по монтажу віконних конструкцій на секції Е, Б, В на 4 та 5 поверсі.
Ведуться роботи по влаштуванню зовнішніх мереж.
Будинок №5
Ведуться роботи по влаштуванню вертикальних елементів першого поверху секції А.
Ведуться роботи з облаштування вертикальних елементів підвалу секції Е.
Почалися роботи з облаштування плити перекриття на отм.-0,100 на секції Е.
Ведуться роботи з облаштування вертикальних елементів підвалу секції Б.
Будинок №6
Ведуться роботи з доопрацювання ґрунту.
Ход строительства Жилого Комплекса
05.04.2018
Будинок №1
Влаштування фасаду виконано на 99%.
Ведуться оздоблювальні роботи в квартирах з ремонтами.
Ведуться роботи з благоустрою прибудинкової території.
Будинок №2
Встановлення фасаду виконано на 99%.
Ведуться оздоблювальні роботи в квартирах з ремонтами.
Будинок №3
Триває кладка стін: роботи ведуться на 14,15,16 поверхах і покрівлі секцій Г, Д, Ж.
Ведуться роботи по монтажу віконних конструкцій на секції Д, на 11 поверсі, на секції Ж на 11 поверсі і на секції Г - на 12 поверсі.
Ведуться роботи по влаштуванню внутрішньої інженерії.
Ведуться оздоблювальні роботи в підвалах.
Ведуться монтажні роботи по установці ліфтів секції Ж.
Виконуються фасадні роботи на балконах Ж секції 2-8 поверх.
Ведуться роботи по влаштуванню зовнішніх мереж.
Будинок №4
На секціях Е, Б, В монолітні роботи завершені.
Триває кладка стін: роботи ведуться на 15,16,17 поверхах секцій Е.
Триває кладка стін: роботи ведуться на10, 11, 12 поверхах секцій Б, В.
Ведуться роботи по монтажу віконних конструкцій на секції Е, Б, В на 6,7 поверсі.
Ведуться роботи по влаштуванню зовнішніх мереж.
Будинок №5
Влаштування монолітного каркасу секція А плита перекриття 2 поверху, секція Е перекриття 1 поверху і секція Б - вертикал підвалу.
Будинок №6:
Ведуться роботи по влаштуванню пальового поля секція Г.
