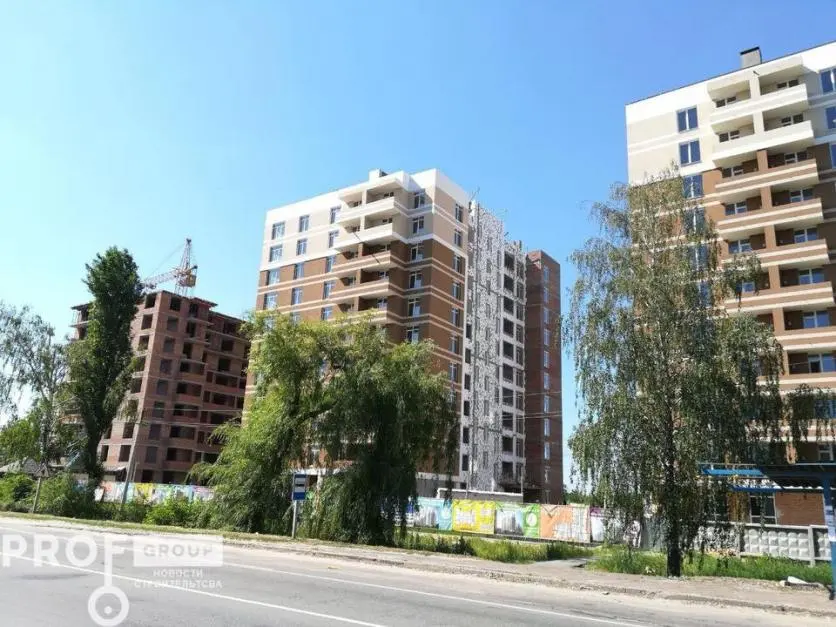

Ход строительства Жилого Комплекса

16.04.2018
Секция №1 - Сдача июнь 2018 года:

- завершены работы по монтажу сантехники;
- завершены работы по внутренней разводке газопровода;
- продолжаются работы по монтажу лифтов;
- продолжаются работы по монтажу электросетей;
- ведутся работы по гидроизоляции крыши;
- ведутся работы по монтажу радиаторов;
- ведутся подготовительные работы по подводу коммуникаций (водоснабжение и канализация).

Секция №2 - 1 квартал 2018 года:

- завершены работы по обрамлению балконов;
- продолжаются работы по утеплению фасада дома;
- продолжаются работы по стяжке (7-8 этаж);
- продолжаются работы по штукатурке (10-11 этаж);

Секция №3 - 4 квартал 2018:

- завершены работы по монтажу монолитной плиты перекрытия 7-го этажа (вторая половина);
- ведутся работы по кирпичной кладке 7-го этажа (второй половины);
- завершены работы по монтажу газоблочных перегородок на 5-ом этаже;
- завершены работы по кладке кирпича на балконах 4-го этажа.
- начато кладку кирпича на 8-ом этаже;

NE
Nelli18551 повід. · з 2016
26 квітня 2018 р.

Ход строительства Жилого Комплекса

23.04.2018
Секция №1 - Сдача июнь 2018 года:
- продолжаются работы по монтажу лифта;
- продолжаются работы по монтажу электросетей ( 2-6-й этаж монтаж радиаторов завершен);
- завершены работы по гидроизоляции крыши;
- продолжаются работы по монтажу радиаторов (завершены все подготовительные работы);
- продолжаются подготовительные работы по монтажу коммуникаций (водоснабжение и канализация) ;
- ведутся подготовительные работы по устройству входной группы;
- ведутся работы по подключению дома к газу.

Секция №2 - 1 квартал 2018 года:
- продолжаются работы по утеплению фасада дома;
- завершены работы по стяжке 2-7-го, 10-11-го этажей;
- завершены работы по штукатурке 10-11-го этажей, ведутся работы 8-9-го этажей.

Секция №3 - 4 квартал 2018:
- завершена кладка 7-го этажа (вторая половина);
- завершена монолитная плита перекрытия 7-го этажа;
- ведутся завершительные работы по кладке 8-го этажа (первая половина);
- ведутся работы по кирпичной кладке 8-го этажа (вторая половина);
- ведутся работы по монтажу газоблочных перегородок 6-го этажа;
- ведутся работы по монтажу кирпичной кладки на балконах 5-го этажа.

NE
Nelli18551 повід. · з 2016
10 травня 2018 р.

Ход строительства Жилого Комплекса

02.05.2018
Секция №1 - Сдача июнь 2018 года:
- продолжаются работы по монтажу лифта;
- продолжаются работы по монтажу электросетей ( 2-7-й этаж монтаж радиаторов завершен);
- продолжаются подготовительные работы по монтажу коммуникаций (водоснабжение и канализация) ;
- продолжаются работы по устройству входной группы;
- ведутся работы по подключению дома к газу.
- подготовительные работы по кладке плитки в местах общего пользования;

Секция №2 - 1 квартал 2018 года:
- продолжаются работы по утеплению фасада дома;
- ведутся работы по стяжке на 8-ом этаже;
- завершены работы по штукатурке на 8-10-ом этаже,( ведутся работы на 11-ом этаже.)
- ведутся работы по утеплению крыши;

Секция №3 - 4 квартал 2018:
- завершены работы по кирпичной кладке 8-го этажа;
- продолжаются работы по монтажу монолитной плиты перекрытия 8-го этажа (2-я половина);
- ведутся работы по кирпичной кладке 9-го этажа;
- ведутся работы по монтажу газоблочных перегородок 6-го этажа;
- ведутся работы по монтажу кирпичной кладки на балконах 6-го этажа, 5-й этаж завершен;

NE
Nelli18551 повід. · з 2016
10 травня 2018 р.

Ход строительства Жилого Комплекса

07.05.2018
Секция №1 - Сдача июнь 2018 года:
- продолжаются работы по монтажу лифта;
- продолжаются работы по монтажу электросетей ( 2-7-й этаж монтаж радиаторов завершен);
- продолжаются работы по монтажу коммуникаций (водоснабжение и канализация) ;
- продолжаются работы по устройству входной группы;
- ведутся работы по подключению дома к газу.
- ведутся работы по наружной обвязке газа;
- ведутся работы по кладке плитки в местах общего пользования;
- ведутся подготовительные работы по декоративной штукатурке в местах общего пользования;
- ведутся работы по монтажу штукатурки дымоходов поквартирно.

Секция №2 - 1 квартал 2018 года:
- продолжаются работы по утеплению фасада дома;
- завершены работы по стяжке на 8-ом этаже;
- завершены работы по штукатурке на 8-10-ом этаже; ведутся работы на 11-ом этаже.
- продолжаются работы по утеплению крыши;
- ведутся работы по закладке газоблоком дымоходов по квартирно.

Секция №3 - 4 квартал 2018:
- завершены работы по монтажу монолитной плиты перекрытия 8-го этажа (2-я половина);
- продолжаются работы по кирпичной кладке 9-го этажа (1-я половина);
- начато кладку кирпича на 9-ом этаже(2-я половина);
- закончено работы по монтажу газоблочных перегородок 6-го этажа;
- продолжаются работы по монтажу кирпичной кладки на балконах 6-го этажа, 5-й этаж завершен;

NE
Nelli18551 повід. · з 2016
28 травня 2018 р.

Ход строительства Жилого Комплекса

14.05.2018
Секция №1 - Сдача июнь 2018 года:
- продолжаются работы по монтажу лифта;
- продолжаются работы по монтажу электросетей;
- продолжаются работы по монтажу коммуникаций (водоснабжение, канализация, газ);
- продолжаются работы по устройству входной группы;
- завершены работы по наружной обвязке газа;
- продолжаются работы по кладке плитки в местах общего пользования;
- ведутся работы по декоративной штукатурке в местах общего пользования;
- ведутся работы по монтажу радиаторов;

Секция №2 - 1 квартал 2018 года:
- продолжаются работы по утеплению фасада дома;
- ведутся работы по стяжке на 10-11-ом этаже;
- завершаются работы по утеплению крыши;
- завершены работы по закладке газоблоком дымоходов по квартирно.

Секция №3 - 4 квартал 2018:
- подготовительные работы по монтажу монолитной плиты перекрытия 9-го этажа (1-я половина);
- продолжаются работы по кирпичной кладке 9-го этажа;
- ведутся работы по монтажу газоблочных перегородок 7-го этажа;
- продолжаются работы по монтажу кирпичной кладки на балконах 6-го этажа;

NE
Nelli18551 повід. · з 2016
28 травня 2018 р.

Ход строительства Жилого Комплекса

21.05.2018
Секция №1 - Сдача июнь 2018 года:
- завершены работы по монтажу лифта;
- продолжаются работы по монтажу электросетей;
- продолжаются работы по монтажу коммуникаций (водоснабжение, канализация, газ);
- завершены работы по устройству входной группы;
- завершены работы по наружной обвязке газа;
- продолжаются работы по кладке плитки в местах общего пользования;
- ведутся работы по декоративной штукатурке в местах общего пользования;
- ведутся работы по монтажу радиаторов;
- начато работы по монтажу котлов по квартирно;
- ведутся работы по монтажу окон на 1-ом этаже;
- ведутся работы по штукатурке цокольного этажа (кладовки).

Секция №2 - 1 квартал 2018 года:
- продолжаются работы по утеплению фасада дома;
- закончены работы по стяжке на 10-11-ом этаже;
- завершаются работы по утеплению крыши;
- завершены работы по закладке газоблоком дымоходов по квартирно.

Секция №3 - 4 квартал 2018:
- завершены работы по монтажу монолитной плиты перекрытия 9-го этажа (1-я половина);
- завершены работы по кирпичной кладке 9-го этажа;
- закончены работы по монтажу газоблочных перегородок 7-го этажа;
- продолжаются работы по монтажу кирпичной кладки на балконах 6-го этажа;
- начато работы по монтажу газоблочных перегородок 8-го этажа;
- начато работы по кладке кирпича 10-го этажа.

NE
Nelli18551 повід. · з 2016
7 червня 2018 р.

Ход строительства Жилого Комплекса

29.05.2018
Секция №1 - Сдача июнь 2018 года:
- завершены работы по монтажу лифта;
- продолжаются работы по монтажу электросетей;
- продолжаются работы по монтажу коммуникаций (водоснабжение, канализация, газ) ;
- завершены работы по устройству входной группы;
- завершены работы по наружной обвязке газа;
- продолжаются работы по кладке плитки в местах общего пользования;
- продолжаются работы по декоративной штукатурке в местах общего пользования;
- продолжаются работы по монтажу радиаторов;
- продолжаются работы по монтажу котлов по квартирно;
- завершены работы по монтажу окон на 1-ом этаже;
- завершены работы по штукатурке цокольного этажа (кладовки).

Секция №2 - 1 квартал 2018 года:
- продолжаются работы по утеплению фасада дома;
- завершаются работы по утеплению крыши;
- подготовительные работы по монтажу сантехники;

Секция №3 - 4 квартал 2018:
- завершены работы по монтажу монолитной плиты перекрытия 9-го этажа;
- продолжаются работы по монтажу кирпичной кладки на балконах 6-7-го этажа;
- продолжаются работы по монтажу газоблочных перегородок 8-го этажа;
- продолжаются работы по кладке кирпича 10-го этажа.

NE
Nelli18551 повід. · з 2016
7 червня 2018 р.

Ход строительства Жилого Комплекса

04.06.2018
Секция №1 - Сдача июнь 2018 года:
- продолжаются работы по монтажу электросетей;
- продолжаются работы по монтажу коммуникаций (водоснабжение, канализация, газ) ;
- продолжаются работы по кладке плитки в местах общего пользования;
- продолжаются работы по декоративной штукатурке в местах общего пользования;
- продолжаются работы по монтажу радиаторов;
- завершаются работы по монтажу котлов по квартирно;
- завершаются работы по устройству вентиляционных каналов на крыше дома;

Секция №2 - 1 квартал 2018 года:
- продолжаются работы по утеплению фасада дома;
- продолжаются работы по утеплению крыши;(гидроизоляция)
- продолжаются работы по монтажу сантехники;

Секция №3 - 4 квартал 2018:
- продолжаются работы по монтажу кирпичной кладки на балконах 7-го этажа;
- завершены работы по монтажу газоблочных перегородок 8-го этажа;
- продолжаются работы по кладке кирпича 10-го этажа;
- подготовительные работы по монтажу монолитной плиты перекрытия 10-го этажа (1-я половина);

NE
Nelli18551 повід. · з 2016
19 червня 2018 р.

Ход строительства Жилого Комплекса

11.06.2018
Секция №1 - Сдача июнь 2018 года:
- продолжаются работы по монтажу электросетей;
- продолжаются работы по монтажу коммуникаций (водоснабжение, канализация, газ);
- продолжаются работы по кладке плитки в местах общего пользования;
- продолжаются работы по декоративной штукатурке в местах общего пользования;
- завершены работы по монтажу радиаторов;
- завершены работы по монтажу котлов по квартирно;
- завершены работы по устройству вентиляционных каналов на крыше дома;
- ведутся работы по утеплению фасада дома на 1-ом этаже;
- завершены работы по устройству фундамента для трансформаторной подстанции;
- ведутся подготовительные работы для благоустройства придомовой территории;

Секция №2 - 1 квартал 2018 года:
- продолжаются работы по утеплению фасада дома;
- завершены работы по утеплению крыши;(гидроизоляция)
- продолжаются работы по монтажу сантехники;
- ведутся работы по штукатурке в цокольном этаже;

Секция №3 - 4 квартал 2018:
- продолжаются работы по монтажу кирпичной кладки на балконах 7-го этажа;
- завершены работы по кладке кирпича 10-го этажа;
- завершены работы по монтажу монолитной плиты перекрытия 10-го этажа (1-я половина);
- ведутся работы по монтажу кирпичной кладки 11-го этажа;

NE
Nelli18551 повід. · з 2016
19 червня 2018 р.

Ход строительства Жилого Комплекса

18.06.2018
Секция №1 - Сдача июнь 2018 года:
- продолжаются работы по монтажу электросетей;
- продолжаются работы по монтажу коммуникаций (водоснабжение, канализация, газ) ;
- продолжаются работы по кладке плитки в местах общего пользования;
- продолжаются работы по декоративной штукатурке в местах общего пользования;
- ведутся работы по утеплению фасада дома на 1-ом этаже;
- ведутся подготовительные работы для благоустройства придомовой территории;

Секция №2 - 1 квартал 2018 года:
- продолжаются работы по утеплению фасада дома;
- продолжаются работы по монтажу сантехники;
- завершены работы по штукатурке в цокольном этаже;
- ведутся работы по монтажу входных групп;

Секция №3 - 4 квартал 2018:
- завершены работы по монтажу кирпичной кладки на балконах 7-го этажа;

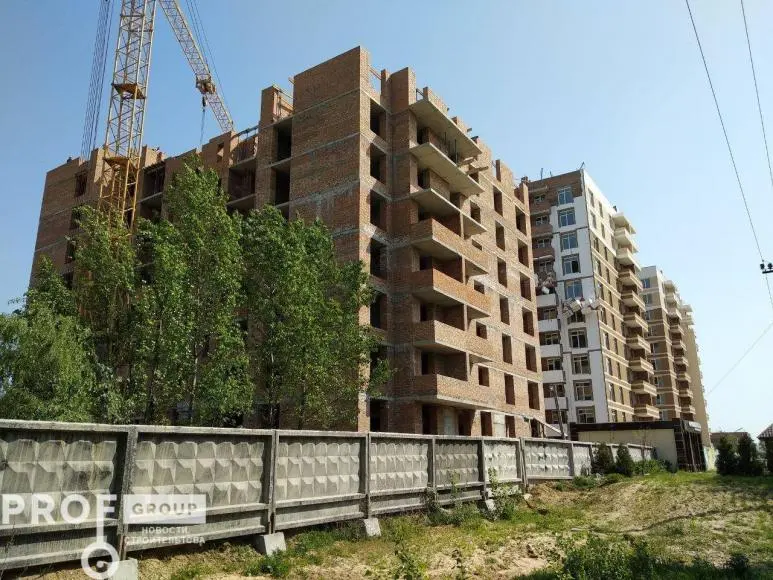

- продолжаются работы по монтажу кирпичной кладки 11-го этажа;
- ведутся работы по монтажу монолитной плиты перекрытия 10-го этажа (2-я половина);

NE
Nelli18551 повід. · з 2016
18 липня 2018 р.

Ход строительства Жилого Комплекса

25.06.2018

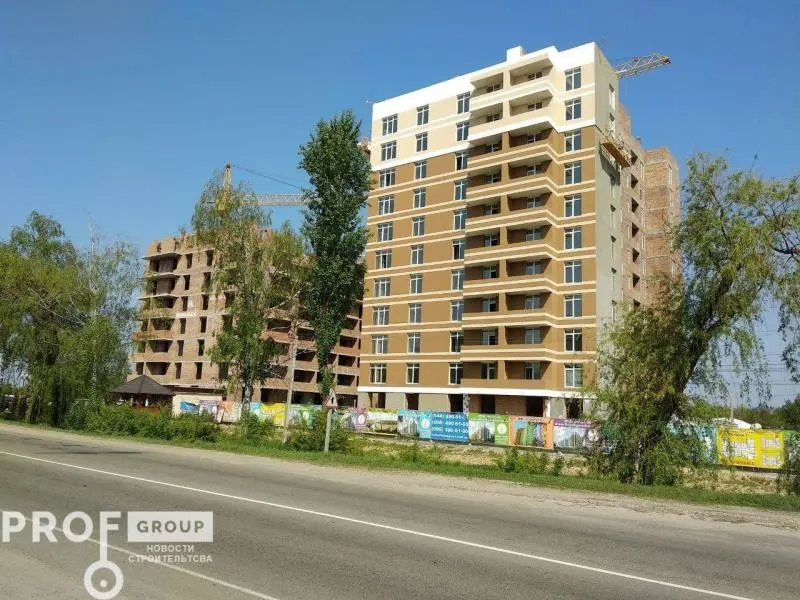

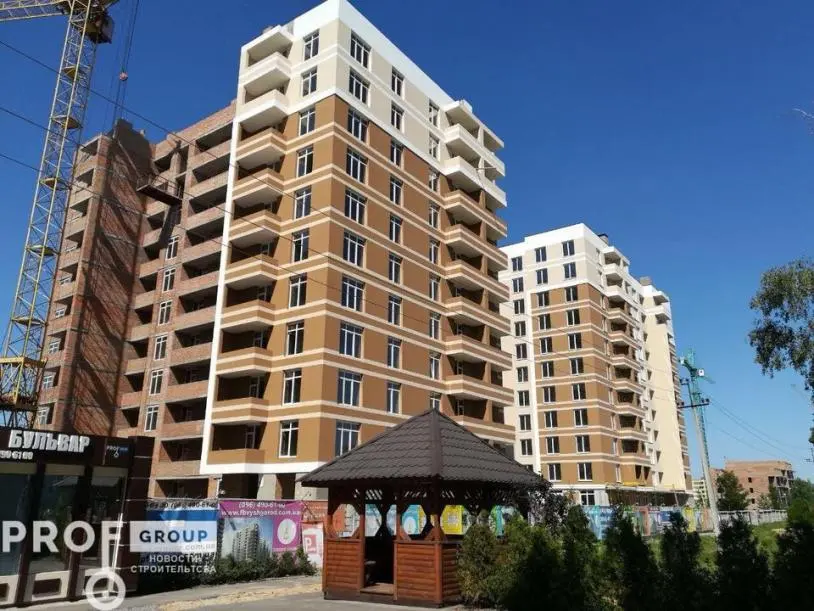

Секция №1 - Сдача июнь 2018 года:
- продолжаются работы по монтажу электросетей;
- продолжаются работы по монтажу коммуникаций (водоснабжение, канализация, газ) ;
- продолжаются работы по кладке плитки в местах общего пользования;
- продолжаются работы по декоративной штукатурке в местах общего пользования;
- ведутся работы по утеплению фасада дома на 1-ом этаже;
- ведутся подготовительные работы для благоустройства придомовой территории;

Секция №2 - 1 квартал 2018 года:
- продолжаются работы по утеплению фасада дома;
- продолжаются работы по монтажу сантехники;
- продолжаются работы по монтажу входных групп;
- ведутся работы по монтажу вентиляционных каналов на крыше дома;

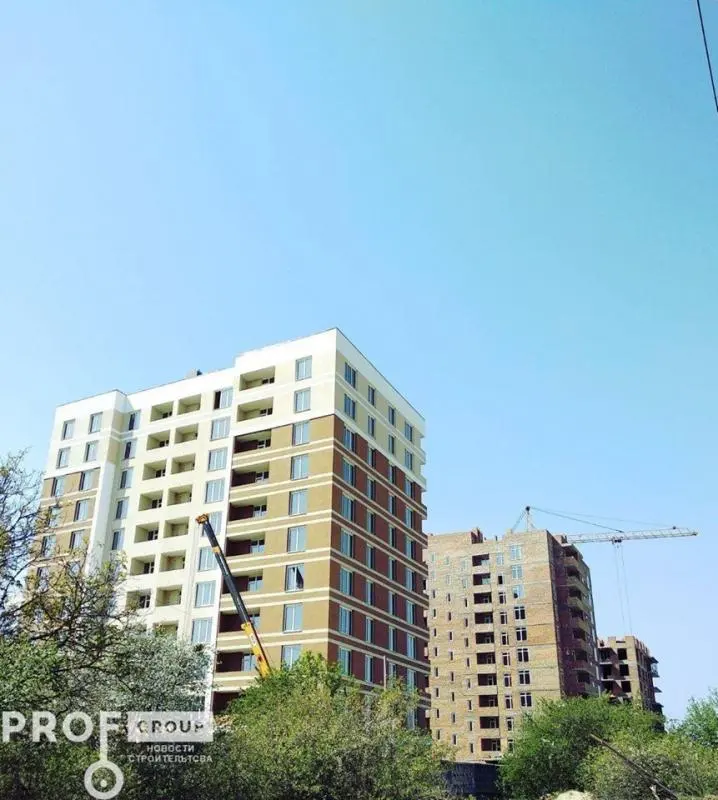

Секция №3 - 4 квартал 2018:
- продолжаются работы по монтажу кирпичной кладки 11-го этажа;
- завершены работы по монтажу монолитной плиты перекрытия 10-го этажа (2-я половина);
- ведутся работы по монтажу монолитной плиты перекрытия 11-го этажа (1-я половина);
- ведутся работы по кирпичной кладке на балконах 8-го этажа;
- ведутся работы по монтажу межкомнатных перегородок на 9-ом этаже;

NE
Nelli18551 повід. · з 2016
18 липня 2018 р.

Ход строительства Жилого Комплекса

02.07.2018
Секция №1
- продолжаются работы по монтажу электросетей;
- продолжаются работы по монтажу коммуникаций (водоснабжение, канализация, газ) ;
- продолжаются работы по кладке плитки в местах общего пользования;
- продолжаются работы по декоративной штукатурке в местах общего пользования;
- ведутся работы по утеплению фасада дома на 1-ом этаже;
- ведутся подготовительные работы для благоустройства придомовой территории;

Секция №2
- продолжаются работы по утеплению фасада дома;
- продолжаются работы по монтажу сантехники;
- продолжаются работы по монтажу входных групп;
- завершены работы по монтажу вентиляционных каналов на крыше дома;

Секция №3
- завершены работы по монтажу кирпичной кладки 11-го этажа;
- завершены работы по монтажу монолитной плиты перекрытия 11-го этажа (1-я половина);
- ведутся работы по кирпичной кладке на балконах 8-го этажа;
- ведутся работы по монтажу межкомнатных перегородок на 9-ом этаже;

NE
Nelli18551 повід. · з 2016
18 липня 2018 р.

Ход строительства Жилого Комплекса

09.07.2018
Секция №1
- продолжаются работы по монтажу коммуникаций (водоснабжение) на 1-ом этаже ;
- продолжаются работы по кладке плитки в местах общего пользования;
- продолжаются работы по декоративной штукатурке в местах общего пользования;
- ведутся работы по утеплению фасада дома на 1-ом этаже;
- ведутся подготовительные работы для благоустройства придомовой территории;

Секция №2
- продолжаются работы по утеплению фасада дома;
- продолжаются работы по монтажу сантехники;
- завершены работы по монтажу входных групп;

Секция №3
- ведутся работы по монтажу монолитной плиты перекрытия 11-го этажа ( 2-я половина )
- ведутся работы по кирпичной кладке на балконах 8-го этажа;
- ведутся работы по монтажу межкомнатных перегородок на 9-ом этаже;

NE
Nelli18551 повід. · з 2016
18 липня 2018 р.

Ход строительства Жилого Комплекса

16.07.2018
Секция №1
- продолжаются работы по монтажу коммуникаций (водоснабжение) на 1-ом этаже;
- продолжаются работы по кладке плитки в местах общего пользования;
- продолжаются работы по декоративной штукатурке в местах общего пользования;
- ведутся работы по утеплению фасада дома на 1-ом этаже;
- ведутся работы для благоустройства придомовой территории;

Секция №2
- продолжаются работы по утеплению фасада дома;
- продолжаются работы по монтажу сантехники;

Секция №3
- завершены работы по монтажу монолитной плиты перекрытия 11-го этажа ( 2-я половина )
- продолжаются работы по кирпичной кладке на балконах 8-го этажа;
- завершены работы по монтажу межкомнатных перегородок на 9-ом этаже;
- ведутся работы по монтажу межкомнатных перегородок на 10-ом этаже.
- ведутся работы по кладке кирпича на крыше.

NE
Nelli18551 повід. · з 2016
7 серпня 2018 р.

Ход строительства Жилого Комплекса

23.07.2018
Секция №1

- завершены работы по монтажу коммуникаций (водоснабжение) на 1-ом этаже;
- продолжаются работы по кладке плитки в местах общего пользования;
- продолжаются работы по декоративной штукатурке в местах общего пользования;
- продолжаются работы по утеплению фасада дома на 1-ом этаже;
- продолжаются работы по благоустройству придомовой территории.

Секция №2

- продолжаются работы по утеплению фасада;
- продолжаются работы по монтажу сантехники.

Секция №3

- завершены работы по кирпичной кладке на балконах 8-го этажа, начали 9-й этаж;
- завершены работы по монтажу межкомнатных перегородок 10-го этажа, начали 11-й этаж;
- ведутся работы по кладке кирпича на крыше.

NE
Nelli18551 повід. · з 2016
7 серпня 2018 р.

Ход строительства Жилого Комплекса

30.07.2018
Секция №1

- завершены работы по кладке плитки в местах общего пользования;
- завершены работы по декоративной штукатурке в местах общего пользования;
- продолжаются работы по утеплению фасада дома на 1-ом этаже;
- продолжаются работы по благоустройству придомовой территории.

Секция №2

- завершены работы по утеплению фасада;
- продолжаются работы по монтажу сантехники;
- подготовительные работы по разводке газа поквартирно;

Секция №3

- ведутся работы по штукатурке поквартирно;
- ведутся работы по кладке кирпича на крыше;
- завершены работы по монтажу межкомнатных перегородок на 10 этаже, ведутся работы на 11 этаже;

NE
Nelli18551 повід. · з 2016
7 серпня 2018 р.

Ход строительства Жилого Комплекса

06.08.2018
Секция №1

- продолжаются работы по утеплению фасада дома на 1-ом этаже;
- продолжаются работы по благоустройству придомовой территории.

Секция №2

- продолжаются работы по монтажу сантехники;
- подготовительные работы по разводке газа поквартирно;

Секция №3

- ведутся работы по штукатурке поквартирно;
- завершены работы по кладке кирпича на крыше;
- ведутся работы по кладке кирпича на балконах на 10 этаже;

NE
Nelli18551 повід. · з 2016
17 серпня 2018 р.

Ход строительства Жилого Комплекса

13.08.2018
Секция №1
- завершаются работы по утеплению фасада дома на 1-ом этаже;
- ведутся работы по кладке плитки (входные группы в коммерческие помещения);
- продолжаются работы по благоустройству придомовой территории;

Секция №2
- продолжаются работы по монтажу сантехники;
- подготовительные работы по монтажу лифтов;
- подготовительные работы по разводке газа поквартирно;
- подготовительные работы по монтажу электрики;

Секция №3
- продолжаются работы по штукатурке поквартирно;
- ведутся работы по накрытию вентиляционных каналов;
- ведутся работы по кладке кирпича на балконах на 10-11 этаже;
- ведутся работы по утеплению фасада дома;

NE
Nelli18551 повід. · з 2016
1 вересня 2018 р.

Ход строительства Жилого Комплекса

21.08.2018
Секция №1
- завершаются работы по утеплению фасада дома на 1-ом этаже;
- завершены работы по кладке плитки (входные группы в коммерческие помещения);
- продолжаются работы по благоустройству придомовой территории;

Секция №2
- продолжаются работы по монтажу сантехники;
- продолжаются подготовительные работы по монтажу лифтов;
- продолжаются подготовительные работы по разводке газа поквартирно;
- продолжаются подготовительные работы по монтажу электрики;

Секция №3
- продолжаются работы по штукатурке поквартирно;
- завершены работы по накрытию вентиляционных каналов;
- ведутся работы по кладке кирпича на балконах на 10-11 этаже;
- ведутся работы по утеплению фасада дома;
- ведутся работы по монтажу окон на 1-2-ом этажах;

NE
Nelli18551 повід. · з 2016
1 вересня 2018 р.

Ход строительства Жилого Комплекса

27.08.2018
Секция №1
- завершены работы по утеплению фасада дома на 1-ом этаже;
- продолжаются работы по благоустройству придомовой территории;

Секция №2

- продолжаются работы по монтажу сантехники;
- продолжаются подготовительные работы по монтажу лифтов;
- ведутся работы по разводке газа поквартирно;
- ведутся работы по монтажу электрики;

Секция №3

- продолжаются работы по штукатурке поквартирно;
- продолжаются работы по кладке кирпича на балконах на 10-11 этаже;
- продолжаются работы по утеплению фасада дома;
- ведутся работы по монтажу окон;
- ведутся работы по монтажу межкомнатных перегородок на 11-ом этаже;
