ЖК Новые Метры Park ул. Новооскольская, 6г

21 відповідей · 16 387 переглядів
NE
Nelli18551 повід. · з 2016
16 серпня 2019 р.


Объект: ЖК Новые Метры Park

Адрес: Киевская область г. Ирпень ул. Новооскольская, 6г

Ссылки:

::: Официальный сайт проекта ЖК Новые Метры Park

::: Информация про комплекс и покупку квартиры в ЖК Новые Метры Park на портале

О комплексе:

Застройщик: ЖК Новые Метры

Дата сдачи: 3 кв. 2020

Технические характеристики:

Класс комфорт

Домов 2

Этажность 9

Технология строительства кирпичная

Стены кирпич

Утепление пенополистирол

Отопление индивидуальное (в квартире)

Высота потолков 2.75 м (от пола до потолка)

Количество квартир 198

Паркинг стоянка

Состояние квартиры с черновой отделкой

Закрытая территория от авто и посторонних

NE
Nelli18551 повід. · з 2016
16 серпня 2019 р.

Ход строительства Жилого Комплекса

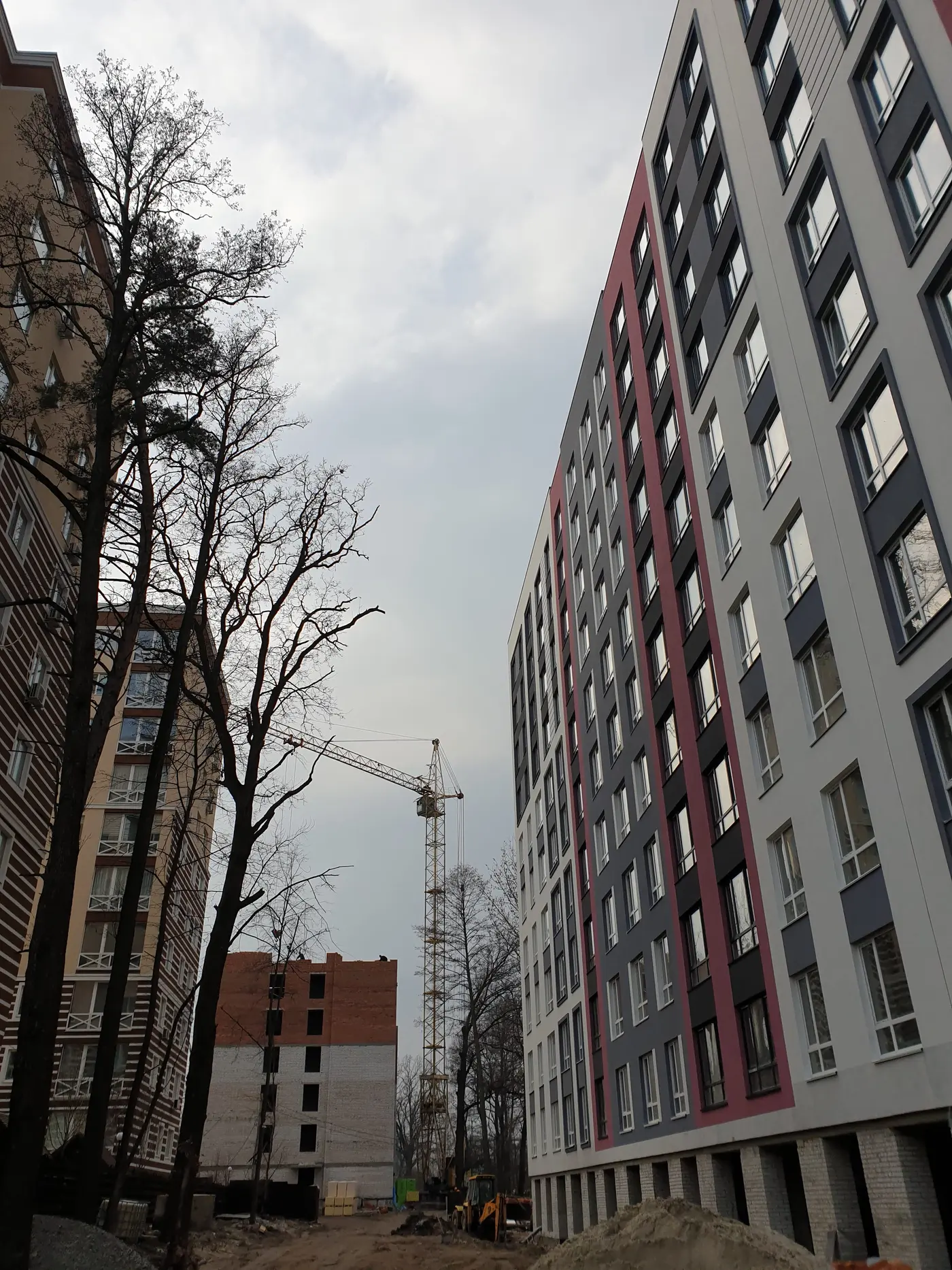

07.08.2019
Жилой Комплекс "Новые метры PARK" (1 очередь):

- бетонирование монолитного пояса 9 этажа;

- кирпичная кладка 10 этажа;

- остекление 7 этажа;

-монтаж межкомнатных перегородок на 7,8,9 этажах.

NE
Nelli18551 повід. · з 2016
13 вересня 2019 р.

Ход строительства Жилого Комплекса
23.08.2019
1 очередь
1 секция
-кирпичная кладка парапетов и вентканалов;
-штукатурка стен 5-6 этажей в 4 подъезде;
-остекление 8 этажа.

2 секция
-перекрытие 9 этажа;
-остекление 8 этажа;
-начинаются штукатурные работы на 1 этаже во 2 подъезде.

2 очередь

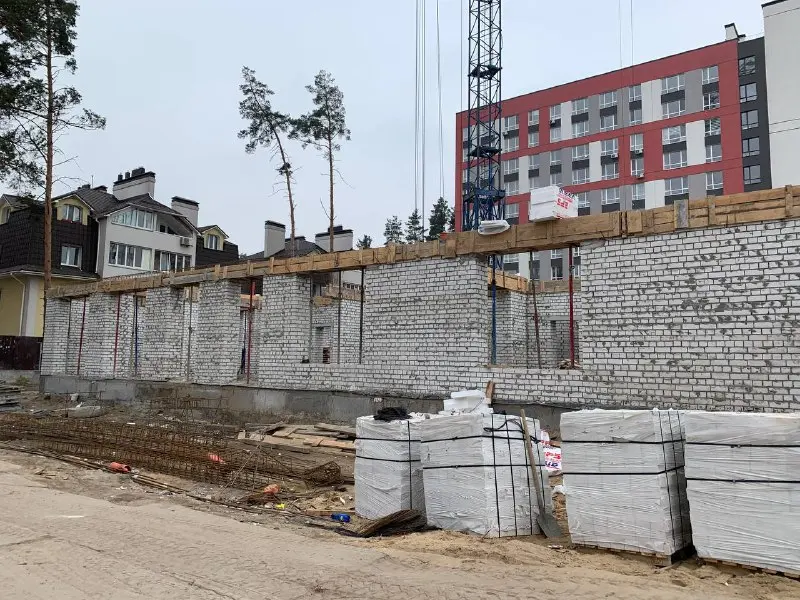

-бетонирование колон цокольного этажа;
-монтаж ФБС цокольного этажа.

NE
Nelli18551 повід. · з 2016
13 вересня 2019 р.

Ход строительства Жилого Комплекса
09.09.2019
1 очередь
-утепление фасада;
-штукатурка 6 этажа (4 подъезд);
-остекление 8-9-10 этажей;
-кирпичная кладка 10 этажа;
-штукатурка 4 этажа (2 подъезд)

2 очередь
-монтаж ФБС цокольного этажа;
-кирпичная кладка цокольного этажа.

NE
Nelli18551 повід. · з 2016
14 листопада 2019 р.

Ход строительства Жилого Комплекса
24.10.2019
1 очередь
-Ведутся фасадные работы;
-Завершено остекление;
-Штукатурка стен (2-3е парадное);
-Кровельные работ.
2 очередь
-Кирпичная кладка 1 этаж.

NE
Nelli18551 повід. · з 2016
20 лютого 2020 р.

Ход строительства Жилого Комплекса
31.01.2020
1 очередь
1. Монтаж систем дымоудаления;
2. Подключение коммуникаций воды и водоотвода;
3. Заложены штукатурные и стяжечные работы;
4. Монтаж систем внутреннего газопровода;
2 очередь
1. Кирпичная кладка 5-го этажа;

NE
Nelli18551 повід. · з 2016
20 лютого 2020 р.

Ход строительства Жилого Комплекса
18.02.2020
1 очередь

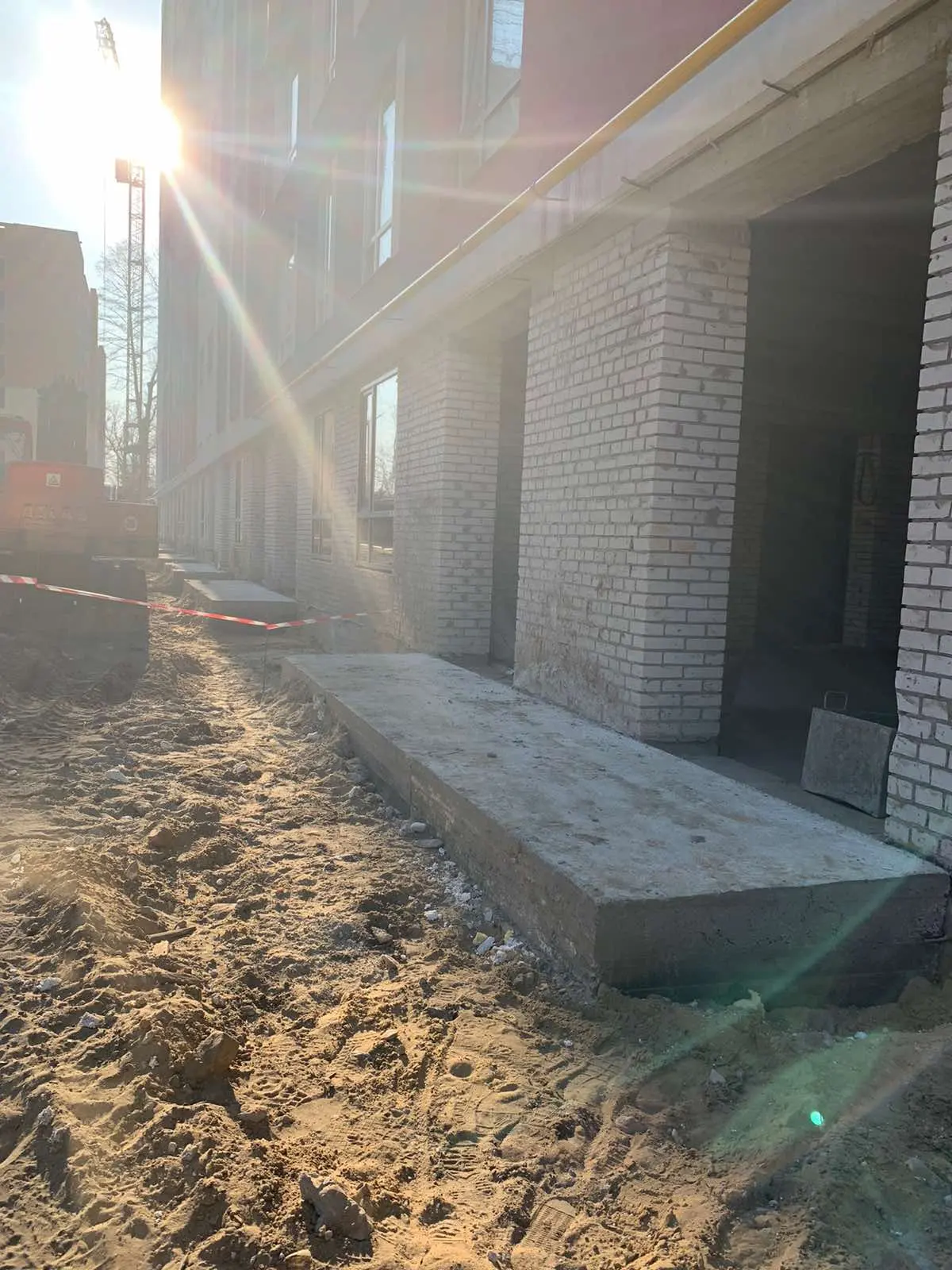

1. Монтаж и бетонирование входных групп;
2 очередь
1. Кирпичная кладка 6 этажа;

NE
Nelli18551 повід. · з 2016
21 березня 2020 р.

Ход строительства Жилого Комплекса
12.03.2020
2 очередь:
1. Кирпичная кладка 7 этажа;

NE
Nelli18551 повід. · з 2016
6 квітня 2020 р.

Ход строительства Жилого Комплекса
31.03.2020
(1 очередь):
1. Монтаж дверей в квартиры;

NE
Nelli18551 повід. · з 2016
14 травня 2020 р.

Ход строительства Жилого Комплекса
15.04.2020
1 очередь:
1. Внешняя газификация;
2. Завершение фасадных работ кроме цокольного этажа;
3. Водоснабжения квартир, водоотвод;
4. Монтаж входных дверей в квартиры;
5. Бетонирование входных групп цокольного этажа;
2 очередь:
1. Кирпичная кладка и перекрытие восьмого этажа;

NE
Nelli18551 повід. · з 2016
14 травня 2020 р.

Фото-отчет Жилого Комплекса
05.05.2020
1 очередь:
1. Завершение газификации дома;
2. Остекление входных групп цокольного этажа;

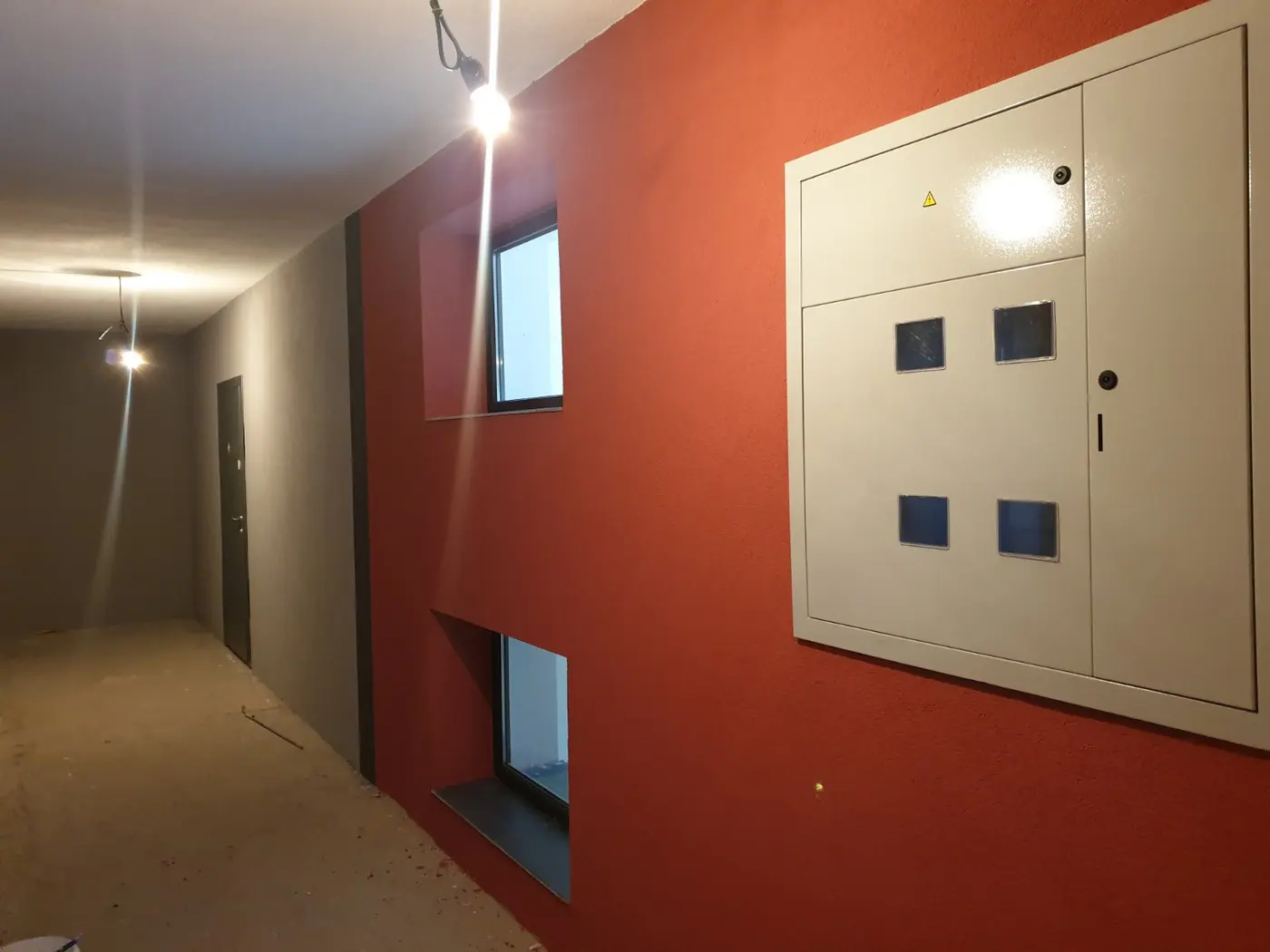

3. Внутренняя отделка мест общего пользования;
4. Монтаж лифтов;
2 очередь:

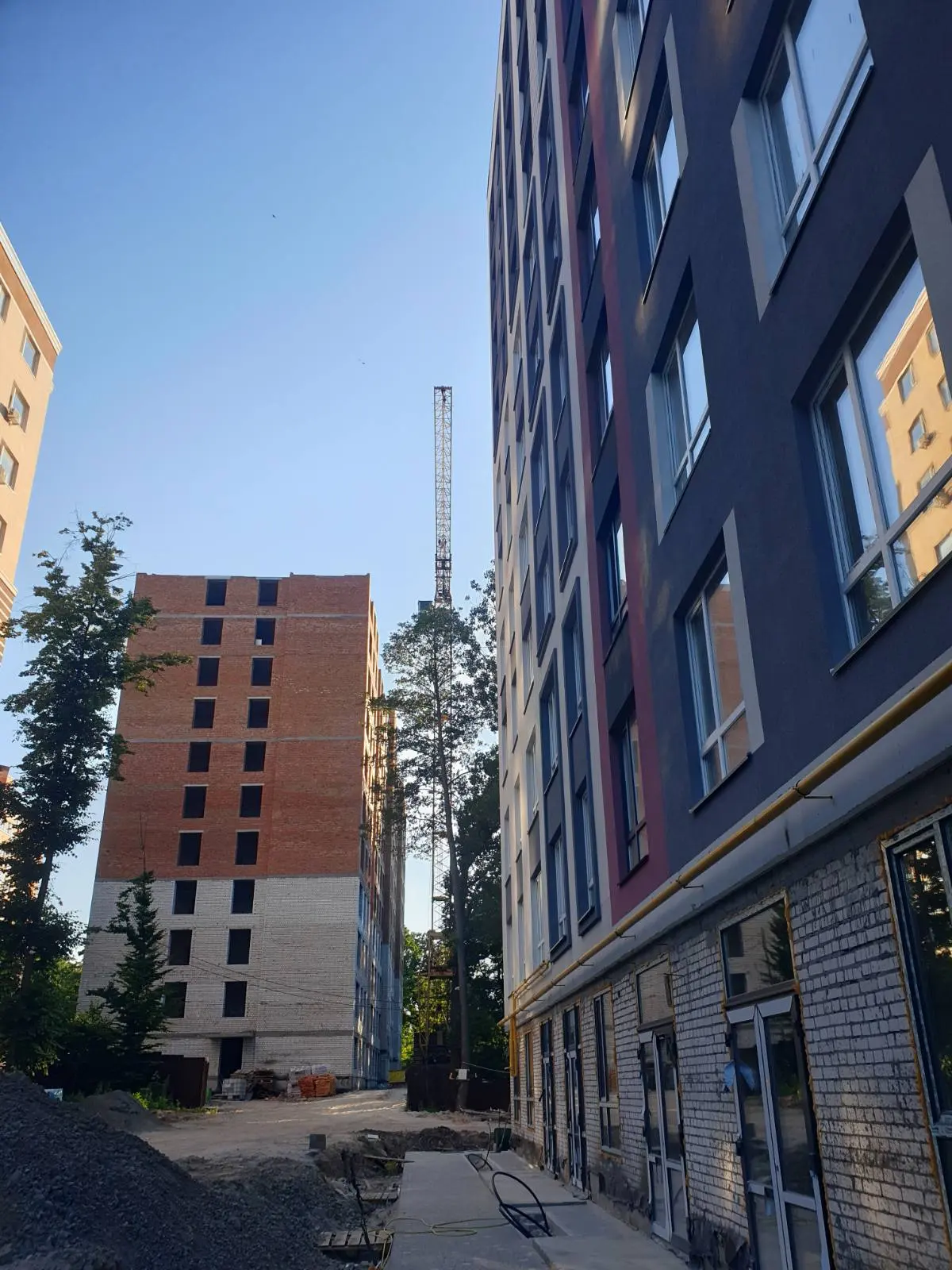

1. Кирпичная кладка 9 этажа;

NE
Nelli18551 повід. · з 2016
27 липня 2020 р.

Ход строительства Жилого Комплекса
13.07.2020
1 очередь:

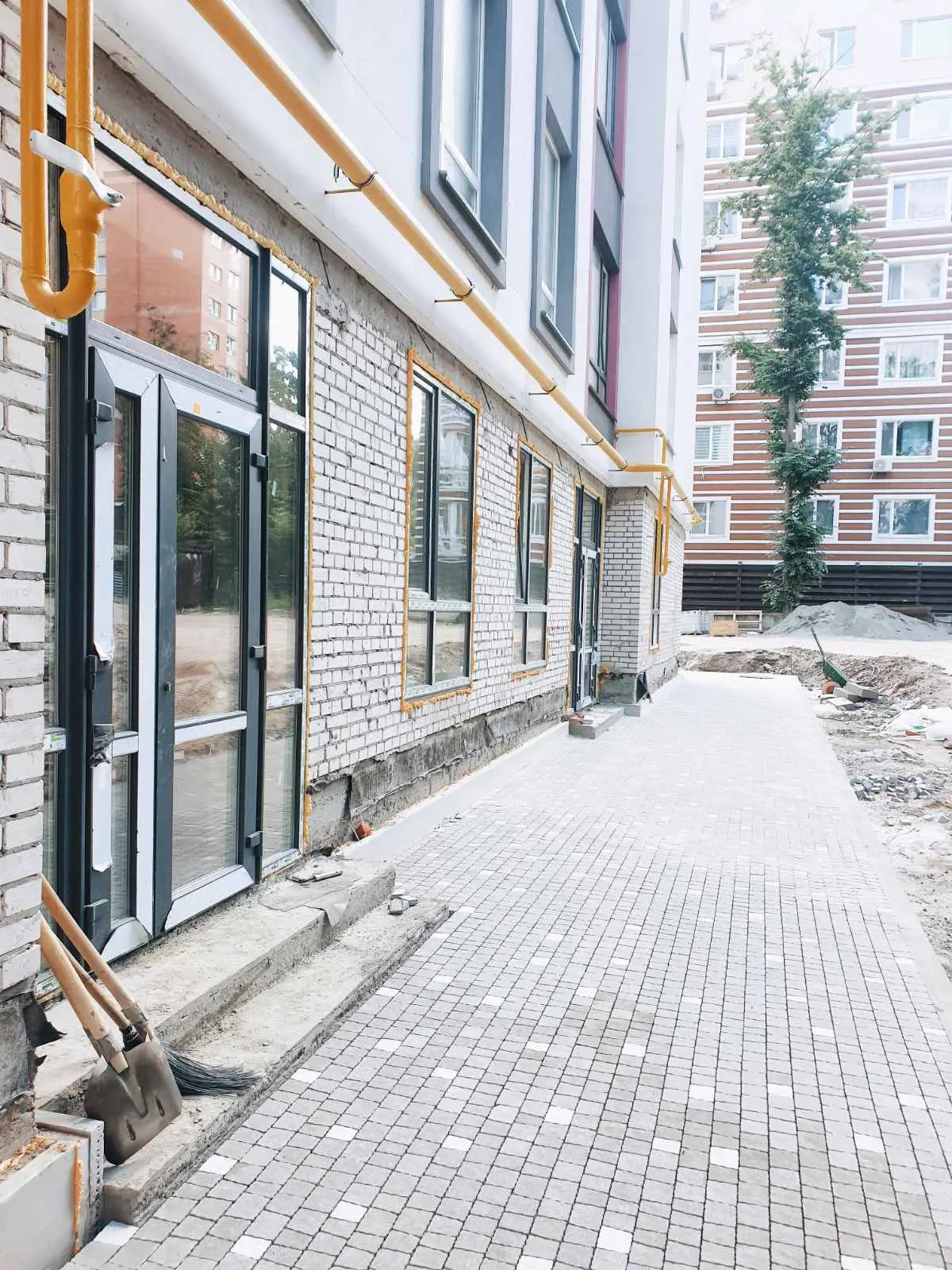

1. Отделка мест общего пользования;
2. Благосутройство;
2 очередь:
1. межкомнатные перегородки (10 этаж);
2. Общестроительные работы завершены;
3. Кровельные работы;
4. Остекление;

NE
Nelli18551 повід. · з 2016
19 вересня 2020 р.

Ход строительства Жилого Комплекса
15.09.2020
1 очередь:
1. Фасадные работы цокольного этажа;
2. Благоустройство территории;
2 очередь:
1. Фасадные работы;
2. Штукатурные работы в 1 та 2 подъездах (3 парадное завершены работы штукатурные);
3. Стяжечные работы 3 подьезд;

NE
Nelli18551 повід. · з 2016
23 березня 2021 р.

Ход строительства Жилого Комплекса
17.03.2021
1. Отделка парадных.

NE
Nelli18551 повід. · з 2016
17 квітня 2021 р.

Ход строительства Жилого Комплекса
13.04.2021
1. Монолитный пояс цокольного этажа.

NE
Nelli18551 повід. · з 2016
20 травня 2021 р.

Ход строительства Жилого комплекса
18.05.2021
2 очередь:
1. Отделка парадных и мест общего пользования.
2. Кладка входных групп.
3. Благоустройство сквера.
4. Монтаж лифтов.

NE
Nelli18551 повід. · з 2016
18 червня 2021 р.

Ход строительства Жилого Комплекса
14.06.2021
1. Кирпичная кладка 4 этажа.
2. Кладка перегородок 2 этажа.

NE
Nelli18551 повід. · з 2016
24 липня 2021 р.

Ход строительства Жилого Комплекса
20.07.2021
2 очередь:
1. Отделка мест общего пользования.
2. Благоустойство.
3. Обвязка цокольного этажа газом.

NE
Nelli18551 повід. · з 2016
14 вересня 2021 р.

Ход строительства Жилого Комплекса
10.09.2021
1. Бетонирование монолитного пояса 9 этажа.
2. Кирпичная кладка 9 этажа.
3. Монтаж квартирных перегородок на 8 этаже.

NE
Nelli18551 повід. · з 2016
26 жовтня 2021 р.

Ход строительства Жилого Комплекса
19.10.2021
2 очередь:
1. Отделка входных групп.
2. Благоустройство.
