Объект: КГ Соловьиный

Адрес: Киевская область Киево-Святошинский р-н с. Крюковщина ул. Соловьиная, 14

Ссылки:

::: Официальный сайт проекта КГ Соловьиный

::: Информация про комплекс и покупку квартиры КГ Соловьиный на портале

О комплексе:

Застройщик: Matinka

Дата сдачи:

Технические характеристики:

Тип дуплекс, коттедж

Размер территории 1.8 га

Стены кирпич

Количество участков 45

Количество дуплексов 6

Размер участка под коттедж 3-6 соток

Придомовой участок дуплекса 5-6 соток

Утепление пенопласт

Отопление электрический котел

Водоснабжение автономное

Электричество да

Газ нет

Канализация септик

Закрытая территория да, охраняемая

NE
Nelli18551 повід. · з 2016
24 лютого 2020 р.

Ход строительства Жилого Комплекса

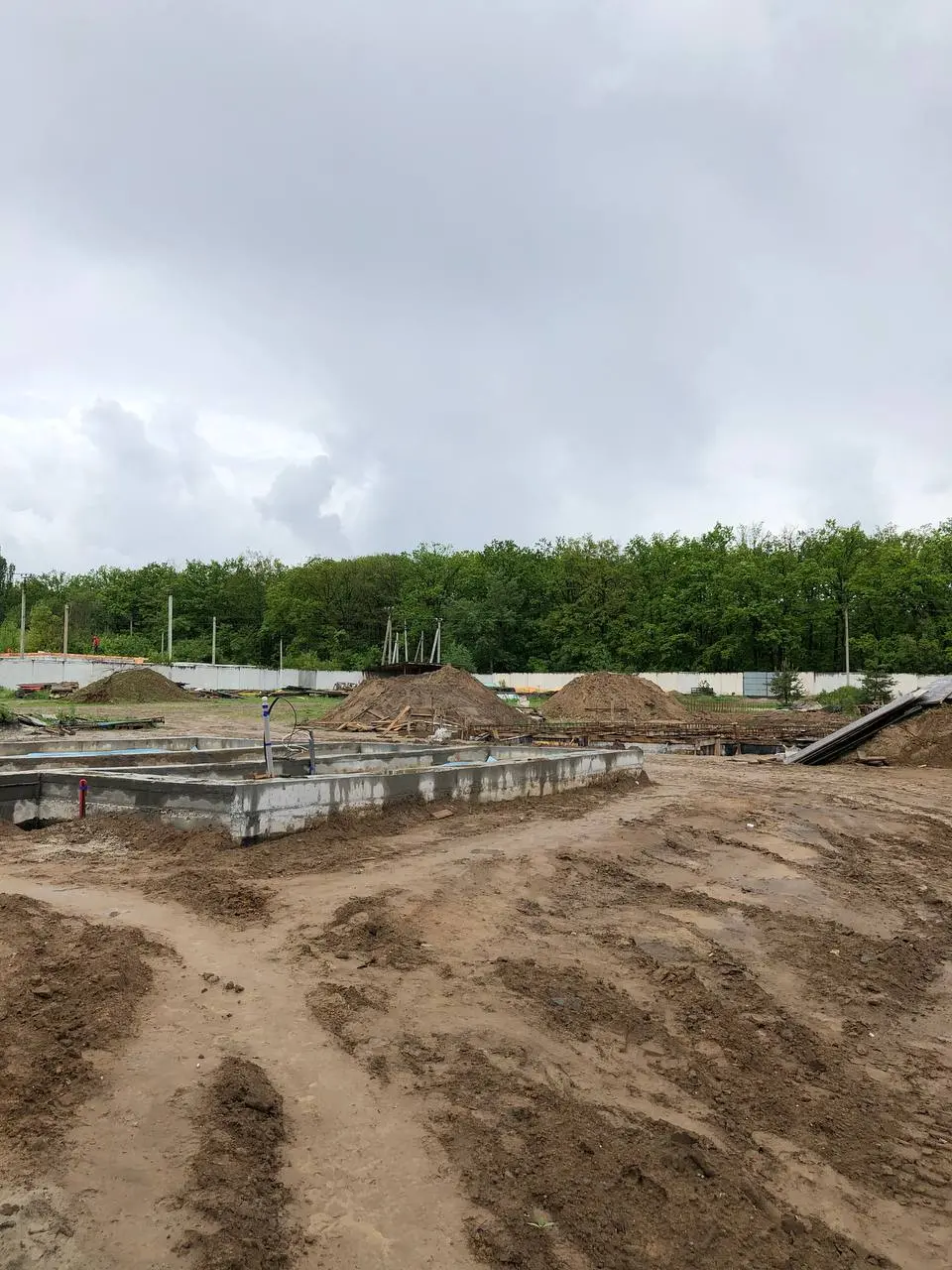

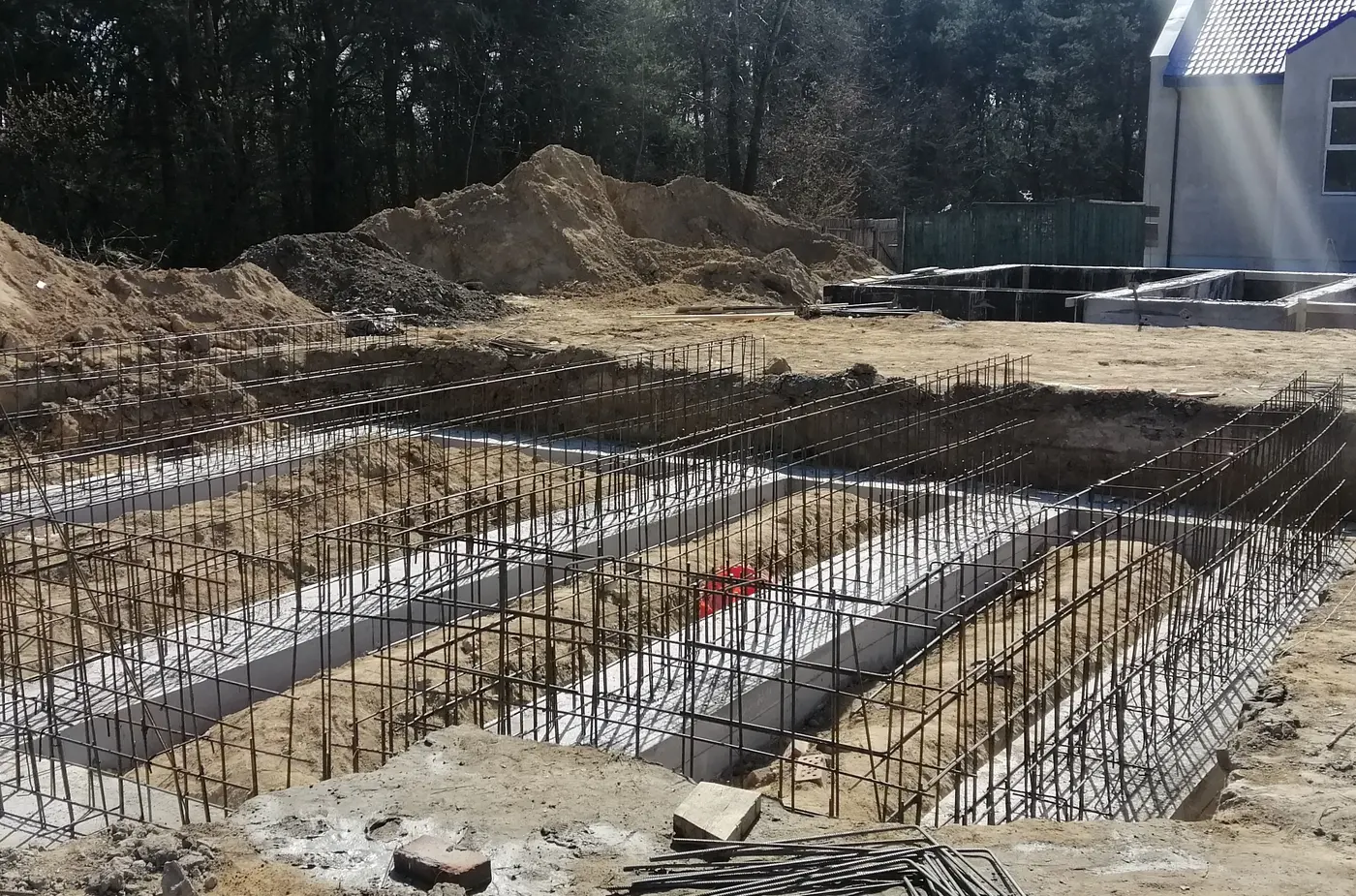

06.02.2020

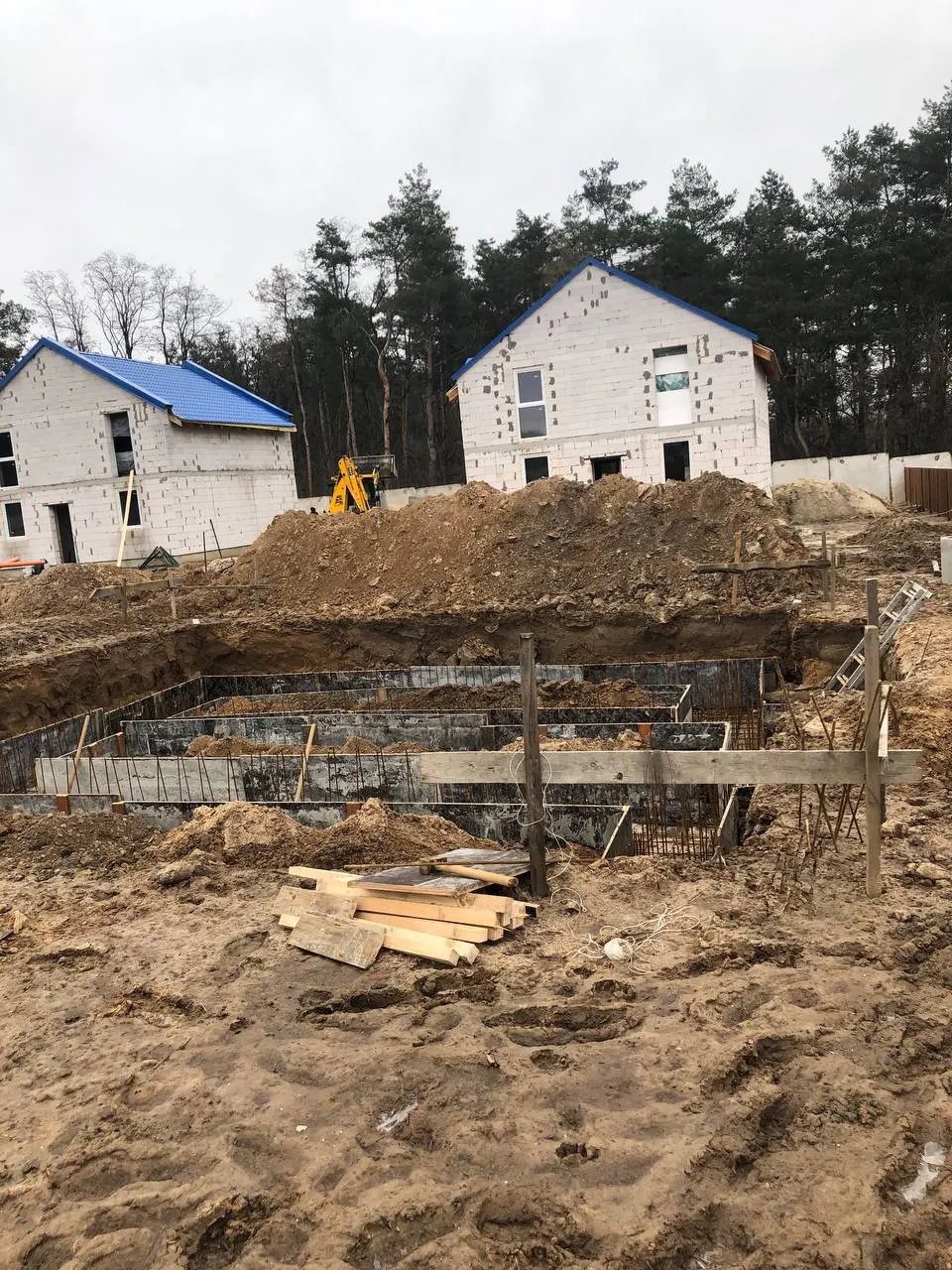

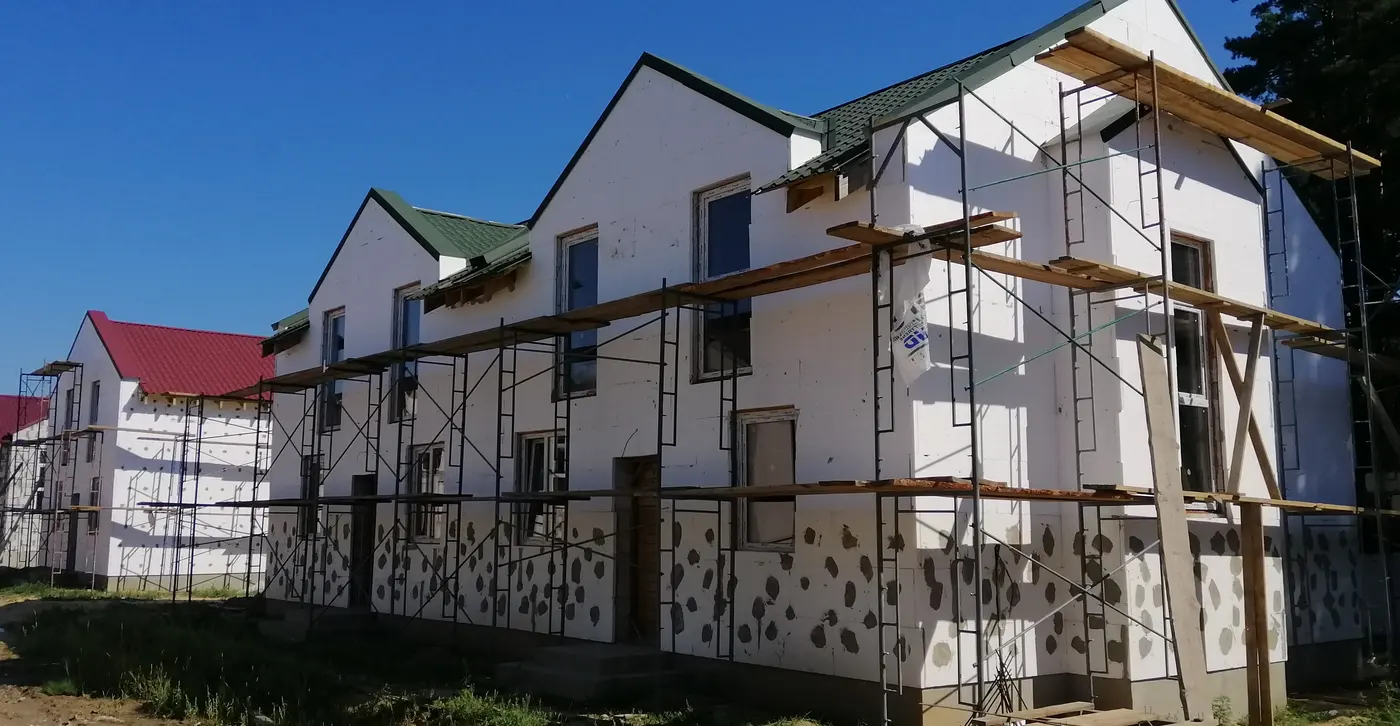

Смонтированы септики в домах 14/35, 14/36. Ведутся электро-монтажные работы в домах 14/32 — 14/34. Смонтированы внутренние перегородки в домах 14/35 — 14/36. В «Админздании» заканчиваются отделочные работы. Продолжаются работы по установке забора. Приступили к разработке котлованов коттеджей второй очереди строительства.

АЛ
Алина Крамская1 повід. · з 2020
13 липня 2020 р.

всего 10 км от Киева. Воздух чистейший. Коттеджи расположены по улице Соловьиная - это крайняя улица к лесу!! Уединение, тишина и чистый воздух гарантированы. Застройщик фирма "Матинка" качественно строят коттеджи. Уже купила у них дом!)))))

АН
Антон И1 повід. · з 2020
16 липня 2020 р.

всем привет. понравился дом с красной крышей, около 100 м2. было бы классно на заднем дворе свой гриль поставить. для детей хотел бы бассейн поставь. на выходных поедем всей семьей смотреть дом.

KO
Kot.alp1 повід. · з 2020
21 липня 2020 р.

Все нормально. Цена-качество. Дома достаточной квадратуры. Есть разные вариации домов - и для небольшой семьи, и для многодетной, к примеру. И с небольшим участком, и с большим, к примеру если хотите во дворе все сразу: бассейн, беседку, огород, мангальную зону, зону для детей. Качественно строят, молодцы ребята.

СЕ
Сега1 повід. · з 2020
29 липня 2020 р.

Во всей Крюковщине лучший коттеджный городок. Строят на века! Если присматриваете в том районе загородный дом, обязательно съездите на Соловьиный

AL
Alexey Potapov1 повід. · з 2020
4 серпня 2020 р.

Фундамент глубокий, дом века будет стоять. Тихо, спокойно, свежий воздух

ВИ
Виталий Мазур1 повід. · з 2020
1 вересня 2020 р.

Всем привет.
Очень понравились коттеджи ближе к лесу. Так спокойно, двор можно классно оборудовать.

NE
Nelli18551 повід. · з 2016
20 вересня 2020 р.

Ход строительства Жилого Комплекса

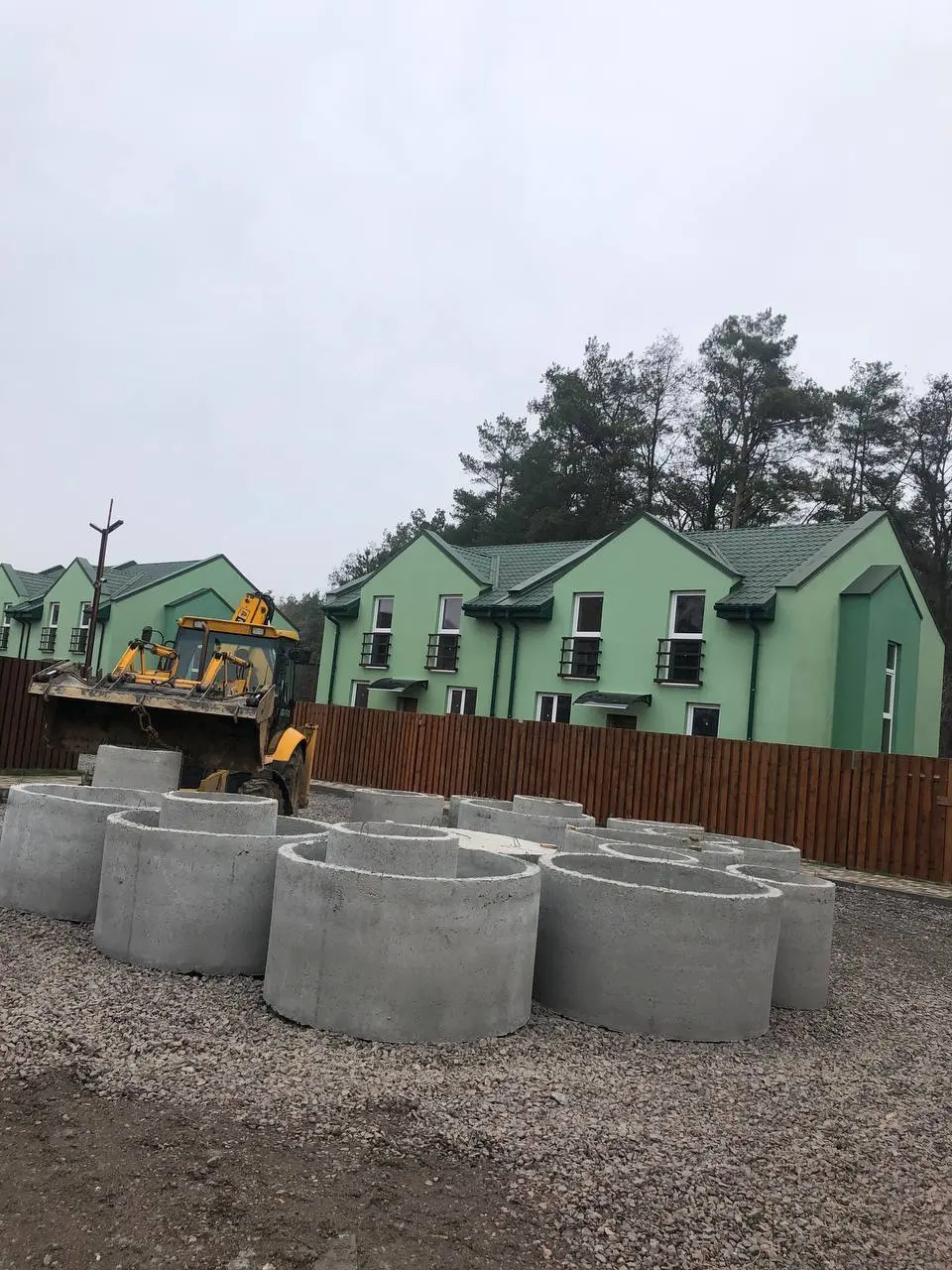

11.09.2020

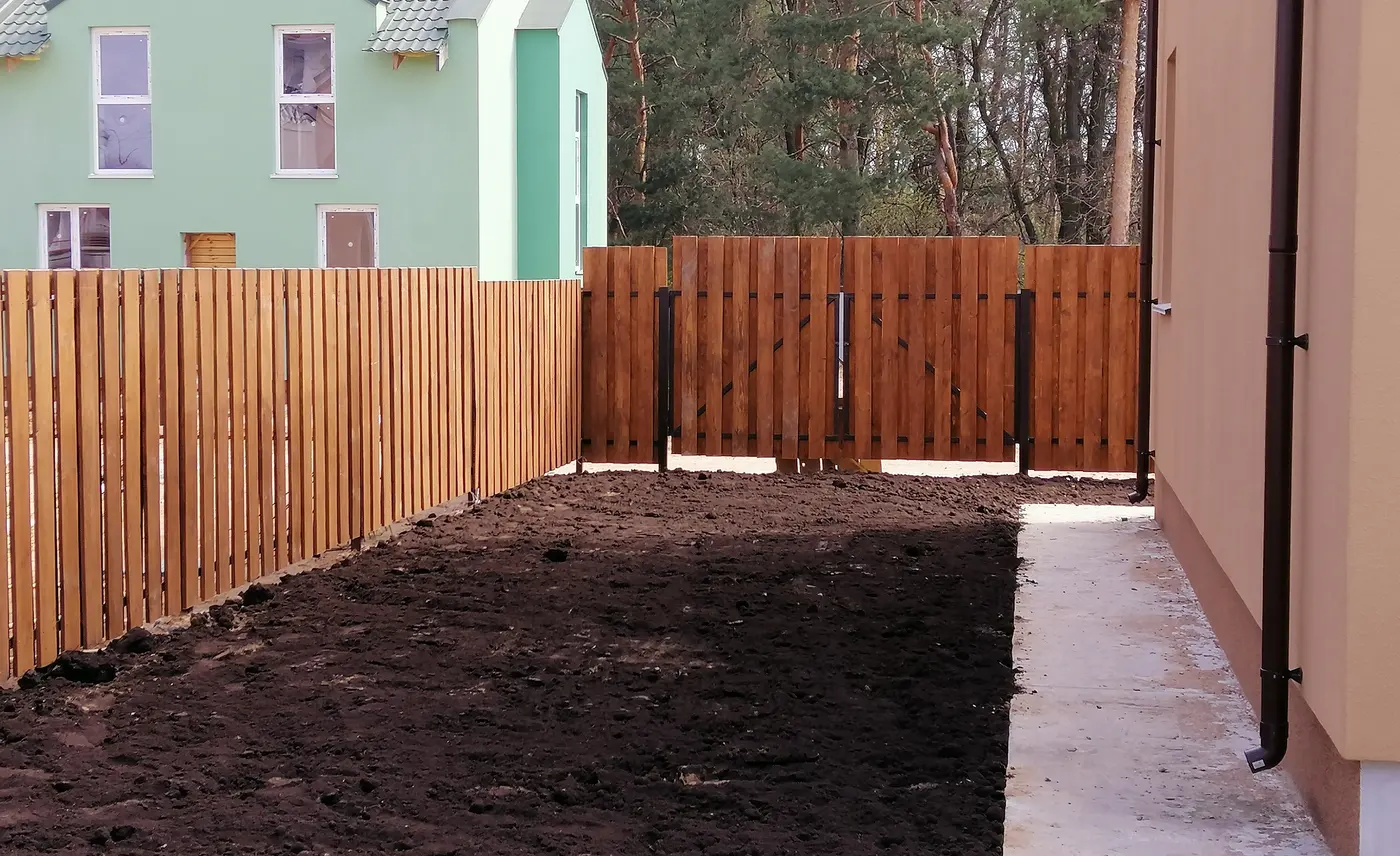

Идёт подключение домов к электросети ( дома 14/1, 14/2, 14/3, 14/4, 14/5, 14/6, 14/12, 14/13, 14/14, 14/15, 14/16, 14/17, 14/18, 14/19, 14/20, 14/21). Продолжается облагораживание входной группы. Смонтированы закладные под столбы освещения детской площадки. Произведён подвод кабелей к закладным. Смонтирована входная группа ворот (ворота, калитка). Монтируется забор. Посадка газона на входной группе.

VA
Vadya1 повід. · з 2020
23 вересня 2020 р.

Домики аккуратные. Хороший район, удобно добираться в Киев)

KR
Kristabell1 повід. · з 2020
15 жовтня 2020 р.

Все в процессе стройки! Если вы готовы жить со строителями и шумом еще год, значит покупайте Солоыьиный.

АЛ
Александр Иванович1 повід. · з 2020
24 листопада 2020 р.

Дома еще строятся, нет асфальтированой дороги. Первая линия готова, но в городке никто не живет, только делают ремонты. А в целом нам понравилось, смотрели самые большие дома и дуплекс. Есть из чего выбрать.

NE
Nelli18551 повід. · з 2016
29 січня 2021 р.

Ход строительства Жилого Комплекса
27.01.2020

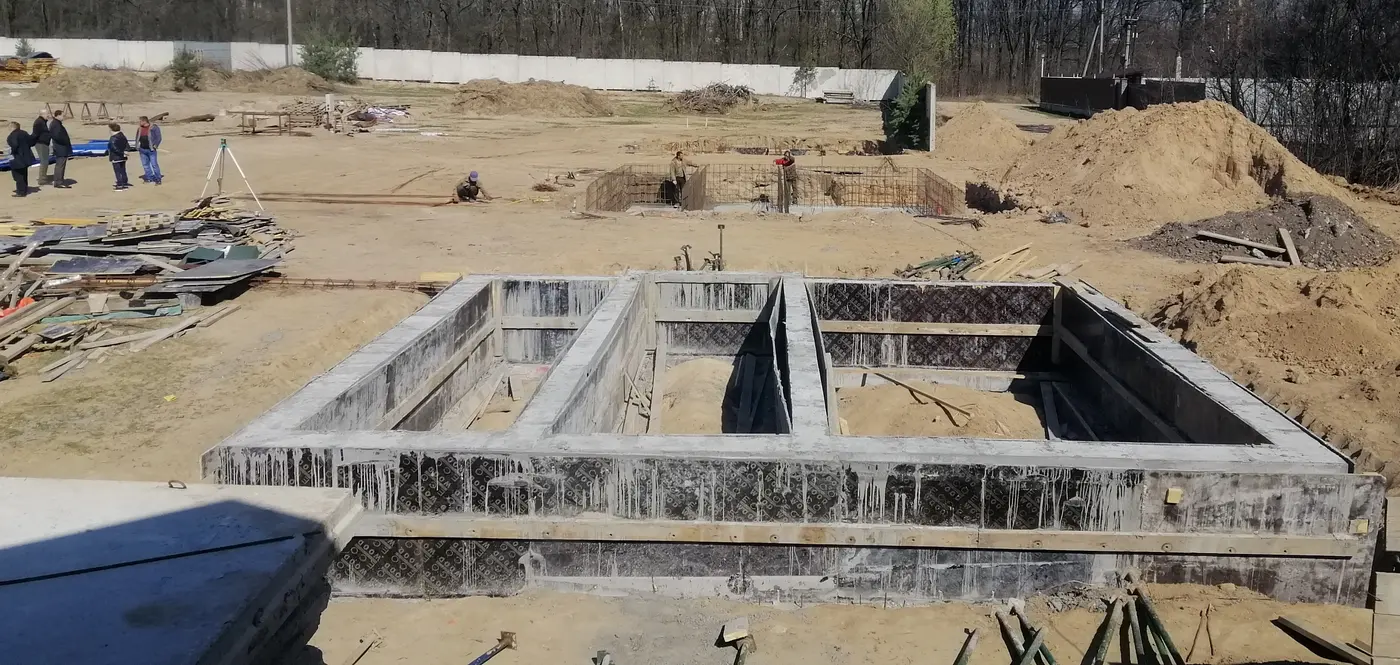

Устанавливаются столбы освещения. Идёт планировка дороги. Идёт разработка котлована дома 14/31. Закончили кровельные работы в домах 14/38, 14/39. Монтируется септик в домах 14/37, 14/38.

NE
Nelli18551 повід. · з 2016
1 травня 2021 р.

Ход строительства Жилого Комплекса

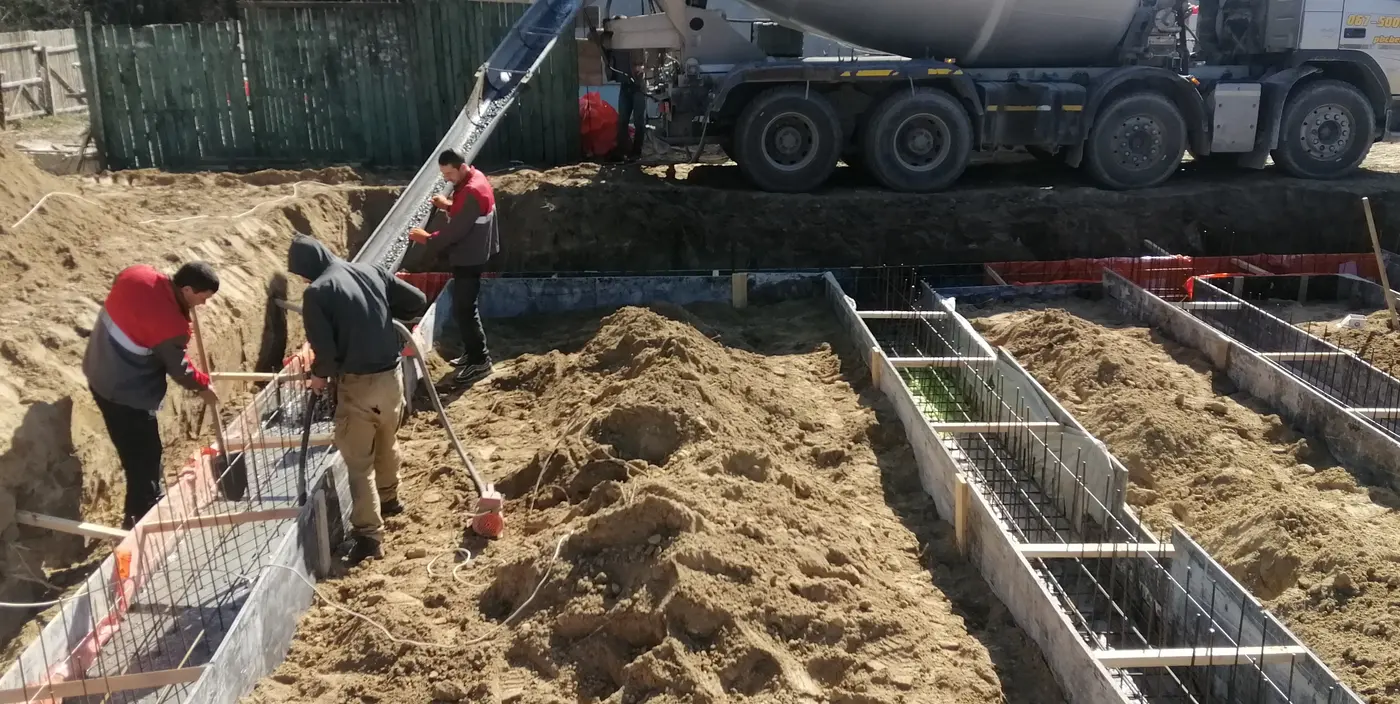

26.04.2021

Приступили к разработке котлована дома 14/37. Смонтирована железобетонная подошва фундамента дома 14/36. Закончены внутренние электромонтажные работы в домах 14/40, 14/41.

NE
Nelli18551 повід. · з 2016
21 травня 2021 р.

Ход строительства Жилого Комплекса
21.05.2021

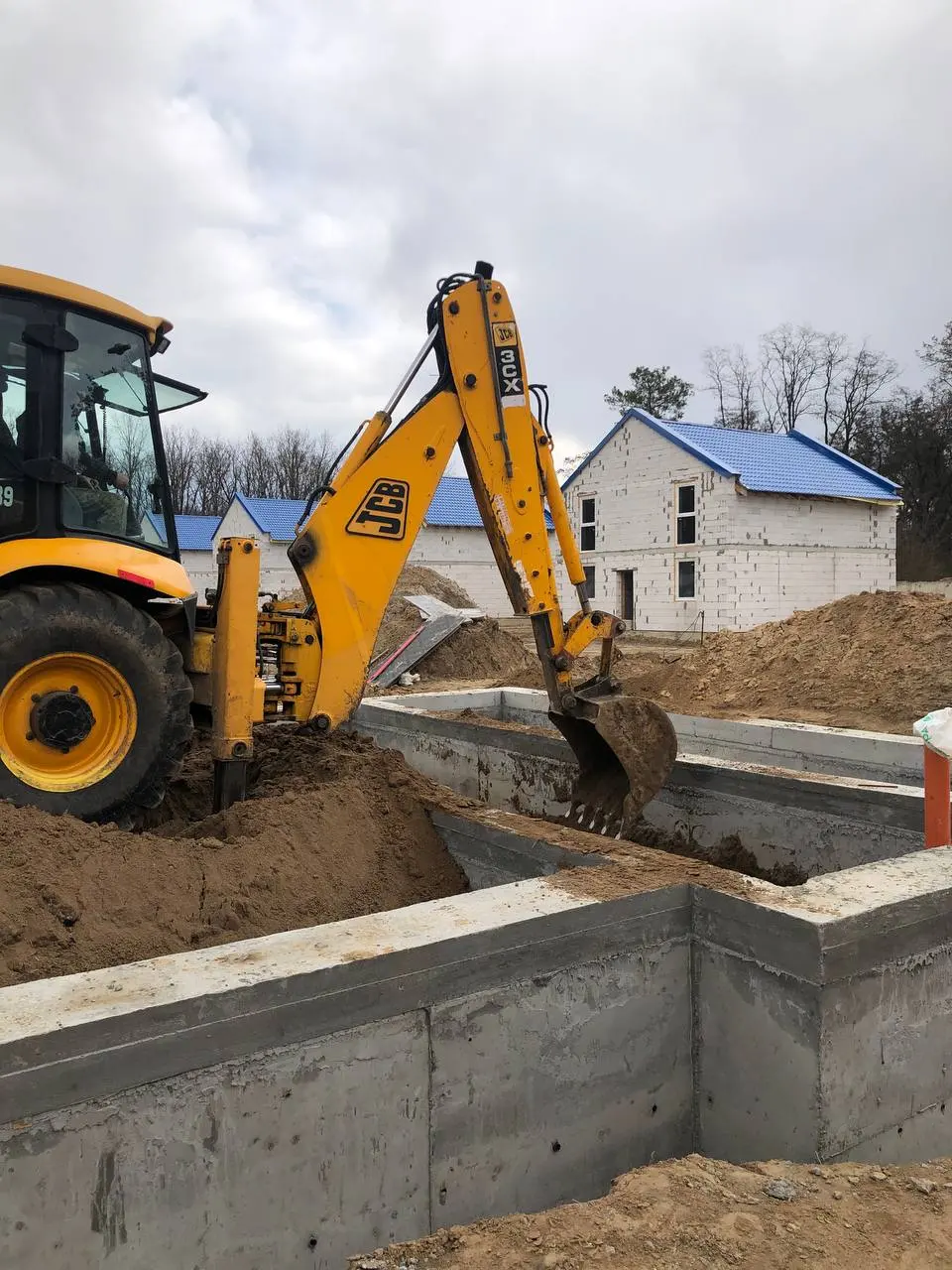

Разработан котлован дома 14/37. Идет подготовка к асфальтированию дорог.

NE
Nelli18551 повід. · з 2016
26 липня 2021 р.

Ход строительства Жилого Комплекса
10.07.2021
Закончено благоустройство детской площадки. Начаты работы по монтажу фундаментов и ограждению трансформаторной подстанции. Смонтирована железобетонная подошва фундамента дома 14/29
