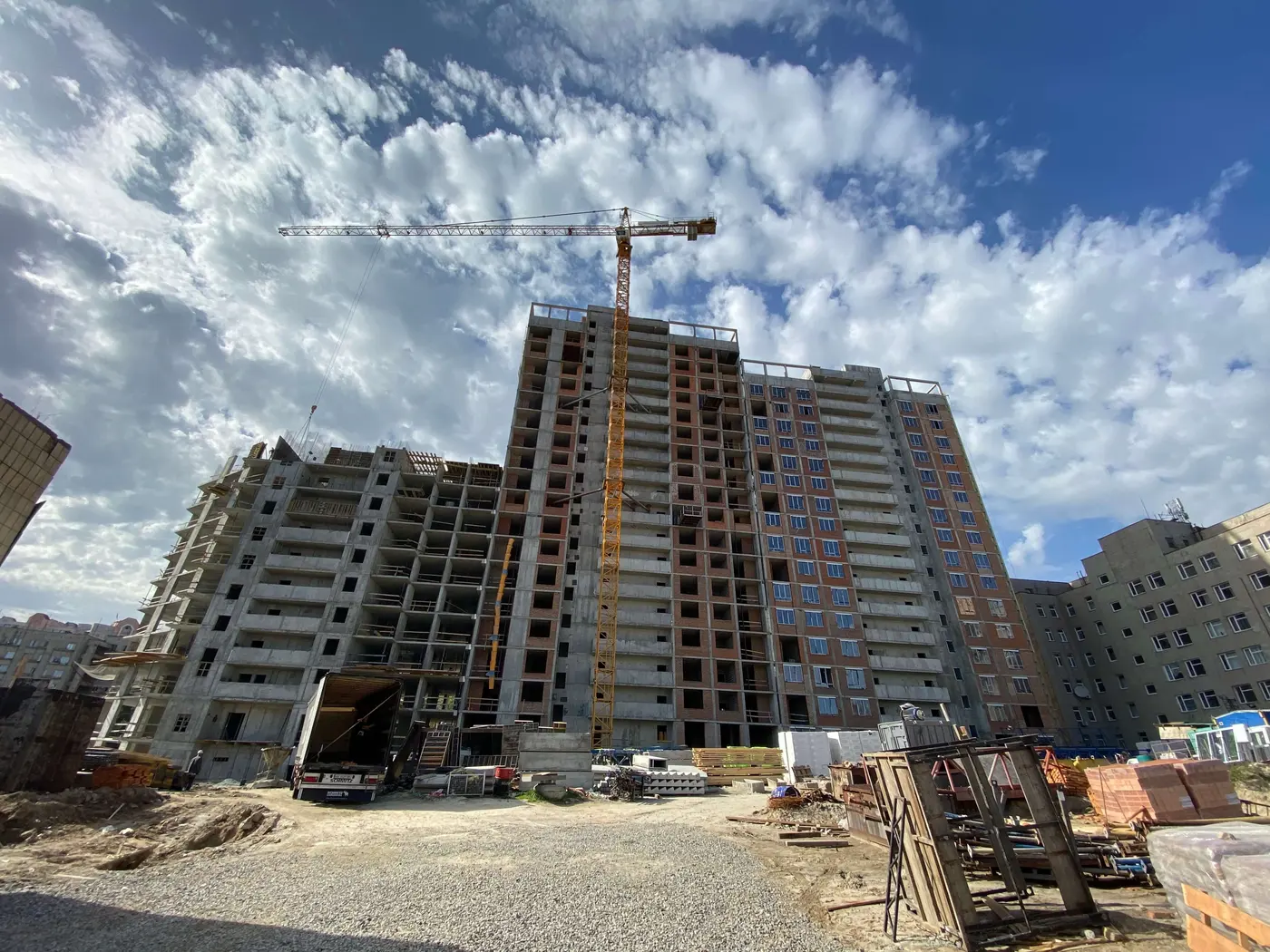

Ход строительства Жилого Комплекса
19.08.2020
В 3-й секции выполнены монолитные работы до 5-го этажа включительно.
В 1-й секции монтируют оконные конструкции. На данный момент уже установлено 80 окон.
В секции № 2 рабочие проводят гидроизоляцию и утепление цокольного этажа. Кроме того, уже выполнено обратную засыпку цоколя.
В 4-й и 5-й секциях завершен первый и начаты работы над вторым кустами свай.
Ход строительства Жилого Комплекса
06.10.2020
У 1-й секції:
• ведеться підготовка до влаштування другого шару рулонної гідроізоляції покрівлі;
• розпочато влаштування фасадів по внутрішній стороні (вісь Д).
У 2-й секції:
• мурування стін виконане на 9, 14 і 16 поверхах, в процесі – мурування на 15 та 17 поверхах;
• виконано утеплення терас на 19 поверсі та покрівлі;
• розпочато влаштування армованої стяжки.
У 3-й секції на завершальному етапі – бетонування монолітного каркасу 10-го поверху.
В 4-5 секціях розпочато перенесення теплотраси, після чого будуть виконуватись роботи по влаштуванню шпунтового
Ход строительства Жилого Комплекса
11.12.2020
1 секція
• активно ведуться роботи по монтажу внутрішньобудинкових інженерного систем: водопостачання, каналізація, опалення та пожежогасіння. Закінчено монтаж стояків, йдуть роботи на типових поверхах;
• монтуються системи опалення, врізка та виготовлення гребінок – виконано на 20%;
• виконується цегляна кладка ніш ДУ закладка К1;
• виготовляються та монтуються анкери під корзини кондиціонерів;
• влаштовується фасад (утеплення, штукатурка,фарбування) – виконано на 25%;
• завершена підпірна стіна;
• влаштування систем водопостачання, вирізка та виготовлення гребінок виконані на 35%;
• влаштування пожежних стояків готове на 40%;
• монтаж кабелів електропостачання проведений на 60%.
2 секція
• розпочато роботи з монтажу внутрішньобудинкових інженерного систем;
• виконується монтаж вікон;
• влаштування покрівлі виконано на 80%;
• монтаж К1 стояків (пластик) – виконано 15%;
• монтаж системи водопостачання виконаний на 50%;
• монтаж систем пожежогасіння виконаний на 50%;
• монтаж системи опалення – 50% робіт виконано.
3 секція
• проводиться монтування вертикальних елементів 16-го поверху;
• ведеться мурування стін та балконів 9-12 поверхів;
• монтаж вентиляційних блоків виконано на 25%.
4-5 секції
• проводиться винос мереж з під плями забудови;
• мережі водопостачання – в роботі;
• приступили до влаштування підпірних стін з буронабивних паль;
• приступили до влаштування підпірних стін зі шпунта.
Адміністративна будівля
• розпочали влаштування фундаменту, підготовка гідроізоляції;
• проводиться влаштування фундаменту під баштовий кран;
• проводиться монтаж баштового крану.
Ход строительства Жилого Комплекса
16.04.2021
1 секція:
• закінчили монтування анкерів під корзини кондиціонерів;
• закінчили монтаж кабелів електропостачання;
• закінчили закладку ніш під сантехнічні комунікації;
• влаштування фасадів (утеплення, штукатурка, фарбування) виконано на 70%;
• розпочато роботи із закладки ніш під електричні комунікації;
• розпочато роботи з фарбування МЗК 13-15-го поверхів;
• на 30% виконано роботи зі штукатурення сходових маршів;
• розпочались роботи з розведення опалення та мереж водопостачання на 13-15 поверхах;
• розпочались роботи з гідроізоляції підвала.
2 секція:
• закінчили монтаж внутрішньобудинкових інженерних систем;
• триває влаштування фасадів (утеплення, штукатурка, фарбування) – виконано на 17%;
• на 90% виконано закладку ніш під сантехнічні комунікації;
• розпочато роботи з цегляної кладки підвалу та гідроізоляції;
• влаштування покрівлі виконано на 92%.
3 секція:
• проводиться монтування вертикальних елементів технічного 22-го поверху;
• ведеться мурування стін та балконів до 19-го поверху;
• монтаж вентиляційних блоків виконано на 80%;
• монтаж вікон виконано на 30%;
• утеплення балконів виконано на 80%;
• влаштування внутрішніх інженерних мереж виконано на 50%;
• на 30% виконано роботи з влаштування стояків опалення, водопостачання та каналізації.
4-5 секції:
• продовжуються роботи по забиванню паль;
• проведено заміну буроін'єкційної на буронабивну установку.
Ход строительства Жилого Комплекса
24.05.2021
1 секція
• закінчили монтування анкерів під корзини кондиціонерів;
• виконується монтаж кабелів освітлення холодних переходів;
• закінчили закладку ніш під сантехнічні комунікації;
• влаштування фасадів (утеплення, штукатурка, фарбування) виконано на 90%;
• виконано штукатурення стін МЗК 14-17-го поверхів;
• на 50% виконано роботи зі штукатурення сходової клітки;
• виконано розведення опалення та мереж водопостачання на 4-15-му поверхах;
• завершена гідроізоляція підвалу;
• стяжку підлоги виконано 7-15-му поверхах.
2 секція
• закінчили монтаж внутрішньобудинкових інженерних систем;
• триває влаштування фасадів (утеплення, штукатурка, фарбування) – виконано на 60%;
• на 100% виконано закладку ніш під сантехнічні комунікації;
• завершена гідроізоляція підвалу;
• виконано розведення опалення та мереж водопостачання на 13-17-му поверхах;
• влаштування покрівлі виконано на 92%.
3 секція
• проводиться монтування вертикальних елементів технічного машинного приміщення ліфтової шахти;
• ведеться мурування стін та балконів до 19-го поверху;
• монтаж вентиляційних блоків виконано на 90%;
• монтаж вікон виконано на 70%;
• утеплення балконів виконано на 85%;
• влаштування внутрішніх інженерних мереж виконано на 70%;
• на 100% виконано роботи з влаштування стояків опалення, водопостачання та каналізації.
2-га черга (4-5 секції)
Продовжуємо роботи по влаштуванню буронабивних паль будівлі. Глибина паль 29 метрів, діаметр – 820 мм. Залито 870 кубометрів бетону. Влаштування паль (5-а секція) виконано на 25%.
Адміністративна будівля – виконується влаштування вертикальних елементів 5-го поверху.
Ход строительства Жилого Комплекса
18.06.2021
1 черга (1 секція)
• закінчили монтування анкерів під корзини кондиціонерів;
• виконано монтаж кабелів освітлення холодних переходів;
• закінчили закладку ніш під сантехнічні комунікації;
• влаштування фасадів (утеплення, штукатурка, фарбування) виконано на 90%;
• виконано штукатурення стін МЗК 11-17-го поверхів;
• на 70% виконано роботи зі штукатурення сходової клітки;
• виконано розведення опалення та мереж водопостачання на 2-17-му поверхах;
• завершена гідроізоляція підвалу;
• на 95% виконано стяжку підлоги на 3-17-му поверхах;
• розпочато роботи по монтажу кабелів пожежної сигналізації та димовидалення;
• розпочато роботи по влаштуванню гільз для кабелів низькострумових мереж.
1 черга (2 секція)
• закінчили монтаж внутрішньобудинкових інженерних систем;
• триває влаштування фасадів (утеплення, штукатурка) – виконано на 65%;
• на 100% виконано закладку ніш під сантехнічні комунікації;
• завершена гідроізоляція підвалу;
• виконано розведення опалення та мереж водопостачання на 10-17-му поверхах;
• влаштування покрівлі виконано на 94%;
• розпочато роботи по влаштуванню гільз для кабелів живлення;
• виконано стяжку підлоги 12-17-го поверхів.
1 черга (3 секція)
• завершено влаштування монолітного каркасу будівлі;
• ведеться мурування стін та балконів до 20,21-го та мінус першого поверхів;
• монтаж вентиляційних блоків виконано на 93%;
• монтаж вікон виконано на 75%;
• утеплення балконів виконано на 85%;
• влаштування внутрішніх інженерних мереж виконано на 80%;
• на 100% виконано роботи з влаштування стояків опалення, водопостачання та каналізації.
2 черга (4-5 секції)
Продовжуємо роботи з влаштування буронабивних паль будівлі. Глибина паль 29 метрів, діаметр – 820 мм. Залито 1500 кубометрів бетону. Влаштування паль (5-а секція) виконано на 39%.
Адміністративна будівля – виконується влаштування плити перекриття 6-го поверху.
красиво)
Ход строительства Жилого Комплекса
18.07.2021
Новости Жилого Комплекса
07.09.2021
Незабаром буде введена в експлуатацію перша черга ЖК GENESIS. Наразі готові відкрити завісу та показати, як будуть виглядати місця загального користування у новозбудованих секціях.
Перш за все, варто відзначити вдале поєднання кольорів – стриманого піщаного та графітового з яскравими бірюзовими акцентами. Чіткість ліній та відсутність зайвих елементів роблять місця загального користування стильними та респектабельними.
Пропонуємо переглянути фото та оцінити, як виглядатиме ваша майбутня домівка.
Ход строительства Жилого Комплекса
20.10.2021
1 черга (1 секція)
• на завершальному етапі – утеплення, тинькування і фарбування фасадів;
• стіни місць загального користування (МЗК) готові до оздоблення, проводяться підготовчі роботи до декоративного набризку;
• на завершальному етапі – роботи з монтажу кабелів пожежної сигналізації та димовидалення;
• продовжується процес монтажу ліфтового обладнання;
• завершуються роботи зі встановлення протипожежних дверей на поверхах;
• розпочато монтаж вхідних дверей у квартирах;
• завершено укладання кахлю на підлозі в МЗК;
• завершено раздведення електропостачання до квартир.
1 черга (2 секція)
• тривають штукатурні роботи в місцях загального користування;
• продовжуються фасадні роботи (утеплення, тинькування, фарбування) – на сьогодні вже досягли позначки 98%;
• продовжується процес монтажу ліфтового обладнання;
• розпочинаємо укладання кахлю на підлозі в МЗК;
• встановлюються протипожежні двері на поверхах.
1 черга (3 секція)
• виконується оформлення вхідних отворів на технічних поверхах;
• виконується тинькування та внутрєшне оздоблення сходів;
• тривають роботи з монтажу електрощитових;
• продовжуються роботи з монтажу стояків опалення та водопостачання, кладка вентиляційних каналів на даху;
• на завершальному етапі – утеплення, тинькування та фарбування фасадів;
• продовжуються цегляні роботи з влаштування ніш під систему опалення та інженерію;
• завершено роботи по кладці стін і балконів.
❕З 25 жовтня розпочнется демонтаж баштового крану на 1-й черзі будівництва!
2 черга (4 секція)

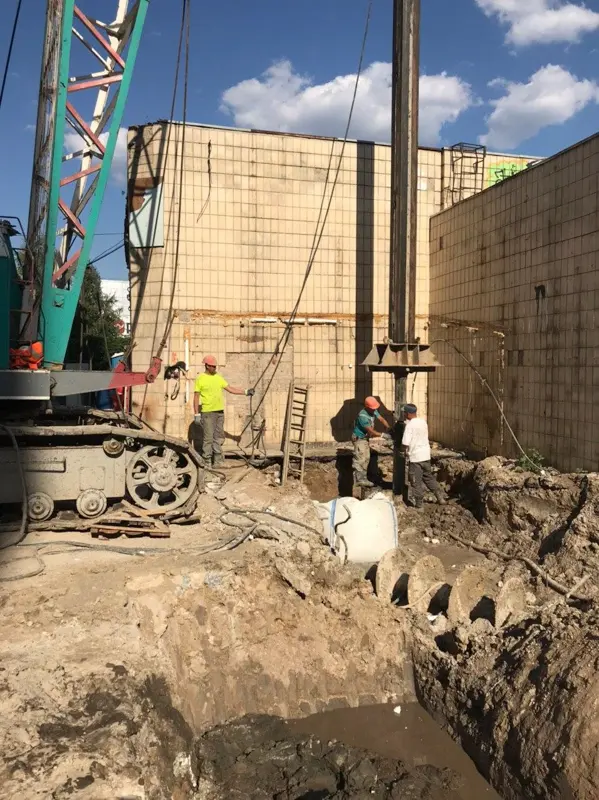

• продовжується процес з влаштування паль: забито 94 паль зі 148 запланованих;
• тривають підготовчі роботи з влаштування фундаментної плити;
• продовжується доробка ґрунту до проєктної відмітки, влаштування забірки – зрубка оголовки паль.
2 черга (5 секція)
• завершено влаштування фундаментної плити товщиною 1600 мм;
• ведуться підготовчі роботи для монтажу баштового крану.
Адміністративна будівля – виконується цегляна кладка стін 5,6,7,8-го поверхів.
Новости Жилого Комплекса
17.12.2021
Ход строительства Жилого Комплекса
21.01.2022
1 черга (1 секція)
завершено утеплення, тинькування, фарбування та гнучка кераміка фасадів;
на завершальному етапі – монтаж корзин під кондиціонери;
стіни МЗК готові до декоративного оздоблення, яке планується на квітень у зв'язку з дотриманням температурних умов;
завершено облицювання плиткою підлоги у МЗК;
змонтовані каркаси стель типу «Армстронг» в МЗК;
завершено мурування перегородок господарських комор у підвалі;
завершено монтаж протипожежних дверей на поверхах;
завершено монтаж вхідних дверей у квартирах;
завершено монтаж вікон та дверей на балконах холодних переходів;
завершено монтаж ліфтового обладнання;
завершено монтаж кабелів пожежної сигналізації та димовидалення;
завершено розведення електропостачання до квартир;
завершено монтаж радіаторів опалення.
1 черга (2 секція)
на завершальному етапі – утеплення, тинькування, фарбування та гнучка кераміка фасадів (цокольний і 1-й поверхи, парапет)
на завершальному етапі – монтаж корзин під кондиціонери;
завершено штукатурні роботи в МЗК;
стіни МЗК готові до декоративного оздоблення, яке планується на квітень у зв'язку з дотриманням температурних умов;
завершено облицювання плиткою підлоги у МЗК;
змонтовані каркаси стель типу «Армстронг» в МЗК;
завершується мурування перегородок господарських комор у підвалі;
завершено монтаж протипожежних дверей на поверхах;
завершено монтаж вхідних дверей у квартирах;
завершено монтаж вікон та дверей на балконах холодних переходів;
завершено монтаж ліфтового обладнання;
майже завершено монтаж кабелів пожежної сигналізації та димовидалення;
завершено розведення електропостачання до квартир.
1 черга (3 секція)
на завершальному етапі – утеплення, тинькування і фарбування та гнучка кераміка фасадів (цокольний і 1-й поверхи, дах с парапетом);
на завершальному етапі – монтаж корзин під кондиціонери;
завершено штукатурні роботи в МЗК;
стіни МЗК готові до декоративного оздоблення, яке планується на квітень у зв'язку з дотриманням температурних умов;
на завершальному етапі – роботи з облицювання плиткою підлоги у МЗК;
майже завершено монтаж протипожежних дверей на поверхах;
триває монтаж вхідних дверей у квартирах;
на завершальному етапі – монтаж вікон та дверей на балконах холодних переходів;
на завершальному етапі – монтаж ліфтового обладнання;
на завершальному етапі – роботи з монтажу кабелів пожежної сигналізації та димовидалення;
завершено розведення електропостачання до квартир.
2 черга (4 секція)
на завершальному етапі – процес влаштування паль: залишається 20 паль зі 148 запланованих;
тривають підготовчі роботи з влаштування фундаментної плити.
2 черга (5 секція)

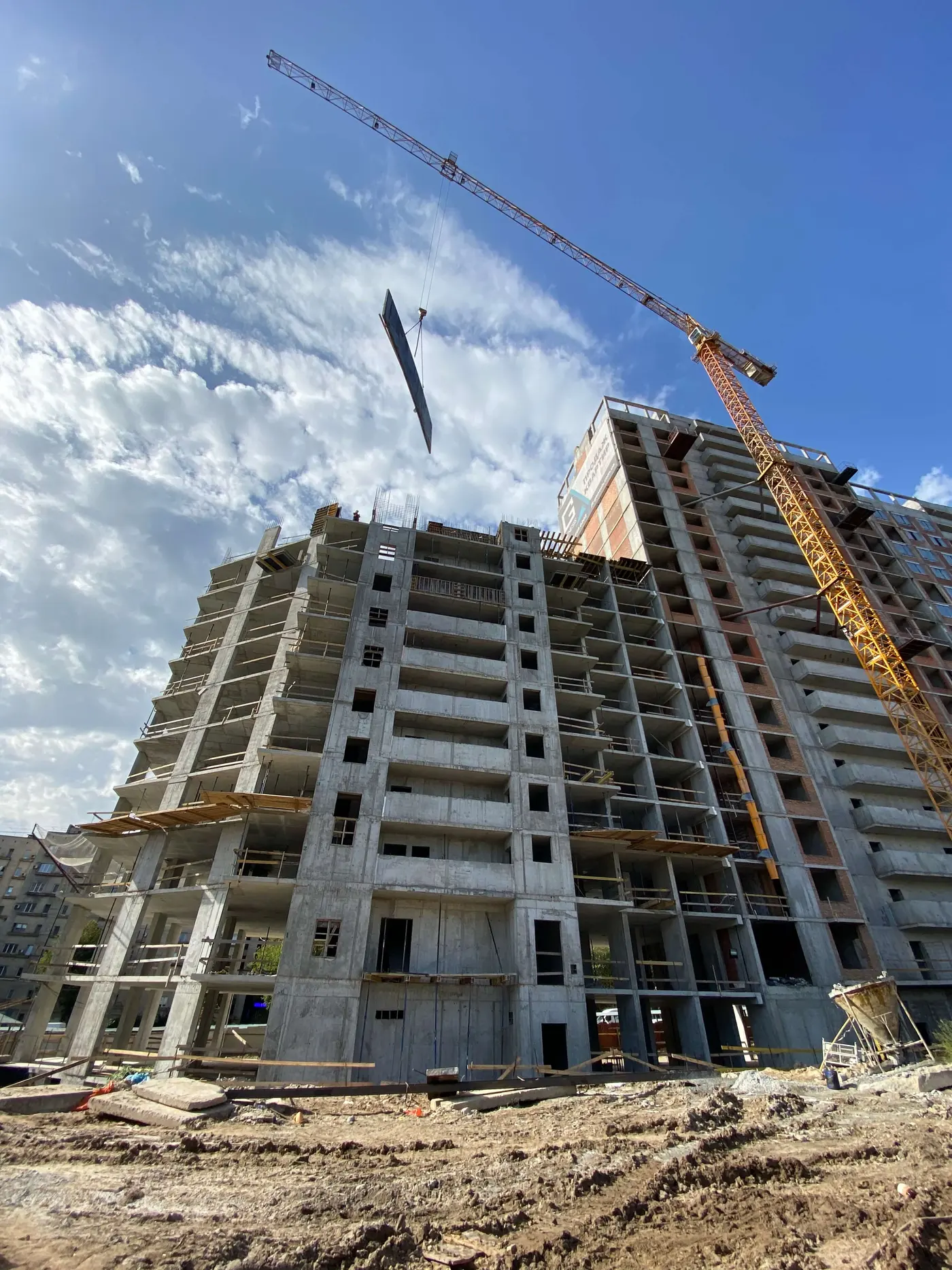

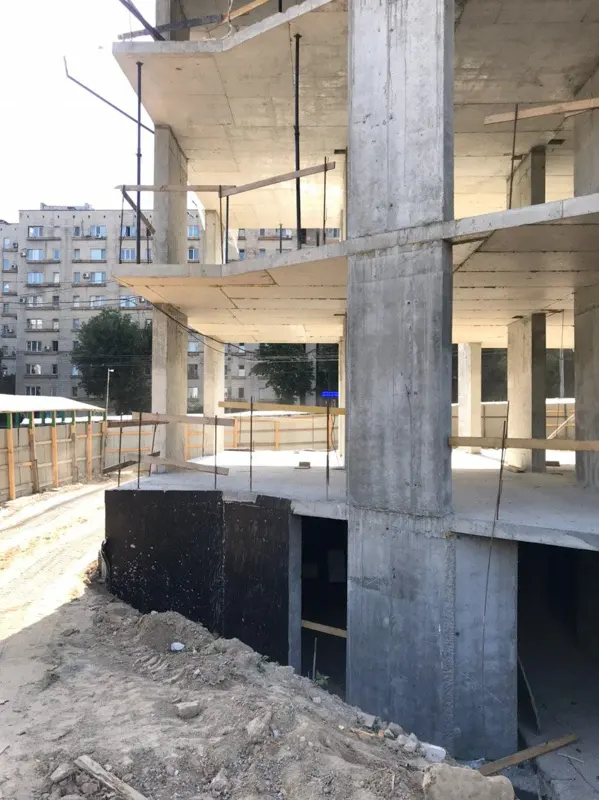

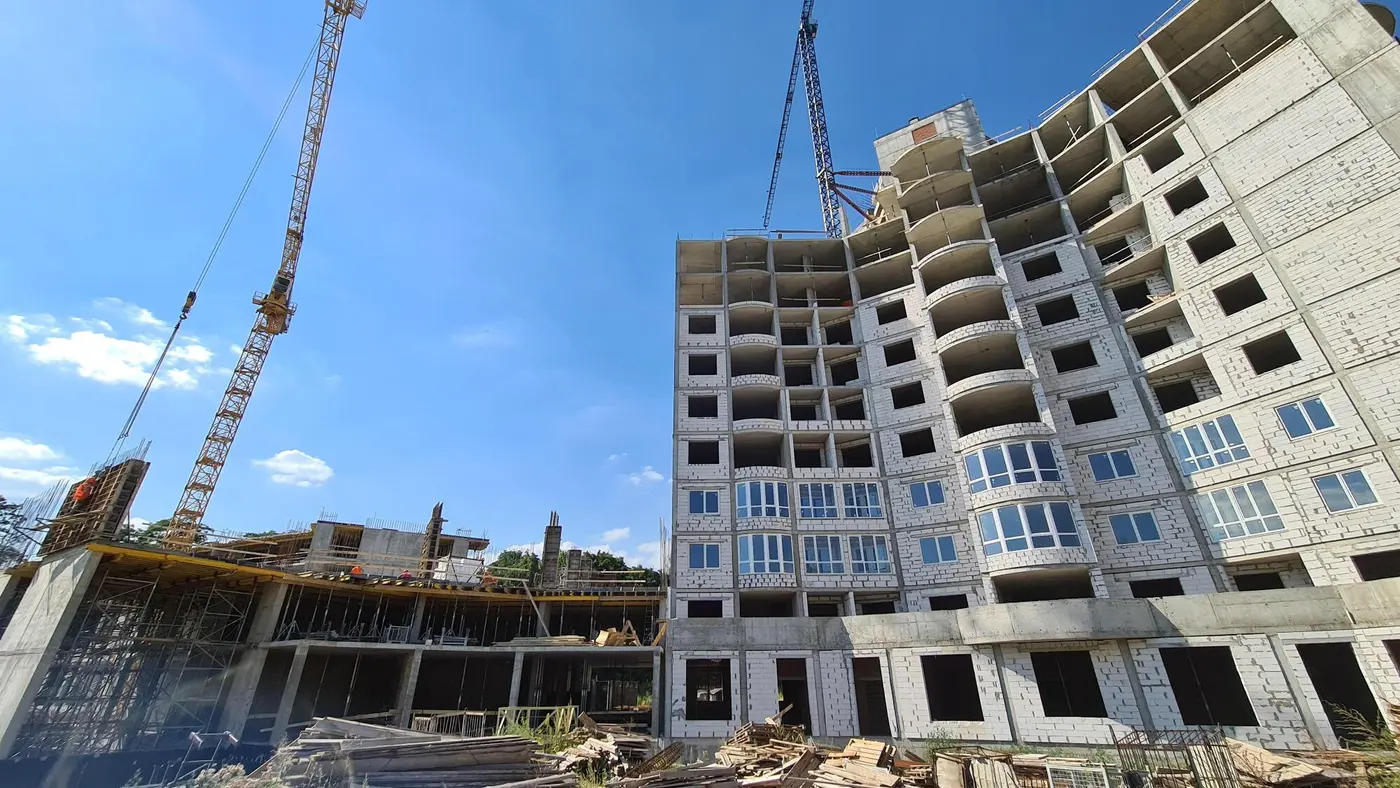

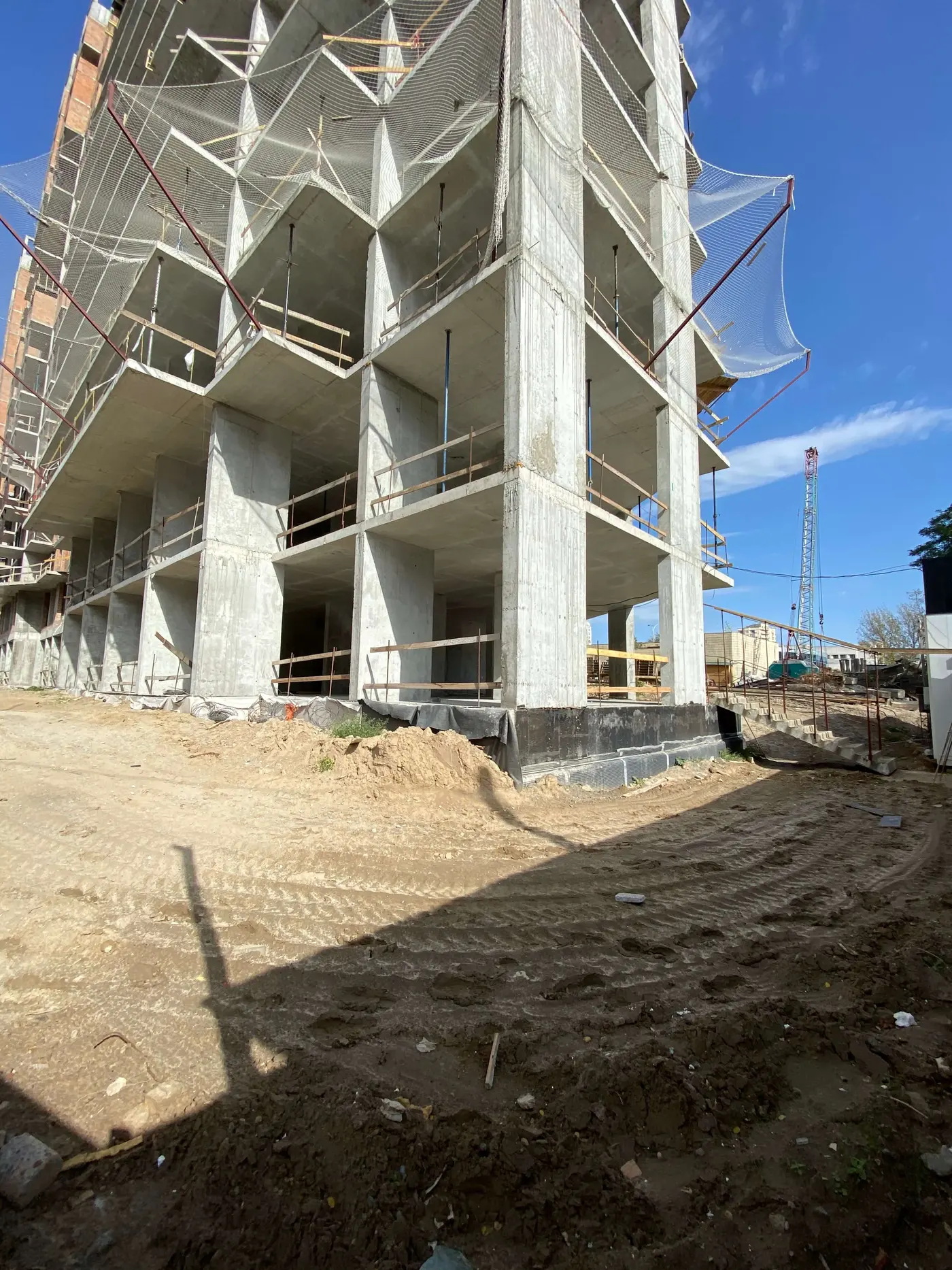

продовжуються монолітні роботи з влаштування залізобетонного каркасу нульового циклу (завершено підвальний поверх);
ведуться монолітні роботи на наступному (цокольному) поверсі (виконано 33% вертикальних конструкцій).
Адміністративна будівля

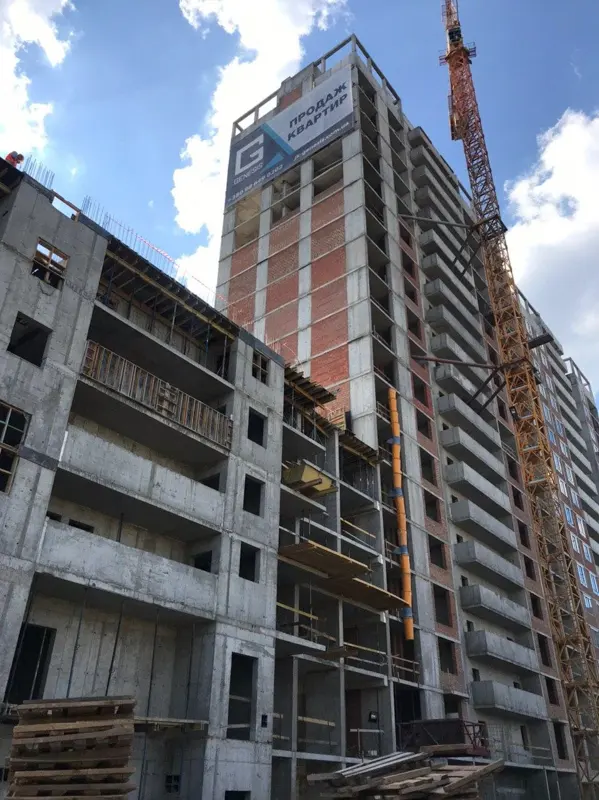

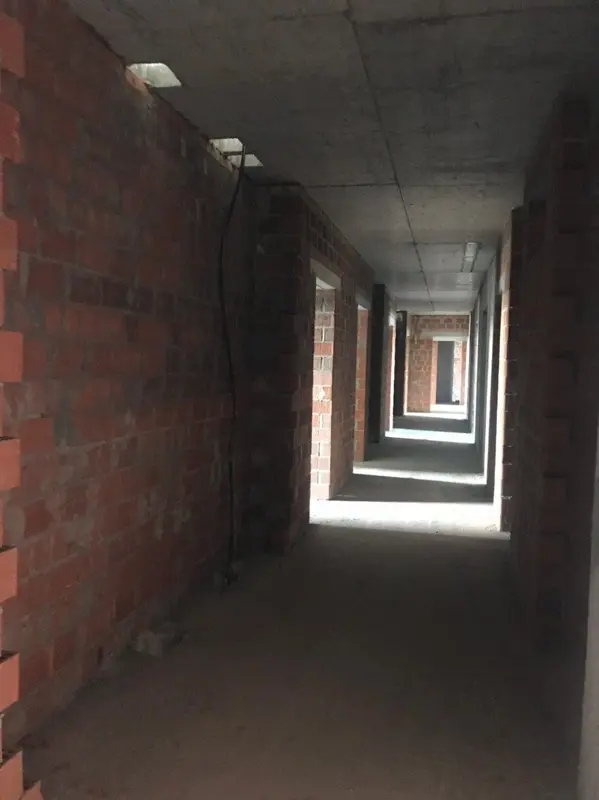

на завершальному етапі – цегляна кладка стін та перегородок;
ведеться монтаж вікон.
